Жилой квартал Rybalsky | Рыбальский | SAGA, Perfect Group | ул. Набережно-Рыбальская 3,9

ЗастройщикSAGA Development, Perfect Group, Riverside Development
Сдача ЖК2019 - 2024 г.
Планировки
от 51 771 Грн/м²
Карточка Домик
Индекс надёжности
108из 220
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 87.
7/8%
17/20%
26/30%
20/23%
17/20%
1. . .6163. . .66
26 сен 2020 06:07
29 сен 2020 10:01
Добрый день, инвесторы и отдел продаж. Рассматриваю квартиру с видом на канал на первой линии, подальше от Днепра.
Как Я правильно понял, что аллея там где канал, будет ресторанная, то есть движнячная, наверняка будет орать музыка с кафешек и ресторанов.
Ваши комментарии ценятся. Пожалуйста прокомментируйте или выскажите ваше мнение.

так а какое значение имеет чье то мнение в этом вопросе?
кто то без движняка жить не может. кому то больше по душе медвежий угол. тут уже только вам решать.
но с точки зрения монетизации мне кажется эти квартиры будут лучше всего расти в цене.
30 сен 2020 11:54

Вчера была на набережной - ужаснулась. Днепр цветет и воняет очень. тут же по делаем заехала на Рыбальский. Боковой выход на днепр - стояла на балконе - принюхивалась. Запаха не чувствовалось. Вывод: на набережной, на дороге запах чувствуется, до домов не дотягивает.

Присматриваюсь к домам, которые на первой линии от Днепра. Вид хороший будет. Вот только шоссе прямо под домом - может быть жесть из-за этого, когда окна открыть будет невозможно

Хто вже проживає в даному ЖК.
Підскажіть будь ласка, чи немає постійно неприємного запаху зі сторони Дніпра??
Проїжджав там вчора (19.08) ввечері - запах такий, що не можна було вікно відчинити в авто.

Шум та неприємні запахи не проникатимуть у квартири, адже при будівництві житлового комплексу ми використовували якісні матеріали, в тому числі й ПВХ вікна, які мають підвищену кількість камер із зовнішніми накладками, двокамерним склопакетом. Все це забезпечує комфорт і захист від зовнішнього шуму та посторонніх запахів.
01 окт 2020 12:49
Добрый день, инвесторы и отдел продаж. Рассматриваю квартиру с видом на канал на первой линии, подальше от Днепра.
Как Я правильно понял, что аллея там где канал, будет ресторанная, то есть движнячная, наверняка будет орать музыка с кафешек и ресторанов.
Ваши комментарии ценятся. Пожалуйста прокомментируйте или выскажите ваше мнение.

Доброго дня! Дякуємо, що обираєте наш житловий комплекс для життя
Хочемо запевнити, що всі норми по шуму будуть притримуватися. Окрім цього, додатковий спокій від зовнішнього шуму забезпечить архітектурне рішення фасаду Rybalsky, який розсіює звукові хвилі, а також ПВХ вікна з підвищеною кількістю камер із зовнішніми накладками та двокамерним склопакетом.
01 окт 2020 12:49
Добрый день, инвесторы и отдел продаж. Рассматриваю квартиру с видом на канал на первой линии, подальше от Днепра.
Как Я правильно понял, что аллея там где канал, будет ресторанная, то есть движнячная, наверняка будет орать музыка с кафешек и ресторанов.
Ваши комментарии ценятся. Пожалуйста прокомментируйте или выскажите ваше мнение.

Доброго дня! Дякуємо, що обираєте наш житловий комплекс для життя
Хочемо запевнити, що всі норми по шуму будуть притримуватися. Окрім цього, додатковий спокій від зовнішнього шуму забезпечить архітектурне рішення фасаду Rybalsky, який розсіює звукові хвилі, а також ПВХ вікна з підвищеною кількістю камер із зовнішніми накладками та двокамерним склопакетом.
03 окт 2020 13:16

Раді повідомити про оновлення дайджесту будівництва житлового району RYBALSKY!

Будинок 3
1 секція:

Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Монтаж вікон: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи завершено.
Монтаж дверей: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.

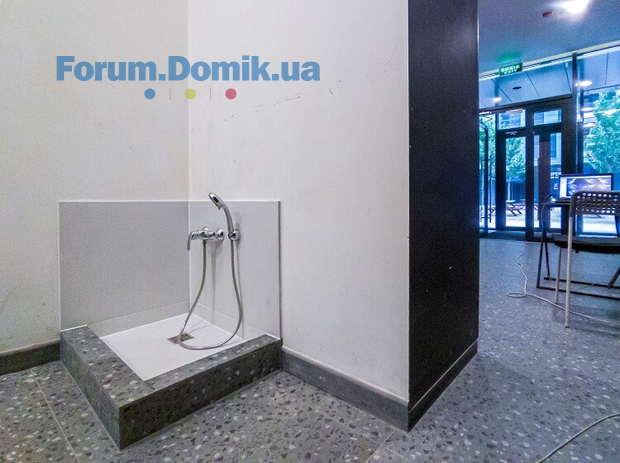

Внутрішнє опорядження: всі роботи виконано (завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування).
Фасад: завершено оздоблення фасаду.
Фасад дворовий: завершено роботи.

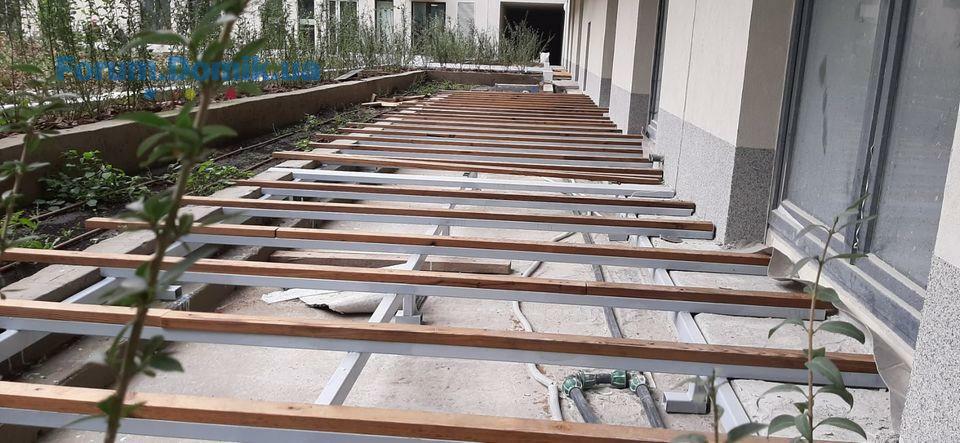

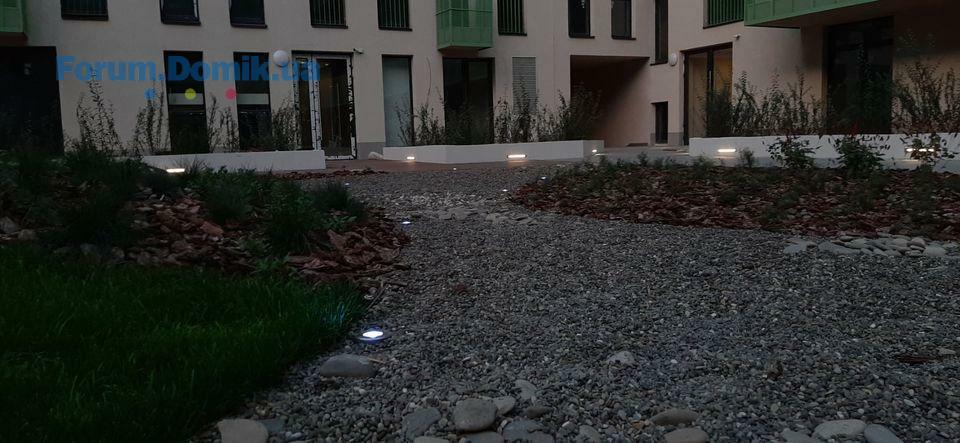

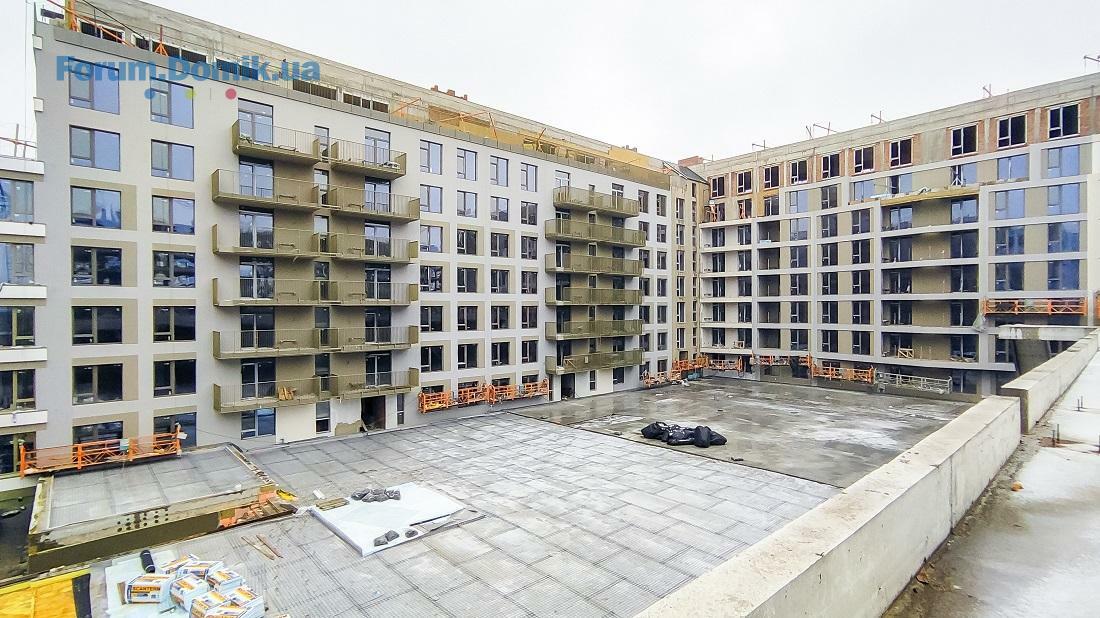

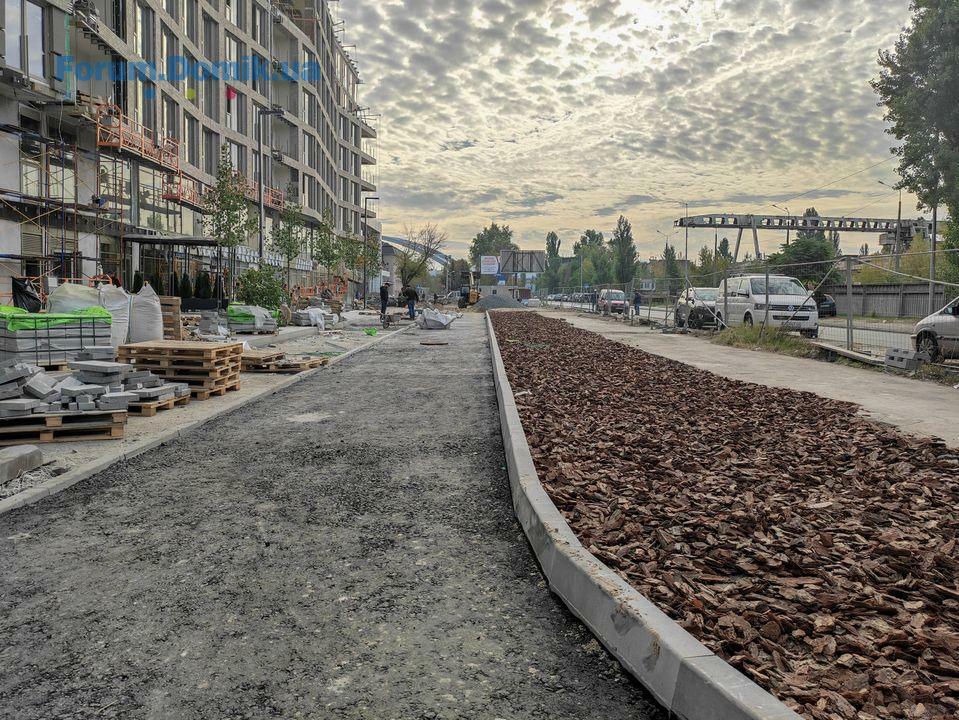

Благоустрій: роботи виконано на 96%.
2 секція:
Монтаж вікон: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи завершено.
Фасад: оздоблення фасаду виконано.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: тинькові роботи виконано, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи завершено.
Благоустрій: роботи виконано на 96%.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи завершено.
Фасад: оздоблення виконано.
Фасад дворовий: оздоблення виконано.
Внутрішнє опорядження: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: змонтовані.
Внутрішні мережі: роботи виконано 100%.

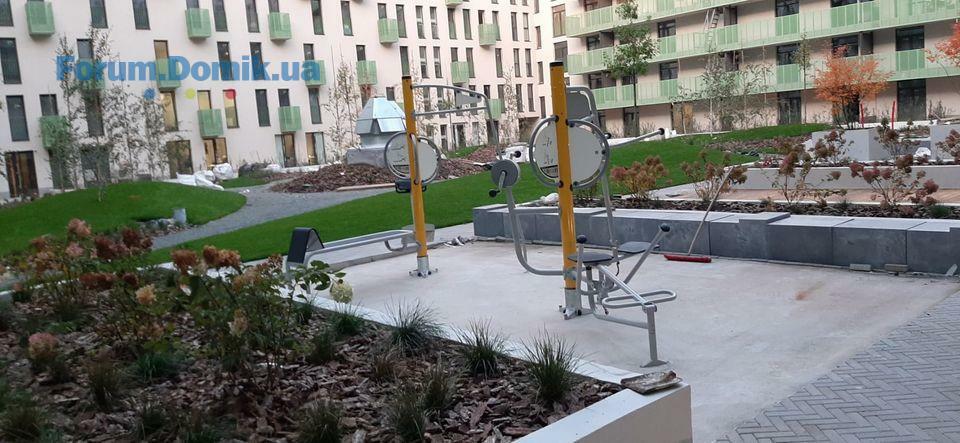

Благоустрій: роботи виконано на 100%.
4 секція:
Фасад: роботи завершено.
Стяжки: залиті.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: виконано тинькові роботи, завершено нанесення фінішного шару оздоблень, виконано укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи завершено.
Благоустрій: роботи виконано на 96%.
5 секція:
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон: роботи виконано на 100%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 100%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: роботи завершено.
Фасад: роботи виконано на 100%.
Фасад дворовий: роботи виконано на 100%.
Благоустрій: роботи виконано на 96%.
6 секція:

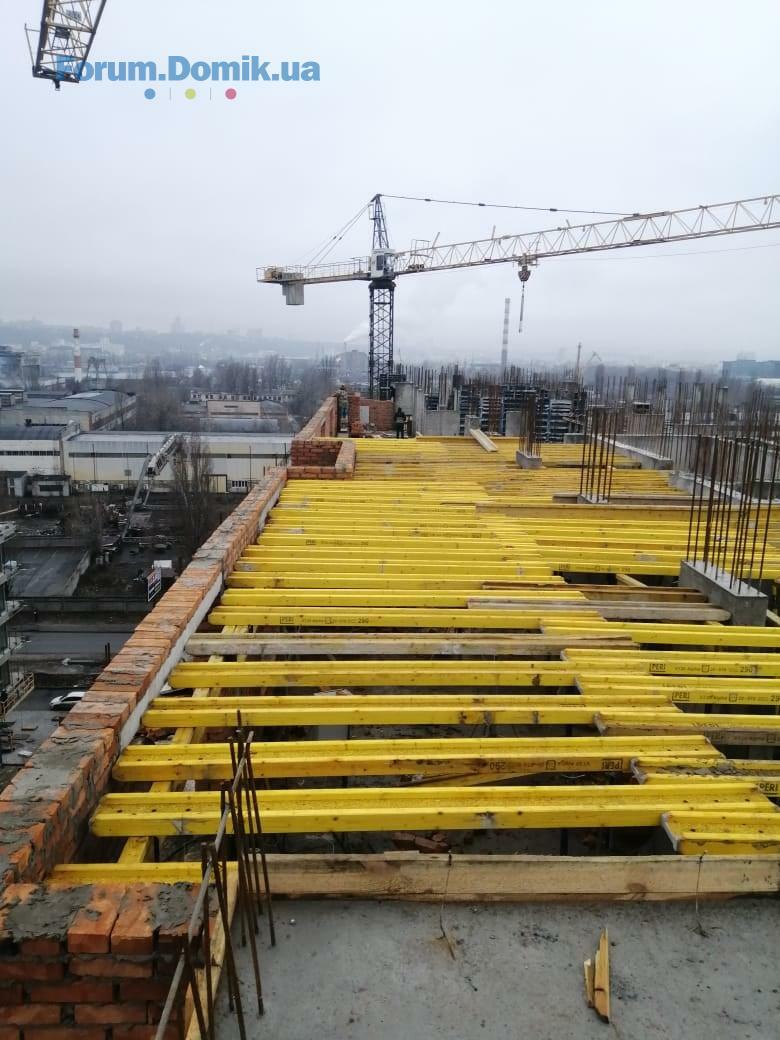

Фасад: роботи виконано на 97%. Триває монтаж фасадних огороджень.
Фасад дворовий: роботи завершено.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 100%.
Монтаж вікон: роботи виконано на 100%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: роботи завершено.
Благоустрій: роботи виконано на 96%.

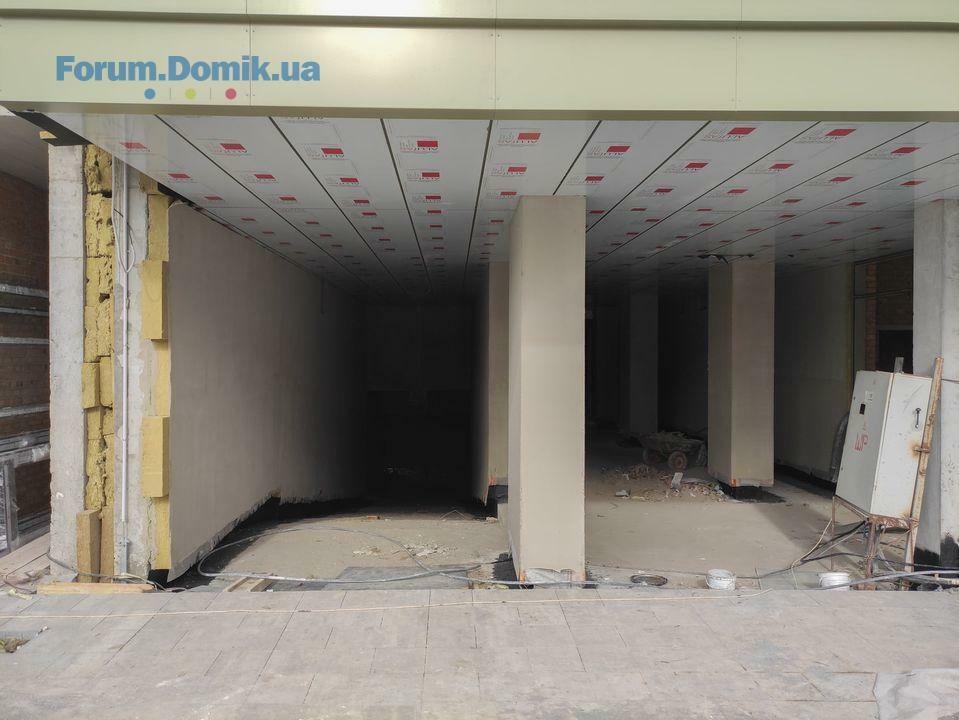

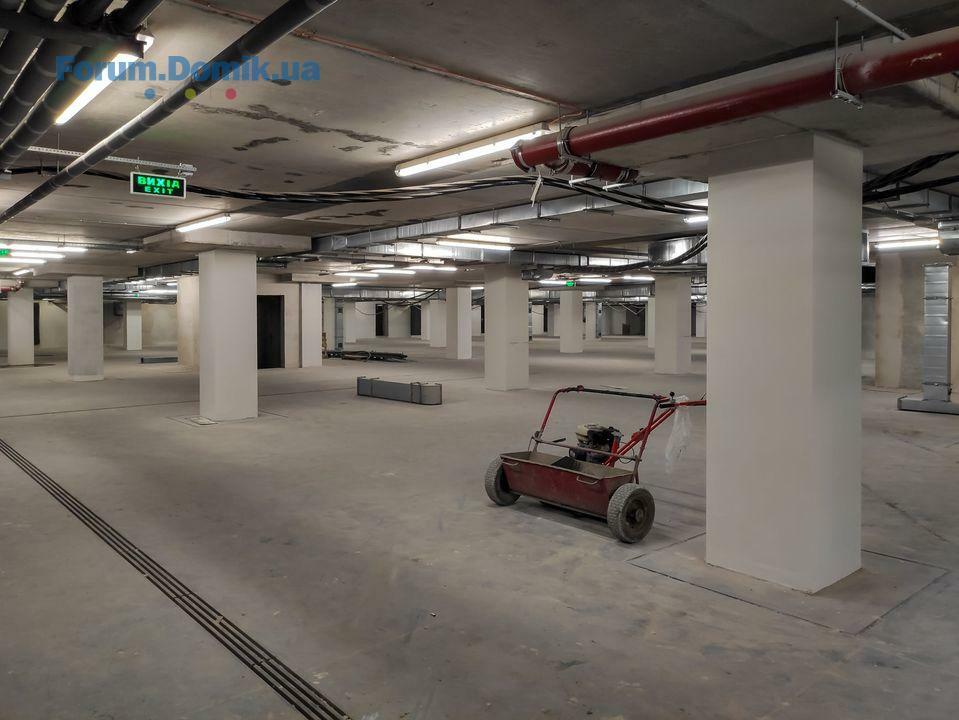

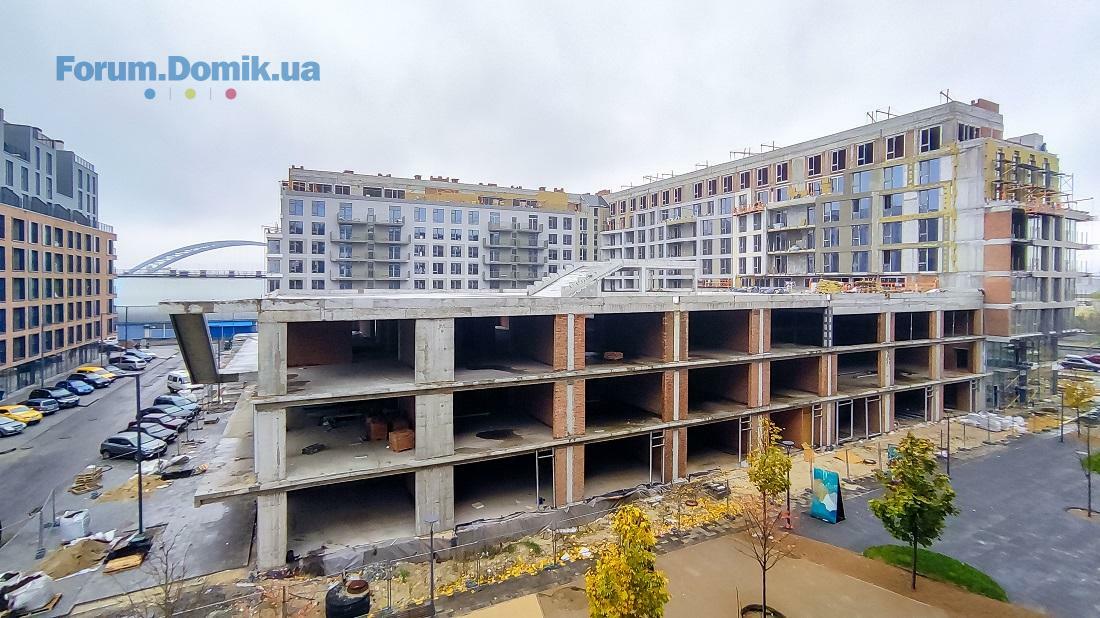

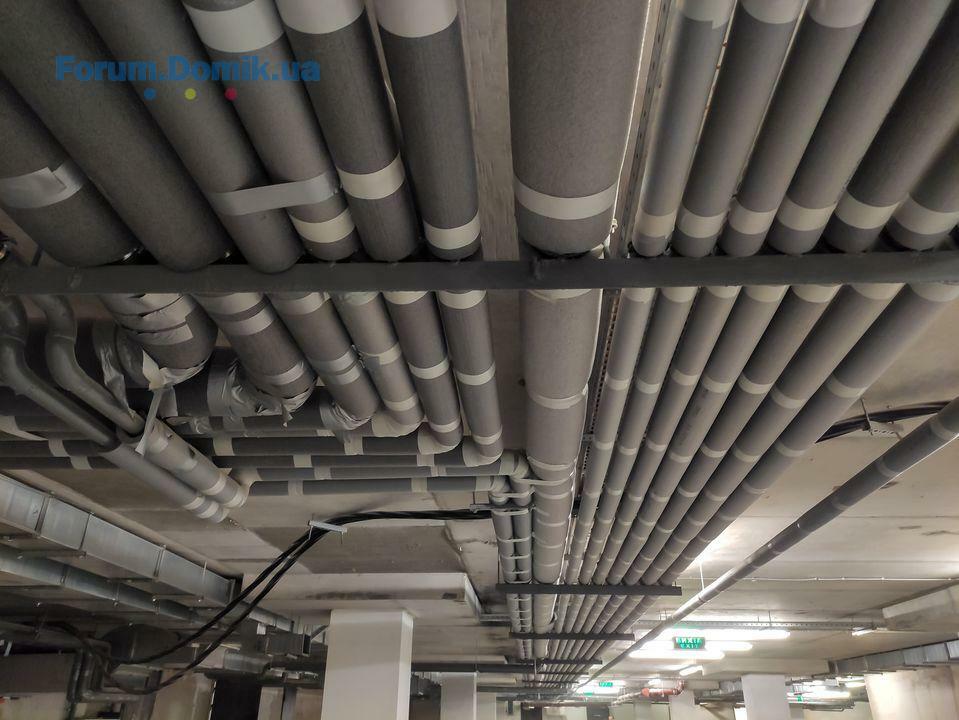

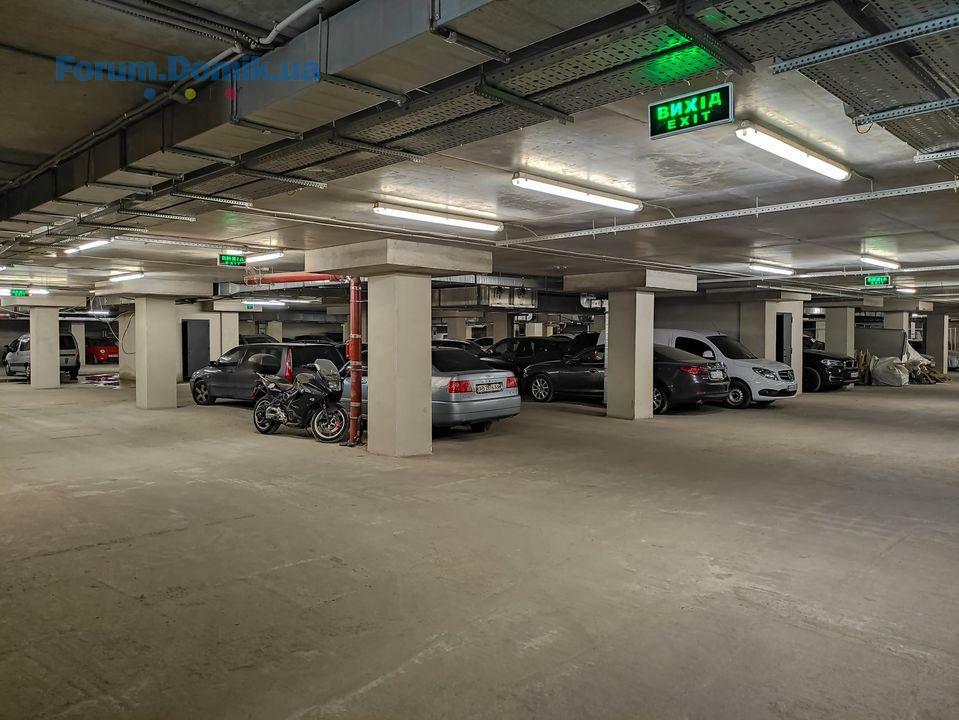

Паркінг:

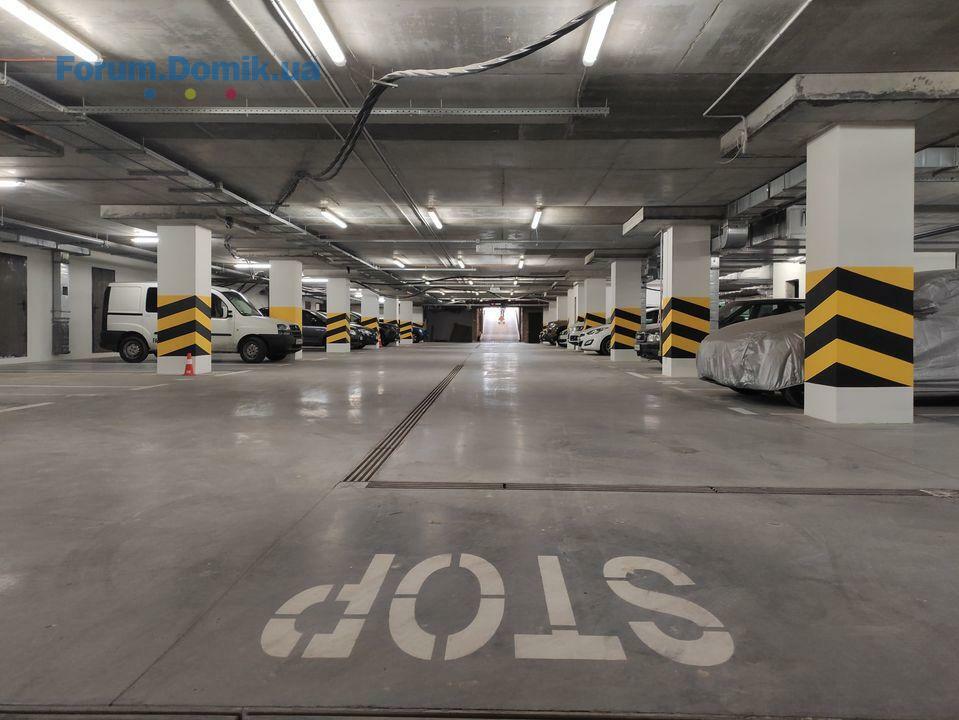

Тривають роботи з влаштування підлоги на -1 рівні (готовність - 85%). Проводяться внутрішні оздоблювальні роботи (65%) та укладання терасної дошки (50%). Основний комплекс робіт з благоустроєм виконано на 65%.

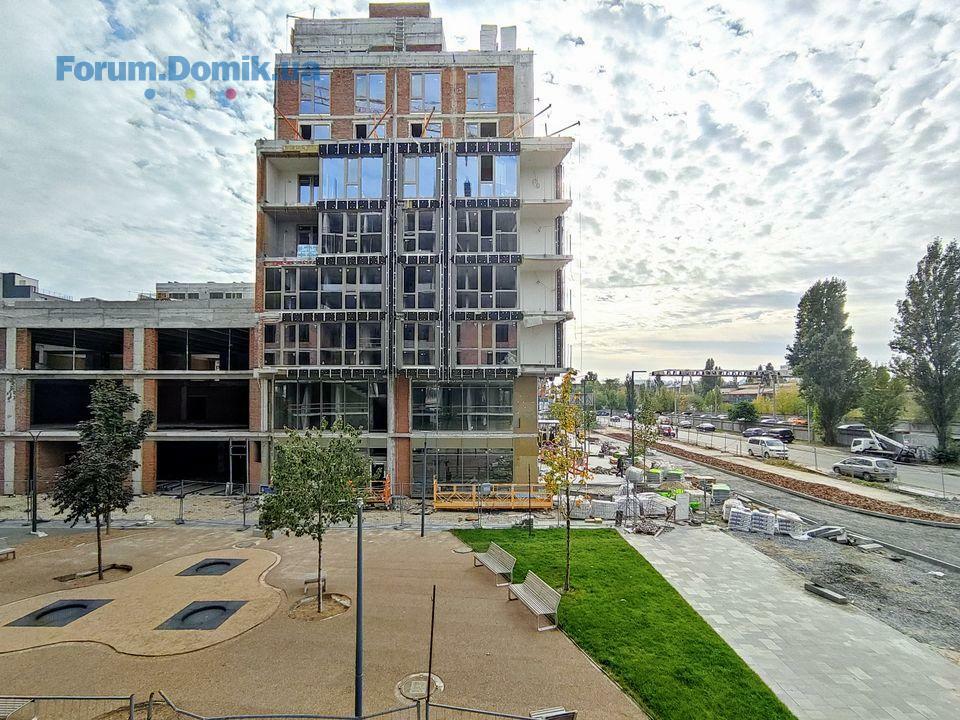

Будинок 5
1 секція

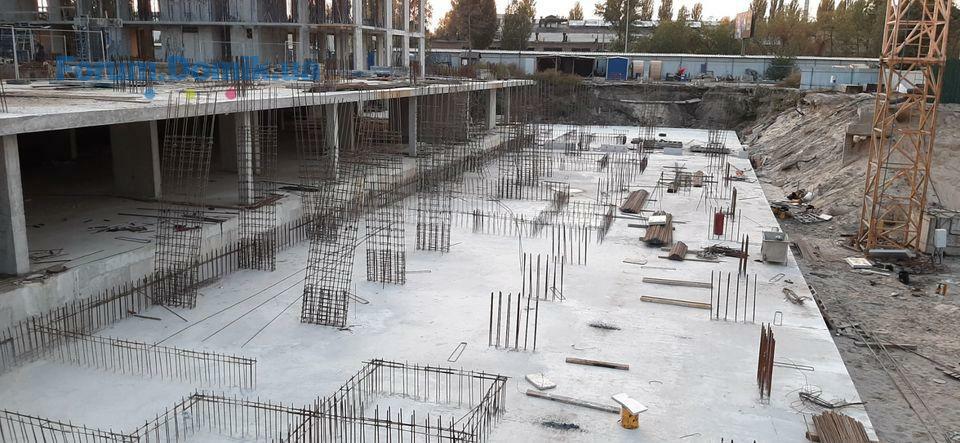

Триває влаштування внутрішніх мереж, монтаж вікон і світлопрозорих огороджуючих конструкцій. Виконується оздоблення фасаду. Проходять роботи з внутрішнього оздоблення, заливають стяжку (готовність - 90%).
2 секція
Триває влаштування внутрішніх мереж, монтаж вікон і світлопрозорих огороджуючих конструкцій. Проходять роботи з влаштування фасаду. Проходять роботи з внутрішнього оздоблення, продовжують заливати стяжку на підлогу (70%).
3 секція
Триває влаштування внутрішніх мереж, монтаж вікон і світлопрозорих огороджуючих конструкцій. Проходять роботи з влаштування фасаду та монтажу підсистеми. Проходять роботи з внутрішнього оздоблення, продовжують заливати стяжку на підлогу (10%).
4 секція (Центр дитячого розвитку)
Виконується монтаж світлопрозорих огороджуючих конструкцій.
Паркінг

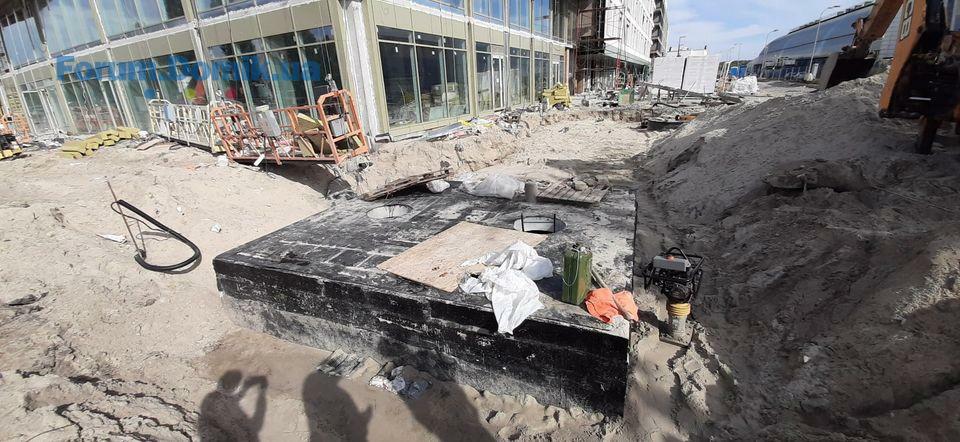

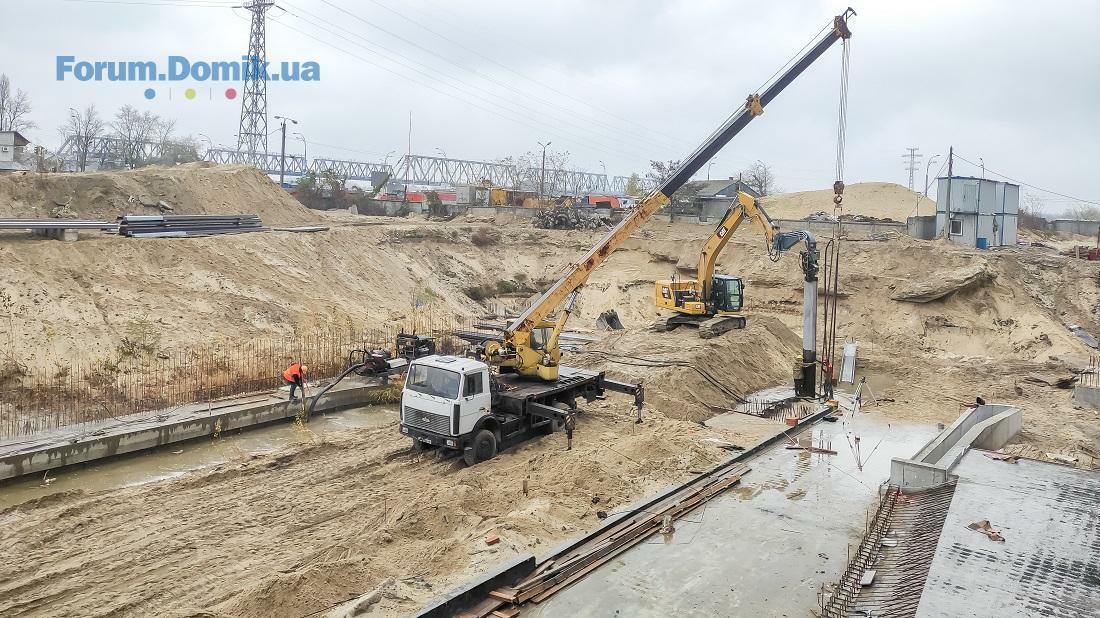

Ведуться роботи з влаштування гідроізоляції.

Будинок 9
1 секція

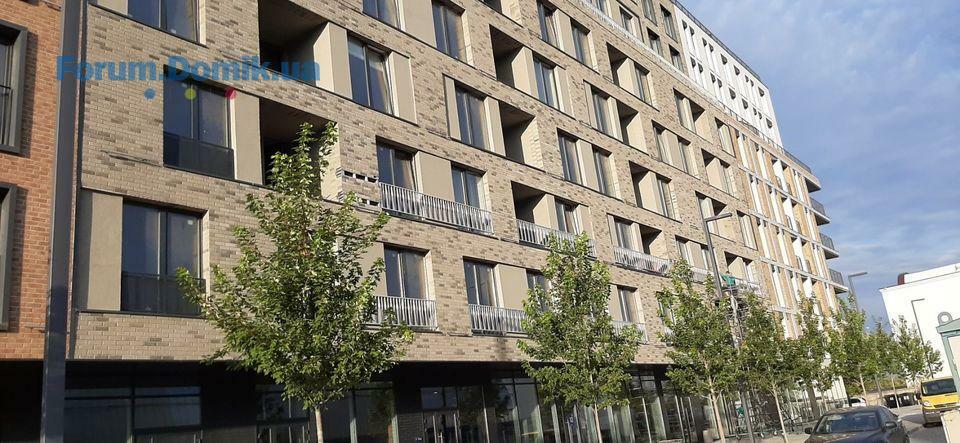

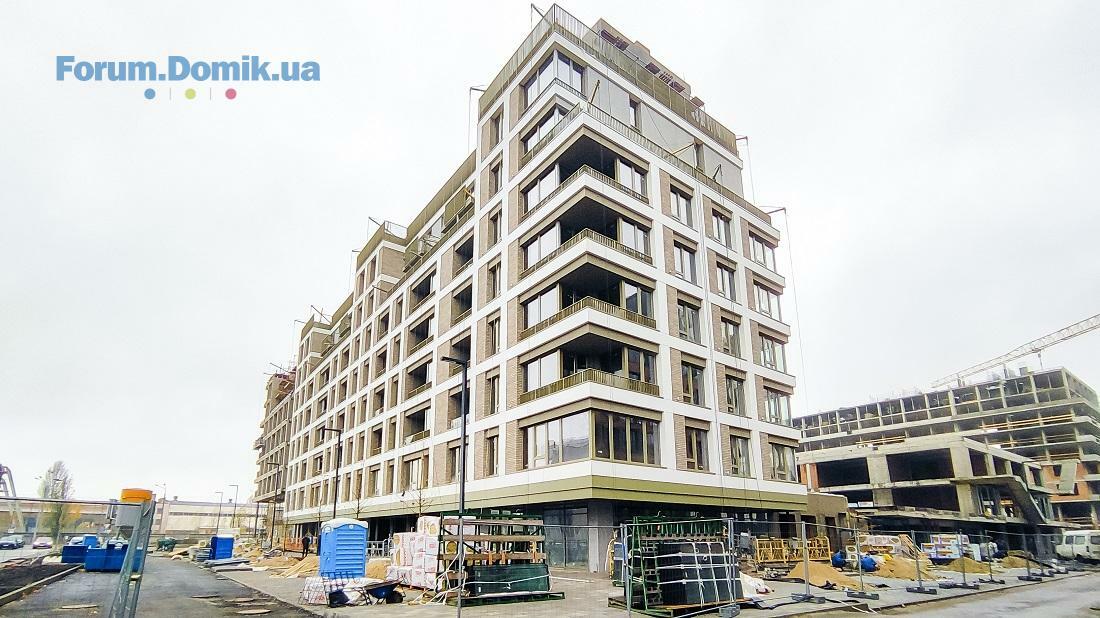

Фасад: роботи виконано на 100%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи завершено.
Стяжки: роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: роботи завершено.
Покрівля: роботи завершено.
Благоустрій: роботи виконано на 85%.
2 секція:

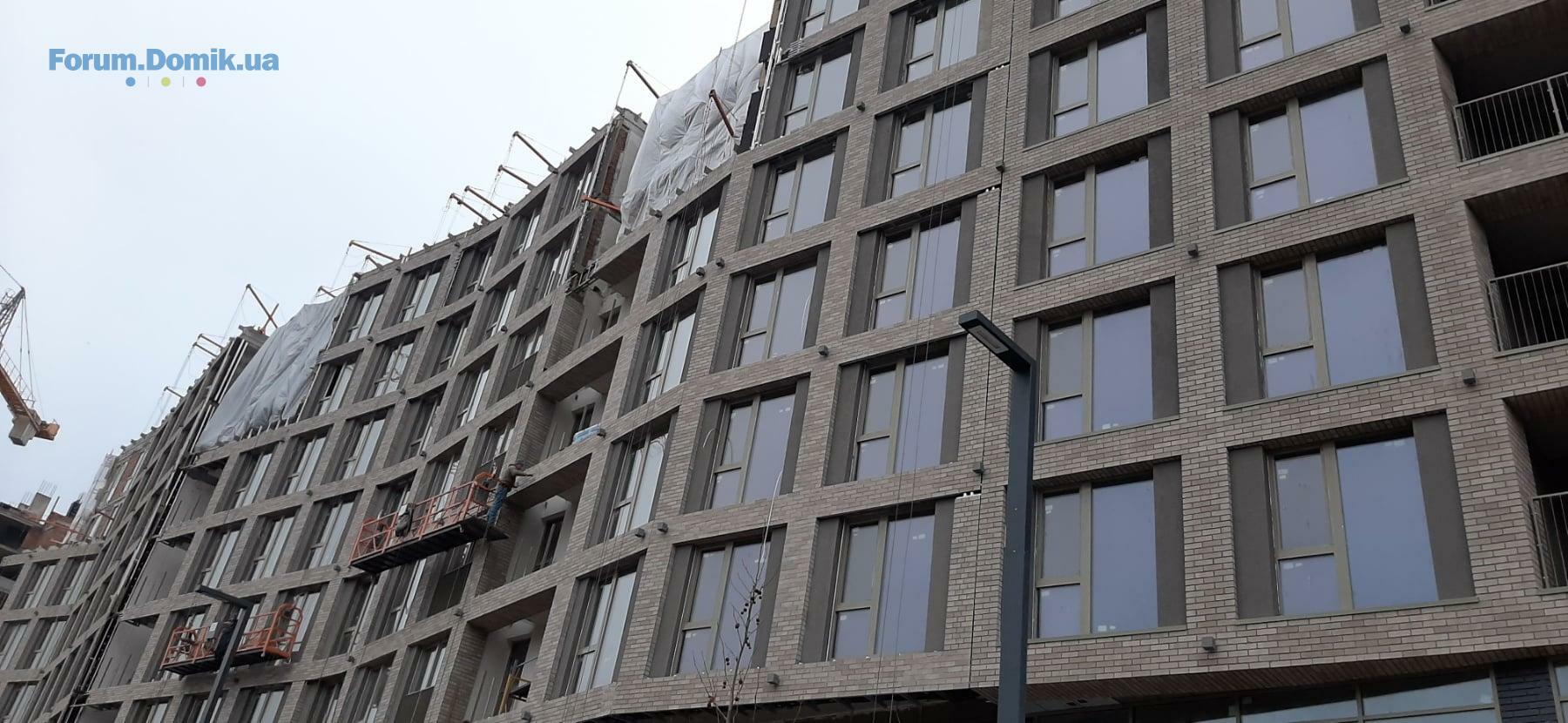

Фасад: роботи виконано на 95%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: виконано на 100%.
Монтаж вікон: всі роботи завершено.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: тинькові роботи виконано на 100%, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Благоустрій: роботи виконано на 50%.
3 секція:
Фасад: роботи виконано на 100%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон (2-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи завершено.
Внутрішнє опорядження: тинькові роботи виконано на 100%, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
4 секція:

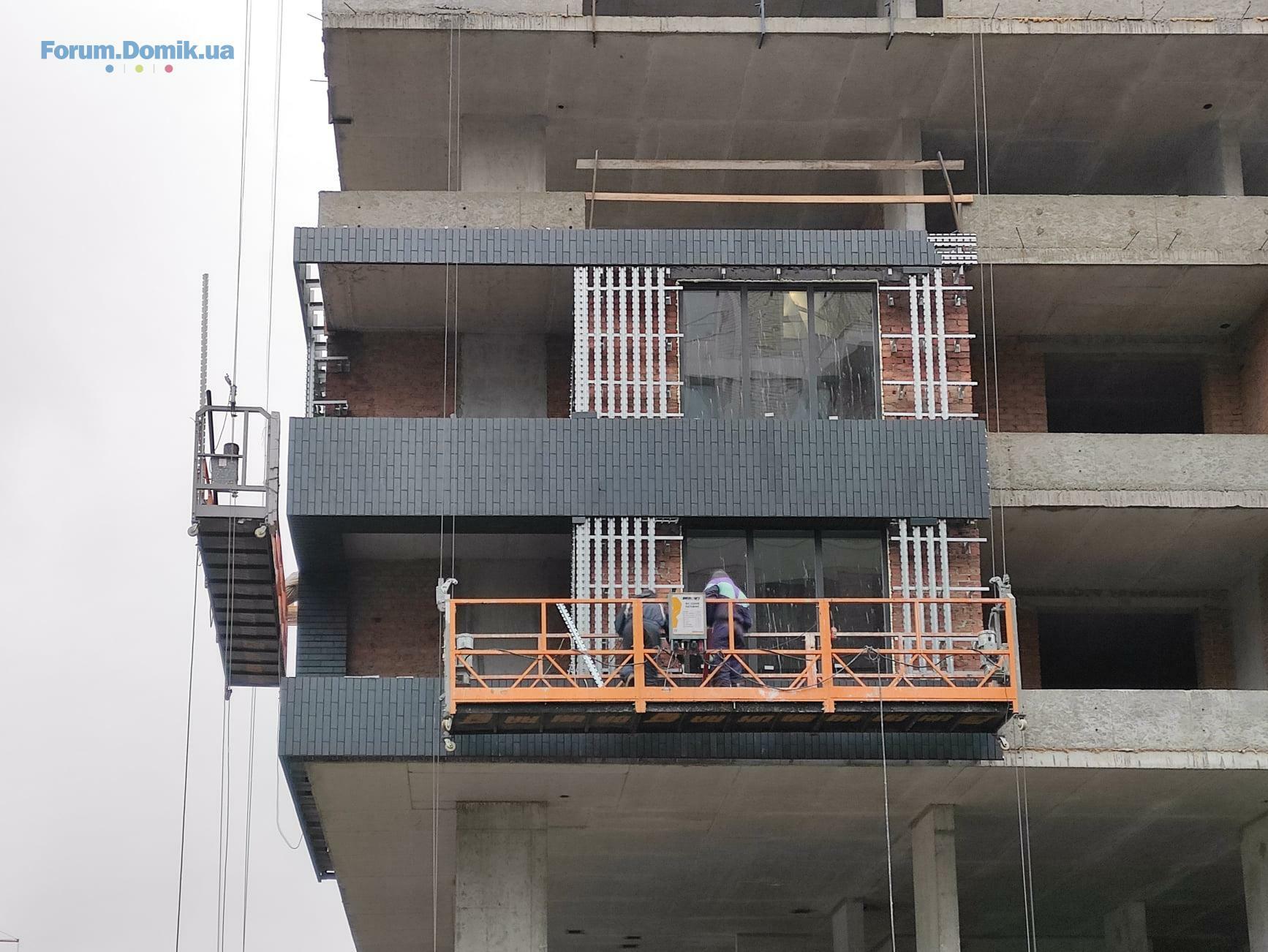

Фасад: роботи виконано на 94%.
Фасад дворовий: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): завершено монтаж.
Монтаж вікон (2-9 поверхи): завершено монтаж.
Стяжки: роботи завершено.
Внутрішнє опорядження: тинькові роботи виконано на 100%, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
Благоустрій: роботи виконано на 90%.
5 секція:
Фасад: роботи виконано на 100%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): монтаж завершено.
Монтаж дворових вікон (2-9 поверхи): монтаж завершено.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: завершено тинькові роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
6 секція:
Фасад: роботи виконано на 100%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): монтаж завершено.
Монтаж дворових вікон (2-9 поверхи): монтаж завершено.
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.

Паркінг:

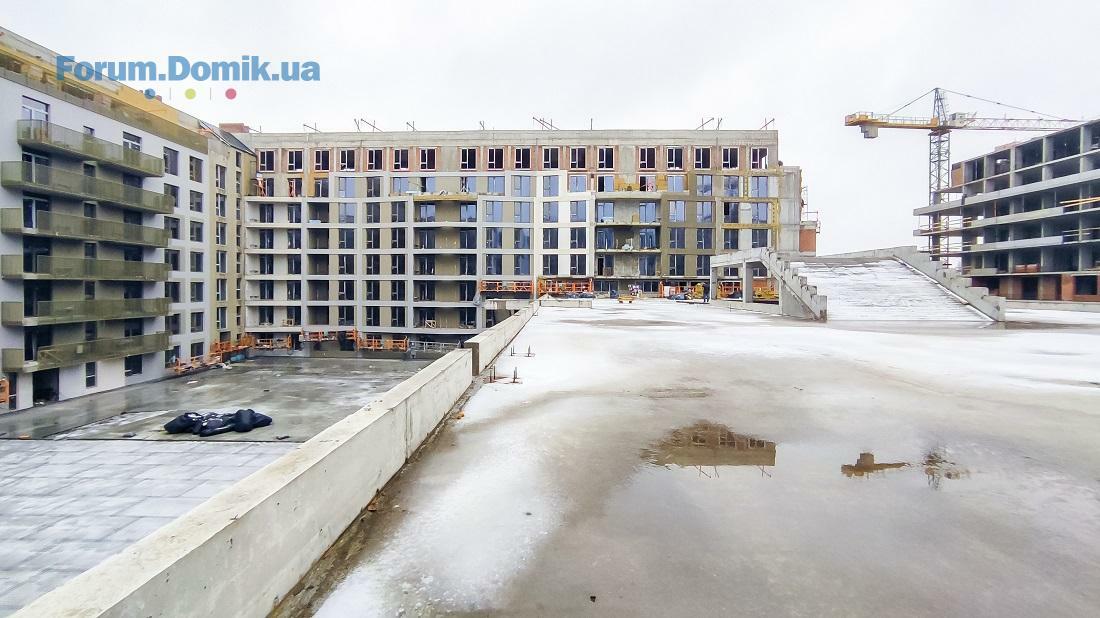

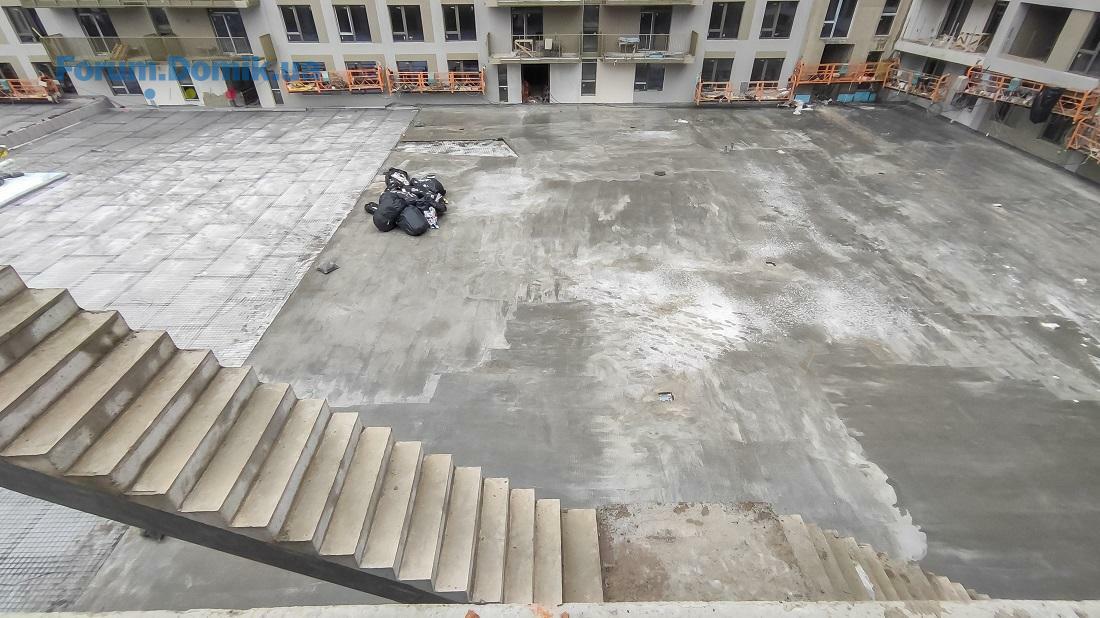

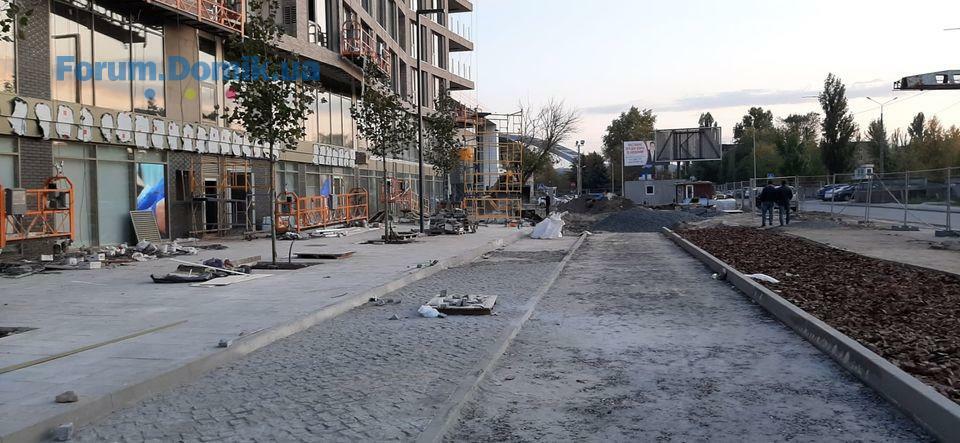

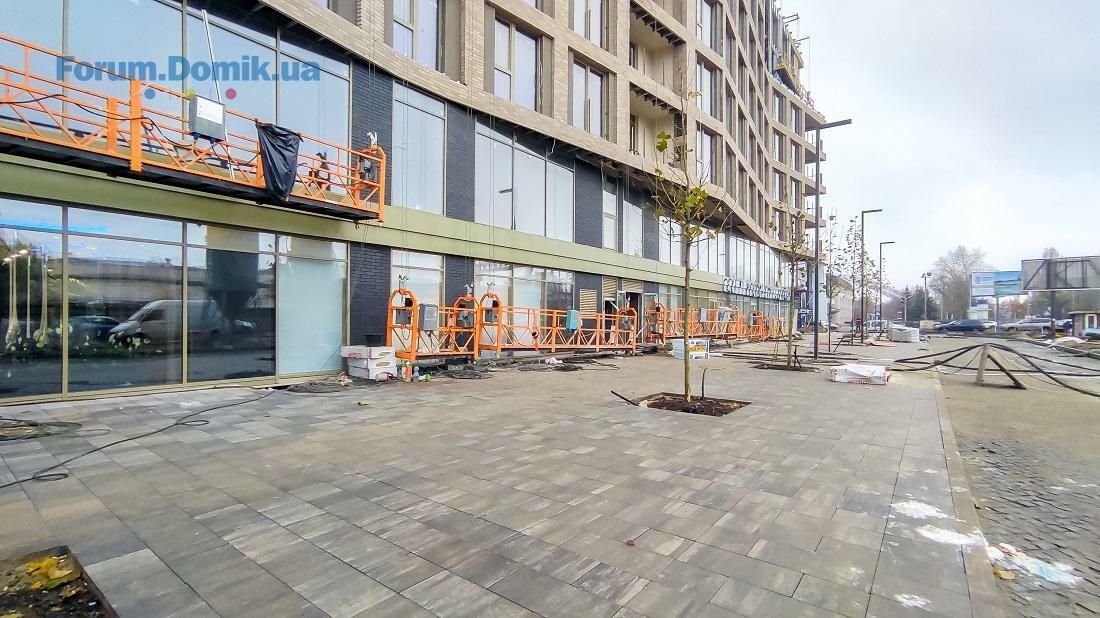

Основний комплекс робіт з благоустроєм виконано на 95%. Тривають роботи з влаштування підлоги на 1 рівні (90%) та -1 рівні (45%). Виконуються оздоблювальні роботи на 1 рівні (65%) та -1 рівні (20%).

Будинок 11

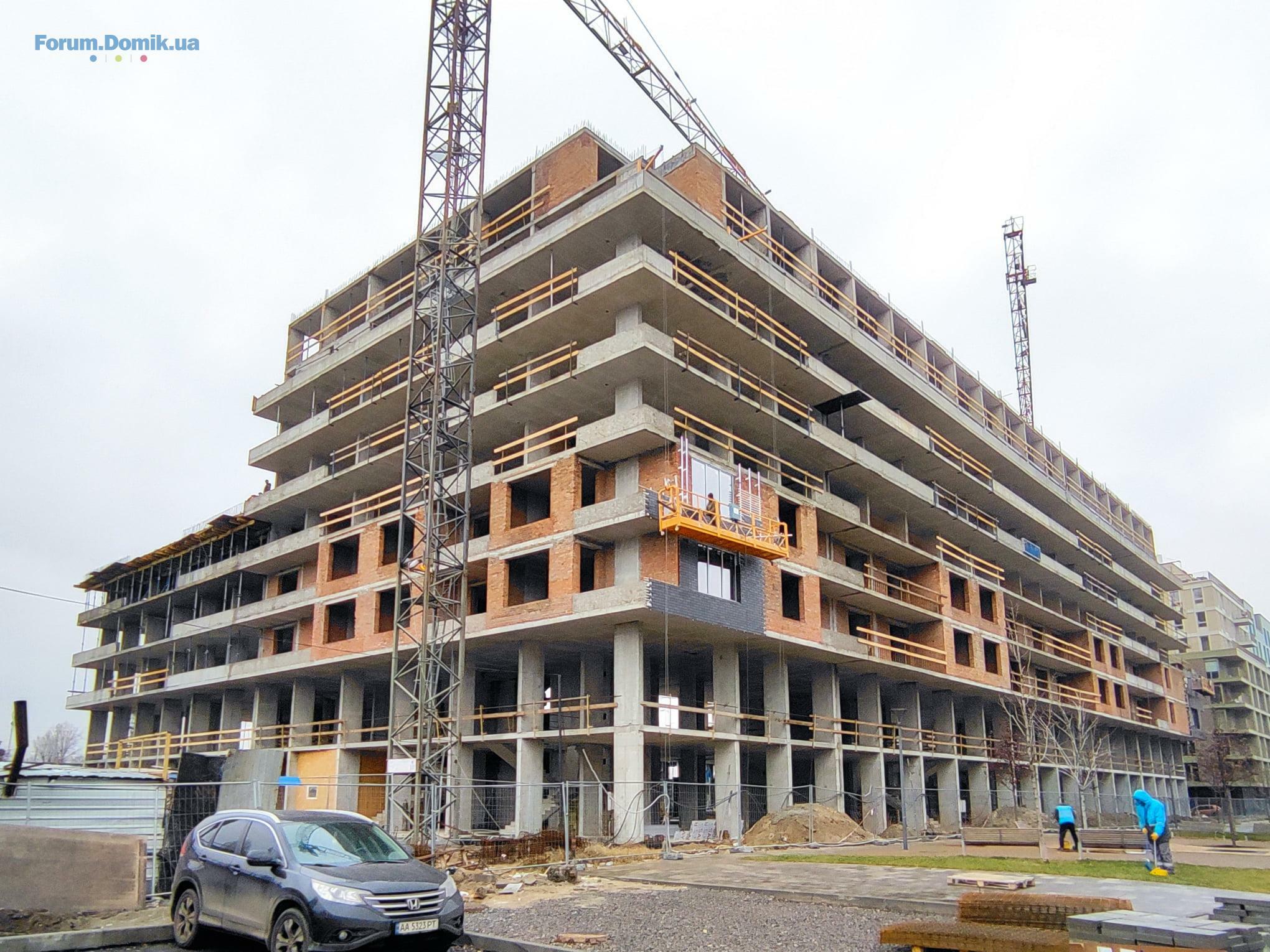

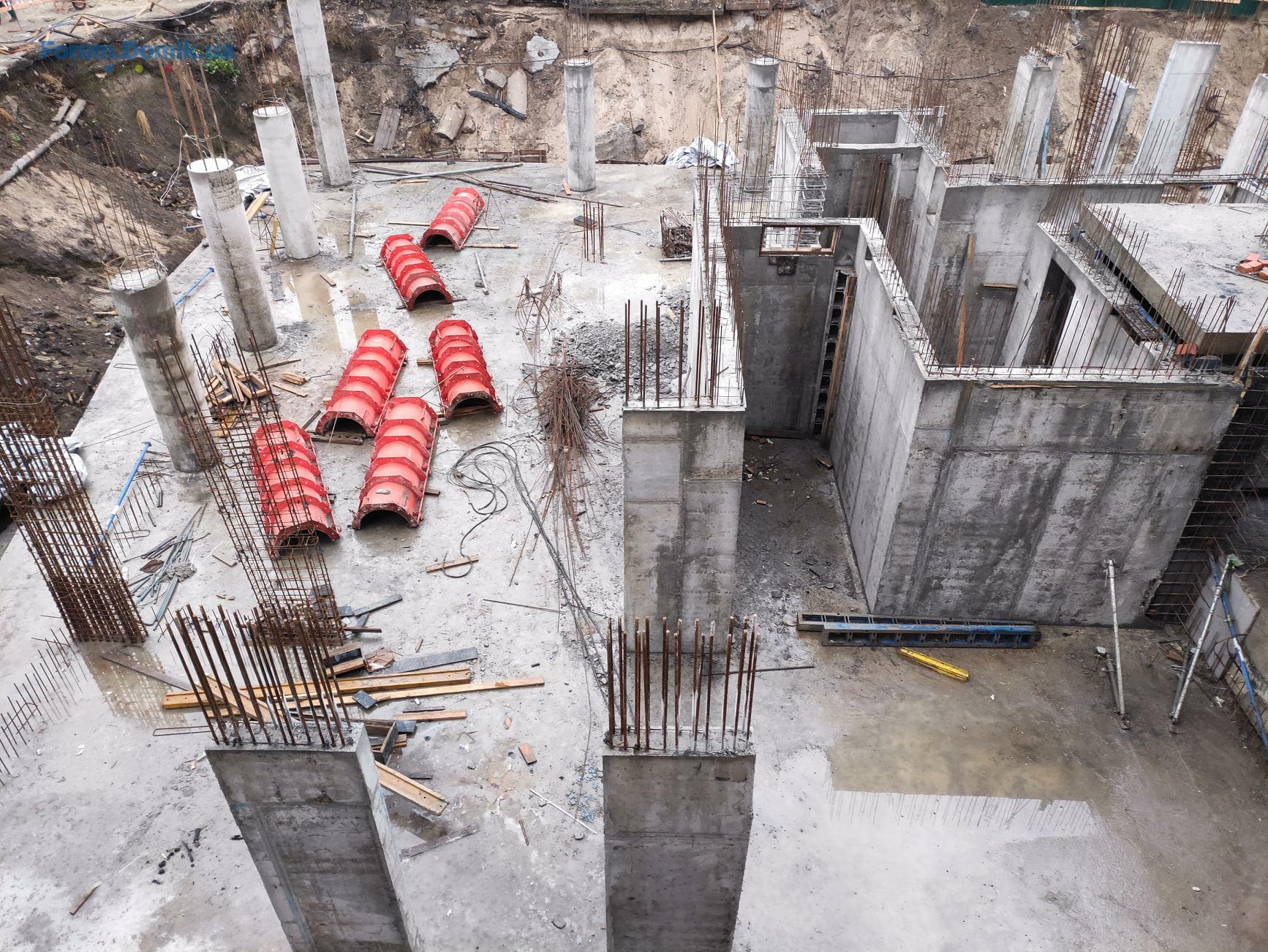

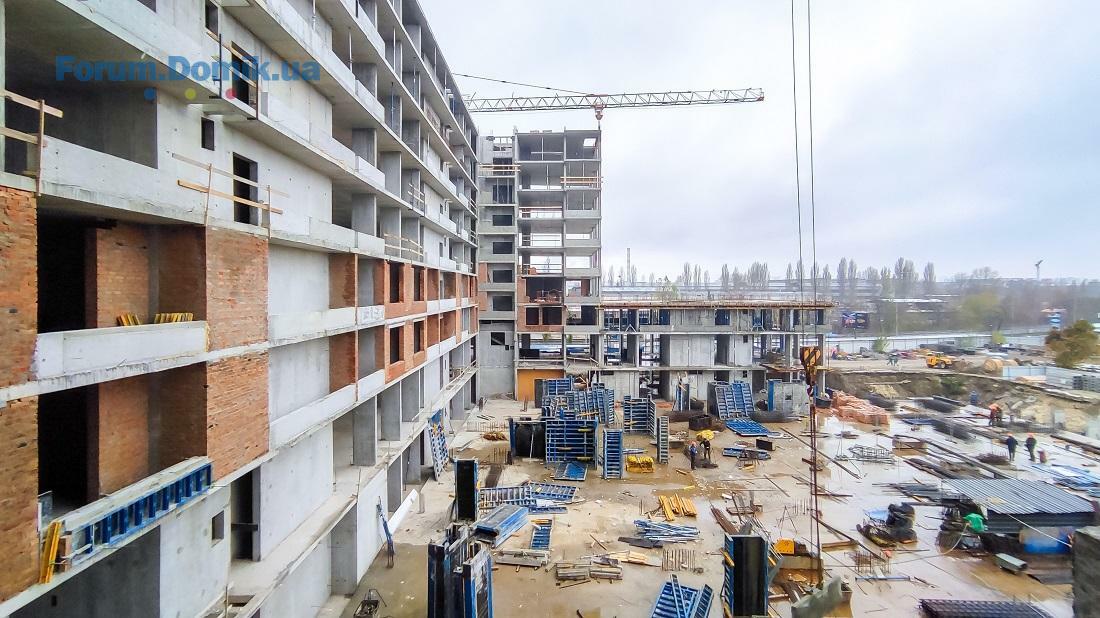

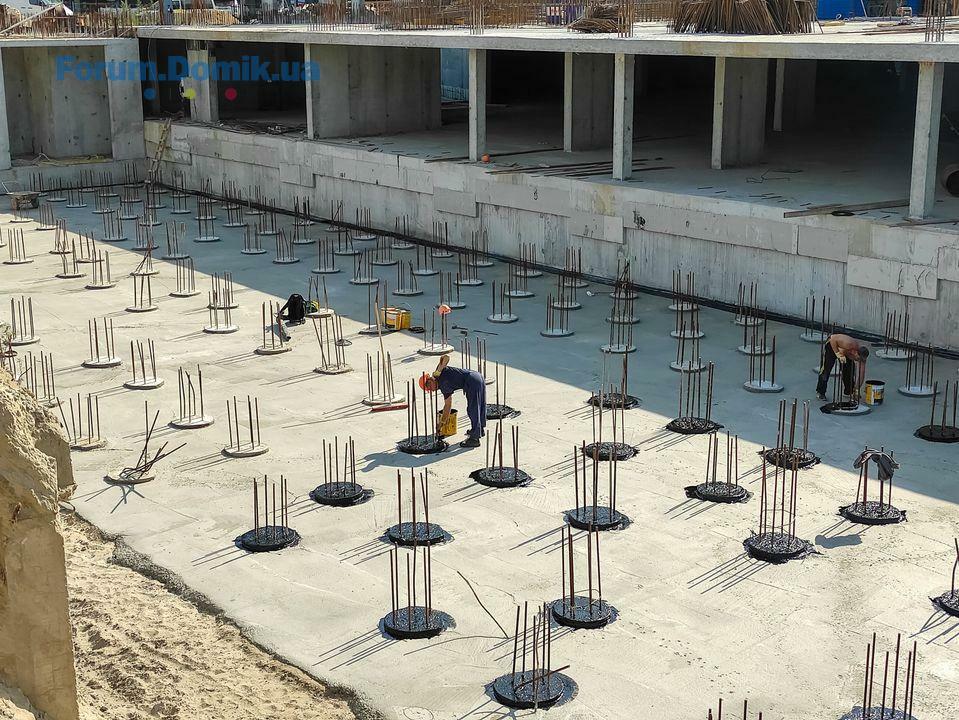

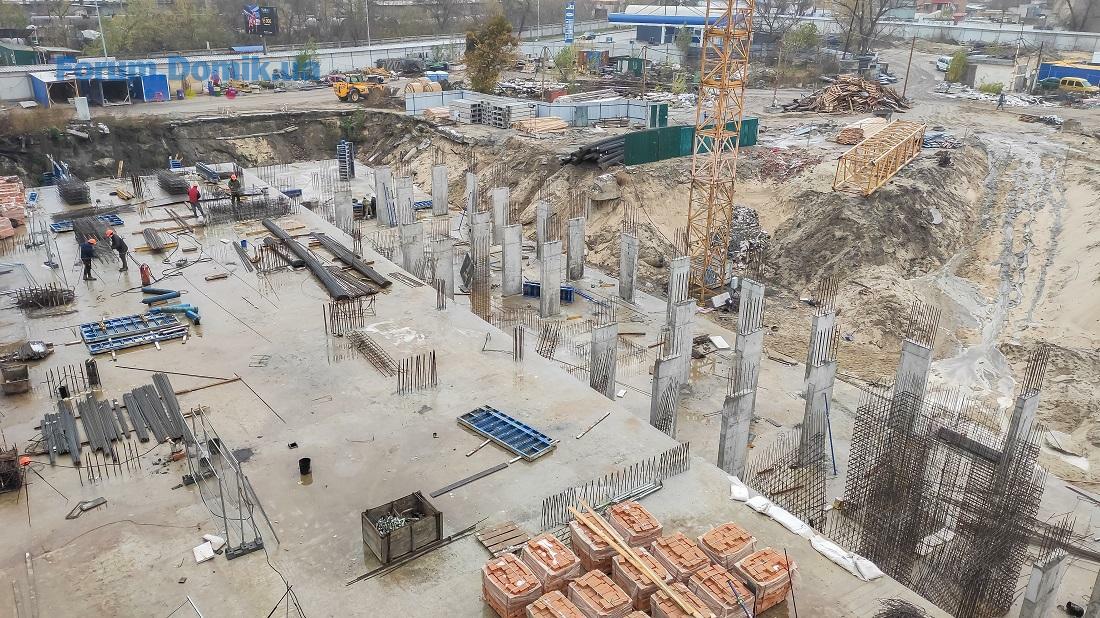

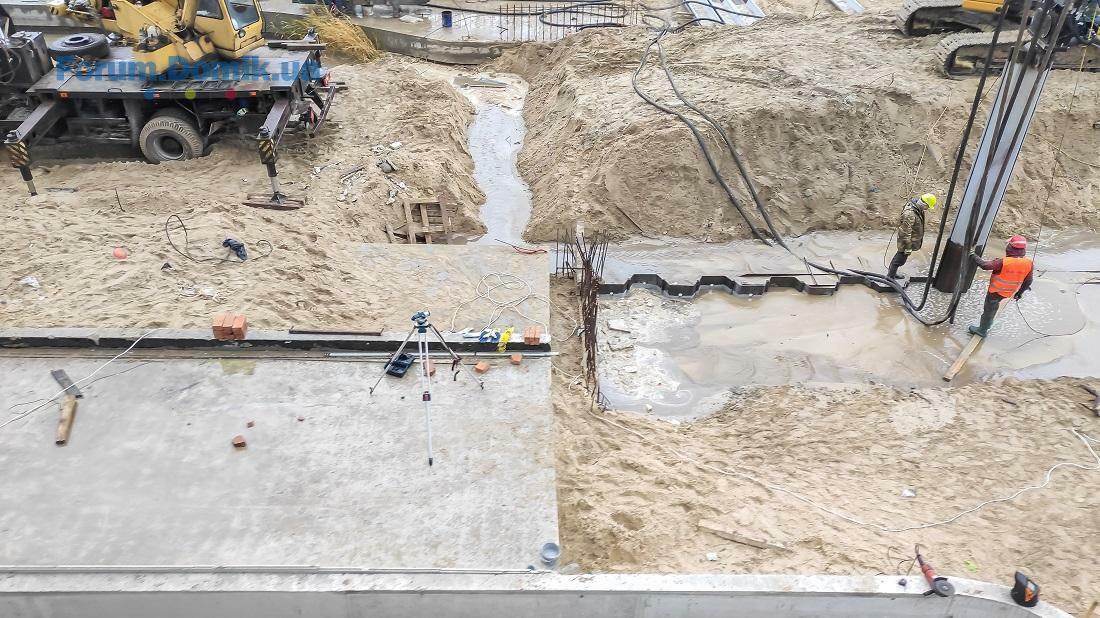

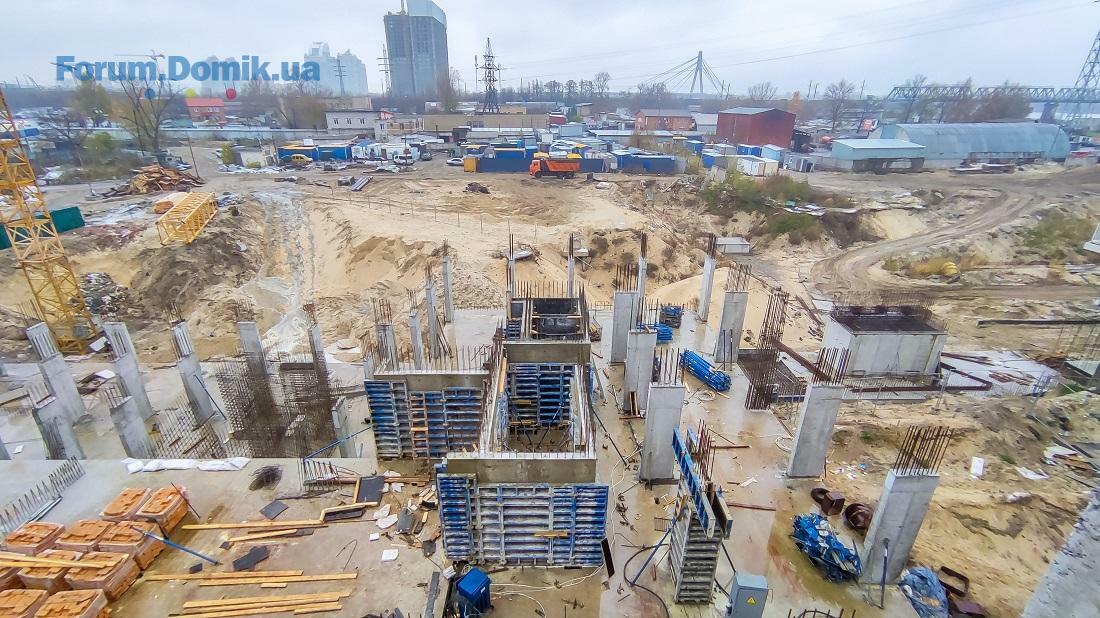

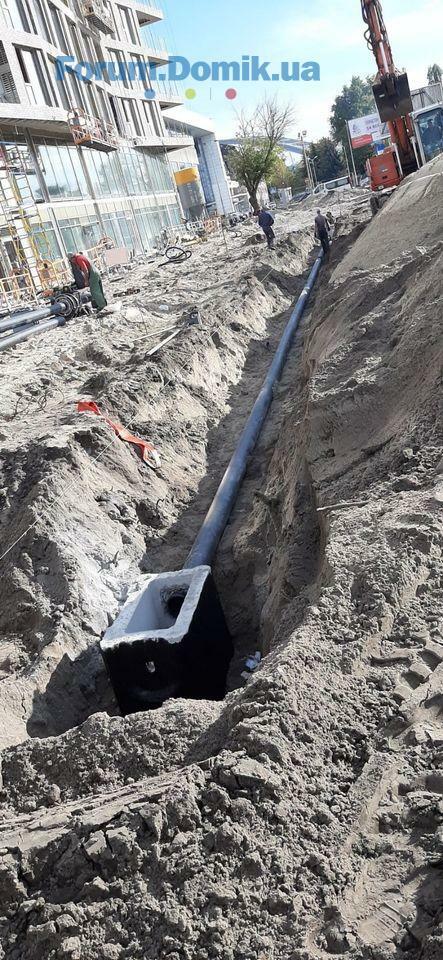

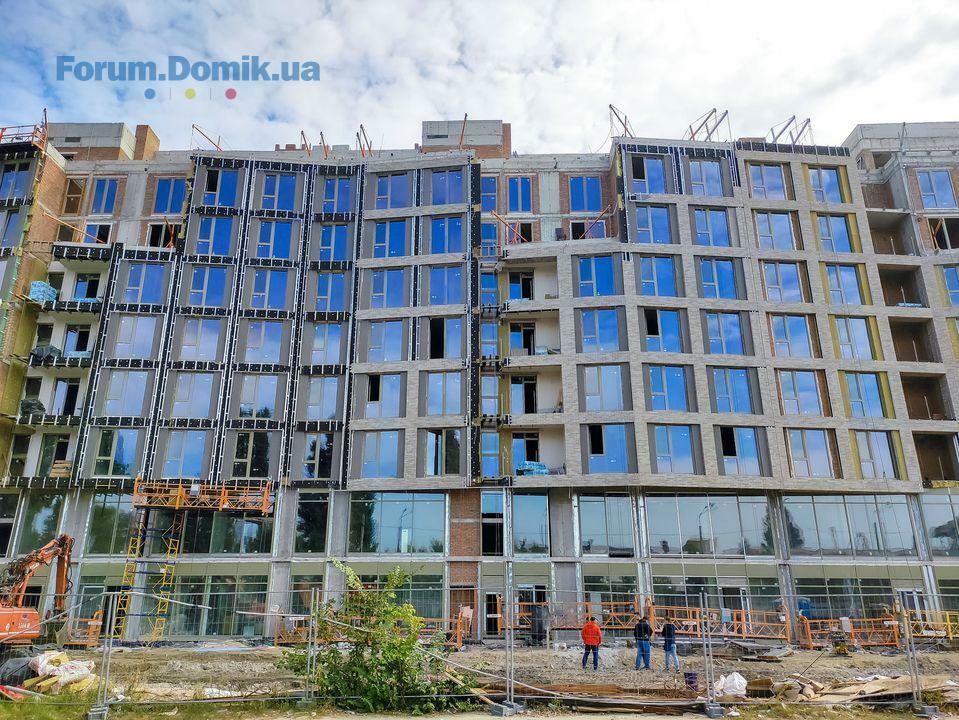

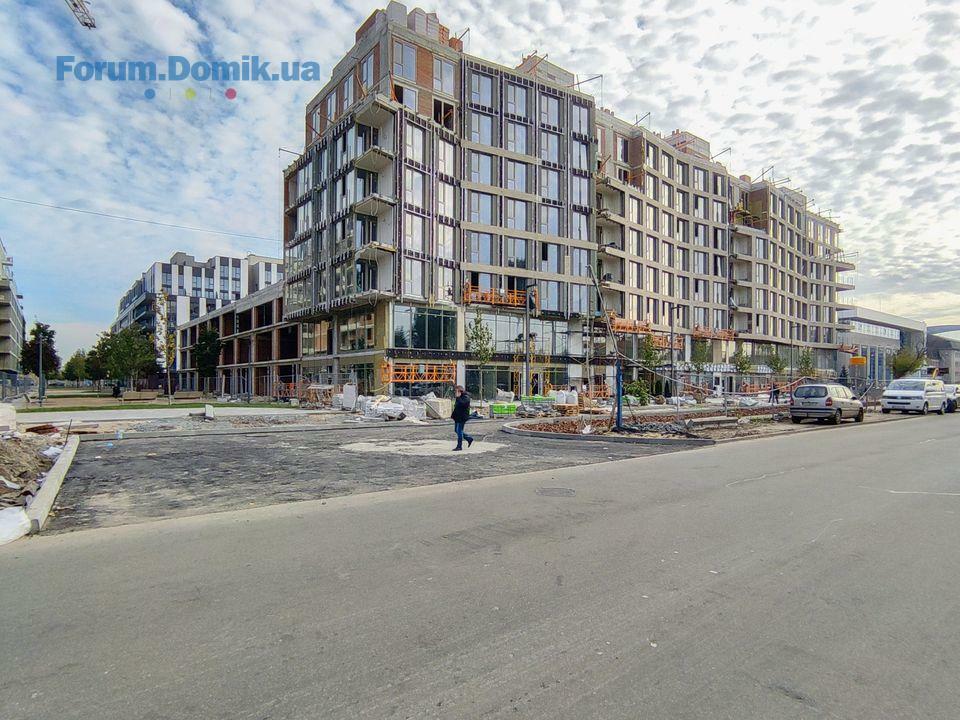

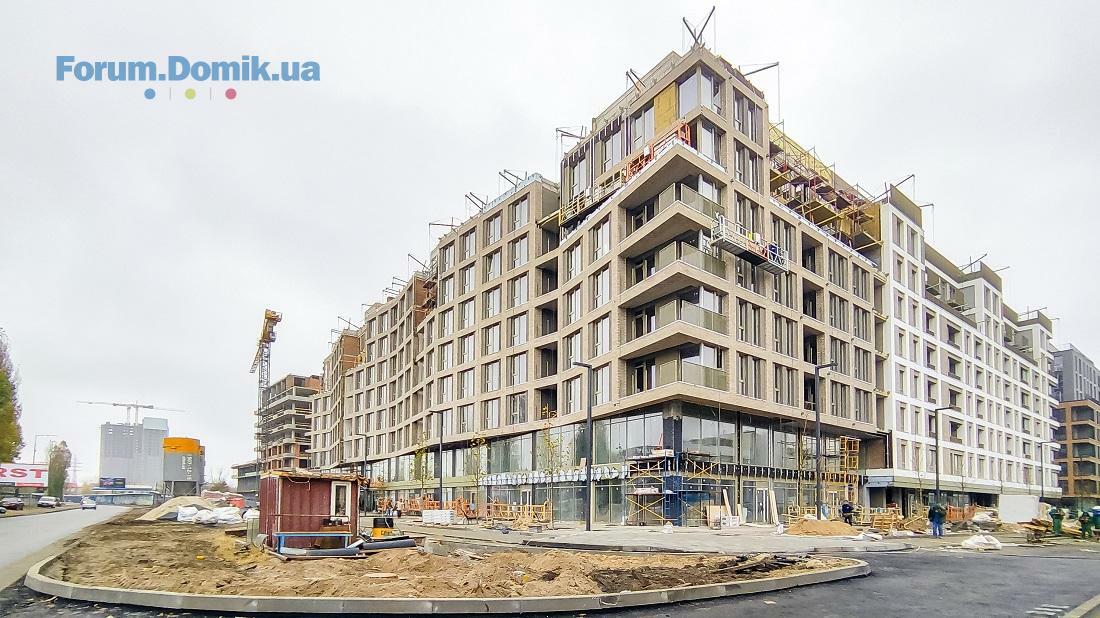

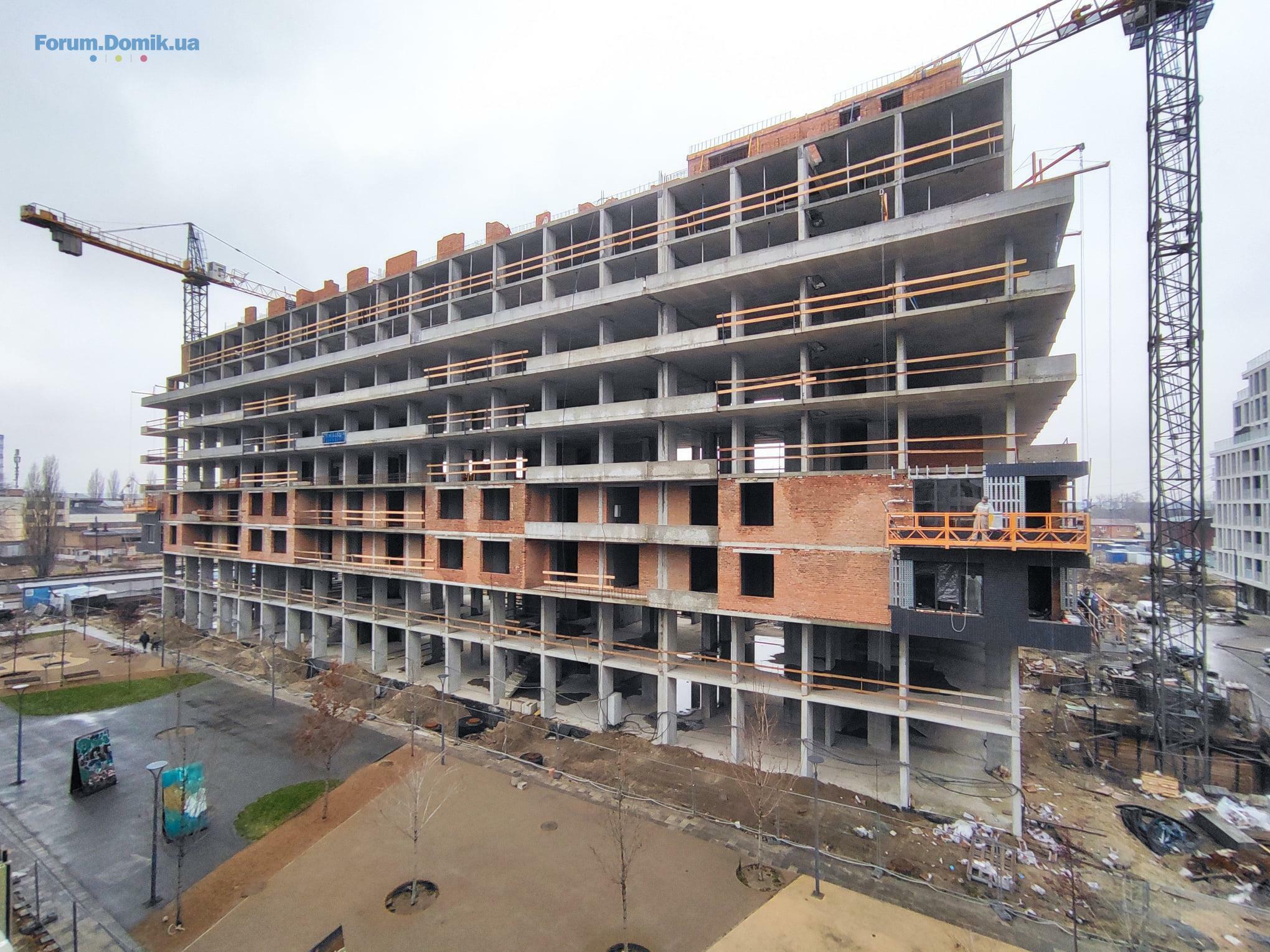

Виконуються роботи з влаштування пальового поля: у 1-й секції забурено 109 паль, у 2-й секції - 167, у 3-й секції - 175, у 4-й секції - 140, 5-й секції - 170, 6-й секції - 281, 7-й секції - 160, 8-й секції - 61, у паркінгу - 332 палі. Кількість вдавлювальних паль складає 1258 шт, кількість буроін’єкційних паль - 337 шт.

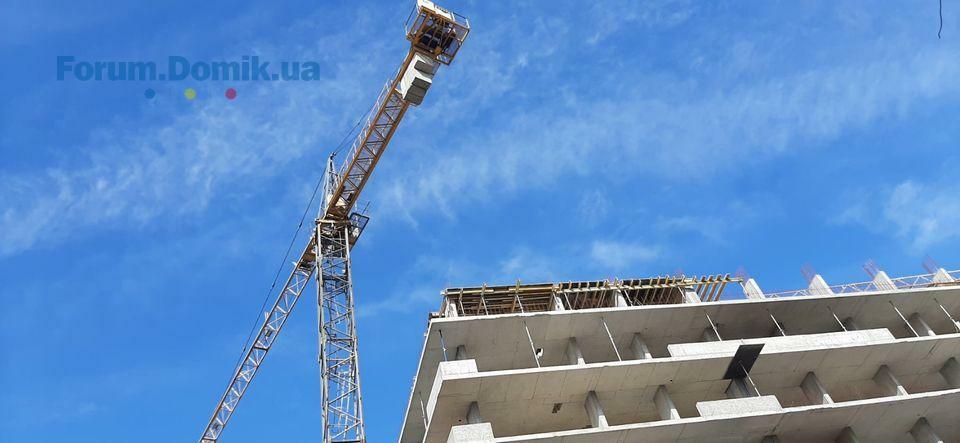

Змонтовано баштовий кран на будинку.

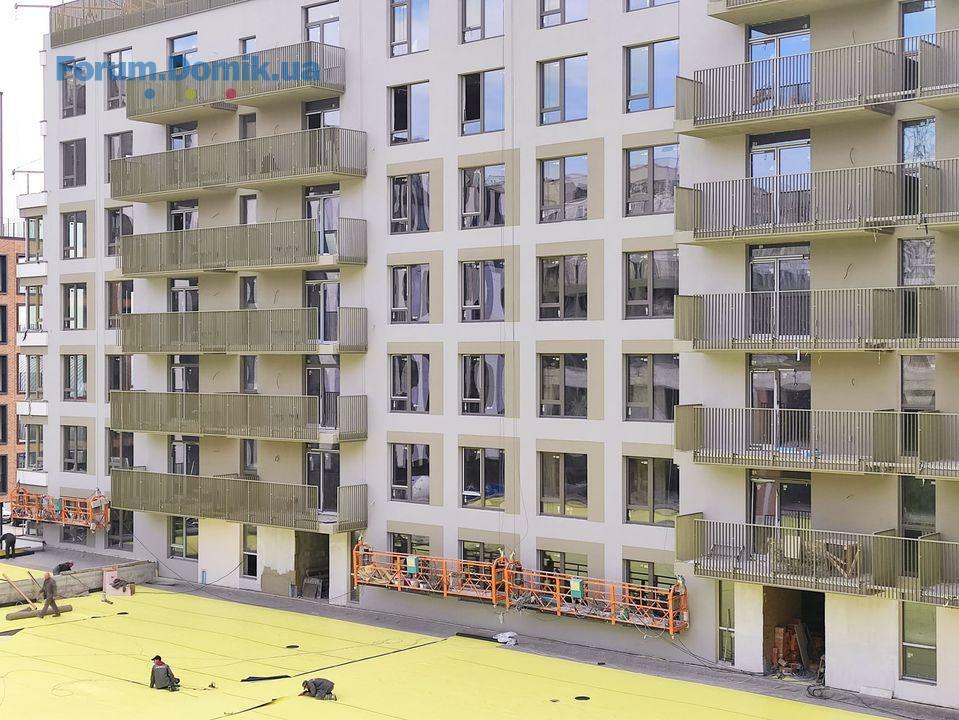

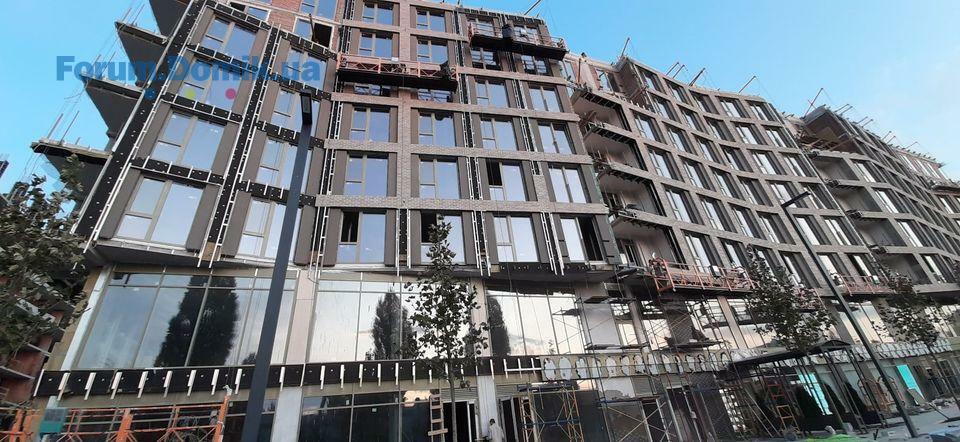

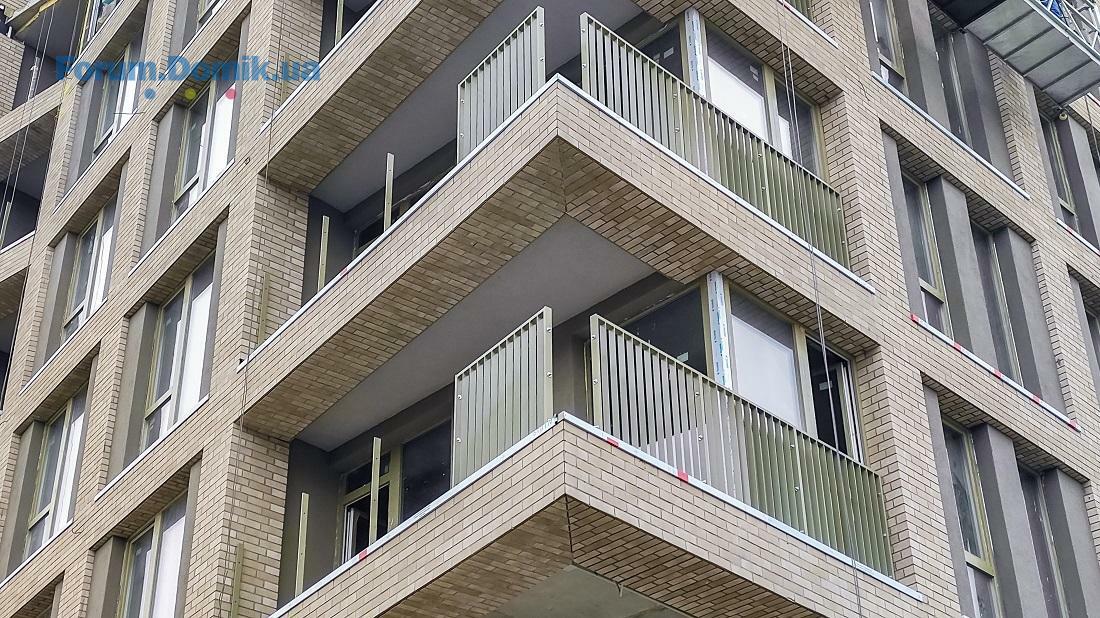

Додаємо нові фото нижче.
03 окт 2020 14:44
На сайте Рыбальского написано теперь что оба дома №3 и №9 уже сданы в эксплуатацию. Одно не пойму, как можно эксплуатировать недострой??? Как можно заселяться в дом №3 если там до сих пор ведутся строительные работы?
Как платить за комуналку без возможности жить в доме?

Вітаємо! У будинках вже проживають мешканці, відповідно вони й оплачуюють комунальні послуги.
03 окт 2020 14:48
кондиционеры ставят... но кто там за електричество платит?

Доброго дня. За електрику платять мешканці. Наразі будинки введені в експлуатацію, тому в більшості квартир вже проживають люди, деякі ще дороблюють ремонти.
05 окт 2020 13:11
Раді повідомити про оновлення дайджесту будівництва житлового району RYBALSKY!

По 7 дому есть новости? Когда начало работ?
09 окт 2020 08:33
Вітаємо! На наступному тижні по 7-му будинку передаємо всі документи генпідряднику, після чого протягом тижня стартують будівельні роботи.
14 окт 2020 11:38
Добрый день, сделал для Вас аэроболёт.
29 окт 2020 08:01
31 окт 2020 12:01

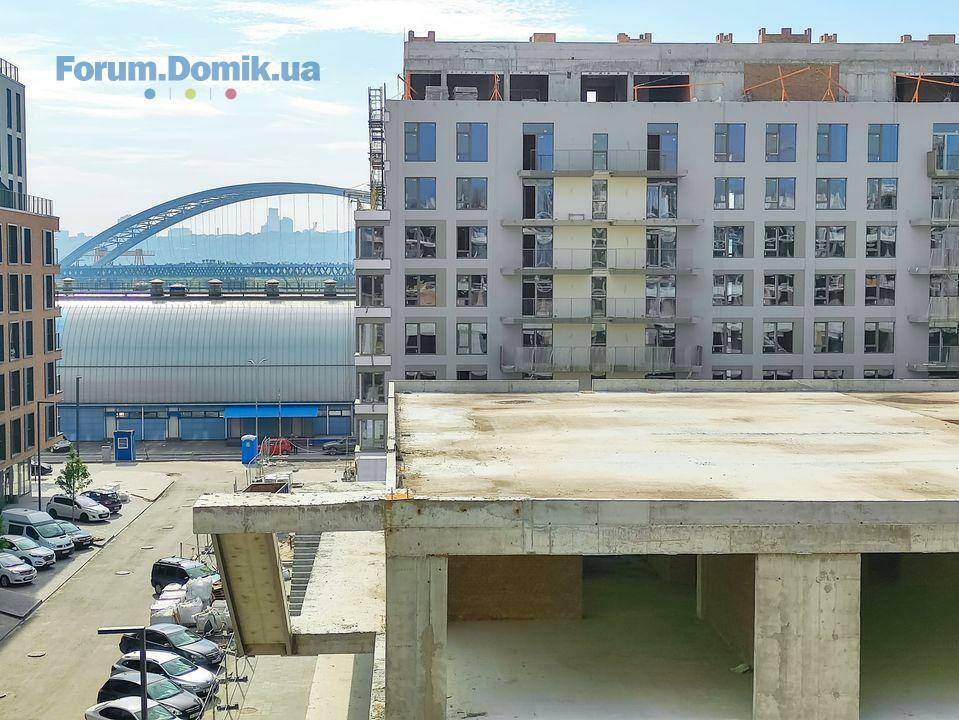

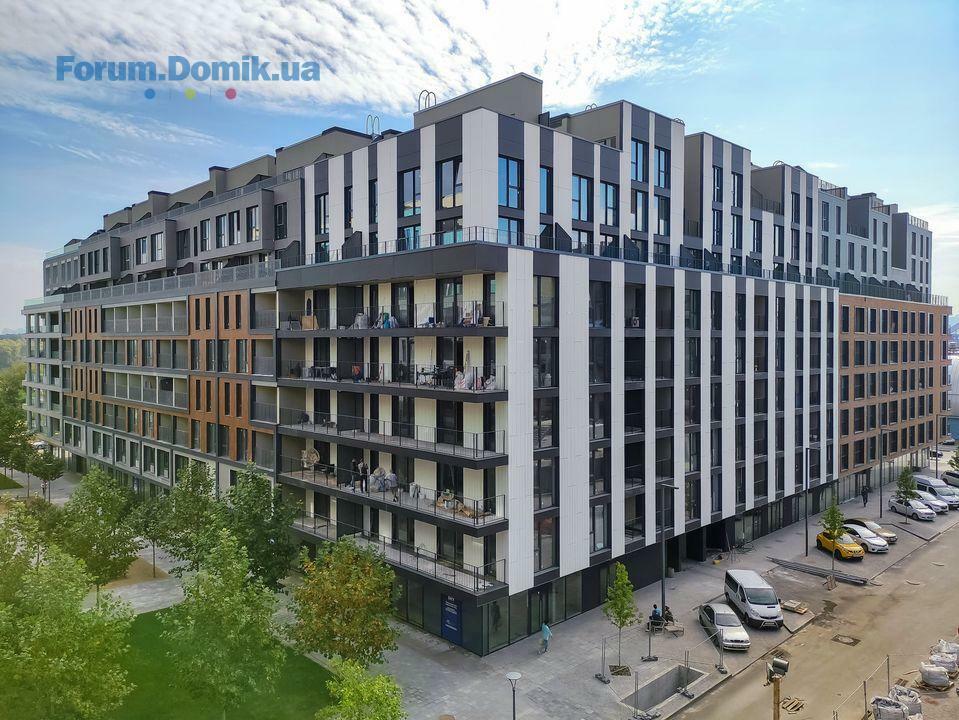

Публікуємо звіт про будівництво житлового району RYBALSKY!

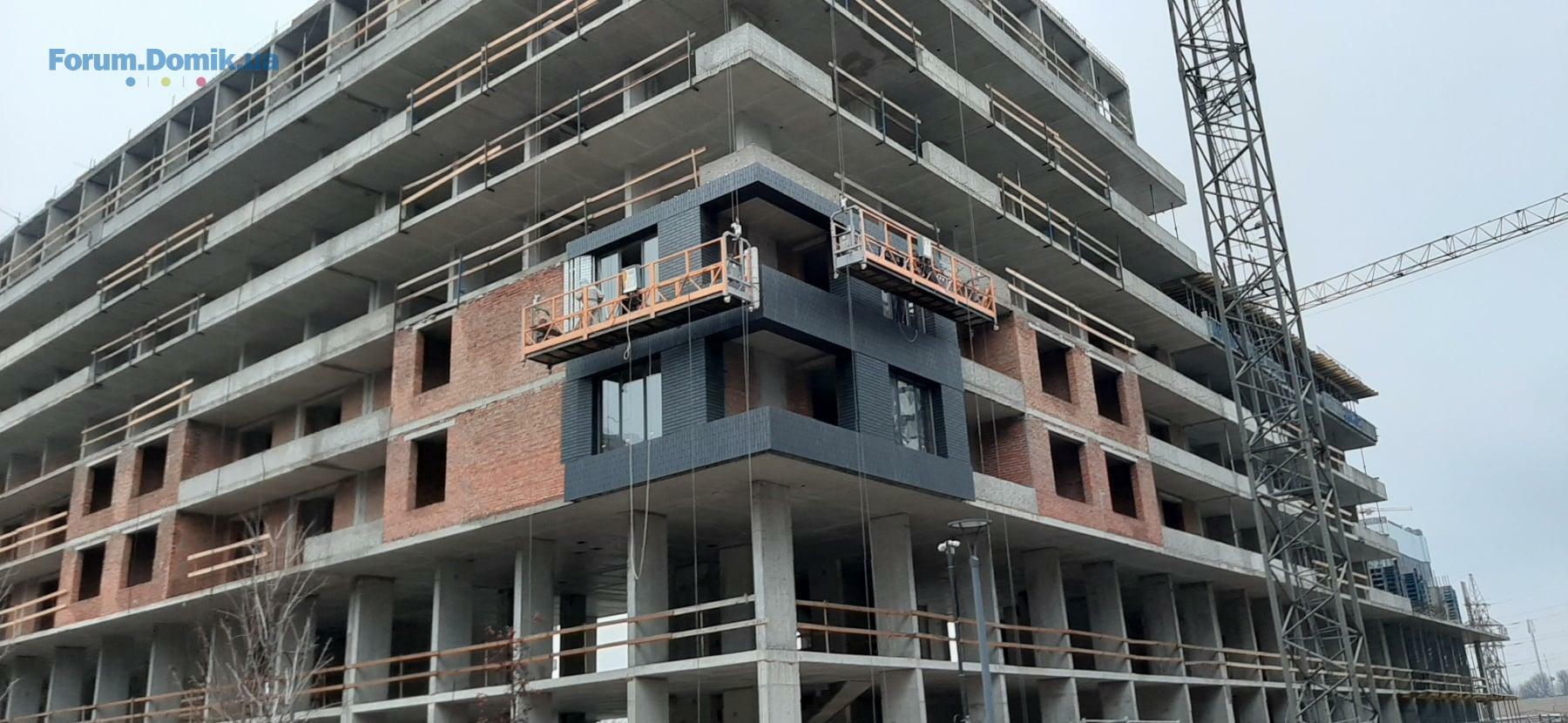

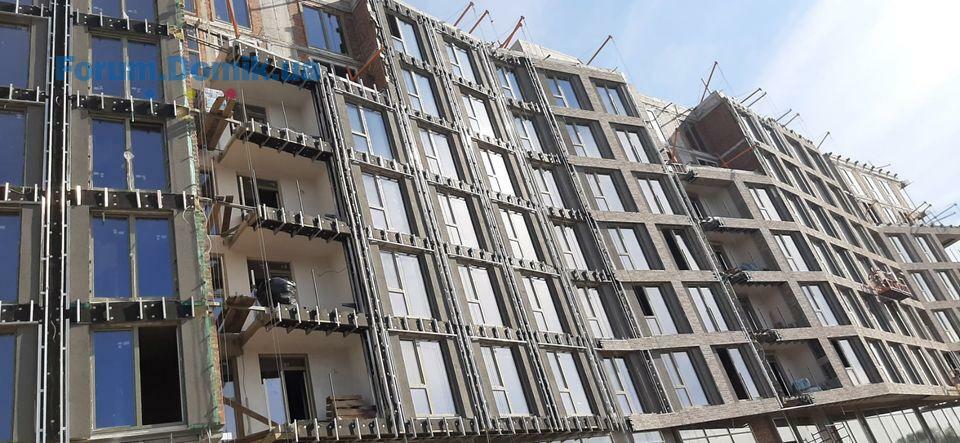

Будинок 3
1 секція:

Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Монтаж вікон: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи завершено.
Монтаж дверей: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: всі роботи виконано (завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування).
Фасад: завершено оздоблення фасаду.
Фасад дворовий: завершено роботи.
Благоустрій: роботи виконано на 96%.
2 секція:
Монтаж вікон: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи завершено.
Фасад: оздоблення фасаду виконано.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: тинькові роботи виконано, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи завершено.
Благоустрій: роботи виконано на 96%.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи завершено.
Фасад: оздоблення виконано.
Фасад дворовий: оздоблення виконано.
Внутрішнє опорядження: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: змонтовані.
Внутрішні мережі: роботи виконано 100%.
Благоустрій: роботи виконано на 100%.
4 секція:
Фасад: роботи завершено.
Стяжки: залиті.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: виконано тинькові роботи, завершено нанесення фінішного шару оздоблень, виконано укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи завершено.
Благоустрій: роботи виконано на 96%.
5 секція:
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон: роботи виконано на 100%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 100%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: роботи завершено.
Фасад: роботи виконано на 100%.
Фасад дворовий: роботи виконано на 100%.
Благоустрій: роботи виконано на 96%.
6 секція:
Фасад: роботи виконано на 97%. Триває монтаж фасадних огороджень.
Фасад дворовий: роботи завершено.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 100%.
Монтаж вікон: роботи виконано на 100%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: роботи завершено.
Благоустрій: роботи виконано на 96%.
Паркінг:
Тривають роботи з влаштування підлоги на -1 рівні (готовність - 85%). Проводяться внутрішні оздоблювальні роботи (65%) та укладання терасної дошки (50%). Основний комплекс робіт з благоустроєм виконано на 65%.

Будинок 5
1 секція

Триває влаштування внутрішніх мереж, монтаж вікон і світлопрозорих огороджуючих конструкцій. Виконується оздоблення фасаду. Проходять роботи з внутрішнього оздоблення, заливають стяжку (готовність - 90%).
2 секція
Триває влаштування внутрішніх мереж, монтаж вікон і світлопрозорих огороджуючих конструкцій. Проходять роботи з влаштування фасаду. Проходять роботи з внутрішнього оздоблення, завершують заливати стяжку на підлогу (90%).
3 секція
Триває влаштування внутрішніх мереж, монтаж вікон і світлопрозорих огороджуючих конструкцій. Проходять роботи з влаштування навісних вентильованих фасадів. Укладають мокрий клінкер на пілонах. Проходять роботи з внутрішнього оздоблення, продовжують заливати стяжку на підлогу (10%).
4 секція (Центр дитячого розвитку)
Виконується монтаж світлопрозорих огороджуючих конструкцій.
Паркінг
Ведуться роботи з влаштування гідроізоляції.

Будинок 9
1 секція

Фасад: роботи виконано на 100%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи завершено.
Стяжки: роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: роботи завершено.
Покрівля: роботи завершено.
Благоустрій: роботи виконано на 85%.
2 секція:
Фасад: роботи виконано на 95%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: виконано на 100%.
Монтаж вікон: всі роботи завершено.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: тинькові роботи виконано на 100%, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Благоустрій: роботи виконано на 50%.
3 секція:
Фасад: роботи виконано на 100%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон (2-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи завершено.
Внутрішнє опорядження: тинькові роботи виконано на 100%, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
4 секція:
Фасад: роботи виконано на 94%.
Фасад дворовий: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): завершено монтаж.
Монтаж вікон (2-9 поверхи): завершено монтаж.
Стяжки: роботи завершено.
Внутрішнє опорядження: тинькові роботи виконано на 100%, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
Благоустрій: роботи виконано на 90%.
5 секція:
Фасад: роботи виконано на 100%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): монтаж завершено.
Монтаж дворових вікон (2-9 поверхи): монтаж завершено.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: завершено тинькові роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
6 секція:
Фасад: роботи виконано на 100%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): монтаж завершено.
Монтаж дворових вікон (2-9 поверхи): монтаж завершено.
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
Паркінг:
Основний комплекс робіт з благоустроєм виконано на 95%. Тривають роботи з влаштування підлоги на 1 рівні (90%) та -1 рівні (45%). Виконуються оздоблювальні роботи на 1 рівні (65%) та -1 рівні (20%).

Будинок 11

Виконуються роботи з влаштування пальового поля: у 1-й секції забурено 109 паль, у 2-й секції - 167, у 3-й секції - 175, у 4-й секції - 140, 5-й секції - 170, 6-й секції - 281, 7-й секції - 160, 8-й секції - 61, у паркінгу - 332 палі. Кількість вдавлювальних паль складає 1258 шт, кількість буроін’єкційних паль - 337 шт. Змонтовано баштовий кран на будинку. Залито ростверк секції № 1. У секції № 2 триває армування ростверку. У секції № 2 виконується монтаж вертикальних елементів -1 поверху, а у секції № 3 - на 2 поверсі.
Додаємо наш фотозвіт.
02 ноя 2020 15:28
а какой статус по седьмому дому? помимо того, что выкорчевывали старые коммуникации
09 ноя 2020 10:45
Цитата "lixair":
а какой статус по седьмому дому? помимо того, что выкорчевывали старые коммуникации

Вітаємо! На даний момент ділянка передана генпідряднику. Через кілька тижнів приступаємо до будівельних робіт.
Також хочемо зазначити, що проектна документація першого етапу видана, тому ми проводимо тендер по влаштуванню котловану і шпунтової огорожі.
28 ноя 2020 09:13
Новини будівництва житлового району RYBALSKY!

Будинок 3
1 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Монтаж вікон: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи завершено.
Монтаж дверей: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: всі роботи виконано (завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування).
Фасад: завершено оздоблення фасаду.
Фасад дворовий: завершено роботи.
Благоустрій: роботи виконано на 96%.
2 секція:
Монтаж вікон: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи завершено.
Фасад: оздоблення фасаду виконано.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: тинькові роботи виконано, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи завершено.
Благоустрій: роботи виконано на 96%.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи завершено.
Фасад: оздоблення виконано.
Фасад дворовий: оздоблення виконано.
Внутрішнє опорядження: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: змонтовані.
Внутрішні мережі: роботи виконано 100%.
Благоустрій: роботи виконано на 100%.
4 секція:
Фасад: роботи завершено.
Стяжки: залиті.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: виконано тинькові роботи, завершено нанесення фінішного шару оздоблень, виконано укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи завершено.
Благоустрій: роботи виконано на 96%.
5 секція:
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон: роботи виконано на 100%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 100%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: роботи завершено.
Фасад: роботи виконано на 100%.
Фасад дворовий: роботи виконано на 100%.
Благоустрій: роботи виконано на 96%.
6 секція:
Фасад: роботи виконано на 97%. Триває монтаж фасадних огороджень.
Фасад дворовий: роботи завершено.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 100%.
Монтаж вікон: роботи виконано на 100%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: роботи завершено.
Благоустрій: роботи виконано на 96%.
Паркінг:
Тривають роботи з влаштування підлоги на -1 рівні (готовність - 85%). Проводяться внутрішні оздоблювальні роботи (65%) та укладання терасної дошки (50%). Основний комплекс робіт з благоустроєм виконано на 65%.

Будинок 5
1 секція

Триває влаштування внутрішніх мереж, монтаж вікон і світлопрозорих огороджуючих конструкцій. Виконується оздоблення фасаду. Проходять роботи з внутрішнього оздоблення, заливають стяжку (готовність - 90%).
2 секція
Триває влаштування внутрішніх мереж, монтаж вікон і світлопрозорих огороджуючих конструкцій. Проходять роботи з влаштування навісних вентильованих фасадів. Проходять роботи з внутрішнього оздоблення, завершують заливати стяжку на підлогу (90%). Монтаж фасадного освітлення.
3 секція
Триває влаштування внутрішніх мереж, монтаж вікон і світлопрозорих огороджуючих конструкцій. Проходять роботи з влаштування навісних вентильованих фасадів. Укладають мокрий клінкер на пілонах. Проходять роботи з внутрішнього оздоблення, продовжують заливати стяжку на підлогу (10%).
4 секція (Центр дитячого розвитку)
Виконується монтаж світлопрозорих огороджуючих конструкцій.
Паркінг
Влаштування покрівлі паркінга.

Будинок 9
1 секція

Фасад: роботи виконано на 100%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи завершено.
Стяжки: роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: роботи завершено.
Покрівля: роботи завершено.
Благоустрій: роботи виконано на 85%.
2 секція:
Фасад: роботи виконано на 95%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: виконано на 100%.
Монтаж вікон: всі роботи завершено.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: тинькові роботи виконано на 100%, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Благоустрій: роботи виконано на 50%.
3 секція:
Фасад: роботи виконано на 100%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон (2-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи завершено.
Внутрішнє опорядження: тинькові роботи виконано на 100%, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
4 секція:
Фасад: роботи виконано на 94%.
Фасад дворовий: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): завершено монтаж.
Монтаж вікон (2-9 поверхи): завершено монтаж.
Стяжки: роботи завершено.
Внутрішнє опорядження: тинькові роботи виконано на 100%, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
Благоустрій: роботи виконано на 90%.
5 секція:
Фасад: роботи виконано на 100%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): монтаж завершено.
Монтаж дворових вікон (2-9 поверхи): монтаж завершено.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: завершено тинькові роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
6 секція:
Фасад: роботи виконано на 100%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): монтаж завершено.
Монтаж дворових вікон (2-9 поверхи): монтаж завершено.
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
Паркінг:
Основний комплекс робіт з благоустроєм виконано на 95%. Тривають роботи з влаштування підлоги на 1 рівні (90%) та -1 рівні (45%). Виконуються оздоблювальні роботи на 1 рівні (65%) та -1 рівні (20%). Наносять розмітку.

Будинок 11
Залито ростверк секції № 1. У секціях № 2 та № 3 виконується монтаж вертикальних елементів. Триває влаштування плити перекриття 5-го поверху у секції № 4. Триває влаштування монолітних плит перекриття 9 поверху секцій № 5, 6, 7.

Переглядайте нові фото.
15 дек 2020 21:05
Розпочато продаж квартир у будинку № 1 житлового району RYBALSKY

Квадратний метр у будинку № 1 коштує від 48 877 грн.
26 дек 2020 16:23
Передноворічний дайджест новин із будівельного майданчика RYBALSKY!

Будинок 3
1 секція:

Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Монтаж вікон: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи завершено.
Монтаж дверей: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: всі роботи виконано (завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування).
Фасад: завершено оздоблення фасаду.
Фасад дворовий: завершено роботи.
Благоустрій: роботи виконано на 96%.
2 секція:
Монтаж вікон: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи завершено.
Фасад: оздоблення фасаду виконано.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: тинькові роботи виконано, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи завершено.
Благоустрій: роботи виконано на 96%.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи завершено.
Фасад: оздоблення виконано.
Фасад дворовий: оздоблення виконано.
Внутрішнє опорядження: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: змонтовані.
Внутрішні мережі: роботи виконано 100%.
Благоустрій: роботи виконано на 100%.
4 секція:
Фасад: роботи завершено.
Стяжки: залиті.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: виконано тинькові роботи, завершено нанесення фінішного шару оздоблень, виконано укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи завершено.
Благоустрій: роботи виконано на 96%.
5 секція:
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон: роботи виконано на 100%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 100%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: роботи завершено.
Фасад: роботи виконано на 100%.
Фасад дворовий: роботи виконано на 100%.
Благоустрій: роботи виконано на 96%.
6 секція:
Фасад: роботи виконано на 97%. Триває монтаж фасадних огороджень.
Фасад дворовий: роботи завершено.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 100%.
Монтаж вікон: роботи виконано на 100%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: роботи завершено.
Благоустрій: роботи виконано на 96%.
Паркінг:
Тривають роботи з влаштування підлоги на -1 рівні (готовність - 85%). Проводяться внутрішні оздоблювальні роботи (65%) та укладання терасної дошки (50%). Основний комплекс робіт з благоустроєм виконано на 65%.

Будинок 5
1 секція

Триває влаштування внутрішніх мереж. Завершено фасадні роботи. Виконується оздоблення фасаду. Проходять роботи з внутрішнього оздоблення, заливають стяжку (готовність - 90%).
2 секція
Триває влаштування внутрішніх мереж, монтаж вікон і світлопрозорих огороджуючих конструкцій. Проходять роботи з влаштування навісних вентильованих фасадів, а також мокрого фасаду. Проходять роботи з внутрішнього оздоблення, завершують заливати стяжку на підлогу (90%). Монтаж фасадного освітлення.
3 секція
Триває влаштування внутрішніх мереж, монтаж вікон і світлопрозорих огороджуючих конструкцій. Виконується влаштування “мокрого” фасаду. Проходять роботи з внутрішнього оздоблення, продовжують заливати стяжку на підлогу (10%).
4 секція (Центр дитячого розвитку)
Виконується монтаж стійко-ригельної системи світлопрозорих огороджуючих конструкцій.
Паркінг
Влаштування покрівлі паркінга.

Будинок 7
Виконується монтаж шпунтової огорожі котловану.

Будинок 9
1 секція

Фасад: роботи виконано на 100%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи завершено.
Стяжки: роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: роботи завершено.
Покрівля: роботи завершено.
Благоустрій: роботи виконано на 85%.
2 секція:
Фасад: роботи виконано на 95%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: виконано на 100%.
Монтаж вікон: всі роботи завершено.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: тинькові роботи виконано на 100%, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Благоустрій: роботи виконано на 50%.
3 секція:
Фасад: роботи виконано на 100%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон (2-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи завершено.
Внутрішнє опорядження: тинькові роботи виконано на 100%, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
4 секція:
Фасад: роботи виконано на 94%.
Фасад дворовий: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): завершено монтаж.
Монтаж вікон (2-9 поверхи): завершено монтаж.
Стяжки: роботи завершено.
Внутрішнє опорядження: тинькові роботи виконано на 100%, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
Благоустрій: роботи виконано на 90%.
5 секція:
Фасад: роботи виконано на 100%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): монтаж завершено.
Монтаж дворових вікон (2-9 поверхи): монтаж завершено.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: завершено тинькові роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
6 секція:
Фасад: роботи виконано на 100%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): монтаж завершено.
Монтаж дворових вікон (2-9 поверхи): монтаж завершено.
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
Паркінг:
Основний комплекс робіт з благоустроєм виконано на 95%. Тривають роботи з влаштування підлоги на 1 рівні (90%) та -1 рівні (45%). Виконуються оздоблювальні роботи на 1 рівні (65%) та -1 рівні (20%). Наносять розмітку.

Будинок 11
Залито ростверк секції № 1. У секції № 3 виконується монтаж вертикальних елементів 2-го поверху. Завершено влаштування плити перекриття 6-го поверху у секції № 4. Влаштування експозитора фасаду.

Нові фото додали нижче.
11 янв 2021 09:35
SAGA Development,
а подскажите мне, ленивому, где можно прочесть детальную информацию по "комплектации" предлагаемых в дома №1 квартир с ценой от 48к ? Например, такие параметры как:
- наличие проложенных коммуникаций в сдаваемой квартире (или опций по их прокладке) - водопровод, электрика, канализация
- тип отопления (опция теплого пола)
- наличие штукатурки (или опций)
- минимальная высота потолков (в зависимости от сдачи с/без стяжки, разумеется). И так далее.
Ну или хотя бы элементарные ТУ к этим квартирам. Это же прописывается в договоре, надеюсь? Или там только м.кв +-/цена/сроки сдачи ?
21 янв 2021 12:28
Цитата "Zhilets":
SAGA Development,
а подскажите мне, ленивому, где можно прочесть детальную информацию по "комплектации" предлагаемых в дома №1 квартир с ценой от 48к ? Например, такие параметры как:
- наличие проложенных коммуникаций в сдаваемой квартире (или опций по их прокладке) - водопровод, электрика, канализация
- тип отопления (опция теплого пола)
- наличие штукатурки (или опций)
- минимальная высота потолков (в зависимости от сдачи с/без стяжки, разумеется). И так далее.
Ну или хотя бы элементарные ТУ к этим квартирам. Это же прописывается в договоре, надеюсь? Или там только м.кв +-/цена/сроки сдачи ?

Вітаємо! Дякуємо за запитання! Усю інформацію щодо житлового комплексу можуть вам надати у відділі продажу.
Наша адреса: м. Київ, Набережно-Рибальська дорога, 3, 9. Години роботи відділу продажу: Пн-пт: 09.00 - 19.00 Сб-нд: 10.00 - 18.00. Із радістю чекатимемо на вас!
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
1. . .6163. . .66
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Подробнее
