kr_claire
k
Пользователь
36
16 января 2019
26 сен 2019 09:37
На сайте Рыбальского написано теперь что оба дома №3 и №9 уже сданы в эксплуатацию. Одно не пойму, как можно эксплуатировать недострой??? Как можно заселяться в дом №3 если там до сих пор ведутся строительные работы?
Как платить за комуналку без возможности жить в доме?
Как платить за комуналку без возможности жить в доме?
samson10
s
Постоянный пользователь
327
18 декабря 2011
26 сен 2019 10:06
То, что "отстегнули приёмной комиссии" за получение сертификатов о готовности, ещё не значит что дом разрешат эксплуатировать. Для реальной эксплуатации его должны взять на баланс эксплуатирующие организации и принять на баланс город. Подобные "сертификаты о готовности" не имеют ничего общего со "сданы в эксплуатацию" (и уж тем более с "введены в эксплуатацию"), они подтверждают лишь соответствие дома проектной документации. Зато застройщики любят манипулировать формулировками для маркетинговых целей.
mushrom
m
Постоянный пользователь
101
05 ноября 2018
26 сен 2019 13:17
Цитата "kr_claire":На сайте Рыбальского написано теперь что оба дома №3 и №9 уже сданы в эксплуатацию. Одно не пойму, как можно эксплуатировать недострой??? Как можно заселяться в дом №3 если там до сих пор ведутся строительные работы?
Как платить за комуналку без возможности жить в доме?
В сертификате же написано "відповідає проектній документації" какие к ним вопросы? Все же интересно действительно ли делают инвесторы ремонты?
kr_claire
k
Пользователь
36
16 января 2019
26 сен 2019 13:47
кондиционеры ставят... но кто там за електричество платит?
SAGA Development
SD
Старожил
807
02 апреля 2018
30 сен 2019 13:27

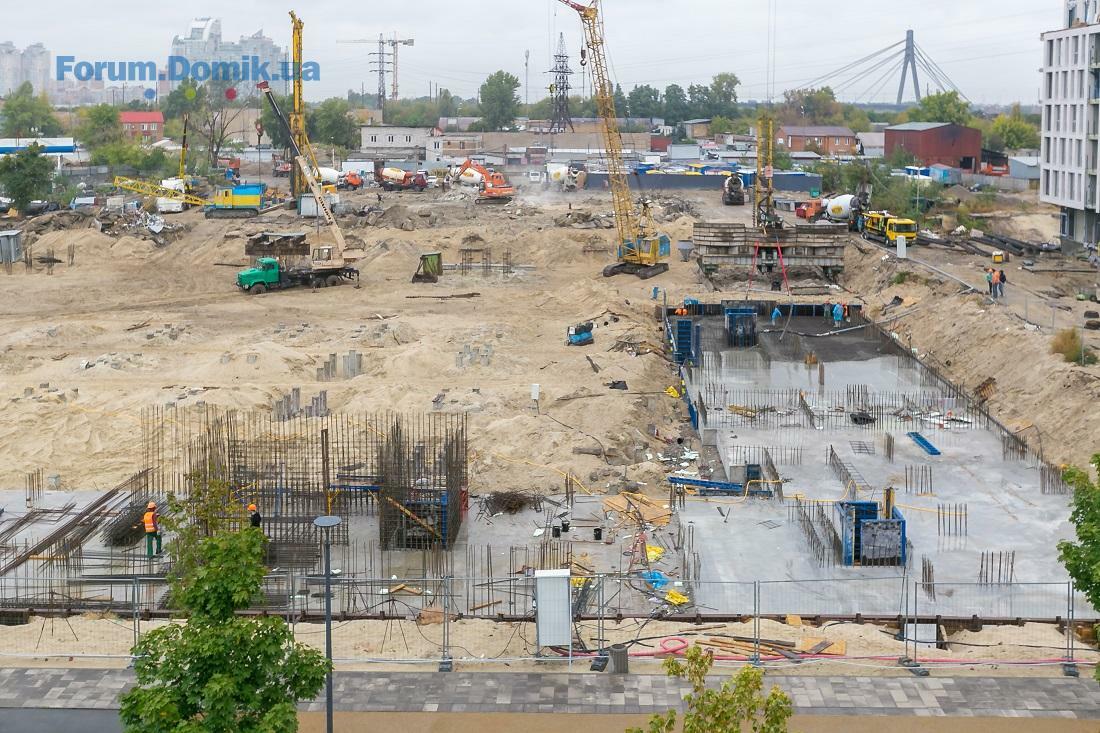

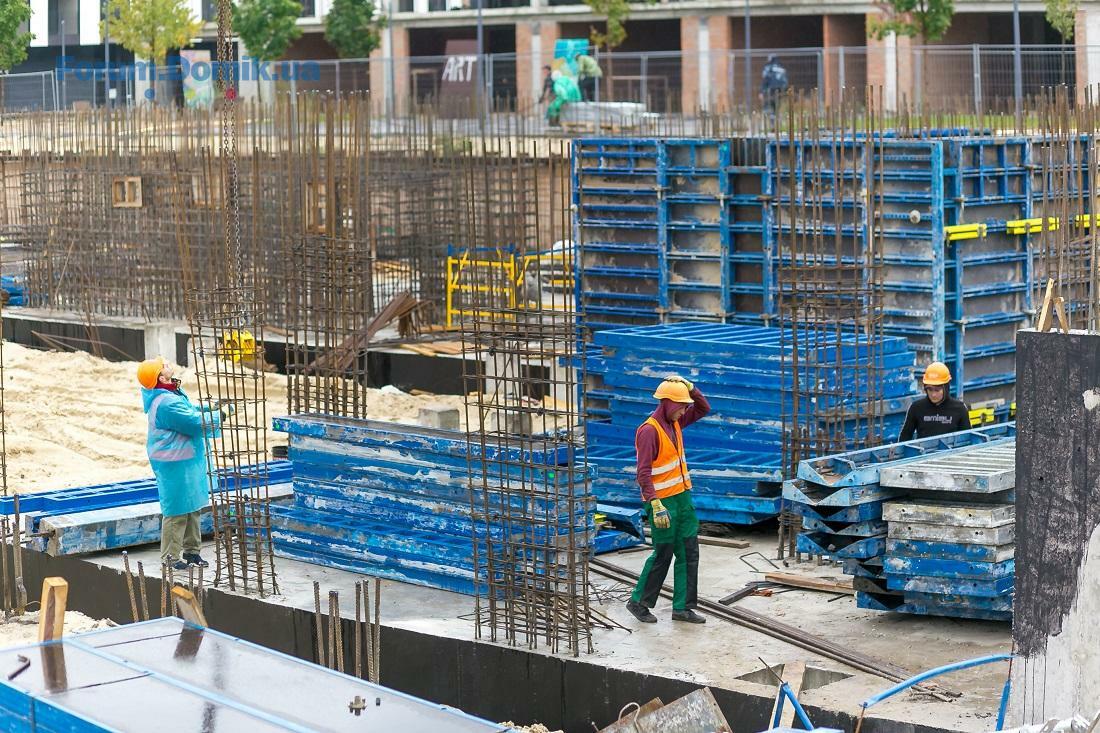

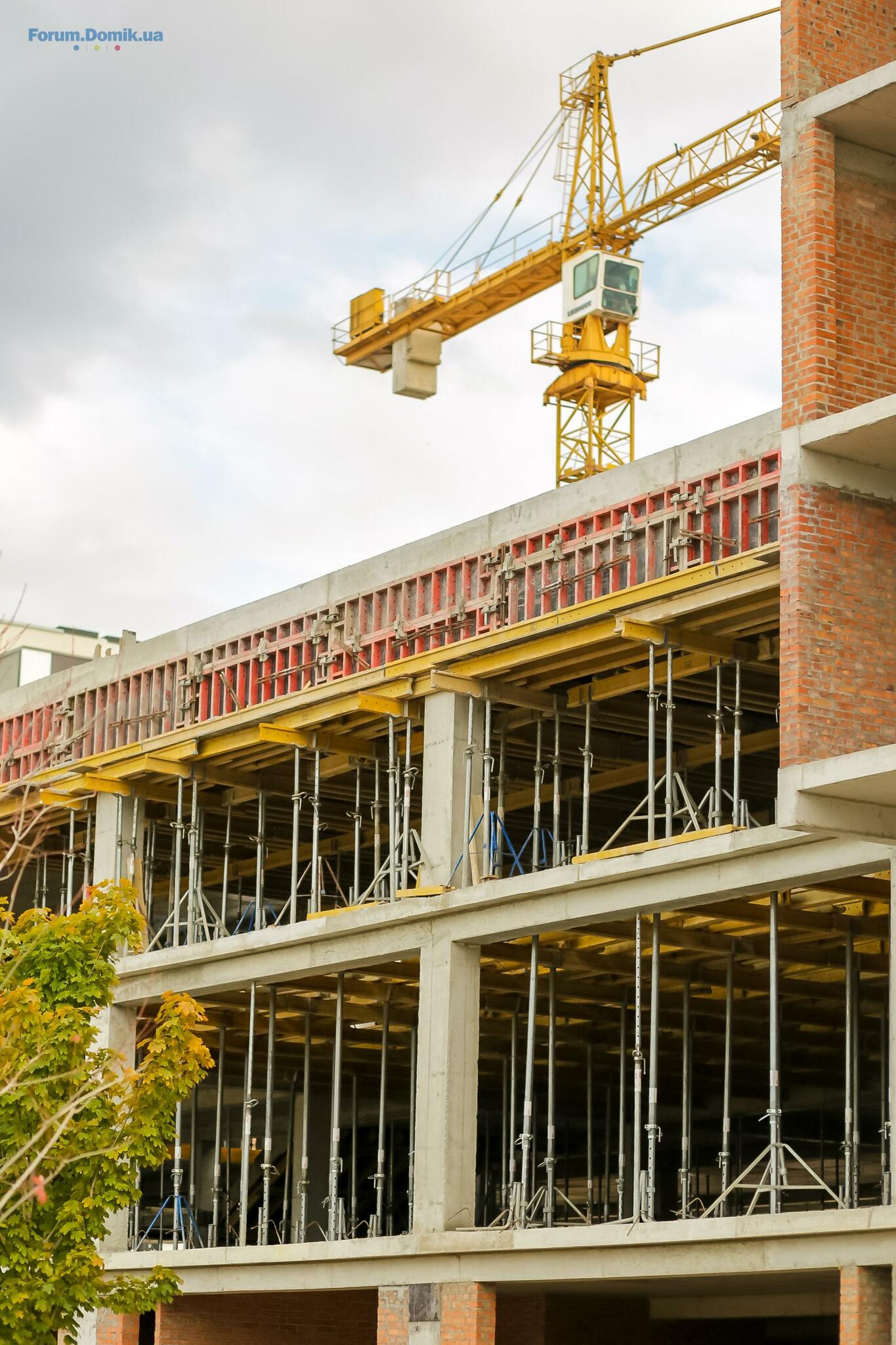

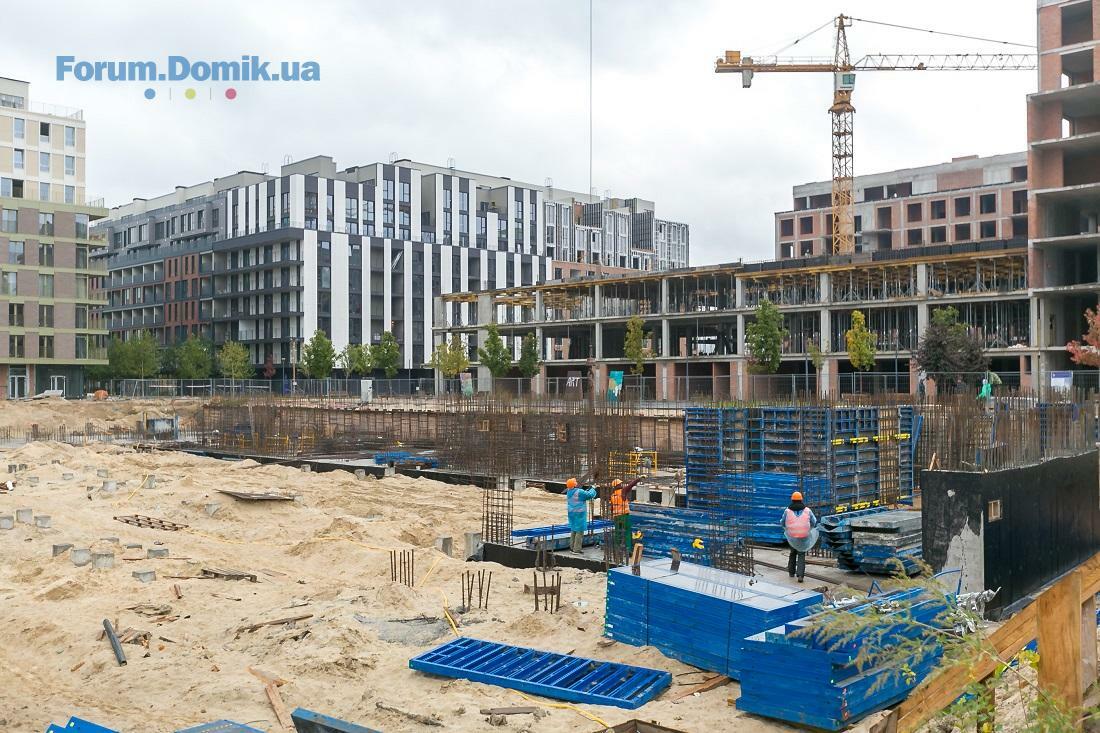

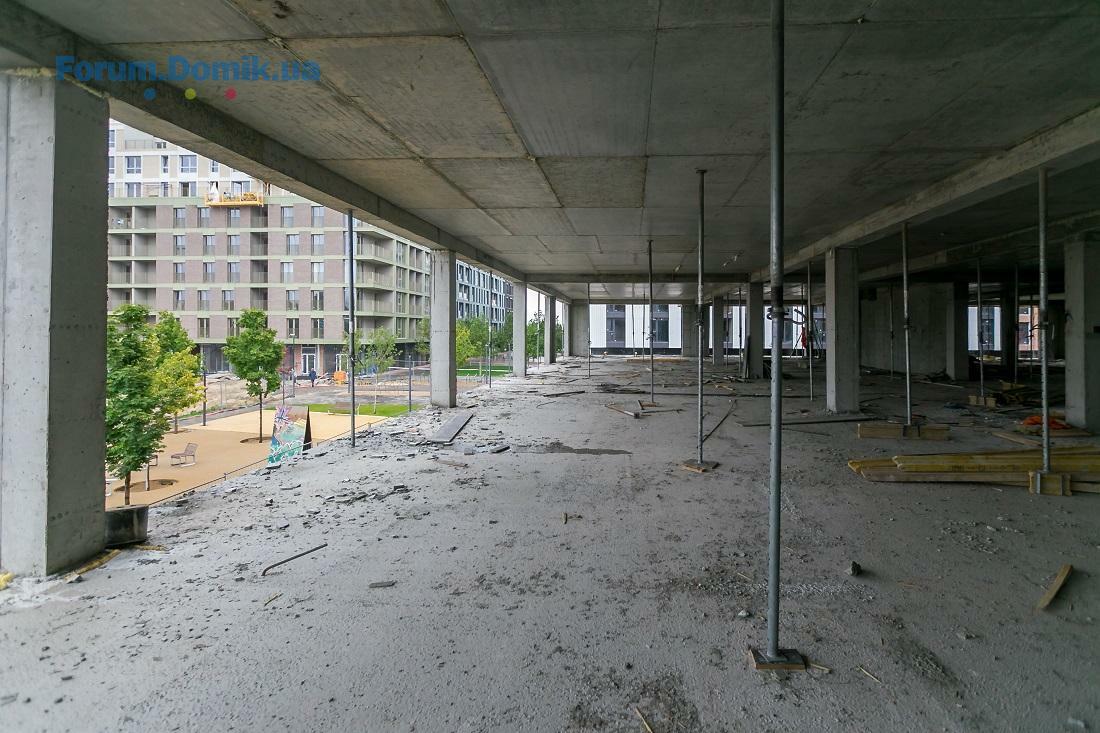

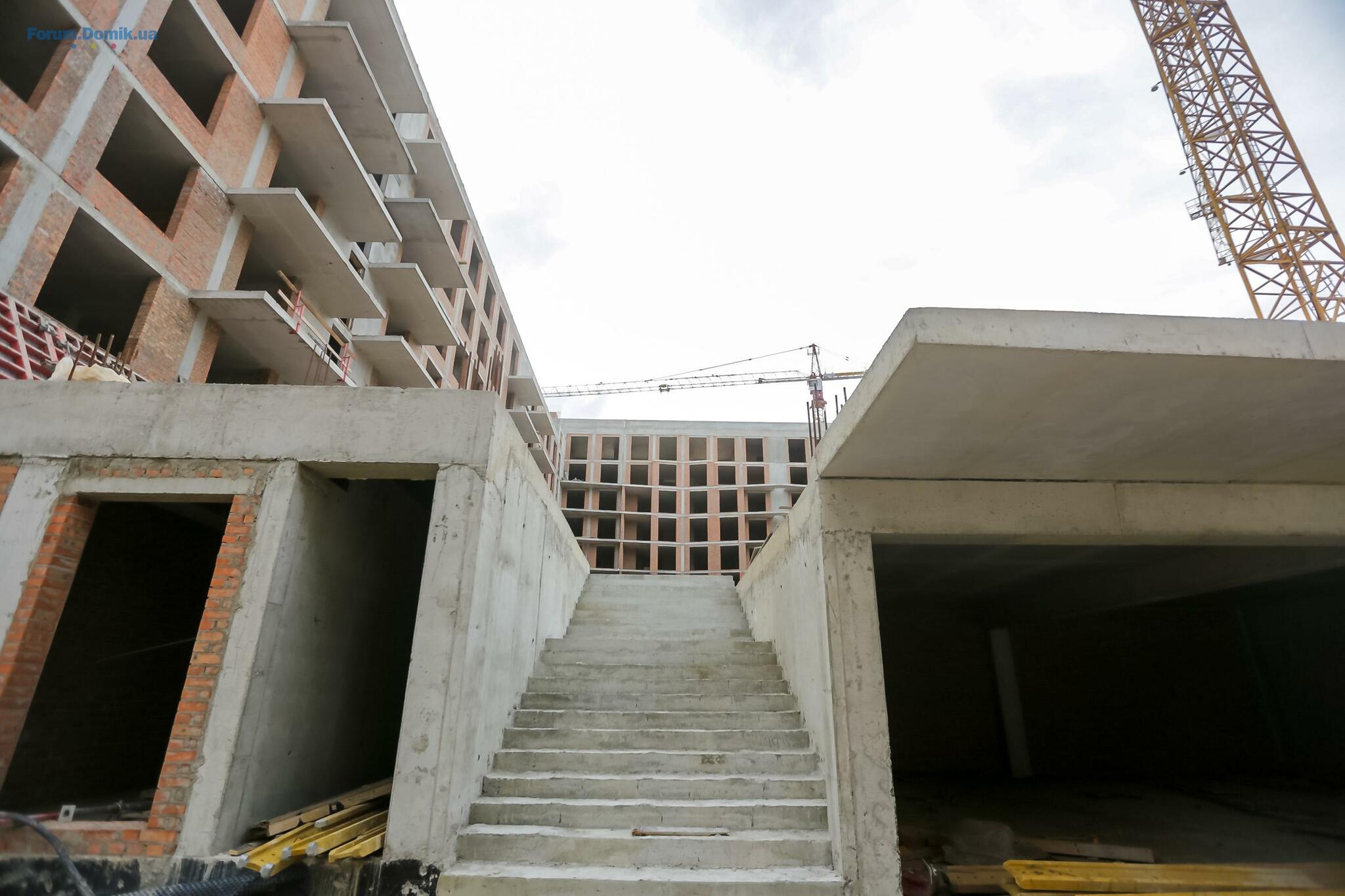

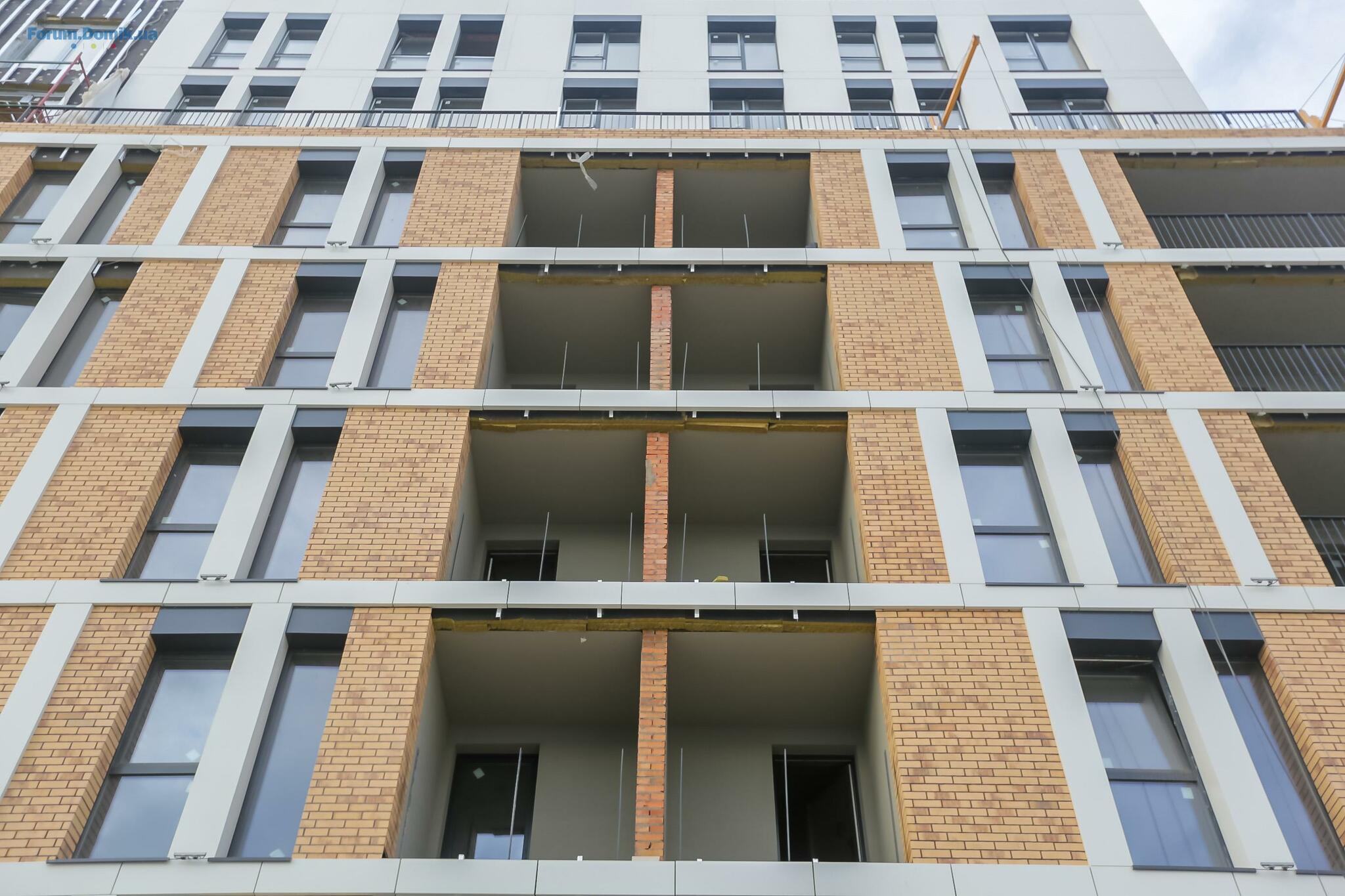

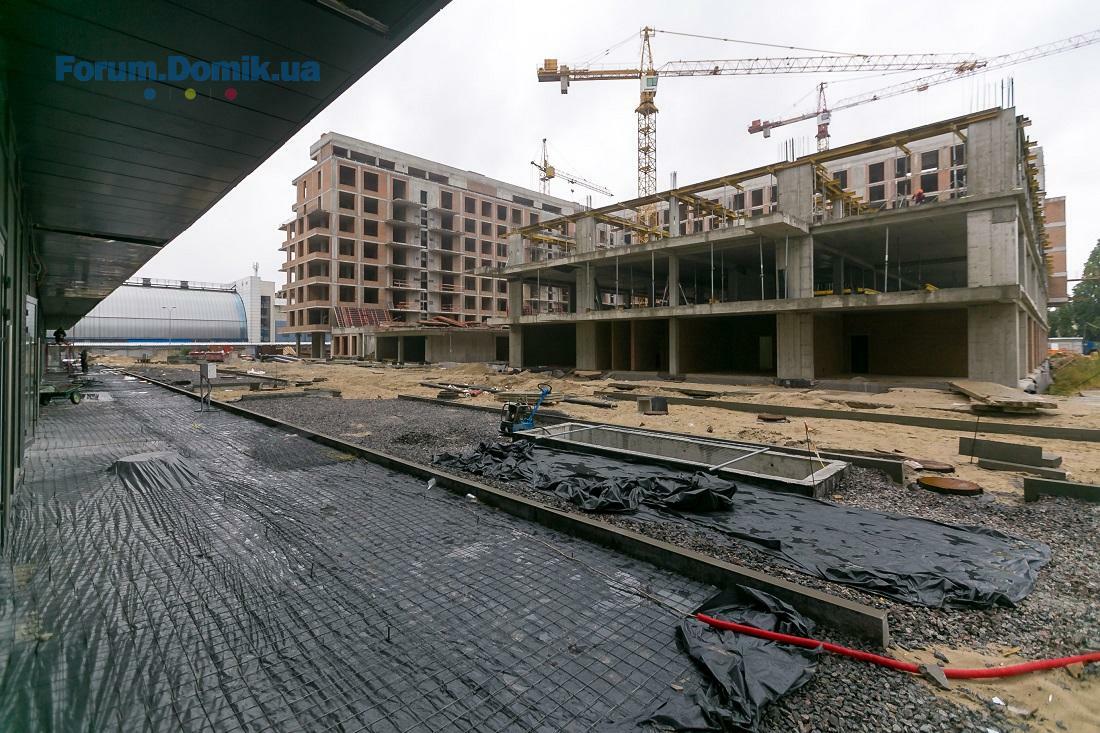

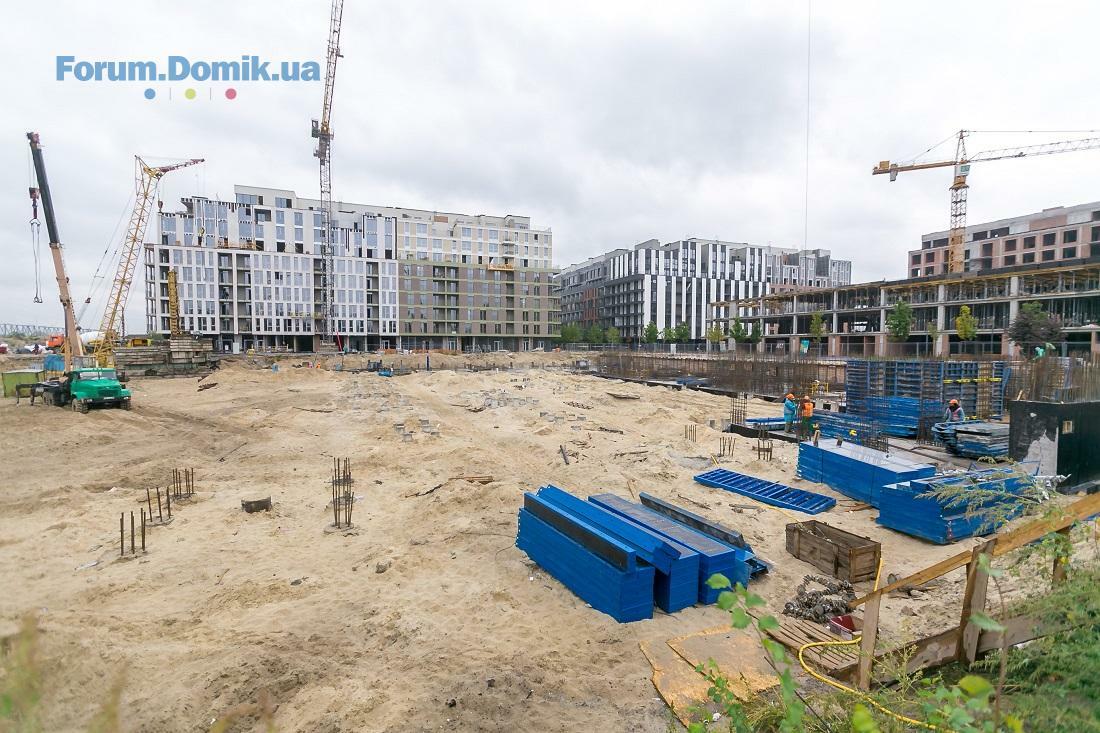

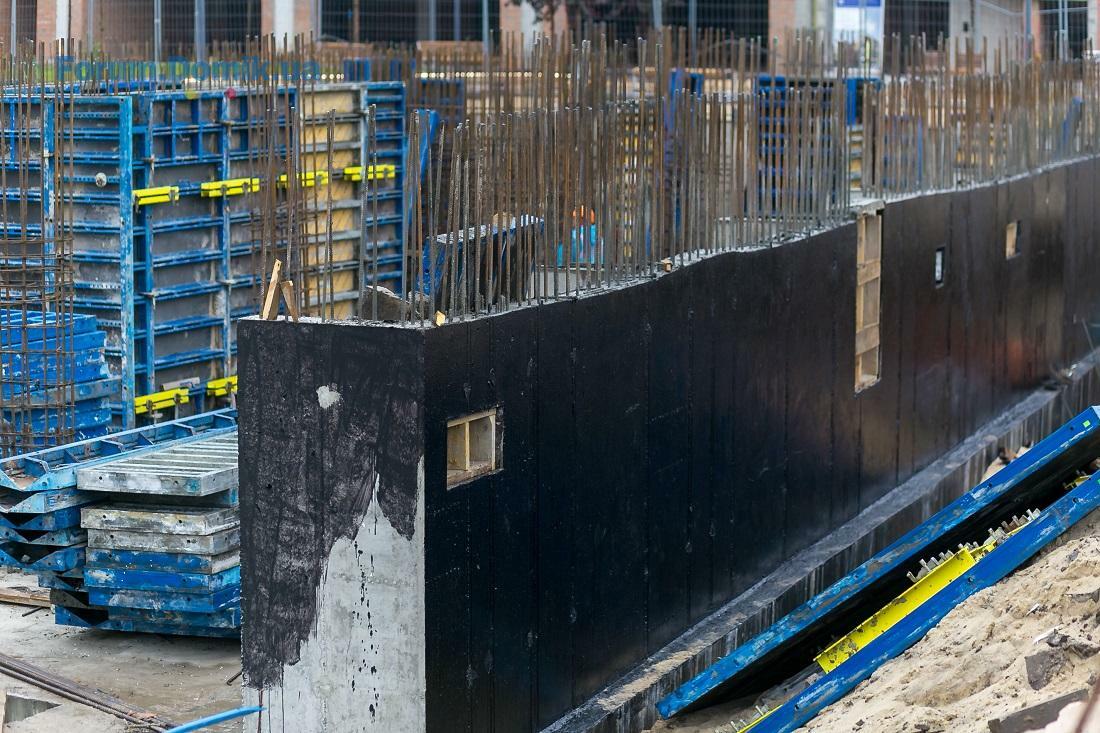

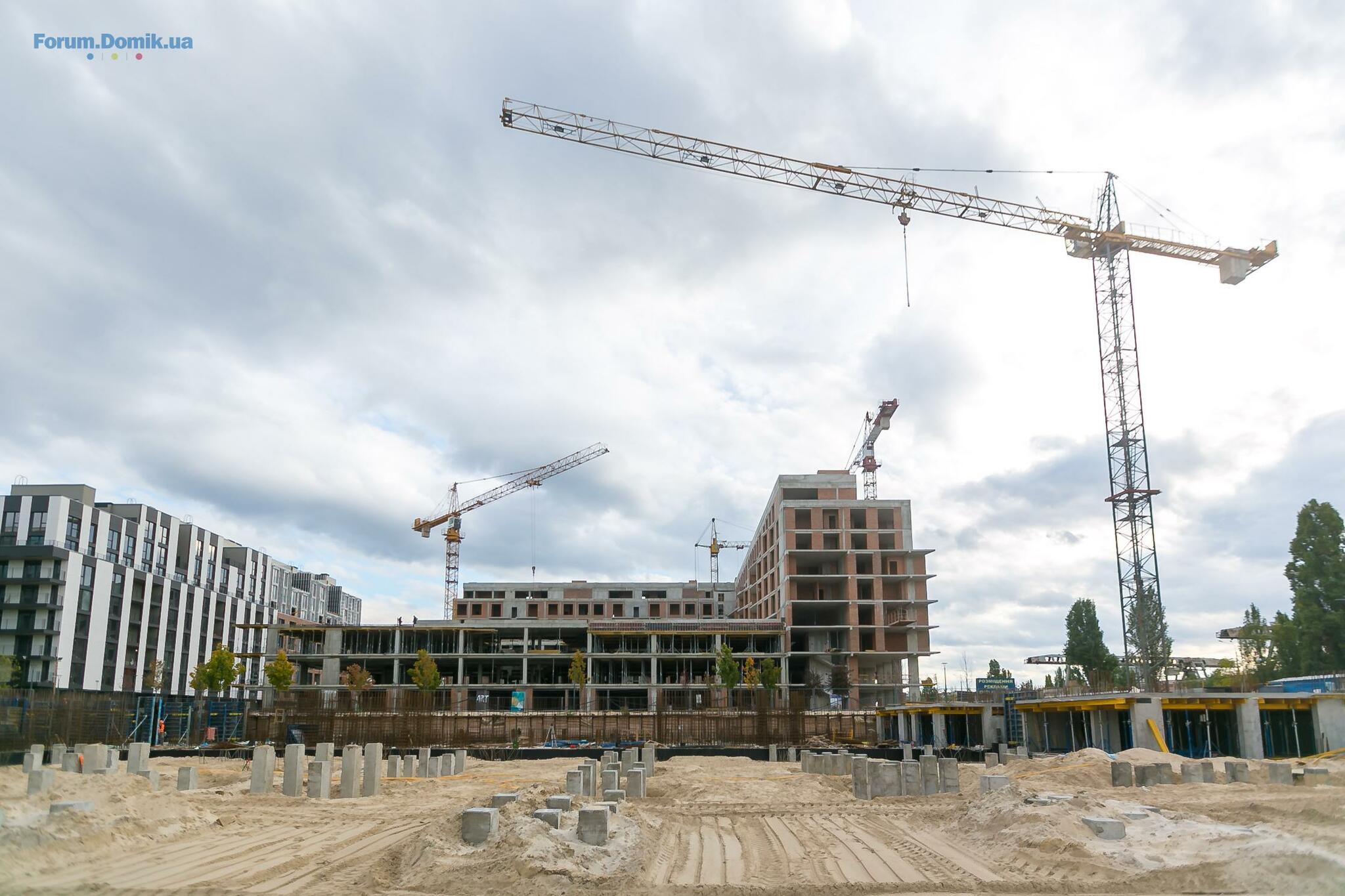

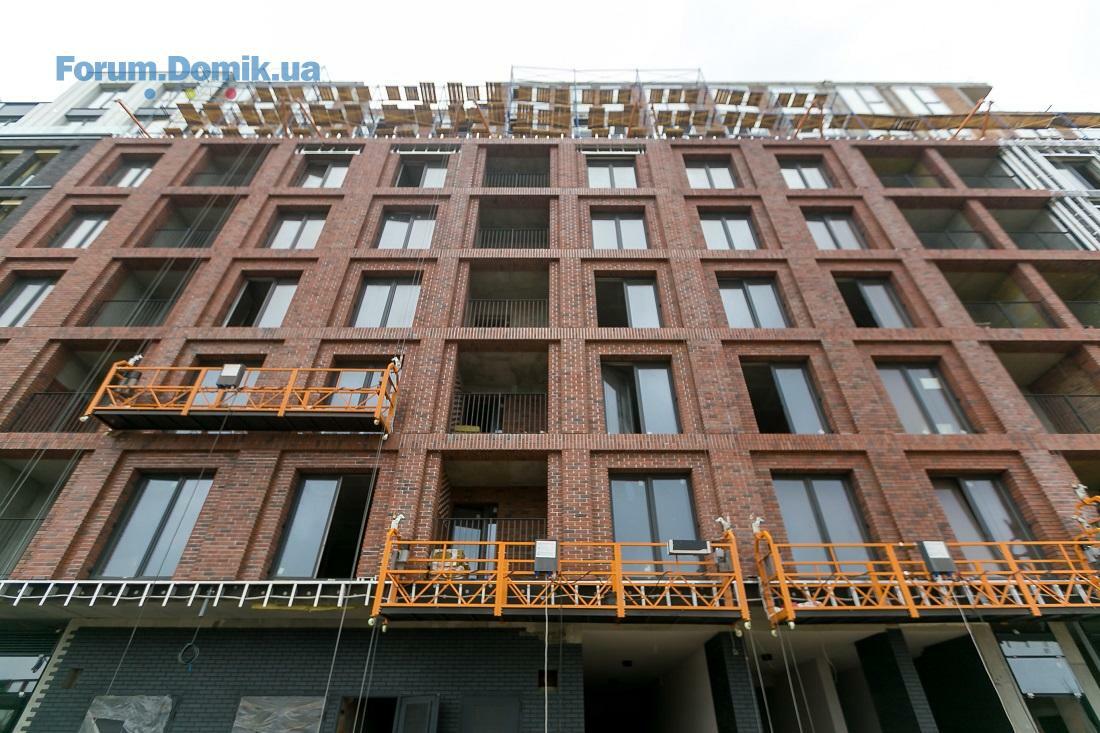

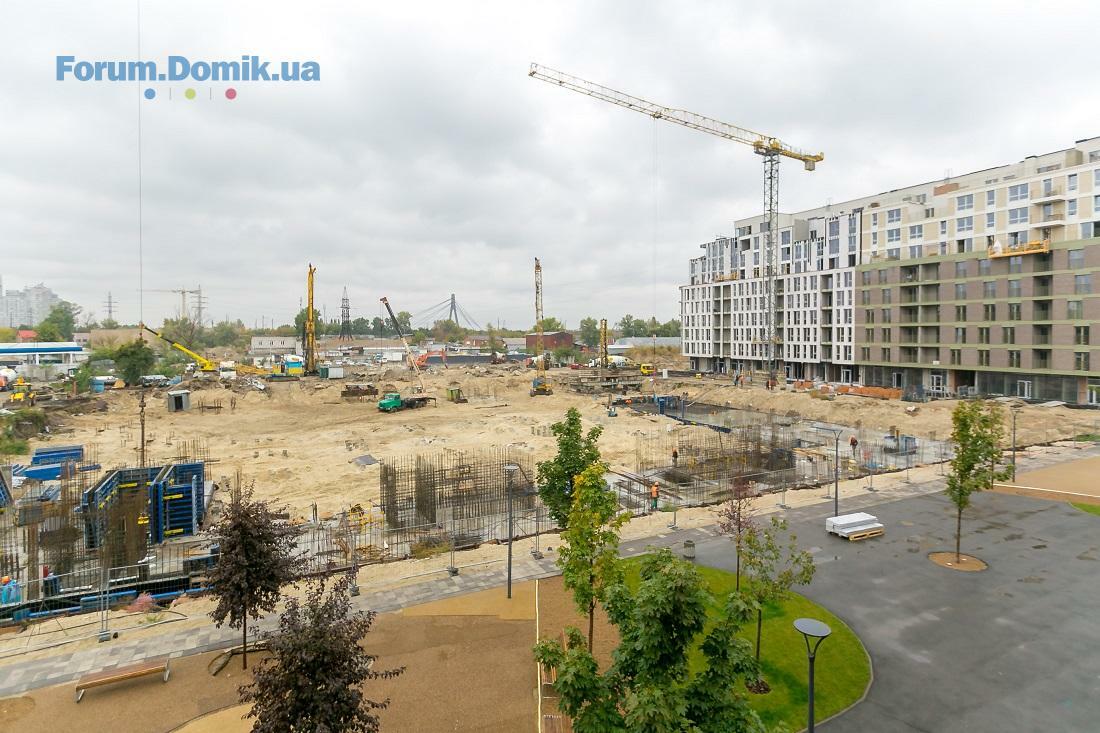

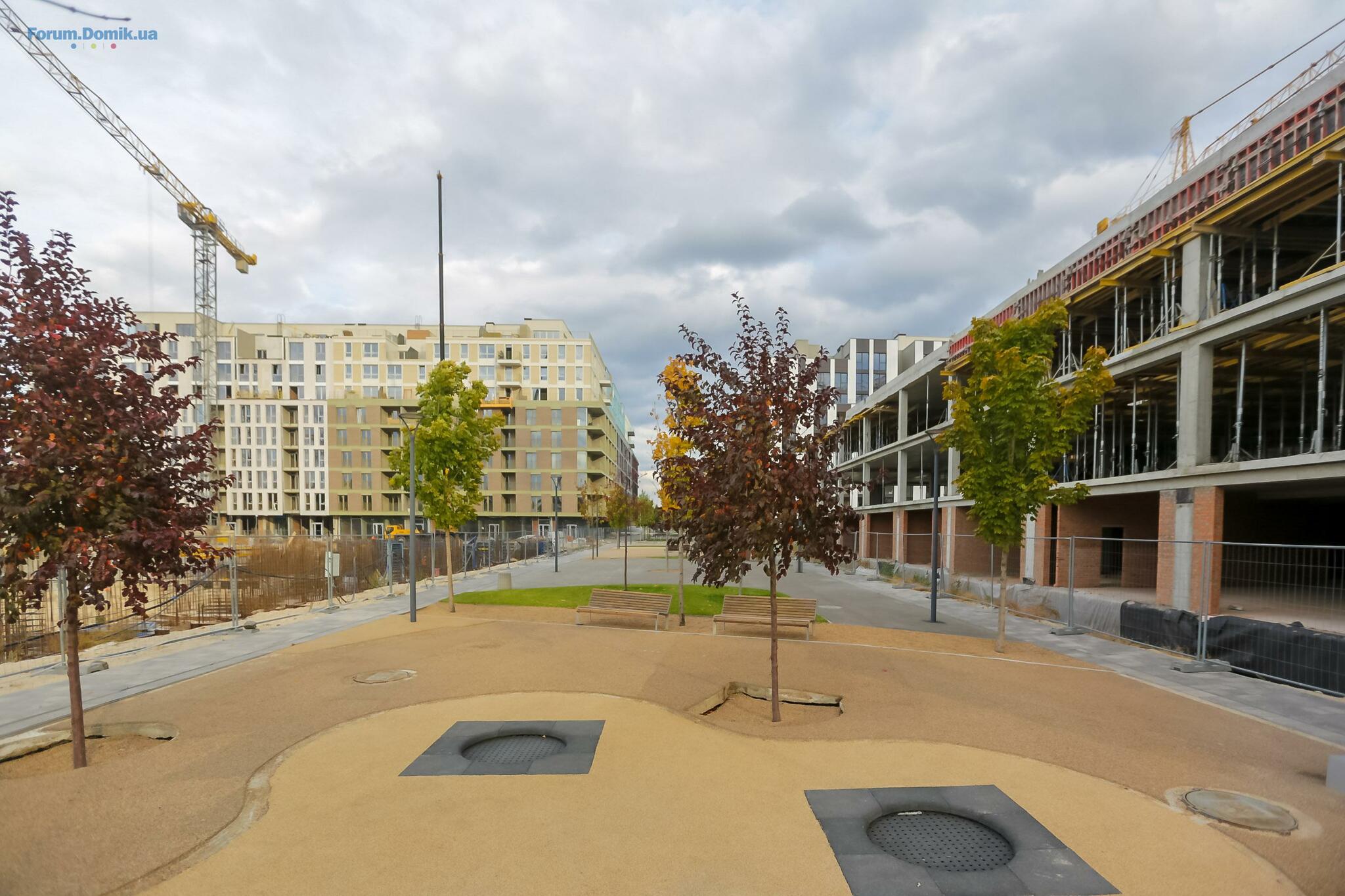

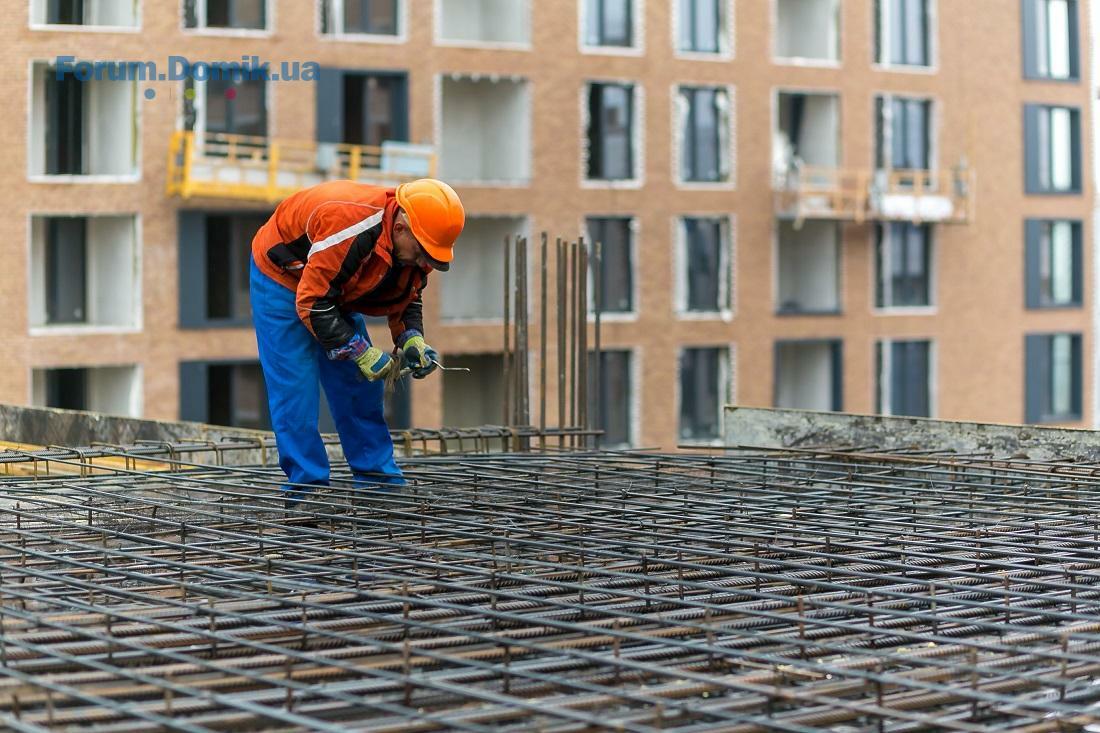

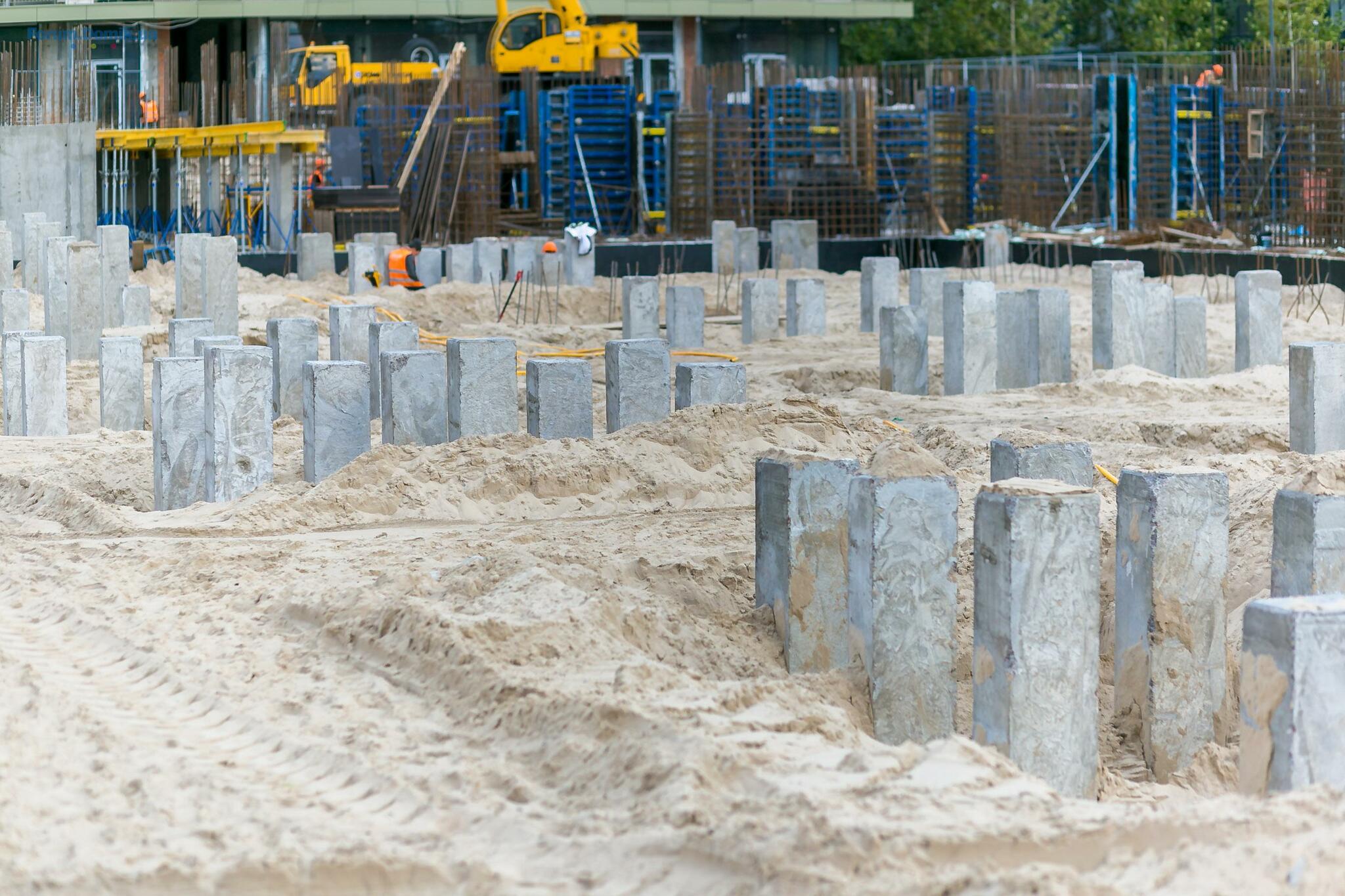

Продовжуємо вас інформувати про новини з будівельного майданчика житлового району RYBALSKY та ділимося новими фото!
Будинок 3
1 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (94%), ведеться укладання плитки на підлогу (99%) в місцях загального користування.
Фасад: роботи виконано на 72%.
Фасад дворовий: роботи виконано на 99%.
Благоустрій: роботи виконано на 22%.
2 секція:
Монтаж вікон: роботи виконано на 99%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи виконано на 97%.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи виконано 99%.
Благоустрій: роботи виконано на 38%.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи завершено.
Фасад дворовий: роботи виконано на 99%.
Внутрішнє опорядження: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: завершено монтаж 2 ліфтів.
Внутрішні мережі: роботи виконано 99%.
Благоустрій: роботи виконано на 99%.
4 секція:
Фасад: роботи виконано на 97%.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (99%), виконано укладання плитки на підлогу в місцях загального користування.
Зовнішні мережі: роботи виконано на 99%.
Благоустрій: роботи виконано на 90%.
5 секція:
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень виконано на 90%, укладання плитки на підлогу в місцях загального користування - на 99%.
Фасад: роботи виконано на 88%.
Фасад дворовий: роботи виконано на 99%.
Благоустрій: роботи виконано на 90%.
6 секція:
Фасад: роботи виконано на 81%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон: роботи виконано на 98%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (91%), ведеться укладання плитки на підлогу (99%) в місцях загального користування.
Благоустрій: роботи виконано на 25%.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу, роботи з влаштування гідроізоляційного шару завершено. Основний комплекс робіт з благоустроєм виконано на 43%.
Будинок 9
1 секція:
Фасад: роботи виконано на 98%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (98%), завершено укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
2 секція:
Фасад: роботи виконано на 61%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконані на 94%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (90%), розпочато укладання плитки на підлогу (94%) в місцях загального користування.
3 секція:
Фасад: роботи виконано на 69%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконані на 93%.
Монтаж дворових вікон (2-9 поверхи): роботи виконані на 99%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (75%), триває укладання плитки на підлогу (93%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
4 секція:
Фасад: роботи виконано на 36%.
Фасад дворовий: роботи виконано на 96%.
Цегляна кладка: роботи завершено.
Зовнішні мережі: розпочато прокладання зовнішніх мереж,
роботи виконано на 83%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон (2-9 поверхи): роботи виконано на 96%.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (74%), ведеться укладання плитки на підлогу (86%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
5 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконано на 99%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
6 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу, роботи з влаштування гідроізоляційного шару завершено. Основний комплекс робіт з благоустроєм виконано на 95%.
Будинок 3
1 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (94%), ведеться укладання плитки на підлогу (99%) в місцях загального користування.
Фасад: роботи виконано на 72%.
Фасад дворовий: роботи виконано на 99%.
Благоустрій: роботи виконано на 22%.
2 секція:
Монтаж вікон: роботи виконано на 99%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи виконано на 97%.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи виконано 99%.
Благоустрій: роботи виконано на 38%.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи завершено.
Фасад дворовий: роботи виконано на 99%.
Внутрішнє опорядження: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: завершено монтаж 2 ліфтів.
Внутрішні мережі: роботи виконано 99%.
Благоустрій: роботи виконано на 99%.
4 секція:
Фасад: роботи виконано на 97%.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (99%), виконано укладання плитки на підлогу в місцях загального користування.
Зовнішні мережі: роботи виконано на 99%.
Благоустрій: роботи виконано на 90%.
5 секція:
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень виконано на 90%, укладання плитки на підлогу в місцях загального користування - на 99%.
Фасад: роботи виконано на 88%.
Фасад дворовий: роботи виконано на 99%.
Благоустрій: роботи виконано на 90%.
6 секція:
Фасад: роботи виконано на 81%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон: роботи виконано на 98%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (91%), ведеться укладання плитки на підлогу (99%) в місцях загального користування.
Благоустрій: роботи виконано на 25%.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу, роботи з влаштування гідроізоляційного шару завершено. Основний комплекс робіт з благоустроєм виконано на 43%.
Будинок 9
1 секція:
Фасад: роботи виконано на 98%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (98%), завершено укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
2 секція:
Фасад: роботи виконано на 61%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконані на 94%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (90%), розпочато укладання плитки на підлогу (94%) в місцях загального користування.
3 секція:
Фасад: роботи виконано на 69%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконані на 93%.
Монтаж дворових вікон (2-9 поверхи): роботи виконані на 99%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (75%), триває укладання плитки на підлогу (93%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
4 секція:
Фасад: роботи виконано на 36%.
Фасад дворовий: роботи виконано на 96%.
Цегляна кладка: роботи завершено.
Зовнішні мережі: розпочато прокладання зовнішніх мереж,
роботи виконано на 83%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон (2-9 поверхи): роботи виконано на 96%.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (74%), ведеться укладання плитки на підлогу (86%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
5 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконано на 99%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
6 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу, роботи з влаштування гідроізоляційного шару завершено. Основний комплекс робіт з благоустроєм виконано на 95%.
SAGA Development
SD
Старожил
807
02 апреля 2018
03 окт 2019 07:26
Цитата "Ksenia P.":Доброго дня! Ми з чоловіком інвестори цього комплексу, були в суботу в «Рибальському» на івенті і виникло декілька запитань до забудовника:
1. Чому відсутні пандуси (там де бульвар перетинає дорога, яка веде до парковок)?
2. Двір 9-го будинку на перший погляд красивий, але чому на таку велику кількість квартир (більше 100 точно) передбачено всього одна(?!) гойдалка, пісочниця і дві малесенькі стінки для лазання? Ви собі уявляєте ці черги з дітей, які хочуть покататися?
3. Де передбачається місце для вигулу собак? На газонах біля дитячого майданчику чи буде відведене окреме місце?
4. Двір 3-го будинку робиться за тим же проектом чи матиме інший вигляд?
Доброго дня! Підготували відповіді на ваші запитання. Щодо пандусів — наразі вони відсутні, оскільки передбачено ще один фінальний шар асфальту, а тому у його встановленні не буде потреби.
Окрім подвір'я, на території RYBALSKY є бульвар, де також можна гуляти з дітлахами. Тут вони зможуть пострибати на батутах. Загалом ми намагалися створити подвір'я, максимально зоноване і комфортне для всіх мешканців будинків. Адже тут є зони не лише для дітлахів, а й для спілкування і відпочинку.
А от із песиками буде зручно гуляти бульваром або на набережній, адже до неї можна дійти пішки рівно за 5 хвилин.
Подвір'я 3 будинку матиме такий самий вигляд, як і подвір'я 9 будинку

Romanzzzz
R
Новичок
16
22 июня 2009
03 окт 2019 18:55
Добрий день!
ЖК Рибальський в цілому виглядає досить привабливо і красиво, єдиним суттєвим мінусом є швидкісний потік автомобілів на Набережно-Рибальській, що створює суттєвий шум постійно (в т.ч. мотоциклісти без глушників вночі). Фронтальні будинки імовірно будуть його екранувати, окрім невеликої смужки бульвару.
Запитання до забудовника - чи не планує забудовник встановити акуратний шумовий бар'єр невеликої довжини (навпроти бульвару), який суттєво знизив би рівень шуму у величезній кількості квартир? (місцерозташування і зразок - у вкладеному)
ЖК Рибальський в цілому виглядає досить привабливо і красиво, єдиним суттєвим мінусом є швидкісний потік автомобілів на Набережно-Рибальській, що створює суттєвий шум постійно (в т.ч. мотоциклісти без глушників вночі). Фронтальні будинки імовірно будуть його екранувати, окрім невеликої смужки бульвару.
Запитання до забудовника - чи не планує забудовник встановити акуратний шумовий бар'єр невеликої довжини (навпроти бульвару), який суттєво знизив би рівень шуму у величезній кількості квартир? (місцерозташування і зразок - у вкладеному)
LiLee
L
Пользователь
48
07 марта 2017
04 окт 2019 06:14
На мой взгляд, идея внутреннего двора как безопасного места для семейного досуга - полностью загублена в реализации саги. Детская площадка больше похожа на отмазку, очевидно ребенка придется куда-то не то что водить, возить! Места для выгула собак нет, спортивных активностей нет, мангалов нет. Лавочки для общения? Это что дом для жильцов 80+?
kr_claire
k
Пользователь
36
16 января 2019
05 окт 2019 08:12
Так мест для выгула собак все-таки нет. Место выгула собак это не бульвар, а обнесенное забором место (хотя бы 3 сотки). Место, где можно снять намордник и поводок.
Цитата "SAGA Development":
Доброго дня! Підготували відповіді на ваші запитання. Щодо пандусів — наразі вони відсутні, оскільки передбачено ще один фінальний шар асфальту, а тому у його встановленні не буде потреби.
Окрім подвір'я, на території RYBALSKY є бульвар, де також можна гуляти з дітлахами. Тут вони зможуть пострибати на батутах. Загалом ми намагалися створити подвір'я, максимально зоноване і комфортне для всіх мешканців будинків. Адже тут є зони не лише для дітлахів, а й для спілкування і відпочинку.
А от із песиками буде зручно гуляти бульваром або на набережній, адже до неї можна дійти пішки рівно за 5 хвилин.
Подвір'я 3 будинку матиме такий самий вигляд, як і подвір'я 9 будинку
superman
s
Новичок
10
03 февраля 2019
06 окт 2019 17:31
Являюсь инвестором этого проекта. Проект полностью отвечает моим ожиданиям на данном этапе. Очень надеюсь что Сага не будет идти на компромиссы и выдержит задекларированные характеристики комплекса. Внутренний двор отлично сбалансирован. Проблем с прогулками со своим псом не вижу.
Надеюсь что Сага наберёт скорость и начнёт сдавать дома в срок.
Надеюсь что Сага наберёт скорость и начнёт сдавать дома в срок.
SAGA Development
SD
Старожил
807
02 апреля 2018
12 окт 2019 13:46
Цитата "superman":Являюсь инвестором этого проекта. Проект полностью отвечает моим ожиданиям на данном этапе. Очень надеюсь что Сага не будет идти на компромиссы и выдержит задекларированные характеристики комплекса. Внутренний двор отлично сбалансирован. Проблем с прогулками со своим псом не вижу.
Надеюсь что Сага наберёт скорость и начнёт сдавать дома в срок.
Дякуємо за ваш відгук
Ми робимо все можливе, аби чим скоріше закінчити будівництво та власники квартир у всіх будинках отримали свої ключі.SAGA Development
SD
Старожил
807
02 апреля 2018
12 окт 2019 13:51
Публікуємо наш щотижневий звіт будівництва житлового району RYBALSKY!
Будинок 3
1 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (94%), ведеться укладання плитки на підлогу (99%) в місцях загального користування.
Фасад: роботи виконано на 72%.
Фасад дворовий: роботи виконано на 99%.
Благоустрій: роботи виконано на 22%.
2 секція:
Монтаж вікон: роботи виконано на 99%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи виконано на 97%.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи виконано 99%.
Благоустрій: роботи виконано на 45%.
Монтаж дверей: роботи завершено.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи завершено.
Фасад дворовий: роботи виконано на 99%.
Внутрішнє опорядження: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: завершено монтаж 2 ліфтів.
Внутрішні мережі: роботи виконано 99%.
Благоустрій: роботи виконано на 99%.
4 секція:
Фасад: роботи виконано на 97%.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (99%), виконано укладання плитки на підлогу в місцях загального користування.
Зовнішні мережі: роботи виконано на 99%.
Благоустрій: роботи виконано на 90%.
5 секція:
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень виконано на 90%, укладання плитки на підлогу в місцях загального користування - на 99%.
Фасад: роботи виконано на 88%.
Фасад дворовий: роботи виконано на 99%.
Благоустрій: роботи виконано на 90%.
6 секція:
Фасад: роботи виконано на 83%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон: роботи виконано на 98%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (91%), ведеться укладання плитки на підлогу (99%) в місцях загального користування.
Благоустрій: роботи виконано на 30%.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу, роботи з влаштування гідроізоляційного шару завершено. Основний комплекс робіт з благоустроєм виконано на 43%.
Будинок 5
1 секція
Виконуються роботи з гідроізоляції покрівлі.
2 секція
Виконуються роботи з гідроізоляції покрівлі.
3 секція
Виконуються роботи з влаштування кладки та парапетів на покрівлі.
4 секція (Центр дитячого розвитку)
Виконуються роботи з влаштування плити перекриття 3-го поверху.
Паркінг
Виконуються роботи з влаштування парапетів 1-го поверху.
Будинок 9
1 секція:
Фасад: роботи виконано на 98%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (98%), завершено укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
2 секція:
Фасад: роботи виконано на 65%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконані на 94%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (90%), розпочато укладання плитки на підлогу (94%) в місцях загального користування.
3 секція:
Фасад: роботи виконано на 72%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконані на 93%.
Монтаж дворових вікон (2-9 поверхи): роботи виконані на 99%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (75%), триває укладання плитки на підлогу (93%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
4 секція:
Фасад: роботи виконано на 36%.
Фасад дворовий: роботи виконано на 96%.
Цегляна кладка: роботи завершено.
Зовнішні мережі: розпочато прокладання зовнішніх мереж,
роботи виконано на 83%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон (2-9 поверхи): роботи виконано на 96%.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (74%), ведеться укладання плитки на підлогу (86%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
5 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконано на 99%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
6 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу, роботи з влаштування гідроізоляційного шару завершено. Основний комплекс робіт з благоустроєм виконано на 95%.

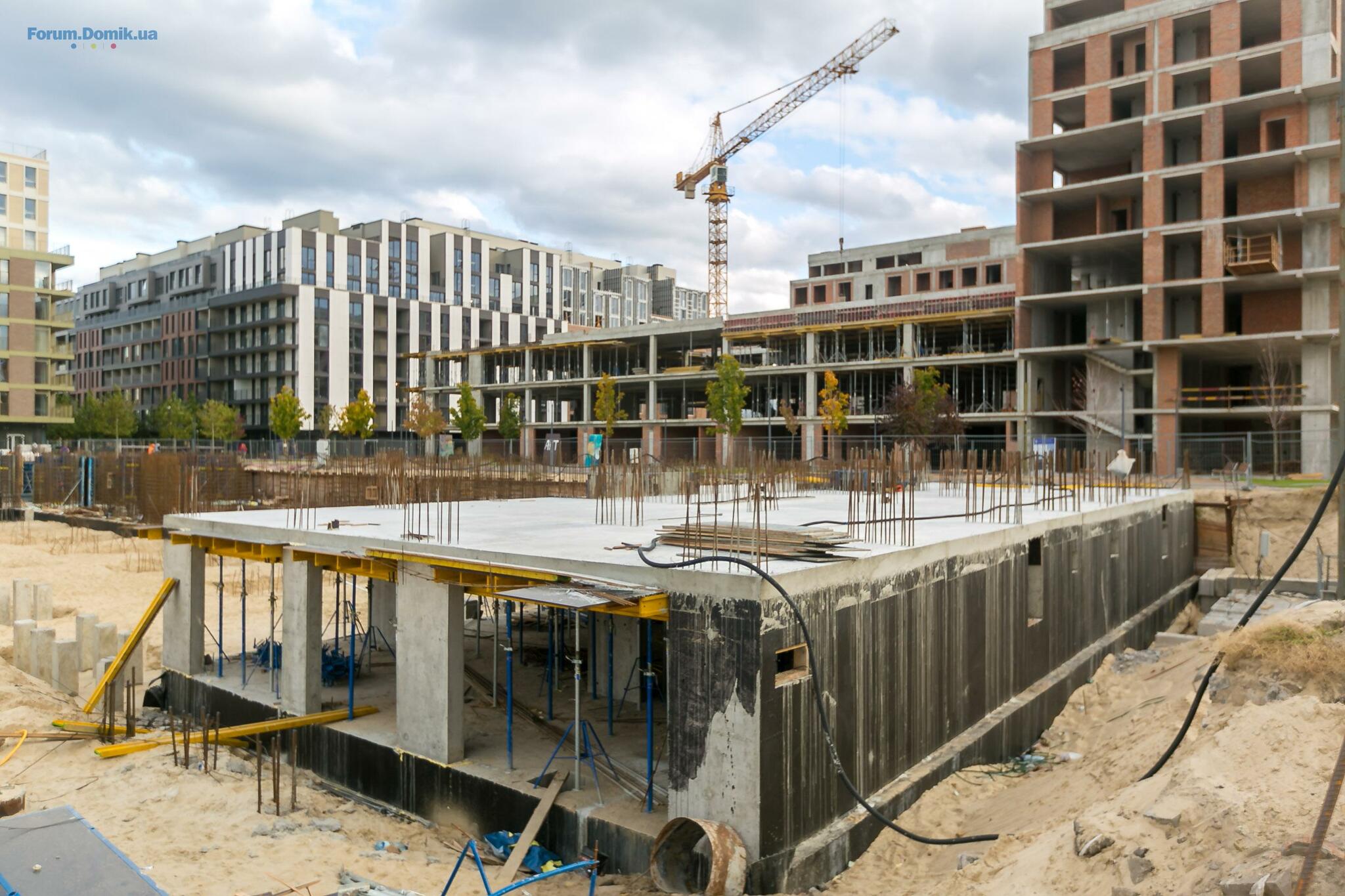

Публікуємо оновлені фото.
Будинок 3
1 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (94%), ведеться укладання плитки на підлогу (99%) в місцях загального користування.
Фасад: роботи виконано на 72%.
Фасад дворовий: роботи виконано на 99%.
Благоустрій: роботи виконано на 22%.
2 секція:
Монтаж вікон: роботи виконано на 99%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи виконано на 97%.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи виконано 99%.
Благоустрій: роботи виконано на 45%.
Монтаж дверей: роботи завершено.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи завершено.
Фасад дворовий: роботи виконано на 99%.
Внутрішнє опорядження: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: завершено монтаж 2 ліфтів.
Внутрішні мережі: роботи виконано 99%.
Благоустрій: роботи виконано на 99%.
4 секція:
Фасад: роботи виконано на 97%.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (99%), виконано укладання плитки на підлогу в місцях загального користування.
Зовнішні мережі: роботи виконано на 99%.
Благоустрій: роботи виконано на 90%.
5 секція:
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень виконано на 90%, укладання плитки на підлогу в місцях загального користування - на 99%.
Фасад: роботи виконано на 88%.
Фасад дворовий: роботи виконано на 99%.
Благоустрій: роботи виконано на 90%.
6 секція:
Фасад: роботи виконано на 83%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон: роботи виконано на 98%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (91%), ведеться укладання плитки на підлогу (99%) в місцях загального користування.
Благоустрій: роботи виконано на 30%.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу, роботи з влаштування гідроізоляційного шару завершено. Основний комплекс робіт з благоустроєм виконано на 43%.
Будинок 5
1 секція
Виконуються роботи з гідроізоляції покрівлі.
2 секція
Виконуються роботи з гідроізоляції покрівлі.
3 секція
Виконуються роботи з влаштування кладки та парапетів на покрівлі.
4 секція (Центр дитячого розвитку)
Виконуються роботи з влаштування плити перекриття 3-го поверху.
Паркінг
Виконуються роботи з влаштування парапетів 1-го поверху.
Будинок 9
1 секція:
Фасад: роботи виконано на 98%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (98%), завершено укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
2 секція:
Фасад: роботи виконано на 65%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконані на 94%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (90%), розпочато укладання плитки на підлогу (94%) в місцях загального користування.
3 секція:
Фасад: роботи виконано на 72%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконані на 93%.
Монтаж дворових вікон (2-9 поверхи): роботи виконані на 99%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (75%), триває укладання плитки на підлогу (93%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
4 секція:
Фасад: роботи виконано на 36%.
Фасад дворовий: роботи виконано на 96%.
Цегляна кладка: роботи завершено.
Зовнішні мережі: розпочато прокладання зовнішніх мереж,
роботи виконано на 83%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон (2-9 поверхи): роботи виконано на 96%.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (74%), ведеться укладання плитки на підлогу (86%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
5 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконано на 99%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
6 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу, роботи з влаштування гідроізоляційного шару завершено. Основний комплекс робіт з благоустроєм виконано на 95%.
Публікуємо оновлені фото.
Domik-Inform
forum bot
11 461
03 апреля 2017
22 окт 2019 19:59
SAGA Development
SD
Старожил
807
02 апреля 2018
05 ноя 2019 09:49
Цитата "Romanzzzz":Добрий день!
ЖК Рибальський в цілому виглядає досить привабливо і красиво, єдиним суттєвим мінусом є швидкісний потік автомобілів на Набережно-Рибальській, що створює суттєвий шум постійно (в т.ч. мотоциклісти без глушників вночі). Фронтальні будинки імовірно будуть його екранувати, окрім невеликої смужки бульвару.
Запитання до забудовника - чи не планує забудовник встановити акуратний шумовий бар'єр невеликої довжини (навпроти бульвару), який суттєво знизив би рівень шуму у величезній кількості квартир? (місцерозташування і зразок - у вкладеному)
Вітаємо! Звісно ми передбачили ізоляцію від шуму. Найперше — архітектурне рішення фасадів, яке забезпечує розсіювання звукових хвиль (знижує відображення звуку). Також вертикальним бар'єром слугуватиме набережна — вона розташована на 6 метрів нижче рівня дорожнього полотна, а бетонний парапет виступає екраном, який приймає на себе та відбиває шум коліс. Окрім цього, шумоізоляції сприяють матові фасади (HPL-панелі, клінкер), які поглинають шум набагато краще, ніж глянцеві, а також якісні склопакети.
ivando
i
Новичок
9
07 сентября 2019
12 ноя 2019 12:12
А кто знает,коммуникации в частности тепло туда провели уже?Или там пока просто коробки сданы в эксплуатацию,а тепло и воду,свет будут тянуть еще когда то, но совсем скоро))
kr_claire
k
Пользователь
36
16 января 2019
14 ноя 2019 11:48
Там на сайте заявлено, что оба дома сданы в эксплуатацию, но это не правда.
kr_claire
k
Пользователь
36
16 января 2019
14 ноя 2019 11:49
Цитата "ivando":А кто знает,коммуникации в частности тепло туда провели уже?Или там пока просто коробки сданы в эксплуатацию,а тепло и воду,свет будут тянуть еще когда то, но совсем скоро))
коммуникации в домах есть
Oleg Batosky
OB
Новичок
8
26 апреля 2019
15 ноя 2019 11:52
Что касается пандуса, то не пойму, зачем между парковкой и лифтом ступенька. Одна или две.
И если инженеры просчитались, то почему-бы не сделать пандус? Не только для инвалидов, но и для детских колясок, тележек с грузом.
И если инженеры просчитались, то почему-бы не сделать пандус? Не только для инвалидов, но и для детских колясок, тележек с грузом.
Domik-Inform
forum bot
11 461
03 апреля 2017
16 ноя 2019 14:56
kreida23
k
Прохожий
1
22 ноября 2019
22 ноя 2019 10:14
Тоже интересует вопрос по поводу того как обстоят дела реальных инвесторов в этом жк! Есть ли какие-то проблемы на практике, может кто делает уже ремонт, что скажите о качестве постройки, стены ровные? Предоставляет ли застройщик квартиры с готовым ремонтом или нужно своего подрядчика по ремонту? По отзывам мне пока импонирует компания Тайм Билд, но при этом хотелось бы минимизировать сроки по ремонту.
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК Діброва Парк | IB Alliance | Киев, ул. Виктора Некрасова (Северо-Сырецкая)14.022 005
- ЖК | Київ, вул. Євгена Маланюка, 101 (буд. 26, 28, 31) | Міськбудінвест14.02322
- ЖК Подол Град | Киевгорстрой, Укрбуд | ул. Дегтярная, 714.021 988
- ЖК Мілос | Київміськбуд | Київ, пров. Милославський14.02114
- ЖК Respublika | Республика | KAN Development | Киев, Кольцевая дорога, 114.022 440
- ЖК Файна Таун | KAN Development | Киев, ул. Салютная14.026 580
- ЖК Європейські Липки | PROGROUP development | Софіївська Борщагівка, вул. Соборна13.027
- ЖК Happy 7 | Софіївська Борщагівка, вул. Боголюбова, 3313.022
- ЖК Luxberry Lakes & Forest | BudCapital, Forum Capital | Обухівський р-н, Козин13.0223
- ЖК Park Lake City | DIM | Подгорцы, ул. Киевская, 1513.02181
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Стоит ли сейчас покупать недвижимость?24.014 998
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Походження грошей на купівлю квартири при її продажу27.126
- Застройщик предлагает только дарственную вместо купли-продажи. Насколько это популярно?23.1210
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Болит спина11.0274
- Отзывы о кондиционерах. Какой кондиционер лучше26.01280
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Генеральне прибирання після ремонту23.012
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- ЖК Lazur Sky | Львів, вул. Зелена, 115д02.013
- Сломалась часть крана на трубе для воды. Нужен совет11.022
- Выбор межкомнатных дверей. Отзывы о материалах и производителях11.02141
- Шумоизоляция. Отзывы о материалах для звукоизоляции06.02169
- Как правильно выбрать бойлер. Отзывы о бойлерах03.02436
- Куплю проект дома TMV-10027.011
- При подключении Экофло на выходе горит две фазы14.012
- Как можно прочистить или улучшить вентиляцию в квартире?07.018
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1219
- Допоможіть перебрати щиток29.121
- Клінінг Київ: професійне прибирання від Partner Clean (20+ років досвіду)10.021
- Как можно избавиться от запаха сигарет в квартире?01.025
- Как удалить различные пятна с пола из ламината23.0115
- Как вернуть хороший вид деревянной посуде14.014
- Уборка квартиры при помощи натуральных средств07.0145
- Что подарить мужчине?22.12352
- Електрична тепла підлога28.111
- Продам фонарик шокер ОСА 928 Power plus04.111
- Как отвечать на How are You?04.102
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
