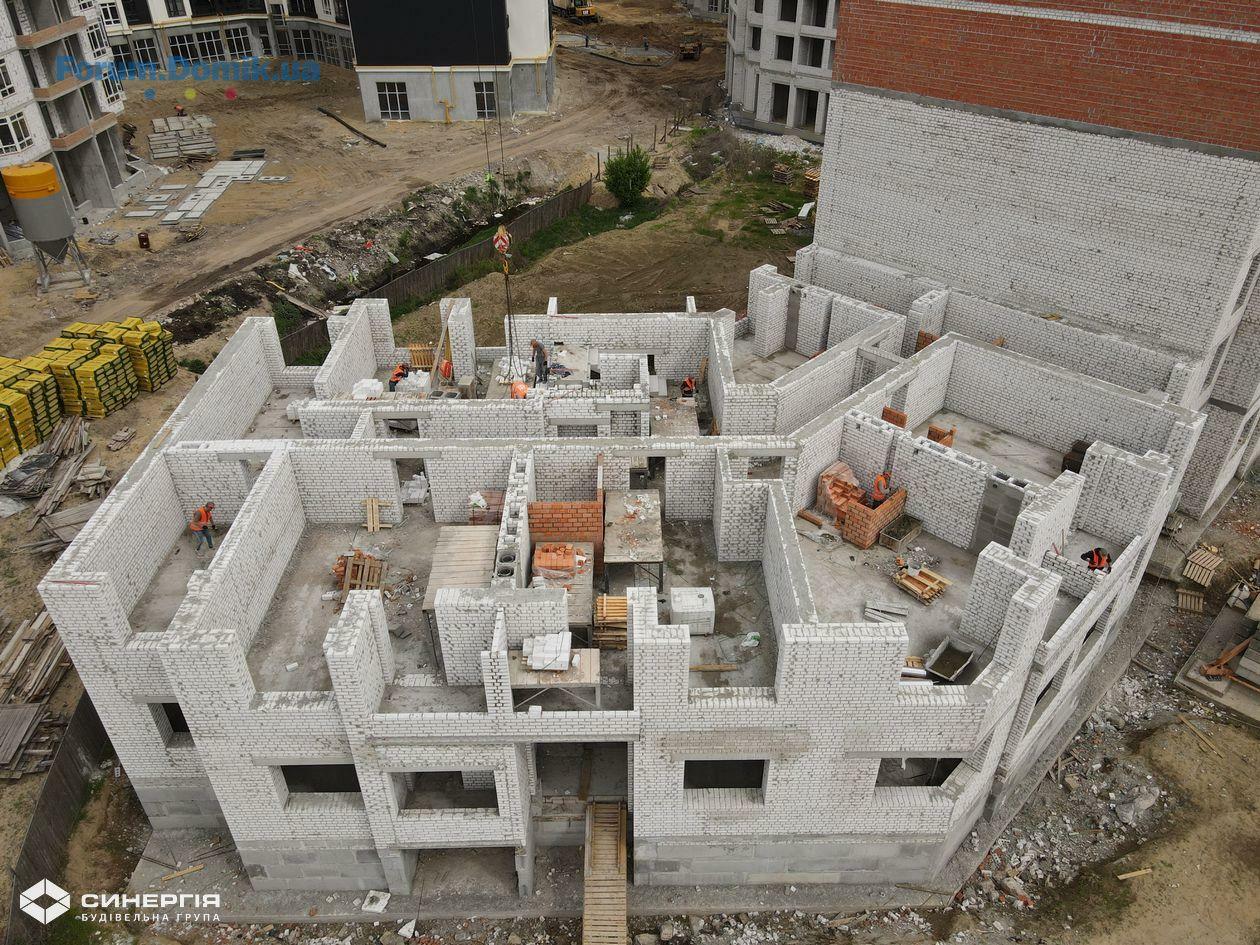

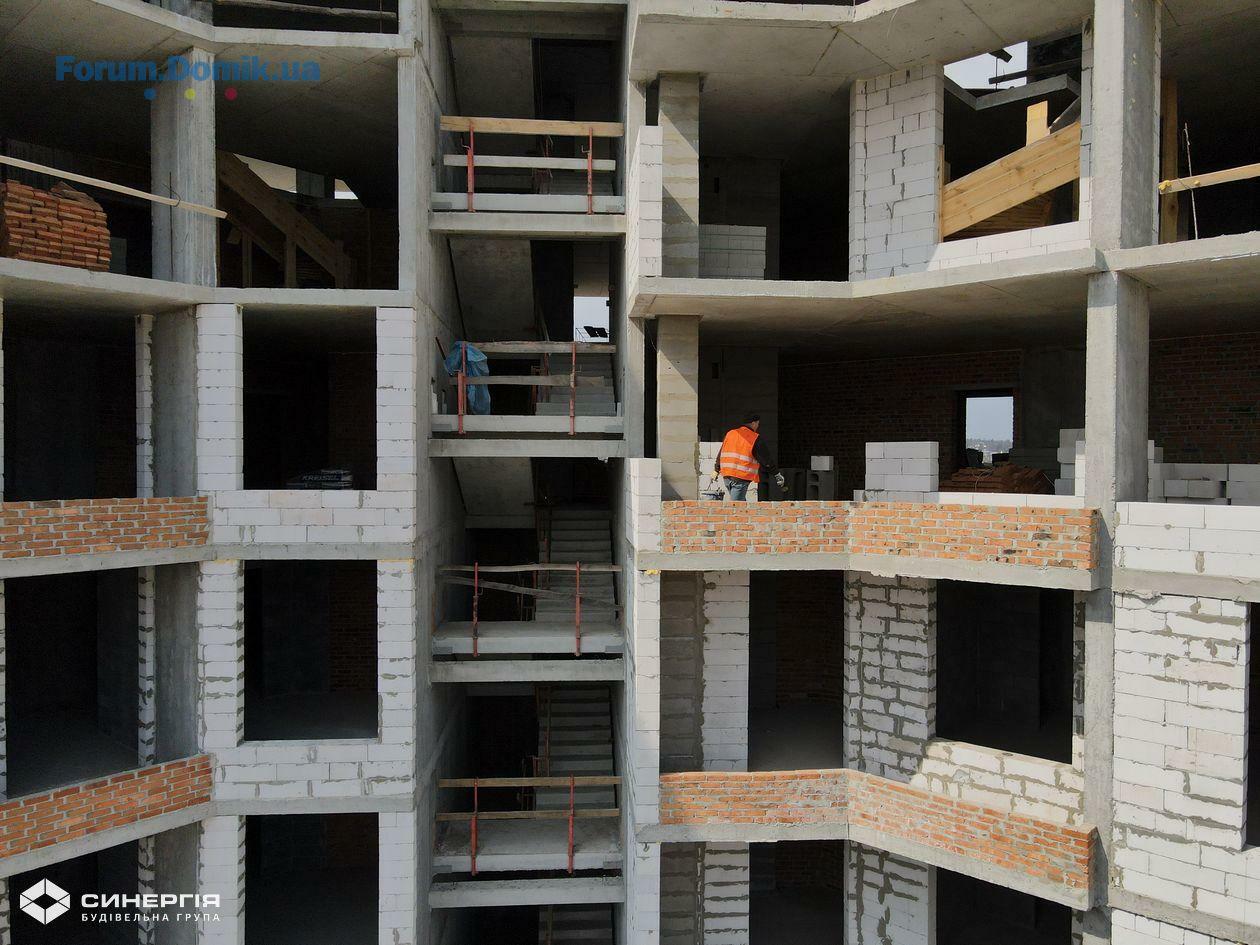

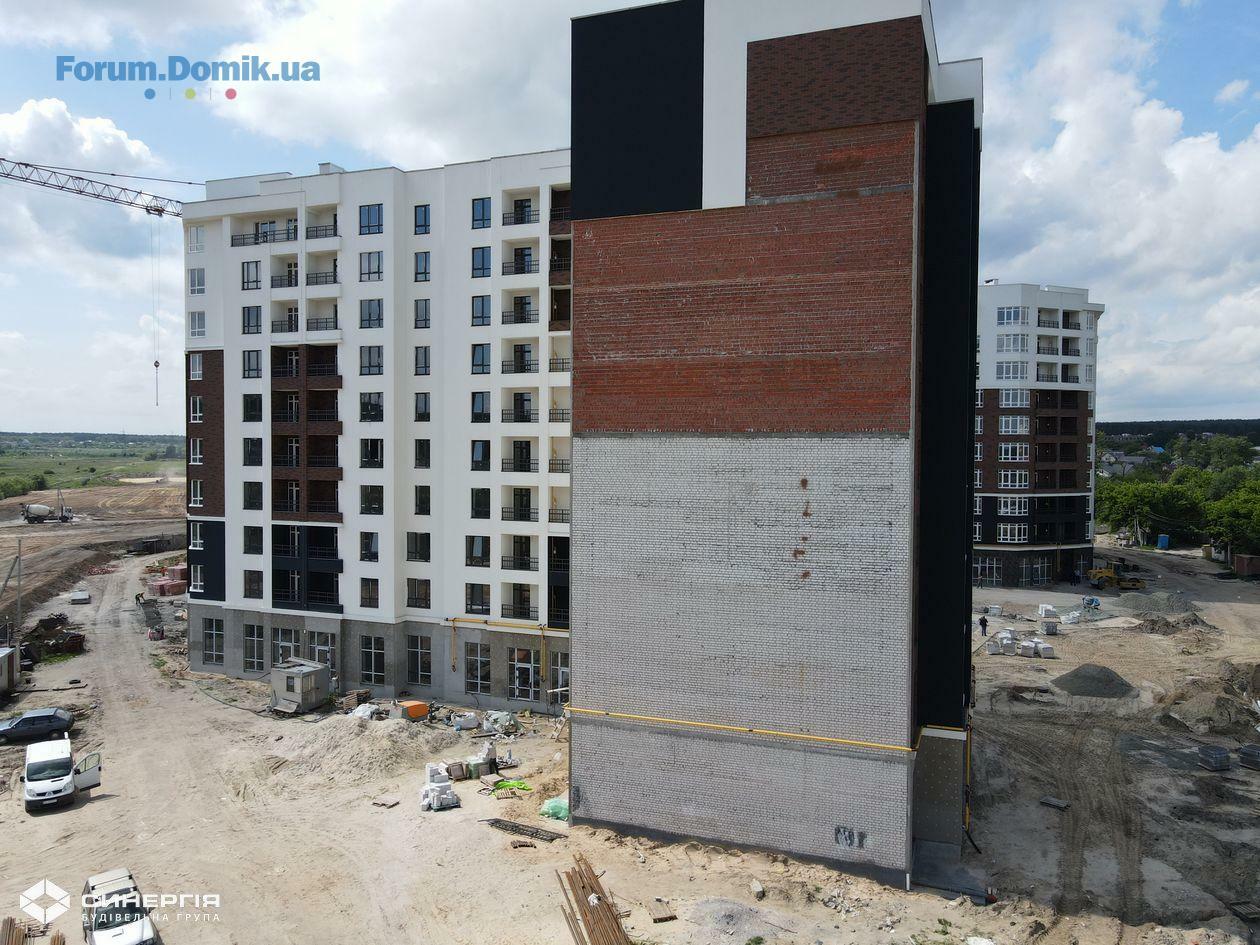

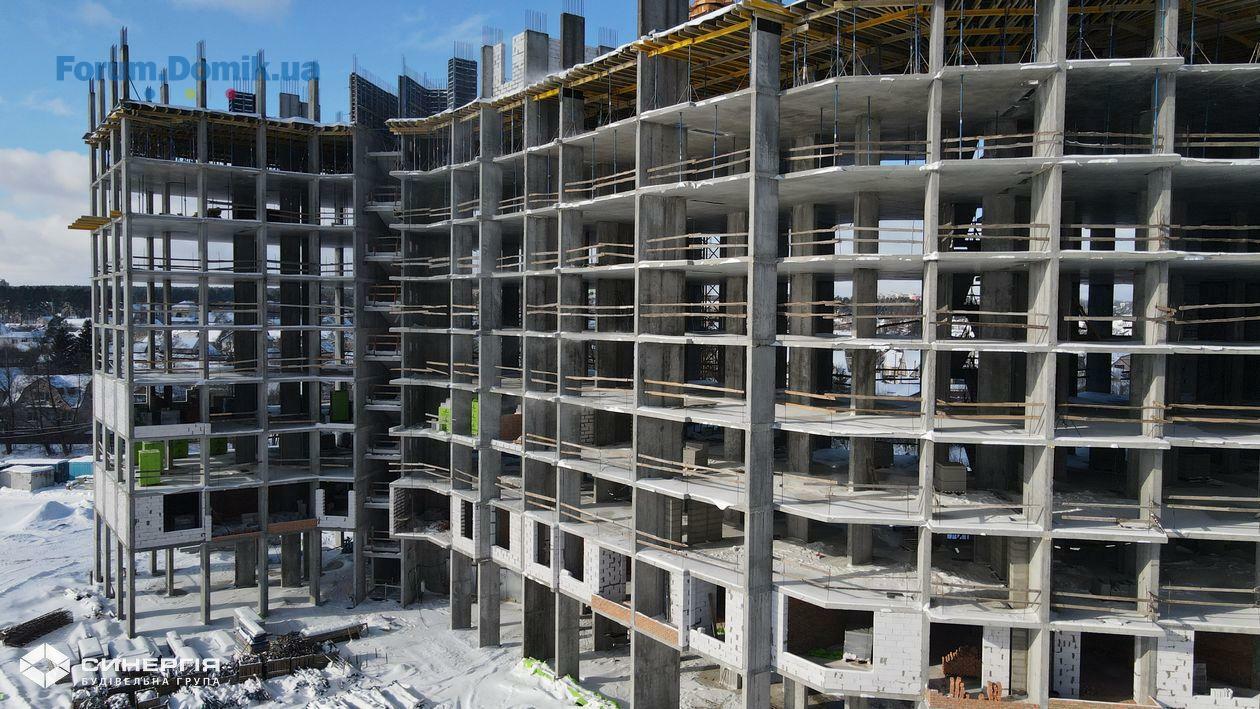

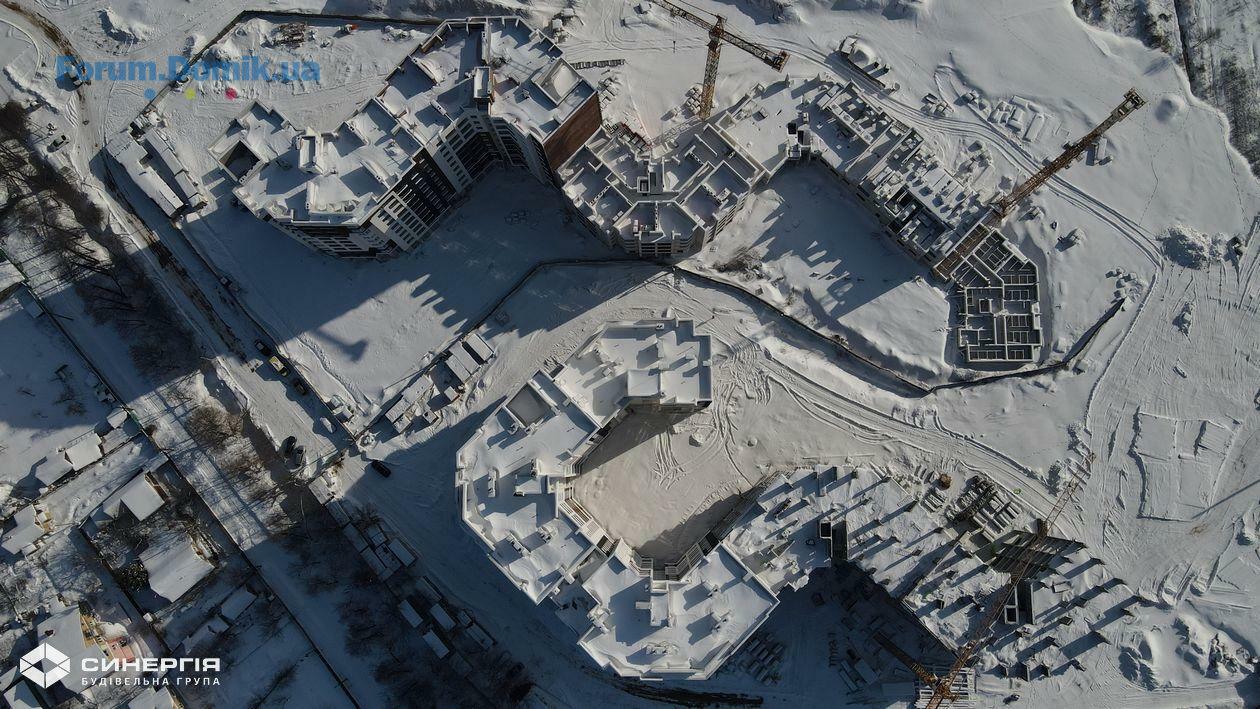

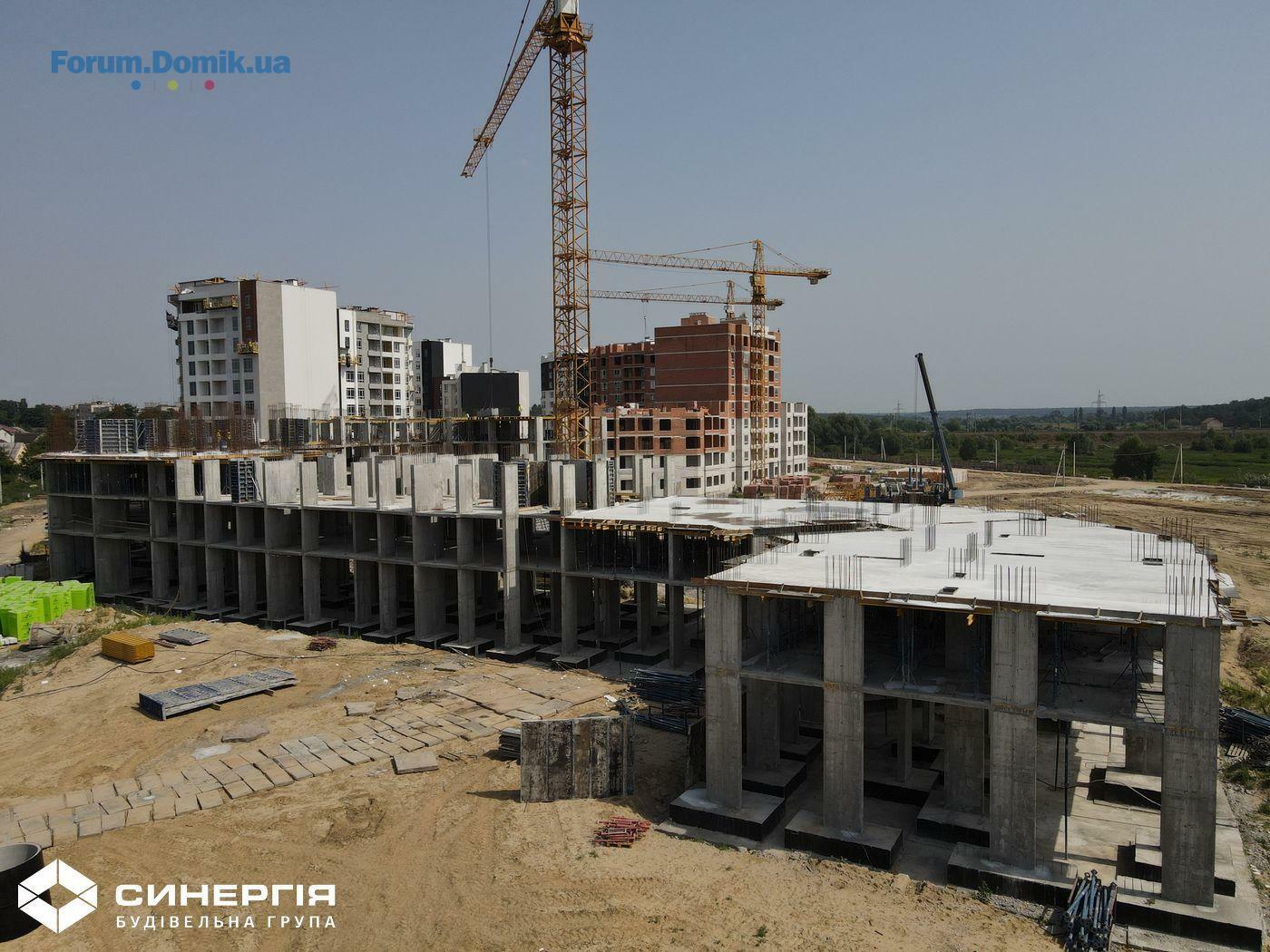

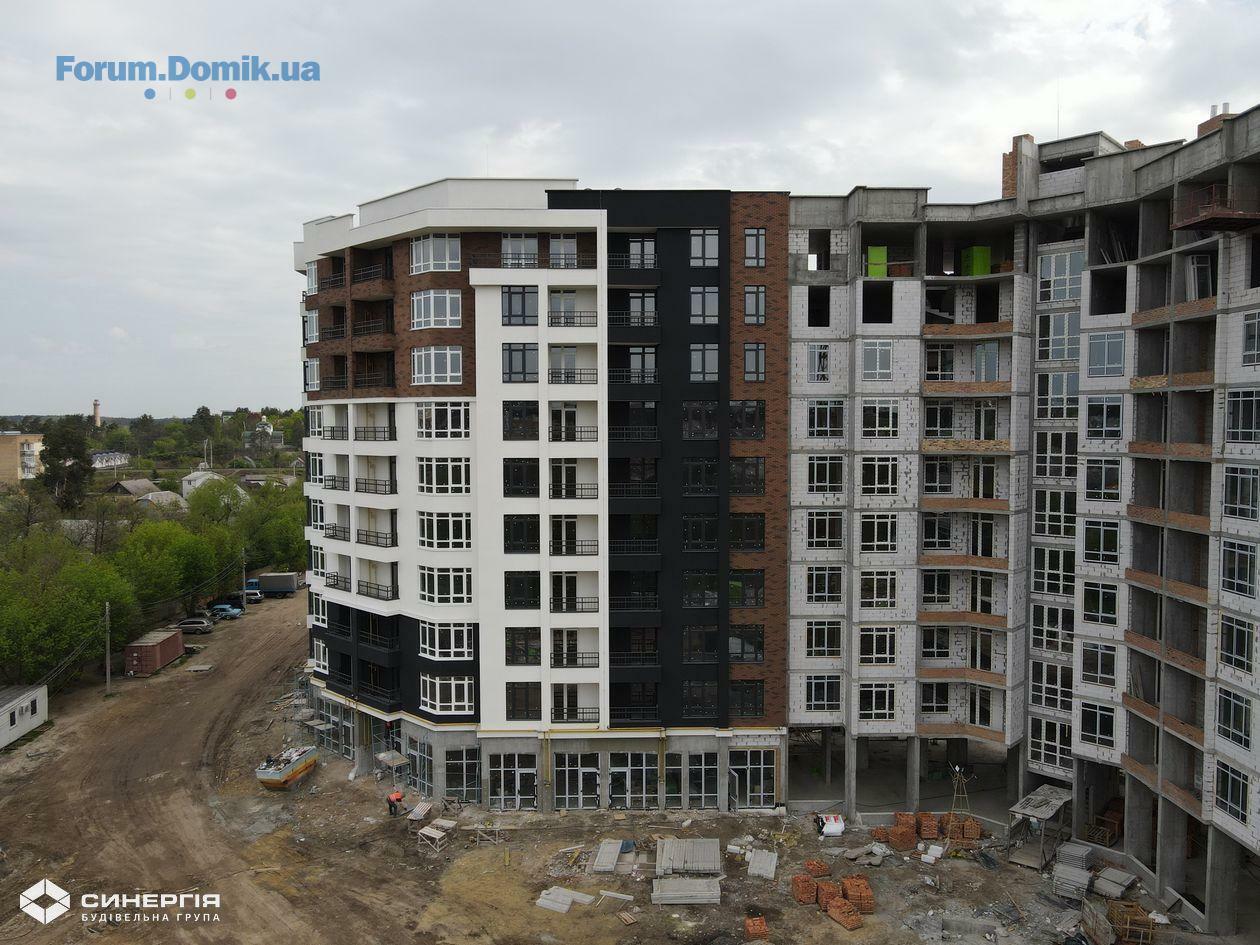

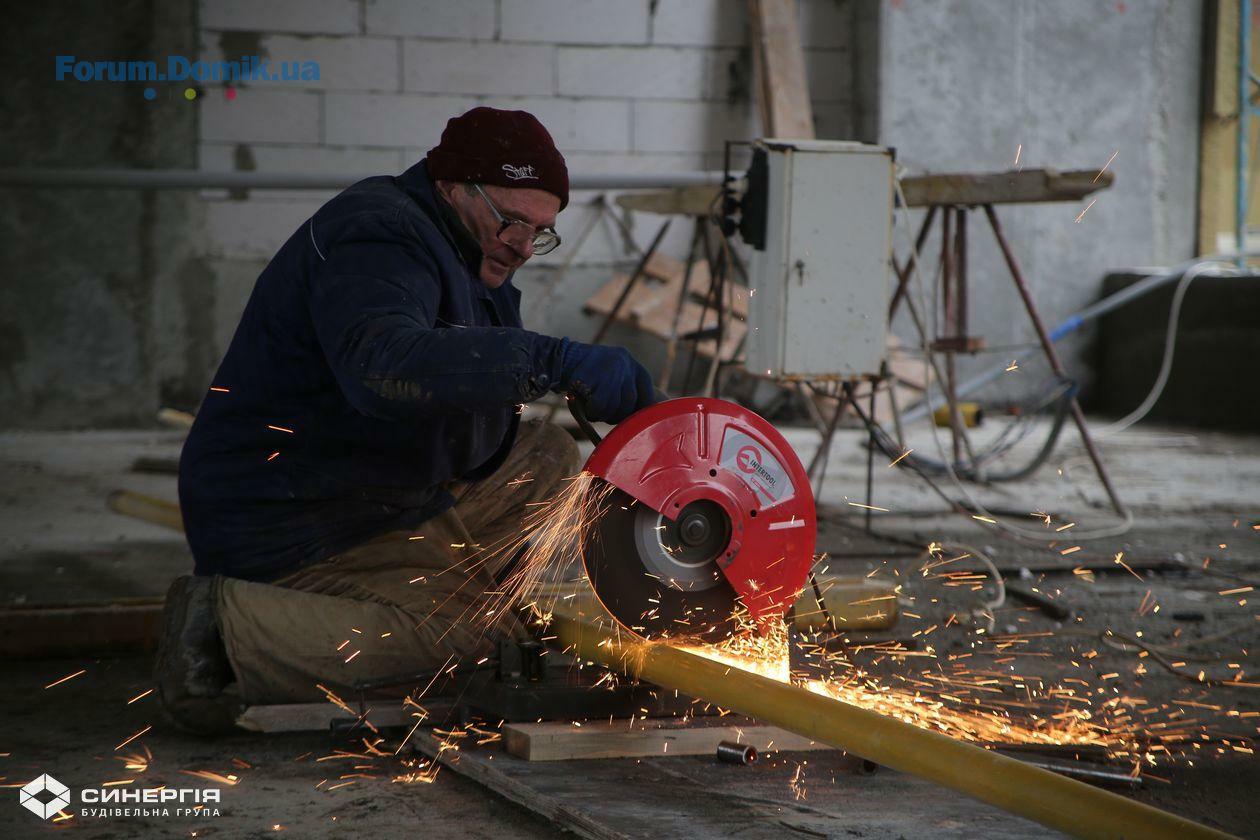

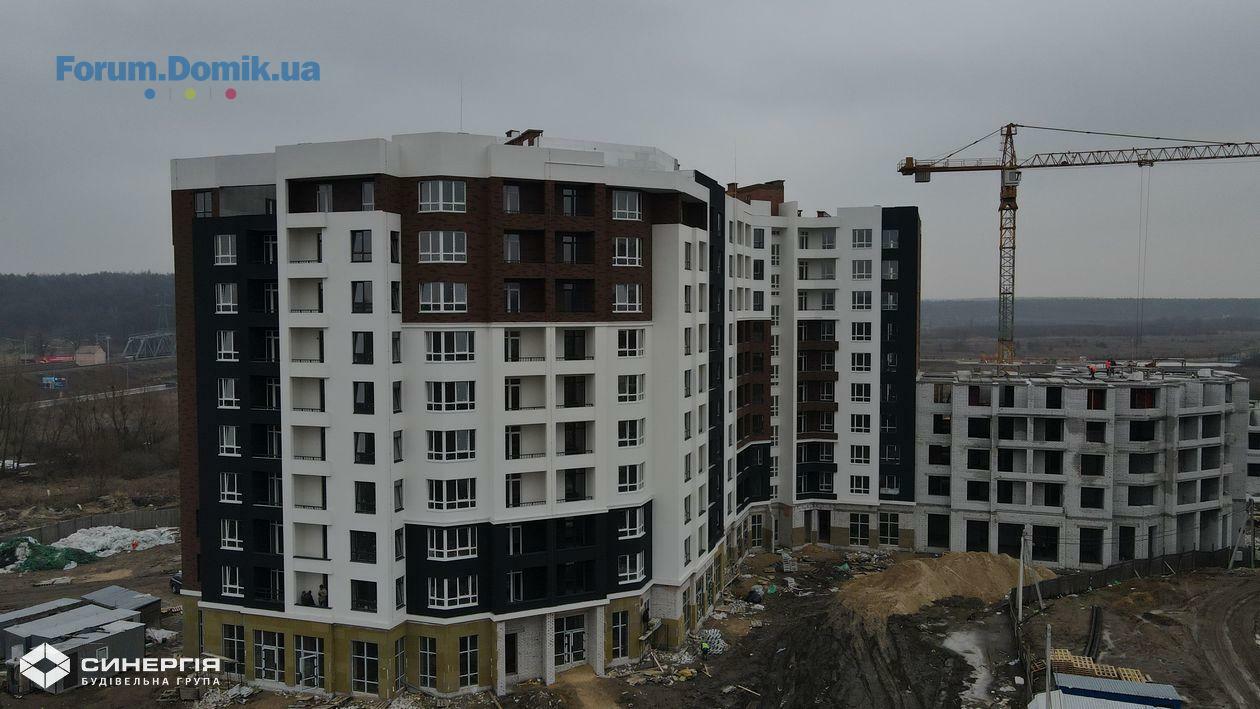

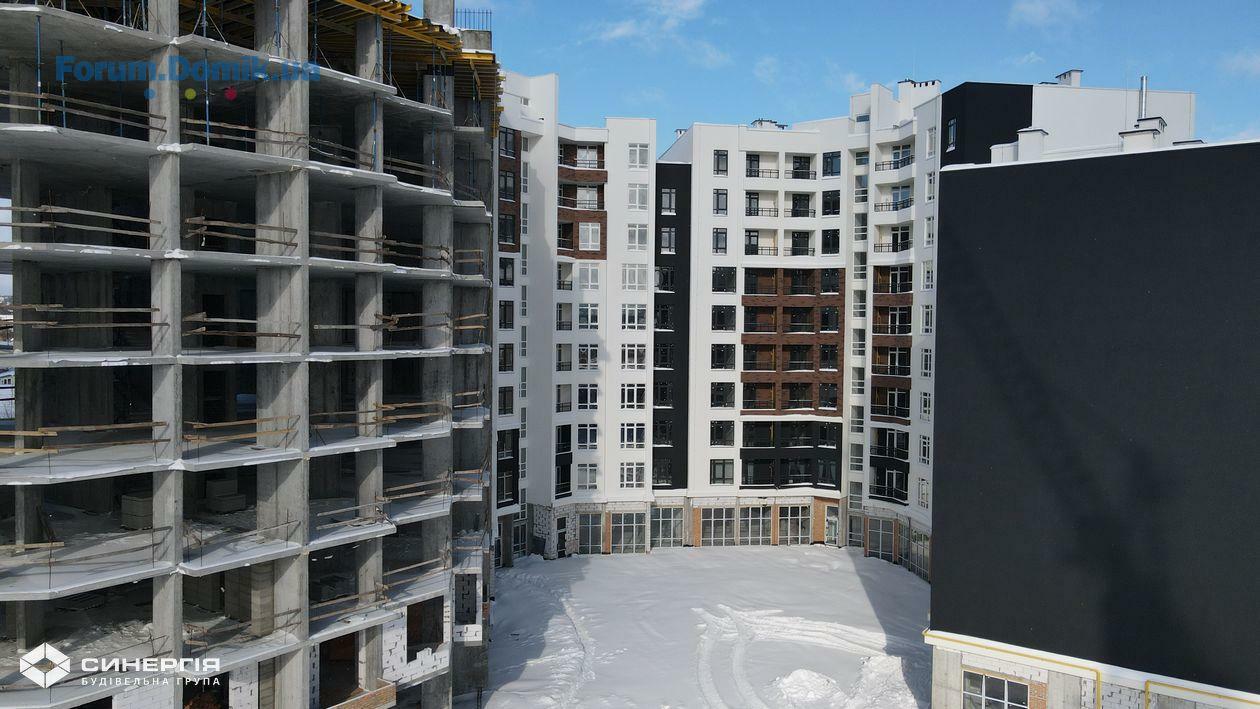

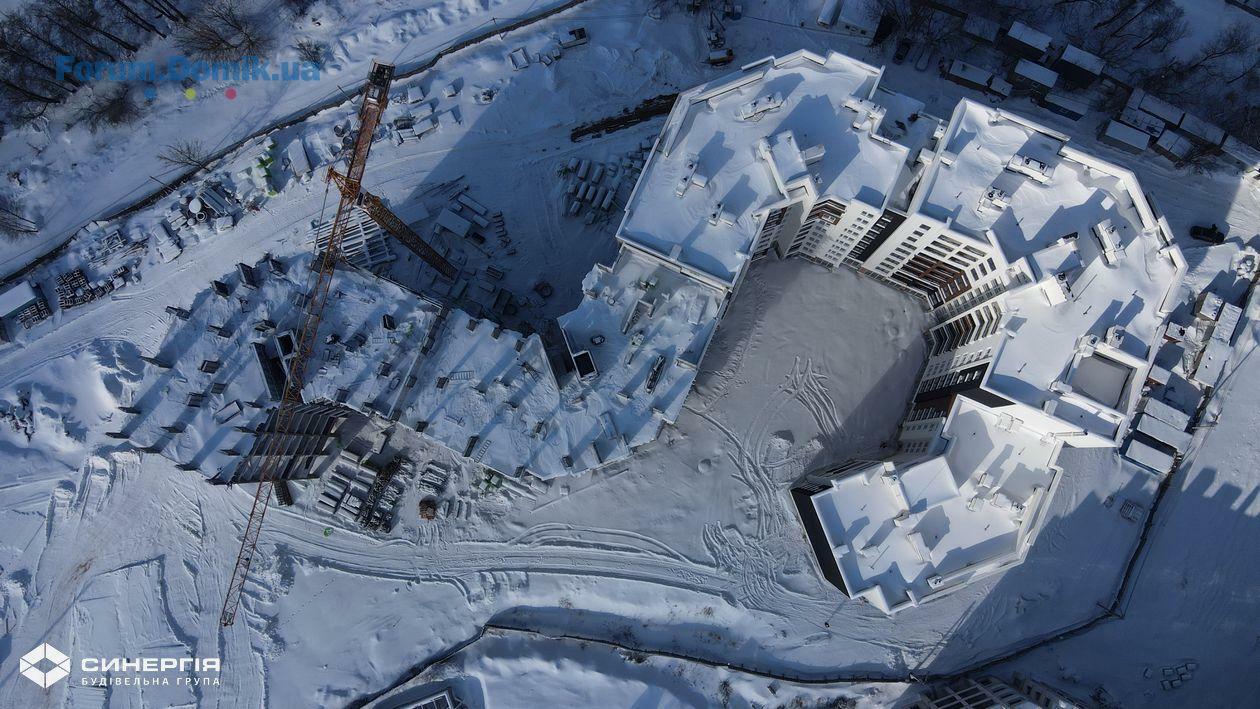

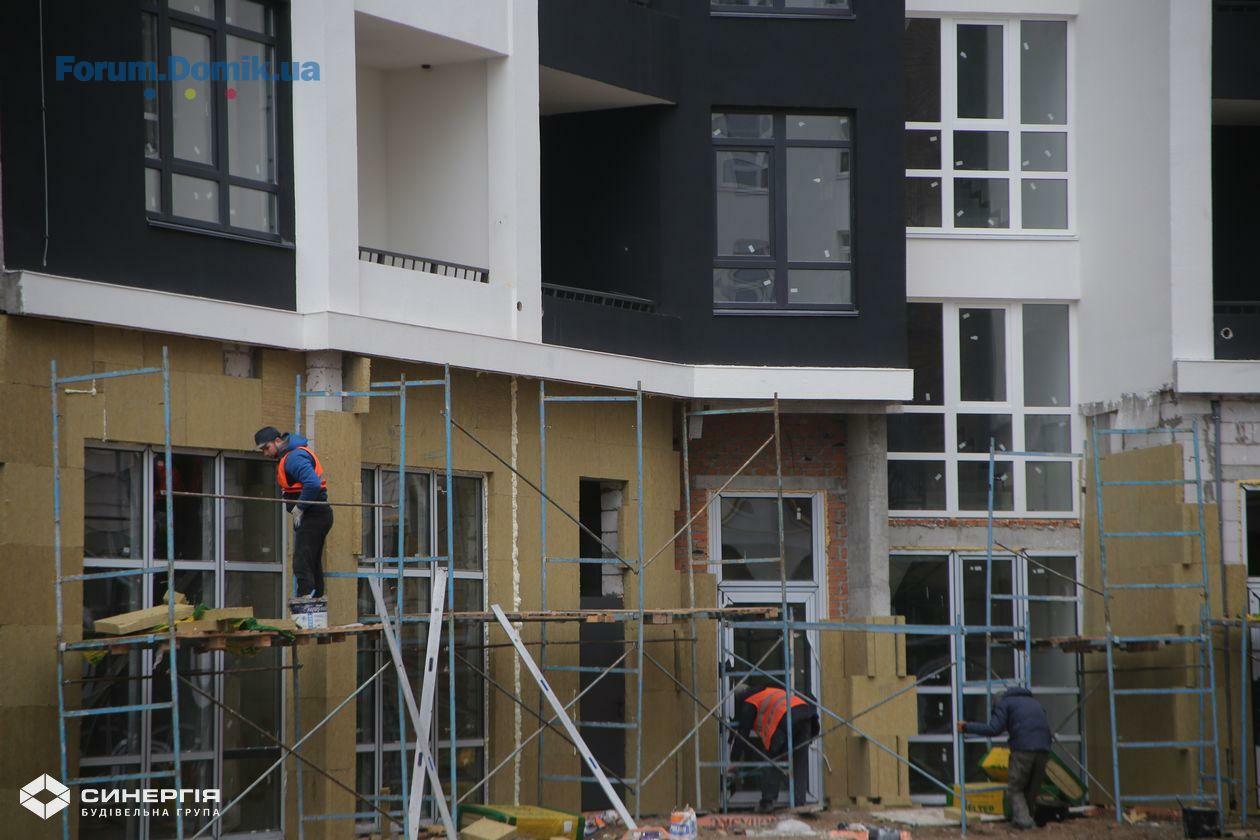

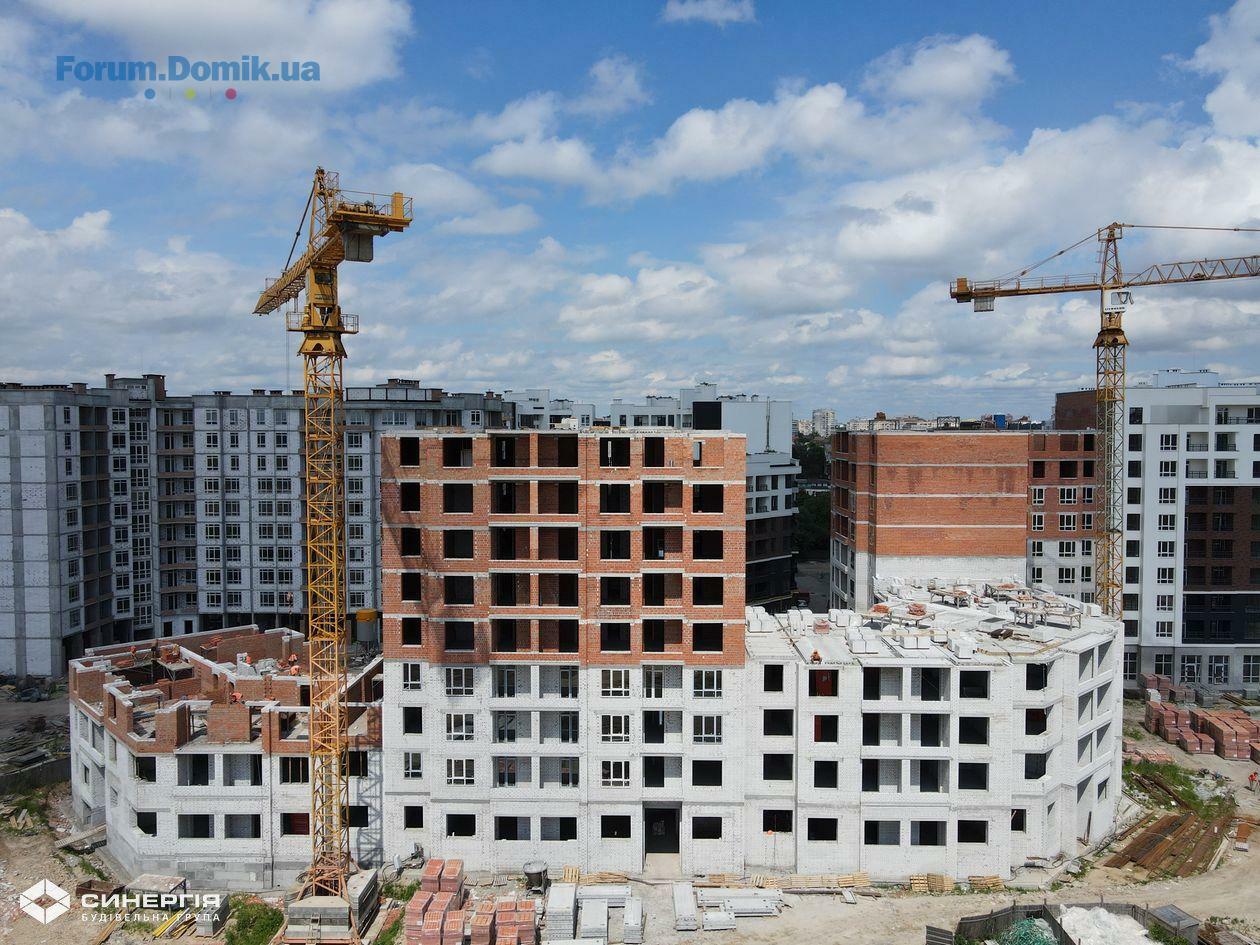

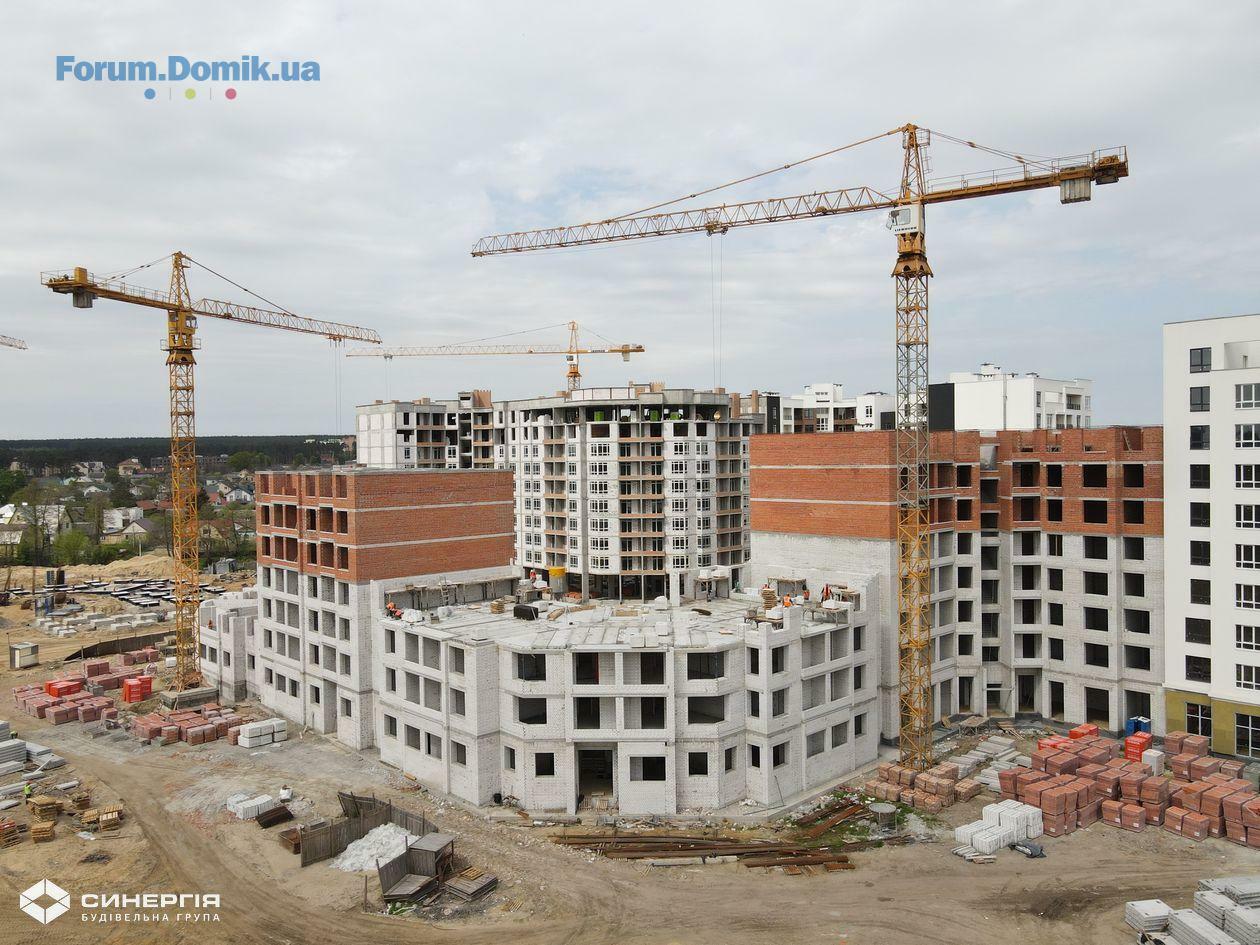

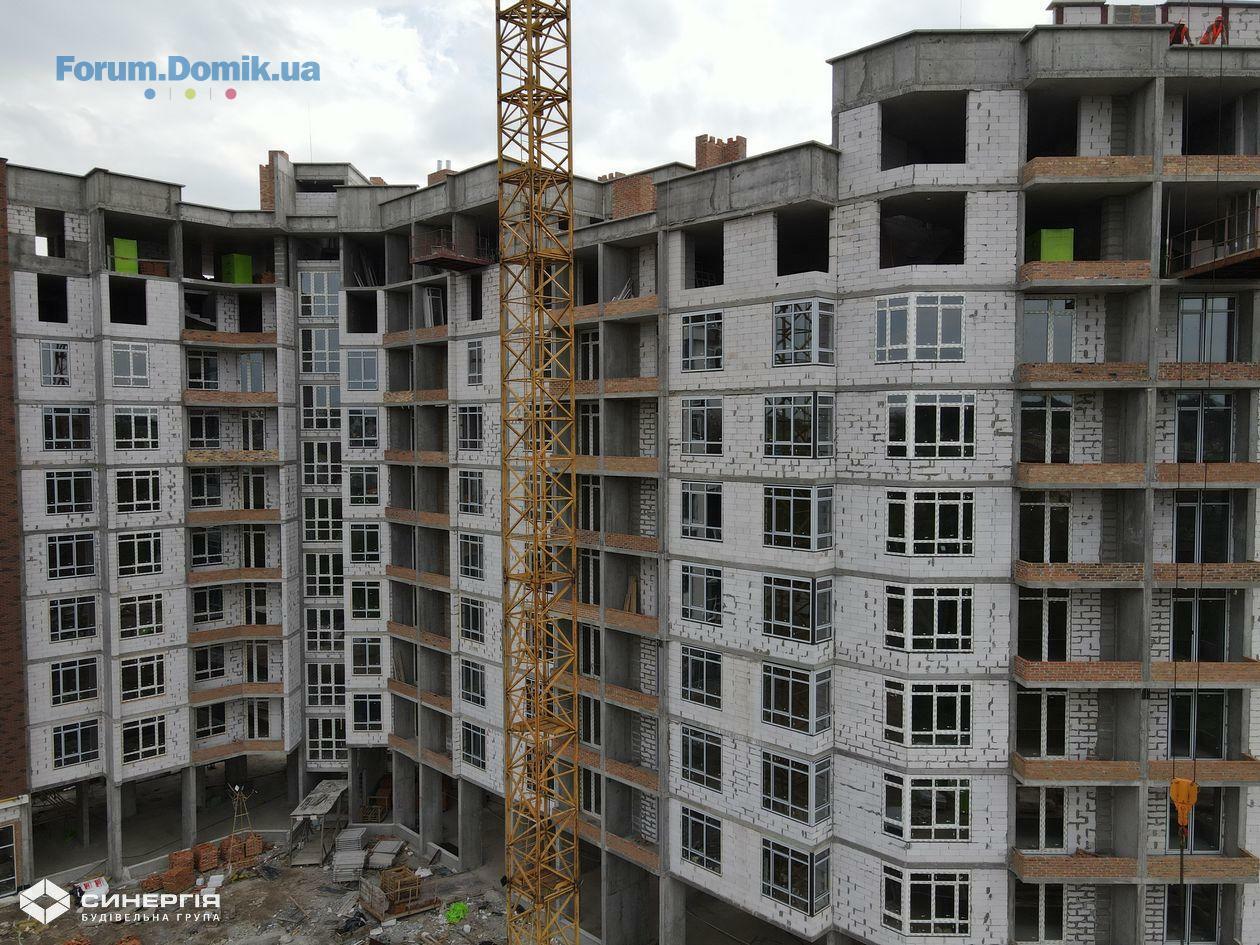

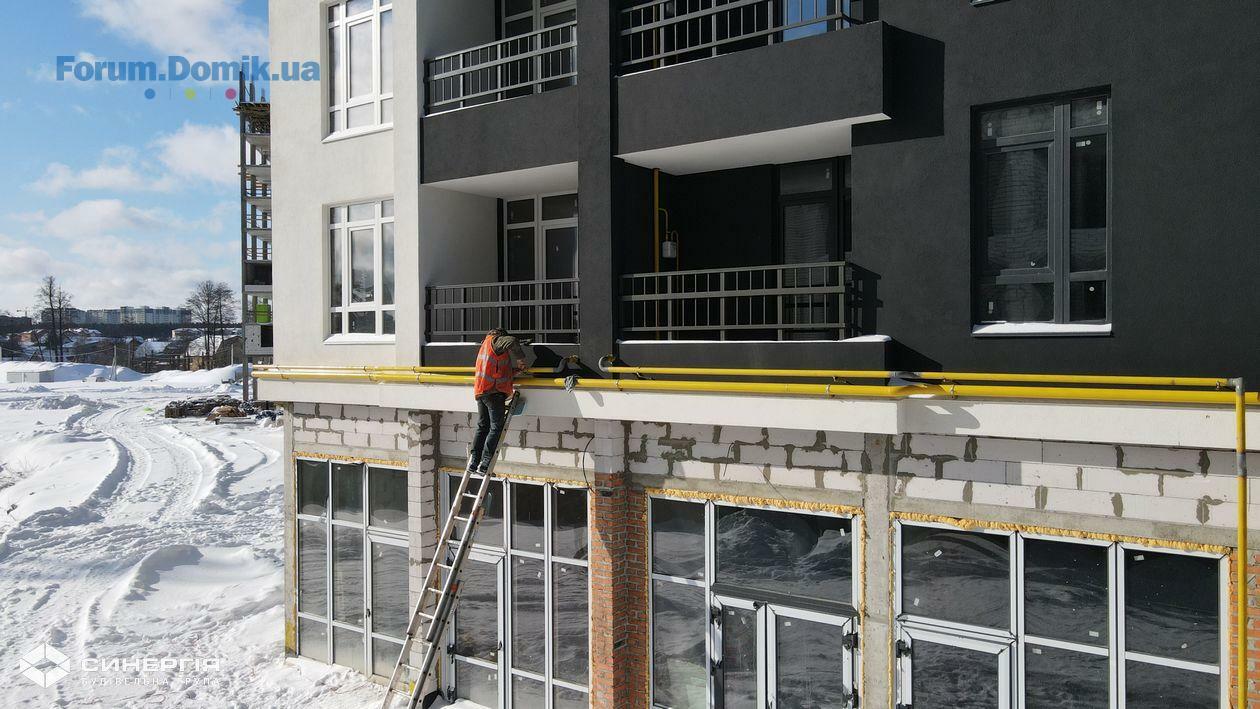

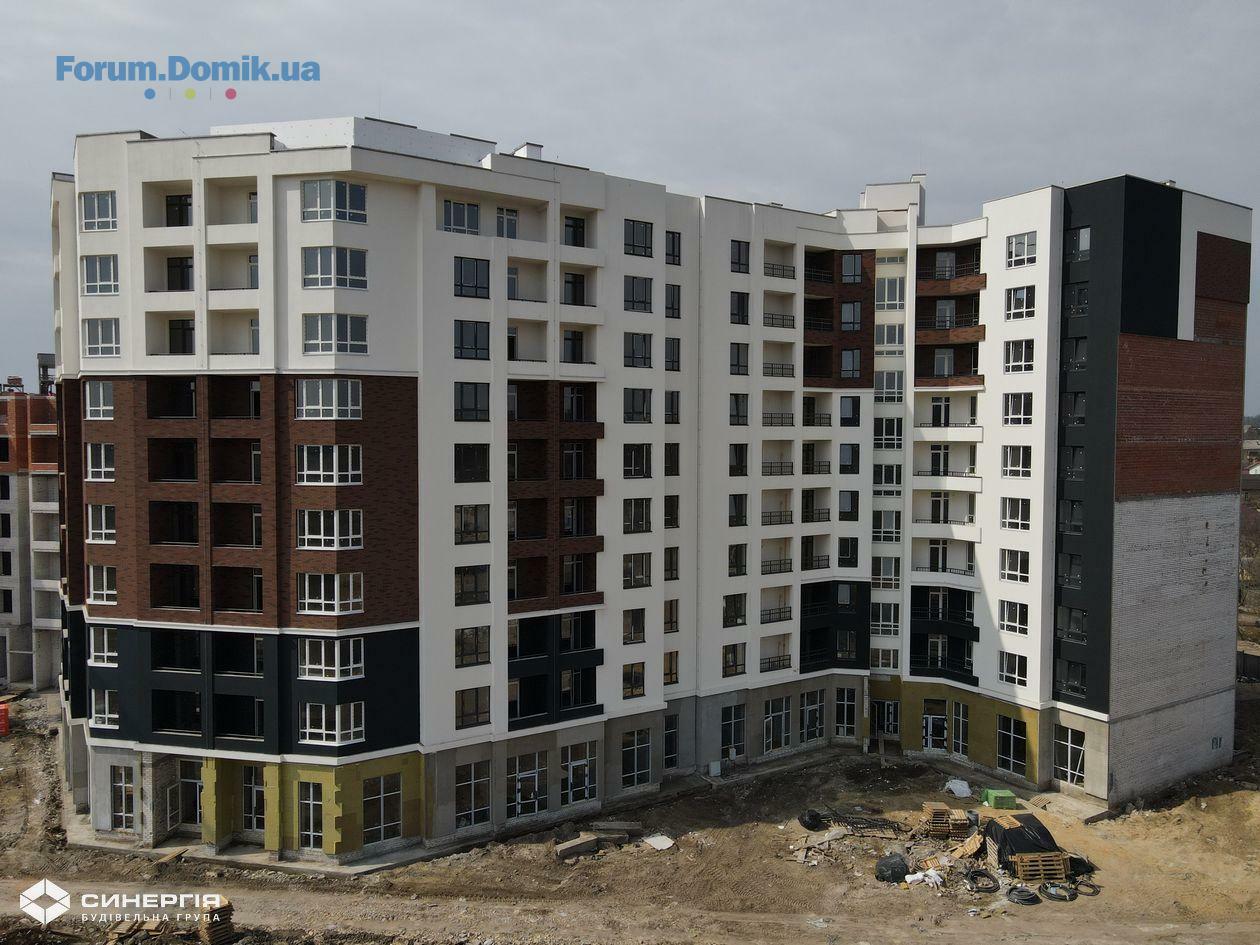

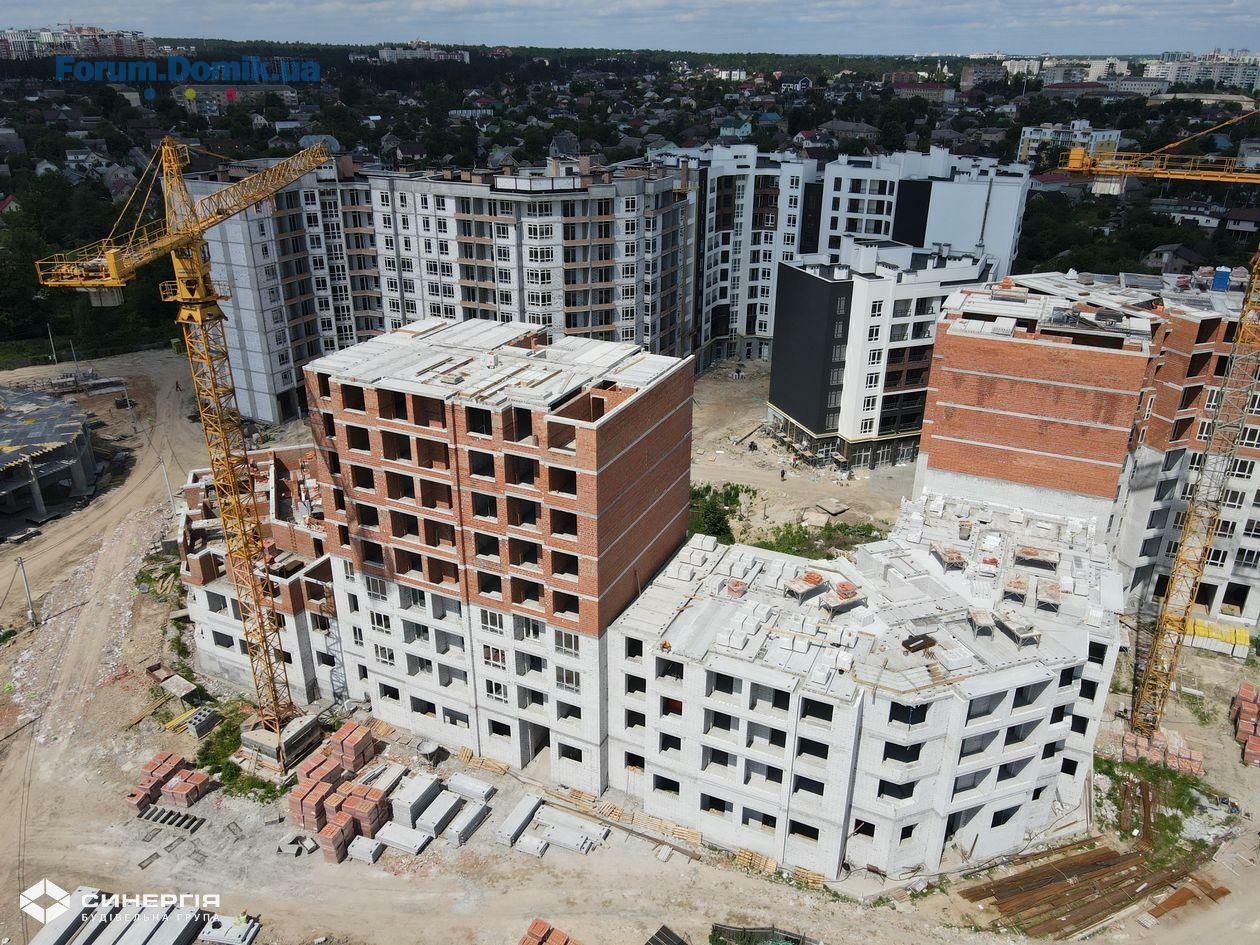

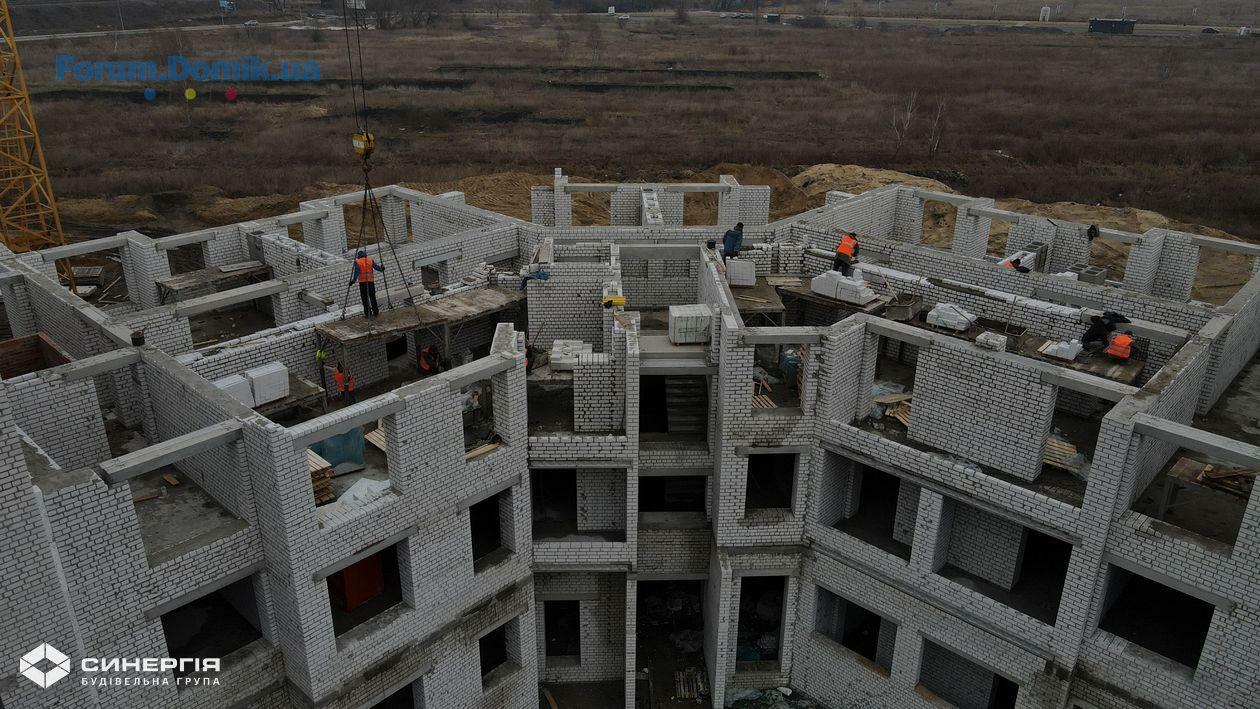

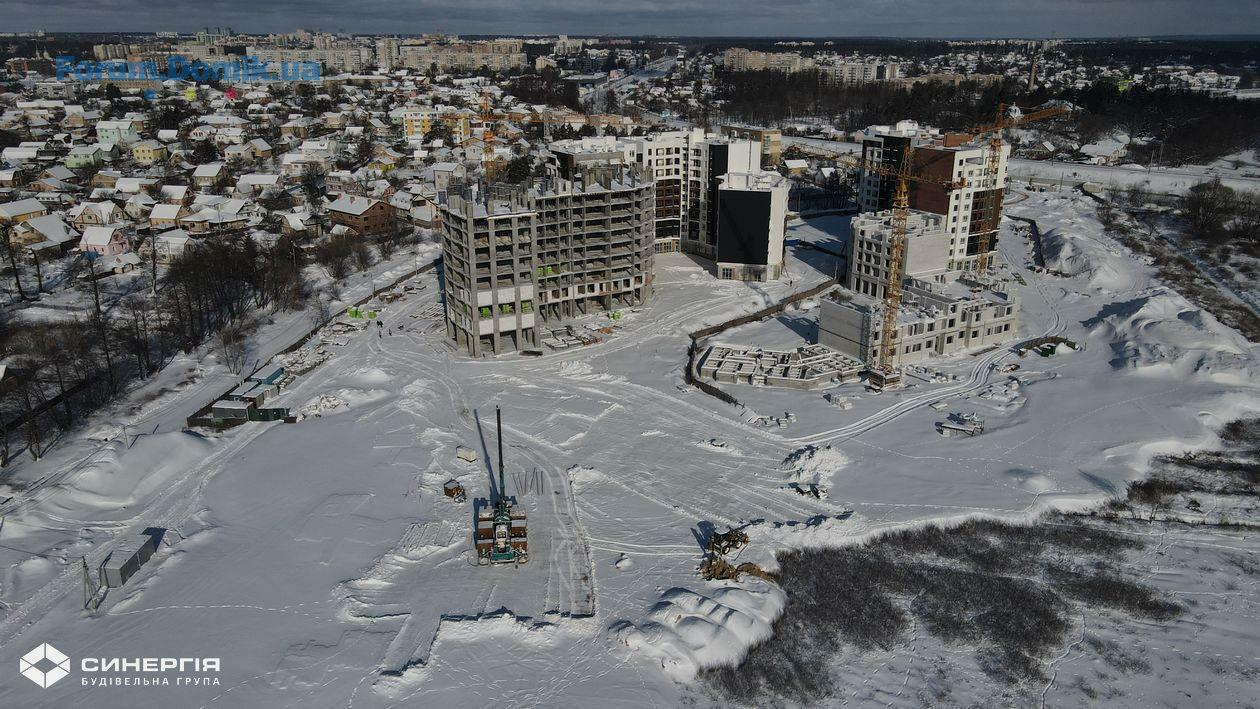

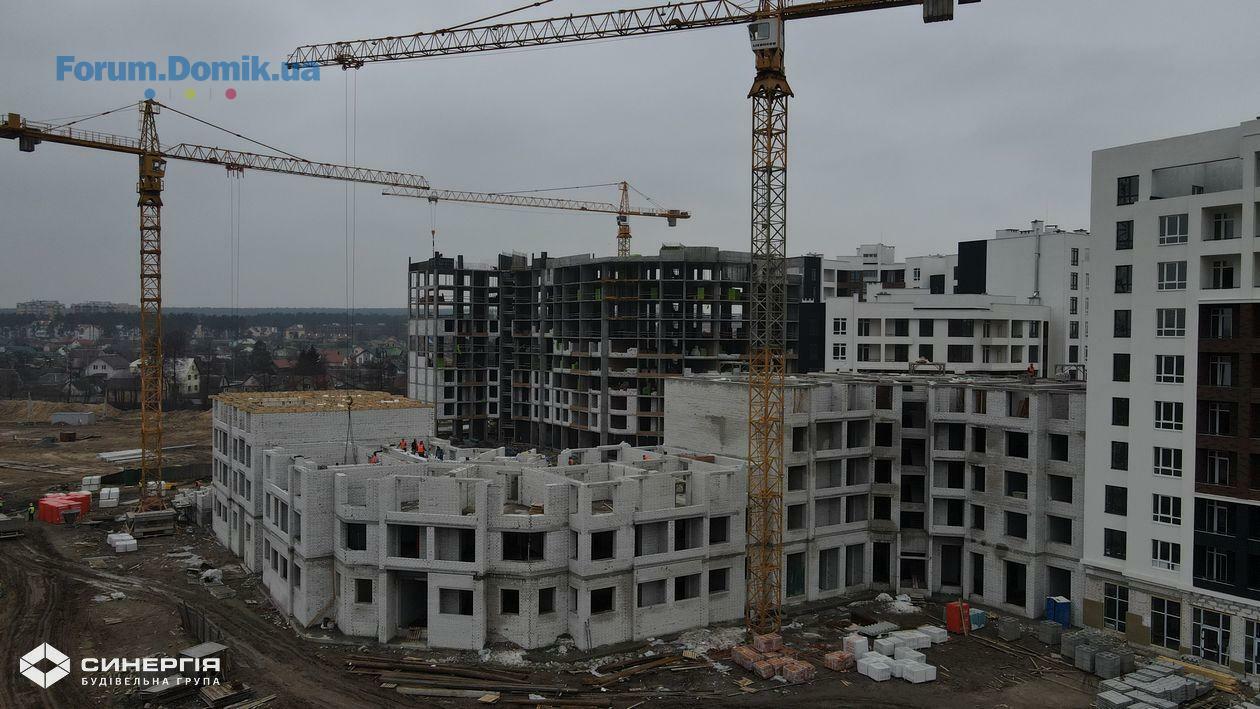

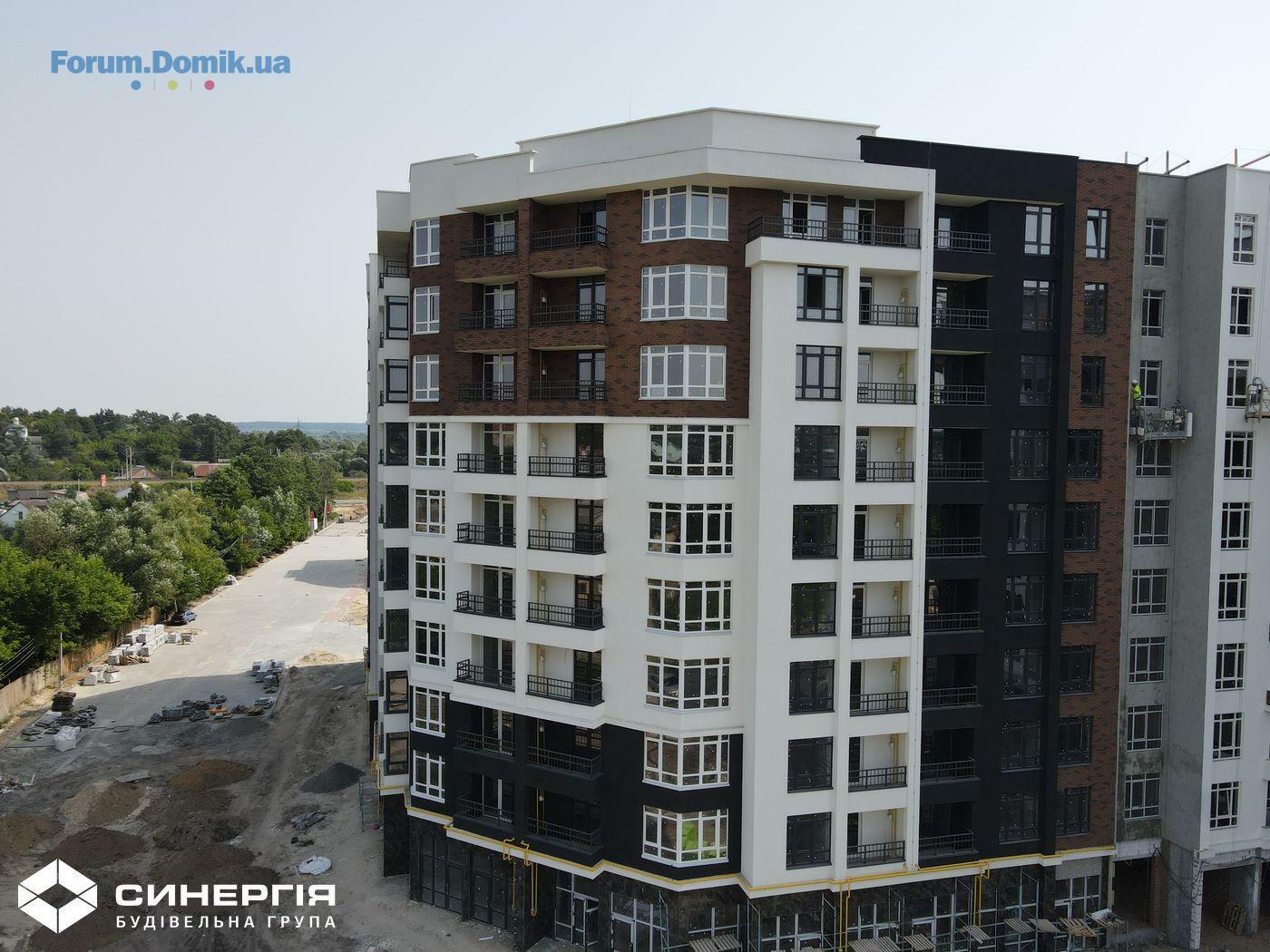

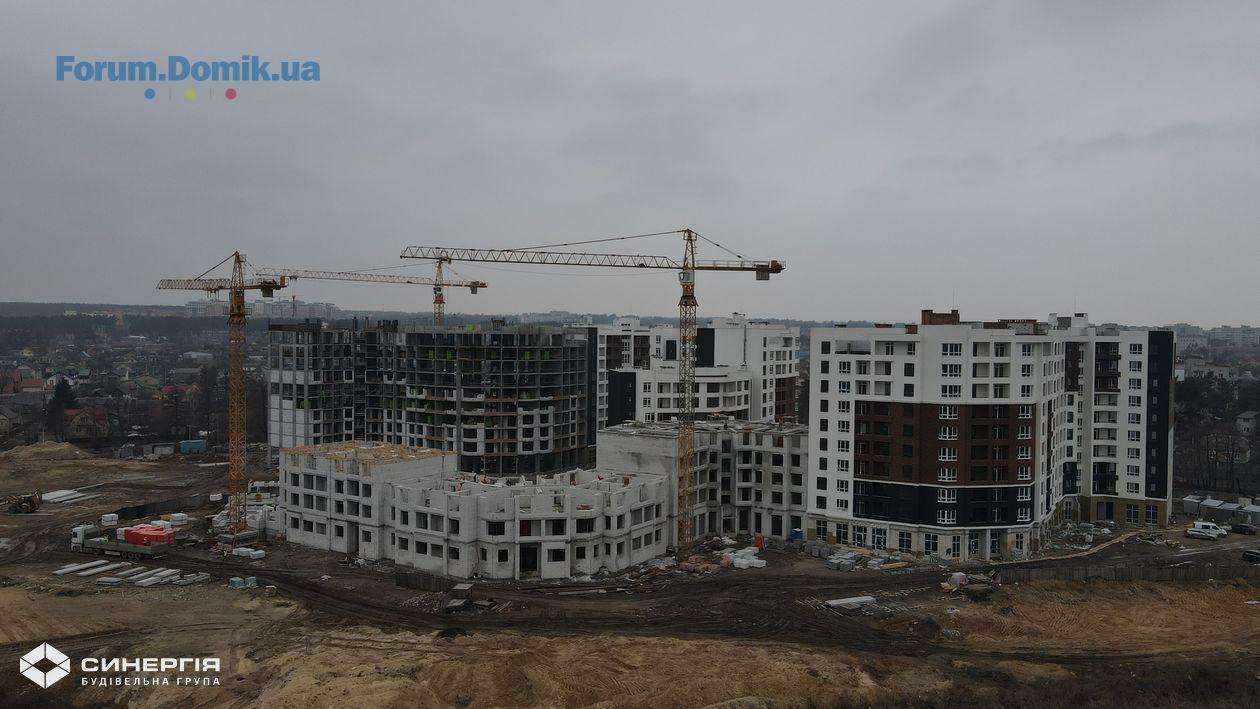

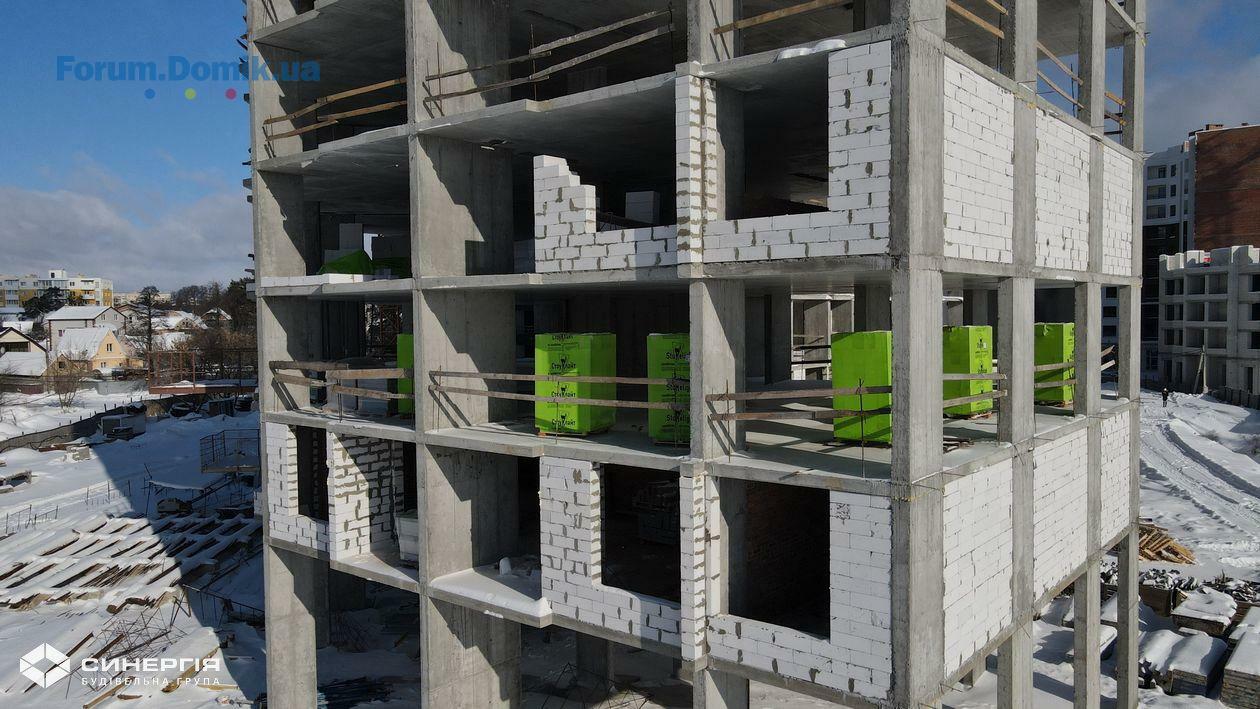

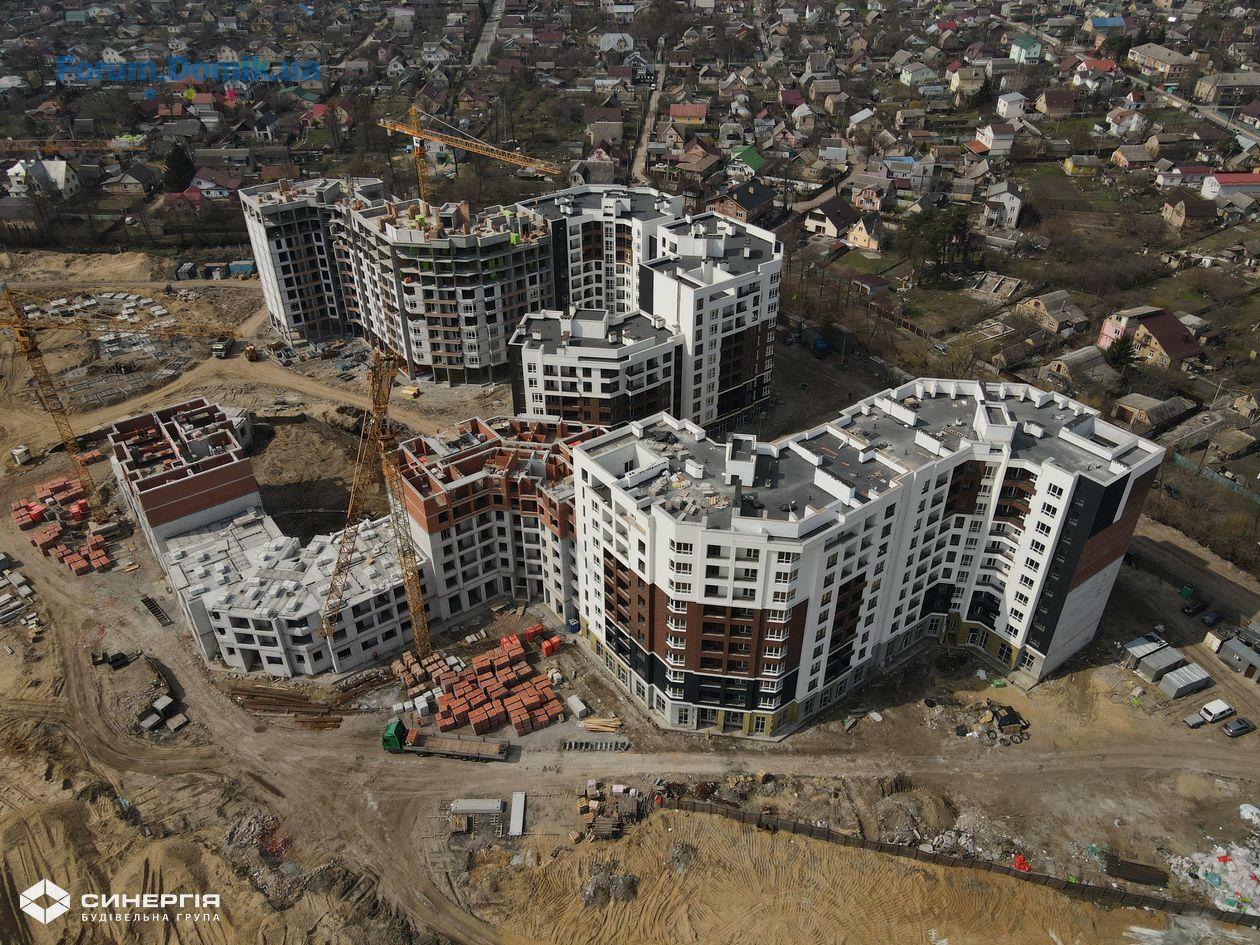

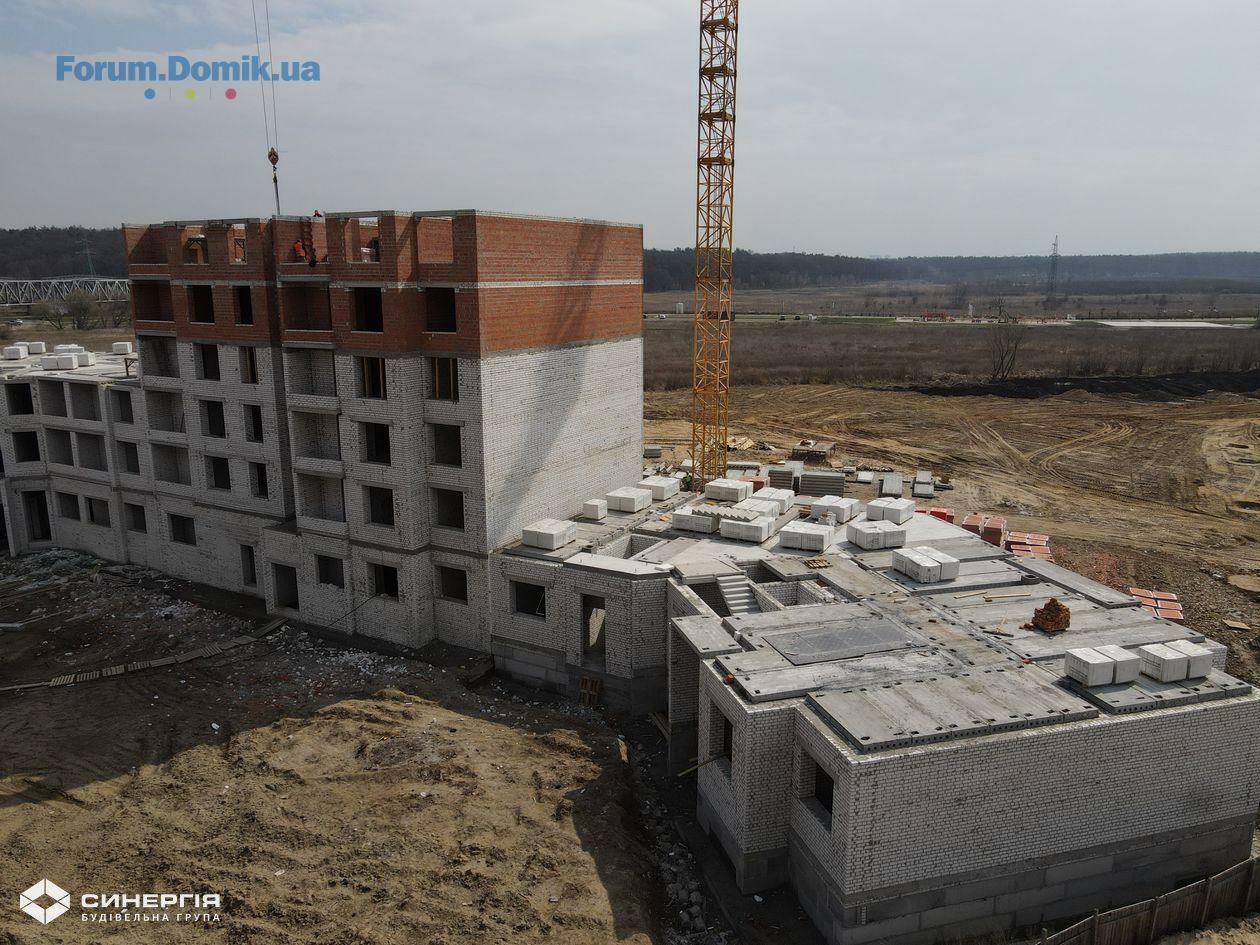

Звіт про хід будівництва ЖК «Синергія Сіті» від 15 лютого 2021 року.

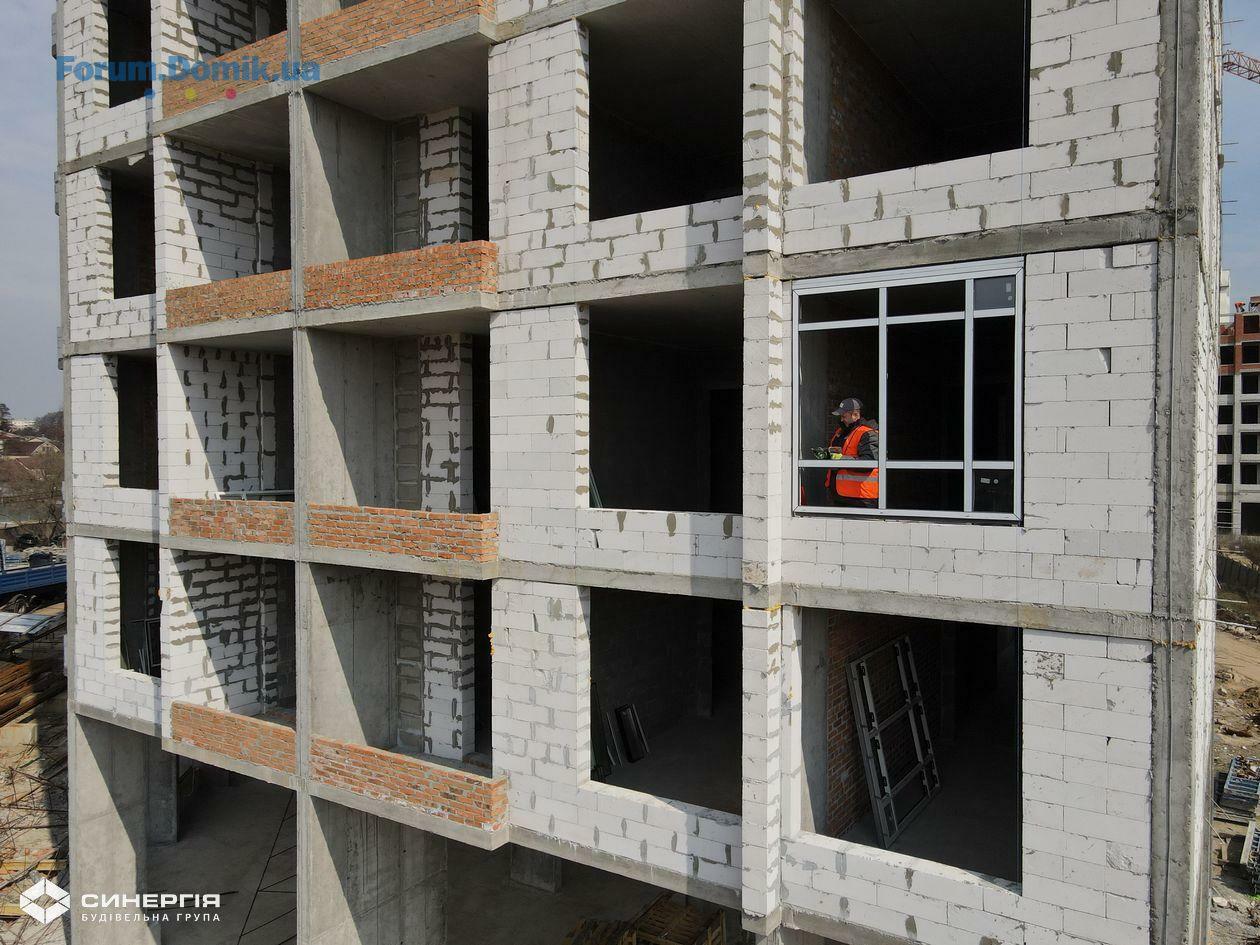

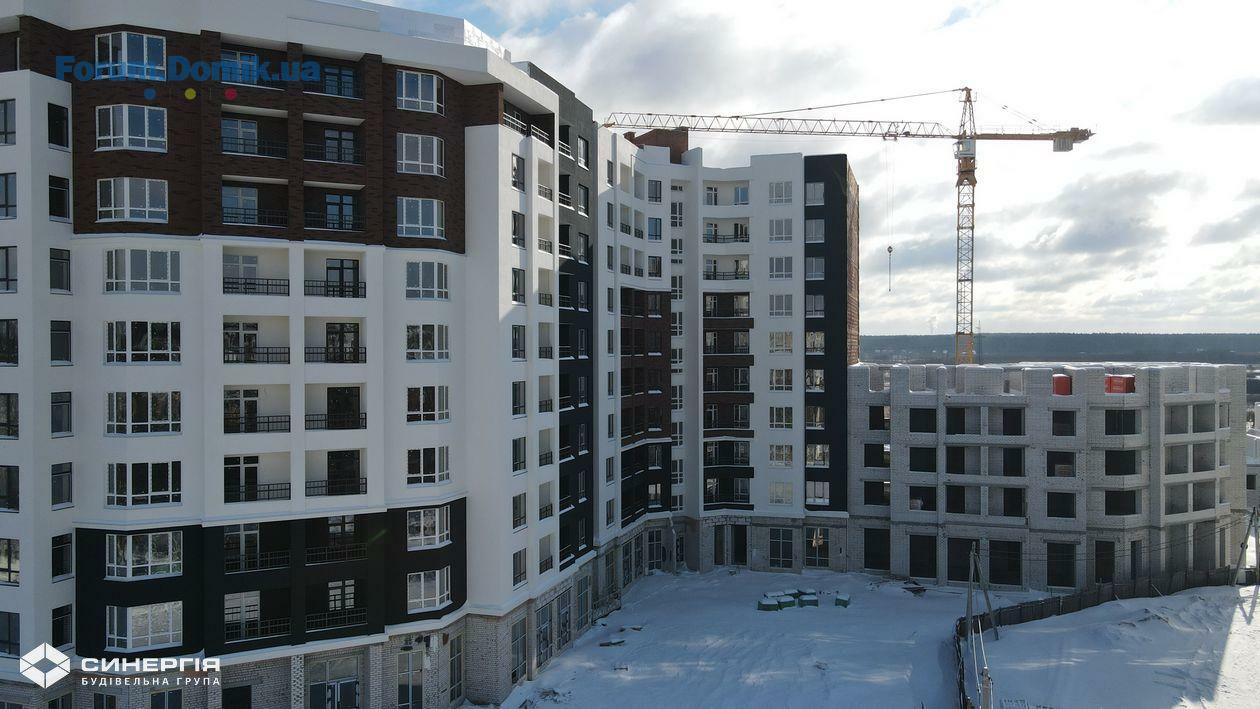

У першій секції завершили монтаж ліфтового обладнання. Підходить до завершення кладка плитки в місцях загального користування. Завершили монтаж поручней на сходовій клітині.

У другій секції завершили монтаж поручней на сходовій клітині. Завершили монтаж електрощитових у місцях загального користування.

У третій секції продовжуємо кладку стін 5-го поверху.

У четвертій секції розпочали кладку стін 2-го поверху.

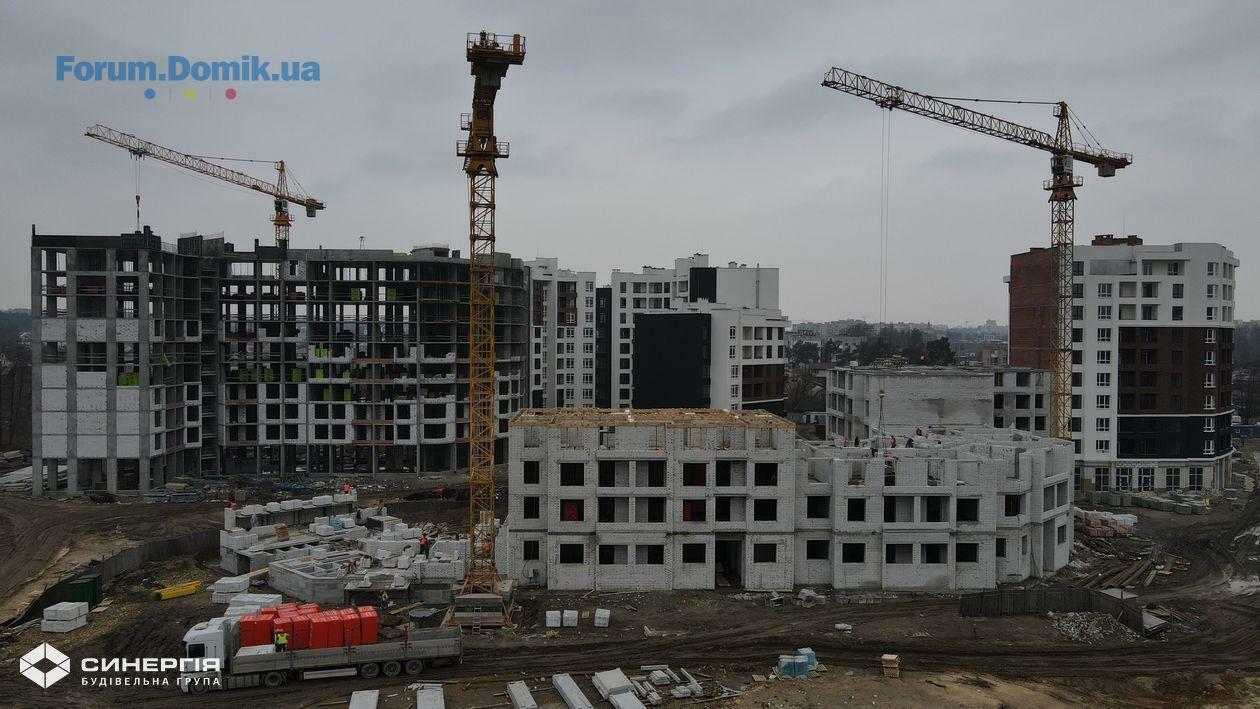

У п’ятій секції продовжуємо кладку стін 3-го поверху.

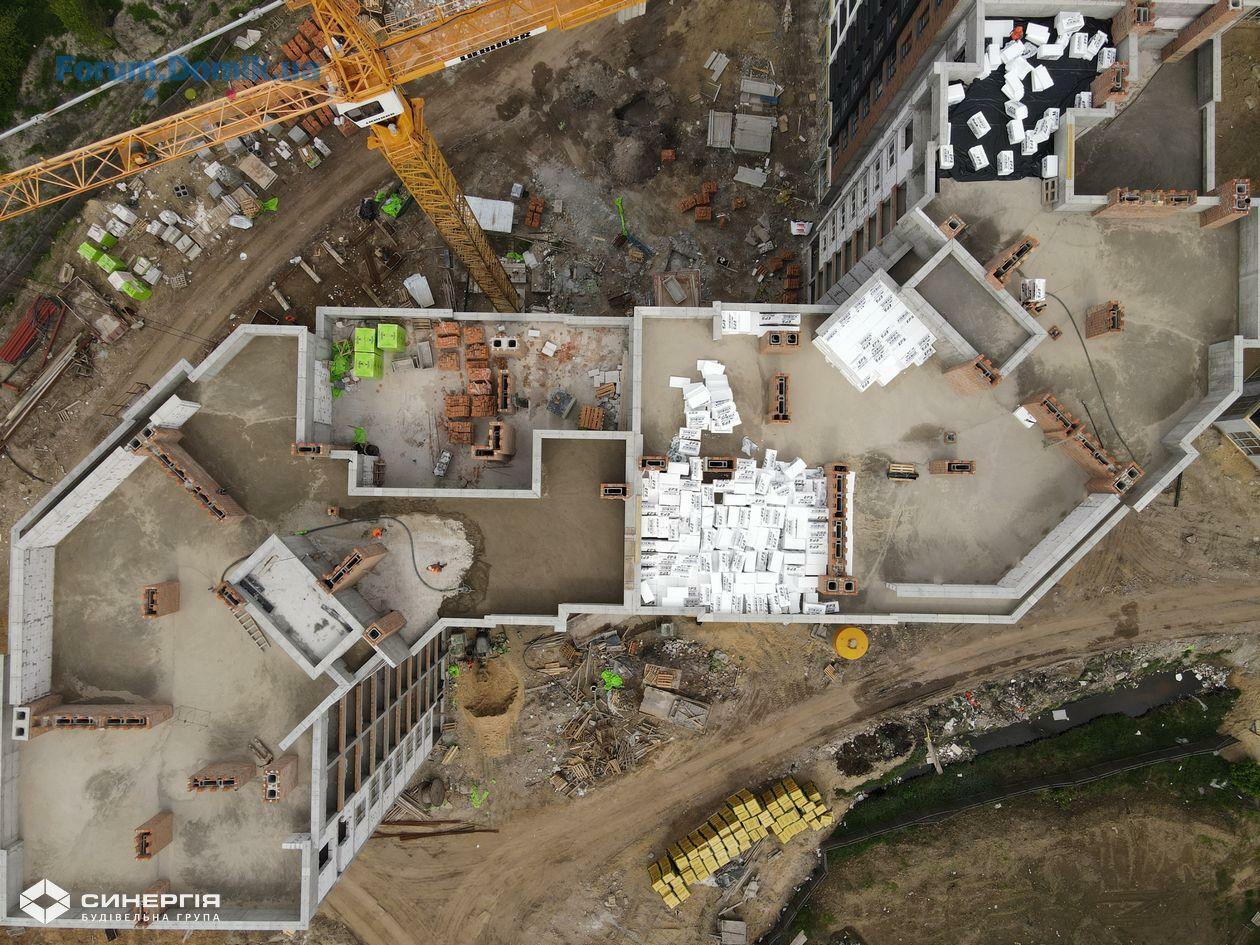

У сьомій секції завершили оздоблення місць загального користування. Підходить до завершення влаштування вхідної групи. Завершили прокладання внутрішнього газопостачання. Завершили зовнішню газову обв’язку.

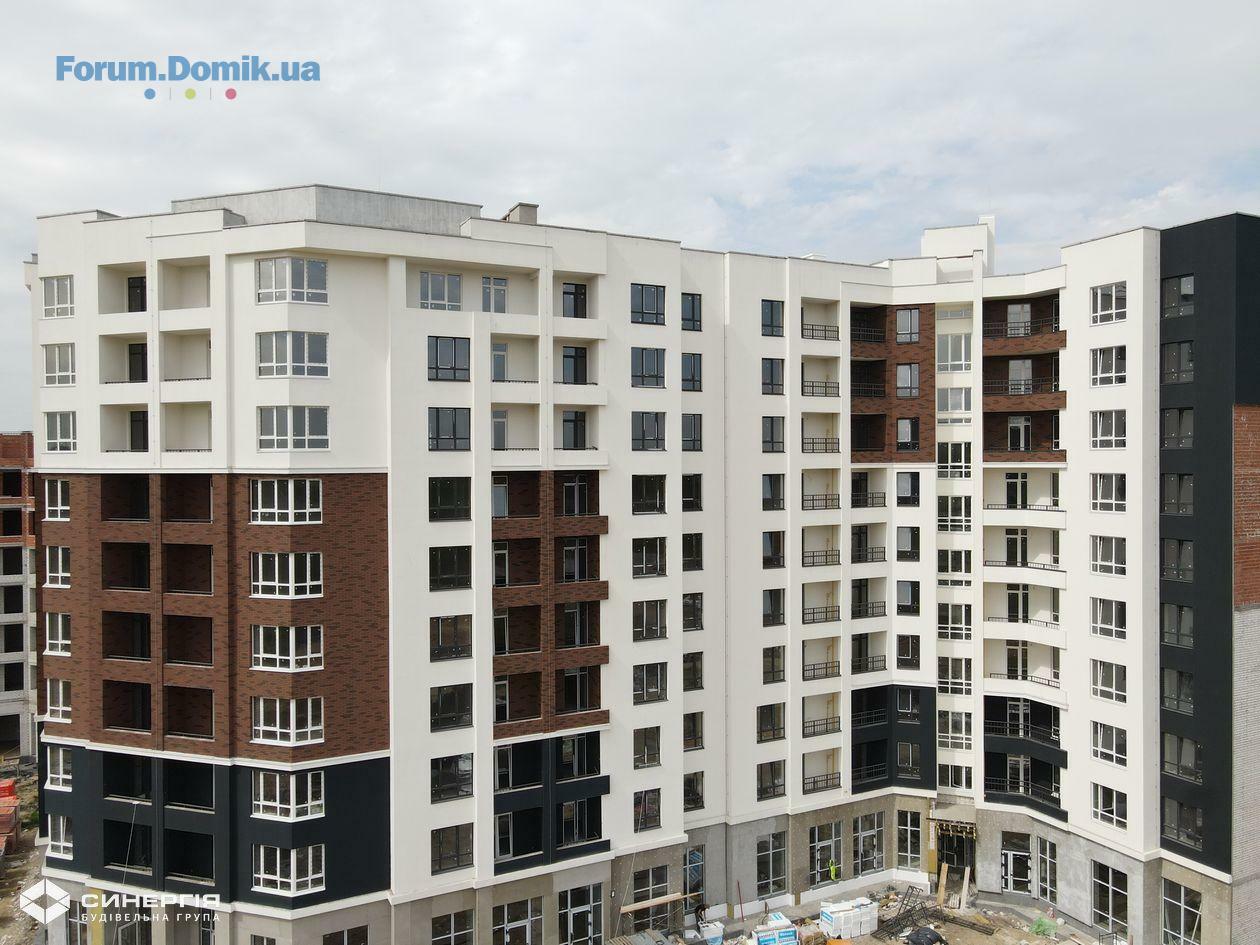

У восьмій секції завершили фарбувати місця загального користування. Продовжуємо прокладання внутрішнього газопостачання.

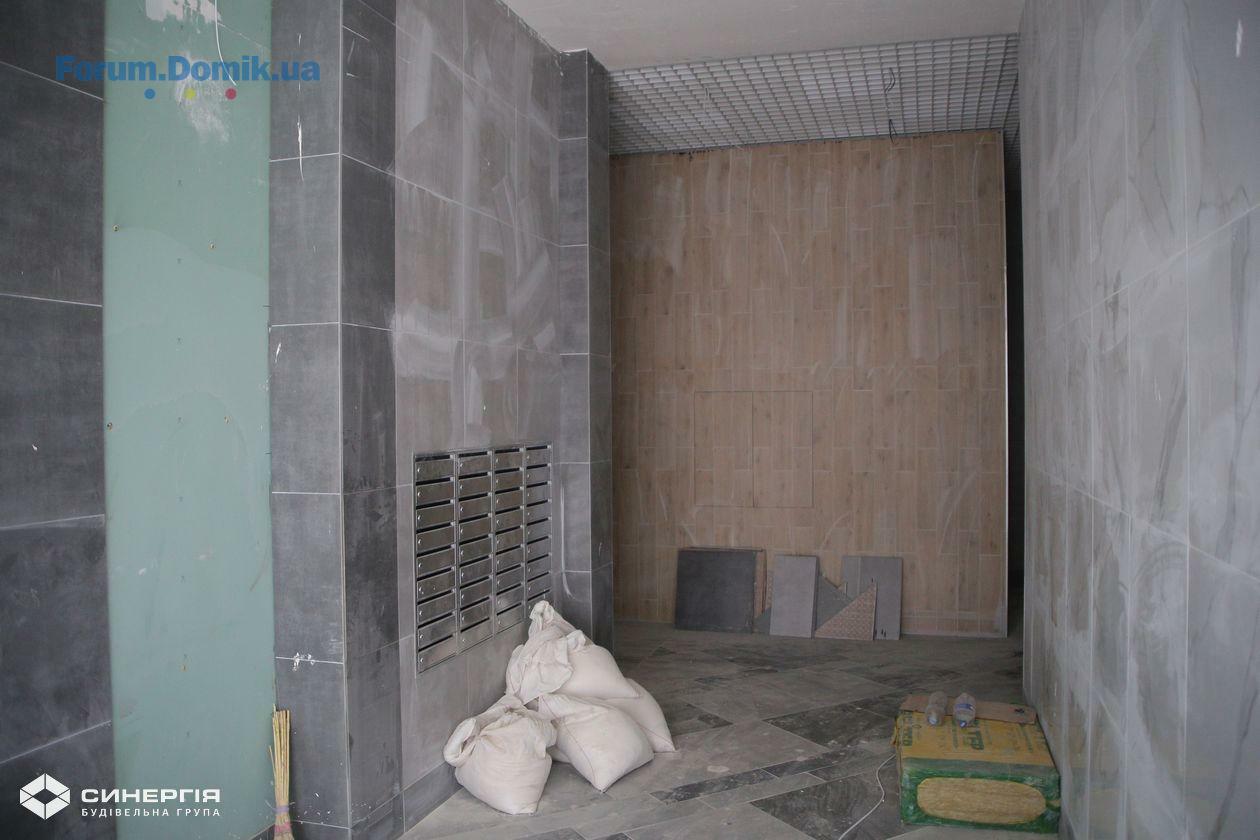

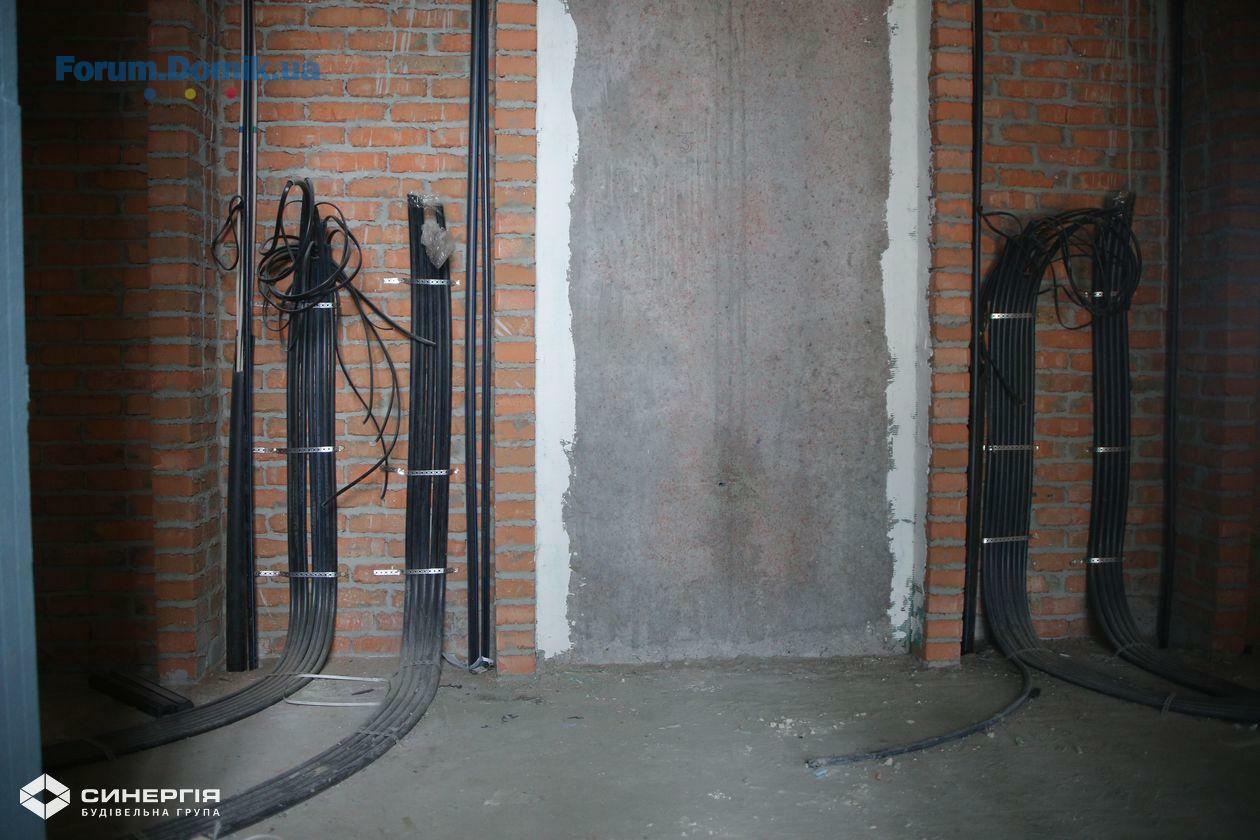

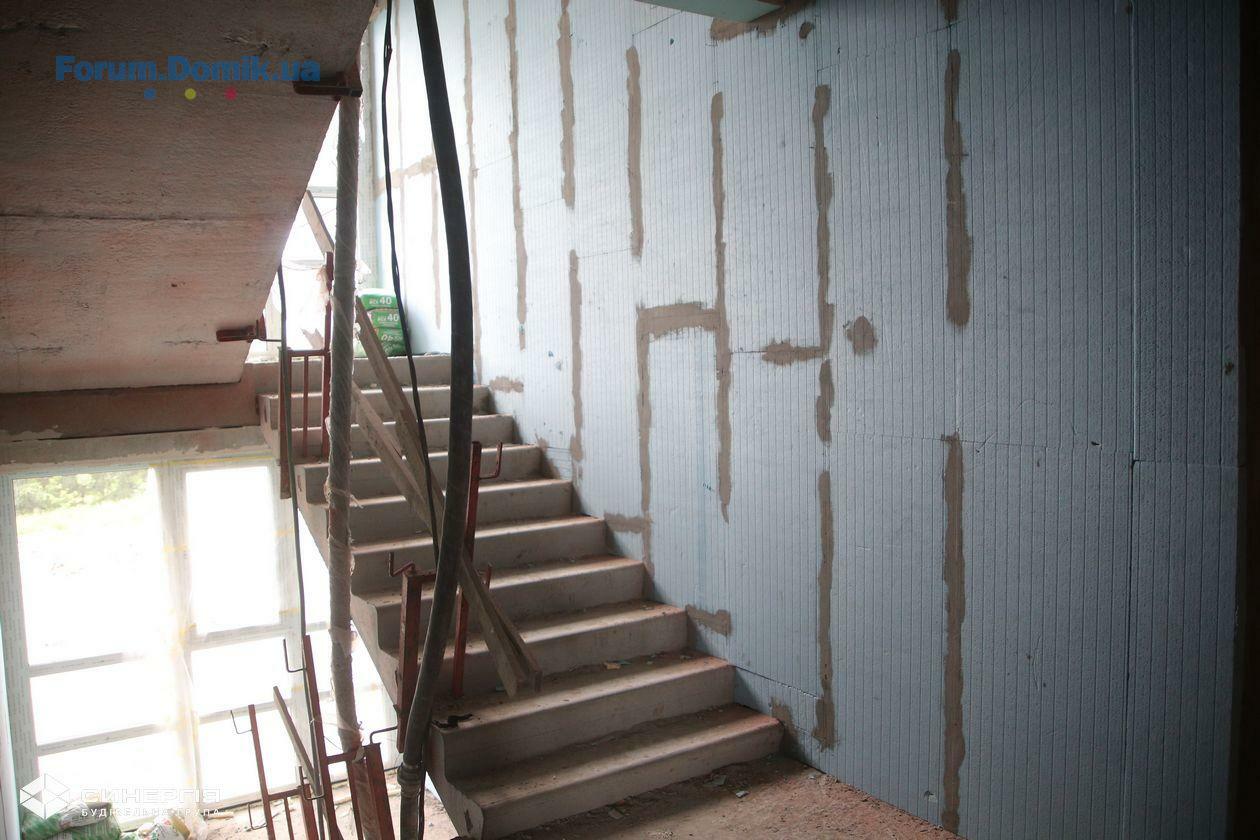

У дев’ятій секції завершуємо влаштування вхідної групи. Завершили монтаж огороджень на балконах. Завершуємо оздоблювальні роботи місць загального користування.

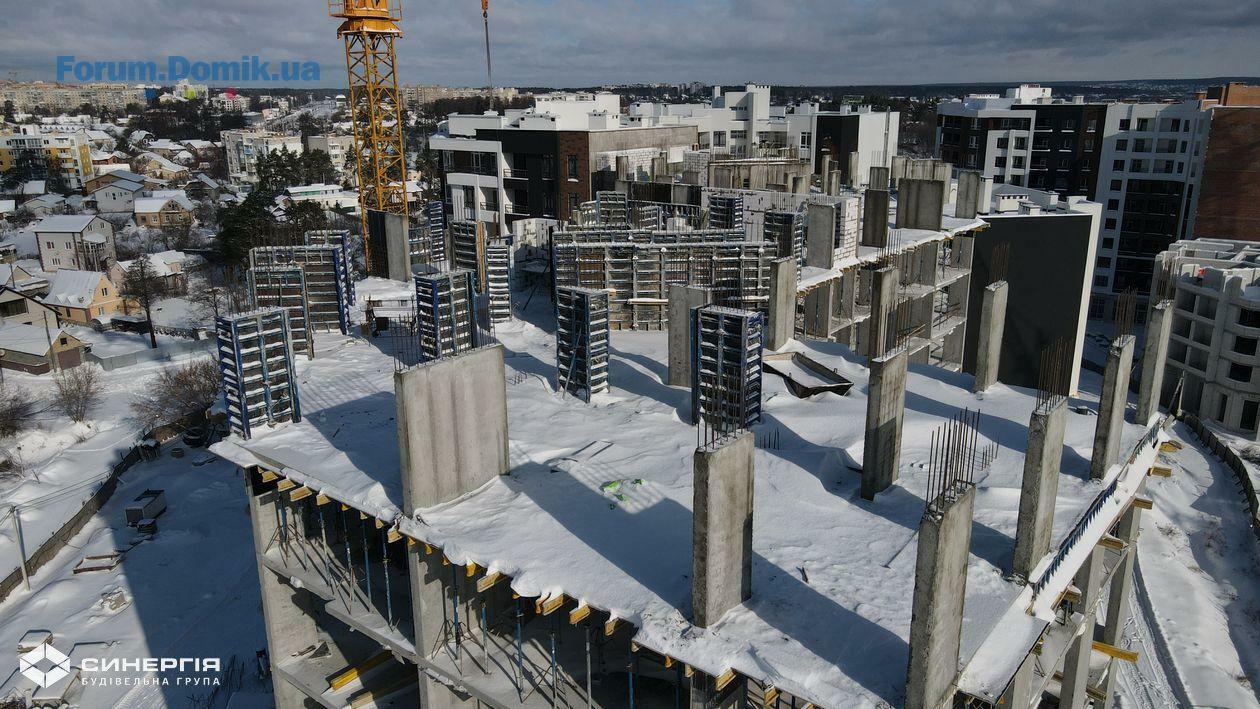

У десятій секції завершили бетонування вертикальних елементів 10-го поверху. Розпочали кладку зовнішніх та внутрішніх стін.

У одинадцятій секції завершили бетонування вертикальних елементів 10-го поверху. Розпочали кладку зовнішніх та внутрішніх стін.

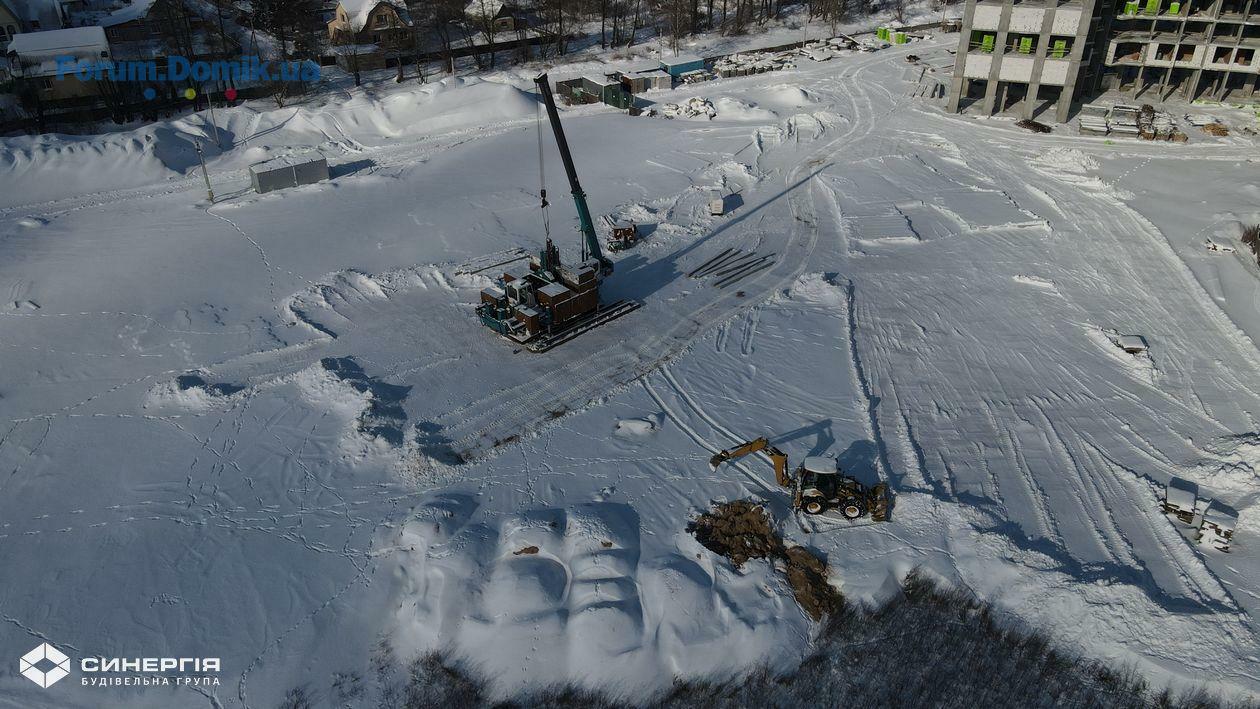

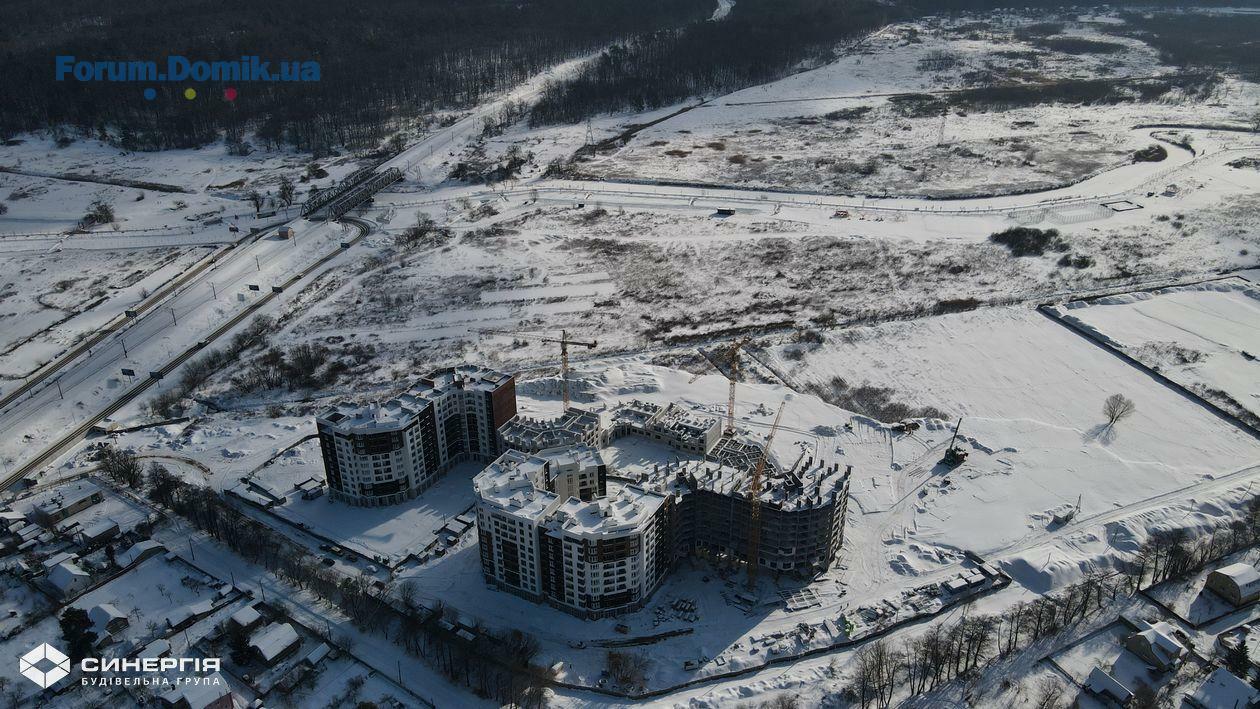

У двадцятій секції розпочали вдавлювання паль.

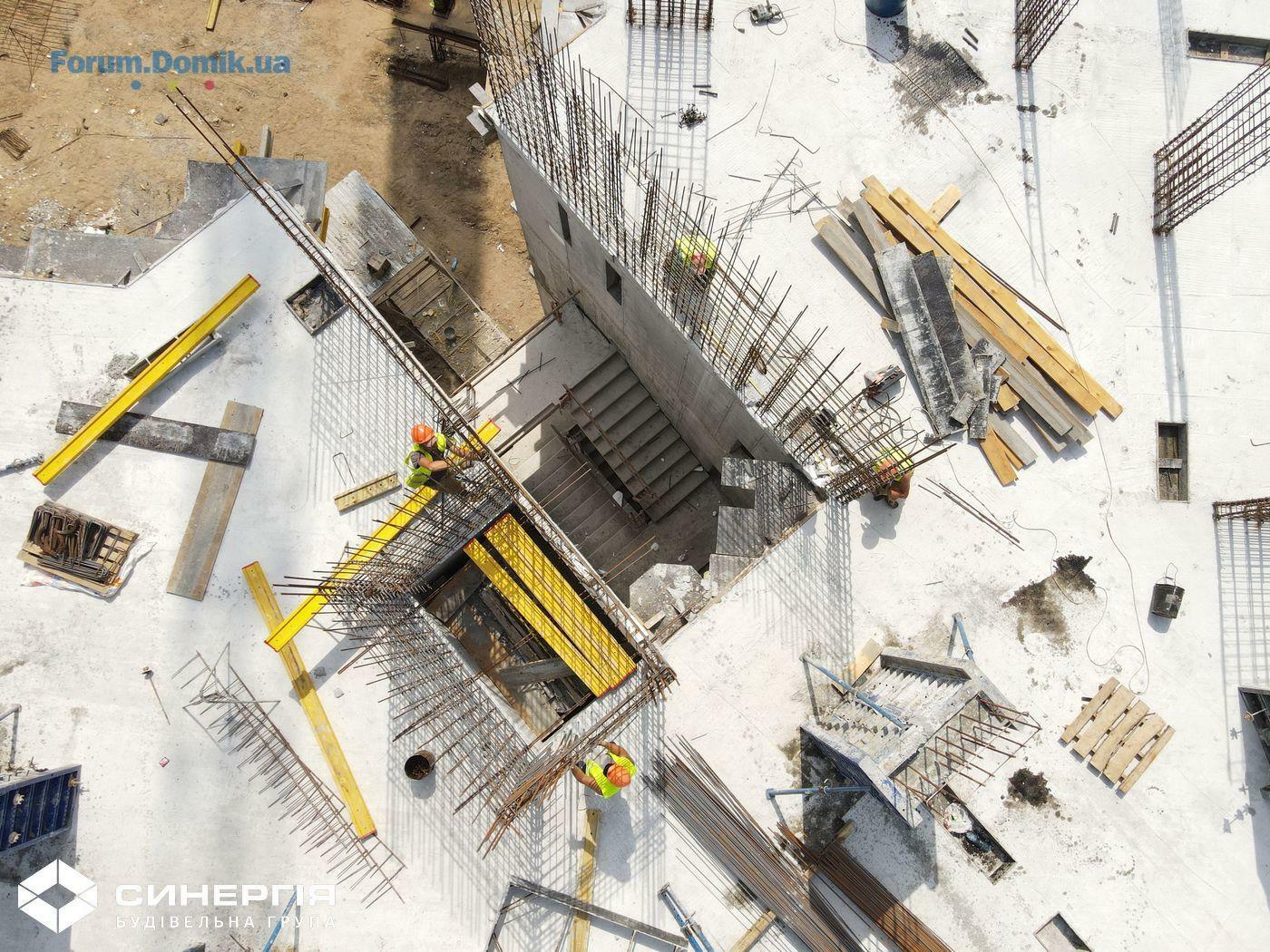

У двадцять першій секції розпочали вдавлювання паль.

У двадцять другій секції розпочали вдавлювання паль.

У двадцять третій секції розпочали вдавлювання паль.

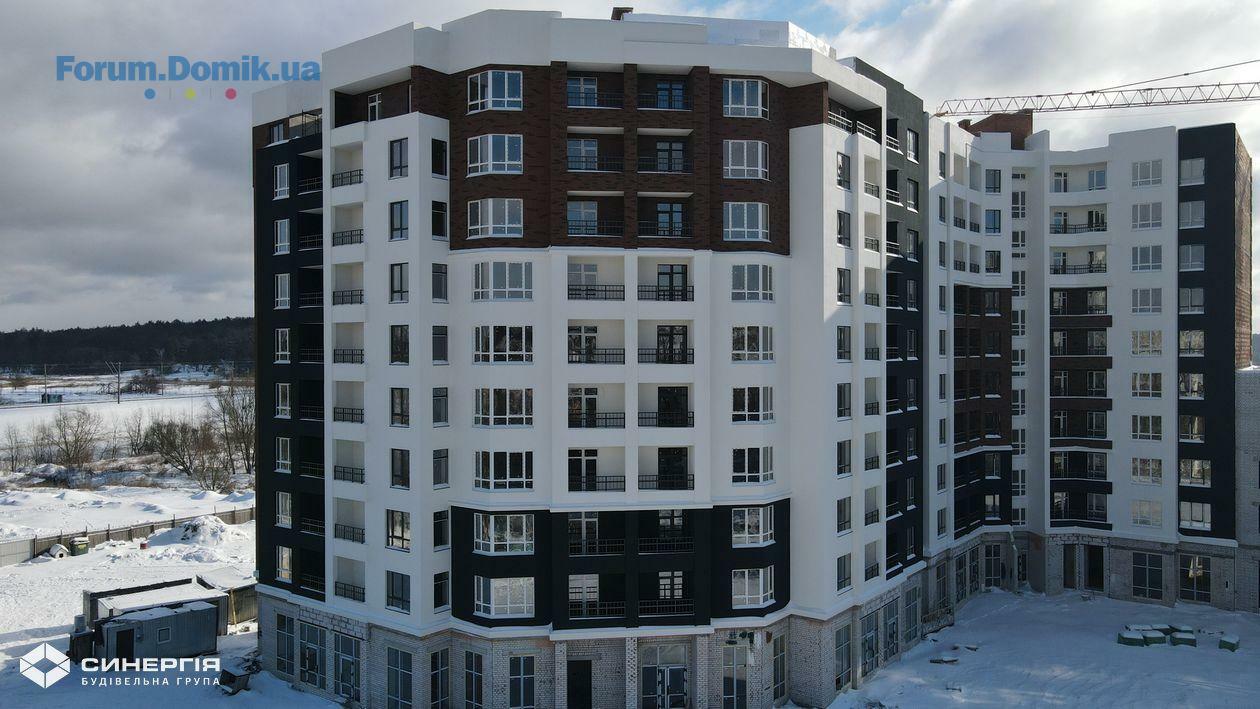

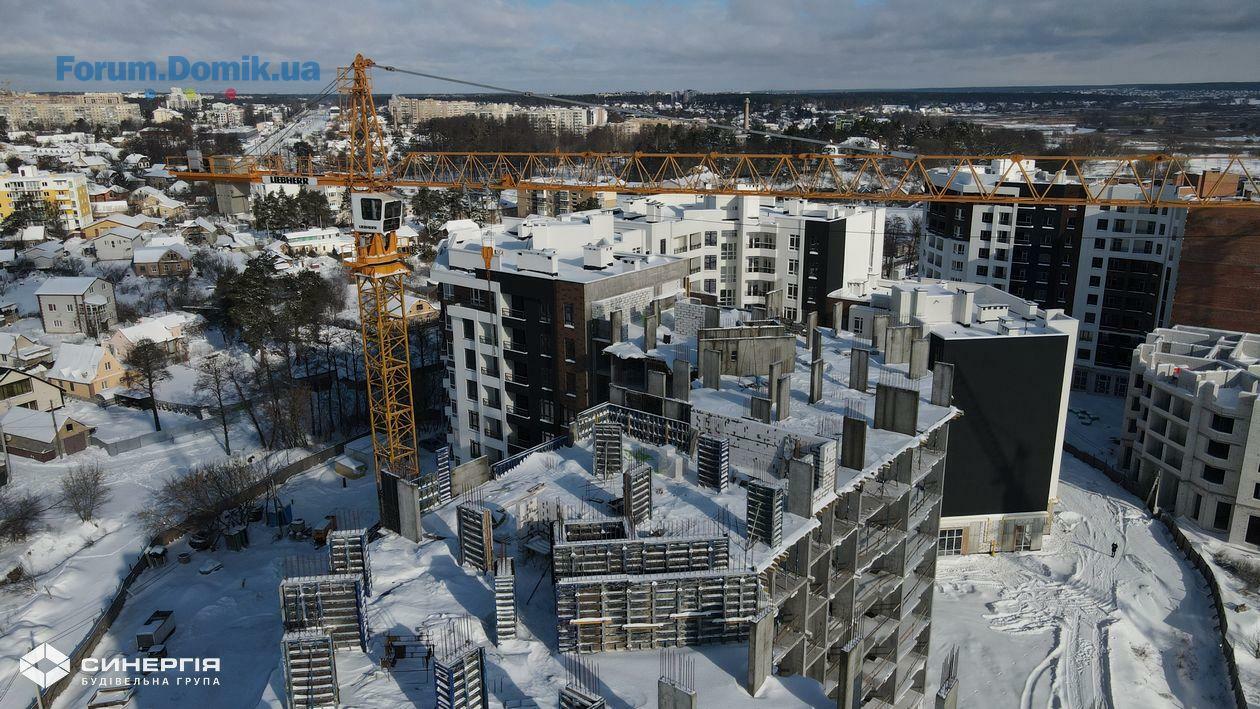

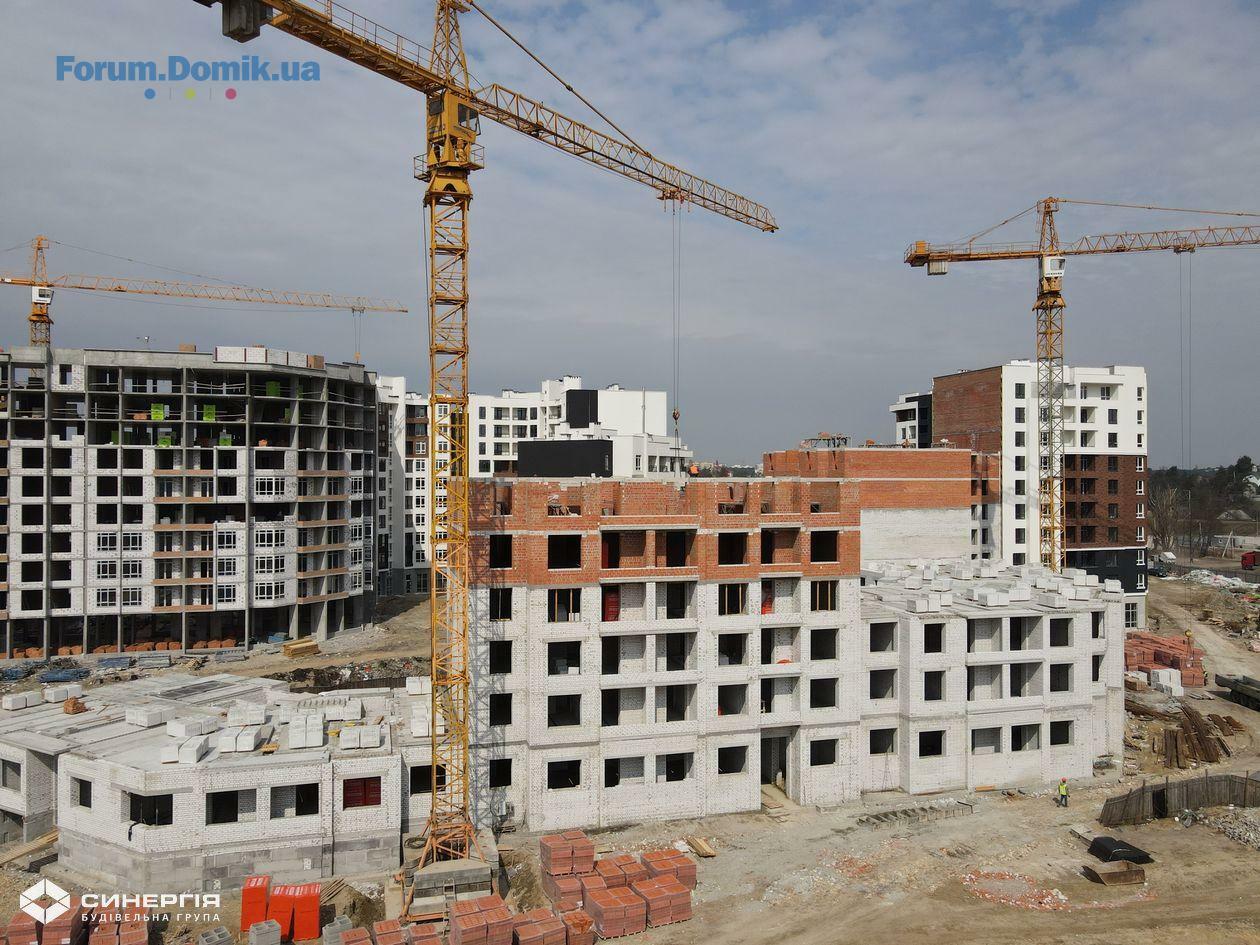

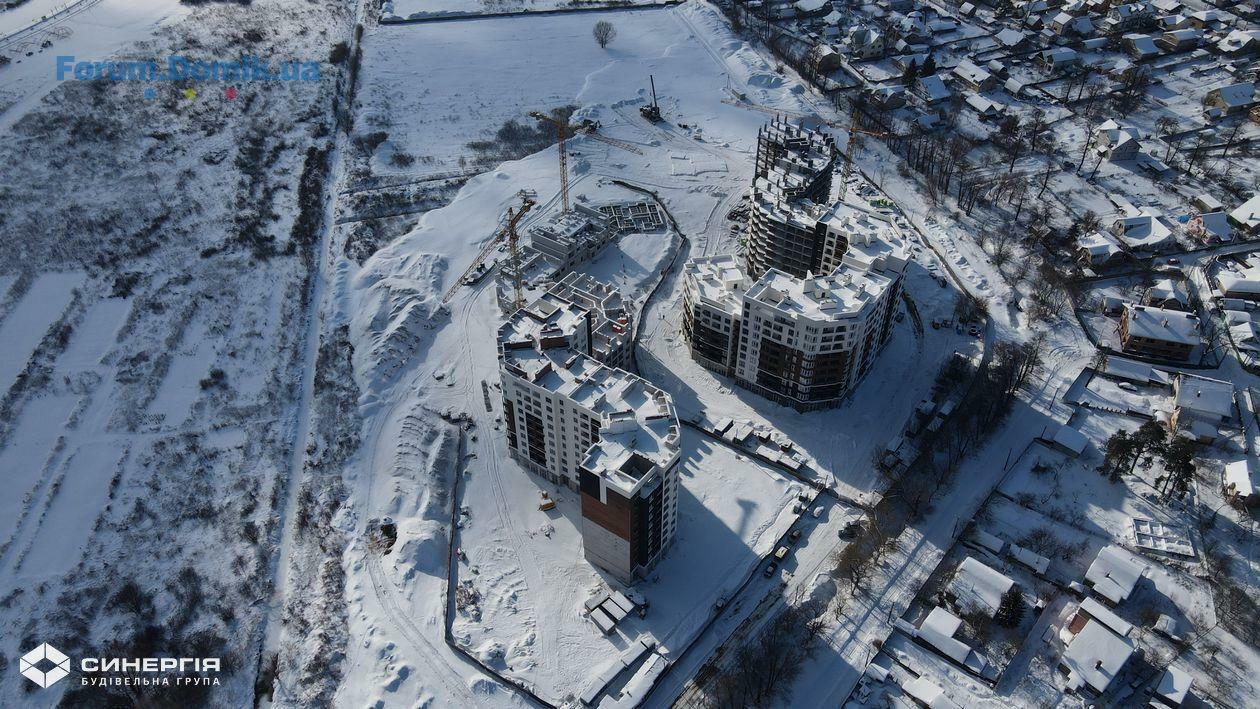

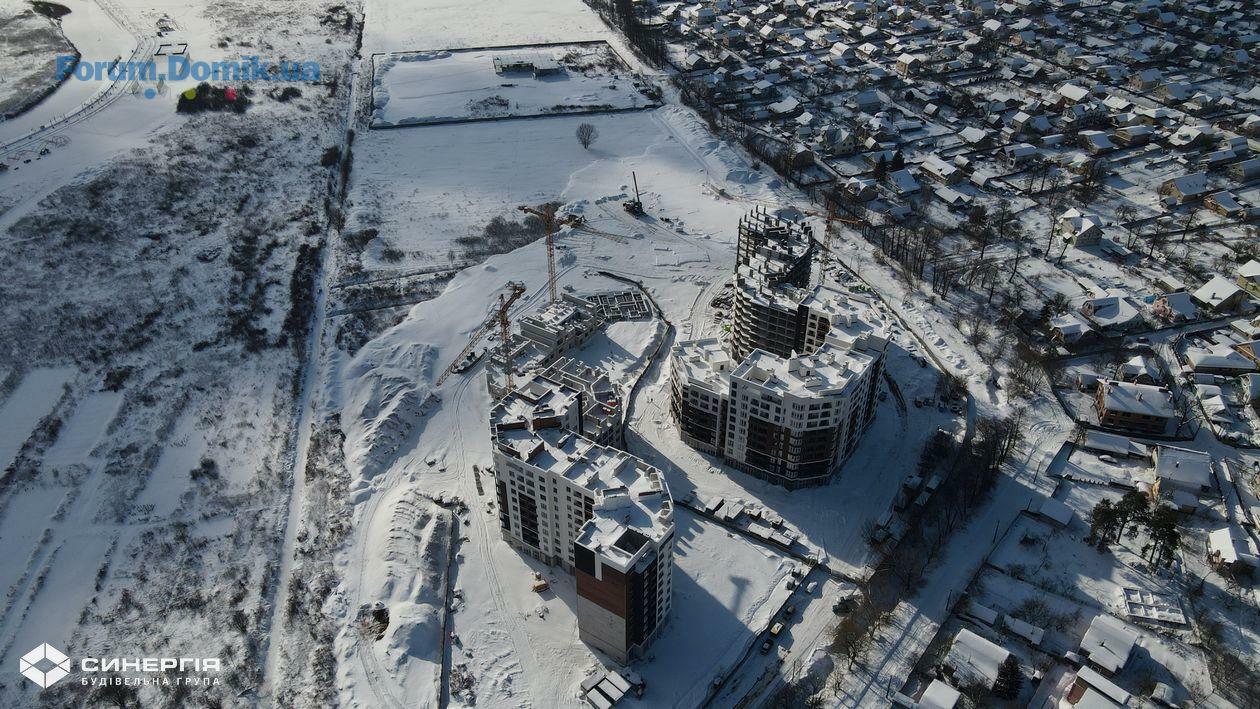

07 март 2021 12:55

в чем разница

в застройщиках :

https://synergia.city/
https://www.kvartalgroup.com.ua/

Kvartal Group и Синергия

у кого лучше условоя, цена или это одно и тот же застройщик ?
кто бстрее строит и лучше
кто у кого выбирал ?

09 март 2021 11:59
Синергія вже здали три будинки, Квартал поки затримує здачу ...Я думаю все пов”язано з тим,що як не як Синергія забудовник, що давно вже будує, а квартал перщопроходіці у будівництві і досвіду менше . Ми купили квартиру від забудовника опираючись на ці факти
09 март 2021 21:14
У «квартала» сдача первых домов запланирована на 2-ой кв 2021, не?
10 март 2021 09:32
Блин, а мы в Синергии 3 ( кажется, уже продали, не помню, на Меченникова) слышали как соседи унитаз смывают))
Неделю пожила там пока ремонт делали и сказала мужу ноги моей там не будет, ну АТБ и фора рядом и ...? Идти некуда, от слова вообще...вдоль частного сектора под заборами гулять? Продали и забыли
10 март 2021 13:13
У «квартала» сдача первых домов запланирована на 2-ой кв 2021, не?

ні здача ,має бутив 1 кварталі, який вже завершується
10 март 2021 14:47
Блин, а мы в Синергии 3 ( кажется, уже продали, не помню, на Меченникова) слышали как соседи унитаз смывают))
Неделю пожила там пока ремонт делали и сказала мужу ноги моей там не будет, ну АТБ и фора рядом и ...? Идти некуда, от слова вообще...вдоль частного сектора под заборами гулять? Продали и забыли

Правильно сделали . Ирпень это реально на любителя.
11 март 2021 14:17
Блин, а мы в Синергии 3 ( кажется, уже продали, не помню, на Меченникова) слышали как соседи унитаз смывают))
Неделю пожила там пока ремонт делали и сказала мужу ноги моей там не будет, ну АТБ и фора рядом и ...? Идти некуда, от слова вообще...вдоль частного сектора под заборами гулять? Продали и забыли

не вірю, живу в Синергії 3, і сусідів на поверсі не чую. Ці питання по звукоізоляції мабуть до того хто зробив вам ремонт?) звукоізоляцію можна зробити як завгодно
15 март 2021 15:04

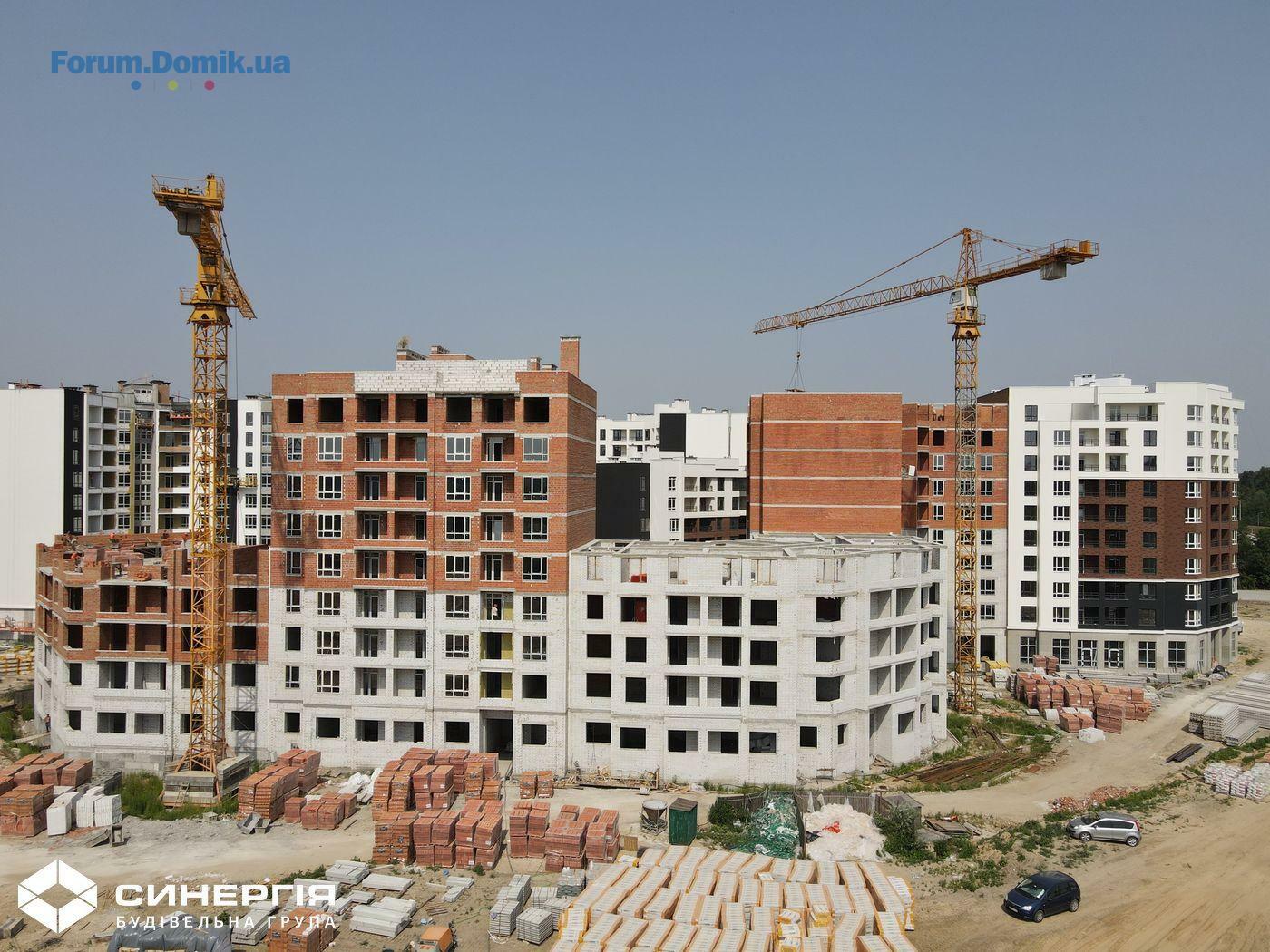

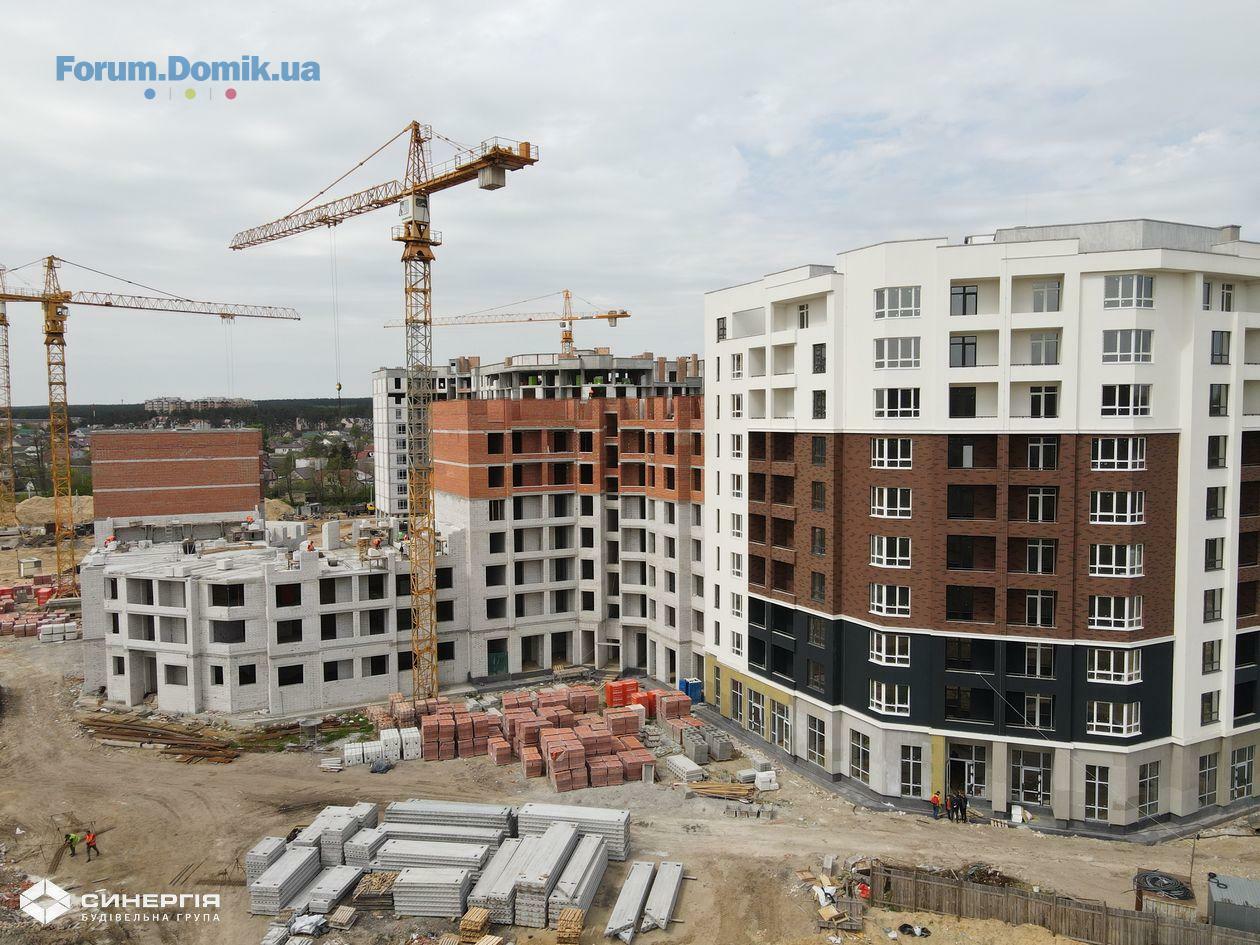

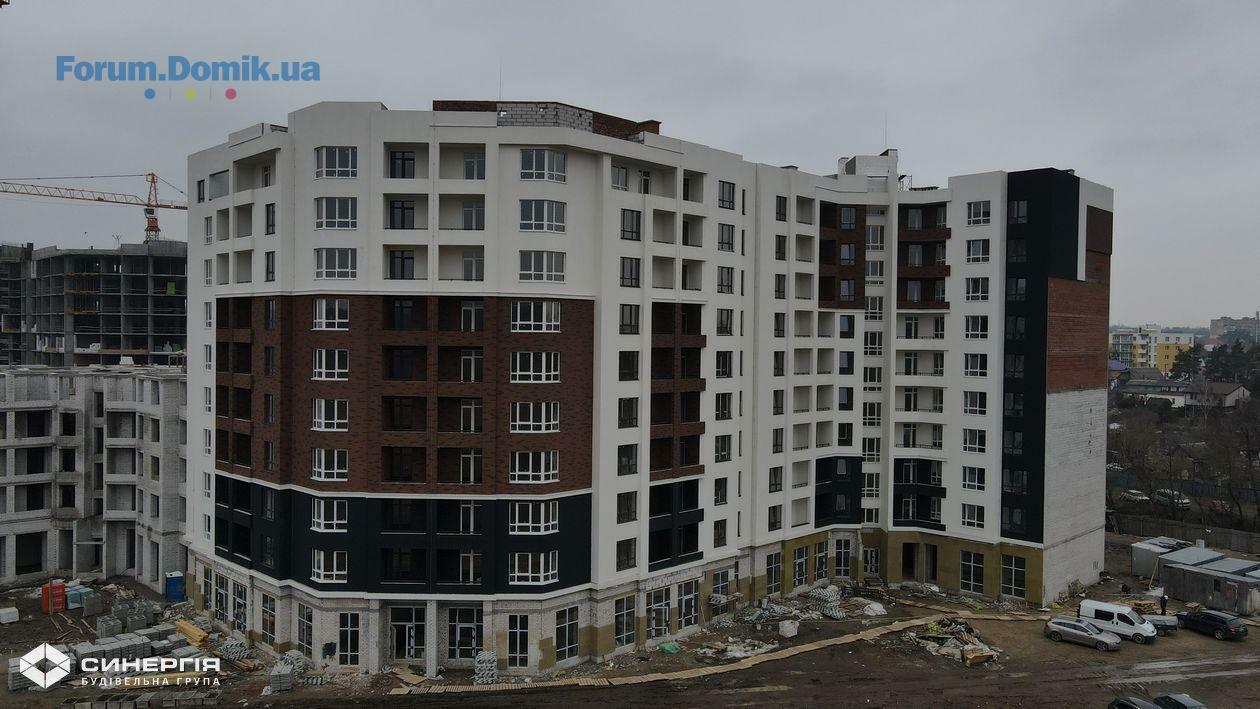

Звіт про хід будівництва ЖК «Синергія Сіті» від 15 березня 2021 року.

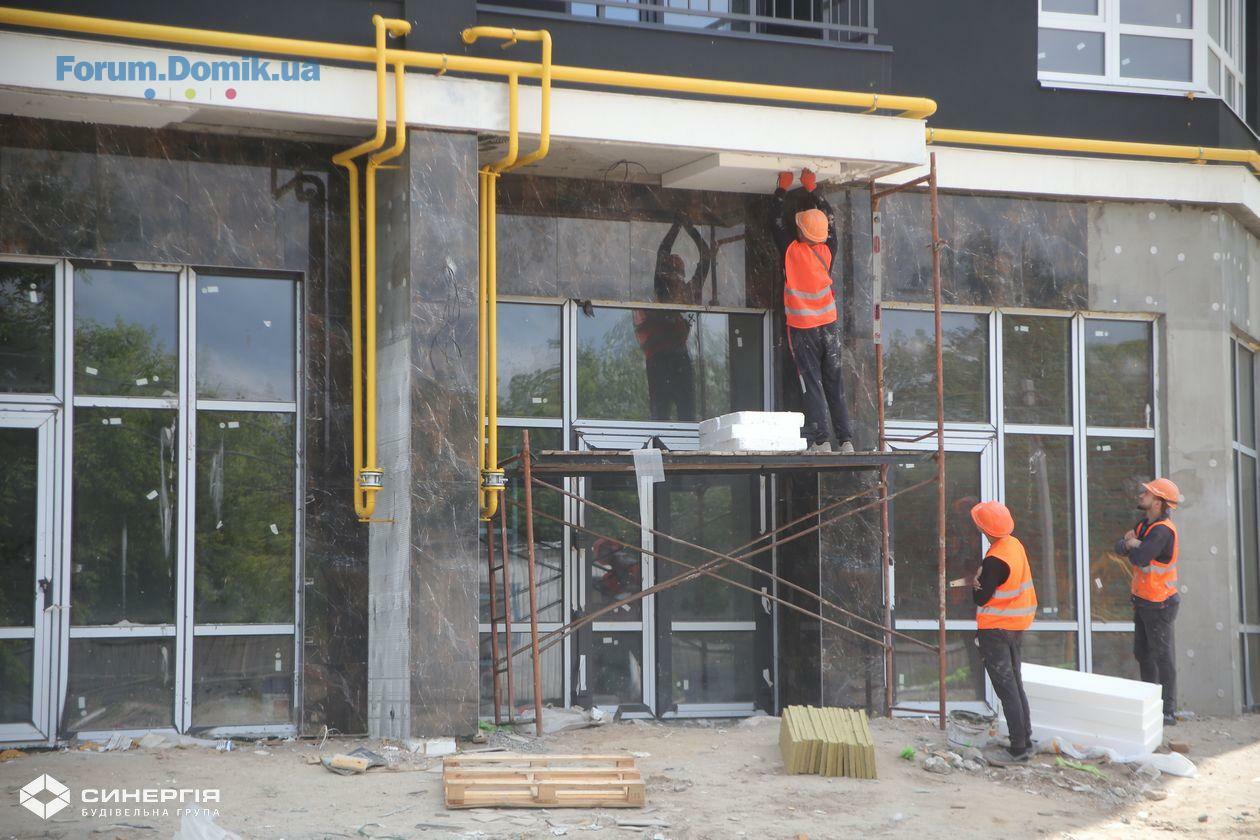

У першій секції розпочали фасадні роботи 1-го поверху.

У другій секції розпочали фасадні роботи 1-го поверху.

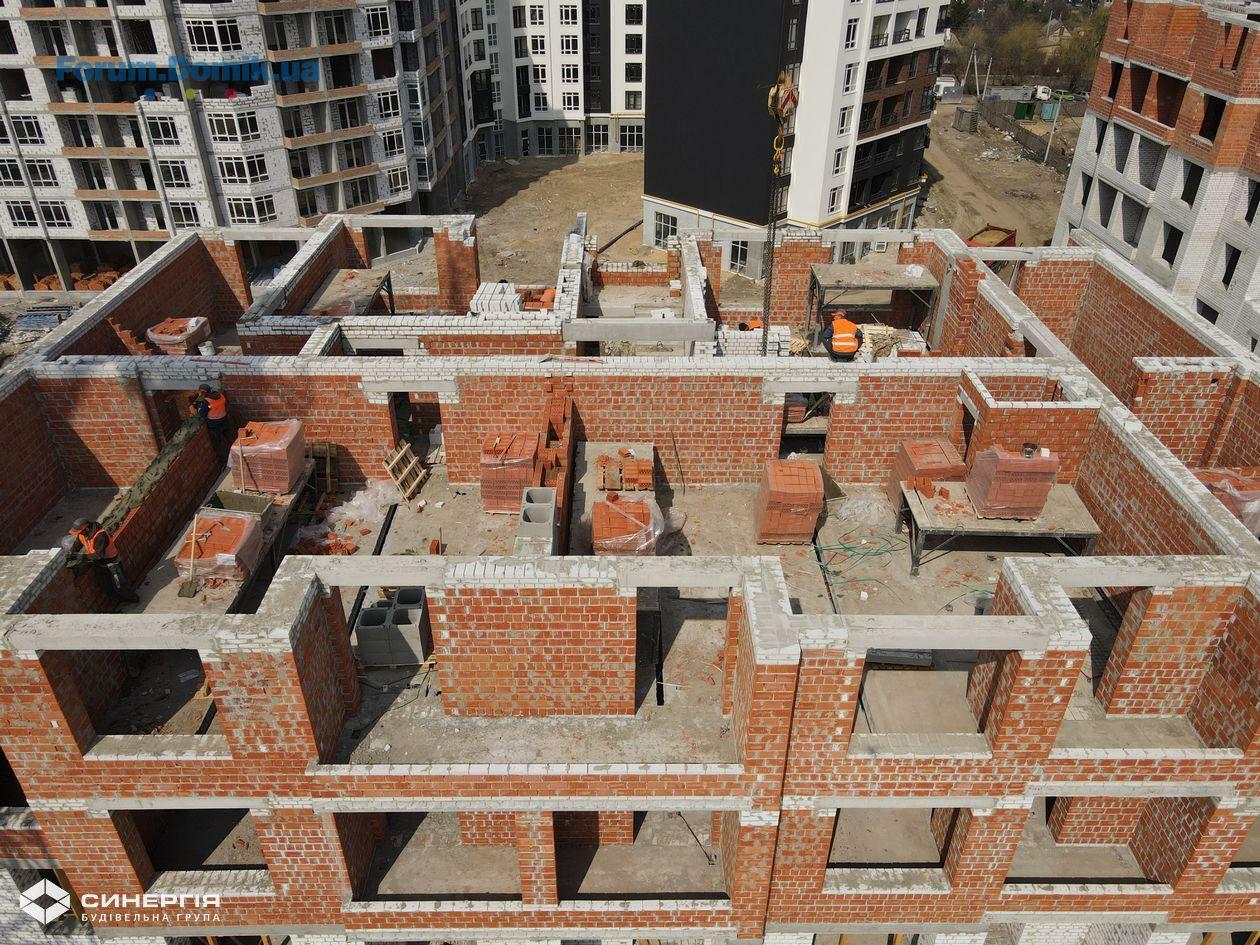

У третій секції завершили кладку стін 5-го поверху.

У четвертій секції завершуємо кладку стін 3-го поверху.

У п’ятій секції завершили кладку стін 4-го поверху.

У шостій секції розпочали кладку стін 1-го поверху.

У сьомій секції розпочали фасадні роботи 1-го поверху.

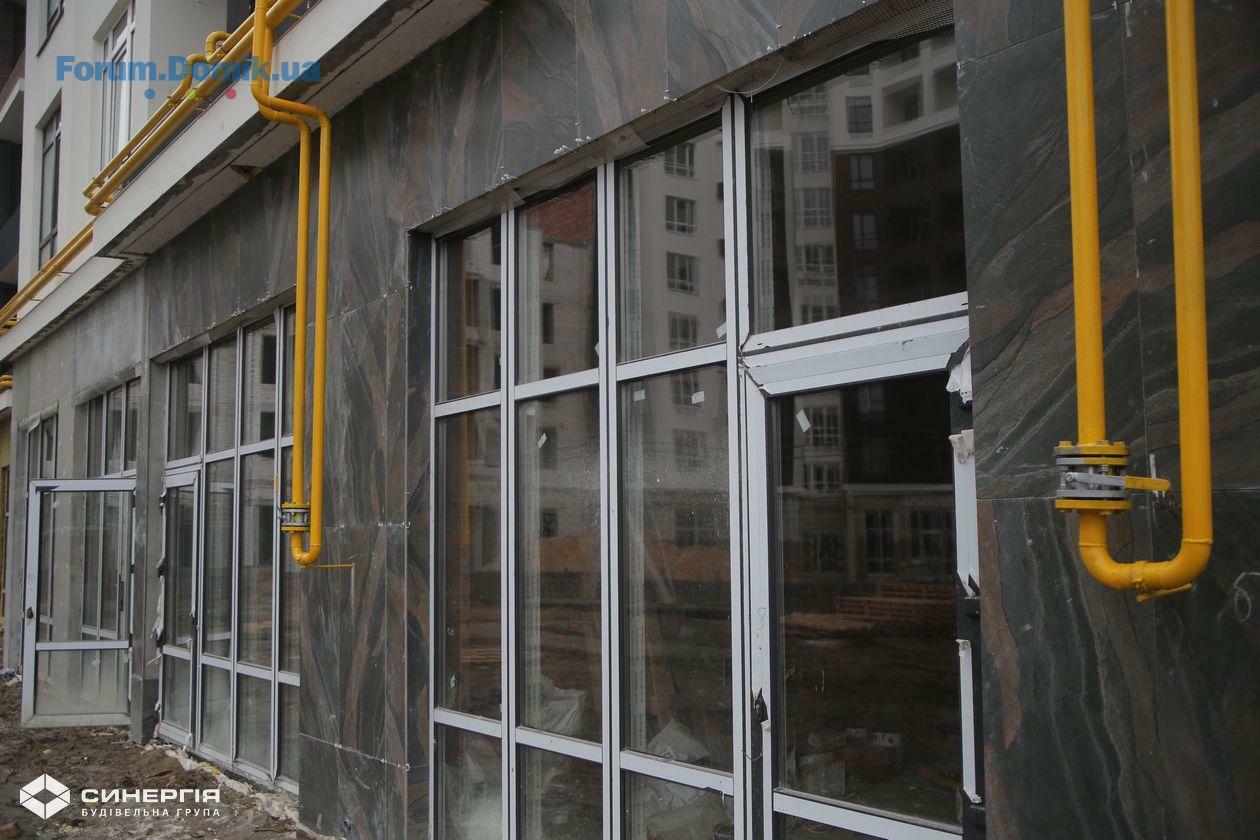

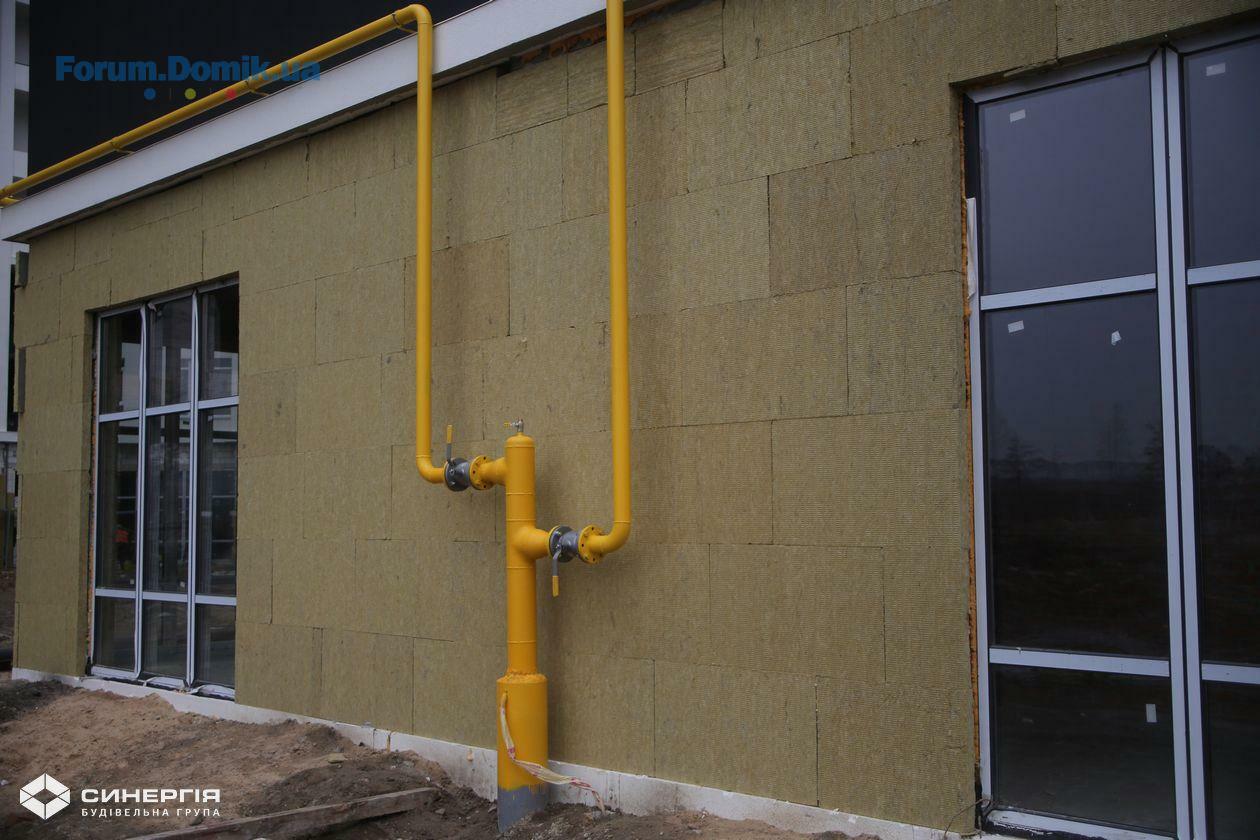

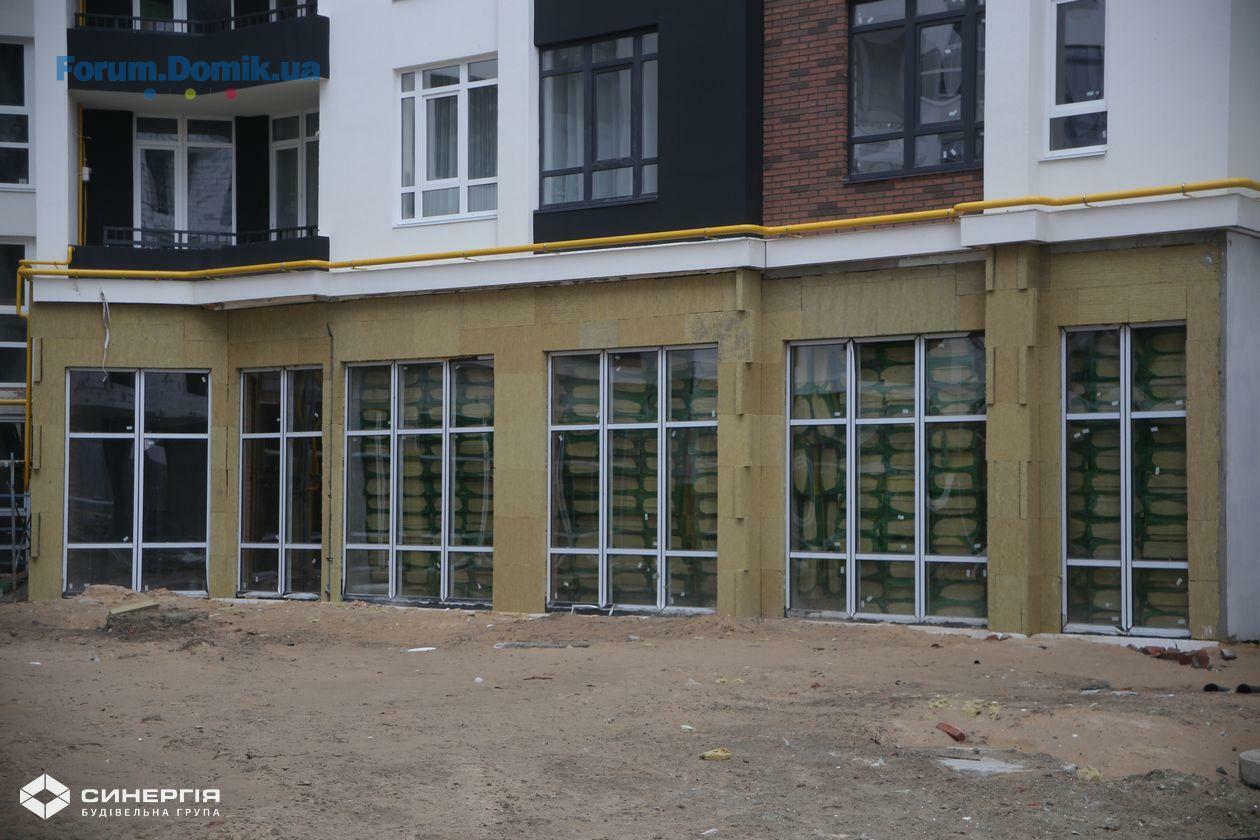

У восьмій секції підходить до завершення прокладання внутрішнього газопостачання. Завершили прокладання зовнішньої газової обв’язки.

У дев’ятій секції розпочали фасадні роботи 1-го поверху. Завершили оздоблювальні роботи місць загального користування.

У десятій секції завершили монолітні роботи. Продовжуємо кладку зовнішніх та внутрішніх стін. Продовжуємо монтаж вентиляційних блоків.

У одинадцятій секції завершуємо монолітні роботи. Продовжуємо кладку зовнішніх та внутрішніх стін. Продовжуємо монтаж вентиляційних блоків.

У двадцятій секції продовжуємо вдавлювання паль.

У двадцять першій секції завершили вдавлювання паль.

У двадцять другій секції продовжуємо вдавлювання паль.
26 март 2021 07:51
Питання до інвесторів, так як також розглядаю цей комплекс: хтось консультувався з юристами які наслідки для ЖК можуть бути у випадку визнання незаконним прийнятий генплан міста Ірпінь, навколо якого зараз стільки суєти?
29 март 2021 15:12
ген план немає по суті ніякого відношення наразі, я також консультувався з цього питання, межі міста встановленні давно, в забудовника всі дозволи є
30 март 2021 08:49
Добрый день. Спасибо Синергии за установку третьей камеры на обзор секций 20.21.22. Надеюсь она в ближайшем будущем буде показывать видео со строй площадки а не только фото.
15 апр 2021 14:19

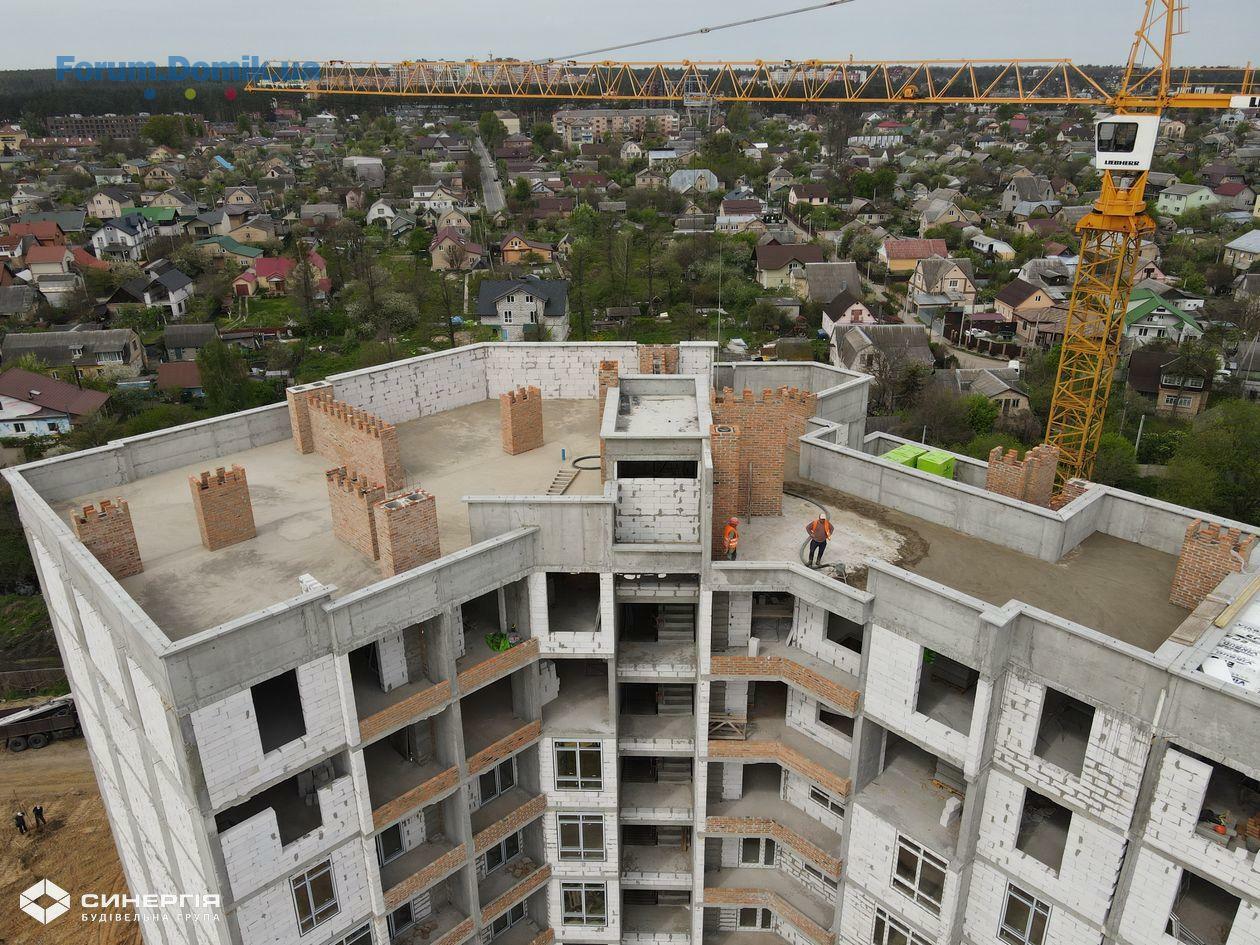

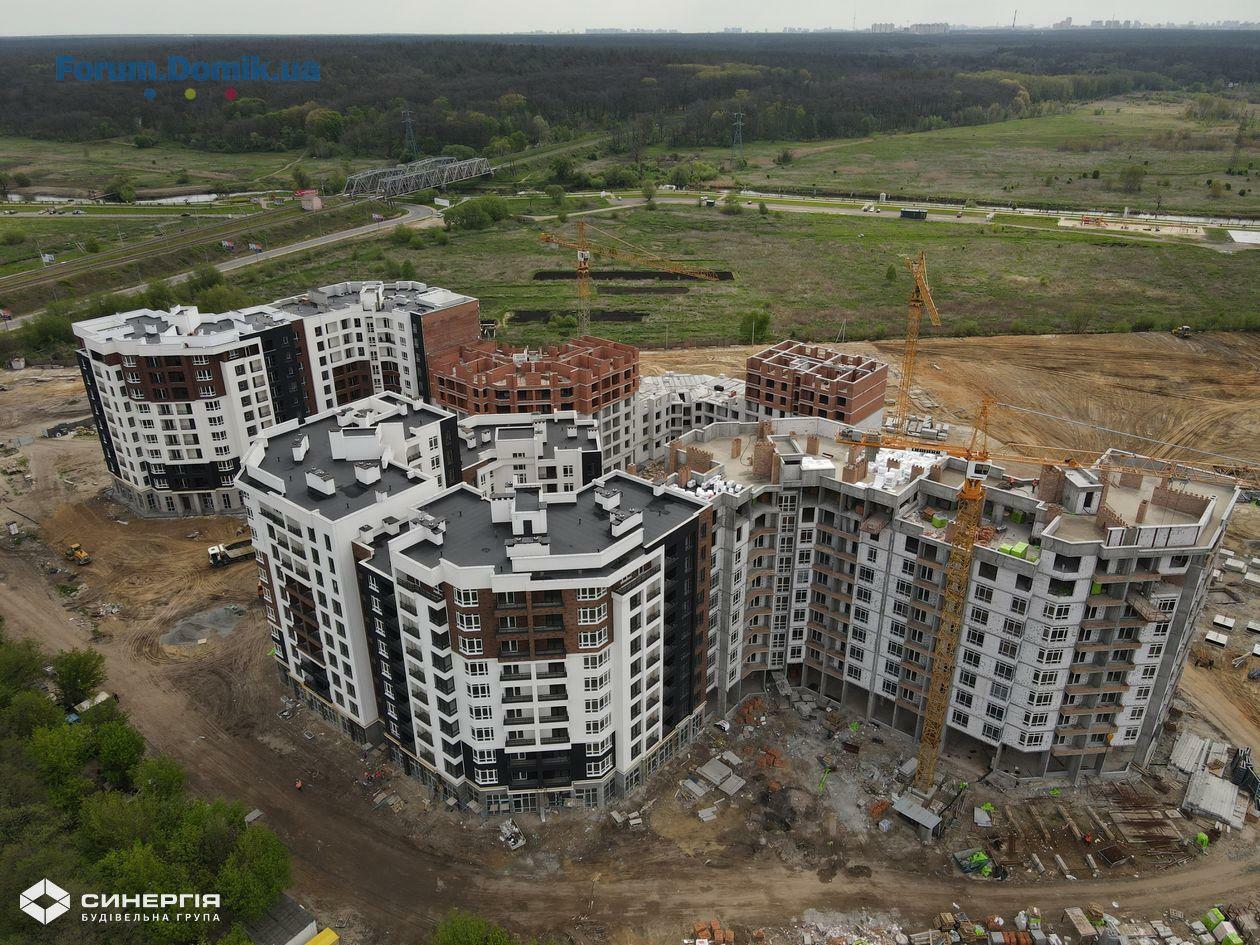

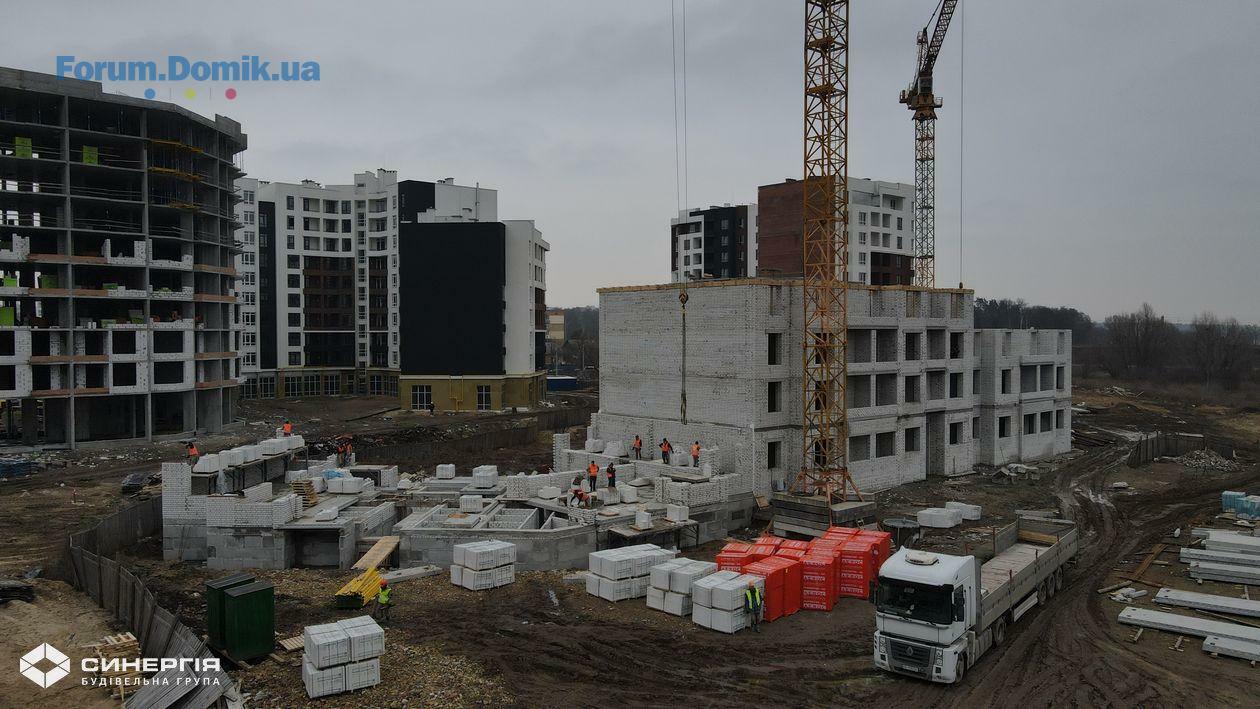

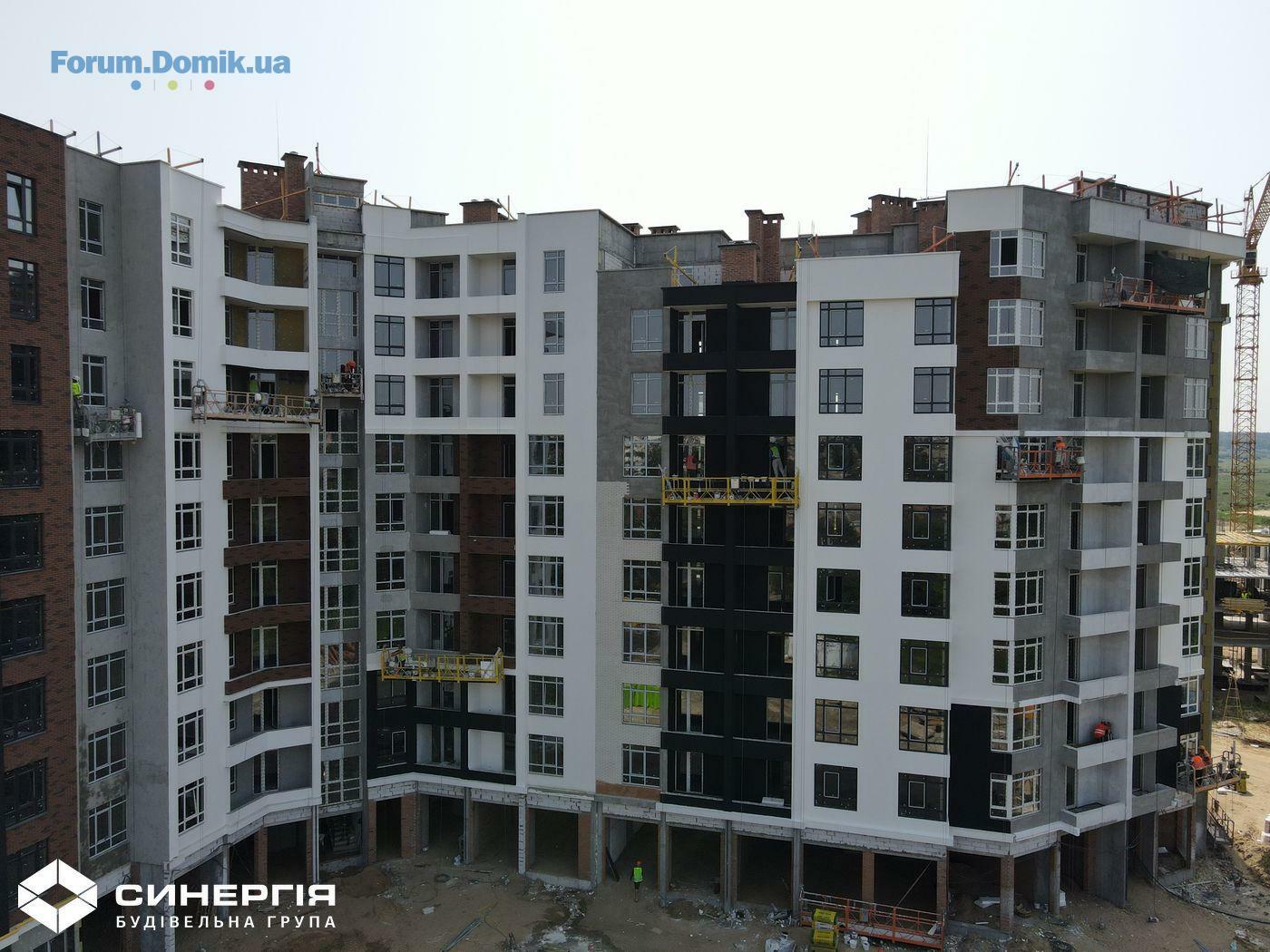

Звіт про хід будівництва ЖК «Синергія Сіті» від 15 квітня 2021 року.

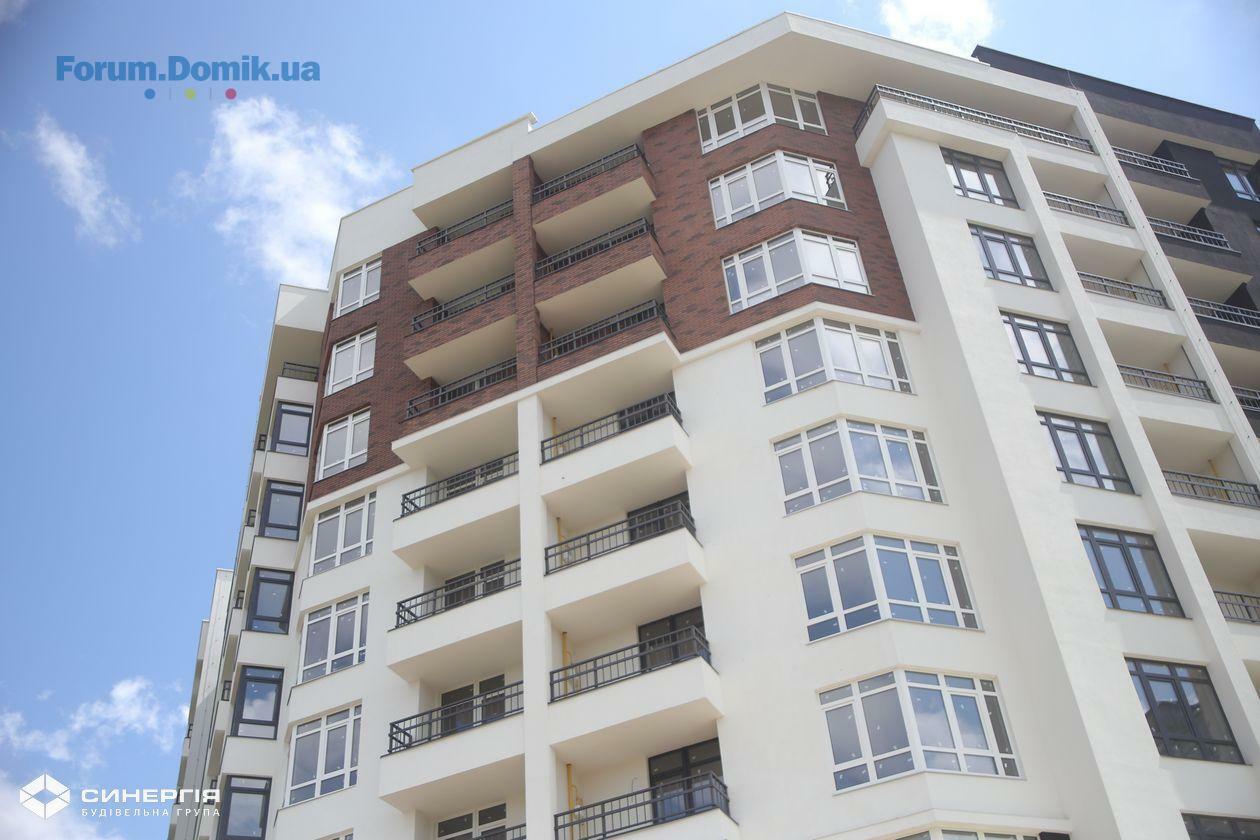

У першій секції продовжуємо фасадні роботи 1-го поверху. Завершили монтаж поручней на балконах. Ведемо оздоблювальні роботи місць загального користування. Розпочали влаштування внутрішнього газопостачання.

У другій секції продовжуємо фасадні роботи 1-го поверху.

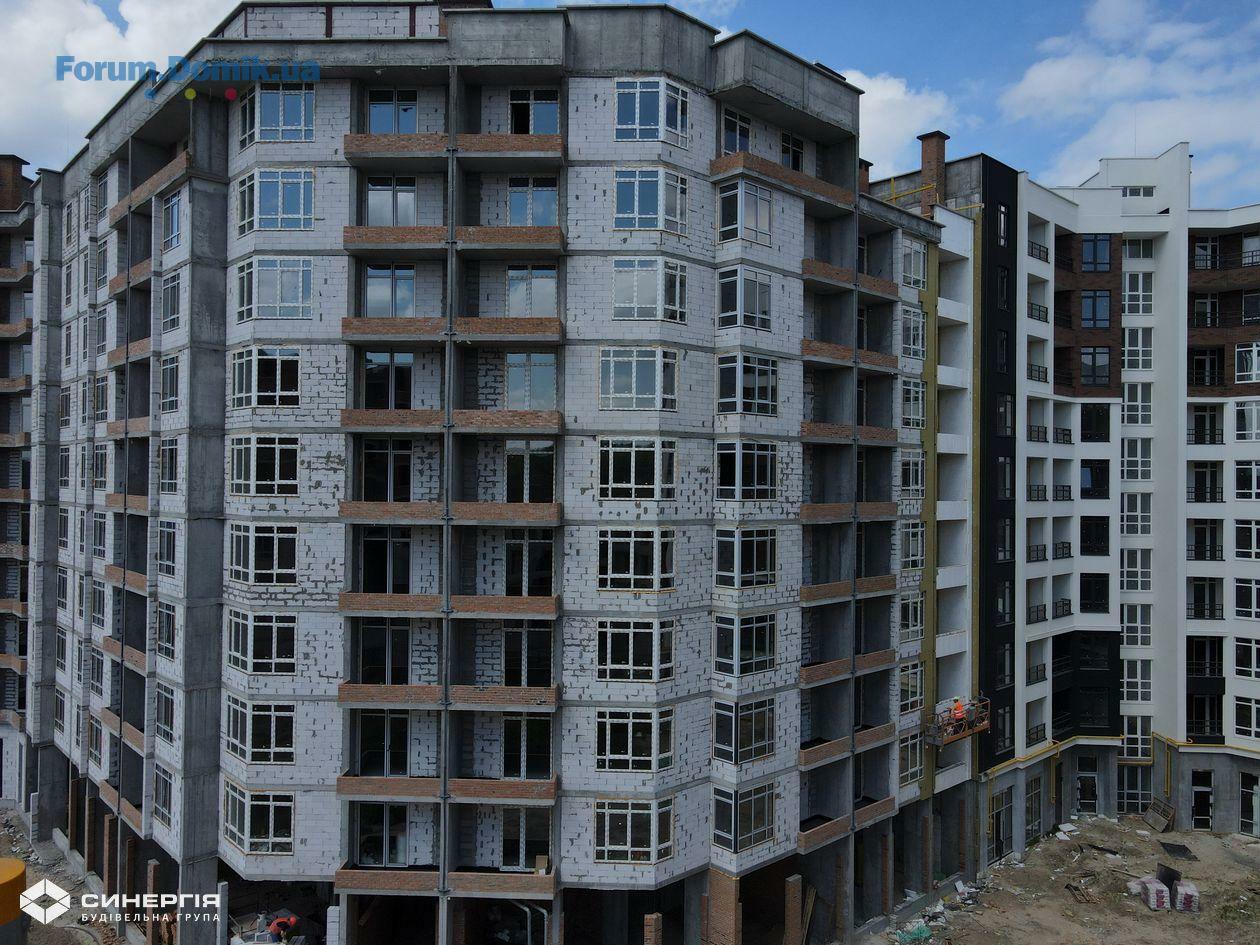

У третій секції завершили зводити стіни 7-го поверху.

У четвертій секції розпочали зводити стіни 4-го поверху.

У п’ятій секції розпочали зводити стіни 7-го поверху.

У шостій секції завершили зводити стіни 1-го поверху.

У сьомій секції завершили монтаж котлів. Розпочали встановлювати відливи на балконах.

У восьмій секції завершили монтаж котлів. Розпочали встановлювати відливи на балконах.

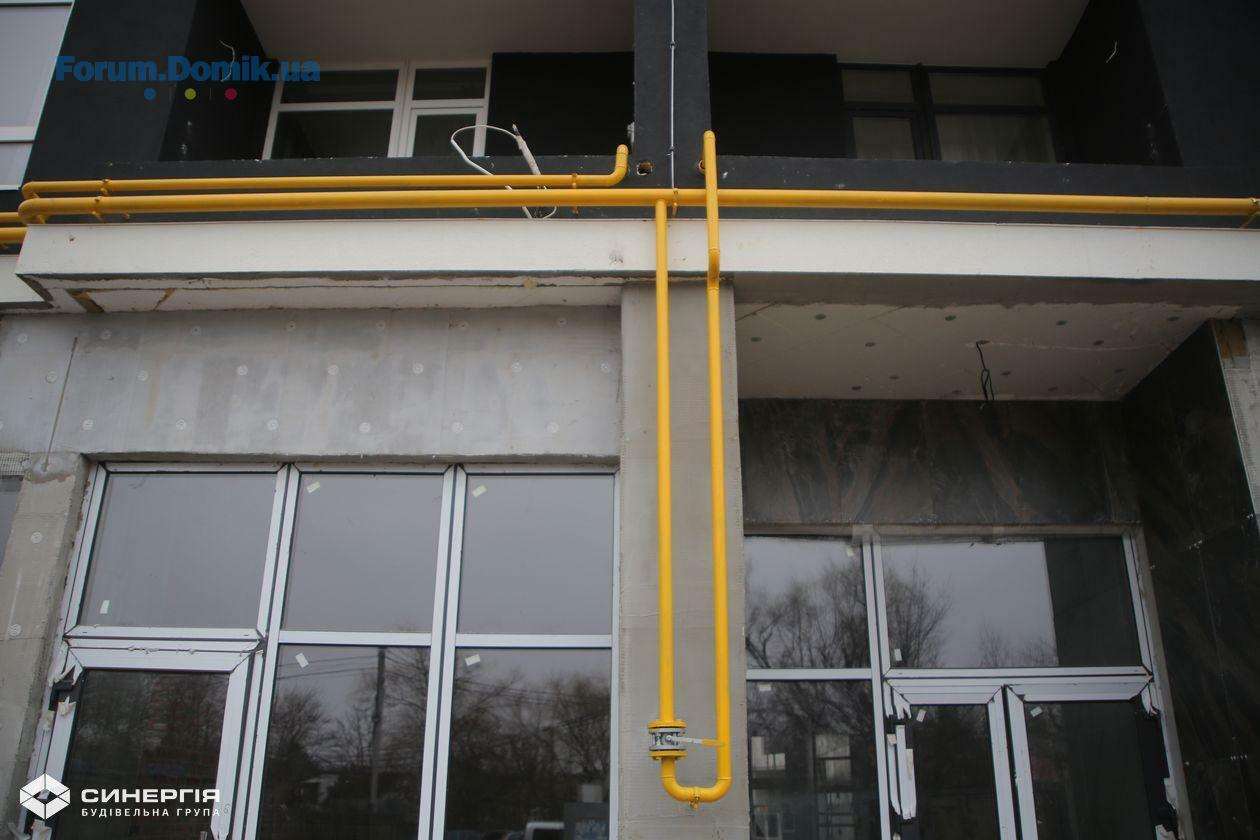

У дев’ятій секції продовжуємо прокладати внутрішню газову обв’язку. Розпочали встановлювати відливи на балконах. Завершили поклейку 2-го шару євроруберойду на покрівлі.

У десятій секції завершуємо зведення зовнішніх та внутрішніх стін. Розпочали цегляну кладку на покрівлі. Завершуємо монтаж вентиляційної системи та шахт димовидалення. Завершили монтаж накривок парапетів на покрівлі. Розпочали прокладання внутрішніх комунікацій (каналізація, ливнева каналізація). Розпочали монтаж вікон. Розпочали монтаж блискавкозахисту.

У одинадцятій секції завершили монолітні роботи. Завершуємо зведення зовнішніх та внутрішніх стін. Завершуємо монтаж вентиляційної системи та шахт димовидалення. Розпочали монтаж вікон. Розпочали прокладання внутрішніх комунікацій (каналізація, ливнева каналізація). Розпочали монтаж блискавкозахисту.

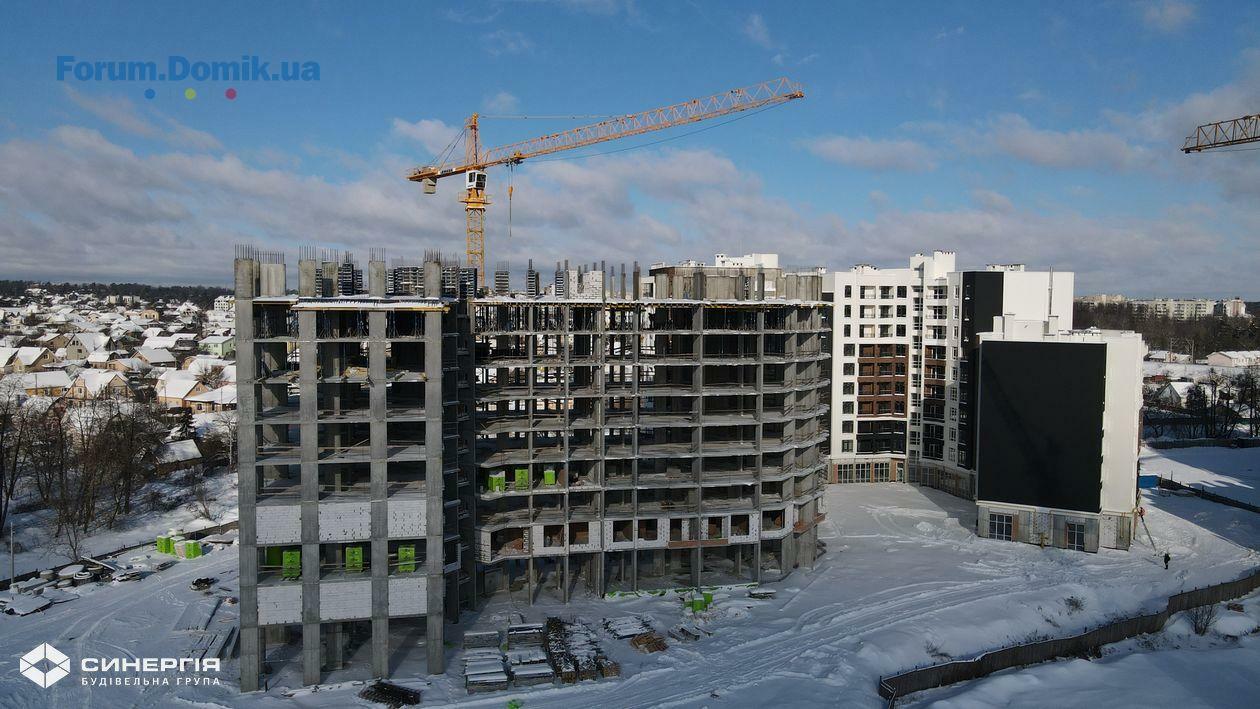

У двадцятій секції продовжуємо влаштування фундаменту ростверку.

У двадцять першій секції підходить до завершення бетонування ростверків.

У двадцять другій секції завершили влаштування пальового поля.

У двадцять третій секції завершили влаштування пальового поля.
14 май 2021 14:21

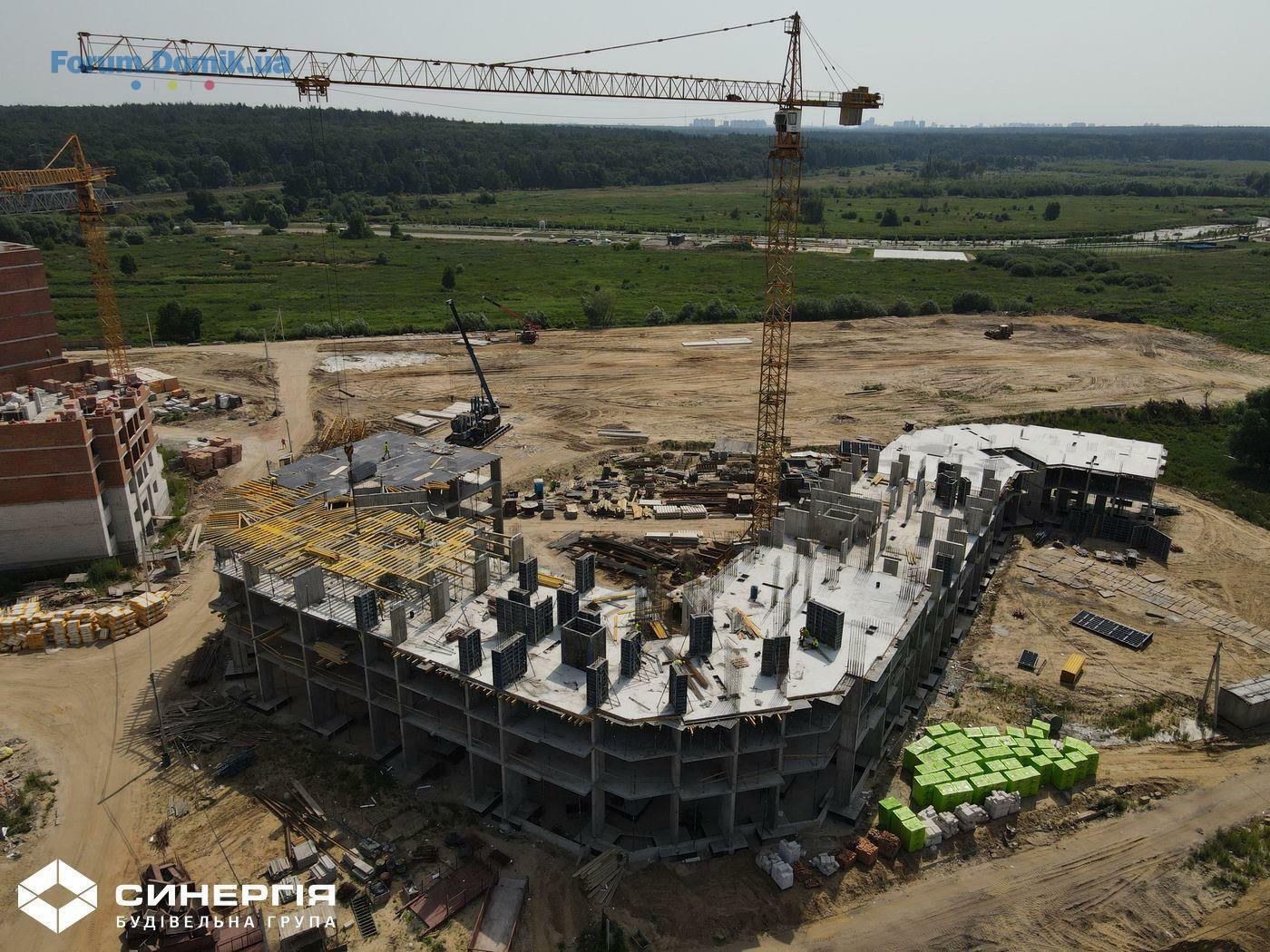

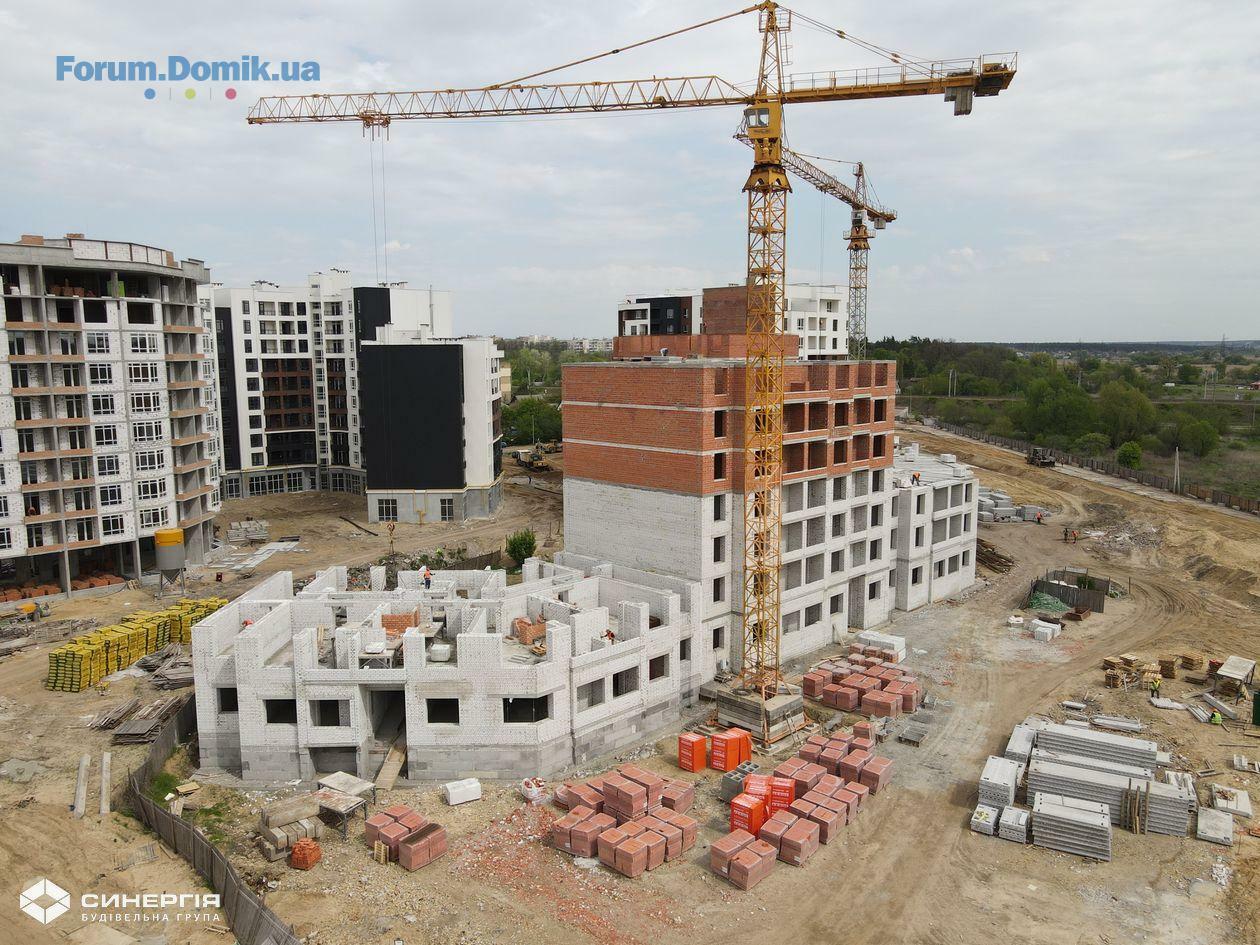

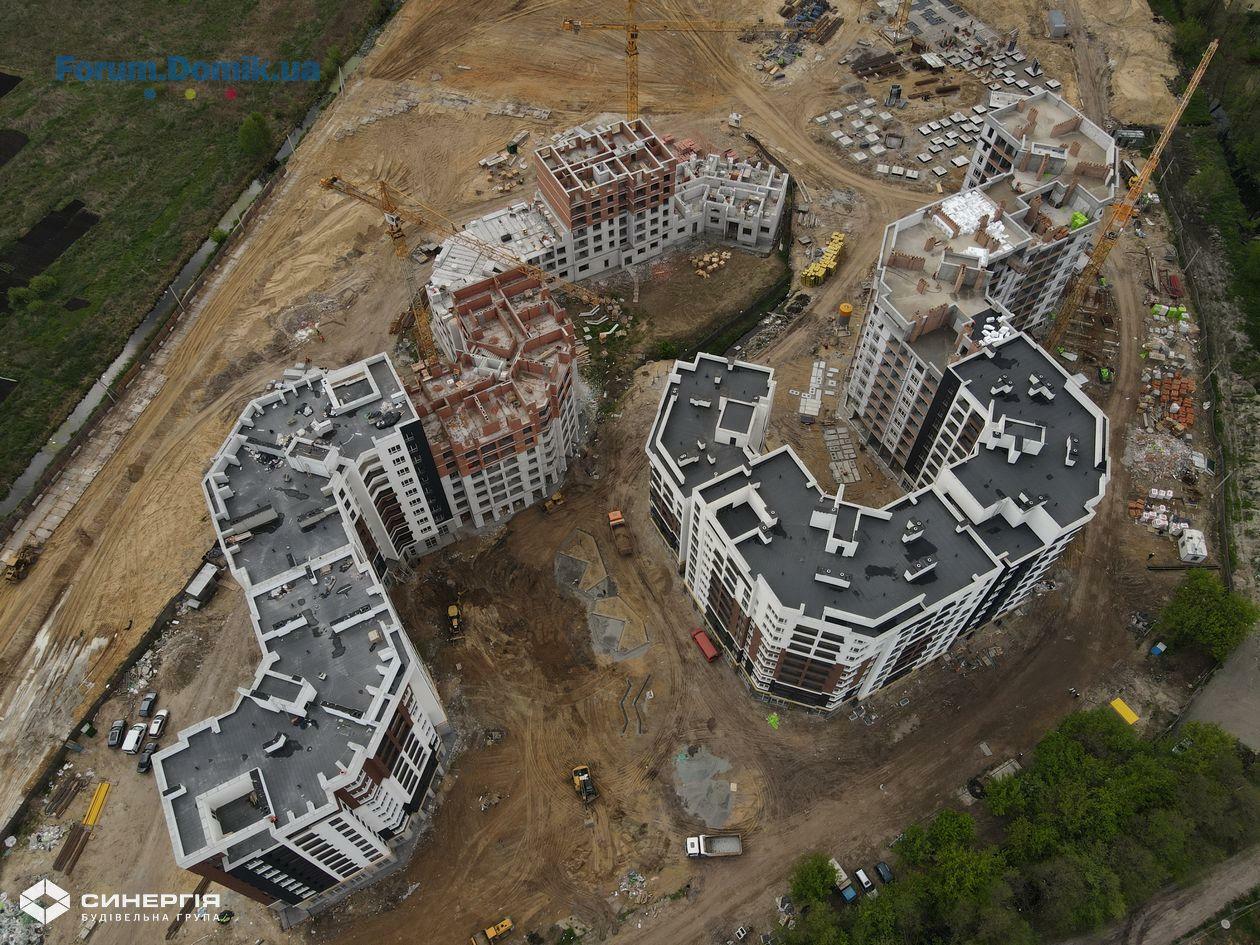

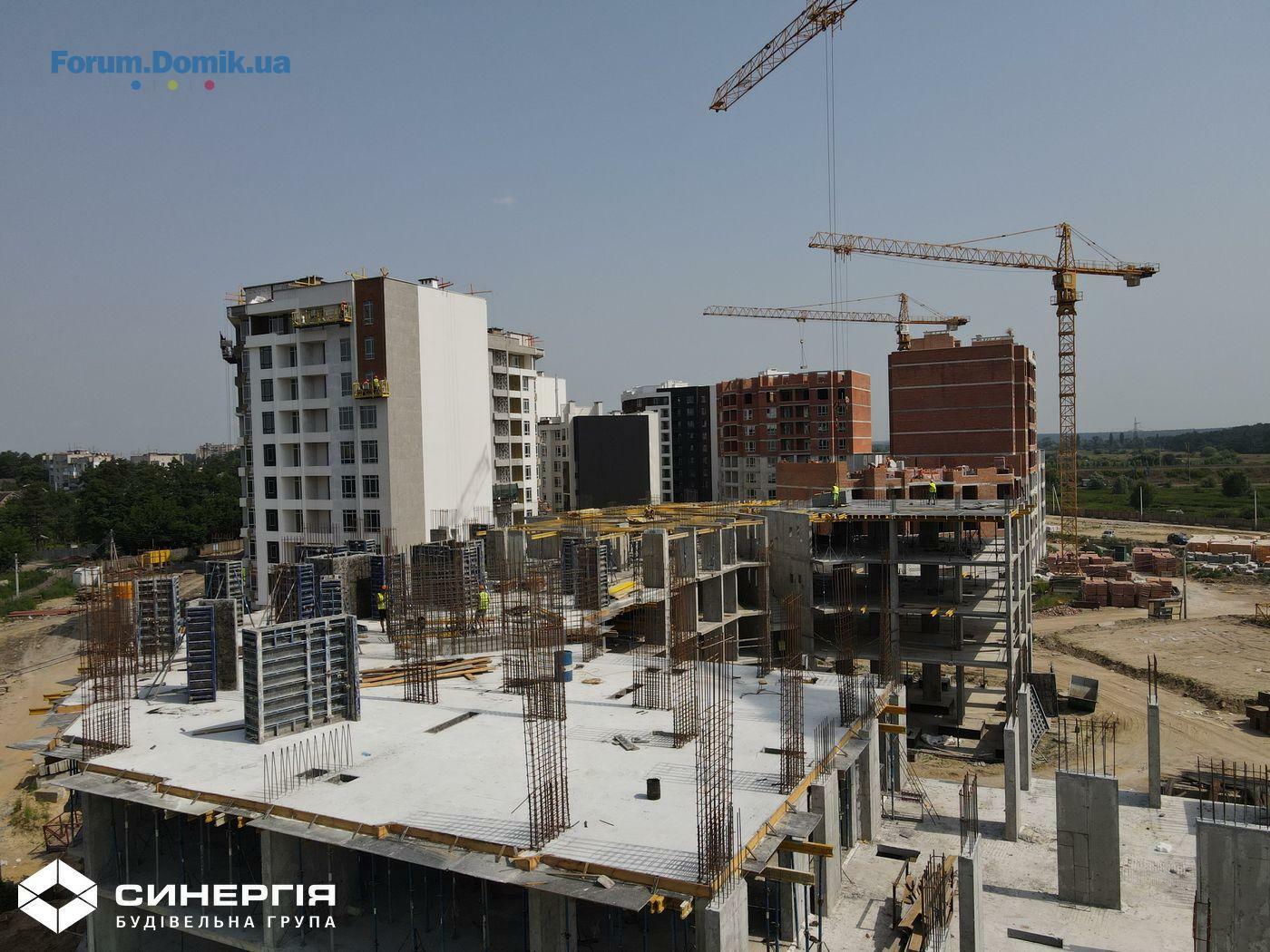

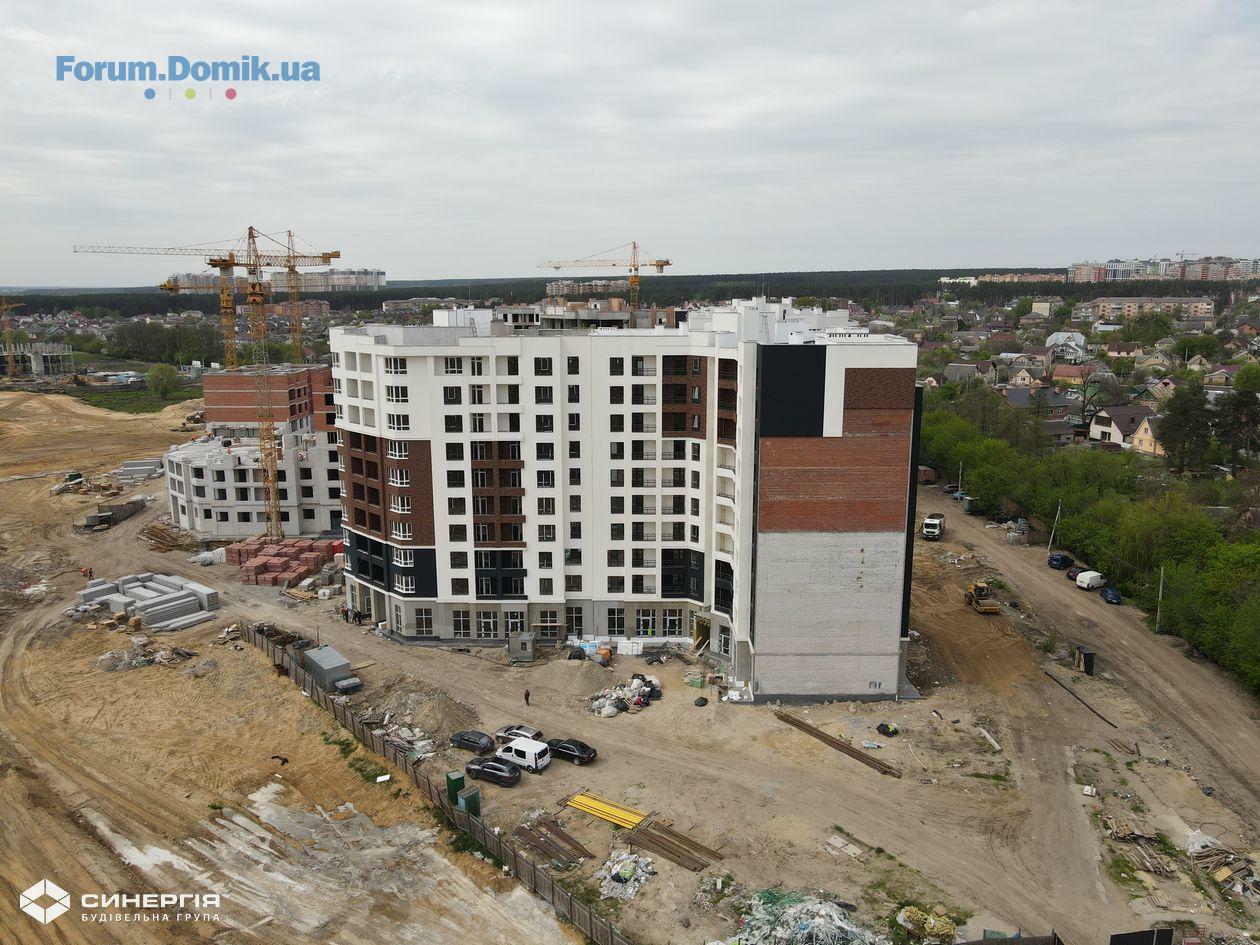

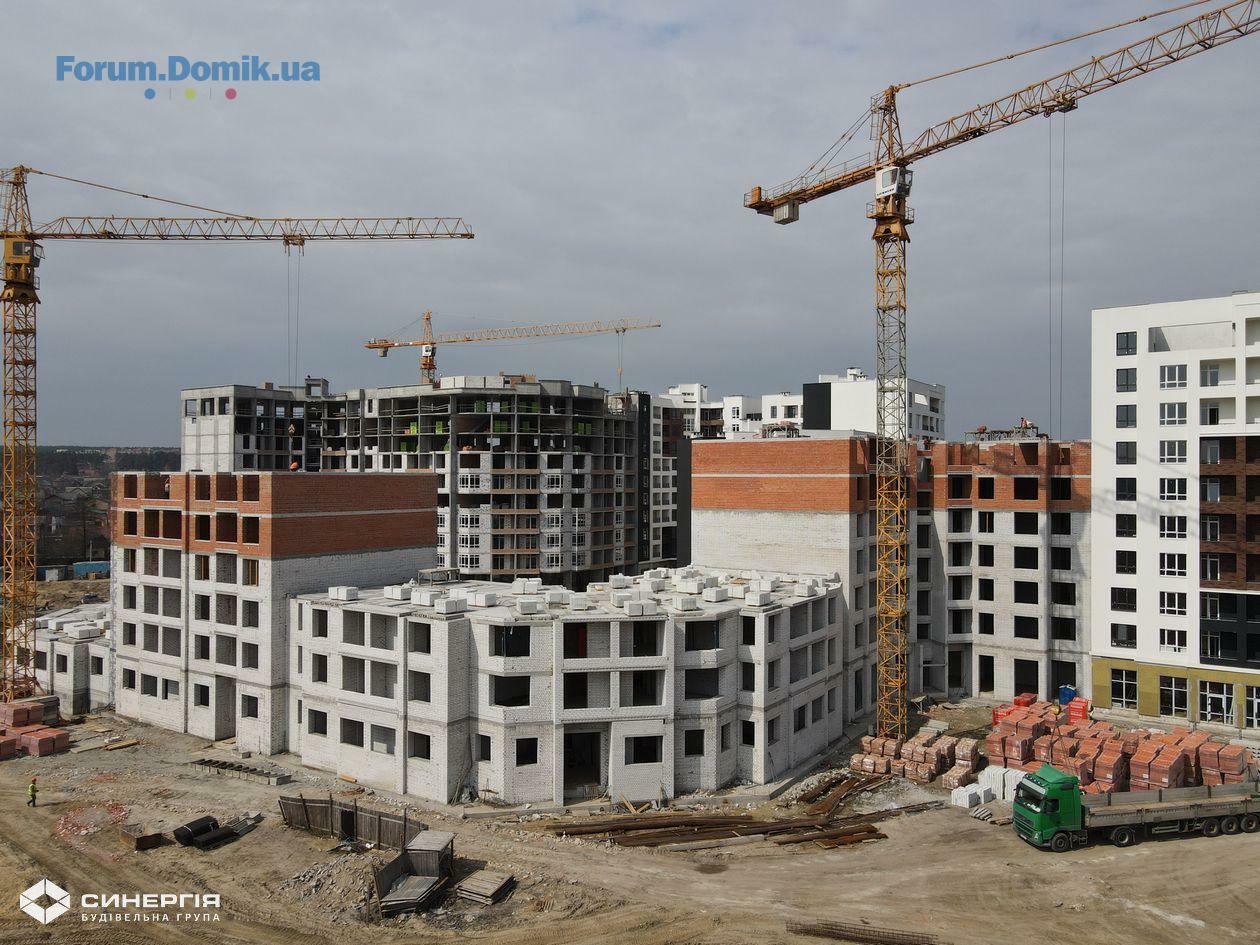

Звіт про хід будівництва ЖК «Синергія Сіті» від 14 травня 2021 року.

У першій секції продовжуємо фасадні роботи 1-го поверху. Продовжуємо оздоблювальні роботи місць загального користування. Завершили влаштування внутрішнього газопостачання. Розпочали прокладання зовнішнього газопостачання.

У другій секції продовжуємо фасадні роботи 1-го поверху. Розпочали заливати стяжку у місцях загального користування.

У третій секції завершили зводити стіни 8-го поверху.

У четвертій секції продовжуємо зводити стіни 4-го поверху.

У п’ятій секції завершили зводити стіни 7-го поверху.

У шостій секції завершили зводити стіни 2-го поверху.

У сьомій секції завершили встановлювати відливи на балконах.

У восьмій секції завершили встановлювати відливи на балконах.

У дев’ятій секції завершили прокладати внутрішню газову обв’язку. Завершили встановлювати відливи на балконах. Продовжуємо фасадні роботи 1-го поверху. Завершуємо прокладання зовнішньої газової обв’язки.

У десятій секції завершуємо зведення зовнішніх та внутрішніх стін. Завершили цегляну кладку на покрівлі. Завершили прокладання внутрішніх комунікацій (каналізація, ливнева каналізація, вода).
Завершуємо монтаж вікон. Завершуємо монтаж блискавкозахисту. Розпочали прокладання електрообладнання у місцях загального користування. Завершуємо залиття стяжки на покрівлі.

У одинадцятій секції завершуємо зведення зовнішніх та внутрішніх стін. Завершуємо монтаж вікон. Продовжуємо прокладання внутрішніх комунікацій (каналізація, ливнева каналізація, вода). Завершуємо монтаж блискавкозахисту. Завершуємо залиття стяжки на покрівлі. Розпочали прокладання електрообладнання у місцях загального користування. Завершили цегляну кладку на покрівлі.

У двадцятій секції завершили влаштування фундаменту ростверку.

У двадцять першій секції завершили бетонування ростверків. Розпочали влаштування вертикальних конструкцій 1-го поверху.

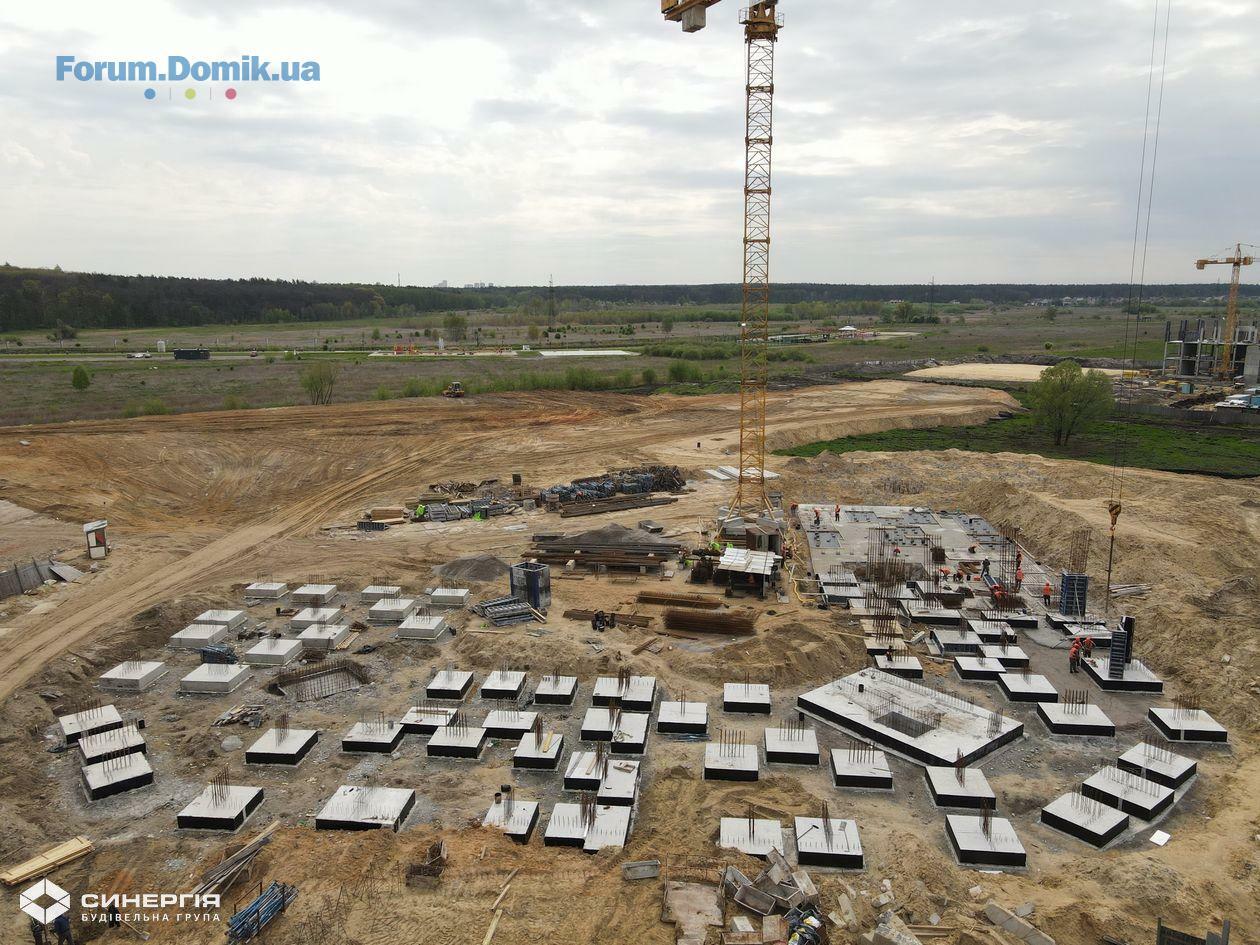

У двадцять другій секції продовжуємо заливати фундаменти ростверку.

У двадцять третій секції продовжуємо фундаментну підготовку.

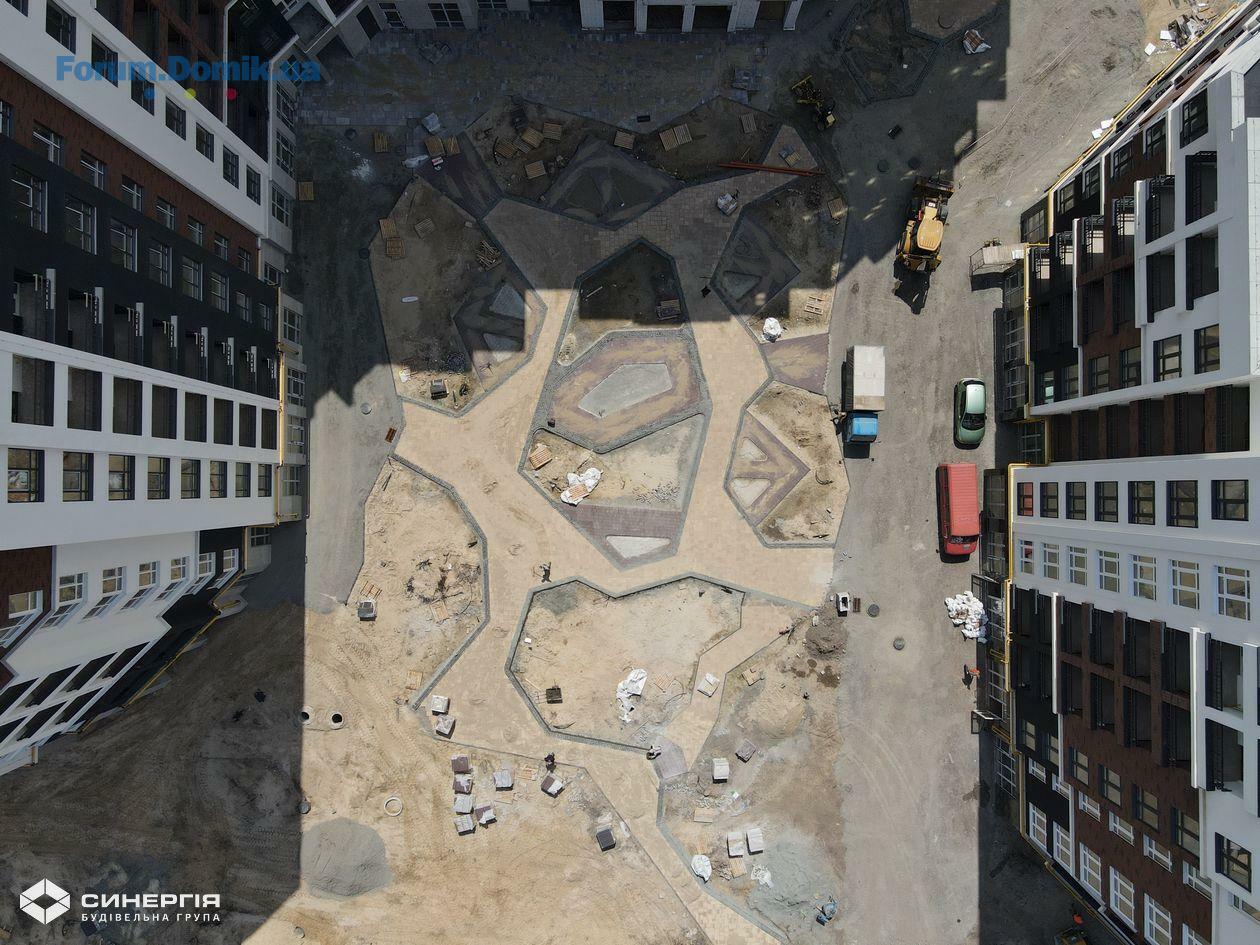

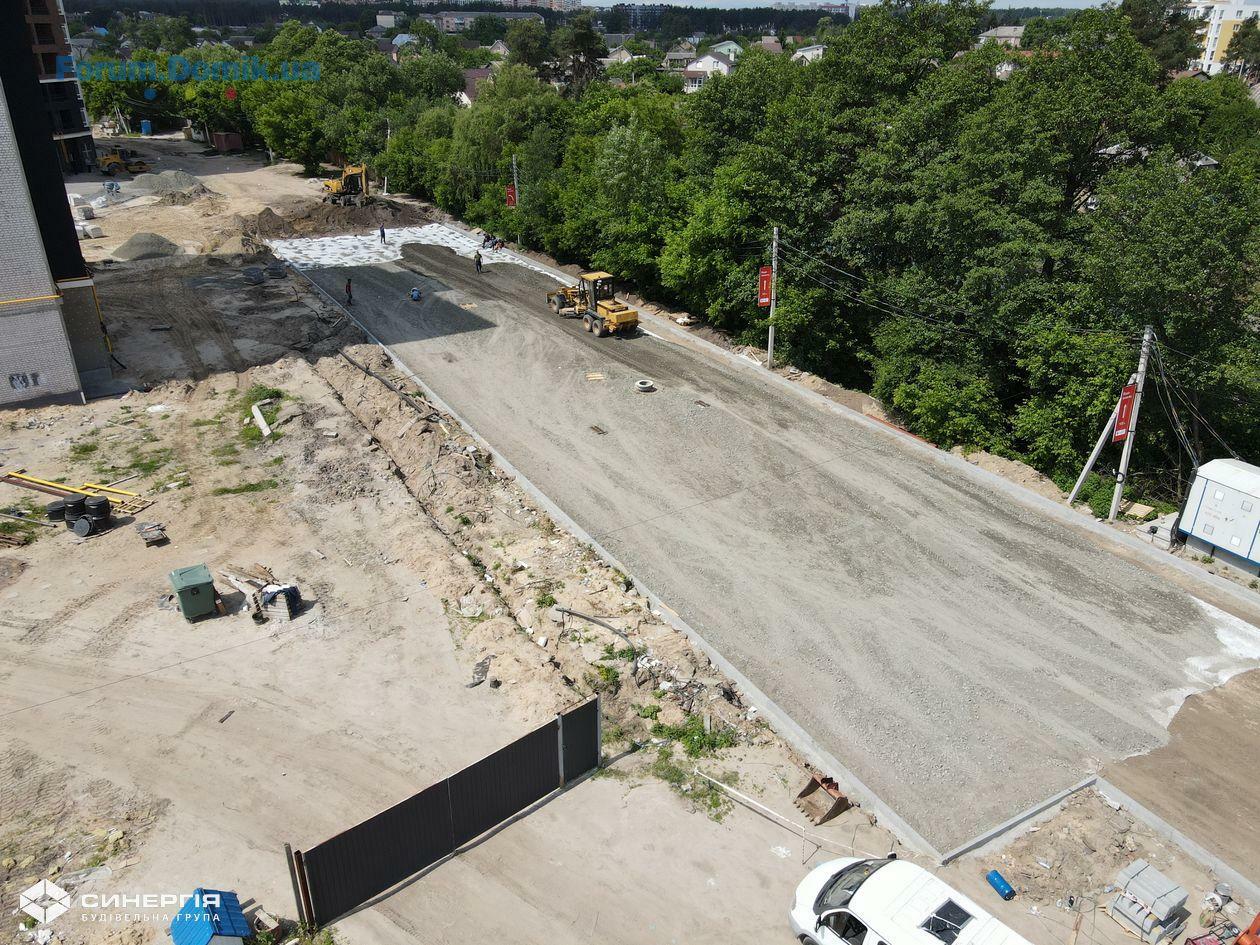

На території ЖК «Синергія Сіті» розпочали влаштування благоустрою біля 7 та 8 секцій.
15 июнь 2021 14:46

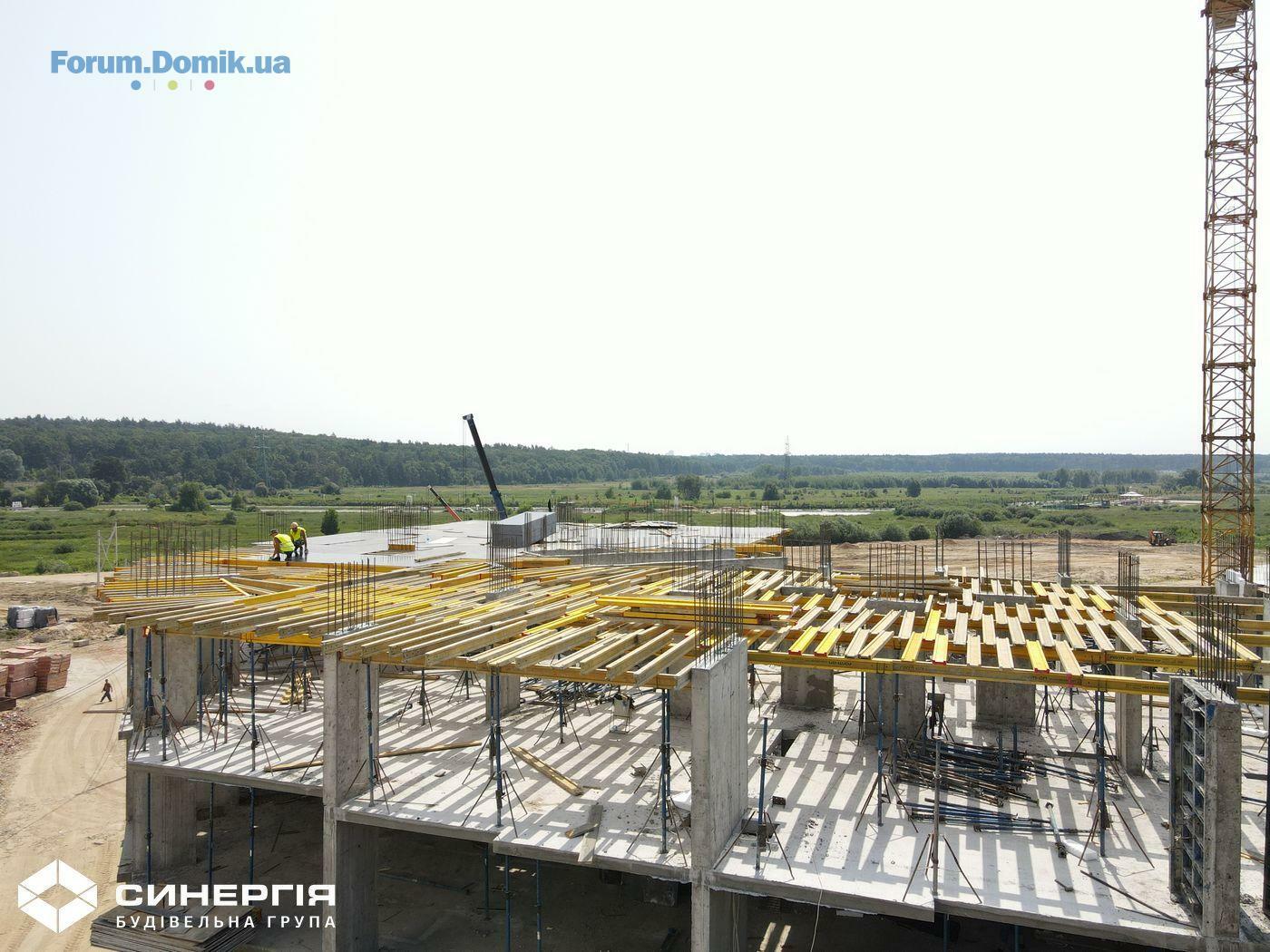

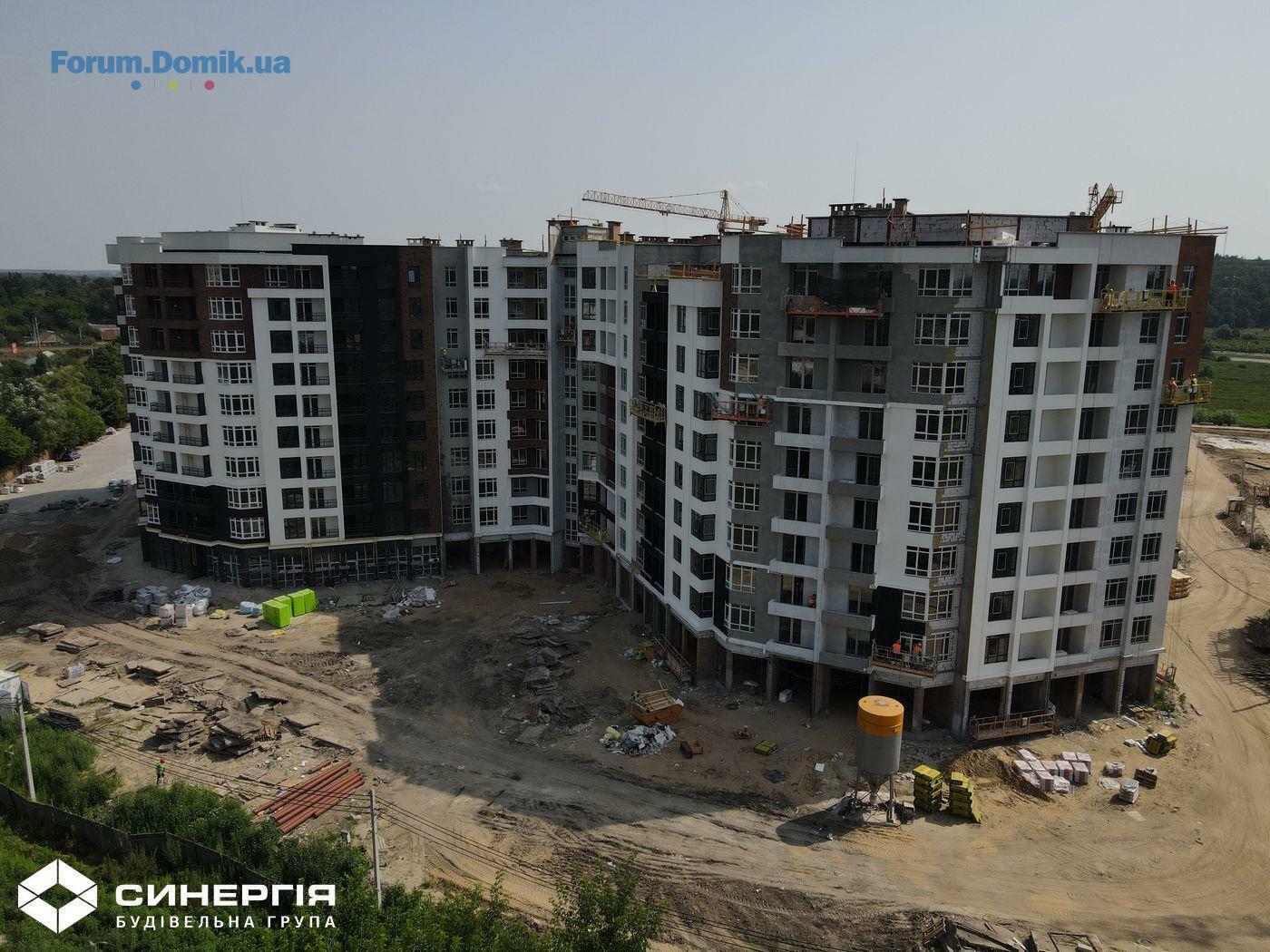

Звіт про хід будівництва ЖК «Синергія Сіті» від 15 червня 2021 року.

У першій секції продовжуємо фасадні роботи 1-го поверху. Завершуємо оздоблювальні роботи місць загального користування. Завершили прокладання зовнішнього газопостачання. Розпочали влаштування вхідної групи.

У другій секції продовжуємо фасадні роботи 1-го поверху. Продовжуємо заливати стяжку у місцях загального користування.

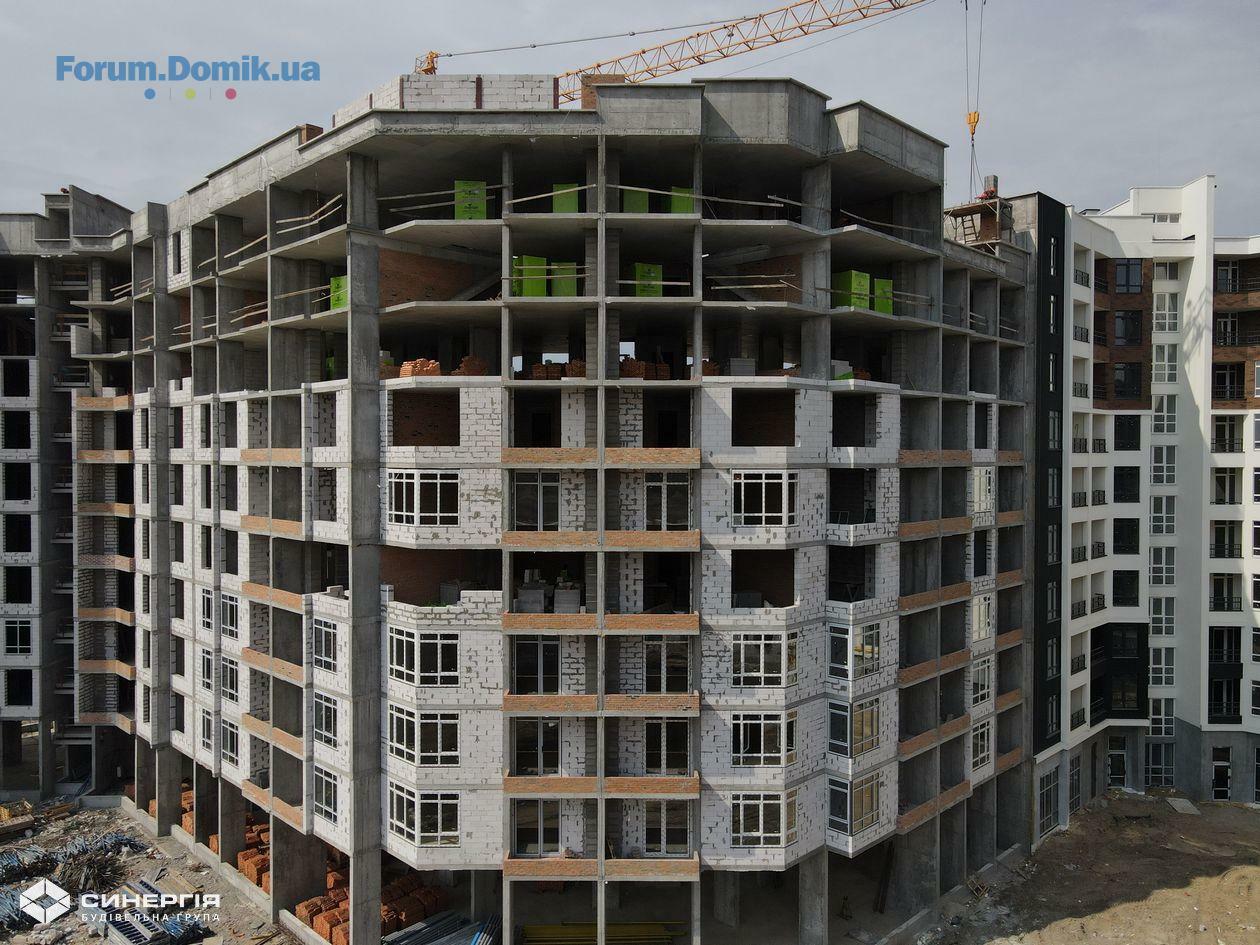

У третій секції завершили зводити стіни 9-го поверху. Завершили монтаж вікон до 7-го поверху.

У четвертій секції розпочали зводити стіни 5-го поверху.

У п’ятій секції завершили зводити стіни 9-го поверху.

У шостій секції завершили зводити стіни 3-го поверху.

У сьомій секції продовжуємо фасадні роботи 1-го поверху.

У восьмій секції продовжуємо фасадні роботи 1-го поверху.

У дев’ятій секції продовжуємо фасадні роботи 1-го поверху.

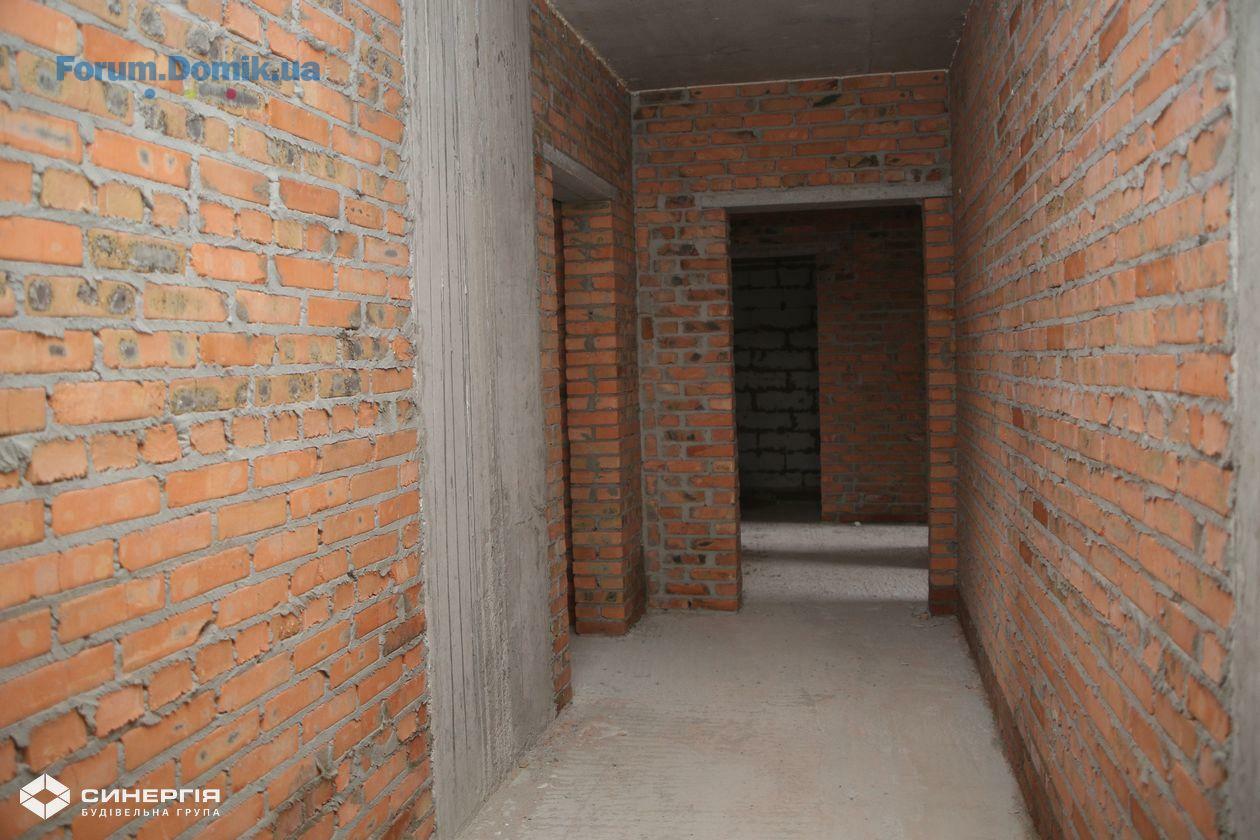

У десятій секції завершили зведення зовнішніх та внутрішніх стін з 2-го по 10-й поверх. Завершили прокладання внутрішніх комунікацій. Завершили монтаж вікон. Завершили залиття стяжки на покрівлі. Розпочали залиття стяжки у квартирах та місцях загального користування. Завершили поклейку 1-го шару євроруберойду на покрівлі. Завершили утеплення сходової клітини. Розпочали штукатурити місця загального користування та сходову клітину. Розпочали фасадні роботи. Продовжуємо зведення стін 1-го поверху.

У одинадцятій секції завершили зведення зовнішніх та внутрішніх стін з 2-го по 10-й поверх. Розпочали фасадні роботи. Завершили прокладання внутрішніх комунікацій. Завершили залиття стяжки на покрівлі. Завершили монтаж вікон. Розпочали залиття стяжки у квартирах та місцях загального користування. Завершили поклейку 1-го шару євроруберойду на покрівлі. Розпочали утеплення сходової клітини. Продовжуємо зведення стін 1-го поверху.

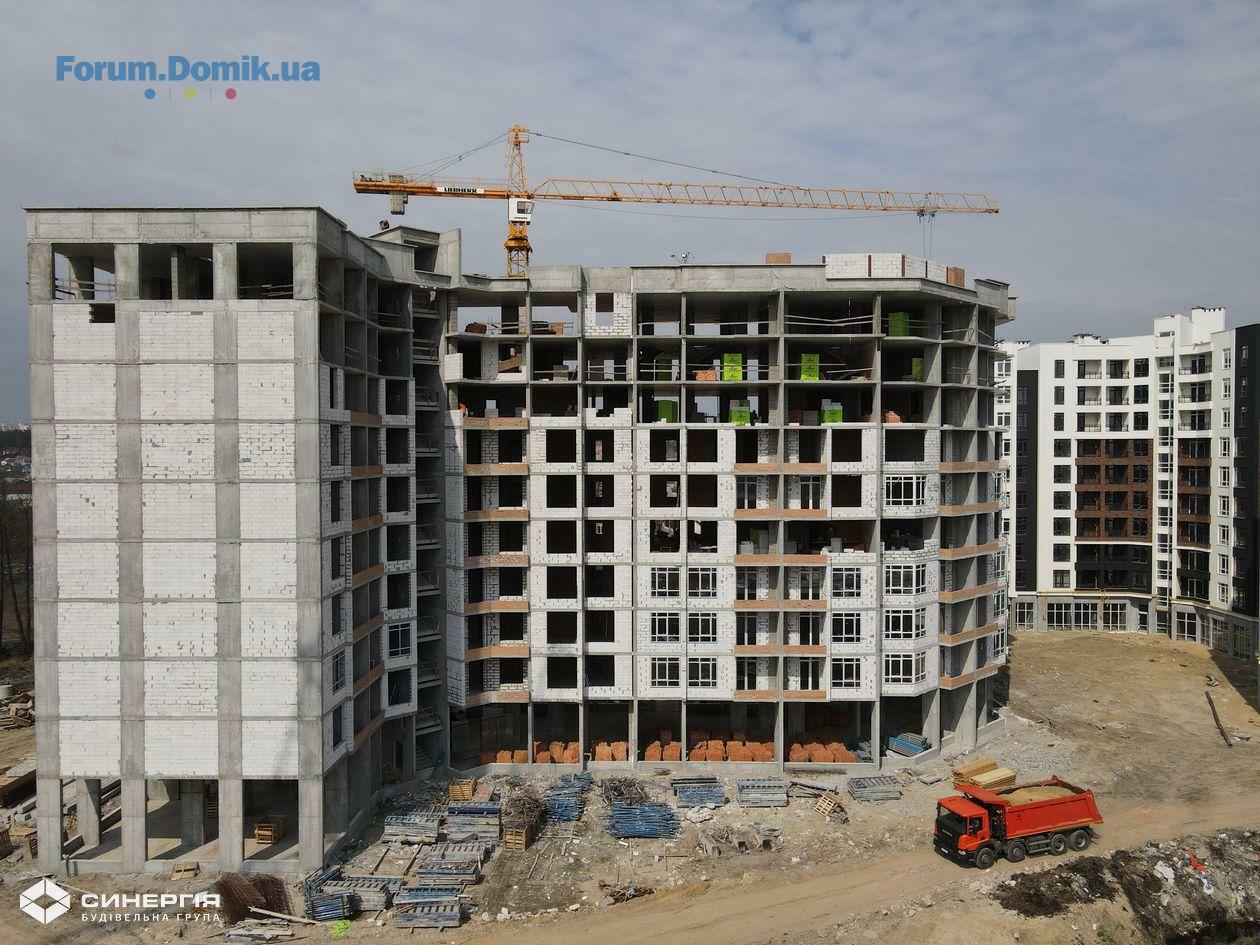

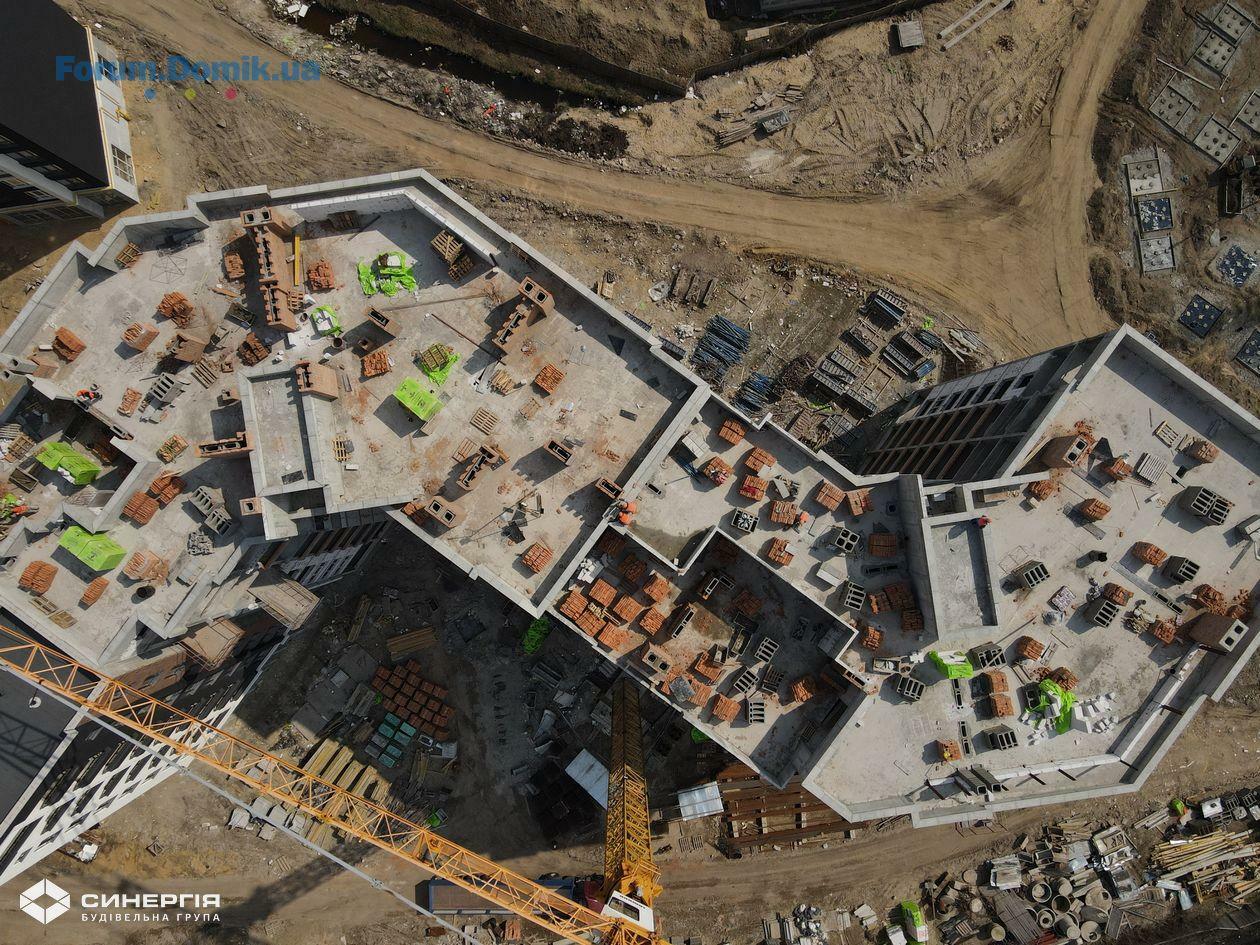

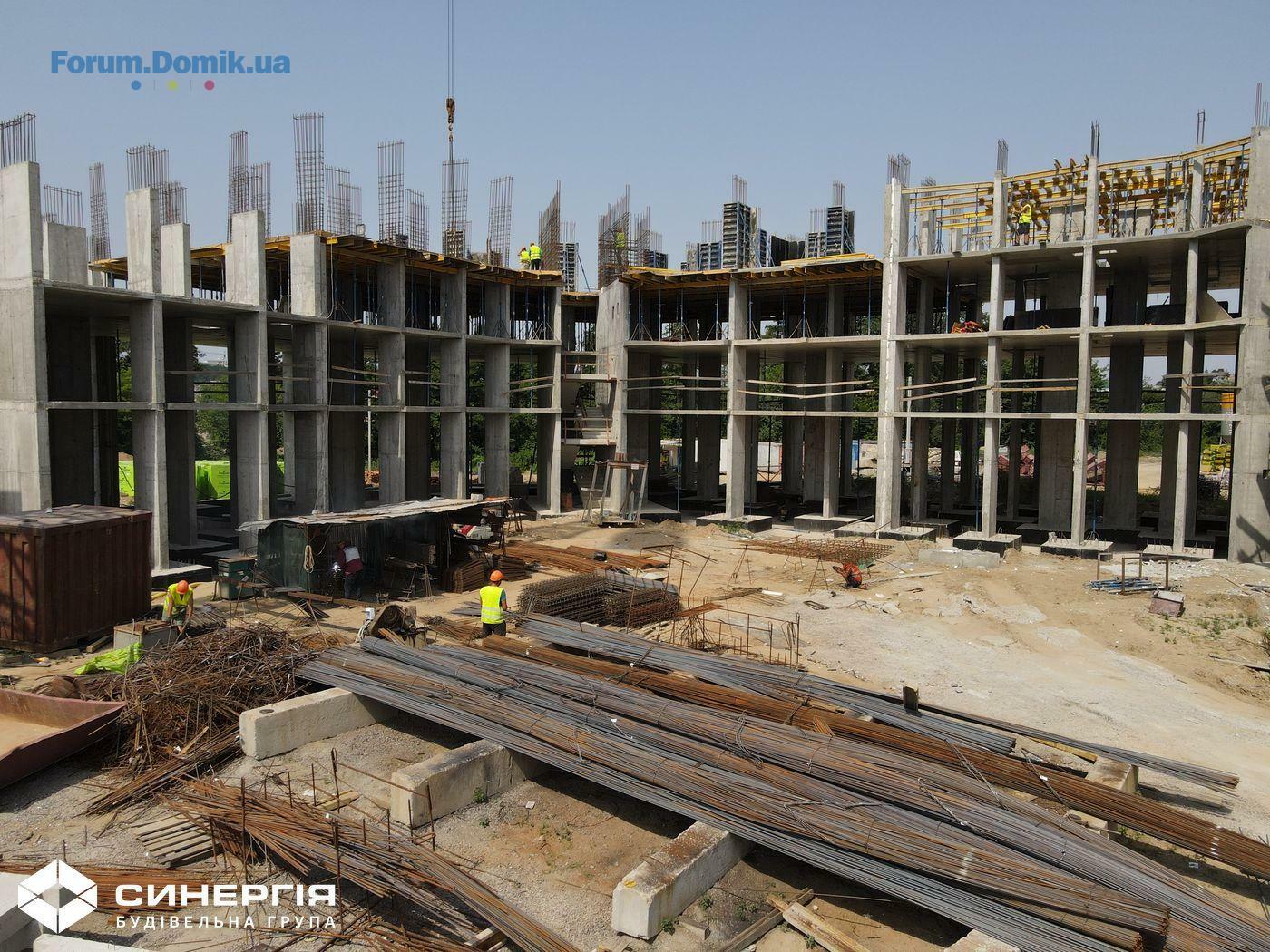

У двадцятій секції завершили залиття плити-перекриття над 1 поверхом. Продовжуємо влаштовувати вертикальні елементи 2-го поверху.

У двадцять першій секції завершили залиття плити-перекриття над 2 поверхом.

У двадцять другій секції завершили заливати плиту-перекриття над 1 поверхом.

У двадцять третій секції завершили влаштування вертикальних елементів 1 поверху.

На території ЖК «Синергія Сіті» продовжуємо влаштування благоустрою біля 7, 8 та 1 секцій.
23 июнь 2021 13:01
Обещали школу, а построили многоэтажки.

Сінергія сіті або ЖК Школа - найбільша будівельна афера Приірпіння
30 июнь 2021 07:08
Доброго дня.

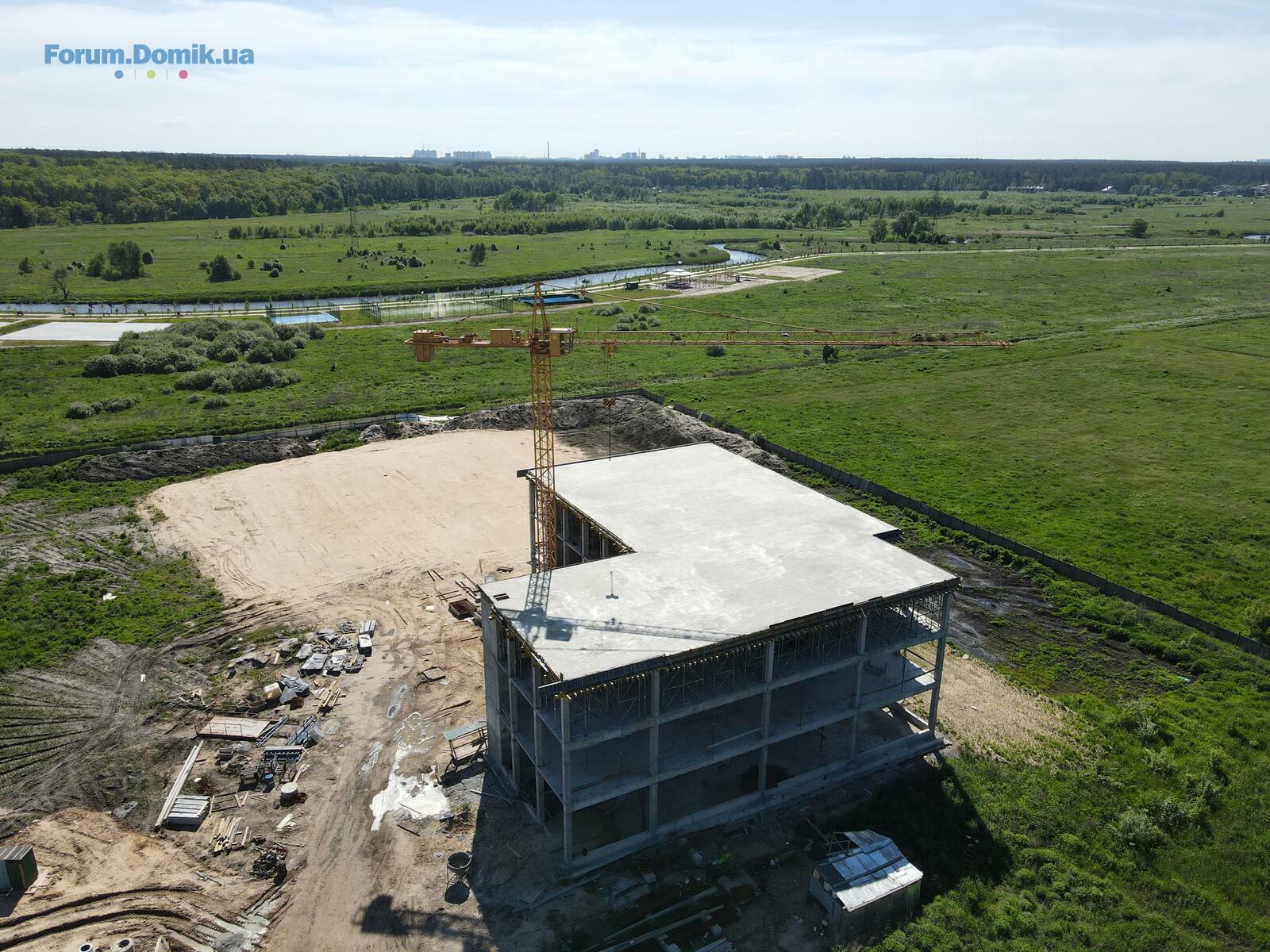

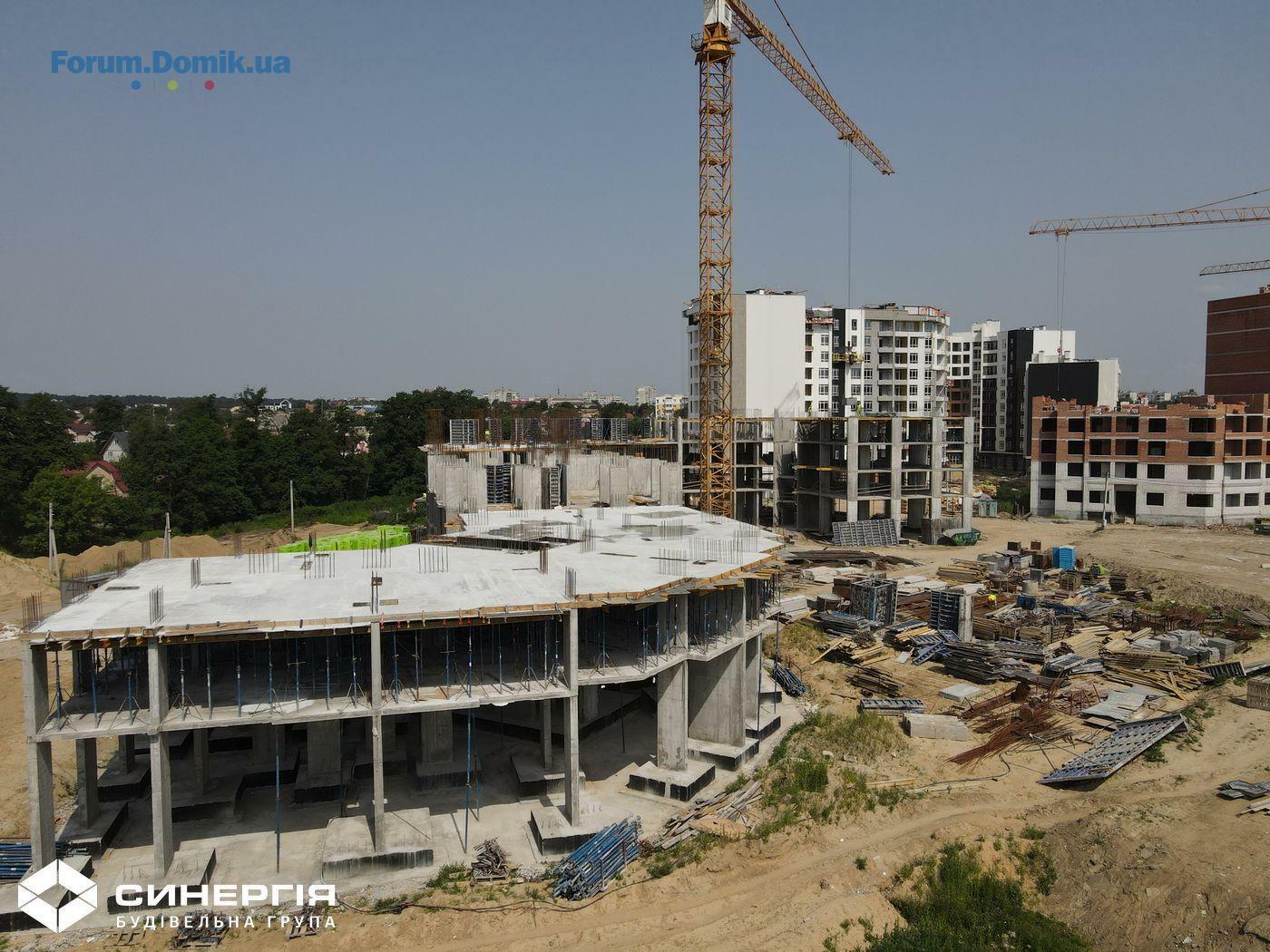

Роботи по школі активно тривають.
Вже повністю готовий моноліт першого корпусу.
Тому Ваша інформація не є достовріною.
06 июль 2021 17:44
Цікаво коли з’явитися довго обіцяна школа, спорт майданчики заберуть для неї? Якось вона досить близько до них будується . В Ірпіні просто так мало що з’являється нажаль ;(
11 июль 2021 16:19
Доброго дня.
Роботи по школі активно тривають.
Вже повністю готовий моноліт першого корпусу.
Тому Ваша інформація не є достовріною.

Информация на 100% правильная, потому что школу обещали именно на том месте где сейчас стоят первые дома ЖК, ну и понятное дело что ни о каком ЖК тогда не было и речи
15 июль 2021 16:34

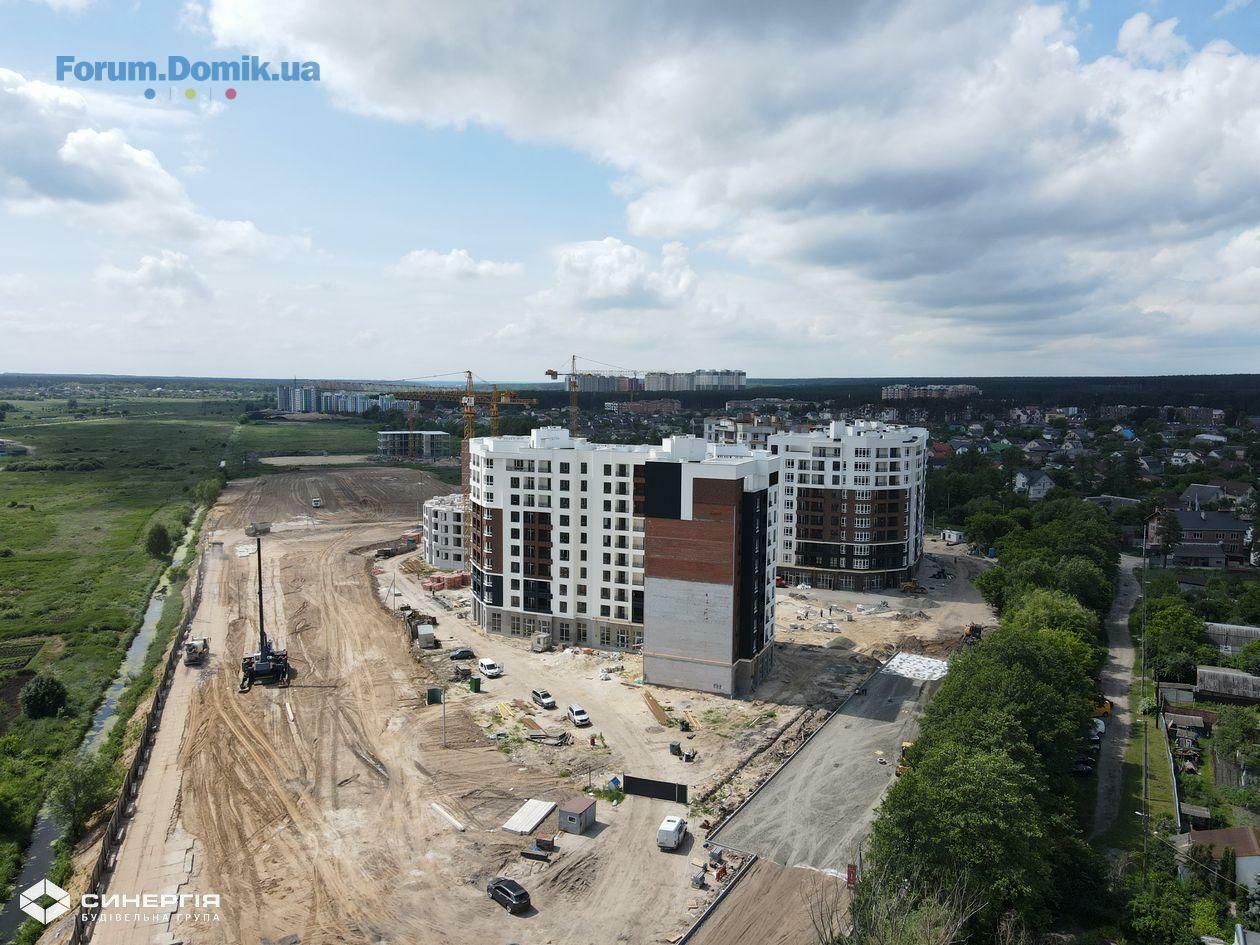

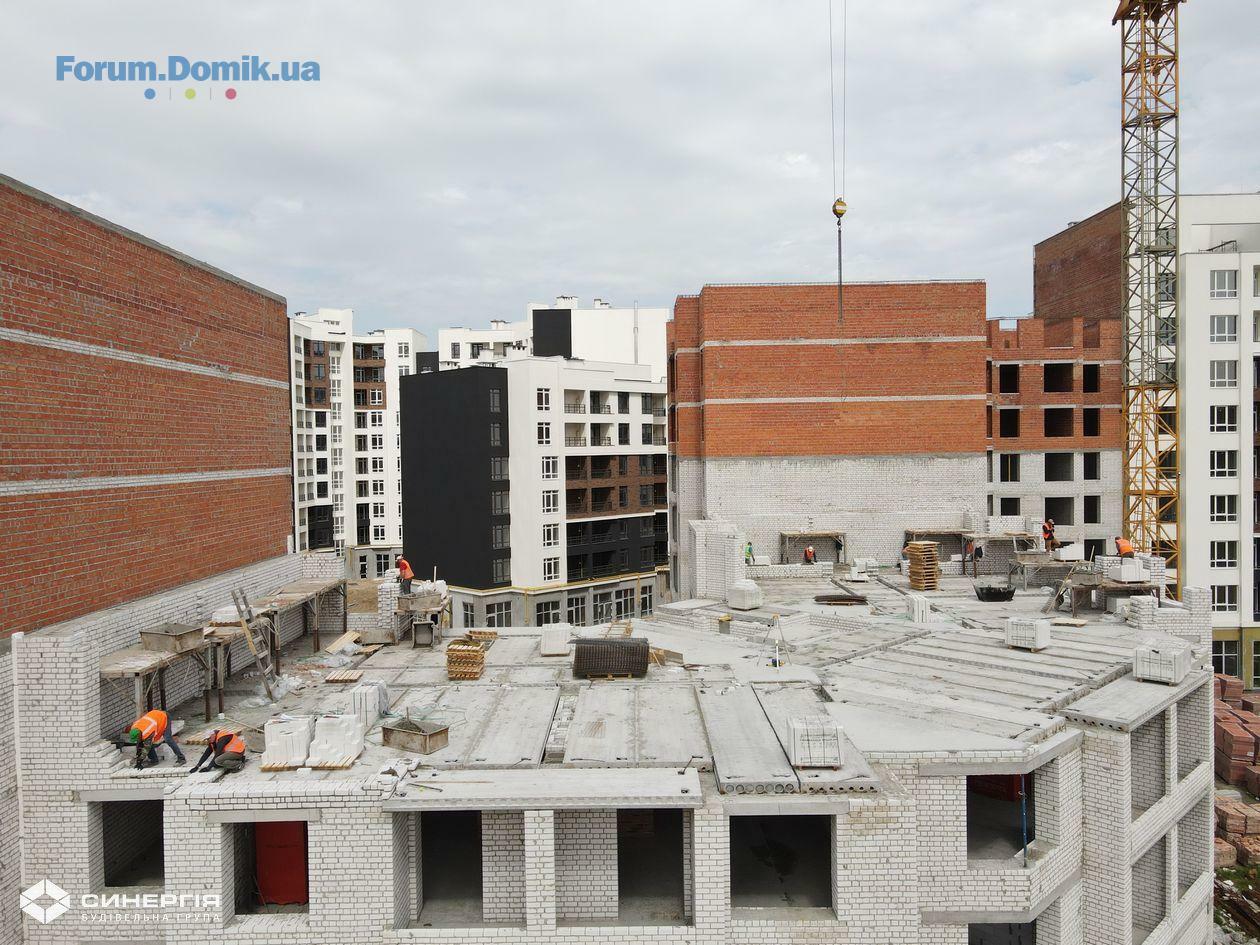

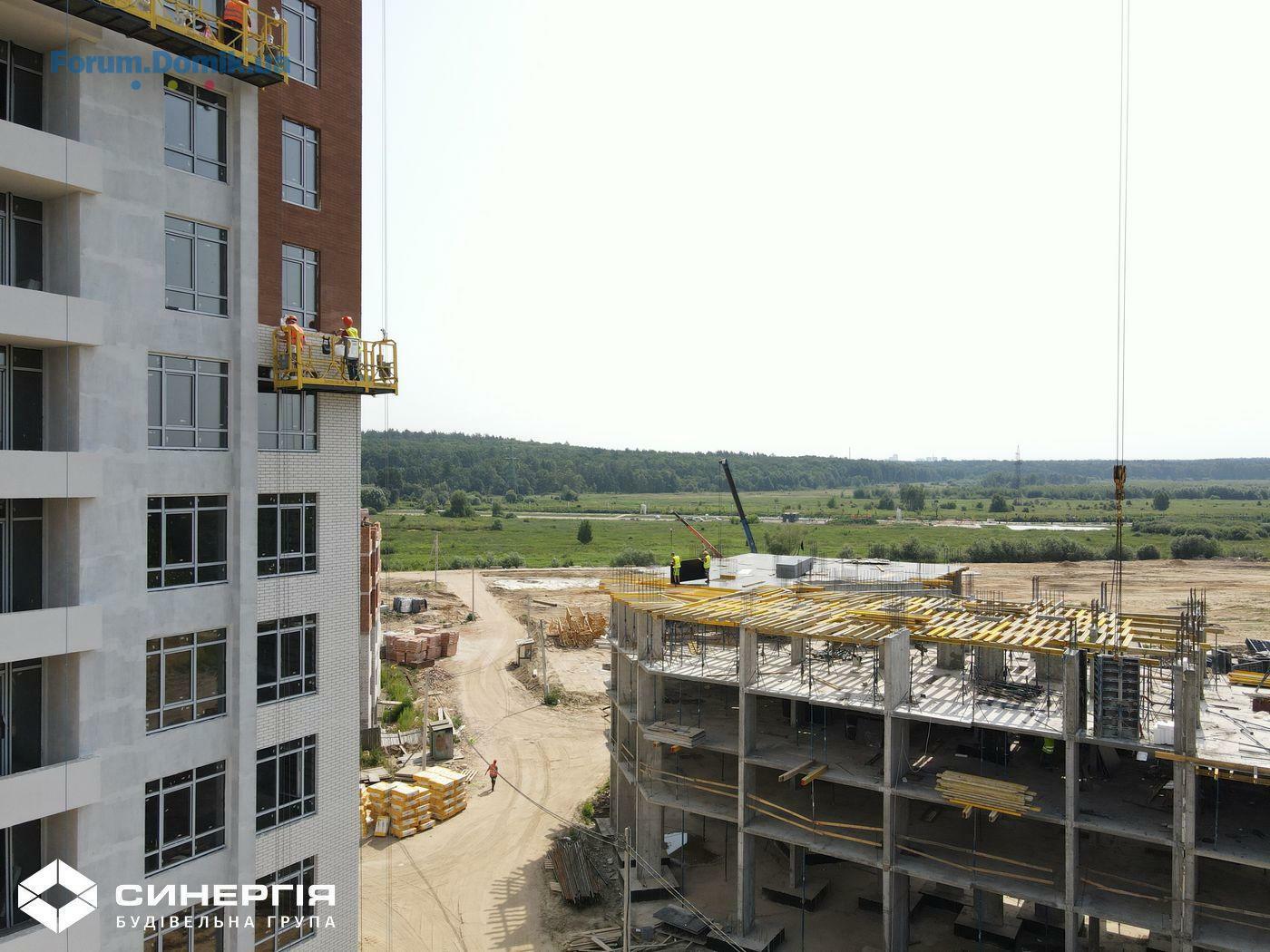

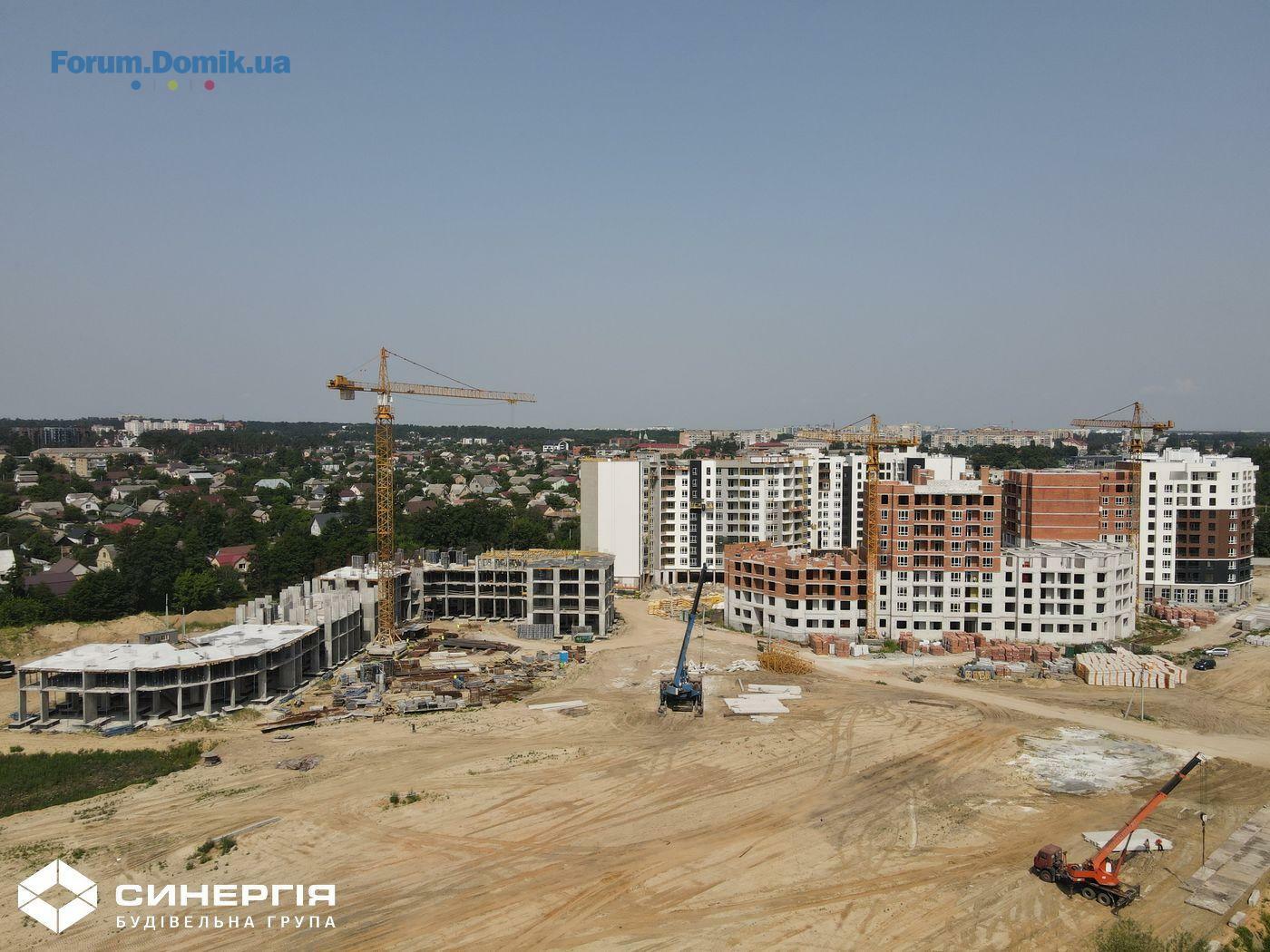

Звіт про хід будівництва ЖК «Синергія Сіті» від 15 липня 2021 року.

У першій секції продовжуємо фасадні роботи 1-го поверху. Завершили оздоблювальні роботи місць загального користування. Продовжуємо влаштування вхідної групи.

У другій секції продовжуємо фасадні роботи 1-го поверху. Завершили заливати стяжку у місцях загального користування.

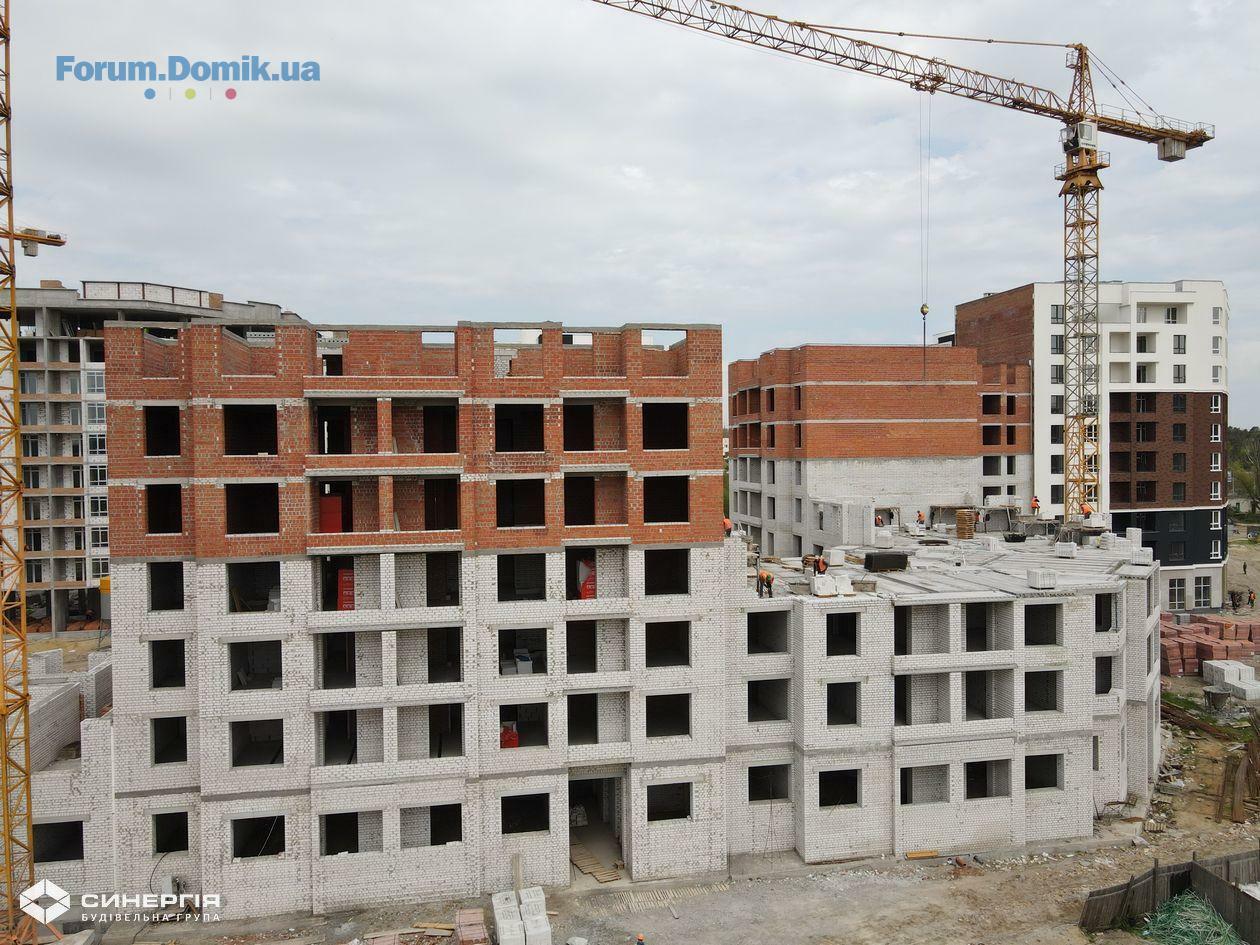

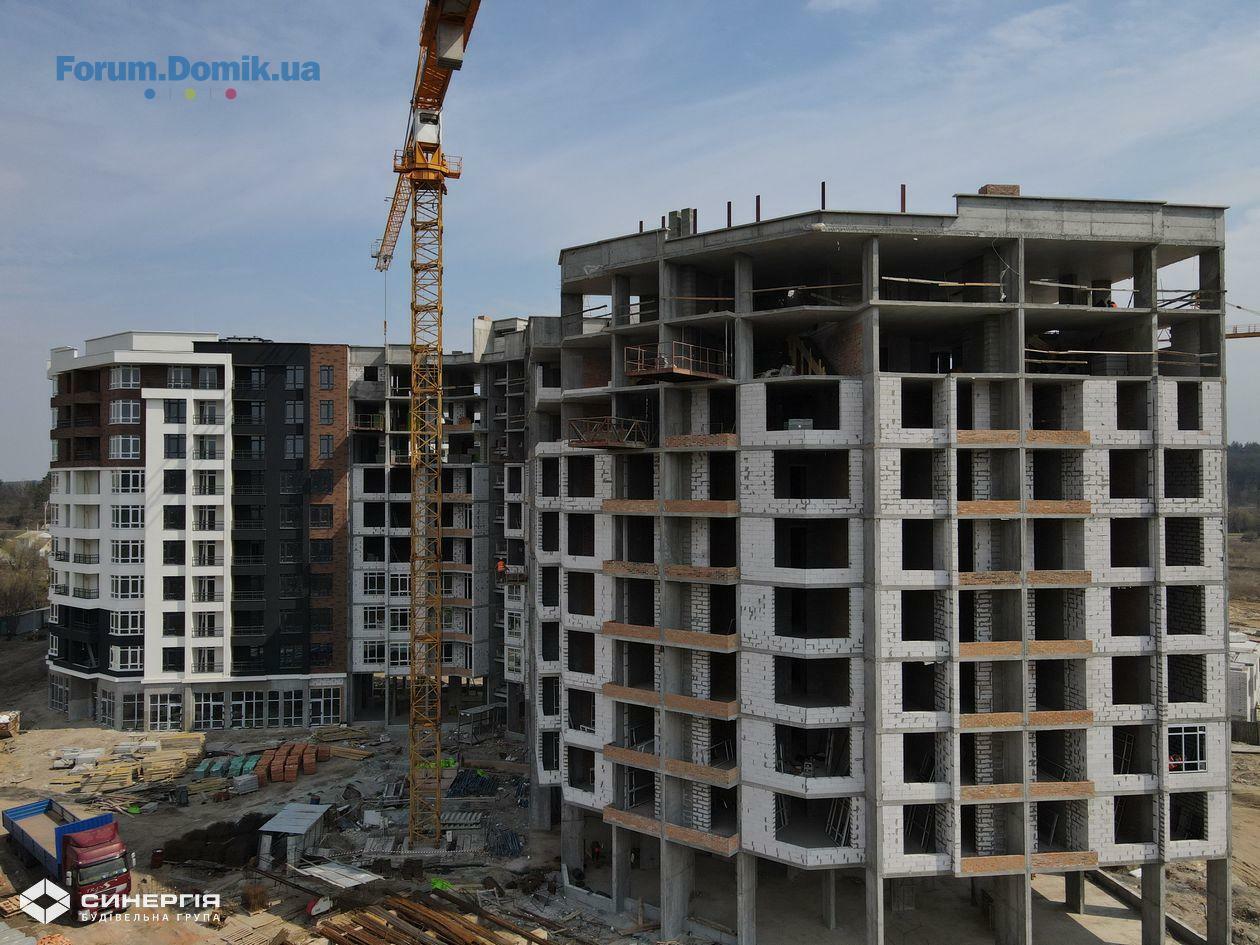

У третій секції завершуємо зводити стіни 10-го поверху. Завершили монтаж вікон до 8-го поверху.

У четвертій секції завершили зводити стіни 5-го поверху.

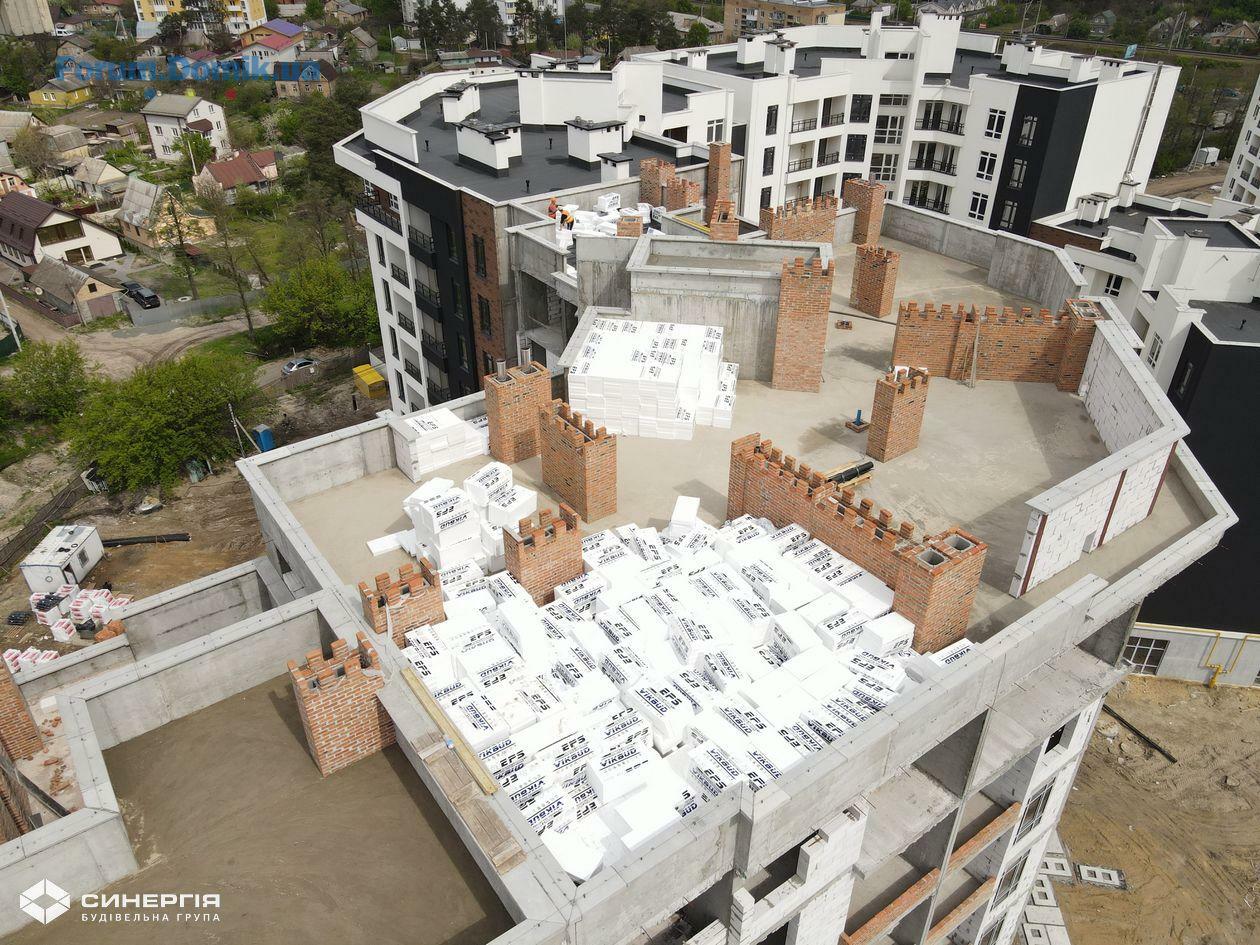

У п’ятій секції завершили зводити стіни всіх поверхів. Штукатуримо стіни у місцях загального користування. Прокладаємо внутрішні комунікації. Розпочали утеплювати покрівлю. Змонтували вікна з 2 по 8 поверхи.

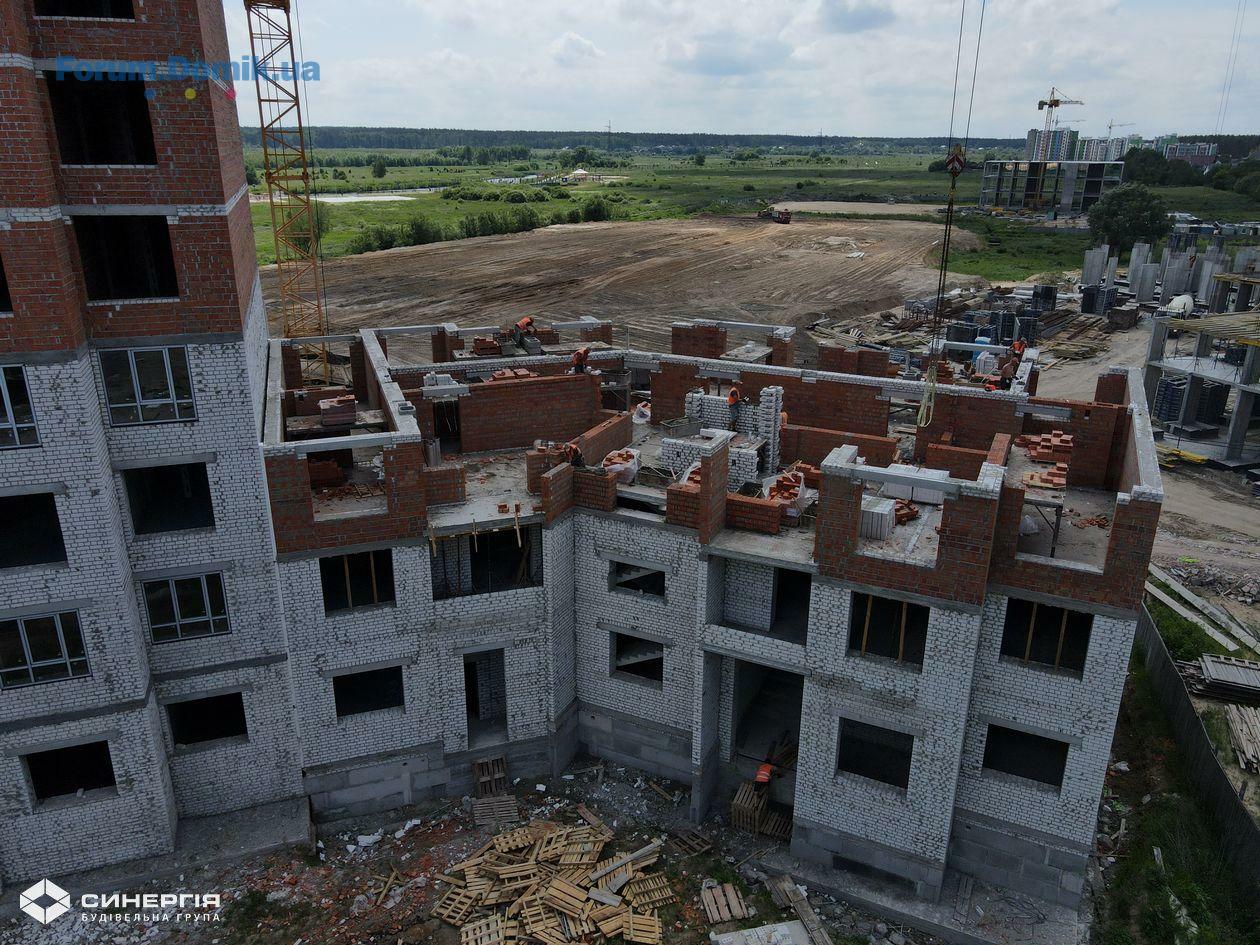

У шостій секції продовжуємо зводити стіни 5-го поверху.

У сьомій секції завершили фасадні роботи 1-го поверху.

У восьмій секції завершили фасадні роботи 1-го поверху.

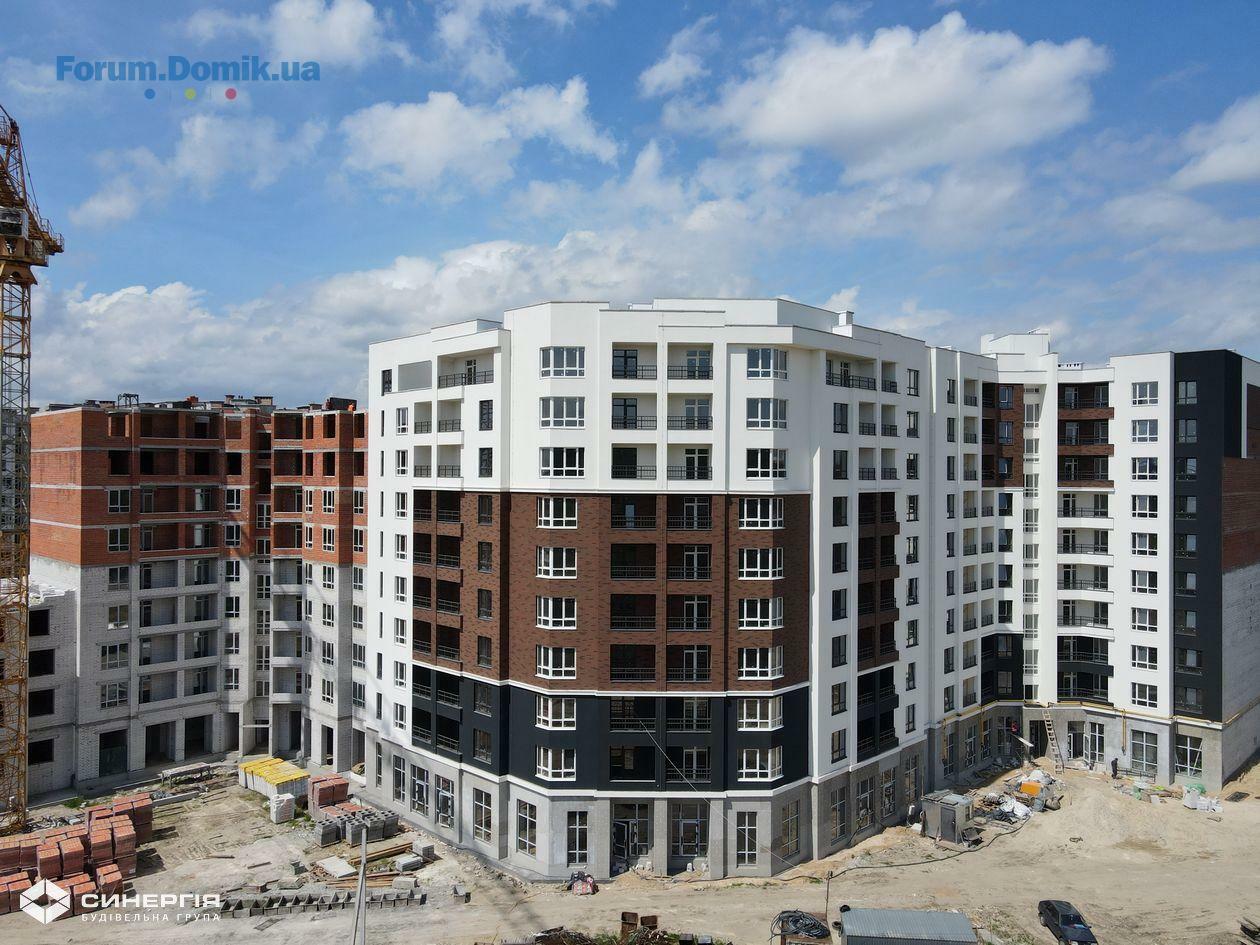

У дев’ятій секції завершуємо фасадні роботи 1-го поверху.

У десятій секції завершили зведення зовнішніх та внутрішніх стін 1-го поверху. Завершили залиття стяжки у квартирах та місцях загального користування. Завершили штукатурити місця загального користування та сходову клітину. Продовжуємо фасадні роботи. Розпочали монтаж квартирних дверей. Завершили монтаж ліфтового обладнання. Розпочали укладати плитку у місцях загального користування. Завершили прокладання внутрішніх комунікацій 1-го поверху.

У одинадцятій секції завершили зведення зовнішніх та внутрішніх стін 1-го поверху. Продовжуємо фасадні роботи. Завершуємо залиття стяжки у квартирах та місцях загального користування. Розпочали штукатурити місця загального користування та сходову клітину. Розпочали монтаж ліфтового обладнання. Завершили прокладання внутрішніх комунікацій 1-го поверху.

У двадцятій секції продовжуємо монолітні роботи 5-го поверху.

У двадцять першій секції продовжуємо влаштовувати вертикальні елементи 4-го поверху.

У двадцять другій секції продовжуємо влаштовувати вертикальні елементи 3-го поверху.

У двадцять третій секції завершили залиття плити-перекриття над 2 поверхом.

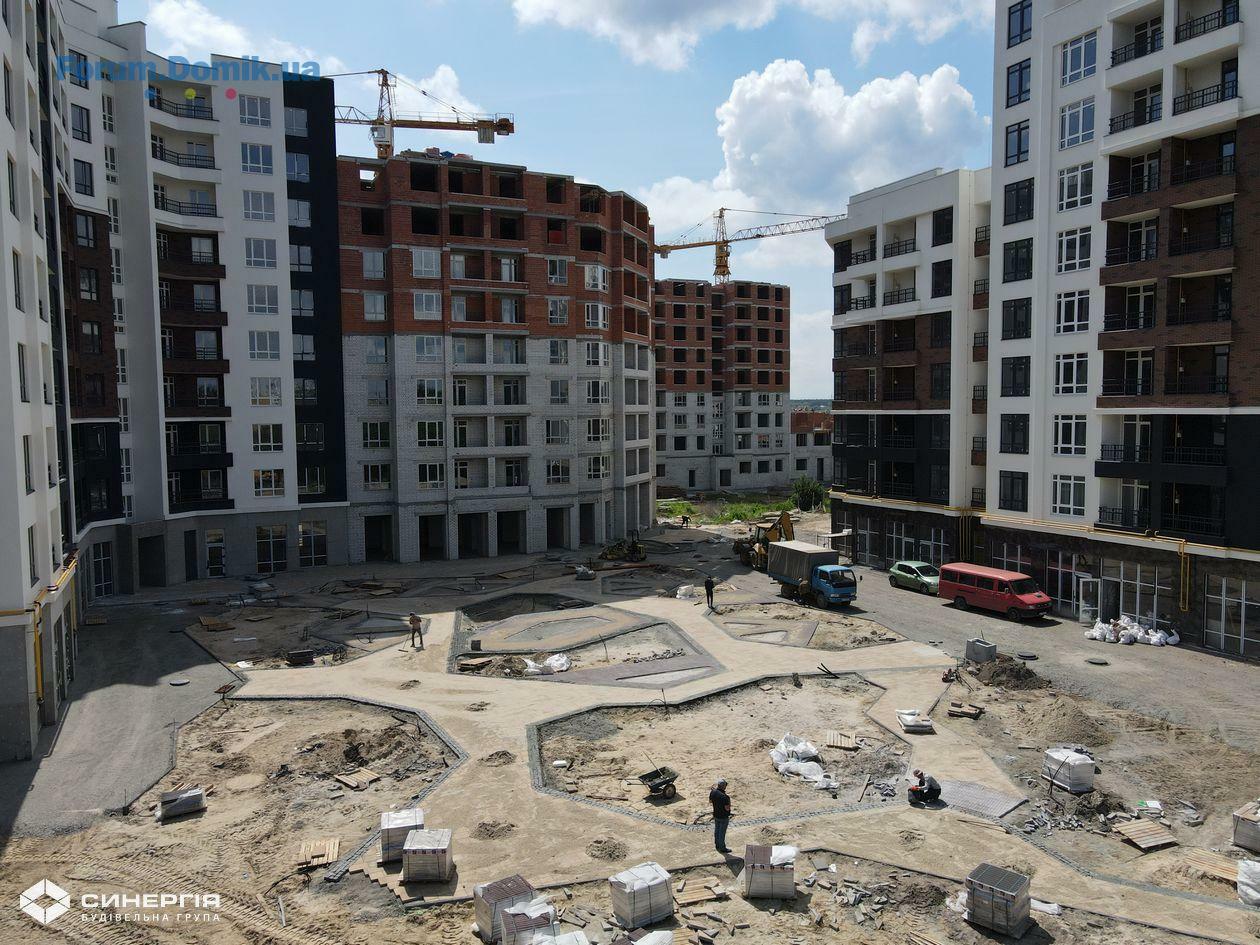

На території ЖК «Синергія Сіті» продовжуємо влаштування благоустрою біля 7,8 та 1 секцій. Продовжуємо укладати бруківкою дорогу біля 1 секції. Розпочали прокладання зовнішніх комунікацій до 10 та 11 секцій.
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
1. . .81011
Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
Подробнее
