ЖК "Заречный", Сумы, ул. Харьковская, 6
Domik System
Inform bot
37 480
09 сентября 2019
05 апр 2016 19:08
По состоянию на 01.04.2016 года выполнены следующие работы:
По секции №1.
– устройство стяжек в местах общего пользования на 5-10 этажах;
– частичная штукатурка несущих стен квартир 2-3 этажей;
– шпатлевка потолков мест общего пользования и лестничных клеток 1-5 этажей;
Ведутся работы:
– монтаж конструкций алюминиевого фасада.
По секции №2.
– 100% кладки облицовки цокольного этажа;
– 100% перегородок цокольного этажа;
– 100% кладки входов в подвалы и световых приямков;
– 100% перекрытия цокольного этажа;
Ведутся работы:
– 60% кладки несущих стен 1-го этажа;
– устройство кладки перегородок санузлов.
По секции №1.
– устройство стяжек в местах общего пользования на 5-10 этажах;
– частичная штукатурка несущих стен квартир 2-3 этажей;
– шпатлевка потолков мест общего пользования и лестничных клеток 1-5 этажей;
Ведутся работы:
– монтаж конструкций алюминиевого фасада.
По секции №2.
– 100% кладки облицовки цокольного этажа;
– 100% перегородок цокольного этажа;
– 100% кладки входов в подвалы и световых приямков;
– 100% перекрытия цокольного этажа;
Ведутся работы:
– 60% кладки несущих стен 1-го этажа;
– устройство кладки перегородок санузлов.
Domik System
Inform bot
37 480
09 сентября 2019
11 апр 2016 18:20
По секции №1.
Ведутся работы:
– 30% кирпичной кладки парапетов;
– 75% стяжек по местам общего пользования и лестничных клеток;
– электромонтажные работы по местам общего пользования;
– монтаж и остекление конструкций витража;
– штукатурка наружных несущих стен.
По секции №2.
Ведутся работы:
– 90% кладки несущих стен 1-го этажа;
– 60% перекрытия 1-го этажа;
– 20% кирпичной кладки наружных стен 2-го этажа;
– устройство монолитной плиты козырька над входом со стороны р. Псел;
– кладка межквартирных и межкомнатных перегородок 1-го этажа;
– устройство стяжек мест общего пользования 1-го этажа.
Ведутся работы:
– 30% кирпичной кладки парапетов;
– 75% стяжек по местам общего пользования и лестничных клеток;
– электромонтажные работы по местам общего пользования;
– монтаж и остекление конструкций витража;
– штукатурка наружных несущих стен.
По секции №2.
Ведутся работы:
– 90% кладки несущих стен 1-го этажа;
– 60% перекрытия 1-го этажа;
– 20% кирпичной кладки наружных стен 2-го этажа;
– устройство монолитной плиты козырька над входом со стороны р. Псел;
– кладка межквартирных и межкомнатных перегородок 1-го этажа;
– устройство стяжек мест общего пользования 1-го этажа.
Domik System
Inform bot
37 480
09 сентября 2019
18 апр 2016 19:39
По секции №1.
– монтаж конструкций и остекление алюминиевого витража, устройство примыканий;

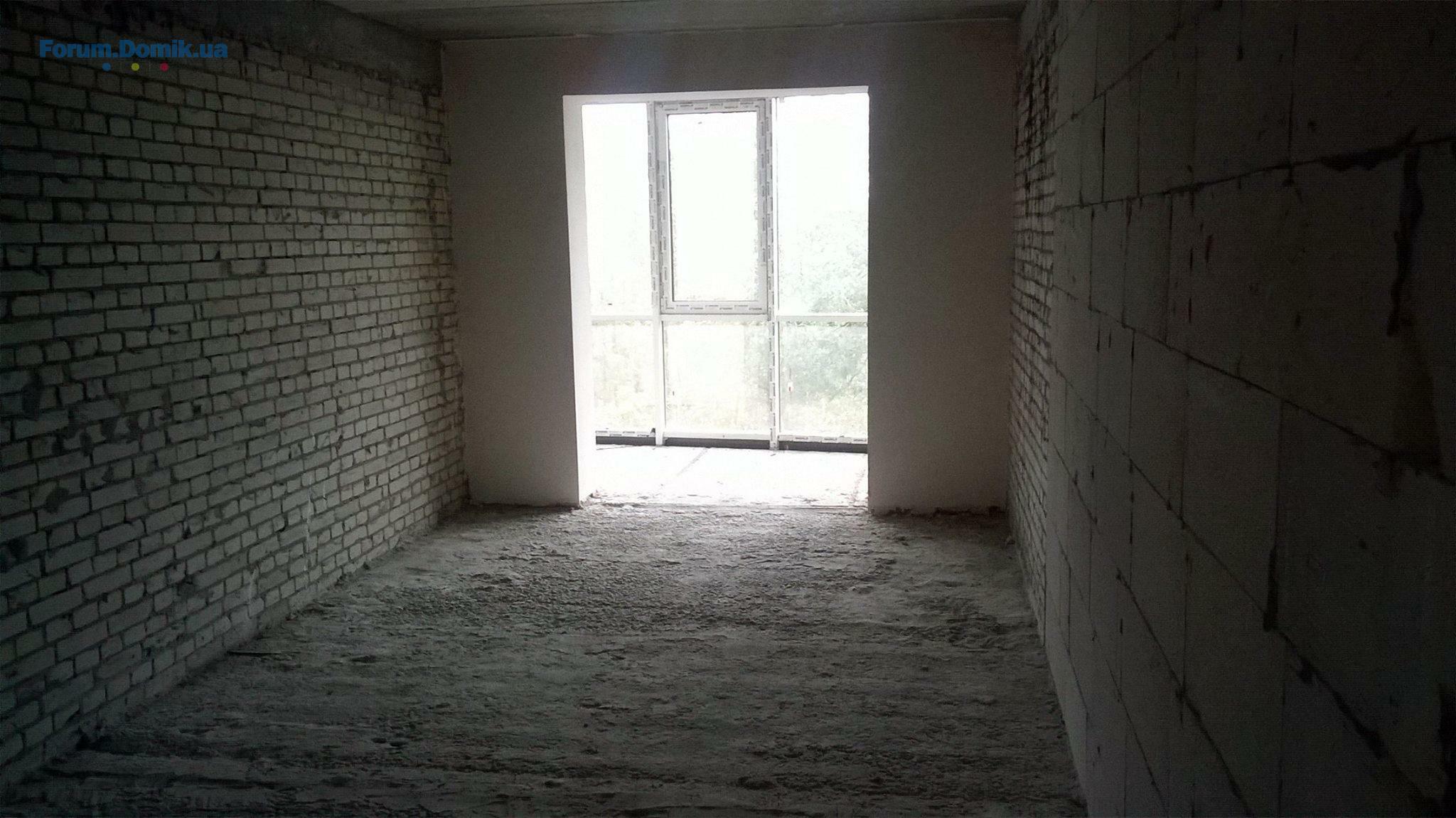

– частичная штукатурка несущих стен квартир;
– штукатурка стен коридоров общего пользования и лестничных клеток;
– облицовка стен коридоров общего пользования и лестничных клеток керамической плиткой;
– устройство покрытий полов коридоров общего пользования и лестничных клеток;

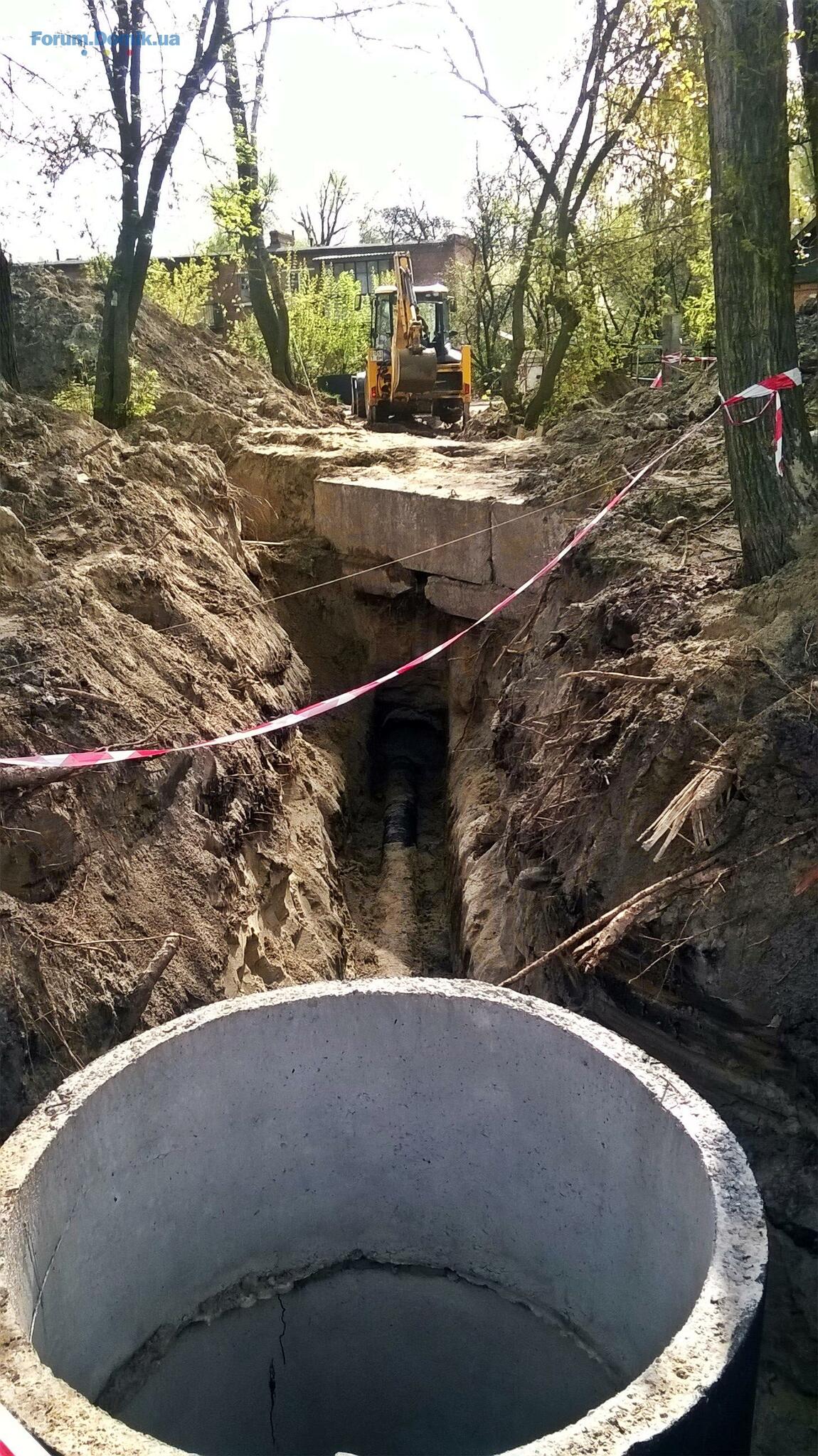

– прокладка магистрального трубопровода канализации в сторону ул. Даргомыжского.
По секции №2.
– 70% кладки несущих стен 2-го этажа;
– 100% перегородок санузлов 1-го этажа;
– 100% кладки межквартирных и межкомнатных перегородок 1-го этажа;
– 100% кладки ограждений балконов 1-го этажа.
– монтаж конструкций и остекление алюминиевого витража, устройство примыканий;
– частичная штукатурка несущих стен квартир;
– штукатурка стен коридоров общего пользования и лестничных клеток;
– облицовка стен коридоров общего пользования и лестничных клеток керамической плиткой;
– устройство покрытий полов коридоров общего пользования и лестничных клеток;
– прокладка магистрального трубопровода канализации в сторону ул. Даргомыжского.
По секции №2.
– 70% кладки несущих стен 2-го этажа;
– 100% перегородок санузлов 1-го этажа;
– 100% кладки межквартирных и межкомнатных перегородок 1-го этажа;
– 100% кладки ограждений балконов 1-го этажа.
Domik System
Inform bot
37 480
09 сентября 2019
21 апр 2016 21:44
Domik System
Inform bot
37 480
09 сентября 2019
25 апр 2016 22:06
Domik System
Inform bot
37 480
09 сентября 2019
25 апр 2016 23:00
По состоянию на 22.04.2016 выполняются следующие работы:
По секции №1.
- 75% кладки парапетов;
- облицовка стен коридоров общего пользования и лестничных клеток керамической плиткой;
- штукатурка стен коридоров общего пользования и лестничных клеток;
- устройство покрытий полов коридоров общего пользования и лестничных клеток их керамической плитки;
- прокладка магистрального трубопровода канализации в сторону ул. Даргомыжского.
По секции №2.
- 100% кладки несущих стен 2-го этажа;
- 15% кладки несущих стен 3-го этажа;
- 50% кладки перегородок санузлов 2-го этажа;
- 50% кладки межквартирных и межкомнатных перегородок 2-го этажа;
- 100% перекрытия 2-го этажа.
По секции №1.
- 75% кладки парапетов;
- облицовка стен коридоров общего пользования и лестничных клеток керамической плиткой;
- штукатурка стен коридоров общего пользования и лестничных клеток;
- устройство покрытий полов коридоров общего пользования и лестничных клеток их керамической плитки;
- прокладка магистрального трубопровода канализации в сторону ул. Даргомыжского.
По секции №2.
- 100% кладки несущих стен 2-го этажа;
- 15% кладки несущих стен 3-го этажа;
- 50% кладки перегородок санузлов 2-го этажа;
- 50% кладки межквартирных и межкомнатных перегородок 2-го этажа;
- 100% перекрытия 2-го этажа.
Domik System
Inform bot
37 480
09 сентября 2019
04 май 2016 19:45
По секции 1.
- кирпичная кладка парапетов;
- облицовка стен коридоров общего пользования и лестничных клеток керамической плиткой;
- устройство покрытий полов коридоров общего пользования и лестничных клеток из керамической плитки;
- частичная штукатурка несущих стен квартир;

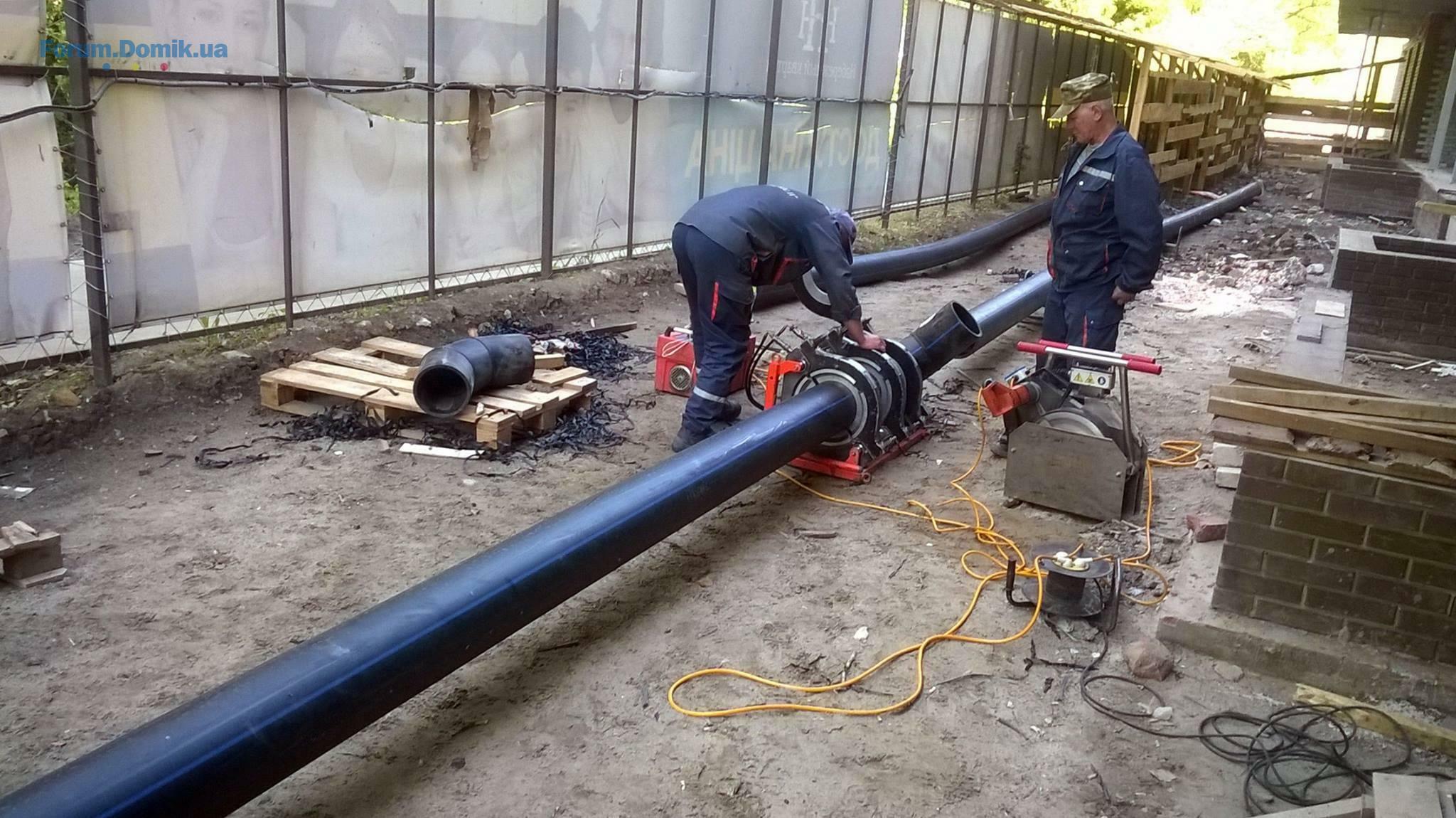

- прокладка магистрального трубопровода водоснабжения со стороны ул. Прокофьева.
По секции 2.
- 75% кладки несущих стен 3-го этажа;
- 100% кладки перегородок 2-го этажа;
- 50% кладки ограждений балконов 2-го и 3-го этажей;
- 50% перекрытия 3-го этажа.
- кирпичная кладка парапетов;
- облицовка стен коридоров общего пользования и лестничных клеток керамической плиткой;
- устройство покрытий полов коридоров общего пользования и лестничных клеток из керамической плитки;
- частичная штукатурка несущих стен квартир;
- прокладка магистрального трубопровода водоснабжения со стороны ул. Прокофьева.
По секции 2.
- 75% кладки несущих стен 3-го этажа;
- 100% кладки перегородок 2-го этажа;
- 50% кладки ограждений балконов 2-го и 3-го этажей;
- 50% перекрытия 3-го этажа.
Domik System
Inform bot
37 480
09 сентября 2019
10 май 2016 20:58
По состоянию на 06.05.2016 выполняются следующие работы.
По секции №1.

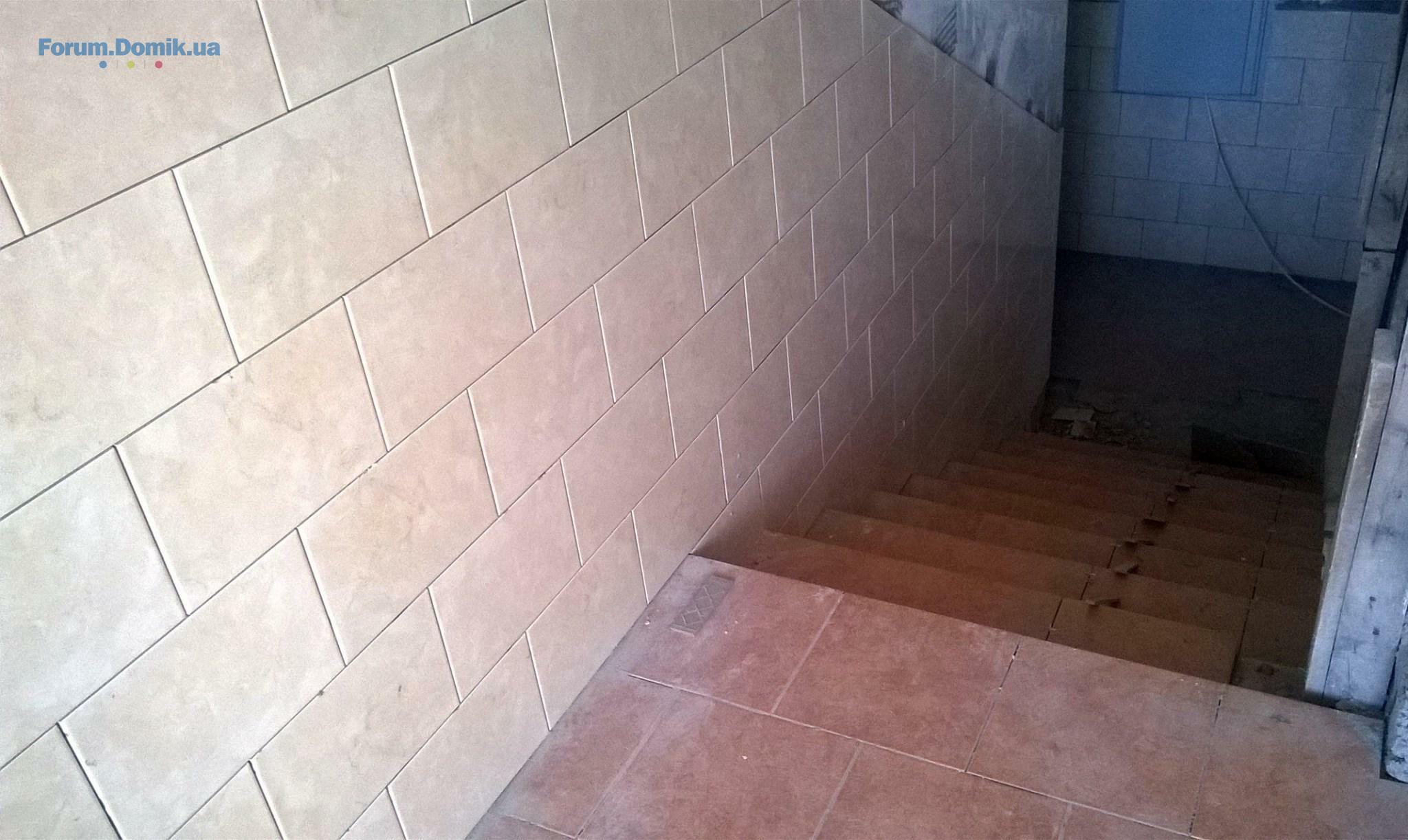

- облицовка стен коридоров общего пользования и лестничных клеток керамической плиткой;
- устройство покрытий полов коридоров общего пользования и лестничных клеток из керамической плитки;

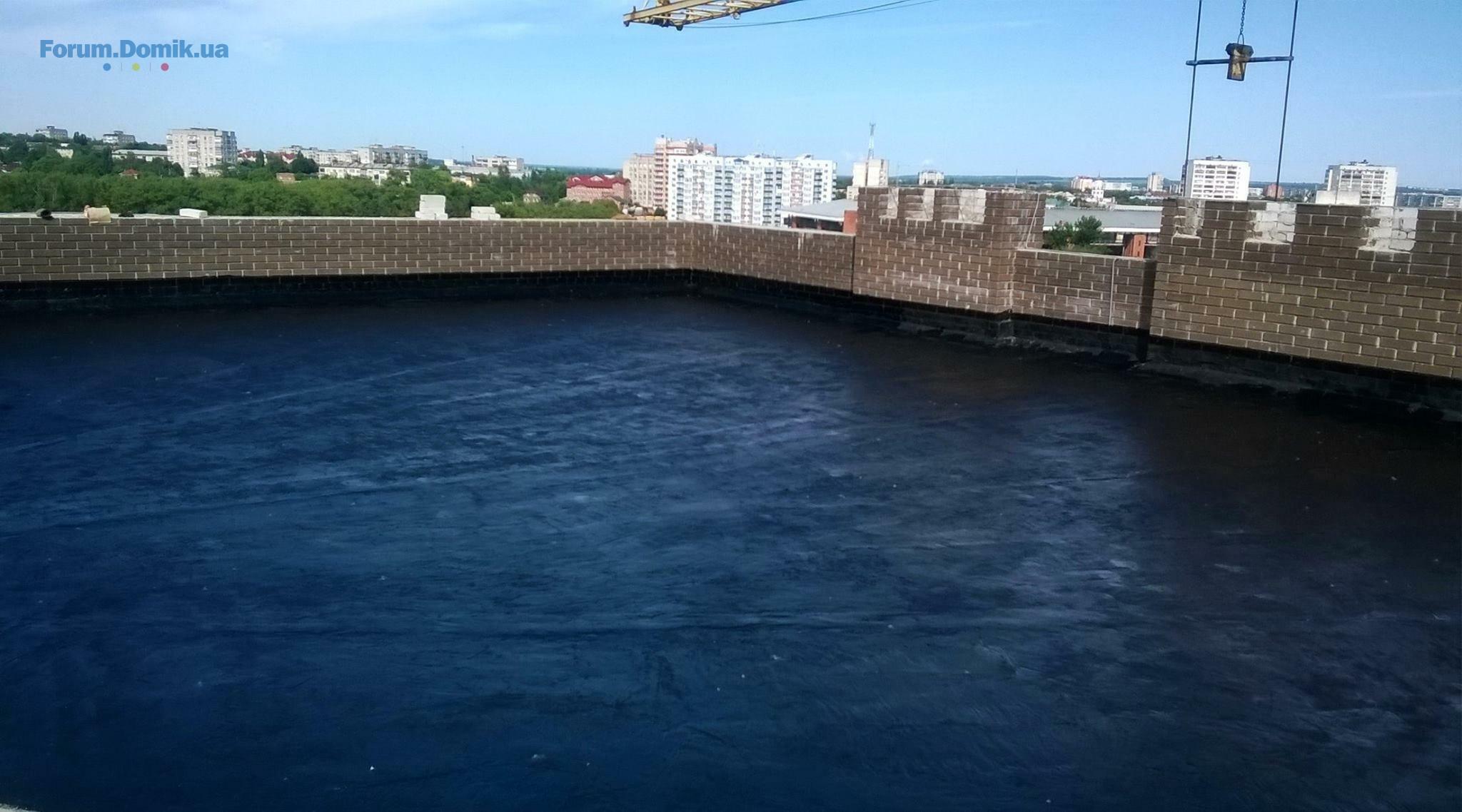

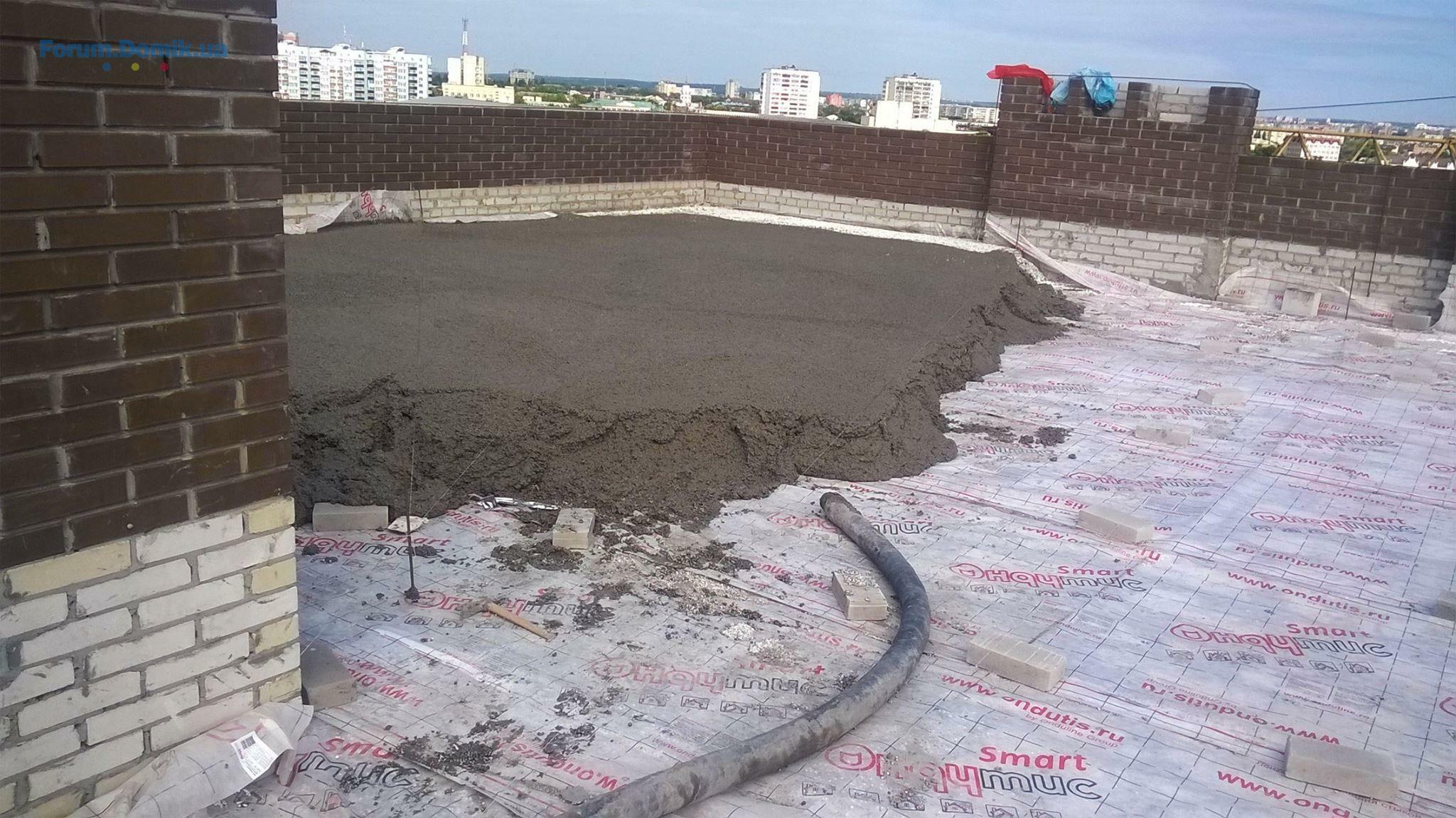

- устройство уклонообразующего слоя кровли, 100% выполнено;
- прокладка магистрального трубопровода водоснабжения со стороны ул. Прокофьева.
По секции №2.
- 100% кирпичной кладки несущих стен 3-го этажа;
- 30% кирпичной кладки несущих стен 4-го этажа;
- 90% кладки перегородок 3-го этажа;
- 100% кладки ограждений балконов 3-го этажа;
- 100% перекрытия 3-го этажа.
По секции №1.
- облицовка стен коридоров общего пользования и лестничных клеток керамической плиткой;
- устройство покрытий полов коридоров общего пользования и лестничных клеток из керамической плитки;
- устройство уклонообразующего слоя кровли, 100% выполнено;
- прокладка магистрального трубопровода водоснабжения со стороны ул. Прокофьева.
По секции №2.
- 100% кирпичной кладки несущих стен 3-го этажа;
- 30% кирпичной кладки несущих стен 4-го этажа;
- 90% кладки перегородок 3-го этажа;
- 100% кладки ограждений балконов 3-го этажа;
- 100% перекрытия 3-го этажа.
Domik System
Inform bot
37 480
09 сентября 2019
10 май 2016 20:59
Domik System
Inform bot
37 480
09 сентября 2019
16 май 2016 21:14
По секции №1.
- облицовка стен коридоров общего пользования и лестничных клеток керамической плиткой;
- устройство покрытий полов коридоров общего пользования и лестничных клеток из керамической плитки;
- устройство теплоизоляции кровли;
- прокладка магистрального трубопровода водоснабжения со стороны ул. Прокофьева.
По секции №2.
- 100% кирпичной кладки несущих стен 4-го этажа;
- 15% кирпичной кладки несущих стен 5-го этажа;
- 100% кладки перегородок 3-го этажа;
- 30% кладки перегородок 4-го этажа;
- 75% кладки ограждений балконов 4-го этажа;
- 25% перекрытия 4-го этажа.
- облицовка стен коридоров общего пользования и лестничных клеток керамической плиткой;
- устройство покрытий полов коридоров общего пользования и лестничных клеток из керамической плитки;
- устройство теплоизоляции кровли;
- прокладка магистрального трубопровода водоснабжения со стороны ул. Прокофьева.
По секции №2.
- 100% кирпичной кладки несущих стен 4-го этажа;
- 15% кирпичной кладки несущих стен 5-го этажа;
- 100% кладки перегородок 3-го этажа;
- 30% кладки перегородок 4-го этажа;
- 75% кладки ограждений балконов 4-го этажа;
- 25% перекрытия 4-го этажа.
Domik System
Inform bot
37 480
09 сентября 2019
16 май 2016 21:15
Domik System
Inform bot
37 480
09 сентября 2019
23 май 2016 22:28
По секции №1.
- облицовка стен коридоров общего пользования и лестничных клеток керамической плиткой;
- устройство покрытий полов коридоров общего пользования и лестничных клеток из керамической плитки;
- устройство теплоизоляции кровли;
- прокладка магистральных трубопроводов водоснабжения и газоснабжения со стороны ул. Прокофьева.
По секции №2.
- 70% кирпичной кладки несущих стен 5-го этажа;
- 80% кладки перегородок 4-го этажа;
- 75% кладки ограждений балконов 4-го этажа;

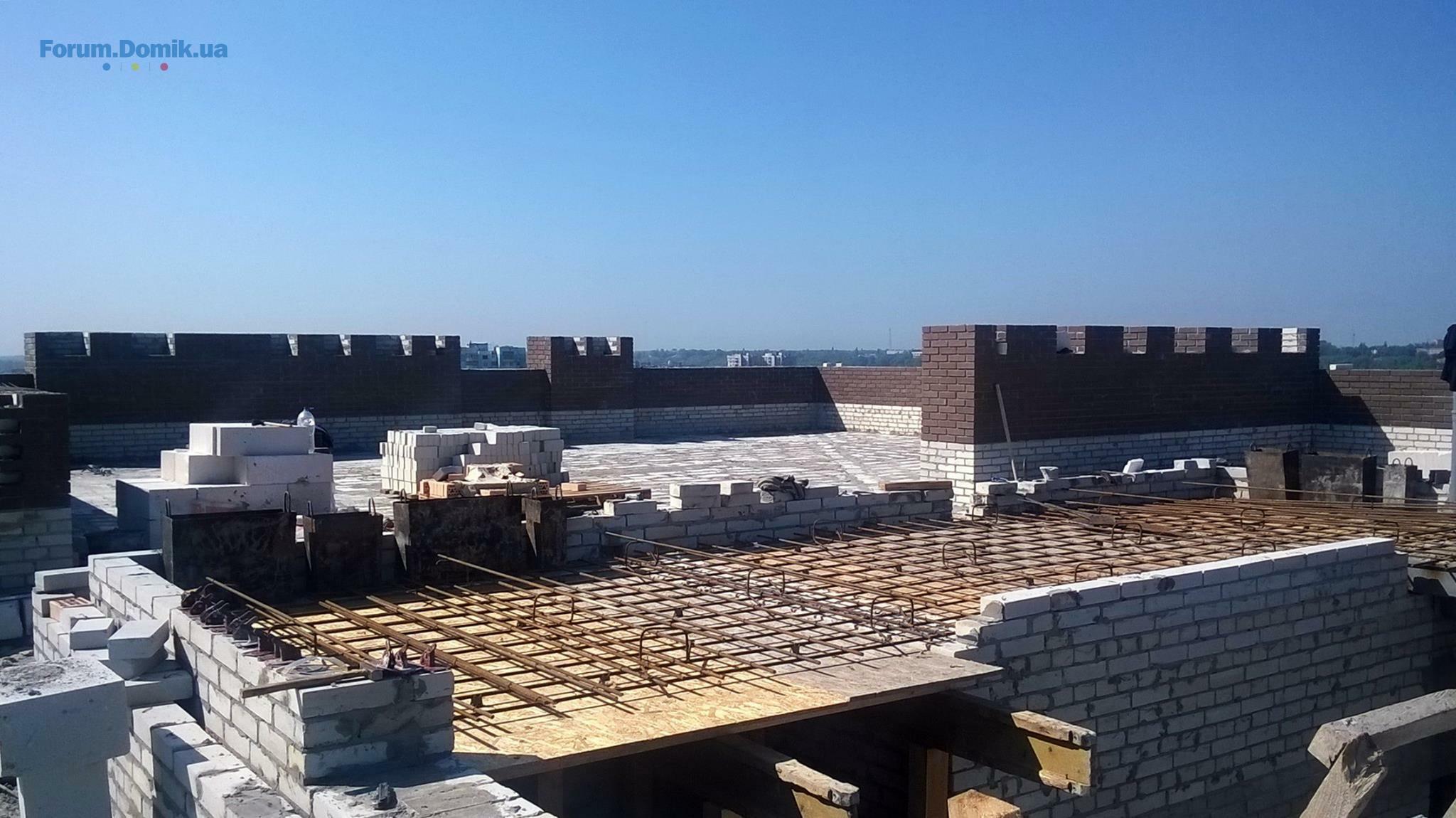

- 100% перекрытия 4-го этажа.
- облицовка стен коридоров общего пользования и лестничных клеток керамической плиткой;
- устройство покрытий полов коридоров общего пользования и лестничных клеток из керамической плитки;
- устройство теплоизоляции кровли;
- прокладка магистральных трубопроводов водоснабжения и газоснабжения со стороны ул. Прокофьева.
По секции №2.
- 70% кирпичной кладки несущих стен 5-го этажа;
- 80% кладки перегородок 4-го этажа;
- 75% кладки ограждений балконов 4-го этажа;
- 100% перекрытия 4-го этажа.
Domik System
Inform bot
37 480
09 сентября 2019
30 май 2016 22:48
По секции №1.
- облицовка стен коридоров общего пользования и лестничных клеток керамической плиткой;
- устройство покрытий полов коридоров общего пользования и лестничных клеток из керамической плитки;
- устройство теплоизоляции кровли;
- прокладка магистрального трубопровода водоснабжения со стороны ул. Харьковская;

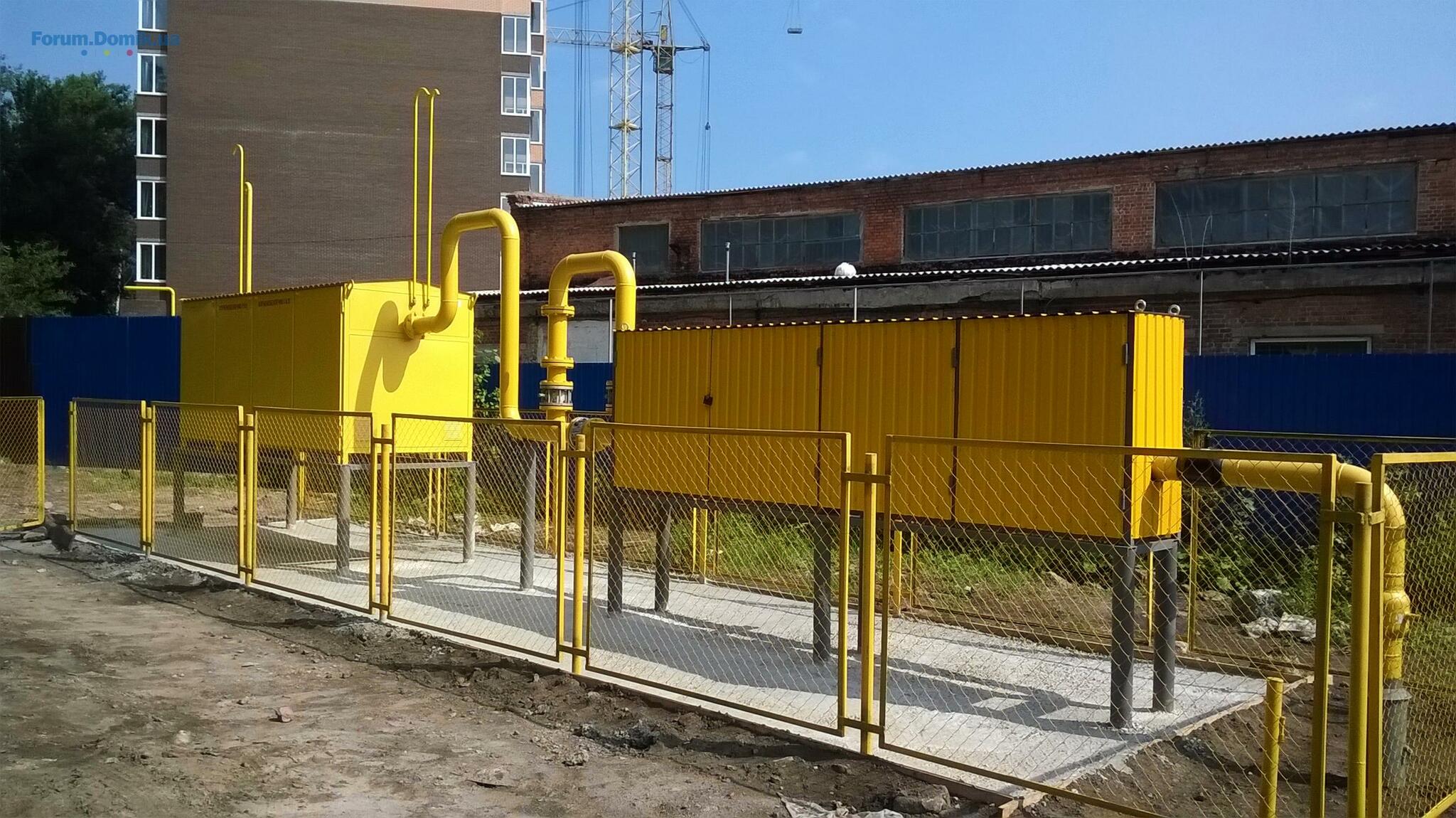

- монтаж шкафной газоснабжения.
По секции №2.
- 100% кирпичной кладки несущих стен 5-го этажа;
- 60% кирпичной кладки несущих стен 6-го этажа;
- 100% кладки перегородок 4-го этажа;
- 75% кладки перегородок 4-го этажа;
- 100% кладки ограждений балконов 5-го этажа;
- 100% перекрытия 5-го этажа.
- облицовка стен коридоров общего пользования и лестничных клеток керамической плиткой;
- устройство покрытий полов коридоров общего пользования и лестничных клеток из керамической плитки;
- устройство теплоизоляции кровли;
- прокладка магистрального трубопровода водоснабжения со стороны ул. Харьковская;
- монтаж шкафной газоснабжения.
По секции №2.
- 100% кирпичной кладки несущих стен 5-го этажа;
- 60% кирпичной кладки несущих стен 6-го этажа;
- 100% кладки перегородок 4-го этажа;
- 75% кладки перегородок 4-го этажа;
- 100% кладки ограждений балконов 5-го этажа;
- 100% перекрытия 5-го этажа.
Domik System
Inform bot
37 480
09 сентября 2019
30 май 2016 22:49
Domik System
Inform bot
37 480
09 сентября 2019
06 июнь 2016 20:02
Domik System
Inform bot
37 480
09 сентября 2019
06 июнь 2016 21:16
По секции №1.
- облицовка стен коридоров общего пользования и лестничных клеток керамической плиткой;
- устройство покрытий полов коридоров общего пользования и лестничных клеток из керамической плитки;

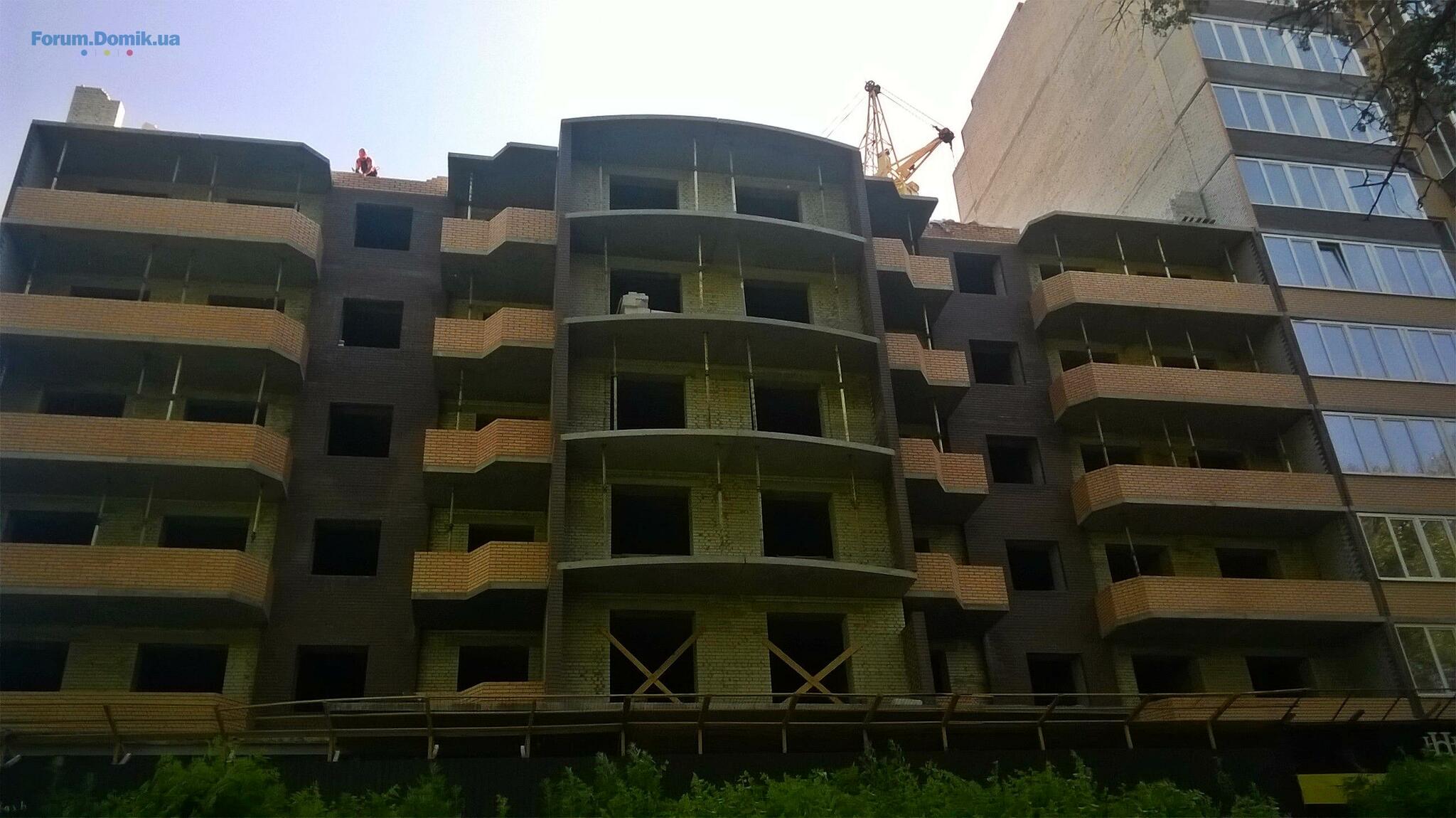

- окончательная отделка стен и потолков коридоров общего пользования, низа лестничных площадок и маршей;

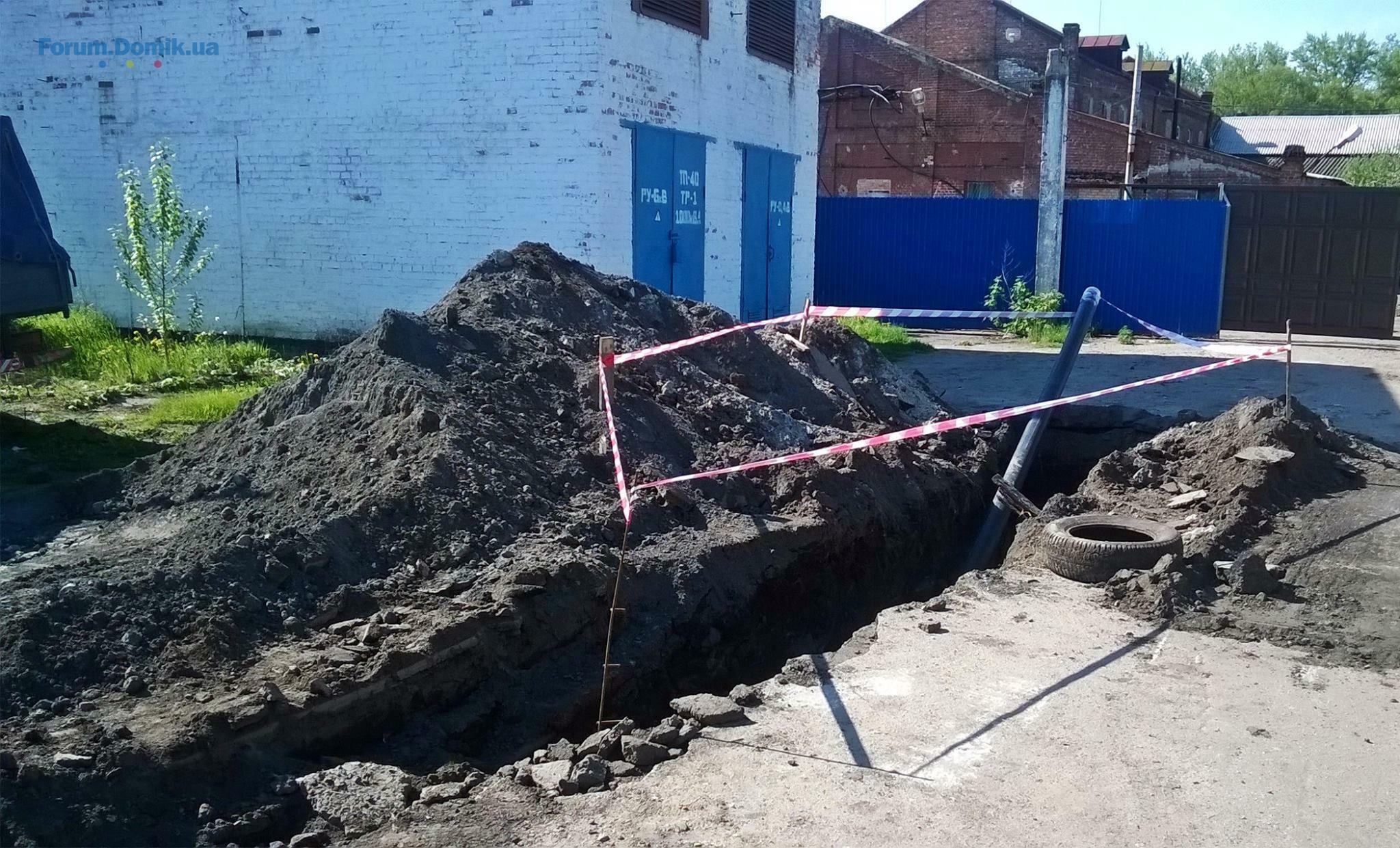

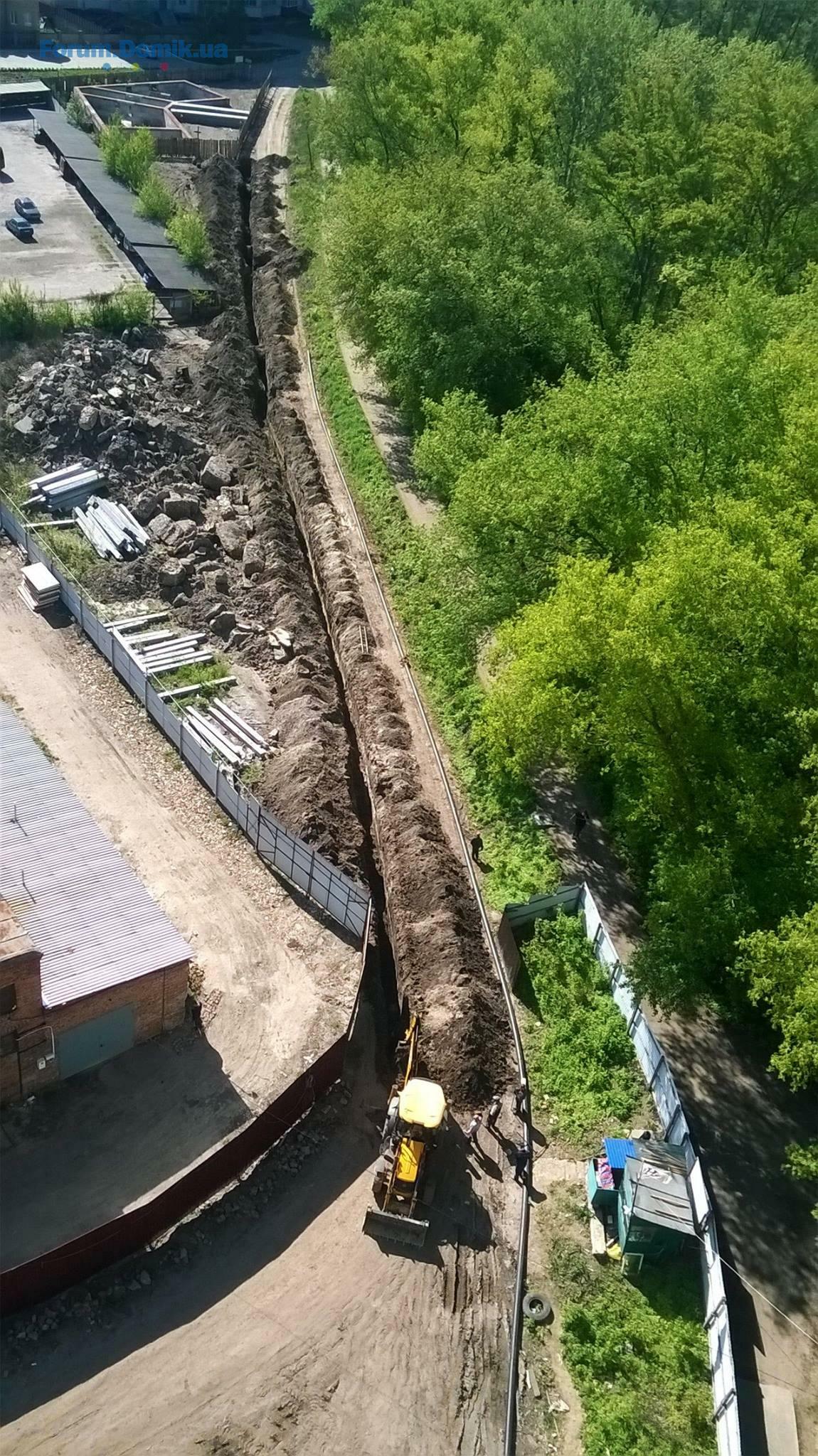

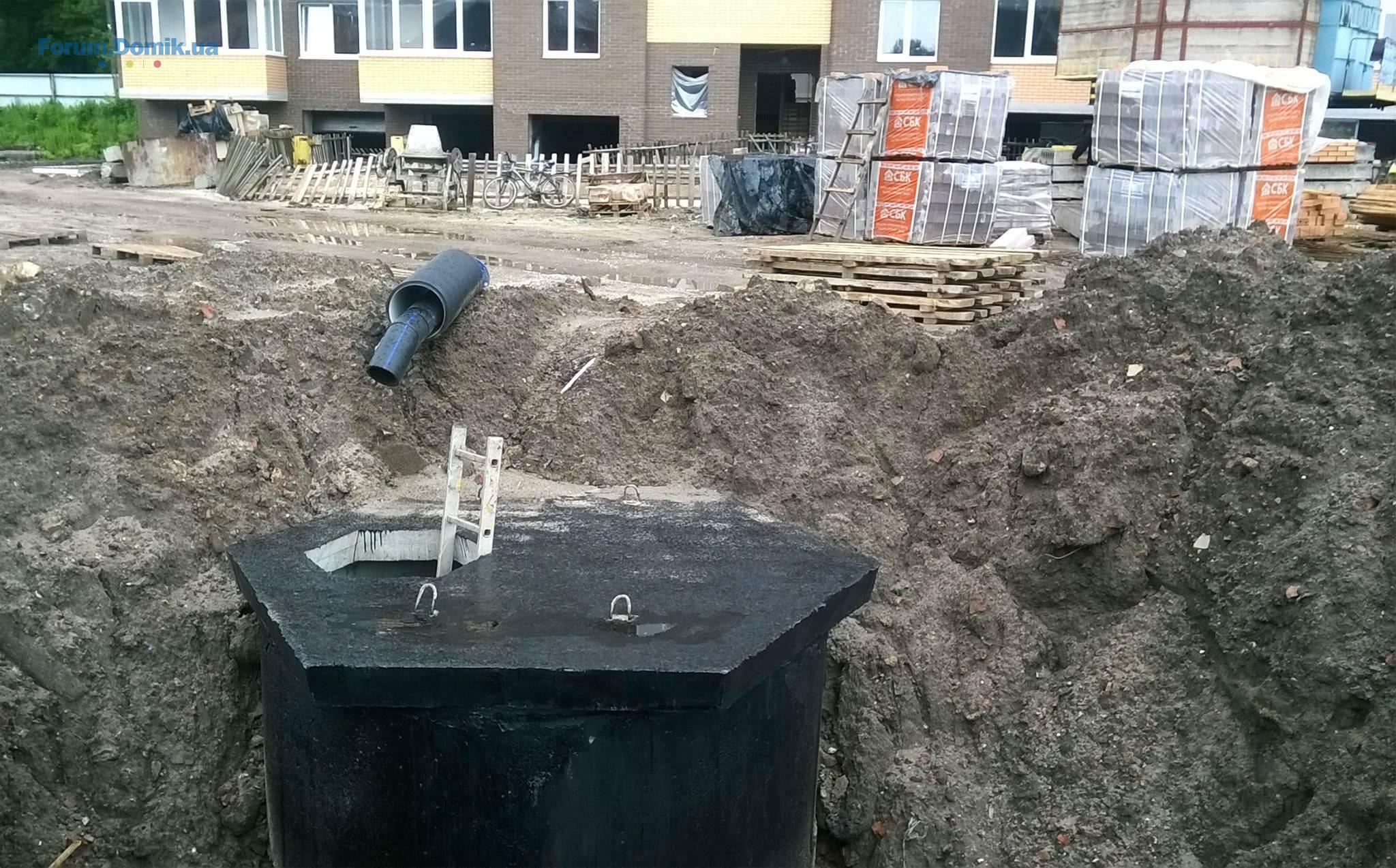

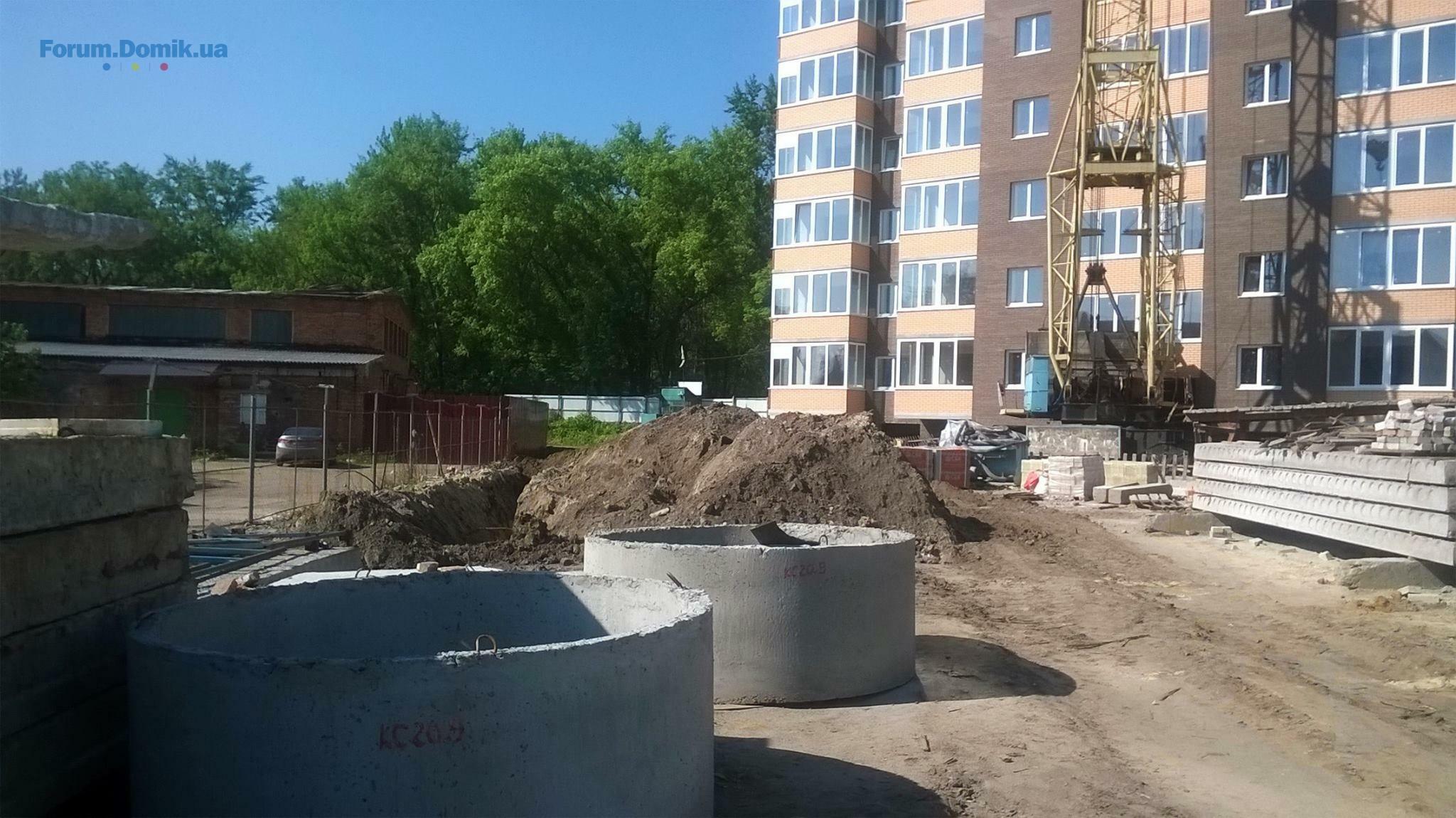

- устройство колодцев водопровода и канализации;

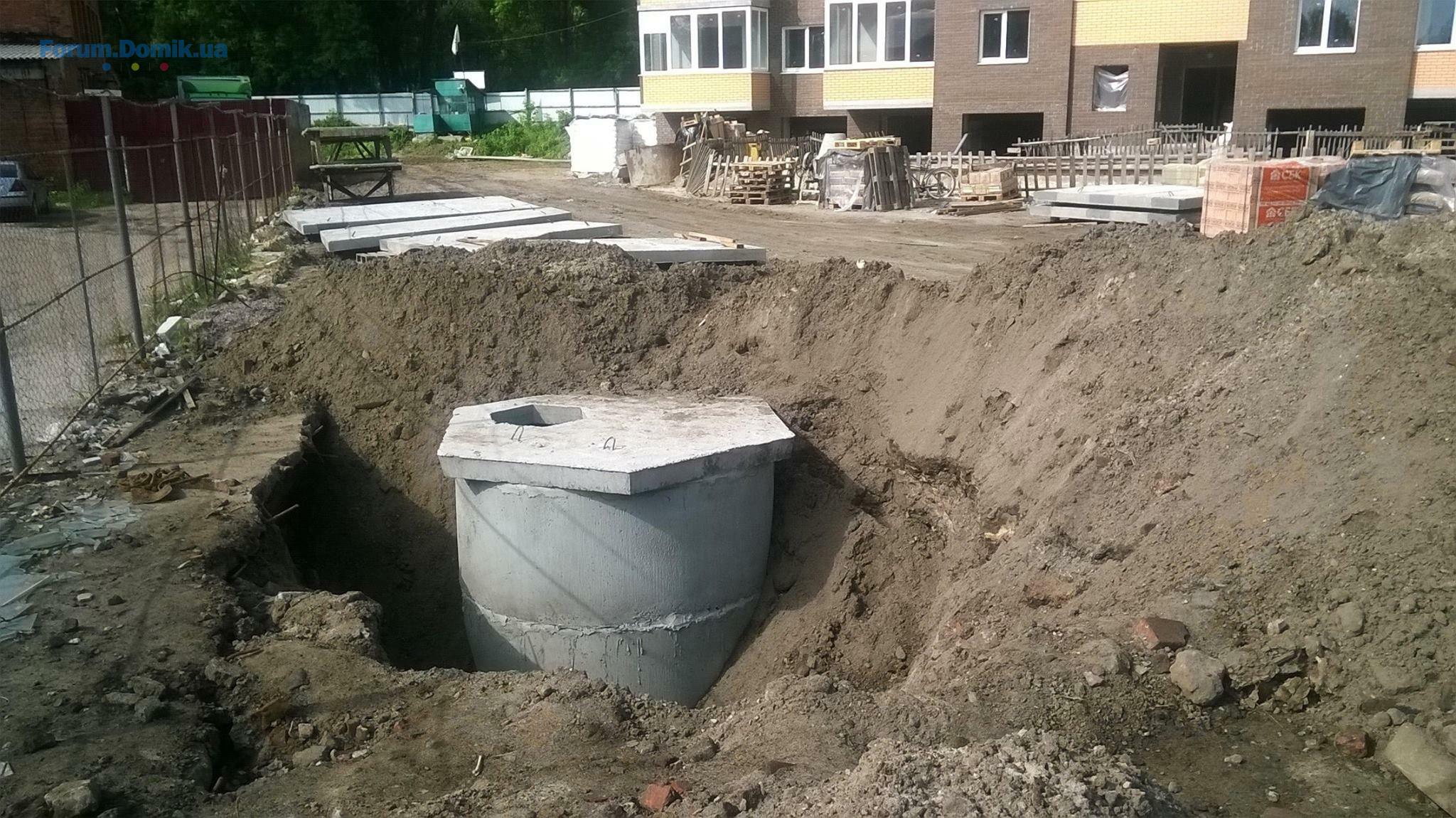

- врезка трубопроводов водопровода и канализации в городские сети.
По секции №2.

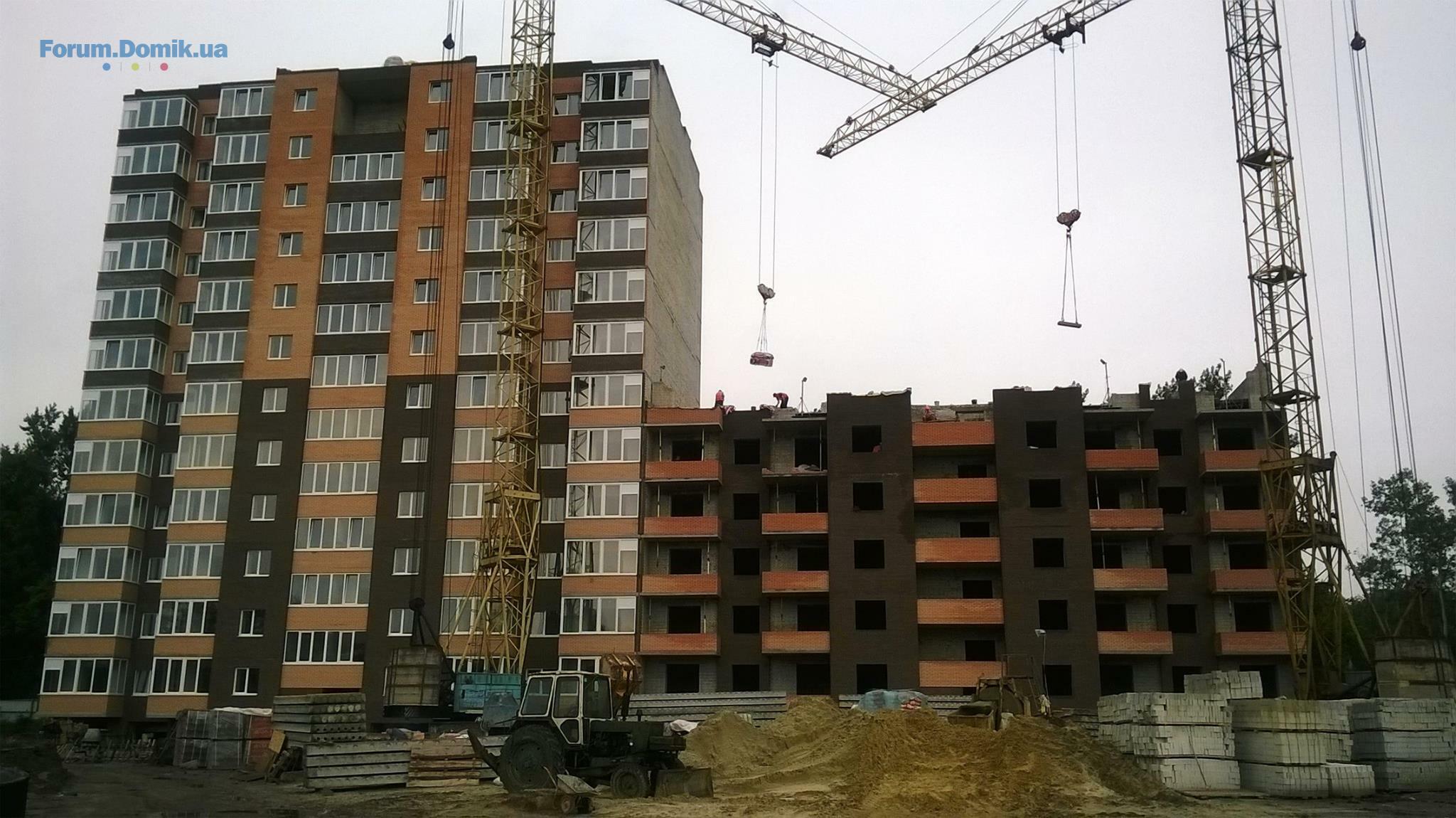

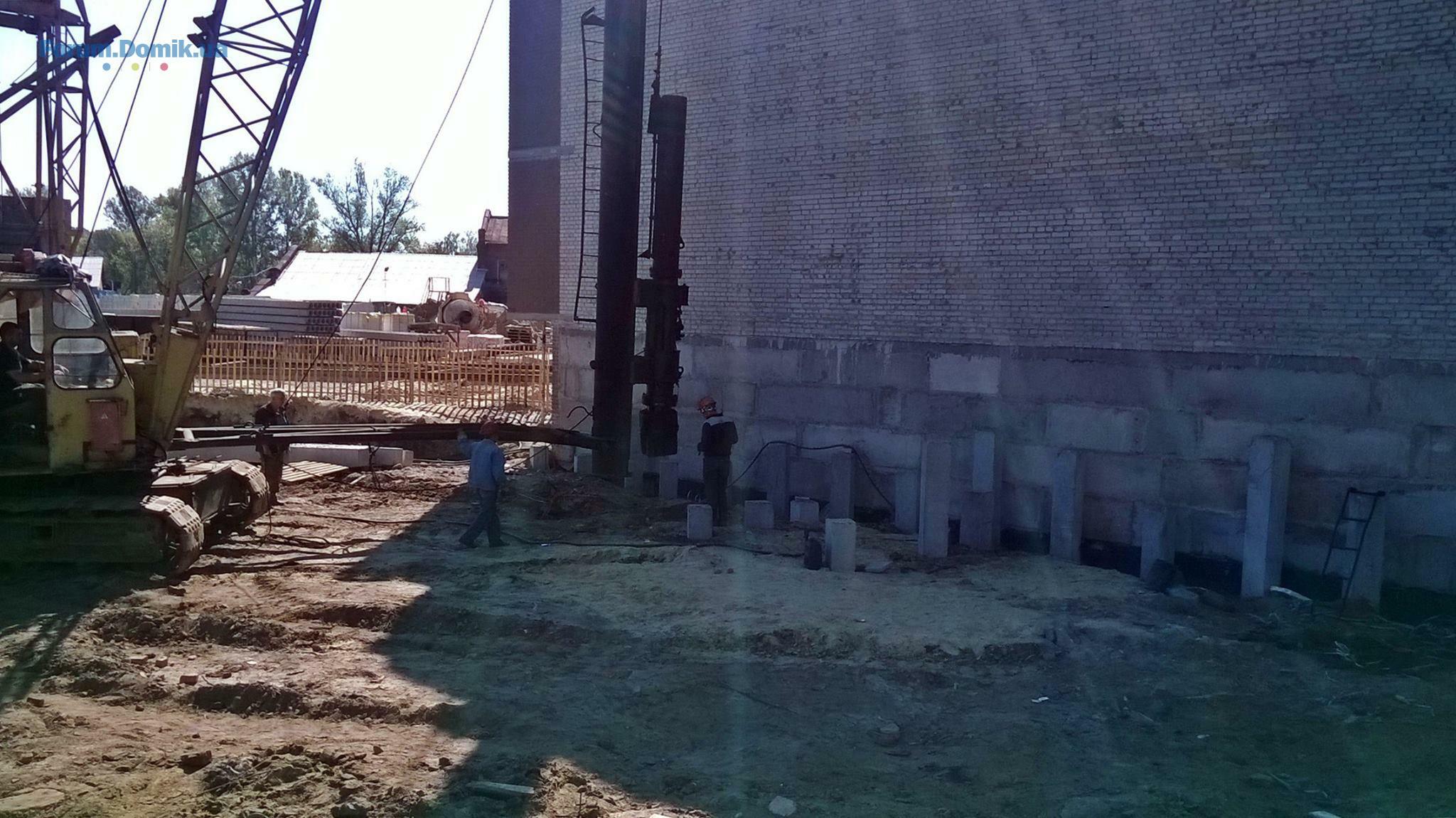

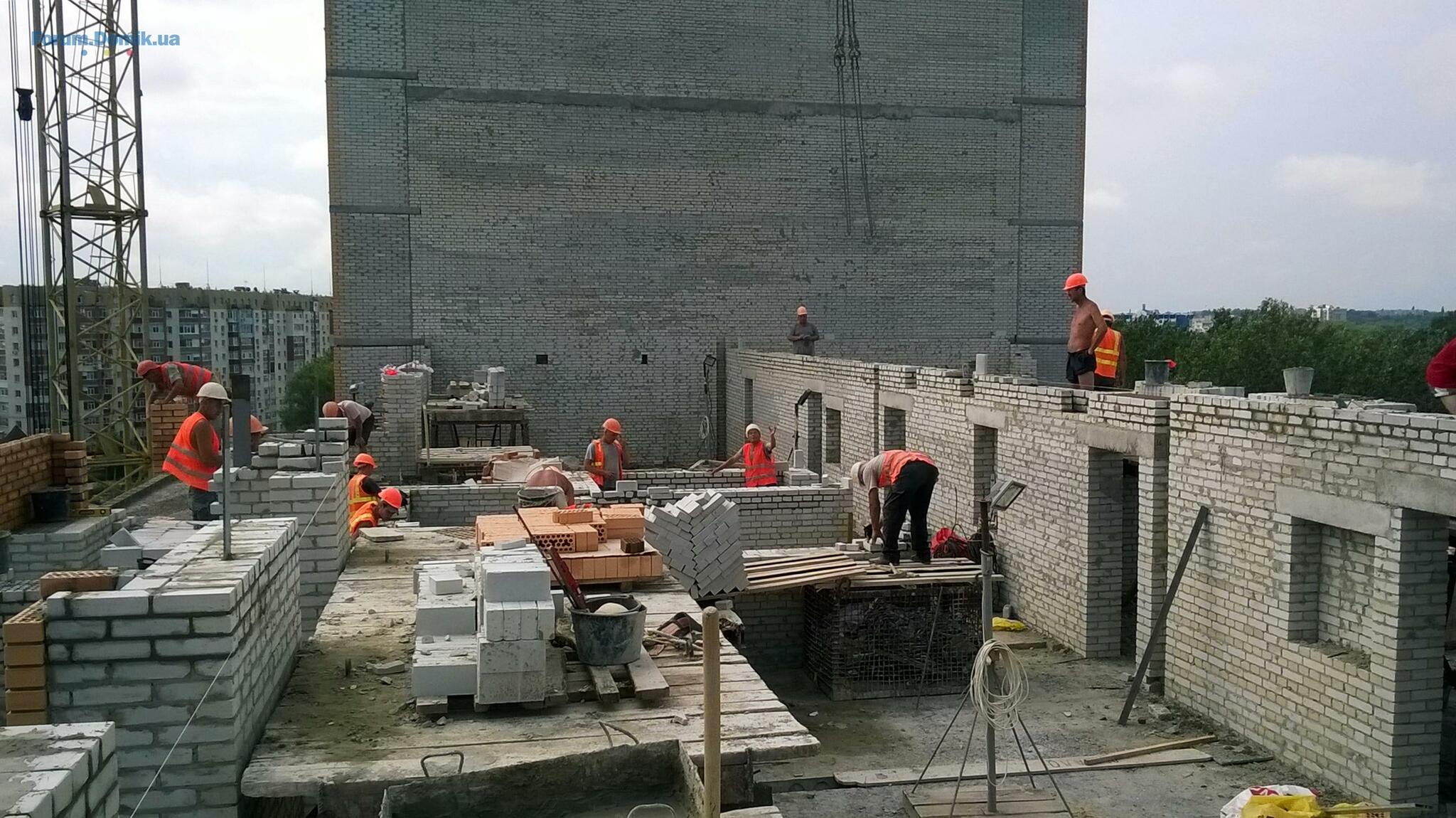

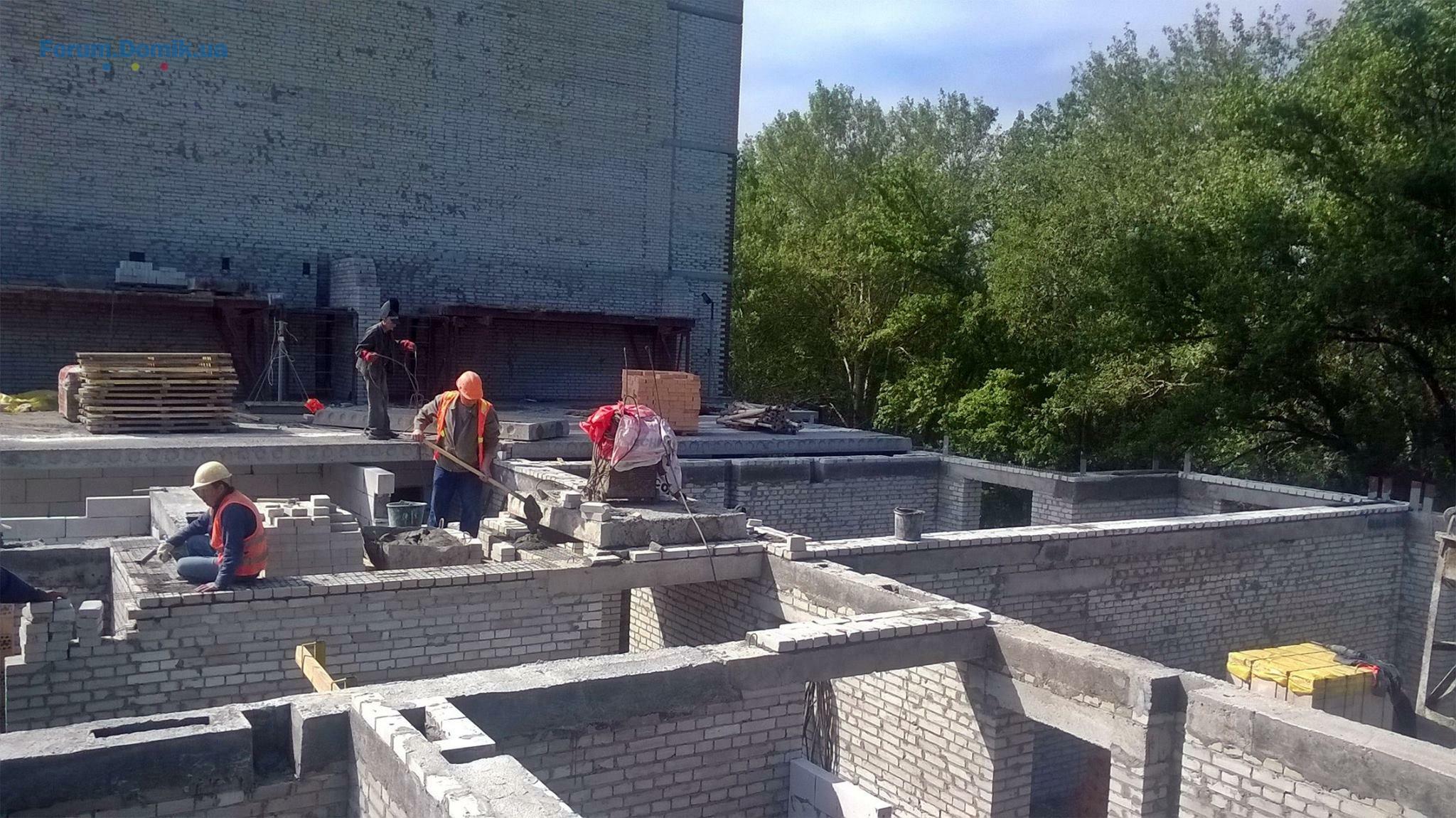

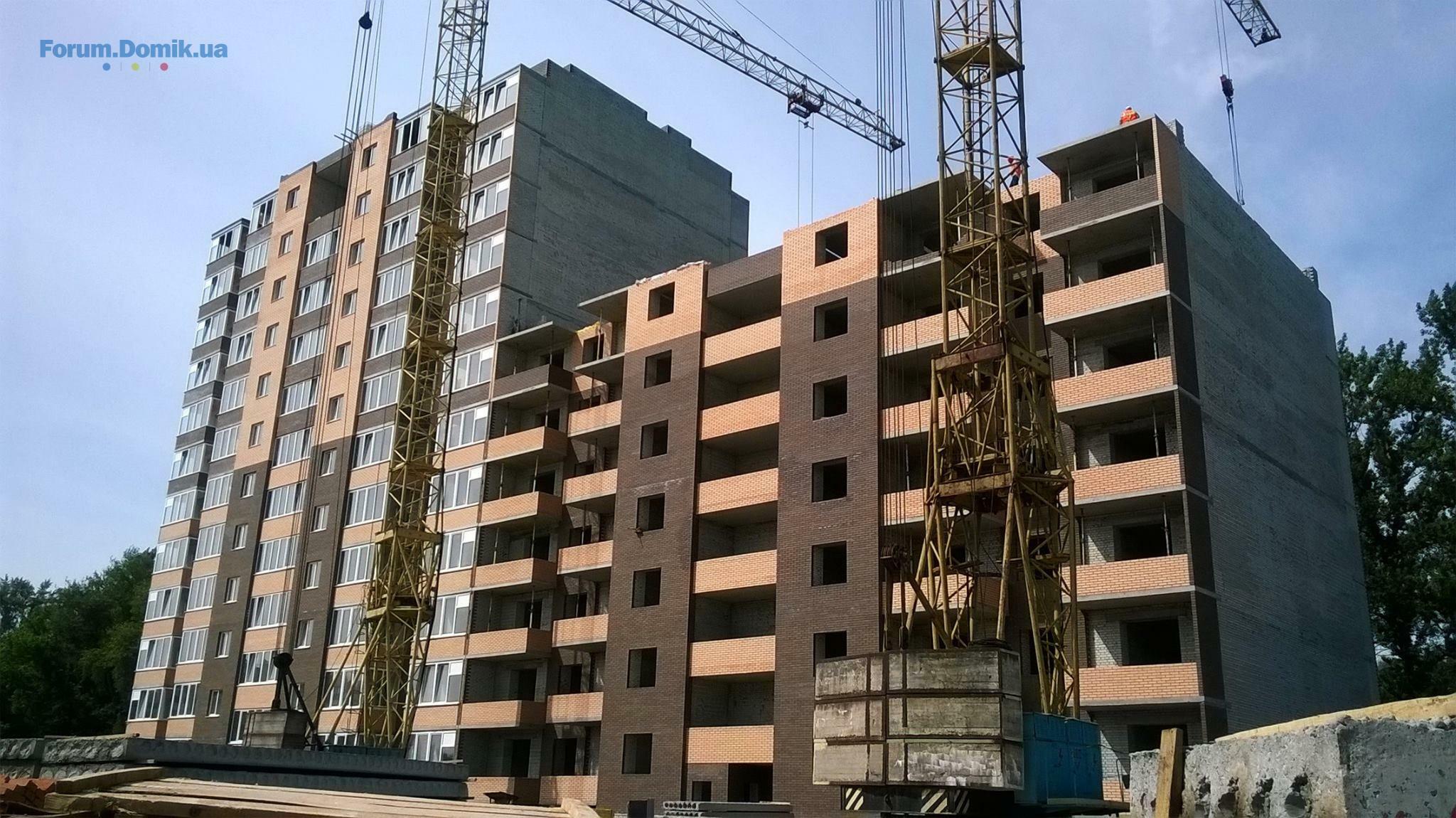

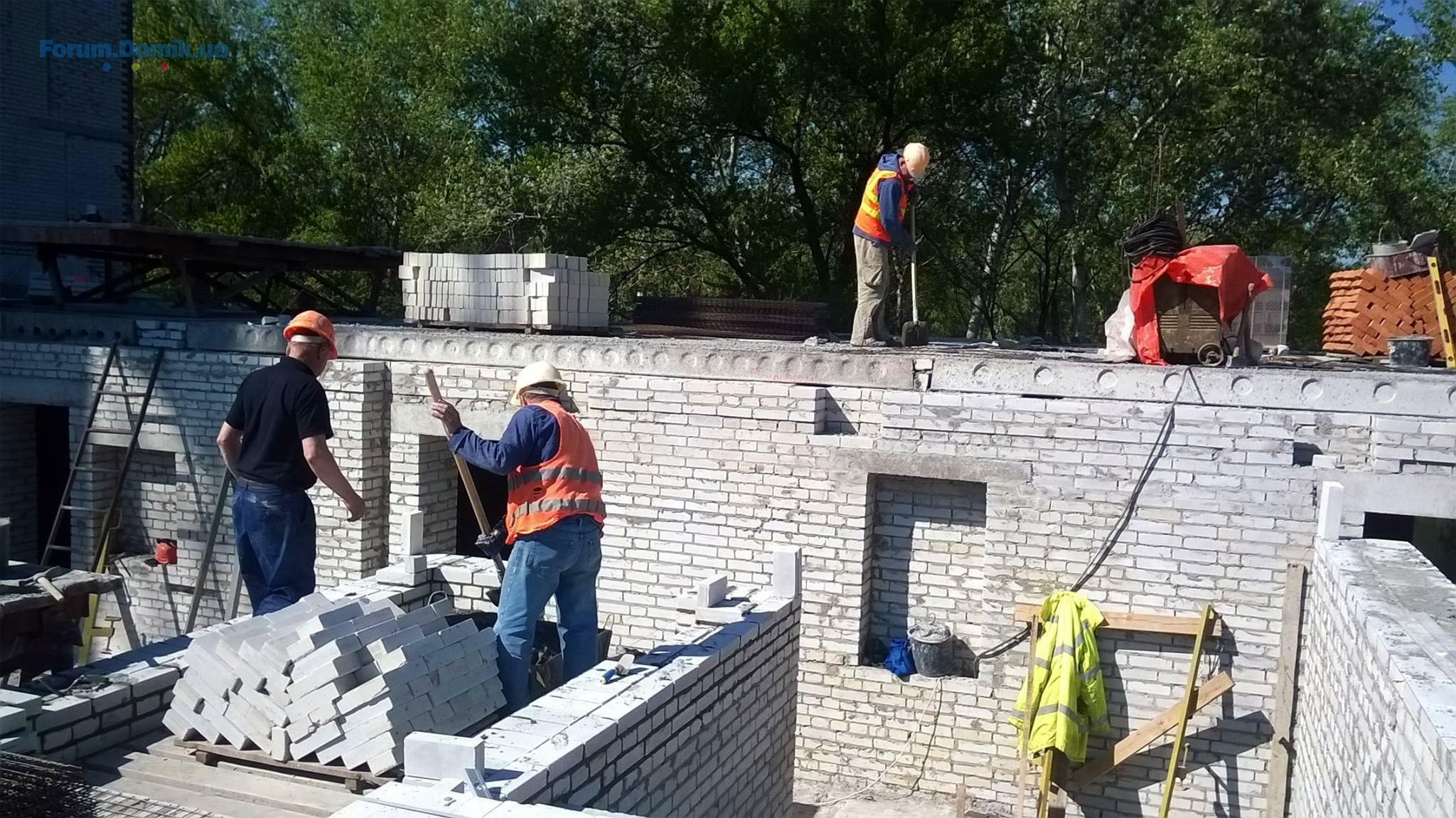

- 100% кирпичной кладки несущих стен 6-го этажа;
- 40% кирпичной кладки несущих стен 7-го этажа;
- 100% кладки перегородок 5-го этажа;
- 50% кладки перегородок 6-го этажа;

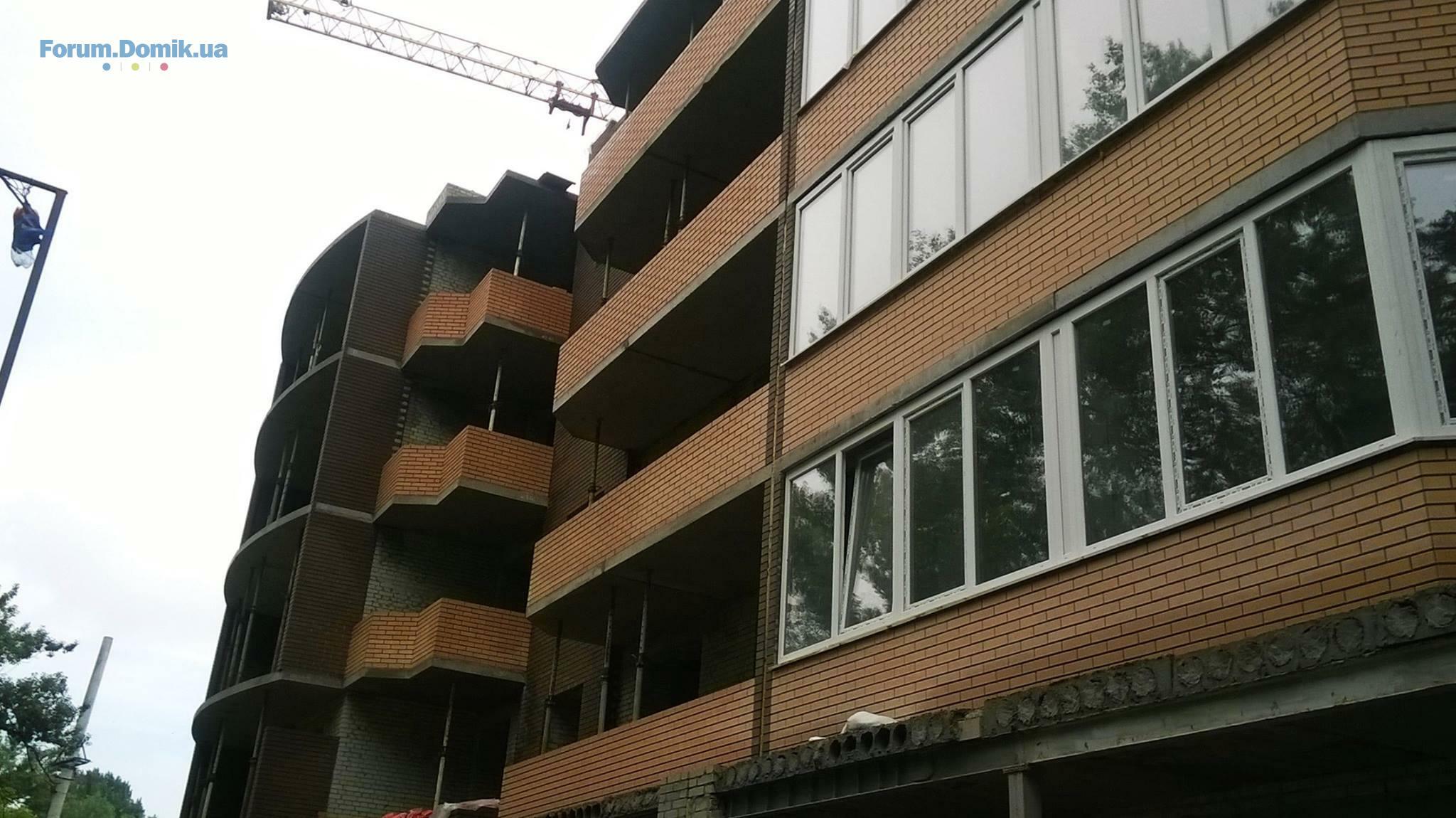

- 100% кладки ограждений балконов 6-го этажа;
- 100% перекрытия 6-го этажа.

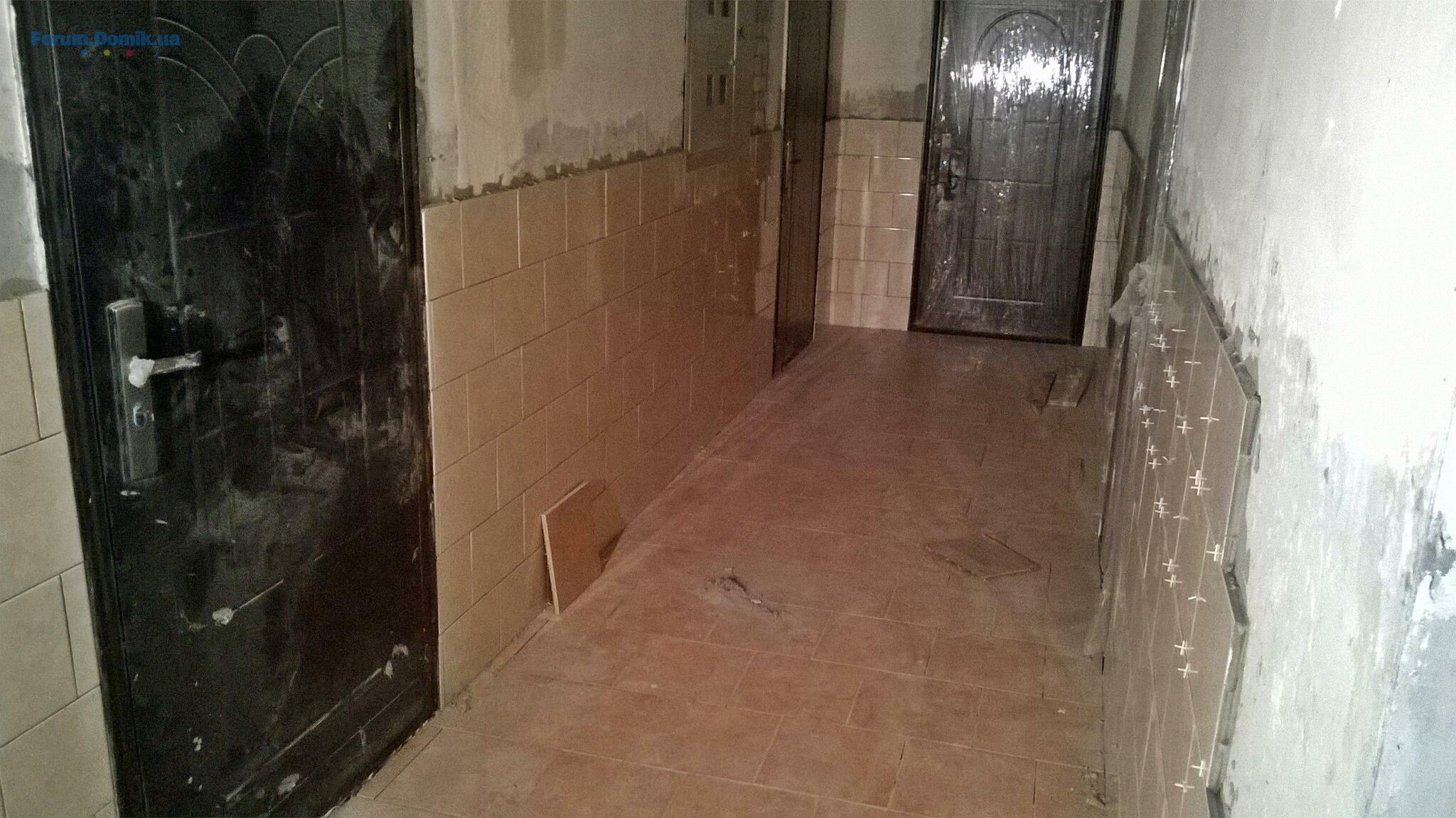

- облицовка стен коридоров общего пользования и лестничных клеток керамической плиткой;
- устройство покрытий полов коридоров общего пользования и лестничных клеток из керамической плитки;
- окончательная отделка стен и потолков коридоров общего пользования, низа лестничных площадок и маршей;

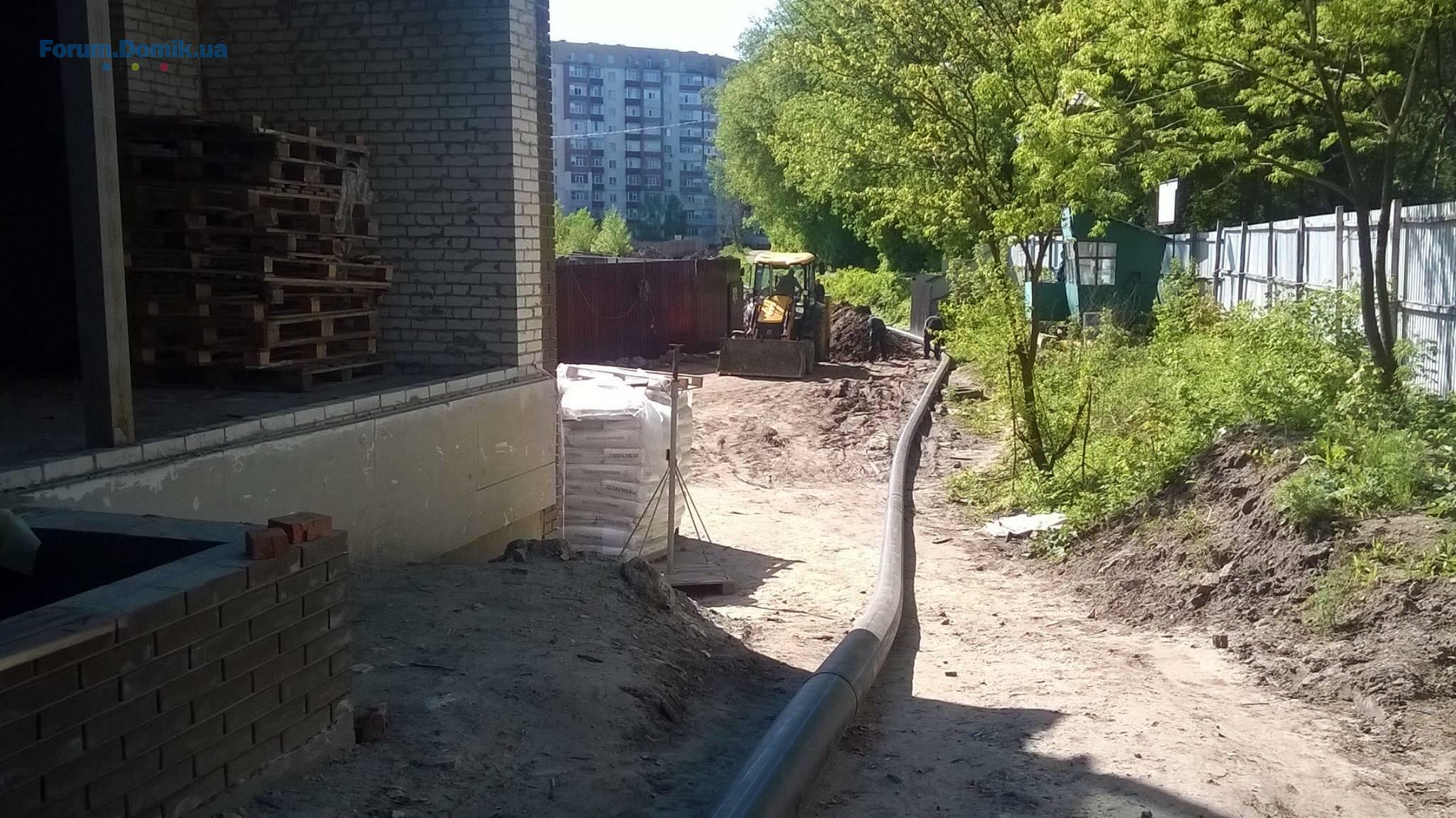

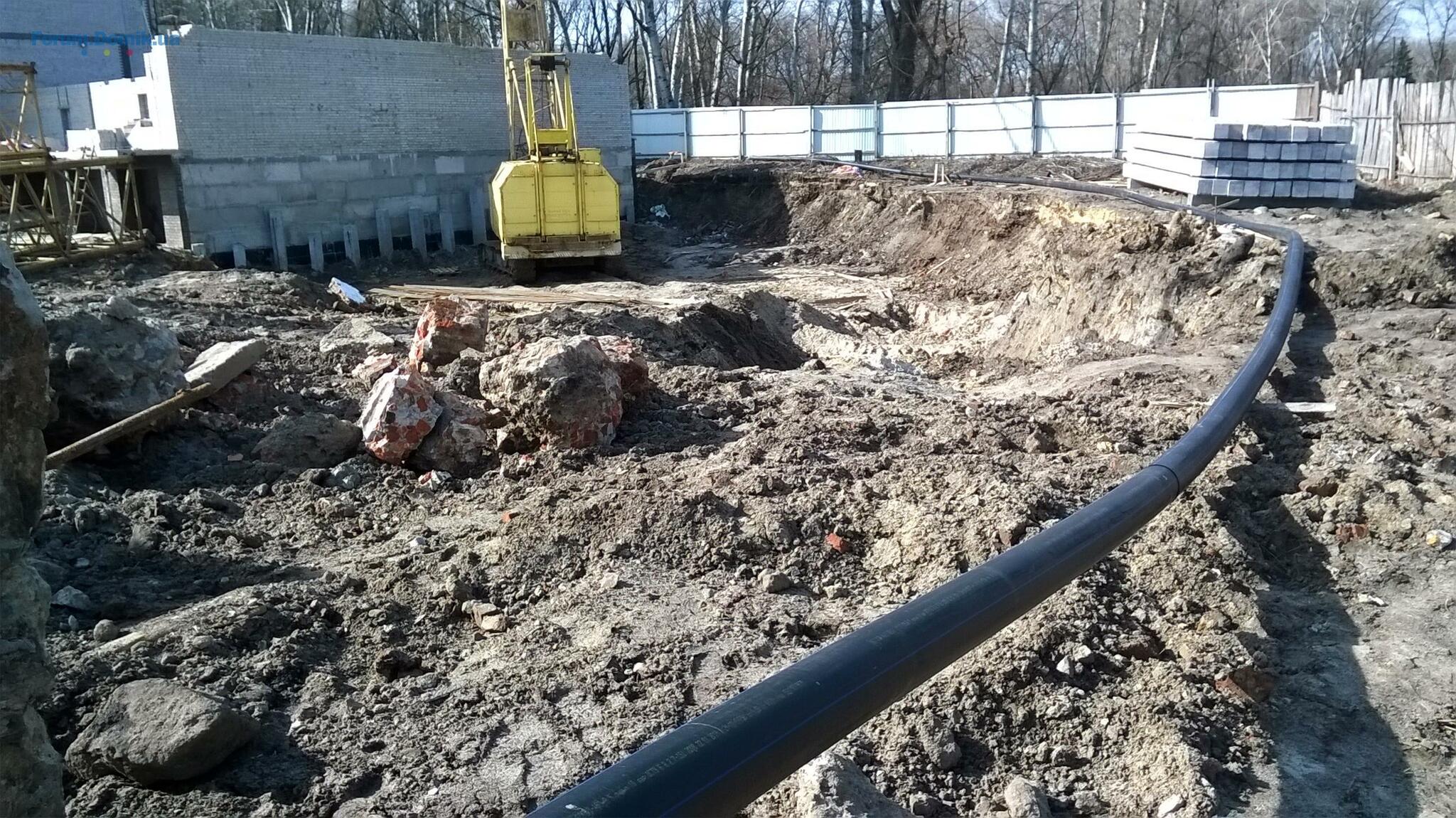

- устройство колодцев водопровода и канализации;
- врезка трубопроводов водопровода и канализации в городские сети.
По секции №2.
- 100% кирпичной кладки несущих стен 6-го этажа;
- 40% кирпичной кладки несущих стен 7-го этажа;
- 100% кладки перегородок 5-го этажа;
- 50% кладки перегородок 6-го этажа;
- 100% кладки ограждений балконов 6-го этажа;
- 100% перекрытия 6-го этажа.
Domik System
Inform bot
37 480
09 сентября 2019
13 июнь 2016 20:54
По секции №1.
- облицовка стен коридоров общего пользования и лестничных клеток керамической плиткой;
- устройство покрытий полов коридоров общего пользования и лестничных клеток из керамической плитки;
- окончательная отделка стен и потолков коридоров общего пользования, низа лестничных площадок и маршей;

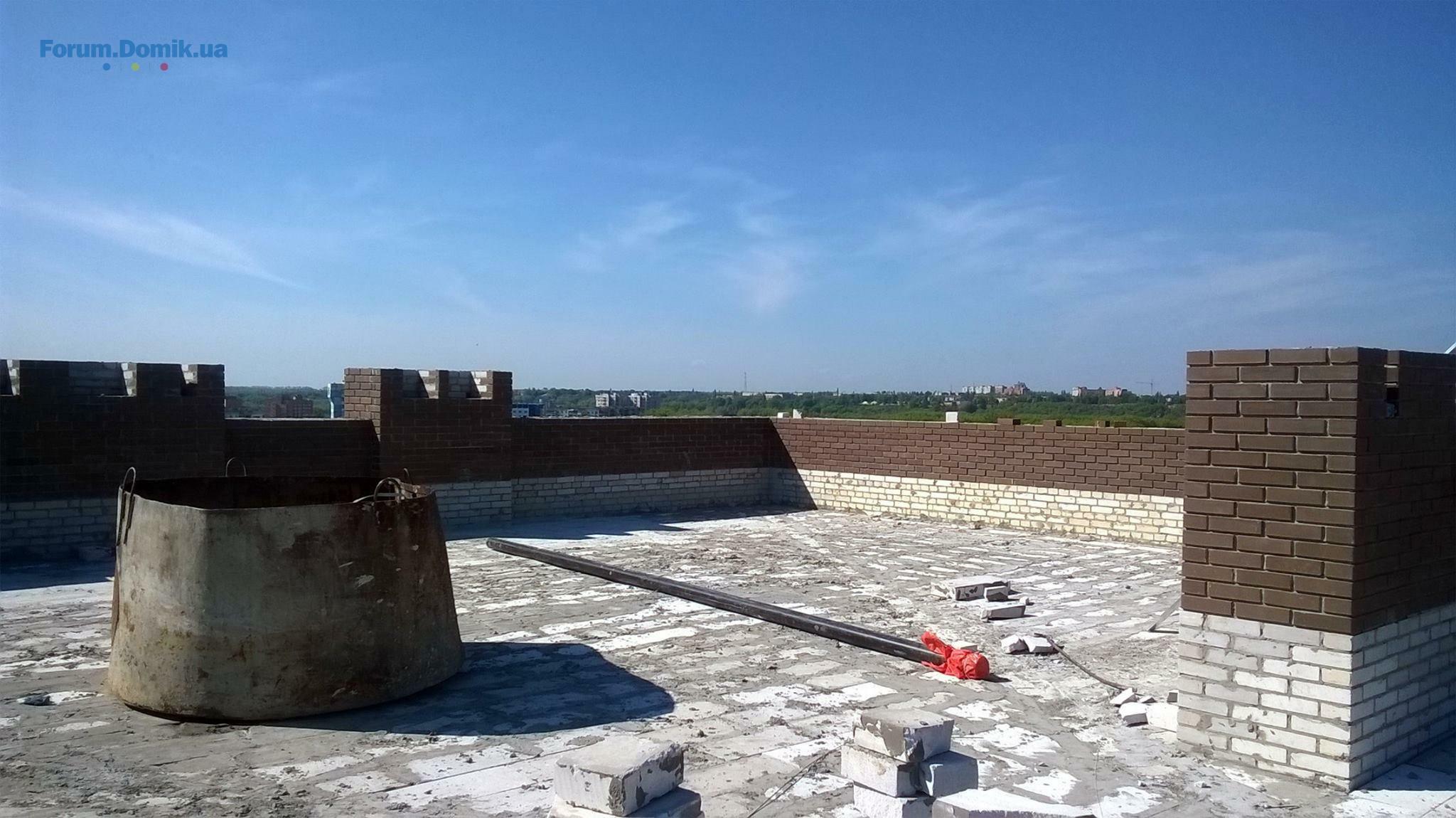

- завершены работы по устройству теплоизоляции кровли

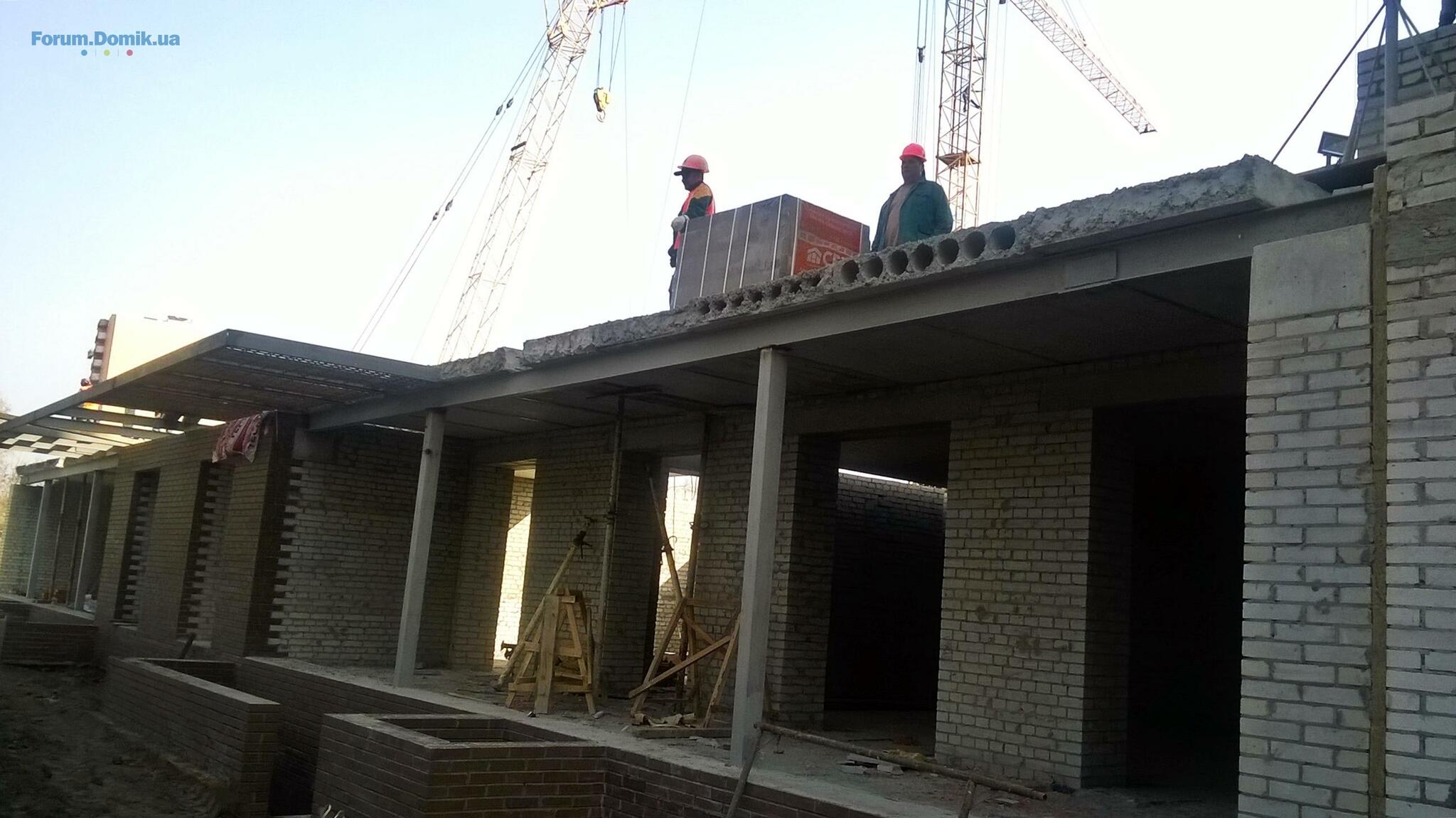

- кирпичная кладка стен машинного отделения;
- устройство парапетов и свесов;
- начаты работы по устройству ограждений лестничных маршей;
- начаты работы по устройству крыльца коммерческой части.
По секции №2.

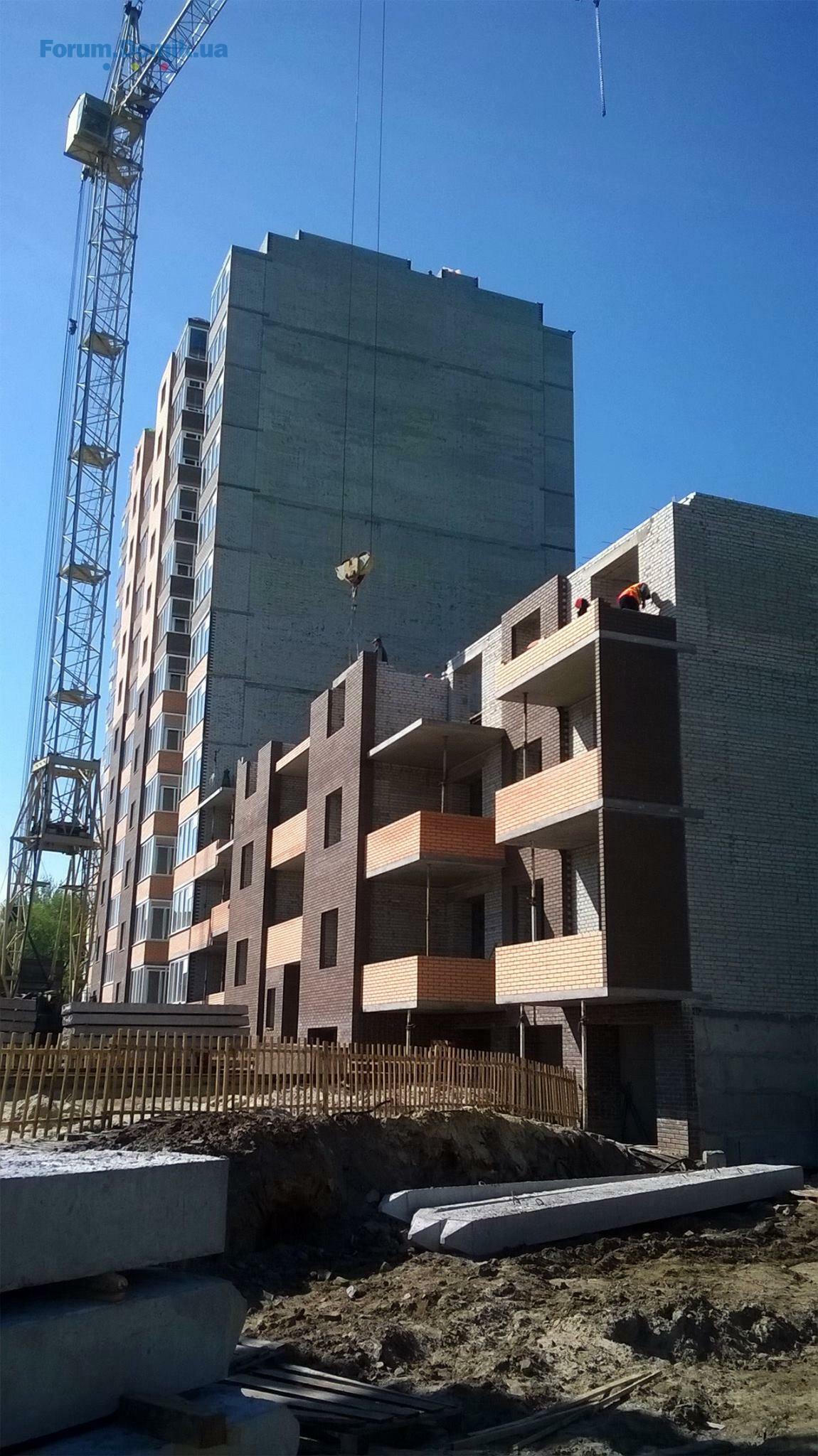

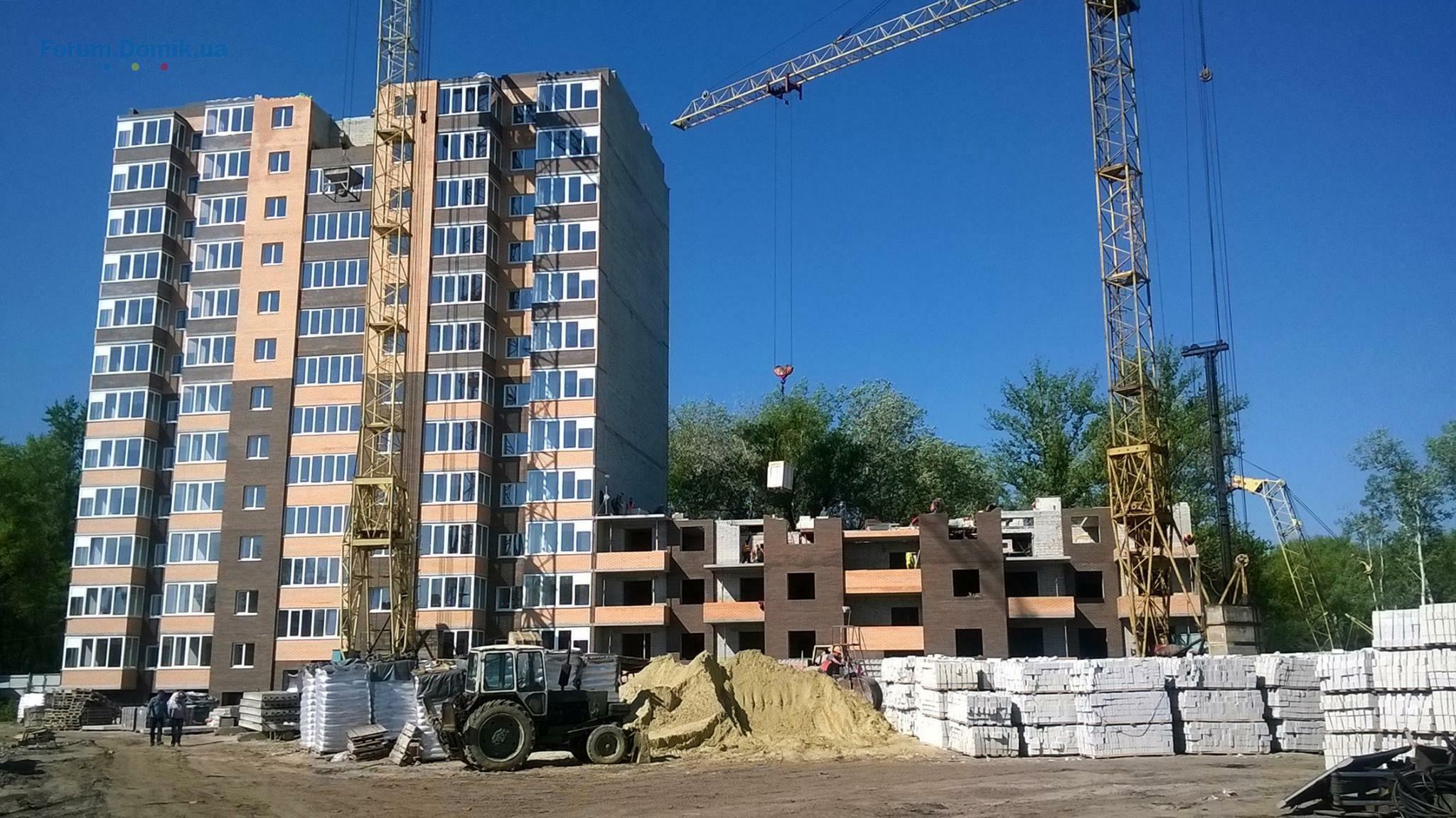

- 100% кирпичной кладки несущих стен 7-го этажа;
- 100% кладки перегородок 6-го этажа;
- 50% кладки ограждений балконов 7-го этажа;
- 80% перекрытия 6-го этажа.
- облицовка стен коридоров общего пользования и лестничных клеток керамической плиткой;
- устройство покрытий полов коридоров общего пользования и лестничных клеток из керамической плитки;
- окончательная отделка стен и потолков коридоров общего пользования, низа лестничных площадок и маршей;
- завершены работы по устройству теплоизоляции кровли
- кирпичная кладка стен машинного отделения;
- устройство парапетов и свесов;
- начаты работы по устройству ограждений лестничных маршей;
- начаты работы по устройству крыльца коммерческой части.
По секции №2.
- 100% кирпичной кладки несущих стен 7-го этажа;
- 100% кладки перегородок 6-го этажа;
- 50% кладки ограждений балконов 7-го этажа;
- 80% перекрытия 6-го этажа.
Domik System
Inform bot
37 480
09 сентября 2019
13 июнь 2016 20:55
Domik System
Inform bot
37 480
09 сентября 2019
21 июнь 2016 21:25
По секции №1.
- облицовка стен коридоров общего пользования и лестничных клеток керамической плиткой 11-12 этажи;
- устройство покрытий полов коридоров общего пользования и лестничных клеток из керамической плитки 11-12 этажи;
- окончательная отделка стен и потолков коридоров общего пользования, низа лестничных площадок и маршей;

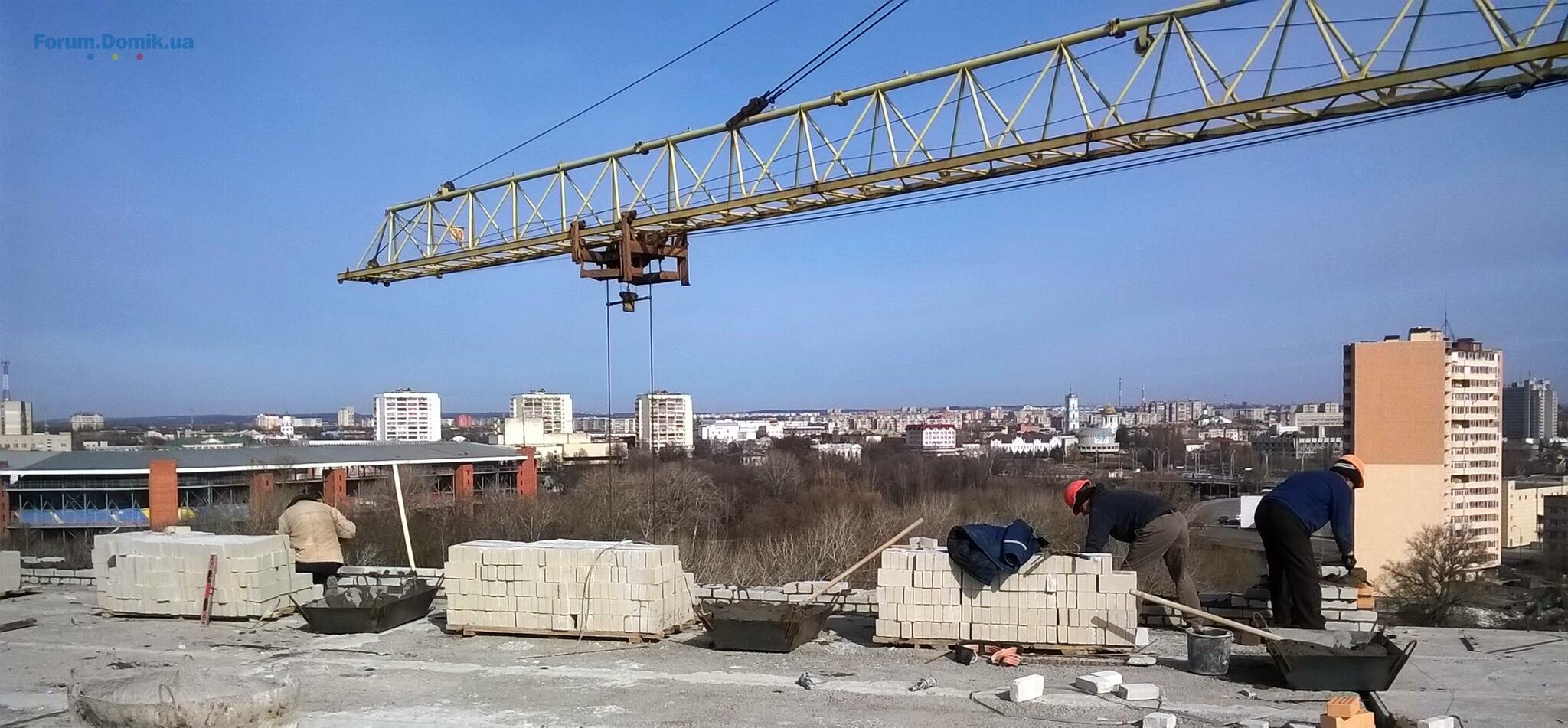

- кирпичная кладка стен машинного отделения 80%;
- устройство парапетов и свесов, устройство рулонной кровли по балконам;
- работы по устройству ограждений лестничных маршей;
- работы по устройству крыльца коммерческой части;

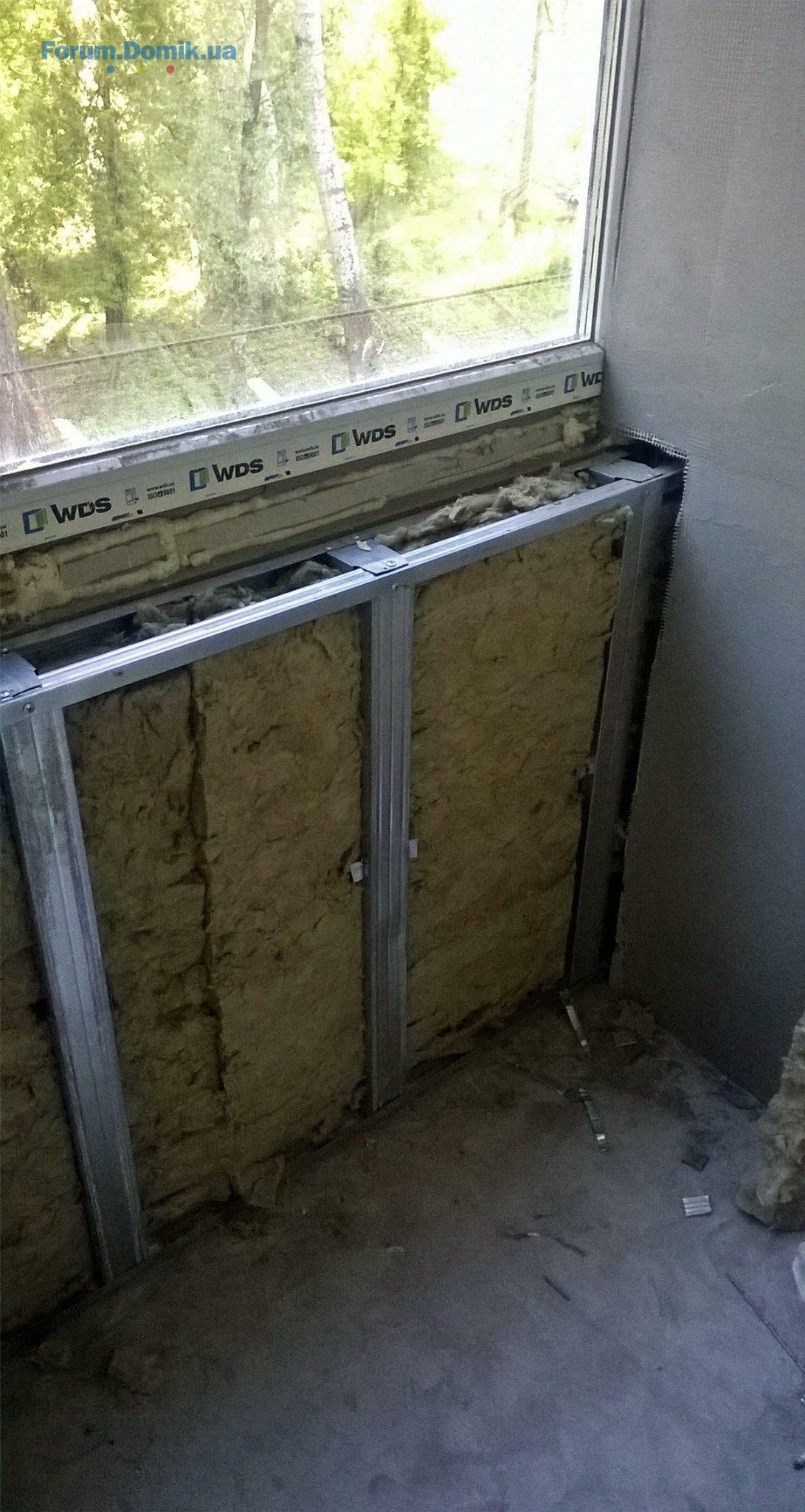

- установлены металлические двери подсобных помещений.
По секции №2.
- 100% кирпичной кладки несущих стен 8-го этажа;
- 70% кладки перегородок 7-го этажа;
- 50% кладки ограждений балконов 8-го этажа;
- 50% монолитного пояса 8-го этажа.
- облицовка стен коридоров общего пользования и лестничных клеток керамической плиткой 11-12 этажи;
- устройство покрытий полов коридоров общего пользования и лестничных клеток из керамической плитки 11-12 этажи;
- окончательная отделка стен и потолков коридоров общего пользования, низа лестничных площадок и маршей;
- кирпичная кладка стен машинного отделения 80%;
- устройство парапетов и свесов, устройство рулонной кровли по балконам;
- работы по устройству ограждений лестничных маршей;
- работы по устройству крыльца коммерческой части;
- установлены металлические двери подсобных помещений.
По секции №2.
- 100% кирпичной кладки несущих стен 8-го этажа;
- 70% кладки перегородок 7-го этажа;
- 50% кладки ограждений балконов 8-го этажа;
- 50% монолитного пояса 8-го этажа.
Domik System
Inform bot
37 480
09 сентября 2019
29 июнь 2016 19:36
По секции №1.
– облицовка стен коридоров общего пользования и лестничных клеток керамической плиткой машинного отделения;
– устройство покрытий полов коридоров общего пользования и лестничных клеток машинного отделения из керамической плитки;
– окраска стен и потолков коридоров общего пользования, низа лестничных площадок и маршей;
– завершена кирпичная кладка стен машинного отделения;
– завершено устройство парапетов и свесов, устройство рулонной кровли по балконам, кровле здания;
– работы по устройству ограждений лестничных маршей;
– работы по устройству крыльца коммерческой части.
По секции №2.
– 70% кирпичной кладки несущих стен 9-го этажа;
– 100% кладки перегородок 7-го этажа;
– 50% кладки перегородок 8-го этажа;
– 100% кладки ограждений балконов 8-го этажа;
– 100% перекрытия 8-го этажа.
– облицовка стен коридоров общего пользования и лестничных клеток керамической плиткой машинного отделения;
– устройство покрытий полов коридоров общего пользования и лестничных клеток машинного отделения из керамической плитки;
– окраска стен и потолков коридоров общего пользования, низа лестничных площадок и маршей;
– завершена кирпичная кладка стен машинного отделения;
– завершено устройство парапетов и свесов, устройство рулонной кровли по балконам, кровле здания;
– работы по устройству ограждений лестничных маршей;
– работы по устройству крыльца коммерческой части.
По секции №2.
– 70% кирпичной кладки несущих стен 9-го этажа;
– 100% кладки перегородок 7-го этажа;
– 50% кладки перегородок 8-го этажа;
– 100% кладки ограждений балконов 8-го этажа;
– 100% перекрытия 8-го этажа.
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Подробнее
- ЖК Dibrova Park | Диброва Парк | IB Alliance | ул. Северо-Сырецкая18.041 899
- ЖК На Озерной | Атлант | Новоселки, ул. Озерная18.04741
- Если вы инвестор проблемного строительства. Что делать?18.0442
- Комплекс апартаментов CitiZen | Сити Зен | ул. Генерала Шаповала, 1-318.04173
- ЖК Terracotta | Терракот | Perfect Group | пр. Николая Бажана18.04819
- ЖК Lucky Land | Лаки Ленд | DIM Group | ул. Берковецкая, 618.04111
- ЖК LookyanSky | Resa Development | ул. Лукьяновская18.0481
- ЖК 4 сезона | УМК | ул. Михаила Максимовича, 3г18.04744
- ЖК Отрада | Киевгорстрой, bUdCapital | пр. Отрадный, 93/218.042 729
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | ул. Причальная, 1117.043 632
- Стоит ли сейчас покупать недвижимость?18.043 405
- Дядечко Євгеній Вікторович (0675072477) втік з орендованої квартири14.047
- Походження грошей на купівлю квартири при її продажу17.035
- Двухэтажные квартиры в новостройках17.0311
- Продаж кімнати сусіду17.032
- Управляющая компания угрожает отключить электричество - это законно?27.023
- Перепланировка - вопросы юридического характера11.02177
- Квартира в Черкасах, вторинне житло13.011
- Погорельцев Эдуард Валентинович - недобросовестный арендатор11.124
- Оправдывает ли себя посудомоечная машина09.04158
- Отзывы о кондиционерах. Какой кондиционер лучше08.04275
- Как подобрать кухонную мебель25.032
- Як вибрати правильний бойлер: Посібник від сантехніка з 20-річним досвідом13.031
- Де ви замовляли послугу 3-д дизайну інтер'єру?11.021
- Болит спина27.0169
- Какая ткань подойдёт для пуфиков и мягких сидений для табуретов12.1218
- Шукаю фільтр та мішок багаторазовий для пилу.03.111
- Нужен ли измельчитель мусора? Отзывы о необходимости в наших условиях18.1085
- ЖК "Імперіал Парк Авеню", Чернівці, вул. Рівненська, 7 - "Імперіал Буд"13.024
- ЖК "Дом у моря", Одесса, Южный, ул. Иванова28.1216
- ЖК Kandinsky Odessa Residence | Кандинский | Одесса, Французский бульвар, 63/6505.12181
- ЖК Європейський Двір 1 | 2 | Эко Комфорт Груп | Чернігів27.114
- ЖК Приморские Сады | Graf development | Одесса, ул. Марсельская31.104
- Одесса, микрорайон на Лузановке - "Консоль"24.095
- Посоветуйте рабочих для ремонта квартиры15.04138
- Помогите выбрать хороший шуруповерт26.0338
- Входные двери. Отзывы о бронедверях и советы15.03297
- Посоветуйте систему инсталляции для сантехники25.0226
- Проектування електрощита у Візіо07.021
- Помогите, пожалуйста, собрать перекрестный выключатель.23.011
- Монтаж телевізора09.012
- Гідробокс.допоможіть.зібрти gm418sv06.011
- Пластиковые окна, какие лучше - поделитесь отзывами22.12239
- Своя машина или такси?17.03533
- Продам Электроды Сварочну проволоку Баллоны Сварчные материалы оборудование12.032
- Отдам гипсокартон по символической цене03.031
- Строительные материалы, продажа оптом и в розницу03.0370
- Рекомендую всім своїм знайомим Андроцентр!24.023
- Куди краще звернутися за імплантацією зуба в Києві?24.024
- Спасение от комаров, советы11.0237
- Установка и обслуживание бойлеров, ремонт, чистка16.0110
- Строительные работы25.121
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Подробнее
