Жилой комплекс "Заречный" ( ранее "Набережный квартал" )
Сумы, ул. Харьковская, 6
Весной 2015 стартовало строительство первого объекта компании в Сумах. Новый жилой комплекс станет настоящим украшением города - стильный дизайн, современная планировка, удобная инфраструктура, идеальное расположение.
Domik Ai
штучний інтелект
38 274
09 сентября 2019
05 июль 2015 08:10

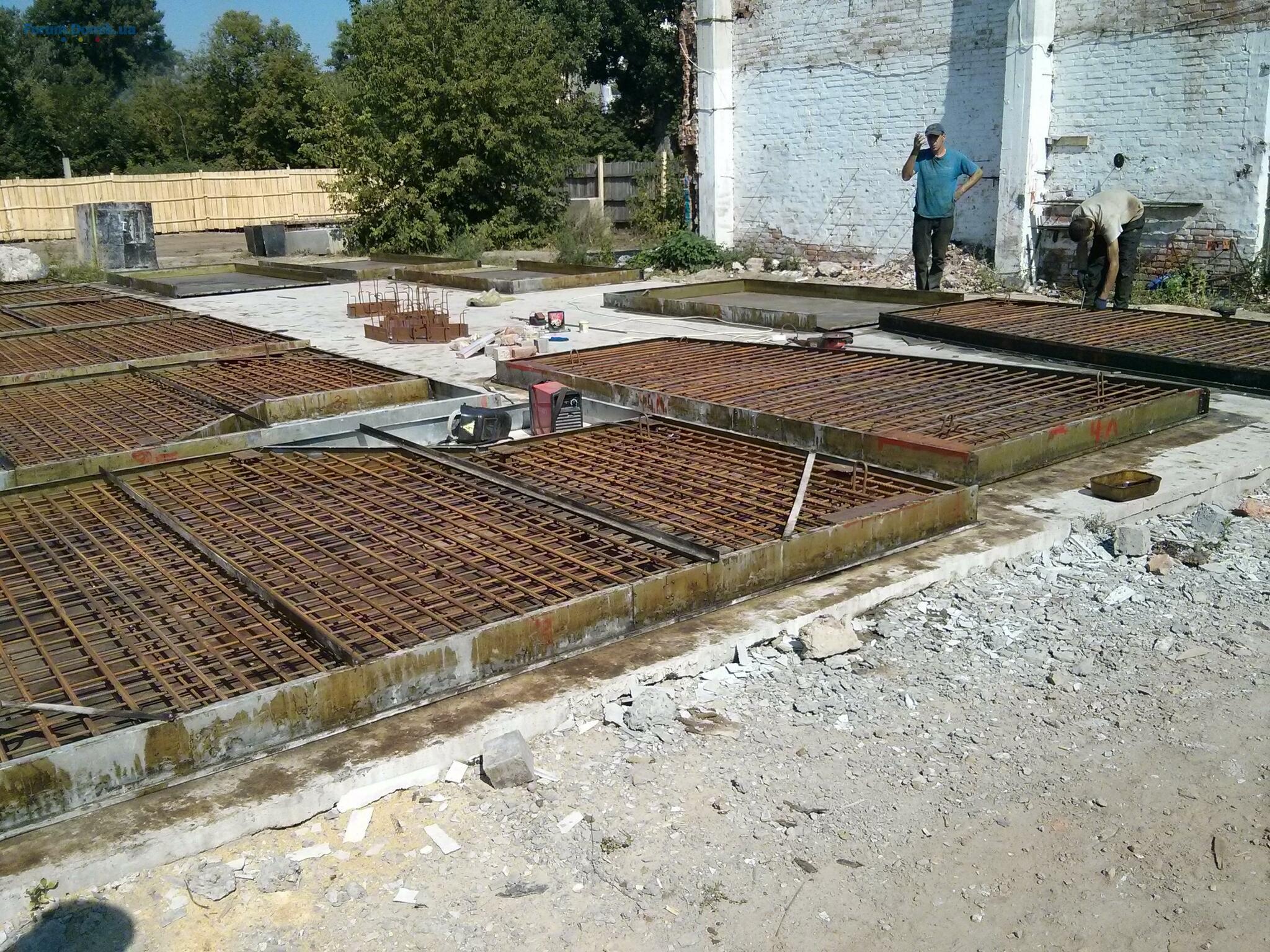

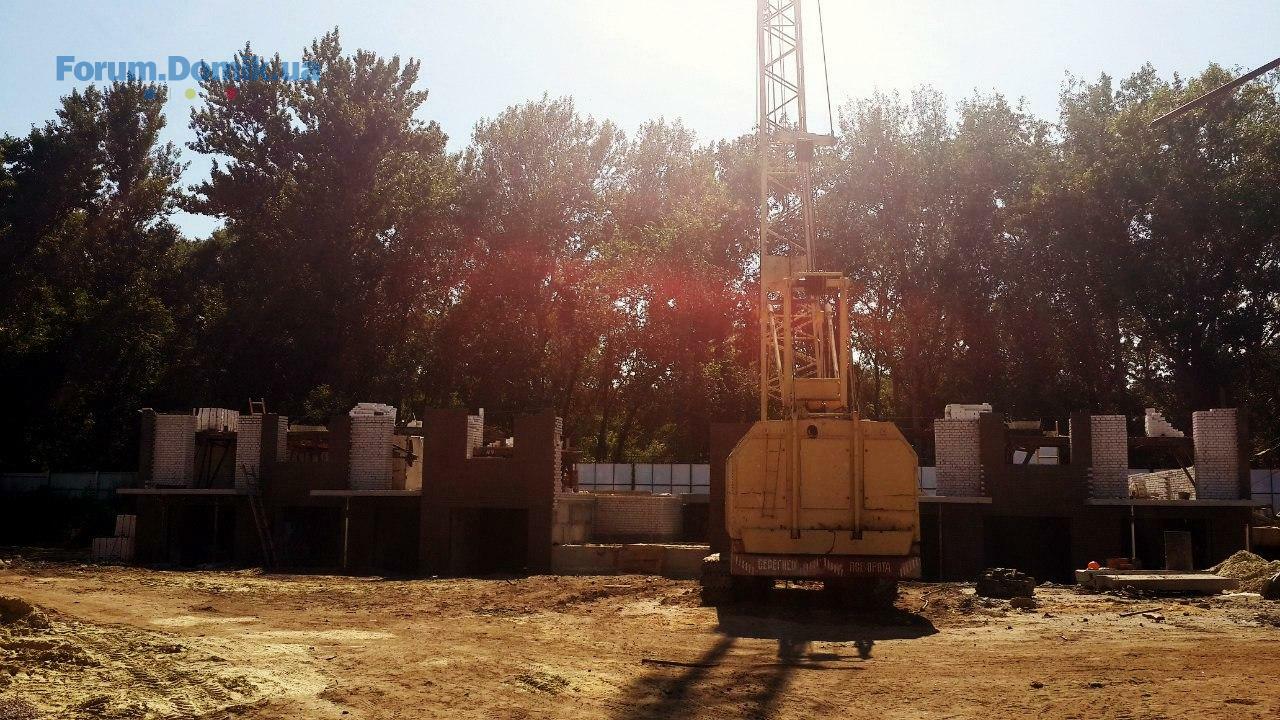

4.07.2015

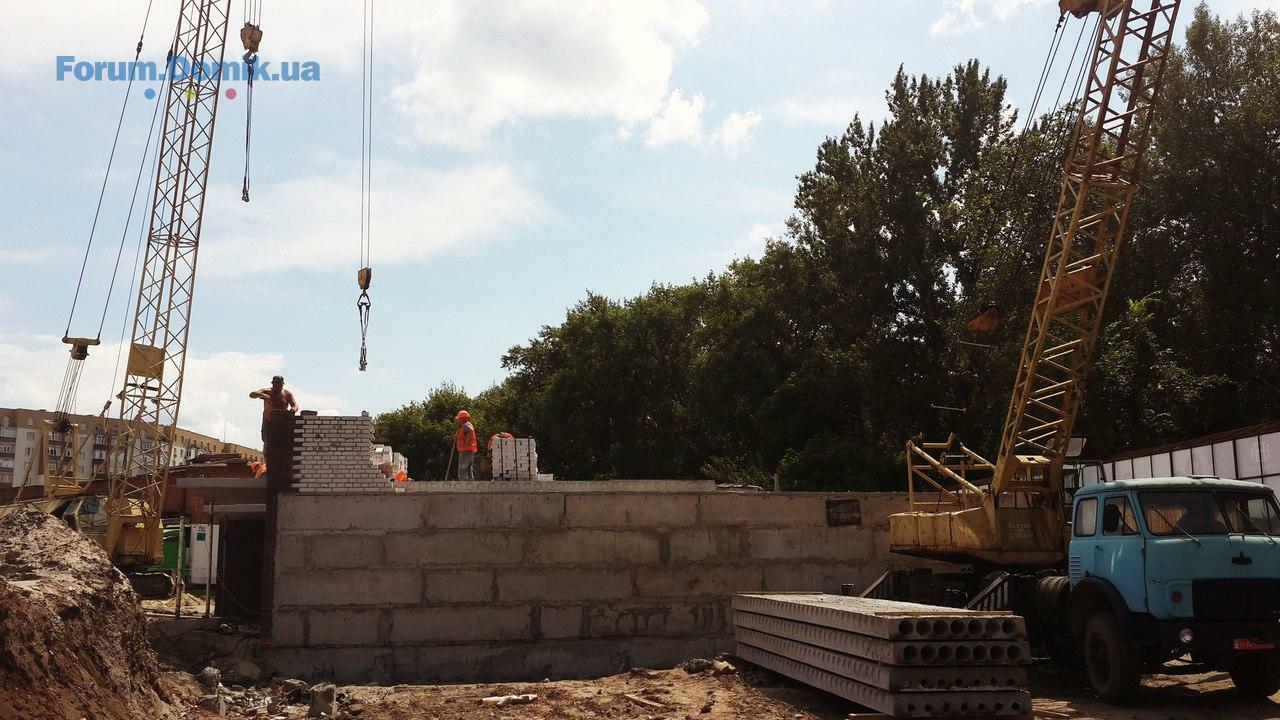

— монтаж фундаментных блоков стен подвалов
— кирпичная кладка перегородок кладовых
— укладка перемычек над проемами цокольного этажа
— монтаж плит перекрытий цокольного этажа
— устройство монолитных участков перекрытий цокольного этажа
— монтаж металлоконструкций колон 1-го этажа.
— монтаж фундаментных блоков стен подвалов
— кирпичная кладка перегородок кладовых
— укладка перемычек над проемами цокольного этажа
— монтаж плит перекрытий цокольного этажа
— устройство монолитных участков перекрытий цокольного этажа
— монтаж металлоконструкций колон 1-го этажа.
Domik Ai
штучний інтелект
38 274
09 сентября 2019
05 июль 2015 08:10
Domik Ai
штучний інтелект
38 274
09 сентября 2019
16 июль 2015 08:53

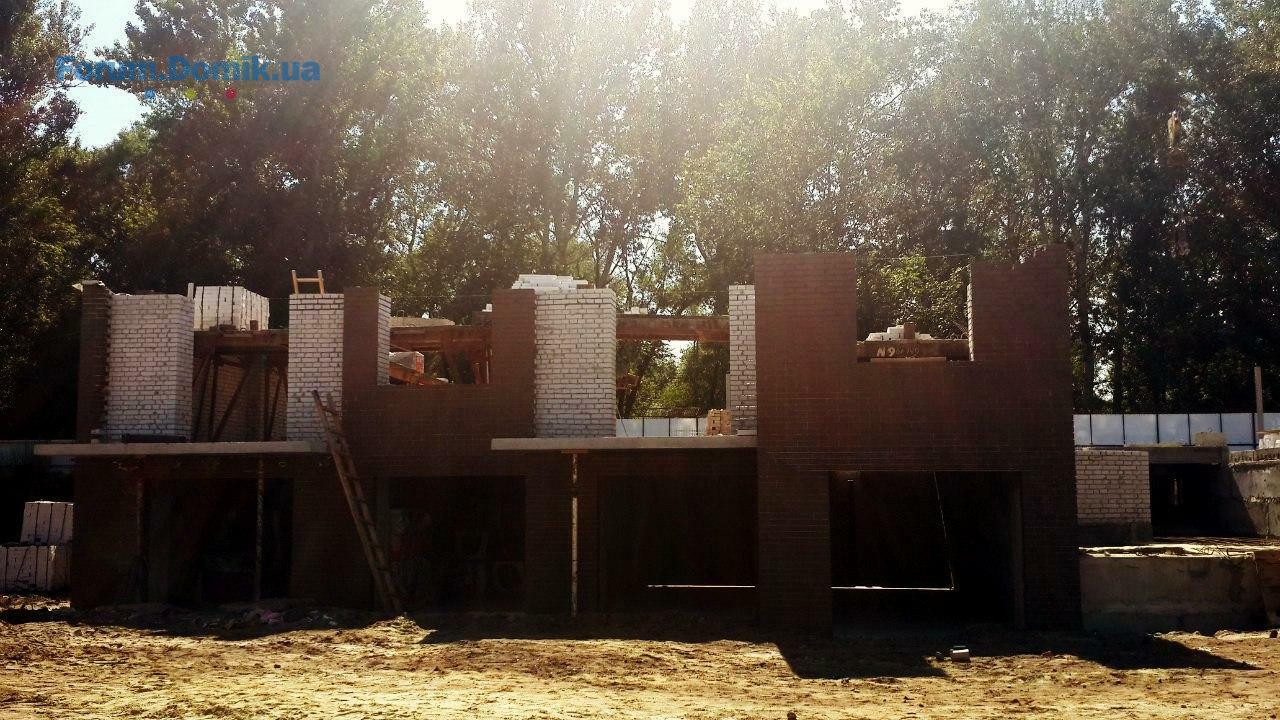

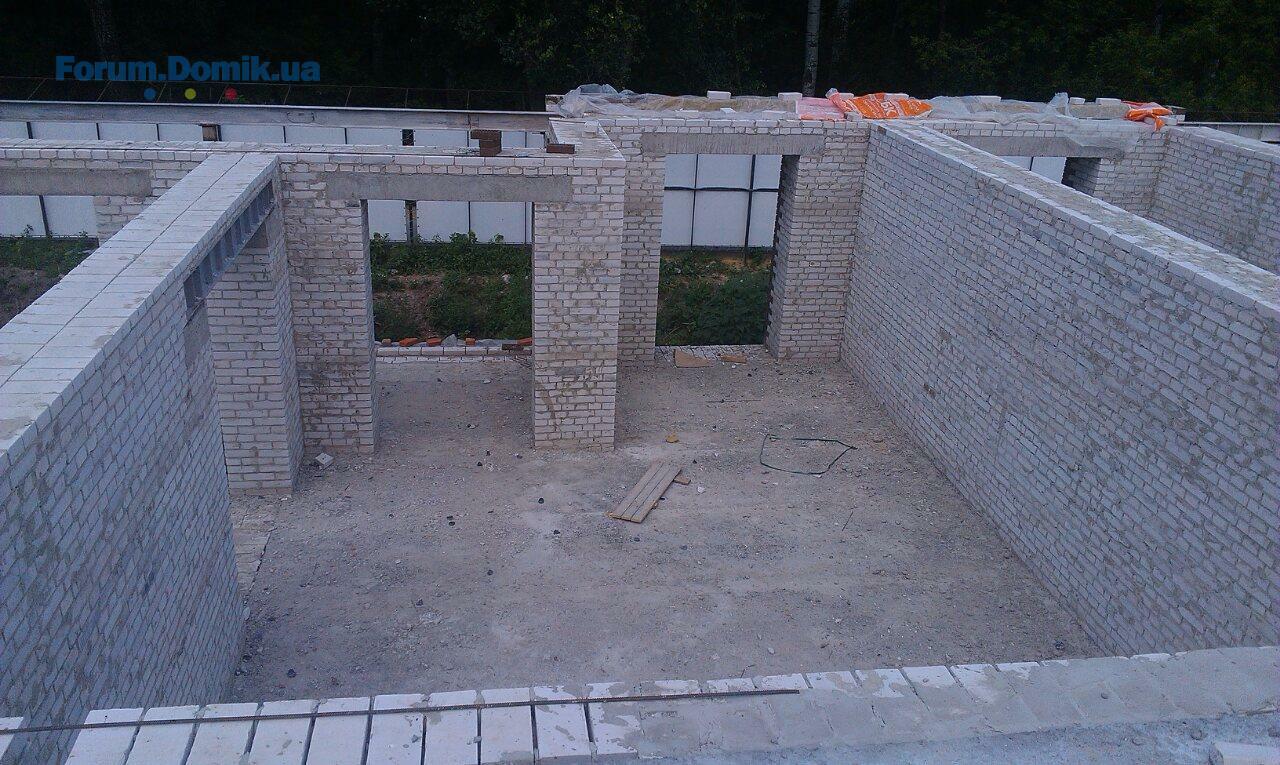

Станом на 10-е липня повністю виконано роботи по нульовому циклу будівлі, за винятком робіт по зворотній засипці з боку дамби.
В процесі виробництва знаходяться роботи:
— Виконано 70% цегляної кладки несучих стін 1-го поверху
— Виконано 50% робіт по цегляній кладці вхідної групи та приміщень консьєржа
— Проводяться роботи по монтажу баштового крана
В процесі виробництва знаходяться роботи:
— Виконано 70% цегляної кладки несучих стін 1-го поверху
— Виконано 50% робіт по цегляній кладці вхідної групи та приміщень консьєржа
— Проводяться роботи по монтажу баштового крана
Domik Ai
штучний інтелект
38 274
09 сентября 2019
16 июль 2015 08:54
Domik Ai
штучний інтелект
38 274
09 сентября 2019
21 июль 2015 07:39

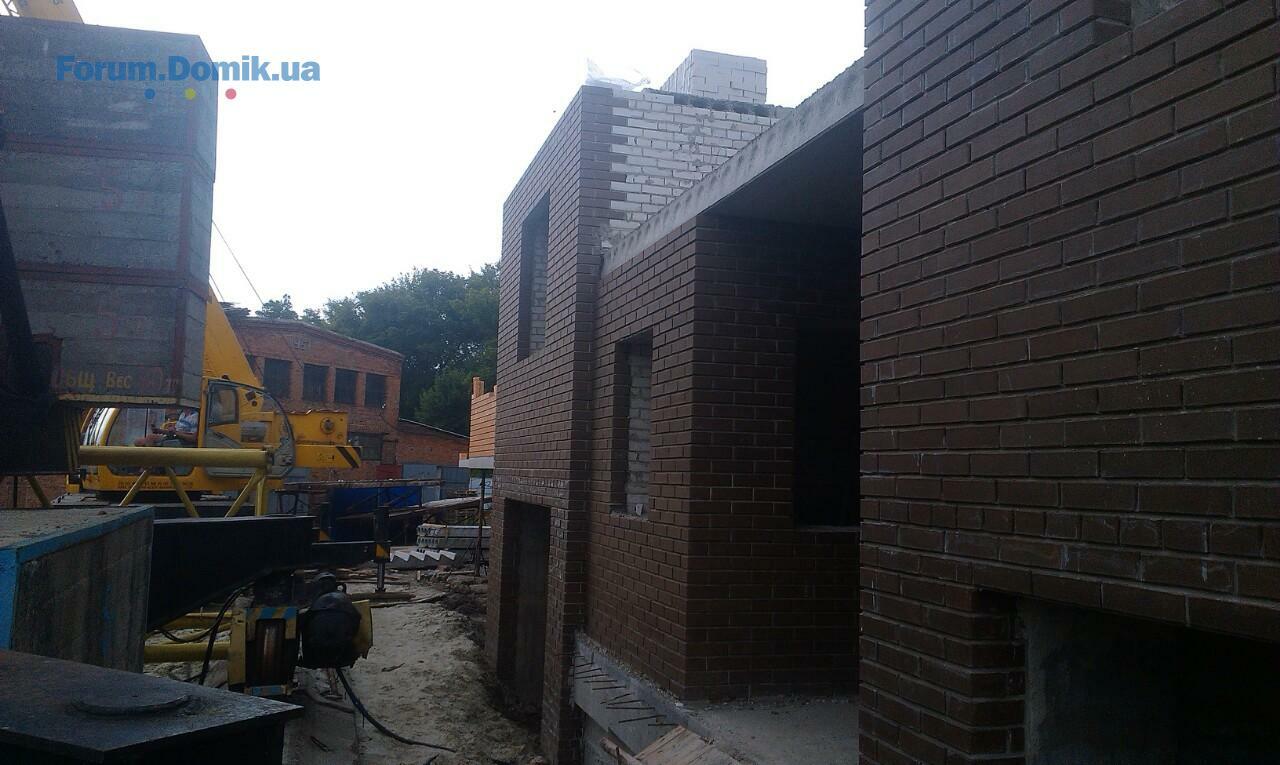

По состоянию на 20.07.2015 полностью завершены работы по устройству цокольного этажа.
В процессе производства находятся работы:
— выполнено 90% работ по устройству кирпичной кладки несущих кирпичных стен
— на 50% выполнены работы по устройству кирпичной кладки перегородок санузлов
— на 40% выполнены работы по устройству межкомнатных и межквартирных перегородок 1-го этажа
— на 50% выполнены работы по монтажу плит перекрытий 1-го этажа.
В процессе производства находятся работы:
— выполнено 90% работ по устройству кирпичной кладки несущих кирпичных стен
— на 50% выполнены работы по устройству кирпичной кладки перегородок санузлов
— на 40% выполнены работы по устройству межкомнатных и межквартирных перегородок 1-го этажа
— на 50% выполнены работы по монтажу плит перекрытий 1-го этажа.
Domik Ai
штучний інтелект
38 274
09 сентября 2019
21 июль 2015 07:40
Domik Ai
штучний інтелект
38 274
09 сентября 2019
27 июль 2015 16:21

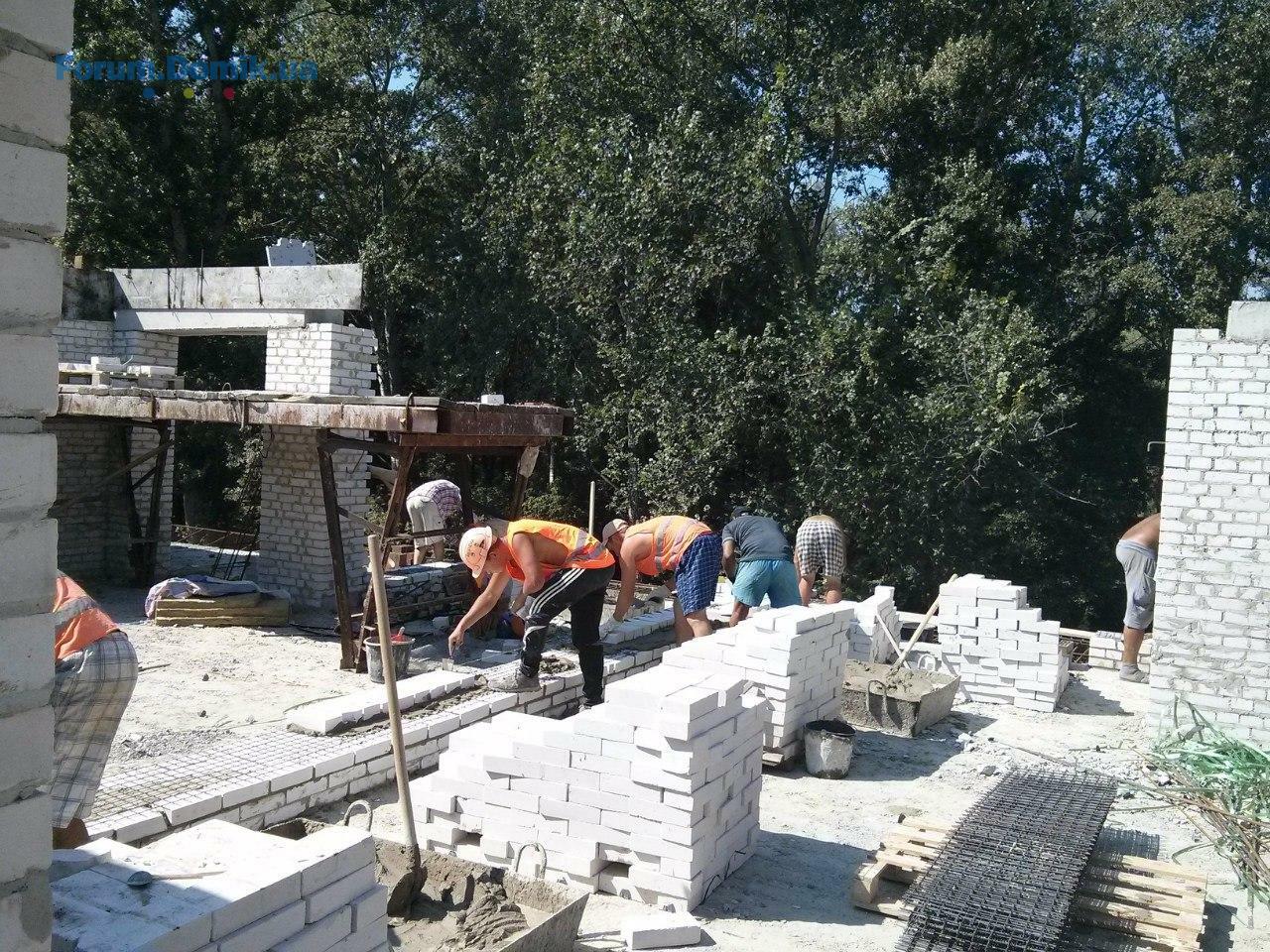

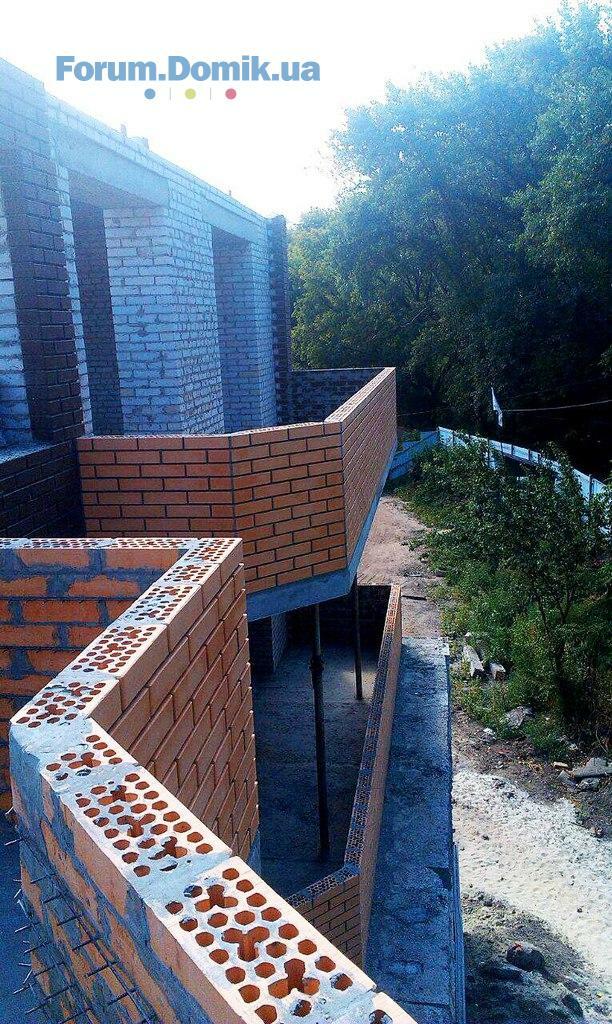

По состоянию на 24 июля 2015 года выполнены следующие работы:
- полностью выполнены работы по устройству кирпичной кладки несущих стен 1-го этажа
- полностью выполнены работы по устройству кирпичной кладки перегородок санузлов 1-го этажа
- полностью выполнены работы по устройству межквартирных и межкомнатных перегородок 1-го этажа
В процессе производства находятся работы:
- на 60% выполнены работы по устройству перекрытий 1-го этажа
- на 75% выполнены работы по устройству кирпичной кладки ограждений балконов 1-го этажа
- начаты работы по устройству кирпичной кладки несущих стен 2-го этажа
- начаты работы по устройству кирпичной кладки шахты лифта на 2-м этаже
- на 50% выполнены работы по монтажу металлоконструкций балок перекрытий 1-го этажа и козырька входной группы.
- полностью выполнены работы по устройству кирпичной кладки несущих стен 1-го этажа
- полностью выполнены работы по устройству кирпичной кладки перегородок санузлов 1-го этажа
- полностью выполнены работы по устройству межквартирных и межкомнатных перегородок 1-го этажа
В процессе производства находятся работы:
- на 60% выполнены работы по устройству перекрытий 1-го этажа
- на 75% выполнены работы по устройству кирпичной кладки ограждений балконов 1-го этажа
- начаты работы по устройству кирпичной кладки несущих стен 2-го этажа
- начаты работы по устройству кирпичной кладки шахты лифта на 2-м этаже
- на 50% выполнены работы по монтажу металлоконструкций балок перекрытий 1-го этажа и козырька входной группы.
Domik Ai
штучний інтелект
38 274
09 сентября 2019
27 июль 2015 16:21
Domik Ai
штучний інтелект
38 274
09 сентября 2019

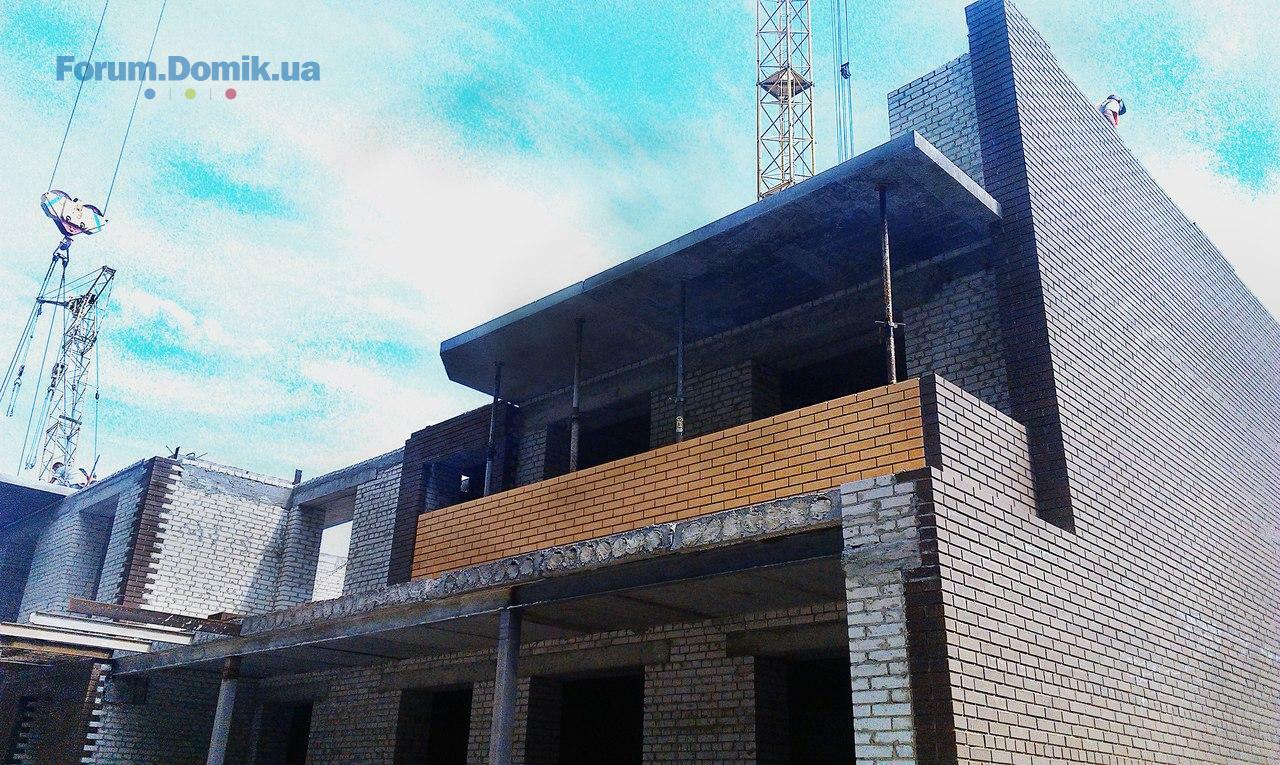

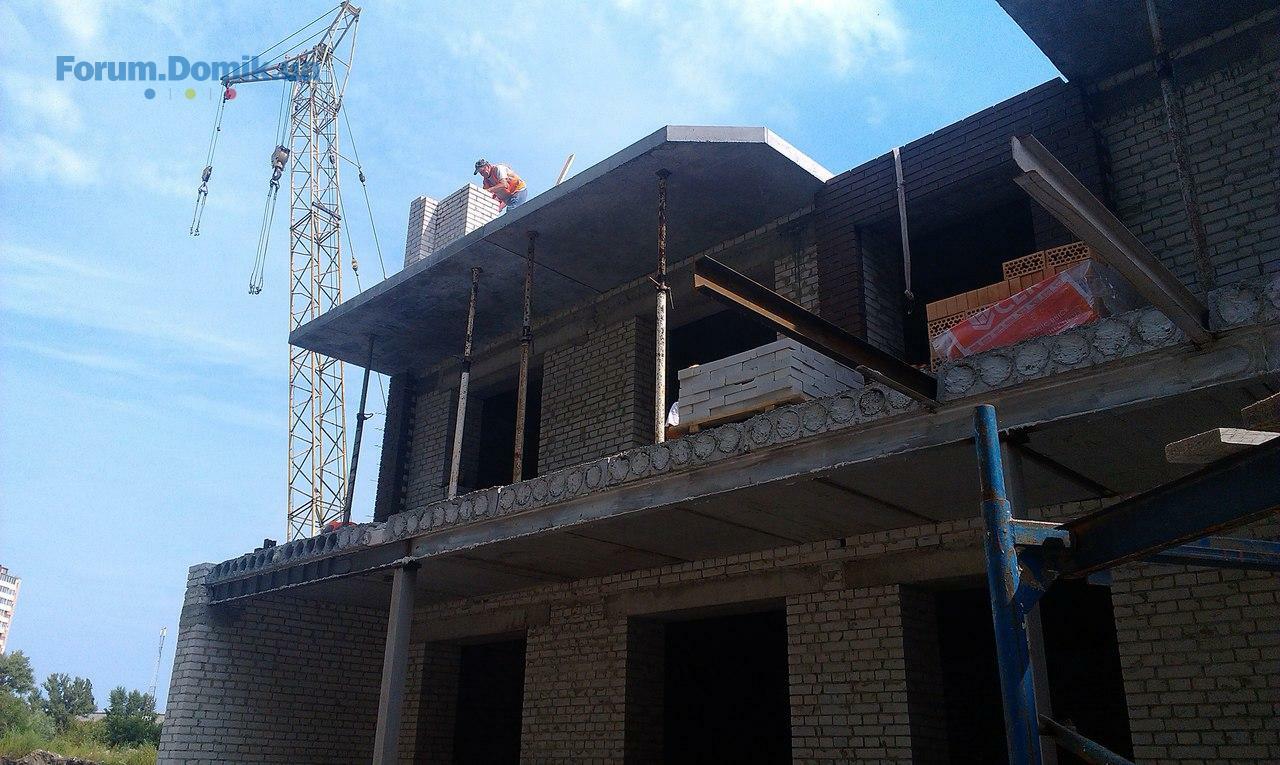

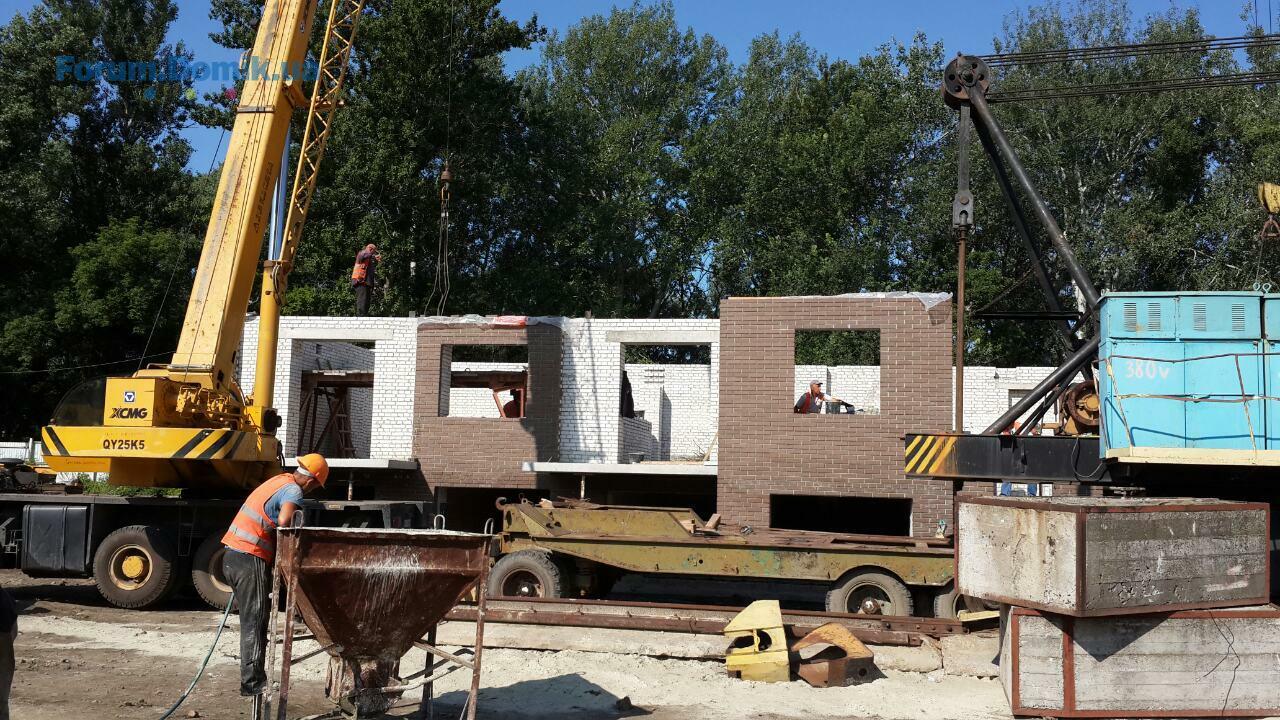

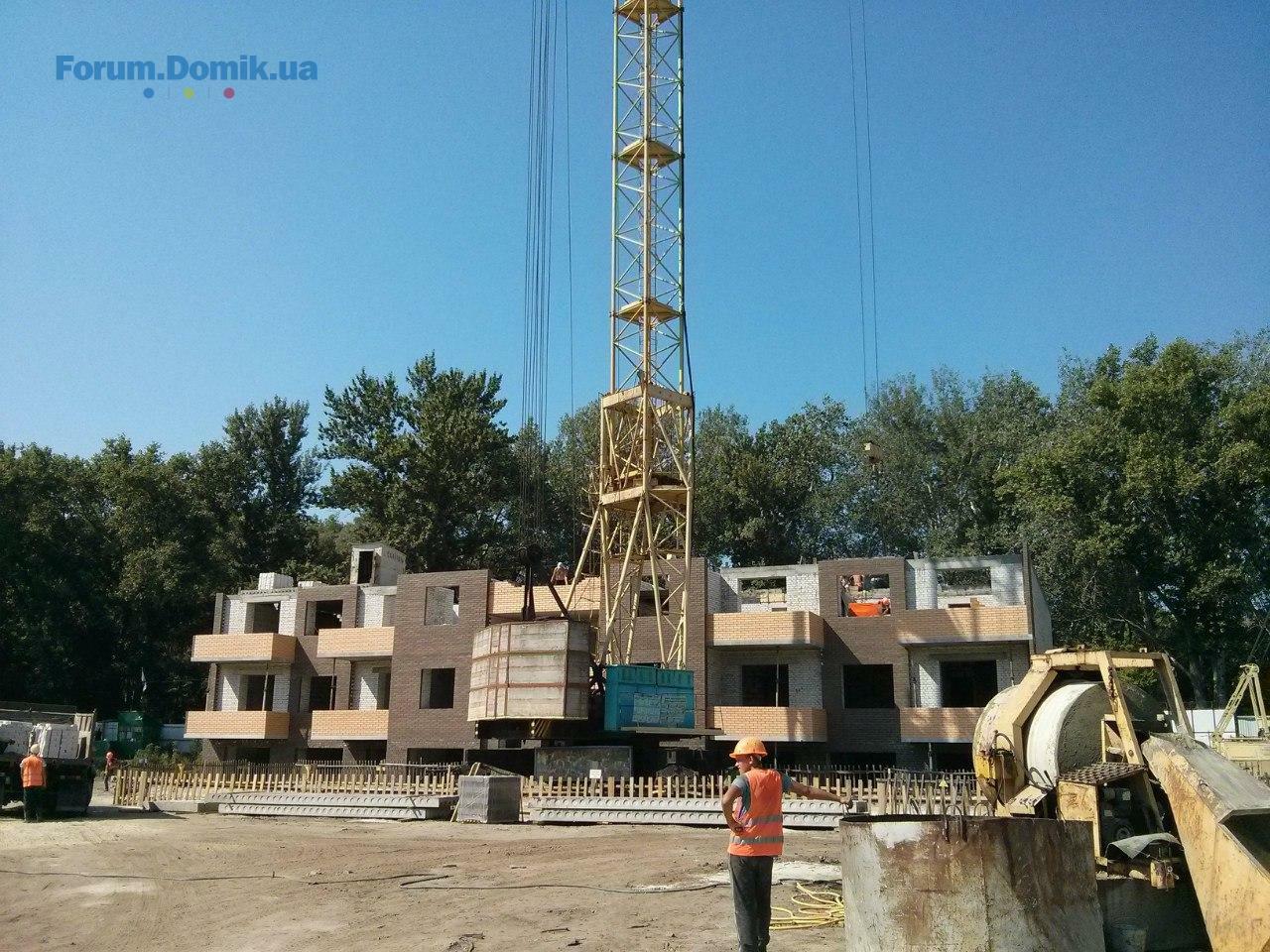

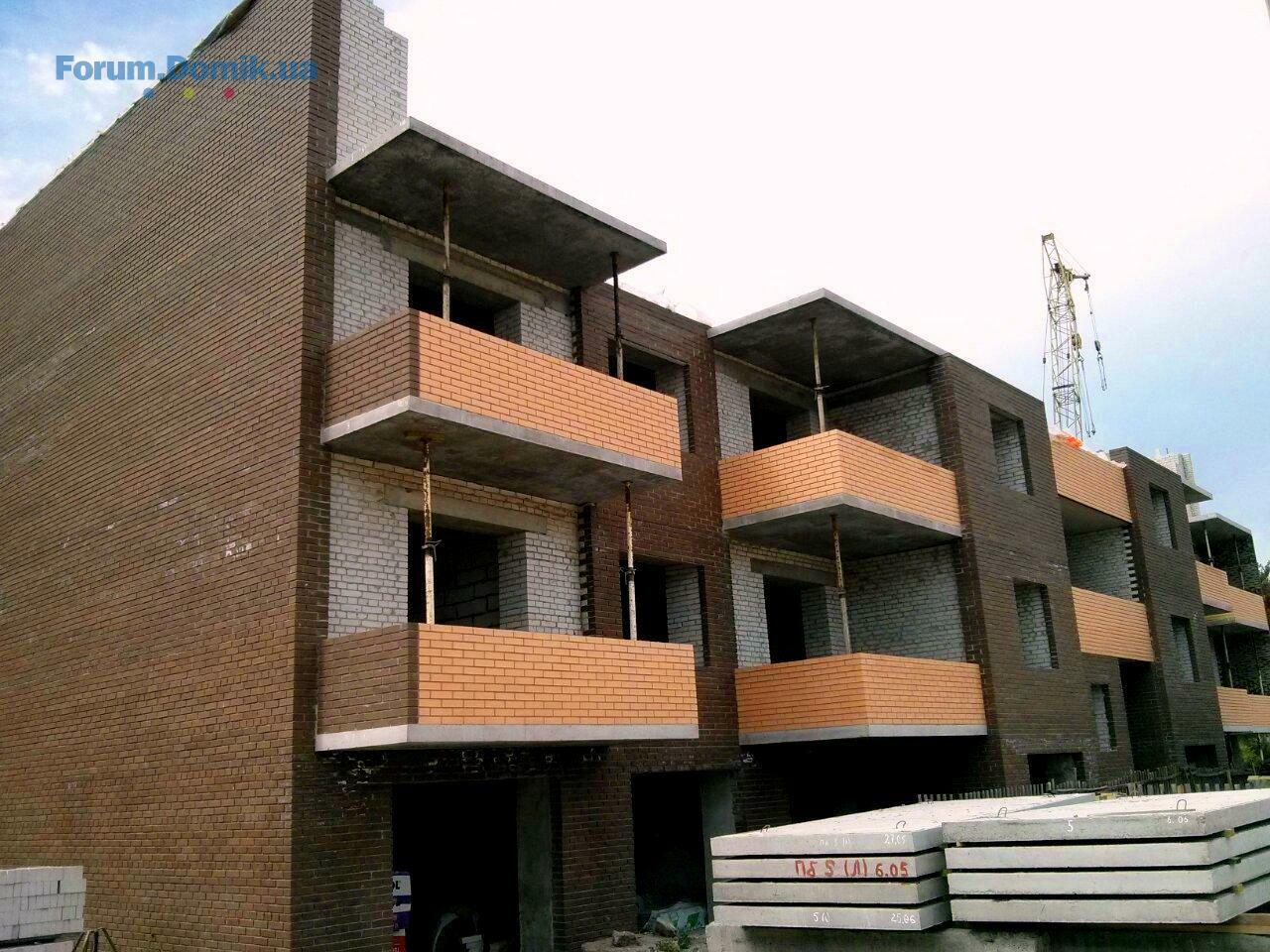

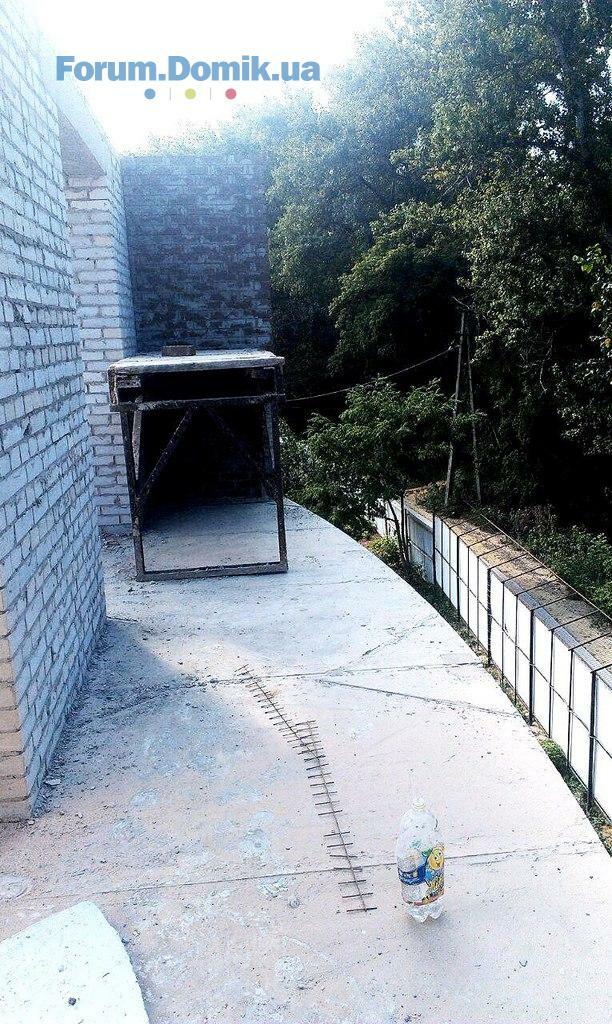

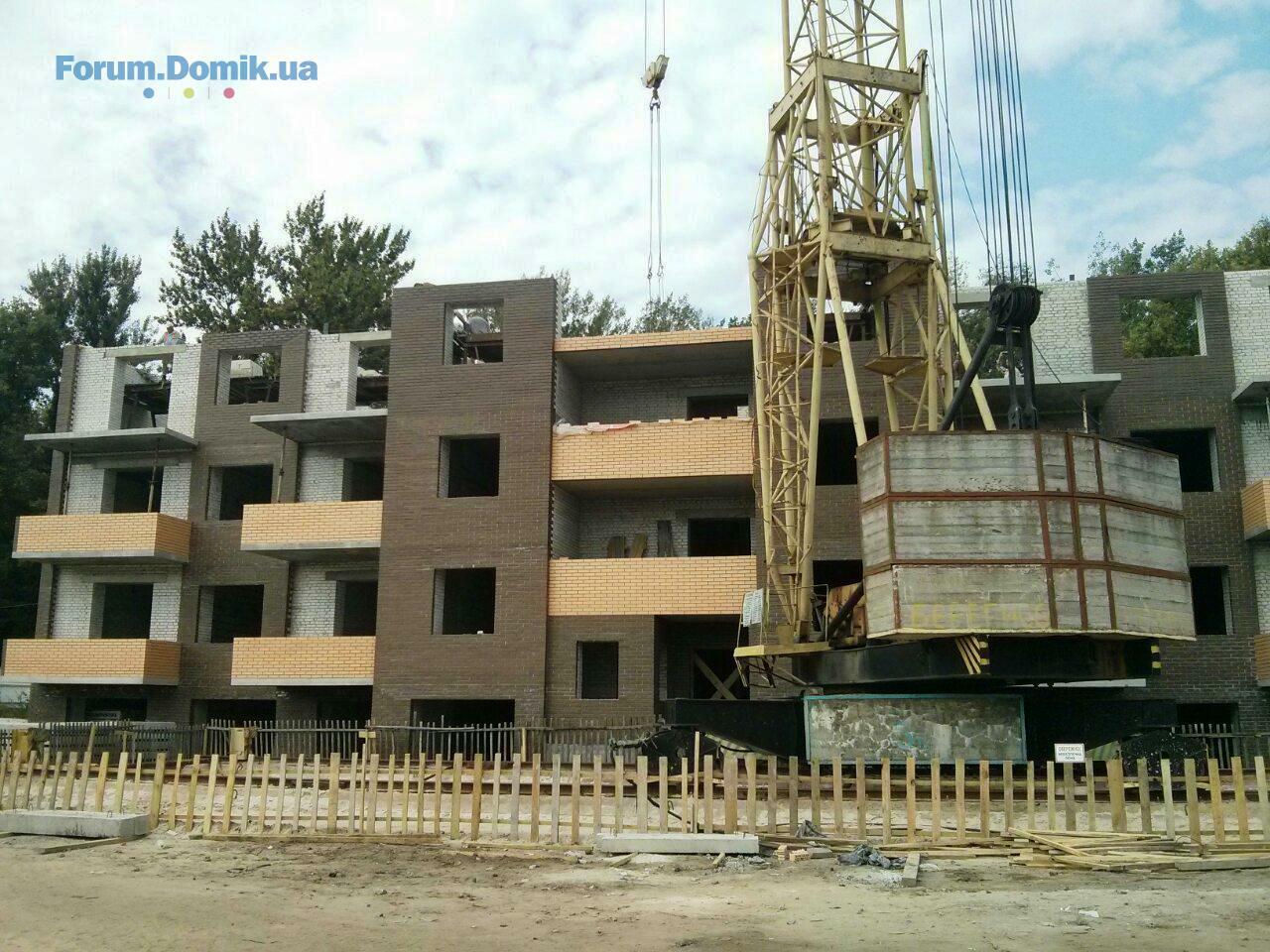

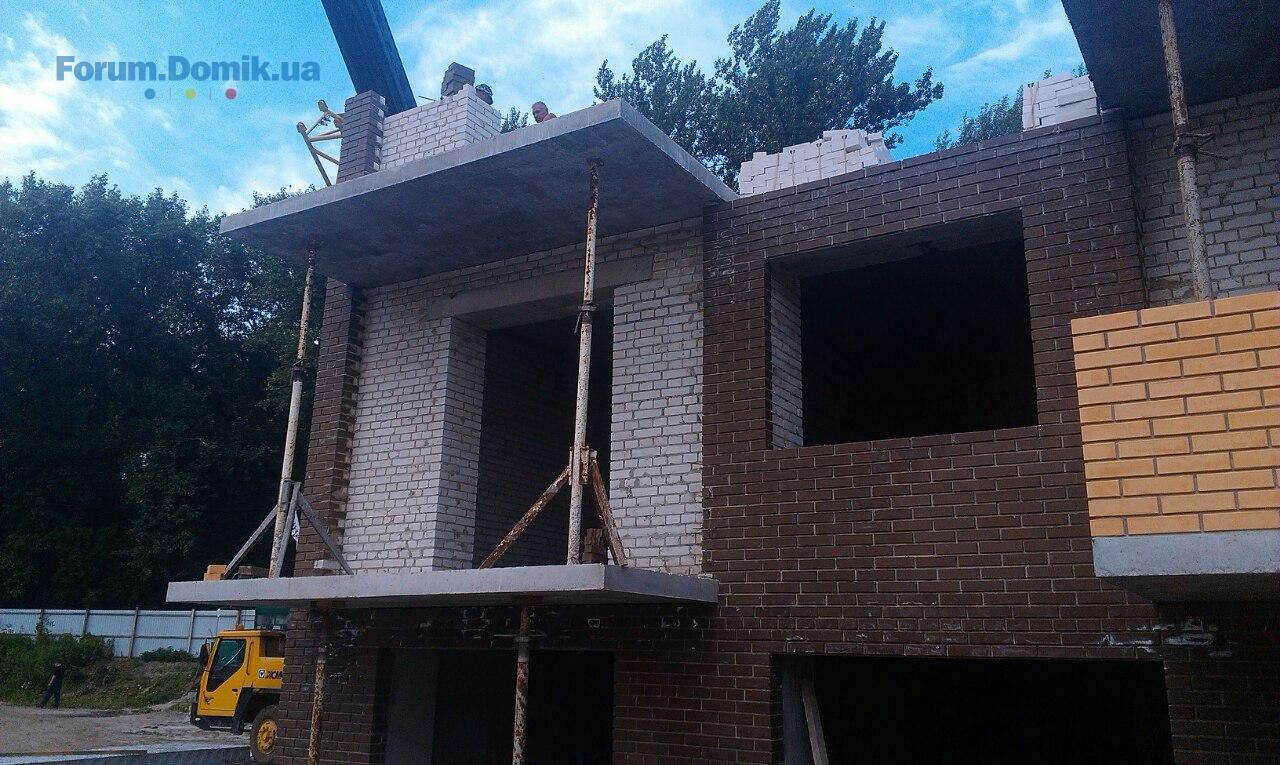

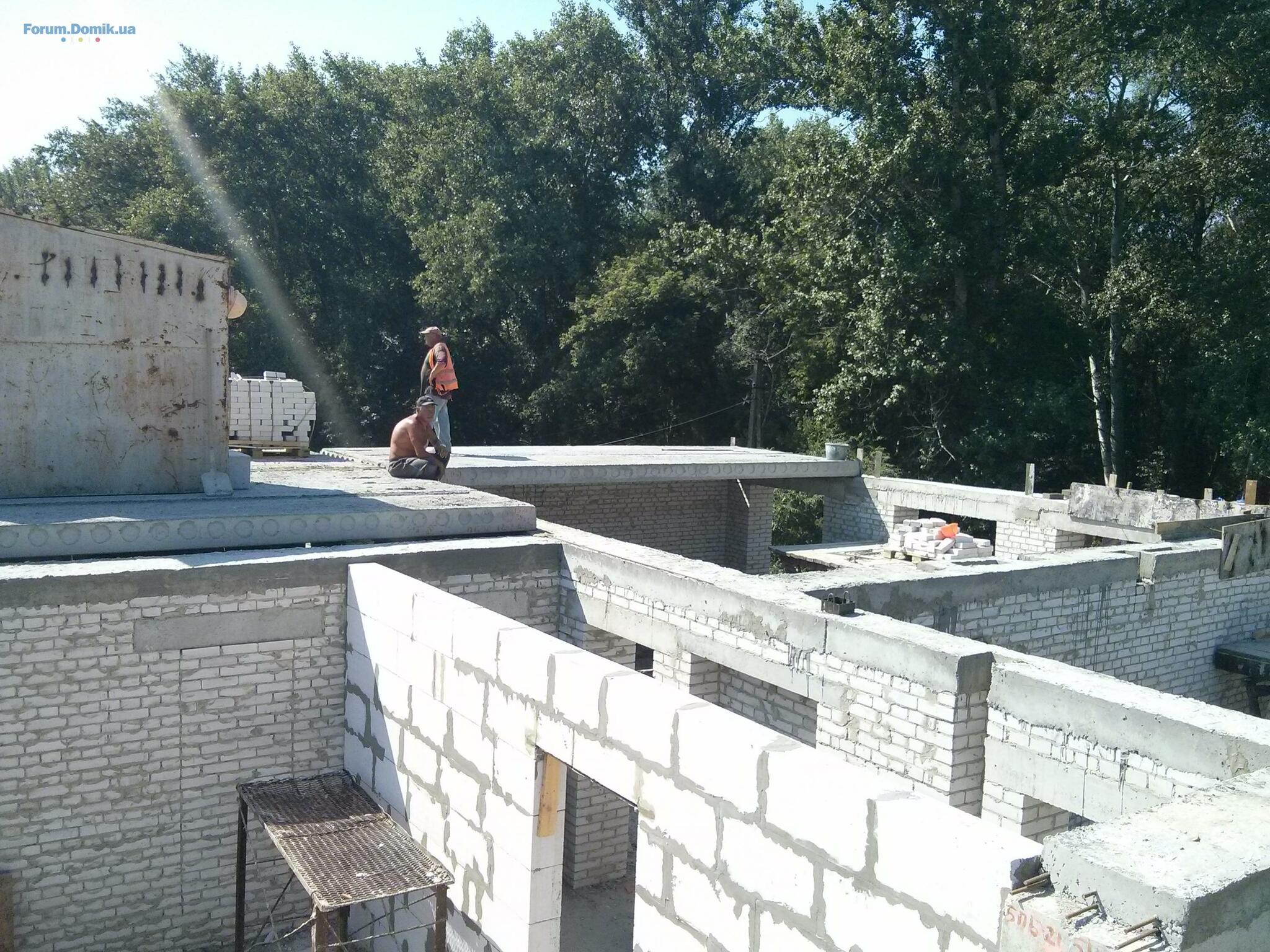

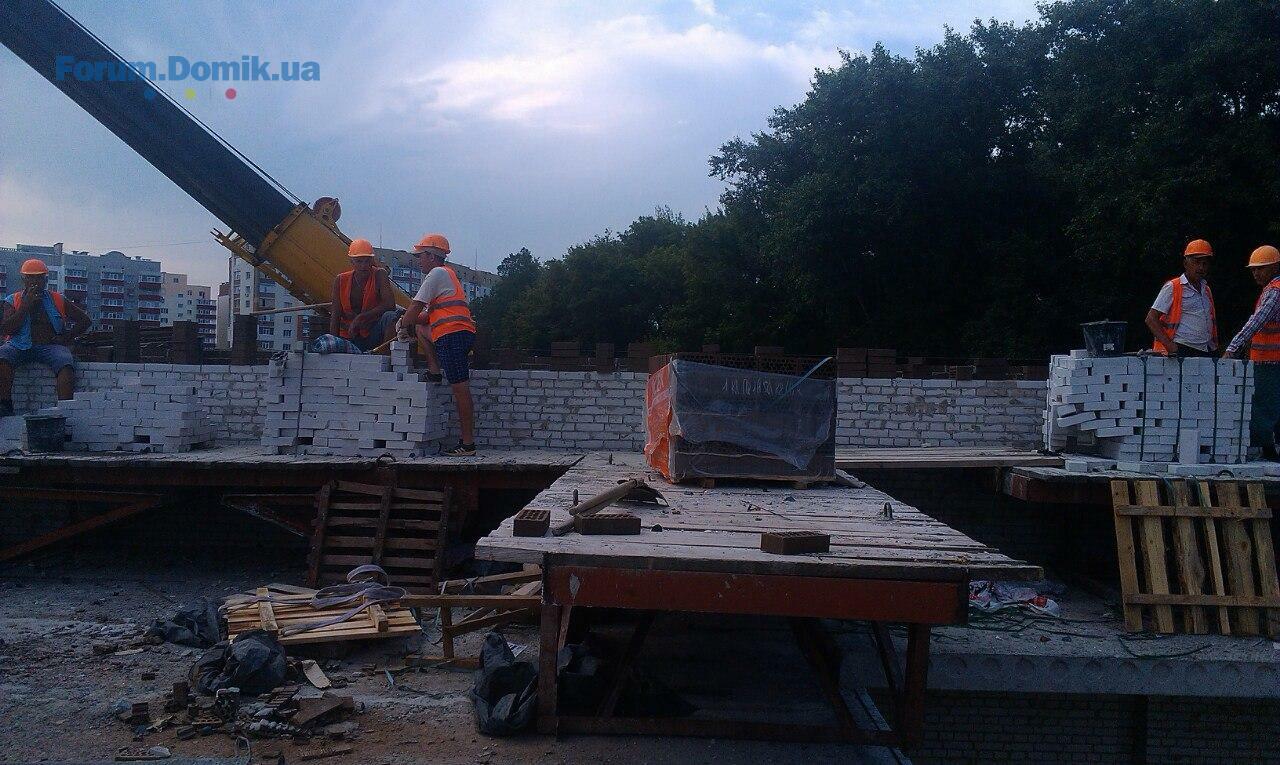

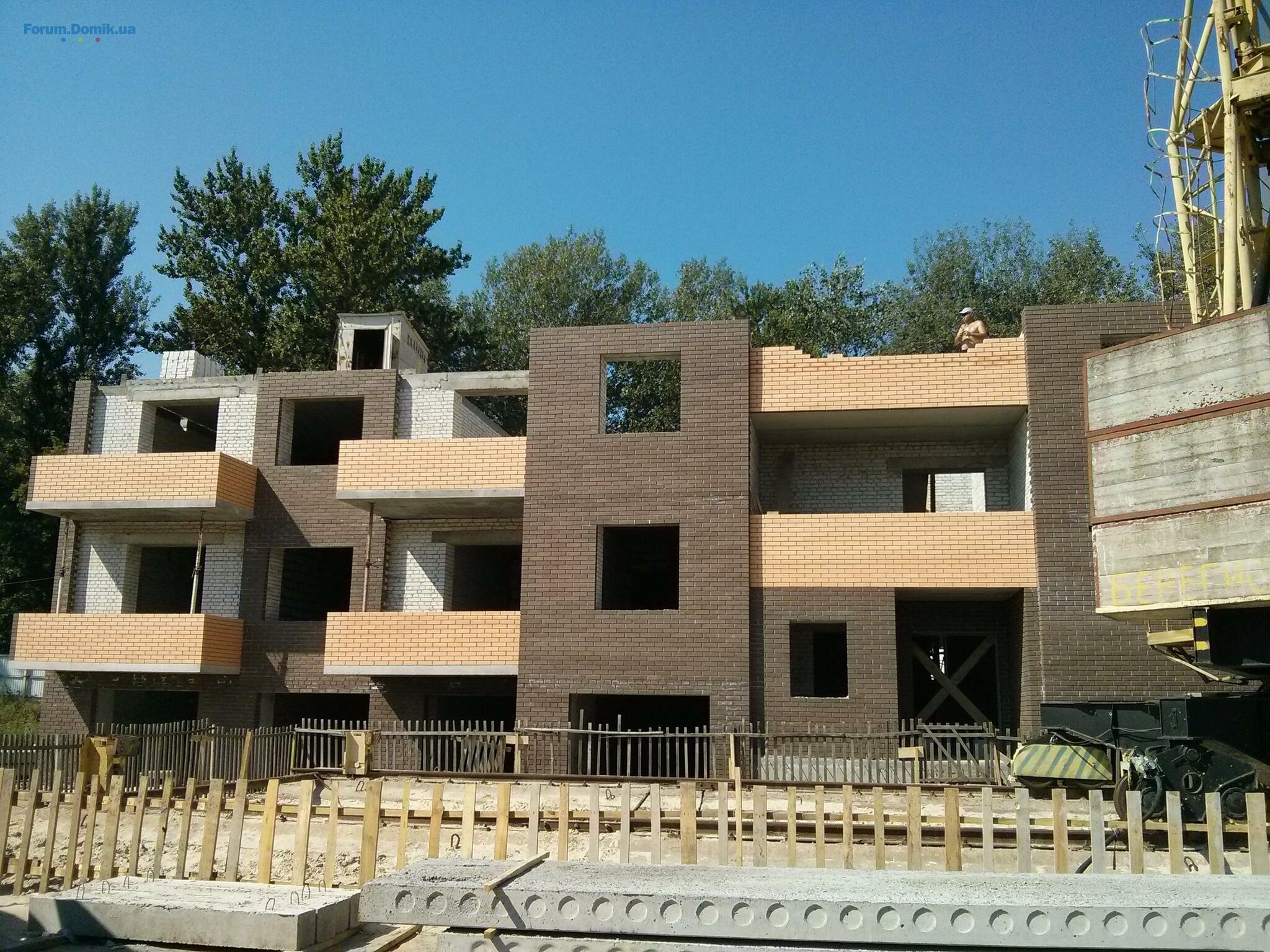

30 июль 2015 12:47

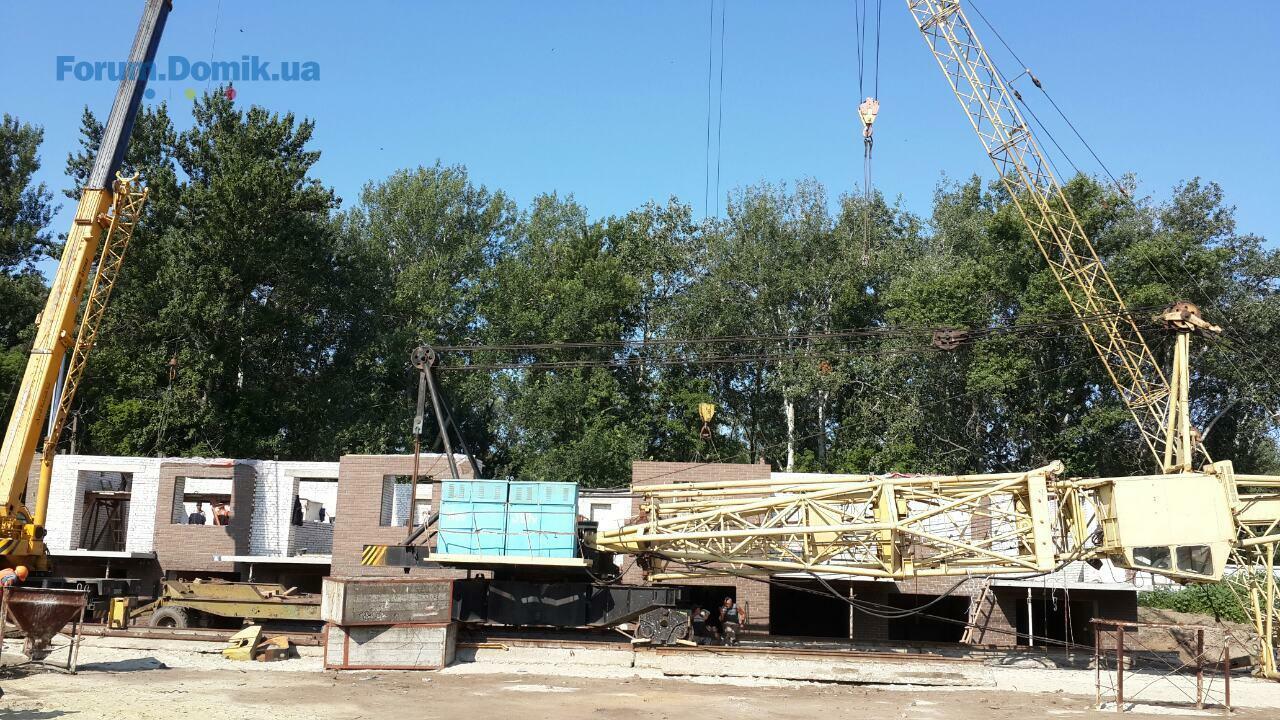

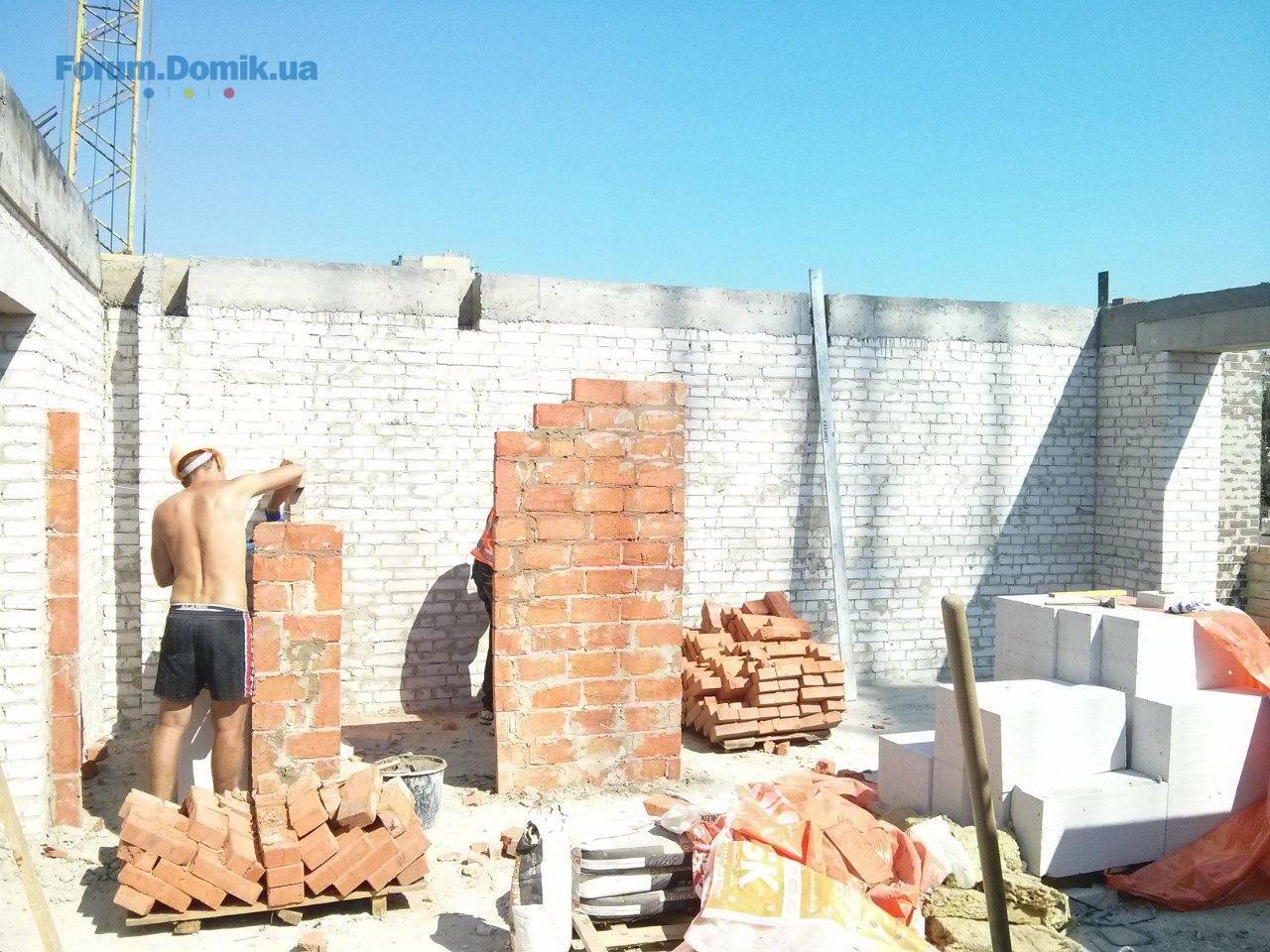

Виды из окон.
Domik Ai
штучний інтелект
38 274
09 сентября 2019
03 авг 2015 10:47

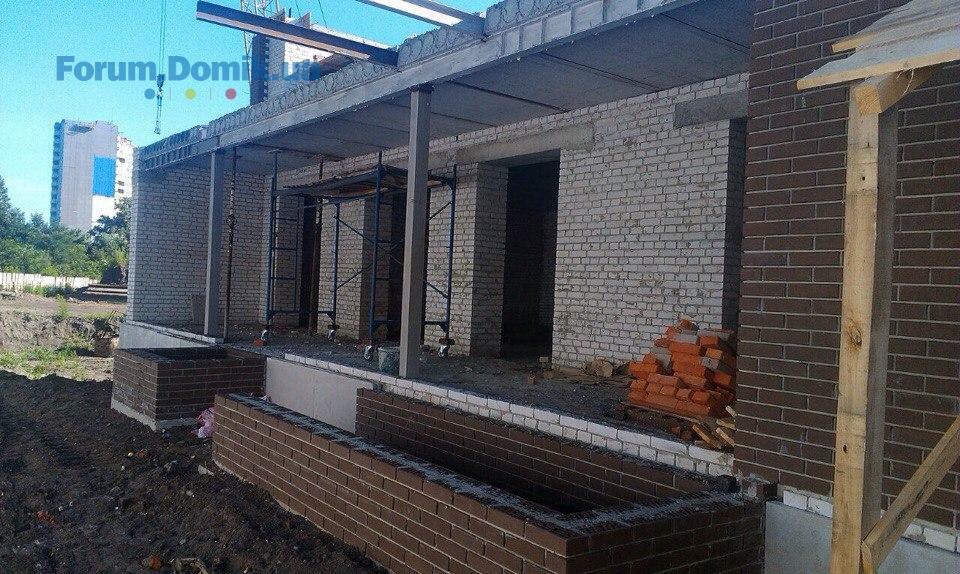

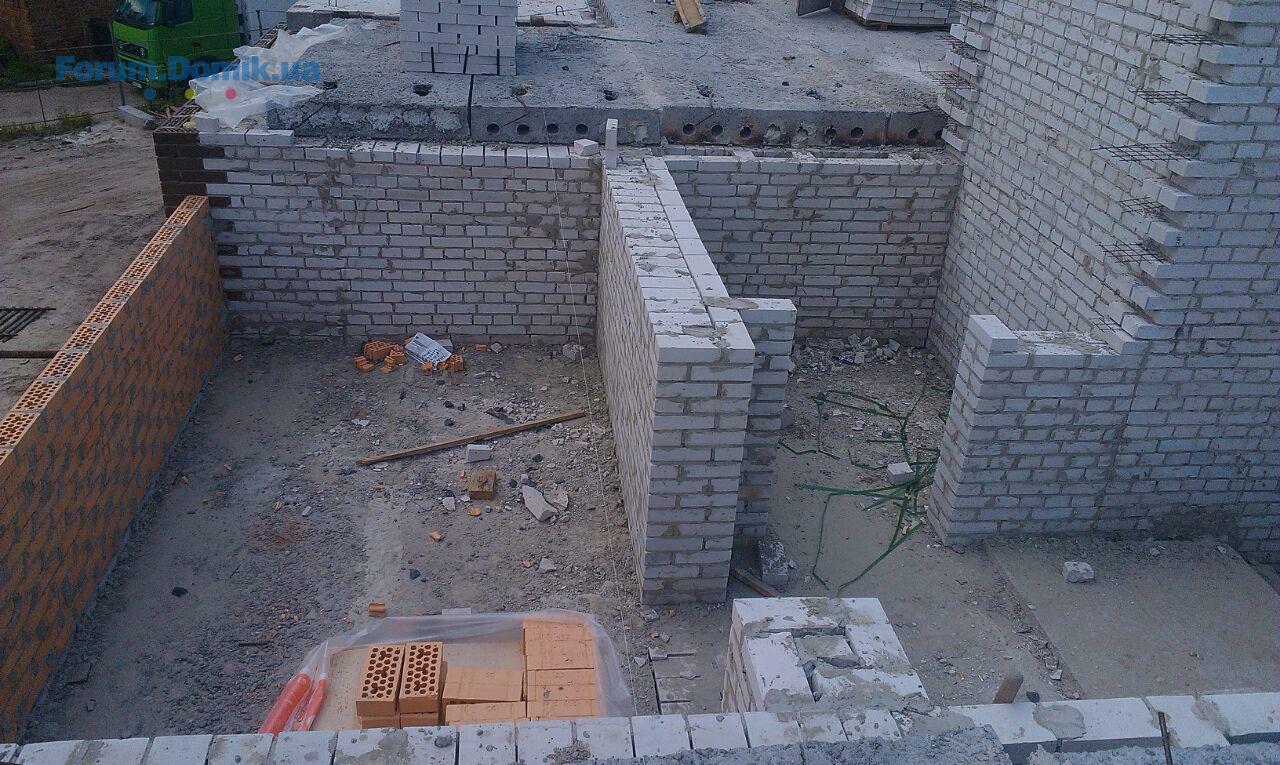

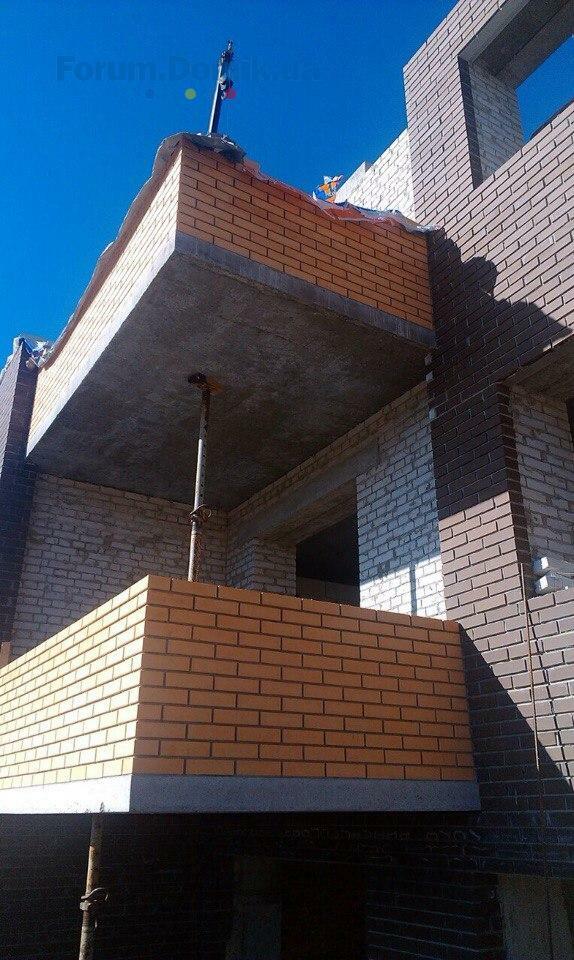

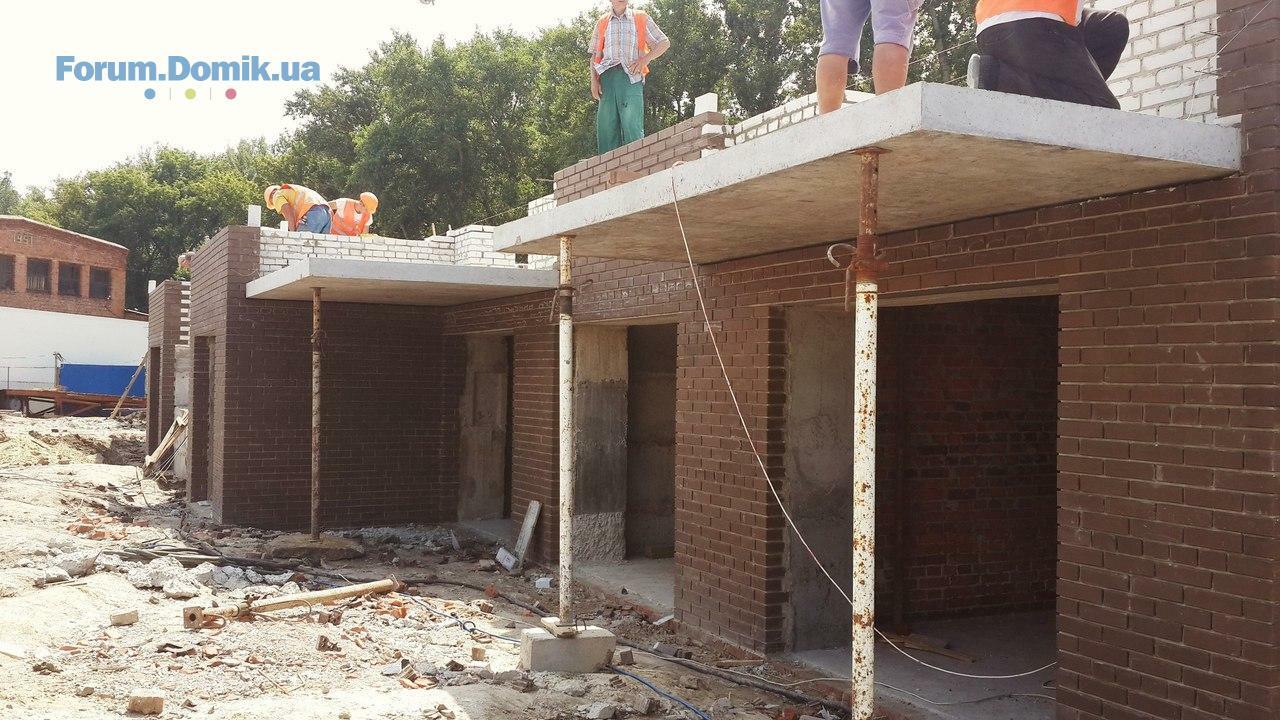

По состоянию на 01.08.2015 года полностью выполнены:
- комплекс работ по возведению стен, устройству перегородок и перекрытий 1-го этажа.
Выполняются следующие работы:
- 75% кирпичной кладки наружных стен 2-го этажа
- 50% кирпичной кладки внутренних стен 2-го этажа
- ведутся работы по кирпичной кладке облицовки балконов 2-го этажа.
- комплекс работ по возведению стен, устройству перегородок и перекрытий 1-го этажа.
Выполняются следующие работы:
- 75% кирпичной кладки наружных стен 2-го этажа
- 50% кирпичной кладки внутренних стен 2-го этажа
- ведутся работы по кирпичной кладке облицовки балконов 2-го этажа.
Domik Ai
штучний інтелект
38 274
09 сентября 2019
03 авг 2015 10:47
Domik Ai
штучний інтелект
38 274
09 сентября 2019
10 авг 2015 19:01

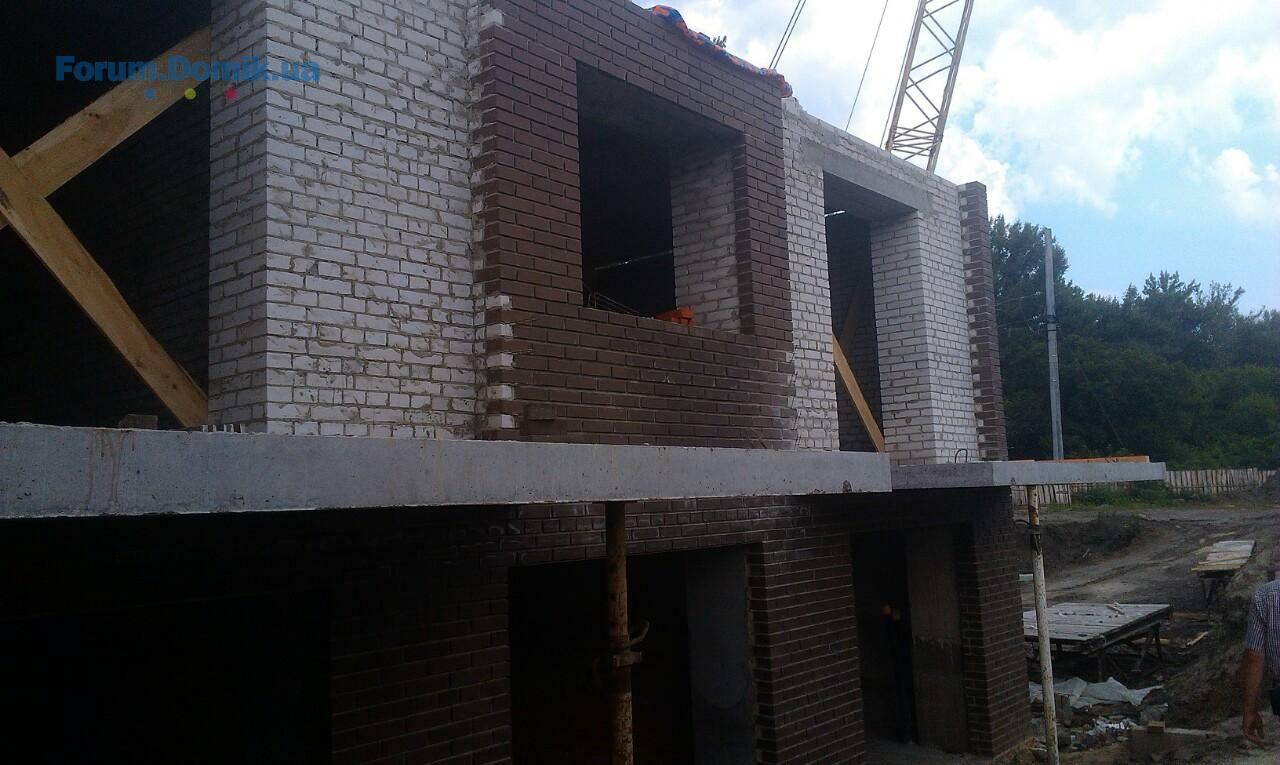

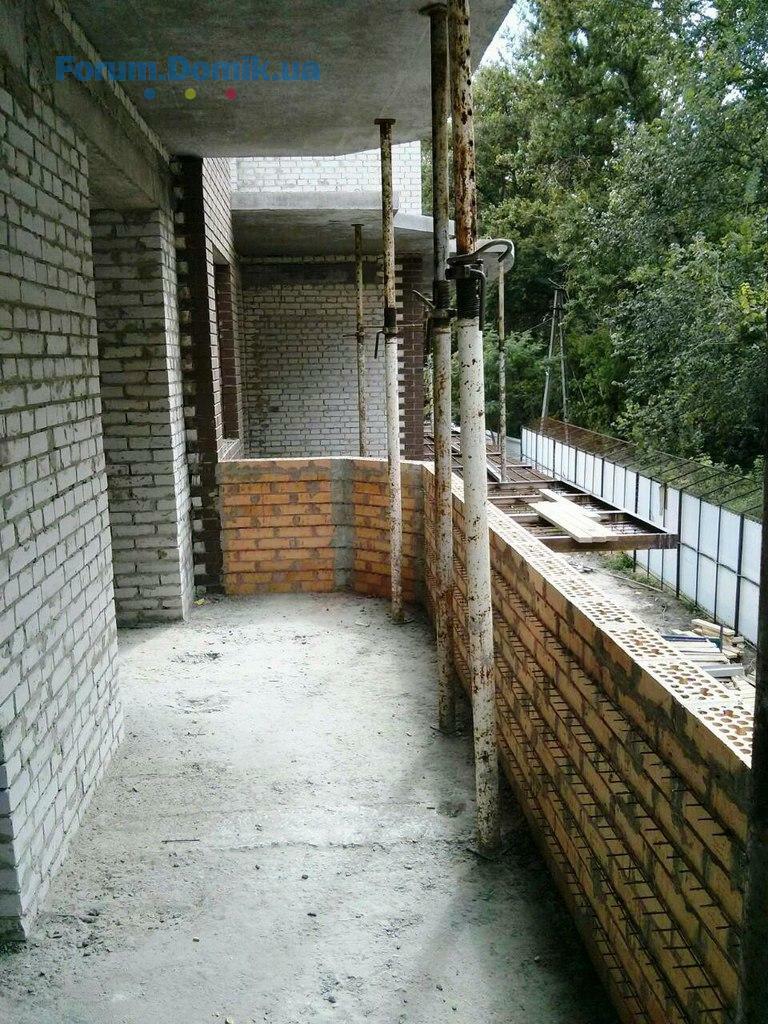

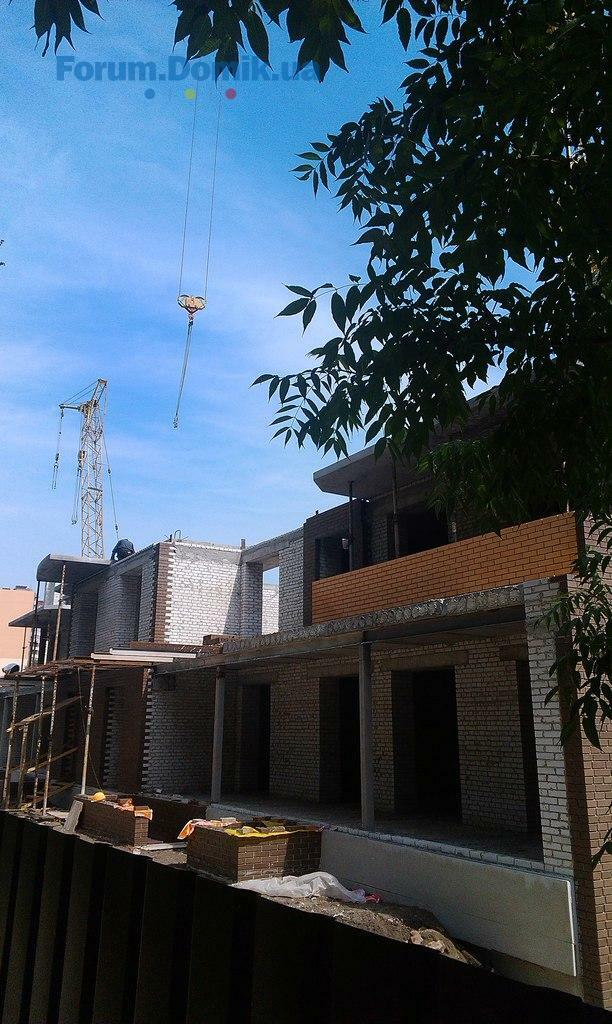

07.08.2015:
— 90% работ по устройству несущих стен 2-го этажа
— 50% работ по устройству ограждений балконов 2-го этажа
— 50% работ по устройству монолитного железобетонного пояса
Начаты такие работы:
— устройство кирпичной кладки перегородок 2-го этажа
— устройство перегородок из газоблоков 2-го этажа
— монтаж плит перекрытий 2-го этажа
— 90% работ по устройству несущих стен 2-го этажа
— 50% работ по устройству ограждений балконов 2-го этажа
— 50% работ по устройству монолитного железобетонного пояса
Начаты такие работы:
— устройство кирпичной кладки перегородок 2-го этажа
— устройство перегородок из газоблоков 2-го этажа
— монтаж плит перекрытий 2-го этажа
Domik Ai
штучний інтелект
38 274
09 сентября 2019
10 авг 2015 19:02
Domik Ai
штучний інтелект
38 274
09 сентября 2019
10 авг 2015 19:06
Domik Ai
штучний інтелект
38 274
09 сентября 2019

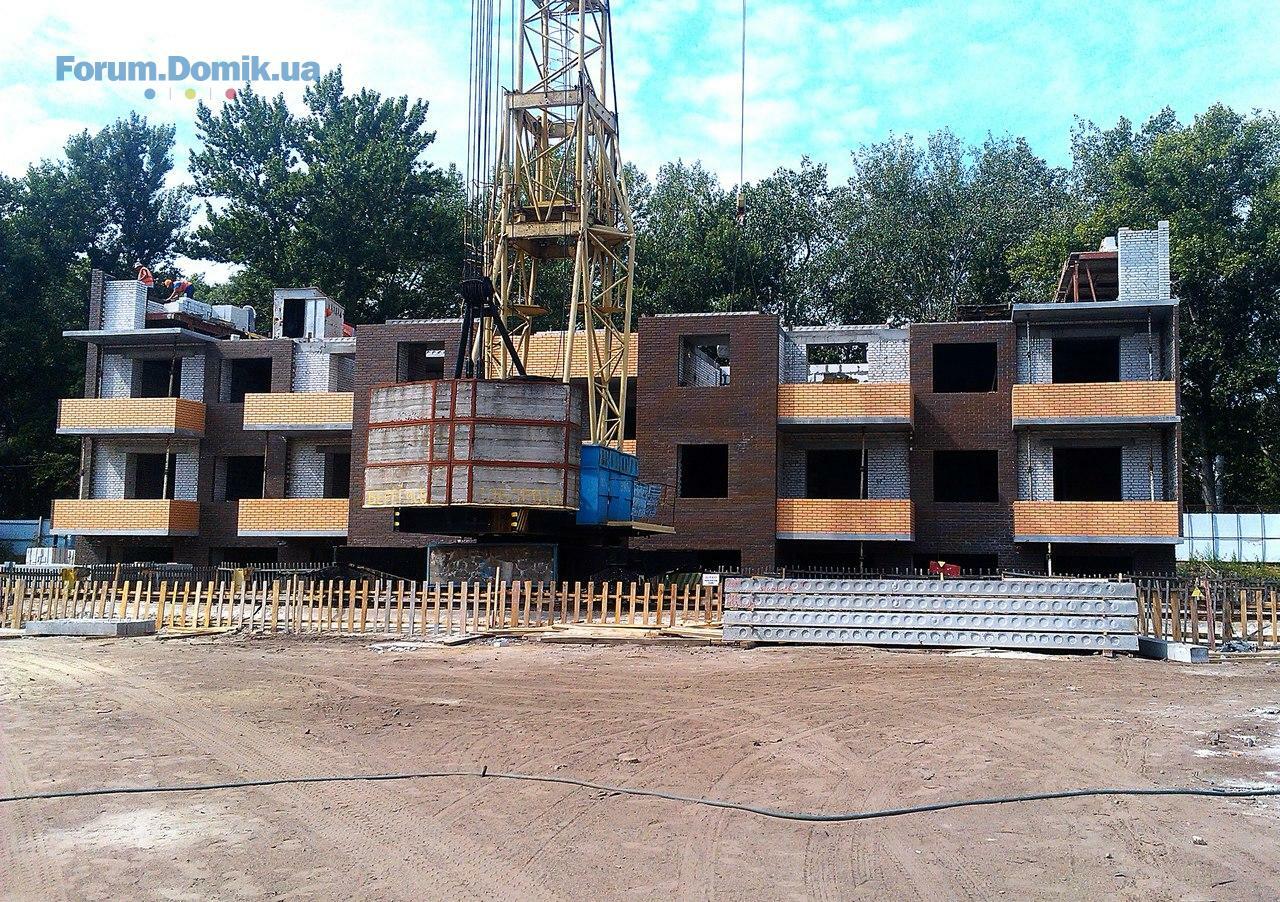

17 авг 2015 14:13

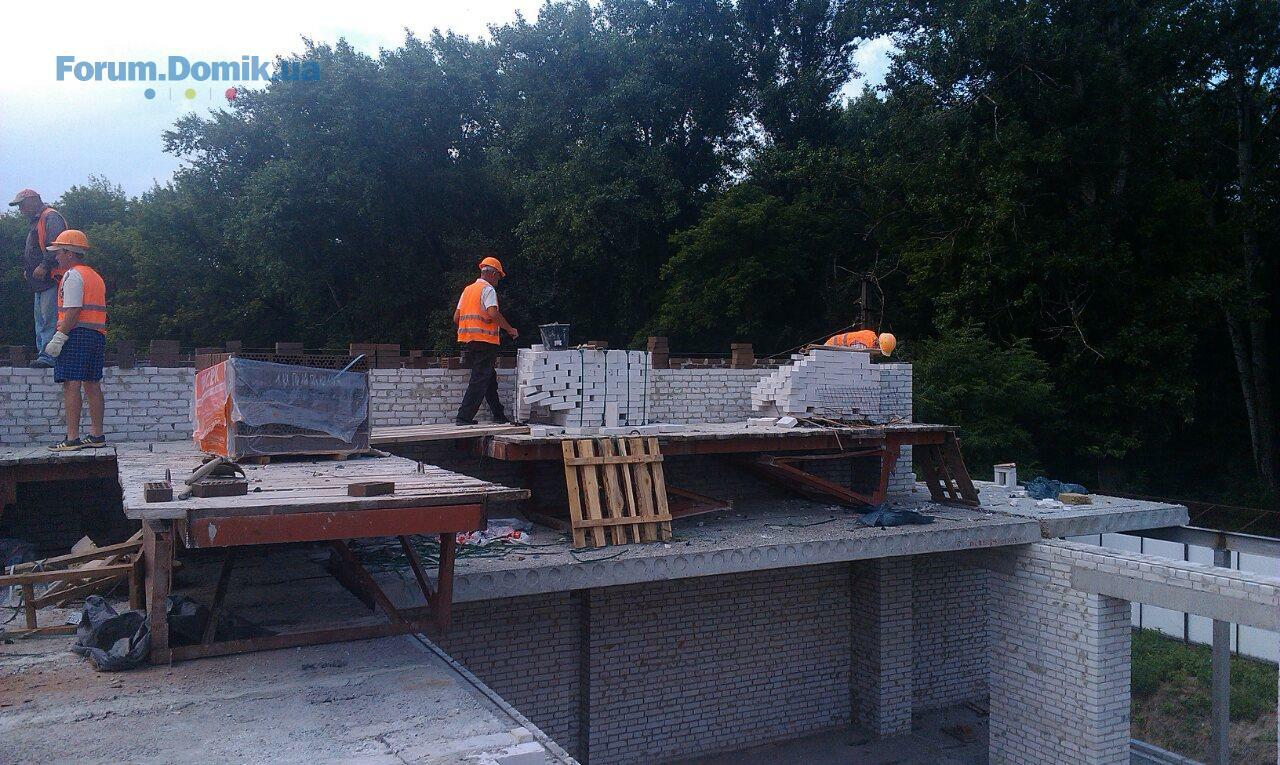

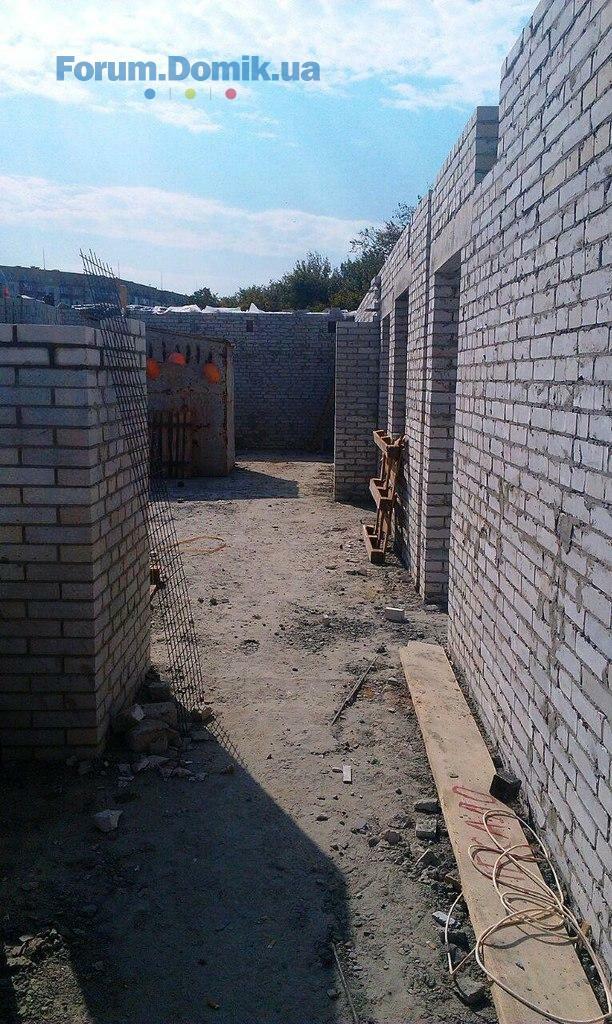

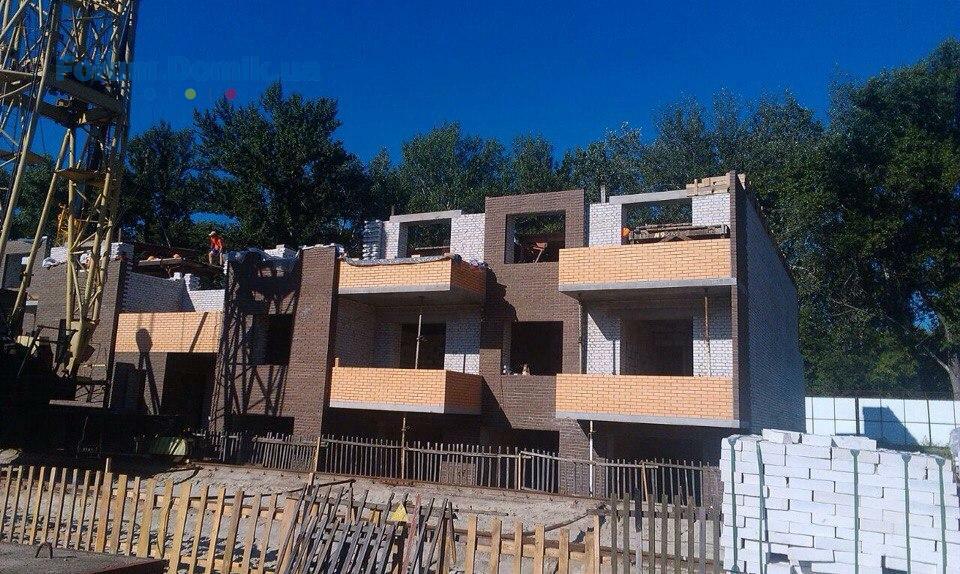

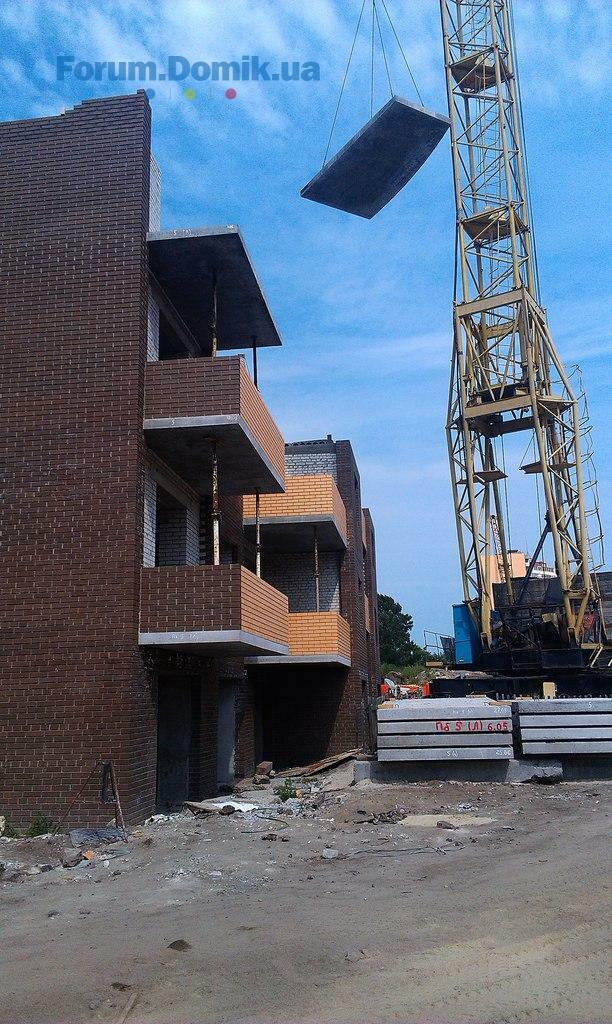

По состоянию на 15.08.2015 года выполнены следующие работы:
- устройство кирпичной кладки несущих стен 2-го этажа
- кирпичная кладка перегородок 2-го этажа
- кладка межквартирных перегородок 2-го этажа из газоблоков
- 70% межкомнатных перегородок 2-го этажа из газоблоков
- 60% кирпичной кладки ограждений балконов
- 90% перекрытия 2-го этажа
Начаты работы:
- кирпичная кладка несущих стен 3-го этажа
- устройство кирпичной кладки несущих стен 2-го этажа
- кирпичная кладка перегородок 2-го этажа
- кладка межквартирных перегородок 2-го этажа из газоблоков
- 70% межкомнатных перегородок 2-го этажа из газоблоков
- 60% кирпичной кладки ограждений балконов
- 90% перекрытия 2-го этажа
Начаты работы:
- кирпичная кладка несущих стен 3-го этажа
Domik Ai
штучний інтелект
38 274
09 сентября 2019

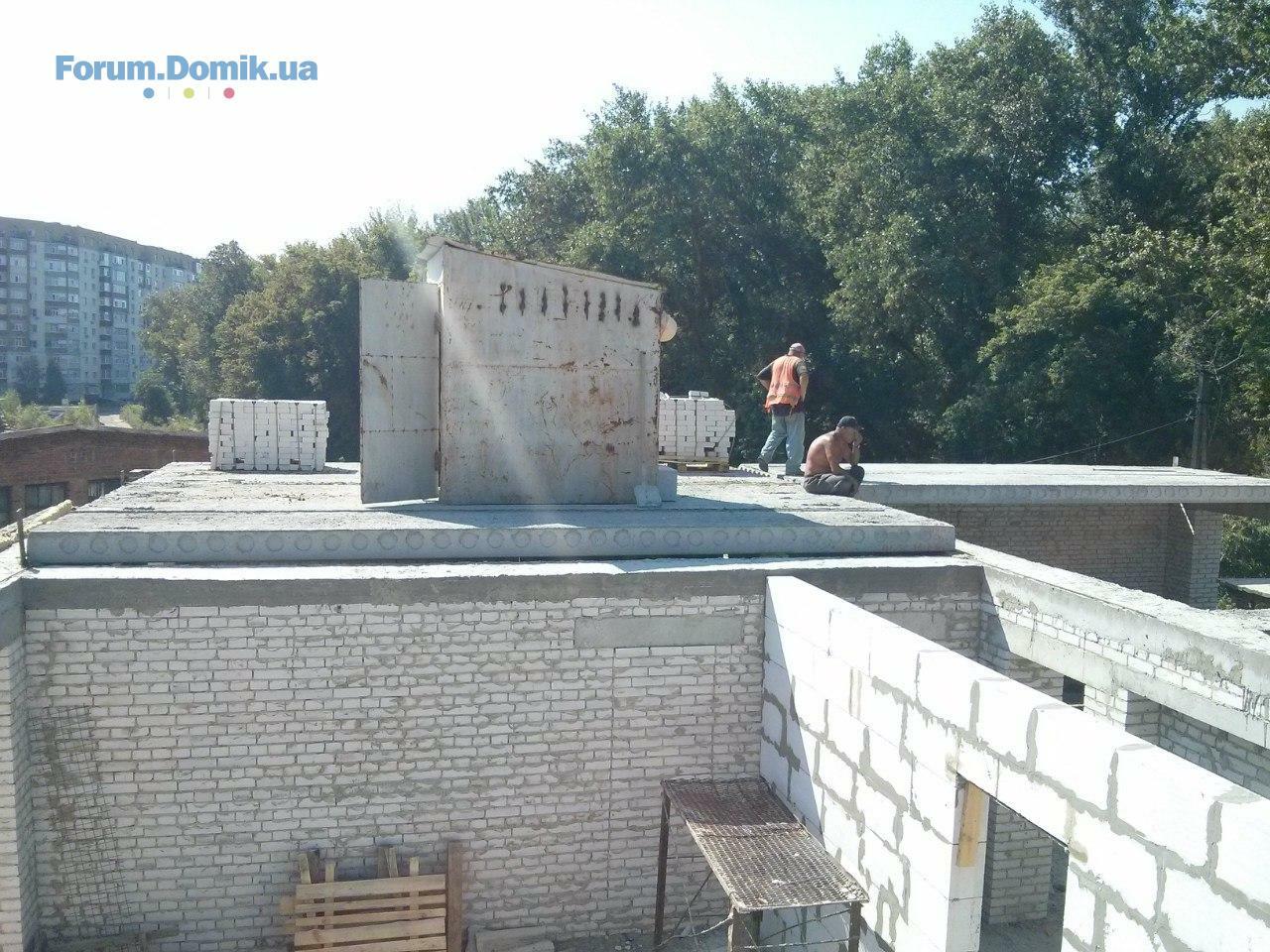

24 авг 2015 08:33

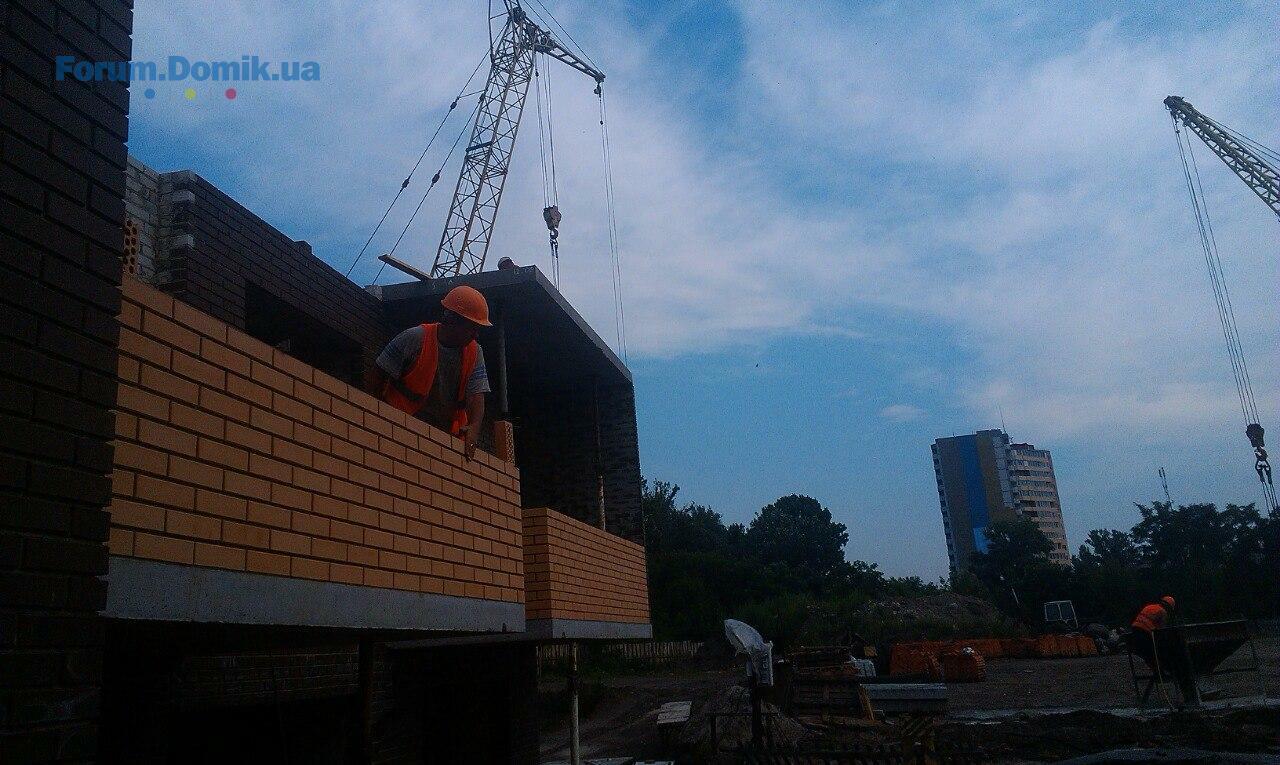

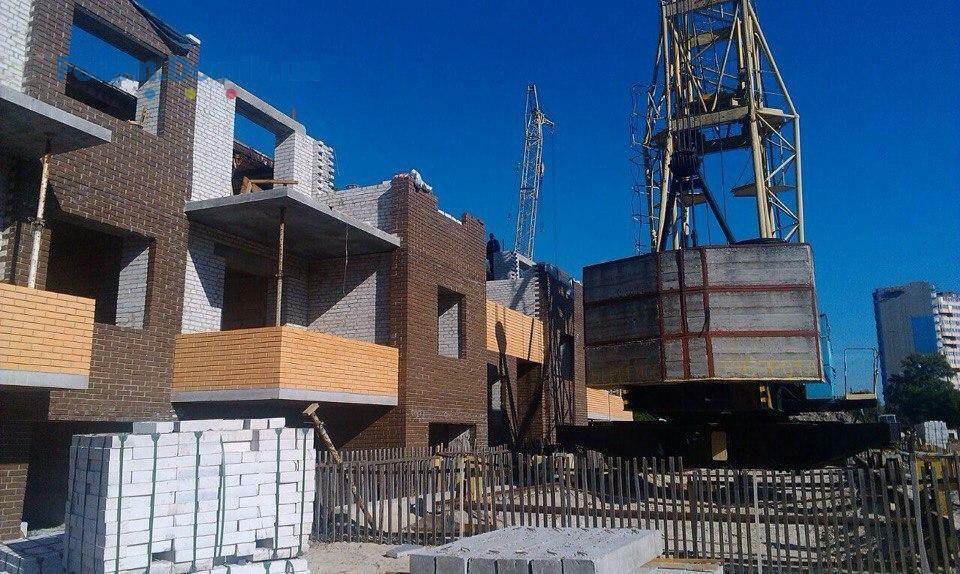

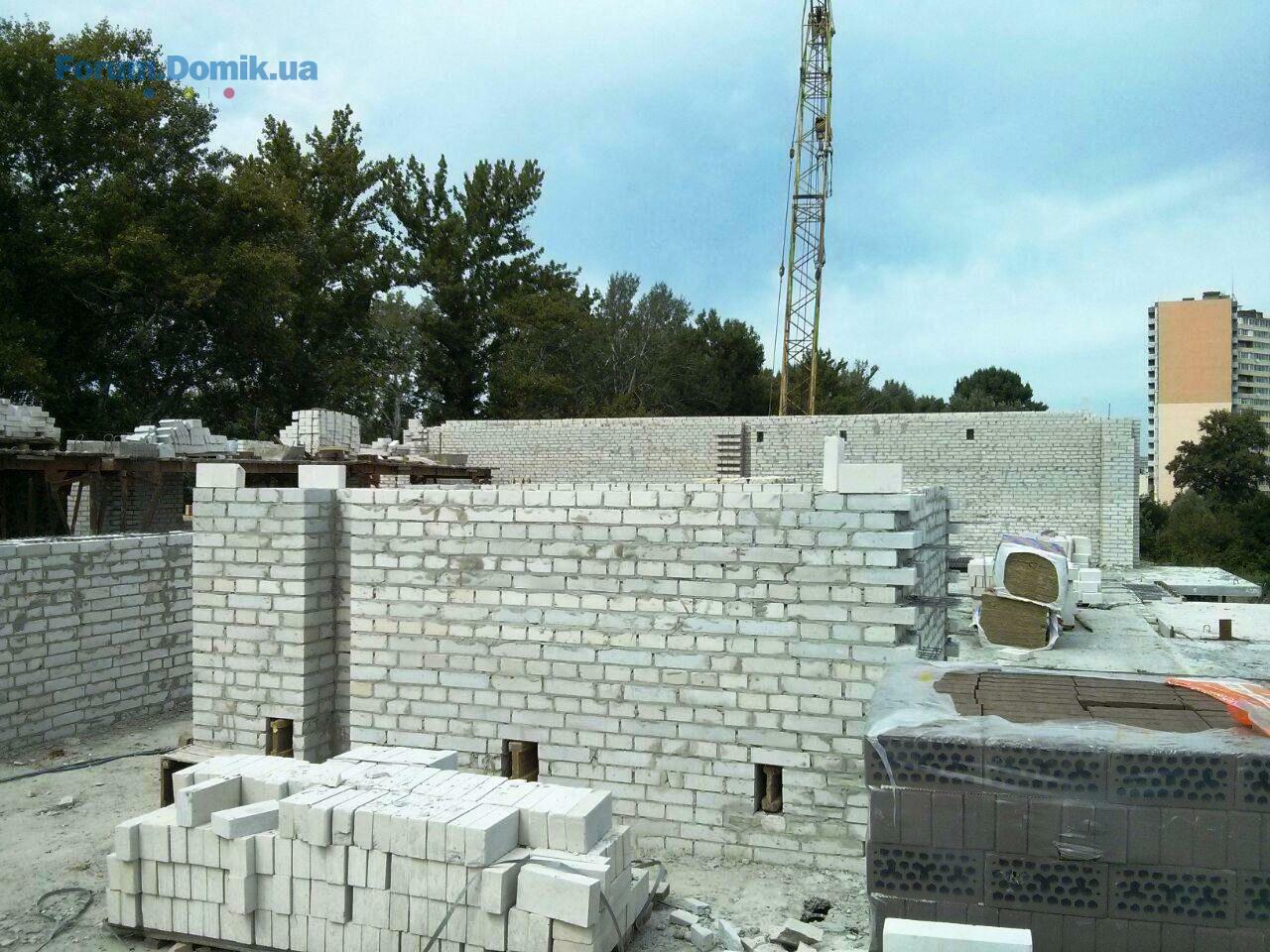

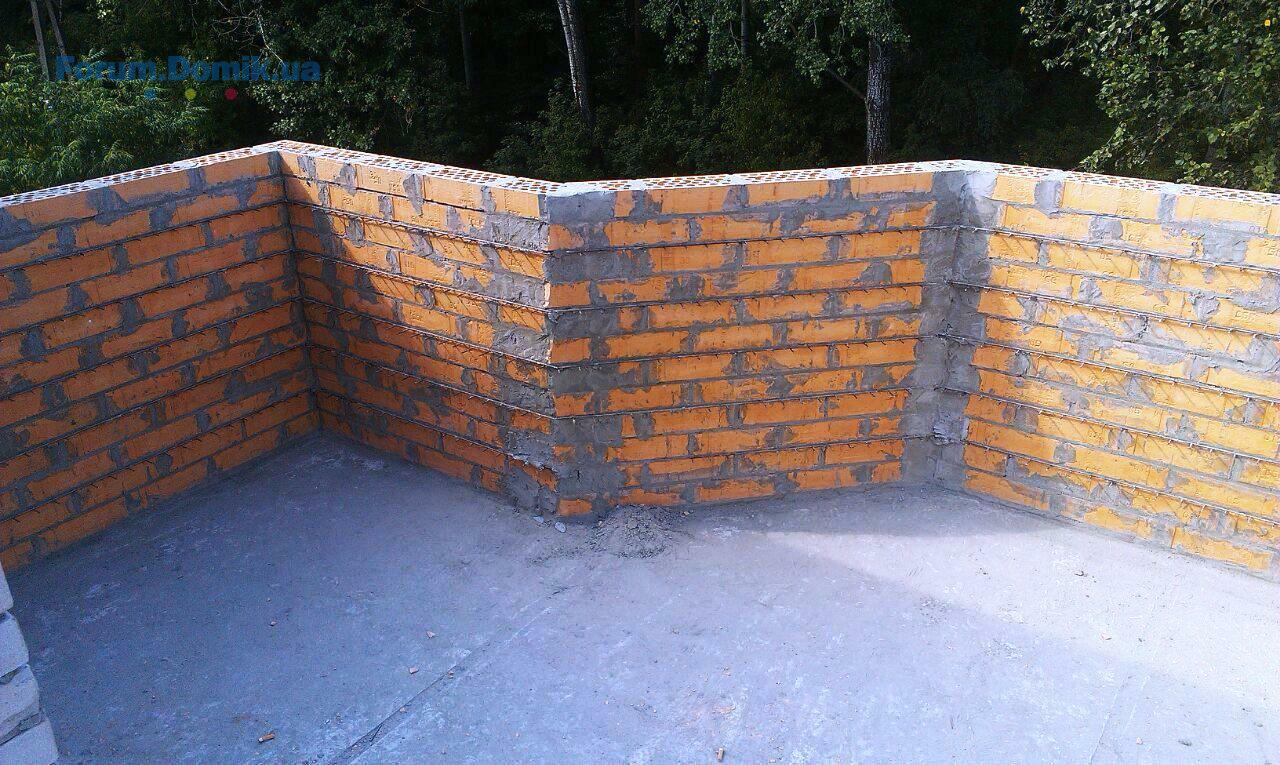

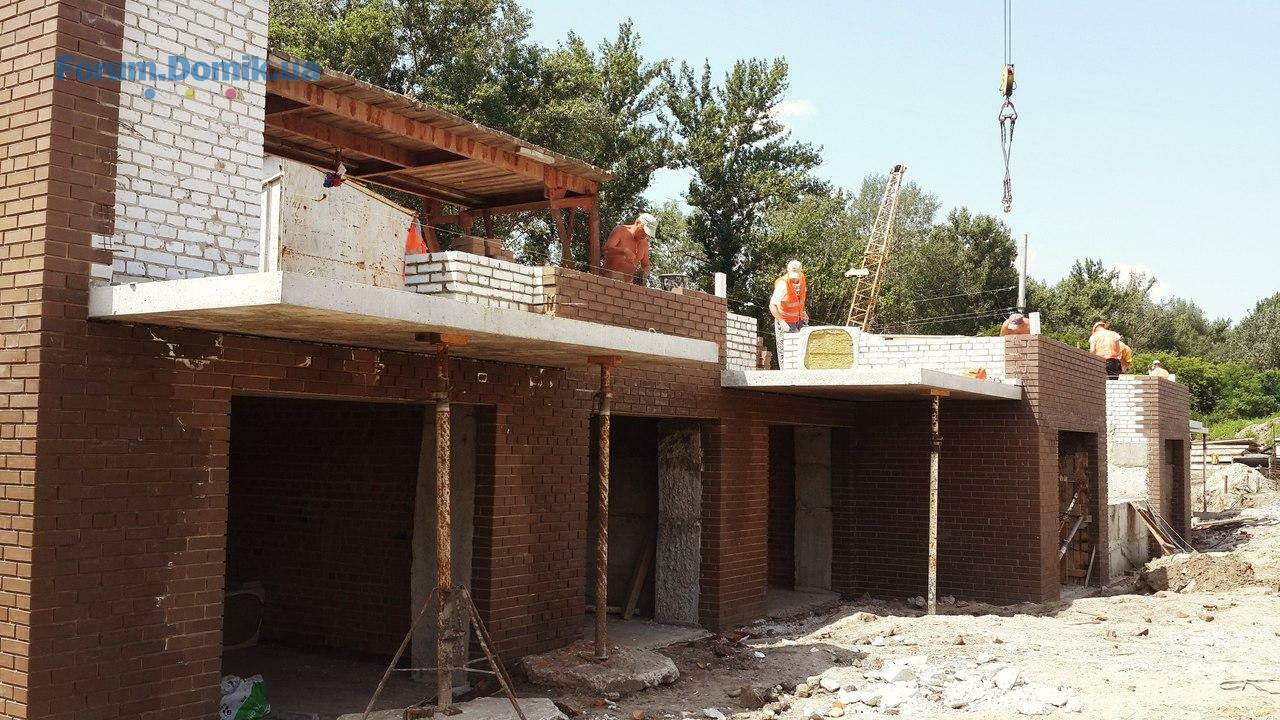

По состоянию на 21.08.2015 года выполнены следующие работы:
- кирпичная кладка несущих стен 2-го этажа
- перегородки санузлов 2-го этажа
- межкомнатные и межквартирные перегородки 2-го этажа
- кирпичная кладка ограждений балконов 2-го этажа
- перекрытие 2-го этажа
В процессе производства находятся работы:
- 50% кирпичной кладки несущих стен 3-го этажа.
- кирпичная кладка несущих стен 2-го этажа
- перегородки санузлов 2-го этажа
- межкомнатные и межквартирные перегородки 2-го этажа
- кирпичная кладка ограждений балконов 2-го этажа
- перекрытие 2-го этажа
В процессе производства находятся работы:
- 50% кирпичной кладки несущих стен 3-го этажа.
Domik Ai
штучний інтелект
38 274
09 сентября 2019
24 авг 2015 08:33
Domik Ai
штучний інтелект
38 274
09 сентября 2019
31 авг 2015 12:31

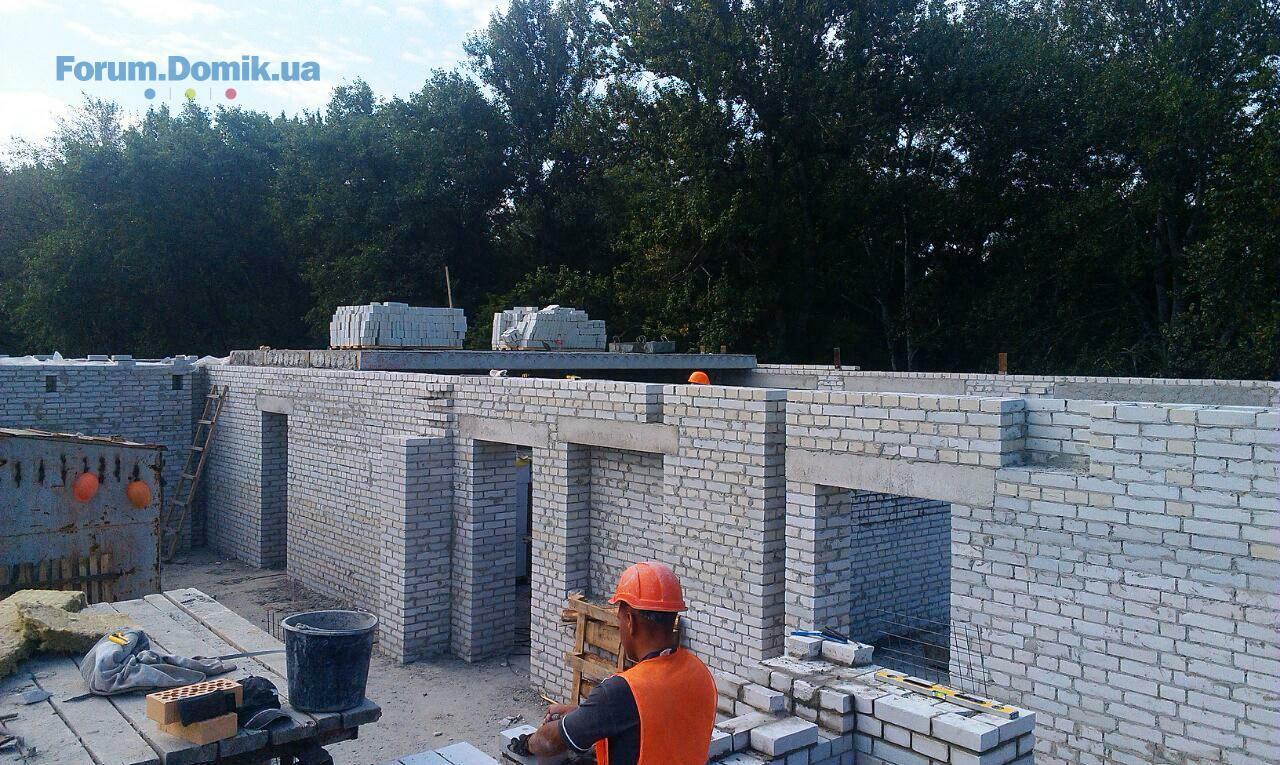

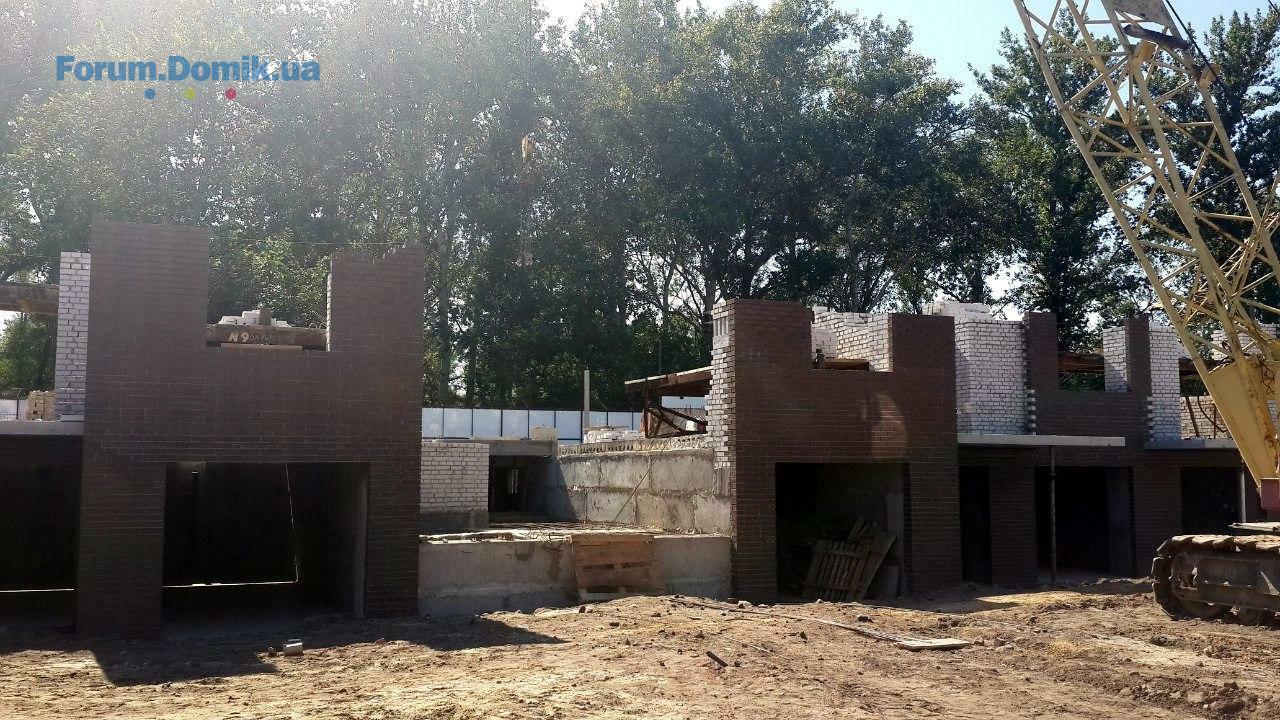

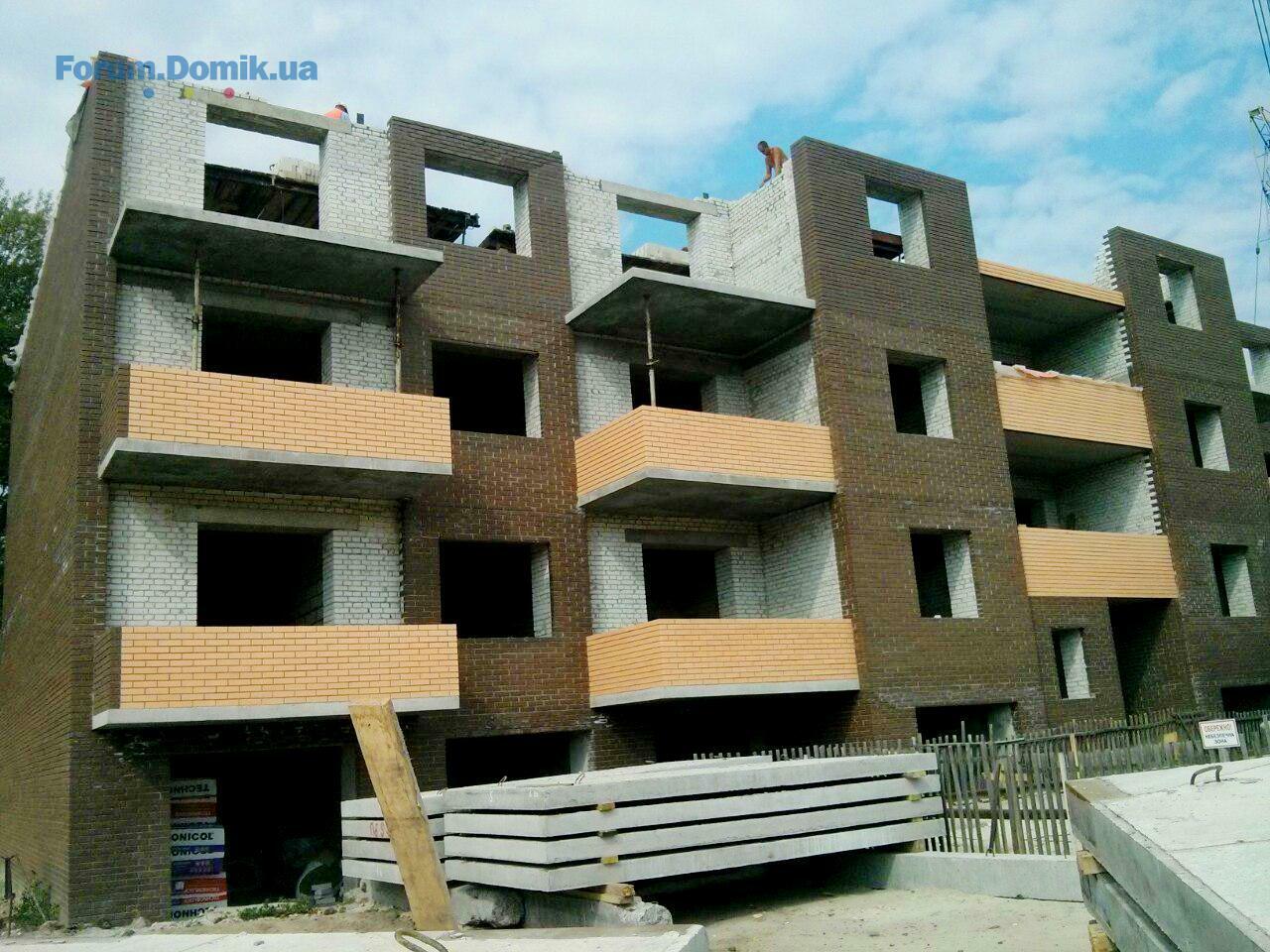

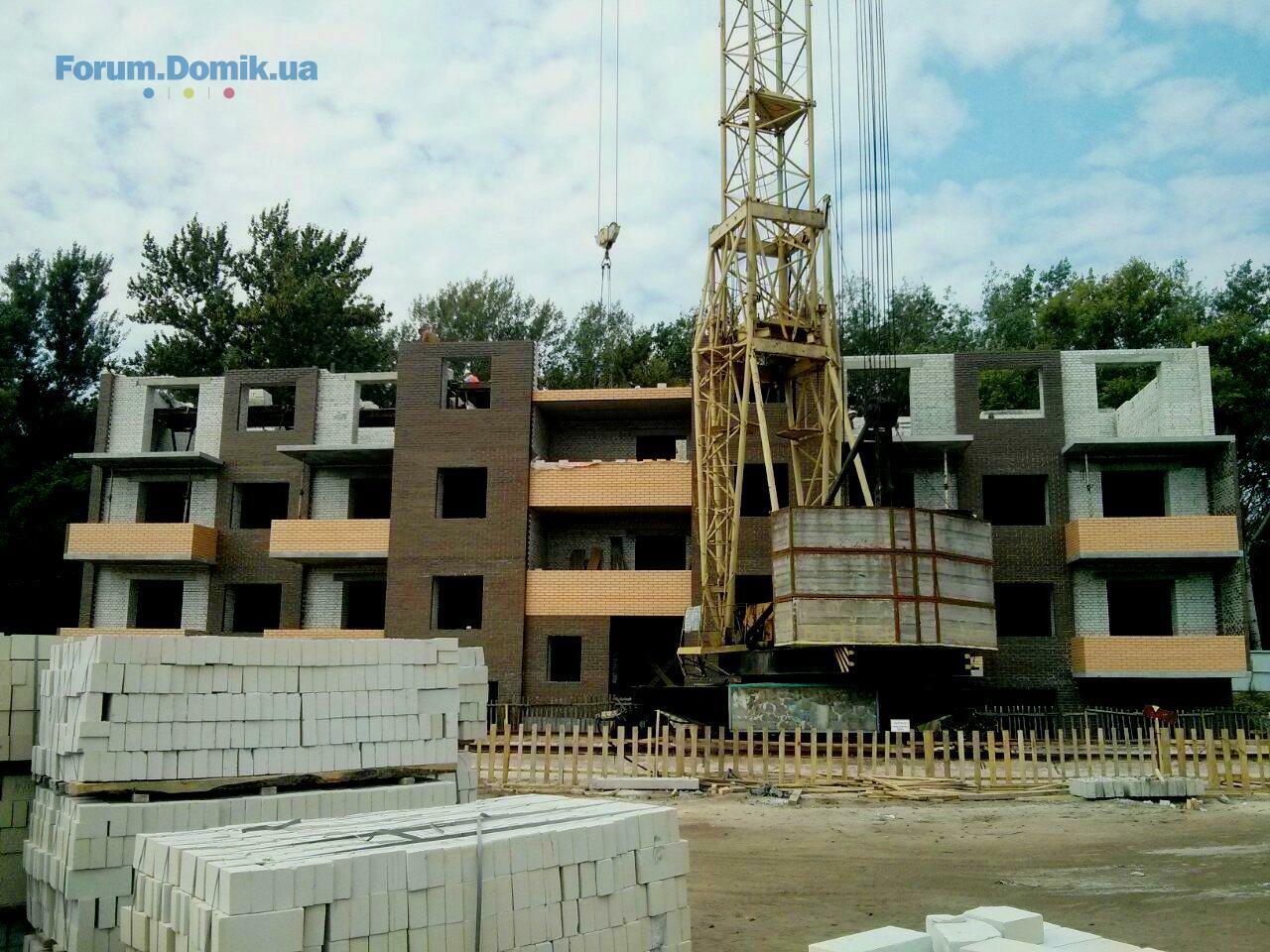

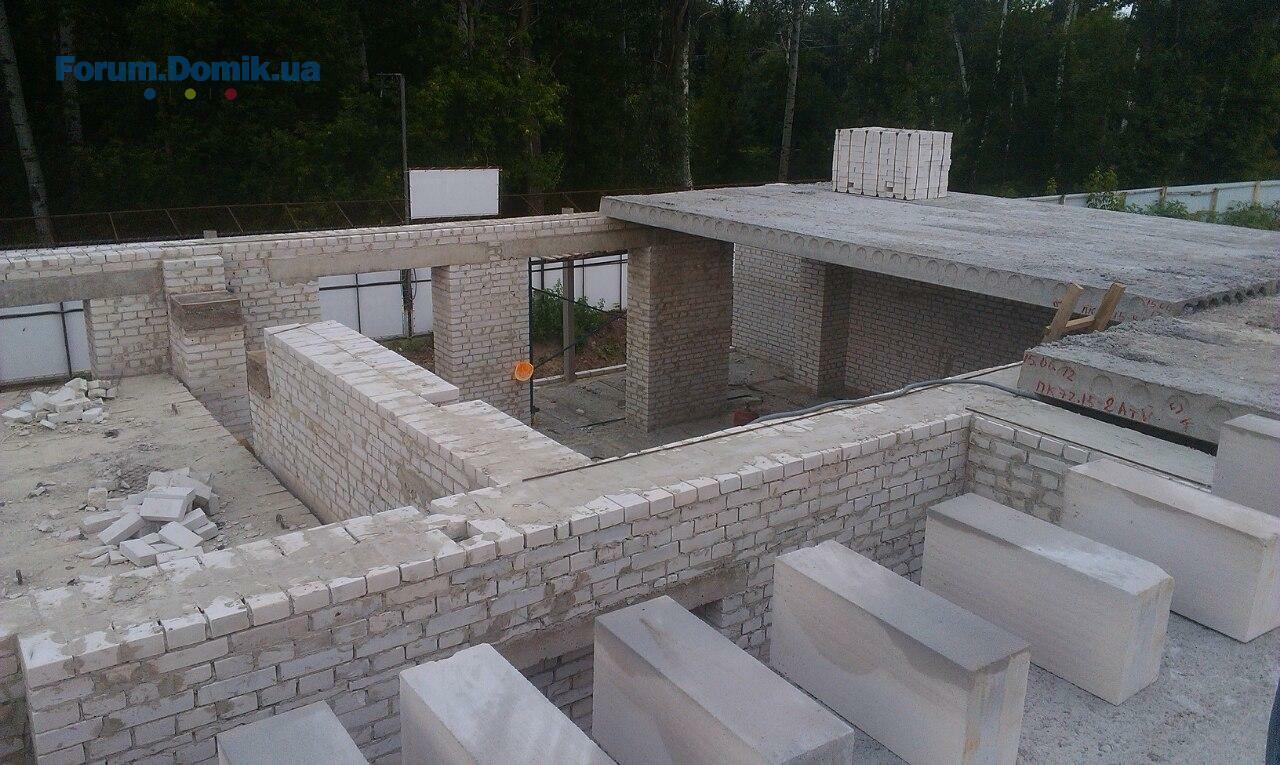

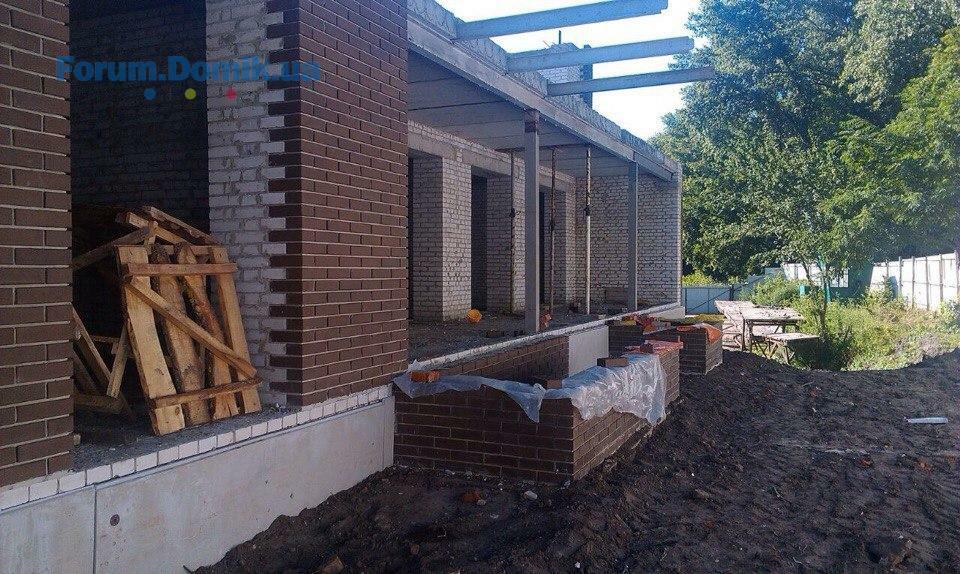

По состоянию на 29.08.2015 выполнены следующие работы:
- на 90 % выполнена кирпичная кладка несущих стен 3-го этажа
- на 70% выполнена кирпичная кладка ограждений балконов 3-го этажа
Начаты работы:
- монтаж сборных железобетонных плит перекрытий 3-го этажа
- устройство кирпичной кладки перегородок 3-го этажа
- на 90 % выполнена кирпичная кладка несущих стен 3-го этажа
- на 70% выполнена кирпичная кладка ограждений балконов 3-го этажа
Начаты работы:
- монтаж сборных железобетонных плит перекрытий 3-го этажа
- устройство кирпичной кладки перегородок 3-го этажа
Domik Ai
штучний інтелект
38 274
09 сентября 2019

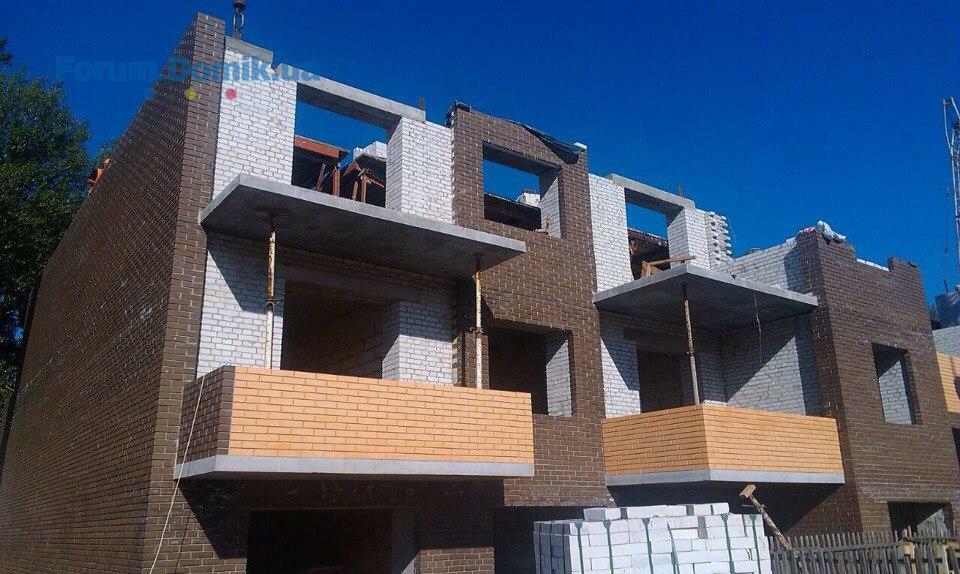

31 авг 2015 12:31
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Подробнее
- Клубная резиденция O`Club | ODG Development | Крюковщина, ул. Одесская, 2916.10102
- ЖК The Light | City One Development | Киев, ул. Джона Маккейна, 515.1016
- ЖК Irpin City | Molodist | Ирпень, ул. Университетская, 115.105 283
- Дом 17 | ЖК Эврика14.10761
- Отзывы о застройщике SENSAR Group13.103
- ЖК Святобор | City One Development, Інвест-Будресурс | Киев, ул. Львовская, 1512.101 500
- ЖК Boston Creative House | Saga Development | Киев, просп. Степана Бандеры, 2010.10107
- ЖК Деснянський | ДБК-Житлобуд | Київ, вул. Електротехнічна, 4310.10458
- ЖК Navigator 2 | ДБК-Житлобуд | Киев, ул. Коноплянская, 22 | Навигатор 210.10803
- ЖК Київський | ДБК-Житлобуд | Бровари, вул. Київська, 22510.104
- Стоит ли сейчас покупать недвижимость?18.105 191
- Про агентство Атлант-А29.0923
- Як ви ведете облік витрат по оренді нерухомості?22.092
- Покупка квартиры по переуступке08.09194
- На що звертати увагу при покупці квартири?05.053
- Налог на дар денег между мужем и женой11.041
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Идеи для дизайна и комфорта ванных комнат17.1050
- Процес дизайну інтер'єру та які можуть бути підводні камен?21.094
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах23.05112
- Как подобрать кухонную мебель15.045
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- ЖК Калейдоскоп 2 | INGRAD Development Group | Одесса, Таирово, просп. Небесной Сотни, 105а03.092
- ЖК Father | РіЕЛ | Львів, вул. Промислова, 50/5202.092
- ЖК "Александровский 2", Запорожье, ул. Почтовая, 7720.0416
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- Злив води з батарей в квартирі на зиму?28.081
- Делать ремонт самостоятельно или нанять профессионалов01.0844
- Резервне живлення у квартирі: як підготувати електрику до встановлення інвертора та акумуляторів10.071
- Шпаклевка трескается под обоями11.063
- Основні недоліки вальмового даху, про які мовчать12.052
- Как правильно выбрать смеситель. Отзывы о смесителях25.0455
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Какую выбрать грунтовку и шпатлевку17.0314
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Хочу взяти швидку позику10.102
- Технічний паспорт на будинок або квартиру: де замовити в Київській області?05.101
- STALL — усе для зручного життя та натхнення17.091
- Світлові лінії та натяжні стелі: що треба закласти по електриці ще до монтажу20.071
- Электрик / електрик Киев01.071
- «ЛОТО-ЗАБАВА»: «развод» на деньги29.06192
- Что подарить мужчине?24.06354
- Мій сайт не з'являється в результатах пошуку24.064
- DOOR(*)COM(*)UA — продаж стратегічного домену для лідера дверного ринку України24.062
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Подробнее
