По состоянию на 06.11.2015 года выполнены следующие работы:
- 70% несущих стен 7-го этажа;
- 80% перегородок санузлов 6-го этажа;
- 50% межквартирных и межкомнатных перегородок 6-го этажа.
Начаты работы:
- монтаж плит перекрытий 7-го этажа.
- 70% несущих стен 7-го этажа;
- 80% перегородок санузлов 6-го этажа;
- 50% межквартирных и межкомнатных перегородок 6-го этажа.
Начаты работы:
- монтаж плит перекрытий 7-го этажа.
Domik Ai
штучний інтелект
38 081
09 сентября 2019
17 ноя 2015 17:55
13.11.2015:
— 100% кирпичной кладки несущих стен 7-го этажа;
— 80% кирпичной кладки перегородок санузлов 7-го этажа;
— 50% кладки межкомнатных перегородок 7-го этажа;
— 75% перекрытия 7-го этажа.
Выполняются работы:

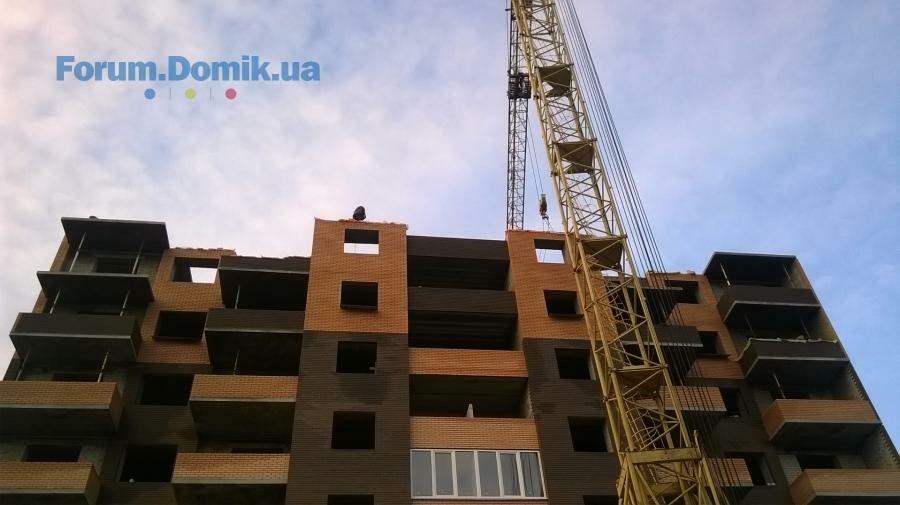

— кирпичная кладка несущих стен 8-го этажа;
— кирпичная кладка облицовки балконов 7-го этажа.
— 100% кирпичной кладки несущих стен 7-го этажа;
— 80% кирпичной кладки перегородок санузлов 7-го этажа;
— 50% кладки межкомнатных перегородок 7-го этажа;
— 75% перекрытия 7-го этажа.
Выполняются работы:
— кирпичная кладка несущих стен 8-го этажа;
— кирпичная кладка облицовки балконов 7-го этажа.
Domik Ai
штучний інтелект
38 081
09 сентября 2019
17 ноя 2015 17:58
Domik Ai
штучний інтелект
38 081
09 сентября 2019
18 ноя 2015 20:03
18 ноября в Сумах начались земляные работы по прокладке электрокабеля к домам «Набережный квартал». Первая траншея у дома №31 по ул. Прокофьева и дальше методом прокола кабеля будут проведены под проезжей частью улицы по направлению к ул. Даргомыжского.
Domik Ai
штучний інтелект
38 081
09 сентября 2019
23 ноя 2015 23:14
Domik Ai
штучний інтелект
38 081
09 сентября 2019

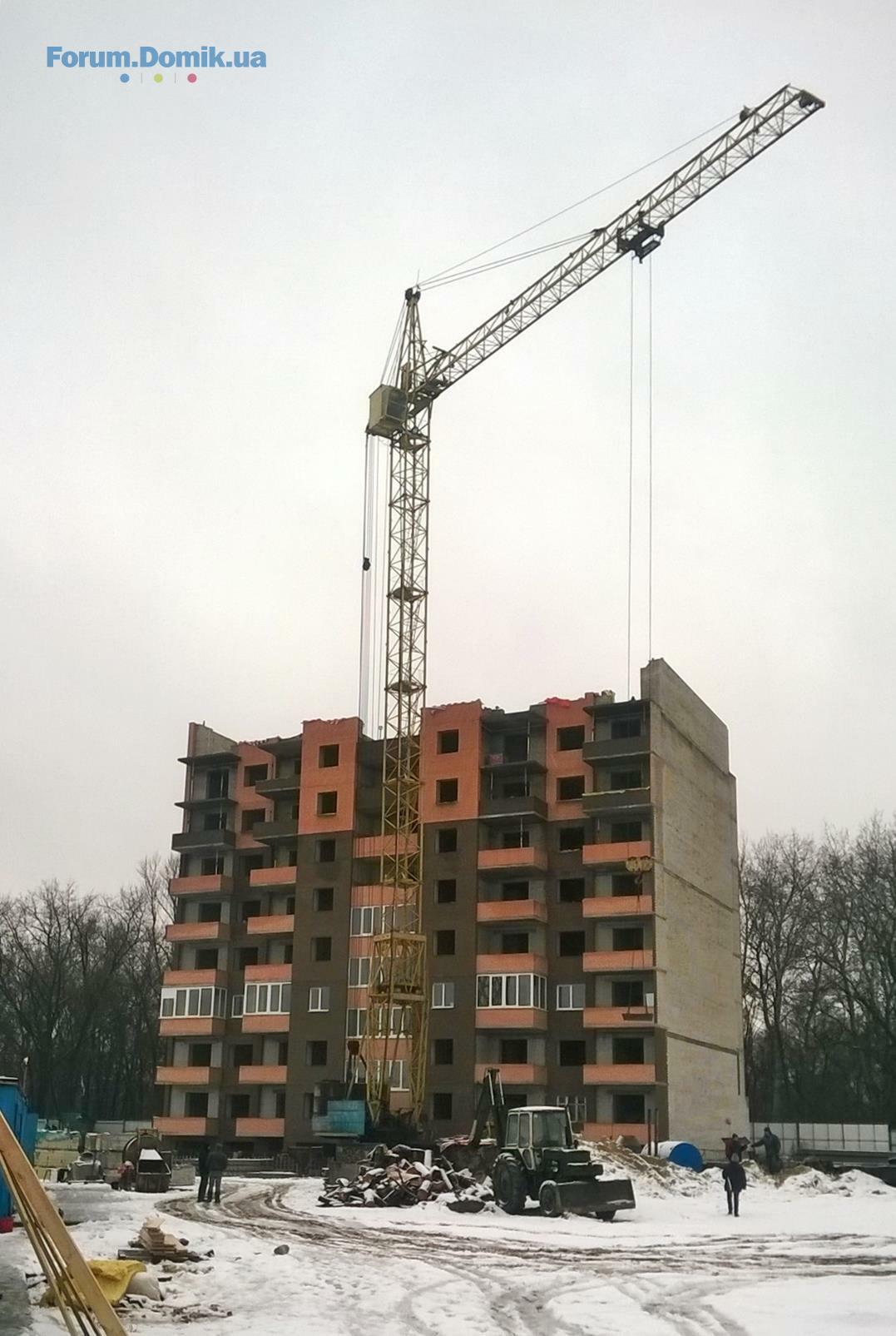

30 ноя 2015 21:47
По состоянию на 27.11.2015 выполнены работы:
- 80% кирпичной кладки несущих стен 8-го этажа;
- 50% монолитного железобетонного пояса 8-го этажа;
- 75% кладки перегородок 7-го этажа;
- 100% монтажа заполнений оконных проемов и балконных рам 3-го этажа металлопластиковыми конструкциями.
Начаты работы:
- кирпичная кладка ограждений балконов 8-го этажа;
- штукатурка мест общего пользования /лестничных клеток, общих коридоров;
- монтаж плит перекрытий и лестничных клеток 8-го этажа.
- 80% кирпичной кладки несущих стен 8-го этажа;
- 50% монолитного железобетонного пояса 8-го этажа;
- 75% кладки перегородок 7-го этажа;
- 100% монтажа заполнений оконных проемов и балконных рам 3-го этажа металлопластиковыми конструкциями.
Начаты работы:
- кирпичная кладка ограждений балконов 8-го этажа;
- штукатурка мест общего пользования /лестничных клеток, общих коридоров;
- монтаж плит перекрытий и лестничных клеток 8-го этажа.
Domik Ai
штучний інтелект
38 081
09 сентября 2019
30 ноя 2015 21:48
Domik Ai
штучний інтелект
38 081
09 сентября 2019
01 дек 2015 19:59
Domik Ai
штучний інтелект
38 081
09 сентября 2019
07 дек 2015 20:52

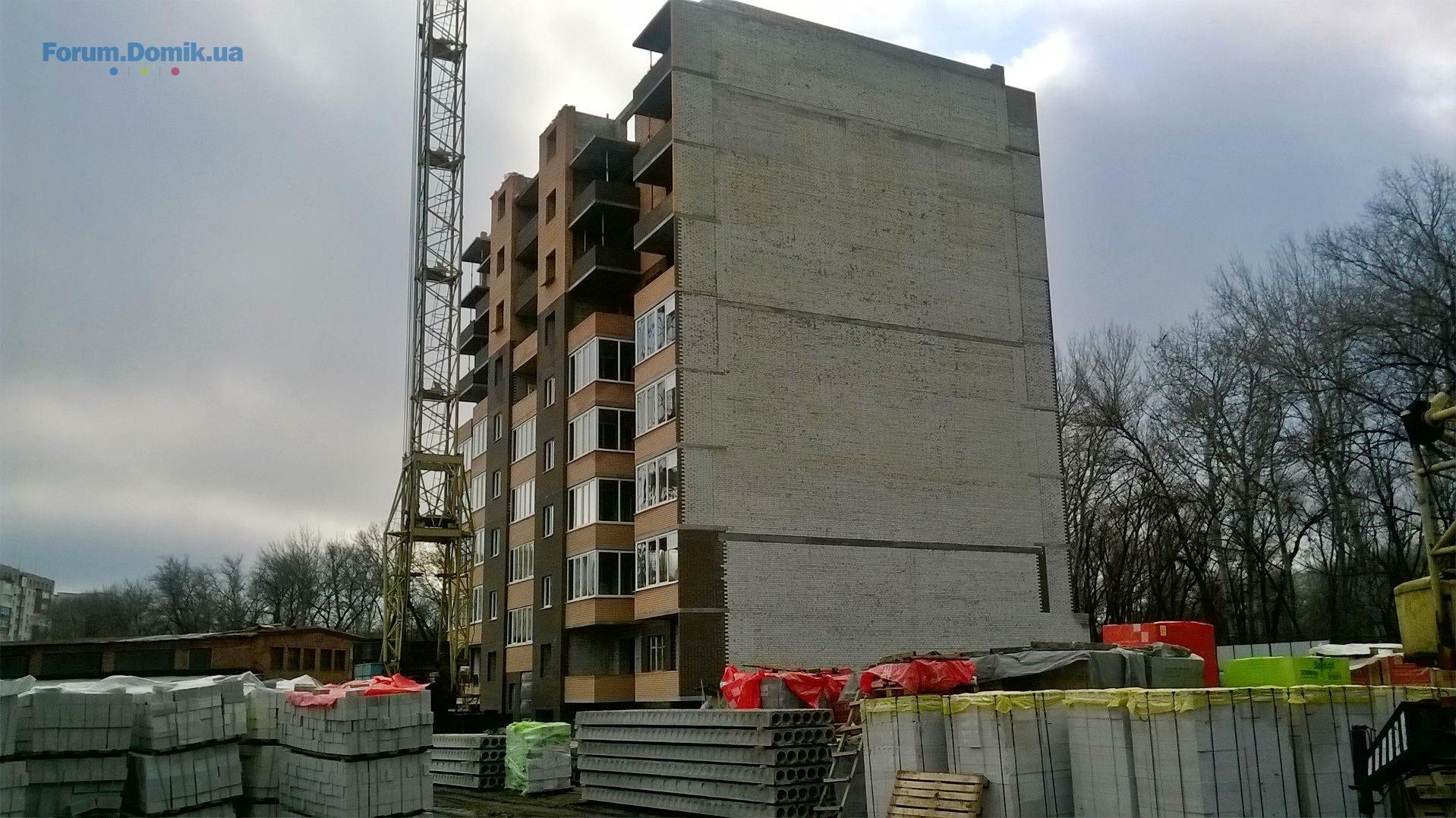

По состоянию на 04.12.2015 выполнены работы:
- 100% кладки несущих стен 8-го этажа;
- 50% кладки ограждений балконов 8-го этажа;
- 100% кладки межквартирных перегородок 8-го этажа;
- 50% кладки межкомнатных перегородок 8-го этажа;
- монолитный железобетонный пояс 8-го этажа.
Начаты работы:

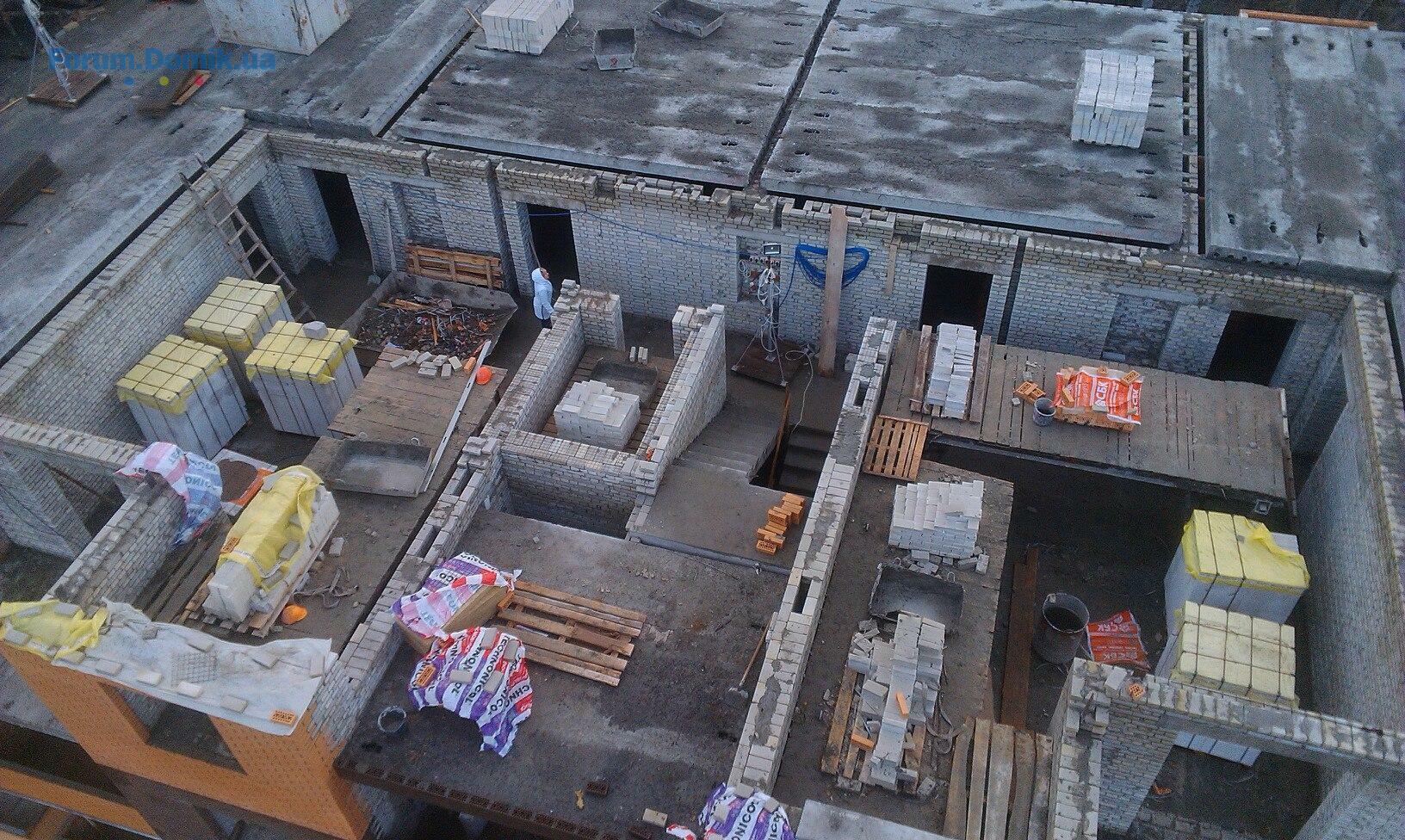

- монтаж плит перекрытий 8-го этажа;
- кирпичная кладка несущих стен 9-го этажа;
- штукатурка стен лестничных клеток и общих коридоров 1-5 этажей.
- 100% кладки несущих стен 8-го этажа;
- 50% кладки ограждений балконов 8-го этажа;
- 100% кладки межквартирных перегородок 8-го этажа;
- 50% кладки межкомнатных перегородок 8-го этажа;
- монолитный железобетонный пояс 8-го этажа.
Начаты работы:
- монтаж плит перекрытий 8-го этажа;
- кирпичная кладка несущих стен 9-го этажа;
- штукатурка стен лестничных клеток и общих коридоров 1-5 этажей.
Domik Ai
штучний інтелект
38 081
09 сентября 2019
07 дек 2015 20:53
Domik Ai
штучний інтелект
38 081
09 сентября 2019
14 дек 2015 18:38

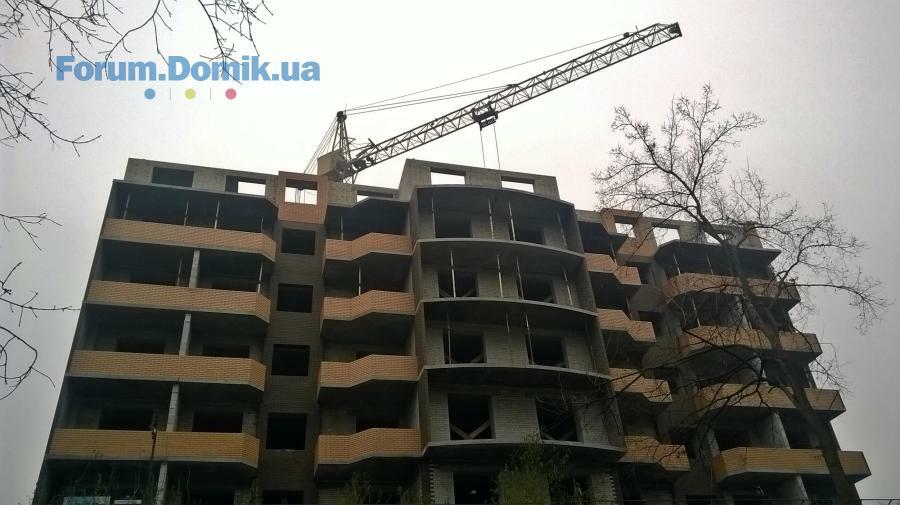

По состоянию на 11.12.2015 года выполнены следующие работы:
— 100% перекрытий 8-го этажа;
— 100% кладки перегородок 8-го этажа;
— 80% межквартирных перегородок 8-го этажа;
— 80% кладки ограждений балконов 8-го этажа.
Проводятся работы:
— 30% кладки несущих стен 9-го этажа.
— 100% перекрытий 8-го этажа;
— 100% кладки перегородок 8-го этажа;
— 80% межквартирных перегородок 8-го этажа;
— 80% кладки ограждений балконов 8-го этажа.
Проводятся работы:
— 30% кладки несущих стен 9-го этажа.
Domik Ai
штучний інтелект
38 081
09 сентября 2019
14 дек 2015 20:42
Domik Ai
штучний інтелект
38 081
09 сентября 2019
21 дек 2015 22:31

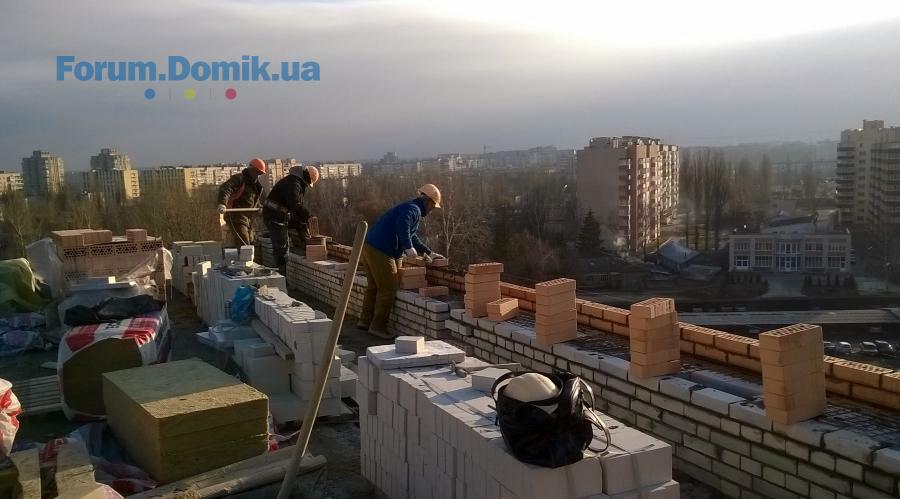

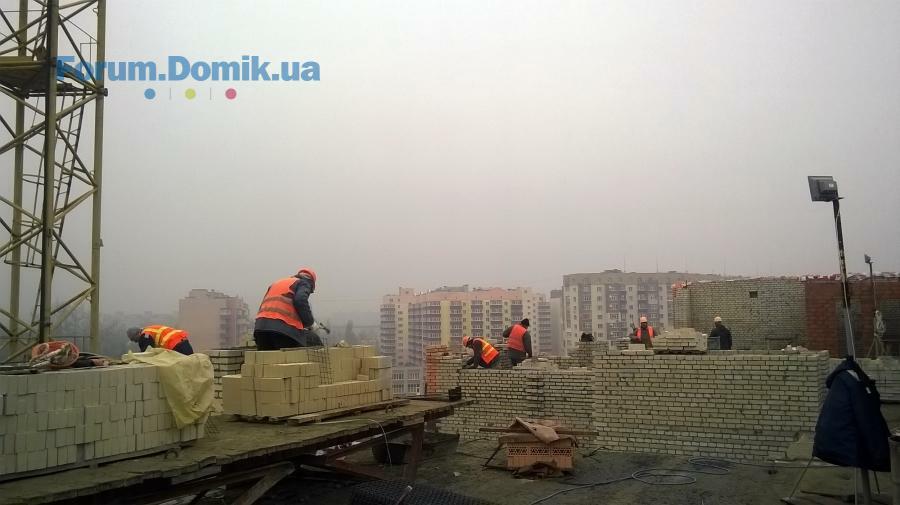

По состоянию на 18.12.2015 выполнены следующие работы:
— 100% кирпичной кладки наружных стен 9-го этажа;
— 60% кирпичной кладки внутренних стен 9-го этажа;

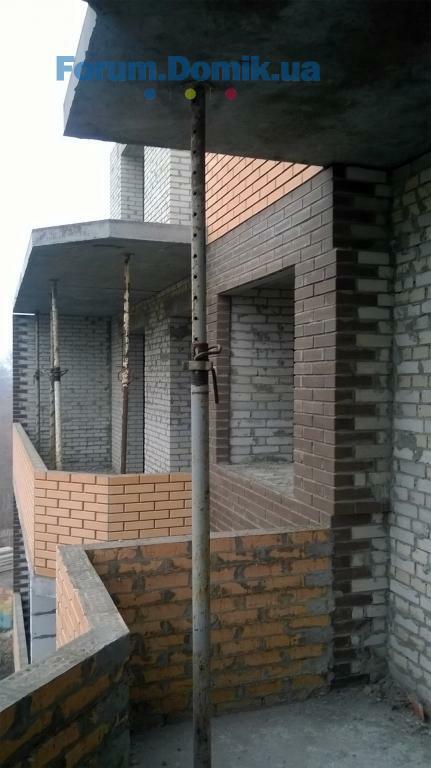

— 100% кирпичной кладки ограждений балконов 8-го этажа;

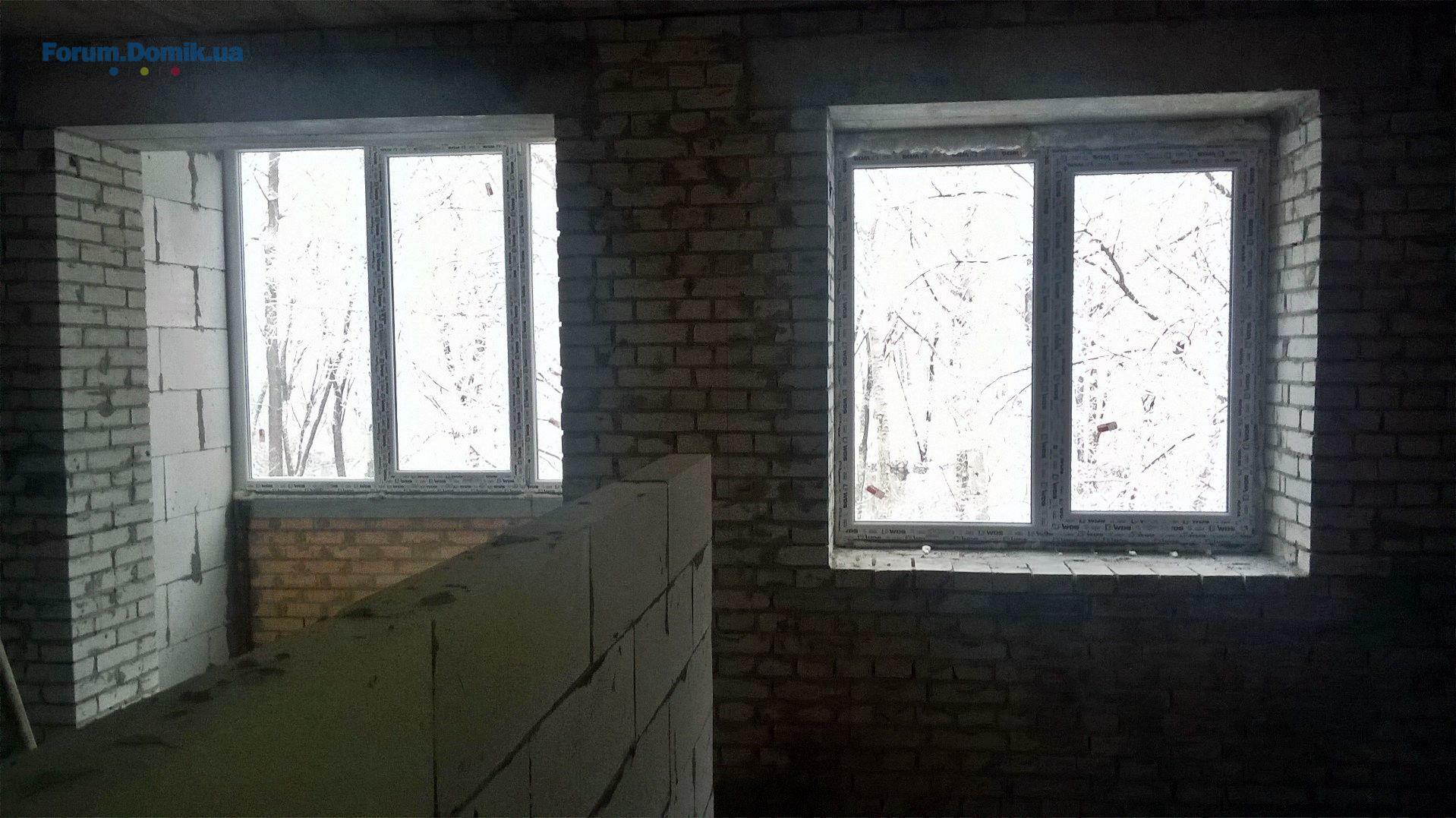

— остекление окон и балконов 1-5 этажей;
— штукатурка стен коридоров и лестничных клеток 1-5 этажей.
Начаты работы:
— прокладка кабельных трасс электроснабжения 1-3 этажей;
— монтаж плит перекрытий 9-го этажа;
— устройство кладки перегородок 9-го этажа.
— 100% кирпичной кладки наружных стен 9-го этажа;
— 60% кирпичной кладки внутренних стен 9-го этажа;
— 100% кирпичной кладки ограждений балконов 8-го этажа;
— остекление окон и балконов 1-5 этажей;
— штукатурка стен коридоров и лестничных клеток 1-5 этажей.
Начаты работы:
— прокладка кабельных трасс электроснабжения 1-3 этажей;
— монтаж плит перекрытий 9-го этажа;
— устройство кладки перегородок 9-го этажа.
Domik Ai
штучний інтелект
38 081
09 сентября 2019

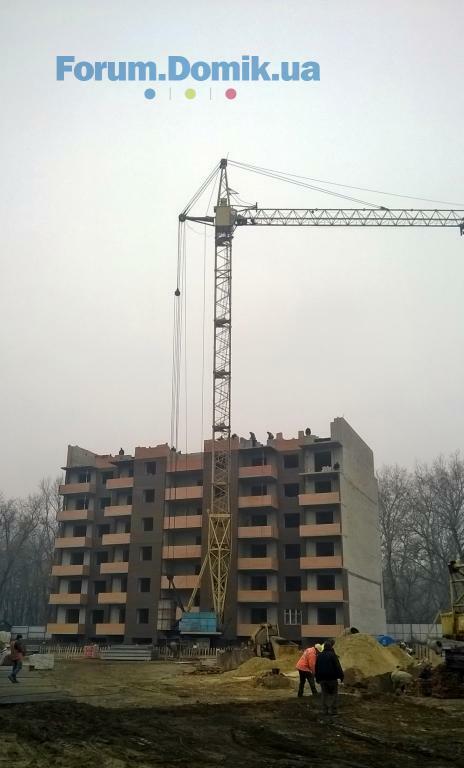

28 дек 2015 21:04

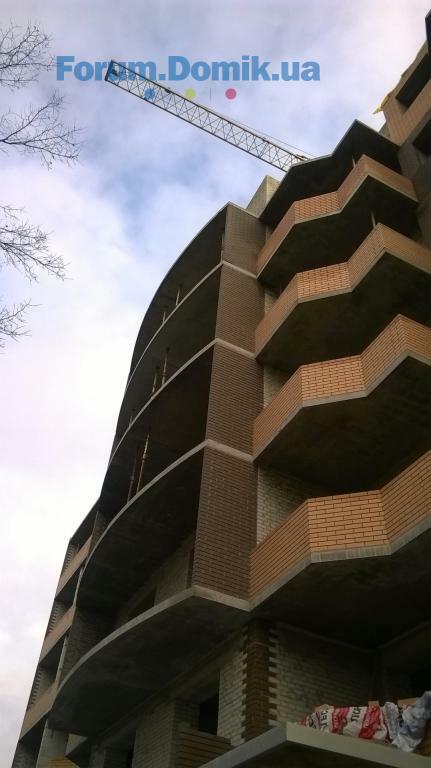

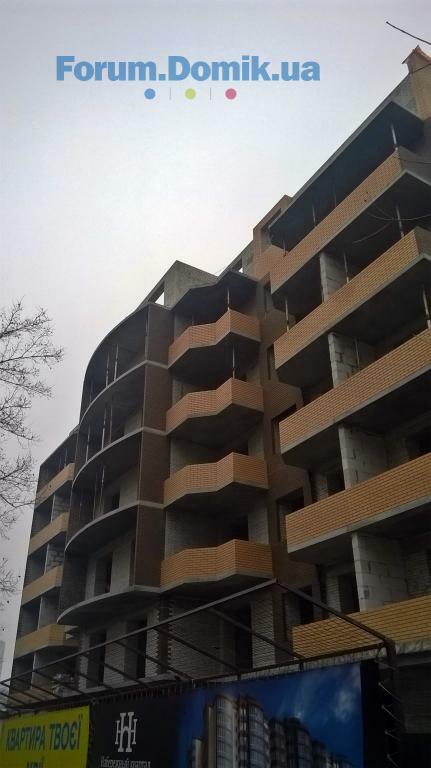

По состоянию на 26.12.2015 выполнены следующие работы:
— 100% кирпичной кладки несущих стен 9-го этажа;
— 50% кирпичной кладки перегородок санузлов 9-го этажа;
— 50% кладки межквартирных перегородок 9-го этажа;
— 70% перекрытий 9-го этажа;

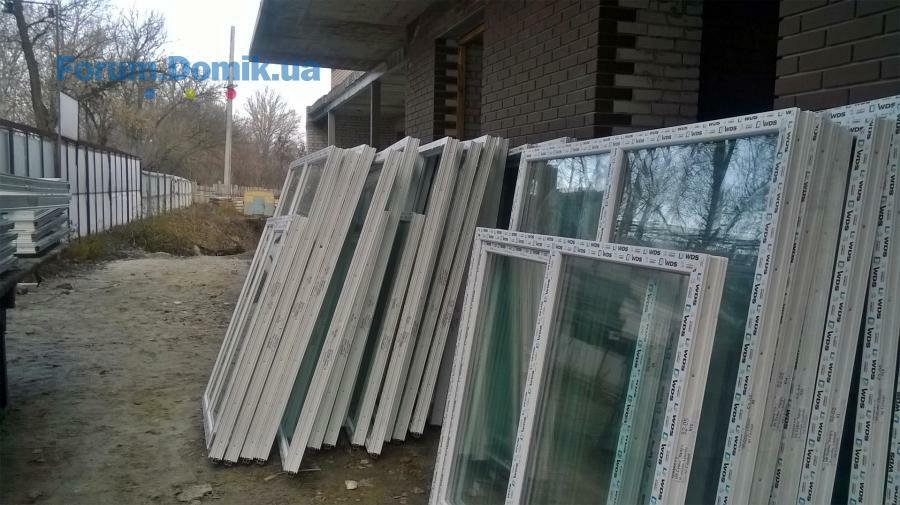

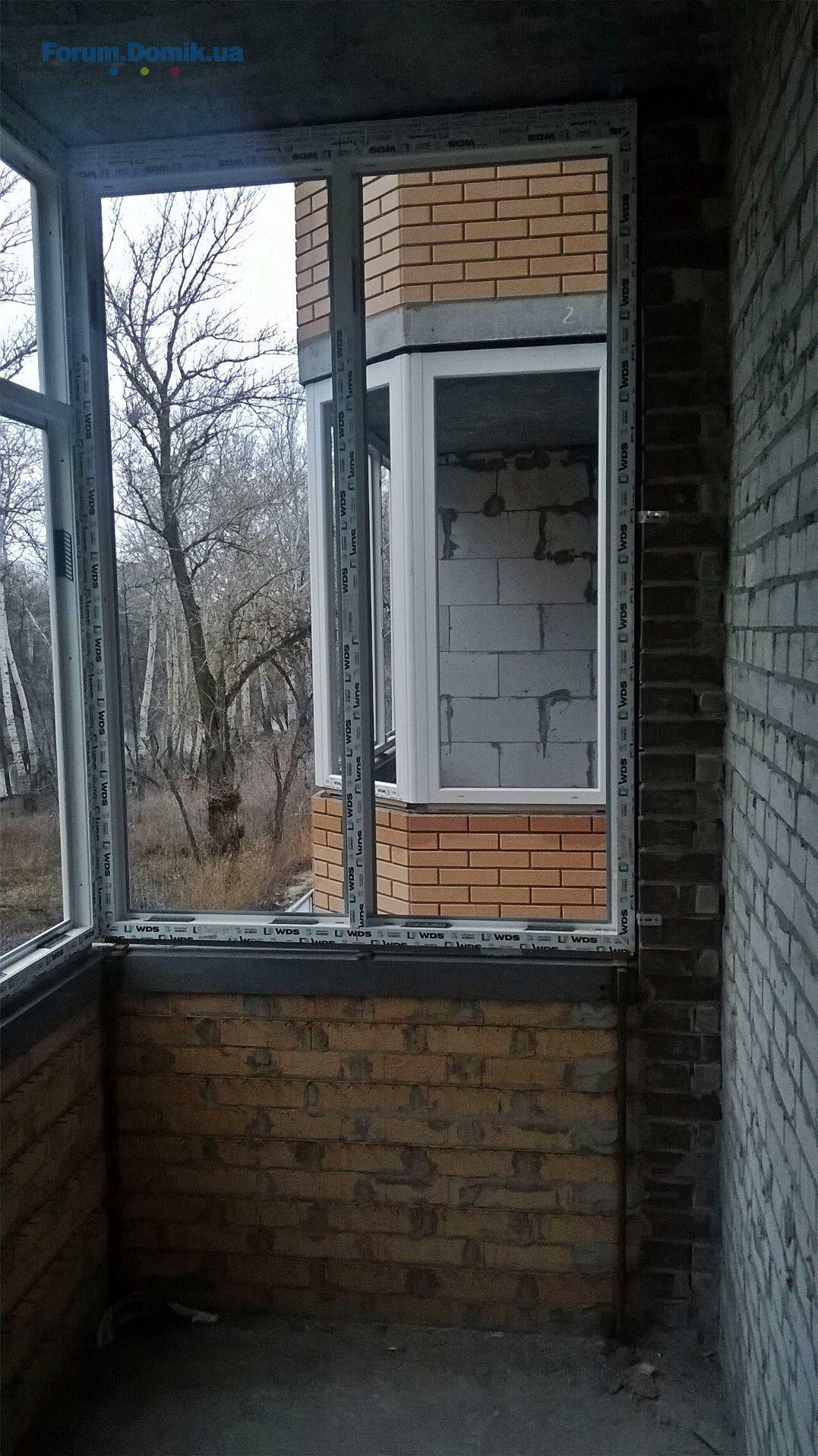

— заполнение оконных проемов и балконных блоков 1-5 этажей;
— установка входных дверных блоков 1-5 этажей.
Начаты работы:

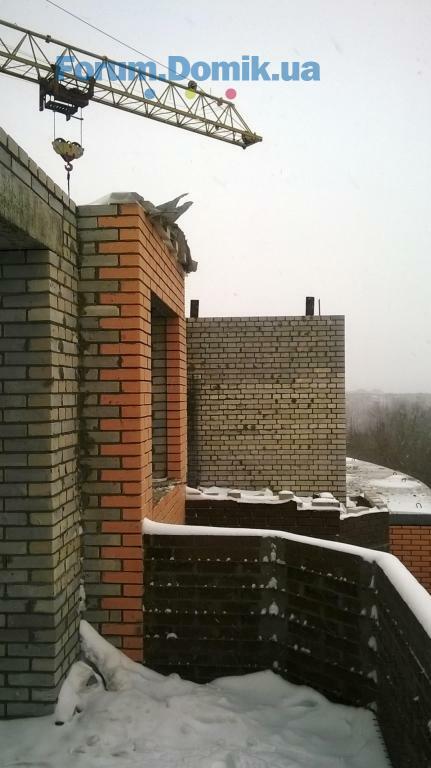

— 30% наружных стен 10-го этажа;
— 30% ограждений балконов 9-го этажа;
— стяжки мест общего пользования и лестничных клеток.
— 100% кирпичной кладки несущих стен 9-го этажа;
— 50% кирпичной кладки перегородок санузлов 9-го этажа;
— 50% кладки межквартирных перегородок 9-го этажа;
— 70% перекрытий 9-го этажа;
— заполнение оконных проемов и балконных блоков 1-5 этажей;
— установка входных дверных блоков 1-5 этажей.
Начаты работы:
— 30% наружных стен 10-го этажа;
— 30% ограждений балконов 9-го этажа;
— стяжки мест общего пользования и лестничных клеток.
Domik Ai
штучний інтелект
38 081
09 сентября 2019
29 дек 2015 20:40

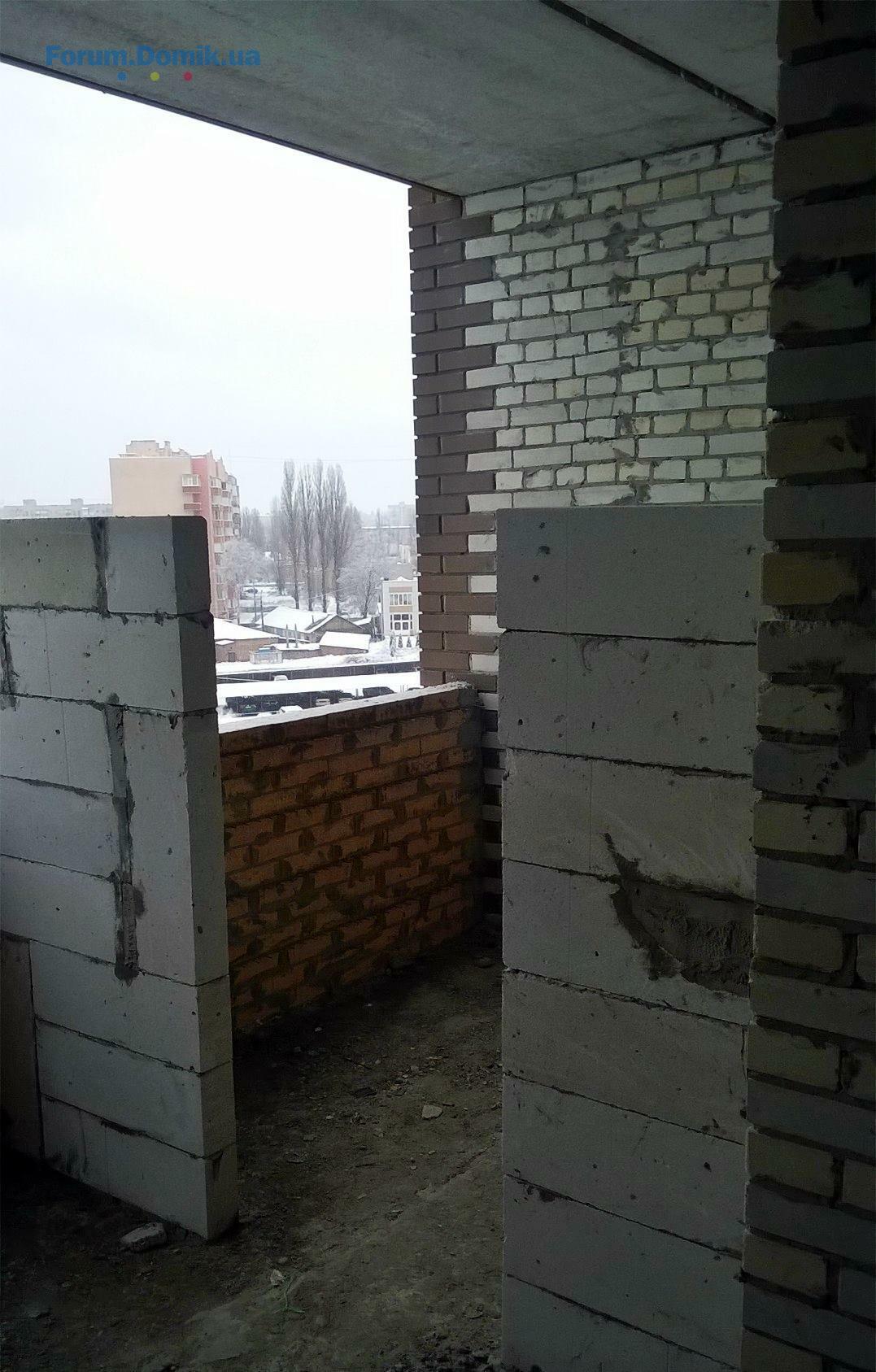

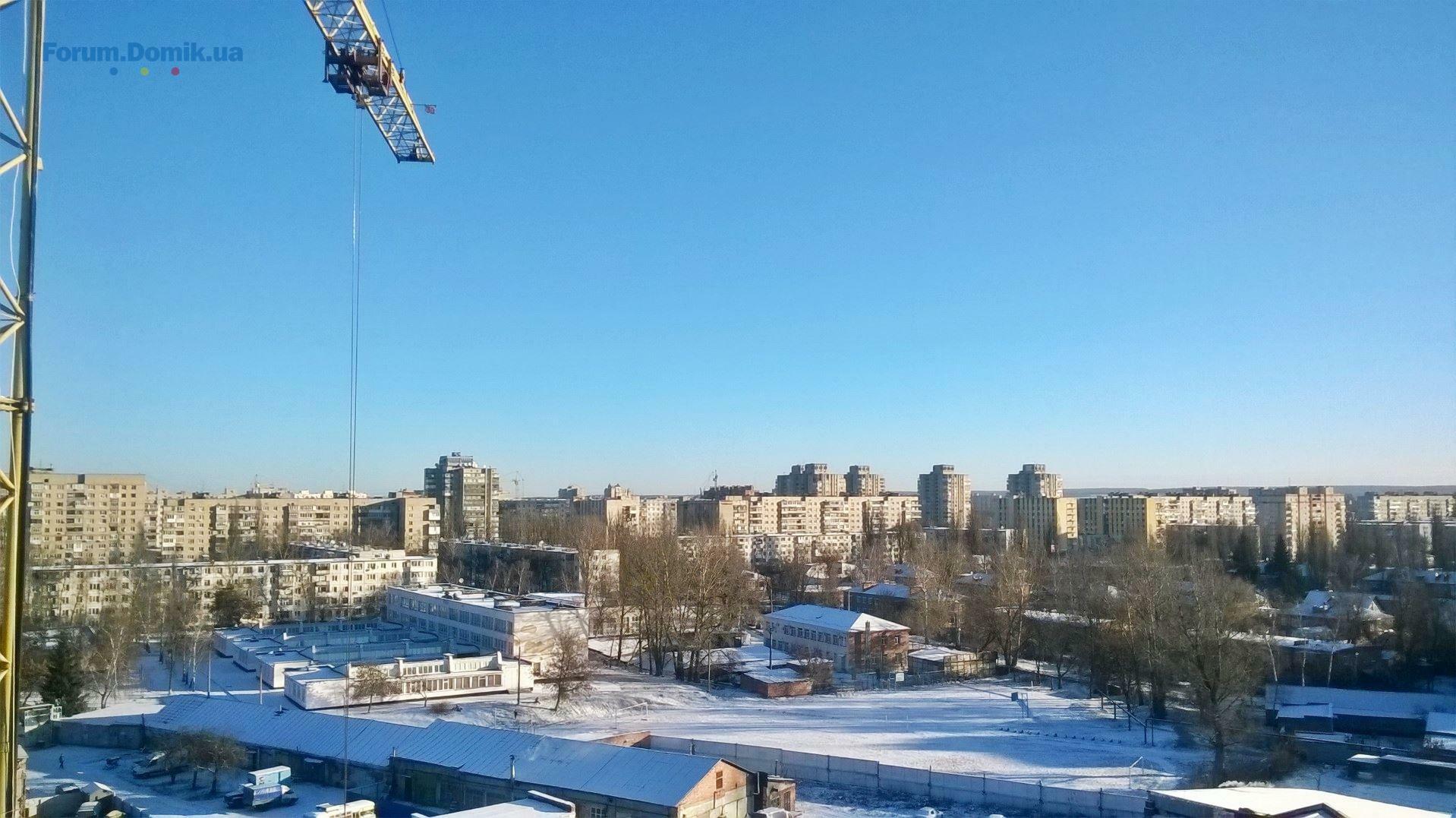

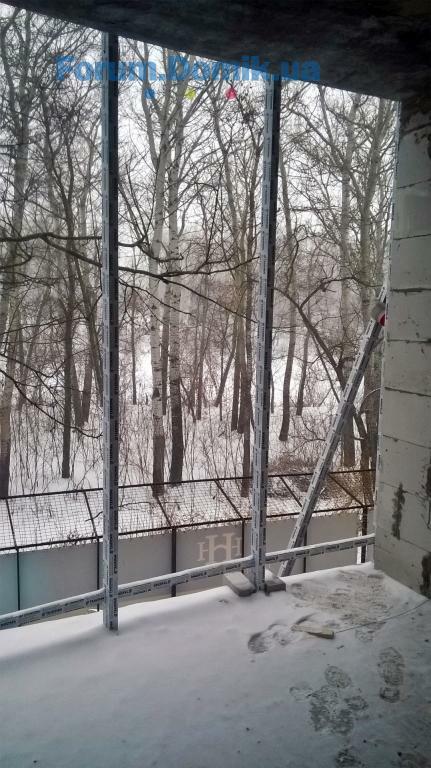

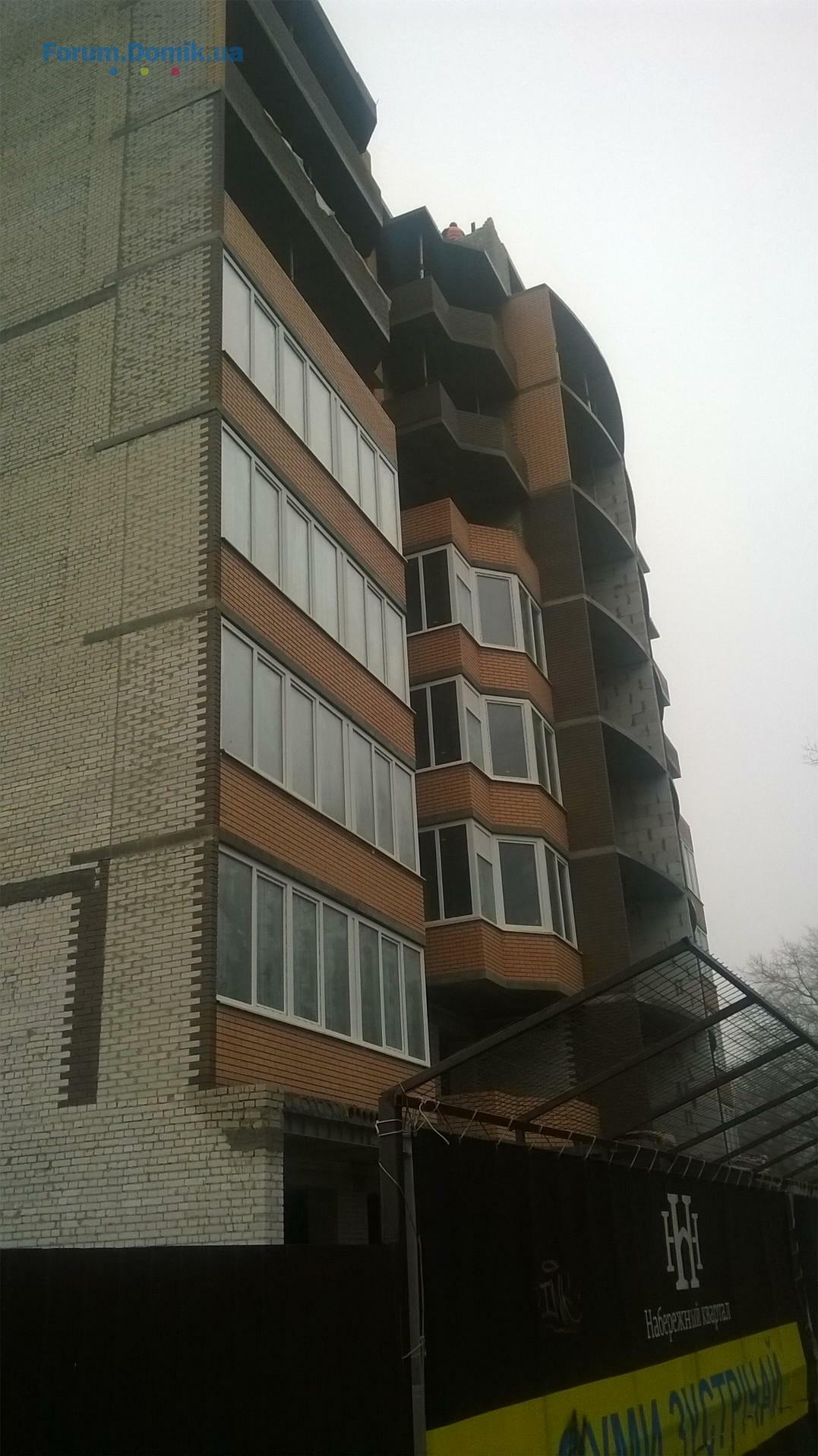

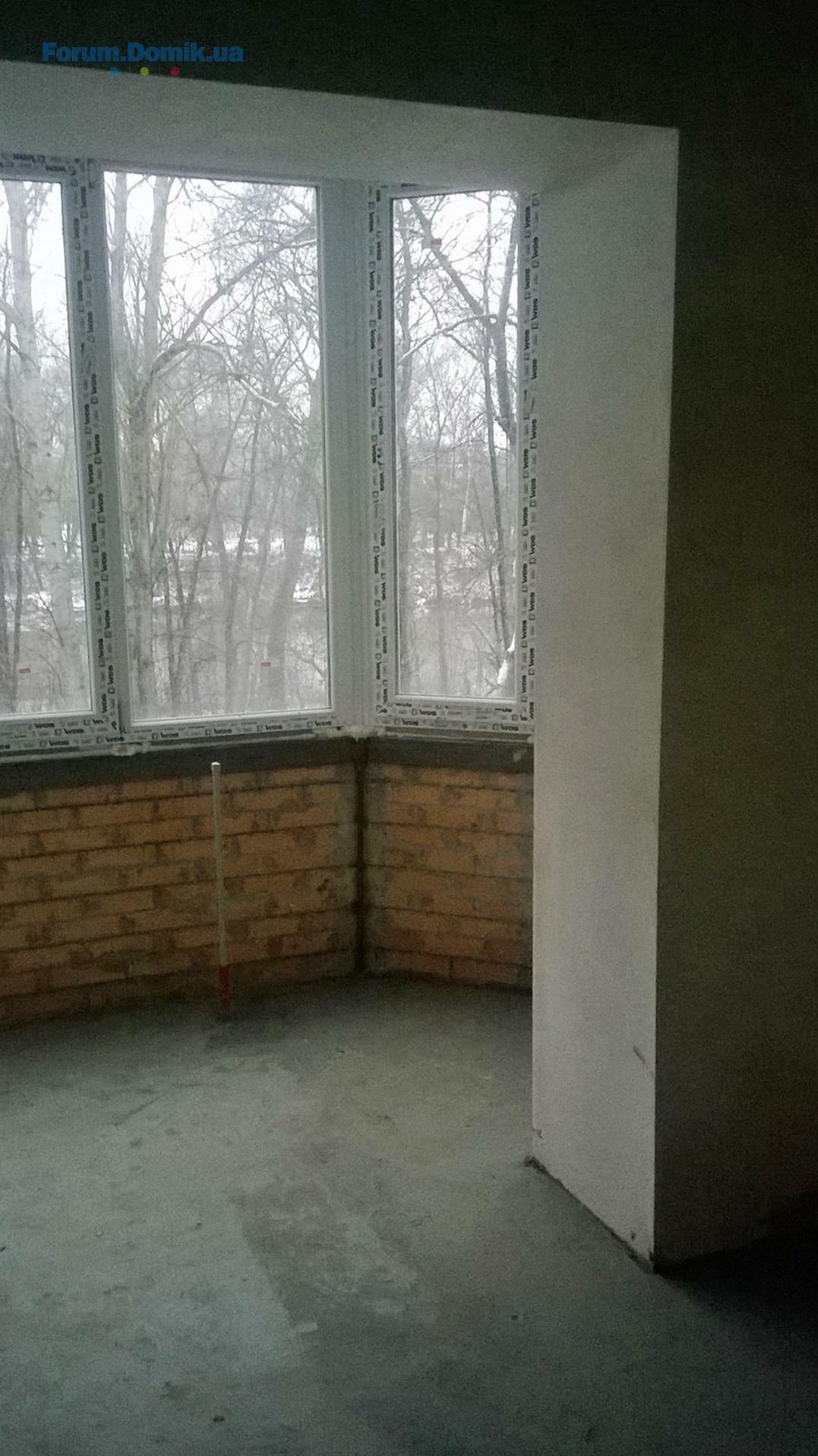

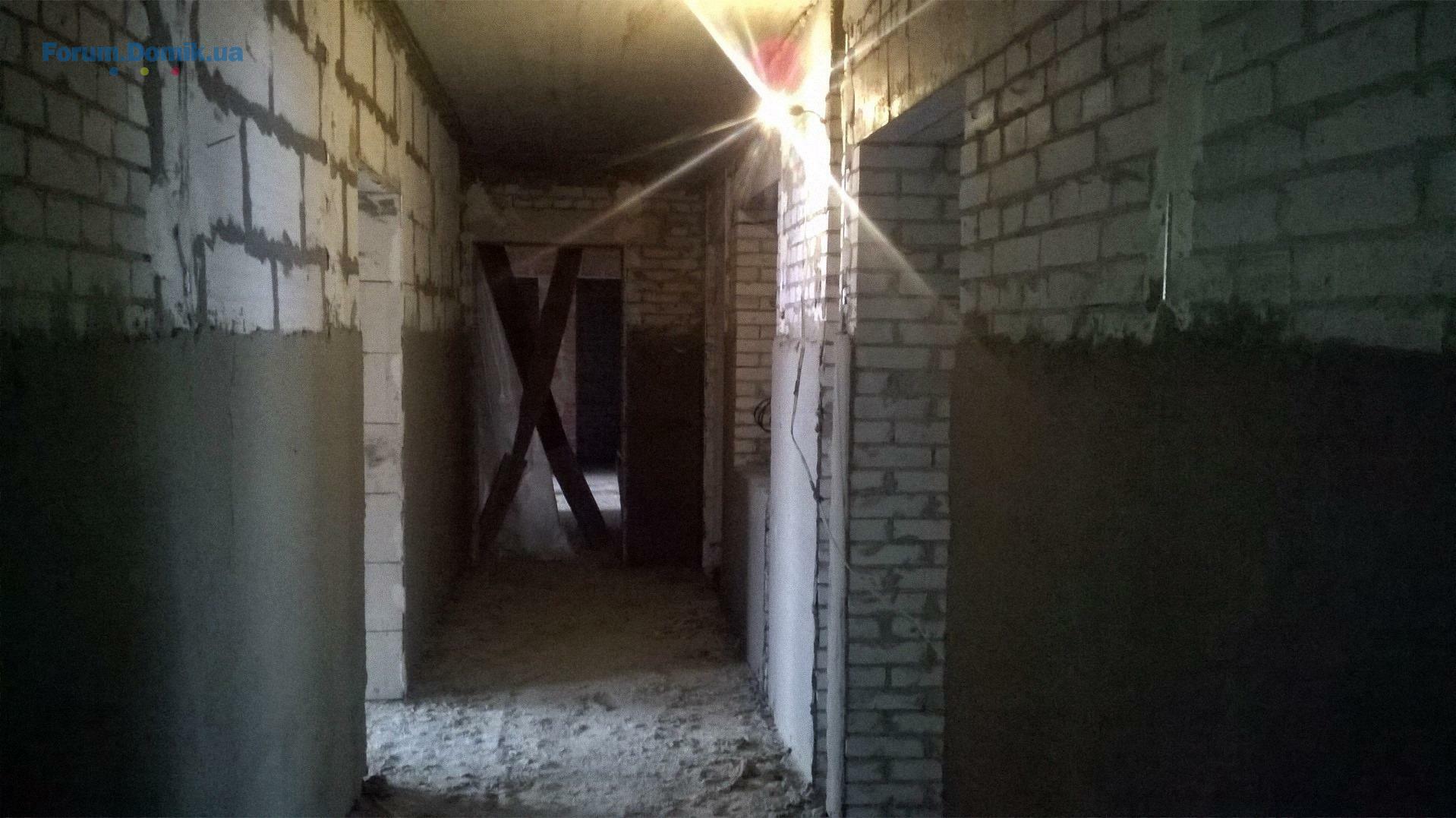

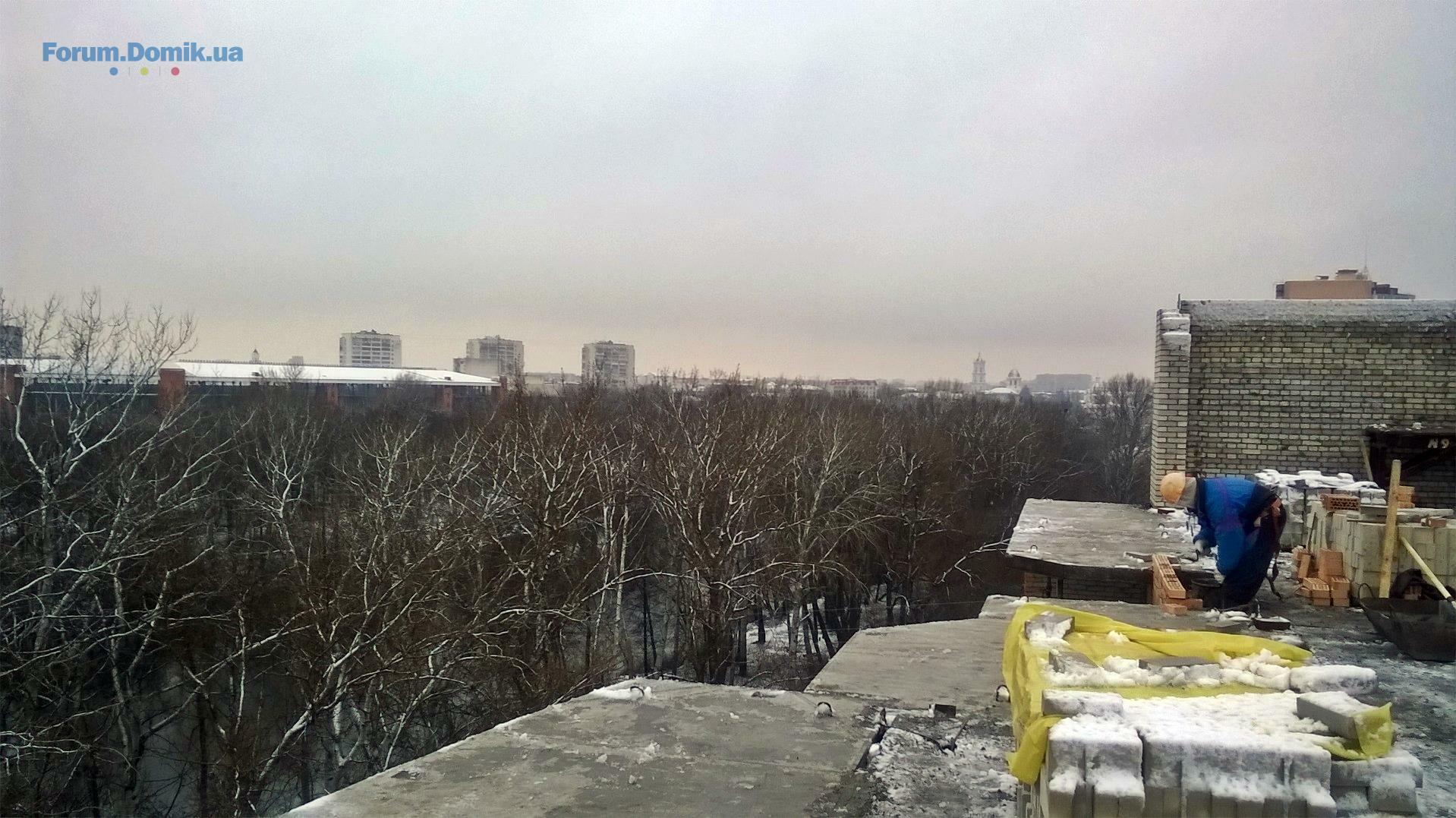

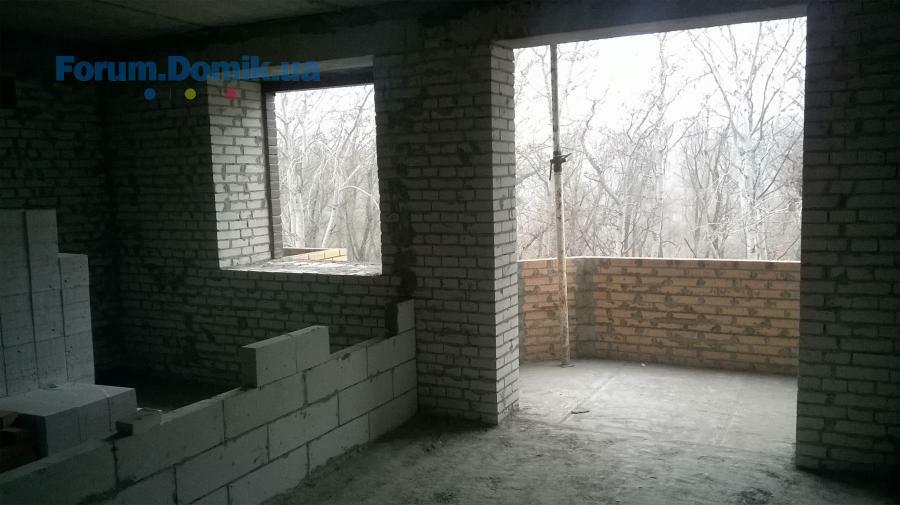

Вид из окон.
Domik Ai
штучний інтелект
38 081
09 сентября 2019
30 дек 2015 23:13
Domik Ai
штучний інтелект
38 081
09 сентября 2019
11 янв 2016 16:22
Domik Ai
штучний інтелект
38 081
09 сентября 2019
18 янв 2016 20:54

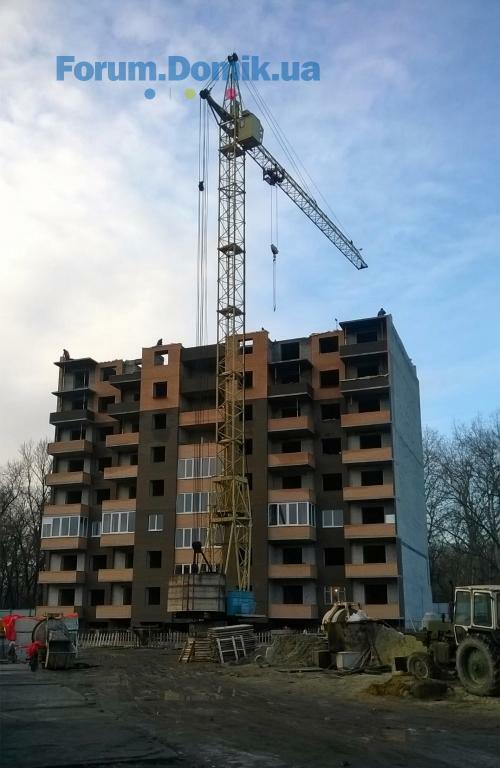

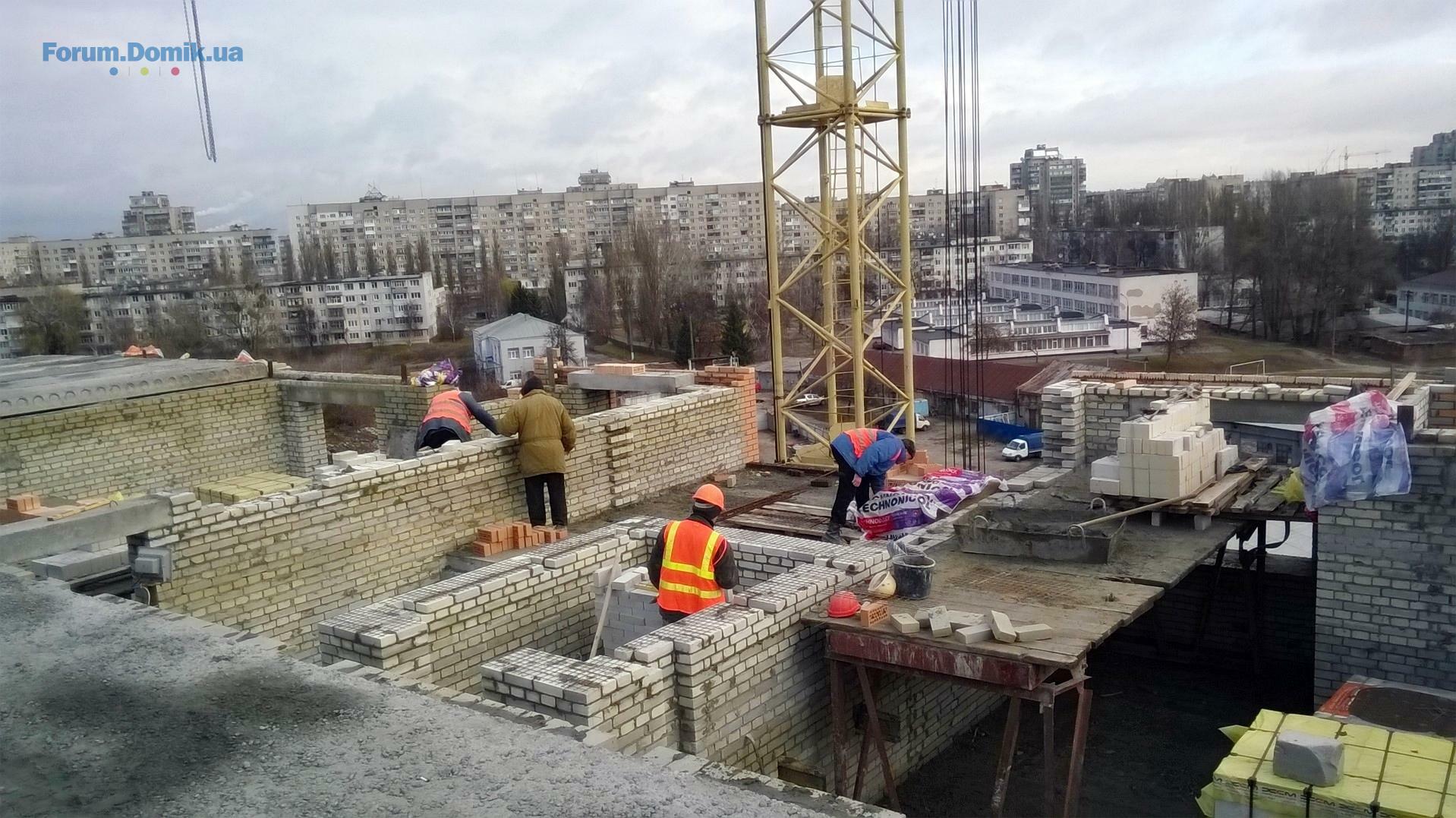

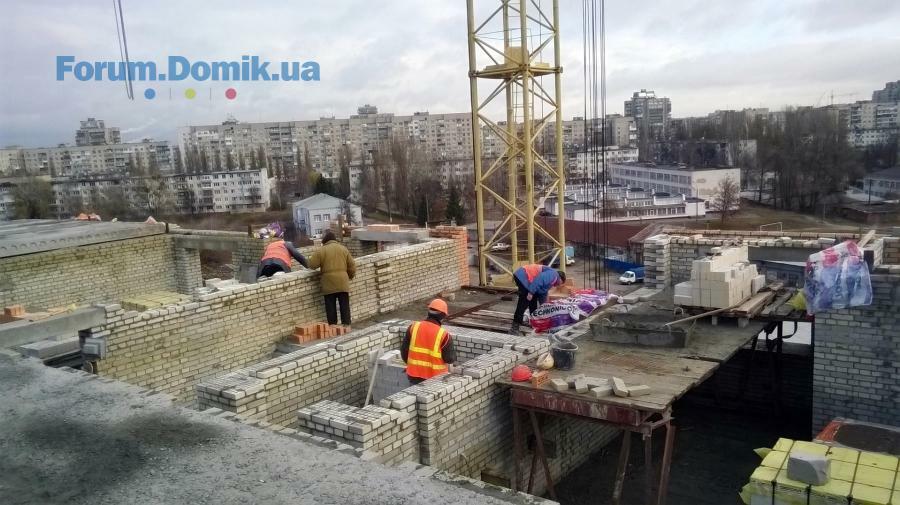

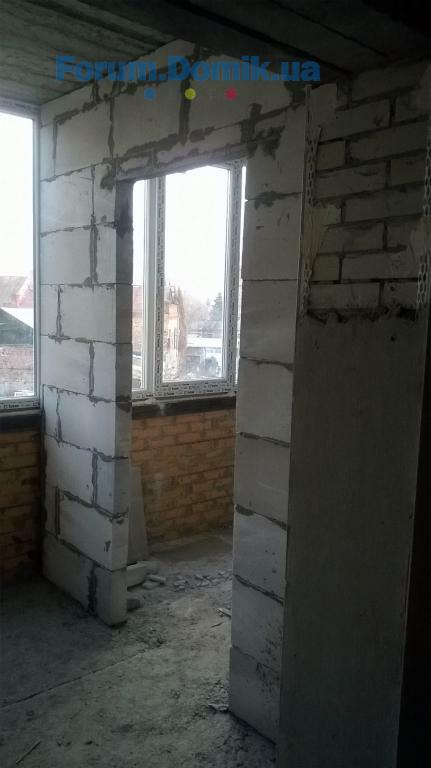

По состоянию на 15.01.2016 выполнены следующие работы:
- 75% кладки несущих стен 10-го этажа;
- 25% кладки ограждений балконов 10-го этажа;
- 100% кладки межквартирных перегородок 9-го этажа.
Ведутся работы:
- кладка межкомнатных перегородок 9-го этажа;
- прокладка кабельных трасс систем электроснабжения 1-5 этажей;

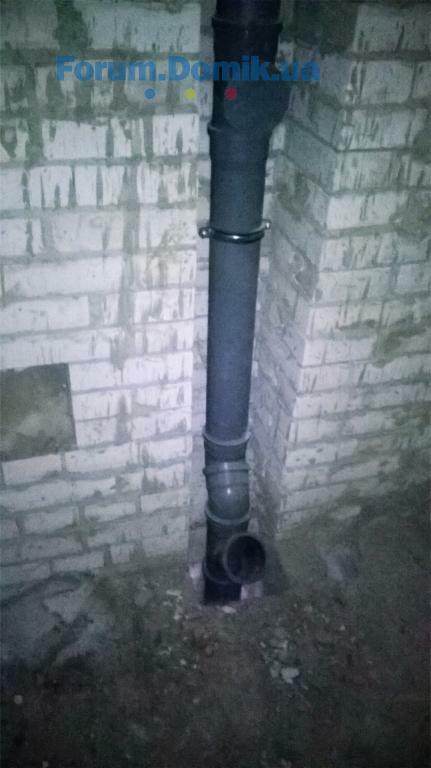

- прокладка трубопроводов внутренней канализации;
- монтаж металлоконструкций алюминиевого фасада панорамных балконов;
Начаты работы:
- монтаж плит перекрытий 10-го этажа.
- 75% кладки несущих стен 10-го этажа;
- 25% кладки ограждений балконов 10-го этажа;
- 100% кладки межквартирных перегородок 9-го этажа.
Ведутся работы:
- кладка межкомнатных перегородок 9-го этажа;
- прокладка кабельных трасс систем электроснабжения 1-5 этажей;
- прокладка трубопроводов внутренней канализации;
- монтаж металлоконструкций алюминиевого фасада панорамных балконов;
Начаты работы:
- монтаж плит перекрытий 10-го этажа.
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- Дом 17 | ЖК Эврика03.06749
- ЖК Святобор | City One Development, Інвест-Будресурс | Киев, ул. Львовская, 1503.061 497
- ЖК Great | РіЕЛ, IB Alliance | Киев, Днепровская набережная03.06743
- ЖК Паркове місто | KAN Development, UDP | Киев, ул. Вышгородская, 4503.06514
- ЖК Діброва Парк | IB Alliance | Киев, ул. Виктора Некрасова (Северо-Сырецкая)03.062 010
- ЖК H2O | Stolitsa Group | Киев, ул. Колекторная03.0624
- ЖК София Резиденс | Martynov Real Estate | Софиевская Борщаговка, ул. Яблоневая, 1503.06126
- ЖК Гвардейский | Киевгорстрой, Укрбуд | Киев, ул. Генерала Алмазова (Кутузова), 18/703.06522
- ЖК Muller Haus | BD Holding | Петропавлівська Борщагівка, вул. Соборна, 11902.061 723
- ЖК Forest | Спецжитлофонд, Житло-Інвест | Киев, ул. Милютенко, ул. Шолом-Алейхема01.062 038
- Стоит ли сейчас покупать недвижимость?30.055 045
- На що звертати увагу при покупці квартири?05.053
- Як ви ведете облік витрат по оренді нерухомості?03.051
- Налог на дар денег между мужем и женой11.041
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах23.05112
- Как подобрать кухонную мебель15.045
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- ЖК "Александровский 2", Запорожье, ул. Почтовая, 7720.0416
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- Делать ремонт самостоятельно или нанять профессионалов27.0542
- Основні недоліки вальмового даху, про які мовчать12.052
- Как правильно выбрать смеситель. Отзывы о смесителях25.0455
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Какую выбрать грунтовку и шпатлевку17.0314
- Выбираю акриловую краску17.0320
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Диммерний блок для сценічних софітів постійно вимикається14.033
- Установка насоса для решения проблем с водой07.039
- Предложения комплексного ремонта. "Ремонт под ключ"27.05201
- Что подарить мужчине?22.05353
- Замер уровня радиации дозиметром Киев03.051
- Электрик Киев03.051
- Утепление квартир и домов в Днепре и области26.041
- Входные и межкомнатные двери, продажа, изготовление, установка13.0436
- Своя машина или такси?07.04538
- Де зараз краще оформити медичну довідку або санітарну книжку?07.042
- Окна, двери и комфорт под ключ в Одессе — от компании «Окнодом»06.041
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
