Дом №7 - ул. Ломоносова, 85
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 10.
| 2/20% | ||
| 0/0% | ||
| 1/10% | ||
| 6/60% | ||
| 1/10% |
Svit-Lanka
S
Постоянный пользователь
217
11 мая 2016
03 апр 2017 11:56
Привіт сусіди, сьогодні читала форум Сорочинського будинку (Патріотика) і натрапила на цікаві фото. Залишу тут може комусь знадобляться

Валидол
В
Ветеран
1 265
25 мая 2015
04 апр 2017 06:27

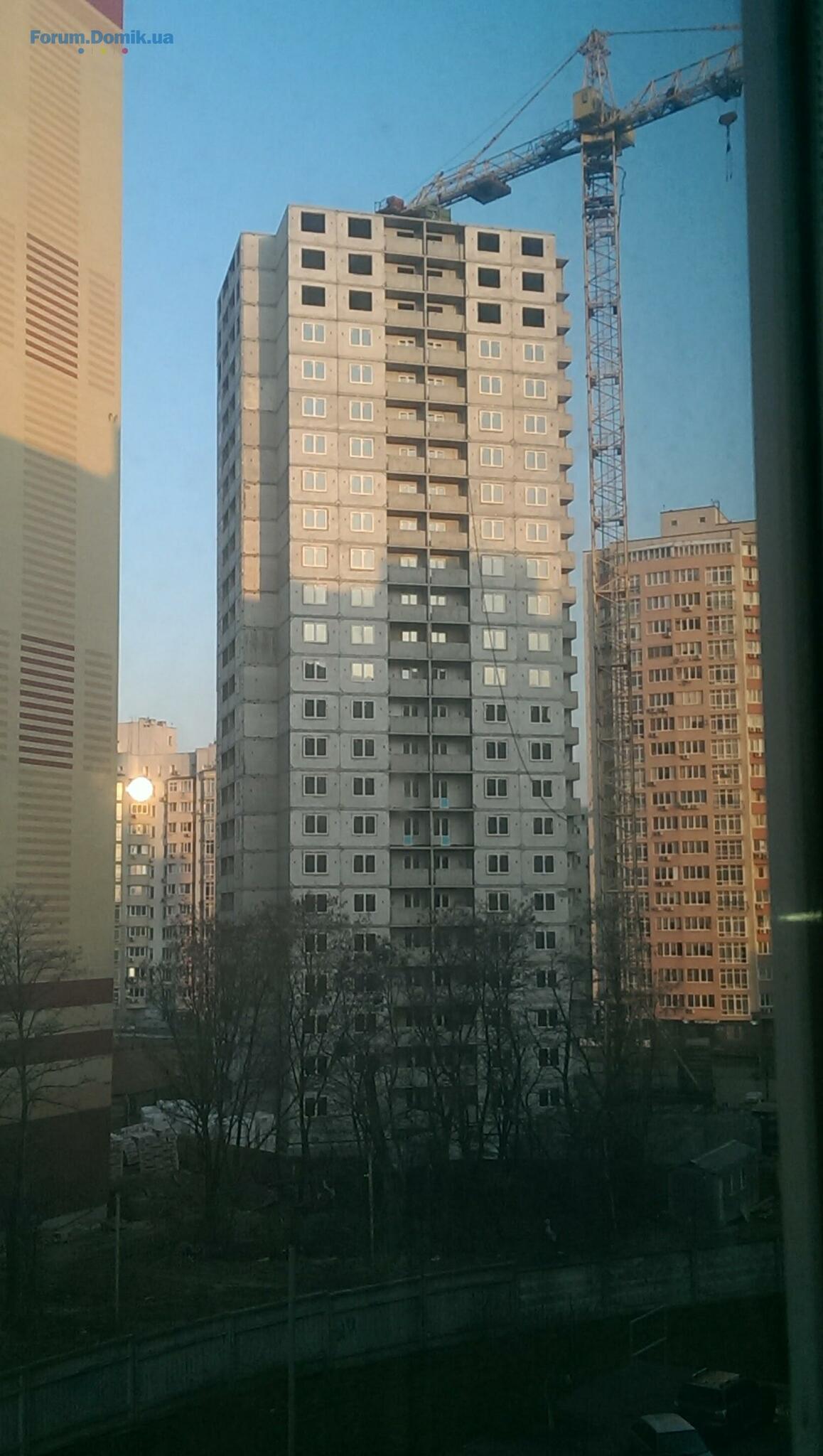

Фото на утро 7.30 04.04.2017
Накрыли 24 этаж
Накрыли 24 этаж
vizoro
v
Постоянный пользователь
187
05 августа 2016
04 апр 2017 16:13
График по строительству коробки, по дому №7
Полгода: сваи -фундамент- цокольный этаж.
4 - 22 июля - 1 этаж (16 дней)
26 - 6 августа - 2 этаж (10 дней)
8 - 15 августа - 3 этаж ( 8 дней)
16 - 1 сентября - 4 этаж (15 дней)
2 - 14 сентября - 5 этаж (10 дней)
15 - 22 сентября - 6 этаж ( 7 дней)
24 - 2 октября - 7 этаж ( 9 дней)
3 - 13 октября - 8 этаж ( 9 дней)
14 - 22 октября - 9 этаж ( 7 дней)
24 - 4 ноября -10 этаж (10 дней)
7 - 18 ноября -11 этаж (10 дней)
21 - 29 ноября -12 этаж ( 7 дней)
30 - 9 декабря -13 этаж ( 8 дней)
10 - 19 декабря -14 этаж ( 8 дней)
20 - 25 декабря -15 этаж ( 5 дней)
26 - 30 декабря -16 этаж ( 5 дней)
2 - 16 января -17 этаж (11 дней)
17 - 24 января -18 этаж ( 7 дней)
25 - 6 февраля -19 этаж (11 дней)
7 - 14 февраля -20 этаж ( 7 дней)
15 - 28 февраля -21 этаж (11 дней)
1 - 11 марта -22 этаж (10 дне)
13 - 25 марта -23 этаж (12 дней)
27 - 4 апреля -24 этаж ( 8 дней)
Сроки сдачи коробки были запланированы на конец марта, Аркада выполнила свои обязательства!
Темп был рваным от 5 до 16 дней на этаж, но в итоге все было выполнено в срок, это я к тому, чтобы инвесторы со Львовского и дома №6(который скоро поступит в продажу) не волновались и не бегали с митингами на Ольгинскую. Когда ждешь, время останавливается и создается впечатление, что стройка остановилась на целую вечность. Когда оглядываясь смотришь на цифры - все норм
Спасибо инвесторам, mitrenkovy и Валидолу, за систематический, кропотливый труд в выдаче информации(фото) по стройке для форумчан.
Полгода: сваи -фундамент- цокольный этаж.
4 - 22 июля - 1 этаж (16 дней)
26 - 6 августа - 2 этаж (10 дней)
8 - 15 августа - 3 этаж ( 8 дней)
16 - 1 сентября - 4 этаж (15 дней)
2 - 14 сентября - 5 этаж (10 дней)
15 - 22 сентября - 6 этаж ( 7 дней)
24 - 2 октября - 7 этаж ( 9 дней)
3 - 13 октября - 8 этаж ( 9 дней)
14 - 22 октября - 9 этаж ( 7 дней)
24 - 4 ноября -10 этаж (10 дней)
7 - 18 ноября -11 этаж (10 дней)
21 - 29 ноября -12 этаж ( 7 дней)
30 - 9 декабря -13 этаж ( 8 дней)
10 - 19 декабря -14 этаж ( 8 дней)
20 - 25 декабря -15 этаж ( 5 дней)
26 - 30 декабря -16 этаж ( 5 дней)
2 - 16 января -17 этаж (11 дней)
17 - 24 января -18 этаж ( 7 дней)
25 - 6 февраля -19 этаж (11 дней)
7 - 14 февраля -20 этаж ( 7 дней)
15 - 28 февраля -21 этаж (11 дней)
1 - 11 марта -22 этаж (10 дне)
13 - 25 марта -23 этаж (12 дней)
27 - 4 апреля -24 этаж ( 8 дней)
Сроки сдачи коробки были запланированы на конец марта, Аркада выполнила свои обязательства!
Темп был рваным от 5 до 16 дней на этаж, но в итоге все было выполнено в срок, это я к тому, чтобы инвесторы со Львовского и дома №6(который скоро поступит в продажу) не волновались и не бегали с митингами на Ольгинскую. Когда ждешь, время останавливается и создается впечатление, что стройка остановилась на целую вечность. Когда оглядываясь смотришь на цифры - все норм

Спасибо инвесторам, mitrenkovy и Валидолу, за систематический, кропотливый труд в выдаче информации(фото) по стройке для форумчан.
mik
m
Ветеран
1 081
07 октября 2006
04 апр 2017 16:34
На фото из центральной ветки видно, что 24-ый днем еще не полностью был накрыт.
Вы забыли цокольный этаж. На некоторых домах с ним были задержки.
Я считаю, что коробка готова когда готов цокольный этаж и убирают кран.
Вы забыли цокольный этаж. На некоторых домах с ним были задержки.
Я считаю, что коробка готова когда готов цокольный этаж и убирают кран.
vizoro
v
Постоянный пользователь
187
05 августа 2016
04 апр 2017 17:59
Цитата "mik":На фото из центральной ветки видно, что 24-ый днем еще не полностью был накрыт.
Вы забыли цокольный этаж. На некоторых домах с ним были задержки.
Я считаю, что коробка готова когда готов цокольный этаж и убирают кран.
Послушайте, мік, меня абсолютно не интересует мнение заслонного козачка, то есть вас. Вы там уже сегодня накидали гавна на вентилятор и в общей ветке, и сюда метнулись. Строчите друг другу, то ли один под разными никами ведет между собой переписку,проплаченый старым застройщиком Градимиром. Это же нереально иметь столько свободного времени, чтобы целыми днями гнать пургу на всех ветках форумов Аркады и причем одни и те же строчат по принципу стой там - иди сюда, как хамелеоны меняете свой окрас и вовлекаете форумчан в свои манипуляции. Только изредка на форумах, между вами, попадается настойщий инвестор.Другие форумчане удивляются почему на форумах Аркады столько бреда, а потому, что Градимир не может никак успокоиться.
vizoro
v
Постоянный пользователь
187
05 августа 2016
04 апр 2017 18:22
Вначале строительства на форумах Эврики было много недовольных с ЛикоГрада и близ лежащих домов. Заросло все деревьями на месте яблоневого сада, пели птицы, а тут стройка началась.Они хотя бы не шифровались, не гадили, а откровенно высказывали свое недовольство. Теперь они одни из заинтересованных, чтобы скорее закончилась стройка и облагородился соседний с ними квартал. Но остались писатели от старого застройщика.
livas
Гость
2
24 марта 2017
04 апр 2017 19:14
После завершения строительства, наш дом будет выглядеть примерно так..
Симпатично!
Симпатично!mik
m
Ветеран
1 081
07 октября 2006
04 апр 2017 19:30
Цитата "vizoro":
Послушайте, мік, меня абсолютно не интересует мнение заслонного козачка, то есть вас.
Вы меня с кем-то перепутали. Я наоборот жаловался и загонял инвесторов Градомира в их ветку. Тут я высказал только, что говорить "коробка готова" можно только когда будет цокольный этаж и уберут кран.
Если по поводу критики ЗЗБК-1 в общей ветке, то вы сами видели, что полгода наш дом не строился вообще и сейчас степень его готовности разительно отличается от домов, которые должны сдаваться одновременно 10-12. Очевидно, что будет задержка. Для меня это не сильно критично - лишь бы достроили (хотя время-деньги), но и петь дифирамбы ЗЗБК-1 я точно не буду.
vizoro
v
Постоянный пользователь
187
05 августа 2016
04 апр 2017 22:56
Цитата "mik":
Вы меня с кем-то перепутали. Я наоборот жаловался и загонял инвесторов Градомира в их ветку. Тут я высказал только, что говорить "коробка готова" можно только когда будет цокольный этаж и уберут кран.
Если по поводу критики ЗЗБК-1 в общей ветке, то вы сами видели, что полгода наш дом не строился вообще и сейчас степень его готовности разительно отличается от домов, которые должны сдаваться одновременно 10-12. Очевидно, что будет задержка. Для меня это не сильно критично - лишь бы достроили (хотя время-деньги), но и петь дифирамбы ЗЗБК-1 я точно не буду.
mik, ничего я не перепутал,работа у вас такая, клеветать на застройщика и строчить всякую херню,типа вашей последней в общей ветке, сделать антирекламу дому №6, ведь завтра его выставляют на продажу.
" мік
Против этого дома два фактора.
1 Цена. Я уже писал, что за такие деньги можно взять трешку в соседнем доме, что совсем другой класс.
2 ЗЗБК-1. Крайне ненадежный застройщик. 5-ый планировался тоже такой планировки, но после того, как он облажался на 7-ом и на Львовском в Патриотике, его забрали и там будет монолит. Тут уже фундамент залили под ЗЗБК-1 и деваться некуда. Очень рискованно с этим застройщиком связываться - можно попасть на долгострой, а каждый год это +10% к цене за счет аренды.
Те сроки, которые они заявили, явно как с 13-ым домом. Со старта понятно, что не вложатся.
Остальное, то что одни однушки это уже вторично."
vizoro
v
Постоянный пользователь
187
05 августа 2016
04 апр 2017 23:03
Цитата "livas":После завершения строительства, наш дом будет выглядеть примерно так..Симпатично!
Красавчик и планировки отличные
У меня сейчас такая же.mik
m
Ветеран
1 081
07 октября 2006
05 апр 2017 03:06
Цитата "vizoro":
mik, ничего я не перепутал,работа у вас такая, клеветать на застройщика и строчить всякую херню,типа вашей последней в общей ветке, сделать антирекламу дому №6, ведь завтра его выставляют на продажу.
" мік
Против этого дома два фактора.
1 Цена. Я уже писал, что за такие деньги можно взять трешку в соседнем доме, что совсем другой класс.
2 ЗЗБК-1. Крайне ненадежный застройщик. 5-ый планировался тоже такой планировки, но после того, как он облажался на 7-ом и на Львовском в Патриотике, его забрали и там будет монолит. Тут уже фундамент залили под ЗЗБК-1 и деваться некуда. Очень рискованно с этим застройщиком связываться - можно попасть на долгострой, а каждый год это +10% к цене за счет аренды.
Те сроки, которые они заявили, явно как с 13-ым домом. Со старта понятно, что не вложатся.
Остальное, то что одни однушки это уже вторично."
Ну, и где я не прав? Где клевета? Цена низкая, или застройщик ЗЗБК-1 хороший? Дом тупо не строили полгода. Домучают - слава богу. Куплю я еще квартиру от ЗЗБК-1? Нет, и другим не посоветую.
Нет, если случится чудо и дом сдадут без задержек или с задержкой максимум 3 месяца, признаю, что был не прав и буду всем советовать. Но не раньше.
изАркады
Ветеран
1 883
18 сентября 2015
05 апр 2017 07:40
Информация к размышлению, готовность по видам работ на 1 апреля:
- монтажные работы - 90%;
- установка м/п - 80%;
- внутренняя сантехника - 45%;
- электромонтаж - 40%;
- вентиляция - 45%;
- установка входных дверей - 70%;
- беспещанка (штукатурка) - 3%;
- плитка (МОПы и с/у) - 8%.
- монтажные работы - 90%;
- установка м/п - 80%;
- внутренняя сантехника - 45%;
- электромонтаж - 40%;
- вентиляция - 45%;
- установка входных дверей - 70%;
- беспещанка (штукатурка) - 3%;
- плитка (МОПы и с/у) - 8%.
vizoro
v
Постоянный пользователь
187
05 августа 2016
05 апр 2017 15:40
Цитата "изАркады":Информация к размышлению, готовность по видам работ на 1 апреля:
- монтажные работы - 90%;
- установка м/п - 80%;
- внутренняя сантехника - 45%;
- электромонтаж - 40%;
- вентиляция - 45%;
- установка входных дверей - 70%;
- беспещанка (штукатурка) - 3%;
- плитка (МОПы и с/у) - 8%.
Спасибо, правда на стороне из Аркады

vizoro
v
Постоянный пользователь
187
05 августа 2016
05 апр 2017 15:45
Цитата "mik":
Ну, и где я не прав? Где клевета? Цена низкая, или застройщик ЗЗБК-1 хороший? Дом тупо не строили полгода. Домучают - слава богу. Куплю я еще квартиру от ЗЗБК-1? Нет, и другим не посоветую.
Нет, если случится чудо и дом сдадут без задержек или с задержкой максимум 3 месяца, признаю, что был не прав и буду всем советовать. Но не раньше.
Пхах, вы так заработались, что забыли о том, что вначале форума вы строчили, что "купили квартиру в доме №7", вот я вас и вывел на чистую воду)))))Я понимаю, сложно запомнить где что наклеветали - БРЕХНЯ НЕ ЗУСТРЫНЕ, ТАК ДОЖЕНЕ.
mik
m
Ветеран
1 081
07 октября 2006
05 апр 2017 19:55
Цитата "vizoro":
Пхах, вы так заработались, что забыли о том, что вначале форума вы строчили, что "купили квартиру в доме №7", вот я вас и вывел на чистую воду)))))Я понимаю, сложно запомнить где что наклеветали - БРЕХНЯ НЕ ЗУСТРЫНЕ, ТАК ДОЖЕНЕ.
Не вижу смысла в этом потоке сознания.
Где вы меня вывели на чистую воду, что я наклеветал?
Блондинко?
vizoro
v
Постоянный пользователь
187
05 августа 2016
05 апр 2017 22:14
Цитата "mik":
Может потому, что я брал 7-ой дом уже на излете продаж, я видел, что ДБК-1 будет затягивать с панелями и, даже, предполагал, что дом сдадут с задержкой. На другой чаше весов были отличные планировки, которые перевесили. Может поэтому я спокойно отношусь к задержке.
мік, это ваша - здравствуй амнезия, облажались
вы перед своим заказчиком.vizoro
v
Постоянный пользователь
187
05 августа 2016
05 апр 2017 22:47
Цитата "mik":
Блондинко?
Вы подписались "Блондинко?"
Охотно верю
, можете даже не сомневаться.Цоколь и технический этаж для вас одно и то же.Xlad
X
Пользователь
59
10 февраля 2017
06 апр 2017 06:38
может перестанете ругаться на просторах форума, лучше бы пару свежих фото кто сбросил, всяко приятней

UkrAndrey
Постоянный пользователь
416
11 ноября 2016
06 апр 2017 06:58
Инфа для 7-го дома:
- Вчера завершили крепить внешнюю рейку для строительного лифта-подьемника. Со стороны Лико-града. Т.е. по всей видимости будут ускоряться с внутренними работами.
- И в Вашем доме начали тех этаж
- Вчера завершили крепить внешнюю рейку для строительного лифта-подьемника. Со стороны Лико-града. Т.е. по всей видимости будут ускоряться с внутренними работами.
- И в Вашем доме начали тех этаж

Svit-Lanka
S
Постоянный пользователь
217
11 мая 2016
06 апр 2017 07:04
Цитата "UkrAndrey":Инфа для 7-го дома:
- Вчера завершили крепить внешнюю рейку для строительного лифта-подьемника. Со стороны Лико-града. Т.е. по всей видимости будут ускоряться с внутренними работами.
- И в Вашем доме начали тех этаж
Спасибо

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Forest | Спецжитлофонд, Житло-Інвест | Киев, ул. Милютенко, ул. Шолом-Алейхема01.122 031
- ЖК Chalet | Standard Development | Київ, вул. Львівська, 18-б01.12121
- ЖК Central Bucha | Comfort Life | Буча, ул. Островского, 34б30.11446
- ЖК Happy 7 | Софіївська Борщагівка, вул. Боголюбова, 3329.111
- M6 Urban Residences l GEOS l Киев, вул. Михаила Максимовича, 629.114
- ЖК Star City | Стар Сити | bUdCapital, Київміськбуд | Киев, ул. Каунасcкая, 2728.11472
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | Киев, ул. Причальная, 1126.113 803
- ЖК Poetica, 1-я коллекция | Поэтика | ENSO | ул. Дегтяревская, 25а25.113 108
- ЖК Молодёжный городок | Крюковщина, ул. Одесская, ул. Подольская23.11100
- ЖК Старт | bUd Development | Київ, вул. Шолуденка, 3021.111 239
- Стоит ли сейчас покупать недвижимость?01.124 792
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Різонність ціни за оренду квартири (12 тисяч гривень)13.111
- Додаткові розрахунки між орендодавцями та орендарями06.1127
- Чи варто купити будинок в спокійному регіоні, в Вінниці?17.092
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Отзывы о кондиционерах. Какой кондиционер лучше08.11278
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- Микрорайон на Лузановке | Одесса, Николаевская дорога | Консоль30.116
- ЖК ARTVILLE | ZEZMAN | Одеса, Овідіопольська дорога29.1130
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а17.117
- Харьков, Проект "Consol Green City" - "Консоль"11.113
- ЖК Kandinsky Odessa Residence | Кандинский | Одесса, Французский бульвар, 63/6515.10182
- ЖК Дом у моря | Югінвест | Южный, ул. Иванова10.1017
- Пол на кухне – ламинат или плитка?13.1121
- Пластиковые окна, какие лучше - поделитесь отзывами09.11241
- Кварц виниловая плитка LG Decotile или Berry Alloc29.106
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1018
- Яка реальна ціна чорнових робіт в 2025 для будинку08.101
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тёплый пол, отзывы и советы28.08205
- Крыша потекла, что делать?25.0818
- Перепланировка | тема просьб и советов по конкретным ситуациям19.082 216
- Електрична тепла підлога28.111
- Продам фонарик шокер ОСА 928 Power plus04.111
- Как отвечать на How are You?04.102
- Что подарить мужчине?24.09351
- Мій сайт не з'являється в результатах пошуку20.093
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Мебель под заказ | Объявления об изготовлении мебели18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
