Roman23
R
Новичок
13
17 июня 2020
08 дек 2020 12:21

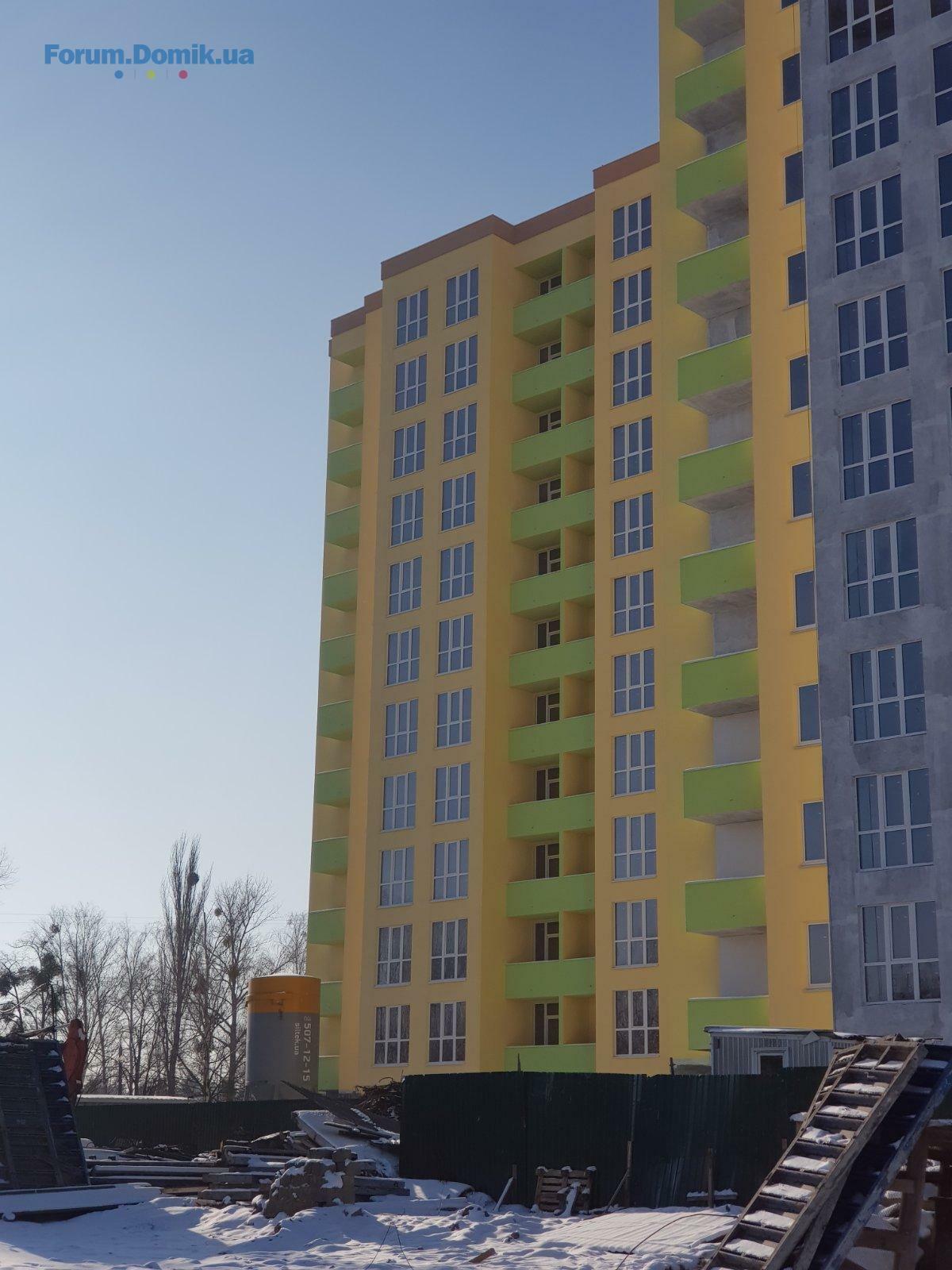

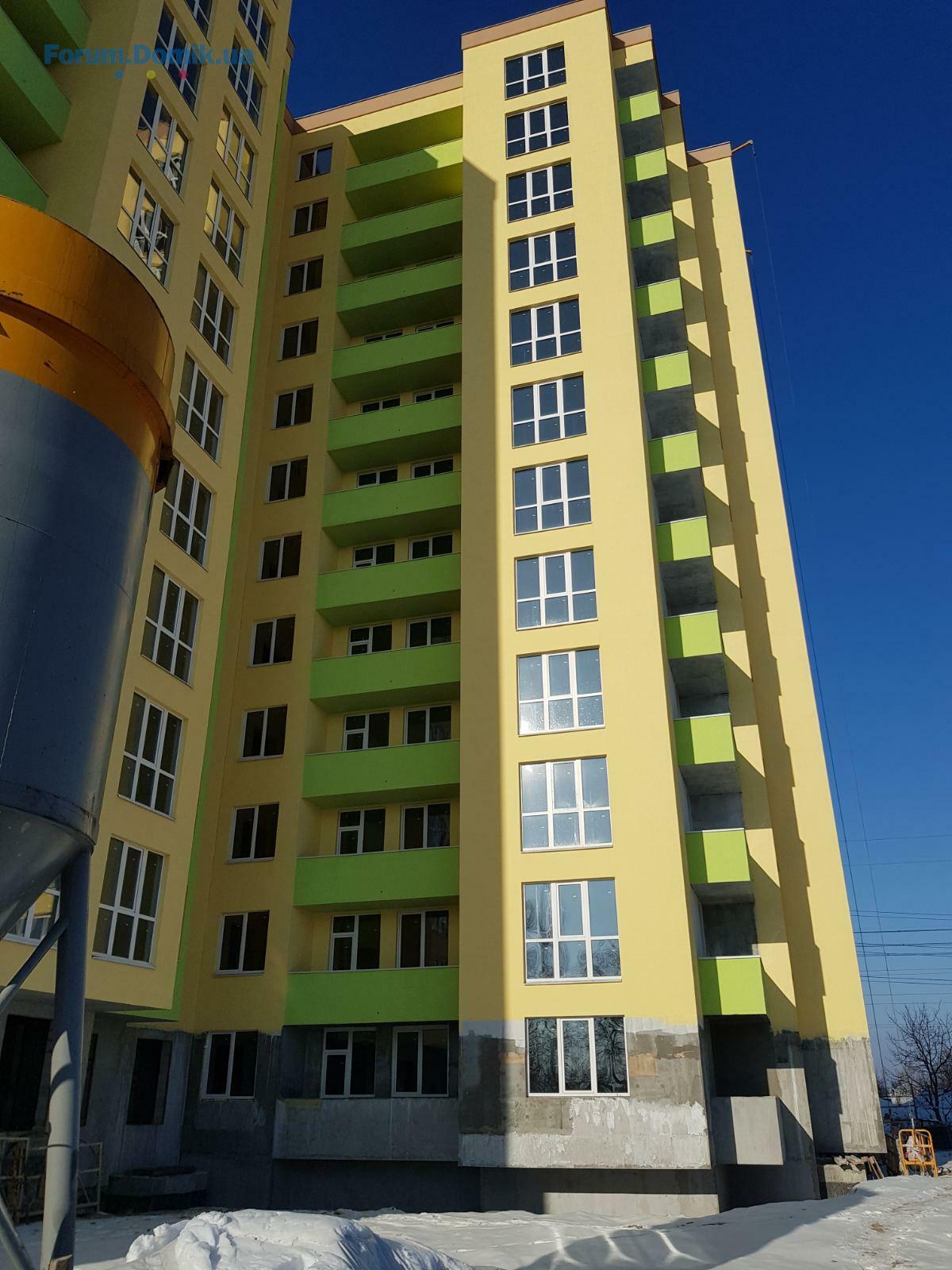

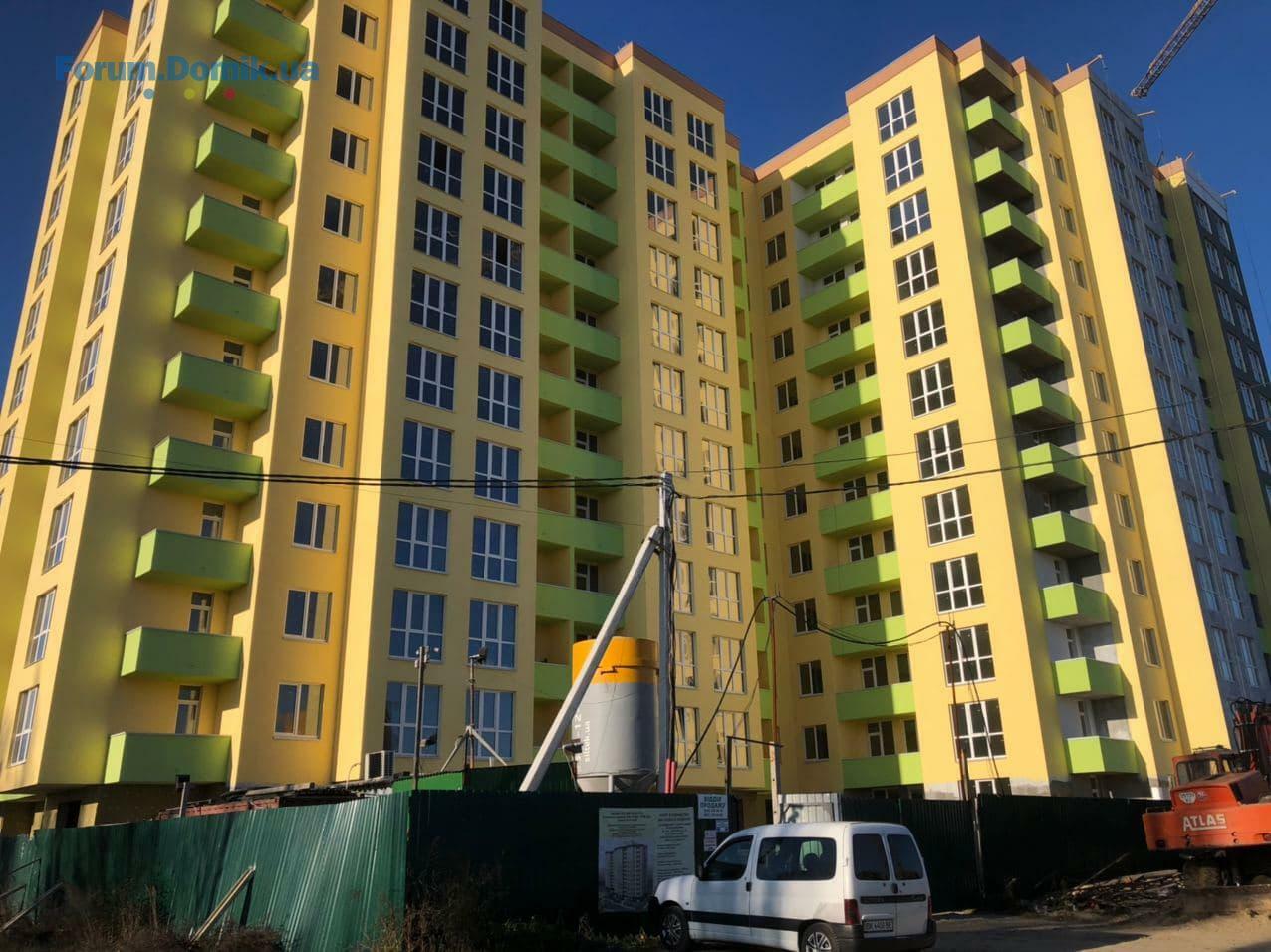

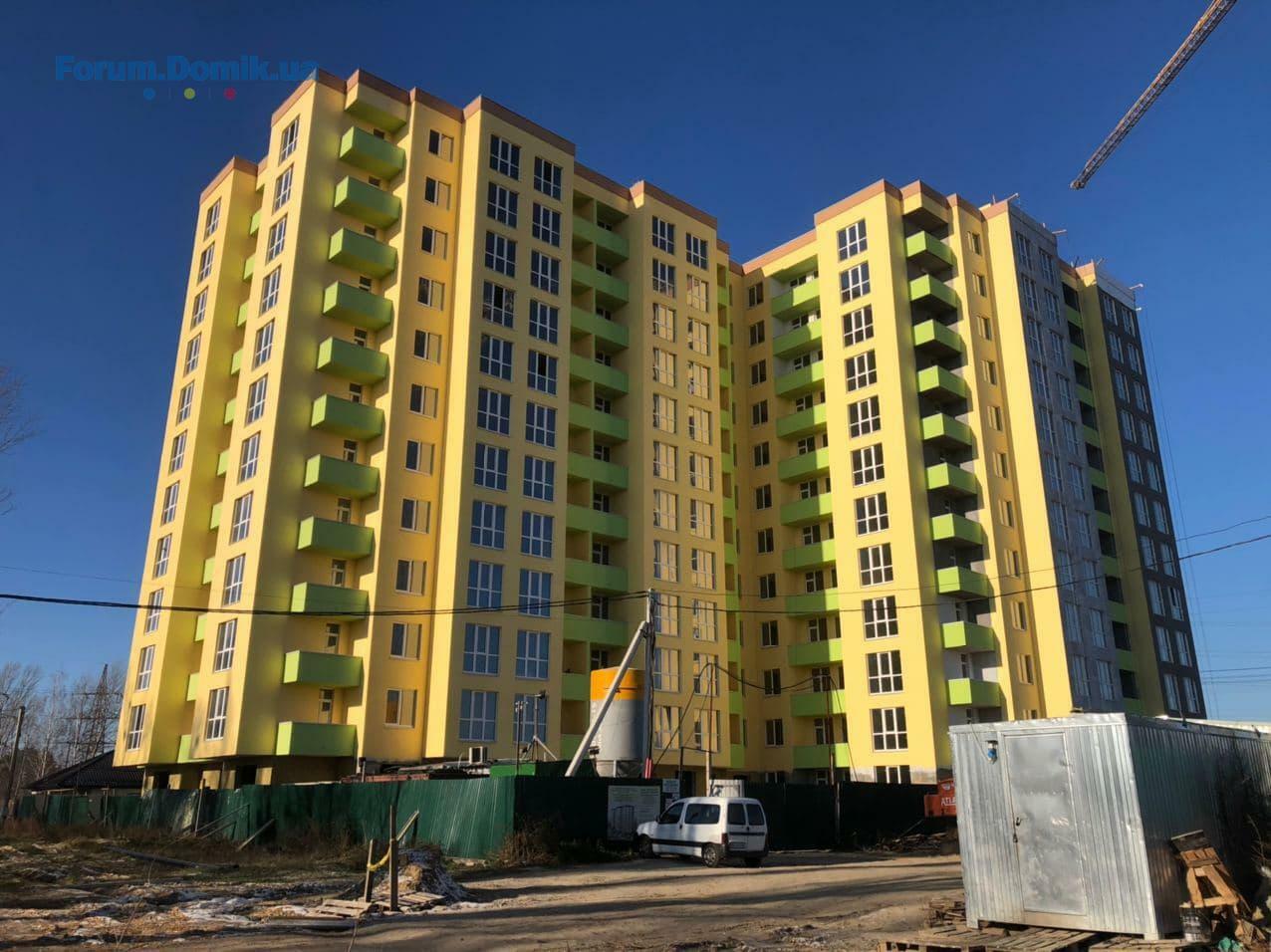

был вчера в нашем доме. на фото 2-й этаж 2-й секции. работы внутри ведутся.
ZVN61
Z
Пользователь
43
13 мая 2019
21 дек 2020 08:31
В отделе продаж уже говорят, что сдача дома май 2021, но на ремонт можно вроде бы раньше заходить (март ориентировочно)
a.orlov
a
Прохожий
1
14 января 2021
14 янв 2021 10:24
Здравствуйте уважаемые инвесторы. Всех с наступившими праздниками!
Кто то общался в последнее время с застройщиком? Стройка совсем не движется, визуально на объекте никто не работает. Как думаете, реальны ли сроки весна этого года?
Кто то общался в последнее время с застройщиком? Стройка совсем не движется, визуально на объекте никто не работает. Как думаете, реальны ли сроки весна этого года?
-sir-
-
Пользователь
41
08 июля 2019
22 янв 2021 09:18
Визуально - это снаружи?
Понятное дело, снаружи то дом готов, сейчас должны делать внутренние работы.
Понятное дело, снаружи то дом готов, сейчас должны делать внутренние работы.
poliak80
p
Пользователь
28
02 мая 2018
11 фев 2021 14:47
Добрый день!
Снова затишье на форуме...
Уважаемые представители застройщиков проинформируйте на каком этапе находится строительство?
Какие реальные планы, сроки??
Желательно прикрепить фото выполненных работ внутри дома. Снаружи мы его все уже видели)
Надоело находиться в полном непонимании происходящего...
Снова затишье на форуме...
Уважаемые представители застройщиков проинформируйте на каком этапе находится строительство?
Какие реальные планы, сроки??
Желательно прикрепить фото выполненных работ внутри дома. Снаружи мы его все уже видели)
Надоело находиться в полном непонимании происходящего...
анеттью
а
Пользователь
46
02 августа 2019
12 фев 2021 07:03
Доброго дня,мене закидали камінням тут,і говорили що будинок до нового року здадуть,але подивіться мертва точка,всі сили задіяні на вежу2,а для чого тут до ума доводити інвестори мовчать іх все встраює,нашими коштами користуються,дуже все класно..Ви подивіться скільки квартир уже в цьому будинку продають..Сумно просто,згадую слова Тетяни менеджера,здамо будинок в березні 2020, брехня брехнею поганяє...Совісті нуль,елементарне не має обновленення на головні з жовтня
poliak80
p
Пользователь
28
02 мая 2018
12 фев 2021 09:45
фактически 2 года задержки....
Называется поверили и встряли..
Называется поверили и встряли..
Alx10
A
Прохожий
1
12 февраля 2021
12 фев 2021 10:12
Ув. Застройщик . Сейчас же не Ваших интересах молчать. Зачем вы накаляете обстановку своим молчанием. Инвесторы хотят знать как идет строительство. Разве сложно хоть раз в месяц писать отчет сюда по проделанной работе????Как делаю другие застройщики(наши соседи). Вы же тем самым создаете отрицательное мнение для будущих инвесторов Жк Зіркова Вежа 2 . Если сейчас есть проблемы по строительству ,инвесторы должны об этом знать! Настоятельно просим Вас все таки прислушаться к просьбам инвесторов и отчитаться о работе по строительству .
zirkadnipra
Постоянный пользователь
144
03 января 2013
18 фев 2021 10:25

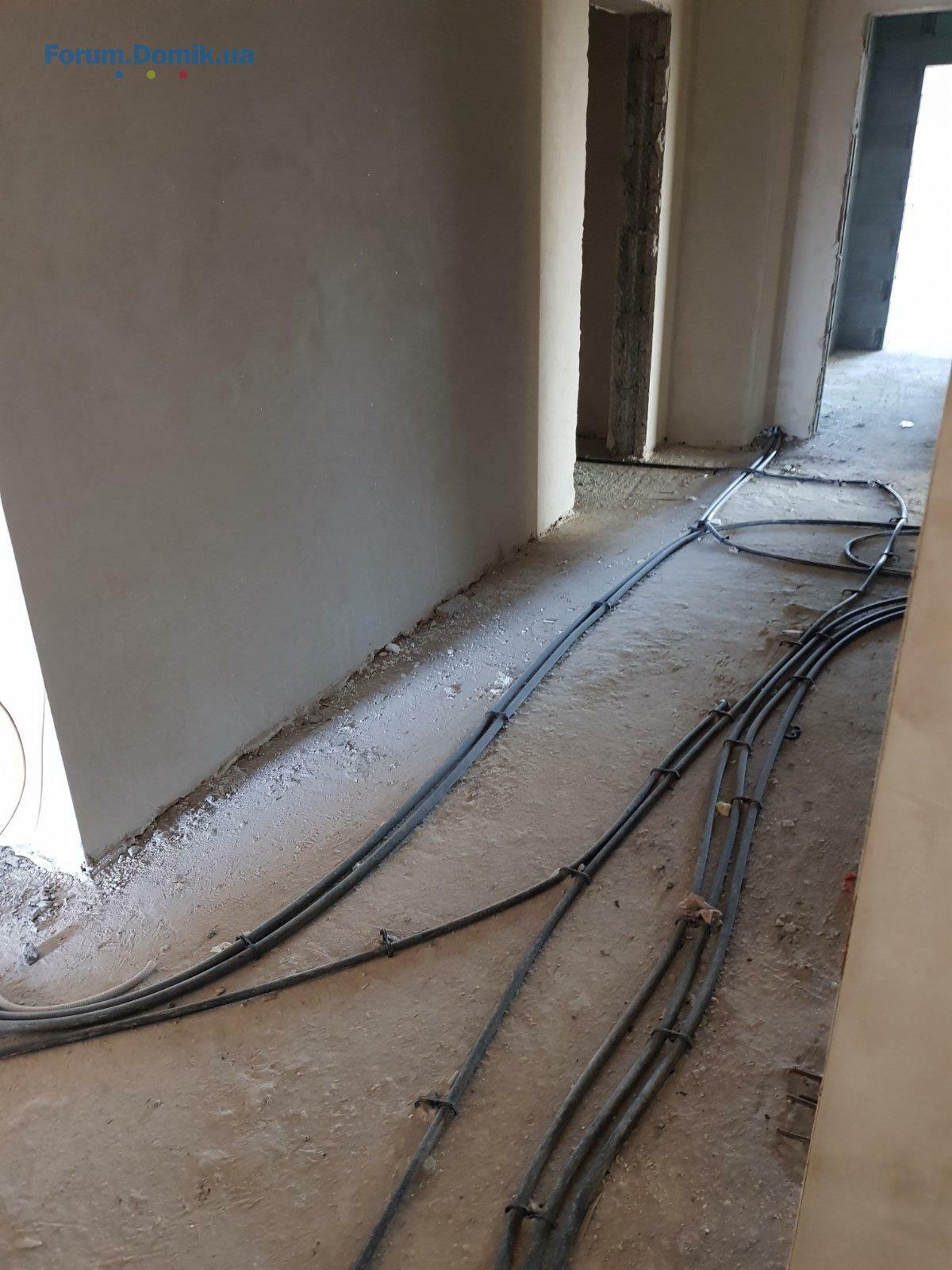

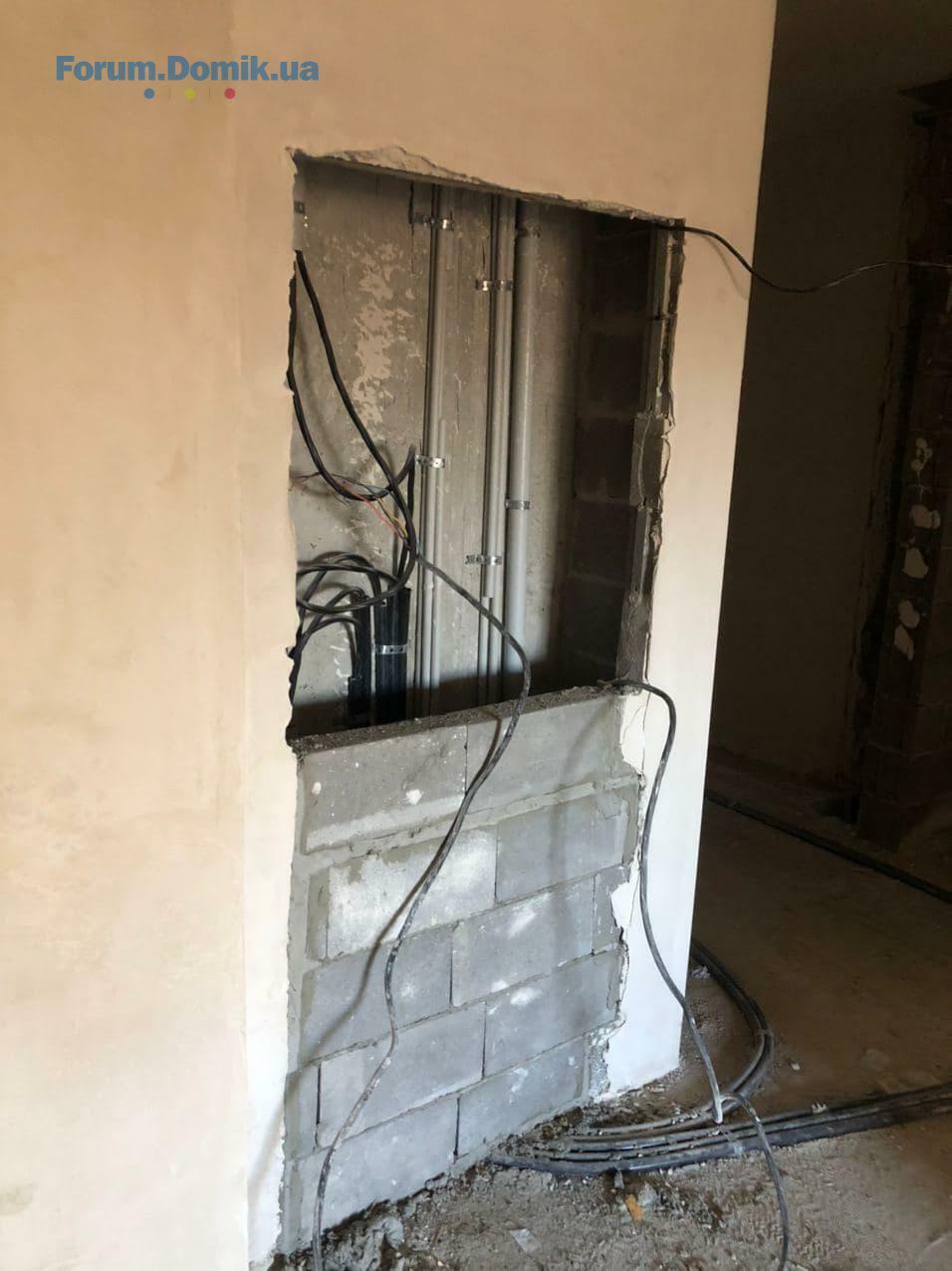

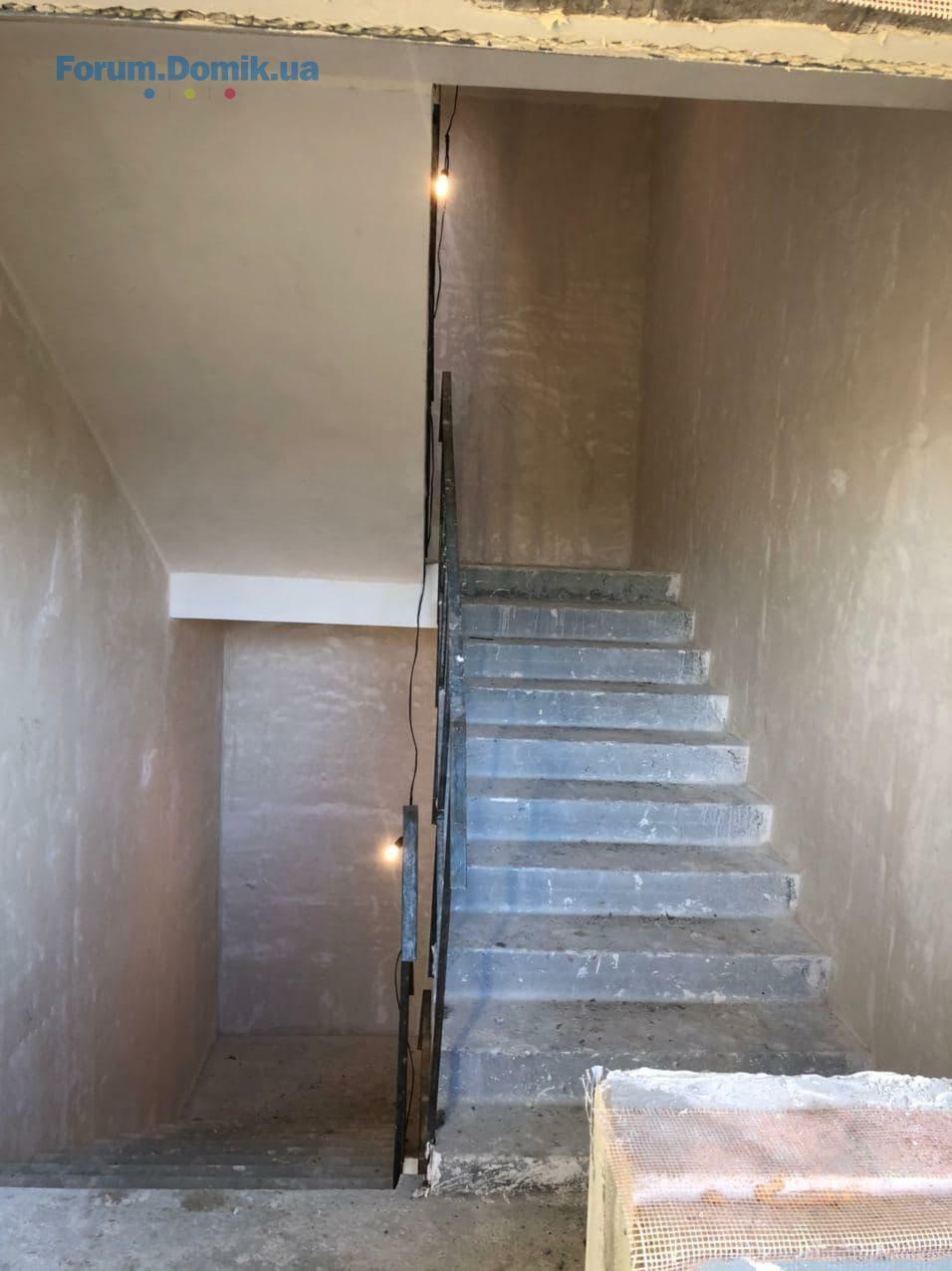

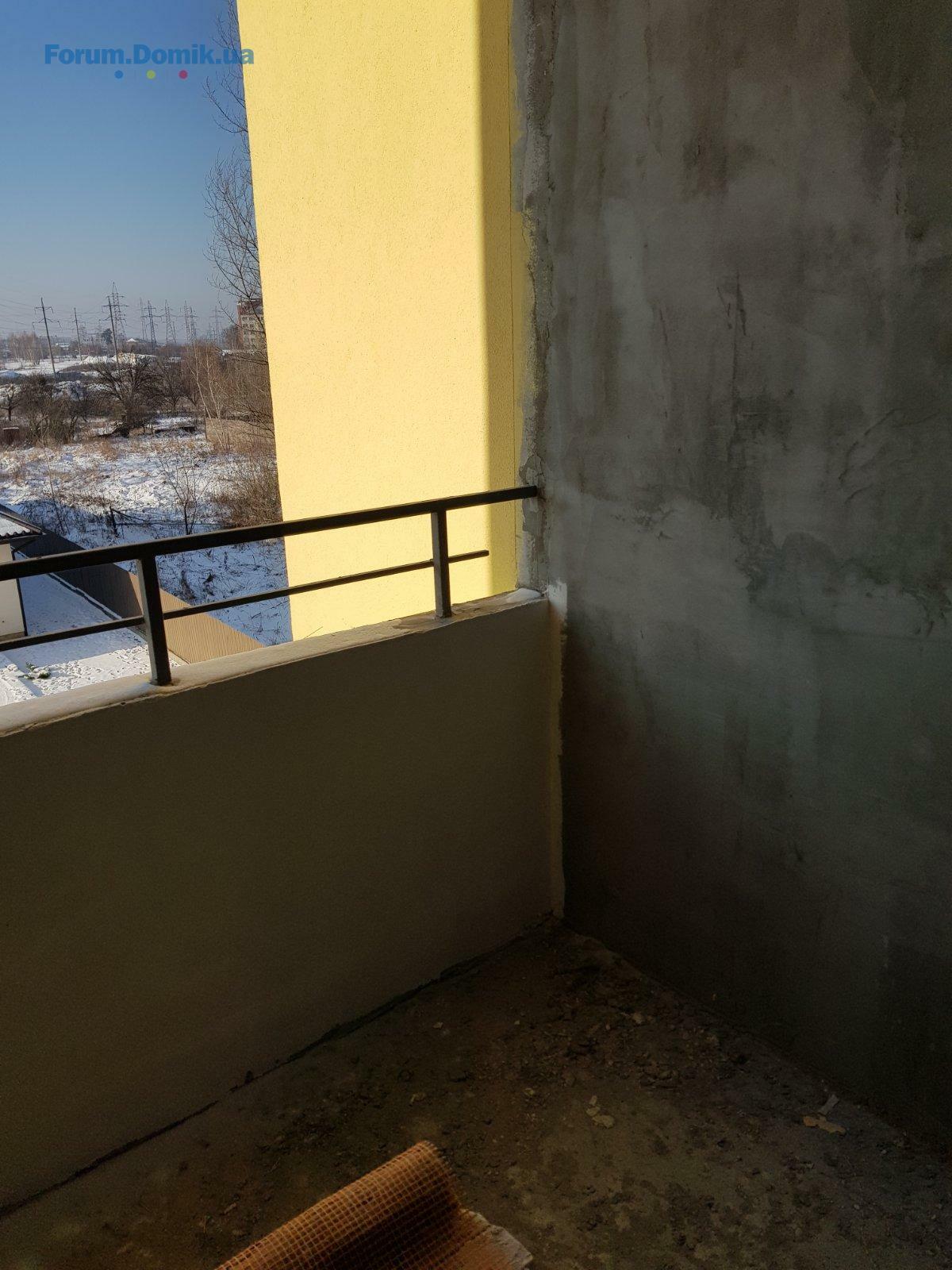

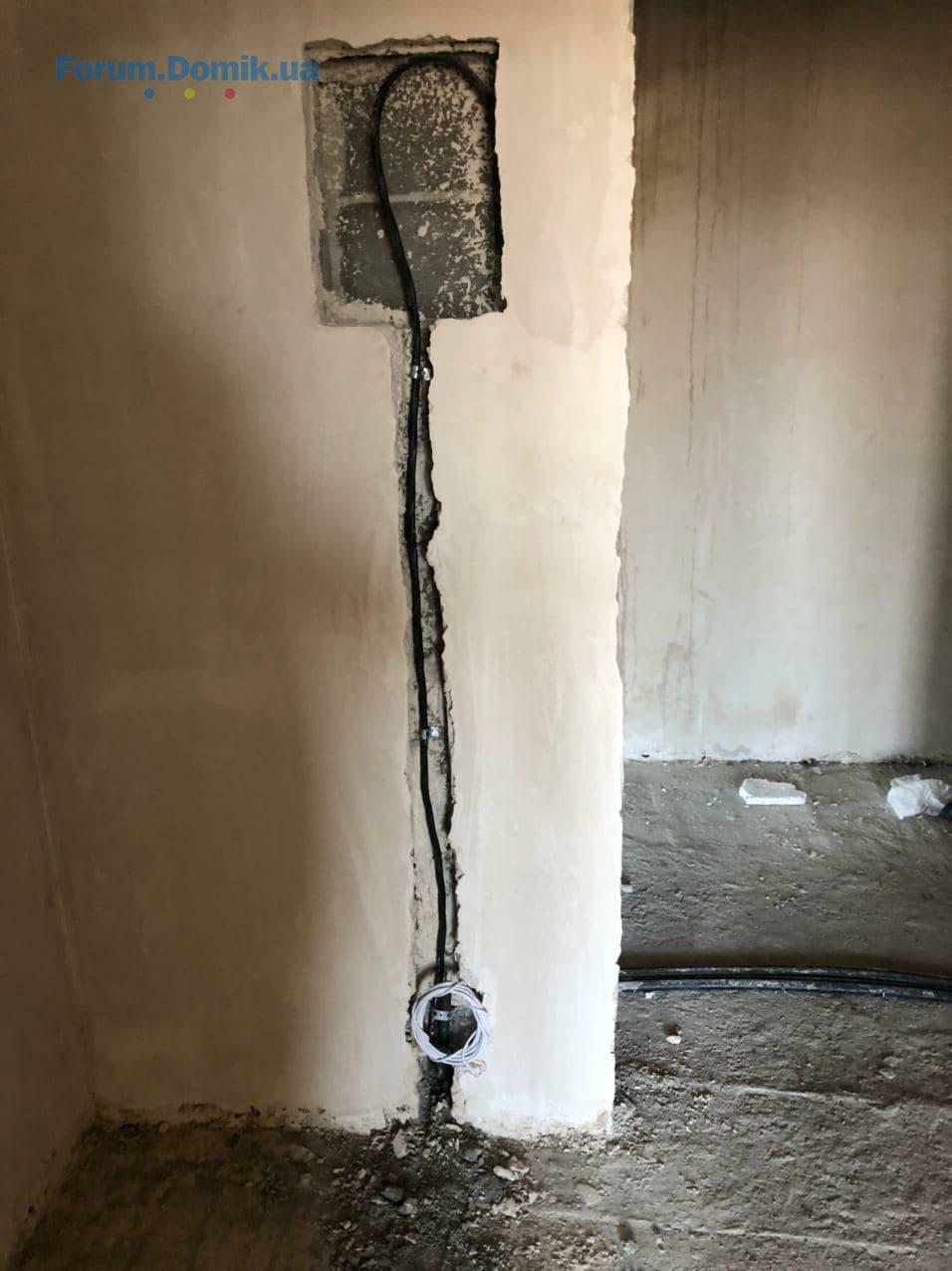

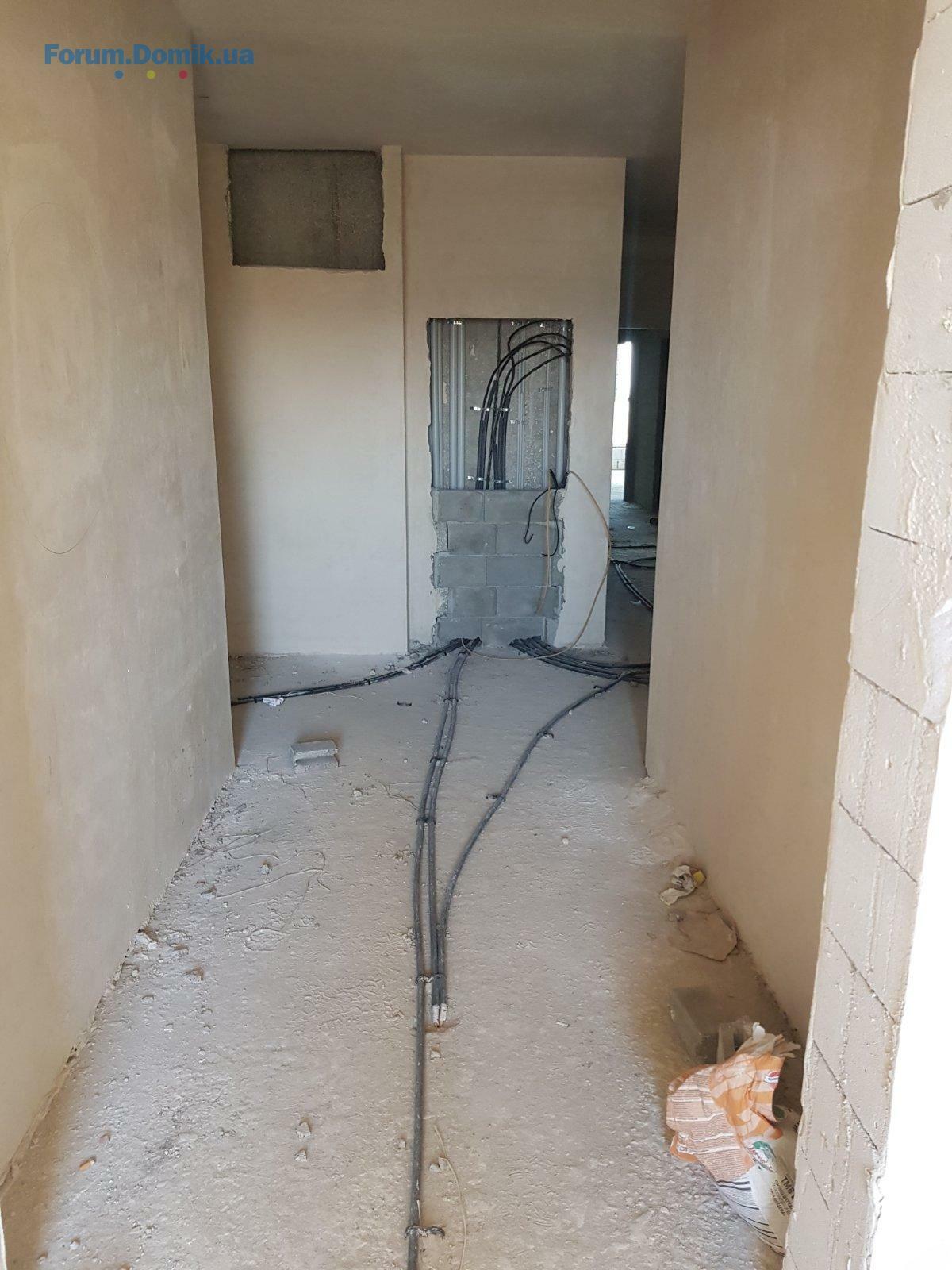

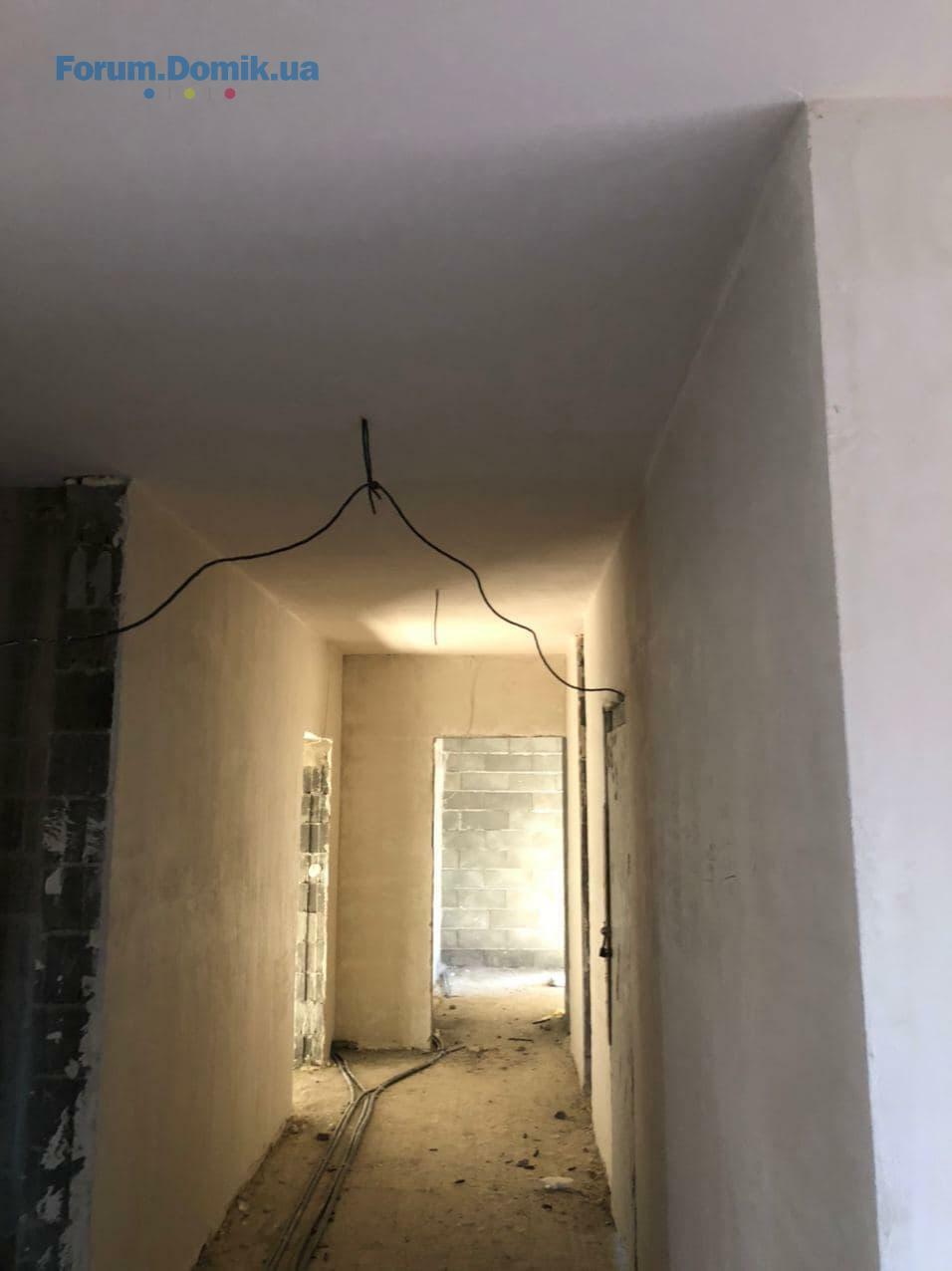

Уважаемые инвесторы, сейчас проводятся следующие работы: производится разводка сантехнических и электрических коммуникаций, осуществляется подготовка к монтажу котельной. Со следующей недели возобновляются кровельные и штукатурные работы.
Gift11
G
Прохожий
1
27 февраля 2021
27 фев 2021 11:55

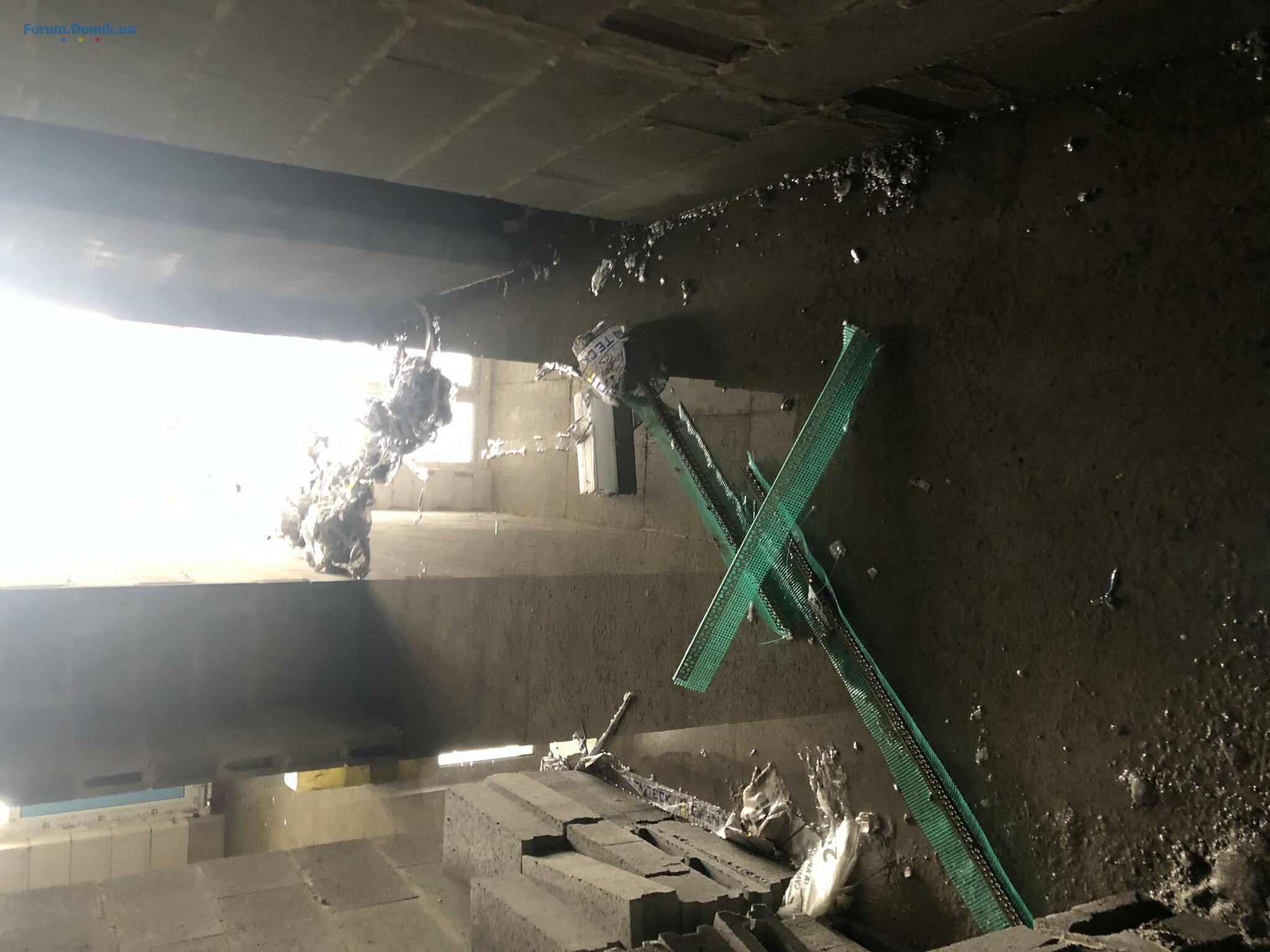

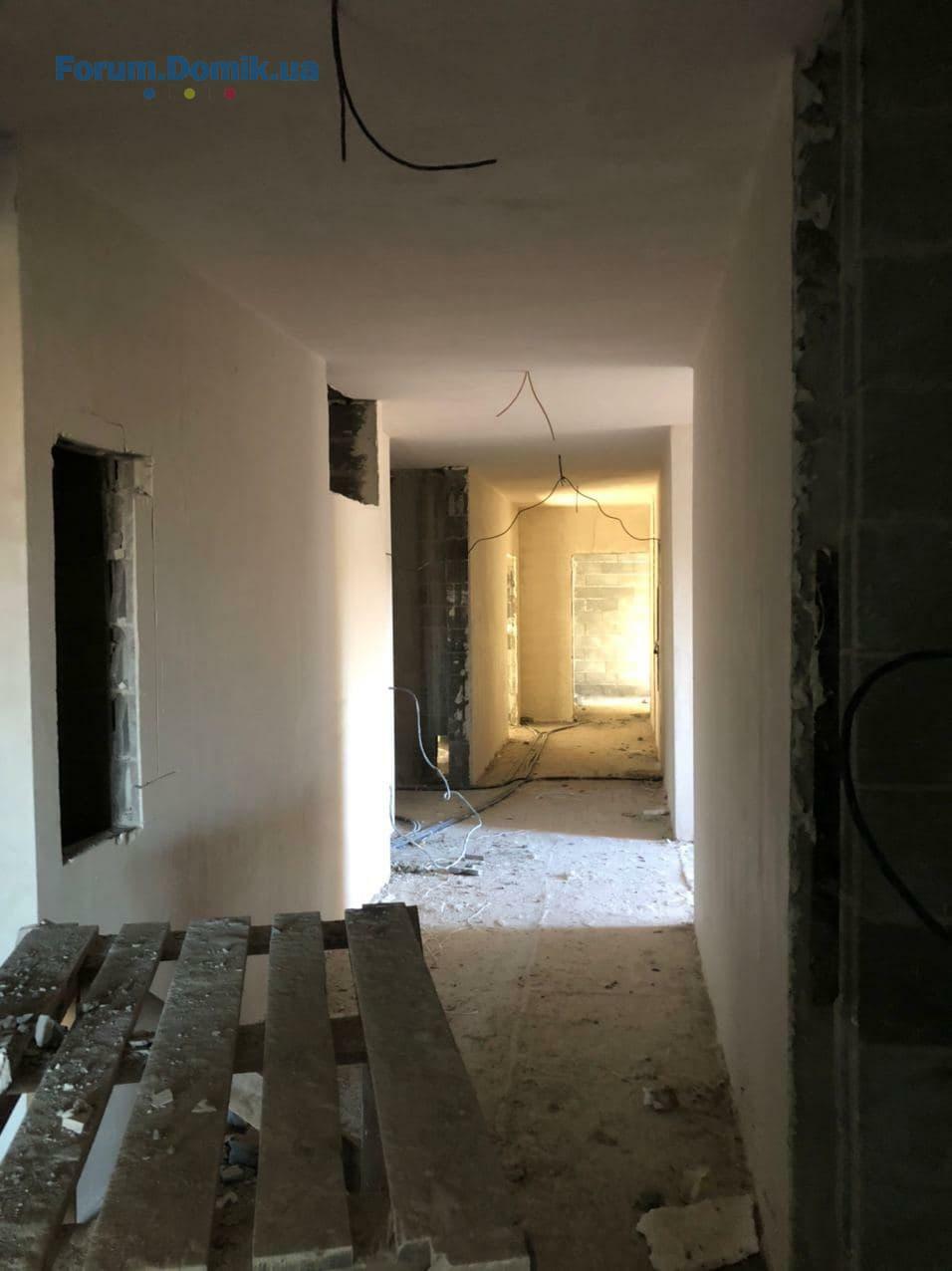

Доброго дня! Сьогодні була у відділі продажів- сказали що планують здати наш будинок в травні цього року, це дуже потішило, так як ми уже давно чекаємо і «переноси» здачі дуже засмучують, адже при покупці квартири мені обіцяли що здача буде в червні минулого року. Також заїхала на будівництво, щоб подивитись що зробили за пів року від мого останнього візиту. І була шокована, бо все що зробили це доставили вікна в квартирах і з‘явились поручні на східцях, можливо, звичайно і ще щось зроблено, але мені як не будівельнику це було не помітно. Але прекрасно зрозуміло, що нічого до травня місяця не буде. У мене в квартирі води по кісточки, вода струмками біжить з усіх щілин, біжить по всьому будинку до першого поверху. Про прибудинкову території і говорити нічого, там мрак! Шкода, що люди відкрито обманюють, або забули що до травня залишилось ДВА місяці...
анеттью
а
Пользователь
46
02 августа 2019
27 фев 2021 19:35
А я телефонувала теж у відділ продаж,то Тетяна мені сказала що вона говорить те,що її кажуть говорит,І кому ви вірите,здадуть вони будинок у травні,ми залізли в халепу,Мій чоловік зразу сказав що самий кращий варіант це кінець року.Добре що хтось побував на будівництві і відкрив остальним інвесторам очі,В них Зіркова 2 зараз у планах,Ми влетіли...
Zhmekylya
Z
Пользователь
36
10 мая 2019
02 март 2021 10:29
Доброго дня, в юридичних справах орієнтуюсь не дуже, але виходячи із коментаря забудовника, який до речі , був скорочений через декілька хвилин після коментування, ллється лиш вода із пустого в порожнє. Шановні сусіди, давайте діяти рішучіше! Якщо до нас повернулись таким боком. Для початку, треба певне організувати зустріч очної ставки одночасно з групою інвесторів, бо мене якось не вражає телефон. Прошу відділ продажів надати аргументовані та документально підтверджені аргументи здачі будинку, коли ми купували давали зобов'язання, які вже давно виконані. За невиконання наших було вказано в договорі про штраф. Скажіть будь-ласка, що відбувається за невиконання зобов'язань забудовником? Далі можна запросити відео огляд, н-д від блогерів, які повірте, роздують правду! Вибачте, я зла! Коли купувала квартиру, то здача повинна була бути ще в грудні 2019! Затримка може бути, але в травні не здадуть будинок!!!
Alex1100
A
Гость
5
02 ноября 2020
02 март 2021 16:30
Да фото конечно жесть ,что ту уже можно сказать дом по ходу полностью проблемный!!! Сроки не выполняются ,отдел продаж рассказывает сказки о сроках, оф.сайт уже как год не обновляется, работы не ведутся вообще . Даже Зіркову Вежу 2 ели-ели строят. не знаю какие сроки ,но походу с таким темпом это будет через года три!!! Так что кто хочет вложится в Зіркову Вежу 2 ,задумайтесь надо ли оно Вам. И как писали выше надо реально поднимать этот вопрос, так можно и пару лет еще ждать. Но самое интересное это то что Застройщик даже не пытается делать хотя бы видимости работы. на соседних ветках (у наших соседей) по три месяца пишут одно и тоже только слова местами меняют. Но нашему застройщику даже это лень сделать. они или реально такие странные что можно на 1,5 года( и это только пока) задержать сдачу дома и при этом делать вид что все хорошо и так должно быть или они просто понимают что этот дом сдать не смогут в ближайшее время.+ кто не знает то опять суд возобновляет два дела (были поданы апелляции и их приняли). одно дело от прокуратуры которая хочет отмены градостроительных условий которые выдали нашему застройщику ,а второй от МЧС которые нашли какие то нарушения .Но чем это все закончится не понятно. К сожалению сюда нельзя скинуть ссылки, но всю информацию можно найти в открытом доступе в интернете. Так вот уважаемые представители застройщика когда вы это прочитаете (а раз вы иногда отписываетесь значит все же тут бываете) то просим Вас прокомментировать все выше сказанное мной и другими инвесторами выше на ветке.+ хочется узнать когда вы планируете ставить двери(закупили ли вы их вообще),когда планируется приход БТИ для замеров? У людей заканчивается терпение ,его верней уже почти нет, а май уже не за горами... Ждем Вашего скорейшего объяснения
AnderSun
A
Гость
4
19 января 2018
05 март 2021 08:26
Я в декабре инвестировал с ожиданием что к лету ну прям точно точно смогут успеть.
zirkadnipra
Постоянный пользователь
144
03 января 2013
05 март 2021 11:15
Уважаемые инвесторы,
ориентировочные сроки завершающих работ:
- фасадные- до 20.04.21;
- кровельные- до 25.04.21;
- стяжка и штукатурка- конец апреля;
- канализация и водоснабжение- конец мая;
- котельная- конец мая;
- монтаж электроподстанции- июнь.
Техническая инвентаризация и экспертиза (БТИ) проведены в январе-феврале.
ориентировочные сроки завершающих работ:
- фасадные- до 20.04.21;
- кровельные- до 25.04.21;
- стяжка и штукатурка- конец апреля;
- канализация и водоснабжение- конец мая;
- котельная- конец мая;
- монтаж электроподстанции- июнь.
Техническая инвентаризация и экспертиза (БТИ) проведены в январе-феврале.
poliak80
p
Пользователь
28
02 мая 2018
09 март 2021 07:59
Если экспертиза БТИ была проведена,значит уже есть итоговая площадь квартиры, правильно я понимаю? Кто-то уже узнавал в ОП свою площадь?
Zhmekylya
Z
Пользователь
36
10 мая 2019
09 март 2021 19:06
Я була влітку, переміряла все рулеткою, відхилень нема жодних від планів забудовника
Katya1108
K
Прохожий
1
02 февраля 2021
01 апр 2021 07:44
Добрый день, уважаемые инвесторы!
Довожу до вашего ведома, пару дней назад была на стройке, работы не ведутся от слова вообще!
Довожу до вашего ведома, пару дней назад была на стройке, работы не ведутся от слова вообще!
poliak80
p
Пользователь
28
02 мая 2018
02 апр 2021 07:33
Добрый день! Вы были в выходные? В ОП не заходили?
КатеринаС
К
Гость
2
03 апреля 2021
03 апр 2021 15:26
Мы были в понедельник, на стройке работало аж 2 человека в 1 секции. Заходили в ОП, ответ как всегда один-работы ведутся...только интересно где?
Звонили прорабу сказал что полы не могут залить потому как нет труб, радиаторы вроде бы как лежат у него, дверей тоже нет и не известно когда будут(где-то едут).
Звонили прорабу сказал что полы не могут залить потому как нет труб, радиаторы вроде бы как лежат у него, дверей тоже нет и не известно когда будут(где-то едут).
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК Киевская Швейцария | ИнтерГал-Буд | ул. Макаровская, 316.1218
- Поиски в новостройках Киева. Подскажите варианты16.122 722
- ЖК Paradise Avenue | ZIM Group | Крюківщина, вул. Чорновола16.122 502
- МФК Intergal City | Інтергал Сіті | ІнтерГал-Буд | Київ, вул. Старонаводницька, 16-Б16.1263
- ЖК Абрикосовий | Київміськбуд | Київ, вул. Абрикосова, вул. Жулянська15.122 060
- ЖК Sense City | Prostir | Софіївська Борщагівка, вул. Соборна, 77а15.1227
- ЖК Отрада | Київміськбуд, bUdCapital | Київ, просп. Відрадний, 93/213.122 755
- ЖК Chalet | Standard Development | Київ, вул. Львівська, 18-б12.12123
- ЖК Family and Friends | 3 черга | GEOS | Київ, вул. Новопольова, 212.1224
- ЖК Family and Friends | 2 очередь | GEOS | Киев, ул. Новополевая, 212.12536
- Стоит ли сейчас покупать недвижимость?16.124 871
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Різонність ціни за оренду квартири (12 тисяч гривень)13.111
- Додаткові розрахунки між орендодавцями та орендарями06.1127
- Чи варто купити будинок в спокійному регіоні, в Вінниці?17.092
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Отзывы о кондиционерах. Какой кондиционер лучше08.11278
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а04.128
- ЖК ARTVILLE | ZEZMAN | Одеса, Овідіопольська дорога02.1231
- Микрорайон на Лузановке | Одесса, Николаевская дорога | Консоль30.116
- Харьков, Проект "Consol Green City" - "Консоль"11.113
- ЖК Kandinsky Odessa Residence | Кандинский | Одесса, Французский бульвар, 63/6515.10182
- ЖК Дом у моря | Югінвест | Южный, ул. Иванова10.1017
- Перепланировка | тема просьб и советов по конкретным ситуациям09.122 217
- Подскажите, какие ворота на гараж лучше установить из современных?02.124
- Пол на кухне – ламинат или плитка?13.1121
- Пластиковые окна, какие лучше - поделитесь отзывами09.11241
- Кварц виниловая плитка LG Decotile или Berry Alloc29.106
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1018
- Яка реальна ціна чорнових робіт в 2025 для будинку08.101
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тёплый пол, отзывы и советы28.08205
- Електрична тепла підлога28.111
- Продам фонарик шокер ОСА 928 Power plus04.111
- Как отвечать на How are You?04.102
- Что подарить мужчине?24.09351
- Мій сайт не з'являється в результатах пошуку20.093
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Мебель под заказ | Объявления об изготовлении мебели18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
