ЖК Сучасний квартал | Современный | Азил Девелопмент Групп | пр. Космонавта Комарова, 9-Б
| Застройщик | Азил Девелопмент Групп |
| Сдача ЖК | 2020 - 2022 г. |
| Планировки | от 37 000 Грн/м² |
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 26.
| 7/27% | ||
| 3/12% | ||
| 5/19% | ||
| 3/12% | ||
| 8/31% |
ЖК "Современный квартал"
Представитель
63
20 июня 2019
08 июль 2021 09:20
Добрый день, дорогие инвесторы!
Спасибо за оказанное вами понимание и терпение. Мы также надеемся на скорейшее присвоение почтового адреса по нашим введённым в эксплуатацию домах.
ЖК «Современный квартал» открыл двери для собственников квартир, которые были готовы зайти на ремонт в 1 и во 2-й секциях. В приятных заботах связанные с ремонтом квартир у собственников возникает много вопросов, на которые отдел продаж даёт полную информацию на текущие вопросы. У всех бывают сложности, но обращайтесь, мы поможем.
Спасибо за оказанное вами понимание и терпение. Мы также надеемся на скорейшее присвоение почтового адреса по нашим введённым в эксплуатацию домах.
ЖК «Современный квартал» открыл двери для собственников квартир, которые были готовы зайти на ремонт в 1 и во 2-й секциях. В приятных заботах связанные с ремонтом квартир у собственников возникает много вопросов, на которые отдел продаж даёт полную информацию на текущие вопросы. У всех бывают сложности, но обращайтесь, мы поможем.
ЖК "Современный квартал"
Представитель
63
20 июня 2019
08 июль 2021 09:24

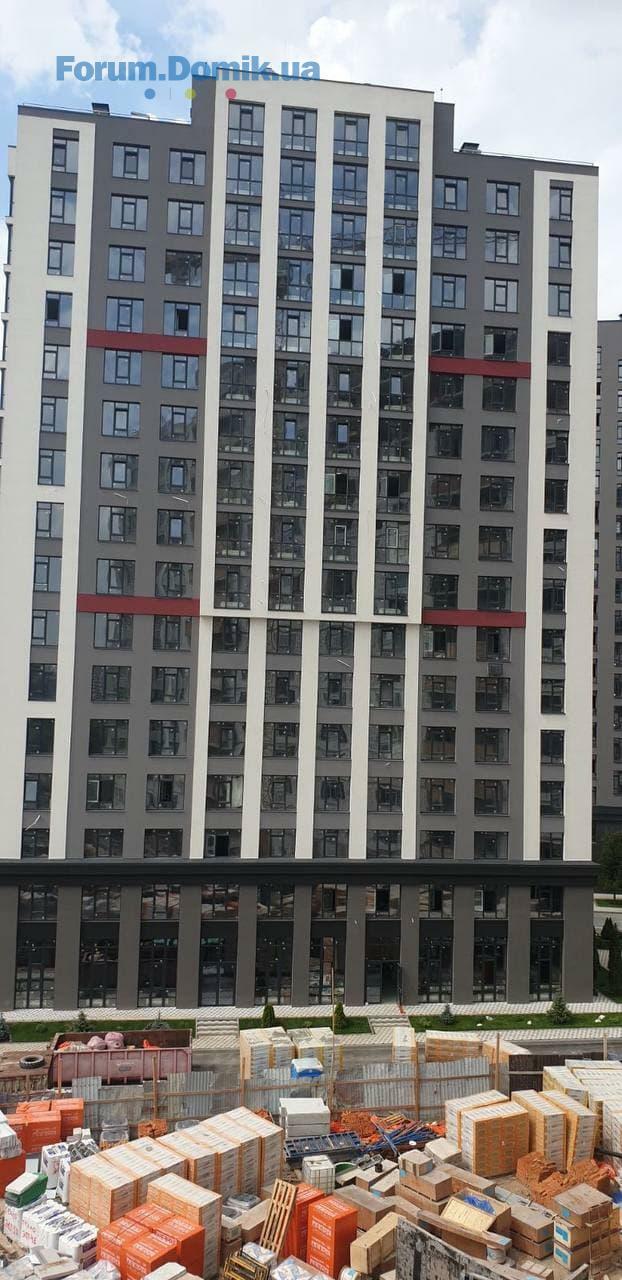

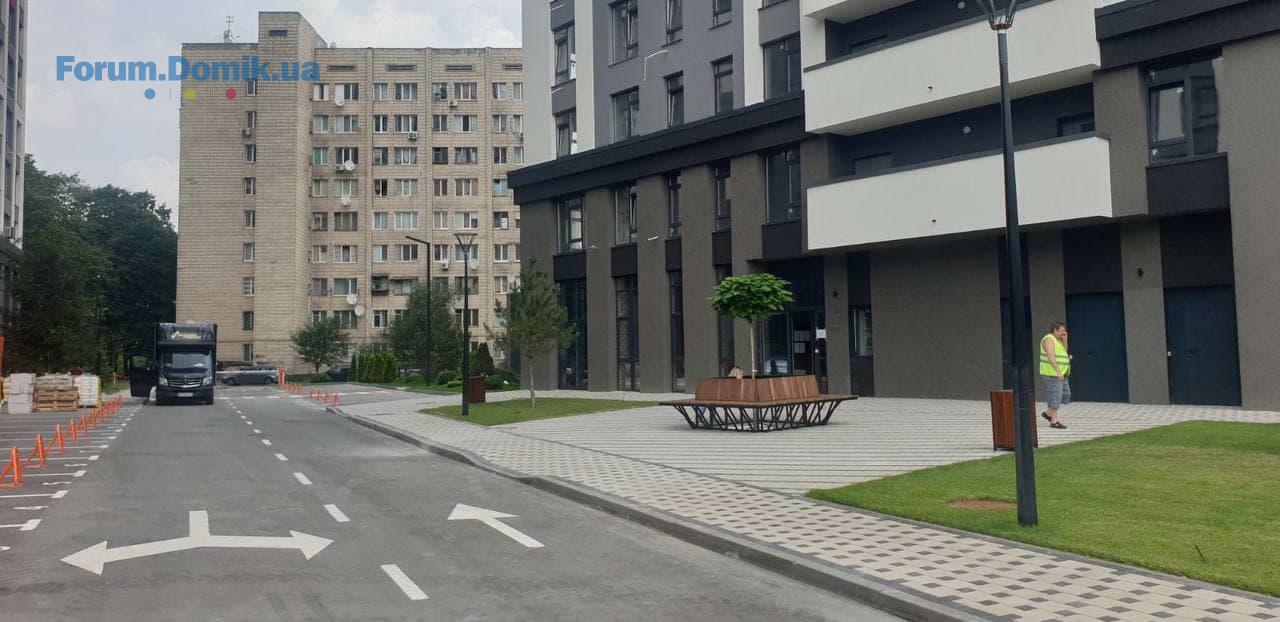

Также, к вашему вниманию ежемесячный отчет по строительству. На начало июля, в ЖК «Современный квартал» :
во 2 секции:
– Выполнено внешнее освещение пожарного проезда.
– Выполнено асфальтирование пожарного проезда за 2-й секцией.
– В работе озеленение придомовых клумб.
– Выполнен монтаж автополива.
В 3 секции:

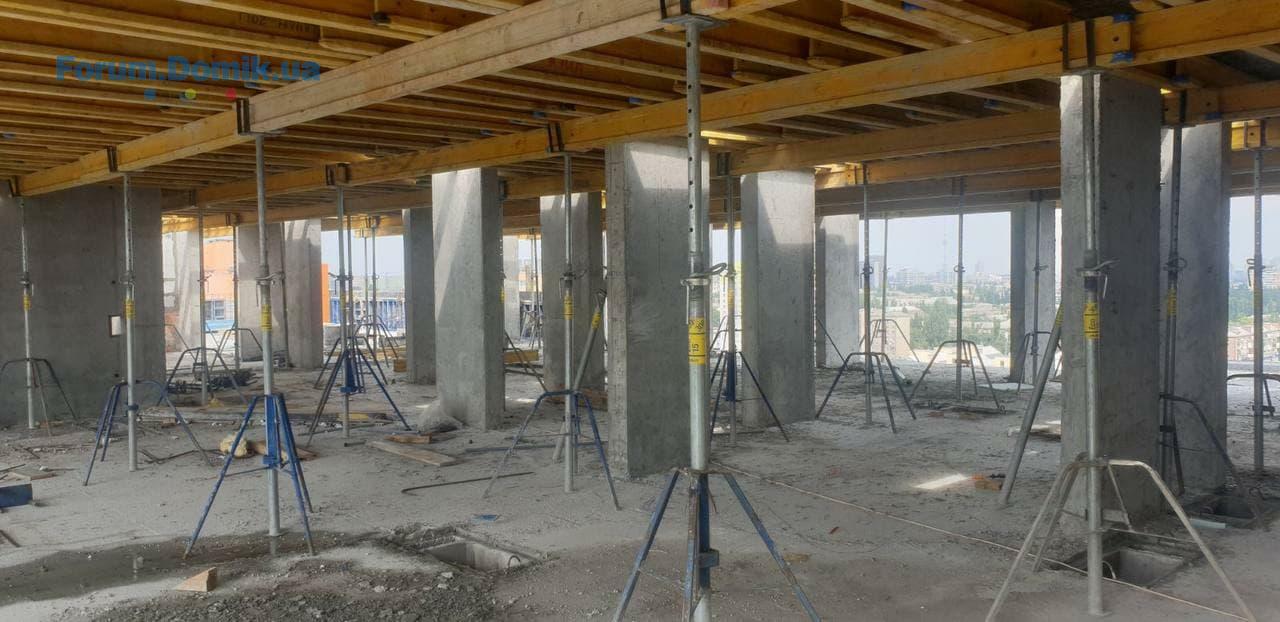

– Выполнено бетонирование плиты перекрытия 15-го этажа.
– Выполняется устройство вертикальных элементов 15-го этажа.
– В работе монтаж опалубки плиты перекрытия 16-го этажа.
– В работе монтаж вентблоков и лестничных площадок.
– В работе кладка газоблока 9-12 этажей.
– Выполнена кладка подвальных помещений.
– Выполнен монтаж оконных блоков 7-8 этажей.
– В работе подключения внешних сетей.
– В работе прокладка кабельростов поэтажных щитовых.
– В работе устройство канализационных и ливневых стояков.
– В работе подготовка к оштукатуриванию стен.
– В работе монтаж индивидуального теплопункта и насосной.
В 4 секции:
– Завешены монолитные работы.
– В работе кладочные работы на кровле.

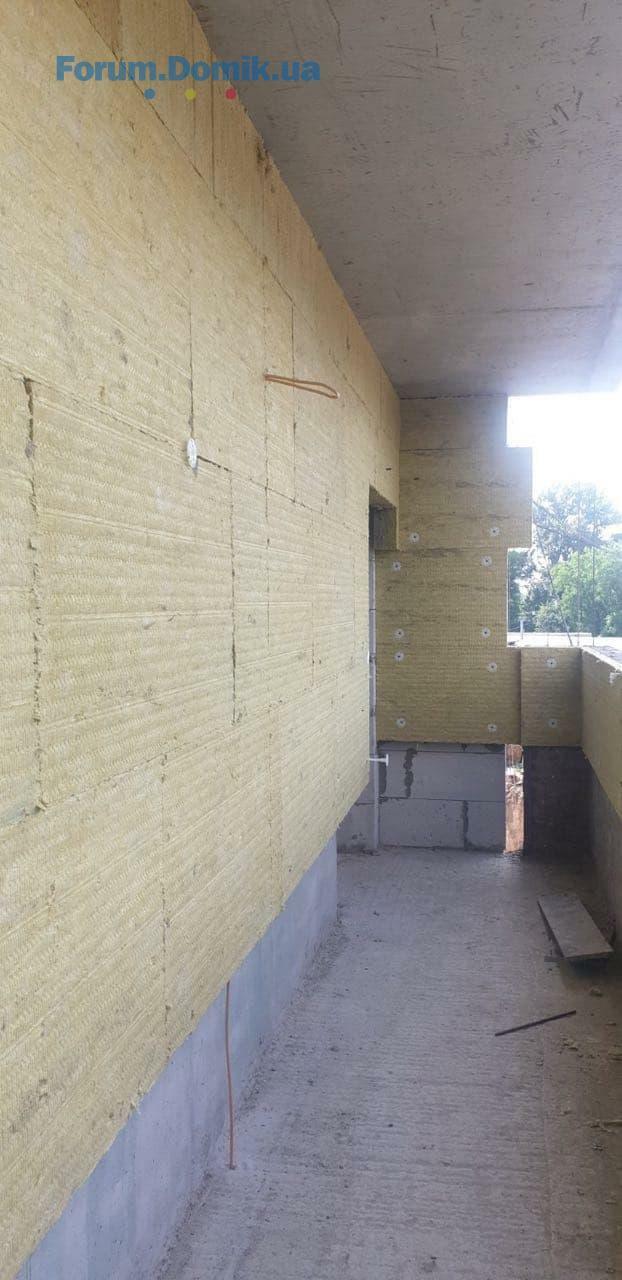

– Выполнено устройство пароизоляции кровель, в работе укладка утеплителя.
– Выполнена кладка из газоблока 13-14 этажей.
– В работе кладка стен и простенков 15-17 этажей.
– В работе монтаж оконных блоков 15-17 этажей.
– В работе подключение внешних сетей.
– Выполнена прокладка кабельростов поэтажных щитовых.
– Выполнено устройство канализационных и ливневых стояков.
– Выполнен монтаж стояков отопления, пожарных систем и водоснабжения.
– Выполнено оштукатуривание коридоров 2-13 этажей.
– В работе оштукатуривание 14-16 этажей.
во 2 секции:
– Выполнено внешнее освещение пожарного проезда.
– Выполнено асфальтирование пожарного проезда за 2-й секцией.
– В работе озеленение придомовых клумб.
– Выполнен монтаж автополива.
В 3 секции:
– Выполнено бетонирование плиты перекрытия 15-го этажа.
– Выполняется устройство вертикальных элементов 15-го этажа.
– В работе монтаж опалубки плиты перекрытия 16-го этажа.
– В работе монтаж вентблоков и лестничных площадок.
– В работе кладка газоблока 9-12 этажей.
– Выполнена кладка подвальных помещений.
– Выполнен монтаж оконных блоков 7-8 этажей.
– В работе подключения внешних сетей.
– В работе прокладка кабельростов поэтажных щитовых.
– В работе устройство канализационных и ливневых стояков.
– В работе подготовка к оштукатуриванию стен.
– В работе монтаж индивидуального теплопункта и насосной.
В 4 секции:
– Завешены монолитные работы.
– В работе кладочные работы на кровле.
– Выполнено устройство пароизоляции кровель, в работе укладка утеплителя.
– Выполнена кладка из газоблока 13-14 этажей.
– В работе кладка стен и простенков 15-17 этажей.
– В работе монтаж оконных блоков 15-17 этажей.
– В работе подключение внешних сетей.
– Выполнена прокладка кабельростов поэтажных щитовых.
– Выполнено устройство канализационных и ливневых стояков.
– Выполнен монтаж стояков отопления, пожарных систем и водоснабжения.
– Выполнено оштукатуривание коридоров 2-13 этажей.
– В работе оштукатуривание 14-16 этажей.
КПИ
Гость
5
29 июля 2019
08 июль 2021 10:14
Добрый день,а за что же они штрафуют???
Viola71
V
Новичок
16
20 ноября 2020
08 июль 2021 12:57
За "неправильный" с их точки зрения ремонт
Viola71
V
Новичок
16
20 ноября 2020
08 июль 2021 13:02
В договоре прописаны штрафы за некоторые виды ремонтных работ. За неуплату отключают свет и воду.
Максимоваа
М
Новичок
8
09 апреля 2019
11 июль 2021 13:56
Цитата "Viola71":За "неправильный" с их точки зрения ремонт
"Неправильный"???
Мне моя менеджер отправила, за что штрафуют людей... за штробление вентканалов... Соседи, нам жить в этом доме, алло.. давайте снесем все несущие стены, они же мешают делать "правильный" ремонт
ЖК "Современный квартал"
Представитель
63
20 июня 2019
13 июль 2021 10:33

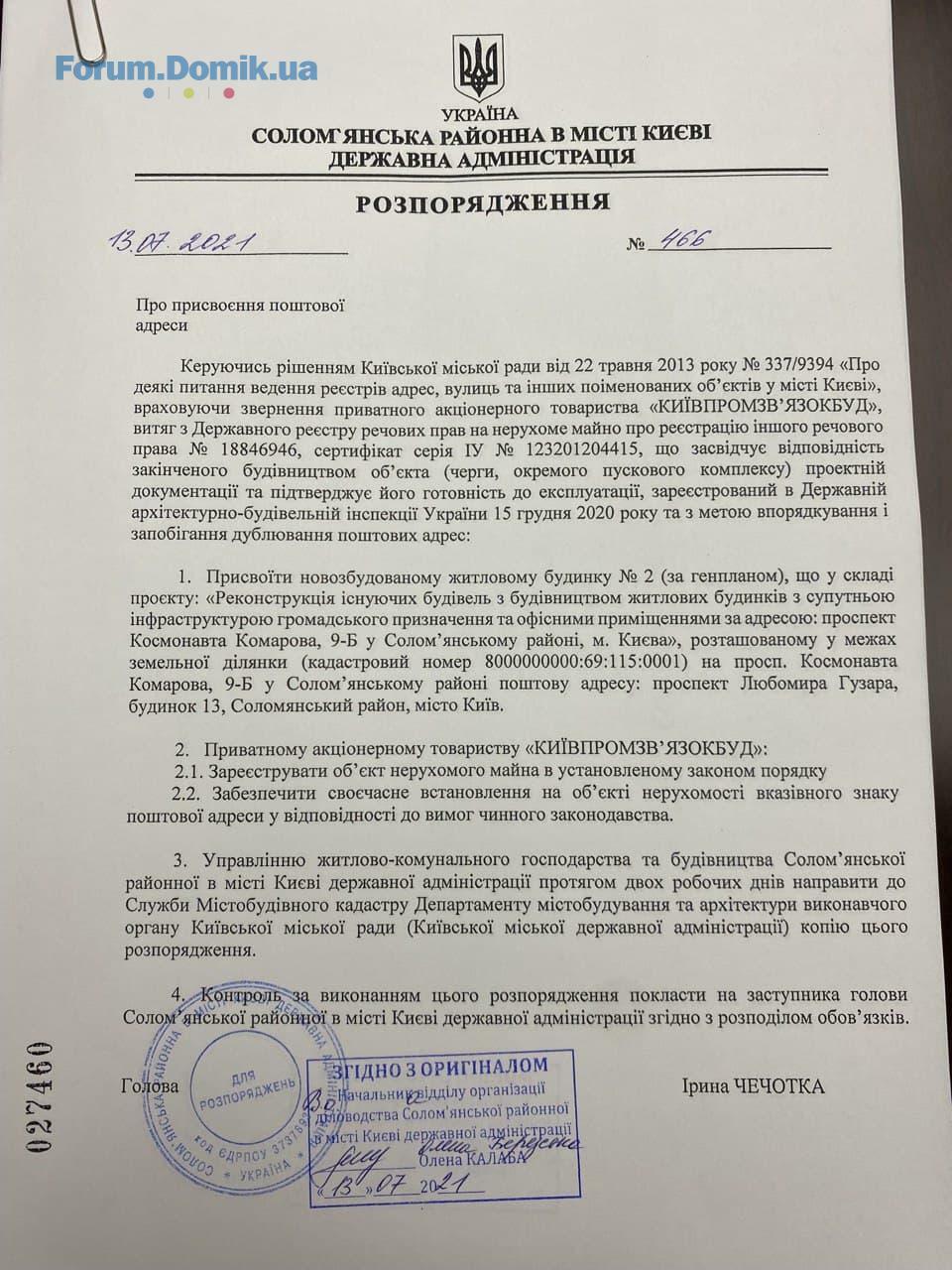

Компания Азил Девелопмент Групп спешит поделиться чудесной новостью: 1-му и 2-му домам комплекса присвоены адреса:
дом №1 - проспект Любомира Гузара, 11
дом №2 - проспект Любомира Гузара, 13
Спасибо всем за ожидание и проявленное терпение! Мы строим для вас!
дом №1 - проспект Любомира Гузара, 11
дом №2 - проспект Любомира Гузара, 13
Спасибо всем за ожидание и проявленное терпение! Мы строим для вас!
Максимоваа
М
Новичок
8
09 апреля 2019
13 июль 2021 11:31
Ура!!!!!!!
Какая приятная новость, мы и не сомневались в этом)
Ждем Ваших следующих успешных проектов.
Какая приятная новость, мы и не сомневались в этом)
Ждем Ваших следующих успешных проектов.
Investor134
I
Новичок
6
19 апреля 2021
14 июль 2021 05:50
Компания Азил Девелопмент Групп спешит поделиться чудесной новостью: 1-му и 2-му домам комплекса присвоены адреса:
дом №1 - проспект Любомира Гузара, 11
дом №2 - проспект Любомира Гузара, 13
Спасибо всем за ожидание и проявленное терпение! Мы строим для вас!
Чудово! Дуже добра відповідність обіцянкам та реалізації, особливо в наших реаліях. Надіюся цей проект буде гарним прикладом ведення справ компанії і в подальшому.
З вами приємно мати справу.
NataliiaMaks
N
Гость
2
02 июля 2021
14 июль 2021 06:30
Яка гарна новина!!!Мої вітання інвесторам та предствникам компанії які отримують нескінечну дозу негативу від хейтерів та невдячних клієнтів, проте вдячних більше і це факт. Класний комплекс, прекрасне розташування, якісне будівництво комфорт класу. Я інвестор, мрію заселитись в свою квартрку як найшвидше і про класних сусідів. Ні разу не було сумнівів що все буде як найкращим чином, лише терпіння в сьогоднішніх реаліях і вуаля скоро отримаємо документи, знаю точно що забудовник відноситься відповідально до своїх проектів. А ті хто весь час намагався завалити брехнею, негативом та своїми неумісними фактами то тепер позатихали "експерти". А інвестори які вірно надіялись і чекали святкують перемогу. Як класно що все класно і словами не передати. Всім піс і будьте добріші, кожен випромінює те чим він наповнений.
По київським міркам то ще душе швидко все відбулось.
P.S. За руйнування вентиляційних шахт в квартирах просто на голову не налазить, це наксільки потрібно бути далекими щоб такого наробити. То ще мягко обійшлись штрафами.
По київським міркам то ще душе швидко все відбулось.
P.S. За руйнування вентиляційних шахт в квартирах просто на голову не налазить, це наксільки потрібно бути далекими щоб такого наробити. То ще мягко обійшлись штрафами.
Domik-Inform
forum bot
11 476
03 апреля 2017
15 июль 2021 09:43
«Азіл Девелопмент Груп» про ЖК «Сучасний квартал» та реалії ринку нерухомості
Перші два будинки були збудовані та введені в експлуатацію в IV кварталі 2020 року, другий навіть на квартал раніше оголошеного терміну. Завершення двох останніх будинків намічене на IV квартал 2021 року.
Перші два будинки були збудовані та введені в експлуатацію в IV кварталі 2020 року, другий навіть на квартал раніше оголошеного терміну. Завершення двох останніх будинків намічене на IV квартал 2021 року.
Investor134
I
Новичок
6
19 апреля 2021
17 июль 2021 09:42
Цитата "Максимоваа » 11.07.2021 15:56":
"Неправильный"???
Мне моя менеджер отправила, за что штрафуют людей... за штробление вентканалов... Соседи, нам жить в этом доме, алло.. давайте снесем все несущие стены, они же мешают делать "правильный" ремонт
Жееесть, та тут мало штрафу буде, повернути в початковий стан вже мабуть неможливо.. сусіди знизу про нормальну вентиляцію можуть забути.
В якій це секції та поверхах такі дикуни?
liaj
l
Новичок
6
16 сентября 2020
19 июль 2021 08:43
Жах, а потім виють, що їм штрафи виписали, від е/е чи водопостачання відключили. За таке і штрафи малі, дикуни.
etonick
e
Пользователь
91
27 мая 2020
20 июль 2021 21:47
Добрый день! Представители отдела продаж, подскажите, пожалуйста, а когда планируется получение прав собственности инвесторами? Нам предлагают квартиру по переуступке, но нам нужна именно собственность. Как быстро можно будет оформить. Благодарю за ответ.
liaj
l
Новичок
6
16 сентября 2020
21 июль 2021 08:47
Обіцяли підписання основних договорів через 3-4 тижні
ЖК "Современный квартал"
Представитель
63
20 июня 2019
06 авг 2021 07:59
Добрый день, дорогие инвесторы!

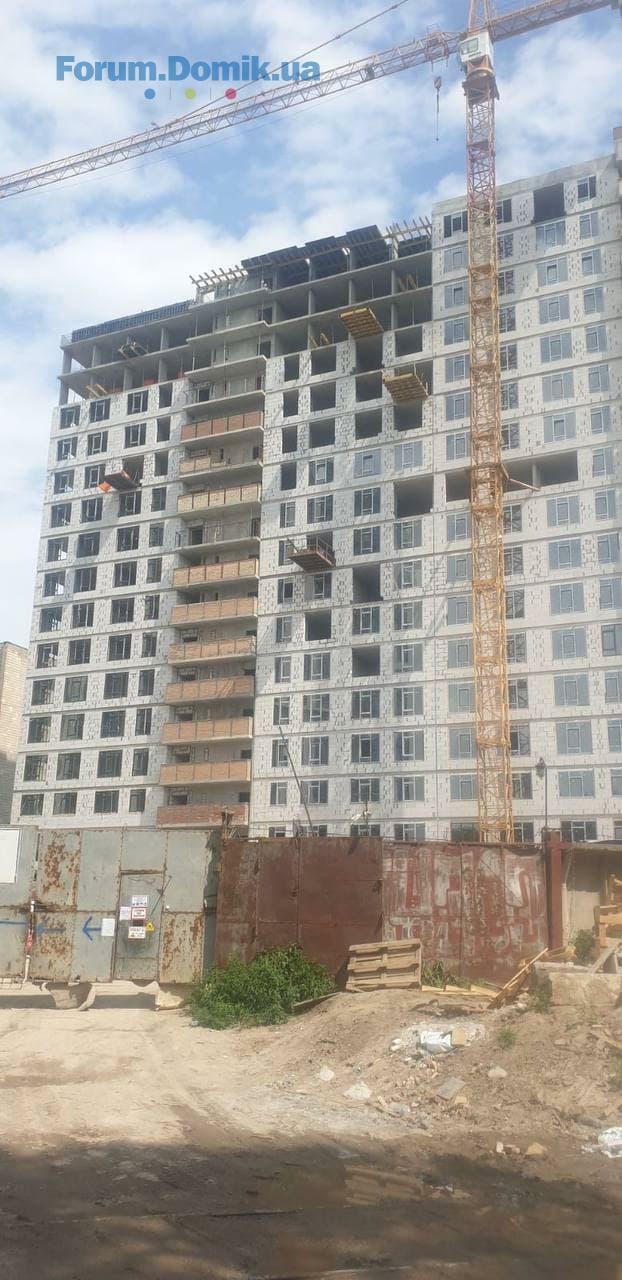

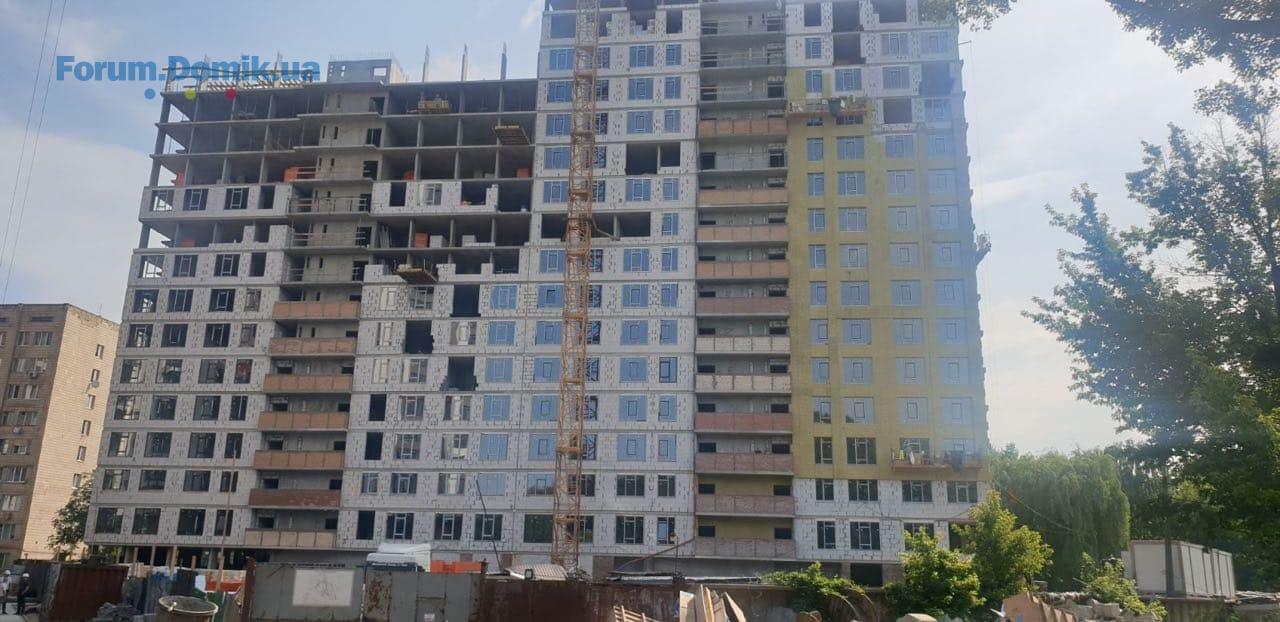

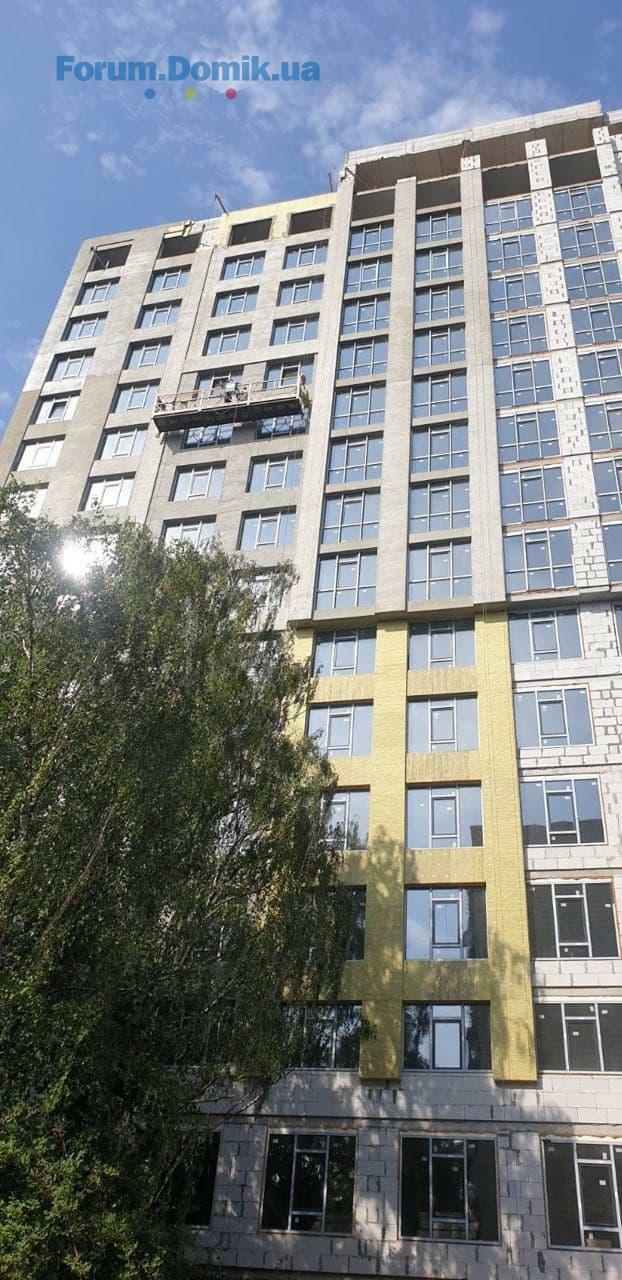

К вашему вниманию свежий отчет о строительстве ЖК "Современный квартал".
По состоянию на 6 августа, ведутся такие работы:
В 3 секции:
– Выполнено бетонирование плиты перекрытия 17-го этажа.
– Выполняется устройство вертикальных элементов кровли.
– В работе монтаж опалубки плиты перекрытия кровли.
– В работе монтаж вентблоков.

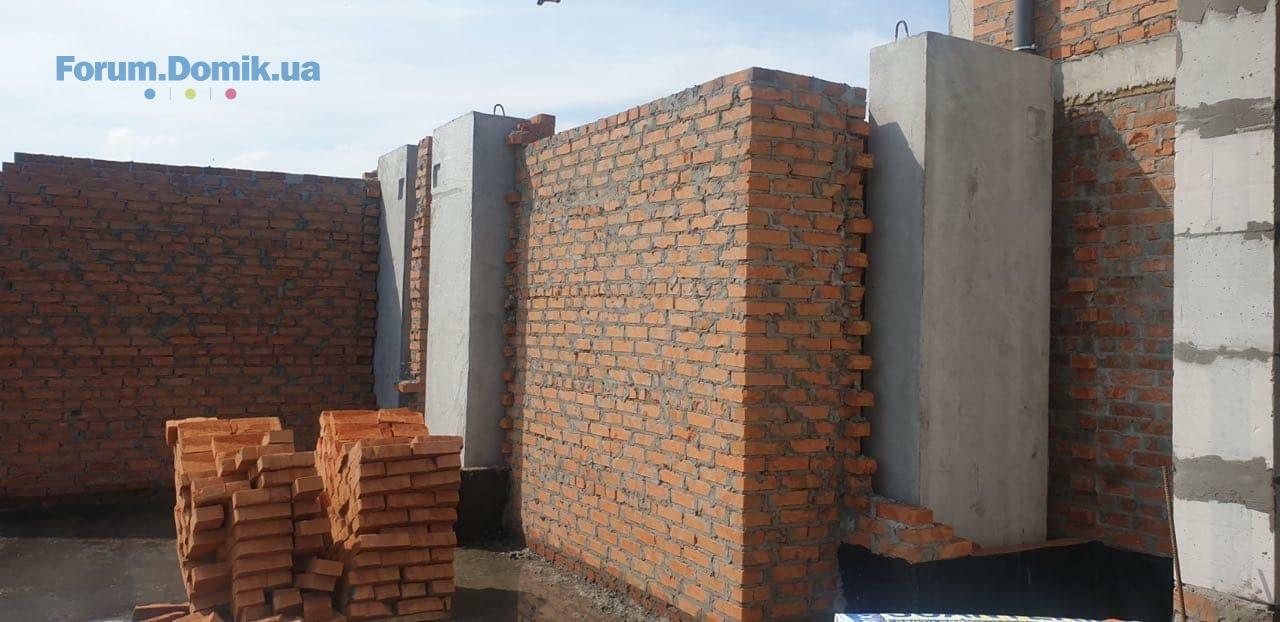

– В работе кладка газоблока 12-15 этажей.
– Выполняется монтаж оконных блоков 12-14 этажей.
– В работе подключения внешних сетей.

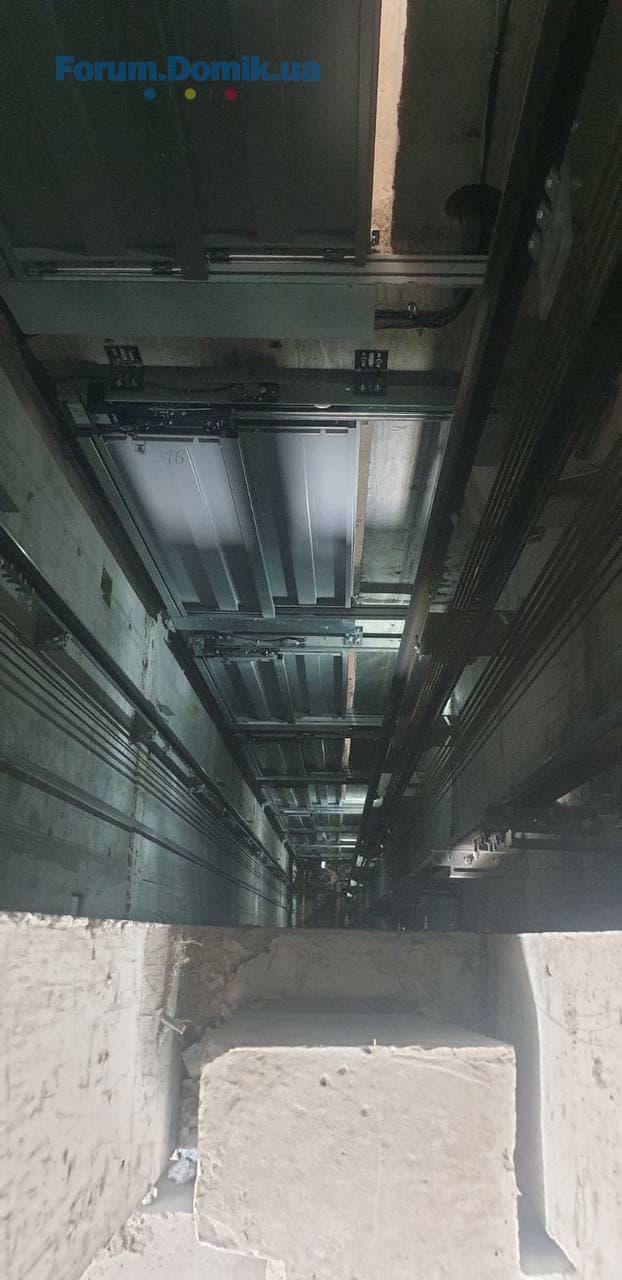

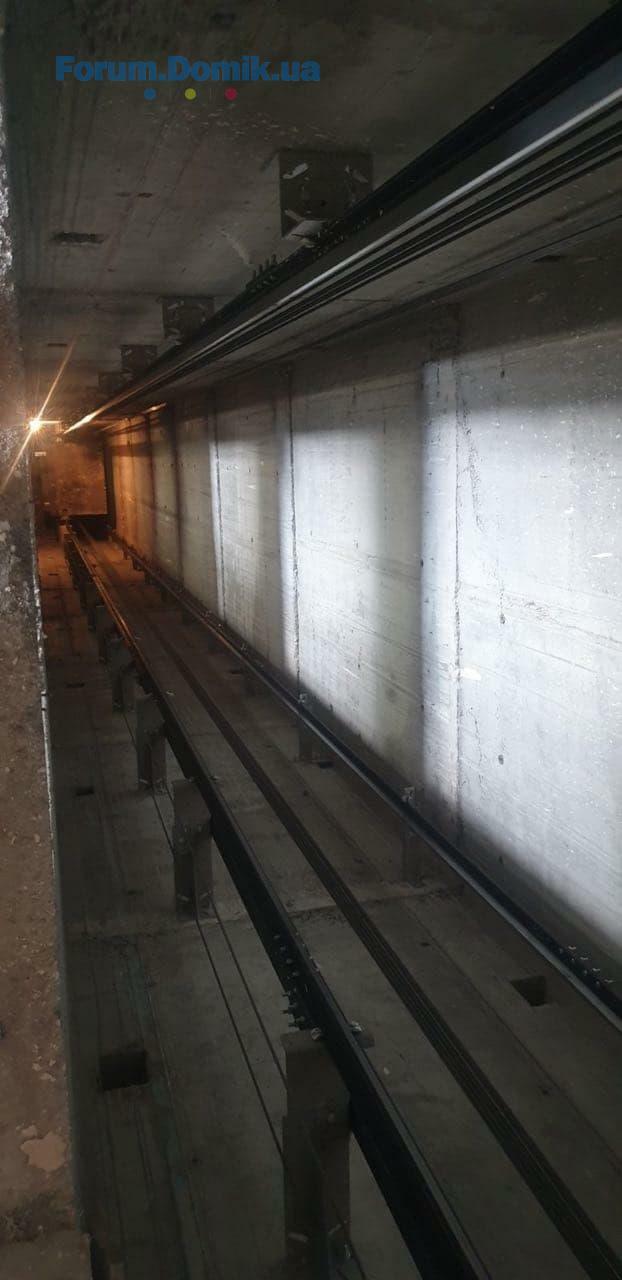

– В работе монтаж лифтового оборудования.
– Выполнено устройство канализационных и ливневых стояков.
– В работе оштукатуривание стен 3-6 этажей.
– В работе монтаж индивидуального теплопункта и насосной.

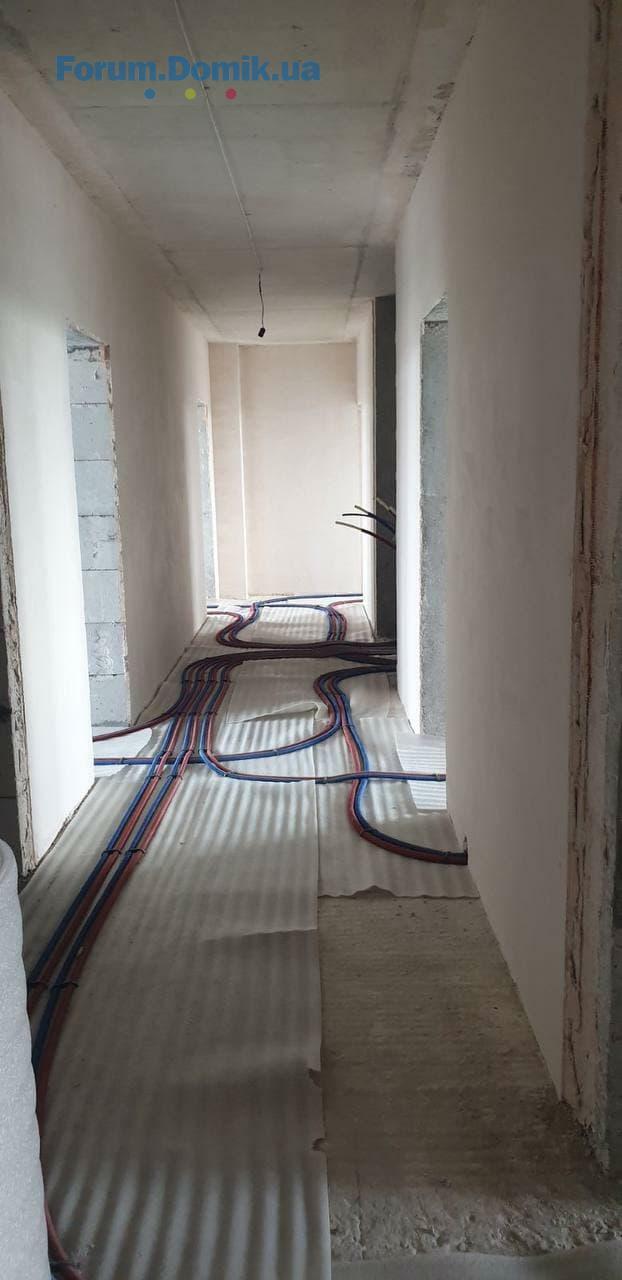

– В работе раскатка труб отопления и водоснабжения 3-6 этажей.
В 4 секции:
– Завешены монолитные и кладочные работы.

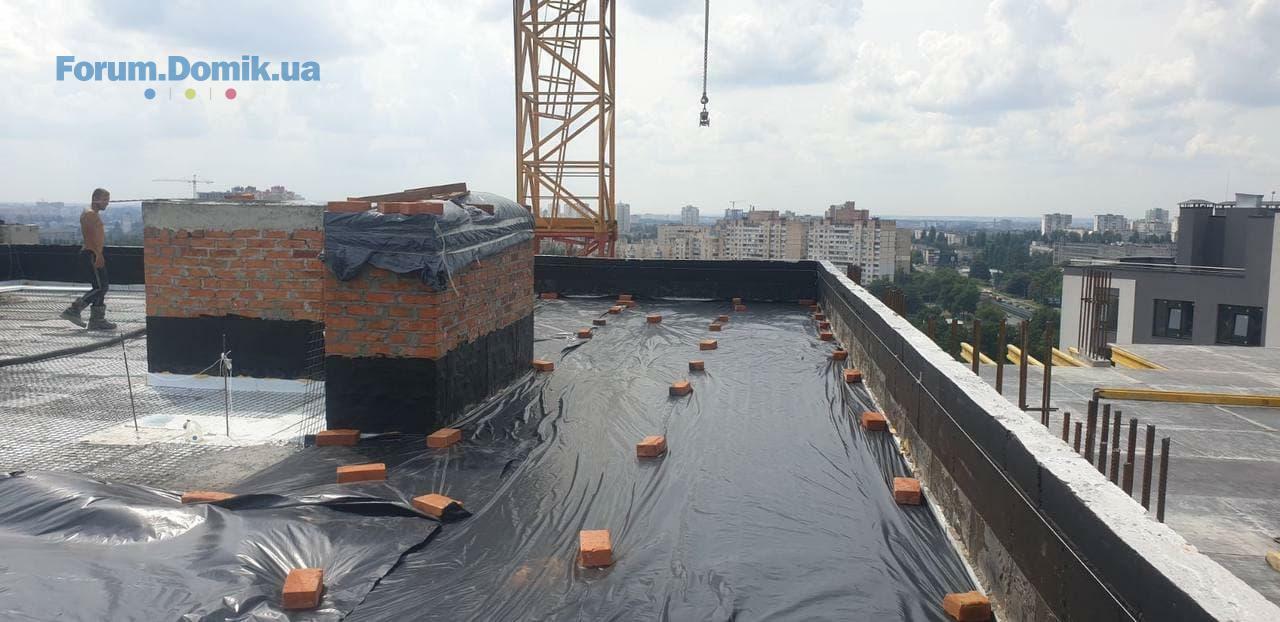

– В работе устройство верхней и средней кровли.
– Выполнена кладка из газоблока 16-17 этажей.
– В работе кладка стен и простенков 15-17 этажей.
– Выполнен монтаж оконных блоков 15-17 этажей.
– В работе подключение внешних сетей.
– Выполнено устройство канализационных и ливневых стояков.

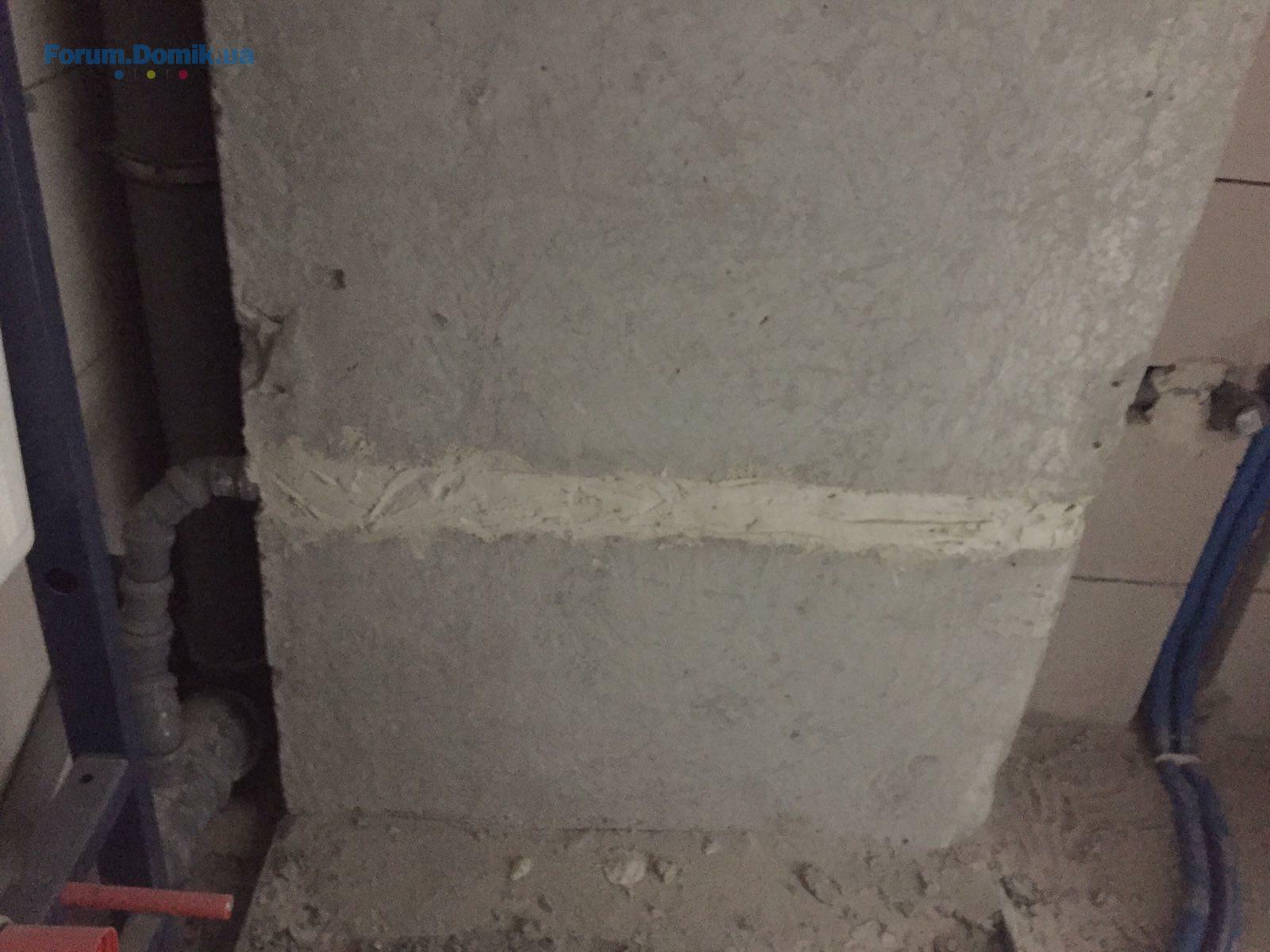

– Выполнен монтаж стояков отопления, пожарных систем и водоснабжения.
– Выполнено оштукатуривание коридоров 2-16 этажей.
– В работе раскатка труб отопления и водоснабжения на 12-15 этажах.

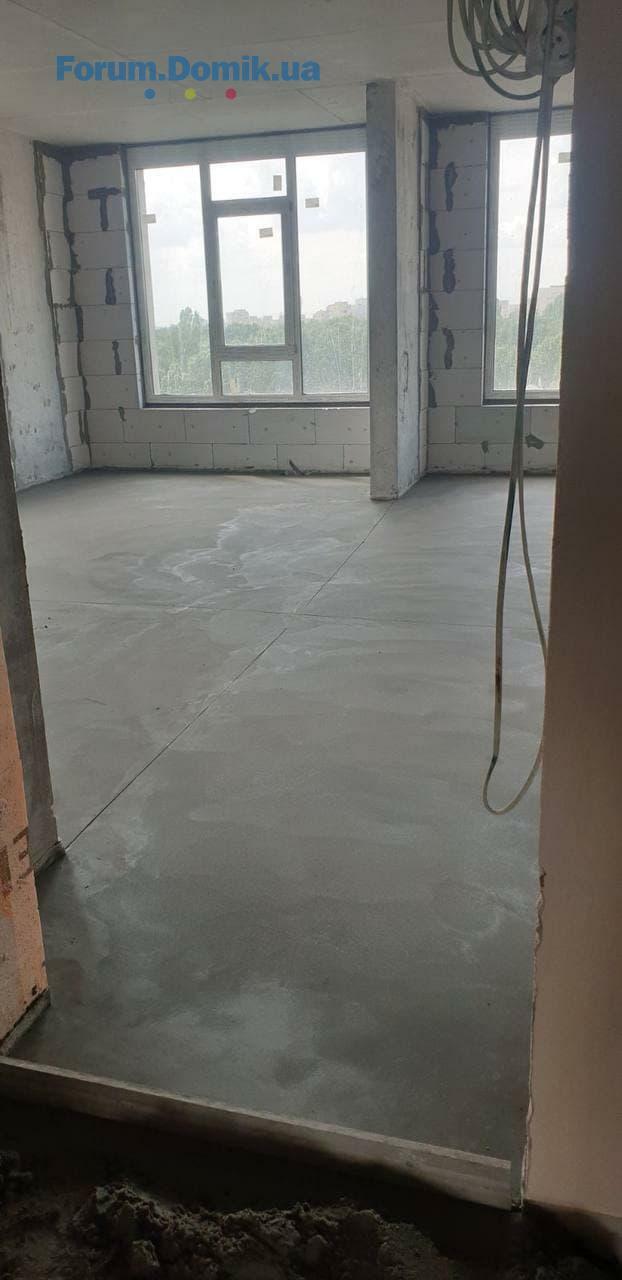

– Выполнена стяжка на 3-9 этаже.

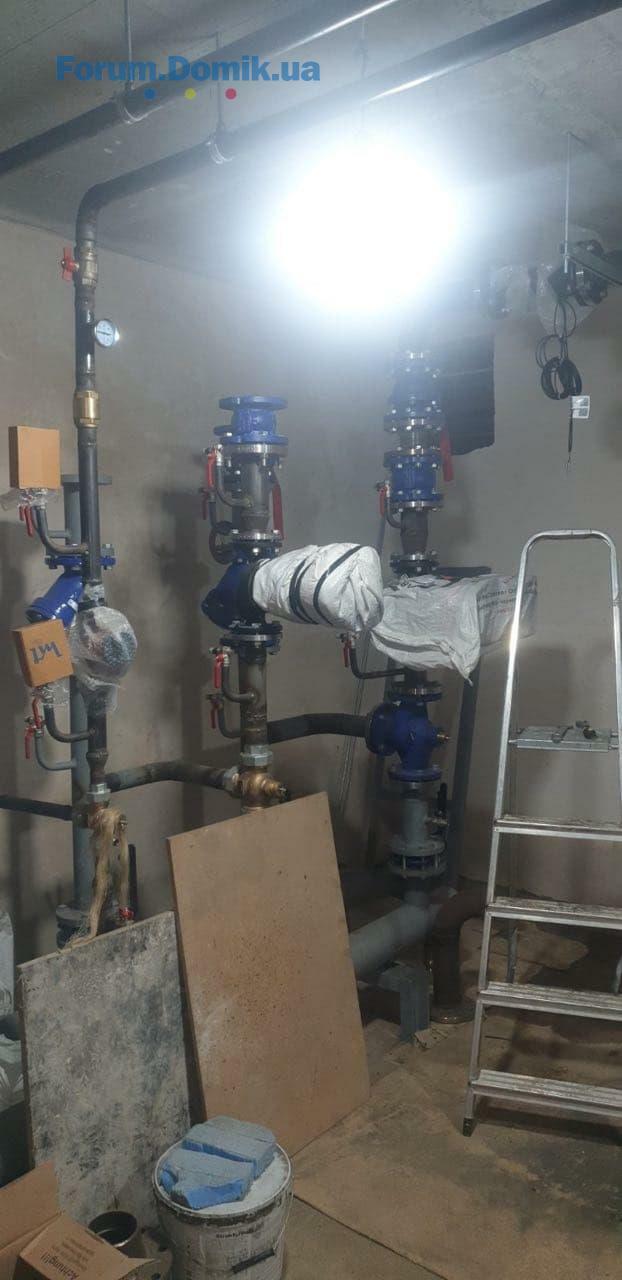

– Завершаются монтажные работы в теплопункте и водомерном узле.

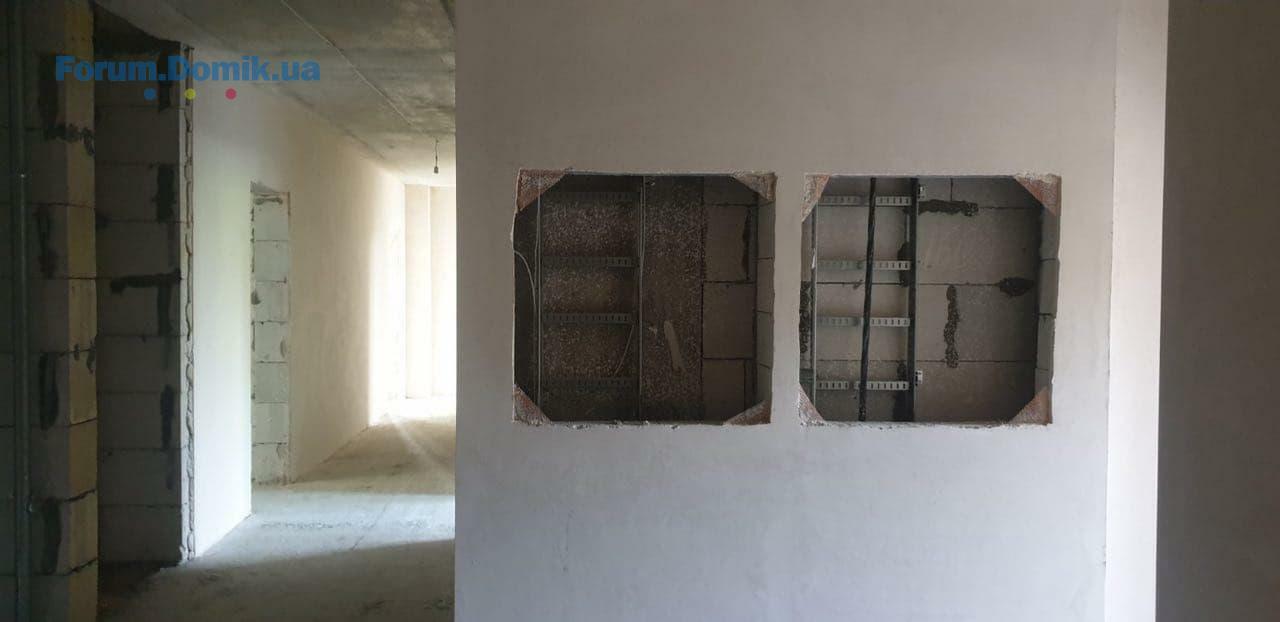

– В работе монтаж квартирных дверных блоков 2-6 этажей.
– В работе монтаж технических противопожарных дверей 2-8 этажей.
– Выполнена стяжка холодных переходов.

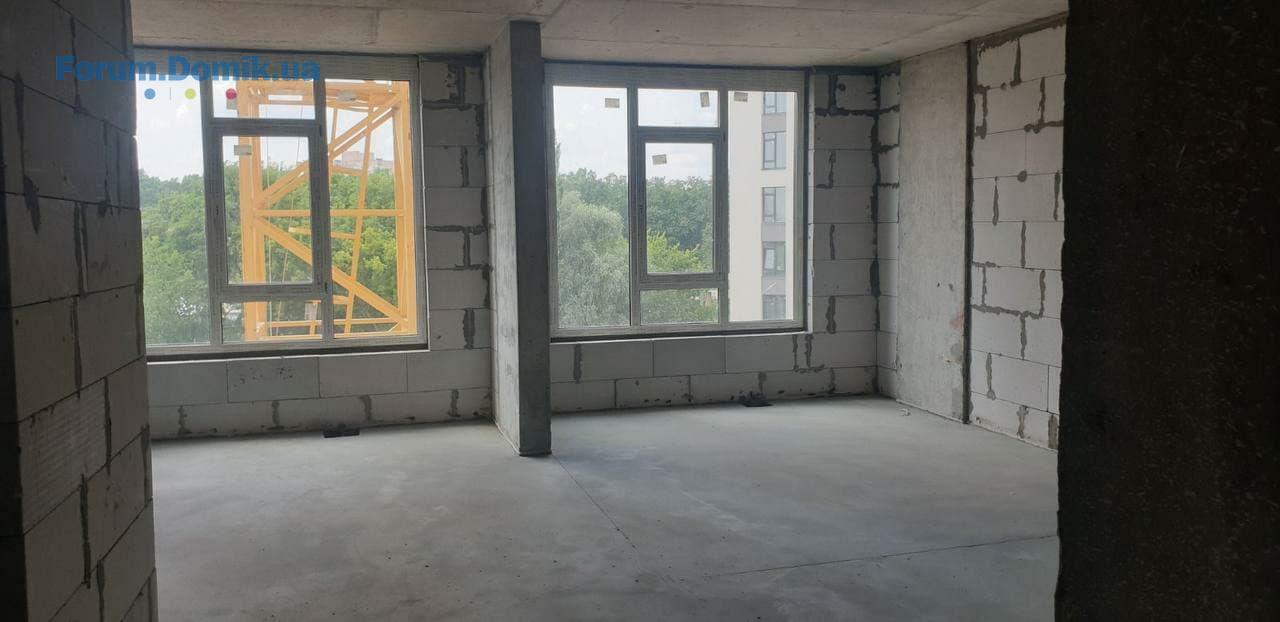

К вашему вниманию свежий отчет о строительстве ЖК "Современный квартал".
По состоянию на 6 августа, ведутся такие работы:
В 3 секции:
– Выполнено бетонирование плиты перекрытия 17-го этажа.
– Выполняется устройство вертикальных элементов кровли.
– В работе монтаж опалубки плиты перекрытия кровли.
– В работе монтаж вентблоков.
– В работе кладка газоблока 12-15 этажей.
– Выполняется монтаж оконных блоков 12-14 этажей.
– В работе подключения внешних сетей.
– В работе монтаж лифтового оборудования.
– Выполнено устройство канализационных и ливневых стояков.
– В работе оштукатуривание стен 3-6 этажей.
– В работе монтаж индивидуального теплопункта и насосной.
– В работе раскатка труб отопления и водоснабжения 3-6 этажей.
В 4 секции:
– Завешены монолитные и кладочные работы.
– В работе устройство верхней и средней кровли.
– Выполнена кладка из газоблока 16-17 этажей.
– В работе кладка стен и простенков 15-17 этажей.
– Выполнен монтаж оконных блоков 15-17 этажей.
– В работе подключение внешних сетей.
– Выполнено устройство канализационных и ливневых стояков.
– Выполнен монтаж стояков отопления, пожарных систем и водоснабжения.
– Выполнено оштукатуривание коридоров 2-16 этажей.
– В работе раскатка труб отопления и водоснабжения на 12-15 этажах.
– Выполнена стяжка на 3-9 этаже.
– Завершаются монтажные работы в теплопункте и водомерном узле.
– В работе монтаж квартирных дверных блоков 2-6 этажей.
– В работе монтаж технических противопожарных дверей 2-8 этажей.
– Выполнена стяжка холодных переходов.
Domik-Inform
forum bot
11 476
03 апреля 2017
26 авг 2021 08:50
Огляд від Domik.ua, в якому згадується ЖК:
Що таке майстер-спальня? Розбираємося на прикладі
Що таке майстер-спальня? Розбираємося на прикладі
LMichael_ua
L
Прохожий
1
10 июля 2021
27 авг 2021 06:56
Цитата "liaj » 21.07.2021 10:47":Обіцяли підписання основних договорів через 3-4 тижні
Тепер у них нова обіцянка-цяцянка - початок жовтня.
Domik-Inform
forum bot
11 476
03 апреля 2017
28 авг 2021 11:04
Roman-007
R
Новичок
10
05 августа 2020
08 сен 2021 06:02
Ждём новых фоточек
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК Star City | Стар Сити | bUdCapital, Київміськбуд | Киев, ул. Каунасcкая, 2727.11471
- ЖК Chalet | Standard Development | Київ, вул. Львівська, 18-б26.11121
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | Киев, ул. Причальная, 1126.113 803
- ЖК Poetica, 1-я коллекция | Поэтика | ENSO | ул. Дегтяревская, 25а25.113 108
- ЖК Молодёжный городок | Крюковщина, ул. Одесская, ул. Подольская23.11100
- ЖК Старт | bUd Development | Київ, вул. Шолуденка, 3021.111 239
- ЖК Creator City | Креатор-Буд | Київ, вул. Дегтярівська, 17-1921.11525
- ЖК Sanville Park | Санвиль Групп | Святопетровское, ул. Богдана Хмельницкого, 25а21.1144

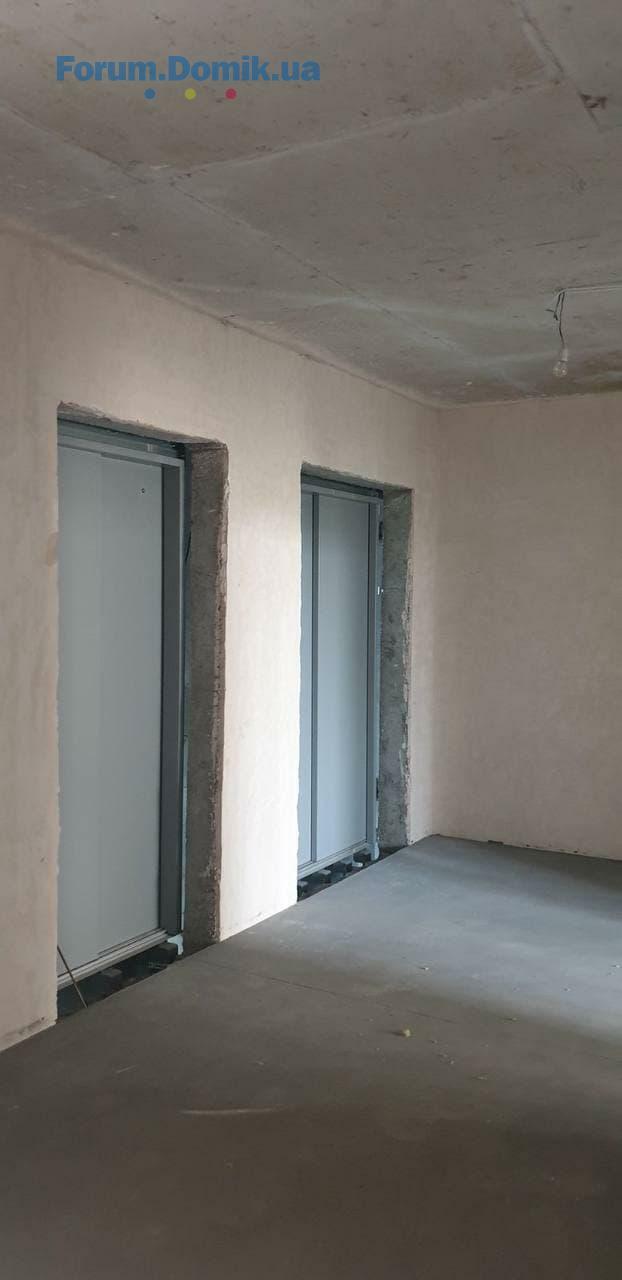

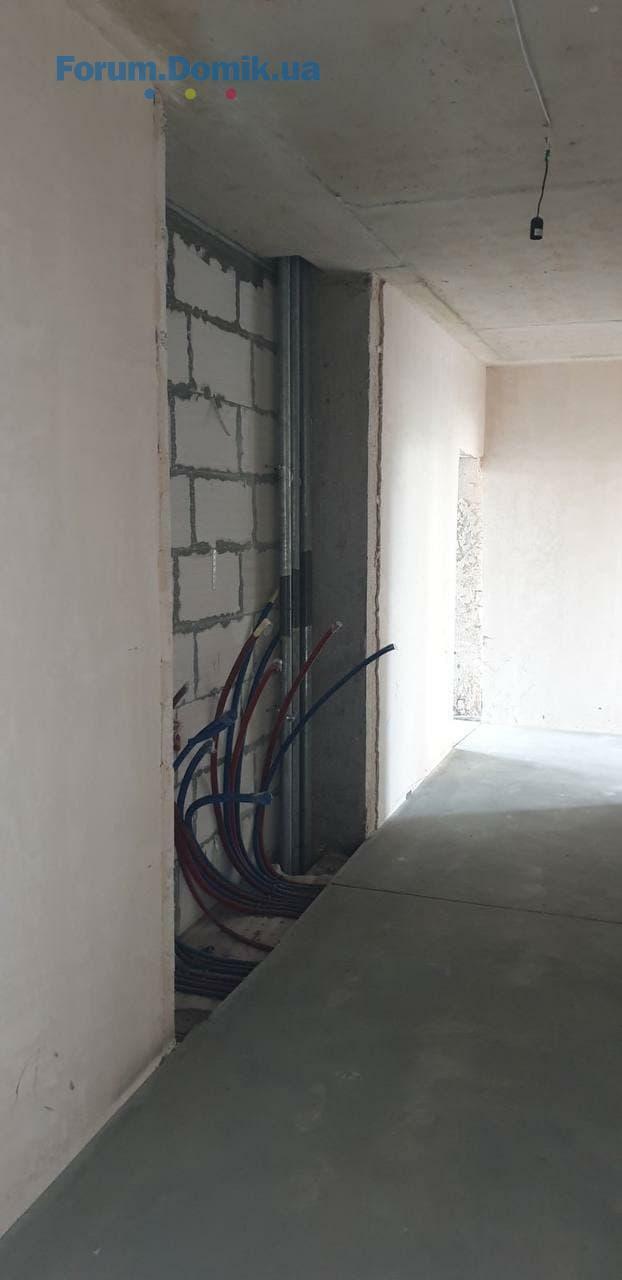

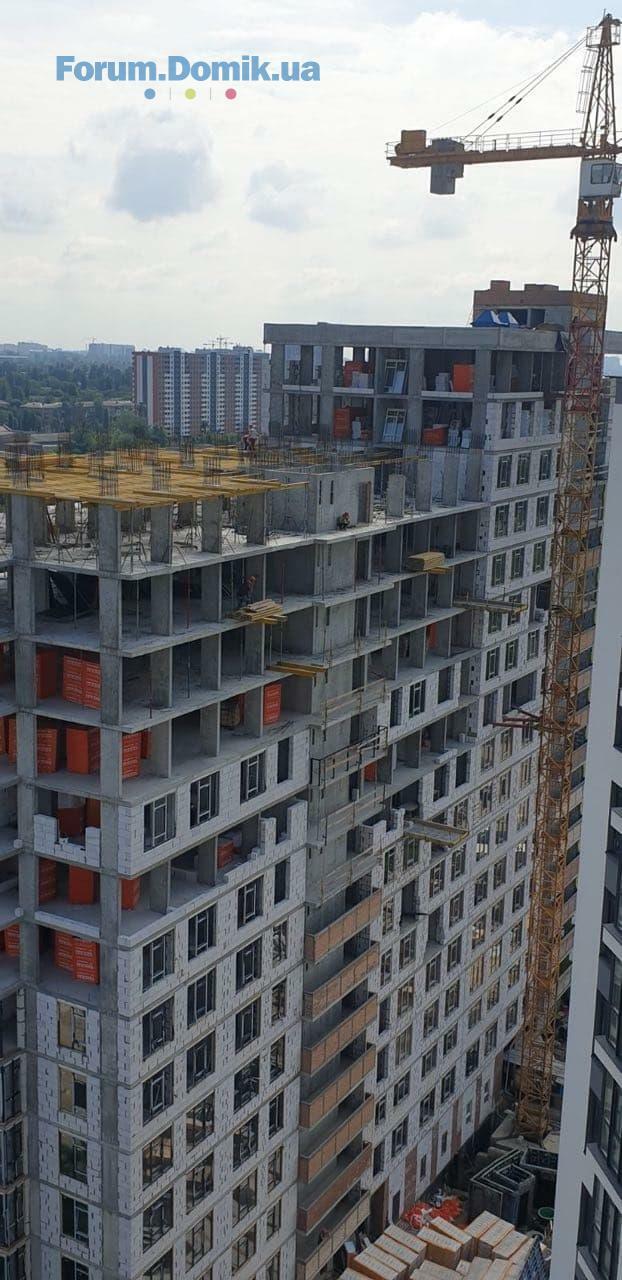

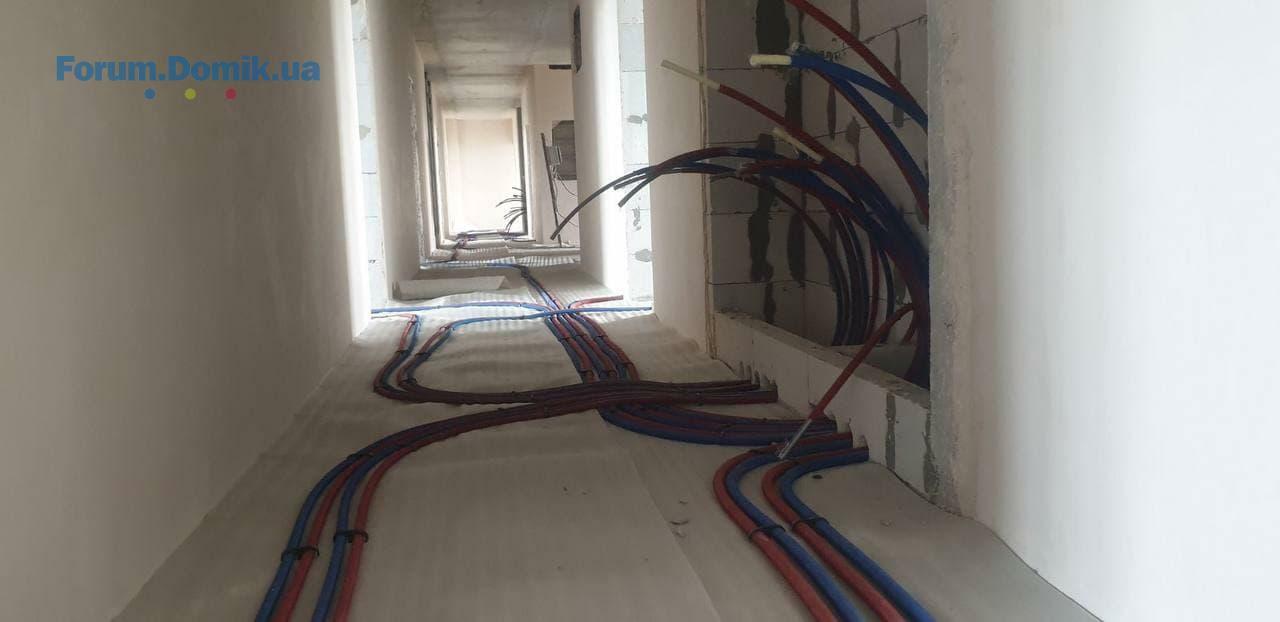

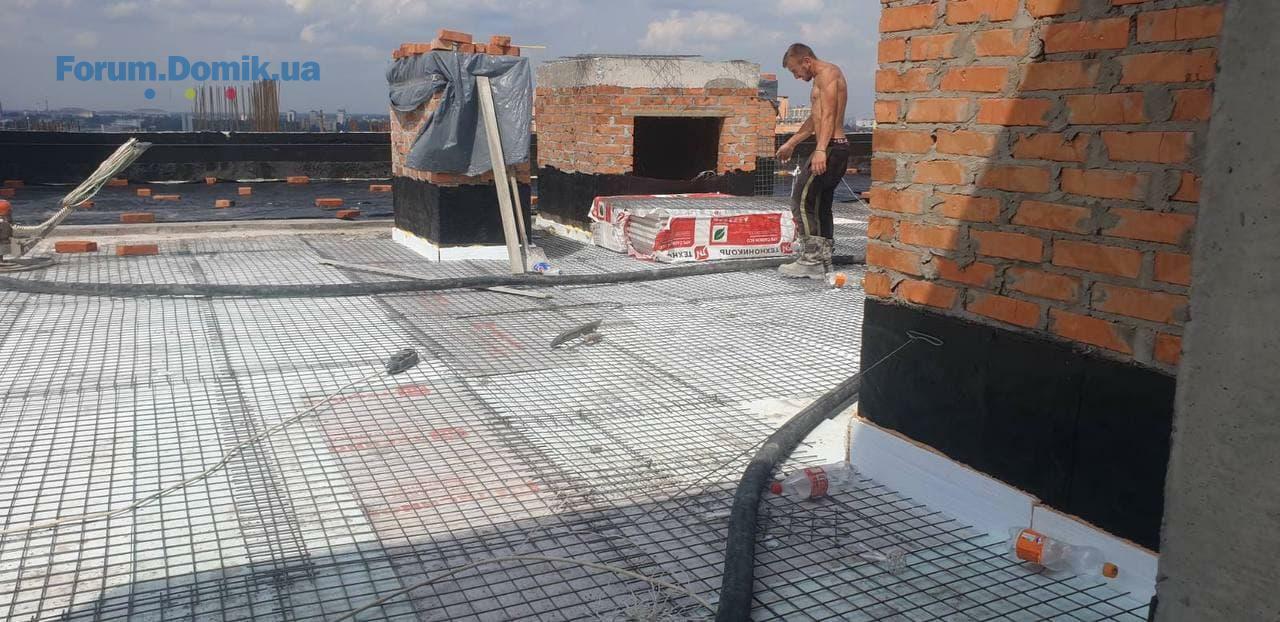

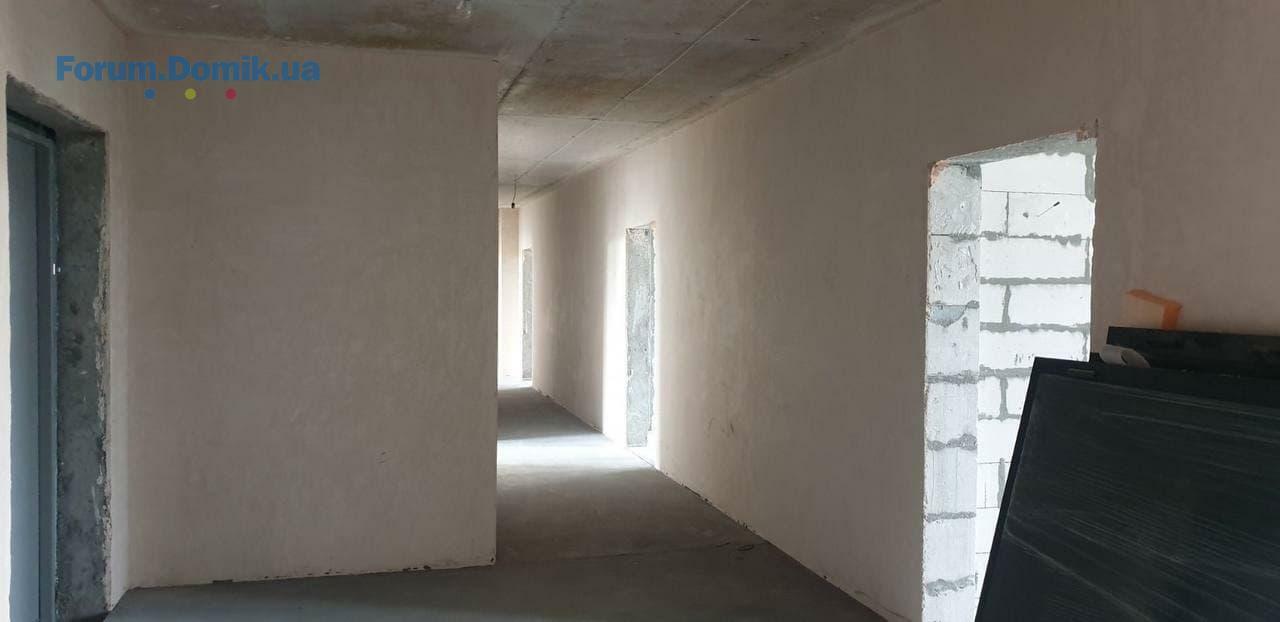

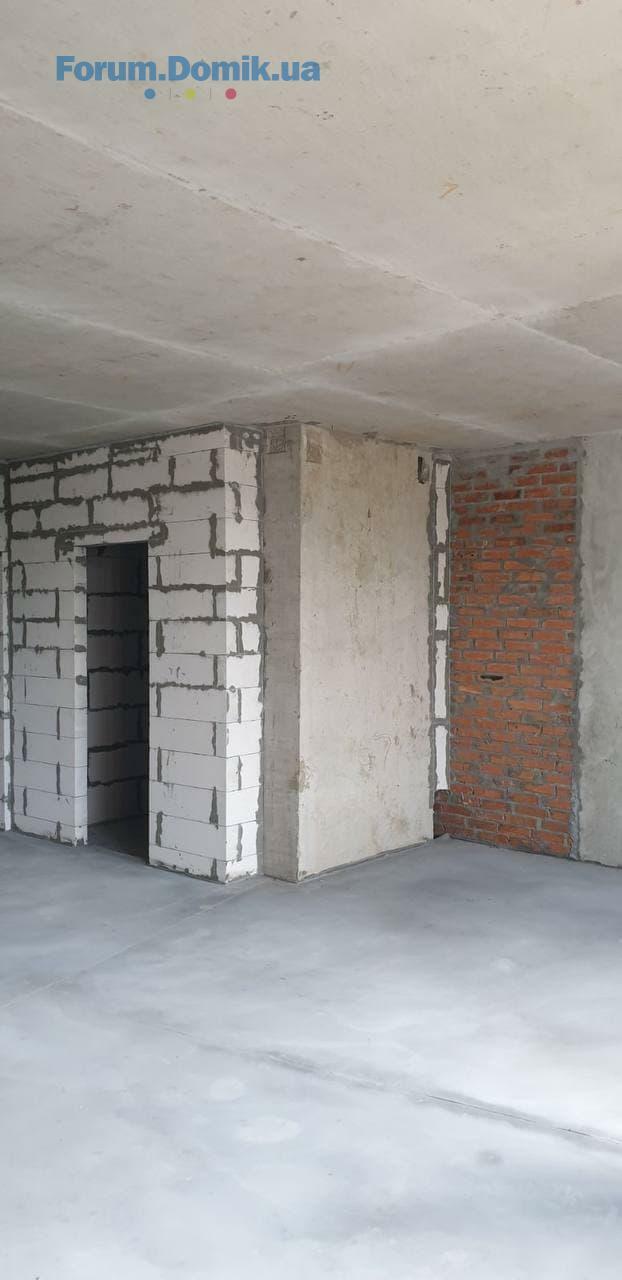

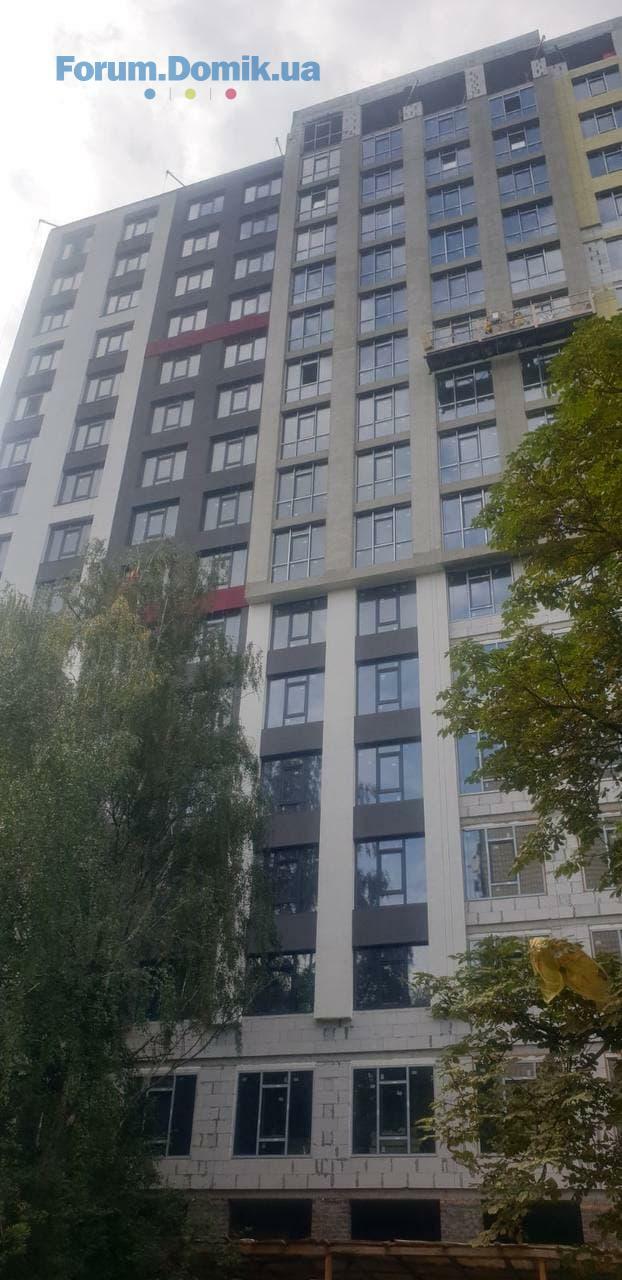

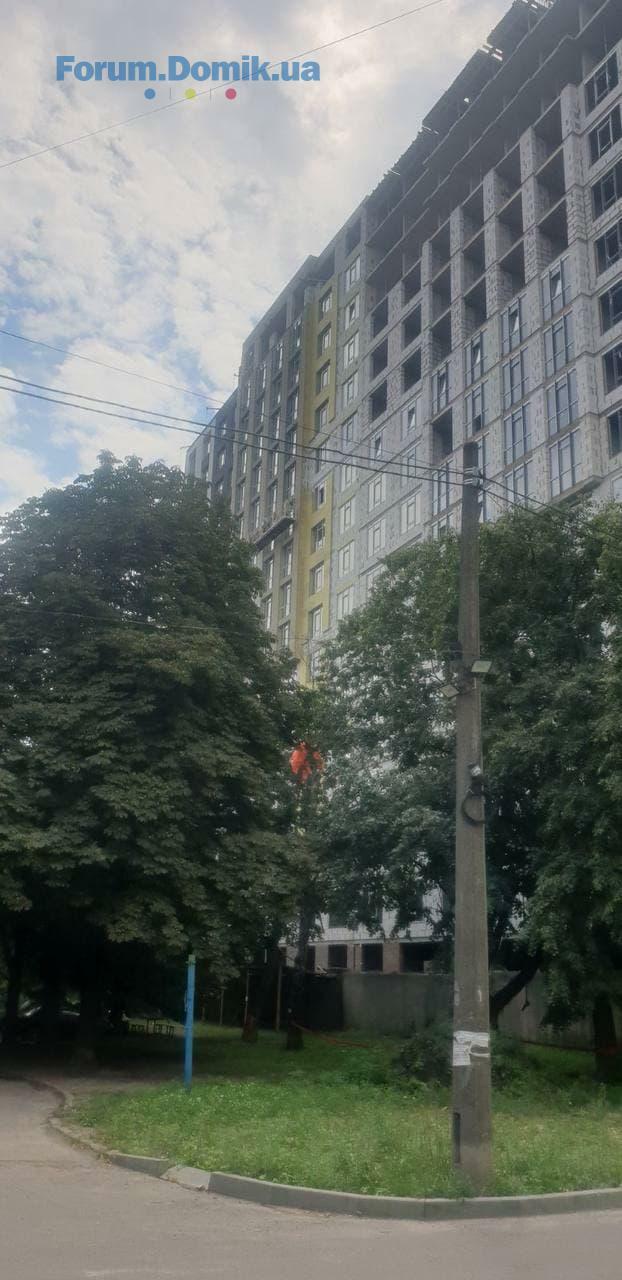

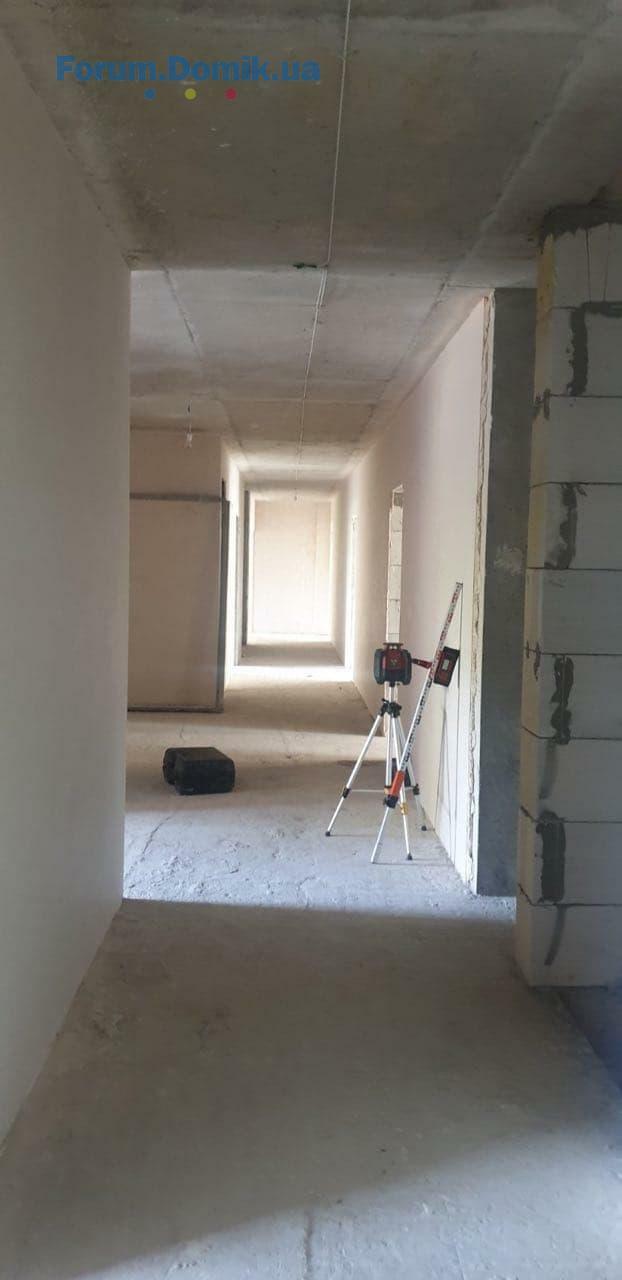

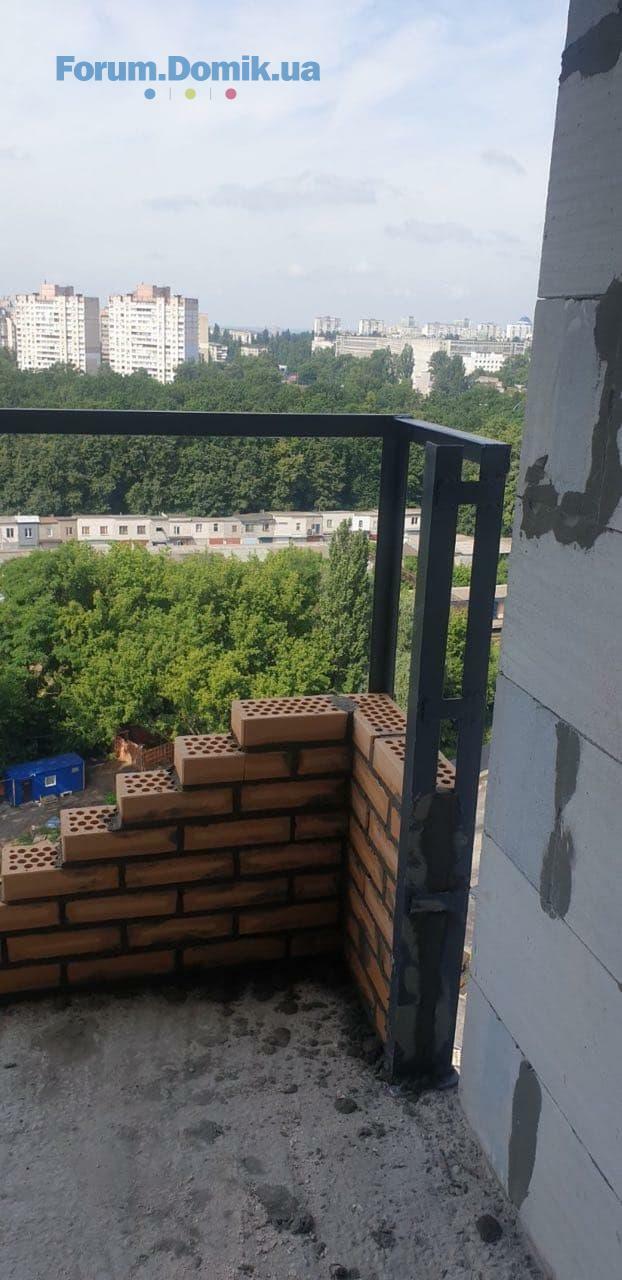

- Дом №17, ЖК "Эврика"21.11743
- Відгуки про забудовника SAGA Development21.1113
- Стоит ли сейчас покупать недвижимость?27.114 777
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Різонність ціни за оренду квартири (12 тисяч гривень)13.111
- Додаткові розрахунки між орендодавцями та орендарями06.1127
- Чи варто купити будинок в спокійному регіоні, в Вінниці?17.092
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Отзывы о кондиционерах. Какой кондиционер лучше08.11278
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- ЖК ARTVILLE | ZEZMAN | Одеса, Овідіопольська дорога19.1129
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а17.117
- Харьков, Проект "Consol Green City" - "Консоль"11.113
- ЖК Kandinsky Odessa Residence | Кандинский | Одесса, Французский бульвар, 63/6515.10182
- ЖК Дом у моря | Югінвест | Южный, ул. Иванова10.1017
- ЖК Sakura | Свалява, пров. Достоєвського, 404.105
- Пол на кухне – ламинат или плитка?13.1121
- Пластиковые окна, какие лучше - поделитесь отзывами09.11241
- Кварц виниловая плитка LG Decotile или Berry Alloc29.106
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1018
- Яка реальна ціна чорнових робіт в 2025 для будинку08.101
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тёплый пол, отзывы и советы28.08205
- Крыша потекла, что делать?25.0818
- Перепланировка | тема просьб и советов по конкретным ситуациям19.082 216
- Продам фонарик шокер ОСА 928 Power plus04.111
- Как отвечать на How are You?04.102
- Что подарить мужчине?24.09351
- Мій сайт не з'являється в результатах пошуку20.093
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Мебель под заказ | Объявления об изготовлении мебели18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
