Подать объявление

ЖК Start Life | Старт Лайф | Prof Group | Вышгород, ул. Шолуденко, 20

ЗастройщикProfGroup
Сдача ЖК2021 г.
Планировки
Карточка Домик
Индекс надёжности
68из 220
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 14.
3/21%
1/7%
4/29%
2/14%
4/29%
1. . .810. . .12
05 ноя 2019 10:52

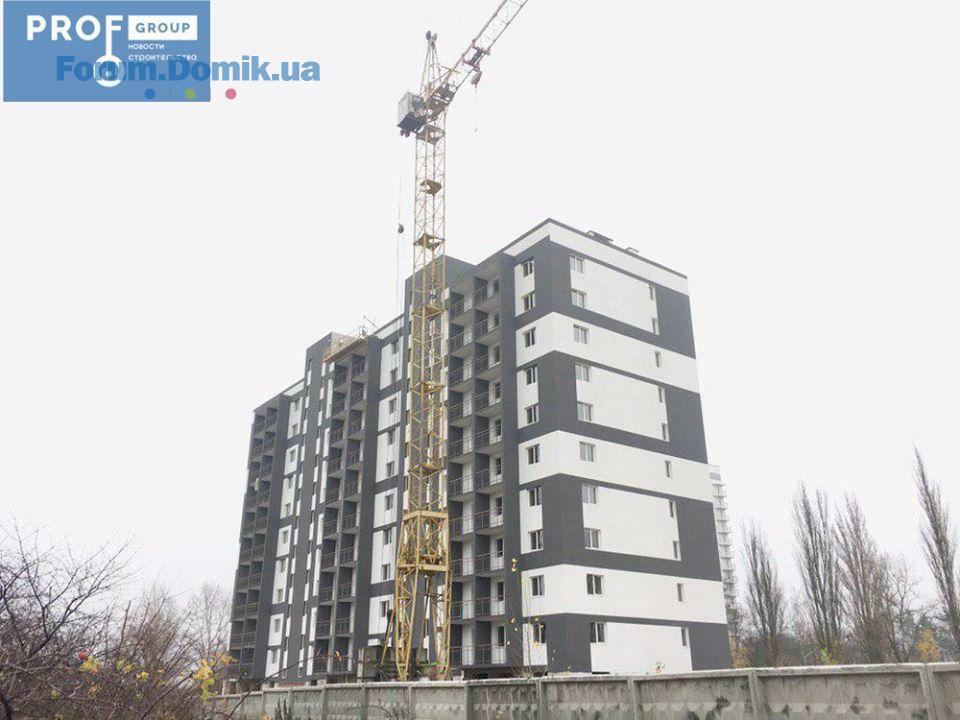

Новости строительства ЖК "Старт Лайф" 04.11.2019
Секция №2 (1 квартал 2019 года):
Парадное №1
- завершены работы по утеплению фасада дома.
- завершены работы по оформлению балконов.
Парадное №2
- продолжаются работы по утеплению фасада дома.
- продолжаются работы по разводке сантехники.
- завершены работы по оформлению балконов.

Секция №1 (4 квартал 2019 года):
Парадное №1
-ведутся работы по штукатурке стен поквартирно ( 8-9) этаж;
-завершены сварочные работы металлических ограждений балкона ;
-продолжаются работы по утеплению фасада дома.
Парадное №2
-завершены сварочные работы металлических ограждений балкона;
- продолжаются работы по утеплению фасада дома.
С уважением, команда #ProfGroup!
11 ноя 2019 15:10
Новости строительства ЖК "Старт Лайф" 11.11.2019
Секция №2 (1 квартал 2019 года):
Парадное №1
- завершены работы по утеплению фасада дома.
- завершены работы по оформлению балконов.
Парадное №2
- продолжаются работы по утеплению фасада дома.
- продолжаются работы по разводке сантехники.
Секция №1 (4 квартал 2019 года):
Парадное №1
-ведутся работы по штукатурке стен поквартирно ( 7-8) этаж;
-продолжаются работы по утеплению фасада дома.
Парадное №2
- продолжаются работы по утеплению фасада дома.
12 ноя 2019 11:26
Давайте проведем "разбор полетов":
Новости строительства ЖК "Старт Лайф" 11.11.2019
Секция №2 (1 квартал 2019 года):
Парадное №1
- завершены работы по утеплению фасада дома.
- завершены работы по оформлению балконов.

И смех и грех - работы по утепл фасада этой секции "(2-11 эт) завершены 3 мес. назад! когда нечего писать - приходится повторять, как попугаи, ранее написанное много раз.
Парадное №2
- продолжаются работы по утеплению фасада дома.
- продолжаются работы по разводке сантехники.

а на самом деле - фасадные работы на этом парадном были ЗАМОРОЖЕНЫ 3 мес назад - см. свежее фото. судя по всему, мешает ЛЭП, вот уже полгода не могут решить вопрос с энергетиками по временной перекоммутации ЛЭП. Когда решат - не понятно!

Секция №1 (4 квартал 2019 года):
-ведутся работы по штукатурке стен поквартирно ( 7-8) этаж;

Ребята из От.Продаж - вы ж уже отчитывались, что они ведутся на этих этажах месяц назад. Решили по 2 разу поштукатурить? :)
Более того, застройщик не согласовал домовую котельню на стартлайфы. Дома построили, а как их отапливать - не подумали. Разводку электропроводки вообще не собираются делать (до окончания зимы даже не начнем).
Очевидно, что:
- строительство идет крайне медленно.
Просрочка по 2 секции (сдача 1 кв.2019) - будет больше года. Такими "темпами" они и в 2020 г. дом не достроят. Аналогично - 1 секция.
- начиная с 2016 г. этот проблемный застройщик юридически НЕ СДАЛ НИ 1 ДОМА (3 дома фр.бульвар, 2 ст.лайф, 1 - борисоглебский - везде просрочки со строительством больше года, и ни 1 дома юридически не сдано. Даже 2 дома Ф.Бульвара, которые заселены - но юридичски они НЕ СДАНЫ! люди живут не в своих квартирах, а в домах застройщика - "соинвестора"
- коммуникации - нет ТП - будка стоит, но трансформаторов в ней так и нет, обещали "к концу года". Так вот он - конец года. Когда будут - не известно. Т.е. подача э/э по "временной схеме" со скачками напряжения, с поломками быт.техники.
ВЫнужден огорчить инвесторов, которые рады получать фотолапшу вместо квартир, утешая себя тем, что "цены была низкая". На самом деле цена м2 для инвестора растет каждый год на 15%. Т.е. за 3 года - в полтора раза. за 16 тыс.грн/м2 можно купить квартиру в новом доме - готовую, где и место лучше, и дом сдан.
12 ноя 2019 11:31

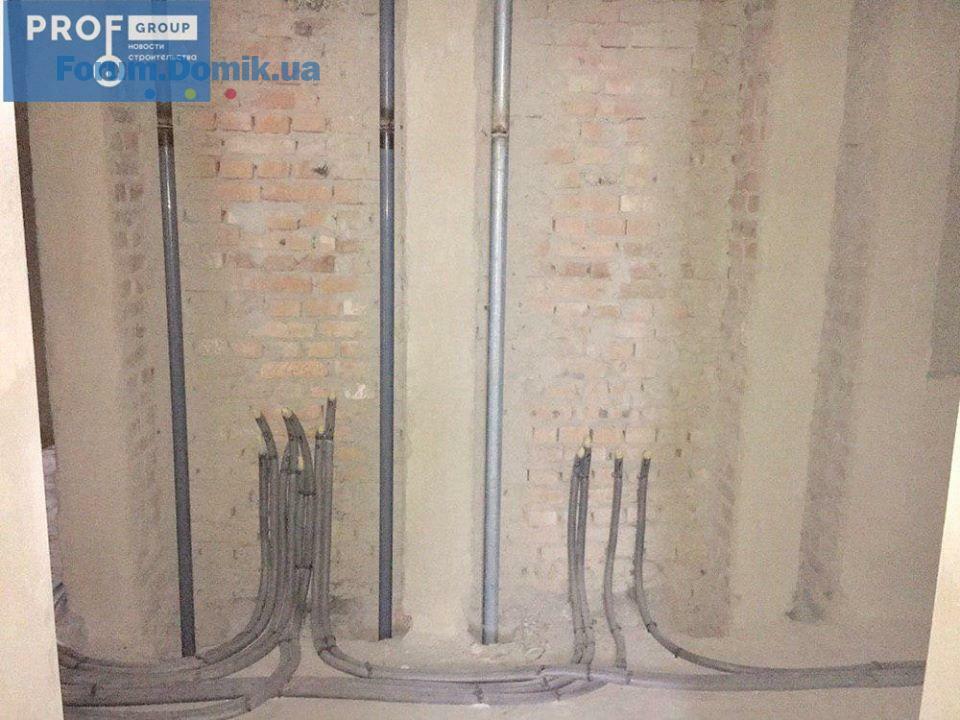

Обещанное фото голой стены.
12 ноя 2019 13:45
Как же тогда люди продают квартиры в французском если они не оформлены ? Бред
12 ноя 2019 16:54
Цитата:
Как же тогда люди продают квартиры в французском если они не оформлены ? Бред

Люди продают не квартиры, а имущественные права на квартиры. Это договора - переуступки, цессии, ... Плюс в том, что при этом не возникает налоговых обязательств. Поэтому те, кто вкладывается в метры ради перепродажи пытаются их продать до оформления квартиры в юридич. собственность.
Вы можете таким образом "продать квартиру" даже на стадии котлована, когда даже стен у дома нет.
Никто не мешает продать права и на квартры в Ст.Лайфе. Найдите наивно-доверчивого, веруюшего и втюхайте ему "квартиру". :smile:
13 ноя 2019 15:54
1) Это где можно в лучшем месте да и ещё готовую квартиру взять за 16к?
2) Я вообще реально не знаю кто в Киеве сдавал недвижимость в сроки))) Когда брали здесь квартиру морально были готовы - сестра брала ниже у другого застройщика так там тоже на более года с лишним задержали. Так что отставить панику, не забываем про смену власти и всякие волокиты связанные с этим)
14 ноя 2019 13:35
Правильно! Не создавайте панику все будет хорошо! 😄
15 ноя 2019 11:45
Цитата "zhekas":
1) Это где можно в лучшем месте да и ещё готовую квартиру взять за 16к?
Застройщиков Вышгорода можно пересчитать на пальцах 1 руки. за пару часов можно легко обойти их ОП, за пол часа просмотреть их сайты в инете. В текущем году недавно сдан 1 дом (не все квартиры распроданы), В ближайшие месяцы будут сданы еще 2 дома, там тоже есть свободные квартиры. Тут не место для рекламы.
Цитата "zhekas":
2) Я вообще реально не знаю кто в Киеве сдавал недвижимость в сроки)))
Вынужден Вас огорчить - есть в Киеве и те, кто сдает с минимальной просрочкой (1-3 мес), есть те, кто сдает строго в срок, но есть и такие - Внимание !!! - кто сдает ДОСРОЧНО ! В этом году был в Киеве сдан ЖК на 6 месяцев раньше срока. Т.е. Если Вы "не знаете" - это не значит, что этого нет. Гугл Вам в помощь.
Цитата "zhekas":
Когда брали здесь квартиру морально были готовы - сестра брала ниже у другого застройщика так там тоже на более года с лишним задержали.
Можете "обрадовать" сестру - у Вас все идет к тому, что задержка будет больше, чем у сестры. Вы её обойдете.
Цитата "zhekas":
Так что отставить панику, не забываем про смену власти и всякие волокиты связанные с этим)
Я написал выше - ПРАВДУ! ВЫ эту правду сопоставили с ложью, которую тут тиражирует застройщик, и у Вас началась паника? У меня нет паники, только сухое фиксирование фактов. 2 секция СЛайфа (сдача 1 кв 2019) - строительство фактически было заморожено на 3 месяца - август, сентябрь, октябрь (навесы на балконы - не в счет...), сейчас идет вылотекущее не пойми что. Все обещалки (до сентября, до нового года, в 1 кв. 2020) - ложь!
Скажу больше - когда посещал дом (дом был пустой... никого, никаких работ!!!), обратил внимание на огромную щель, толщиной 5-6 см. идет с 1 этажа по 11 - между лесницей и стеной в подъезде.
спрашиваю строителей - а Это что такое?
- отвечают - та це замовник захотів заощадити та відмовився від утеплення у під'їзді, ото й виникла ця щіляка.
- так заделайте щель! если у ребенка попадет туда нога - будет или травма или инвальдность (не Дай Бог!)
- так нехай замовник дасть команду! А мої діти тут бігати не будуть!
У меня к Вам вопрос - это какая власть мешает?, заставляет "экономить", делать щели?? Повторяю - из 6 домов, которые они строят - все просрочены и ни 1 не сдан юридически! - ни при старой власти, ни при новой.
Делать вид, что все "Ок", жевать эту фотолапшу, которую вывешивает ОП, слушать их очередные сказки - это путь в никуда.
Моя цель - не паника, а принуждение застройщика, которому сотни семей доверили свои деньги - к исполнению взятых на себя обязательств, организация эффективного общественного контроля за ходом строительства.
17 ноя 2019 17:50
Цитата:
Скажу больше - когда посещал дом (дом был пустой... никого, никаких работ!!!), обратил внимание на огромную щель, толщиной 5-6 см. идет с 1 этажа по 11 - между лесницей и стеной в подъезде.
спрашиваю строителей - а Это что такое?
- отвечают - та це замовник захотів заощадити та відмовився від утеплення у під'їзді, ото й виникла ця щіляка.
- так заделайте щель! если у ребенка попадет туда нога - будет или травма или инвальдность (не Дай Бог!)
- так нехай замовник дасть команду! А мої діти тут бігати не будуть!

Вот специально сегодня из другого конца Киева ломанулся искать щель, правда во втором доме.

Цитата:
Повторяю - из 6 домов, которые они строят - все просрочены и ни 1 не сдан юридически! - ни при старой власти, ни при новой.

А как же "4 карата", и "Французский квартал"???

Цитата:
Моя цель - не паника, а принуждение застройщика, которому сотни семей доверили свои деньги - к исполнению взятых на себя обязательств, организация эффективного общественного контроля за ходом строительства.

Так надо тогда организовывать встречу с застройщиком
18 ноя 2019 12:11
Цитата:

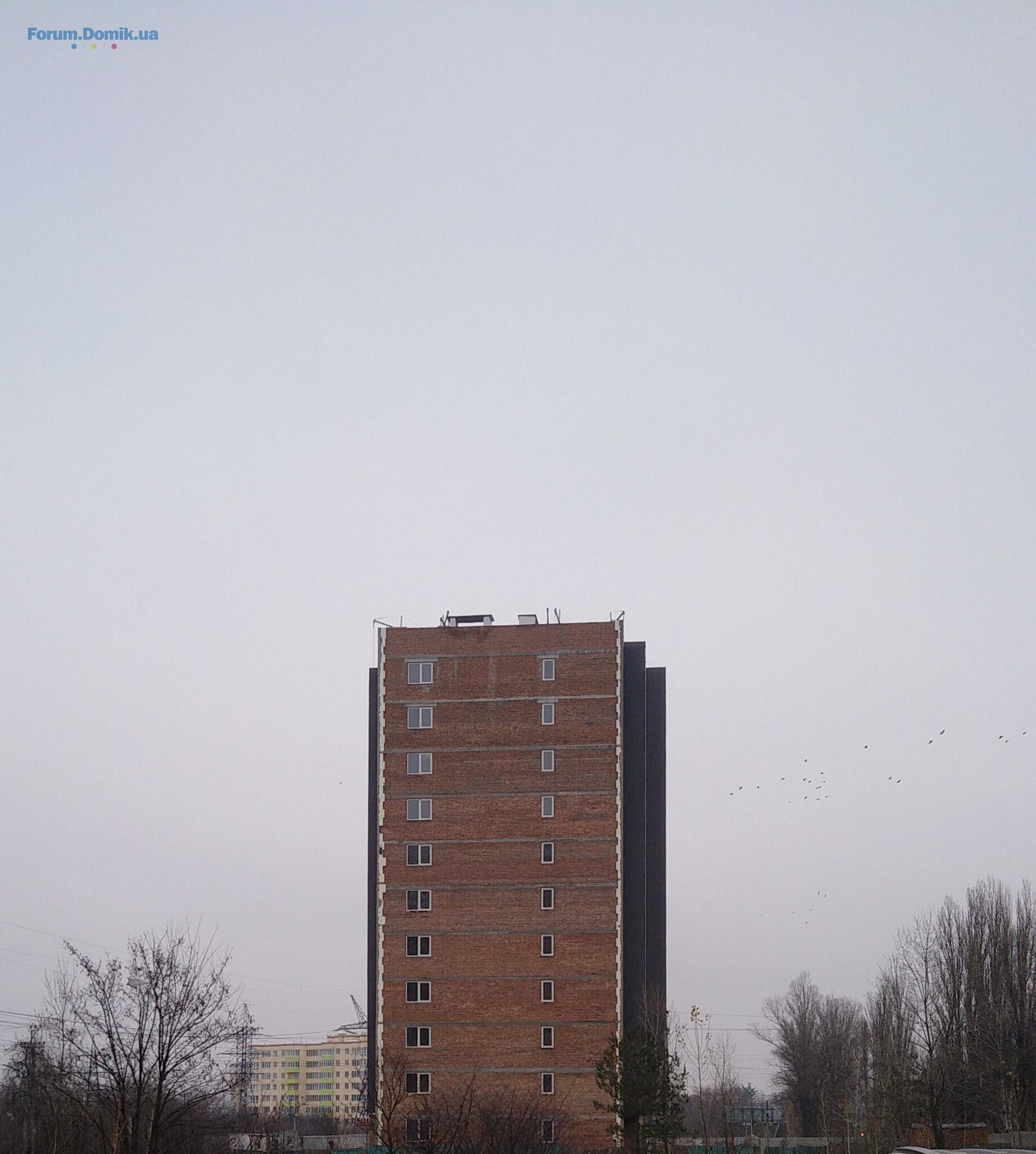

Вот специально сегодня из другого конца Киева ломанулся искать щель, правда во втором доме.

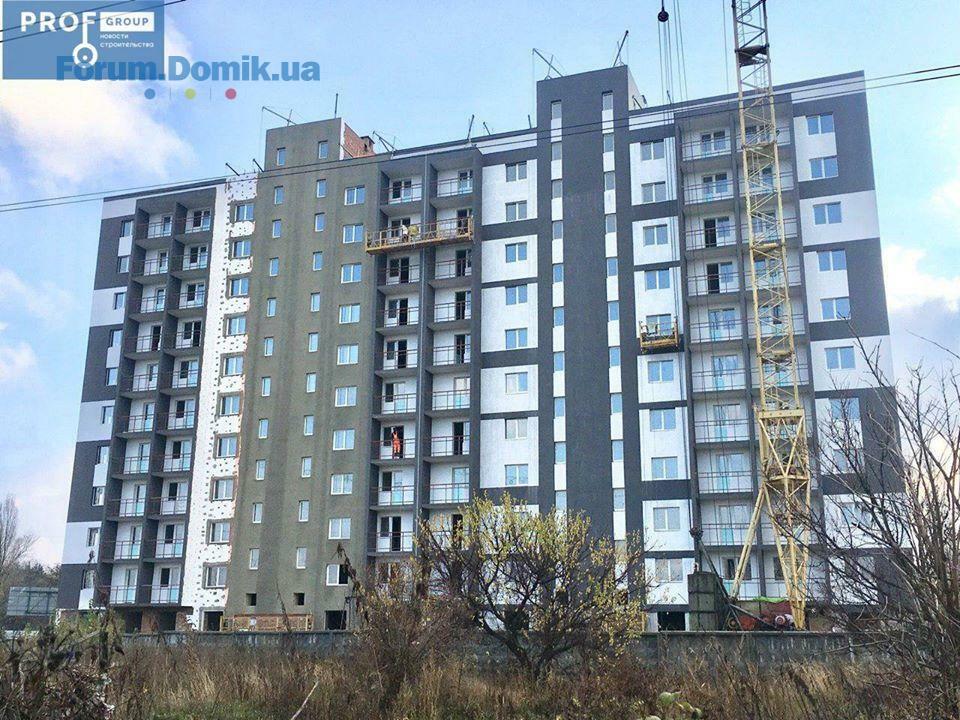

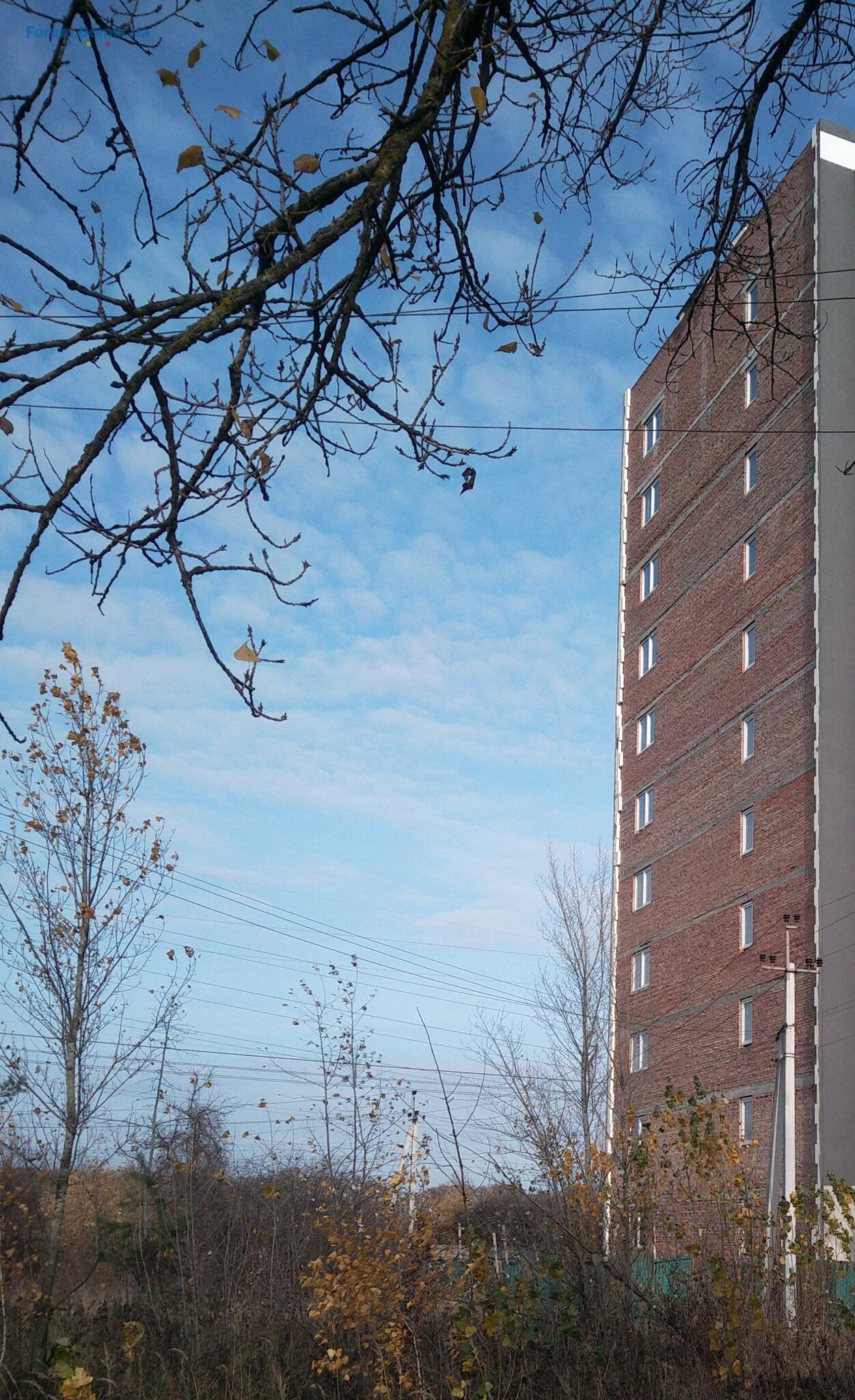

«Щель» - лично наблюдал на С_Л №2 (должны были сдать в 1 кв.2019) – дважды в августе и сентябре 2019. г. Пояснения по щели давал прораб, который вел строительство С-Л (по имени Богдан, если не подводит память). Насколько я понимаю, этот прораб С-Л уволился в конце лета.
«ПРОСРОЧКИ» - выше перечислены 6 домов, которые Застройщик строит с 2016 г. Они все просрочены и юридически в строй не введены. (прошлые объекты не упоминались, они никак не ускоряют ввод просроченных домов).
Если допущена ошибка – просьба указать дату и номер Сертификата соответствия от ГАСК/ДАБИ по Фр-Бульвар №1 и №2.

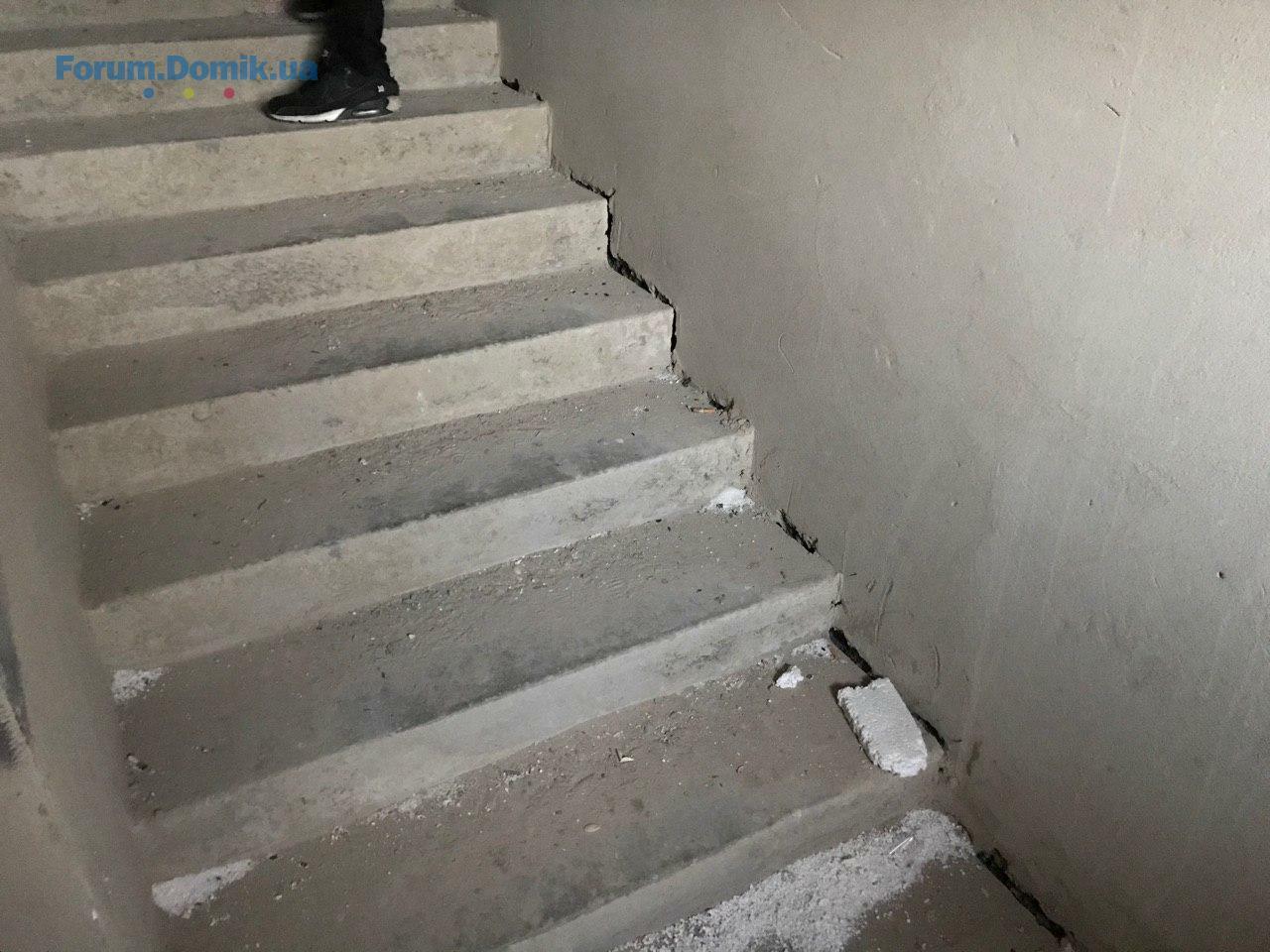

«Фотоотчеты» - прилагаю фото голой стены на С-Л №2 – сделано сегодня 18-11-19. Просьба к ОП – не пишите неправду, типа «ведутся фасадные работы...» - на этом доме эти работы не ведутся с августа 2019.
Призыв к Застройщику – заполнить ниже приведенную таблицу. Это будет честно и прозрачно и поможет и инвесторам понимать планыируемое и фактичекое положение дел на стройке.
Содержание работ Контрольная дата завершения Фотоотчет на контрольную дату
1.Утепление фасада дома (южная голая стена С-Л №2)

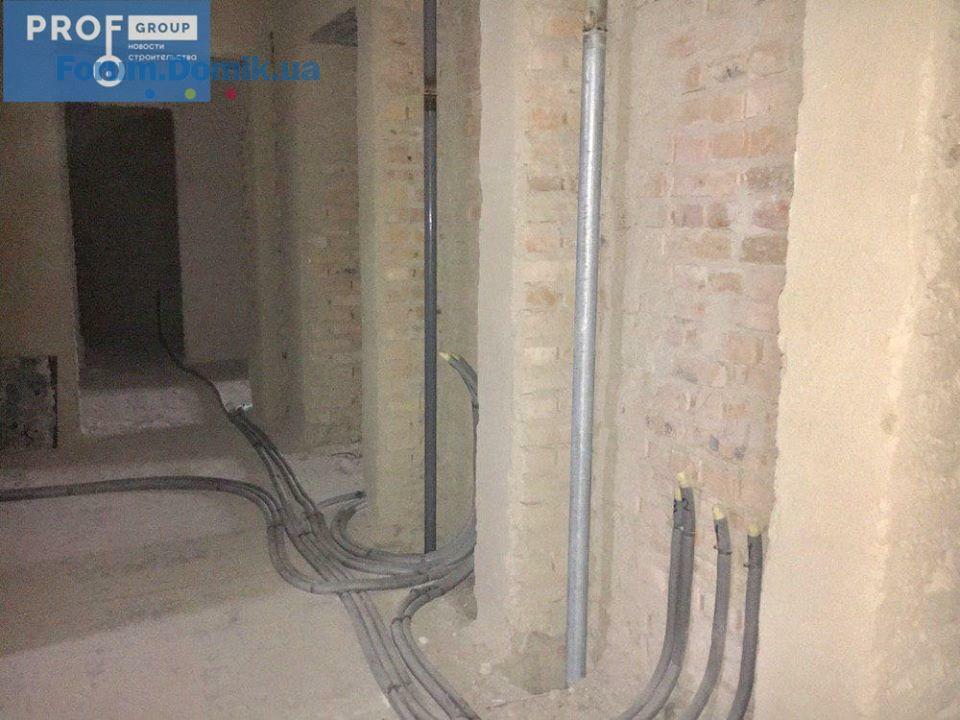

2.Установка домовой котельной, радиаторов, поквартирная разводка отопления
3.Установка стояков водоснабжения, канализации, по квартирная разводка, установка счетчиков
4.Стяжка пола в доме
5.Установка электрощитов, эл/счетчиков, Разводка электрокабелей до квартир
6.Установка дверей в квартиры
7.Установка, пусконаладка лифтов
8.Обустройство мест общего пользования (покраска стен, плитка на пол, поручни на леснице, входные группы)
9.Утепление фасада дома на 1 этаже
10.Обустройство придомовой территории, асфальтирование, газоны
11.Юридическая сдача дома (получение сертификата готовности в ГАСК)
12.Подключение Дома к стационарным сетям - вода, водоотвод, э/э (ТП). Возможность заключения инвестором ппямых индивид.договоров с водоканалом, облэнерго
13.Вручение ключей инвесторам, устранение недоделок и замечаний, оформление инвестором квартиры в собственность.
Цитата:
Так надо тогда организовывать встречу с застройщиком

- только «ЗА». Многократно общался с ОП и строителями – они все позитивны и симпатичны, но ясности и понимания перспектив эти встречи не дают – «нам сказали Вам рассказывать ....» - дальше можно и не слушать.
НО, встреча ради встречи никому не нужна. Как по мне, то:
- на встрече должны присутствовать : - застройщик, - инвесторы,
- прораб,ведущий строительство домов, и субподрядчики (тепловики, сантехники, лифтовики, электрики),
Застройщик должен:
- извиниться за срыв сроков,
- дать пояснение по потраченным и оставшимся деньгам, которые ему доверены инвесторами,
- определить срок окончания строительства и юридическую сдачу дома в эксплуатацию.
-Итогом встречи должно стать подписание ДОП.Соглашения к Договорам паевого участия, с новым предельным сроком сдачи Домов, оговорены мат. Ответственность Застройщика за возможный повторный срыв сроков сдачи. Или инвестор продолжает ждать и получает от Застройщика осязаемый штраф и пеню за просрочку, - или инвестор, по его желанию, получает назад свою инвестицию (напрмер, по цене 13 тыс.грн/м2).
18 ноя 2019 13:22
Новости строительства ЖК "Старт Лайф" 18.11.2019
Секция №2 (1 квартал 2019 года):
Парадное №1

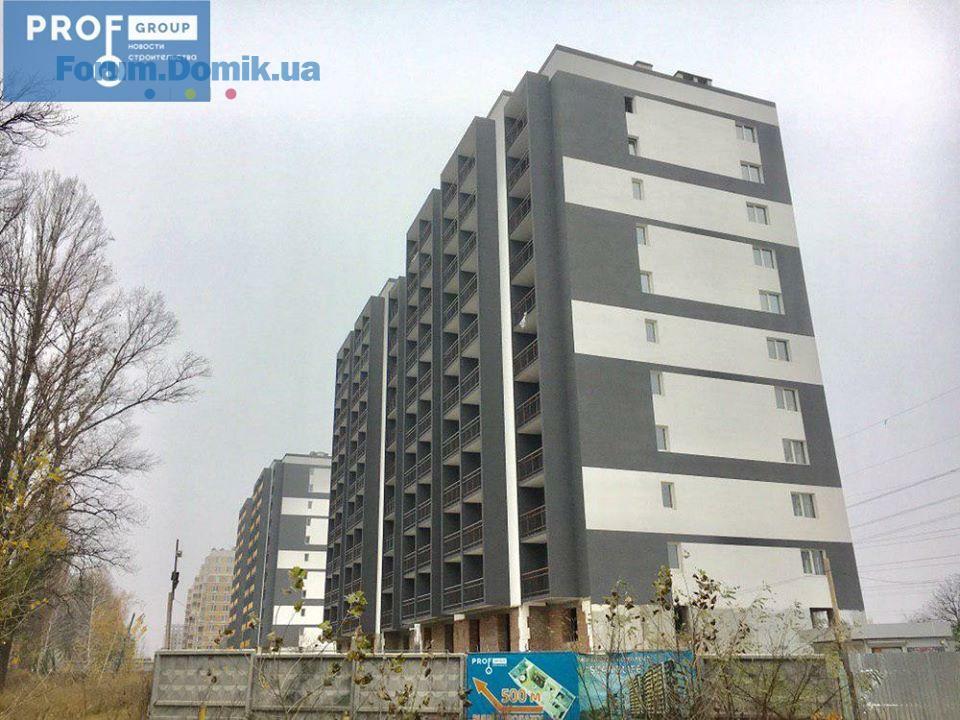

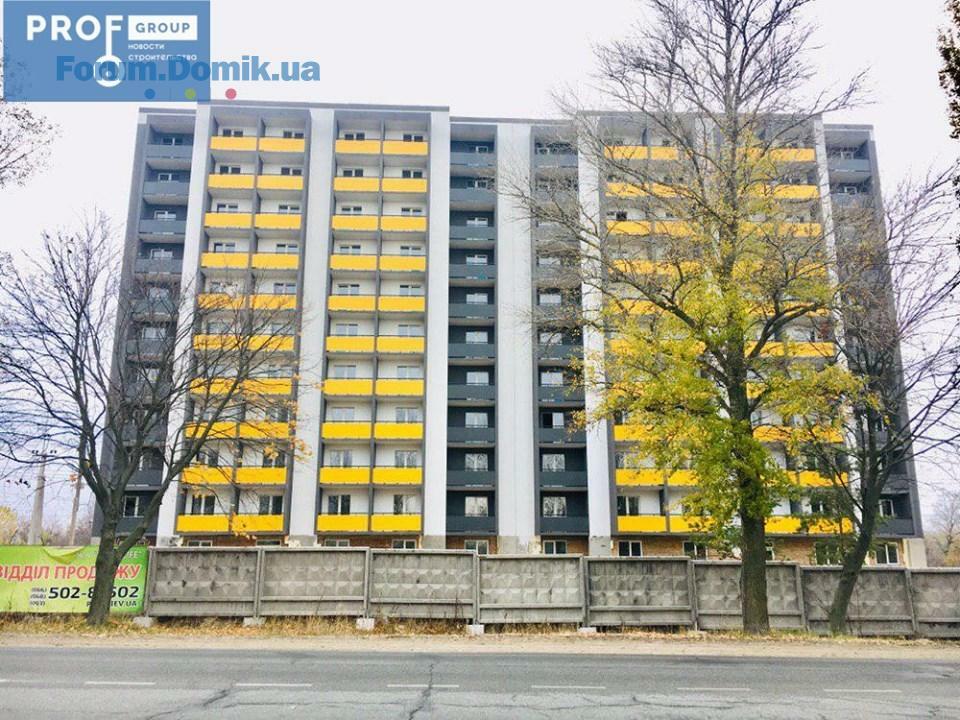

- завершены работы по утеплению фасада дома.
- завершены работы по оформлению балконов.
Парадное №2
- продолжаются работы по утеплению фасада дома.
- продолжаются работы по разводке сантехники.
Секция №1 (4 квартал 2019 года):
Парадное №1
-ведутся работы по штукатурке стен поквартирно ( 7-й этаж-завершаются - 8-й этаж-завершены).

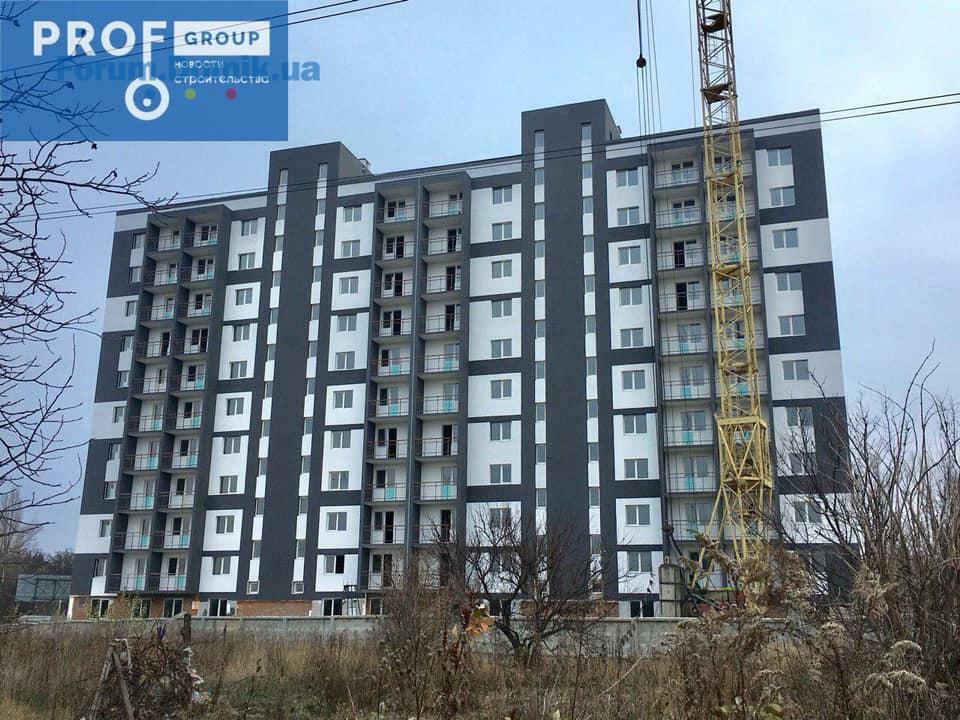

-завершаются работы по утеплению фасада дома.
Парадное №2
- завершаются работы по утеплению фасада дома.
25 ноя 2019 15:20
Новости строительства ЖК "Старт Лайф" 25.11.2019
Секция №2 (1 квартал 2019 года):
Парадное №1
- завершены работы по оформлению балконов.
Парадное №2
- продолжаются работы по разводке сантехники.
Секция №1 (4 квартал 2019 года):
Парадное №1
-завершены работы по штукатурке стен поквартирно ( 7-й этаж )

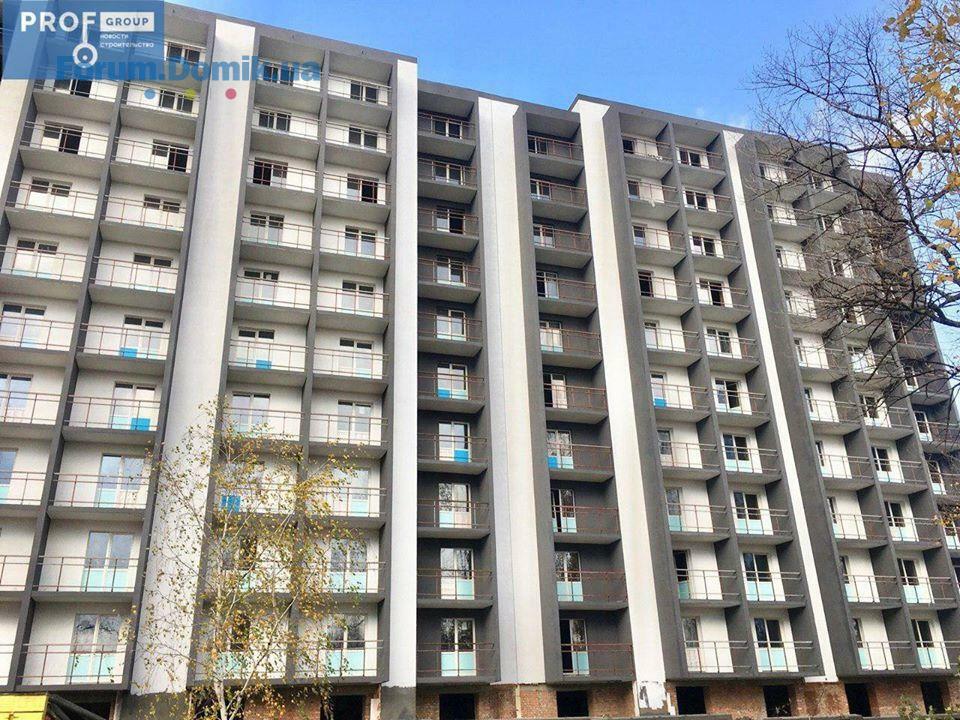

-завершены работы по утеплению фасада дома.
Парадное №2
- завершены работы по утеплению фасада дома.
С уважением, команда #ProfGroup!
26 ноя 2019 21:02
ответ свеже зарегистрированному паникеру: "не ведутся с августа 2019." - ложь, я выплатила стоимость квартиры в мае, но в сентябре ездила в Вышгород насчет садика, и там активно велись работы. и второе - где та самая ЛЭП, которая, по вашему, помешает утеплить торец дома? Она на нормальном расстоянии, я множество раз там была со всех сторон. согласна со всеми, кто против паники.
27 ноя 2019 18:44

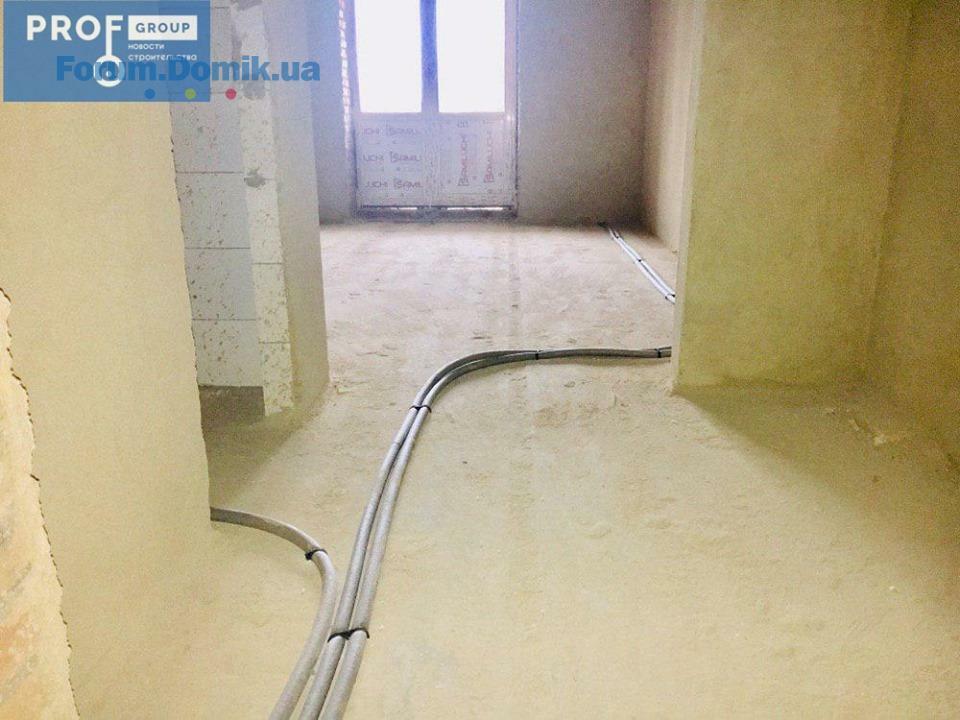

Почему же тогда ту стену не доделывают?
27 ноя 2019 21:25
сама спрошу как только там буду. Насчет "щели" тоже полная манипуляция - во-первых полюбому это не финальная отделка, во-вторых, трололо пишет про оба дома, а щель только во втором, в-третьих, в эту щель может провалиться только нога какого-то микроскопического ребенка с патологическими конечностями, как у котят толщиной, это бред одним словом, а за детьми смотреть надо везде.
28 ноя 2019 07:44
1 - Паникери троллер - это сам застройщик, который завел стройку в долгострой.
2 - спорить с дураками и верующими - в пустую терять время, это не наш путь.
3 - Я рад, что:
- по существу, ни один приведенный мною факт не опровергнут.
- От.продаж сокритил размер публикуемой лапши - перестали писать о том, "что на Ст-Л 2 "ведутся фасадные работы" - они там НЕ ведутся с августа месяца. - свежее фото голой "стены плача" прилагаю - видно, что повесили люльки, но работы не выполняют... К слову, люльки там уже висели в августе.
- если отбросить фразы ОП о "работы завершены" - то получается, что работы ведутся только в 1 подъезде из четырех. Подумайте почему сами!
4 - К сведению иногородних:
- если застройщик будет "сдавать Ст-Л" как он "сдал фр-Б 1 и 2 " - т.е. без официального юридического ввода дома в эксплуатацию, то это приведет к тому, что Вы не сможете прописаться в своей квартире и не сможете прописать там своих детей.
- не имея прописки - трудно представить как Вы будете "договариваться" о приеме ребенка в коммунальный садик или школу Вышгорода.
- и это при том, что дет.сады и школы в Вышгороде ПЕРЕПОЛНЕНЫ!!! доходит до того, что школьников родители начали возить не только в Киев, но и в ближайшие села. Но и там мест нет, например, в селе Хотяновка переоборудовали под класс подсобный сарай, но желающих уже негде размещать... сараев больше нет.
- Дальше, по мере заселения новых домов, будет только хуже.
Чем больше Вы будете молча смиренно ждать, надеяться и верить, тем хуже сделаете себе.
28 ноя 2019 10:14
Хотелось бы услышать застройщика. Обещали сдать сначала до зимы. Теперь до весны. Но с такими темпами весной тоже не дождемся.
28 ноя 2019 16:44
blackwhite, про якобы ЛЭП уже молчим, это радует. "трудно представить, как вы будете договариваться" - а это вообще уже не ваше дело, как мы что будем и где моим детям учиться, без школы и садика никто не останется.
28 ноя 2019 16:51
Цитата "CreoD":
Хотелось бы услышать застройщика. Обещали сдать сначала до зимы. Теперь до весны. Но с такими темпами весной тоже не дождемся.
а вы, должно быть, всю свою работу делаете блестяще и секунда в секунду в срок, повесьте себе медаль.
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Подробнее
+34624407828xxxx
1. . .810. . .12
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Подробнее
