14 авг 2020 06:32
Якщо це плітки, то спростуйте їх

Доброго дня. В умовах можливостей форуму ми зробили це вище. Якщо вам необхідна офіційна відповідь, зверніться з письмовою заявою, залиште її у відділі продажу та очікуйте відповіді від юридичного відділу
16 авг 2020 11:23
А кто-то ходил на просмотр? Как там обстоят дела изнутри? Придерживаются норм в строительстве?
17 авг 2020 10:46
Осталось 2 недели лета... И полтора месяца осени до включения отопления. Застройщик, Вы хотя бы планируете успеть сдать дом в этом году? Или можно и не мечтать зимовать в своей квартире?
17 авг 2020 10:50

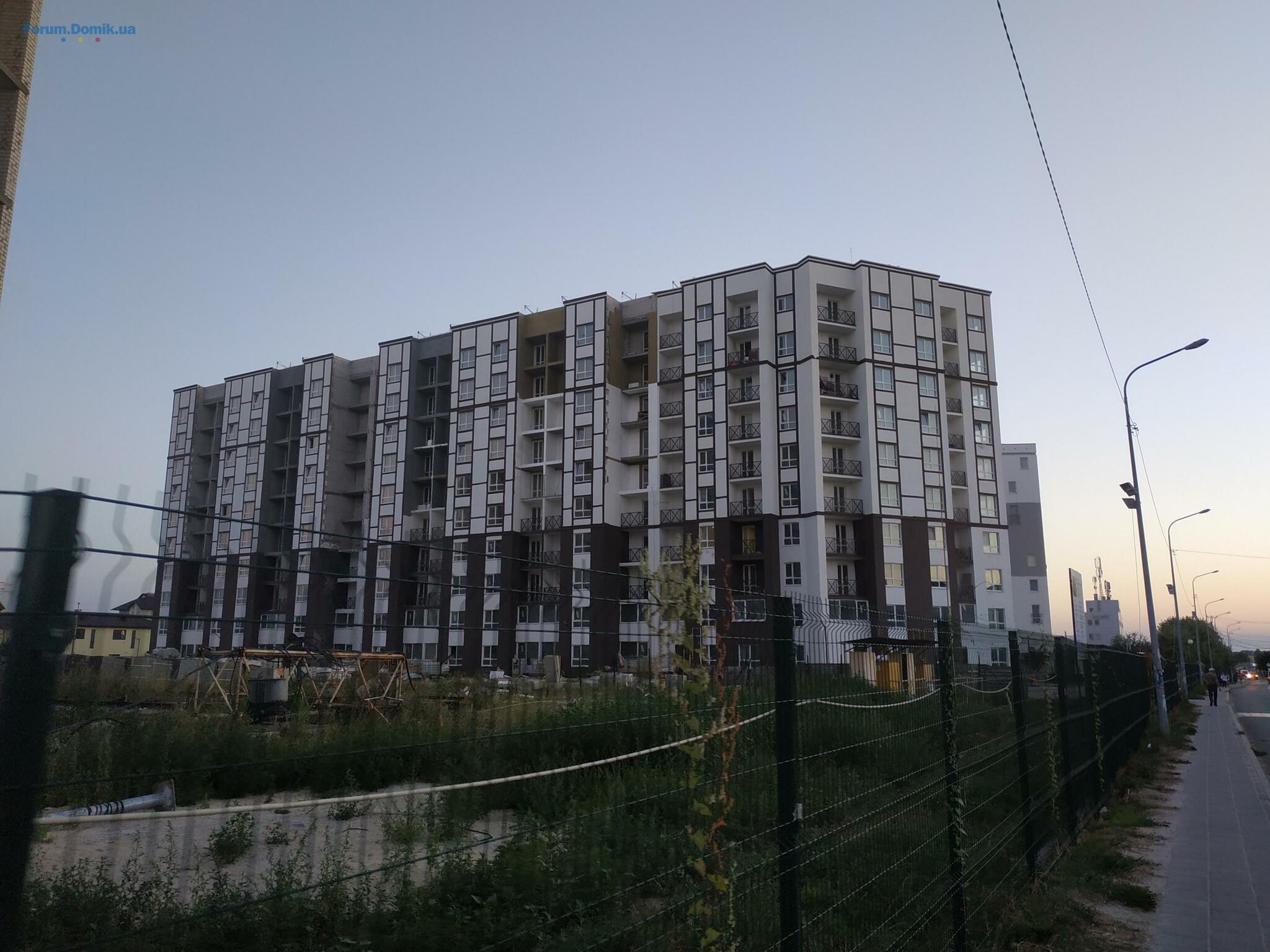

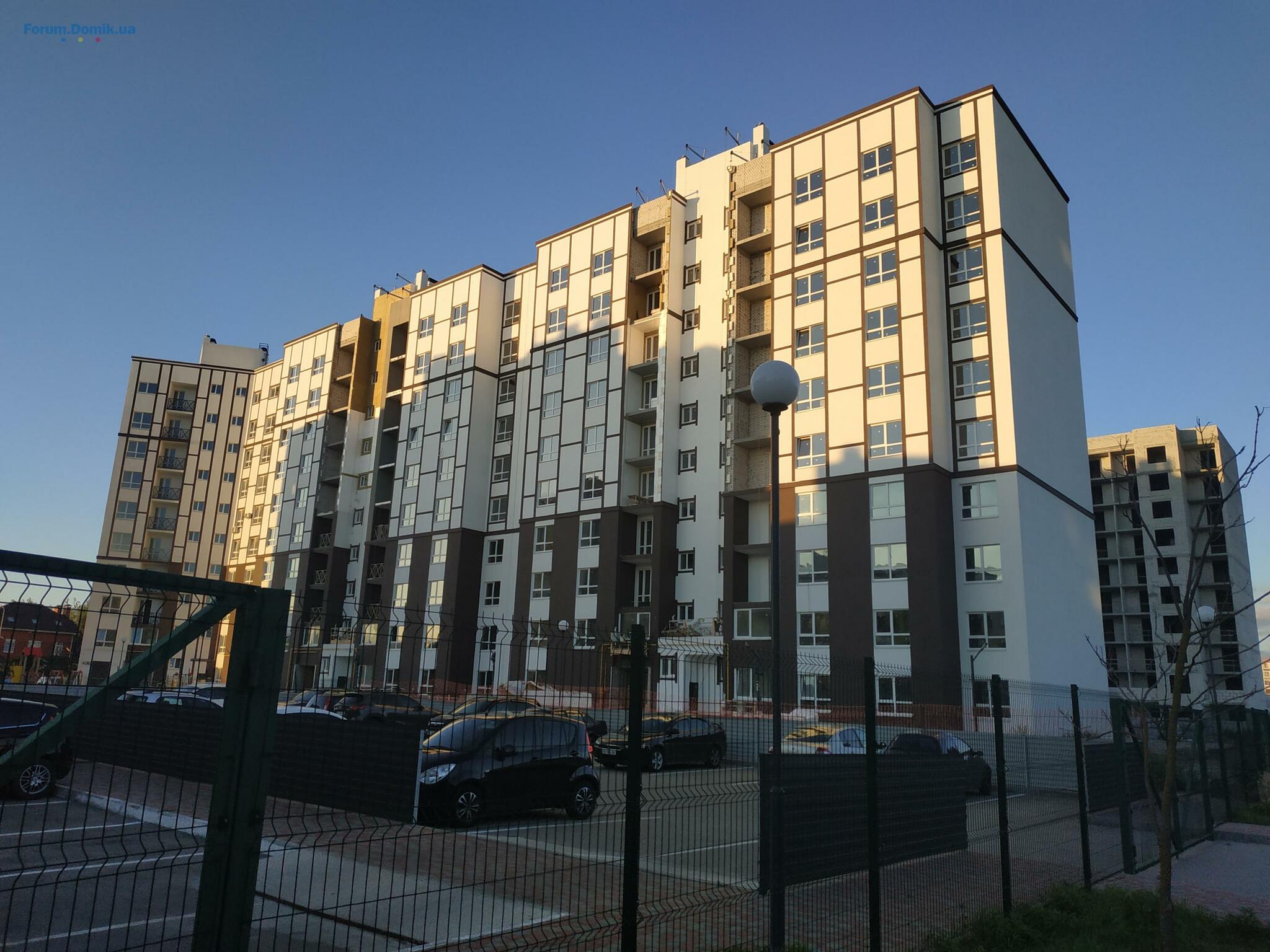

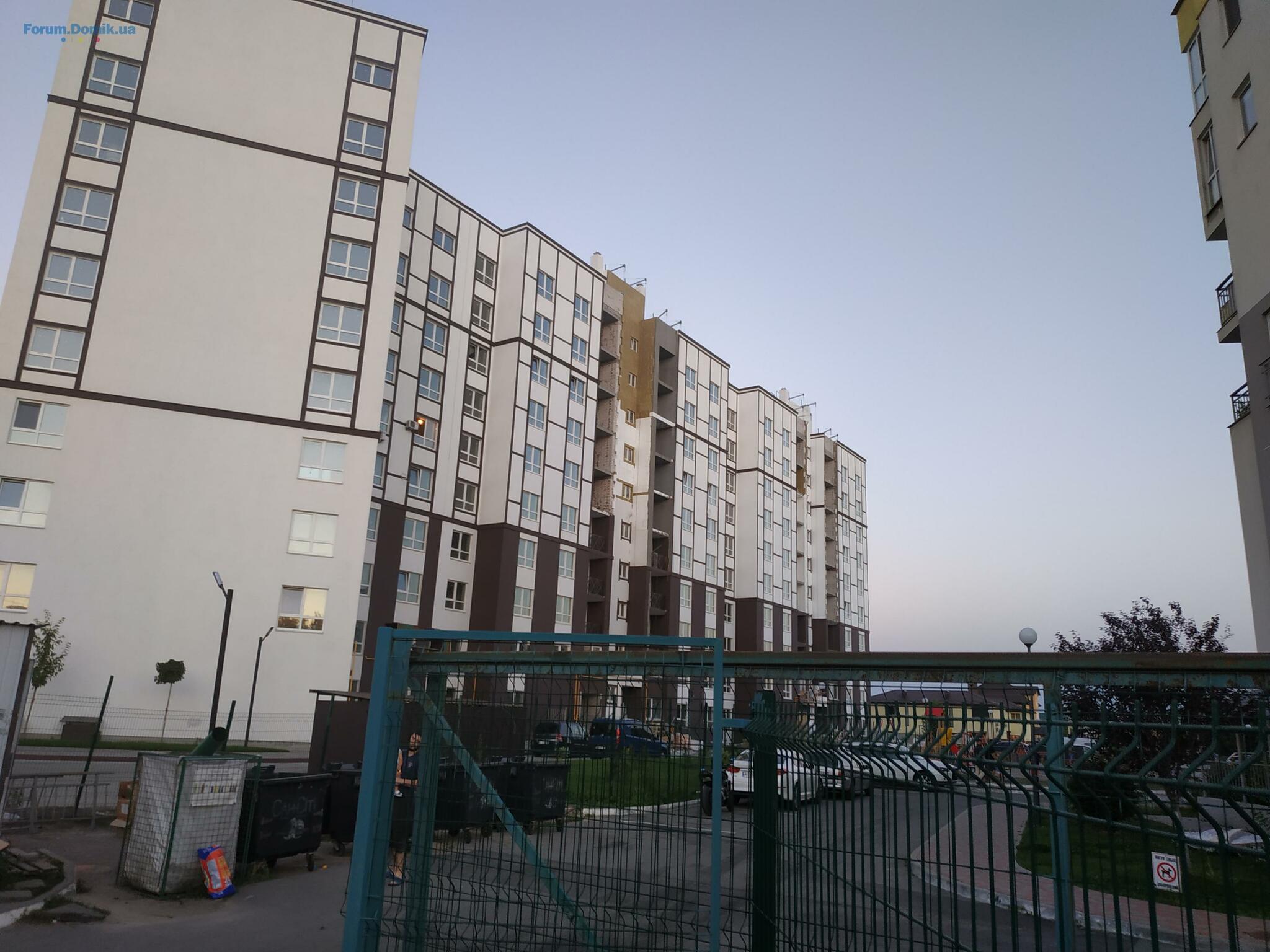

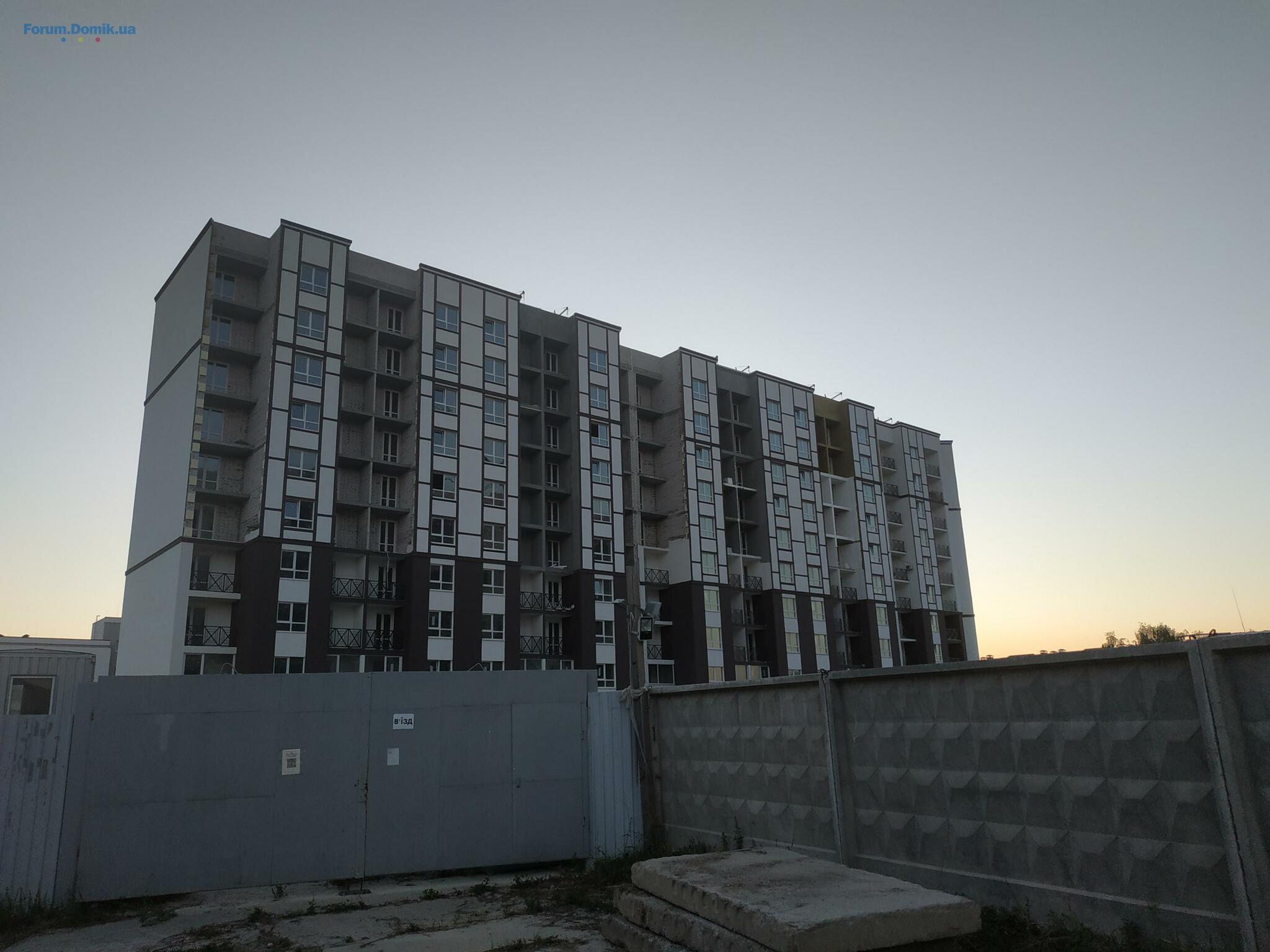

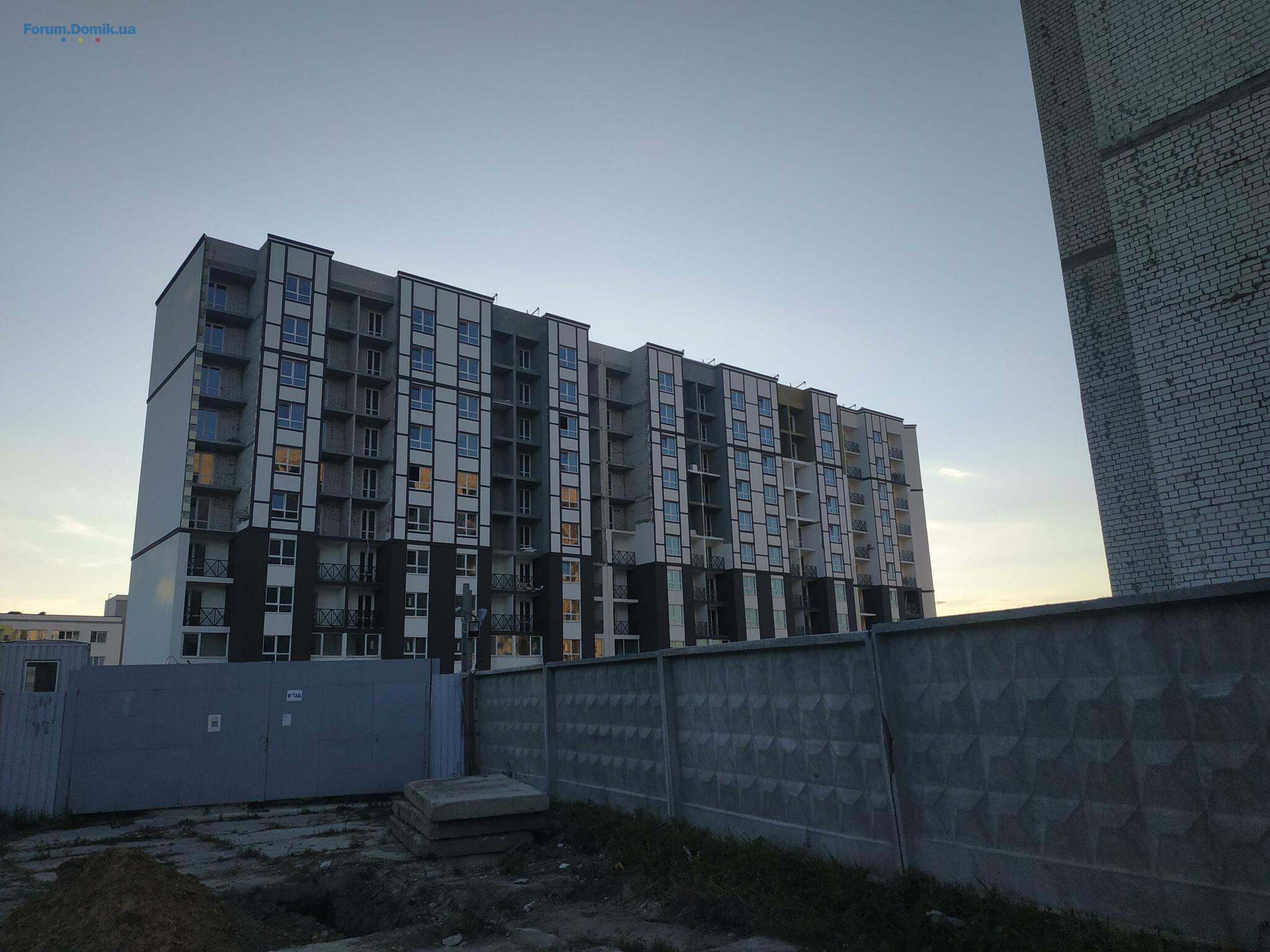

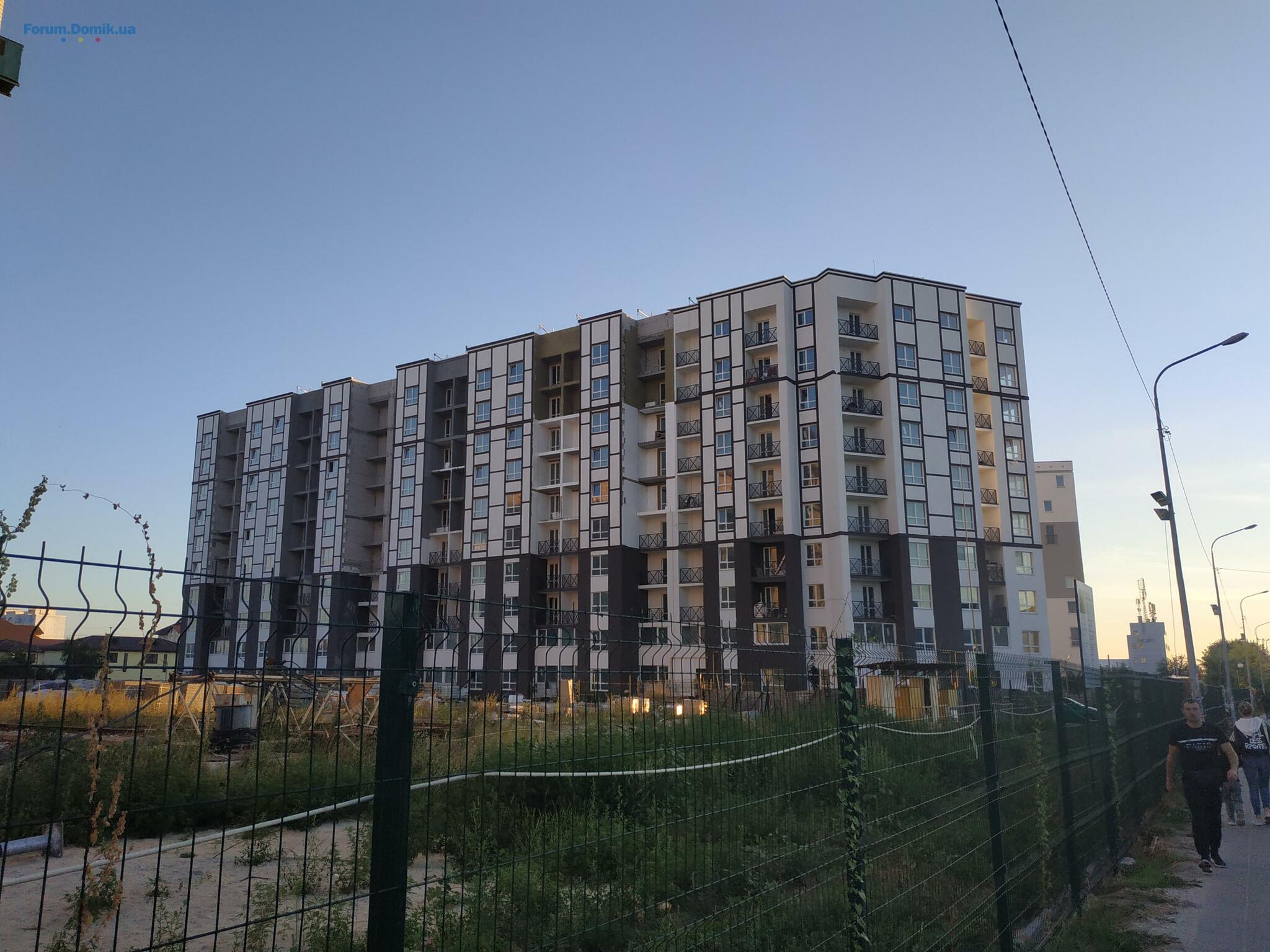

У кого то есть фотки фасада 123? а то ж сейчас опять в отчёте пофоткают 1й подъезд (который уже не интересует никого) и пару фоток впритык, чтоб ничего не разобрать...
17 авг 2020 10:56
На 14.08.2020
17 авг 2020 11:02
Т24, спасибо большое)
17 авг 2020 12:10
Фасад это пол беды. Ещё есть тяжелейший обьем работ: "балконные агародження".
Таких строек я ещё не видел... Застройщик, ты лучший.
17 авг 2020 14:56
Mercy!! Улыбнуло послание для BD)))
17 авг 2020 15:10
Та отож, а самое главное, что всё упирается во время. Могли б и пол года их прикручивать, только если до холодов не пустят газ, то будем сидеть до весны на съёмных квартирах... А они походу и не торопятся никуда
17 авг 2020 18:32

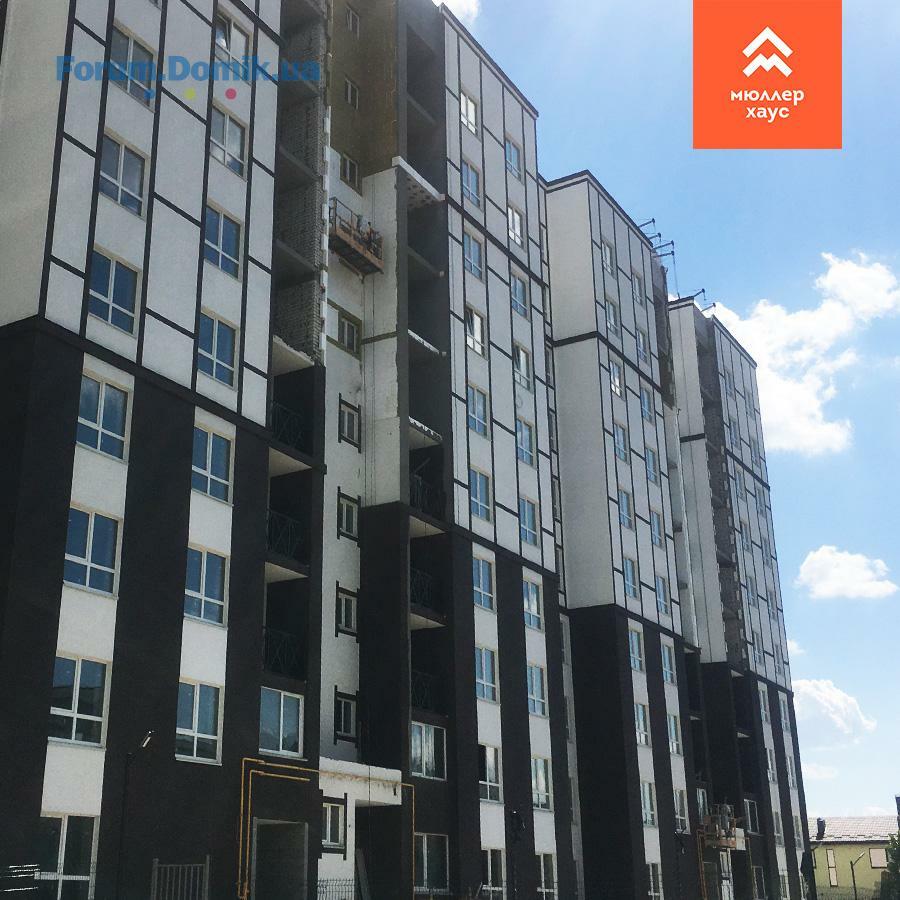

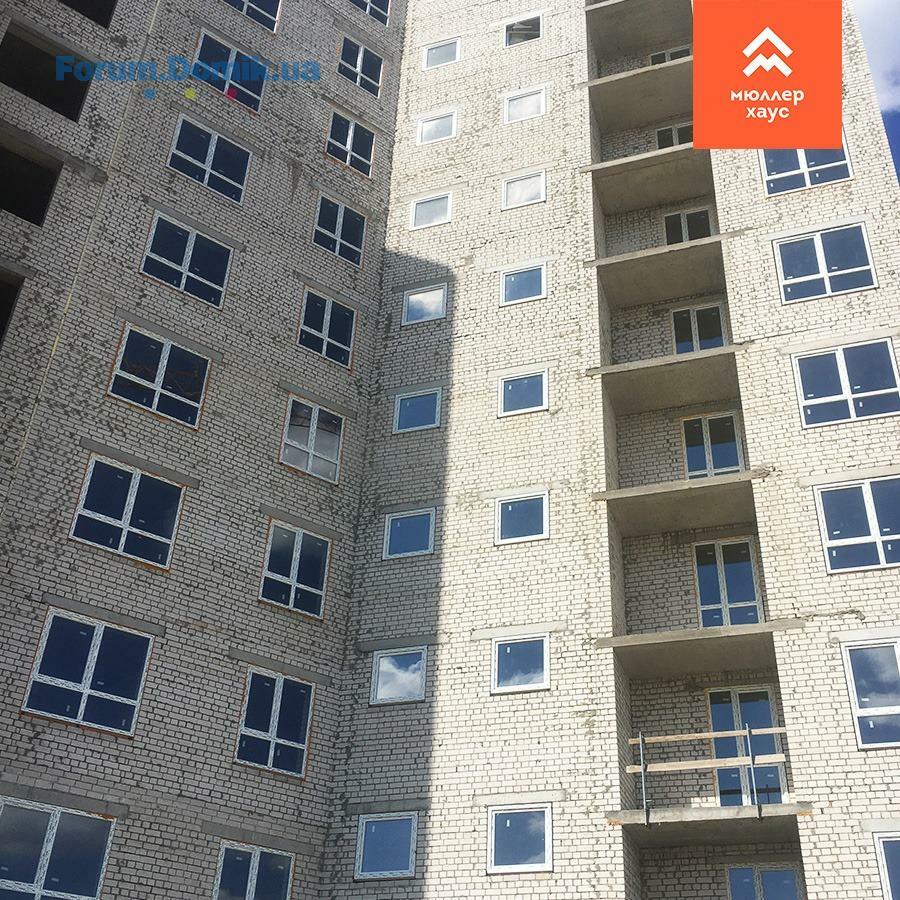

На 17.08.2020
17 авг 2020 18:48
Фасад конечно... Найди 3 отличия за 3 дня... Больше всего удивляет и злит, так это их стяжка на 8 этаже, которая длится уже 3ю неделю... И всё у них "продовжуеться", а сделали за неделю что? Фасад на месте, стяжка на месте... 10 плиточек под домом положили? Тут осень на пороге, люди переживают чтоб газ успели пустить, а они плитку выкладывают. Зато травы и цветов насадили... Просто нет слов
17 авг 2020 19:21
Естественно газа не будет пока не достроят.
18 авг 2020 05:50

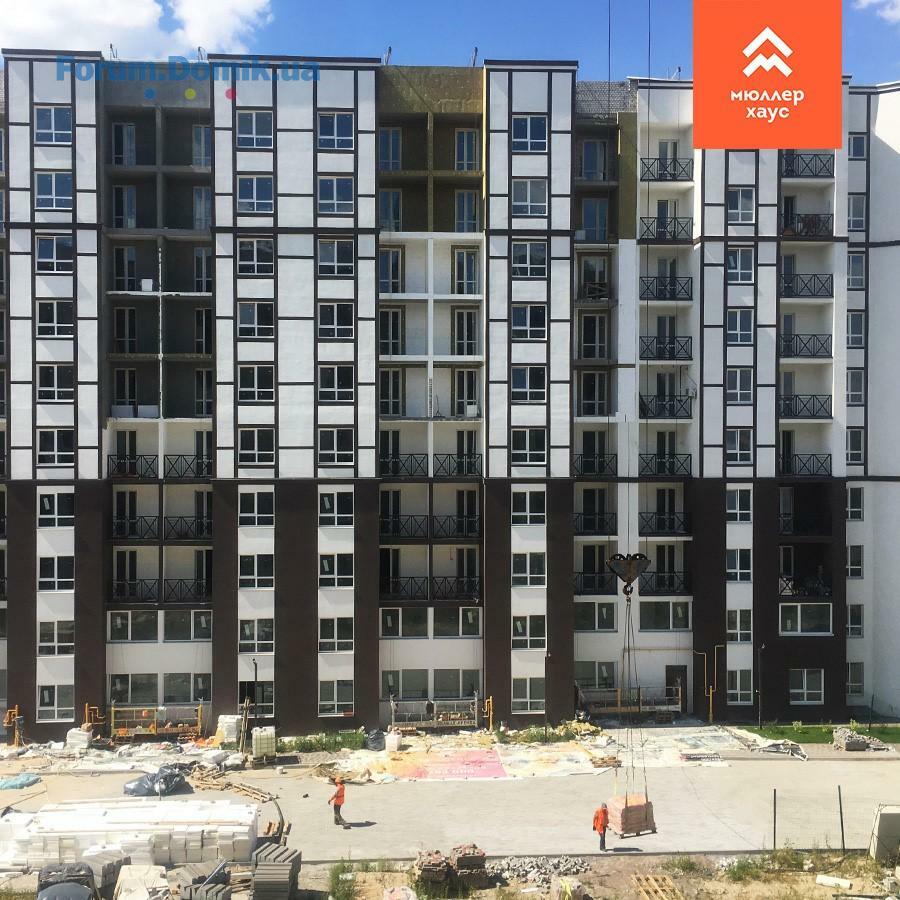

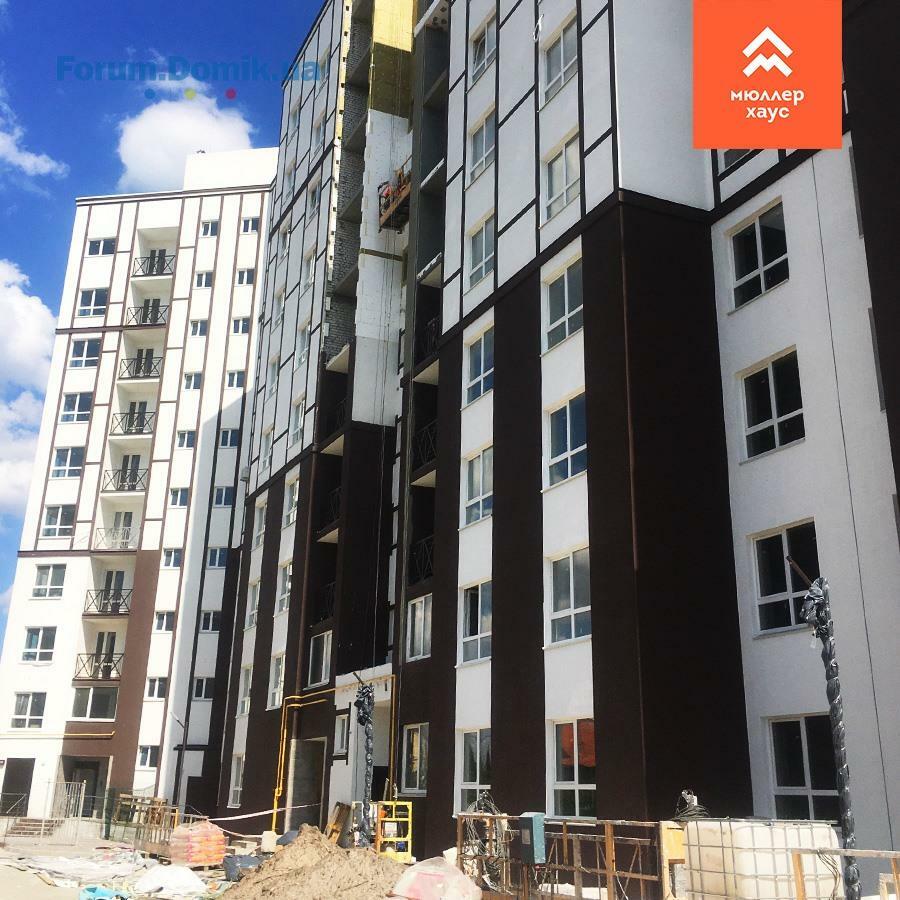

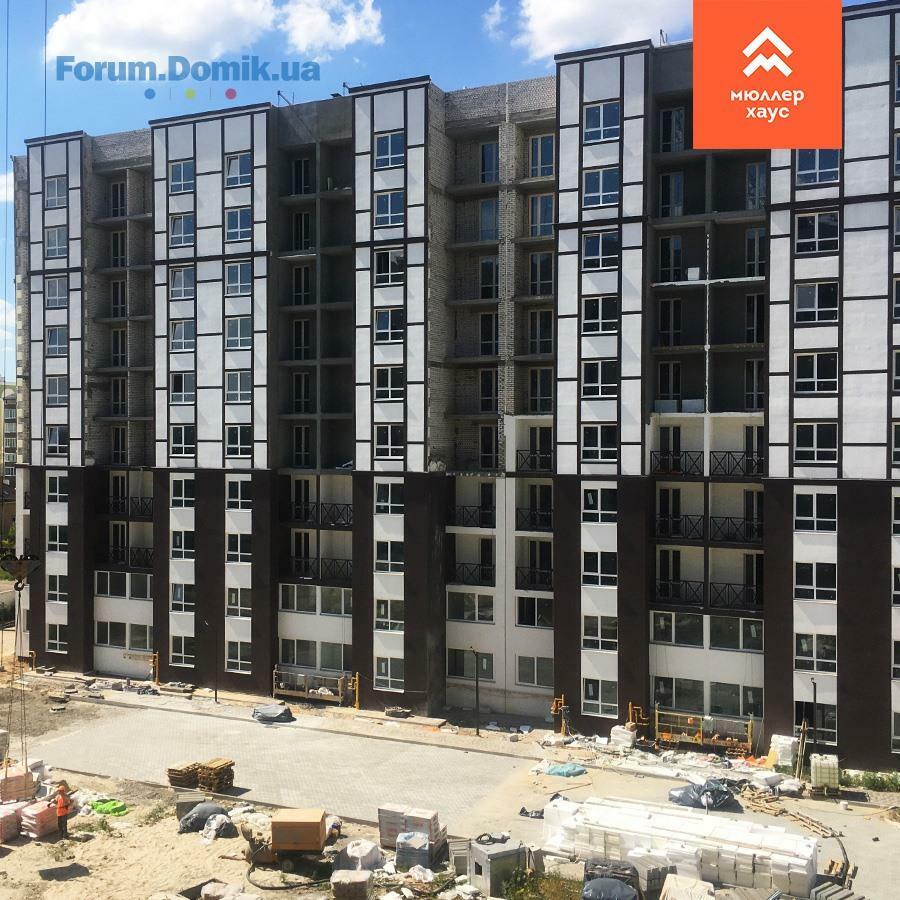

Ділимося актуальною інформацією з будівельного майданчика 🏗 Мюллер Хаус

✅ вул. Соборна 123
Секція 2:
• тривають фасадні роботи
• тривають стяжки по підлогам на 8 поверсі
• продовжуються внутрішні роботи по МЗК
• триває благоустрій зі сторони 121 будинку
Секція 3:
• тривають фасадні роботи
• тривають роботи по МЗК
• продовжуються сантехнічні роботи
• влаштування землевої каналізації
• закупили вхідні двері для квартир


✅ вул. Соборна 121
Секція 2:
• продовжуються внутрішні електричні мережі
• завершено бетонування покрівлі

✅ вул. Соборна 119
Секція 1:
• трива кладку стін 2 поверху
Секція 2:
• завершили перекриття плити 1 поверху
18 авг 2020 22:32

Доброго дня. Ми неодноразово писали та повідомляли про те, що комунікація з забудовником відбувається за допомогою ваших офіційних звернень в письмовій формі, які вам необхідно залишити у відділі продажу та очікувати офіційну письмову відповідь. Особисто вас ще 16.07.2020 просили продублювати ваше попередне звернення, сфотографувати або відсканувати його та відправити нам на пошту, яку ви знаете. Станом на сьогоднішній день звернення від вас немає

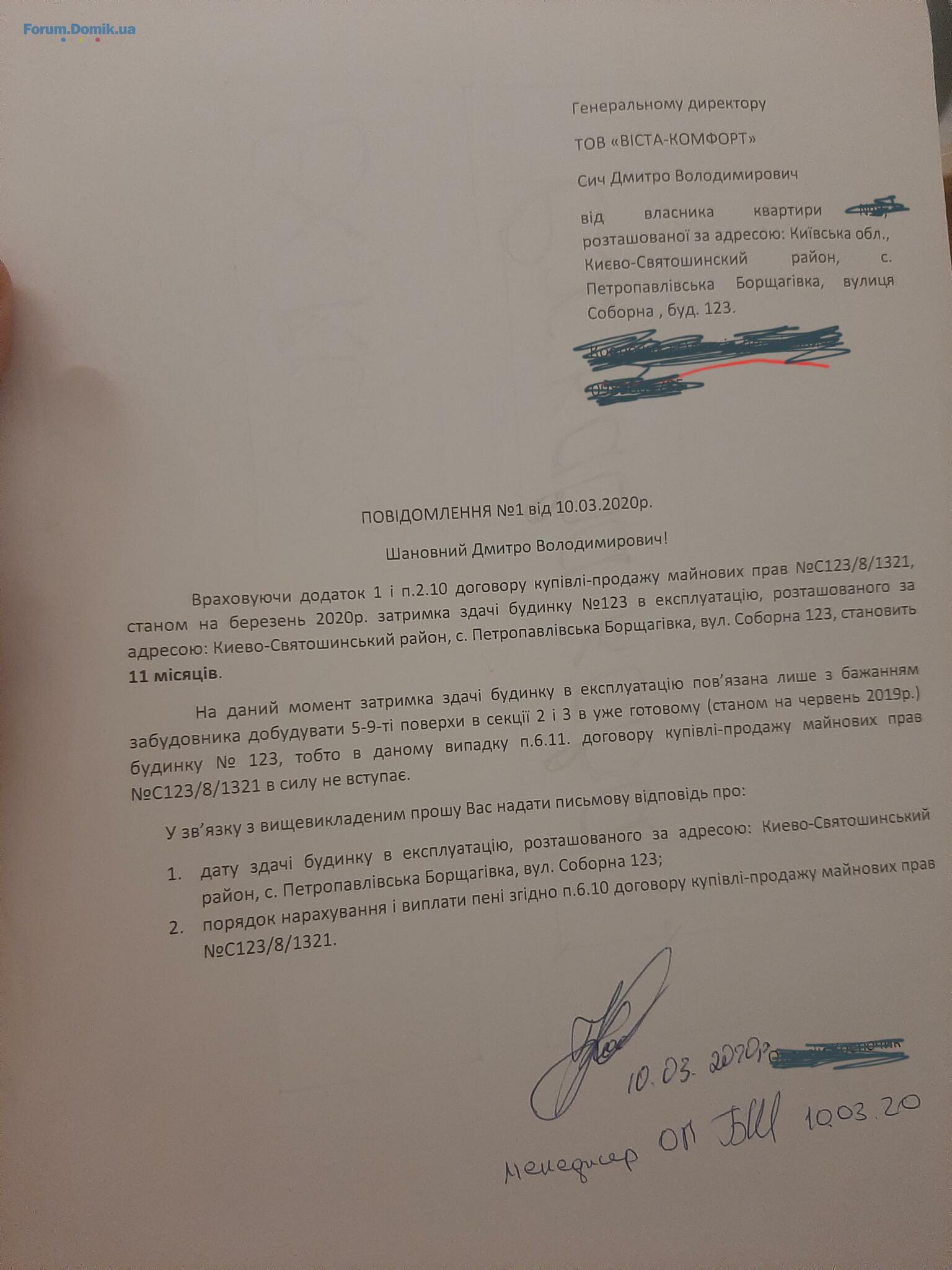

А я прям здесь выложу свой запрос. Там кстати, есть даже подпись менеджера , который получил запрос.
19 авг 2020 13:50
Термін надання відповіді – не більше одного місяця від дня їх надходження((( якщо ви вказали адресу на яку потрібно відправити відповідь! щось мені здається,що вони проігнорують звернення, ви ж хочете, щоб добудували, ввели в експлуатацію, та й ще пеню % та *на кількісь днів прострочки, але пеня повинна сплачуватись за кожен рік прострочки,бо вона сгорає(тому він і тягне з відповідями, і хоче дотягнути до 2021року, щоб за 2019 вже закінчився строк позовної давності, а 2020-карантин)
19 авг 2020 19:40
Все в наших руках. В договоре не написано, что что-то сгорает. Чем дольше тянут, тем им дороже выйдет.
20 авг 2020 09:58
Сейчас застройщик все спишет на карантин, так что никто никому ничего возмещать не будет. До нового года 123 не сдадут. У них нет рабочих для работ. Территорию облагородили для отвода глаз, отчёты у них одинаковые, никаких конечных результатов по работам, стяжку во второй секции делают два месяца. По балконам конь не валялся, а еще котлы и газ контора.. в общем, ребята заврались окончательно. В договоре прописана одна дата сдачи дома, а по факту оказались брехунами. У них нет рабочих, три калеки не в счет... смотрим каждый день на стройку, а воз и ныне там.
20 авг 2020 14:50
Если стяжку во 2 подъезде делают уже 2 мес и всё никак не закончат, то в 3 ещё даже не начинали...можно уже оставить иллюзии о сдаче дома в этом году
23 авг 2020 08:38

А я прям здесь выложу свой запрос. Там кстати, есть даже подпись менеджера , который получил запрос.

Доброго дня. Для відповіді від юрвідділу на ваше звернення необхідна ваша повна та точна поштова адреса, яка відсутня в данному зверненні
23 авг 2020 19:52
Захожу сюда каждый день, всё надеюсь увидеть хоть какие-то сдвиги... Но увы.
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
1. . .4244. . .86
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Подробнее
+34624407828xxxx
