Цитата "Sergei-ukrainer » 11 окт 2020, 09:39":Прохання до представника забудовника щодо можливості конкретозувати фото по будівництву. Конкретно цікавить 103/18
Доброго дня. Ми не підписуємо фото, однак, завжди детально розписуємо всі виконані роботи по кожному будинку
BD Holding
BH
Представитель
1 193
27 марта 2017
20 окт 2020 09:09

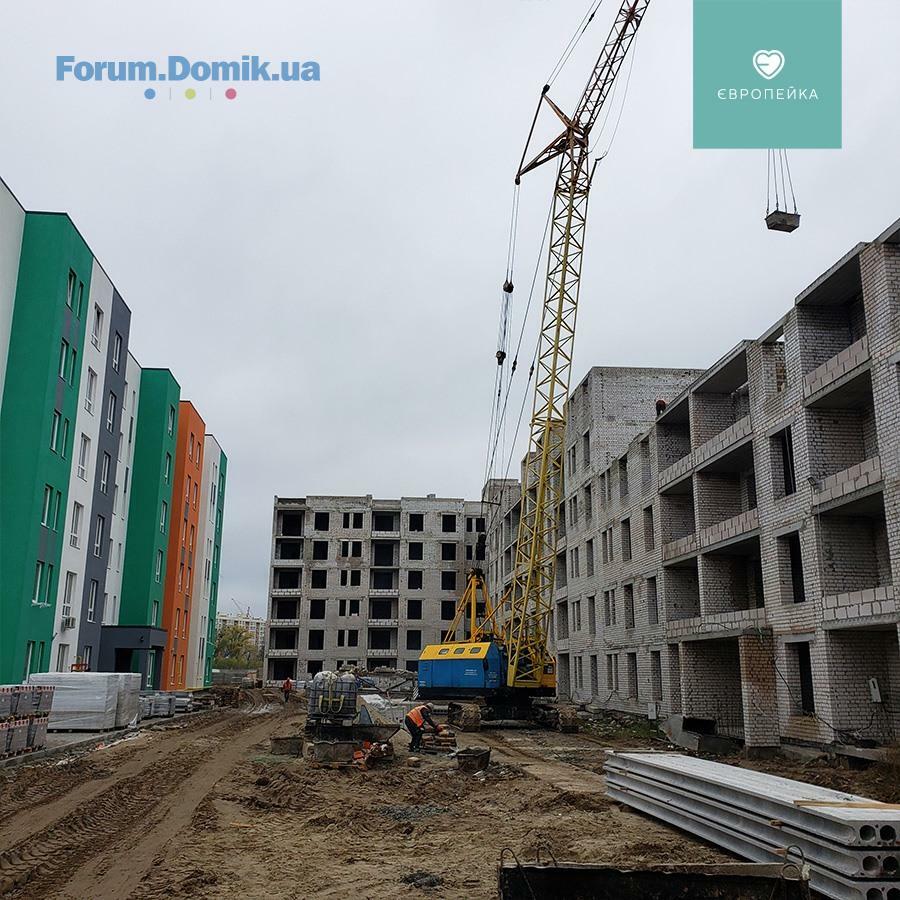

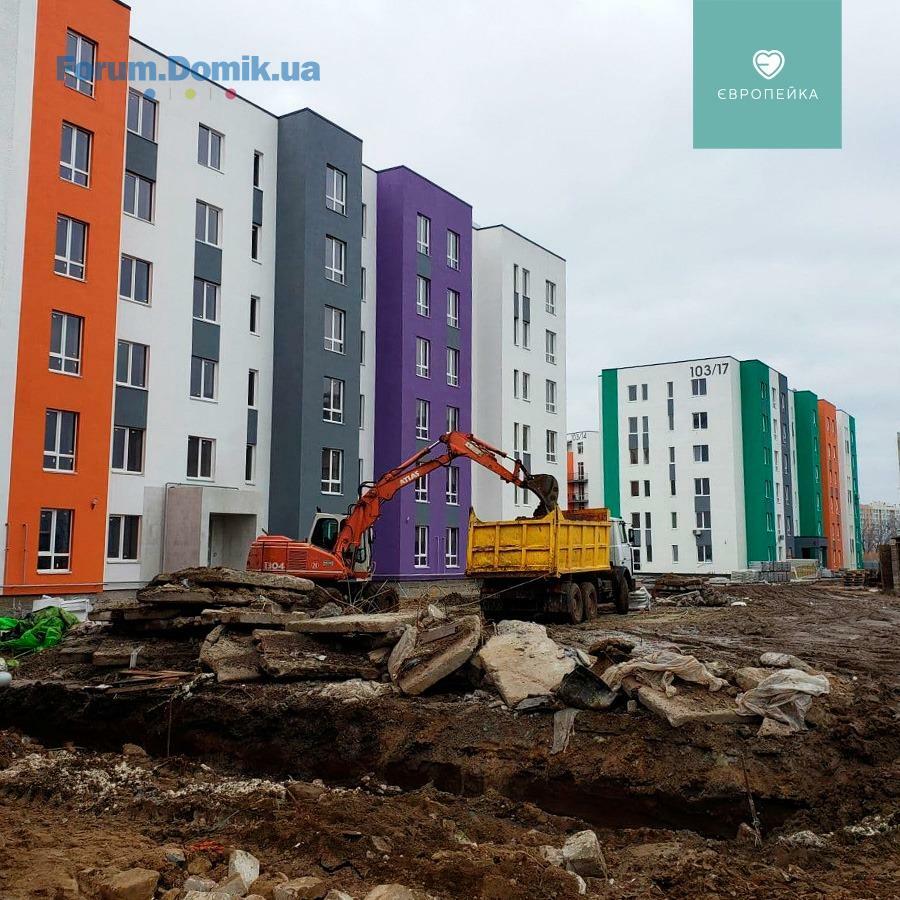

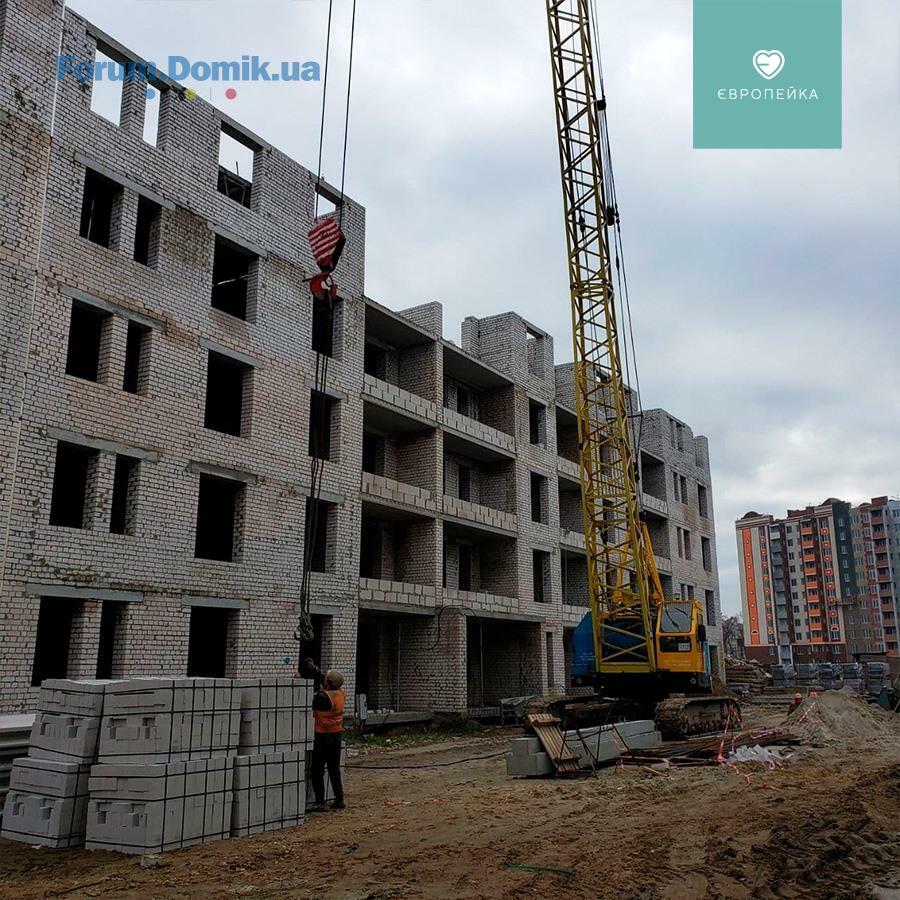

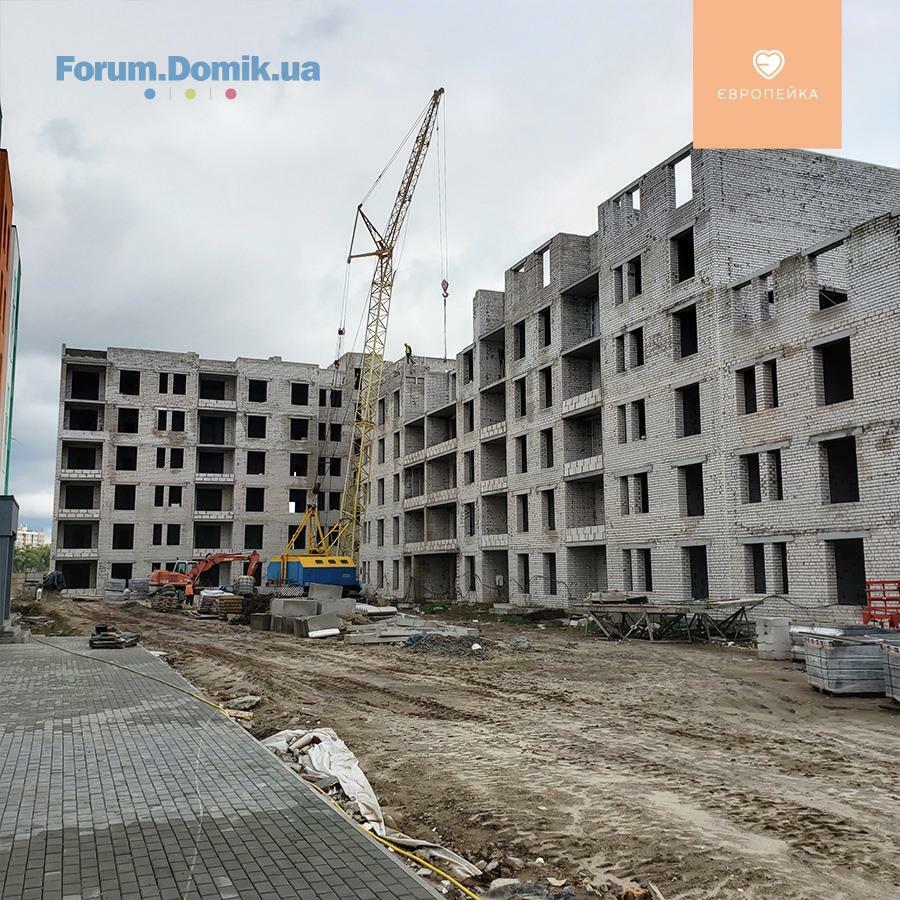

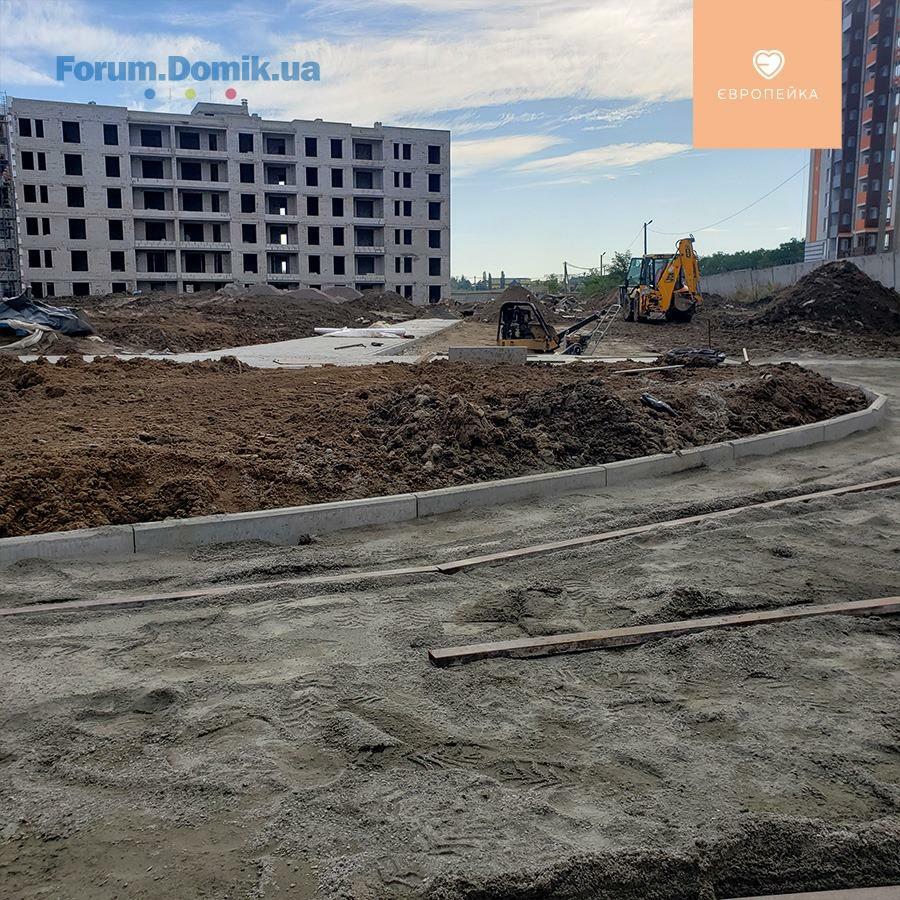

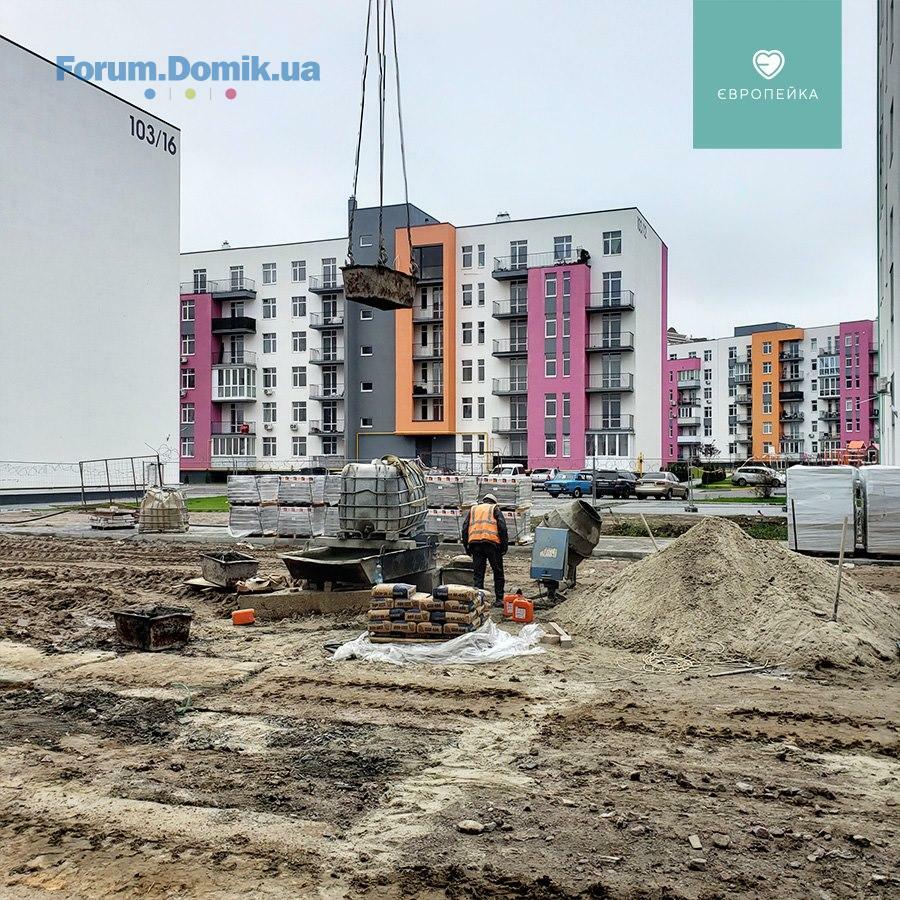

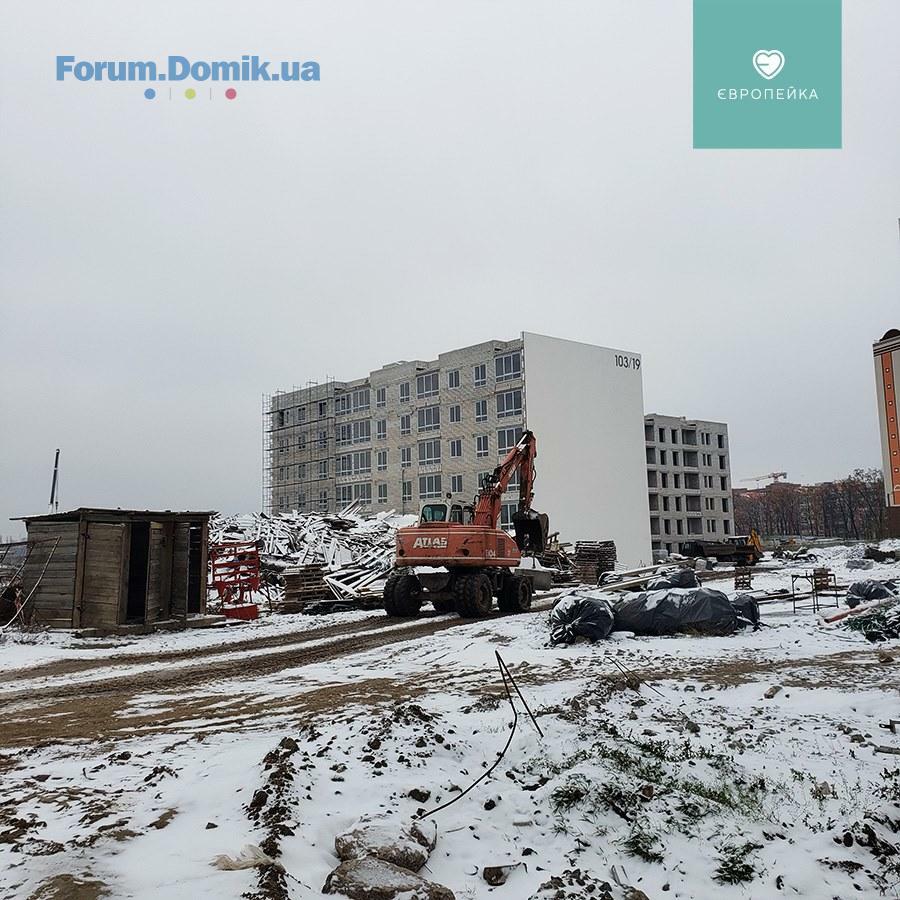

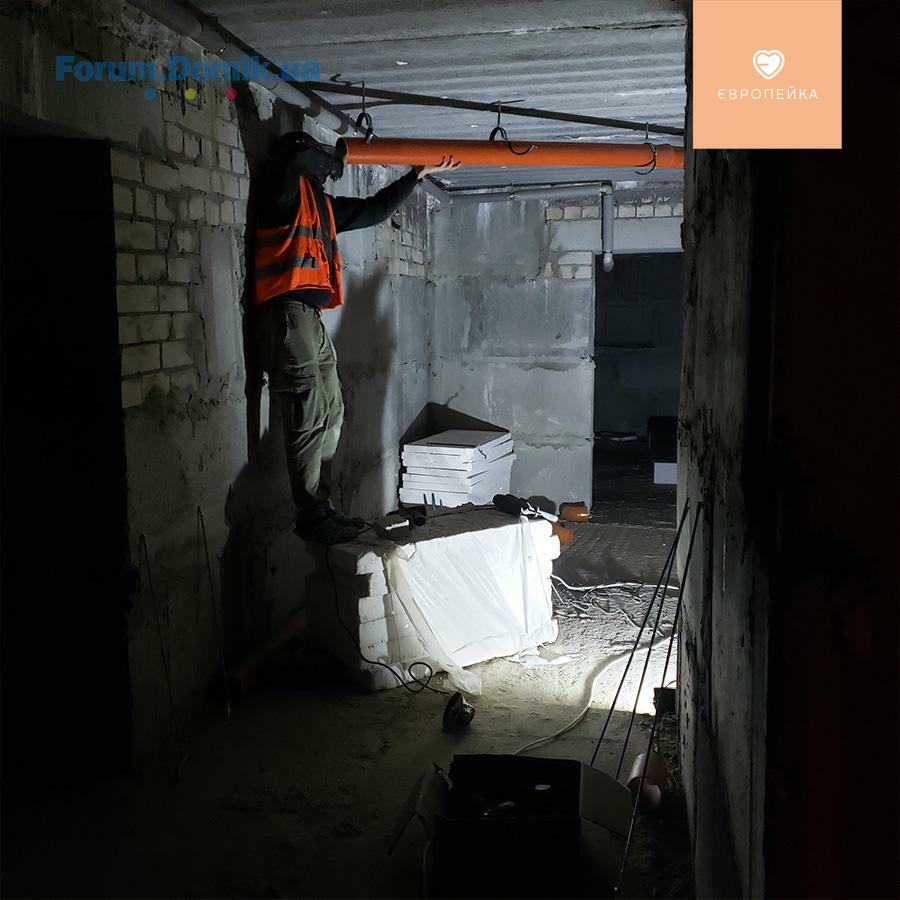

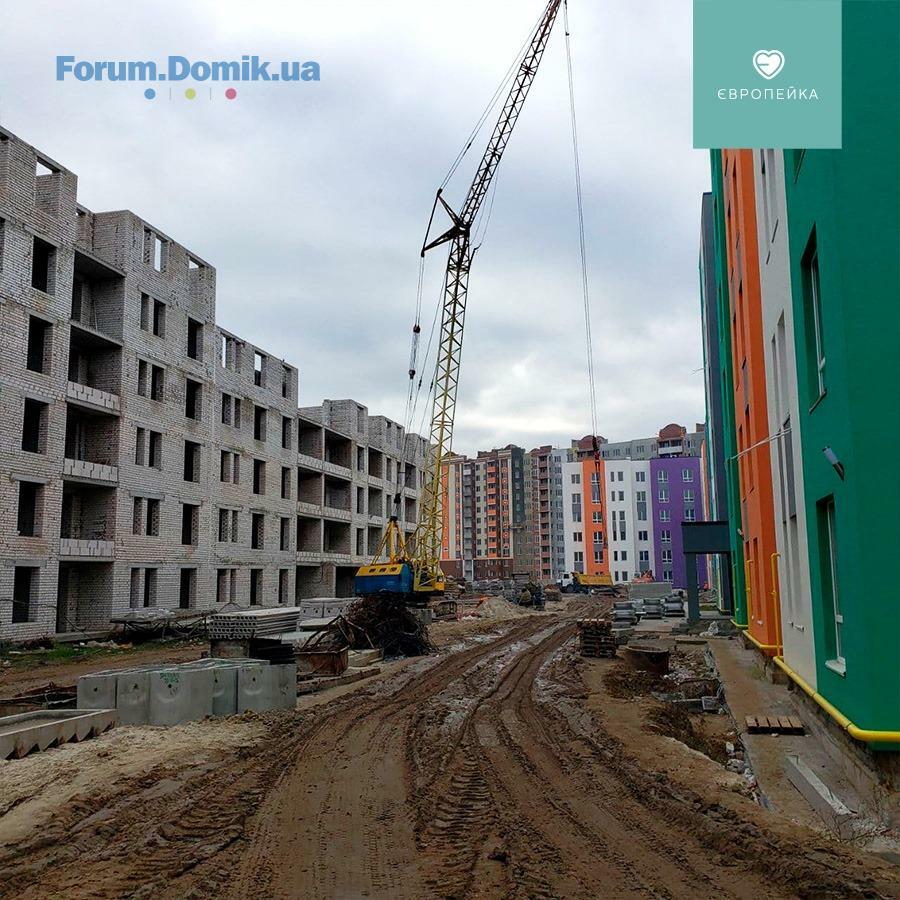

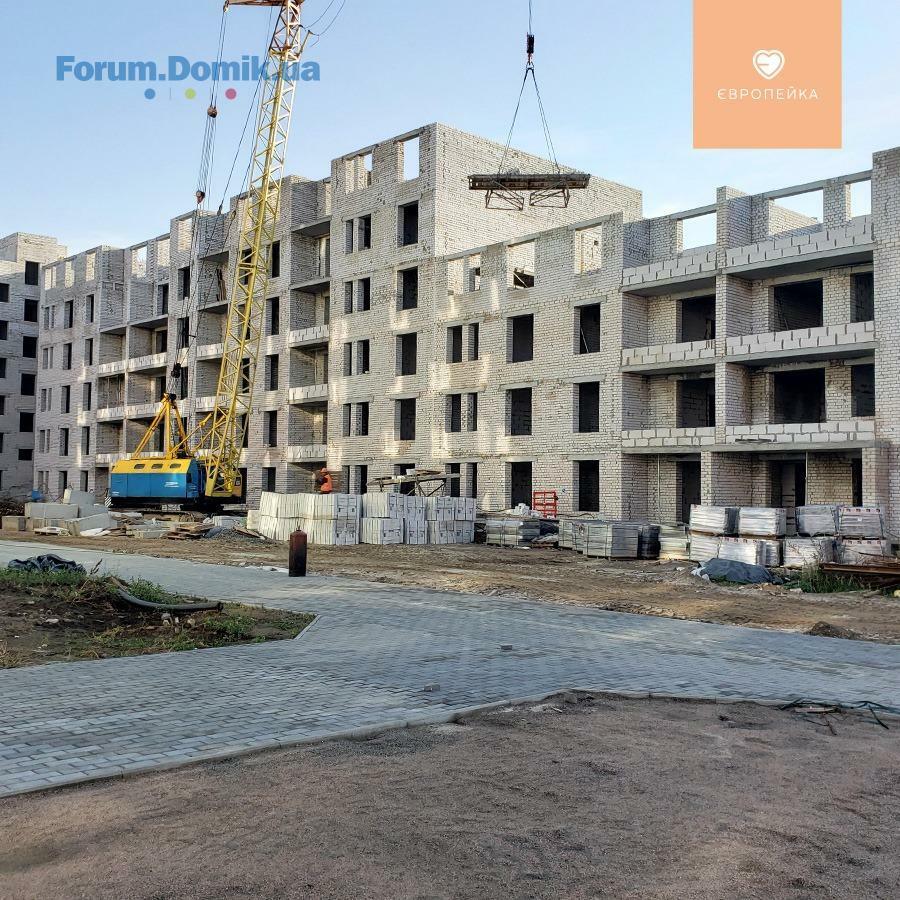

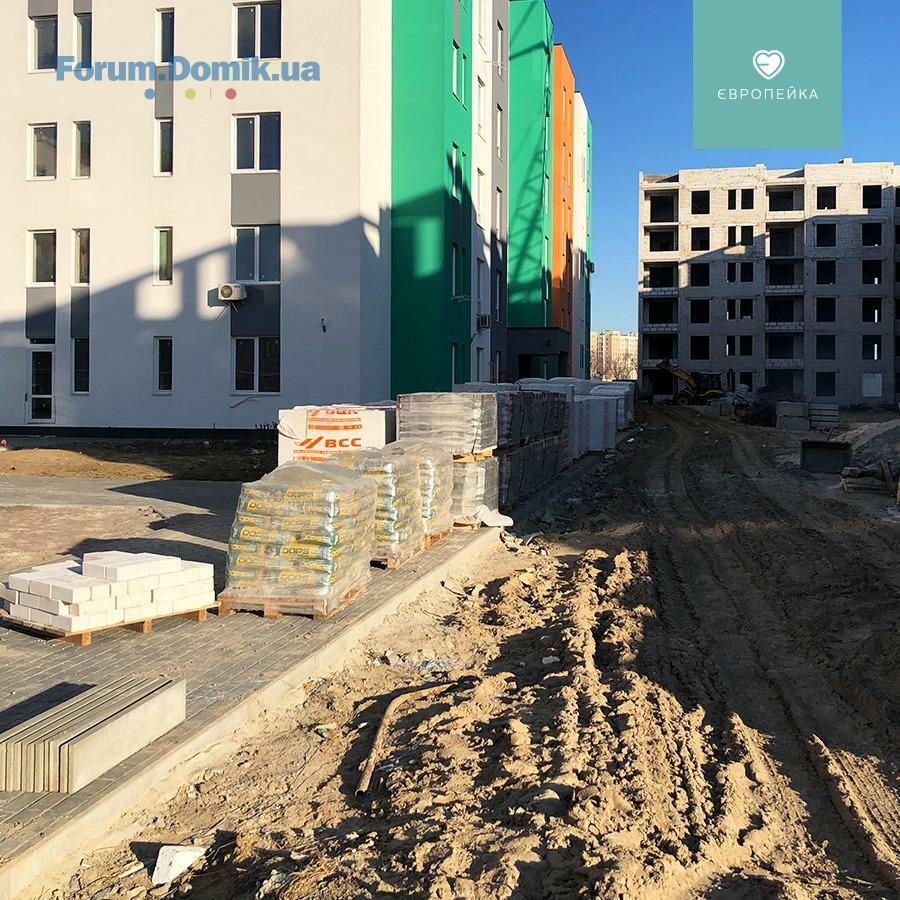

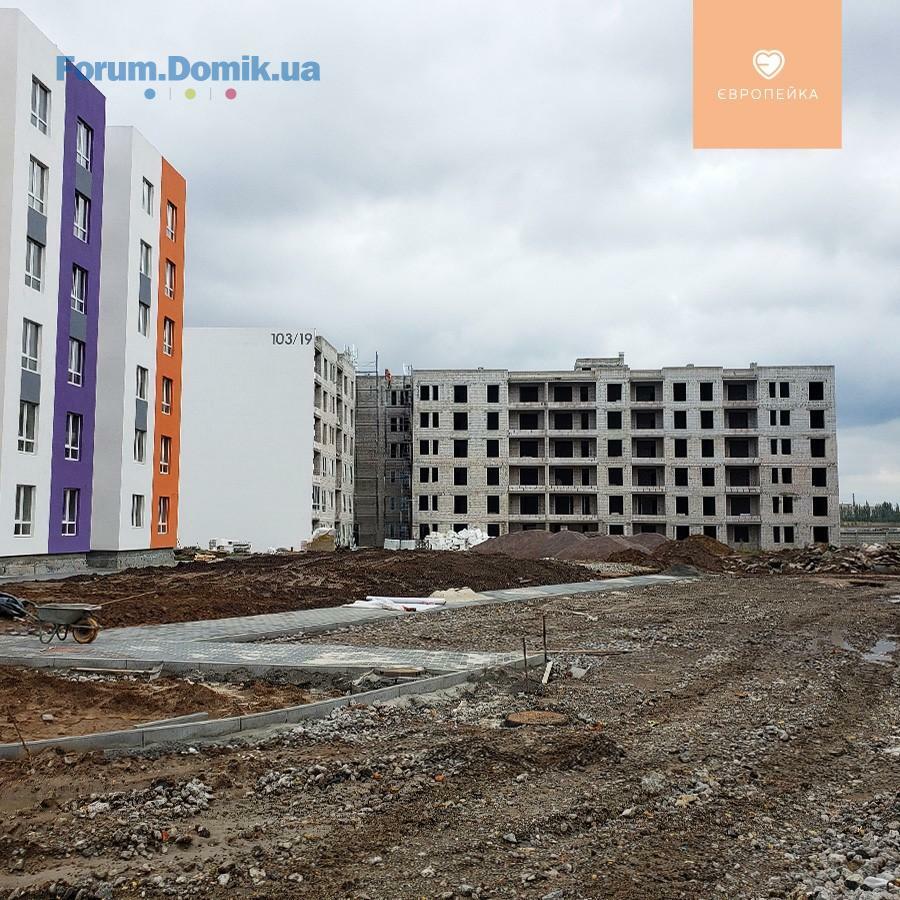

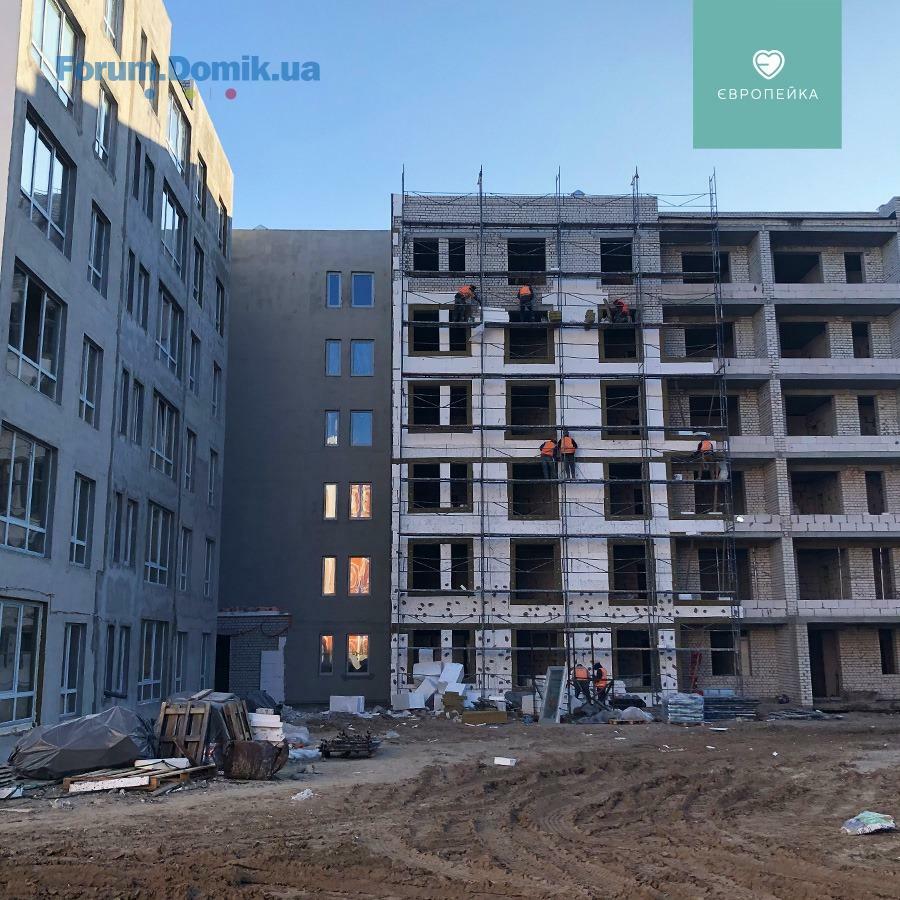

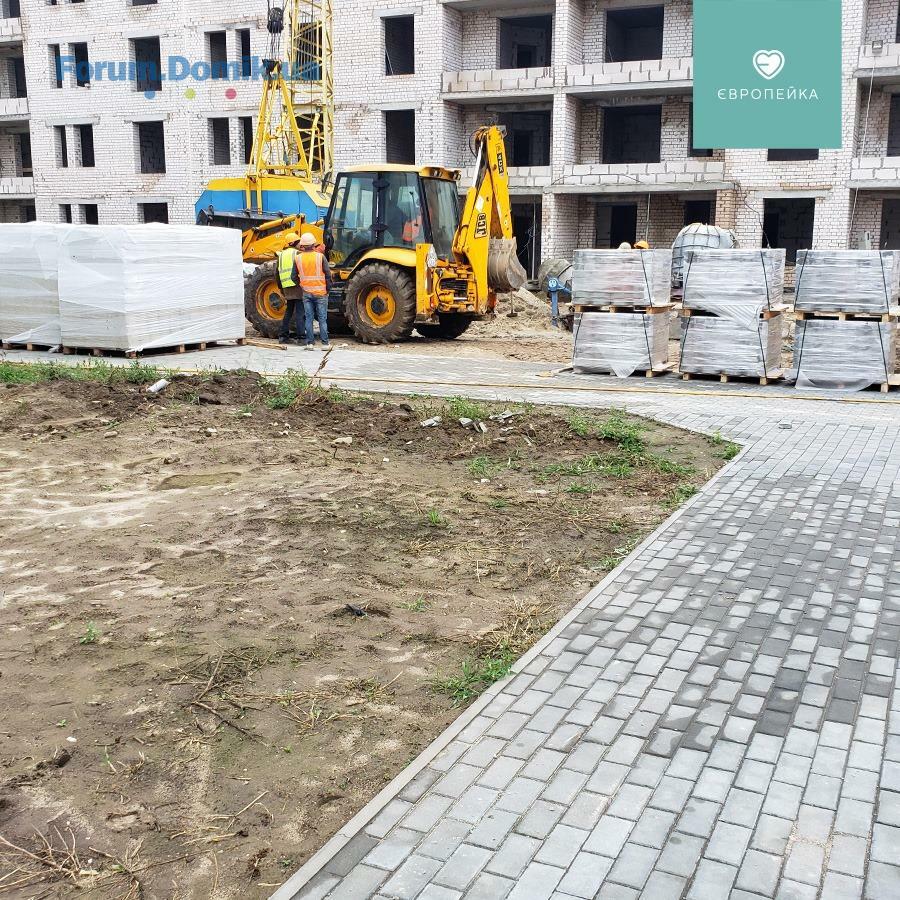

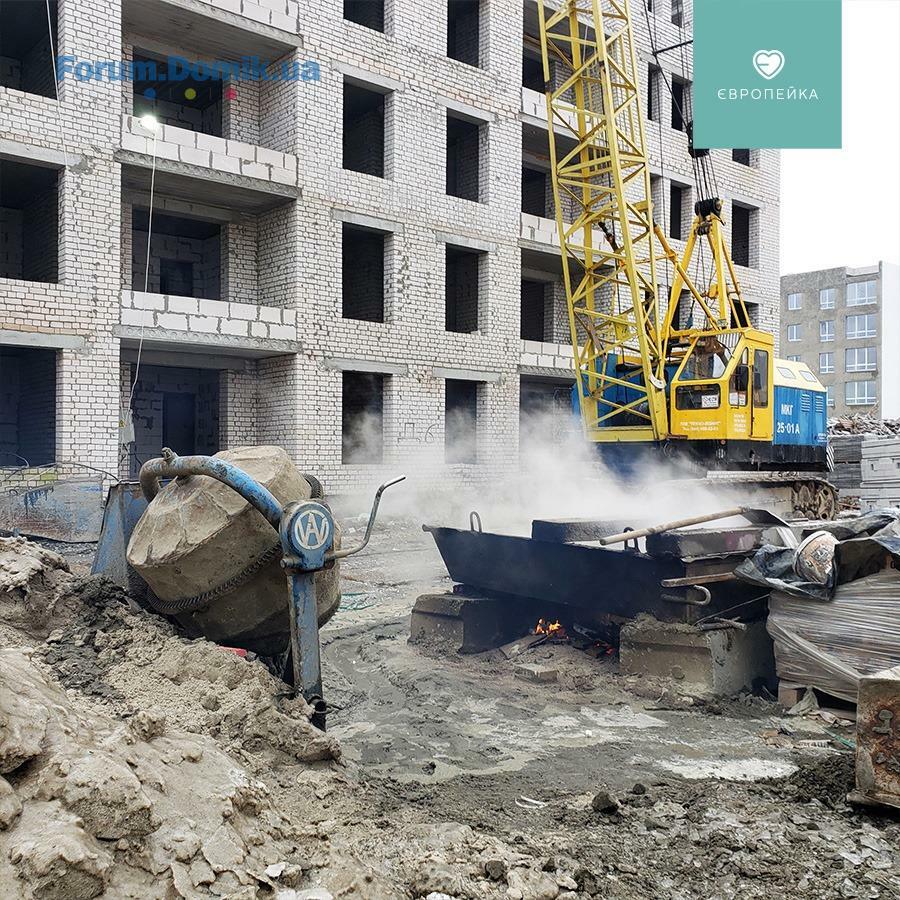

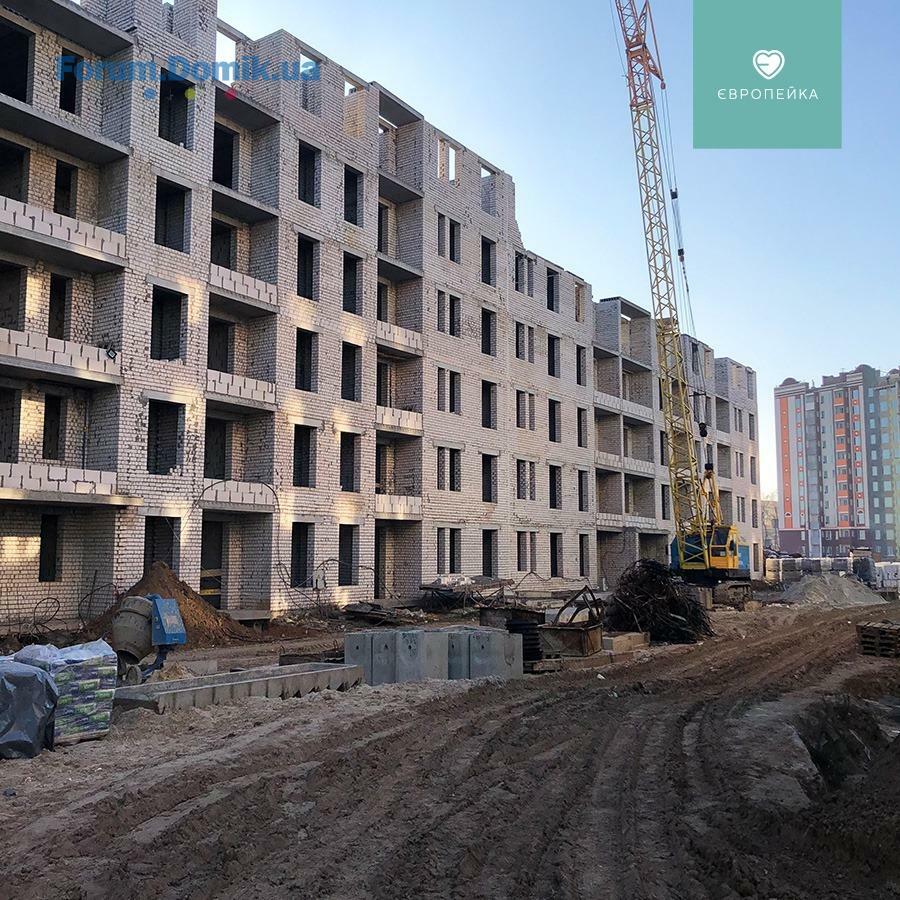

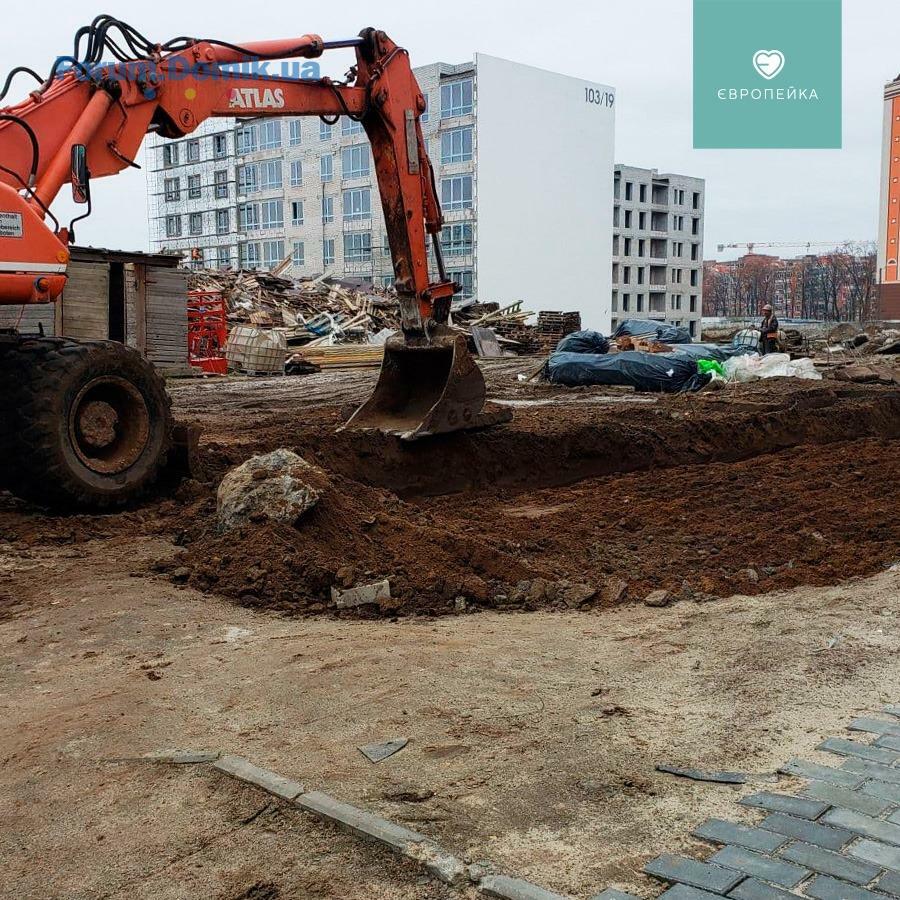

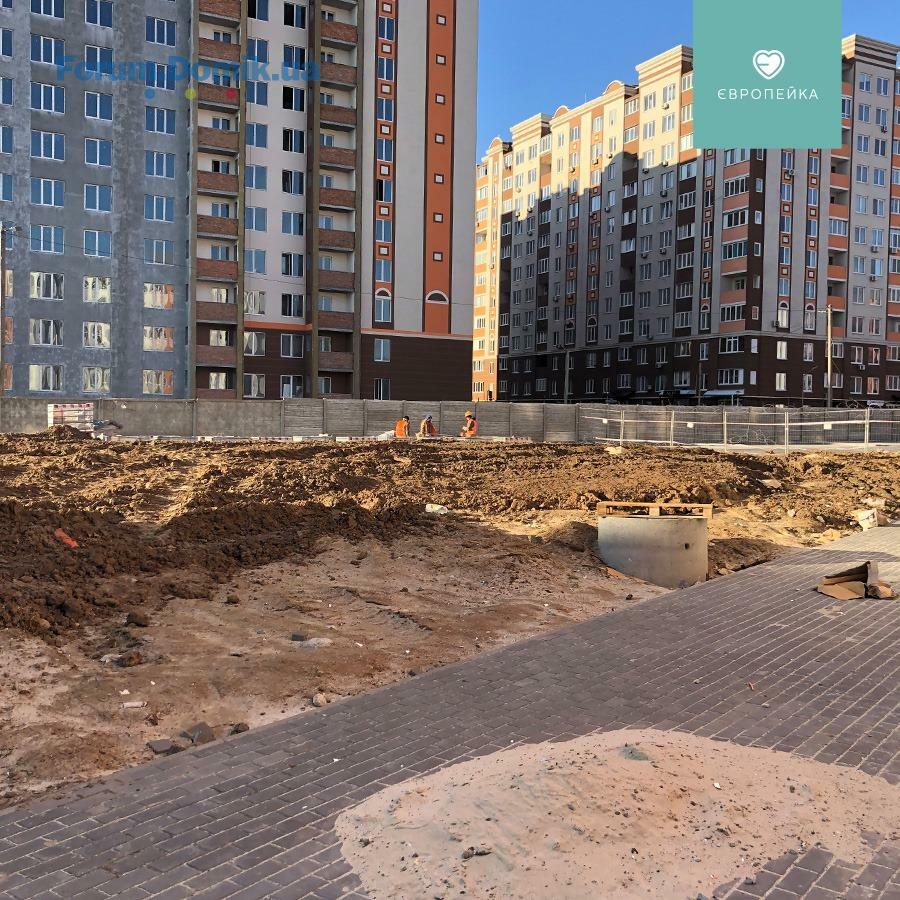

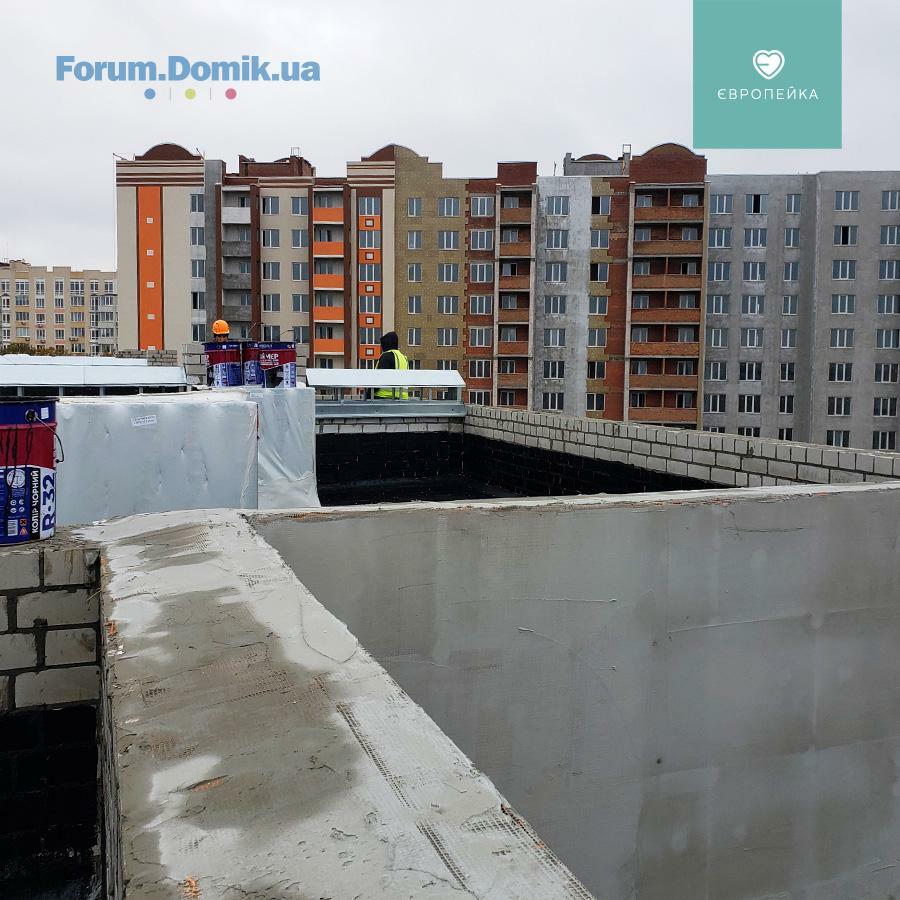

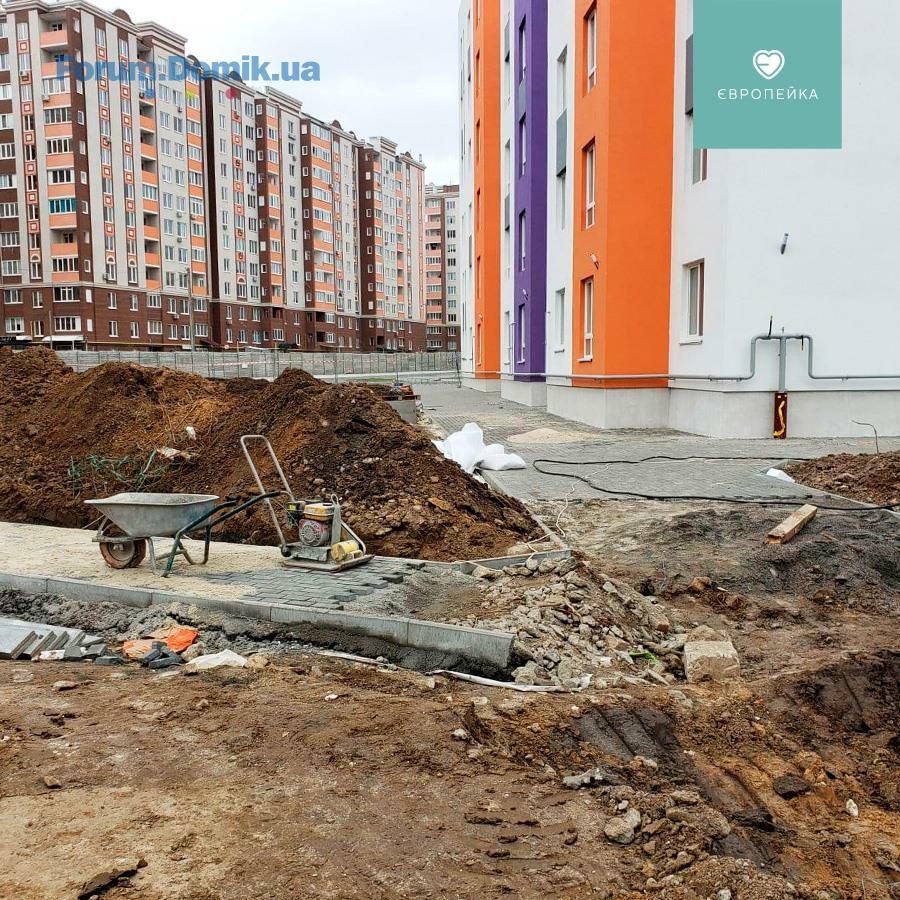

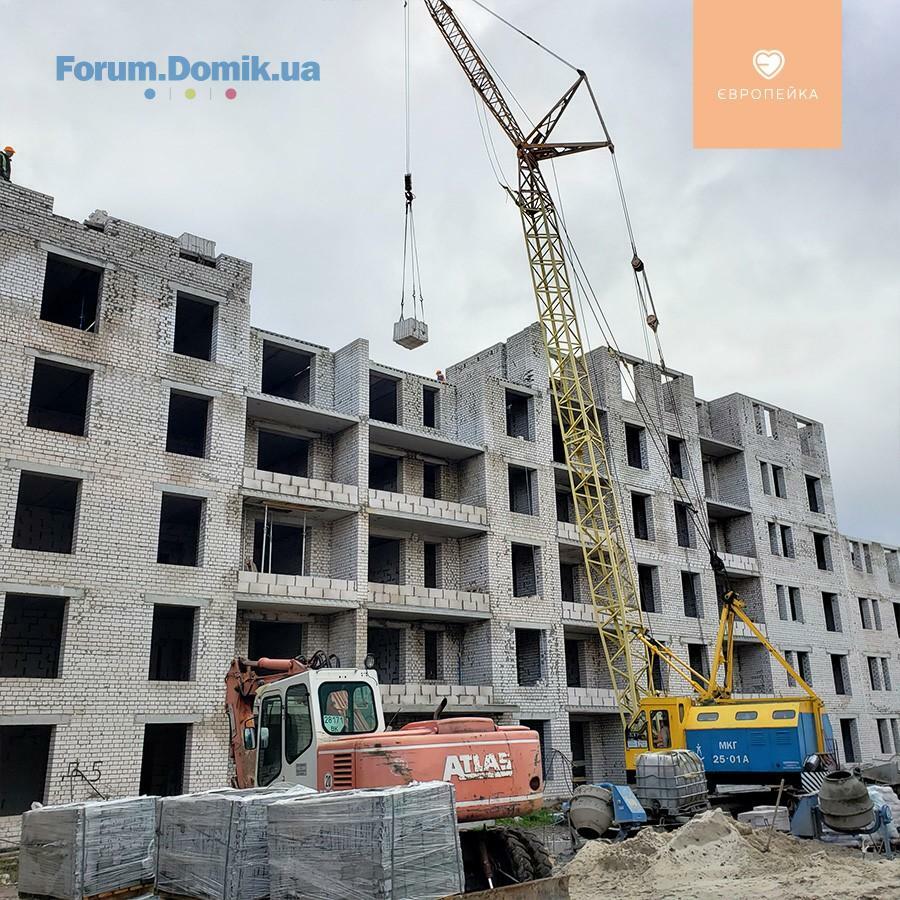

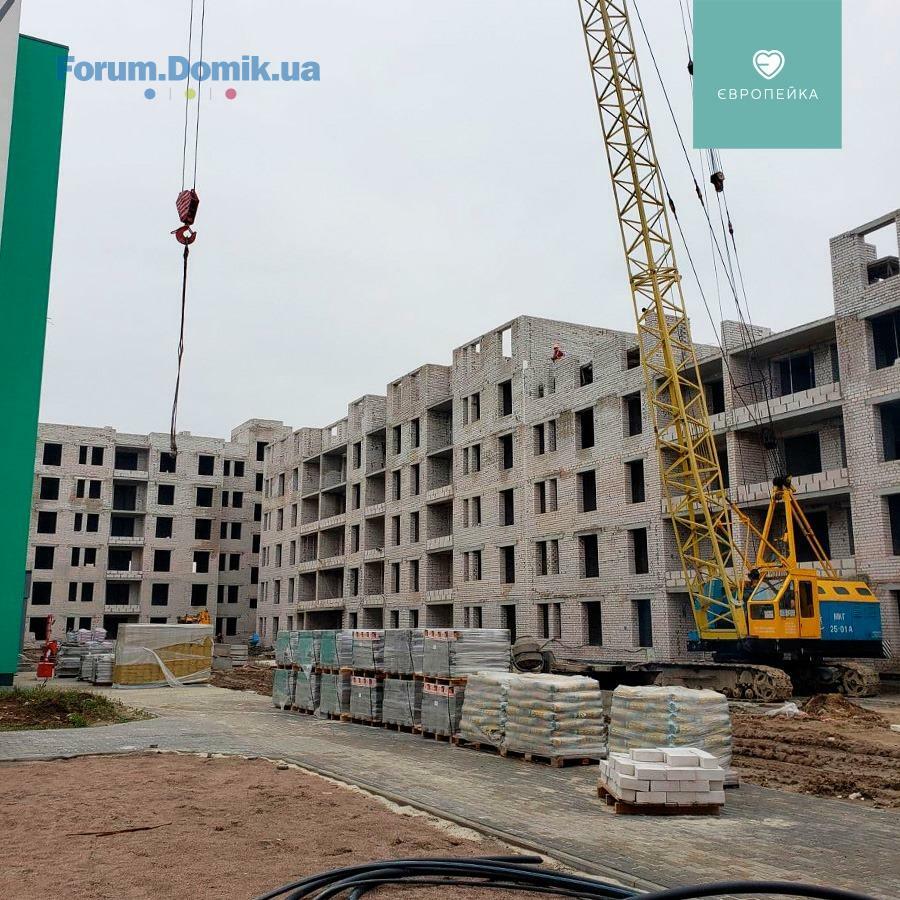

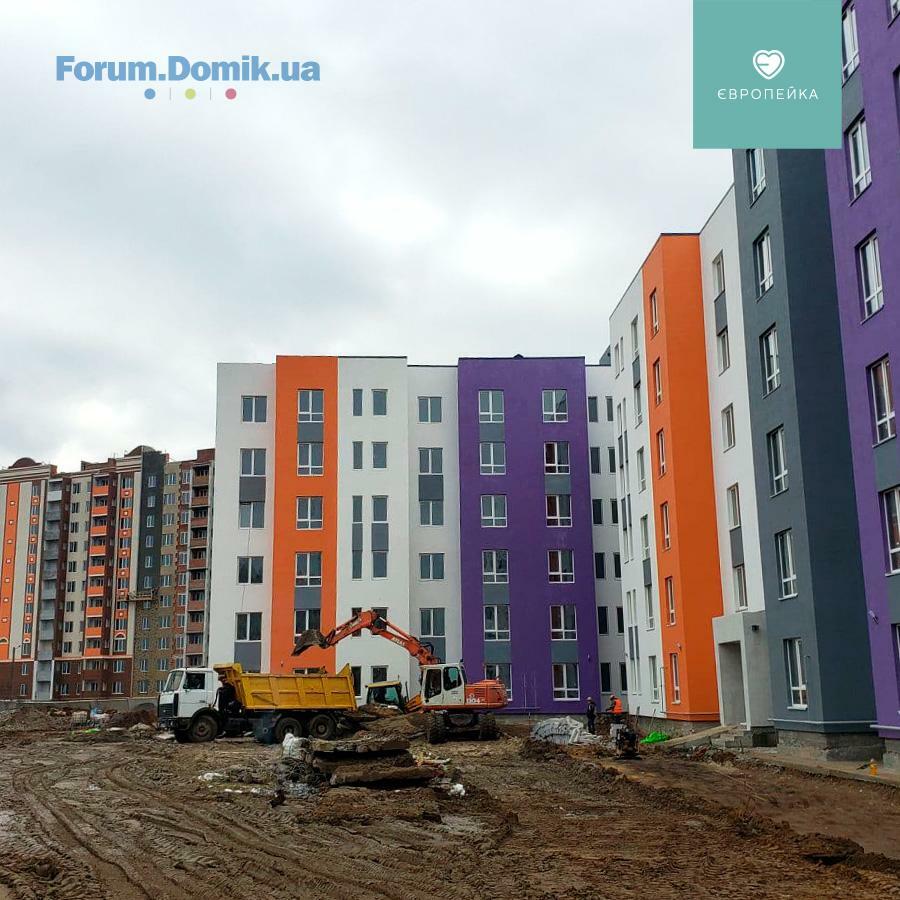

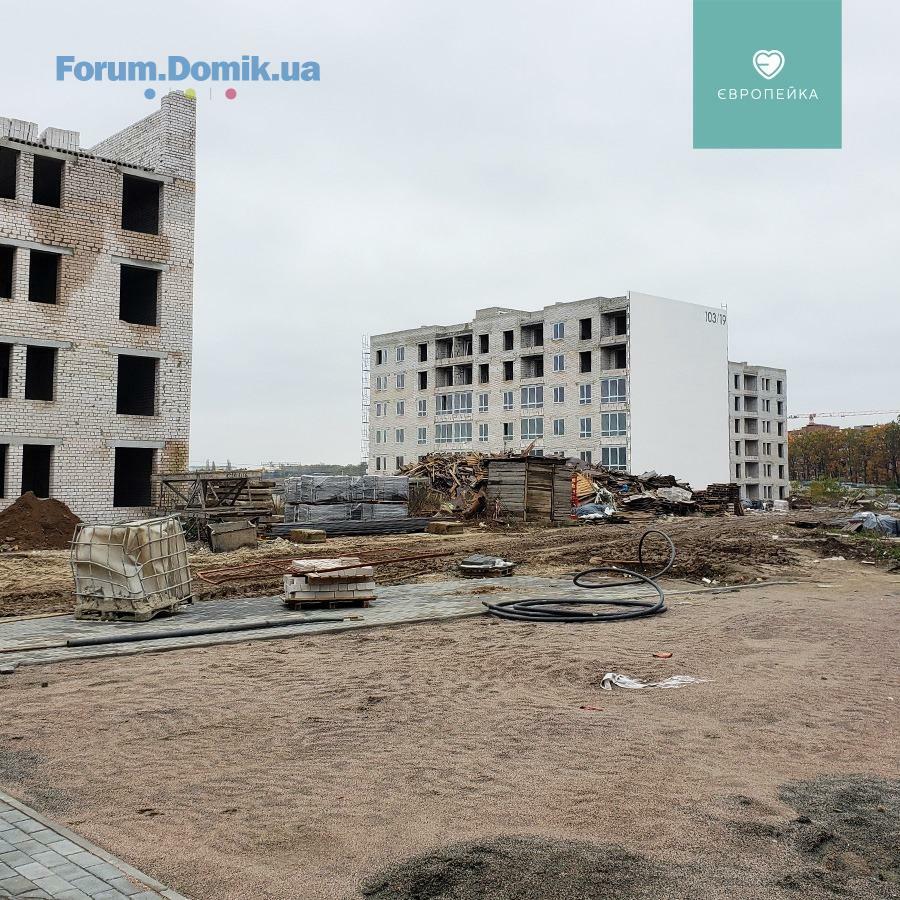

Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/16
1 секція:
• продовжується влаштування благоустрою

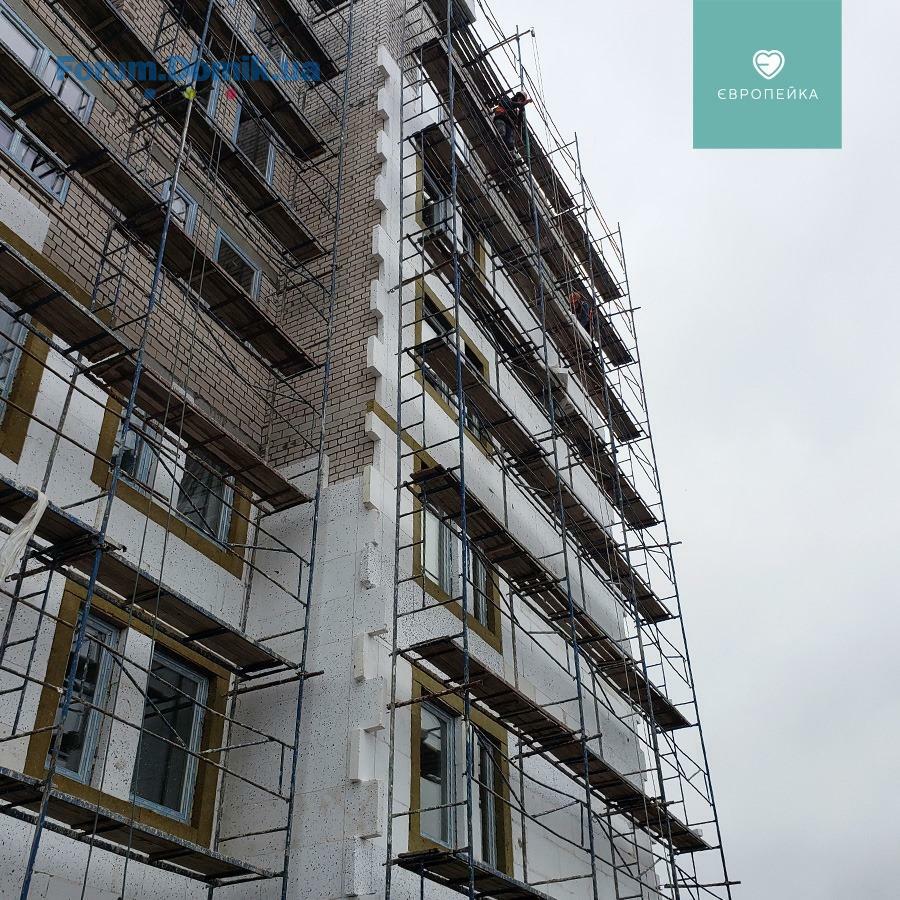

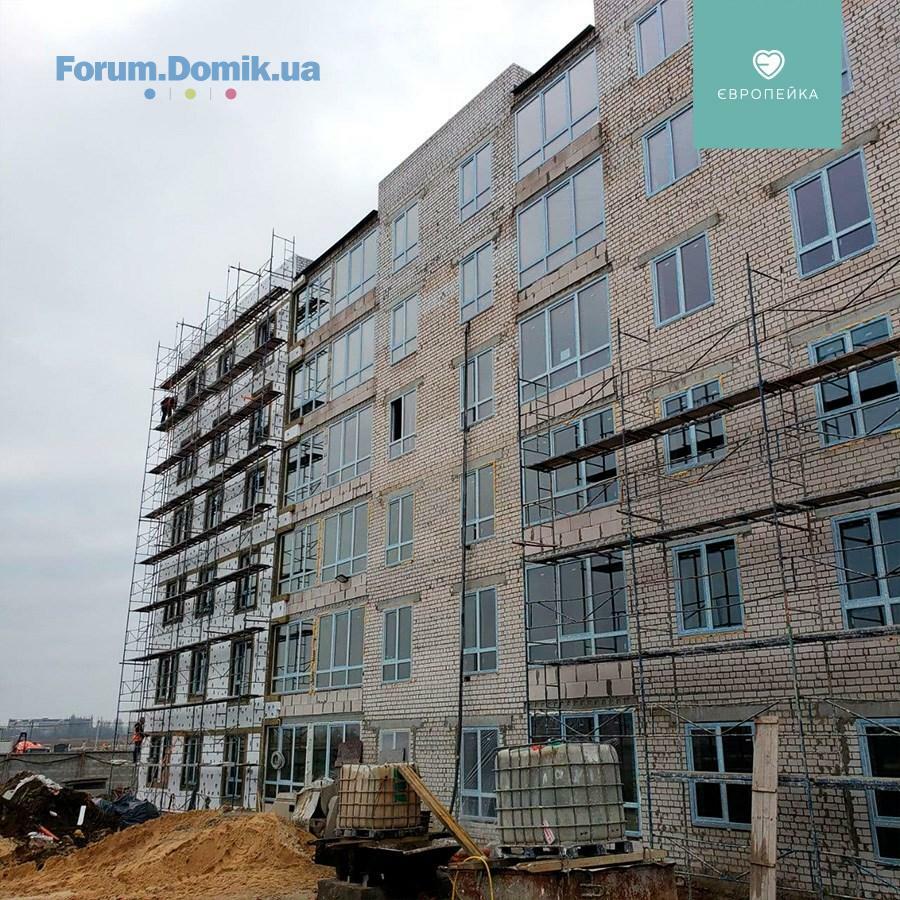

• завершено утеплення фасаду
• завершено роботи по штукатурці стін на поверхах
• виконано роботи по стяжкам
• тривають роботи по влаштуванню МЗК
• триває виготовлення перегородок між кладовими у підвалі
2 секція:
• триває виготовлення перегородок між кладовими у підвалі
• на завершальному етапі утеплення внутрішньої вхідної групи
✅ 103/18
2 секція:
• на завершальному етапі виготовлення цегляних стін на 6 поверсі
✅ 103/19
1 секція:
• триває поклейка першого шару рубероїду
2 секція:
• триває влаштування фасаду
• триває монтаж вікон
• розпочались підготовчі роботи по штукатурці стін
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• завершено утеплення фасаду
• завершено роботи по штукатурці стін на поверхах
• виконано роботи по стяжкам
• тривають роботи по влаштуванню МЗК
• триває виготовлення перегородок між кладовими у підвалі
2 секція:
• триває виготовлення перегородок між кладовими у підвалі
• на завершальному етапі утеплення внутрішньої вхідної групи
✅ 103/18
2 секція:
• на завершальному етапі виготовлення цегляних стін на 6 поверсі
✅ 103/19
1 секція:
• триває поклейка першого шару рубероїду
2 секція:
• триває влаштування фасаду
• триває монтаж вікон
• розпочались підготовчі роботи по штукатурці стін
Ballboa
B
Пользователь
94
22 апреля 2018
21 окт 2020 06:48
Внезапно 3 квартал сдачи 16 дома стал 4. никогда такого не было и вот снова. Круто, что инвесторов даже не уведомляют об такой незначительной мелочи... Прикольно наверное ложить половой орган на людей? ДА, BD?
BD Holding
BH
Представитель
1 193
27 марта 2017
26 окт 2020 18:18
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• тривають роботи по влаштуванню МЗК
• триває виготовлення перегородок між кладовими у підвалі
2 секція:
• триває виготовлення перегородок між кладовими у підвалі
• виконані роботи по встановленню дверей в квартирах
• підготовчі роботи по внутрішній газифікації
✅ 103/18

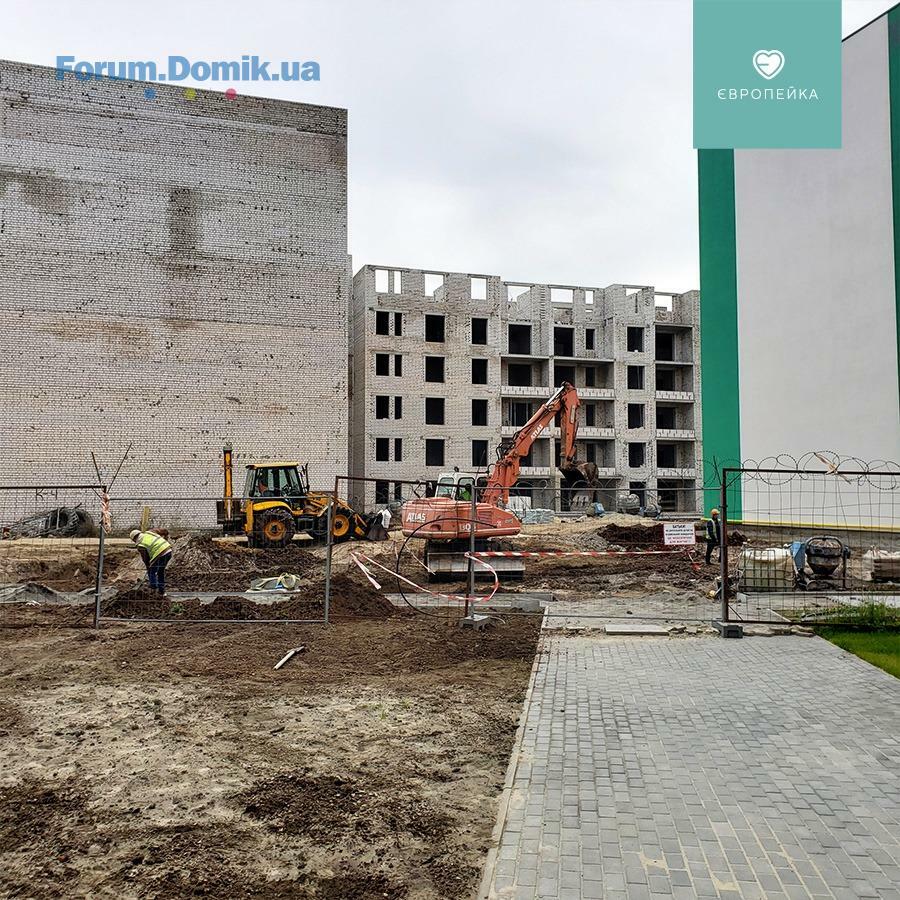

2 секція:
• завершено виготовлення цегляних стін на 6 поверсі
3 секція:
• розпочали монтаж панелей перекриття на 4 поверсі
✅ 103/19
1 секція:
• триває поклейка першого шару рубероїду
2 секція:
• триває влаштування фасаду
• триває монтаж вікон
• тривають роботи по штукатурці стін 2 поверху
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• тривають роботи по влаштуванню МЗК
• триває виготовлення перегородок між кладовими у підвалі
2 секція:
• триває виготовлення перегородок між кладовими у підвалі
• виконані роботи по встановленню дверей в квартирах
• підготовчі роботи по внутрішній газифікації
✅ 103/18
2 секція:
• завершено виготовлення цегляних стін на 6 поверсі
3 секція:
• розпочали монтаж панелей перекриття на 4 поверсі
✅ 103/19
1 секція:
• триває поклейка першого шару рубероїду
2 секція:
• триває влаштування фасаду
• триває монтаж вікон
• тривають роботи по штукатурці стін 2 поверху
Sergei-ukrainer
S
Новичок
6
11 октября 2020
27 окт 2020 16:44
За 27.10.2020 не має інформації щодо робіт по 103/18 перша секція
BD Holding
BH
Представитель
1 193
27 марта 2017
28 окт 2020 07:54
Доброго дня. У звіті описуються роботи, які було виконано. Якщо по вашій секції інформація не вказана, то хвилюватися не варто, всі секції будинку 103/18 буде добудовано і будинок буде здаватися в експлуатацію цілком і повністю, а не посекційно
Ballboa
B
Пользователь
94
22 апреля 2018
28 окт 2020 07:58
Когда там ключи по 16 дому? Обещали и в грудь били себя, что переносов больше не будет. А тут и ответить никто не хочет. Новые инвестора же заходят на эти форумы и видят, как застройщик отвечает... Не самую лучшую рекламу делаете себе. За весь период ожидания ни разу не набрали, не озвучили о переносе. Даже не уточнили и не напомнили о том, что есть еще платежи какие то
BD Holding
BH
Представитель
1 193
27 марта 2017
28 окт 2020 08:46
Доброго дня. По будинку 103/16 ми робимо все для того, щоб видачу ключів розпочати якомога швидше! По секції 2 тривають підготовчі роботи по внутрішній газифікації. Детальна інформація буде пізніше. Ми одразу повідомимо.
BD Holding
BH
Представитель
1 193
27 марта 2017
03 ноя 2020 09:11
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/16
1 секція:

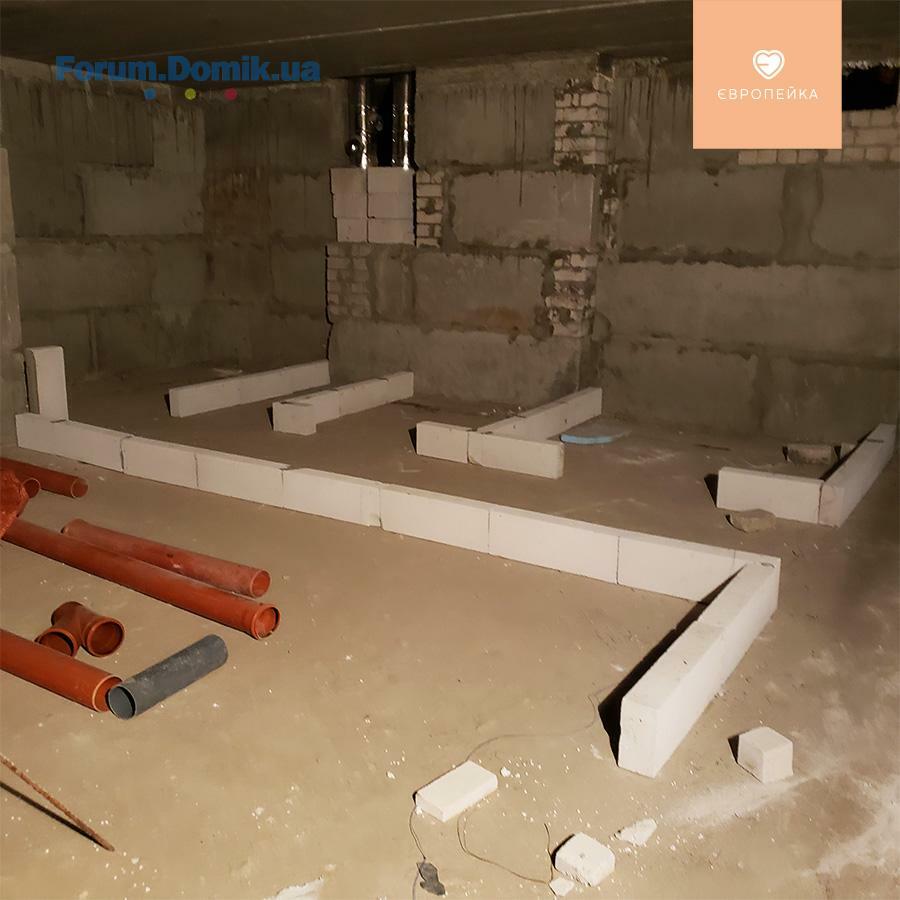

• продовжується влаштування благоустрою
• тривають роботи по влаштуванню МЗК
• триває виготовлення перегородок між кладовими у підвалі
• встановлення вхідних дверей в підїзді
• тривають підготовчі роботи по встановленню дверей в квартири
• тривають сантехнічні роботи, встановлення водяних лічильників
• тривають роботи по монтажу електрощитів
2 секція:
• триває виготовлення перегородок між кладовими у підвалі
• тривають роботи по внутрішній газифікації
✅ 103/18

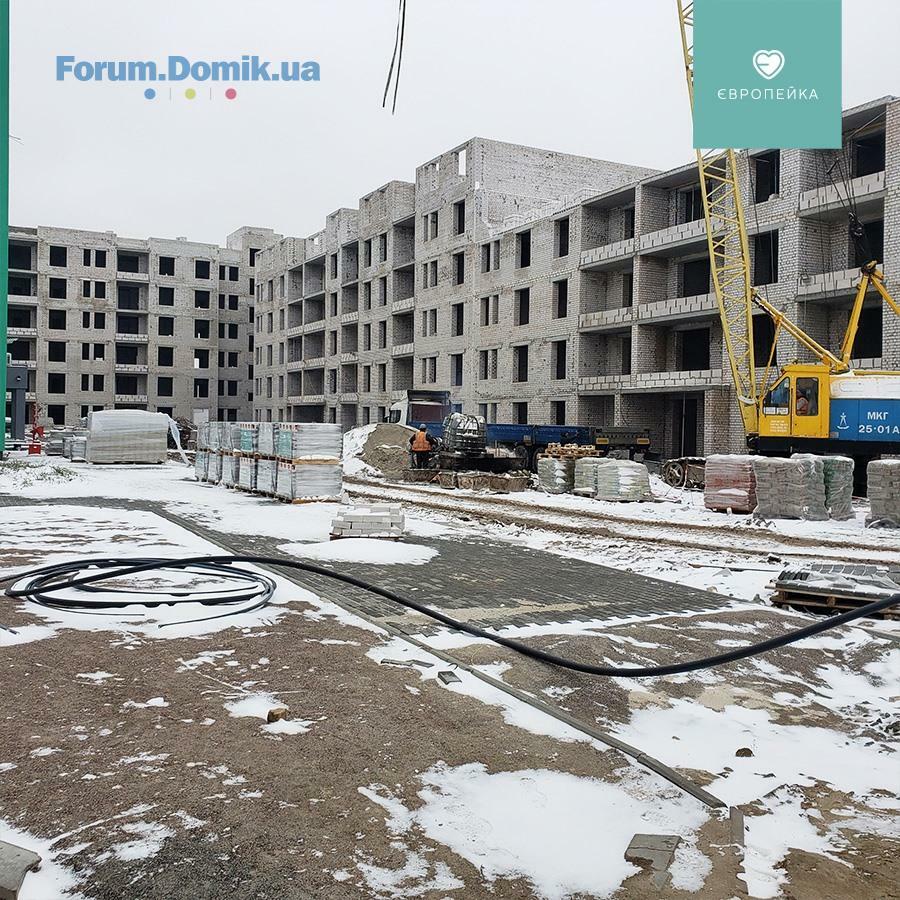

3 секція:
• тривають монтаж панелей перекриття на 4 поверсі
• триває виготовлення несучих стін на 5 поверсі

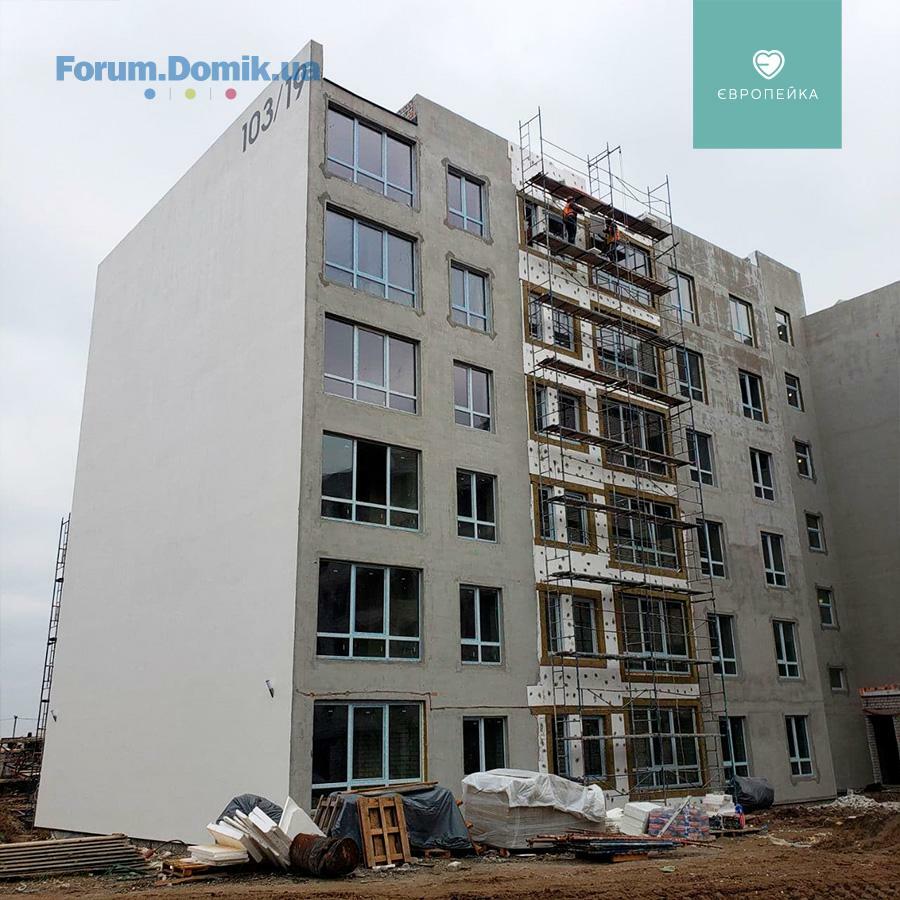

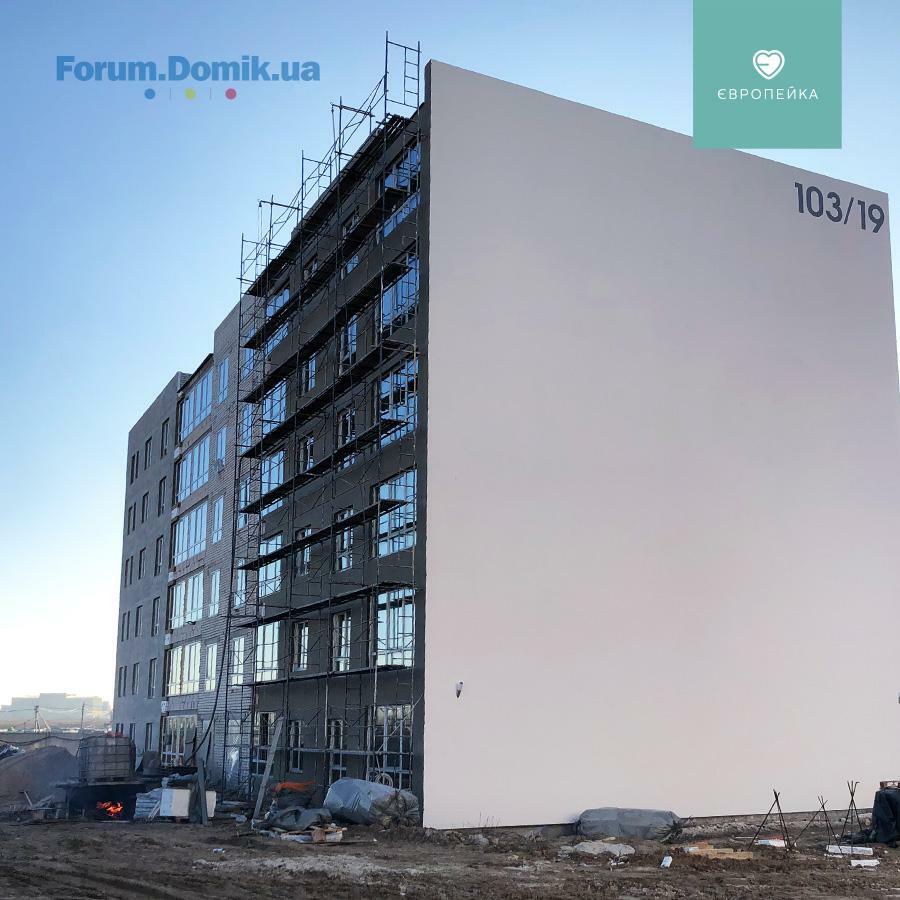

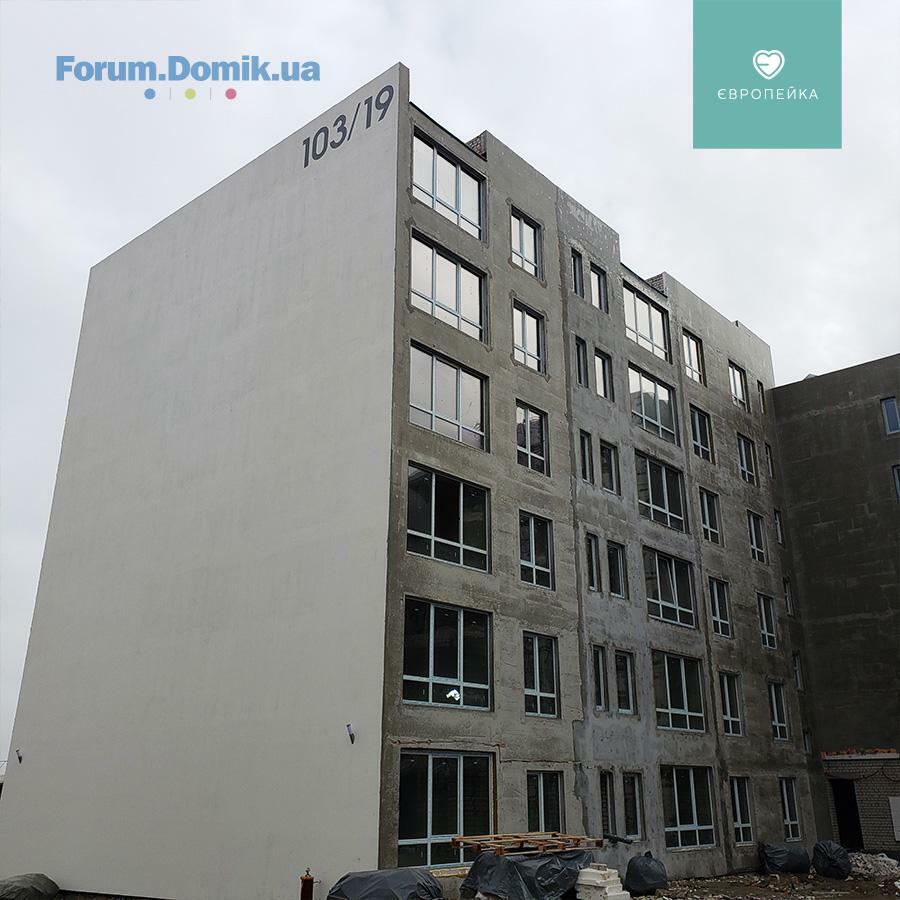

✅ 103/19
1 секція:

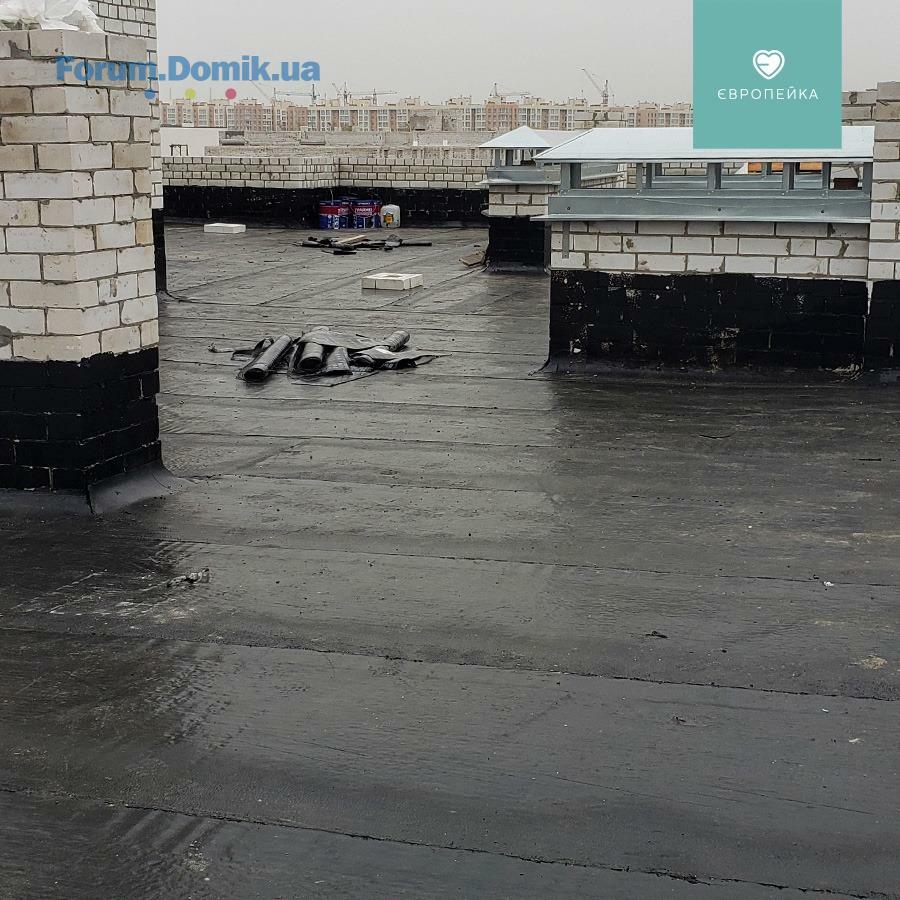

• триває поклейка першого шару рубероїду
2 секція:
• триває влаштування фасаду
• триває монтаж вікон 5-6 поверху
• на завершальному етапі роботи по штукатурці стін 2 поверху
• тривають сантехнічні роботи
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• тривають роботи по влаштуванню МЗК
• триває виготовлення перегородок між кладовими у підвалі
• встановлення вхідних дверей в підїзді
• тривають підготовчі роботи по встановленню дверей в квартири
• тривають сантехнічні роботи, встановлення водяних лічильників
• тривають роботи по монтажу електрощитів
2 секція:
• триває виготовлення перегородок між кладовими у підвалі
• тривають роботи по внутрішній газифікації
✅ 103/18
3 секція:
• тривають монтаж панелей перекриття на 4 поверсі
• триває виготовлення несучих стін на 5 поверсі
✅ 103/19
1 секція:
• триває поклейка першого шару рубероїду
2 секція:
• триває влаштування фасаду
• триває монтаж вікон 5-6 поверху
• на завершальному етапі роботи по штукатурці стін 2 поверху
• тривають сантехнічні роботи
BD Holding
BH
Представитель
1 193
27 марта 2017
03 ноя 2020 09:26
Доброго дня, шановні інвестори будинку 103/16!
З радістю повідомляємо, що ваш будинок знаходиться на фінішній прямій до видачі ключів. І вже в цей четвер з 05.11.2020 можна записатись на огляд квартир. Розпочнемо з 2-го під‘їзду.
Телефонувати з 05.11.2020 за номером: 097-070-93-20 Інфо центр.
З радістю повідомляємо, що ваш будинок знаходиться на фінішній прямій до видачі ключів. І вже в цей четвер з 05.11.2020 можна записатись на огляд квартир. Розпочнемо з 2-го під‘їзду.
Телефонувати з 05.11.2020 за номером: 097-070-93-20 Інфо центр.
BD Holding
BH
Представитель
1 193
27 марта 2017
03 ноя 2020 11:48
Цитата "Ballboa » 28 окт 2020, 10:58":Когда там ключи по 16 дому? Обещали и в грудь били себя, что переносов больше не будет. А тут и ответить никто не хочет. Новые инвестора же заходят на эти форумы и видят, как застройщик отвечает... Не самую лучшую рекламу делаете себе. За весь период ожидания ни разу не набрали, не озвучили о переносе. Даже не уточнили и не напомнили о том, что есть еще платежи какие то
Доброго дня. Зверніть увагу на інформацію вище.
Ballboa
B
Пользователь
94
22 апреля 2018
03 ноя 2020 15:11
Цитата "BD Hоlding » 03.11.2020 11:26":Доброго дня, шановні інвестори будинку 103/16!
З радістю повідомляємо, що ваш будинок знаходиться на фінішній прямій до видачі ключів. І вже в цей четвер з 05.11.2020 можна записатись на огляд квартир. Розпочнемо з 2-го під‘їзду.
Телефонувати з 05.11.2020 за номером: 097-070-93-20 Інфо центр.
Прям очень рады, что Вы вспомнили о нас и проинформировали... И даже лично меня уведомили. Ожидали этой радостной новости на год раньше. Но и на том спасибо. Очень надеемся и верим, что ремонт полноценно можно будет делать не в июне.
BD Holding
BH
Представитель
1 193
27 марта 2017
10 ноя 2020 10:16

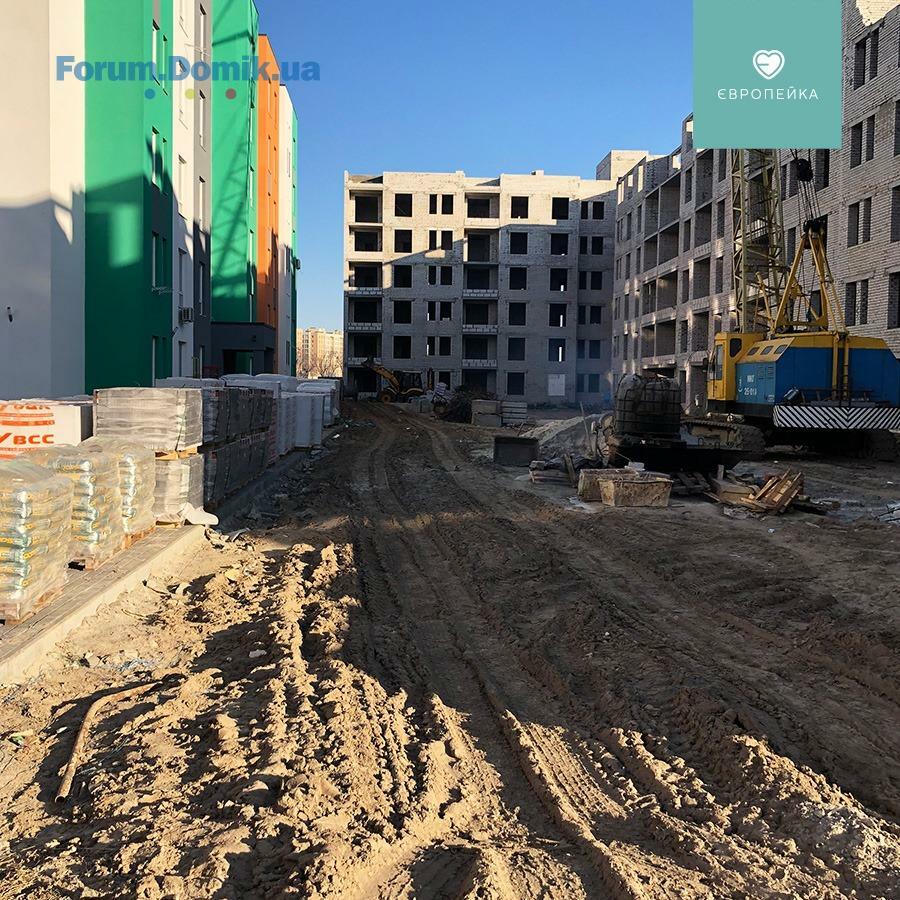

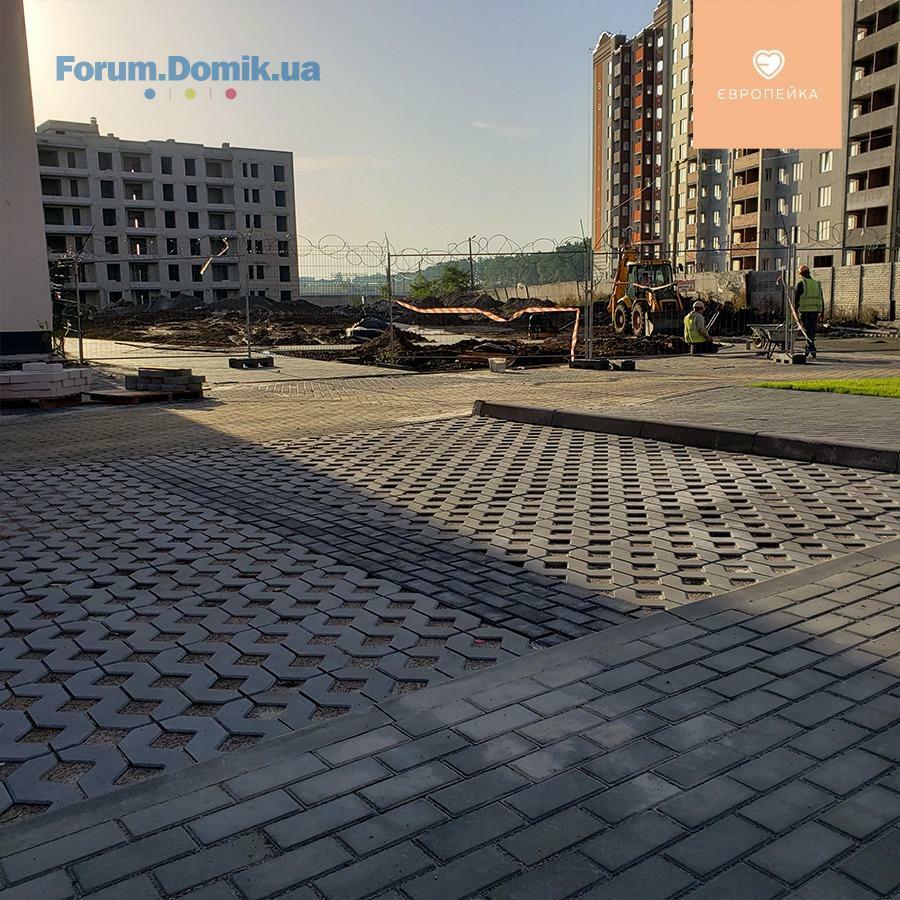

Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• тривають роботи по влаштуванню МЗК
• триває виготовлення перегородок між кладовими у підвалі
• тривають роботи по встановленню дверей в квартири
• завершено сантехнічні роботи та встановлення водяних лічильників
• тривають роботи по монтажу електрощитів
• газифікація будинку
2 секція:
• триває виготовлення перегородок між кладовими у підвалі
• тривають роботи по внутрішній газифікації
• монтаж вхідних дверей в під'їзд
✅ 103/18
3 секція:
• завершено монтаж панелей перекриття на 4 поверсі
• триває виготовлення несучих стін на 5 поверсі
✅ 103/19
1 секція:
• триває поклейка першого шару рубероїду
2 секція:
• триває влаштування фасаду
• на завершальному етапі монтаж вікон 5-6 поверху
• завершено роботи по штукатурці стін 2 поверху, тривають роботи на 3 поверсі
• тривають сантехнічні роботи
• підготовчі роботи до поклейки рубероїду
• розпочали сантехнічні роботи
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• тривають роботи по влаштуванню МЗК
• триває виготовлення перегородок між кладовими у підвалі
• тривають роботи по встановленню дверей в квартири
• завершено сантехнічні роботи та встановлення водяних лічильників
• тривають роботи по монтажу електрощитів
• газифікація будинку
2 секція:
• триває виготовлення перегородок між кладовими у підвалі
• тривають роботи по внутрішній газифікації
• монтаж вхідних дверей в під'їзд
✅ 103/18
3 секція:
• завершено монтаж панелей перекриття на 4 поверсі
• триває виготовлення несучих стін на 5 поверсі
✅ 103/19
1 секція:
• триває поклейка першого шару рубероїду
2 секція:
• триває влаштування фасаду
• на завершальному етапі монтаж вікон 5-6 поверху
• завершено роботи по штукатурці стін 2 поверху, тривають роботи на 3 поверсі
• тривають сантехнічні роботи
• підготовчі роботи до поклейки рубероїду
• розпочали сантехнічні роботи
BD Holding
BH
Представитель
1 193
27 марта 2017
17 ноя 2020 12:32

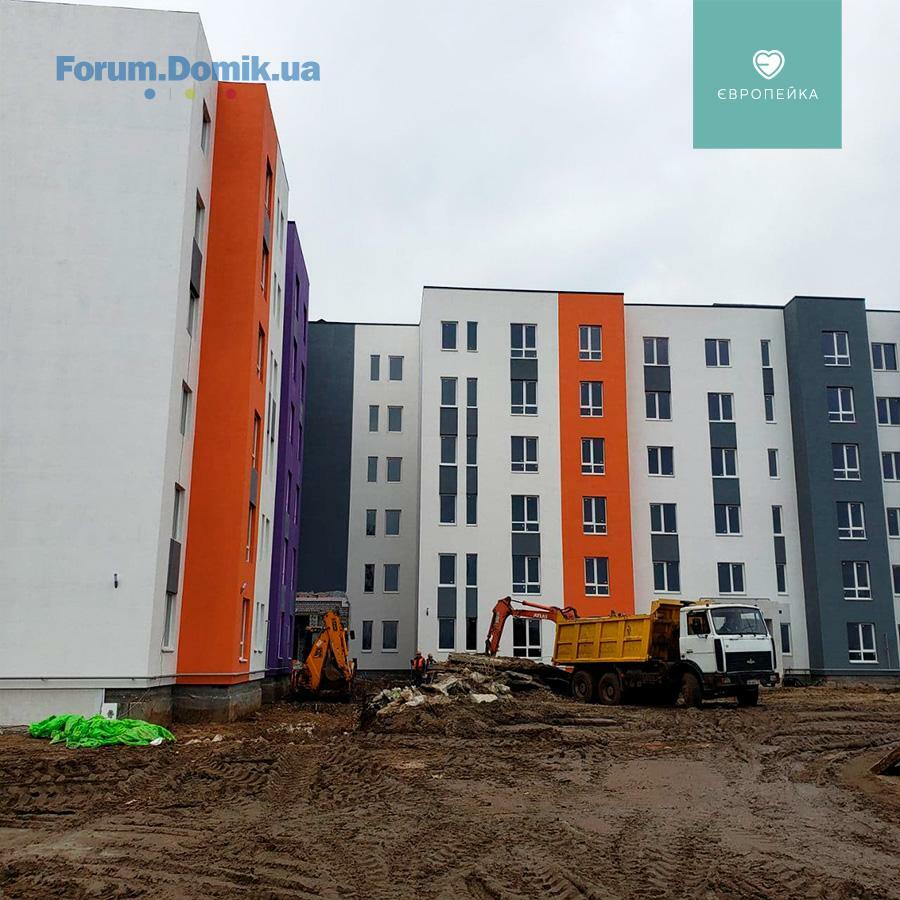

Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• тривають роботи по влаштуванню МЗК
• триває виготовлення перегородок між кладовими у підвалі
• завершено роботи по встановленню дверей в квартири
• завершено роботи по монтажу електрощитів
• триває газифікація будинку
• на завершальному етапі монтаж вхідних дверей в під’їзд
2 секція:
• на завершальному етапі виготовлення перегородок між кладовими у підвалі
• на завершальному етапі роботи по внутрішній газифікації
• завершено монтаж вхідних дверей в під’їзд

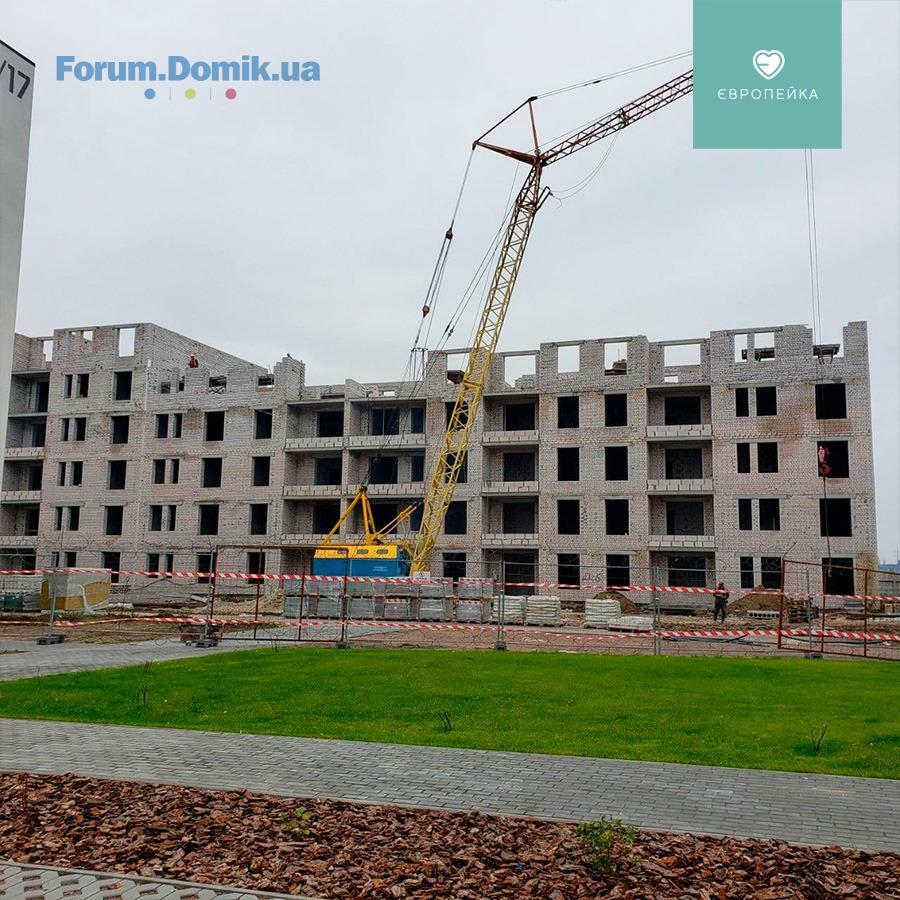

✅ 103/17
• розпочали монтаж газових котлів
✅ 103/18
3 секція:
• триває виготовлення несучих стін на 5 поверсі
✅ 103/19
1 секція:
• на завершальному етапі поклейка першого шару рубероїду
2 секція:
• триває влаштування фасаду
• на завершальному етапі монтаж вікон 1 поверху, з 2 по 6 виконано
• завершено роботи по штукатурці стін 3 поверху, тривають роботи на 4 поверсі
• тривають сантехнічні роботи
• триває поклейка першого шару рубероїду
• влаштування зовнішніх мереж каналізації та відведення дощової води
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• тривають роботи по влаштуванню МЗК
• триває виготовлення перегородок між кладовими у підвалі
• завершено роботи по встановленню дверей в квартири
• завершено роботи по монтажу електрощитів
• триває газифікація будинку
• на завершальному етапі монтаж вхідних дверей в під’їзд
2 секція:
• на завершальному етапі виготовлення перегородок між кладовими у підвалі
• на завершальному етапі роботи по внутрішній газифікації
• завершено монтаж вхідних дверей в під’їзд
✅ 103/17
• розпочали монтаж газових котлів
✅ 103/18
3 секція:
• триває виготовлення несучих стін на 5 поверсі
✅ 103/19
1 секція:
• на завершальному етапі поклейка першого шару рубероїду
2 секція:
• триває влаштування фасаду
• на завершальному етапі монтаж вікон 1 поверху, з 2 по 6 виконано
• завершено роботи по штукатурці стін 3 поверху, тривають роботи на 4 поверсі
• тривають сантехнічні роботи
• триває поклейка першого шару рубероїду
• влаштування зовнішніх мереж каналізації та відведення дощової води
BD Holding
BH
Представитель
1 193
27 марта 2017
26 ноя 2020 07:20
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• тривають роботи по влаштуванню МЗК
• триває виготовлення перегородок між кладовими у підвалі

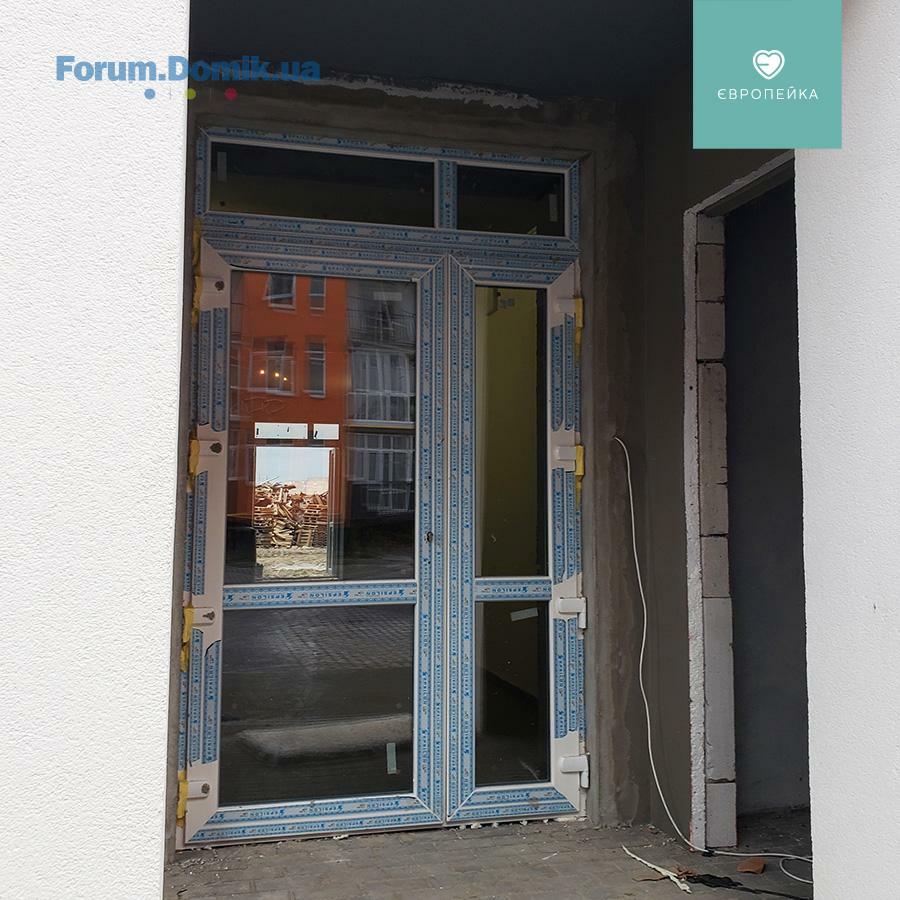

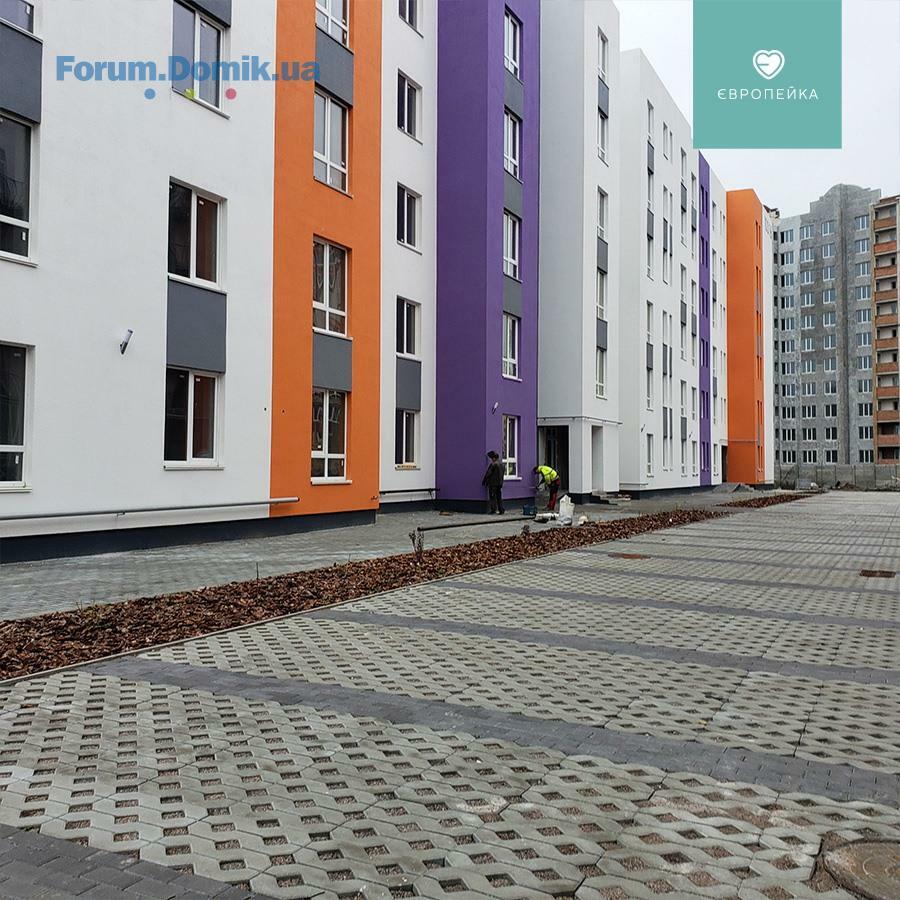

• триває газифікація будинку
• завершено монтаж вхідних дверей в під’їзд
2 секція:
• завершено виготовлення перегородок між кладовими у підвалі
• завершено роботи по внутрішній газифікації

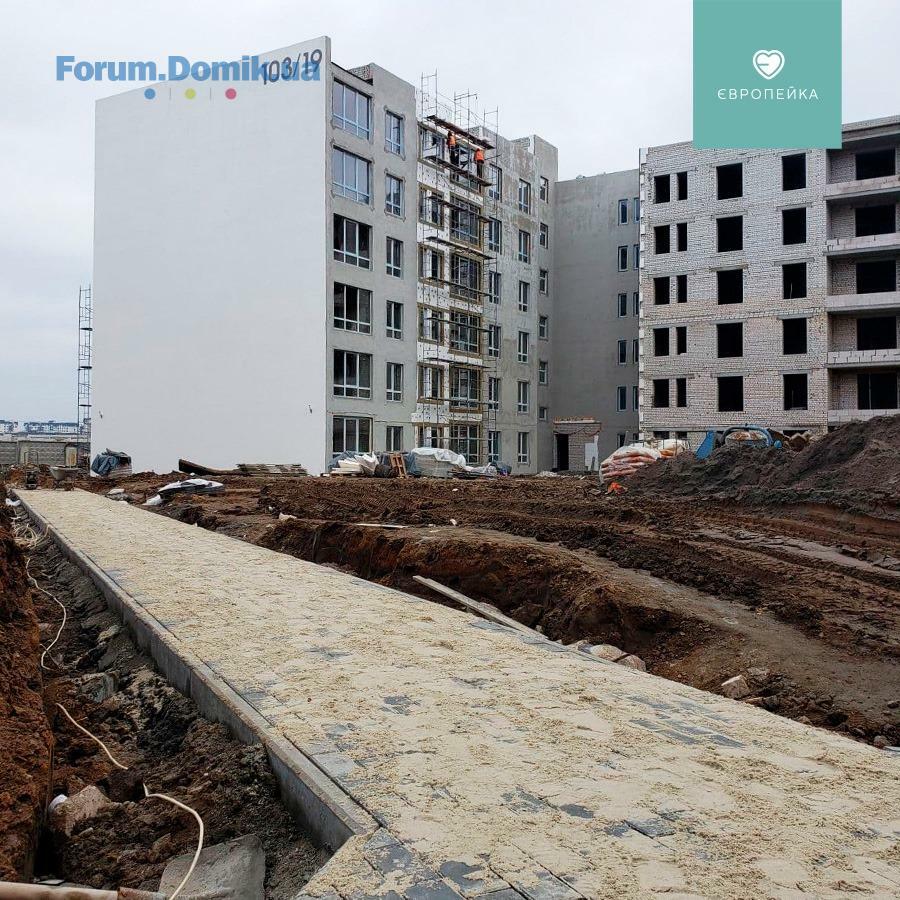

✅ 103/17
• завершено монтаж газових котлів
✅ 103/18

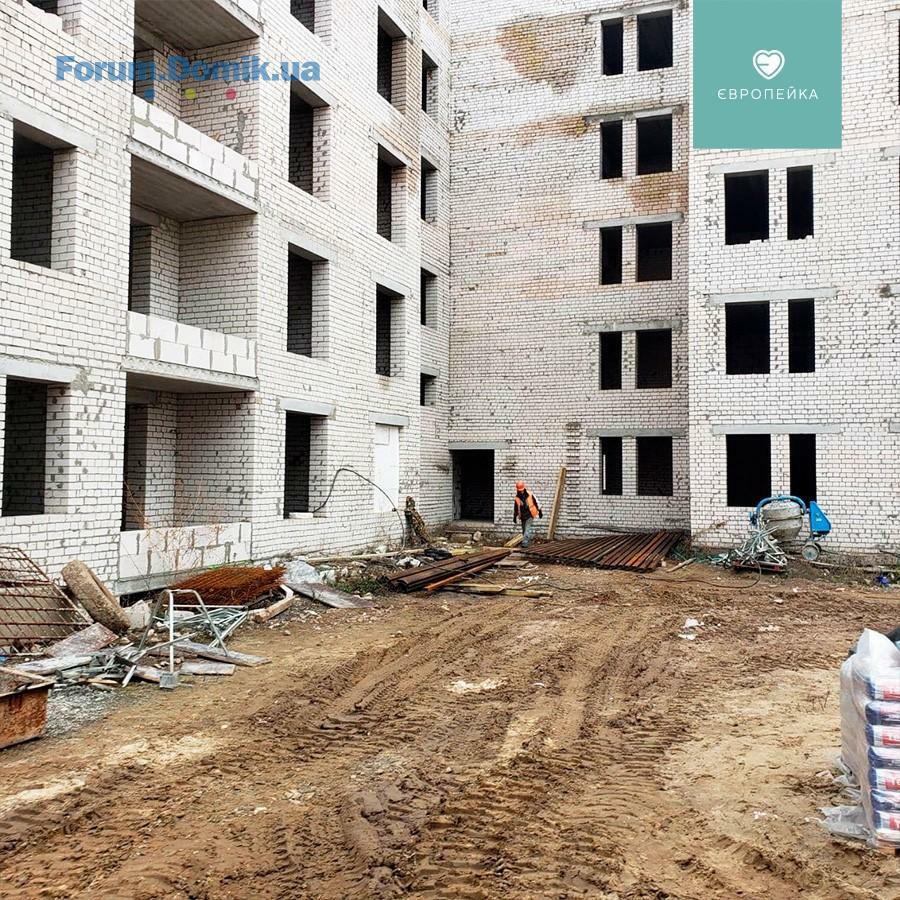

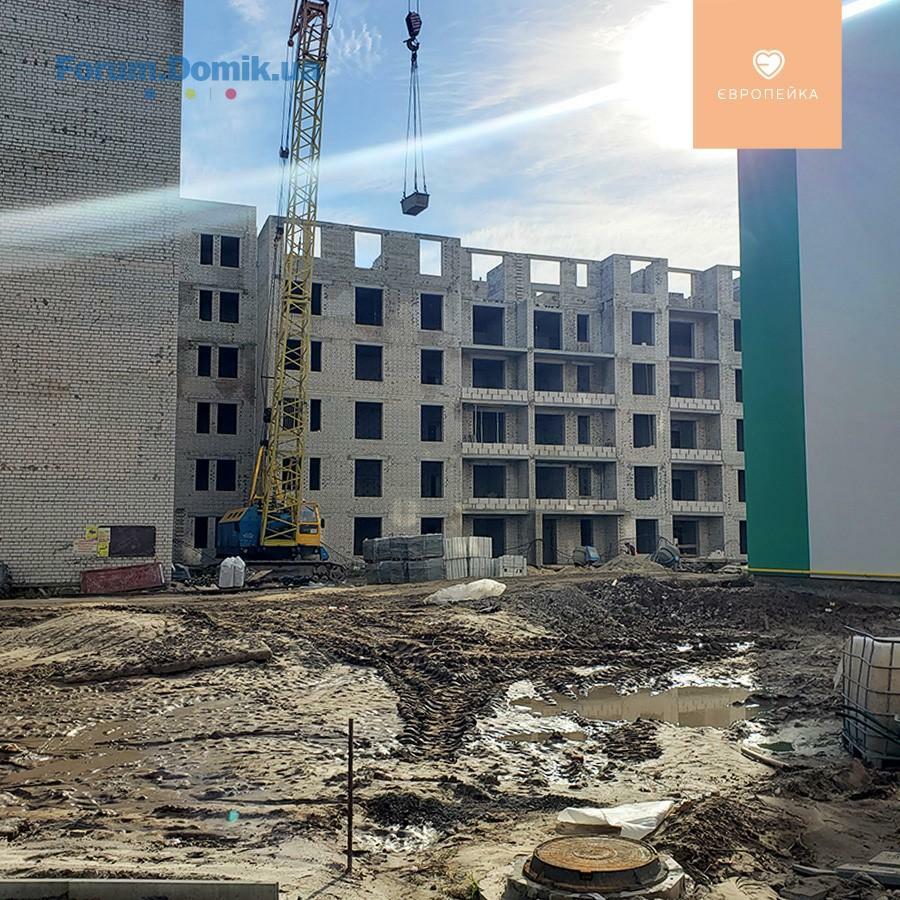

3 секція:

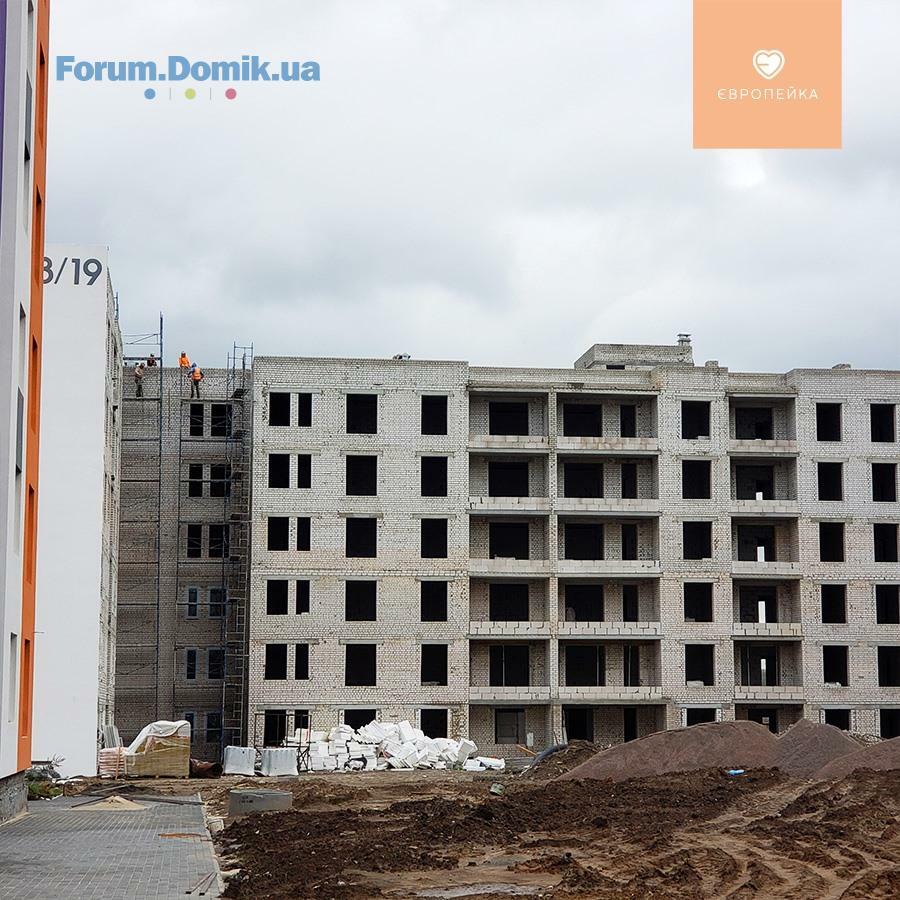

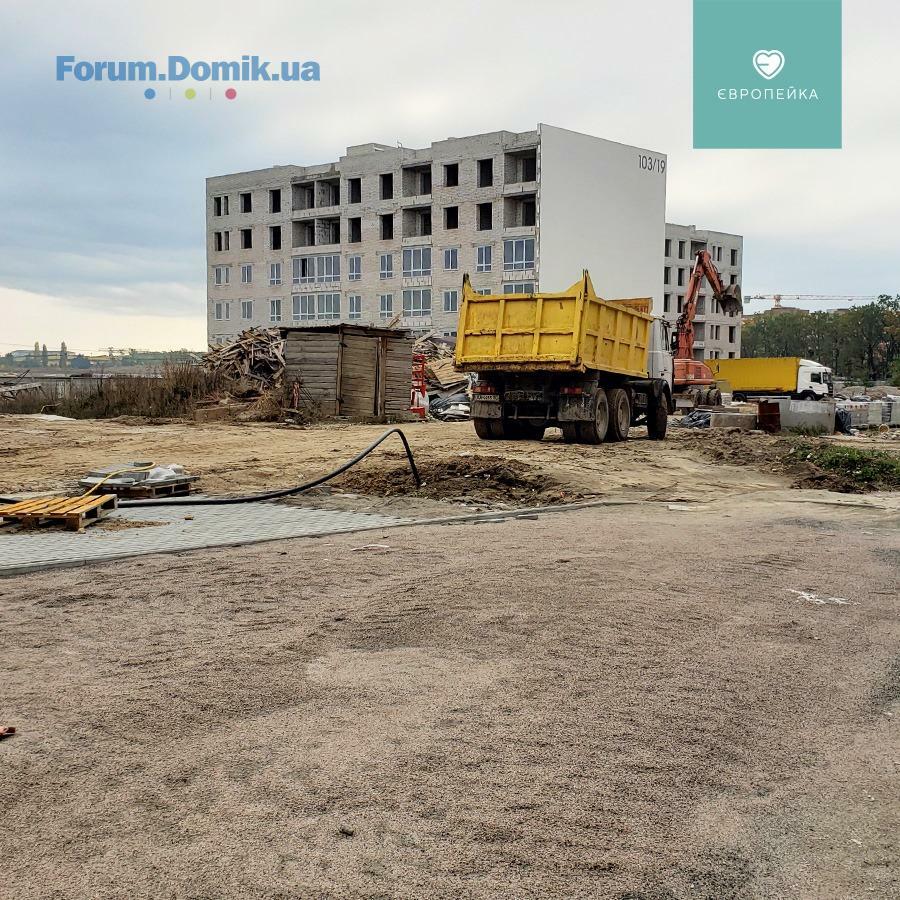

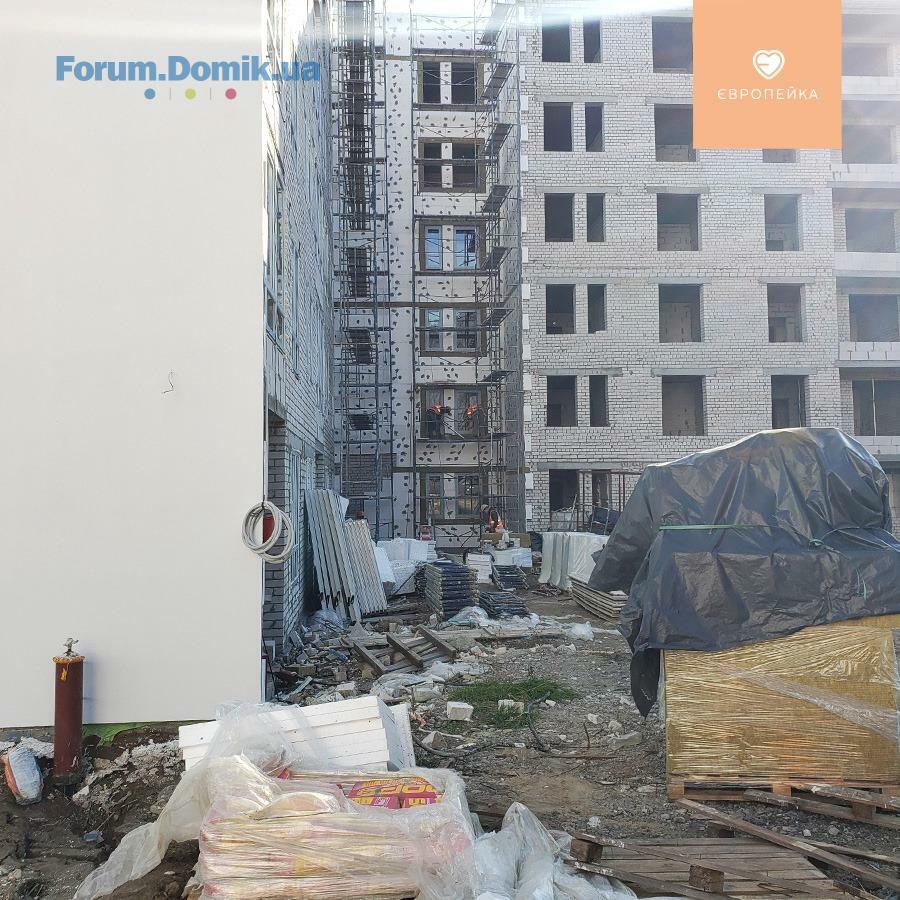

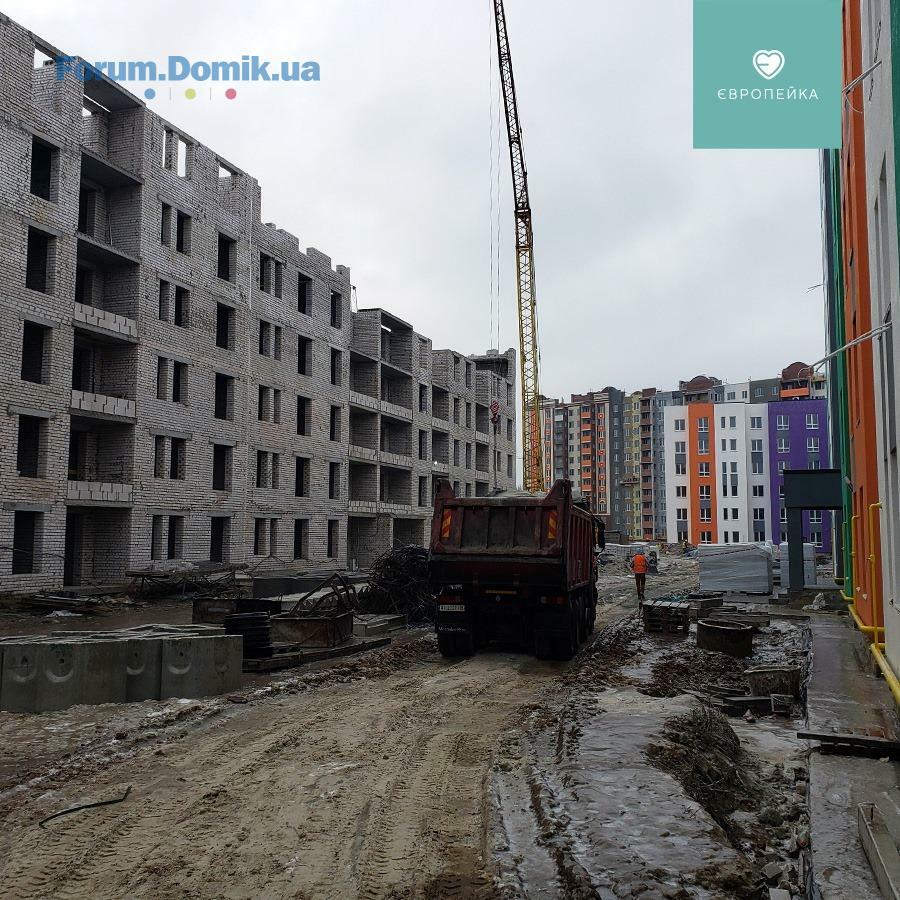

• триває виготовлення несучих стін на 5 поверсі
✅ 103/19
1 секція:
• завершено поклейку першого шару рубероїду
• розпочали монтаж димоходів
2 секція:
• триває влаштування фасаду
• на завершено монтаж вікон з 1 по 6 виконано

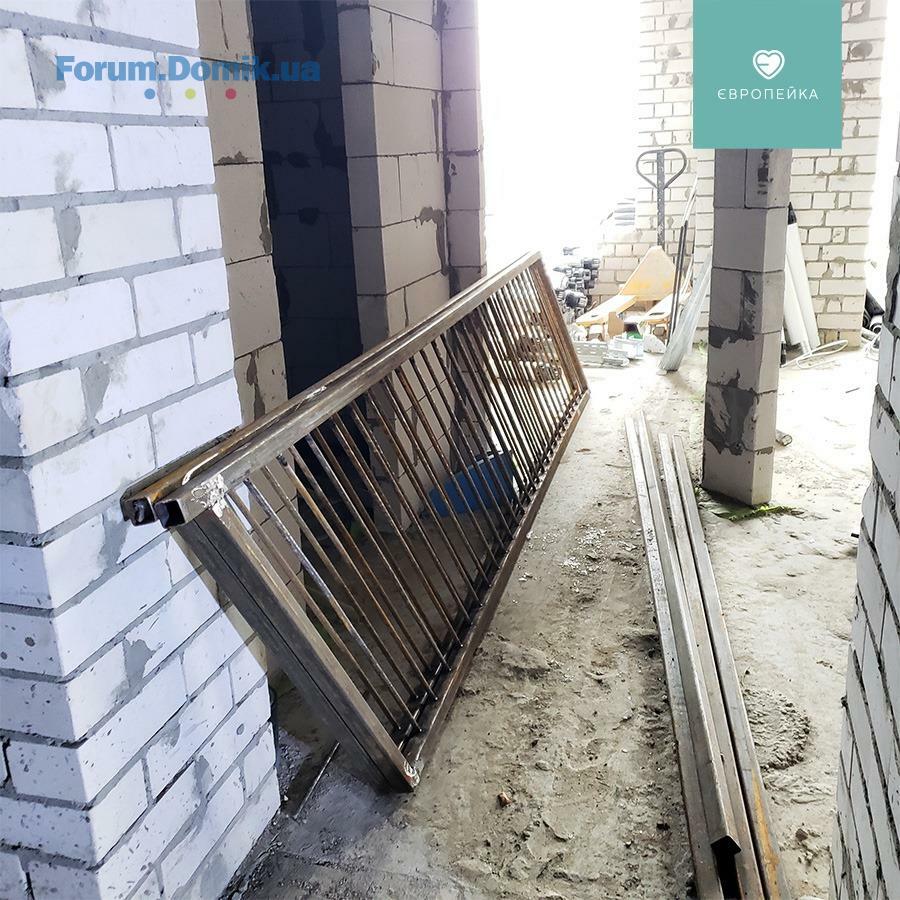

• завершено роботи по штукатурці стін 4 поверху, тривають роботи на 5 поверсі

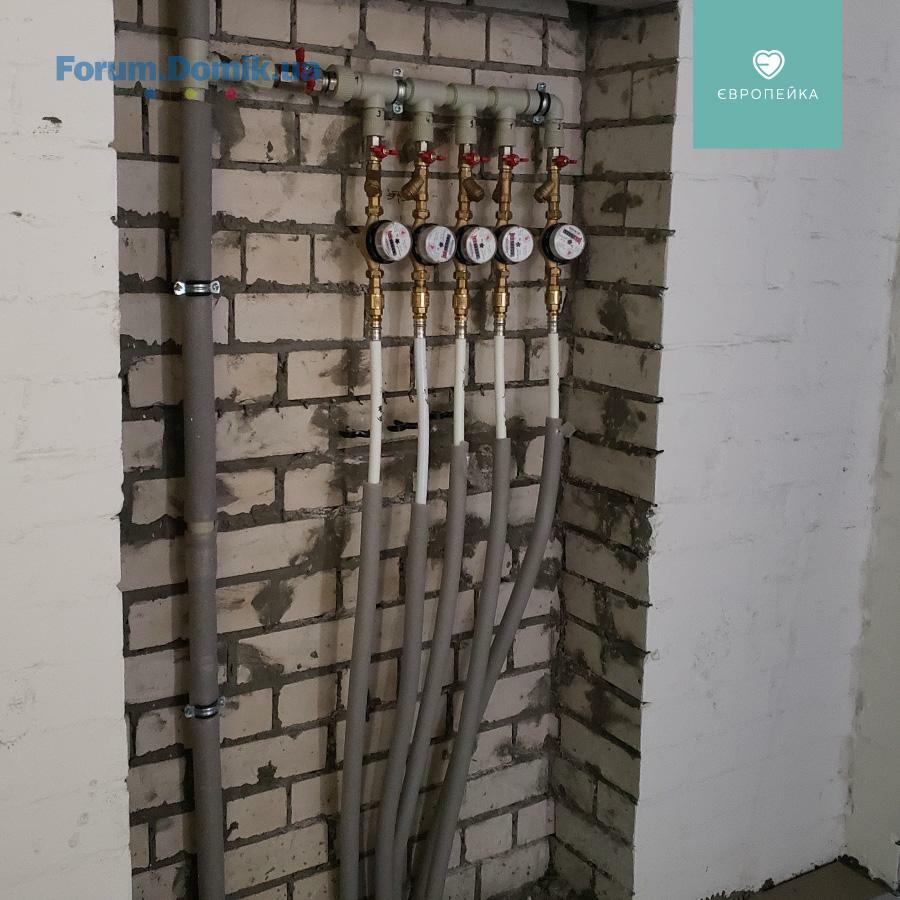

• тривають сантехнічні роботи

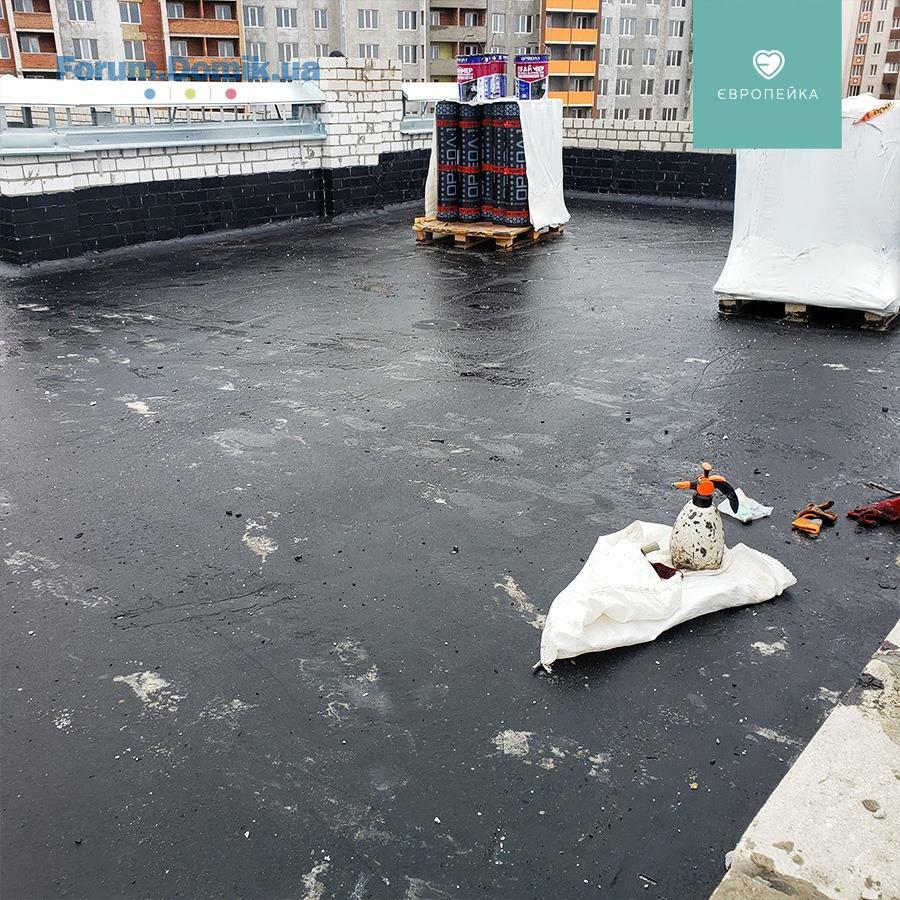

• триває поклейка першого шару рубероїду
• триває влаштування зовнішніх мереж каналізації та відведення дощової води
✅ 103/16
1 секція:

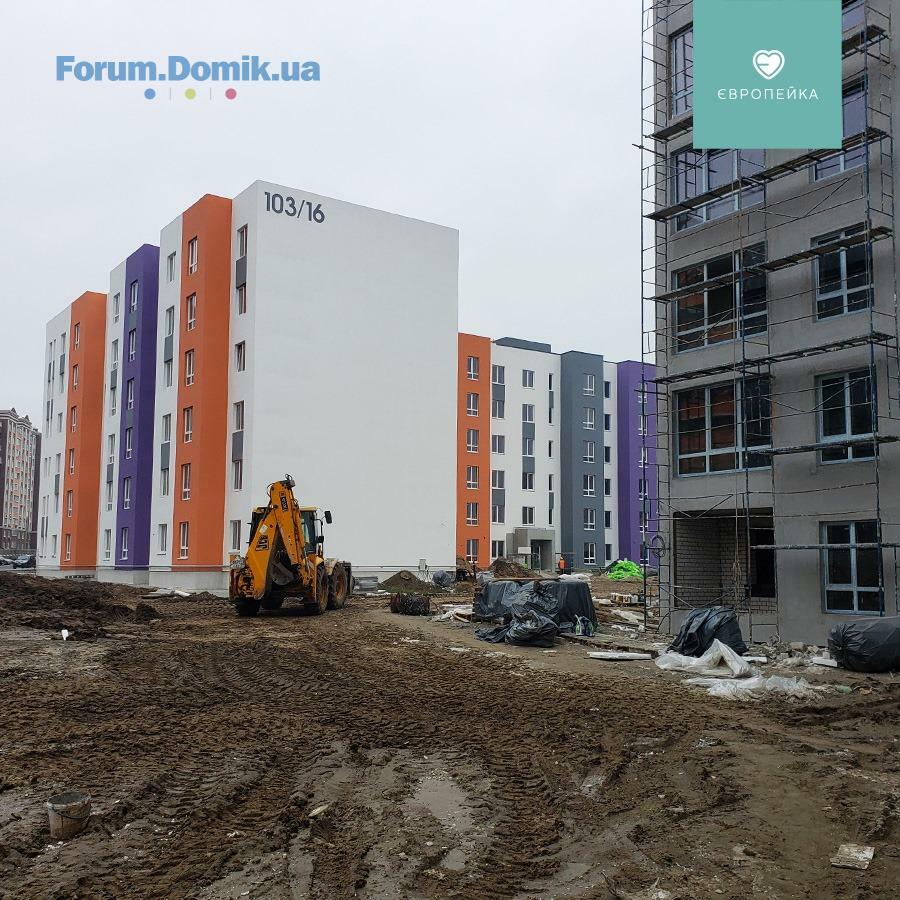

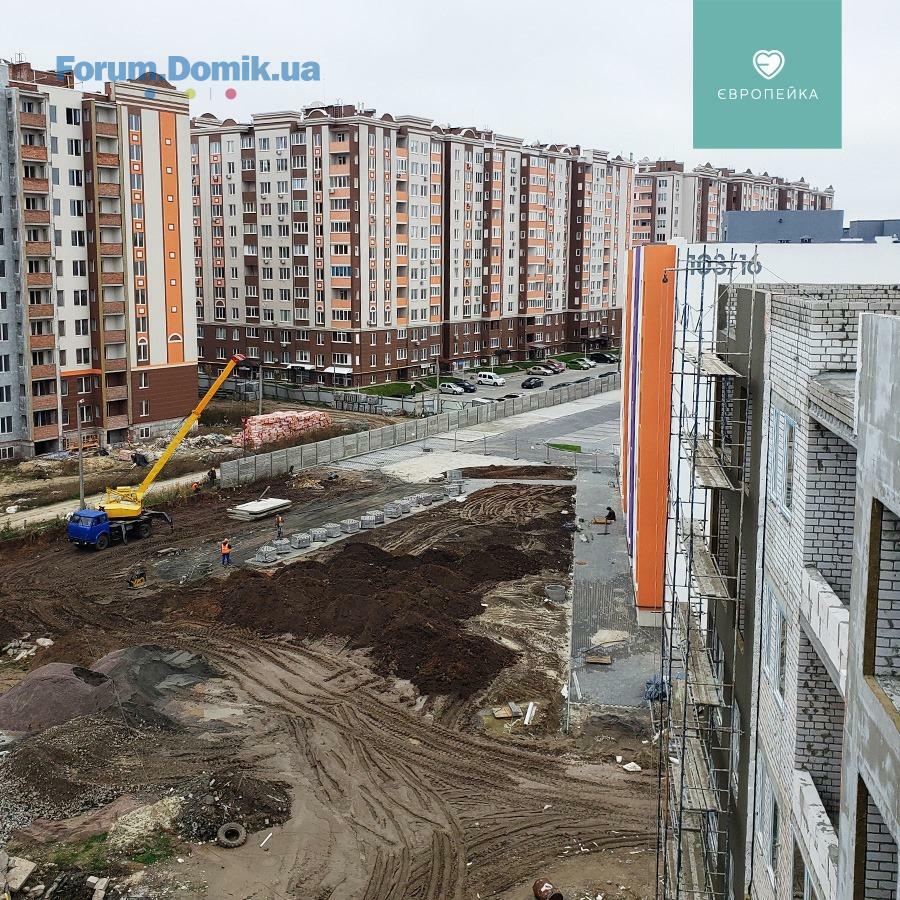

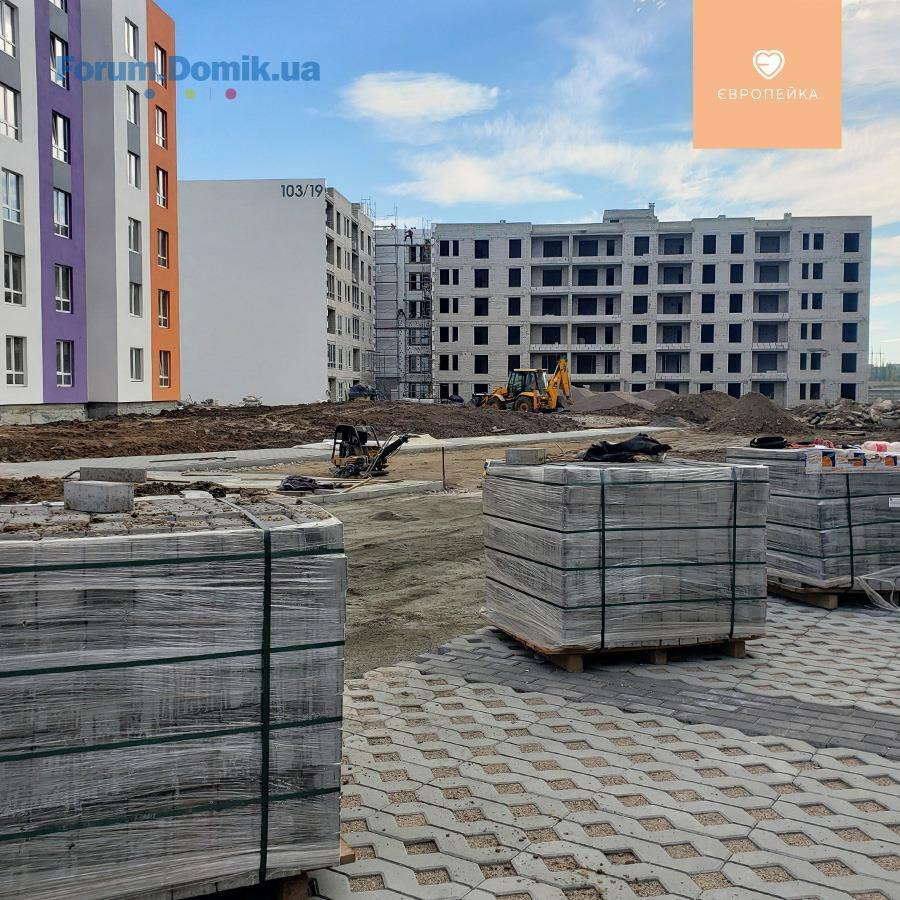

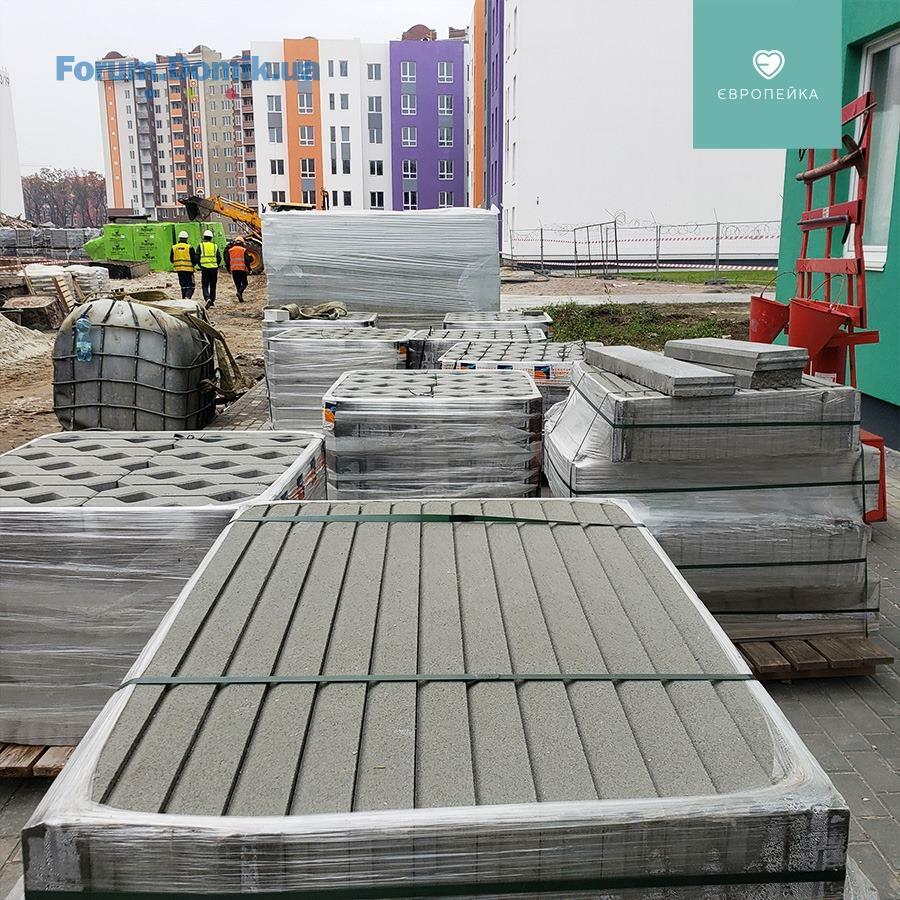

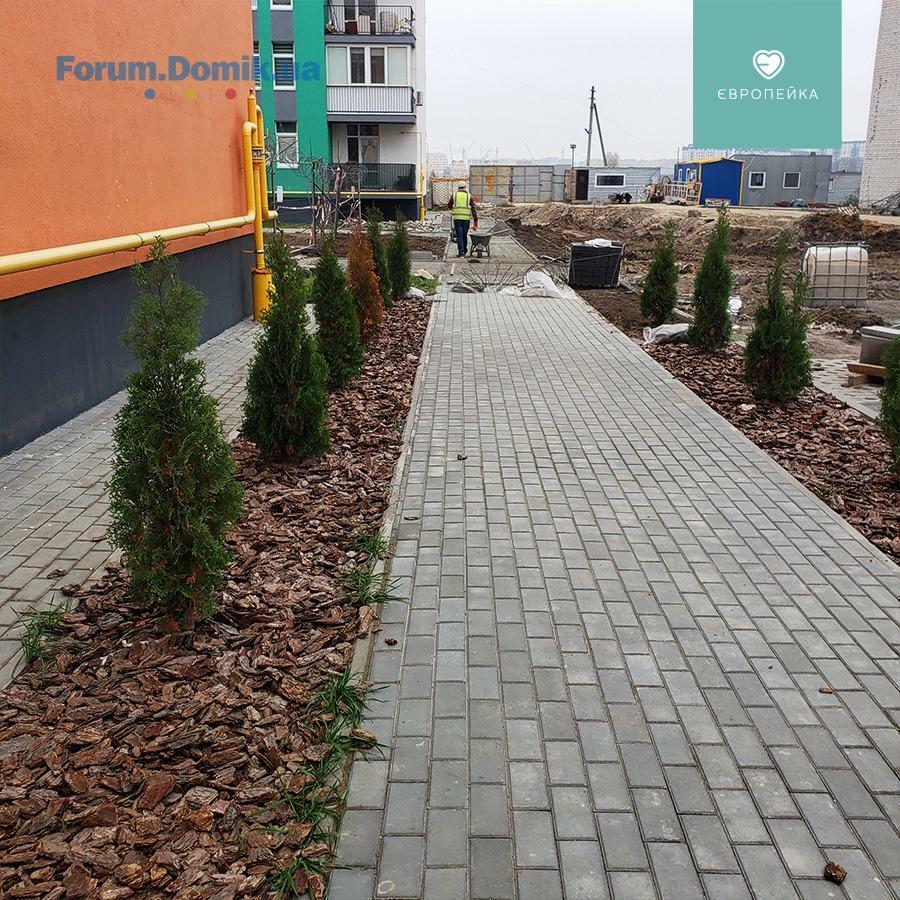

• продовжується влаштування благоустрою
• тривають роботи по влаштуванню МЗК
• триває виготовлення перегородок між кладовими у підвалі
• триває газифікація будинку
• завершено монтаж вхідних дверей в під’їзд
2 секція:
• завершено виготовлення перегородок між кладовими у підвалі
• завершено роботи по внутрішній газифікації
✅ 103/17
• завершено монтаж газових котлів
✅ 103/18
3 секція:
• триває виготовлення несучих стін на 5 поверсі

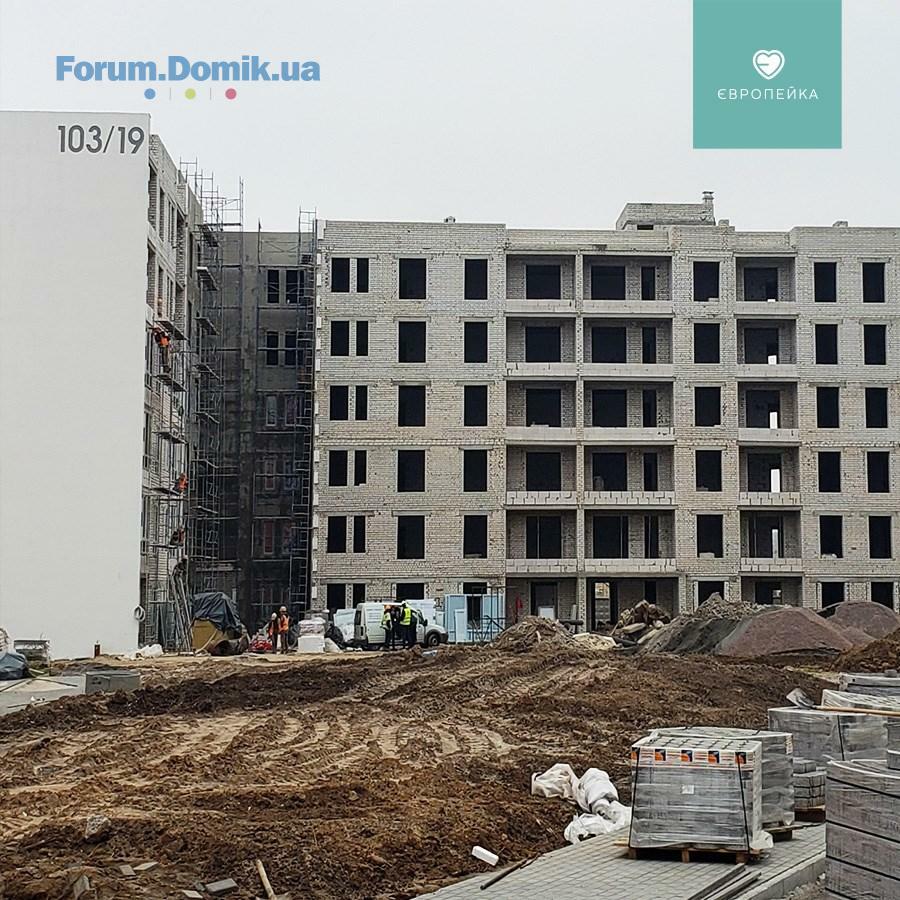

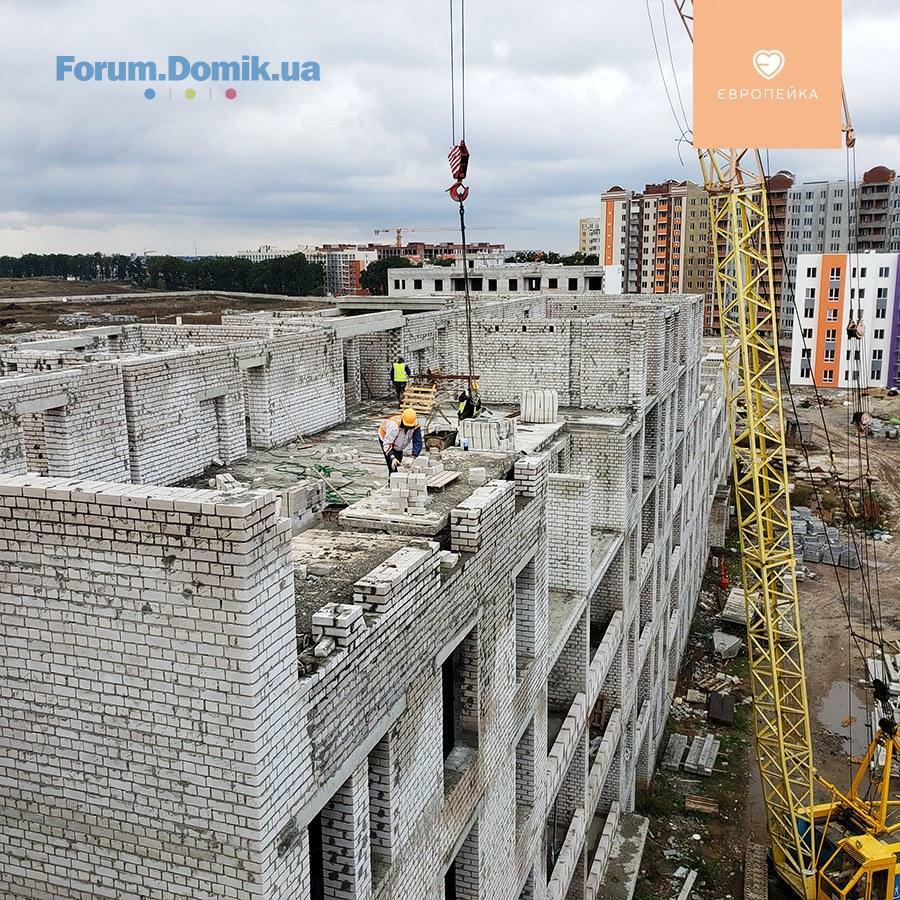

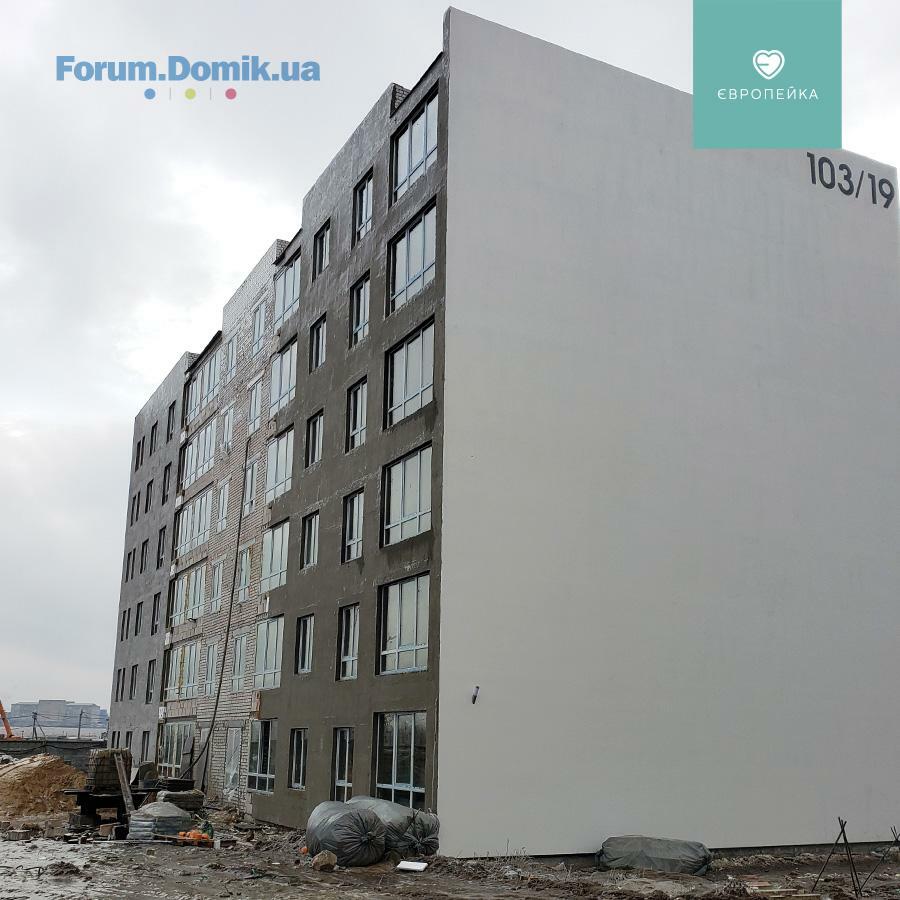

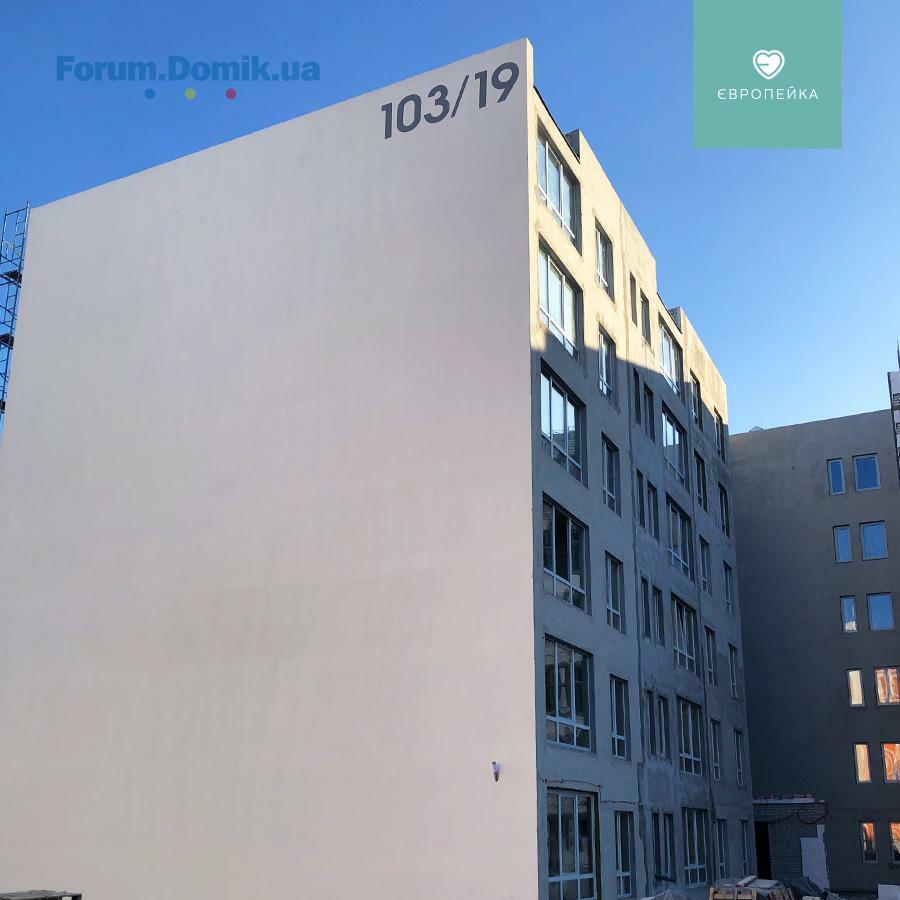

✅ 103/19
1 секція:
• завершено поклейку першого шару рубероїду
• розпочали монтаж димоходів
2 секція:
• триває влаштування фасаду
• на завершено монтаж вікон з 1 по 6 виконано
• завершено роботи по штукатурці стін 4 поверху, тривають роботи на 5 поверсі
• тривають сантехнічні роботи
• триває поклейка першого шару рубероїду
• триває влаштування зовнішніх мереж каналізації та відведення дощової води

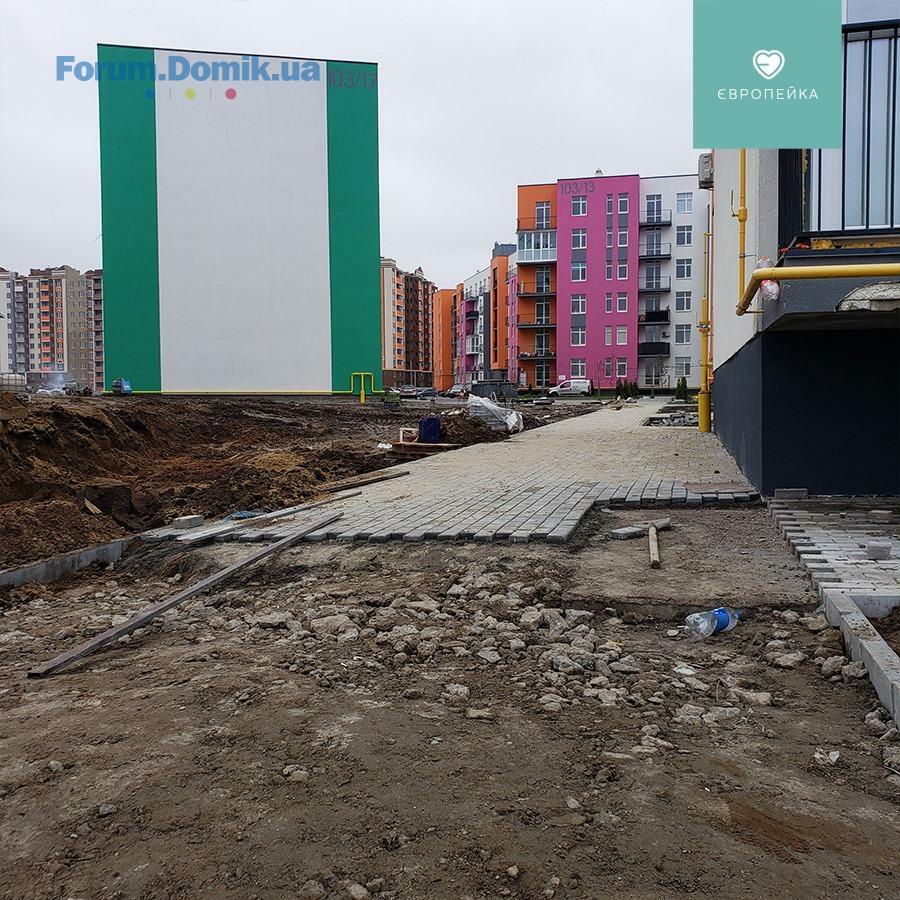

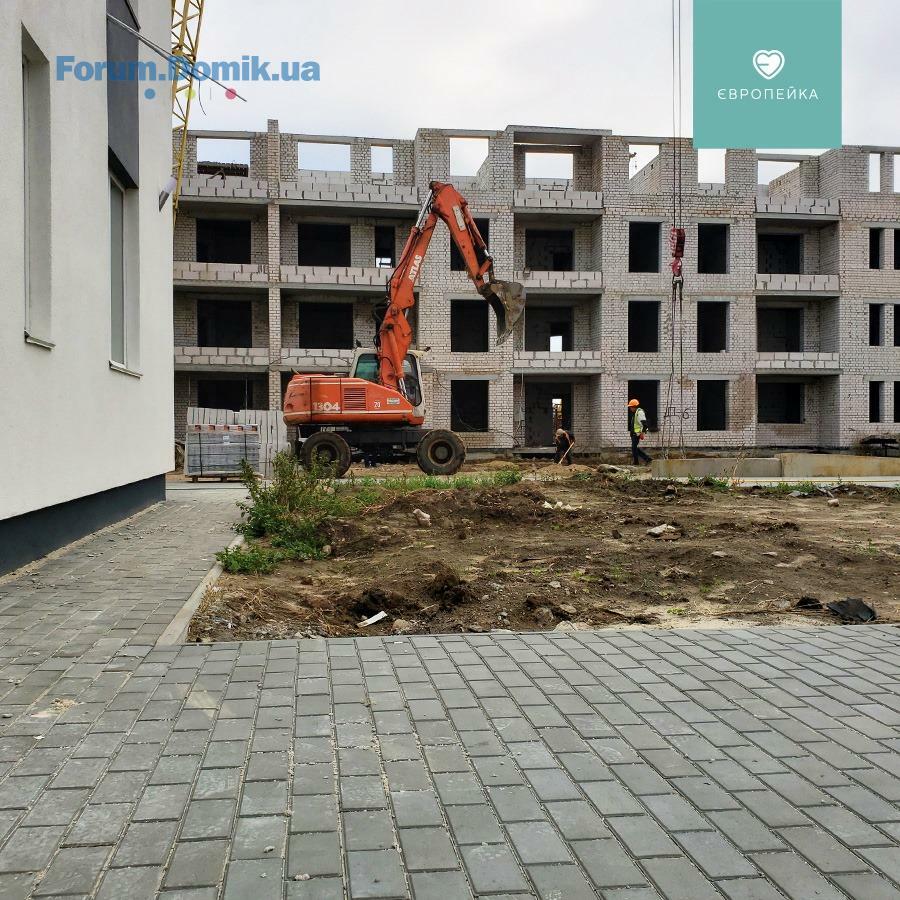

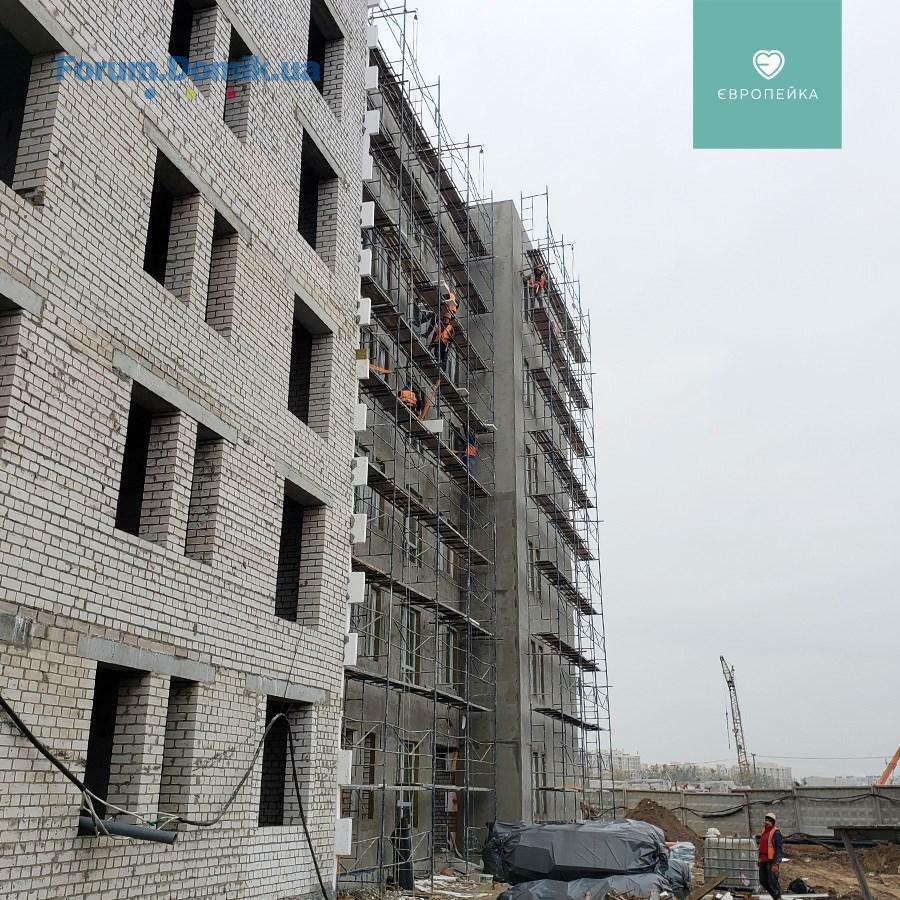

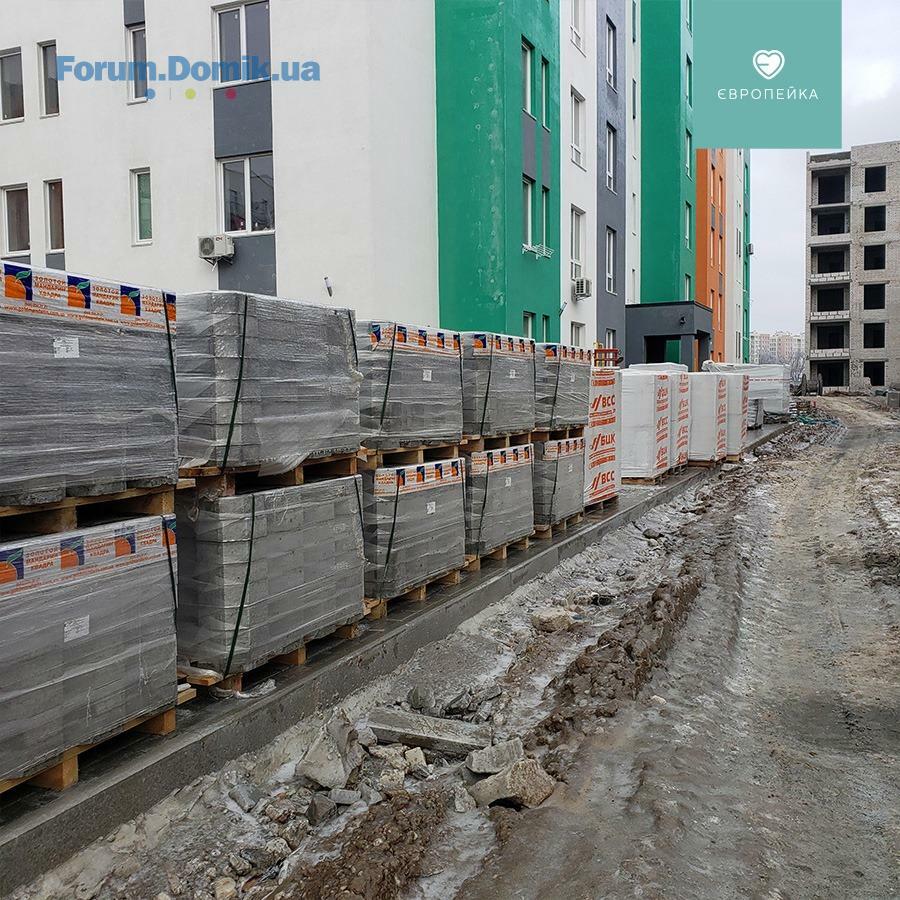

BD Holding
BH
Представитель
1 193
27 марта 2017
27 ноя 2020 07:41
Доброго дня.

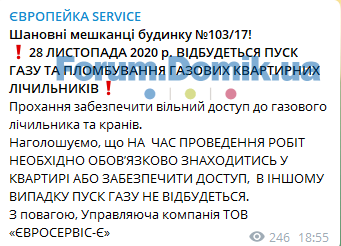

До уваги мешканців будинку 103/17!
До уваги мешканців будинку 103/17!
BD Holding
BH
Представитель
1 193
27 марта 2017
02 дек 2020 08:07
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки

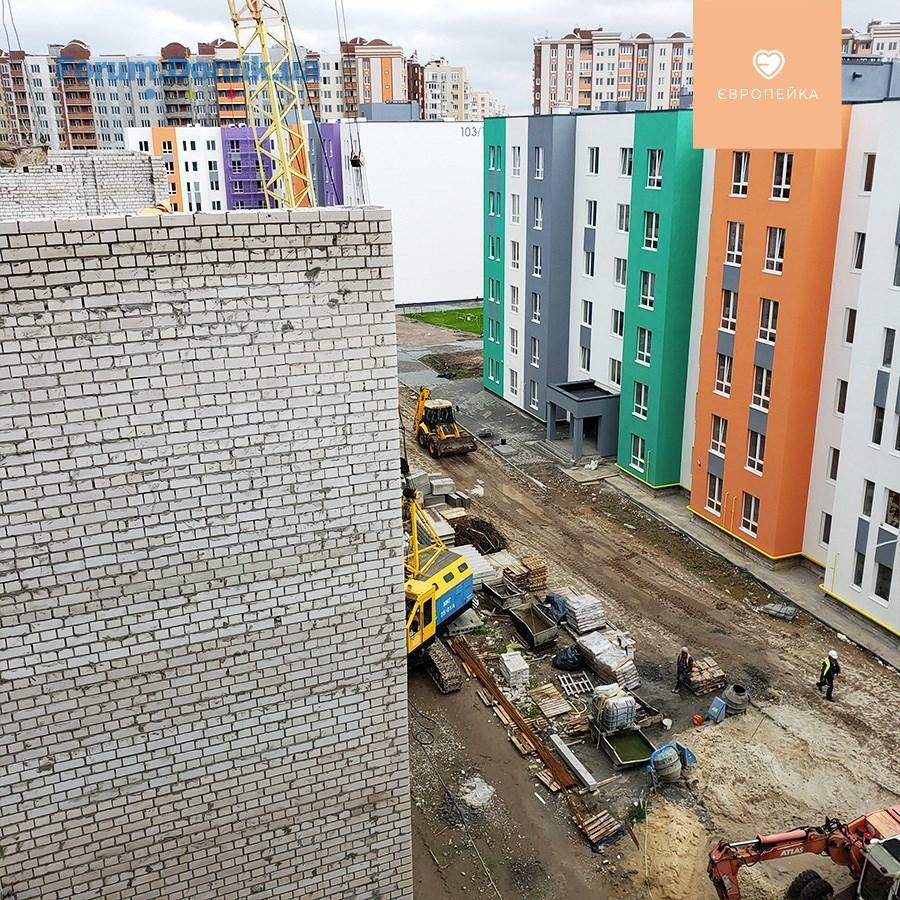

✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• на завершальному етапі роботи по влаштуванню МЗК
• триває виготовлення перегородок між кладовими у підвалі
• завершено газифікацію будинку

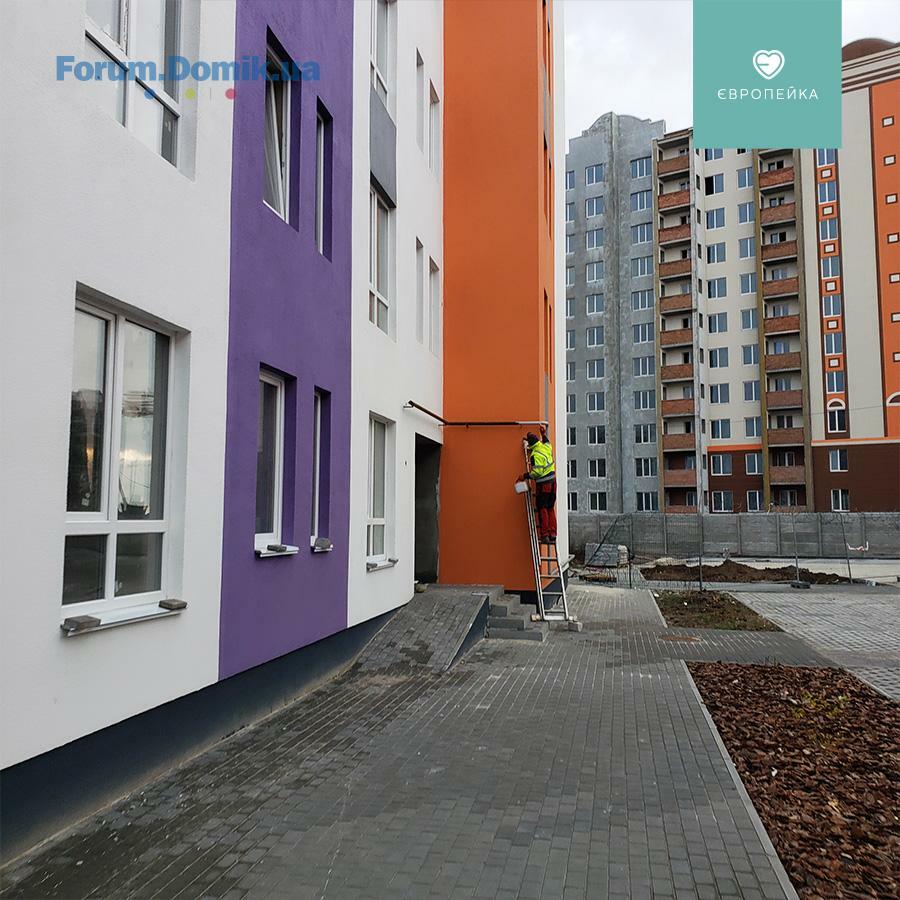

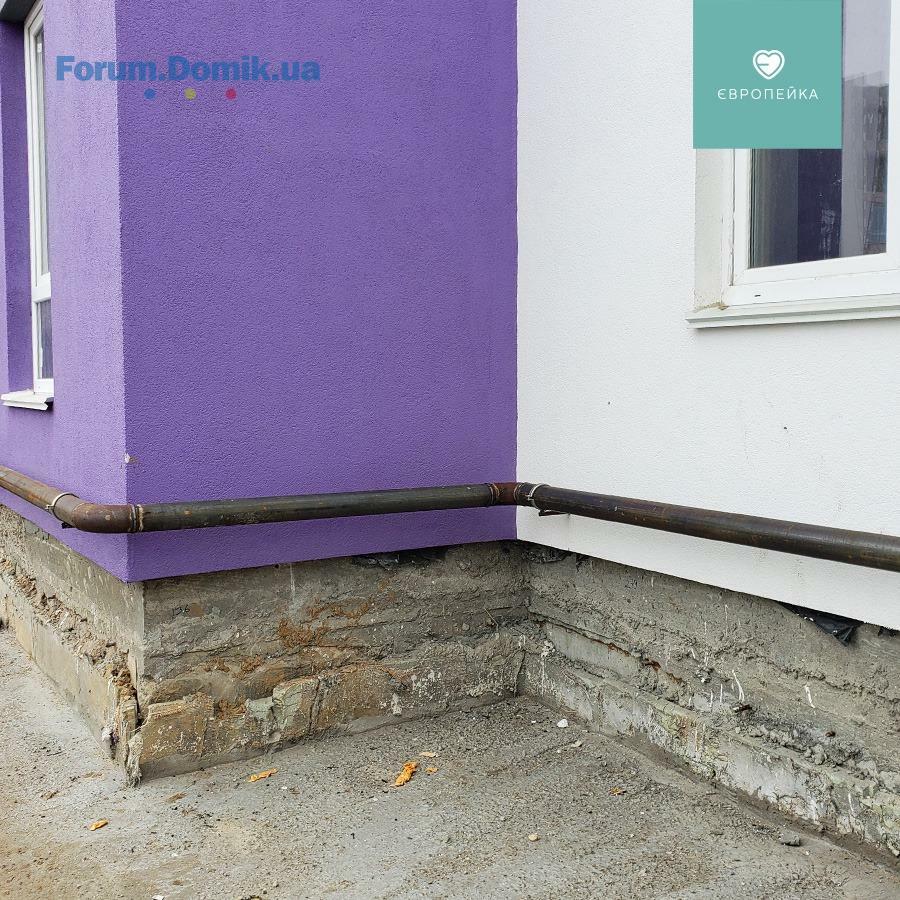

• триває монтаж відливів на вікнах
• тривають роботи по встановленню накривок на парапетах
2 секція:
• розпочали монтаж газових котлів
• триває влаштування благоустрою
✅ 103/18
3 секція:

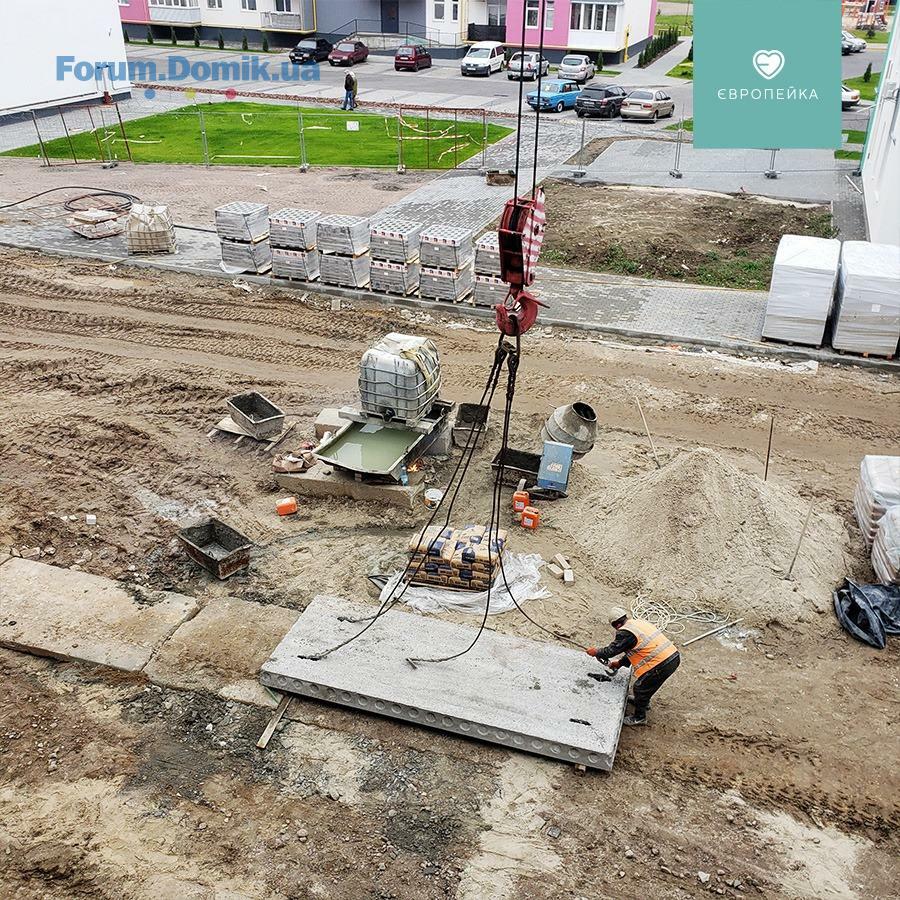

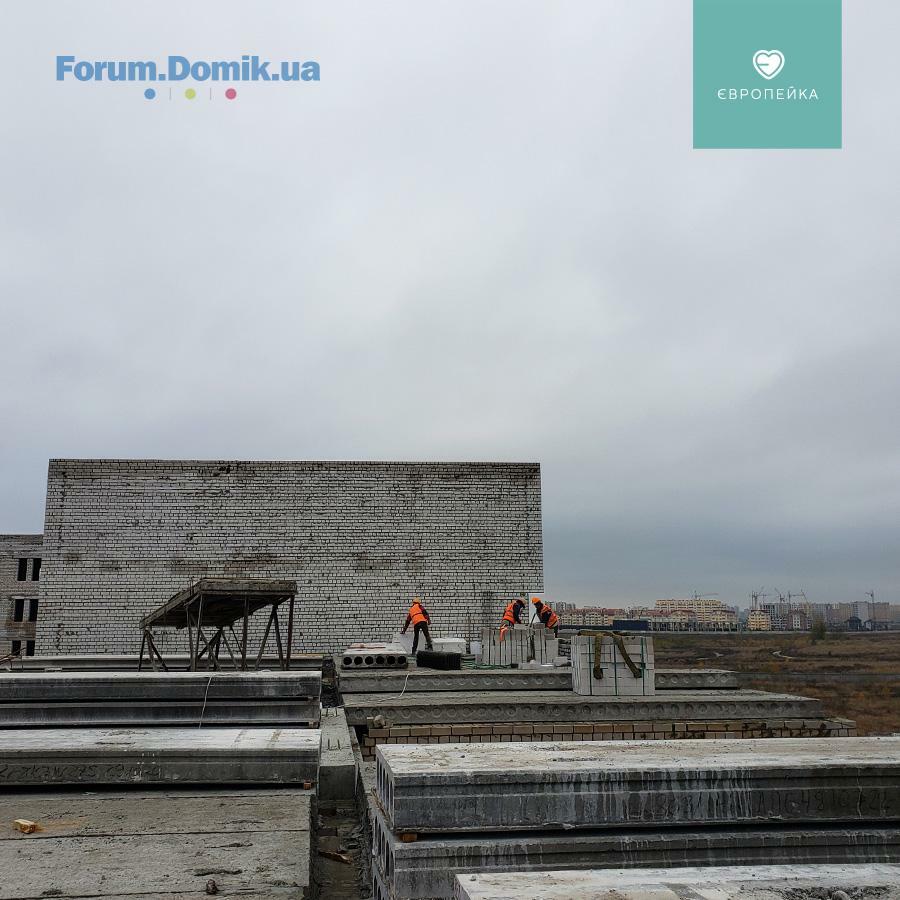

• завершено виготовлення несучих стін на 5 поверсі
• розпочато монтаж панелей перекриття 5 поверху
✅ 103/19
1 секція:
• розпочали електромонтажні роботи, 2-3 поверхи
• триває монтаж димоходів

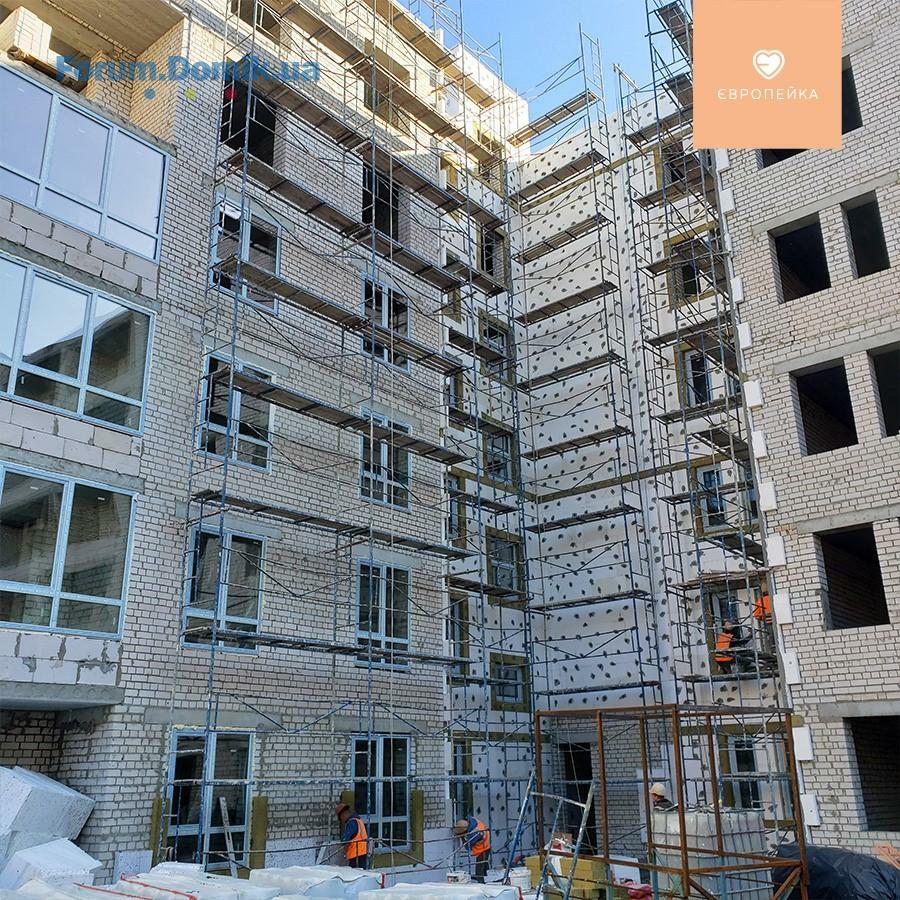

• розпочали фасадні роботи
2 секція:

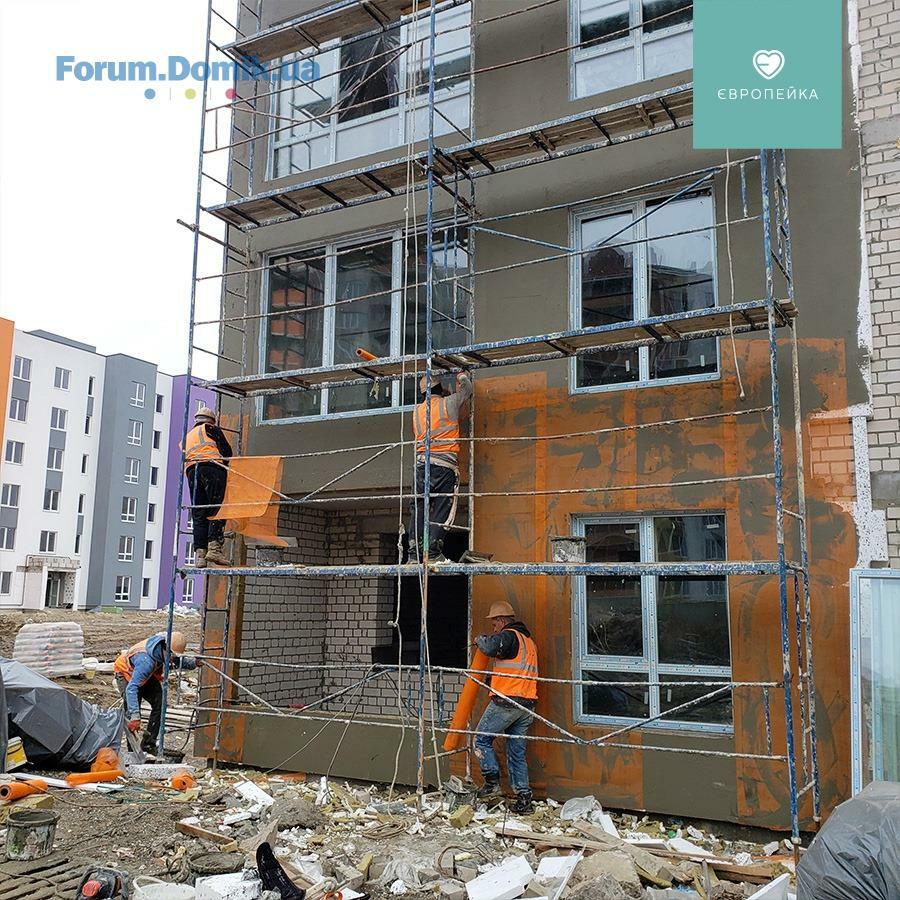

• триває влаштування фасаду
• завершено роботи по штукатурці стін 5 поверху
• тривають сантехнічні роботи
• на завершальному етапі поклейка першого шару рубероїду
• триває влаштування зовнішніх мереж каналізації та відведення дощової води
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• на завершальному етапі роботи по влаштуванню МЗК
• триває виготовлення перегородок між кладовими у підвалі
• завершено газифікацію будинку
• триває монтаж відливів на вікнах
• тривають роботи по встановленню накривок на парапетах
2 секція:
• розпочали монтаж газових котлів
• триває влаштування благоустрою
✅ 103/18
3 секція:
• завершено виготовлення несучих стін на 5 поверсі
• розпочато монтаж панелей перекриття 5 поверху
✅ 103/19
1 секція:
• розпочали електромонтажні роботи, 2-3 поверхи
• триває монтаж димоходів
• розпочали фасадні роботи
2 секція:
• триває влаштування фасаду
• завершено роботи по штукатурці стін 5 поверху
• тривають сантехнічні роботи
• на завершальному етапі поклейка першого шару рубероїду
• триває влаштування зовнішніх мереж каналізації та відведення дощової води
BD Holding
BH
Представитель
1 193
27 марта 2017
09 дек 2020 07:53

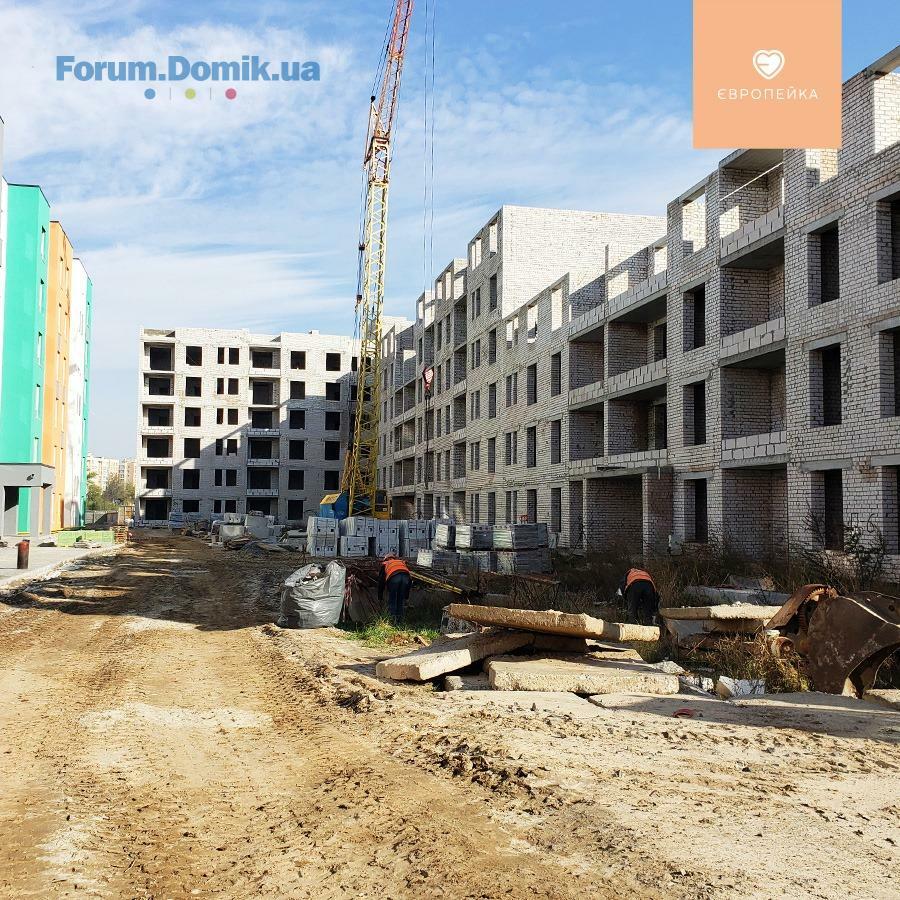

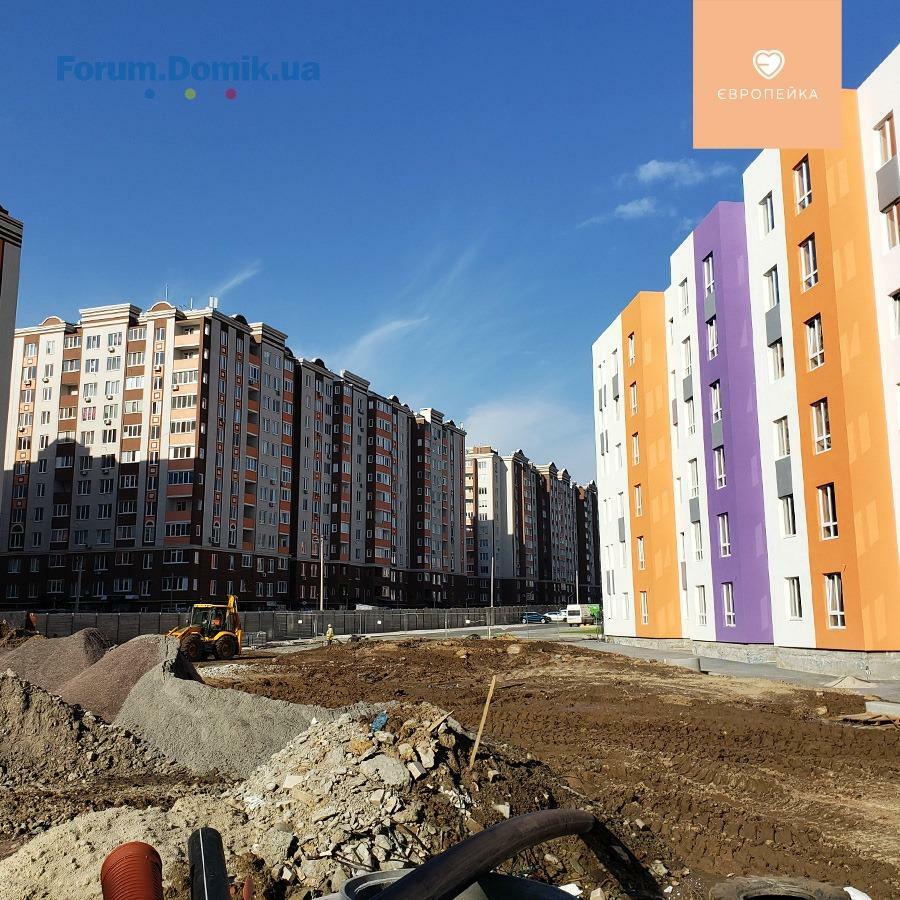

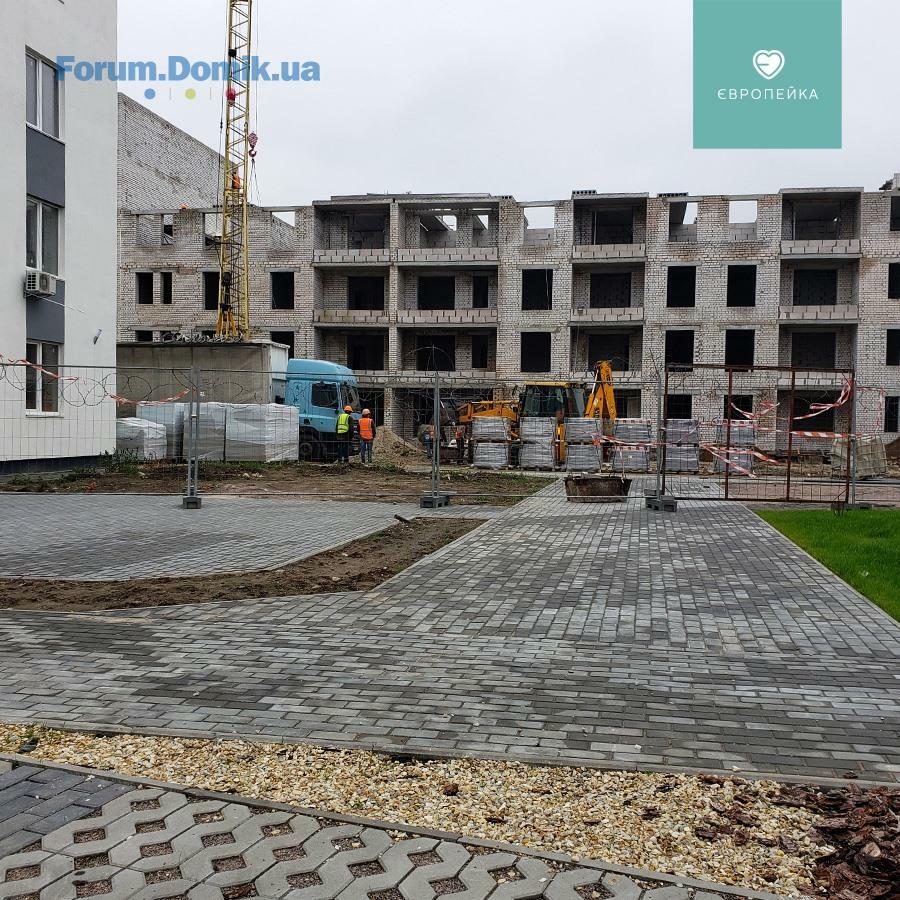

Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• на завершальному етапі роботи по влаштуванню МЗК
• триває виготовлення перегородок між кладовими у підвалі
• виконано монтаж відливів на вікнах
• тривають роботи по встановленню накривок на парапетах
2 секція:
• триває монтаж газових котлів
• триває влаштування благоустрою
✅ 103/18
3 секція:

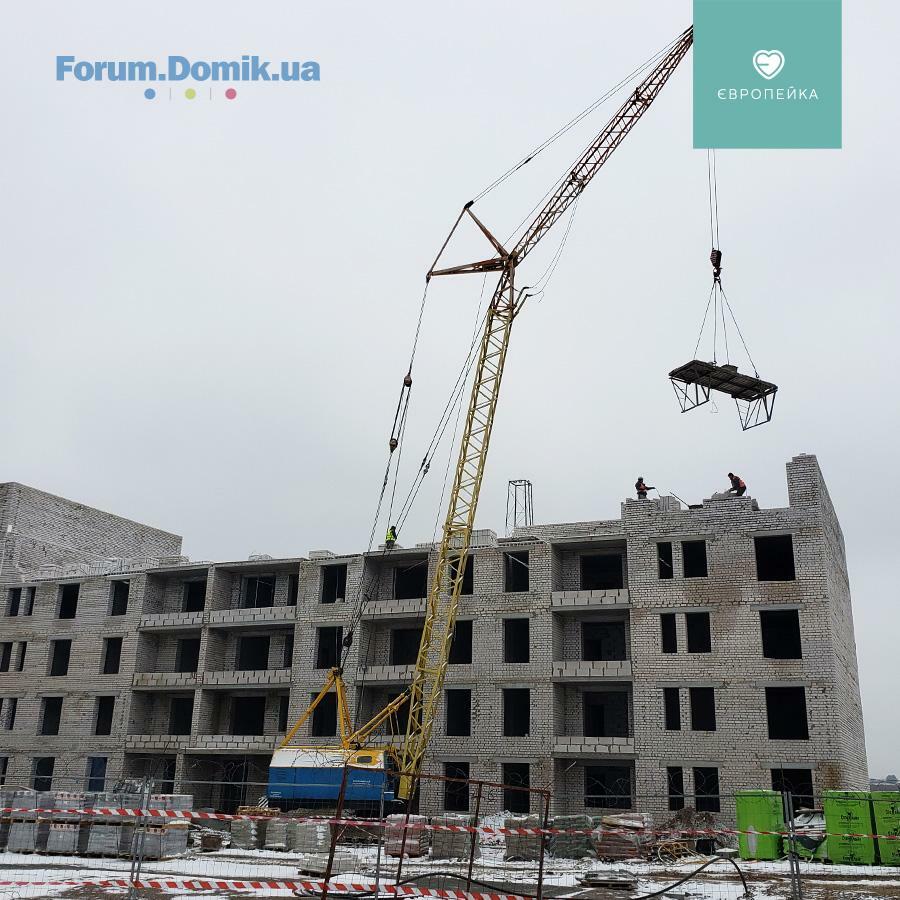

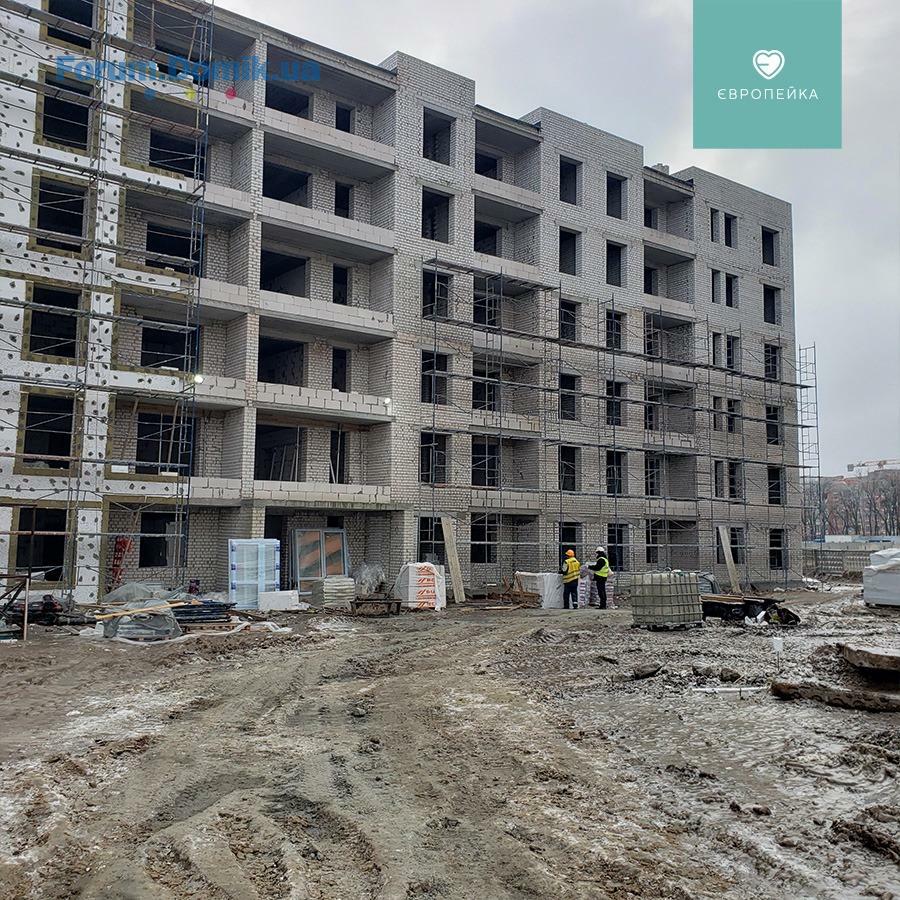

• розпочато кладку стін 6 поверху
• триває монтаж панелей перекриття 5 поверху
✅ 103/19
1 секція:
• тривають електромонтажні роботи, 2-3 поверхи
• триває монтаж димоходів
• тривають фасадні роботи
• розпочали підготовчі роботи по встановленню вікон
2 секція:
• триває влаштування фасаду
• тривають сантехнічні роботи
• завершено поклейку першого шару рубероїду
• триває влаштування зовнішніх мереж каналізації та відведення дощової води
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• на завершальному етапі роботи по влаштуванню МЗК
• триває виготовлення перегородок між кладовими у підвалі
• виконано монтаж відливів на вікнах
• тривають роботи по встановленню накривок на парапетах
2 секція:
• триває монтаж газових котлів
• триває влаштування благоустрою
✅ 103/18
3 секція:
• розпочато кладку стін 6 поверху
• триває монтаж панелей перекриття 5 поверху
✅ 103/19
1 секція:
• тривають електромонтажні роботи, 2-3 поверхи
• триває монтаж димоходів
• тривають фасадні роботи
• розпочали підготовчі роботи по встановленню вікон
2 секція:
• триває влаштування фасаду
• тривають сантехнічні роботи
• завершено поклейку першого шару рубероїду
• триває влаштування зовнішніх мереж каналізації та відведення дощової води
BD Holding
BH
Представитель
1 193
27 марта 2017
15 дек 2020 08:51

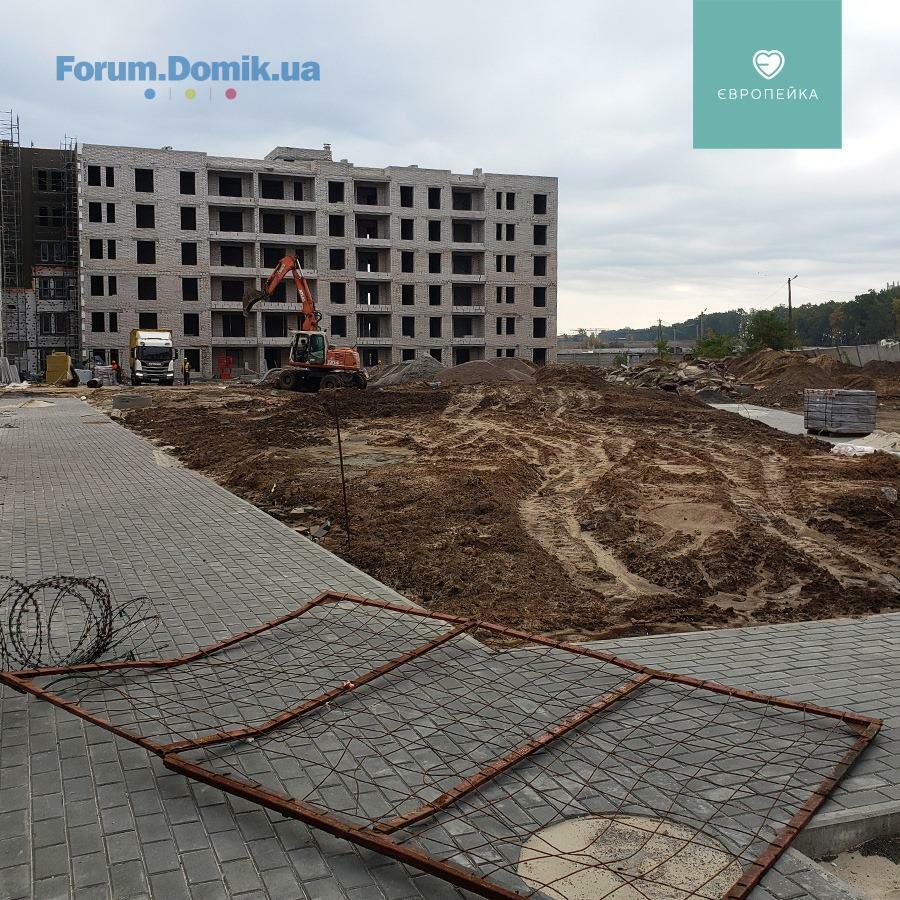

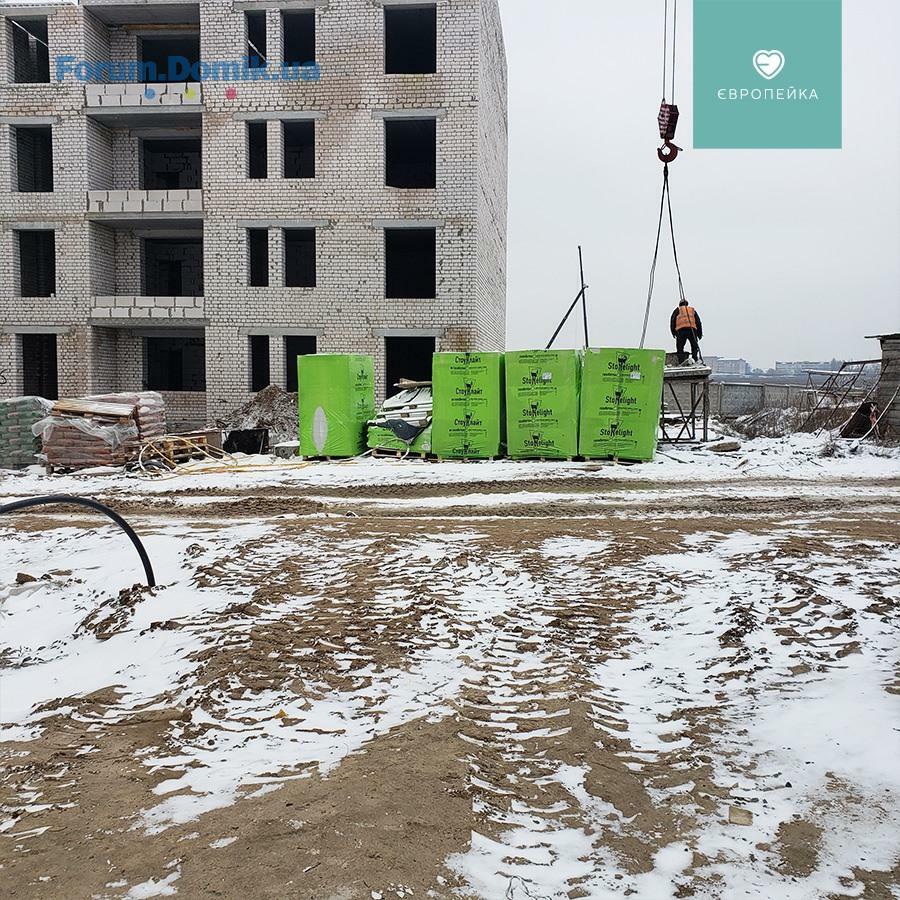

Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/16
1 секція:
• завершено роботи по влаштуванню МЗК
• триває виготовлення перегородок між кладовими у підвалі
• тривають роботи по встановленню накривок на парапетах
2 секція:
• завершено монтаж газових котлів
✅ 103/18
3 секція:
• триває кладку стін 6 поверху
• триває монтаж панелей перекриття 5 поверху
✅ 103/19
1 секція:
• триває монтаж димоходів
• тривають фасадні роботи
• тривають роботи по встановленню вікон ,1-2 поверхи
2 секція:
• триває влаштування фасаду
• тривають сантехнічні роботи
• триває влаштування зовнішніх мереж каналізації та відведення дощової води
✅ 103/16
1 секція:
• завершено роботи по влаштуванню МЗК
• триває виготовлення перегородок між кладовими у підвалі
• тривають роботи по встановленню накривок на парапетах
2 секція:
• завершено монтаж газових котлів
✅ 103/18
3 секція:
• триває кладку стін 6 поверху
• триває монтаж панелей перекриття 5 поверху
✅ 103/19
1 секція:
• триває монтаж димоходів
• тривають фасадні роботи
• тривають роботи по встановленню вікон ,1-2 поверхи
2 секція:
• триває влаштування фасаду
• тривають сантехнічні роботи
• триває влаштування зовнішніх мереж каналізації та відведення дощової води
Феодосій
Ф
Новичок
7
17 февраля 2020
15 дек 2020 14:52
ЖК Європейка! Так коли вме ж таки видадуть ключі у буд.16? Вже скоро завершиться четвертий квартал. Скоро почнуться свята і не будете працювати. Знову будете переносити введення в експлуатацію на невизначений термін і скажете, що від вас нічого не залежить. Надайте інформацію, щоб інвестори знали на що надіятись?

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Estet Hill | Credo Development | Крюківщина, вул. Василя Стуса15.092
- ЖК Арсенал Хаус | bUd Development | ул. Московская, 715.0922
- ЖК Добре Місто 2 | Доброград | Чабани, вул. Машинобудівників 16,1813.0939
- ЖК UNIT Home | KAN Development, UDP | Киев, ул. Гарета Джонса, 813.09246
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | ул. Причальная, 1112.093 777
- ЖК Aria | GEOS | Київ, бул. Миколи Міхновського (Дружби Народів), 13а10.09156
- ЖК La Manche | Ла Манш | Perfect Group, Укрбуд | ул. Щекавицкая, 4610.0973
- ЖК Polaris Home & Plaza | Perfect Group, Citex Development | Киев, ул. Семьи Кульженков, 2210.09497
- ЖК Star City | Стар Сити | bUdCapital, Київміськбуд | Киев, ул. Каунасcкая, 2710.09456
- ЖК LookyanSky | Resa Development | Киев, ул. Лукьяновская08.0987
- Чи варто купити будинок в спокійному регіоні, в Вінниці?16.091
- Стоит ли сейчас покупать недвижимость?15.094 682
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- ЖК Імперіал Парк Авеню | Імперіал Буд | Чернівці, вул. Рівненська, 718.084
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тёплый пол, отзывы и советы28.08205
- Крыша потекла, что делать?25.0818
- Перепланировка | тема просьб и советов по конкретным ситуациям19.082 216
- Материал многоквартирного дома новостройки. Какой лучше?13.0812
- Климатическое оборудование норвежской ТМ Bergen07.082
- Как можно прочистить или улучшить вентиляцию в квартире?06.086
- Пол на кухне – ламинат или плитка?30.0720
- Как правильно заложить швы в стенах после врезки столешницы/подоконника?24.072
- Как отвечать на How are You?06.091
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Мебель под заказ | Объявления об изготовлении мебели18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
