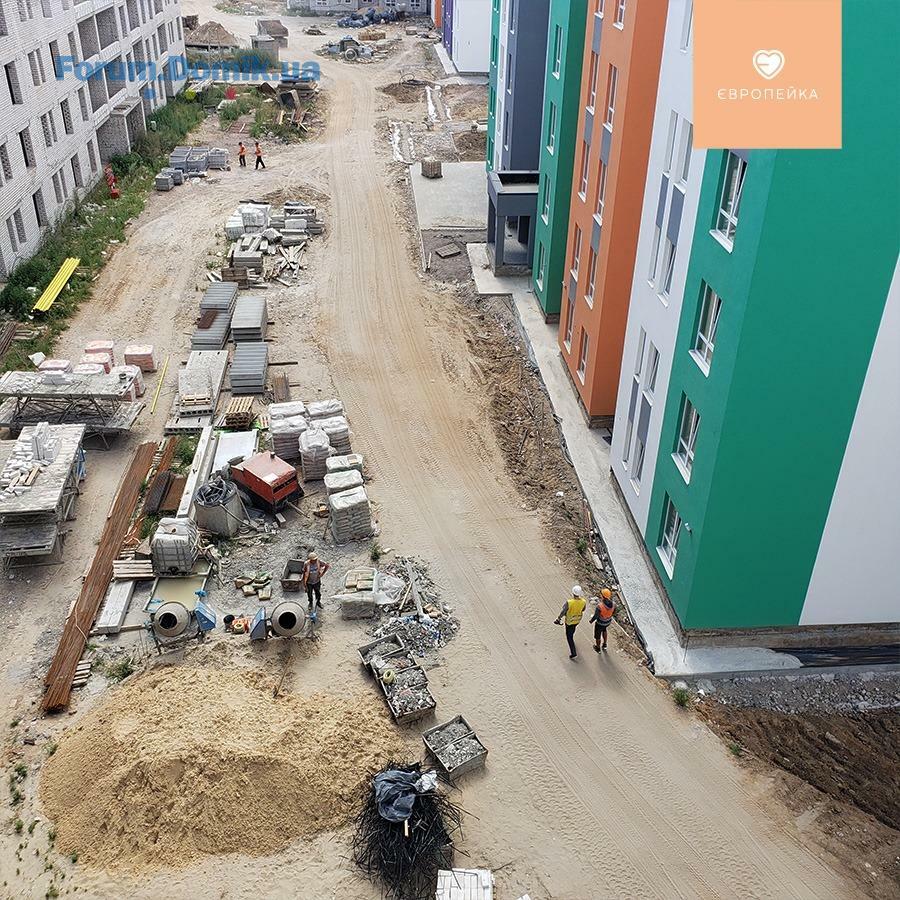

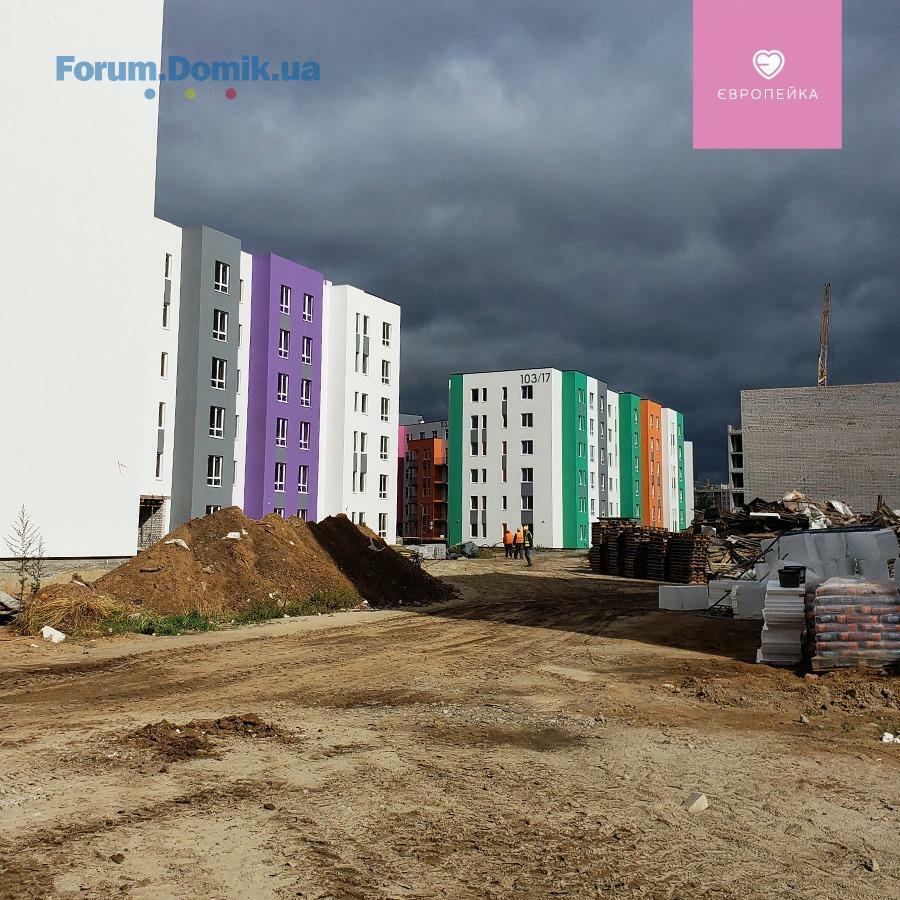

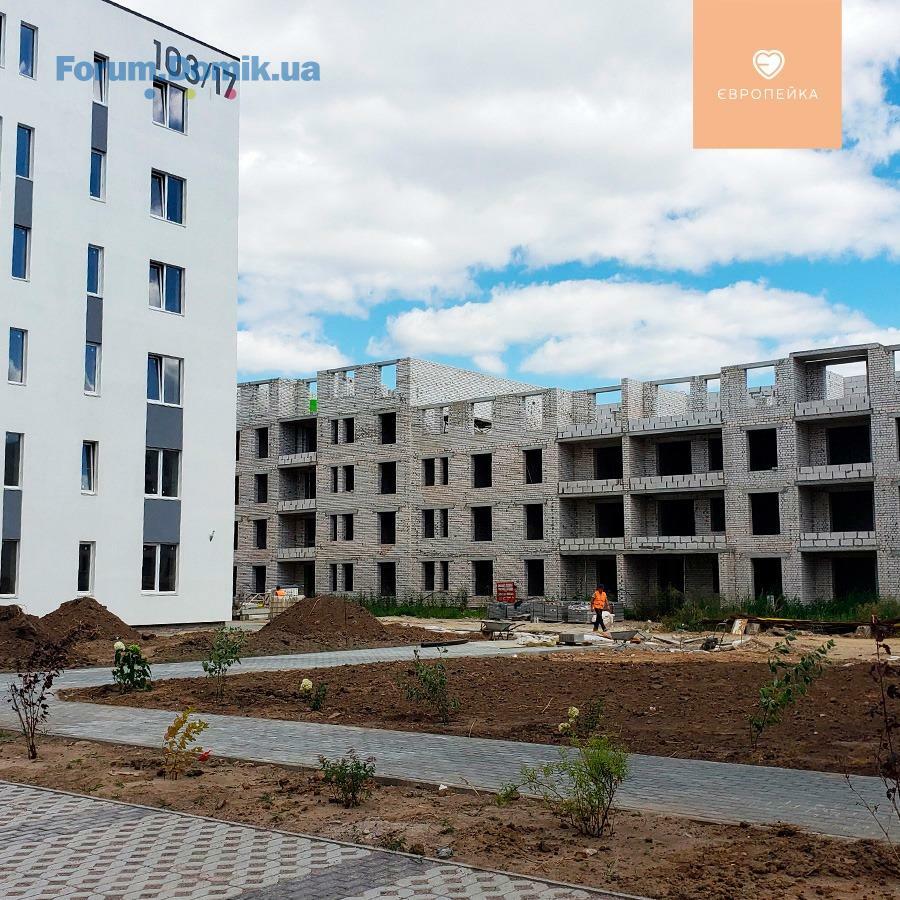

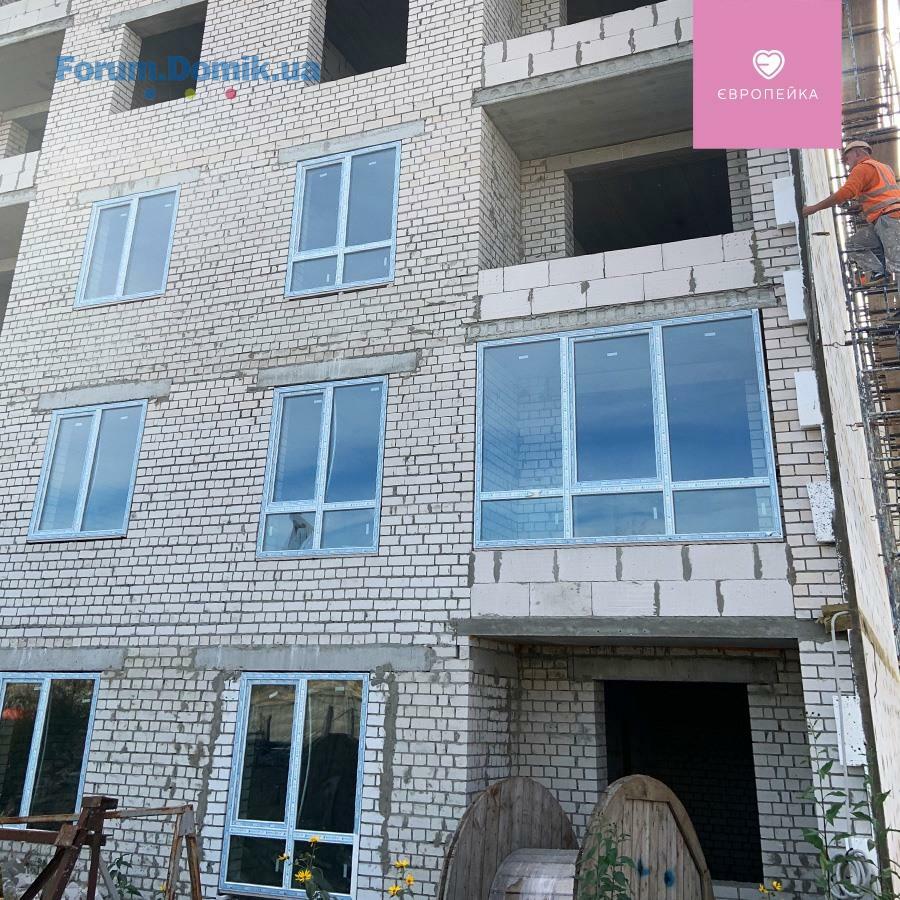

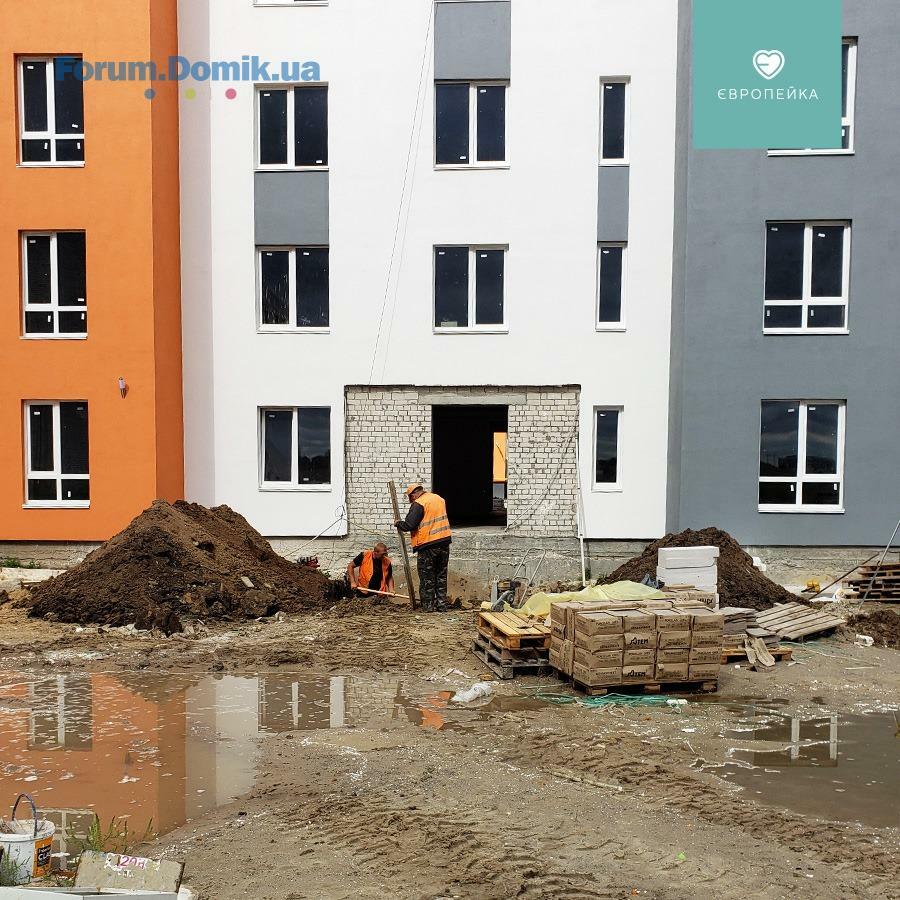

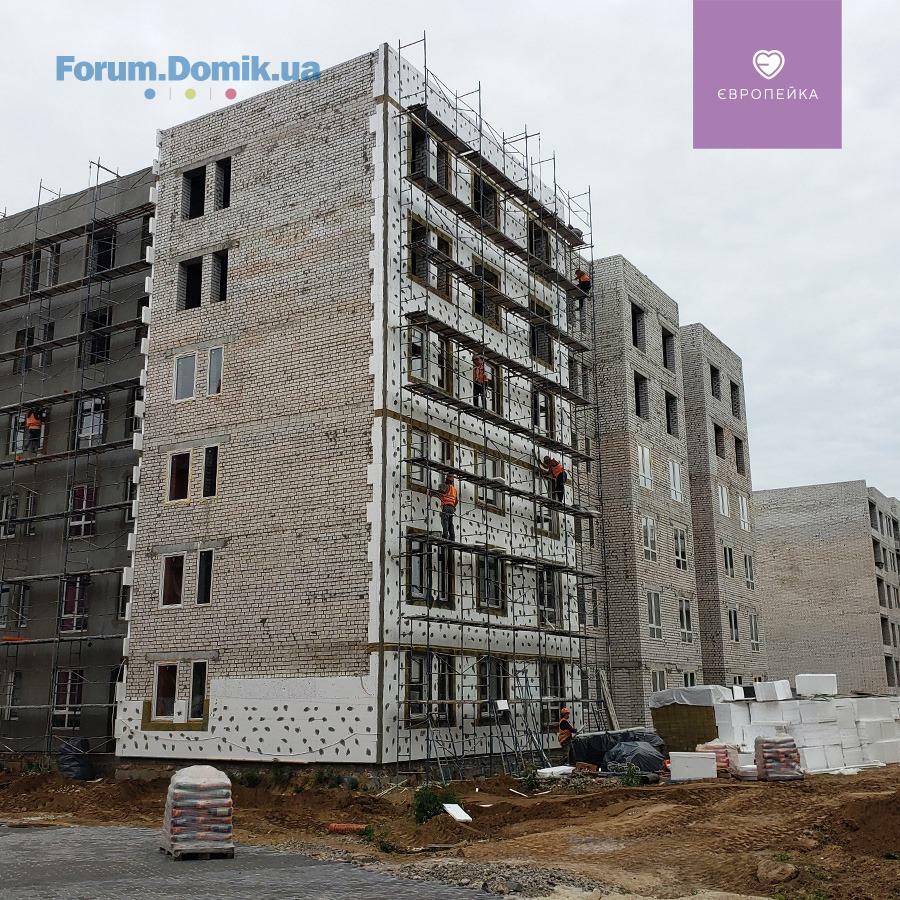

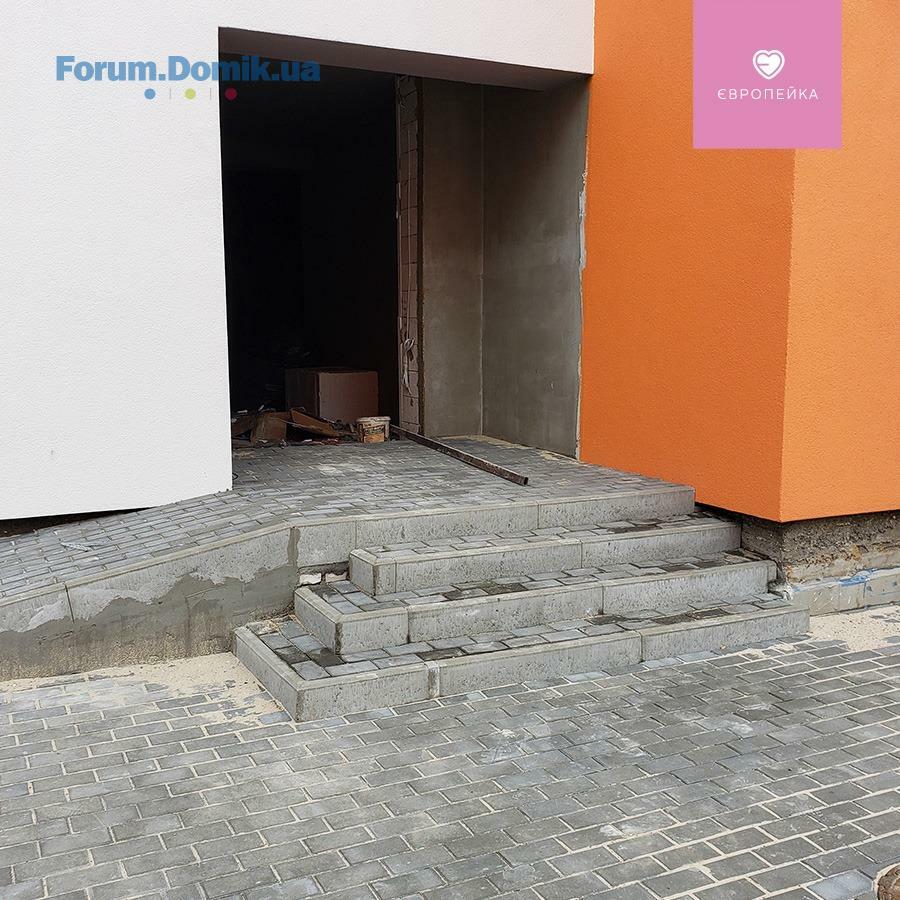

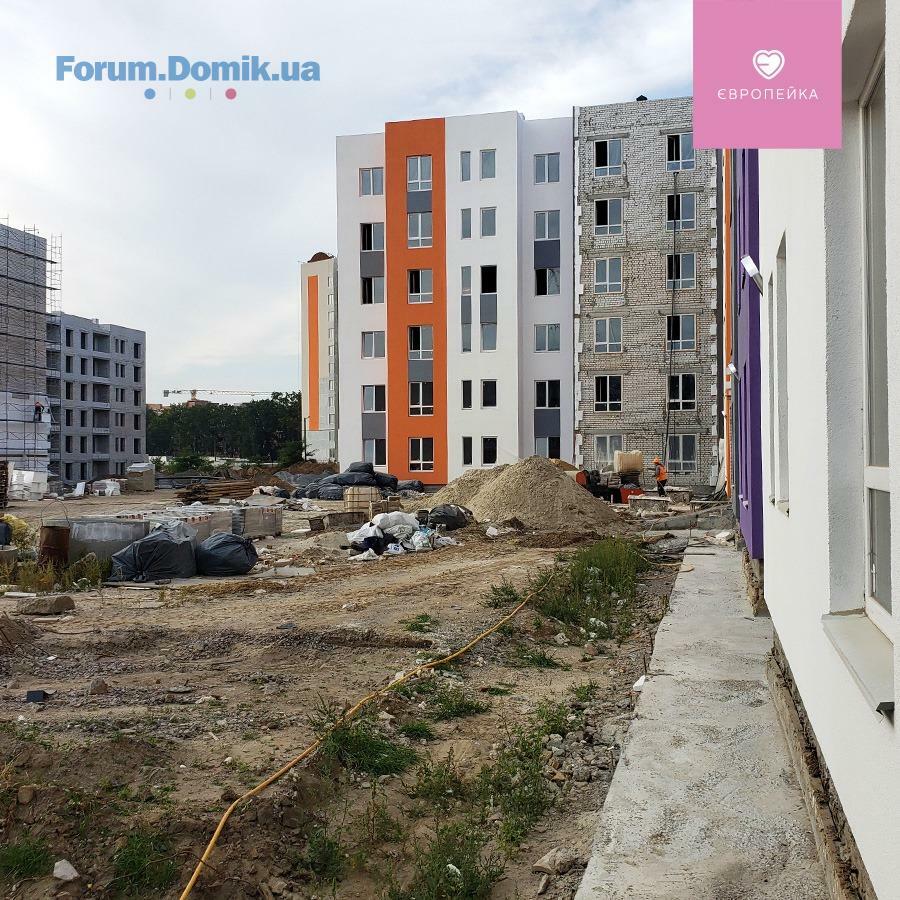

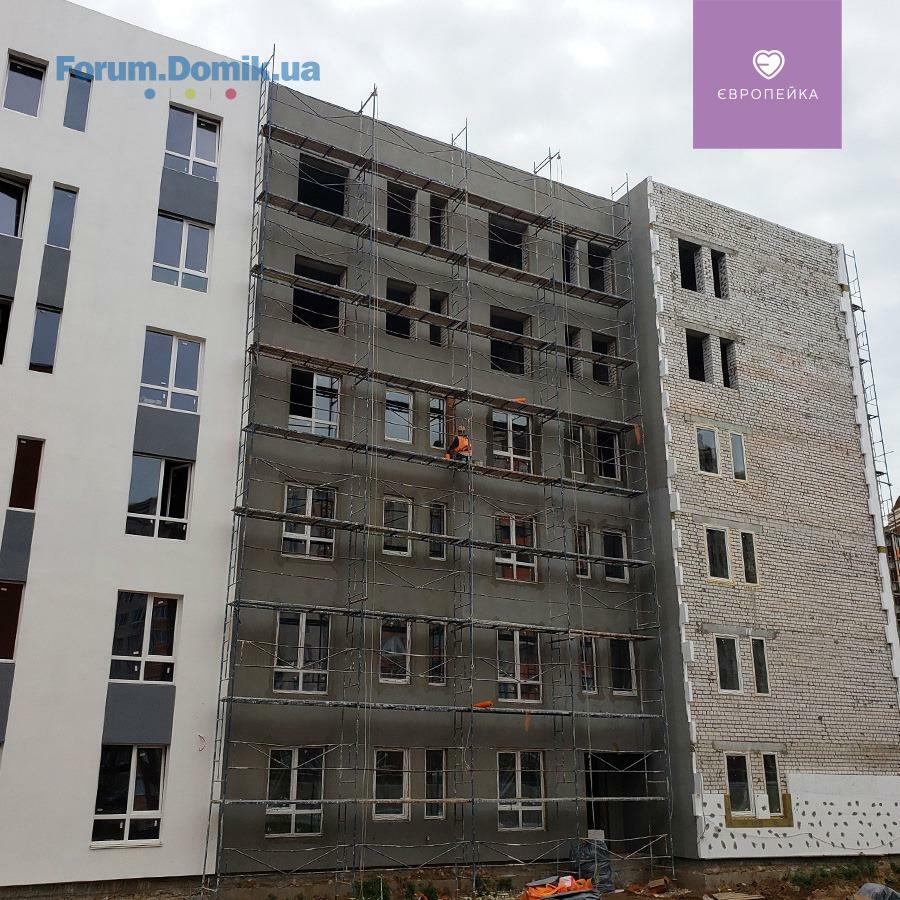

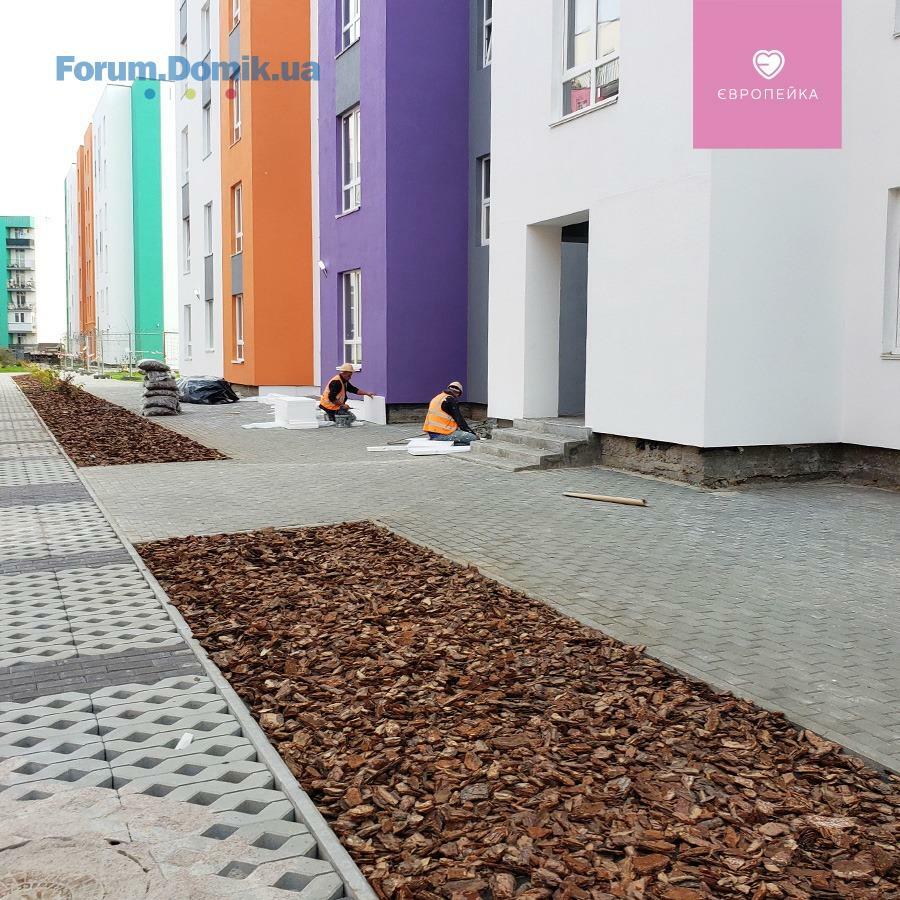

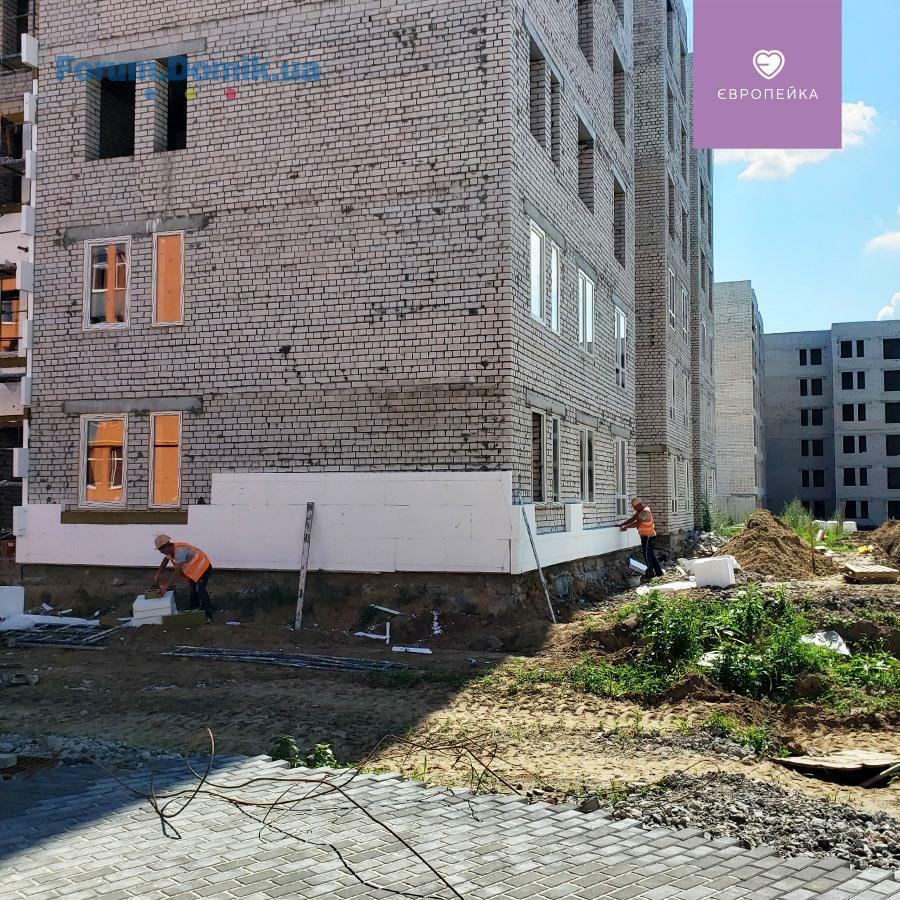

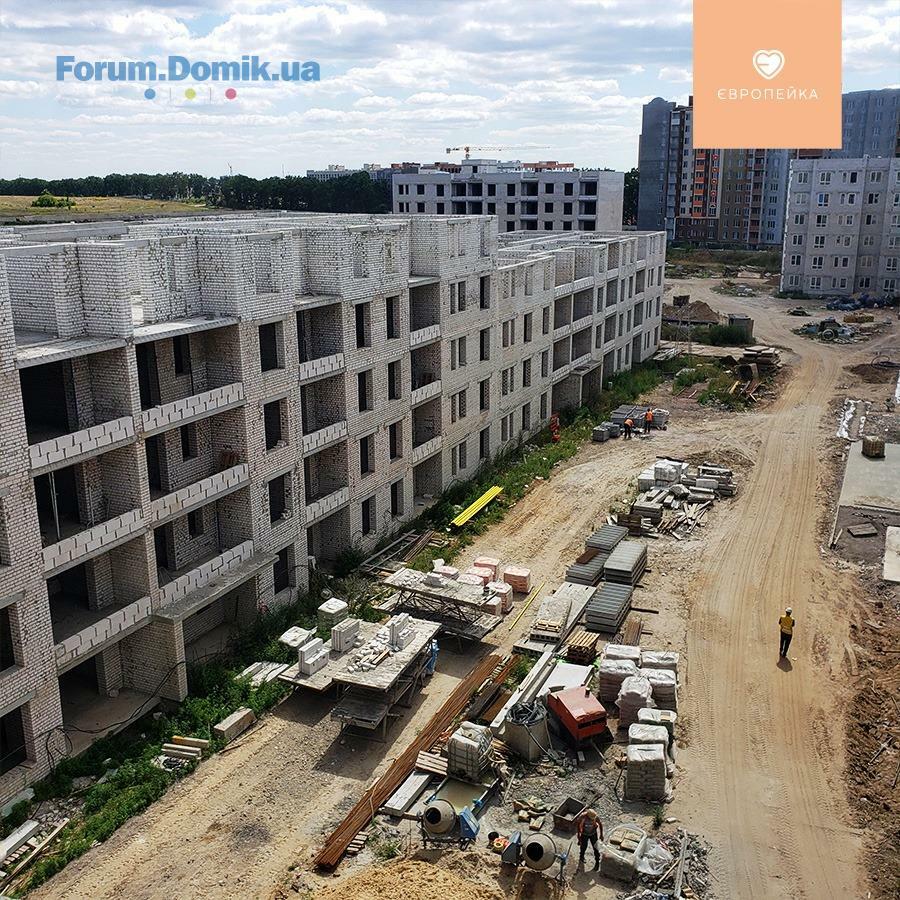

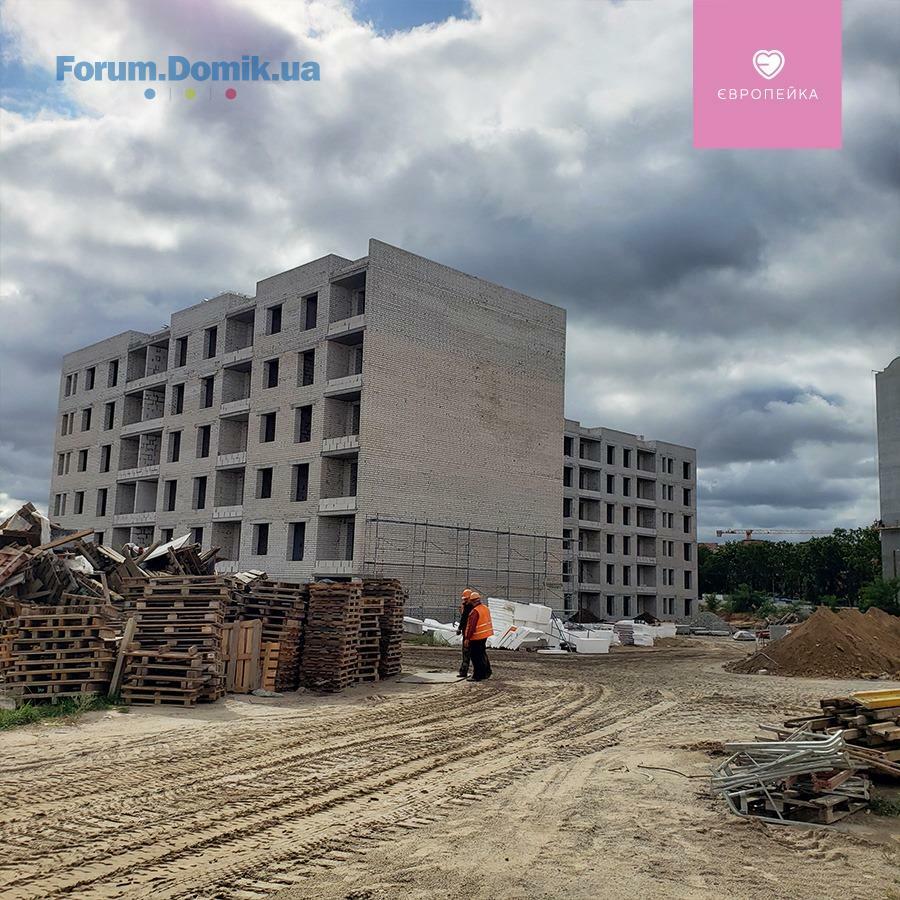

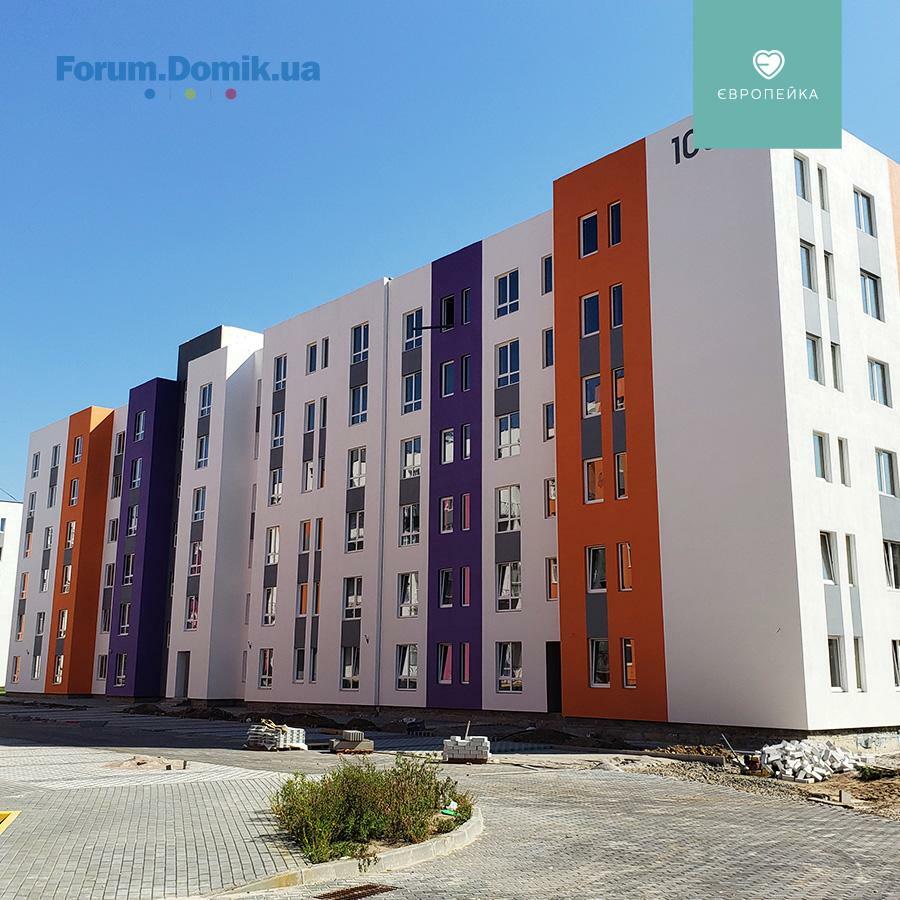

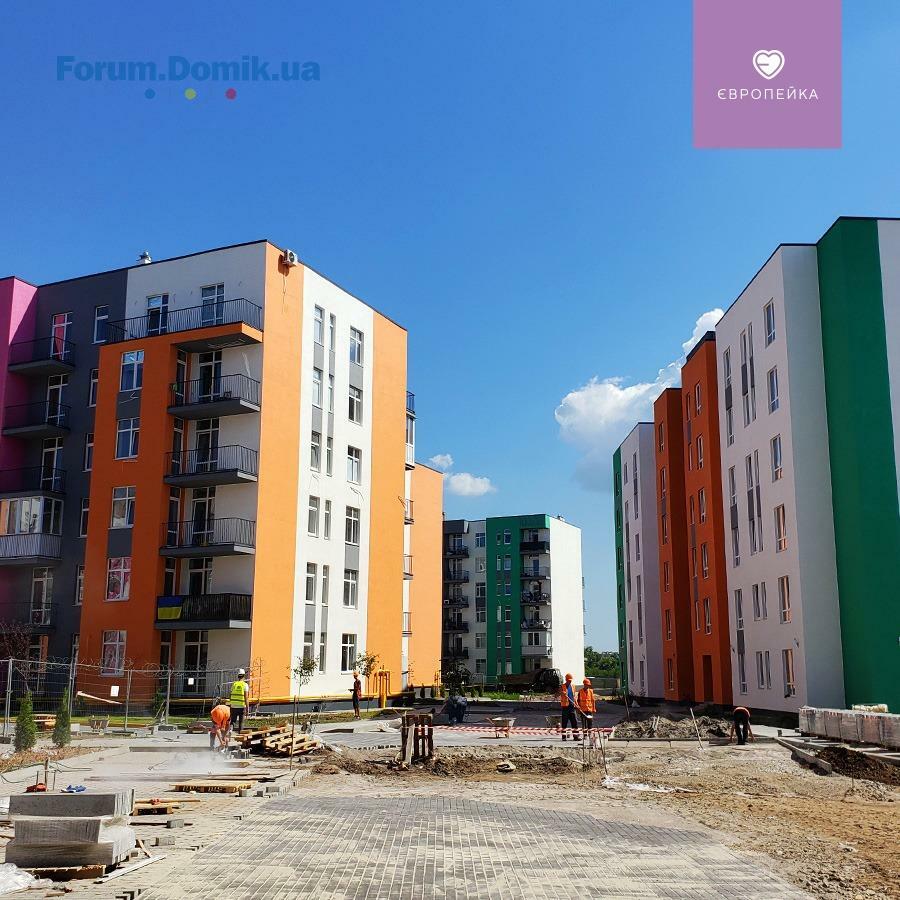

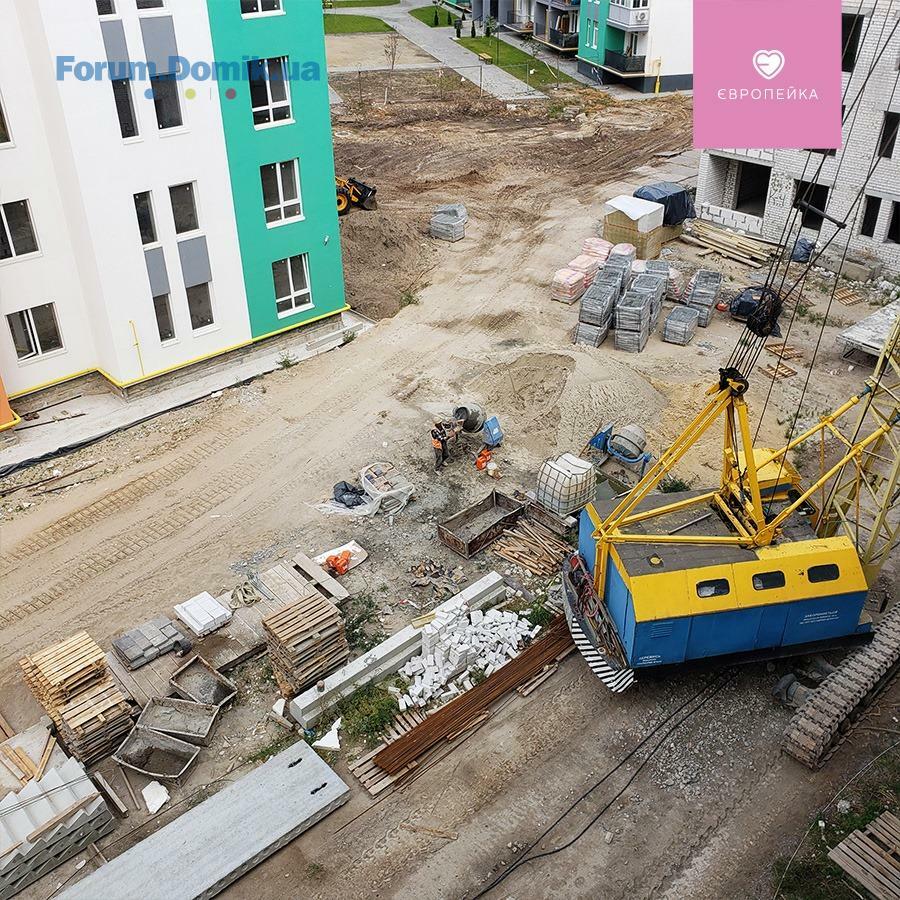

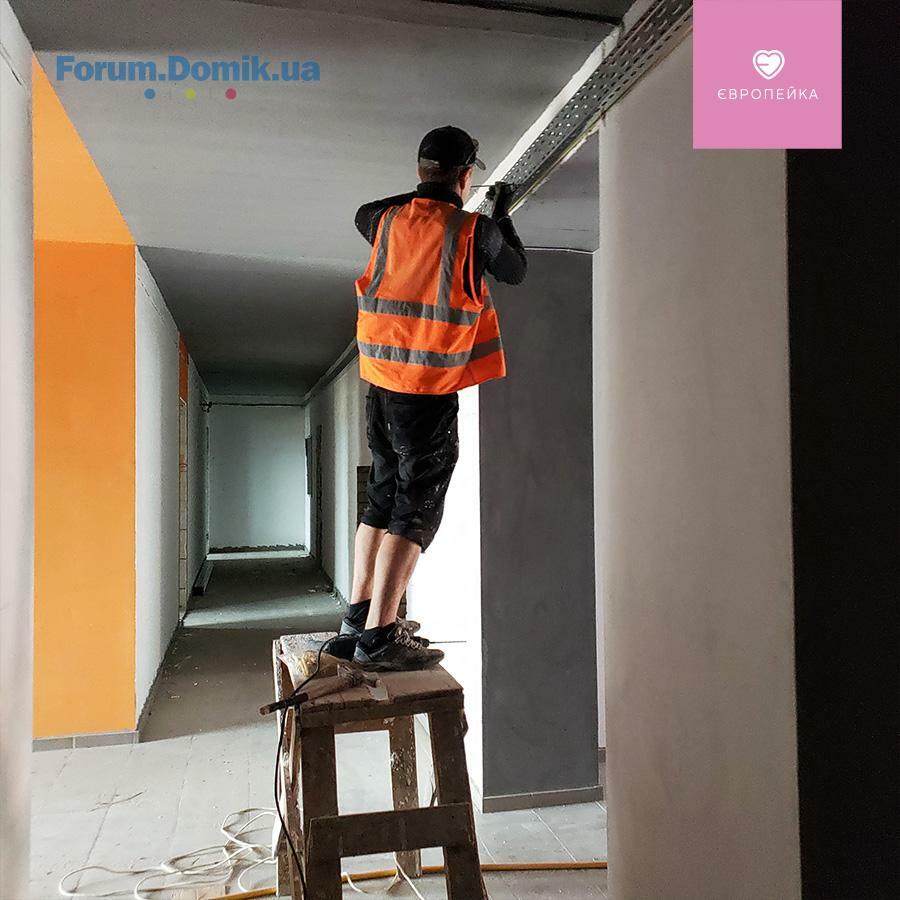

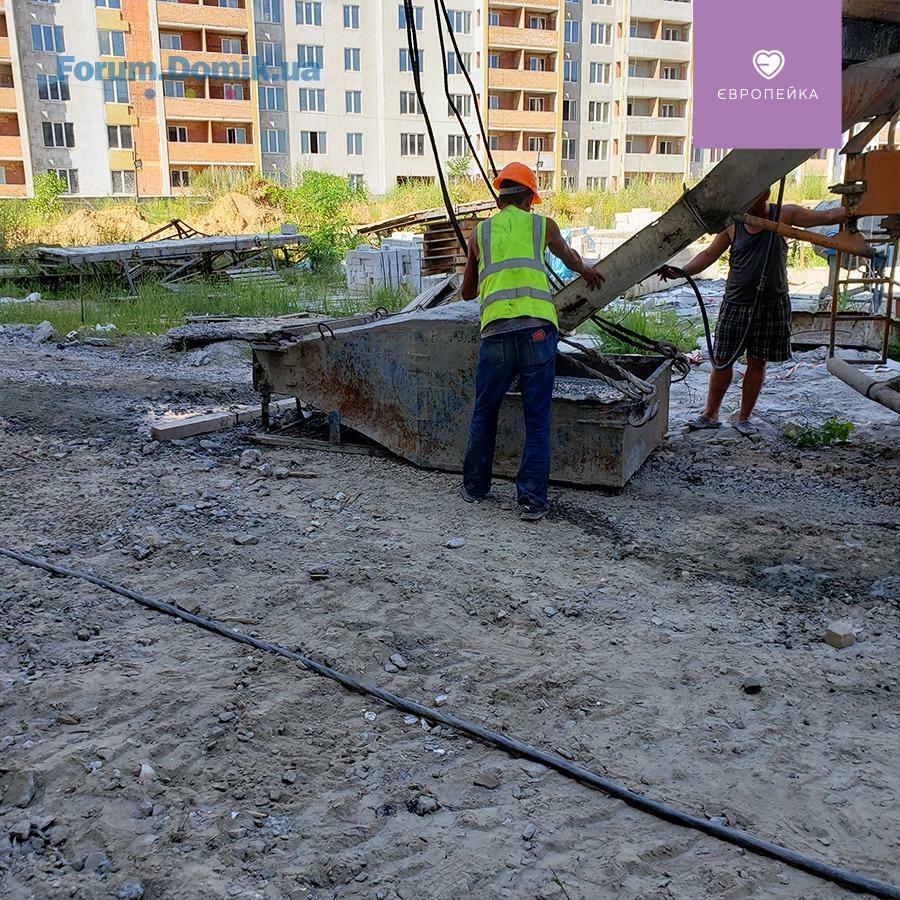

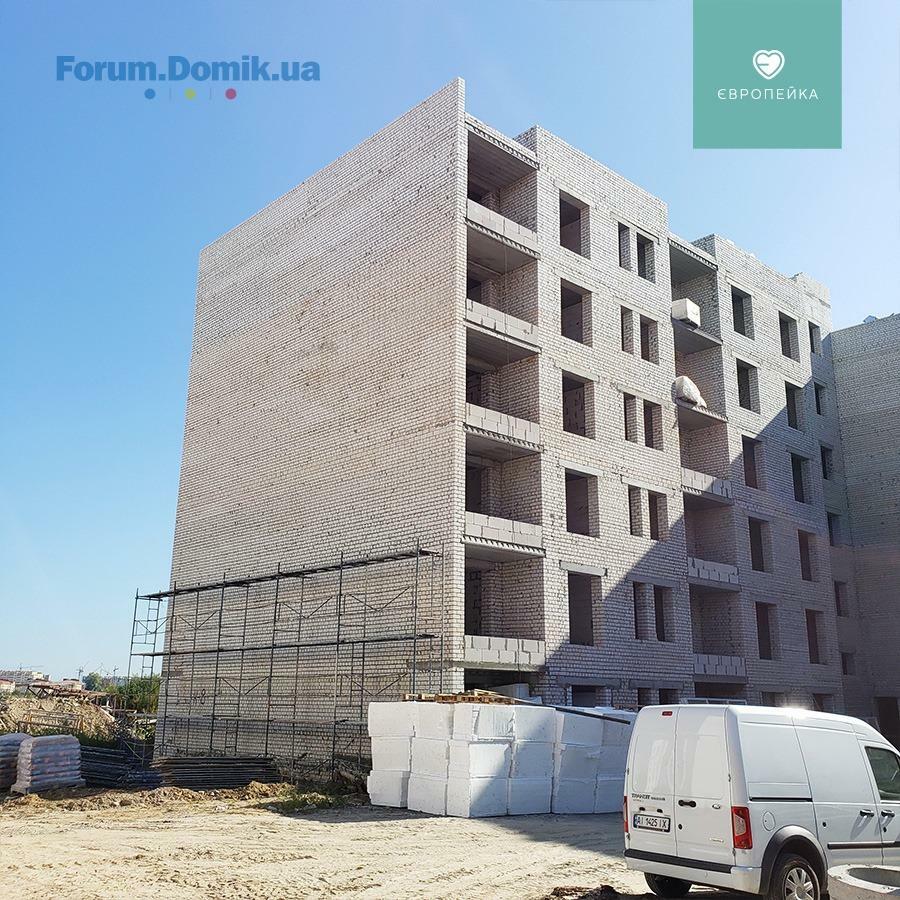

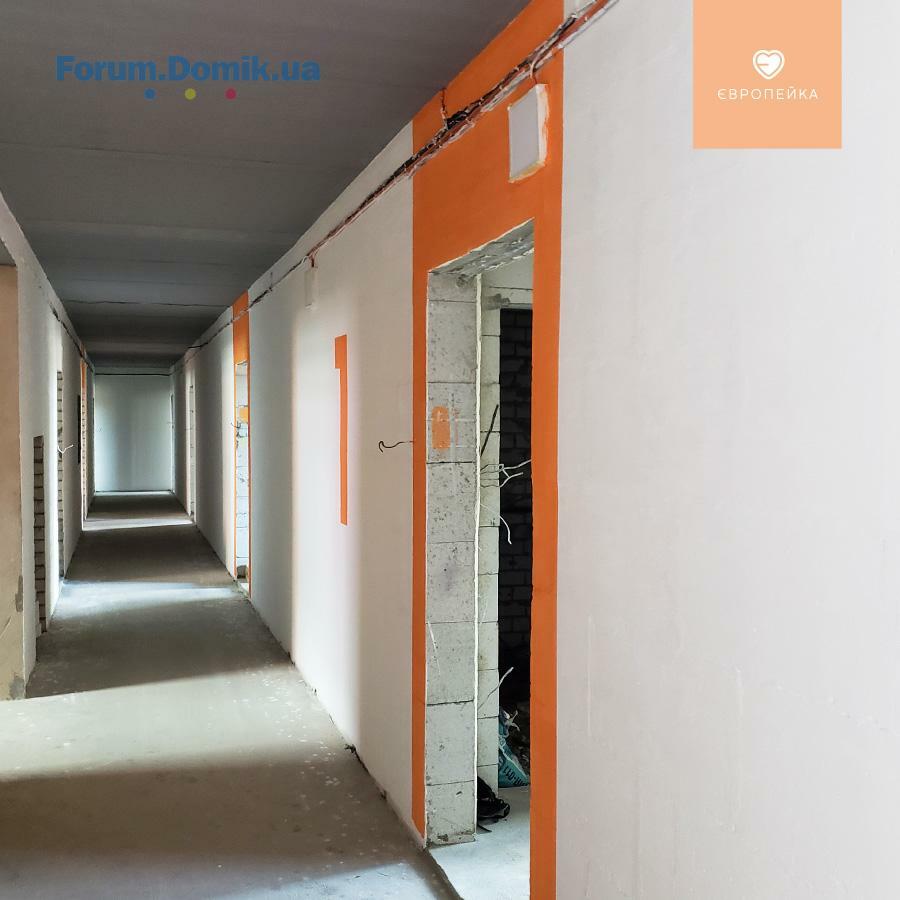

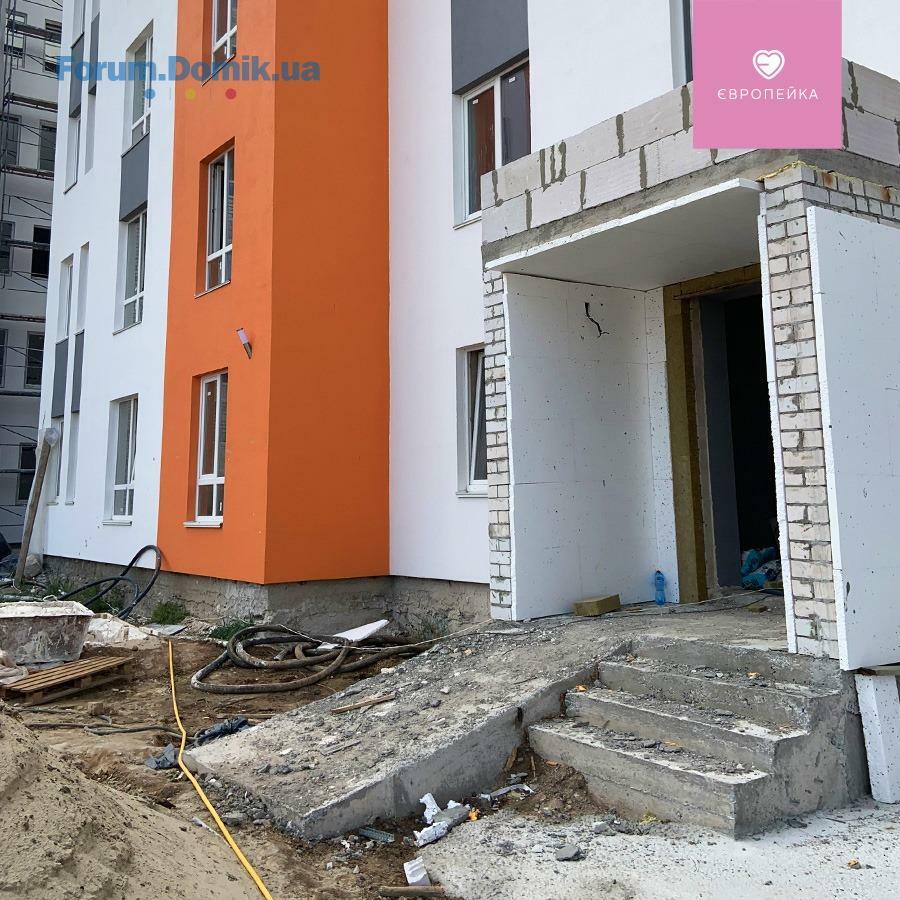

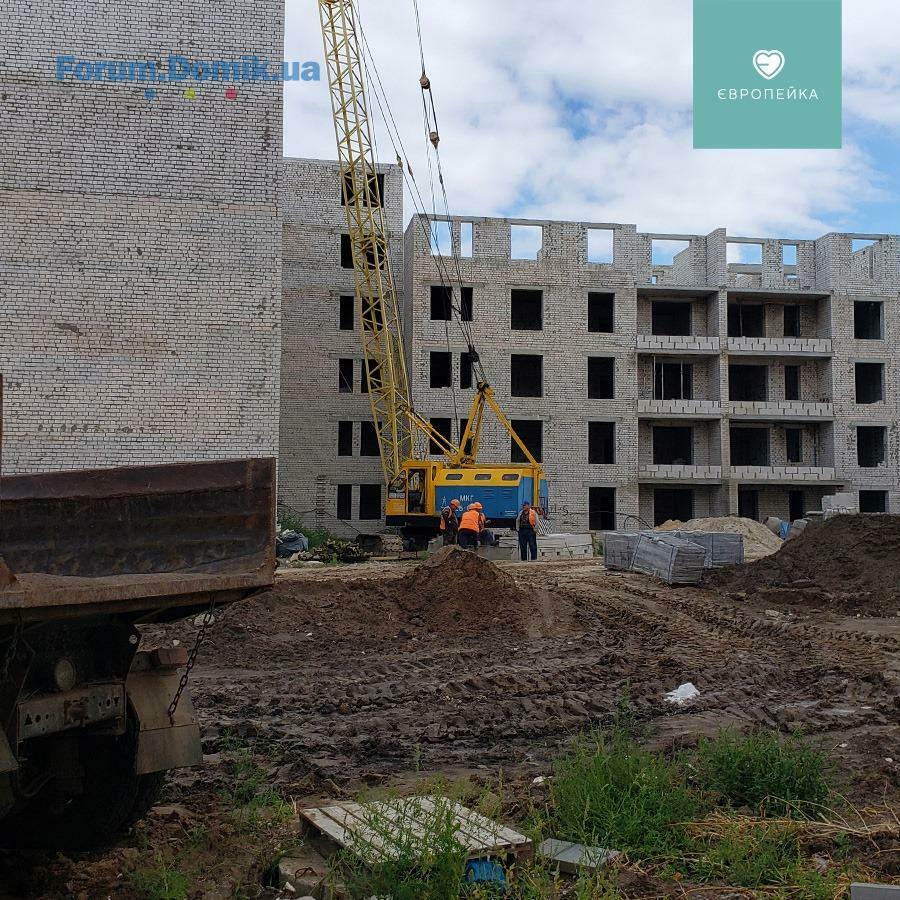

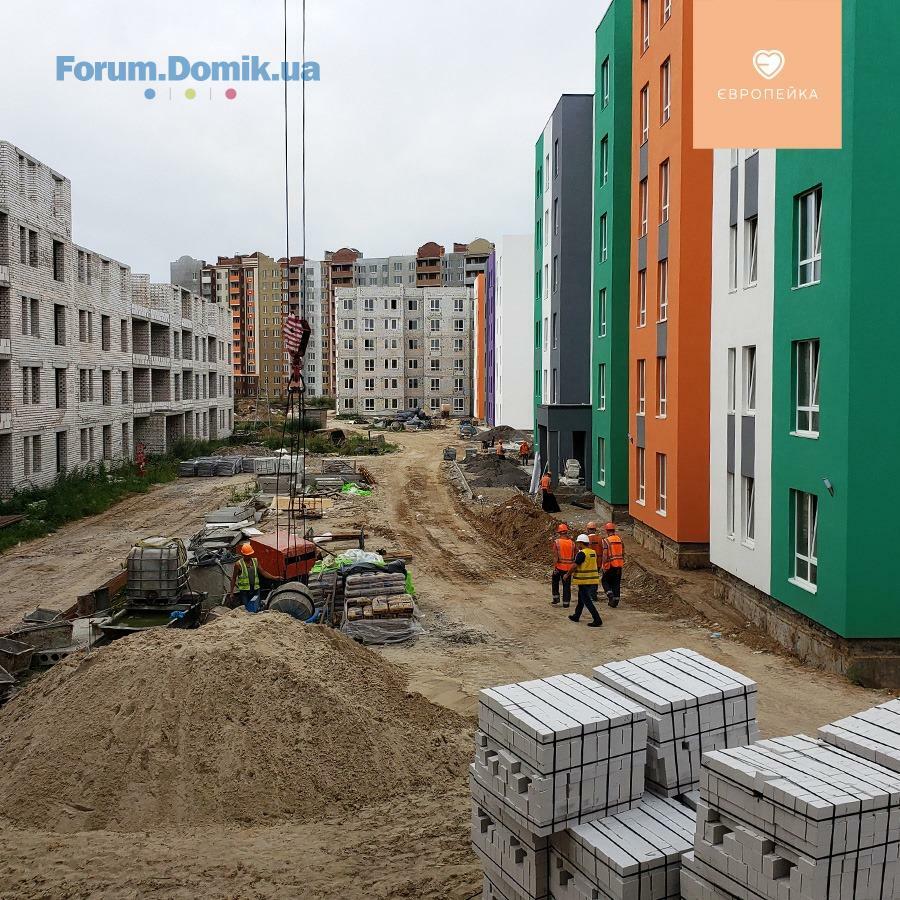

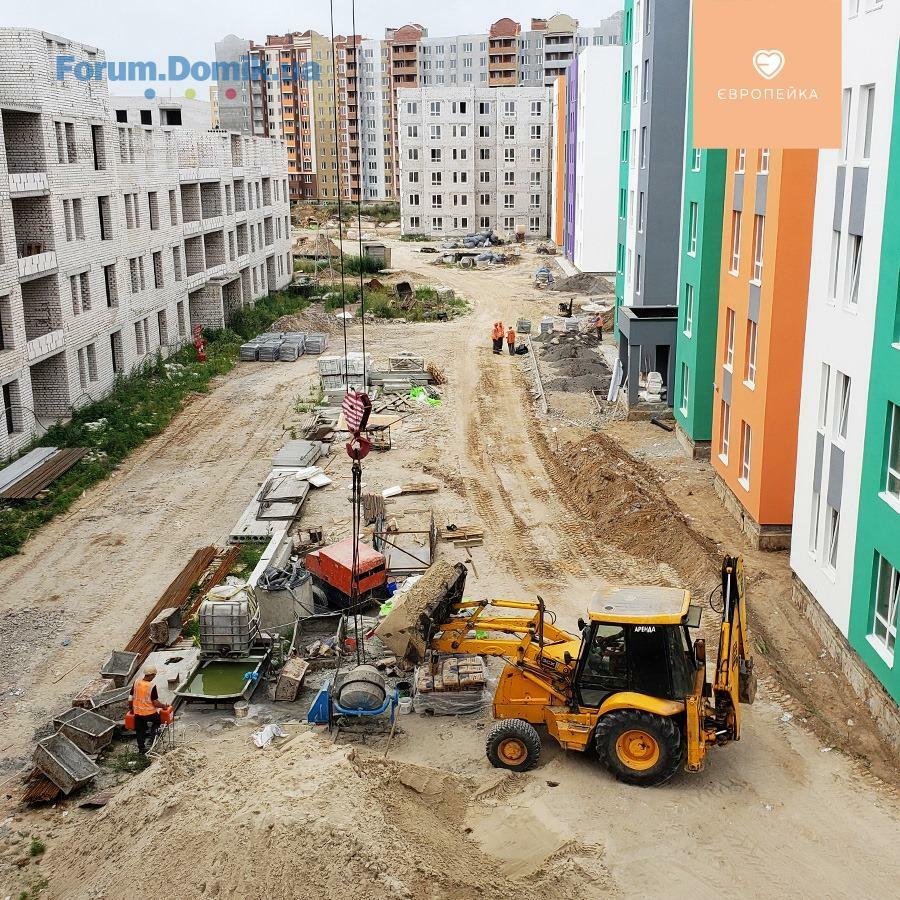

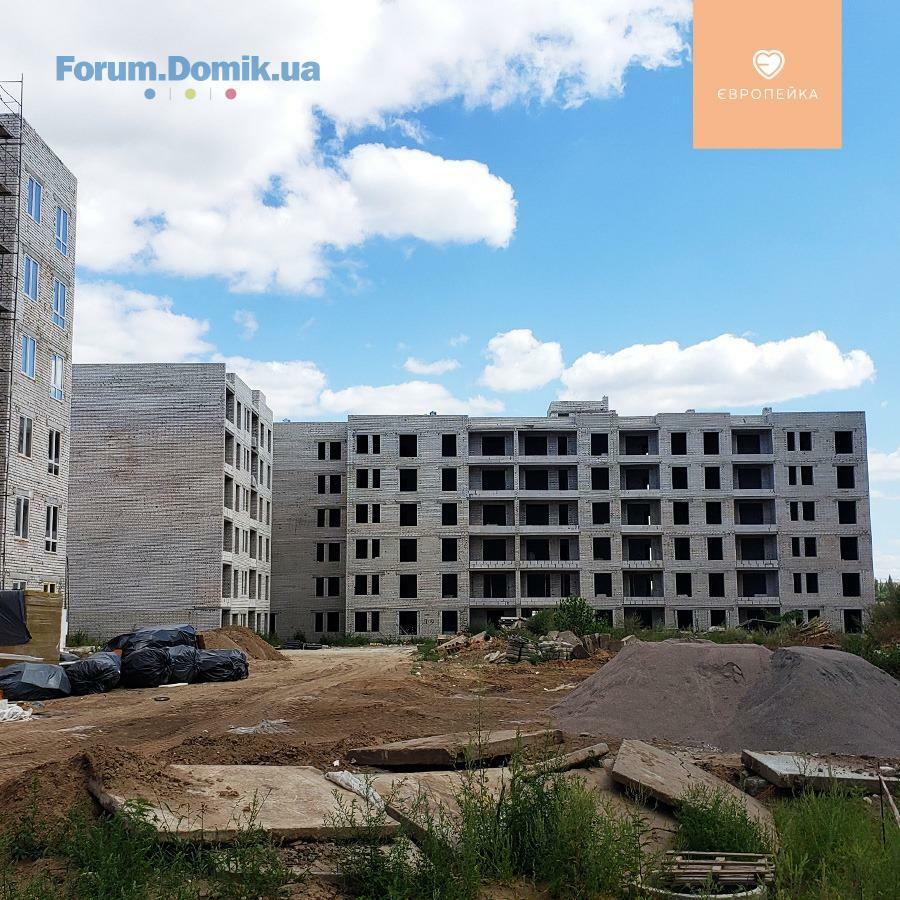

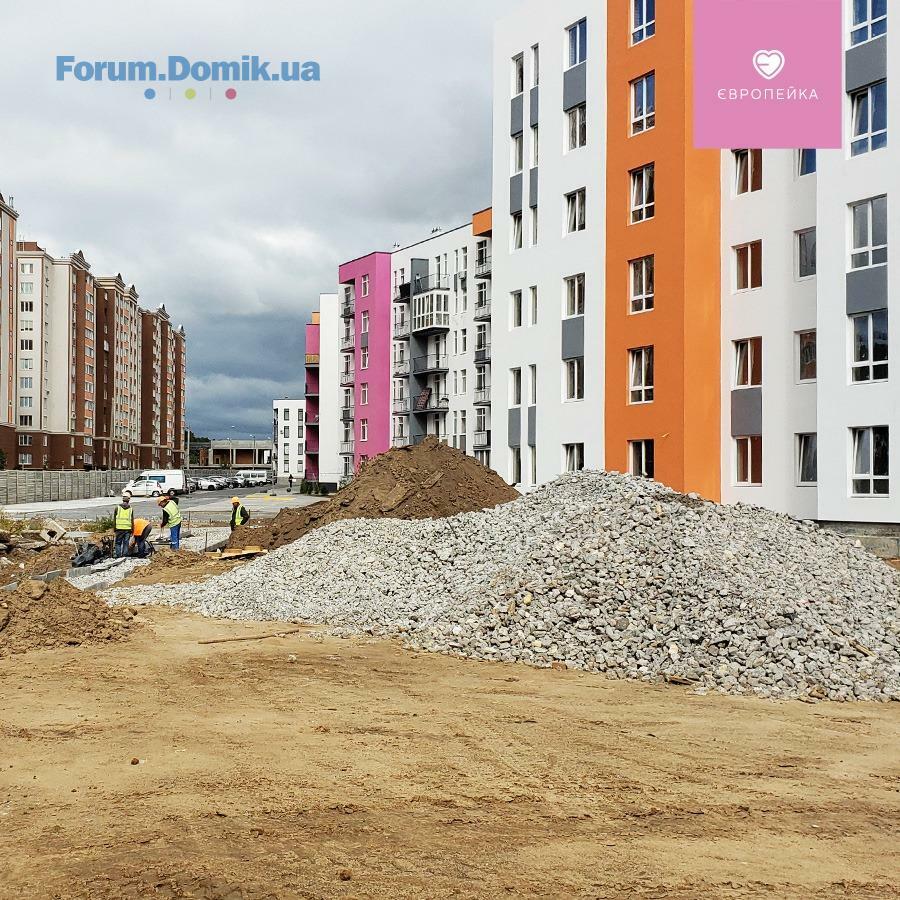

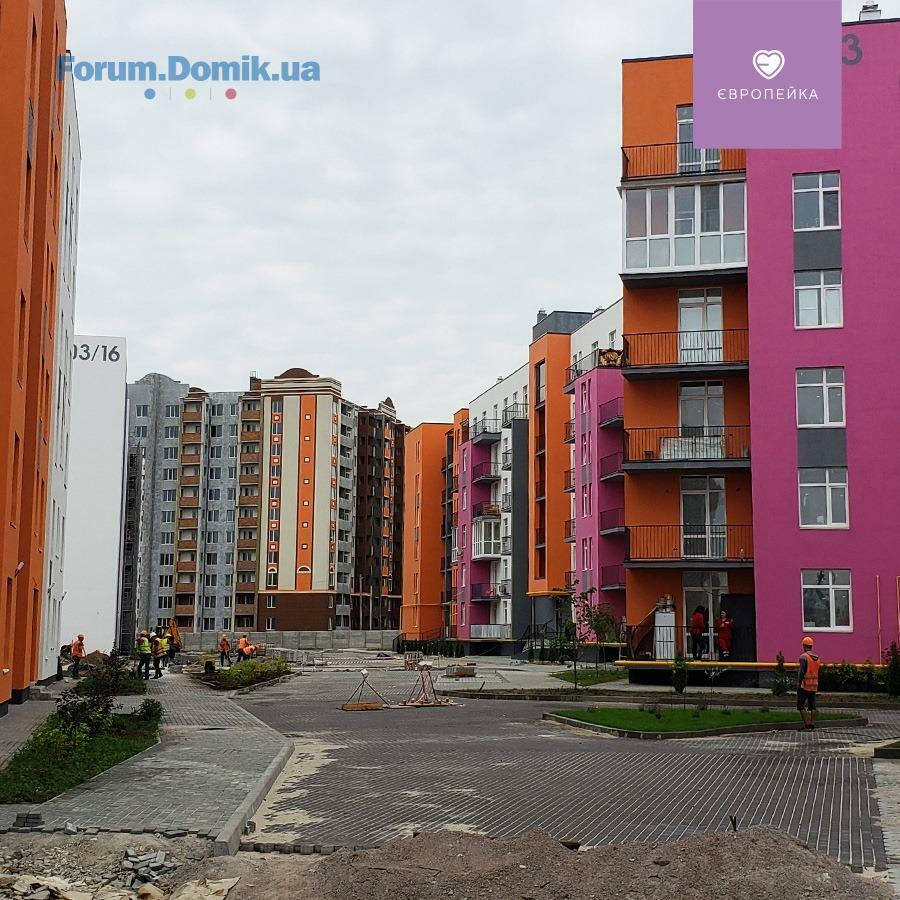

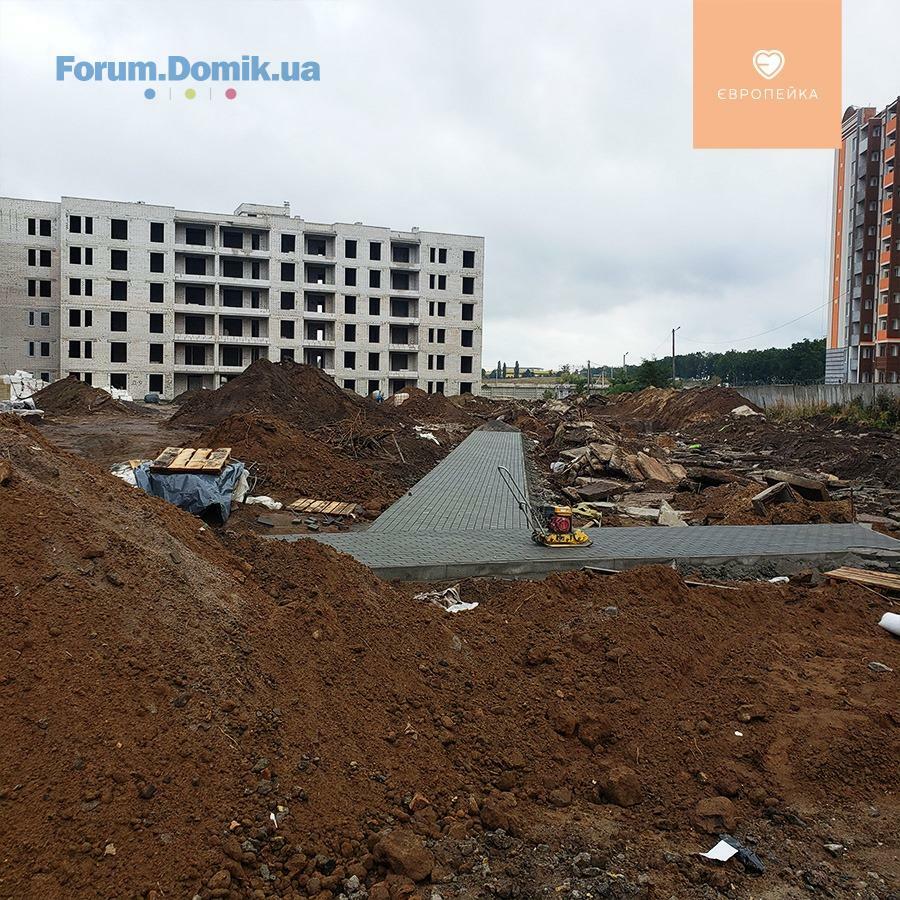

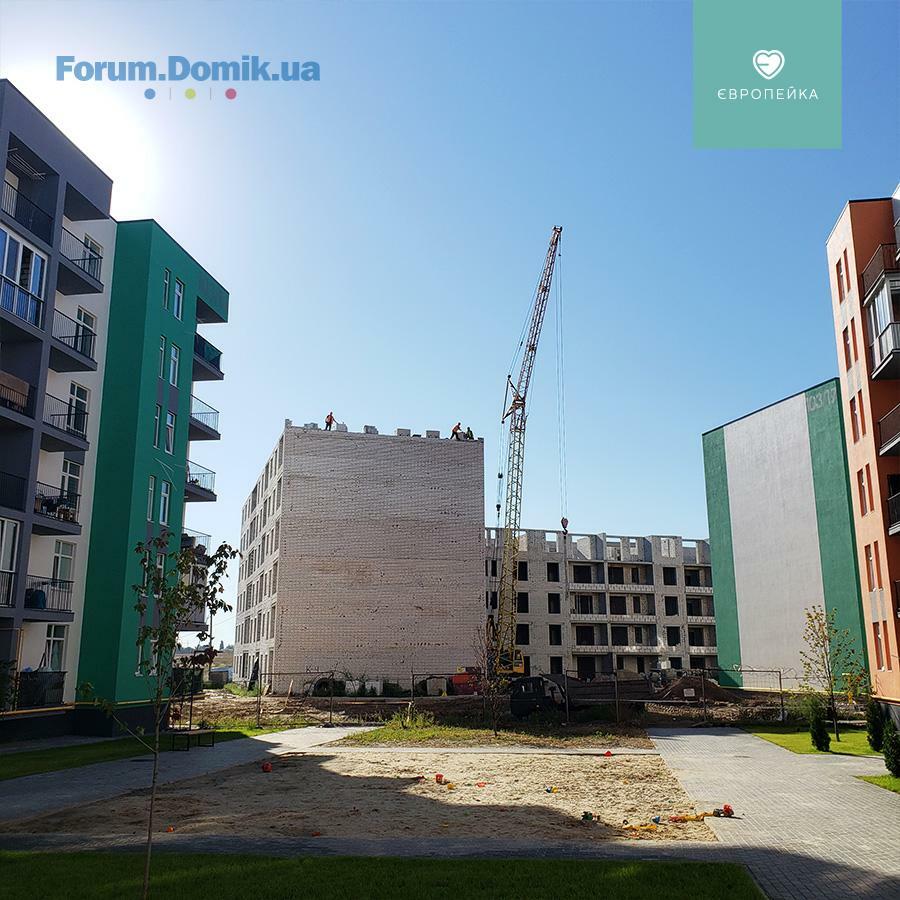

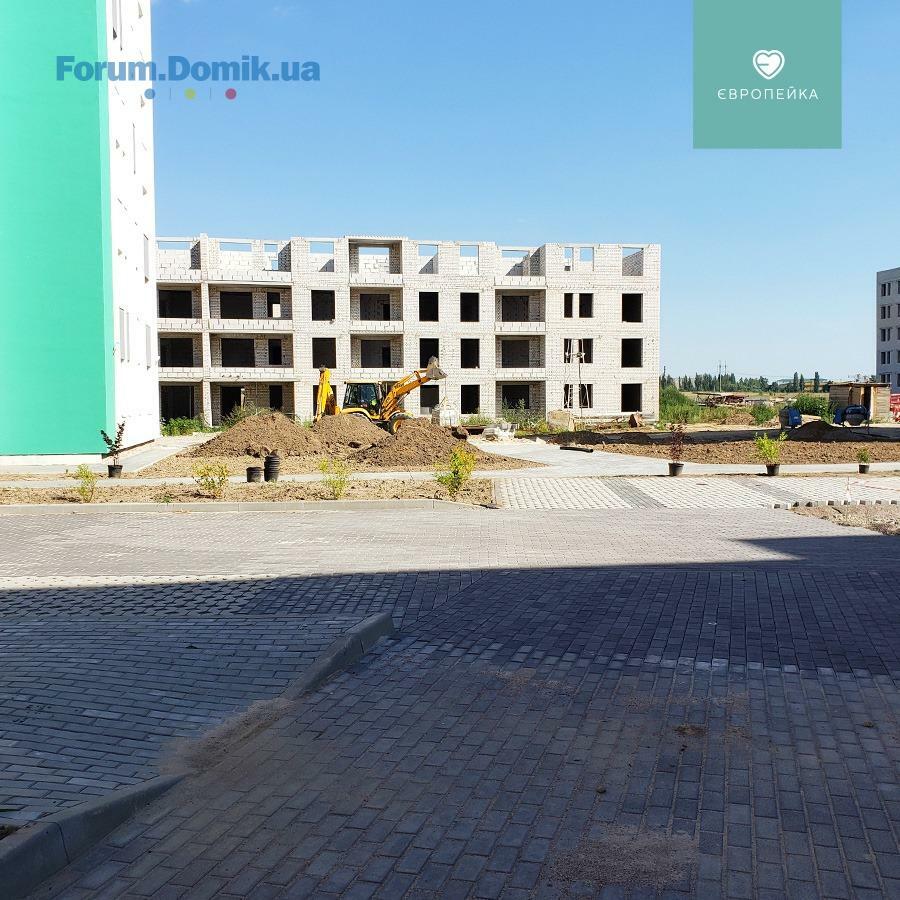

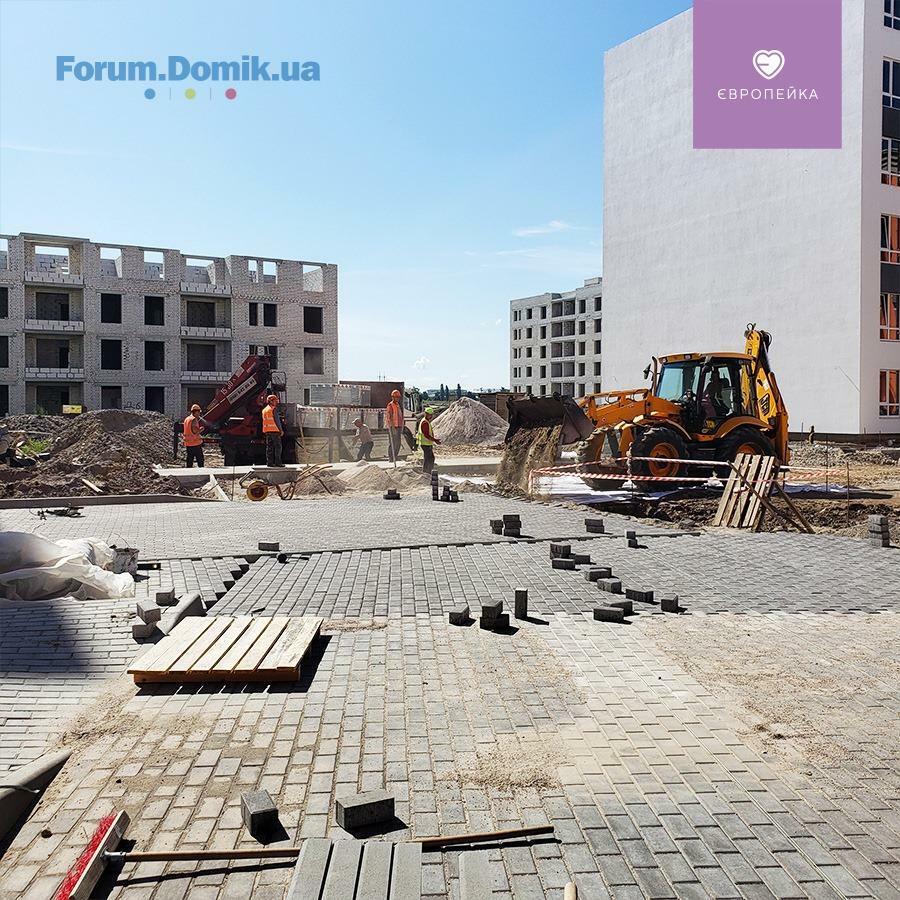

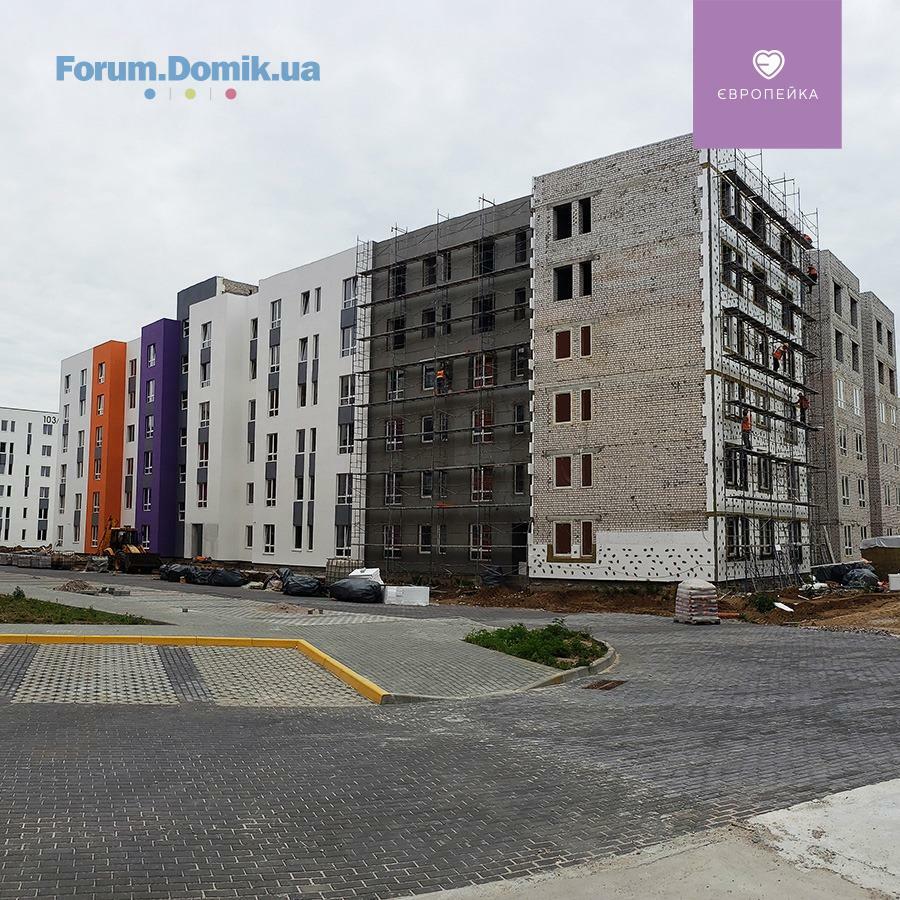

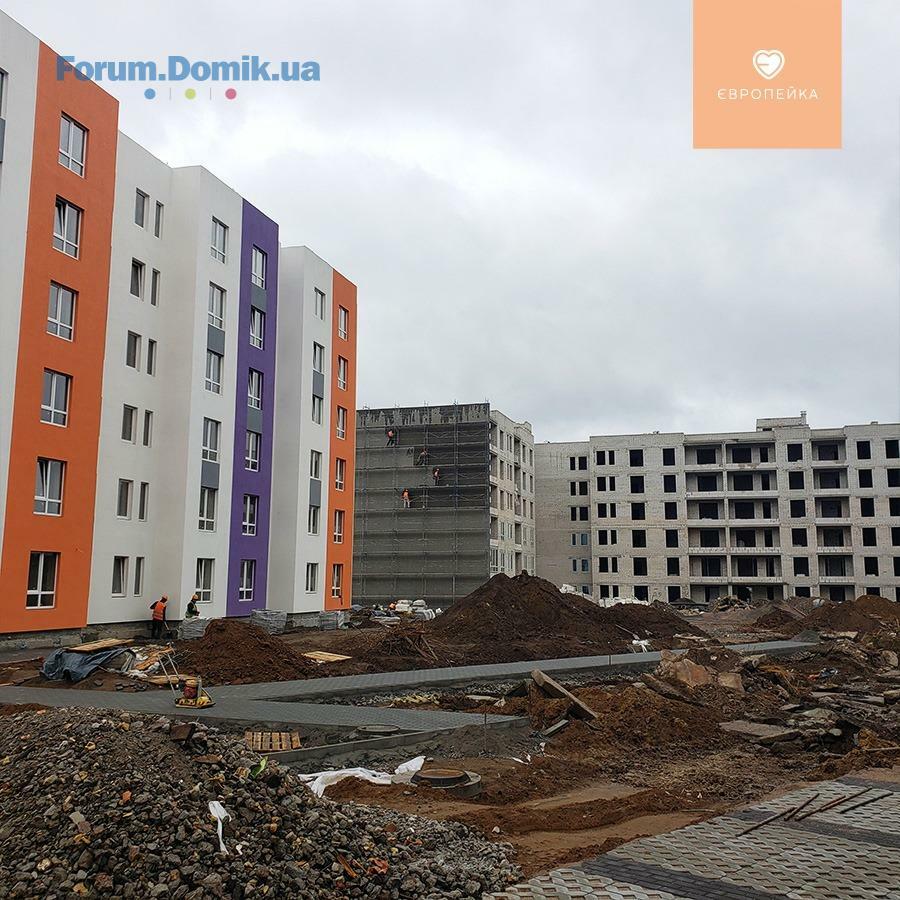

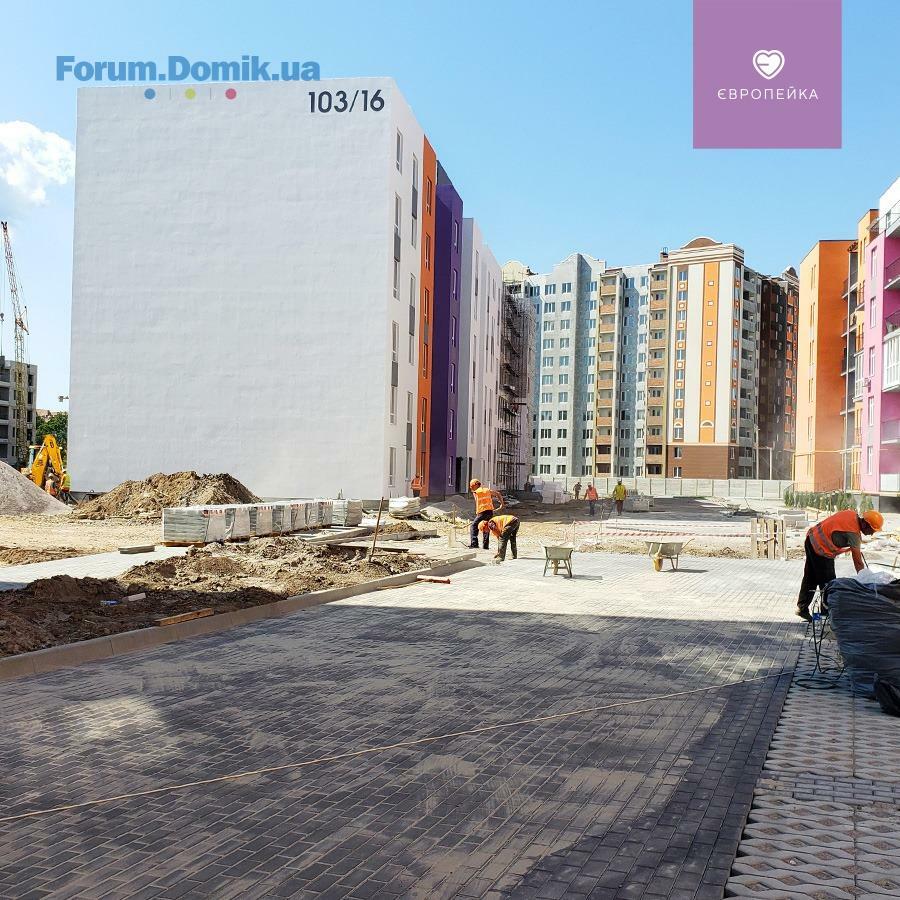

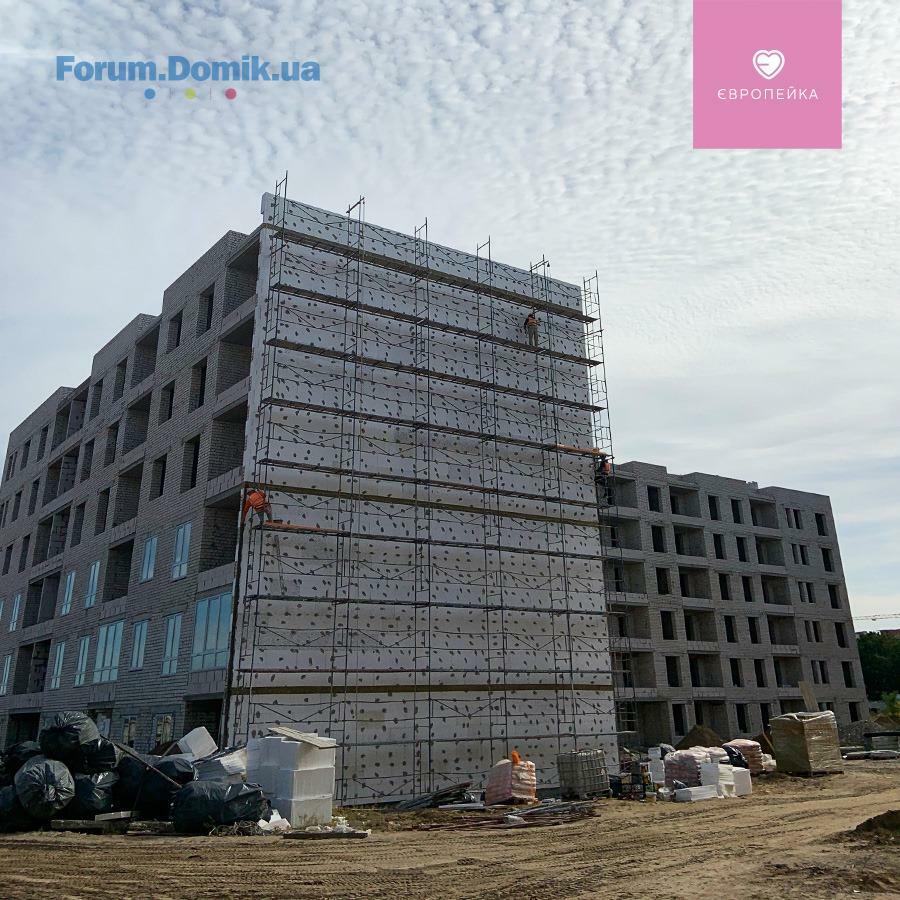

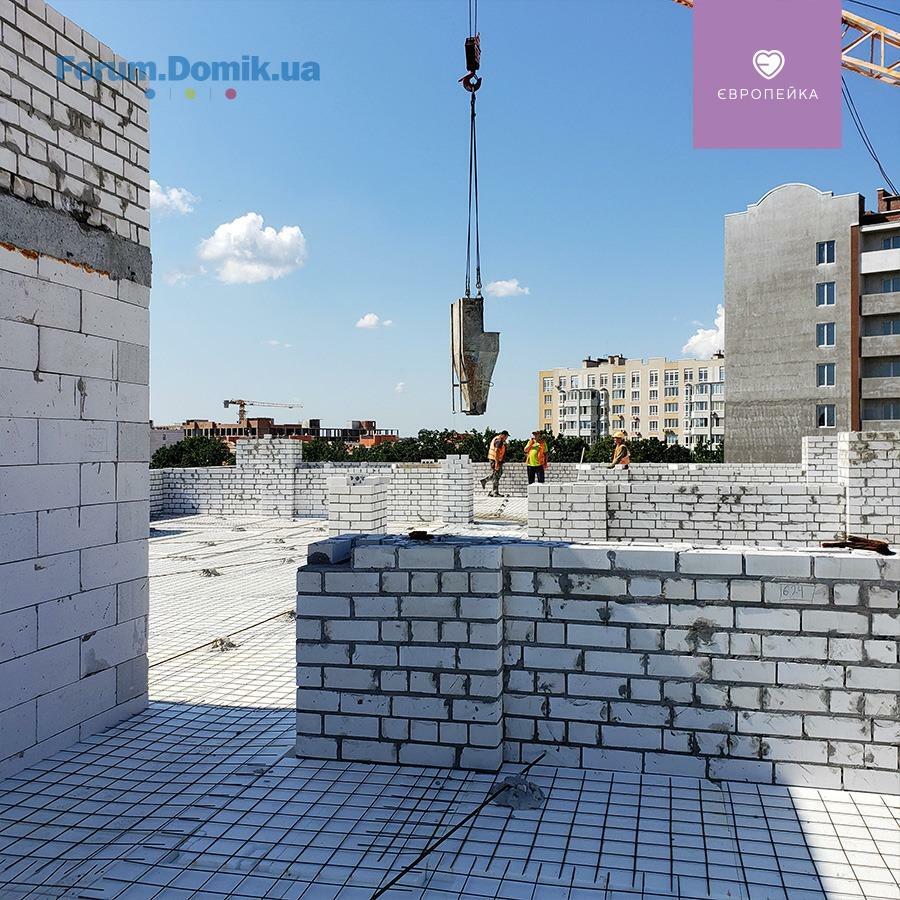

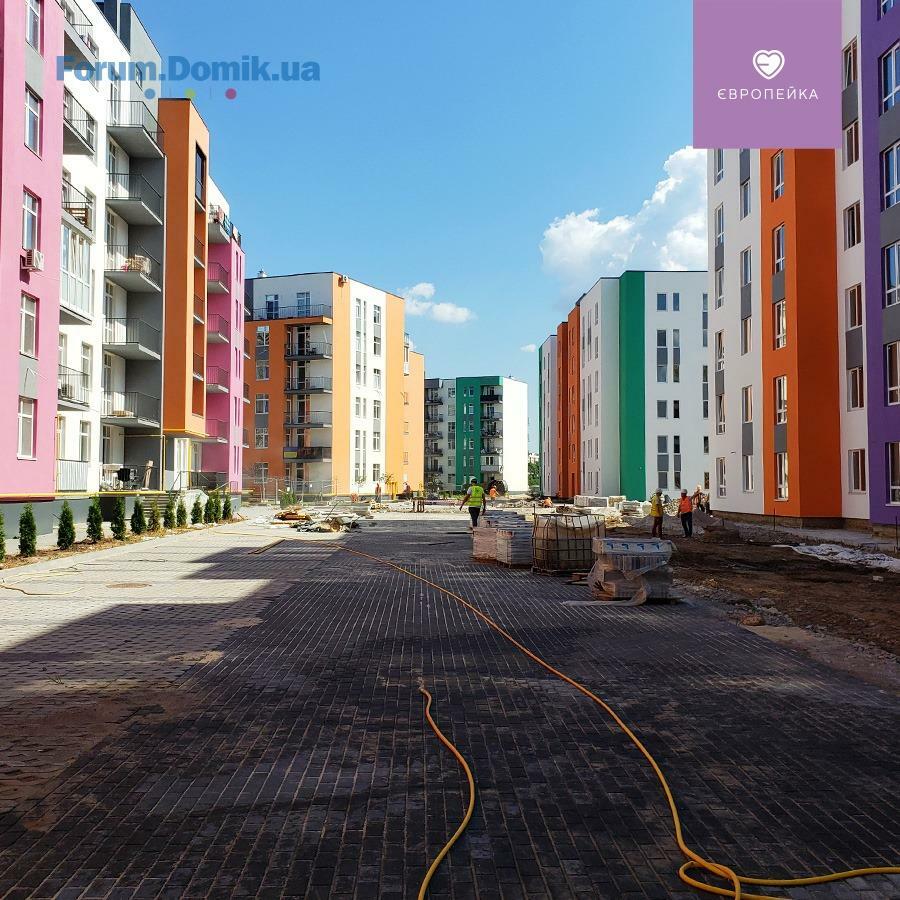

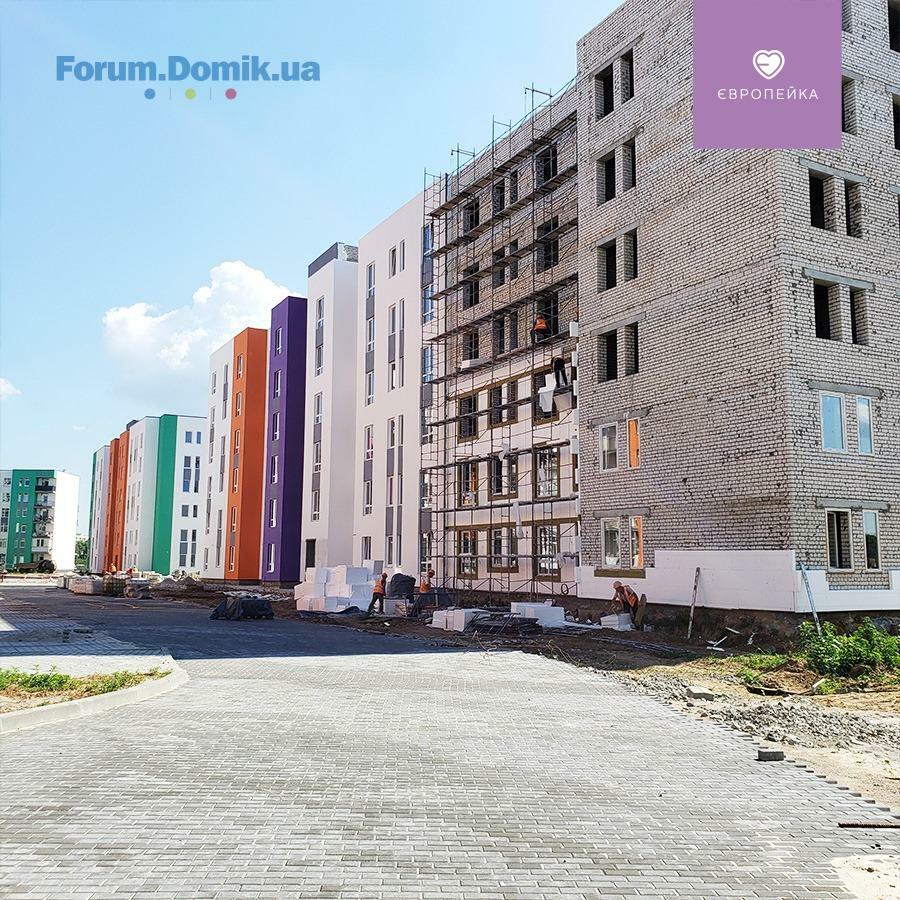

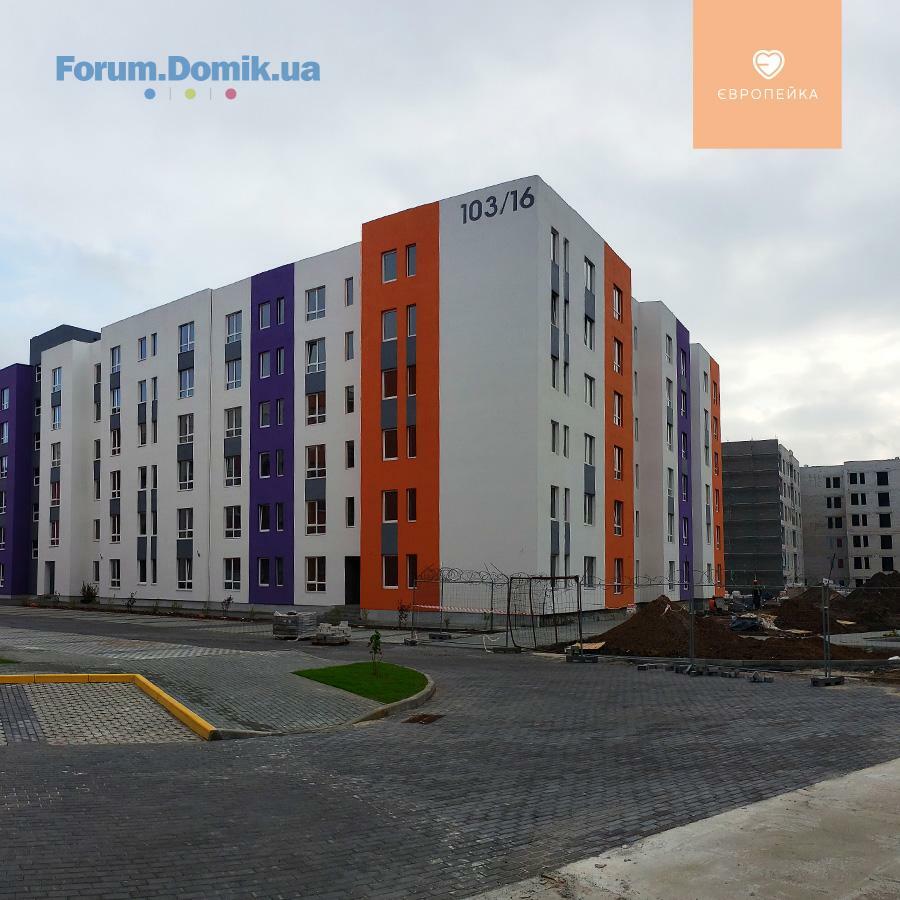

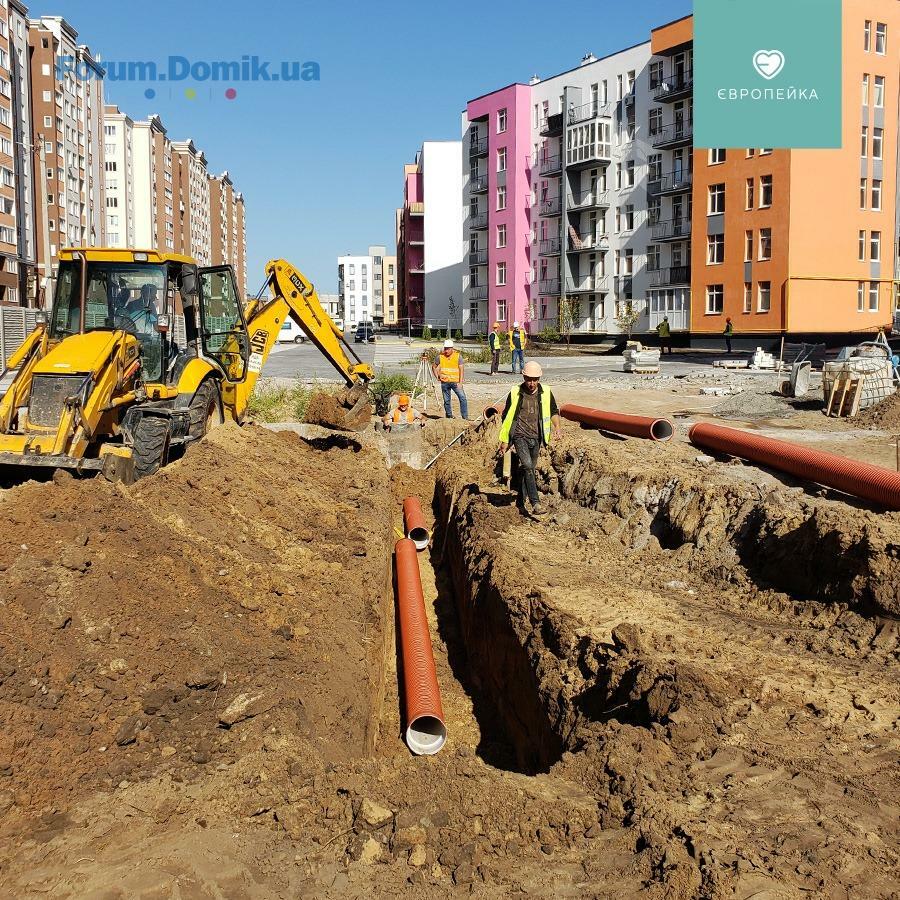

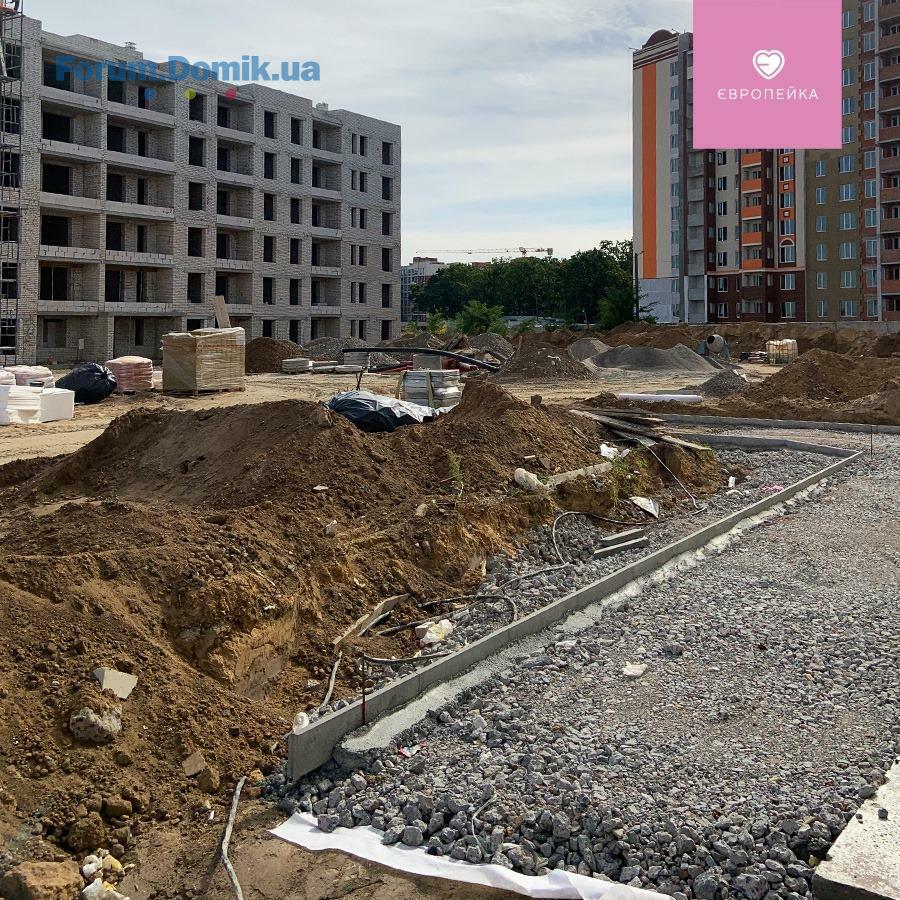

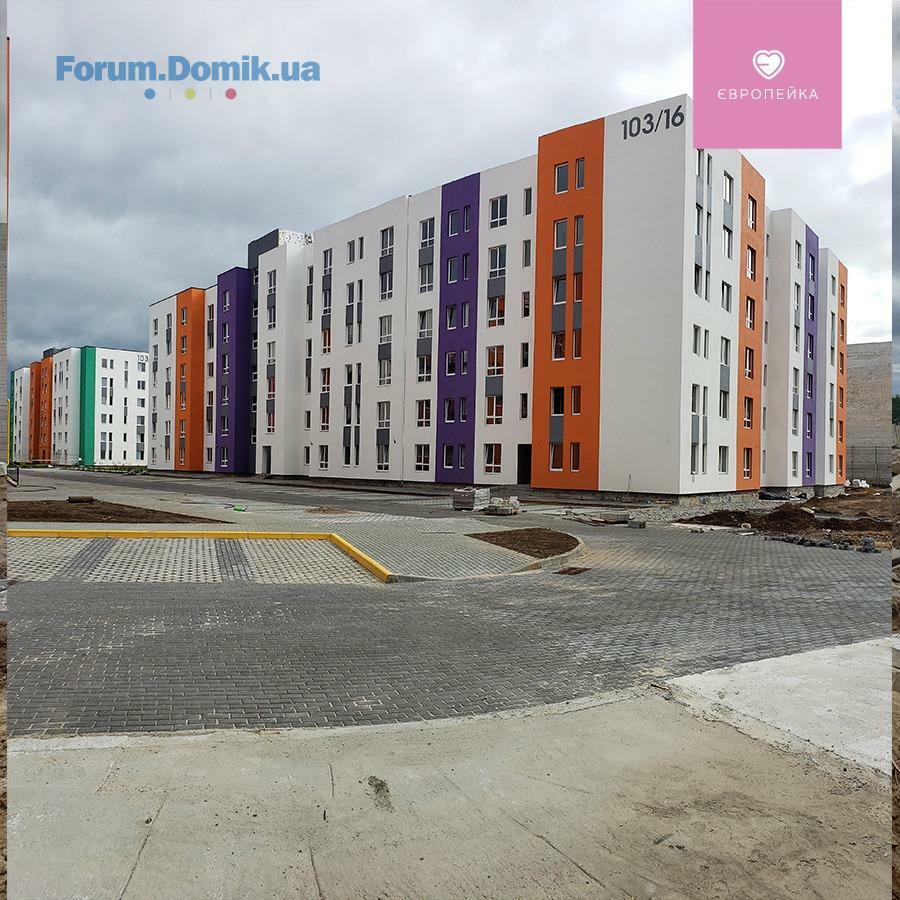

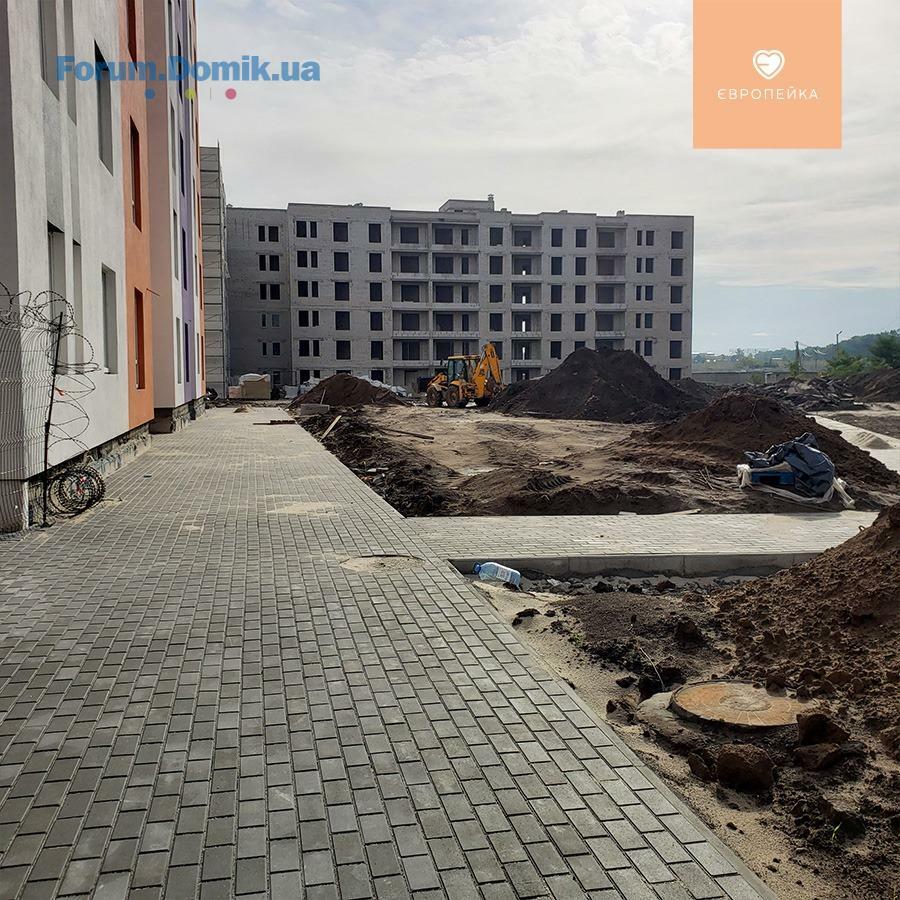

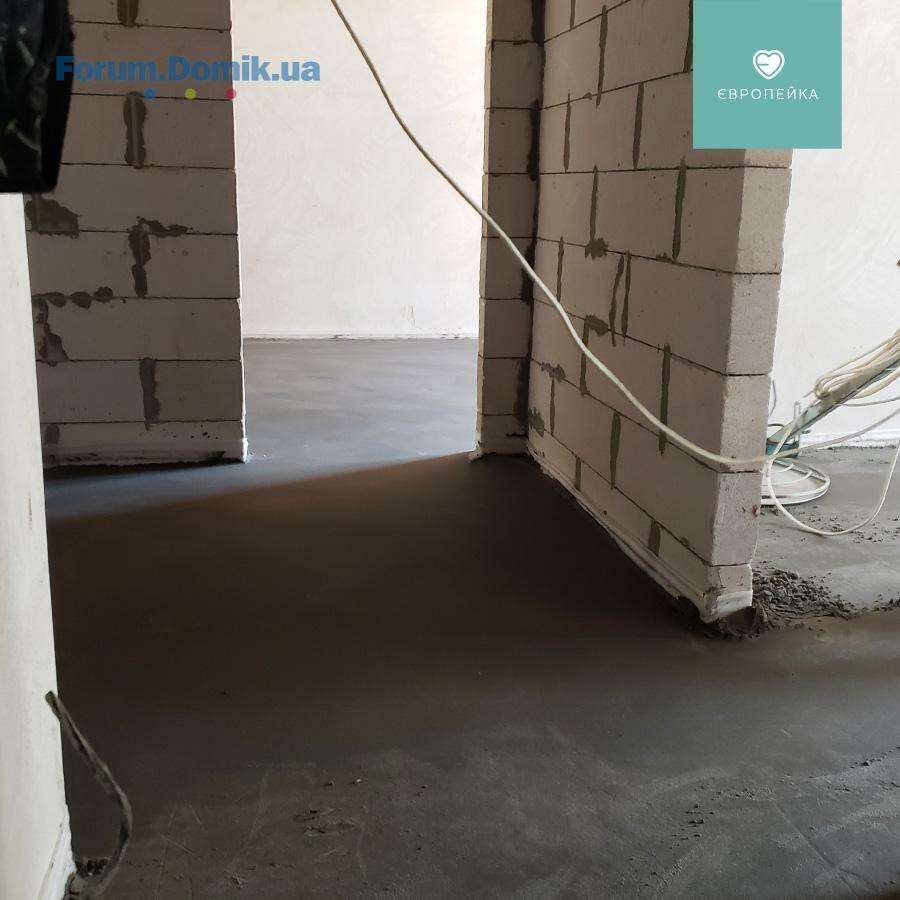

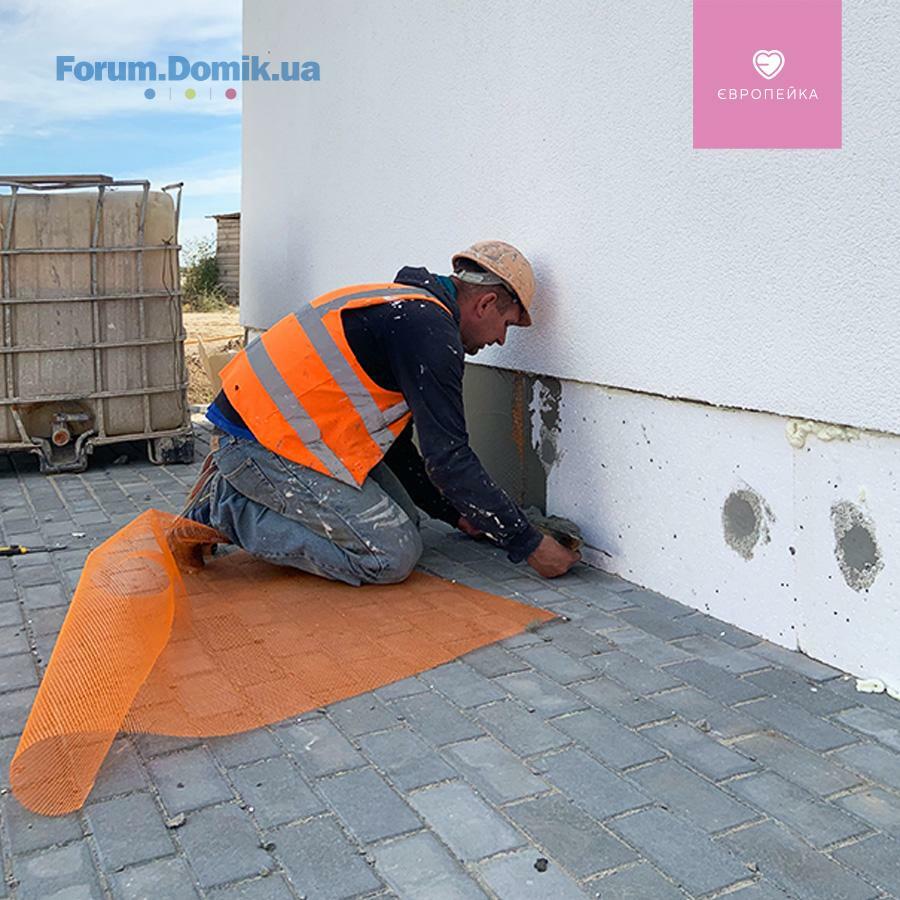

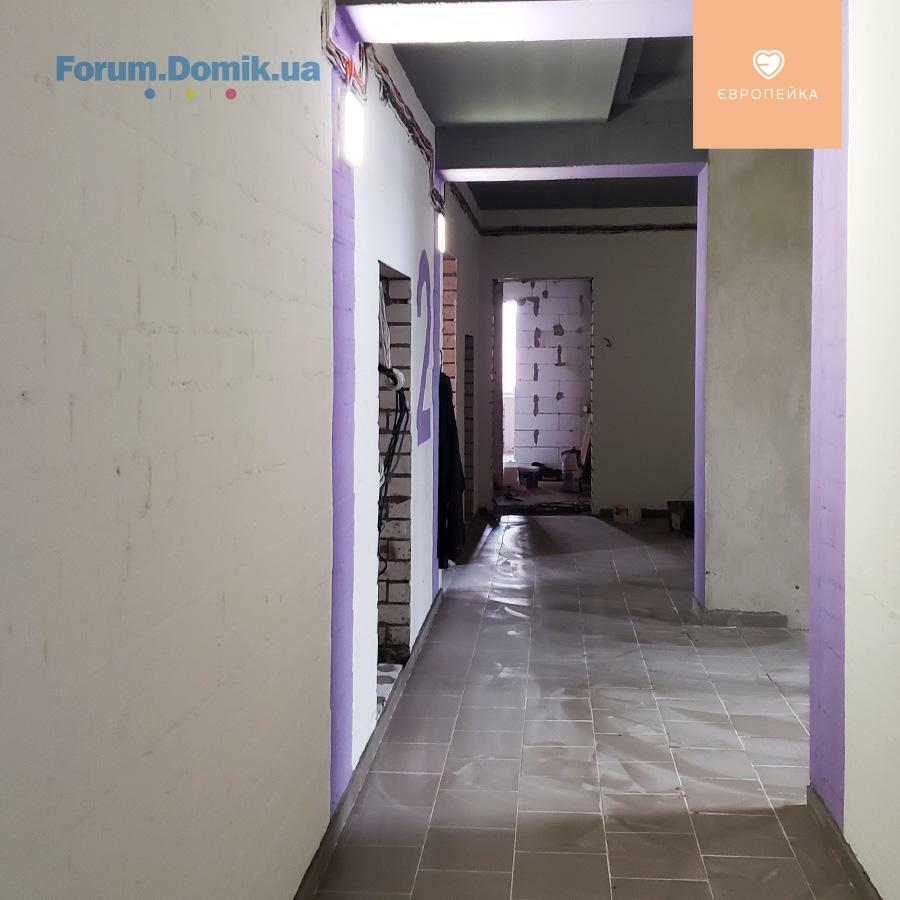

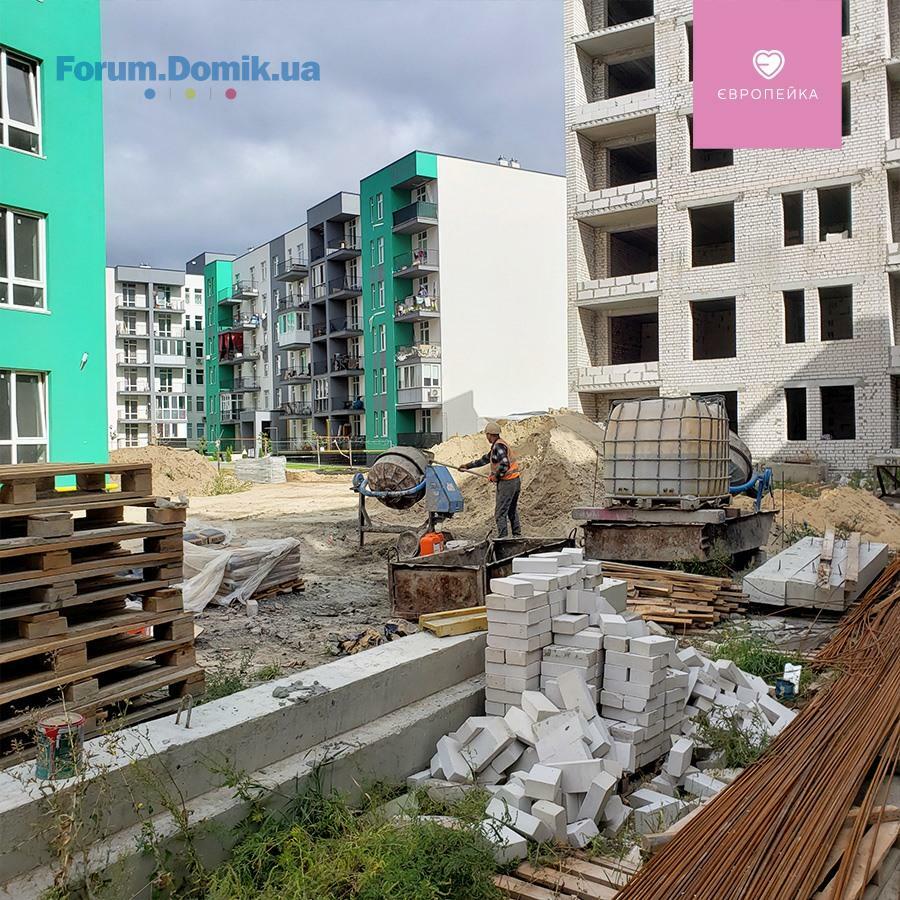

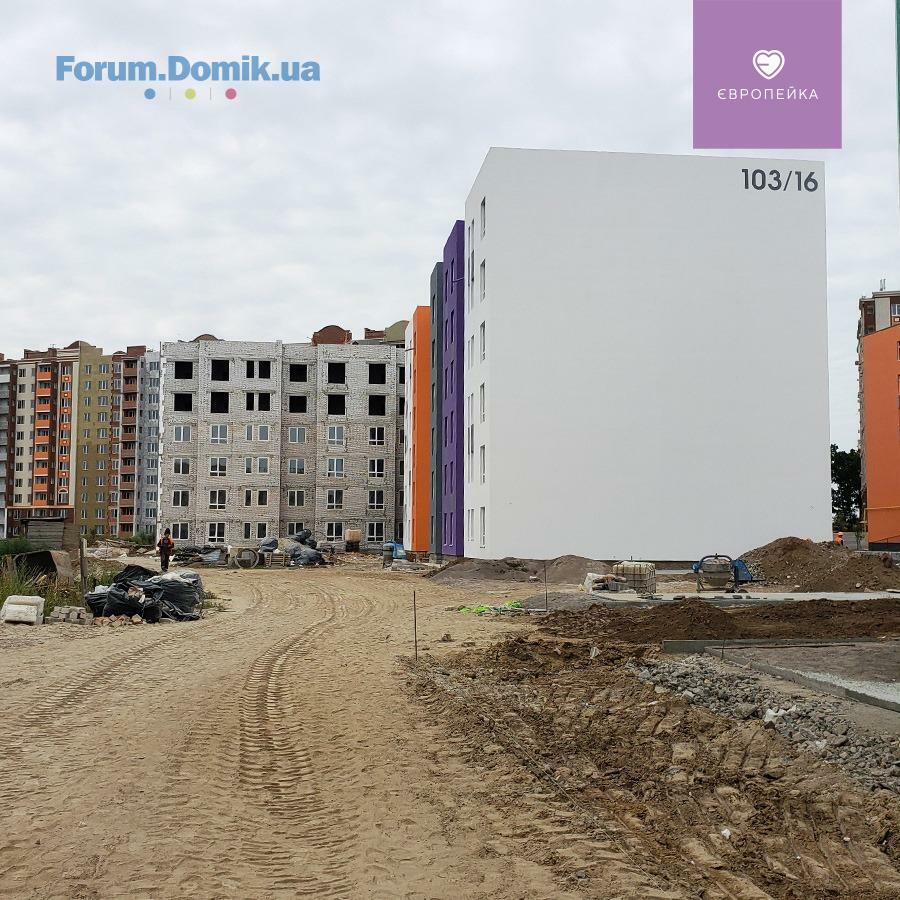

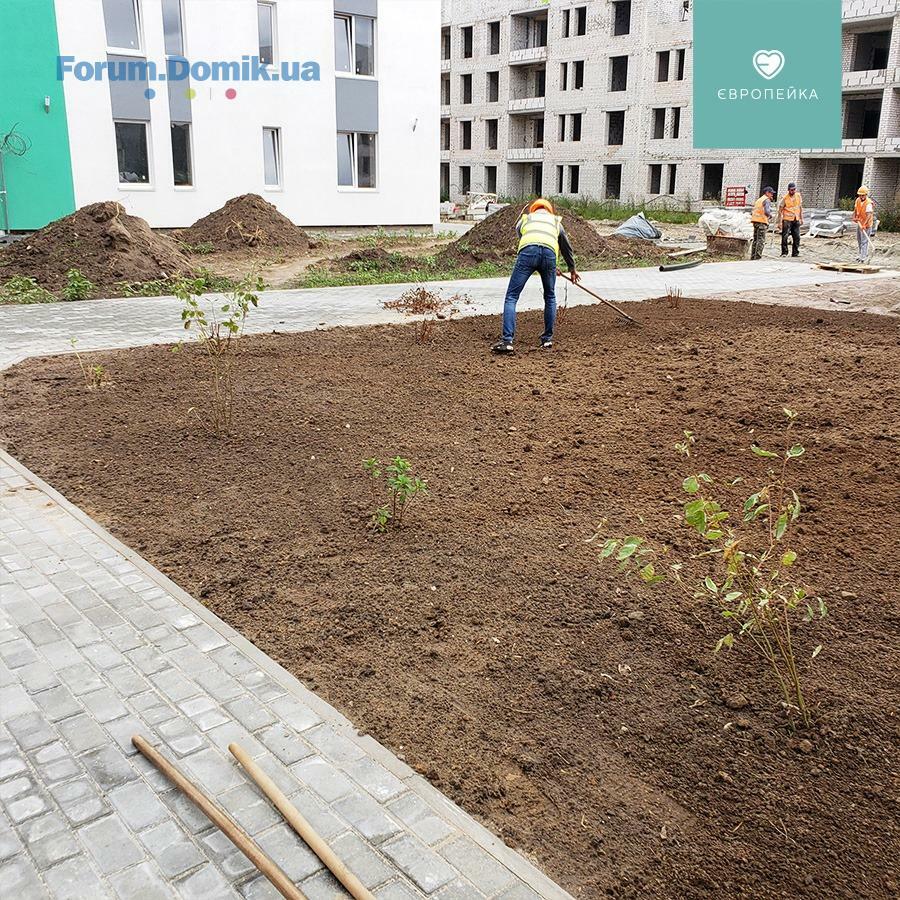

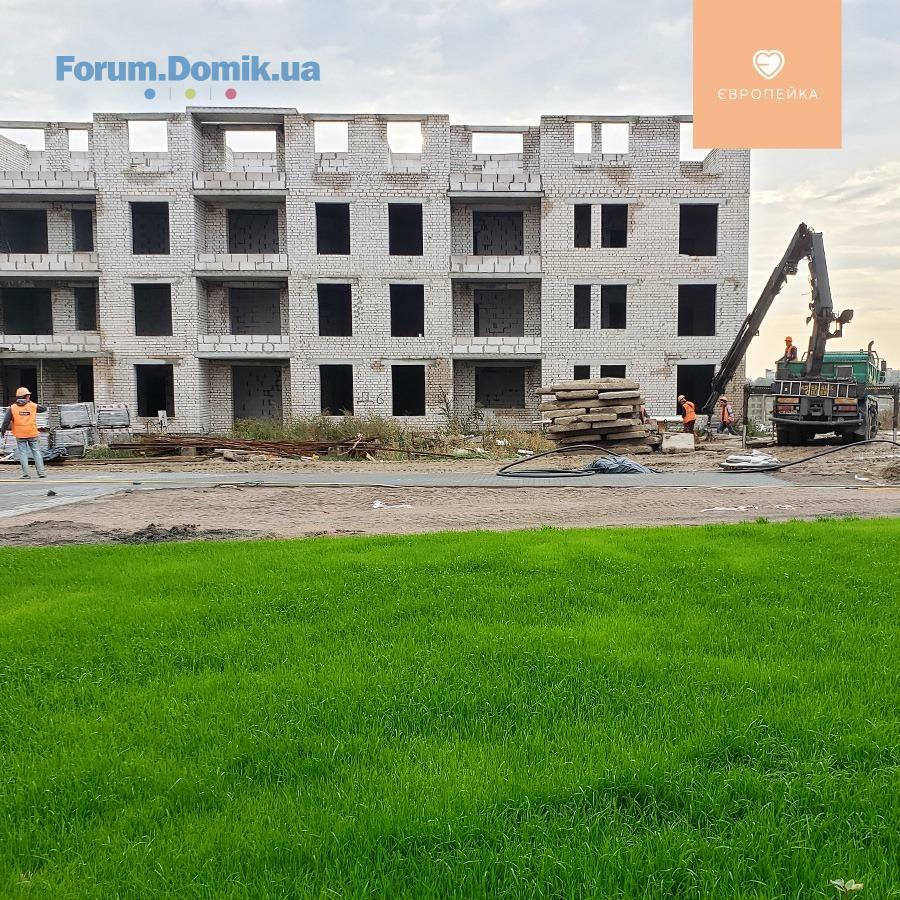

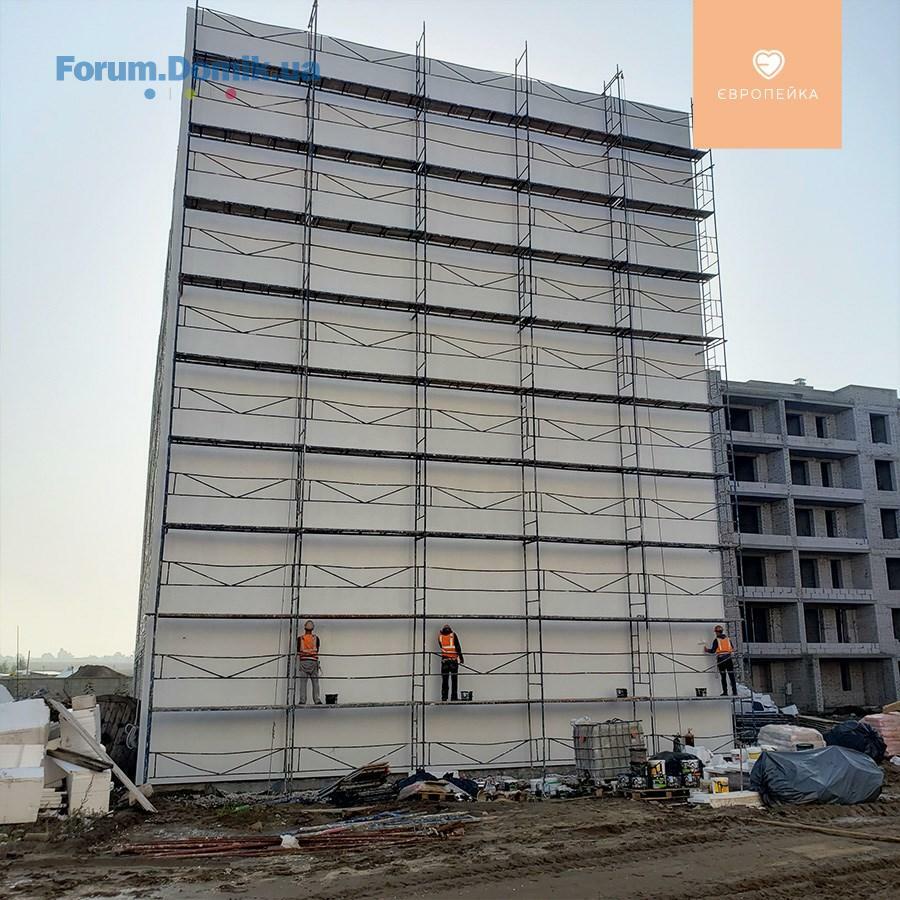

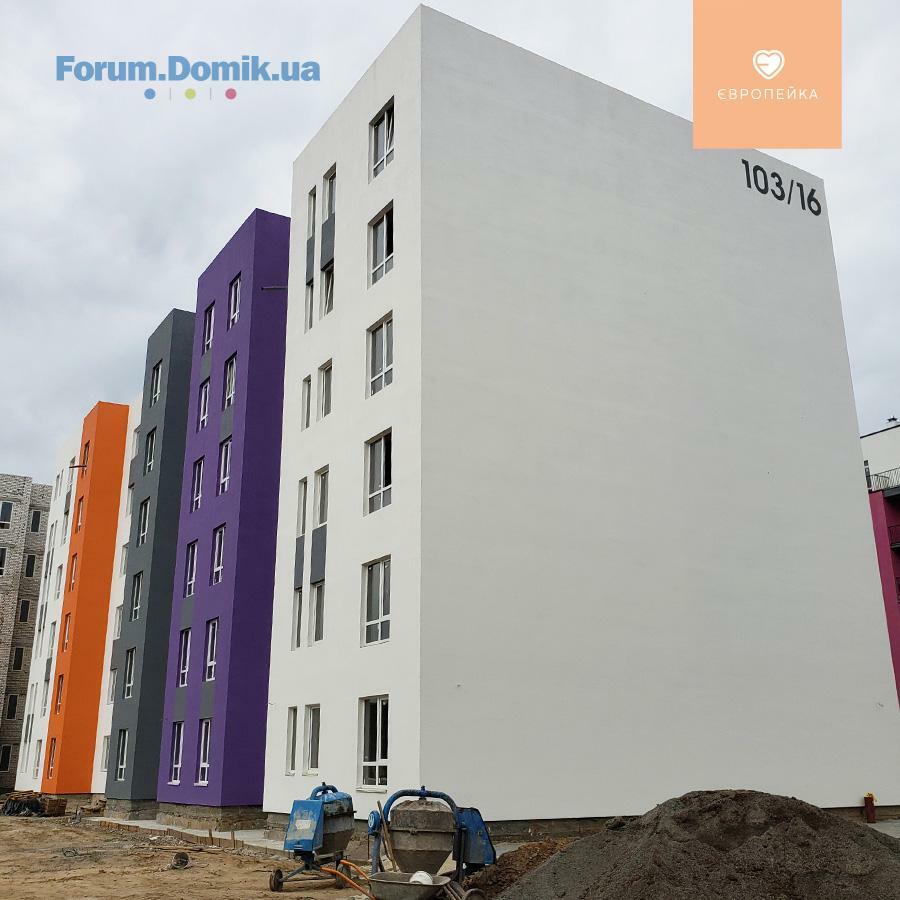

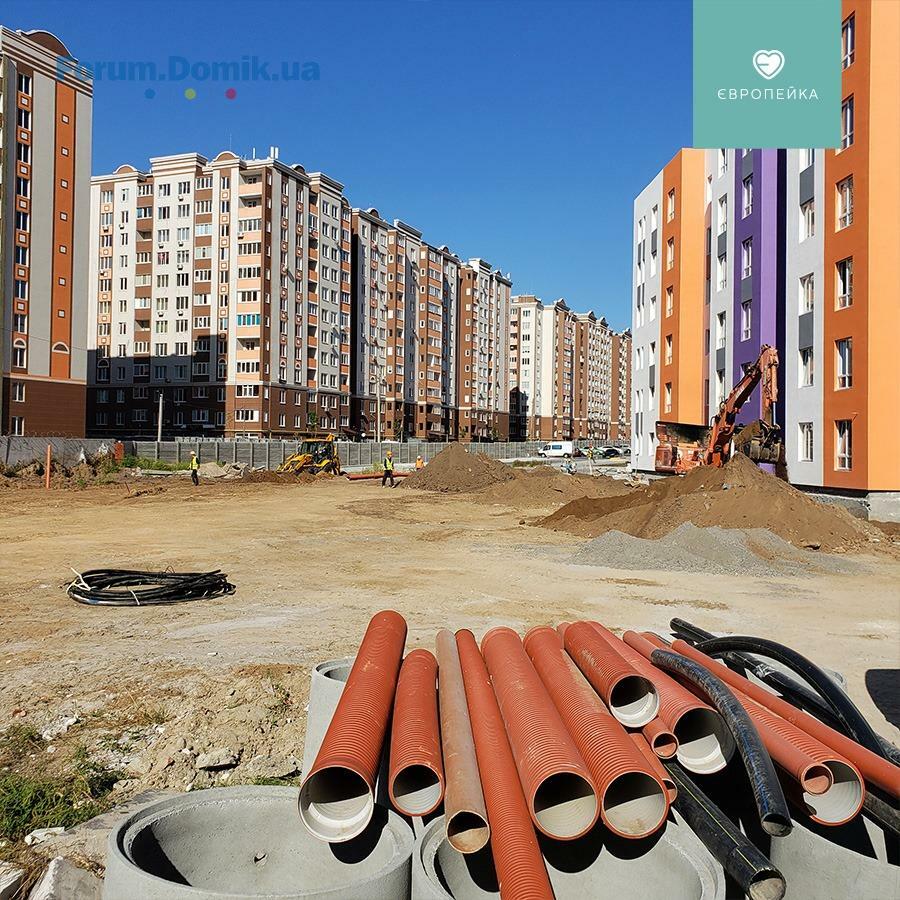

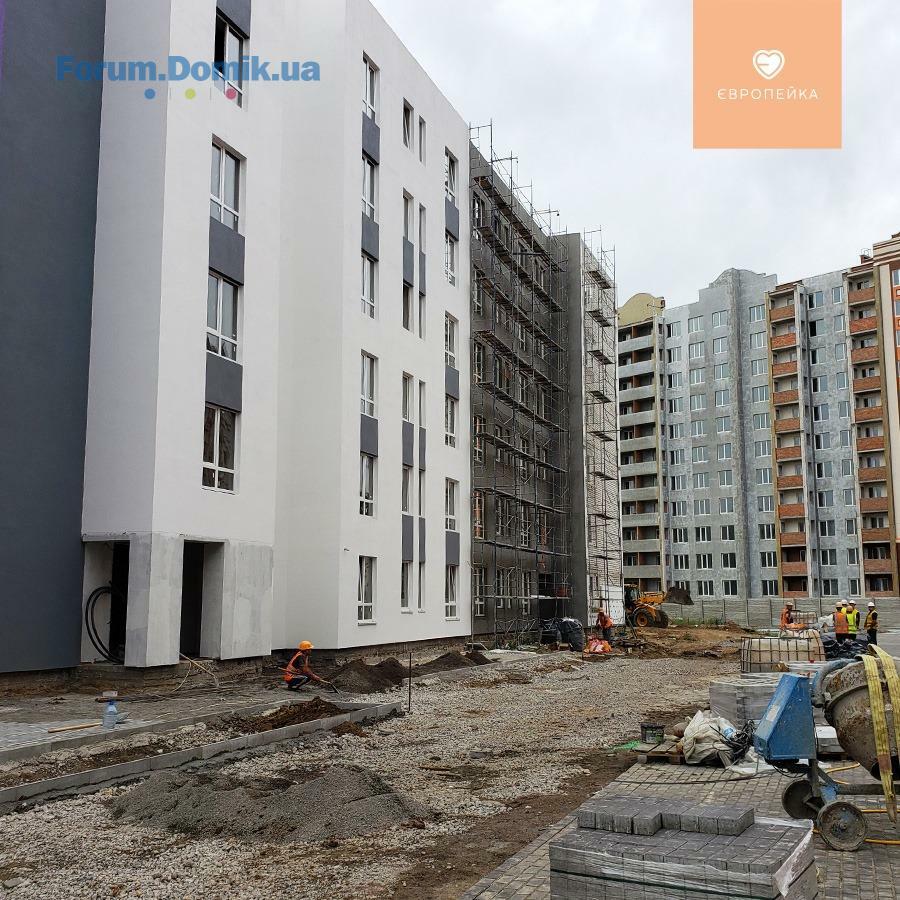

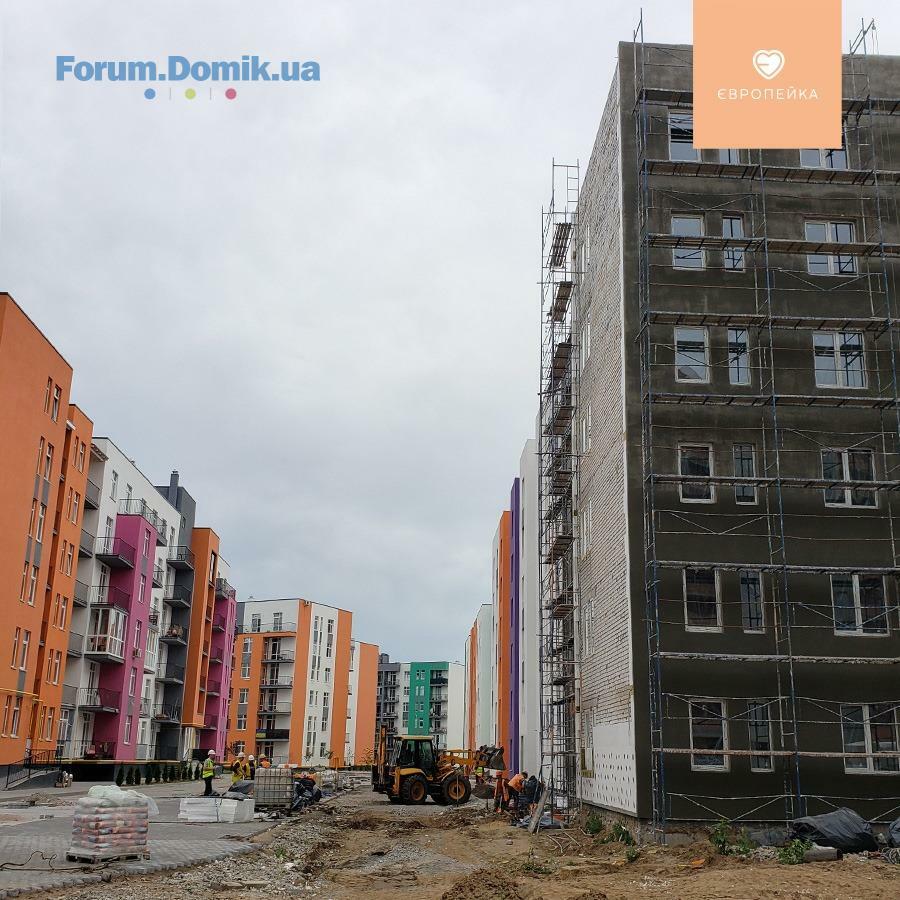

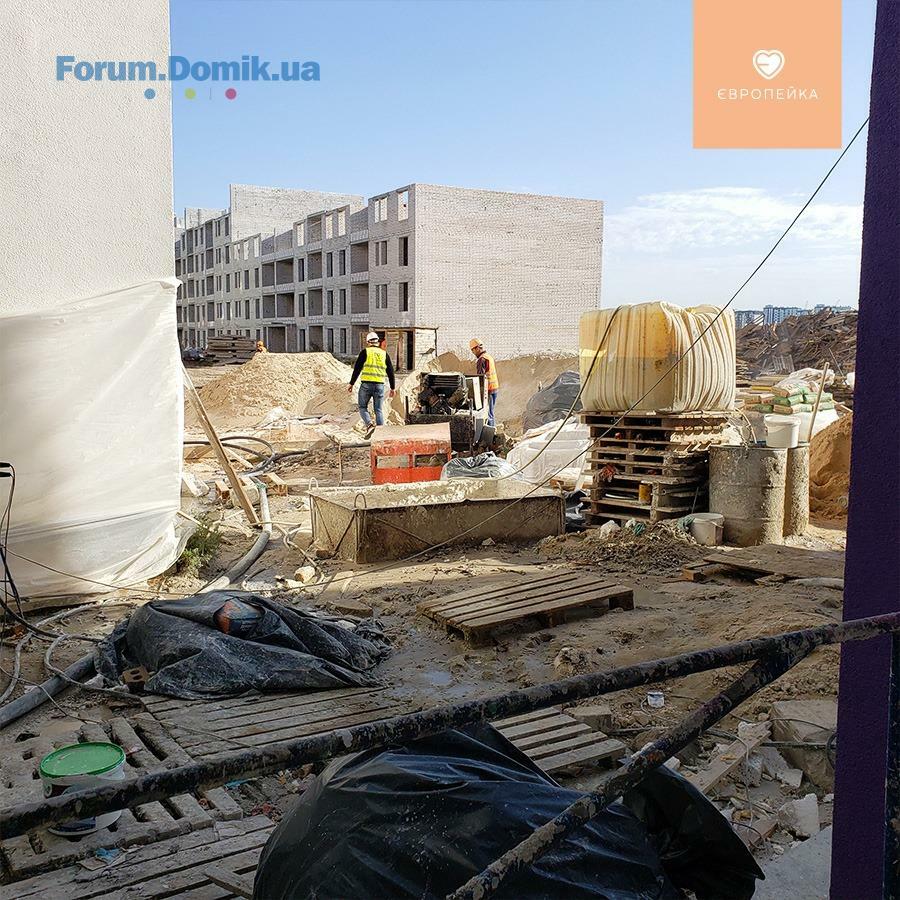

Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/14
• вмонтовано ліфт
✅ 103/16
1 секція:
• завершено електромонтажні роботи
• продовжується влаштування благоустрою

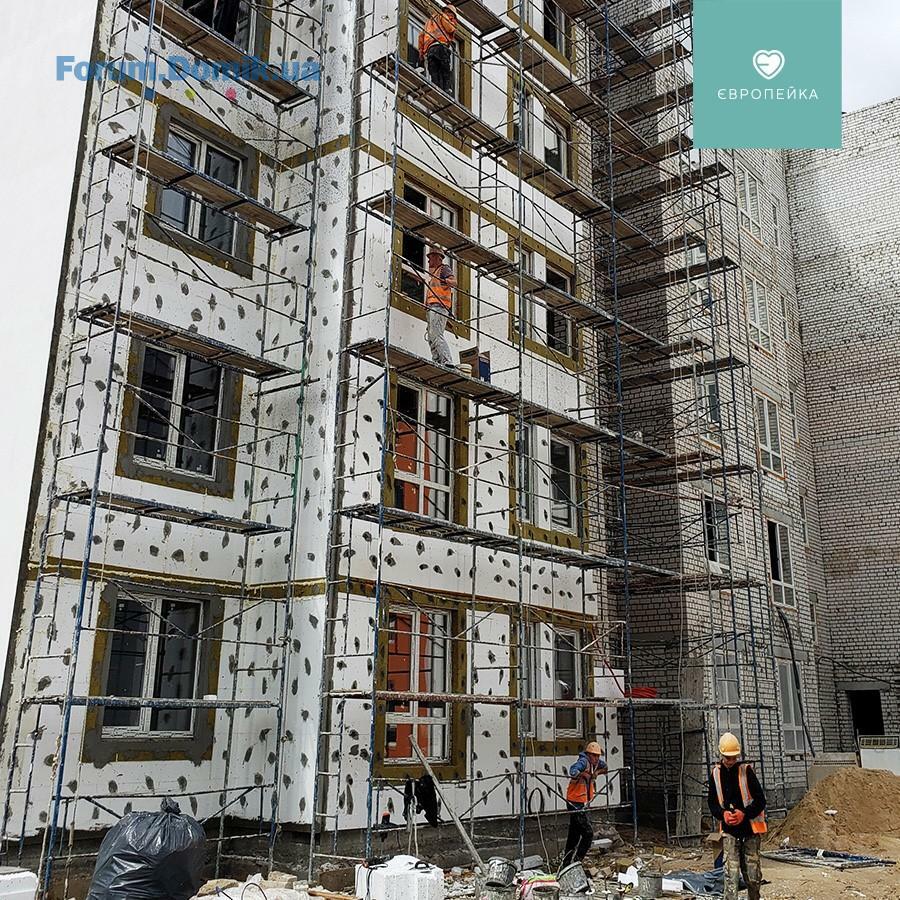

• тривають сантехнічні роботи
• триває утеплення фасаду
• на завершальному етапі роботи по поклейці першого шару рубероїду
• розпочали підготовчі роботи до штукатурки
• монтаж вікон на 3 та 4 поверхах
2 секція:
• на завершеному етапі утеплення фасаду
• продовжуються сантехнічні роботи
• завершено роботи по поклейці першого шару рубероїду, розпочато другий шар

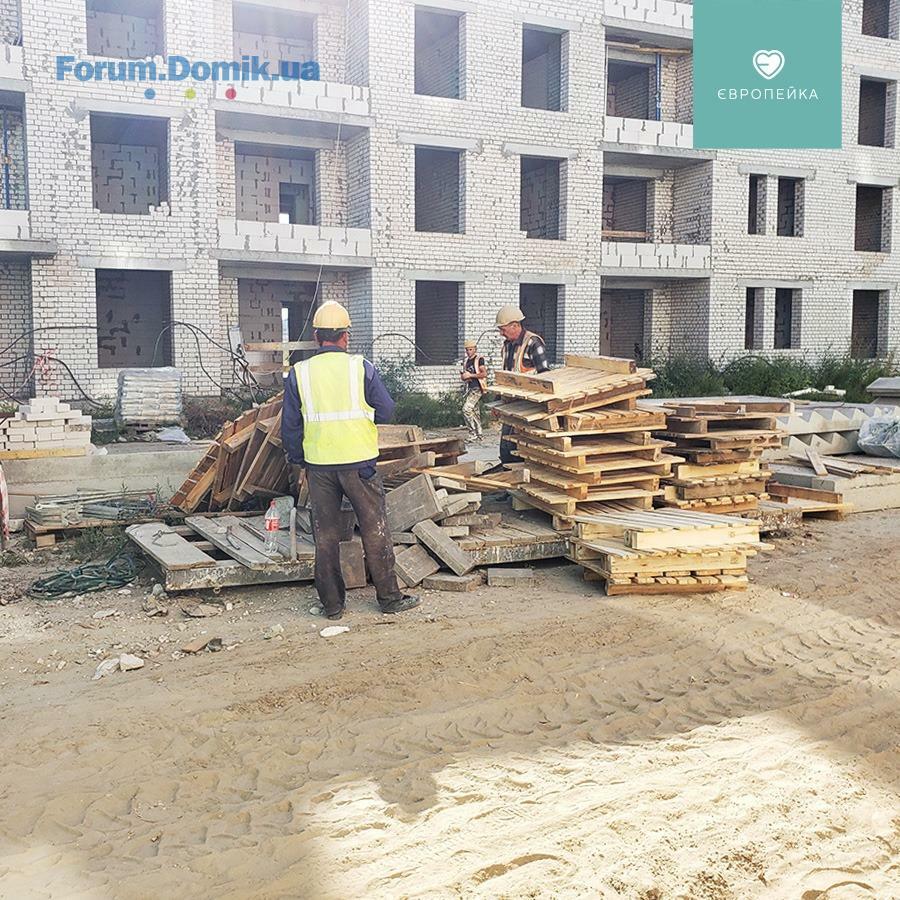

• тривають роботи по влаштуванню благоустрою
• розпочато влаштування МЗК
• підведення газопроводу до будинку
✅ 103/17
• продовжується газифікація будинку
✅ 103/18
1 секція:

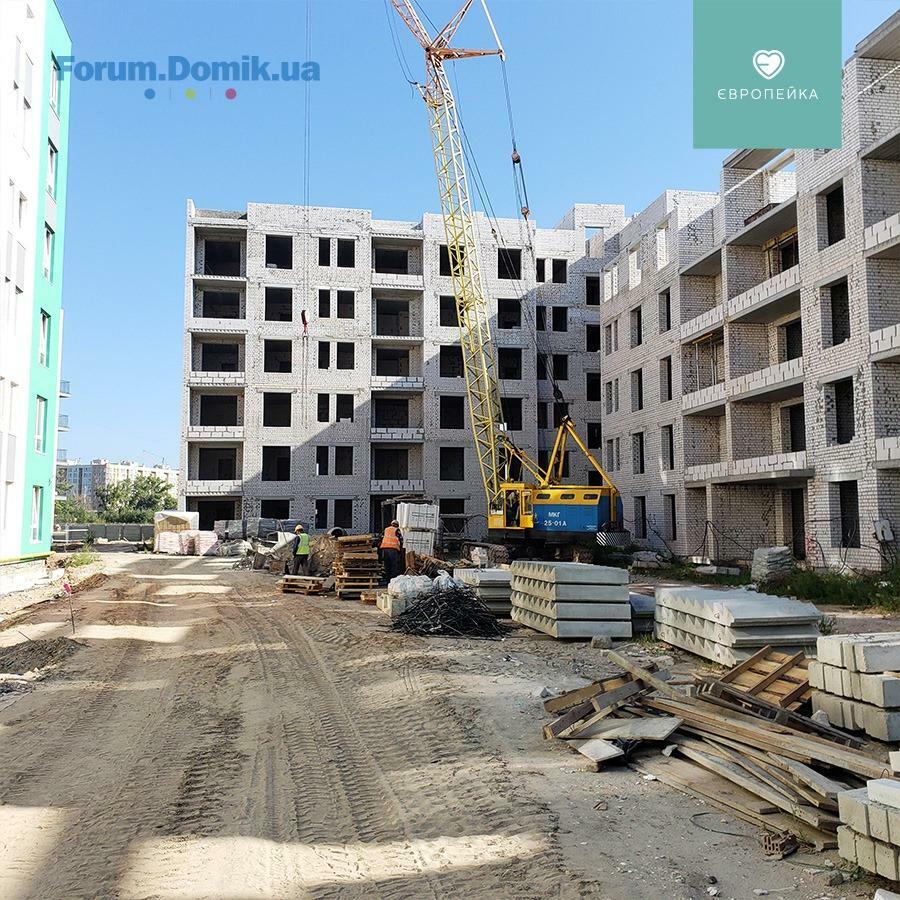

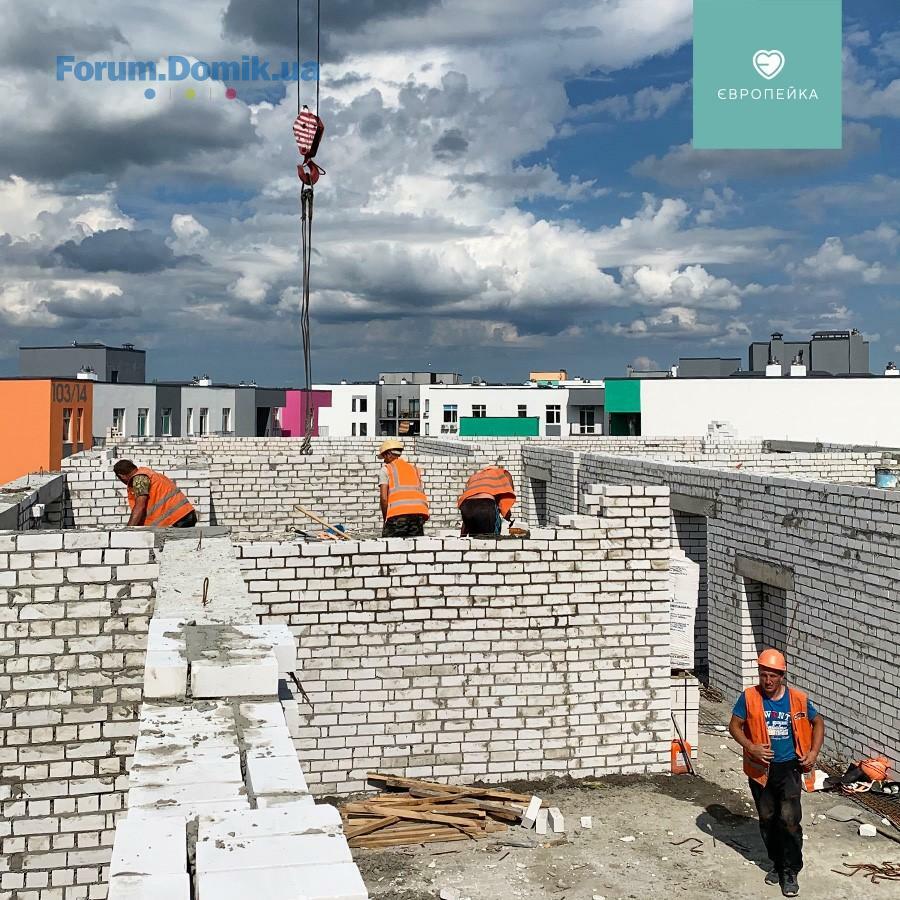

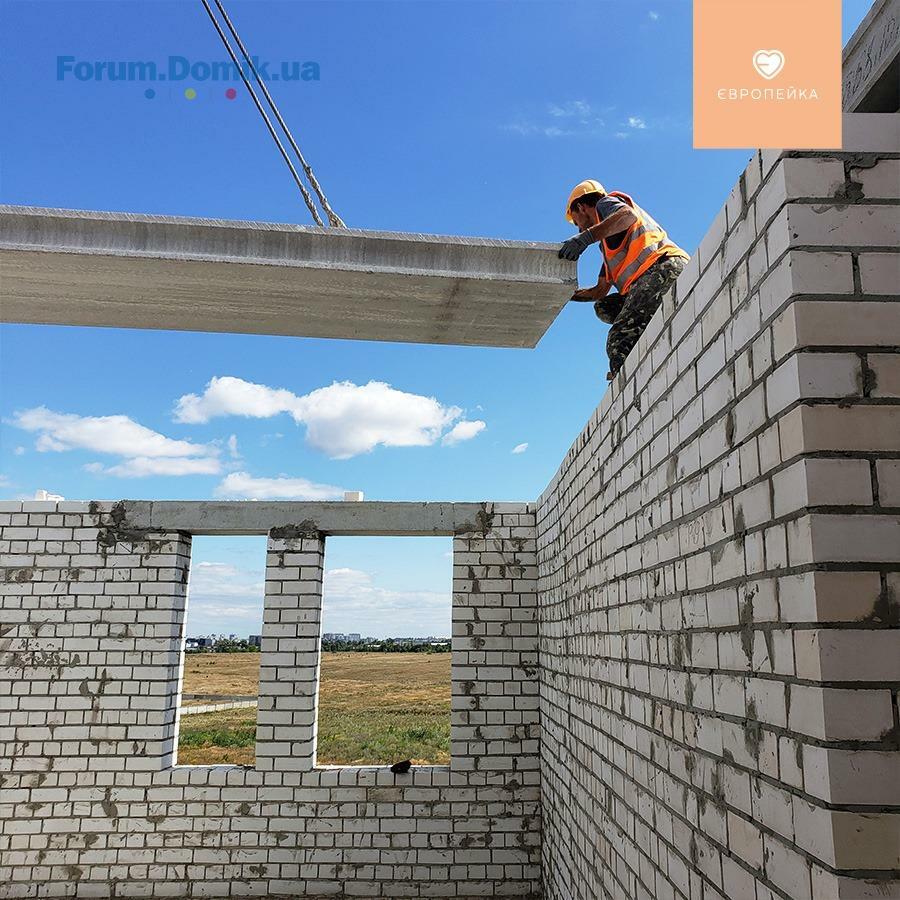

• триває кладка 6 поверху
✅ 103/19
• підведення газопроводу до будинку
1 секція:
• триває влаштування покрівлі
• завершено утеплення та бетонування покрівлі
2 секція:
• розпочато утеплення покрівлі
• тривають електромонтажні роботи на 2 поверсі
✅ 103/14
• вмонтовано ліфт
✅ 103/16
1 секція:
• завершено електромонтажні роботи
• продовжується влаштування благоустрою
• тривають сантехнічні роботи
• триває утеплення фасаду
• на завершальному етапі роботи по поклейці першого шару рубероїду
• розпочали підготовчі роботи до штукатурки
• монтаж вікон на 3 та 4 поверхах
2 секція:
• на завершеному етапі утеплення фасаду
• продовжуються сантехнічні роботи
• завершено роботи по поклейці першого шару рубероїду, розпочато другий шар
• тривають роботи по влаштуванню благоустрою
• розпочато влаштування МЗК
• підведення газопроводу до будинку
✅ 103/17
• продовжується газифікація будинку
✅ 103/18
1 секція:
• триває кладка 6 поверху
✅ 103/19
• підведення газопроводу до будинку
1 секція:
• триває влаштування покрівлі
• завершено утеплення та бетонування покрівлі
2 секція:
• розпочато утеплення покрівлі
• тривають електромонтажні роботи на 2 поверсі
BD Holding
BH
Представитель
1 193
27 марта 2017
21 июль 2020 07:47
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/16
1 секція:
• завершено електромонтажні роботи
• продовжується влаштування благоустрою
• тривають сантехнічні роботи
• триває утеплення фасаду
• на завершальному етапі роботи по поклейці першого шару рубероїду
• розпочали підготовчі роботи до штукатурки
• монтаж вікон на 3 та 4 поверхах
2 секція:
• на завершеному етапі утеплення фасаду
• продовжуються сантехнічні роботи
• завершено роботи по поклейці першого шару рубероїду, розпочато другий шар
• тривають роботи по влаштуванню благоустрою
• розпочато влаштування МЗК
• підведення газопроводу до будинку
✅ 103/17
• продовжується газифікація будинку
✅ 103/18
1 секція:
• триває кладка 6 поверху
✅ 103/19
• підведення газопроводу до будинку
1 секція:
• триває влаштування покрівлі
• завершено утеплення та бетонування покрівлі
2 секція:
• розпочато утеплення покрівлі
• тривають електромонтажні роботи на 2 поверсі
✅ 103/16
1 секція:
• завершено електромонтажні роботи
• продовжується влаштування благоустрою
• тривають сантехнічні роботи
• триває утеплення фасаду
• на завершальному етапі роботи по поклейці першого шару рубероїду
• розпочали підготовчі роботи до штукатурки
• монтаж вікон на 3 та 4 поверхах
2 секція:
• на завершеному етапі утеплення фасаду
• продовжуються сантехнічні роботи
• завершено роботи по поклейці першого шару рубероїду, розпочато другий шар
• тривають роботи по влаштуванню благоустрою
• розпочато влаштування МЗК
• підведення газопроводу до будинку
✅ 103/17
• продовжується газифікація будинку
✅ 103/18
1 секція:
• триває кладка 6 поверху
✅ 103/19
• підведення газопроводу до будинку
1 секція:
• триває влаштування покрівлі
• завершено утеплення та бетонування покрівлі
2 секція:
• розпочато утеплення покрівлі
• тривають електромонтажні роботи на 2 поверсі
BD Holding
BH
Представитель
1 193
27 марта 2017
22 июль 2020 07:03
103/17!)
BD Holding
BH
Представитель
1 193
27 марта 2017
22 июль 2020 07:06
BD Holding
BH
Представитель
1 193
27 марта 2017
27 июль 2020 14:04
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• тривають сантехнічні роботи
• триває утеплення фасаду
• завершено роботи по поклейці першого шару рубероїду
• розпочали роботи по штукатурці на 1 поверсі
• монтаж вікон на 5 поверсі
2 секція:
• завершено утеплення фасаду
• продовжуються сантехнічні роботи
• тривають роботи по поклейці другого шару рубероїду
• тривають роботи по влаштуванню благоустрою
• триває влаштування МЗК
• виконано підведення газопроводу до будинку

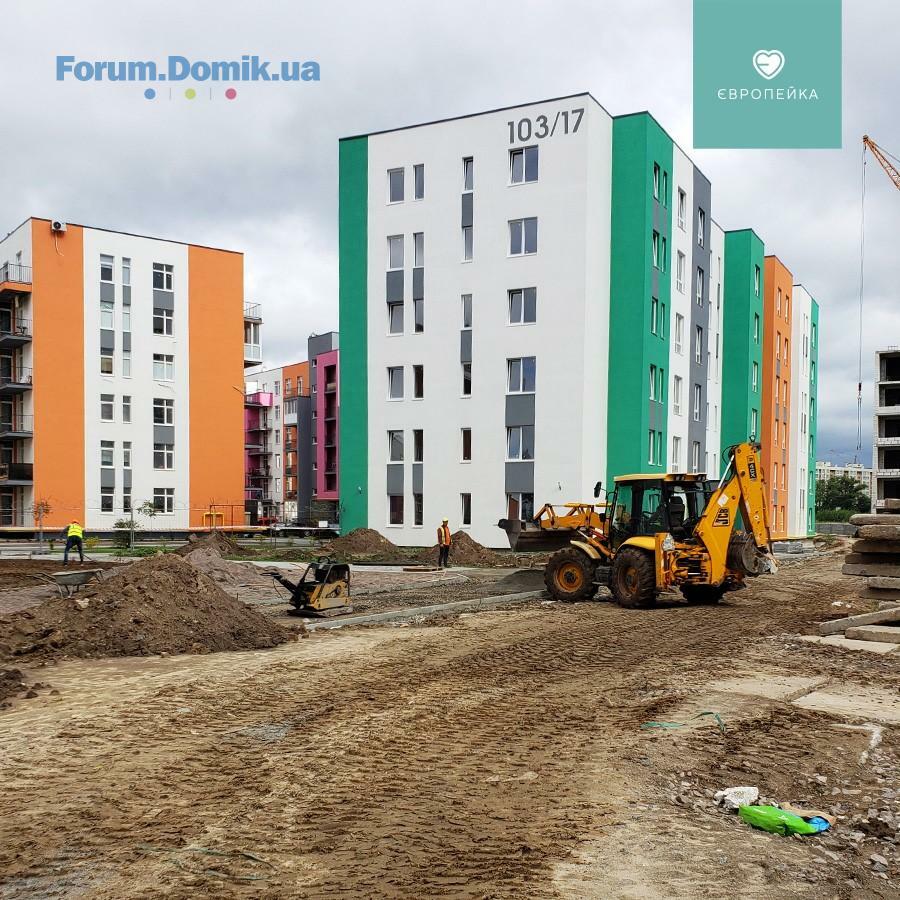

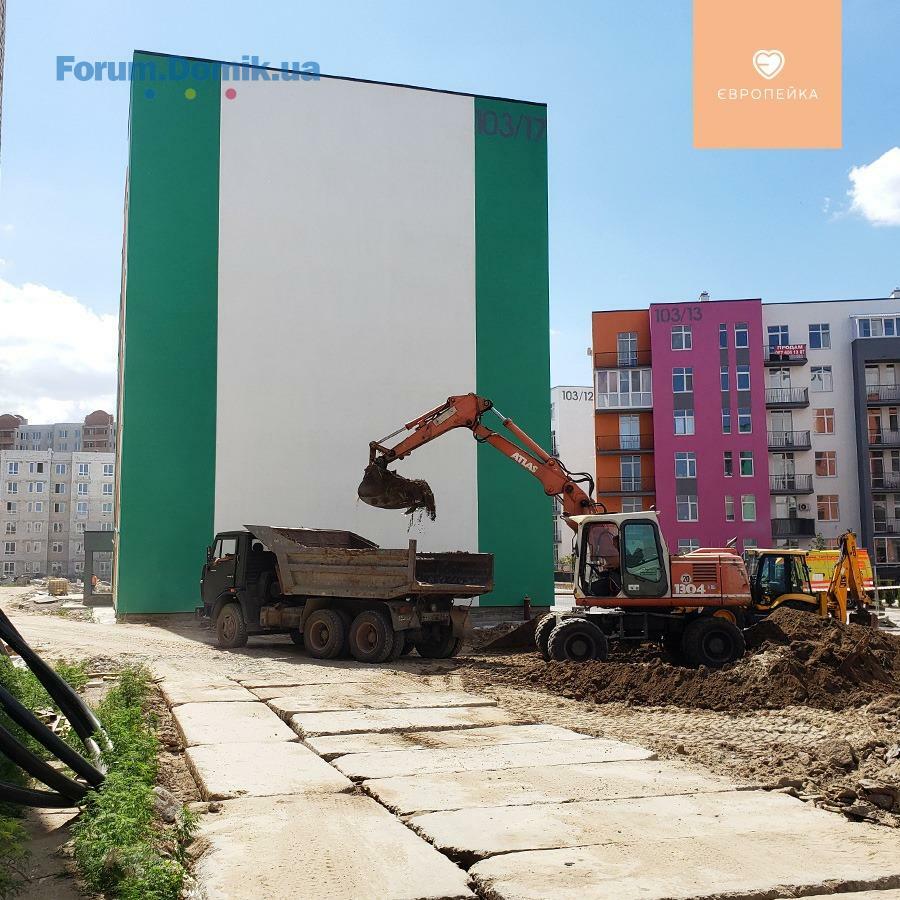

✅ 103/17
• продовжується газифікація будинку
✅ 103/18
• проведення газопроводу до будинку
✅ 103/19
• завершено підведення газопроводу до будинку
2 секція:
• продовжується утеплення покрівлі
• тривають електромонтажні роботи на 3 поверсі
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• тривають сантехнічні роботи
• триває утеплення фасаду
• завершено роботи по поклейці першого шару рубероїду
• розпочали роботи по штукатурці на 1 поверсі
• монтаж вікон на 5 поверсі
2 секція:
• завершено утеплення фасаду
• продовжуються сантехнічні роботи
• тривають роботи по поклейці другого шару рубероїду
• тривають роботи по влаштуванню благоустрою
• триває влаштування МЗК
• виконано підведення газопроводу до будинку
✅ 103/17
• продовжується газифікація будинку
✅ 103/18
• проведення газопроводу до будинку
✅ 103/19
• завершено підведення газопроводу до будинку
2 секція:
• продовжується утеплення покрівлі
• тривають електромонтажні роботи на 3 поверсі
BD Holding
BH
Представитель
1 193
27 марта 2017
04 авг 2020 08:13
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• тривають сантехнічні роботи
• триває утеплення фасаду
• розпочато роботи по поклейці другого шару рубероїду
• тривають роботи по штукатурці на 1 поверсі

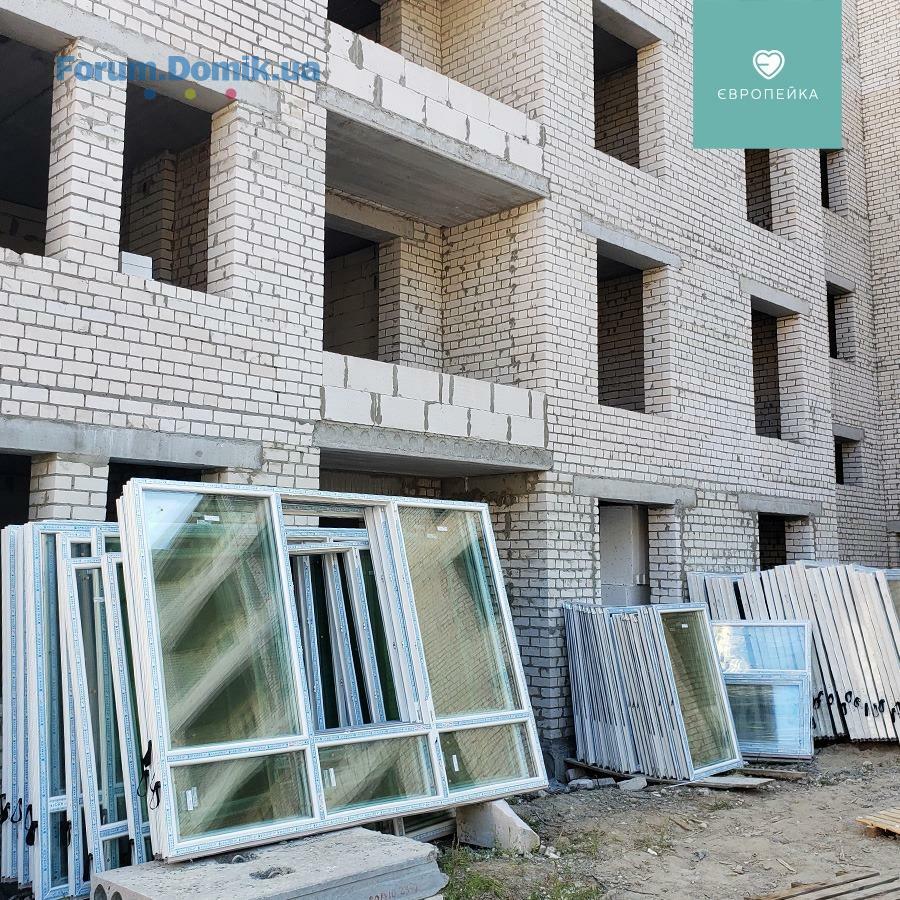

• завершено монтаж вікон на 5,6 поверсі
2 секція:
• на завершальному етапі сантехнічні роботи
• на завершальному етапі роботи по поклейці другого шару рубероїду
• тривають роботи по влаштуванню благоустрою
• триває влаштування МЗК
✅ 103/17
• продовжується газифікація будинку

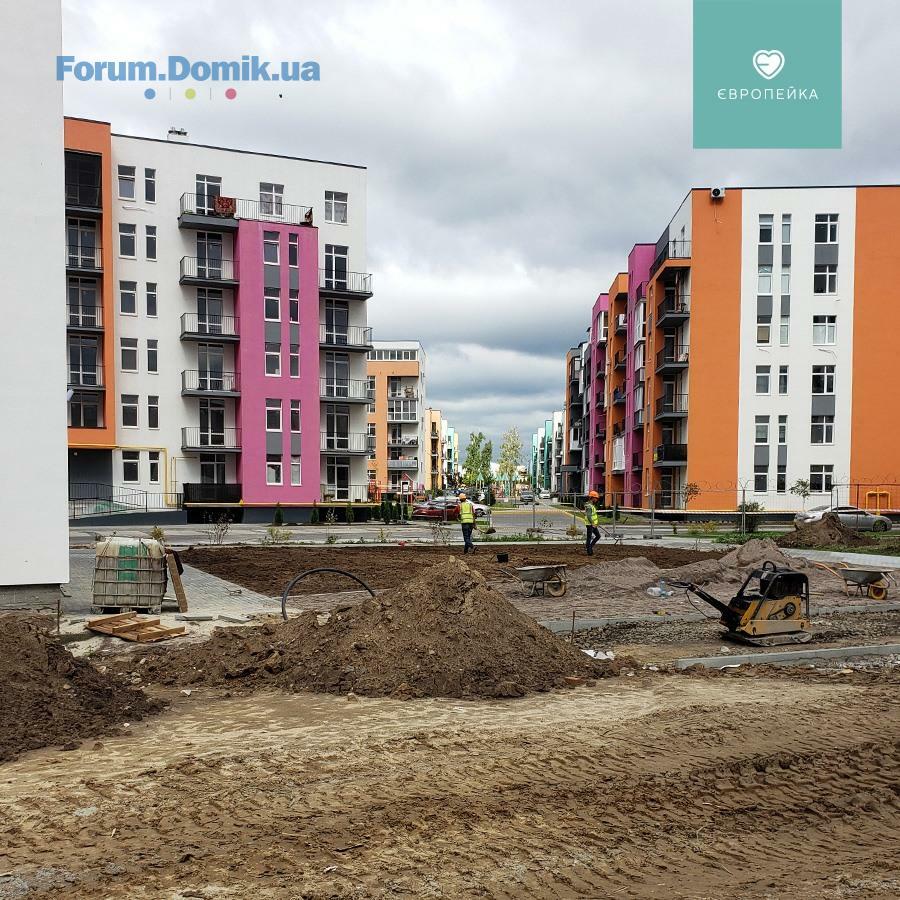

• влаштування благоустрою внутрішній двір
✅ 103/18
• проведення газопроводу до будинку
• виготовлення стін на 6 поверсі
✅ 103/16

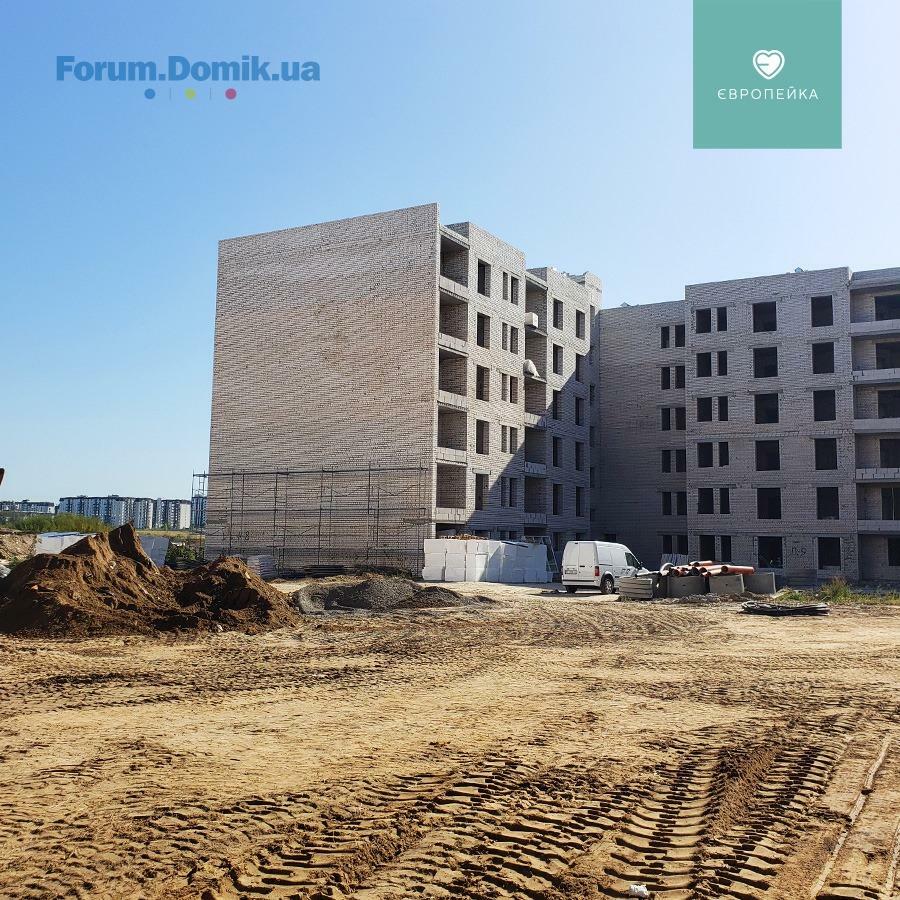

1 секція:
• продовжується влаштування благоустрою
• тривають сантехнічні роботи
• триває утеплення фасаду
• розпочато роботи по поклейці другого шару рубероїду
• тривають роботи по штукатурці на 1 поверсі
• завершено монтаж вікон на 5,6 поверсі
2 секція:
• на завершальному етапі сантехнічні роботи
• на завершальному етапі роботи по поклейці другого шару рубероїду
• тривають роботи по влаштуванню благоустрою
• триває влаштування МЗК
✅ 103/17
• продовжується газифікація будинку
• влаштування благоустрою внутрішній двір
✅ 103/18
• проведення газопроводу до будинку
• виготовлення стін на 6 поверсі
BD Holding
BH
Представитель
1 193
27 марта 2017
06 авг 2020 09:07
Звіт за липень:
✅ 103/12
2 секція:

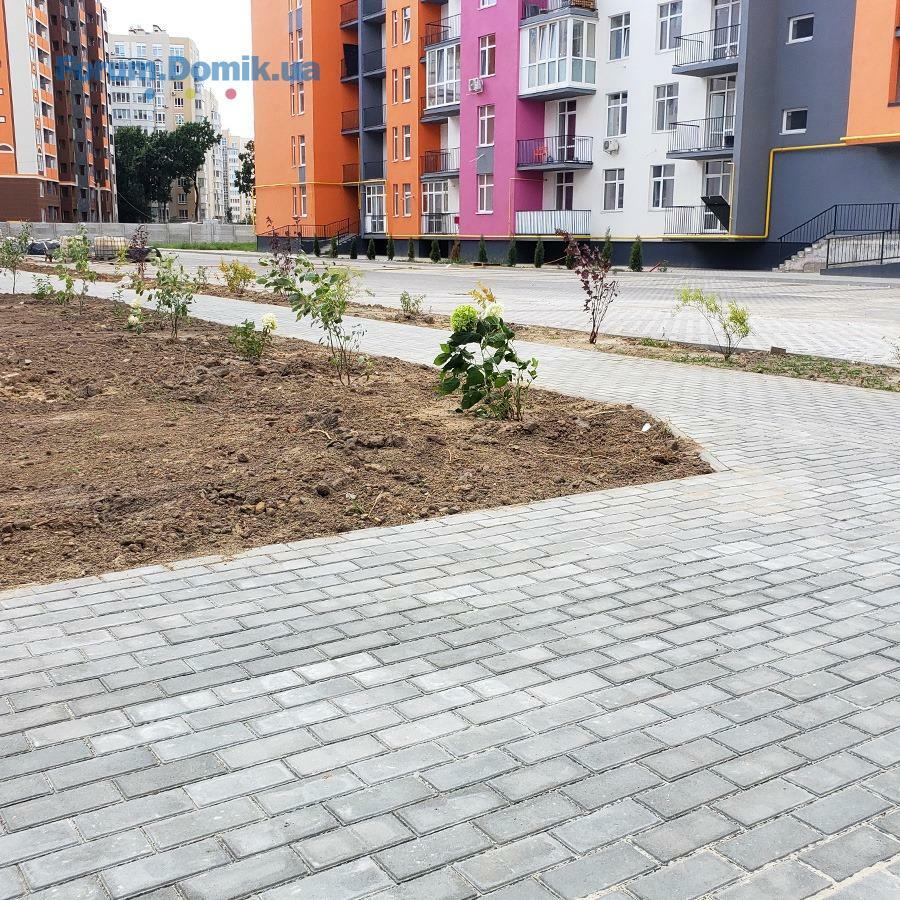

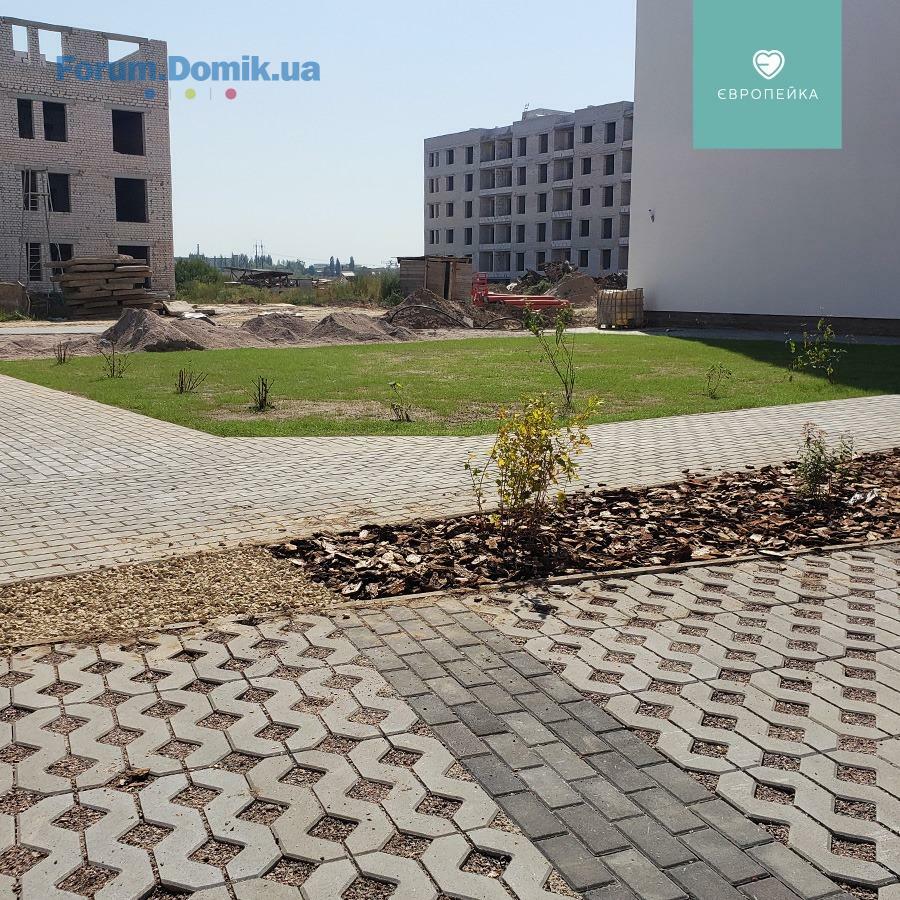

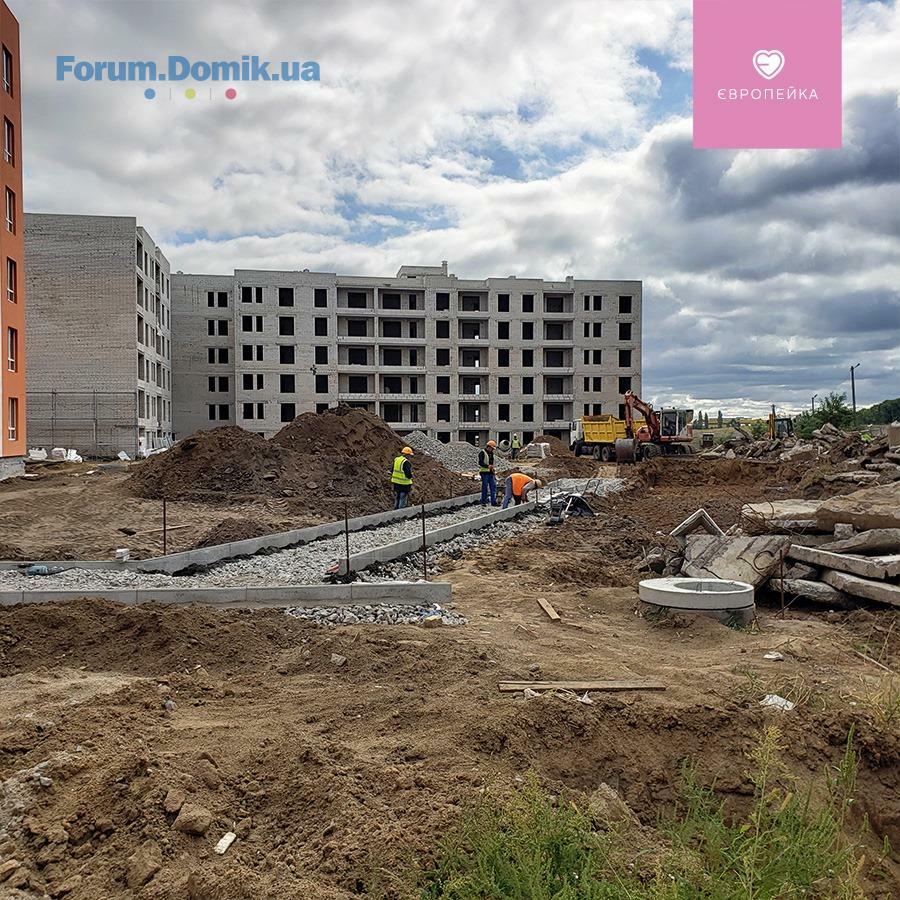

• Благоустрій та озеленення території
• Закупка котлів – 20 штук
1 секція:
• Благоустрій та озеленення території
• Влаштування насосної станції тиску води
✅ 103/14
• Монтаж ліфта
✅ 103/15
• Озеленення території

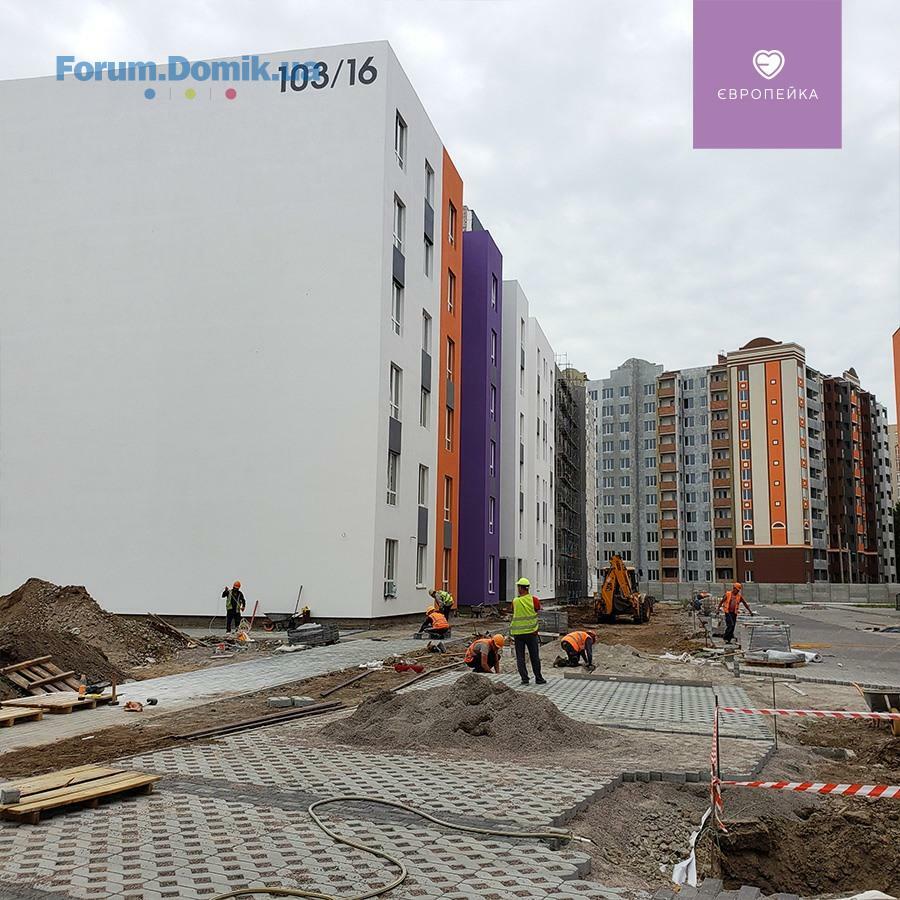

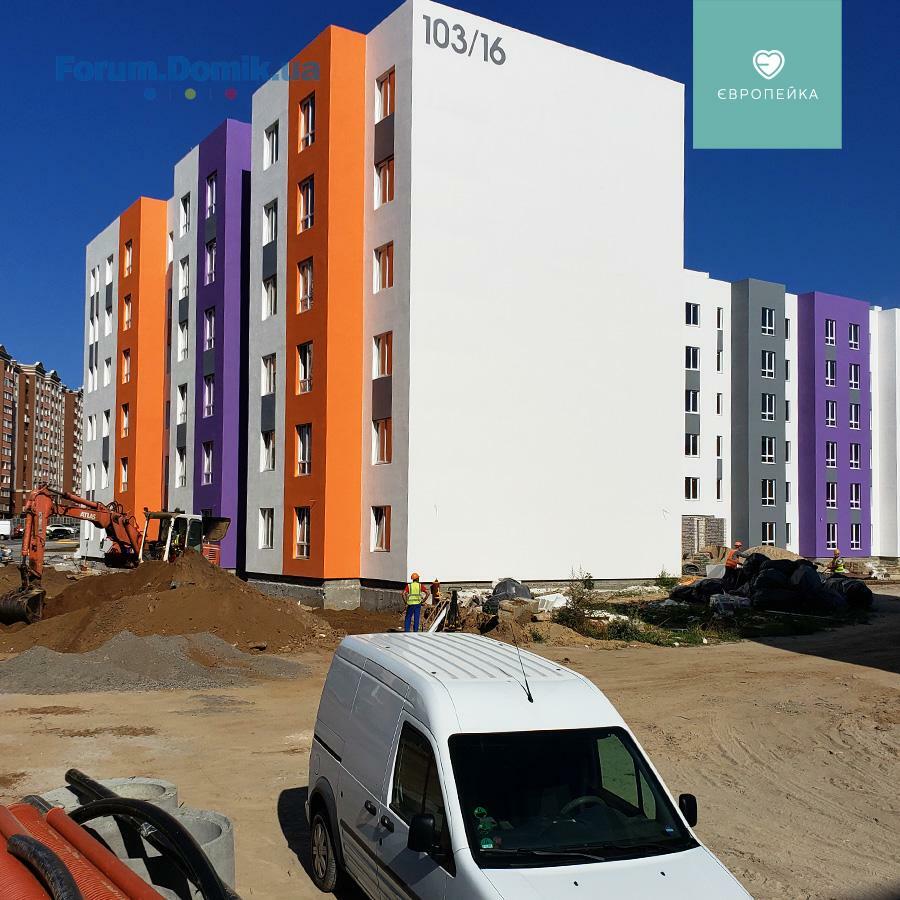

✅ 103/16

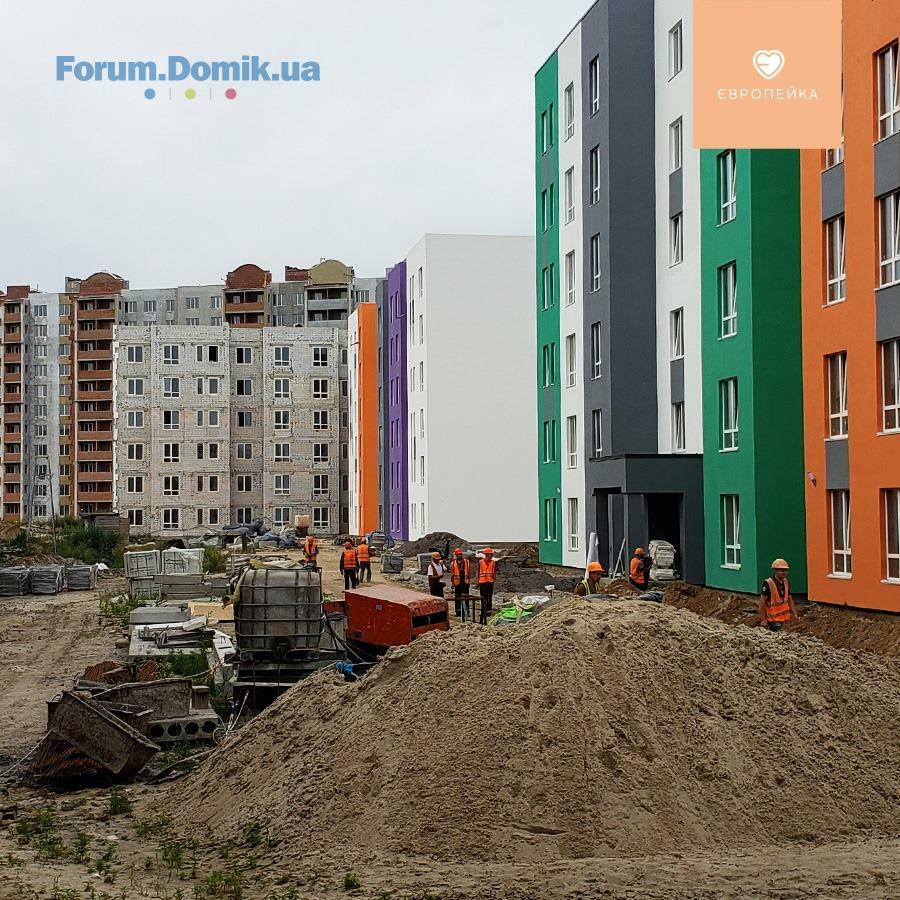

2 секція:

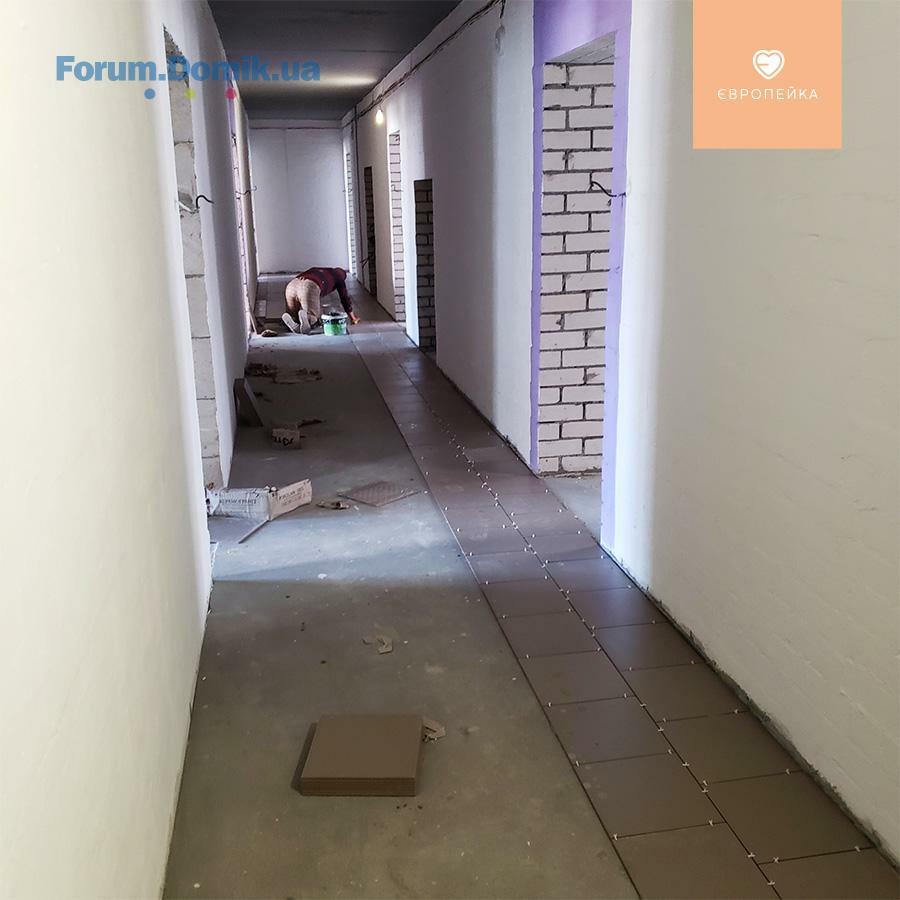

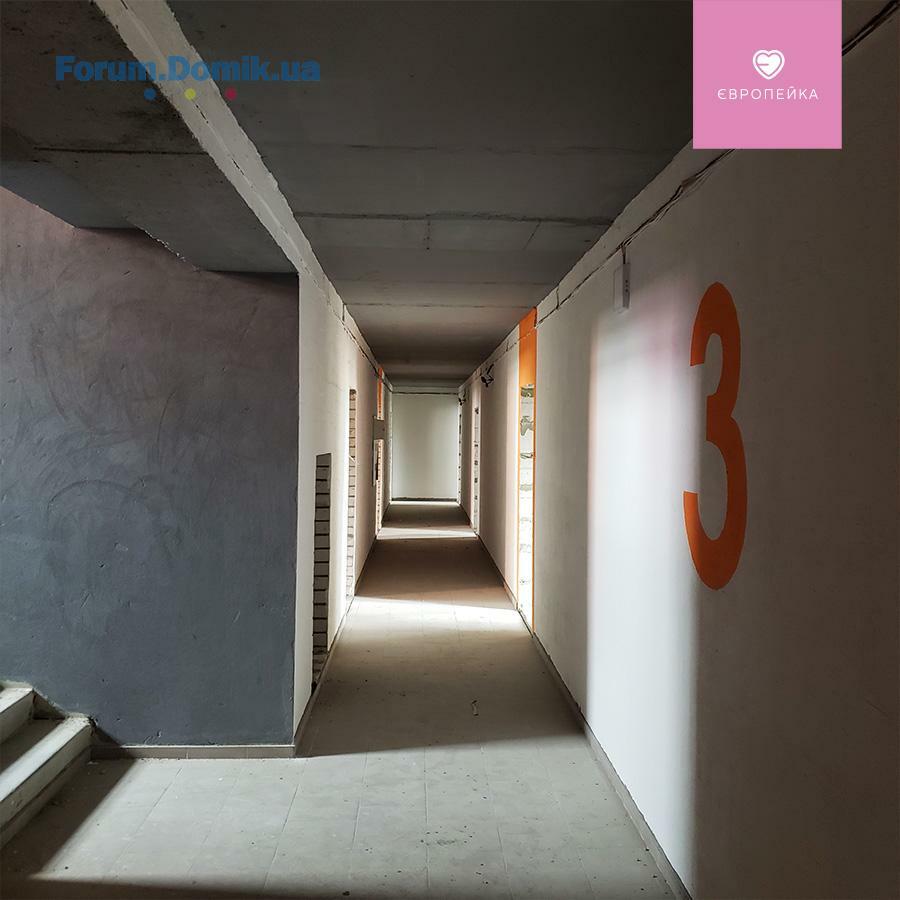

• Оздоблення під'їздів - виконано 2 поверхи
• Стяжка підлоги завершено
• Благоустрій території – 50%
• Влаштування фасаду - завершено
• Поклейка руберойду на покрівлі – завершено 1 шар
• Підземний газопровід - виконано
• Виготовлені віконні відливи
1 секція:
• Влаштування вікон - завершено
• Влаштування фасаду – виконано 30%
• Підземний газопровід - виконано
• Електромонтажні роботи (розведення кабелю - завершено)
• Влаштування накривок на комени - завершено
• Поклейка руберойду на покрівлі (завершено 1 шар)

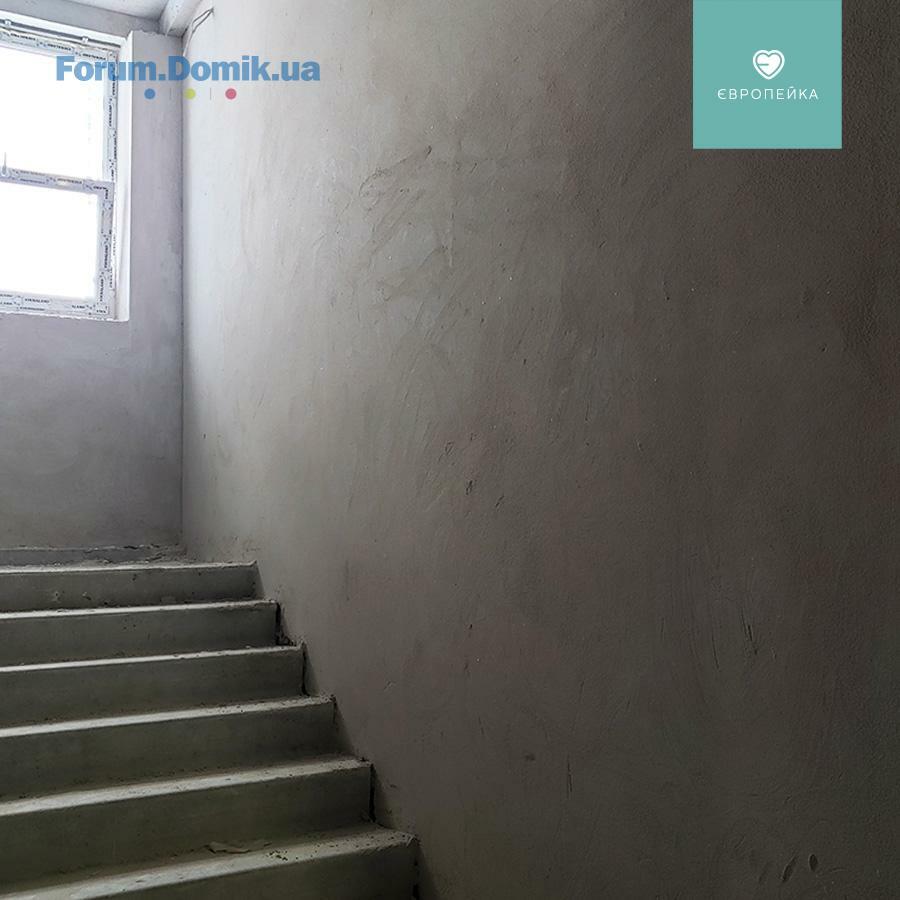

• Штукатурка приміщень – виконані підготовчі роботи
✅ 103/17
• Благоустрій території
• Підземний газопровід- виконано
• Внутрішня газифікація завершено на 50%
• Влаштування перегородок в цокольному поверсі - завершено
✅ 103/18
1 секція:

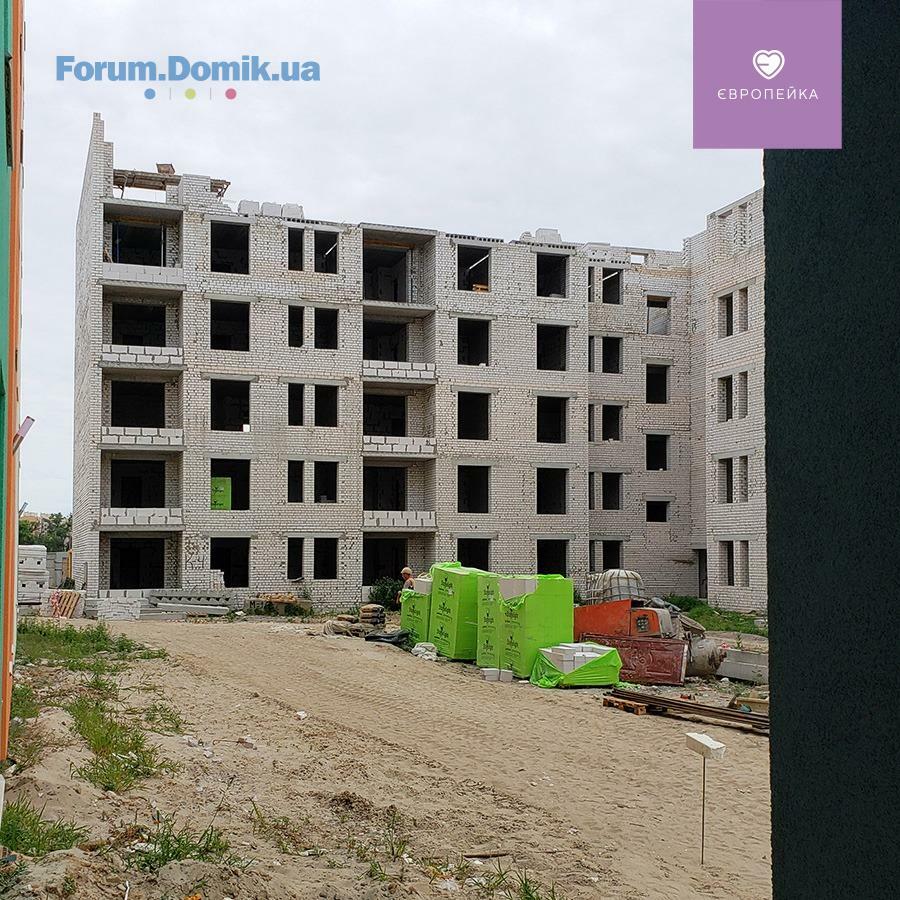

• Будівництво 6-го поверху – 60% завершено
• Влаштування перегородок на 5-му поверсі – завершено
✅ 103/19
1 секція:
• Виготовлені флюгарки на комени

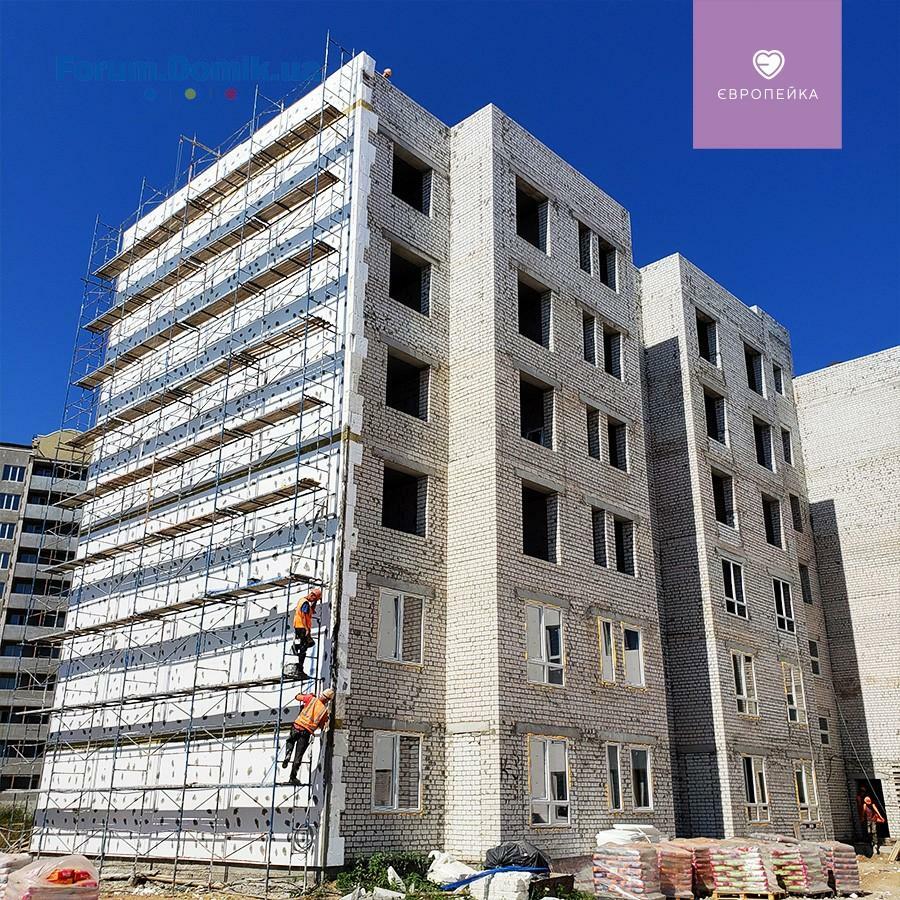

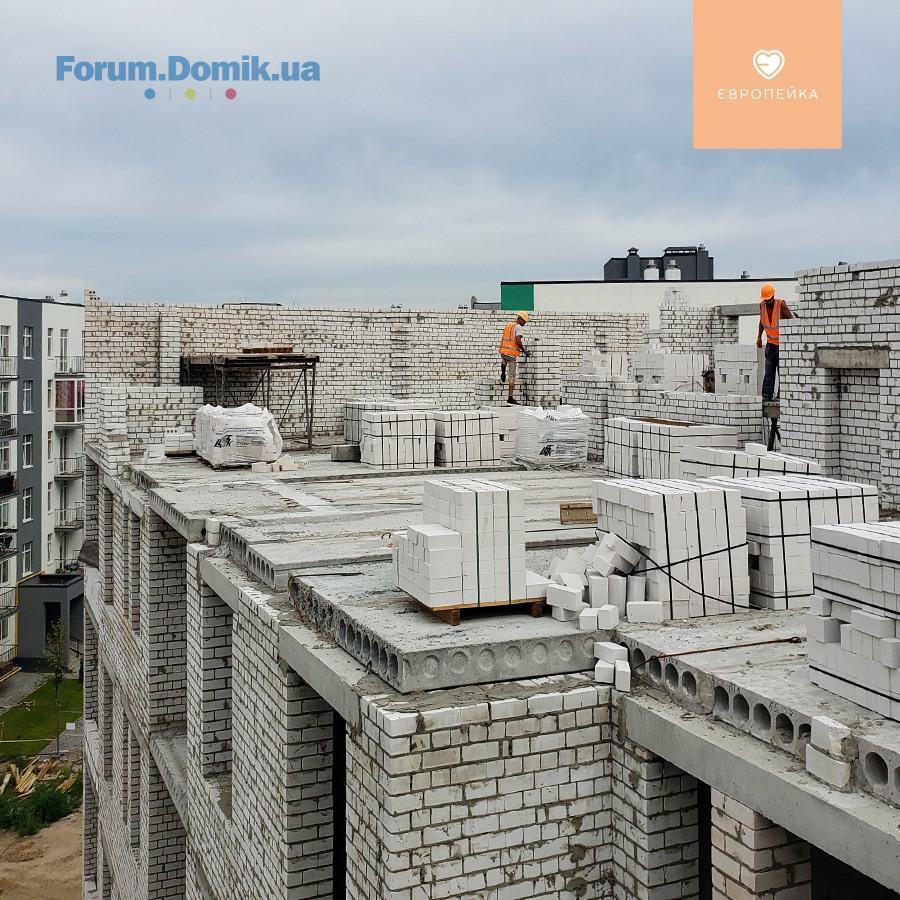

• Утеплення та бетонування покрівлі
2 секція:
• Електромонтажні роботи (розведення кабелю 3 поверхи виконано)
• Виготовлені флюгарки на комени
• Утеплення та бетонування покрівлі – 50%
✅ 103/12
2 секція:
• Благоустрій та озеленення території
• Закупка котлів – 20 штук
1 секція:
• Благоустрій та озеленення території
• Влаштування насосної станції тиску води
✅ 103/14
• Монтаж ліфта
✅ 103/15
• Озеленення території
✅ 103/16
2 секція:
• Оздоблення під'їздів - виконано 2 поверхи
• Стяжка підлоги завершено
• Благоустрій території – 50%
• Влаштування фасаду - завершено
• Поклейка руберойду на покрівлі – завершено 1 шар
• Підземний газопровід - виконано
• Виготовлені віконні відливи
1 секція:
• Влаштування вікон - завершено
• Влаштування фасаду – виконано 30%
• Підземний газопровід - виконано
• Електромонтажні роботи (розведення кабелю - завершено)
• Влаштування накривок на комени - завершено
• Поклейка руберойду на покрівлі (завершено 1 шар)
• Штукатурка приміщень – виконані підготовчі роботи
✅ 103/17
• Благоустрій території
• Підземний газопровід- виконано
• Внутрішня газифікація завершено на 50%
• Влаштування перегородок в цокольному поверсі - завершено
✅ 103/18
1 секція:
• Будівництво 6-го поверху – 60% завершено
• Влаштування перегородок на 5-му поверсі – завершено
✅ 103/19
1 секція:
• Виготовлені флюгарки на комени
• Утеплення та бетонування покрівлі
2 секція:
• Електромонтажні роботи (розведення кабелю 3 поверхи виконано)
• Виготовлені флюгарки на комени
• Утеплення та бетонування покрівлі – 50%
sk01
s
Гость
3
28 ноября 2018
09 авг 2020 17:16
Здравствуйте, скажите кто-нибудь как реально обстоят дела с коммуникациями.
Свет с перебоями или нет?
Что с газом?
Вода горячая, холодная, канализация?
Насколько хорошо работает ЖЭК?????
Свет с перебоями или нет?
Что с газом?
Вода горячая, холодная, канализация?
Насколько хорошо работает ЖЭК?????
BD Holding
BH
Представитель
1 193
27 марта 2017
12 авг 2020 07:29
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• тривають сантехнічні роботи
• триває утеплення фасаду
• тривають роботи по поклейці другого шару рубероїду
2 секція:
• на завершальному етапі сантехнічні роботи
• на завершальному етапі роботи по поклейці другого шару рубероїду
• тривають роботи по влаштуванню благоустрою
• триває влаштування МЗК
✅ 103/17
• продовжується газифікація будинку
• триває влаштування благоустрою внутрішнього двору
✅ 103/18
• завершено проведення газопроводу до будинку
• завершено виготовлення стін на 6 поверсі
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• тривають сантехнічні роботи
• триває утеплення фасаду
• тривають роботи по поклейці другого шару рубероїду
2 секція:
• на завершальному етапі сантехнічні роботи
• на завершальному етапі роботи по поклейці другого шару рубероїду
• тривають роботи по влаштуванню благоустрою
• триває влаштування МЗК

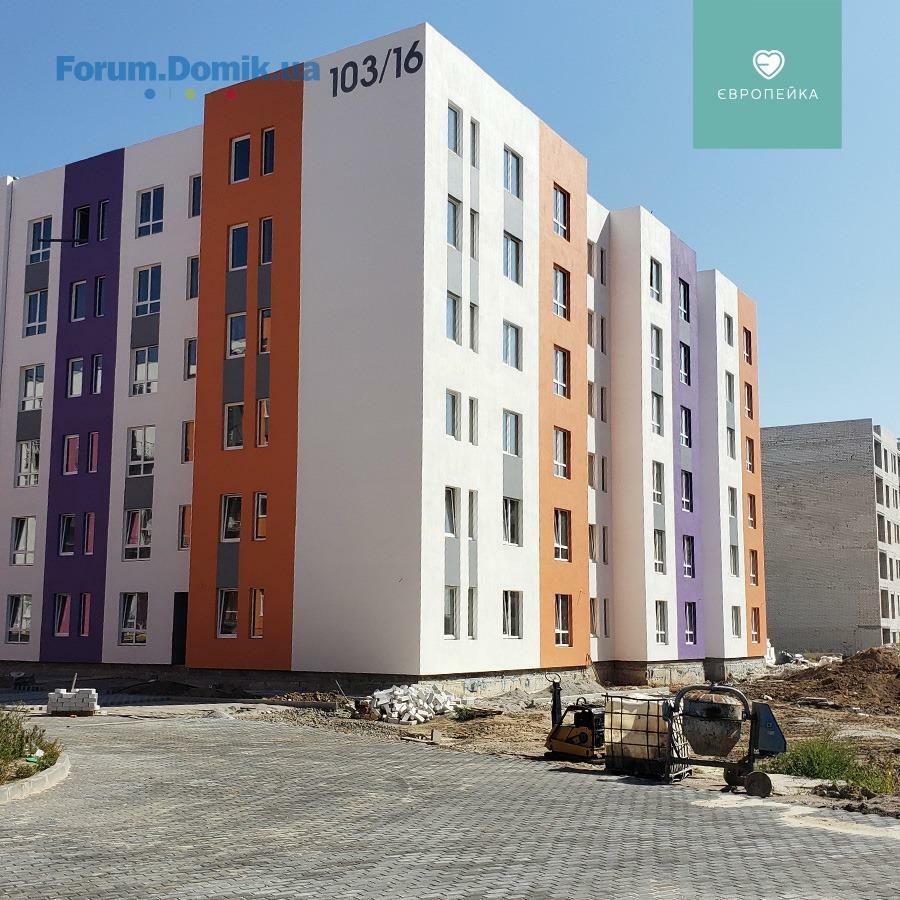

✅ 103/17
• продовжується газифікація будинку

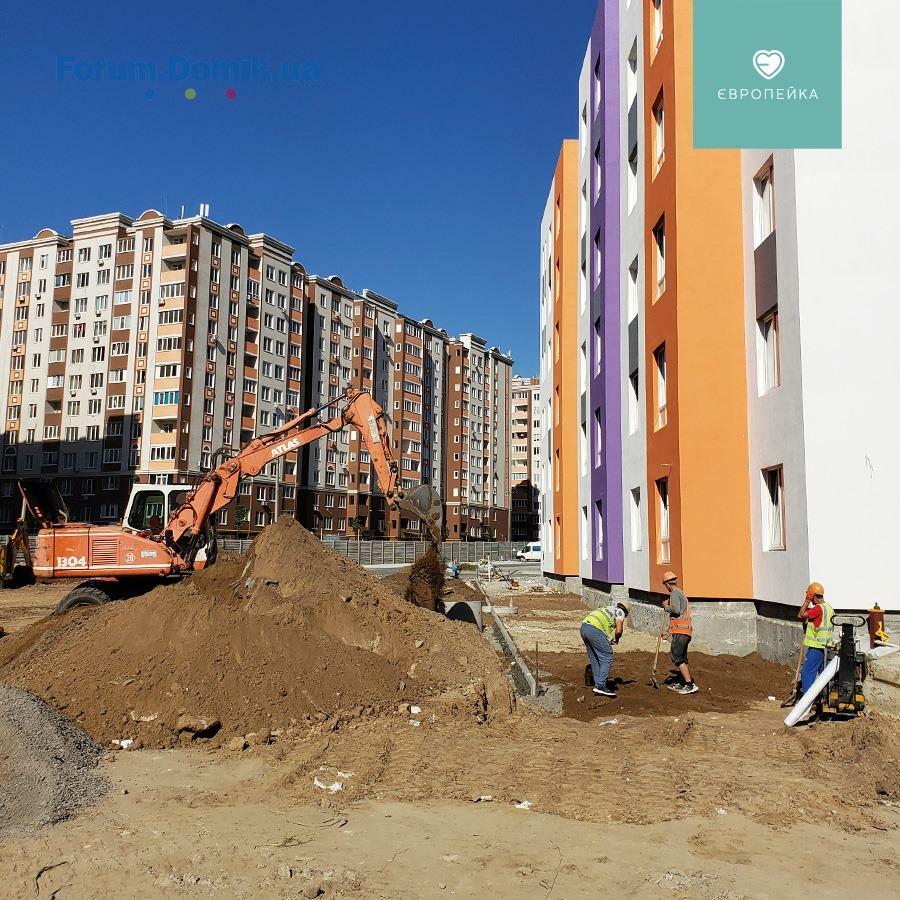

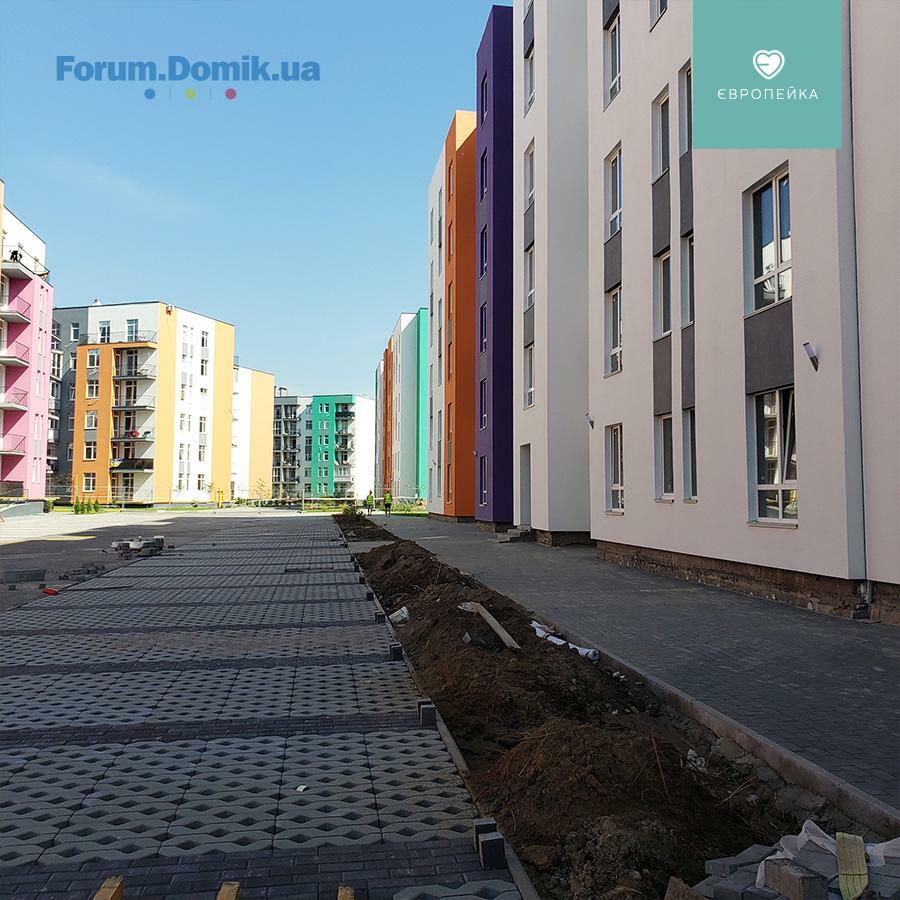

• триває влаштування благоустрою внутрішнього двору
✅ 103/18
• завершено проведення газопроводу до будинку
• завершено виготовлення стін на 6 поверсі
BD Holding
BH
Представитель
1 193
27 марта 2017
18 авг 2020 06:02
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• тривають сантехнічні роботи
• триває утеплення фасаду
• на завершальному етапі поклейка другого шару рубероїду

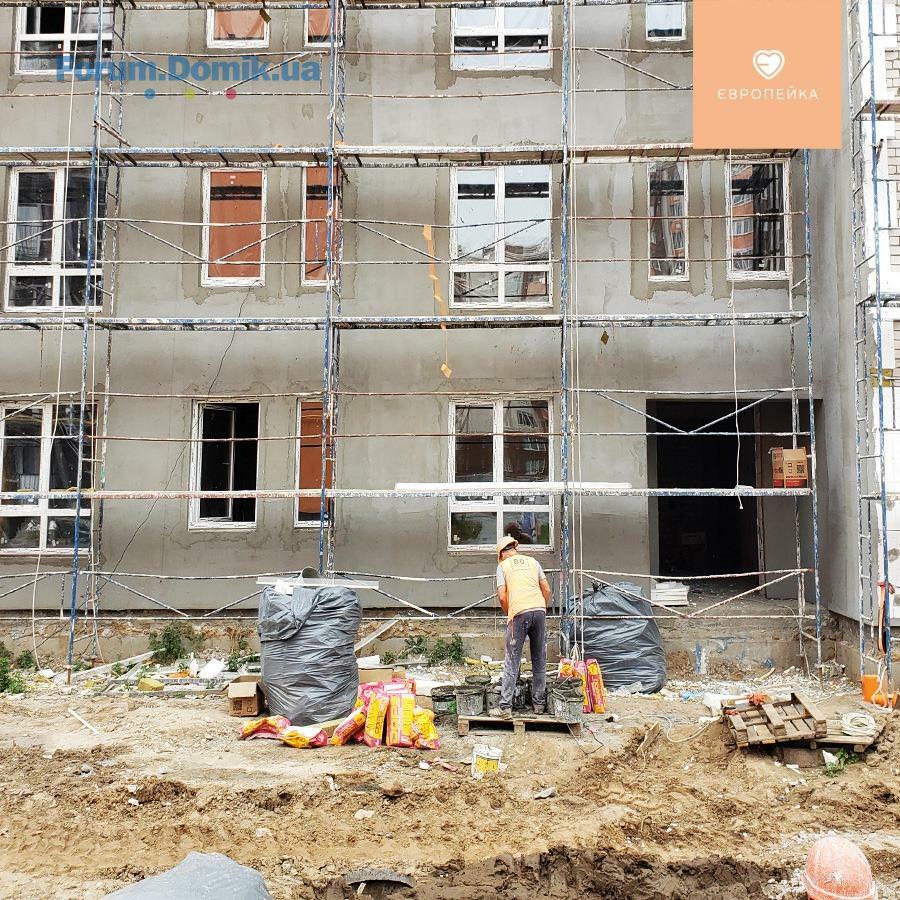

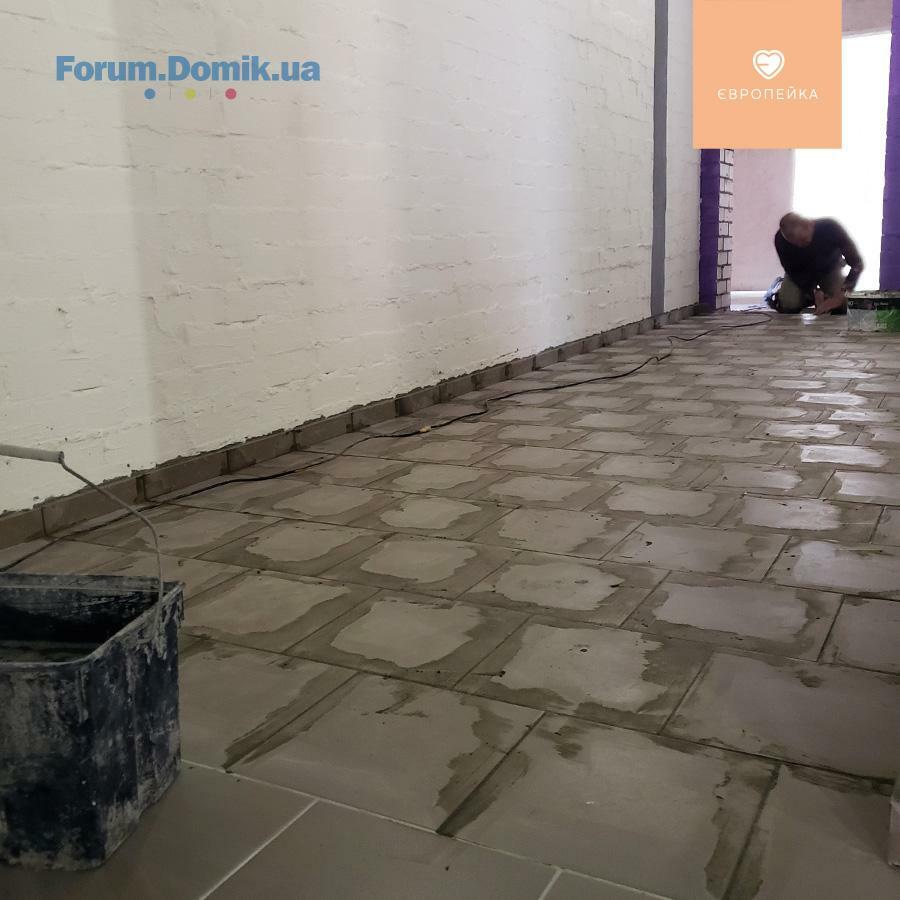

• розпочали роботи по штукатурці стін 1 поверху
2 секція:
• на завершальному етапі сантехнічні роботи
• на завершальному етапі роботи по поклейці другого шару рубероїду
• тривають роботи по влаштуванню благоустрою
• триває влаштування МЗК
• триває встановлення відливів на вікнах
✅ 103/17
• на завершальному етапі газифікація будинку
• триває влаштування благоустрою внутрішнього двору
✅ 103/18

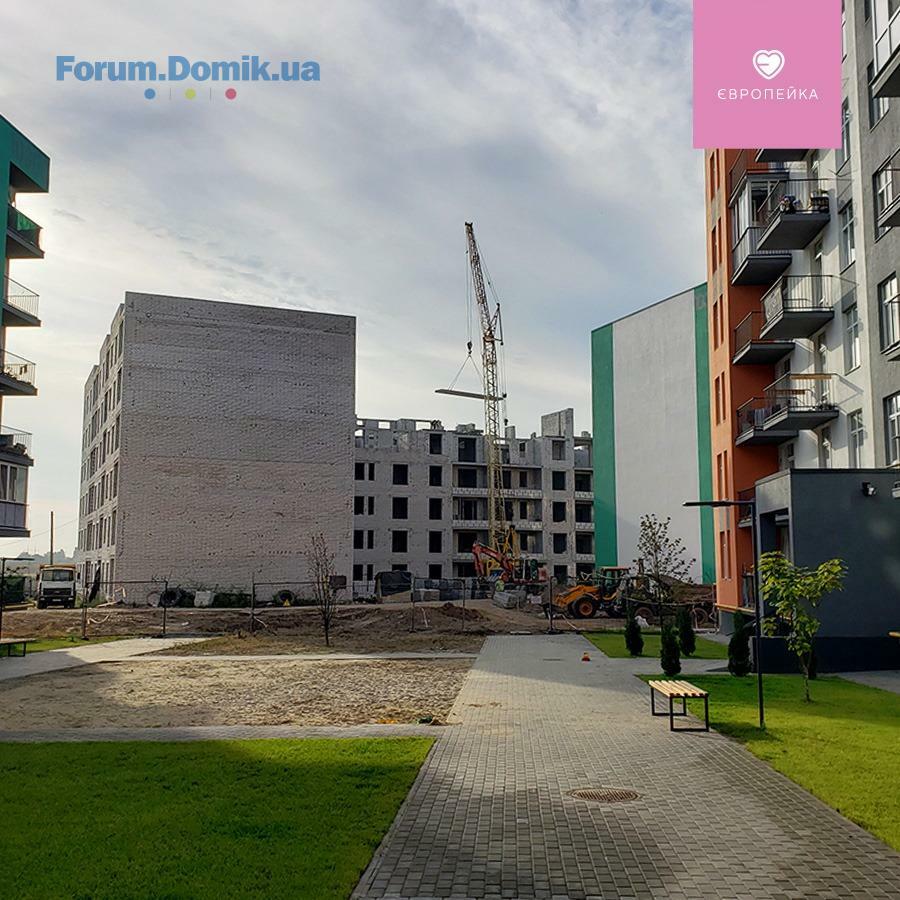

• завершено монтаж панелей перекриття 6 поверху
✅ 103/19
• тривають електромонтажні роботи на 4 поверсі
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• тривають сантехнічні роботи
• триває утеплення фасаду
• на завершальному етапі поклейка другого шару рубероїду
• розпочали роботи по штукатурці стін 1 поверху
2 секція:
• на завершальному етапі сантехнічні роботи
• на завершальному етапі роботи по поклейці другого шару рубероїду
• тривають роботи по влаштуванню благоустрою
• триває влаштування МЗК
• триває встановлення відливів на вікнах
✅ 103/17
• на завершальному етапі газифікація будинку
• триває влаштування благоустрою внутрішнього двору
✅ 103/18
• завершено монтаж панелей перекриття 6 поверху
✅ 103/19
• тривають електромонтажні роботи на 4 поверсі
BD Holding
BH
Представитель
1 193
27 марта 2017
01 сен 2020 08:39
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• тривають сантехнічні роботи
• триває утеплення фасаду
• завершено поклейку другого шару рубероїду
• розпочали роботи по штукатурці стін 3 поверху, 1-2 поверхи завершено
2 секція:
• на завершальному етапі сантехнічні роботи

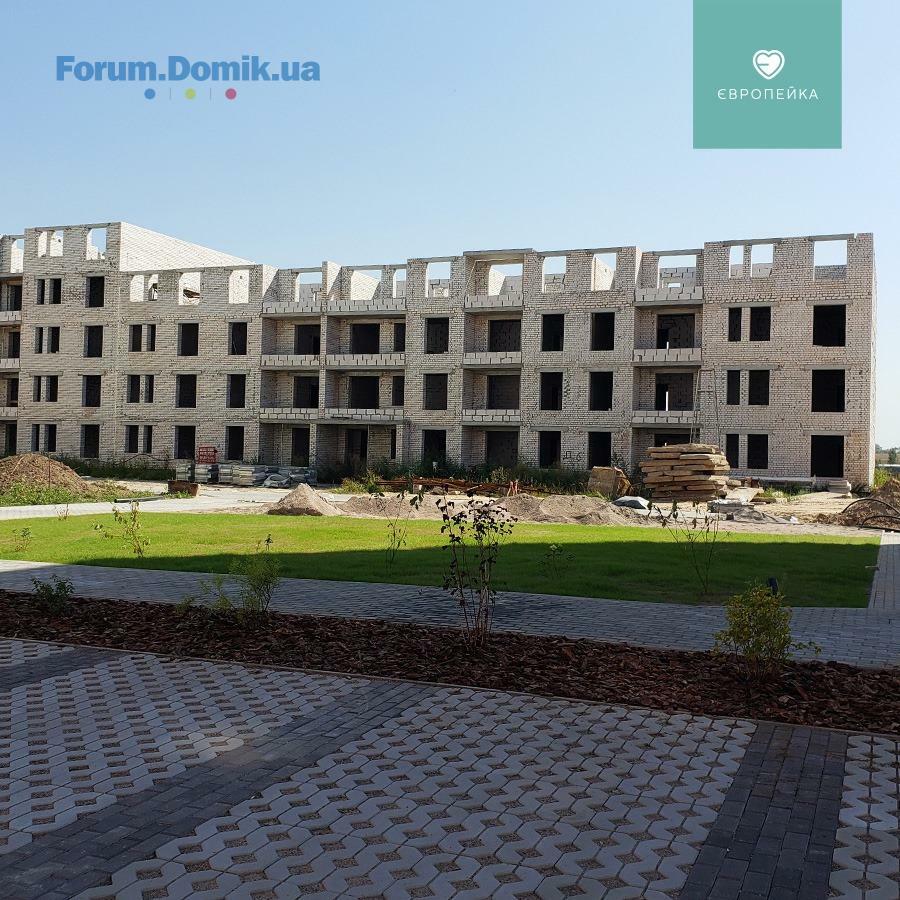

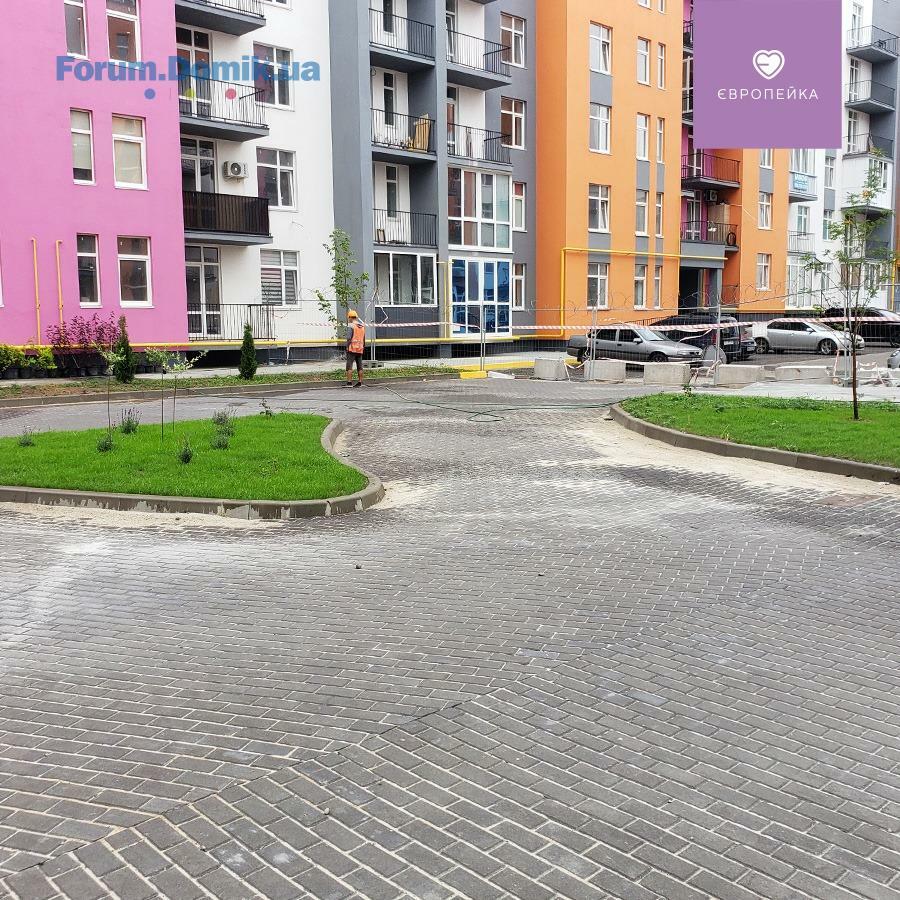

• тривають роботи по влаштуванню благоустрою, зовнішній двір завершено
• триває влаштування МЗК
• завершено встановлення відливів на вікнах
✅ 103/17
• завершено газифікацію будинку
• триває влаштування благоустрою внутрішнього двору
✅ 103/18
1 секція:

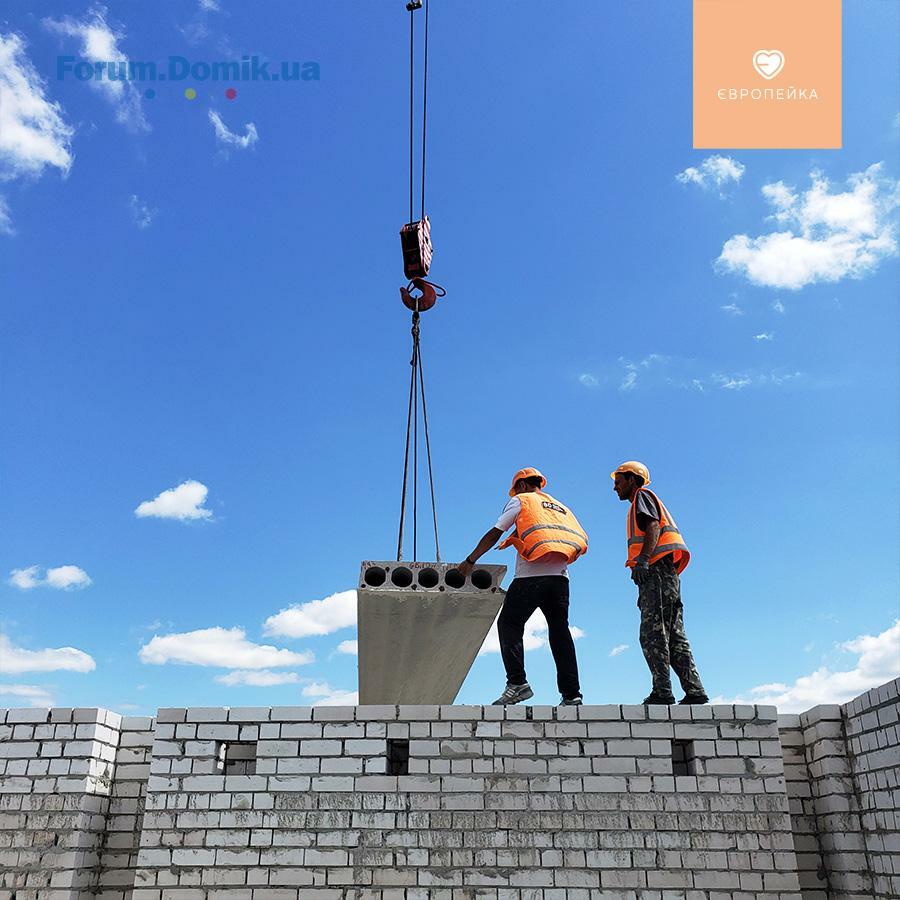

• завершено монтаж панелей перекриття

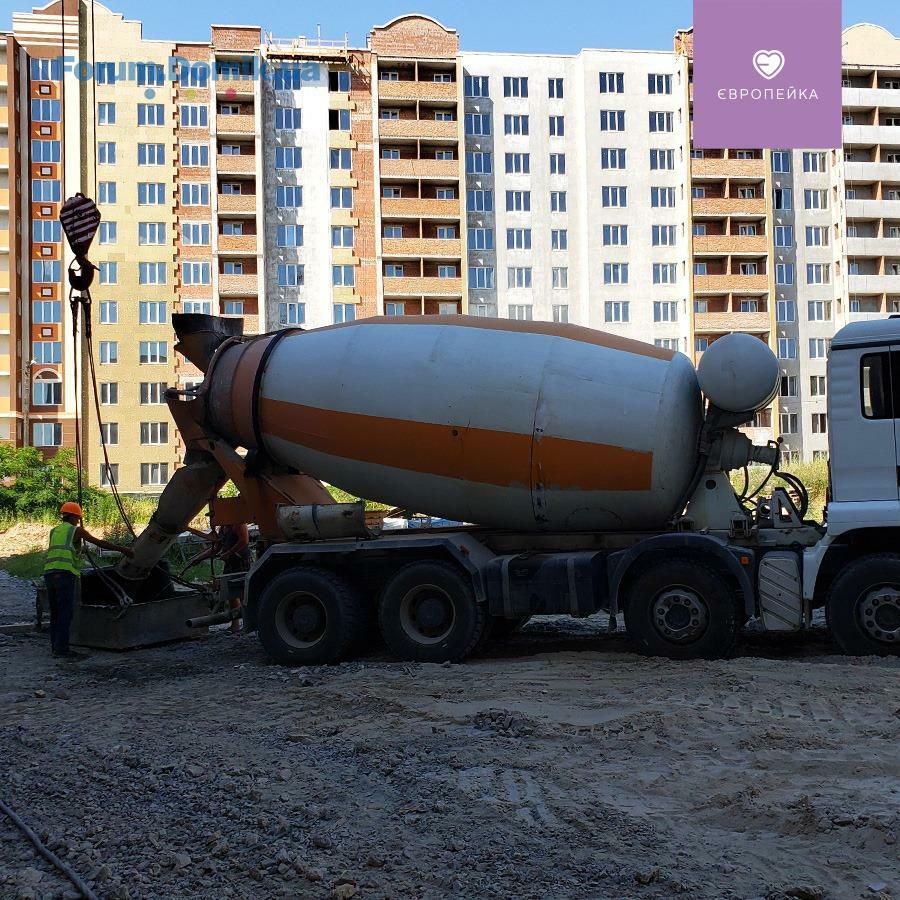

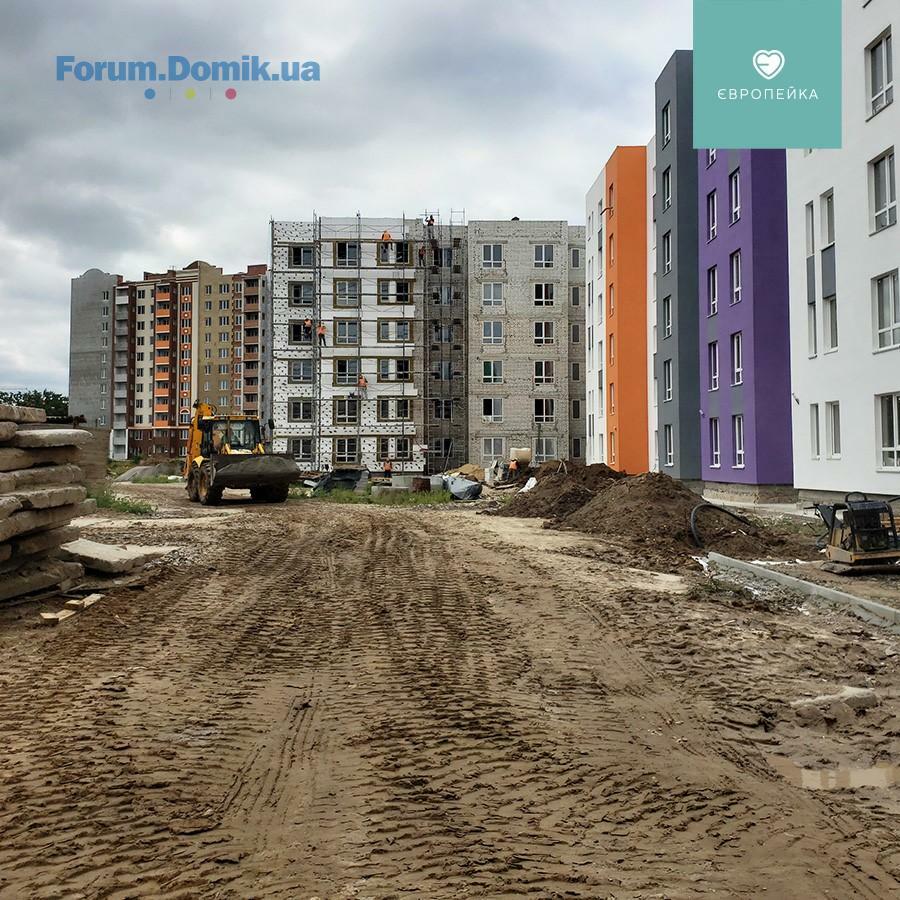

• забетоновано армопояс
• розпочато виготовлення парапетів
✅ 103/19
2 секція:
• тривають електромонтажні роботи на 5 поверсі, завершено на 4 поверсі

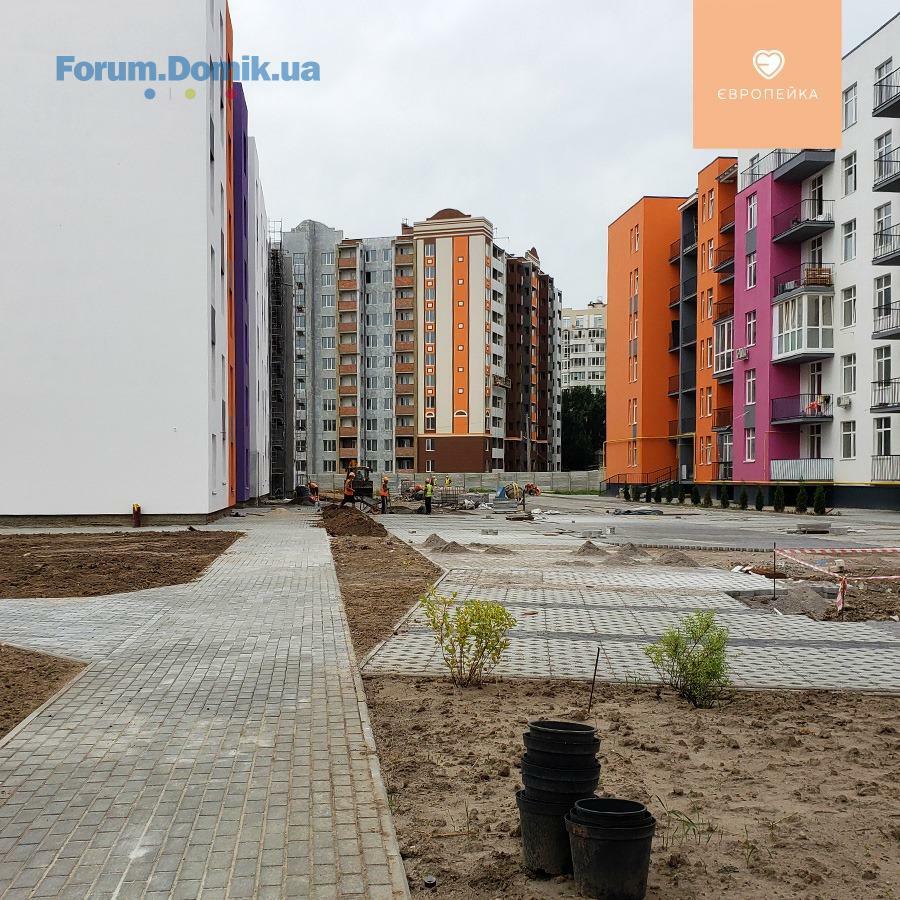

• на завершальному етапі утеплення покрівлі
• розпочато сантехнічні роботи
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• тривають сантехнічні роботи
• триває утеплення фасаду
• завершено поклейку другого шару рубероїду
• розпочали роботи по штукатурці стін 3 поверху, 1-2 поверхи завершено
2 секція:
• на завершальному етапі сантехнічні роботи
• тривають роботи по влаштуванню благоустрою, зовнішній двір завершено
• триває влаштування МЗК
• завершено встановлення відливів на вікнах
✅ 103/17
• завершено газифікацію будинку
• триває влаштування благоустрою внутрішнього двору
✅ 103/18
1 секція:
• завершено монтаж панелей перекриття
• забетоновано армопояс
• розпочато виготовлення парапетів
✅ 103/19
2 секція:
• тривають електромонтажні роботи на 5 поверсі, завершено на 4 поверсі
• на завершальному етапі утеплення покрівлі
• розпочато сантехнічні роботи
BD Holding
BH
Представитель
1 193
27 марта 2017
08 сен 2020 07:07
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• тривають сантехнічні роботи
• триває утеплення фасаду
• розпочали роботи по штукатурці стін 4 поверху, 3-1 поверхи завершено
2 секція:
• тривають роботи по влаштуванню благоустрою
• на завершальному етапі влаштування МЗК
✅ 103/17

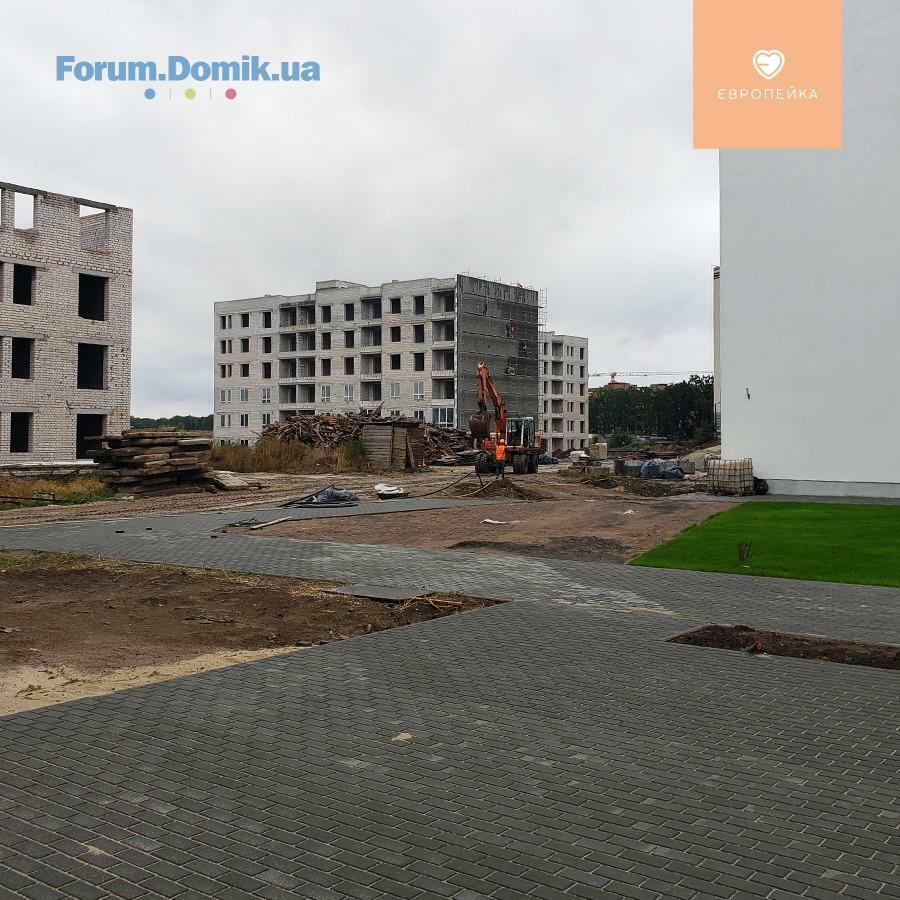

• завершено газифікацію будинку
• триває влаштування благоустрою внутрішнього двору
✅ 103/18
1 секція:
• завершено виготовлення парапетів
✅ 103/19
2 секція:
• тривають електромонтажні роботи на 6 поверсі
• на завершальному етапі утеплення покрівлі
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• тривають сантехнічні роботи
• триває утеплення фасаду
• розпочали роботи по штукатурці стін 4 поверху, 3-1 поверхи завершено
2 секція:
• тривають роботи по влаштуванню благоустрою
• на завершальному етапі влаштування МЗК
✅ 103/17
• завершено газифікацію будинку
• триває влаштування благоустрою внутрішнього двору
✅ 103/18
1 секція:
• завершено виготовлення парапетів
✅ 103/19
2 секція:
• тривають електромонтажні роботи на 6 поверсі
• на завершальному етапі утеплення покрівлі
BD Holding
BH
Представитель
1 193
27 марта 2017
15 сен 2020 07:13
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/16

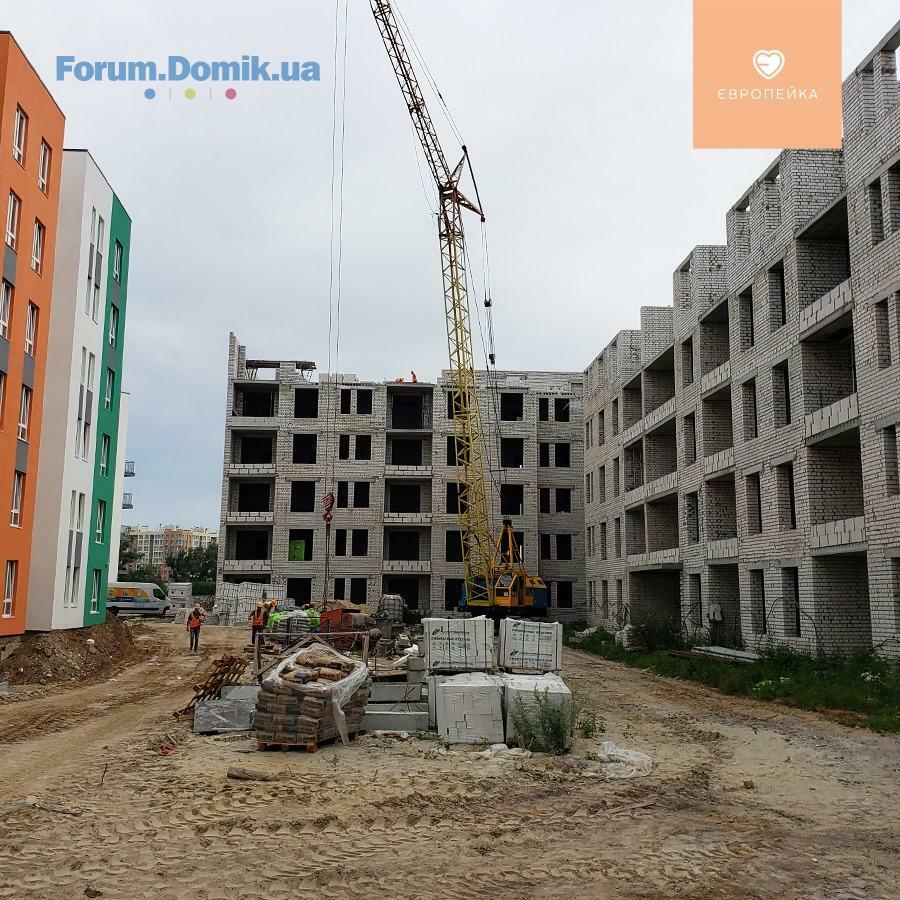

1 секція:
• продовжується влаштування благоустрою
• тривають сантехнічні роботи
• триває утеплення фасаду

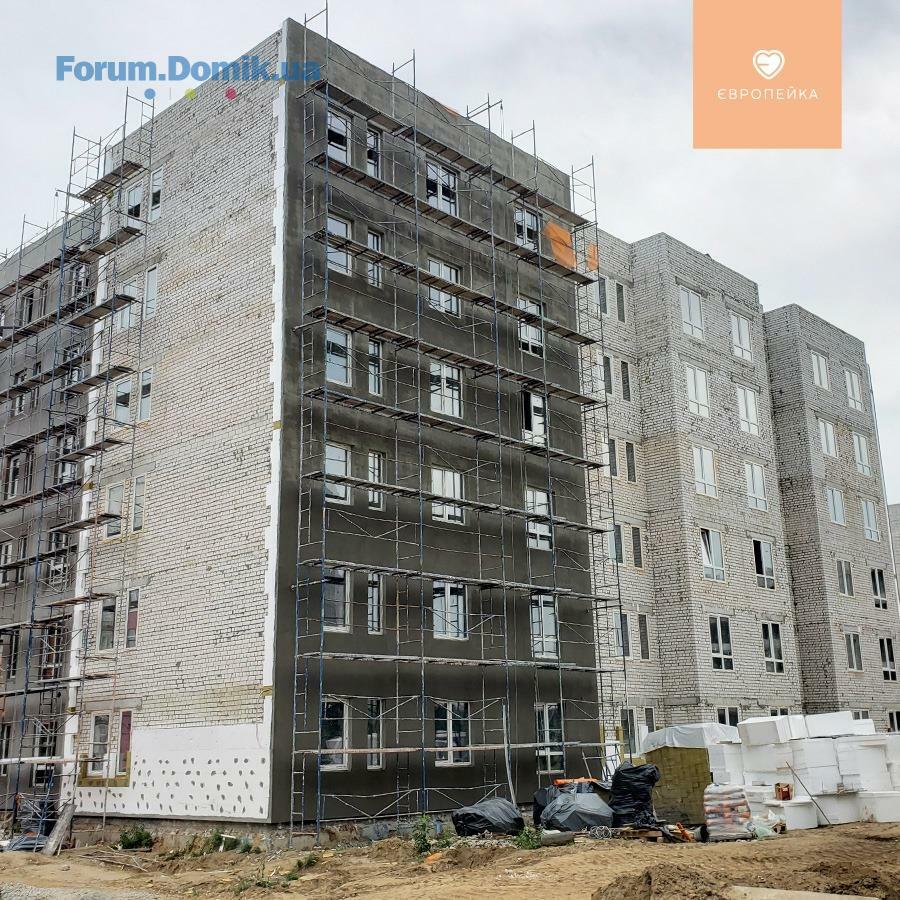

• на завершальному етапі роботи по штукатурці стін 4 поверху, 3-1 поверхи завершено
• утеплення винт-каналів та машинного відділення
• виконано стяжку на 2 поверсі
• на завершальному етапі влаштування МЗК
2 секція:
• тривають роботи по влаштуванню благоустрою
• на завершальному етапі влаштування МЗК
• виготовлення внутрішньої вхідної групи
• утеплення винт-каналів та машинного відділення
• монтаж накривок на парапет
• встановлення електричних щитків на поверхах
✅ 103/18
2 секція:
• розпочато монтаж панелей перекриття 5 поверху
• розпочато виготовлення газоблочних стін на 5 поверсі
✅ 103/19
2 секція:
• завершено електромонтажні роботи на 6 та 1 поверхах
• розпочались роботи по бетонуванню покрівлі
• розпочались підготовчі роботи по встановленню вікон
• розпочато монтаж будівельних лісів
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• тривають сантехнічні роботи
• триває утеплення фасаду
• на завершальному етапі роботи по штукатурці стін 4 поверху, 3-1 поверхи завершено
• утеплення винт-каналів та машинного відділення
• виконано стяжку на 2 поверсі
• на завершальному етапі влаштування МЗК
2 секція:
• тривають роботи по влаштуванню благоустрою
• на завершальному етапі влаштування МЗК
• виготовлення внутрішньої вхідної групи
• утеплення винт-каналів та машинного відділення
• монтаж накривок на парапет
• встановлення електричних щитків на поверхах
✅ 103/18
2 секція:
• розпочато монтаж панелей перекриття 5 поверху
• розпочато виготовлення газоблочних стін на 5 поверсі
✅ 103/19
2 секція:
• завершено електромонтажні роботи на 6 та 1 поверхах
• розпочались роботи по бетонуванню покрівлі
• розпочались підготовчі роботи по встановленню вікон
• розпочато монтаж будівельних лісів
BD Holding
BH
Представитель
1 193
27 марта 2017

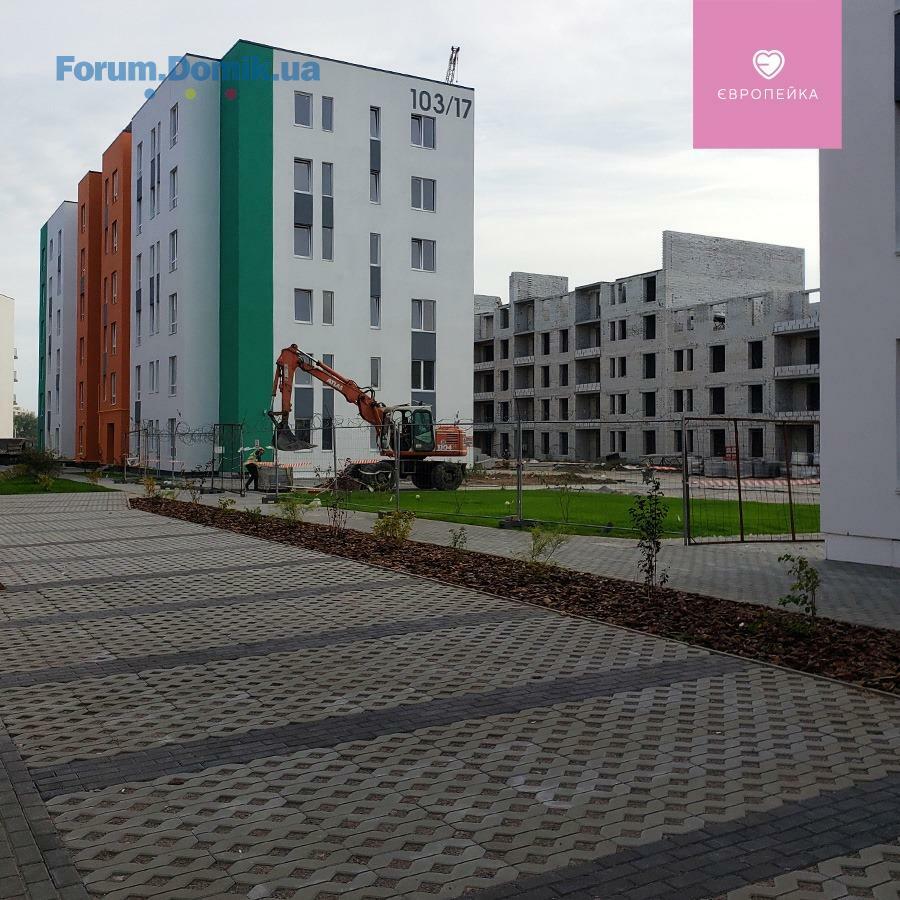

17 сен 2020 06:33

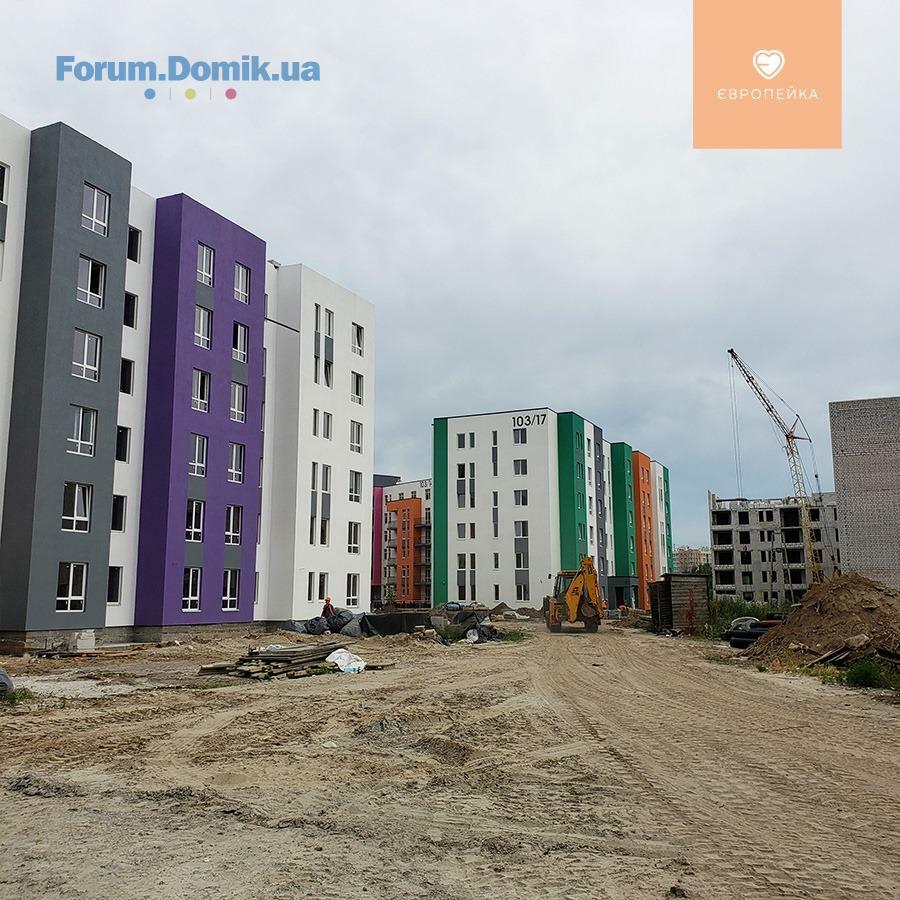

Доброго дня! Раді повідомити, що будинок 103/17 прийнято на обслуговування Управляючою компанією "Євросервіс-Є" 🤩
⠀
Тож, із 17 вересня ви зможете розпочати ремонтні роботи у ваших квартирах 🛠
⠀
Щиро вітаємо нових мешканців 👨👩👧
⠀
Тож, із 17 вересня ви зможете розпочати ремонтні роботи у ваших квартирах 🛠
⠀
Щиро вітаємо нових мешканців 👨👩👧
BD Holding
BH
Представитель
1 193
27 марта 2017
21 сен 2020 14:18

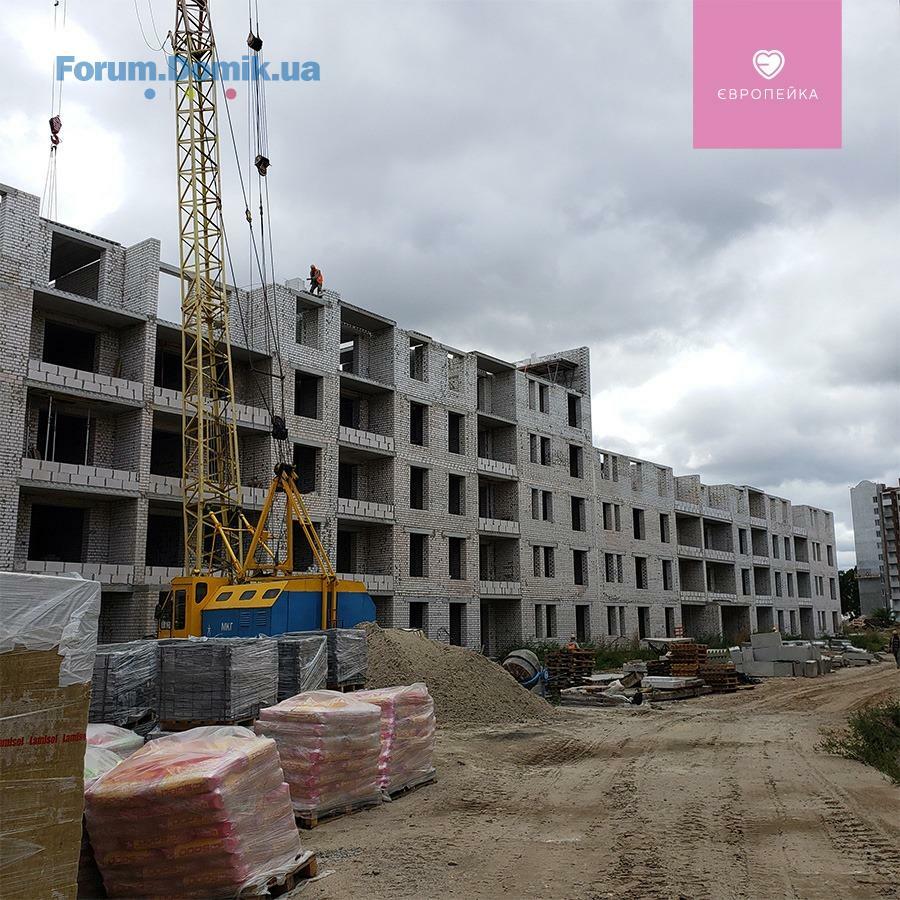

Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• тривають сантехнічні роботи

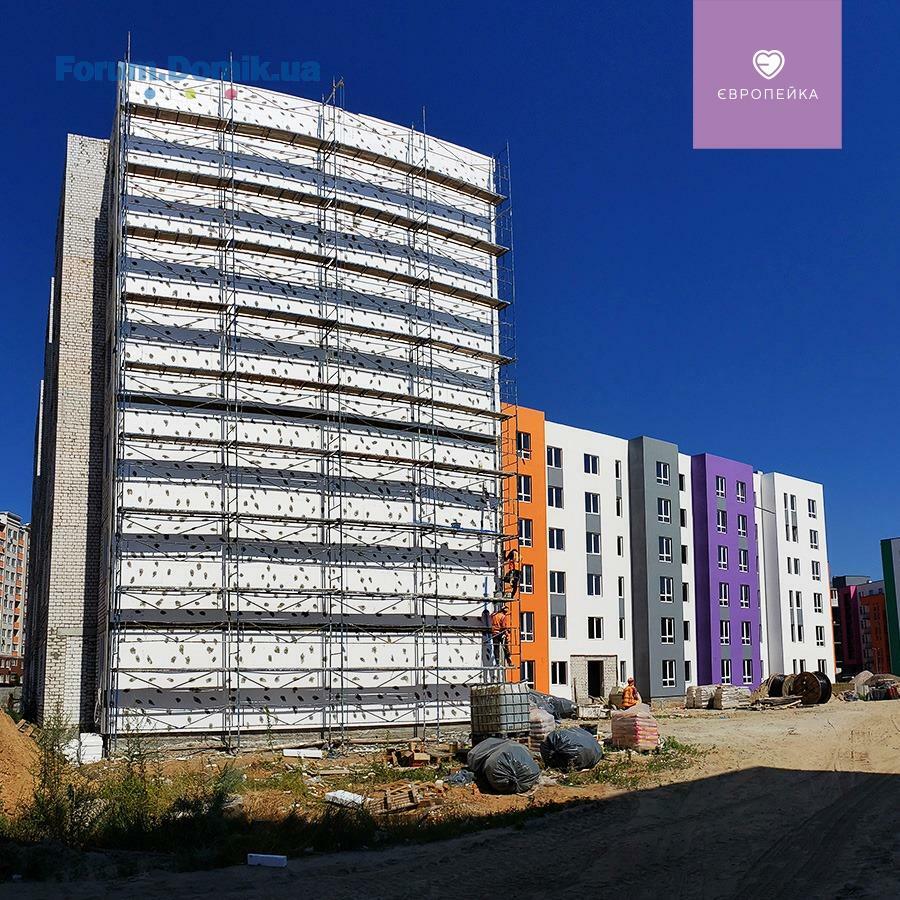

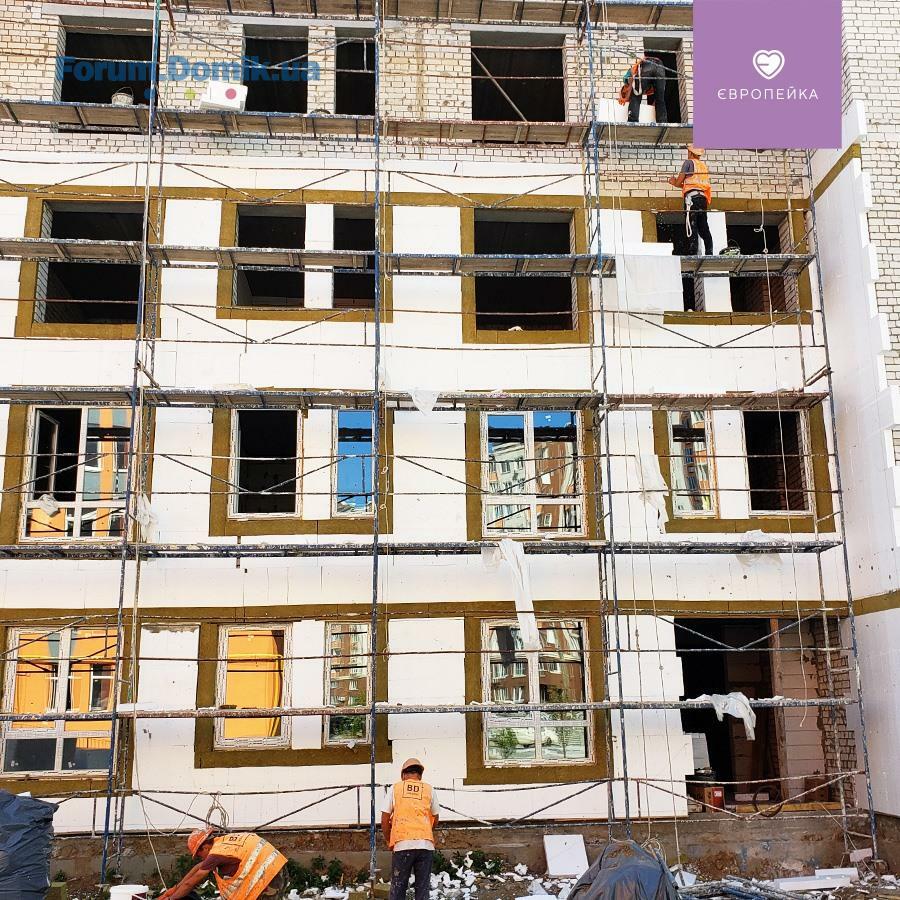

• триває утеплення фасаду

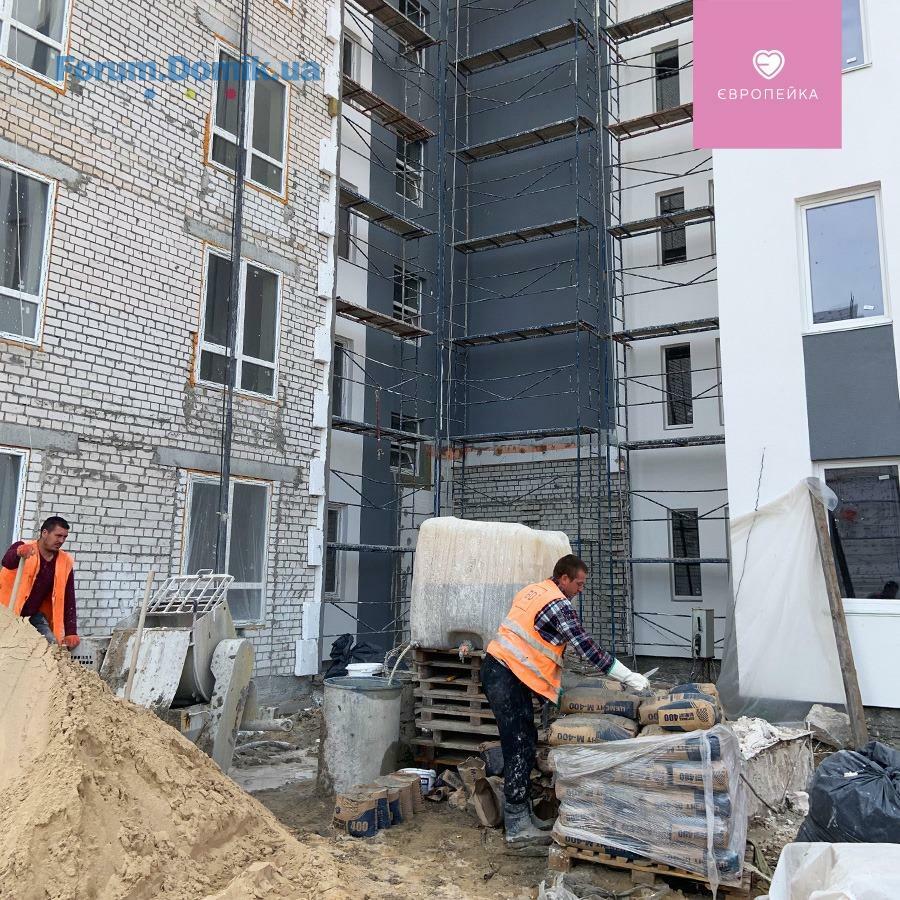

• розпочали роботи по штукатурці стін 5 поверху, 4-1 поверхи завершено
• триває утеплення винт-каналів та машинного відділення
• виконано стяжку на 3 поверсі
2 секція:
• тривають роботи по влаштуванню благоустрою
• на завершальному етапі влаштування МЗК
• триває виготовлення внутрішньої вхідної групи
• триває утеплення винт-каналів та машинного відділення
• триває монтаж накривок на парапет
• на завершальному етапі встановлення електричних щитків на поверхах
✅ 103/18
1 секція:
• виготовлення перекриття машинного відділення
2 секція:
• розпочато монтаж панелей перекриття 5 поверху
• розпочато виготовлення газоблочних стін на 6 поверсі
✅ 103/19
2 секція:
• завершено роботи по бетонуванню покрівлі
• розпочато монтаж вікон

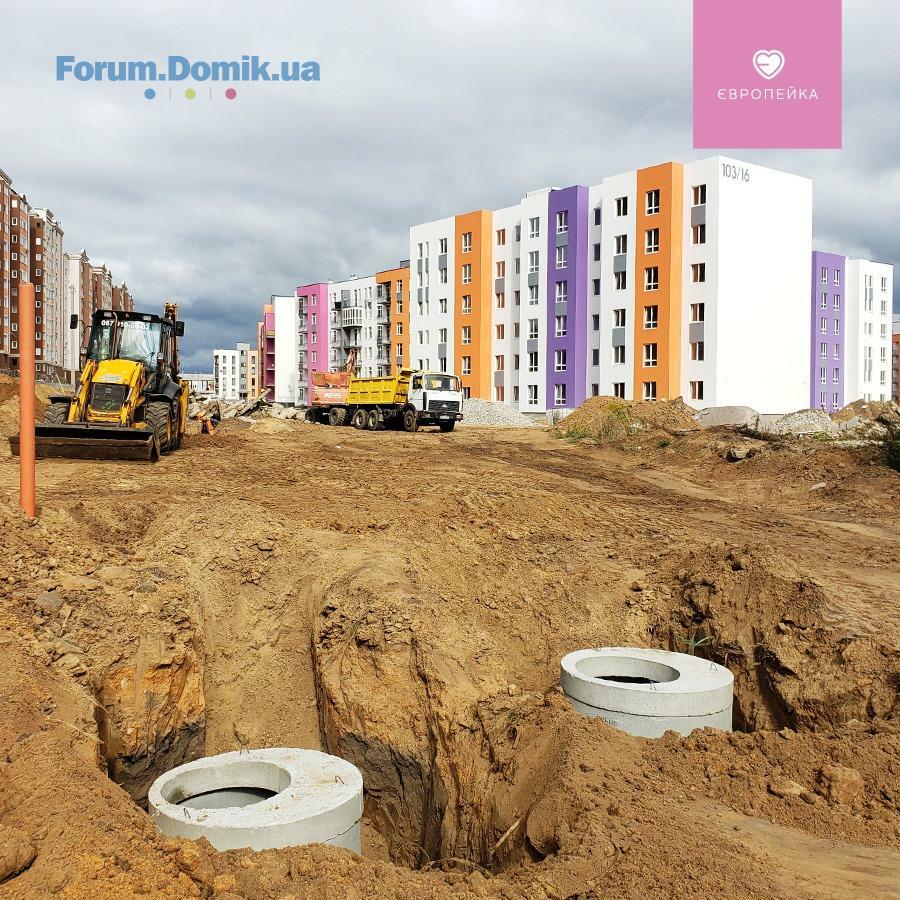

• прокладання зовнішніх мереж до будинку (каналізація, дощова каналізація та водопровід )
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• тривають сантехнічні роботи
• триває утеплення фасаду
• розпочали роботи по штукатурці стін 5 поверху, 4-1 поверхи завершено
• триває утеплення винт-каналів та машинного відділення
• виконано стяжку на 3 поверсі
2 секція:
• тривають роботи по влаштуванню благоустрою
• на завершальному етапі влаштування МЗК
• триває виготовлення внутрішньої вхідної групи
• триває утеплення винт-каналів та машинного відділення
• триває монтаж накривок на парапет
• на завершальному етапі встановлення електричних щитків на поверхах
✅ 103/18
1 секція:
• виготовлення перекриття машинного відділення
2 секція:
• розпочато монтаж панелей перекриття 5 поверху
• розпочато виготовлення газоблочних стін на 6 поверсі
✅ 103/19
2 секція:
• завершено роботи по бетонуванню покрівлі
• розпочато монтаж вікон
• прокладання зовнішніх мереж до будинку (каналізація, дощова каналізація та водопровід )
BD Holding
BH
Представитель
1 193
27 марта 2017
29 сен 2020 07:04
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• тривають сантехнічні роботи
• триває утеплення фасаду
• розпочали роботи по штукатурці стін 6 поверху, 5-1 поверхи завершено
• на завершальному етапі утеплення вентиляційних каналів та машинного відділення
• виконано стяжку на 3-4 поверсі
• триває утеплення цокольного поверху
• тривають роботи по влаштуванню МЗК

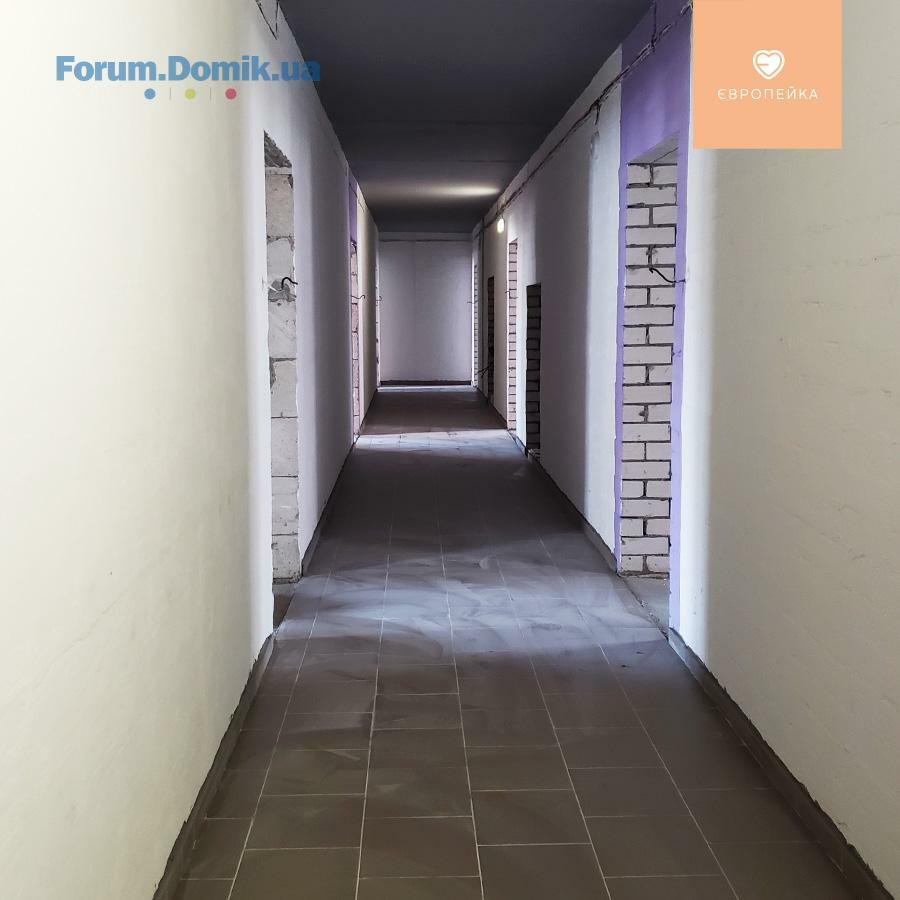

• встановлення світильників в коридорах
2 секція:
• тривають роботи по влаштуванню благоустрою
• на завершальному етапі влаштування МЗК
• розпочалось утеплення внутрішньої вхідної групи
• завершено утеплення вентиляційних каналів та машинного відділення
• завершено встановлення електричних щитків на поверхах
✅ 103/18
1 секція:

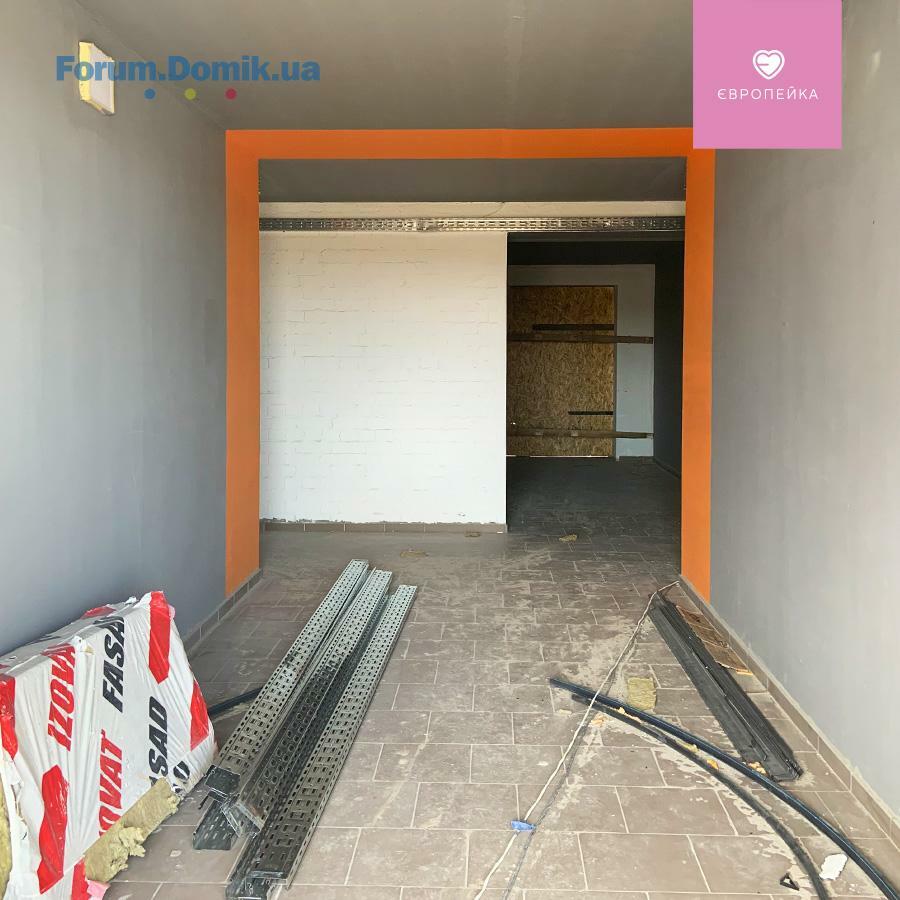

• бетонування машинного відділення
2 секція:
• триває монтаж панелей перекриття 5 поверху
• триває виготовлення цегляних стін на 6 поверсі
✅ 103/19
2 секція:
• розпочато електромонтажні роботи
• триває влаштування фасаду
• триває монтаж вікон
• завершено прокладання зовнішніх мереж до будинку (каналізація, дощова каналізація та водопровід )
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• тривають сантехнічні роботи
• триває утеплення фасаду
• розпочали роботи по штукатурці стін 6 поверху, 5-1 поверхи завершено
• на завершальному етапі утеплення вентиляційних каналів та машинного відділення
• виконано стяжку на 3-4 поверсі
• триває утеплення цокольного поверху

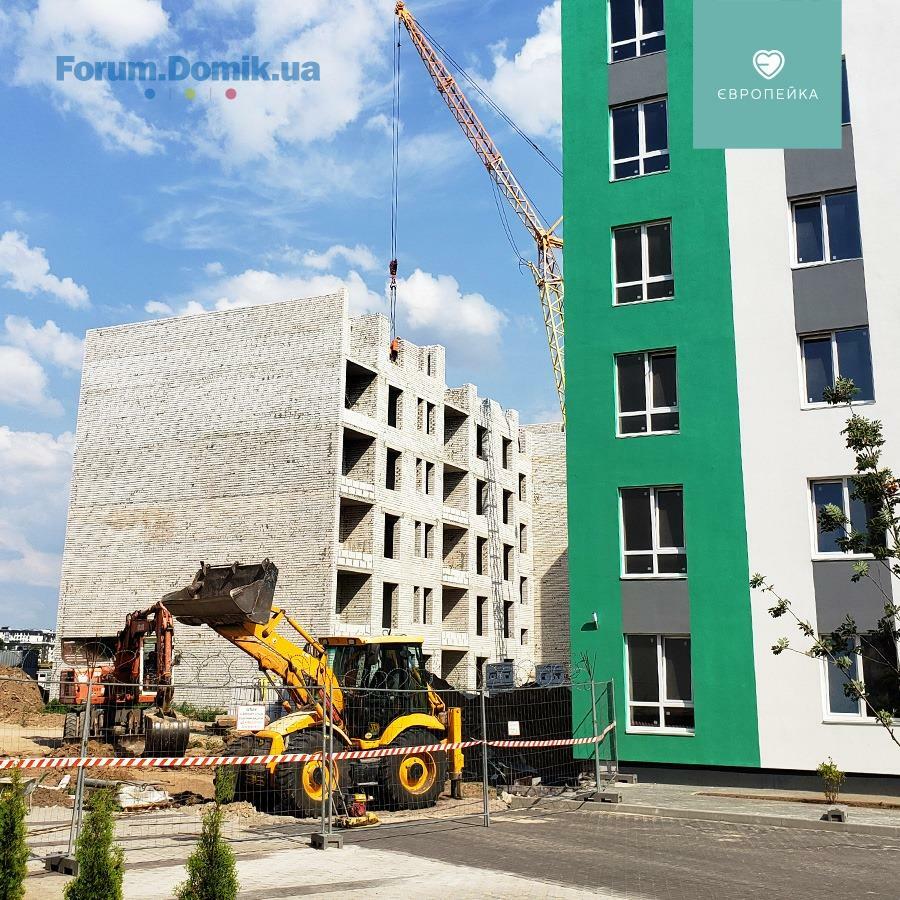

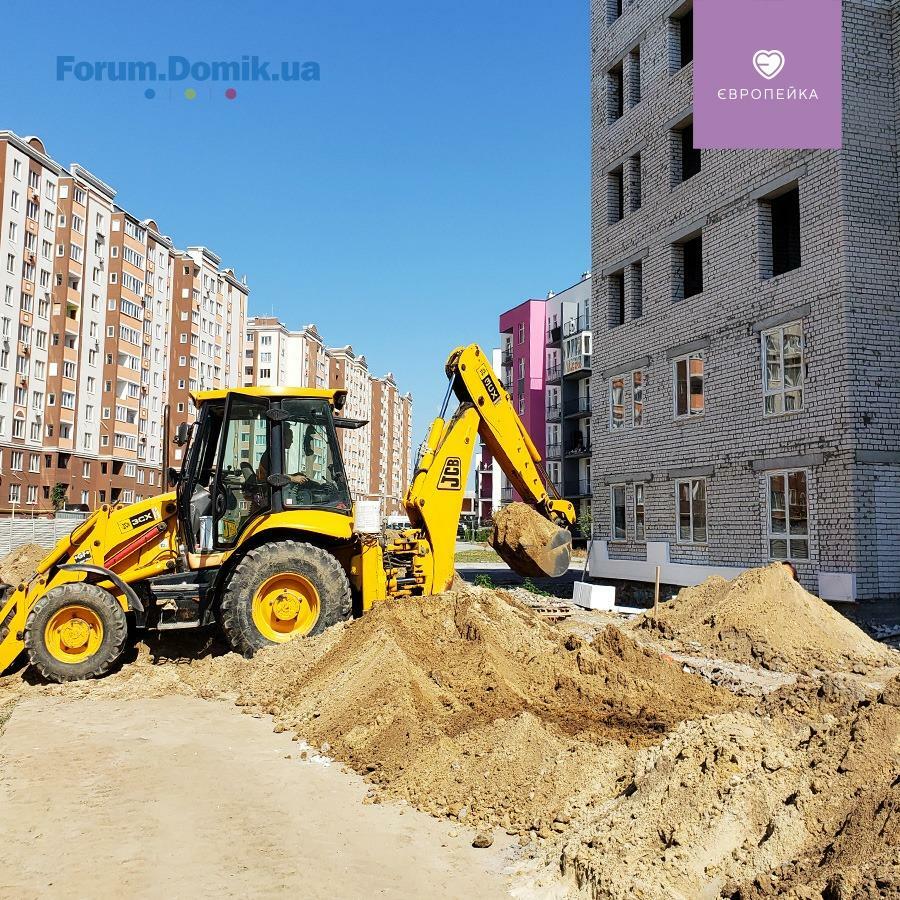

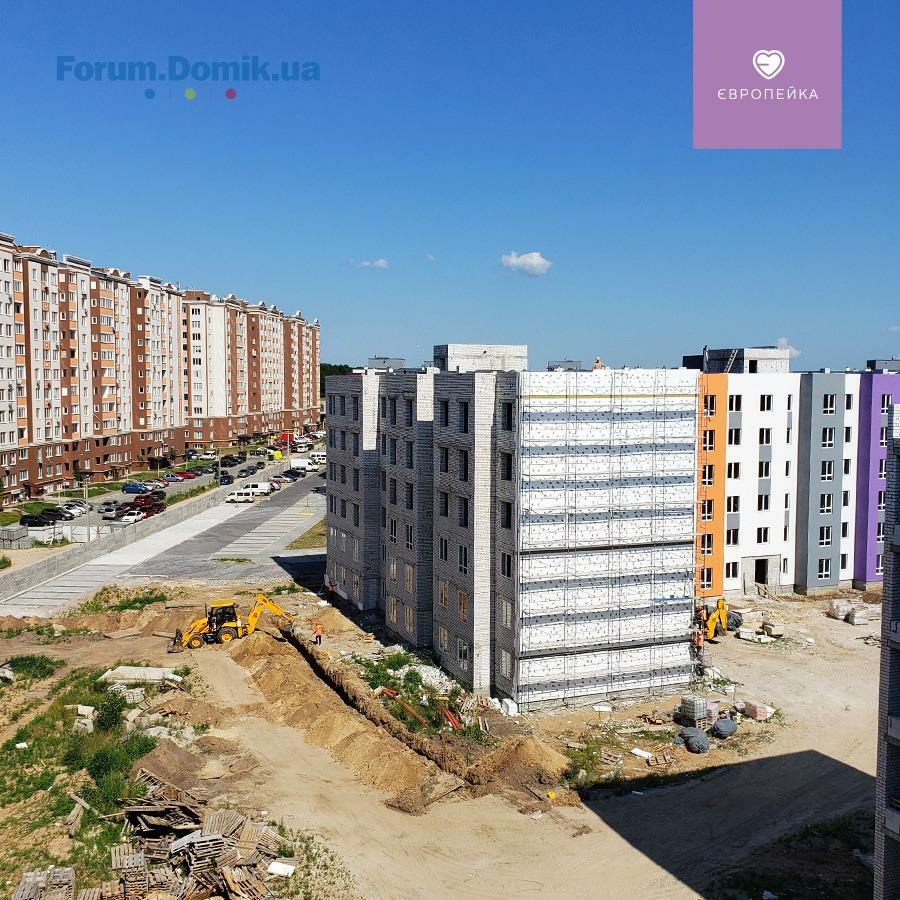

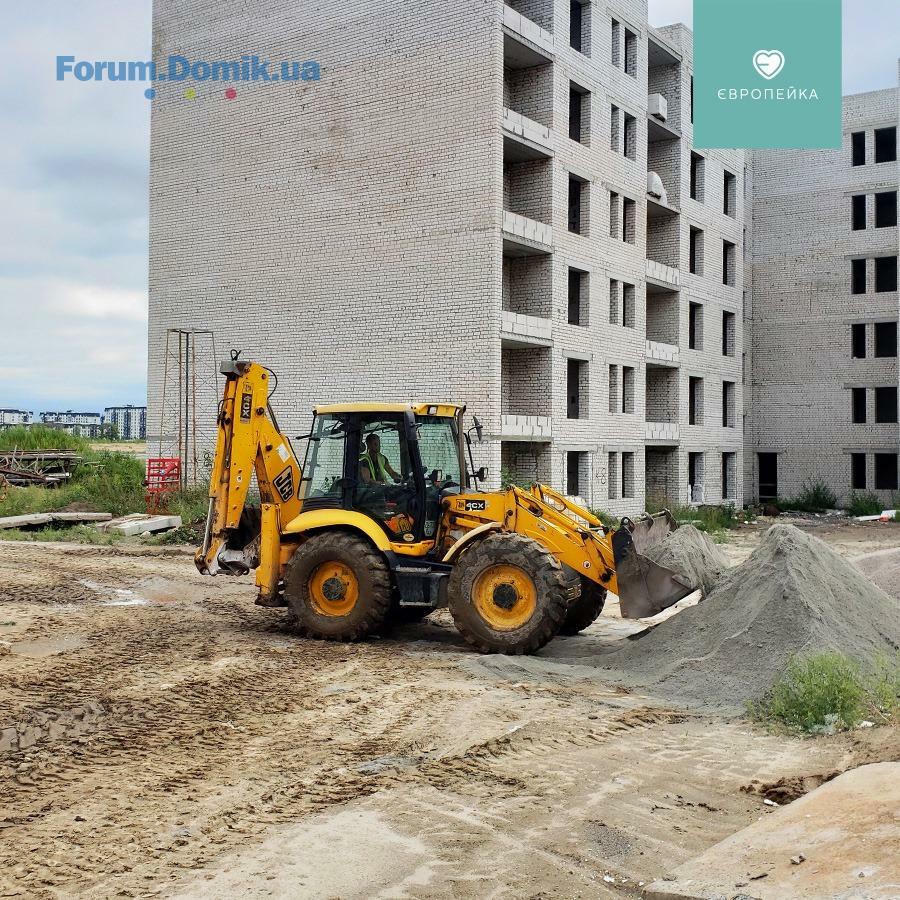

• тривають роботи по влаштуванню МЗК
• встановлення світильників в коридорах
2 секція:

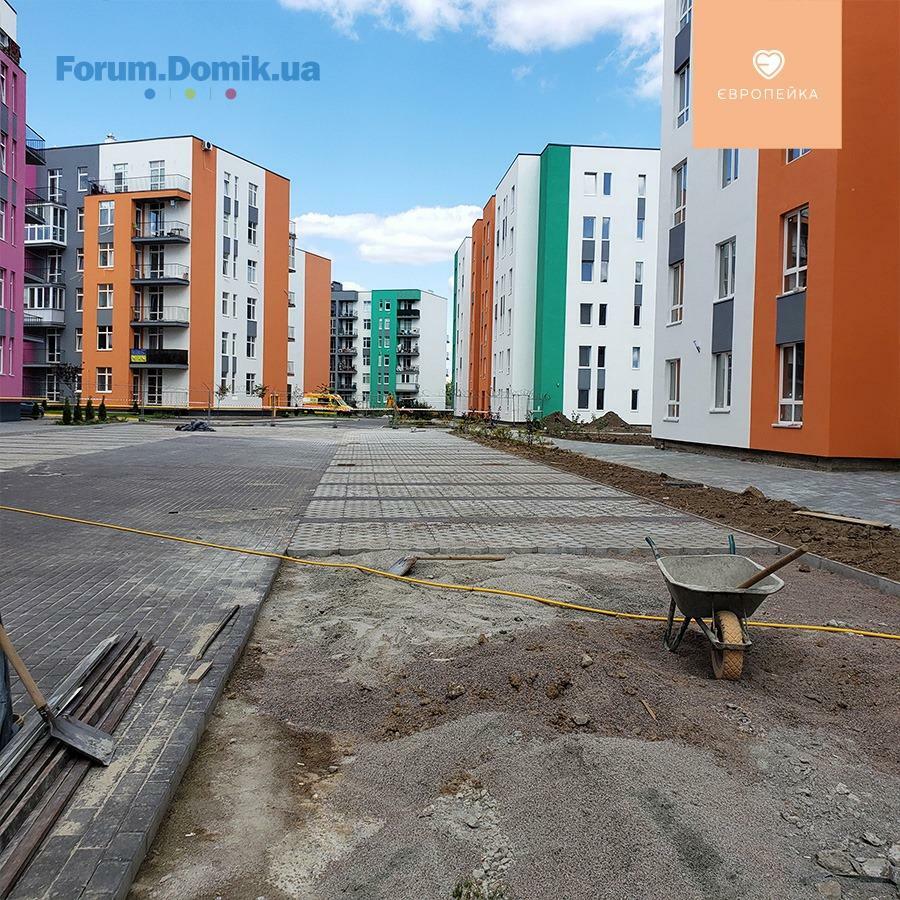

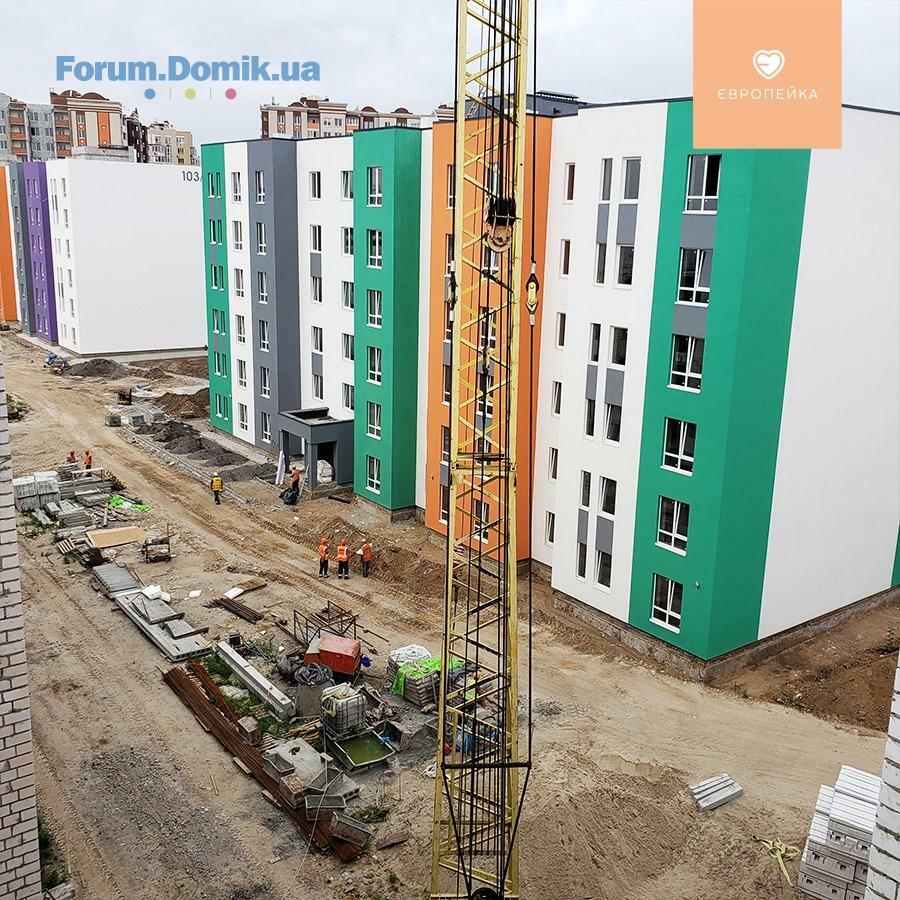

• тривають роботи по влаштуванню благоустрою
• на завершальному етапі влаштування МЗК
• розпочалось утеплення внутрішньої вхідної групи
• завершено утеплення вентиляційних каналів та машинного відділення
• завершено встановлення електричних щитків на поверхах
✅ 103/18
1 секція:

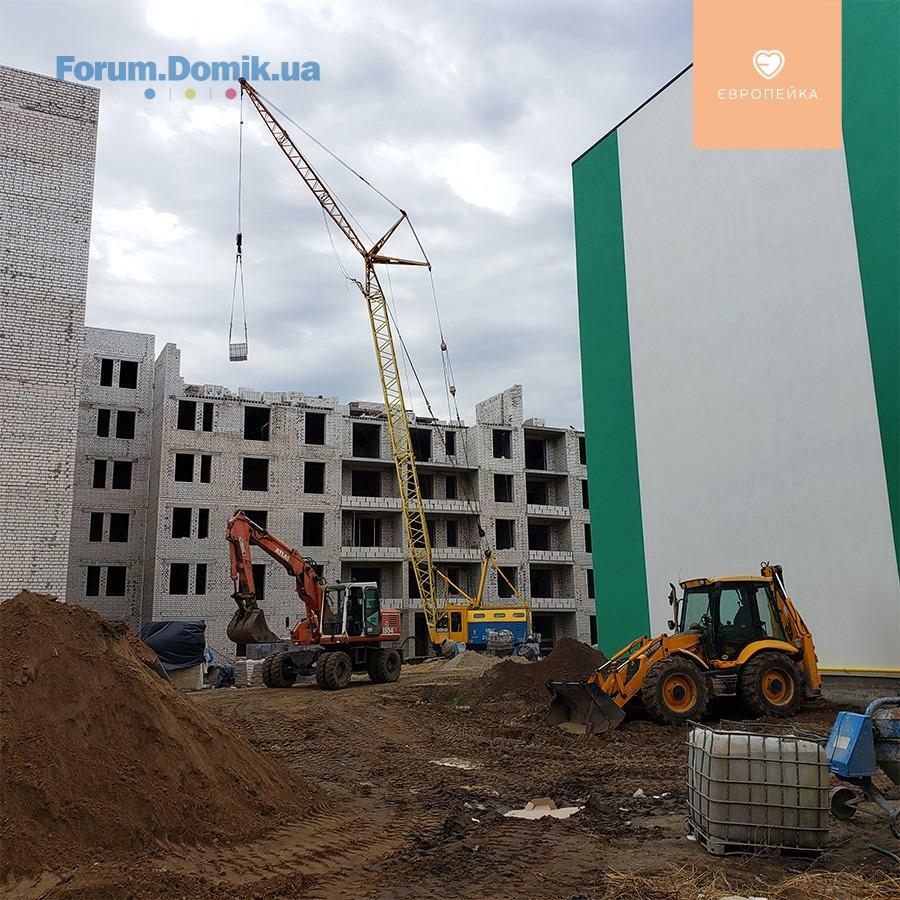

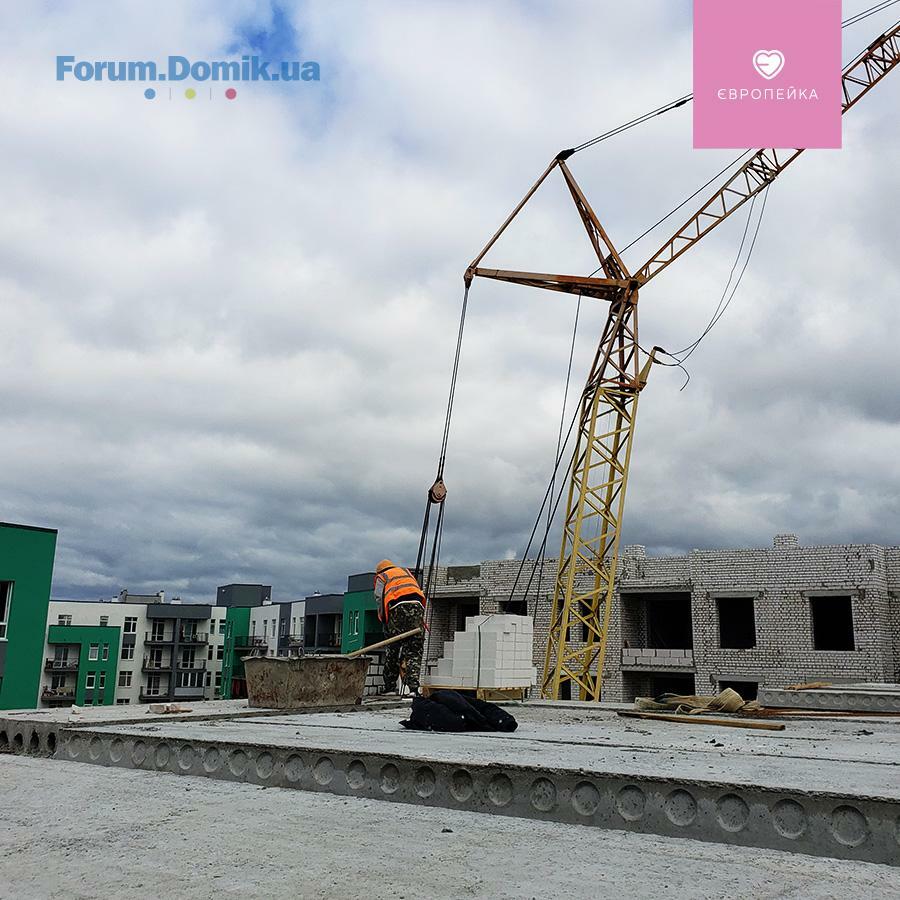

• бетонування машинного відділення
2 секція:

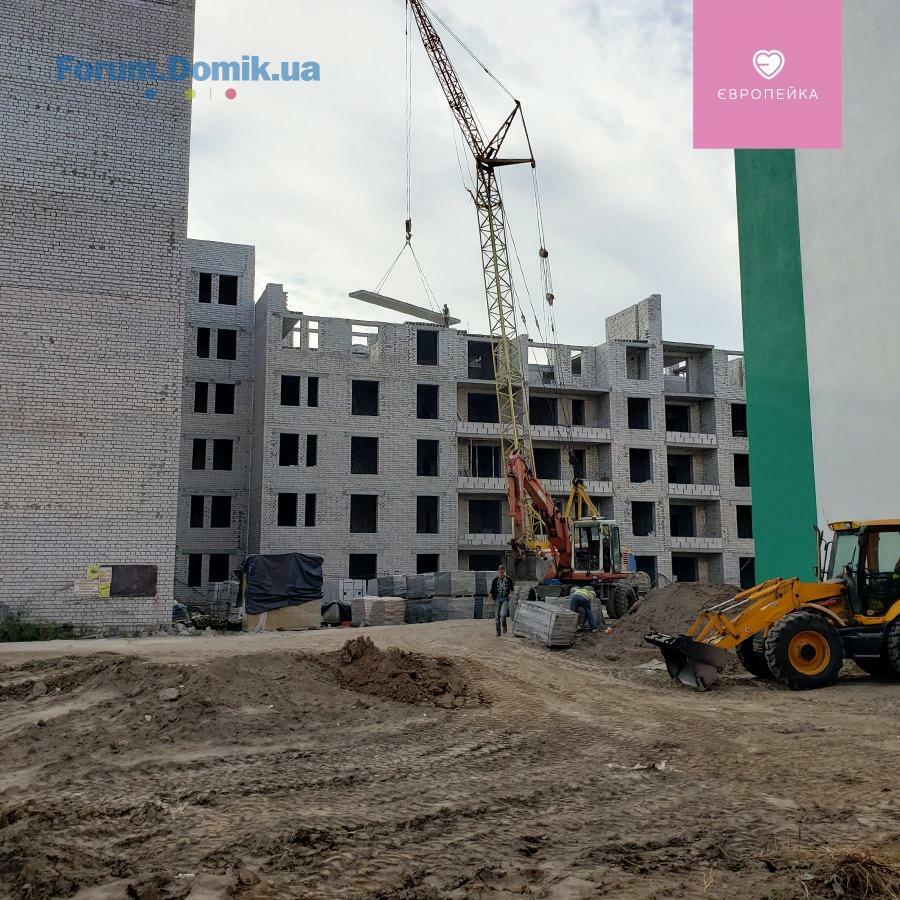

• триває монтаж панелей перекриття 5 поверху

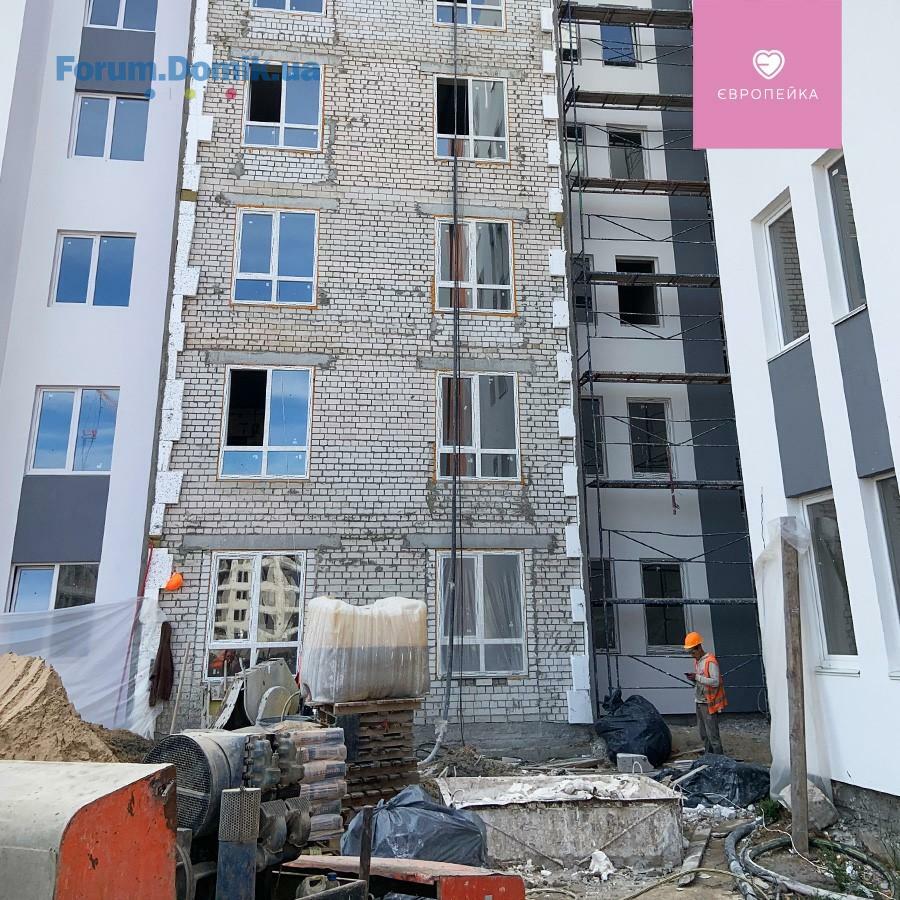

• триває виготовлення цегляних стін на 6 поверсі
✅ 103/19
2 секція:
• розпочато електромонтажні роботи
• триває влаштування фасаду
• триває монтаж вікон
• завершено прокладання зовнішніх мереж до будинку (каналізація, дощова каналізація та водопровід )
BD Holding
BH
Представитель
1 193
27 марта 2017
06 окт 2020 07:17

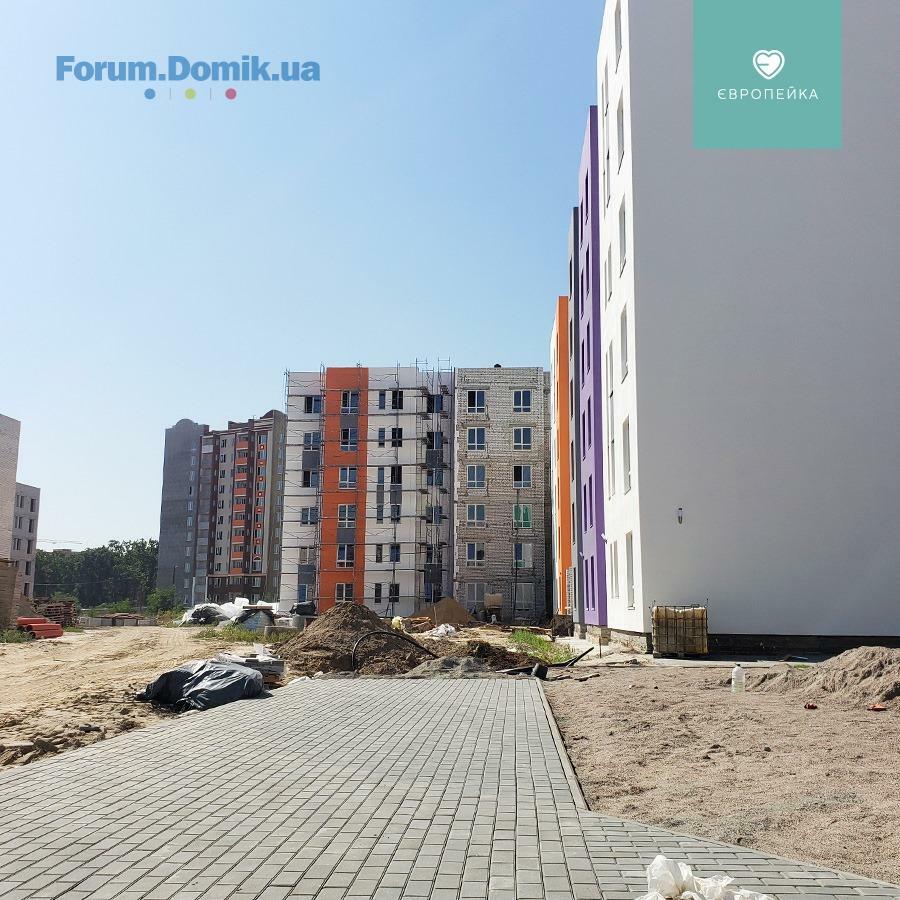

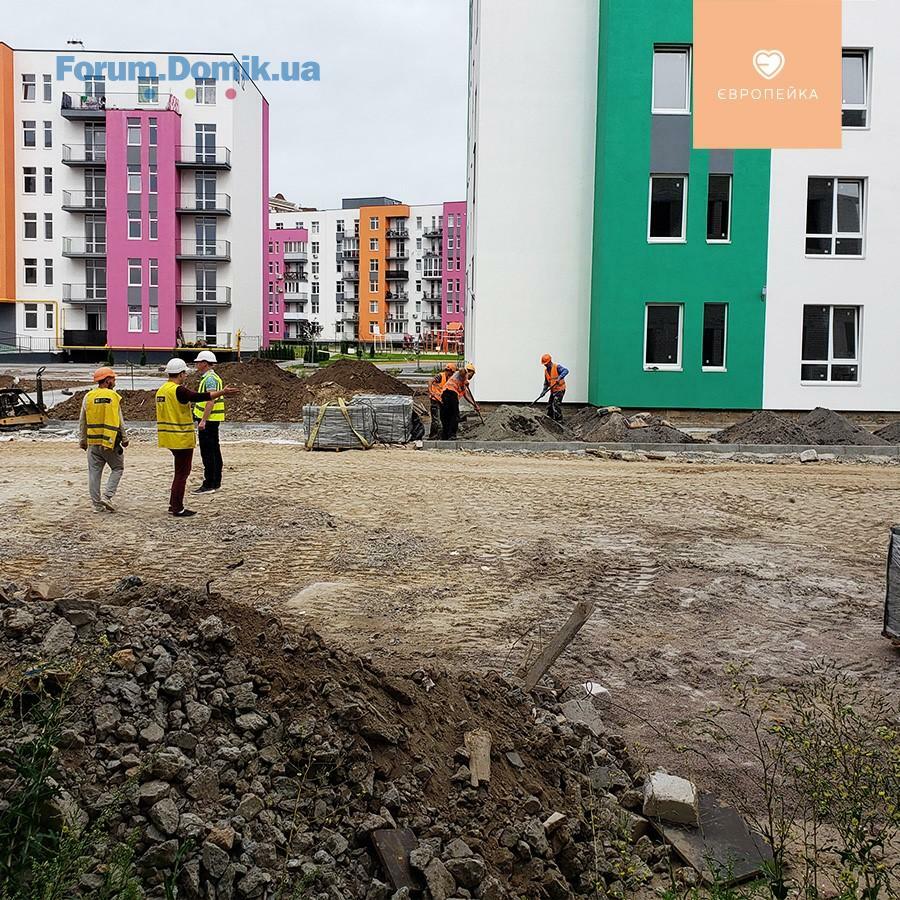

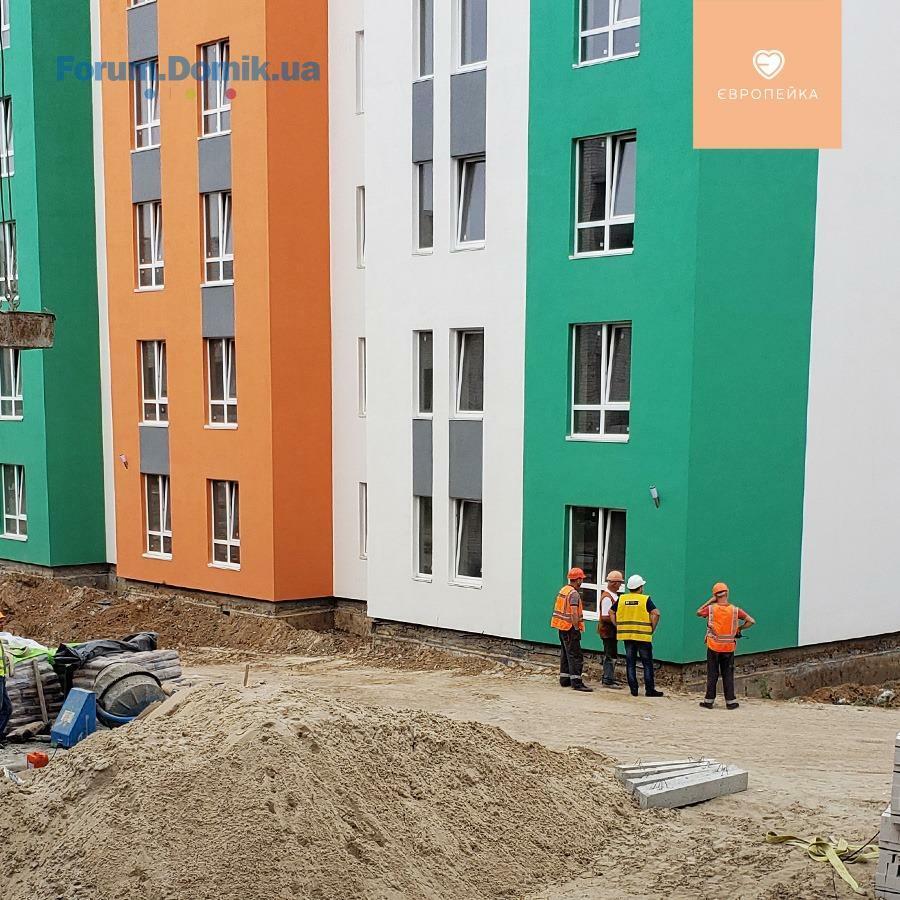

Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки

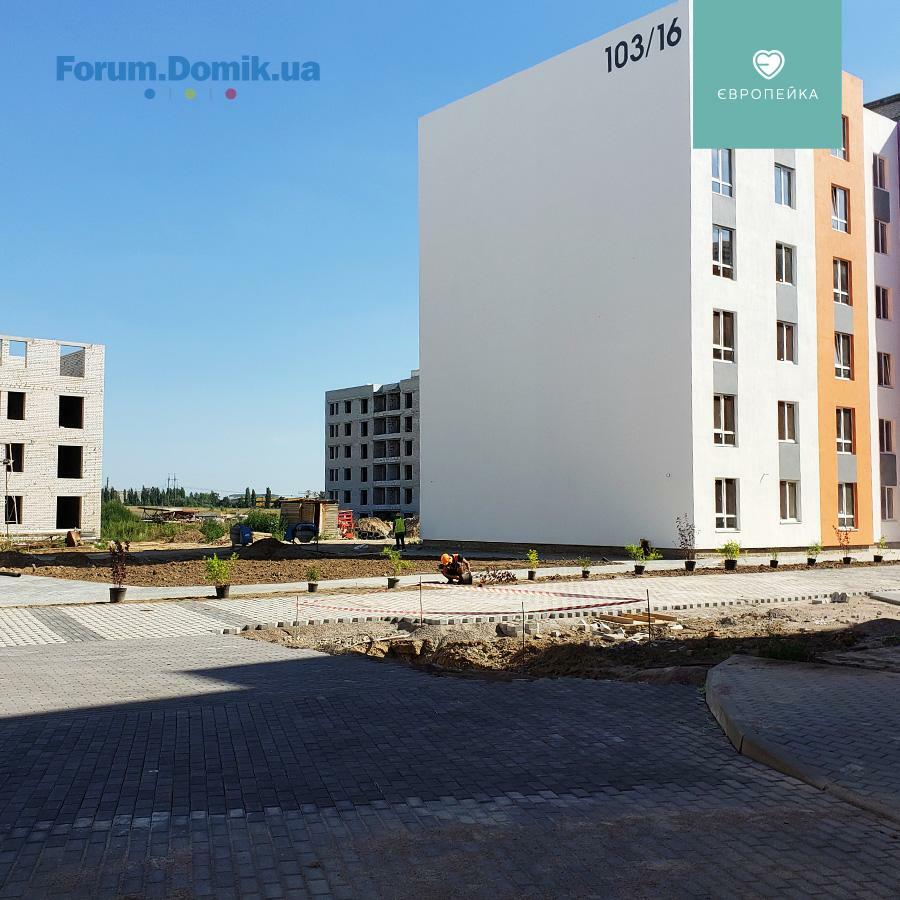

✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• на завершальному етапі сантехнічні роботи
• на завершальному етапі утеплення фасаду
• на завершальному етапі роботи по штукатурці стін 6 поверху, 5-1 поверхи завершено
• завершено утеплення вентиляційних каналів та машинного відділення

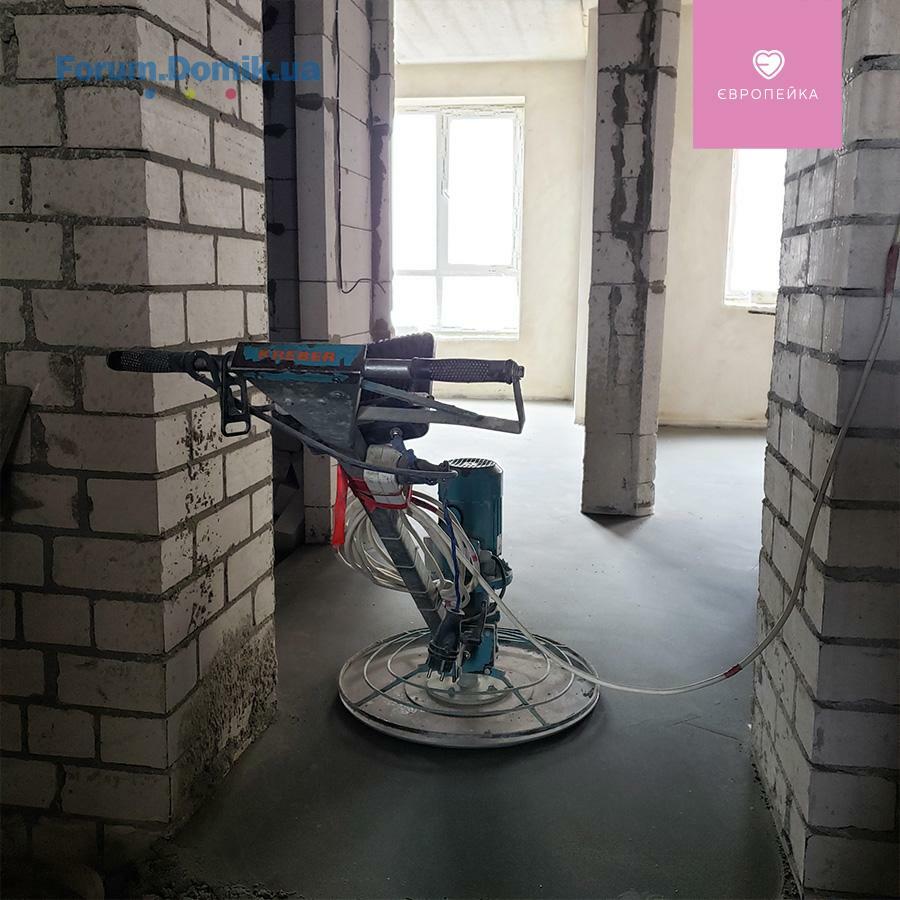

• виконано стяжку на 1-5 поверсі

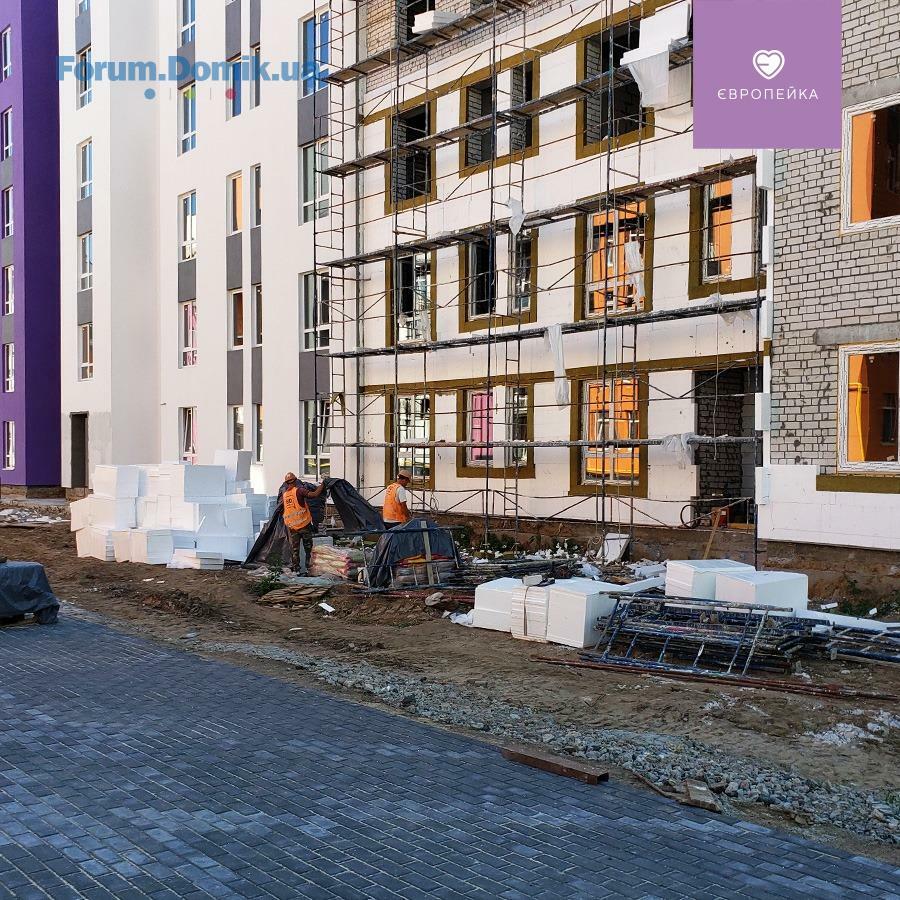

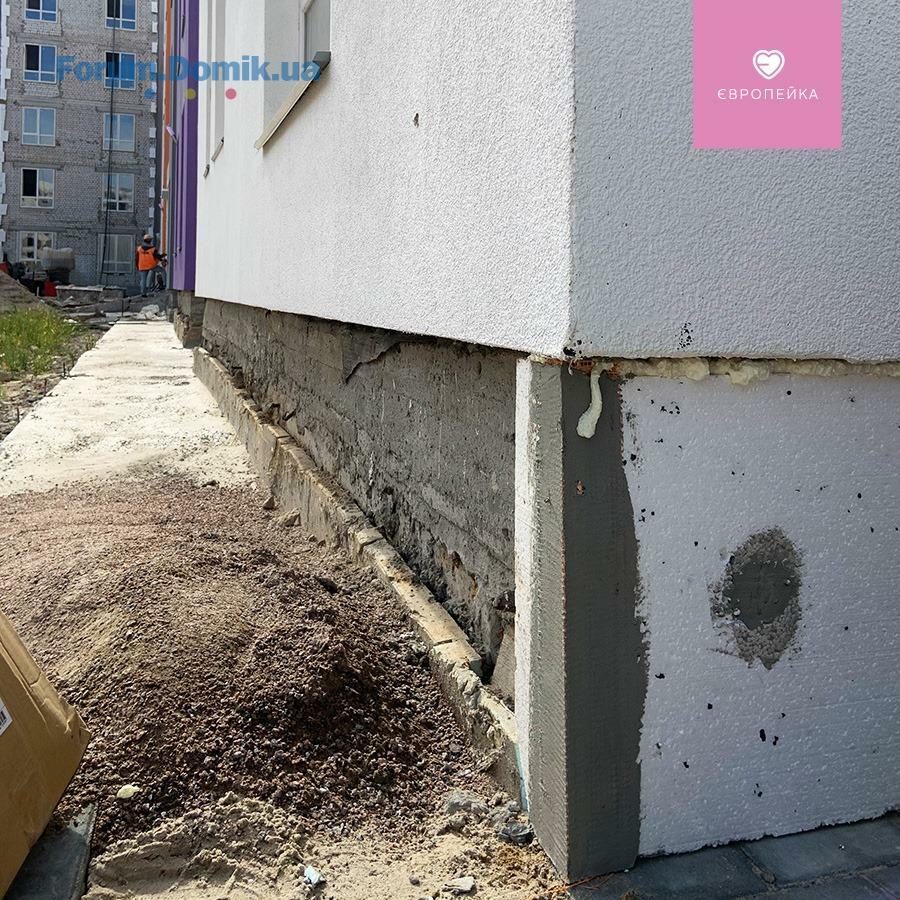

• триває утеплення цокольного поверху
• тривають роботи по влаштуванню МЗК
• завершено встановлення світильників в коридорах
2 секція:
• виготовлення перегородок між кладовими у підвалі
• на завершальному етапі влаштування МЗК
• триває утеплення внутрішньої вхідної групи
✅ 103/18
1 секція:
• завершено бетонування машинного відділення
2 секція:
• завершено монтаж панелей перекриття 5 поверху
• триває виготовлення цегляних стін на 6 поверсі
✅ 103/19
1 секція:
• підготовчі роботи до поклейки першого шару рубероїду
2 секція:
• завершено електромонтажні роботи
• триває влаштування фасаду

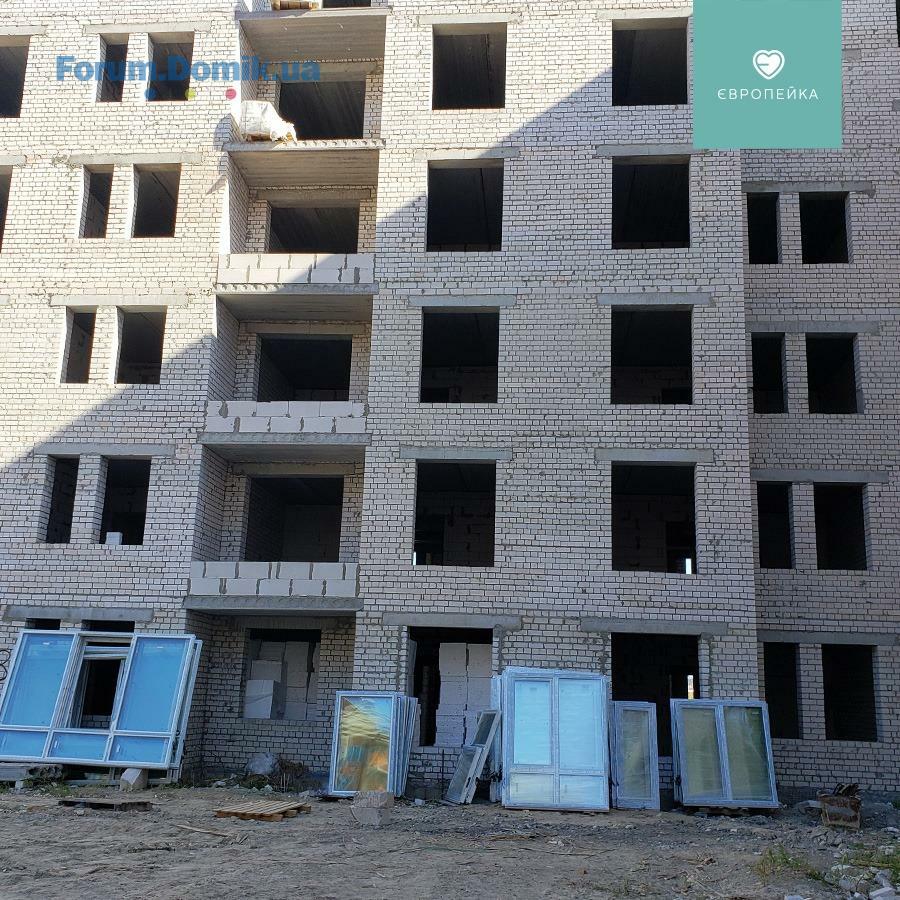

• триває монтаж вікон
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• на завершальному етапі сантехнічні роботи
• на завершальному етапі утеплення фасаду
• на завершальному етапі роботи по штукатурці стін 6 поверху, 5-1 поверхи завершено
• завершено утеплення вентиляційних каналів та машинного відділення
• виконано стяжку на 1-5 поверсі
• триває утеплення цокольного поверху
• тривають роботи по влаштуванню МЗК
• завершено встановлення світильників в коридорах
2 секція:
• виготовлення перегородок між кладовими у підвалі
• на завершальному етапі влаштування МЗК
• триває утеплення внутрішньої вхідної групи
✅ 103/18
1 секція:
• завершено бетонування машинного відділення
2 секція:
• завершено монтаж панелей перекриття 5 поверху
• триває виготовлення цегляних стін на 6 поверсі
✅ 103/19
1 секція:
• підготовчі роботи до поклейки першого шару рубероїду
2 секція:
• завершено електромонтажні роботи
• триває влаштування фасаду
• триває монтаж вікон
Luda_4ik
Новичок
10
21 июня 2017
08 окт 2020 12:15
У меня подруга там снимает. Говорит, что довольна. Из плюсов тихо и спокойно, а еще и места для парковки всегда есть, в отличие от высокоэтажных ЖК. Не знаю, лично мне тот район области мало знаком, поэтому не заехала бы, наверное.
Sergei-ukrainer
S
Новичок
6
11 октября 2020
11 окт 2020 06:39
Прохання до представника забудовника щодо можливості конкретозувати фото по будівництву. Конкретно цікавить 103/18
BD Holding
BH
Представитель
1 193
27 марта 2017
12 окт 2020 13:13
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• завершено сантехнічні роботи
• на завершальному етапі утеплення фасаду
• завершено роботи по штукатурці стін на поверхах
• виконано стяжку на 1-5 поверсі ,6 поверх на завершальному
• триває утеплення цокольного поверху, 30% - готово
• тривають роботи по влаштуванню МЗК
• триває виготовлення перегородок між кладовими у підвалі
2 секція:
• триває виготовлення перегородок між кладовими у підвалі
• на завершальному етапі влаштування МЗК
• на завершальному етапі утеплення внутрішньої вхідної групи
✅ 103/18
2 секція:
• триває виготовлення цегляних стін на 6 поверсі
✅ 103/19
1 секція:
• підготовчі роботи до поклейки першого шару рубероїду
2 секція:
• триває влаштування фасаду
• триває монтаж вікон
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• завершено сантехнічні роботи
• на завершальному етапі утеплення фасаду
• завершено роботи по штукатурці стін на поверхах
• виконано стяжку на 1-5 поверсі ,6 поверх на завершальному
• триває утеплення цокольного поверху, 30% - готово
• тривають роботи по влаштуванню МЗК
• триває виготовлення перегородок між кладовими у підвалі
2 секція:
• триває виготовлення перегородок між кладовими у підвалі
• на завершальному етапі влаштування МЗК
• на завершальному етапі утеплення внутрішньої вхідної групи
✅ 103/18
2 секція:
• триває виготовлення цегляних стін на 6 поверсі
✅ 103/19
1 секція:
• підготовчі роботи до поклейки першого шару рубероїду
2 секція:
• триває влаштування фасаду
• триває монтаж вікон
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Подробнее
- ЖК Новопечерские Липки | City One Development, UDP | Киев, ул. Андрея Верхогляда (Драгомирова)15.09268
- ЖК SENAT | GEOS | Киев, Кольцевая дорога, 313.0984
- ЖК Паркове місто | KAN Development, UDP | Киев, ул. Вышгородская, 4513.09519
- ЖК Діброва Парк | IB Alliance | Киев, ул. Виктора Некрасова (Северо-Сырецкая)13.092 014
- ЖК The Light | City One Development | Киев, ул. Джона Маккейна, 513.0915
- ЖК Оболонский бриз | ИнжПромБудСервис | Оболонский проспект, 30а13.092 963
- ЖК Hello House | Nice Development | Киев, ул. Николая Кибальчича, 113.0979
- ЖК Олімп | Molodist | Ірпінь, вул. Соборна, 2к/45,4712.09226
- ЖК Forest | Спецжитлофонд, Житло-Інвест | Киев, ул. Милютенко, ул. Шолом-Алейхема12.092 046
- ЖК Одеський бульвар | Атлант | Новосілки, вул. Приміська, 22, 24, 2611.092 430
- Покупка квартиры по переуступке08.09194
- Стоит ли сейчас покупать недвижимость?08.095 154
- На що звертати увагу при покупці квартири?05.053
- Як ви ведете облік витрат по оренді нерухомості?03.051
- Налог на дар денег между мужем и женой11.041
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах23.05112
- Как подобрать кухонную мебель15.045
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- ЖК Калейдоскоп 2 | INGRAD Development Group | Одесса, Таирово, просп. Небесной Сотни, 105а03.092
- ЖК Father | РіЕЛ | Львів, вул. Промислова, 50/5202.092
- ЖК "Александровский 2", Запорожье, ул. Почтовая, 7720.0416
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- Злив води з батарей в квартирі на зиму?28.081
- Делать ремонт самостоятельно или нанять профессионалов01.0844
- Резервне живлення у квартирі: як підготувати електрику до встановлення інвертора та акумуляторів10.071
- Шпаклевка трескается под обоями11.063
- Основні недоліки вальмового даху, про які мовчать12.052
- Как правильно выбрать смеситель. Отзывы о смесителях25.0455
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Какую выбрать грунтовку и шпатлевку17.0314
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Світлові лінії та натяжні стелі: що треба закласти по електриці ще до монтажу20.071
- Электрик / електрик Киев01.071
- «ЛОТО-ЗАБАВА»: «развод» на деньги29.06192
- Что подарить мужчине?24.06354
- Мій сайт не з'являється в результатах пошуку24.064
- DOOR(*)COM(*)UA — продаж стратегічного домену для лідера дверного ринку України24.062
- Сонячні панелі для приватного будинку у Львові: скільки коштує, скільки заощадите і як це працює?18.061
- Спецтехника від "Укравтокомплект"12.061
- Предложения комплексного ремонта. "Ремонт под ключ"27.05201
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
