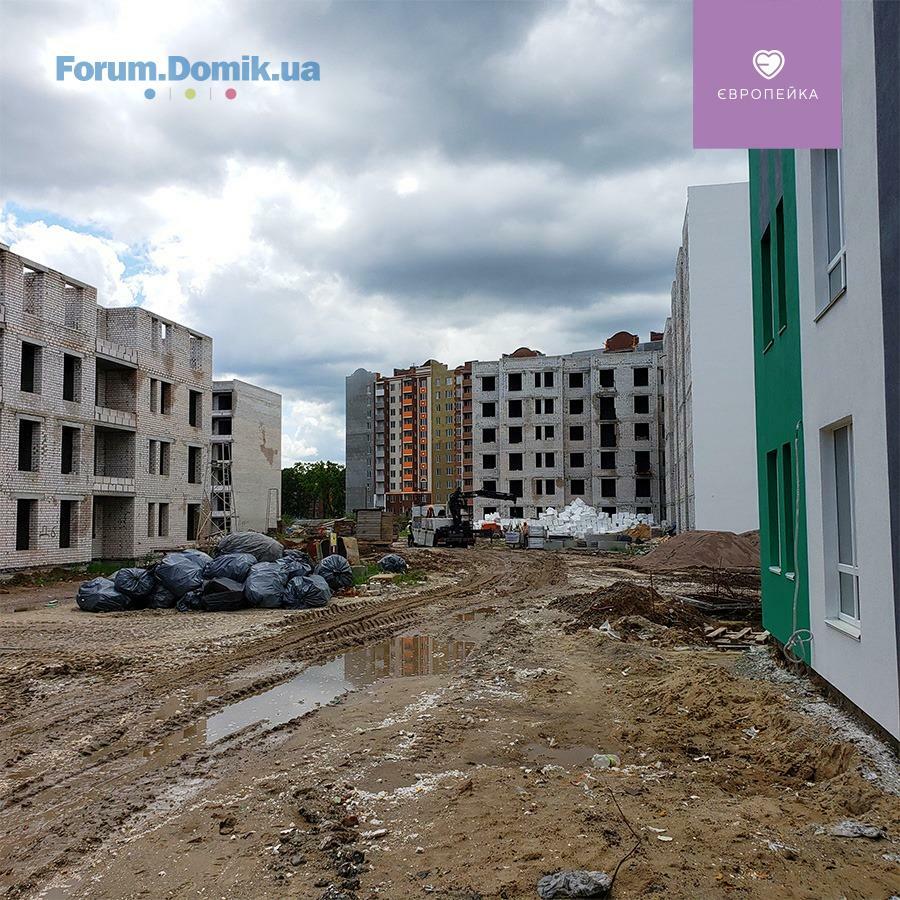

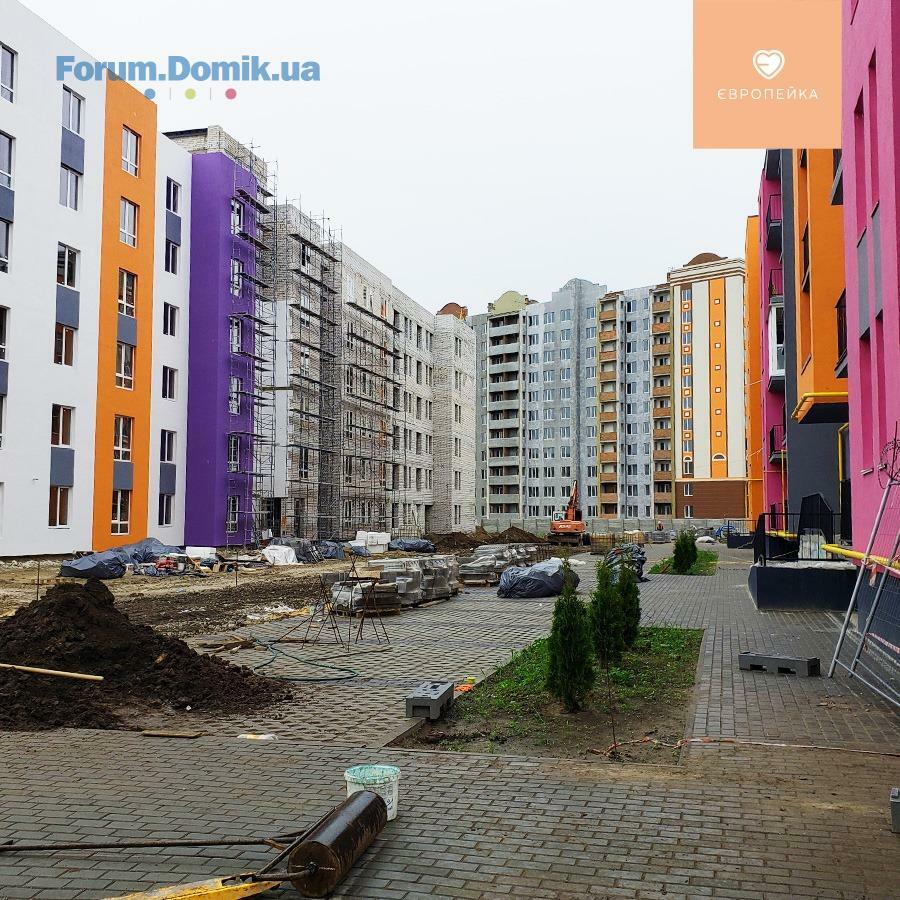

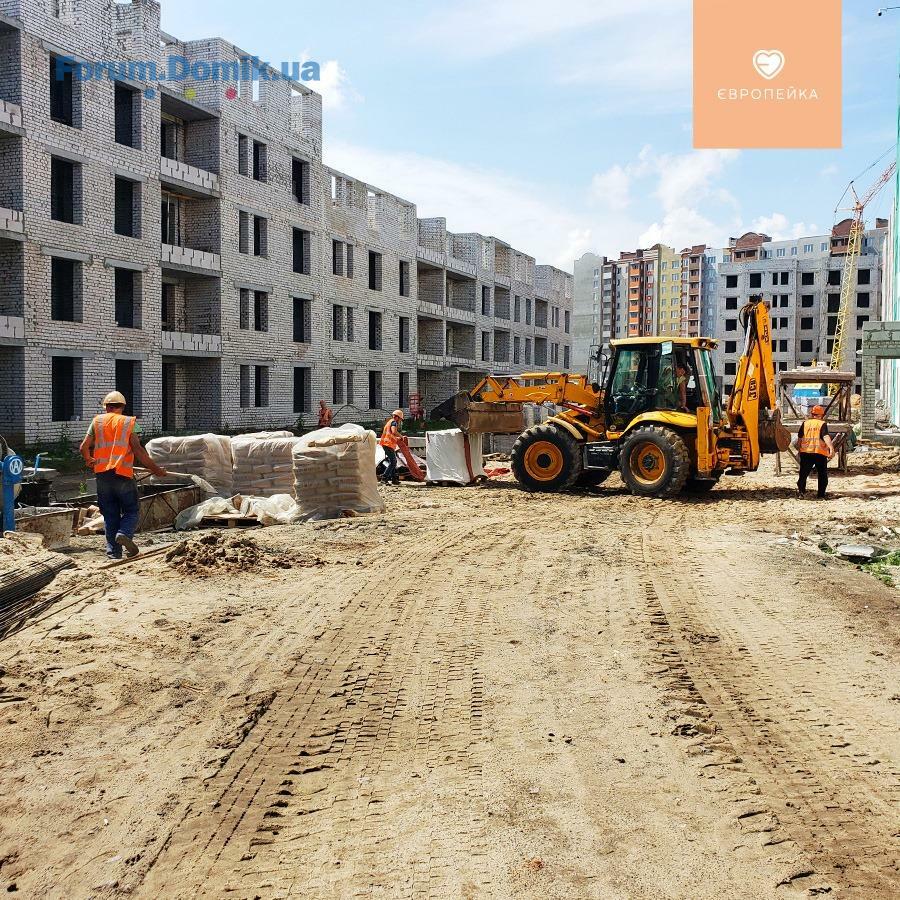

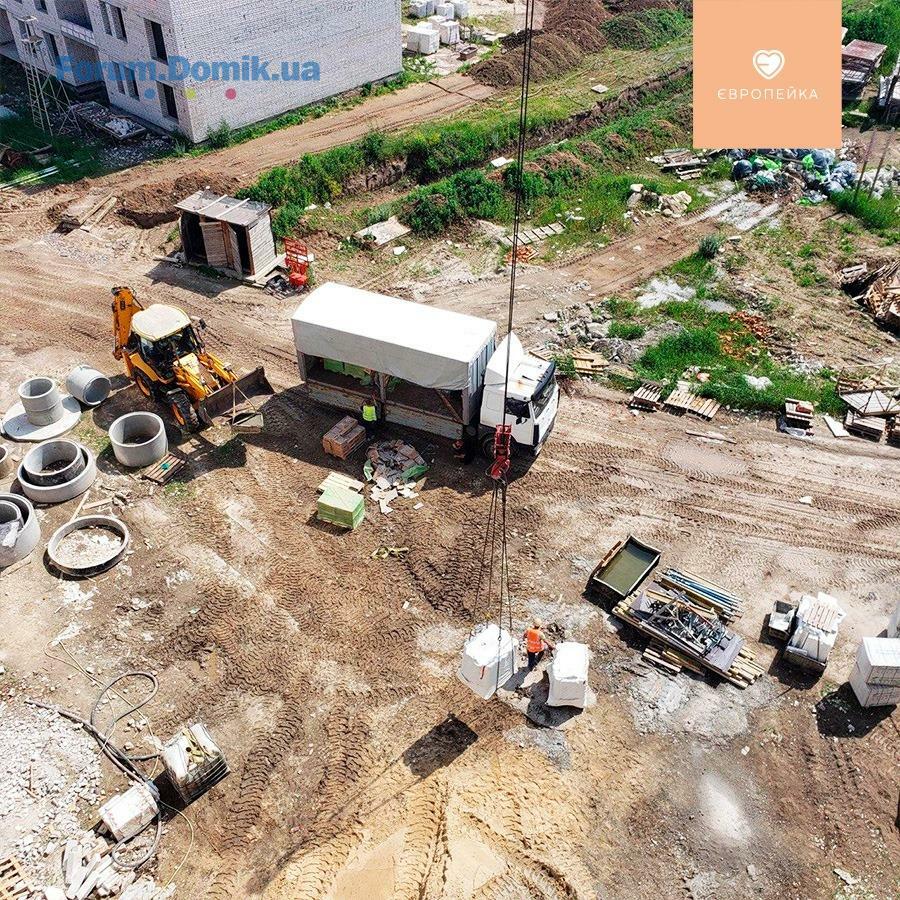

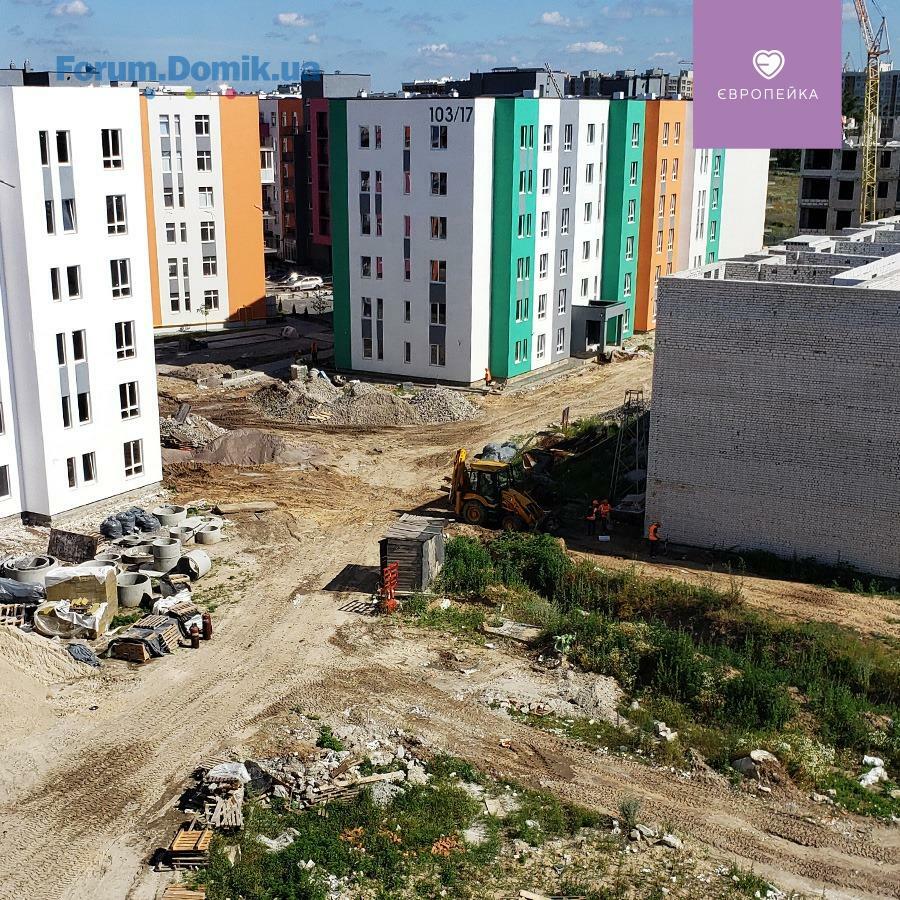

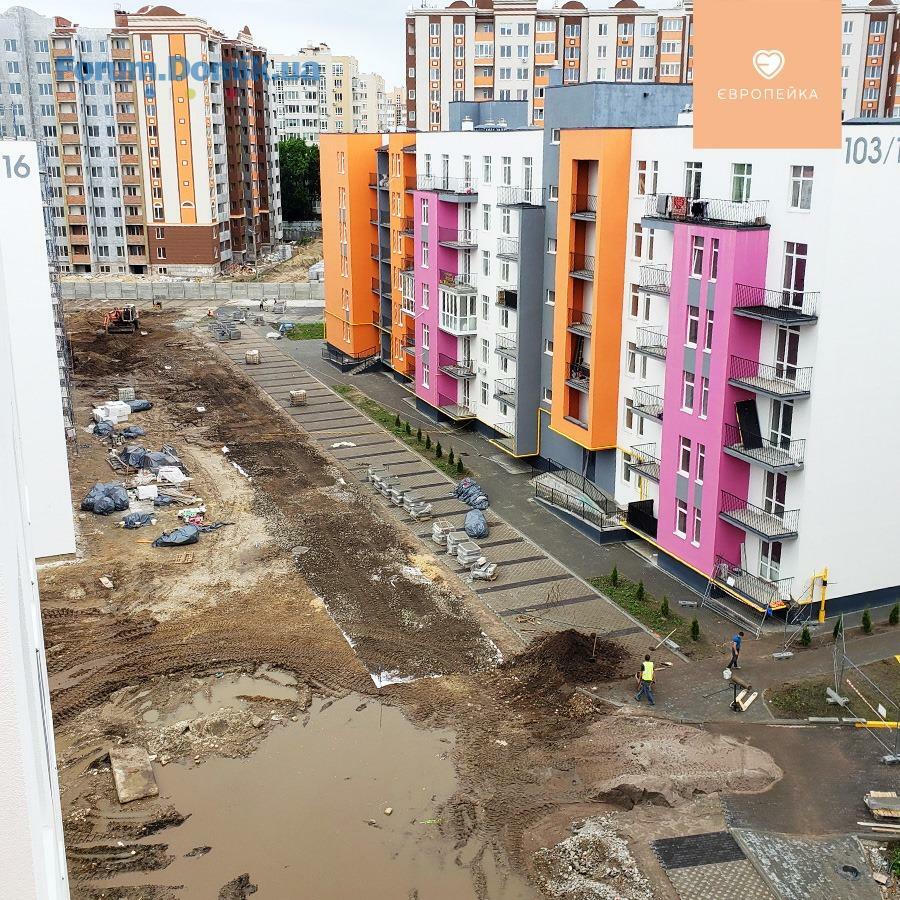

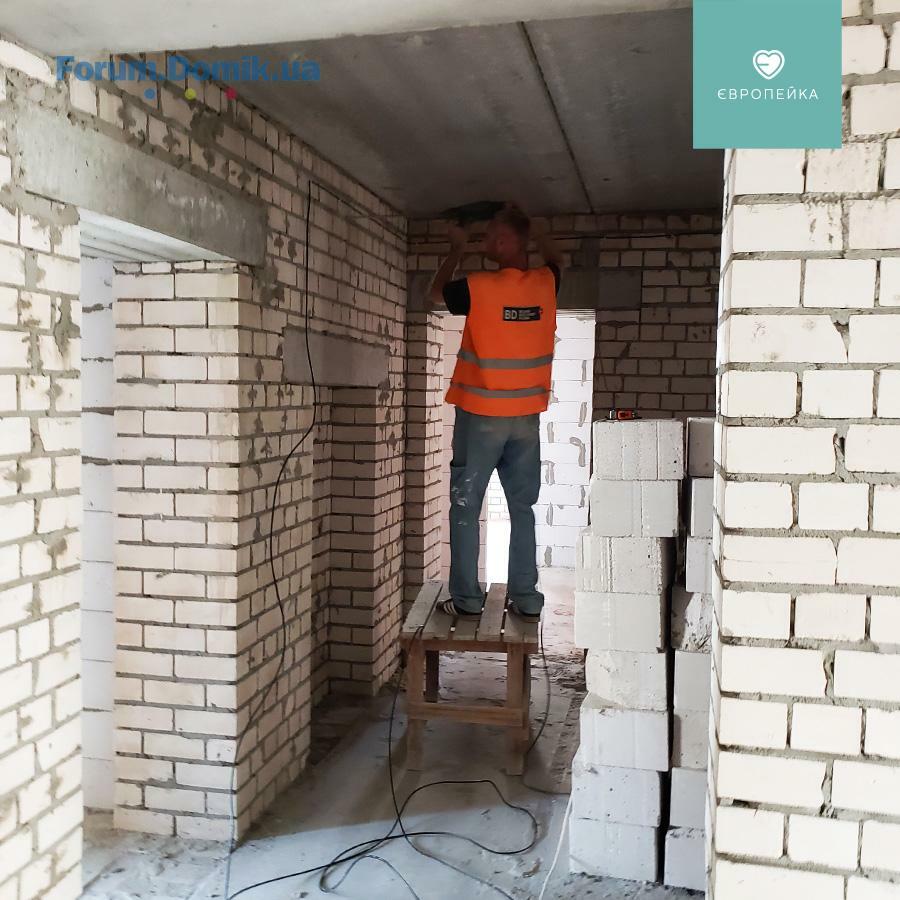

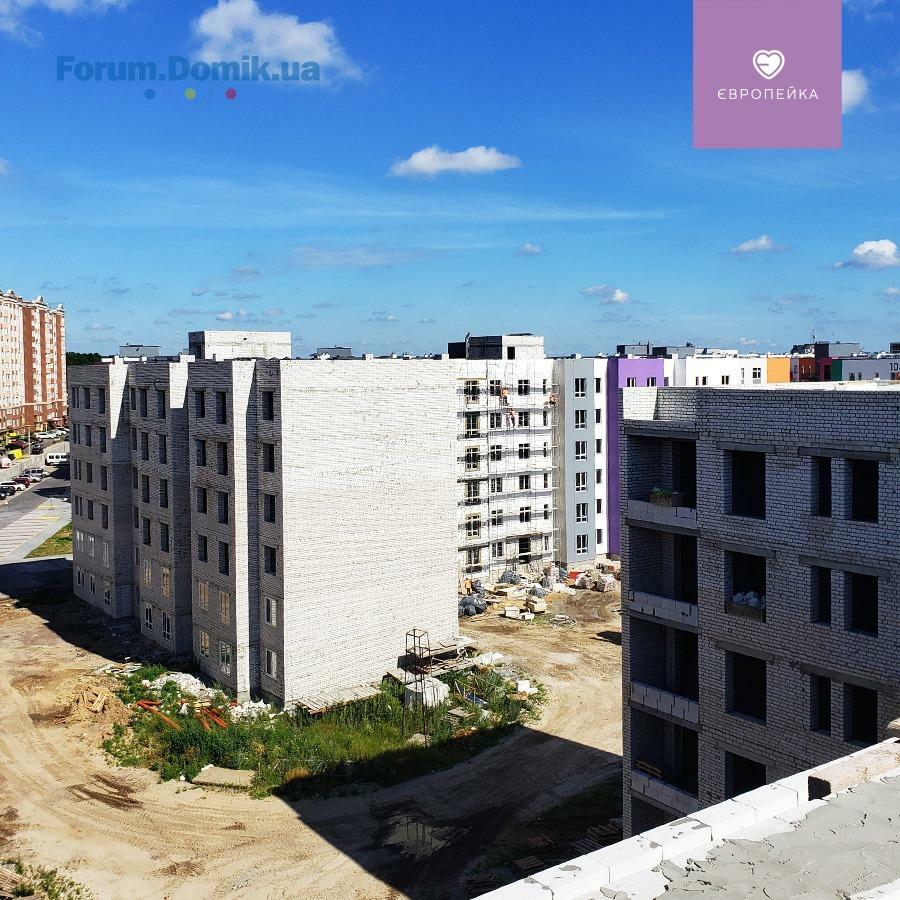

27 май 2020 08:46

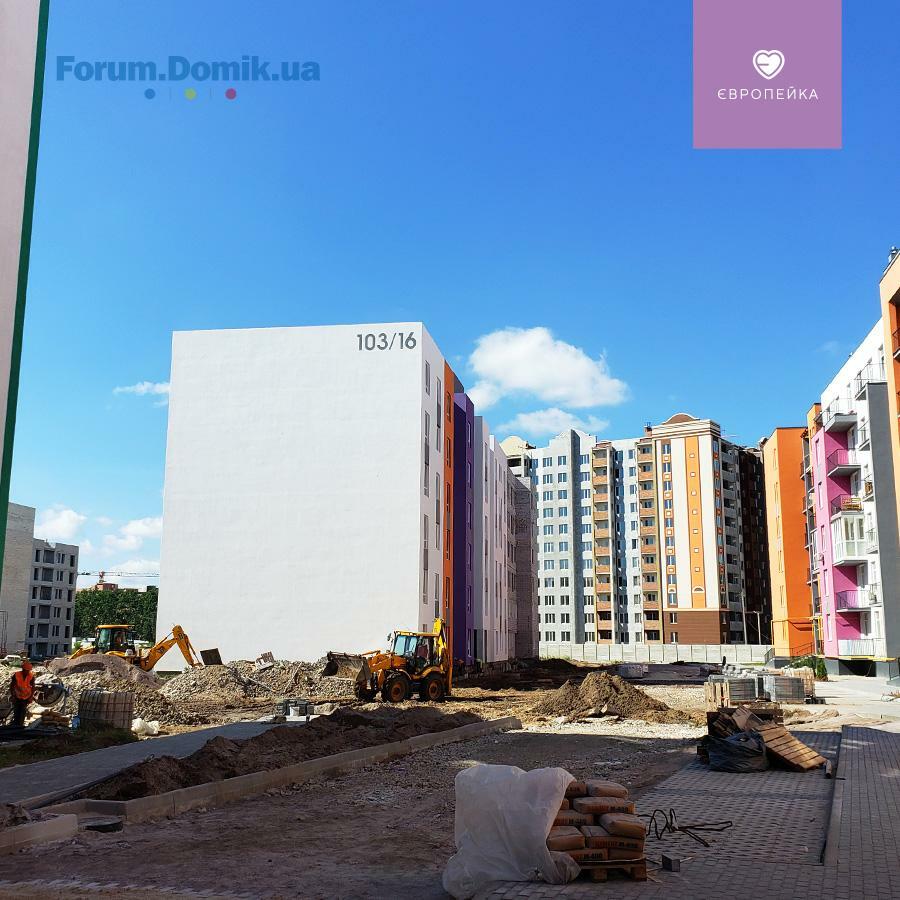

Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки

✅ 103/16
1 секція:

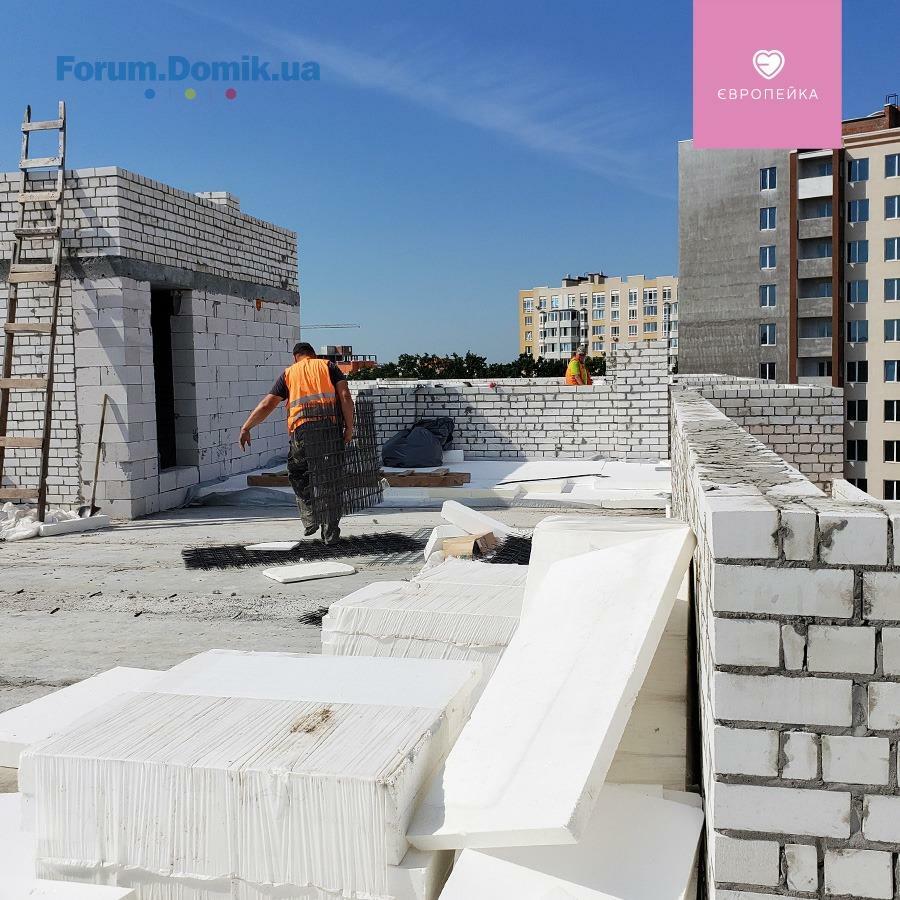

• триває влаштування та утеплення покрівлі
2 секція:

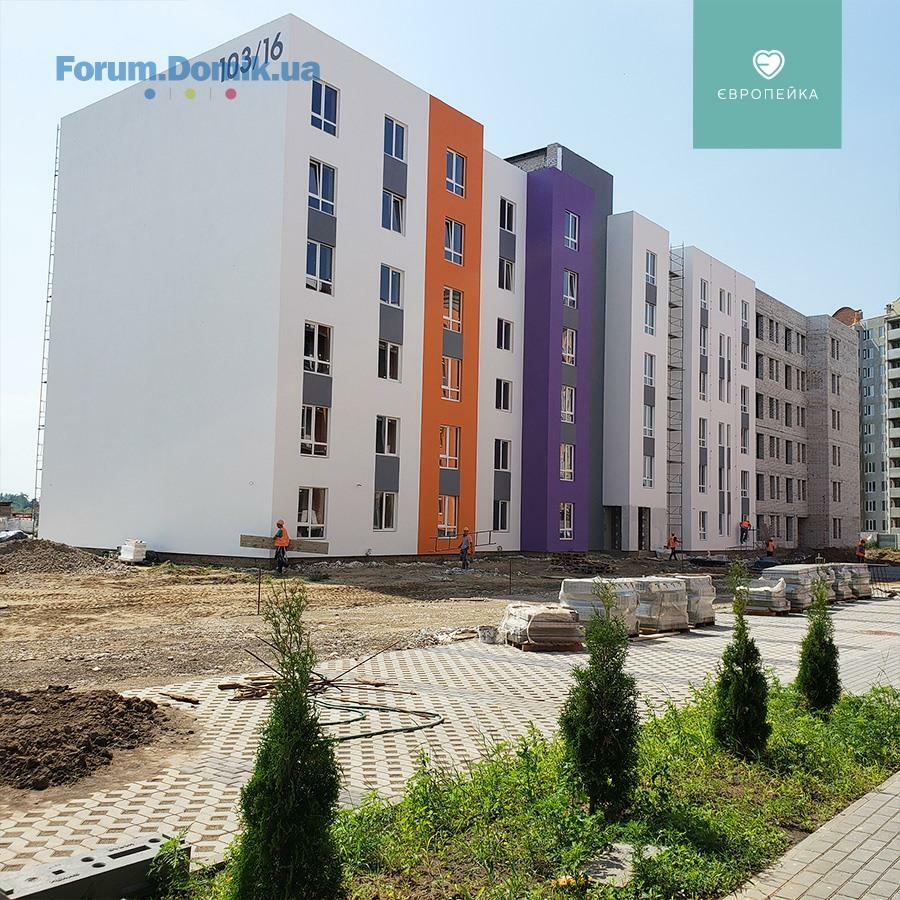

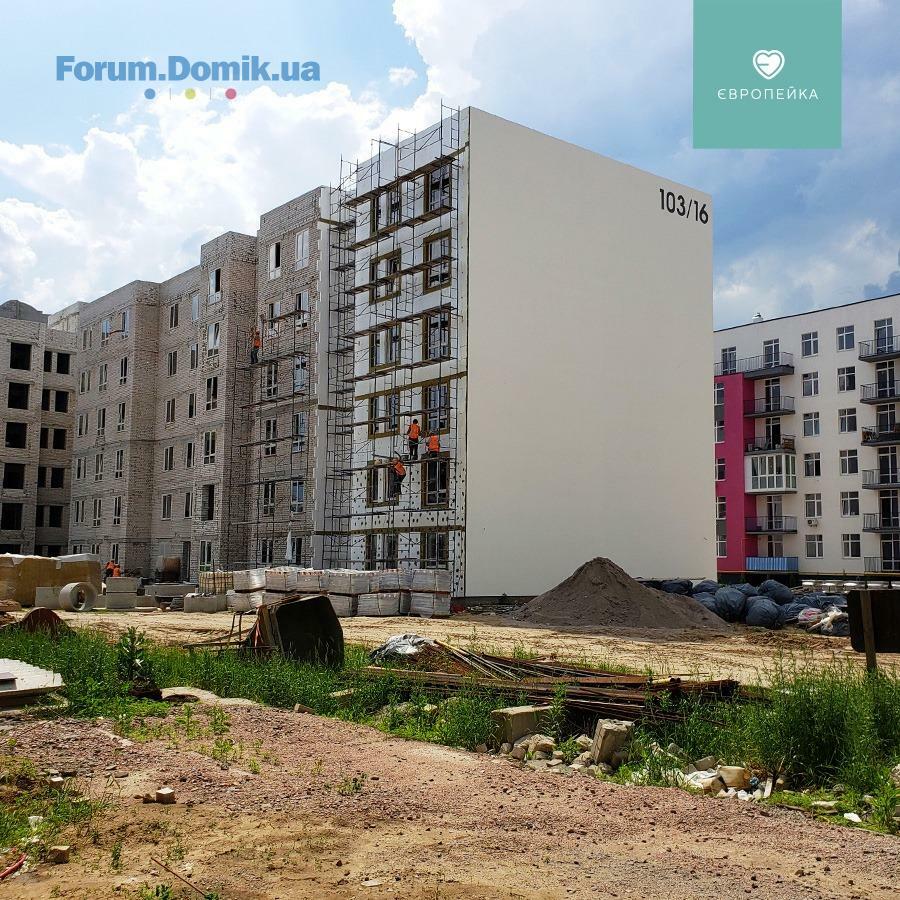

• продовжується утеплення фасаду
• на завершальному етапі внутрішні електромонтажні роботи
• завершено монтаж вікон
• тривають сантехнічні роботи
• штукарні роботи на 3 поверсі, другий - виконано

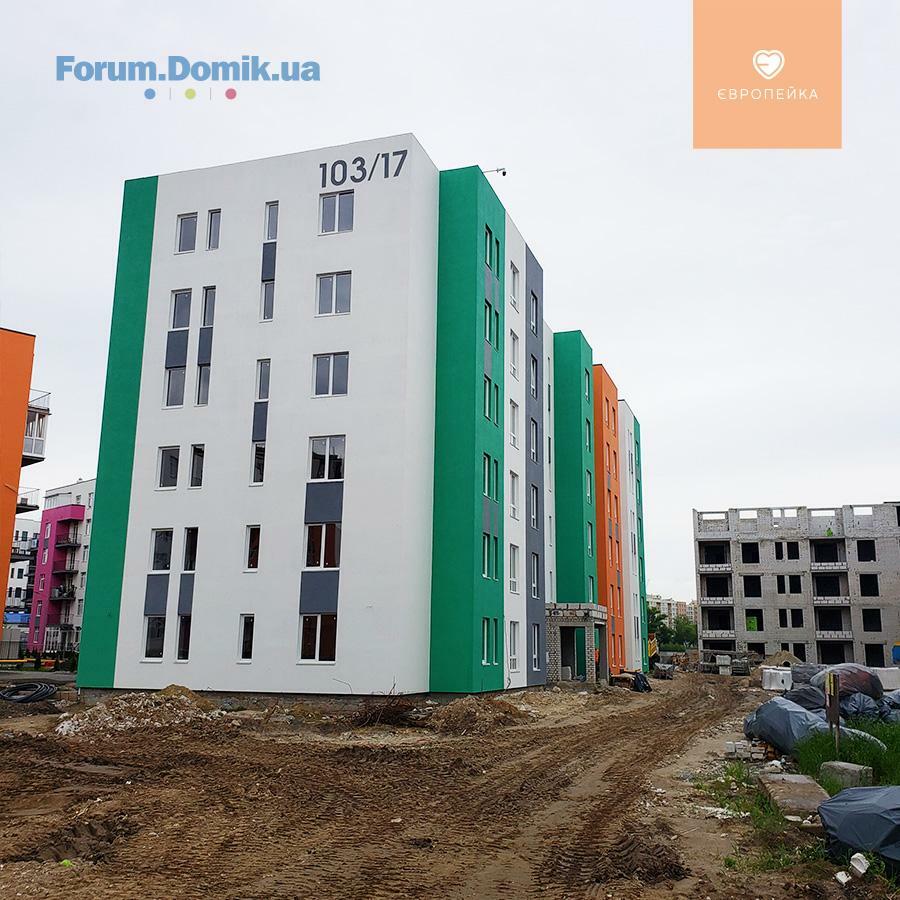

✅ 103/17
• на завершальному етапі влаштування стяжки на 1 поверсі, з 6 по 2 – виконано
• влаштування МЗК на 5 та 6 поверхах – на завершальному етапі, в роботі – 3 та 4 поверхи

✅ 103/18
2 секція:

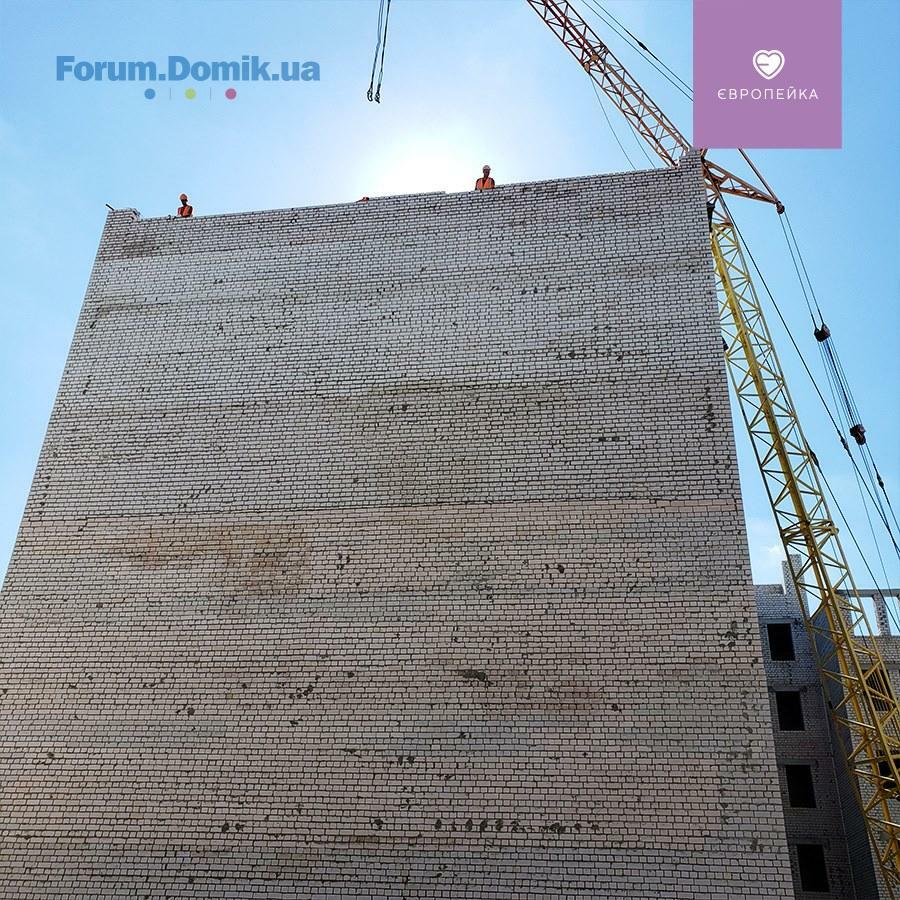

• на завершальному етапі кладка стін 5 поверху

✅ 103/19
1 секція:
• завершено влаштування газоблоку на 4 поверсі
• влаштування газоблоку на 5 поверсі

27 май 2020 18:09
Доброго вечора. Питання по будинку 103/15. Лічильники електроенергії НЕ встановлені, ліфт НЕ встановлено, прибудинкова територія НЕ обладнана, вже не кажучи про дуже убогі в плані ремонту коридори. Коли буде виконано те, що обіцяли виконати ще в 2019 році враховуючи всі переноси термінів?!!
02 июнь 2020 11:56
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки

✅ Третя черга – озеленення територіі: посів трави, висадження туй, влаштування верхнього слою з кори⠀

✅ 103/16
1 секція:
• продовжується влаштування та утеплення покрівлі
• розпочаті електромонтажні роботи на 2 поверсі
2 секція:
• продовжується утеплення фасаду
• завершені внутрішні електромонтажні роботи на 1 поверсі
• виготовлення перегородок на 1 поверсі
• продовжуються сантехнічні роботи
• штукарні роботи на 4 поверсі на завершальному єтапі, другий та третій виконано

✅ 103/17
• завершено влаштування стяжки на 1 поверсі
• влаштування МЗК на 5 та 6 поверхах – завершено, 3 та 4 поверхи-продовжено

✅ 103/18
2 секція:
• завершено кладка стін 5 поверху

✅ 103/19
1 секція:
• влаштування газоблоку на 5 поверсі
02 июнь 2020 12:00
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки

✅ 103/16
1 секція:
• продовжується влаштування та утеплення покрівлі
• розпочаті електромонтажні роботи на 2 поверсі
2 секція:
• продовжується утеплення фасаду
• завершені внутрішні електромонтажні роботи на 1 поверсі
• виготовлення перегородок на 1 поверсі
• продовжуються сантехнічні роботи
• штукарні роботи на 4 поверсі на завершальному єтапі, другий та третій виконано

✅ 103/17
• завершено влаштування стяжки на 1 поверсі
• влаштування МЗК на 5 та 6 поверхах – завершено, 3 та 4 поверхи-продовжено

✅ 103/18
2 секція:
• завершено кладка стін 5 поверху

✅ 103/19
1 секція:
• влаштування газоблоку на 5 поверсі
05 июнь 2020 14:45
Явлюсь инвестором в этот ЖК и к сожалению хочу подчеркнуть ужаснейшею работу людей в отделе продаж. Это очень не профессиональные люди и просто хамы. Пока Вы еще собираетесь только инвестировать они будут казаться честными, приятными и вежливыми людьми. Но после заключения договора они превращаются в хамов. К сожалению, застройщик ведет наплевательскую политику по отношению к инвесторам - никакой информации о стройке или о задержках на стройке, которые являются стандартом для ЖК, они не дают, в отделе продаж, через который вроде как вам обещают постоянный контакт с застройщиком, Вы никакой информации никогда не получите. На вопросы, которые не нравятся сотрудникам они не отвечают, просто бросают трубку. Менеджер Олеся, просто хамка и ответ "Что вы от меня хотите?Я ничего не знаю и ничего для вас узнавать по вашему дому не собираюсь!И вообще, никто этим заниматься не будет..." это обычный ответ, на вопросы о сроках переноса сдачи или о том чтобы она просто узнала для инвесторов информацию. А еще, часто отправляют к Юрия, который вроде начальник отдела продаж. Так вот он не лучше. Ответы: "Я ничего не знаю и узнавать не буду. Я вам ничего не обещал. И вообще, мы только продаем и не звоните сюда..." и обычно бросает трубку. Хотя при заключении договора именно его имя называлось как человека, который должен вести договор и отвечать на подобные вопросы.

Хамы и вруны одним словом.
Так, что люди, 10 раз подумайте перед тем как иметь дело с ними!
09 июнь 2020 06:50
всем добрый день. касательно хамства согласна на все 100%. при покупке квартире дался менеджер,что будет всегда на связи. так вот через 2 месяца 2 номера ее уже были отключены. во сей день (а это более 3 лет) я жду свою квартиру, и все менеджеры как один отвечают "пишите письма, у нас нет ответа". отличненько!)
теперь всё сбрасывают на карантин. при чем карантин 2 месяца,а задержка наверное будет опять на год.
задолбали. кто хочет здесь купить квартиру, одумайтесь! не ведитесь типа на хорошую стоимость, за эти года,что я потратила на аренду я понимаю,что могла уже купить в на много лучшем ЖК квартиру и там уже ремонт делать. а пока в моём доме только утепление...понимаете?
09 июнь 2020 11:44
Доброго дня, Світлана. Ви неодноразово звертались та телефонували до відділу продажів з різними запитаннями. Наші менеджери кожного разу намагаються вам допомогти, інформують вас щодо термінів здачі, поточних будівельних робіт в вашому будинку, які роботи плануються та які роботи виконуються в будинку саме в день вашого звернення. Вас жодного разу не проігнорували, а, навпаки, намагались надати вам максимальну кількість відповідей та інформації якою володіють. Щотижня публікуються звіти про виконані роботи з детальним описом та фото, за якими ви можете слідкувати на даному форумі. Якщо надана менеджерами інформація вас не влаштовує, ви можете звернутись до представника забудовника письмово, залишивши у відповідній формі звернення у відділі продажу, або в довільній формі в електронному вигляді на імейл info-centr@bdholding.com.ua. Або повідомте на імейл ваш контактний номер телефону, наш представник по роботі з інвесторами вам зателефонує.
09 июнь 2020 11:53
всем добрый день. касательно хамства согласна на все 100%. при покупке квартире дался менеджер,что будет всегда на связи. так вот через 2 месяца 2 номера ее уже были отключены. во сей день (а это более 3 лет) я жду свою квартиру, и все менеджеры как один отвечают "пишите письма, у нас нет ответа". отличненько!)
теперь всё сбрасывают на карантин. при чем карантин 2 месяца,а задержка наверное будет опять на год.
задолбали. кто хочет здесь купить квартиру, одумайтесь! не ведитесь типа на хорошую стоимость, за эти года,что я потратила на аренду я понимаю,что могла уже купить в на много лучшем ЖК квартиру и там уже ремонт делать. а пока в моём доме только утепление...понимаете?

Доброго дня. Наявність карантину та обмежень, викликаних ним, не знімає з нас, як забудовника, відповідальності перед нашими інвесторами. Ми докладаємо максимум зусиль з метою втримання темпів, щоб ситуація з карантином не мала суттєвого впливу на заявлені терміни здачі будинків. На будівництві робимо все від нас можливе
09 июнь 2020 14:24

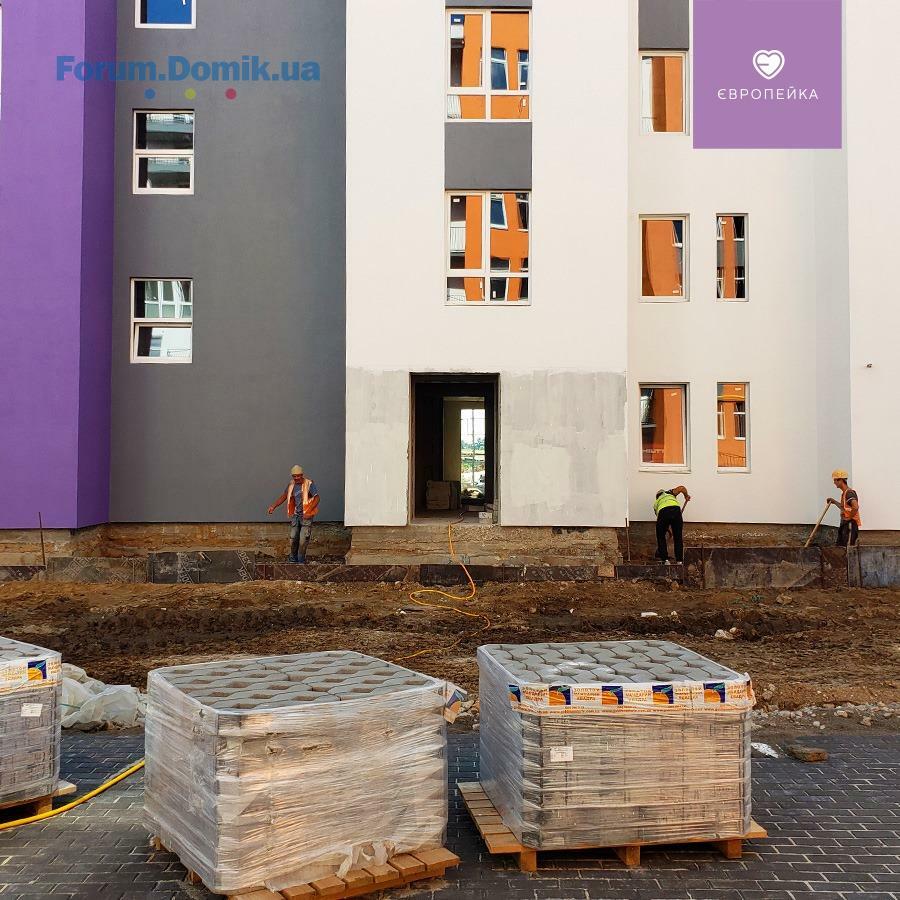

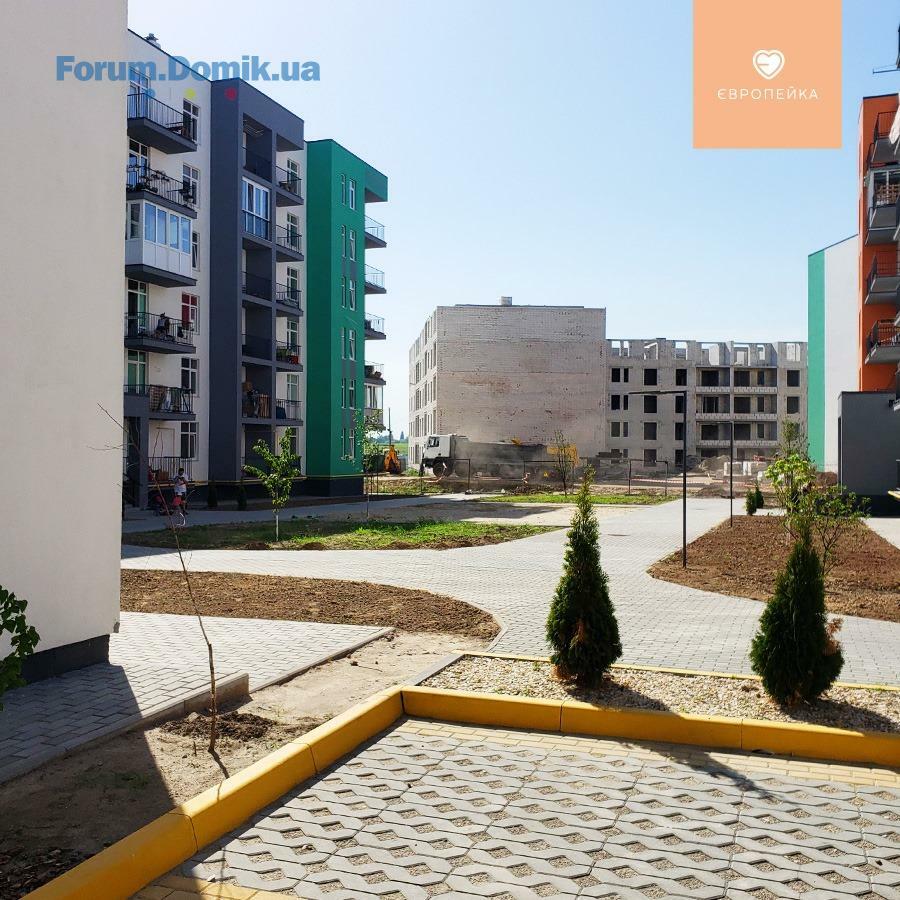

Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки

✅ Третя черга – озеленення територіі: посів трави, висадження туй, влаштування верхнього слою з кори⠀

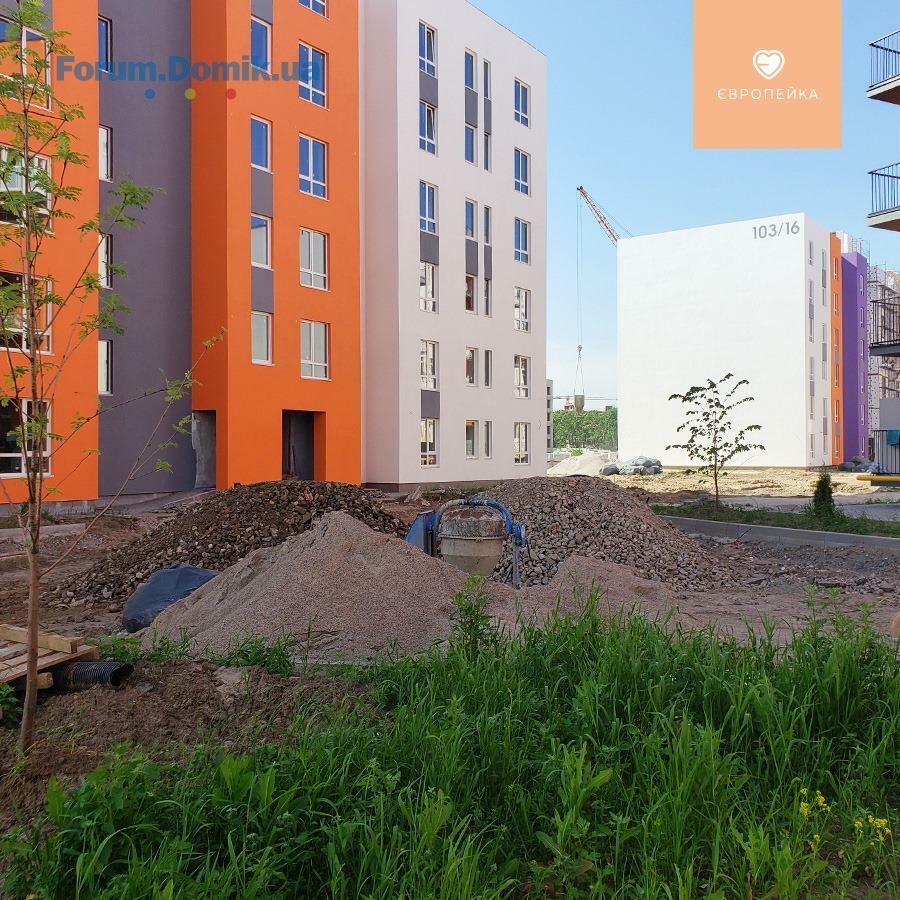

✅ 103/16
1 секція:
• завершення влаштування та утеплення покрівлі
• підготовка до бетонування покрівлі
• розпочато електромонтажні роботи на 2 поверсі
2 секція:

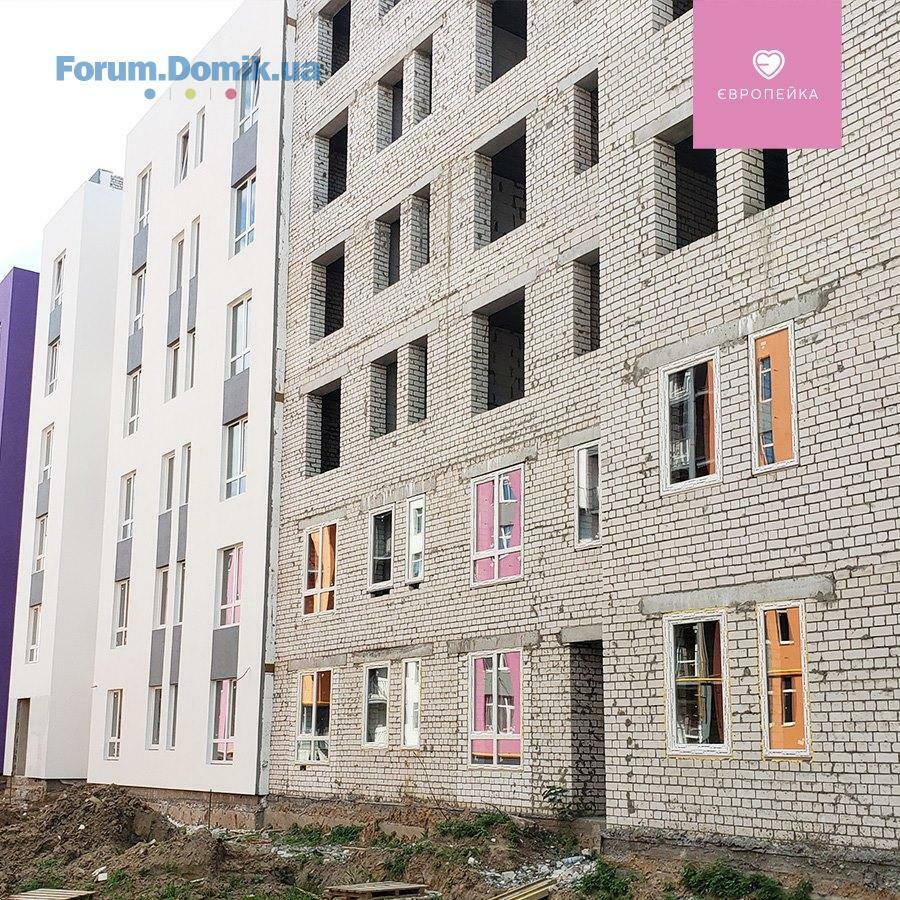

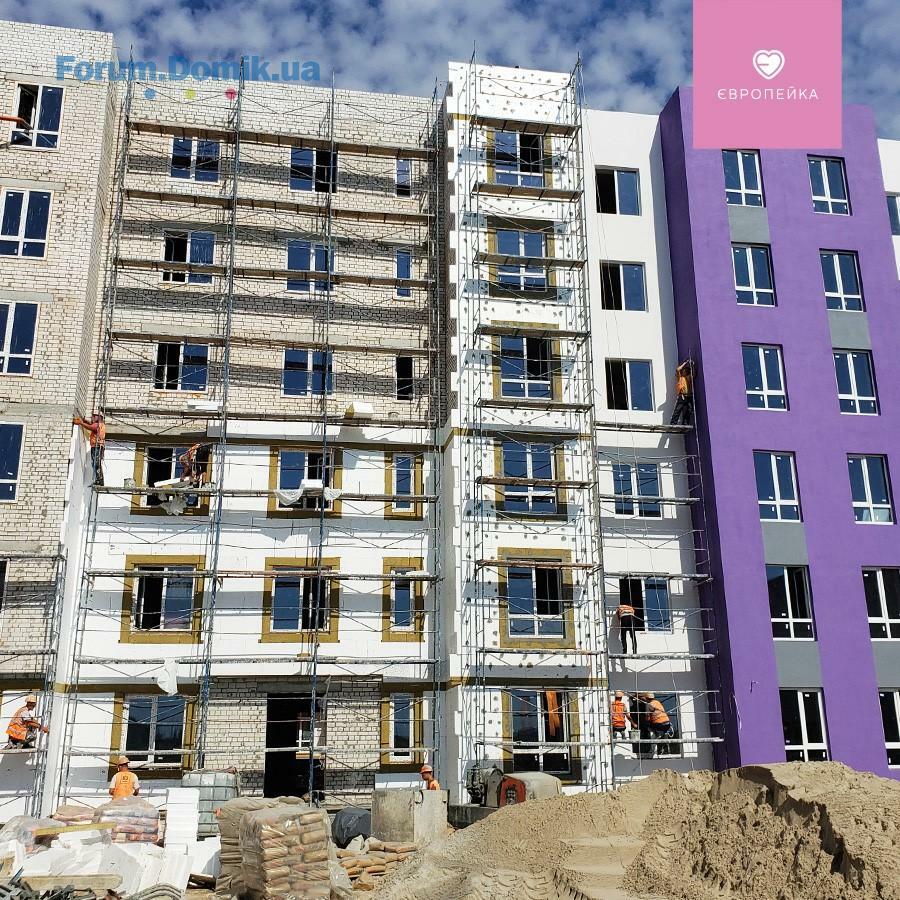

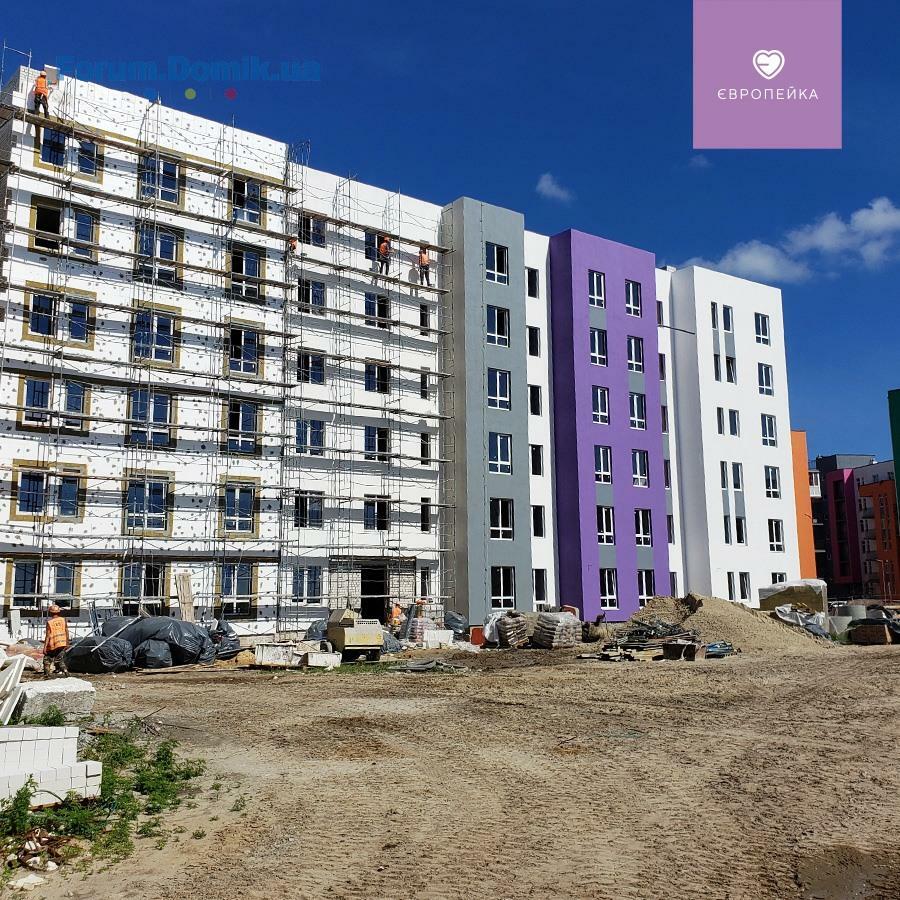

• продовжується утеплення фасаду
• завершено виготовлення перегородок на 1 поверсі

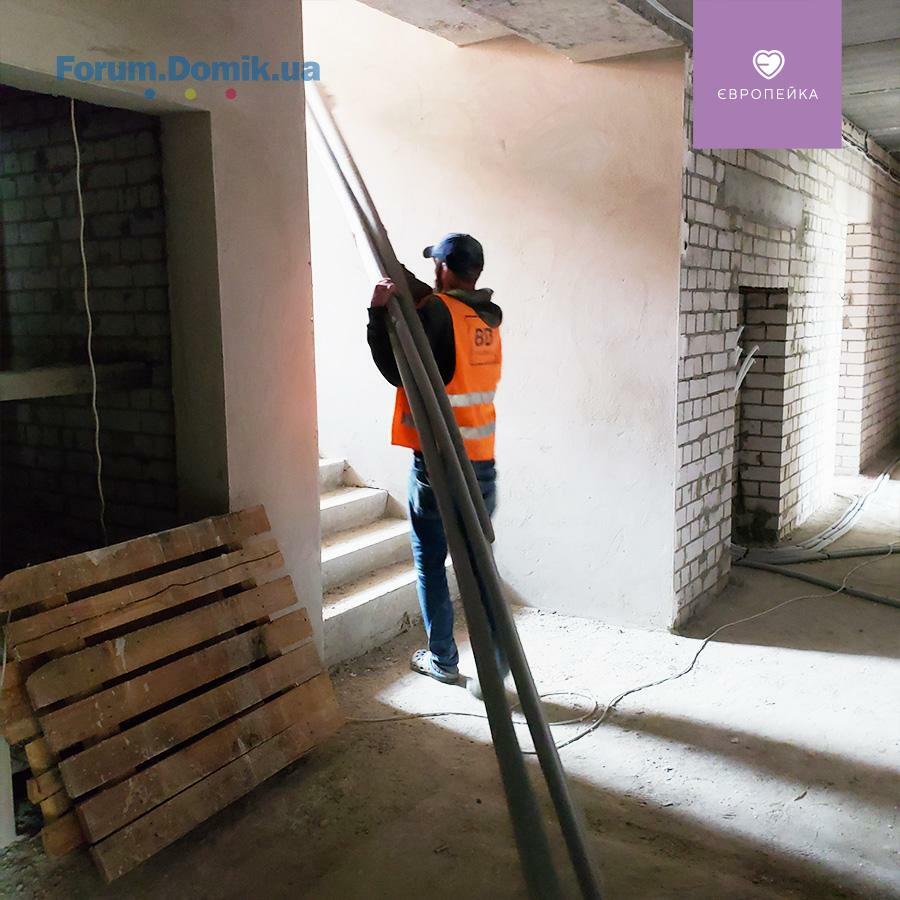

• продовжуються сантехнічні роботи
• штукатурні роботи на 5 поверсі на завершальному етапі, з 2 по 4 поверхи –виконано

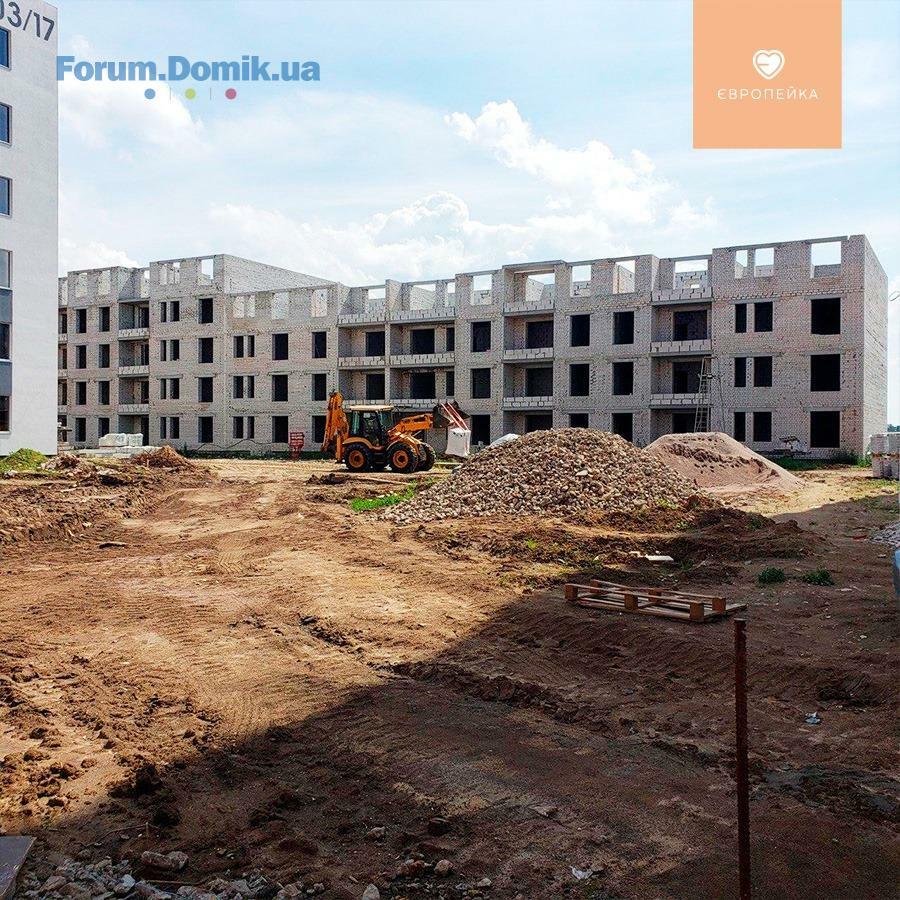

✅ 103/17
• влаштування МЗК з 2 по 6 поверхи – завершено, продовжуються роботи на 1 поверсі

✅ 103/18

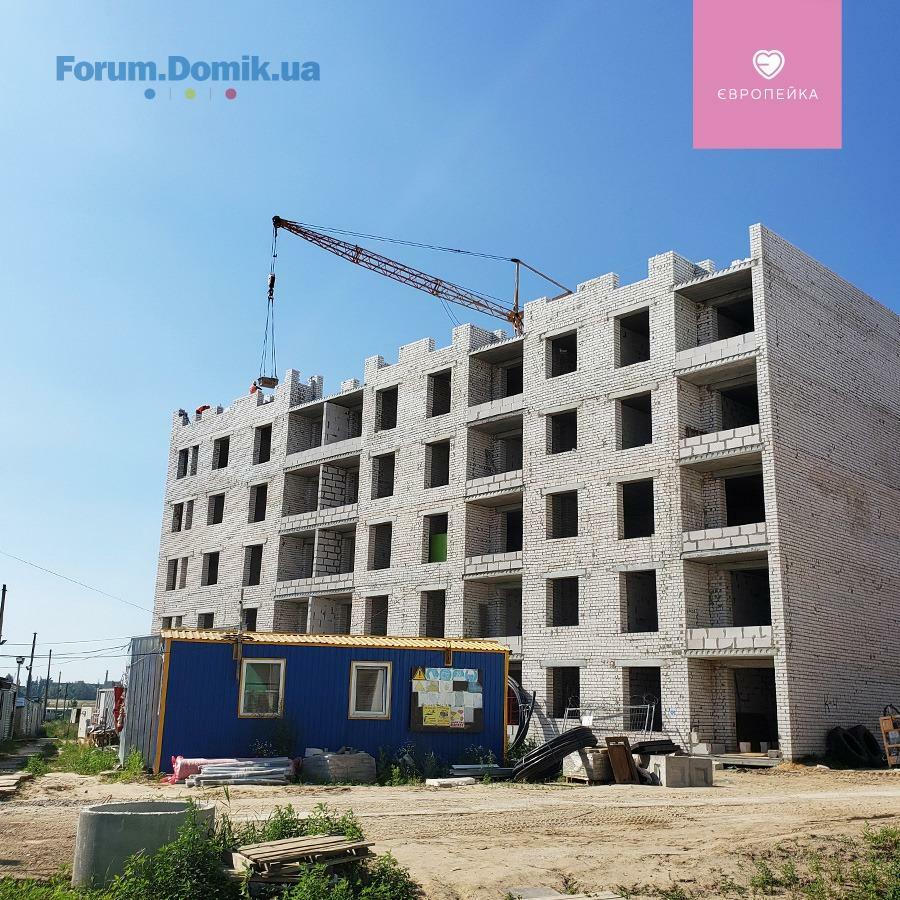

1 секція:
• монтаж панелей перекриття на 5 поверсі
10 июнь 2020 06:36
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки

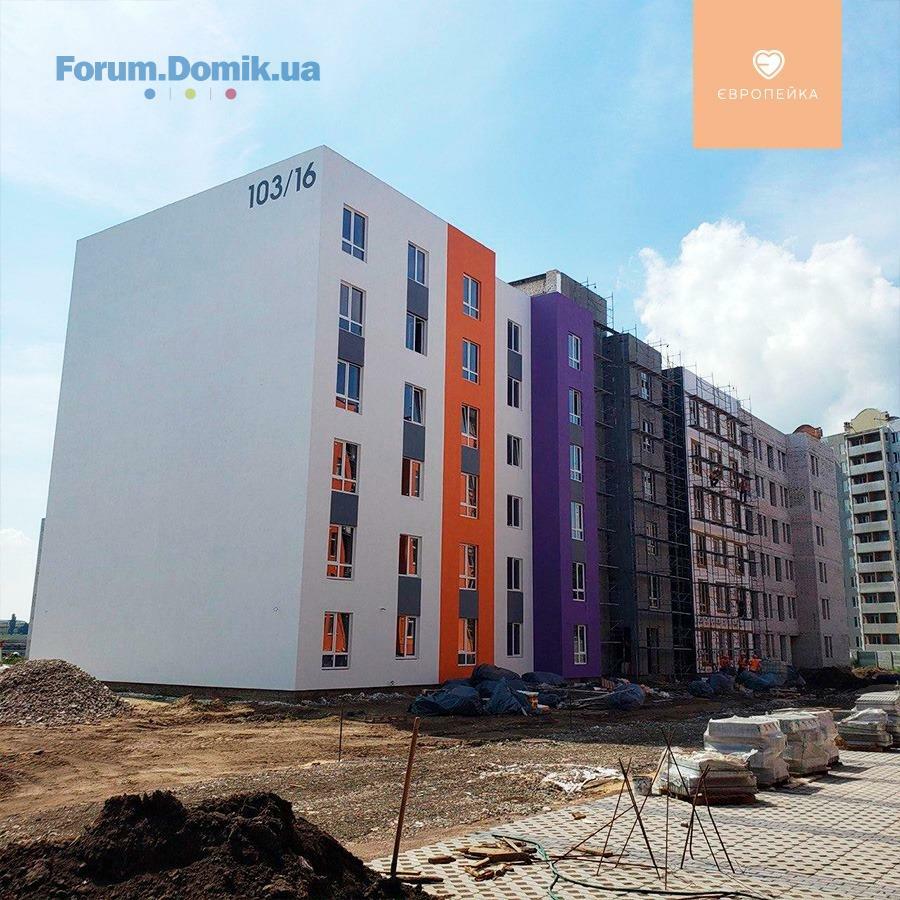

✅ 103/16

1 секція:

• завершення влаштування та утеплення покрівлі

• підготовка до бетонування покрівлі

• розпочаті електромонтажні роботи на 2 поверсі

2 секція:

• продовжується утеплення фасаду

• завершено виготовлення перегородок на 1 поверсі

• продовжуються сантехнічні роботи

• штукатурні роботи на 5 поверсі на завершальному етапі, з 2 по 4 поверхи –виконано

✅ 103/17

• влаштування МЗК з 2 по 6 поверхи – завершено, продовжуються роботи на 1 поверсі

✅ 103/18

1 секція:

• монтаж панелей перекриття на 5 поверсі
15 июнь 2020 06:24
BD Hоlding , я обращалась в отдел продаж не неоднарозово, а конкретно 2 раза. А могла хоть 22 раза. Это мое право, даже с той позиции, что я свои обязательства по договору выполнила на 100%, а вот вы уже не выполняете!!
И менеджеры не дали никакой ответ, вернее ответ - Я не знаю, когда он достоится и узнавать не буду- так это не ответ! Поэтому не обманывайте.
Повторяю, что люди в отделе продаж некомпетентные хамы! Бросать трубку, это верх профессионализма. И это подтверждено не только мной.
15 июнь 2020 14:25
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ Третя черга – озеленення територіі: посів трави, висадження туй, влаштування верхнього слою з кори на стадії завершення

✅ 103/16
1 секція:

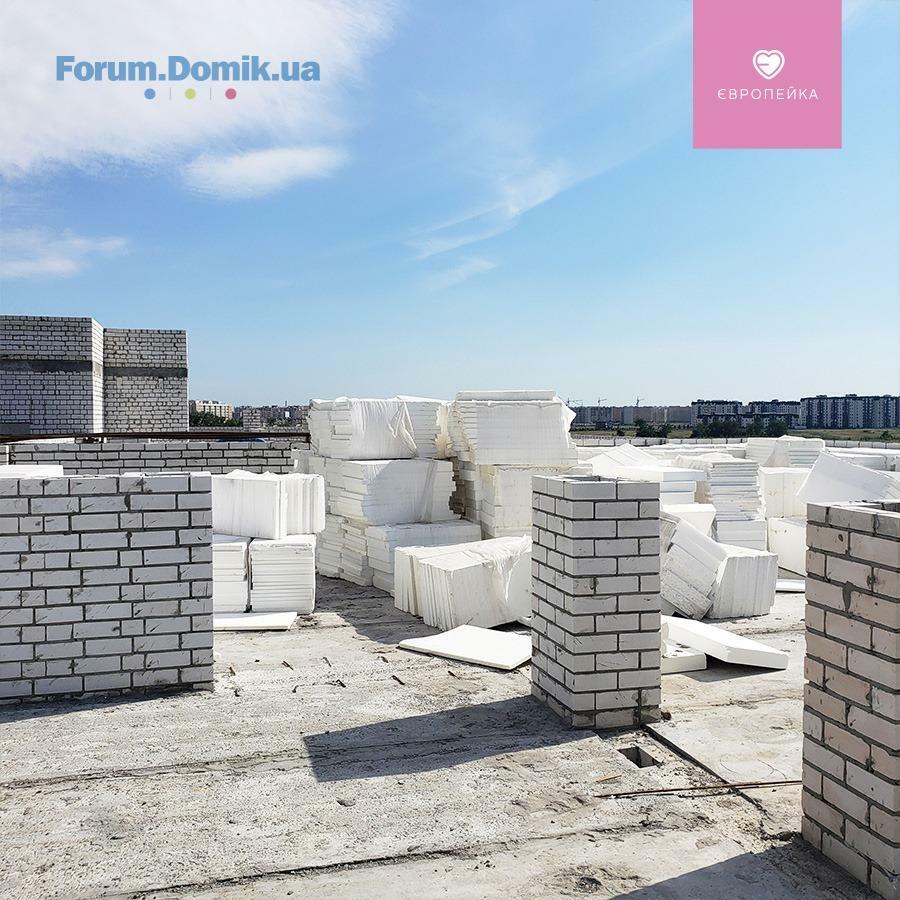

• завершення влаштування та утеплення покрівлі
• виконано до бетонування покрівлі
• виконано електромонтажні роботи на 2 поверсі

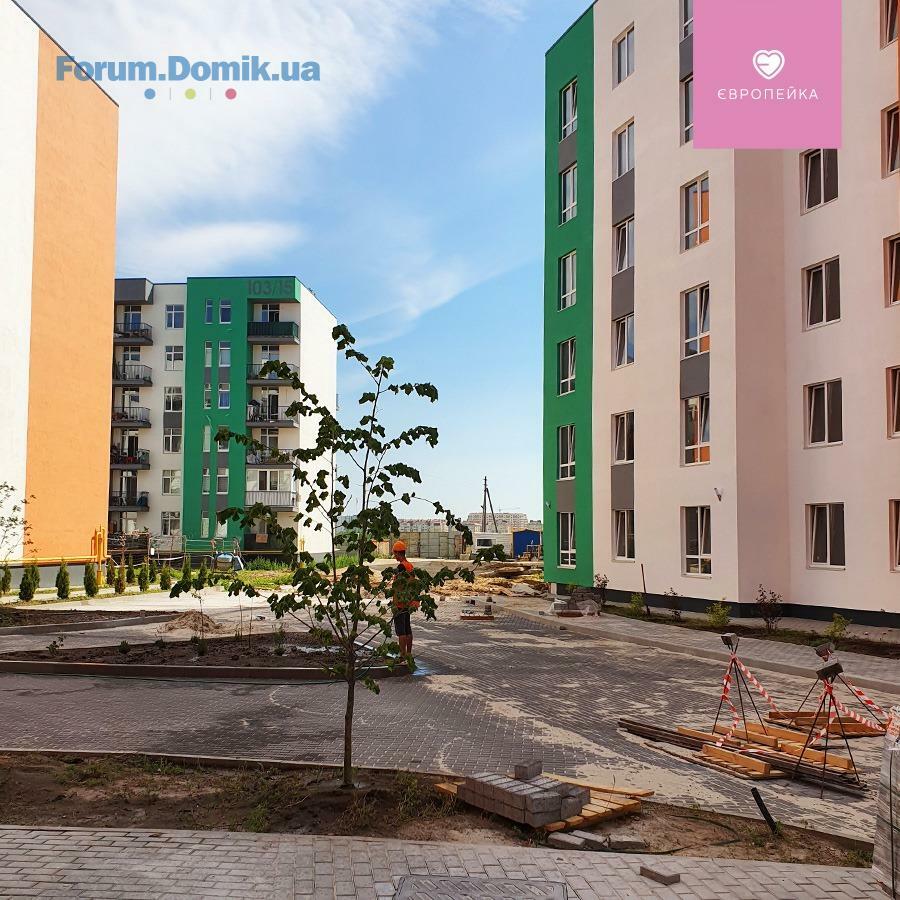

• влаштування благоустрою
2 секція:
• продовжується утеплення фасаду
• продовжуються сантехнічні роботи
• штукатурні роботи на 5 поверсі на завершальному етапі
• підготовчі роботи до стяжки
• підготовчі роботи до влаштування поклейки рубероїду

✅ 103/17
• влаштування МЗК з 2 по 6 поверхи – завершено, продовжуються роботи на 1 поверсі
• влаштування благоустрою

✅ 103/18
1 секція:
• продовжується монтаж панелей перекриття на 5 поверсі

✅ 103/19

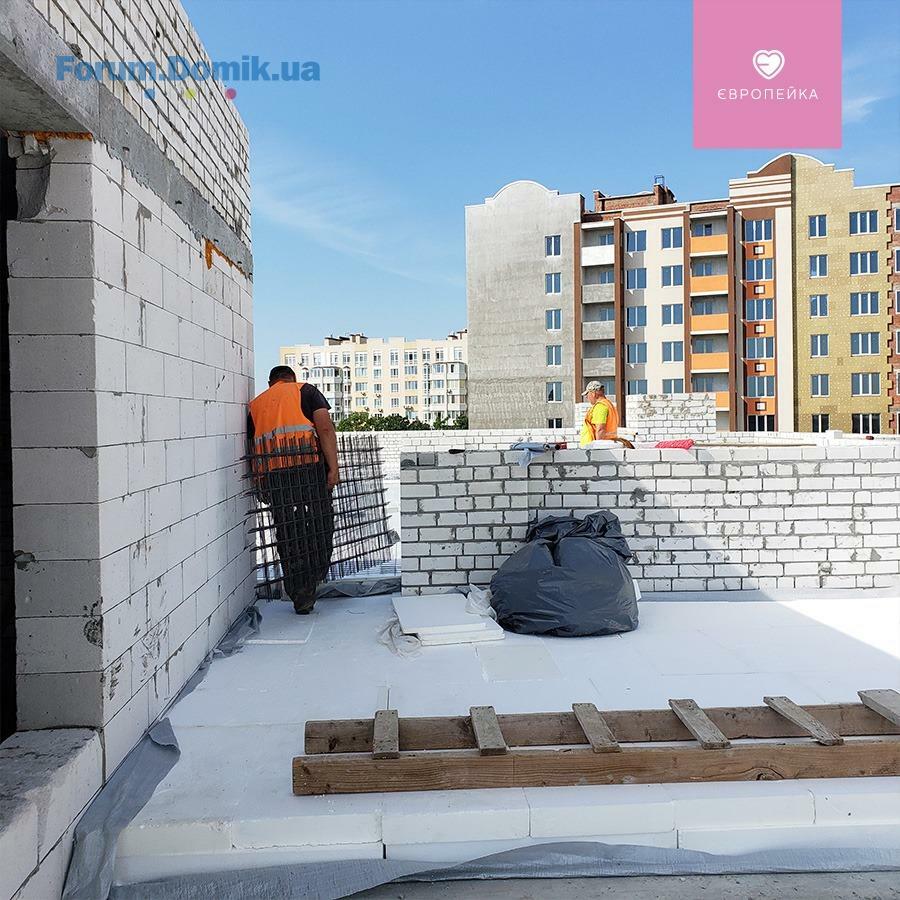

• підготовчі роботи по утепленню покрівлі
23 июнь 2020 07:20

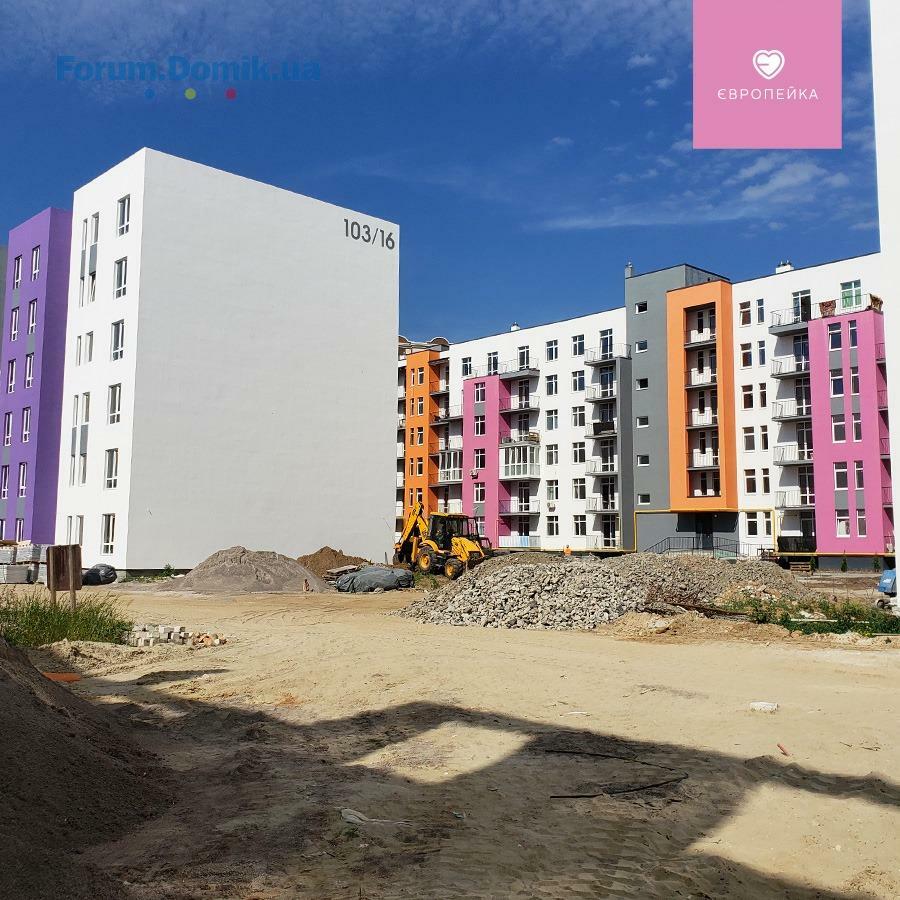

Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки

✅ Третя черга – озеленення територіі: посів трави, висадження туй, влаштування верхнього слою з кори на стадії завершення

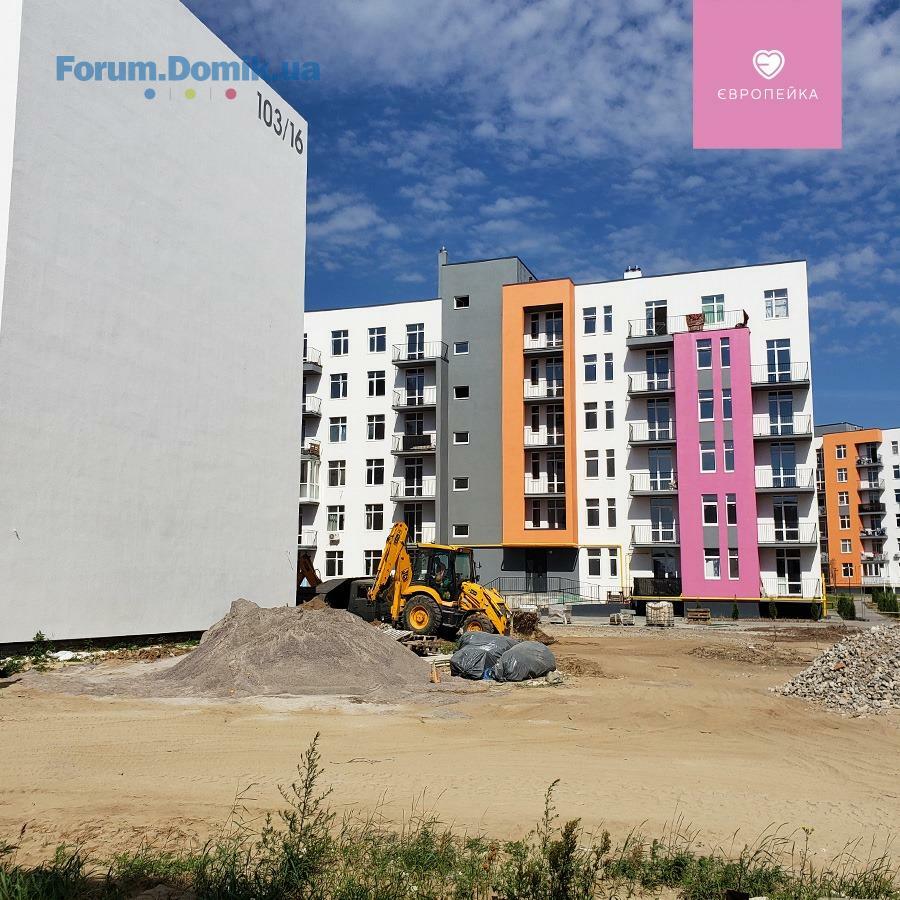

✅ 103/16
1 секція:
• завершено електромонтажні роботи на 2 поверсі, розпочато на 3 поверсі

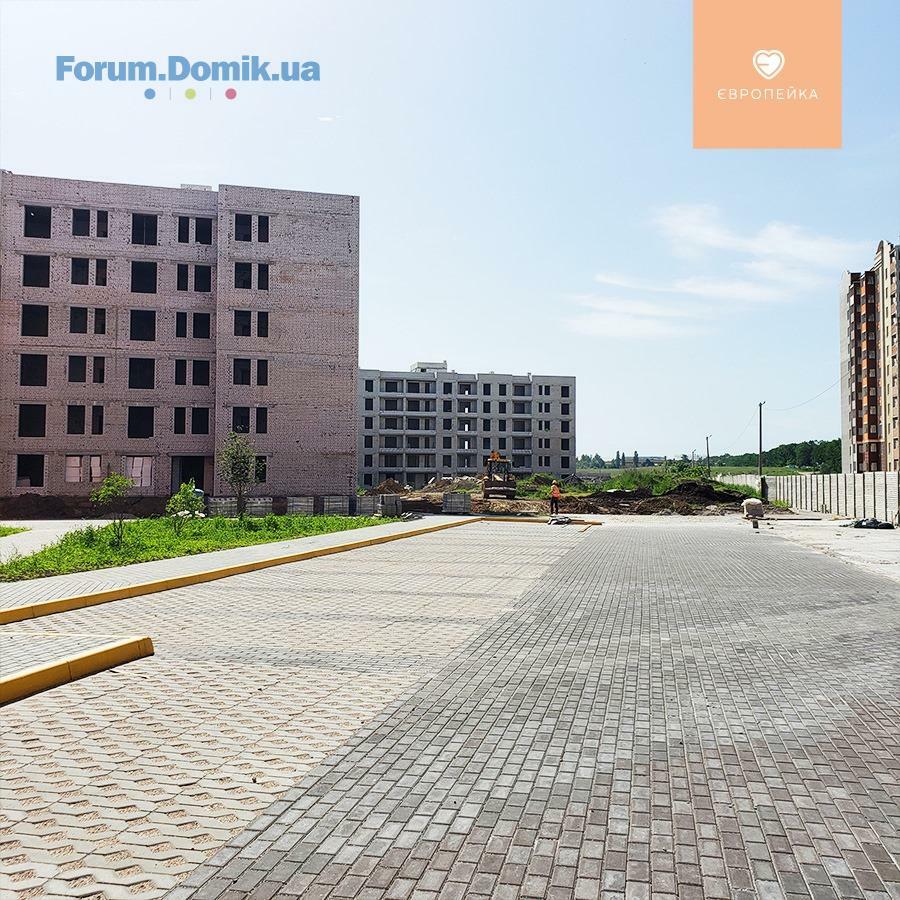

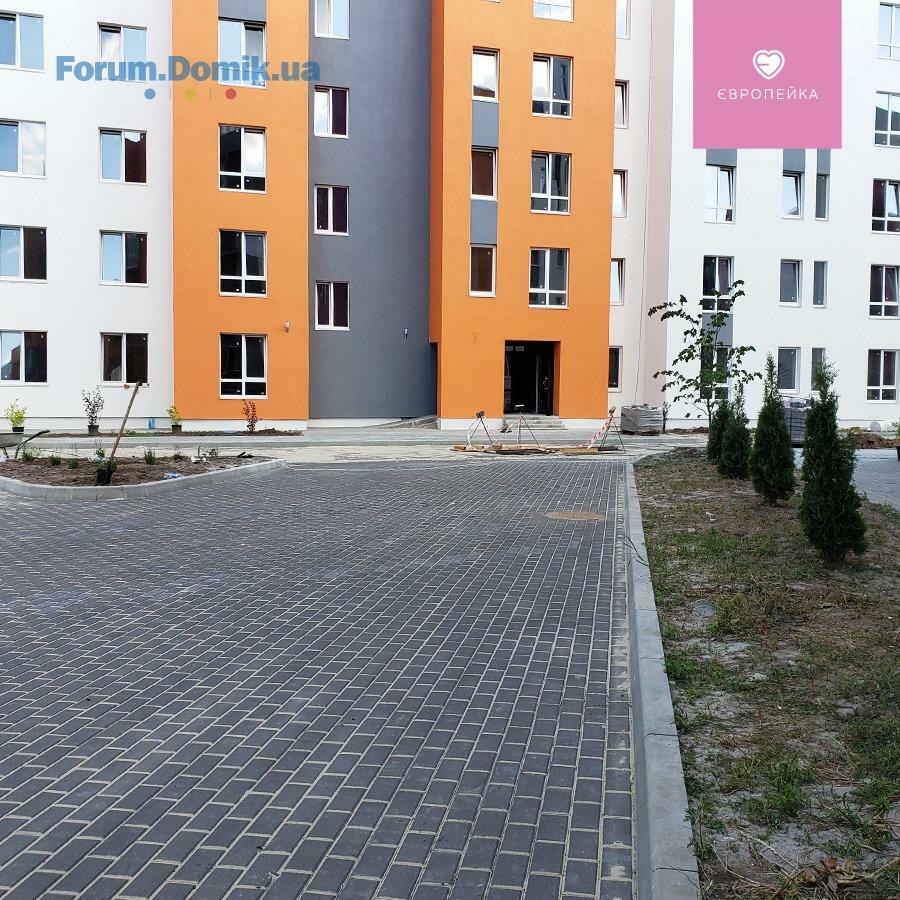

• продовжується влаштування благоустрою
• розпочали сантехнічні роботи
2 секція:
• продовжується утеплення фасаду
• продовжуються сантехнічні роботи
• штукатурні роботи на 5 поверсі завершено ,на 6 на завершальному етапі
• влаштування стяжки
• розпочали роботи по поклейці першого шару рубероїду
• розпочали роботи по влаштуванню благоустрою

✅ 103/17
• влаштування МЗК з 2 по 6 поверхи – завершено, продовжуються роботи на 1 поверсі

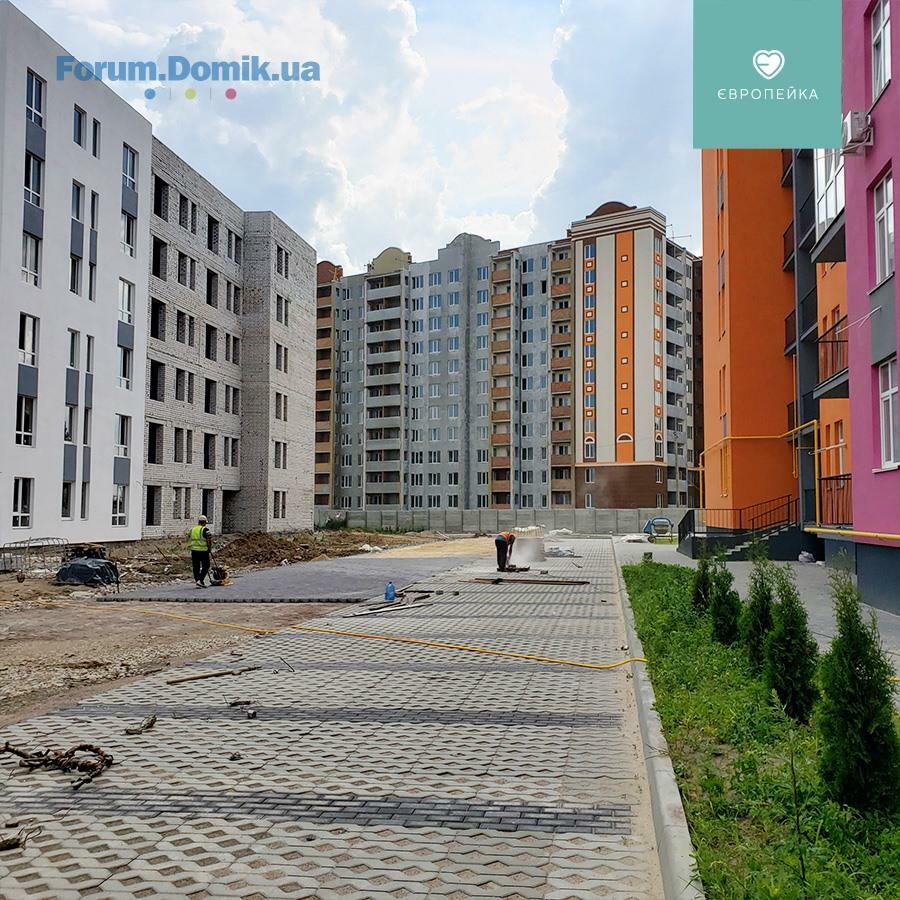

• продовжується влаштування благоустрою
• розпочато монтаж вхідних дверей
• встановлення щитів електричних на поверхах

✅ 103/18
1 секція:

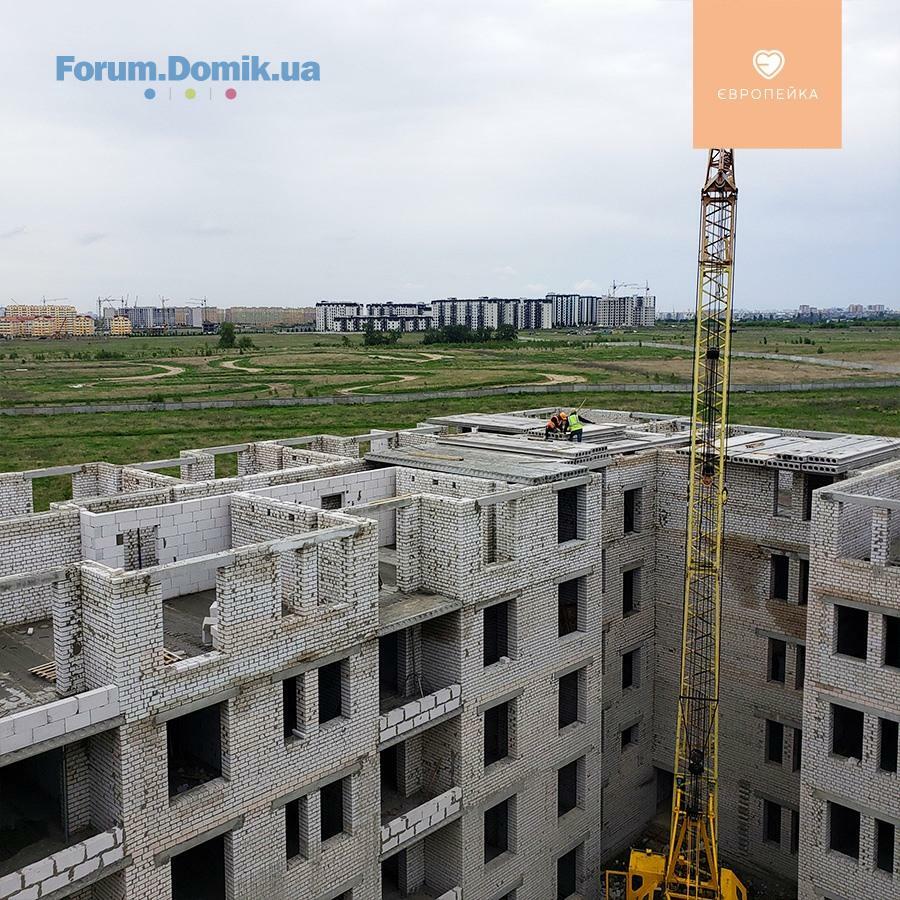

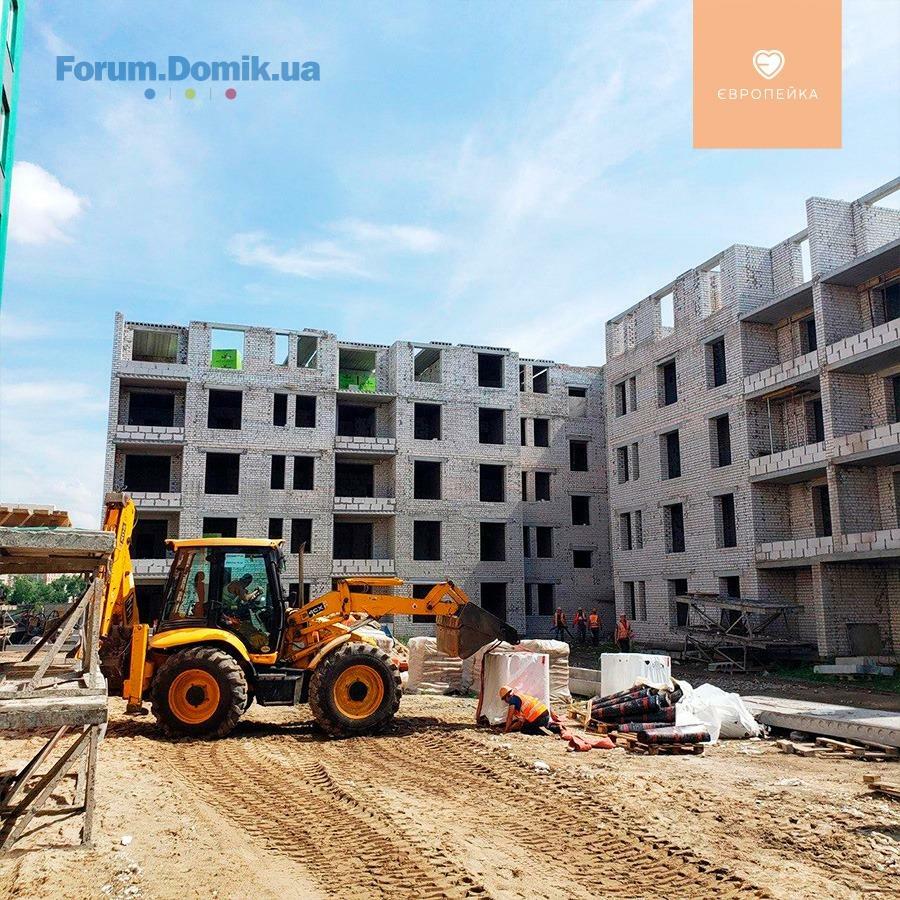

• продовжується монтаж панелей перекриття на 5 поверсі, розпочато кладку 6 поверху

✅ 103/19
2 секція:
• влаштування димохідних труб
23 июнь 2020 07:26
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки

✅ 103/16
1 секція:
• завершено електромонтажні роботи на 2 поверсі, розпочато на 3 поверсі
• продовжується влаштування благоустрою
• розпочали сантехнічні роботи
2 секція:
• продовжується утеплення фасаду
• продовжуються сантехнічні роботи
• штукатурні роботи на 5 поверсі завершено ,на 6 на завершальному етапі
• влаштування стяжки
• розпочали роботи по поклейці першого шару рубероїду
• розпочали роботи по влаштуванню благоустрою

✅ 103/17
• влаштування МЗК з 2 по 6 поверхи – завершено, продовжуються роботи на 1 поверсі
• продовжується влаштування благоустрою
• розпочато монтаж вхідних дверей
• встановлення щитів електричних на поверхах

✅ 103/18
1 секція:
• продовжується монтаж панелей перекриття на 5 поверсі, розпочато кладку 6 поверху

✅ 103/19
2 секція:
• влаштування димохідних труб

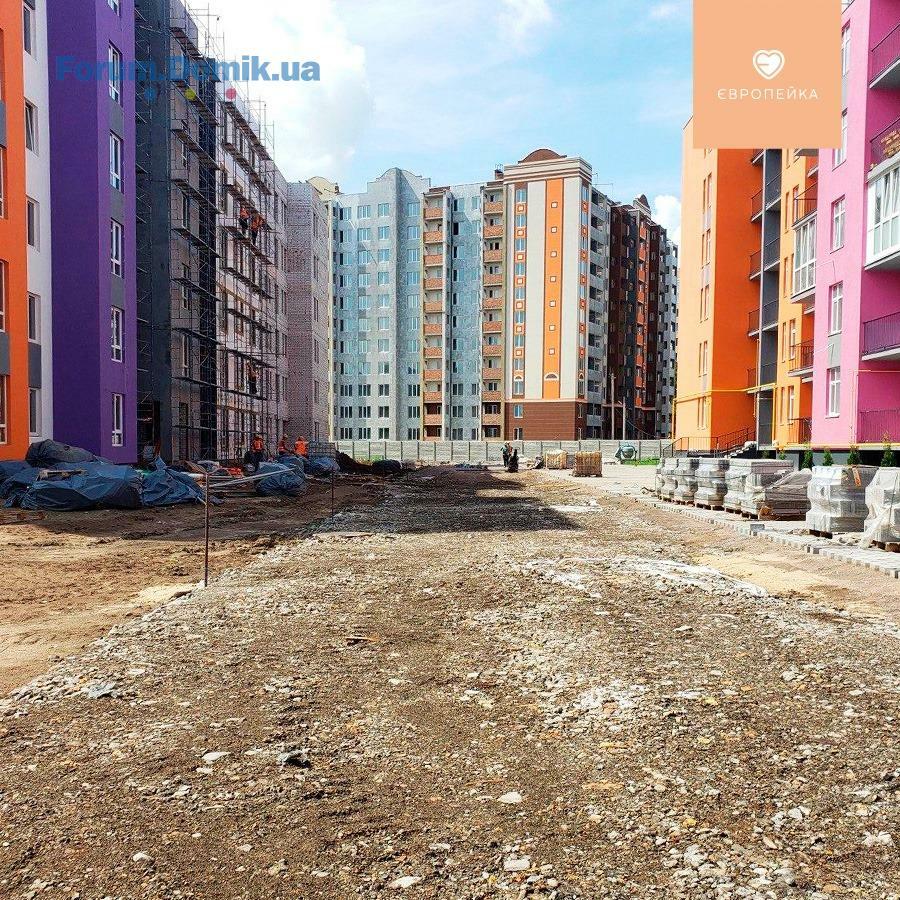

01 июль 2020 06:36

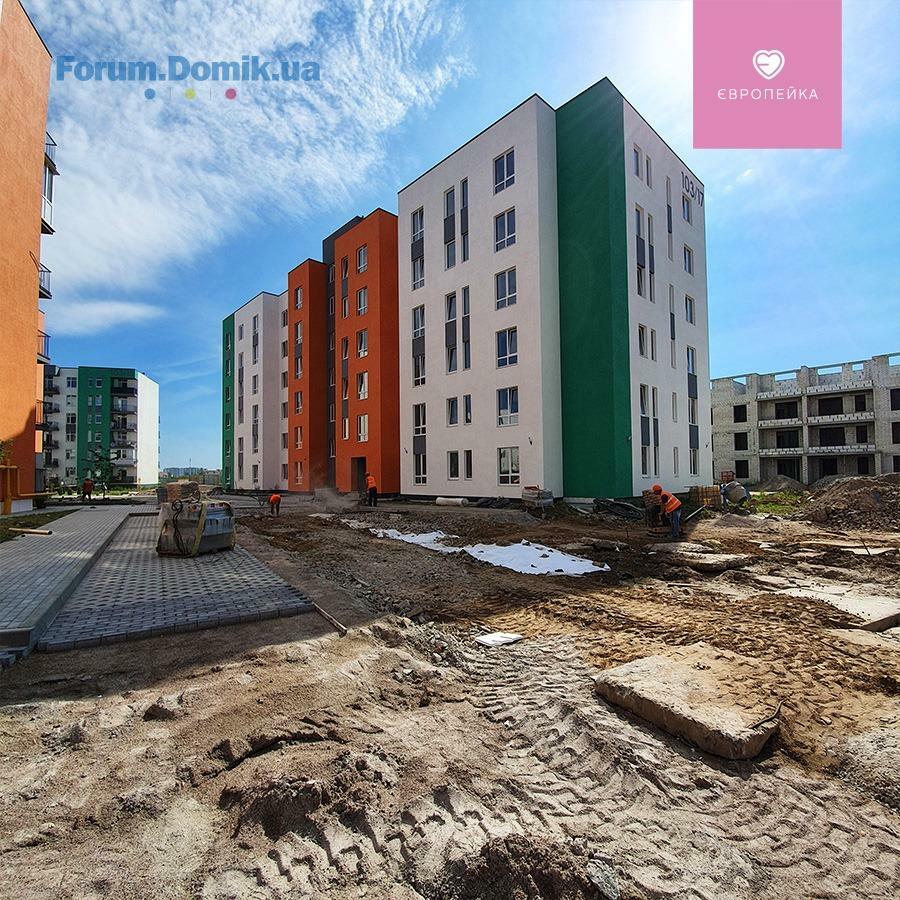

Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки

✅ 103/16
1 секція:
• завершено електромонтажні роботи на 3 поверсі, розпочато на 4 поверсі
• продовжується влаштування благоустрою
• тривають сантехнічні роботи

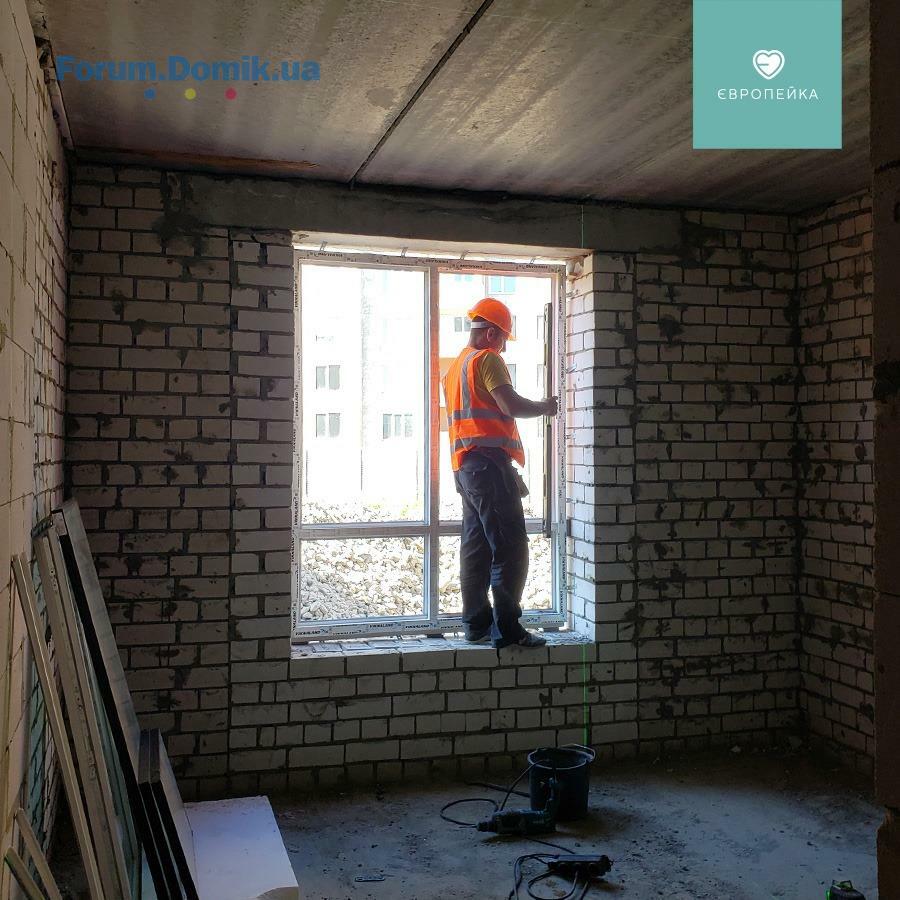

• триває монтаж вікон
2 секція:
• продовжується утеплення фасаду
• продовжуються сантехнічні роботи
• завершено штукатурні роботи
• влаштування стяжки ,завершено 4-5 поверхи
• тривають роботи по поклейці першого шару рубероїду
• тривають роботи по влаштуванню благоустрою

✅ 103/17

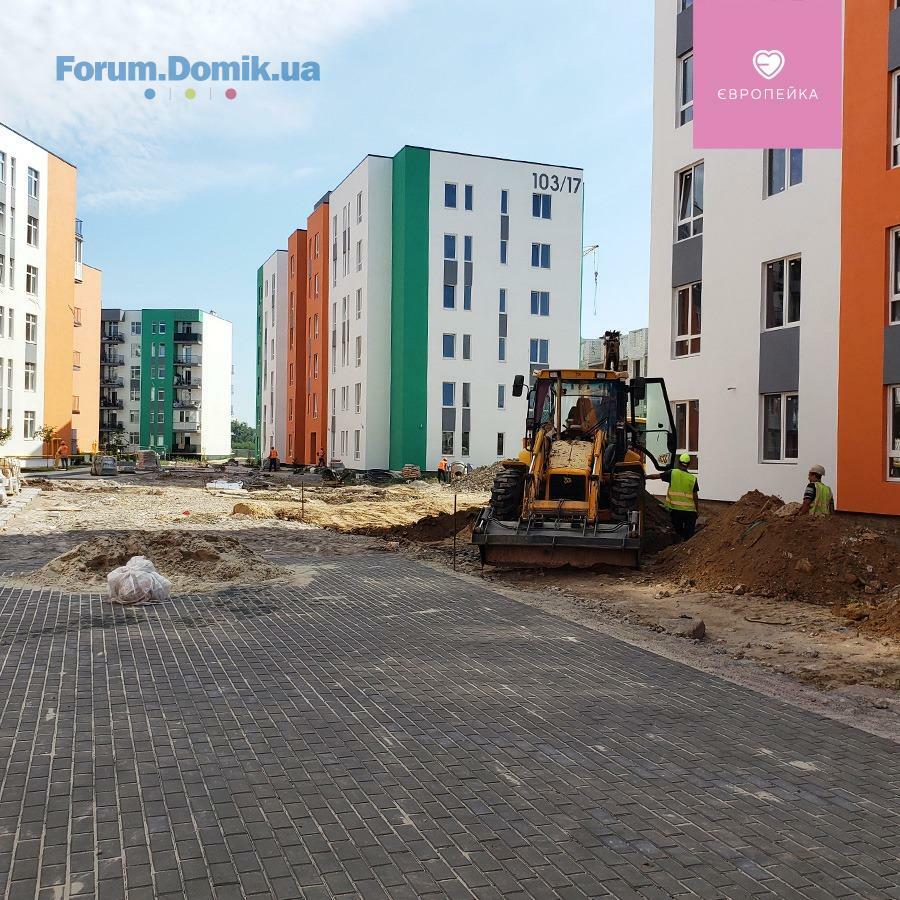

• влаштування МЗК на завершальному етапі
• продовжується влаштування благоустрою зовнішнього двору

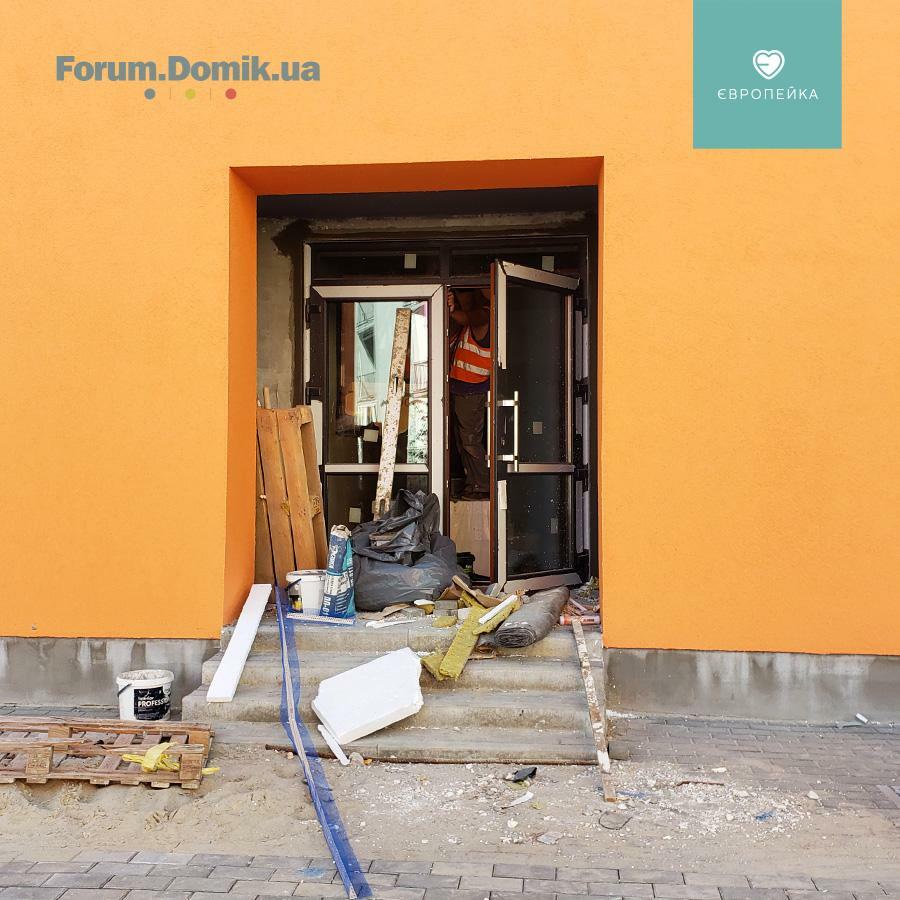

• завершено монтаж вхідних дверей
• завершено встановлення щитів електричних на поверхах

✅ 103/18
1 секція:
• завершено монтаж панелей

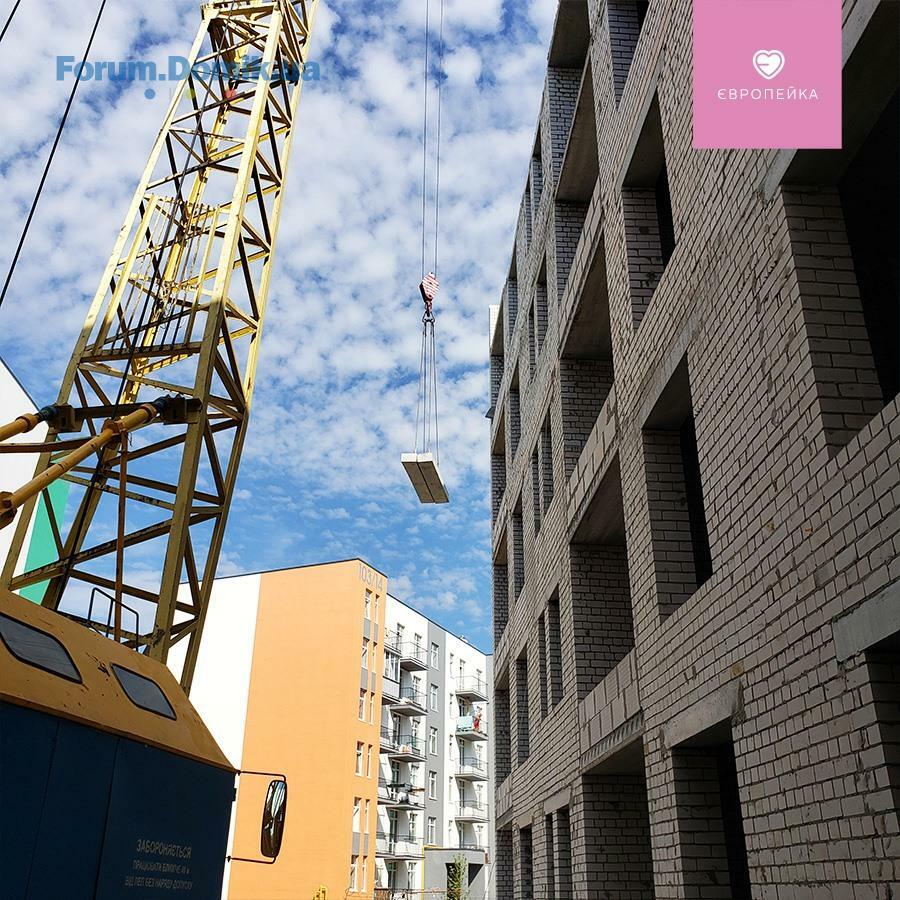

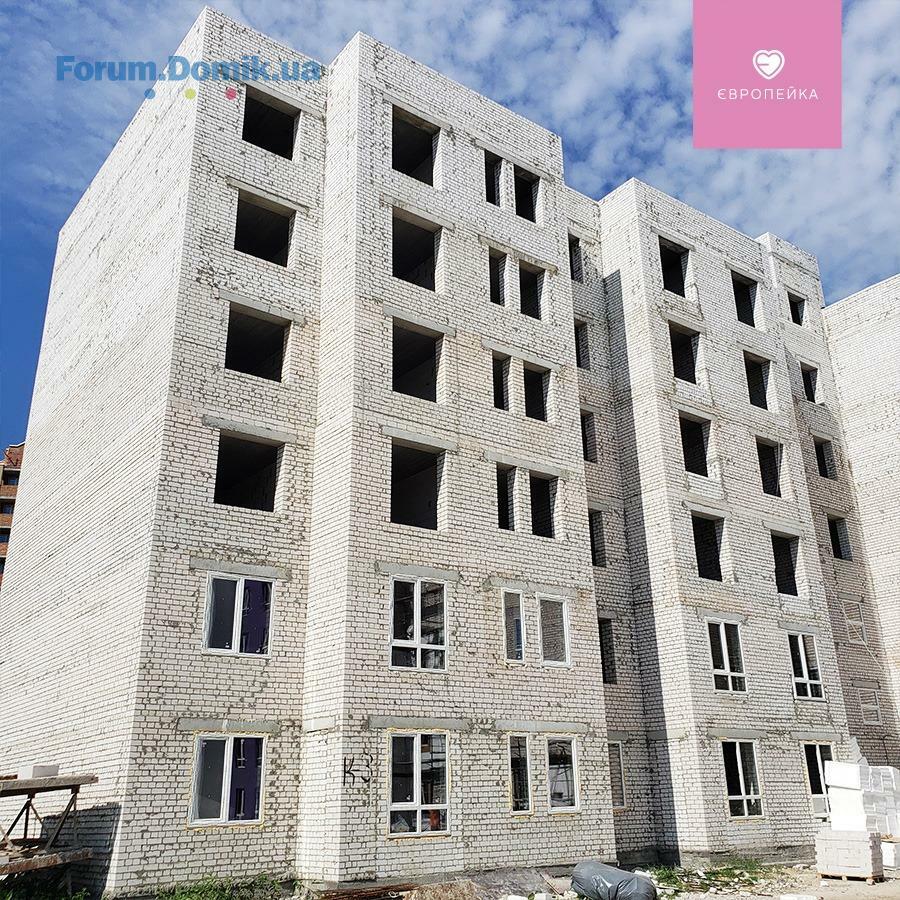

• триває кладка 6 поверху

✅ 103/19
2 секція:
• завершено влаштування димохідних труб
• влаштування покрівлі
06 июль 2020 11:05
План робіт на липень:

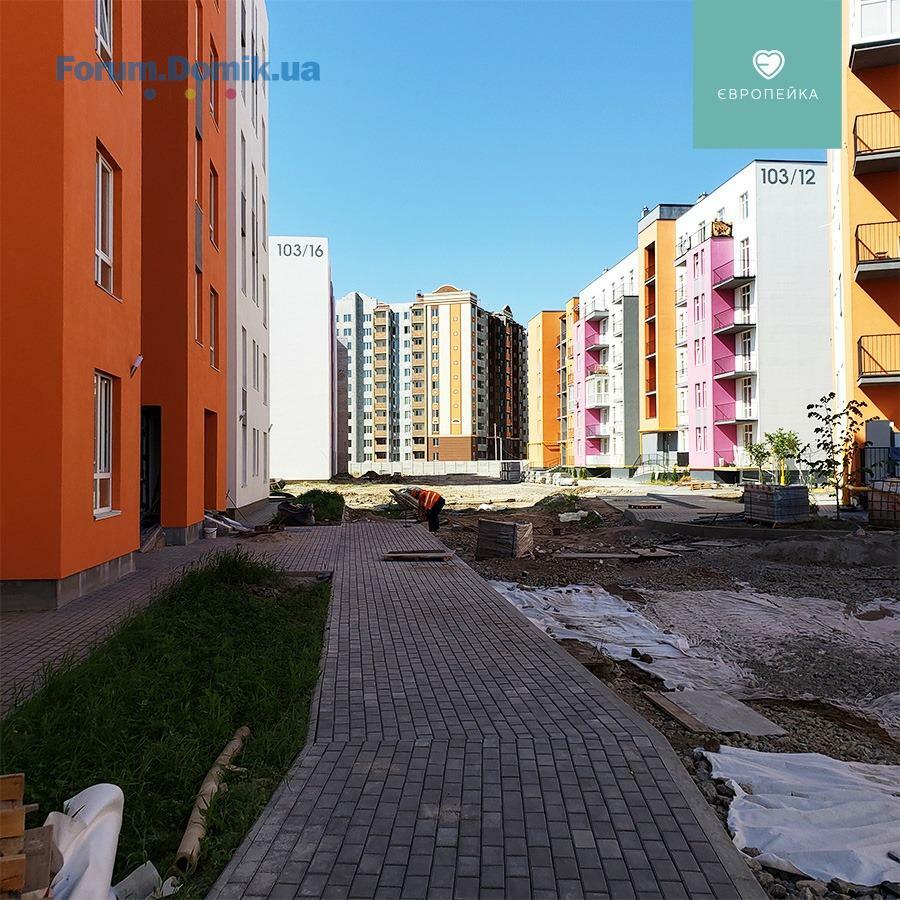

✅ 103/12
2 секція:

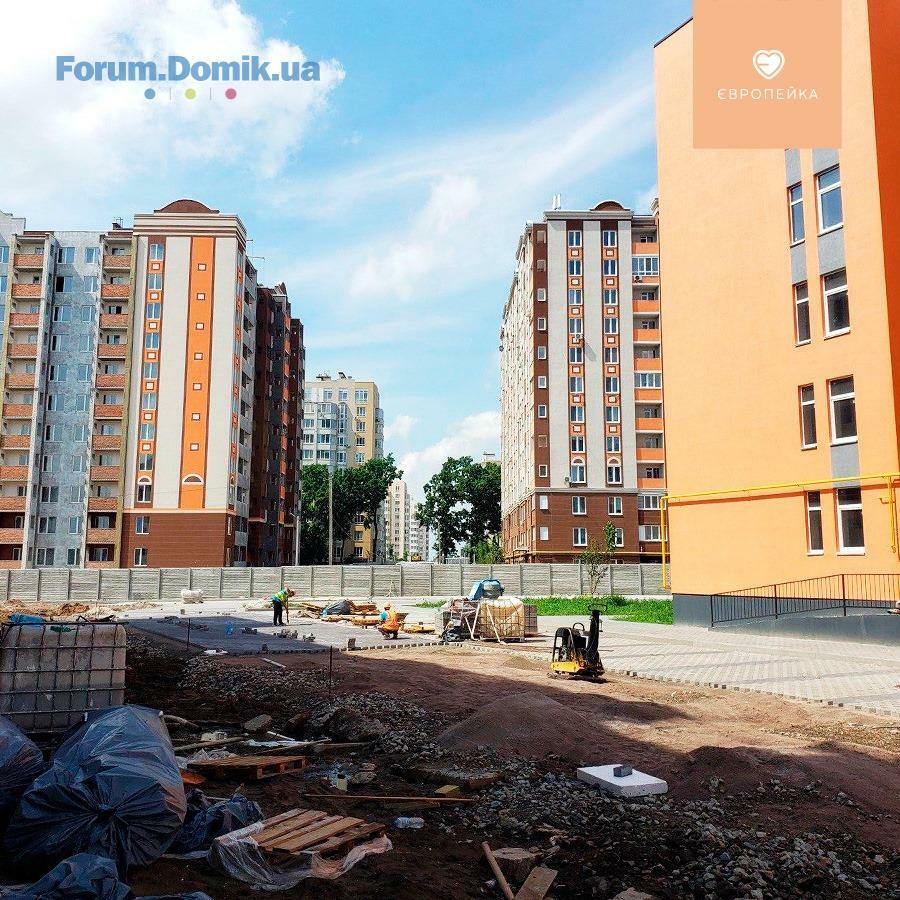

• Благоустрій та озеленення території
• Влаштування котлів

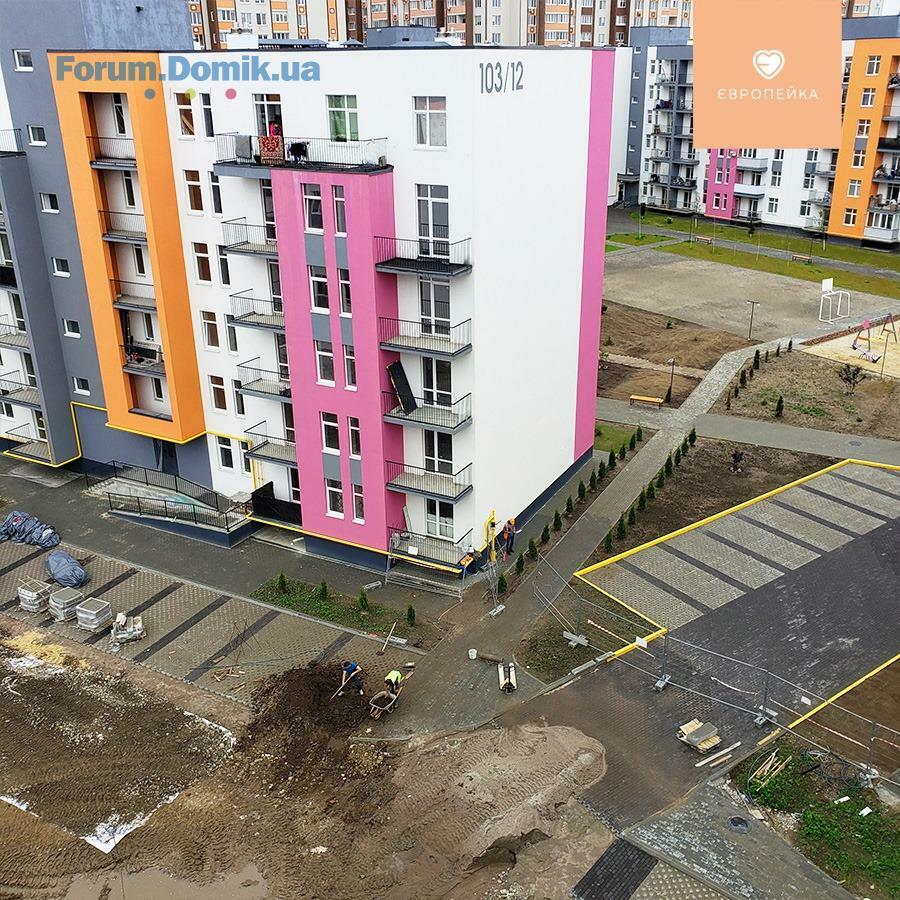

1 секція:
• Благоустрій та озеленення території
• Влаштування насосної станції тиску води

✅ 103/14
• Монтаж ліфта

✅ 103/15
• Озеленення території

✅ 103/16
2 секція:

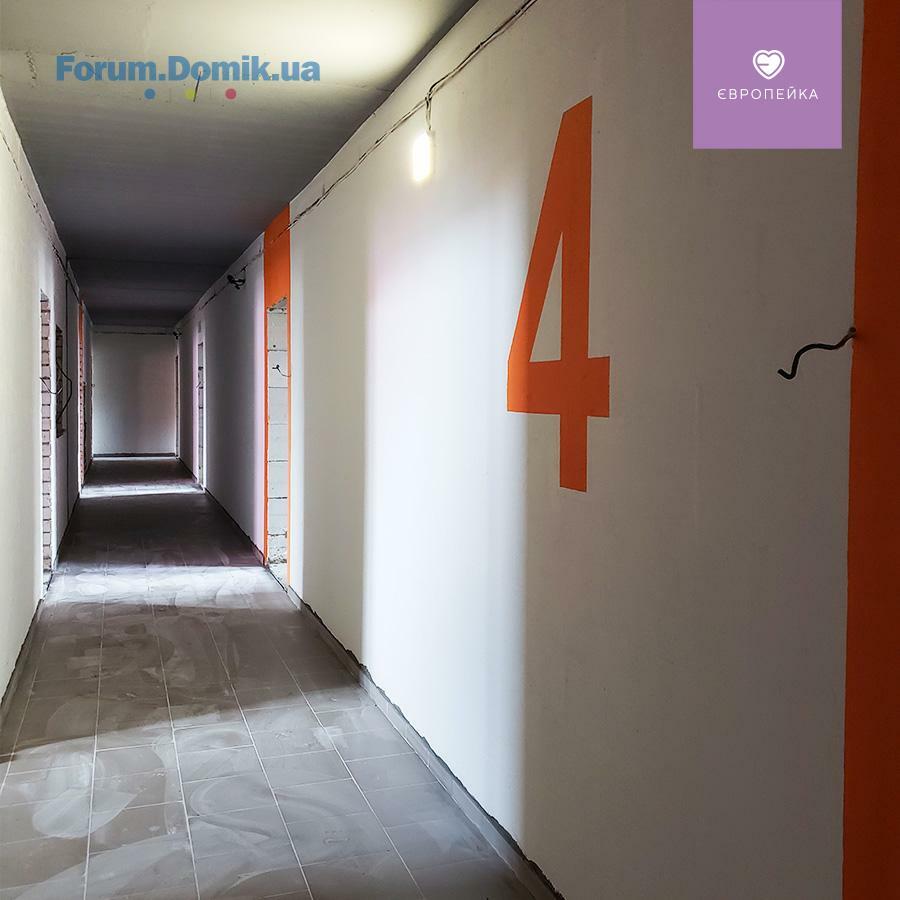

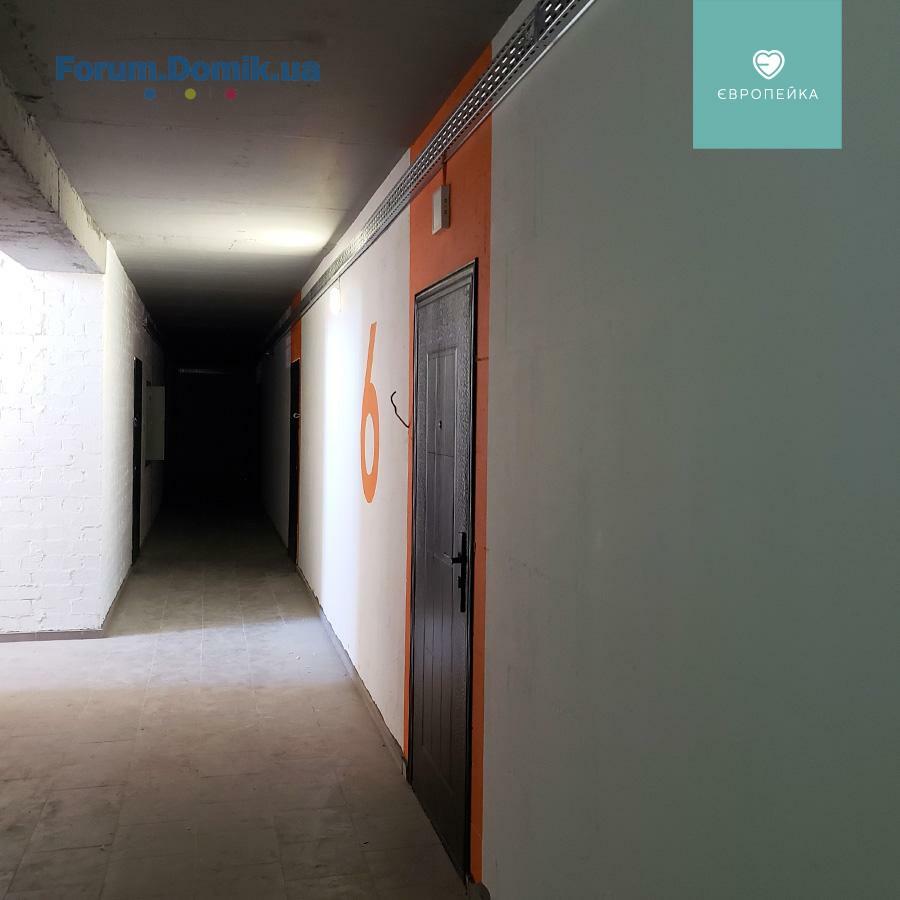

• Оздоблення під'їздів
• Стяжка підлоги (завершення)
• Оздоблення парапету
• Влаштування фасаду (завершення)
• Поклейка руберойду на покрівлі (завершення)
• Підземний газопровід
• Влаштування капельників віконних
1 секція:
• Влаштування вікон - завершення
• Влаштування фасаду
• Підземний газопровід

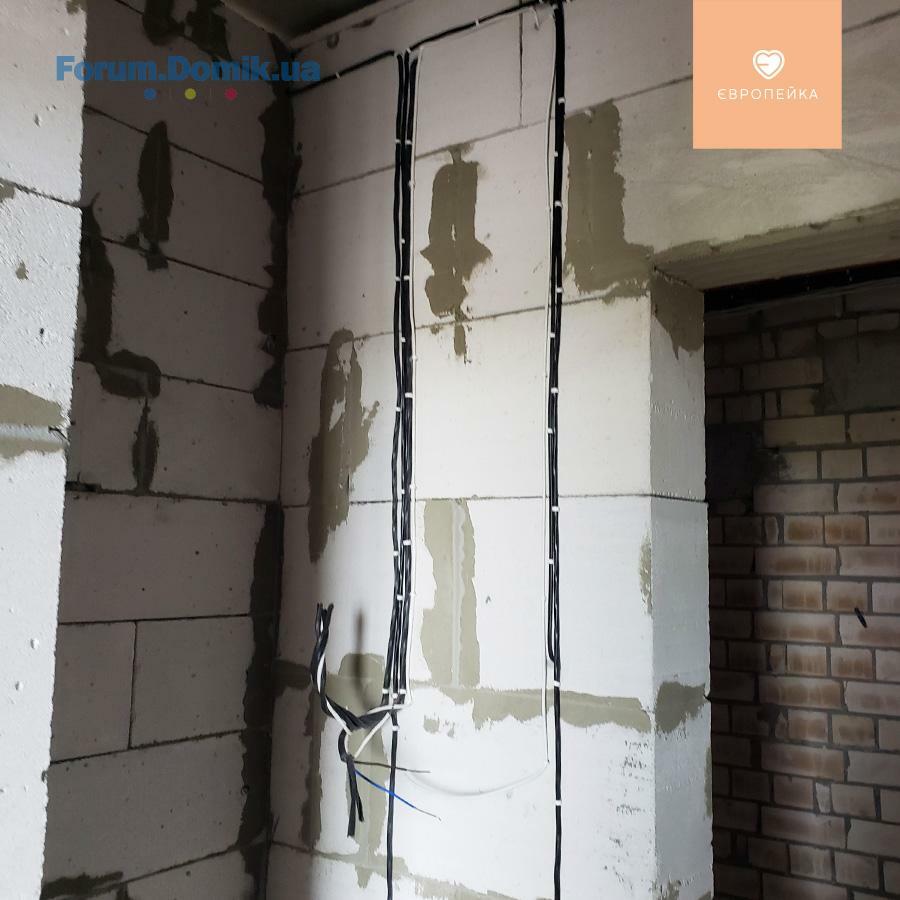

• Електромонтажні роботи (розведення кабелю - завершення)
• Влаштування накривок на комени
• Поклейка руберойду на покрівлі (завершення)
• Стяжка підлоги
• Штукатурка приміщень

✅ 103/17
• Благоустрій території
• Влаштування електролічильників
• Внутрішня та підземний газопровід
• Влаштування перегородок в цокольному поверсі
• Влаштування котлів
• Видача ключів

✅ 103/18
1 секція:

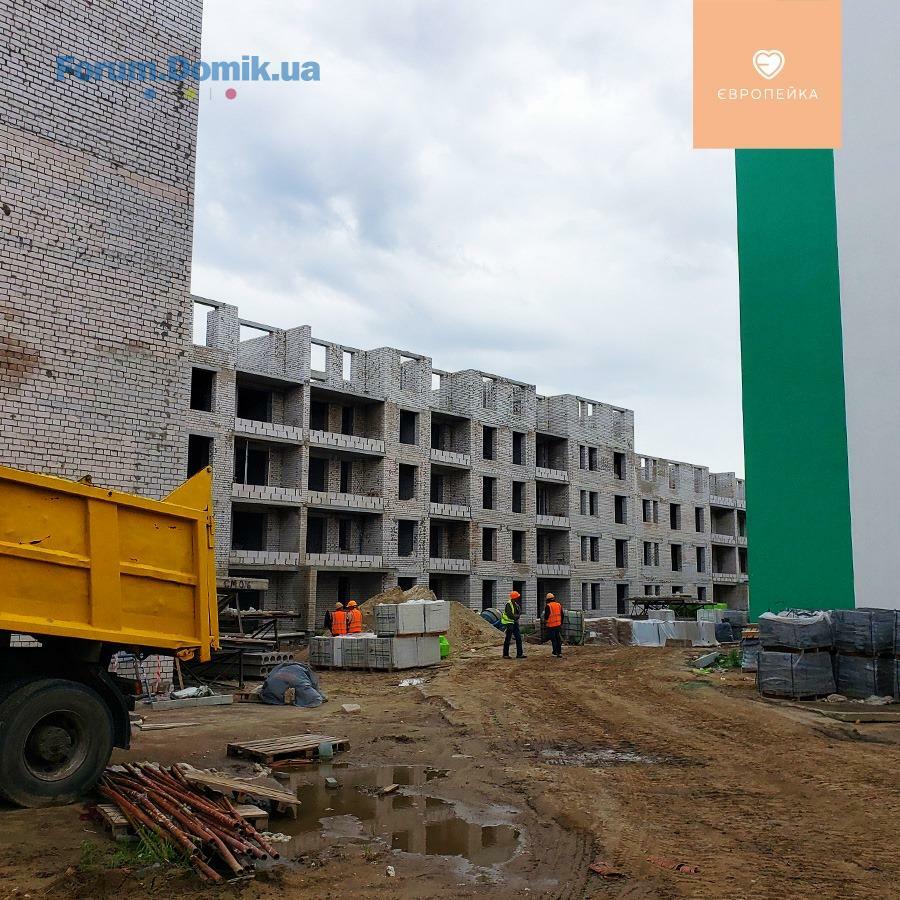

• Будівництво 6-го поверху
• Перекриття 6-го поверху

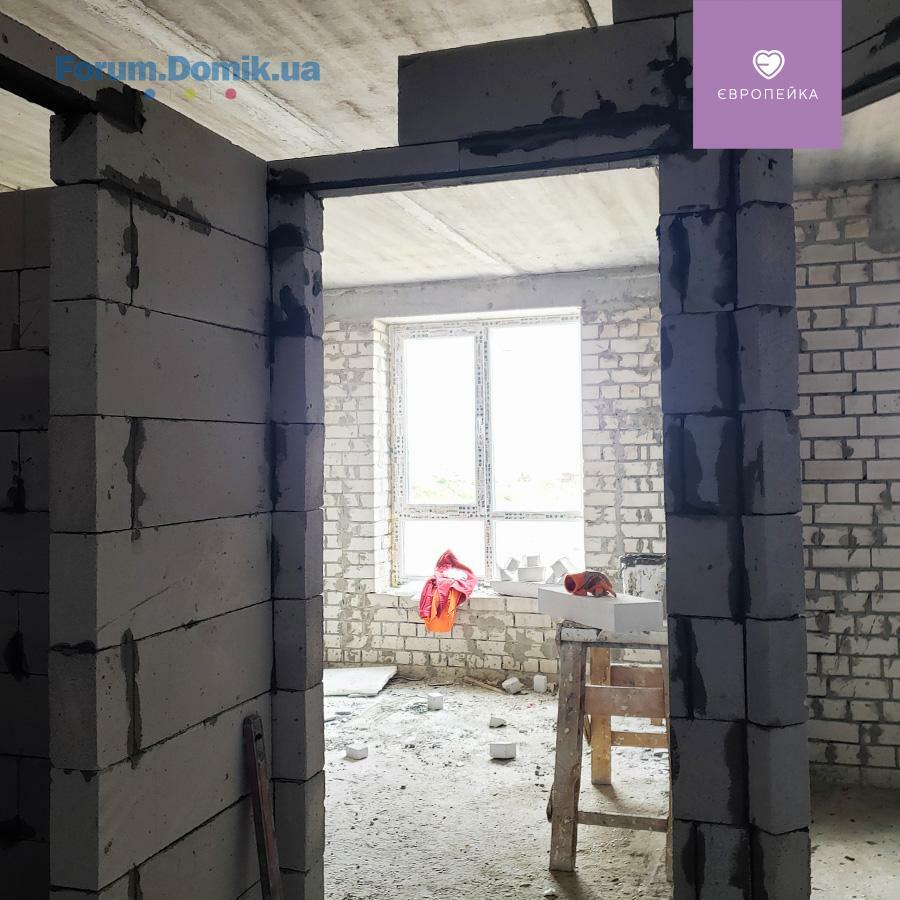

• Влаштування перегородок на 5,6-му поверсі

✅ 103/19
1 секція:
• Влаштування коаксіальних труб

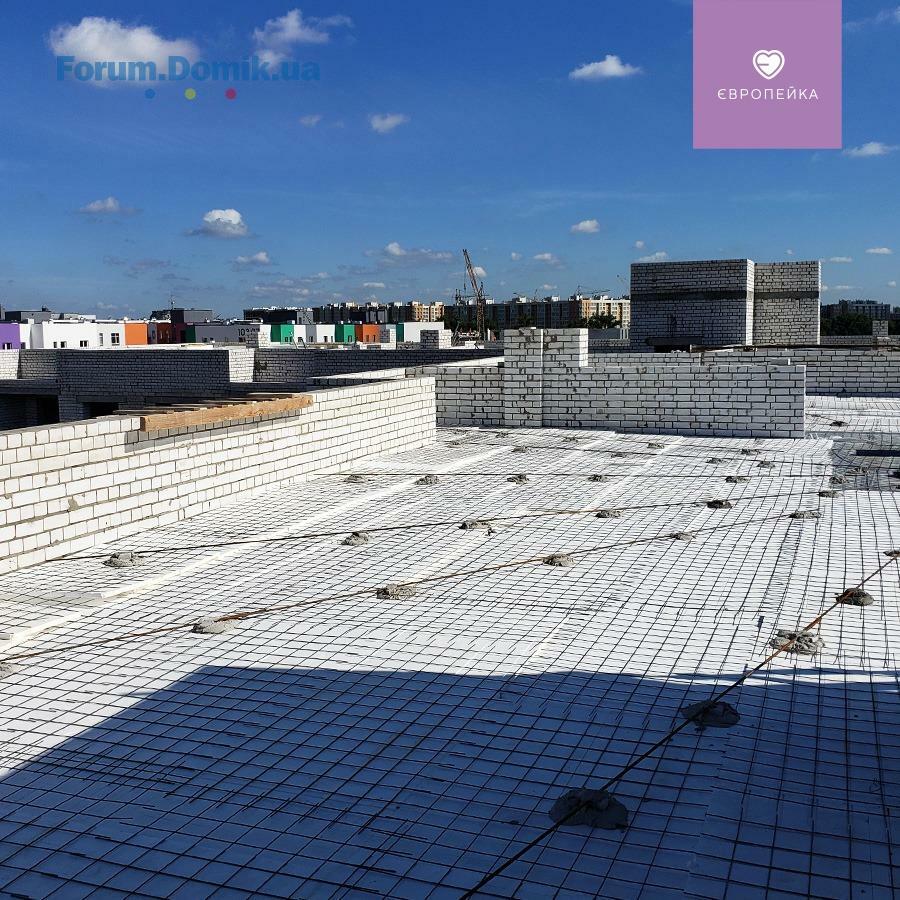

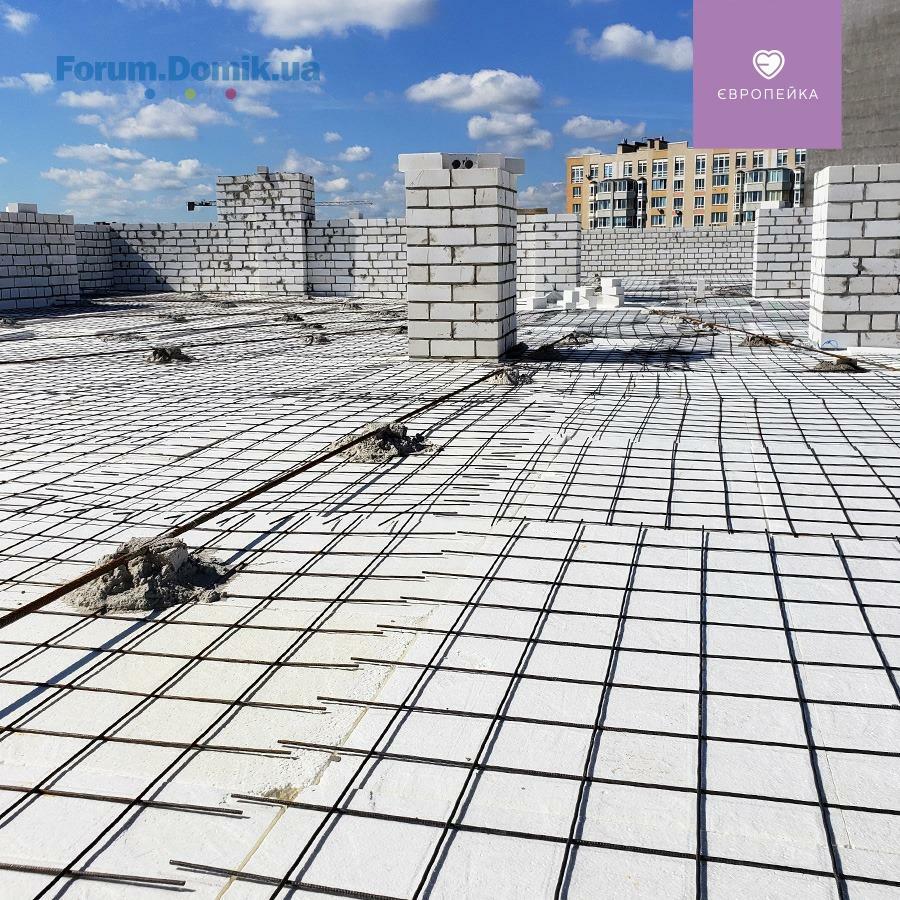

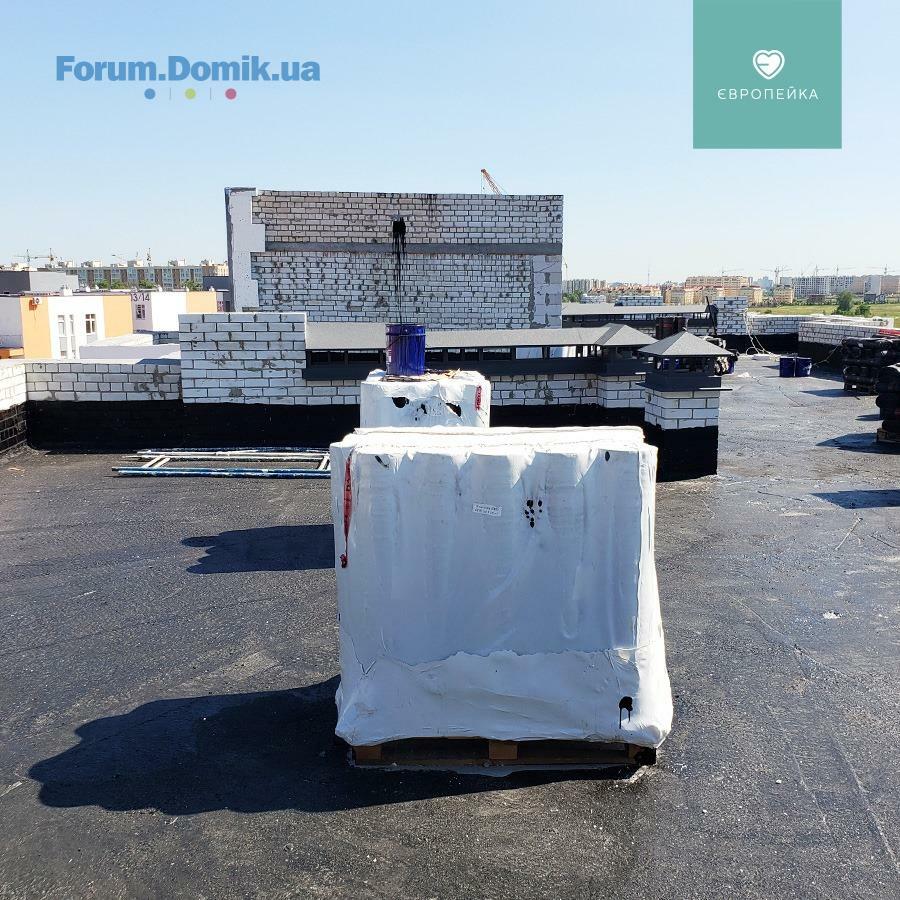

• Утеплення та бетонування покрівлі
2 секція:
• Електромонтажні роботи (розведення кабелю)
• Влаштування вікон
• Утеплення та бетонування покрівлі
06 июль 2020 11:15
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки

✅ 103/16

1 секція:

• завершено електромонтажні роботи на 4 поверсі, розпочато на 5 поверсі

• продовжується влаштування благоустрою

• тривають сантехнічні роботи

• продовжується монтаж вікон

• тривають роботи по поклейці першого шару рубероїду

2 секція:

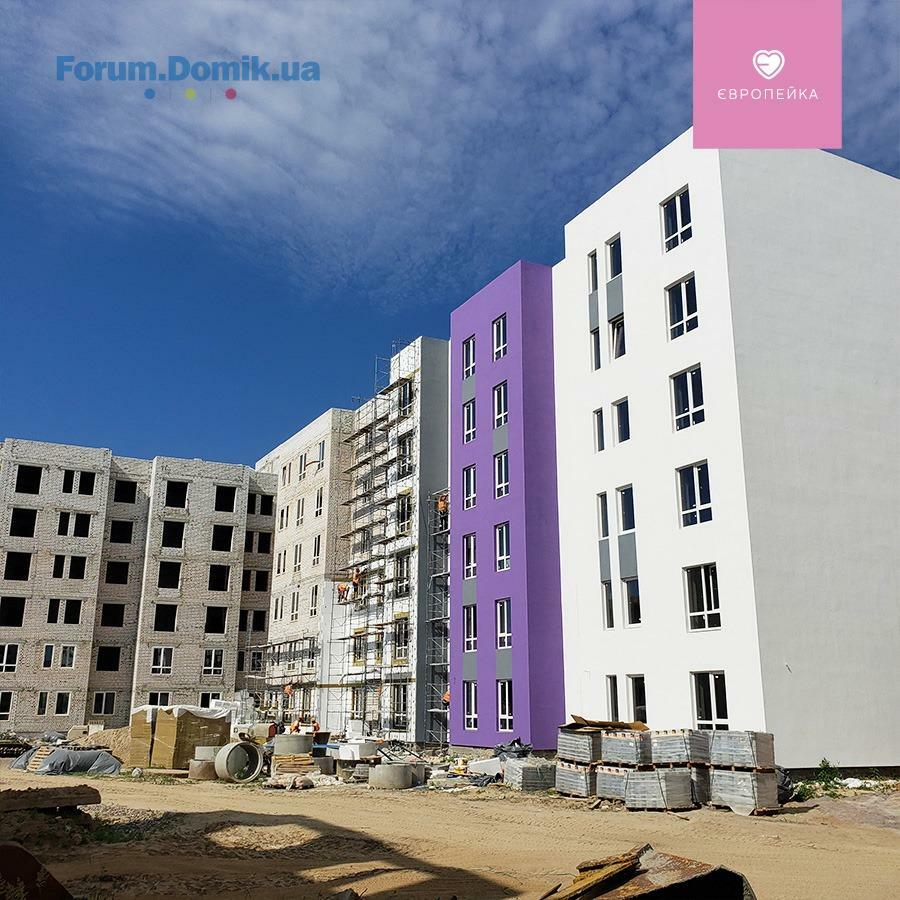

• продовжується утеплення фасаду

• продовжуються сантехнічні роботи

• влаштування стяжки, на завершальному етапі 6 поверх

• тривають роботи по поклейці першого шару рубероїду

• тривають роботи по влаштуванню благоустрою

✅ 103/17

• газифікація будинку

✅ 103/18

1 секція:

• триває кладка 6 поверху

• виготовлення перегород на 5 поверсі

✅ 103/19

1 секція:

• продовжується влаштування покрівлі
14 июль 2020 08:22
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки

✅ 103/16
1 секція:
• завершено електромонтажні роботи на 5 поверсі, розпочато на 1 та 6 поверсі
• продовжується влаштування благоустрою
• тривають сантехнічні роботи
• розпочато утеплення фасаду
• тривають роботи по поклейці першого шару рубероїду
2 секція:
• на завершальному етапі утеплення фасаду
• продовжуються сантехнічні роботи
• на завершальному етапі роботи по поклейці першого шару рубероїду
• тривають роботи по влаштуванню благоустрою

✅ 103/17
• продовжується газифікація будинку

✅ 103/18
1 секція:
• триває кладка 6 поверху
• завершено виготовлення перегород на 5 поверсі

✅ 103/19
1 секція:
• триває влаштування покрівлі
17 июль 2020 07:01
Відкриваємо четверту чергу та шампанське 🥳

BD Holding отримав сертифікат на введення в експлуатацію першого будинку четвертої черги - ✅ вул. Соборна 103/17

Ура! Ура! Ура! Вітаємо наших інвесторів та дякуємо за довіру 🎉

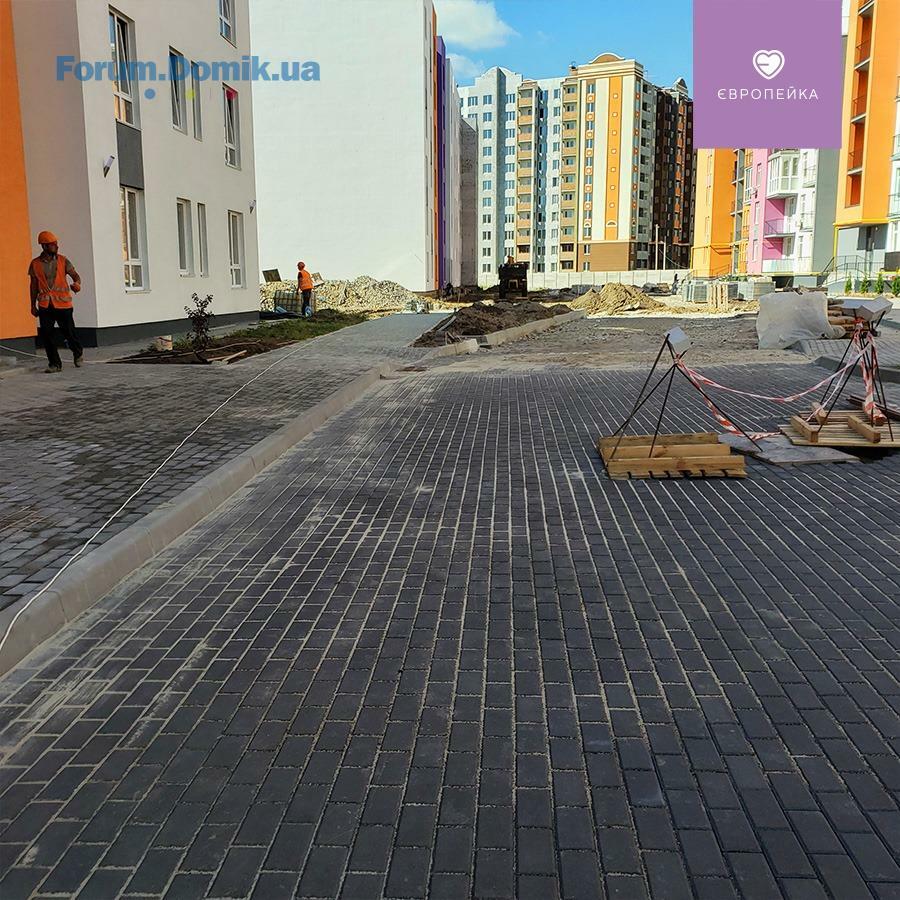

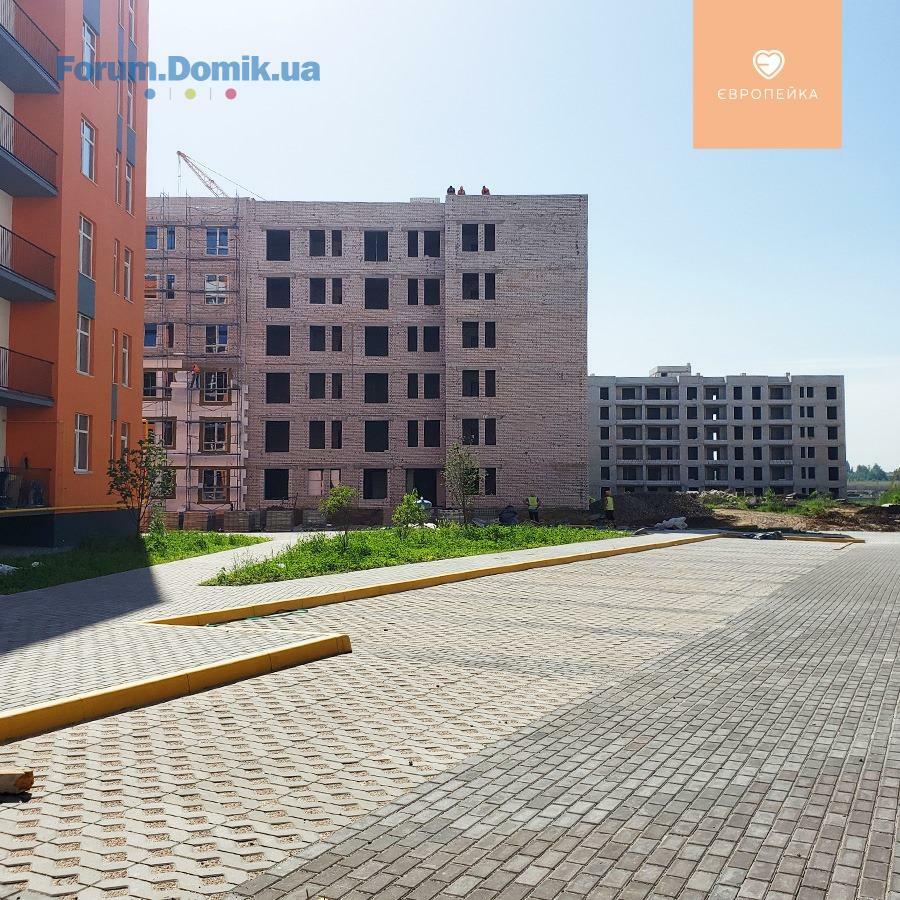

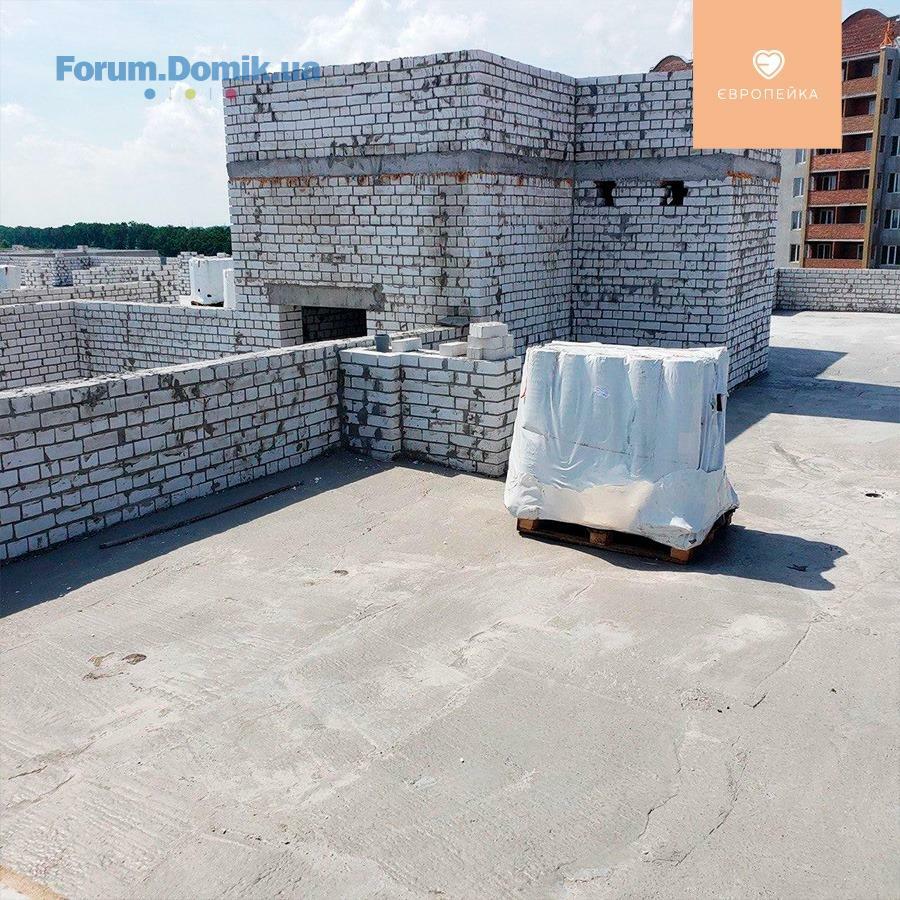

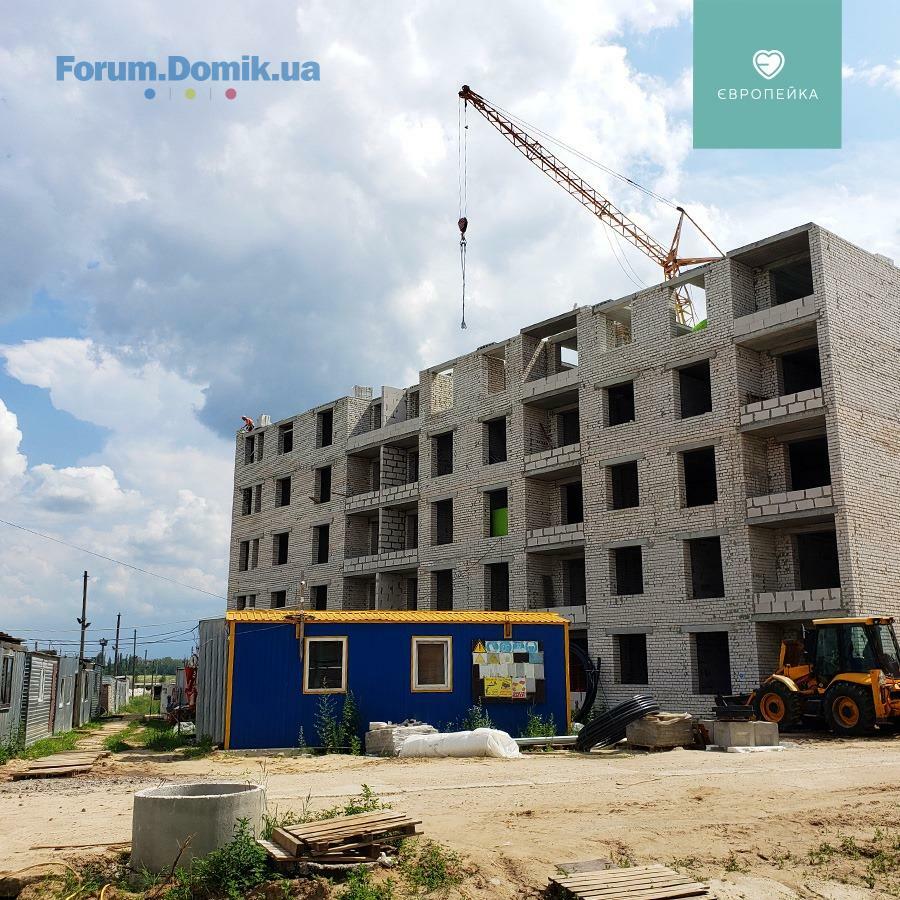

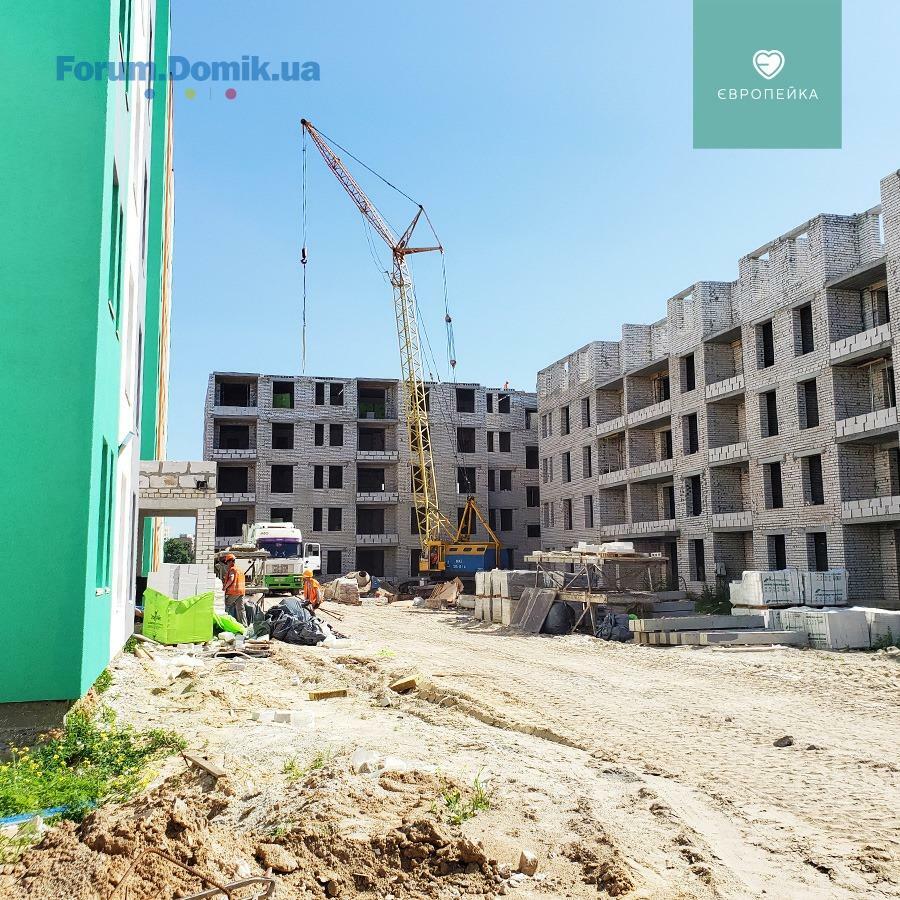

Святкуйте, ну а ми - працюємо далі 🚀
17 июль 2020 17:06

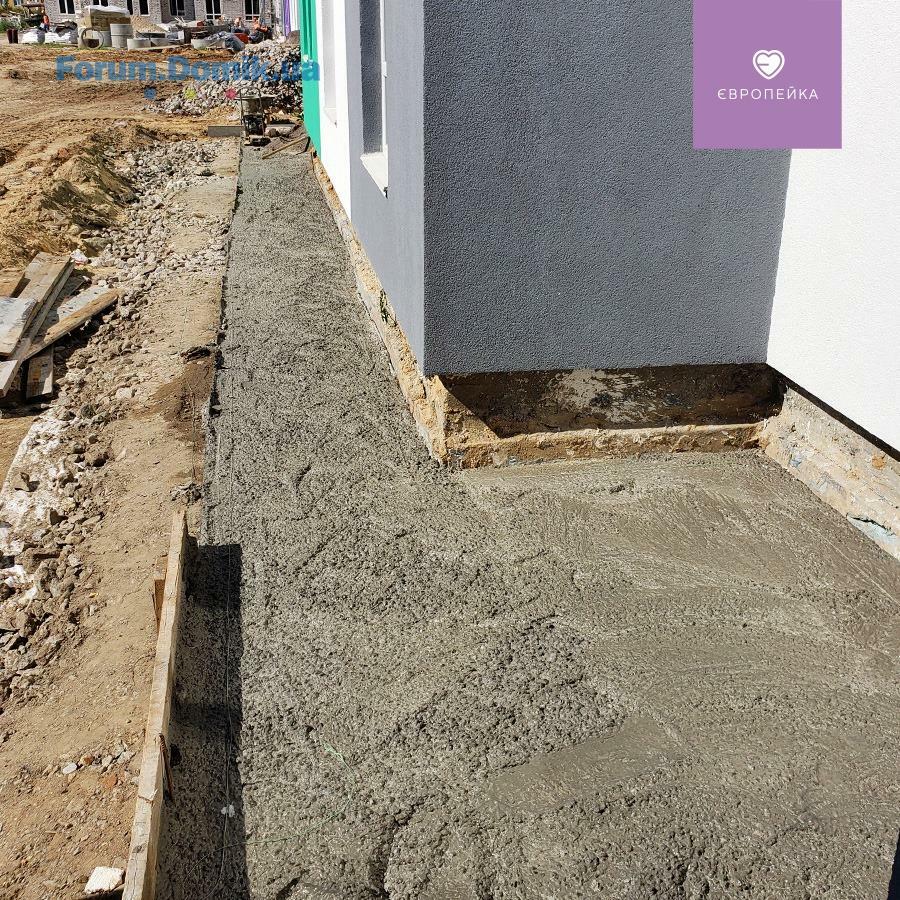

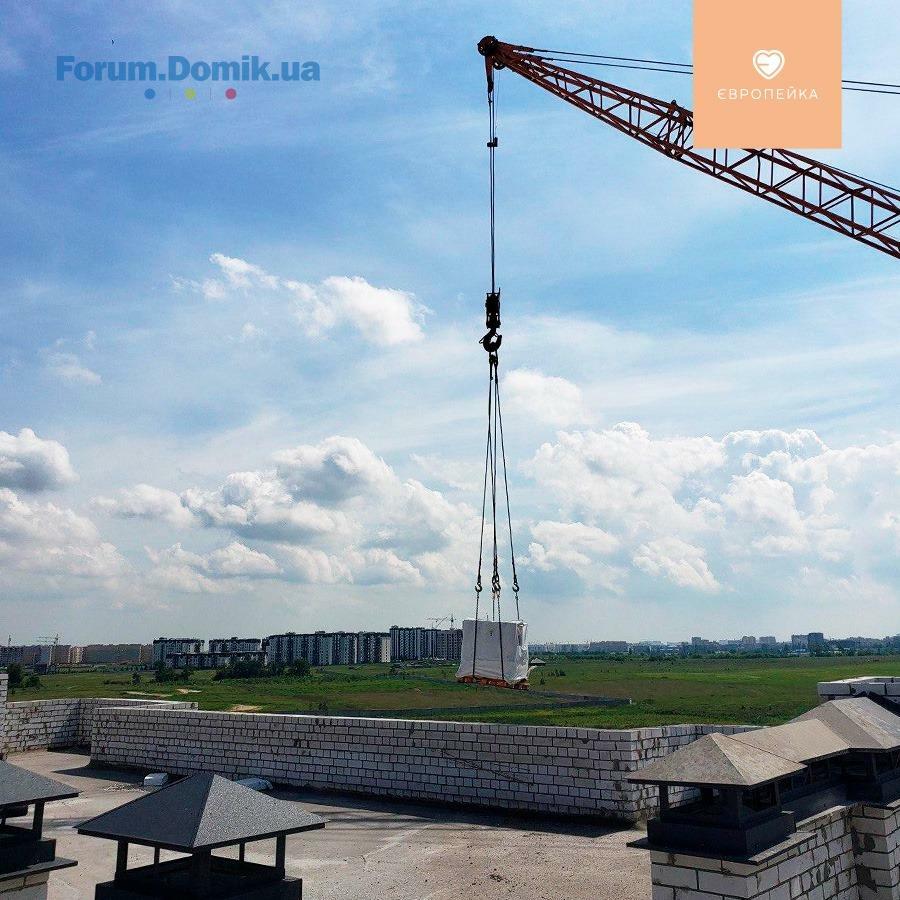

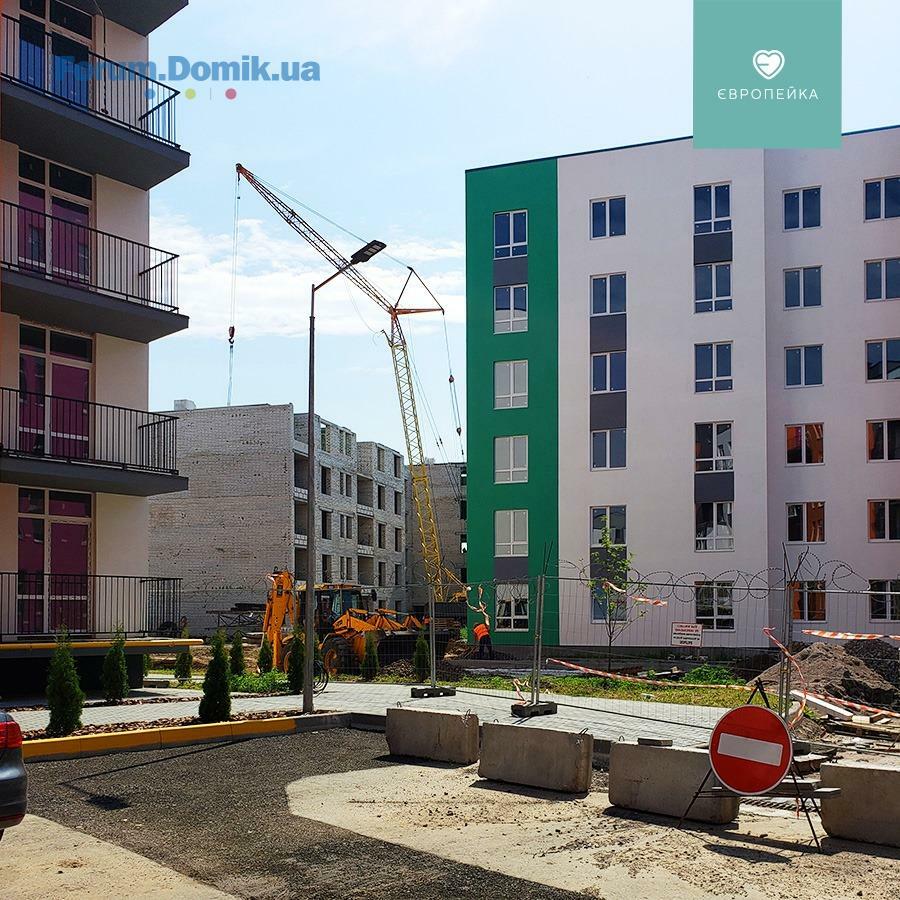

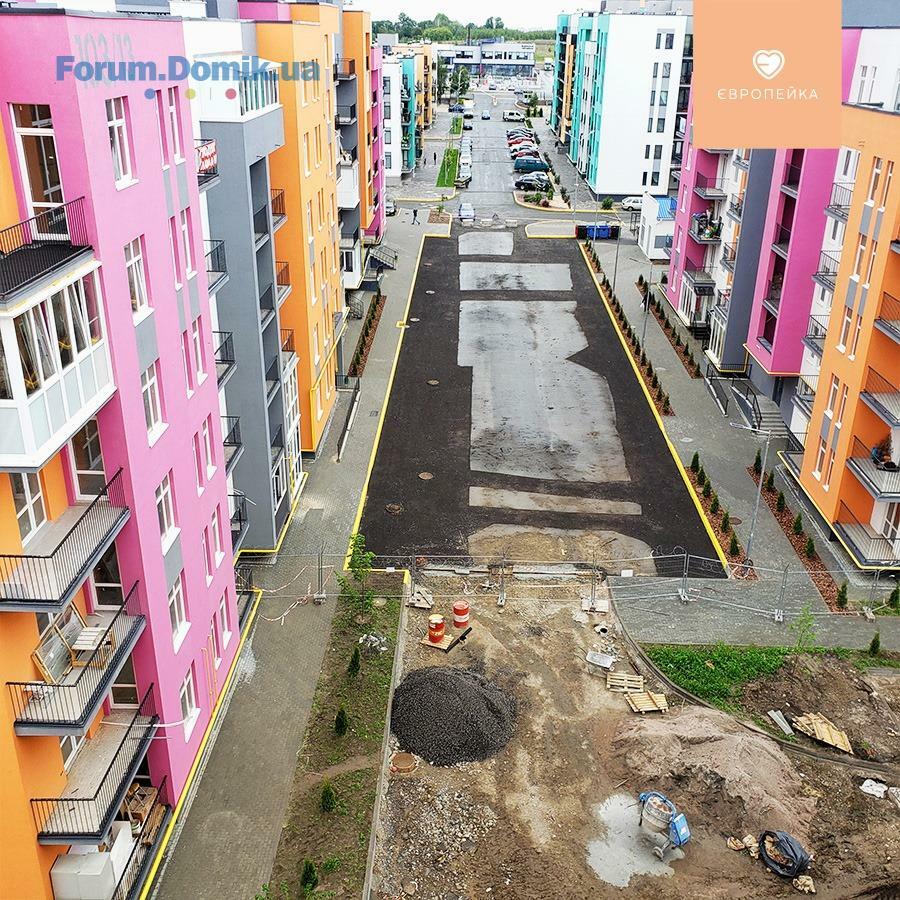

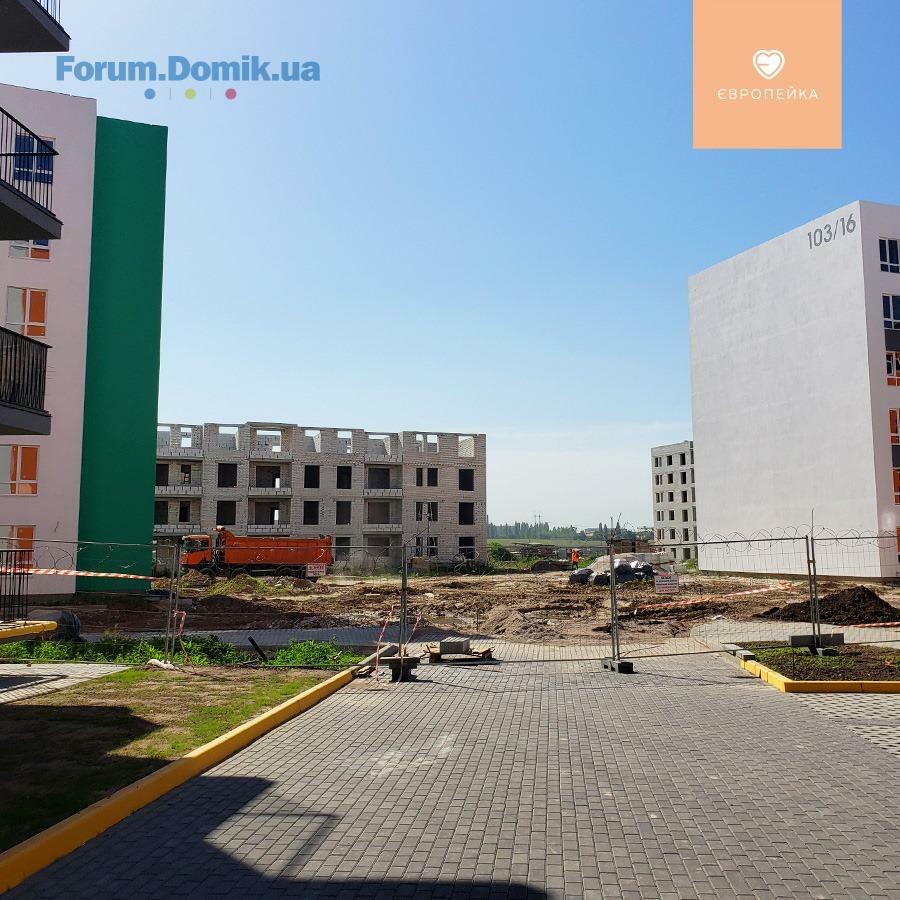

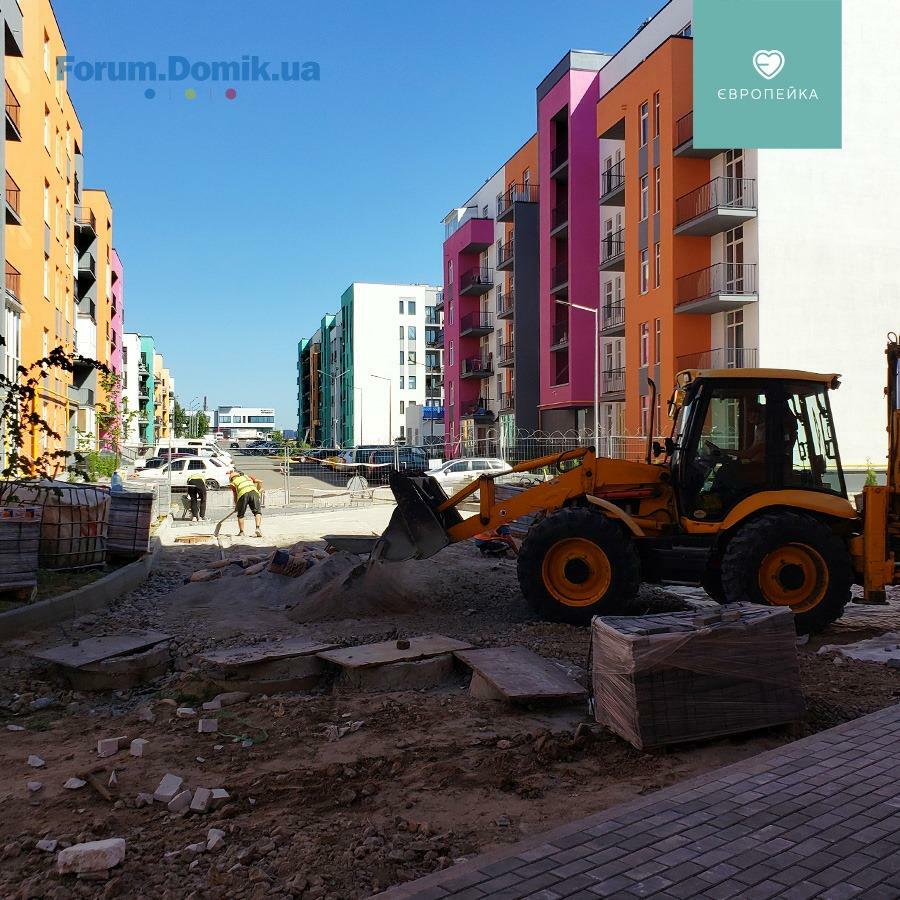

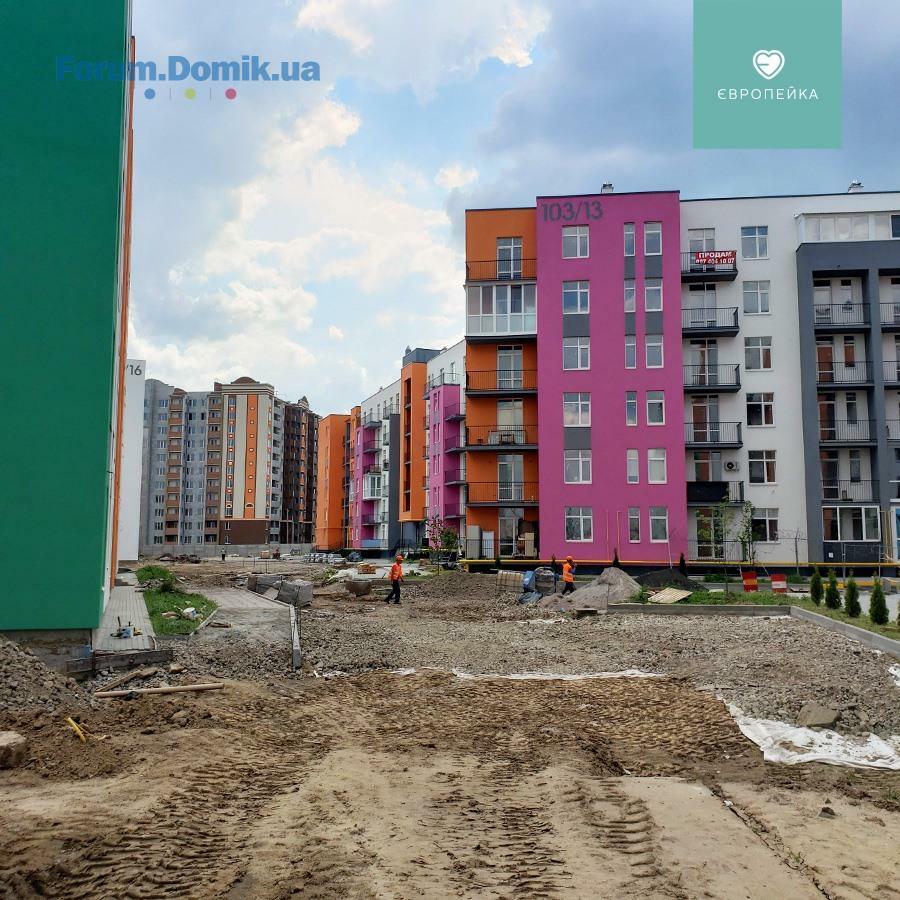

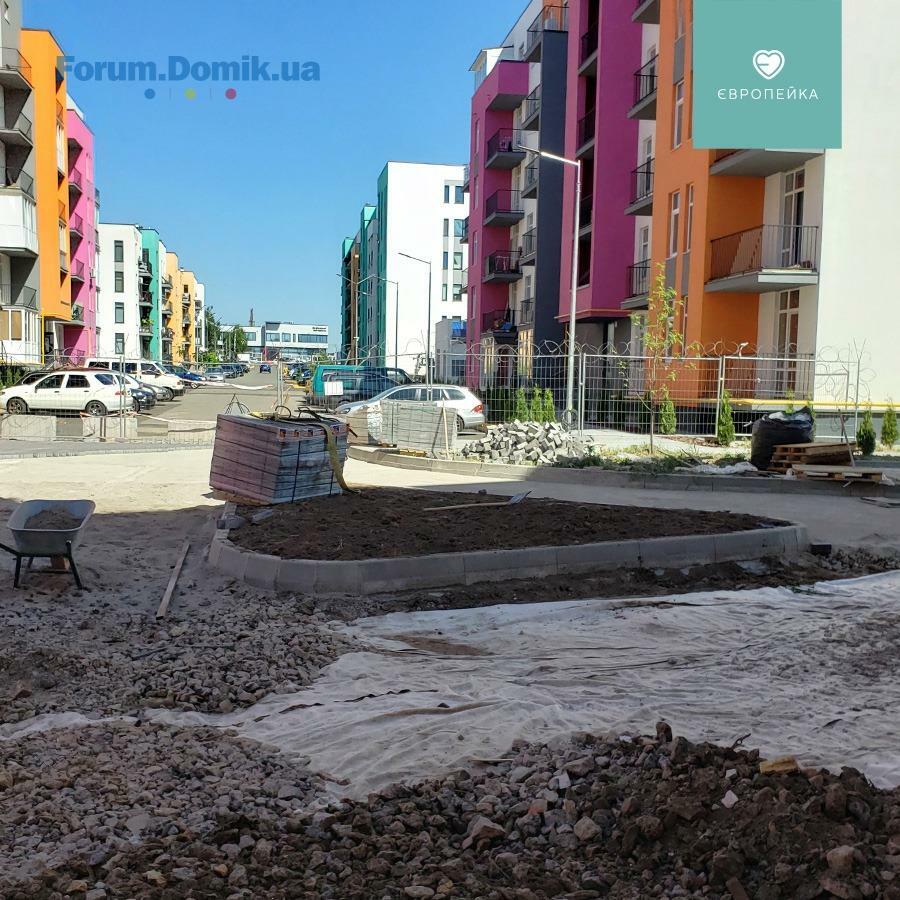

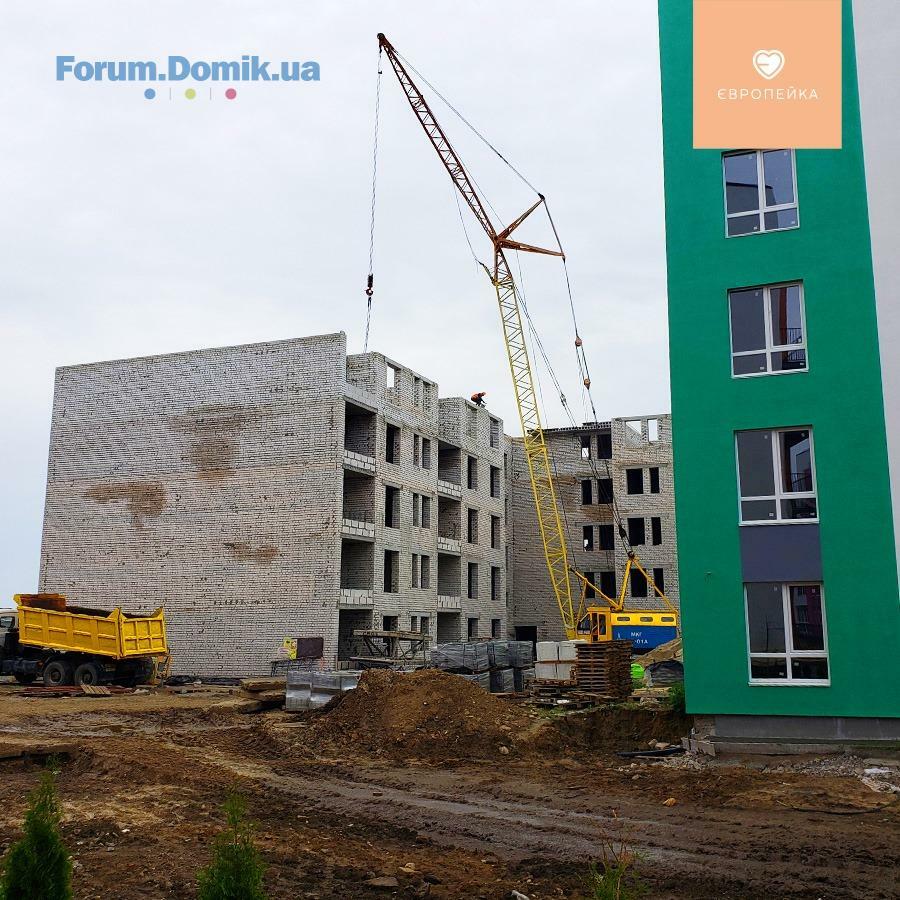

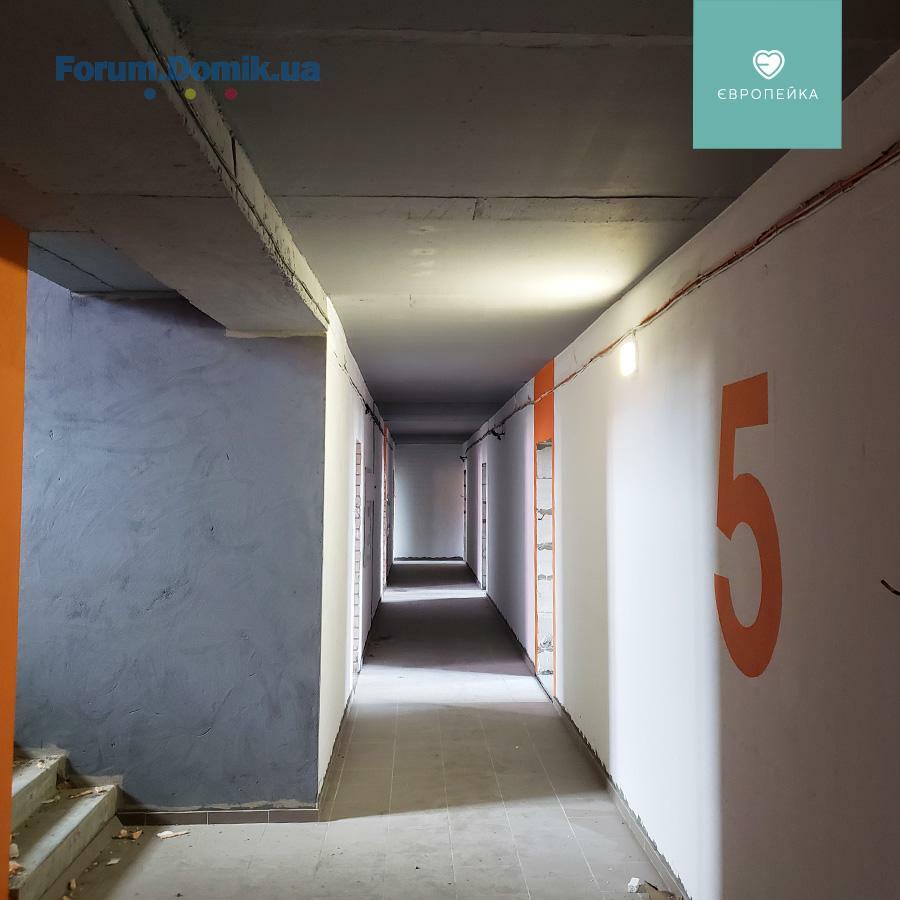

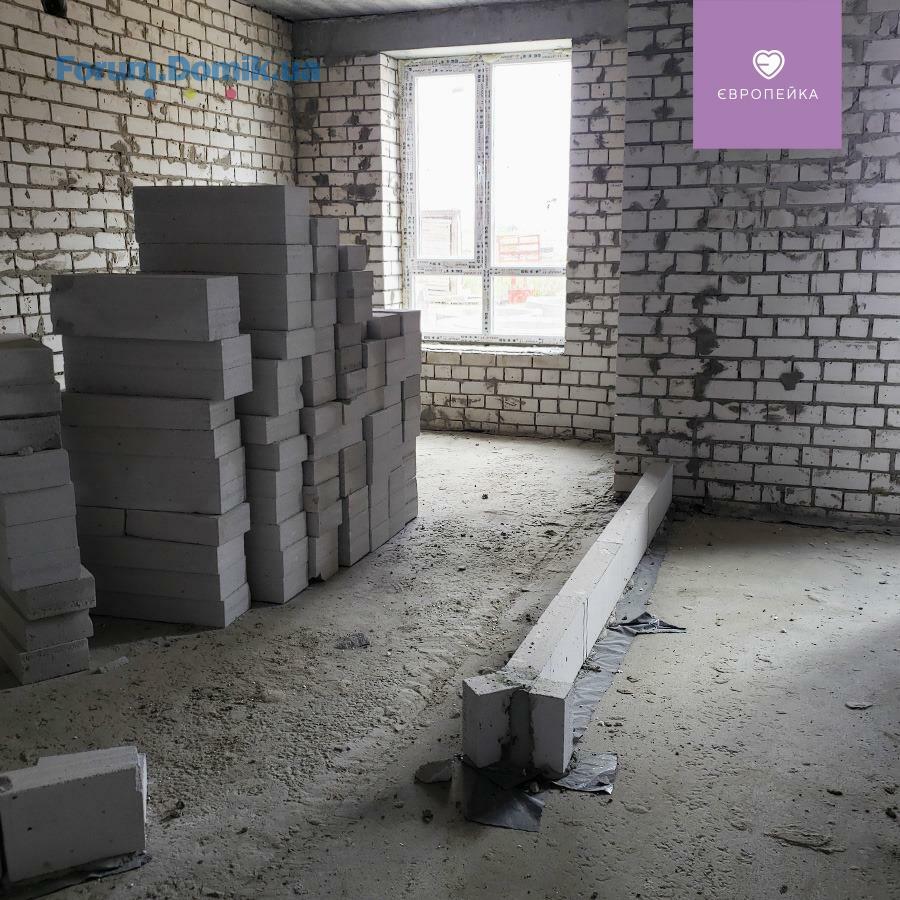

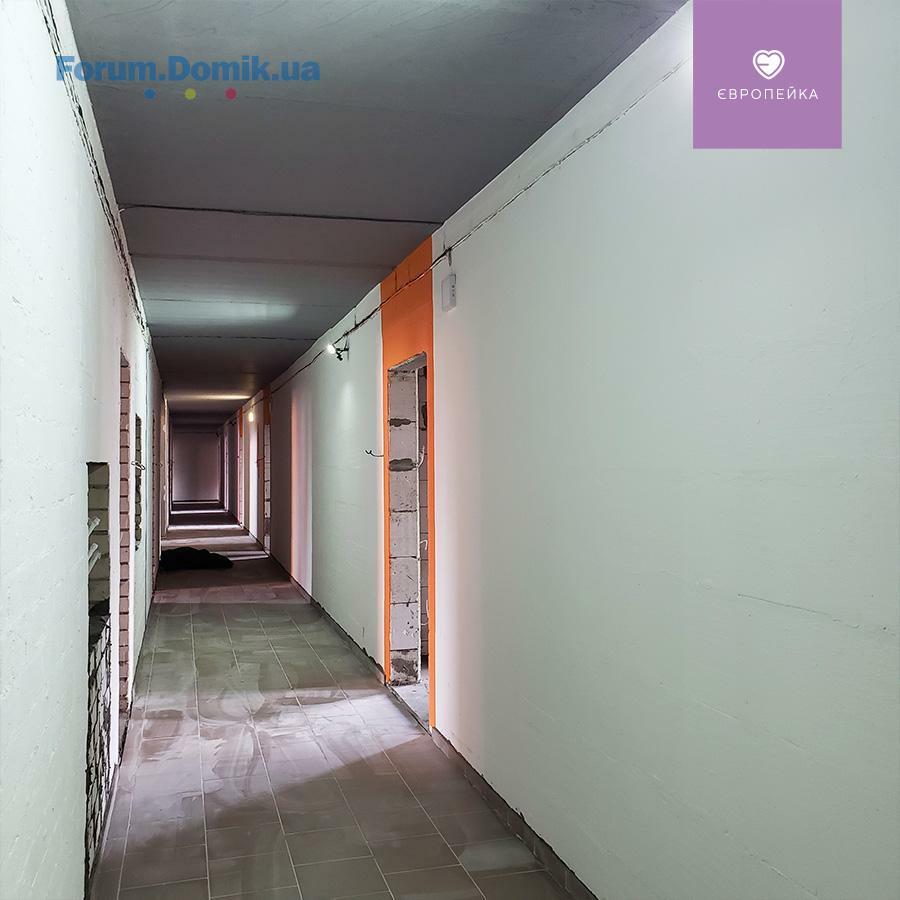

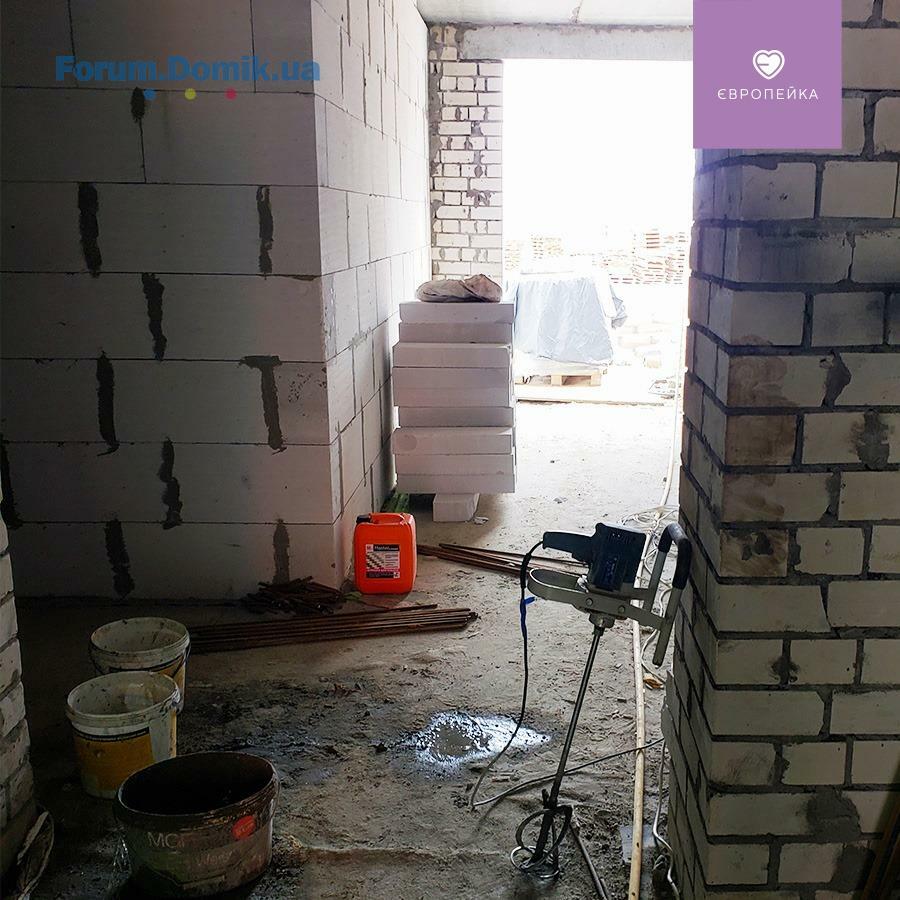

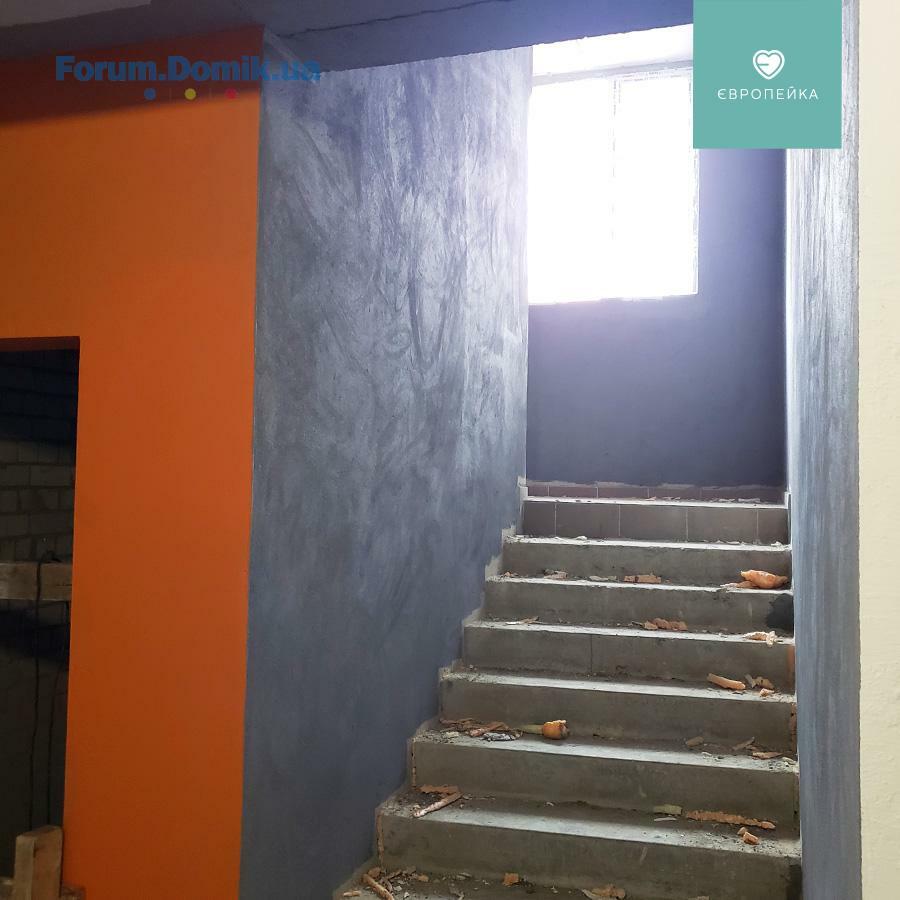

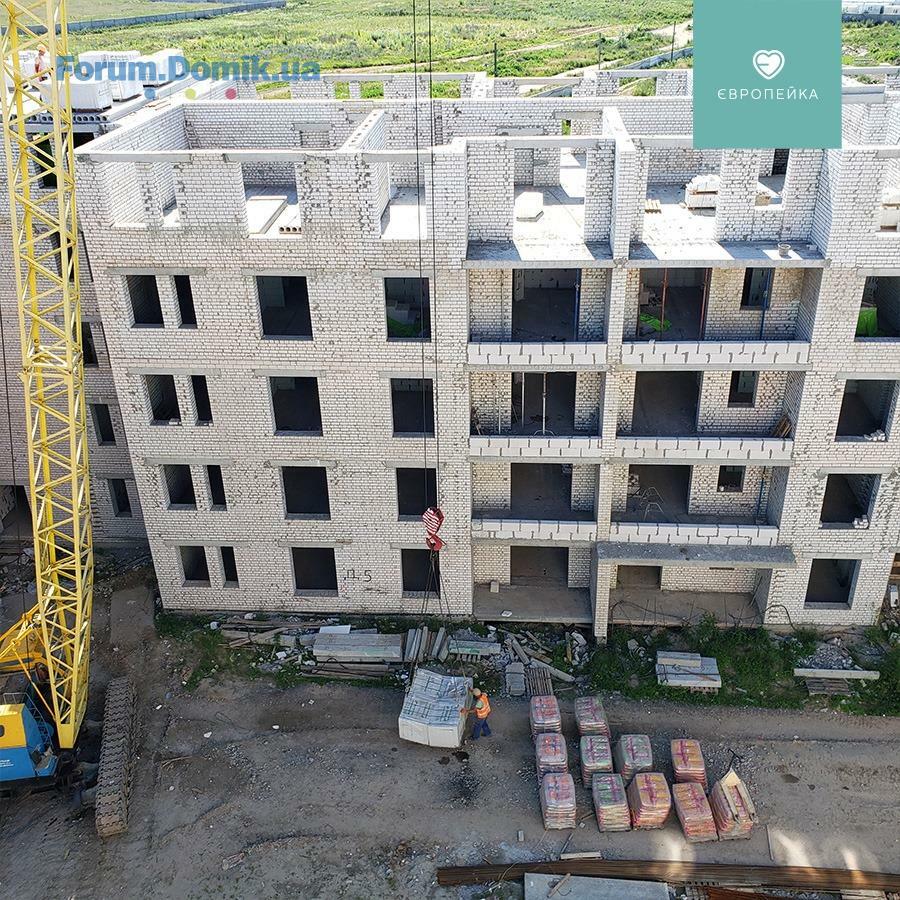

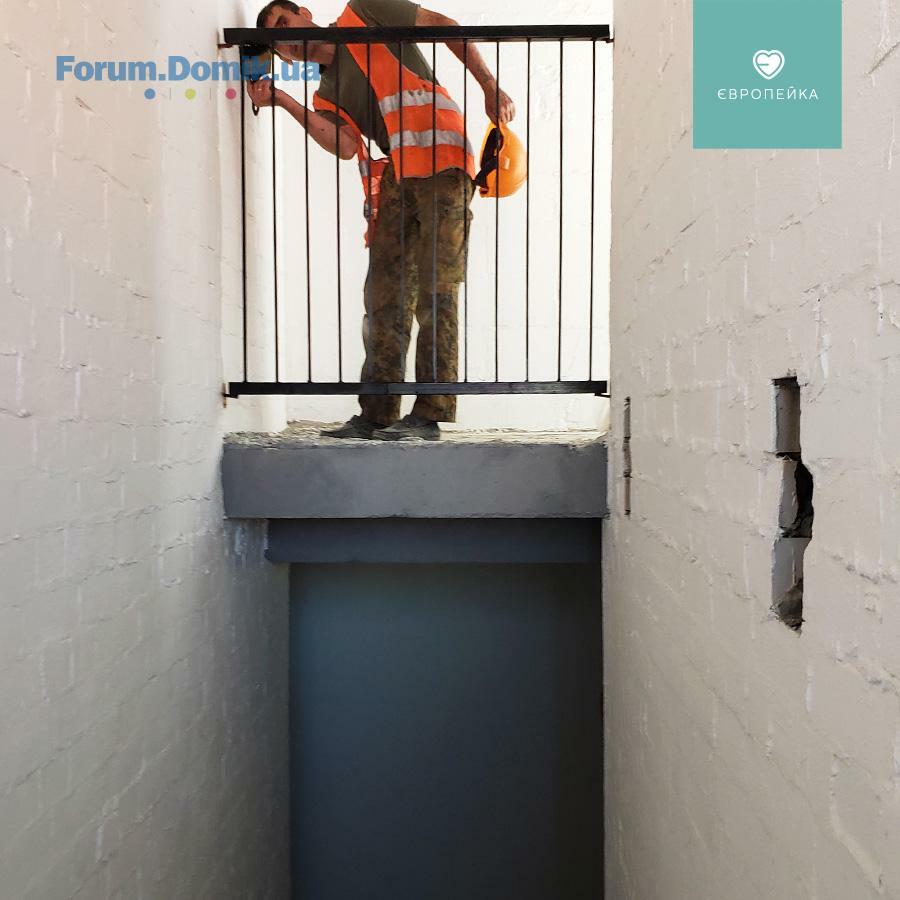

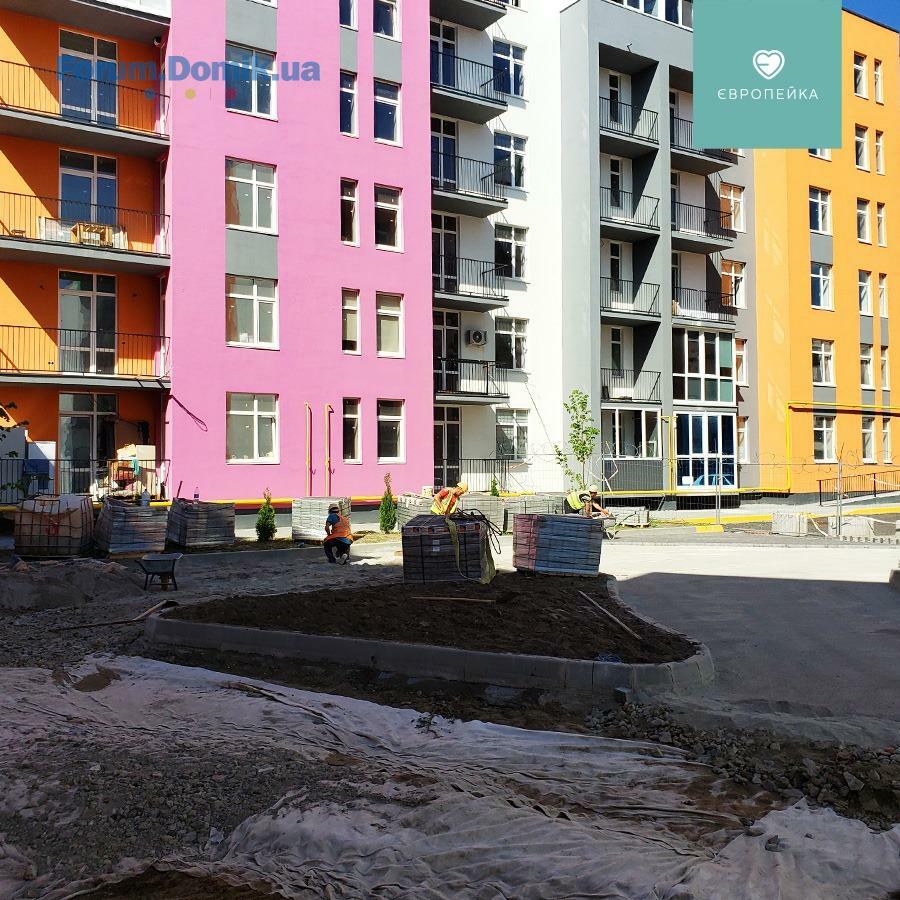

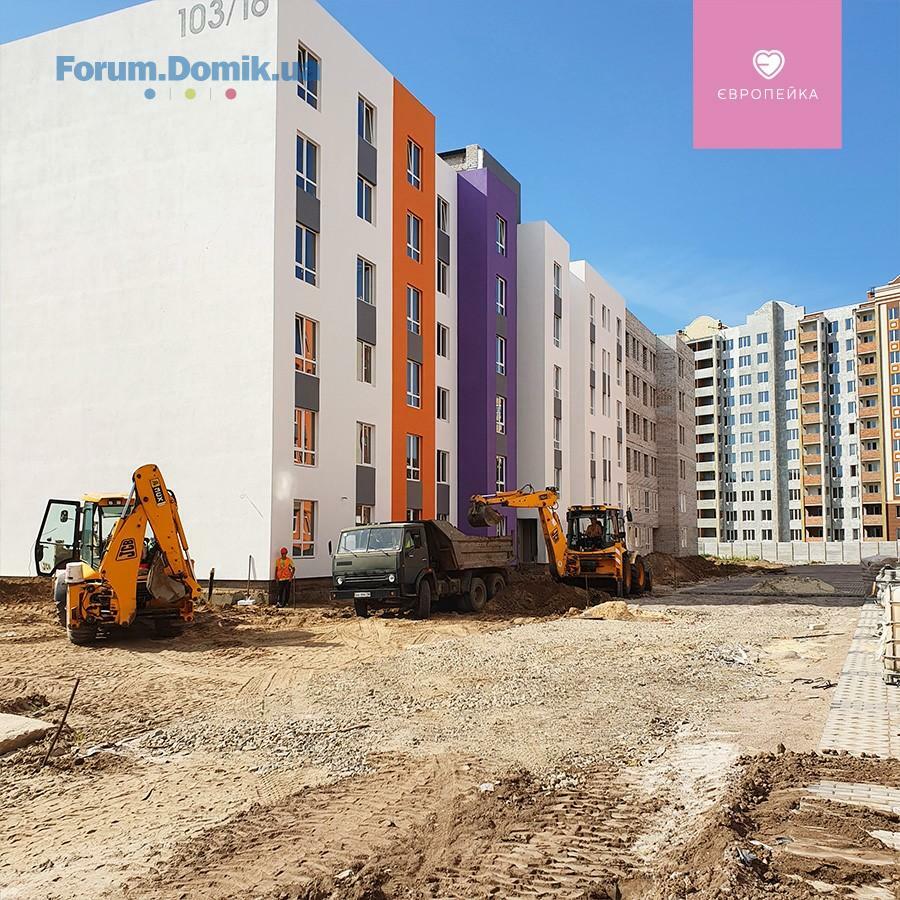

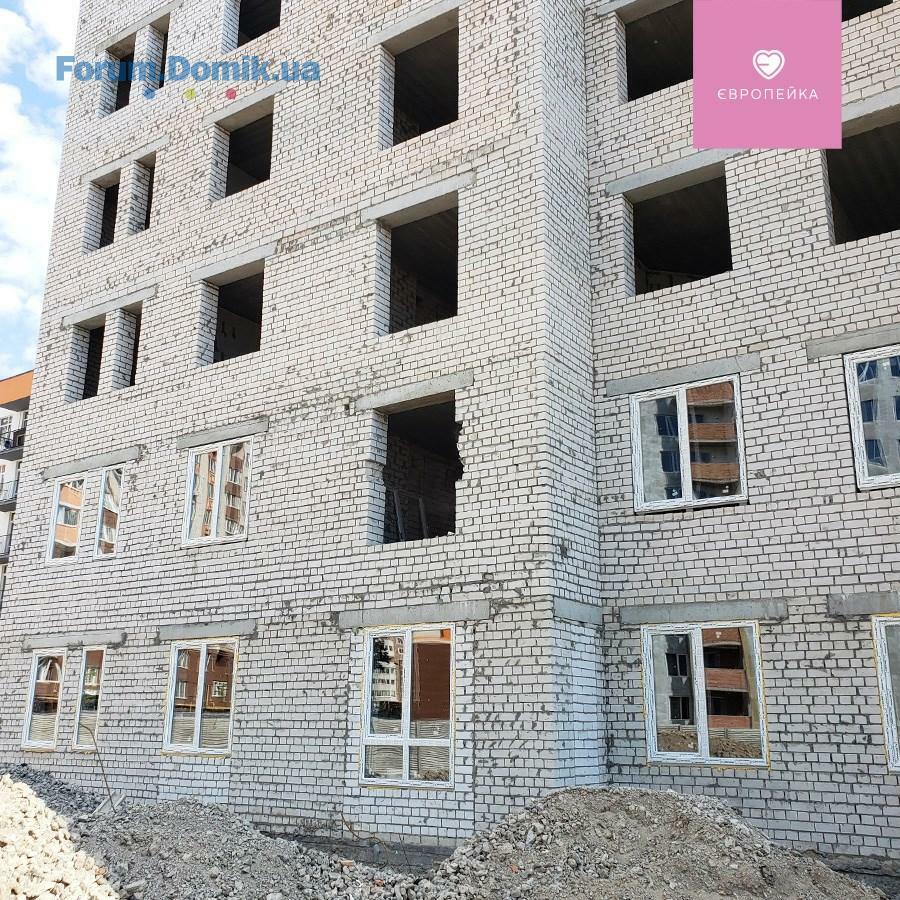

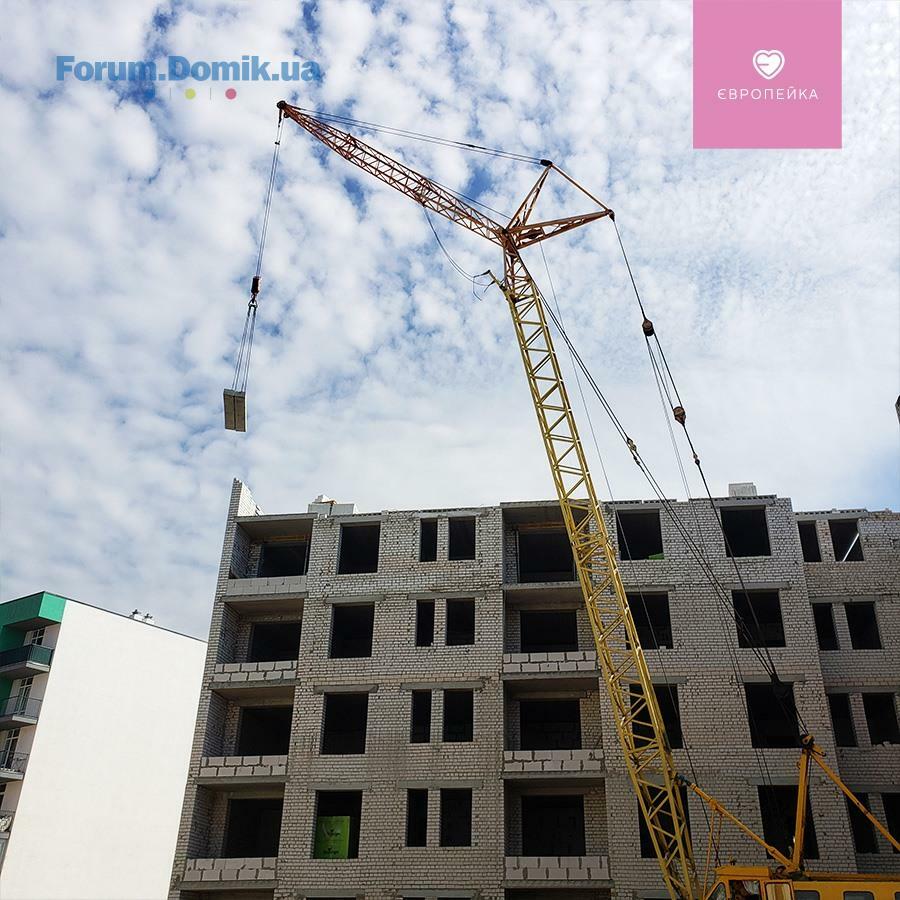

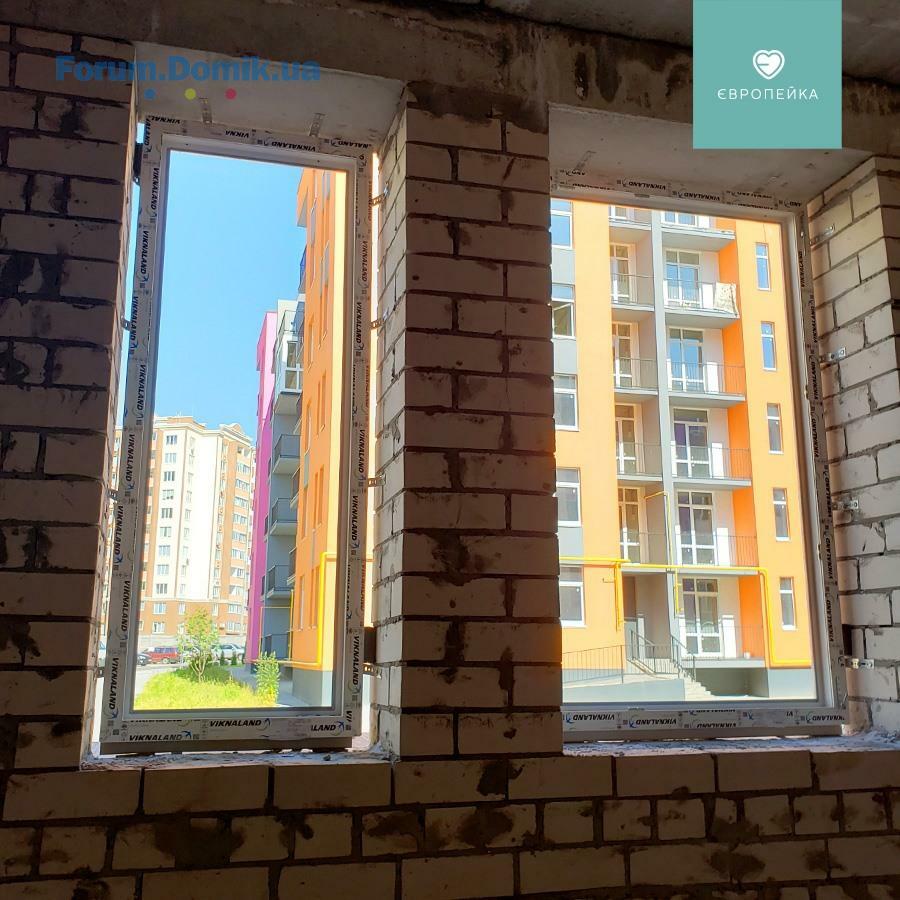

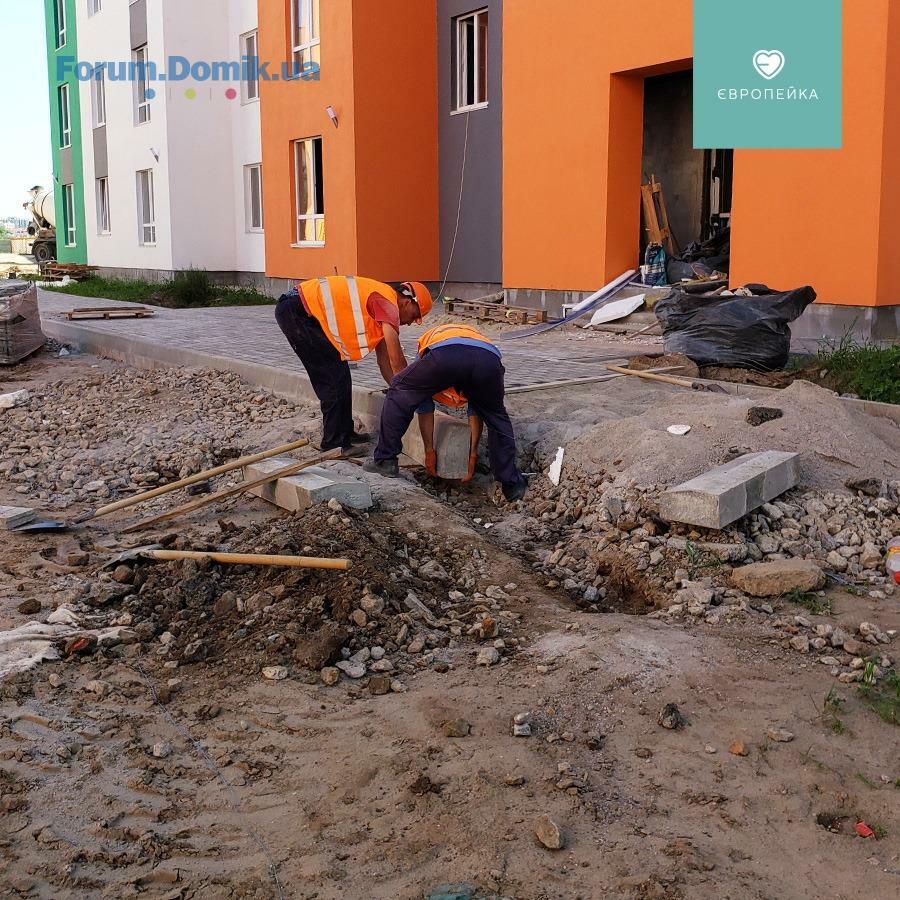

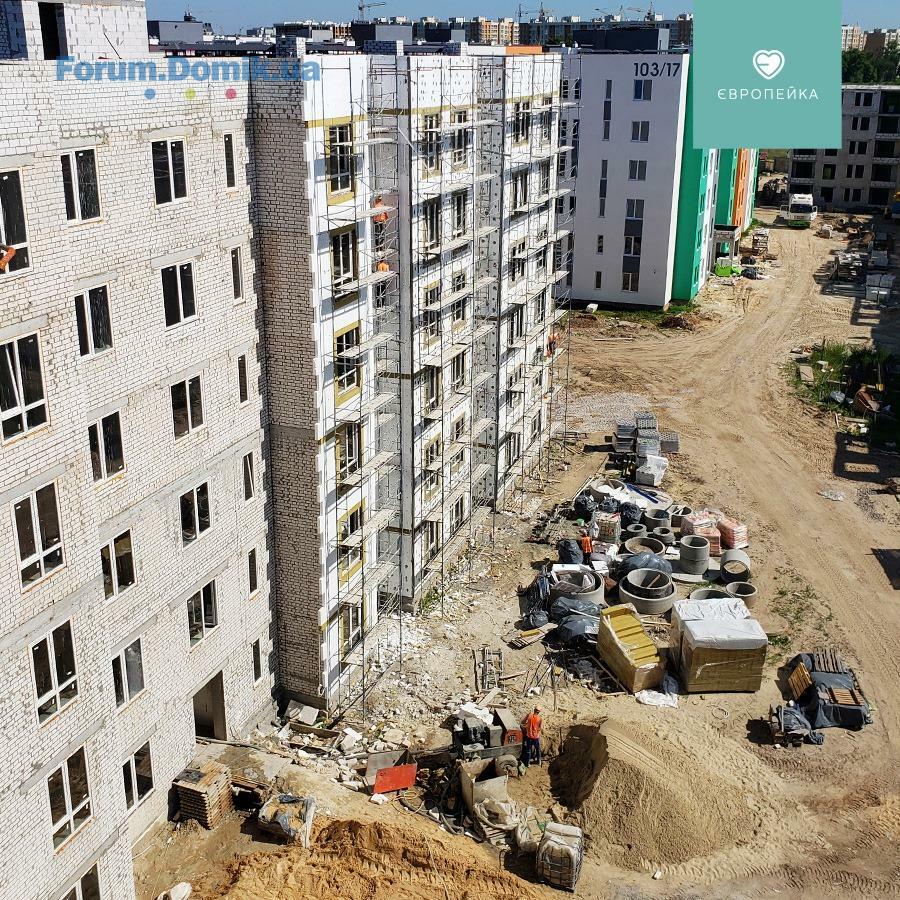

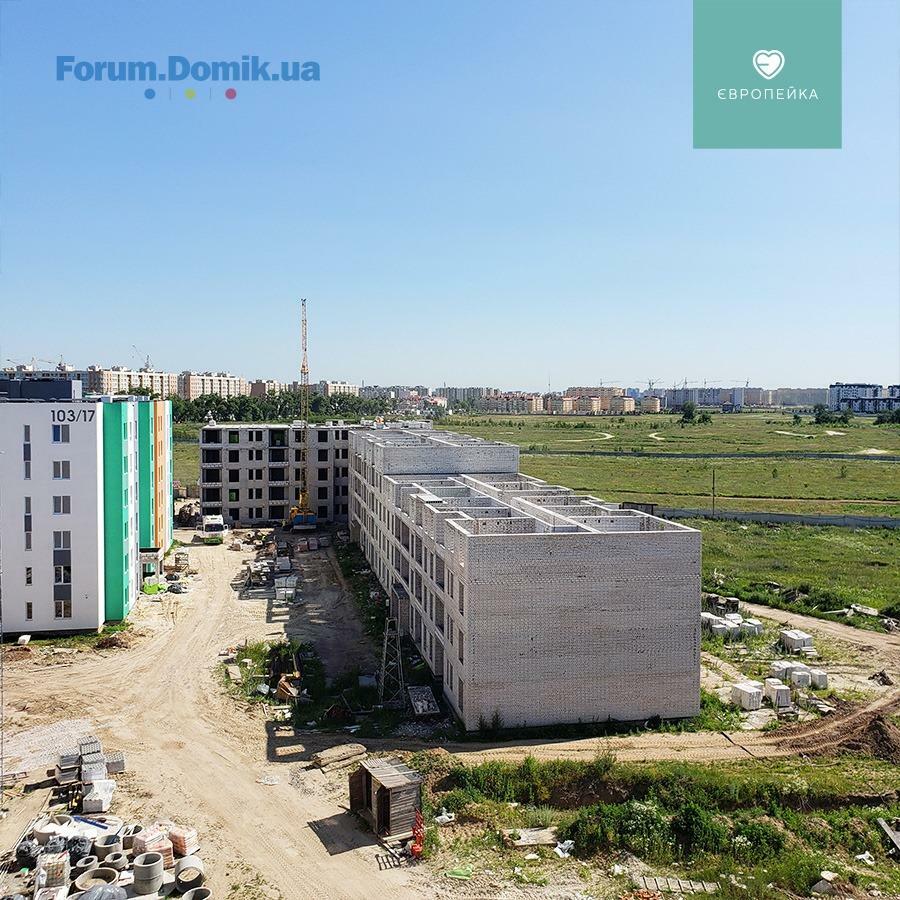

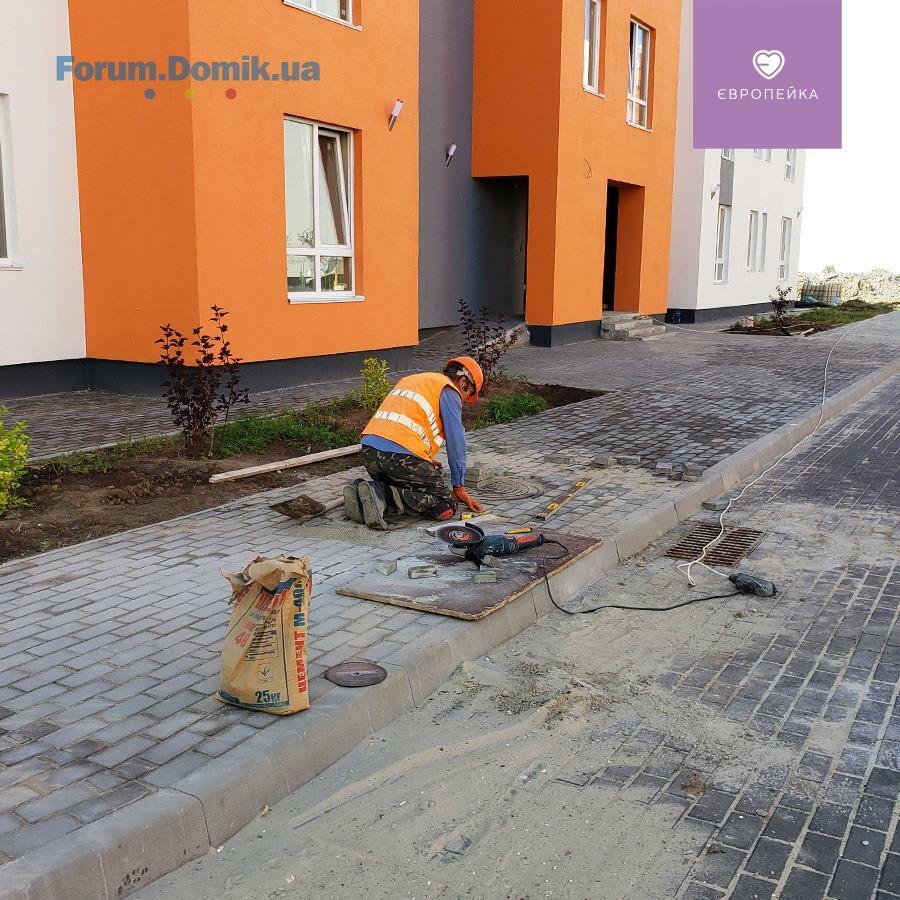

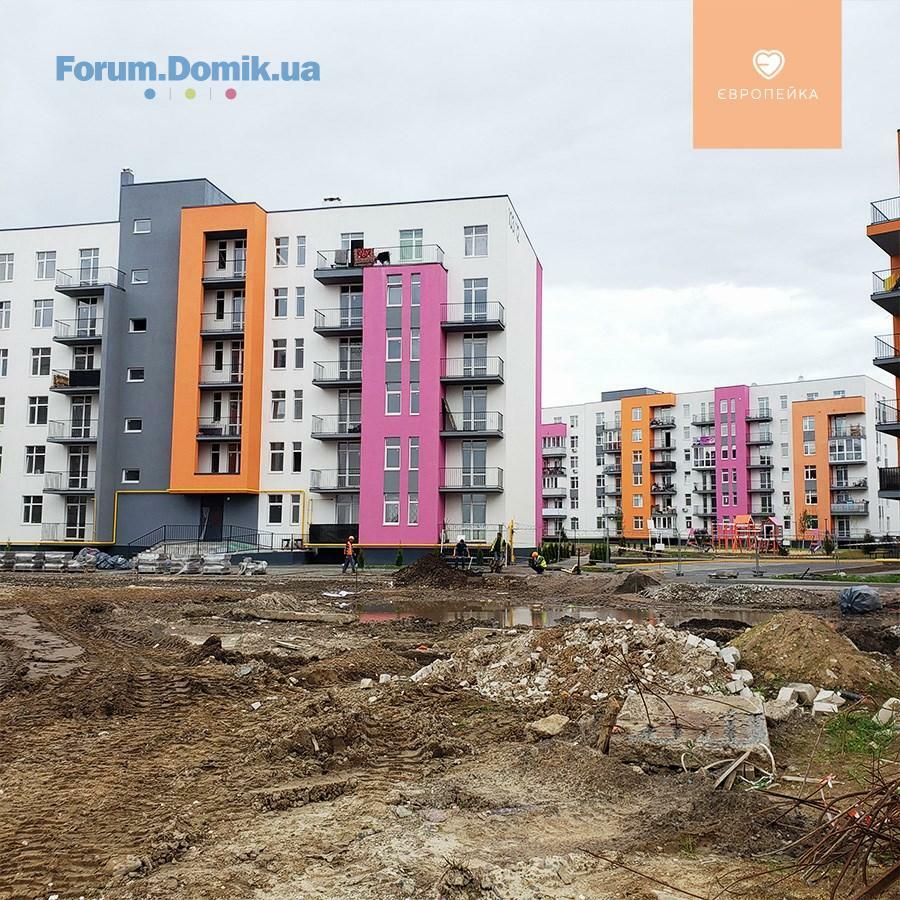

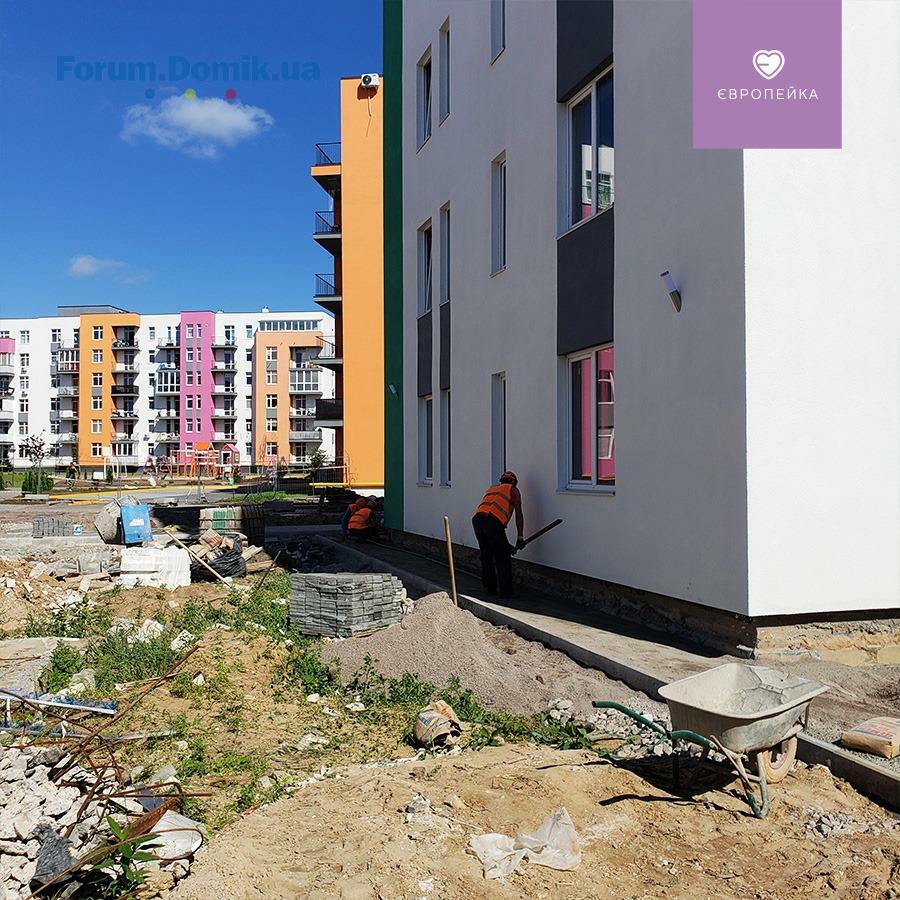

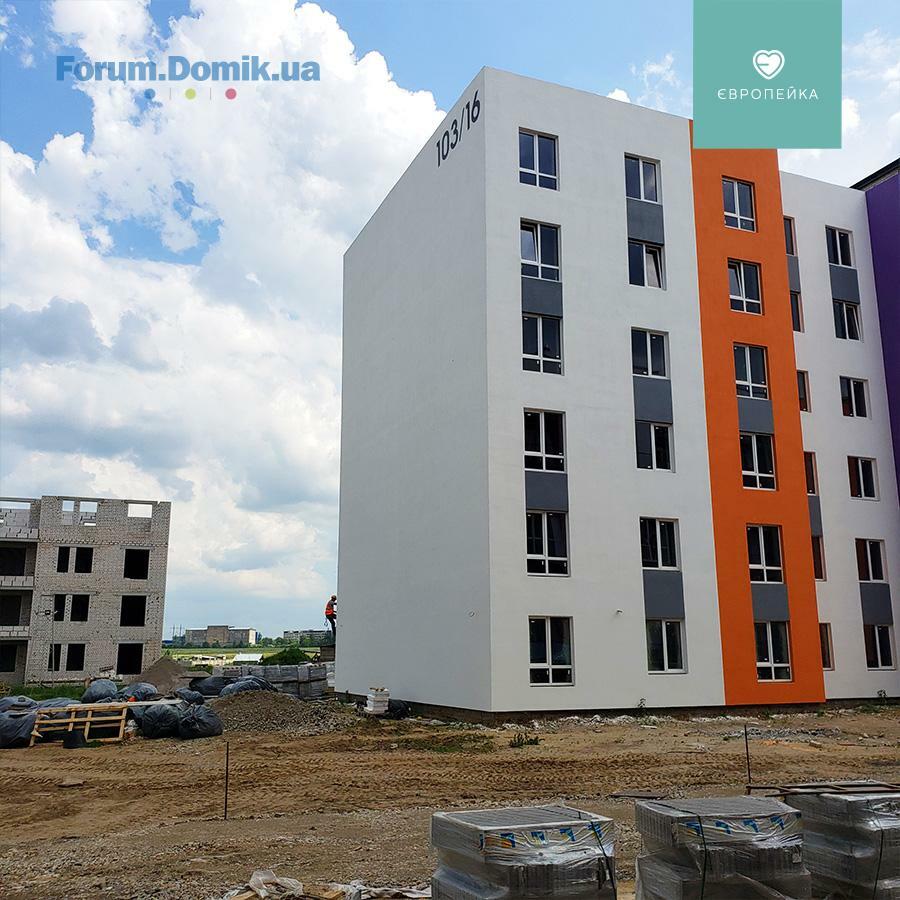

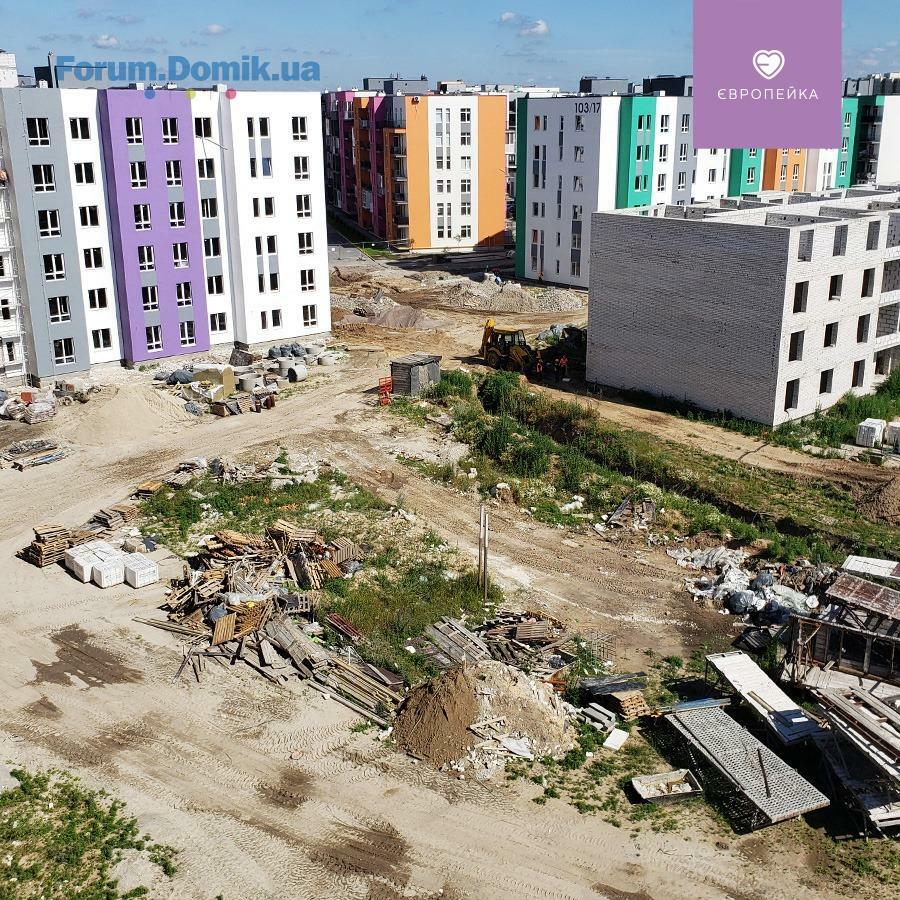

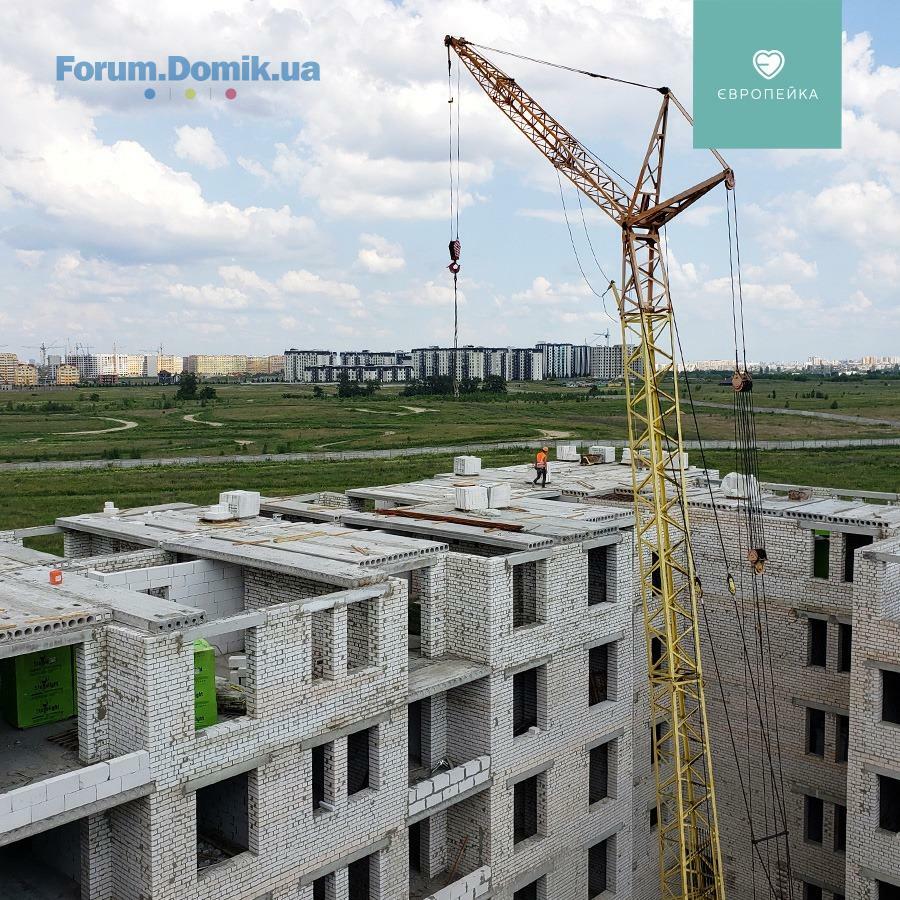

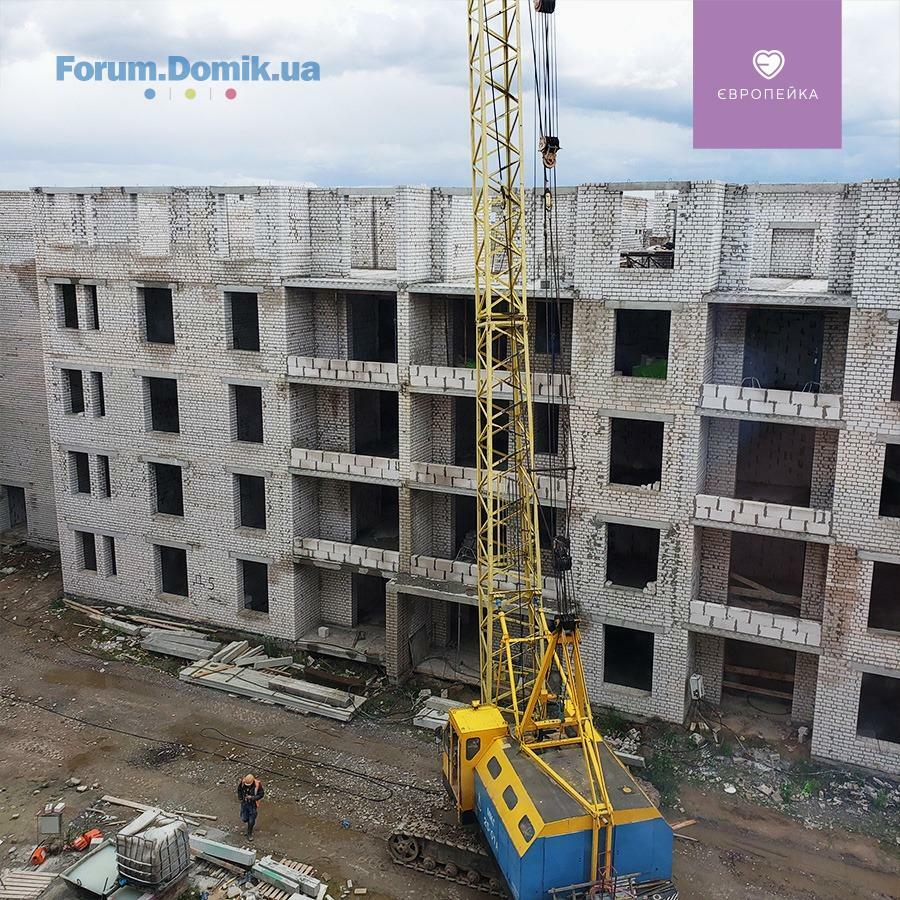

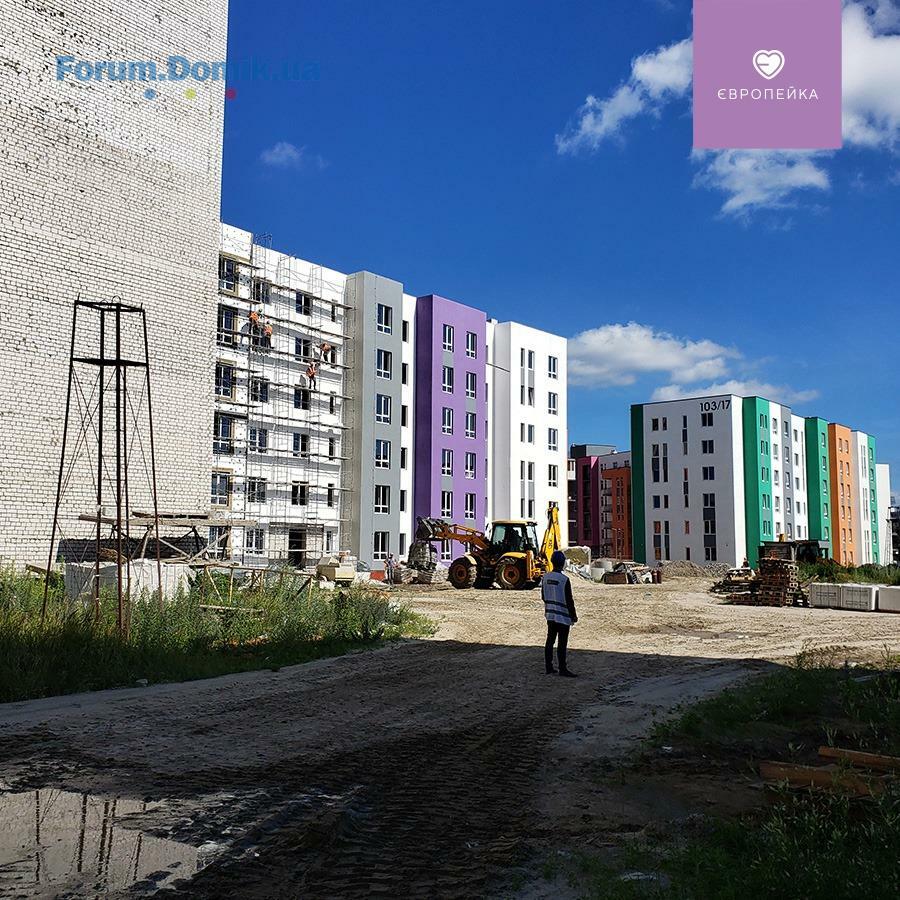

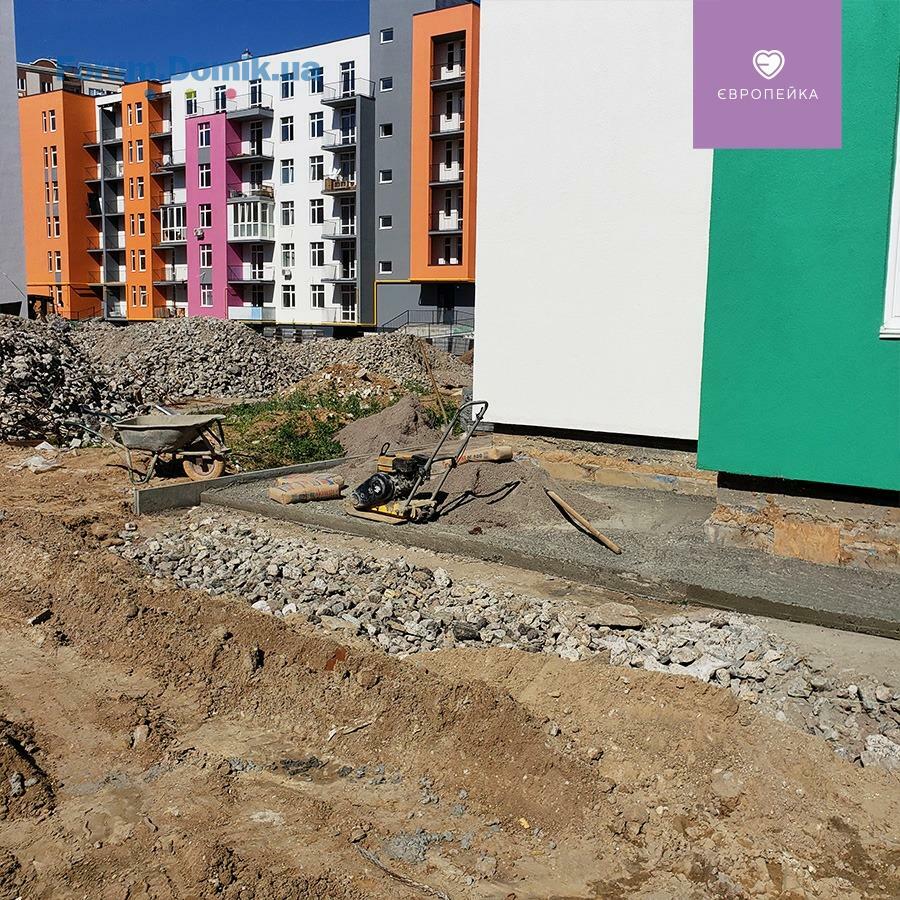

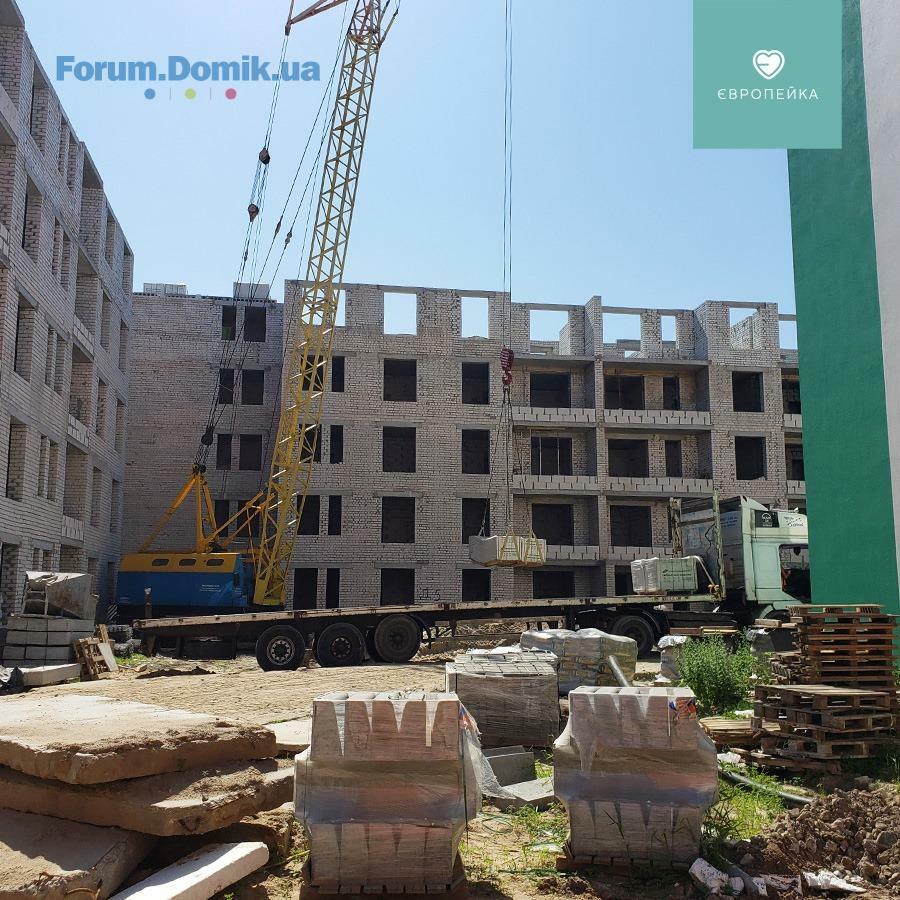

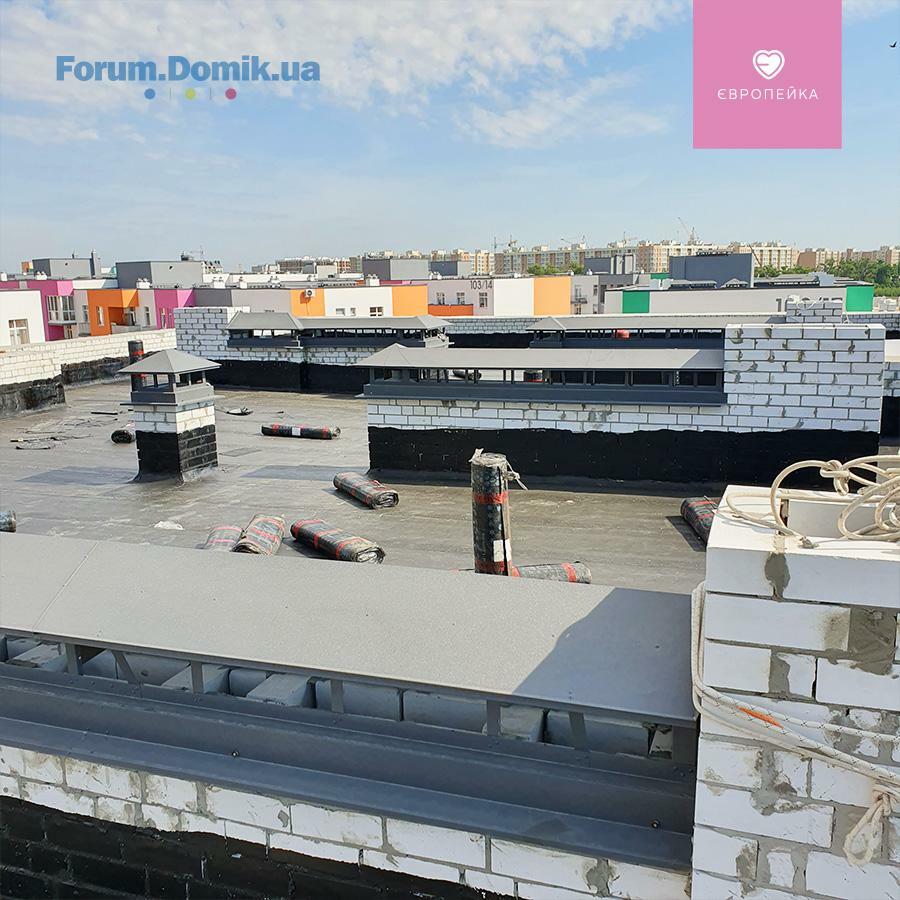

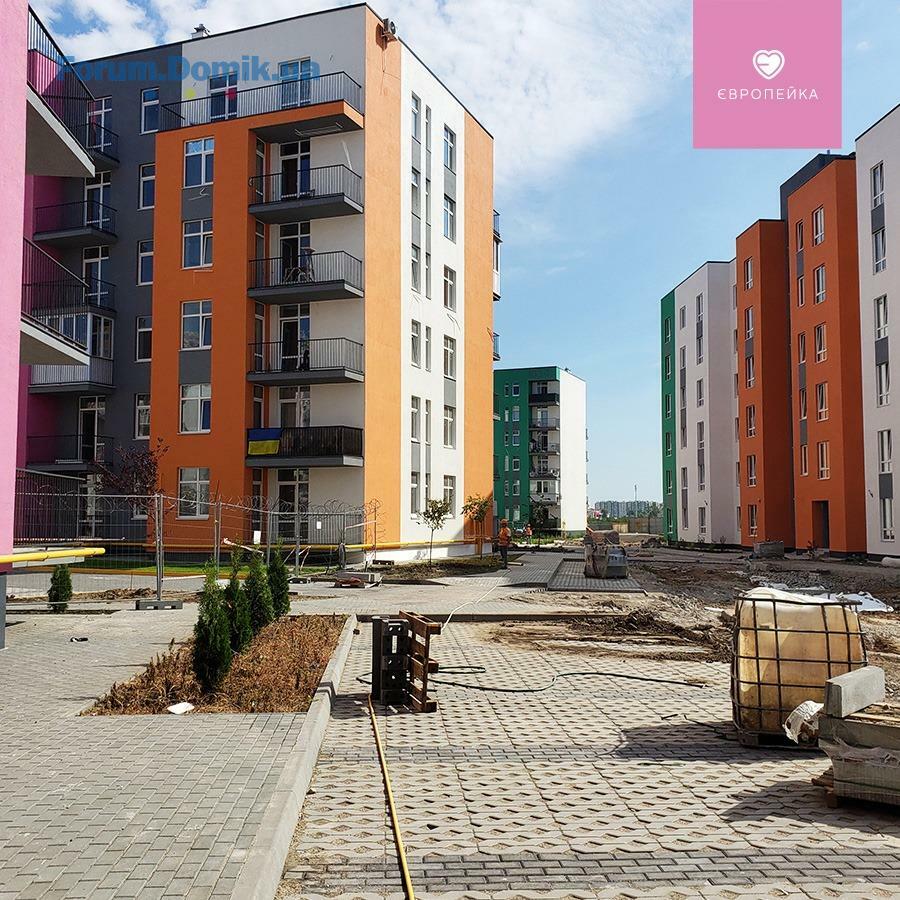

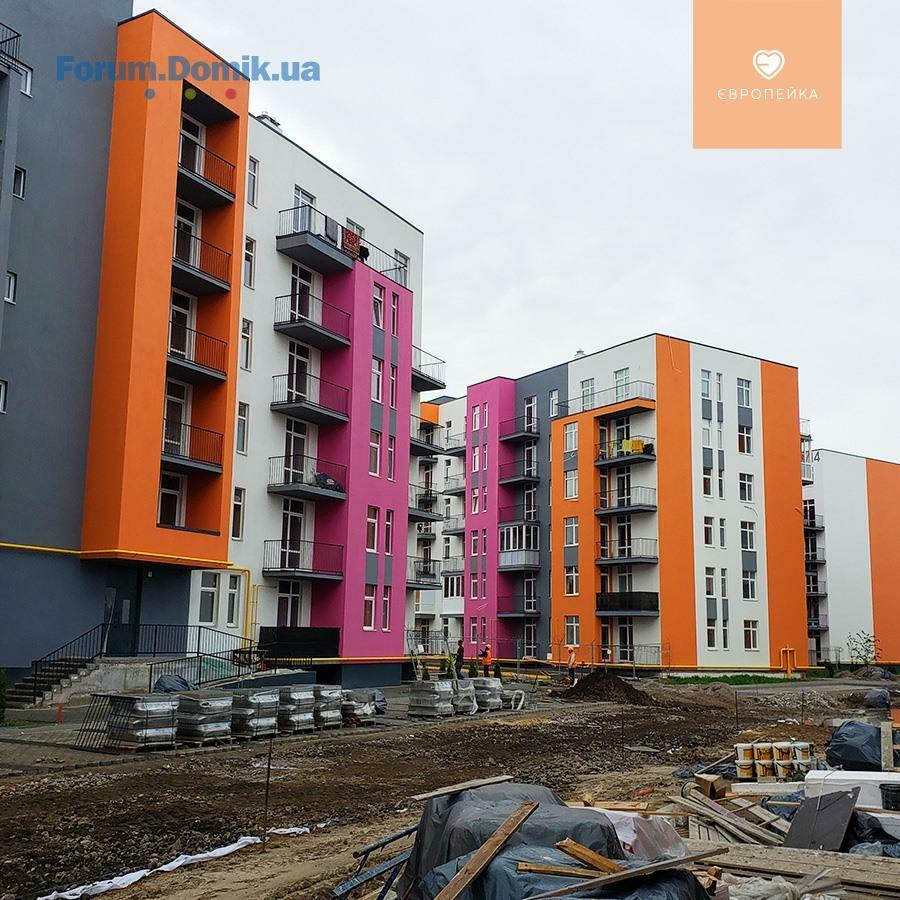

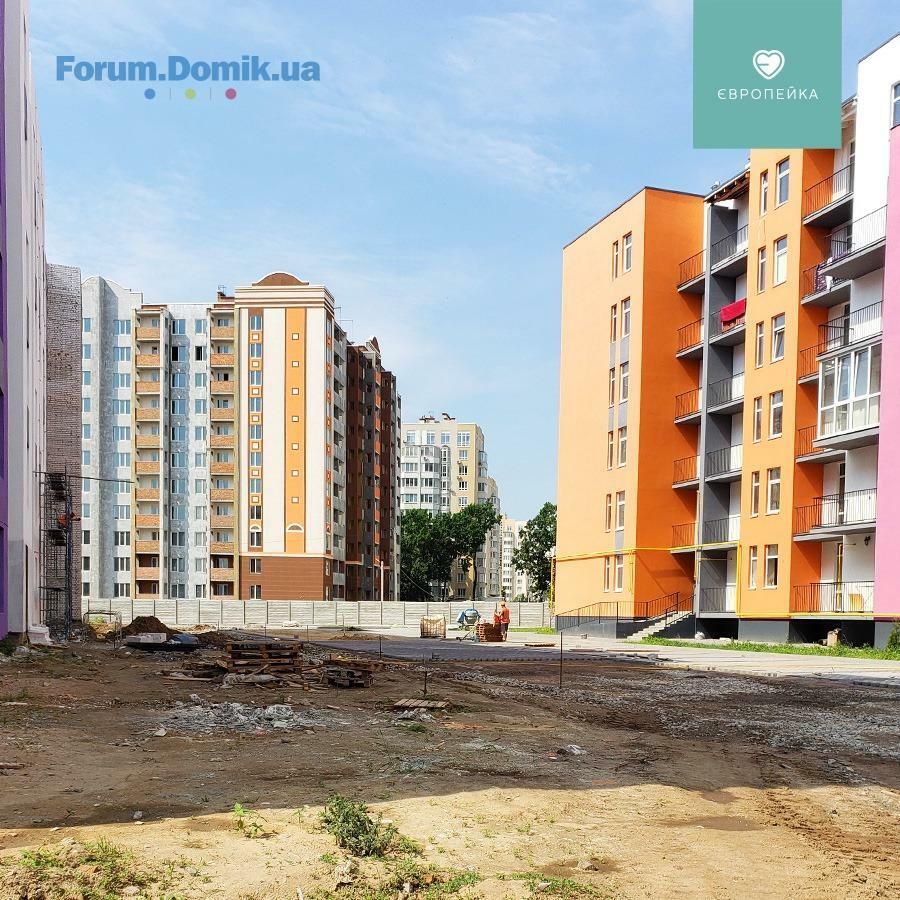

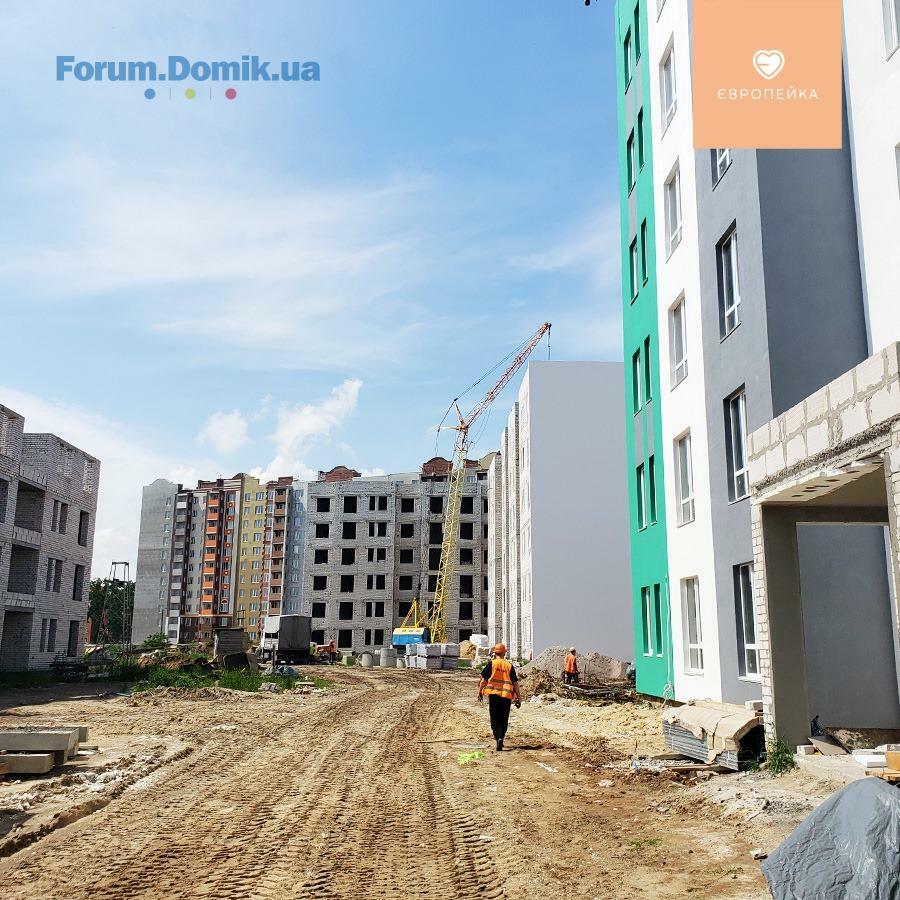

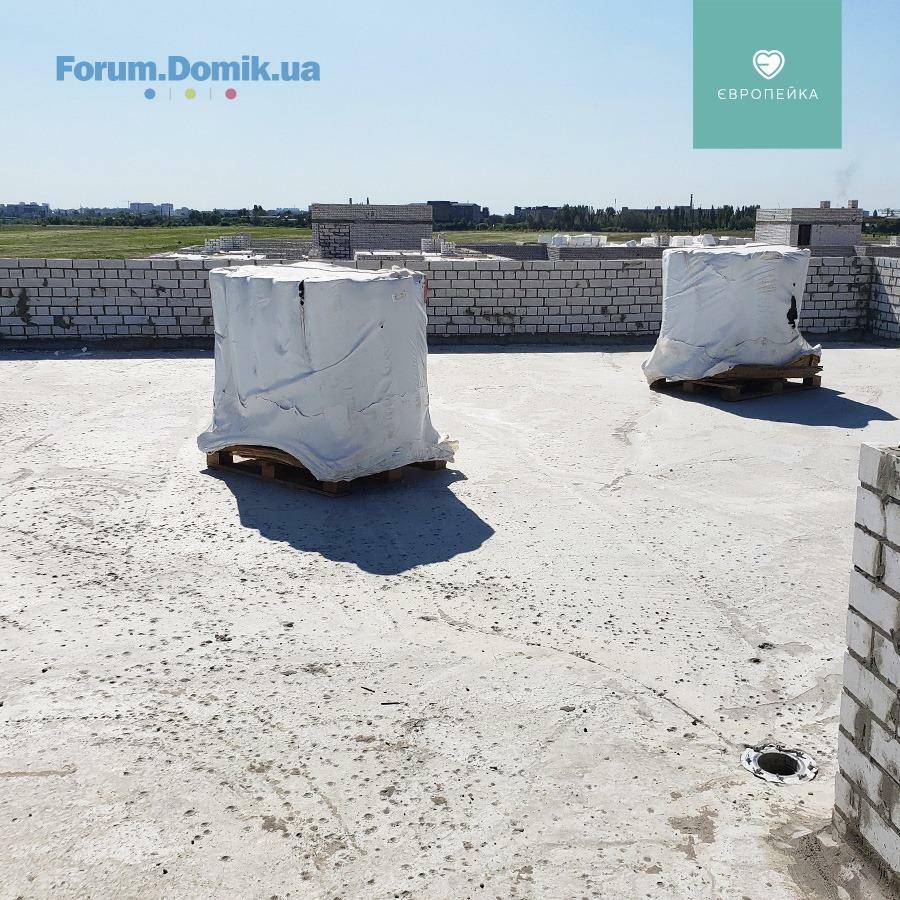

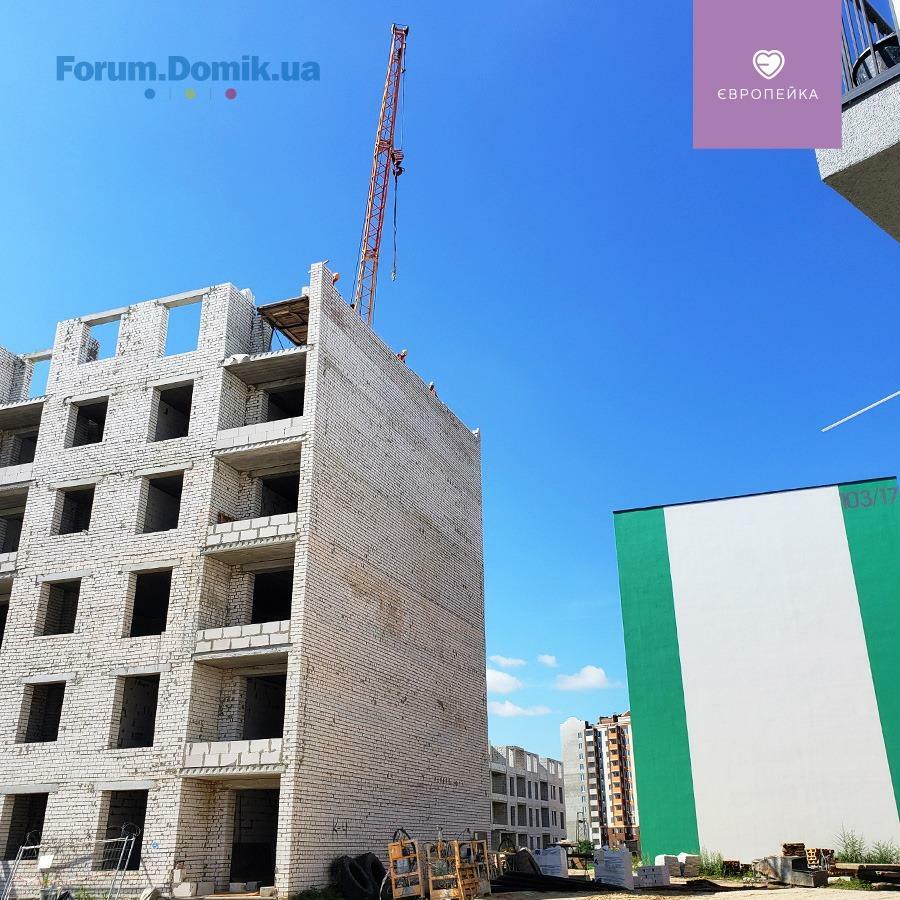

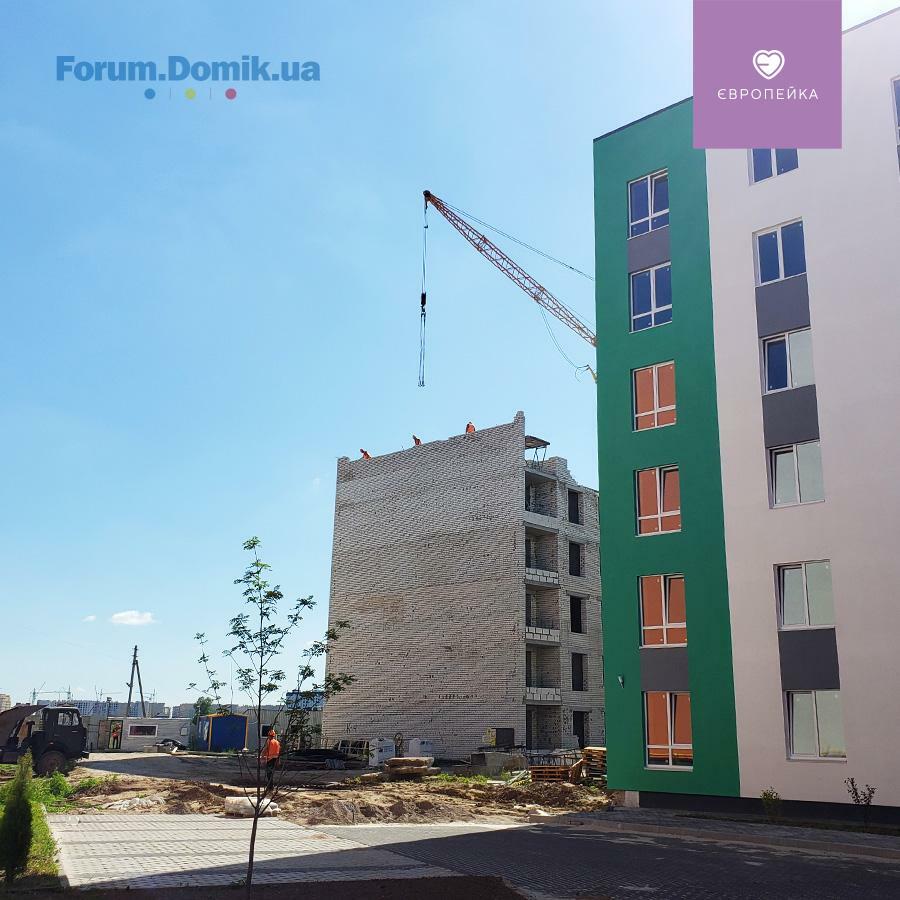

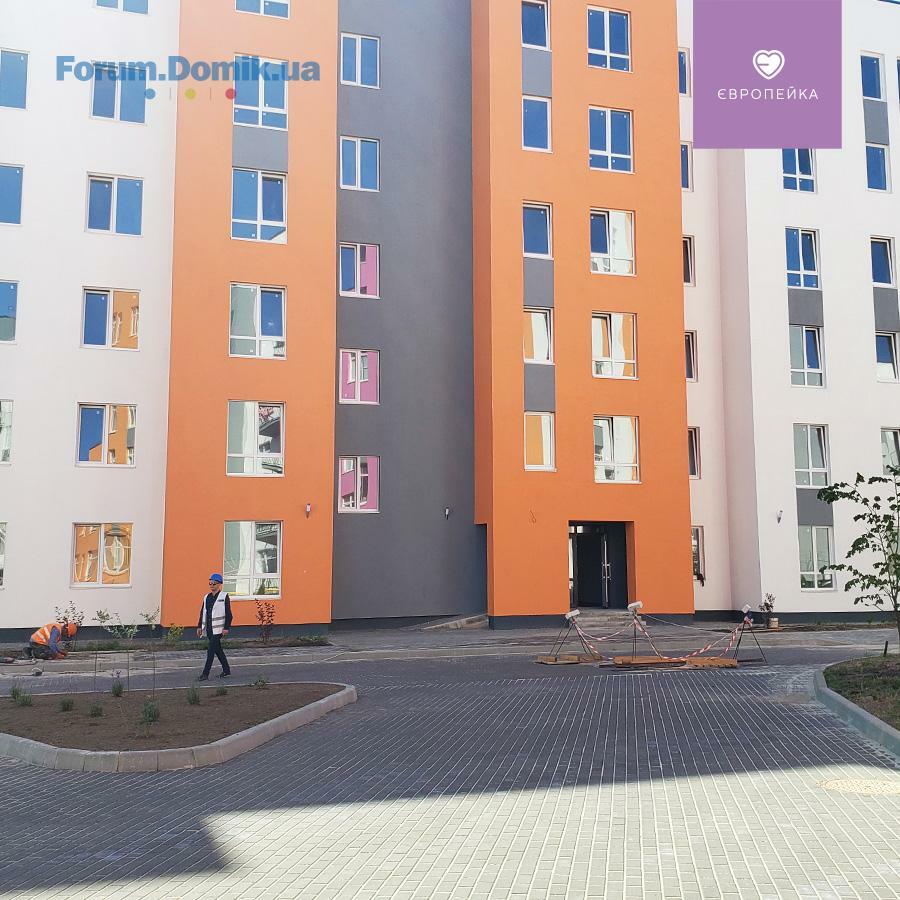

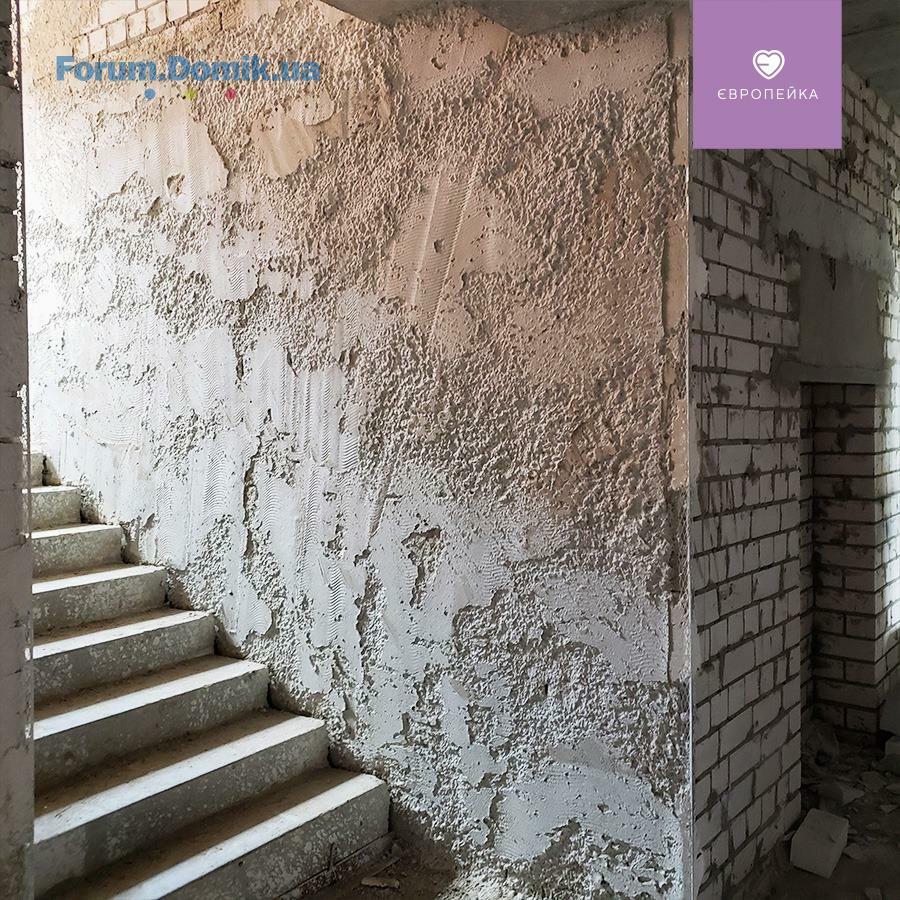

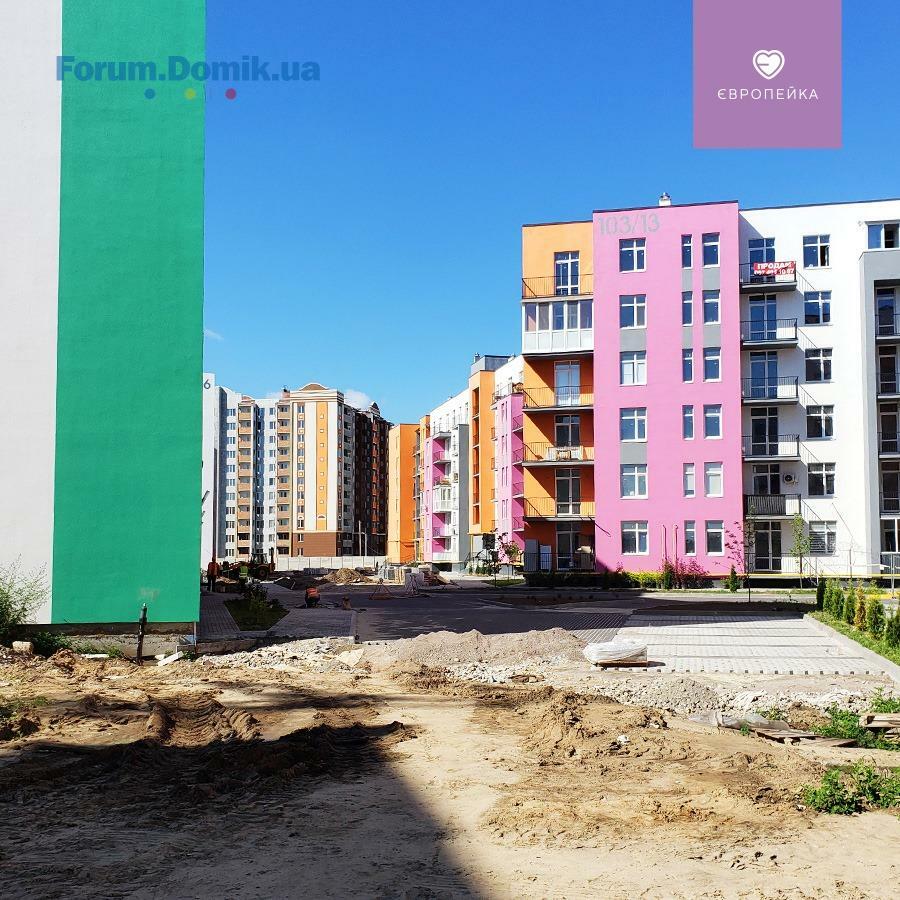

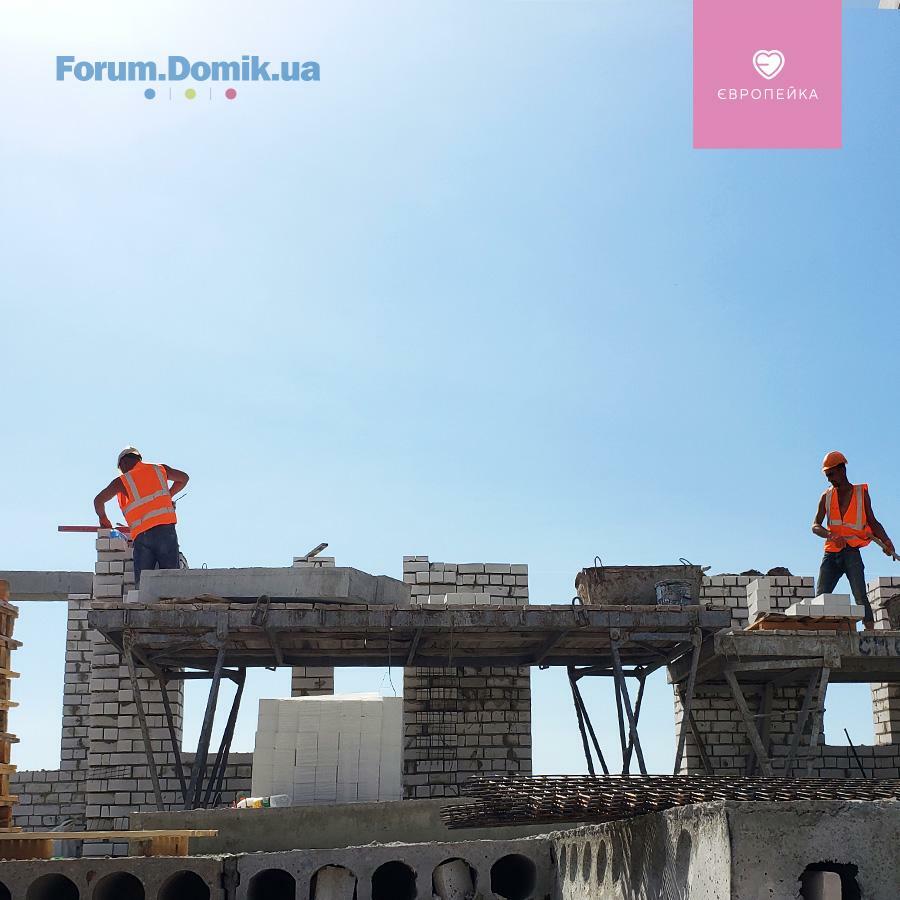

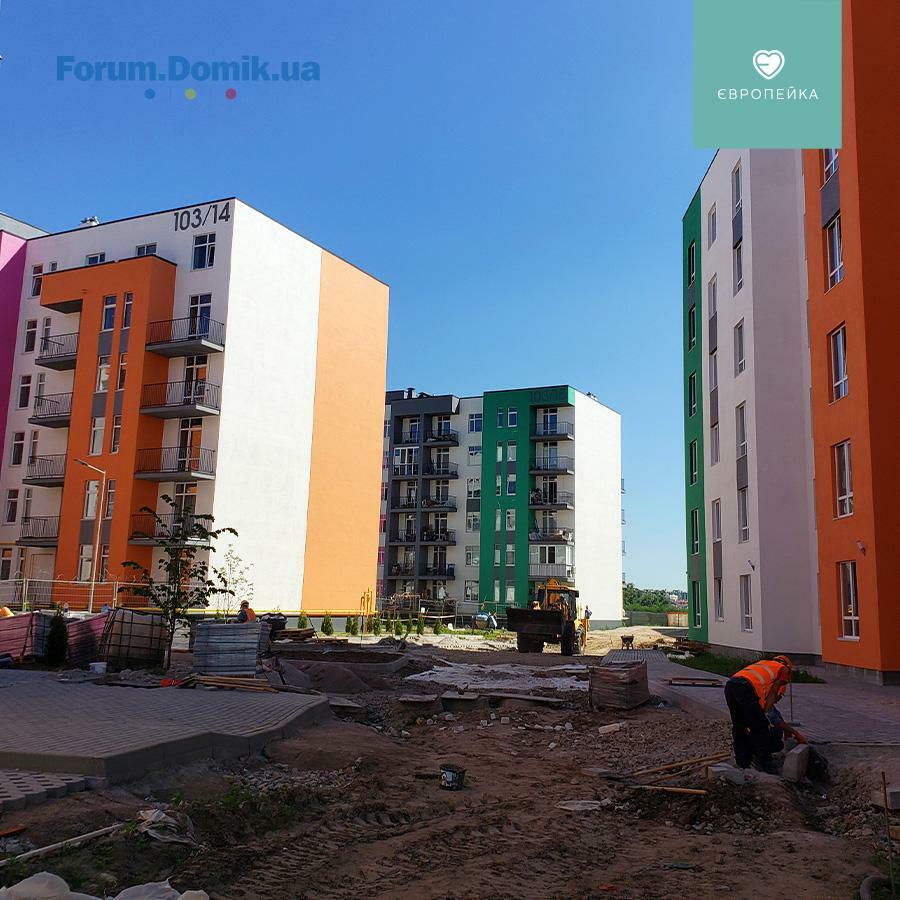

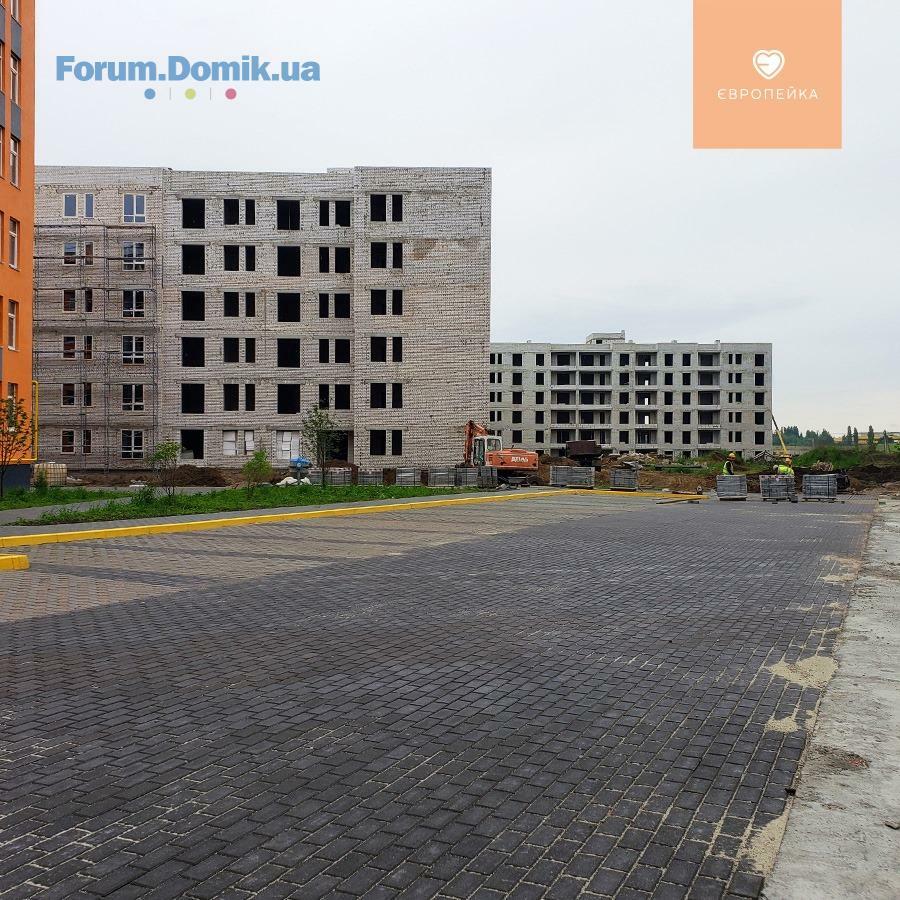

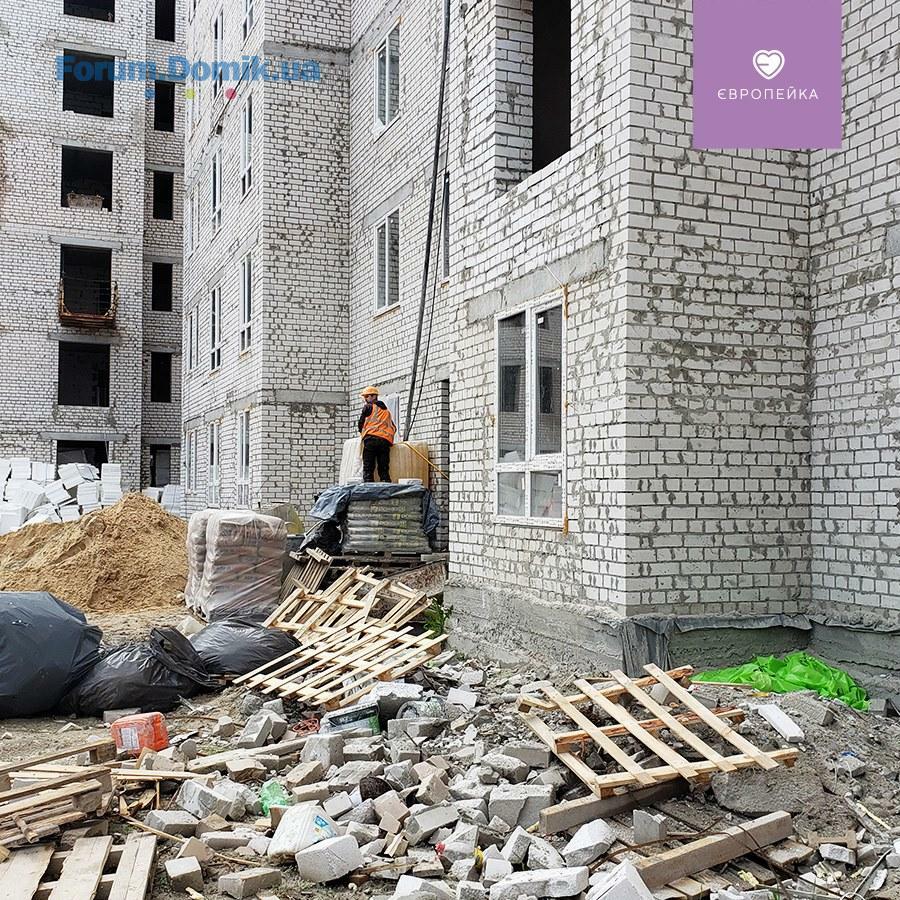

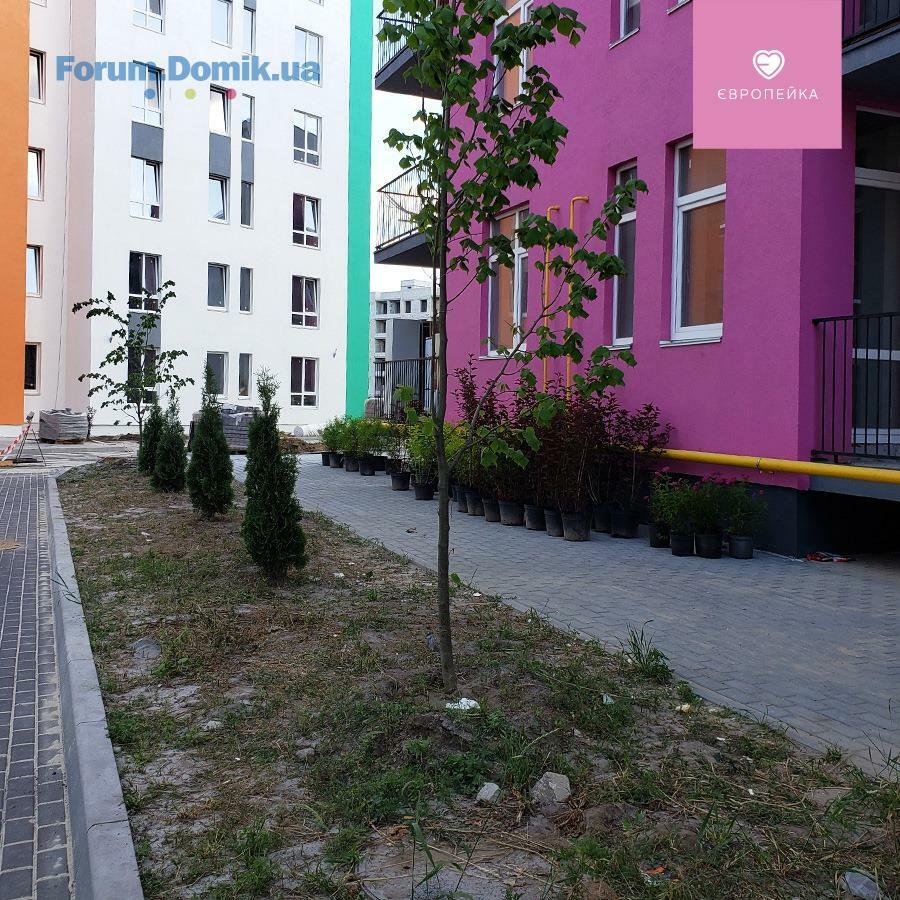

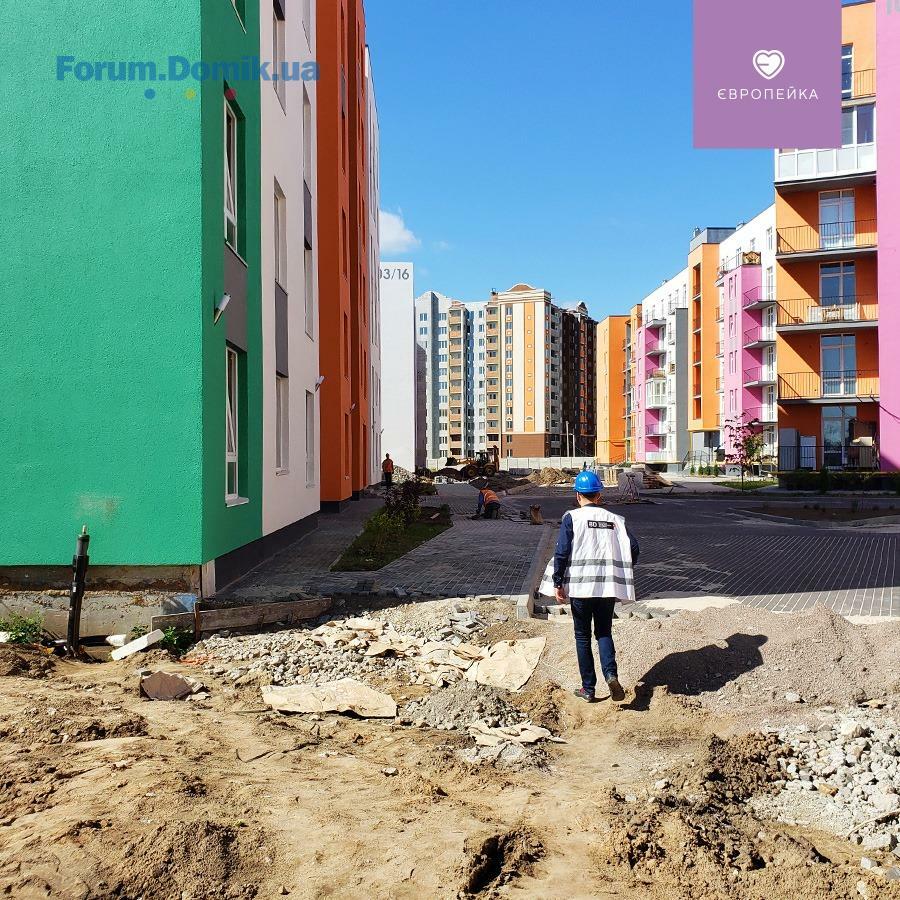

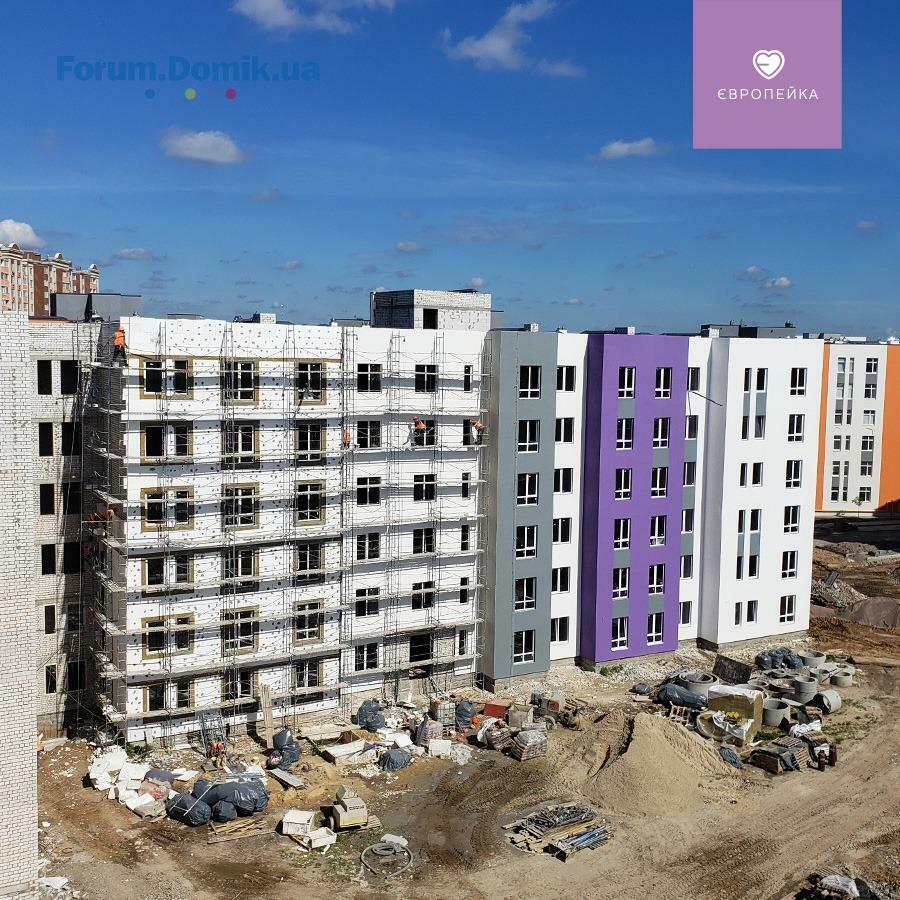

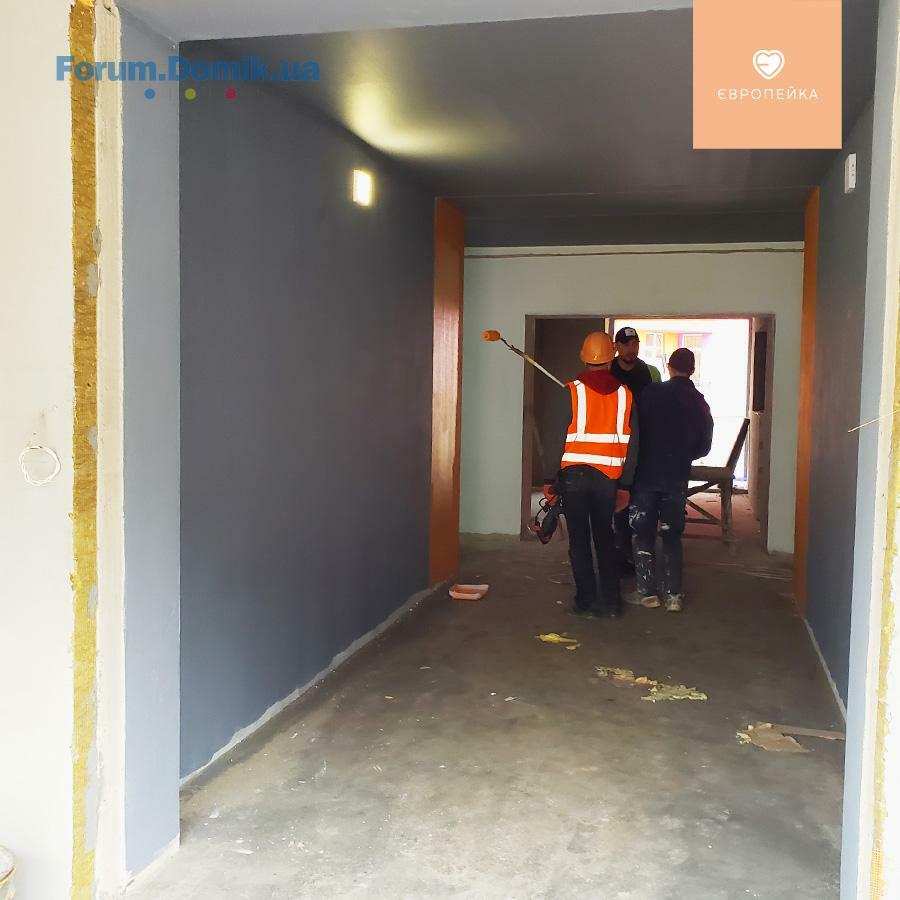

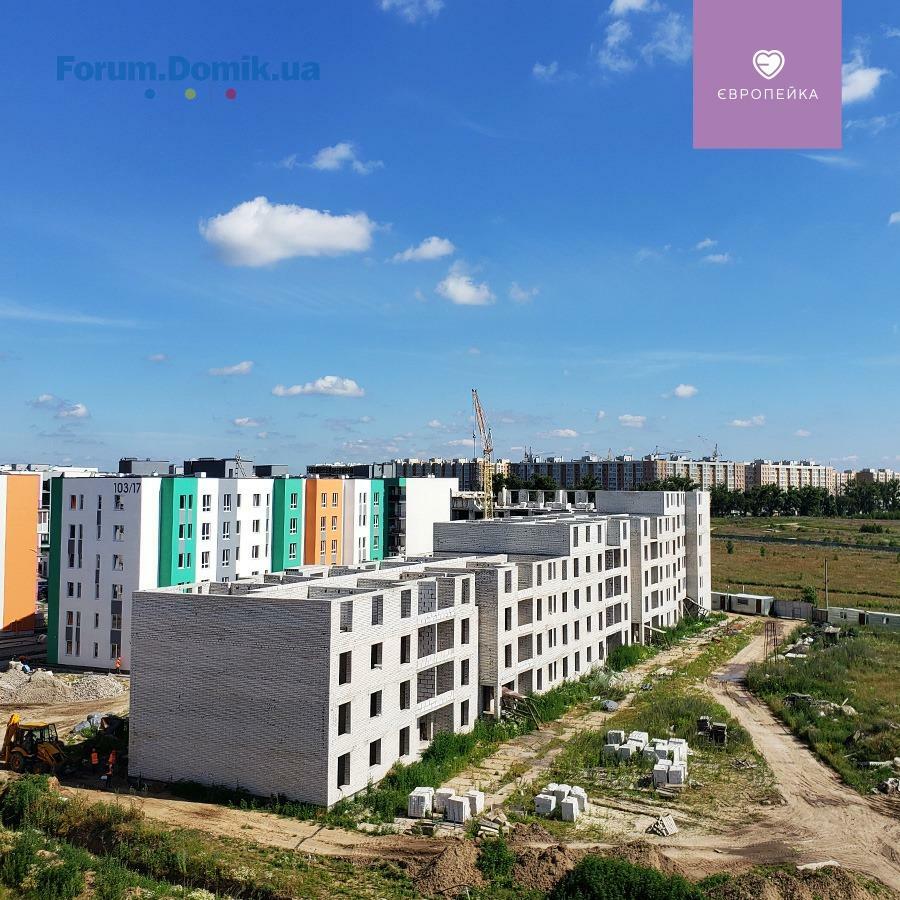

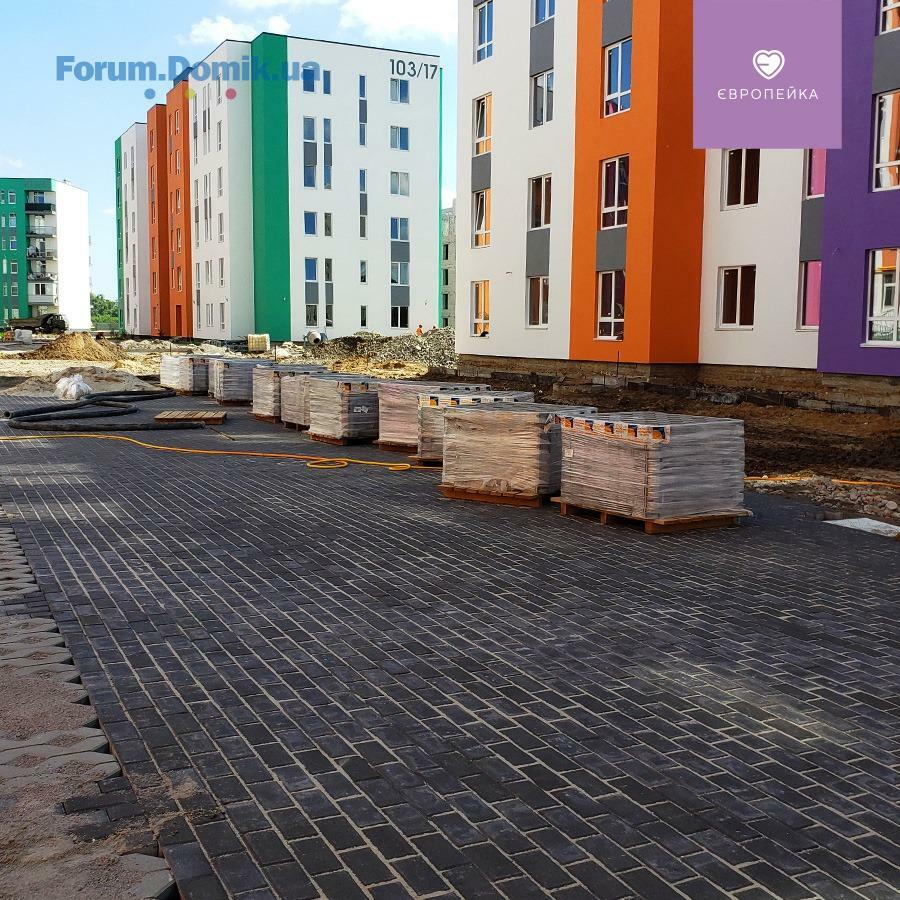

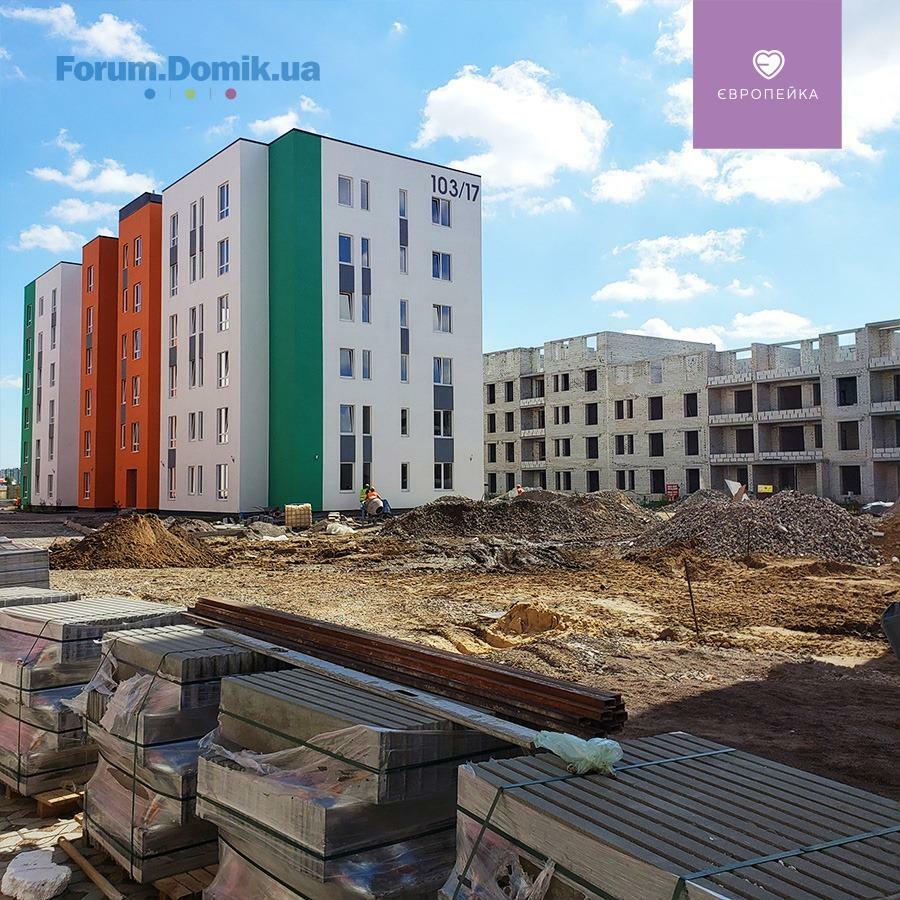

Поздравляю инвесторов 103/17, а наш мюллер хаус «будують далі» :((
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
1. . .572574. . .580
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Подробнее
