ЖК Європейка | BD Holding | Софіївська Борщагівка, вул. Соборна, 103
| Застройщик | BD Holding |
| Сдача ЖК | 2016 - 2022 г. |
| Планировки | от 25 000 Грн/м² |
Ваше враження про цей проект:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 172.
| 32/19% | ||
| 57/33% | ||
| 83/48% |
BD Holding

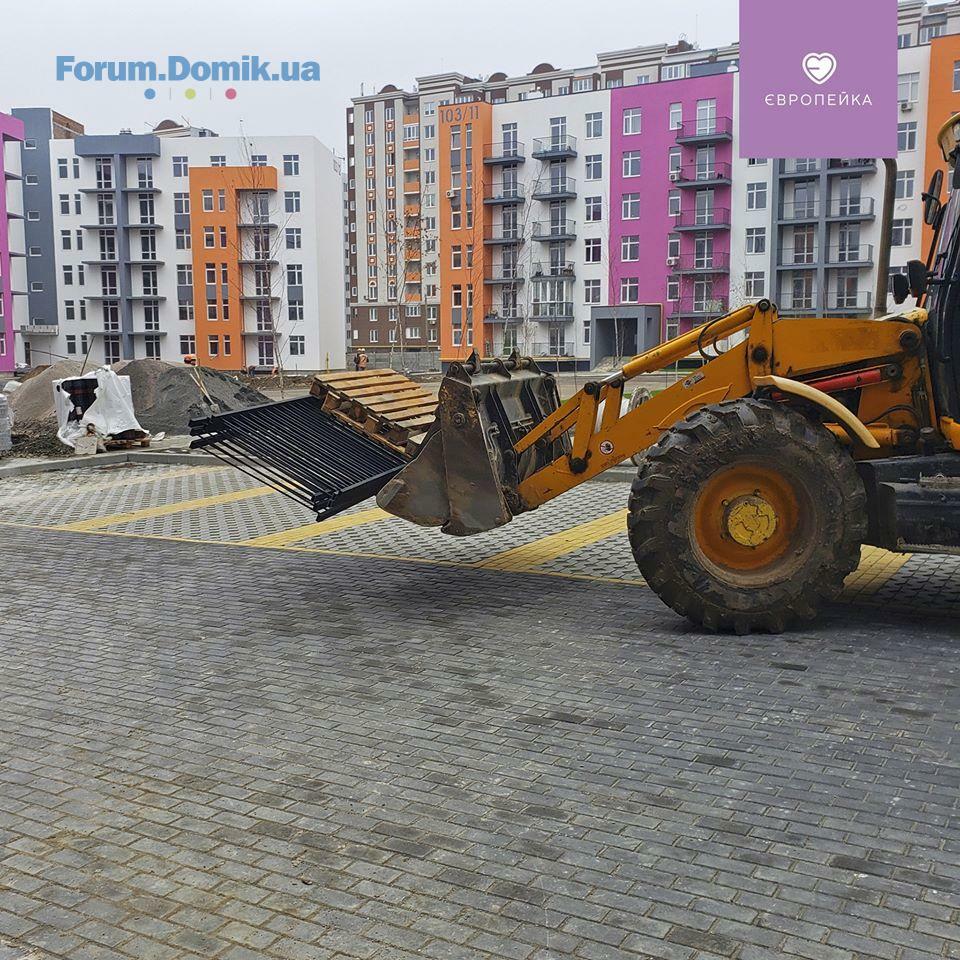

BH

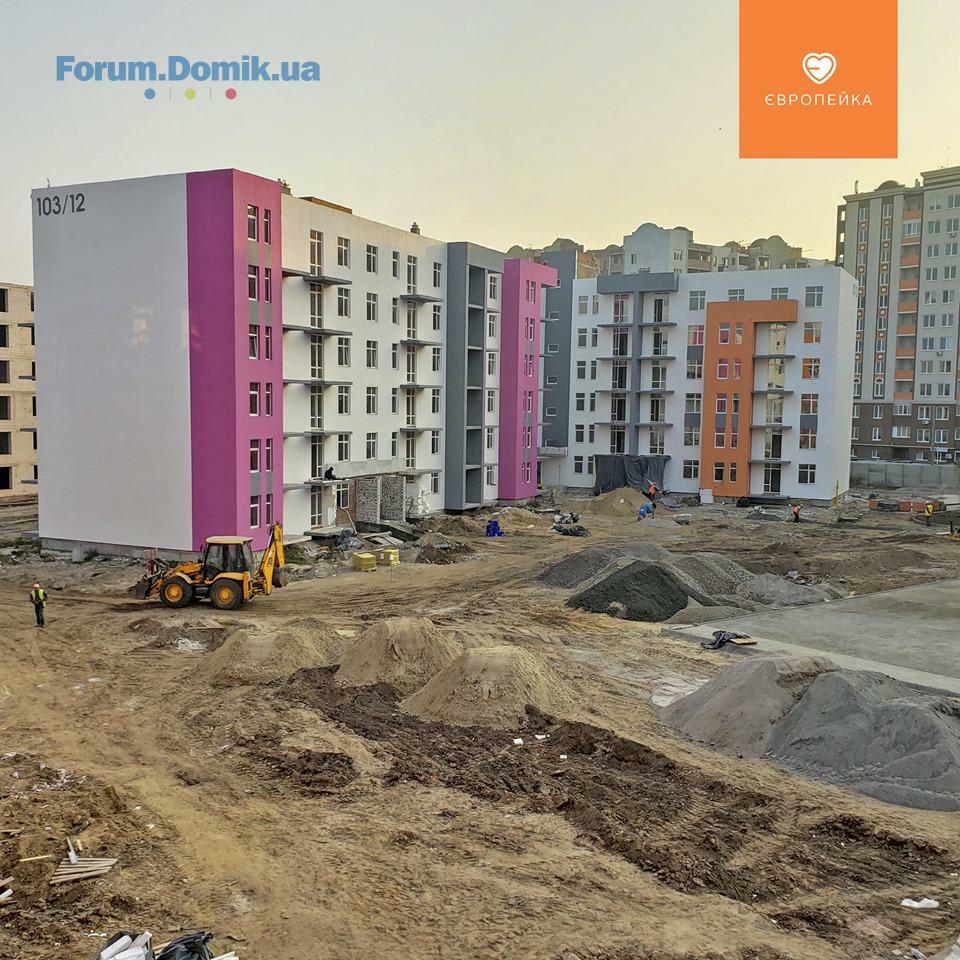

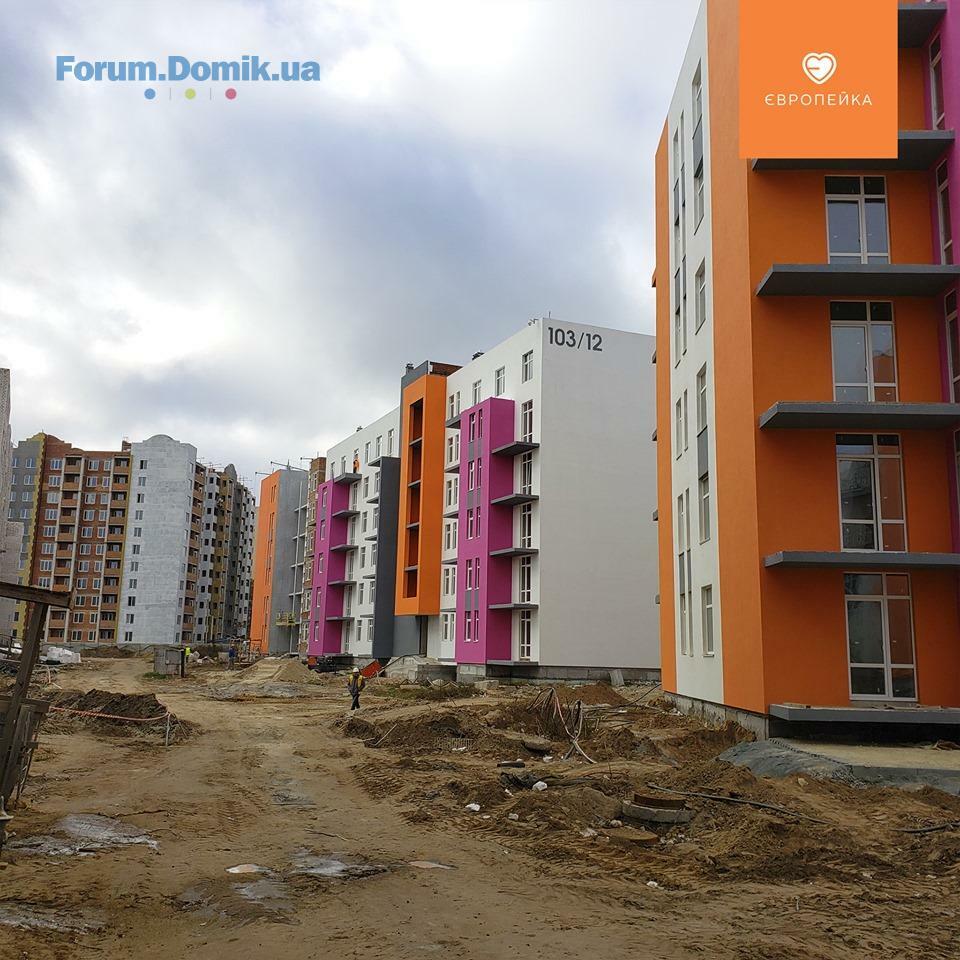

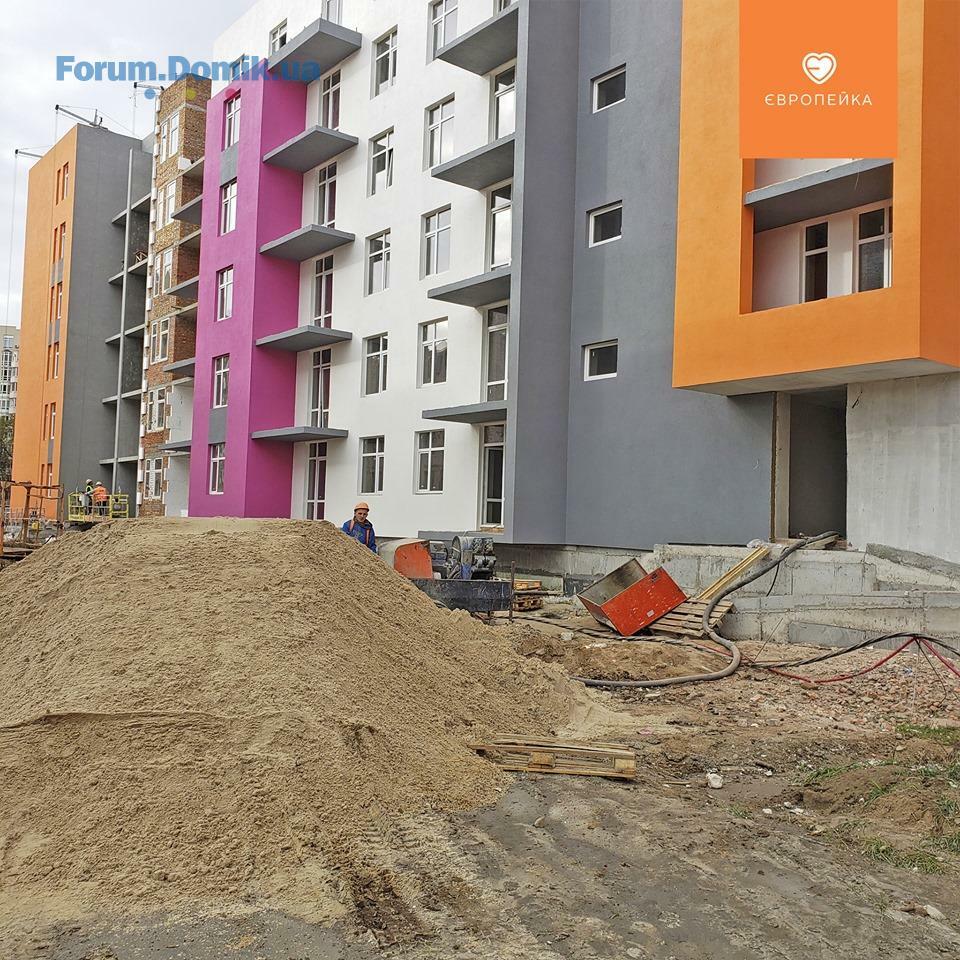

Представитель

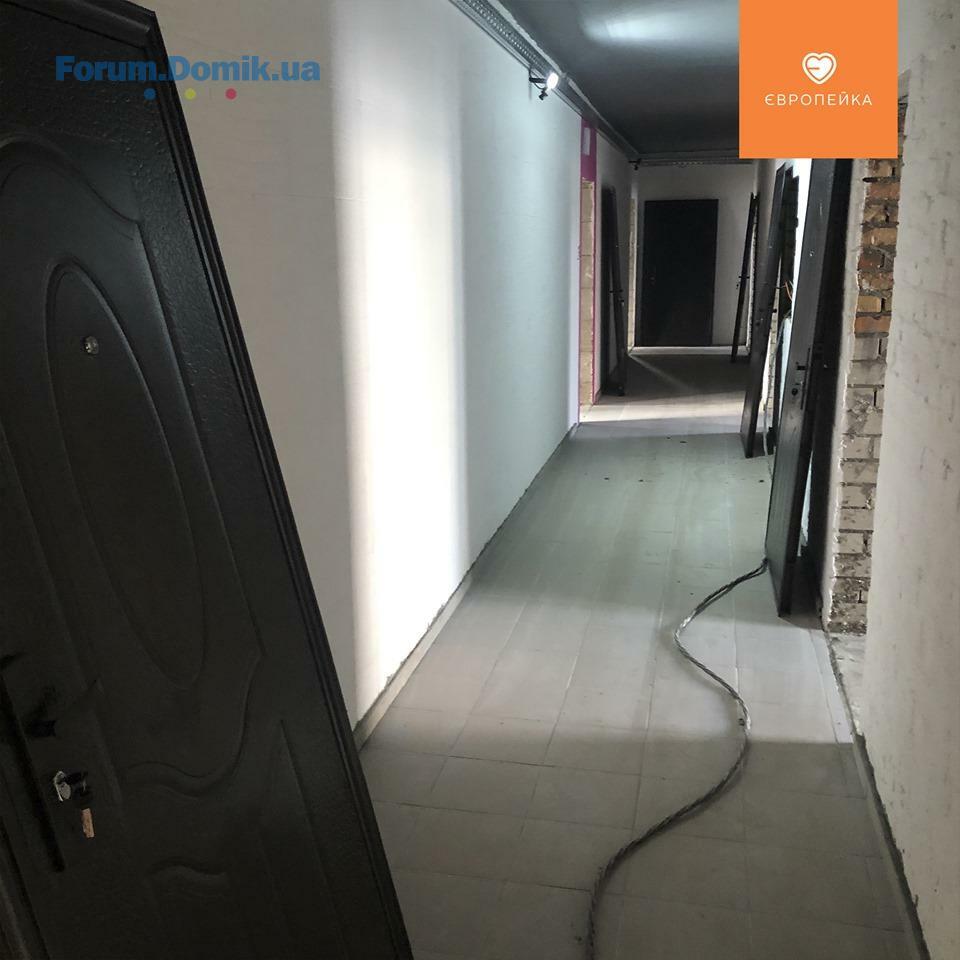

1 193
27 марта 2017
29 окт 2019 07:34

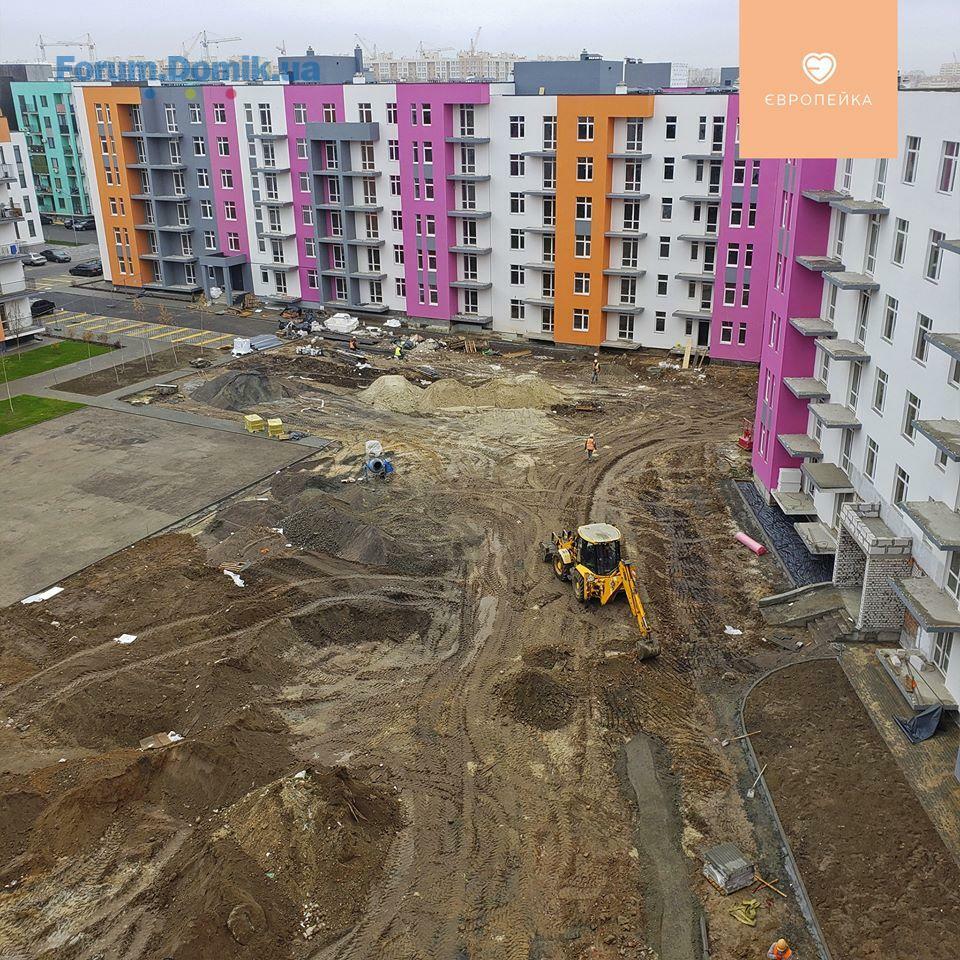

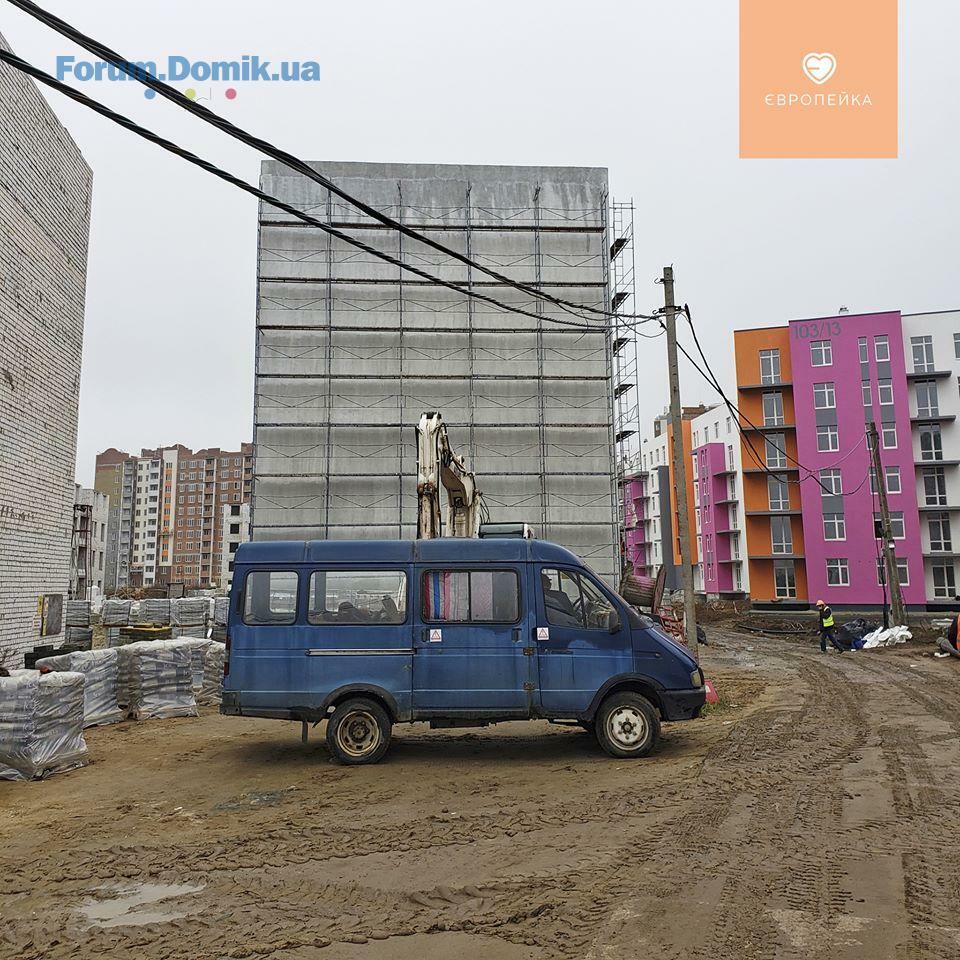

Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки

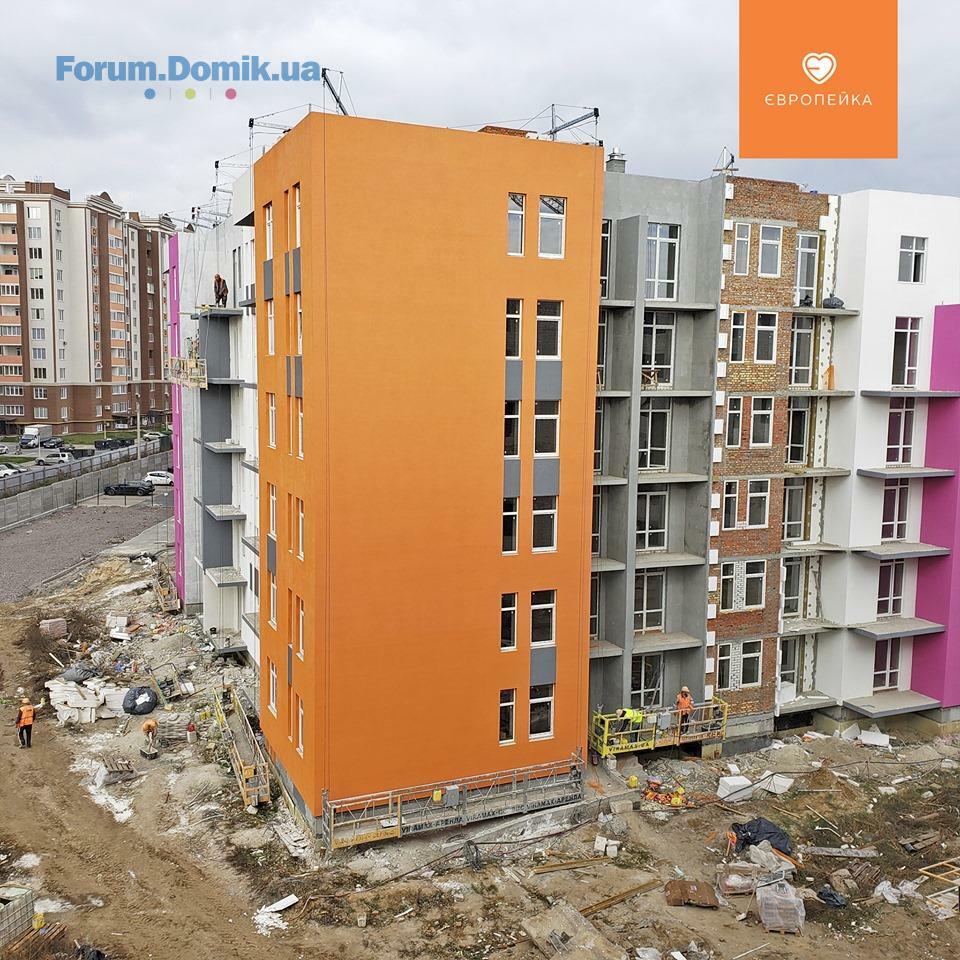

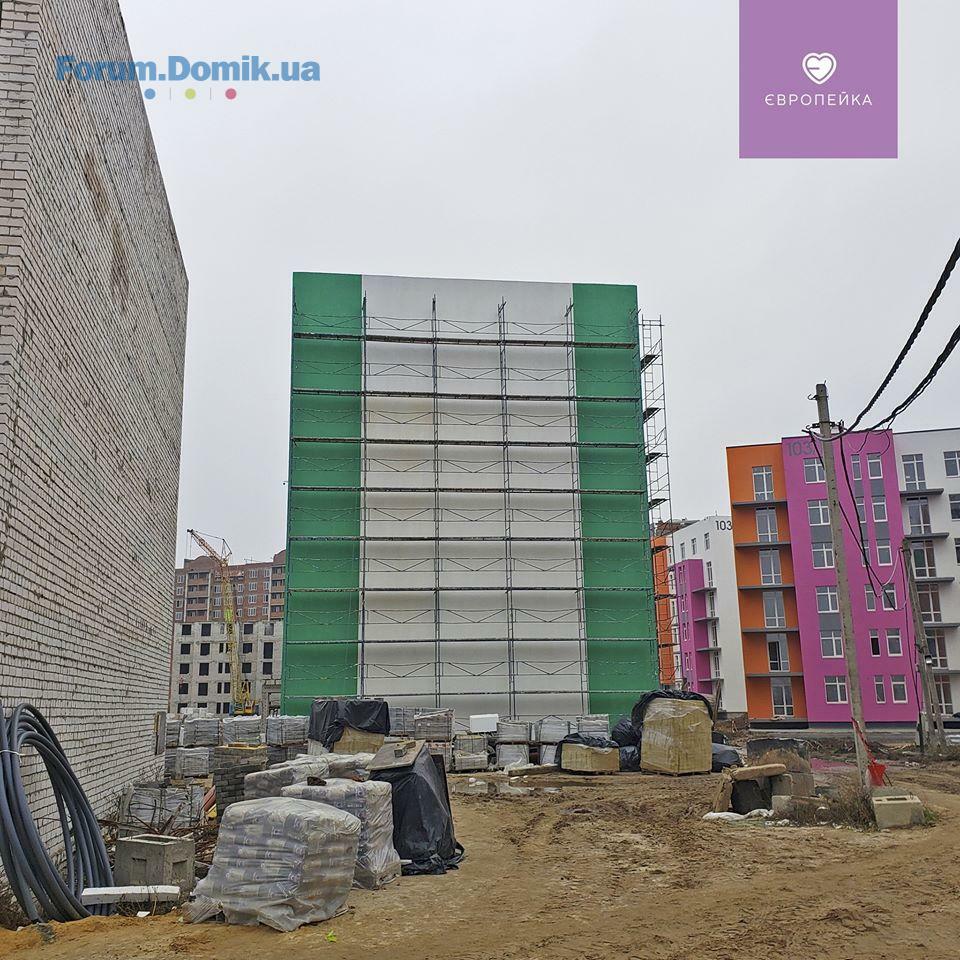

✅ 103/11
- утеплення цоколю з зовнішньої сторони двору

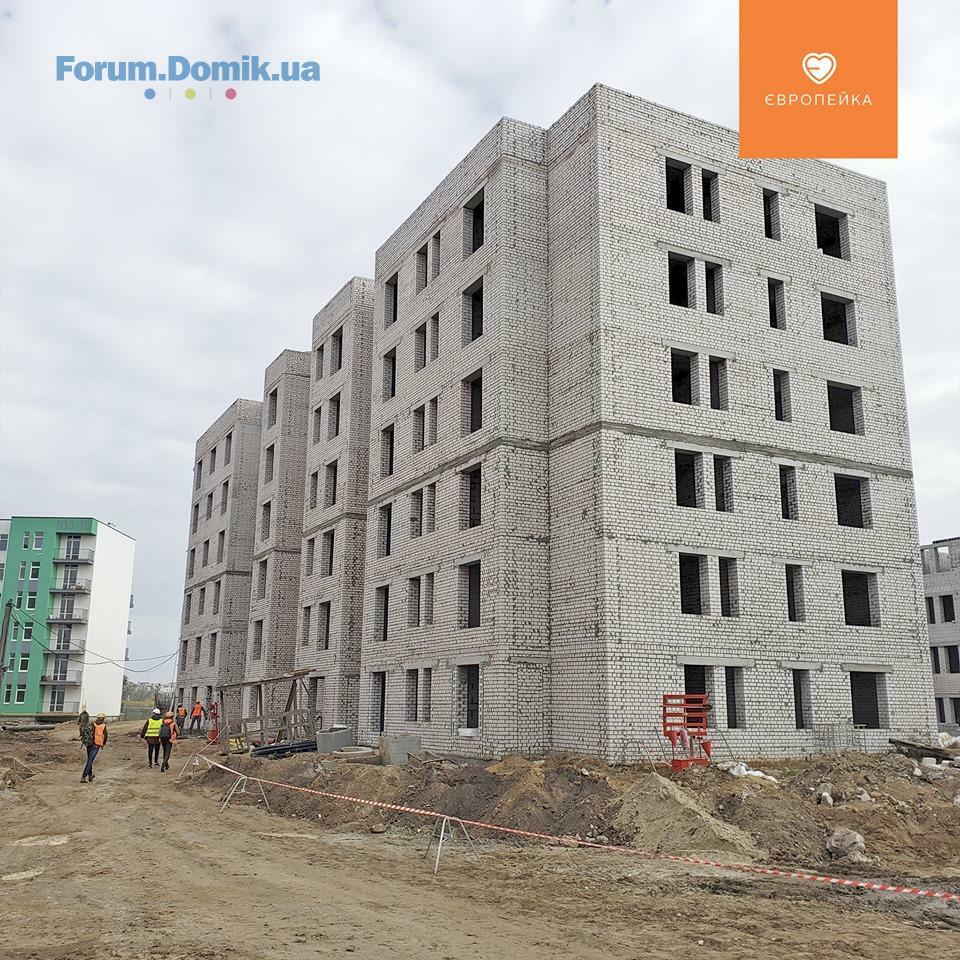

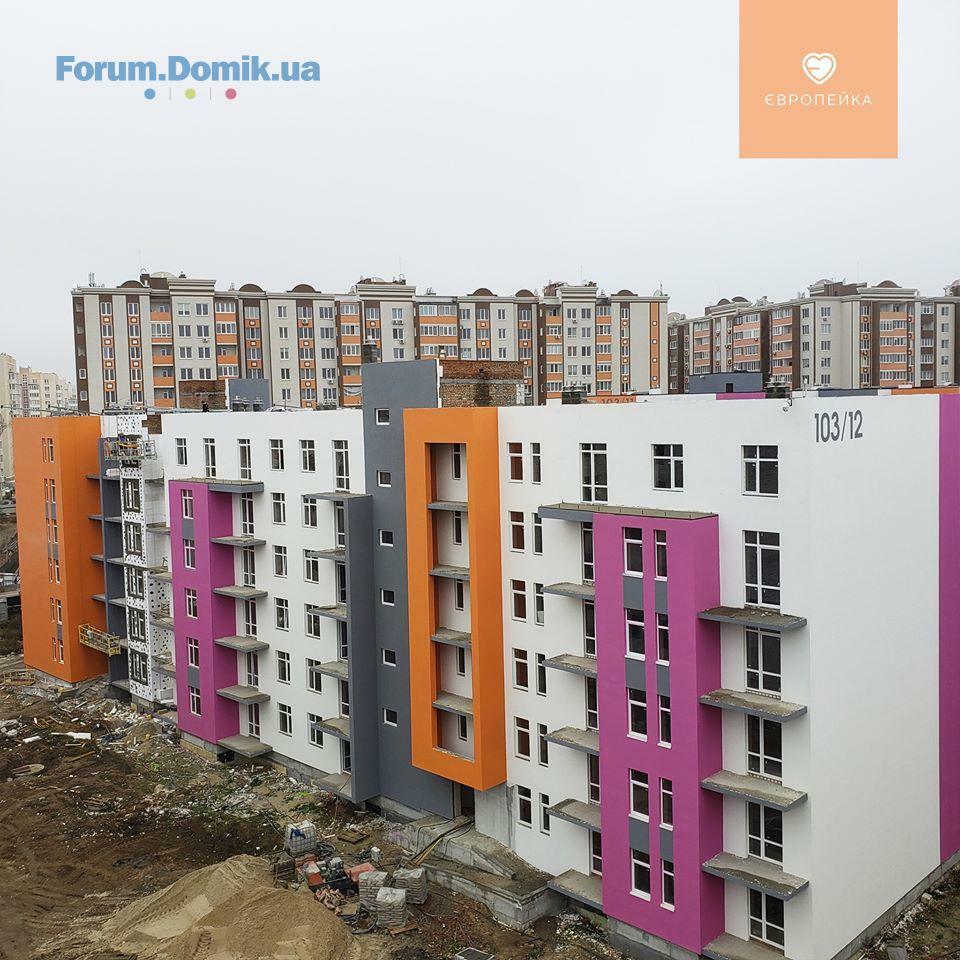

✅ 103/12
1 секція:

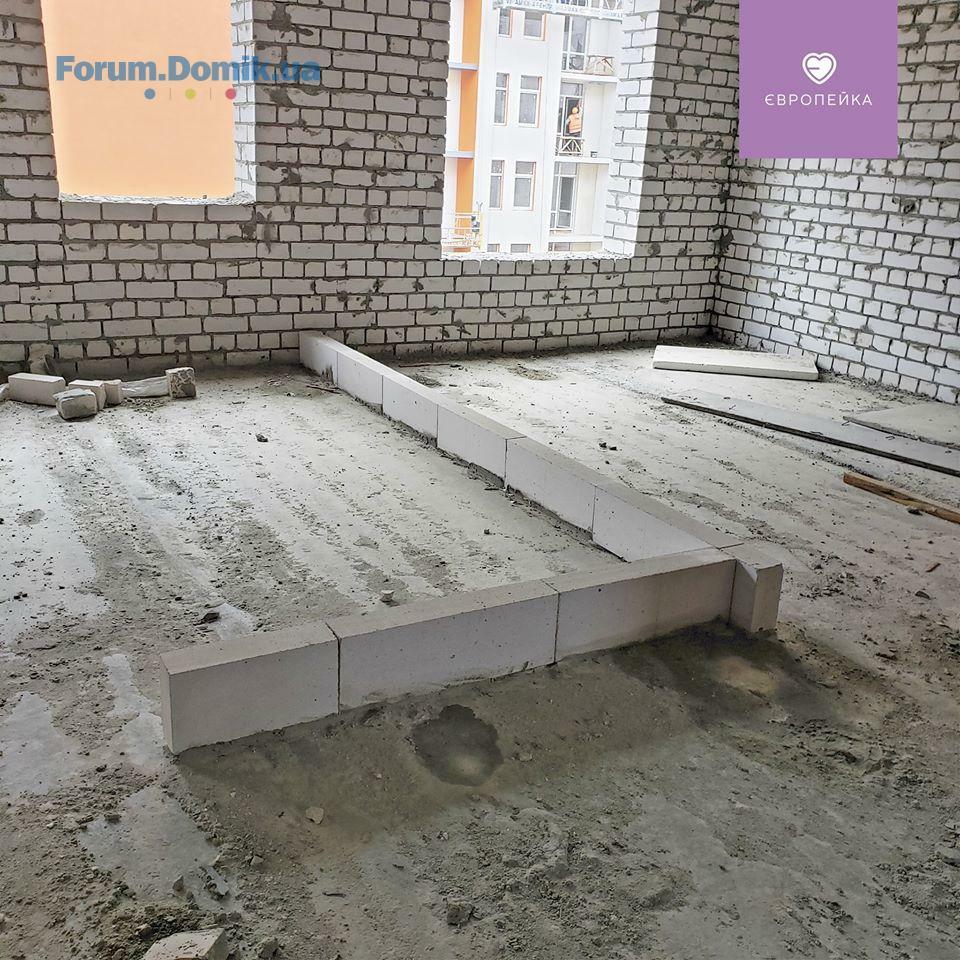

- влаштування стяжки
- підготовчі роботи до поклейки рубероїду
2 секція:
- штукатурні роботи завершено
- тривають фасадні роботи
- підготовчі роботи до поклейки рубероїду

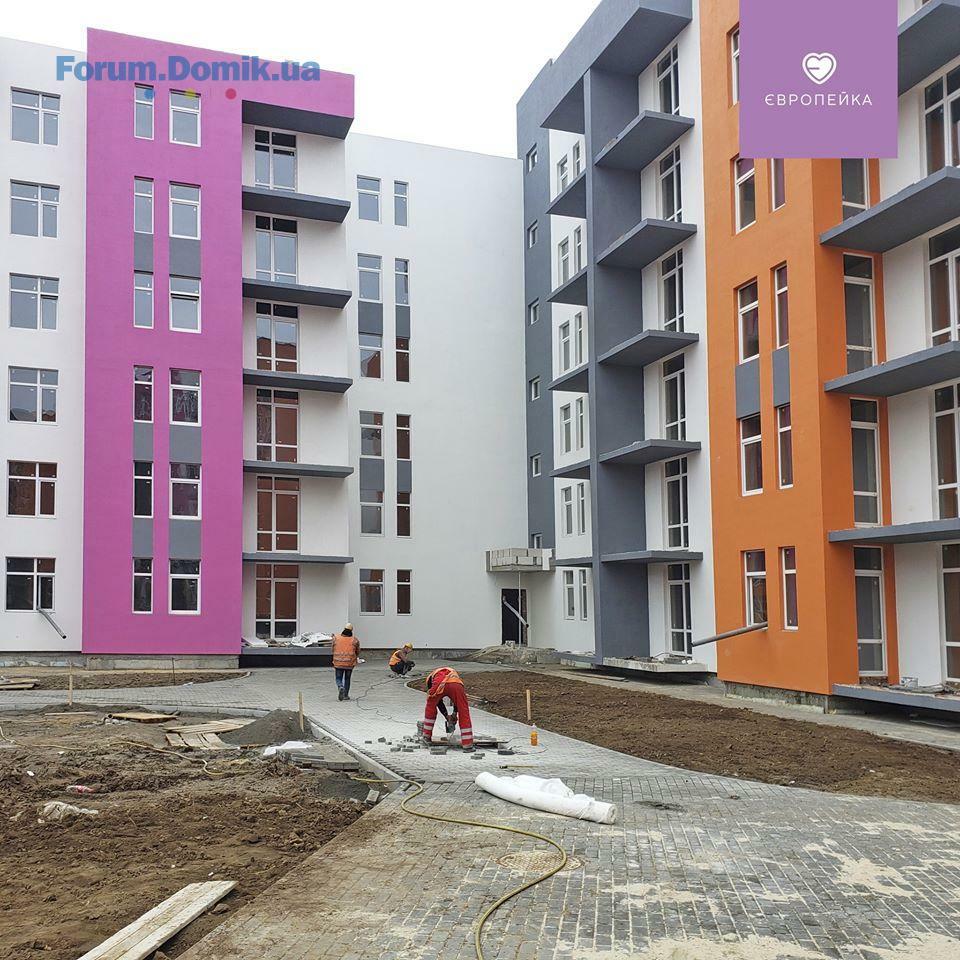

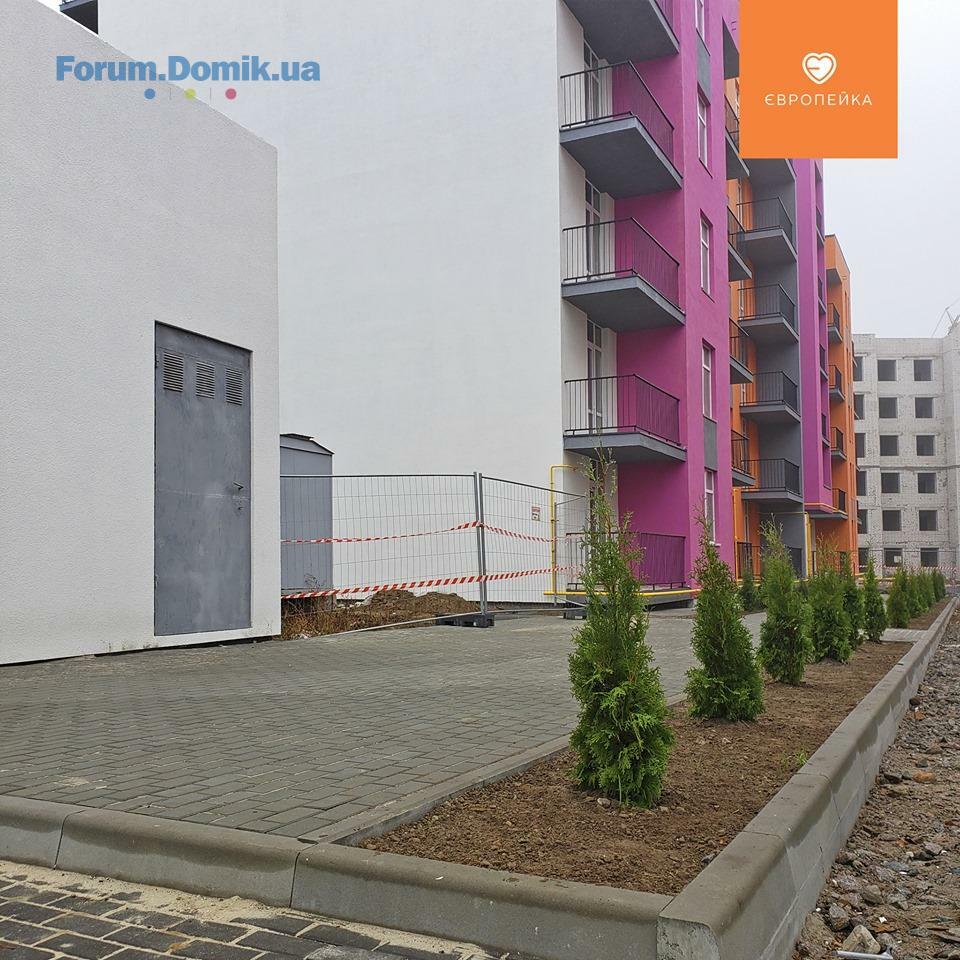

- влаштування благоустрою – внутрішній двір
✅ 103/13
1 секція:
- продовжується влаштування МЗК
- тривають електромонтажні роботи – освітлення коридорів та підключення квартир
- заверешено утеплення машинного відділення та вентканалів
- розпочалися роботи по внутрішній газифікації
- утеплення цоколю
2 секція:
- завершено монтаж батарей
- триває влаштування МЗК
- продовжуються електромонтажні роботи – освітлення коридорів та підключення квартир
- на завершальному етапі монтаж дверей у квартири
- завершено утеплення машинного відділення та вентканалів
- утеплення цоколю
- розпочалися роботи по внутрішній газифікації
- влаштування балконних огороджень

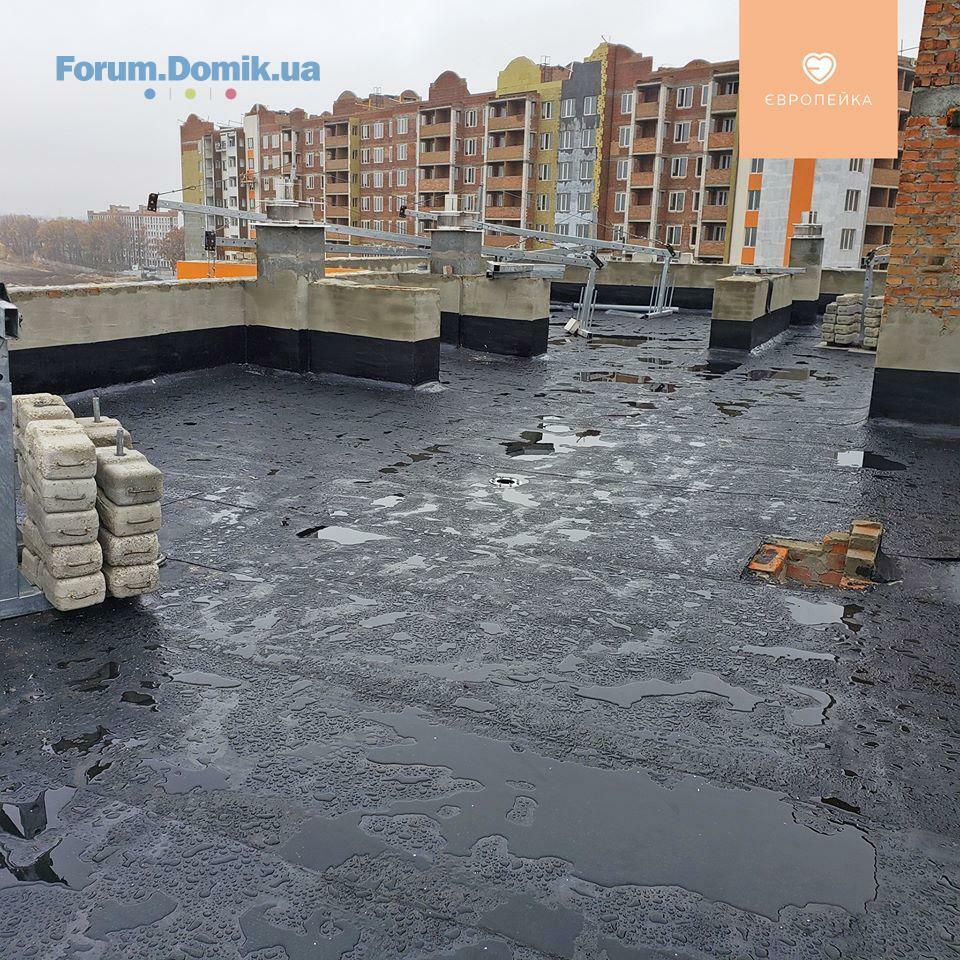

✅ 103/14
- завершено поклейку другого шару рубероїду
- триває утеплення машинного відділення та вентканалів
- утеплення цоколю
- підготовчі роботи до монтажу котлів
✅ 103/15
- триває утеплення цоколю
- запуск газу – 29.10
✅ 103/11
- утеплення цоколю з зовнішньої сторони двору
✅ 103/12
1 секція:
- влаштування стяжки
- підготовчі роботи до поклейки рубероїду
2 секція:
- штукатурні роботи завершено
- тривають фасадні роботи
- підготовчі роботи до поклейки рубероїду
- влаштування благоустрою – внутрішній двір
✅ 103/13
1 секція:
- продовжується влаштування МЗК
- тривають електромонтажні роботи – освітлення коридорів та підключення квартир
- заверешено утеплення машинного відділення та вентканалів
- розпочалися роботи по внутрішній газифікації
- утеплення цоколю
2 секція:
- завершено монтаж батарей
- триває влаштування МЗК
- продовжуються електромонтажні роботи – освітлення коридорів та підключення квартир
- на завершальному етапі монтаж дверей у квартири
- завершено утеплення машинного відділення та вентканалів
- утеплення цоколю
- розпочалися роботи по внутрішній газифікації
- влаштування балконних огороджень
✅ 103/14
- завершено поклейку другого шару рубероїду
- триває утеплення машинного відділення та вентканалів
- утеплення цоколю
- підготовчі роботи до монтажу котлів
✅ 103/15
- триває утеплення цоколю
- запуск газу – 29.10
BD Holding
BH
Представитель
1 193
27 марта 2017
29 окт 2019 07:36

Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки

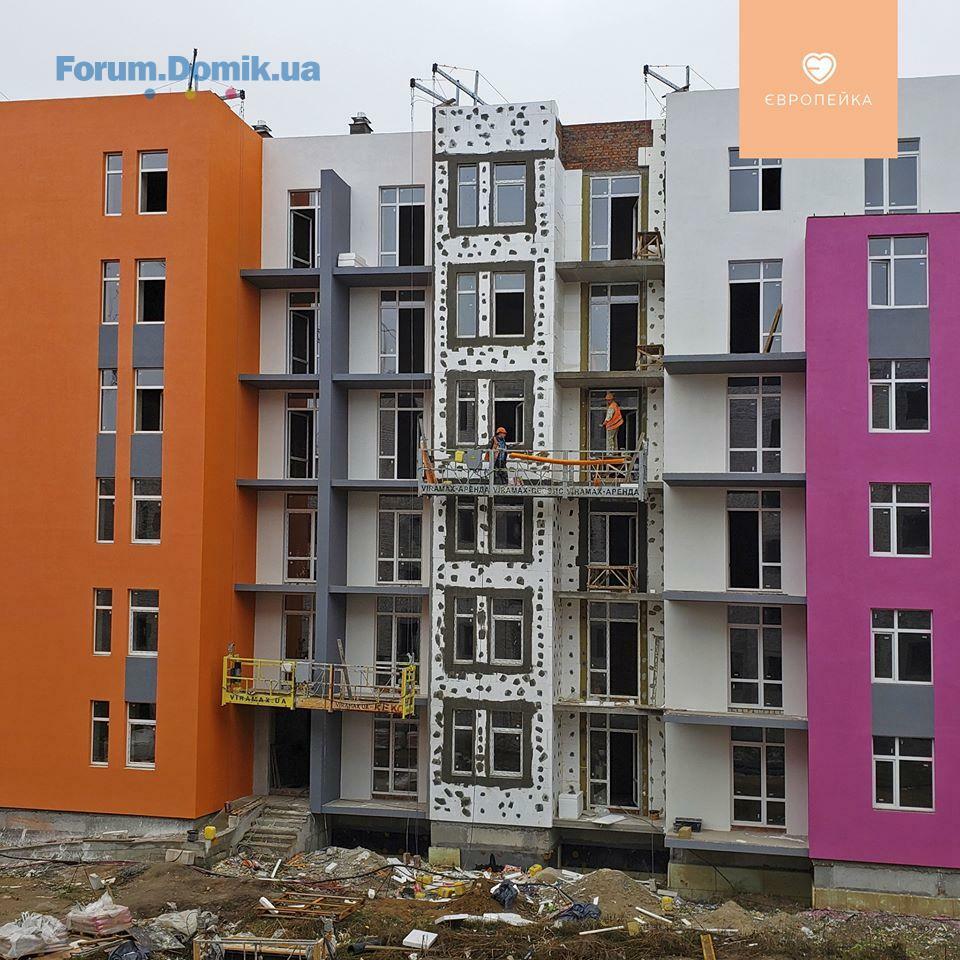

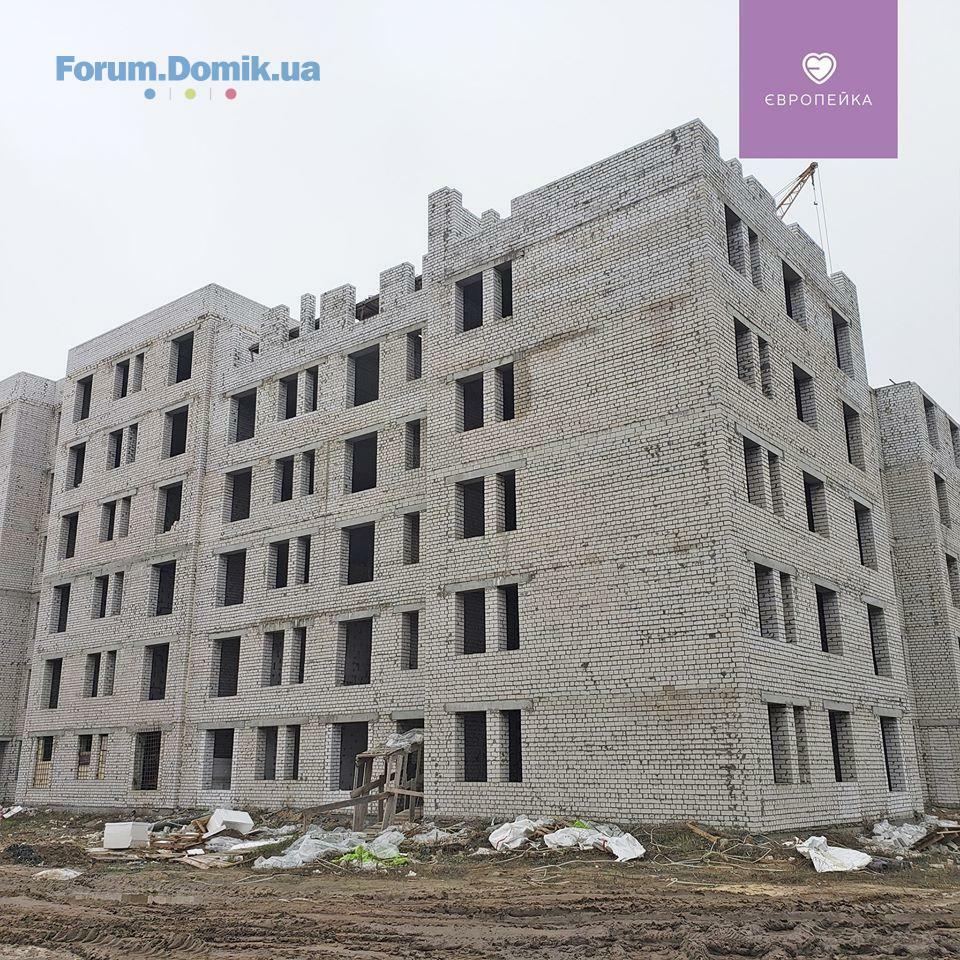

✅ 103/17

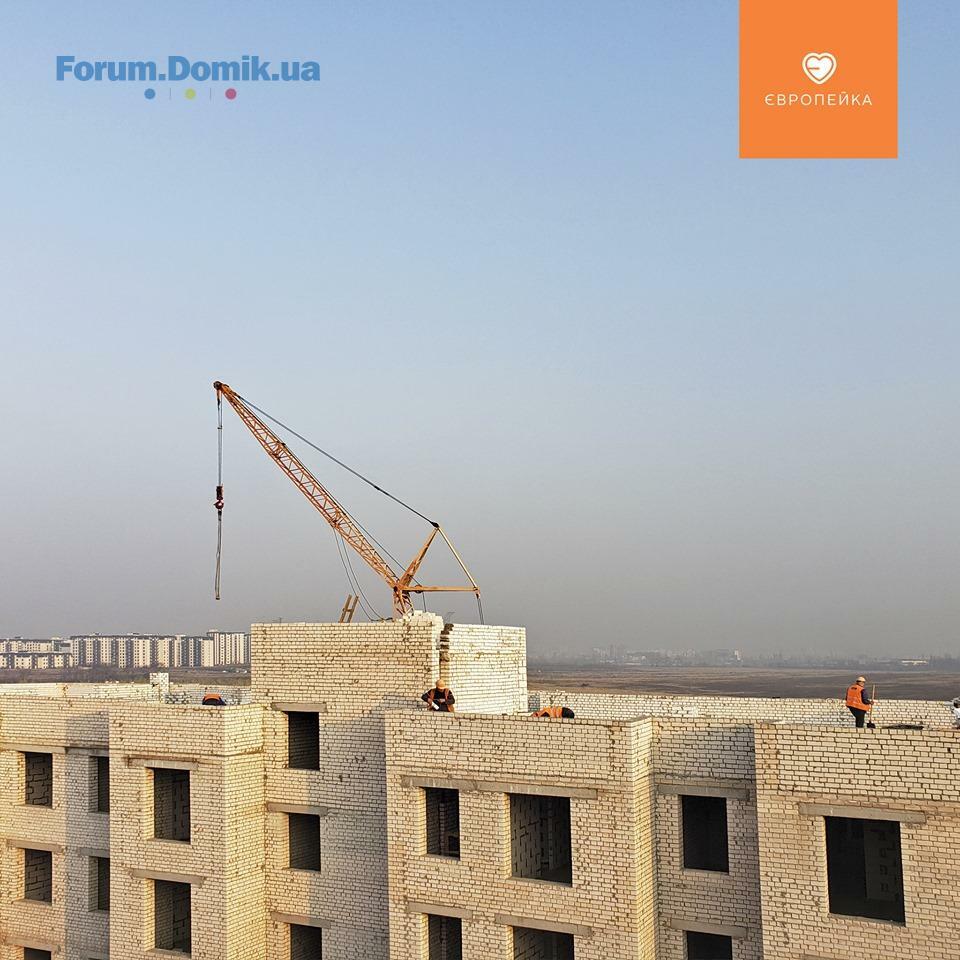

- завершено утеплення покрівлі
- завершено влаштування димохідних каналів на поверхах
- продовжується монтаж електрики – 1 поверх
- розпочато роботи по влаштуванню фасаду
- замовлені вікна

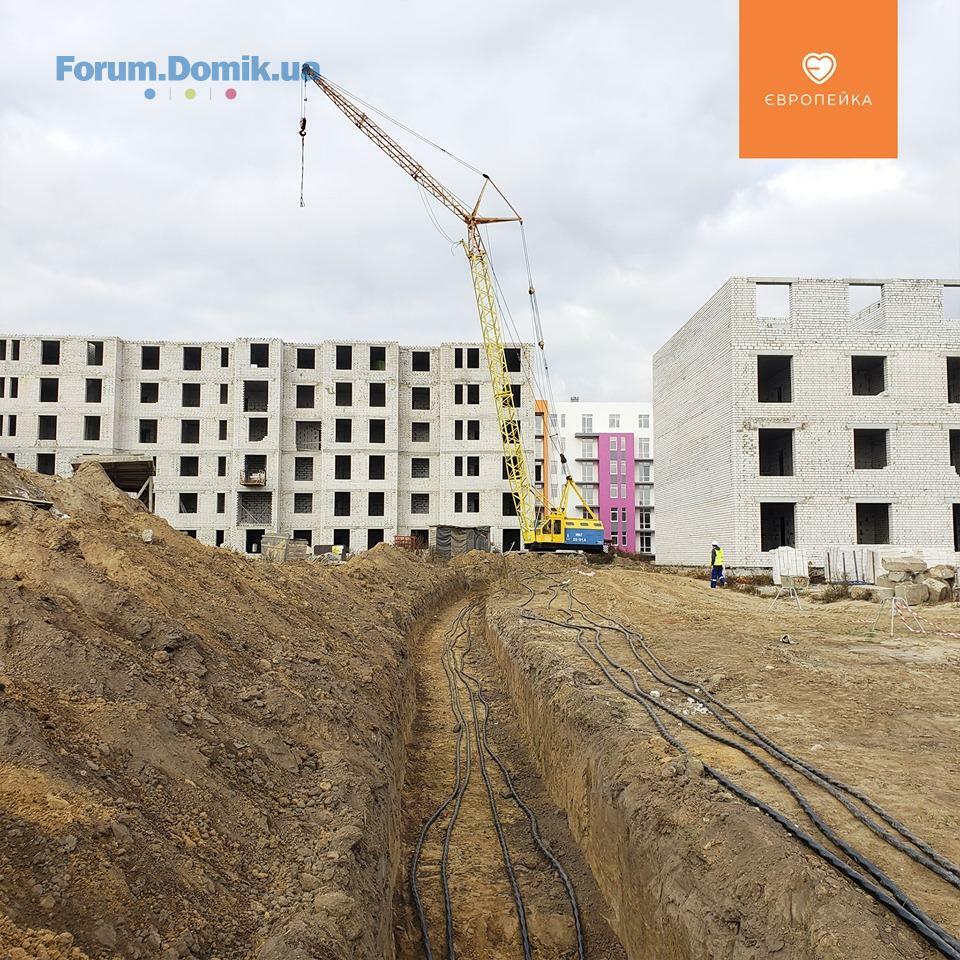

- влаштування силового кабелю

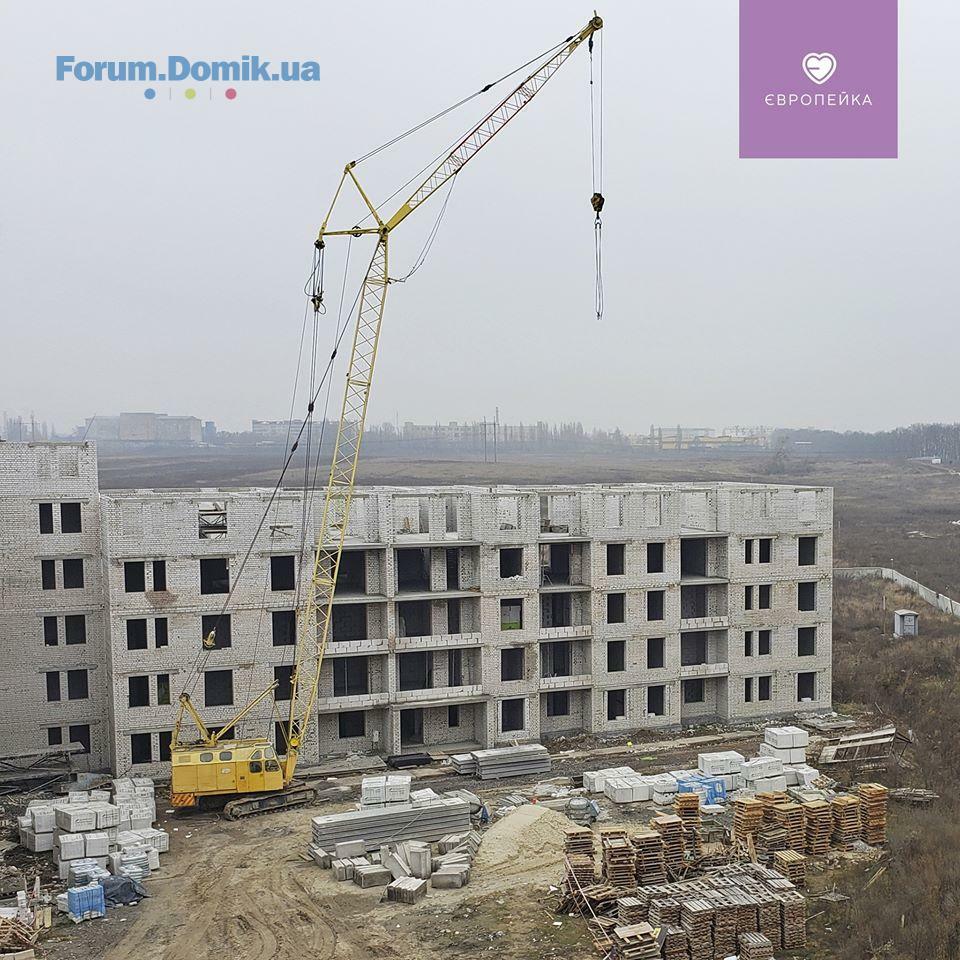

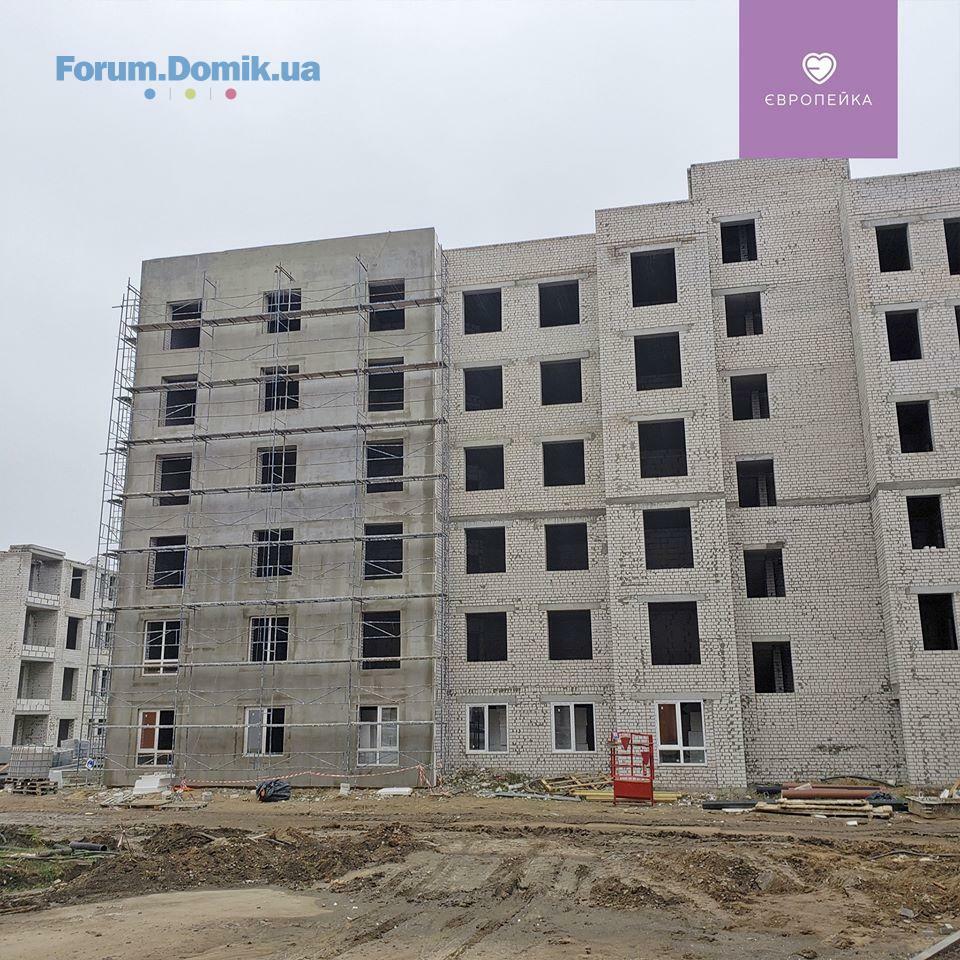

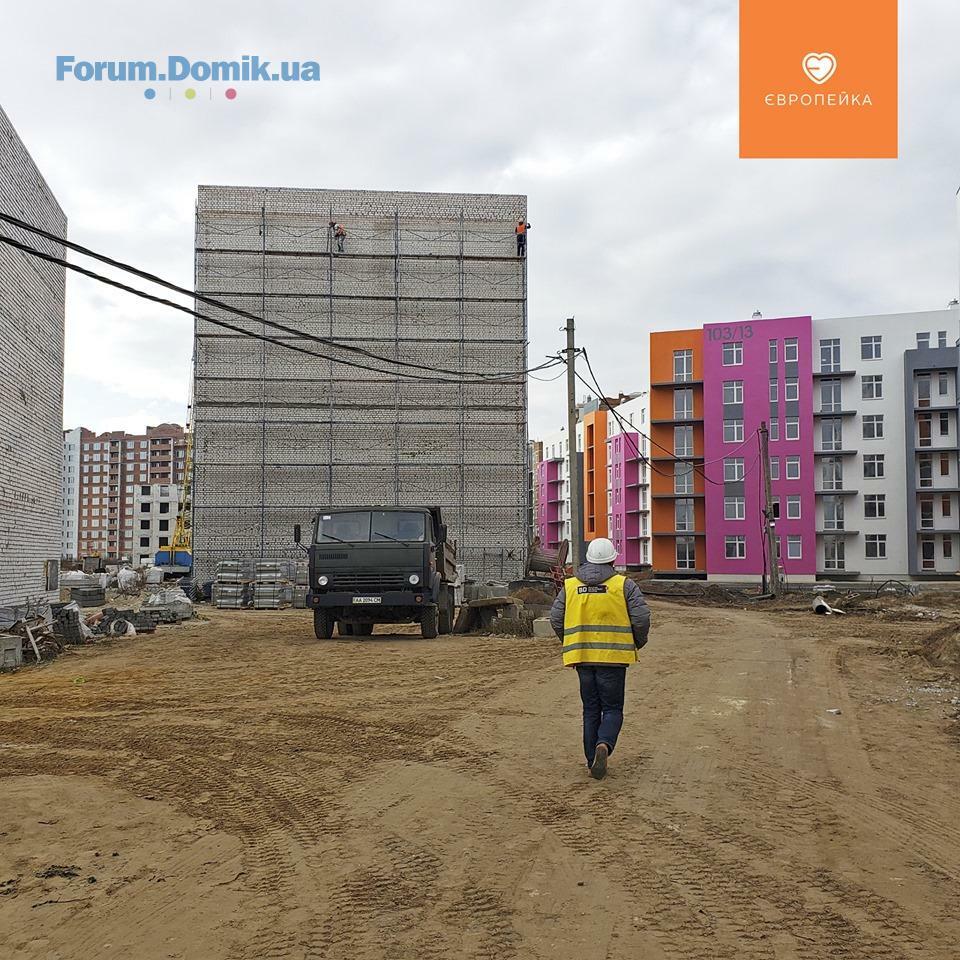

✅ 103/19
1 секція:

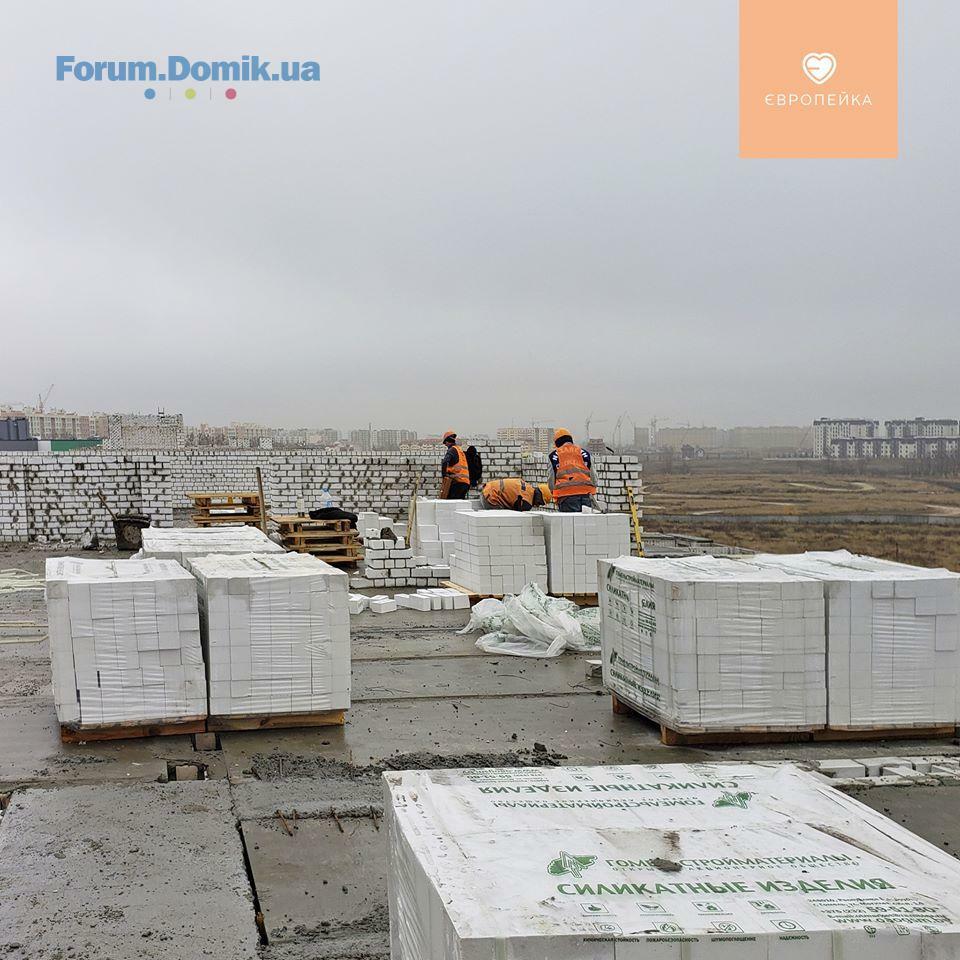

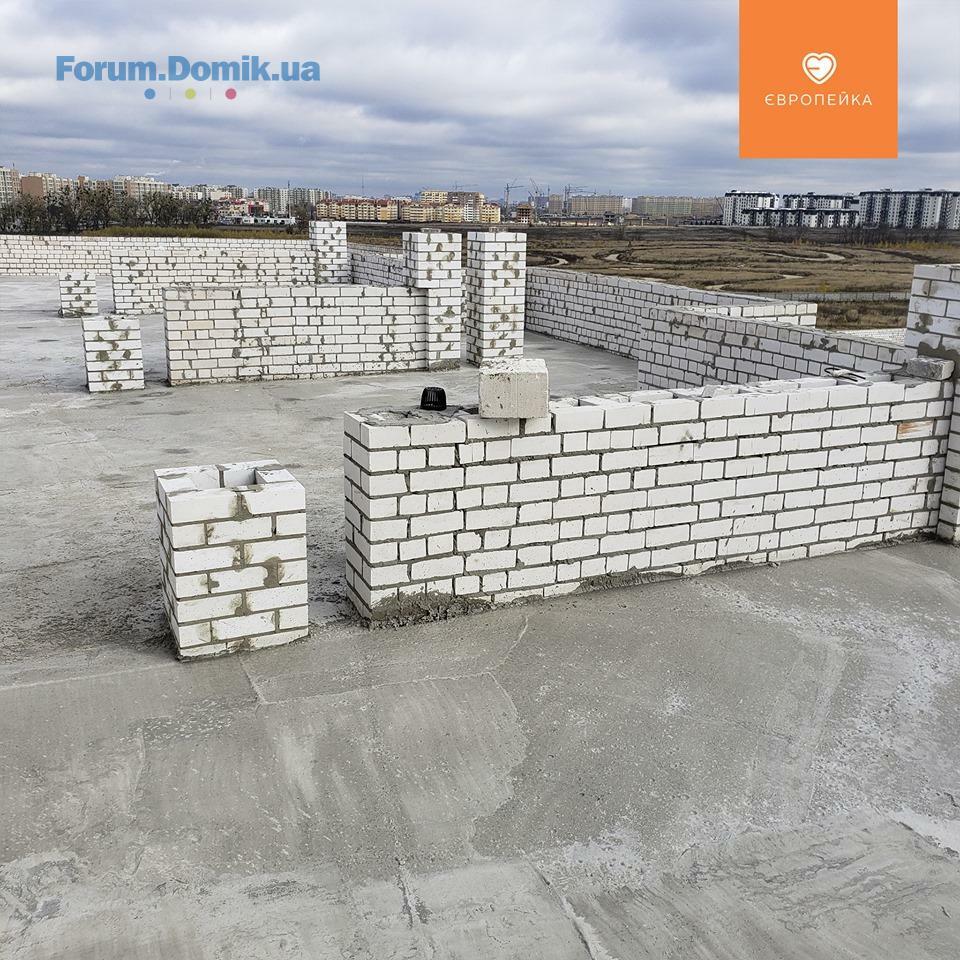

- на завершальному етапі кладка стін 5 поверху
✅ 103/17
- завершено утеплення покрівлі
- завершено влаштування димохідних каналів на поверхах
- продовжується монтаж електрики – 1 поверх
- розпочато роботи по влаштуванню фасаду
- замовлені вікна
- влаштування силового кабелю
✅ 103/19
1 секція:
- на завершальному етапі кладка стін 5 поверху
Mr.Jack
M
Новичок
13
17 августа 2019
01 ноя 2019 21:27
"уважаемый" застройщик скажите 16 дом вы уже не планируете достраивать? Кран убран уже месяц как дайте план работ по 16 дому на ноябрь!
BD Holding
BH
Представитель
1 193
27 марта 2017
04 ноя 2019 09:29
Ділимося планами будівельних робіт на листопад 🍂 та звітуємо щодо робіт виконаних у жовтні:
🏗 Плани:
✅ 103/11
Влаштування електролічильників
Влаштування вуличного освітлення
✅ 103/12
Секція 1:
Стяжка підлоги
Благоустрій території
Сантехніка трубопрокаладка - завершення
Влаштування гідроізоляції покрівлі - поклейка руберойду
Оздоблення МЗК
Влаштування дверей
Влаштування водопроводу та каналізаціїї до будинку
Влаштування електропроводу до будинку
Секція 2:
Сантехніка трубопрокаладка під стяжку
Влаштування гідроізоляції покрівлі - поклейка руберойду

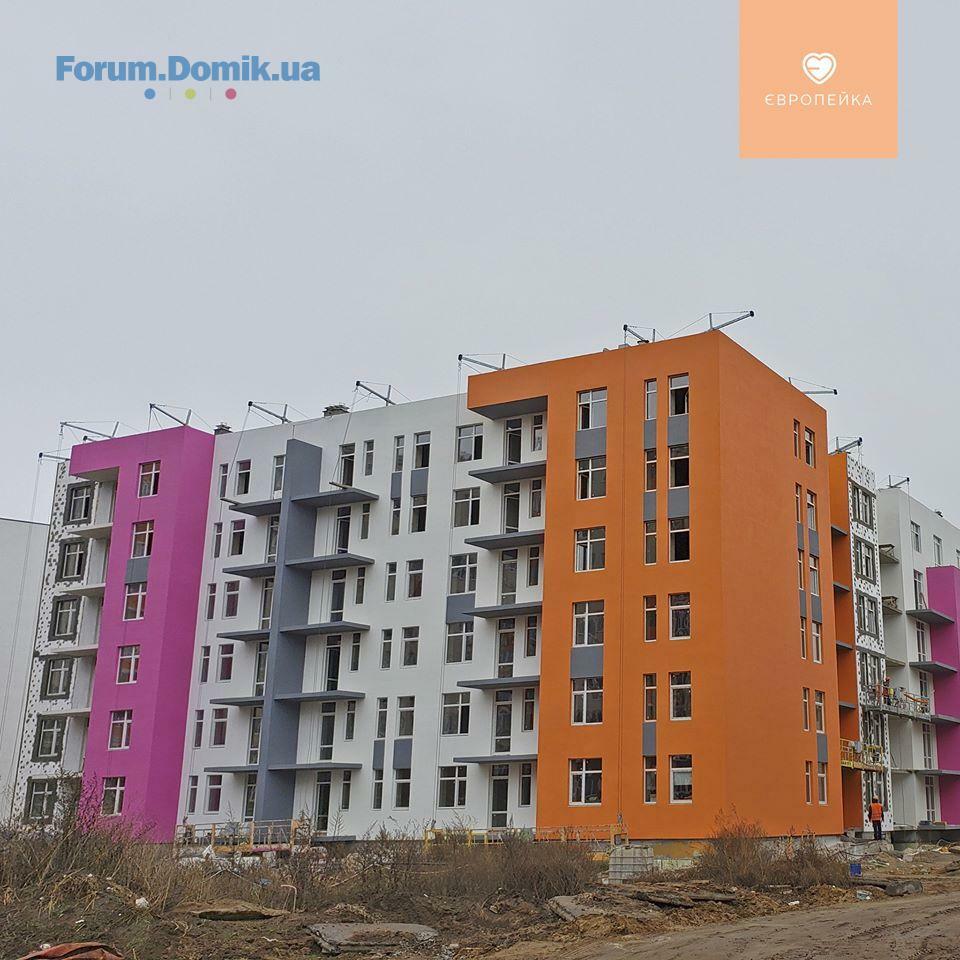

Утеплення та оздоблення фасаду - завершення
Влаштування накривок на комени
Благоустрій території
Стяжка підлоги
✅ 103/13
Секція 1:
Оздоблення МЗК завершення
Влаштування внутрішньої газифікації
2-етап електрики та підключення до зовнішньої мережі із встановленням ГРЩ
Оздоблення цоколю
Влаштування огороджень балконів - завершення
Закупка котлів
Влаштування накривки на парапет
Передача ключів інвесторам
Секція 2:
Оздоблення МЗК - завершення
Влаштування внутрішньої газифікації - 2 етап електрики та підключення до зовнішньої мережі із встановленням ГРЩ
Оздоблення цоколю
Влаштування огороджень балконів - завершення
Закупка котлів
Передача ключів інвесторам

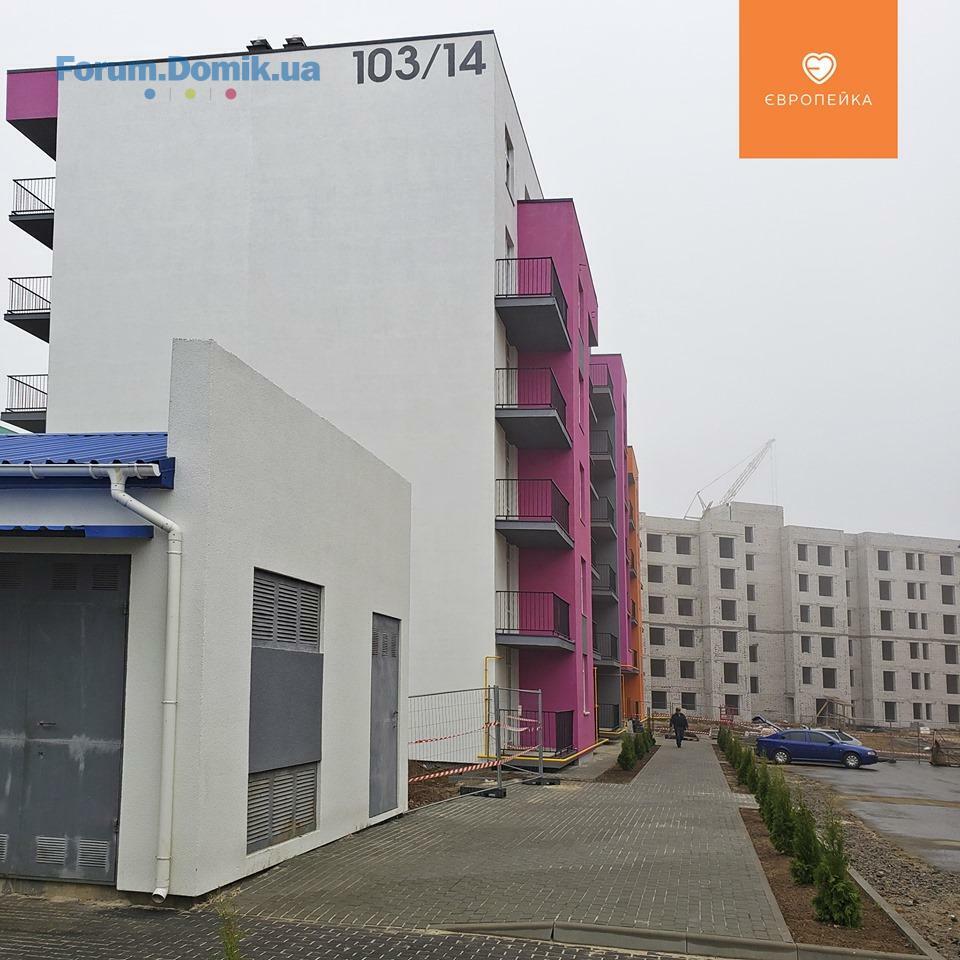

✅ 103/14
Влаштування котлів
Влаштування насосної станції підвищення тиску води
Влаштування вуличного освітлення
✅ 103/15
Влаштування вуличного освітлення
✅ 103/16
Секція 1:
Перекриття 5-го пов - завершення
Влаштування стін 6-го пов
Секція 2:
Будівництво парапету - завершення
✅ 103/17

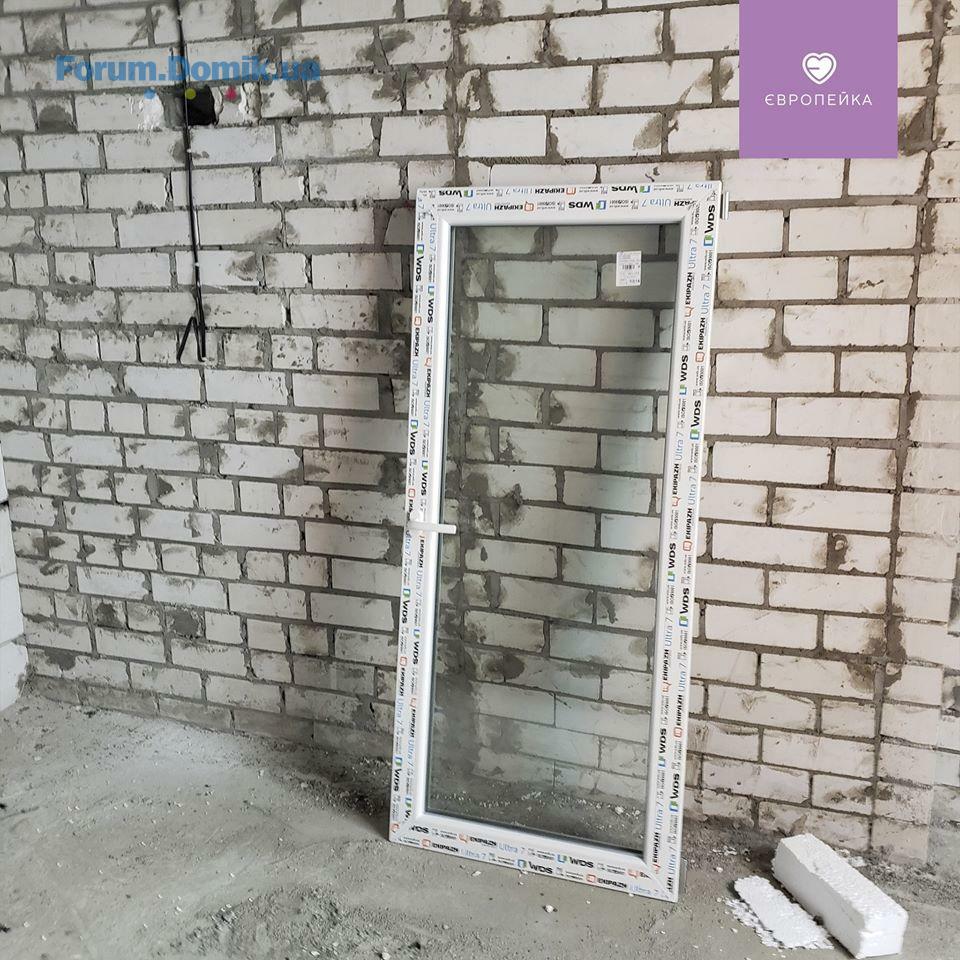

Влаштування вікон
Утеплення та оздоблення фасаду
Утеплення та бетонування покрівлі - праймерування
Електромонтажні роботи (доштукатурний комплекс)

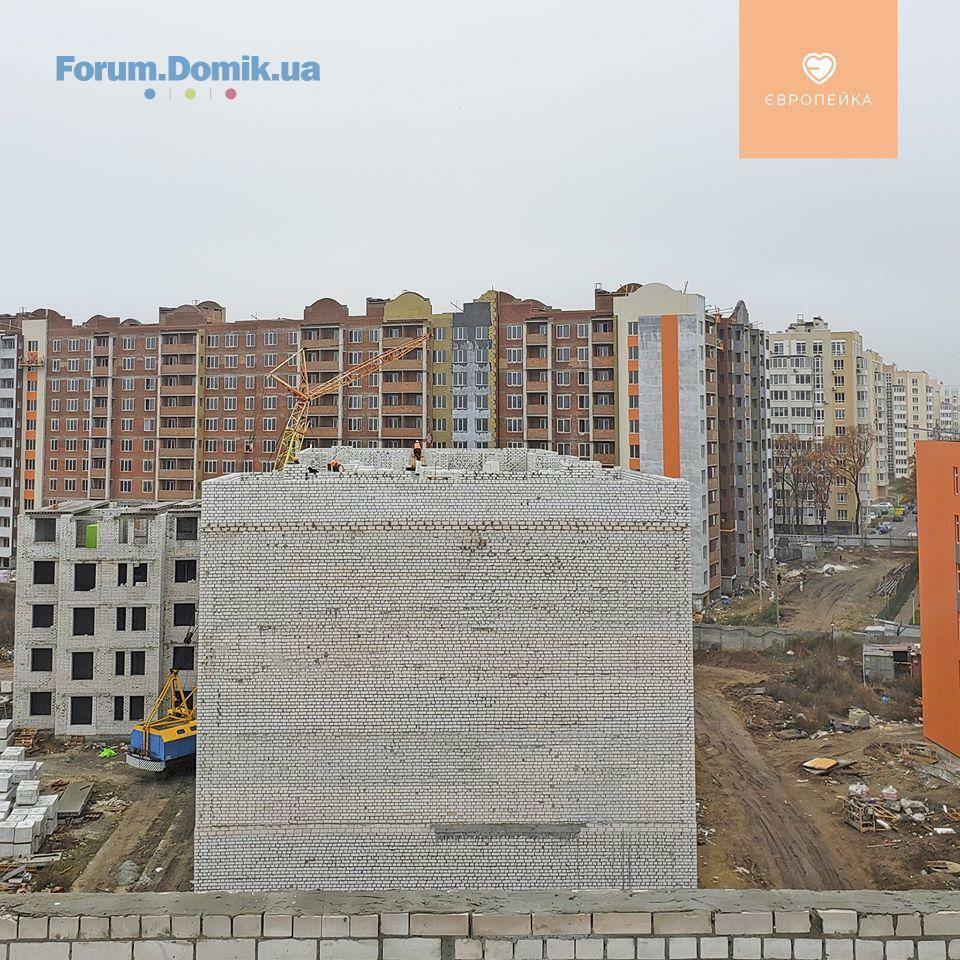

✅ 103/19
Секція 1:

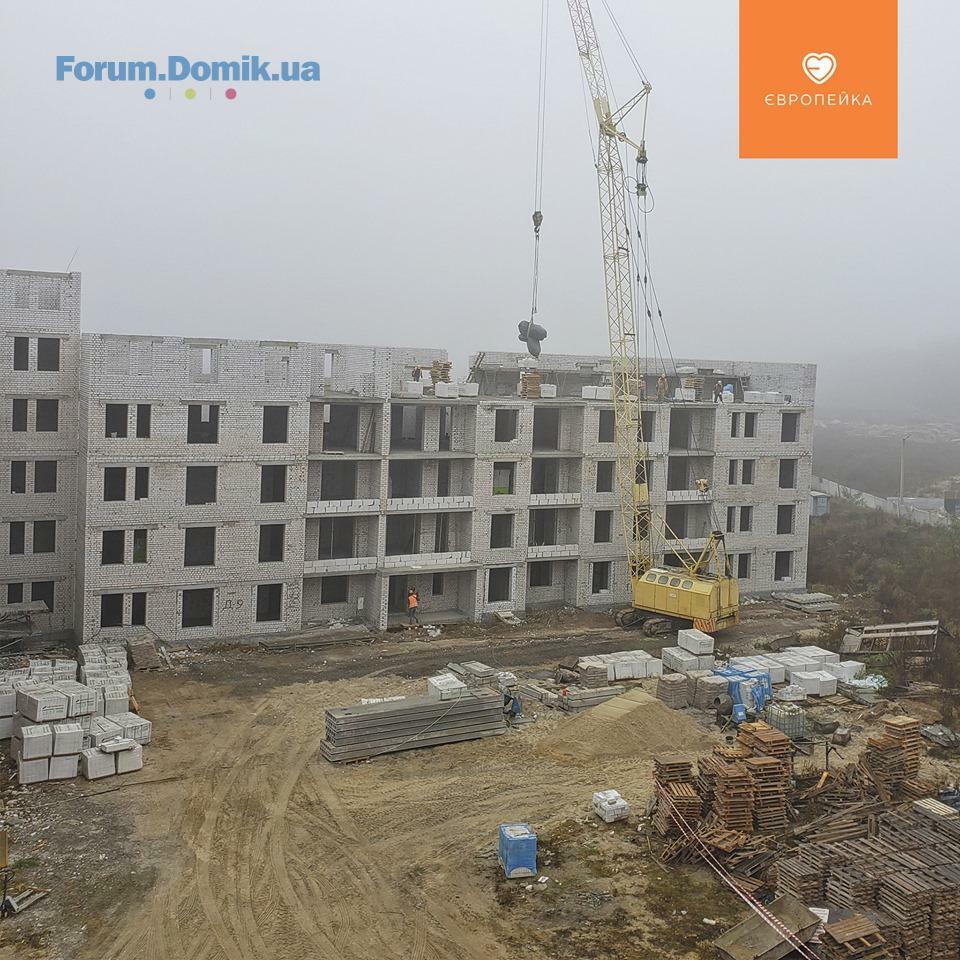

Перекриття 5-го поверху

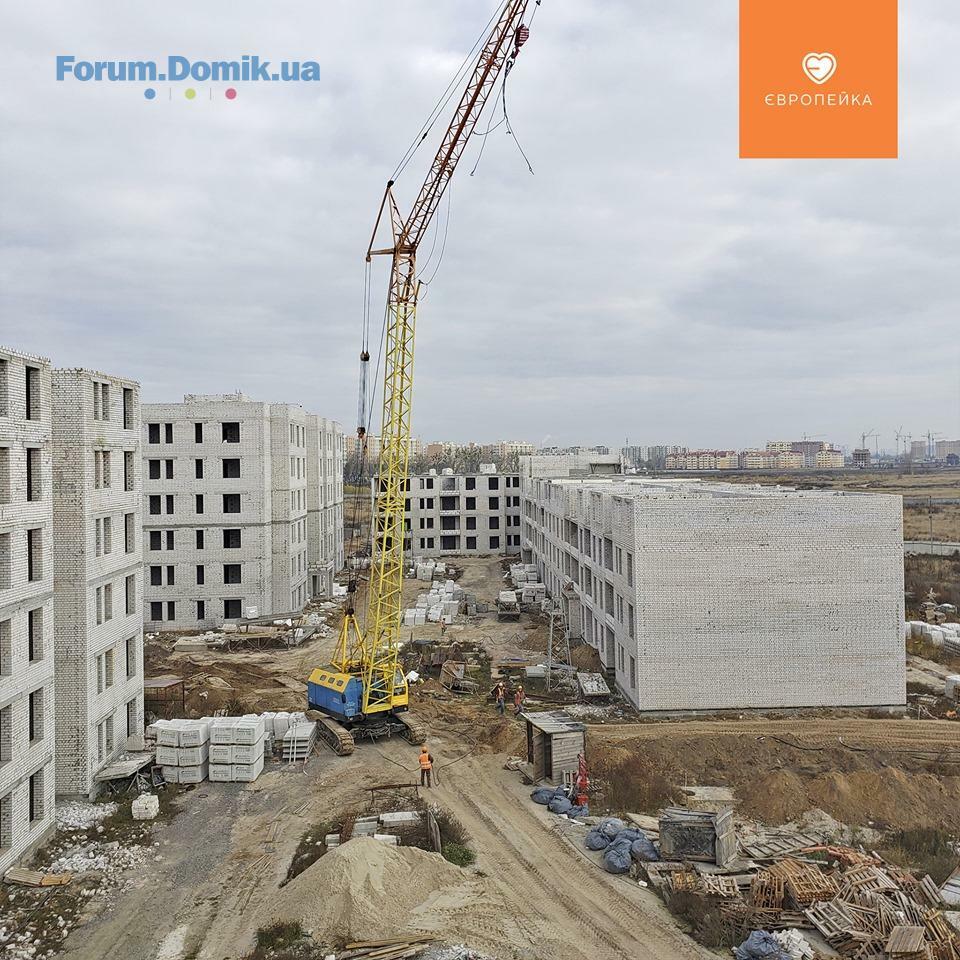

Будівництво 6-го поверху
Секція 2:
Перекриття 6-го поверху
Влаштування парапету
🏗 Звіт:

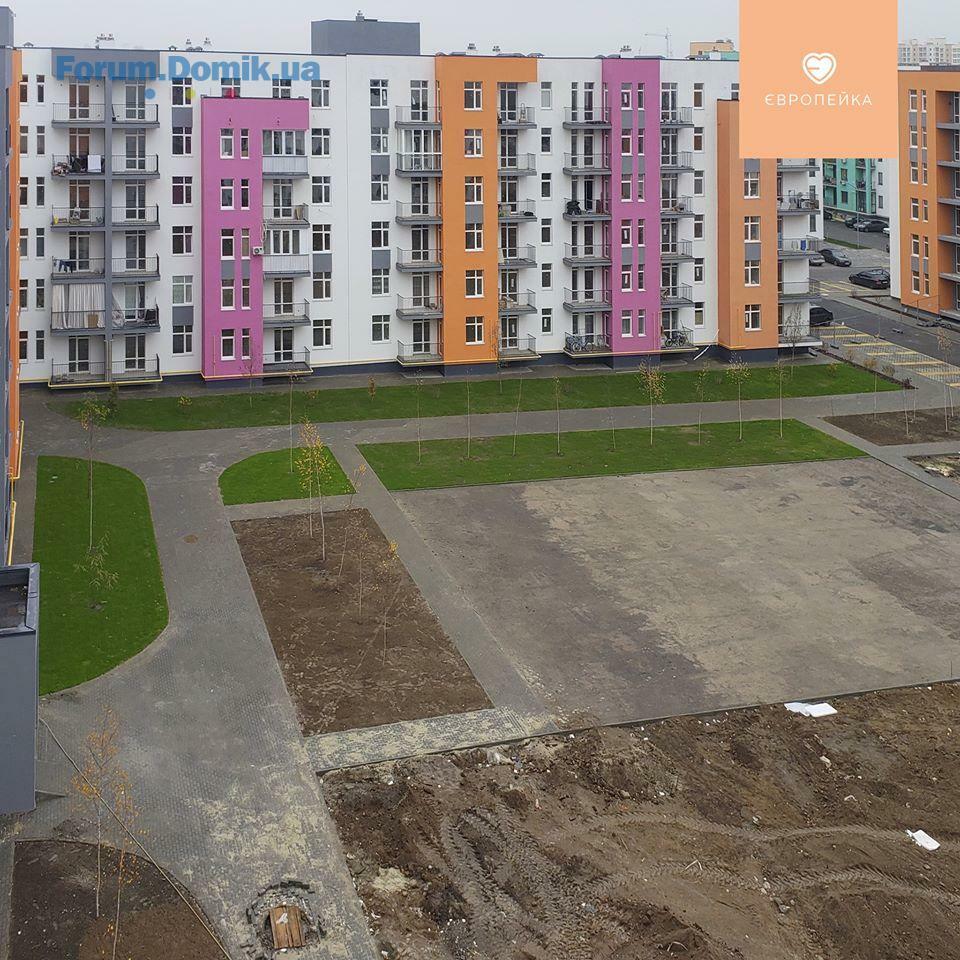

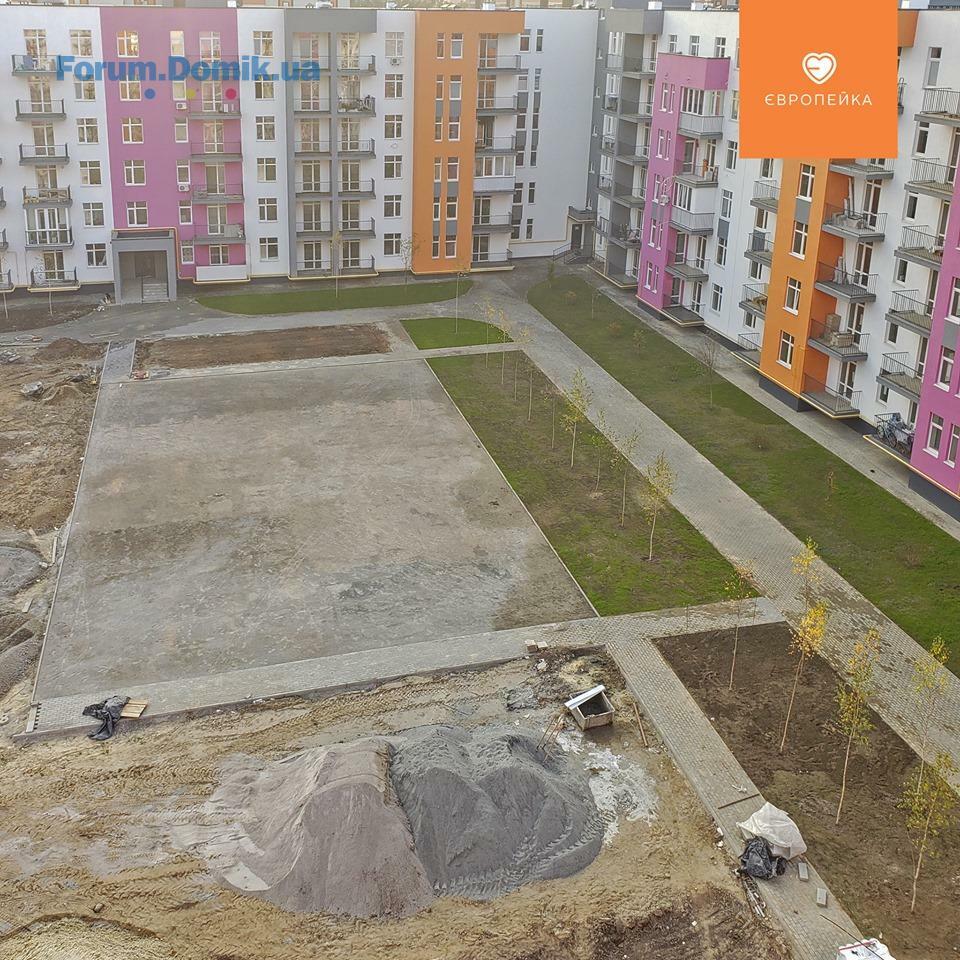

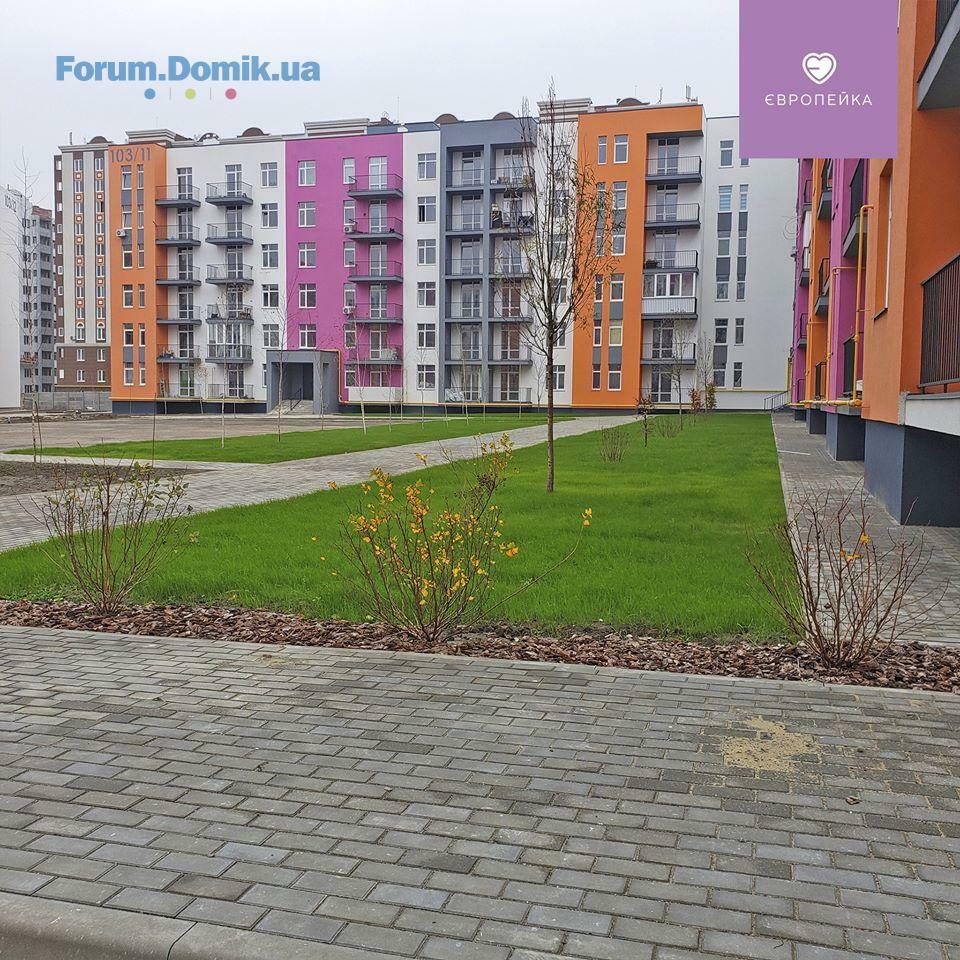

✅ 103/11
Утеплення та оздоблення цоколю та вентиляційних каналів і машинного відділення на покрівлі - завершено
Озеленення території - завершено 90%
ПУСК ГАЗУ - завершено
Влаштування електролічильників - змонтовано 10 шт

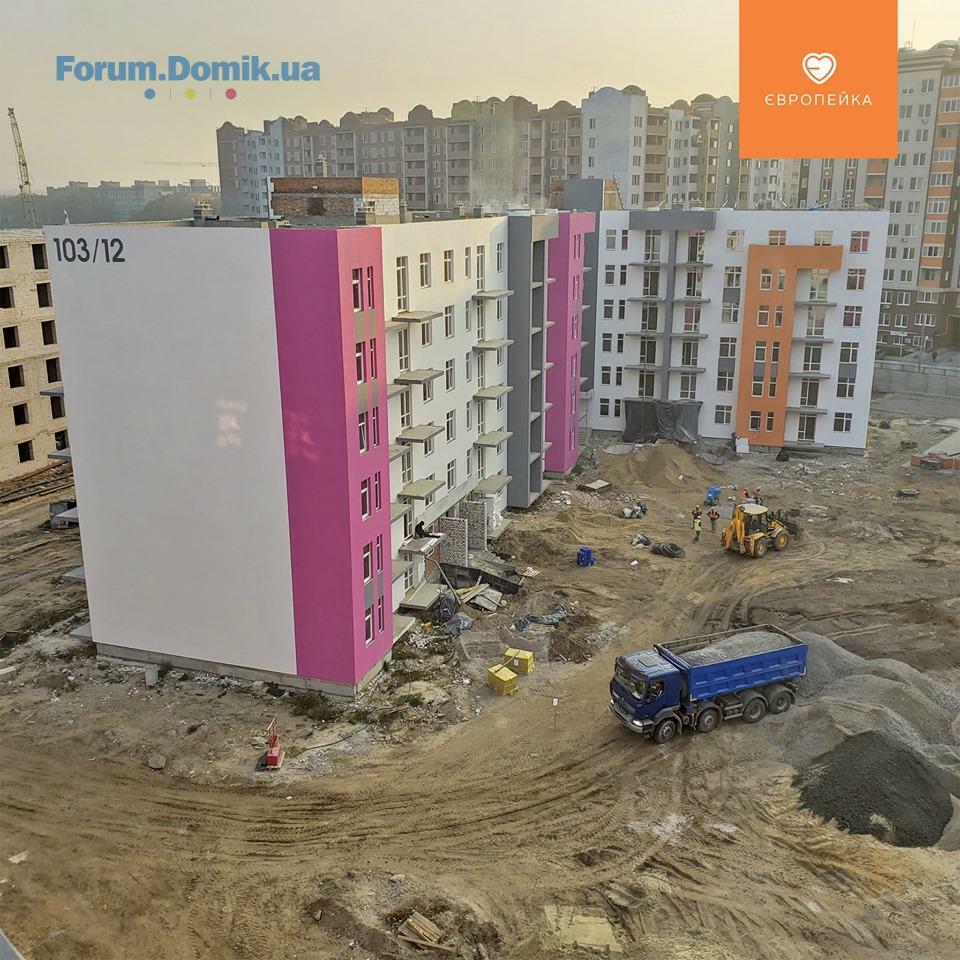

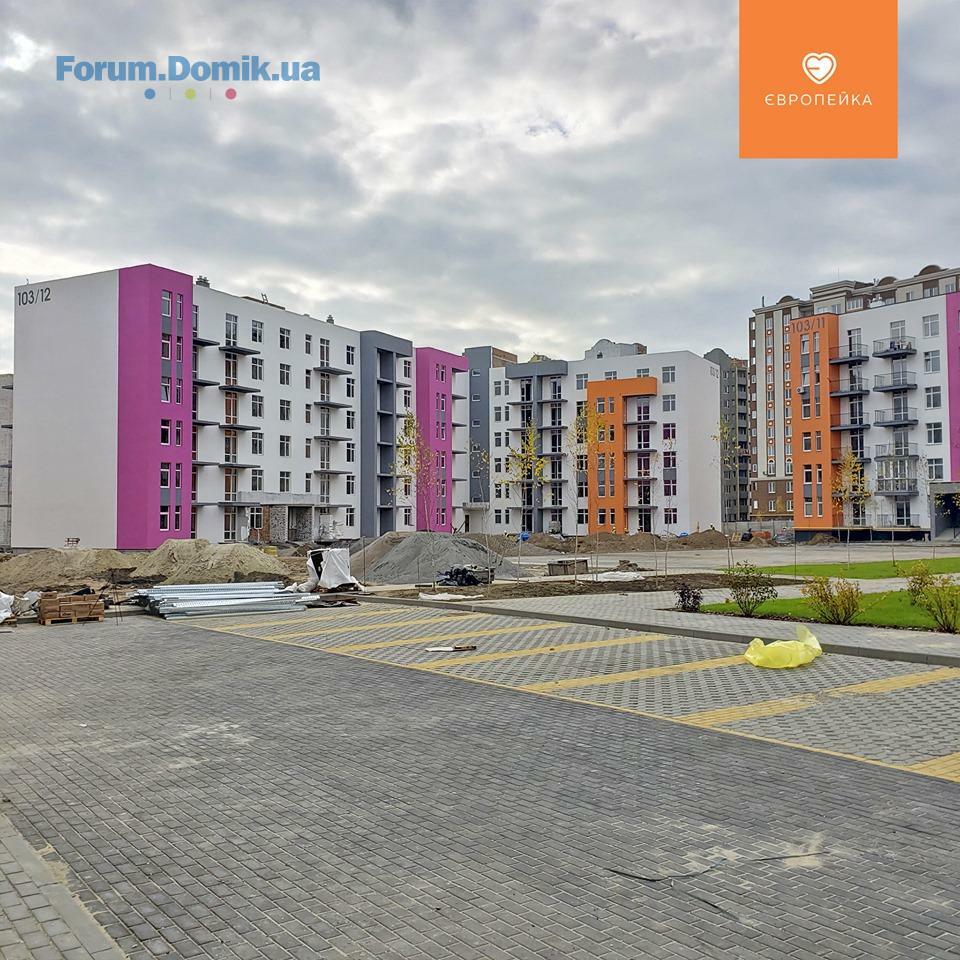

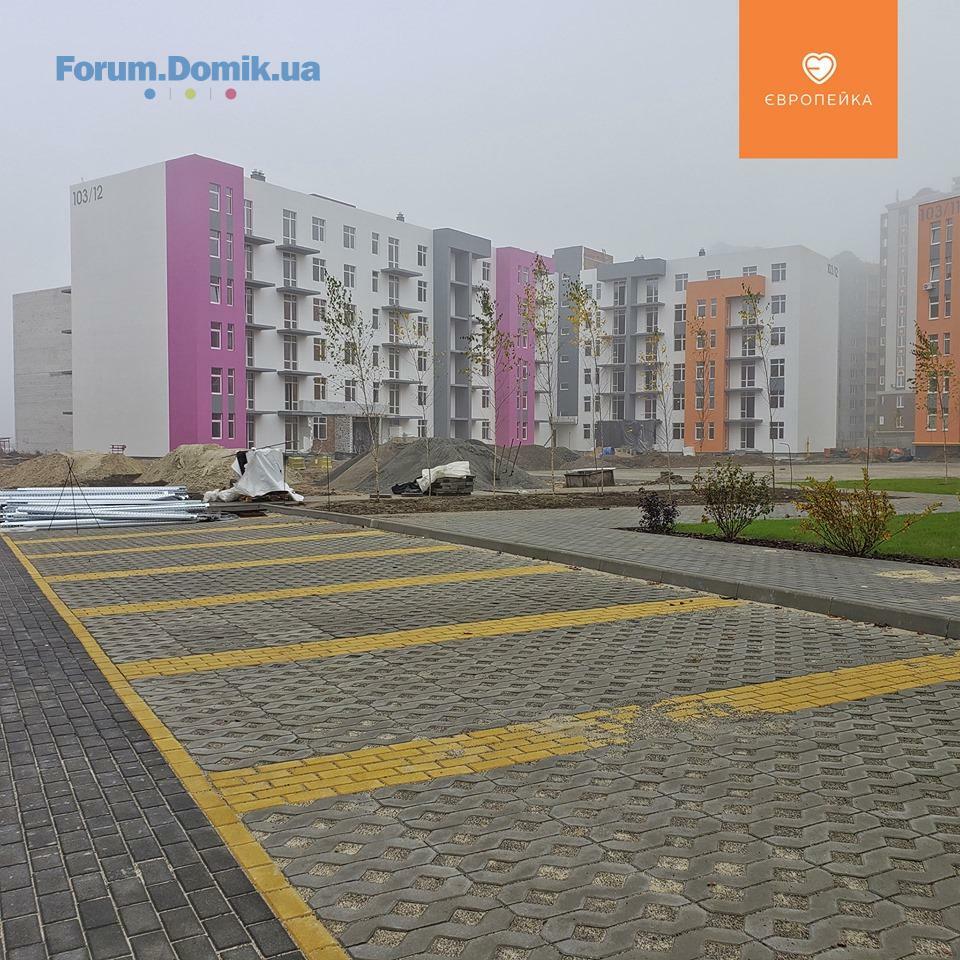

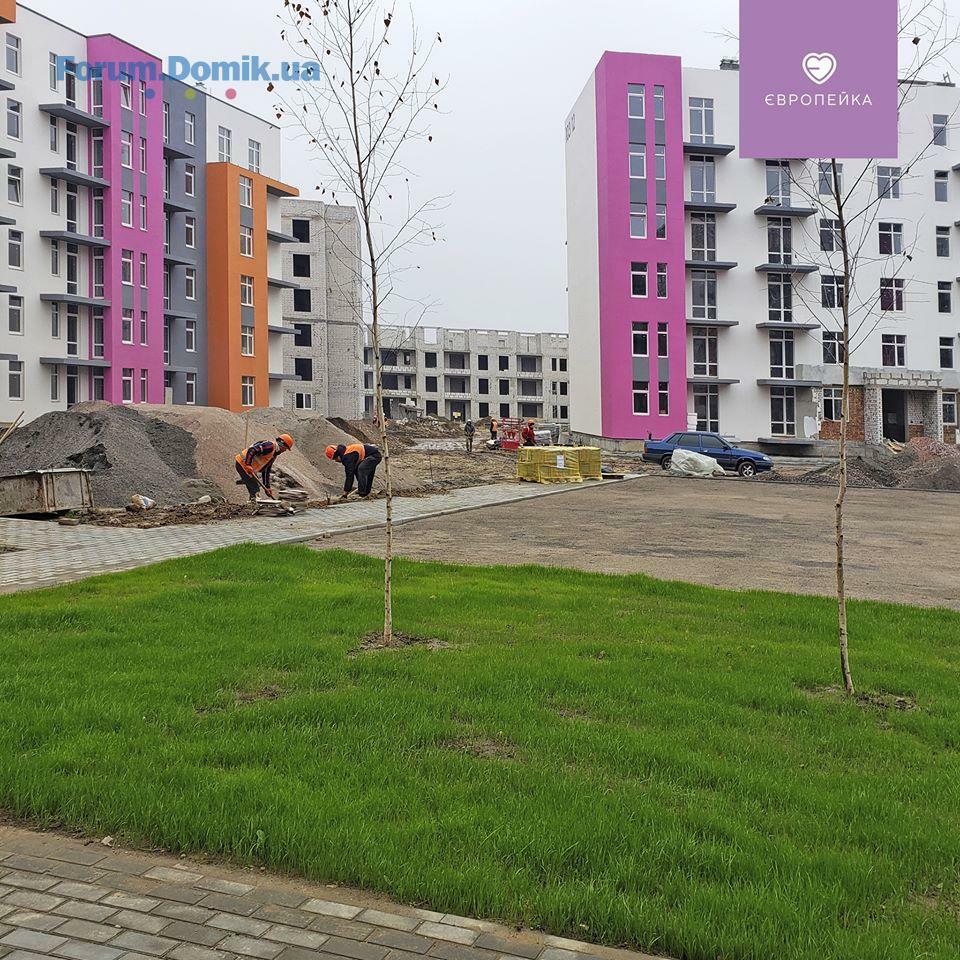

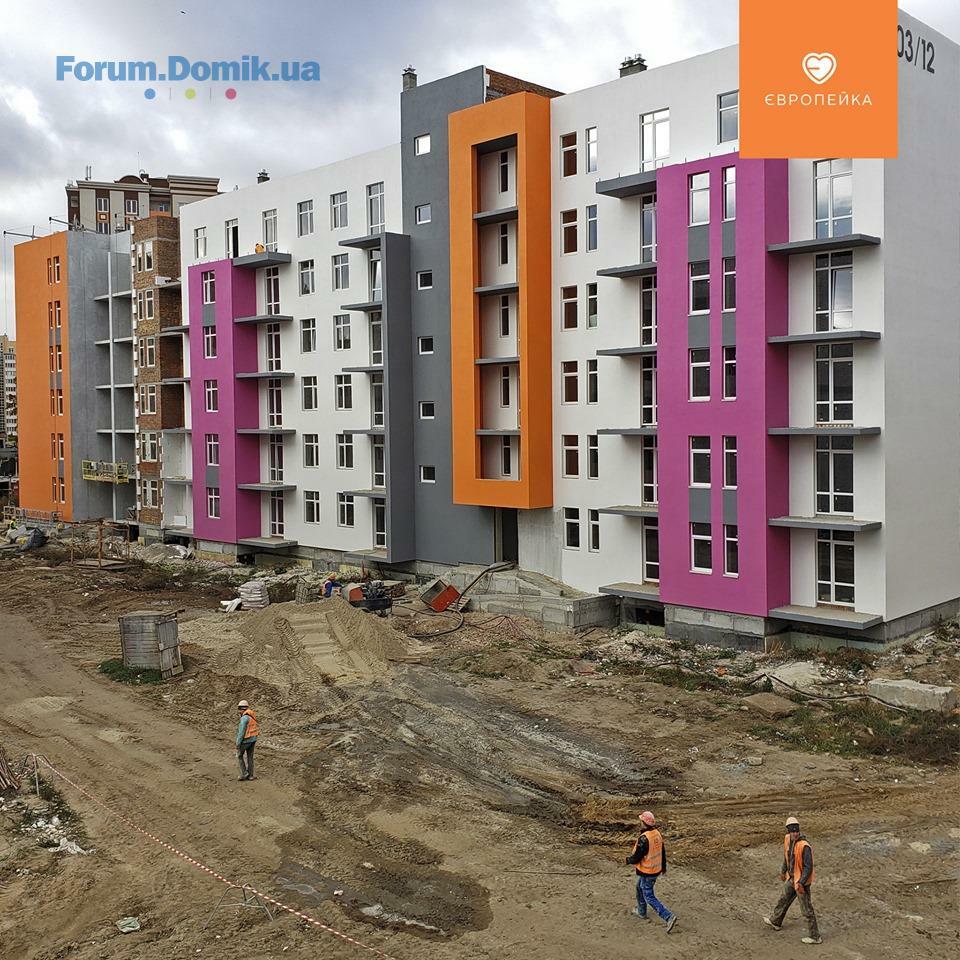

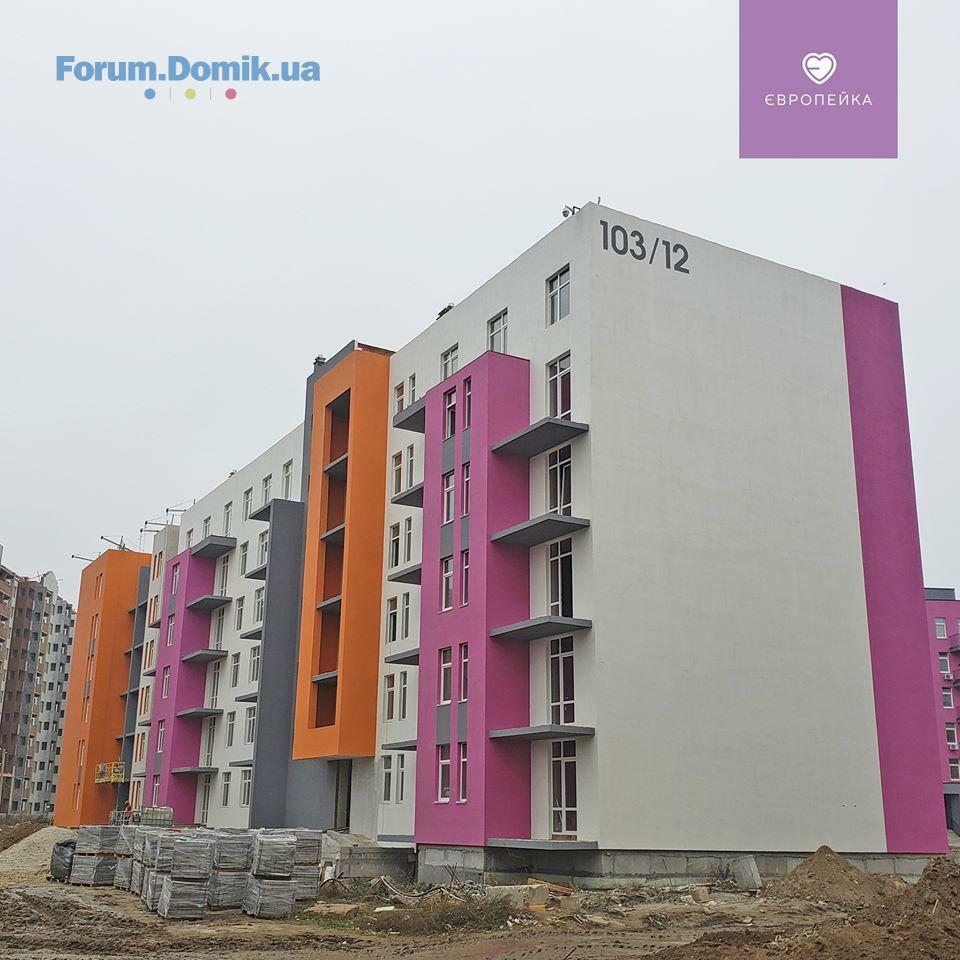

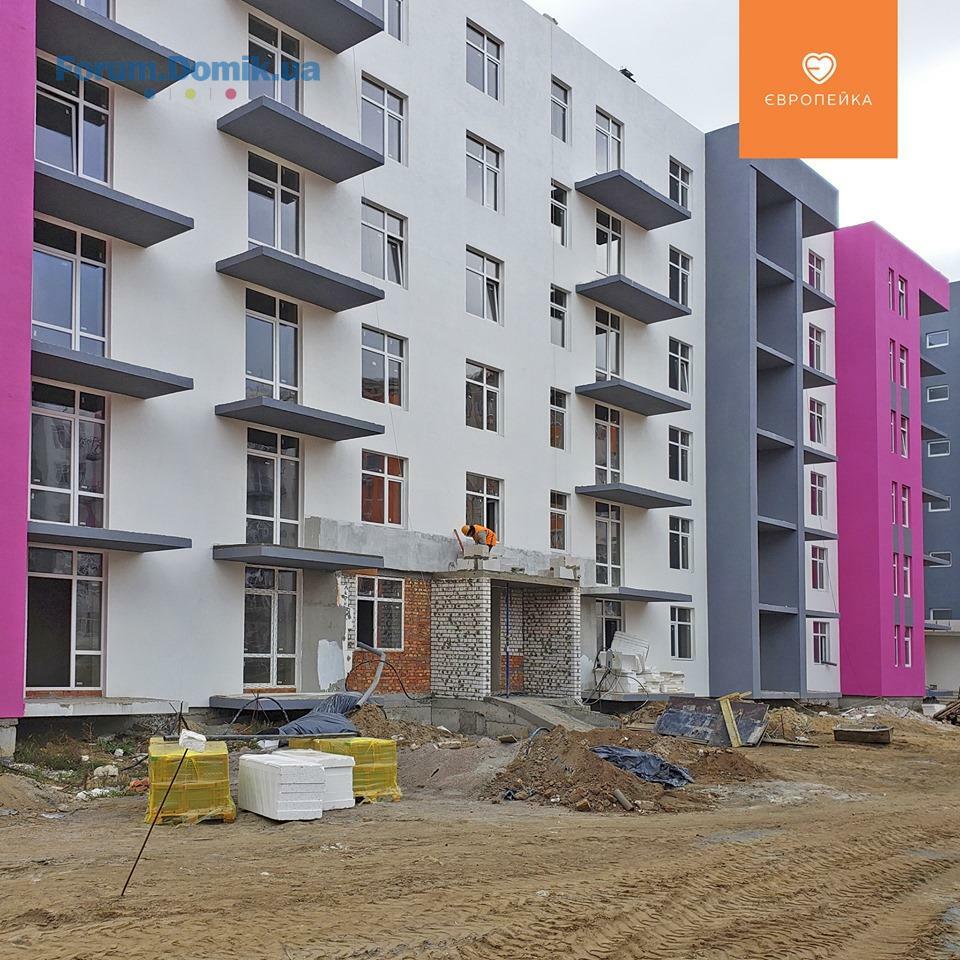

✅ 103/12
Секція 1:

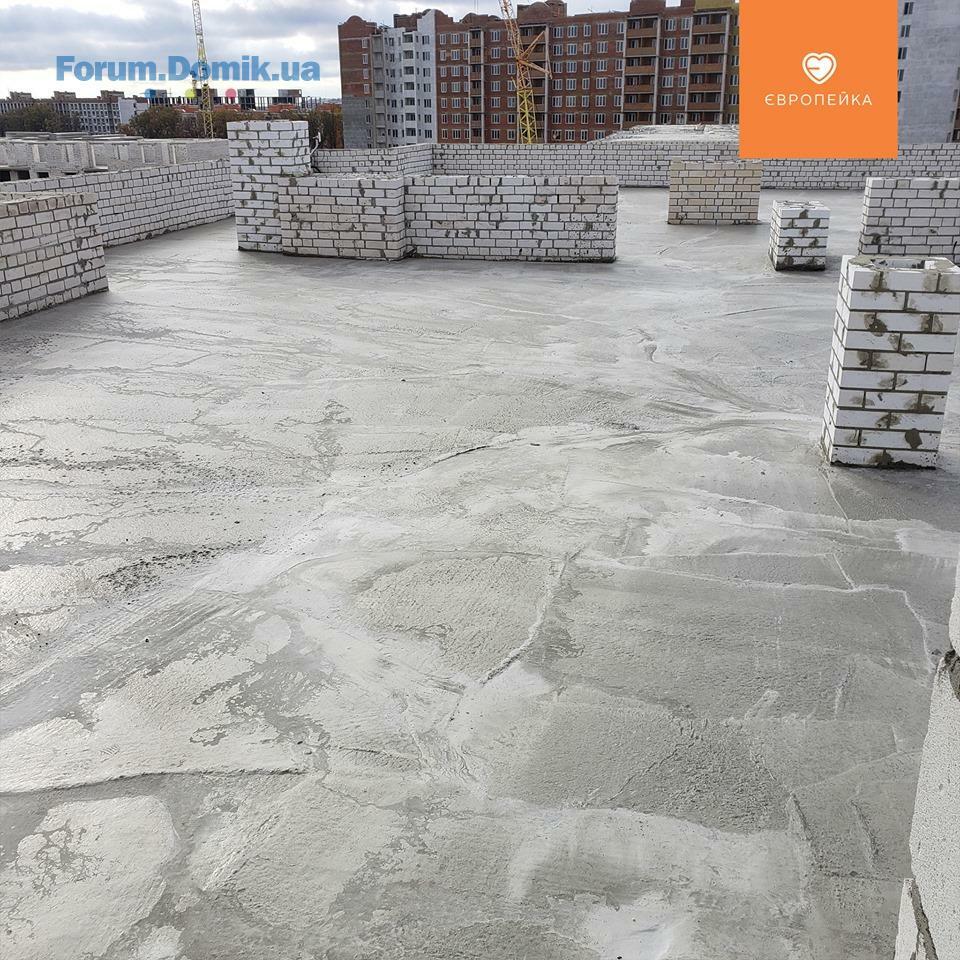

Стяжка підлоги - виконано 2 та 6 поверхи
Влаштування накривок на комени - на виготовленні
Влаштування гідроізоляції покрівлі - (поклейка руберойду) - виконано 30%
Сантехніка трубопрокаладка під стяжку - завершено 90%
Штукатурка парапету - завершено
Вхідна група - завершено
Секція 2:
Штукатурка стін - завершено
Влаштування електрики - завершено

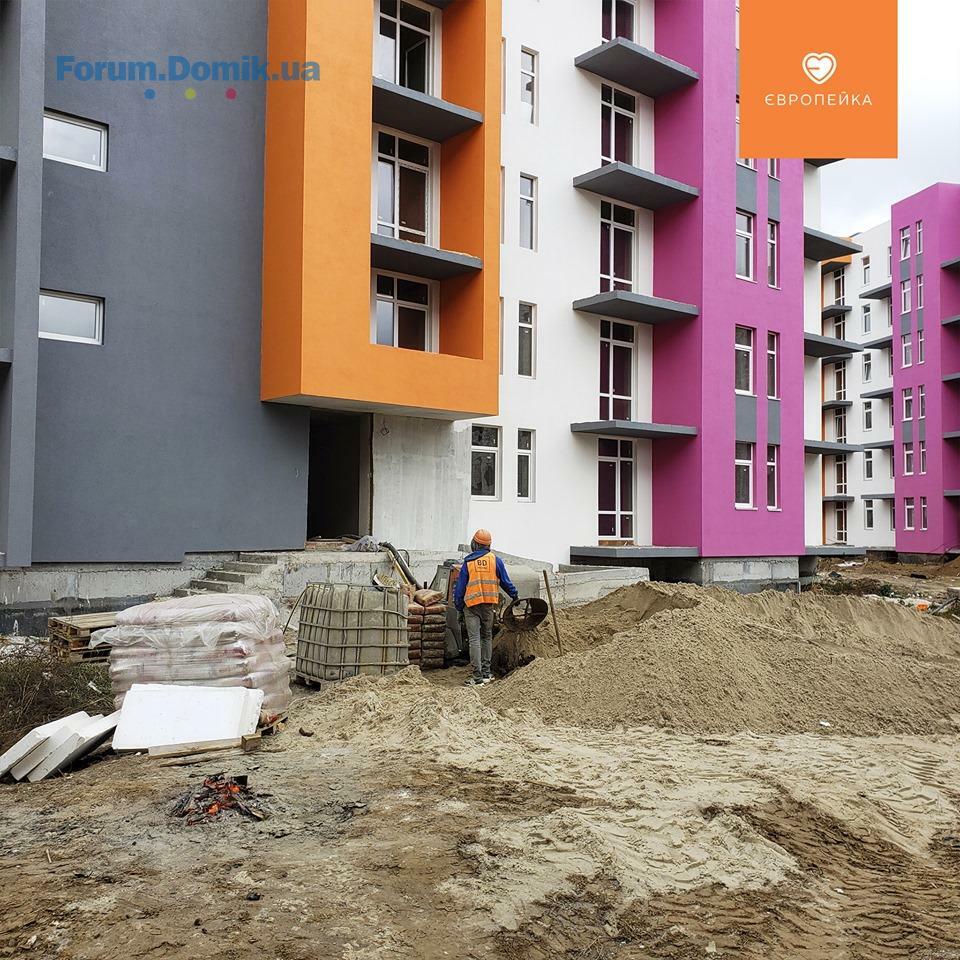

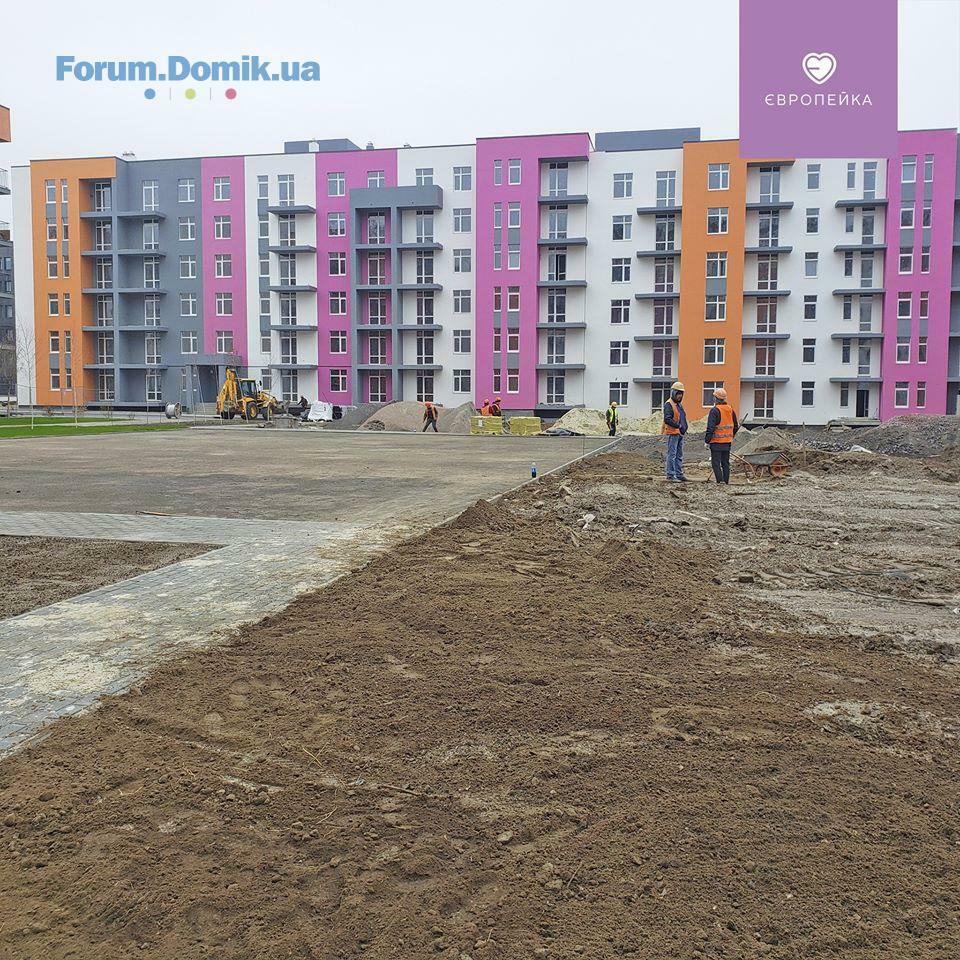

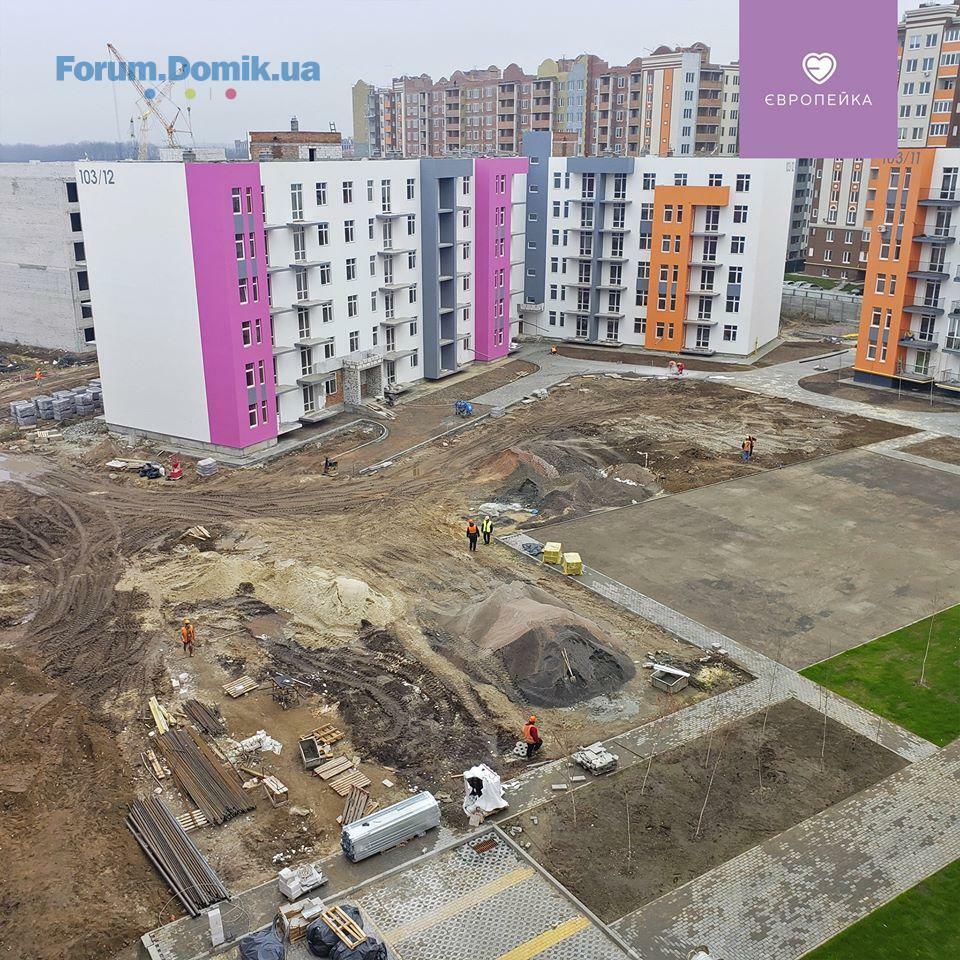

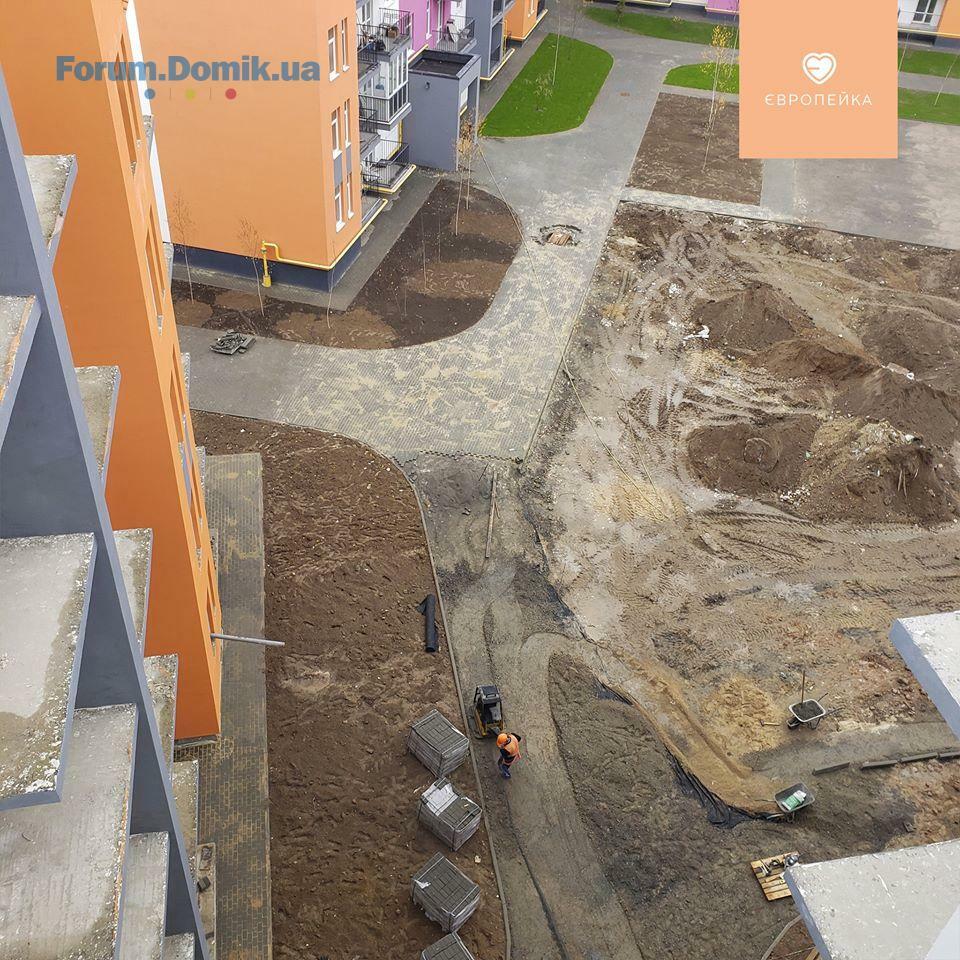

Благоустрій території - виконано 10%
Штукатурка парапету - завершено
Влаштування накривок на комени - на виготовленні

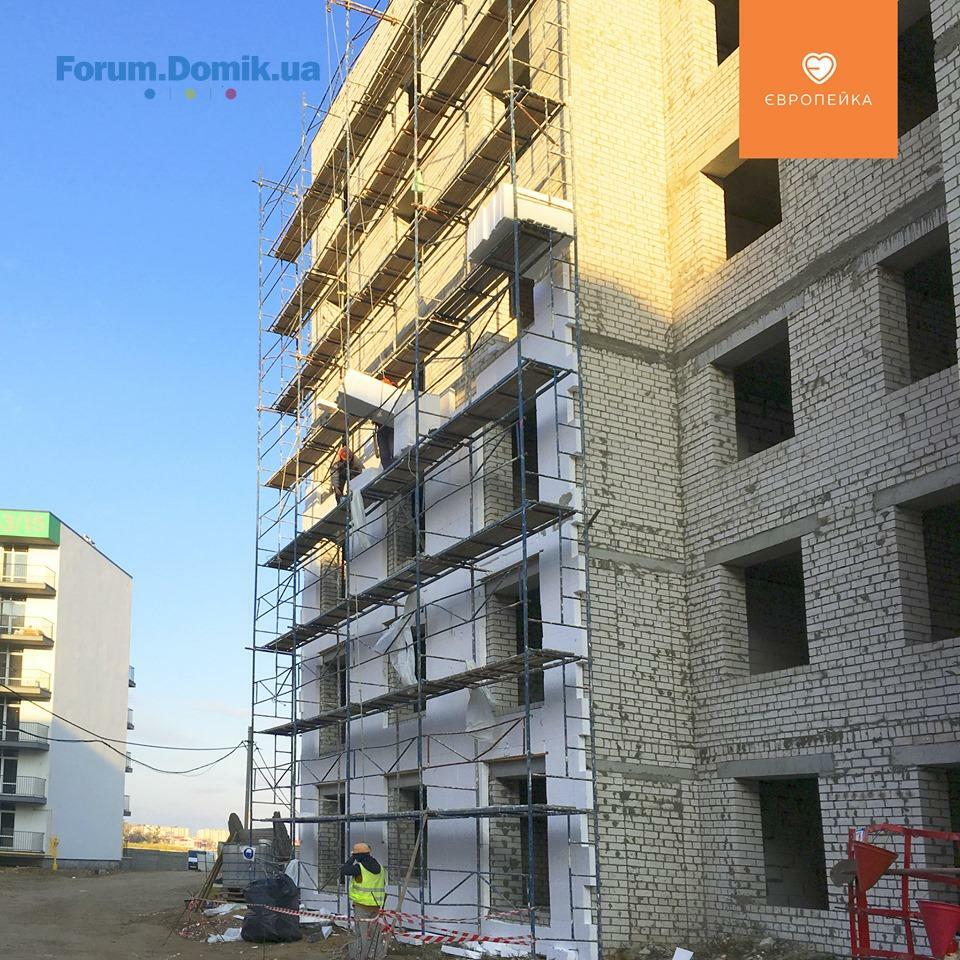

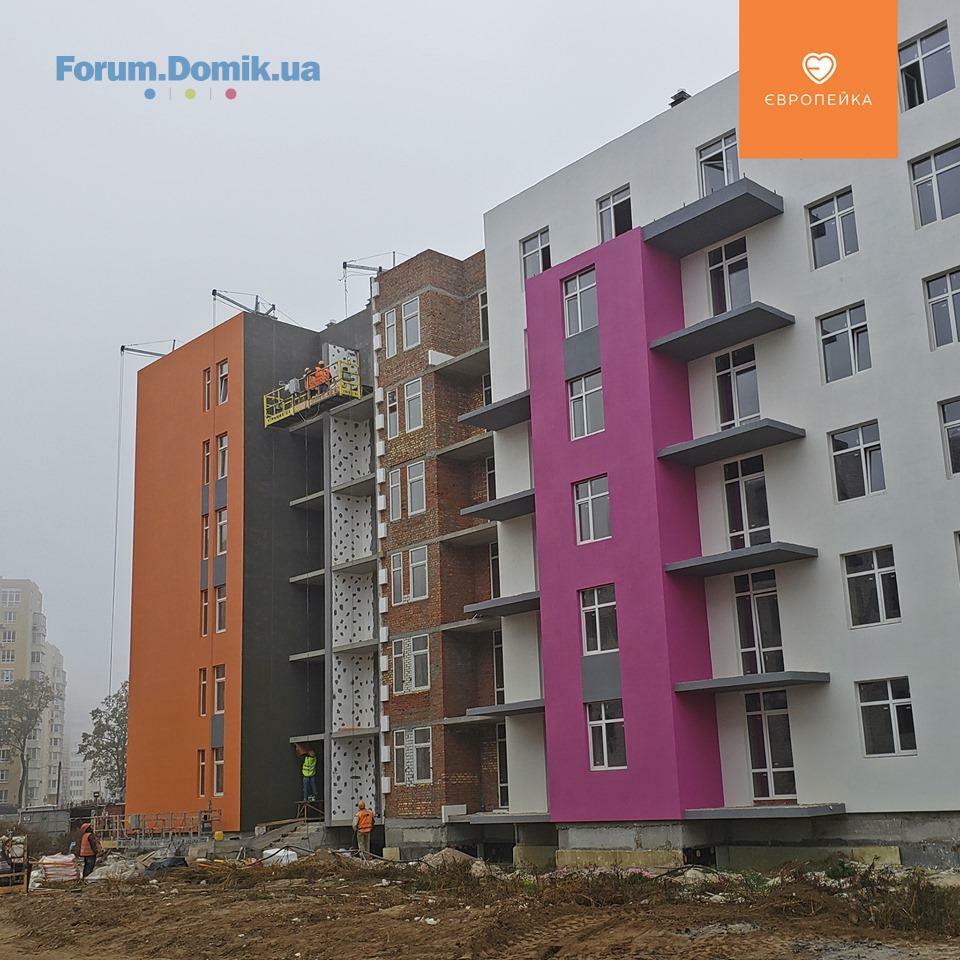

Утеплення та оздоблення фасаду - завершено 90%

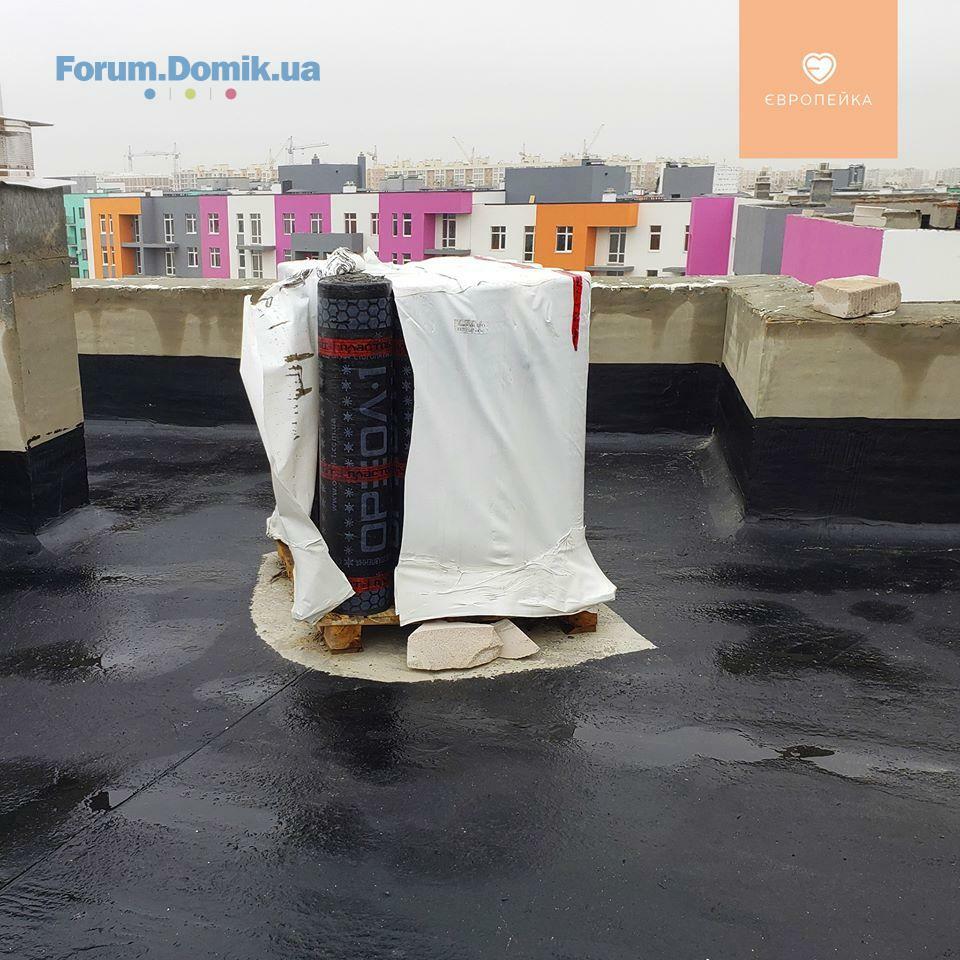

Влаштування гідроізоляції покрівлі - завершено праймерування

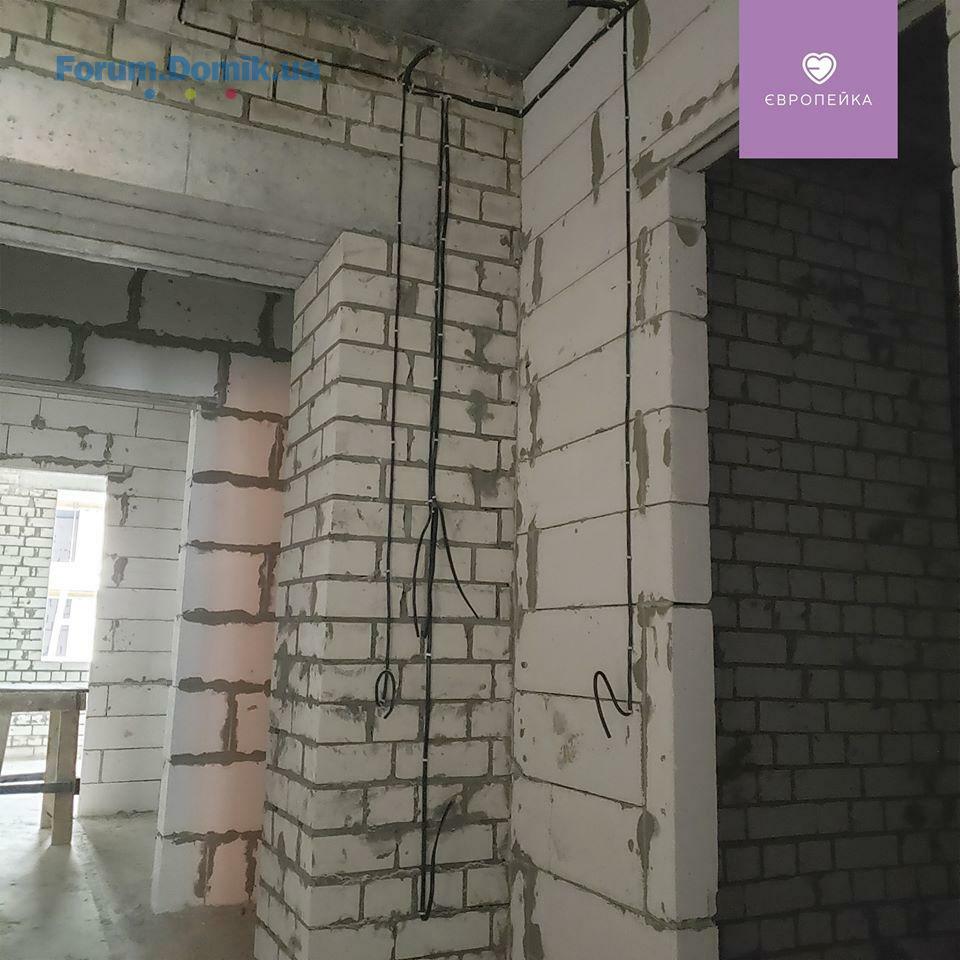

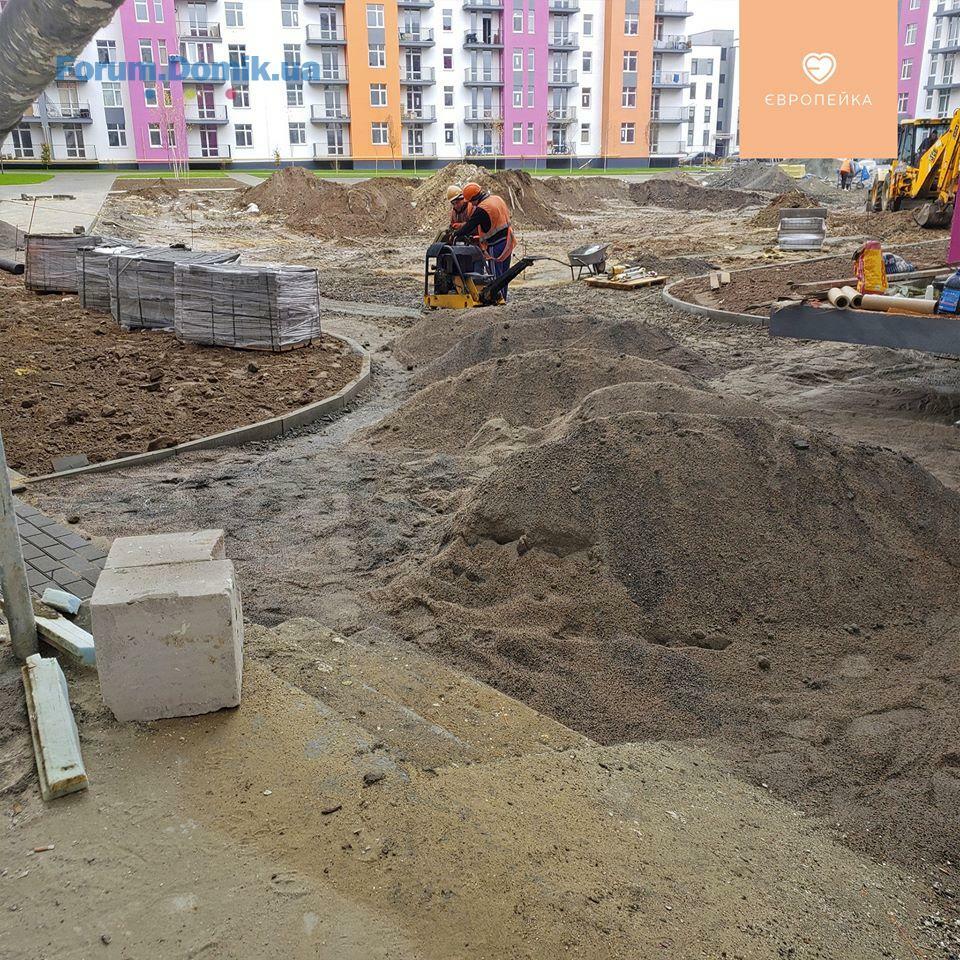

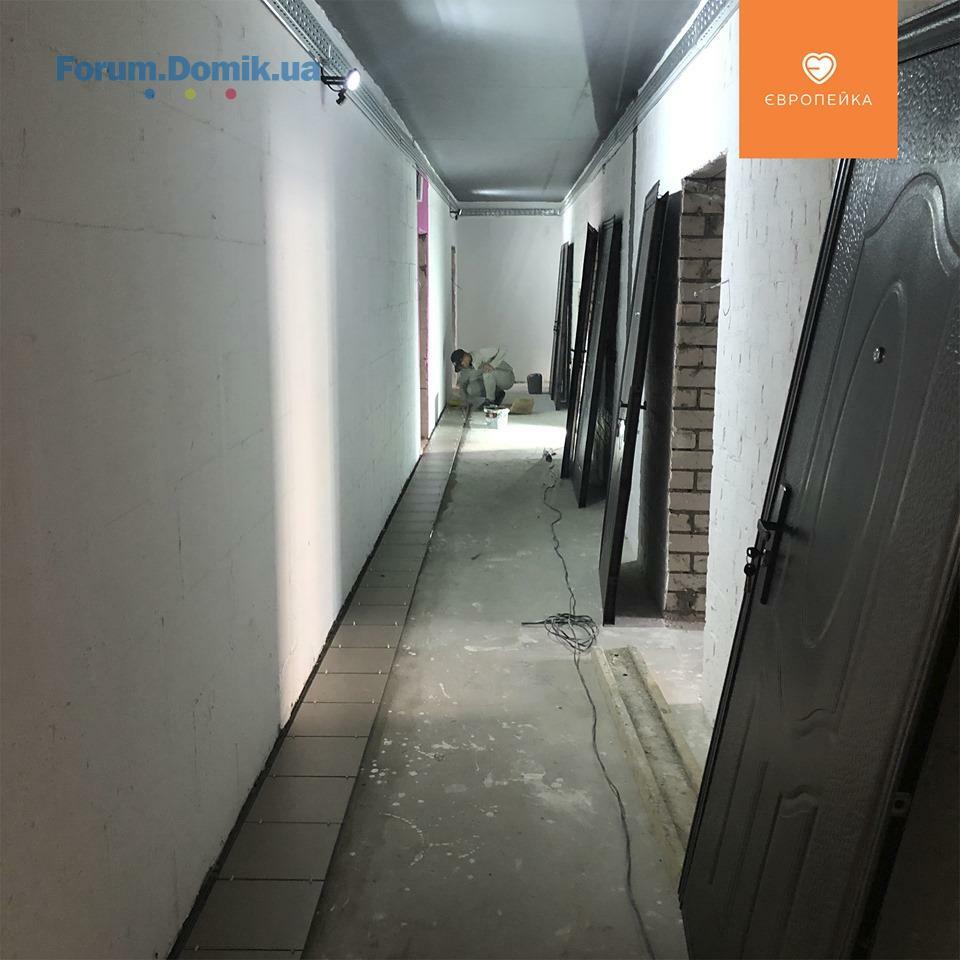

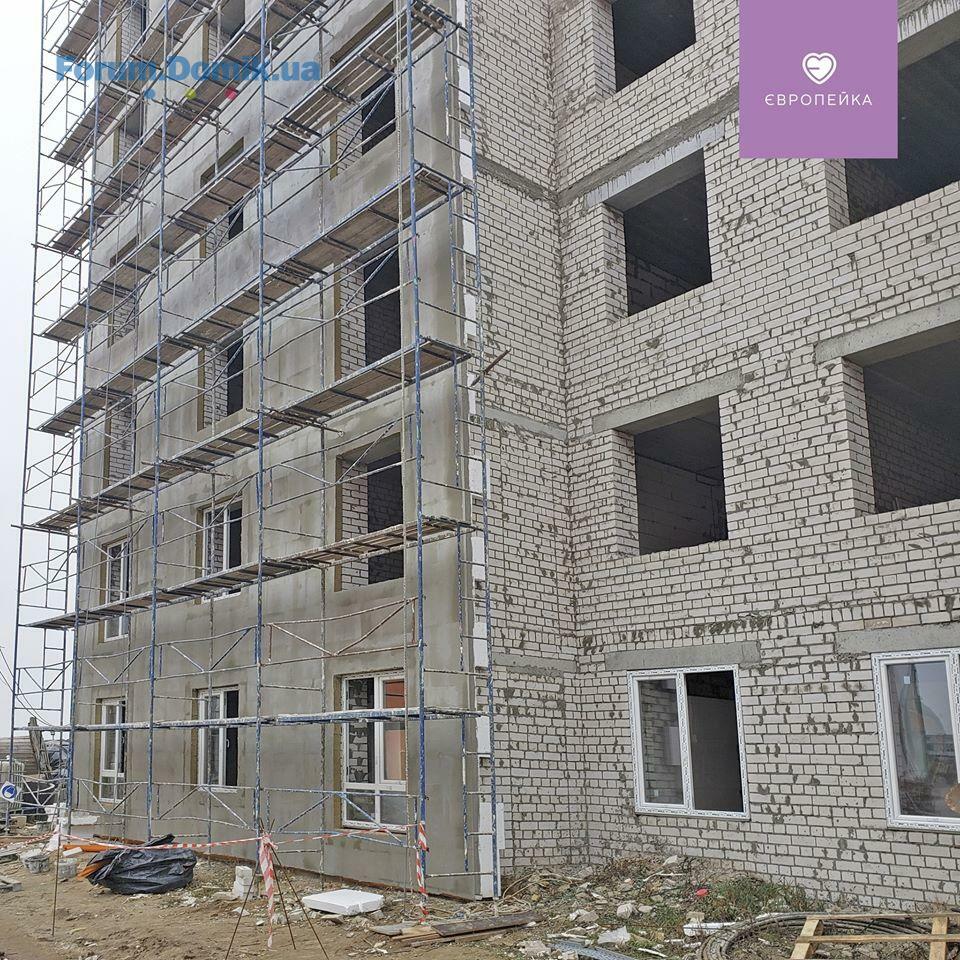

✅ 103/13
Секція 1:

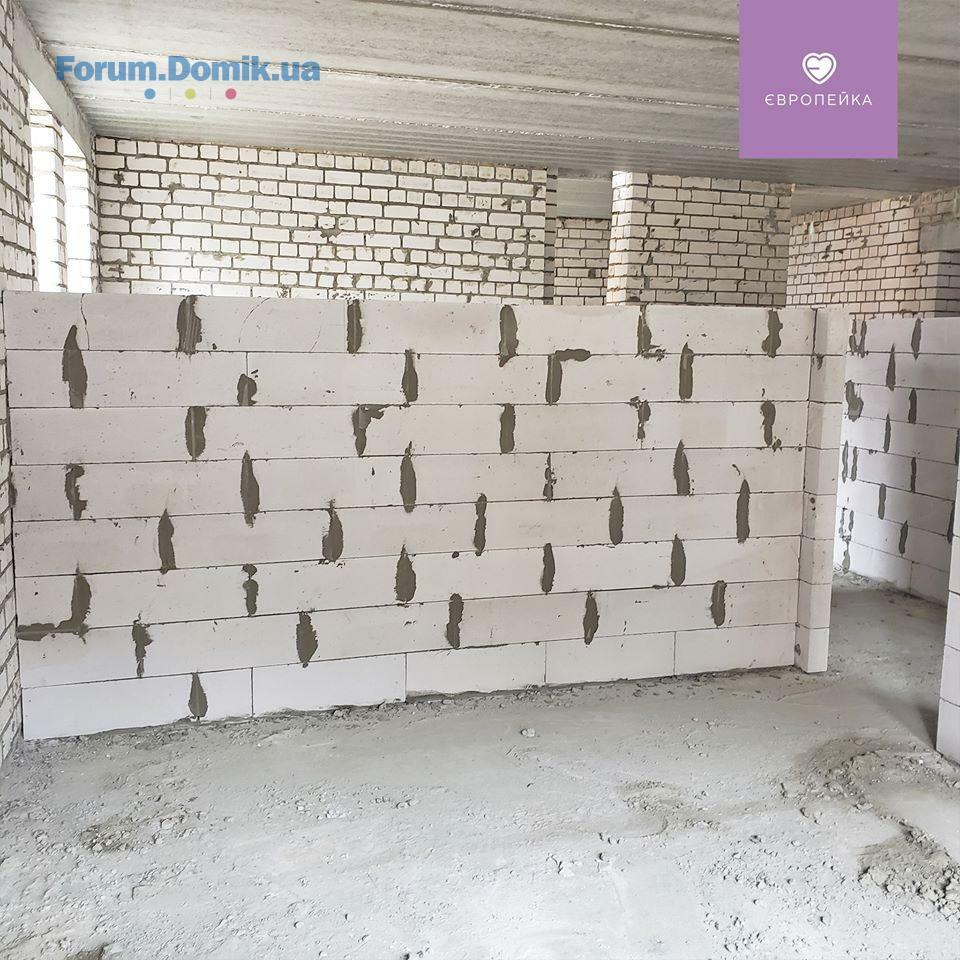

Оздоблення МЗК - виконано 90%
Монтаж дверей - завершено
2-етап електрики та підключення до зовнішньої мережі із встановленням ГРЩ - виконано 30%
2 етап сантехніки з водомірним вузлом та підключенням радіаторів - виконано 70%

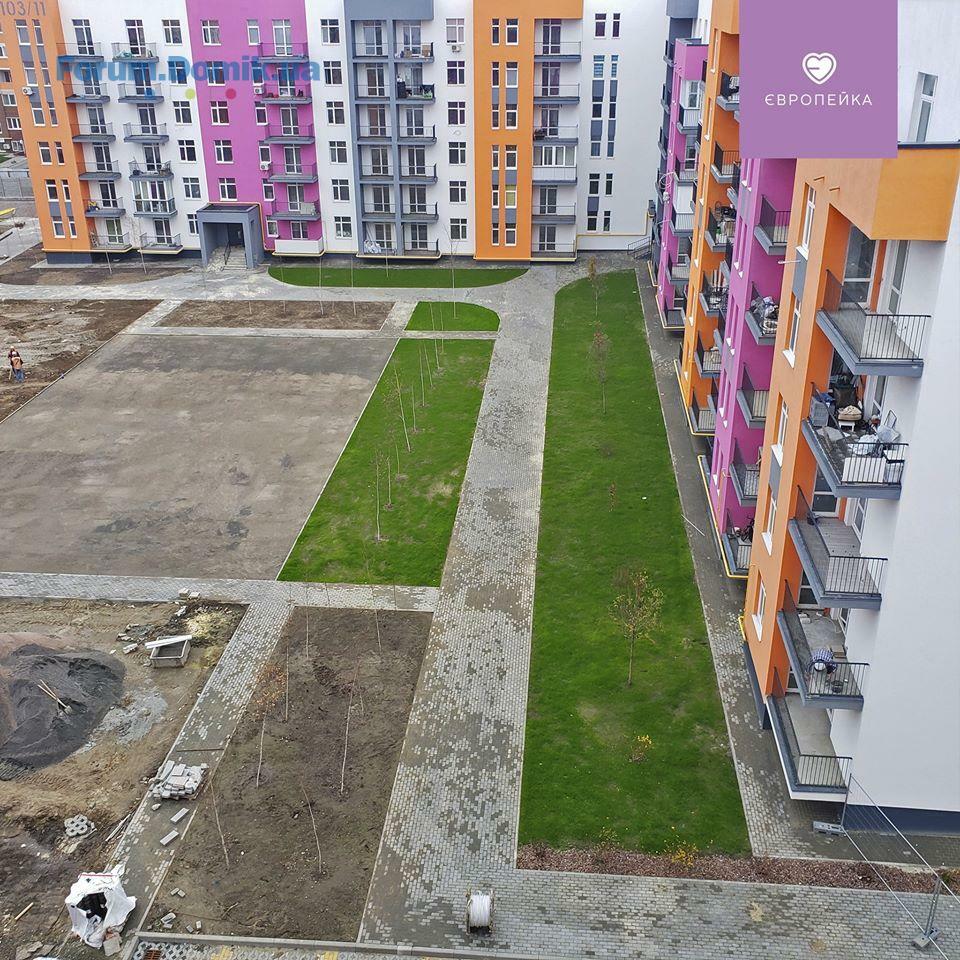

Благоустрій території та озеленення - виконано 50%
Влаштування огороджень балконів - на виготовленні
Влаштування накривки на парапет - виконано 10%
Секція 2:
Оздоблення МЗК завершення 98%
Монтаж дверей - завершено
2-етап електрики та підключення до зовнішньої мережі із встановленням ГРЩ - виконано 50%
2 етап сантехніки з водомірним вузлом та підключенням радіаторів - завершено
Влаштування внутрішньої газифікації - виконано 10%
Благоустрій території та озеленення - завершено 90%
Утеплення та оздоблення цоколю та ліфтових шахт на покрівлі - завершено 90%
Влаштування огороджень балконів - змонтовано 50% і 50% - на виготовленні
✅ 103/14
Влаштування котлів - закуплено 100%
Благоустрій та озеленення території - виконано 40%
Влаштування поштових скриньок - виготовлено
Влаштування насосної станції підвищення тиску води - закуплено і виготовлено
✅ 103/15
Пуск газу - завершено
Утеплення та оздоблення цоколю - виконано 50%

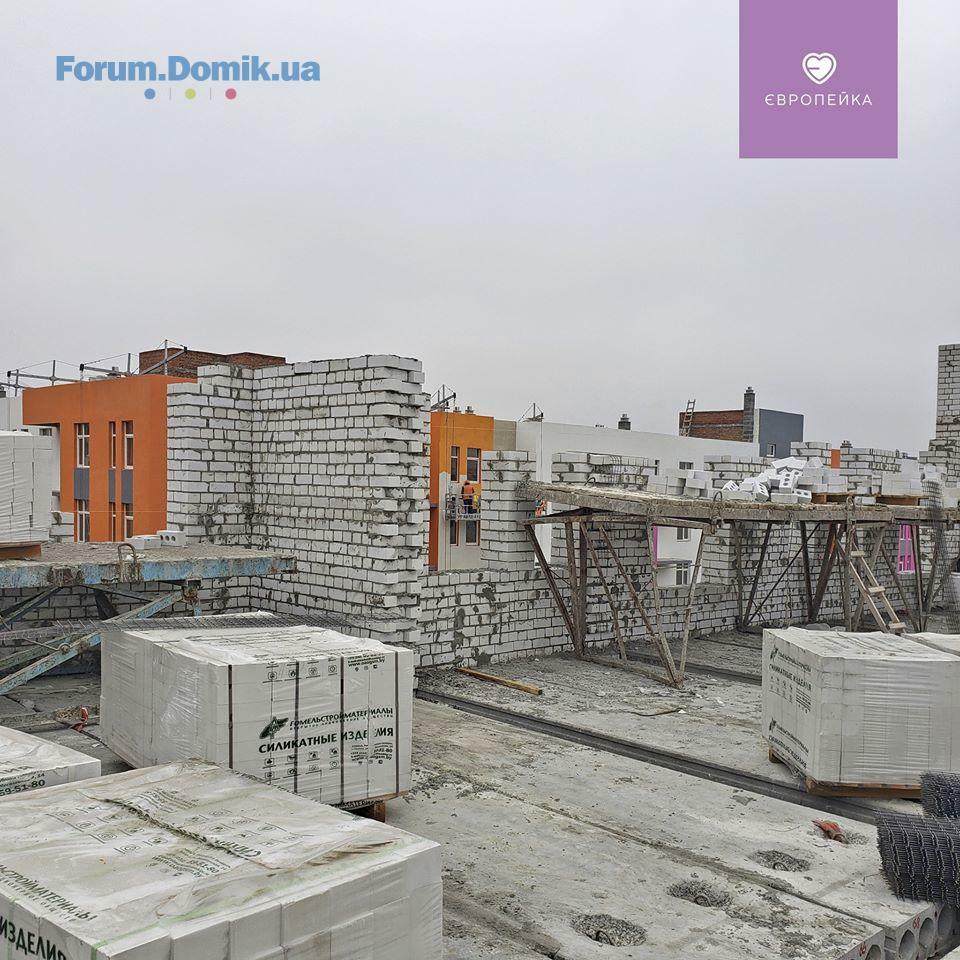

✅ 103/16
Секція 2:
Будівництво парапету - викононо 30%

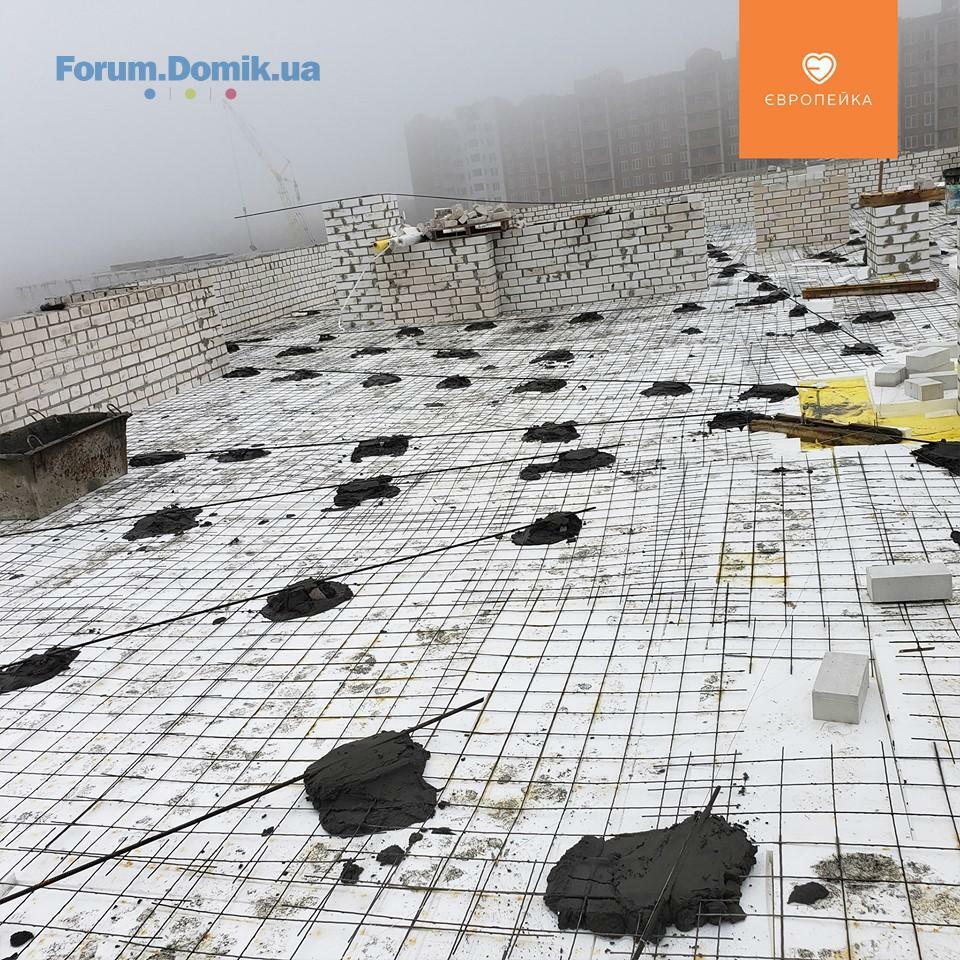

✅ 103/17
Влаштування вікон - закуплено 2 поверхи
Утеплення та оздоблення фасаду - підготовчі роботи

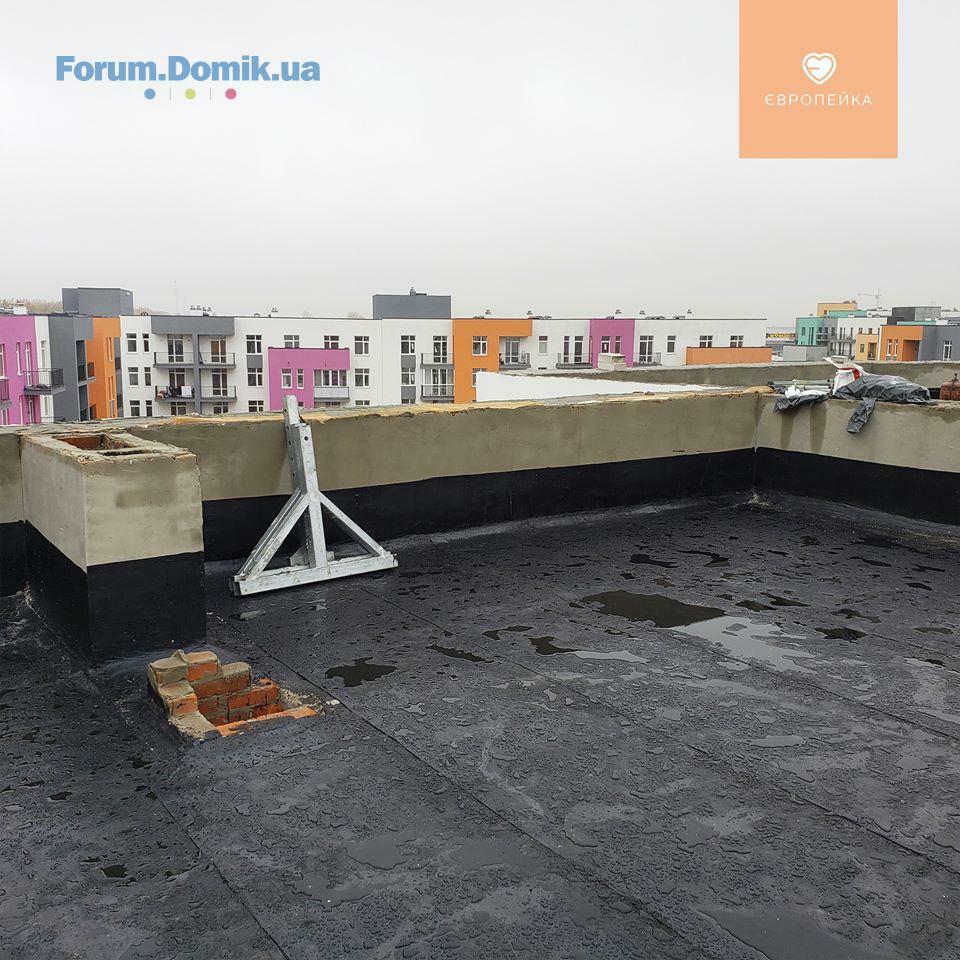

Утеплення та бетонування покрівлі - завершено
Електромонтажні роботи (доштукатурний комплекс) - виконано 1 пов
✅ 103/19

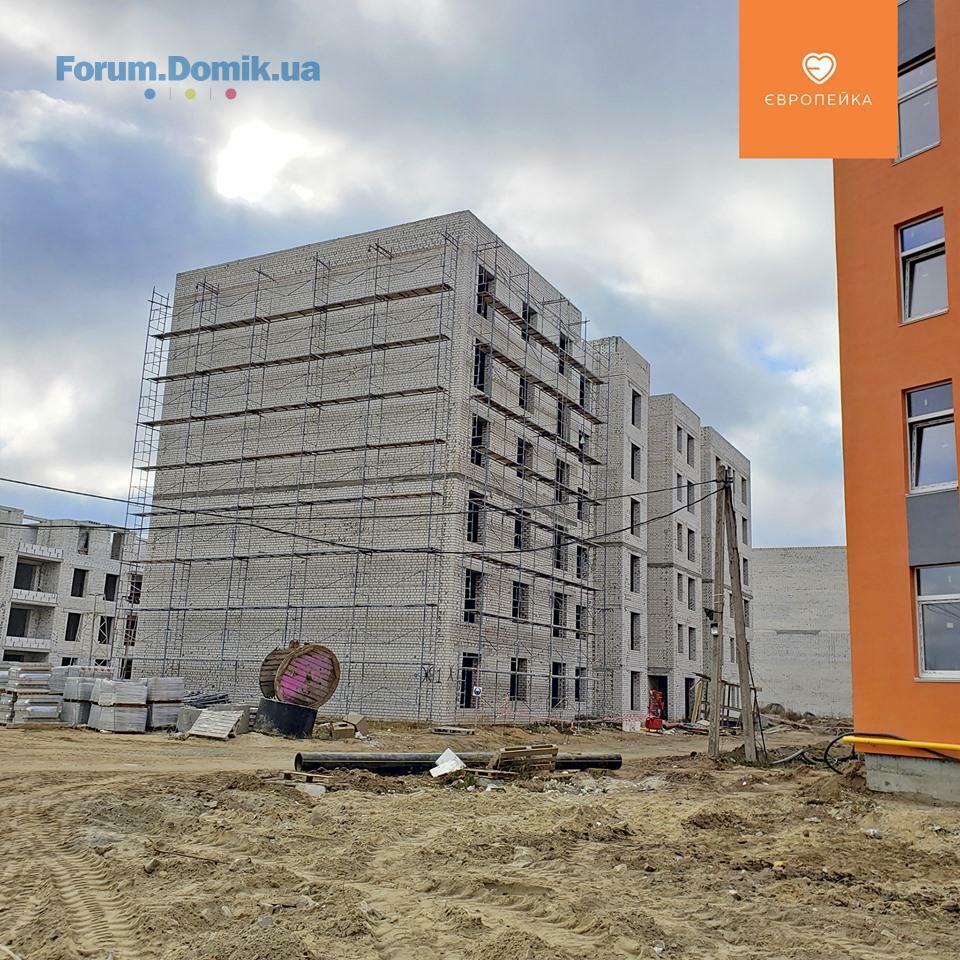

Секція 1:

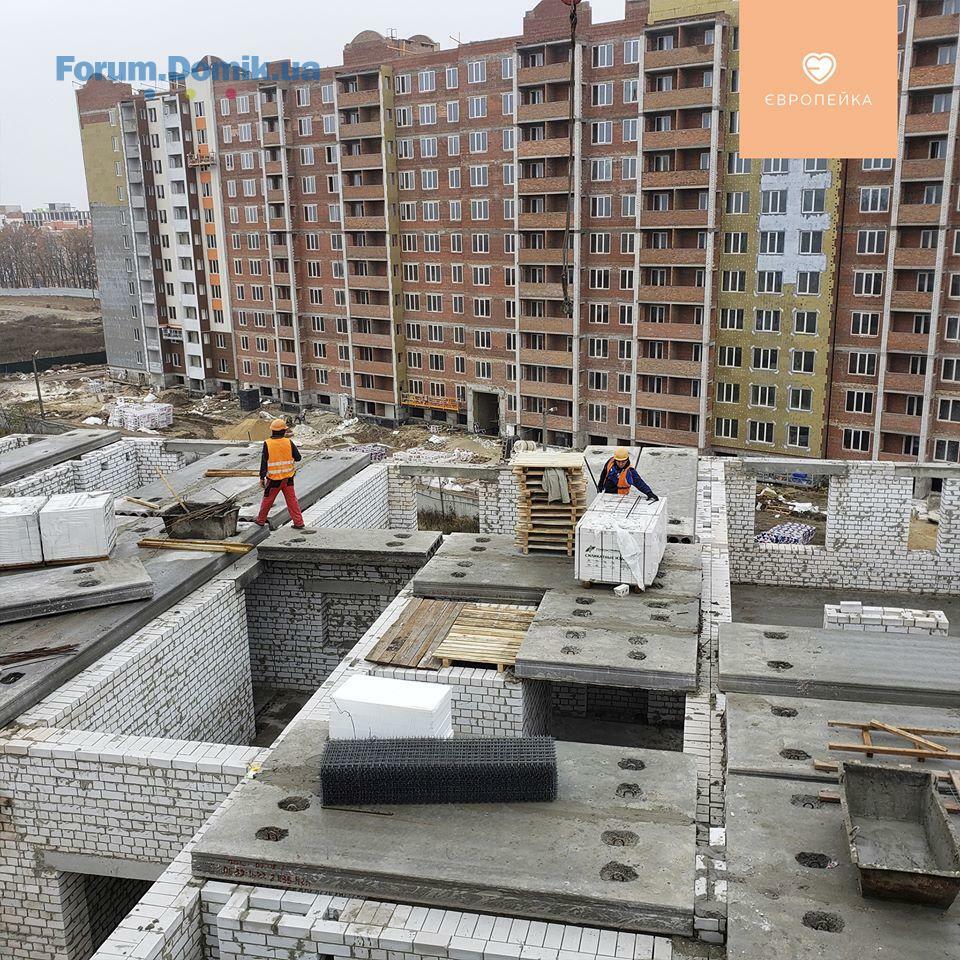

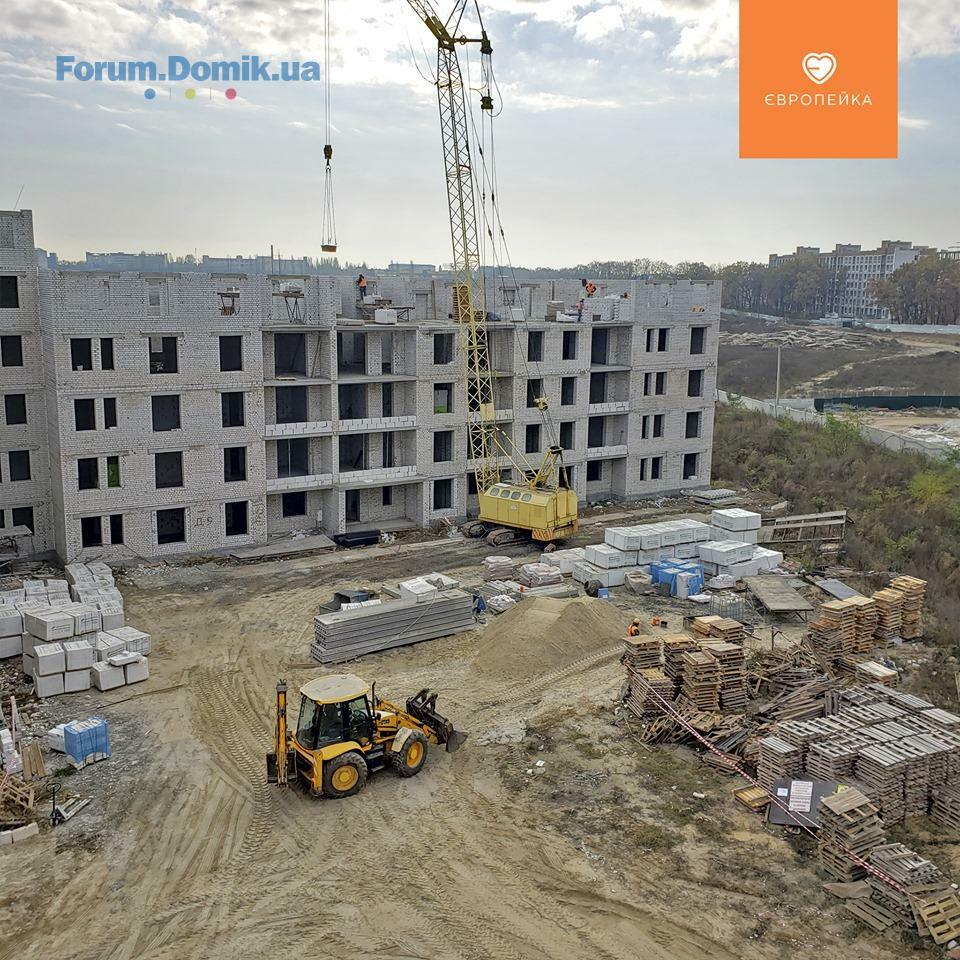

Влаштування перекриття 4-го поверху завершено
Влаштування стін 5-го поверху - завершено
🏗 Плани:
✅ 103/11
Влаштування електролічильників
Влаштування вуличного освітлення
✅ 103/12
Секція 1:
Стяжка підлоги
Благоустрій території
Сантехніка трубопрокаладка - завершення
Влаштування гідроізоляції покрівлі - поклейка руберойду
Оздоблення МЗК
Влаштування дверей
Влаштування водопроводу та каналізаціїї до будинку
Влаштування електропроводу до будинку
Секція 2:
Сантехніка трубопрокаладка під стяжку
Влаштування гідроізоляції покрівлі - поклейка руберойду
Утеплення та оздоблення фасаду - завершення
Влаштування накривок на комени
Благоустрій території
Стяжка підлоги
✅ 103/13
Секція 1:
Оздоблення МЗК завершення
Влаштування внутрішньої газифікації
2-етап електрики та підключення до зовнішньої мережі із встановленням ГРЩ
Оздоблення цоколю
Влаштування огороджень балконів - завершення
Закупка котлів
Влаштування накривки на парапет
Передача ключів інвесторам
Секція 2:
Оздоблення МЗК - завершення
Влаштування внутрішньої газифікації - 2 етап електрики та підключення до зовнішньої мережі із встановленням ГРЩ
Оздоблення цоколю
Влаштування огороджень балконів - завершення
Закупка котлів
Передача ключів інвесторам
✅ 103/14
Влаштування котлів
Влаштування насосної станції підвищення тиску води
Влаштування вуличного освітлення
✅ 103/15
Влаштування вуличного освітлення
✅ 103/16
Секція 1:
Перекриття 5-го пов - завершення
Влаштування стін 6-го пов
Секція 2:
Будівництво парапету - завершення
✅ 103/17
Влаштування вікон
Утеплення та оздоблення фасаду
Утеплення та бетонування покрівлі - праймерування
Електромонтажні роботи (доштукатурний комплекс)
✅ 103/19
Секція 1:
Перекриття 5-го поверху
Будівництво 6-го поверху
Секція 2:
Перекриття 6-го поверху
Влаштування парапету
🏗 Звіт:
✅ 103/11
Утеплення та оздоблення цоколю та вентиляційних каналів і машинного відділення на покрівлі - завершено
Озеленення території - завершено 90%
ПУСК ГАЗУ - завершено
Влаштування електролічильників - змонтовано 10 шт
✅ 103/12
Секція 1:
Стяжка підлоги - виконано 2 та 6 поверхи
Влаштування накривок на комени - на виготовленні
Влаштування гідроізоляції покрівлі - (поклейка руберойду) - виконано 30%
Сантехніка трубопрокаладка під стяжку - завершено 90%
Штукатурка парапету - завершено
Вхідна група - завершено
Секція 2:
Штукатурка стін - завершено
Влаштування електрики - завершено
Благоустрій території - виконано 10%
Штукатурка парапету - завершено
Влаштування накривок на комени - на виготовленні
Утеплення та оздоблення фасаду - завершено 90%
Влаштування гідроізоляції покрівлі - завершено праймерування
✅ 103/13
Секція 1:
Оздоблення МЗК - виконано 90%
Монтаж дверей - завершено
2-етап електрики та підключення до зовнішньої мережі із встановленням ГРЩ - виконано 30%
2 етап сантехніки з водомірним вузлом та підключенням радіаторів - виконано 70%
Благоустрій території та озеленення - виконано 50%
Влаштування огороджень балконів - на виготовленні
Влаштування накривки на парапет - виконано 10%
Секція 2:
Оздоблення МЗК завершення 98%
Монтаж дверей - завершено
2-етап електрики та підключення до зовнішньої мережі із встановленням ГРЩ - виконано 50%
2 етап сантехніки з водомірним вузлом та підключенням радіаторів - завершено
Влаштування внутрішньої газифікації - виконано 10%
Благоустрій території та озеленення - завершено 90%
Утеплення та оздоблення цоколю та ліфтових шахт на покрівлі - завершено 90%
Влаштування огороджень балконів - змонтовано 50% і 50% - на виготовленні
✅ 103/14
Влаштування котлів - закуплено 100%

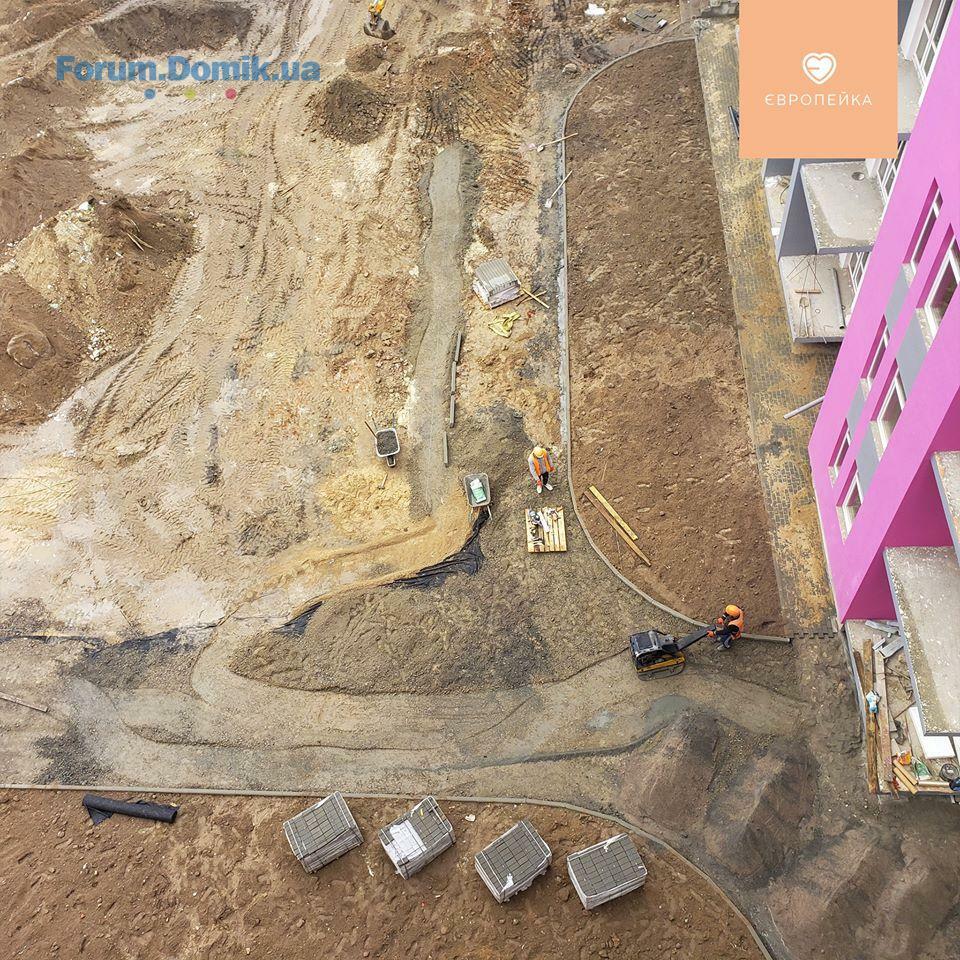

Благоустрій та озеленення території - виконано 40%
Влаштування поштових скриньок - виготовлено
Влаштування насосної станції підвищення тиску води - закуплено і виготовлено
✅ 103/15
Пуск газу - завершено
Утеплення та оздоблення цоколю - виконано 50%
✅ 103/16
Секція 2:
Будівництво парапету - викононо 30%
✅ 103/17
Влаштування вікон - закуплено 2 поверхи

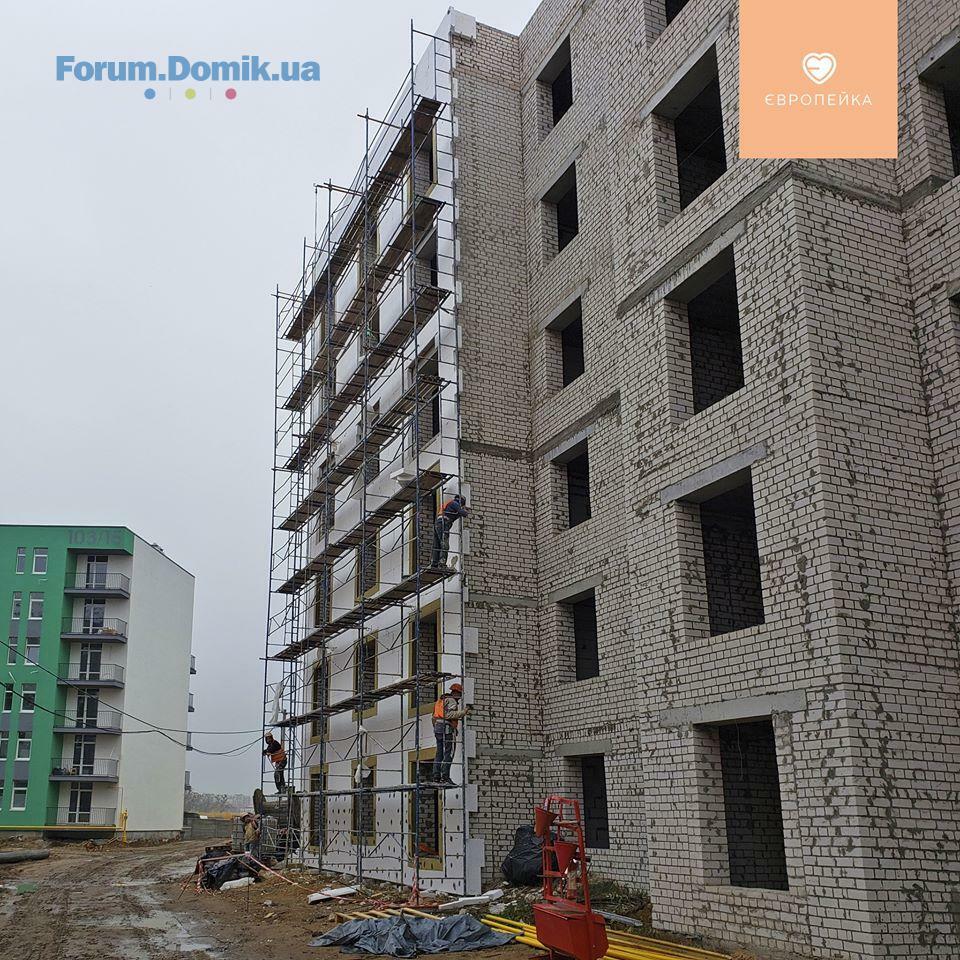

Утеплення та оздоблення фасаду - підготовчі роботи

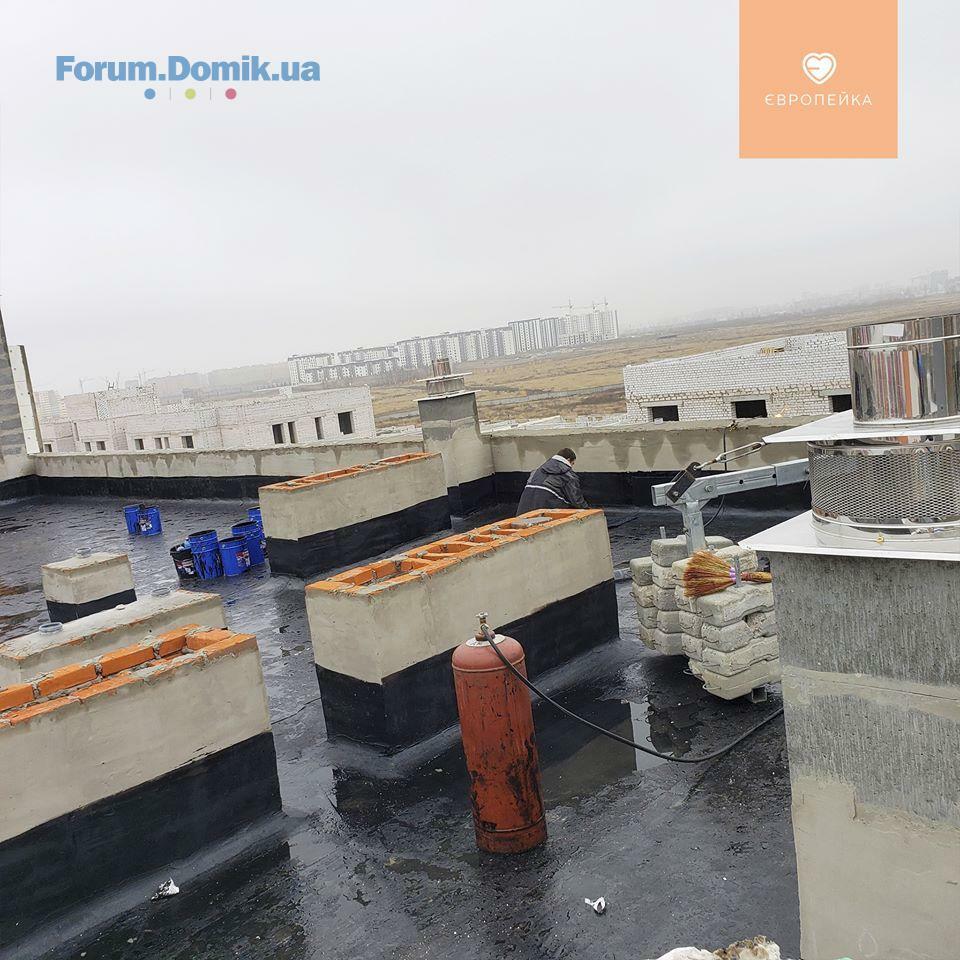

Утеплення та бетонування покрівлі - завершено
Електромонтажні роботи (доштукатурний комплекс) - виконано 1 пов
✅ 103/19
Секція 1:
Влаштування перекриття 4-го поверху завершено
Влаштування стін 5-го поверху - завершено
BD Holding
BH
Представитель
1 193
27 марта 2017
05 ноя 2019 08:45
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/12
1 секція:
• влаштування стяжки виконано на 50%
• на завершальному етапі поклейка першого шару рубероїду
• триває влаштування благоустрою – внутрішній двір
2 секція:
• на завершальному етапі фасадні роботи
• розпочато поклейку рубероїду
• триває влаштування благоустрою – внутрішній двір
• підготовчі роботи до трубопрокладки
✅ 103/13
1 секція:
• на завершальному етапі влаштування МЗК
• продовжуються роботи по внутрішній газифікації
• утеплення цоколю виконана на 65%
2 секція:
• на завершальному етапі влаштування МЗК
• на завершальному етапі електромонтажні роботи – освітлення коридорів та підключення квартир
• завершено монтаж дверей у квартири
• утеплення цоколю виконано на 80%
• продовжуються роботи по внутрішній газифікації
• влаштування балконних огороджень виконано на 50%
• виконано запуск води
✅ 103/14
• продовжується утеплення машинного відділення та вентканалів
• продовжується утеплення цоколю
• розпочато монтаж котлів
✅ 103/15
• утеплення цоколю виконано на 60%
• запустили газ
✅ 103/16
Секція 1:
• влаштування перестінків з газоблоку на 4 поверсі
Секція 2:
• влаштування парапету на покрівлі
✅ 103/17
• на завершальному етапі монтаж електрики – 1 поверх
• продовжуються роботи по влаштуванню фасаду
• виконано влаштування силового кабелю
✅ 103/19
1 секція:
• завершено кладку стін 5 поверху
✅ 103/12
1 секція:
• влаштування стяжки виконано на 50%
• на завершальному етапі поклейка першого шару рубероїду
• триває влаштування благоустрою – внутрішній двір
2 секція:
• на завершальному етапі фасадні роботи
• розпочато поклейку рубероїду
• триває влаштування благоустрою – внутрішній двір
• підготовчі роботи до трубопрокладки
✅ 103/13
1 секція:
• на завершальному етапі влаштування МЗК
• продовжуються роботи по внутрішній газифікації
• утеплення цоколю виконана на 65%
2 секція:
• на завершальному етапі влаштування МЗК
• на завершальному етапі електромонтажні роботи – освітлення коридорів та підключення квартир
• завершено монтаж дверей у квартири
• утеплення цоколю виконано на 80%
• продовжуються роботи по внутрішній газифікації
• влаштування балконних огороджень виконано на 50%
• виконано запуск води
✅ 103/14
• продовжується утеплення машинного відділення та вентканалів
• продовжується утеплення цоколю
• розпочато монтаж котлів
✅ 103/15
• утеплення цоколю виконано на 60%
• запустили газ
✅ 103/16
Секція 1:
• влаштування перестінків з газоблоку на 4 поверсі
Секція 2:
• влаштування парапету на покрівлі
✅ 103/17
• на завершальному етапі монтаж електрики – 1 поверх
• продовжуються роботи по влаштуванню фасаду
• виконано влаштування силового кабелю
✅ 103/19
1 секція:
• завершено кладку стін 5 поверху
BD Holding
BH
Представитель
1 193
27 марта 2017
05 ноя 2019 08:50
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/12
1 секція:
• влаштування стяжки виконано на 50%
• на завершальному етапі поклейка першого шару рубероїду
• триває влаштування благоустрою – внутрішній двір
2 секція:
• на завершальному етапі фасадні роботи
• розпочато поклейку рубероїду
• триває влаштування благоустрою – внутрішній двір
• підготовчі роботи до трубопрокладки
✅ 103/13
1 секція:
• на завершальному етапі влаштування МЗК
• продовжуються роботи по внутрішній газифікації
• утеплення цоколю виконана на 65%
2 секція:
• на завершальному етапі влаштування МЗК
• на завершальному етапі електромонтажні роботи – освітлення коридорів та підключення квартир
• завершено монтаж дверей у квартири
• утеплення цоколю виконано на 80%
• продовжуються роботи по внутрішній газифікації
• влаштування балконних огороджень виконано на 50%
• виконано запуск води
✅ 103/14
• продовжується утеплення машинного відділення та вентканалів
• продовжується утеплення цоколю
• розпочато монтаж котлів
✅ 103/15
• утеплення цоколю виконано на 60%
• запустили газ
✅ 103/12
1 секція:
• влаштування стяжки виконано на 50%
• на завершальному етапі поклейка першого шару рубероїду
• триває влаштування благоустрою – внутрішній двір
2 секція:
• на завершальному етапі фасадні роботи
• розпочато поклейку рубероїду
• триває влаштування благоустрою – внутрішній двір
• підготовчі роботи до трубопрокладки
✅ 103/13
1 секція:
• на завершальному етапі влаштування МЗК
• продовжуються роботи по внутрішній газифікації
• утеплення цоколю виконана на 65%
2 секція:
• на завершальному етапі влаштування МЗК
• на завершальному етапі електромонтажні роботи – освітлення коридорів та підключення квартир
• завершено монтаж дверей у квартири
• утеплення цоколю виконано на 80%
• продовжуються роботи по внутрішній газифікації
• влаштування балконних огороджень виконано на 50%
• виконано запуск води
✅ 103/14
• продовжується утеплення машинного відділення та вентканалів
• продовжується утеплення цоколю
• розпочато монтаж котлів
✅ 103/15
• утеплення цоколю виконано на 60%
• запустили газ
BD Holding
BH
Представитель
1 193
27 марта 2017
05 ноя 2019 08:52
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/16
Секція 1:
• влаштування перестінків з газоблоку на 4 поверсі
Секція 2:
• влаштування парапету на покрівлі
✅ 103/17
• на завершальному етапі монтаж електрики – 1 поверх
• продовжуються роботи по влаштуванню фасаду
• виконано влаштування силового кабелю
✅ 103/19
1 секція:
• завершено кладку стін 5 поверху
✅ 103/16
Секція 1:
• влаштування перестінків з газоблоку на 4 поверсі
Секція 2:
• влаштування парапету на покрівлі
✅ 103/17
• на завершальному етапі монтаж електрики – 1 поверх
• продовжуються роботи по влаштуванню фасаду
• виконано влаштування силового кабелю
✅ 103/19
1 секція:
• завершено кладку стін 5 поверху
rent7
r
Пользователь
32
28 сентября 2011
10 ноя 2019 08:14
Смотрел фото дверей которые ставятся на входе в квартиры.
Я так понимаю это китайское г...?
Внешне современный красивый комплекс, и такие двери.
Да есть куча не дорогих украинских аналогов. Зачем этот китай с устаревшим дизайном и отвратительным качеством?
Я так понимаю это китайское г...?
Внешне современный красивый комплекс, и такие двери.
Да есть куча не дорогих украинских аналогов. Зачем этот китай с устаревшим дизайном и отвратительным качеством?
DDemian
Постоянный пользователь
237
02 ноября 2016
10 ноя 2019 18:12
Навчіть по фото якість дверей визначати, будь ласка!
BD Holding
BH
Представитель
1 193
27 марта 2017
11 ноя 2019 13:07
Друзі, у нас знову чудова новина 🥳
BD Holding отримав сертифікат на введення в експлуатацію останнього будинку третьої черги:
✅ вул. Соборна 103/12
Всі будинки третьої черги введені в експлуатацію! Вітаємо наших інвесторів та дякуємо за довіру 🎉
BD Holding отримав сертифікат на введення в експлуатацію останнього будинку третьої черги:
✅ вул. Соборна 103/12
Всі будинки третьої черги введені в експлуатацію! Вітаємо наших інвесторів та дякуємо за довіру 🎉
BD Holding
BH
Представитель
1 193
27 марта 2017
12 ноя 2019 09:14
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/12
1 секція:
• влаштування стяжки – залишився перший поверх
• на завершальному етапі поклейка першого шару рубероїду
• триває влаштування благоустрою – внутрішній двір
2 секція:
• на завершальному етапі фасадні роботи
• триває поклейка рубероїду
• триває влаштування благоустрою – внутрішній двір

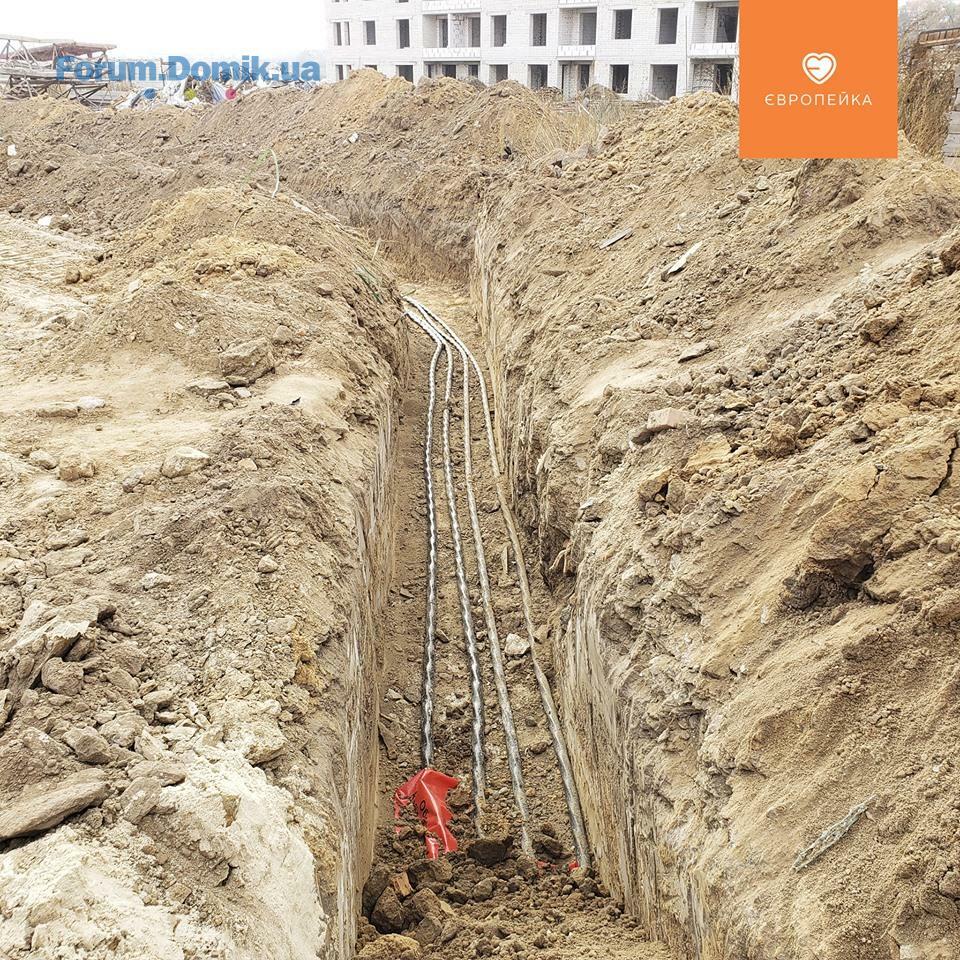

• продовжуються підготовчі роботи до трубопрокладки
✅ 103/13
• Підготовчі роботи до видачі ключів
1 секція:
• на завершальному етапі влаштування МЗК
• продовжуються роботи по внутрішній газифікації
2 секція:
• на завершальному етапі влаштування МЗК
• на завершальному етапі електромонтажні роботи – освітлення коридорів та підключення квартир
• продовжуються роботи по внутрішній газифікації
• влаштування балконних огороджень виконано на 50%
• балконні огородження на виготовленні
✅ 103/14
• продовжується утеплення машинного відділення та вентканалів
• утеплення цоколю виконано на 50%
• на завершальному етапі монтаж котлів
✅ 103/16
1 секція:
• цегляна кладка стін 6 поверху
2 секція:
• триває влаштування парапету на покрівлі
✅ 103/17
• завершено монтаж електрики на 1 поверсі

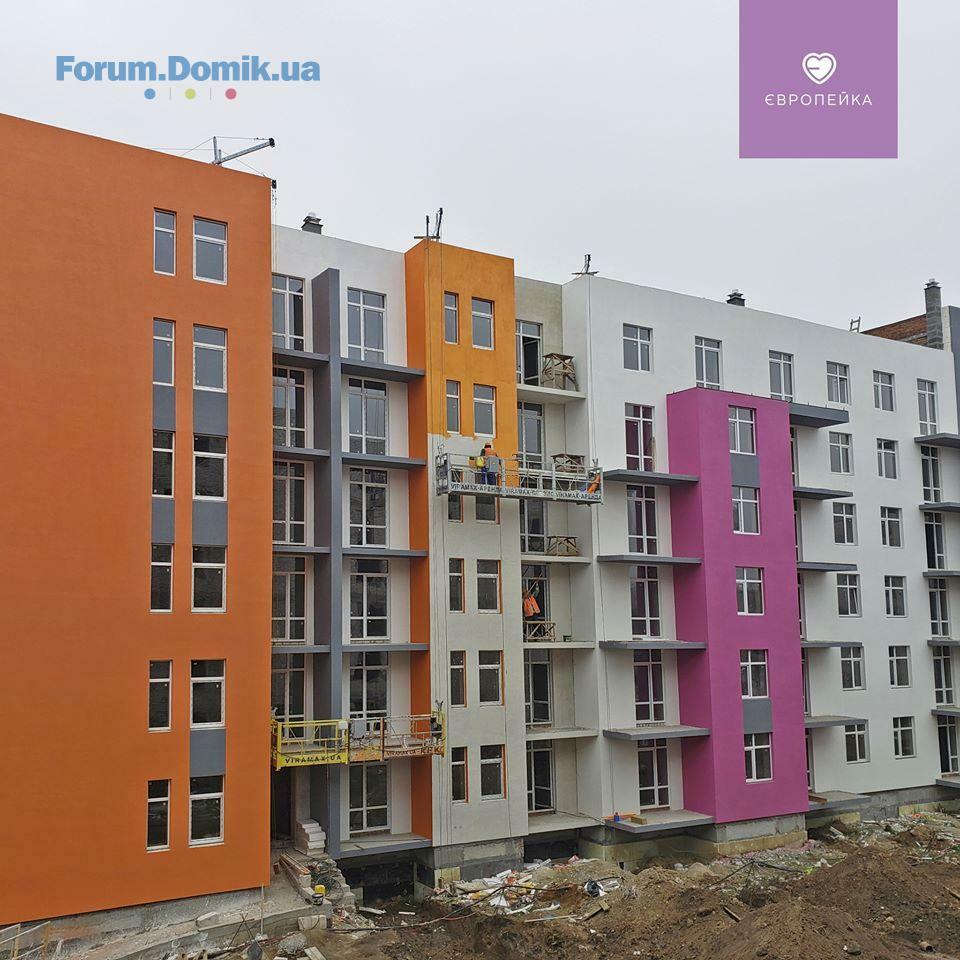

• продовжуються роботи по влаштуванню фасаду
✅ 103/19
2 секція:

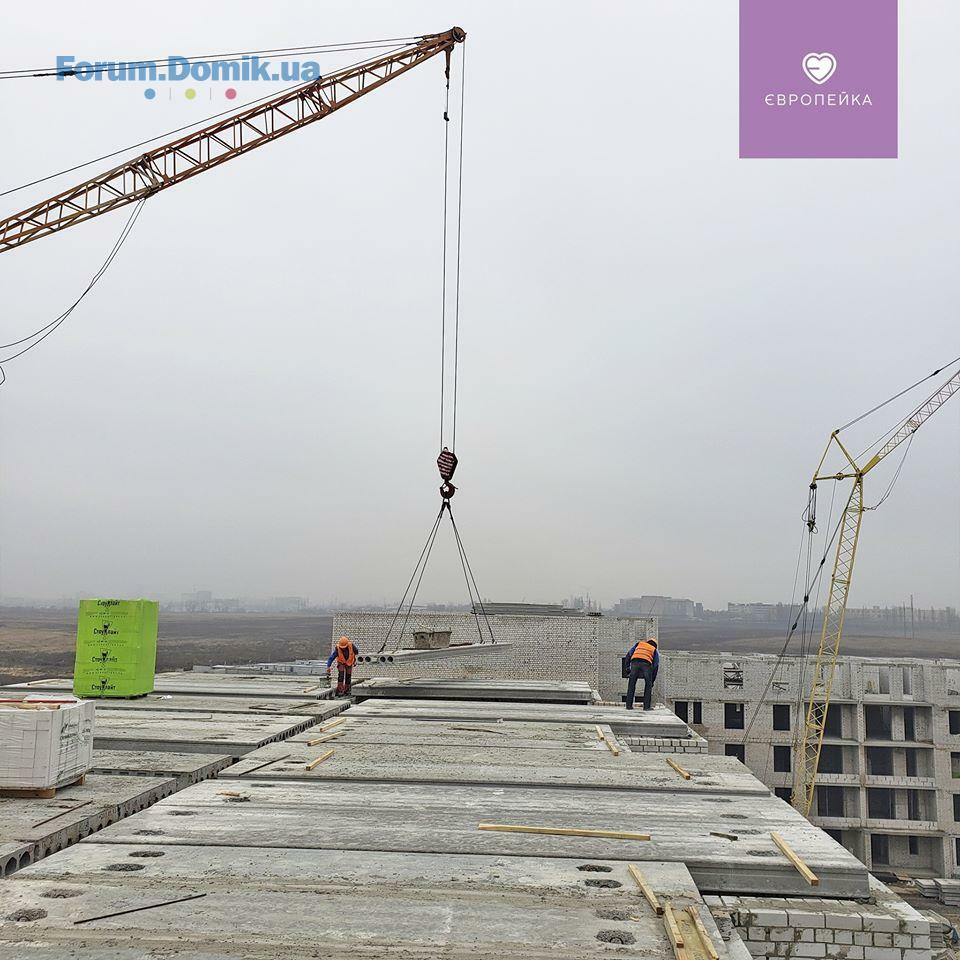

• підготовчі роботи до монтажу панелей 6 поверху
✅ 103/12
1 секція:
• влаштування стяжки – залишився перший поверх
• на завершальному етапі поклейка першого шару рубероїду
• триває влаштування благоустрою – внутрішній двір
2 секція:
• на завершальному етапі фасадні роботи
• триває поклейка рубероїду
• триває влаштування благоустрою – внутрішній двір
• продовжуються підготовчі роботи до трубопрокладки
✅ 103/13
• Підготовчі роботи до видачі ключів
1 секція:
• на завершальному етапі влаштування МЗК
• продовжуються роботи по внутрішній газифікації
2 секція:
• на завершальному етапі влаштування МЗК
• на завершальному етапі електромонтажні роботи – освітлення коридорів та підключення квартир
• продовжуються роботи по внутрішній газифікації
• влаштування балконних огороджень виконано на 50%
• балконні огородження на виготовленні
✅ 103/14
• продовжується утеплення машинного відділення та вентканалів
• утеплення цоколю виконано на 50%
• на завершальному етапі монтаж котлів
✅ 103/16
1 секція:
• цегляна кладка стін 6 поверху
2 секція:
• триває влаштування парапету на покрівлі
✅ 103/17
• завершено монтаж електрики на 1 поверсі
• продовжуються роботи по влаштуванню фасаду
✅ 103/19
2 секція:
• підготовчі роботи до монтажу панелей 6 поверху
BD Holding
BH
Представитель
1 193
27 марта 2017
12 ноя 2019 09:30
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/12
1 секція:
• влаштування стяжки – залишився перший поверх
• на завершальному етапі поклейка першого шару рубероїду
• триває влаштування благоустрою – внутрішній двір
2 секція:
• на завершальному етапі фасадні роботи
• триває поклейка рубероїду
• триває влаштування благоустрою – внутрішній двір
• продовжуються підготовчі роботи до трубопрокладки
✅ 103/13
• Підготовчі роботи до видачі ключів
1 секція:
• на завершальному етапі влаштування МЗК
• продовжуються роботи по внутрішній газифікації
2 секція:
• на завершальному етапі влаштування МЗК
• на завершальному етапі електромонтажні роботи – освітлення коридорів та підключення квартир
• продовжуються роботи по внутрішній газифікації
• влаштування балконних огороджень виконано на 50%
• балконні огородження на виготовленні
✅ 103/14
• продовжується утеплення машинного відділення та вентканалів
• утеплення цоколю виконано на 50%
• на завершальному етапі монтаж котлів
✅ 103/12
1 секція:
• влаштування стяжки – залишився перший поверх
• на завершальному етапі поклейка першого шару рубероїду
• триває влаштування благоустрою – внутрішній двір
2 секція:
• на завершальному етапі фасадні роботи
• триває поклейка рубероїду
• триває влаштування благоустрою – внутрішній двір
• продовжуються підготовчі роботи до трубопрокладки
✅ 103/13
• Підготовчі роботи до видачі ключів
1 секція:
• на завершальному етапі влаштування МЗК
• продовжуються роботи по внутрішній газифікації
2 секція:
• на завершальному етапі влаштування МЗК
• на завершальному етапі електромонтажні роботи – освітлення коридорів та підключення квартир
• продовжуються роботи по внутрішній газифікації
• влаштування балконних огороджень виконано на 50%
• балконні огородження на виготовленні
✅ 103/14
• продовжується утеплення машинного відділення та вентканалів
• утеплення цоколю виконано на 50%
• на завершальному етапі монтаж котлів
BD Holding
BH
Представитель
1 193
27 марта 2017
12 ноя 2019 09:33
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/16
1 секція:
• цегляна кладка стін 6 поверху
2 секція:
• триває влаштування парапету на покрівлі
✅ 103/17
• завершено монтаж електрики на 1 поверсі
• продовжуються роботи по влаштуванню фасаду
✅ 103/19
2 секція:
• підготовчі роботи до монтажу панелей 6 поверху
✅ 103/16
1 секція:
• цегляна кладка стін 6 поверху
2 секція:
• триває влаштування парапету на покрівлі
✅ 103/17
• завершено монтаж електрики на 1 поверсі
• продовжуються роботи по влаштуванню фасаду
✅ 103/19
2 секція:
• підготовчі роботи до монтажу панелей 6 поверху
Capricorn
C
Гость
3
16 ноября 2019
16 ноя 2019 13:11
Интересует жилье в вашем жк? В какой комлектации сдаете (стяжка, окна...) и текущая цена квадратного метра?
DDemian
Постоянный пользователь
237
02 ноября 2016
18 ноя 2019 08:30
Коли буде працювати Конс'єрж сервіс?
BD Holding
BH
Представитель
1 193
27 марта 2017
18 ноя 2019 14:59
Ділимося актуальною інформацією з будівельного майданчика 🏗Європейки
✅ 103/12
· підключення зовнішніх мереж з водопосточання та водовідведення до будинку
1 секція:
· на завершальному етапі влаштування стяжки
· завершено поклейку першого шару рубероїду, розпочато другий шар
· триває влаштування благоустрою – внутрішній двір на завершальному етапі: озеленення та тротуар
· підготовчі роботи до влаштування МЗК
2 секція:
· завершено фасадні роботи
· поклейка рубероїду – 1 шар на завершальному етапі
· триває влаштування благоустрою – внутрішній двір на завершальному етапі: озеленення та тротуар
· розпочато трубопрокладку
✅ 103/13
1 секція:
· на завершальному етапі влаштування МЗК
· продовжуються роботи по внутрішній газифікації
· влаштування благоустрою – внутрішній двір
· на завершальному етапі електромонтажні роботи - освітлення коридорів та підключення квартир
· монтаж огороджень на балконах
2 секція:
· на завершальному етапі газифікація
· на завершальному етапі монтаж огороджень на балконах
· завершено влаштування МЗК
· завершено електромонтажні роботи – освітлення коридорів та підключення квартир
✅ 103/14
· на завершальному етапі утеплення машинного відділення та вентканалів
· на завершальному етапі монтаж котлів
✅ 103/16
1 секція:
· триває цегляна кладка стін 6 поверху
2 секція:
· завершено влаштування парапету на покрівлі
✅ 103/17
· продовжуються роботи по влаштуванню фасаду
· електромонтажні роботи на 2 поверсі
· монтаж вікон на 1 та 2 поверсі
· підготовчі роботи до поклейки першого шару рубероїду
✅ 103/19
2 секція:
· перекриття 6 поверху
✅ 103/12
· підключення зовнішніх мереж з водопосточання та водовідведення до будинку
1 секція:
· на завершальному етапі влаштування стяжки
· завершено поклейку першого шару рубероїду, розпочато другий шар
· триває влаштування благоустрою – внутрішній двір на завершальному етапі: озеленення та тротуар
· підготовчі роботи до влаштування МЗК
2 секція:
· завершено фасадні роботи
· поклейка рубероїду – 1 шар на завершальному етапі
· триває влаштування благоустрою – внутрішній двір на завершальному етапі: озеленення та тротуар
· розпочато трубопрокладку
✅ 103/13
1 секція:
· на завершальному етапі влаштування МЗК
· продовжуються роботи по внутрішній газифікації
· влаштування благоустрою – внутрішній двір
· на завершальному етапі електромонтажні роботи - освітлення коридорів та підключення квартир
· монтаж огороджень на балконах
2 секція:
· на завершальному етапі газифікація
· на завершальному етапі монтаж огороджень на балконах
· завершено влаштування МЗК
· завершено електромонтажні роботи – освітлення коридорів та підключення квартир
✅ 103/14
· на завершальному етапі утеплення машинного відділення та вентканалів
· на завершальному етапі монтаж котлів
✅ 103/16
1 секція:
· триває цегляна кладка стін 6 поверху
2 секція:
· завершено влаштування парапету на покрівлі
✅ 103/17
· продовжуються роботи по влаштуванню фасаду
· електромонтажні роботи на 2 поверсі
· монтаж вікон на 1 та 2 поверсі
· підготовчі роботи до поклейки першого шару рубероїду
✅ 103/19
2 секція:
· перекриття 6 поверху
BD Holding
BH
Представитель
1 193
27 марта 2017
18 ноя 2019 15:15
Ділимося актуальною інформацією з будівельного майданчика 🏗Європейки
✅ 103/12
· підключення зовнішніх мереж з водопосточання та водовідведення до будинку
1 секція:
· на завершальному етапі влаштування стяжки
· завершено поклейку першого шару рубероїду, розпочато другий шар
· триває влаштування благоустрою – внутрішній двір на завершальному етапі: озеленення та тротуар
· підготовчі роботи до влаштування МЗК
2 секція:
· завершено фасадні роботи
· поклейка рубероїду – 1 шар на завершальному етапі
· триває влаштування благоустрою – внутрішній двір на завершальному етапі: озеленення та тротуар
· розпочато трубопрокладку
✅ 103/13
1 секція:
· на завершальному етапі влаштування МЗК
· продовжуються роботи по внутрішній газифікації
· влаштування благоустрою – внутрішній двір
· на завершальному етапі електромонтажні роботи - освітлення коридорів та підключення квартир
· монтаж огороджень на балконах
2 секція:
· на завершальному етапі газифікація
· на завершальному етапі монтаж огороджень на балконах
· завершено влаштування МЗК
· завершено електромонтажні роботи – освітлення коридорів та підключення квартир
✅ 103/14
· на завершальному етапі утеплення машинного відділення та вентканалів
· на завершальному етапі монтаж котлів
✅ 103/12
· підключення зовнішніх мереж з водопосточання та водовідведення до будинку
1 секція:
· на завершальному етапі влаштування стяжки
· завершено поклейку першого шару рубероїду, розпочато другий шар
· триває влаштування благоустрою – внутрішній двір на завершальному етапі: озеленення та тротуар
· підготовчі роботи до влаштування МЗК
2 секція:
· завершено фасадні роботи
· поклейка рубероїду – 1 шар на завершальному етапі
· триває влаштування благоустрою – внутрішній двір на завершальному етапі: озеленення та тротуар
· розпочато трубопрокладку
✅ 103/13
1 секція:
· на завершальному етапі влаштування МЗК
· продовжуються роботи по внутрішній газифікації
· влаштування благоустрою – внутрішній двір
· на завершальному етапі електромонтажні роботи - освітлення коридорів та підключення квартир
· монтаж огороджень на балконах
2 секція:
· на завершальному етапі газифікація
· на завершальному етапі монтаж огороджень на балконах
· завершено влаштування МЗК
· завершено електромонтажні роботи – освітлення коридорів та підключення квартир
✅ 103/14
· на завершальному етапі утеплення машинного відділення та вентканалів
· на завершальному етапі монтаж котлів
BD Holding
BH
Представитель
1 193
27 марта 2017
18 ноя 2019 15:18
Ділимося актуальною інформацією з будівельного майданчика 🏗Європейки
✅ 103/16
1 секція:
· триває цегляна кладка стін 6 поверху
2 секція:
· завершено влаштування парапету на покрівлі
✅ 103/17
· продовжуються роботи по влаштуванню фасаду
· електромонтажні роботи на 2 поверсі
· монтаж вікон на 1 та 2 поверсі
· підготовчі роботи до поклейки першого шару рубероїду
✅ 103/19
2 секція:
· перекриття 6 поверху
✅ 103/16
1 секція:
· триває цегляна кладка стін 6 поверху
2 секція:
· завершено влаштування парапету на покрівлі
✅ 103/17
· продовжуються роботи по влаштуванню фасаду
· електромонтажні роботи на 2 поверсі
· монтаж вікон на 1 та 2 поверсі
· підготовчі роботи до поклейки першого шару рубероїду
✅ 103/19
2 секція:
· перекриття 6 поверху
bahtaran
b
Пользователь
28
19 ноября 2018
21 ноя 2019 13:07
[quote="BD_Holding"]Доброго дня. Будинок 103/13 видача ключів запланована на кіцень жовтня-початок листопада. По будинку 103/14 ключі вже можна отримувати
И? Где ключи?
И? Где ключи?
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК Great | РіЕЛ, IB Alliance | Киев, Днепровская набережная06.02741
- ЖК Паркове місто | KAN Development, UDP | Киев, ул. Вышгородская, 4505.02511
- ЖК Rusaniv Residence | Perfect Group, Citex Development | Київ, вул. Сверстюка, 5405.02498
- ЖК Вудстория | дома 1,5,6 | ДБК-Житлобуд, Perfect Group | Киев, ул. Полесская, 405.02578
- Сітіхауси PROMisto | PROdevelopment | Бровари, с.Перемога, вул. Хмельницького, 305.025
- ЖК | Киев, ул. Краковская 27, 27а | Житлоінвестбуд-УКБ04.02648
- ЖК Star City | Стар Сити | bUdCapital, Київміськбуд | Киев, ул. Каунасcкая, 2704.02485
- ЖК Радужный | Киевгорстрой | Киев, ул. Кибальчича, 203.022 991
- ЖК Гранд Віллас | Ворзель, вул. Чубинського03.025 567
- ЖК Dnipro Island | Креатор-Буд | Киев, ул. Трускавецкая03.0223
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Стоит ли сейчас покупать недвижимость?24.014 998
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Походження грошей на купівлю квартири при її продажу27.126
- Застройщик предлагает только дарственную вместо купли-продажи. Насколько это популярно?23.1210
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Отзывы о кондиционерах. Какой кондиционер лучше26.01280
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Генеральне прибирання після ремонту23.012
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- ЖК Lazur Sky | Львів, вул. Зелена, 115д02.013
- Как правильно выбрать бойлер. Отзывы о бойлерах03.02436
- Куплю проект дома TMV-10027.011
- При подключении Экофло на выходе горит две фазы14.012
- Как можно прочистить или улучшить вентиляцию в квартире?07.018
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1219
- Допоможіть перебрати щиток29.121
- Пол на кухне – ламинат или плитка?29.1223
- Какие лаки лучше всего использовать для деревянных полов?26.1210
- Материал многоквартирного дома новостройки. Какой лучше?24.1213
- Как можно избавиться от запаха сигарет в квартире?01.025
- Как удалить различные пятна с пола из ламината23.0115
- Как вернуть хороший вид деревянной посуде14.014
- Уборка квартиры при помощи натуральных средств07.0145
- Что подарить мужчине?22.12352
- Електрична тепла підлога28.111
- Продам фонарик шокер ОСА 928 Power plus04.111
- Как отвечать на How are You?04.102
- Мій сайт не з'являється в результатах пошуку20.093
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
