ЖК Європейка | BD Holding | Софіївська Борщагівка, вул. Соборна, 103
| Застройщик | BD Holding |
| Сдача ЖК | 2016 - 2022 г. |
| Планировки | от 25 000 Грн/м² |
Ваше враження про цей проект:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 172.
| 32/19% | ||
| 57/33% | ||
| 83/48% |
BD Holding
BH
Представитель
1 193
27 марта 2017
08 окт 2019 08:13
Цитата "Андрій-1":
Добрый день.
Собираюсь на следующей неделе покупать квартиру в доме 103/11 на первом этаже.
Скажите, пожалуйста, нет ли у дома проблем с документами?
Доброго дня. Проблем з документами немає. Будинок 103/11 введений в експлуатацію.
BD Holding
BH
Представитель
1 193
27 марта 2017
09 окт 2019 12:29
Друзі, у нас знову чудова новина 🥳
BD Holding отримав ще два сертифікати на введення в експлуатацію будинків третьої черги:
✅ вул. Соборна 103/13
✅ вул. Соборна 103/14
Вітаємо наших інвесторів та дякуємо за довіру 🎉
BD Holding отримав ще два сертифікати на введення в експлуатацію будинків третьої черги:
✅ вул. Соборна 103/13
✅ вул. Соборна 103/14
Вітаємо наших інвесторів та дякуємо за довіру 🎉
DDemian
Постоянный пользователь
237
02 ноября 2016
11 окт 2019 11:54
Це Хороша новина!
Але підкажіть будь ласка шановний забудовник, чи будуть заштукатурюватися піноблочні частини коридорів наприклад 13-го будинку, так як на даний момент вони пофарбовані як фінішні, а піноблок без захисного жару штукатурки з часом обсиплеться. Дякую зарання за відповідь.
Але підкажіть будь ласка шановний забудовник, чи будуть заштукатурюватися піноблочні частини коридорів наприклад 13-го будинку, так як на даний момент вони пофарбовані як фінішні, а піноблок без захисного жару штукатурки з часом обсиплеться. Дякую зарання за відповідь.
bahtaran
b
Пользователь
28
19 ноября 2018
11 окт 2019 21:21
Новость супер!!!! Когда ждать ключи?)
BD Holding
BH
Представитель
1 193
27 марта 2017
15 окт 2019 06:41
Доброго дня. Будинок 103/13 видача ключів запланована на кіцень жовтня-початок листопада. По будинку 103/14 ключі вже можна отримувати
Mr.Jack
M
Новичок
13
17 августа 2019
15 окт 2019 11:02
В последнем отчете по 16 дом даже ничего не написали! Скажите почему убрали кран с 16-го дома?!!!
BD Holding
BH
Представитель
1 193
27 марта 2017
15 окт 2019 14:12
Доброго дня. На жовтень місяць по будинку 103/16 заплановано такі роботи:
103/16
Секція 1:

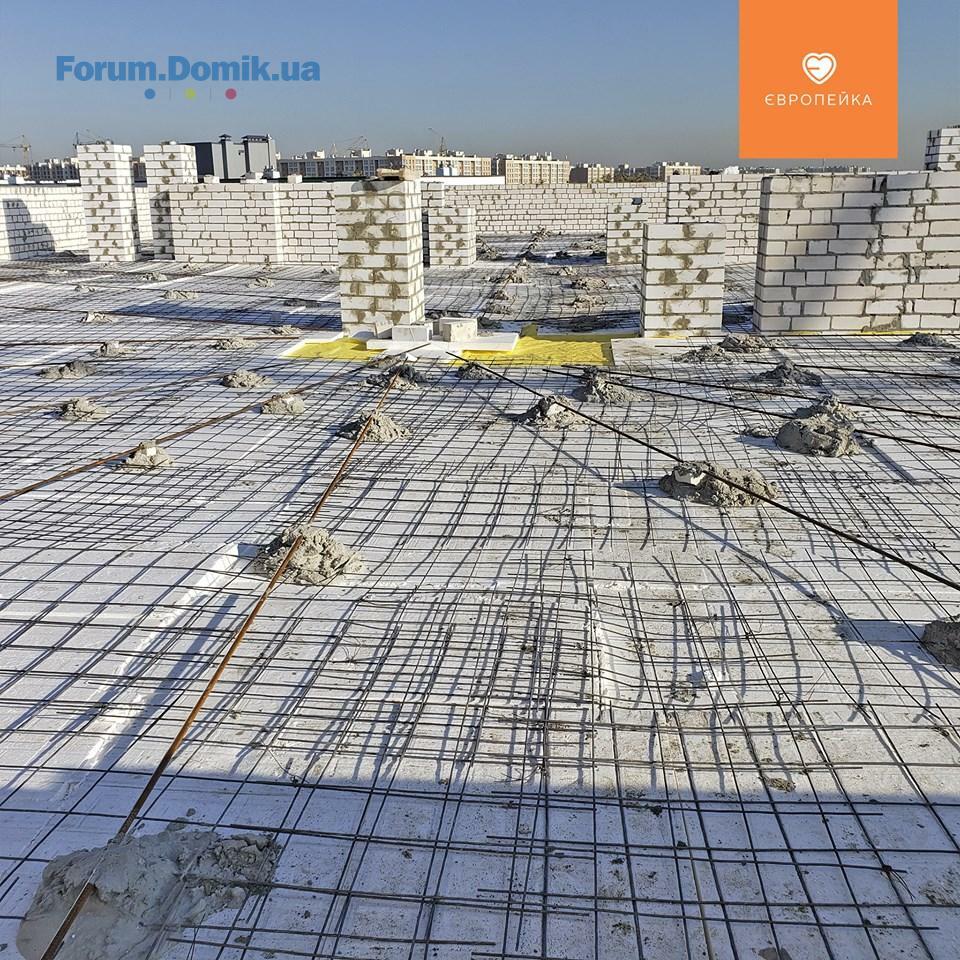

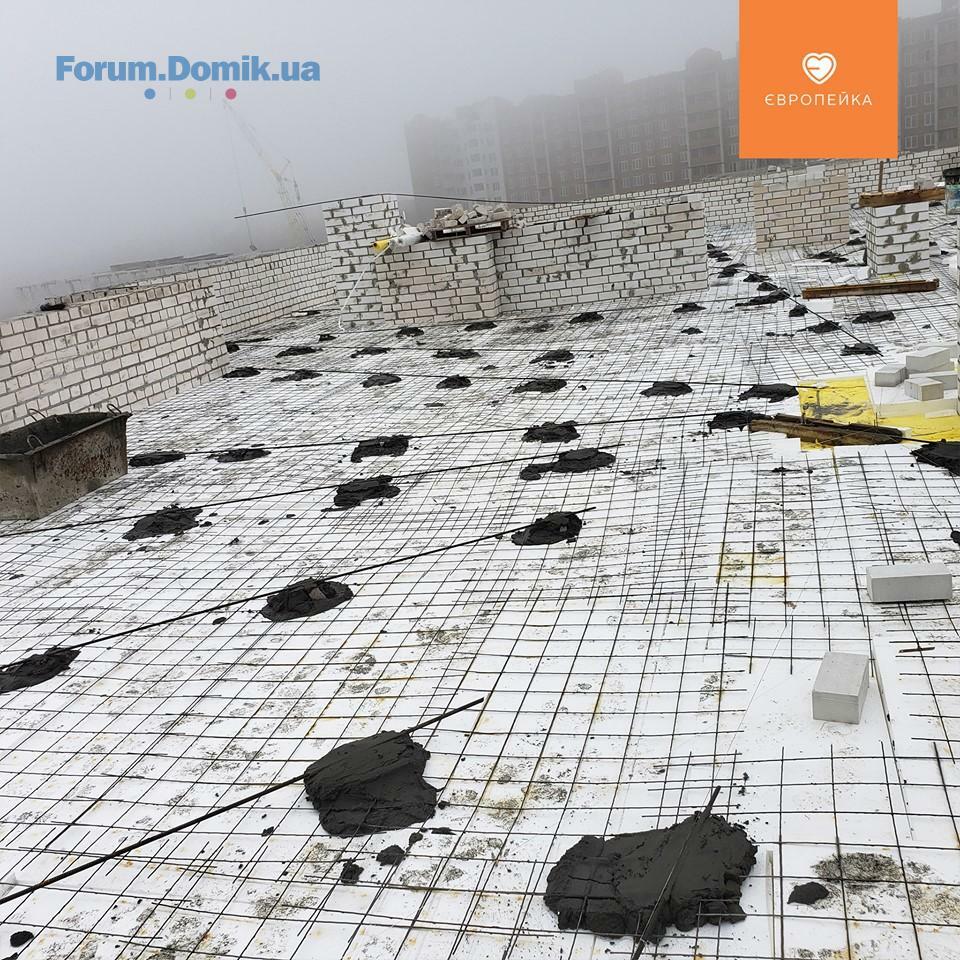

- Влаштування перекриття 5-го поверху - завершення
- Влаштування стін 6-го поверху
Секція 2:
- Будівництво парапету (завершальний етап будівельного каркасу)
- Влаштування перегородок 6-поверху
103/16
Секція 1:
- Влаштування перекриття 5-го поверху - завершення
- Влаштування стін 6-го поверху
Секція 2:
- Будівництво парапету (завершальний етап будівельного каркасу)
- Влаштування перегородок 6-поверху
BD Holding
BH
Представитель
1 193
27 марта 2017
16 окт 2019 08:38

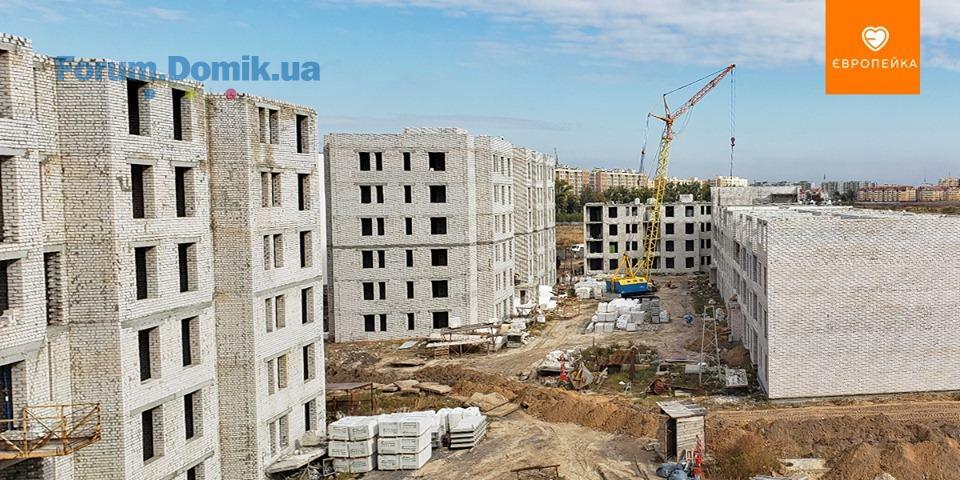

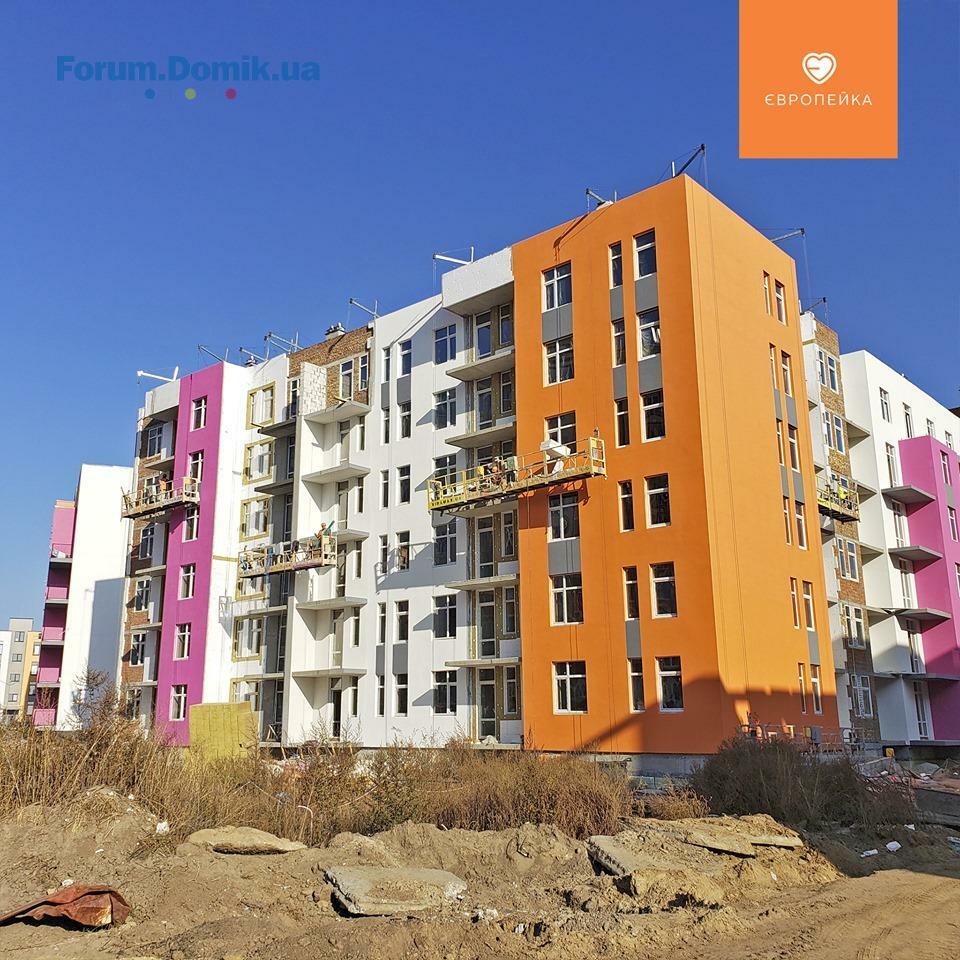

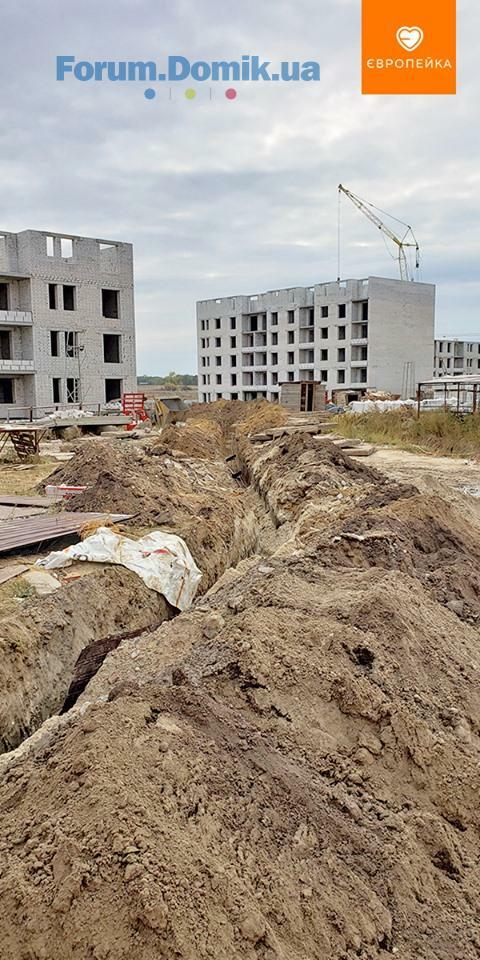

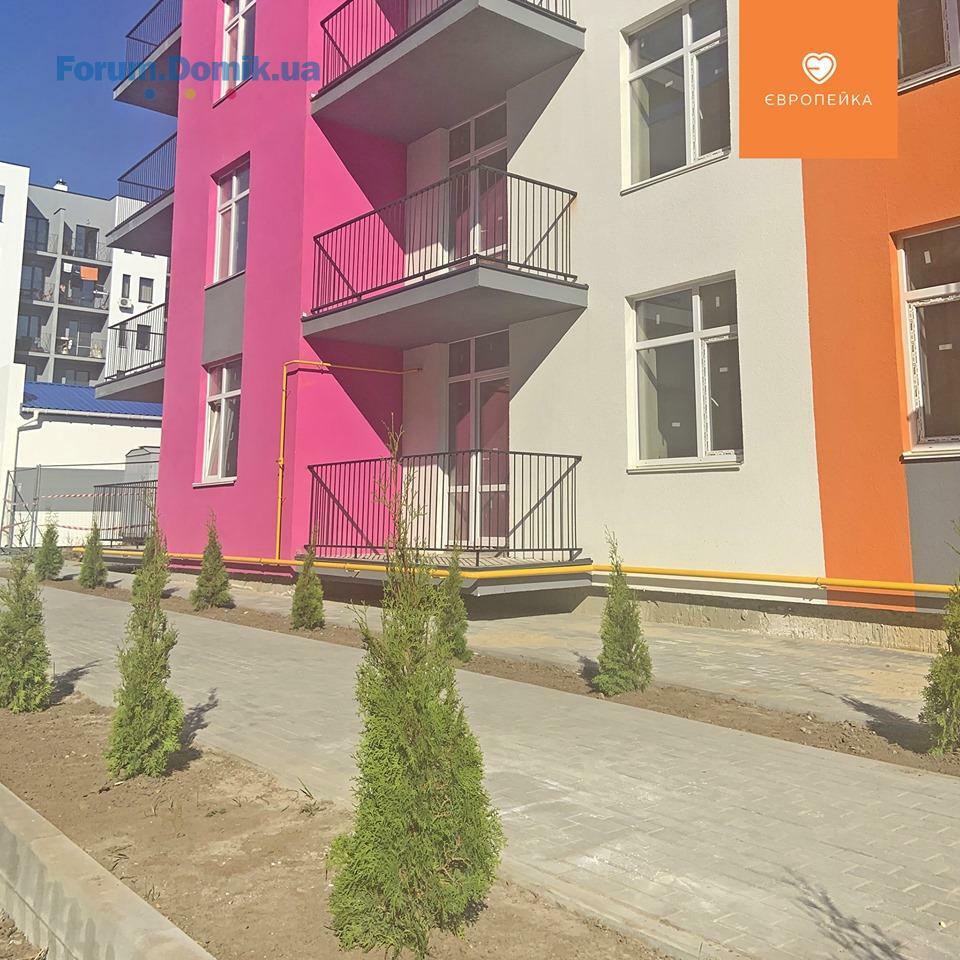

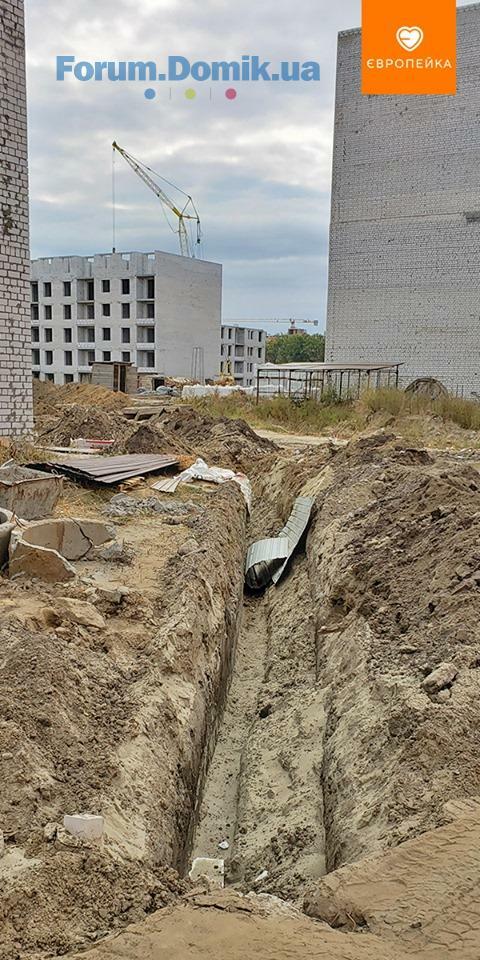

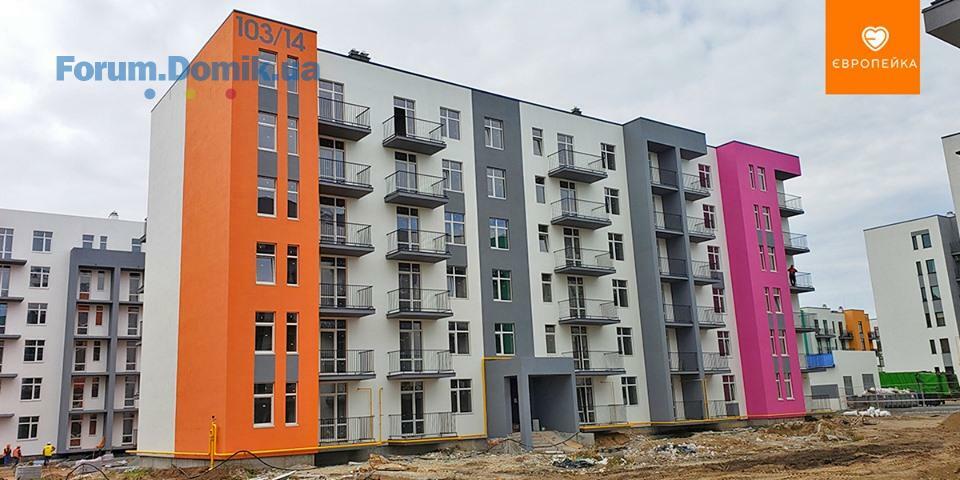

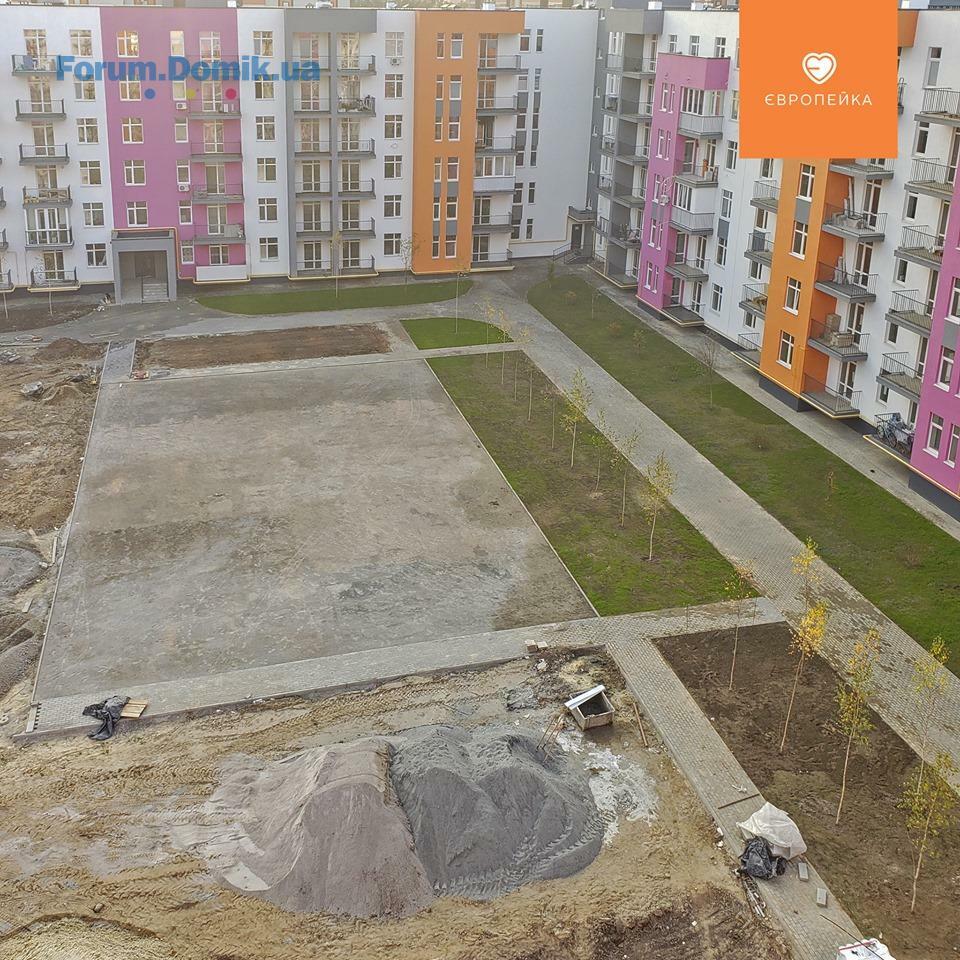

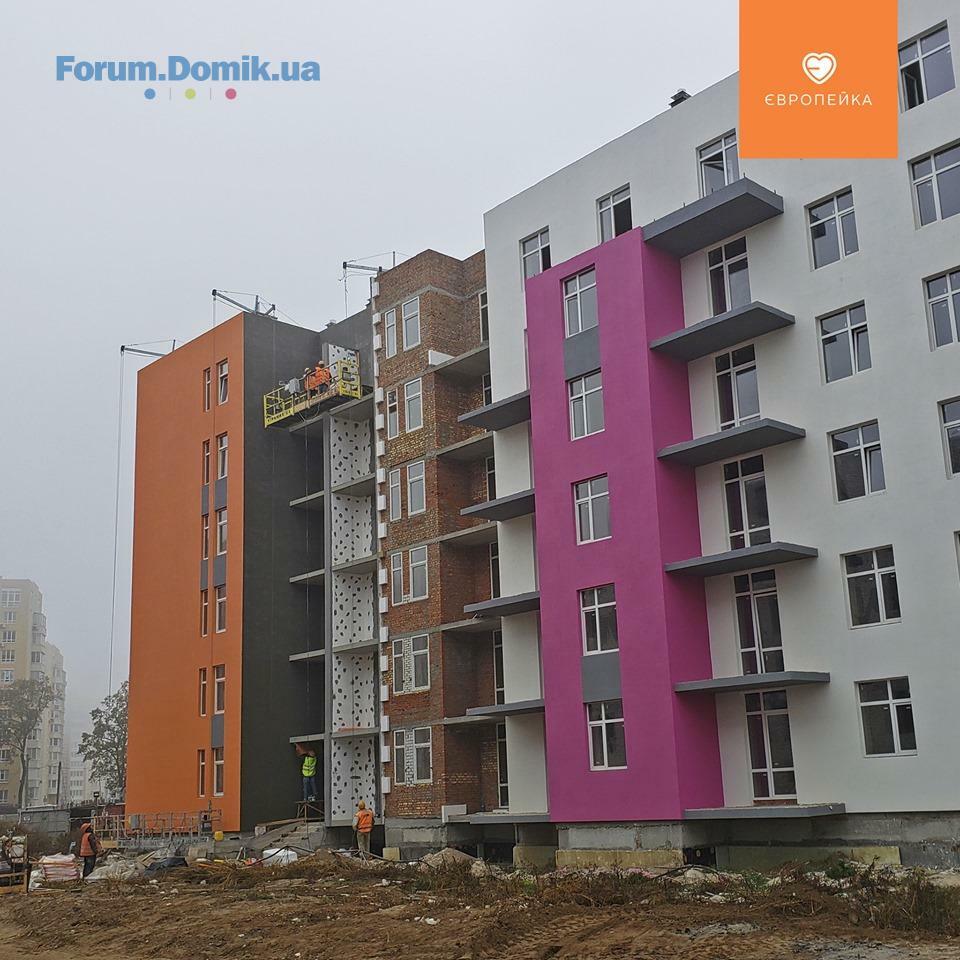

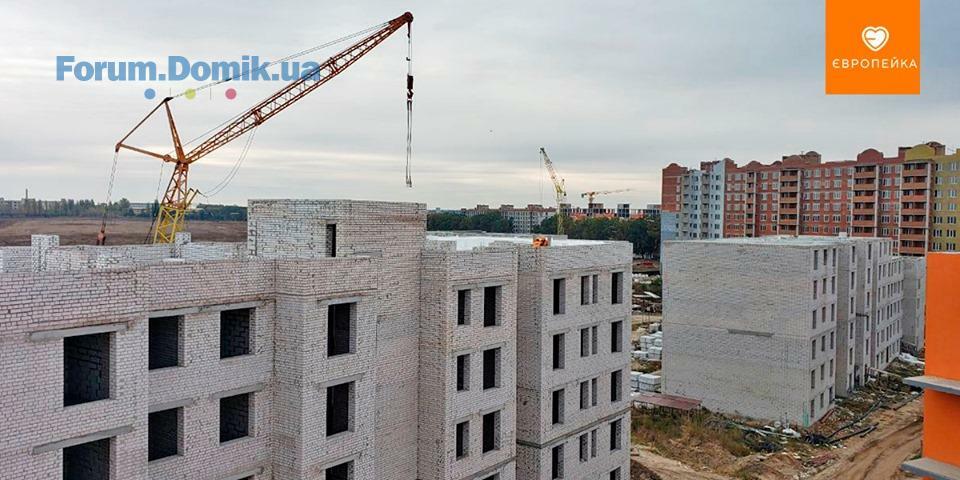

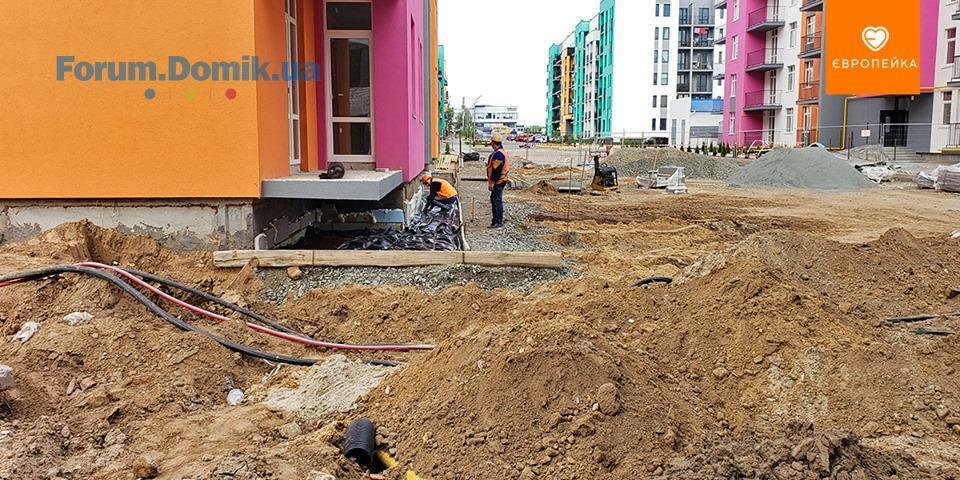

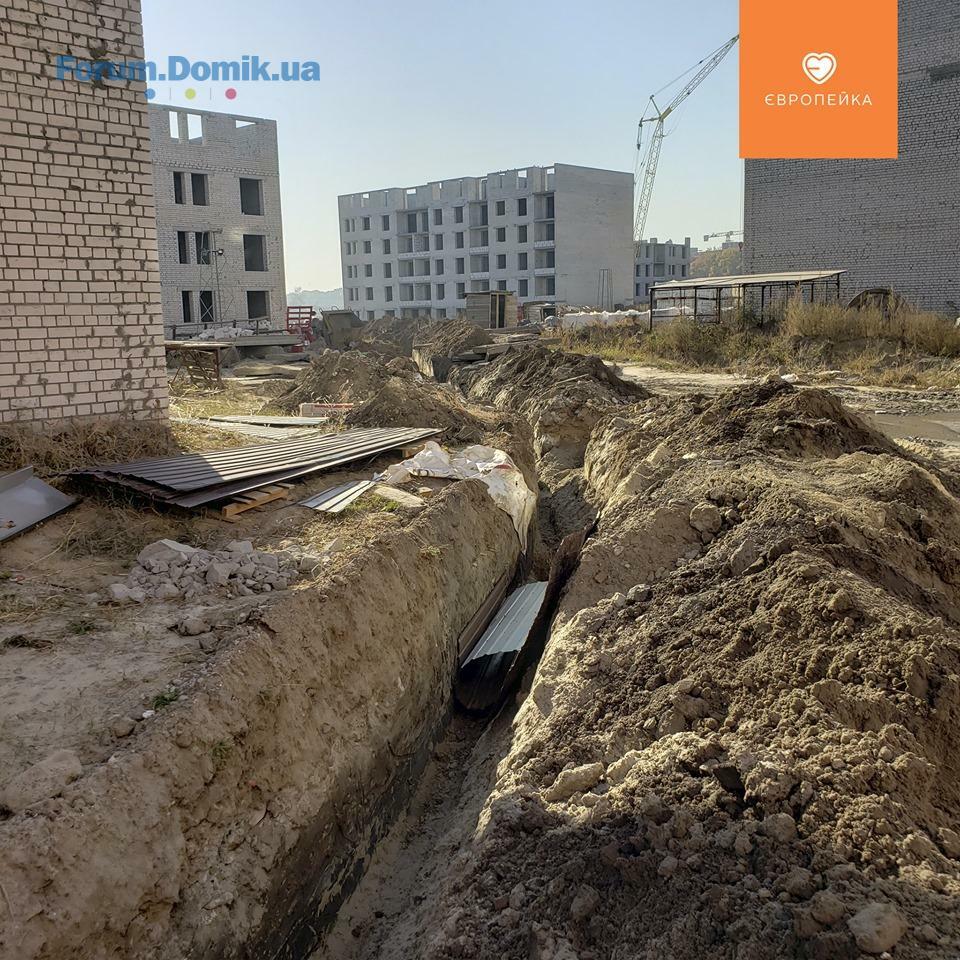

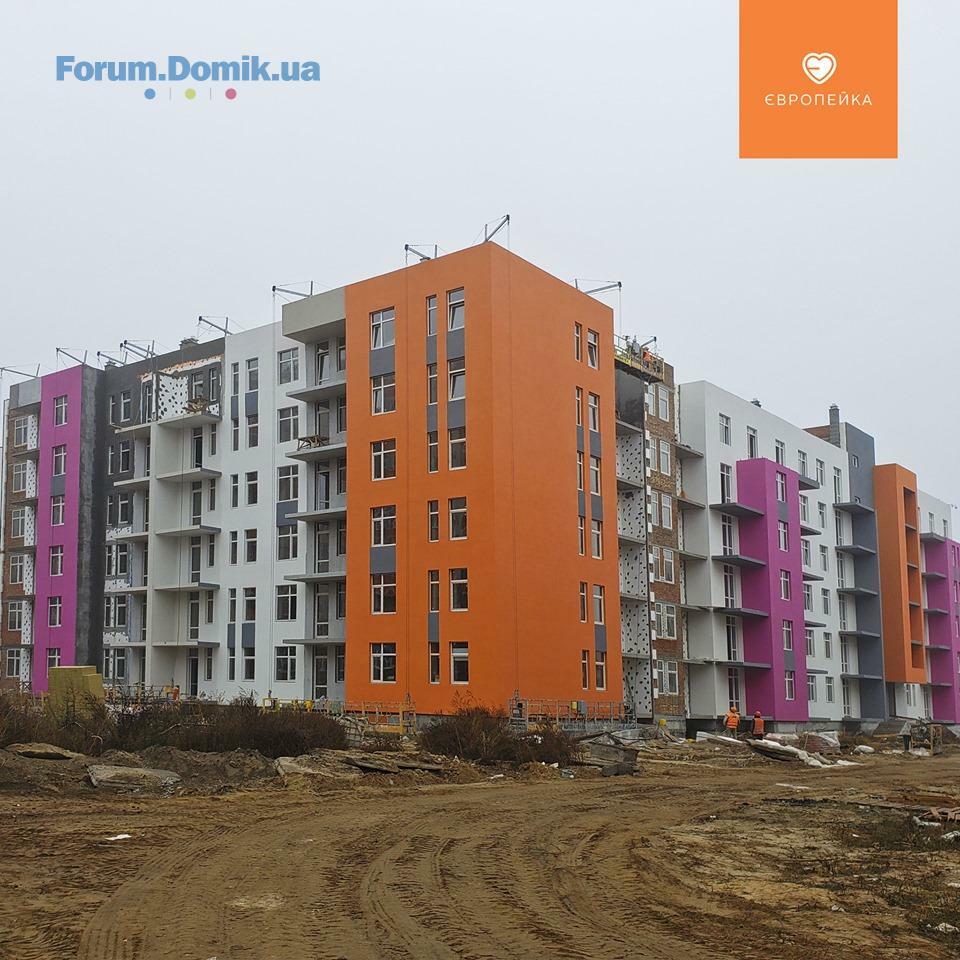

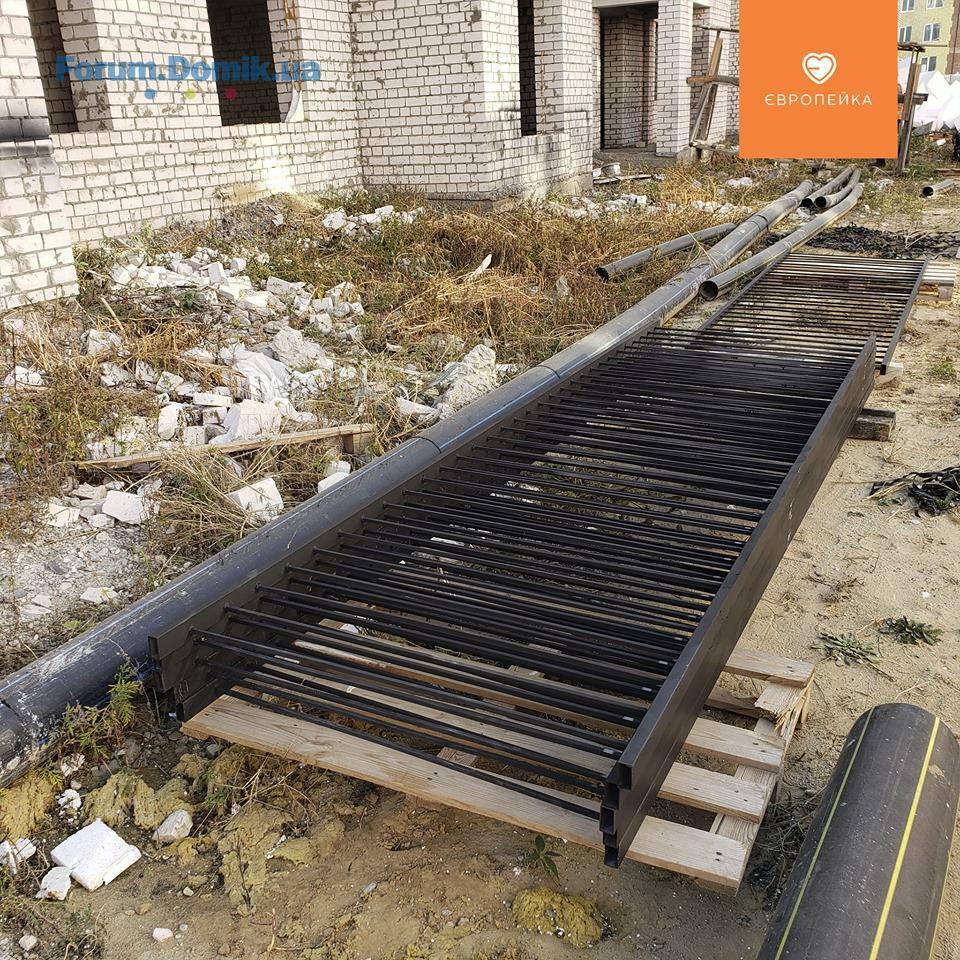

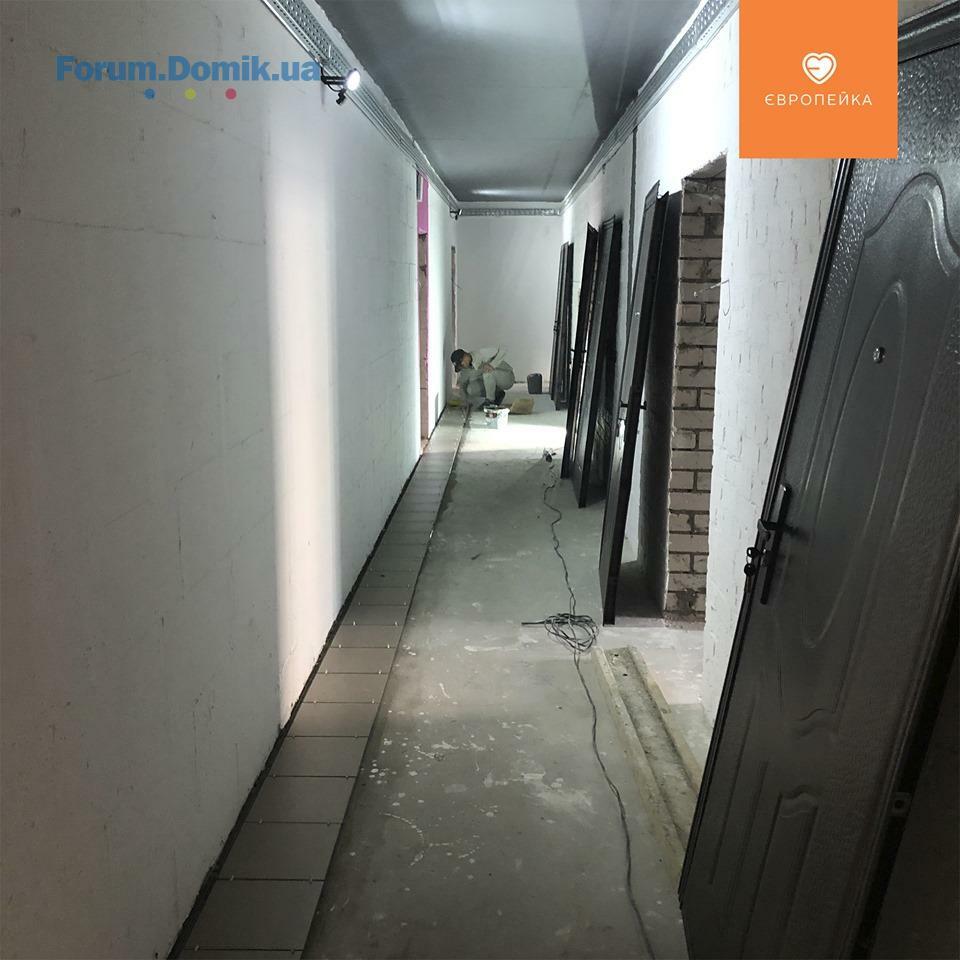

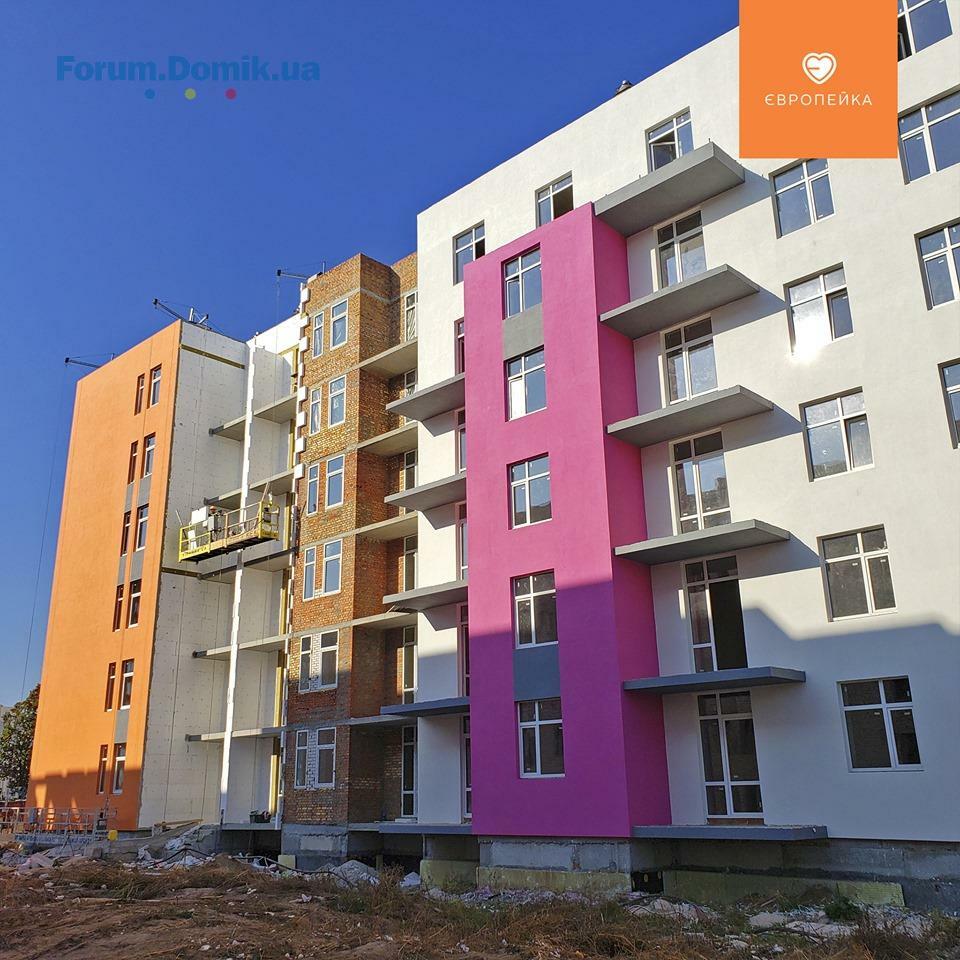

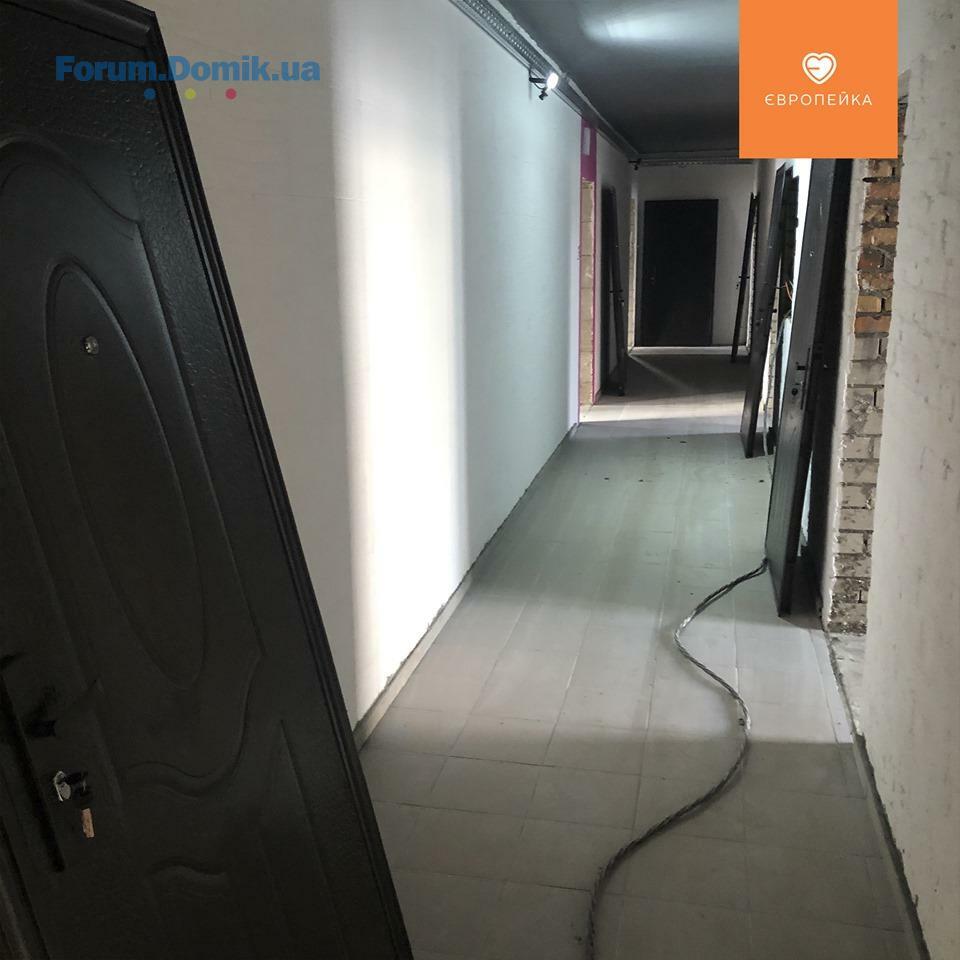

Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/11

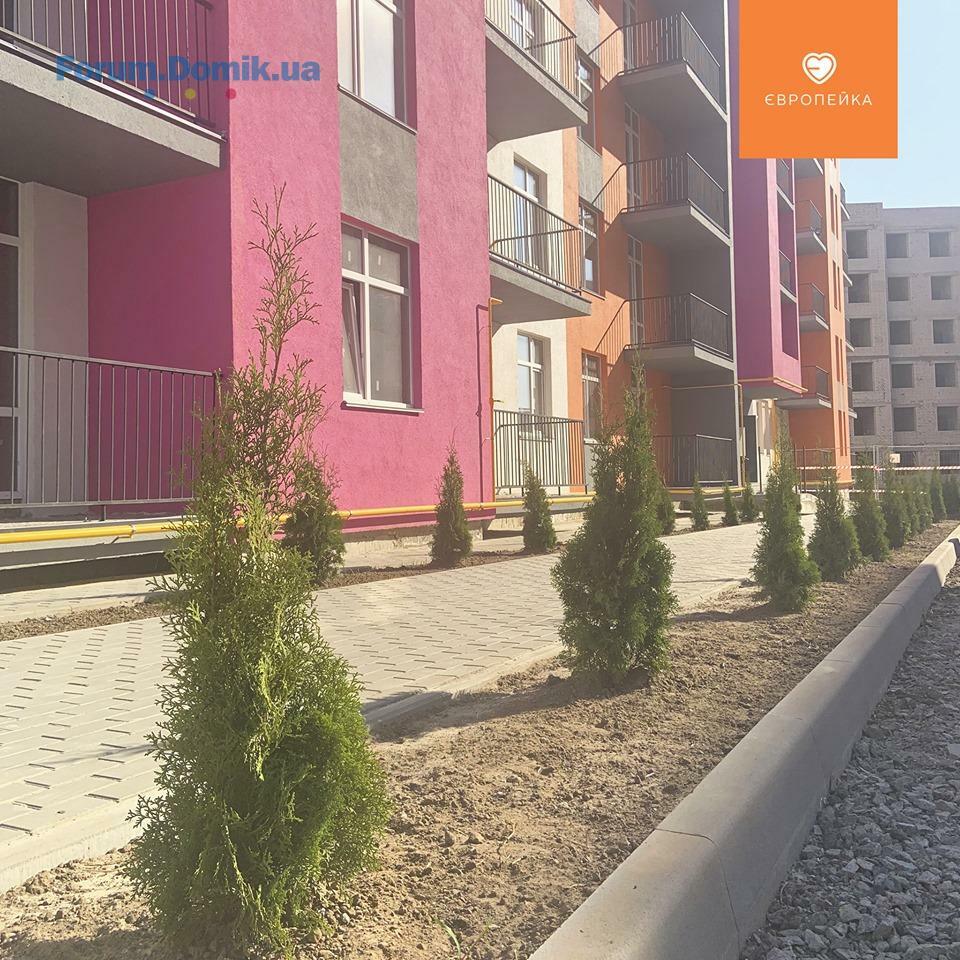

- продовжуються роботи з благоустрою: озеленення території
- завершено утеплення димоходів на покрівлі
- документальні роботи по підключенню газу
- встановлення електролічильників

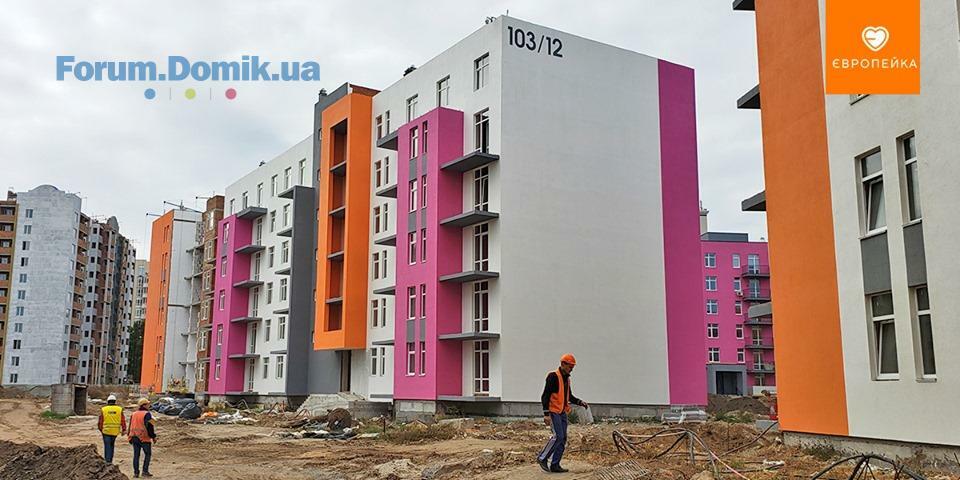

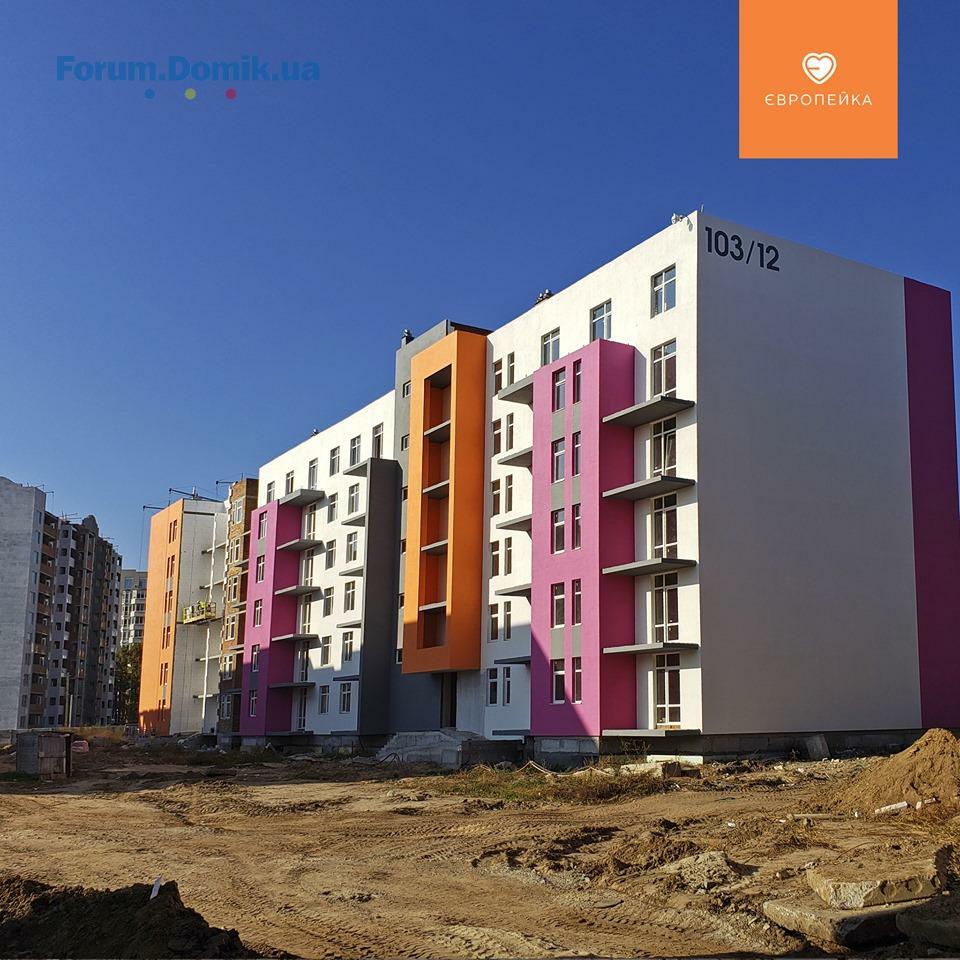

✅ 103/12
1 секція:
- продовжуються роботи з внутрішньої трубопрокладки
2 секція:
- штукатурні роботи: 4 поверх завершено, 5 - в роботі
- електромонтажні роботи – завершено 6 поверх
- тривають фасадні роботи
- завершено штукатурку парапетів
- завершено встановлення вікон
✅ 103/13
1 секція:
- продовжуються роботи по благоустрою внутрішнього двору
- продовжується влаштування МЗК
- тривають роботи із влаштування сантехніки – монтаж батарей
- тривають електромонтажні роботи – освітлення коридорів та підключення квартир
- заверешно монтаж дверей у квартири
- утеплення машинного відділення та вентканалів
2 секція:
- тривають роботи із влаштування сантехніки – монтаж батарей
- продовжується робота з благоустрою
- триває влаштування МЗК
- продовжуються електромонтажні роботи – освітлення коридорів та підключення квартир
- триває монтаж дверей у квартири

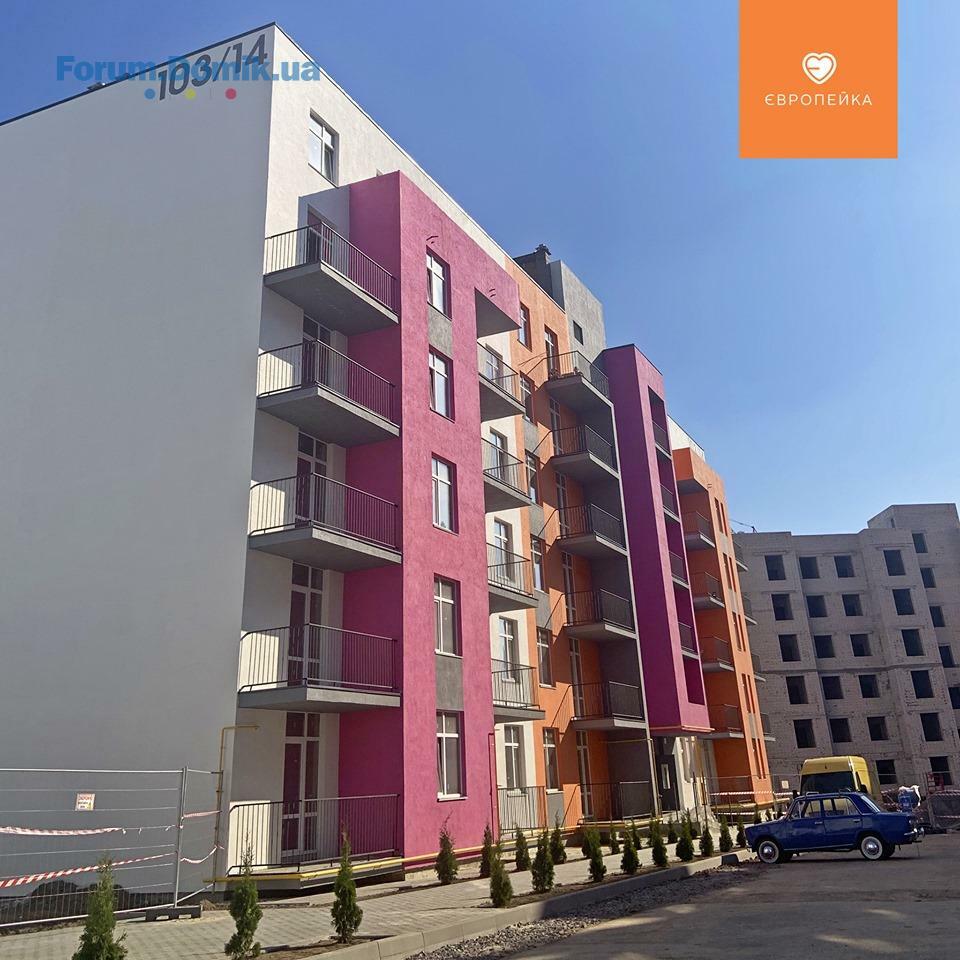

✅ 103/14
- продовжується поклейка другого шару рубероїду
- влаштування благоустрою у внутрішньому дворі
✅ 103/15
- утеплення цоколю
✅ 103/17
- завершено виготовлення димоходів на покрівлі
- триває влаштування утеплення покрівлі
- влаштування димохідних каналів на поверхах
✅ 103/19
1 секція:
- перекриття 4 поверху виконано на 90%
- триває кладка стін 5 поверху
✅ 103/11
- продовжуються роботи з благоустрою: озеленення території
- завершено утеплення димоходів на покрівлі
- документальні роботи по підключенню газу
- встановлення електролічильників
✅ 103/12
1 секція:
- продовжуються роботи з внутрішньої трубопрокладки
2 секція:
- штукатурні роботи: 4 поверх завершено, 5 - в роботі
- електромонтажні роботи – завершено 6 поверх
- тривають фасадні роботи
- завершено штукатурку парапетів
- завершено встановлення вікон
✅ 103/13
1 секція:
- продовжуються роботи по благоустрою внутрішнього двору
- продовжується влаштування МЗК
- тривають роботи із влаштування сантехніки – монтаж батарей
- тривають електромонтажні роботи – освітлення коридорів та підключення квартир
- заверешно монтаж дверей у квартири
- утеплення машинного відділення та вентканалів
2 секція:
- тривають роботи із влаштування сантехніки – монтаж батарей
- продовжується робота з благоустрою
- триває влаштування МЗК
- продовжуються електромонтажні роботи – освітлення коридорів та підключення квартир
- триває монтаж дверей у квартири
✅ 103/14
- продовжується поклейка другого шару рубероїду
- влаштування благоустрою у внутрішньому дворі
✅ 103/15
- утеплення цоколю
✅ 103/17
- завершено виготовлення димоходів на покрівлі
- триває влаштування утеплення покрівлі
- влаштування димохідних каналів на поверхах
✅ 103/19
1 секція:
- перекриття 4 поверху виконано на 90%
- триває кладка стін 5 поверху
BD Holding
BH
Представитель
1 193
27 марта 2017
16 окт 2019 08:43
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/11
- продовжуються роботи з благоустрою: озеленення території
- завершено утеплення димоходів на покрівлі
- документальні роботи по підключенню газу
- встановлення електролічильників
✅ 103/12
1 секція:
- продовжуються роботи з внутрішньої трубопрокладки
2 секція:
- штукатурні роботи: 4 поверх завершено, 5 - в роботі
- електромонтажні роботи – завершено 6 поверх
- тривають фасадні роботи
- завершено штукатурку парапетів
- завершено встановлення вікон
✅ 103/13
1 секція:
- продовжуються роботи по благоустрою внутрішнього двору
- продовжується влаштування МЗК
- тривають роботи із влаштування сантехніки – монтаж батарей
- тривають електромонтажні роботи – освітлення коридорів та підключення квартир
- заверешно монтаж дверей у квартири
- утеплення машинного відділення та вентканалів
2 секція:
- тривають роботи із влаштування сантехніки – монтаж батарей
- продовжується робота з благоустрою
- триває влаштування МЗК
- продовжуються електромонтажні роботи – освітлення коридорів та підключення квартир
- триває монтаж дверей у квартири
✅ 103/14
- продовжується поклейка другого шару рубероїду
- влаштування благоустрою у внутрішньому дворі
✅ 103/15
- утеплення цоколю
✅ 103/11
- продовжуються роботи з благоустрою: озеленення території
- завершено утеплення димоходів на покрівлі
- документальні роботи по підключенню газу
- встановлення електролічильників
✅ 103/12
1 секція:
- продовжуються роботи з внутрішньої трубопрокладки
2 секція:
- штукатурні роботи: 4 поверх завершено, 5 - в роботі
- електромонтажні роботи – завершено 6 поверх
- тривають фасадні роботи
- завершено штукатурку парапетів
- завершено встановлення вікон
✅ 103/13
1 секція:
- продовжуються роботи по благоустрою внутрішнього двору
- продовжується влаштування МЗК
- тривають роботи із влаштування сантехніки – монтаж батарей
- тривають електромонтажні роботи – освітлення коридорів та підключення квартир
- заверешно монтаж дверей у квартири
- утеплення машинного відділення та вентканалів
2 секція:
- тривають роботи із влаштування сантехніки – монтаж батарей
- продовжується робота з благоустрою
- триває влаштування МЗК
- продовжуються електромонтажні роботи – освітлення коридорів та підключення квартир
- триває монтаж дверей у квартири
✅ 103/14
- продовжується поклейка другого шару рубероїду
- влаштування благоустрою у внутрішньому дворі
✅ 103/15
- утеплення цоколю
BD Holding
BH
Представитель
1 193
27 марта 2017
16 окт 2019 08:45
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/17
- завершено виготовлення димоходів на покрівлі
- триває влаштування утеплення покрівлі
- влаштування димохідних каналів на поверхах
✅ 103/19
1 секція:
- перекриття 4 поверху виконано на 90%
- триває кладка стін 5 поверху
✅ 103/17
- завершено виготовлення димоходів на покрівлі
- триває влаштування утеплення покрівлі
- влаштування димохідних каналів на поверхах
✅ 103/19
1 секція:
- перекриття 4 поверху виконано на 90%
- триває кладка стін 5 поверху
BD Holding
BH
Представитель
1 193
27 марта 2017
17 окт 2019 06:00
Маємо гарні новини! У будинках 103/11 та 103/15 вже в цю суботу відбудеться запуск газу 🚀
⠀
Прохання всіх мешканців бути на місці, щоб працівники служби газу могли без перешкод потрапити до квартир та провести всі необхідні роботи 🛠
⠀
Прохання всіх мешканців бути на місці, щоб працівники служби газу могли без перешкод потрапити до квартир та провести всі необхідні роботи 🛠
Domik-Inform
forum bot
11 460
03 апреля 2017
17 окт 2019 17:23
BD Holding
BH
Представитель
1 193
27 марта 2017
22 окт 2019 06:59
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/11
- продовжуються роботи з благоустрою: озеленення території
- запустили газ
✅ 103/12
1 секція:
- продовжуються роботи з внутрішньої трубопрокладки – завершено 1 етап
- підготовчі роботи по влаштуванню стяжки
- підготовчі роботи до поклейки рубероїду
2 секція:
- штукатурні роботи: 5 поверх завершено, 6 - в роботі
- тривають фасадні роботи
✅ 103/13
1 секція:
- продовжуються роботи по благоустрою
- продовжується влаштування МЗК
- тривають електромонтажні роботи – освітлення коридорів та підключення квартир
- продовжується утеплення машинного відділення та вентканалів
2 секція:
- тривають роботи з влаштування сантехніки – монтаж батарей
- триває влаштування МЗК
- продовжуються електромонтажні роботи – освітлення коридорів та підключення квартир
- на завершальному етапі монтаж дверей у квартири
- продовжується утеплення машинного відділення та вентканалів
✅ 103/14
- продовжується поклейка другого шару рубероїду
- утеплення машинного відділення та вентканалів
✅ 103/15
- триває утеплення цоколю
- документальні роботи по підключенню газу
- підготовчі роботи по запуску газу
✅ 103/17
- утеплення покрівлі
- продовжується влаштування димохідних каналів на поверхах
- розпочато монтаж електрики
✅ 103/19
1 секція:
- завершено перекриття 4 поверху
- триває кладка стін 5 поверху
✅ 103/11
- продовжуються роботи з благоустрою: озеленення території
- запустили газ
✅ 103/12
1 секція:
- продовжуються роботи з внутрішньої трубопрокладки – завершено 1 етап
- підготовчі роботи по влаштуванню стяжки
- підготовчі роботи до поклейки рубероїду
2 секція:
- штукатурні роботи: 5 поверх завершено, 6 - в роботі
- тривають фасадні роботи
✅ 103/13
1 секція:
- продовжуються роботи по благоустрою
- продовжується влаштування МЗК
- тривають електромонтажні роботи – освітлення коридорів та підключення квартир
- продовжується утеплення машинного відділення та вентканалів
2 секція:
- тривають роботи з влаштування сантехніки – монтаж батарей
- триває влаштування МЗК
- продовжуються електромонтажні роботи – освітлення коридорів та підключення квартир
- на завершальному етапі монтаж дверей у квартири
- продовжується утеплення машинного відділення та вентканалів
✅ 103/14
- продовжується поклейка другого шару рубероїду
- утеплення машинного відділення та вентканалів
✅ 103/15
- триває утеплення цоколю
- документальні роботи по підключенню газу
- підготовчі роботи по запуску газу
✅ 103/17

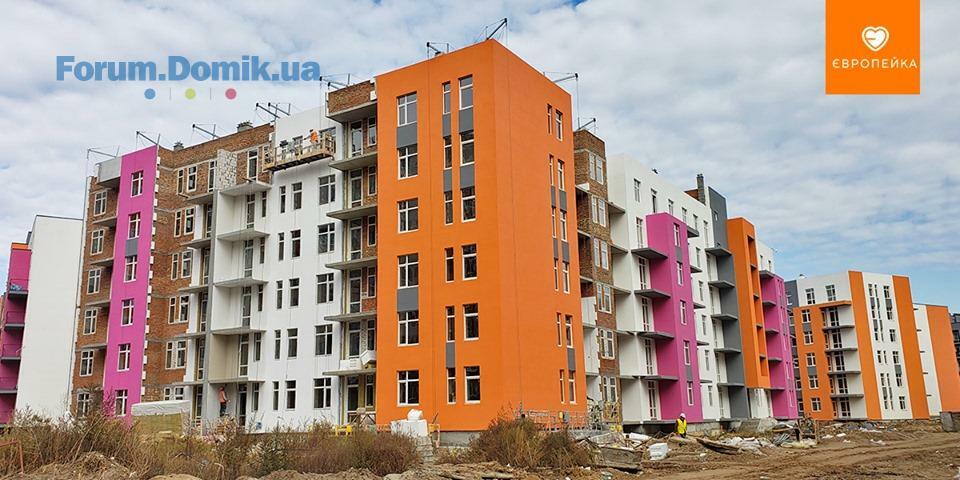

- утеплення покрівлі
- продовжується влаштування димохідних каналів на поверхах
- розпочато монтаж електрики
✅ 103/19

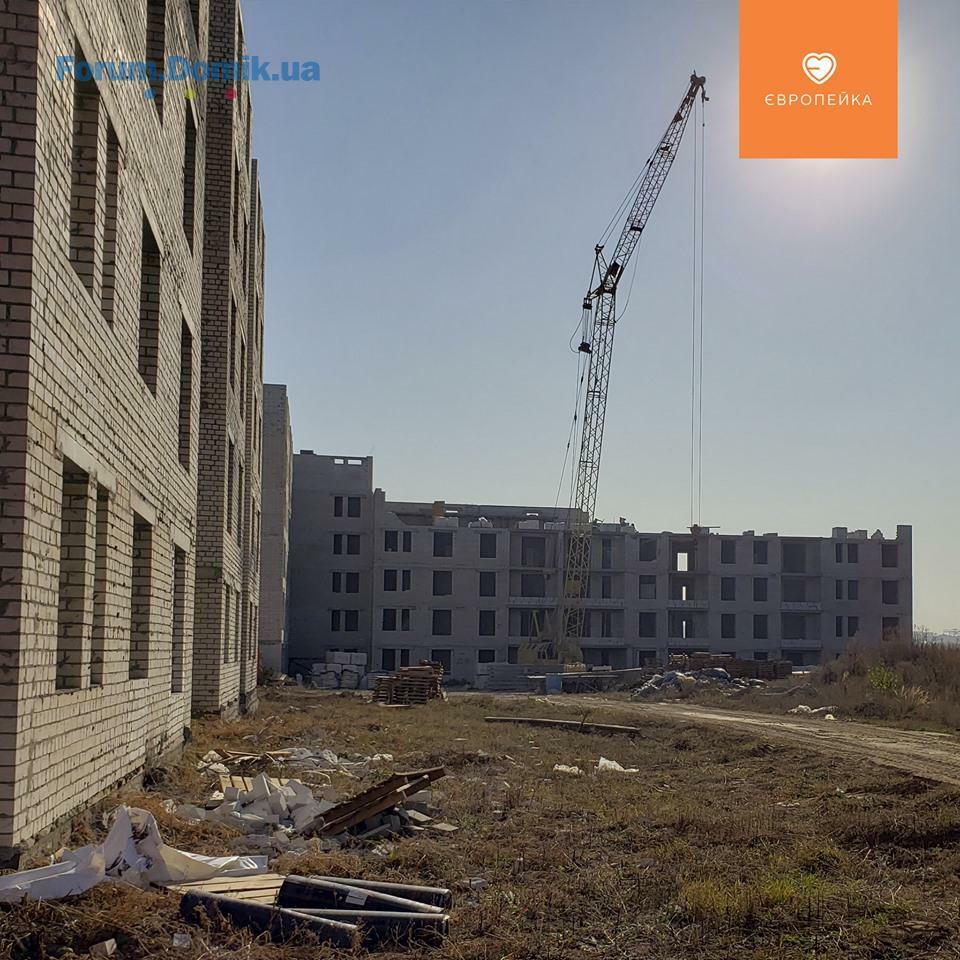

1 секція:
- завершено перекриття 4 поверху
- триває кладка стін 5 поверху
BD Holding
BH
Представитель
1 193
27 марта 2017
22 окт 2019 07:17
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/11
- продовжуються роботи з благоустрою: озеленення території
- запустили газ
✅ 103/12
1 секція:
- продовжуються роботи з внутрішньої трубопрокладки – завершено 1 етап
- підготовчі роботи по влаштуванню стяжки
- підготовчі роботи до поклейки рубероїду
2 секція:

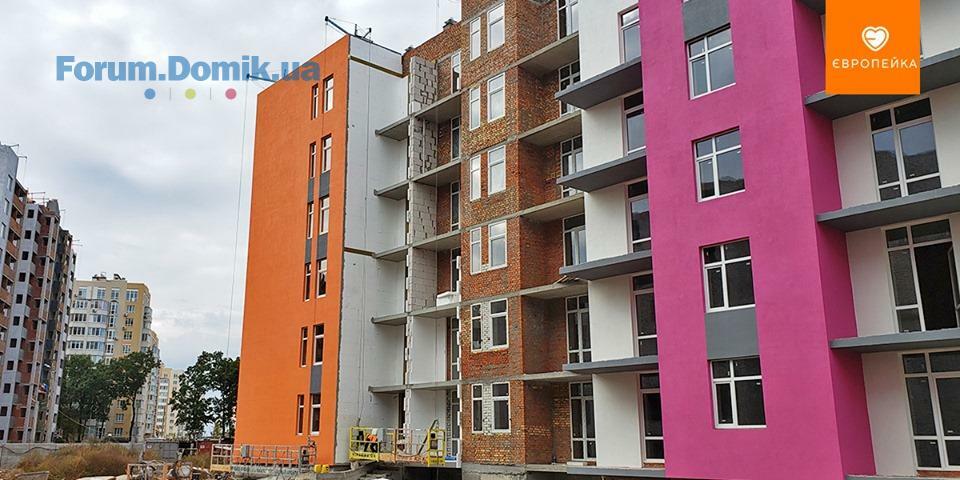

- штукатурні роботи: 5 поверх завершено, 6 - в роботі
- тривають фасадні роботи
✅ 103/13
1 секція:
- продовжуються роботи по благоустрою
- продовжується влаштування МЗК
- тривають електромонтажні роботи – освітлення коридорів та підключення квартир
- продовжується утеплення машинного відділення та вентканалів
2 секція:
- тривають роботи з влаштування сантехніки – монтаж батарей
- триває влаштування МЗК
- продовжуються електромонтажні роботи – освітлення коридорів та підключення квартир
- на завершальному етапі монтаж дверей у квартири
- продовжується утеплення машинного відділення та вентканалів
✅ 103/14
- продовжується поклейка другого шару рубероїду
- утеплення машинного відділення та вентканалів
✅ 103/15
- триває утеплення цоколю
- документальні роботи по підключенню газу
- підготовчі роботи по запуску газу
✅ 103/11
- продовжуються роботи з благоустрою: озеленення території
- запустили газ
✅ 103/12
1 секція:
- продовжуються роботи з внутрішньої трубопрокладки – завершено 1 етап
- підготовчі роботи по влаштуванню стяжки
- підготовчі роботи до поклейки рубероїду
2 секція:
- штукатурні роботи: 5 поверх завершено, 6 - в роботі
- тривають фасадні роботи
✅ 103/13
1 секція:
- продовжуються роботи по благоустрою
- продовжується влаштування МЗК
- тривають електромонтажні роботи – освітлення коридорів та підключення квартир
- продовжується утеплення машинного відділення та вентканалів
2 секція:
- тривають роботи з влаштування сантехніки – монтаж батарей
- триває влаштування МЗК
- продовжуються електромонтажні роботи – освітлення коридорів та підключення квартир
- на завершальному етапі монтаж дверей у квартири
- продовжується утеплення машинного відділення та вентканалів
✅ 103/14
- продовжується поклейка другого шару рубероїду
- утеплення машинного відділення та вентканалів
✅ 103/15
- триває утеплення цоколю
- документальні роботи по підключенню газу
- підготовчі роботи по запуску газу
BD Holding
BH
Представитель
1 193
27 марта 2017
22 окт 2019 07:20
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/17
- утеплення покрівлі
- продовжується влаштування димохідних каналів на поверхах
- розпочато монтаж електрики
✅ 103/19
1 секція:
- завершено перекриття 4 поверху
- триває кладка стін 5 поверху
✅ 103/17
- утеплення покрівлі
- продовжується влаштування димохідних каналів на поверхах
- розпочато монтаж електрики
✅ 103/19
1 секція:
- завершено перекриття 4 поверху
- триває кладка стін 5 поверху
Ballboa
B
Пользователь
94
22 апреля 2018
22 окт 2019 07:24
3 неделю нет отчёта по 16 дому. в чем проблема? опять перенос сроков? Как Вы собираетесь сдать дом в так называемый 1 квартал, если даже коробку не достроили?????? по сути ответ хотелось бы получить.
BD Holding
BH
Представитель
1 193
27 марта 2017
22 окт 2019 08:30
Доброго дня. Ні, перенесення термінів здачі будинку не заплановано. В термін, запланований до здачі будинку, вкладаємося
Ballboa
B
Пользователь
94
22 апреля 2018
22 окт 2019 09:13
значит в конце марта максимум я получу свои ключи?
BD Holding
BH
Представитель
1 193
27 марта 2017
22 окт 2019 09:58
Дату видачі ключів будемо повідомляти ближче до здачі будинку
BD Holding
BH
Представитель
1 193
27 марта 2017
29 окт 2019 07:29
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/11
- утеплення цоколю з зовнішньої сторони двору
✅ 103/12

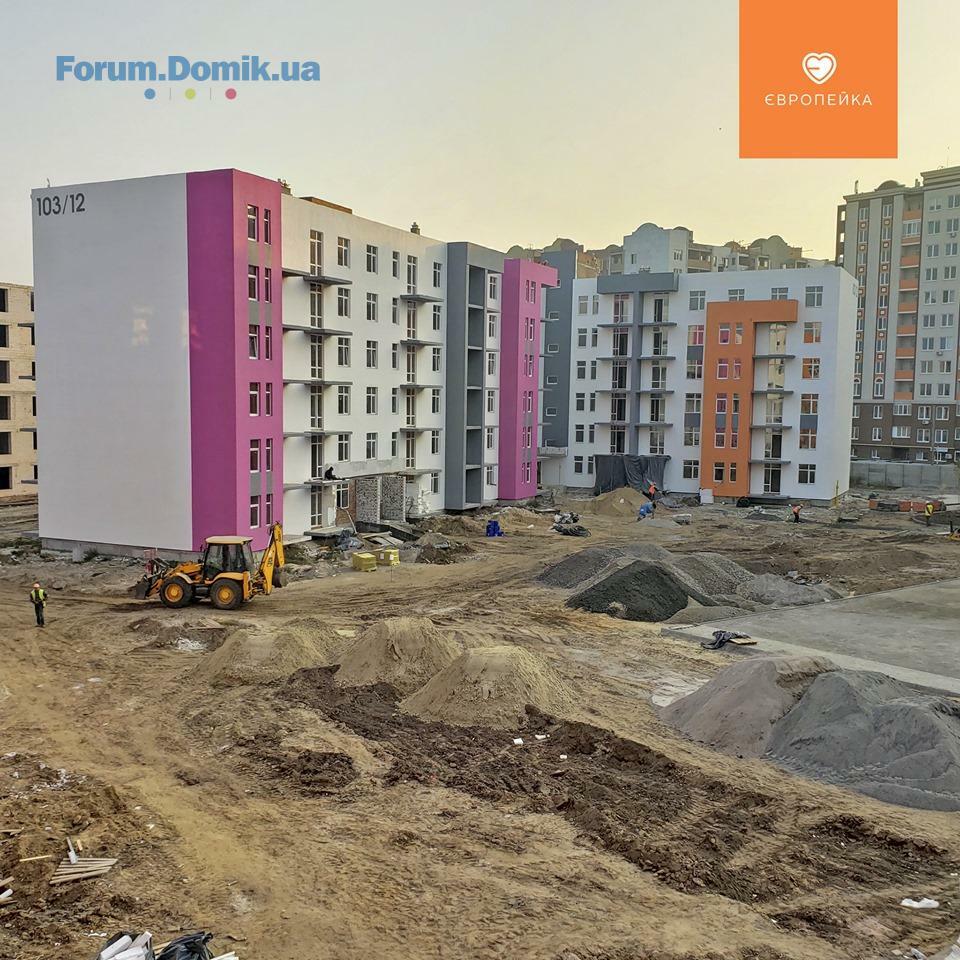

1 секція:
- влаштування стяжки
- підготовчі роботи до поклейки рубероїду
2 секція:
- штукатурні роботи завершено
- тривають фасадні роботи
- підготовчі роботи до поклейки рубероїду
- влаштування благоустрою – внутрішній двір
✅ 103/13
1 секція:
- продовжується влаштування МЗК
- тривають електромонтажні роботи – освітлення коридорів та підключення квартир
- заверешено утеплення машинного відділення та вентканалів
- розпочалися роботи по внутрішній газофікації
- утеплення цоколю
2 секція:
- завершено монтаж батарей
- триває влаштування МЗК
- продовжуються електромонтажні роботи – освітлення коридорів та підключення квартир
- на завершальному етапі монтаж дверей у квартири
- завершено утеплення машинного відділення та вентканалів
- утеплення цоколю
- розпочалися роботи по внутрішній газофікації
- влаштування балконних огороджень
✅ 103/14
- завершено поклейку другого шару рубероїду
- триває утеплення машинного відділення та вентканалів
- утеплення цоколю
- підготовчі роботи до монтажу котлів
✅ 103/15
- триває утеплення цоколю
- запуск газу – 29.10
✅ 103/17
- завершено утеплення покрівлі
- завершено влаштування димохідних каналів на поверхах
- продовжується монтаж електрики – 1 поверх
- розпочато роботи по влаштування фасаду
- замовлені вікна
- влаштування силового кабелю
✅ 103/19
1 секція:
- на завершальному етапі кладка стін 5 поверху
✅ 103/11
- утеплення цоколю з зовнішньої сторони двору
✅ 103/12
1 секція:
- влаштування стяжки
- підготовчі роботи до поклейки рубероїду
2 секція:
- штукатурні роботи завершено
- тривають фасадні роботи
- підготовчі роботи до поклейки рубероїду
- влаштування благоустрою – внутрішній двір
✅ 103/13
1 секція:
- продовжується влаштування МЗК
- тривають електромонтажні роботи – освітлення коридорів та підключення квартир
- заверешено утеплення машинного відділення та вентканалів
- розпочалися роботи по внутрішній газофікації
- утеплення цоколю
2 секція:
- завершено монтаж батарей
- триває влаштування МЗК
- продовжуються електромонтажні роботи – освітлення коридорів та підключення квартир
- на завершальному етапі монтаж дверей у квартири
- завершено утеплення машинного відділення та вентканалів
- утеплення цоколю
- розпочалися роботи по внутрішній газофікації
- влаштування балконних огороджень
✅ 103/14
- завершено поклейку другого шару рубероїду
- триває утеплення машинного відділення та вентканалів
- утеплення цоколю
- підготовчі роботи до монтажу котлів
✅ 103/15
- триває утеплення цоколю
- запуск газу – 29.10
✅ 103/17
- завершено утеплення покрівлі
- завершено влаштування димохідних каналів на поверхах
- продовжується монтаж електрики – 1 поверх
- розпочато роботи по влаштування фасаду
- замовлені вікна
- влаштування силового кабелю
✅ 103/19
1 секція:
- на завершальному етапі кладка стін 5 поверху
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Подробнее
- ЖК | Київ, вул. Євгена Маланюка, 101 | буд. 26, 28, 31 | Міськбудінвест15.09325
- ЖК Новопечерские Липки | City One Development, UDP | Киев, ул. Андрея Верхогляда (Драгомирова)15.09268
- ЖК SENAT | GEOS | Киев, Кольцевая дорога, 313.0984
- ЖК Паркове місто | KAN Development, UDP | Киев, ул. Вышгородская, 4513.09519
- ЖК Діброва Парк | IB Alliance | Киев, ул. Виктора Некрасова (Северо-Сырецкая)13.092 014
- ЖК The Light | City One Development | Киев, ул. Джона Маккейна, 513.0915
- ЖК Оболонский бриз | ИнжПромБудСервис | Оболонский проспект, 30а13.092 963
- ЖК Hello House | Nice Development | Киев, ул. Николая Кибальчича, 113.0979
- ЖК Олімп | Molodist | Ірпінь, вул. Соборна, 2к/45,4712.09226
- ЖК Forest | Спецжитлофонд, Житло-Інвест | Киев, ул. Милютенко, ул. Шолом-Алейхема12.092 046
- Покупка квартиры по переуступке08.09194
- Стоит ли сейчас покупать недвижимость?08.095 154
- На що звертати увагу при покупці квартири?05.053
- Як ви ведете облік витрат по оренді нерухомості?03.051
- Налог на дар денег между мужем и женой11.041
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах23.05112
- Как подобрать кухонную мебель15.045
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- ЖК Калейдоскоп 2 | INGRAD Development Group | Одесса, Таирово, просп. Небесной Сотни, 105а03.092
- ЖК Father | РіЕЛ | Львів, вул. Промислова, 50/5202.092
- ЖК "Александровский 2", Запорожье, ул. Почтовая, 7720.0416
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- Злив води з батарей в квартирі на зиму?28.081
- Делать ремонт самостоятельно или нанять профессионалов01.0844
- Резервне живлення у квартирі: як підготувати електрику до встановлення інвертора та акумуляторів10.071
- Шпаклевка трескается под обоями11.063
- Основні недоліки вальмового даху, про які мовчать12.052
- Как правильно выбрать смеситель. Отзывы о смесителях25.0455
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Какую выбрать грунтовку и шпатлевку17.0314
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Світлові лінії та натяжні стелі: що треба закласти по електриці ще до монтажу20.071
- Электрик / електрик Киев01.071
- «ЛОТО-ЗАБАВА»: «развод» на деньги29.06192
- Что подарить мужчине?24.06354
- Мій сайт не з'являється в результатах пошуку24.064
- DOOR(*)COM(*)UA — продаж стратегічного домену для лідера дверного ринку України24.062
- Сонячні панелі для приватного будинку у Львові: скільки коштує, скільки заощадите і як це працює?18.061
- Спецтехника від "Укравтокомплект"12.061
