ЖК Европейка | BD Holding | Софиевская Борщаговка, ул. Соборная, 103
Застройщик | BD Holding |
Сдача ЖК | 2016 - 2022 г. |
Планировки | от 25 000 Грн/м² |
Ваше общее впечатление об Объекте и Компании:

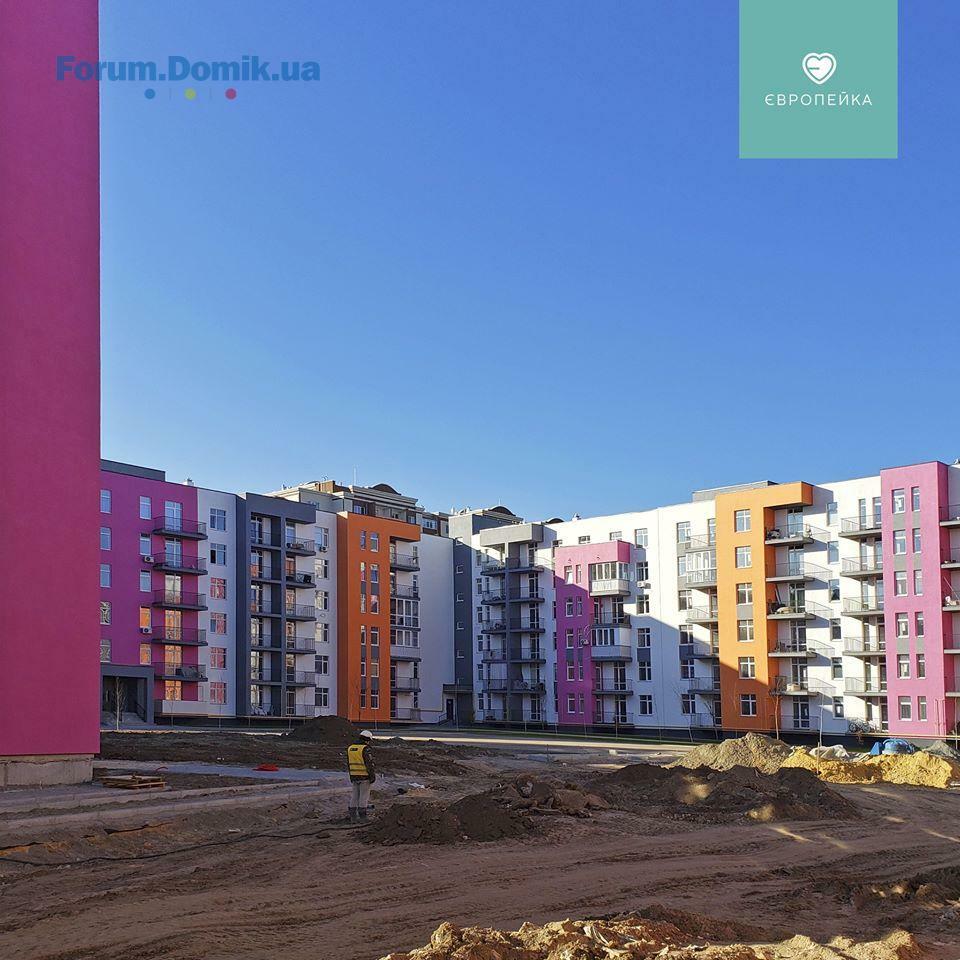

Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 255.
32/13% | ||
20/8% | ||
57/22% | ||
63/25% | ||
83/33% |
BD Holding
BH
Представитель
1 193
27 марта 2017
22 ноя 2019 07:10
Доброго дня, bahtaran.
Як ми і анонсували раніше, видача ключів по будинку 103/13 розпочалась з 20.11. За два дні видати ключі всьому будинку неможливо. Якщо ви ключі ще не отримали то хвилюватися не варто, до вашої квартири ще не дійшла черга.
Як ми і анонсували раніше, видача ключів по будинку 103/13 розпочалась з 20.11. За два дні видати ключі всьому будинку неможливо. Якщо ви ключі ще не отримали то хвилюватися не варто, до вашої квартири ще не дійшла черга.
pony1
p
Новичок
6
25 ноября 2019
25 ноя 2019 14:41
Здравствуйте, а скажите, пожалуйста, какие планы по 18му дому?
Так как обещали сдачу в первом квартале 2020 года, но как я понимаю, она опять переносится. Интересует вопрос на когда, а так как звонить в отдел обслуживания желания нет, так как там меняют менеджеров очень часто, и после покупки Вы им уже не интересны и они просто хамят, задаю вопрос здесь.
Так как обещали сдачу в первом квартале 2020 года, но как я понимаю, она опять переносится. Интересует вопрос на когда, а так как звонить в отдел обслуживания желания нет, так как там меняют менеджеров очень часто, и после покупки Вы им уже не интересны и они просто хамят, задаю вопрос здесь.
BD Holding
BH
Представитель
1 193
27 марта 2017
26 ноя 2019 07:36

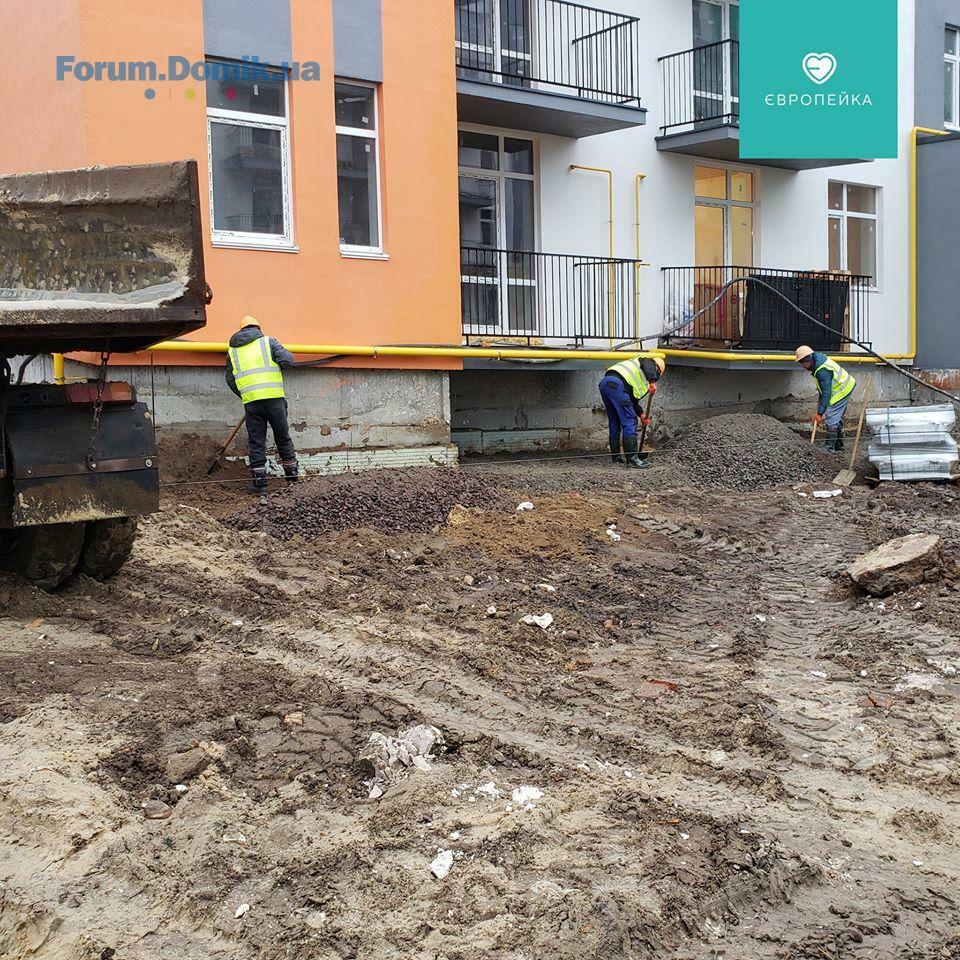

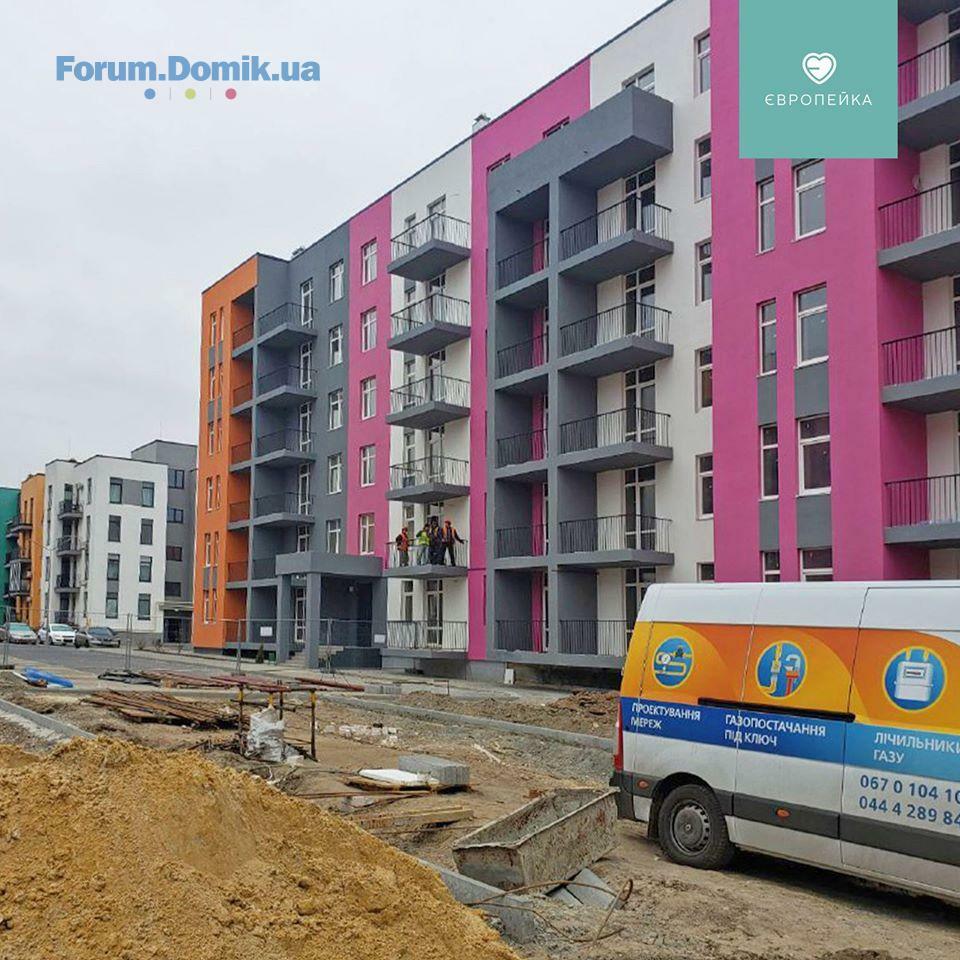

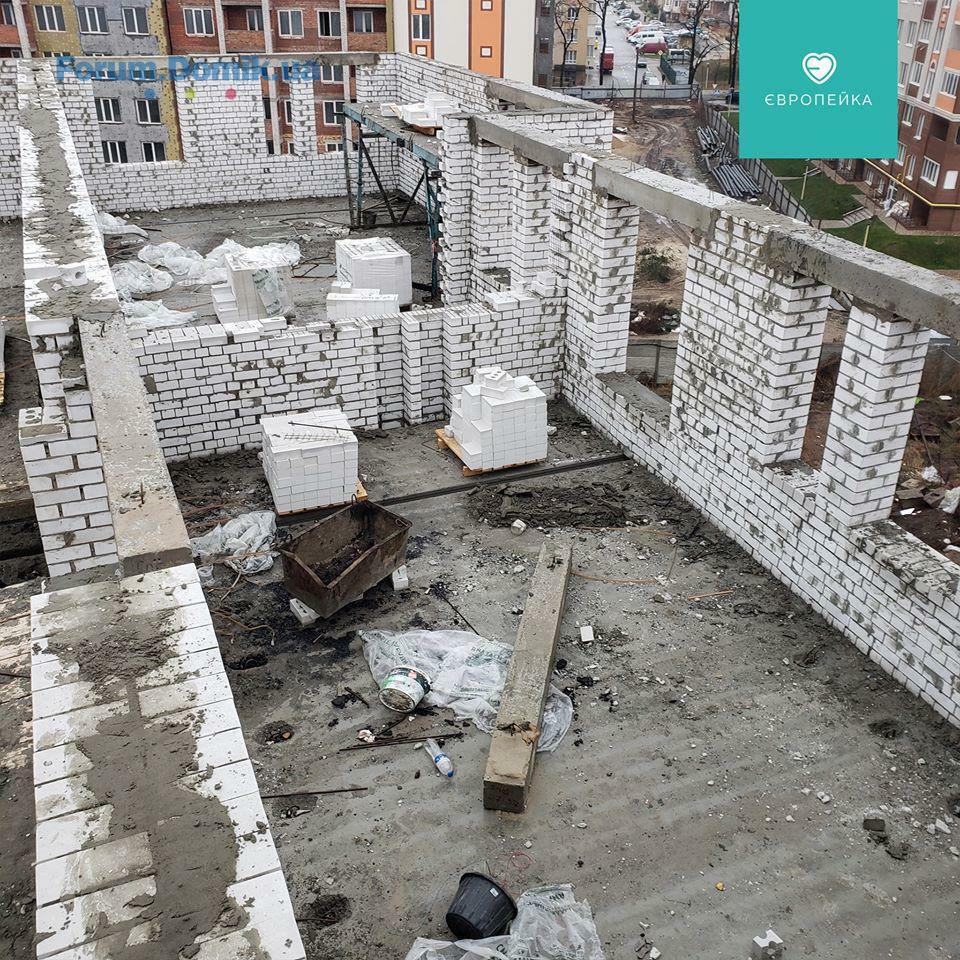

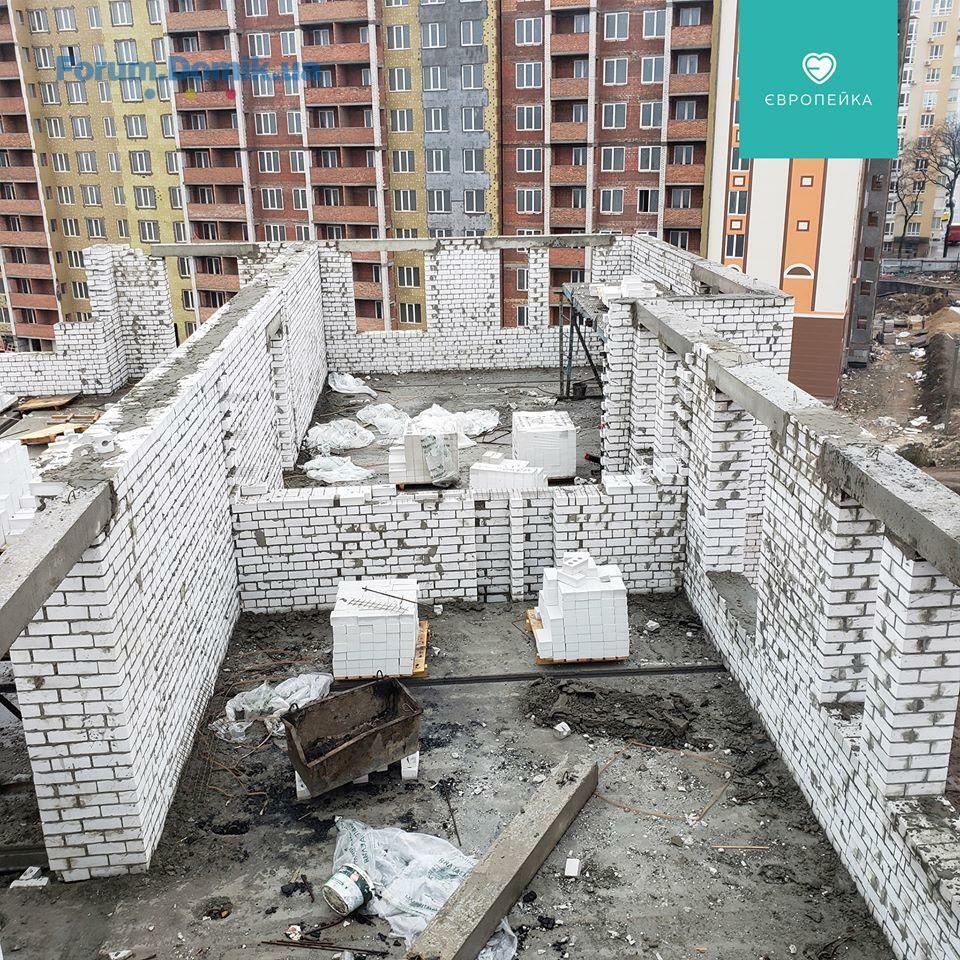

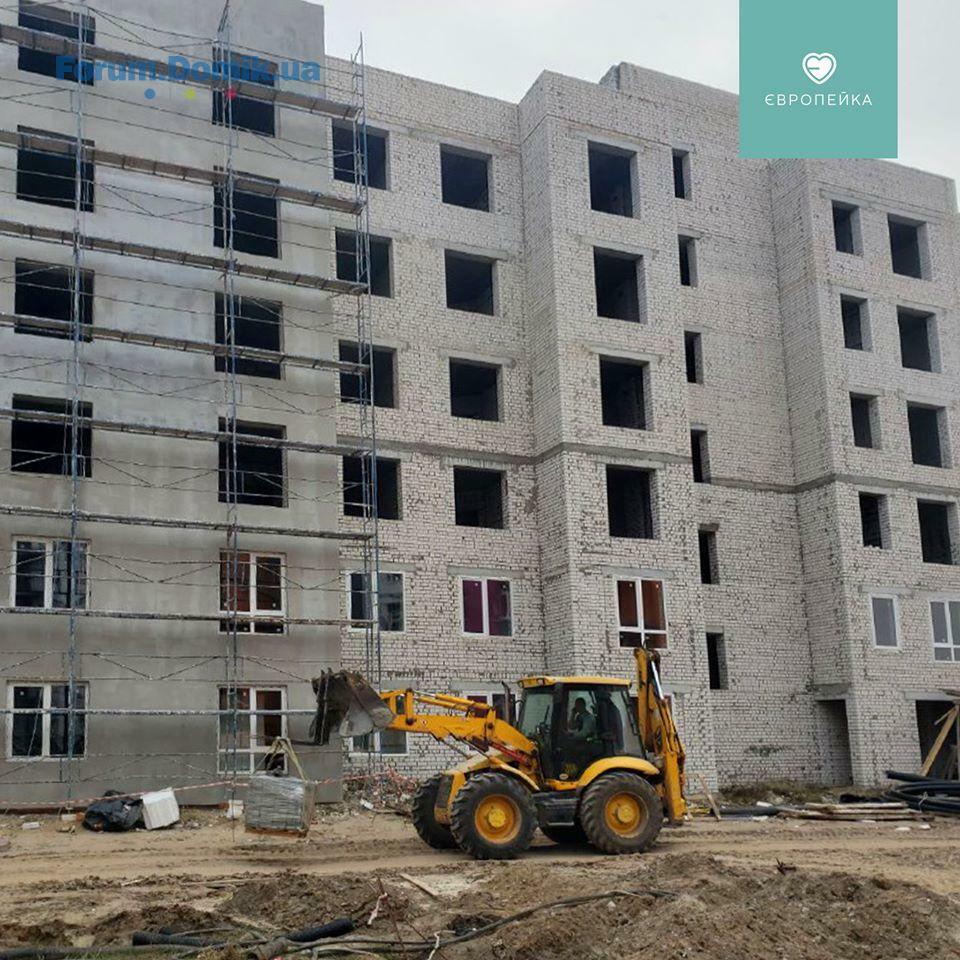

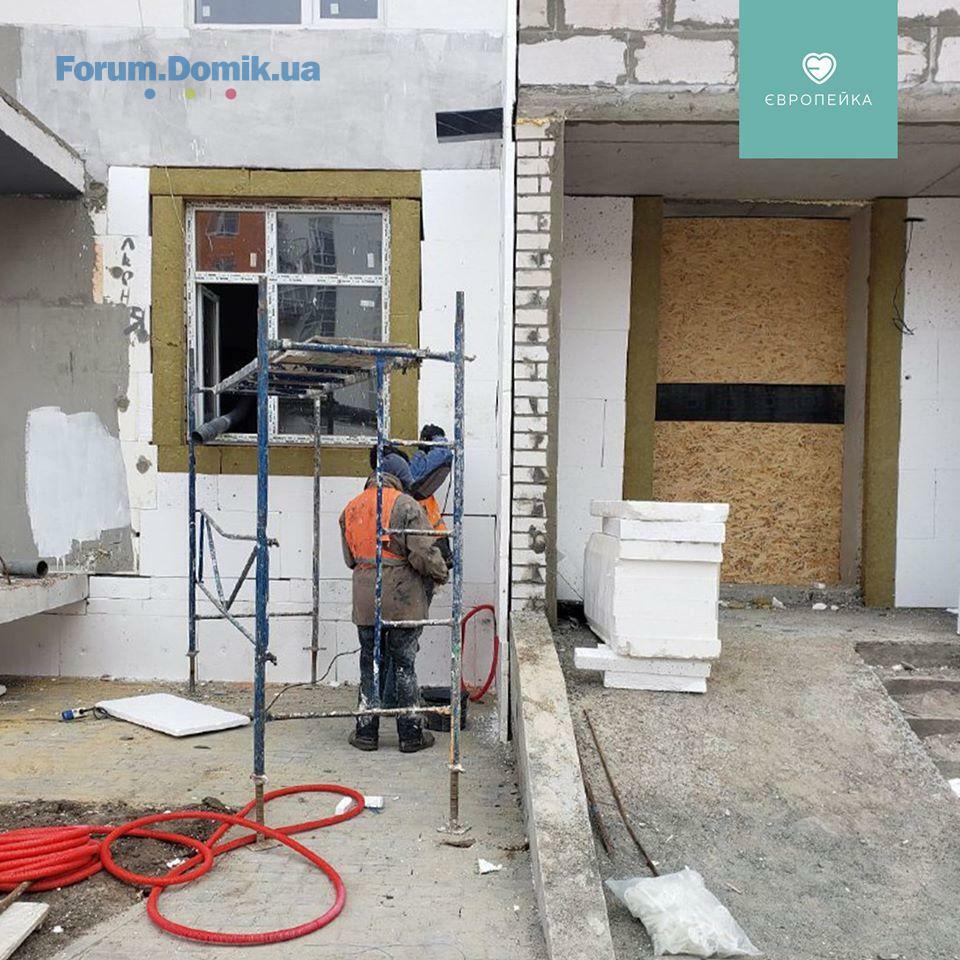

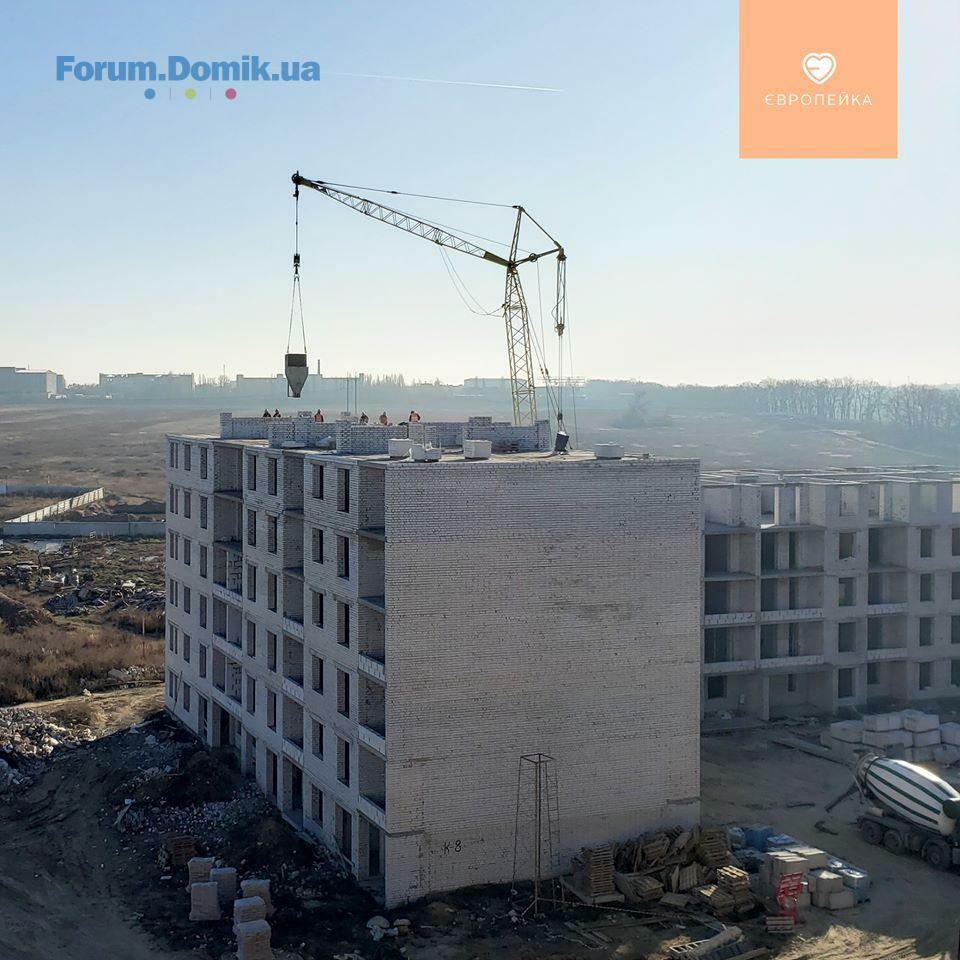

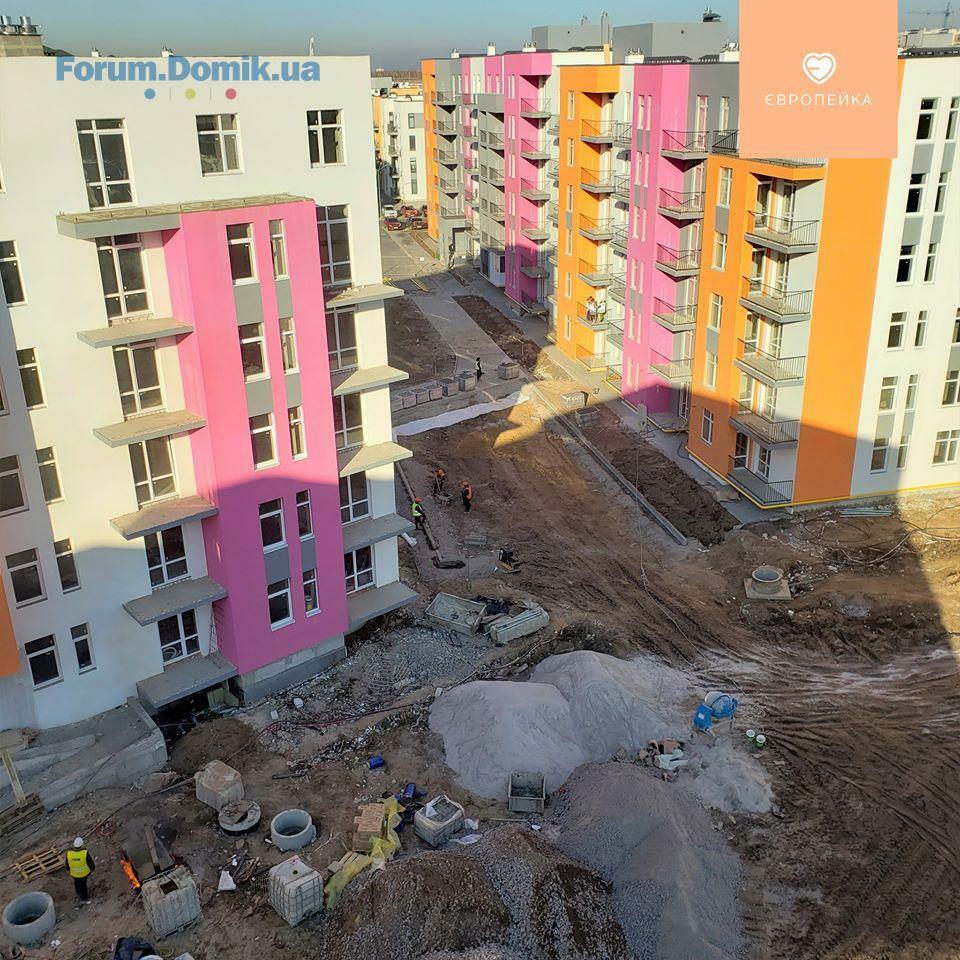

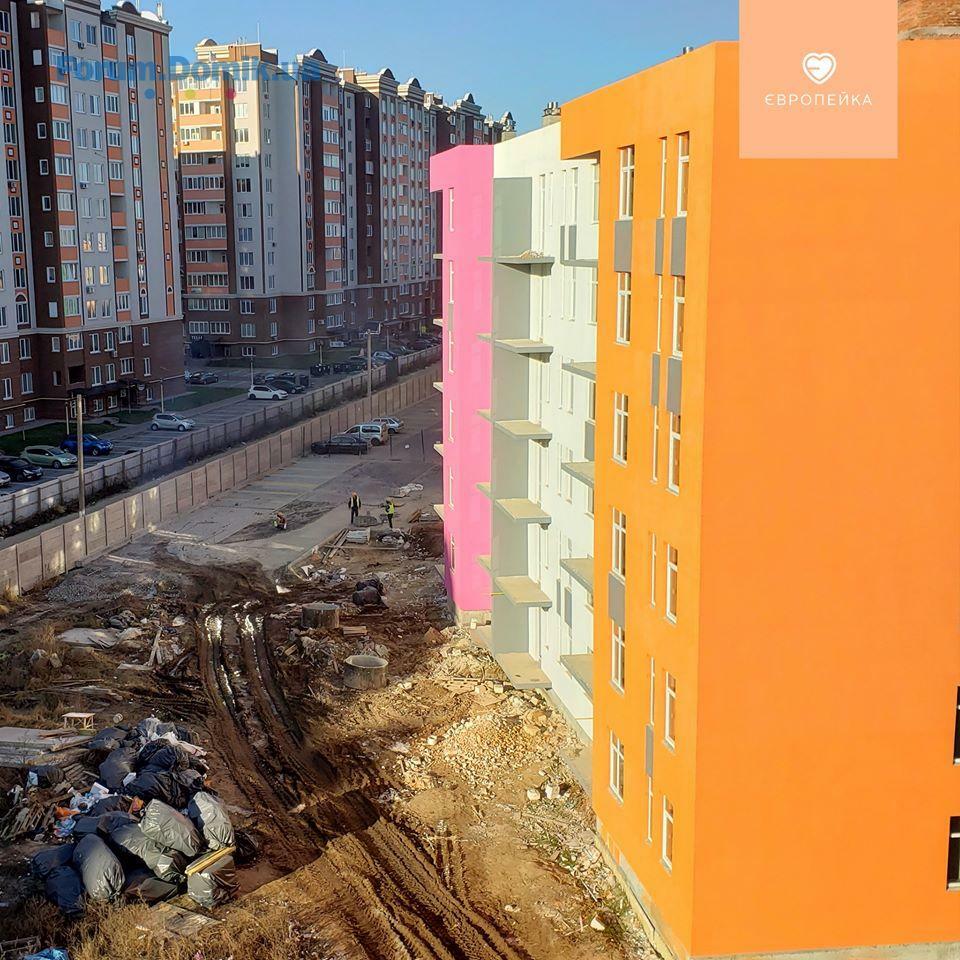

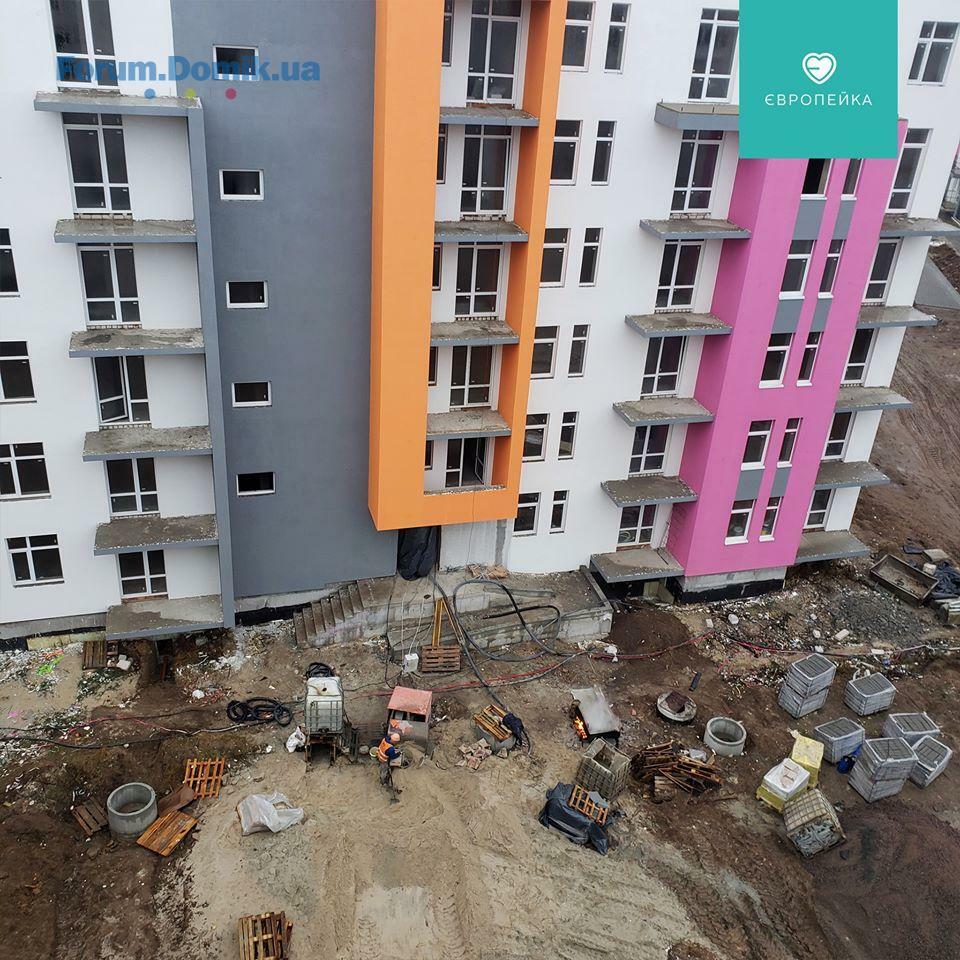

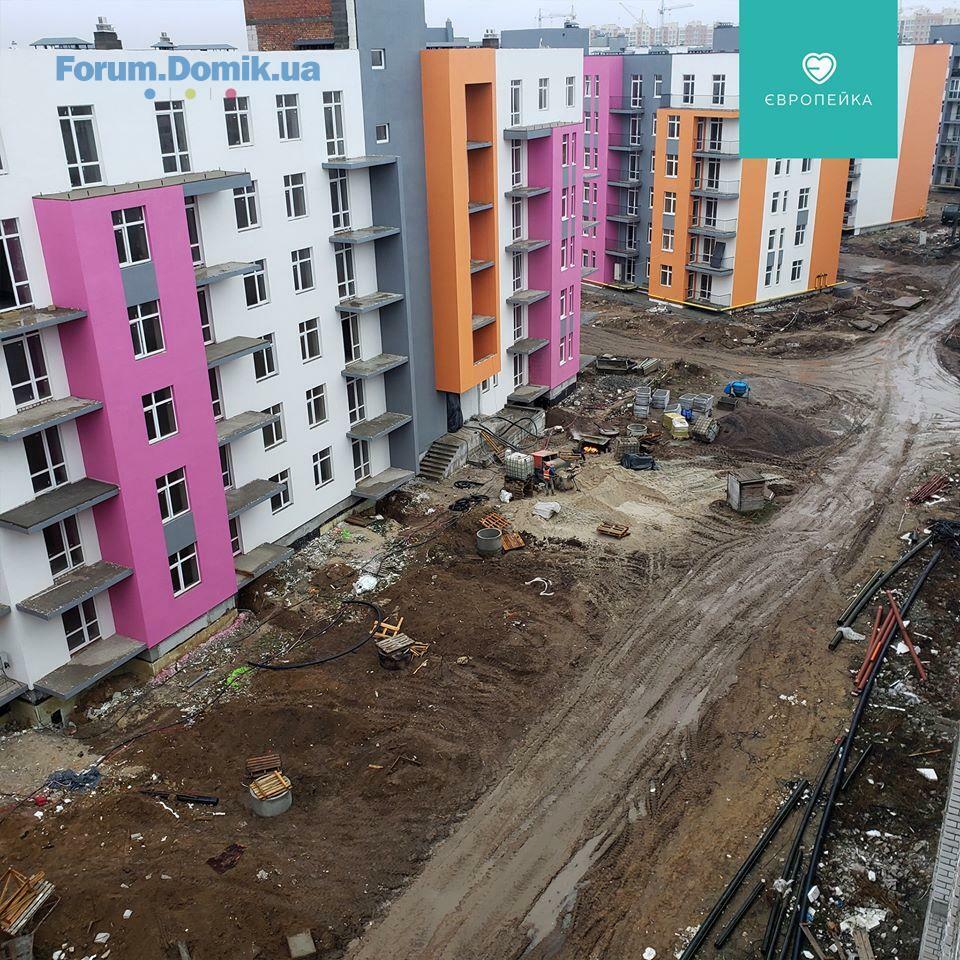

Ділимося актуальною інформацією з будівельного майданчика 🏗Європейки
✅ 103/12
· завершено підключення зовнішніх мереж з водопосточання та водовідведення до будинку
1 секція:
· на завершальному етапі влаштування стяжки
· на завершальному етапі поклейка другого шару рубероїду
· триває влаштування благоустрою – внутрішній двір на завершальному етапі: озеленення та тротуар
· підготовчі роботи до влаштування МЗК
· влаштування цоколю
· влаштування зовнішнього фасаду на вхідних групах
2 секція:

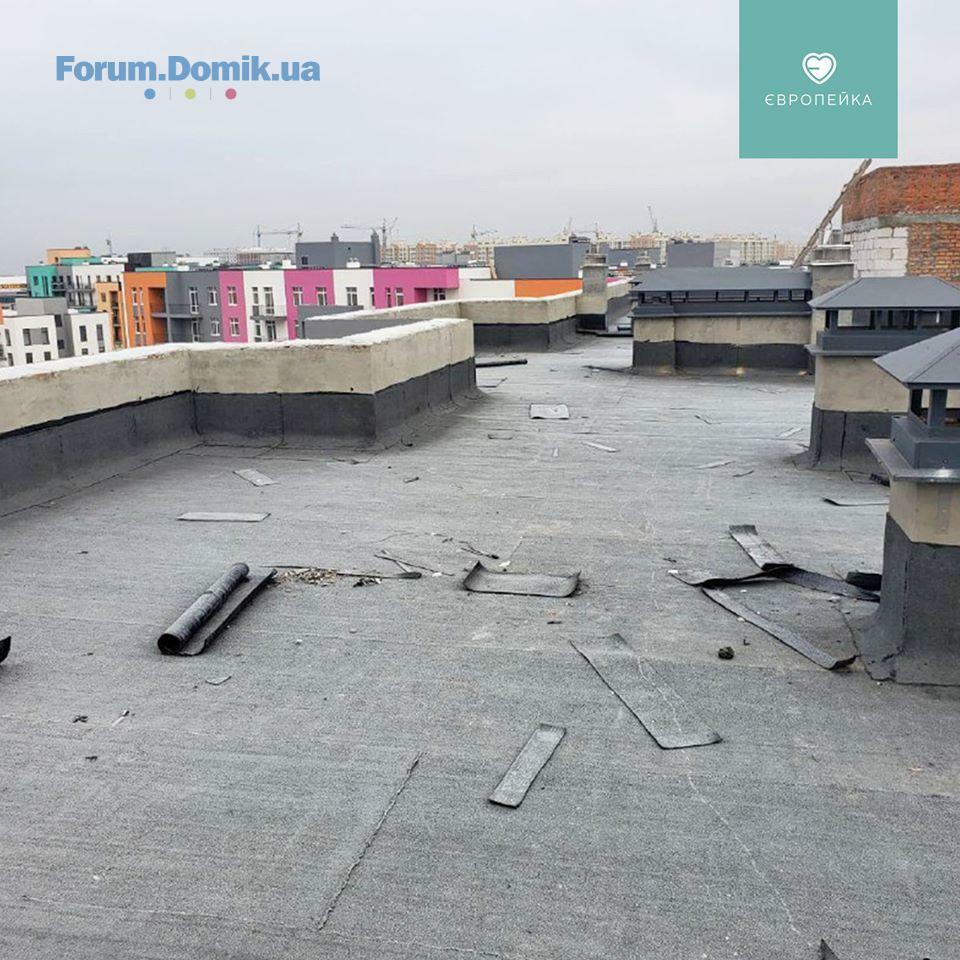

· поклейка рубероїду – 1 шар на завершальному етапі
· триває влаштування благоустрою – внутрішній двір на завершальному етапі: озеленення та тротуар
· розпочато трубопрокладку
✅ 103/13
1 секція:
· на завершальному етапі монтаж огороджень на балконах
· на завершальному етапі влаштування МЗК
2 секція:

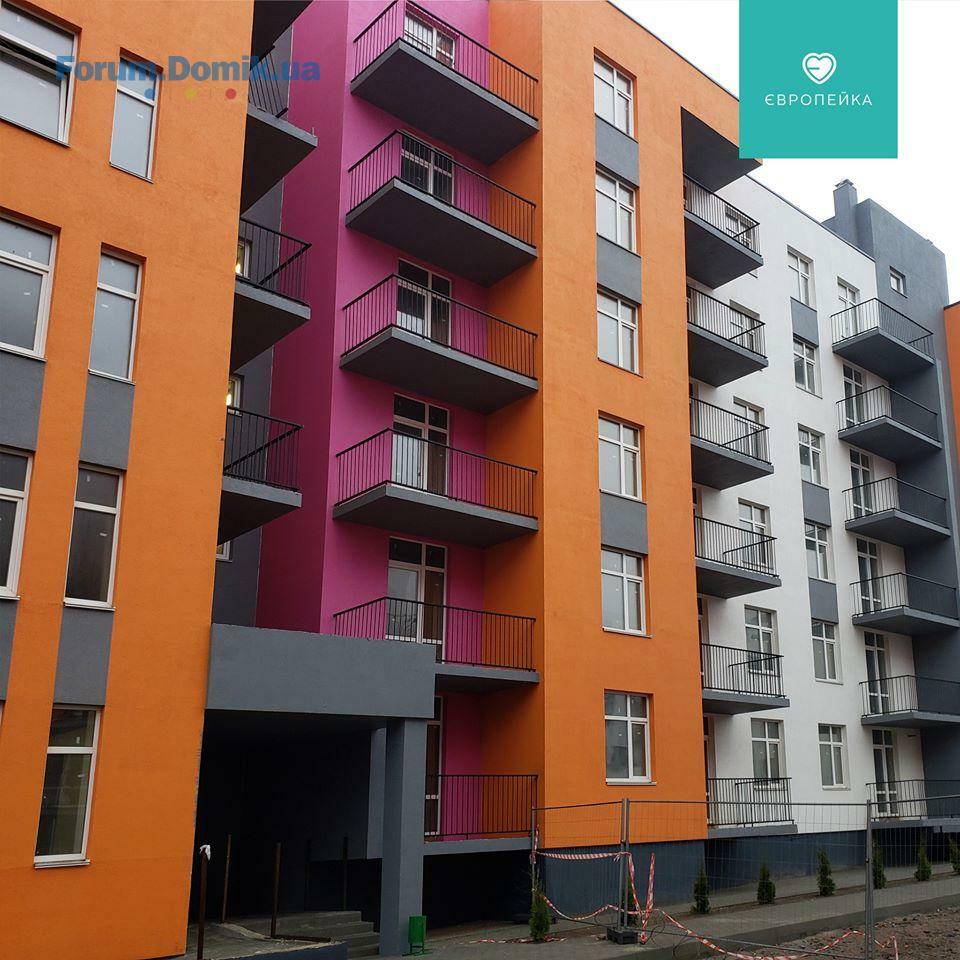

· видача ключів
· завершено влаштування МЗК
· завершено роботи внутрішній газифікації
· обязка наружнього газопроводу
· триває влаштування благоустрою – внутрішній двір
· завершено монтаж огороджень на балконах
✅ 103/14
· на завершальному етапі утеплення машинного відділення та вентканалів
· завершено монтаж котлів
✅ 103/15
· розпочато роботи з благоустрою внутрішнього двору
✅ 103/16
1 секція:
· триває цегляна кладка стін 6 поверху
✅ 103/17
· продовжуються роботи по влаштуванню фасаду
· електромонтажні роботи на 2 поверсі
· завершено монтаж вікон на 1 та 2 поверсі
· підготовчі роботи до поклейки першого шару рубероїду
✅ 103/19
2 секція:
· триває перекриття 6 поверху

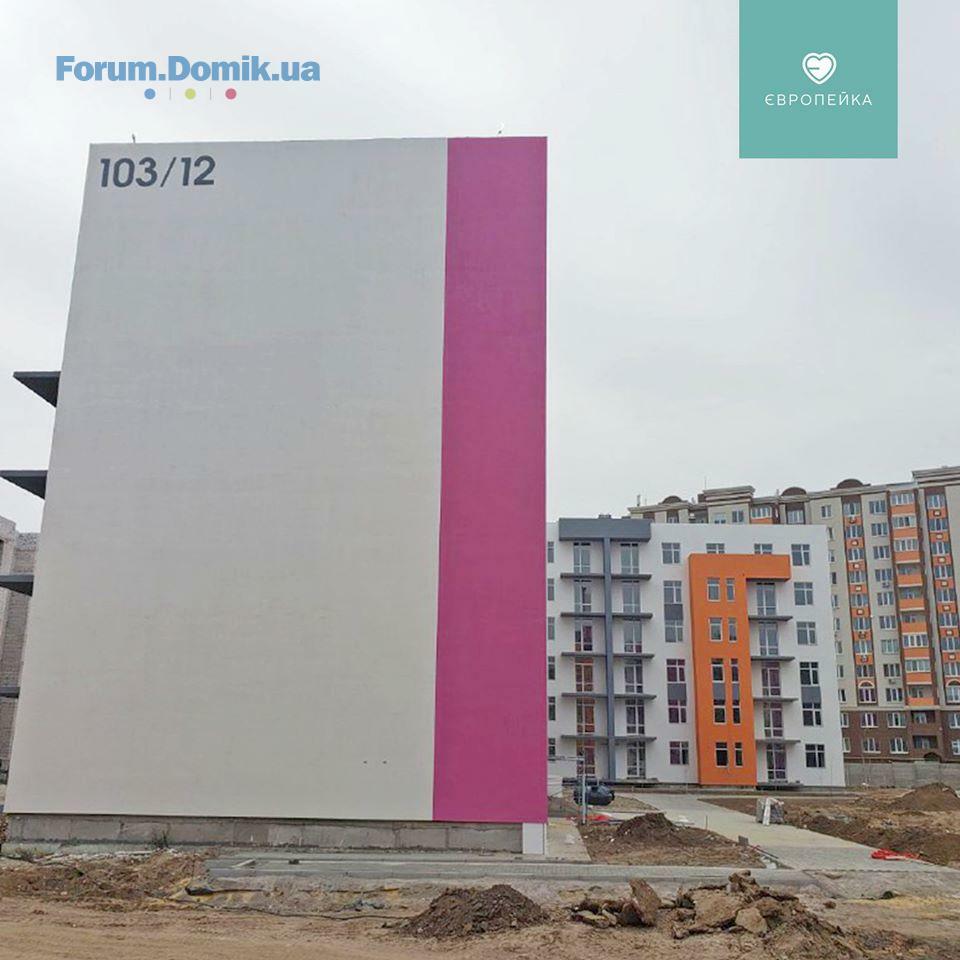

✅ 103/12
· завершено підключення зовнішніх мереж з водопосточання та водовідведення до будинку
1 секція:
· на завершальному етапі влаштування стяжки
· на завершальному етапі поклейка другого шару рубероїду
· триває влаштування благоустрою – внутрішній двір на завершальному етапі: озеленення та тротуар
· підготовчі роботи до влаштування МЗК
· влаштування цоколю
· влаштування зовнішнього фасаду на вхідних групах
2 секція:
· поклейка рубероїду – 1 шар на завершальному етапі
· триває влаштування благоустрою – внутрішній двір на завершальному етапі: озеленення та тротуар
· розпочато трубопрокладку
✅ 103/13
1 секція:
· на завершальному етапі монтаж огороджень на балконах
· на завершальному етапі влаштування МЗК
2 секція:
· видача ключів
· завершено влаштування МЗК
· завершено роботи внутрішній газифікації
· обязка наружнього газопроводу
· триває влаштування благоустрою – внутрішній двір
· завершено монтаж огороджень на балконах
✅ 103/14
· на завершальному етапі утеплення машинного відділення та вентканалів
· завершено монтаж котлів
✅ 103/15
· розпочато роботи з благоустрою внутрішнього двору
✅ 103/16
1 секція:
· триває цегляна кладка стін 6 поверху
✅ 103/17
· продовжуються роботи по влаштуванню фасаду
· електромонтажні роботи на 2 поверсі
· завершено монтаж вікон на 1 та 2 поверсі
· підготовчі роботи до поклейки першого шару рубероїду
✅ 103/19
2 секція:
· триває перекриття 6 поверху
BD Holding
BH
Представитель
1 193
27 марта 2017
26 ноя 2019 07:44
Доброго дня, pony1.
Квартири в будинку 103/18 наразі не виставлені на продаж і терміну здачі будинку ми не озвучуємо.
Квартири в будинку 103/18 наразі не виставлені на продаж і терміну здачі будинку ми не озвучуємо.
BD Holding
BH
Представитель
1 193
27 марта 2017
26 ноя 2019 08:13

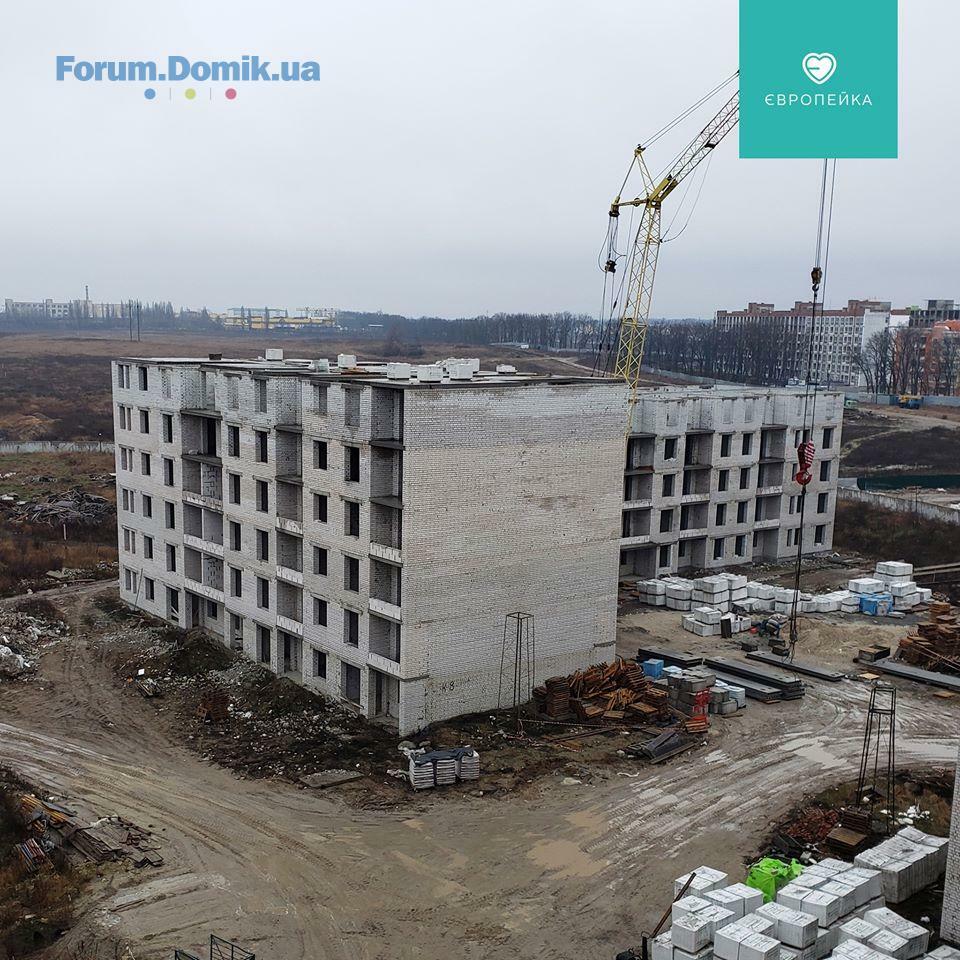

Ділимося актуальною інформацією з будівельного майданчика 🏗Європейки
✅ 103/12
· завершено підключення зовнішніх мереж з водопосточання та водовідведення до будинку
1 секція:
· на завершальному етапі влаштування стяжки
· на завершальному етапі поклейка другого шару рубероїду
· триває влаштування благоустрою – внутрішній двір на завершальному етапі: озеленення та тротуар
· підготовчі роботи до влаштування МЗК
· влаштування цоколю
· влаштування зовнішнього фасаду на вхідних групах
2 секція:
· поклейка рубероїду – 1 шар на завершальному етапі
· триває влаштування благоустрою – внутрішній двір на завершальному етапі: озеленення та тротуар
· розпочато трубопрокладку
✅ 103/13
1 секція:
· на завершальному етапі монтаж огороджень на балконах
· на завершальному етапі влаштування МЗК
2 секція:
· видача ключів
· завершено влаштування МЗК
· завершено роботи внутрішній газифікації
· обязка наружнього газопроводу
· триває влаштування благоустрою – внутрішній двір
· завершено монтаж огороджень на балконах
✅ 103/14
· на завершальному етапі утеплення машинного відділення та вентканалів
· завершено монтаж котлів
✅ 103/15
· розпочато роботи з благоустрою внутрішнього двору
✅ 103/12
· завершено підключення зовнішніх мереж з водопосточання та водовідведення до будинку
1 секція:
· на завершальному етапі влаштування стяжки
· на завершальному етапі поклейка другого шару рубероїду
· триває влаштування благоустрою – внутрішній двір на завершальному етапі: озеленення та тротуар
· підготовчі роботи до влаштування МЗК
· влаштування цоколю
· влаштування зовнішнього фасаду на вхідних групах
2 секція:
· поклейка рубероїду – 1 шар на завершальному етапі
· триває влаштування благоустрою – внутрішній двір на завершальному етапі: озеленення та тротуар
· розпочато трубопрокладку
✅ 103/13
1 секція:
· на завершальному етапі монтаж огороджень на балконах
· на завершальному етапі влаштування МЗК
2 секція:
· видача ключів
· завершено влаштування МЗК
· завершено роботи внутрішній газифікації
· обязка наружнього газопроводу
· триває влаштування благоустрою – внутрішній двір
· завершено монтаж огороджень на балконах
✅ 103/14
· на завершальному етапі утеплення машинного відділення та вентканалів
· завершено монтаж котлів
✅ 103/15
· розпочато роботи з благоустрою внутрішнього двору
BD Holding
BH
Представитель
1 193
27 марта 2017
26 ноя 2019 08:16
Ділимося актуальною інформацією з будівельного майданчика 🏗Європейки
✅ 103/16
1 секція:
· триває цегляна кладка стін 6 поверху
✅ 103/17
· продовжуються роботи по влаштуванню фасаду
· електромонтажні роботи на 2 поверсі
· завершено монтаж вікон на 1 та 2 поверсі
· підготовчі роботи до поклейки першого шару рубероїду
✅ 103/19
2 секція:
· триває перекриття 6 поверху
✅ 103/16
1 секція:
· триває цегляна кладка стін 6 поверху
✅ 103/17
· продовжуються роботи по влаштуванню фасаду
· електромонтажні роботи на 2 поверсі
· завершено монтаж вікон на 1 та 2 поверсі
· підготовчі роботи до поклейки першого шару рубероїду
✅ 103/19
2 секція:
· триває перекриття 6 поверху
pony1
p
Новичок
6
25 ноября 2019
27 ноя 2019 00:34
Но у меня куплена квартира в 18м доме, что значит не выставлено на продажу?
BD Holding
BH
Представитель
1 193
27 марта 2017
27 ноя 2019 09:19
Доброго дня, шановні інвестори. На фото видно, що власники однієї з квартир самовільно підключились до мережі електропостачання сусідніх квартир (взяли електрику у себе і у двох сусідів). Попереджаємо, що власне втручання в розподільчі електрощитки буде каратися штрафом.
Номер квартири приховано з етичних міркувань.
Номер квартири приховано з етичних міркувань.
lll noname lll
ln
Пользователь
40
28 марта 2017
27 ноя 2019 11:05
А це, напевно, єдиний спосіб вижити в ЖК "Європейка".
Якби ви вирішили проблему з постійним відключенням світла, то б таких ситуацій не було б.
Якби ви вирішили проблему з постійним відключенням світла, то б таких ситуацій не було б.
BD Holding
BH
Представитель
1 193
27 марта 2017
27 ноя 2019 11:17
Доброго дня. Відсутність електроенергії, переважно, пов'язана з аварійно-ремонтними роботами, які виконує Обленерго по Софіївській Борщагівці. Зі свого боку ми намагаємось зробити все для того, щоб постачання необхідних послуг в жк відбувалось належним чином.
BD Holding
BH
Представитель
1 193
27 марта 2017
27 ноя 2019 11:36
Цитата "pony1":Но у меня куплена квартира в 18м доме, что значит не выставлено на продажу?
Доброго дня. Цим питанням займався менеджер з відділу продажу, обдзвонював всіх інвесторів будинку 103/18. Можливо до Вас не змогли додзвонитися в зв'язку з тим, що телефон був відключений або номер телефону був вказаний з помилкою
pony1
p
Новичок
6
25 ноября 2019
30 ноя 2019 16:52
Меня приглашали прошлой весной, и предлагали квартиру в другом доме, с абсолютно другими планировками, а квартиру я выбирал именно по планировке. И после моего отказа поменять квартиру, мне было заявлено введение в эксплуатацию в первом квартале 2020 года. А то, что "не смог дозвониться" и больше не пытался, показывает отношение к инвесторам.
lll noname lll
ln
Пользователь
40
28 марта 2017
02 дек 2019 07:56
Цитата "BD_Holding":Доброго дня. Відсутність електроенергії, переважно, пов'язана з аварійно-ремонтними роботами, які виконує Обленерго по Софіївській Борщагівці. Зі свого боку ми намагаємось зробити все для того, щоб постачання необхідних послуг в жк відбувалось належним чином.
Черговий вечір без світла в ЖК "Європейка".
Підкажіть, будь ласка, чи плануються хоч якісь роботу по усуненню постійних перебоїв?
BD Holding
BH
Представитель
1 193
27 марта 2017
03 дек 2019 08:44

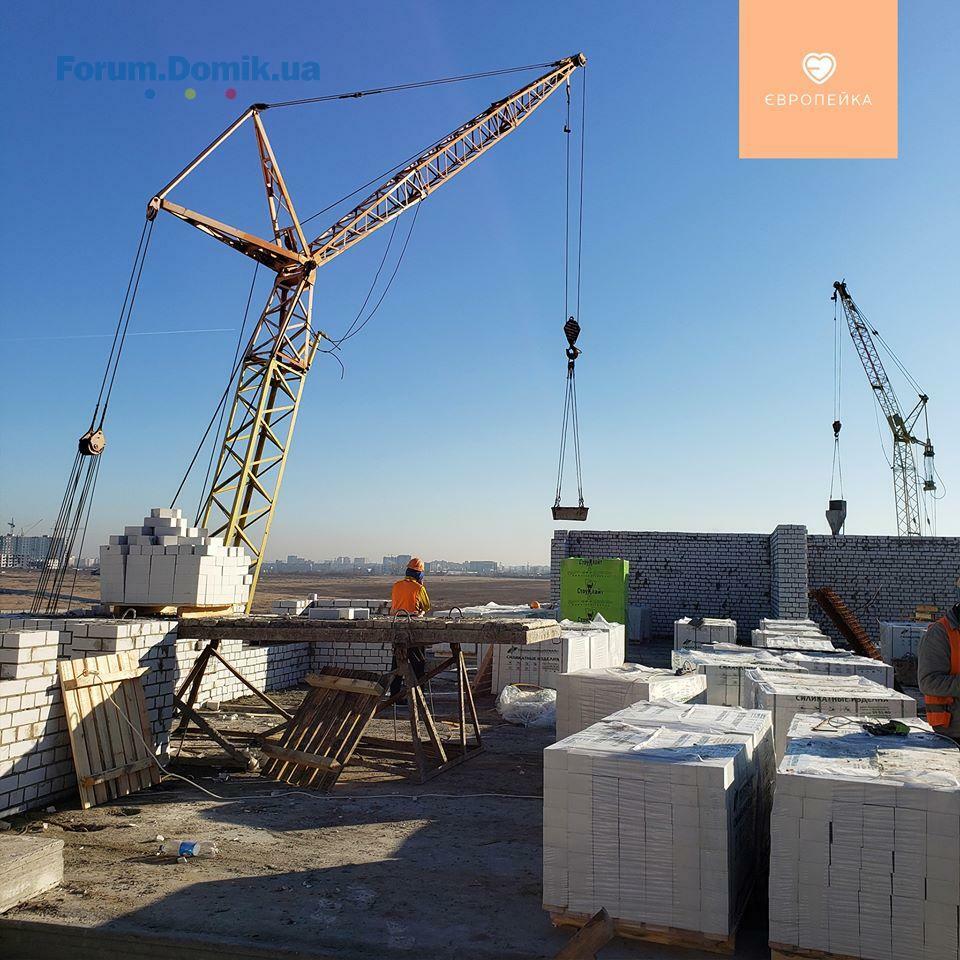

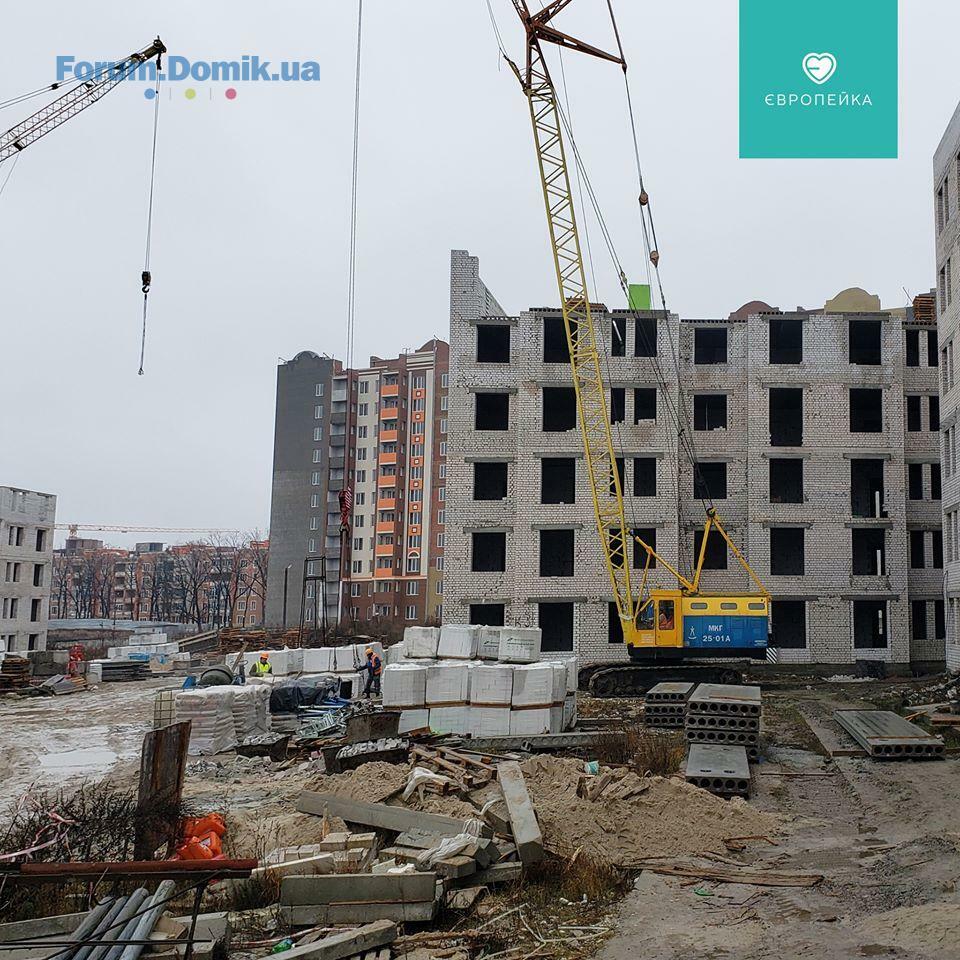

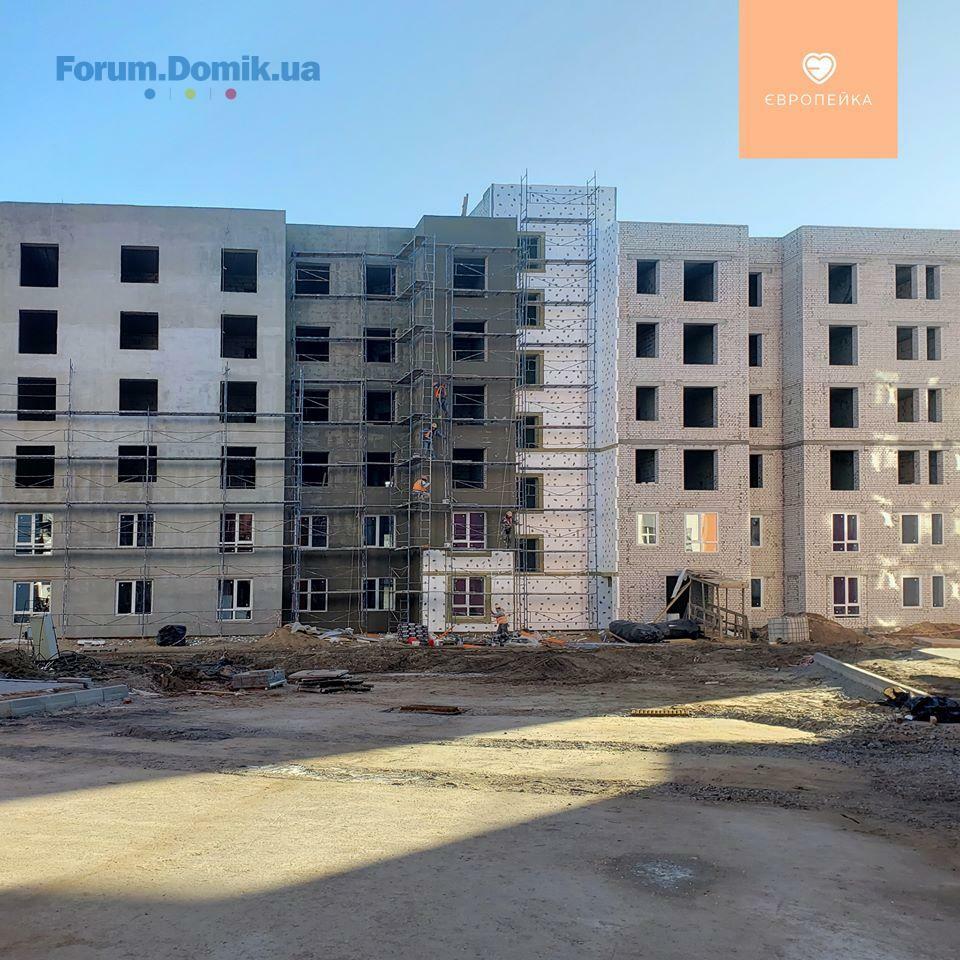

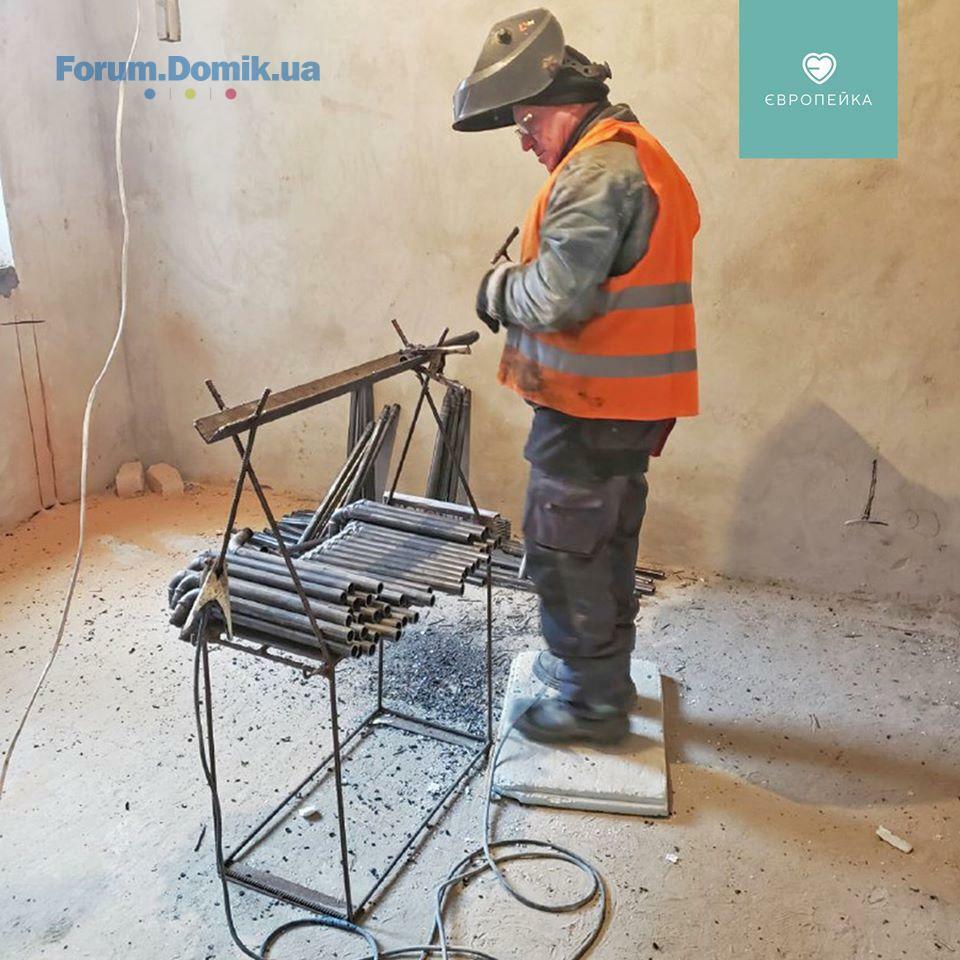

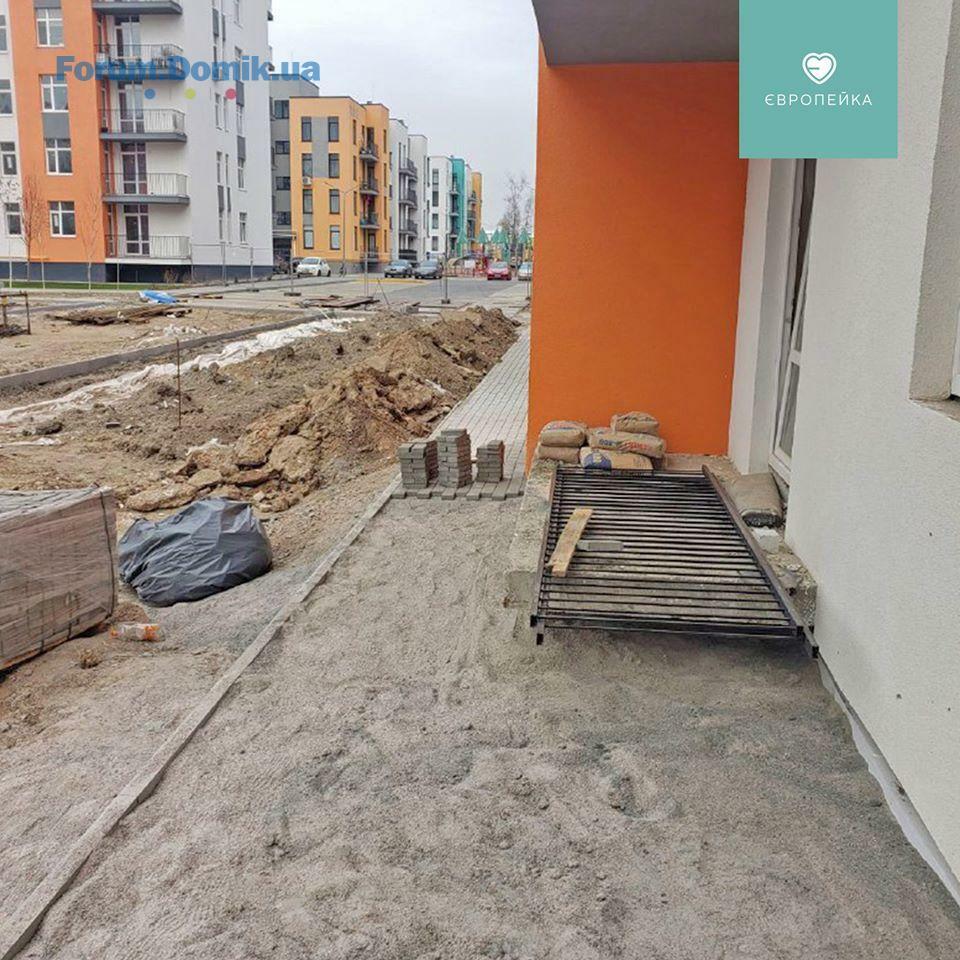

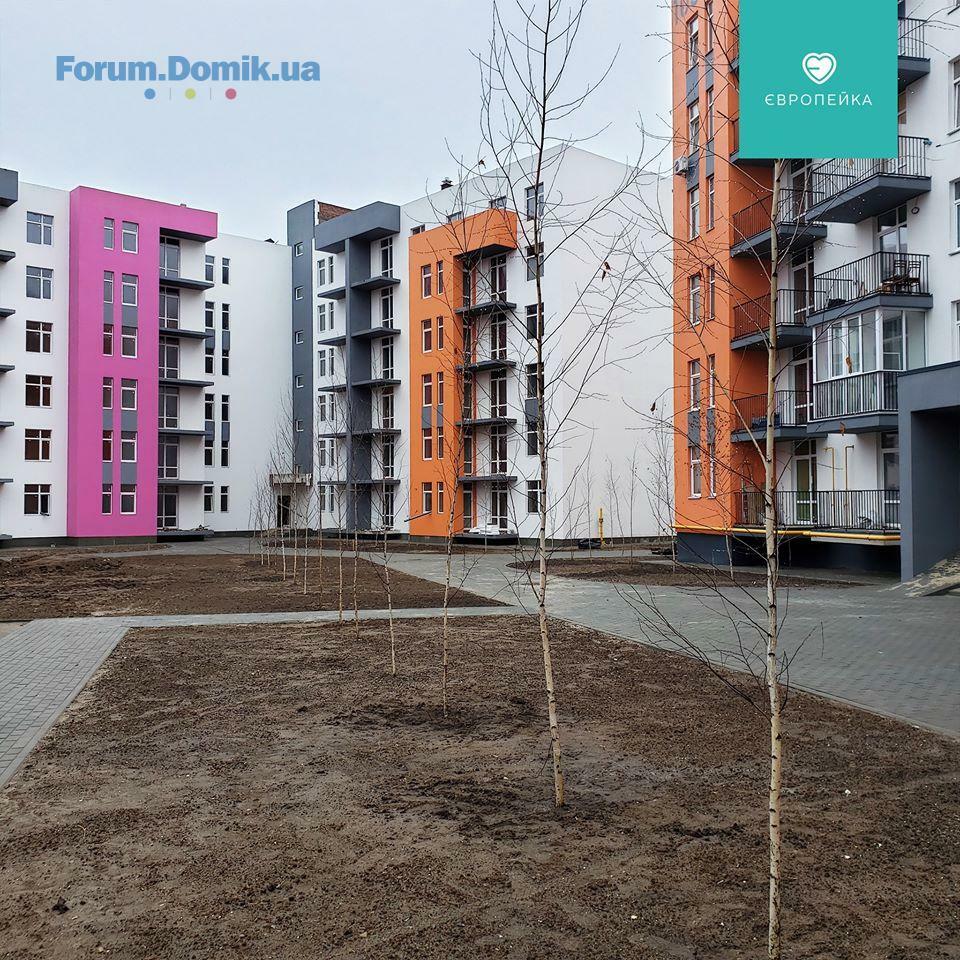

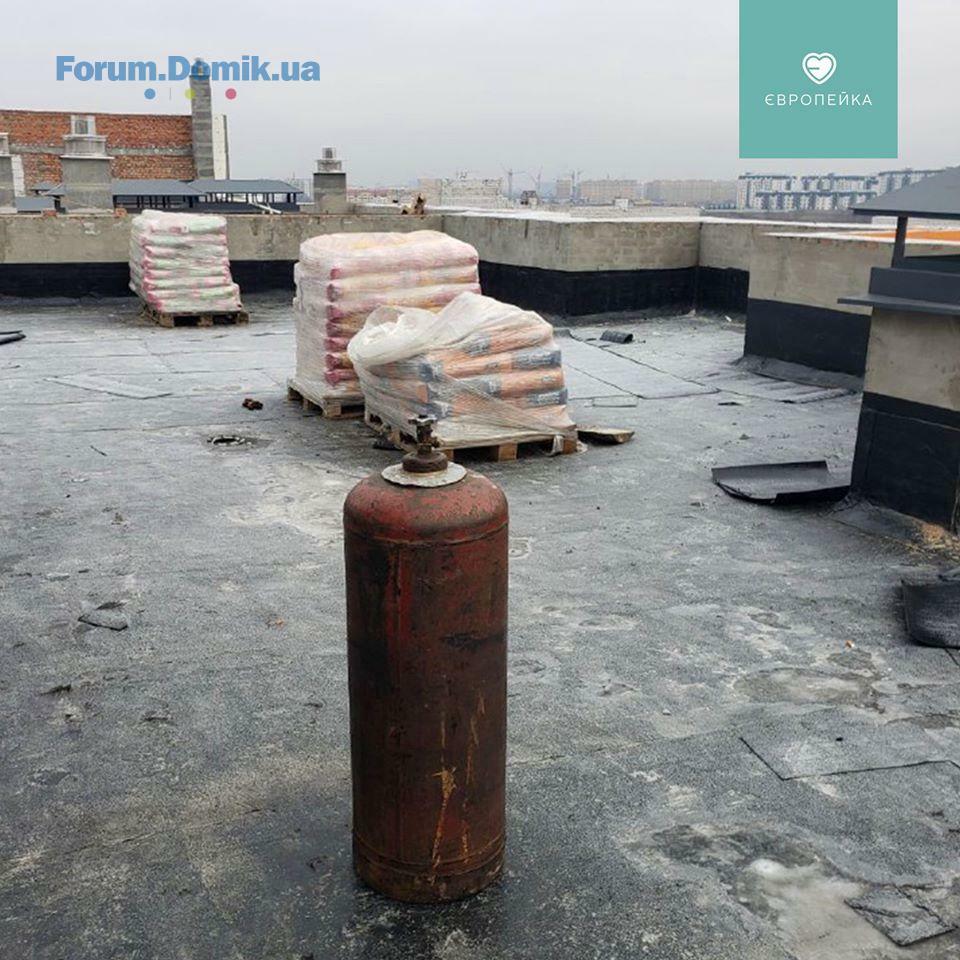

Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки

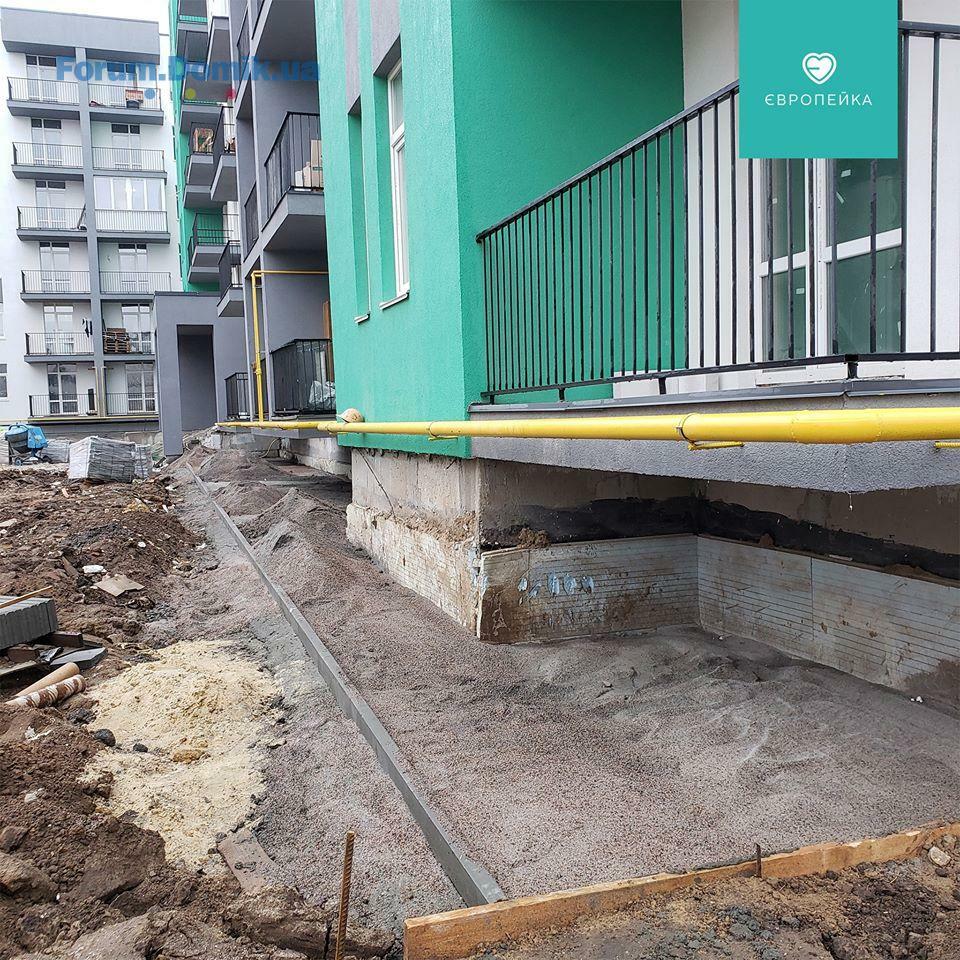

✅ 103/12
1 секція:
• завершено влаштування стяжки
• завершено поклейку другого шару рубероїду
• на завершальному етапі влаштування благоустрою – озеленення та тротуар

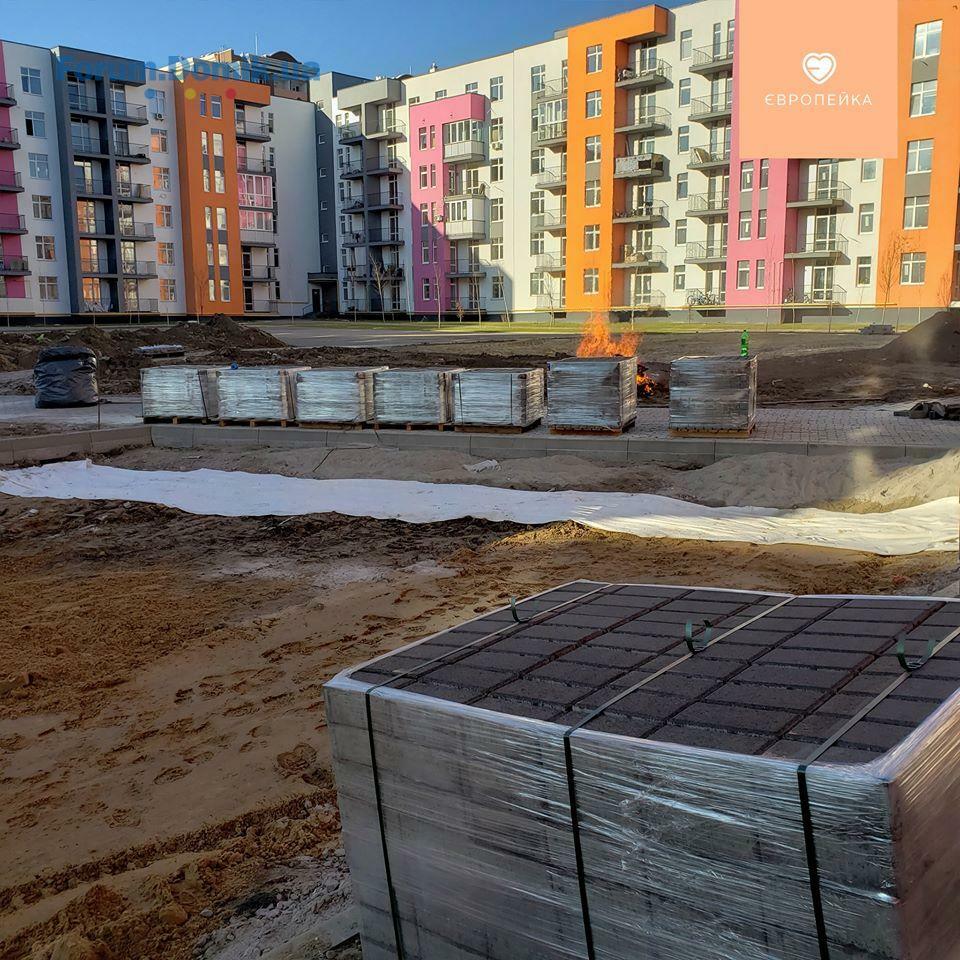

• розпочали влаштування МЗК – 6 поверх
• влаштування цоколю

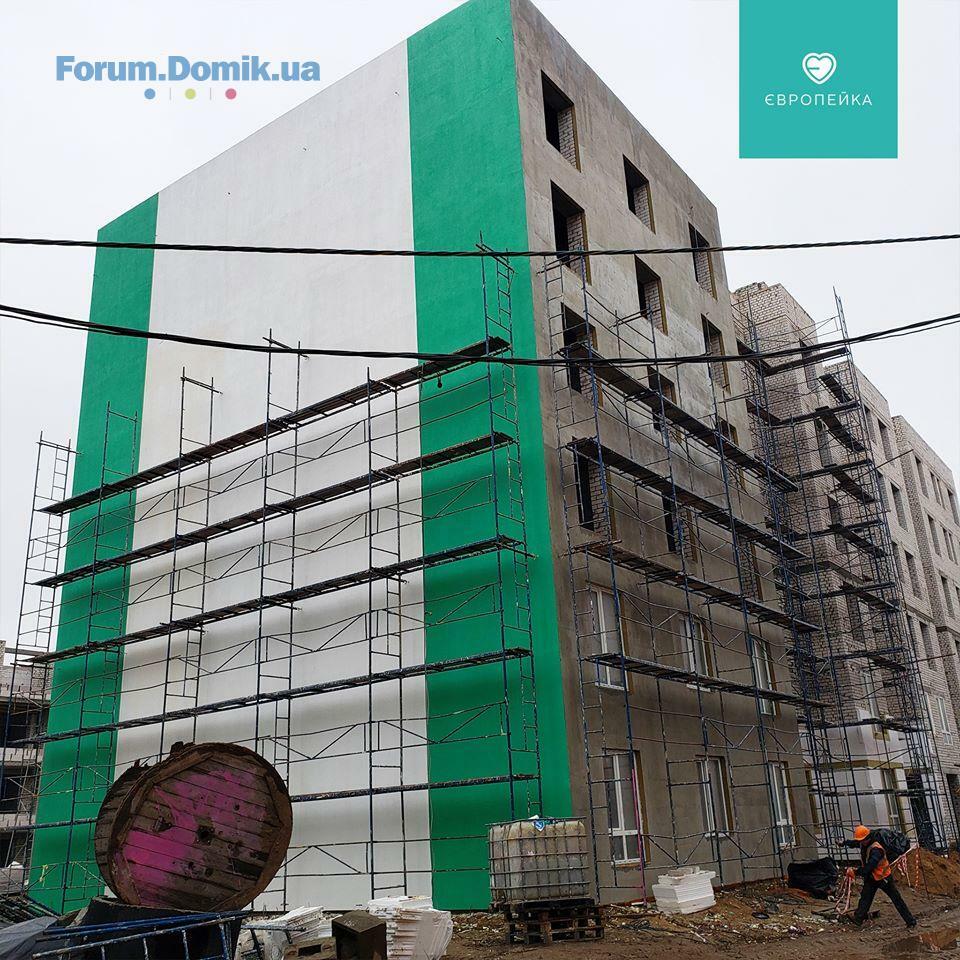

• на завершальному етапі влаштування зовнішнього фасаду на вхідних групах
• встановлення квартирних дверей
2 секція:
• поклейка рубероїду – 1 шар завершено, розпочато другий

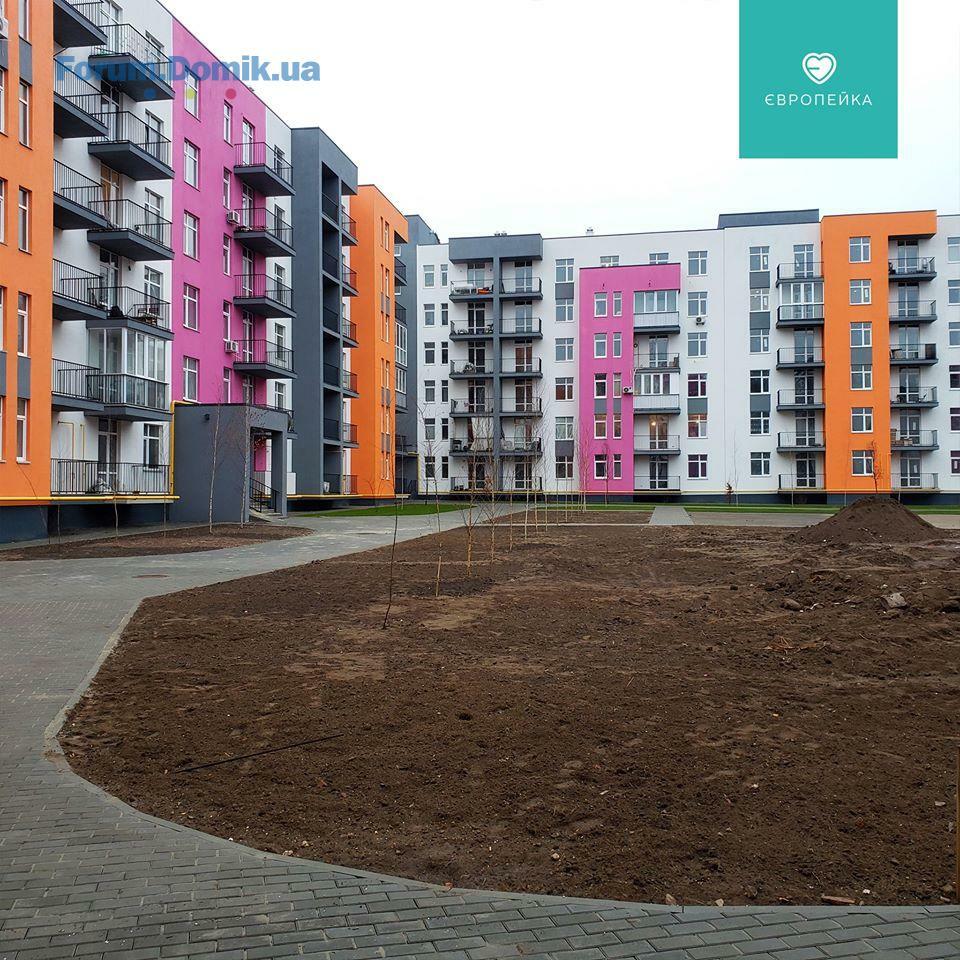

• завершено влаштування благоустрою – озеленення та тротуар у внутрішньому дворі
• триває трубопрокладка – виконано 2 поверхи
• розпочато влаштування стяжки
✅ 103/13

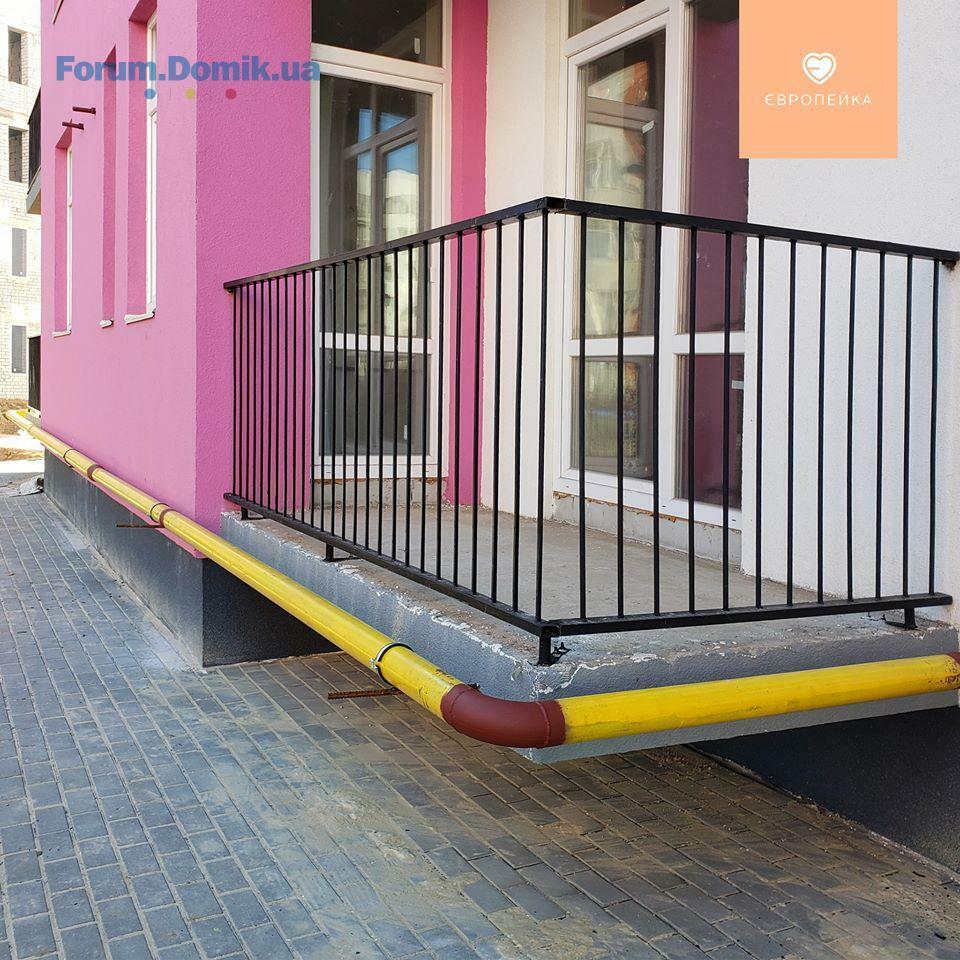

1 секція:
• монтаж відливів та капельників на балконах
• прокладання зовнішніх газових мереж по будинку
2 секція:
• прокладання зовнішніх та внутрішніх газових мереж по будинку
• монтаж відливів та капельників на балконах
• влаштування благоустрою – тротуар та озеленення
✅ 103/14
• на завершальному етапі утеплення машинного відділення та вентканалів
• підготовчі роботи по запуску газу
• влаштування благоустрою внутрішнього двору – тротуар та озеленення
✅ 103/15
• влаштування благоустрою внутрішнього двору – тротуар та озеленення
✅ 103/16

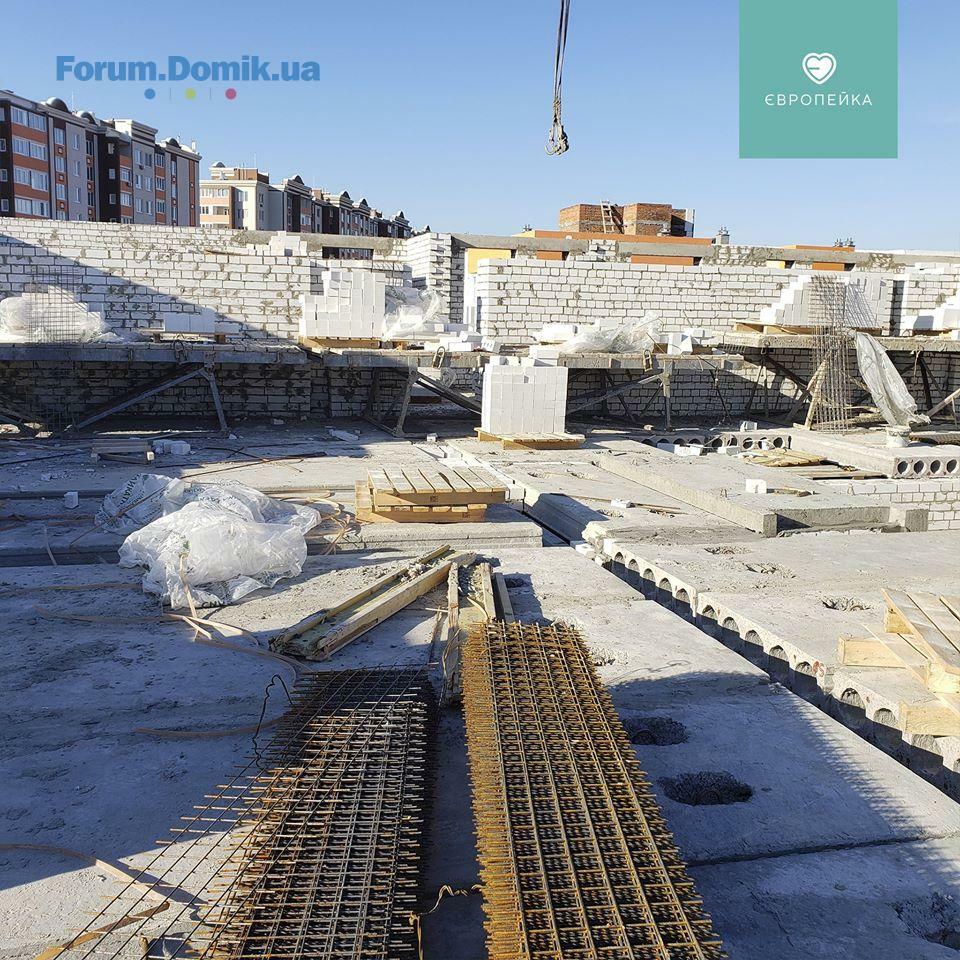

1 секція:
• триває цегляна кладка стін 6 поверху
✅ 103/17
• продовжуються роботи по влаштуванню фасаду
• електромонтажні роботи на 2-3 поверсі
• розпочато поклейку першого шару рубероїду
✅ 103/19
2 секція:
• триває перекриття 6 поверху

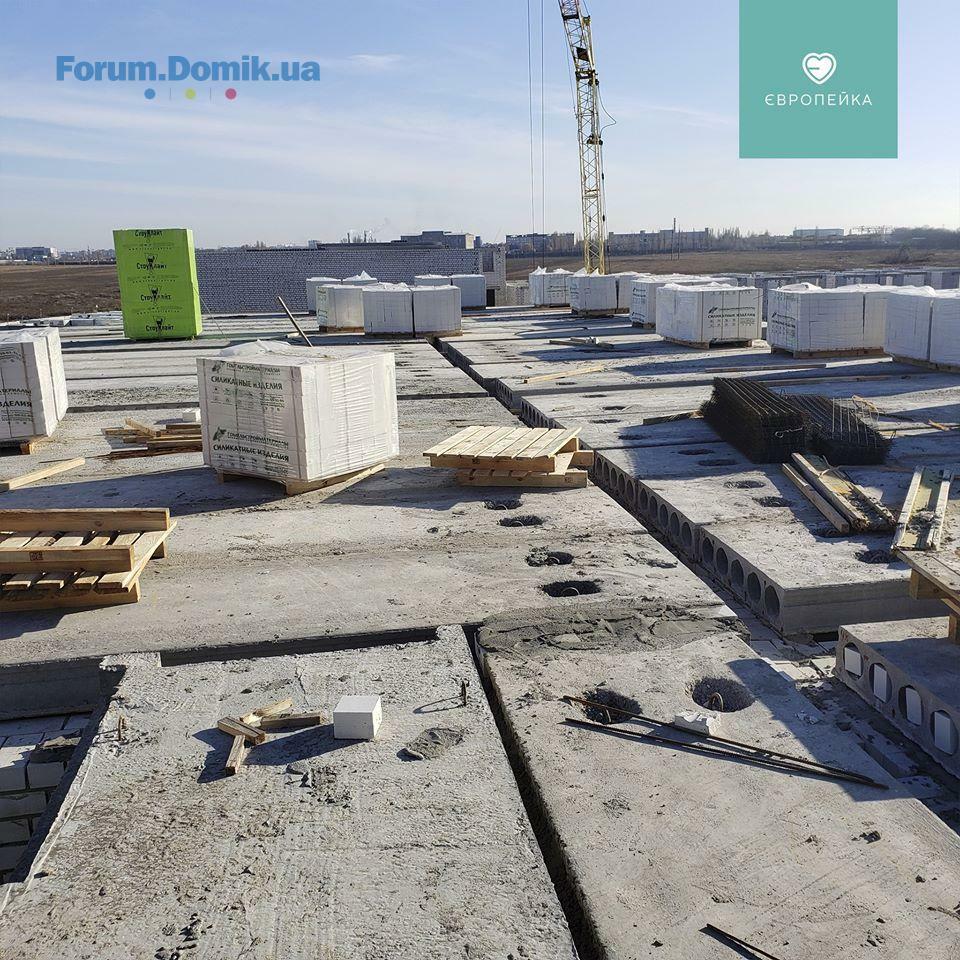

• виготовлення армпоясу
✅ 103/12
1 секція:
• завершено влаштування стяжки
• завершено поклейку другого шару рубероїду
• на завершальному етапі влаштування благоустрою – озеленення та тротуар
• розпочали влаштування МЗК – 6 поверх
• влаштування цоколю
• на завершальному етапі влаштування зовнішнього фасаду на вхідних групах
• встановлення квартирних дверей
2 секція:
• поклейка рубероїду – 1 шар завершено, розпочато другий
• завершено влаштування благоустрою – озеленення та тротуар у внутрішньому дворі
• триває трубопрокладка – виконано 2 поверхи
• розпочато влаштування стяжки
✅ 103/13
1 секція:
• монтаж відливів та капельників на балконах
• прокладання зовнішніх газових мереж по будинку
2 секція:
• прокладання зовнішніх та внутрішніх газових мереж по будинку
• монтаж відливів та капельників на балконах
• влаштування благоустрою – тротуар та озеленення
✅ 103/14
• на завершальному етапі утеплення машинного відділення та вентканалів
• підготовчі роботи по запуску газу
• влаштування благоустрою внутрішнього двору – тротуар та озеленення
✅ 103/15
• влаштування благоустрою внутрішнього двору – тротуар та озеленення
✅ 103/16
1 секція:

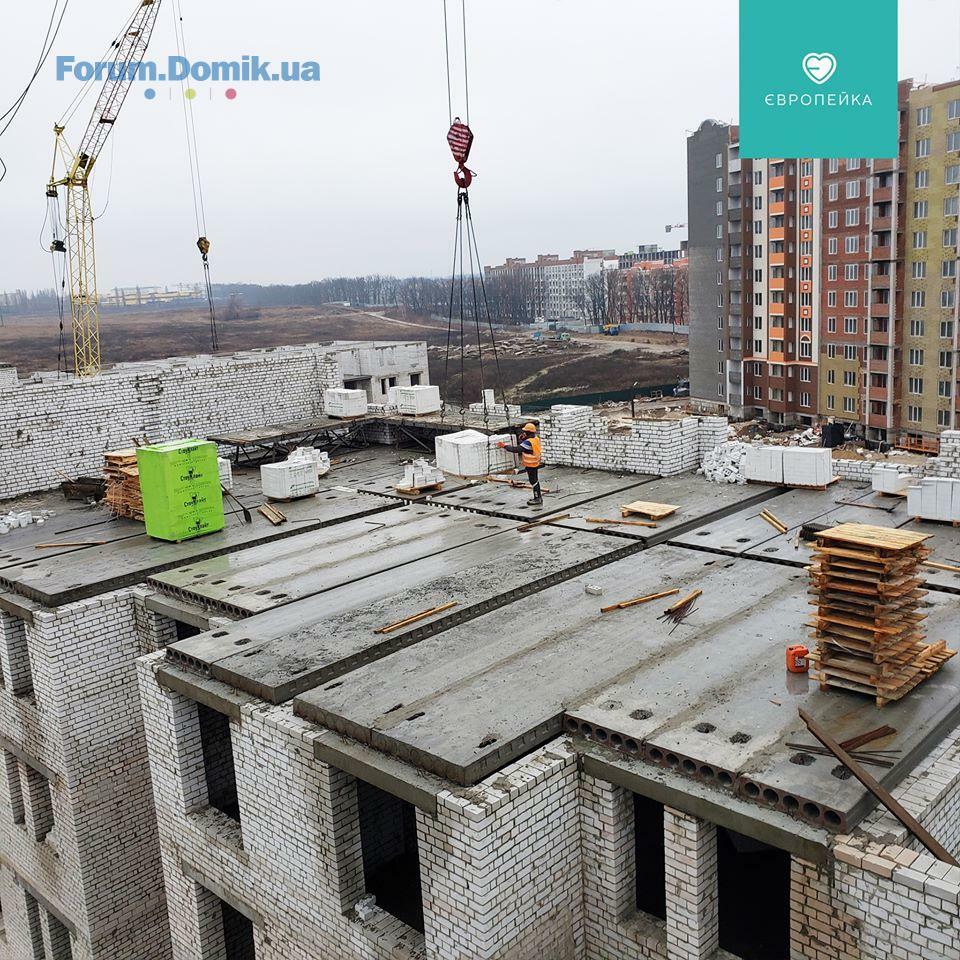

• триває цегляна кладка стін 6 поверху
✅ 103/17
• продовжуються роботи по влаштуванню фасаду
• електромонтажні роботи на 2-3 поверсі
• розпочато поклейку першого шару рубероїду
✅ 103/19
2 секція:

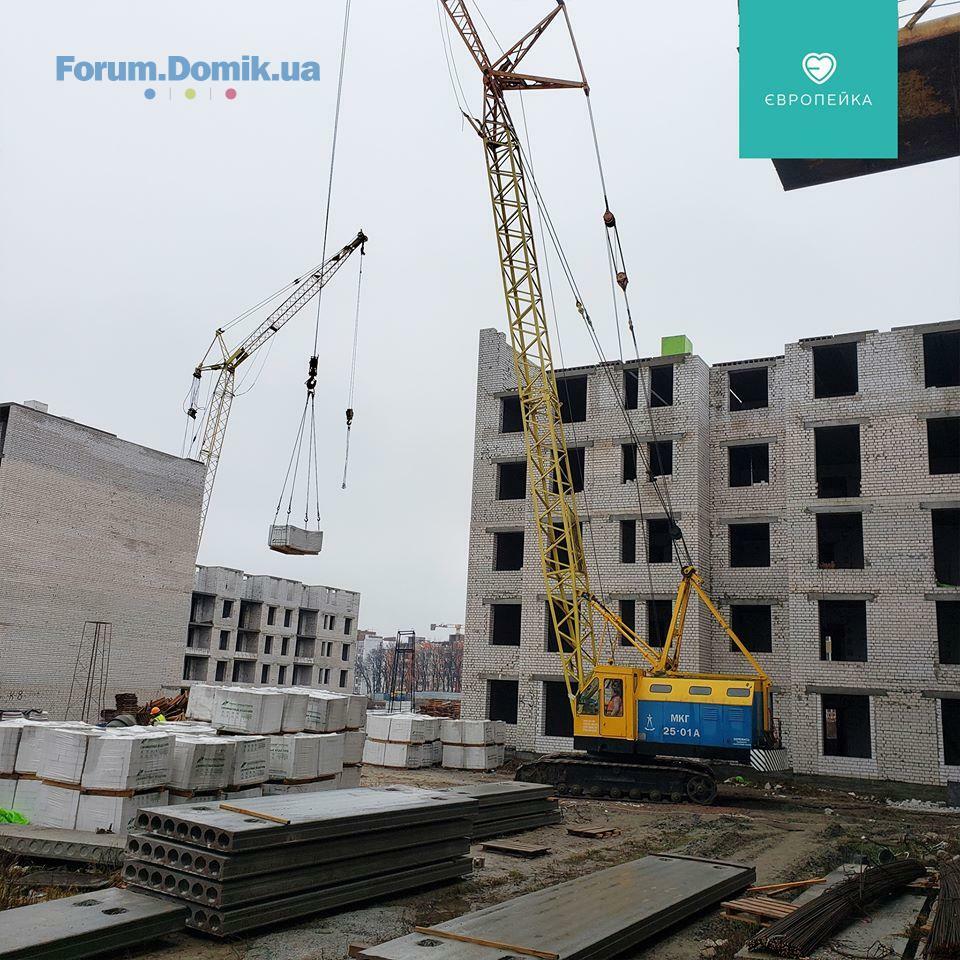

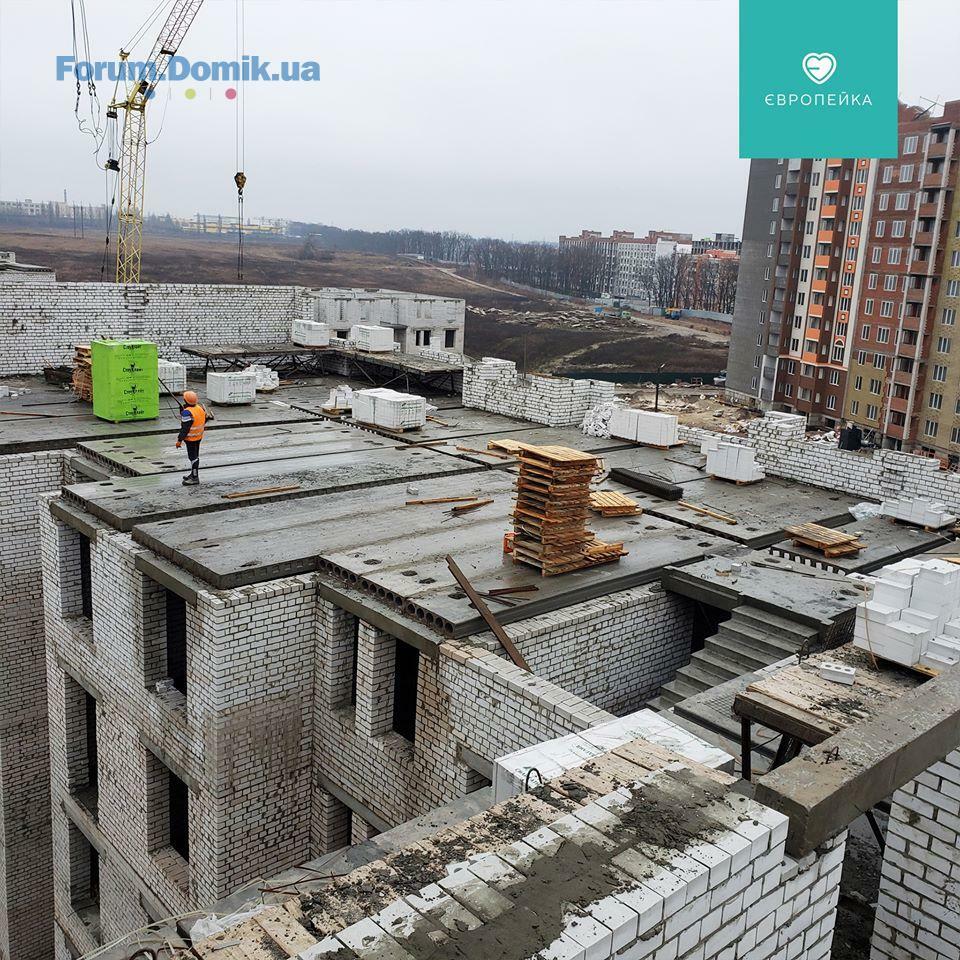

• триває перекриття 6 поверху
• виготовлення армпоясу
BD Holding
BH
Представитель
1 193
27 марта 2017
03 дек 2019 08:49
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/16
1 секція:
• триває цегляна кладка стін 6 поверху
✅ 103/17
• продовжуються роботи по влаштуванню фасаду
• електромонтажні роботи на 2-3 поверсі
• розпочато поклейку першого шару рубероїду
✅ 103/19
2 секція:
• триває перекриття 6 поверху
• виготовлення армпоясу
✅ 103/16
1 секція:
• триває цегляна кладка стін 6 поверху
✅ 103/17
• продовжуються роботи по влаштуванню фасаду
• електромонтажні роботи на 2-3 поверсі
• розпочато поклейку першого шару рубероїду
✅ 103/19
2 секція:
• триває перекриття 6 поверху
• виготовлення армпоясу
BD Holding
BH
Представитель
1 193
27 марта 2017
03 дек 2019 08:52
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки

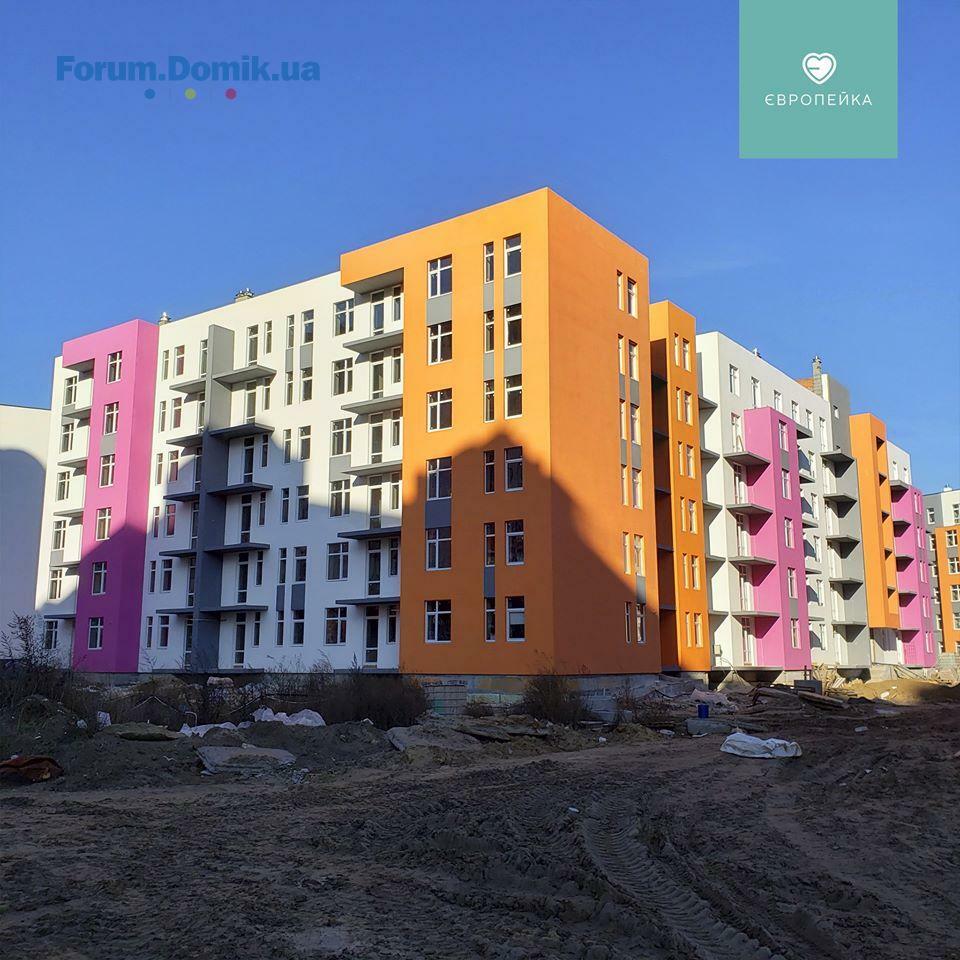

✅ 103/12
1 секція:
• завершено влаштування стяжки
• завершено поклейку другого шару рубероїду

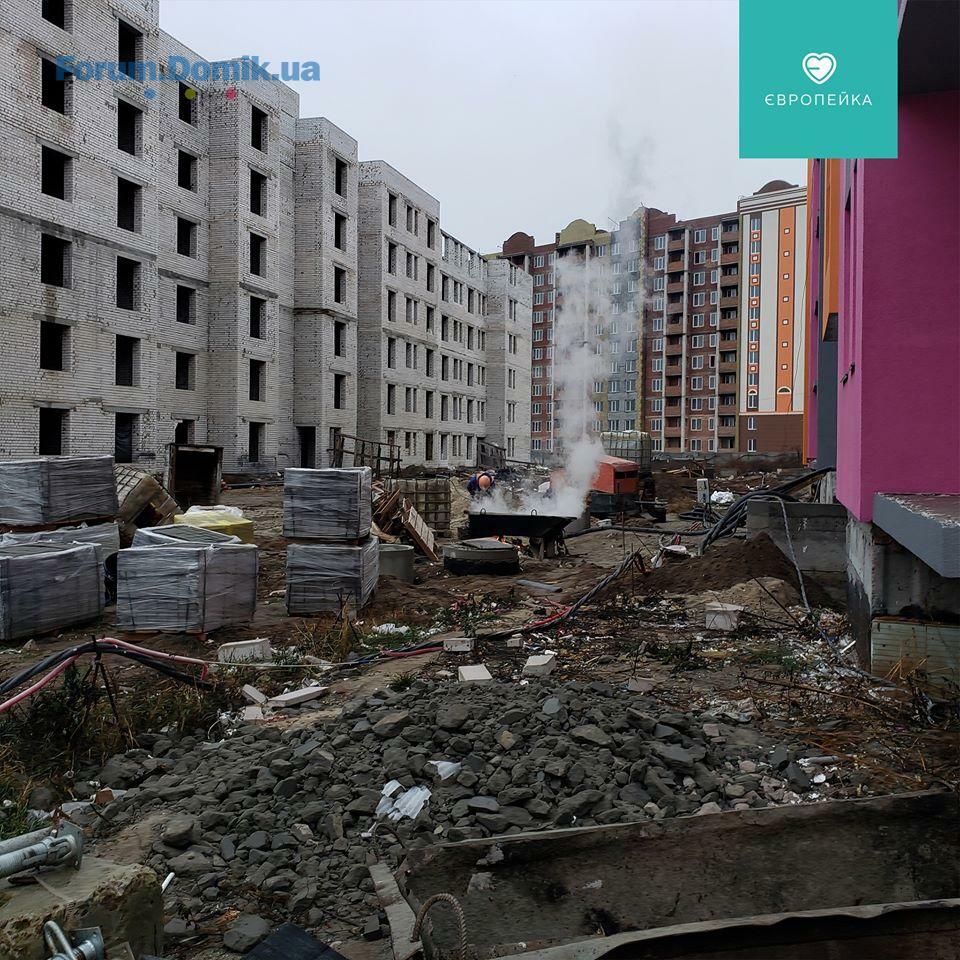

• на завершальному етапі влаштування благоустрою – озеленення та тротуар
• розпочали влаштування МЗК – 6 поверх
• влаштування цоколю
• на завершальному етапі влаштування зовнішнього фасаду на вхідних групах
• встановлення квартирних дверей
2 секція:
• поклейка рубероїду – 1 шар завершено, розпочато другий
• завершено влаштування благоустрою – озеленення та тротуар у внутрішньому дворі
• триває трубопрокладка – виконано 2 поверхи
• розпочато влаштування стяжки
✅ 103/13
1 секція:
• монтаж відливів та капельників на балконах
• прокладання зовнішніх газових мереж по будинку
2 секція:
• прокладання зовнішніх та внутрішніх газових мереж по будинку
• монтаж відливів та капельників на балконах
• влаштування благоустрою – тротуар та озеленення
✅ 103/14
• на завершальному етапі утеплення машинного відділення та вентканалів
• підготовчі роботи по запуску газу
• влаштування благоустрою внутрішнього двору – тротуар та озеленення
✅ 103/15
• влаштування благоустрою внутрішнього двору – тротуар та озеленення
✅ 103/12
1 секція:
• завершено влаштування стяжки
• завершено поклейку другого шару рубероїду
• на завершальному етапі влаштування благоустрою – озеленення та тротуар
• розпочали влаштування МЗК – 6 поверх
• влаштування цоколю
• на завершальному етапі влаштування зовнішнього фасаду на вхідних групах
• встановлення квартирних дверей
2 секція:
• поклейка рубероїду – 1 шар завершено, розпочато другий
• завершено влаштування благоустрою – озеленення та тротуар у внутрішньому дворі
• триває трубопрокладка – виконано 2 поверхи
• розпочато влаштування стяжки
✅ 103/13
1 секція:
• монтаж відливів та капельників на балконах
• прокладання зовнішніх газових мереж по будинку
2 секція:
• прокладання зовнішніх та внутрішніх газових мереж по будинку
• монтаж відливів та капельників на балконах
• влаштування благоустрою – тротуар та озеленення
✅ 103/14
• на завершальному етапі утеплення машинного відділення та вентканалів
• підготовчі роботи по запуску газу
• влаштування благоустрою внутрішнього двору – тротуар та озеленення
✅ 103/15
• влаштування благоустрою внутрішнього двору – тротуар та озеленення
BD Holding
BH
Представитель
1 193
27 марта 2017
09 дек 2019 07:44
🏗 Будівельні плани на грудень та звіт за листопад
✅ 103/11
• Влаштування електролічильників
• Влаштування вуличного освітлення
✅ 103/12
Секція 1:
• Благоустрій території
• Оздоблення МЗК
• Влаштування електропроводу до будинку
• Електромонтажні роботи 2 етап
• Влаштування радіаторів та встановлення водомірних вузлів
• Влаштування технічних та вхідних дверей у під'їзд
• Газифікація внутрішня
Секція 2:
• Сантехніка трубопрокаладка під стяжку виконано 3 поверхи
• Влаштування гідроізоляції покрівлі - поклейка руберойду 2 шар
• Благоустрій території
• Стяжка підлоги
• Газифікація внутрішня - завершення
✅ 103/13
Секція 1:
• Влаштування котлів
• Влаштування капельників на балконах
• Завершення зовнішнього газопроводу
• Підключення насосної станції підвищення тиску води
Секція 2:
• Влаштування котлів
• Влаштування капельників на балконах
• Завершення зовнішнього та внутрішнього газопроводу
• Благоустрій території
✅ 103/14
• Влаштування електролічильників
• Підключення насосної станції підвищення тиску води
✅ 103/15
• Влаштування вуличного освітлення
✅ 103/16
Секція 1:
• Влаштування стін 6-го пов завершення
• Перекриття 6-го пов
• Влаштування парапету
✅ 103/17
• Утеплення та оздоблення фасаду
• Електромонтажні роботи (доштукатурний комплекс)
• Поклейка руберойду 1 шар
✅ 103/19
Секція 1:
• Перекриття 5-го поверху
• Будівництво 6-го поверху
Секція 2:
• Влаштування парапету
🏗 Будівельний звіт за листопад
✅ 103/11
• Влаштування електролічильників
• Влаштування вуличного освітлення
✅ 103/12
Секція 1:
• Стяжка підлоги - завершено
• Благоустрій території виконано на 40%
• Сантехніка трубопрокаладка - завершено
• Влаштування гідроізоляції покрівлі - поклейка двох шарів руберойду - завершено
• Оздоблення МЗК виконано один поверх
• Влаштування дверей - завершено
• Влаштування водопроводу та каналізаціїї до будинку - завершено
• На виготовленні електропроводу до будинку
Секція 2
• Сантехніка трубопрокаладка під стяжку - виконано 3 поверхи
• Влаштування гідроізоляції покрівлі: поклейка руберойду - завершено
• Утеплення та оздоблення фасаду - завершено
• Влаштовано накривки на комени
• Благоустрій території виконано на 40%
• Розпочато виконання стяжки підлоги
• Газифікація внутрішня 90%
✅ 103/13
Секція 1
• Оздоблення МЗК - завершено
• Влаштування внутрішньої газифікації -завершено
• 2-етап електрики та підключення до зовнішньої мережі із встановленням ГРЩ - завершено
• Оздоблення цоколю - завершено на 50%
• Влаштування огороджень балконів - завершено
• Передали ключі інвесторам
Секція 2
• Оздоблення МЗК - завершено
• Влаштування внутрішньої газифікації 90%
• 2-етап електрики та підключення до зовнішньї мережі із встановленням ГРЩ
• Оздоблення цоколю - завершено на 50%
• Влаштування огороджень балконів - завершено
• Влаштування накривки на парапет - завершено
✅ 103/14
• Влаштування котлів - завершено
• Влаштування насосної станції підвищення тиску води, крім підключення
• Влаштування електролічильників
✅ 103/15
• Влаштування електролічильників
✅ 103/16
Секція 1
• Перекриття 5-го поверху - завершено
• Влаштування стін 6-го поверху - виконано 55%
Секція 2
• Будівництво парапету - завершено
✅ 103/17
• Влаштування вікон на двох поверхах
• Утеплення та оздоблення фасаду - 25%
• Утеплення та бетонування покрівлі - праймерування завершено
• Електромонтажні роботи (доштукатурний комплекс) - виконано 3 поверхи
✅ 103/19
Секція 2
• Перекриття 6-го поверху - завершено
• Влаштування армопоясу
✅ 103/11
• Влаштування електролічильників
• Влаштування вуличного освітлення
✅ 103/12
Секція 1:
• Благоустрій території
• Оздоблення МЗК
• Влаштування електропроводу до будинку
• Електромонтажні роботи 2 етап
• Влаштування радіаторів та встановлення водомірних вузлів
• Влаштування технічних та вхідних дверей у під'їзд
• Газифікація внутрішня
Секція 2:
• Сантехніка трубопрокаладка під стяжку виконано 3 поверхи
• Влаштування гідроізоляції покрівлі - поклейка руберойду 2 шар
• Благоустрій території
• Стяжка підлоги
• Газифікація внутрішня - завершення
✅ 103/13
Секція 1:
• Влаштування котлів
• Влаштування капельників на балконах
• Завершення зовнішнього газопроводу
• Підключення насосної станції підвищення тиску води
Секція 2:
• Влаштування котлів
• Влаштування капельників на балконах
• Завершення зовнішнього та внутрішнього газопроводу
• Благоустрій території
✅ 103/14
• Влаштування електролічильників
• Підключення насосної станції підвищення тиску води
✅ 103/15
• Влаштування вуличного освітлення
✅ 103/16
Секція 1:
• Влаштування стін 6-го пов завершення
• Перекриття 6-го пов
• Влаштування парапету
✅ 103/17
• Утеплення та оздоблення фасаду
• Електромонтажні роботи (доштукатурний комплекс)
• Поклейка руберойду 1 шар
✅ 103/19
Секція 1:
• Перекриття 5-го поверху
• Будівництво 6-го поверху
Секція 2:
• Влаштування парапету
🏗 Будівельний звіт за листопад
✅ 103/11
• Влаштування електролічильників
• Влаштування вуличного освітлення
✅ 103/12
Секція 1:
• Стяжка підлоги - завершено
• Благоустрій території виконано на 40%
• Сантехніка трубопрокаладка - завершено
• Влаштування гідроізоляції покрівлі - поклейка двох шарів руберойду - завершено
• Оздоблення МЗК виконано один поверх
• Влаштування дверей - завершено
• Влаштування водопроводу та каналізаціїї до будинку - завершено
• На виготовленні електропроводу до будинку
Секція 2
• Сантехніка трубопрокаладка під стяжку - виконано 3 поверхи
• Влаштування гідроізоляції покрівлі: поклейка руберойду - завершено
• Утеплення та оздоблення фасаду - завершено
• Влаштовано накривки на комени
• Благоустрій території виконано на 40%
• Розпочато виконання стяжки підлоги
• Газифікація внутрішня 90%
✅ 103/13
Секція 1
• Оздоблення МЗК - завершено
• Влаштування внутрішньої газифікації -завершено
• 2-етап електрики та підключення до зовнішньої мережі із встановленням ГРЩ - завершено
• Оздоблення цоколю - завершено на 50%
• Влаштування огороджень балконів - завершено
• Передали ключі інвесторам
Секція 2
• Оздоблення МЗК - завершено
• Влаштування внутрішньої газифікації 90%
• 2-етап електрики та підключення до зовнішньї мережі із встановленням ГРЩ
• Оздоблення цоколю - завершено на 50%
• Влаштування огороджень балконів - завершено
• Влаштування накривки на парапет - завершено
✅ 103/14
• Влаштування котлів - завершено
• Влаштування насосної станції підвищення тиску води, крім підключення
• Влаштування електролічильників
✅ 103/15
• Влаштування електролічильників
✅ 103/16
Секція 1
• Перекриття 5-го поверху - завершено
• Влаштування стін 6-го поверху - виконано 55%
Секція 2
• Будівництво парапету - завершено
✅ 103/17
• Влаштування вікон на двох поверхах
• Утеплення та оздоблення фасаду - 25%
• Утеплення та бетонування покрівлі - праймерування завершено
• Електромонтажні роботи (доштукатурний комплекс) - виконано 3 поверхи
✅ 103/19
Секція 2
• Перекриття 6-го поверху - завершено
• Влаштування армопоясу
BD Holding
BH
Представитель
1 193
27 марта 2017
09 дек 2019 15:03
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/12
1 секція:

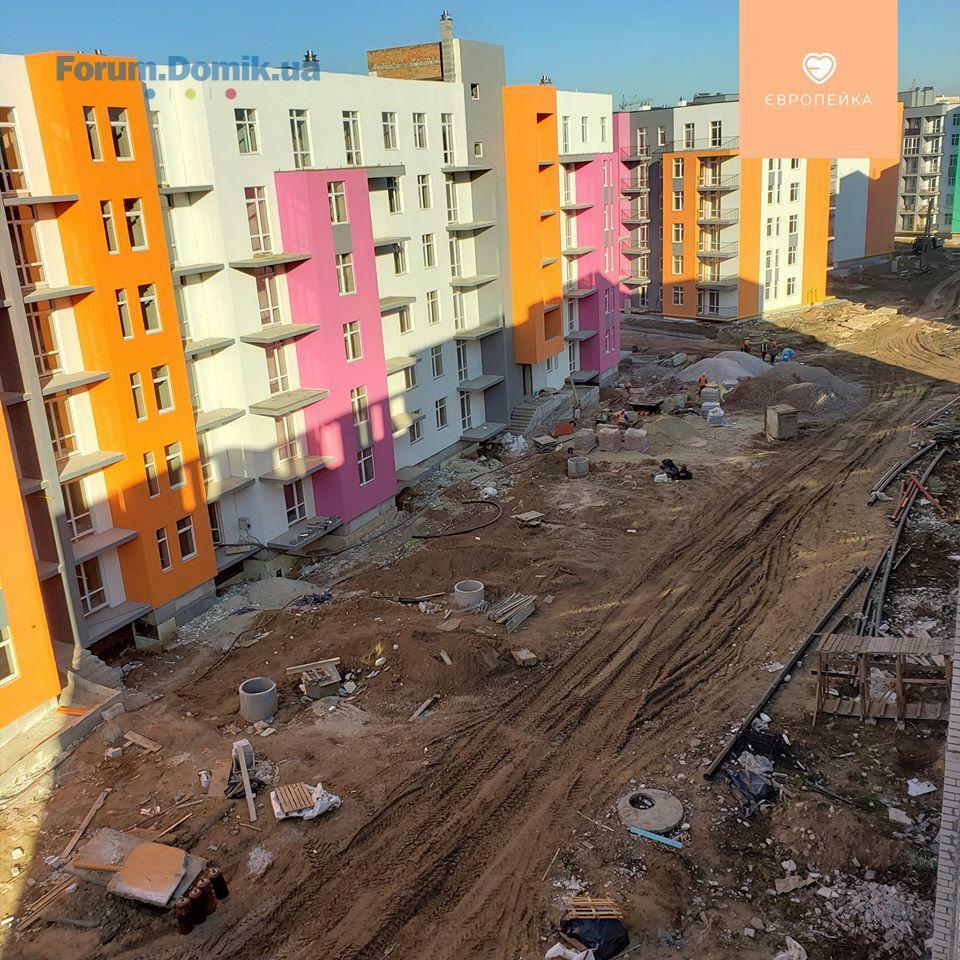

• на завершальному етапі влаштування благоустрою – озеленення та тротуар у внутрішньому дворі
• розпочали влаштування МЗК – 6, 5, 4 поверхи – у роботі
• триває влаштування цоколю
• на завершальному етапі влаштування зовнішнього фасаду на вхідних групах
• завершено встановлення квартирних дверей
2 секція:
• триває поклейка другого шару рубероїду
• влаштування благоустрою зовнішньої сторони двору
• триває трубопрокладка – виконано 4 поверхи
• триває влаштування стяжки – 6 виконано, 5 – в роботі
✅ 103/13
1 секція:
• триває монтаж відливів та капельників на балконах

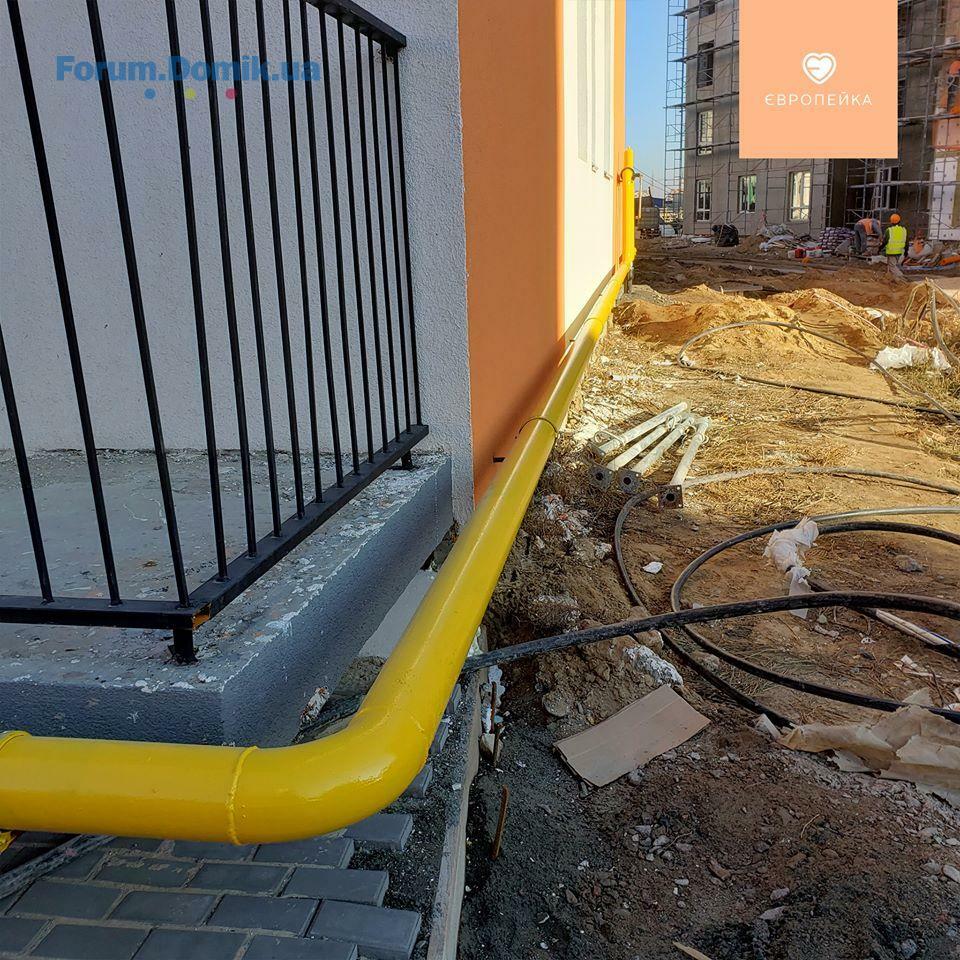

• на завершельному етапі прокладання зовнішніх газових мереж по будинку
2 секція:
• на завершельному етапі прокладання зовнішніх та внутрішніх газових мереж по будинку
• триває монтаж відливів та капельників на балконах
• триває влаштування благоустрою – тротуар та озеленення
✅ 103/14
• завершено утеплення машинного відділення та вентканалів
• підготовчі роботи по запуску газу
• триває влаштування благоустрою внутрішнього двору – тротуар та озеленення
• утеплення цоколю
✅ 103/15
• триває влаштування благоустрою внутрішнього двору – тротуар та озеленення
✅ 103/16
1 секція:

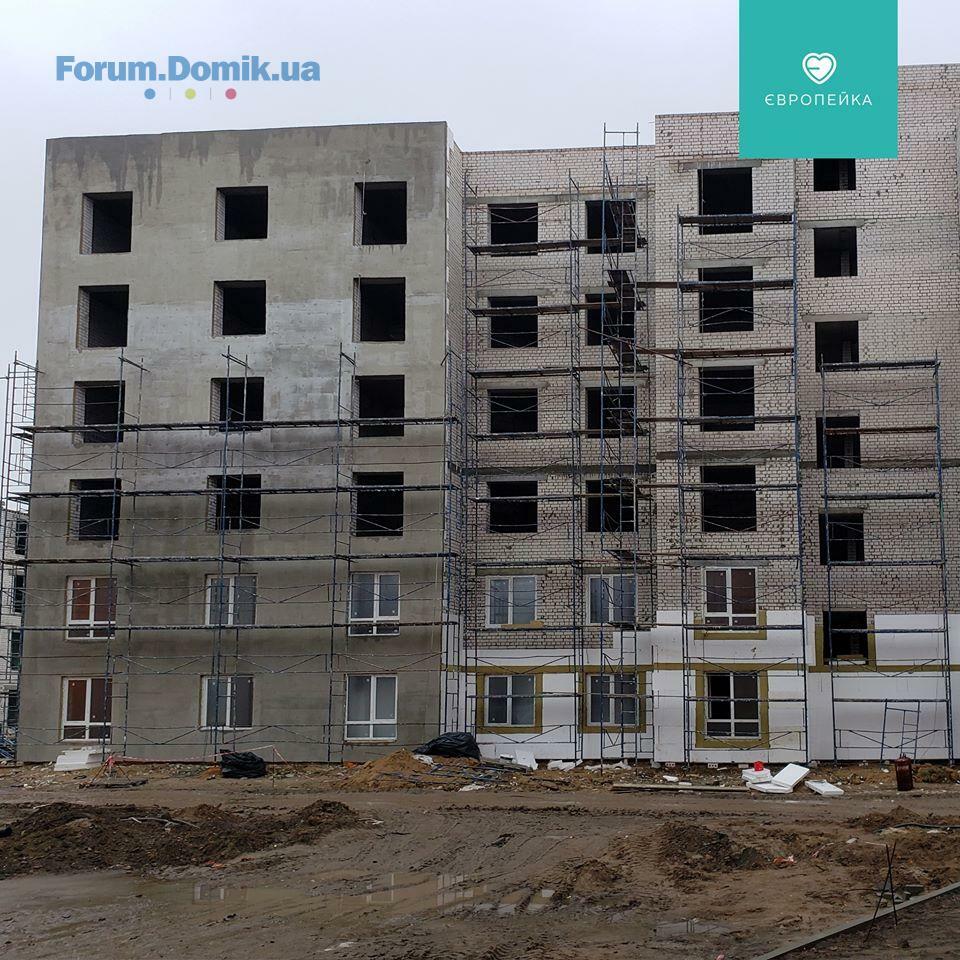

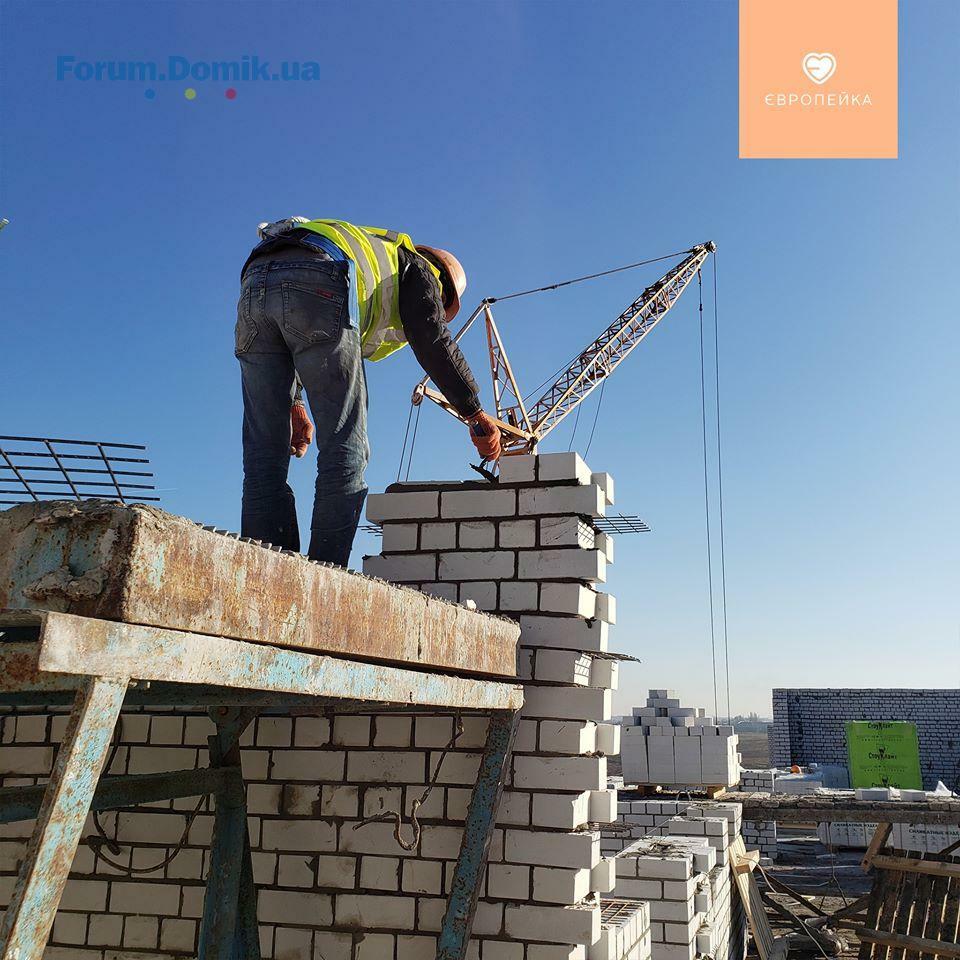

• триває цегляна кладка стін 6 поверху
✅ 103/17
• продовжуються роботи по влаштуванню фасаду
• електромонтажні роботи на 2-3 поверсі

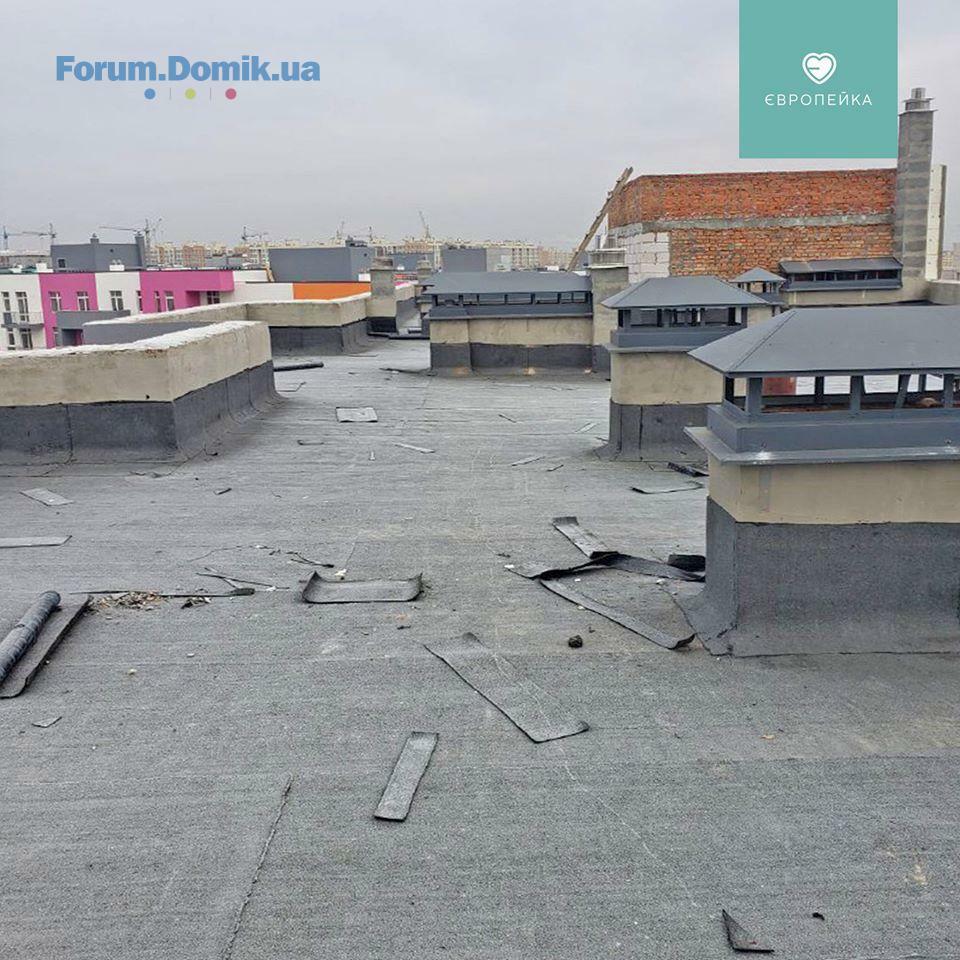

• поклейка першого шару рубероїду
✅ 103/19
1 секція:
• монтаж панелей перекриття 5 поверху
2 секція:
• завершено перекриття 6 поверху
• завершено виготовлення армпоясу
• розпочато виготовлення парапету
✅ 103/12
1 секція:

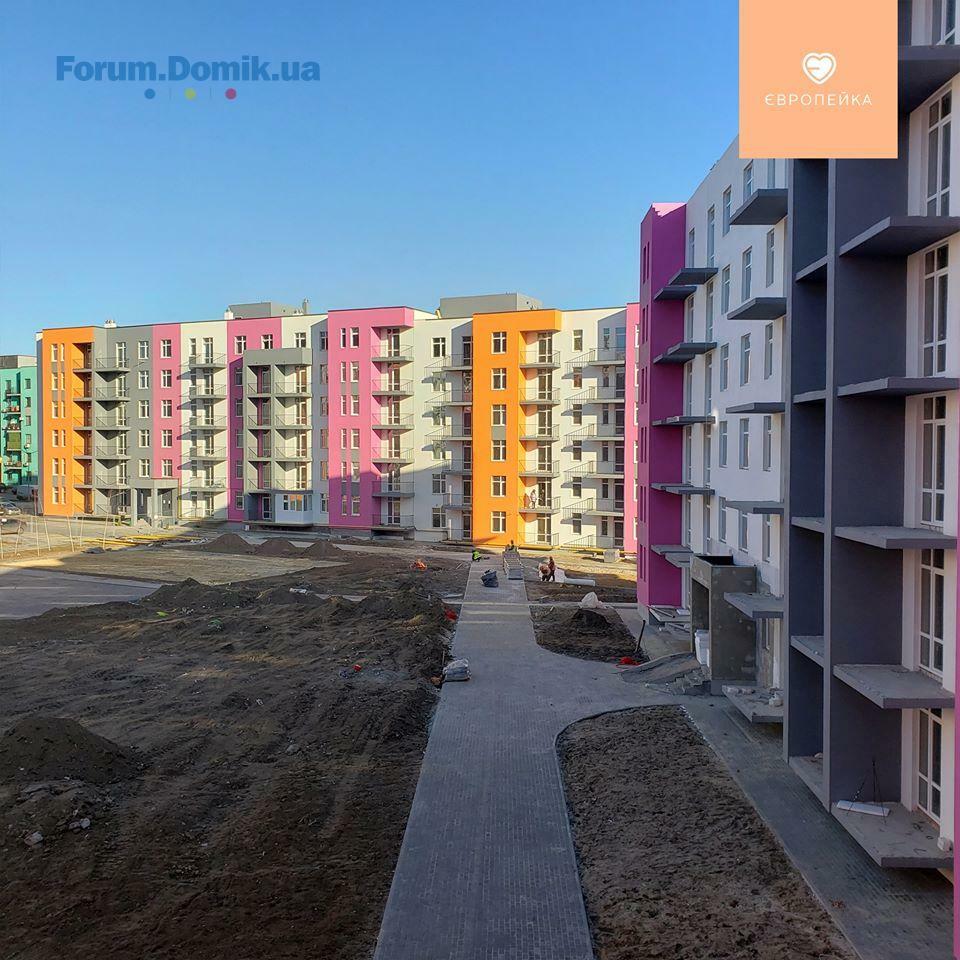

• на завершальному етапі влаштування благоустрою – озеленення та тротуар у внутрішньому дворі
• розпочали влаштування МЗК – 6, 5, 4 поверхи – у роботі

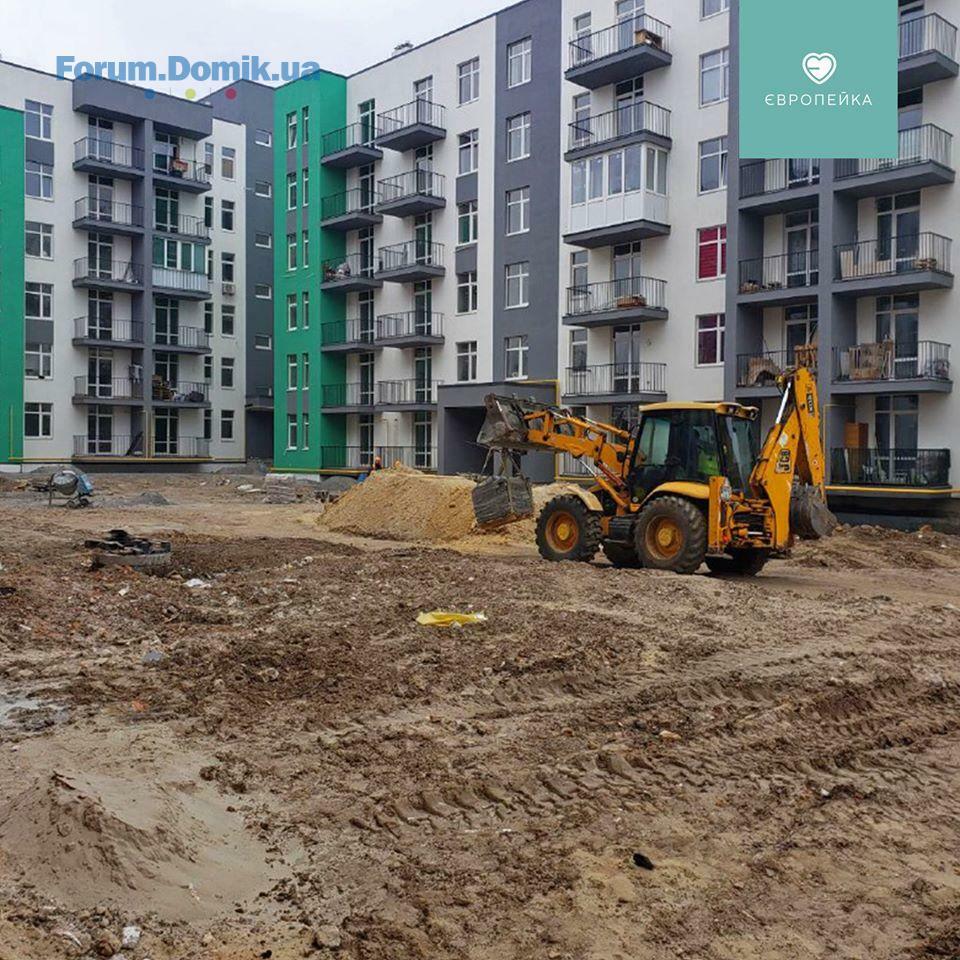

• триває влаштування цоколю
• на завершальному етапі влаштування зовнішнього фасаду на вхідних групах
• завершено встановлення квартирних дверей
2 секція:
• триває поклейка другого шару рубероїду
• влаштування благоустрою зовнішньої сторони двору
• триває трубопрокладка – виконано 4 поверхи
• триває влаштування стяжки – 6 виконано, 5 – в роботі
✅ 103/13
1 секція:

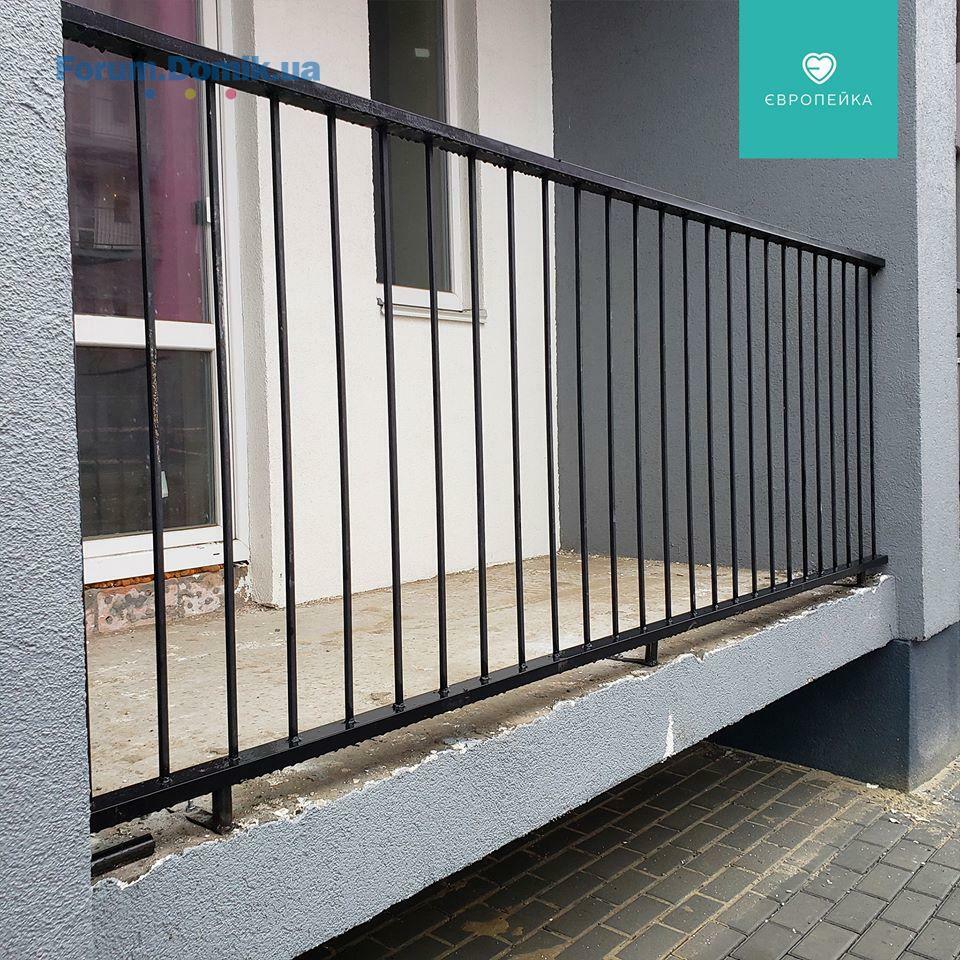

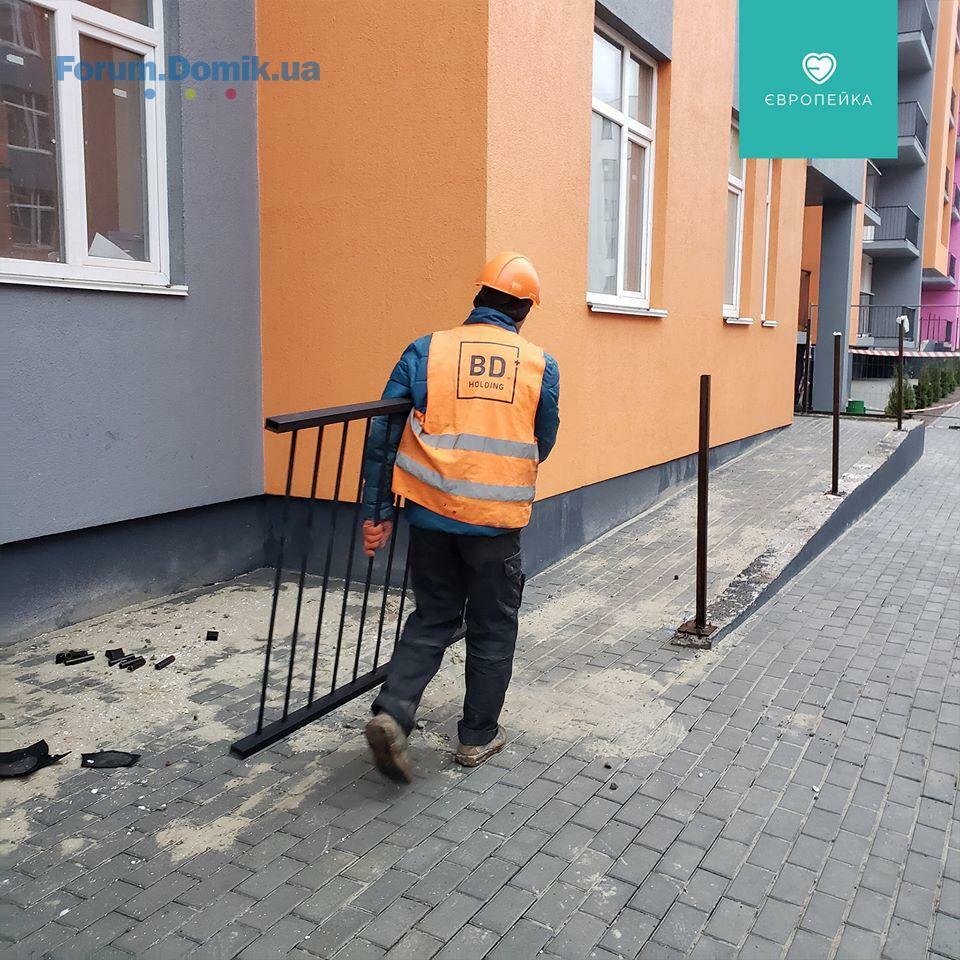

• триває монтаж відливів та капельників на балконах
• на завершельному етапі прокладання зовнішніх газових мереж по будинку
2 секція:
• на завершельному етапі прокладання зовнішніх та внутрішніх газових мереж по будинку
• триває монтаж відливів та капельників на балконах
• триває влаштування благоустрою – тротуар та озеленення
✅ 103/14
• завершено утеплення машинного відділення та вентканалів
• підготовчі роботи по запуску газу
• триває влаштування благоустрою внутрішнього двору – тротуар та озеленення
• утеплення цоколю
✅ 103/15
• триває влаштування благоустрою внутрішнього двору – тротуар та озеленення
✅ 103/16
1 секція:
• триває цегляна кладка стін 6 поверху
✅ 103/17
• продовжуються роботи по влаштуванню фасаду
• електромонтажні роботи на 2-3 поверсі
• поклейка першого шару рубероїду
✅ 103/19
1 секція:
• монтаж панелей перекриття 5 поверху
2 секція:
• завершено перекриття 6 поверху
• завершено виготовлення армпоясу
• розпочато виготовлення парапету
BD Holding
BH
Представитель
1 193
27 марта 2017
09 дек 2019 15:06
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/12
1 секція:
• на завершальному етапі влаштування благоустрою – озеленення та тротуар у внутрішньому дворі
• розпочали влаштування МЗК – 6, 5, 4 поверхи – у роботі
• триває влаштування цоколю
• на завершальному етапі влаштування зовнішнього фасаду на вхідних групах
• завершено встановлення квартирних дверей
2 секція:
• триває поклейка другого шару рубероїду
• влаштування благоустрою зовнішньої сторони двору
• триває трубопрокладка – виконано 4 поверхи
• триває влаштування стяжки – 6 виконано, 5 – в роботі
✅ 103/13
1 секція:
• триває монтаж відливів та капельників на балконах
• на завершельному етапі прокладання зовнішніх газових мереж по будинку
2 секція:
• на завершельному етапі прокладання зовнішніх та внутрішніх газових мереж по будинку
• триває монтаж відливів та капельників на балконах
• триває влаштування благоустрою – тротуар та озеленення
✅ 103/14
• завершено утеплення машинного відділення та вентканалів
• підготовчі роботи по запуску газу
• триває влаштування благоустрою внутрішнього двору – тротуар та озеленення
• утеплення цоколю
✅ 103/15
• триває влаштування благоустрою внутрішнього двору – тротуар та озеленення
✅ 103/12
1 секція:
• на завершальному етапі влаштування благоустрою – озеленення та тротуар у внутрішньому дворі
• розпочали влаштування МЗК – 6, 5, 4 поверхи – у роботі
• триває влаштування цоколю
• на завершальному етапі влаштування зовнішнього фасаду на вхідних групах
• завершено встановлення квартирних дверей
2 секція:
• триває поклейка другого шару рубероїду
• влаштування благоустрою зовнішньої сторони двору
• триває трубопрокладка – виконано 4 поверхи
• триває влаштування стяжки – 6 виконано, 5 – в роботі
✅ 103/13
1 секція:
• триває монтаж відливів та капельників на балконах
• на завершельному етапі прокладання зовнішніх газових мереж по будинку
2 секція:
• на завершельному етапі прокладання зовнішніх та внутрішніх газових мереж по будинку
• триває монтаж відливів та капельників на балконах
• триває влаштування благоустрою – тротуар та озеленення
✅ 103/14
• завершено утеплення машинного відділення та вентканалів
• підготовчі роботи по запуску газу
• триває влаштування благоустрою внутрішнього двору – тротуар та озеленення
• утеплення цоколю
✅ 103/15
• триває влаштування благоустрою внутрішнього двору – тротуар та озеленення
BD Holding
BH
Представитель
1 193
27 марта 2017
09 дек 2019 15:08
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/16
1 секція:
• триває цегляна кладка стін 6 поверху
✅ 103/17
• продовжуються роботи по влаштуванню фасаду
• електромонтажні роботи на 2-3 поверсі
• поклейка першого шару рубероїду
✅ 103/19
1 секція:
• монтаж панелей перекриття 5 поверху
2 секція:
• завершено перекриття 6 поверху
• завершено виготовлення армпоясу
• розпочато виготовлення парапету
✅ 103/16
1 секція:
• триває цегляна кладка стін 6 поверху
✅ 103/17
• продовжуються роботи по влаштуванню фасаду
• електромонтажні роботи на 2-3 поверсі
• поклейка першого шару рубероїду
✅ 103/19
1 секція:
• монтаж панелей перекриття 5 поверху
2 секція:
• завершено перекриття 6 поверху
• завершено виготовлення армпоясу
• розпочато виготовлення парапету
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
- ЖК Рихерт & Парк | A Development | ул. Кирилловская, ул. Нижнеюрковская25.11103
- ЖК Polaris Home & Plaza | Полярис | Perfect Group, Citex Development | ул. Семьи Кульженков, 2225.11488
- ЖК GL Club | Green Life | Ирпень, ул. Лысенко, 2125.1114
- ЖК Трояндовий | Бровары, ул. Фельдмана, ул. Трояндова25.11710
- ЖК На Озерной | Атлант | Новоселки, ул. Озерная25.11989
- ЖК А12 | УСК | Бровары, ул. Олимпийская, 12а25.113 075
- ЖК Оболонский бриз | ИнжПромБудСервис | Оболонский проспект, 30а24.112 953
- ЖК Причал 8 | ИнтерГал-Буд | ул. Канальная, 823.11159
- ЖК Деснянский | ДБК-Житлобуд | ул. Электротехническая, 4322.11446
- ЖК Dibrova Park | Диброва Парк | IB Alliance | ул. Северо-Сырецкая22.111 979
- Альтернативне живлення для орендарів, хто кому винен?21.1110
- Стоит ли сейчас покупать недвижимость?20.113 829
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Дно рынка недвижимости и влияющие факторы17.1115 233
- Инвестиции в недвижимость - лучший вариант инвестирования?17.11145
- Продаж квартири з прописаним дітьми11.114
- Лучший район Киева29.101 682
- Квартира не відповідає плануванню. Які права я маю, з чого починати діалог з забудовником?20.083
- Кому принадлежат инженерные сети в доме?20.0718
- Видеокамеры на даче25.1123
- Дорожки на участке15.1124
- Патріотичні картини як символ національної ідентичності в сучасному інтер’єрі26.101
- Как подобрать кухонную мебель15.104
- Выбор гранитной мойки04.1030
- Как я подбирал на свою кухню разную утварь01.101
- Лифт в частном доме01.104
- Украинская дизайн-студия Yakusha design30.093
- Де ви замовляли послугу 3-д дизайну інтер'єру?23.073
- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а18.093
- ЖК "Северный", Чернигов, пр. Мира - "Атлант"21.0811
- ЖК Прохоровський квартал05.081
- ЖК Artville | Артвиль | Zezman | Одесса, 7 км Овидиопольской дороги29.0526
- ЖК "Зелений двір", Івано-Франківськ, вул. Тисменицька23.048
- Слабый напор24.111
- Твердотопливный котел и расходы на отопление21.1120
- Из чего построить дом05.1197
- Бачок унитаза15.101
- Интересует подключение бойлера косвенного нагрева Tesy BiLight 100R S в систему отопления тепловым насосом(ТН)08.101
- Перчатки08.102
- Терміново куплю! Балон з гексафторидом сірки SF6 чистоти 99,9% V=72 кг20.091
- Схема підключення ледлюстри20.081
- Как правильно выбрать бойлер. Отзывы о бойлерах18.08434
- Весільний салон Новіас10.111
- Продаж спецодягу06.112
- Коврики от DarianA - уют и комфорт в вашем доме06.101
- Duomed - медична клініка у Львові30.091
- Послуги з будівництва стаціонарних басейнів09.092
- А что смотрим?02.09477
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий06.0832
- Что подарить мужчине?02.08349
- Послуги Електрика Кам'янець-Подільський13.071
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Подробнее
