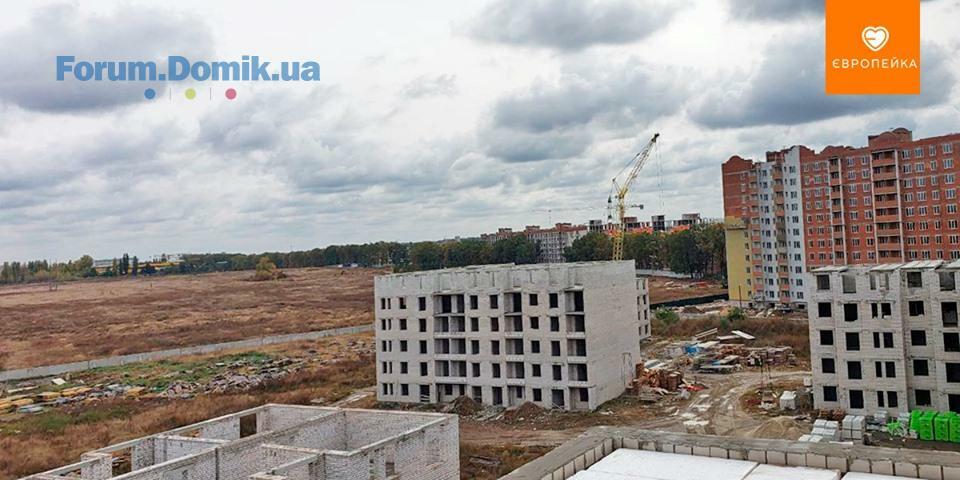

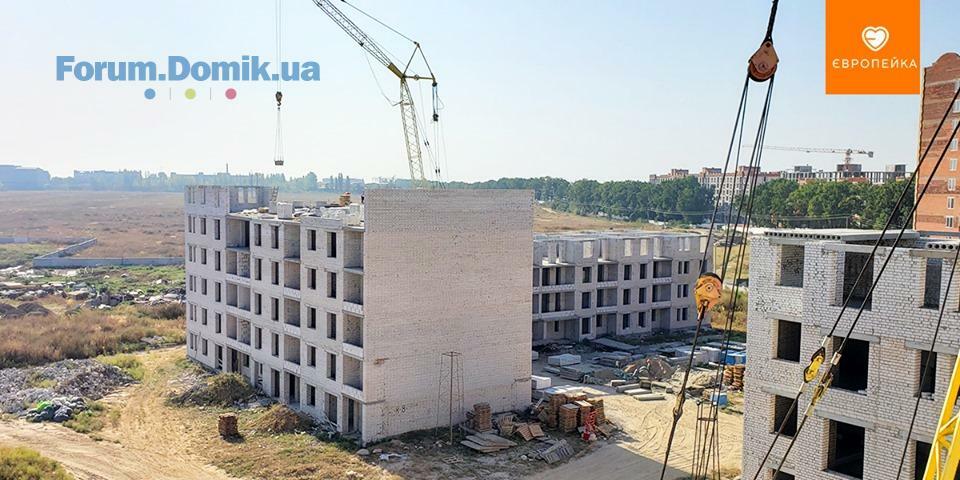

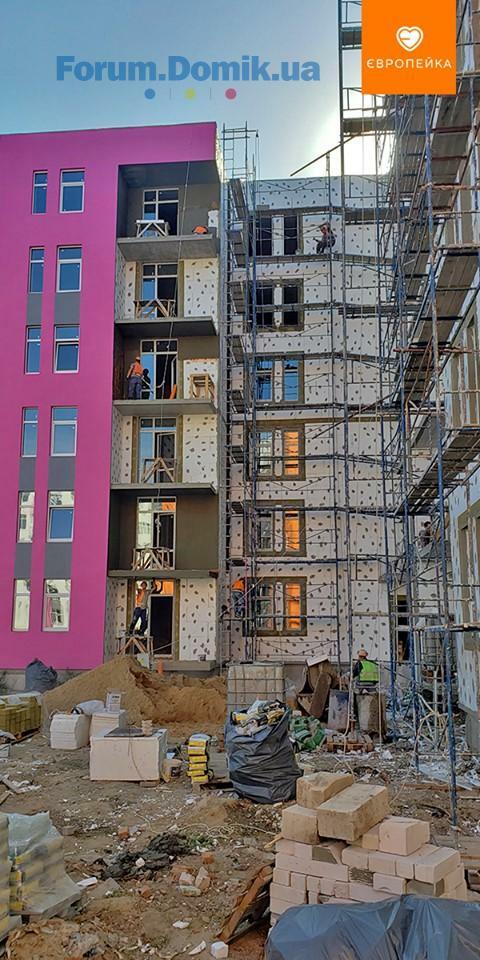

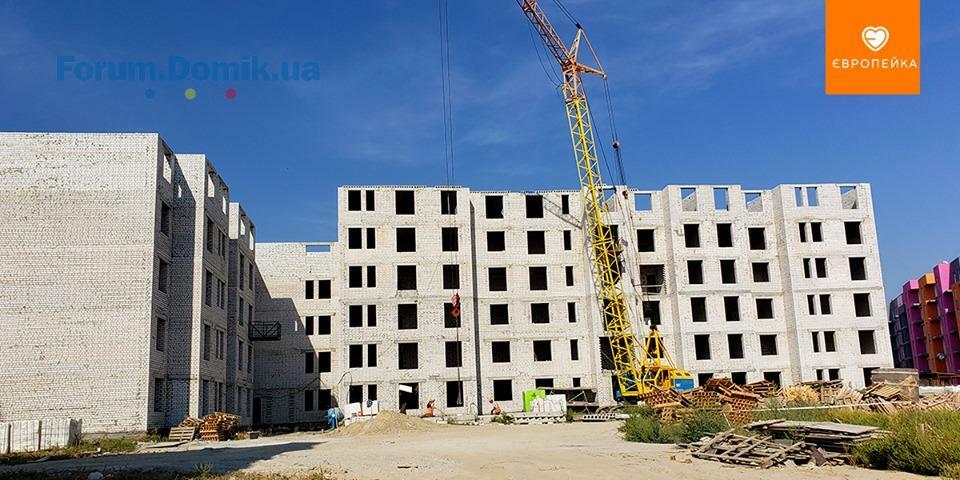

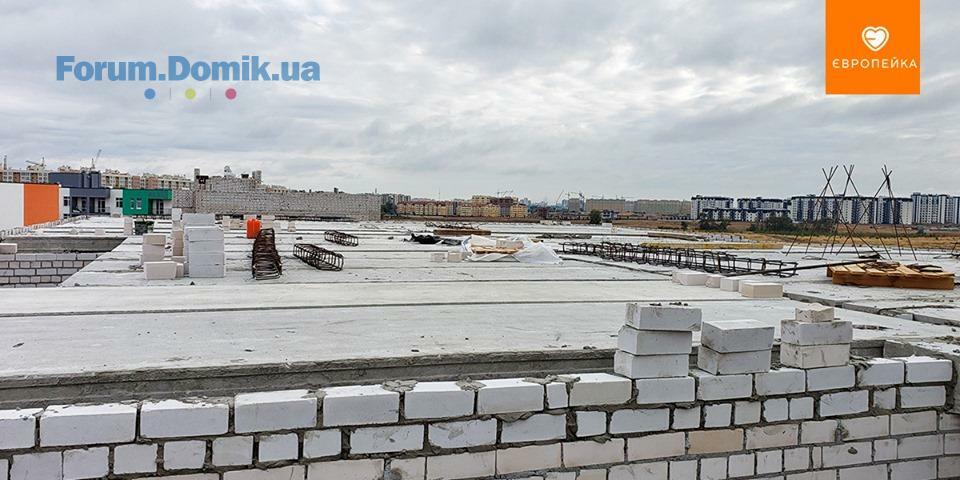

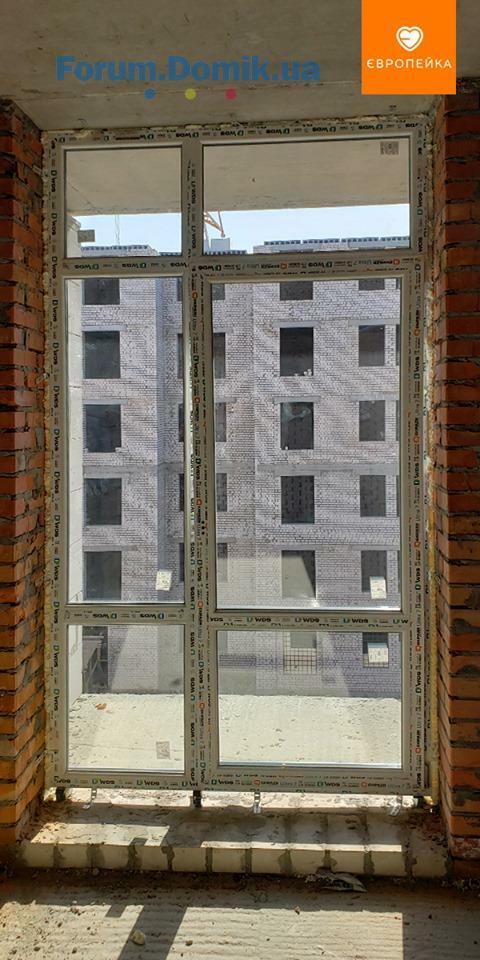

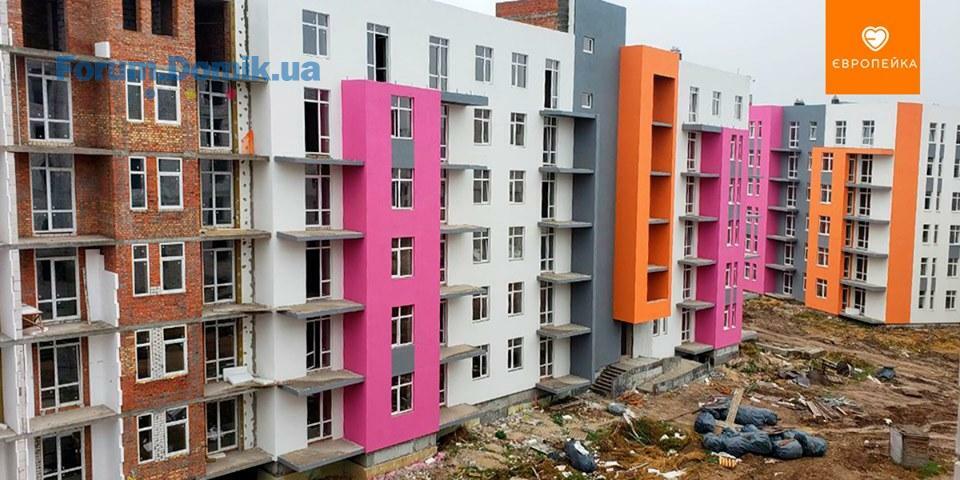

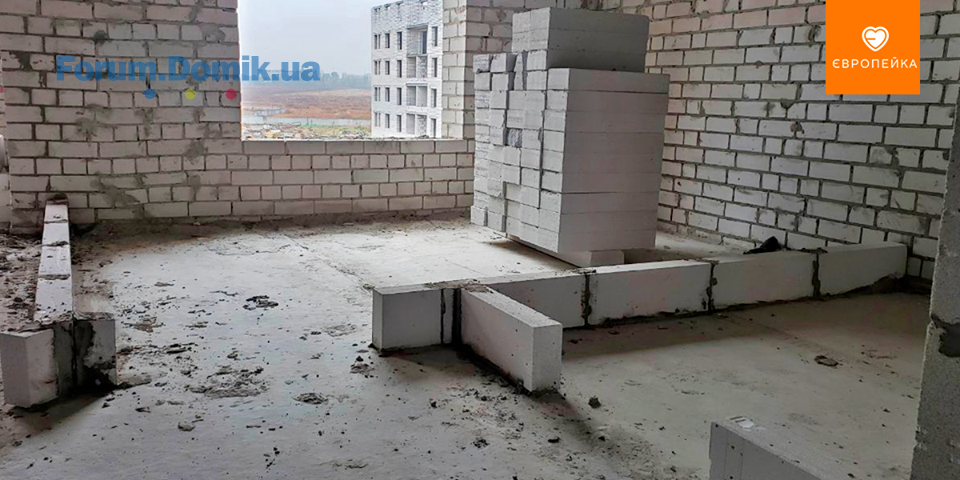

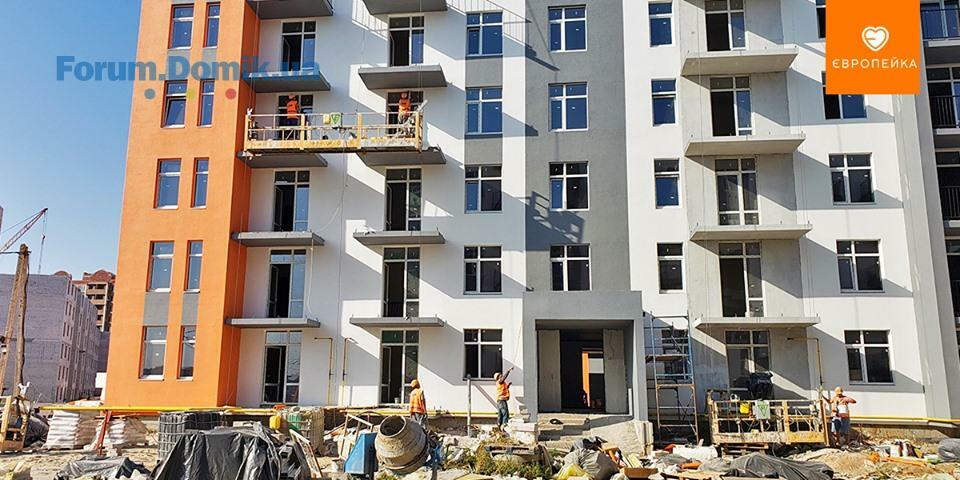

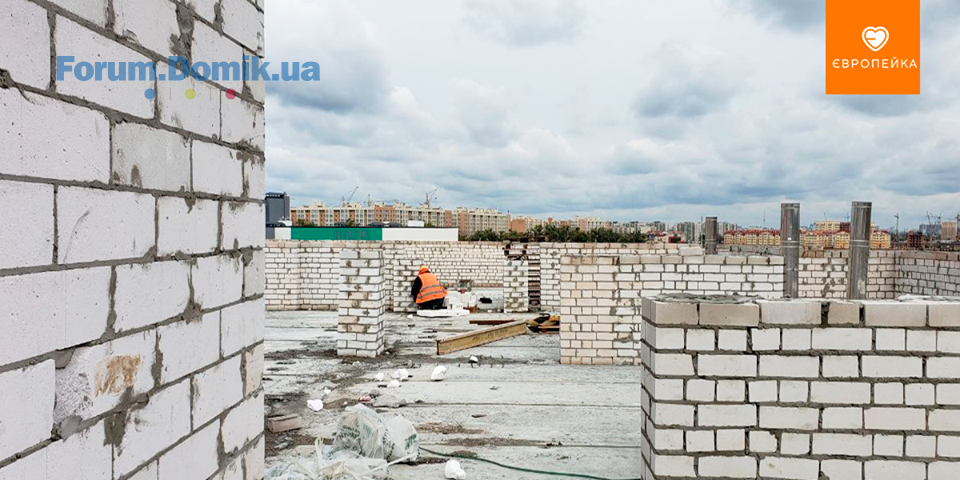

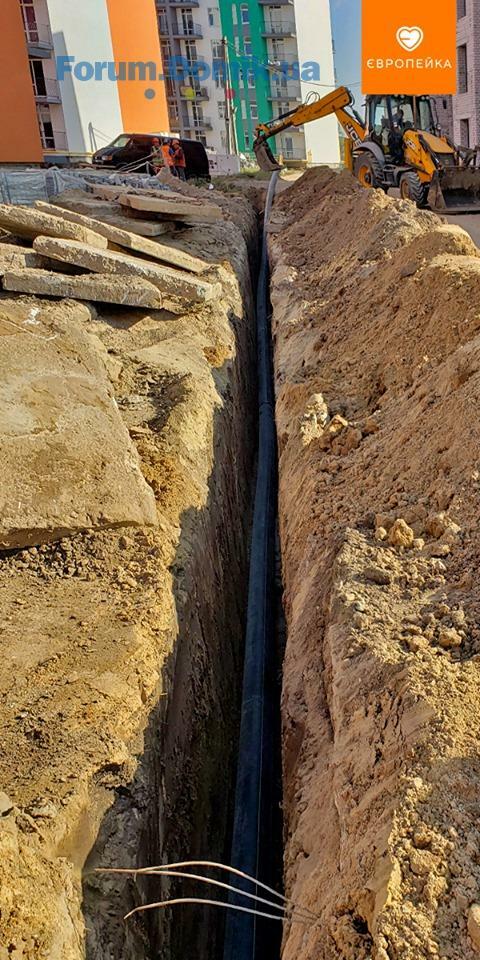

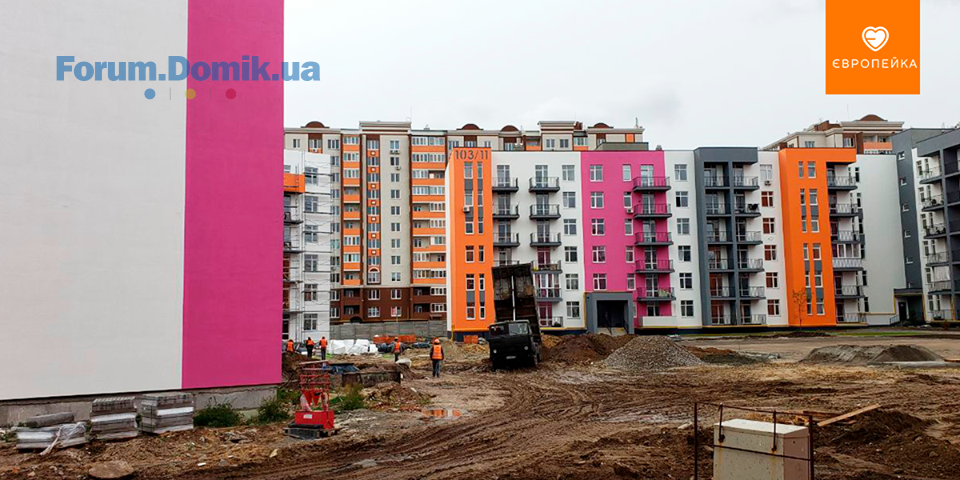

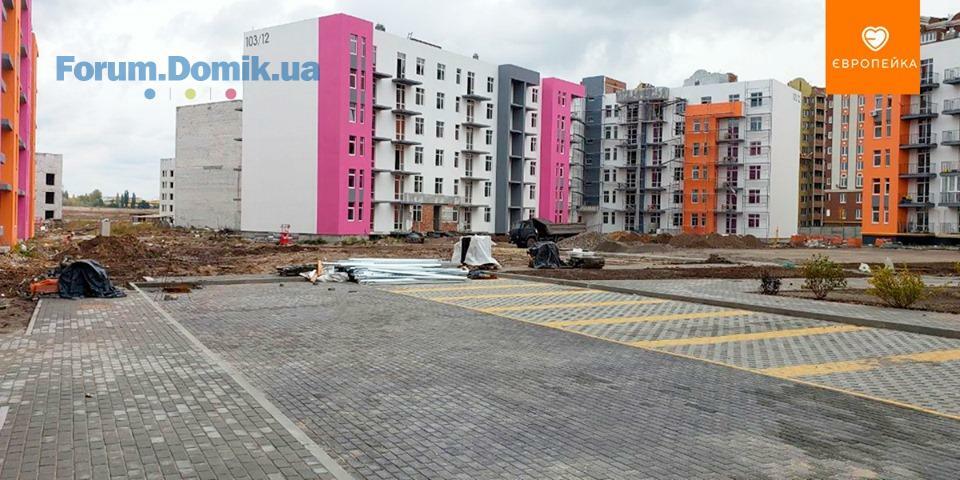

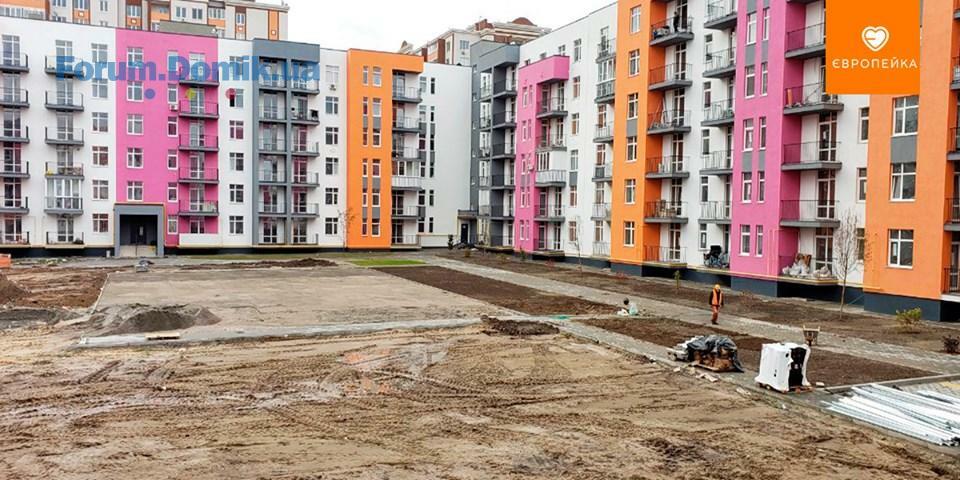

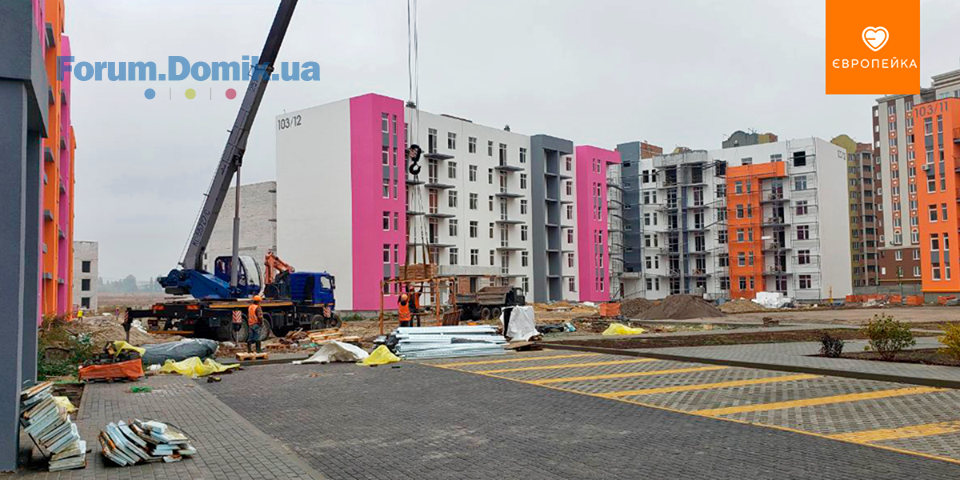

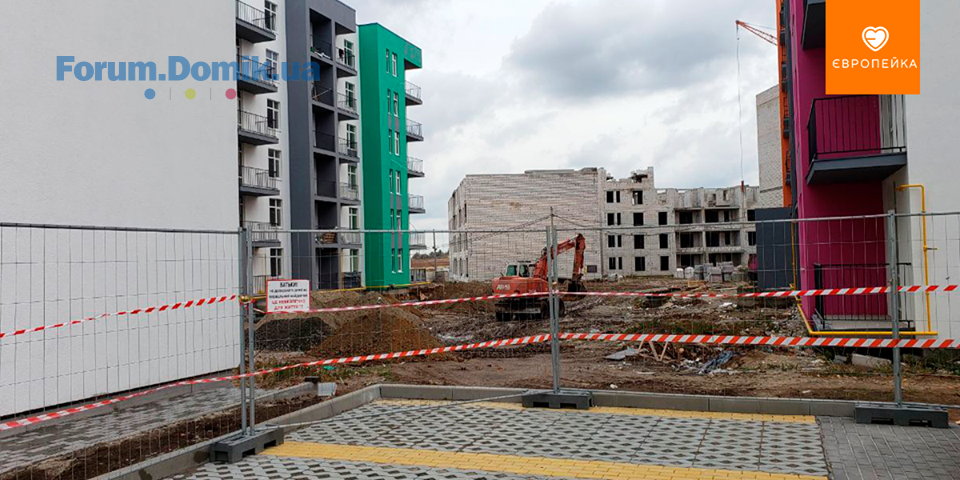

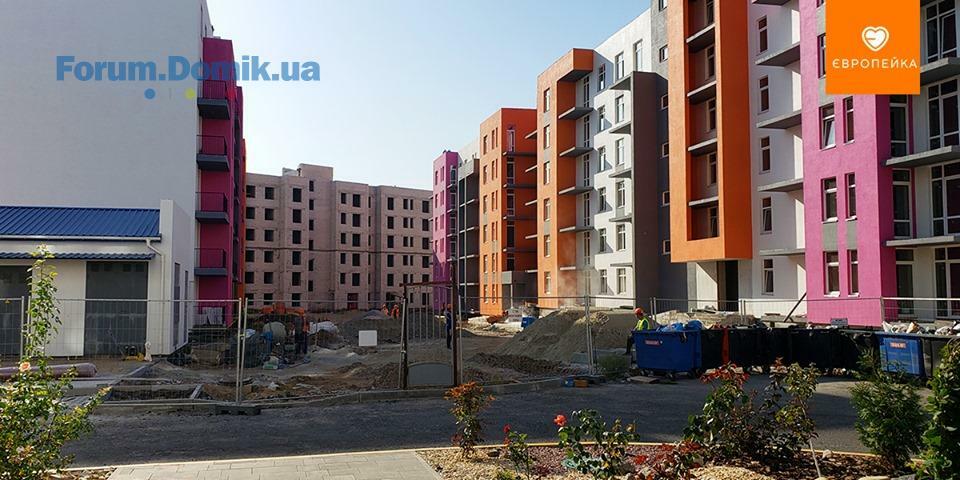

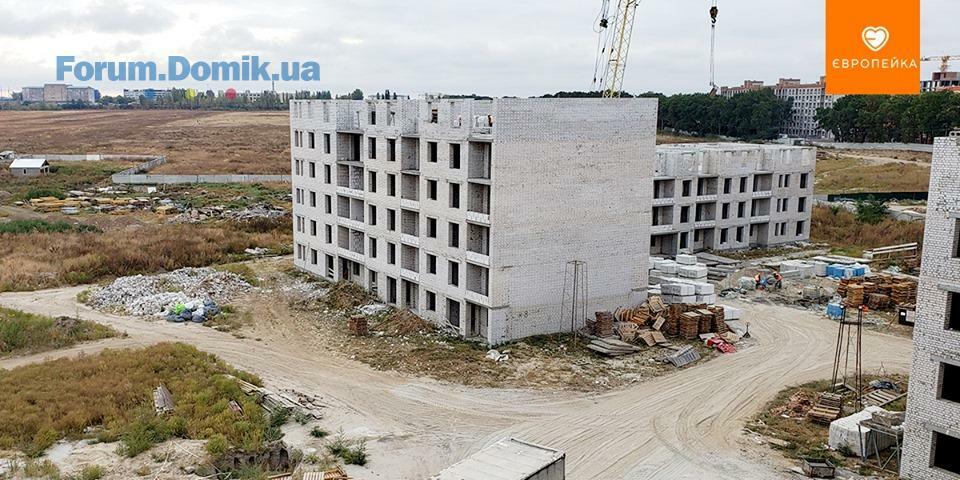

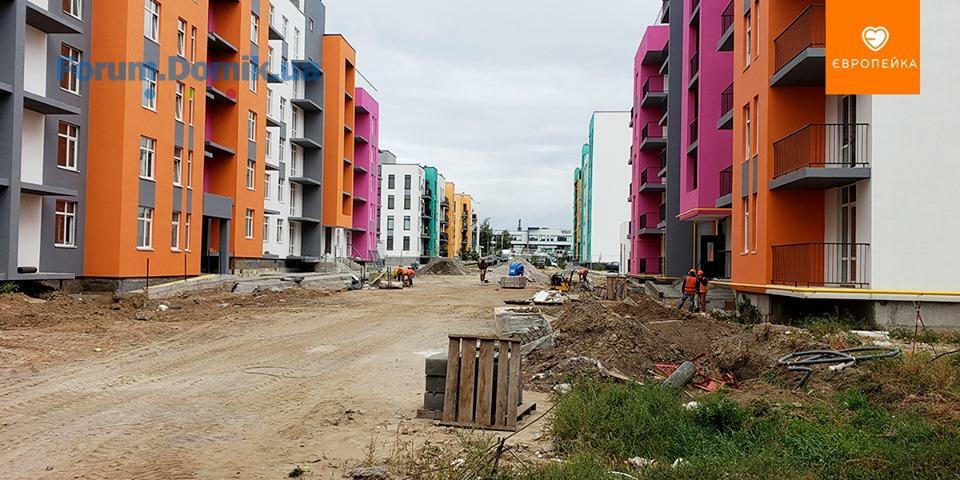

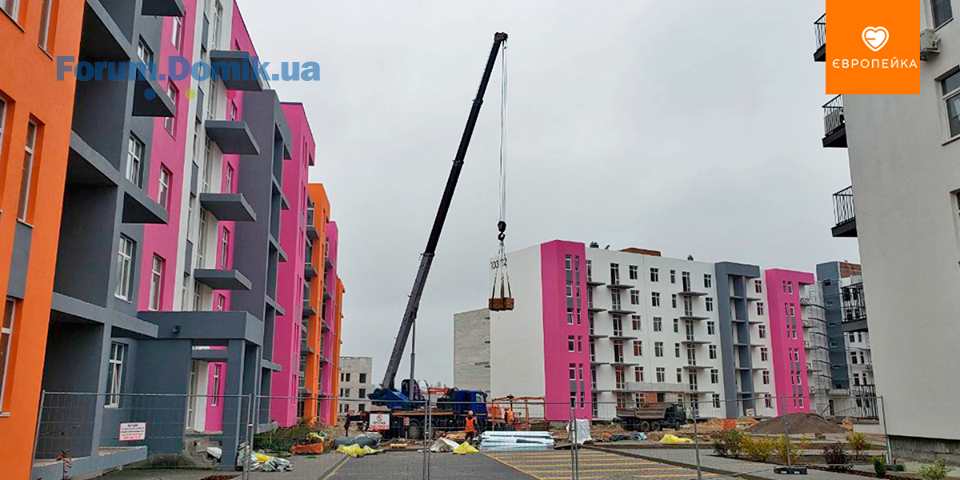

Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/11
- тривають роботи із благоустрою: полив другої ділянки;
- триває встановлення електролічільників;

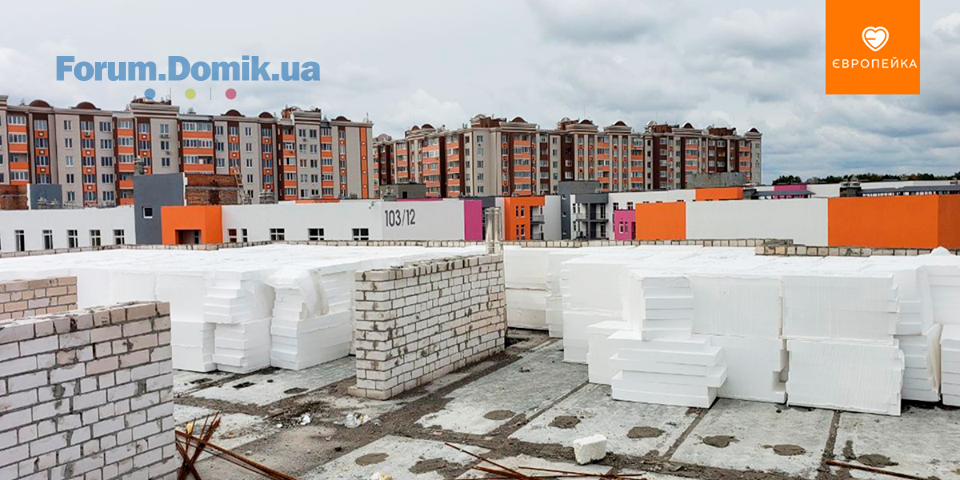

✅ 103/12
1 секція:

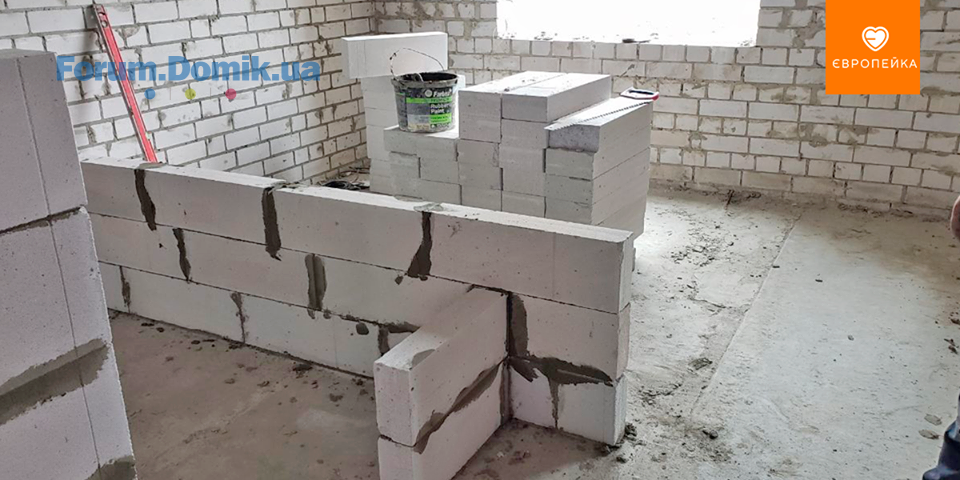

- завершено фасадні роботи;
- продовжують внутрішню трубопрокладку – зроблено 4 поверхи;
2 секція:
- електромонтажні роботи на 4 поверсі – завершено, 5 – в роботі
- встановлення вікон на 5 поверсі

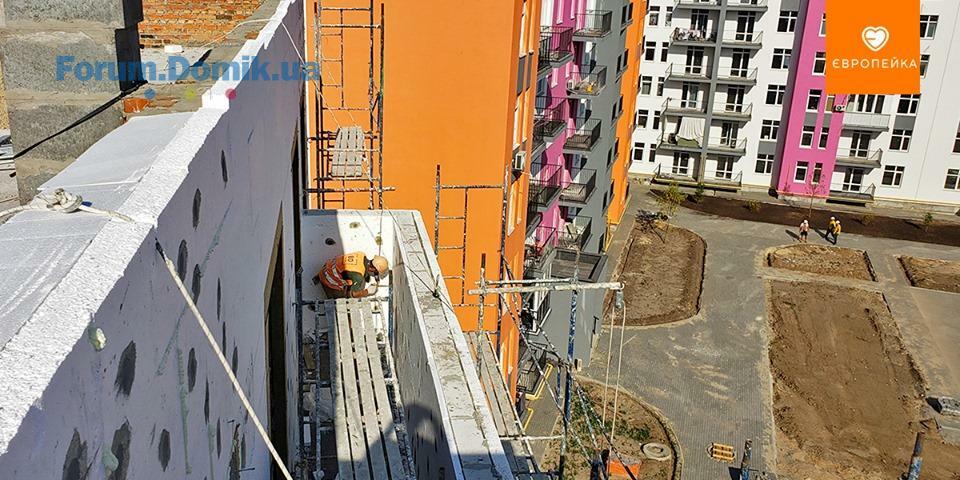

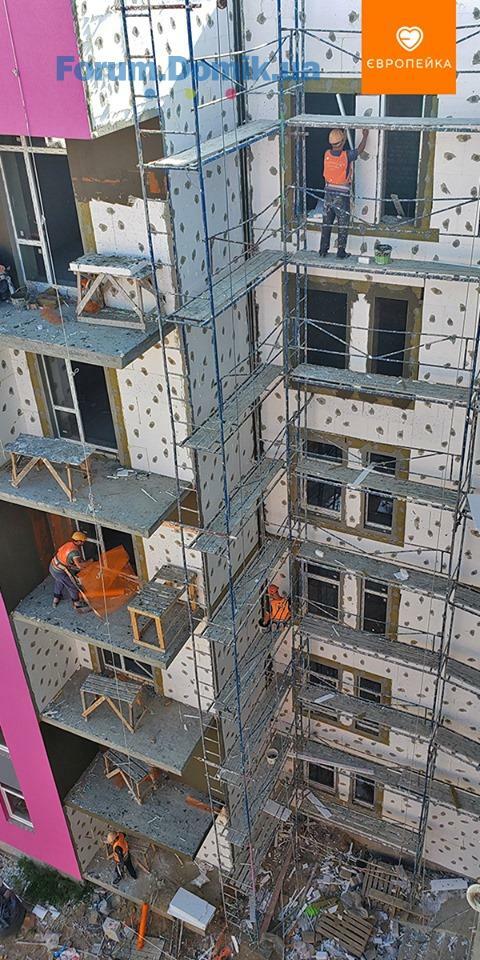

- тривають фасадні роботи
- штукатурні роботи: на 1, 2 виконано, 3 – в роботі
✅ 103/13
1 секція:
- тривають роботи по благоустрою

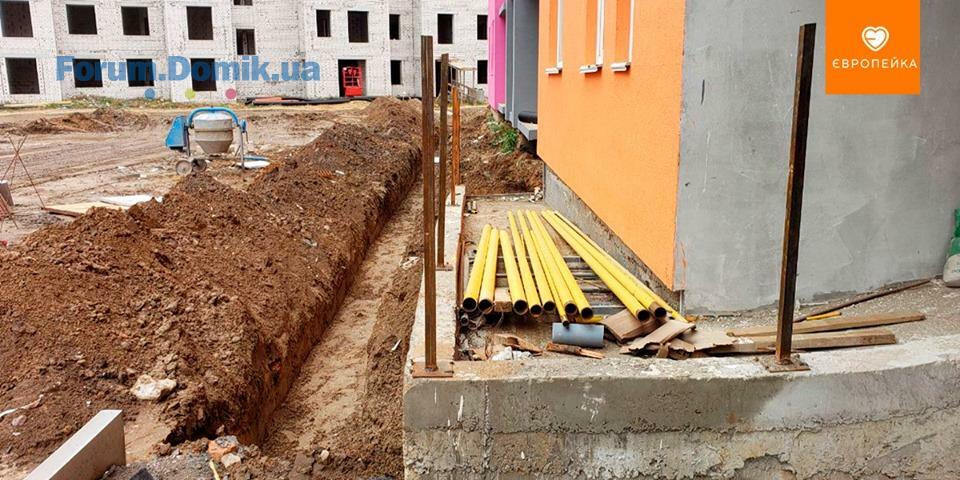

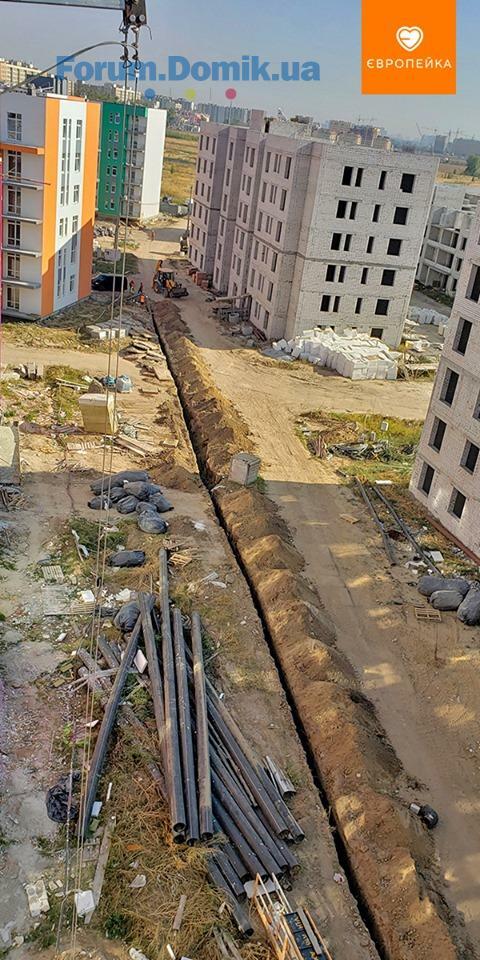

- продовжується влаштування МЗК
- тривають роботи із влаштування сантехніки
2 секція:
- тривають роботи із влаштування сантехніки
- продовжується робота з благоустрою
- триває поклейка 2-го шару рубероїду
- триває влаштування МЗК
- розпочато електромонтажні роботи – освітлення коридорів та підключення квартир

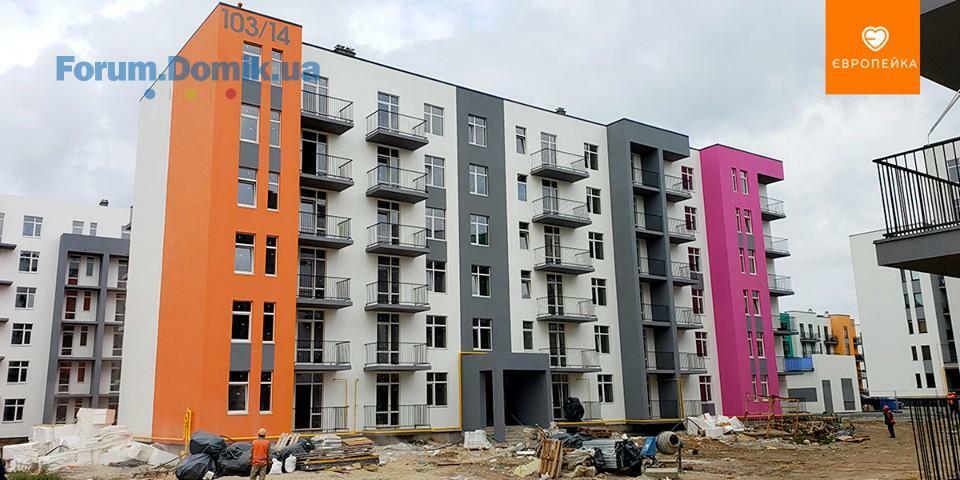

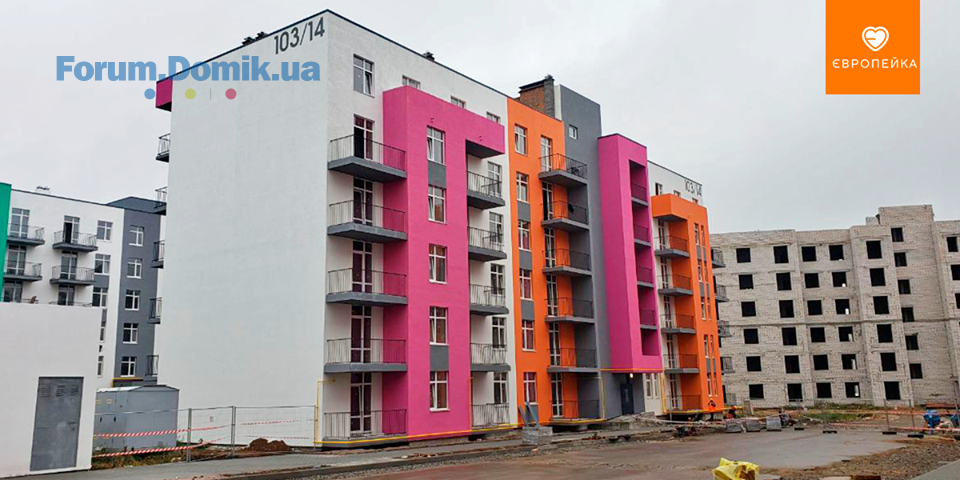

✅ 103/14

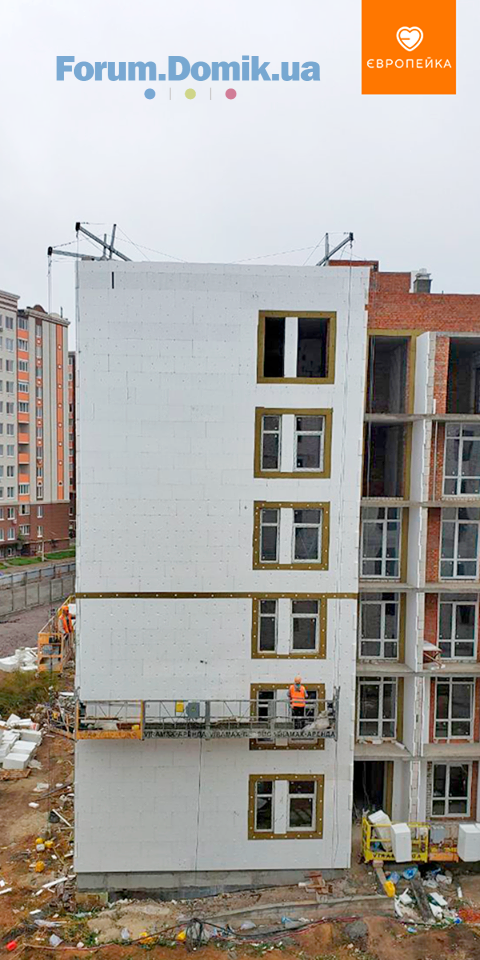

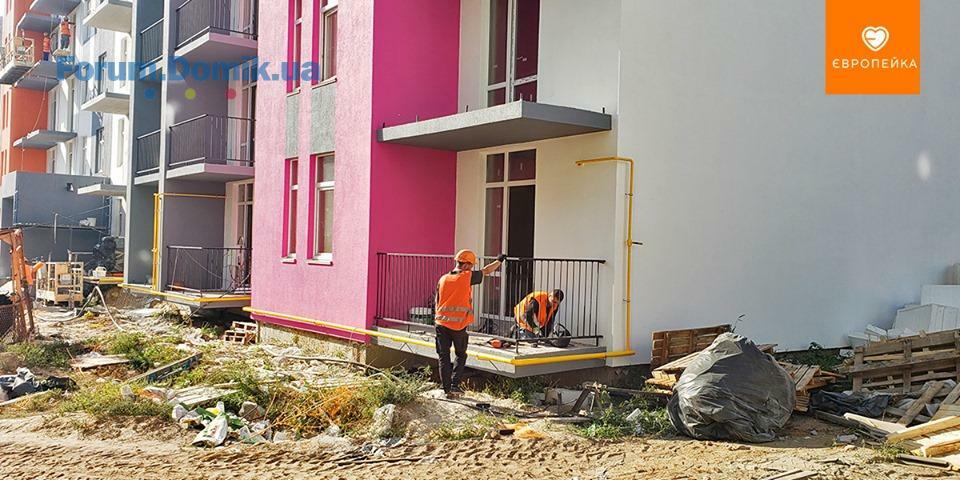

- завершено влаштування фасаду
- на завершальному етапі влаштування МЗК
- тривають роботи по влаштуванню 1-го шару рубероїду
- завершено підключення зовнішніх мереж (вода, каналізація, лівнева каналізація)
- встановлено двері у квартири
- встановлено лічильники обліку води
- встановлення огорож на балконах
- встановлення накривок на парапети
✅ 103/15
- встановлення накривок на парапети
- встановлення газових котлів
✅103/16
1 секція:

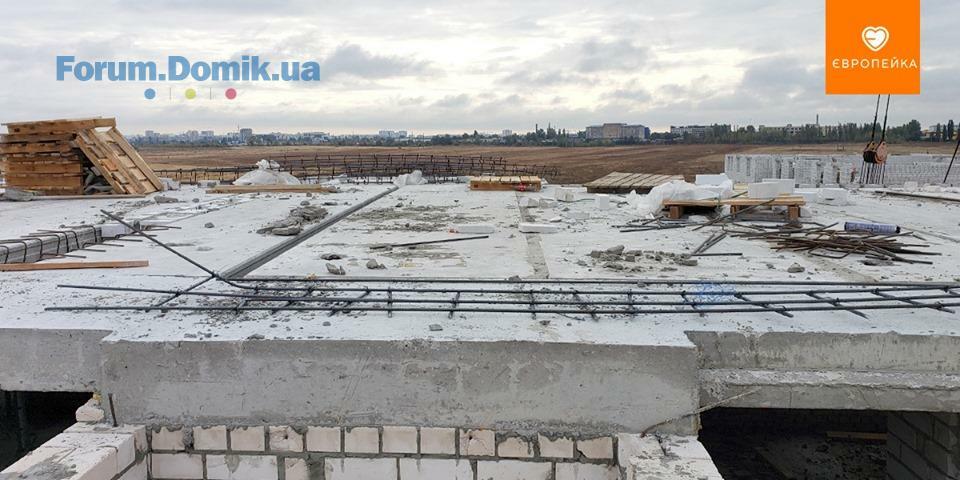

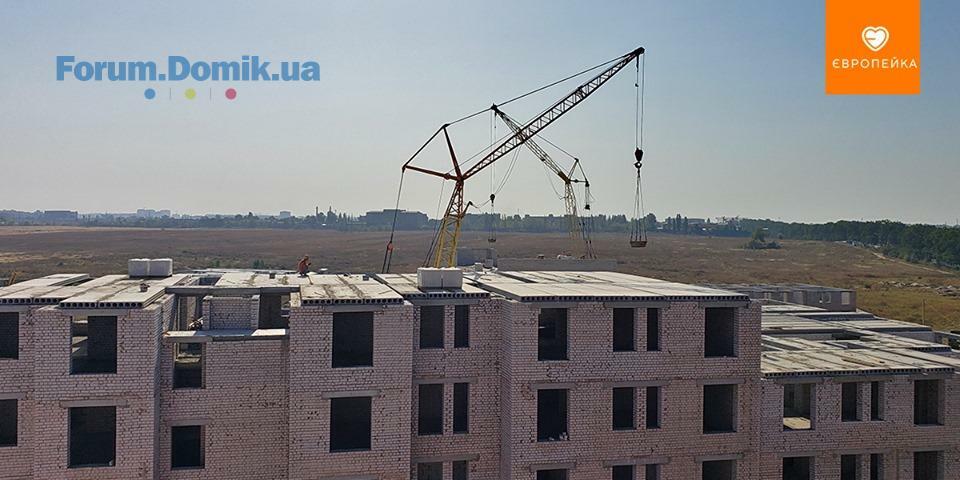

- завершено монтаж панелей перекриття 6 поверха
- триває влаштування перегородок на 5 поверсі
- влаштування армпоясу 6 поверху
2 секція:
- влаштування панелей перекриття на 5 поверсі
✅ 103/17

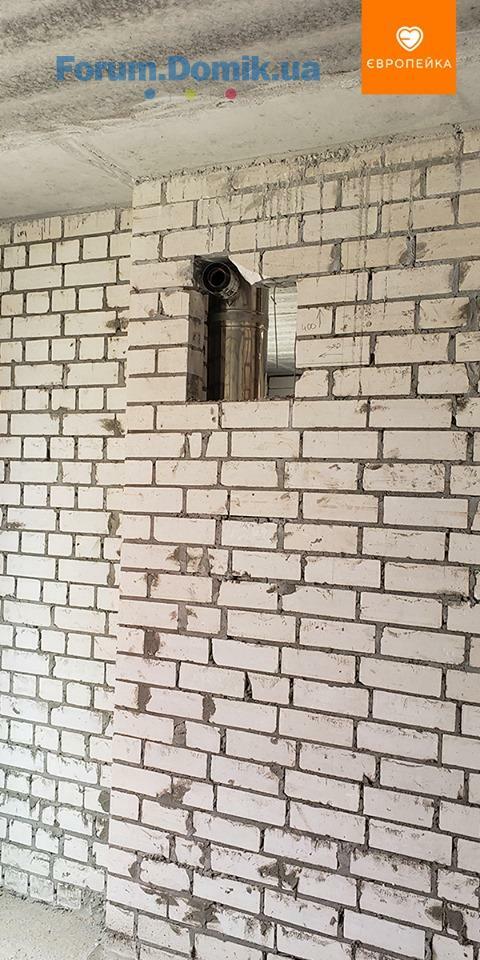

- монтаж димоходів під котли
✅103/19
1 секція:

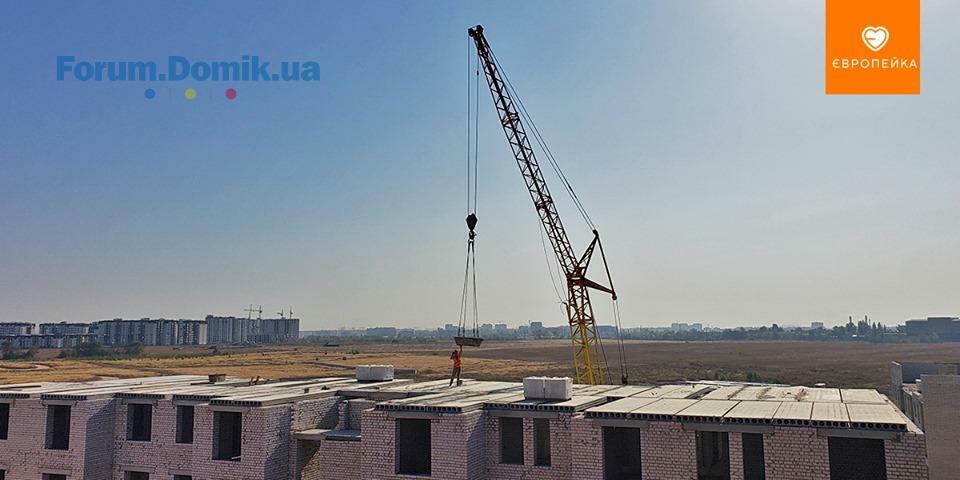

- завершено монтаж панелей перекриття 5 поверху
- триває виготовлення несучіх стін 6 поверху.
✅ 103/11
- тривають роботи із благоустрою: полив другої ділянки;
- триває встановлення електролічільників;
✅ 103/12

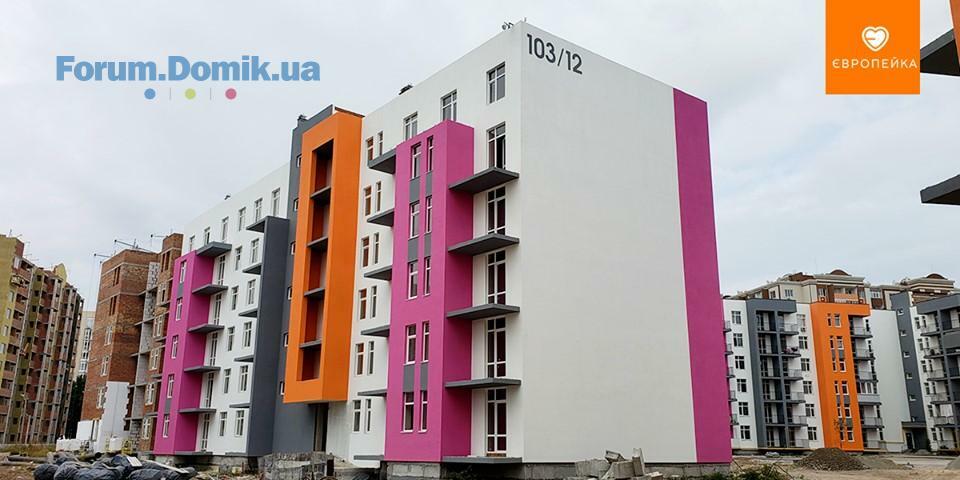

1 секція:

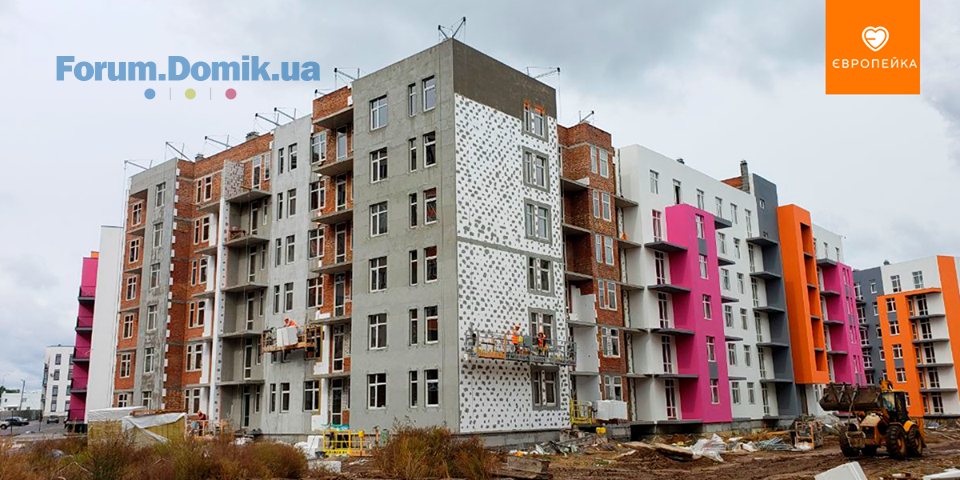

- завершено фасадні роботи;
- продовжують внутрішню трубопрокладку – зроблено 4 поверхи;
2 секція:
- електромонтажні роботи на 4 поверсі – завершено, 5 – в роботі
- встановлення вікон на 5 поверсі
- тривають фасадні роботи
- штукатурні роботи: на 1, 2 виконано, 3 – в роботі
✅ 103/13
1 секція:
- тривають роботи по благоустрою
- продовжується влаштування МЗК
- тривають роботи із влаштування сантехніки
2 секція:
- тривають роботи із влаштування сантехніки
- продовжується робота з благоустрою
- триває поклейка 2-го шару рубероїду
- триває влаштування МЗК
- розпочато електромонтажні роботи – освітлення коридорів та підключення квартир
✅ 103/14
- завершено влаштування фасаду
- на завершальному етапі влаштування МЗК
- тривають роботи по влаштуванню 1-го шару рубероїду
- завершено підключення зовнішніх мереж (вода, каналізація, лівнева каналізація)
- встановлено двері у квартири
- встановлено лічильники обліку води
- встановлення огорож на балконах
- встановлення накривок на парапети
✅ 103/15
- встановлення накривок на парапети
- встановлення газових котлів
✅103/16
1 секція:
- завершено монтаж панелей перекриття 6 поверха
- триває влаштування перегородок на 5 поверсі
- влаштування армпоясу 6 поверху
2 секція:
- влаштування панелей перекриття на 5 поверсі
✅ 103/17
- монтаж димоходів під котли
✅103/19
1 секція:
- завершено монтаж панелей перекриття 5 поверху
- триває виготовлення несучіх стін 6 поверху.
BD Holding
BH
Представитель
1 193
27 марта 2017
17 сен 2019 06:19
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/11
- тривають роботи із благоустрою: полив другої ділянки;
- триває встановлення електролічільників;
✅ 103/12
1 секція:
- завершено фасадні роботи;
- продовжують внутрішню трубопрокладку – зроблено 4 поверхи;
2 секція:
- електромонтажні роботи на 4 поверсі – завершено, 5 – в роботі
- встановлення вікон на 5 поверсі
- тривають фасадні роботи
- штукатурні роботи: на 1, 2 виконано, 3 – в роботі
✅ 103/13
1 секція:
- тривають роботи по благоустрою
- продовжується влаштування МЗК
- тривають роботи із влаштування сантехніки
2 секція:
- тривають роботи із влаштування сантехніки
- продовжується робота з благоустрою
- триває поклейка 2-го шару рубероїду
- триває влаштування МЗК
- розпочато електромонтажні роботи – освітлення коридорів та підключення квартир
✅ 103/14
- завершено влаштування фасаду
- на завершальному етапі влаштування МЗК
- тривають роботи по влаштуванню 1-го шару рубероїду
- завершено підключення зовнішніх мереж (вода, каналізація, лівнева каналізація)
- встановлено двері у квартири
- встановлено лічильники обліку води
- встановлення огорож на балконах
- встановлення накривок на парапети
✅ 103/15
- встановлення накривок на парапети
- встановлення газових котлів
✅ 103/11
- тривають роботи із благоустрою: полив другої ділянки;
- триває встановлення електролічільників;
✅ 103/12
1 секція:
- завершено фасадні роботи;
- продовжують внутрішню трубопрокладку – зроблено 4 поверхи;
2 секція:
- електромонтажні роботи на 4 поверсі – завершено, 5 – в роботі
- встановлення вікон на 5 поверсі
- тривають фасадні роботи
- штукатурні роботи: на 1, 2 виконано, 3 – в роботі
✅ 103/13
1 секція:
- тривають роботи по благоустрою
- продовжується влаштування МЗК
- тривають роботи із влаштування сантехніки
2 секція:
- тривають роботи із влаштування сантехніки
- продовжується робота з благоустрою
- триває поклейка 2-го шару рубероїду
- триває влаштування МЗК
- розпочато електромонтажні роботи – освітлення коридорів та підключення квартир
✅ 103/14
- завершено влаштування фасаду
- на завершальному етапі влаштування МЗК
- тривають роботи по влаштуванню 1-го шару рубероїду
- завершено підключення зовнішніх мереж (вода, каналізація, лівнева каналізація)
- встановлено двері у квартири
- встановлено лічильники обліку води
- встановлення огорож на балконах
- встановлення накривок на парапети
✅ 103/15
- встановлення накривок на парапети
- встановлення газових котлів
BD Holding
BH
Представитель
1 193
27 марта 2017
17 сен 2019 06:24
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅103/16
1 секція:
- завершено монтаж панелей перекриття 6 поверха
- триває влаштування перегородок на 5 поверсі
- влаштування армпоясу 6 поверху
2 секція:
- влаштування панелей перекриття на 5 поверсі
✅ 103/17
- монтаж димоходів під котли
✅103/19
1 секція:
- завершено монтаж панелей перекриття 5 поверху
- триває виготовлення несучіх стін 6 поверху.
✅103/16
1 секція:
- завершено монтаж панелей перекриття 6 поверха
- триває влаштування перегородок на 5 поверсі
- влаштування армпоясу 6 поверху
2 секція:
- влаштування панелей перекриття на 5 поверсі
✅ 103/17
- монтаж димоходів під котли
✅103/19
1 секція:
- завершено монтаж панелей перекриття 5 поверху
- триває виготовлення несучіх стін 6 поверху.
mariyka-
m
Новичок
14
13 июня 2018
18 сен 2019 17:05
Переглянула фото будівництва ЖК. Так хочу відмітити, що будинки красиві, вигляд сучасний, але баки із сміттям в центрі жк - це потворно. Збудуйте як в Європі якесь сховище. Заходила до знайомих у 103\15 та проходила повз них, сморід у вихідний день неприємний та й люди так "охайно" сміття поскидали. Якось треба ховати такі необхідні предмети, а не викладати їх в центрі.
BD Holding
BH
Представитель
1 193
27 марта 2017
24 сен 2019 06:42
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/11
- завершено роботи з установки поливу

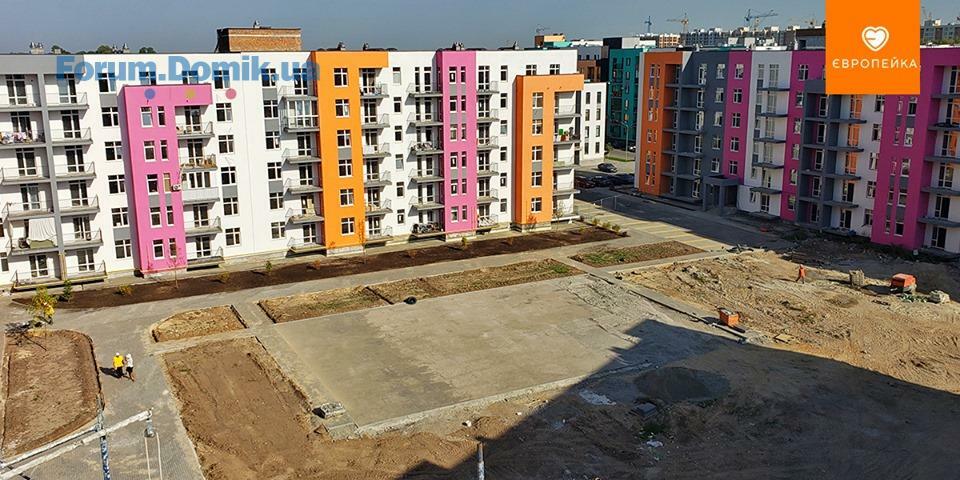

- тривають роботи із благоустрою
- триває встановлення електролічільників
✅ 103/12
1 секція:
- продовжуються роботи з внутрішньої трубопрокладки
2 секція:
- електромонтажні роботи на 5 поверсі на завершальному етапі
- завершено встановлення вікон на 5 поверсі, 6 – на виготовленні
- тривають фасадні роботи
- штукатурні роботи: на 3 виконано, 4 – в роботі

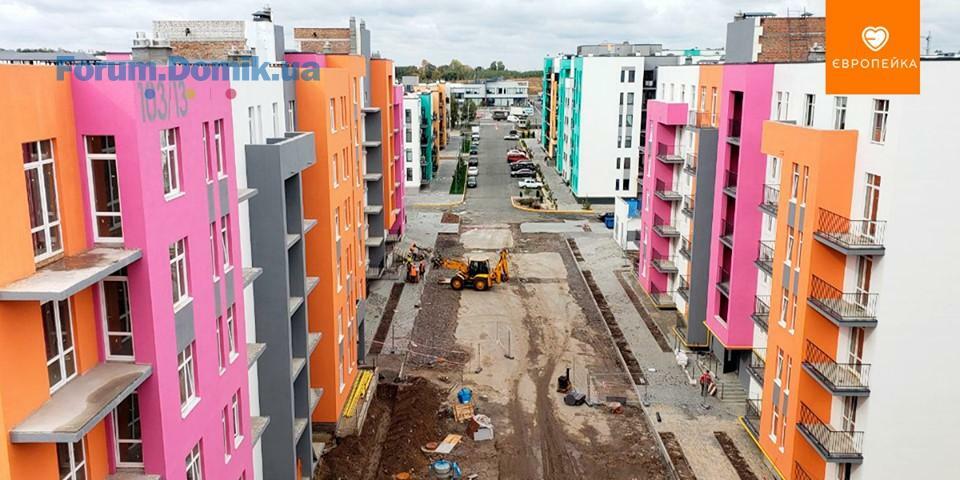

✅ 103/13
1 секція:
- тривають роботи з благоустрою
- продовжується влаштування МЗК
- тривають роботи із влаштування сантехніки – монтаж батарей
2 секція:
- тривають роботи із влаштування сантехніки – монтаж батарей
- продовжується робота з благоустрою
- на завершальному етапі поклейка 2-го шару рубероїду
- триває влаштування МЗК
- продовжуються електромонтажні роботи – освітлення коридорів та підключення квартир

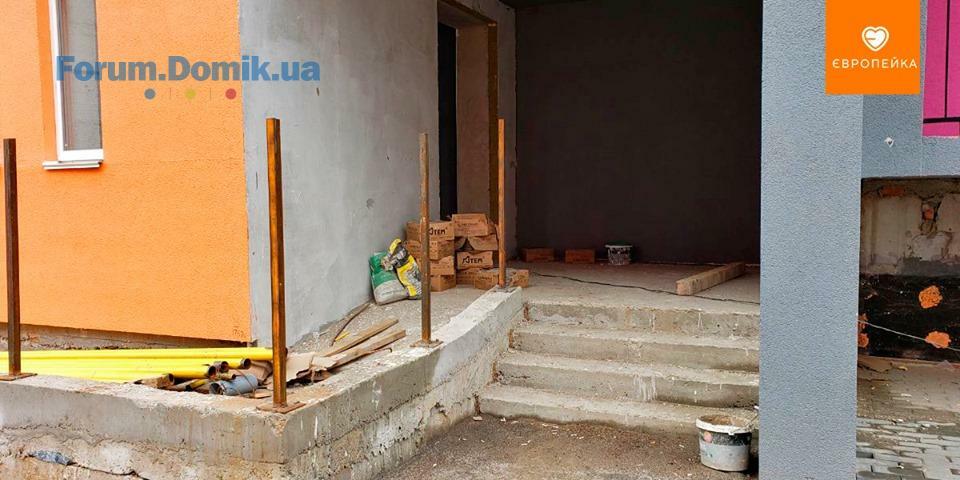

- монтаж дверей у квартири

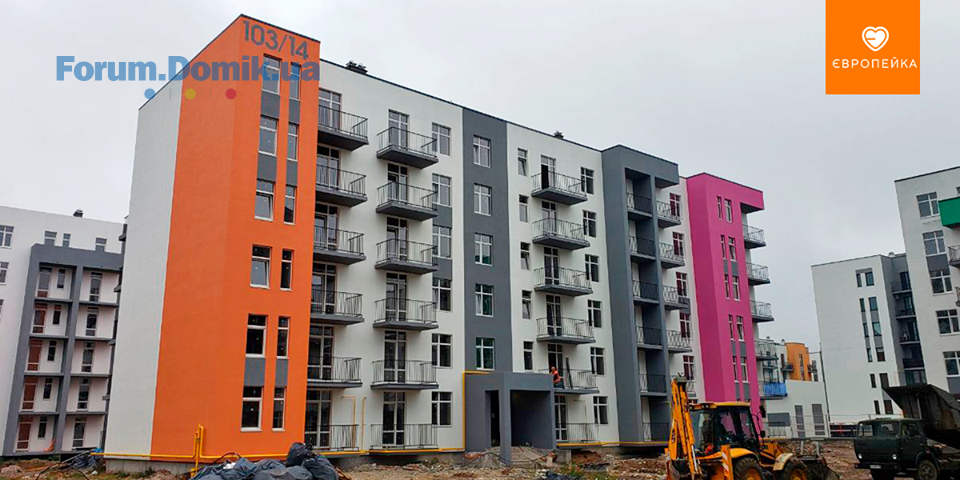

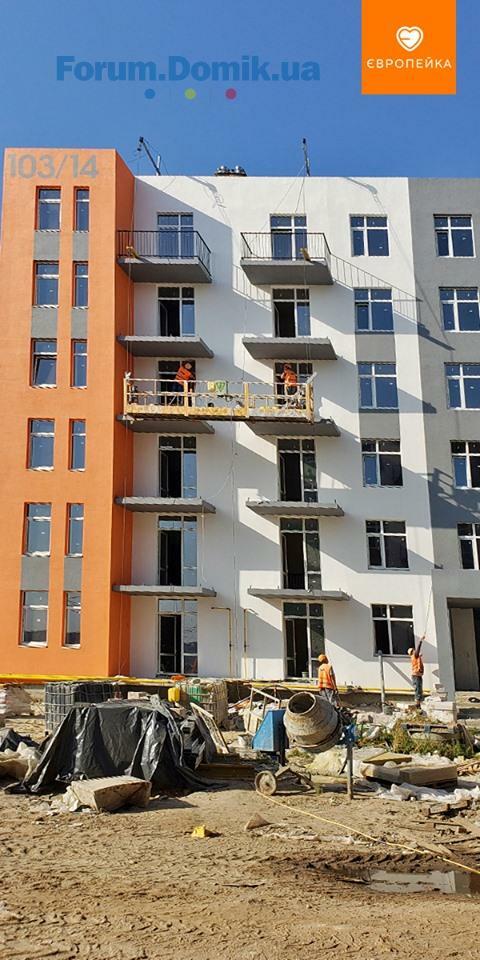

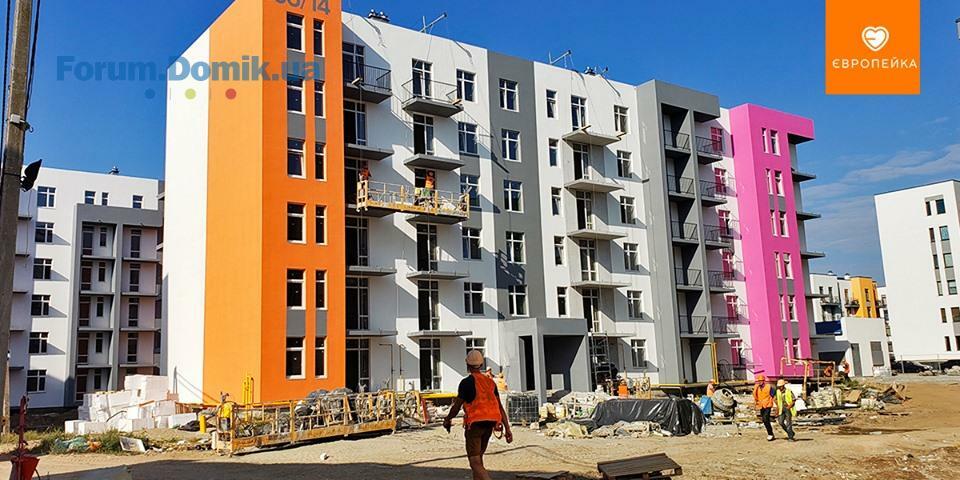

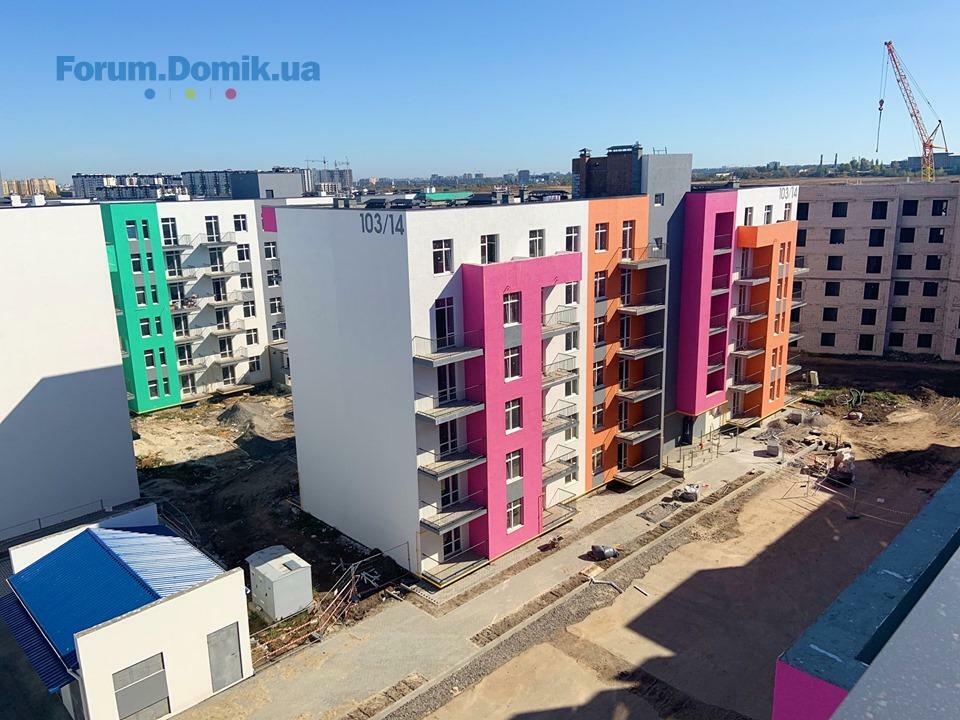

✅ 103/14
- завершено влаштування МЗК
- на завершальному етапі роботи по влаштуванню 1-го шару рубероїду
- завершено встановлення огорож на балконах
- на завершальному етапі встановлення накривок на парапети
✅ 103/15
- на завершальному етапі встановлення накривок на парапети
- триває встановлення газових котлів

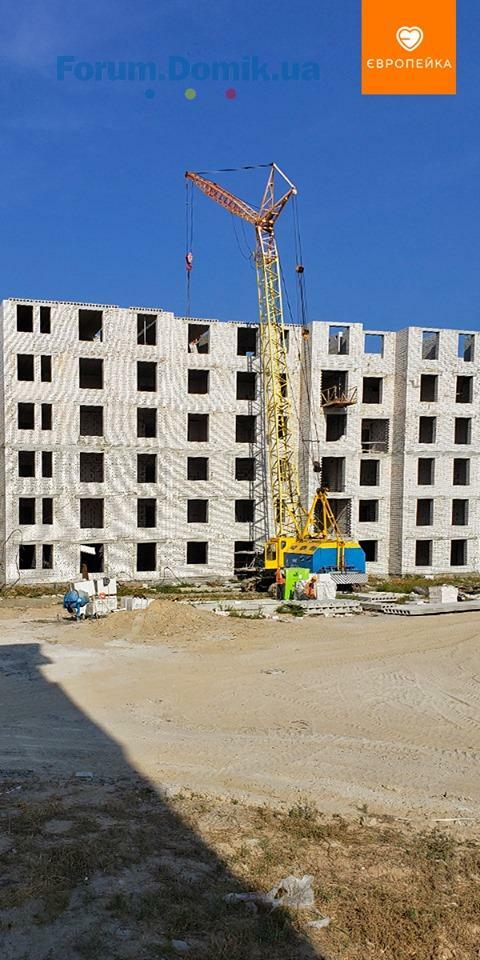

✅ 103/16
1 секція:
- триває влаштування перегородок на 5 поверсі
- на завершальному етапі влаштування армпоясу 6 поверху
2 секція:
- влаштування панелей перекриття на 5 поверсі
✅ 103/17
- виконано монтаж димоходів під котли
✅ 103/19
1 секція:
- триває виготовлення несучіх стін 6 поверху.
✅ 103/11
- завершено роботи з установки поливу
- тривають роботи із благоустрою
- триває встановлення електролічільників
✅ 103/12
1 секція:
- продовжуються роботи з внутрішньої трубопрокладки
2 секція:
- електромонтажні роботи на 5 поверсі на завершальному етапі
- завершено встановлення вікон на 5 поверсі, 6 – на виготовленні
- тривають фасадні роботи
- штукатурні роботи: на 3 виконано, 4 – в роботі
✅ 103/13
1 секція:
- тривають роботи з благоустрою
- продовжується влаштування МЗК
- тривають роботи із влаштування сантехніки – монтаж батарей
2 секція:
- тривають роботи із влаштування сантехніки – монтаж батарей
- продовжується робота з благоустрою
- на завершальному етапі поклейка 2-го шару рубероїду
- триває влаштування МЗК
- продовжуються електромонтажні роботи – освітлення коридорів та підключення квартир
- монтаж дверей у квартири
✅ 103/14
- завершено влаштування МЗК
- на завершальному етапі роботи по влаштуванню 1-го шару рубероїду
- завершено встановлення огорож на балконах
- на завершальному етапі встановлення накривок на парапети
✅ 103/15
- на завершальному етапі встановлення накривок на парапети
- триває встановлення газових котлів
✅ 103/16
1 секція:
- триває влаштування перегородок на 5 поверсі
- на завершальному етапі влаштування армпоясу 6 поверху
2 секція:
- влаштування панелей перекриття на 5 поверсі
✅ 103/17
- виконано монтаж димоходів під котли
✅ 103/19
1 секція:
- триває виготовлення несучіх стін 6 поверху.
BD Holding
BH
Представитель
1 193
27 марта 2017
24 сен 2019 06:44
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/11
- завершено роботи з установки поливу
- тривають роботи із благоустрою
- триває встановлення електролічільників
✅ 103/12
1 секція:
- продовжуються роботи з внутрішньої трубопрокладки
2 секція:
- електромонтажні роботи на 5 поверсі на завершальному етапі
- завершено встановлення вікон на 5 поверсі, 6 – на виготовленні
- тривають фасадні роботи
- штукатурні роботи: на 3 виконано, 4 – в роботі
✅ 103/13
1 секція:
- тривають роботи з благоустрою
- продовжується влаштування МЗК
- тривають роботи із влаштування сантехніки – монтаж батарей
2 секція:
- тривають роботи із влаштування сантехніки – монтаж батарей
- продовжується робота з благоустрою
- на завершальному етапі поклейка 2-го шару рубероїду
- триває влаштування МЗК
- продовжуються електромонтажні роботи – освітлення коридорів та підключення квартир
- монтаж дверей у квартири
✅ 103/14
- завершено влаштування МЗК
- на завершальному етапі роботи по влаштуванню 1-го шару рубероїду
- завершено встановлення огорож на балконах
- на завершальному етапі встановлення накривок на парапети
✅ 103/15
- на завершальному етапі встановлення накривок на парапети
- триває встановлення газових котлів
✅ 103/11
- завершено роботи з установки поливу
- тривають роботи із благоустрою
- триває встановлення електролічільників
✅ 103/12
1 секція:
- продовжуються роботи з внутрішньої трубопрокладки
2 секція:
- електромонтажні роботи на 5 поверсі на завершальному етапі
- завершено встановлення вікон на 5 поверсі, 6 – на виготовленні
- тривають фасадні роботи
- штукатурні роботи: на 3 виконано, 4 – в роботі
✅ 103/13
1 секція:
- тривають роботи з благоустрою
- продовжується влаштування МЗК
- тривають роботи із влаштування сантехніки – монтаж батарей
2 секція:
- тривають роботи із влаштування сантехніки – монтаж батарей
- продовжується робота з благоустрою
- на завершальному етапі поклейка 2-го шару рубероїду
- триває влаштування МЗК
- продовжуються електромонтажні роботи – освітлення коридорів та підключення квартир
- монтаж дверей у квартири
✅ 103/14
- завершено влаштування МЗК
- на завершальному етапі роботи по влаштуванню 1-го шару рубероїду
- завершено встановлення огорож на балконах
- на завершальному етапі встановлення накривок на парапети
✅ 103/15
- на завершальному етапі встановлення накривок на парапети
- триває встановлення газових котлів
BD Holding
BH
Представитель
1 193
27 марта 2017
24 сен 2019 06:48
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/16
1 секція:
- триває влаштування перегородок на 5 поверсі
- на завершальному етапі влаштування армпоясу 6 поверху
2 секція:
- влаштування панелей перекриття на 5 поверсі
✅ 103/17
- виконано монтаж димоходів під котли
✅ 103/19
1 секція:
- триває виготовлення несучіх стін 6 поверху.
✅ 103/16
1 секція:
- триває влаштування перегородок на 5 поверсі
- на завершальному етапі влаштування армпоясу 6 поверху
2 секція:
- влаштування панелей перекриття на 5 поверсі
✅ 103/17
- виконано монтаж димоходів під котли
✅ 103/19
1 секція:
- триває виготовлення несучіх стін 6 поверху.
BD Holding
BH
Представитель
1 193
27 марта 2017
02 окт 2019 08:10
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/11
- тривають роботи із благоустрою: озеленнення території
- утеплення цоколю
- утеплення димоходів на покрівлі
- продовжується встановлення електролічильників
✅ 103/12
1 секція:
- продовжуються роботи з внутрішньої трубопрокладки
- влаштування другої вхідної групи
2 секція:
- завершено електромонтажні роботи на 5 поверсі, розпочато на 6
- тривають фасадні роботи
- штукатурні роботи: 4 поверх в роботі
✅ 103/13
1 секція:
- роботи по благоустрою внутрішнього двору
- продовжується влаштування МЗК
- тривають роботи із влаштування сантехніки – монтаж батарей
- електромонтажні роботи – освітлення коридорів та підключення квартир
- монтаж дверей у квартири
2 секція:
- тривають роботи із влаштування сантехніки – монтаж батарей
- продовжується робота з благоустрою
- на завершальному етапі поклейка 2-го шару рубероїду
- триває влаштування МЗК
- продовжуються електромонтажні роботи – освітлення коридорів та підключення квартир
- монтаж дверей у квартири
✅ 103/14
- поклейка другого шару рубероїду
- завершено встановлення накривок на парапети
- влаштування благоустрою
✅ 103/15
- завершено влаштування накривок на парапети
- триває встановлення газових котлів
✅ 103/16
1 секція:
- триває влаштування перегородок на 5 поверсі
- завершено влаштування армпоясу 6 поверху
✅ 103/19
1 секція:
- завершено виготовлення несучіх стін 6 поверху
2 секція:
- монтаж панелей перекриття 4-го поверху.
✅ 103/11
- тривають роботи із благоустрою: озеленнення території
- утеплення цоколю
- утеплення димоходів на покрівлі
- продовжується встановлення електролічильників
✅ 103/12
1 секція:
- продовжуються роботи з внутрішньої трубопрокладки
- влаштування другої вхідної групи
2 секція:
- завершено електромонтажні роботи на 5 поверсі, розпочато на 6
- тривають фасадні роботи
- штукатурні роботи: 4 поверх в роботі
✅ 103/13
1 секція:
- роботи по благоустрою внутрішнього двору
- продовжується влаштування МЗК
- тривають роботи із влаштування сантехніки – монтаж батарей
- електромонтажні роботи – освітлення коридорів та підключення квартир
- монтаж дверей у квартири
2 секція:
- тривають роботи із влаштування сантехніки – монтаж батарей
- продовжується робота з благоустрою
- на завершальному етапі поклейка 2-го шару рубероїду
- триває влаштування МЗК
- продовжуються електромонтажні роботи – освітлення коридорів та підключення квартир
- монтаж дверей у квартири
✅ 103/14
- поклейка другого шару рубероїду
- завершено встановлення накривок на парапети
- влаштування благоустрою
✅ 103/15
- завершено влаштування накривок на парапети
- триває встановлення газових котлів
✅ 103/16
1 секція:
- триває влаштування перегородок на 5 поверсі
- завершено влаштування армпоясу 6 поверху
✅ 103/19
1 секція:
- завершено виготовлення несучіх стін 6 поверху
2 секція:
- монтаж панелей перекриття 4-го поверху.
BD Holding
BH
Представитель
1 193
27 марта 2017
02 окт 2019 12:48
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/11
- завершено роботи з установки поливу
- тривають роботи із благоустрою
- триває встановлення електролічільників
✅ 103/12
1 секція:
- продовжуються роботи з внутрішньої трубопрокладки
2 секція:
- електромонтажні роботи на 5 поверсі на завершальному етапі
- завершено встановлення вікон на 5 поверсі, 6 – на виготовленні
- тривають фасадні роботи
- штукатурні роботи: на 3 виконано, 4 – в роботі
✅ 103/13
1 секція:
- тривають роботи з благоустрою
- продовжується влаштування МЗК
- тривають роботи із влаштування сантехніки – монтаж батарей
2 секція:
- тривають роботи із влаштування сантехніки – монтаж батарей
- продовжується робота з благоустрою
- на завершальному етапі поклейка 2-го шару рубероїду
- триває влаштування МЗК
- продовжуються електромонтажні роботи – освітлення коридорів та підключення квартир
- монтаж дверей у квартири
✅ 103/14
- завершено влаштування МЗК
- на завершальному етапі роботи по влаштуванню 1-го шару рубероїду
- завершено встановлення огорож на балконах
- на завершальному етапі встановлення накривок на парапети
✅ 103/15
- на завершальному етапі встановлення накривок на парапети
- триває встановлення газових котлів
✅ 103/11
- завершено роботи з установки поливу
- тривають роботи із благоустрою
- триває встановлення електролічільників
✅ 103/12
1 секція:
- продовжуються роботи з внутрішньої трубопрокладки
2 секція:
- електромонтажні роботи на 5 поверсі на завершальному етапі
- завершено встановлення вікон на 5 поверсі, 6 – на виготовленні
- тривають фасадні роботи
- штукатурні роботи: на 3 виконано, 4 – в роботі
✅ 103/13
1 секція:
- тривають роботи з благоустрою
- продовжується влаштування МЗК
- тривають роботи із влаштування сантехніки – монтаж батарей
2 секція:
- тривають роботи із влаштування сантехніки – монтаж батарей
- продовжується робота з благоустрою
- на завершальному етапі поклейка 2-го шару рубероїду
- триває влаштування МЗК
- продовжуються електромонтажні роботи – освітлення коридорів та підключення квартир
- монтаж дверей у квартири
✅ 103/14
- завершено влаштування МЗК
- на завершальному етапі роботи по влаштуванню 1-го шару рубероїду
- завершено встановлення огорож на балконах
- на завершальному етапі встановлення накривок на парапети
✅ 103/15
- на завершальному етапі встановлення накривок на парапети
- триває встановлення газових котлів
BD Holding
BH
Представитель
1 193
27 марта 2017
02 окт 2019 12:53
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/16
1 секція:
- триває влаштування перегородок на 5 поверсі
- на завершальному етапі влаштування армпоясу 6 поверху
2 секція:
- влаштування панелей перекриття на 5 поверсі
✅ 103/17
- виконано монтаж димоходів під котли
✅ 103/19
1 секція:
- триває виготовлення несучіх стін 6 поверху.
✅ 103/16
1 секція:
- триває влаштування перегородок на 5 поверсі
- на завершальному етапі влаштування армпоясу 6 поверху
2 секція:
- влаштування панелей перекриття на 5 поверсі
✅ 103/17
- виконано монтаж димоходів під котли
✅ 103/19
1 секція:
- триває виготовлення несучіх стін 6 поверху.
BD Holding
BH
Представитель
1 193
27 марта 2017
07 окт 2019 12:22
Ділимося планами будівельних робіт на жовтень 🍂
Плани:
✅ 103/11
- Утеплення та оздоблення цоколю та вентиляційних каналів і машинного відділення на покрівлі
- Озеленення території
- Пуск газу
- Влаштування електролічильників
✅ 103/12
Секція 1:
- Влаштування зовнішніх мереж водопостачання та каналізації
- Стяжка підлоги
- Влаштування гідроізоляції покрівлі (поклейка руберойду)
- Сантехніка трубопрокаладка під стяжку-завершення
- Штукатурка парапету
- Влаштування накривок на комени
- Благоустрій території
Секція 2:
- Штукатурка стін завершення
- Влаштування електрики завершення
- Сантехніка трубопрокаладка під стяжку
- Штукатурка парапету
- Влаштування накривок на комени
- Утеплення та оздоблення фасаду - завершення
- Влаштування гідроізоляції покрівлі (поклейка руберойду)
✅ 103/13
Секція 1:
- Оздоблення МЗК завершення
- Монтаж дверей-завершення
- 2-етап електрики та підключення до зовнішньї мережі із встановленням ГРЩ
- 2 етап сантехніки з водомірним вузлом та підключенням радіаторів
- Влаштування внутрішньої газифікації
- Благоустрій території та озеленення
- Влаштування огороджень балконів
- Влаштування накривки на парапет та капельників на балконах
Секція 2:
- Оздоблення МЗК завершення
- Монтаж дверей-завершення
- 2-етап електрики та підключення до зовнішньї мережі із встановленням ГРЩ
- 2 етап сантехніки з водомірним вузлом та підключенням радіаторів
- Влаштування внутрішньої газифікації
- Благоустрій території та озеленення
- Влаштування капельників на балконах
- Утеплення та оздоблення цоколю та ліфтових шахт на покрівлі
- Влаштування огороджень балконів
✅ 103/14
- Влаштування котлів
- Благоустрій та озеленення території
- Влаштування поштових скриньок
- Влаштування насосної станції підвищення тиску води
✅ 103/15
- Пуск газу
- Утеплення та оздоблення цоколю
✅ 103/16
Секція 1:
- Влаштування перекриття 5-го поверху - завершення
- Влаштування стін 6-го поверху
Секція 2:
- Будівництво парапету (завершальний етап будівельного каркасу)
- Влаштування перегородок 6-пов
✅ 103/17
- Влаштування вікон
- Утеплення та оздоблення фасаду
- Утеплення та бетонування покрівлі
- Електромонтажні роботи (доштукатурний комплекс)
✅ 103/19
Секція 1:
- Влаштування перекриття 4-го поверху завершення
- Влаштування стін 5 -го поверху
Секція 2:
- Влаштування перекриття 6-го поверху
- Влаштування перегородок 5-го поверха
Плани:
✅ 103/11
- Утеплення та оздоблення цоколю та вентиляційних каналів і машинного відділення на покрівлі
- Озеленення території
- Пуск газу
- Влаштування електролічильників
✅ 103/12
Секція 1:
- Влаштування зовнішніх мереж водопостачання та каналізації
- Стяжка підлоги
- Влаштування гідроізоляції покрівлі (поклейка руберойду)
- Сантехніка трубопрокаладка під стяжку-завершення
- Штукатурка парапету
- Влаштування накривок на комени
- Благоустрій території
Секція 2:
- Штукатурка стін завершення
- Влаштування електрики завершення
- Сантехніка трубопрокаладка під стяжку
- Штукатурка парапету
- Влаштування накривок на комени
- Утеплення та оздоблення фасаду - завершення
- Влаштування гідроізоляції покрівлі (поклейка руберойду)
✅ 103/13
Секція 1:
- Оздоблення МЗК завершення
- Монтаж дверей-завершення
- 2-етап електрики та підключення до зовнішньї мережі із встановленням ГРЩ
- 2 етап сантехніки з водомірним вузлом та підключенням радіаторів
- Влаштування внутрішньої газифікації
- Благоустрій території та озеленення
- Влаштування огороджень балконів
- Влаштування накривки на парапет та капельників на балконах
Секція 2:
- Оздоблення МЗК завершення
- Монтаж дверей-завершення
- 2-етап електрики та підключення до зовнішньї мережі із встановленням ГРЩ
- 2 етап сантехніки з водомірним вузлом та підключенням радіаторів
- Влаштування внутрішньої газифікації
- Благоустрій території та озеленення
- Влаштування капельників на балконах
- Утеплення та оздоблення цоколю та ліфтових шахт на покрівлі
- Влаштування огороджень балконів
✅ 103/14
- Влаштування котлів
- Благоустрій та озеленення території
- Влаштування поштових скриньок
- Влаштування насосної станції підвищення тиску води
✅ 103/15
- Пуск газу
- Утеплення та оздоблення цоколю
✅ 103/16
Секція 1:
- Влаштування перекриття 5-го поверху - завершення
- Влаштування стін 6-го поверху
Секція 2:
- Будівництво парапету (завершальний етап будівельного каркасу)
- Влаштування перегородок 6-пов
✅ 103/17
- Влаштування вікон
- Утеплення та оздоблення фасаду
- Утеплення та бетонування покрівлі
- Електромонтажні роботи (доштукатурний комплекс)
✅ 103/19
Секція 1:
- Влаштування перекриття 4-го поверху завершення
- Влаштування стін 5 -го поверху
Секція 2:
- Влаштування перекриття 6-го поверху
- Влаштування перегородок 5-го поверха
Андрій-1
А
Гость
2
21 февраля 2019
08 окт 2019 05:37
Цитата "Alya23":103\13 кв. 45 (четвертий поверх) Олена та Євгеній
Добрый день.
Собираюсь на следующей неделе покупать квартиру в доме 103/11 на первом этаже.
Скажите, пожалуйста, нет ли у дома проблем с документами?
BD Holding
BH
Представитель
1 193
27 марта 2017
08 окт 2019 07:11
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/11
- продовжуються роботи із благоустрою: озеленнення території
- триває утеплення цоколю
- продовжується утеплення димохів на покрівлі
- підготовчі роботи до підключенню газу
- встановленні перила в 1 та 3 секції
✅ 103/12
1 секція:
- продовжуються роботи з внутрішньої трубопрокладки
- влаштування другої вхідної групи – виконано перший етап
2 секція:
- електромонтажні роботи на 6 поверсі
- тривають фасадні роботи
- штукатурка парапетів
✅ 103/13
1 секція:
- роботи по благоустрою внутрішнього двору
- продовжується влаштування МЗК
- тривають роботи із влаштування сантехніки – монтаж батарей
- тривають електромонтажні роботи – освітлення коридорів та підключення квартир
- триває монтаж дверей у квартири
2 секція:
- тривають роботи із влаштування сантехніки – монтаж батарей
- продовжується робота з благоустрою
- завершено поклейку 2-го шару рубероїду
- триває влаштування МЗК
- продовжуються електромонтажні роботи – освітлення коридорів та підключення квартир
- триває монтаж дверей у квартири
✅ 103/14
- продовжується поклейка другого шару руберойїду
- влаштування благоустрою: озеленення території
✅ 103/15
- завершено встановлення газових котлів
- завершено підключення зовнішнього газопроводу
✅ 103/17
- виготовлення димоходів на покрівлі
- влаштування утеплення покрівлі
✅ 103/19
1 секція:
- перекриття 4 поверху
- кладка стін 5 поверху
✅ 103/11
- продовжуються роботи із благоустрою: озеленнення території
- триває утеплення цоколю
- продовжується утеплення димохів на покрівлі
- підготовчі роботи до підключенню газу
- встановленні перила в 1 та 3 секції
✅ 103/12
1 секція:
- продовжуються роботи з внутрішньої трубопрокладки
- влаштування другої вхідної групи – виконано перший етап
2 секція:
- електромонтажні роботи на 6 поверсі
- тривають фасадні роботи
- штукатурка парапетів
✅ 103/13
1 секція:
- роботи по благоустрою внутрішнього двору
- продовжується влаштування МЗК
- тривають роботи із влаштування сантехніки – монтаж батарей
- тривають електромонтажні роботи – освітлення коридорів та підключення квартир
- триває монтаж дверей у квартири
2 секція:
- тривають роботи із влаштування сантехніки – монтаж батарей
- продовжується робота з благоустрою
- завершено поклейку 2-го шару рубероїду
- триває влаштування МЗК
- продовжуються електромонтажні роботи – освітлення коридорів та підключення квартир
- триває монтаж дверей у квартири
✅ 103/14
- продовжується поклейка другого шару руберойїду
- влаштування благоустрою: озеленення території
✅ 103/15
- завершено встановлення газових котлів
- завершено підключення зовнішнього газопроводу
✅ 103/17
- виготовлення димоходів на покрівлі
- влаштування утеплення покрівлі
✅ 103/19
1 секція:
- перекриття 4 поверху
- кладка стін 5 поверху
BD Holding
BH
Представитель
1 193
27 марта 2017
08 окт 2019 07:15
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/11
- продовжуються роботи із благоустрою: озеленнення території
- триває утеплення цоколю
- продовжується утеплення димохів на покрівлі
- підготовчі роботи до підключенню газу
- встановленні перила в 1 та 3 секції
✅ 103/12
1 секція:
- продовжуються роботи з внутрішньої трубопрокладки
- влаштування другої вхідної групи – виконано перший етап
2 секція:
- електромонтажні роботи на 6 поверсі
- тривають фасадні роботи
- штукатурка парапетів
✅ 103/13
1 секція:
- роботи по благоустрою внутрішнього двору
- продовжується влаштування МЗК
- тривають роботи із влаштування сантехніки – монтаж батарей
- тривають електромонтажні роботи – освітлення коридорів та підключення квартир
- триває монтаж дверей у квартири
2 секція:
- тривають роботи із влаштування сантехніки – монтаж батарей
- продовжується робота з благоустрою
- завершено поклейку 2-го шару рубероїду
- триває влаштування МЗК
- продовжуються електромонтажні роботи – освітлення коридорів та підключення квартир
- триває монтаж дверей у квартири
✅ 103/14
- продовжується поклейка другого шару руберойїду
- влаштування благоустрою: озеленення території
✅ 103/15
- завершено встановлення газових котлів
- завершено підключення зовнішнього газопроводу
✅ 103/11
- продовжуються роботи із благоустрою: озеленнення території
- триває утеплення цоколю
- продовжується утеплення димохів на покрівлі
- підготовчі роботи до підключенню газу
- встановленні перила в 1 та 3 секції
✅ 103/12
1 секція:
- продовжуються роботи з внутрішньої трубопрокладки
- влаштування другої вхідної групи – виконано перший етап
2 секція:
- електромонтажні роботи на 6 поверсі
- тривають фасадні роботи
- штукатурка парапетів
✅ 103/13
1 секція:
- роботи по благоустрою внутрішнього двору
- продовжується влаштування МЗК
- тривають роботи із влаштування сантехніки – монтаж батарей
- тривають електромонтажні роботи – освітлення коридорів та підключення квартир
- триває монтаж дверей у квартири
2 секція:
- тривають роботи із влаштування сантехніки – монтаж батарей
- продовжується робота з благоустрою
- завершено поклейку 2-го шару рубероїду
- триває влаштування МЗК
- продовжуються електромонтажні роботи – освітлення коридорів та підключення квартир
- триває монтаж дверей у квартири
✅ 103/14
- продовжується поклейка другого шару руберойїду
- влаштування благоустрою: озеленення території
✅ 103/15
- завершено встановлення газових котлів
- завершено підключення зовнішнього газопроводу
BD Holding
BH
Представитель
1 193
27 марта 2017
08 окт 2019 07:16
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/17
- виготовлення димоходів на покрівлі
- влаштування утеплення покрівлі
✅ 103/19
1 секція:
- перекриття 4 поверху
- кладка стін 5 поверху
✅ 103/17
- виготовлення димоходів на покрівлі
- влаштування утеплення покрівлі
✅ 103/19
1 секція:
- перекриття 4 поверху
- кладка стін 5 поверху

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Standard One Obolon | S1 | Киев, просп. Оболонский, 1810.083
- ЖК Атлант на Озерной | Атлант | Новоселки, ул. Озерная10.081 172
- ЖК Gravity Park | Креатор-Буд | Киев, просп. Берестейський, 13910.0888
- ЖК Олимпийский | Атлант | Бровары, ул. Олимпийская10.087 483
- ЖК Scandia | СК Триумф | Бровары, ул. Анатолия Луценко, 2709.083 021
- ЖК H2O | Stolitsa Group | Київ, вул. Колекторна08.088
- ЖК Отрада | Київміськбуд, bUdCapital | Київ, просп. Відрадний, 93/208.082 754
- ЖК Вудсторія | буд 1,5,6 | ДБК-Житлобуд, Perfect Group | Київ, вул. Поліська, 407.08577
- ЖК Деснянський | ДБК-Житлобуд | Київ, вул. Електротехнічна, 4307.08452
- Київ, вул. Євгена Маланюка, 101 | Міськбудінвест07.08320
- Стоит ли сейчас покупать недвижимость?09.084 588
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите! Вопрос раздела имущества18.0120
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна28.0790
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Идеи для декора пола в квартире, ваши отзывы и мнение экспертов12.0712
- Как выбрать подходящую раковину. Отзывы о мойках и раковинах09.0746
- Выбор гранитной мойки24.0631

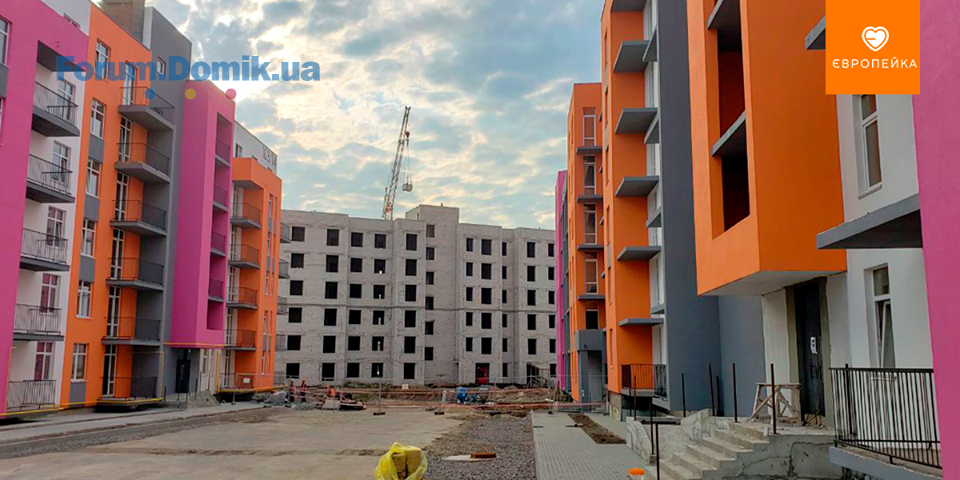

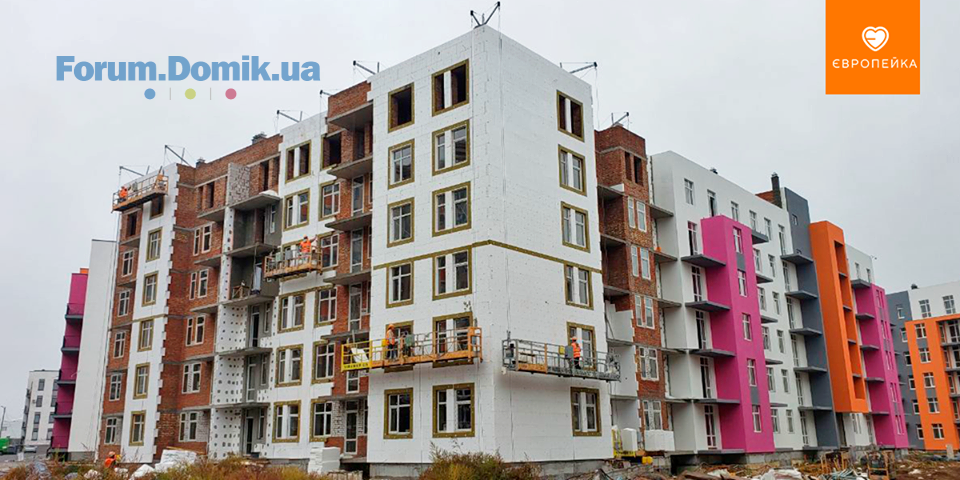

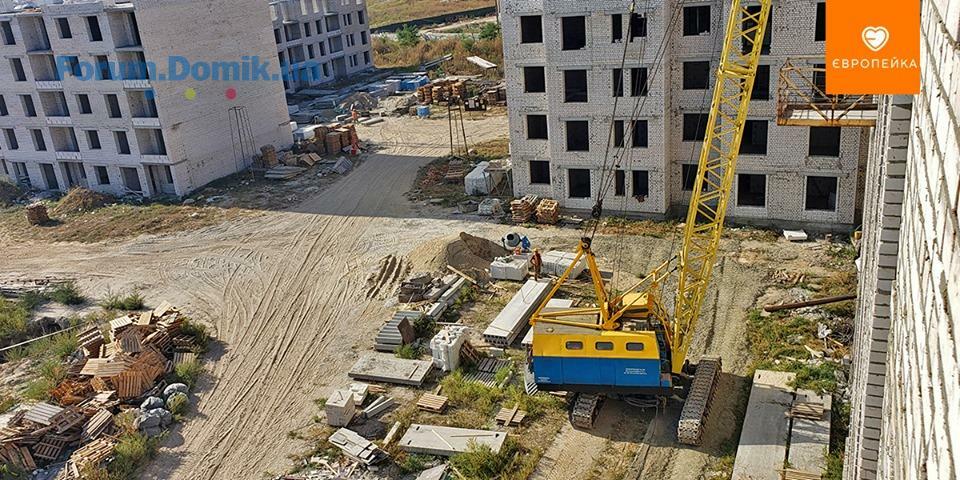

- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- ЖК Royal Place | Трускавець, вул. Сагайдачного21.072
- Климатическое оборудование норвежской ТМ Bergen07.082
- Как можно прочистить или улучшить вентиляцию в квартире?06.086
- Пол на кухне – ламинат или плитка?30.0720
- Как правильно заложить швы в стенах после врезки столешницы/подоконника?24.072
- Стоит ли делать лоджию продолжением комнаты24.0716
- Чем отделать деревянные стены дома?24.073
- Ремонт кухонного стола22.072
- Мигающий свет когда включается LED от 100w 12v блока питания в сочетании с zigbee switch модулем10.072
- Сколько примерно нужно тыс.$ чтобы произвести капитальный ремонт 40 кв.м09.075
- Как уберечь холодильник от перепадов напряжения09.0810
- Мебель под заказ | Объявления об изготовлении мебели07.0898
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077
- Які етапи охоплює комплексне будівництво ферми під ключ18.071
- Продажа и установка натяжных потолков14.0718
- Духи, которые будут звучать дорого!13.071

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
