Вітаємо всіх інвесторів!

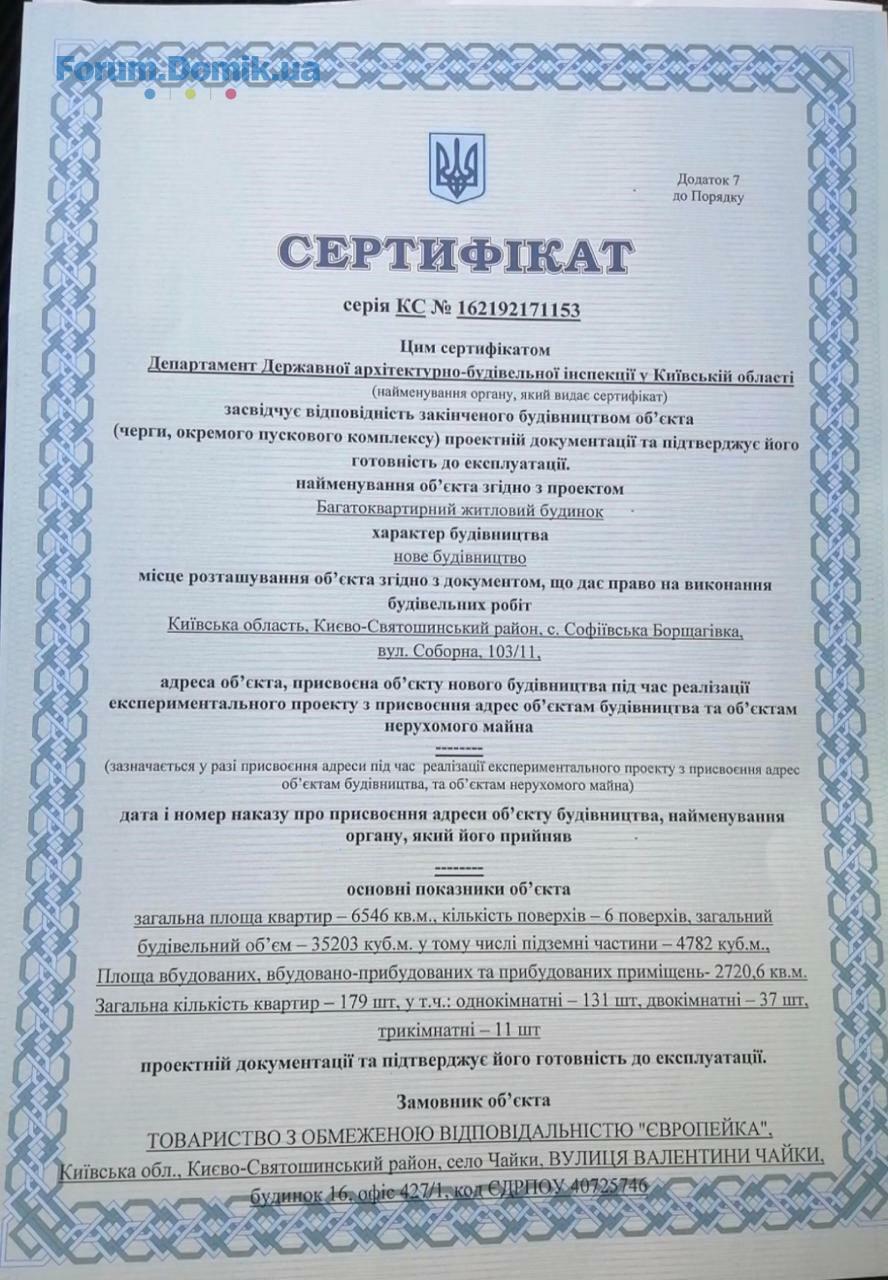

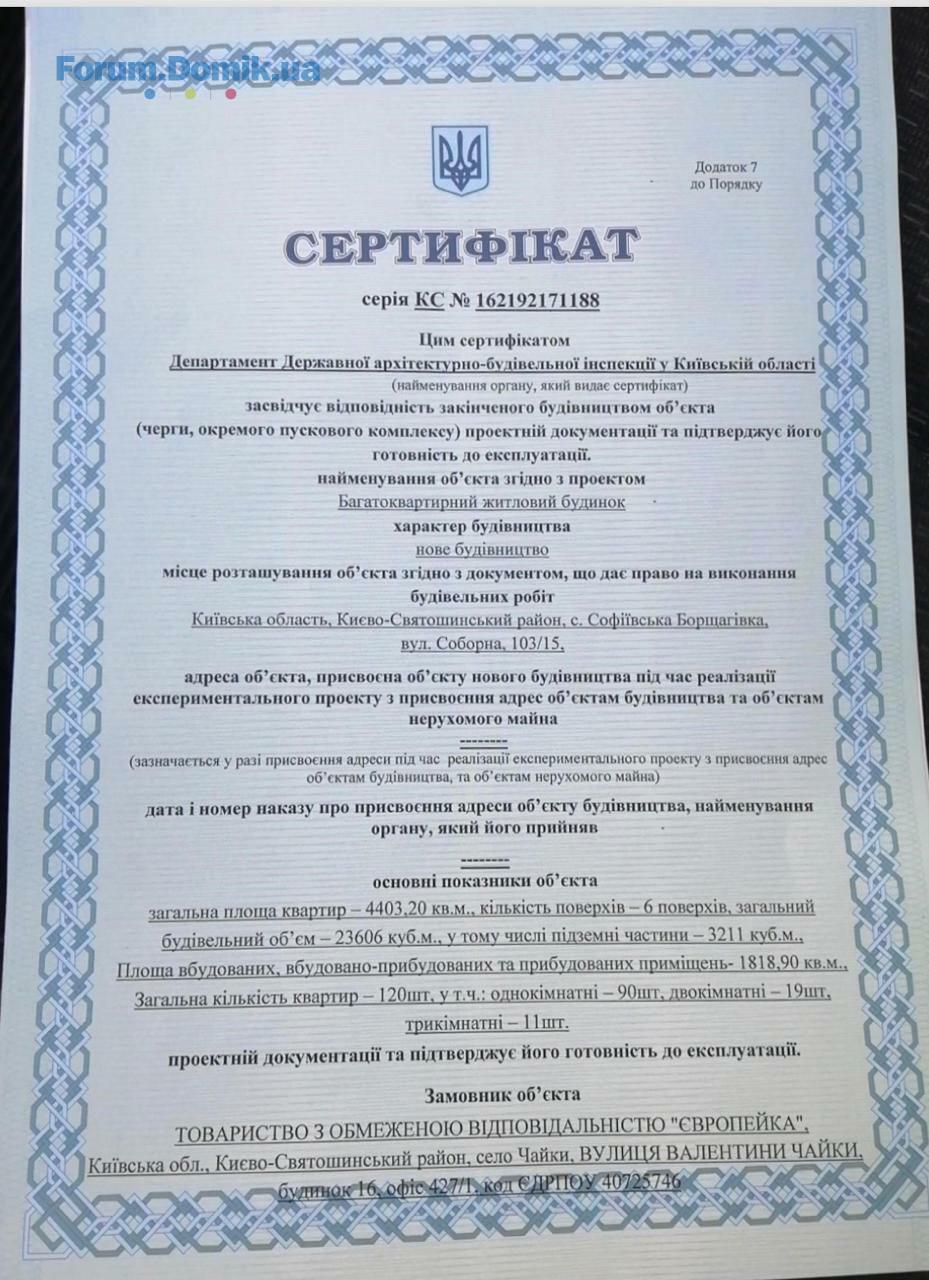

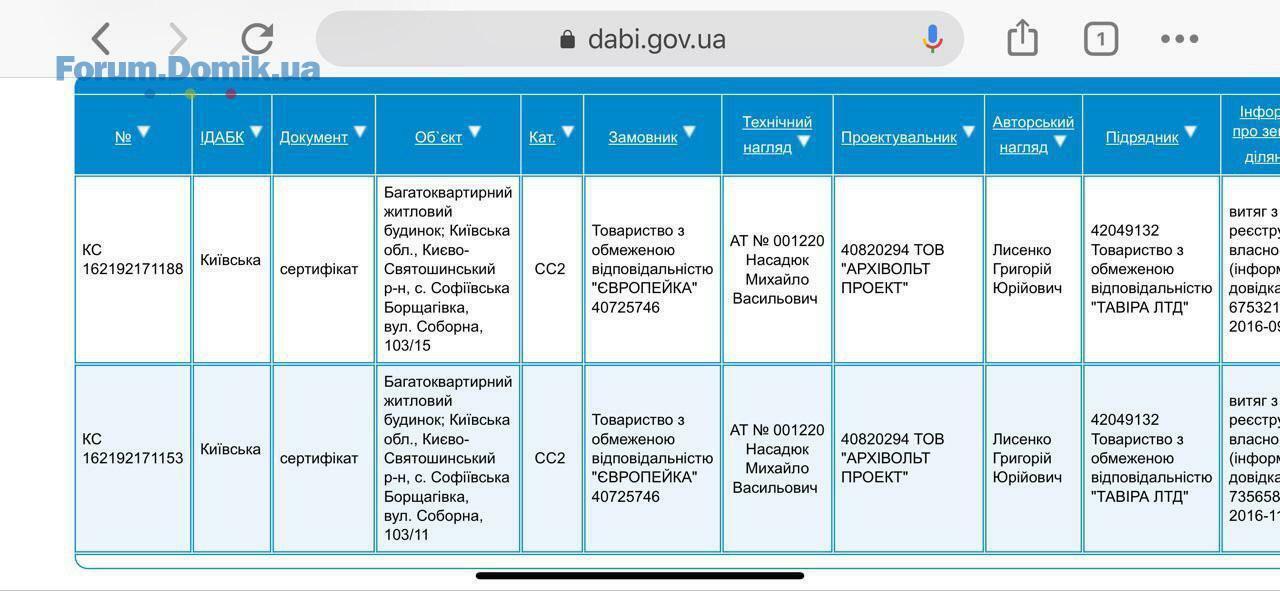

ЖК Європейка отримав сертифікати на введення в експлуатацію двох будинків 3-ої черги за адресою:
✅ вул. Соборна 103/11
✅ вул. Соборна 103/15
Найближчим часом необхідні документи будуть передані для отримання поштової адреси будинку. Після цього розпочнеться оформлення прав власності на квартири.
ЖК Європейка отримав сертифікати на введення в експлуатацію двох будинків 3-ої черги за адресою:
✅ вул. Соборна 103/11
✅ вул. Соборна 103/15
Найближчим часом необхідні документи будуть передані для отримання поштової адреси будинку. Після цього розпочнеться оформлення прав власності на квартири.
Domik-Inform
forum bot
11 476
03 апреля 2017
08 авг 2019 20:19
BD Holding
BH
Представитель
1 193
27 марта 2017
14 авг 2019 06:23

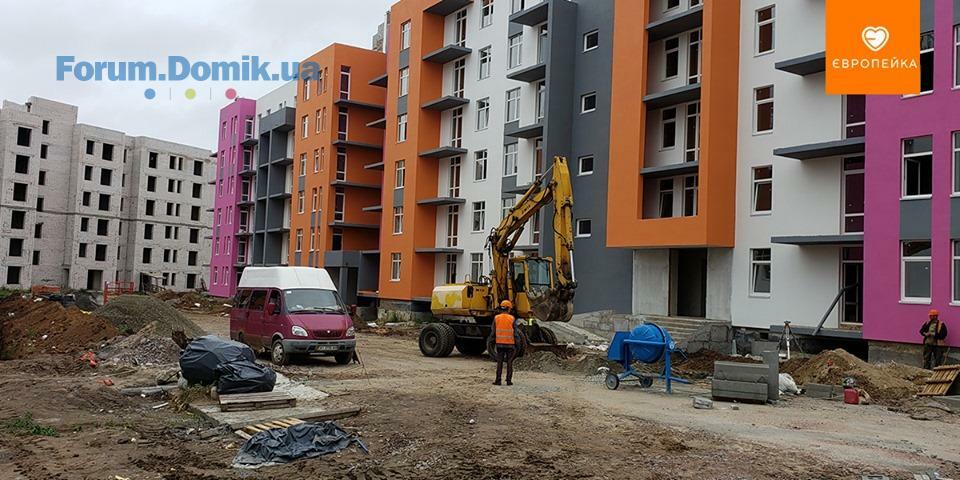

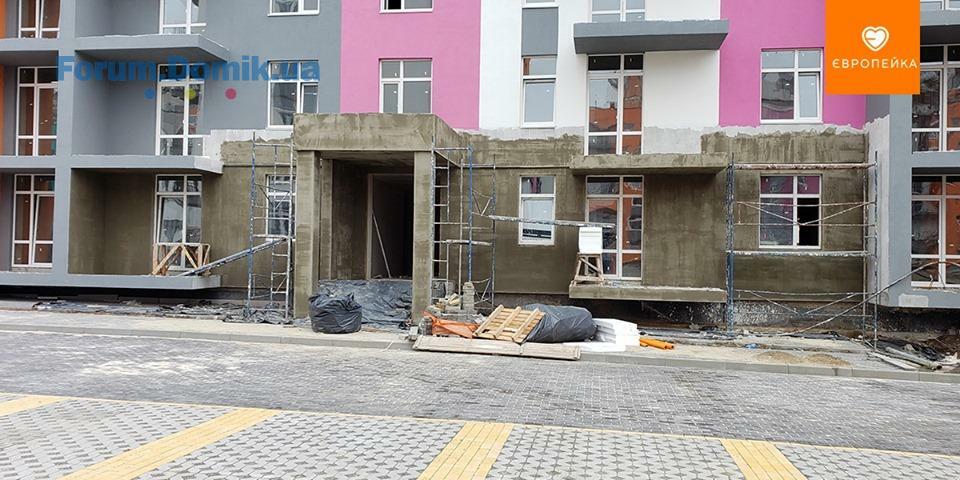

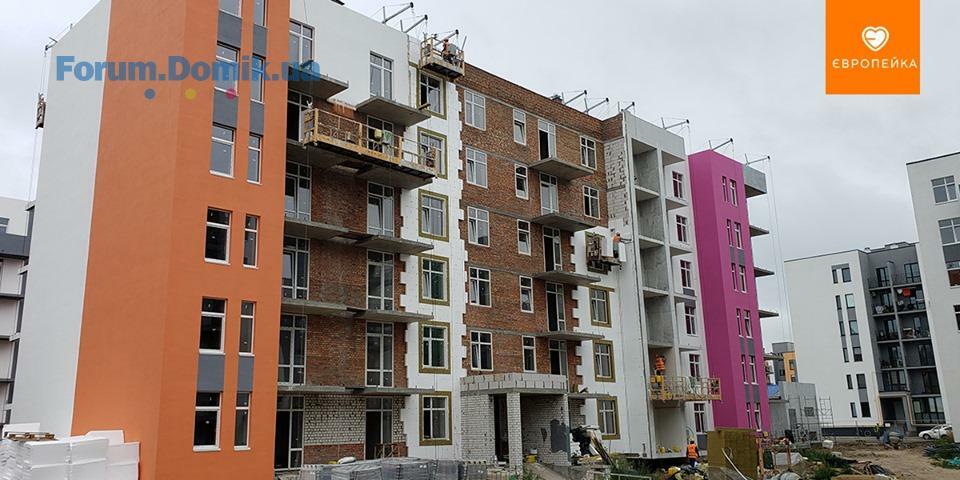

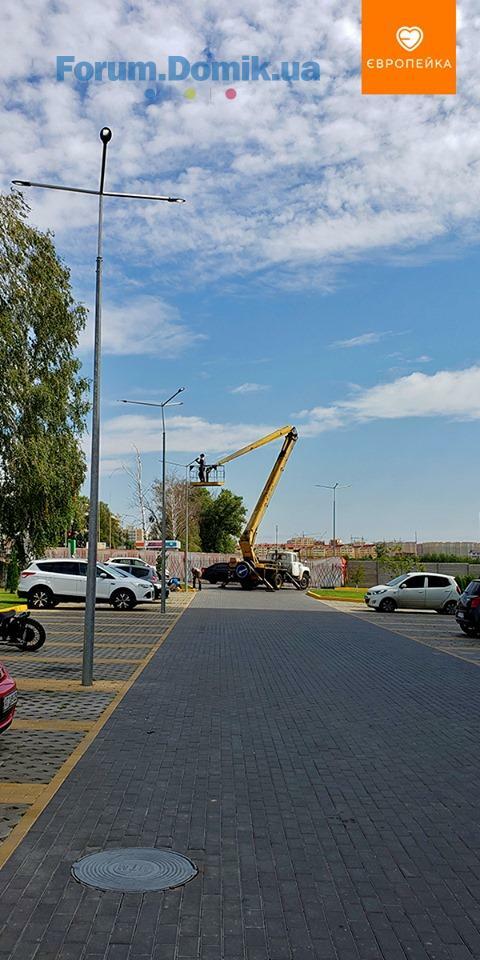

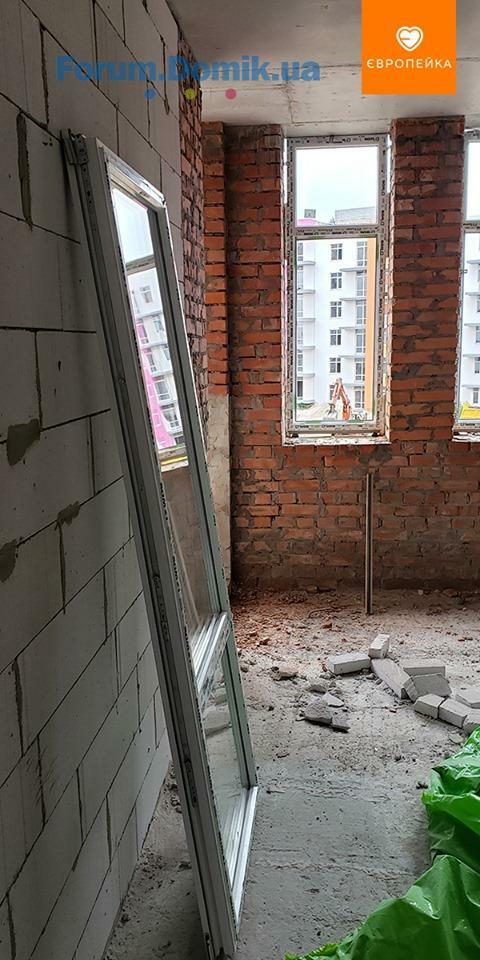

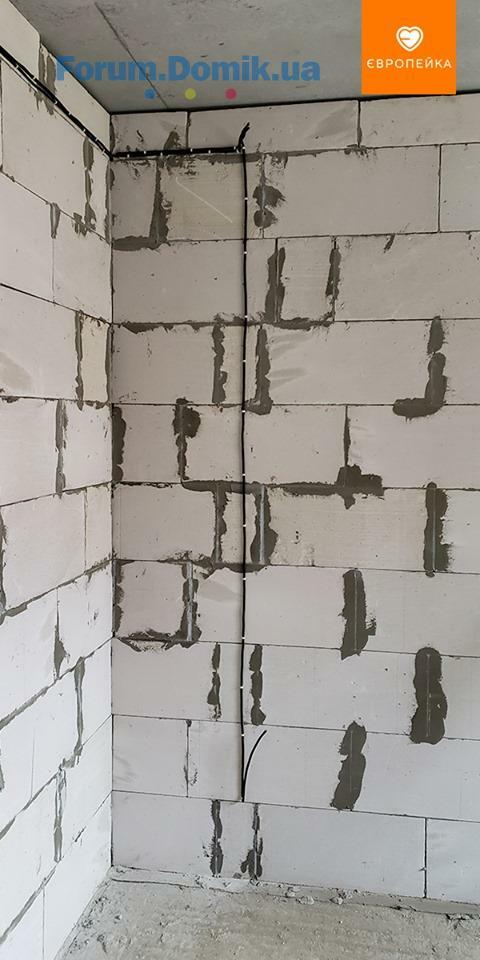

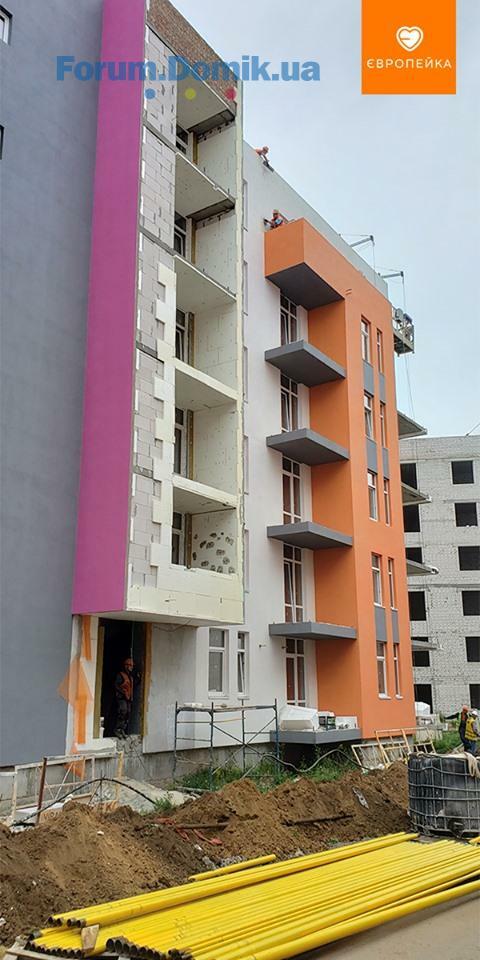

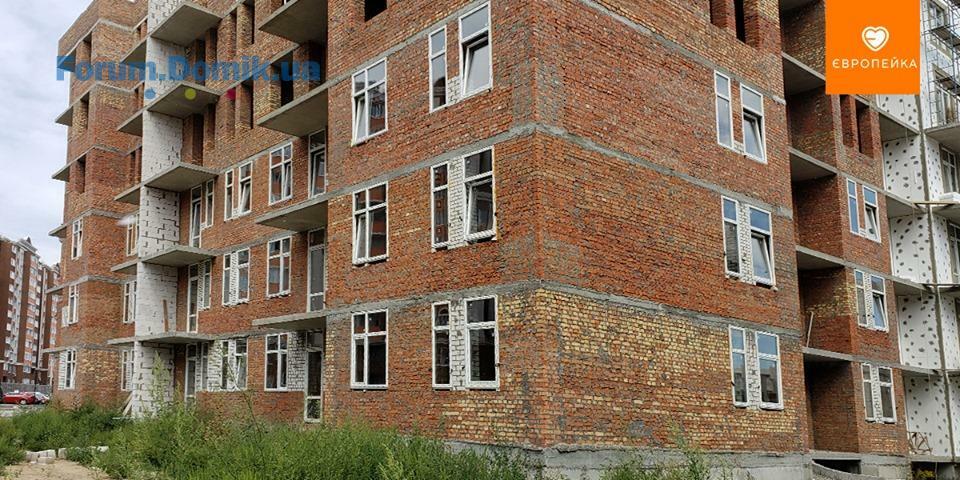

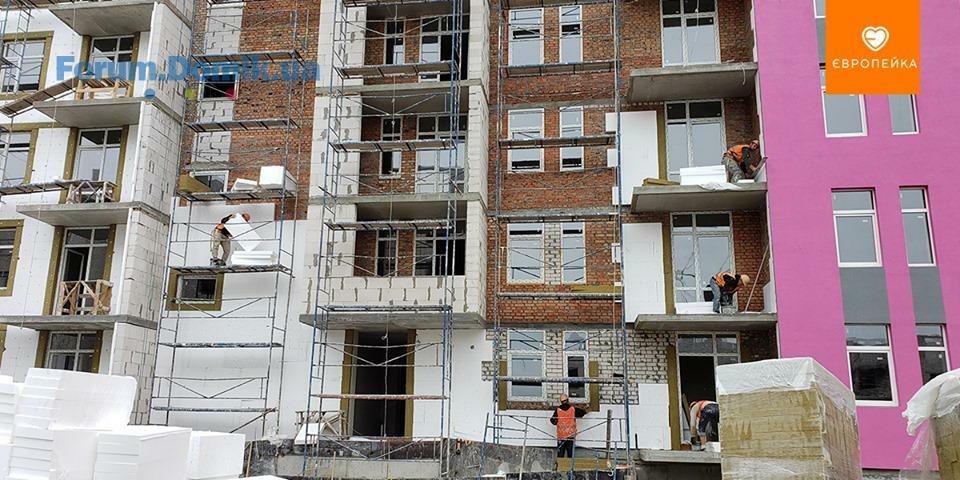

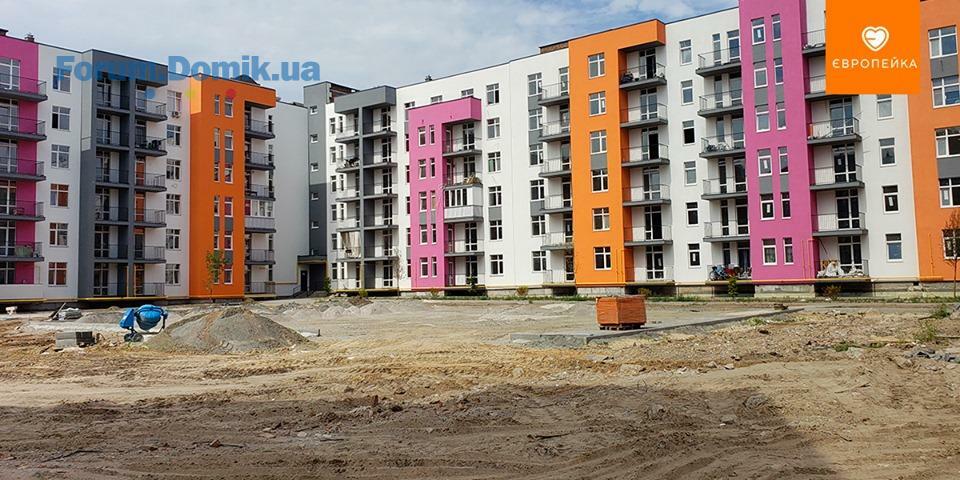

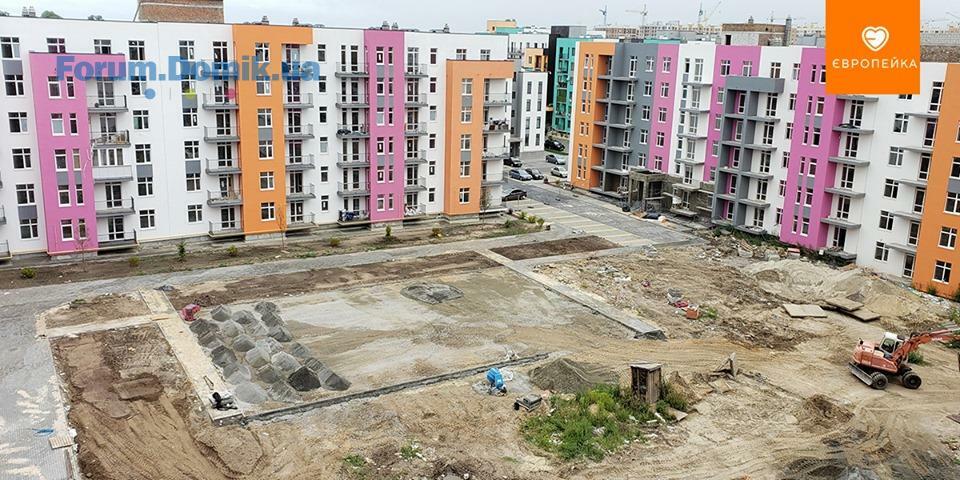

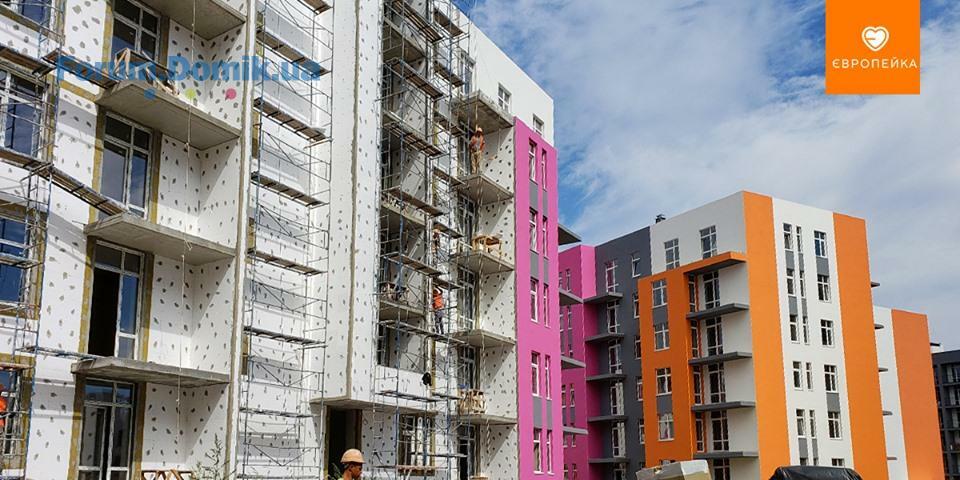

Ділимося актуальною інформацією з будмайданчика Європейки 🏗

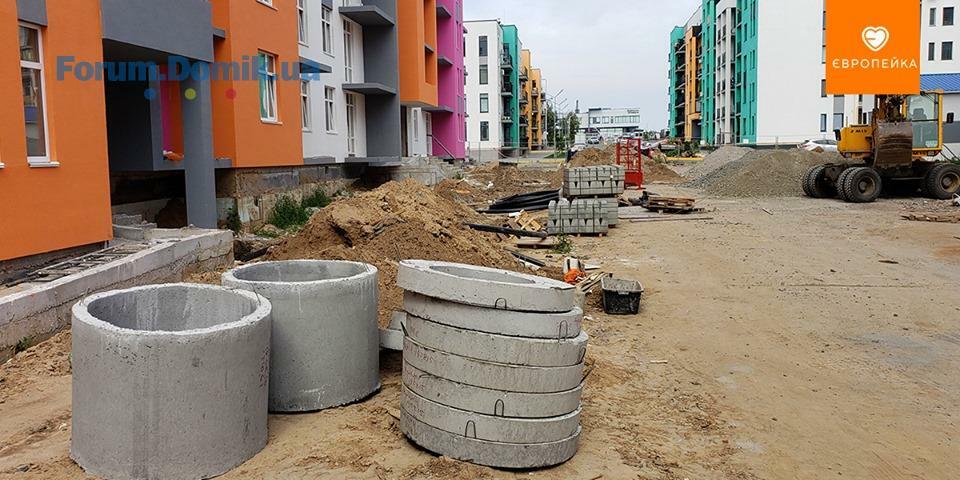

✅ влаштування фасаду ТП
✅ 103/11
- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі
- тривають роботи із гідроізоляції на балконах
✅ 103/12
1 секція:
- продовжуються електромонтажні роботи
2 секція:
- виконуються роботи по влаштуванню вхідних груп
- продовжуються штукатурні роботи
- продовжуються фасадні роботи
✅ 103/13

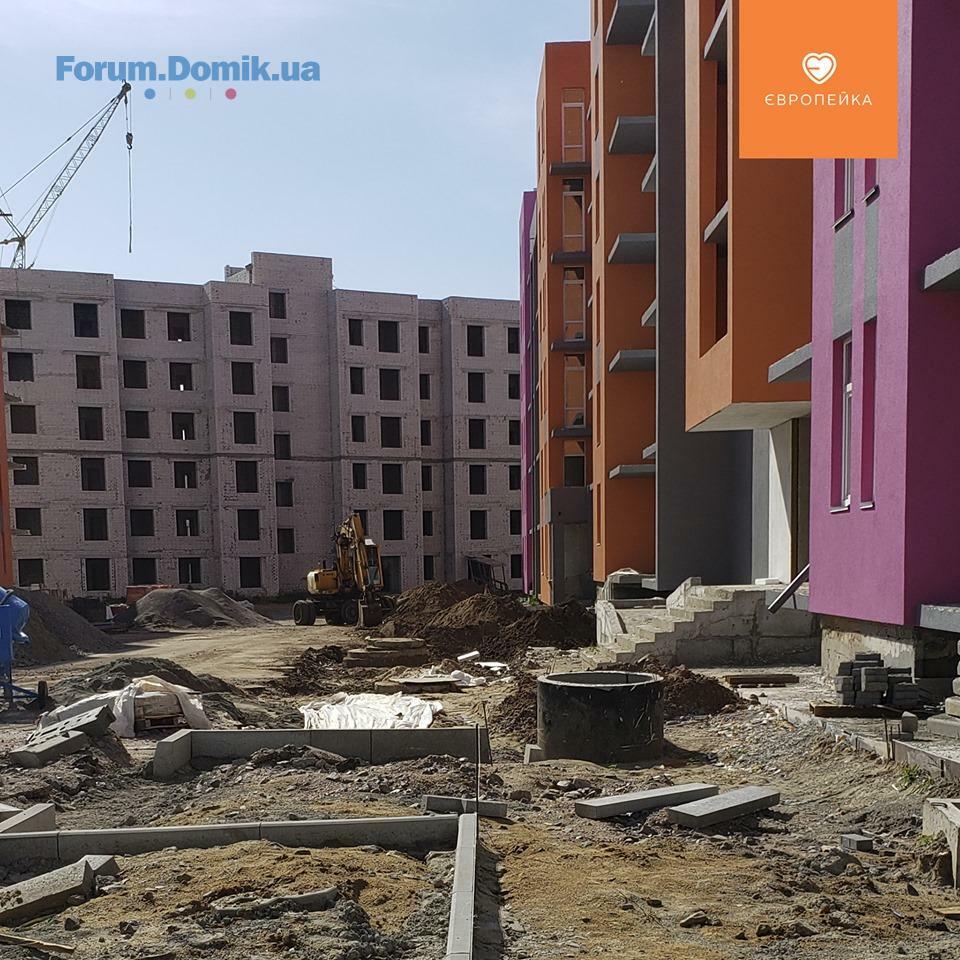

1 секція:
- тривають роботи по благоустрою
2 секція:
- тривають роботи із влаштування сантехніки
- тривають роботи по стяжці поверхів
- продовжується робота з благоустрою

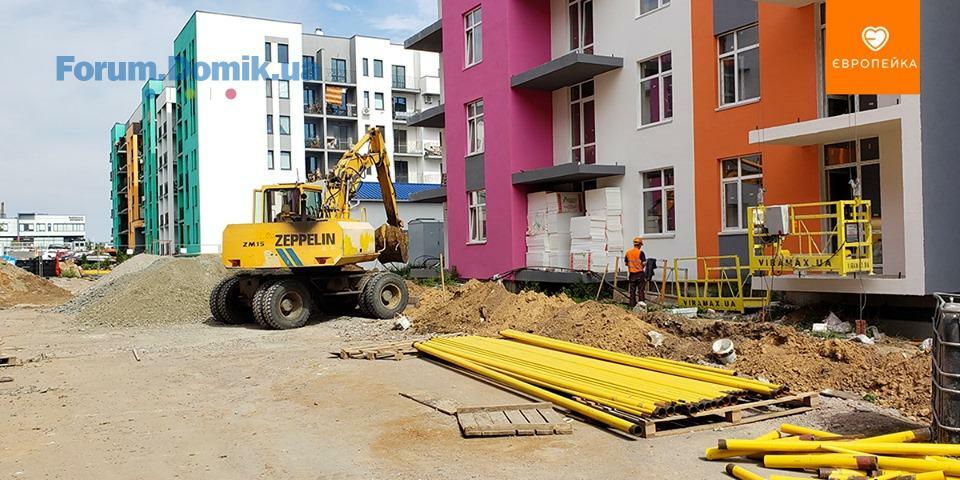

✅ 103/14
- продовжуються роботи із влаштування фасаду
- продовжується влаштування МЗК
- продовжуються роботи по влаштуванню 1-го шару рубероїду

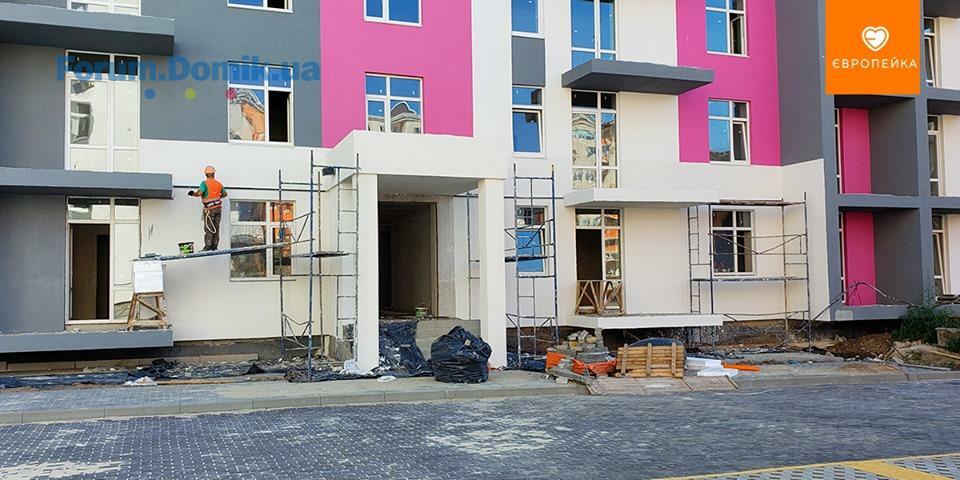

✅ 103/15
1 секція:
- продовжується виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет
- гідроізоляція на балконах
2 секція:
- на завершальному етапі виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет
- продовжуються роботи з благоустрою

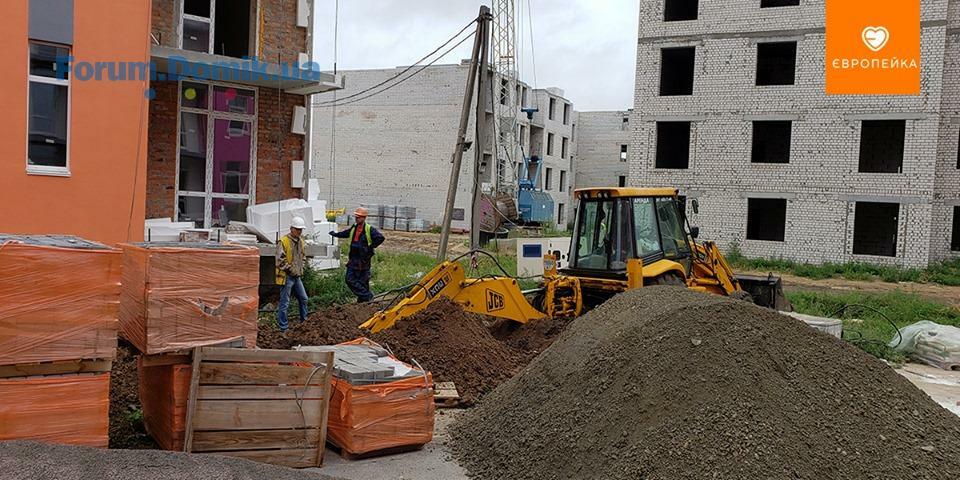

✅ 103/16
1 секція:
- продовжується влаштування газоблочних стін
2 секція:
- завершено кладку стін 5 поверху
- продовжується виготовлення перегородок на 2 поверсі

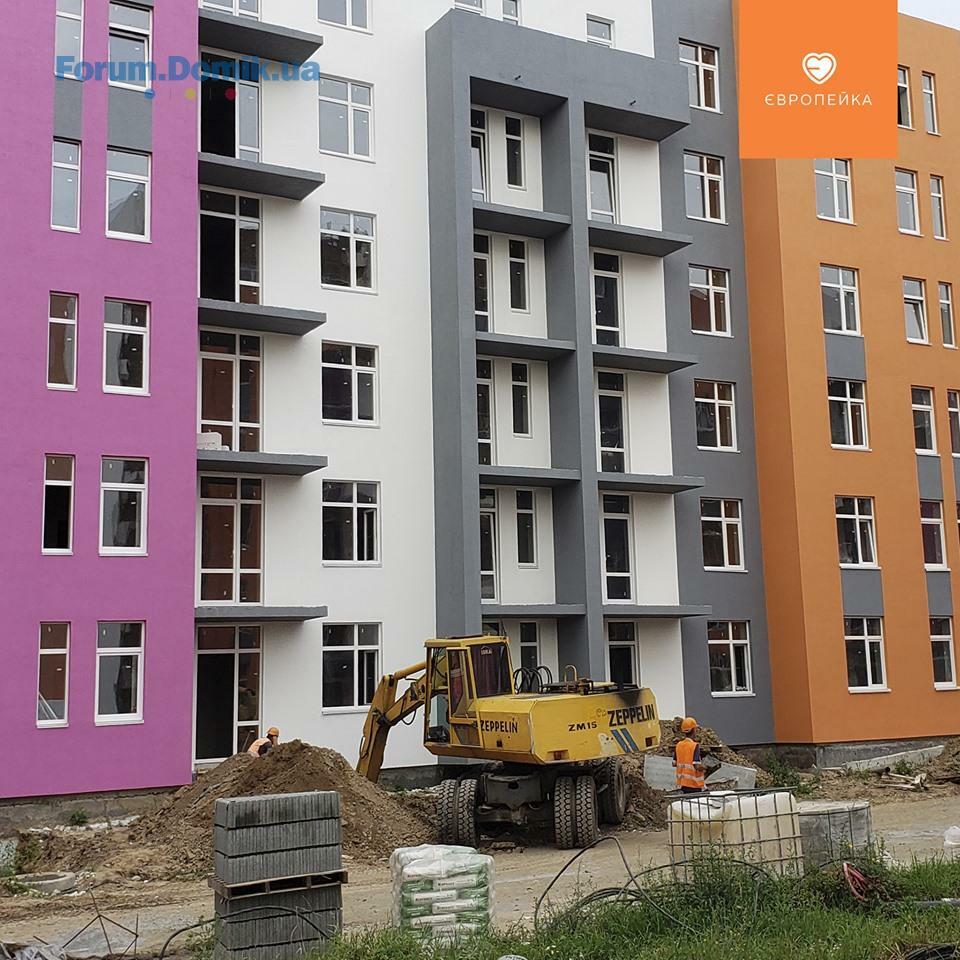

✅ 103/17
- влаштування монолітної плити та парапету виходу на дах

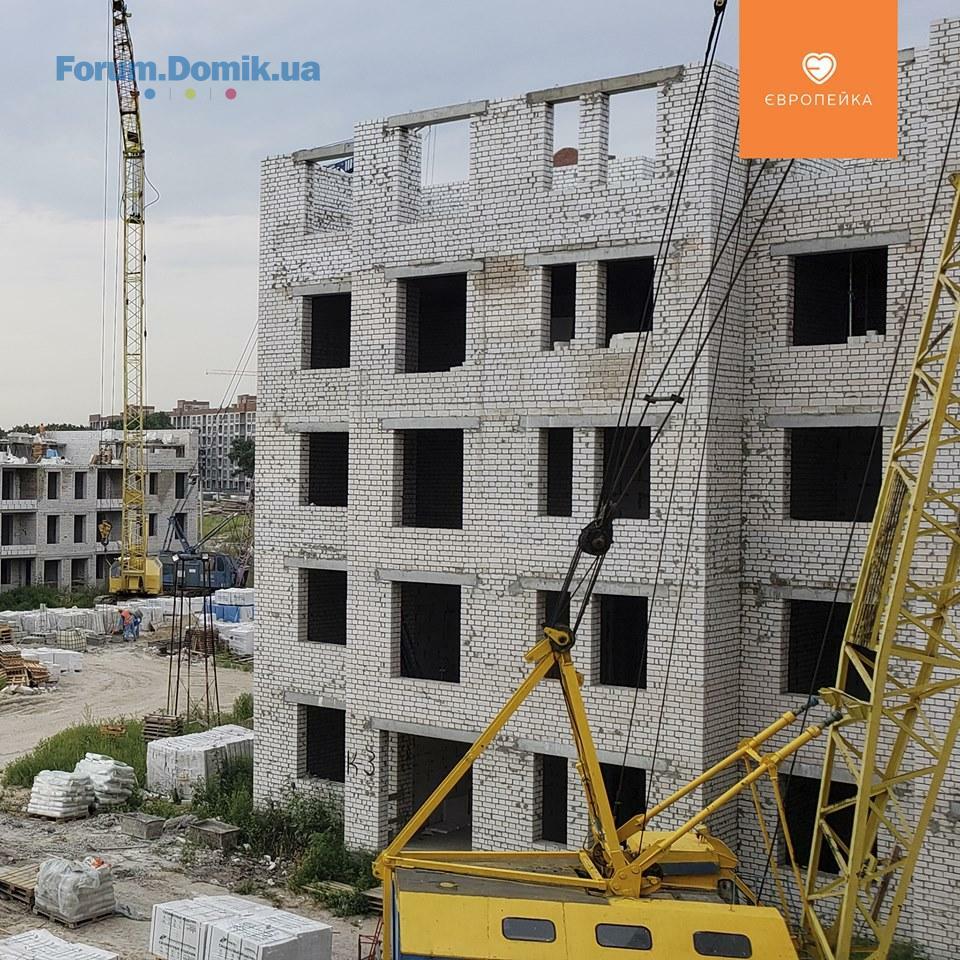

✅ 103/18
2 секція:
- продовжуються роботи кладки стін 5 поверху
- продовжуються роботи по влаштуванню перегородок
3 секція:
- продовжується виготовлення перегородок на 3 поверсі

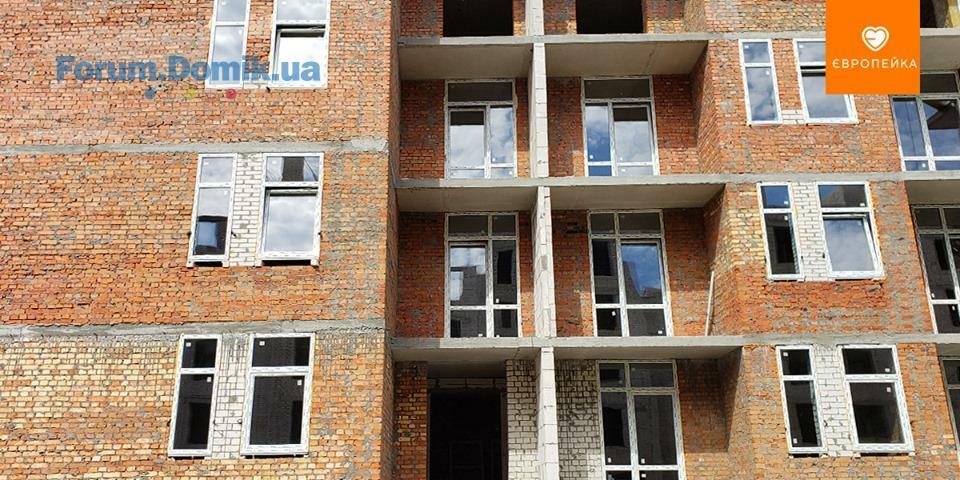

✅ 103/19
1 секція:
- продовжується кладка стін 3 поверха
2 секція:
- встановлення перегородки на 4 поверсі
✅ влаштування фасаду ТП
✅ 103/11
- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі
- тривають роботи із гідроізоляції на балконах
✅ 103/12
1 секція:
- продовжуються електромонтажні роботи
2 секція:
- виконуються роботи по влаштуванню вхідних груп
- продовжуються штукатурні роботи
- продовжуються фасадні роботи
✅ 103/13
1 секція:
- тривають роботи по благоустрою
2 секція:
- тривають роботи із влаштування сантехніки
- тривають роботи по стяжці поверхів
- продовжується робота з благоустрою
✅ 103/14
- продовжуються роботи із влаштування фасаду
- продовжується влаштування МЗК
- продовжуються роботи по влаштуванню 1-го шару рубероїду
✅ 103/15
1 секція:
- продовжується виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет
- гідроізоляція на балконах
2 секція:
- на завершальному етапі виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет
- продовжуються роботи з благоустрою
✅ 103/16
1 секція:
- продовжується влаштування газоблочних стін
2 секція:
- завершено кладку стін 5 поверху
- продовжується виготовлення перегородок на 2 поверсі
✅ 103/17
- влаштування монолітної плити та парапету виходу на дах
✅ 103/18
2 секція:
- продовжуються роботи кладки стін 5 поверху
- продовжуються роботи по влаштуванню перегородок
3 секція:
- продовжується виготовлення перегородок на 3 поверсі
✅ 103/19
1 секція:
- продовжується кладка стін 3 поверха
2 секція:
- встановлення перегородки на 4 поверсі
BD Holding
BH
Представитель
1 193
27 марта 2017
14 авг 2019 06:27
Ділимося актуальною інформацією з будмайданчика Європейки 🏗
✅ 103/16
1 секція:
- продовжується влаштування газоблочних стін
2 секція:
- завершено кладку стін 5 поверху
- продовжується виготовлення перегородок на 2 поверсі
✅ 103/17
- влаштування монолітної плити та парапету виходу на дах
✅ 103/18
2 секція:
- продовжуються роботи кладки стін 5 поверху
- продовжуються роботи по влаштуванню перегородок
3 секція:
- продовжується виготовлення перегородок на 3 поверсі
✅ 103/19
1 секція:
- продовжується кладка стін 3 поверха
2 секція:
- встановлення перегородки на 4 поверсі
✅ 103/16
1 секція:
- продовжується влаштування газоблочних стін
2 секція:
- завершено кладку стін 5 поверху
- продовжується виготовлення перегородок на 2 поверсі
✅ 103/17
- влаштування монолітної плити та парапету виходу на дах
✅ 103/18
2 секція:
- продовжуються роботи кладки стін 5 поверху
- продовжуються роботи по влаштуванню перегородок
3 секція:
- продовжується виготовлення перегородок на 3 поверсі
✅ 103/19
1 секція:
- продовжується кладка стін 3 поверха
2 секція:
- встановлення перегородки на 4 поверсі
BD Holding
BH
Представитель
1 193
27 марта 2017
14 авг 2019 06:29
Ділимося актуальною інформацією з будмайданчика Європейки 🏗
✅ влаштування фасаду ТП
✅ 103/11
- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі
- тривають роботи із гідроізоляції на балконах
✅ 103/12
1 секція:
- продовжуються електромонтажні роботи
2 секція:
- виконуються роботи по влаштуванню вхідних груп
- продовжуються штукатурні роботи
- продовжуються фасадні роботи
✅ 103/13
1 секція:
- тривають роботи по благоустрою
2 секція:
- тривають роботи із влаштування сантехніки
- тривають роботи по стяжці поверхів
- продовжується робота з благоустрою
✅ 103/14
- продовжуються роботи із влаштування фасаду
- продовжується влаштування МЗК
- продовжуються роботи по влаштуванню 1-го шару рубероїду
✅ 103/15
1 секція:
- продовжується виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет
- гідроізоляція на балконах
2 секція:
- на завершальному етапі виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет
- продовжуються роботи з благоустрою
✅ влаштування фасаду ТП
✅ 103/11
- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі
- тривають роботи із гідроізоляції на балконах
✅ 103/12
1 секція:
- продовжуються електромонтажні роботи
2 секція:
- виконуються роботи по влаштуванню вхідних груп
- продовжуються штукатурні роботи
- продовжуються фасадні роботи
✅ 103/13
1 секція:
- тривають роботи по благоустрою
2 секція:
- тривають роботи із влаштування сантехніки
- тривають роботи по стяжці поверхів
- продовжується робота з благоустрою
✅ 103/14
- продовжуються роботи із влаштування фасаду
- продовжується влаштування МЗК
- продовжуються роботи по влаштуванню 1-го шару рубероїду
✅ 103/15
1 секція:
- продовжується виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет
- гідроізоляція на балконах
2 секція:
- на завершальному етапі виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет
- продовжуються роботи з благоустрою
Lilia11
L
Гость
5
10 августа 2019
16 авг 2019 13:08
Хозяйственным судом Запорожской области Постановлением от 25.06.2019 года открыто производство по делу о банкротстве должника ООО «Строительная девелоперская компания», с целью проведения руководителем процедуры санации. Номер производства - 26/62/19. Как вы это прокомментируете?
Mr.Jack
M
Новичок
13
17 августа 2019
17 авг 2019 19:33
На 16-й дом забили вообще даже в отчётах месяц ctrl-c ctrl-v
Мда вообще совесть потеряли. Специально ходил на стройку каждый день две недели ни души не было!
Мда вообще совесть потеряли. Специально ходил на стройку каждый день две недели ни души не было!
BD Holding
BH
Представитель
1 193
27 марта 2017
19 авг 2019 06:18
Доброго дня. Повідомляємо, що BD Holding завершив взаємовідносини із ТОВ «БУДІВЕЛЬНО-ДЕВЕЛОПЕРСЬКА КОМПАНІЯ», яка раніше виступала генеральним підрядником при будівництві наших об’єктів.
Вже понад рік працює інший генеральний підрядник – ТОВ «ТАВІРА-ЛТД».
Стан справ та юридичний статус ТОВ "БУДІВЕЛЬНО ДЕВЕЛОПЕРСЬКА КОМПАНІЯ " ніяким чином не впливає на BD Holding та його діяльність.
Вже понад рік працює інший генеральний підрядник – ТОВ «ТАВІРА-ЛТД».
Стан справ та юридичний статус ТОВ "БУДІВЕЛЬНО ДЕВЕЛОПЕРСЬКА КОМПАНІЯ " ніяким чином не впливає на BD Holding та його діяльність.
BD Holding
BH
Представитель
1 193
27 марта 2017
20 авг 2019 06:35
Ділимося актуальною інформацією з будмайданчика Європейки 🏗
✅ 103/11
- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі

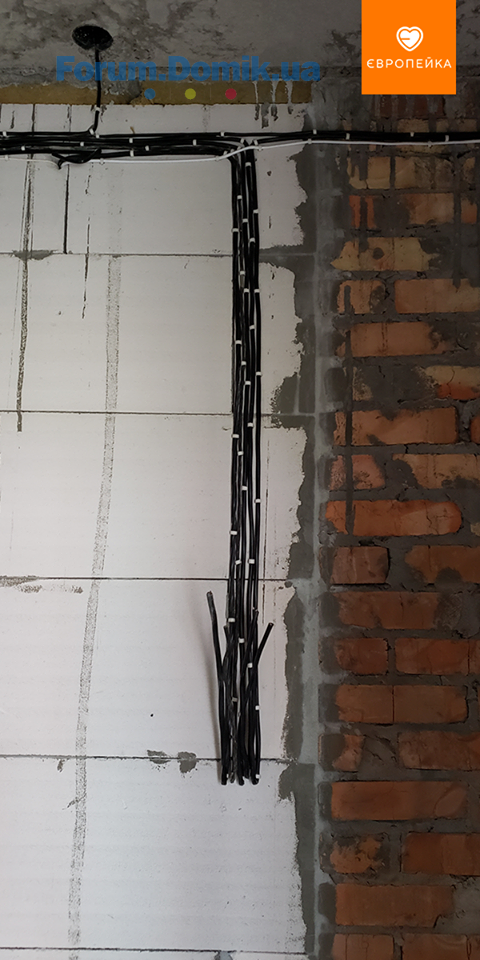

- встановлення електролічільників
✅ 103/12
1 секція:
- продовжуються електромонтажні роботи на 3 поверсі, 1-2 - виконано
- монтаж вікон 3-го поверху
2 секція:
- виконуються роботи по влаштуванню вхідних груп – виконана вхідна група зовнішньої сторони підїзду

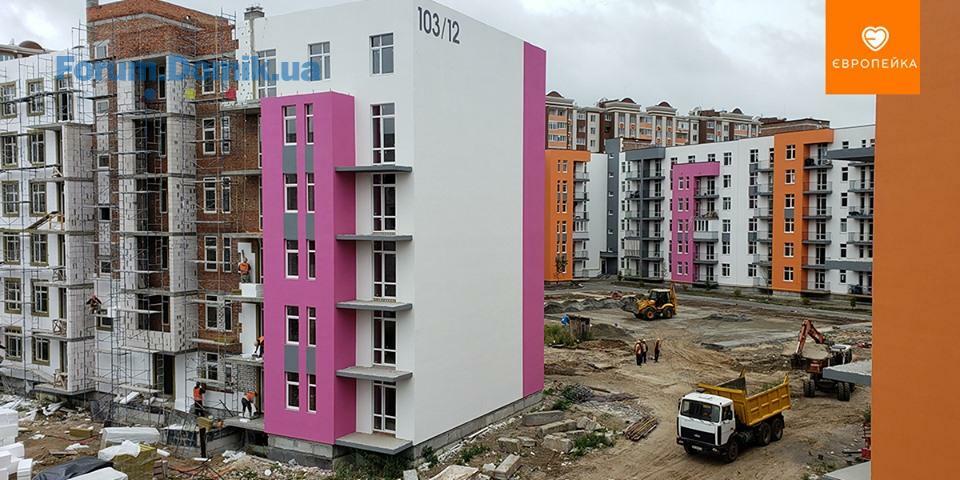

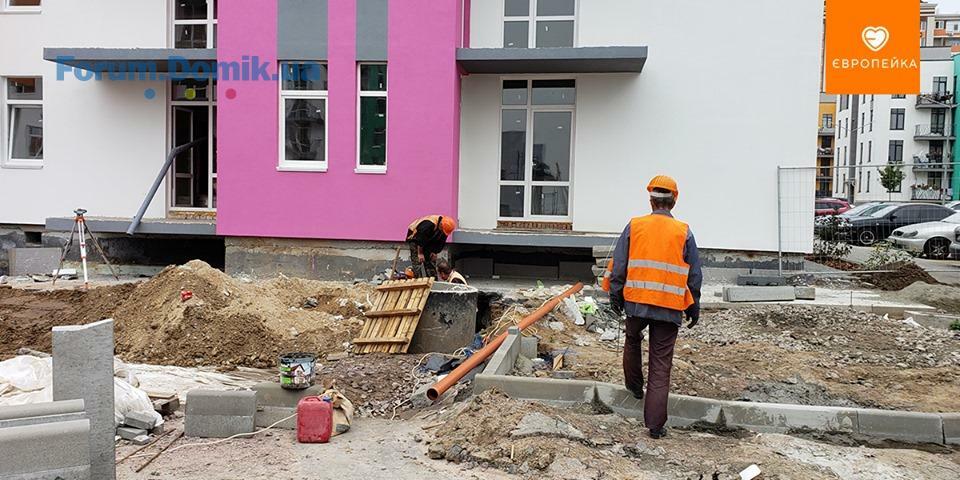

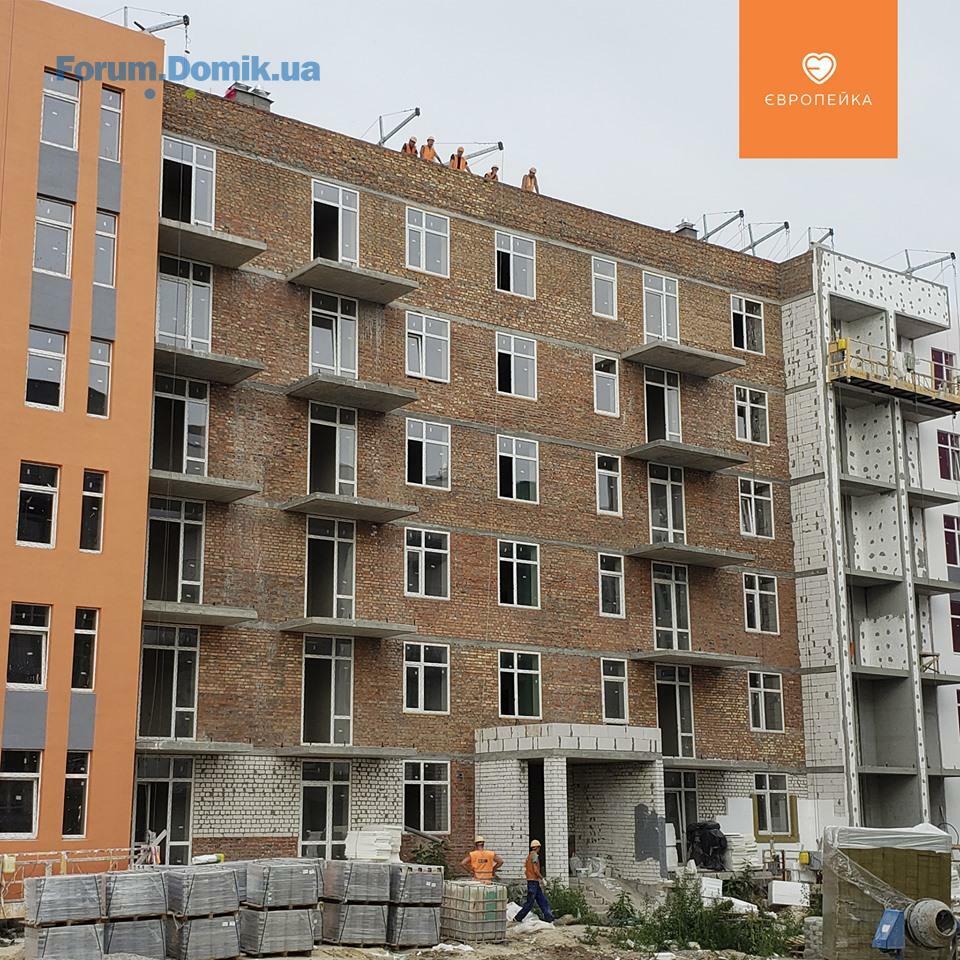

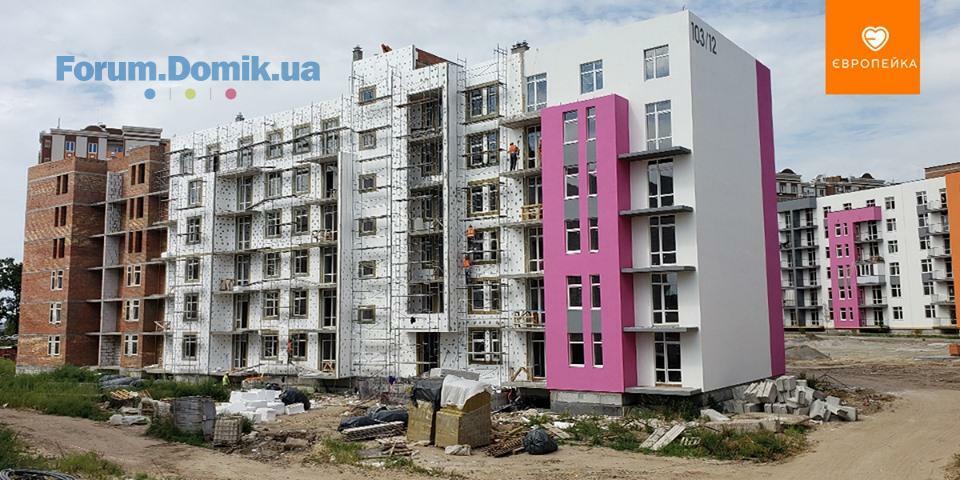

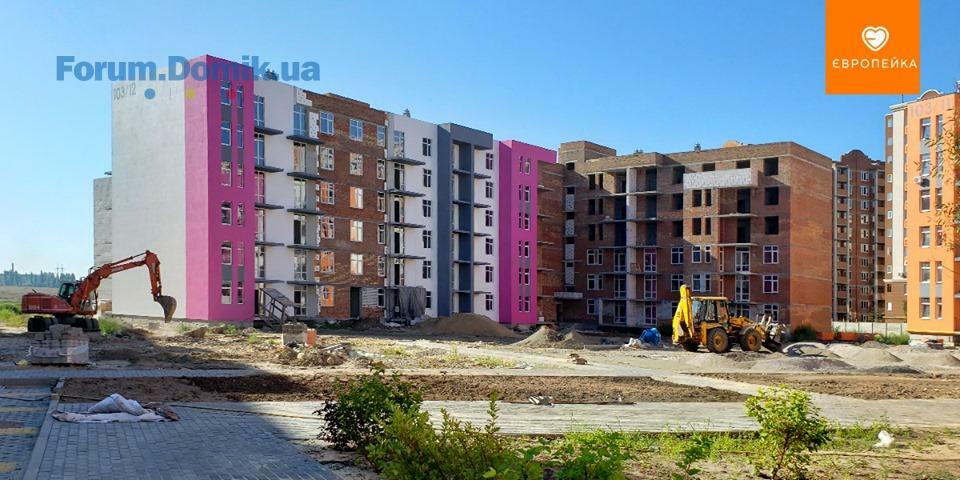

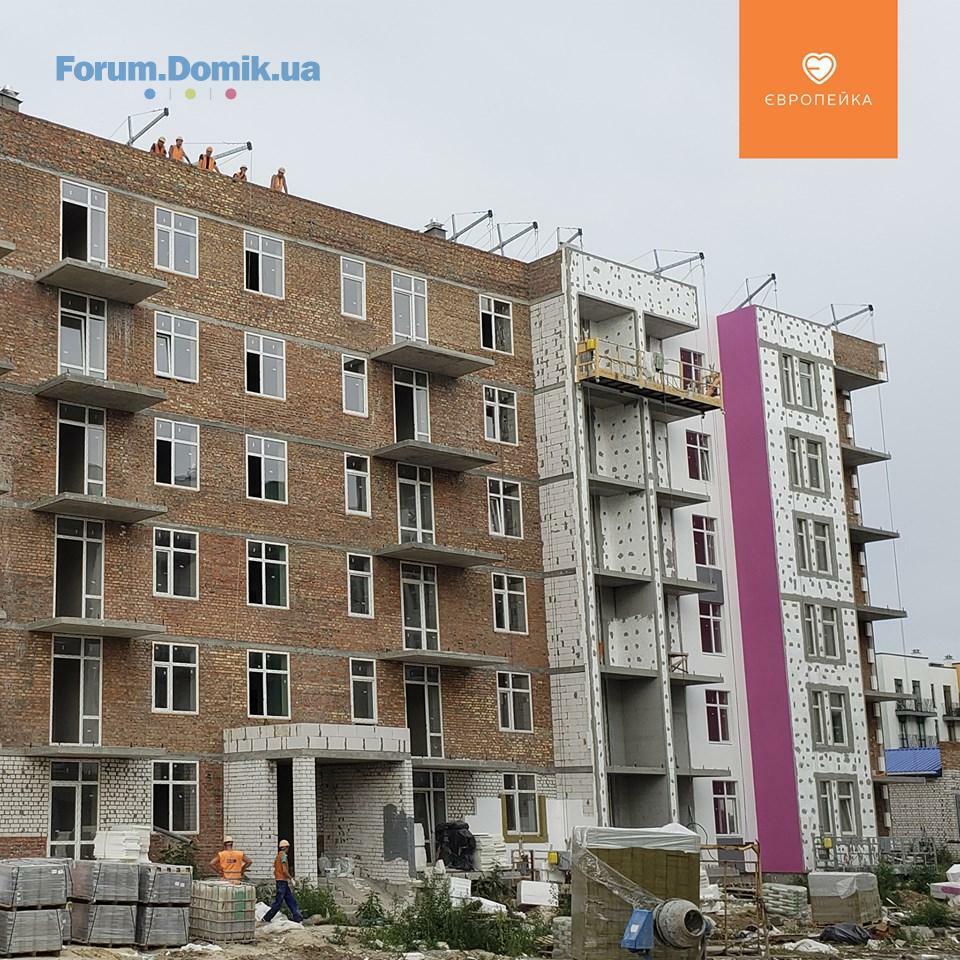

- продовжуються фасадні роботи
✅ 103/13
- влаштування МЗК
- підключення зовнішніх мереж (вода, каналізація, лівнева каналізація)
1 секція:
- тривають роботи по благоустрою
- поклейка 2-го шару рубероїду
2 секція:
- тривають роботи із влаштування сантехніки
- тривають роботи по стяжці поверхів
- продовжується робота з благоустрою
✅ 103/14
- продовжуються роботи із влаштування фасаду
- продовжується влаштування МЗК
- продовжуються роботи по влаштуванню 1-го шару рубероїду
- внутрішня газифікація
- підключення зовнішніх мереж (вода, каналізація, лівнева каналізація)
✅ 103/15
- продовжуються роботи з благоустрою
1 секція:
- продовжується виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет
- гідроізоляція на балконах
2 секція:
- на завершальному етапі виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет
✅ 103/16
1 секція:
- продовжується влаштування газоблочних перегородок - 3 поверх
2 секція:
- влаштування перегородок на 3 поверсі
✅ 103/18
2 секція:
- продовжуються роботи кладки стін 5 поверху
3 секція:
- продовжується виготовлення перегородок на 3 поверсі
✅ 103/19
2 секція:
- кладка стін 4 поверха
✅ 103/11
- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі
- встановлення електролічільників
✅ 103/12
1 секція:
- продовжуються електромонтажні роботи на 3 поверсі, 1-2 - виконано
- монтаж вікон 3-го поверху
2 секція:
- виконуються роботи по влаштуванню вхідних груп – виконана вхідна група зовнішньої сторони підїзду
- продовжуються фасадні роботи
✅ 103/13
- влаштування МЗК
- підключення зовнішніх мереж (вода, каналізація, лівнева каналізація)
1 секція:
- тривають роботи по благоустрою
- поклейка 2-го шару рубероїду
2 секція:
- тривають роботи із влаштування сантехніки
- тривають роботи по стяжці поверхів
- продовжується робота з благоустрою
✅ 103/14
- продовжуються роботи із влаштування фасаду
- продовжується влаштування МЗК
- продовжуються роботи по влаштуванню 1-го шару рубероїду
- внутрішня газифікація
- підключення зовнішніх мереж (вода, каналізація, лівнева каналізація)
✅ 103/15
- продовжуються роботи з благоустрою
1 секція:
- продовжується виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет
- гідроізоляція на балконах
2 секція:
- на завершальному етапі виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет
✅ 103/16
1 секція:
- продовжується влаштування газоблочних перегородок - 3 поверх
2 секція:
- влаштування перегородок на 3 поверсі
✅ 103/18
2 секція:
- продовжуються роботи кладки стін 5 поверху
3 секція:
- продовжується виготовлення перегородок на 3 поверсі
✅ 103/19
2 секція:
- кладка стін 4 поверха
BD Holding
BH
Представитель
1 193
27 марта 2017
20 авг 2019 06:45
Ділимося актуальною інформацією з будмайданчика Європейки 🏗
✅ 103/11
- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі
- встановлення електролічільників
✅ 103/12
1 секція:
- продовжуються електромонтажні роботи на 3 поверсі, 1-2 - виконано
- монтаж вікон 3-го поверху
2 секція:
- виконуються роботи по влаштуванню вхідних груп – виконана вхідна група зовнішньої сторони підїзду
- продовжуються фасадні роботи
✅ 103/13
- влаштування МЗК
- підключення зовнішніх мереж (вода, каналізація, лівнева каналізація)
1 секція:
- тривають роботи по благоустрою
- поклейка 2-го шару рубероїду
2 секція:
- тривають роботи із влаштування сантехніки
- тривають роботи по стяжці поверхів
- продовжується робота з благоустрою
✅ 103/14
- продовжуються роботи із влаштування фасаду
- продовжується влаштування МЗК
- продовжуються роботи по влаштуванню 1-го шару рубероїду
- внутрішня газифікація
- підключення зовнішніх мереж (вода, каналізація, лівнева каналізація)
✅ 103/15
- продовжуються роботи з благоустрою
1 секція:
- продовжується виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет
- гідроізоляція на балконах
2 секція:
- на завершальному етапі виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет
✅ 103/11
- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі
- встановлення електролічільників
✅ 103/12
1 секція:
- продовжуються електромонтажні роботи на 3 поверсі, 1-2 - виконано
- монтаж вікон 3-го поверху
2 секція:
- виконуються роботи по влаштуванню вхідних груп – виконана вхідна група зовнішньої сторони підїзду
- продовжуються фасадні роботи
✅ 103/13
- влаштування МЗК
- підключення зовнішніх мереж (вода, каналізація, лівнева каналізація)
1 секція:
- тривають роботи по благоустрою
- поклейка 2-го шару рубероїду
2 секція:
- тривають роботи із влаштування сантехніки
- тривають роботи по стяжці поверхів
- продовжується робота з благоустрою
✅ 103/14

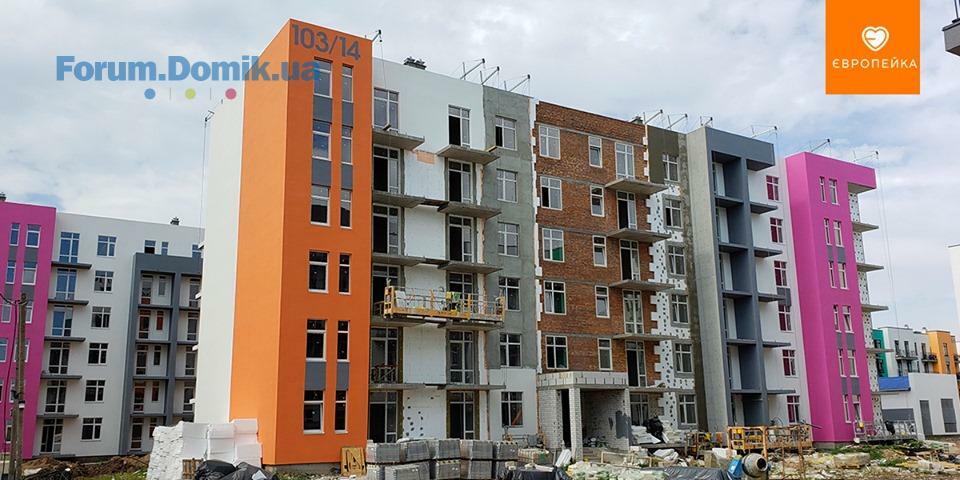

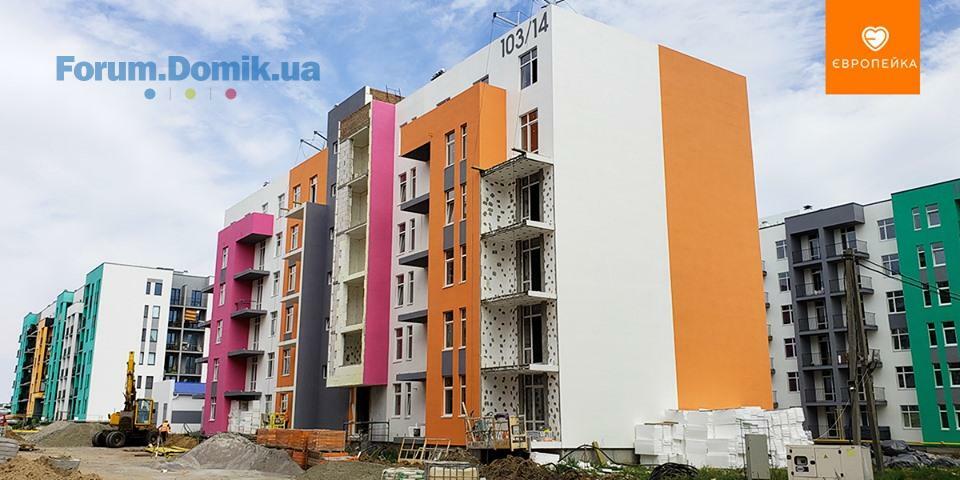

- продовжуються роботи із влаштування фасаду
- продовжується влаштування МЗК
- продовжуються роботи по влаштуванню 1-го шару рубероїду
- внутрішня газифікація
- підключення зовнішніх мереж (вода, каналізація, лівнева каналізація)
✅ 103/15
- продовжуються роботи з благоустрою
1 секція:
- продовжується виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет
- гідроізоляція на балконах
2 секція:
- на завершальному етапі виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет
BD Holding
BH
Представитель
1 193
27 марта 2017
20 авг 2019 06:46

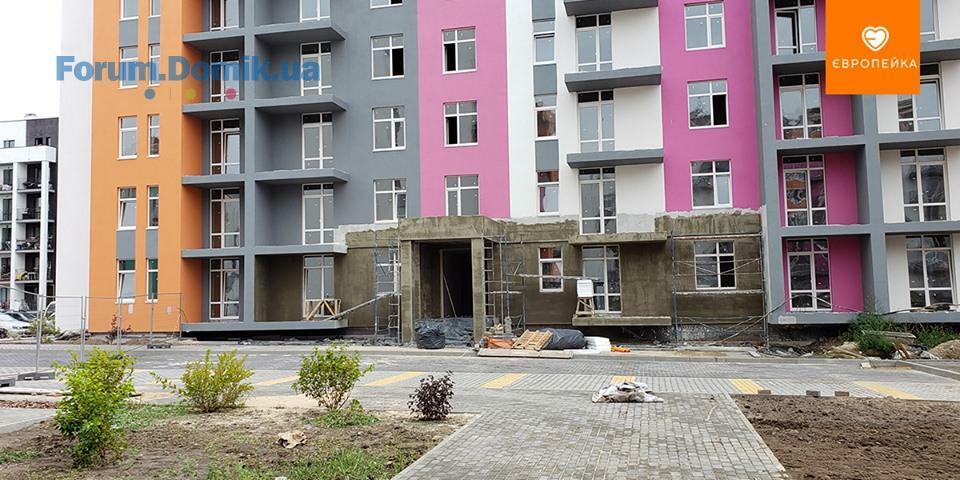

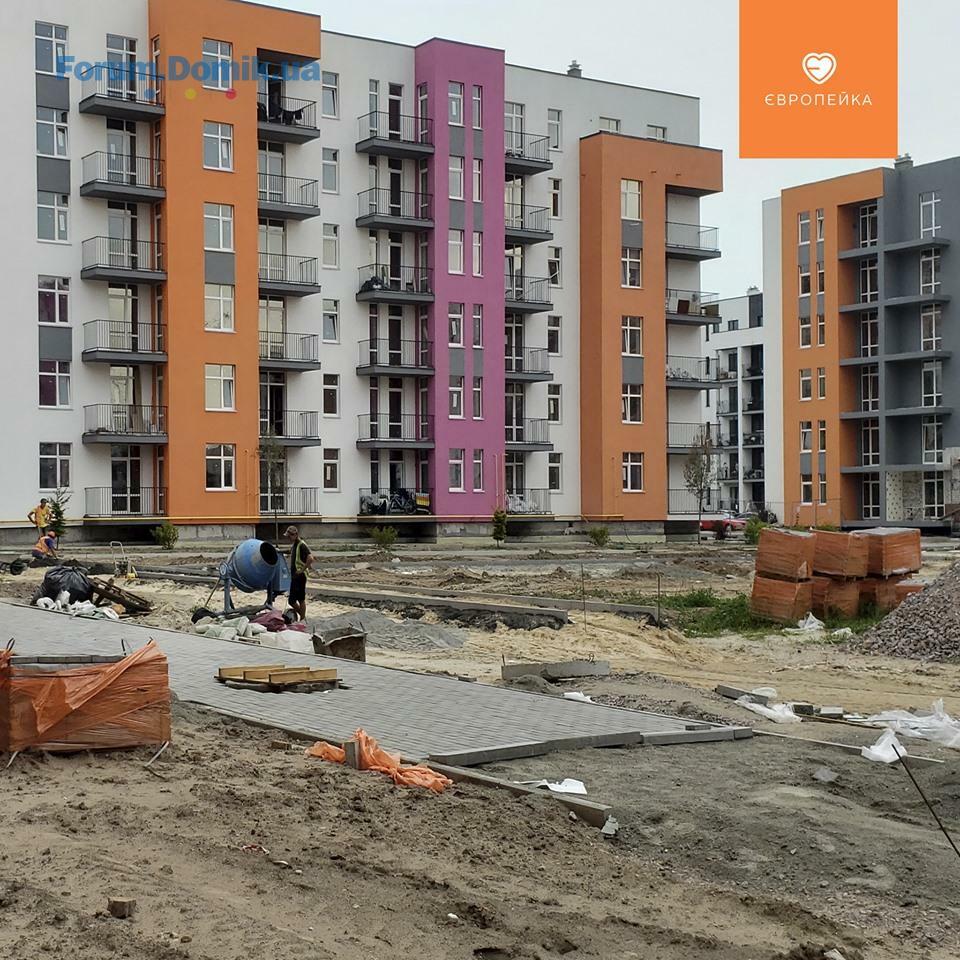

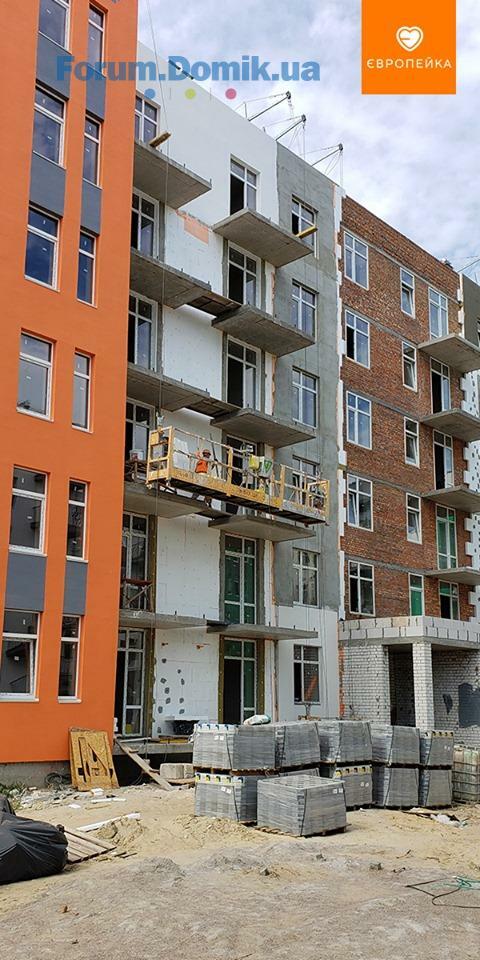

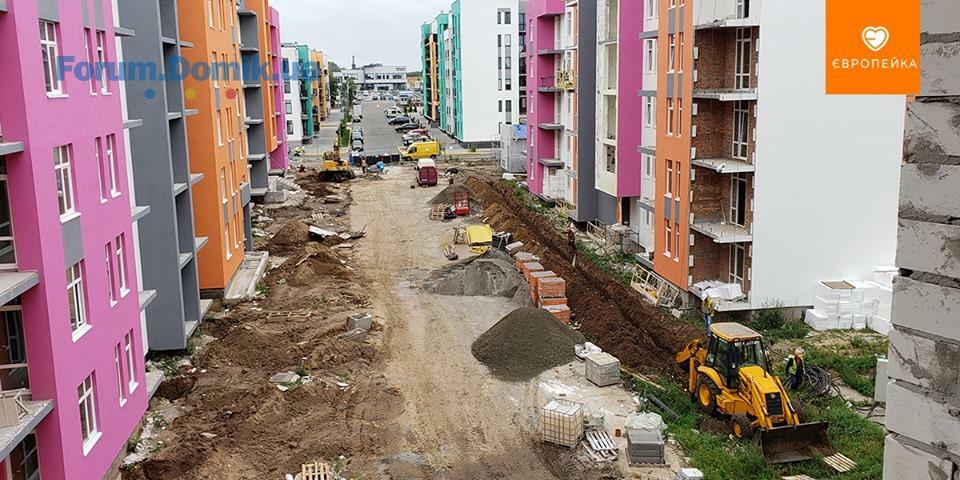

Ділимося актуальною інформацією з будмайданчика Європейки 🏗
✅ 103/16
1 секція:
- продовжується влаштування газоблочних перегородок - 3 поверх
2 секція:
- влаштування перегородок на 3 поверсі
✅ 103/18
2 секція:

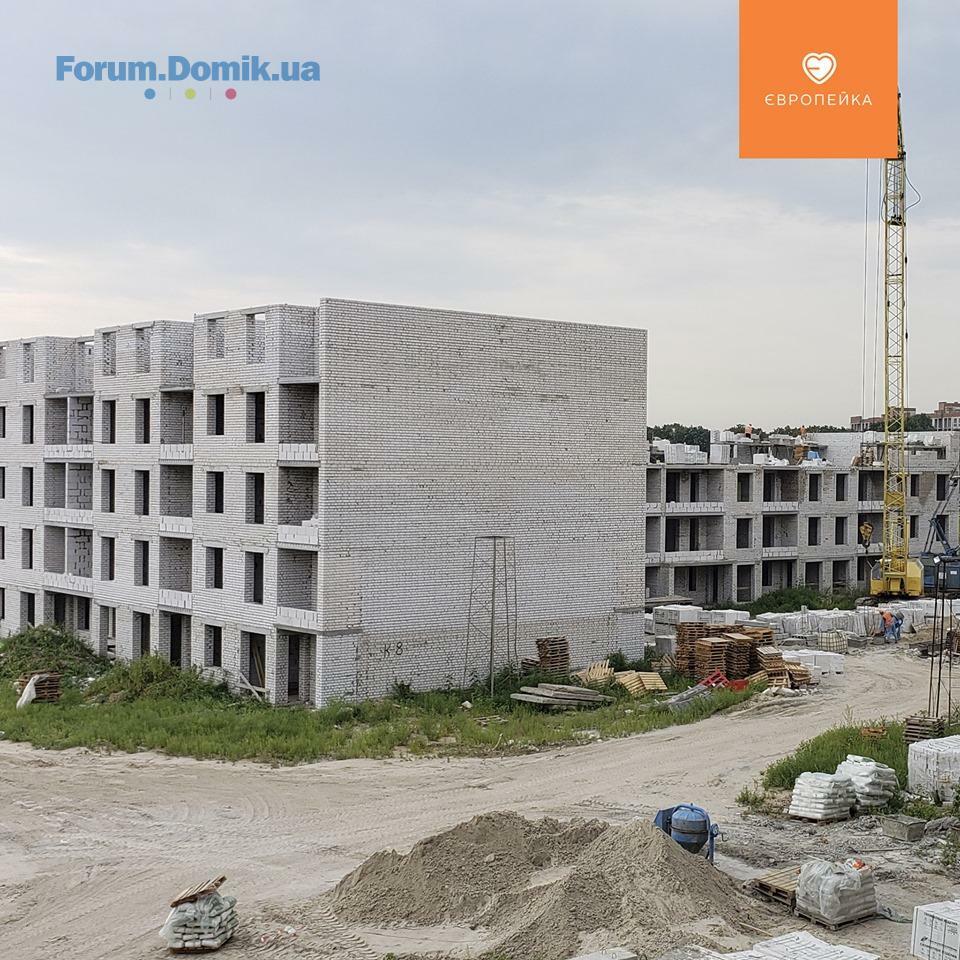

- продовжуються роботи кладки стін 5 поверху
3 секція:
- продовжується виготовлення перегородок на 3 поверсі
✅ 103/19
2 секція:
- кладка стін 4 поверха
✅ 103/16
1 секція:
- продовжується влаштування газоблочних перегородок - 3 поверх
2 секція:
- влаштування перегородок на 3 поверсі
✅ 103/18
2 секція:
- продовжуються роботи кладки стін 5 поверху
3 секція:
- продовжується виготовлення перегородок на 3 поверсі
✅ 103/19
2 секція:
- кладка стін 4 поверха
-Ігор-
-
Новичок
14
10 сентября 2018
20 авг 2019 07:19
Добрий день! можливо узнати реальний термін здачі будинку № 16. Зарані дякую!
BD Holding
BH
Представитель
1 193
27 марта 2017
20 авг 2019 08:00
Доброго дня. Здача будинку 103/16 запланована на 1 кв. 2020 року
Katerina89
K
Новичок
9
25 сентября 2018
22 авг 2019 14:18
эти отчеты для замыливания глаз инвесторов! я как ни приезжаю, на стройке - никого, явных движений по строительству вообще не наблюдаю.
oksigensi
Новичок
9
20 июня 2019
27 авг 2019 13:02
Добрый день, хотим приобрести квартиру в 103/17 доме,кто может подсказать как обстоят там дела?действительно смогут всё закончить до заявленного 1кв 2020г?какие есть +и-, какие подводные камни? или всё идеально нужно брать и не сомневаться?
BD Holding
BH
Представитель
1 193
27 марта 2017
28 авг 2019 07:04
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/11
- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі
- встановлення електролічільників
✅ 103/12

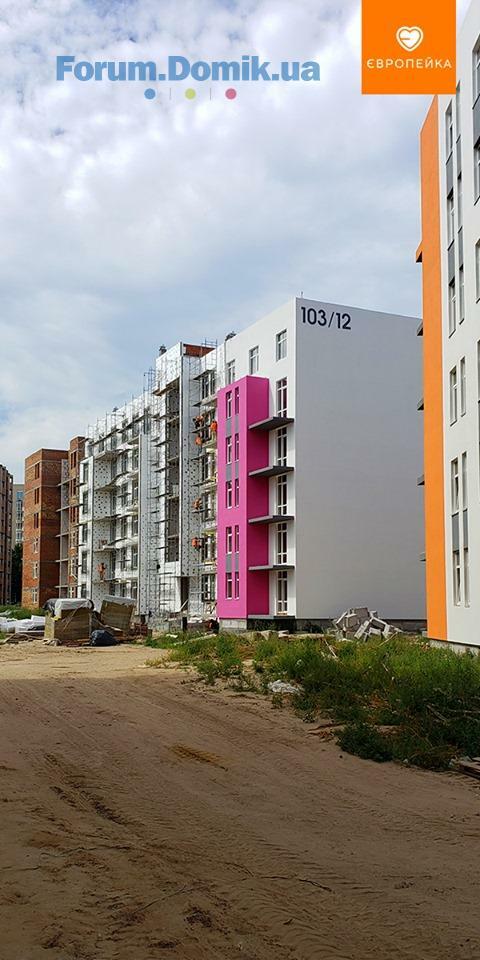

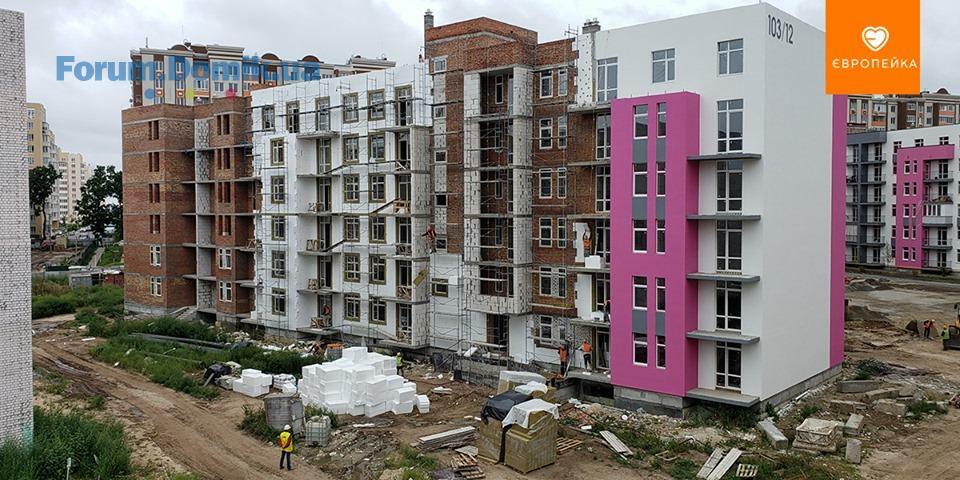

1 секція:
- продовжуються електромонтажні роботи, 3 поверхи – закінченно
- вікна на виготовленні - 4, 5, 6 поверх
2 секція:
- продовжуються фасадні роботи
- штукатурні роботи на завершальному етапі на 6 поверсі
✅ 103/13
1 секція:
- тривають роботи з благоустрою
- влаштування МЗК
- поклейка 2-го шару рубероїду
- тривають роботи із влаштування сантехніки
2 секція:
- тривають роботи із влаштування сантехніки
- тривають роботи по стяжці поверхів - винонано з 6 по 3 поверхи, 2 поверх - на завершальному етапі
- продовжується робота з благоустрою
✅ 103/14

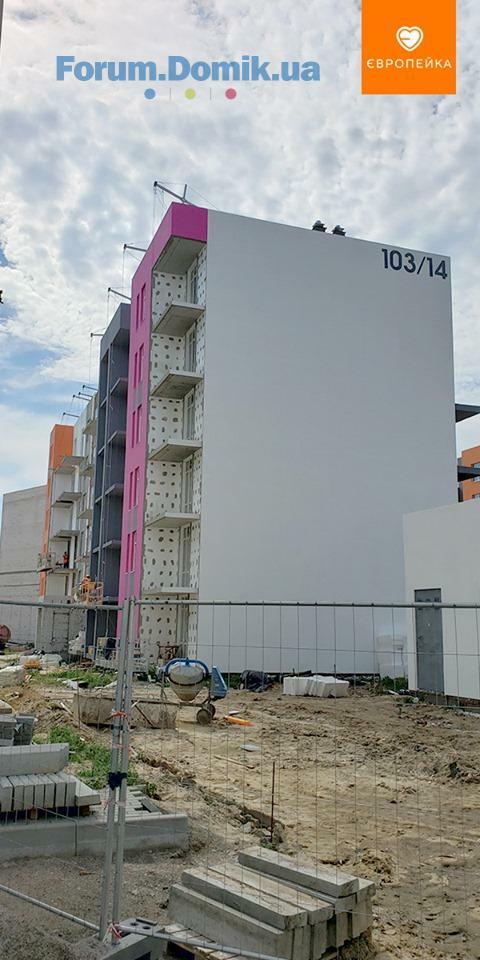

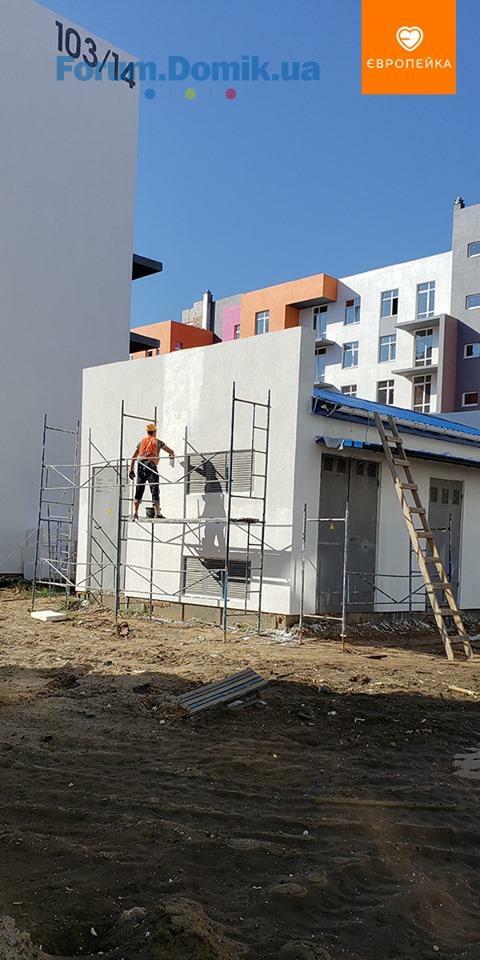

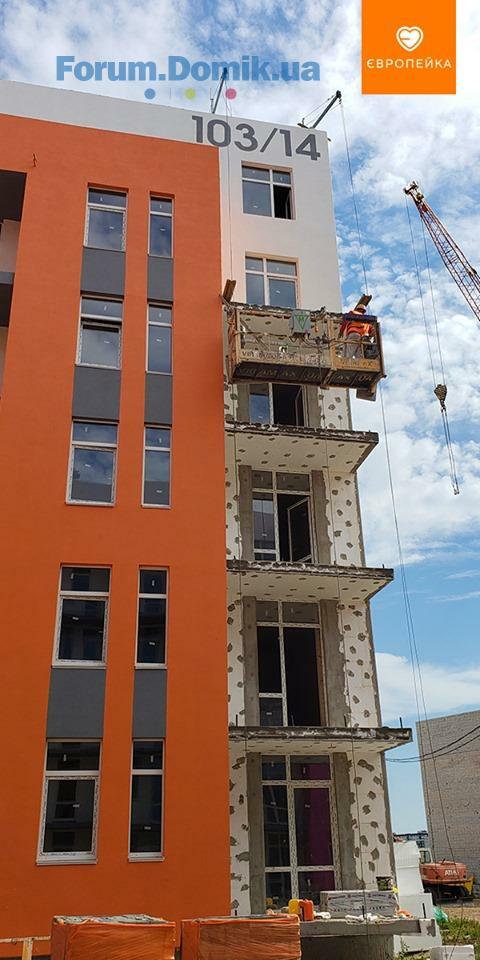

- продовжуються роботи із влаштування фасаду
- продовжується влаштування МЗК
- продовжуються роботи по влаштуванню 1-го шару рубероїду
- виконано внутрішню газифікацію
- триває підключення зовнішніх мереж (вода, каналізація, лівнева каналізація)
✅ 103/15
- продовжуються роботи з благоустрою
1 секція:
- на завершальному етапі виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет
- на завершальному етапі гідроізоляція на балконах
2 секція:
- на завершальному етапі виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет
- встановлення газових котлів
✅ 103/16
1 секція:
- виконано влаштування газоблочних перегородок - 3 поверх
2 секція:
- виконано влаштування перегородок на 3 поверсі
✅ 103/19
1 секція:
- розпочато монтаж панелей перекриття 5 поверху
2 секція:
- завершено кладку стін 4 поверха
✅ 103/11
- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі
- встановлення електролічільників
✅ 103/12
1 секція:
- продовжуються електромонтажні роботи, 3 поверхи – закінченно
- вікна на виготовленні - 4, 5, 6 поверх
2 секція:
- продовжуються фасадні роботи
- штукатурні роботи на завершальному етапі на 6 поверсі
✅ 103/13
1 секція:
- тривають роботи з благоустрою
- влаштування МЗК
- поклейка 2-го шару рубероїду
- тривають роботи із влаштування сантехніки
2 секція:
- тривають роботи із влаштування сантехніки
- тривають роботи по стяжці поверхів - винонано з 6 по 3 поверхи, 2 поверх - на завершальному етапі
- продовжується робота з благоустрою
✅ 103/14
- продовжуються роботи із влаштування фасаду
- продовжується влаштування МЗК
- продовжуються роботи по влаштуванню 1-го шару рубероїду
- виконано внутрішню газифікацію
- триває підключення зовнішніх мереж (вода, каналізація, лівнева каналізація)
✅ 103/15
- продовжуються роботи з благоустрою
1 секція:
- на завершальному етапі виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет
- на завершальному етапі гідроізоляція на балконах
2 секція:
- на завершальному етапі виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет
- встановлення газових котлів
✅ 103/16
1 секція:
- виконано влаштування газоблочних перегородок - 3 поверх
2 секція:
- виконано влаштування перегородок на 3 поверсі
✅ 103/19
1 секція:
- розпочато монтаж панелей перекриття 5 поверху
2 секція:
- завершено кладку стін 4 поверха
BD Holding
BH
Представитель
1 193
27 марта 2017
28 авг 2019 07:17
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/11
- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі
- встановлення електролічільників
✅ 103/12
1 секція:
- продовжуються електромонтажні роботи, 3 поверхи – закінченно
- вікна на виготовленні - 4, 5, 6 поверх
2 секція:
- продовжуються фасадні роботи
- штукатурні роботи на завершальному етапі на 6 поверсі
✅ 103/13
1 секція:
- тривають роботи з благоустрою
- влаштування МЗК
- поклейка 2-го шару рубероїду
- тривають роботи із влаштування сантехніки
2 секція:
- тривають роботи із влаштування сантехніки
- тривають роботи по стяжці поверхів - винонано з 6 по 3 поверхи, 2 поверх - на завершальному етапі
- продовжується робота з благоустрою
✅ 103/14
- продовжуються роботи із влаштування фасаду
- продовжується влаштування МЗК
- продовжуються роботи по влаштуванню 1-го шару рубероїду
- виконано внутрішню газифікацію
- триває підключення зовнішніх мереж (вода, каналізація, лівнева каналізація)
✅ 103/15
- продовжуються роботи з благоустрою
1 секція:
- на завершальному етапі виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет
- на завершальному етапі гідроізоляція на балконах
2 секція:
- на завершальному етапі виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет
- встановлення газових котлів
✅ 103/11
- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі
- встановлення електролічільників
✅ 103/12
1 секція:
- продовжуються електромонтажні роботи, 3 поверхи – закінченно
- вікна на виготовленні - 4, 5, 6 поверх
2 секція:
- продовжуються фасадні роботи
- штукатурні роботи на завершальному етапі на 6 поверсі
✅ 103/13
1 секція:
- тривають роботи з благоустрою
- влаштування МЗК
- поклейка 2-го шару рубероїду
- тривають роботи із влаштування сантехніки
2 секція:
- тривають роботи із влаштування сантехніки
- тривають роботи по стяжці поверхів - винонано з 6 по 3 поверхи, 2 поверх - на завершальному етапі
- продовжується робота з благоустрою
✅ 103/14
- продовжуються роботи із влаштування фасаду
- продовжується влаштування МЗК
- продовжуються роботи по влаштуванню 1-го шару рубероїду
- виконано внутрішню газифікацію
- триває підключення зовнішніх мереж (вода, каналізація, лівнева каналізація)
✅ 103/15
- продовжуються роботи з благоустрою
1 секція:
- на завершальному етапі виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет
- на завершальному етапі гідроізоляція на балконах
2 секція:
- на завершальному етапі виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет
- встановлення газових котлів
BD Holding
BH
Представитель
1 193
27 марта 2017
28 авг 2019 07:56
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/16
1 секція:
- виконано влаштування газоблочних перегородок - 3 поверх
2 секція:
- виконано влаштування перегородок на 3 поверсі
✅ 103/19
1 секція:
- розпочато монтаж панелей перекриття 5 поверху
2 секція:
- завершено кладку стін 4 поверха
✅ 103/16
1 секція:
- виконано влаштування газоблочних перегородок - 3 поверх
2 секція:
- виконано влаштування перегородок на 3 поверсі
✅ 103/19
1 секція:
- розпочато монтаж панелей перекриття 5 поверху
2 секція:
- завершено кладку стін 4 поверха
oksigensi
Новичок
9
20 июня 2019
28 авг 2019 09:57
а 17 дом пропустили в отчёте?или там всё стоит?
DDemian
Постоянный пользователь
237
02 ноября 2016
28 авг 2019 14:42
Підкажіть будь ласка шановний Забудовник чи планується в "коробці" 11,12 та 13 будинків спортивний майданчик для дорослих (турніки, бруси, тенісний стіл для настільного тенісу) ???
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- Будинок на Вавилових | Ковальська | Київ, вул. Вавилових, 9-1107.11117
- Опрос: Минимализм или классика?06.116
- ЖК Star City | Стар Сити | bUdCapital, Київміськбуд | Киев, ул. Каунасcкая, 2706.11459
- ЖК Aria | GEOS | Київ, бул. Миколи Міхновського (Дружби Народів), 13а06.11157
- ЖК Sanville Park | Санвиль Групп | Святопетровское, ул. Богдана Хмельницкого, 25а06.1142
- ЖК SENAT | GEOS | Киев, Кольцевая дорога, 306.1169
- ЖК Дніпровська Мрія | Галжитлобуд | ул. Сосюры, 606.11798
- ЖК Chalet | Standard Development | Київ, вул. Львівська, 18-б06.11118
- ЖК Метрополис | DiM | Киев, пр. Глушкова, ул. Заболотного06.113 538
- ЖК Трояндовий | Бровари, вул. Фельдмана, вул. Спортивна04.11737
- Стоит ли сейчас покупать недвижимость?07.114 725
- Дно рынка недвижимости и влияющие факторы07.1115 254
- Додаткові розрахунки між орендодавцями та орендарями06.1127
- Чи варто купити будинок в спокійному регіоні, в Вінниці?17.092
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Про агентство Атлант-А23.0722
- Отзывы о кондиционерах. Какой кондиционер лучше08.11278
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а06.116
- ЖК Kandinsky Odessa Residence | Кандинский | Одесса, Французский бульвар, 63/6515.10182
- ЖК Дом у моря | Югінвест | Южный, ул. Иванова10.1017
- ЖК Sakura | Свалява, пров. Достоєвського, 404.105
- ЖК Імперіал Парк Авеню | Імперіал Буд | Чернівці, вул. Рівненська, 718.084
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- Кварц виниловая плитка LG Decotile или Berry Alloc29.106
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1018
- Яка реальна ціна чорнових робіт в 2025 для будинку08.101
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тёплый пол, отзывы и советы28.08205
- Крыша потекла, что делать?25.0818
- Перепланировка | тема просьб и советов по конкретным ситуациям19.082 216
- Материал многоквартирного дома новостройки. Какой лучше?13.0812
- Климатическое оборудование норвежской ТМ Bergen07.082
- Продам фонарик шокер ОСА 928 Power plus04.111
- Пошук обладнання для магазину21.101
- Как отвечать на How are You?04.102
- Что подарить мужчине?24.09351
- Мій сайт не з'являється в результатах пошуку20.093
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Мебель под заказ | Объявления об изготовлении мебели18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
