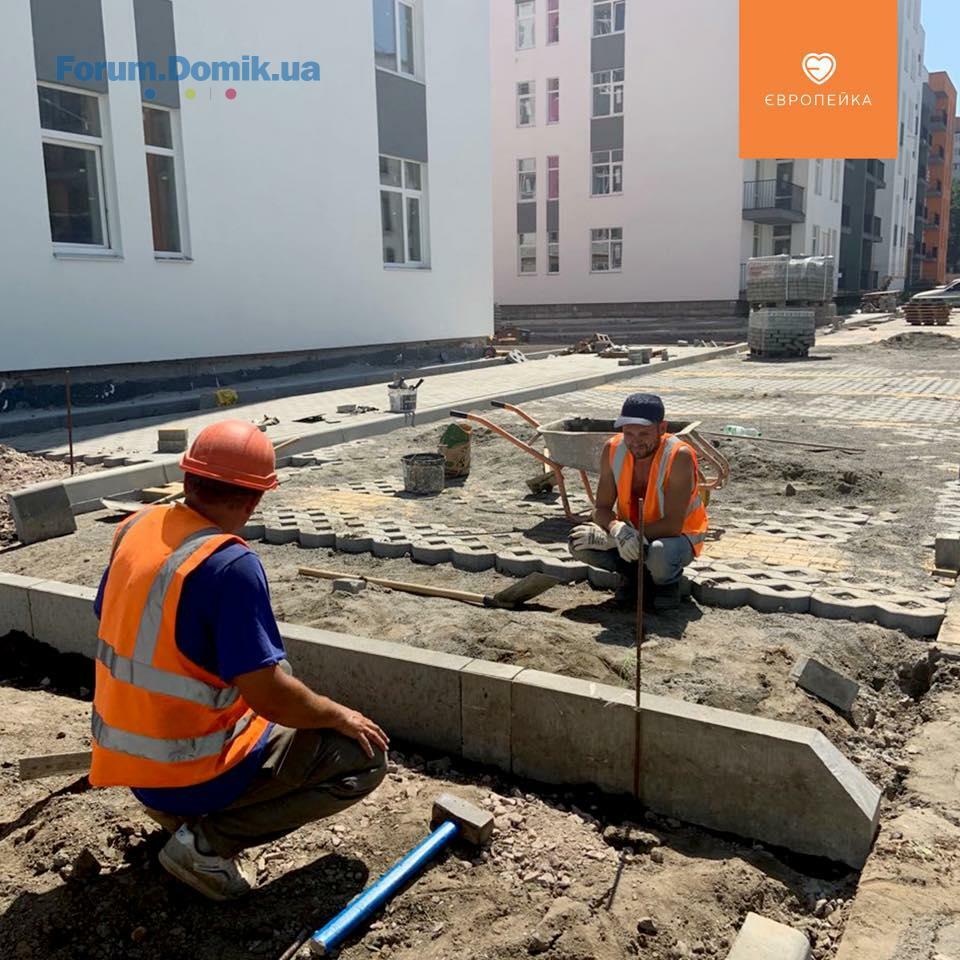

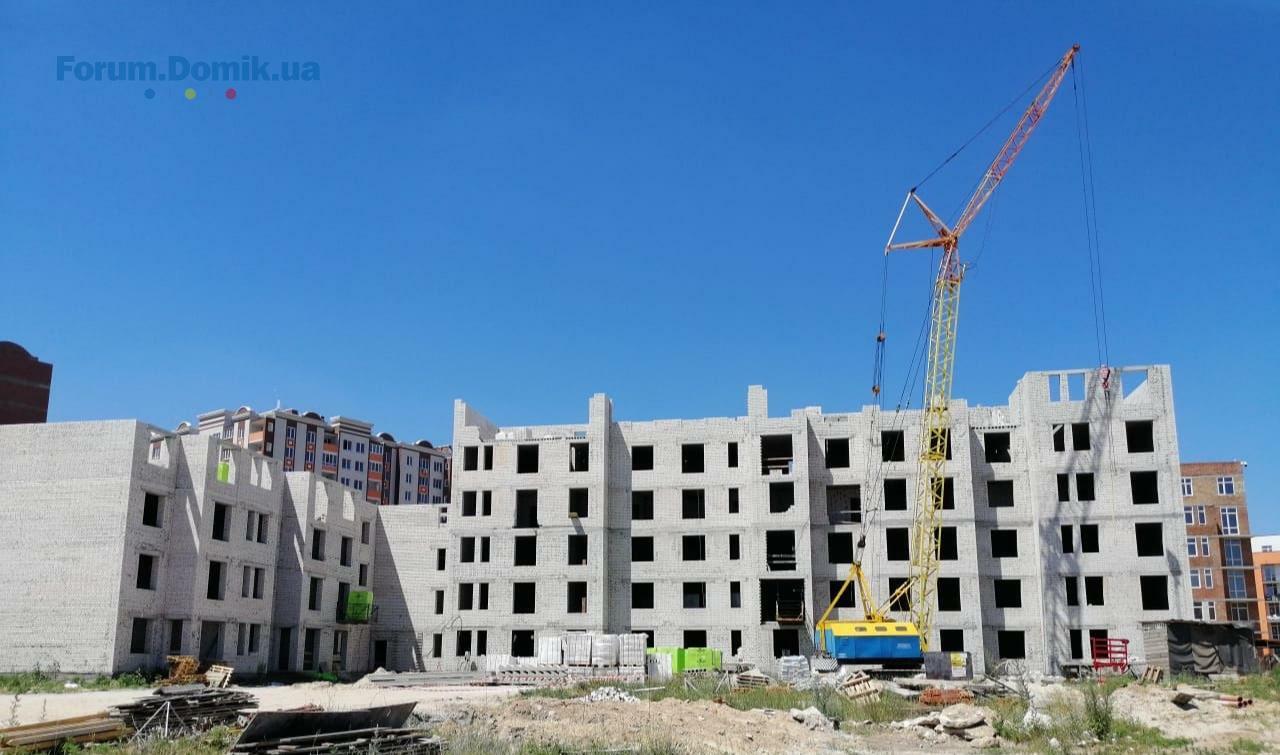

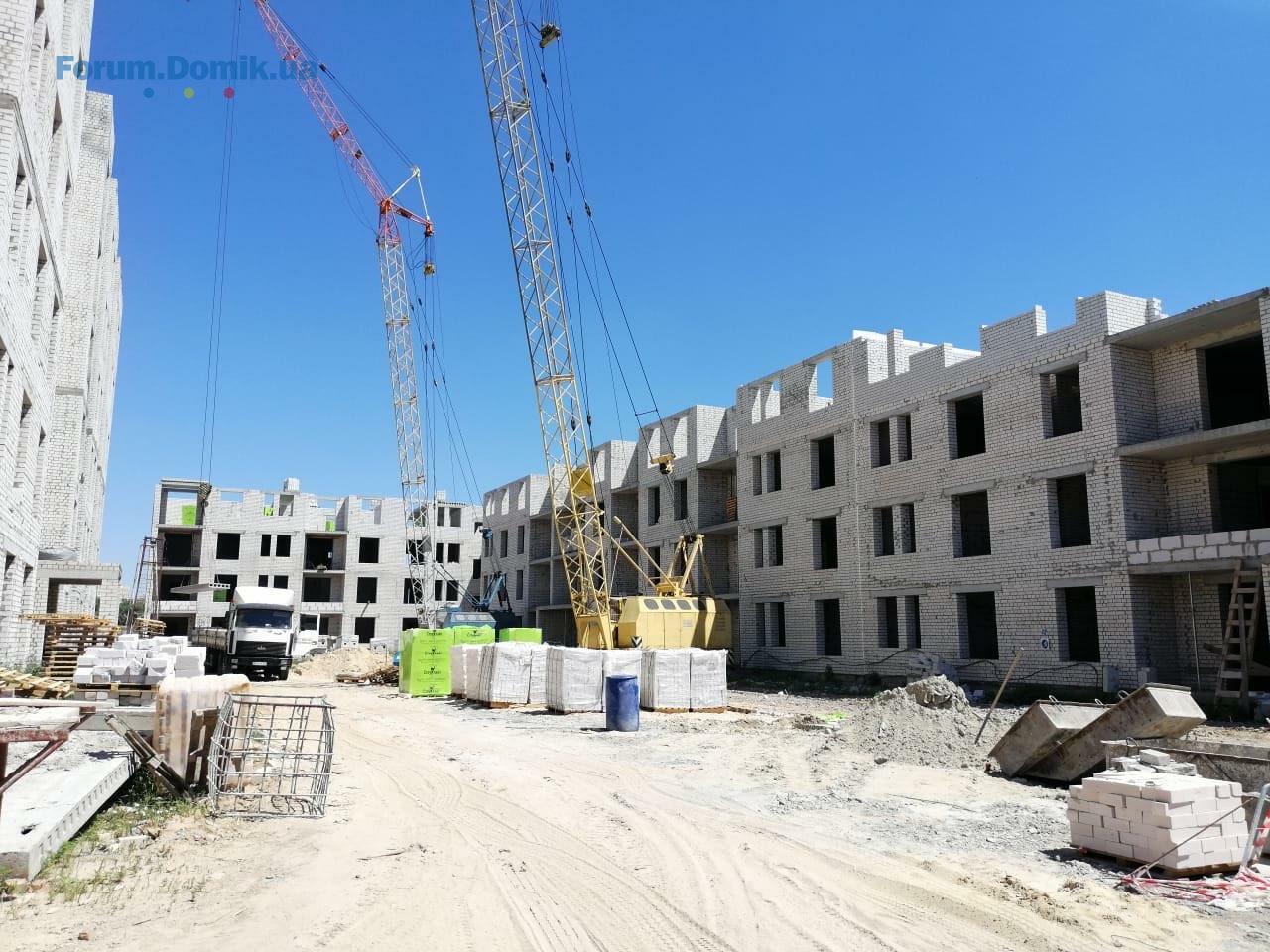

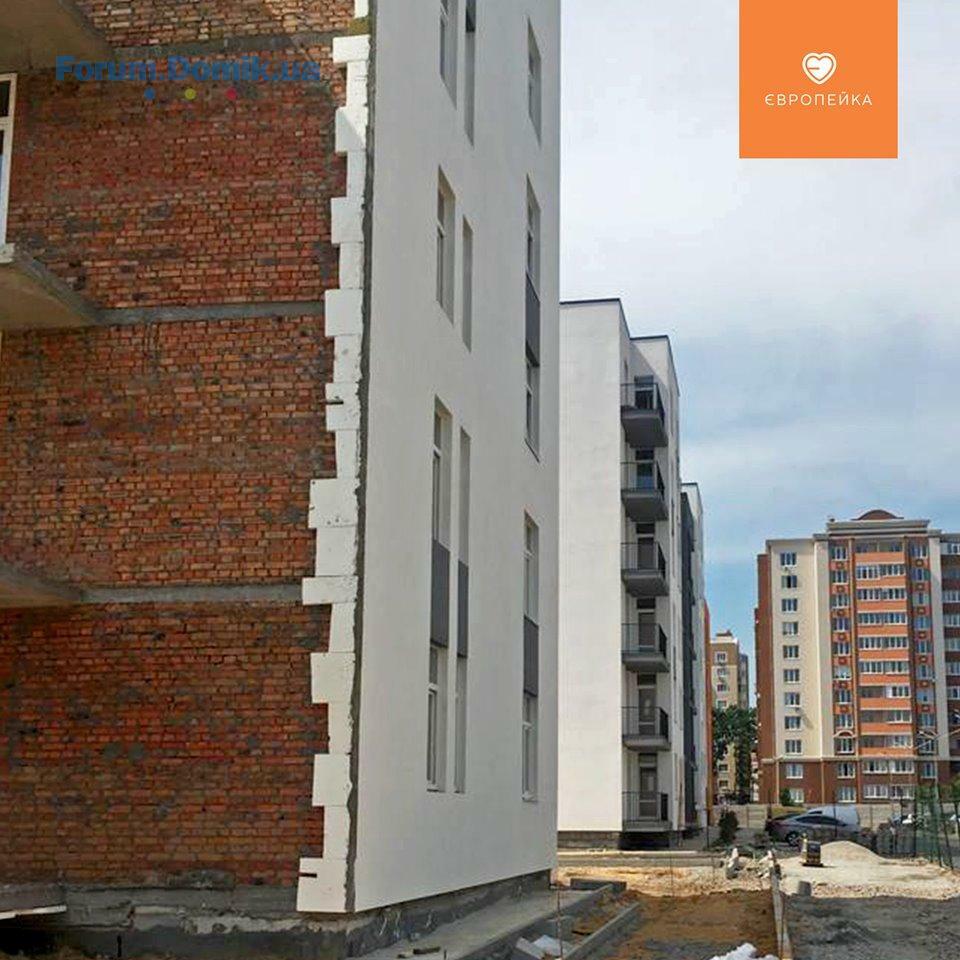

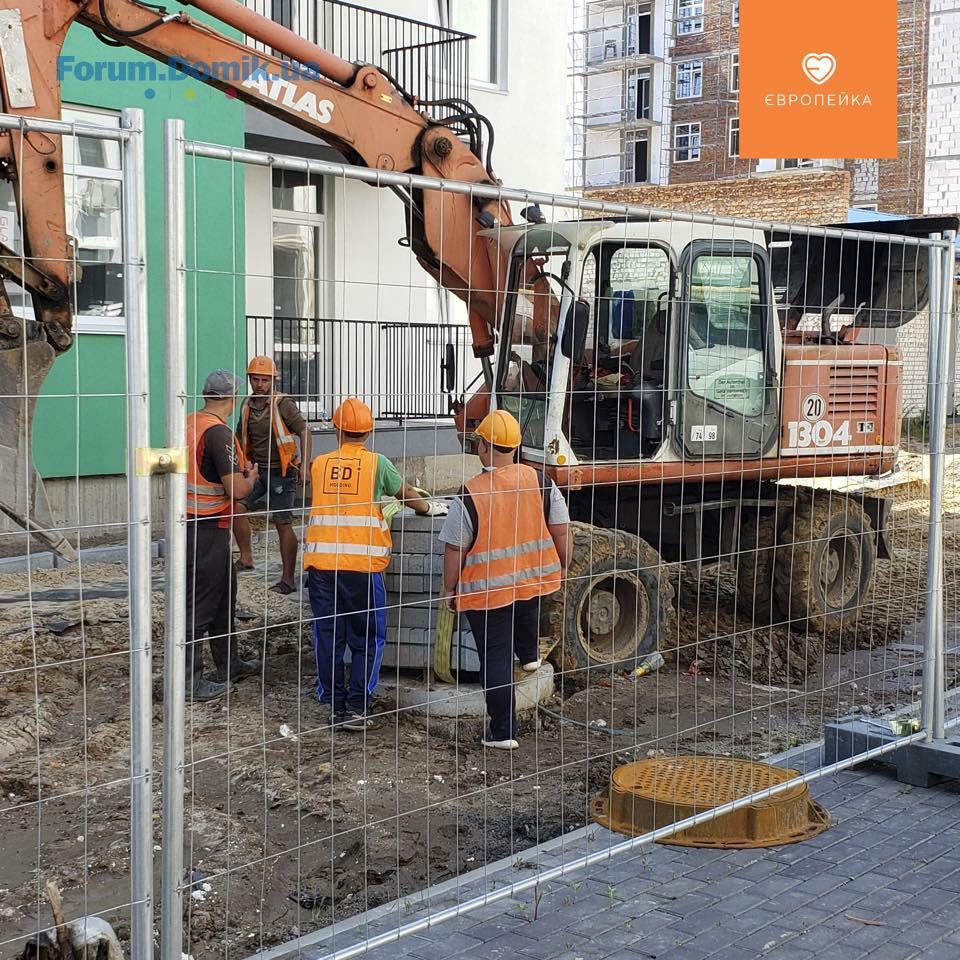

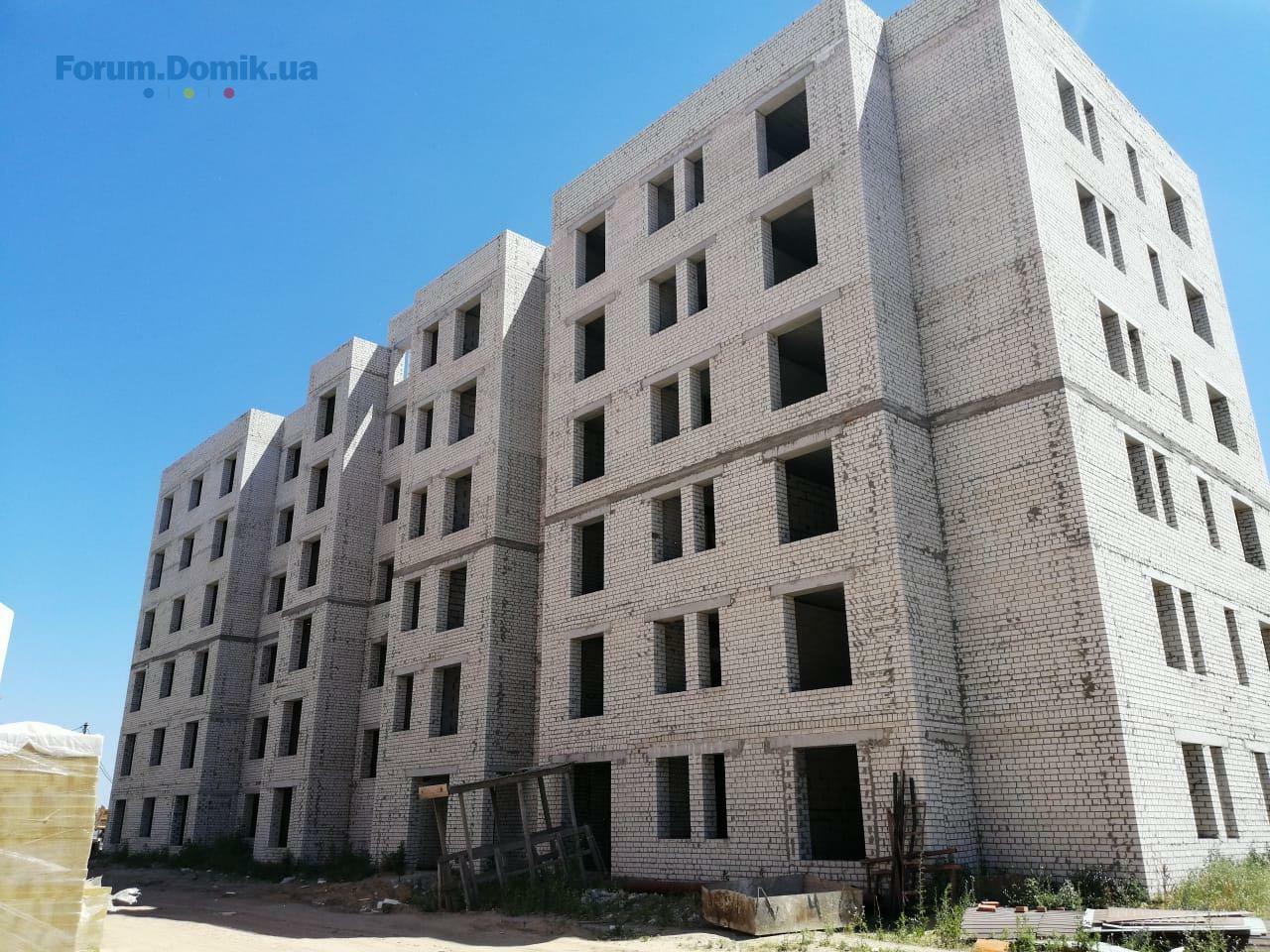

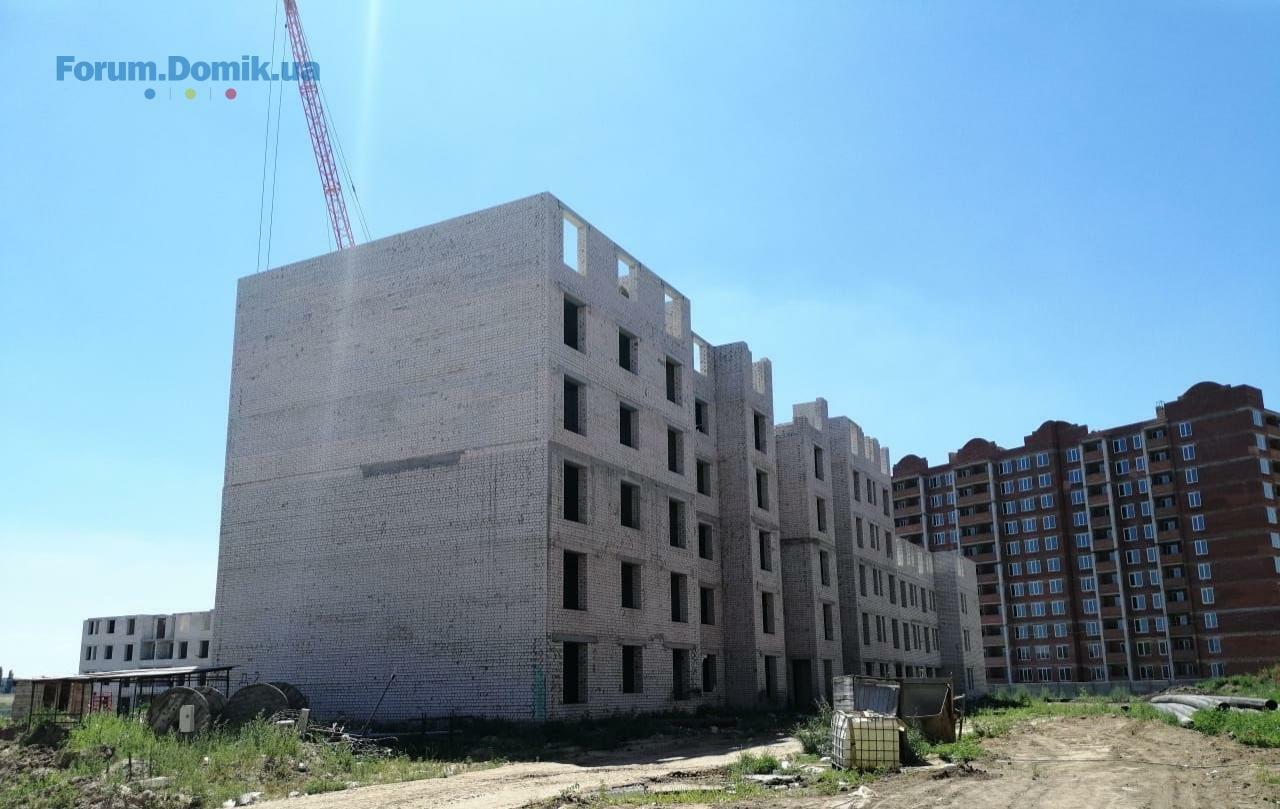

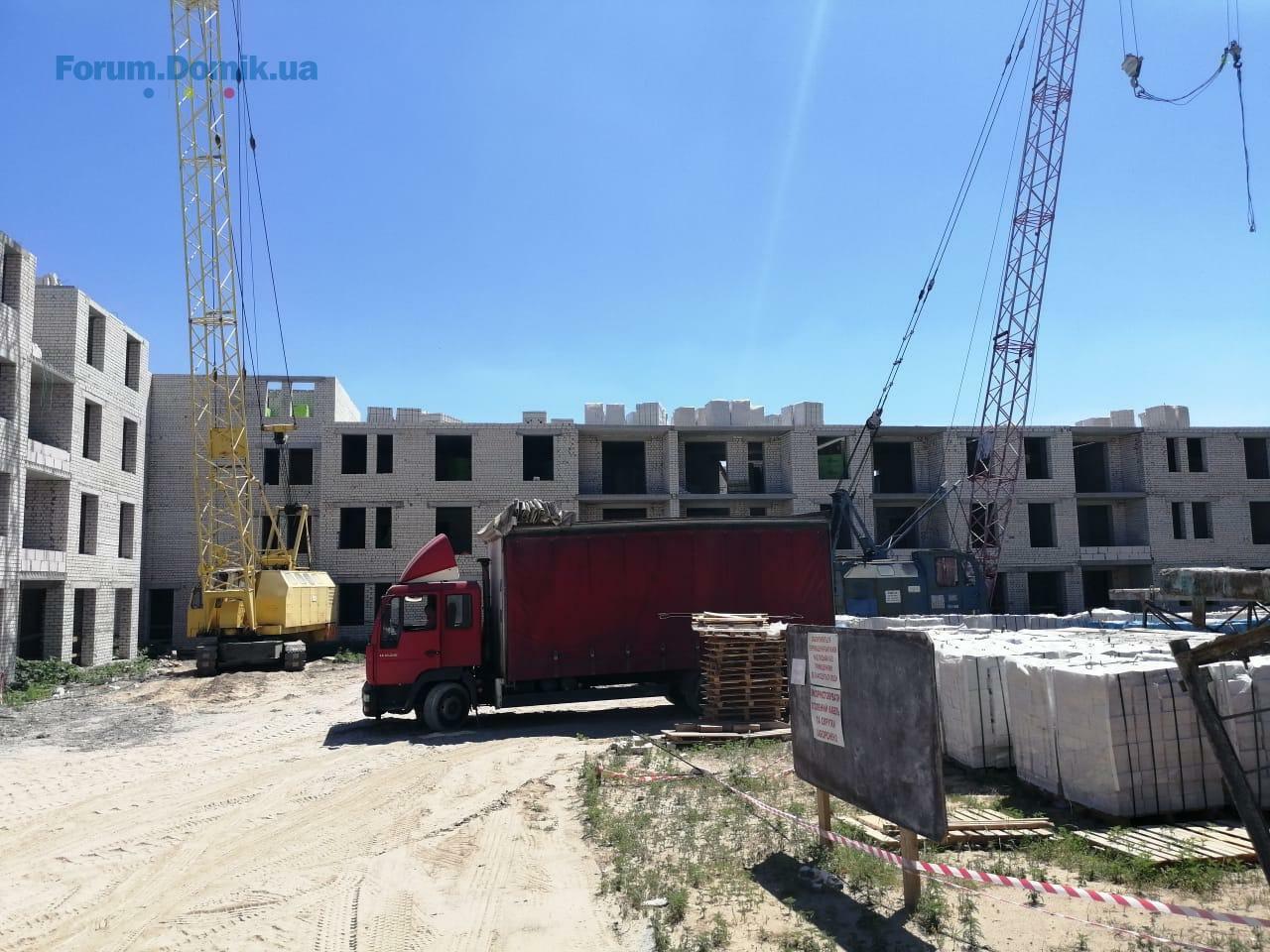

Ділимося оновленою інформацією про хід будівництва 🏗
✅ 103/11
- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі;
- виконуються роботи із гідроізоляції на балконах;
✅ 103/12
1 секція:
- виконуються роботи із влаштування вхідної групи;
2 секція:
- тривають електромонтажні роботи на 5-6 поверхах; виконано з 1-4;
- на завершальному етапі роботи із утеплення покрівлі, цього тижня планується виконати бетонування;
- на завершальному етапі монтаж вікон;
✅ 103/13
1 секція:
- тривають фасадні роботи;
- тривають роботи із влаштування сантехніки (підготовчі роботи);
2 секція:
-завершено роботи із виконання штукатурних робіт;
- тривають роботи із влаштування сантехніки (підготовчі роботи);
✅ 103/14
- завершено роботи із влаштування сантехніки;
- на завершальному етапі роботи із влаштування стяжки, виконано 2- 6 поверхи;
✅ 103/15
- на завершальному етапі роботи із підключення будинку до зовнішніх мереж;
1 секція:
- на завершальному етапі фасадні роботи;
- тривають роботи із влаштування МЗК;
- виконуються підготовчі роботи до монтажу квартирних дверей;
- тривають роботи із внутрішньої газифікації;
2 секція:
- на завершальному етапі роботи із влаштування МЗК;
- завершено роботи із влаштування внутрішніх газових мереж;
✅ 103/16
1 секція:

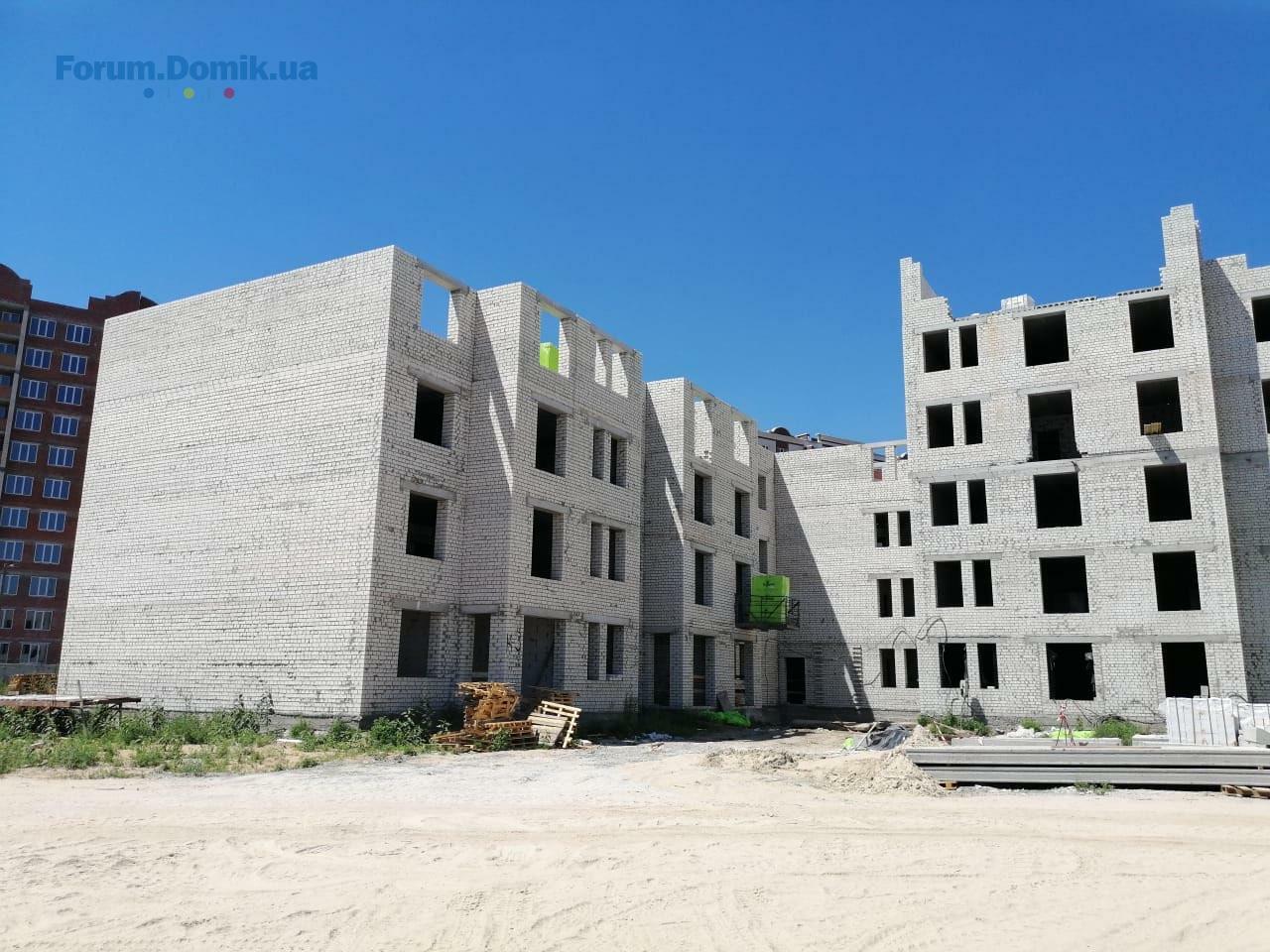

- завершено роботи із перекриття 5 поверху;
- триває мурування стін 6 поверху;
- триває влаштування газоблочних стін на 4 поверсі;
✅ 103/17
- на завершальному етапі монтаж перегородок на 6 поверсі;
✅ 103/18
2 секція:
- триває кладка стін 4 поверху;
3 секція:
- тривають роботи із кладки стін 4 поверху;
- виготовлення перегородок 2 поверху;
✅ 103/19
2 секція:
- завершено роботи із перекриття 3 поверху;
- завершено влаштування армопоясу.
✅ 103/11
- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі;
- виконуються роботи із гідроізоляції на балконах;
✅ 103/12
1 секція:
- виконуються роботи із влаштування вхідної групи;
2 секція:
- тривають електромонтажні роботи на 5-6 поверхах; виконано з 1-4;
- на завершальному етапі роботи із утеплення покрівлі, цього тижня планується виконати бетонування;
- на завершальному етапі монтаж вікон;
✅ 103/13
1 секція:
- тривають фасадні роботи;
- тривають роботи із влаштування сантехніки (підготовчі роботи);
2 секція:
-завершено роботи із виконання штукатурних робіт;
- тривають роботи із влаштування сантехніки (підготовчі роботи);
✅ 103/14
- завершено роботи із влаштування сантехніки;
- на завершальному етапі роботи із влаштування стяжки, виконано 2- 6 поверхи;
✅ 103/15
- на завершальному етапі роботи із підключення будинку до зовнішніх мереж;
1 секція:
- на завершальному етапі фасадні роботи;
- тривають роботи із влаштування МЗК;
- виконуються підготовчі роботи до монтажу квартирних дверей;
- тривають роботи із внутрішньої газифікації;
2 секція:
- на завершальному етапі роботи із влаштування МЗК;
- завершено роботи із влаштування внутрішніх газових мереж;
✅ 103/16
1 секція:
- завершено роботи із перекриття 5 поверху;
- триває мурування стін 6 поверху;
- триває влаштування газоблочних стін на 4 поверсі;
✅ 103/17
- на завершальному етапі монтаж перегородок на 6 поверсі;
✅ 103/18
2 секція:
- триває кладка стін 4 поверху;
3 секція:
- тривають роботи із кладки стін 4 поверху;
- виготовлення перегородок 2 поверху;
✅ 103/19
2 секція:
- завершено роботи із перекриття 3 поверху;
- завершено влаштування армопоясу.
BD Holding
BH
Представитель
1 193
27 марта 2017
19 июнь 2019 06:24
Ділимося оновленою інформацією про хід будівництва 🏗
✅ 103/11
- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі;
- виконуються роботи із гідроізоляції на балконах;
✅ 103/12
1 секція:
- виконуються роботи із влаштування вхідної групи;
2 секція:
- тривають електромонтажні роботи на 5-6 поверхах; виконано з 1-4;
- на завершальному етапі роботи із утеплення покрівлі, цього тижня планується виконати бетонування;
- на завершальному етапі монтаж вікон;
✅ 103/13
1 секція:
- тривають фасадні роботи;
- тривають роботи із влаштування сантехніки (підготовчі роботи);
2 секція:
-завершено роботи із виконання штукатурних робіт;
- тривають роботи із влаштування сантехніки (підготовчі роботи);
✅ 103/14
- завершено роботи із влаштування сантехніки;
- на завершальному етапі роботи із влаштування стяжки, виконано 2- 6 поверхи;
✅ 103/15
- на завершальному етапі роботи із підключення будинку до зовнішніх мереж;
1 секція:
- на завершальному етапі фасадні роботи;
- тривають роботи із влаштування МЗК;
- виконуються підготовчі роботи до монтажу квартирних дверей;
- тривають роботи із внутрішньої газифікації;
2 секція:
- на завершальному етапі роботи із влаштування МЗК;
- завершено роботи із влаштування внутрішніх газових мереж;
✅ 103/11
- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі;
- виконуються роботи із гідроізоляції на балконах;
✅ 103/12
1 секція:
- виконуються роботи із влаштування вхідної групи;
2 секція:
- тривають електромонтажні роботи на 5-6 поверхах; виконано з 1-4;
- на завершальному етапі роботи із утеплення покрівлі, цього тижня планується виконати бетонування;
- на завершальному етапі монтаж вікон;
✅ 103/13
1 секція:
- тривають фасадні роботи;
- тривають роботи із влаштування сантехніки (підготовчі роботи);
2 секція:
-завершено роботи із виконання штукатурних робіт;
- тривають роботи із влаштування сантехніки (підготовчі роботи);
✅ 103/14
- завершено роботи із влаштування сантехніки;
- на завершальному етапі роботи із влаштування стяжки, виконано 2- 6 поверхи;
✅ 103/15
- на завершальному етапі роботи із підключення будинку до зовнішніх мереж;
1 секція:
- на завершальному етапі фасадні роботи;
- тривають роботи із влаштування МЗК;
- виконуються підготовчі роботи до монтажу квартирних дверей;
- тривають роботи із внутрішньої газифікації;
2 секція:
- на завершальному етапі роботи із влаштування МЗК;
- завершено роботи із влаштування внутрішніх газових мереж;
BD Holding
BH
Представитель
1 193
27 марта 2017
19 июнь 2019 06:24
Ділимося оновленою інформацією про хід будівництва 🏗
✅ 103/16
1 секція:
- завершено роботи із перекриття 5 поверху;
- триває мурування стін 6 поверху;
- триває влаштування газоблочних стін на 4 поверсі;
✅ 103/17
- на завершальному етапі монтаж перегородок на 6 поверсі;
✅ 103/18
2 секція:
- триває кладка стін 4 поверху;
3 секція:
- тривають роботи із кладки стін 4 поверху;
- виготовлення перегородок 2 поверху;
✅ 103/19
2 секція:
- завершено роботи із перекриття 3 поверху;
- завершено влаштування армопоясу.
✅ 103/16
1 секція:
- завершено роботи із перекриття 5 поверху;
- триває мурування стін 6 поверху;
- триває влаштування газоблочних стін на 4 поверсі;
✅ 103/17
- на завершальному етапі монтаж перегородок на 6 поверсі;
✅ 103/18
2 секція:
- триває кладка стін 4 поверху;
3 секція:
- тривають роботи із кладки стін 4 поверху;
- виготовлення перегородок 2 поверху;
✅ 103/19
2 секція:
- завершено роботи із перекриття 3 поверху;
- завершено влаштування армопоясу.
Domik-Inform
forum bot
11 473
03 апреля 2017
20 июнь 2019 14:52

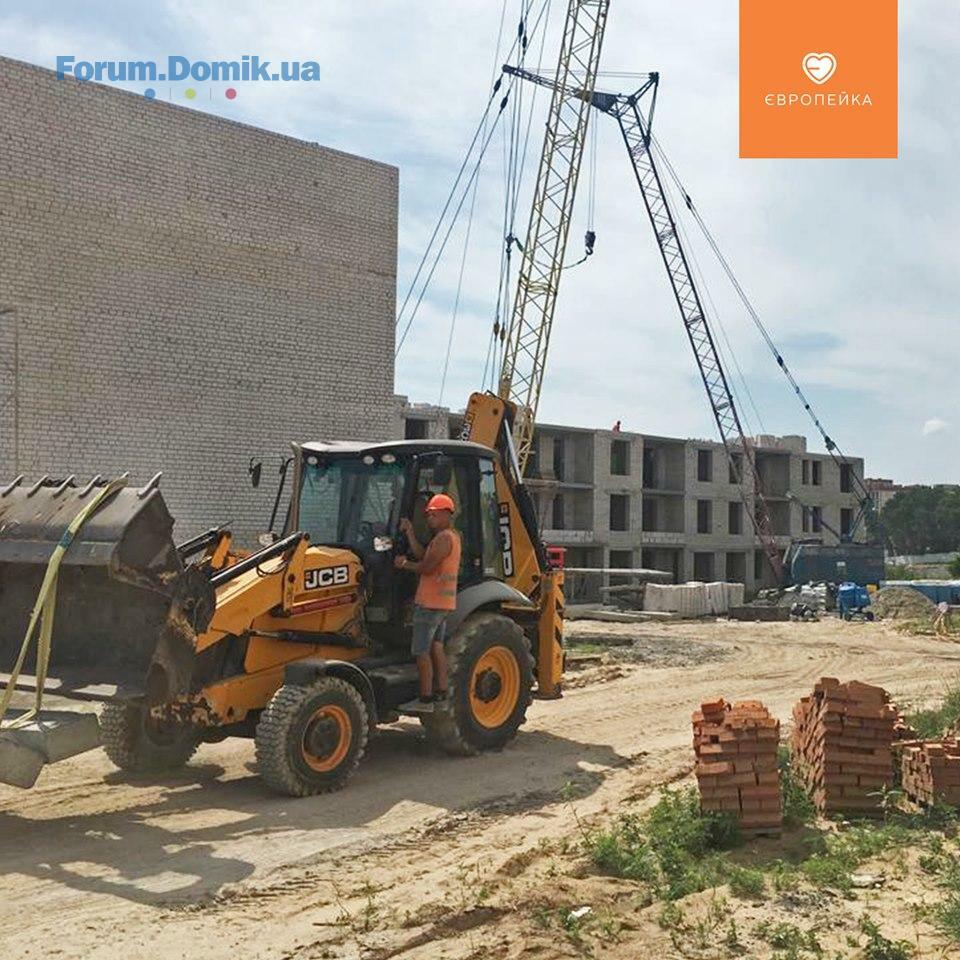

Акції червня у «Європейці»: отримай знижку або вирушай на море
10 квартир зі знижкою 5%.
Дана акція безстрокова і діє до моменту продажу запропонованих квартир.
10 квартир зі знижкою 5%.
Дана акція безстрокова і діє до моменту продажу запропонованих квартир.
lll noname lll
ln
Пользователь
40
28 марта 2017
24 июнь 2019 07:51
Цитата "Lifeisok":Вчера пришли посмотрели. Ждём решения.
Мы ждем решения с марта 2018 года.
BD Holding
BH
Представитель
1 193
27 марта 2017
25 июнь 2019 06:27
Ділимося оновленою інформацією про хід будівництва 🏗
✅ 103/11
- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі;
- виконуються роботи із гідроізоляції на балконах;
✅ 103/12
2 секція:
- завершено електромонтажні роботи на 5-6 поверхах;
- розпочато штукатурні роботи – виконано на 1 поверсі;
- завершено роботи із утеплення покрівлі,
- тривають роботи із бетонування покрівлі, виконано 50 %;
- завершено монтаж вікон.
✅ 103/13
1 секція:

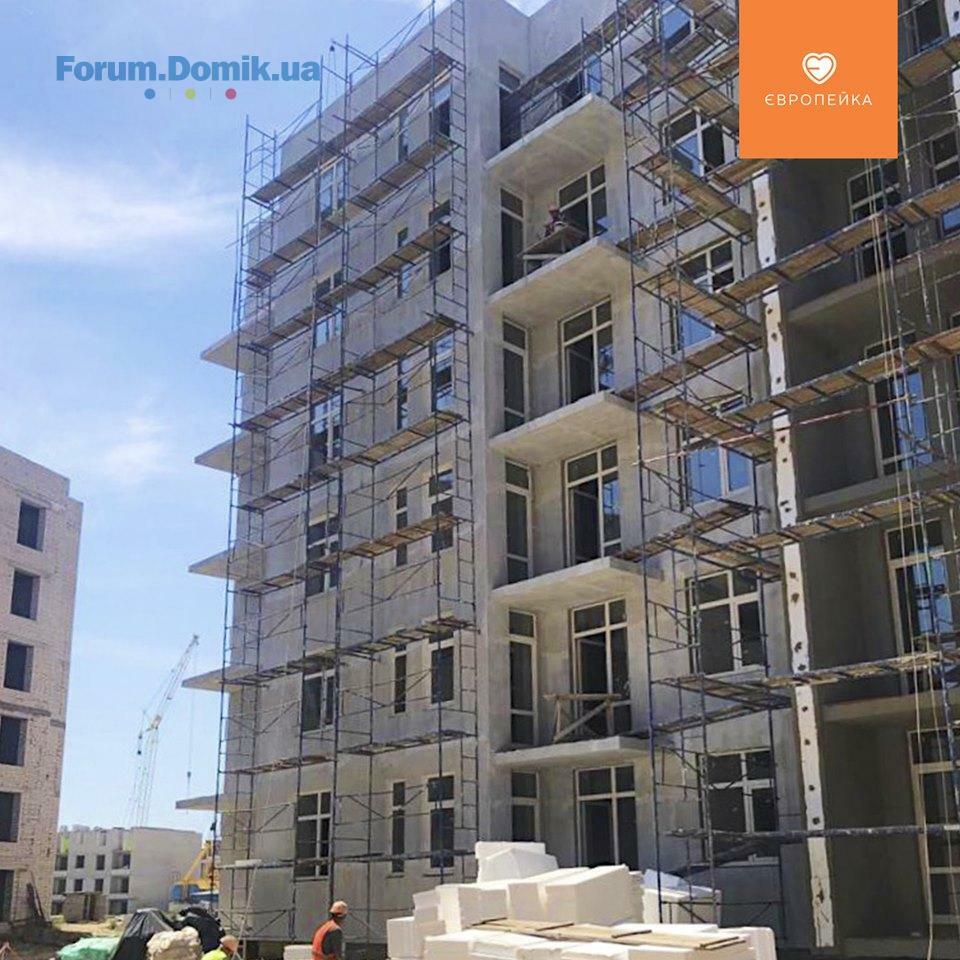

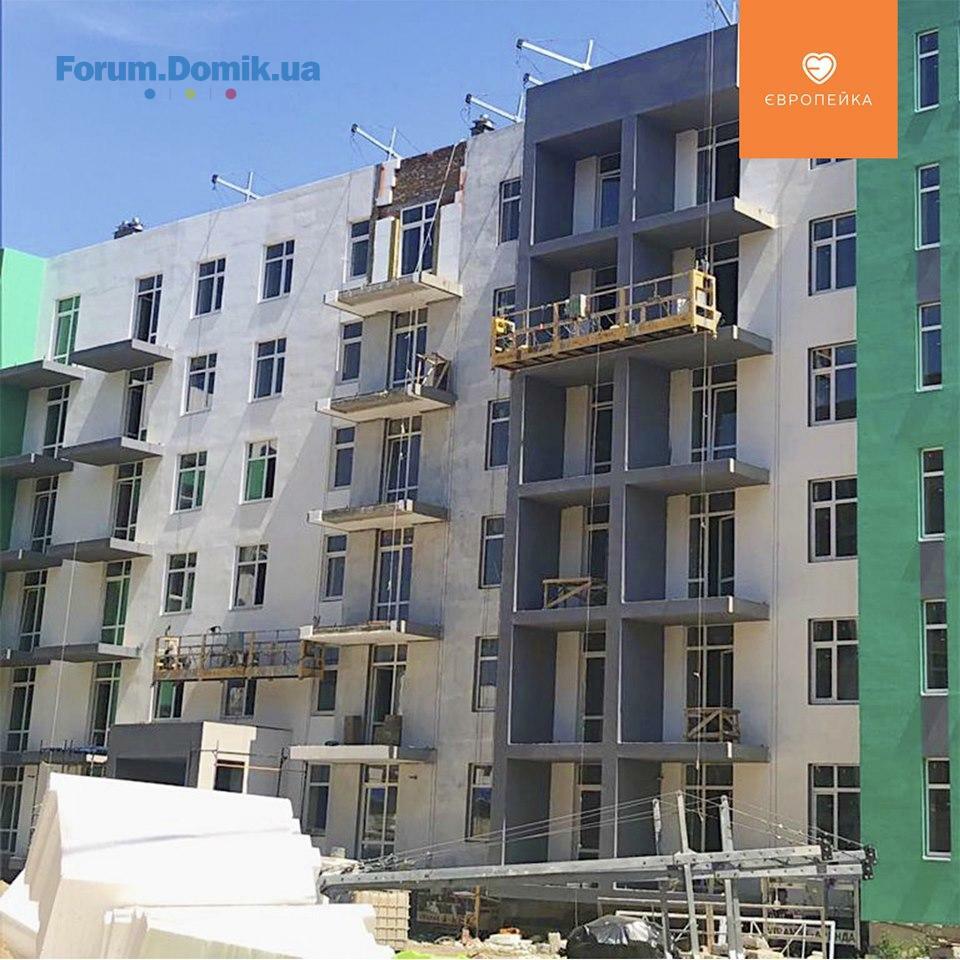

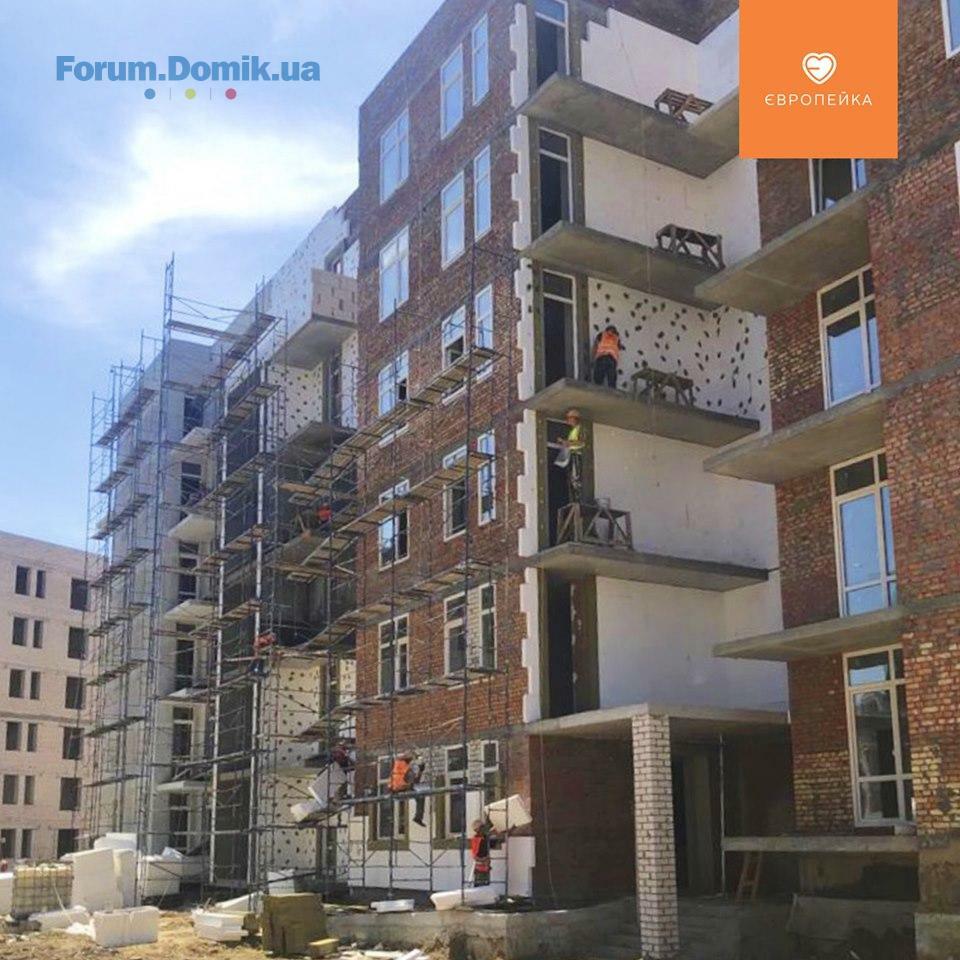

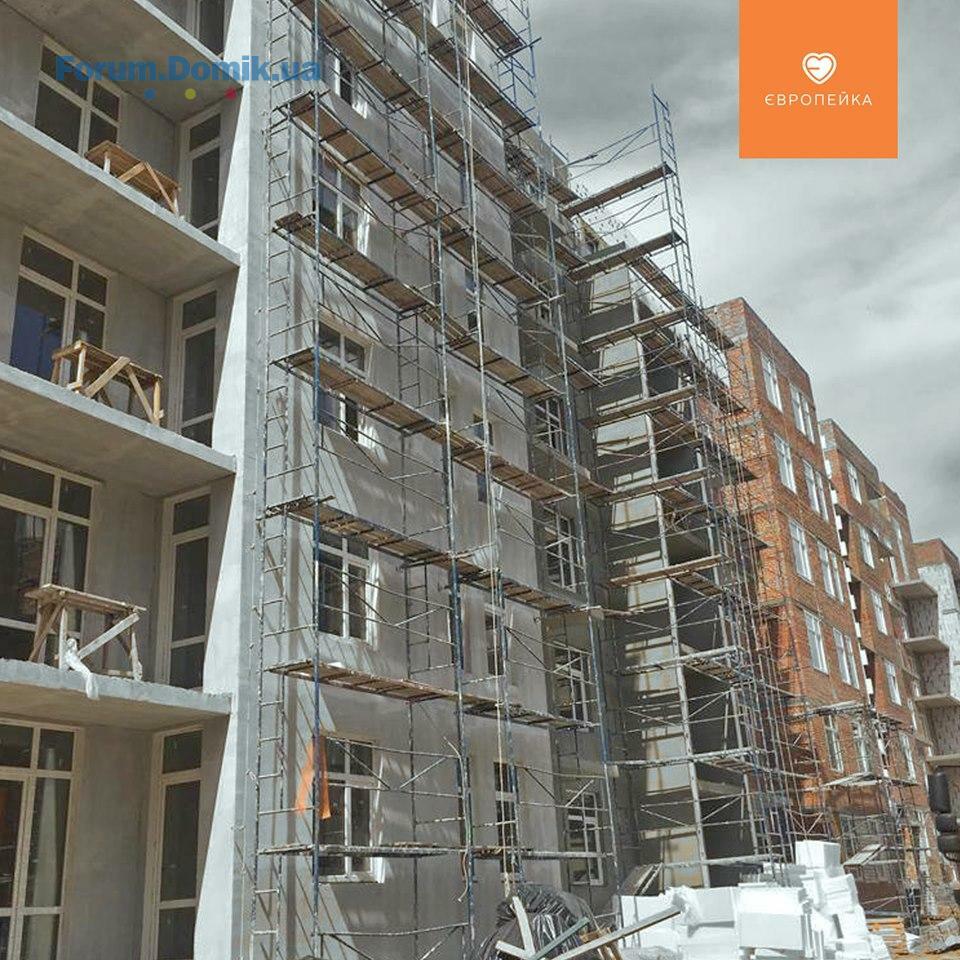

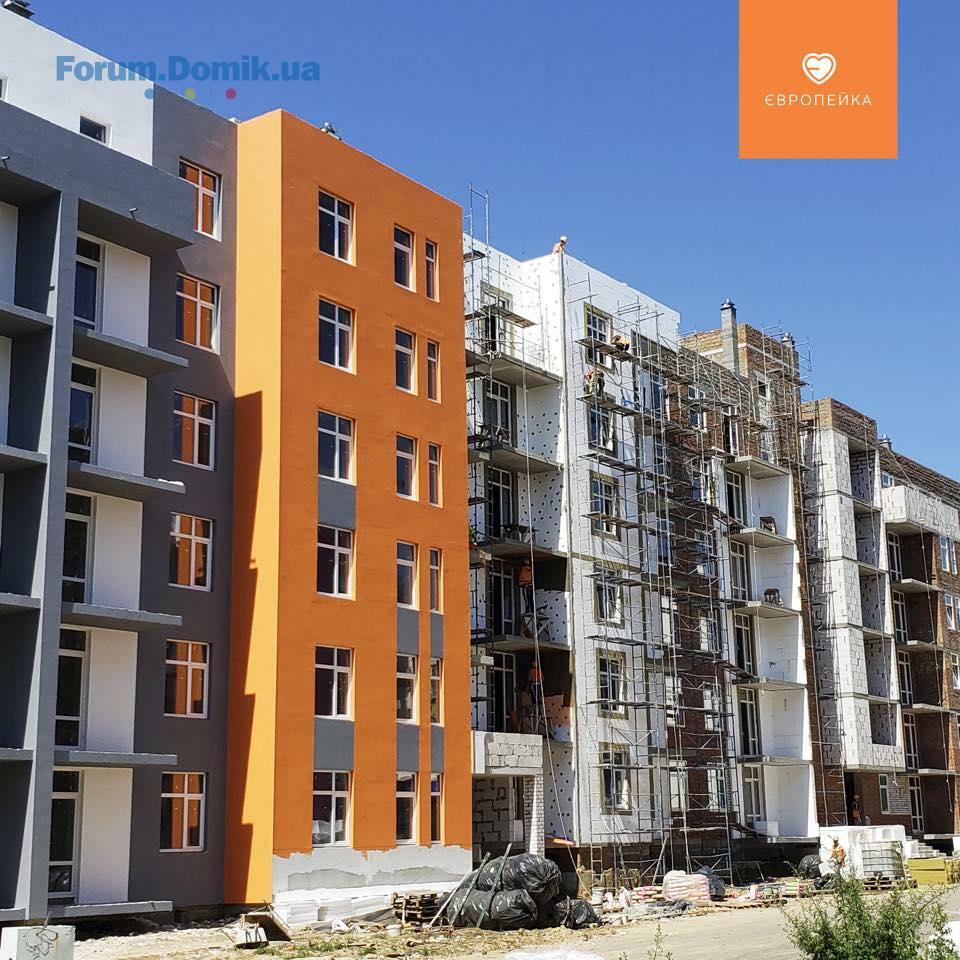

- тривають фасадні роботи;
- тривають роботи із влаштування сантехніки.
2 секція:
- тривають роботи із влаштування сантехніки;
- розпочато роботи із влаштуванняі фасаду;
✅ 103/14
- на завершальному етапі роботи із влаштування стяжки, цього тижня буде завершено;
- продовжуються роботи із влаштування фасаду.
✅ 103/15
- завершено підведення зовнішніх мереж до будинку– каналізація, зливова каналізація, водопостачання, електропостачання та газ.
1 секція:
- на завершальному етапі фасадні роботи; цього тижня буде завершено;
- тривають роботи із влаштування МЗК;
- триває монтаж квартирних дверей;
- тривають роботи із внутрішньої газифікації.
2 секція:
- на завершальному етапі роботи із влаштування МЗК; цього тижня буде завершено;
- розпочато влаштування 2 шару руберойду;
✅ 103/16
1 секція:
- триває мурування стін 6 поверху;
- триває влаштування газоблочних стін – виконуються роботи на 3-2 поверхах, на 4 - завершено;
✅ 103/17
- завершено монтаж перегородок на 6 поверсі;
✅ 103/18
2 секція:
- на завершальному етапі кладка стін 4 поверху;
- виготовлення перегородок 2 поверху.
3 секція:
- тривають роботи із кладки стін 4 поверху;
- завершено виготовлення перегородок 2 поверху;
✅ 103/19
1 секція:
- влаштувння перекриття 4 поверху.
✅ 103/11
- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі;
- виконуються роботи із гідроізоляції на балконах;
✅ 103/12
2 секція:
- завершено електромонтажні роботи на 5-6 поверхах;
- розпочато штукатурні роботи – виконано на 1 поверсі;
- завершено роботи із утеплення покрівлі,
- тривають роботи із бетонування покрівлі, виконано 50 %;
- завершено монтаж вікон.
✅ 103/13
1 секція:
- тривають фасадні роботи;
- тривають роботи із влаштування сантехніки.
2 секція:
- тривають роботи із влаштування сантехніки;
- розпочато роботи із влаштуванняі фасаду;
✅ 103/14
- на завершальному етапі роботи із влаштування стяжки, цього тижня буде завершено;
- продовжуються роботи із влаштування фасаду.
✅ 103/15
- завершено підведення зовнішніх мереж до будинку– каналізація, зливова каналізація, водопостачання, електропостачання та газ.
1 секція:
- на завершальному етапі фасадні роботи; цього тижня буде завершено;
- тривають роботи із влаштування МЗК;
- триває монтаж квартирних дверей;
- тривають роботи із внутрішньої газифікації.
2 секція:
- на завершальному етапі роботи із влаштування МЗК; цього тижня буде завершено;
- розпочато влаштування 2 шару руберойду;
✅ 103/16
1 секція:
- триває мурування стін 6 поверху;
- триває влаштування газоблочних стін – виконуються роботи на 3-2 поверхах, на 4 - завершено;
✅ 103/17
- завершено монтаж перегородок на 6 поверсі;
✅ 103/18
2 секція:
- на завершальному етапі кладка стін 4 поверху;
- виготовлення перегородок 2 поверху.
3 секція:
- тривають роботи із кладки стін 4 поверху;
- завершено виготовлення перегородок 2 поверху;
✅ 103/19
1 секція:
- влаштувння перекриття 4 поверху.
BD Holding
BH
Представитель
1 193
27 марта 2017
25 июнь 2019 06:49
Ділимося оновленою інформацією про хід будівництва 🏗
✅ 103/11
- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі;
- виконуються роботи із гідроізоляції на балконах;
✅ 103/12
2 секція:
- завершено електромонтажні роботи на 5-6 поверхах;
- розпочато штукатурні роботи – виконано на 1 поверсі;
- завершено роботи із утеплення покрівлі,
- тривають роботи із бетонування покрівлі, виконано 50 %;
- завершено монтаж вікон.
✅ 103/13
1 секція:
- тривають фасадні роботи;
- тривають роботи із влаштування сантехніки.
2 секція:
- тривають роботи із влаштування сантехніки;
- розпочато роботи із влаштуванняі фасаду;
✅ 103/14
- на завершальному етапі роботи із влаштування стяжки, цього тижня буде завершено;
- продовжуються роботи із влаштування фасаду.
✅ 103/15
- завершено підведення зовнішніх мереж до будинку– каналізація, зливова каналізація, водопостачання, електропостачання та газ.
1 секція:
- на завершальному етапі фасадні роботи; цього тижня буде завершено;
- тривають роботи із влаштування МЗК;
- триває монтаж квартирних дверей;
- тривають роботи із внутрішньої газифікації.
2 секція:
- на завершальному етапі роботи із влаштування МЗК; цього тижня буде завершено;
- розпочато влаштування 2 шару руберойду;
✅ 103/11
- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі;
- виконуються роботи із гідроізоляції на балконах;
✅ 103/12
2 секція:
- завершено електромонтажні роботи на 5-6 поверхах;
- розпочато штукатурні роботи – виконано на 1 поверсі;
- завершено роботи із утеплення покрівлі,
- тривають роботи із бетонування покрівлі, виконано 50 %;
- завершено монтаж вікон.
✅ 103/13
1 секція:
- тривають фасадні роботи;
- тривають роботи із влаштування сантехніки.
2 секція:
- тривають роботи із влаштування сантехніки;
- розпочато роботи із влаштуванняі фасаду;
✅ 103/14
- на завершальному етапі роботи із влаштування стяжки, цього тижня буде завершено;
- продовжуються роботи із влаштування фасаду.
✅ 103/15
- завершено підведення зовнішніх мереж до будинку– каналізація, зливова каналізація, водопостачання, електропостачання та газ.
1 секція:
- на завершальному етапі фасадні роботи; цього тижня буде завершено;
- тривають роботи із влаштування МЗК;
- триває монтаж квартирних дверей;
- тривають роботи із внутрішньої газифікації.
2 секція:
- на завершальному етапі роботи із влаштування МЗК; цього тижня буде завершено;
- розпочато влаштування 2 шару руберойду;
BD Holding
BH
Представитель
1 193
27 марта 2017
25 июнь 2019 11:49

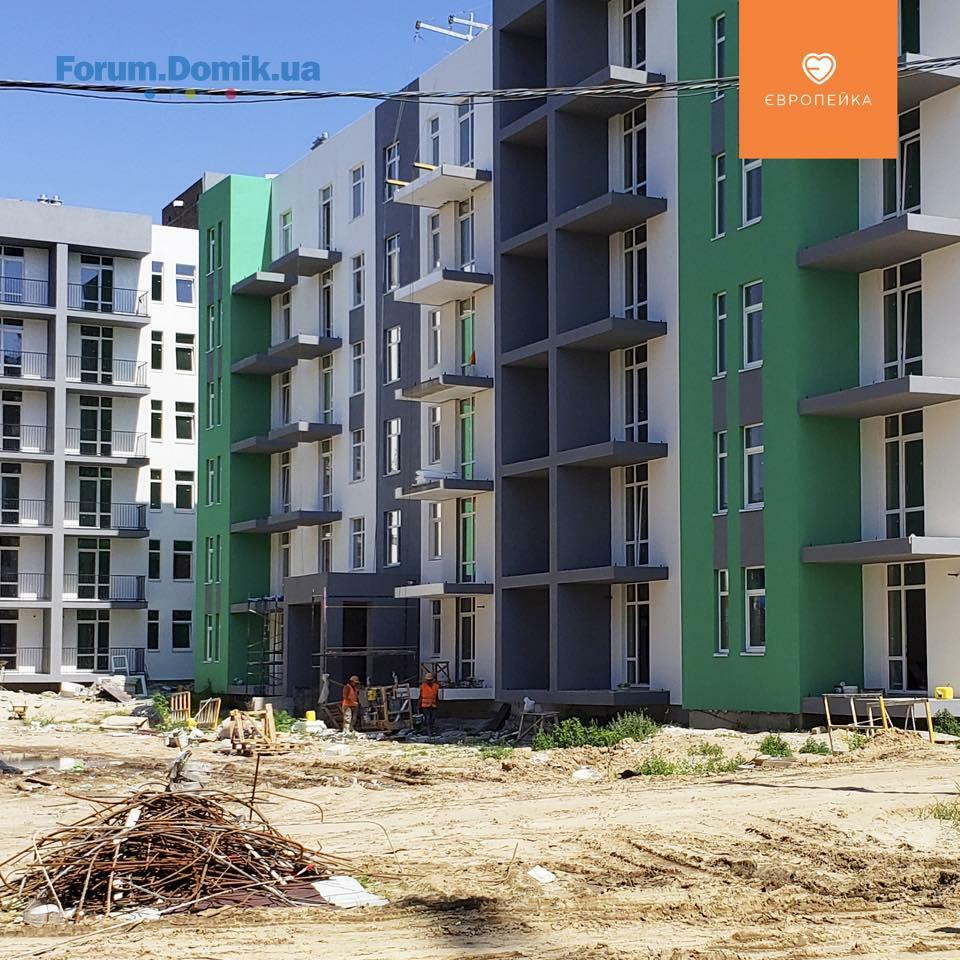

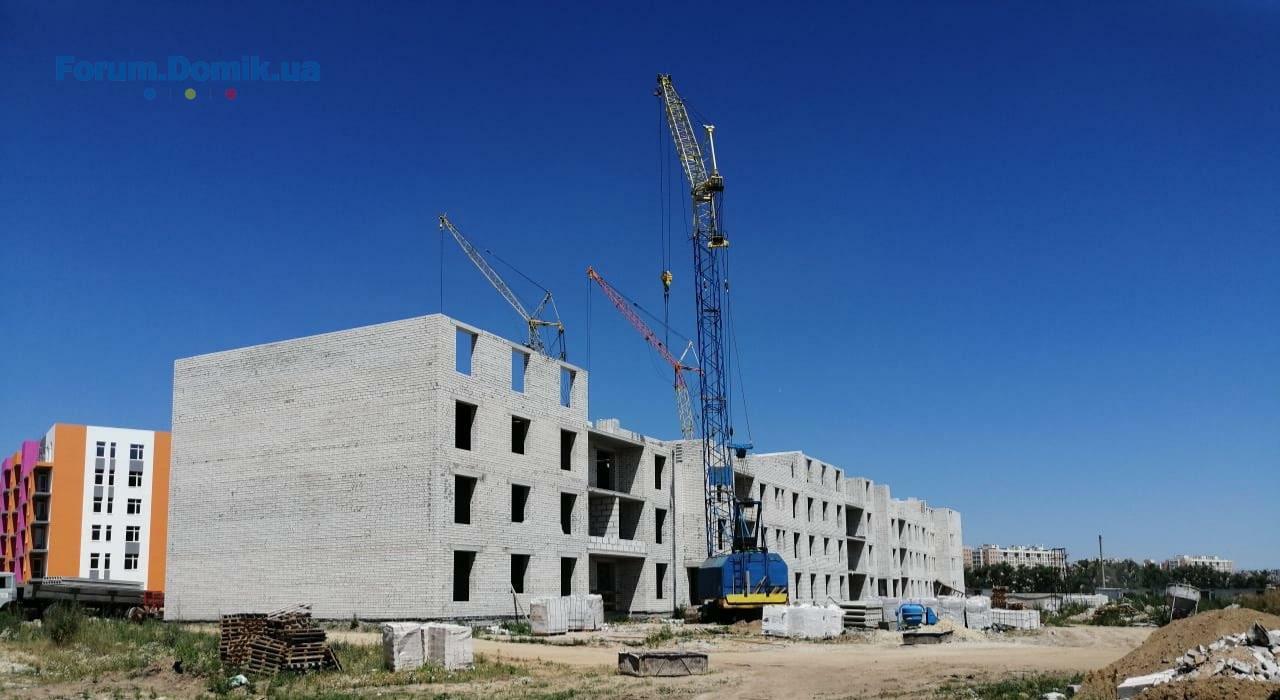

Ділимося оновленою інформацією про хід будівництва 🏗
✅ 103/16
1 секція:
- триває мурування стін 6 поверху;
- триває влаштування газоблочних стін – виконуються роботи на 3-2 поверхах, на 4 - завершено;
✅ 103/17
- завершено монтаж перегородок на 6 поверсі;
✅ 103/18
2 секція:
- на завершальному етапі кладка стін 4 поверху;
- виготовлення перегородок 2 поверху.
3 секція:
- тривають роботи із кладки стін 4 поверху;
- завершено виготовлення перегородок 2 поверху;
✅ 103/19
1 секція:
- влаштувння перекриття 4 поверху.
✅ 103/16
1 секція:
- триває мурування стін 6 поверху;
- триває влаштування газоблочних стін – виконуються роботи на 3-2 поверхах, на 4 - завершено;
✅ 103/17
- завершено монтаж перегородок на 6 поверсі;
✅ 103/18
2 секція:
- на завершальному етапі кладка стін 4 поверху;
- виготовлення перегородок 2 поверху.
3 секція:
- тривають роботи із кладки стін 4 поверху;
- завершено виготовлення перегородок 2 поверху;
✅ 103/19
1 секція:
- влаштувння перекриття 4 поверху.
lll noname lll
ln
Пользователь
40
28 марта 2017
25 июнь 2019 12:37

Вы лучше подскажите когда будете решать вопросы мокрой стены.
Уже больше года ждем от Вас ответ.
Уже больше года ждем от Вас ответ.
lll noname lll
ln
Пользователь
40
28 марта 2017
25 июнь 2019 12:37
Цитата "BD_Holding":Ділимося оновленою інформацією про хід будівництва 🏗
Вы лучше подскажите когда будете решать вопросы мокрой стены.
Уже больше года ждем от Вас ответ.
YarAl
Y
Гость
2
25 июня 2019
25 июнь 2019 13:33
А здесь косяки никто исправлять не хочет. Работа ЖЭКа это вообще отдельный разговор, а точнее не работа, а её отсутствие!
-Ігор-
-
Новичок
14
10 сентября 2018
26 июнь 2019 07:08
103/16 друга секція за місяць роботи так і не проводились.
BD Holding
BH
Представитель
1 193
27 марта 2017
26 июнь 2019 08:43
Доброго дня, Іоре. Роботи на будівництві ведуться згідно плану.
Profi2011
Гость
2
01 декабря 2016
26 июнь 2019 19:40
07.06.19 Ви скидали план на місяць
✅ 103/16
1 секція:
- влаштування стін 6-го поверху
2 секція:
- монтаж панелей перекриття 4-го поверху.
Сьогодні 26.06.19 жодна з панель не була положена на 4 -й повер. ВАМ вірить.
✅ 103/16
1 секція:
- влаштування стін 6-го поверху
2 секція:
- монтаж панелей перекриття 4-го поверху.
Сьогодні 26.06.19 жодна з панель не була положена на 4 -й повер. ВАМ вірить.
rent7
r
Пользователь
32
28 сентября 2011
28 июнь 2019 07:27
Цитата "lll noname lll":Вы лучше подскажите когда будете решать вопросы мокрой стены.
Уже больше года ждем от Вас ответ.
УВАЖАЕМЫЙ застройщик дайте внятный ответ по данному вопросу?
Domik-Inform
forum bot
11 473
03 апреля 2017
01 июль 2019 21:38
Как живется в ЖК «Европейка» в пригороде Киева: обзор, отзывы жильцов и индекс счастья
В селе Софиевская Борщаговка под Киевом — 26 жилых комплексов. Один из самых бюджетных — ЖК «Европейка». Здесь стоимость квадратного метра в домах, которые планируют сдать уже к концу 2019 года, стартует от 12 050 грн/кв. м. Однокомнатную квартиру можно купить за 394 тыс. грн. Что предлагают покупателям за такую скромную цену. Тем более, от Киева до комплекса — меньше 5 км.
+ закрытая ухоженная территория с контролем доступа;
+ паркинг с большим количеством мест за пределами зон отдыха;
+ малоэтажная застройка, кирпичные стены;
- все государственные медицинские и образовательные учреждения находятся не в пешем доступе, школы и сады в селе переполнены.
В селе Софиевская Борщаговка под Киевом — 26 жилых комплексов. Один из самых бюджетных — ЖК «Европейка». Здесь стоимость квадратного метра в домах, которые планируют сдать уже к концу 2019 года, стартует от 12 050 грн/кв. м. Однокомнатную квартиру можно купить за 394 тыс. грн. Что предлагают покупателям за такую скромную цену. Тем более, от Киева до комплекса — меньше 5 км.
+ закрытая ухоженная территория с контролем доступа;
+ паркинг с большим количеством мест за пределами зон отдыха;
+ малоэтажная застройка, кирпичные стены;
- все государственные медицинские и образовательные учреждения находятся не в пешем доступе, школы и сады в селе переполнены.
BD Holding
BH
Представитель
1 193
27 марта 2017
02 июль 2019 06:19

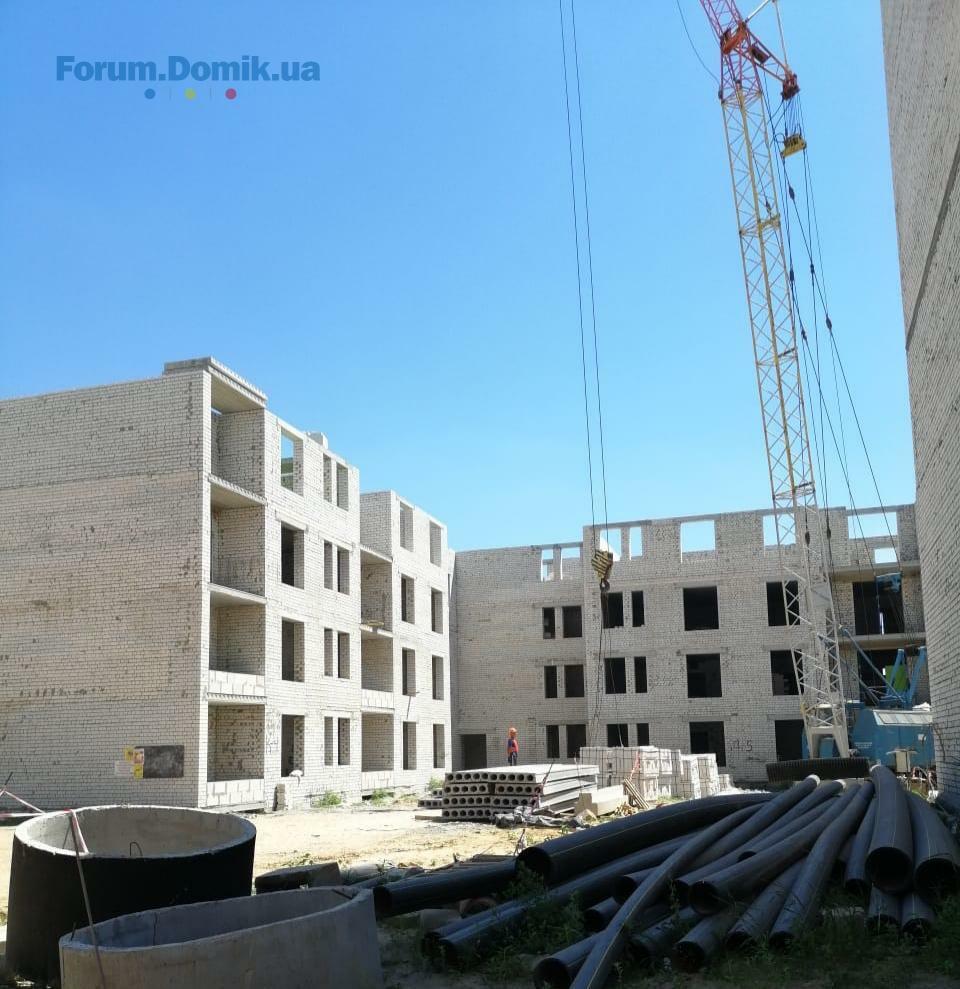

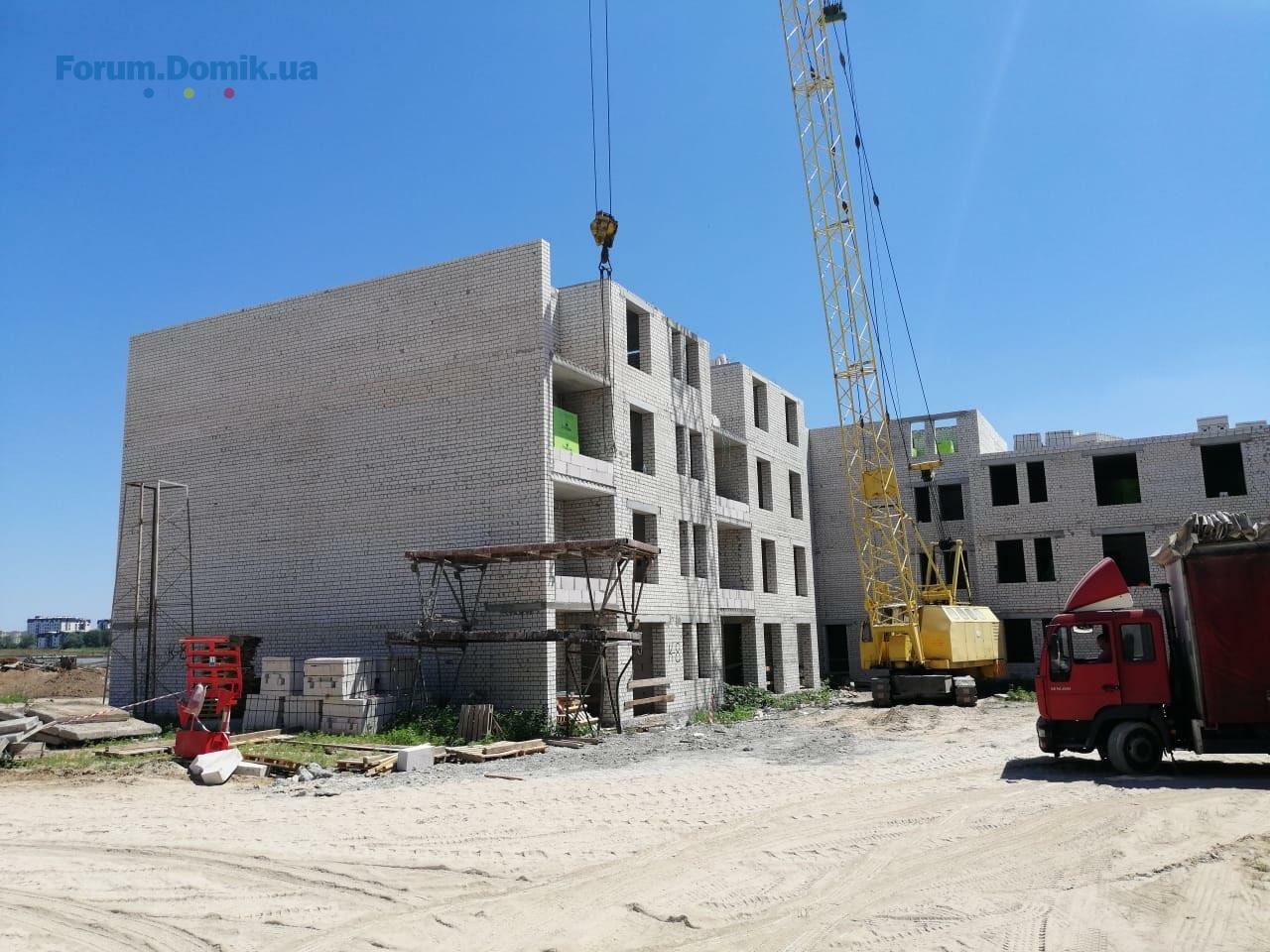

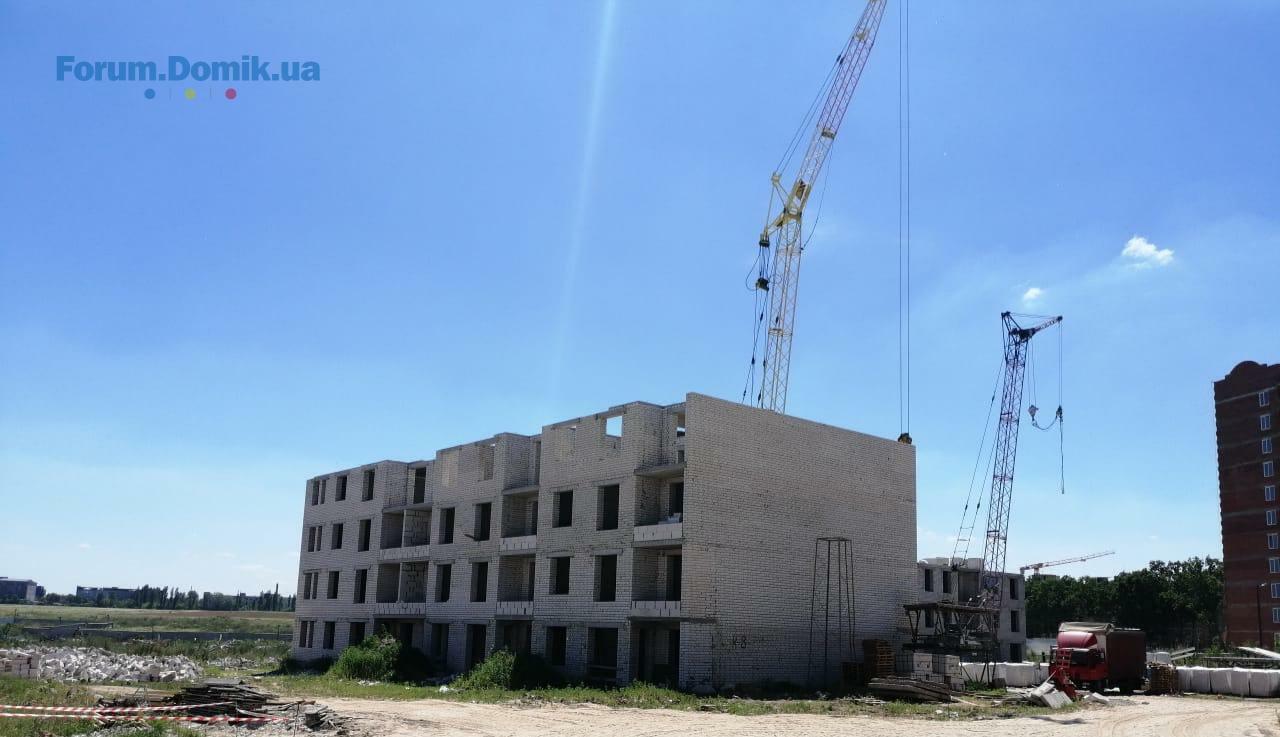

Ділимося оновленою інформацією про хід будівництва 🏗
✅ 103/11
- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі;
- виконуються роботи із гідроізоляції на балконах;
✅ 103/12
2 секція:
- ведуться електромонтажні роботи на 6 поверсі;
- розпочато штукатурні роботи – виконано 1 та 2 поверхах;
✅ 103/13
1 секція:

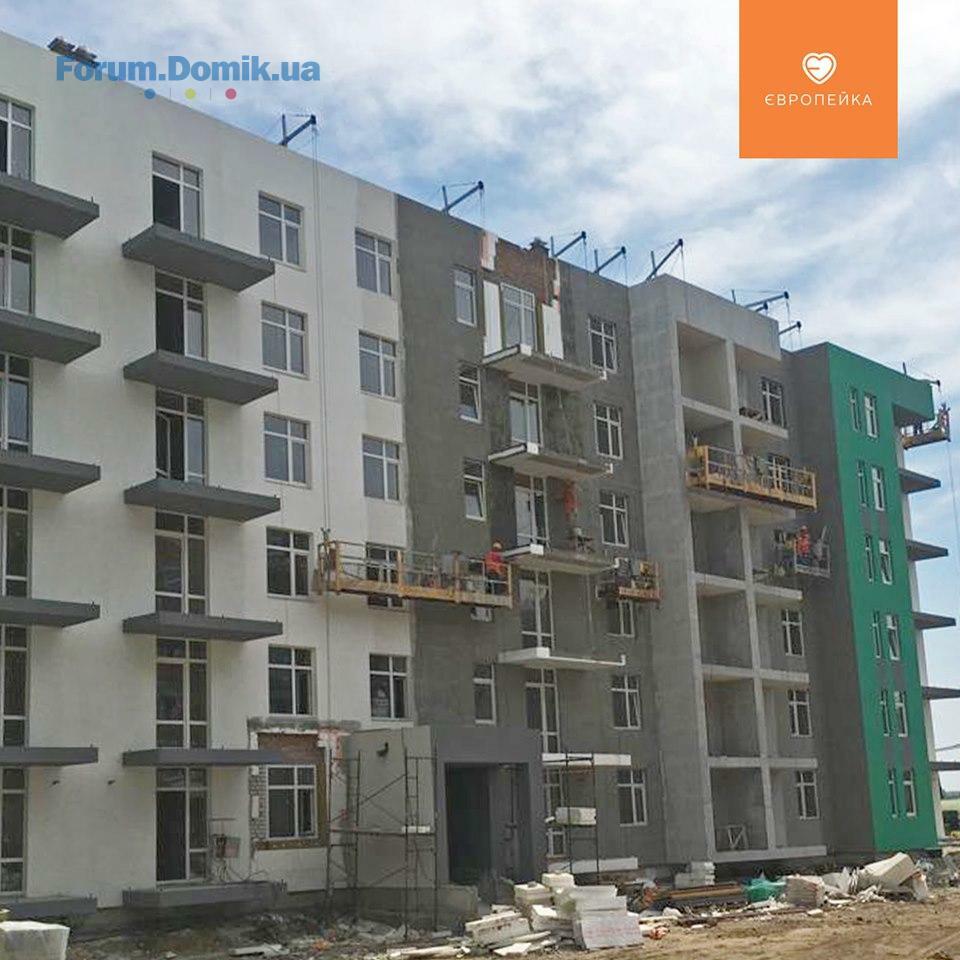

- фасадні роботи на завершальному етапі;
- тривають роботи із влаштування сантехніки;
- розпочато влаштування стяжки;
2 секція:
- тривають роботи із влаштування сантехніки;
- тривають роботи із влаштуванняі фасаду;
- продовжується робота з благоустрою;
✅ 103/14
- завершено стяжку підлоги;
- продовжуються роботи із влаштування фасаду;
✅ 103/15
1 секція:
- на завершальному етапі фасадні роботи;
- тривають роботи із влаштування МЗК;
- завершено монтаж квартирних дверей;
- завершено роботи із внутрішньої газифікації;
- виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет;
2 секція:
- завершено роботи з влаштування МЗК;

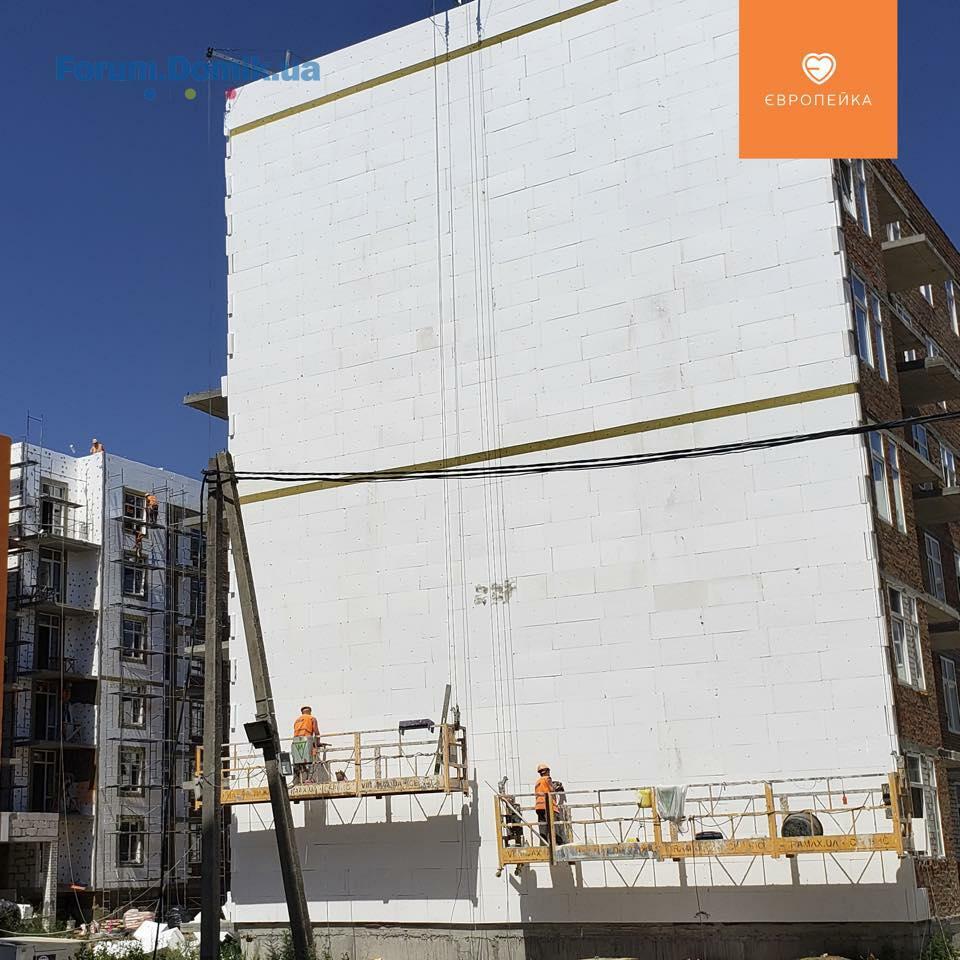

- тривають роботи з поклейки 2 шару руберойду;
- виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет;
- розпочато роботи з благоустрою;
✅ 103/16
1 секція:

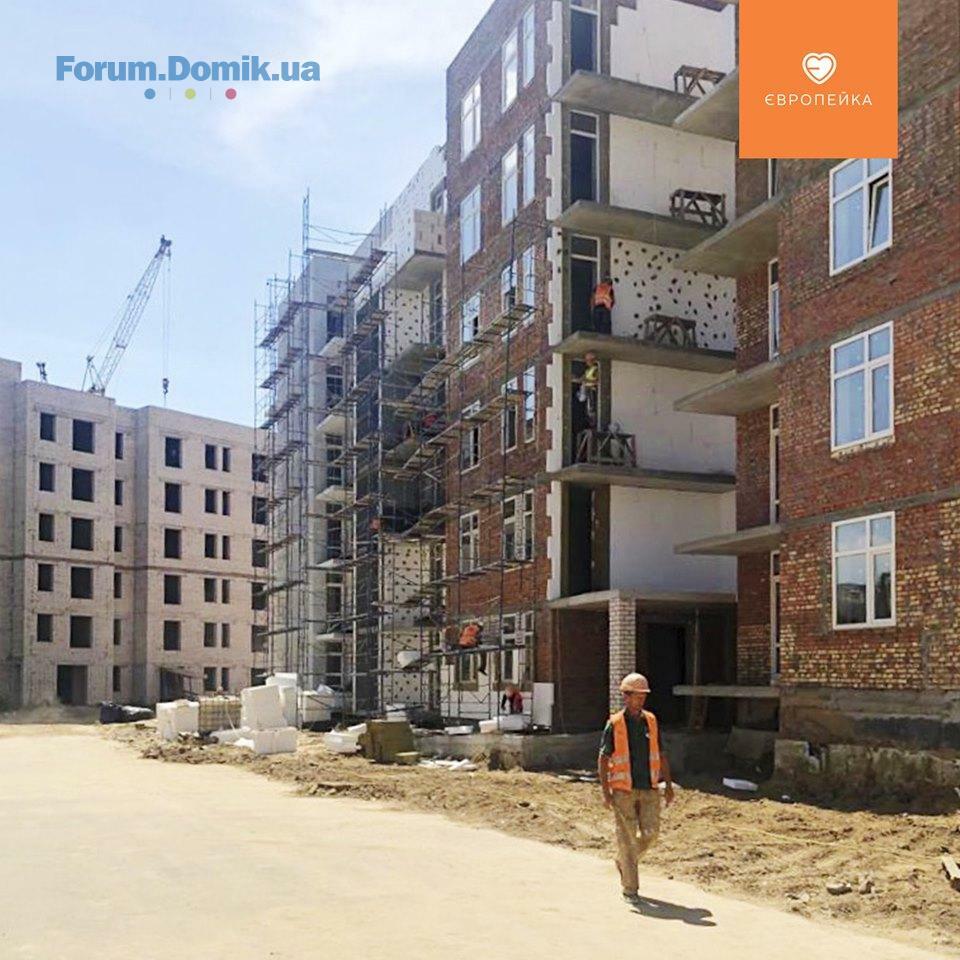

- завершено мурування стін 6 поверху;
- триває влаштування газоблочних стін – виконуються роботи на 2-3 поверхах;
2 секція:
- виготовлення перегородок на 2 поверсі;
✅ 103/18
2 секція:
- завершено кладку стін на 4 поверсі;
- виготовлення перегородок 2 поверху;
3 секція:
- тривають роботи із кладки стін на 4 поверсі;
- виготовлення перегородок на 3 поверсі;
✅ 103/19
1 секція:
- на завершальному етапі монтаж плит перекриття 4 поверху;
- кладка стін 5 поверху.
✅ 103/11
- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі;
- виконуються роботи із гідроізоляції на балконах;
✅ 103/12
2 секція:
- ведуться електромонтажні роботи на 6 поверсі;
- розпочато штукатурні роботи – виконано 1 та 2 поверхах;
✅ 103/13
1 секція:
- фасадні роботи на завершальному етапі;
- тривають роботи із влаштування сантехніки;
- розпочато влаштування стяжки;
2 секція:
- тривають роботи із влаштування сантехніки;
- тривають роботи із влаштуванняі фасаду;
- продовжується робота з благоустрою;
✅ 103/14
- завершено стяжку підлоги;
- продовжуються роботи із влаштування фасаду;
✅ 103/15
1 секція:
- на завершальному етапі фасадні роботи;
- тривають роботи із влаштування МЗК;
- завершено монтаж квартирних дверей;
- завершено роботи із внутрішньої газифікації;
- виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет;
2 секція:
- завершено роботи з влаштування МЗК;
- тривають роботи з поклейки 2 шару руберойду;
- виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет;
- розпочато роботи з благоустрою;
✅ 103/16
1 секція:
- завершено мурування стін 6 поверху;
- триває влаштування газоблочних стін – виконуються роботи на 2-3 поверхах;
2 секція:
- виготовлення перегородок на 2 поверсі;
✅ 103/18
2 секція:
- завершено кладку стін на 4 поверсі;
- виготовлення перегородок 2 поверху;
3 секція:
- тривають роботи із кладки стін на 4 поверсі;
- виготовлення перегородок на 3 поверсі;
✅ 103/19
1 секція:
- на завершальному етапі монтаж плит перекриття 4 поверху;
- кладка стін 5 поверху.
BD Holding
BH
Представитель
1 193
27 марта 2017
02 июль 2019 06:27
Ділимося оновленою інформацією про хід будівництва 🏗
✅ 103/11
- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі;
- виконуються роботи із гідроізоляції на балконах;
✅ 103/12
2 секція:
- ведуться електромонтажні роботи на 6 поверсі;
- розпочато штукатурні роботи – виконано 1 та 2 поверхах;
✅ 103/13
1 секція:
- фасадні роботи на завершальному етапі;
- тривають роботи із влаштування сантехніки;
- розпочато влаштування стяжки;
2 секція:
- тривають роботи із влаштування сантехніки;
- тривають роботи із влаштуванняі фасаду;
- продовжується робота з благоустрою;
✅ 103/14
- завершено стяжку підлоги;
- продовжуються роботи із влаштування фасаду;
✅ 103/15
1 секція:
- на завершальному етапі фасадні роботи;
- тривають роботи із влаштування МЗК;
- завершено монтаж квартирних дверей;
- завершено роботи із внутрішньої газифікації;
- виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет;
2 секція:
- завершено роботи з влаштування МЗК;
- тривають роботи з поклейки 2 шару руберойду;
- виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет;
- розпочато роботи з благоустрою;
✅ 103/11
- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі;
- виконуються роботи із гідроізоляції на балконах;
✅ 103/12
2 секція:
- ведуться електромонтажні роботи на 6 поверсі;
- розпочато штукатурні роботи – виконано 1 та 2 поверхах;
✅ 103/13
1 секція:
- фасадні роботи на завершальному етапі;
- тривають роботи із влаштування сантехніки;
- розпочато влаштування стяжки;
2 секція:
- тривають роботи із влаштування сантехніки;
- тривають роботи із влаштуванняі фасаду;
- продовжується робота з благоустрою;
✅ 103/14
- завершено стяжку підлоги;
- продовжуються роботи із влаштування фасаду;
✅ 103/15
1 секція:
- на завершальному етапі фасадні роботи;
- тривають роботи із влаштування МЗК;
- завершено монтаж квартирних дверей;
- завершено роботи із внутрішньої газифікації;
- виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет;
2 секція:
- завершено роботи з влаштування МЗК;
- тривають роботи з поклейки 2 шару руберойду;
- виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет;
- розпочато роботи з благоустрою;
BD Holding
BH
Представитель
1 193
27 марта 2017
02 июль 2019 06:32

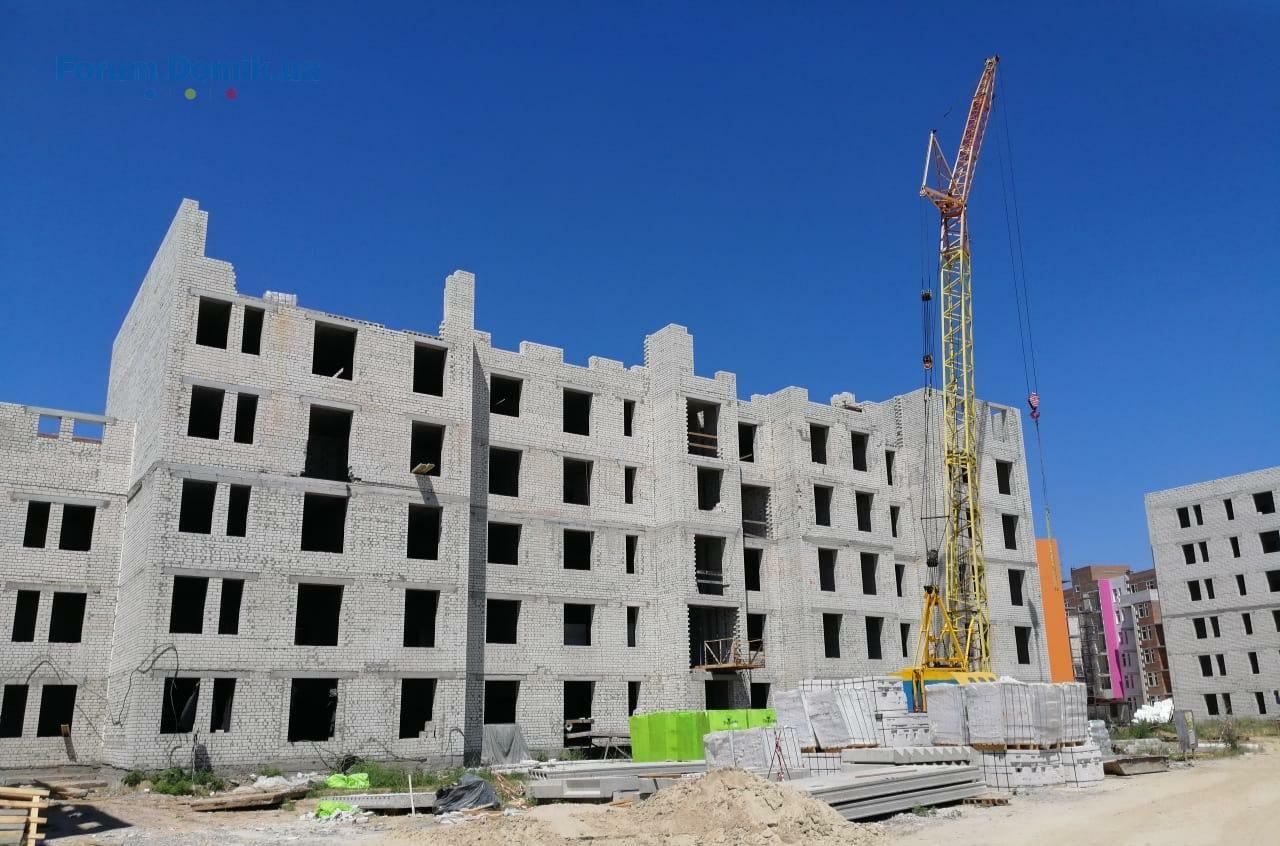

Ділимося оновленою інформацією про хід будівництва 🏗

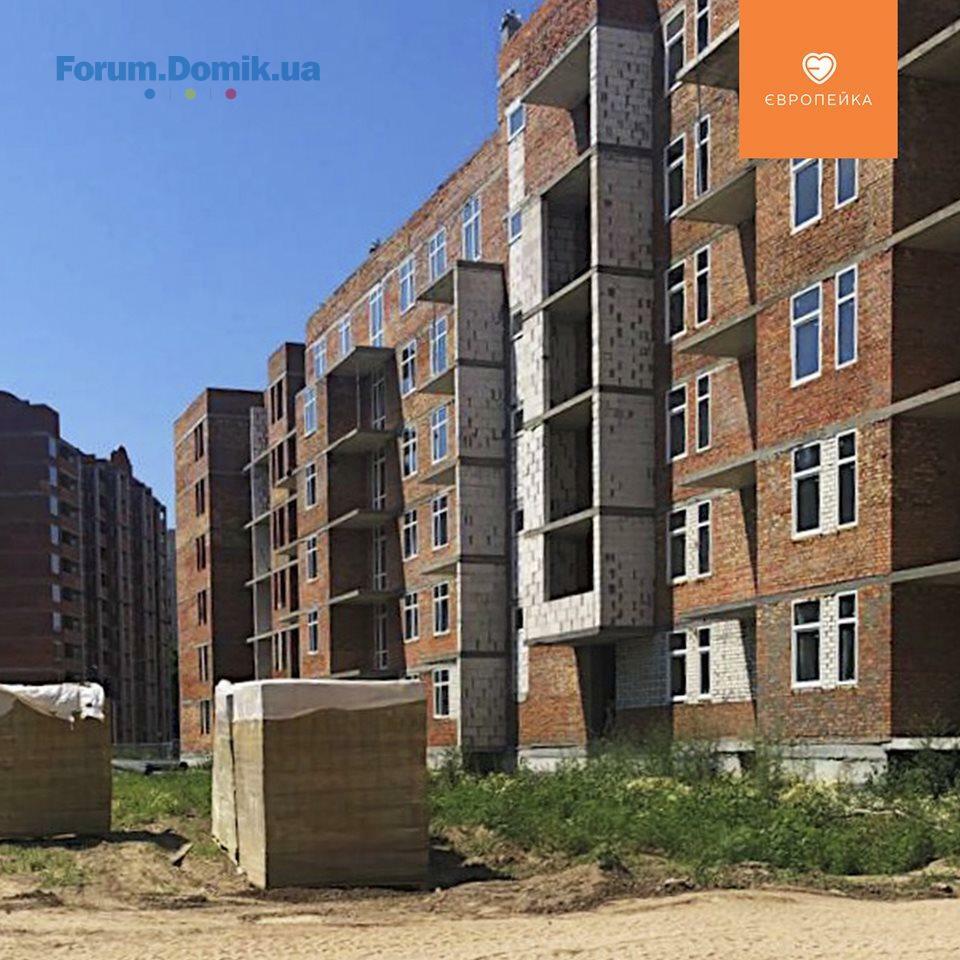

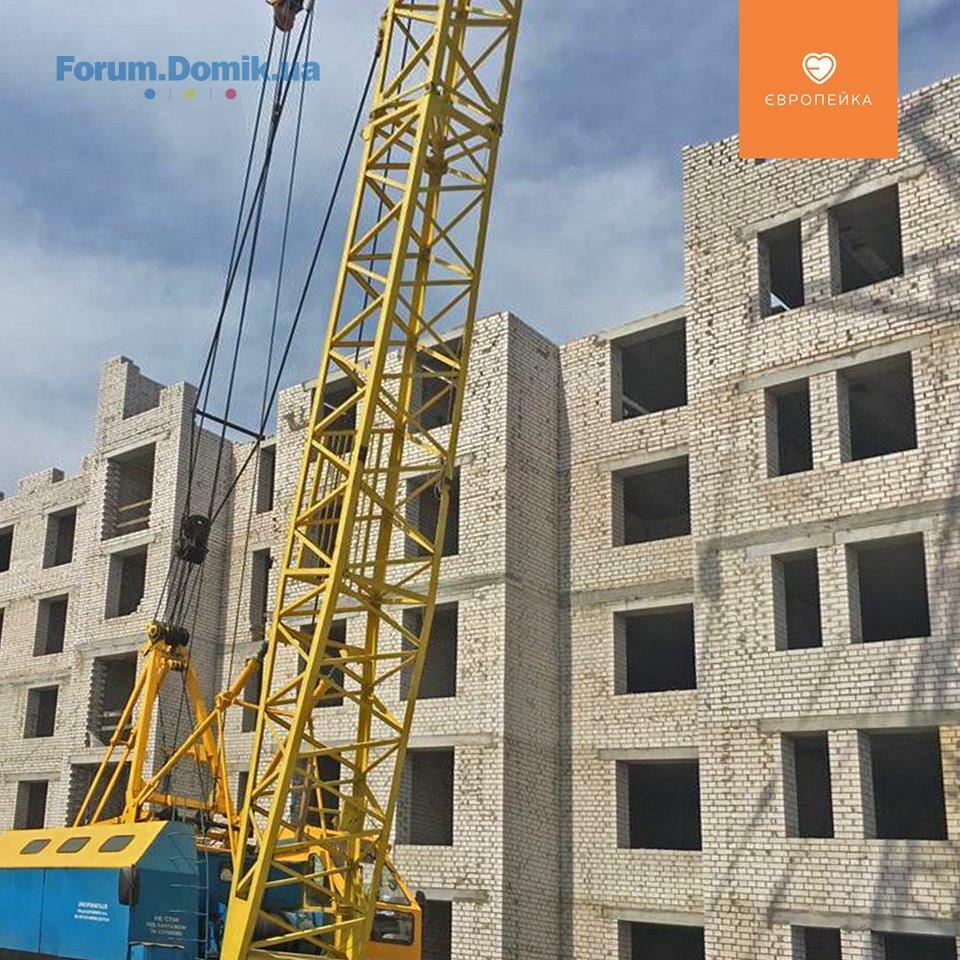

✅ 103/16
1 секція:
- завершено мурування стін 6 поверху;
- триває влаштування газоблочних стін – виконуються роботи на 2-3 поверхах;
2 секція:
- виготовлення перегородок на 2 поверсі;
✅ 103/18
2 секція:
- завершено кладку стін на 4 поверсі;
- виготовлення перегородок 2 поверху;
3 секція:
- тривають роботи із кладки стін на 4 поверсі;
- виготовлення перегородок на 3 поверсі;
✅ 103/19
1 секція:
- на завершальному етапі монтаж плит перекриття 4 поверху;
- кладка стін 5 поверху.
✅ 103/16
1 секція:
- завершено мурування стін 6 поверху;
- триває влаштування газоблочних стін – виконуються роботи на 2-3 поверхах;
2 секція:
- виготовлення перегородок на 2 поверсі;
✅ 103/18
2 секція:
- завершено кладку стін на 4 поверсі;
- виготовлення перегородок 2 поверху;
3 секція:
- тривають роботи із кладки стін на 4 поверсі;
- виготовлення перегородок на 3 поверсі;
✅ 103/19
1 секція:
- на завершальному етапі монтаж плит перекриття 4 поверху;
- кладка стін 5 поверху.
BD Holding
BH
Представитель
1 193
27 марта 2017
04 июль 2019 07:09

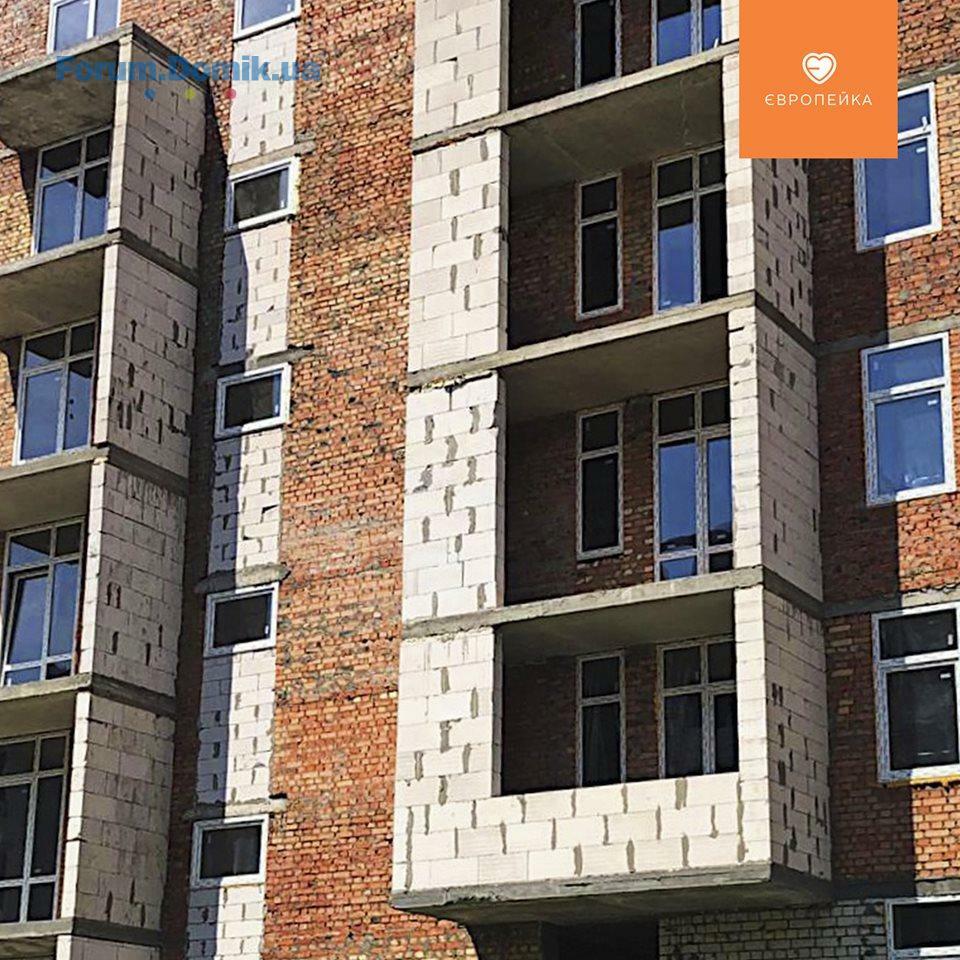

Ділимося планами будівельних робіт на липень:
✅ 103/11
- Влаштування благоустрою (ФЕМ та озеленення);
- Монтаж насосної станцій підвищення тиску води (в попередньому місяці було виготовлення);
- Влаштування перил на сходових клітинах (1 і 3 під'їзд)
- Оздоблення цоколю;

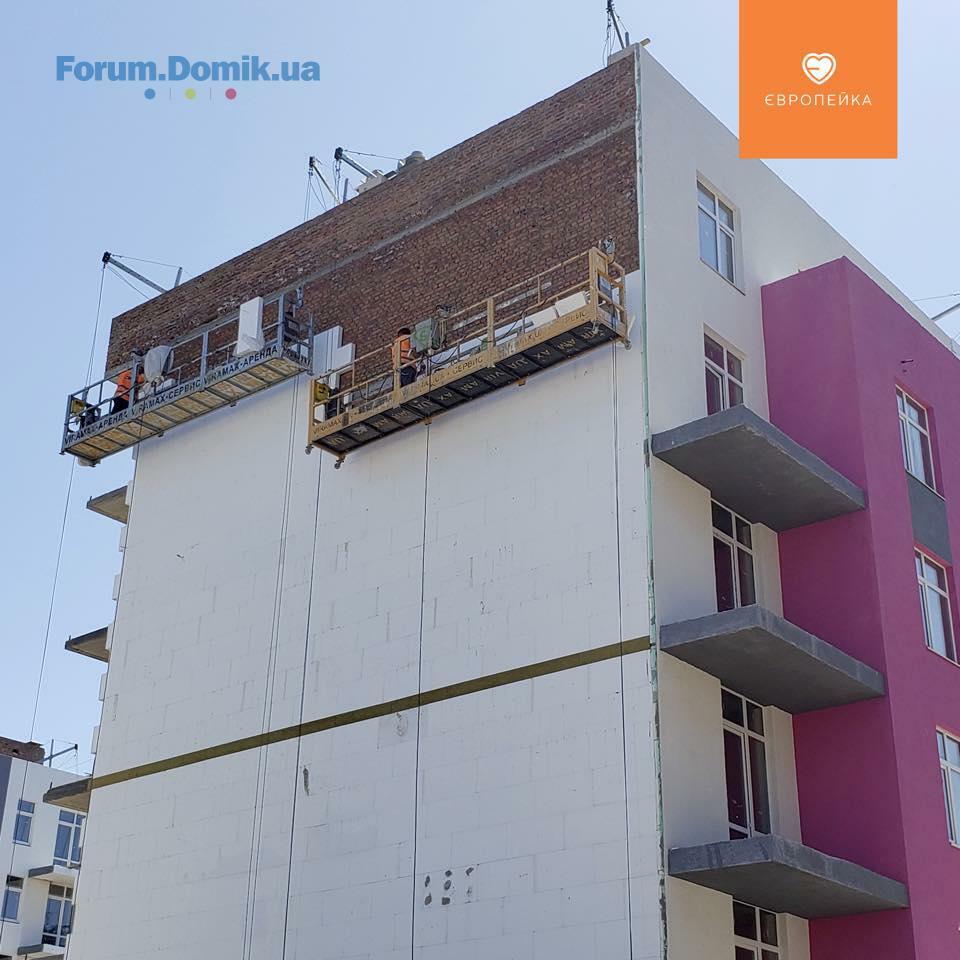

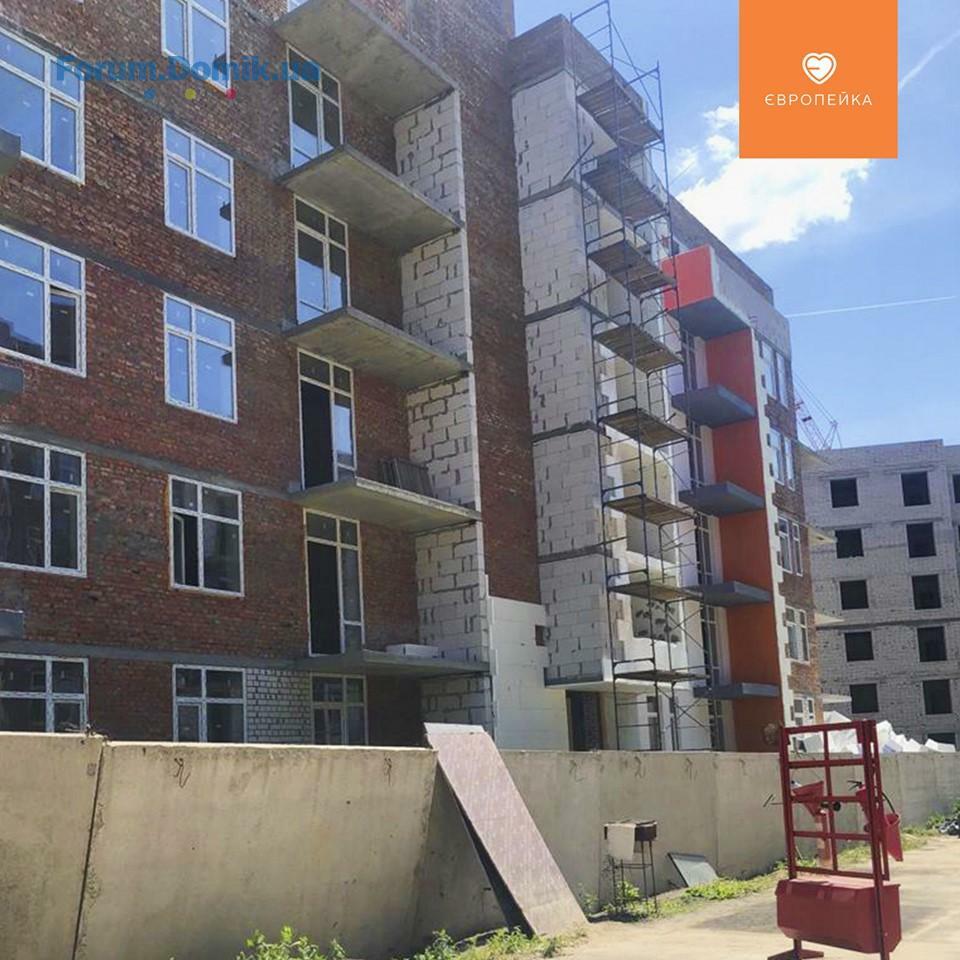

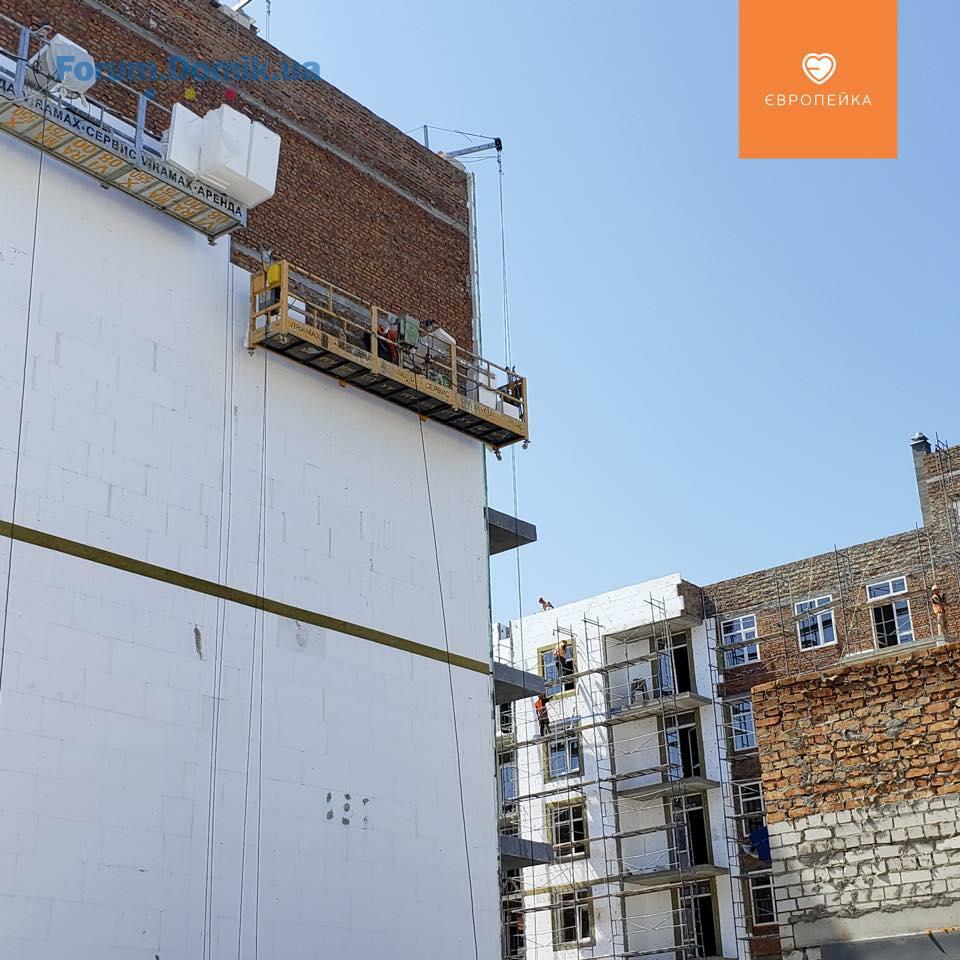

✅ 103/12
Секція 1:
- Влаштування вікон;
- Влаштування електрики до 5-го поверха;
- Розпочнуться штукатурні роботи стін;
- Завершення другої вхідної групи;
Секція 2:
- Влаштування електрики - завершення 6-го поверху;
- Влаштування першої вхідної групи;
- Завершення штукатурних робіт;
✅ 103/13
Секція 1:
- Завершення фасаду;
- Завершення другої вхідної групи;
- Розпочнуться роботи по стяжці підлоги та розведенню мереж водопостачання та каналізації;
Секція 2:
- Стяжка підлоги;
- Розведення внутрішніх мереж водопостачання та каналізації;
- Монтаж віконних відливів та оздоблення парапету;
- Благоустрій території;
✅ 103/14
- Оздоблення МЗК;
- Завершення 1-го шару руберойду;
- Влаштування фасаду;
- Двері на виготовленні;
- Газифікація внутрішня;
✅ 103/15
Секція 1:
- Влаштування дверей в МЗК у водомірних щитках;
- Влаштування покрівлі (2 шар руберойду);
- Благоустрій території;
- Влаштування стаціонарного паркану від поля;
Секція 2:
- Газифікація зовнішнього газопроводу;
- Завершення оздоблення фасаду;
- Завершення оздоблення МЗК;
- Електромонтажні роботи 2 етап, завершення;
- Влаштування капельників на балконах та відливів;
- Влаштування покрівлі (2 шар руберойду);
- Благоустрій території;

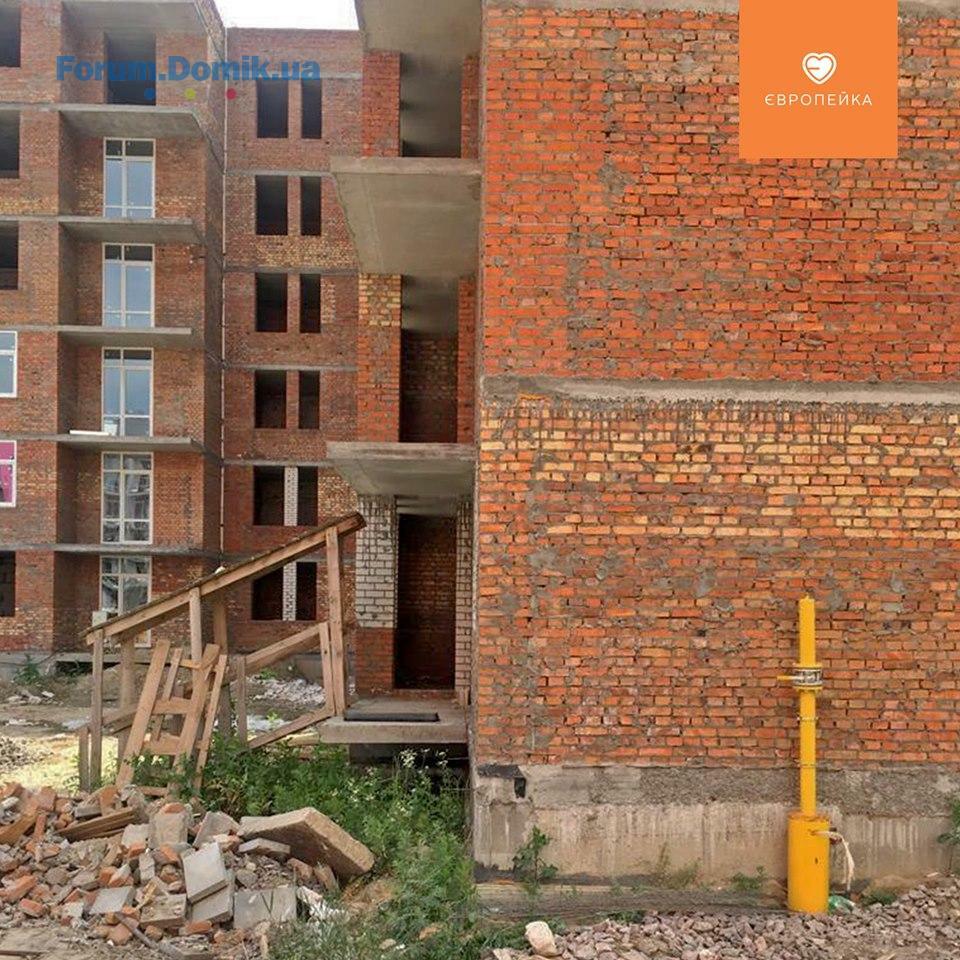

✅ 103/16
Секція 1:
- Розпочнуться роботи по перекриттю 6-го поверху;
Секція 2:
- Влаштування стін 5-го поверху;
✅ 103/17
- Влаштування труб у димоходах для газових котлів;
✅ 103/18

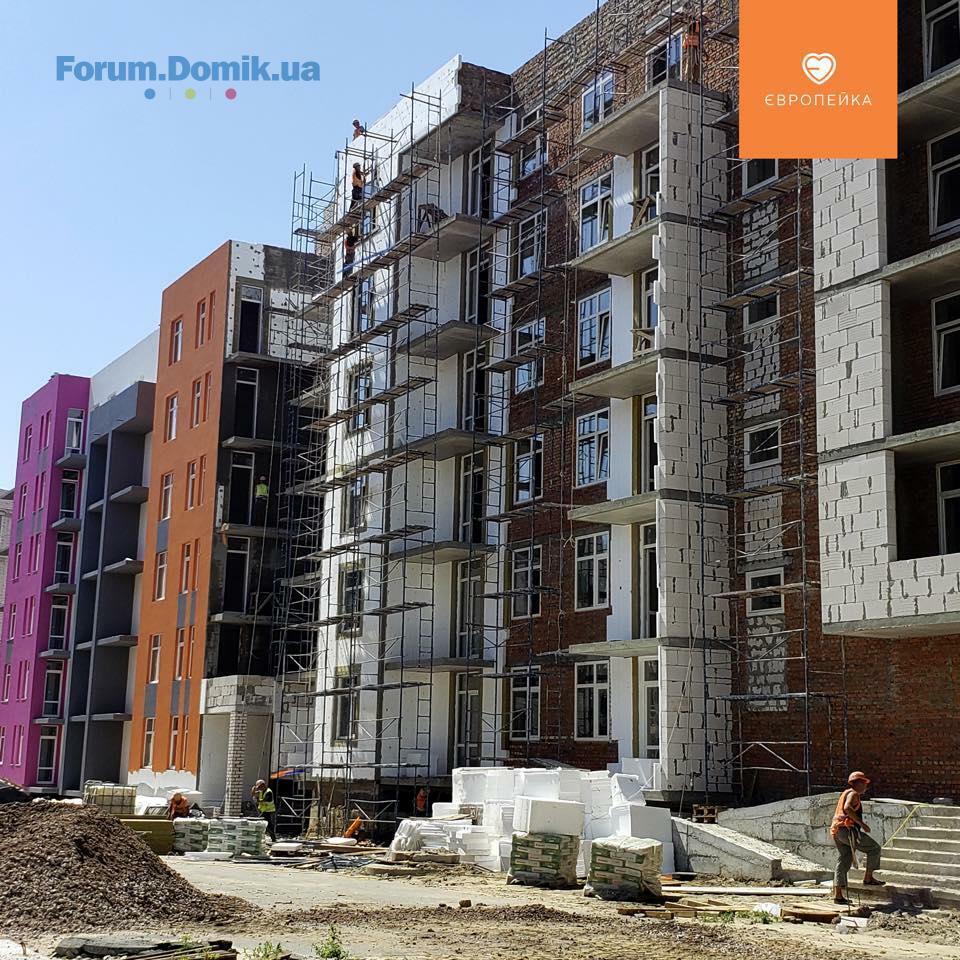

Секція 1:
- Перекриття 4-го поверху;
- Будівництво 5-го поверху;
Секція 2:
- Перекриття 4-го поверху;
- Влаштування перегородок 2-го поверху;
Секція 3:
- Перекриття 4-го поверху;
- Влаштування перегородок 3-го поверху;
✅ 103/19
Секція 1:
- Влаштування стін 5-го поверху;
- Перекриття 5-го поверху;
- Влаштування перегородок 4-го поверху;
Секція 2:
- Влаштування стін 4-го поверху.
✅ 103/11
- Влаштування благоустрою (ФЕМ та озеленення);
- Монтаж насосної станцій підвищення тиску води (в попередньому місяці було виготовлення);
- Влаштування перил на сходових клітинах (1 і 3 під'їзд)
- Оздоблення цоколю;
✅ 103/12
Секція 1:
- Влаштування вікон;
- Влаштування електрики до 5-го поверха;
- Розпочнуться штукатурні роботи стін;
- Завершення другої вхідної групи;
Секція 2:
- Влаштування електрики - завершення 6-го поверху;
- Влаштування першої вхідної групи;
- Завершення штукатурних робіт;
✅ 103/13
Секція 1:
- Завершення фасаду;
- Завершення другої вхідної групи;
- Розпочнуться роботи по стяжці підлоги та розведенню мереж водопостачання та каналізації;
Секція 2:
- Стяжка підлоги;
- Розведення внутрішніх мереж водопостачання та каналізації;
- Монтаж віконних відливів та оздоблення парапету;
- Благоустрій території;
✅ 103/14
- Оздоблення МЗК;
- Завершення 1-го шару руберойду;
- Влаштування фасаду;
- Двері на виготовленні;
- Газифікація внутрішня;
✅ 103/15
Секція 1:
- Влаштування дверей в МЗК у водомірних щитках;
- Влаштування покрівлі (2 шар руберойду);
- Благоустрій території;
- Влаштування стаціонарного паркану від поля;
Секція 2:
- Газифікація зовнішнього газопроводу;
- Завершення оздоблення фасаду;
- Завершення оздоблення МЗК;
- Електромонтажні роботи 2 етап, завершення;
- Влаштування капельників на балконах та відливів;
- Влаштування покрівлі (2 шар руберойду);
- Благоустрій території;
✅ 103/16
Секція 1:
- Розпочнуться роботи по перекриттю 6-го поверху;
Секція 2:
- Влаштування стін 5-го поверху;
✅ 103/17
- Влаштування труб у димоходах для газових котлів;
✅ 103/18
Секція 1:
- Перекриття 4-го поверху;
- Будівництво 5-го поверху;
Секція 2:
- Перекриття 4-го поверху;
- Влаштування перегородок 2-го поверху;
Секція 3:
- Перекриття 4-го поверху;
- Влаштування перегородок 3-го поверху;
✅ 103/19
Секція 1:
- Влаштування стін 5-го поверху;
- Перекриття 5-го поверху;
- Влаштування перегородок 4-го поверху;
Секція 2:
- Влаштування стін 4-го поверху.
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК Great | РіЕЛ, IB Alliance | Киев, Днепровская набережная06.02741
- ЖК Паркове місто | KAN Development, UDP | Киев, ул. Вышгородская, 4505.02511
- ЖК Rusaniv Residence | Perfect Group, Citex Development | Київ, вул. Сверстюка, 5405.02498
- ЖК Вудстория | дома 1,5,6 | ДБК-Житлобуд, Perfect Group | Киев, ул. Полесская, 405.02578
- Сітіхауси PROMisto | PROdevelopment | Бровари, с.Перемога, вул. Хмельницького, 305.025
- ЖК | Киев, ул. Краковская 27, 27а | Житлоінвестбуд-УКБ04.02648
- ЖК Star City | Стар Сити | bUdCapital, Київміськбуд | Киев, ул. Каунасcкая, 2704.02485
- ЖК Радужный | Киевгорстрой | Киев, ул. Кибальчича, 203.022 991
- ЖК Гранд Віллас | Ворзель, вул. Чубинського03.025 567
- ЖК Dnipro Island | Креатор-Буд | Киев, ул. Трускавецкая03.0223
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Стоит ли сейчас покупать недвижимость?24.014 998
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Походження грошей на купівлю квартири при її продажу27.126
- Застройщик предлагает только дарственную вместо купли-продажи. Насколько это популярно?23.1210
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Отзывы о кондиционерах. Какой кондиционер лучше26.01280
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Генеральне прибирання після ремонту23.012
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- ЖК Lazur Sky | Львів, вул. Зелена, 115д02.013
- Шумоизоляция. Отзывы о материалах для звукоизоляции06.02169
- Как правильно выбрать бойлер. Отзывы о бойлерах03.02436
- Куплю проект дома TMV-10027.011
- При подключении Экофло на выходе горит две фазы14.012
- Как можно прочистить или улучшить вентиляцию в квартире?07.018
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1219
- Допоможіть перебрати щиток29.121
- Пол на кухне – ламинат или плитка?29.1223
- Какие лаки лучше всего использовать для деревянных полов?26.1210
- Как можно избавиться от запаха сигарет в квартире?01.025
- Как удалить различные пятна с пола из ламината23.0115
- Как вернуть хороший вид деревянной посуде14.014
- Уборка квартиры при помощи натуральных средств07.0145
- Что подарить мужчине?22.12352
- Електрична тепла підлога28.111
- Продам фонарик шокер ОСА 928 Power plus04.111
- Как отвечать на How are You?04.102
- Мій сайт не з'являється в результатах пошуку20.093
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
