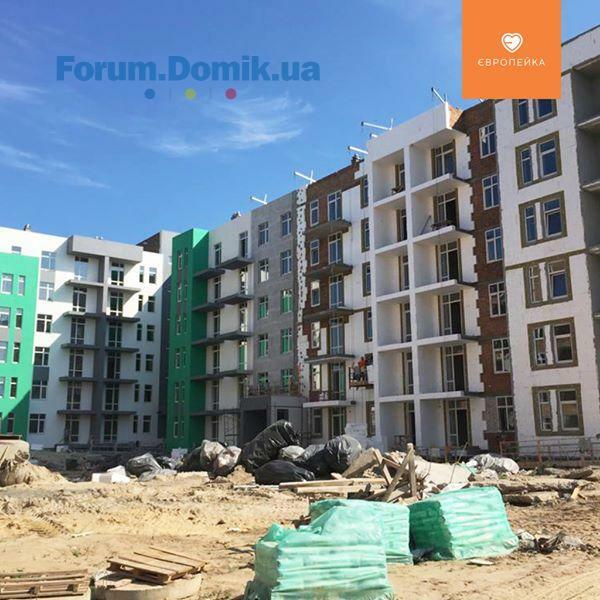

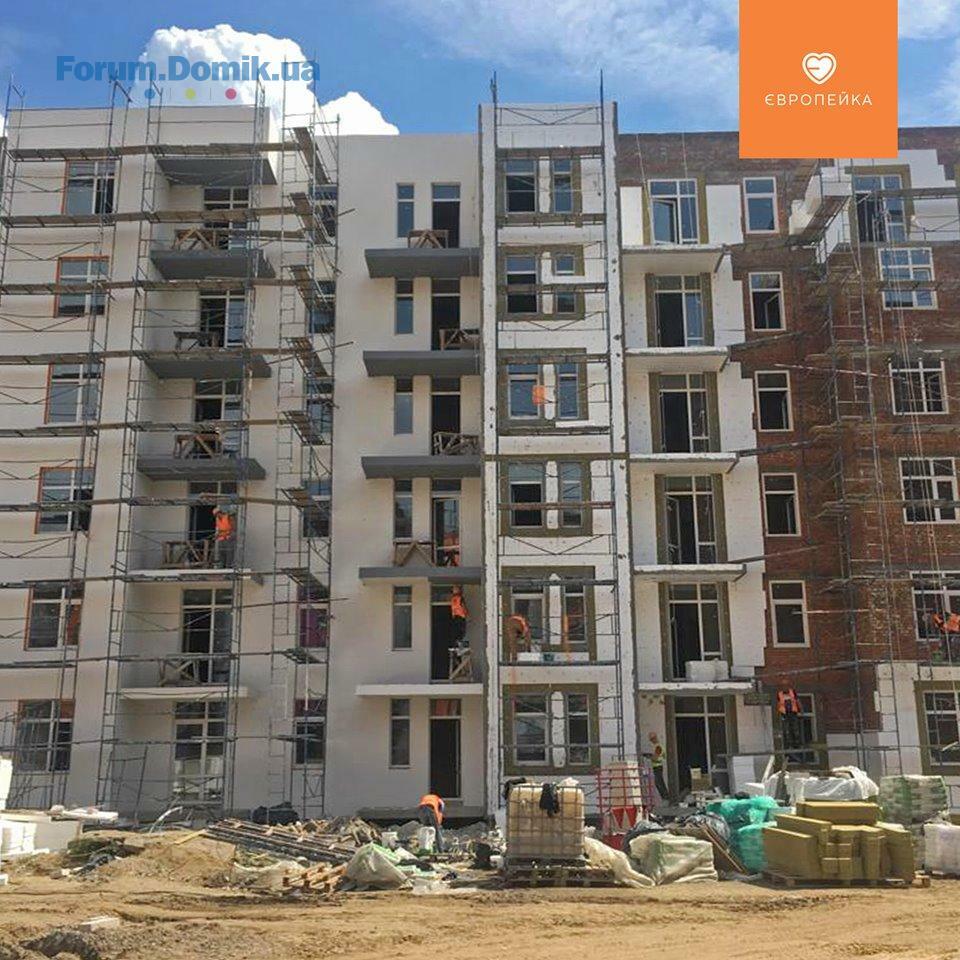

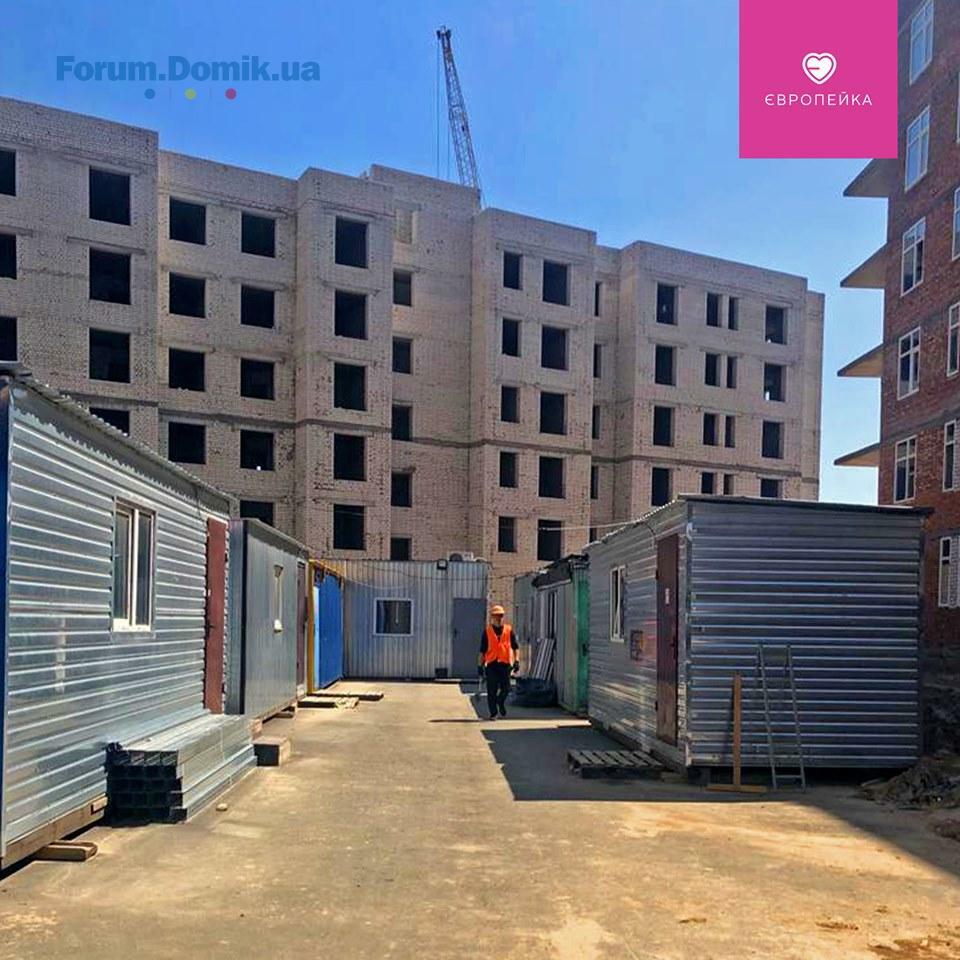

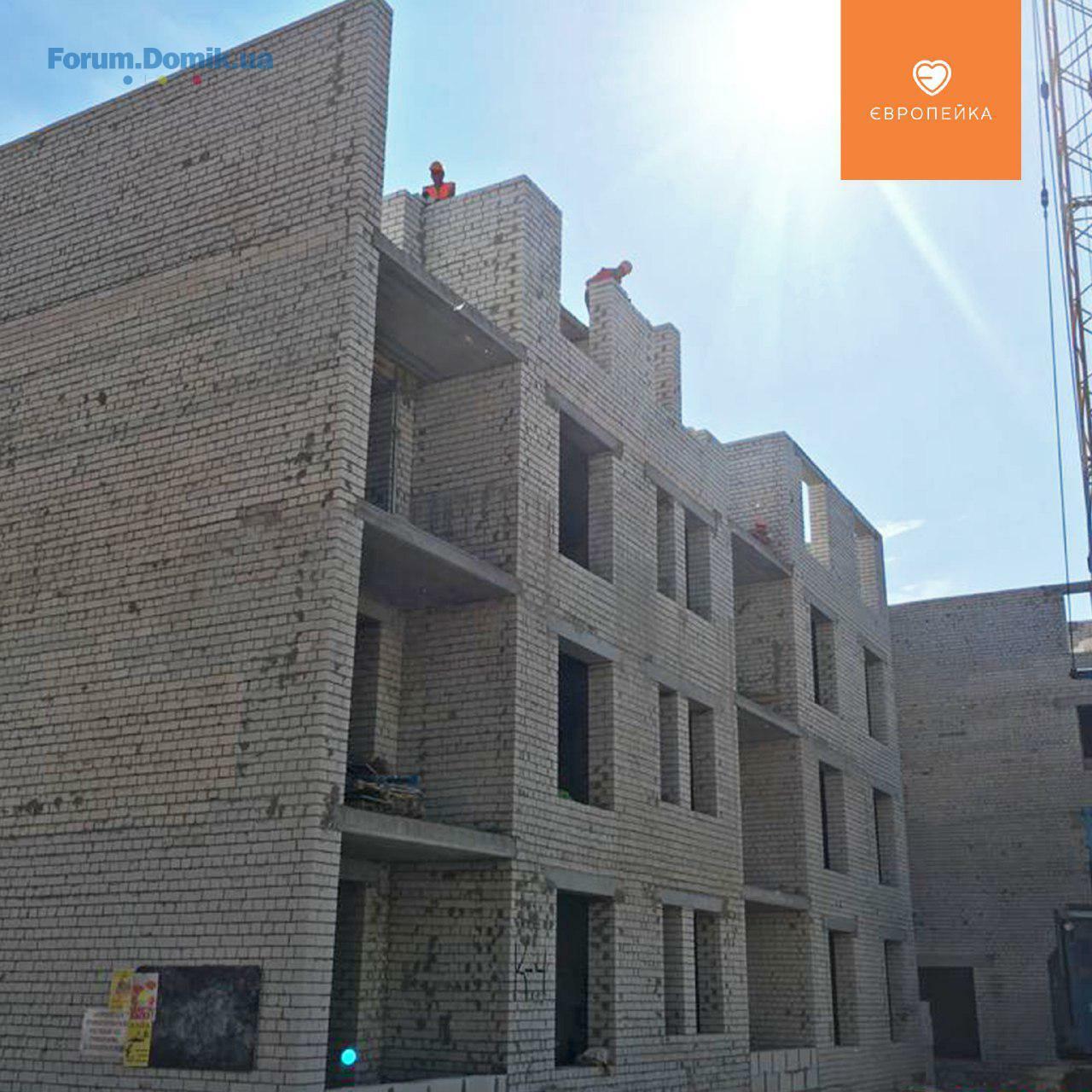

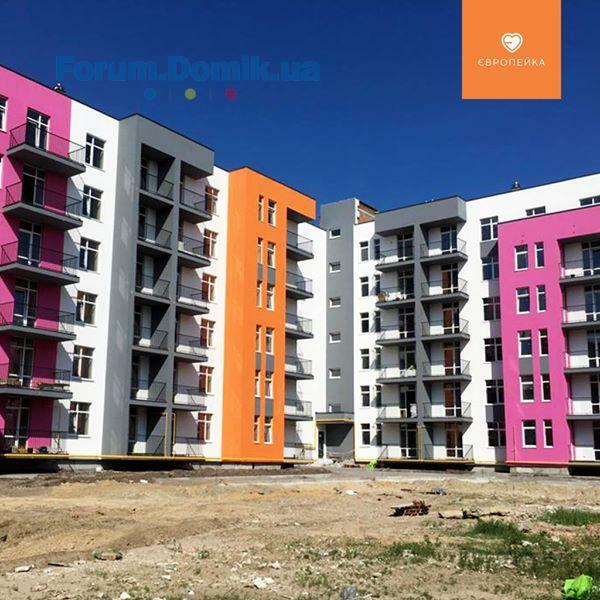

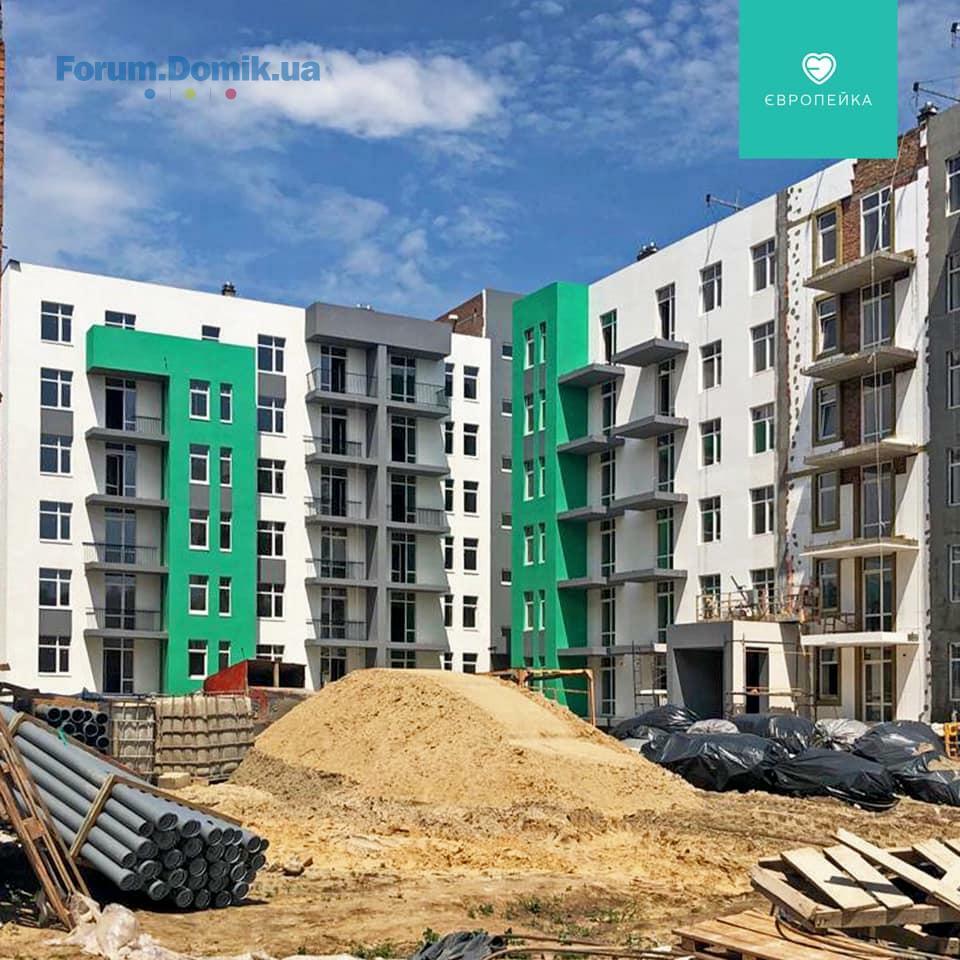

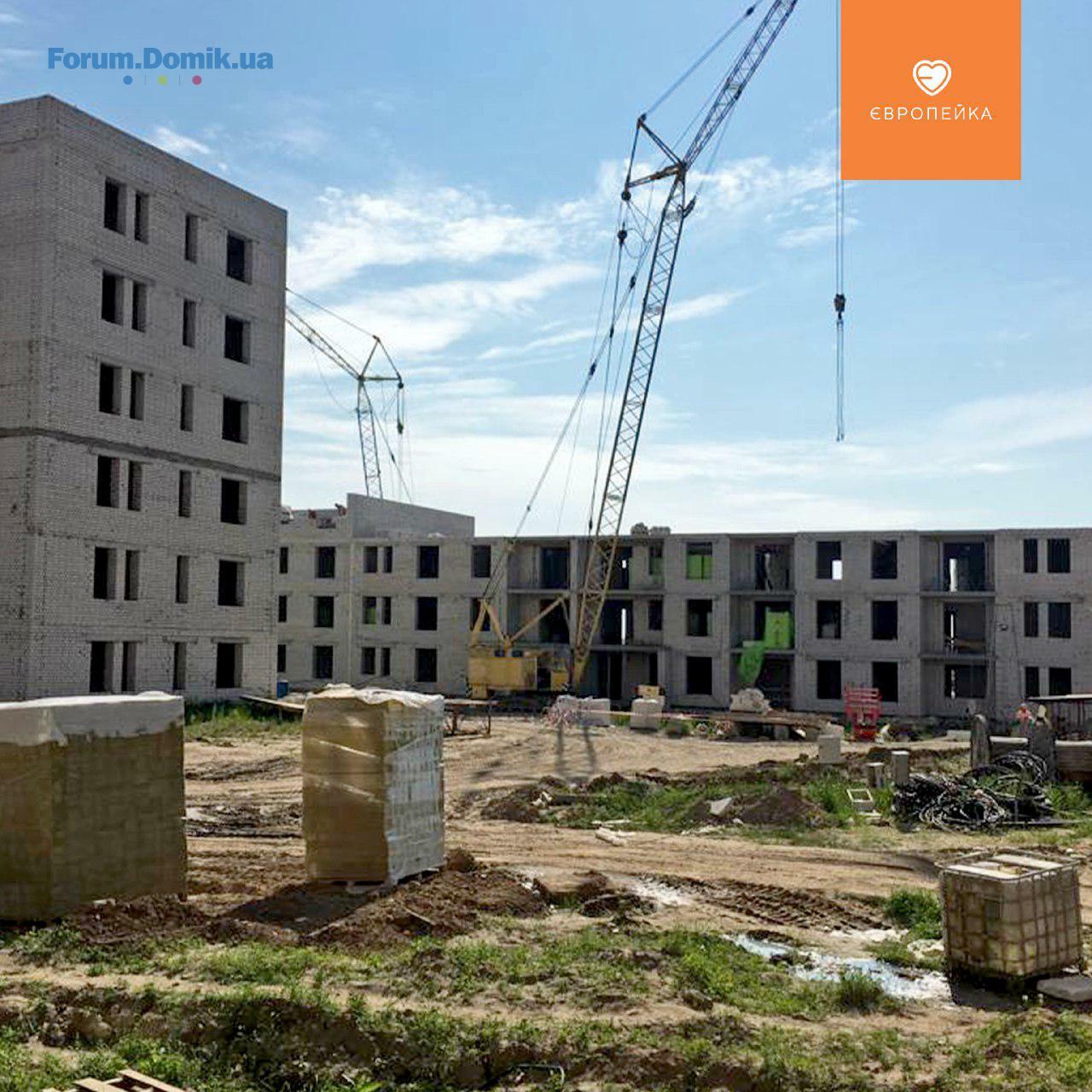

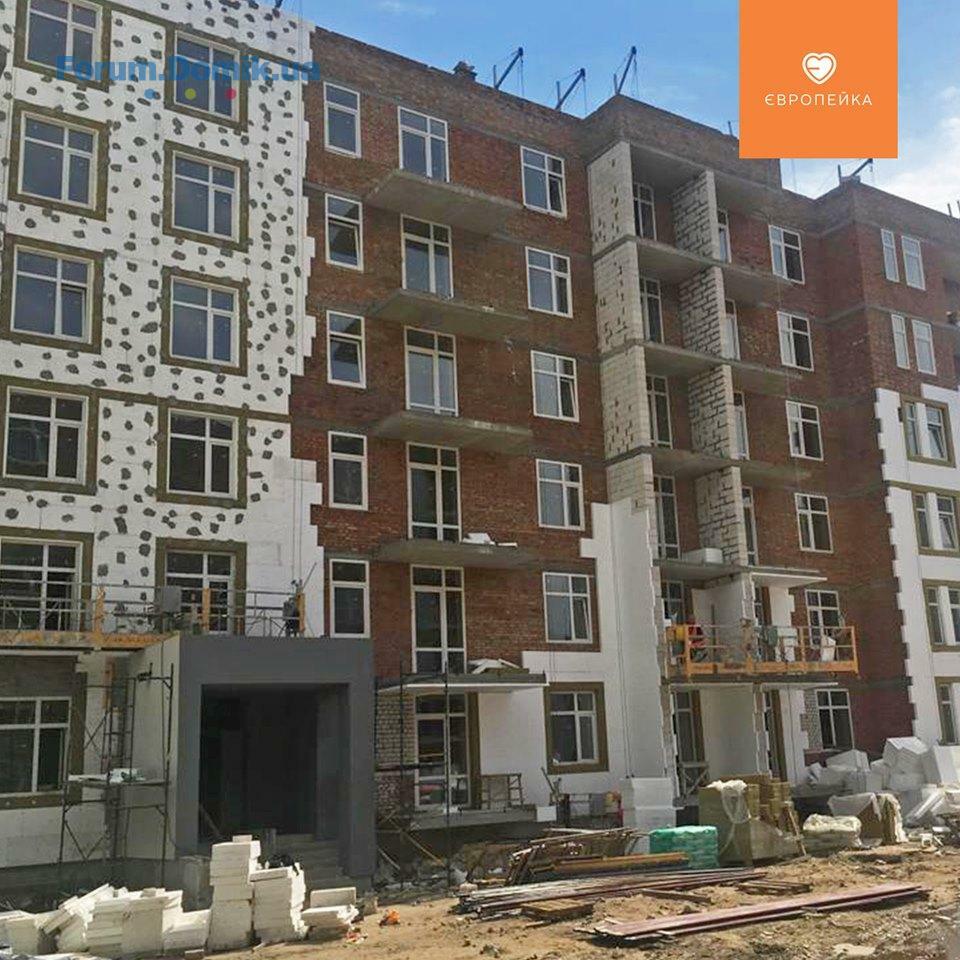

Ділимося оновленою інформацією з будівництва Європейки

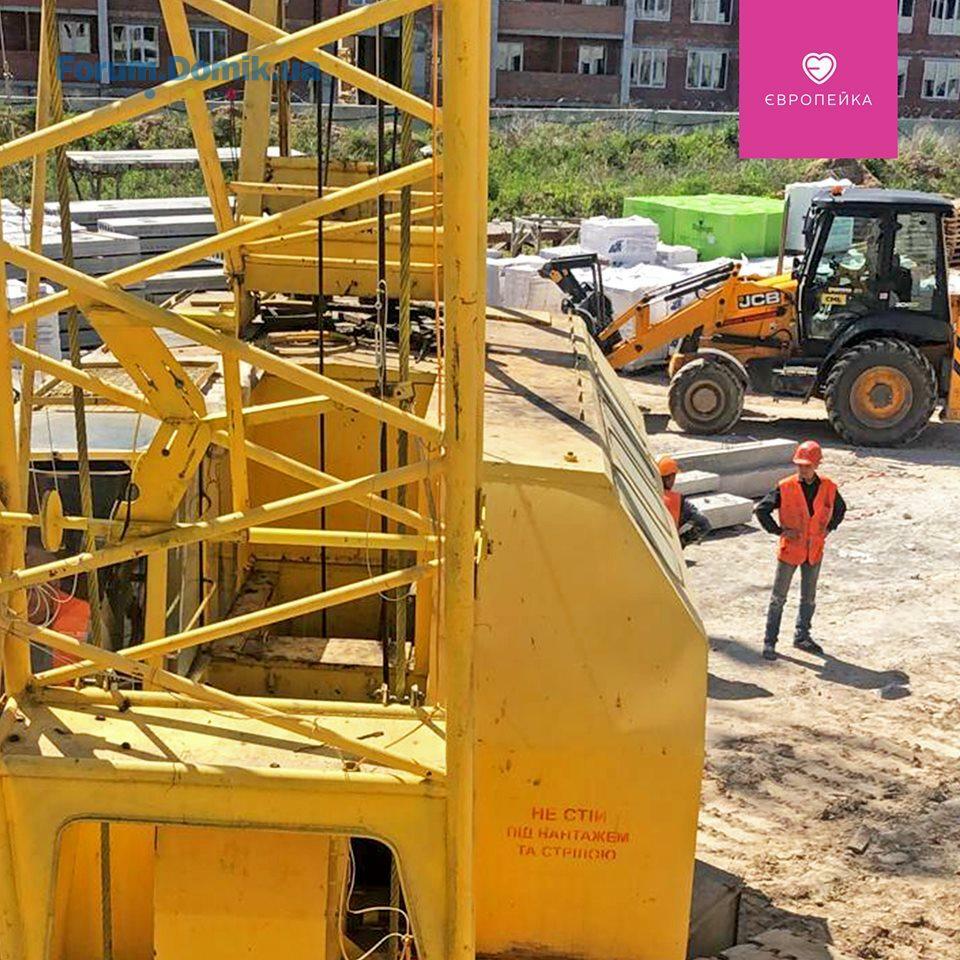

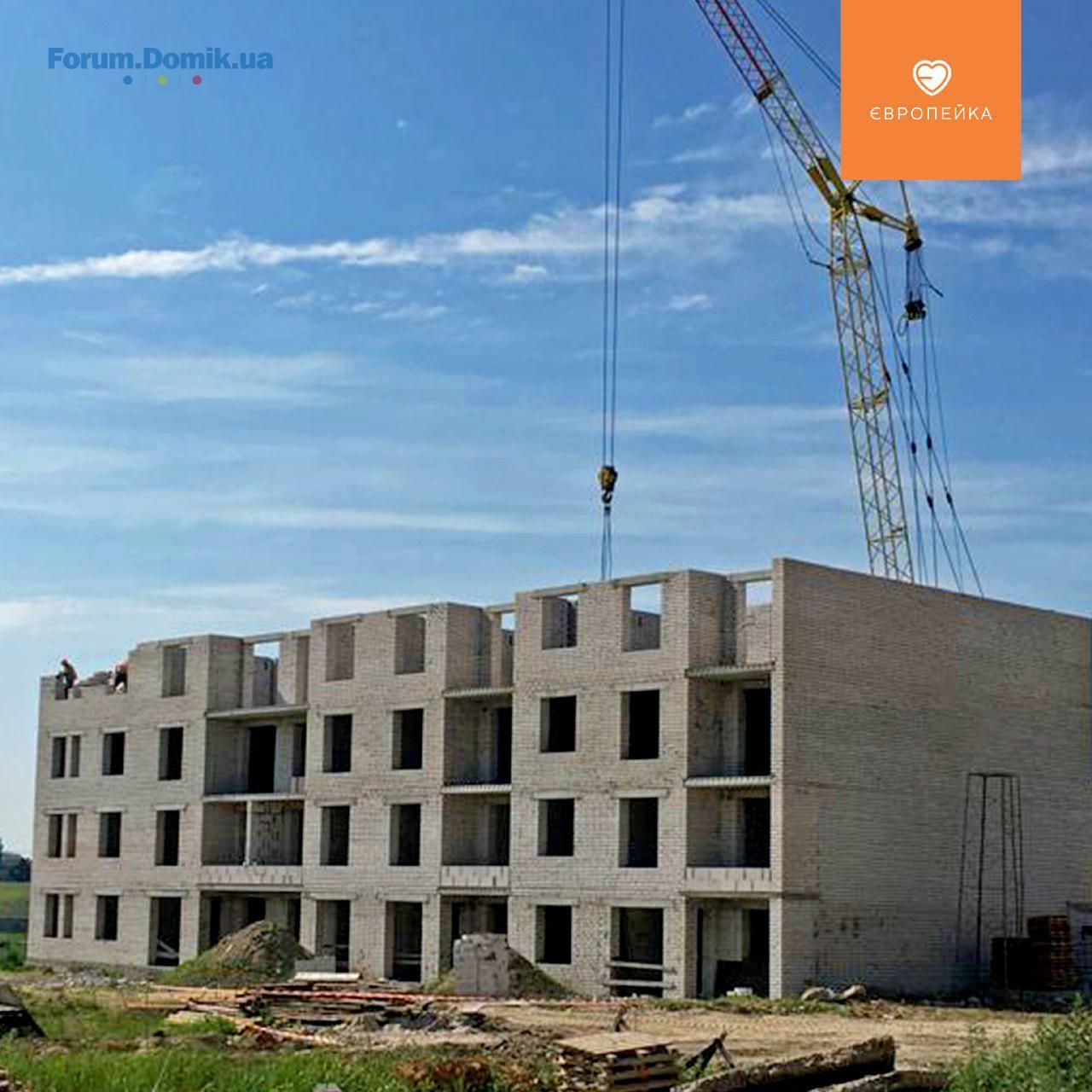

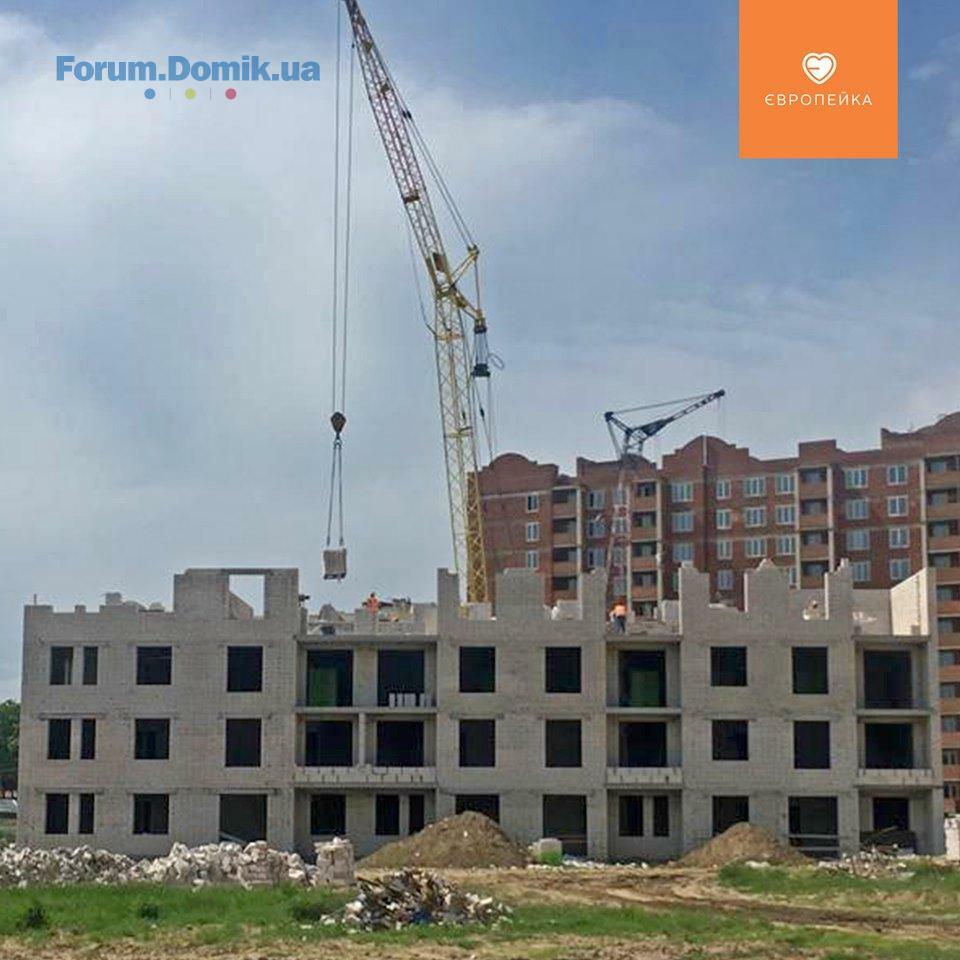

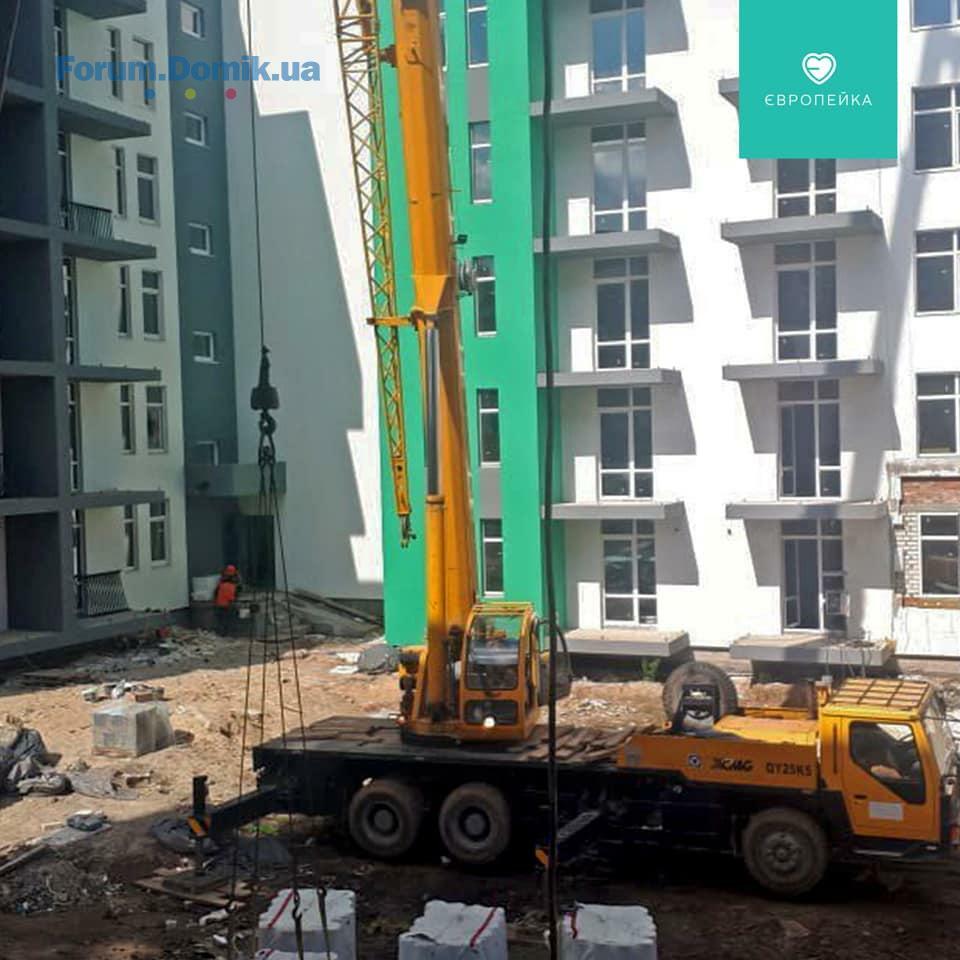

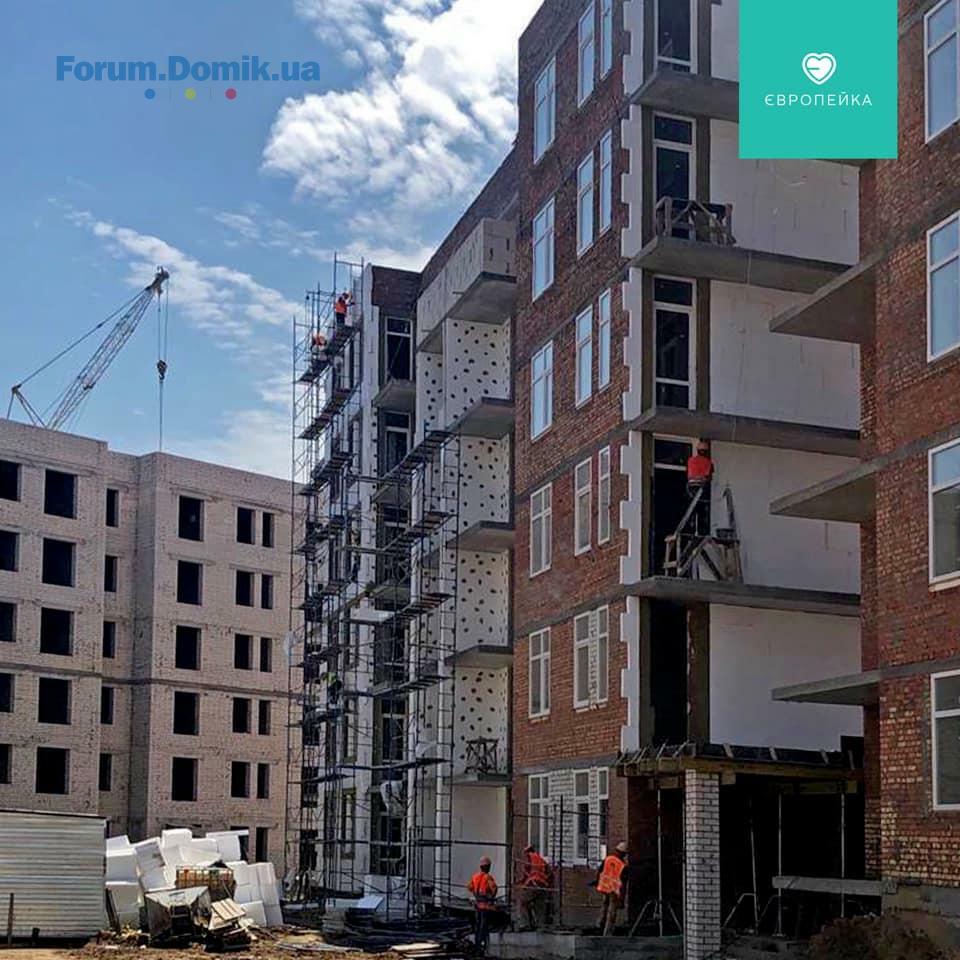

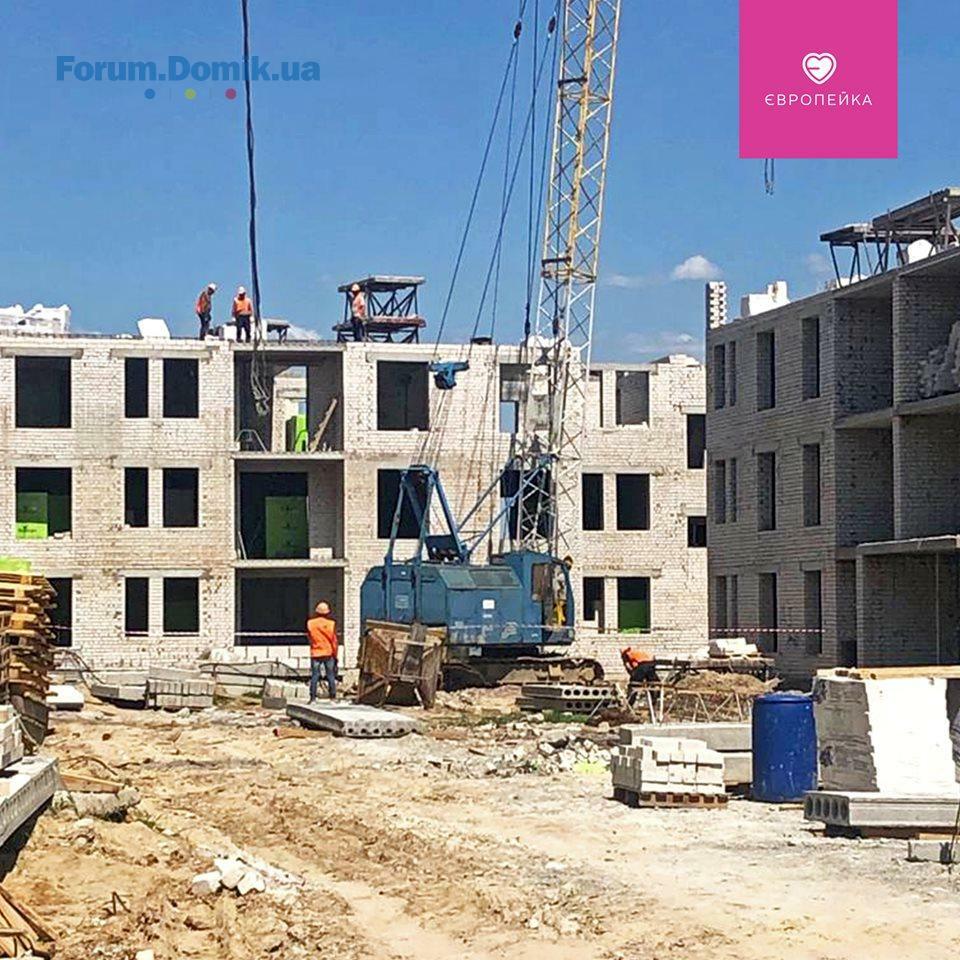

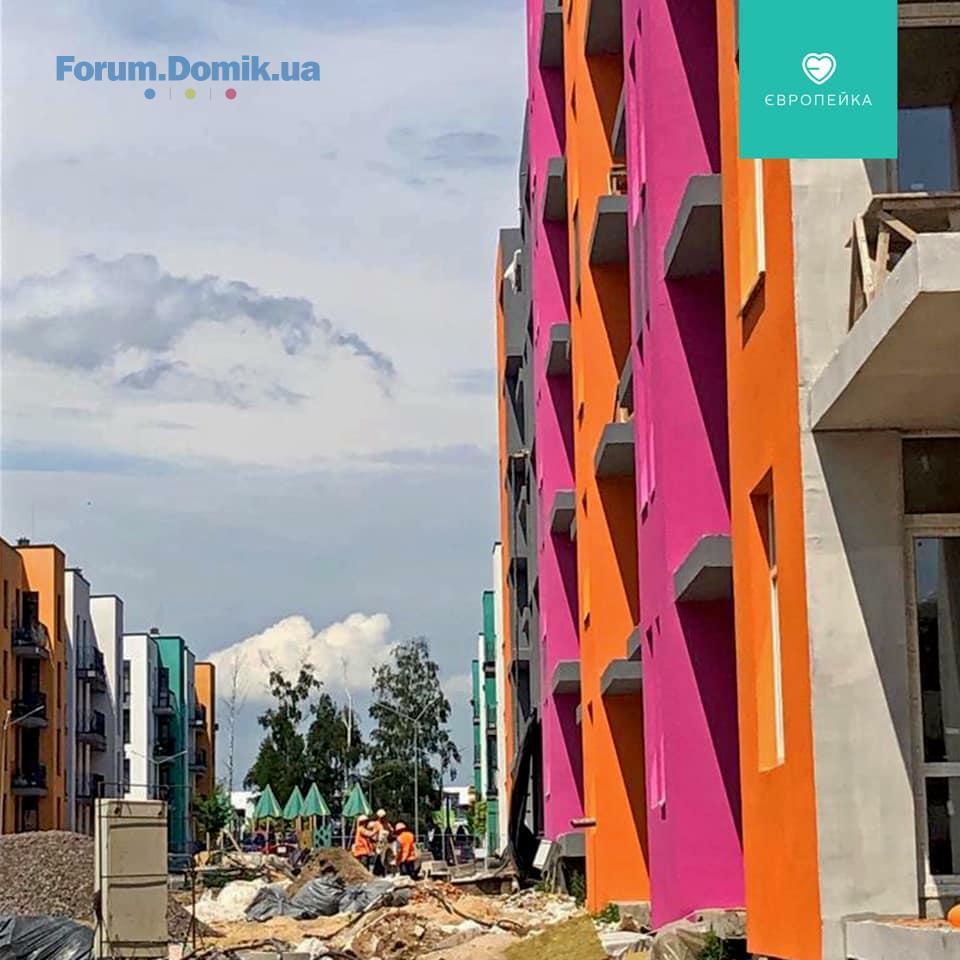

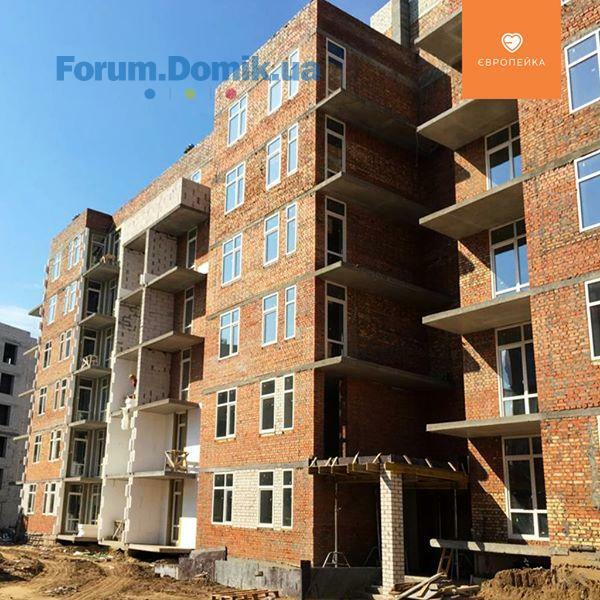

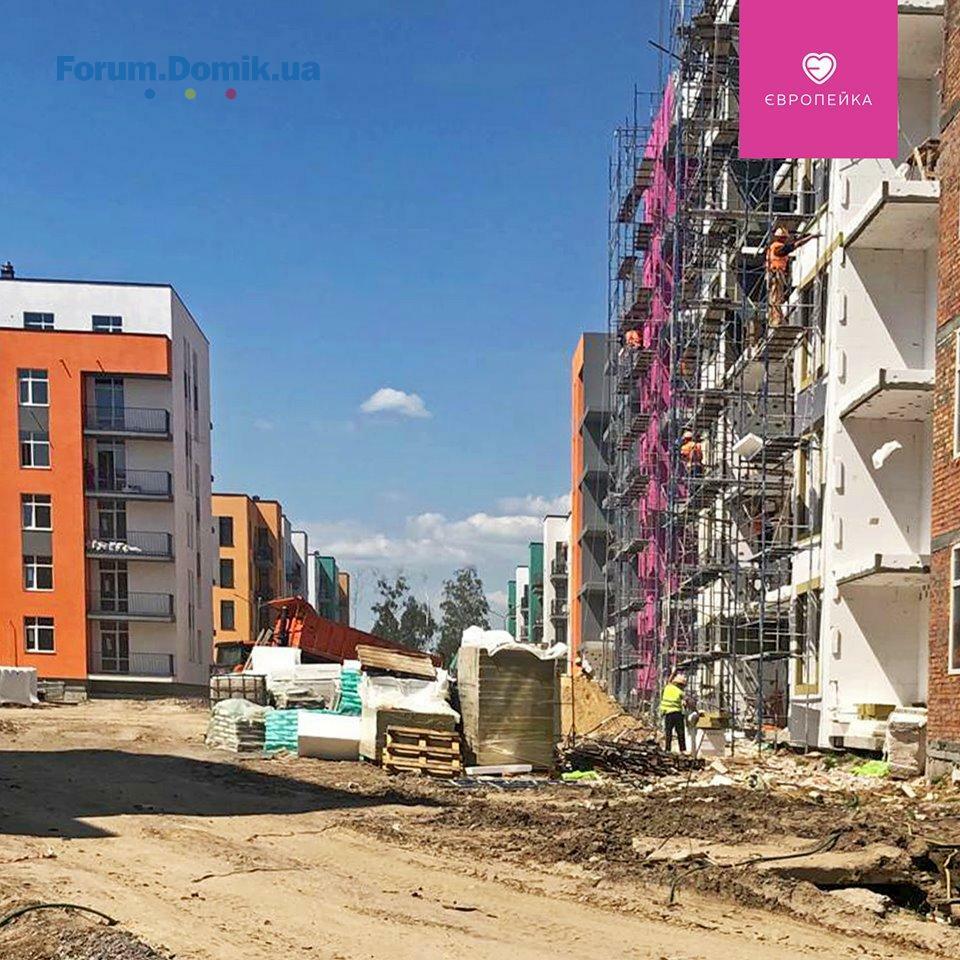

✅ 103/11

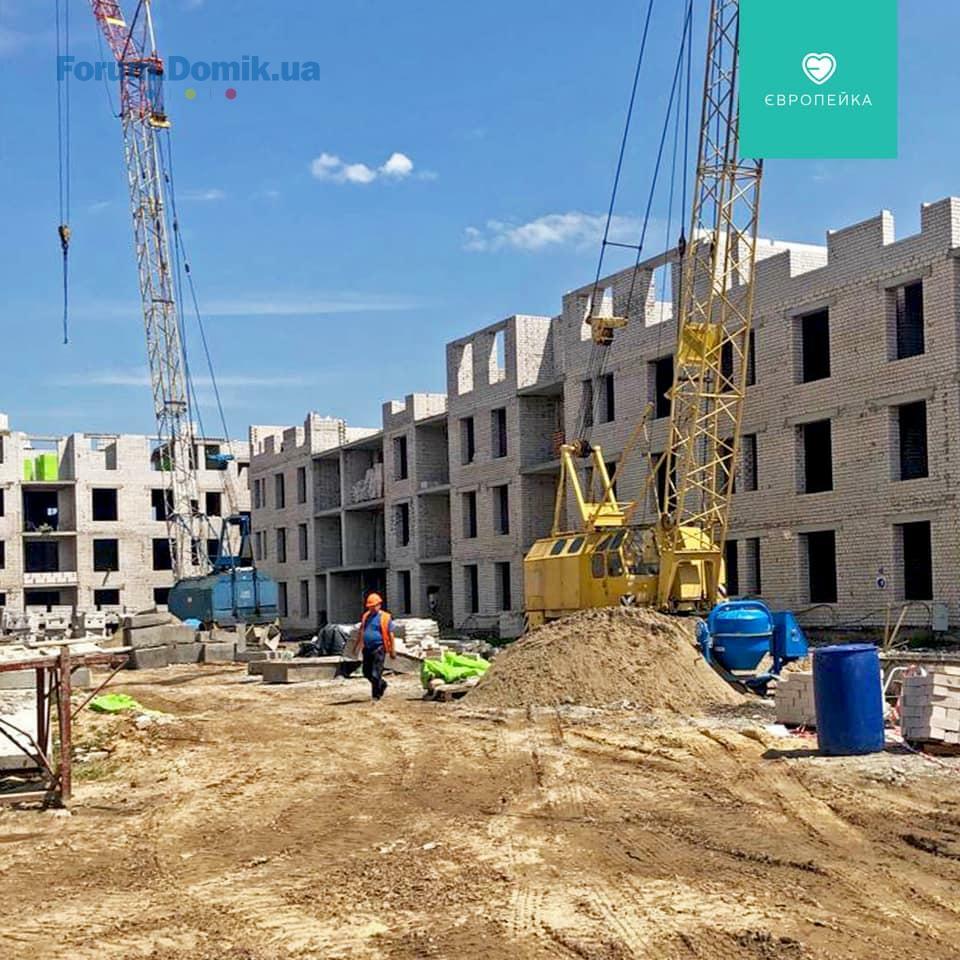

- тривають роботи із благоустрою – влаштування бруківки на тротуарах
3 секція:
- завершено влаштування 2 шару рубероїду;

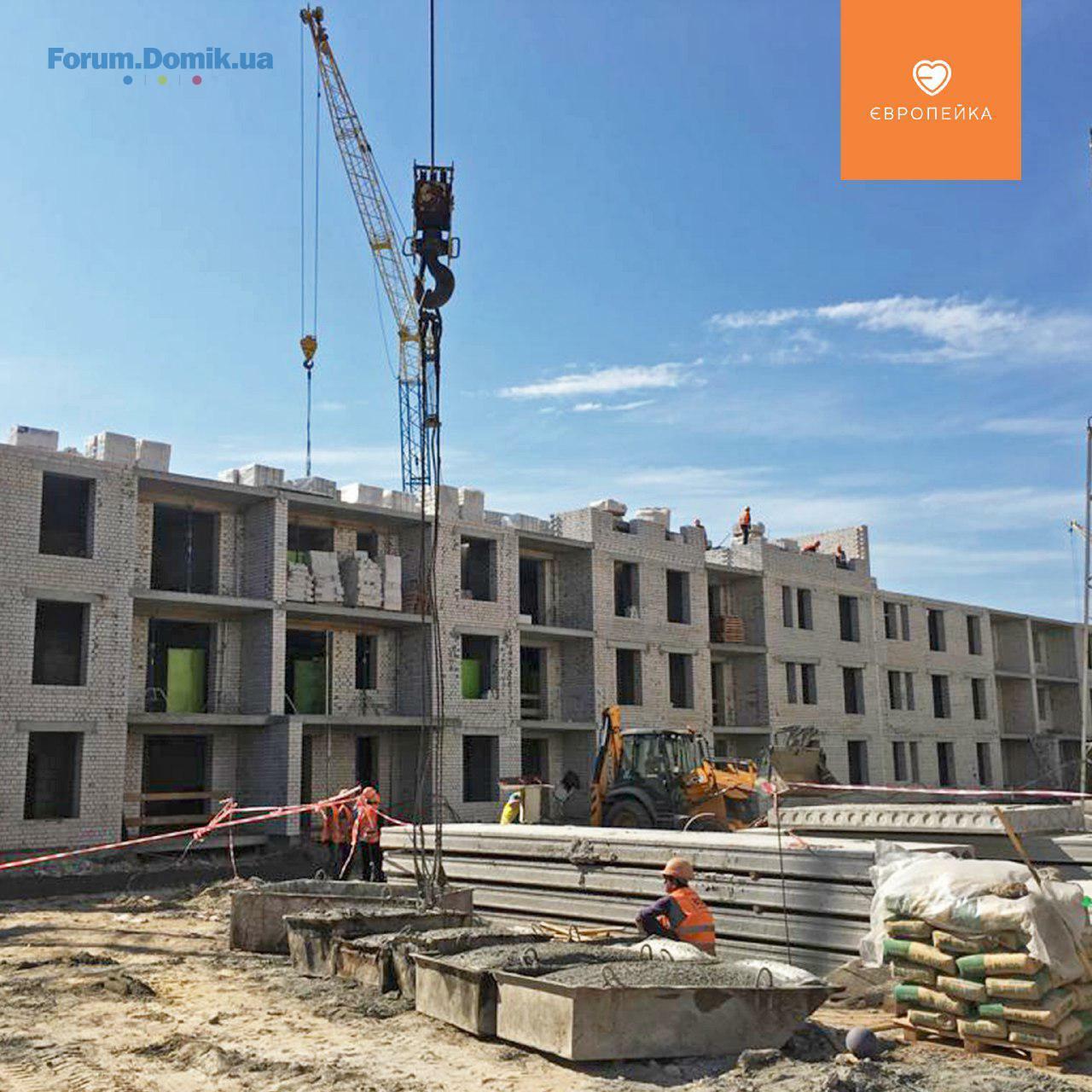

✅ 103/12
1 секція:

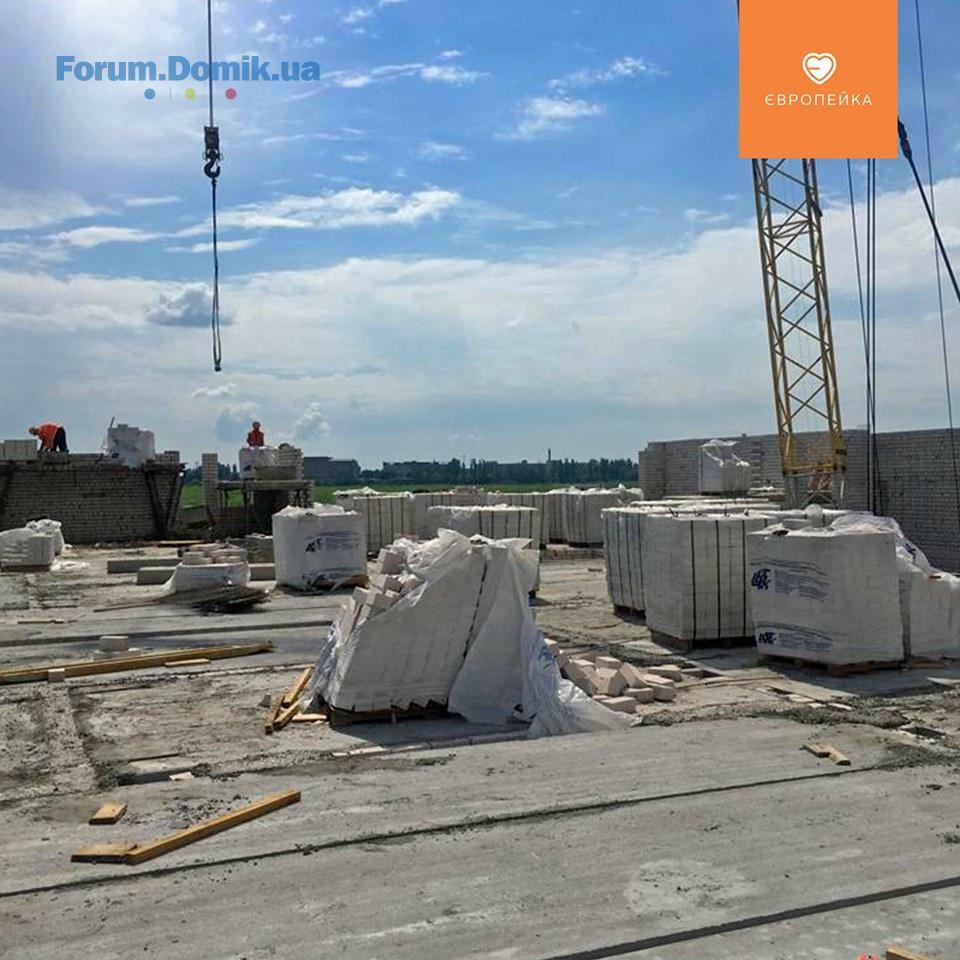

- виконано бетонування покрівлі;
2 секція:
- цього тижня плануються розпочати електромонтажні роботи;

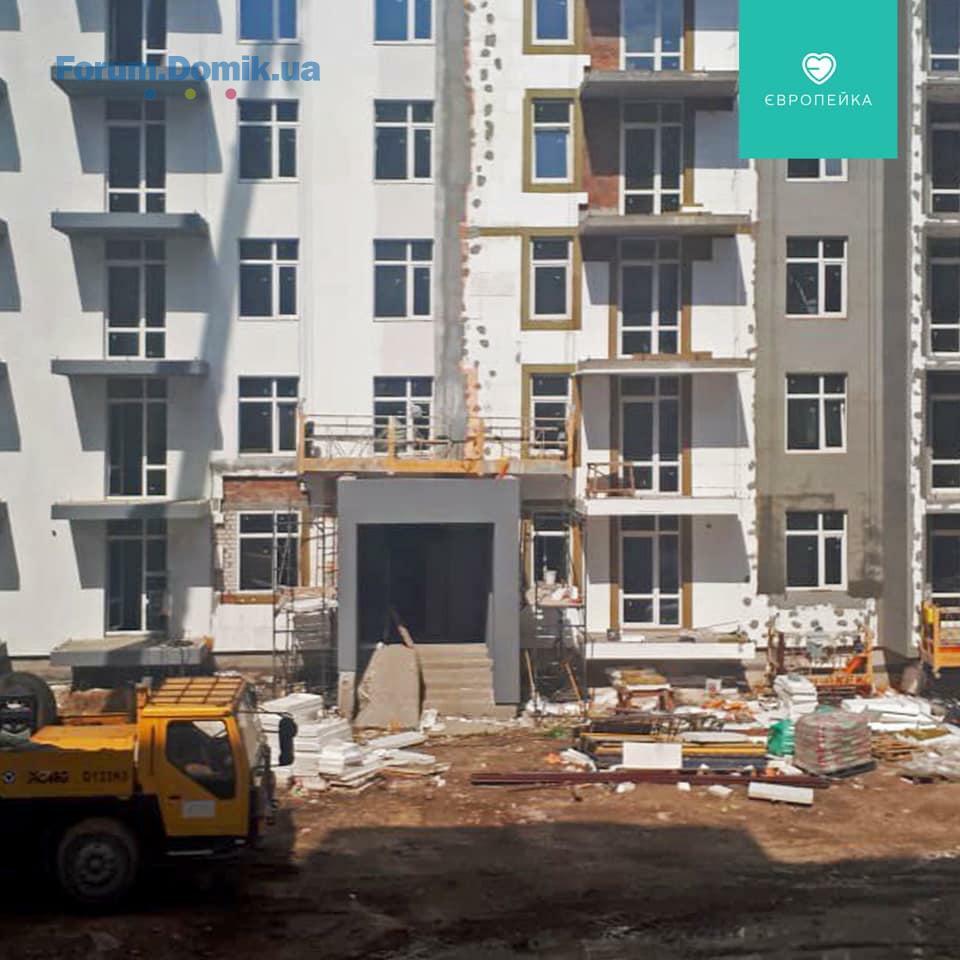

✅ 103/13
1 секція:
- на завершальному етапі роботи із виконання штукатурних робіт; цього тижня планується завершити;
- тривають фасадні роботи;
- розпочато підготовчі роботи до влаштування сантехніки;
2 секція:
- тривають роботи із влаштування фасаду;
- тривають роботи із виконання штукатурних робіт, виконується 3 поверх;
- влаштування 1 шару рубероїду;
✅ 103/14

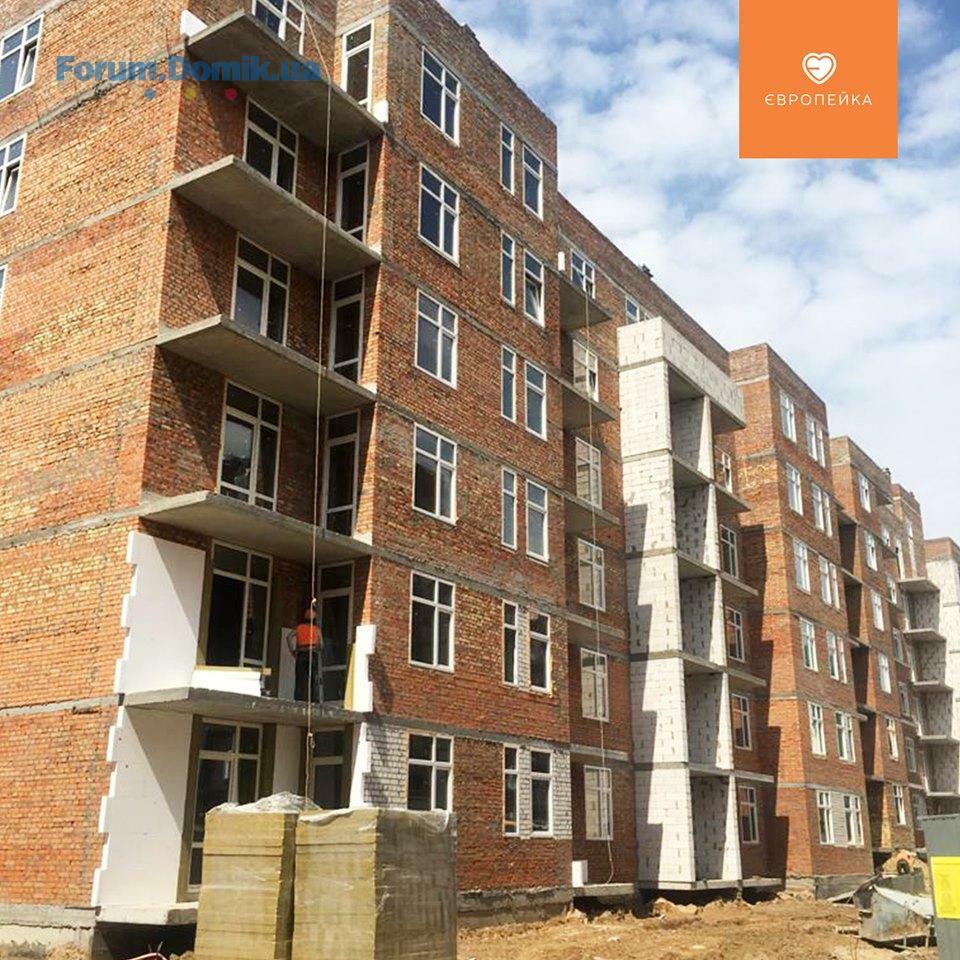

- тривають роботи із влаштування сантехніки - штроблять стіни, цього тижня відбуватиметься прокладання труб;

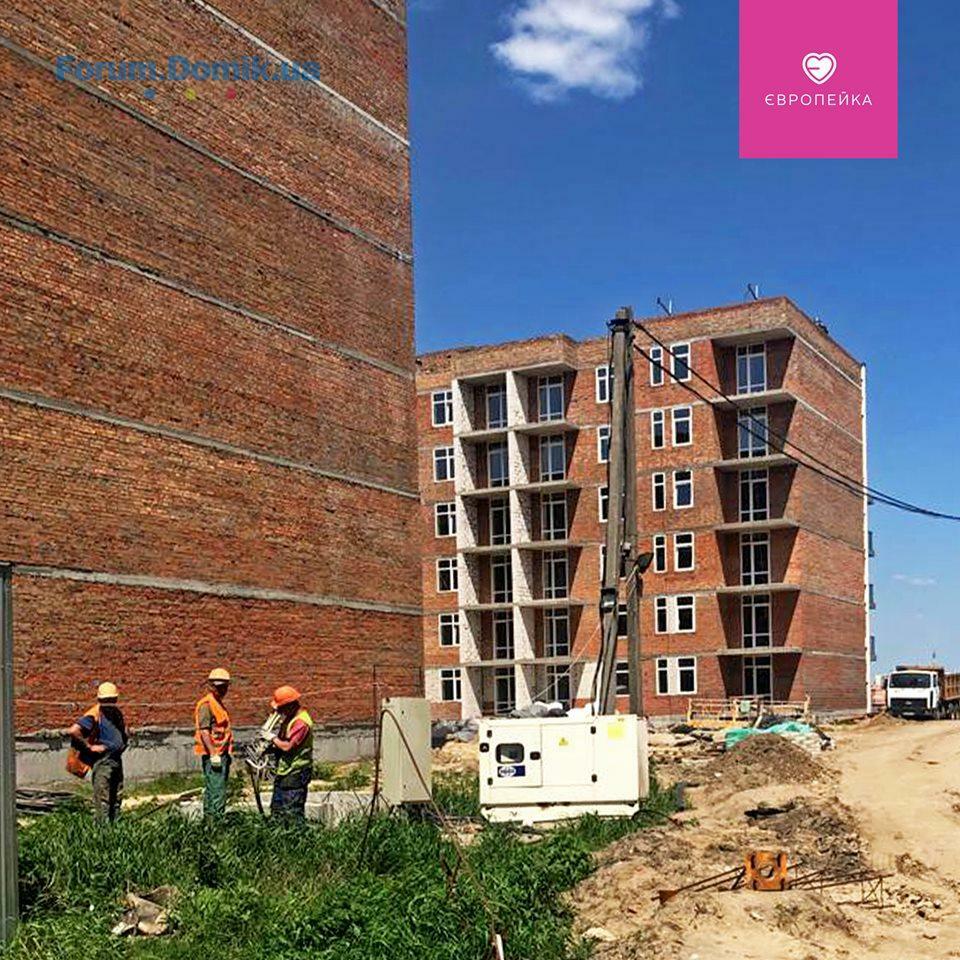

✅ 103/15

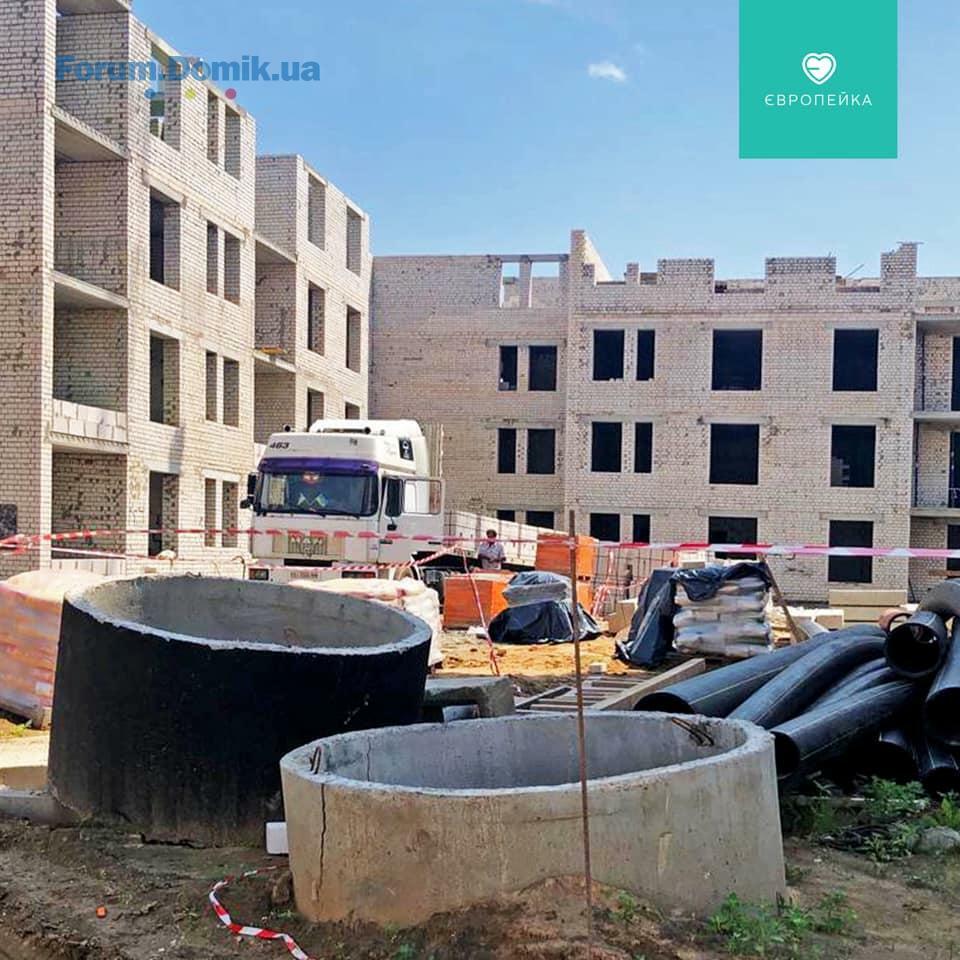

- відбуваються роботи із підключення будинку до зовнішніх мереж;
1 секція:
- тривають фасадні роботи;
- продовжуються роботи із влаштування МЗК;
2 секція:
- продовжуються роботи із влаштування МЗК;
- виконано встановлення квартирних дверей;
- розпочато роботи із влаштування внутрішніх газових мереж;
- на завершальному етапі роботи із виконання фасаду;
✅ 103/11
- тривають роботи із благоустрою – влаштування бруківки на тротуарах
3 секція:
- завершено влаштування 2 шару рубероїду;
✅ 103/12
1 секція:

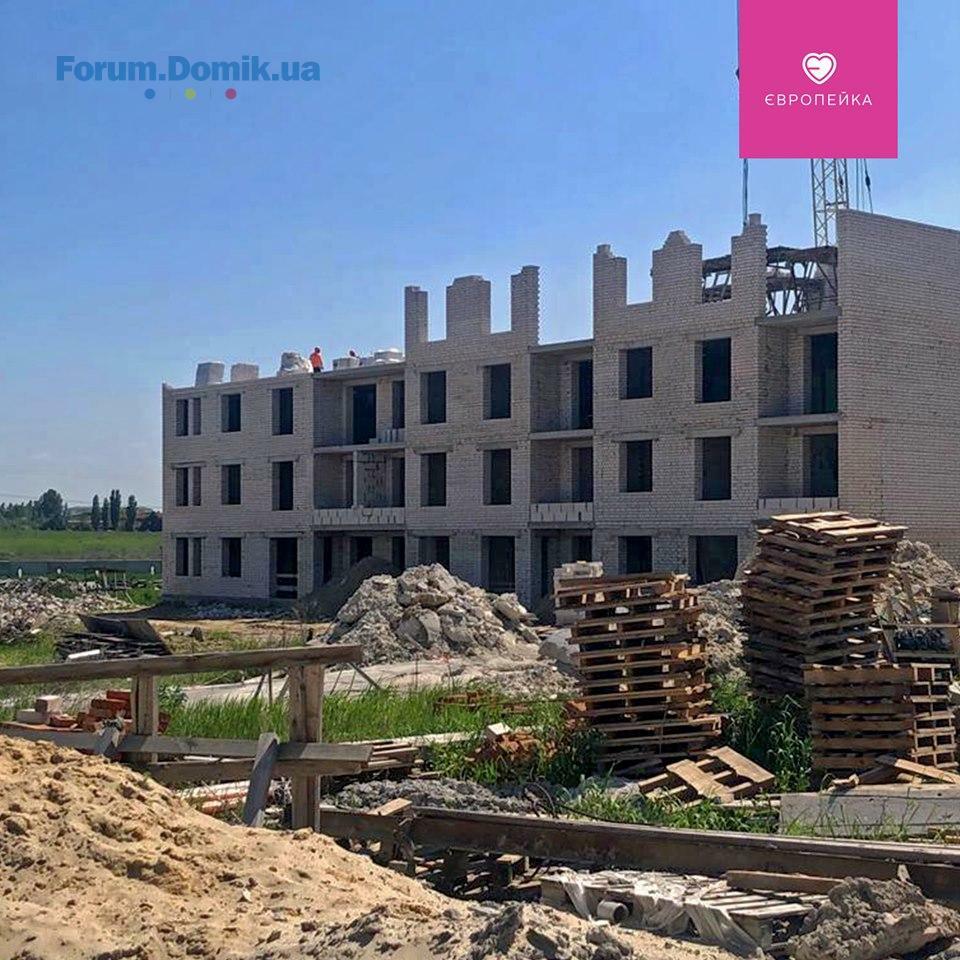

- виконано бетонування покрівлі;
2 секція:
- цього тижня плануються розпочати електромонтажні роботи;
✅ 103/13
1 секція:
- на завершальному етапі роботи із виконання штукатурних робіт; цього тижня планується завершити;
- тривають фасадні роботи;
- розпочато підготовчі роботи до влаштування сантехніки;
2 секція:
- тривають роботи із влаштування фасаду;
- тривають роботи із виконання штукатурних робіт, виконується 3 поверх;
- влаштування 1 шару рубероїду;
✅ 103/14
- тривають роботи із влаштування сантехніки - штроблять стіни, цього тижня відбуватиметься прокладання труб;
✅ 103/15
- відбуваються роботи із підключення будинку до зовнішніх мереж;
1 секція:
- тривають фасадні роботи;
- продовжуються роботи із влаштування МЗК;
2 секція:
- продовжуються роботи із влаштування МЗК;
- виконано встановлення квартирних дверей;
- розпочато роботи із влаштування внутрішніх газових мереж;
- на завершальному етапі роботи із виконання фасаду;
BD Holding
BH
Представитель
1 193
27 марта 2017
21 май 2019 06:49
Ділимося оновленою інформацією з будівництва Європейки
✅ 103/16
2 секція

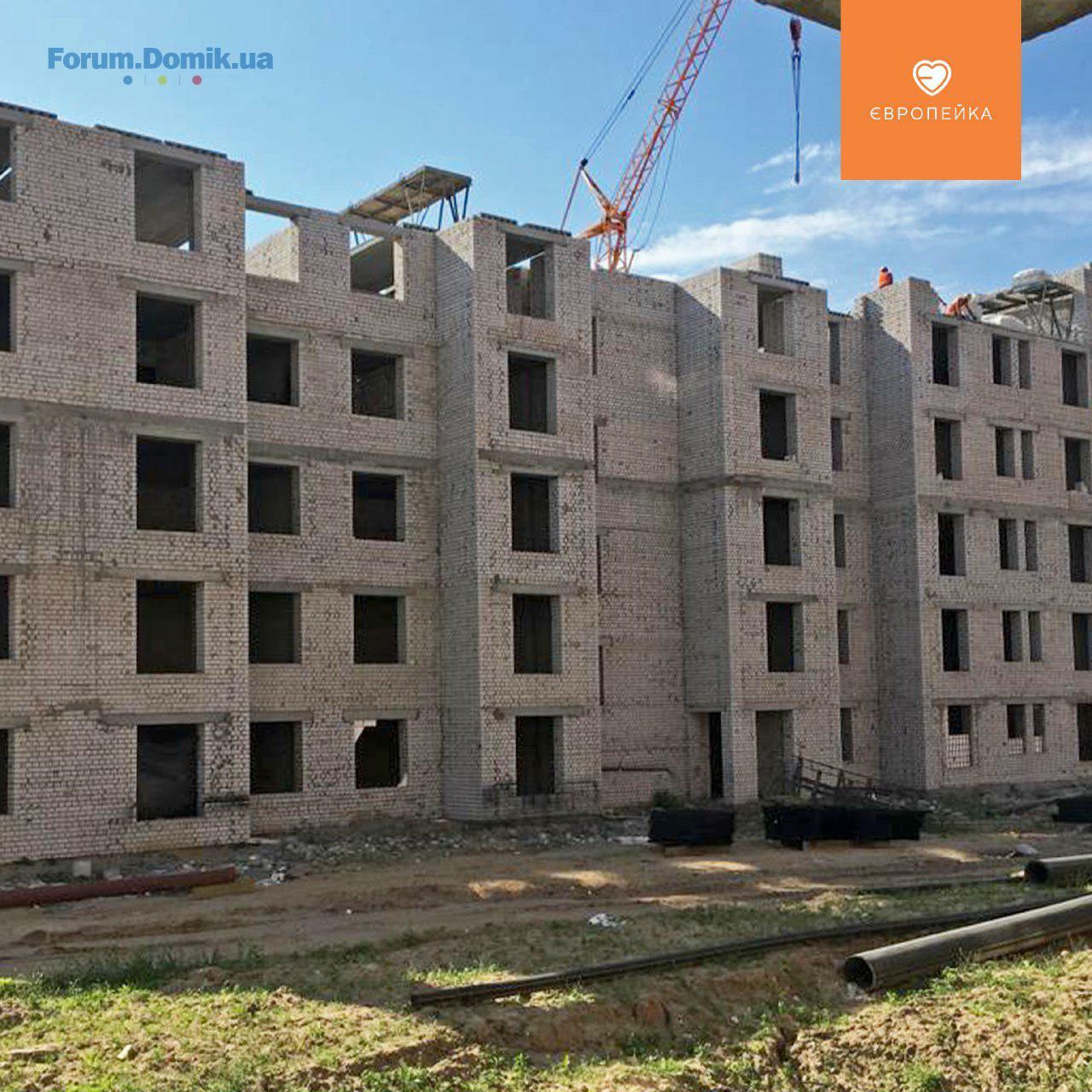

- на завершальному етапі кладка стін 4 поверху, цього тижня роботи завершаться;
- цього тижня планується розпочати перекриття 5 поверху 1 секції;
✅ 103/17
- триває монтаж перегородок, на 4 поверсі роботи за завершальному етапі, тривають на 5 поверсі.
✅ 103/18

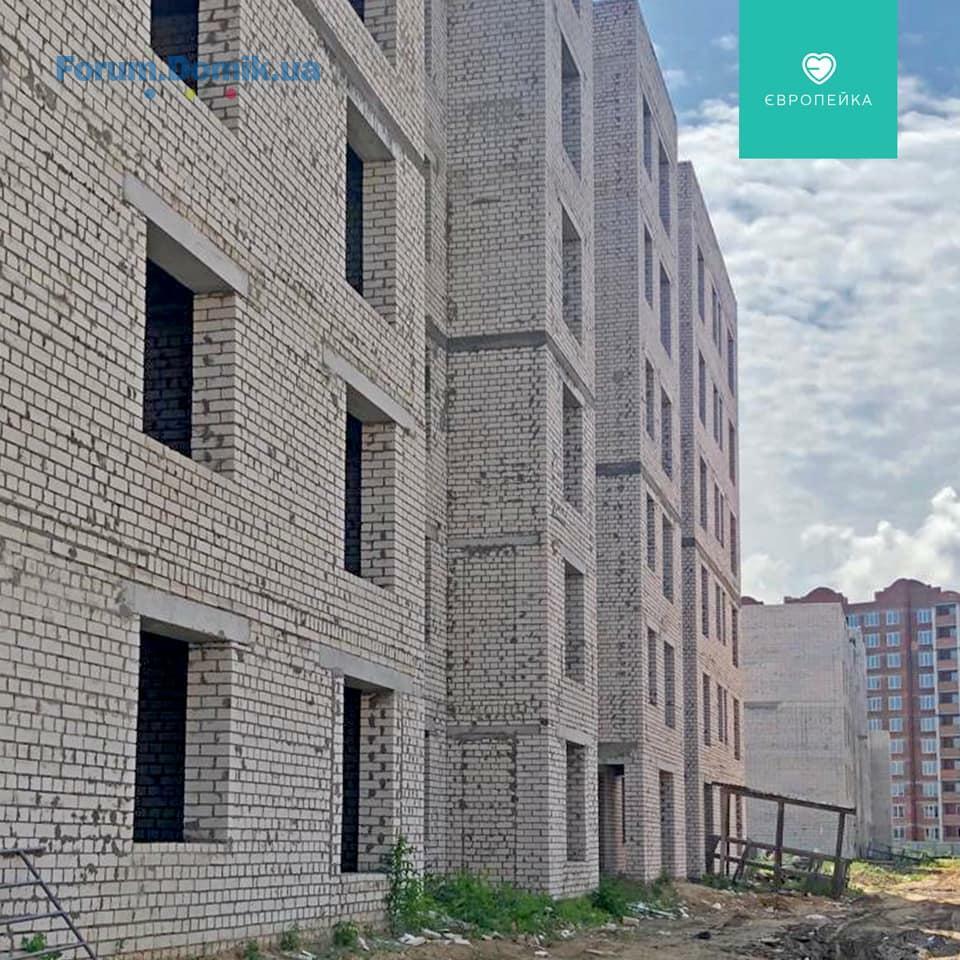

1 секція:
- завершено кладку стін 3 поверху;
- розпочато перекриття 3 поверху;
2 секція:
- завершено перекриття 3 поверху;
- розпочато кладку стін 3 поверху;
3 секція:
- завершено влаштування стін 3 поверху;
- розпочато перекриття 3 поверху;
✅ 103/19
1 секція:
- завершено армопояс 3 поверху;
- розпочато кладку стін 4 поверху;
2 секція:
- на завершальному етапі кладка стін 3 поверху, цього тижня планується завершити.
✅ 103/16
2 секція
- на завершальному етапі кладка стін 4 поверху, цього тижня роботи завершаться;
- цього тижня планується розпочати перекриття 5 поверху 1 секції;
✅ 103/17
- триває монтаж перегородок, на 4 поверсі роботи за завершальному етапі, тривають на 5 поверсі.
✅ 103/18
1 секція:
- завершено кладку стін 3 поверху;
- розпочато перекриття 3 поверху;
2 секція:
- завершено перекриття 3 поверху;
- розпочато кладку стін 3 поверху;
3 секція:
- завершено влаштування стін 3 поверху;
- розпочато перекриття 3 поверху;
✅ 103/19
1 секція:
- завершено армопояс 3 поверху;
- розпочато кладку стін 4 поверху;
2 секція:
- на завершальному етапі кладка стін 3 поверху, цього тижня планується завершити.
Domik-Inform
forum bot
11 460
03 апреля 2017
21 май 2019 21:16

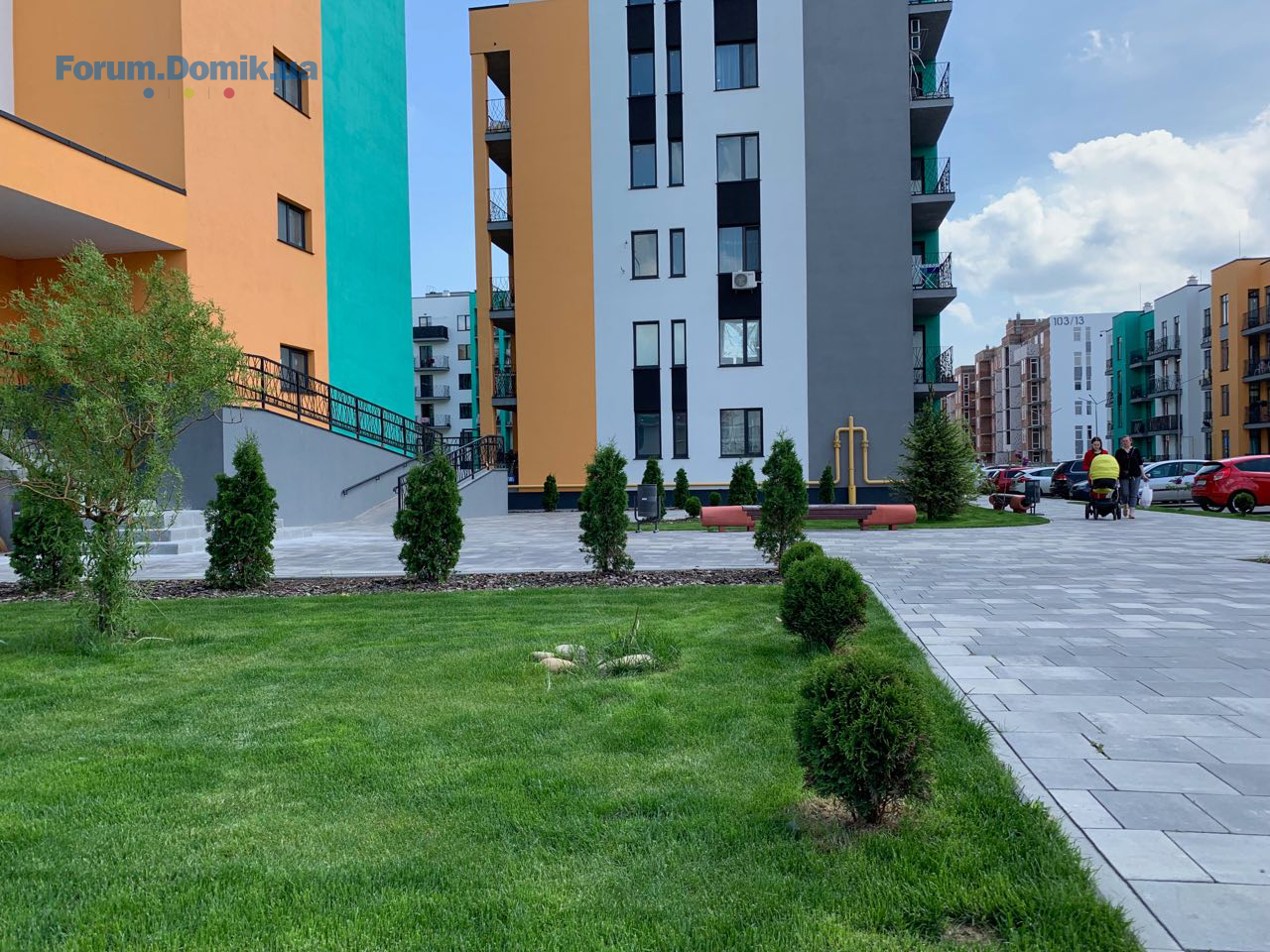

День відкритих дверей у «Європейці»
Захід заплановано на 25 і 26 травня 2019 року. Крім того, оголошено старт продажів квартир у новому будинку. Найприємнішим для гостей заходу стане можливість отримання додаткової знижки в розмірі 7%.
Захід заплановано на 25 і 26 травня 2019 року. Крім того, оголошено старт продажів квартир у новому будинку. Найприємнішим для гостей заходу стане можливість отримання додаткової знижки в розмірі 7%.
Domik-Inform
forum bot
11 460
03 апреля 2017
24 май 2019 20:41
Старт продажів квартир у новому будинку житлової програми «Європейка»
У майбутній двосекційній новобудові заввишки 6 поверхів заплановані одно-, дво- та трикімнатні квартири, площами житла від 30 до 60 кв. м. Вартість квадратного метра на початку реалізації – 13 600 грн. Завершення будівництва заплановано на I квартал 2020 року.
У майбутній двосекційній новобудові заввишки 6 поверхів заплановані одно-, дво- та трикімнатні квартири, площами житла від 30 до 60 кв. м. Вартість квадратного метра на початку реалізації – 13 600 грн. Завершення будівництва заплановано на I квартал 2020 року.
BD Holding
BH
Представитель
1 193
27 марта 2017
27 май 2019 13:19
✅ 103/11
- тривають роботи із благоустрою – влаштування бруківки на тротуарах виконано із зовнішньої сторони будинку, наразі продовжуються роботи у внутрішньому дворі;
- виконуються роботи із гідроізоляції на балконах;
✅ 103/12
2 секція:
- розпочато електромонтажні роботи на 1 поверсі;
- тривають роботи із утеплення покрівлі;
- розпочато підготовчі роботи до штукатурки;

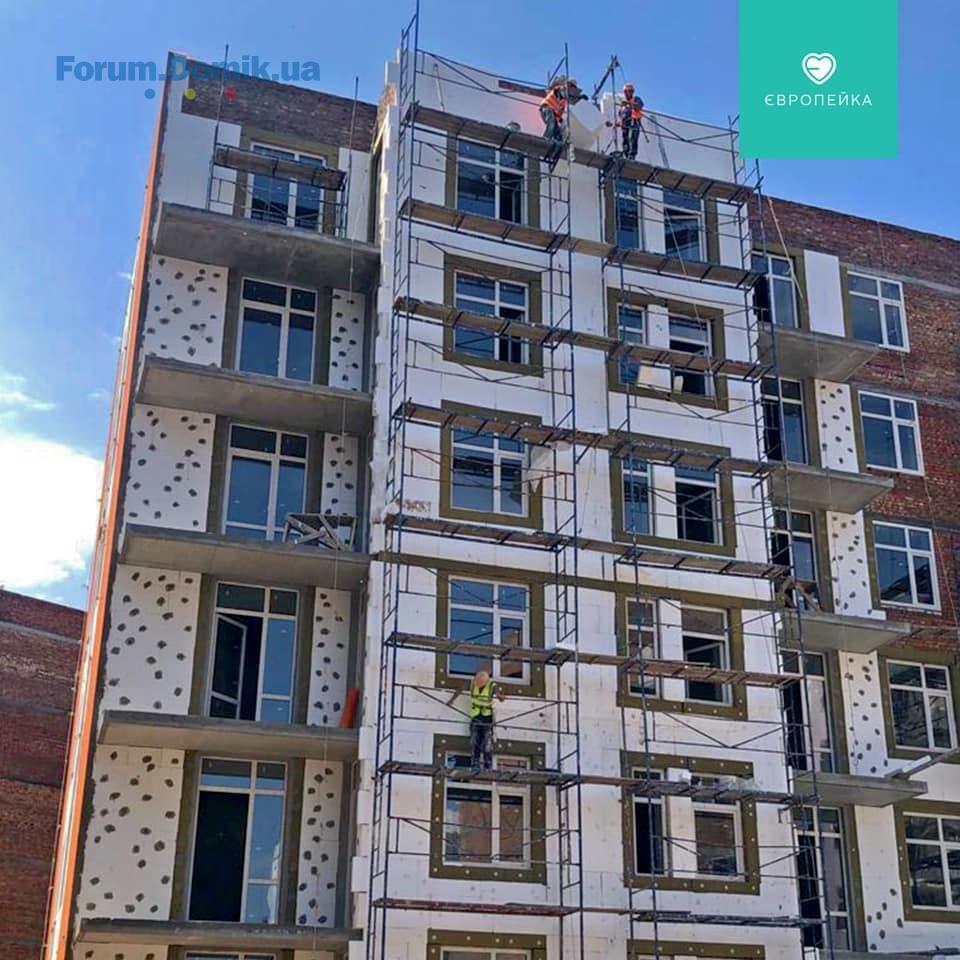

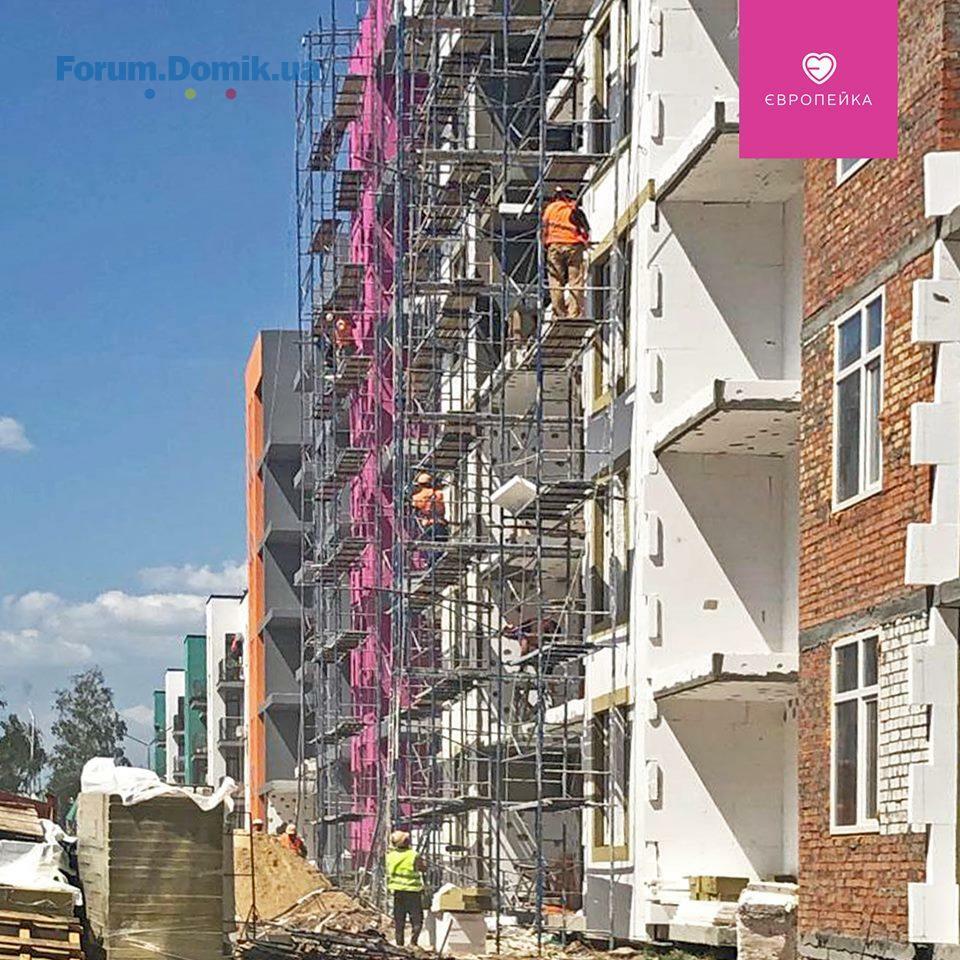

✅ 103/13
1 секція:
- завершено роботи із виконання штукатурних робіт;

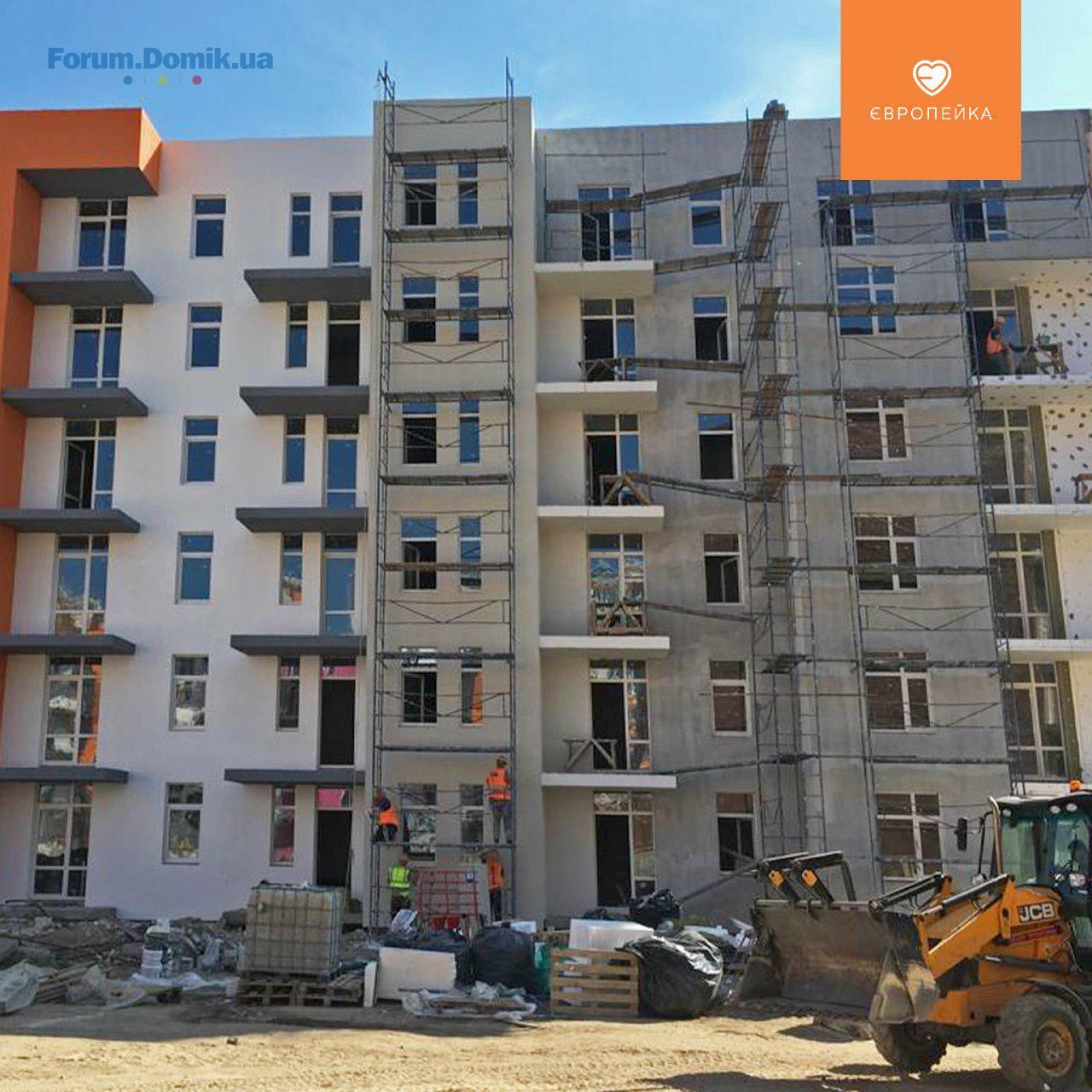

- тривають фасадні роботи;
- тривають підготовчі роботи до влаштування сантехніки;
2 секція:
- тривають роботи із влаштування фасаду;
- тривають роботи із виконання штукатурних робіт, 3 та 4 поверхи – завершено, виконуються роботи на 5 поверсі;
- на завершальному етапі влаштування 1 шару рубероїду;
- на завершальному етапі електромонтажні роботи;
✅ 103/14
- тривають роботи із влаштування сантехніки;
- виконуються підготовчі роботи до влаштування стяжки;
✅ 103/15
- тривають роботи із підключення будинку до зовнішніх мереж;
1 секція:
- тривають фасадні роботи;
- продовжуються роботи із влаштування МЗК;
2 секція:
- продовжуються роботи із влаштування МЗК;
- тривають роботи із влаштування внутрішніх газових мереж;
- завершено роботи із виконання фасаду;

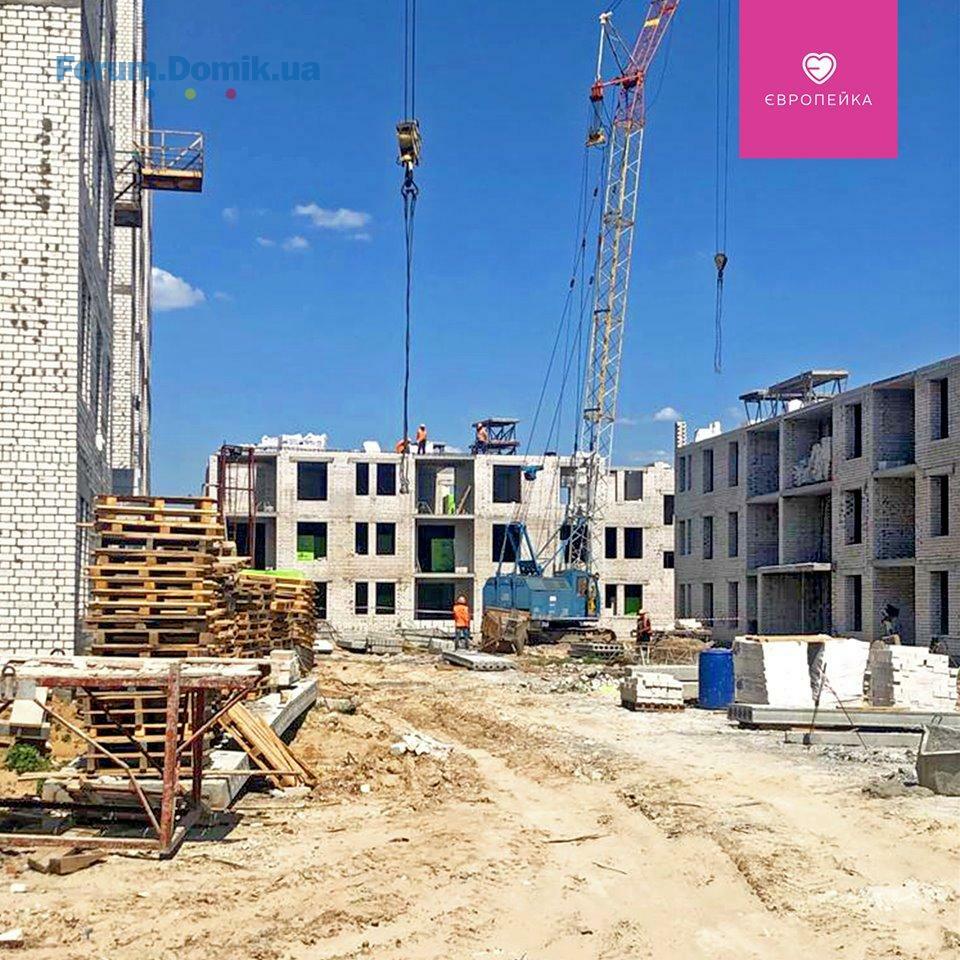

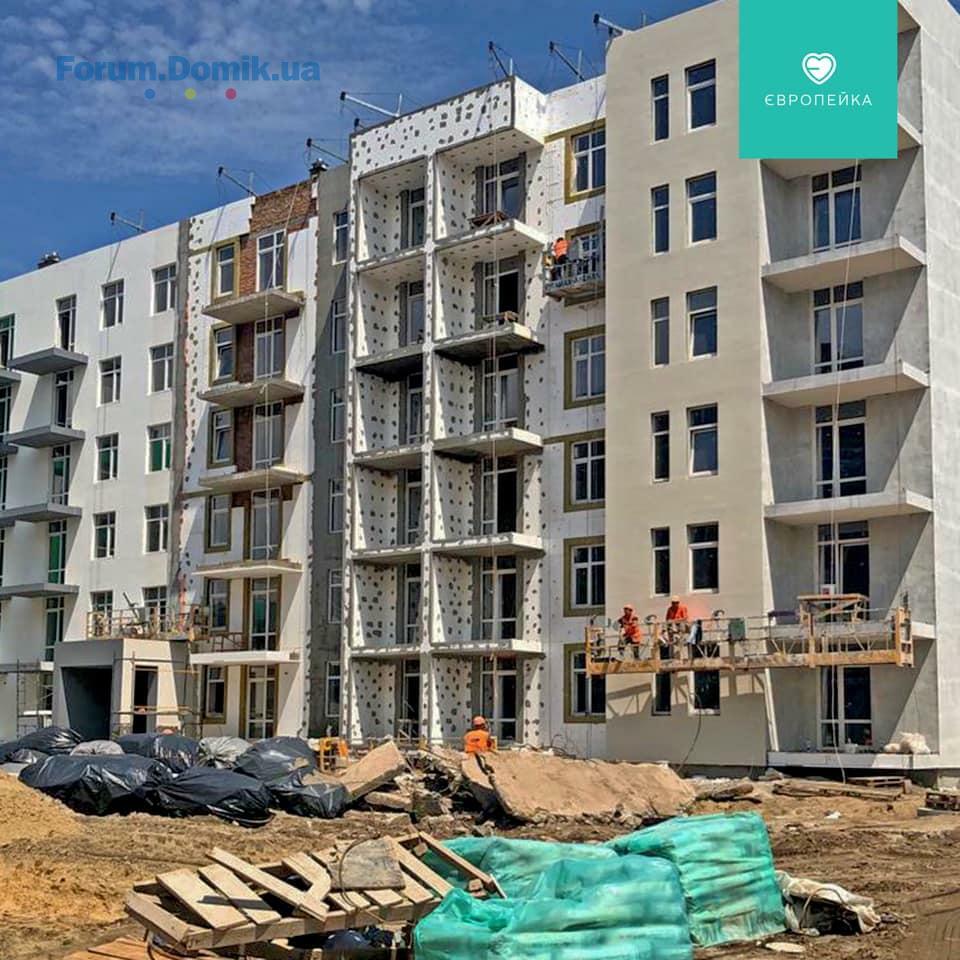

✅ 103/16
1 секція:
- розпочато роботи із перекриття 5 поверху;
- влаштування газоблочних стін на 4 поверсі.
2 секція:
- завершено кладку стін 4 поверху;
✅ 103/17
- триває монтаж перегородок, завершено роботи на 4 та 5 поверхах;
✅ 103/18

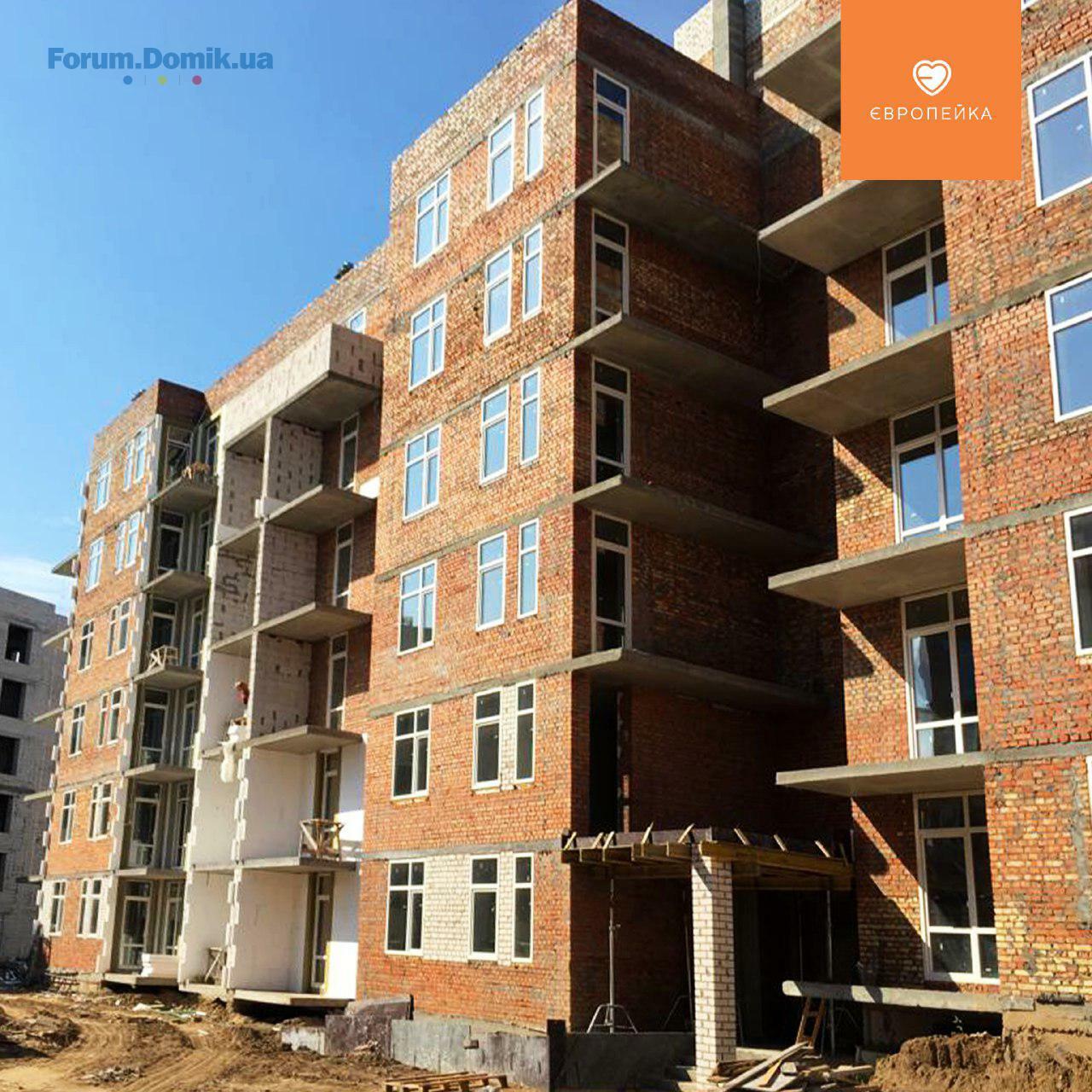

1 секція:
- завершено перекриття 3 поверху;
- розпочато кладку стін 4 поверху;
2 секція:
- розпочато кладку стін 4 поверху;
3 секція:
- завершено перекриття 3 поверху;
- триває влаштування армопоясу;

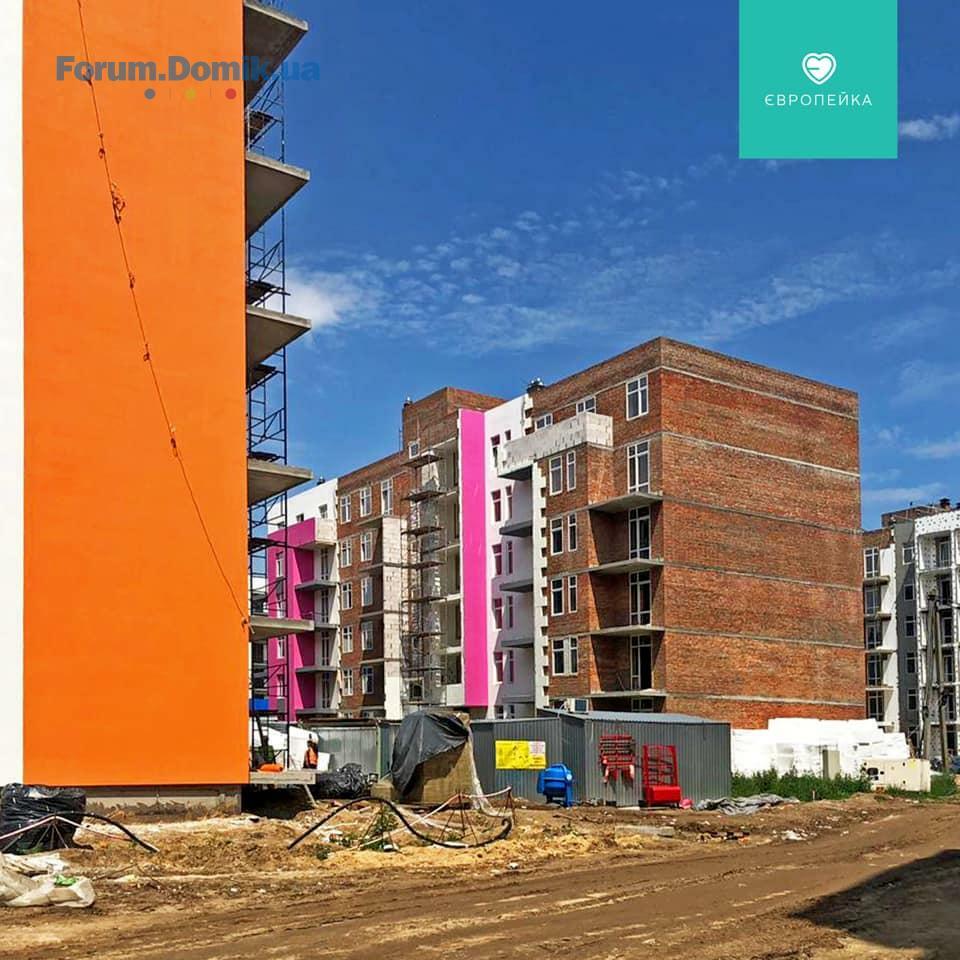

✅ 103/19
1 секція:
- продовжуються роботи із кладки стін 4 поверху;
2 секція:
- завершено кладка стін 3 поверху.

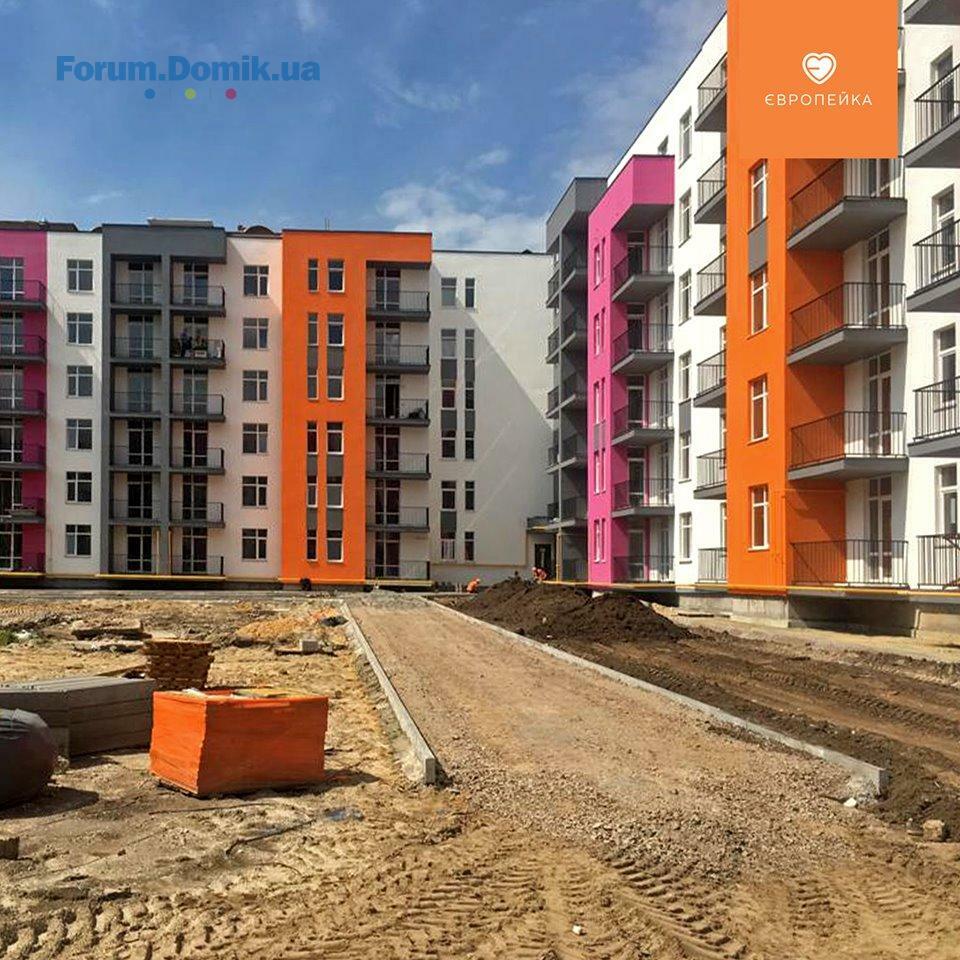

- тривають роботи із благоустрою – влаштування бруківки на тротуарах виконано із зовнішньої сторони будинку, наразі продовжуються роботи у внутрішньому дворі;
- виконуються роботи із гідроізоляції на балконах;
✅ 103/12
2 секція:
- розпочато електромонтажні роботи на 1 поверсі;
- тривають роботи із утеплення покрівлі;
- розпочато підготовчі роботи до штукатурки;
✅ 103/13
1 секція:
- завершено роботи із виконання штукатурних робіт;
- тривають фасадні роботи;
- тривають підготовчі роботи до влаштування сантехніки;
2 секція:
- тривають роботи із влаштування фасаду;
- тривають роботи із виконання штукатурних робіт, 3 та 4 поверхи – завершено, виконуються роботи на 5 поверсі;
- на завершальному етапі влаштування 1 шару рубероїду;
- на завершальному етапі електромонтажні роботи;
✅ 103/14
- тривають роботи із влаштування сантехніки;
- виконуються підготовчі роботи до влаштування стяжки;
✅ 103/15
- тривають роботи із підключення будинку до зовнішніх мереж;
1 секція:
- тривають фасадні роботи;
- продовжуються роботи із влаштування МЗК;
2 секція:
- продовжуються роботи із влаштування МЗК;
- тривають роботи із влаштування внутрішніх газових мереж;
- завершено роботи із виконання фасаду;
✅ 103/16
1 секція:
- розпочато роботи із перекриття 5 поверху;
- влаштування газоблочних стін на 4 поверсі.
2 секція:
- завершено кладку стін 4 поверху;
✅ 103/17
- триває монтаж перегородок, завершено роботи на 4 та 5 поверхах;
✅ 103/18
1 секція:
- завершено перекриття 3 поверху;
- розпочато кладку стін 4 поверху;
2 секція:
- розпочато кладку стін 4 поверху;
3 секція:
- завершено перекриття 3 поверху;
- триває влаштування армопоясу;
✅ 103/19
1 секція:
- продовжуються роботи із кладки стін 4 поверху;
2 секція:
- завершено кладка стін 3 поверху.
BD Holding
BH
Представитель
1 193
27 марта 2017
27 май 2019 13:25
✅ 103/11
- тривають роботи із благоустрою – влаштування бруківки на тротуарах виконано із зовнішньої сторони будинку, наразі продовжуються роботи у внутрішньому дворі;
- виконуються роботи із гідроізоляції на балконах;
✅ 103/12
2 секція:
- розпочато електромонтажні роботи на 1 поверсі;
- тривають роботи із утеплення покрівлі;
- розпочато підготовчі роботи до штукатурки;
✅ 103/13
1 секція:
- завершено роботи із виконання штукатурних робіт;
- тривають фасадні роботи;
- тривають підготовчі роботи до влаштування сантехніки;
2 секція:
- тривають роботи із влаштування фасаду;
- тривають роботи із виконання штукатурних робіт, 3 та 4 поверхи – завершено, виконуються роботи на 5 поверсі;
- на завершальному етапі влаштування 1 шару рубероїду;
- на завершальному етапі електромонтажні роботи;
✅ 103/14
- тривають роботи із влаштування сантехніки;
- виконуються підготовчі роботи до влаштування стяжки;
✅ 103/15
- тривають роботи із підключення будинку до зовнішніх мереж;
1 секція:
- тривають фасадні роботи;
- продовжуються роботи із влаштування МЗК;
2 секція:
- продовжуються роботи із влаштування МЗК;
- тривають роботи із влаштування внутрішніх газових мереж;
- завершено роботи із виконання фасаду;
- тривають роботи із благоустрою – влаштування бруківки на тротуарах виконано із зовнішньої сторони будинку, наразі продовжуються роботи у внутрішньому дворі;
- виконуються роботи із гідроізоляції на балконах;
✅ 103/12
2 секція:
- розпочато електромонтажні роботи на 1 поверсі;
- тривають роботи із утеплення покрівлі;
- розпочато підготовчі роботи до штукатурки;
✅ 103/13
1 секція:
- завершено роботи із виконання штукатурних робіт;
- тривають фасадні роботи;
- тривають підготовчі роботи до влаштування сантехніки;
2 секція:
- тривають роботи із влаштування фасаду;
- тривають роботи із виконання штукатурних робіт, 3 та 4 поверхи – завершено, виконуються роботи на 5 поверсі;
- на завершальному етапі влаштування 1 шару рубероїду;
- на завершальному етапі електромонтажні роботи;
✅ 103/14
- тривають роботи із влаштування сантехніки;
- виконуються підготовчі роботи до влаштування стяжки;
✅ 103/15
- тривають роботи із підключення будинку до зовнішніх мереж;
1 секція:
- тривають фасадні роботи;
- продовжуються роботи із влаштування МЗК;
2 секція:
- продовжуються роботи із влаштування МЗК;
- тривають роботи із влаштування внутрішніх газових мереж;
- завершено роботи із виконання фасаду;
BD Holding
BH
Представитель
1 193
27 марта 2017
27 май 2019 13:27

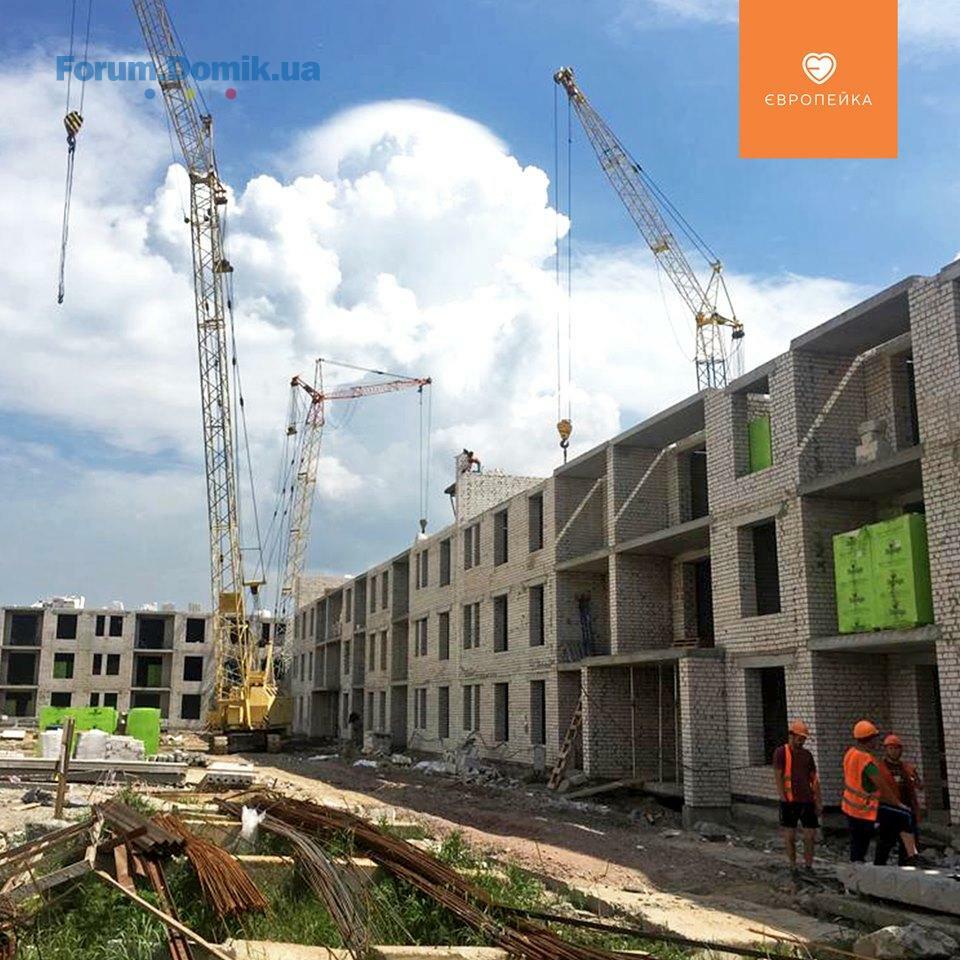

✅ 103/16
1 секція:
- розпочато роботи із перекриття 5 поверху;
- влаштування газоблочних стін на 4 поверсі.
2 секція:
- завершено кладку стін 4 поверху;
✅ 103/17
- триває монтаж перегородок, завершено роботи на 4 та 5 поверхах;
✅ 103/18
1 секція:
- завершено перекриття 3 поверху;
- розпочато кладку стін 4 поверху;
2 секція:
- розпочато кладку стін 4 поверху;
3 секція:
- завершено перекриття 3 поверху;
- триває влаштування армопоясу;

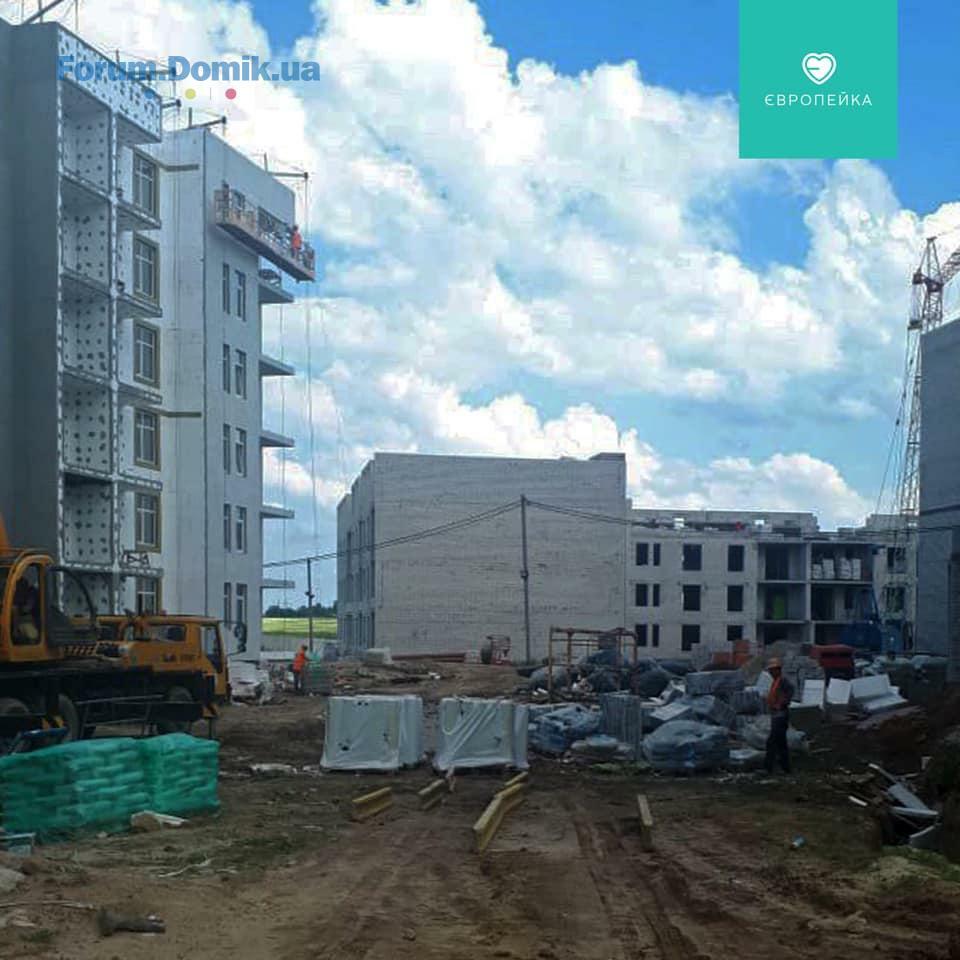

✅ 103/19
1 секція:
- продовжуються роботи із кладки стін 4 поверху;
2 секція:
- завершено кладка стін 3 поверху.
1 секція:
- розпочато роботи із перекриття 5 поверху;
- влаштування газоблочних стін на 4 поверсі.
2 секція:
- завершено кладку стін 4 поверху;
✅ 103/17
- триває монтаж перегородок, завершено роботи на 4 та 5 поверхах;
✅ 103/18
1 секція:
- завершено перекриття 3 поверху;
- розпочато кладку стін 4 поверху;
2 секція:
- розпочато кладку стін 4 поверху;
3 секція:
- завершено перекриття 3 поверху;
- триває влаштування армопоясу;
✅ 103/19
1 секція:
- продовжуються роботи із кладки стін 4 поверху;
2 секція:
- завершено кладка стін 3 поверху.
BD Holding
BH
Представитель
1 193
27 марта 2017
04 июнь 2019 07:10

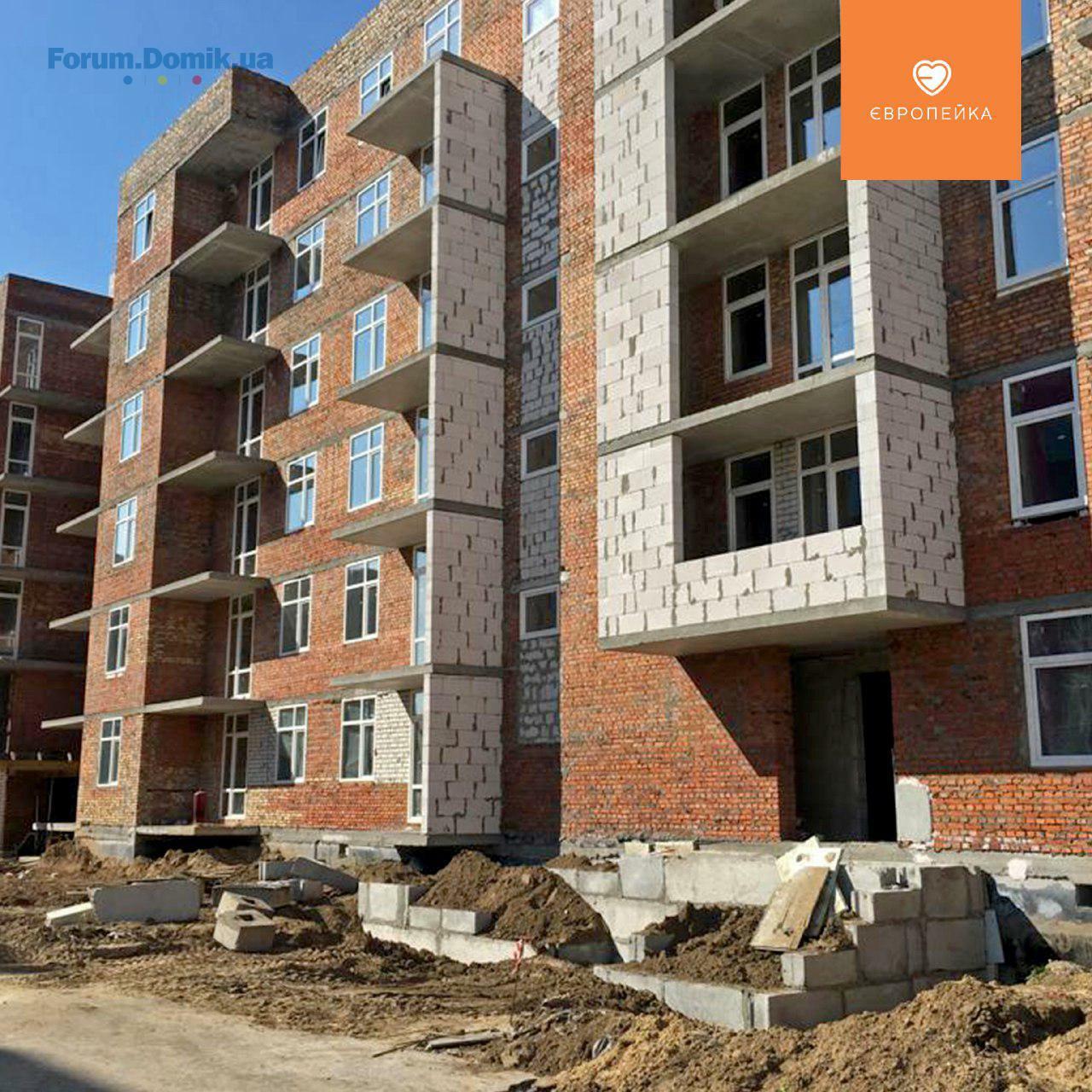

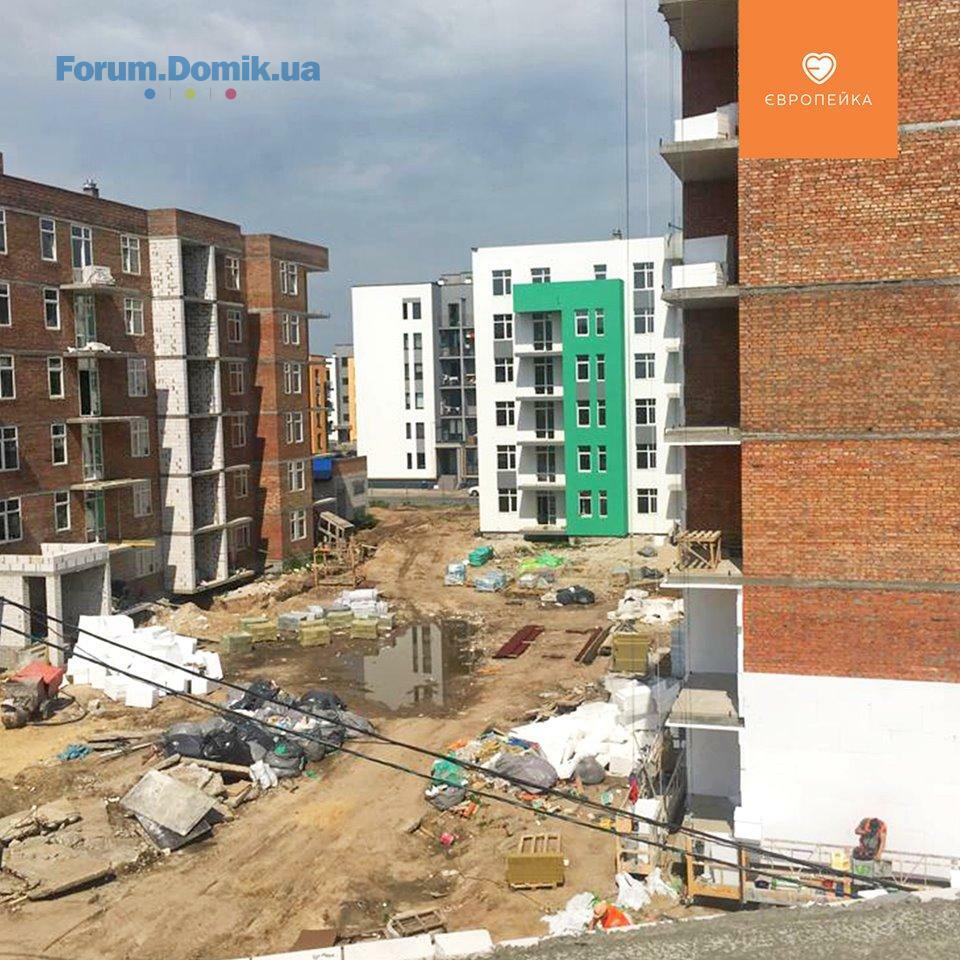

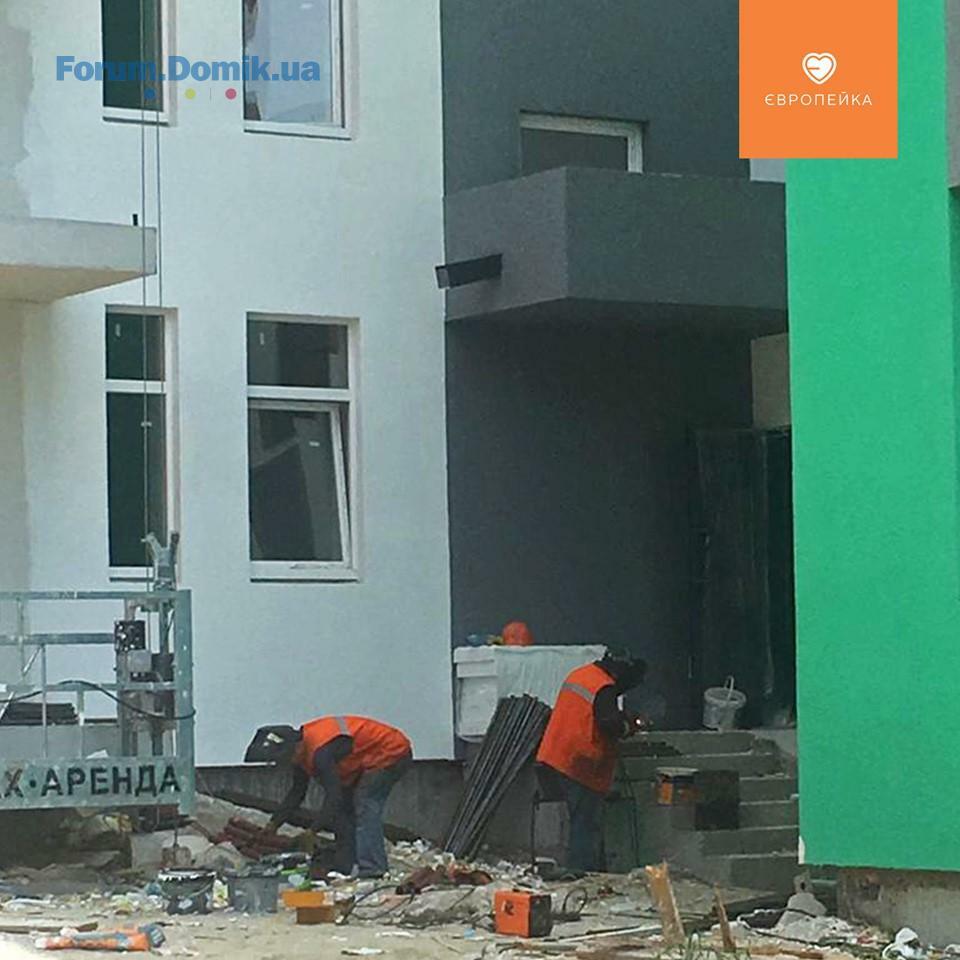

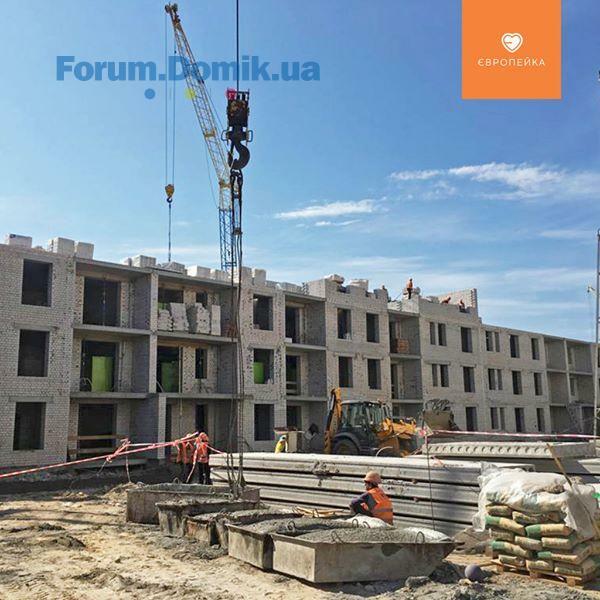

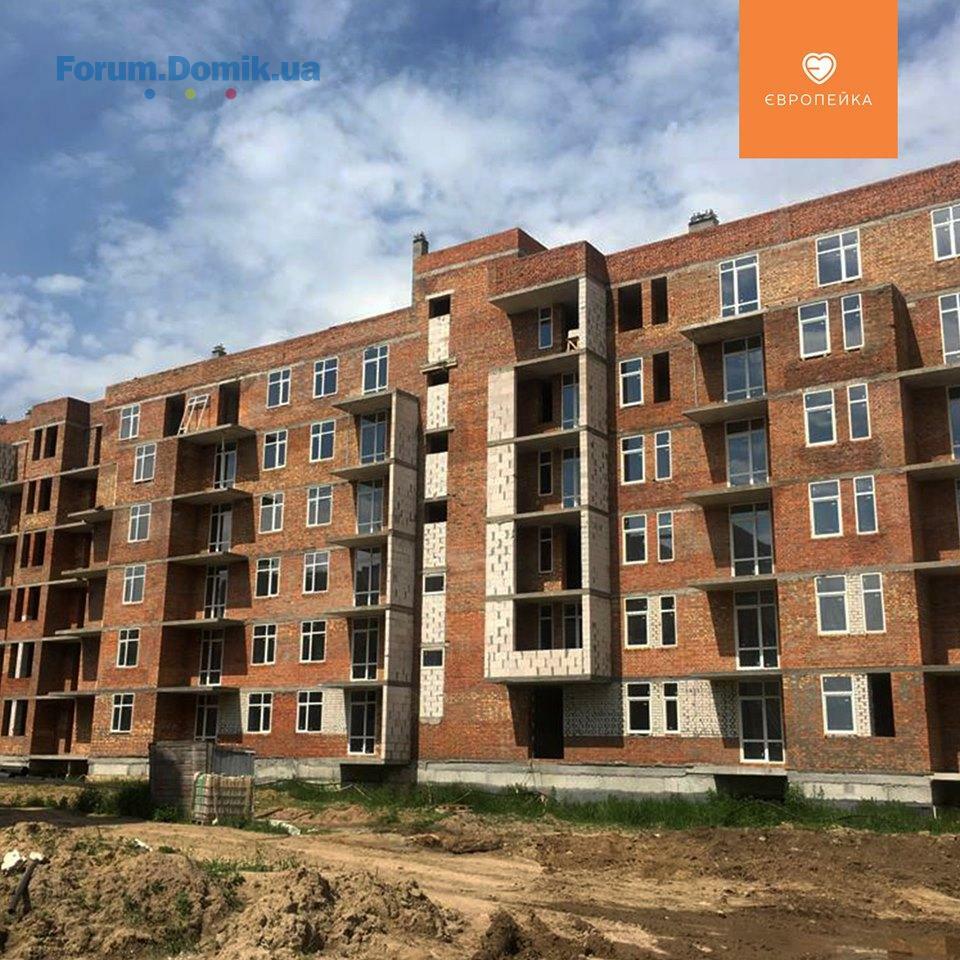

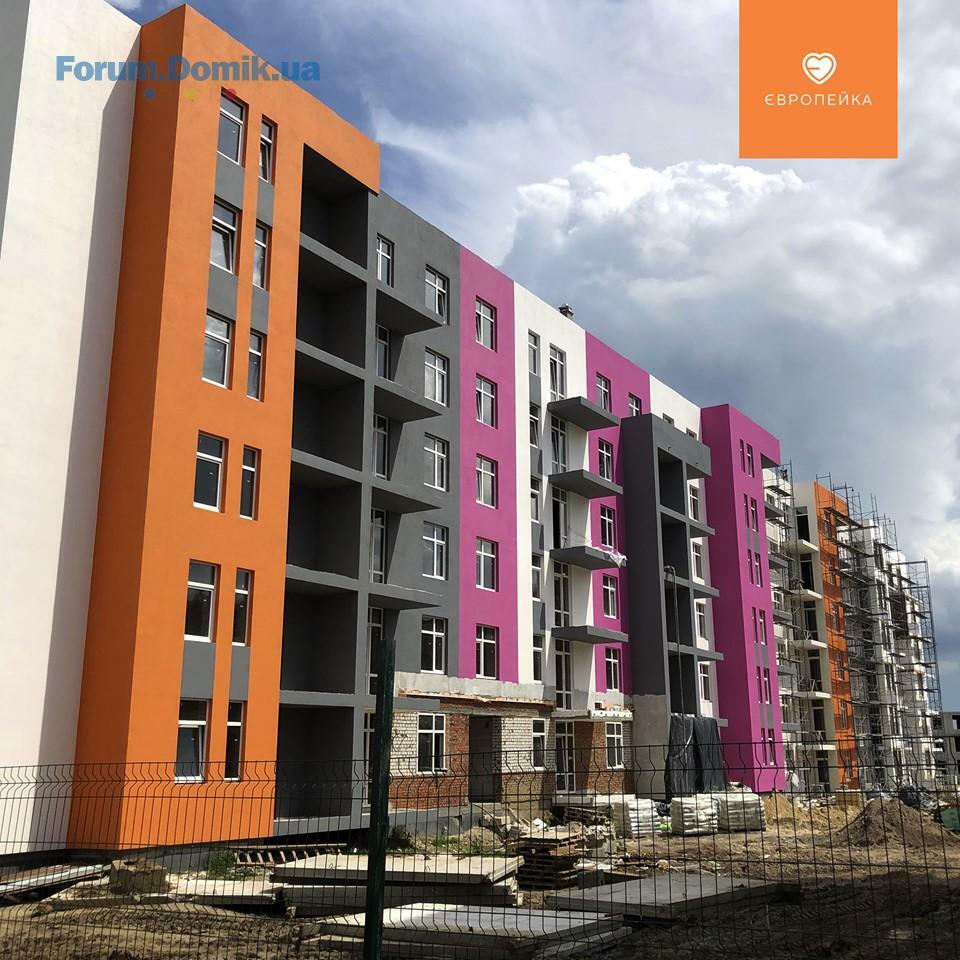

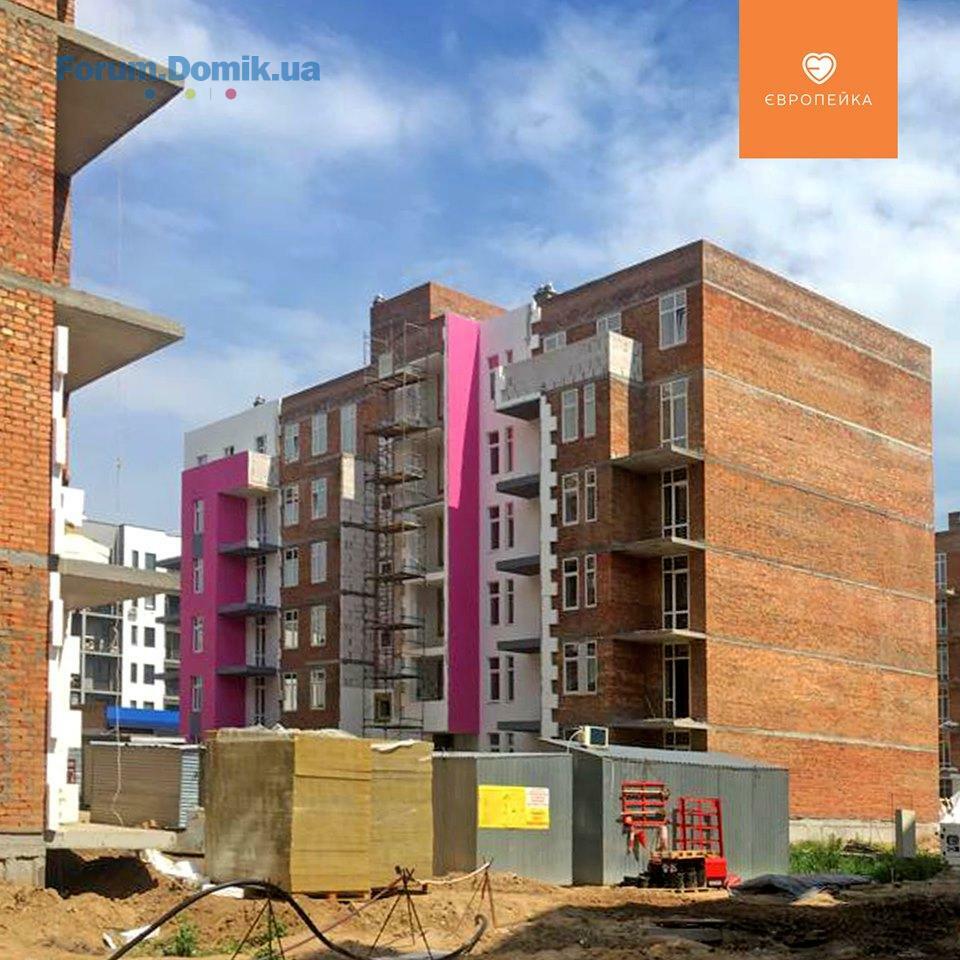

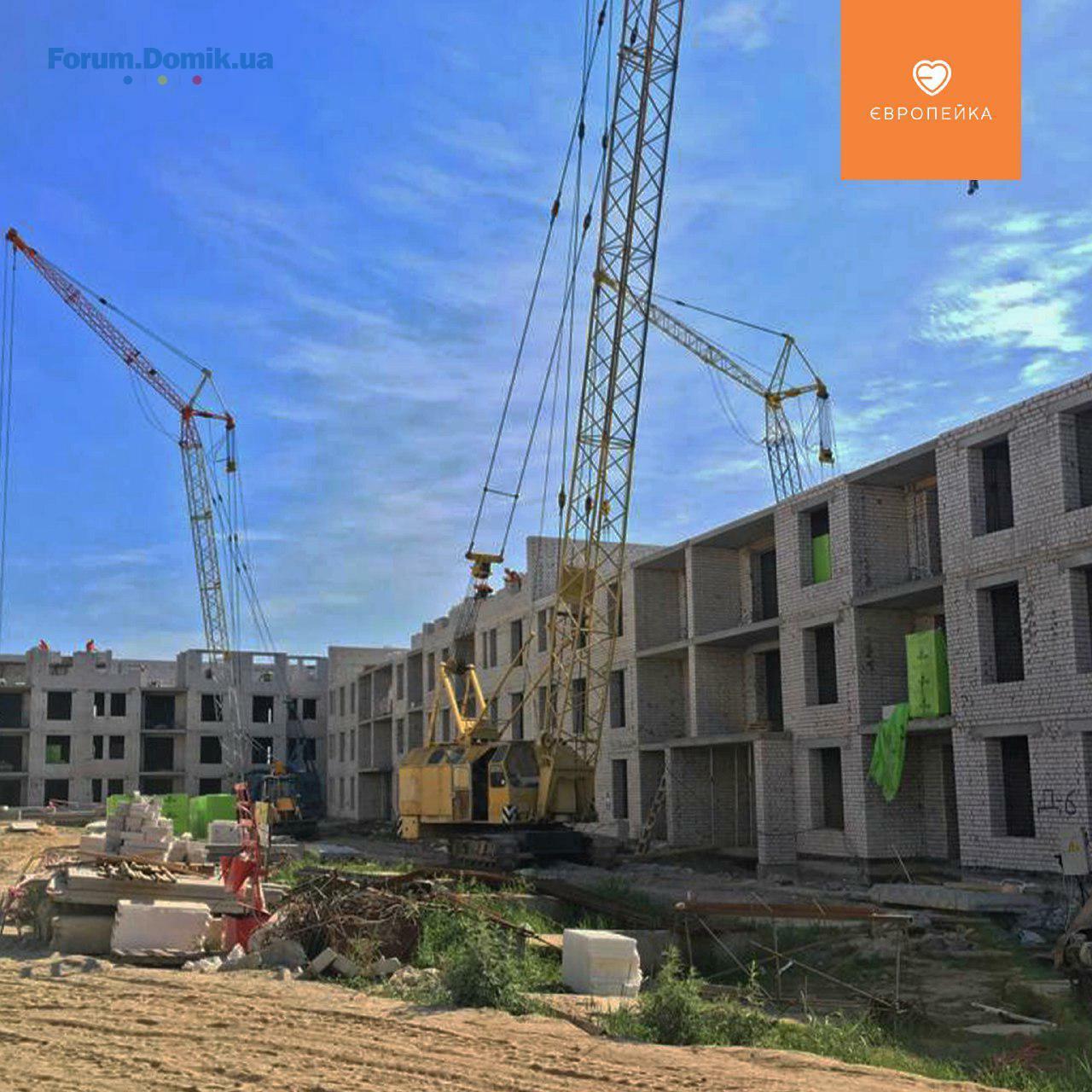

Ділимося оновленим звітом з будівництва
✅ 103/11
- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі;
- виконуються роботи із гідроізоляції на балконах;
✅ 103/12
2 секція:
- тривають електромонтажні роботи на 2-4 поверхах;
- тривають роботи із утеплення покрівлі, підготовка до бетонування;
- виконано підготовчі роботи до штукатурки, цього тижня розпочнуться роботи на 1 поверсі.
✅ 103/13
1 секція:
- тривають фасадні роботи;
2 секція:
- на завершальному етапі роботи із виконання штукатурних робіт, цього тижня планується завершити;
- завершено влаштування 1 шару рубероїду;
- завершено електромонтажні роботи;
✅ 103/14
- тривають роботи із влаштування сантехніки;
- тривають роботи із влаштування стяжки, виконано – 5-6 поверхи;
✅ 103/15
- на завершальному етапі роботи із підключення будинку до зовнішніх мереж;
1 секція:
- тривають фасадні роботи;
- продовжуються роботи із влаштування МЗК;
- розпочато виконання підготовки до внутрішньої газифікації;
2 секція:
- продовжуються роботи із влаштування МЗК;
- тривають роботи із влаштування внутрішніх газових мереж;
✅ 103/16
1 секція:
- на завершальному етапі роботи із перекриття 5 поверху;
- розпочато мурування стін 6 поверху;
- триває влаштування газоблочних стін на 4 поверсі;
✅ 103/17
- на завершальному етапі монтаж перегородок, розпочато на 6 поверсі;
✅ 103/18
1 секція:
- завершено кладку стін 4 поверху;
2 секція:
- триває кладка стін 4 поверху;
3 секція:
- завершено влаштування армопоясу;
- розпочато кладку стін 4 поверху;
✅ 103/19
1 секція:
- завершено роботи із кладки стін 4 поверху;
2 секція:
- виконуються роботи із перекриття 3 поверху.
✅ 103/11
- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі;
- виконуються роботи із гідроізоляції на балконах;
✅ 103/12
2 секція:
- тривають електромонтажні роботи на 2-4 поверхах;
- тривають роботи із утеплення покрівлі, підготовка до бетонування;
- виконано підготовчі роботи до штукатурки, цього тижня розпочнуться роботи на 1 поверсі.
✅ 103/13
1 секція:
- тривають фасадні роботи;
2 секція:
- на завершальному етапі роботи із виконання штукатурних робіт, цього тижня планується завершити;
- завершено влаштування 1 шару рубероїду;
- завершено електромонтажні роботи;
✅ 103/14
- тривають роботи із влаштування сантехніки;
- тривають роботи із влаштування стяжки, виконано – 5-6 поверхи;
✅ 103/15
- на завершальному етапі роботи із підключення будинку до зовнішніх мереж;
1 секція:
- тривають фасадні роботи;
- продовжуються роботи із влаштування МЗК;
- розпочато виконання підготовки до внутрішньої газифікації;
2 секція:
- продовжуються роботи із влаштування МЗК;
- тривають роботи із влаштування внутрішніх газових мереж;
✅ 103/16
1 секція:
- на завершальному етапі роботи із перекриття 5 поверху;
- розпочато мурування стін 6 поверху;
- триває влаштування газоблочних стін на 4 поверсі;
✅ 103/17
- на завершальному етапі монтаж перегородок, розпочато на 6 поверсі;
✅ 103/18
1 секція:
- завершено кладку стін 4 поверху;
2 секція:
- триває кладка стін 4 поверху;
3 секція:
- завершено влаштування армопоясу;
- розпочато кладку стін 4 поверху;
✅ 103/19
1 секція:
- завершено роботи із кладки стін 4 поверху;
2 секція:
- виконуються роботи із перекриття 3 поверху.
BD Holding
BH
Представитель
1 193
27 марта 2017
04 июнь 2019 07:12
Ділимося оновленим звітом з будівництва
✅ 103/11
- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі;
- виконуються роботи із гідроізоляції на балконах;
✅ 103/12
2 секція:
- тривають електромонтажні роботи на 2-4 поверхах;
- тривають роботи із утеплення покрівлі, підготовка до бетонування;
- виконано підготовчі роботи до штукатурки, цього тижня розпочнуться роботи на 1 поверсі.
✅ 103/13
1 секція:
- тривають фасадні роботи;
2 секція:
- на завершальному етапі роботи із виконання штукатурних робіт, цього тижня планується завершити;
- завершено влаштування 1 шару рубероїду;
- завершено електромонтажні роботи;
✅ 103/14
- тривають роботи із влаштування сантехніки;
- тривають роботи із влаштування стяжки, виконано – 5-6 поверхи;
✅ 103/15
- на завершальному етапі роботи із підключення будинку до зовнішніх мереж;
1 секція:
- тривають фасадні роботи;
- продовжуються роботи із влаштування МЗК;
- розпочато виконання підготовки до внутрішньої газифікації;
2 секція:
- продовжуються роботи із влаштування МЗК;
- тривають роботи із влаштування внутрішніх газових мереж;
✅ 103/11
- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі;
- виконуються роботи із гідроізоляції на балконах;
✅ 103/12
2 секція:
- тривають електромонтажні роботи на 2-4 поверхах;
- тривають роботи із утеплення покрівлі, підготовка до бетонування;
- виконано підготовчі роботи до штукатурки, цього тижня розпочнуться роботи на 1 поверсі.
✅ 103/13
1 секція:
- тривають фасадні роботи;
2 секція:
- на завершальному етапі роботи із виконання штукатурних робіт, цього тижня планується завершити;
- завершено влаштування 1 шару рубероїду;
- завершено електромонтажні роботи;
✅ 103/14
- тривають роботи із влаштування сантехніки;
- тривають роботи із влаштування стяжки, виконано – 5-6 поверхи;
✅ 103/15
- на завершальному етапі роботи із підключення будинку до зовнішніх мереж;
1 секція:
- тривають фасадні роботи;
- продовжуються роботи із влаштування МЗК;
- розпочато виконання підготовки до внутрішньої газифікації;
2 секція:
- продовжуються роботи із влаштування МЗК;
- тривають роботи із влаштування внутрішніх газових мереж;
BD Holding
BH
Представитель
1 193
27 марта 2017
04 июнь 2019 07:16
Ділимося оновленим звітом з будівництва
✅ 103/16
1 секція:
- на завершальному етапі роботи із перекриття 5 поверху;
- розпочато мурування стін 6 поверху;
- триває влаштування газоблочних стін на 4 поверсі;
✅ 103/17
- на завершальному етапі монтаж перегородок, розпочато на 6 поверсі;
✅ 103/18
1 секція:
- завершено кладку стін 4 поверху;
2 секція:
- триває кладка стін 4 поверху;
3 секція:
- завершено влаштування армопоясу;
- розпочато кладку стін 4 поверху;
✅ 103/19
1 секція:
- завершено роботи із кладки стін 4 поверху;
2 секція:
- виконуються роботи із перекриття 3 поверху.
✅ 103/16
1 секція:
- на завершальному етапі роботи із перекриття 5 поверху;
- розпочато мурування стін 6 поверху;
- триває влаштування газоблочних стін на 4 поверсі;
✅ 103/17
- на завершальному етапі монтаж перегородок, розпочато на 6 поверсі;
✅ 103/18
1 секція:
- завершено кладку стін 4 поверху;
2 секція:
- триває кладка стін 4 поверху;
3 секція:
- завершено влаштування армопоясу;
- розпочато кладку стін 4 поверху;
✅ 103/19
1 секція:
- завершено роботи із кладки стін 4 поверху;
2 секція:
- виконуються роботи із перекриття 3 поверху.
BD Holding
BH
Представитель
1 193
27 марта 2017
07 июнь 2019 06:40
Ділимося планами будівельних робіт на червень
✅ 103/11
- влаштування благоустрою (ФЕМ, озеленення)
- гідроізоляція балконів
- влаштування перил на сходових маршах (1 і 3 під’їзд)
- оздоблення цоколю
✅ 103/12
1 секція:
- влаштування електрики 1,2 поверхи
2 секція:
- влаштування електрики, завершення доштукатурного комплексу робіт
- влаштування вхідної групи
- влаштування вікон
- штуктурка стін (1-4 поверхи)
- влаштування покрівлі (утеплення)
✅ 103/13
1 секція:
- влаштування фасаду
- влаштування вхідних груп 2 шт
- штукатурка приміщень (завершення)
2 секція:
- завершення фасаду
- завершення вхідної групи
- розведення внутрішніх мереж водопостачання та каналізації
✅ 103/14
- стяжка підлоги
- влаштування покрівлі (1 шар руберойду)
- влаштування фасаду
- оздоблення МЗК (підготовчі роботи)
✅ 103/15
1 секція:
- влаштування другого шару руберойду на покрівлі
- завершення оздоблення фасаду
- завершення оздоблення МЗК
- монтаж дверей (завершення)
- завершення зовнішніх мереж водопостачання
- електромонтажні роботи 2 етап завершення
- монтаж внутрішньої газової системи
2 секція:
- завершення оздоблення МЗК
- влаштування другого шару руберойду на покрівлі
- електромонтажні роботи, підключення будинку
- благоустрій території
✅ 103/16
1 секція:
- влаштування стін 6-го поверху
2 секція:
- монтаж панелей перекриття 4-го поверху
✅ 103/17
- влаштування перегородок 6 -го поверху.
✅ 103/18
1 секція:
- перекриття 4-го поверху
- будівництво 5-го поверху з перекриттям
- влаштування перегородок 2-го поверху
2 секція:
- будівництво 4-го поверху з перекриттям
- влаштування перегородок на 1-2 поверхах
3 секція:
- будівництво 4-го поверху з перекриттям
- влаштування перегородок на 2 поверсі
✅ 103/19
1 секція:
- влаштування перегородок на 3 поверсі
- перекриття 4-го поверху
- влаштування стін 5-го поверху
2 секція:
- влаштування перегородок 2- го поверху
- перекриття 3-го поверху
- будівництво та перекриття 4 поверху
✅ 103/11
- влаштування благоустрою (ФЕМ, озеленення)
- гідроізоляція балконів
- влаштування перил на сходових маршах (1 і 3 під’їзд)
- оздоблення цоколю
✅ 103/12
1 секція:
- влаштування електрики 1,2 поверхи
2 секція:
- влаштування електрики, завершення доштукатурного комплексу робіт
- влаштування вхідної групи
- влаштування вікон
- штуктурка стін (1-4 поверхи)
- влаштування покрівлі (утеплення)
✅ 103/13
1 секція:
- влаштування фасаду
- влаштування вхідних груп 2 шт
- штукатурка приміщень (завершення)
2 секція:
- завершення фасаду
- завершення вхідної групи
- розведення внутрішніх мереж водопостачання та каналізації
✅ 103/14
- стяжка підлоги
- влаштування покрівлі (1 шар руберойду)
- влаштування фасаду
- оздоблення МЗК (підготовчі роботи)
✅ 103/15
1 секція:
- влаштування другого шару руберойду на покрівлі
- завершення оздоблення фасаду
- завершення оздоблення МЗК
- монтаж дверей (завершення)
- завершення зовнішніх мереж водопостачання
- електромонтажні роботи 2 етап завершення
- монтаж внутрішньої газової системи
2 секція:
- завершення оздоблення МЗК
- влаштування другого шару руберойду на покрівлі
- електромонтажні роботи, підключення будинку
- благоустрій території
✅ 103/16
1 секція:
- влаштування стін 6-го поверху
2 секція:
- монтаж панелей перекриття 4-го поверху
✅ 103/17
- влаштування перегородок 6 -го поверху.
✅ 103/18
1 секція:
- перекриття 4-го поверху
- будівництво 5-го поверху з перекриттям
- влаштування перегородок 2-го поверху
2 секція:
- будівництво 4-го поверху з перекриттям
- влаштування перегородок на 1-2 поверхах
3 секція:
- будівництво 4-го поверху з перекриттям
- влаштування перегородок на 2 поверсі
✅ 103/19
1 секція:
- влаштування перегородок на 3 поверсі
- перекриття 4-го поверху
- влаштування стін 5-го поверху
2 секція:
- влаштування перегородок 2- го поверху
- перекриття 3-го поверху
- будівництво та перекриття 4 поверху
BD Holding
BH
Представитель
1 193
27 марта 2017
07 июнь 2019 06:44
Ділимося планами будівельних робіт на червень
✅ 103/11
- влаштування благоустрою (ФЕМ, озеленення)
- гідроізоляція балконів
- влаштування перил на сходових маршах (1 і 3 під’їзд)
- оздоблення цоколю
✅ 103/12
1 секція:
- влаштування електрики 1,2 поверхи
2 секція:
- влаштування електрики, завершення доштукатурного комплексу робіт
- влаштування вхідної групи
- влаштування вікон
- штуктурка стін (1-4 поверхи)
- влаштування покрівлі (утеплення)
✅ 103/13
1 секція:
- влаштування фасаду
- влаштування вхідних груп 2 шт
- штукатурка приміщень (завершення)
2 секція:
- завершення фасаду
- завершення вхідної групи
- розведення внутрішніх мереж водопостачання та каналізації
✅ 103/14
- стяжка підлоги
- влаштування покрівлі (1 шар руберойду)
- влаштування фасаду
- оздоблення МЗК (підготовчі роботи)
✅ 103/15
1 секція:
- влаштування другого шару руберойду на покрівлі
- завершення оздоблення фасаду
- завершення оздоблення МЗК
- монтаж дверей (завершення)
- завершення зовнішніх мереж водопостачання
- електромонтажні роботи 2 етап завершення
- монтаж внутрішньої газової системи
2 секція:
- завершення оздоблення МЗК
- влаштування другого шару руберойду на покрівлі
- електромонтажні роботи, підключення будинку
- благоустрій території
✅ 103/11
- влаштування благоустрою (ФЕМ, озеленення)
- гідроізоляція балконів
- влаштування перил на сходових маршах (1 і 3 під’їзд)
- оздоблення цоколю
✅ 103/12
1 секція:
- влаштування електрики 1,2 поверхи
2 секція:
- влаштування електрики, завершення доштукатурного комплексу робіт
- влаштування вхідної групи
- влаштування вікон
- штуктурка стін (1-4 поверхи)
- влаштування покрівлі (утеплення)
✅ 103/13
1 секція:
- влаштування фасаду
- влаштування вхідних груп 2 шт
- штукатурка приміщень (завершення)
2 секція:
- завершення фасаду
- завершення вхідної групи
- розведення внутрішніх мереж водопостачання та каналізації
✅ 103/14
- стяжка підлоги
- влаштування покрівлі (1 шар руберойду)
- влаштування фасаду
- оздоблення МЗК (підготовчі роботи)
✅ 103/15
1 секція:
- влаштування другого шару руберойду на покрівлі
- завершення оздоблення фасаду
- завершення оздоблення МЗК
- монтаж дверей (завершення)
- завершення зовнішніх мереж водопостачання
- електромонтажні роботи 2 етап завершення
- монтаж внутрішньої газової системи
2 секція:
- завершення оздоблення МЗК
- влаштування другого шару руберойду на покрівлі
- електромонтажні роботи, підключення будинку
- благоустрій території
BD Holding
BH
Представитель
1 193
27 марта 2017
07 июнь 2019 06:45
Ділимося планами будівельних робіт на червень
✅ 103/16
1 секція:
- влаштування стін 6-го поверху
2 секція:
- монтаж панелей перекриття 4-го поверху
✅ 103/17
- влаштування перегородок 6 -го поверху.
✅ 103/18
1 секція:
- перекриття 4-го поверху
- будівництво 5-го поверху з перекриттям
- влаштування перегородок 2-го поверху
2 секція:
- будівництво 4-го поверху з перекриттям
- влаштування перегородок на 1-2 поверхах
3 секція:
- будівництво 4-го поверху з перекриттям
- влаштування перегородок на 2 поверсі
✅ 103/19
1 секція:
- влаштування перегородок на 3 поверсі
- перекриття 4-го поверху
- влаштування стін 5-го поверху
2 секція:
- влаштування перегородок 2- го поверху
- перекриття 3-го поверху
- будівництво та перекриття 4 поверху
✅ 103/16
1 секція:
- влаштування стін 6-го поверху
2 секція:
- монтаж панелей перекриття 4-го поверху
✅ 103/17
- влаштування перегородок 6 -го поверху.
✅ 103/18
1 секція:
- перекриття 4-го поверху
- будівництво 5-го поверху з перекриттям
- влаштування перегородок 2-го поверху
2 секція:
- будівництво 4-го поверху з перекриттям
- влаштування перегородок на 1-2 поверхах
3 секція:
- будівництво 4-го поверху з перекриттям
- влаштування перегородок на 2 поверсі
✅ 103/19
1 секція:
- влаштування перегородок на 3 поверсі
- перекриття 4-го поверху
- влаштування стін 5-го поверху
2 секція:
- влаштування перегородок 2- го поверху
- перекриття 3-го поверху
- будівництво та перекриття 4 поверху
mariyka-
m
Новичок
14
13 июня 2018
09 июнь 2019 17:36
Дякую за плани на червень. Чи є вірогідність, що 13й будинок отримає ключі у вересні?
-Ігор-
-
Новичок
14
10 сентября 2018
10 июнь 2019 13:50
✅ 103/16
1 секція:
- влаштування стін 6-го поверху
2 секція:
- монтаж панелей перекриття 4-го поверху
На другій секції що цілий місяць будуть перекривать четвертий поверх.
1 секція:
- влаштування стін 6-го поверху
2 секція:
- монтаж панелей перекриття 4-го поверху
На другій секції що цілий місяць будуть перекривать четвертий поверх.
BD Holding
BH
Представитель
1 193
27 марта 2017
11 июнь 2019 06:26
Ділимося оновленою інформацією про хід будівництва 🏗
✅ 103/11
- тривають роботи із благоустрою у внутрішньому дворі;
- виконуються роботи із гідроізоляції на балконах;
✅ 103/12
2 секція:
- тривають електромонтажні роботи - виконано 1-2 пов, виконуються роботи на 3-4 поверхах;
- цього тижня продовжиться монтаж вікон;
✅ 103/13
1 секція:
- тривають фасадні роботи;
2 секція:
- тривають роботи із влаштування фасаду;
- завершено штукатурні роботи;
- завершено влаштування 1 шару рубероїду;
- завершено електромонтажні роботи;
✅ 103/14
- тривають роботи із влаштування сантехніки;
- тривають роботи із влаштування стяжки, виконано 3 поверхи;
✅ 103/15
- тривають роботи із підключення будинку до зовнішніх мереж – виконано водовідведення, на завершальному етапі водопостачання, у 2 секції підключено електропостачання у квартирах;
1 секція:
- тривають фасадні роботи;
- тривають роботи із влаштування МЗК;
- розпочато роботи із влаштування внутрішніх газових мереж;
2 секція:
- на завершальному етапі роботи із влаштування МЗК;
- завершено роботи із влаштування внутрішніх газових мереж;
- завершено роботи із виконання фасаду.
✅ 103/16
1 секція:
- тривають роботи із перекриття 5 поверху;
- розпочато роботи із мурування стін 6 поверху;
- триває влаштування газоблочних стін на 4 поверсі;
✅ 103/17
- на завершальному етапі монтаж перегородок, 6 поверх;
✅ 103/18
1 секція:
- завершено кладку стін 4 поверху;
2 секція:
- триває кладка стін 4 поверху;
3 секція:
- завершено влаштування армопоясу;
- розпочато кладку 4 поверху;
✅ 103/19
1 секція:
- завершено роботи із кладки стін 4 поверху;
2 секція:
- триває перекриття 3 поверху.
✅ 103/11
- тривають роботи із благоустрою у внутрішньому дворі;
- виконуються роботи із гідроізоляції на балконах;
✅ 103/12
2 секція:
- тривають електромонтажні роботи - виконано 1-2 пов, виконуються роботи на 3-4 поверхах;
- цього тижня продовжиться монтаж вікон;
✅ 103/13
1 секція:
- тривають фасадні роботи;
2 секція:
- тривають роботи із влаштування фасаду;
- завершено штукатурні роботи;
- завершено влаштування 1 шару рубероїду;
- завершено електромонтажні роботи;
✅ 103/14
- тривають роботи із влаштування сантехніки;
- тривають роботи із влаштування стяжки, виконано 3 поверхи;
✅ 103/15
- тривають роботи із підключення будинку до зовнішніх мереж – виконано водовідведення, на завершальному етапі водопостачання, у 2 секції підключено електропостачання у квартирах;
1 секція:
- тривають фасадні роботи;
- тривають роботи із влаштування МЗК;
- розпочато роботи із влаштування внутрішніх газових мереж;
2 секція:
- на завершальному етапі роботи із влаштування МЗК;
- завершено роботи із влаштування внутрішніх газових мереж;
- завершено роботи із виконання фасаду.
✅ 103/16
1 секція:
- тривають роботи із перекриття 5 поверху;
- розпочато роботи із мурування стін 6 поверху;
- триває влаштування газоблочних стін на 4 поверсі;
✅ 103/17
- на завершальному етапі монтаж перегородок, 6 поверх;
✅ 103/18
1 секція:
- завершено кладку стін 4 поверху;
2 секція:
- триває кладка стін 4 поверху;
3 секція:
- завершено влаштування армопоясу;
- розпочато кладку 4 поверху;
✅ 103/19
1 секція:
- завершено роботи із кладки стін 4 поверху;
2 секція:
- триває перекриття 3 поверху.
BD Holding
BH
Представитель
1 193
27 марта 2017
11 июнь 2019 06:34
Ділимося оновленою інформацією про хід будівництва 🏗
✅ 103/11
- тривають роботи із благоустрою у внутрішньому дворі;
- виконуються роботи із гідроізоляції на балконах;
✅ 103/12
2 секція:
- тривають електромонтажні роботи - виконано 1-2 пов, виконуються роботи на 3-4 поверхах;
- цього тижня продовжиться монтаж вікон;
✅ 103/13
1 секція:
- тривають фасадні роботи;
2 секція:
- тривають роботи із влаштування фасаду;
- завершено штукатурні роботи;
- завершено влаштування 1 шару рубероїду;
- завершено електромонтажні роботи;
✅ 103/14
- тривають роботи із влаштування сантехніки;
- тривають роботи із влаштування стяжки, виконано 3 поверхи;
✅ 103/15
- тривають роботи із підключення будинку до зовнішніх мереж – виконано водовідведення, на завершальному етапі водопостачання, у 2 секції підключено електропостачання у квартирах;
1 секція:
- тривають фасадні роботи;
- тривають роботи із влаштування МЗК;
- розпочато роботи із влаштування внутрішніх газових мереж;
2 секція:
- на завершальному етапі роботи із влаштування МЗК;
- завершено роботи із влаштування внутрішніх газових мереж;
- завершено роботи із виконання фасаду.
✅ 103/11
- тривають роботи із благоустрою у внутрішньому дворі;
- виконуються роботи із гідроізоляції на балконах;
✅ 103/12
2 секція:
- тривають електромонтажні роботи - виконано 1-2 пов, виконуються роботи на 3-4 поверхах;
- цього тижня продовжиться монтаж вікон;
✅ 103/13
1 секція:
- тривають фасадні роботи;
2 секція:
- тривають роботи із влаштування фасаду;
- завершено штукатурні роботи;
- завершено влаштування 1 шару рубероїду;
- завершено електромонтажні роботи;
✅ 103/14
- тривають роботи із влаштування сантехніки;
- тривають роботи із влаштування стяжки, виконано 3 поверхи;
✅ 103/15
- тривають роботи із підключення будинку до зовнішніх мереж – виконано водовідведення, на завершальному етапі водопостачання, у 2 секції підключено електропостачання у квартирах;
1 секція:
- тривають фасадні роботи;
- тривають роботи із влаштування МЗК;
- розпочато роботи із влаштування внутрішніх газових мереж;
2 секція:
- на завершальному етапі роботи із влаштування МЗК;
- завершено роботи із влаштування внутрішніх газових мереж;
- завершено роботи із виконання фасаду.
BD Holding
BH
Представитель
1 193
27 марта 2017
11 июнь 2019 06:36
Ділимося оновленою інформацією про хід будівництва 🏗
✅ 103/16
1 секція:
- тривають роботи із перекриття 5 поверху;
- розпочато роботи із мурування стін 6 поверху;
- триває влаштування газоблочних стін на 4 поверсі;
✅ 103/17
- на завершальному етапі монтаж перегородок, 6 поверх;
✅ 103/18
1 секція:
- завершено кладку стін 4 поверху;
2 секція:
- триває кладка стін 4 поверху;
3 секція:
- завершено влаштування армопоясу;
- розпочато кладку 4 поверху;
✅ 103/19
1 секція:
- завершено роботи із кладки стін 4 поверху;
2 секція:
- триває перекриття 3 поверху.
✅ 103/16
1 секція:
- тривають роботи із перекриття 5 поверху;
- розпочато роботи із мурування стін 6 поверху;
- триває влаштування газоблочних стін на 4 поверсі;
✅ 103/17
- на завершальному етапі монтаж перегородок, 6 поверх;
✅ 103/18
1 секція:
- завершено кладку стін 4 поверху;
2 секція:
- триває кладка стін 4 поверху;
3 секція:
- завершено влаштування армопоясу;
- розпочато кладку 4 поверху;
✅ 103/19
1 секція:
- завершено роботи із кладки стін 4 поверху;
2 секція:
- триває перекриття 3 поверху.
-Ігор-
-
Новичок
14
10 сентября 2018
11 июнь 2019 13:49
Повторю своє запитання по будинку 16 друга секція що цілий місяць будуть перекривать четвертий поверх, роботи заплановані ще якісь.
BD Holding
BH
Представитель
1 193
27 марта 2017
12 июнь 2019 06:11
Доброго дня, Іоре. План робіт на місяць ми публікували. Роботи на будівництві ведуться згідно плану.
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Подробнее
- ЖК Aria | GEOS | Київ, бул. Миколи Міхновського (Дружби Народів), 13а15.09163
- ЖК Family and Friends | 2 очередь | GEOS | Киев, ул. Новополевая, 215.09546
- ЖК Голосіївська Долина | Строй Сіті Development | Київ, вул. Холодноярська (Кайсарова), 7/915.094 980
- МФК А136 Highlight Tower | DIM | Киев, ул. Антоновича, 136-13815.09415
- ЖК | Київ, вул. Євгена Маланюка, 101 | буд. 26, 28, 31 | Міськбудінвест15.09325
- ЖК Новопечерские Липки | City One Development, UDP | Киев, ул. Андрея Верхогляда (Драгомирова)15.09268
- ЖК SENAT | GEOS | Киев, Кольцевая дорога, 313.0984
- ЖК Паркове місто | KAN Development, UDP | Киев, ул. Вышгородская, 4513.09519
- ЖК Діброва Парк | IB Alliance | Киев, ул. Виктора Некрасова (Северо-Сырецкая)13.092 014
- ЖК The Light | City One Development | Киев, ул. Джона Маккейна, 513.0915
- Покупка квартиры по переуступке08.09194
- Стоит ли сейчас покупать недвижимость?08.095 154
- На що звертати увагу при покупці квартири?05.053
- Як ви ведете облік витрат по оренді нерухомості?03.051
- Налог на дар денег между мужем и женой11.041
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах23.05112
- Как подобрать кухонную мебель15.045
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- ЖК Калейдоскоп 2 | INGRAD Development Group | Одесса, Таирово, просп. Небесной Сотни, 105а03.092
- ЖК Father | РіЕЛ | Львів, вул. Промислова, 50/5202.092
- ЖК "Александровский 2", Запорожье, ул. Почтовая, 7720.0416
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- Злив води з батарей в квартирі на зиму?28.081
- Делать ремонт самостоятельно или нанять профессионалов01.0844
- Резервне живлення у квартирі: як підготувати електрику до встановлення інвертора та акумуляторів10.071
- Шпаклевка трескается под обоями11.063
- Основні недоліки вальмового даху, про які мовчать12.052
- Как правильно выбрать смеситель. Отзывы о смесителях25.0455
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Какую выбрать грунтовку и шпатлевку17.0314
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Світлові лінії та натяжні стелі: що треба закласти по електриці ще до монтажу20.071
- Электрик / електрик Киев01.071
- «ЛОТО-ЗАБАВА»: «развод» на деньги29.06192
- Что подарить мужчине?24.06354
- Мій сайт не з'являється в результатах пошуку24.064
- DOOR(*)COM(*)UA — продаж стратегічного домену для лідера дверного ринку України24.062
- Сонячні панелі для приватного будинку у Львові: скільки коштує, скільки заощадите і як це працює?18.061
- Спецтехника від "Укравтокомплект"12.061
- Предложения комплексного ремонта. "Ремонт под ключ"27.05201
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
