Ділимося планами будівельних робіт на липень:

✅ 103/11
- Влаштування благоустрою (ФЕМ та озеленення);
- Монтаж насосної станцій підвищення тиску води (в попередньому місяці було виготовлення);
- Влаштування перил на сходових клітинах (1 і 3 під'їзд)
- Оздоблення цоколю;

✅ 103/12
Секція 1:
- Влаштування вікон;
- Влаштування електрики до 5-го поверха;
- Розпочнуться штукатурні роботи стін;
- Завершення другої вхідної групи;
Секція 2:
- Влаштування електрики - завершення 6-го поверху;
- Влаштування першої вхідної групи;
- Завершення штукатурних робіт;

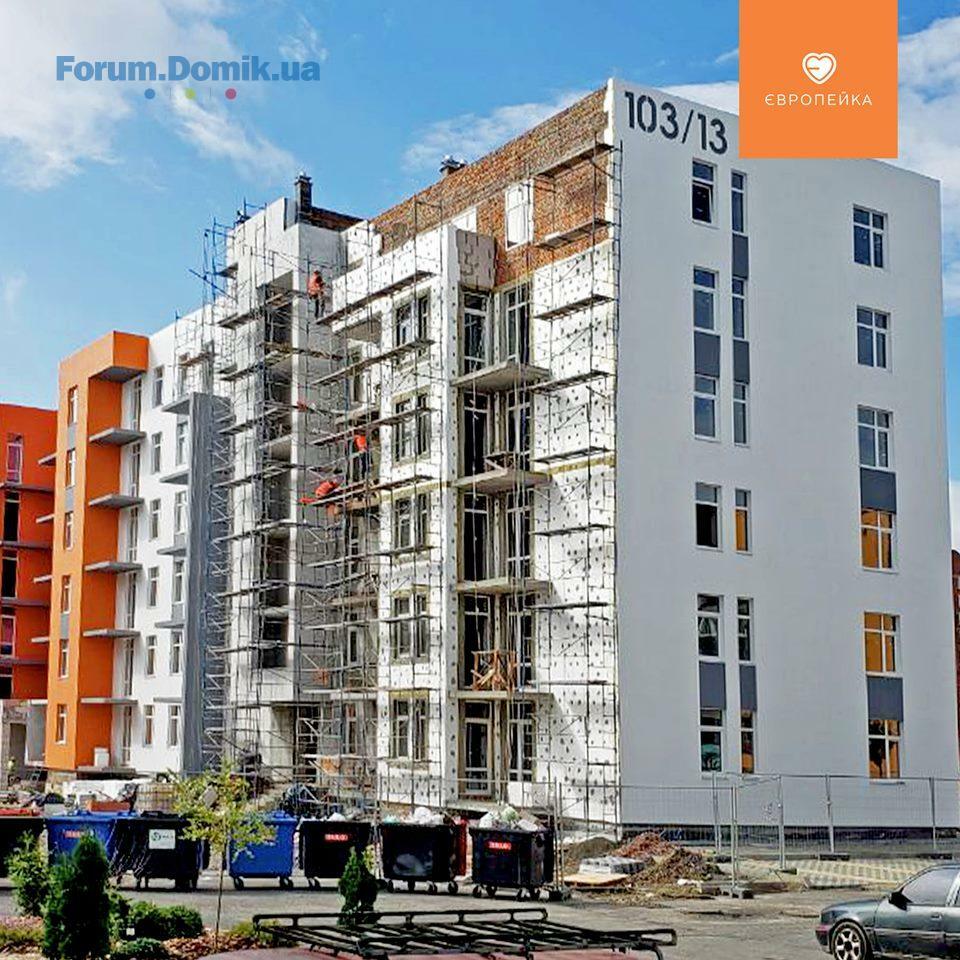

✅ 103/13
Секція 1:
- Завершення фасаду;
- Завершення другої вхідної групи;
- Розпочнуться роботи по стяжці підлоги та розведенню мереж водопостачання та каналізації;
Секція 2:
- Стяжка підлоги;
- Розведення внутрішніх мереж водопостачання та каналізації;
- Монтаж віконних відливів та оздоблення парапету;
- Благоустрій території;

✅ 103/14
- Оздоблення МЗК;
- Завершення 1-го шару руберойду;
- Влаштування фасаду;
- Двері на виготовленні;
- Газифікація внутрішня;

✅ 103/15
Секція 1:
- Влаштування дверей в МЗК у водомірних щитках;
- Влаштування покрівлі (2 шар руберойду);
- Благоустрій території;
- Влаштування стаціонарного паркану від поля;
Секція 2:
- Газифікація зовнішнього газопроводу;
- Завершення оздоблення фасаду;
- Завершення оздоблення МЗК;
- Електромонтажні роботи 2 етап, завершення;
- Влаштування капельників на балконах та відливів;
- Влаштування покрівлі (2 шар руберойду);
- Благоустрій території;
04 июль 2019 07:12
Ділимося планами будівельних робіт на липень:

✅ 103/16
Секція 1:
- Розпочнуться роботи по перекриттю 6-го поверху;
Секція 2:
- Влаштування стін 5-го поверху;

✅ 103/17
- Влаштування труб у димоходах для газових котлів;

✅ 103/18
Секція 1:
- Перекриття 4-го поверху;
- Будівництво 5-го поверху;
Секція 2:
- Перекриття 4-го поверху;
- Влаштування перегородок 2-го поверху;
Секція 3:
- Перекриття 4-го поверху;
- Влаштування перегородок 3-го поверху;

✅ 103/19
Секція 1:
- Влаштування стін 5-го поверху;
- Перекриття 5-го поверху;
- Влаштування перегородок 4-го поверху;
Секція 2:
- Влаштування стін 4-го поверху.
04 июль 2019 08:45
Цитата "Profi2011":
07.06.19 Ви скидали план на місяць
✅ 103/16
1 секція:
- влаштування стін 6-го поверху
2 секція:
- монтаж панелей перекриття 4-го поверху.
Сьогодні 26.06.19 жодна з панель не була положена на 4 -й повер. ВАМ вірить.

Доброго дня. Перевірили інформацію - монтаж панелей перекриття 4-го поверху було виконано. Інформація була подана вірно
04 июль 2019 09:00
Целый месяц начинать монтировать перекрытия в одной секции как то медленно. На сколько месяцев это затянется? Вопрос конкретно по 16 дому. Есть сомнения в актуальности сроков сдачи... в очередной раз!
04 июль 2019 09:46
Доброго дня, Ballboa. В терміни будівництва вкладаємося, переноса терміну здачі не заплановано. Хвилюватися не варто
04 июль 2019 10:39
НУ я прям тепер на 100 % спокійний, хоч висплюсь нарешті.
08 июль 2019 12:02
Цитата "lll noname lll":

Вы лучше подскажите когда будете решать вопросы мокрой стены.
Уже больше года ждем от Вас ответ.

Столько ответов. Не знаю какой выбрать.
Застройщик в очередной раз показывает свое отношение к жильцам и инвесторам.
08 июль 2019 12:50
Цитата "lll noname lll":

Вы лучше подскажите когда будете решать вопросы мокрой стены.
Уже больше года ждем от Вас ответ.

Шановний, noname. По-перше, ми ніяк не можемо прокоментувати ваше повідомлення без вказаної вами інформації: про номер будинку, квартири, ПІБ особи яка звернулась з заявою та датою звернення. По-друге, стосовно вашого запитання вам необхідно звернутись безпосередньо в жек.
09 июль 2019 06:54

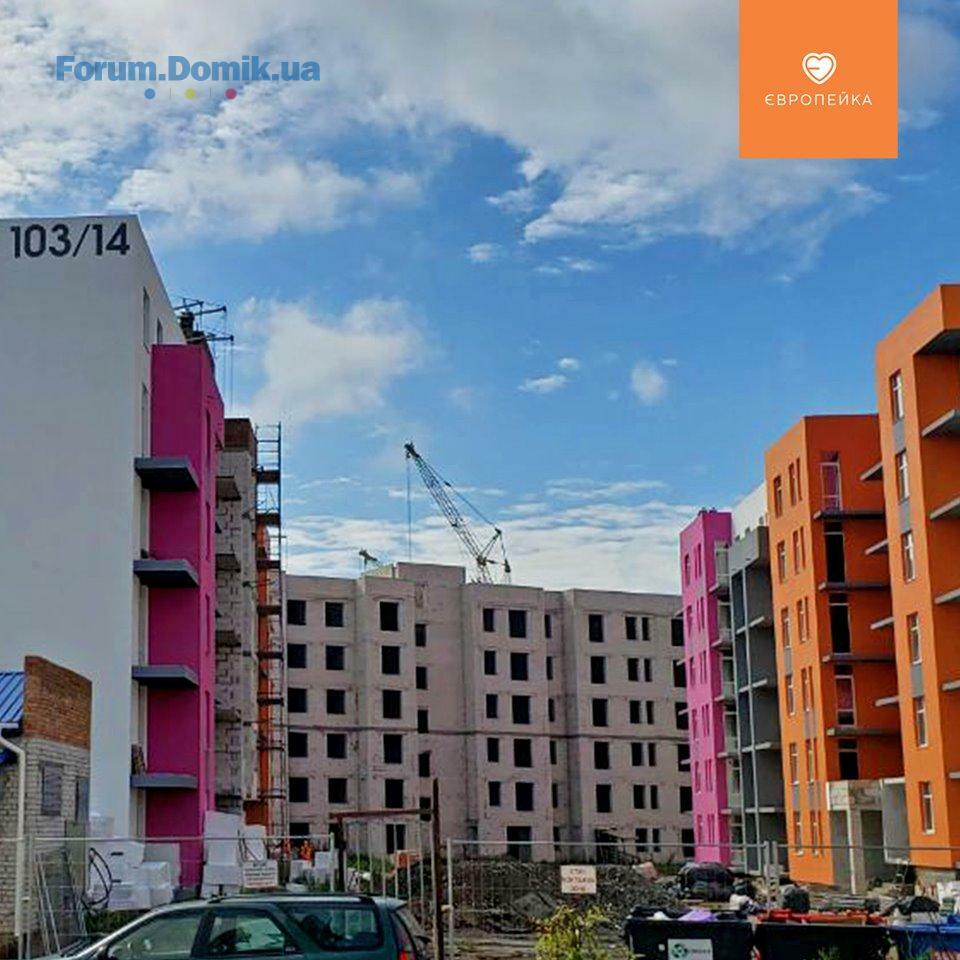

Ділимося оновленою інформацією про хід будівництва 🏗

✅ 103/11

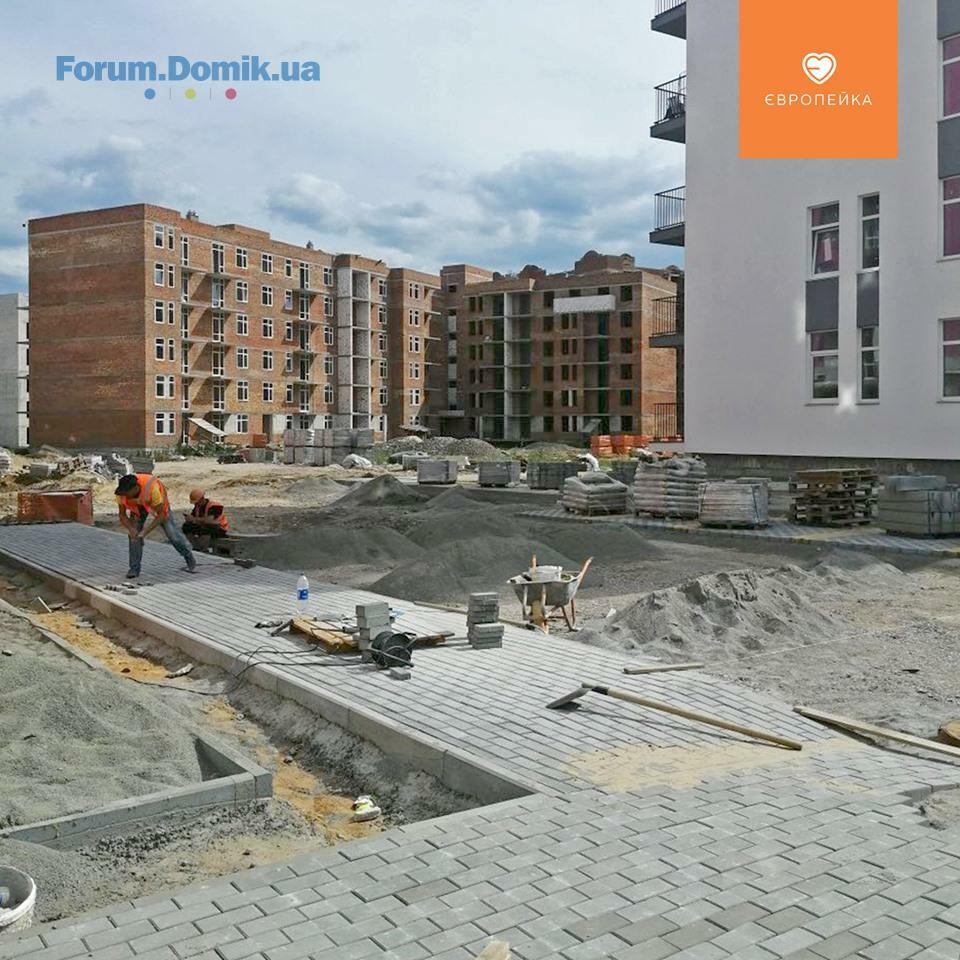

- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі;
- виконуються роботи із гідроізоляції на балконах;

✅ 103/12
1 секція:
- монтаж вікон на 1 та 2 поверхах;
2 секція:
- продовжуються електромонтажні роботи на 6 поверсі;
- продовжуються штукатурні роботи – виконано 1, 2 та 3 поверхи, розпочато 4;

✅ 103/13
1 секція:
- завершено фасадні роботи;
- продовжуються роботи із влаштування сантехніки;
- продовжується влаштування стяжки, виконано 6, 5 поверхи;
2 секція:
- продовжуються роботи із влаштування сантехніки;
- продовжуються роботи із влаштуванняі фасаду;
- продовжується робота з благоустрою;

✅ 103/14

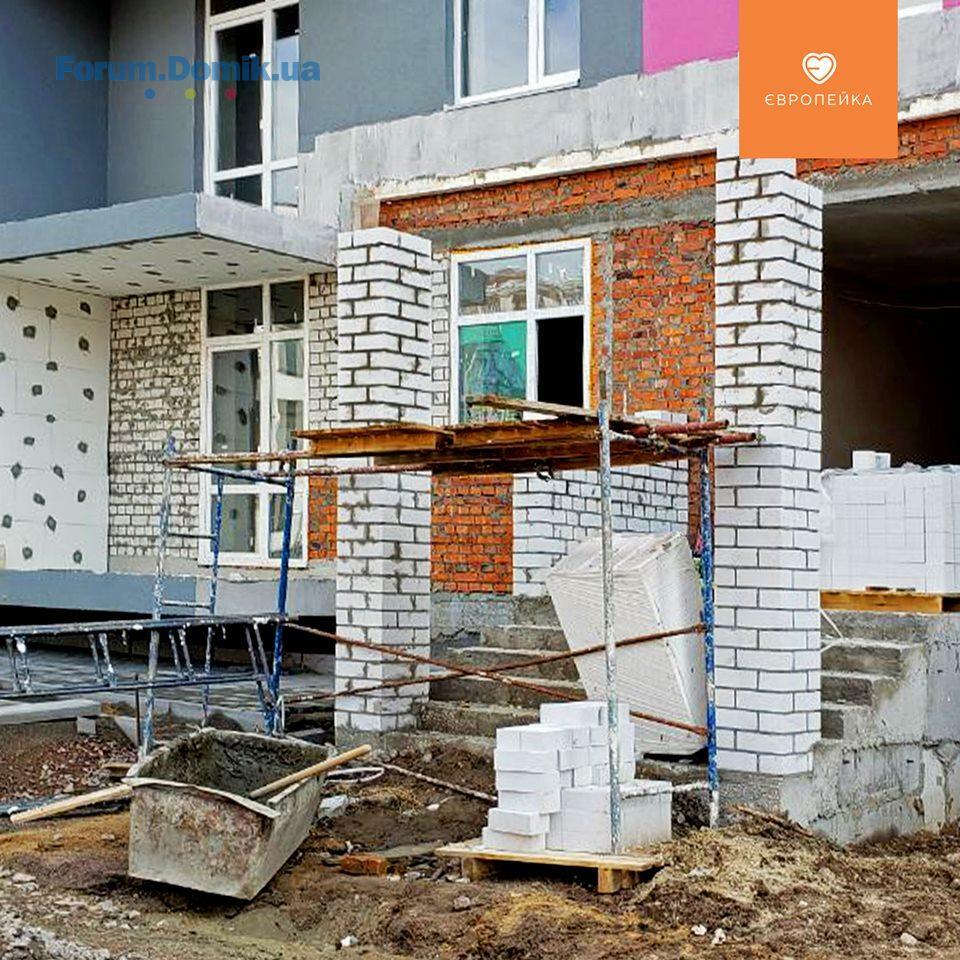

- продовжуються роботи із влаштування фасаду;
- підготовчі роботи до влаштування МЗК;

✅ 103/15
1 секція:
- завершено фасадні роботи;
- тривають роботи із влаштування МЗК;
- продовжується виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет;
- поклейка рубероіду на покрівлі;
2 секція:
- на завершальному етапі роботи з поклейки 2 шару руберойду;
- на завершальному етапі виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет;
- продовжуються роботи з благоустрою;

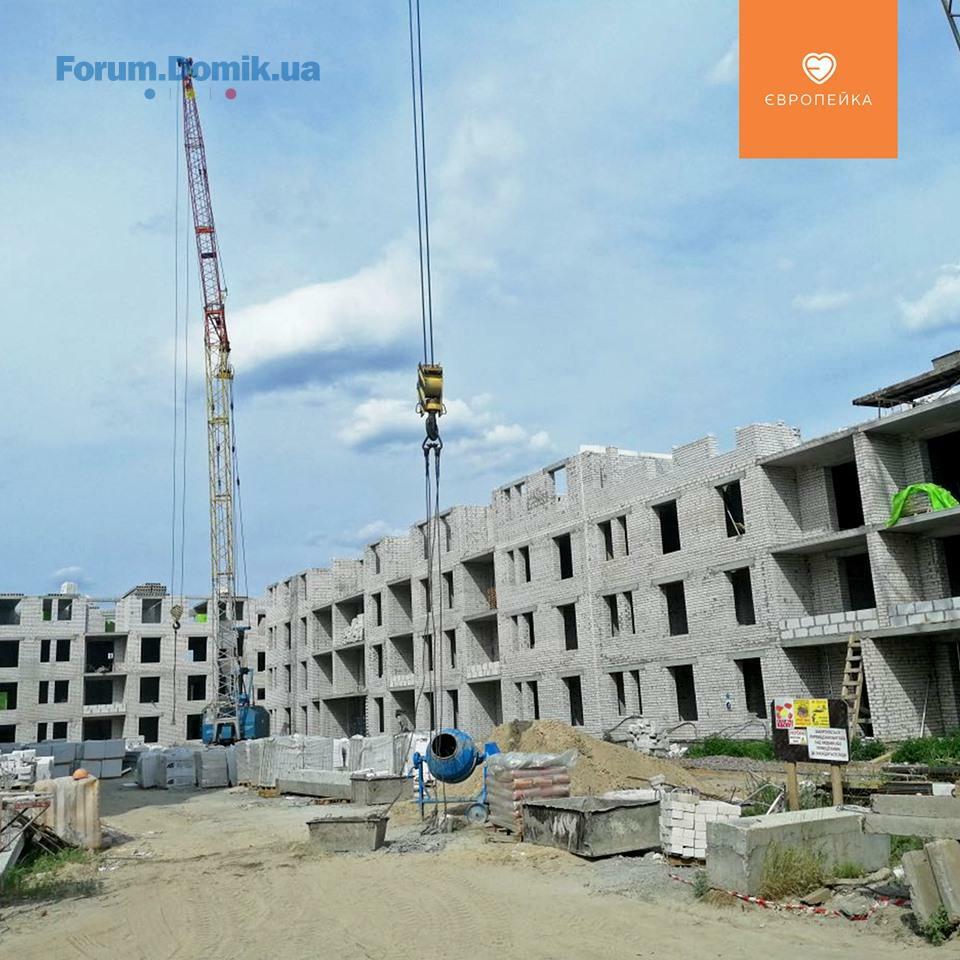

✅ 103/16
1 секція:
- продовжується влаштування газоблочних стін – виконуються роботи на 2-3 поверхах;
2 секція:
- монтаж панелей перекриття 4 поверху;
- продовжується виготовлення перегородок на 2 поверсі;

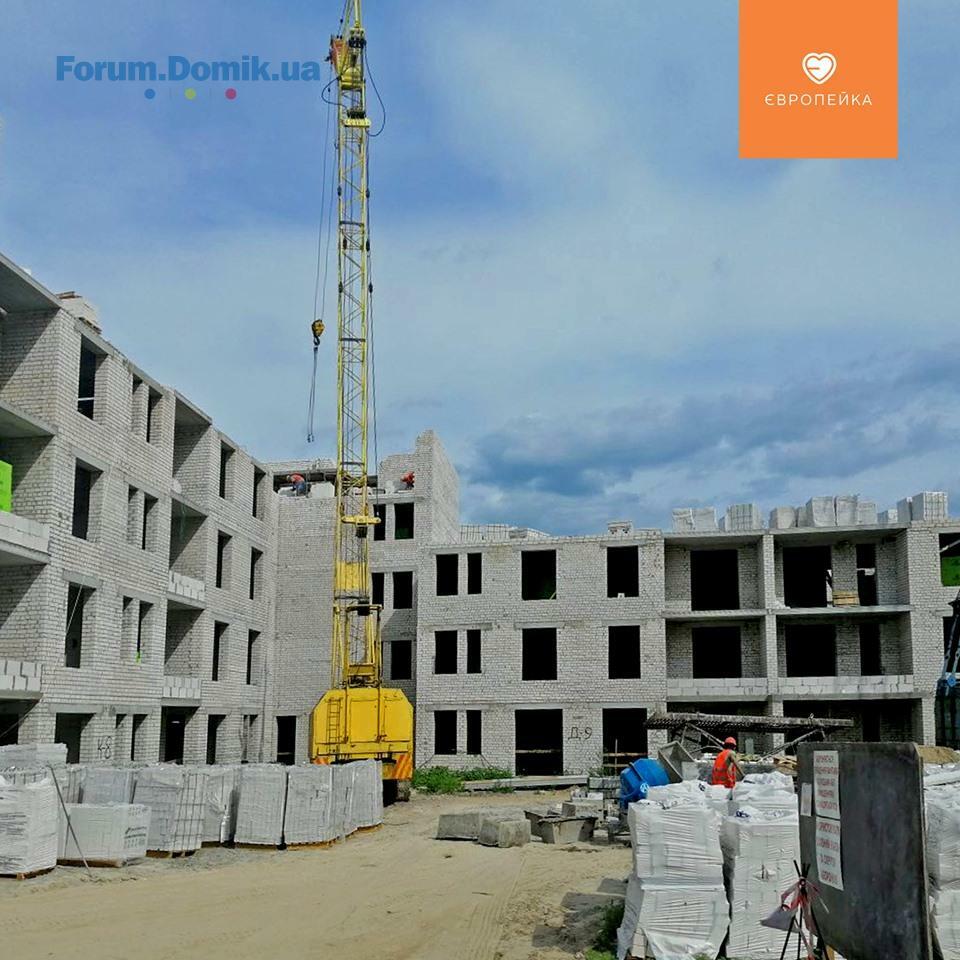

✅ 103/18
1 секція:
- монтаж панелей перекриття 4 поверха;
2 секція:
- продовжується виготовлення перегородок 2 поверху;
3 секція:
- продовжуються роботи із кладки стін на 4 поверсі;
- продовжуєься виготовлення перегородок на 3 поверсі;

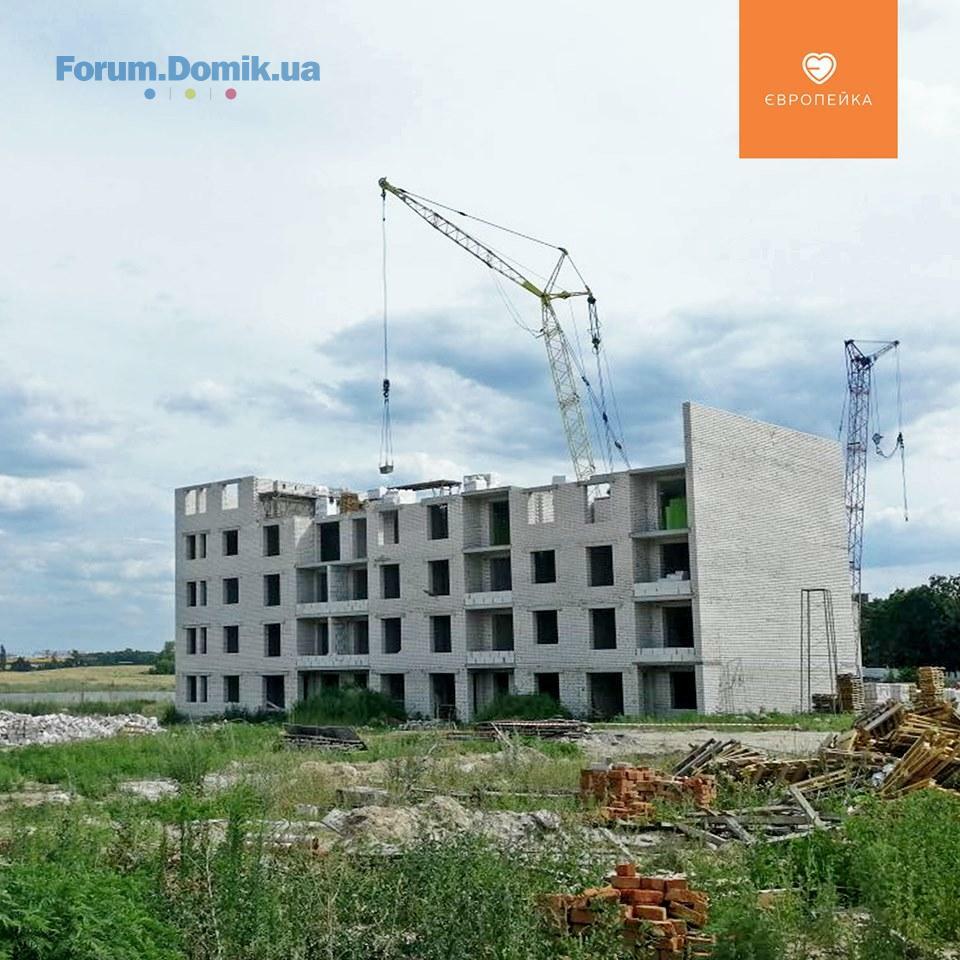

✅ 103/19
1 секція:
- завершено монтаж плит перекриття 4 поверху;
- продовжується кладка стін 5 поверху.
09 июль 2019 07:03
Ділимося оновленою інформацією про хід будівництва 🏗

✅ 103/11
- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі;
- виконуються роботи із гідроізоляції на балконах;

✅ 103/12
1 секція:
- монтаж вікон на 1 та 2 поверхах;
2 секція:
- продовжуються електромонтажні роботи на 6 поверсі;
- продовжуються штукатурні роботи – виконано 1, 2 та 3 поверхи, розпочато 4;

✅ 103/13
1 секція:
- завершено фасадні роботи;
- продовжуються роботи із влаштування сантехніки;
- продовжується влаштування стяжки, виконано 6, 5 поверхи;
2 секція:
- продовжуються роботи із влаштування сантехніки;
- продовжуються роботи із влаштуванняі фасаду;
- продовжується робота з благоустрою;

✅ 103/14
- продовжуються роботи із влаштування фасаду;
- підготовчі роботи до влаштування МЗК;

✅ 103/15
1 секція:
- завершено фасадні роботи;
- тривають роботи із влаштування МЗК;
- продовжується виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет;
- поклейка рубероіду на покрівлі;
2 секція:
- на завершальному етапі роботи з поклейки 2 шару руберойду;
- на завершальному етапі виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет;
- продовжуються роботи з благоустрою;
09 июль 2019 07:05
Ділимося оновленою інформацією про хід будівництва 🏗

✅ 103/16
1 секція:
- продовжується влаштування газоблочних стін – виконуються роботи на 2-3 поверхах;
2 секція:
- монтаж панелей перекриття 4 поверху;
- продовжується виготовлення перегородок на 2 поверсі;

✅ 103/18
1 секція:
- монтаж панелей перекриття 4 поверха;
2 секція:
- продовжується виготовлення перегородок 2 поверху;
3 секція:
- продовжуються роботи із кладки стін на 4 поверсі;
- продовжуєься виготовлення перегородок на 3 поверсі;

✅ 103/19
1 секція:
- завершено монтаж плит перекриття 4 поверху;
- продовжується кладка стін 5 поверху.
09 июль 2019 07:52
Воспользовавшись Вашим советом обратились в ЖЕК.
Он в свою очередь отправил на Вас повторный запрос.
Прошу в этот раз не игнорировать обращение и предоставить ответ.
09 июль 2019 13:15
✅ 103/16
1 секція:
- продовжується влаштування газоблочних стін – виконуються роботи на 2-3 поверхах;
2 секція:
- монтаж панелей перекриття 4 поверху;
- продовжується виготовлення перегородок на 2 поверсі;
Друга секція з Вашого попереднього повідомнення перекриття вже положено в червні місяці, чи Ви двойне перекриття робите. Надавайте правдиву інформацію. На обмані далеко не поїдеш.
09 июль 2019 20:53
Знижки і подарунки до Дня відкритих дверей у «Європейці»

Крім прогулянки по території та «знайомства» - знижка 5% та комора в подарунок.
15 июль 2019 12:13
Цитата "BD_Holding":

Шановний, noname. По-перше, ми ніяк не можемо прокоментувати ваше повідомлення без вказаної вами інформації: про номер будинку, квартири, ПІБ особи яка звернулась з заявою та датою звернення. По-друге, стосовно вашого запитання вам необхідно звернутись безпосередньо в жек.

Цитата "lll noname lll":
Воспользовавшись Вашим советом обратились в ЖЕК.
Он в свою очередь отправил на Вас повторный запрос.
Прошу в этот раз не игнорировать обращение и предоставить ответ.

"BD_Holding", так и не получили никакого ответа.
15 июль 2019 15:14

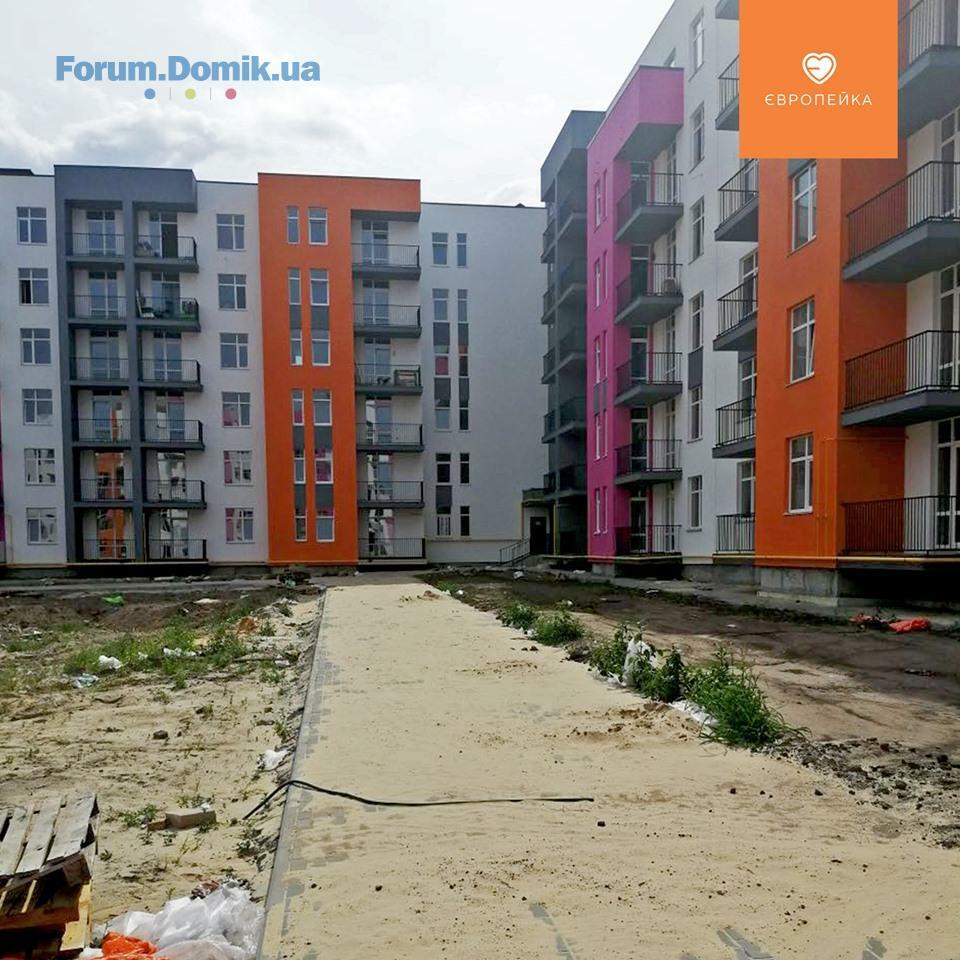

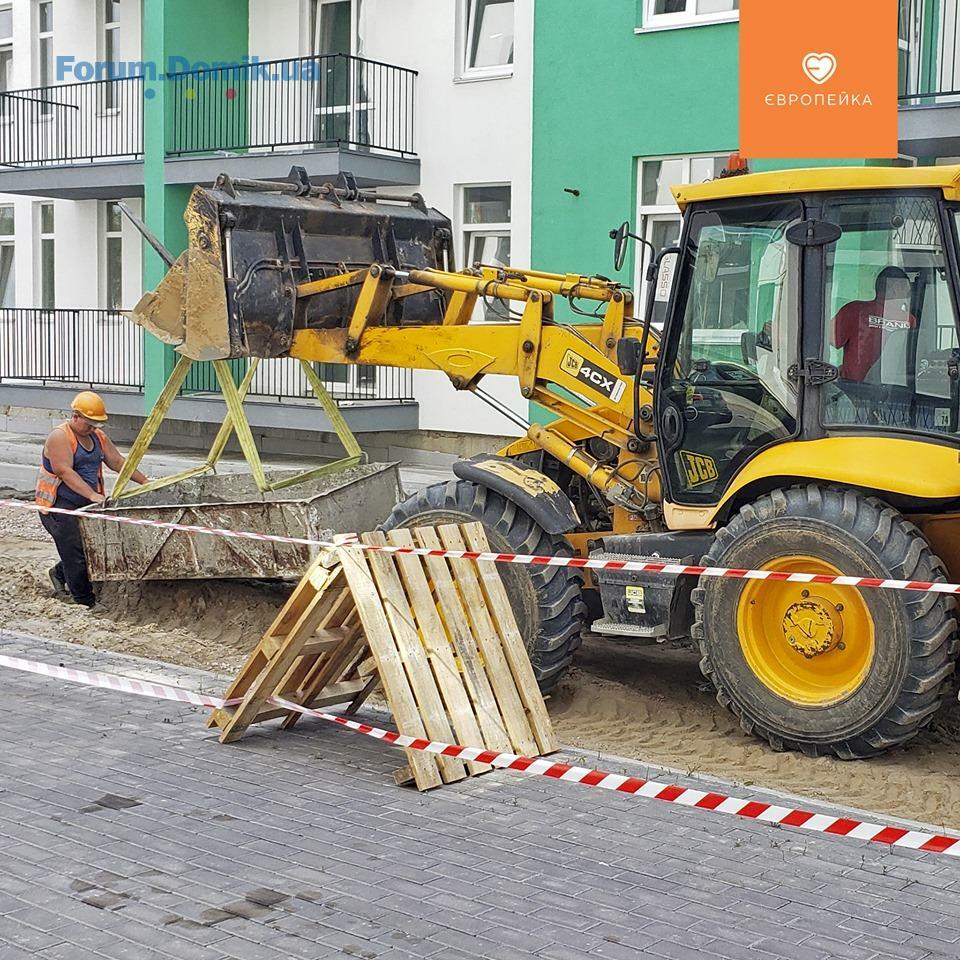

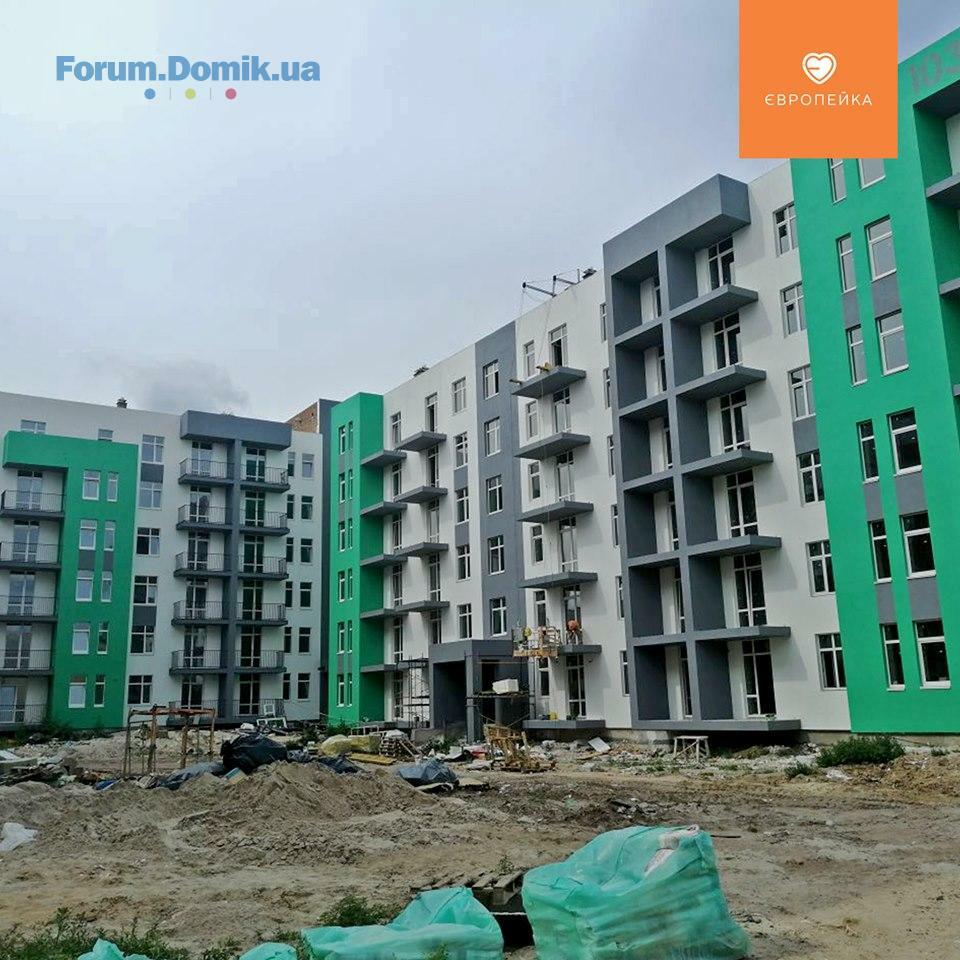

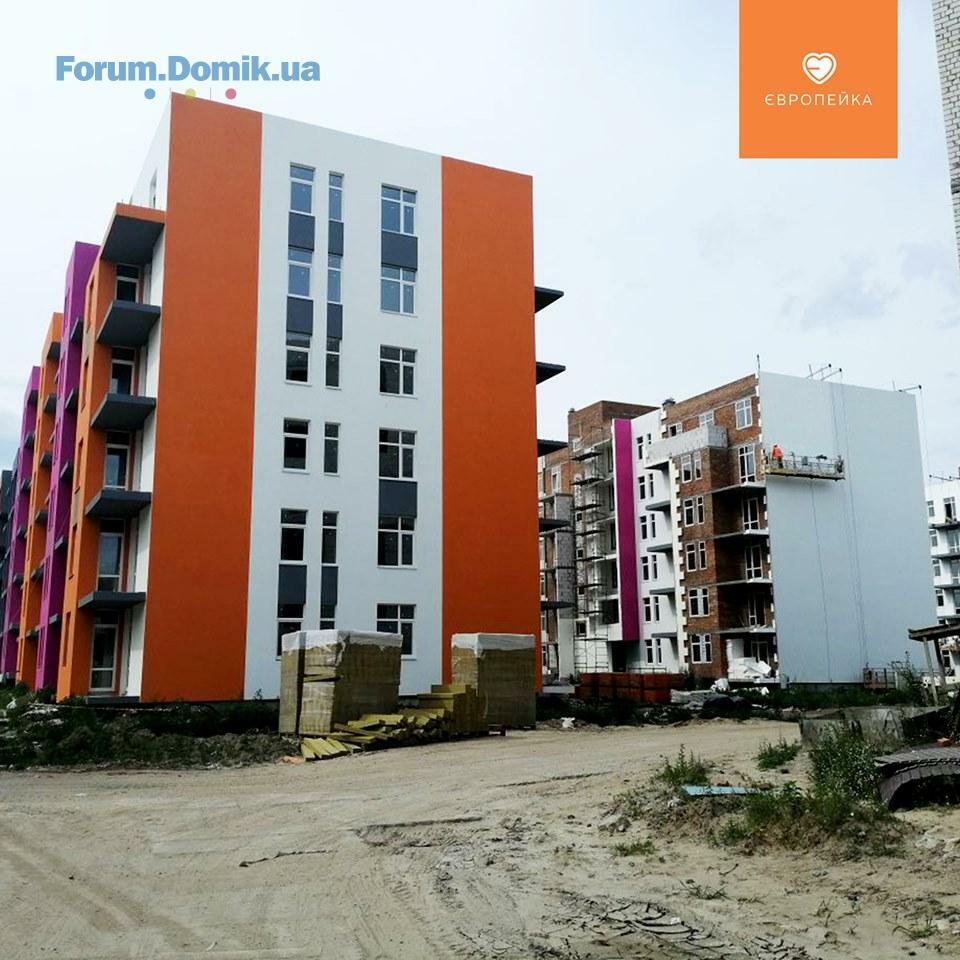

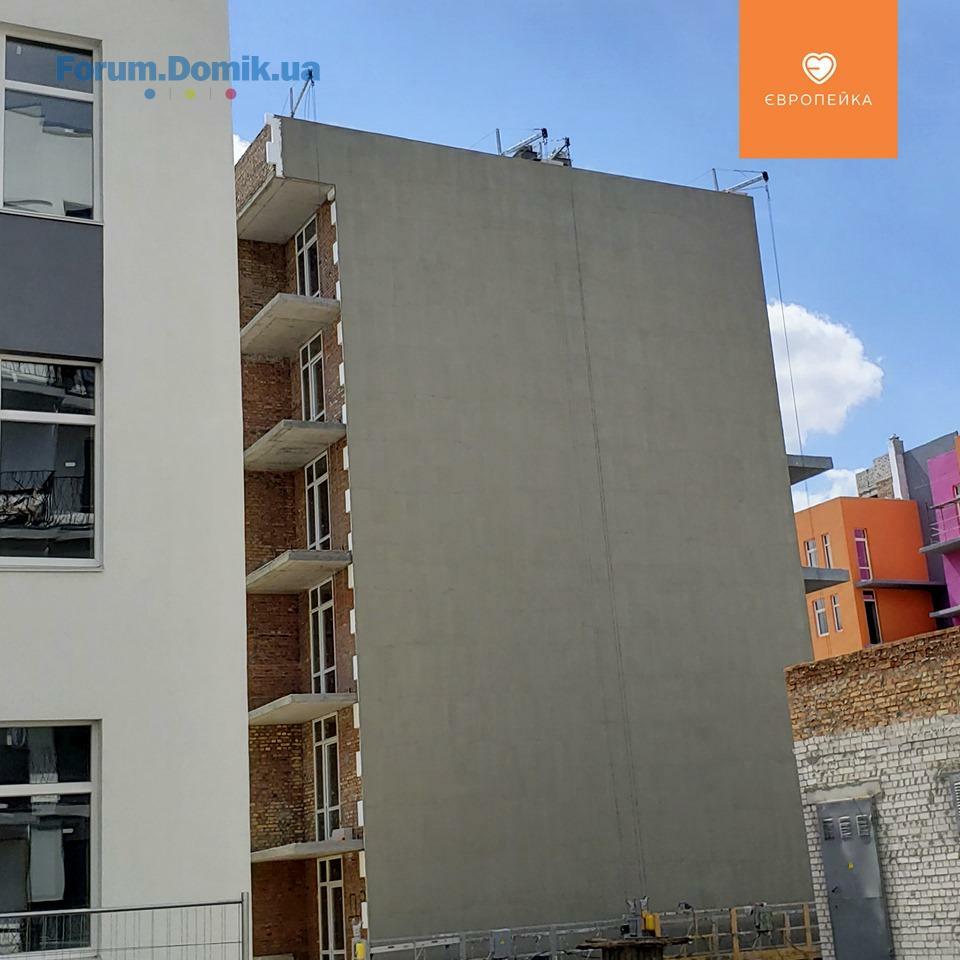

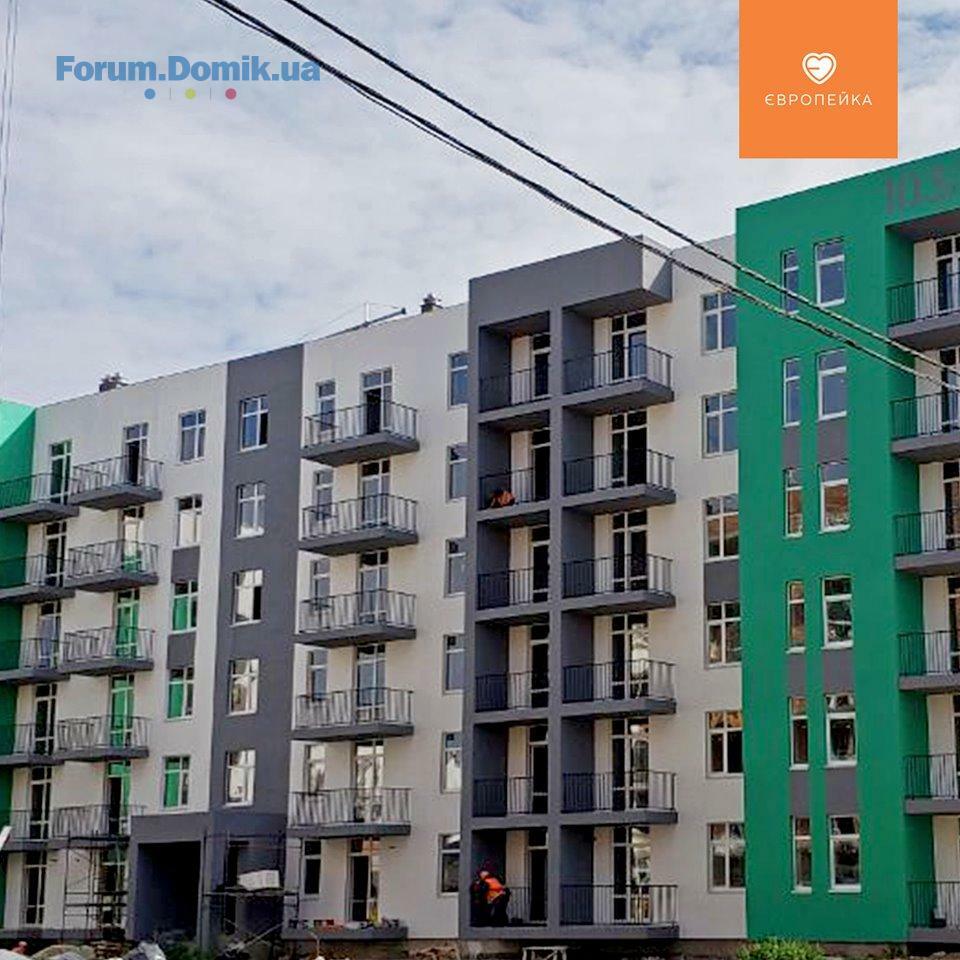

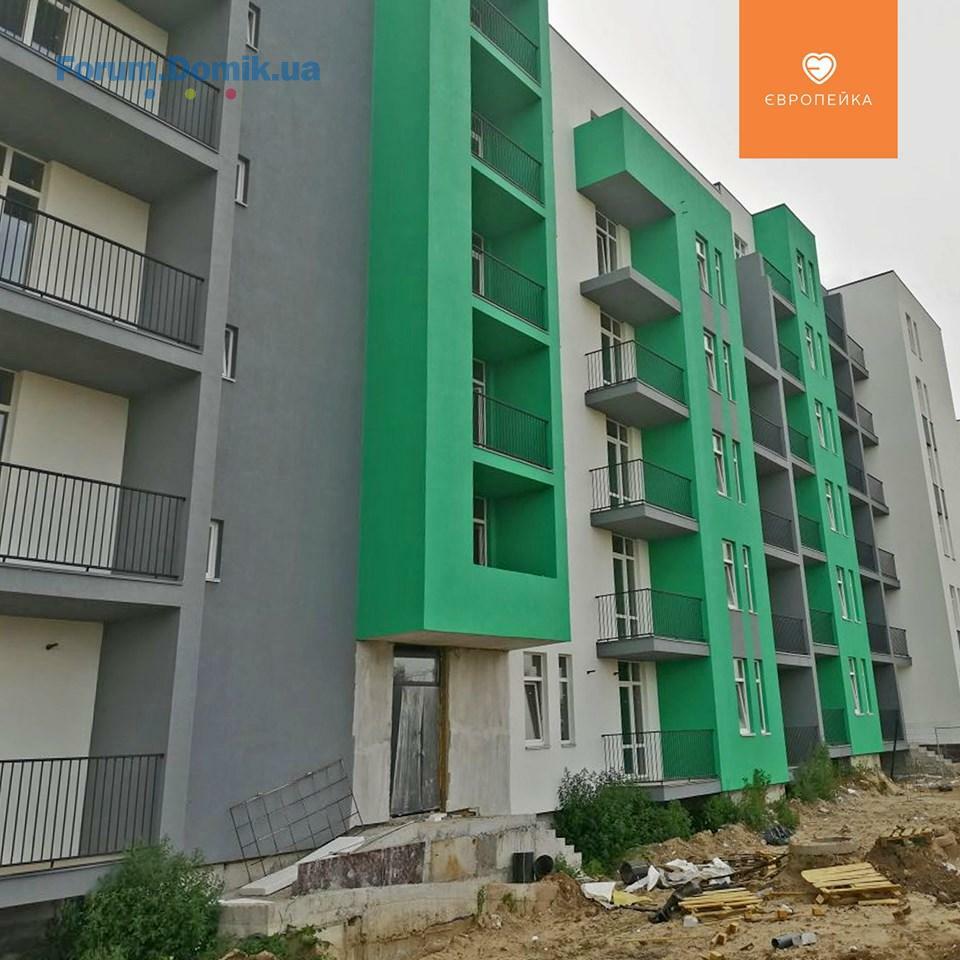

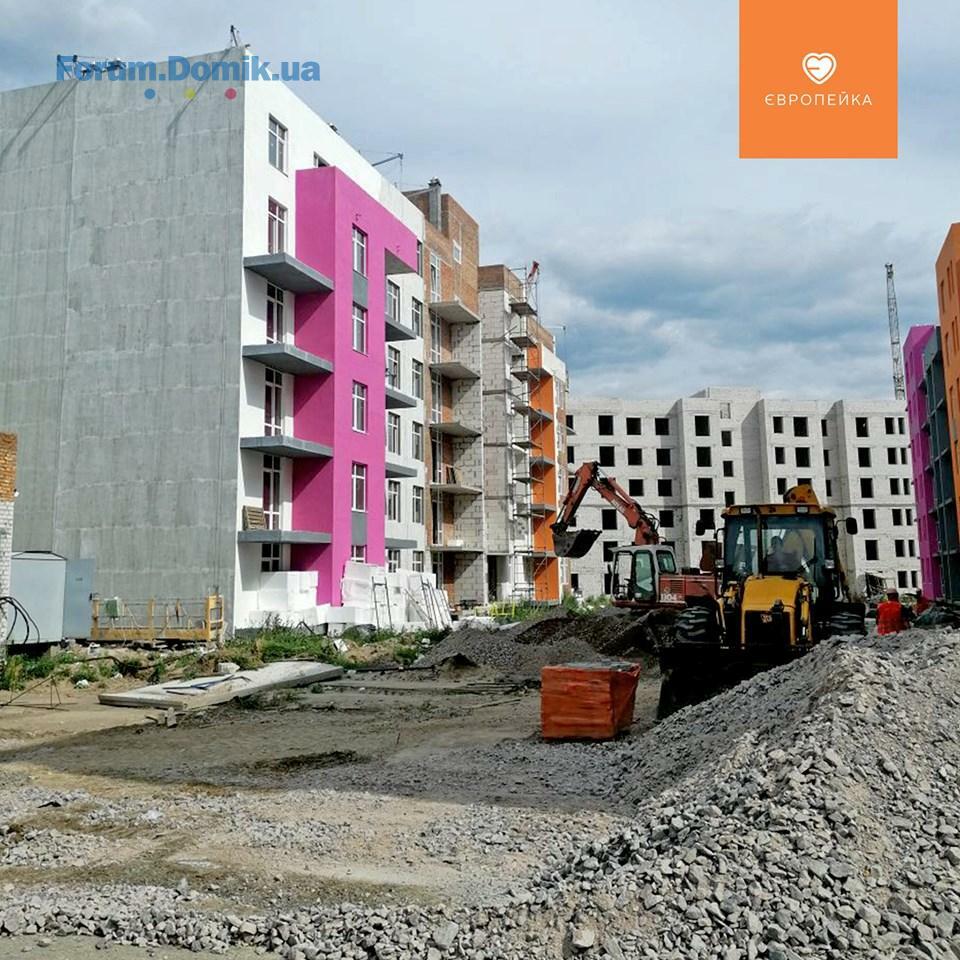

Ділимося актуальною інформацією з будмайданчика Європейки 🏗

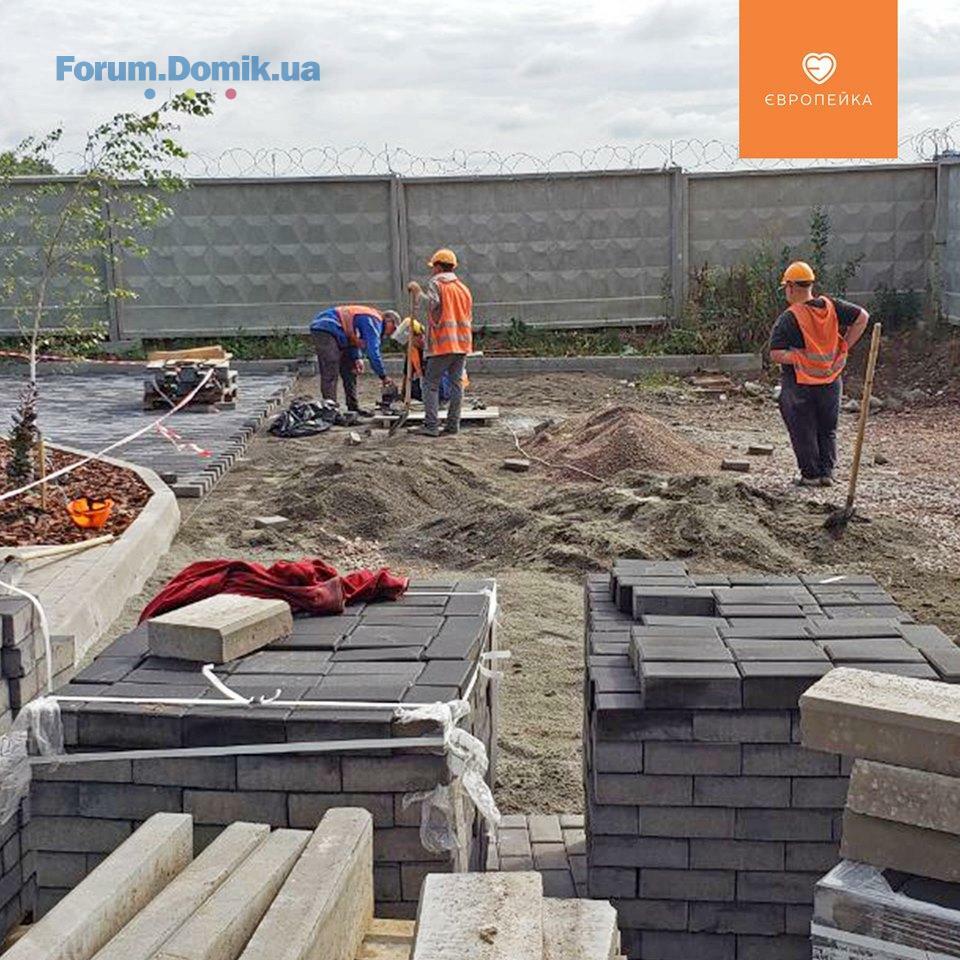

✅ 103/11

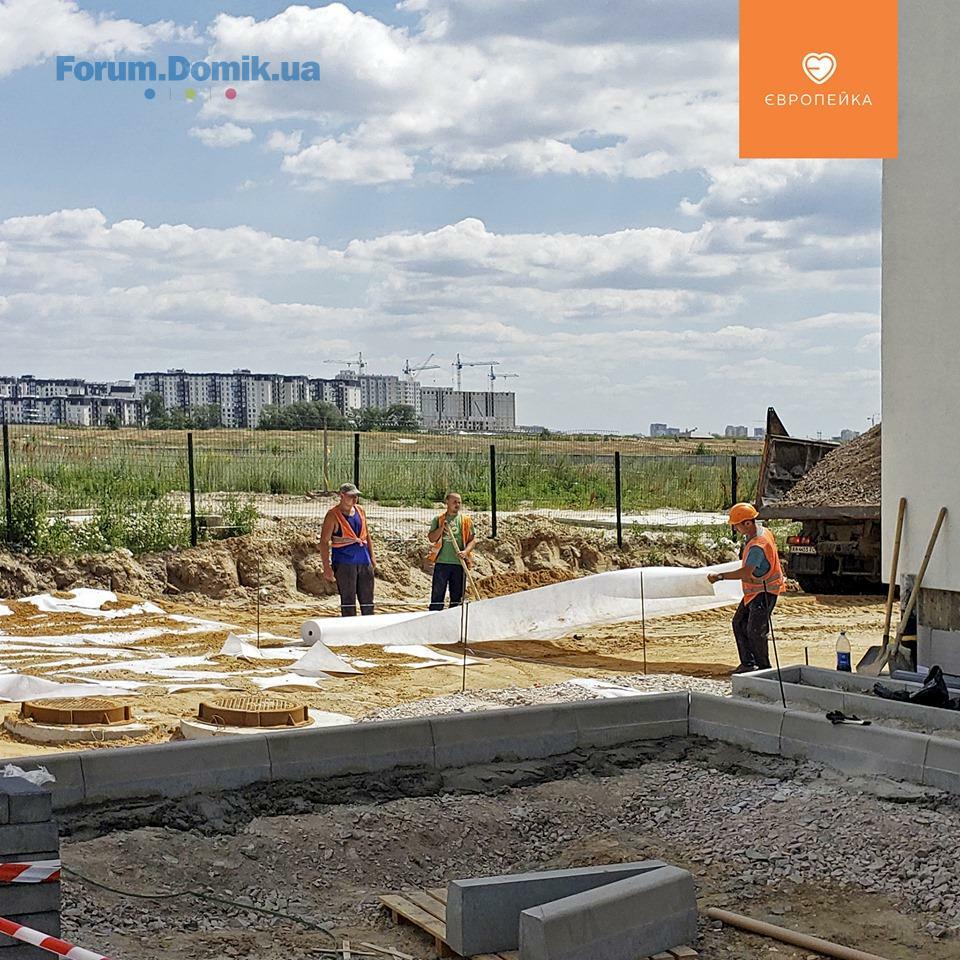

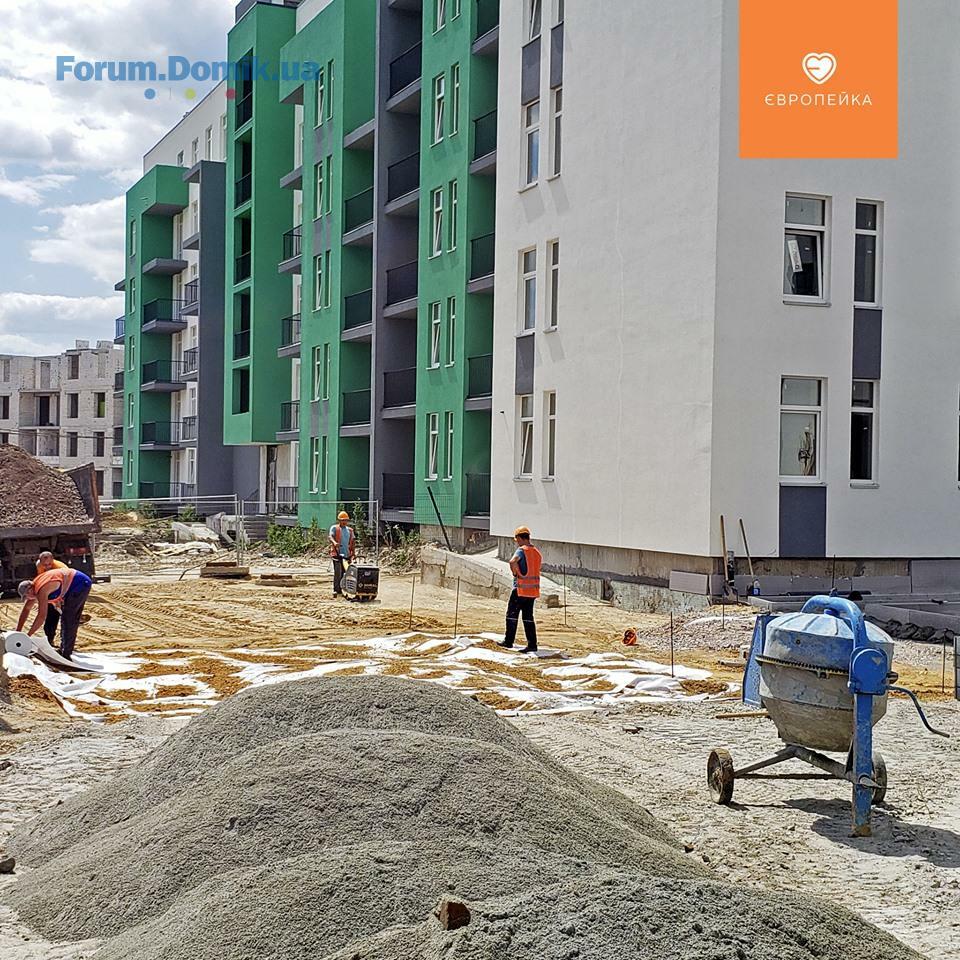

- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі;
- продовжуються роботи із гідроізоляції на балконах;

✅ 103/12
2 секція:
- на завершальному етапі електромонтажні роботи на 6 поверсі;
- продовжуються штукатурні роботи – виконано на 4 поверсі, 5 поверх - на завершальному етапі;

✅ 103/13

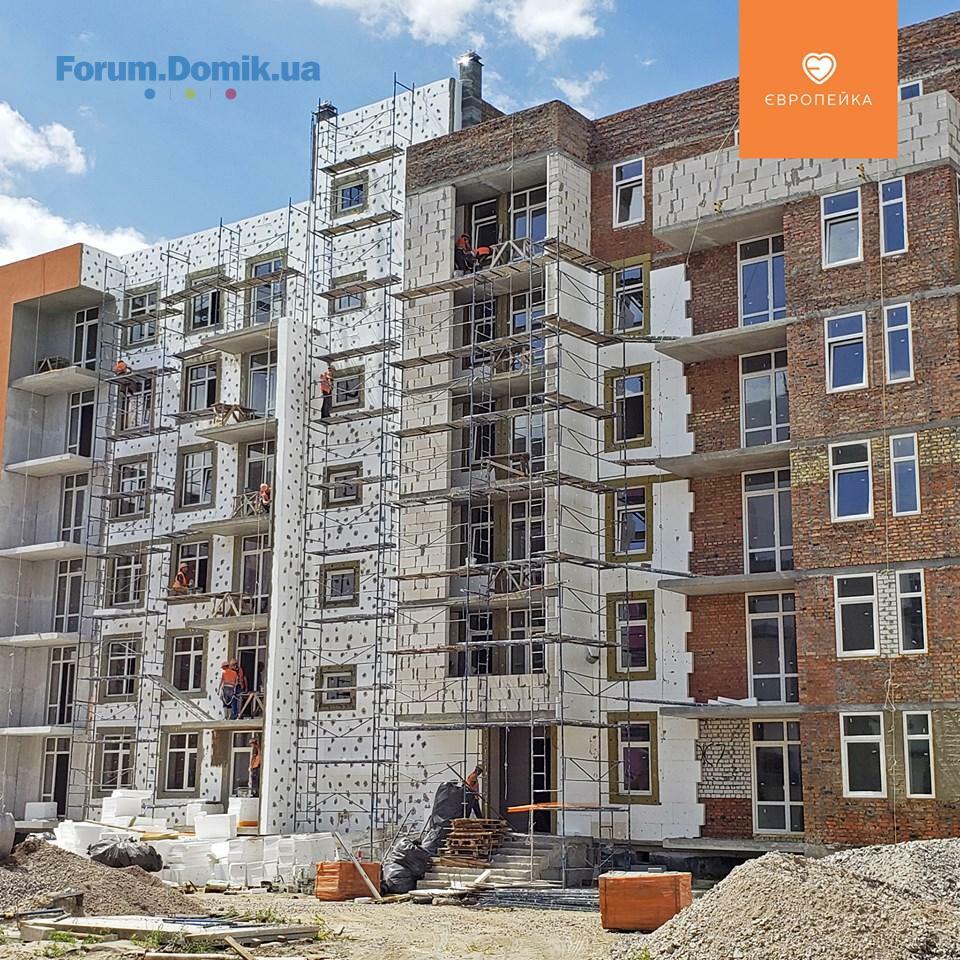

1 секція:
- продовжуються роботи із влаштування сантехніки;
- продовжується влаштування стяжки, виконано на 4 поверсі, на 3 - виконується;
2 секція:
- на завершальному етапі роботи із влаштування сантехніки;
- на завершальному етапі роботи із влаштуванняі фасаду;
- продовжується робота з благоустрою;

✅ 103/14

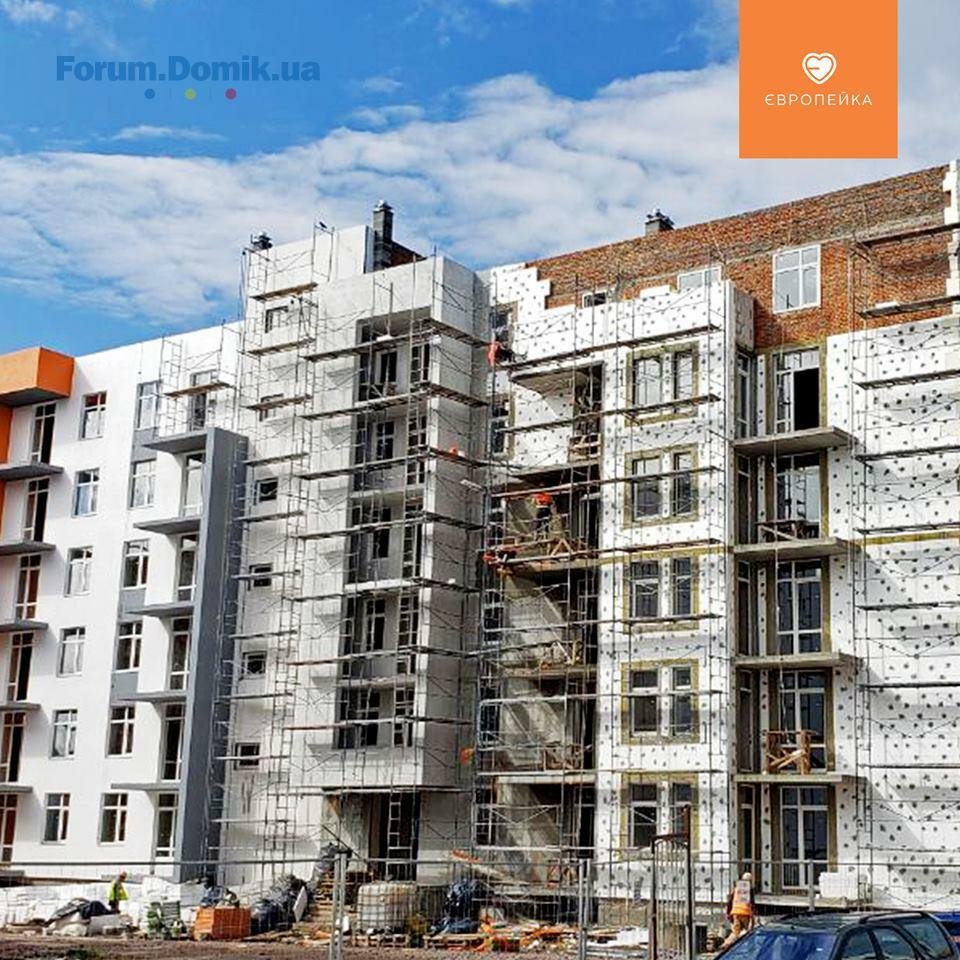

- продовжуються роботи із влаштування фасаду;

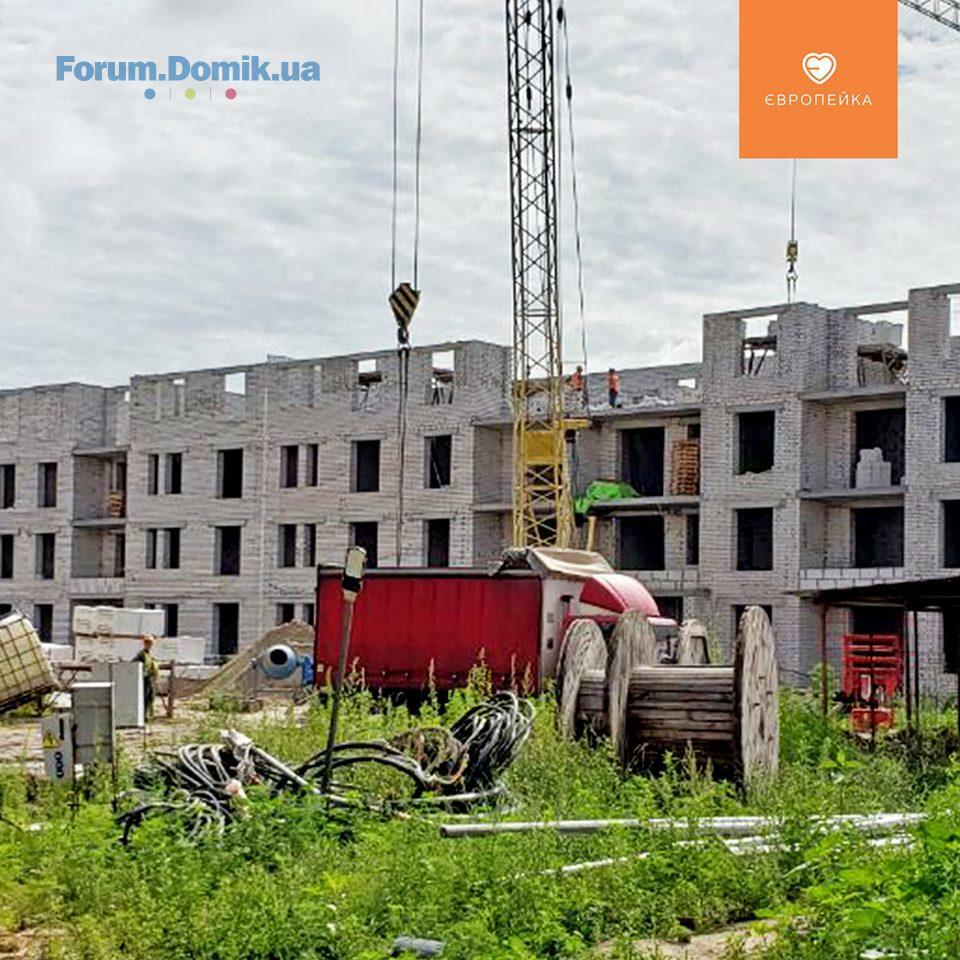

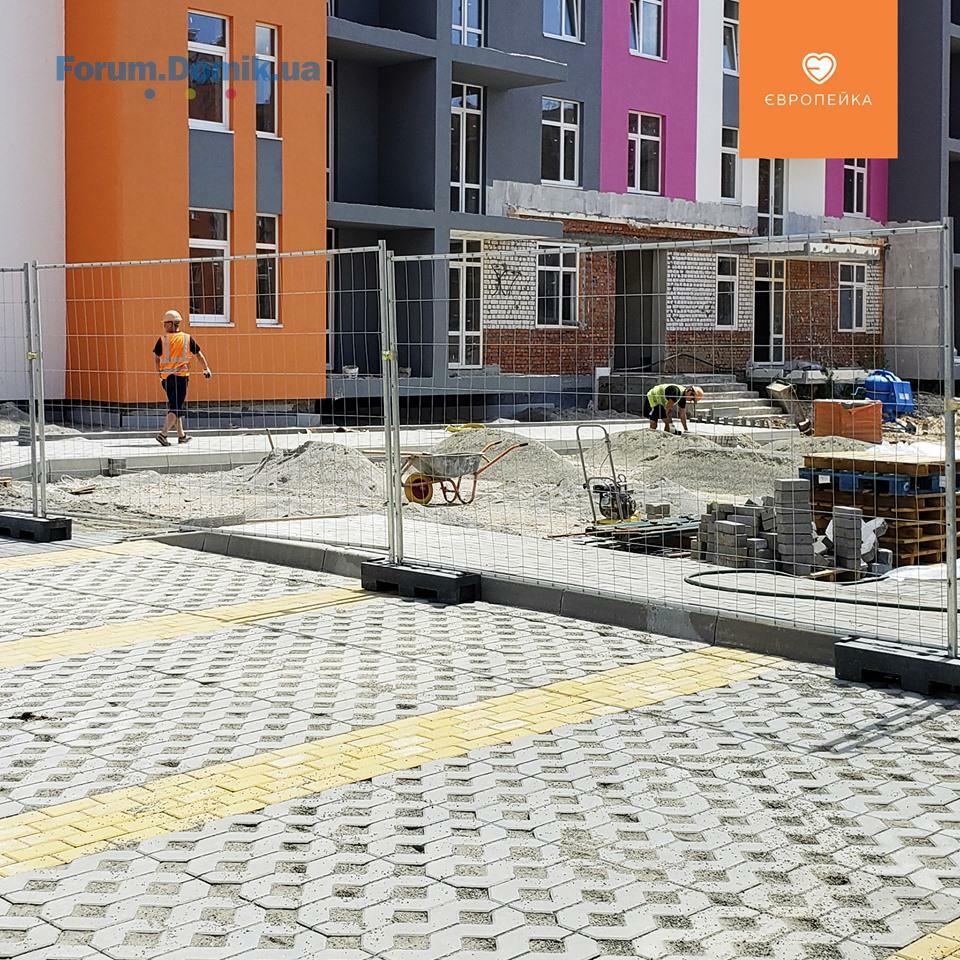

- розпочали влаштування МЗК;

✅ 103/15
1 секція:
- тривають роботи із влаштування МЗК;
- продовжується виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет;
- на завершальному етапі поклейка рубероїду на покрівлі;
2 секція:
- на завершальному етапі роботи з поклейки 2 шару руберойду;
- на завершальному етапі виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет;
- продовжуються роботи з благоустрою;

✅ 103/16
1 секція:

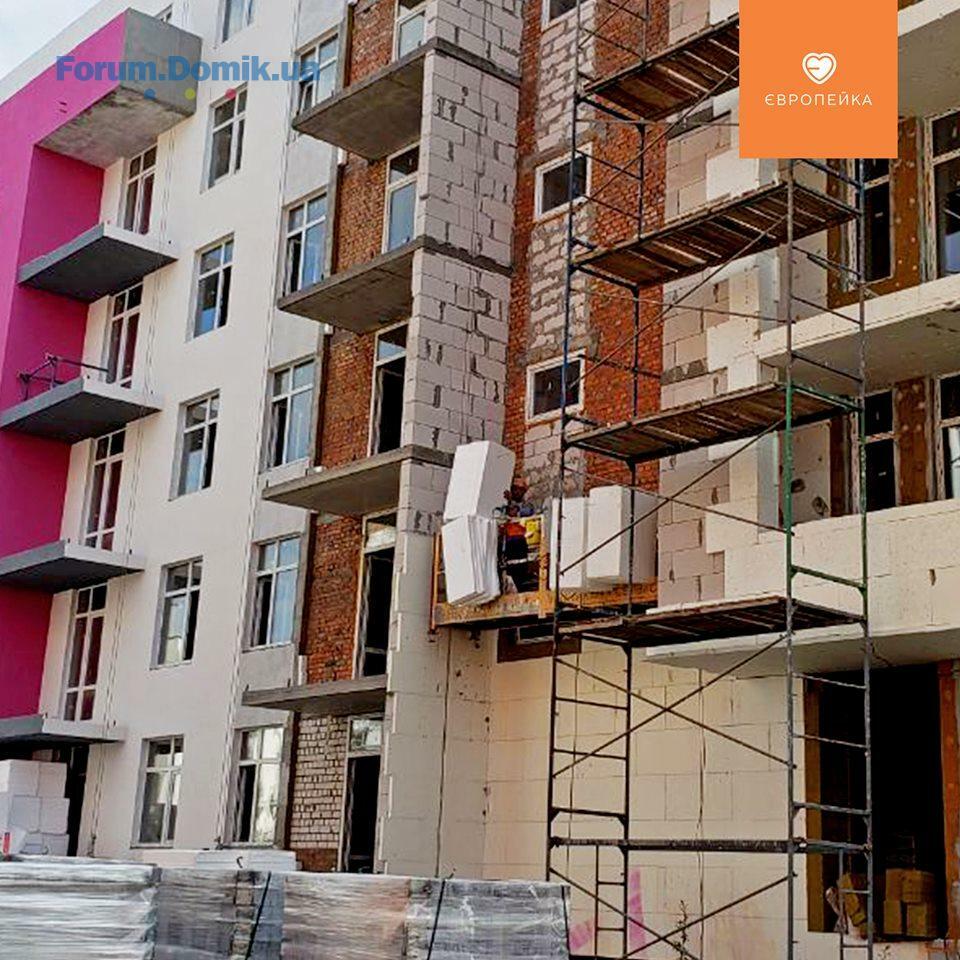

- продовжується влаштування газоблочних стін: 2 – завершено, 3 в роботі;
2 секція:

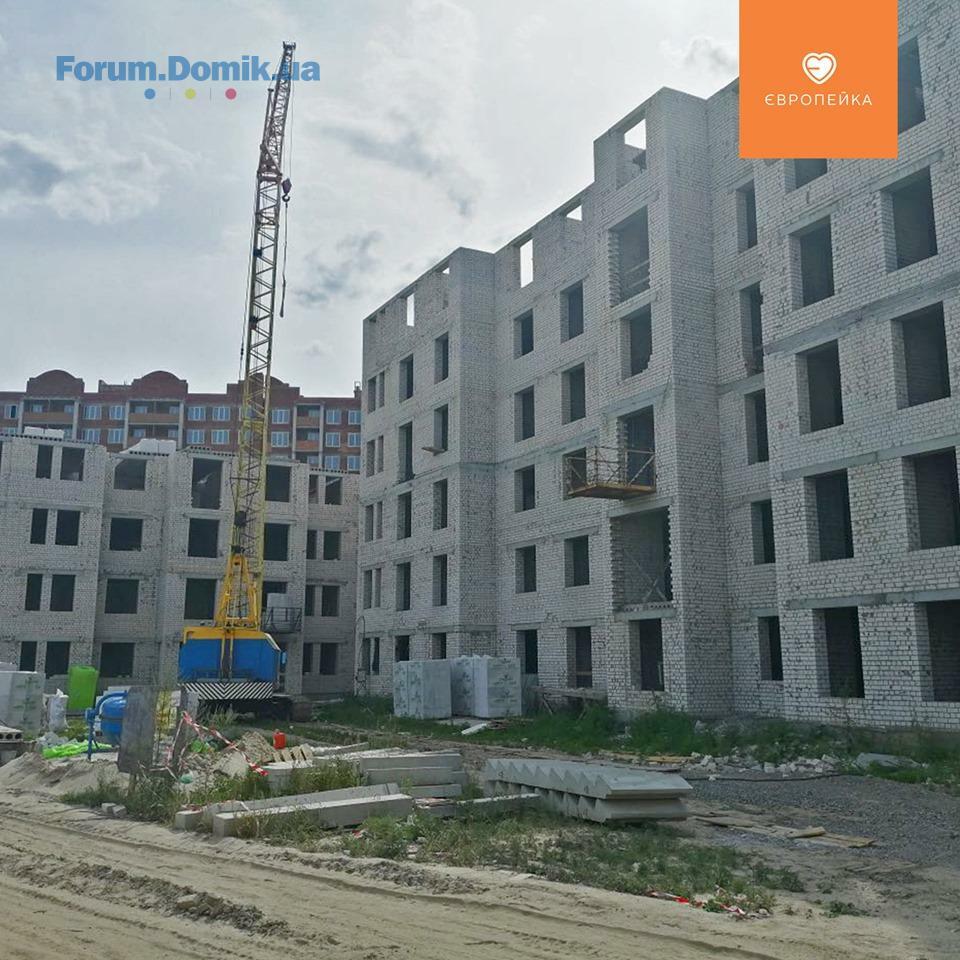

- завершено монтаж панелей перекриття 4 поверху, кладка стін 5 поверху;
- продовжується виготовлення перегородок на 2 поверсі;

✅ 103/18

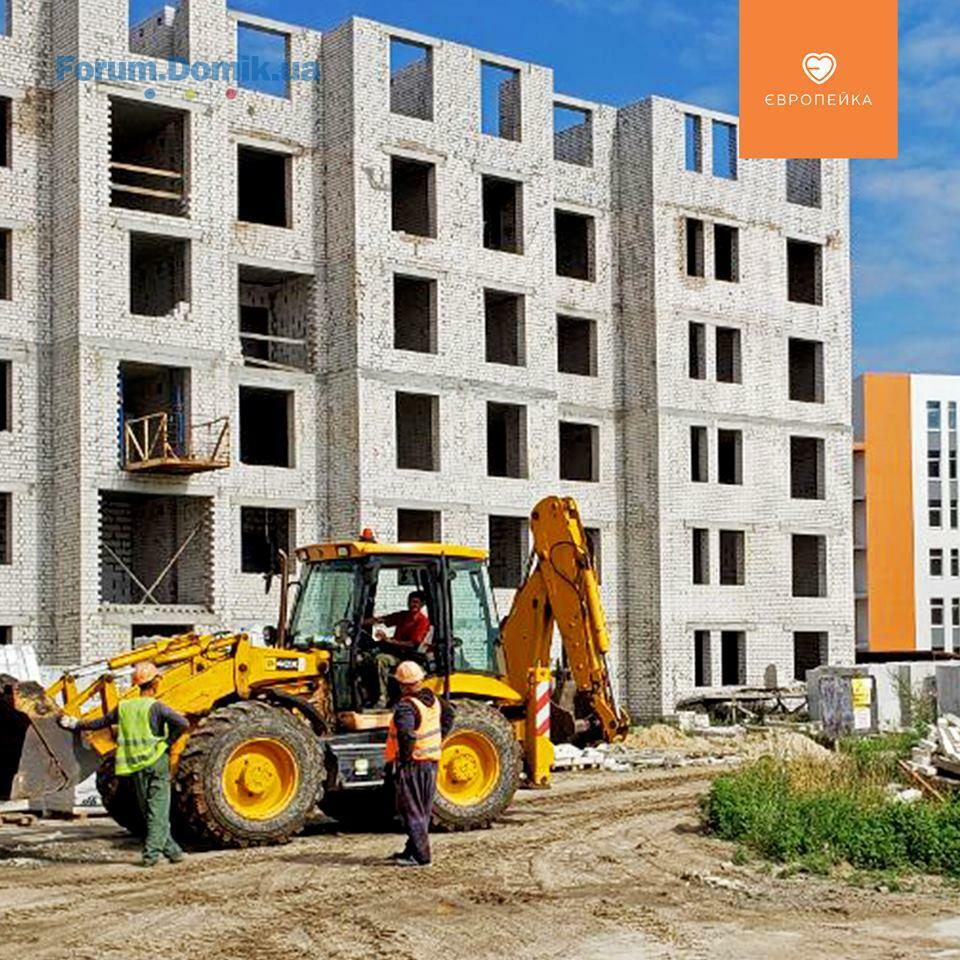

1 секція:
- монтаж панелей перекриття 4 поверха;
2 секція:
- завершено виготовлення перегородок 2 поверху;
3 секція:
- на завершальному етапі роботи із кладки стін на 4 поверсі;
- продовжується виготовлення перегородок на 3 поверсі;

✅ 103/19
1 секція:
- продовжується кладка стін 5 поверха;
- перегородки на 4 поверсі.
15 июль 2019 15:22
Ділимося актуальною інформацією з будмайданчика Європейки 🏗

✅ 103/11
- тривають роботи із благоустрою, продовжуються роботи у внутрішньому дворі;
- продовжуються роботи із гідроізоляції на балконах;

✅ 103/12
2 секція:
- на завершальному етапі електромонтажні роботи на 6 поверсі;
- продовжуються штукатурні роботи – виконано на 4 поверсі, 5 поверх - на завершальному етапі;

✅ 103/13
1 секція:
- продовжуються роботи із влаштування сантехніки;
- продовжується влаштування стяжки, виконано на 4 поверсі, на 3 - виконується;
2 секція:
- на завершальному етапі роботи із влаштування сантехніки;
- на завершальному етапі роботи із влаштуванняі фасаду;
- продовжується робота з благоустрою;

✅ 103/14
- продовжуються роботи із влаштування фасаду;
- розпочали влаштування МЗК;

✅ 103/15
1 секція:
- тривають роботи із влаштування МЗК;
- продовжується виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет;
- на завершальному етапі поклейка рубероїду на покрівлі;
2 секція:
- на завершальному етапі роботи з поклейки 2 шару руберойду;
- на завершальному етапі виготовлення та монтаж віконних відливів, капельників на балконах та накривки на парапет;
- продовжуються роботи з благоустрою;
15 июль 2019 15:23
Добрый день уважаемые ЖК европейка Скажите пожалуйста по дому 103/12 что для вас вторая секция? дом совсем недоделанный делается только первый подъезд 2 подъезд не трогается вообще только-только начали ставить окна на первом и втором этаже это с одной стороны никаких электронном монтажных работ во втором подъезде Не проводилась штукатурных работ не проводилось. Работы делается только в первом подъезде.А как же 2?
15 июль 2019 15:26
Ділимося актуальною інформацією з будмайданчика Європейки 🏗

✅ 103/16
1 секція:
- продовжується влаштування газоблочних стін: 2 – завершено, 3 в роботі;
2 секція:
- завершено монтаж панелей перекриття 4 поверху, кладка стін 5 поверху;
- продовжується виготовлення перегородок на 2 поверсі;

✅ 103/18
1 секція:
- монтаж панелей перекриття 4 поверха;
2 секція:
- завершено виготовлення перегородок 2 поверху;
3 секція:
- на завершальному етапі роботи із кладки стін на 4 поверсі;

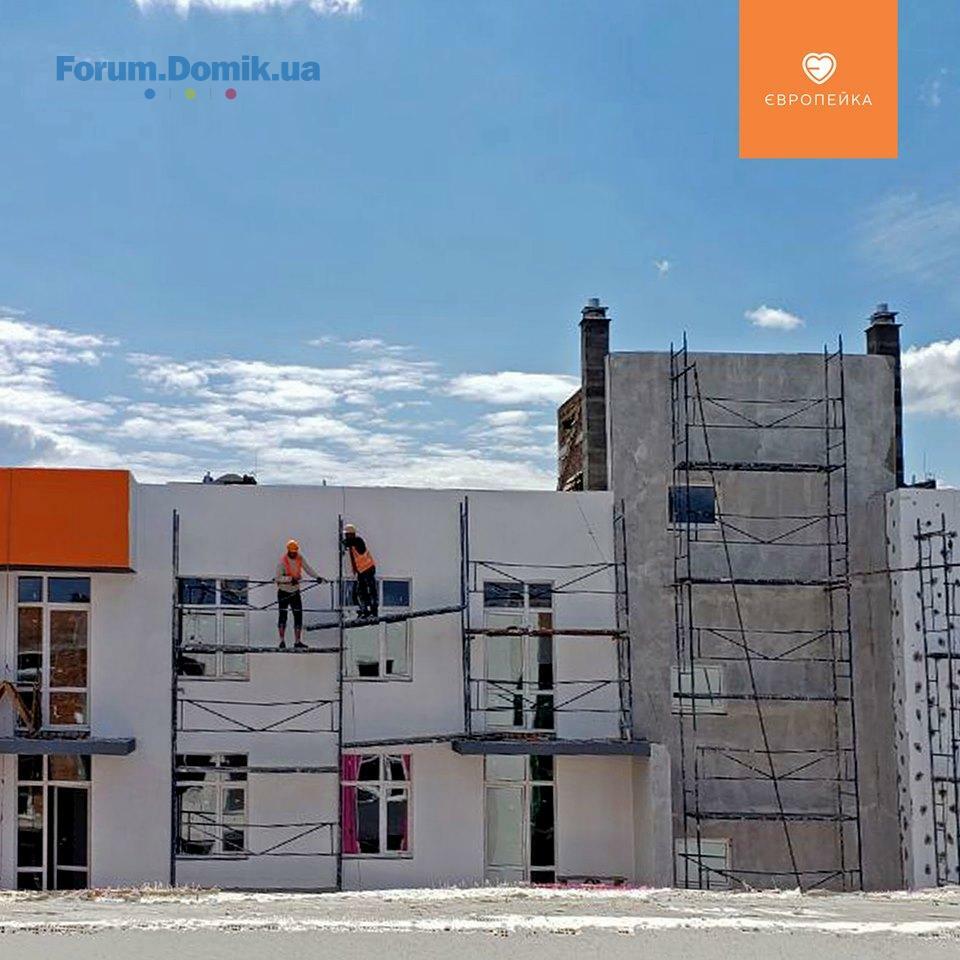

- продовжується виготовлення перегородок на 3 поверсі;

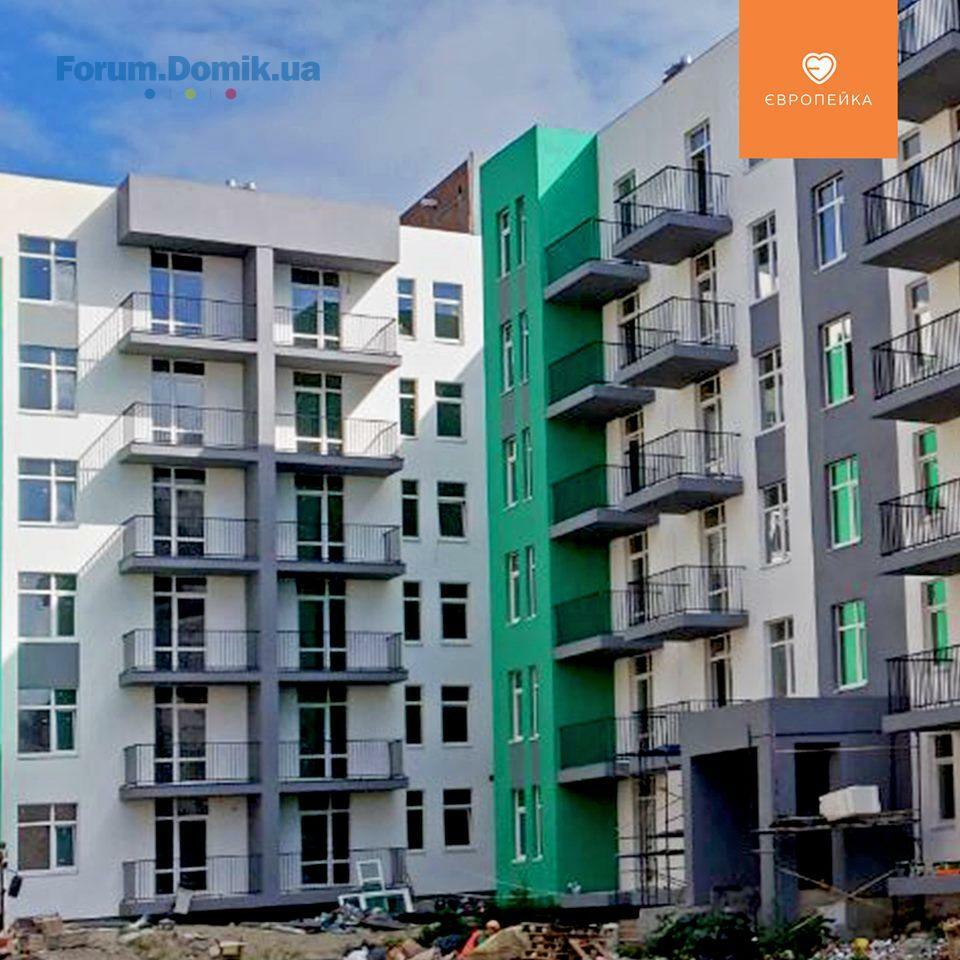

✅ 103/19

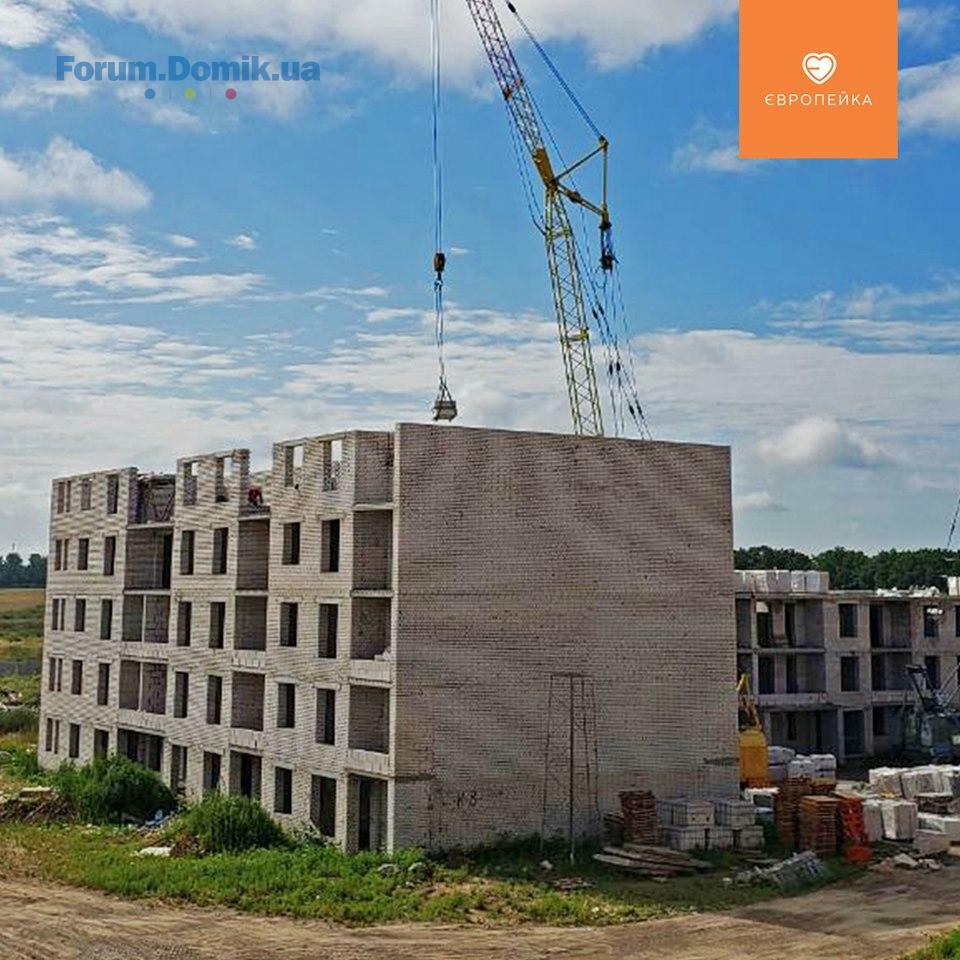

1 секція:

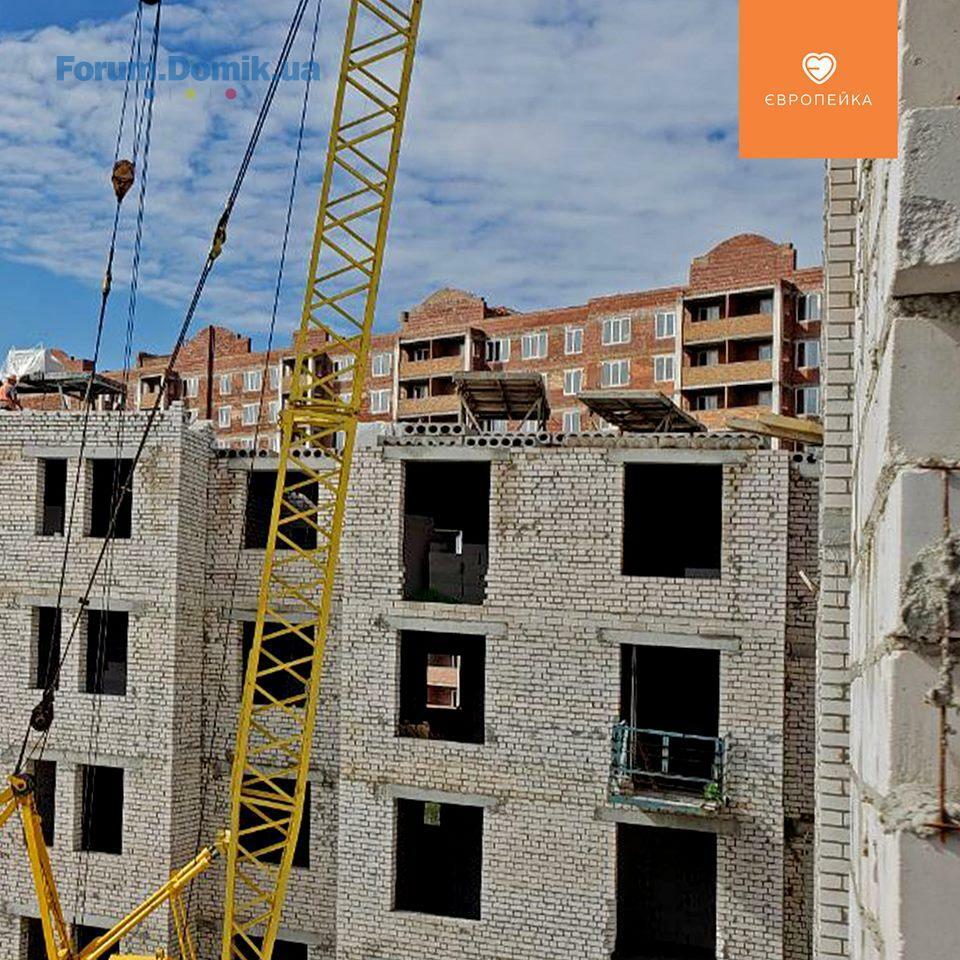

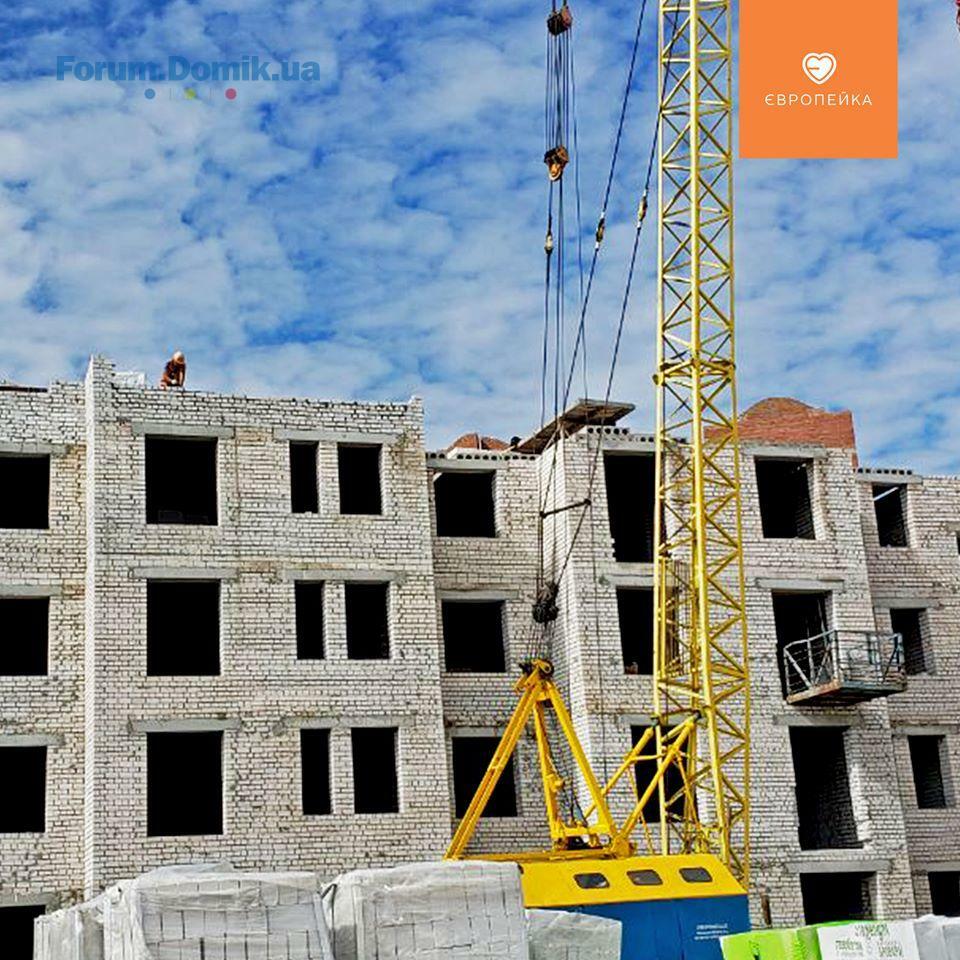

- продовжується кладка стін 5 поверха;
- перегородки на 4 поверсі.
16 июль 2019 06:55
Доброго дня. По будинку 103/12 на поточний мiсяць булo запланованo такi роботи:

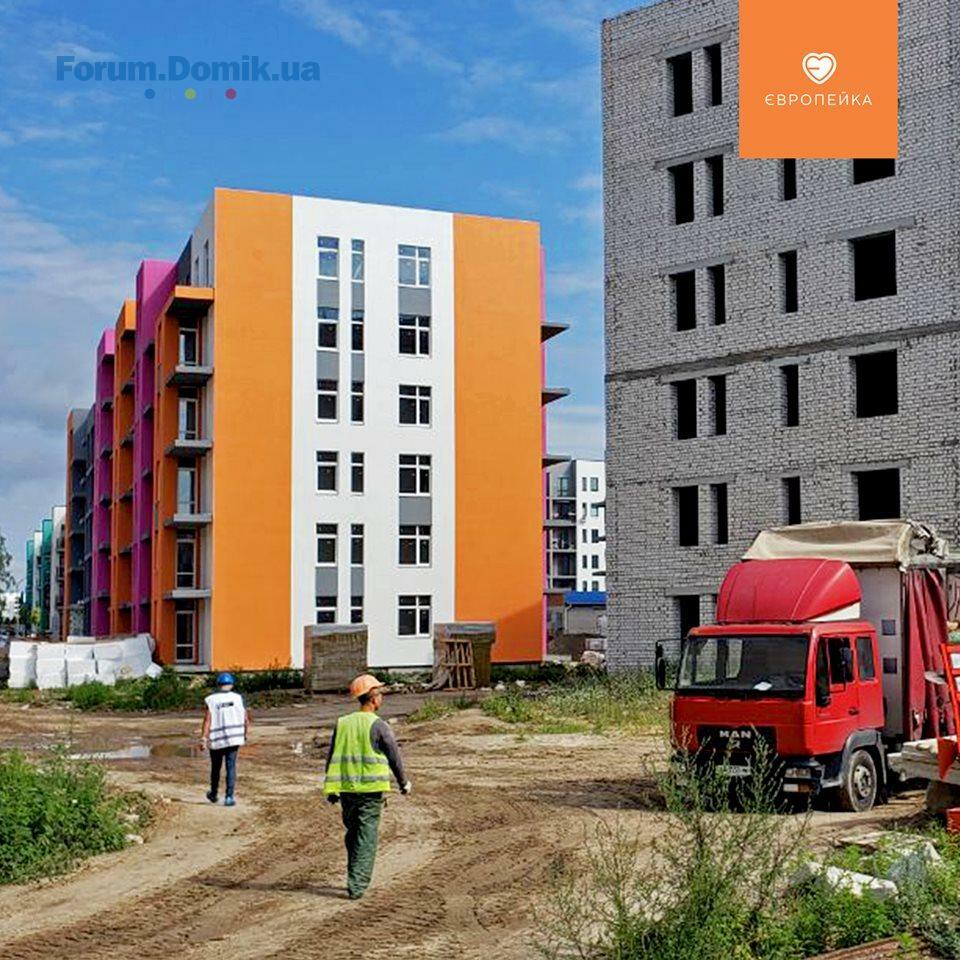

✅ 103/12
1 секція:
- влаштування електрики 1,2 поверхи
2 секція:

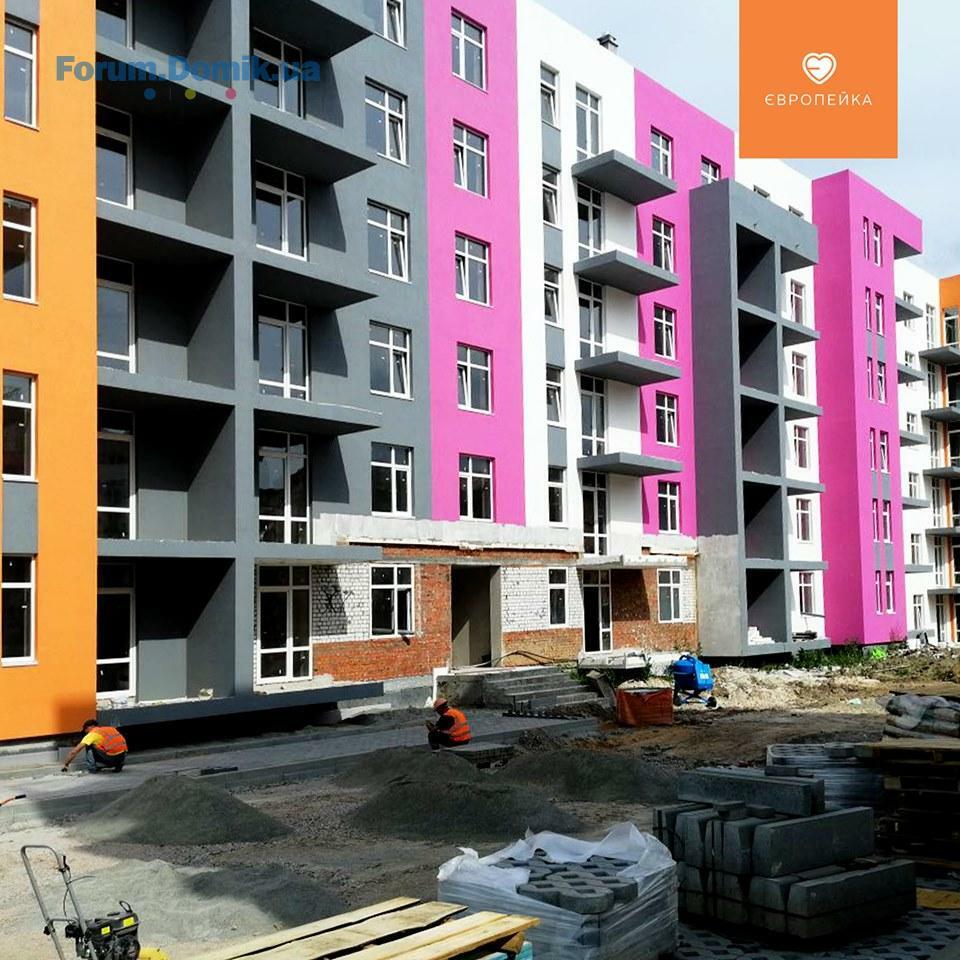

- влаштування електрики, завершення доштукатурного комплексу робіт
- влаштування вхідної групи
- влаштування вікон
- штуктурка стін (1-4 поверхи)
- влаштування покрівлі (утеплення)
Станом на сьогоднiшнiй день всi роботи виконуються згiдно плану
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Подробнее
+34624407828xxxx
1. . .558560. . .580
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Подробнее
+34624407828xxxx
