На сайте ІН-БІЛД новые фото, есть прогрес и это радует.
22 авг 2015 14:59

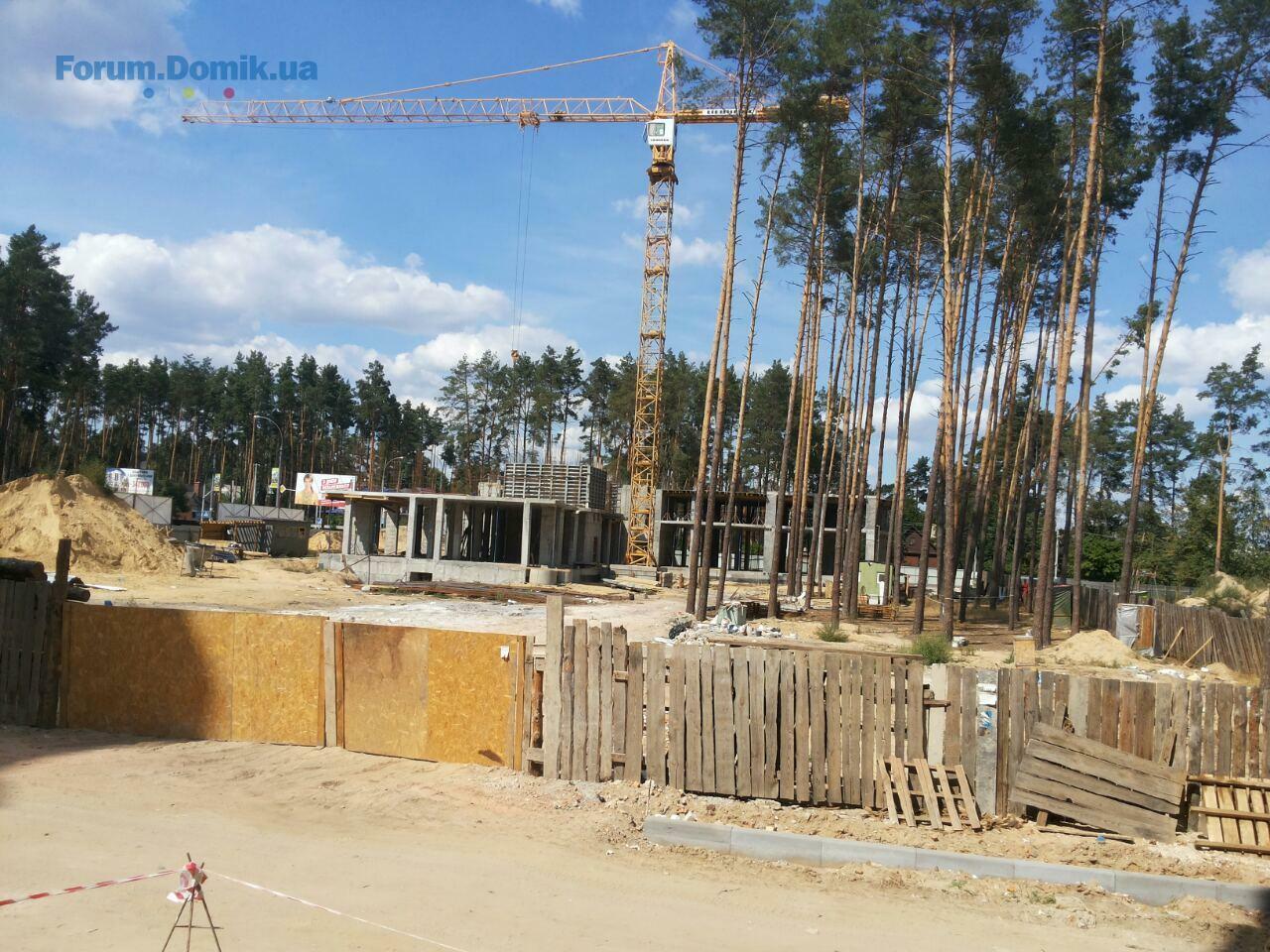

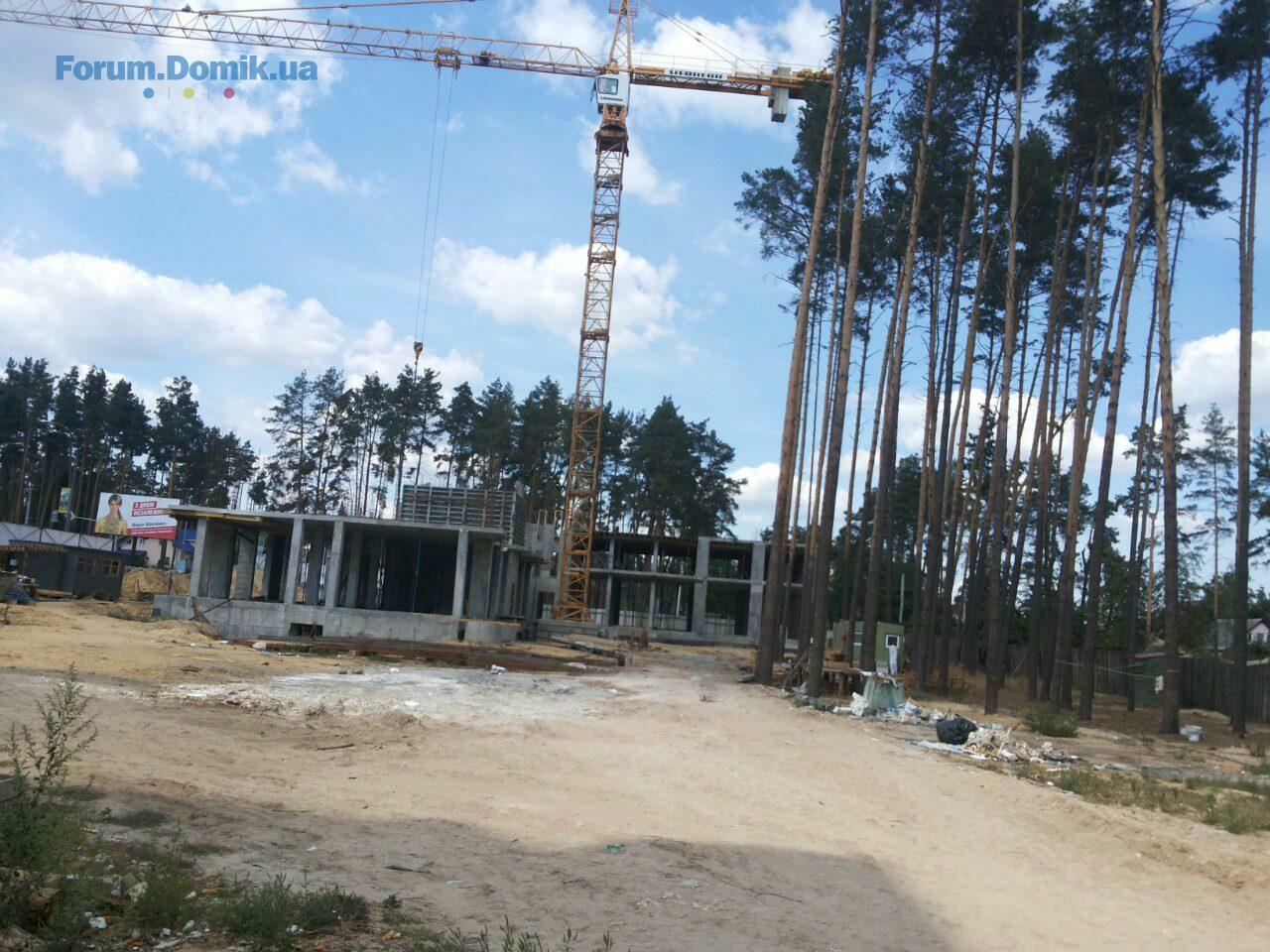

Мы сегодня были на стройке. Мини фото-отчет. Много рекламы развесили с описание, что будет в доме и салон, и магазин супермаркет и детская комната, и фитнес зал и много другого.Ждём :)
29 авг 2015 15:26
Цитата "investo":

Насчет утепления. Подойдите на строительство любого дома в Ирпене и Вы убедитесь,что из заявленого 100мм пенопласта,застройщики используют 50 мм.Я с таким сталкивался. А вообще то утепление пенопластом не совсем соответствует правилам пожарной безопасности,да и самой технологии строительства.Происходит это из-за отсуствия технического надзора. Уточняю по автоматам:возможна установка двух автоматов суммарно больше 20А.

Сегодне горел 22 этажный дом в Одессе Гагарин плаза.Горел утеплитель наружных стен(пенопласт).www.segodnya.ua › ... › Новости Одессы
29 авг 2015 15:45
Цитата "investo":

Сегодне горел 22 этажный дом в Одессе Гагарин плаза.Горел утеплитель наружных стен(пенопласт).www.segodnya.ua › ... › Новости Одессы
29 авг 2015 15:52
Цитата "investo":
[attachment=1]горит утеплитель гагарин плаза одесса.jpg[/attachment]

Правильное утепление дома(Грюнвальд,Киев).Вокруг окон-минеральная вата,разрывы пенопласта-вата (не поддерживает горение).Сможете проконтролировать когда будут утеплять.На картинке:белое-пенопласт,желтое-минеральная вата.
31 авг 2015 13:26
Инвесто,спасибо.Инфо полезное. Только как правильно потребовать выполнение по правилам... что б не в ущерб срокам...да и зная нашего брата вполне может появится бумажка что утепление без мин ваты не есть нарушение технологии...в общем то в любом случае Инфо полезное попробуем добиться выполнения как нужно по технологии,а не как легче,дешевле или по чему-то мнению лучше.
31 авг 2015 14:29

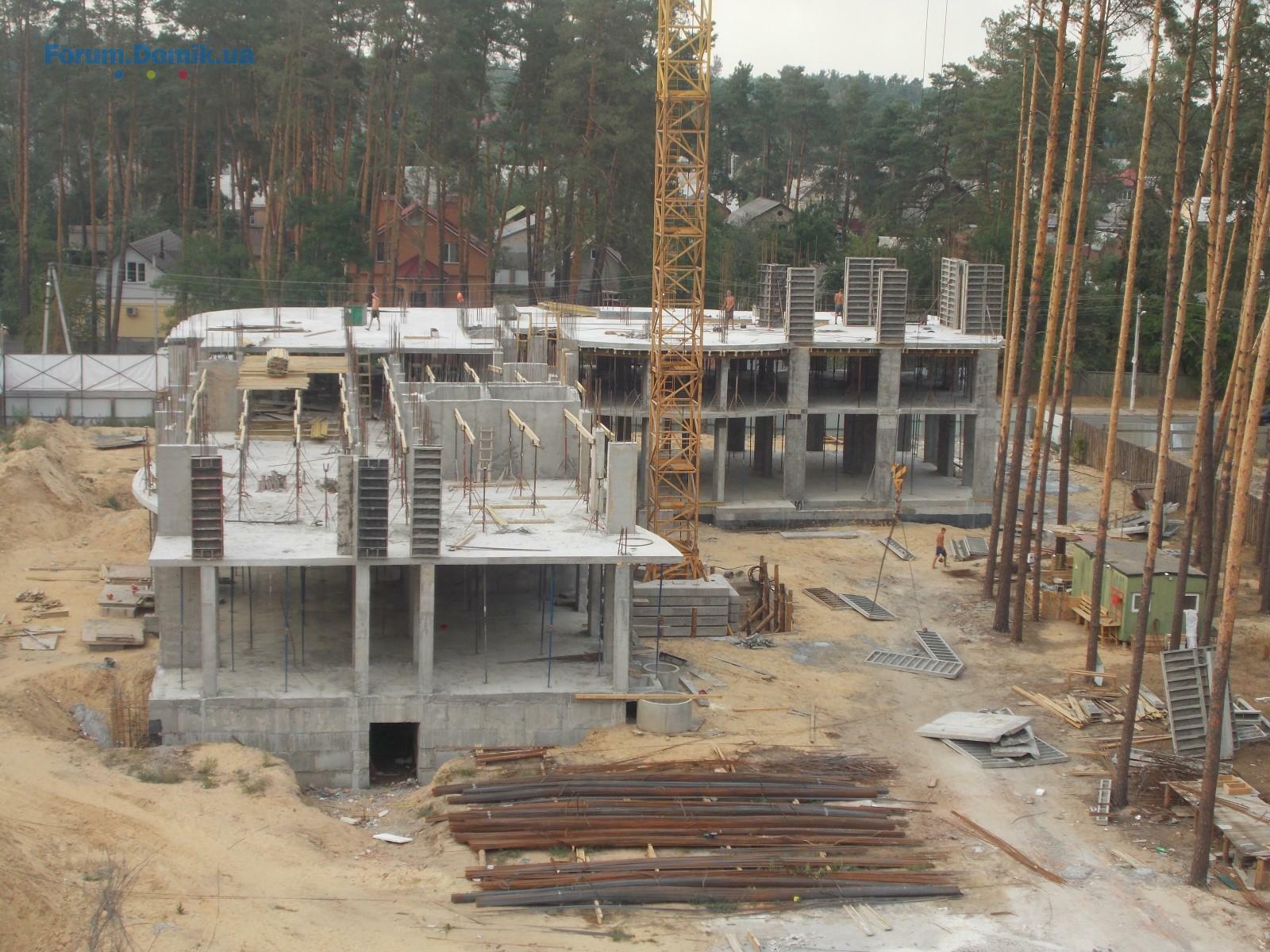

Была на выходных. Перекрыли уже второй этаж.В Субботу и воскресение все работают.
31 авг 2015 15:41
Цитата "Snezhana_":
Была на выходных. Перекрыли уже второй этаж.В Субботу и воскресение все работают.

Все три подъезда?
31 авг 2015 17:49
Наш застройщик в ЖК "Комфортный" вокруг окон прокладывали мин. вату. Нужно в нашем доме убедить проложить и между этажами. А то цена вопроса в 1000 грн может, не дай Бог, обернуться во стократ.
02 сен 2015 09:01
Не знаю, на каком "СЯЙВО" была Снежана. На нашем "СЯЙВО" второй этаж перекрыт только со стороны ул. Пушкинской,со стороны ул. Университетской еще и не приступали к вязке арматуры перекрытия. Был в субботу 30,08 как всегда насчитал пять человек и арматуры оставалось , на два дня работы, так что, о пенопласте и минвате будем говорить ой не скоро.
02 сен 2015 09:04
))))
02 сен 2015 10:33
Цитата "бол ":
Не знаю, на каком "СЯЙВО" была Снежана. На нашем "СЯЙВО" второй этаж перекрыт только со стороны ул. Пушкинской,со стороны ул. Университетской еще и не приступали к вязке арматуры перекрытия. Был в субботу 30,08 как всегда насчитал пять человек и арматуры оставалось , на два дня работы, так что, о пенопласте и минвате будем говорить ой не скоро.

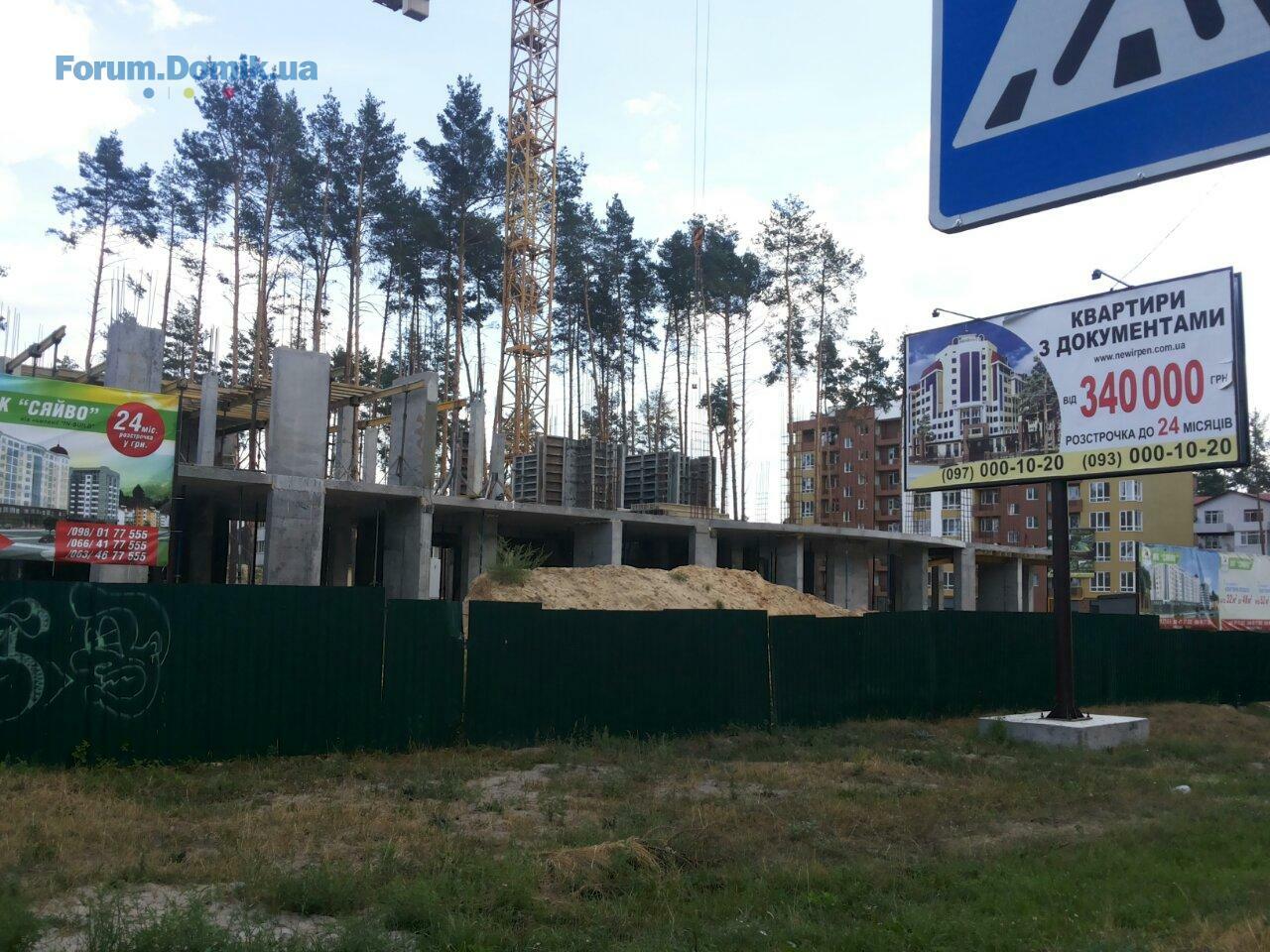

Т.е. так как на фото от 22.08.?
02 сен 2015 12:00
Да, как на фото от 22.08. плюс опорные колонны, как между цоколем и перекрытием первого этажа. Стоят столбами, ждут не дождутся когда перекроют. Ну а что можно хотеть от пятерых строителей. До перекрытия, как минимум еще неделя. Темп конечно удручающий.
02 сен 2015 15:40
Добрый день.

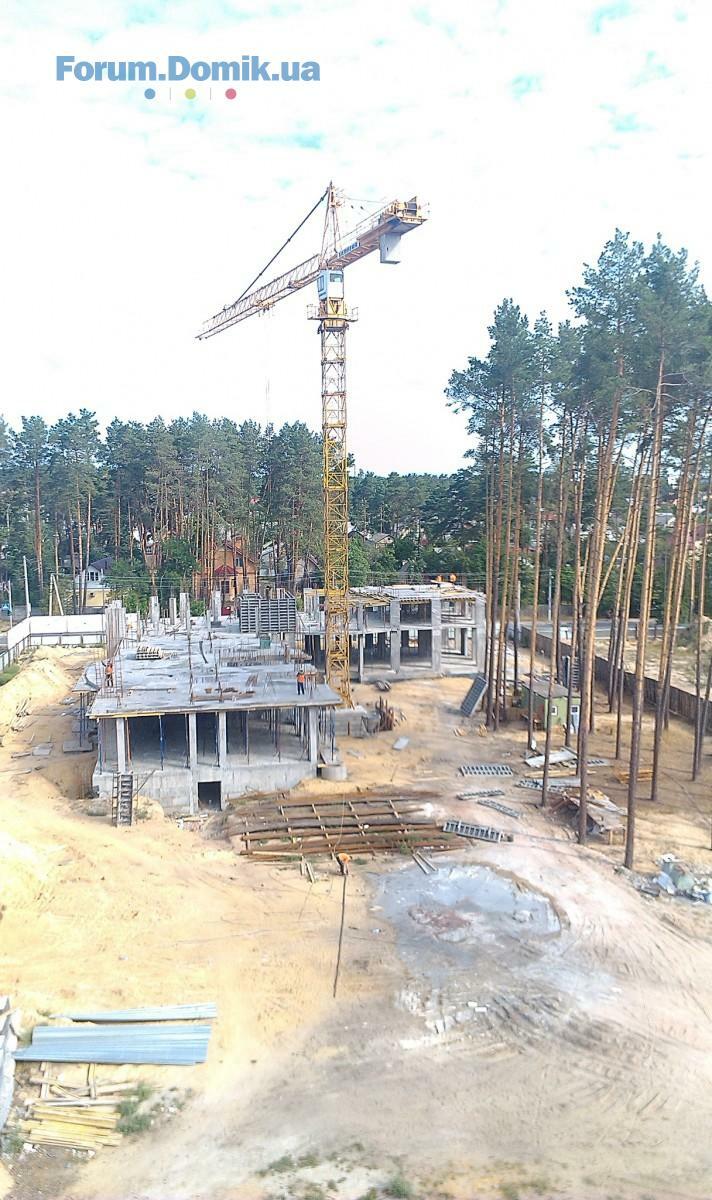

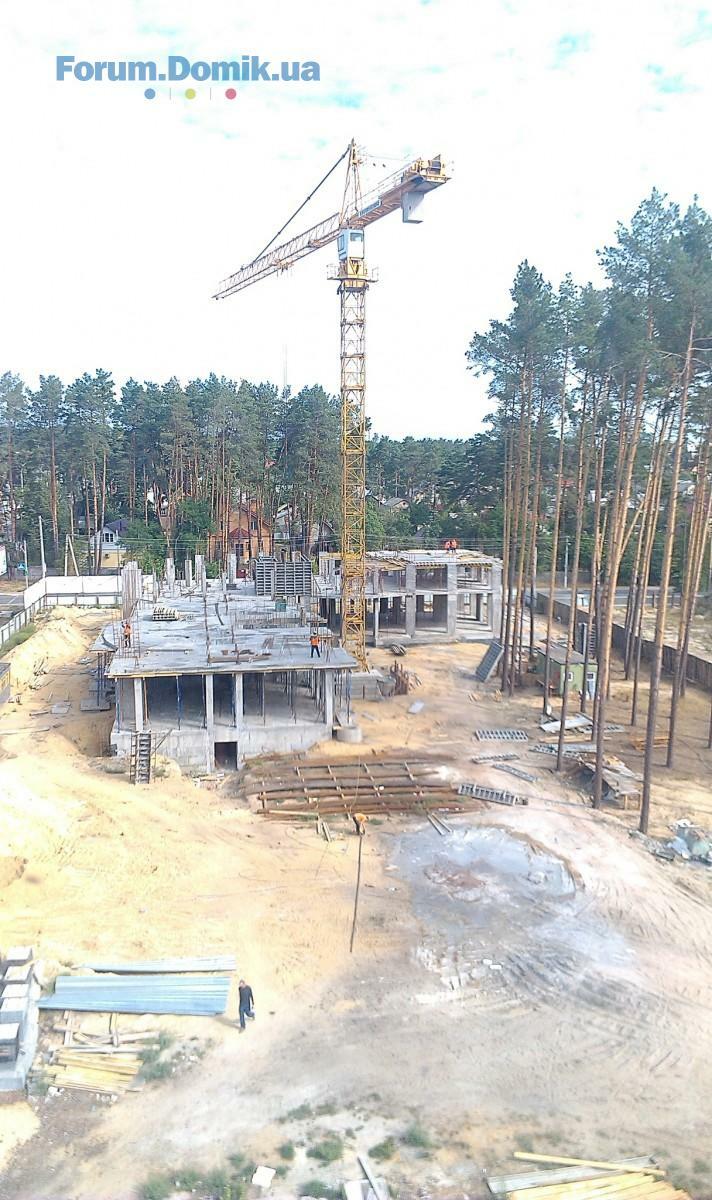

На строительстве ЖК "Сяйво" на монолитных работах на двух секциях задейстовано одновременно от 10 до 14 человек. Не все рабочие видны сразу и с дороги, т.к. многие работают с арматурой, в гибочном цехе, режут фанеру или разбирают опалубку.
С 22.08.2015г залит весь вертикал по секции №1, залита плита перекрытия между 2 и 3 этажами по секции №2 (в субботу 29.08.2015г) и закончены работы по четверти вертикальных элементов 3 этажа секции №2.
Работы ведутся согласно графика (да есть небольшие задержки, но всё нагоняется).
Хочу подтвердить что в планах до конца года завершить монолитно каркасные работы по первой очереди. Да возможны некоторые корректировки - это зависит от многих факторов, но будем стремится к опережению графика!
Уважаемый "бол" мне жаль что вы так заблуждаетесь в количестве выполненной работы, в количестве арматуры (на стройке на выходных 29-30 августа лежало порядка 25 тонн арматуры, вы сами можете посчитать связки, в каждой от 2-3 тонн) и в датах т.к. суббота это было 29 число и если Вы были ближе к вечеру, то закономерно что после заливания плиты перекрытия были не все рабочие.
Хочу всех информировать что по графику строительства после заливки плиты перекрытия до заливки следующей плиты одной секции на типовых этажах - запланировано от 14 до 16 рабочих дней. Если вы так же переживаете за строительство как и мы предлагаю оперировать этими данными.
Спасибо за понимание, удачи Вам.
С уважением К.А.Б.
03 сен 2015 11:35

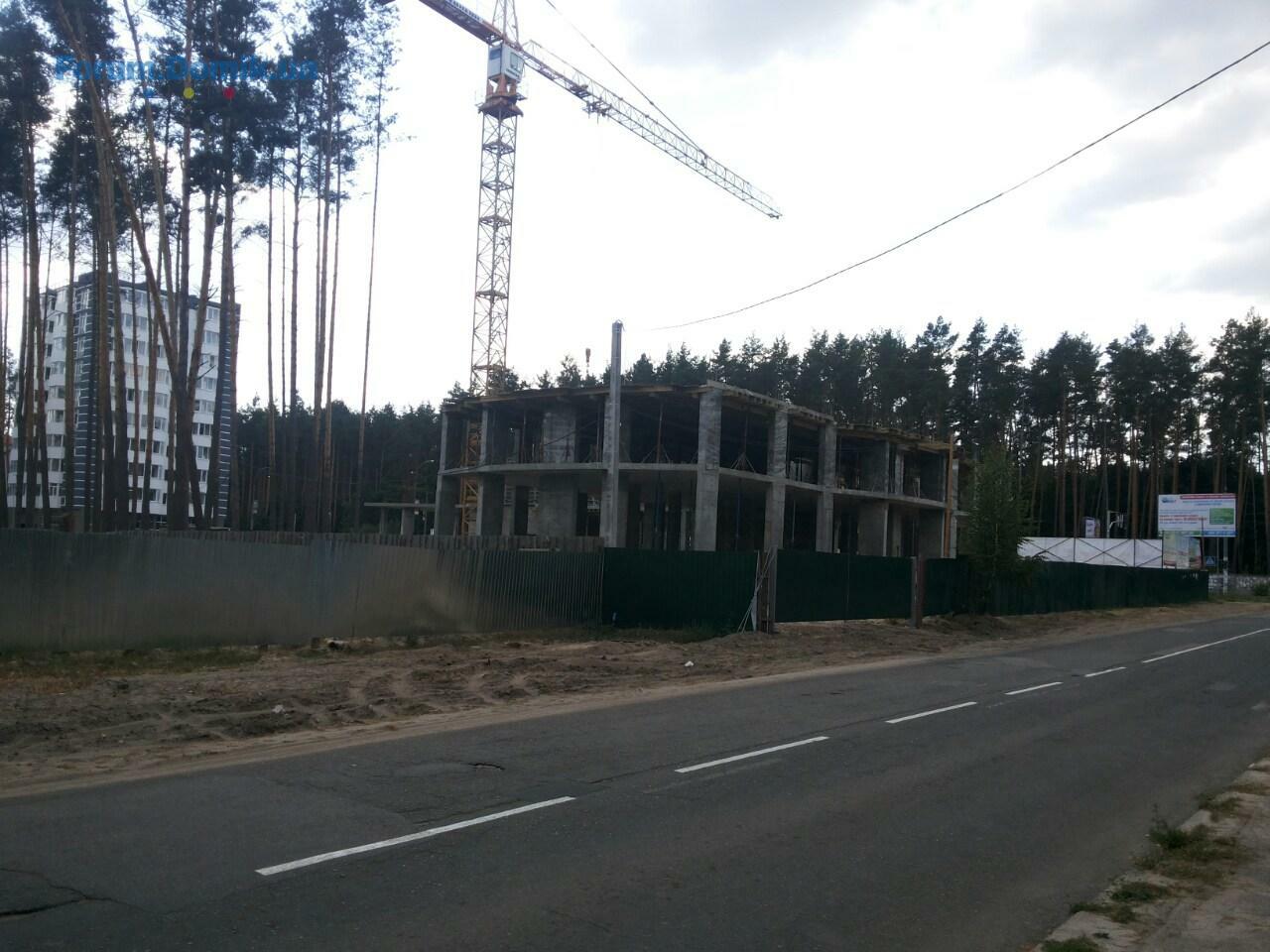

Я не понимаю,зачем застройщик,выложив фото,рассказал нам сказки. Там же четко видно, все то, что описал Бол. Второй этаж, не перекрыт,на стройке видим, :faceoff: не 14 а 4 строителя сироты :hi: . Арматуры, действительно мало, для перекрытия не хватит. Если сравнивать темпы строительства с "СИНЕРГИЯ" "ФОРТУНА" РИЧ ТАУН" "КАРАТ"то "СЯЙВО" аутсайдер.
03 сен 2015 18:13
ну в общем то сейчас получается 1 этаж (2 секции) = 1 месяц, что и соответствует 14 дней на 1 секцию. Если не будет корректировок сейчас и оставить как есть, отклонение будет от 4 до 5 месяцев. Видно что 1 очередь строиться четвертями(2половины 1 секции и 2 второй)и по фото работы вроде ведутся на всех четвертях одновременно, так что скорей всего не хватает людей...и менее вероятно вина прораба...В общем к застройщику: присмотритесь похоже проблема таки существует (осталось 4 месяца, а впереди 8 этажей (перекрытий)) :umnik: :ded: :oh: , хотя не исключаю, что инвесторы просто не посвящены в детали плана, "каркас к концу года" и может что то кардинально измениться, например за ноябрь декабрь сразу 5 этажей :faceoff:
07 сен 2015 12:57
Зашел на страничку агенства"НОВОСЕЛ". Там уже четко пишут: сдача в эксплуатацию 1 квартал 2017 года. Еще строить не начинали, а сроки уже плывут.
07 сен 2015 14:40
Риелтор, который подбирал мне квартиру, сразу обозначил срок сдачи - 1 квартал 17-го. После этого обозначенный на сайте срок был приятным сюрпризом))
В предварительном договоре полгода опоздания прописаны тоже не с проста...
Думаю весна 2017 - это в лучшем случае.
Да и ремонт в январе в новом доме начинать не совсем разумно.
08 сен 2015 17:35
Цитата "Bulk1":
Риелтор, который подбирал мне квартиру, сразу обозначил срок сдачи - 1 квартал 17-го. После этого обозначенный на сайте срок был приятным сюрпризом))
В предварительном договоре полгода опоздания прописаны тоже не с проста...
Думаю весна 2017 - это в лучшем случае.
Да и ремонт в январе в новом доме начинать не совсем разумно.

Понятно. Раньше лета 2017 не сдадут.
09 сен 2015 12:54
Доброго дня. Я трішки не по темі форуму але це з якого боку подивитись. Я інвестор суміжного будинку Жк Комфортний, так ось, ви тут зараз вирішуєте коли ваший будинок добудується. звертати увагу на терміни здачі я б не радив. Жк Комфортний теж Андрій Борисович обіцяв здати в терміни, що правда розмиті трішки, перший квартал 2015, а віз і нині там. І всі обіцянки здати будинок не виправдовуються.
Шановна компанія in-bild, може ви перестанете дурити своїх компанйонів(інвесторів) і дасте конкретну відповідь, коли здадуть в експлуатацію будинок. Якщо через тиждень, місяць чи може рік, то дайте чесну відповідь. З повагою, інвестор Жк Комфортний
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
1. . .57. . .153
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Подробнее
