А мне утром пришла смс от сотрудников Брамы цитирую - "собрание инвесторов 1 секции состоится 15.12 в 18.30"
27 ноя 2014 08:15
Цитата "maiskayaroza":
А мне утром пришла смс от сотрудников Брамы цитирую - "собрание инвесторов 1 секции состоится 15.12 в 18.30"

Мне тоже ,только что получил СМС о переносе на 15,12,
27 ноя 2014 11:09
В собрание перенесено на 15.12.14!

Сегодня-завтра планируют убрать кран от первой секции.
27 ноя 2014 11:31
А мне СРАТЬ! :protest:
Я все равно сегодня приду, что и другим советую! :super: :)

А 15 го - еще раз приду :ura:
01 дек 2014 10:51
Ну что, товарищи-инвесторы, так ничего и нет на начало зимы 2014:
- ни воды
- ни тепла
- ни документов (не считая нескольких, кому для вида сделали в самом начале)

Являясь инвестором, скажу, чтоне стоит вкладываться новым!
01 дек 2014 11:55
Тепла нет? Я потенциальный покупатель, так мне сказали, что для вас - первая секция - купили пеллетный котел и будут топить пеллетами. А тут пишут, что тепла нет. Или это сказки для того, чтобы я вложился?

На сколько задержалась сдача первой секции? Какое сейчас состояние? Реальные ли сроки, что вторую сдадут в первом квартале 2015-го года?
01 дек 2014 12:09
а смысл. реально готовых заселиться единицы. а платить да еще по нынешним тарифам пустующее помещение тоже накладно. на ремонты запустили людей поздно у большинства думаю еще голые стены. конфликт интересов меньшинства и большинства как всегда налицо.
01 дек 2014 12:24
Цитата "VotInvestor":
Тепла нет? Я потенциальный покупатель, так мне сказали, что для вас - первая секция - купили пеллетный котел и будут топить пеллетами. А тут пишут, что тепла нет. Или это сказки для того, чтобы я вложился?

На сколько задержалась сдача первой секции? Какое сейчас состояние? Реальные ли сроки, что вторую сдадут в первом квартале 2015-го года?

Первая должна быть сдана по моим документам 2 квартал 2013 года.В принципе ремонты можно делать.
01 дек 2014 12:33
Цитата "ИгорьМ":

Первая должна быть сдана по моим документам 2 квартал 2013 года.В принципе ремонты можно делать.


То есть прогнозируемая задержка до полноценного проживания - полтора года... если все сложится.
01 дек 2014 13:17
Цитата "VotInvestor":
Тепла нет? Я потенциальный покупатель, так мне сказали, что для вас - первая секция - купили пеллетный котел и будут топить пеллетами. А тут пишут, что тепла нет. Или это сказки для того, чтобы я вложился?

На сколько задержалась сдача первой секции? Какое сейчас состояние? Реальные ли сроки, что вторую сдадут в первом квартале 2015-го года?

У меня квартира в первой секции и я хотел купить пару квартир в 4 секции,когда біл на собрании и посмотрел ,что третья стоит и сдвигов нету,а четвертая вообще мертвая ,то сейчас подыскиваю другое ЖК.
01 дек 2014 13:18
Цитата "VotInvestor":
Тепла нет? Я потенциальный покупатель, так мне сказали, что для вас - первая секция - купили пеллетный котел и будут топить пеллетами. А тут пишут, что тепла нет. Или это сказки для того, чтобы я вложился?

На сколько задержалась сдача первой секции? Какое сейчас состояние? Реальные ли сроки, что вторую сдадут в первом квартале 2015-го года?

У меня квартира в первой секции и я хотел купить пару квартир в 4 секции,когда біл на собрании и посмотрел ,что третья стоит и сдвигов нету,а четвертая вообще мертвая ,то сейчас подыскиваю другое ЖК.
02 дек 2014 11:21
Подскажите, кто именно из руководства бывает на собраниях инвесторов?
02 дек 2014 11:34
Цитата "Investor_SB":
Подскажите, кто именно из руководства бывает на собраниях инвесторов?

Ни кто.
02 дек 2014 11:52
Обычно всегда бывает директор "Радуги Сити", ранее был директор "Укркарго".
02 дек 2014 13:38
А кто становится инициатором таких собраний? Сами инвестора или все же кто-то с Укркарго? Смысл таких собраний если не будет представителя застройщика?
02 дек 2014 14:13
Представитель застройщика всегда присутствует!!! Владелец никогда не присутствует! Инициаторы собраний инвестора.
03 дек 2014 14:58
По состоянию на 01.12.2014

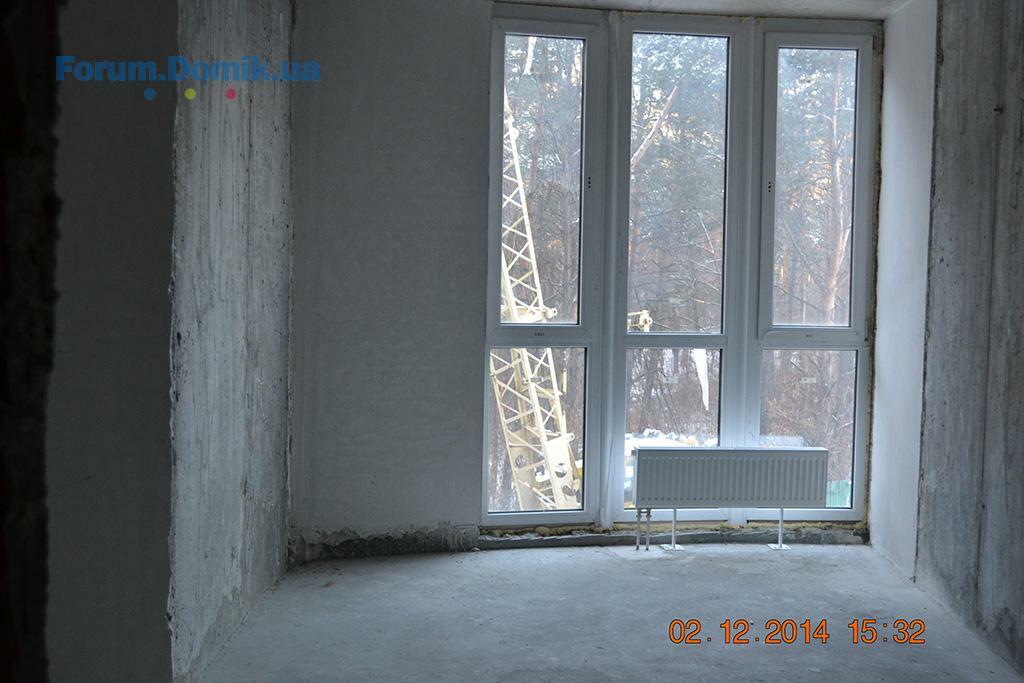

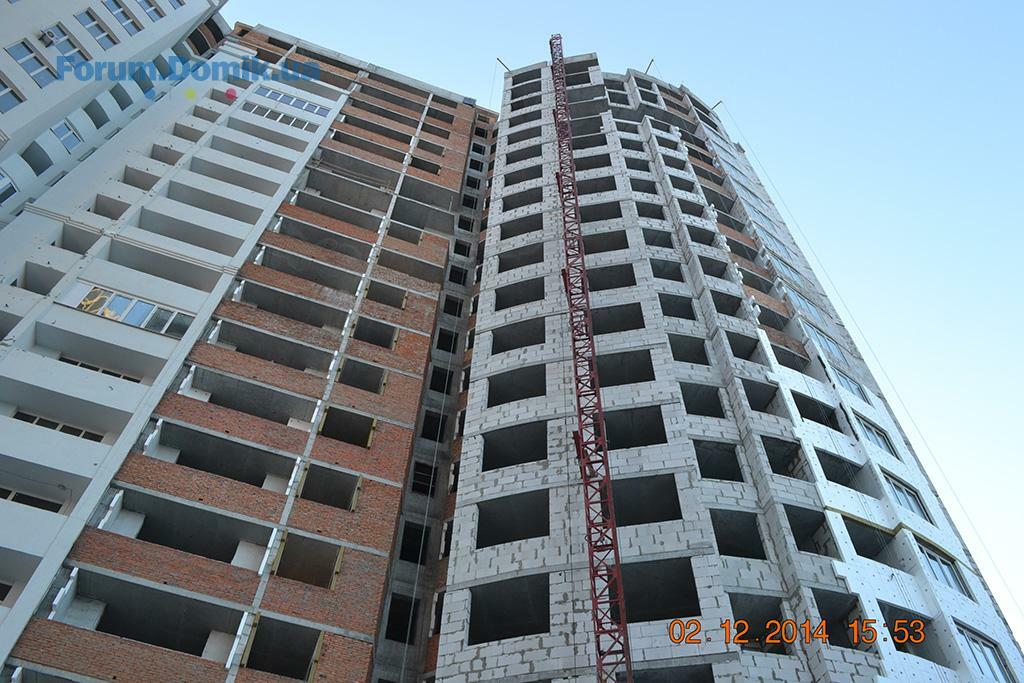

1 секция
- окончание благоустройства входной группы 1-ой секции;
- окончание отделочных работ и монтажа электрического освещения;
- окончание работ по декоративной покраске лифтовых холлов и МОПов на 18-20 этажах;
- окончание работ по монтажу эксплуатируемой кровли;
- заканчиваются работы по устройству теплоснабжения;
- ведутся работы по остеклению 19 и 20 этажей.

2 секция
- выполнен монтаж вентиляционных блоков 20 этажа;
- кладка наружных и внутренних стен 20 этажа выполнена на 96%;
- завершены работы по заливке лестничных маршей 16-20 этажа;
- окончены работы по устройству подпорных стен стенобатной части;
- завершены работы по устройству (утеплению) фасада секции;
- ведутся работы по остеклению секции 19 и 20 этажей;
- произведён демонтаж крана.
3 секция
- продолжаются работы по остеклению секции;
- продолжаются работы по шпатлевке потолков в МОП 16-18 этажа;
- продолжаются штукатурные работы 17 этажа;
- продолжаются работы по устройству (утеплению) фасада.

4 секция
- завершение работ по устройству вертикальных элементов 27 этажа;
- монтаж вентиляционных блоков 21 этажа;
- начаты работы по кладке наружных стен на пятом этаже и выше.

5 секция
- ведутся работы по доработке котлована;
- ведутся работы по установке кранов;
- ведутся работы по устройству свай фундамента;
- ведутся работы по заливке плиты фундамента.

6 секция
- выполнены работы по устройству монолитной фундаментной плиты;
- ведутся работы по устройству вертикальных элементов на -1 этаже и плиты над -1 этажом.
04 дек 2014 21:44
По состоянию на 01.12.2014

1 секция
- окончание благоустройства входной группы 1-ой секции;
- окончание отделочных работ и монтажа электрического освещения;
- окончание работ по декоративной покраске лифтовых холлов и МОПов на 18-20 этажах;
- окончание работ по монтажу эксплуатируемой кровли;
- заканчиваются работы по устройству теплоснабжения;
- ведутся работы по остеклению 19 и 20 этажей.

2 секция
- выполнен монтаж вентиляционных блоков 20 этажа;
- кладка наружных и внутренних стен 20 этажа выполнена на 96%;
- завершены работы по заливке лестничных маршей 16-20 этажа;
- окончены работы по устройству подпорных стен стенобатной части;
- завершены работы по устройству (утеплению) фасада секции;
- ведутся работы по остеклению секции 19 и 20 этажей;
- произведён демонтаж крана.

3 секция
- продолжаются работы по остеклению секции;
- продолжаются работы по шпатлевке потолков в МОП 16-18 этажа;
- продолжаются штукатурные работы 17 этажа;
- продолжаются работы по устройству (утеплению) фасада.

4 секция
- завершение работ по устройству вертикальных элементов 27 этажа;
- монтаж вентиляционных блоков 21 этажа;
- начаты работы по кладке наружных стен на пятом этаже и выше.

5 секция
- ведутся работы по доработке котлована;
- ведутся работы по установке кранов;
- ведутся работы по устройству свай фундамента;
- ведутся работы по заливке плиты фундамента.

6 секция
- выполнены работы по устройству монолитной фундаментной плиты;
- ведутся работы по устройству вертикальных элементов на -1 этаже и плиты над -1 этажом.

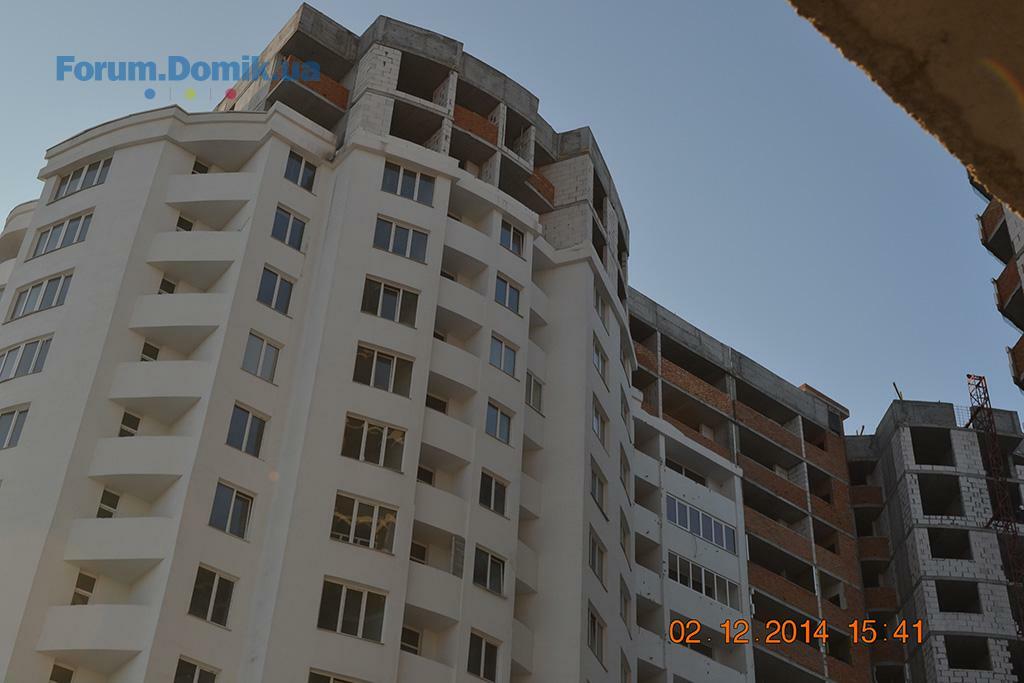

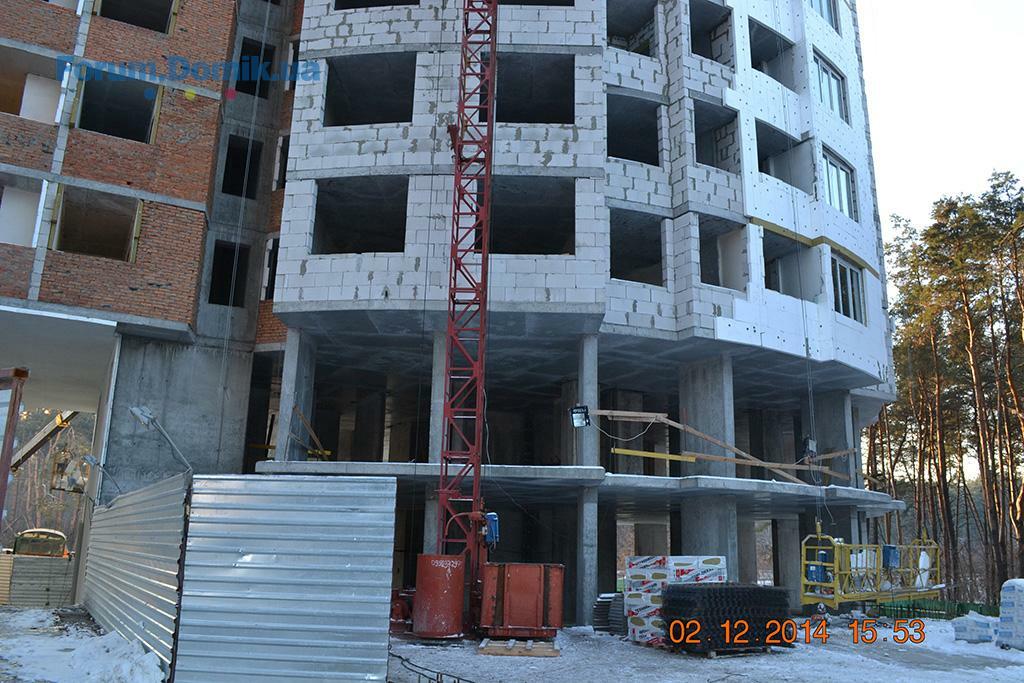

04 дек 2014 21:47

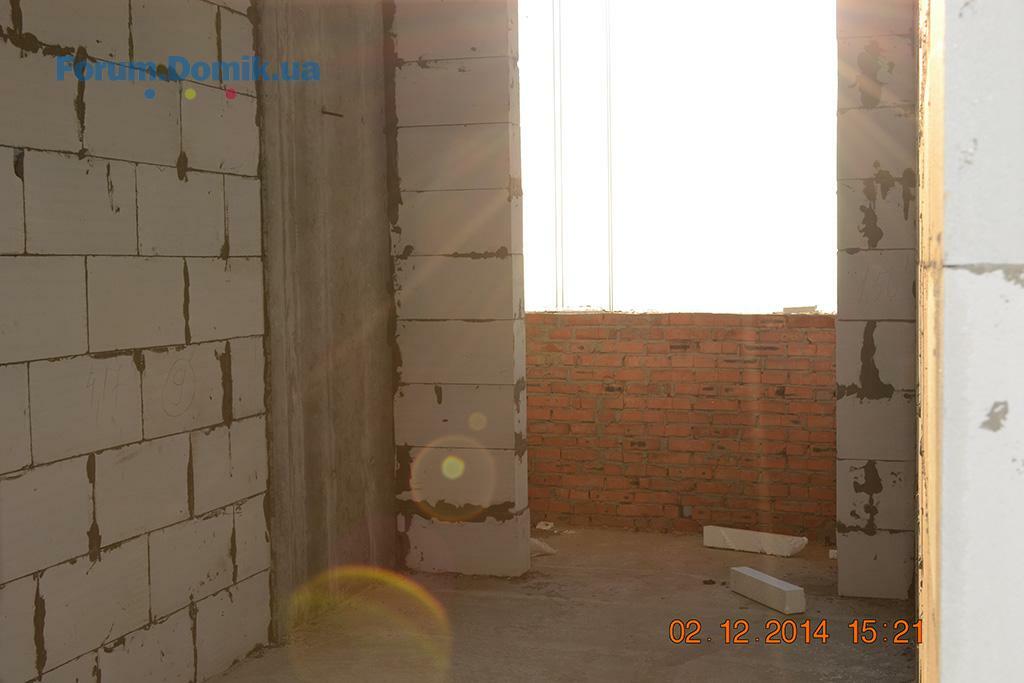

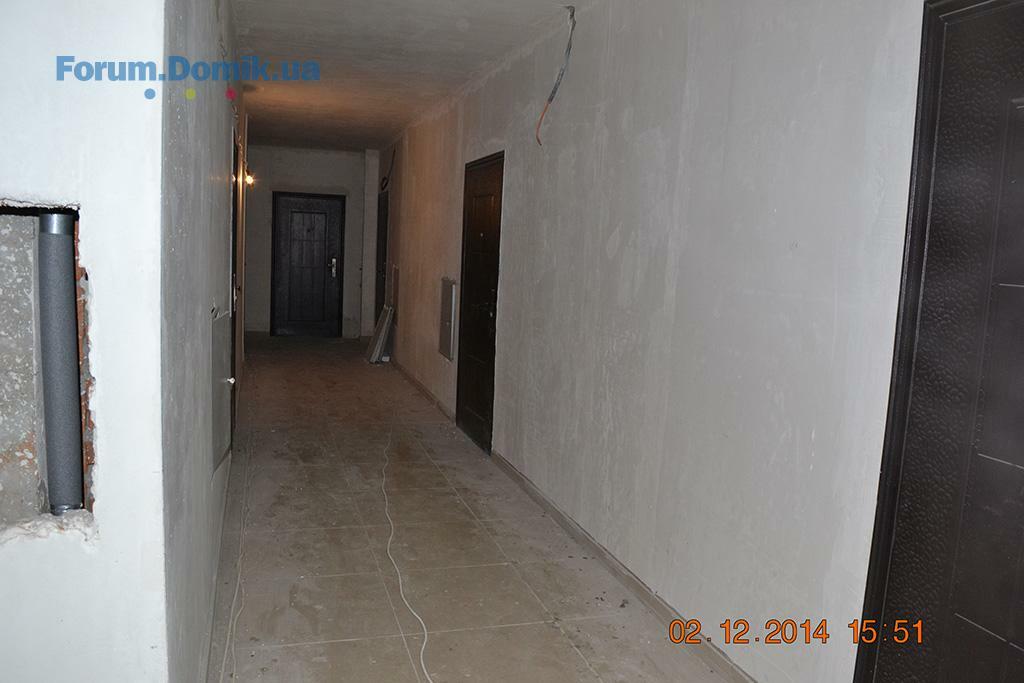

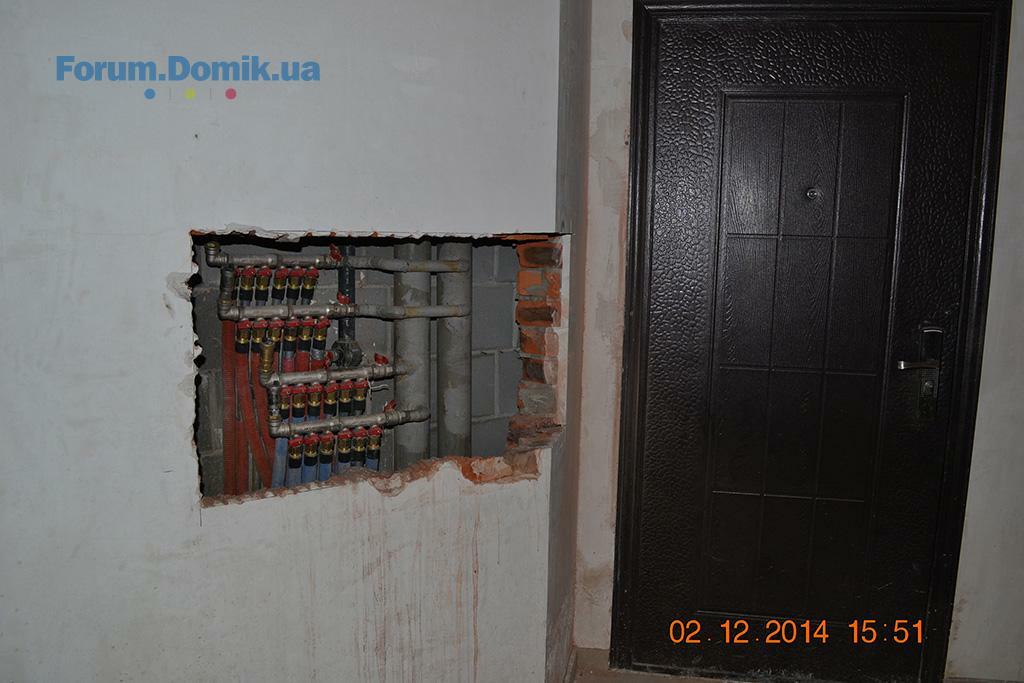

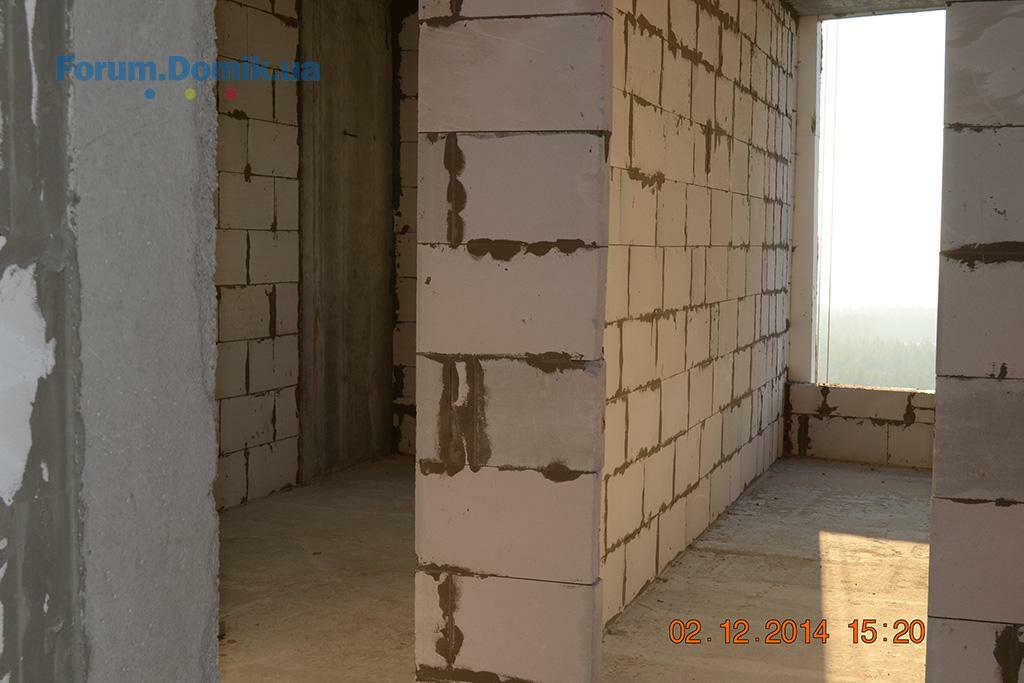

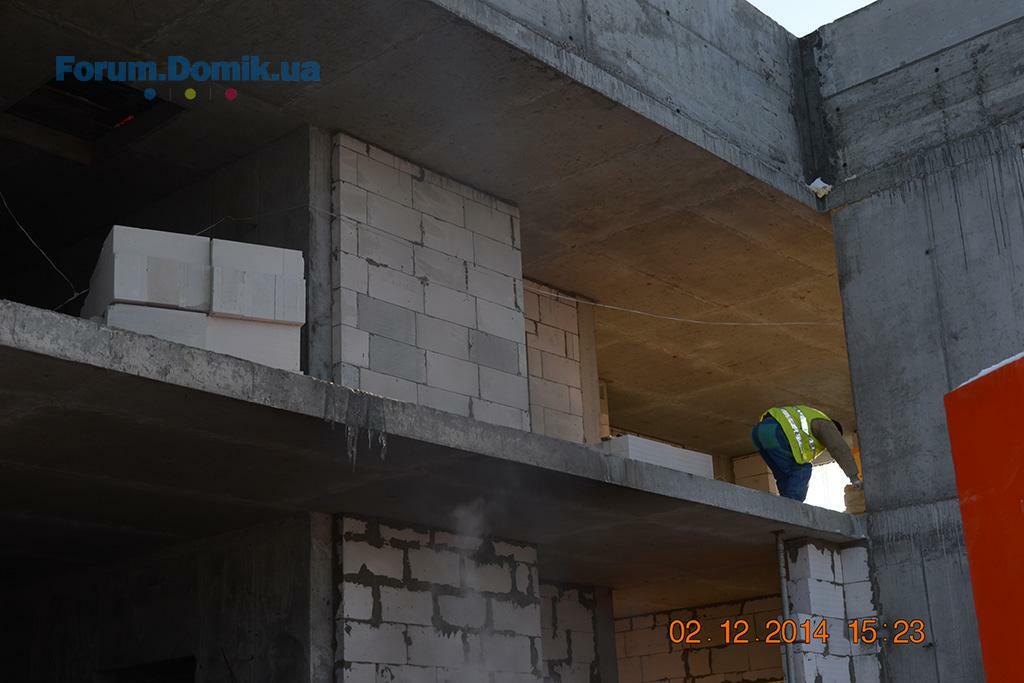

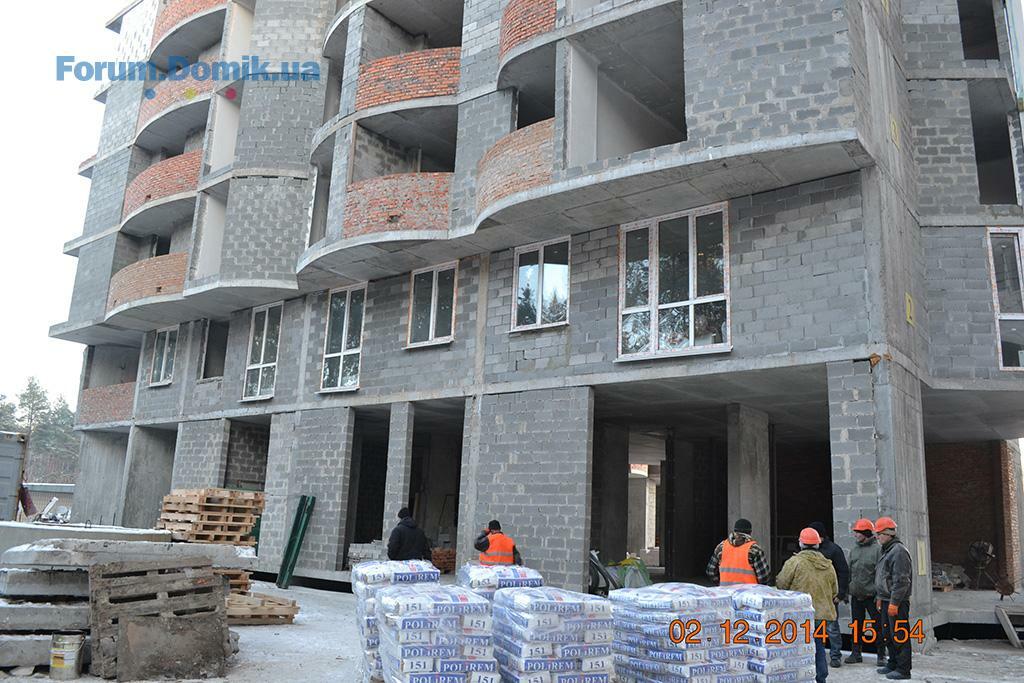

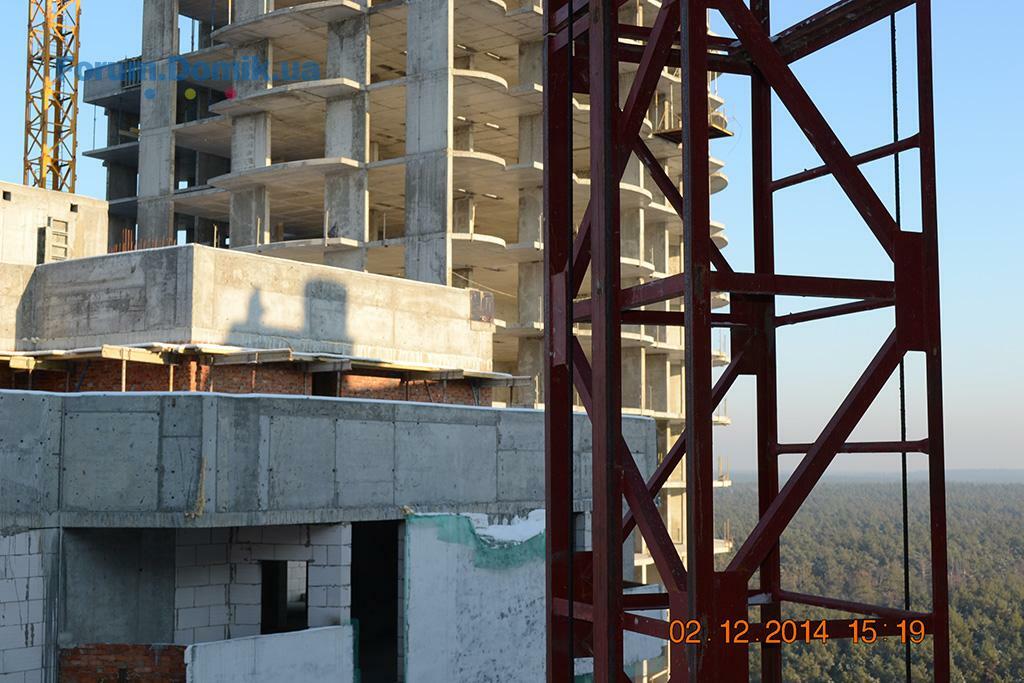

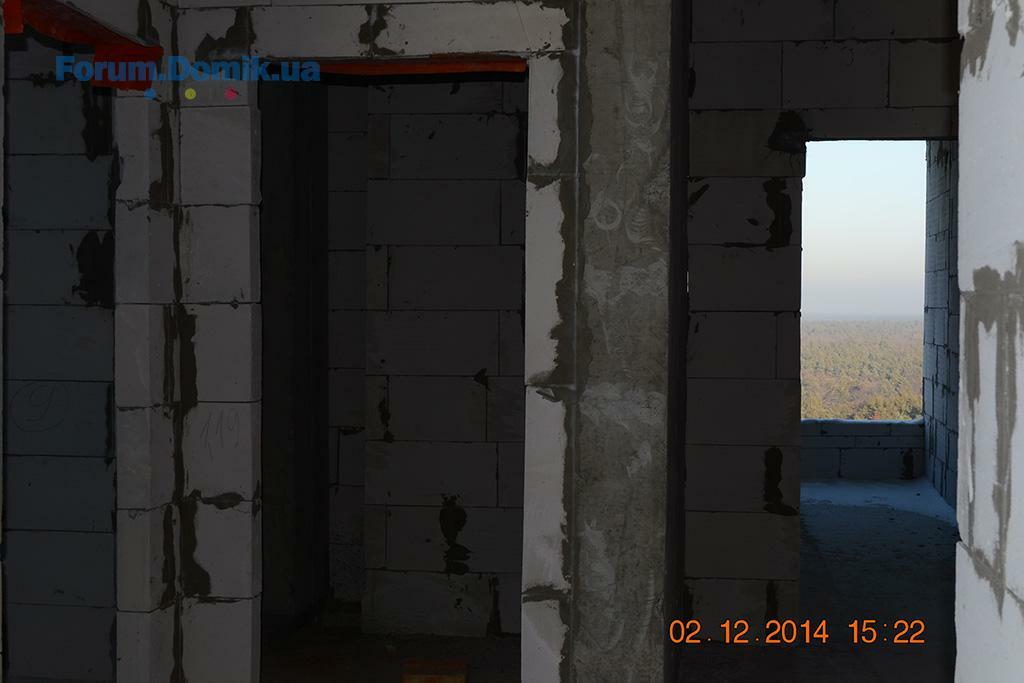

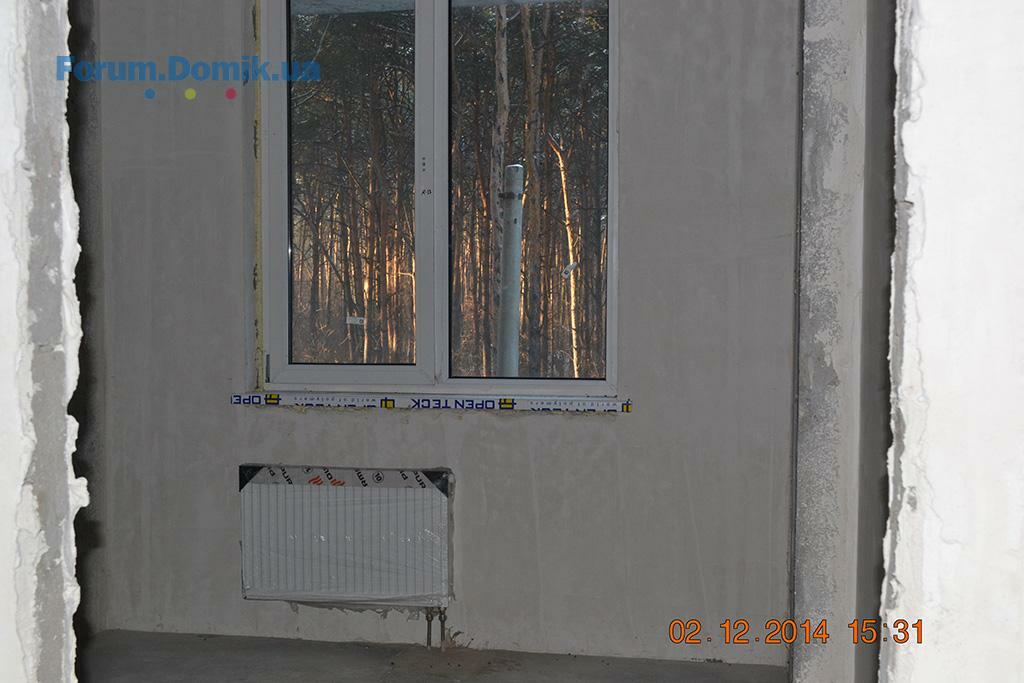

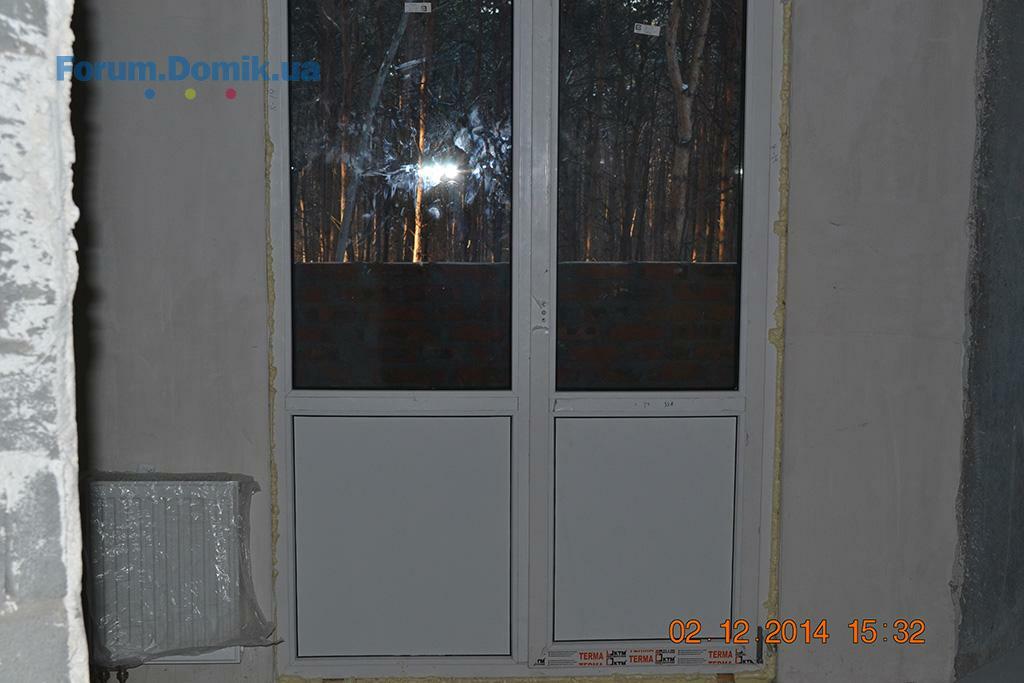

Секция 2
04 дек 2014 21:48

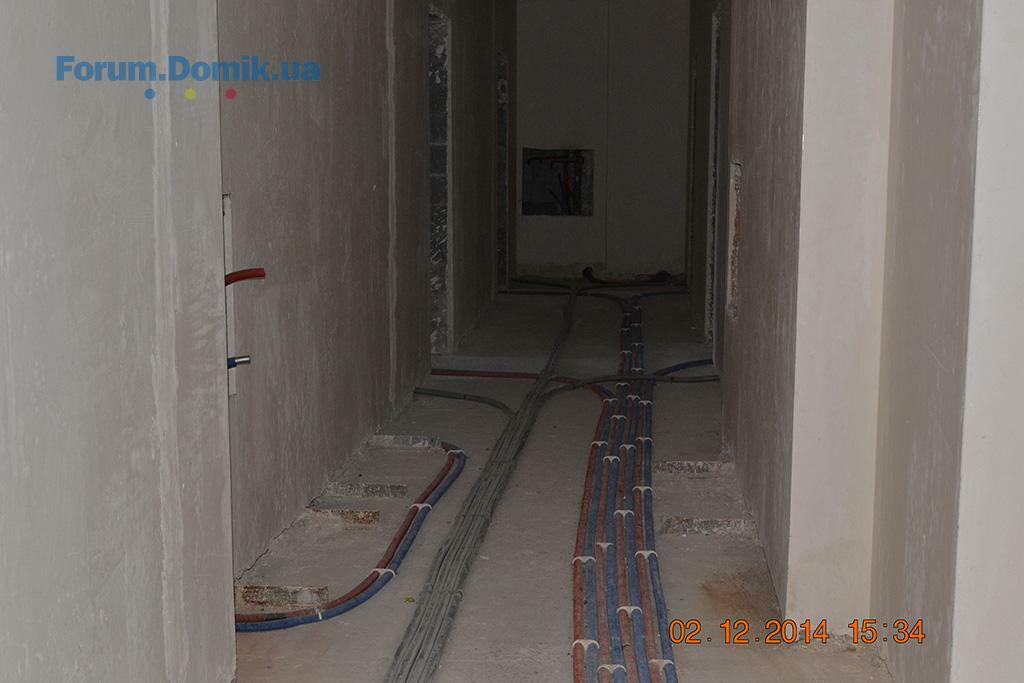

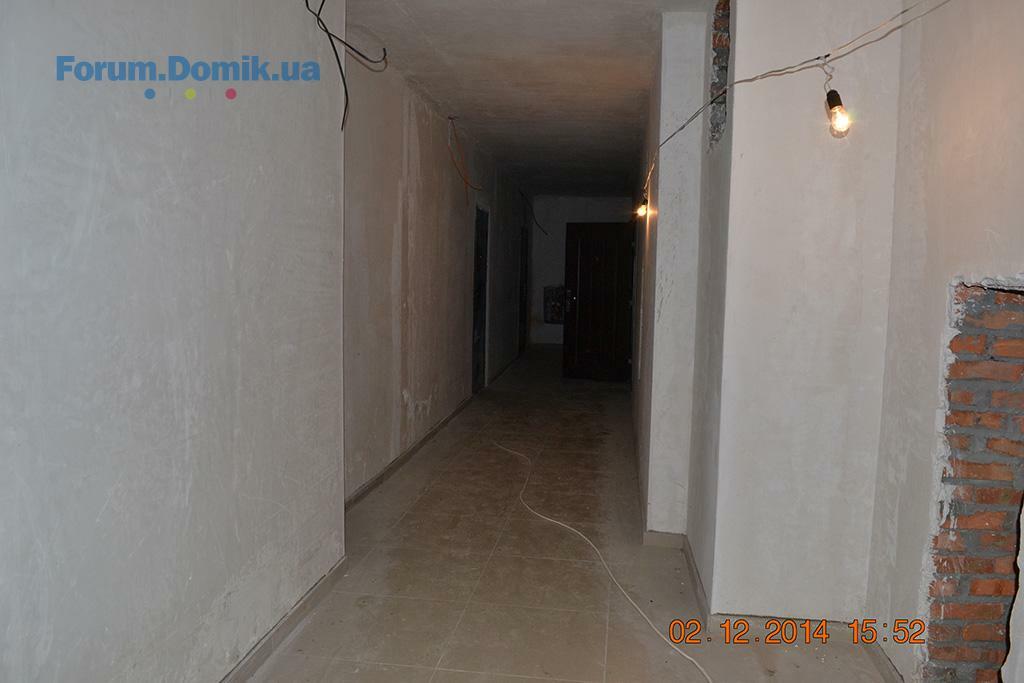

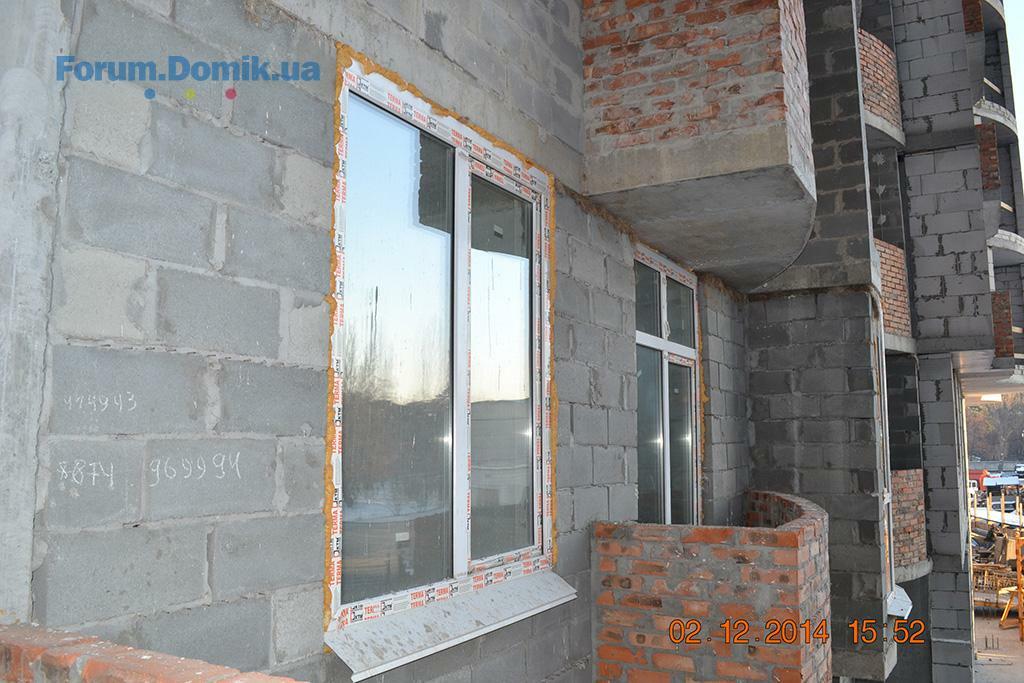

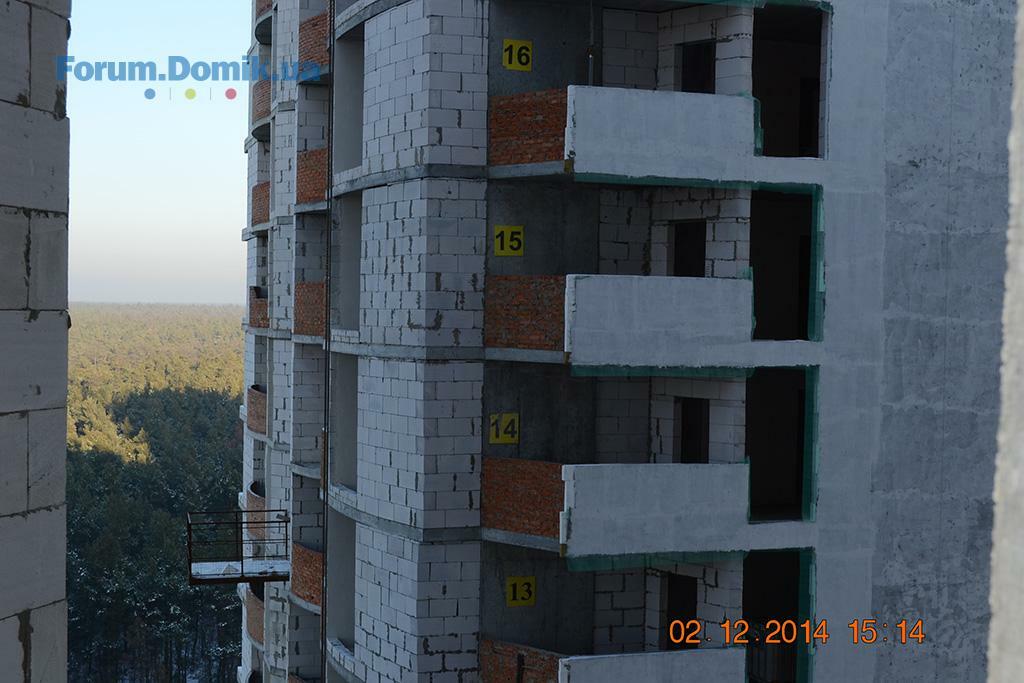

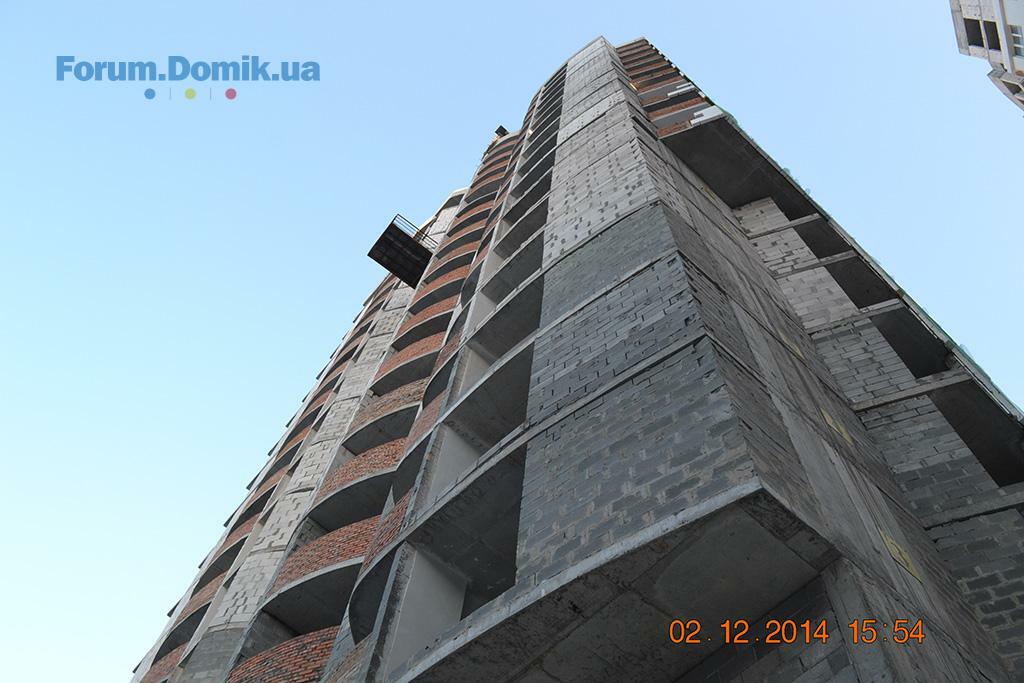

Секция 3
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
1. . .102104. . .219
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
+34624407828xxxx
