17 май 2020 08:39
Привезли новый грунт для клумб, засыпают)

17 май 2020 09:03

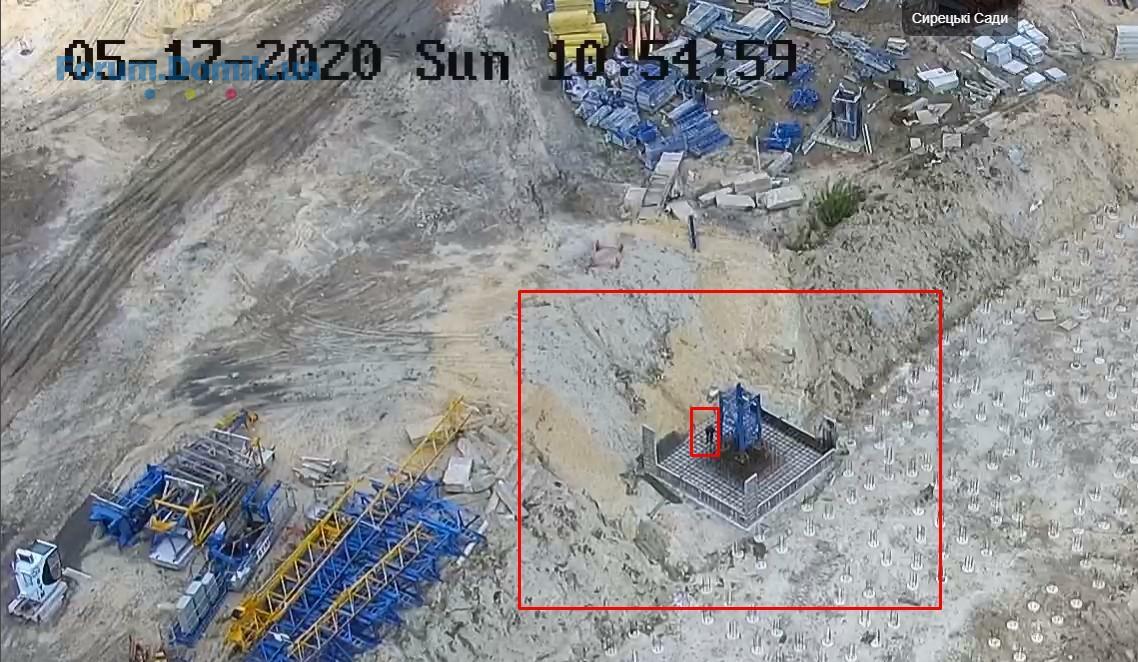

7й дом: вяжут арматуру для фундамента крана

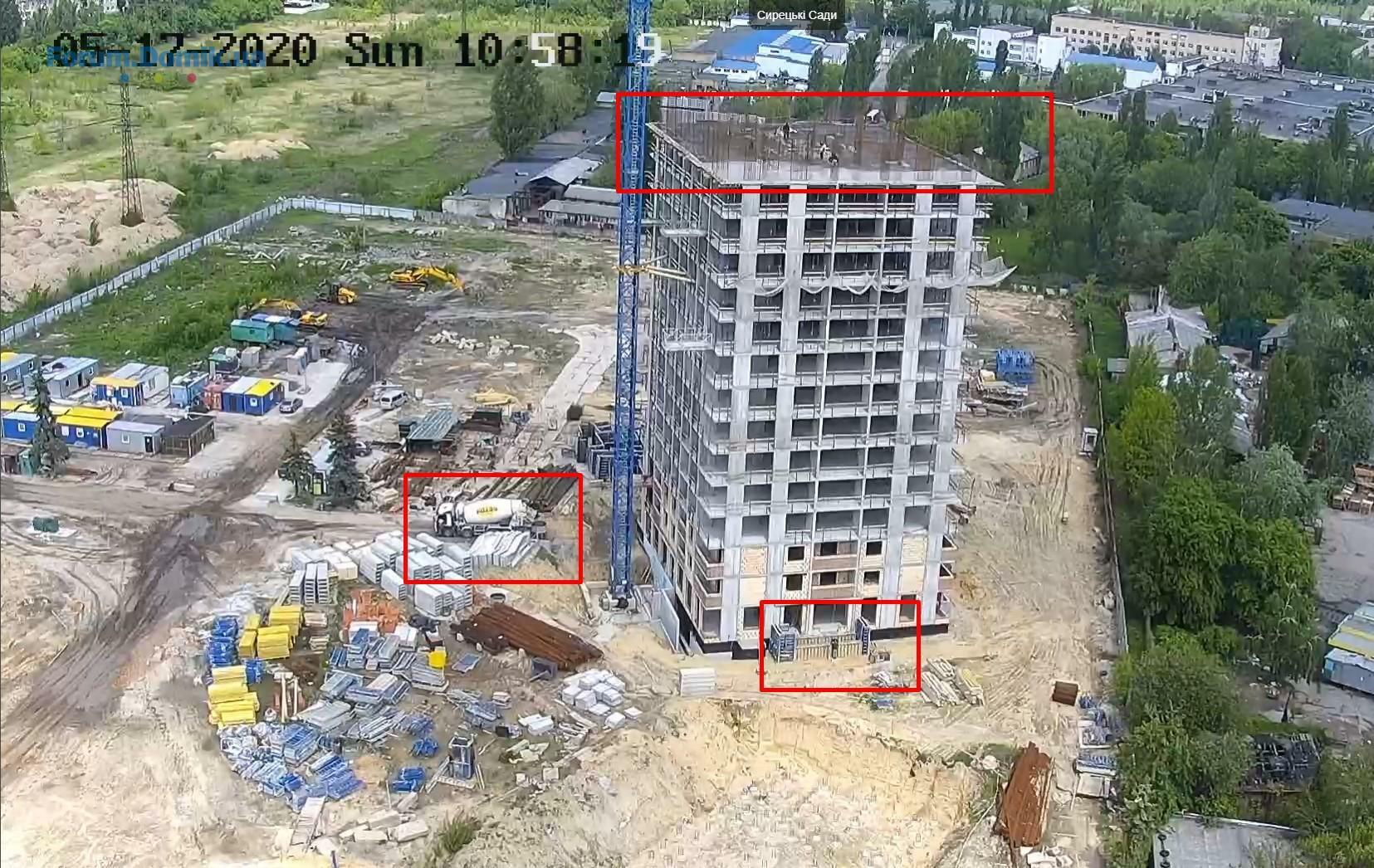

8й дом: заливают перекрытие 14го этажа, парадное пристраивают
17 май 2020 10:21
В этом и весь абсурд( что первая очередь без изменений.
17 май 2020 11:03
А это котлован по какой дом? И что последующие дома будут так близко?
17 май 2020 17:16
Какой котлован, где кран готовят? 7й дом. Это на камеру так выглядит, расстояние между домами вполне вменяемое.
17 май 2020 17:30

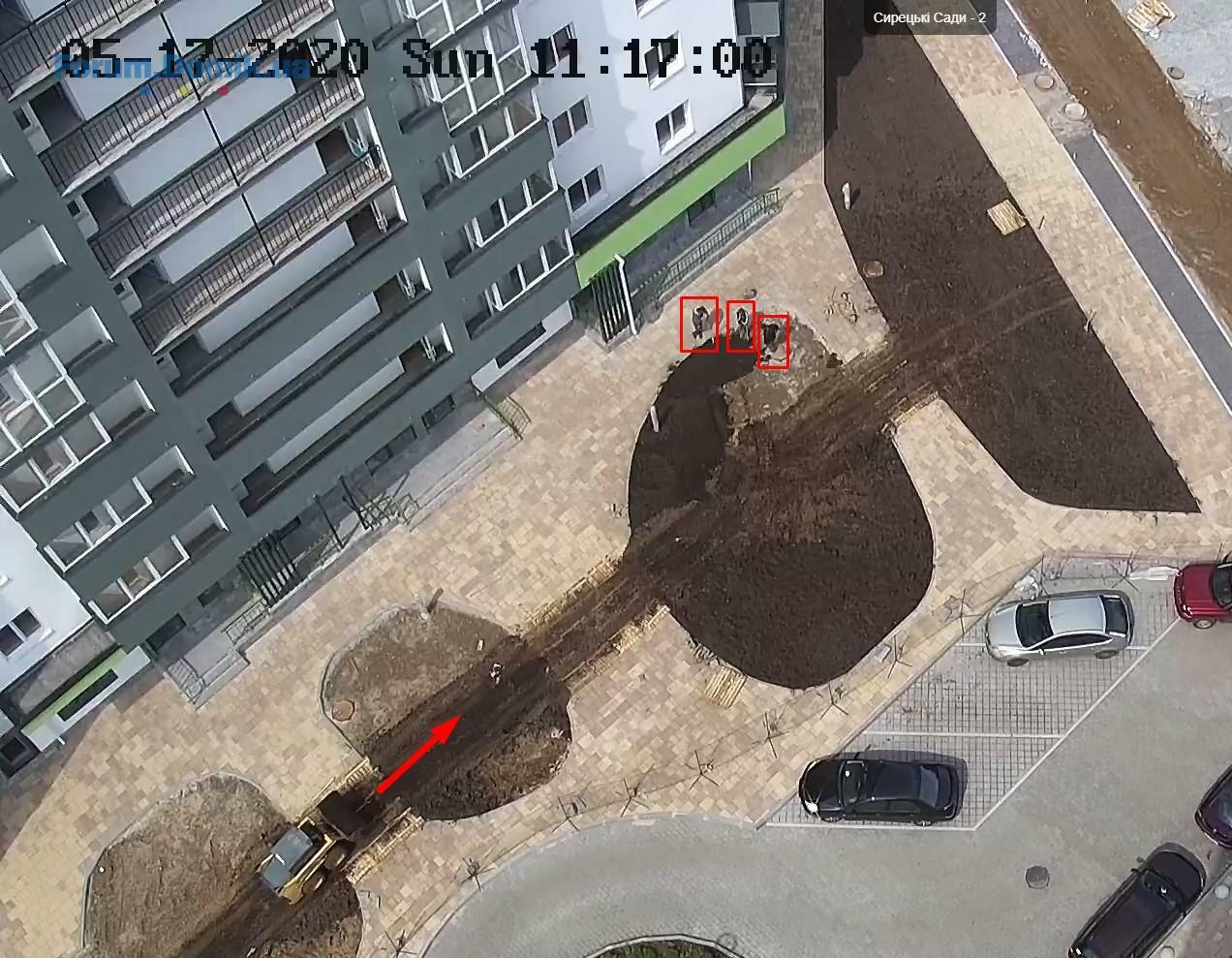

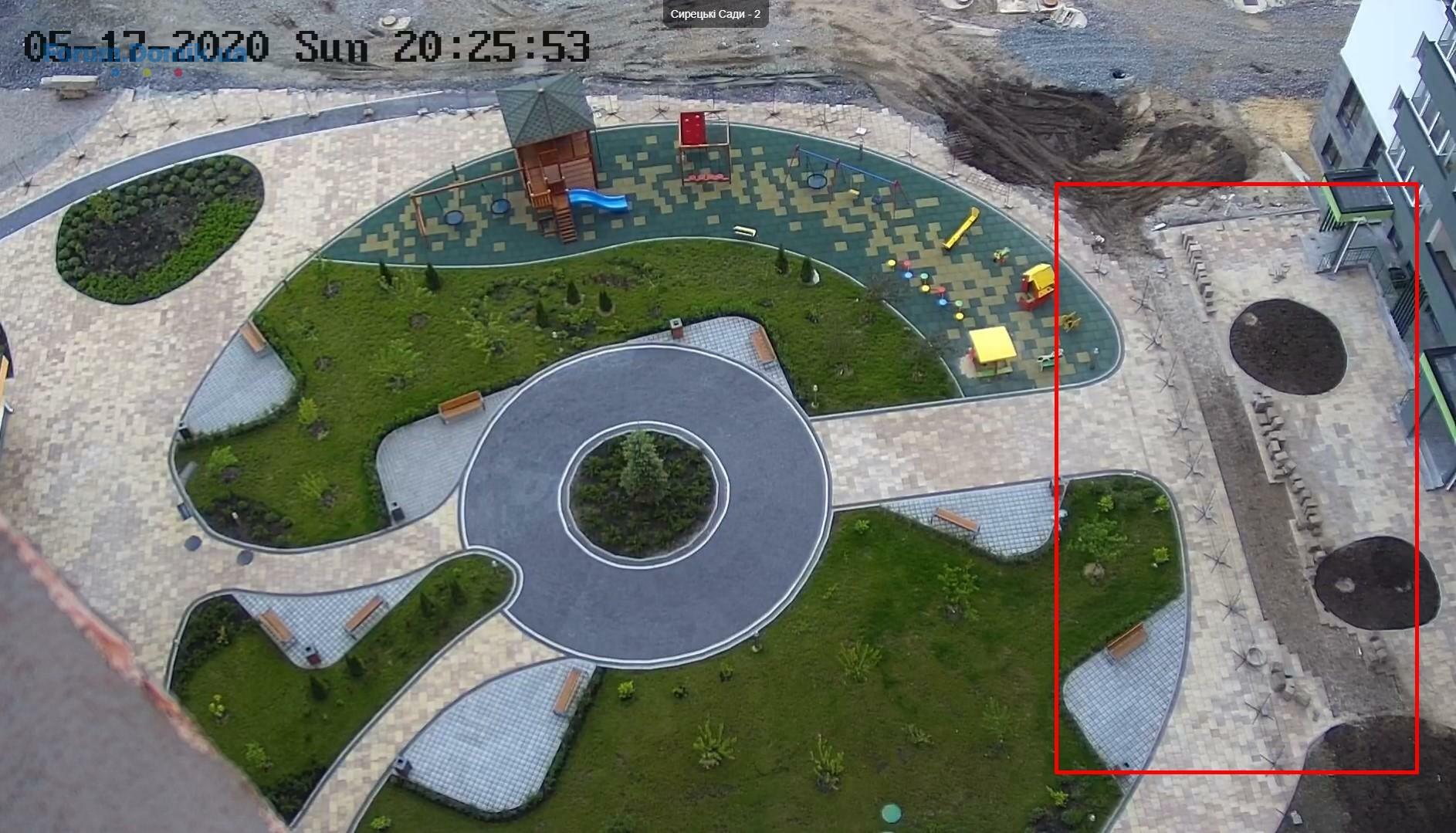

Динамика работы по придомовой территории между вторым и третьим домами. Разница в 17 дней. Но разницы НЕТ!


Ну почему, вон сколько болота намесили))) Судя по фото, там ездит техника, и наверное ещё будет долго ездить. Поэтому и придомовую пока не спешат делать, чтобы потом не пришлось переделывать наново. Сегодня между первым и вторым домом маленький экскаватор возил землю в клумбы. Так вот, плитку, где не постелили поддоны, теперь разобрали, видимо будут перекладывать. А там, где все ещё ездит большая техника, можно себе предположить, что будет. Придомовая территория - это уже мелочь, которую могут за 2-3 дня сделать. Её делают в последнюю очередь, когда уже всё остальное готово.

17 май 2020 18:24
Ох, мне бы Ваш оптимизм) меня увиденное не радует)
17 май 2020 19:37
Какой котлован, где кран готовят? 7й дом. Это на камеру так выглядит, расстояние между домами вполне вменяемое.

Расстояние между домами довольно маленькое, на любителя. Те, у кого будут
выходить окна друг на друга, "будут дружить семьями")
Здесь, на форуме, кто-то недавно писал, что в первом и втором доме временная канализация. Я на сайте ИБ, в документации, прочел, что они могут подключиться к городской трубе, но для этого им нужно проложить свою "трубу" какого-то там диаметра! Но видел ли кто-то , чтобы эту канализацию прокладывали? вот даже сейчас, на примере дома №8 разве видно это? Признаюсь,я не знаю, как это все делается, роется ли яма к дому или ее может какие-то "кроты" роют, хз, но если будут траблы именно с канализацией, то это же полный капец. Может знает кто-то что-то по поводу канализации - напишите, пожалуйста
18 май 2020 08:12


Ну почему, вон сколько болота намесили))) Судя по фото, там ездит техника, и наверное ещё будет долго ездить. Поэтому и придомовую пока не спешат делать, чтобы потом не пришлось переделывать наново. Сегодня между первым и вторым домом маленький экскаватор возил землю в клумбы. Так вот, плитку, где не постелили поддоны, теперь разобрали, видимо будут перекладывать. А там, где все ещё ездит большая техника, можно себе предположить, что будет. Придомовая территория - это уже мелочь, которую могут за 2-3 дня сделать. Её делают в последнюю очередь, когда уже всё остальное готово.

[attachment=0]02.jpg[/attachment]

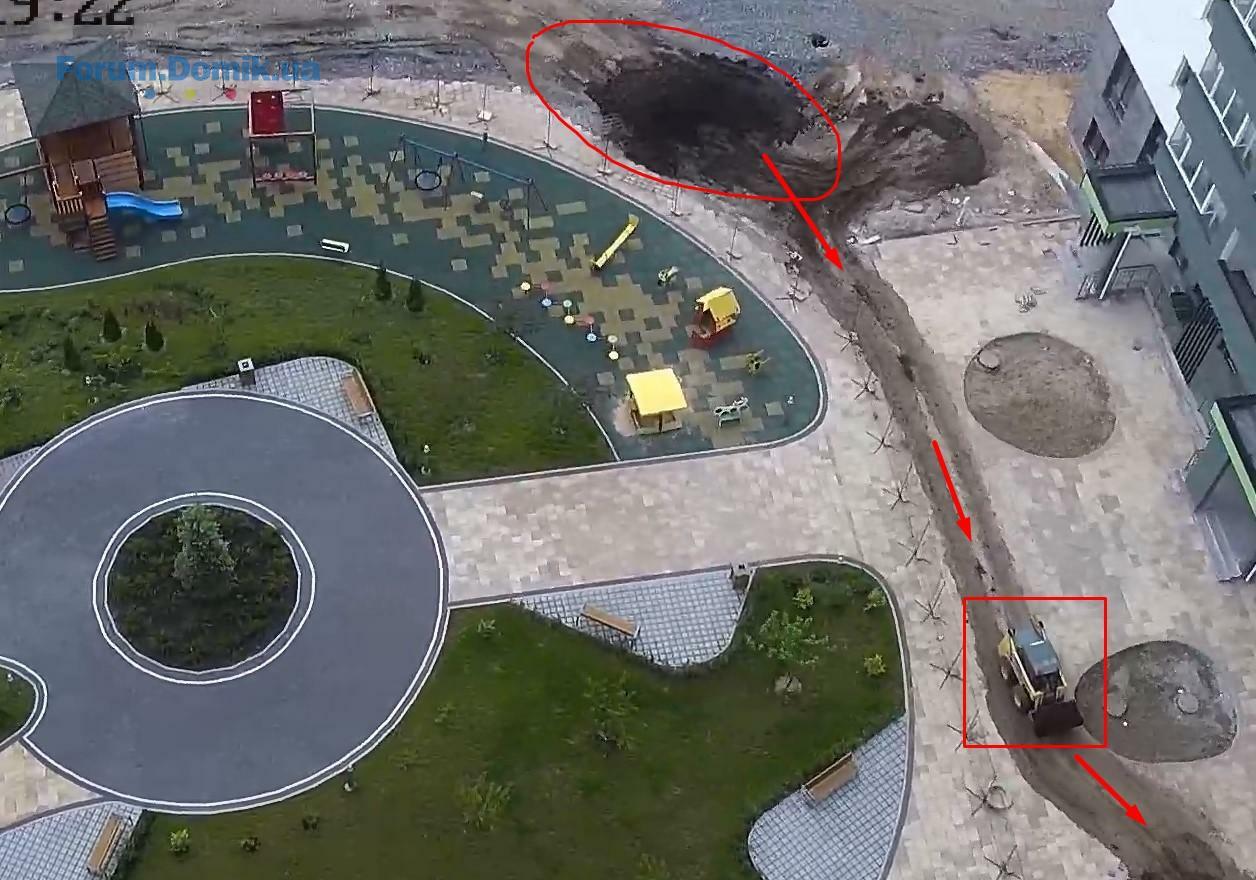

Просто капец с плиткой! Неужели сложно было раньше землю в клумбы навезти и оградить. Можно обычный тачкой возить без ущерба для плитки, но это долго и больше людей нужно. А с людьми у нас напряг, нужно другие дома и ЖК строить. Сегодня ложим плитку , а завтра перекладываем. Есть такая поговорка "Два дебила это сила!"
18 май 2020 08:41
Шановні покупці!
Компанія «Інтергал-Буд» як відповідальний забудовник, перш за все, хоче вибачитися за затримку введення в експлуатацію 1-ї черги ЖК «Сирецькі сади». Ми цілком і повністю розуміємо всю серйозність ситуації і робимо все від нас залежне, аби прискорити здачу будинків у експлуатацію та заселення.
Вважаємо за потрібне проговорити об’єктивні причини такої затримки:
З початку 2019 року компанія ДТЕК не в змозі вирішити питання щодо будівництва електричних мереж на території комплексу через власні реорганізаційні процеси, відомі ринку. «Інтергал-Буд» власним коштом збудував нову ТП. Але прокладання мереж лінії живлення весь час відкладалося, оскільки потребувало погодження монополіста.
Затримка з вирішенням цього питання призвела до зміщення на наступний погодний сезон виконання ряду необхідних грунтових робіт із задіянням важкої техніки, що потребують сухої та теплої погоди. За правилами будівництва, якісний та довговічний благоустрій прибудинкової території, спортивних майданчиків можливо здійснювати тільки на сухому, ущільненому грунті. Грунти не ущільнюються, коли вони мокрі або замерзлі – майданчики можуть просто «поплисти» і якість буде відповідною.
Наразі, коли встановилася суха, тепла погода будівництво буде вестися прискореними темпами і, запевняємо, що невдовзі ви отримаєте ключі від своїх нових квартир.

Заселення будинку №2 розпочнеться з 01.06.20 р. Передача будинків №3 та №4 планується з 1.09.2020 року.

Вдячні за ваше терпіння, адже ми, в першу чергу, зацікавлені у своєчасній здачі будинків, проте також турбуємось про високу якість помешкань та інфраструктури житлового комплексу.

Дякуємо за розуміння!
18 май 2020 09:17
ТП и внешне не готова, тоже из-за монополиста ДЕТЕК?
18 май 2020 09:59
Цитата "ІнтерГал-Буд":
Шановні покупці!
Компанія «Інтергал-Буд» як відповідальний забудовник, перш за все, хоче вибачитися за затримку введення в експлуатацію 1-ї черги ЖК «Сирецькі сади». Ми цілком і повністю розуміємо всю серйозність ситуації і робимо все від нас залежне, аби прискорити здачу будинків у експлуатацію та заселення.
Вважаємо за потрібне проговорити об’єктивні причини такої затримки:
З початку 2019 року компанія ДТЕК не в змозі вирішити питання щодо будівництва електричних мереж на території комплексу через власні реорганізаційні процеси, відомі ринку. «Інтергал-Буд» власним коштом збудував нову ТП. Але прокладання мереж лінії живлення весь час відкладалося, оскільки потребувало погодження монополіста.
Затримка з вирішенням цього питання призвела до зміщення на наступний погодний сезон виконання ряду необхідних грунтових робіт із задіянням важкої техніки, що потребують сухої та теплої погоди. За правилами будівництва, якісний та довговічний благоустрій прибудинкової території, спортивних майданчиків можливо здійснювати тільки на сухому, ущільненому грунті. Грунти не ущільнюються, коли вони мокрі або замерзлі – майданчики можуть просто «поплисти» і якість буде відповідною.
Наразі, коли встановилася суха, тепла погода будівництво буде вестися прискореними темпами і, запевняємо, що невдовзі ви отримаєте ключі від своїх нових квартир.

Заселення будинку №2 розпочнеться з 01.06.20 р. Передача будинків №3 та №4 планується з 1.09.2020 року.

Вдячні за ваше терпіння, адже ми, в першу чергу, зацікавлені у своєчасній здачі будинків, проте також турбуємось про високу якість помешкань та інфраструктури житлового комплексу.

Дякуємо за розуміння!


Але прокладання мереж лінії живлення весь час відкладалося, оскільки потребувало погодження монополіста.

Надайте відповідь, будь ласка, чи проклали вже цю мережу лінії живлення?
18 май 2020 11:05
Стесняюсь спросить, а канализация, придомовая и дорога из-за какого монополиста до сих пор не сделана?
18 май 2020 11:12
Шановні покупці!
Компанія «Інтергал-Буд» як відповідальний забудовник, перш за все, хоче вибачитися за затримку введення в експлуатацію 1-ї черги ЖК «Сирецькі сади». Ми цілком і повністю розуміємо всю серйозність ситуації і робимо все від нас залежне, аби прискорити здачу будинків у експлуатацію та заселення.
Вважаємо за потрібне проговорити об’єктивні причини такої затримки:
З початку 2019 року компанія ДТЕК не в змозі вирішити питання щодо будівництва електричних мереж на території комплексу через власні реорганізаційні процеси, відомі ринку. «Інтергал-Буд» власним коштом збудував нову ТП. Але прокладання мереж лінії живлення весь час відкладалося, оскільки потребувало погодження монополіста.
Затримка з вирішенням цього питання призвела до зміщення на наступний погодний сезон виконання ряду необхідних грунтових робіт із задіянням важкої техніки, що потребують сухої та теплої погоди. За правилами будівництва, якісний та довговічний благоустрій прибудинкової території, спортивних майданчиків можливо здійснювати тільки на сухому, ущільненому грунті. Грунти не ущільнюються, коли вони мокрі або замерзлі – майданчики можуть просто «поплисти» і якість буде відповідною.
Наразі, коли встановилася суха, тепла погода будівництво буде вестися прискореними темпами і, запевняємо, що невдовзі ви отримаєте ключі від своїх нових квартир.

Заселення будинку №2 розпочнеться з 01.06.20 р. Передача будинків №3 та №4 планується з 1.09.2020 року.

Вдячні за ваше терпіння, адже ми, в першу чергу, зацікавлені у своєчасній здачі будинків, проте також турбуємось про високу якість помешкань та інфраструктури житлового комплексу.

Дякуємо за розуміння!

Надайте будь ласка інформацію по іншим комунікаціям ( каналізація та водопостачання). Який по ним на даний момент стан ( конкретну інформацію з подробицями)?
Дякую!
18 май 2020 11:12

Заселення будинку №2 розпочнеться з 01.06.20 р. Передача будинків №3 та №4 планується з 1.09.2020 року.

Ох как-то слабо вериться, осталось всего две недели. Потом снова будете переносить сроки или просто "отморозитесь"?
18 май 2020 12:12
Шановні покупці!
Компанія «Інтергал-Буд» як відповідальний забудовник, перш за все, хоче вибачитися за затримку введення в експлуатацію 1-ї черги ЖК «Сирецькі сади». Ми цілком і повністю розуміємо всю серйозність ситуації і робимо все від нас залежне, аби прискорити здачу будинків у експлуатацію та заселення.
Вважаємо за потрібне проговорити об’єктивні причини такої затримки:
З початку 2019 року компанія ДТЕК не в змозі вирішити питання щодо будівництва електричних мереж на території комплексу через власні реорганізаційні процеси, відомі ринку. «Інтергал-Буд» власним коштом збудував нову ТП. Але прокладання мереж лінії живлення весь час відкладалося, оскільки потребувало погодження монополіста.
Затримка з вирішенням цього питання призвела до зміщення на наступний погодний сезон виконання ряду необхідних грунтових робіт із задіянням важкої техніки, що потребують сухої та теплої погоди. За правилами будівництва, якісний та довговічний благоустрій прибудинкової території, спортивних майданчиків можливо здійснювати тільки на сухому, ущільненому грунті. Грунти не ущільнюються, коли вони мокрі або замерзлі – майданчики можуть просто «поплисти» і якість буде відповідною.
Наразі, коли встановилася суха, тепла погода будівництво буде вестися прискореними темпами і, запевняємо, що невдовзі ви отримаєте ключі від своїх нових квартир.

Заселення будинку №2 розпочнеться з 01.06.20 р. Передача будинків №3 та №4 планується з 1.09.2020 року.

Вдячні за ваше терпіння, адже ми, в першу чергу, зацікавлені у своєчасній здачі будинків, проте також турбуємось про високу якість помешкань та інфраструктури житлового комплексу.

Дякуємо за розуміння!


Дорогой "ответственный застройщик", хотя сомневаюсь что слово ответственность это о вас. Дайте пожалуйста ответ на ряд вопросов:

1. Почему ваши сотрудники все время врут по поводу совершенно всего. Вы вызывали бы больше доверия если б говорили людям как есть и называли реальные сроки. И я не устану об этом говорить. В конце 2019 вы "запускали" людей на ремон во втором доме перед НГ. Потом перенесли на март. В марте на апрель. В апреле на май
А сейчас вы божитесь на июнь, и то ли в начале то ли в конце тоже разные версии у вас. Так когда все же?

2. Погода сухая. Целый март была сухая погода и вообще не было дождя. Работы не проводились по канализации. Как была яма и грязь 3 мясяца назад так и есть. Когда?

3. Дорога. На тему дороги уже можно мемуары писать. Дорога ГЭТО, или зона отчуждения. Дорога на которой можно травмироваться. Не пройти не проехать и это вы называете "ответственностью", если застройщик даже временно не может засыпать ямы где в дождь нужно одевать сапоги так как по колено воды. И так уже пол года ваши инвесторы в резиновых сапогах вынуждены холить по собачей тропе. А машиной прыгать с ямы в яму. Вопрос - когда?

3. Забор с колючей проволовкой это временно и насколько временно и когда будет человеческое ограждение с закрытой охраняемой територией?

4. Закрытая охраняемая територия это миф или то еще будет? Пока нет не того не другого. Охрана бегает смотреть кто пришол если услышит. Ну это смешно. Видеонаблюдения НЕТ и тут вы соврали в своих видеороликах.

5. Парковка. Где, когда? Сейчас ее нет сосем и никто не знает ответ на этот вопрос а вы не потрудились обьяснить.

6.Ремонты. Плохо. Некачественно. Убого.

7.Холодильники с продуктами в подьездах которые вы хотите завезти против воли жильцов.

Хочу заметить что многие настронны действовать решительно. Люди устали от вранья. Возможно с привлечением средств массовой информации. Работайте более усердно и качественно. Спасибо
18 май 2020 12:24
Одну - так, інші знаходяться на різних стадіях погодження
18 май 2020 13:33
И парковка, даже временна грунтовая не готова из-за ДТЭКа.
И дорогу к первому дому подсыпать ДТЭК не даёт.
Сделайте хоть что нибудь нормально. Есть же техника, при малых затратах на материалы, дайте хоть какие-то блага цивилизации. Дорого?
Мы так же платим оренду, не получаем за оренду, тратим время и деньги на дорогу. А так это ...пая запаздалая отмазка на словах.
18 май 2020 13:38
Цитата:

Надайте будь ласка інформацію по іншим комунікаціям ( каналізація та водопостачання). Який по ним на даний момент стан ( конкретну інформацію з подробицями)?
Дякую!


Это известно и так. Вода со скважины с Квазара. Канализация точно подключена, потому что в доме живёт около 30 квартир, а машины не приезжают выкачивать. Приезжали, когда были засоры, поправили уже ок. Каналья подключена, вопрос куда?
18 май 2020 13:50
Странным образом совпало желание инвесторов собраться идти в ОП, отрицательные отзывы на домике и быстрая "ответочка" из ИГ.
Т.е форумы читают, но отвечают только чтобы погасить пламя. Продажи падают?
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
1. . .159161. . .242
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
