ЖК Rybalsky | Рибальський | SAGA, Perfect Group | Київ, вул. Набережно-Рибальська 3,9
Застройщик | SAGA Development, Perfect Group, Riverside Development |
Сдача ЖК | 2019 - 2024 г. |
Планировки | от 51 771 Грн/м² |
Ваше враження про цей проект:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 87.
7/8% | ||
17/20% | ||
26/30% | ||
20/23% | ||
17/20% |
julson

Ветеран
2 704
30 мая 2013
08 июнь 2018 07:38
Цитата "Zaychik":То что со сроками они протупили, это конечно не найс, но если в проэкте КГС, то к сожалению сдвинуть сдачу на год, это уже норма. Или там вообще стройка стоит на месте?
я была во второй половине дня часиков так в 5, что еще далеко не конец рабочего дня. но как правильно вы сказали учитывая такое отставание по срокам не наблюдалось темпов работ с желанием побыстрей закончить. скорее видимость работ. помня как быстро все начиналось и видя какие темпы сейчас мне кажется перенос сроков еще не окончательный.
я была там предыдущий раз наверное полгода назад и тогда атмосфера была более динамичной, сейчас же скорее удручающей. понимаешь, что времени прошло достаточно чтобы уже видеть какую-то финишную прямую, но ее пока к сожалению не видно. по крайне мере визуально со стороны
SAGA Development
SD
Старожил
807
02 апреля 2018
08 июнь 2018 07:49
Цитата "Maflik":А уже есть медицинские и торговые компании, салоны с которыми заключены договора аренды? Например в ОП можно получить такую информацию? Хочу для себя понимать по инфраструктуре.
Вітаємо! В житловому районі передбачено зональне розташування всіх об'єктів комерційної нерухомості: передбачено медичний кластер, зона торгівлі, ресторани, офісні приміщення. Радимо вам зателефонувати у відділ продажу та наші менеджери детально проконсультують вас з усіх питань.
SAGA Development
SD
Старожил
807
02 апреля 2018
08 июнь 2018 08:21
Цитата "julson":я была во второй половине дня часиков так в 5, что еще далеко не конец рабочего дня. но как правильно вы сказали учитывая такое отставание по срокам не наблюдалось темпов работ с желанием побыстрей закончить. скорее видимость работ. помня как быстро все начиналось и видя какие темпы сейчас мне кажется перенос сроков еще не окончательный.
я была там предыдущий раз наверное полгода назад и тогда атмосфера была более динамичной, сейчас же скорее удручающей. понимаешь, что времени прошло достаточно чтобы уже видеть какую-то финишную прямую, но ее пока к сожалению не видно. по крайне мере визуально со стороны
Вітаємо! Наразі основні роботи ведуться всередині та ззовні будинків: цегляна кладка, фасадні роботи та встановлення вікон. Тому візуально складається таке помилкове враження.
julson

Ветеран
2 704
30 мая 2013
08 июнь 2018 10:51
Цитата "SAGA Development":ззовні будинків: цегляна кладка, фасадні роботи та встановлення вікон. .
вот как раз это не очень заметно в динамике

Robertx
R
Пользователь
57
12 июня 2018
12 июнь 2018 11:23
Цитата "SAGA Development":
Доброго дня! У 2-му кварталі 2018 року передбачено введення в експлуатацію секцій 1, 5, 6 в будинку №9, а також секцій 2, 3, 4 в будинку №3. Для секцій 2, 3, 4 в будинку №9 та 1, 5, 6 в будинку №3 термін введення в експлуатацію ― 4 квартал 2018 року.
В отделе продаж говорят про 3й квартал 2018года, сдача в сентябре. Кто лжет?
SAGA Development
SD
Старожил
807
02 апреля 2018
12 июнь 2018 14:55
Цитата "Robertx":В отделе продаж говорят про 3й квартал 2018года, сдача в сентябре. Кто лжет?
Добрий вечір! Здача в експлуатацію будинку №3 та №9 запланована на кінець 2-го кварталу 2018 року. Секції будуть вводити поступово, тому можлива така інформація.
Zaychik
Z
Постоянный пользователь
305
17 ноября 2015
13 июнь 2018 09:24
Так конец второго квартала через 17 дней) Как успехи? Успеваете?Цитата "SAGA Development":
Добрий вечір! Здача в експлуатацію будинку №3 та №9 запланована на кінець 2-го кварталу 2018 року. Секції будуть вводити поступово, тому можлива така інформація.
julson

Ветеран
2 704
30 мая 2013
13 июнь 2018 13:03
Цитата "Zaychik":Как успехи? Успеваете?
я не знаю как они планируют и куда успеть, но сегодня довелось в 15.00 снова побывать там.
я думала возможно в прошлый раз уже был конец рабочего дня и потому было так тихо. но нет.... сегодня тоже ни один кран не крутился!!! ни один!!
конечно же сейчас придет ОП и расскажет что они опять что-то там делают внутри.... но если посмотреть на тот дом, в котором сейчас только каркас и нет еще кирпичной кладки. почему его забросили? на нем одиноко по крыше ходил всего один строитель. и все...

Zaychik
Z
Постоянный пользователь
305
17 ноября 2015
13 июнь 2018 13:14
Днем жарко, может ночью работают))))Цитата "julson":я не знаю как они планируют и куда успеть, но сегодня довелось в 15.00 снова побывать там.
я думала возможно в прошлый раз уже был конец рабочего дня и потому было так тихо. но нет.... сегодня тоже ни один кран не крутился!!! ни один!!
конечно же сейчас придет ОП и расскажет что они опять что-то там делают внутри.... но если посмотреть на тот дом, в котором сейчас только каркас и нет еще кирпичной кладки. почему его забросили? на нем одиноко по крыше ходил всего один строитель. и все...
ViSonik

Пользователь
28
25 января 2018
14 июнь 2018 08:09
Часто бываю рядом - ездим в 5 элемент, я конечно не разбирался, когда там что должны были вводить, но на стройке постоянно ведутся работы. Мне кажетсЯ, инвесторы уже должны представлять, как гуляют по обустроенным алеям. Жене, кстати, алея понравилась, но деревьев маловато на территории.
SAGA Development
SD
Старожил
807
02 апреля 2018
15 июнь 2018 10:31
Цитата "ViSonik":Часто бываю рядом - ездим в 5 элемент, я конечно не разбирался, когда там что должны были вводить, но на стройке постоянно ведутся работы. Мне кажетсЯ, инвесторы уже должны представлять, как гуляют по обустроенным алеям. Жене, кстати, алея понравилась, но деревьев маловато на территории.
Вітаємо! Дякуємо за відгук. Озелення та благоустрій у процесі будівництва з часом буде лише розвиватися.
ViSonik

Пользователь
28
25 января 2018
15 июнь 2018 10:46
Цитата "SAGA Development":
Вітаємо! Дякуємо за відгук. Озелення та благоустрій у процесі будівництва з часом буде лише розвиватися.
С удовольствием проинспектируем ваше озеленение в будущем, все равно часто бываем рядом.
Тем более, что в этом районе оно нужно - так как под строительство моста уже какую территорию забрали и еще не понятно, где пределы будут этому
SAGA Development
SD
Старожил
807
02 апреля 2018
15 июнь 2018 11:22
Активно тривають будівельні роботи житлового району RYBALSKY!
Будинок № 3
Секція № 1 – будівельні роботи виконані на 10%.

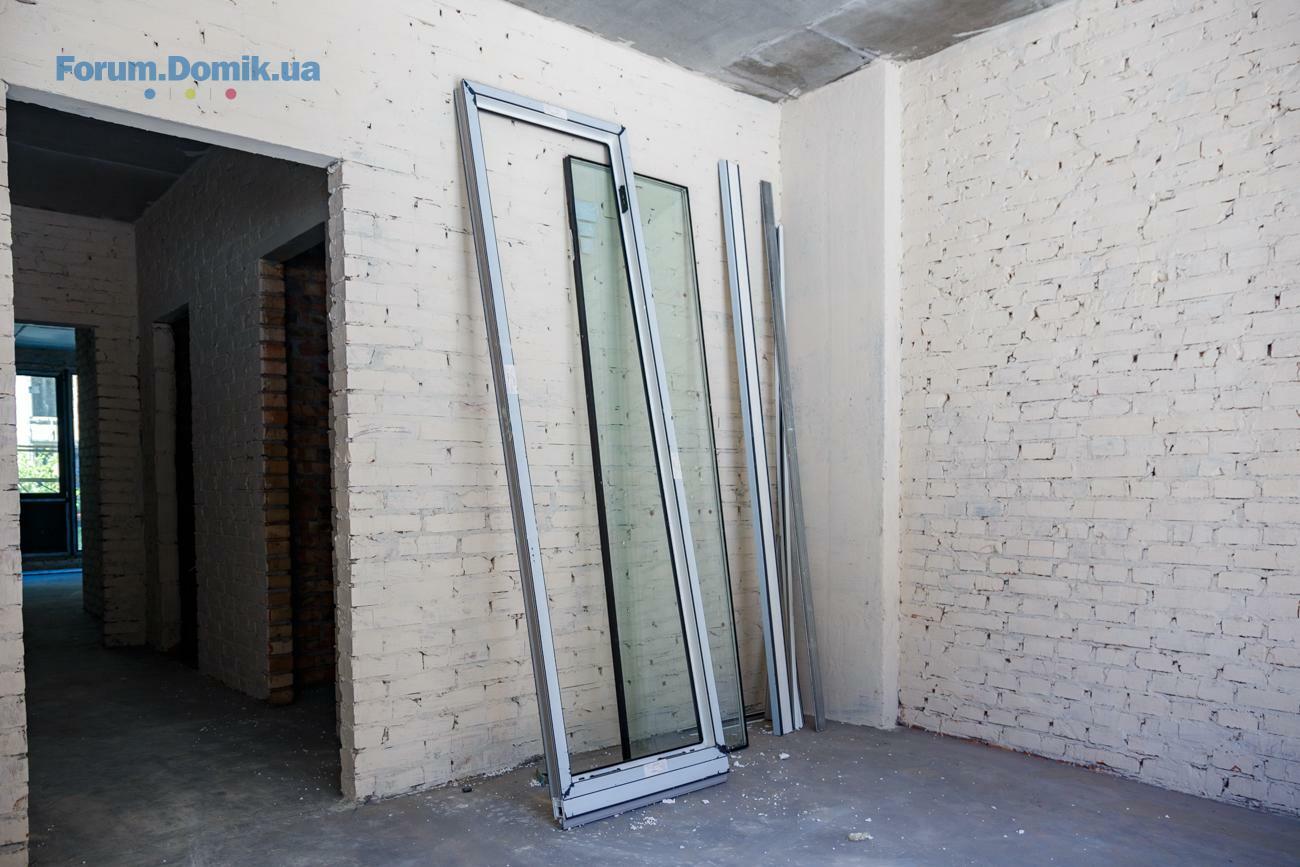

Секція № 2 – змонтовано 34 з 90 віконних рам. Також триває монтаж дворових вікон, ведуться підготовчі роботи для монтажу вікон в сходових ядрах. Будівельники активно працюють над монтажем кронштейнів, утеплювачів – виконано на 85 %.
Секція № 3 – тривають роботи із засклення дворових вікон (147 зі 156 шт.), а також монтажу віконних рам (147 зі 156 шт.). Завершено штукатурні роботи на 5-му та 7-му поверхах. Працюють також і над дворовим фасадом: монтують утеплювач (50%) та шпаклювання (15 %).

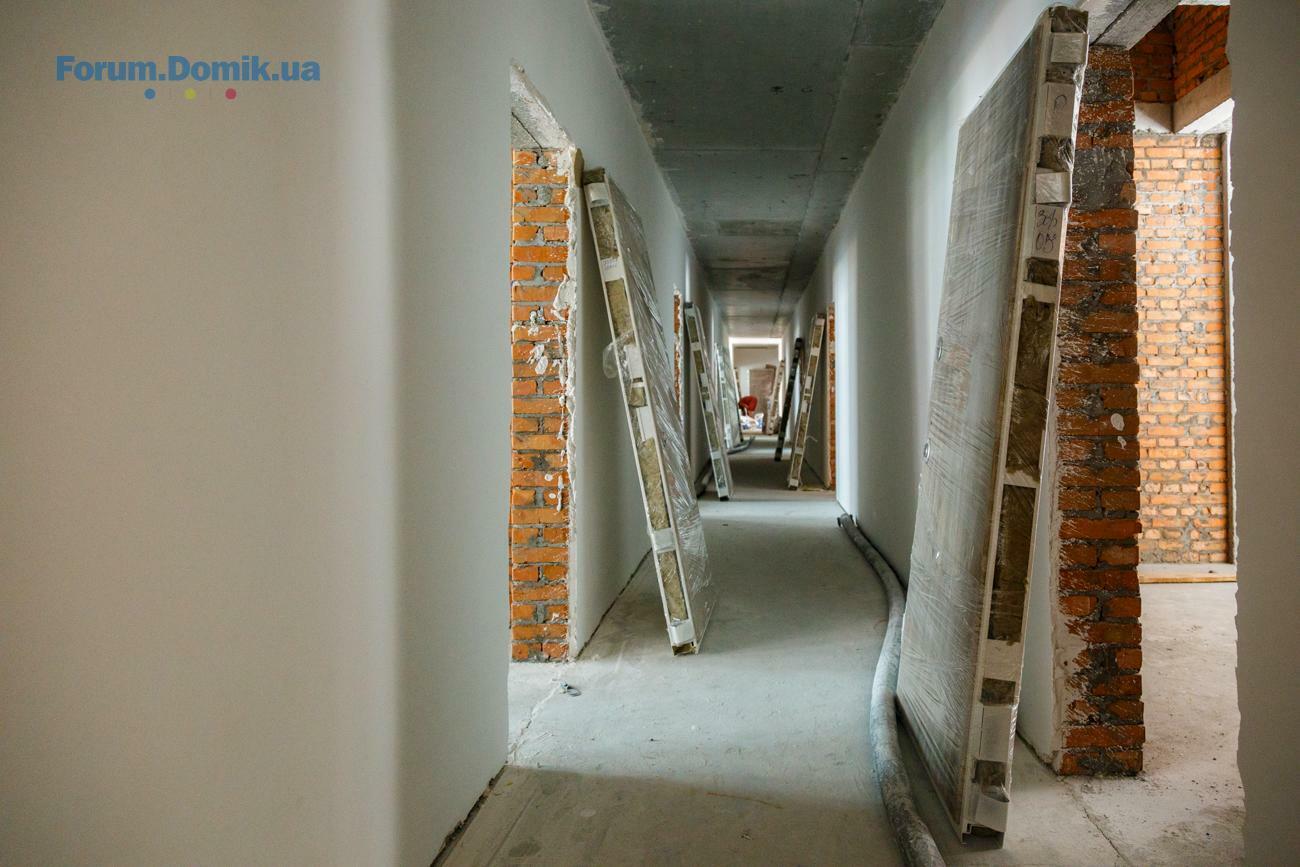

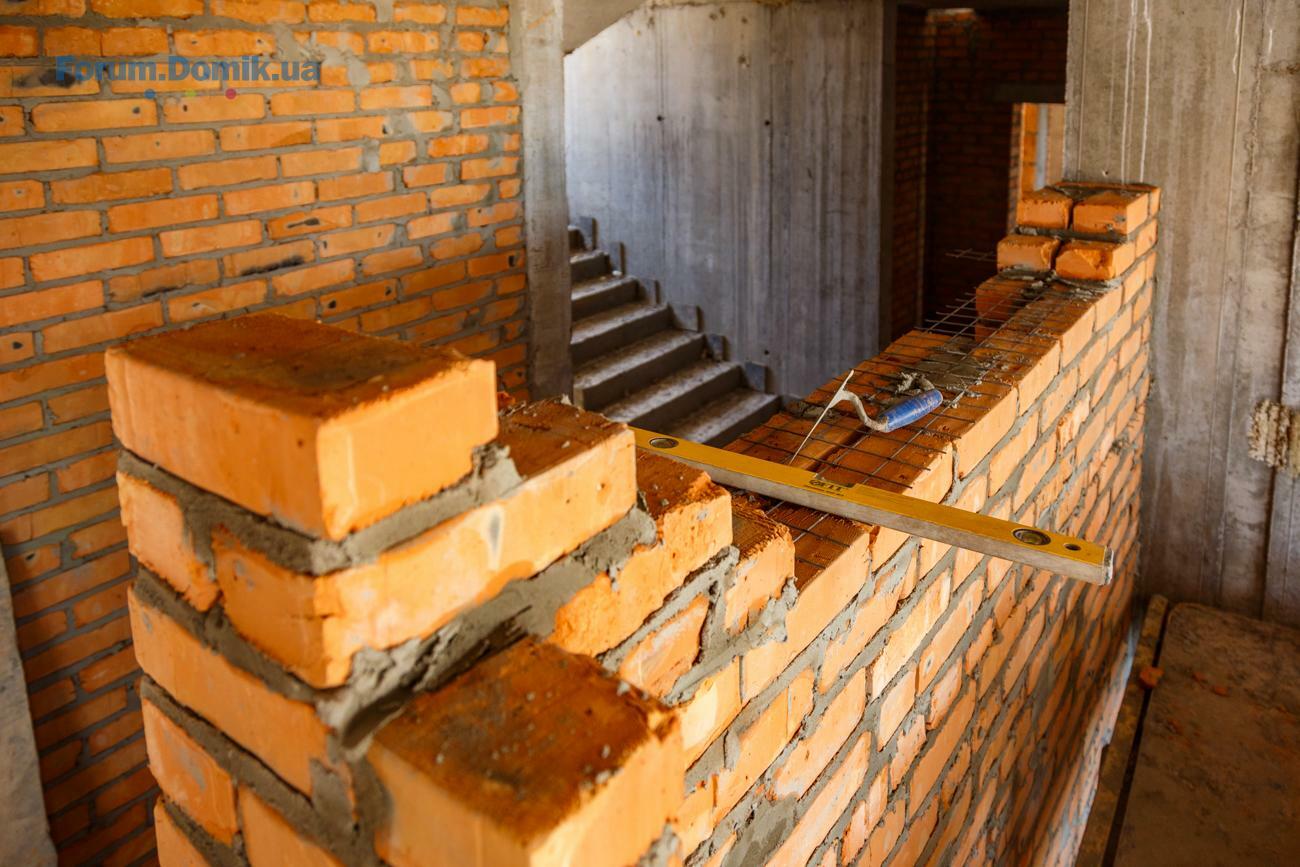

Секція № 4 – тривають роботи з доопрацювання кладочних робіт з 2-го до 10-го поверху. Будівельники активно працюють над фасадними роботами: завершено монтаж кронштейнів, каркасу та утеплювачів (92%). Облицювання з «АНР – панелей» виконано на 27%.
Секція № 5 – будівельники працюють на підсиленням металокаркасу цегляних колон з 2-го до 10-го поверху.
Секція № 6 – завершено на 80% кладочні роботи з підвального поверху.
Будинок № 9

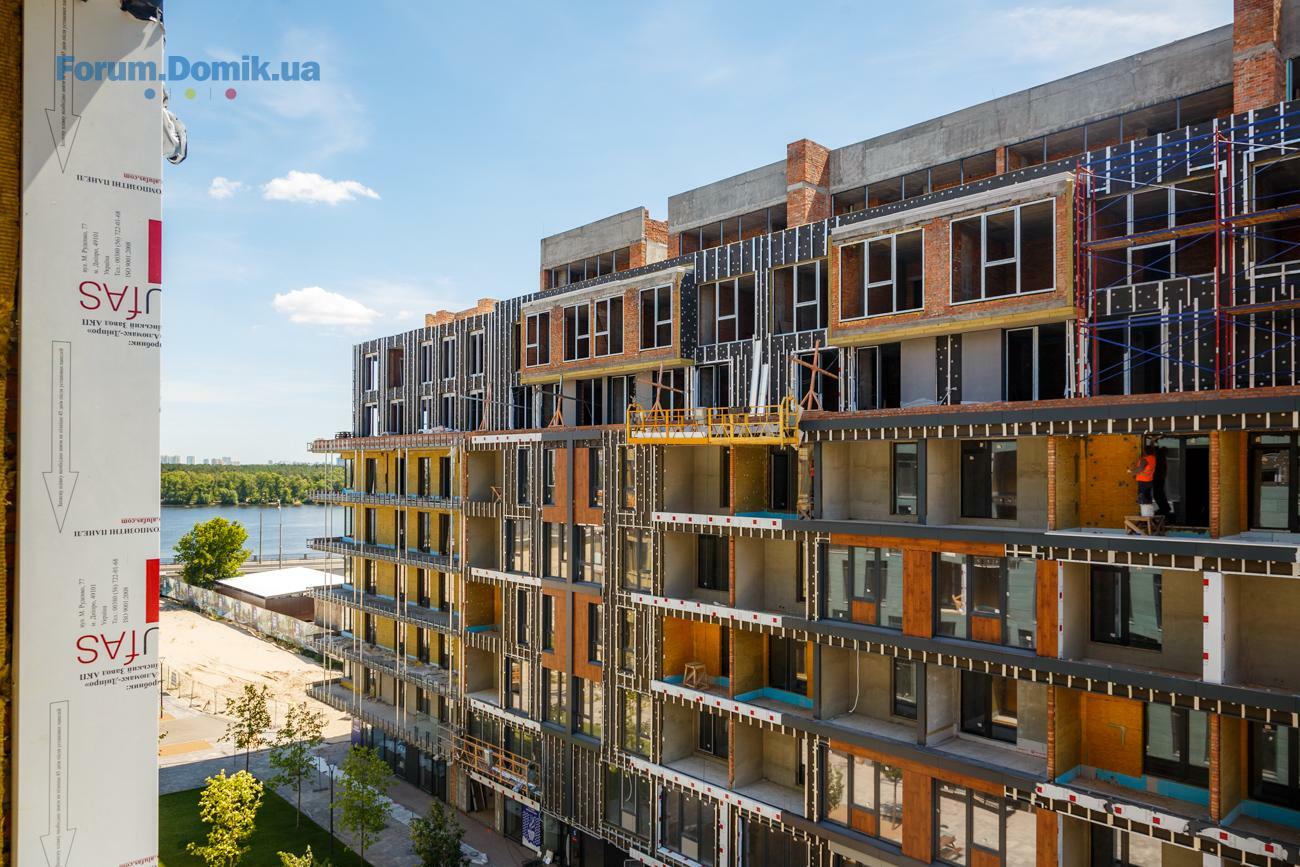

Секція № 1 – тривають фасадні роботи, а саме ведуться роботи з монтажу кронштейнів, каркасу і утеплювача з 2-го до 6-го поверху (30%).
Секція № 2 – розпочато кладочні роботи на 2-му поверсі (50%).

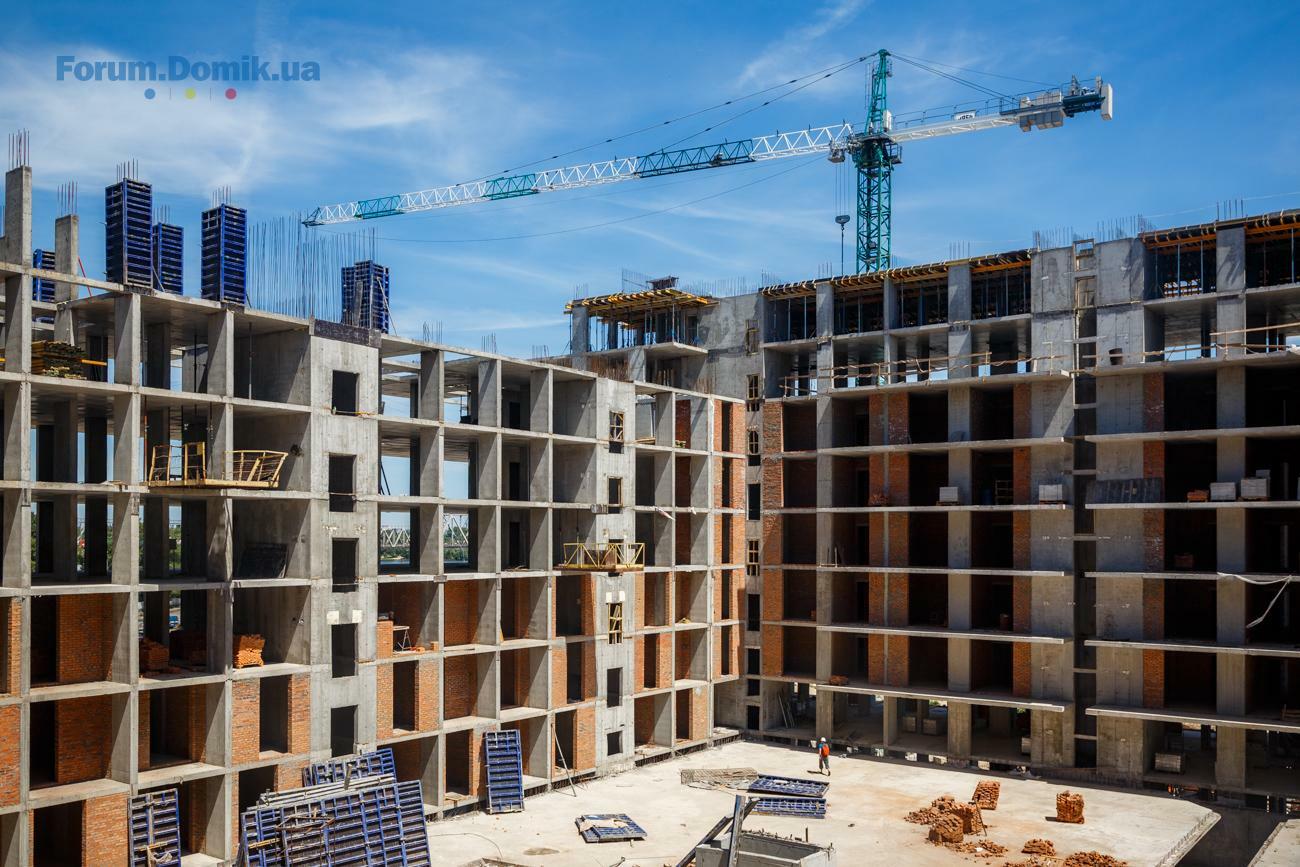

Секція № 3 – завершено монолітні роботи на 7-му поверсі, а також розпочалося монтування 8-го поверху. Розпочалася робота з кладочних робіт на 4-му поверсі.
Секція № 4 – виконуються роботи над горизонтальними елементами 9-го поверху.
Секція № 5 – завершено розкатку труб з 7-го до 10-го поверху. Тривають роботи з монтажу кронштейнів, каркасу і утеплювача з 2-го до 6-го поверху (92%). Вже засклено 54 з 79 віконних рам. Стяжки завершено на 80%.
Секція № 6 – триває монтаж віконних рам (70 з 82 шт.), а також ведуться кладочні роботи з 2-го до 10-го поверху. Триває монтування стяжки 4-го до 6-го поверху (80%).

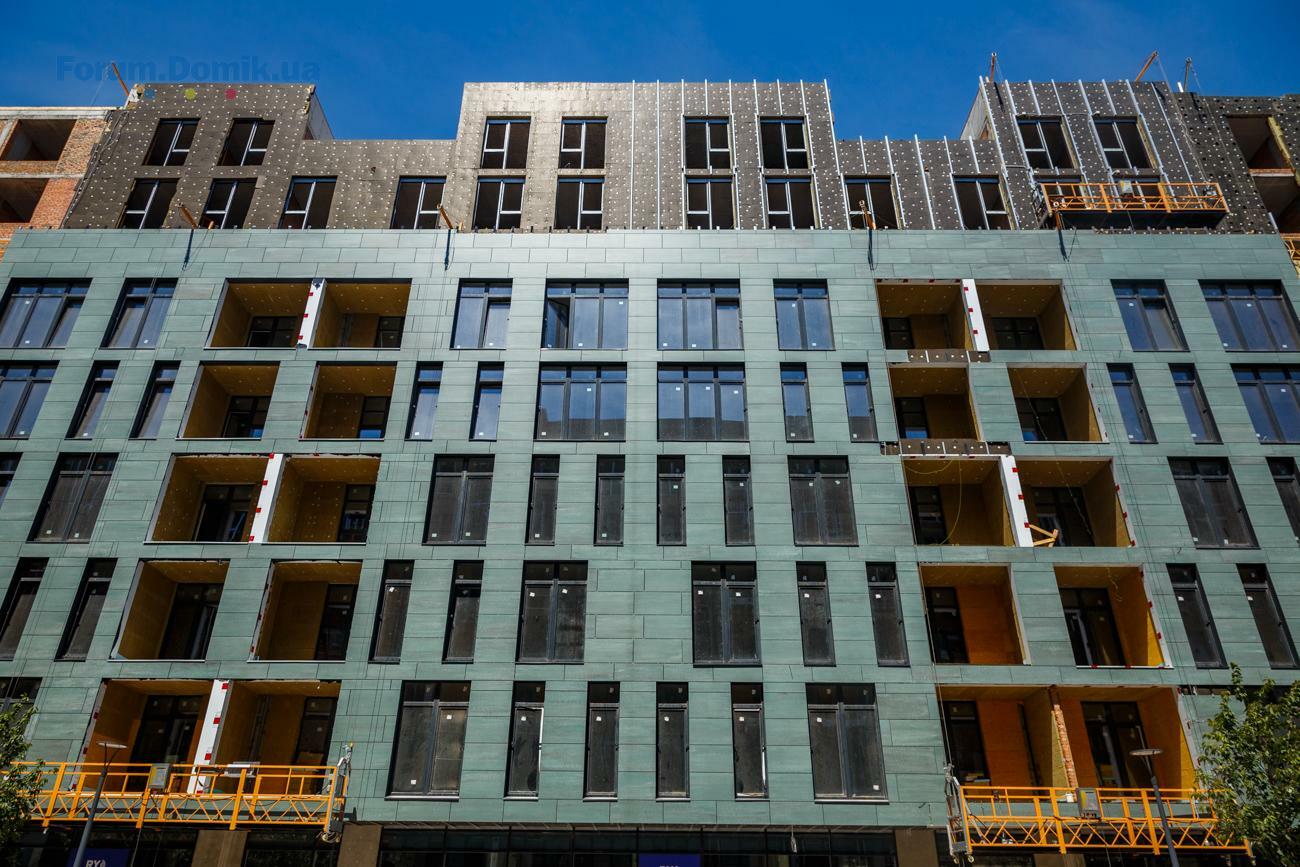

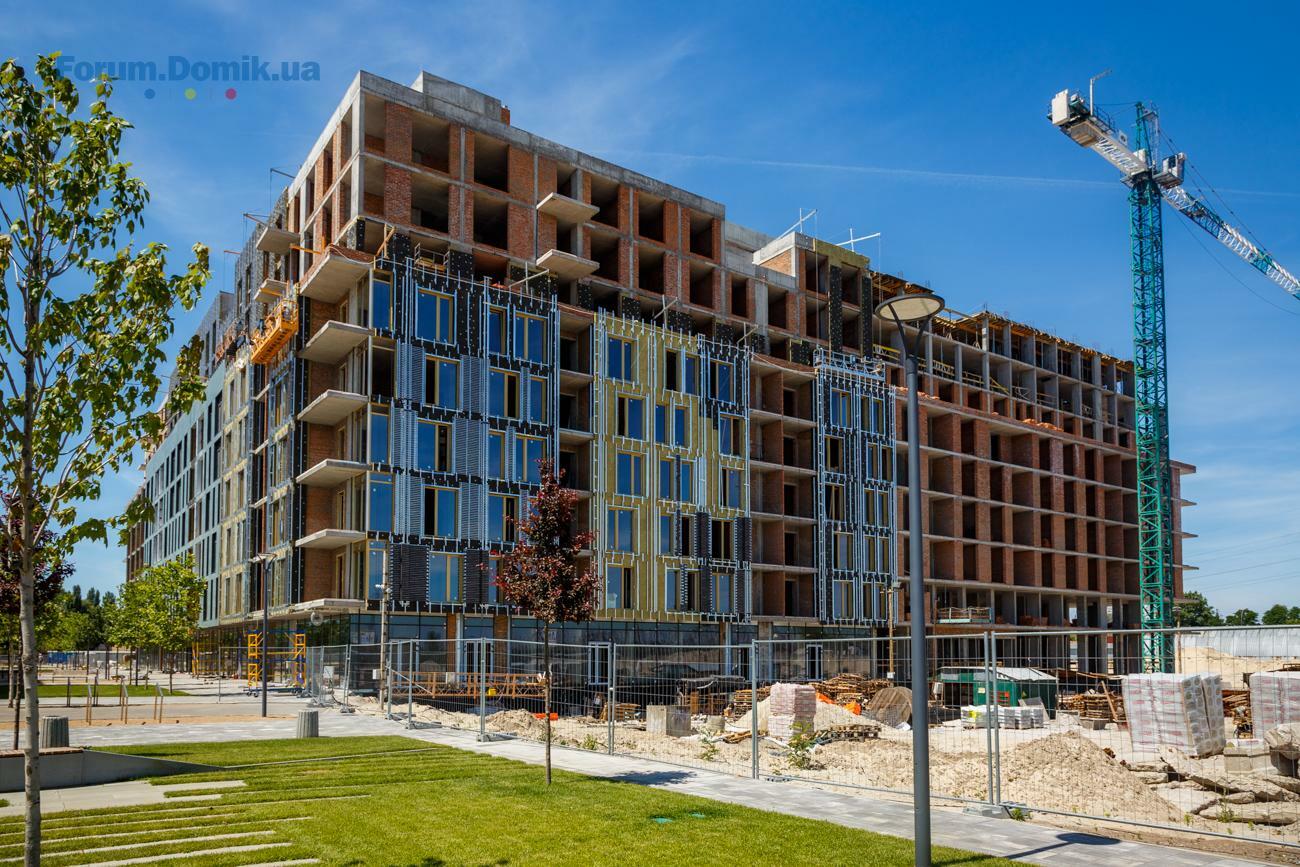

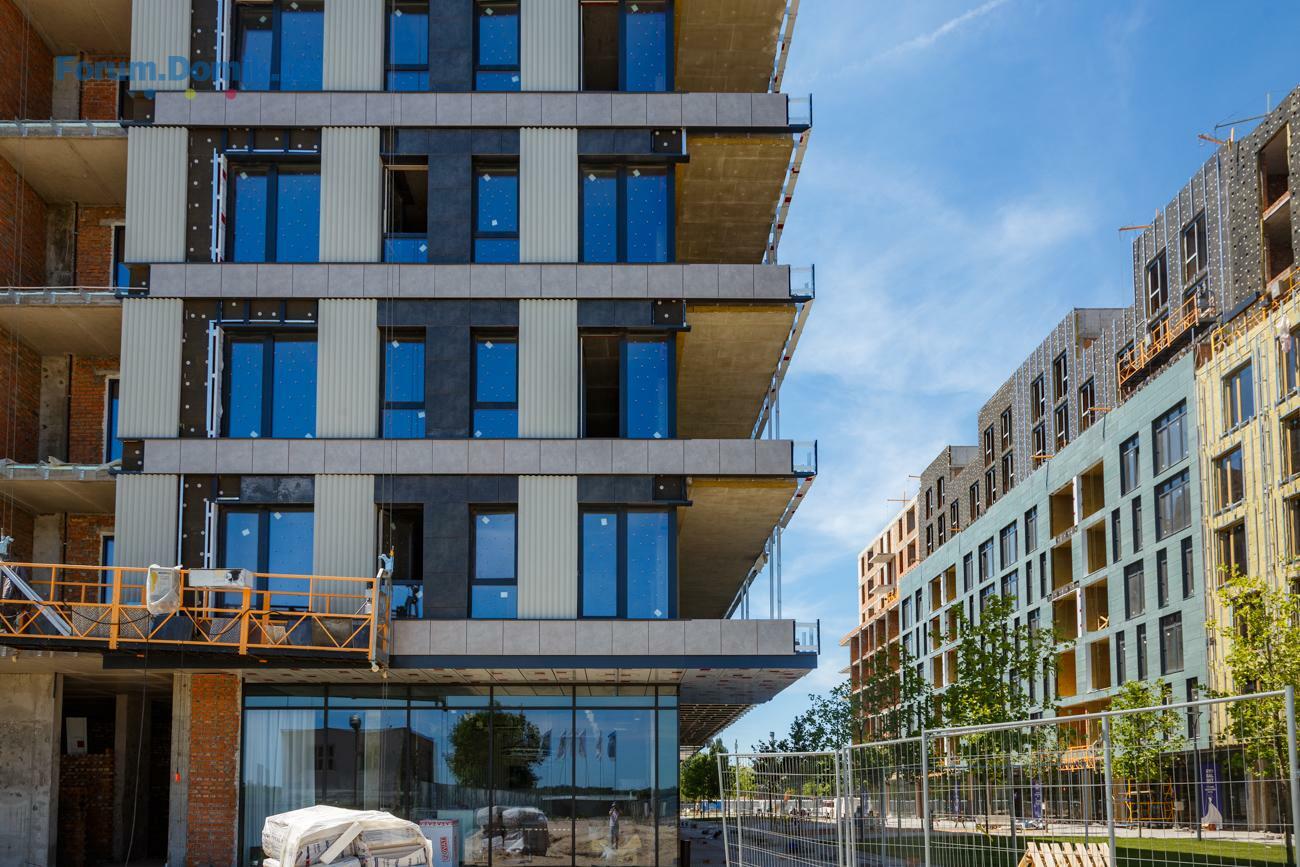

Будівельники активно облицьовують фасад з 2-го до 6-го поверху. Встановлення «АНР – панелей» виконано на 85%, а також з 7-го до 9-го поверху. Виконано монтаж кронштейнів, каркасу і утеплювача на 90%.

Фотозвіт прикріплюємо трохи нижче.
Будинок № 3
Секція № 1 – будівельні роботи виконані на 10%.
Секція № 2 – змонтовано 34 з 90 віконних рам. Також триває монтаж дворових вікон, ведуться підготовчі роботи для монтажу вікон в сходових ядрах. Будівельники активно працюють над монтажем кронштейнів, утеплювачів – виконано на 85 %.
Секція № 3 – тривають роботи із засклення дворових вікон (147 зі 156 шт.), а також монтажу віконних рам (147 зі 156 шт.). Завершено штукатурні роботи на 5-му та 7-му поверхах. Працюють також і над дворовим фасадом: монтують утеплювач (50%) та шпаклювання (15 %).
Секція № 4 – тривають роботи з доопрацювання кладочних робіт з 2-го до 10-го поверху. Будівельники активно працюють над фасадними роботами: завершено монтаж кронштейнів, каркасу та утеплювачів (92%). Облицювання з «АНР – панелей» виконано на 27%.
Секція № 5 – будівельники працюють на підсиленням металокаркасу цегляних колон з 2-го до 10-го поверху.
Секція № 6 – завершено на 80% кладочні роботи з підвального поверху.
Будинок № 9
Секція № 1 – тривають фасадні роботи, а саме ведуться роботи з монтажу кронштейнів, каркасу і утеплювача з 2-го до 6-го поверху (30%).
Секція № 2 – розпочато кладочні роботи на 2-му поверсі (50%).
Секція № 3 – завершено монолітні роботи на 7-му поверсі, а також розпочалося монтування 8-го поверху. Розпочалася робота з кладочних робіт на 4-му поверсі.
Секція № 4 – виконуються роботи над горизонтальними елементами 9-го поверху.
Секція № 5 – завершено розкатку труб з 7-го до 10-го поверху. Тривають роботи з монтажу кронштейнів, каркасу і утеплювача з 2-го до 6-го поверху (92%). Вже засклено 54 з 79 віконних рам. Стяжки завершено на 80%.
Секція № 6 – триває монтаж віконних рам (70 з 82 шт.), а також ведуться кладочні роботи з 2-го до 10-го поверху. Триває монтування стяжки 4-го до 6-го поверху (80%).
Будівельники активно облицьовують фасад з 2-го до 6-го поверху. Встановлення «АНР – панелей» виконано на 85%, а також з 7-го до 9-го поверху. Виконано монтаж кронштейнів, каркасу і утеплювача на 90%.
Фотозвіт прикріплюємо трохи нижче.
justromanov
j
Прохожий
1
15 июня 2018
15 июнь 2018 14:51
А як на фасаді будуть розміщенні кондиціонери? Чи передбачені для них корзини?
SAGA Development
SD
Старожил
807
02 апреля 2018
18 июнь 2018 06:57
Цитата "justromanov":А як на фасаді будуть розміщенні кондиціонери? Чи передбачені для них корзини?
Доброго ранку! Незабаром буде опублікована схема розміщення кондиціонерів.
Garagh

Пользователь
57
26 октября 2017
18 июнь 2018 23:40
Цитата "SAGA Development":Збірка перших червневих новин вже готова! Будівництво житлового району RYBALSKY триває.
Переглядайте фото з будівництва нижче.
Я так понял на четвертой фото с низу уже показан частично готовый фасад, смотрится очень красиво - про то что проект нестандартный во всех отношениях было понятно ранее
SAGA Development
SD
Старожил
807
02 апреля 2018
19 июнь 2018 06:55
Цитата "Garagh":Я так понял на четвертой фото с низу уже показан частично готовый фасад, смотрится очень красиво - про то что проект нестандартный во всех отношениях было понятно ранее
Вітаємо! Дякуємо за схвальний відгук.
Invector
I
Пользователь
61
21 июля 2016
19 июнь 2018 10:53
какая стартовая цена на начальном уровне строительства дома?
SAGA Development
SD
Старожил
807
02 апреля 2018
19 июнь 2018 11:43
Цитата "Invector":какая стартовая цена на начальном уровне строительства дома?
Добрий день! Мінімальна ціна від 24 990 грн за м2. За всіма деталями телефонуйте у відділ продажу і менеджери вас проконсультують.
kot_v_labutenax

Постоянный пользователь
299
27 августа 2017
20 июнь 2018 05:41
спасибо за новые фотки, держите и дальше в курсе: судя по дайджестам прогресс все-таки есть. просто идет распыление ресурса по секциям и визуально бывает сложно понять если не знаешь куда смотреть
в формате текста показательней.

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК Standard One Obolon | S1 | Киев, просп. Оболонский, 1810.083
- ЖК Атлант на Озерной | Атлант | Новоселки, ул. Озерная10.081 172
- ЖК Gravity Park | Креатор-Буд | Киев, просп. Берестейський, 13910.0888
- ЖК Олимпийский | Атлант | Бровары, ул. Олимпийская10.087 483
- ЖК Scandia | СК Триумф | Бровары, ул. Анатолия Луценко, 2709.083 021
- ЖК H2O | Stolitsa Group | Київ, вул. Колекторна08.088
- ЖК Отрада | Київміськбуд, bUdCapital | Київ, просп. Відрадний, 93/208.082 754
- ЖК Вудсторія | буд 1,5,6 | ДБК-Житлобуд, Perfect Group | Київ, вул. Поліська, 407.08577
- ЖК Деснянський | ДБК-Житлобуд | Київ, вул. Електротехнічна, 4307.08452
- Київ, вул. Євгена Маланюка, 101 | Міськбудінвест07.08320
- Стоит ли сейчас покупать недвижимость?09.084 588
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите! Вопрос раздела имущества18.0120
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна28.0790
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Идеи для декора пола в квартире, ваши отзывы и мнение экспертов12.0712
- Как выбрать подходящую раковину. Отзывы о мойках и раковинах09.0746
- Выбор гранитной мойки24.0631
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- ЖК Royal Place | Трускавець, вул. Сагайдачного21.072
- Климатическое оборудование норвежской ТМ Bergen07.082
- Как можно прочистить или улучшить вентиляцию в квартире?06.086
- Пол на кухне – ламинат или плитка?30.0720
- Как правильно заложить швы в стенах после врезки столешницы/подоконника?24.072
- Стоит ли делать лоджию продолжением комнаты24.0716
- Чем отделать деревянные стены дома?24.073
- Ремонт кухонного стола22.072
- Мигающий свет когда включается LED от 100w 12v блока питания в сочетании с zigbee switch модулем10.072
- Сколько примерно нужно тыс.$ чтобы произвести капитальный ремонт 40 кв.м09.075
- Как уберечь холодильник от перепадов напряжения09.0810
- Мебель под заказ | Объявления об изготовлении мебели07.0898
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077
- Які етапи охоплює комплексне будівництво ферми під ключ18.071
- Продажа и установка натяжных потолков14.0718
- Духи, которые будут звучать дорого!13.071

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
