ЖК Rybalsky | Рибальський | SAGA, Perfect Group | Київ, вул. Набережно-Рибальська 3,9
Застройщик | SAGA Development, Perfect Group, Riverside Development |
Сдача ЖК | 2019 - 2024 г. |
Планировки | от 51 771 Грн/м² |
Ваше враження про цей проект:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 87.
7/8% | ||
17/20% | ||
26/30% | ||
20/23% | ||
17/20% |
SAGA Development
SD
Старожил
807
02 апреля 2018
23 май 2018 09:52
Колір панелей буде однаковий.
SAGA Development
SD
Старожил
807
02 апреля 2018
23 май 2018 14:32
Будівельні роботи в житловому районі RYBALSKY ведуться активними темпами! Публікуємо наш щотижневий звіт про будівництво.
Будинок №9:
В першій секції завершені кладочні роботи на рівні 10-го поверху, а також тривають роботи по монтажу кронштейнів, каркасу і утеплювача з 2-го по 6-ий поверхи.
В другій секції кладочні роботи вже виконано більше, ніж на 50%, на 5-му та на 6-му поверхах. Плита перекриття 10-го поверху виконана на 95%.
В третій секції завершено монолітні роботи 6-го поверху, встановлюються вертикальні елементи 7-го поверху, а кладочні роботи ведуться на 2-му поверсі.
В п`ятій секції завершено розкатку труб на 5-му поверсі, на 90% виконано монтаж кронштейнів, каркасу і утеплювача з 2-го по 6-ий поверхи та вже завершено стяжки з 3-го по 5-ий поверхи.
В шостій секції кладочні роботи в підвальному поверсі виконані на 75%. Також завершено розкатку труб з 8-го по 10-ий поверх та стяжку на рівні 3-го поверху. Щодо фасадних робіт вже на 85% виконано монтаж кронштейнів, каркасу і утеплювача та продовжуються роботи по облицюванню фасаду.
Будинок №3:
В першій секції кладочні роботи майже завершені на 10-му поверсі.
В другій секції завершено стяжку с 2-го по 7-ий поверх, завершено розкатку труб з 8-го по 10-ий поверх, розпочато монтаж віконних рам. Також на 80% виконано монтаж кронштейнів, каркасу і утеплювача.
В третій секції монтаж дворових вікон виконано на 80%, майже завершено штукатурні роботи на 2-му поверсі. Також завершено стяжки на 8-му та 9-му поверхах. Ведуться фасадні роботи з боку подвір`я.
В четвертій секції ведуться кладочні роботи з 2-го по 10-ий поверх, на 90% виконано монтаж кронштейнів, каркасу і утеплювача з 2-го по 6-ий поверхи і ведеться облицювання з «АНР – панелей». Розпочато фасадні роботи з боку подвір`я та ведеться монтаж дворових вікон.
В п`ятій секції майже завершені кладочні роботи на 10-му поверсі.
В шостій секції кладочні роботи майже завершено на рівні 2-го поверху.
Додаємо наш фотозвіт.
Будинок №9:
В першій секції завершені кладочні роботи на рівні 10-го поверху, а також тривають роботи по монтажу кронштейнів, каркасу і утеплювача з 2-го по 6-ий поверхи.
В другій секції кладочні роботи вже виконано більше, ніж на 50%, на 5-му та на 6-му поверхах. Плита перекриття 10-го поверху виконана на 95%.
В третій секції завершено монолітні роботи 6-го поверху, встановлюються вертикальні елементи 7-го поверху, а кладочні роботи ведуться на 2-му поверсі.
В п`ятій секції завершено розкатку труб на 5-му поверсі, на 90% виконано монтаж кронштейнів, каркасу і утеплювача з 2-го по 6-ий поверхи та вже завершено стяжки з 3-го по 5-ий поверхи.
В шостій секції кладочні роботи в підвальному поверсі виконані на 75%. Також завершено розкатку труб з 8-го по 10-ий поверх та стяжку на рівні 3-го поверху. Щодо фасадних робіт вже на 85% виконано монтаж кронштейнів, каркасу і утеплювача та продовжуються роботи по облицюванню фасаду.
Будинок №3:
В першій секції кладочні роботи майже завершені на 10-му поверсі.
В другій секції завершено стяжку с 2-го по 7-ий поверх, завершено розкатку труб з 8-го по 10-ий поверх, розпочато монтаж віконних рам. Також на 80% виконано монтаж кронштейнів, каркасу і утеплювача.
В третій секції монтаж дворових вікон виконано на 80%, майже завершено штукатурні роботи на 2-му поверсі. Також завершено стяжки на 8-му та 9-му поверхах. Ведуться фасадні роботи з боку подвір`я.
В четвертій секції ведуться кладочні роботи з 2-го по 10-ий поверх, на 90% виконано монтаж кронштейнів, каркасу і утеплювача з 2-го по 6-ий поверхи і ведеться облицювання з «АНР – панелей». Розпочато фасадні роботи з боку подвір`я та ведеться монтаж дворових вікон.
В п`ятій секції майже завершені кладочні роботи на 10-му поверсі.
В шостій секції кладочні роботи майже завершено на рівні 2-го поверху.
Додаємо наш фотозвіт.
Gonchar
G
Пользователь
44
14 августа 2017
25 май 2018 13:00
к сожалению не нашел инфорацию по паркоместам - их уже продают? а то на сайте указано меньшее количество паркомест, чем квартир. но лично мне б хотелось все вместе получить.
SAGA Development
SD
Старожил
807
02 апреля 2018
25 май 2018 13:35
Звертаємо вашу увагу на змінений графік роботи у вихідні дні!
В неділю 27 травня ми чекаємо вас з 10:00 до 16:00, в понеділок — з 10:00 до 18:00.
До зустрічі в житловому районі RYBALSKY!
В неділю 27 травня ми чекаємо вас з 10:00 до 16:00, в понеділок — з 10:00 до 18:00.
До зустрічі в житловому районі RYBALSKY!
SAGA Development
SD
Старожил
807
02 апреля 2018
25 май 2018 15:15
Цитата "Gonchar":к сожалению не нашел инфорацию по паркоместам - их уже продают? а то на сайте указано меньшее количество паркомест, чем квартир. но лично мне б хотелось все вместе получить.
Доброго дня! Звичайно, паркомісця вже у продажу. Радимо вам звернутися до наших менеджерів і вони детально проконсультують вас стосовно ціни та умов придбання!
mushroom2005
m
Пользователь
82
06 февраля 2018
28 май 2018 14:28
Помню, как мне в начале года рассказывали, что кровь из носу но во втором квартале введем в эксплуатацию))) скоро начинается последний месяц 2 квартала, введением и не пахнет.
tenge
t
Постоянный пользователь
126
10 марта 2018
28 май 2018 18:50
Уже скоро будет год, как должны были ввести в эксплуатацию 1 очередь, а работ еще минимум на 2-3 квартала. Вовремя мне подсказала чуйка не связываться с Шуфричем и Бродским.
SAGA Development
SD
Старожил
807
02 апреля 2018
29 май 2018 08:57
Цитата "mushroom2005":Помню, как мне в начале года рассказывали, что кровь из носу но во втором квартале введем в эксплуатацию))) скоро начинается последний месяц 2 квартала, введением и не пахнет.
Доброго дня! У 2-му кварталі 2018 року передбачено введення в експлуатацію секцій 1, 5, 6 в будинку №9, а також секцій 2, 3, 4 в будинку №3. Для секцій 2, 3, 4 в будинку №9 та 1, 5, 6 в будинку №3 термін введення в експлуатацію ― 4 квартал 2018 року.
tenge
t
Постоянный пользователь
126
10 марта 2018
29 май 2018 19:00
Цитата "SAGA Development":
Доброго дня! У 2-му кварталі 2018 року передбачено введення в експлуатацію секцій 1, 5, 6 в будинку №9, а також секцій 2, 3, 4 в будинку №3. Для секцій 2, 3, 4 в будинку №9 та 1, 5, 6 в будинку №3 термін введення в експлуатацію ― 4 квартал 2018 року.
Запомню дату, ровно через месяц я вам это сообщение сброшу, в качестве напоминания о несостоятельности проекта.
SAGA Development
SD
Старожил
807
02 апреля 2018
31 май 2018 11:29

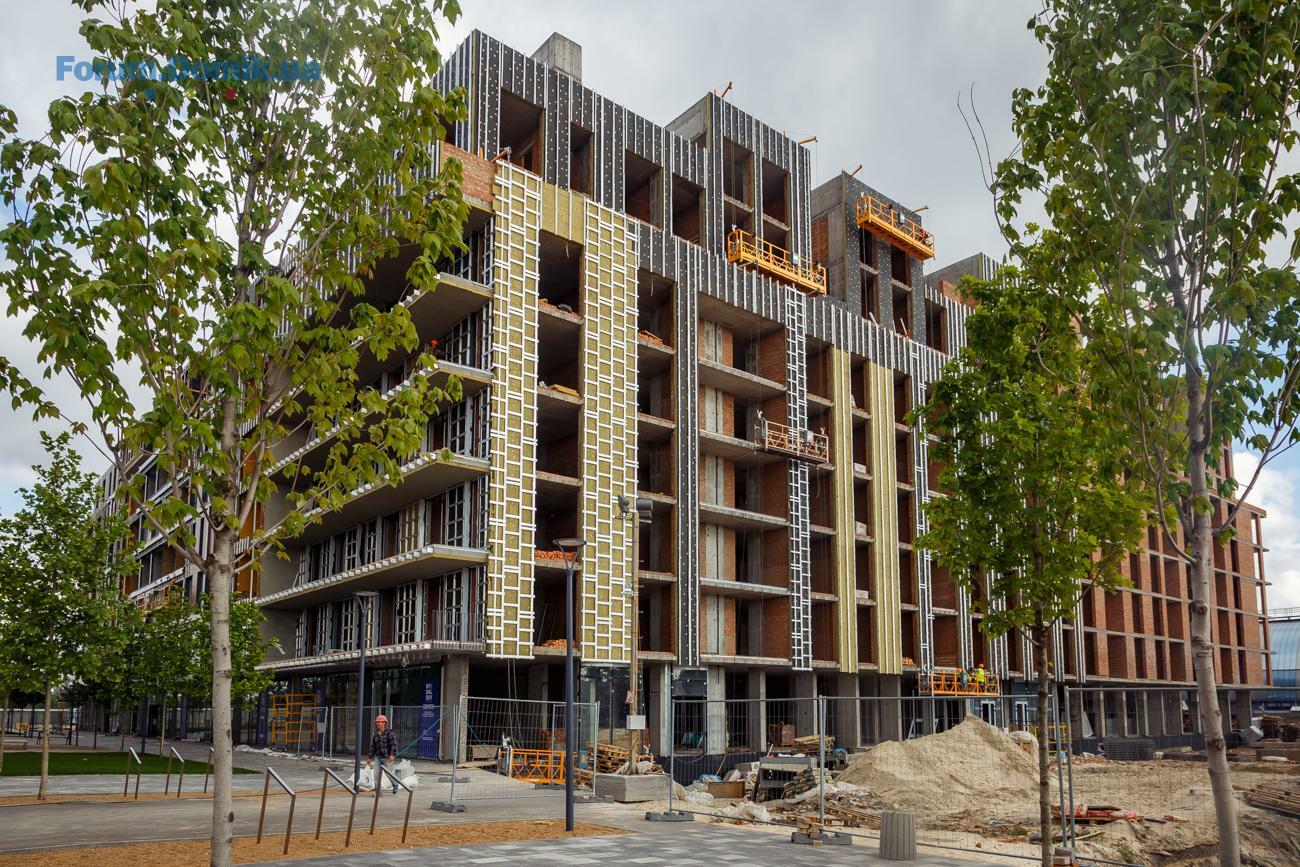

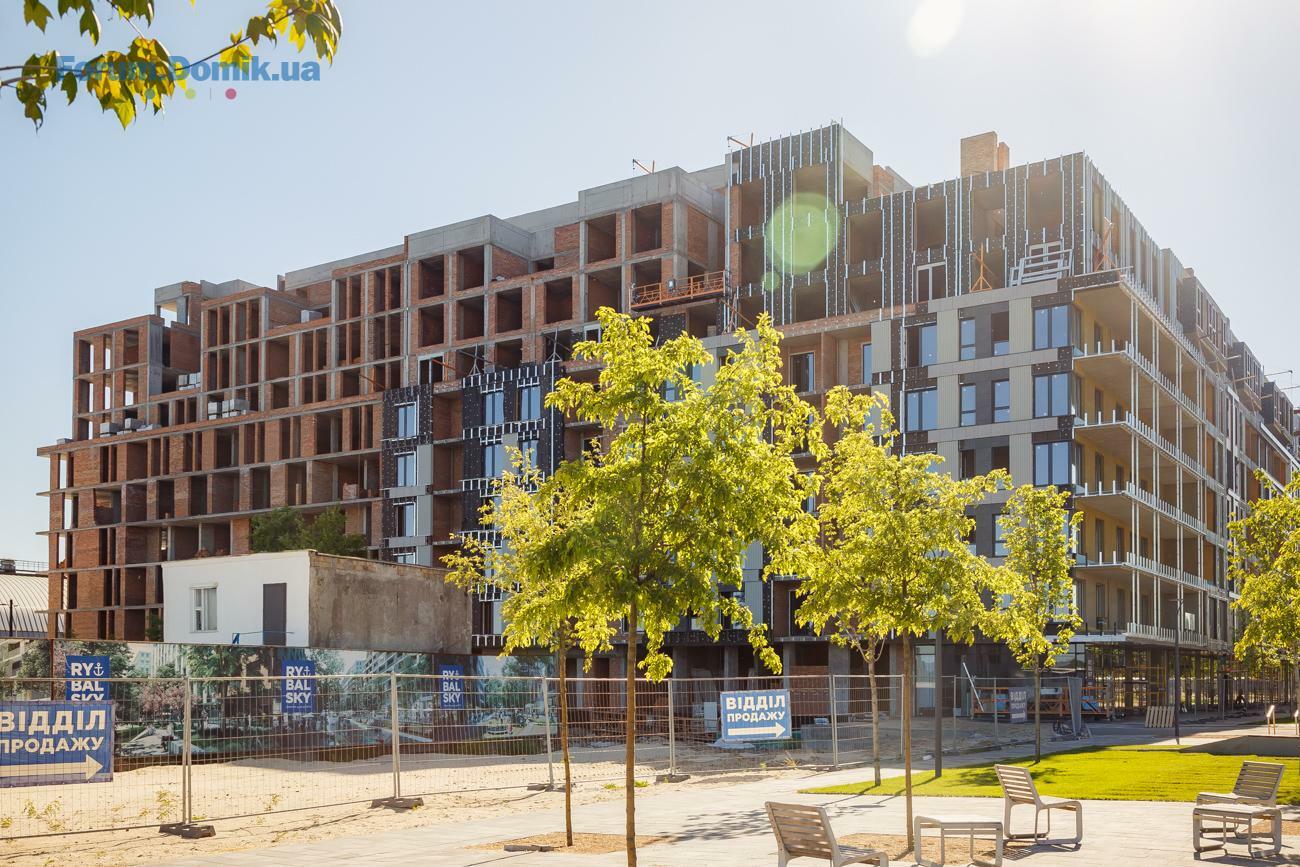

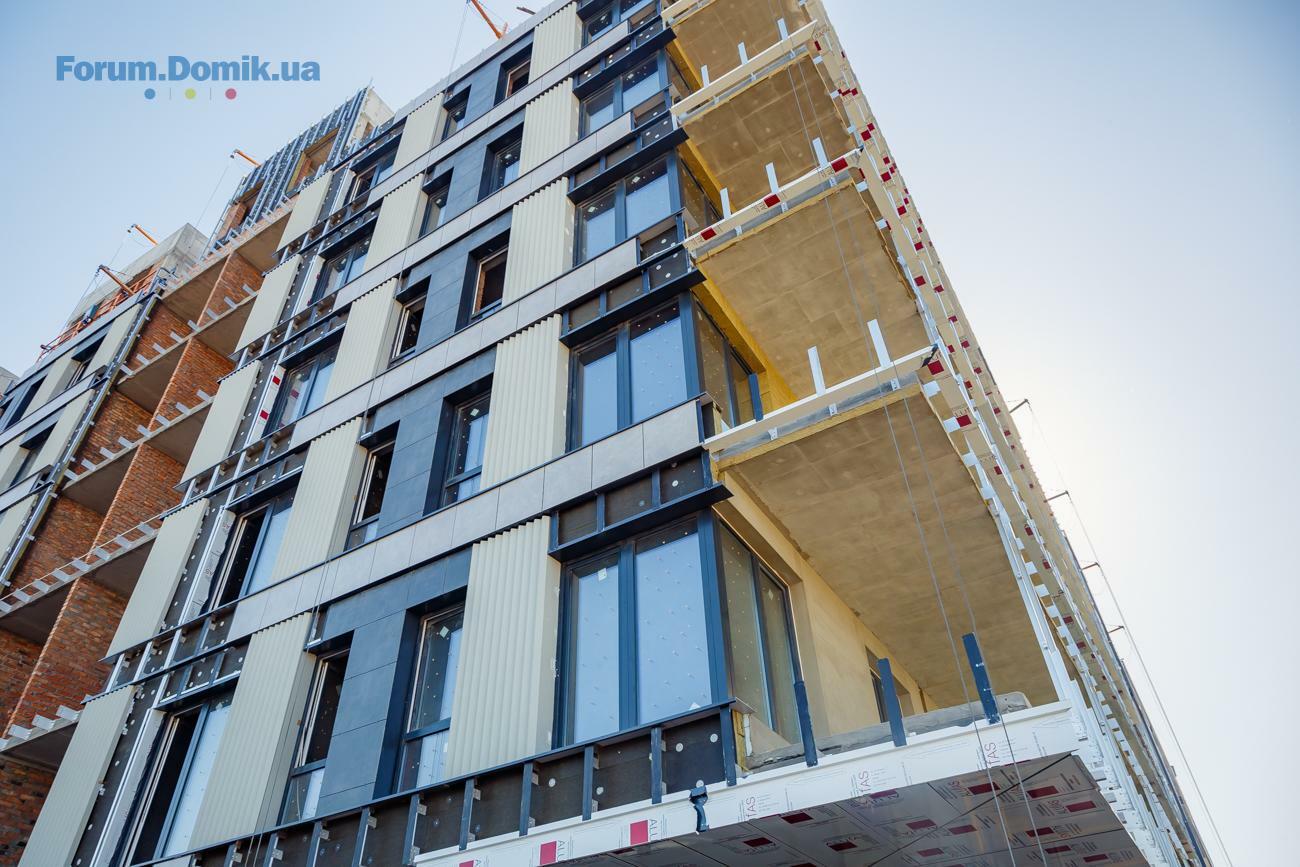

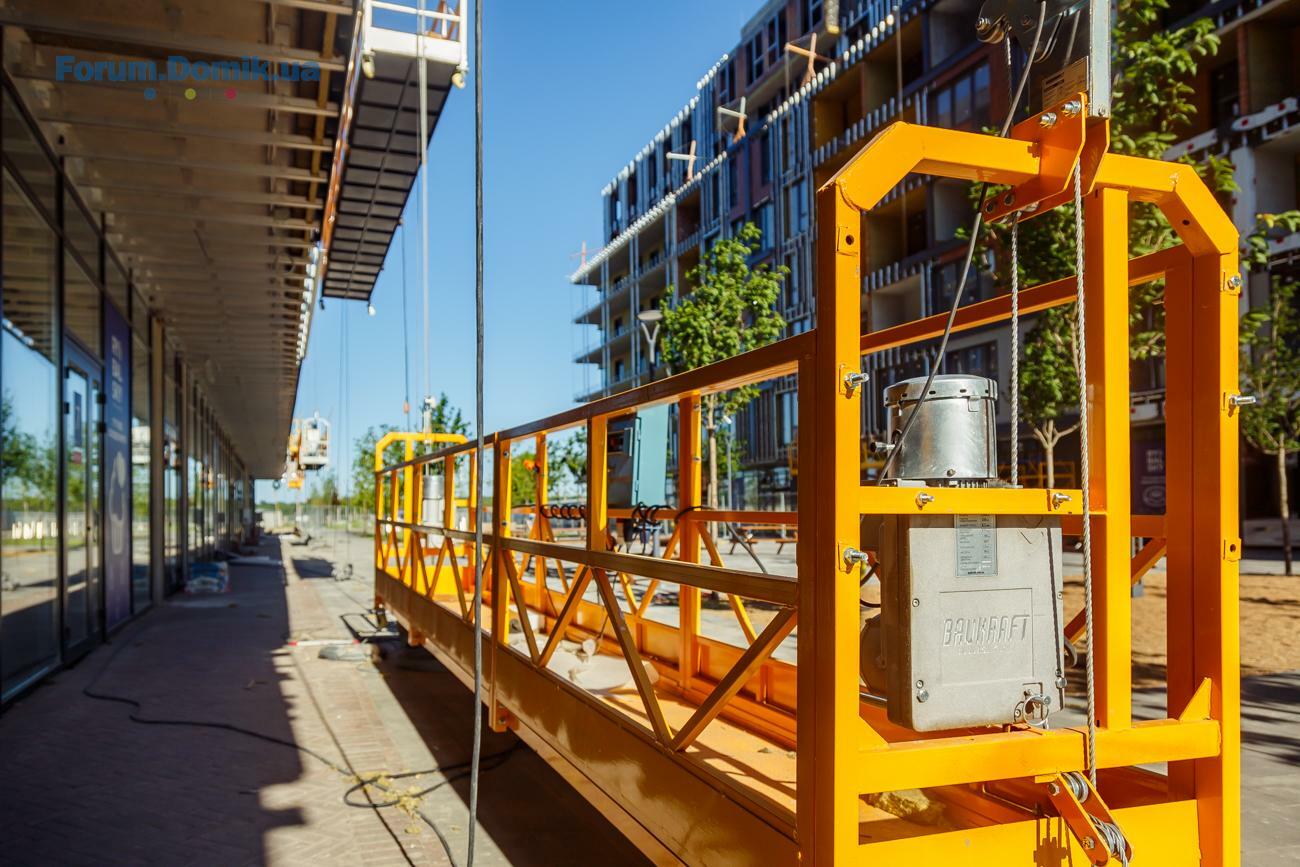

Звіт про хід будівництва в житловому районі RYBALSKY.
Будинок №3
1 секція. Кладочні роботи виконані на 85%.
2 секція. Завершено стяжку та розкатку труб з 8-го по 10-ий поверхи. Ведуться підготовчі роботи для монтажу вікон в сходових ядрах. Також виконано монтаж кронштейнів, каркасу і утеплювача з 2-го по 10-ий поверхи, а з боку подвір`я продовжуються фасадні роботи.
3 секція. Продовжується монтаж дворових вікон: засклено 126 вікон з 156 шт. Також завершено штукатурні роботи на 3-му та 4-му поверхах. А з боку подвір`я виконано монтаж утеплювача на 30%.
4 секція. Завершуються кладочні роботи з 2-го по 10-ий поверх. Триває монтаж кронштейнів, каркасу і утеплювача з 2-го по 6-ий поверхи. Ведуться підготовчі роботи до формування стяжки.
5 секція. Майже завершені кладочні роботи на покрівлі.
6 секція. Завершуются кладочні роботи на рівні 2-го поверху.
Будинок №9
1 секція. Ведуться кладочні роботи на 1-му поверсі. Продовжуються фасадні роботи по монтажу кронштейнів, каркасу і утеплювача на рівні з 2-го по 6-й поверхи.
2 секція. Завершені кладочні роботи на 6-му поверсі та майже завершена плита перекриття 10-го поверху.
3 секція. Щодо монолітних робіт, завершено вертикальні елементи 7-го поверху та плиту перекриття на 60%. Кладочні роботи завершені на 2-му поверсі та розпочато 3-й.
4 секція. Розпочато вертикальні елементи 8-го поверху.
5 секція. Завершено розкатку труб та формування стяжки на рівні 6-го поверху. Також виконано монтаж кронштейнів, каркасу і утеплювача з 2-го по 6-ий поверхи. Продовжується монтаж дворових вікон.
6 секція. Ведеться монтаж вікон з боку подвір`я: змонтовано віконних рам та засклено 64 з 82 шт. Завершено кладочні роботи на 2-му поверсі та у підвальному поверсі. Ведуться роботи з формування стяжки з 4-го по 6-ий поверхи, а також роботи по облицюванню фасаду з 2-го по 6-ий поверх, а з 7-го по 9-ий виконано монтаж кронштейнів, каркасу і утеплювача на 90%.

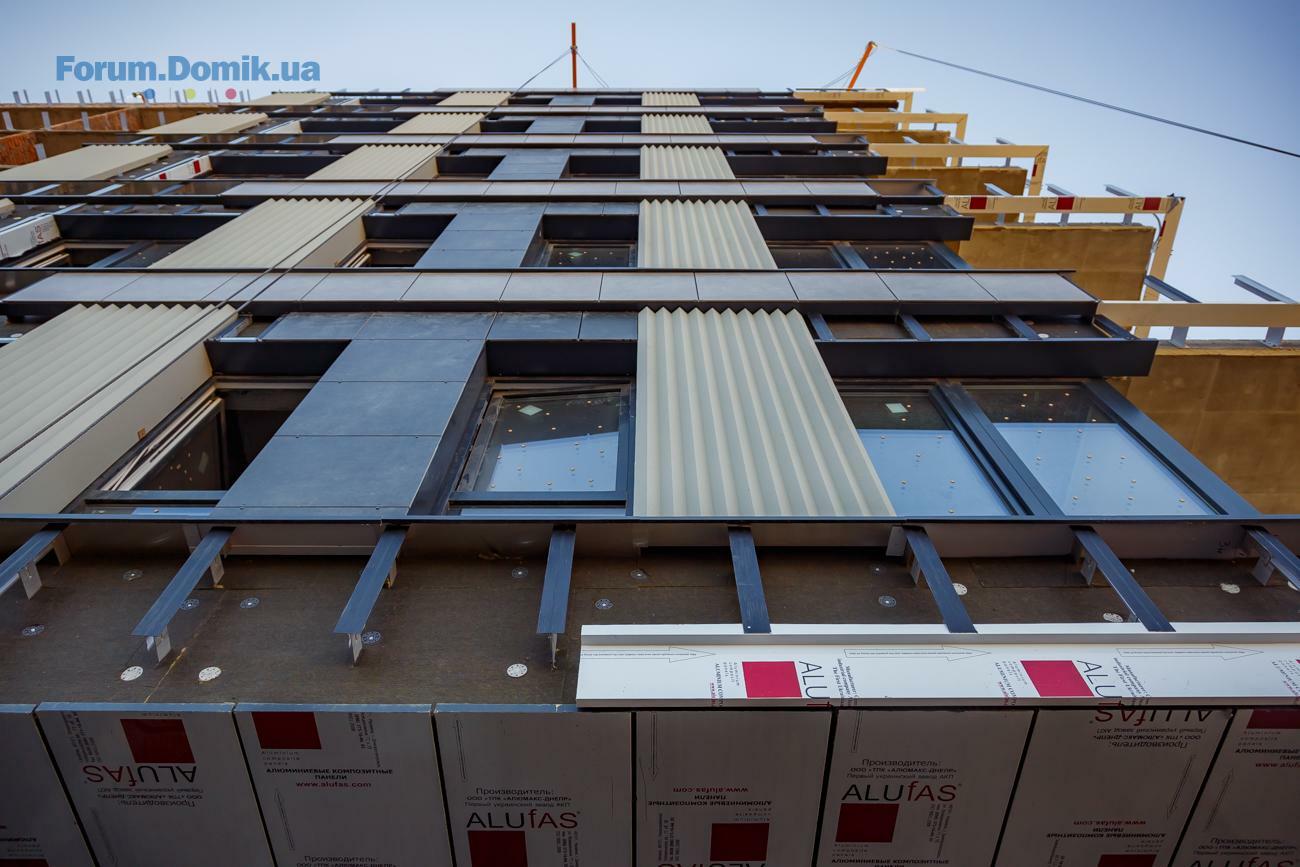

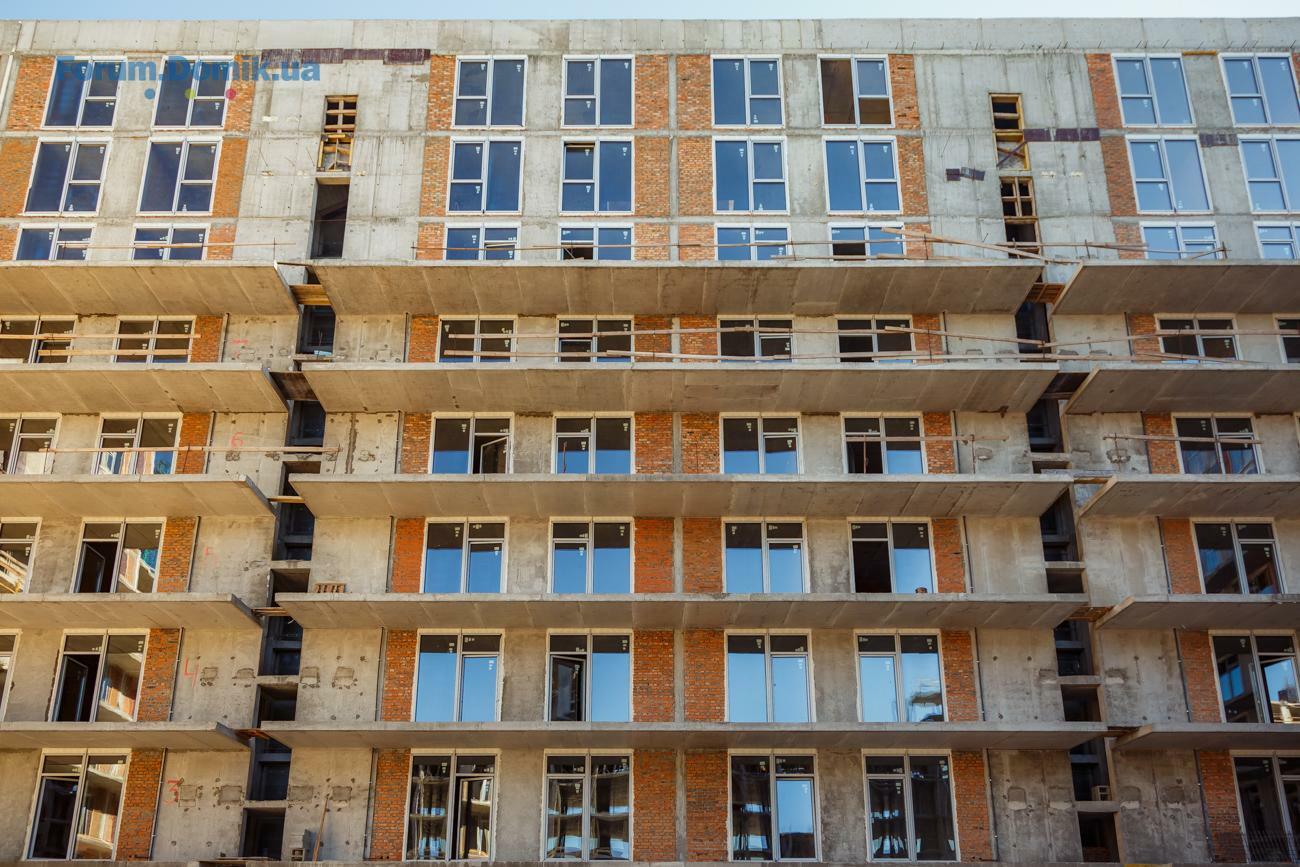

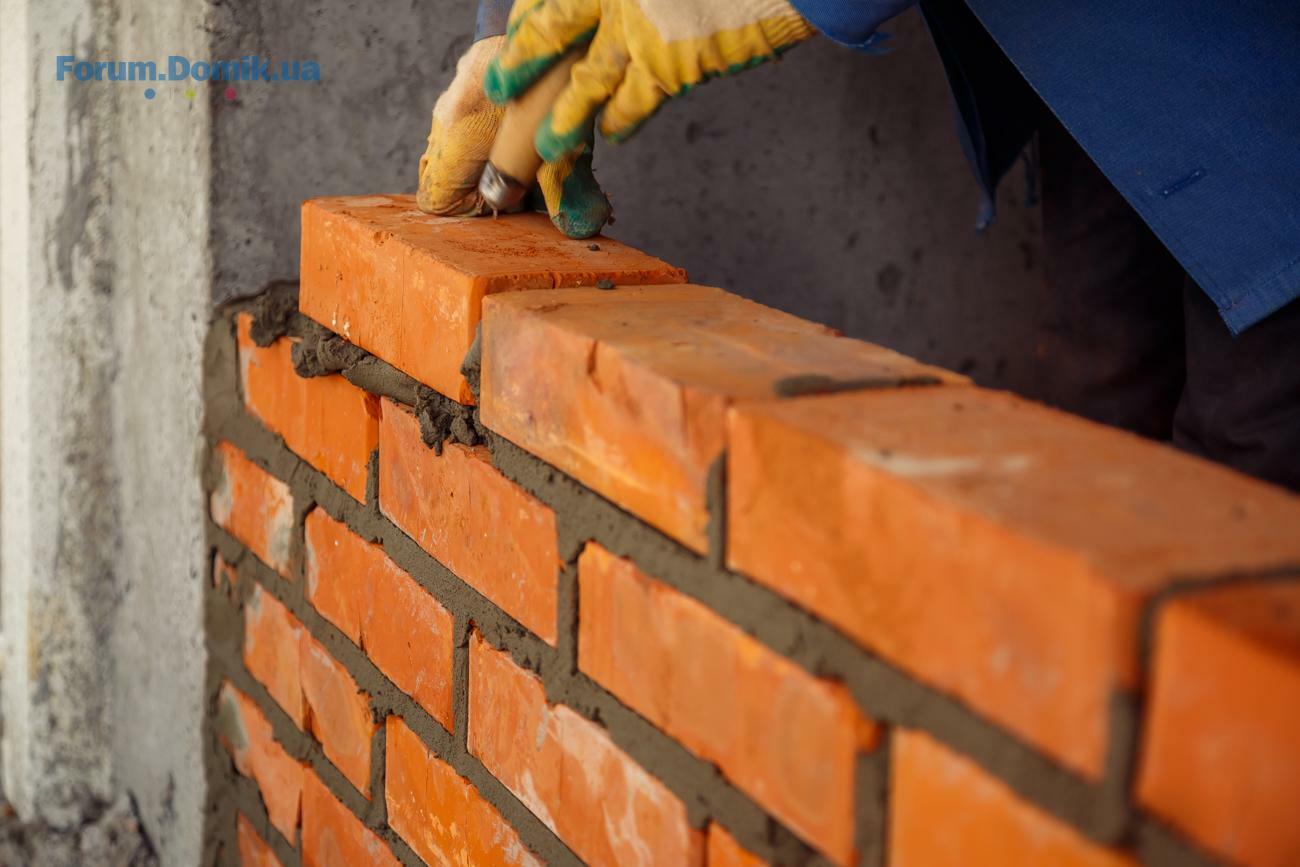

Додаємо нові фото.
Будинок №3
1 секція. Кладочні роботи виконані на 85%.
2 секція. Завершено стяжку та розкатку труб з 8-го по 10-ий поверхи. Ведуться підготовчі роботи для монтажу вікон в сходових ядрах. Також виконано монтаж кронштейнів, каркасу і утеплювача з 2-го по 10-ий поверхи, а з боку подвір`я продовжуються фасадні роботи.
3 секція. Продовжується монтаж дворових вікон: засклено 126 вікон з 156 шт. Також завершено штукатурні роботи на 3-му та 4-му поверхах. А з боку подвір`я виконано монтаж утеплювача на 30%.
4 секція. Завершуються кладочні роботи з 2-го по 10-ий поверх. Триває монтаж кронштейнів, каркасу і утеплювача з 2-го по 6-ий поверхи. Ведуться підготовчі роботи до формування стяжки.
5 секція. Майже завершені кладочні роботи на покрівлі.
6 секція. Завершуются кладочні роботи на рівні 2-го поверху.
Будинок №9
1 секція. Ведуться кладочні роботи на 1-му поверсі. Продовжуються фасадні роботи по монтажу кронштейнів, каркасу і утеплювача на рівні з 2-го по 6-й поверхи.
2 секція. Завершені кладочні роботи на 6-му поверсі та майже завершена плита перекриття 10-го поверху.
3 секція. Щодо монолітних робіт, завершено вертикальні елементи 7-го поверху та плиту перекриття на 60%. Кладочні роботи завершені на 2-му поверсі та розпочато 3-й.
4 секція. Розпочато вертикальні елементи 8-го поверху.
5 секція. Завершено розкатку труб та формування стяжки на рівні 6-го поверху. Також виконано монтаж кронштейнів, каркасу і утеплювача з 2-го по 6-ий поверхи. Продовжується монтаж дворових вікон.
6 секція. Ведеться монтаж вікон з боку подвір`я: змонтовано віконних рам та засклено 64 з 82 шт. Завершено кладочні роботи на 2-му поверсі та у підвальному поверсі. Ведуться роботи з формування стяжки з 4-го по 6-ий поверхи, а також роботи по облицюванню фасаду з 2-го по 6-ий поверх, а з 7-го по 9-ий виконано монтаж кронштейнів, каркасу і утеплювача на 90%.
Додаємо нові фото.
julson

Ветеран
2 704
30 мая 2013
06 июнь 2018 08:55
судя по тому что тему убрали из раздела КГС я правильно понимаю, что оный открестился от данного объекта?

SAGA Development
SD
Старожил
807
02 апреля 2018
06 июнь 2018 12:57
Цитата "julson":судя по тому что тему убрали из раздела КГС я правильно понимаю, что оный открестился от данного объекта?
Доброго дня! Зовсім ні, Київміськбуд є партнером проекту.
imAlex
i
Постоянный пользователь
256
25 сентября 2017
06 июнь 2018 17:17
Как симпатично выходит!
SAGA Development
SD
Старожил
807
02 апреля 2018
07 июнь 2018 07:32
Цитата "imAlex":Как симпатично выходит!
Дякуємо за відгук!
SAGA Development
SD
Старожил
807
02 апреля 2018
07 июнь 2018 11:44

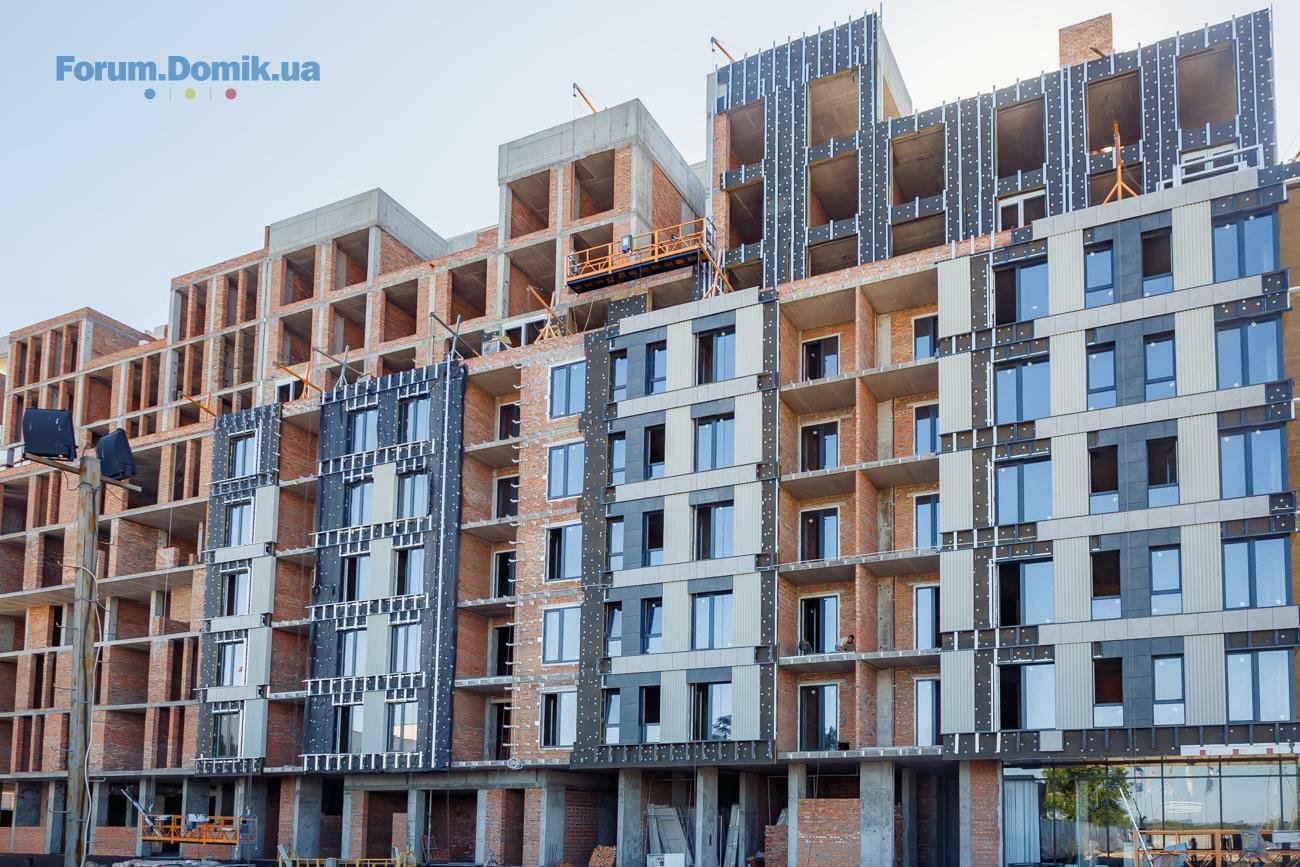

Збірка перших червневих новин вже готова! Будівництво житлового району RYBALSKY триває.
Будинок №3
Кладочні роботи секції №1 завершено з 3-го по 10-ий поверх та підвальний поверх.
Секція №2 – ведуться підготовчі роботи по підвальному поверху. Монтаж вікон (2-7 п.).
Монтаж дворових вікон (2-10 п.), а також ведуться підготовчі роботи для монтажу вікон в сходових ядрах. Виконуються фасадні роботи, а саме: монтаж кронштейнів, каркасу і утеплювача з 2-го по 10-ий (82%). Також працюють над дворовим фасадом: виконано монтаж утеплювача 30% та шпаклювання 20%.
Секція №3 – триває монтаж дворових вікон: змонтовано віконних рам 138 з 156 шт. Утеплення виконано на 30%.
Секція №4 – кладочні роботи ведуться з 2-го до 10-го поверху. Ведуться підготовчі роботи для закладання стяжки. Тривають фасадні роботи: монтуються кронштейни, каркас і проходить утеплення з 2-го до 6-го поверху (92%), а облицювання з «АНР – панелей» виконано (27%). З 7-го по 9-ий Виконано монтаж кронштейнів, каркасу і утеплювача 50%.
Секція №5 – і далі ведуться доробки з 2-го до 10-го поверху.
Секція №6 – триває завершення кладочних робіт на 2-му поверсі. Підвальний поверх завершено на 70%.
Будинок №9
Секція №1 – тривають фасадні роботи з монтажу кронштейнів, каркасу і утеплювача з 2-го по 6-ий поверхи (20%).
Секція №2 – завершуються кладочні роботи на 6-му поверсі та майже завершена плита перекриття 10-го поверху.
Секція №3 – завершено вертикальні елементи 7-го поверху та плиту перекриття на 60%. Розпочато роботу на 4-му поверсі.
Секція №4 – тривають роботи з вертикальних елементів 8-го поверху (40%).
Секція №5 – розкатка труб з 7-го до 10-го поверху. Змонтовані кронштейни, каркас і утеплювач з 2-го до 6-гоповерху. Триває монтаж дворових вікон.
Секція №6 – монтуються вікна з боку подвір`я. Змонтовано віконних рам та засклено 64 з 82 шт. Кладочні роботи завершуються на 2-му поверсі та у підвалі. Триває формування стяжки з 4-го до 6-го поверху, з 7-го до 9-го виконано монтаж кронштейнів, каркасу і утеплювача на 90%.

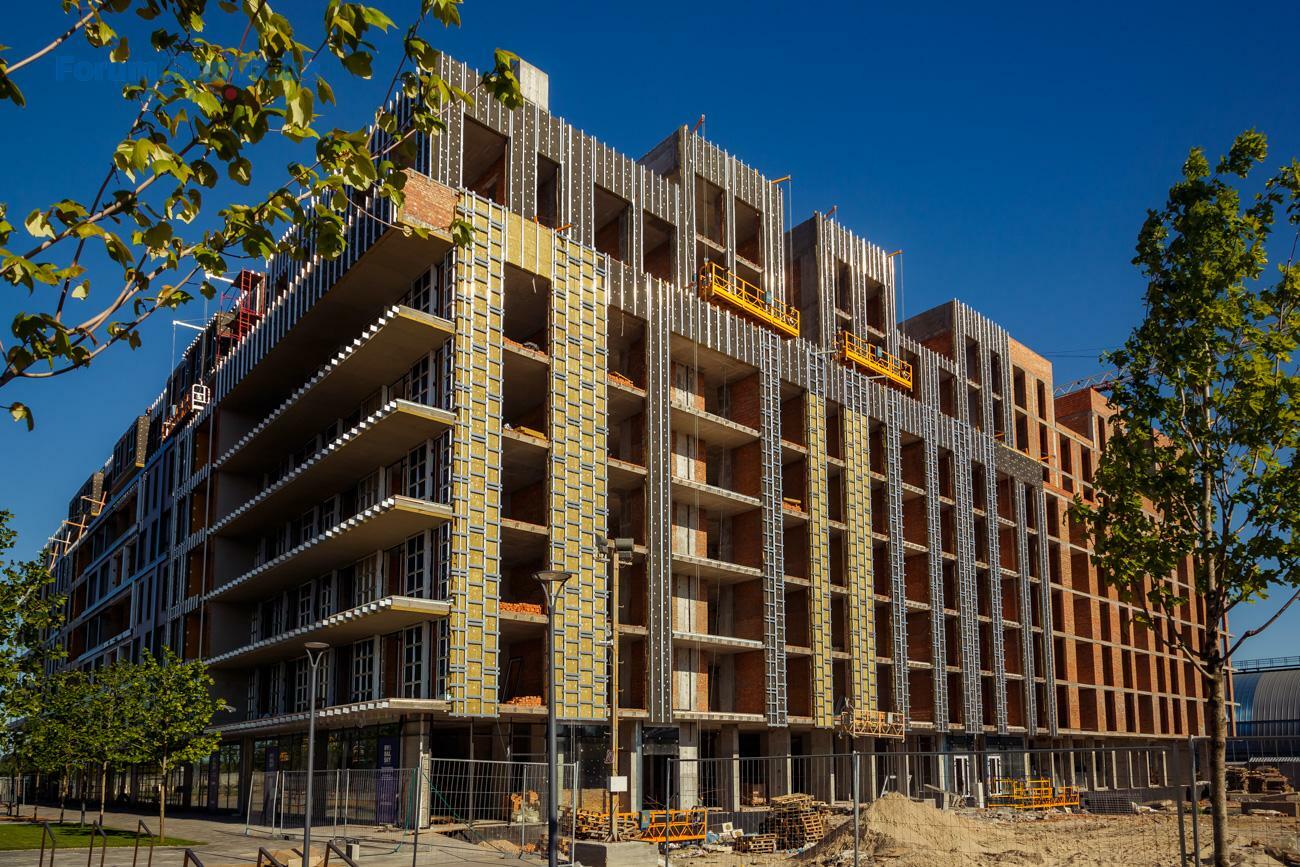

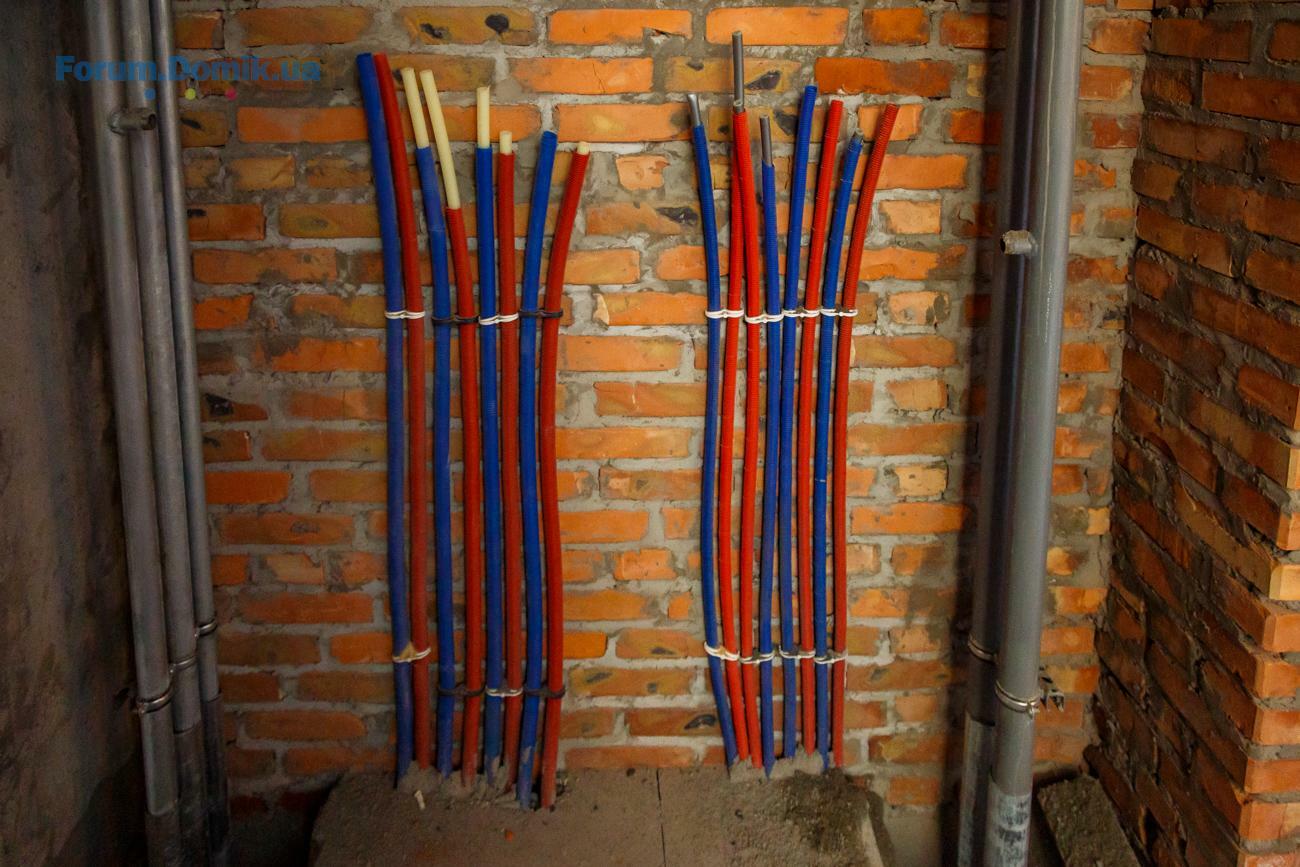

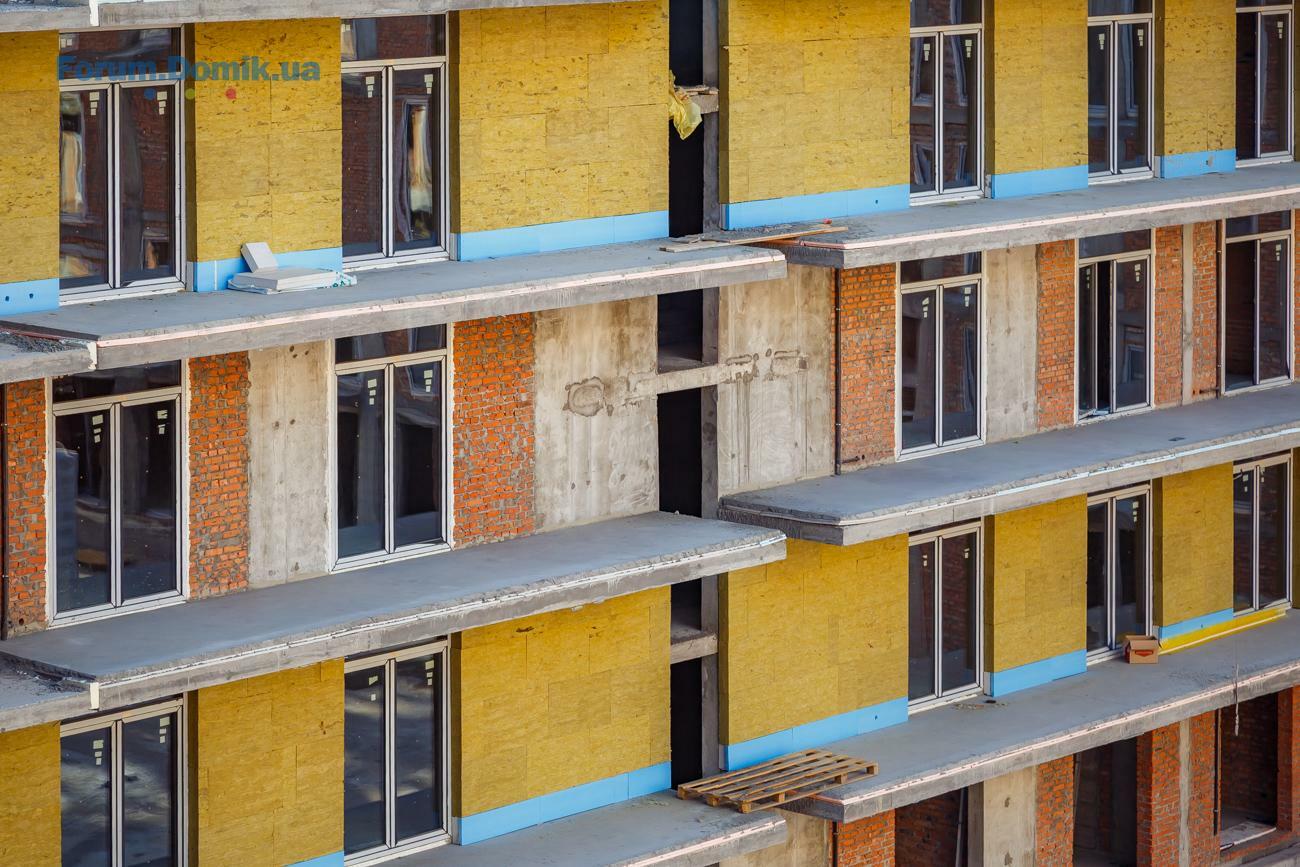

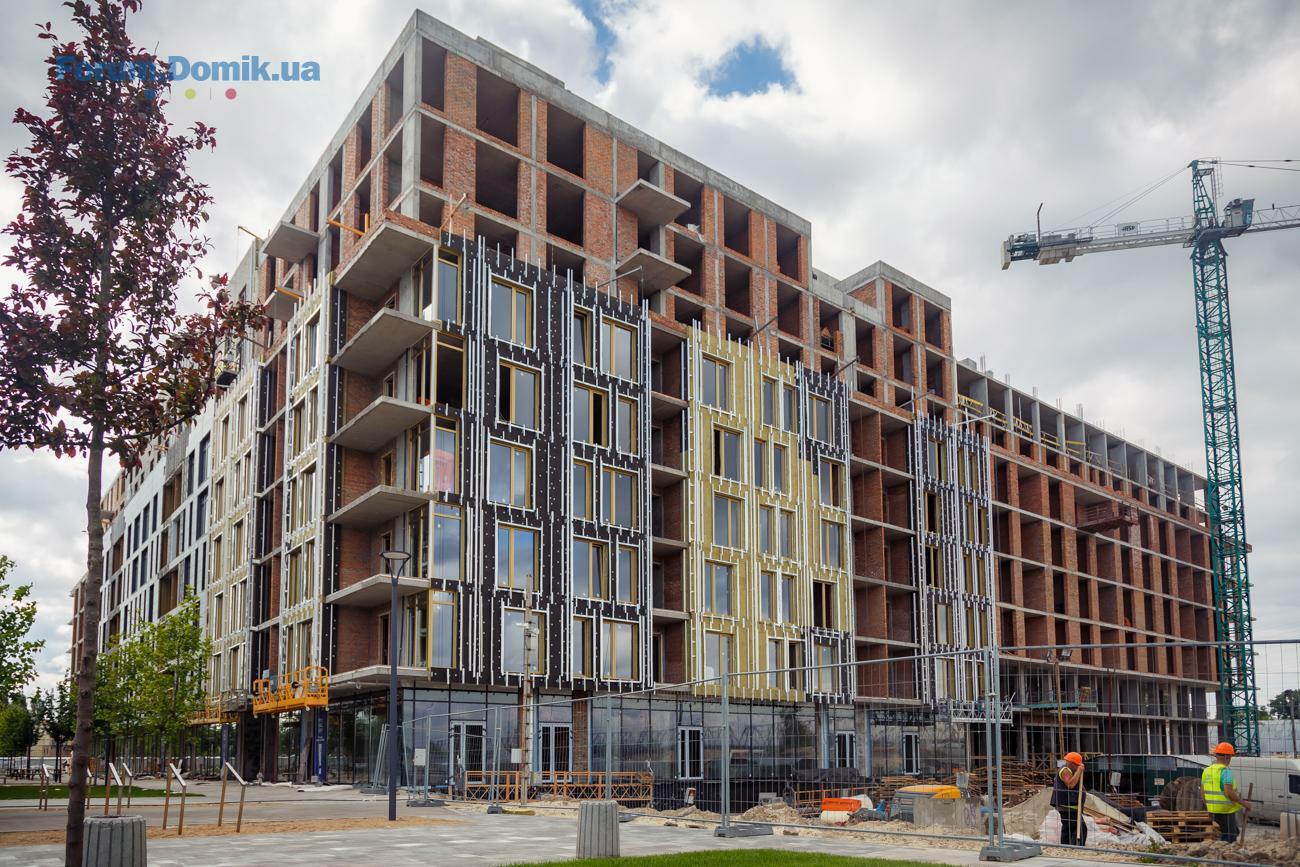

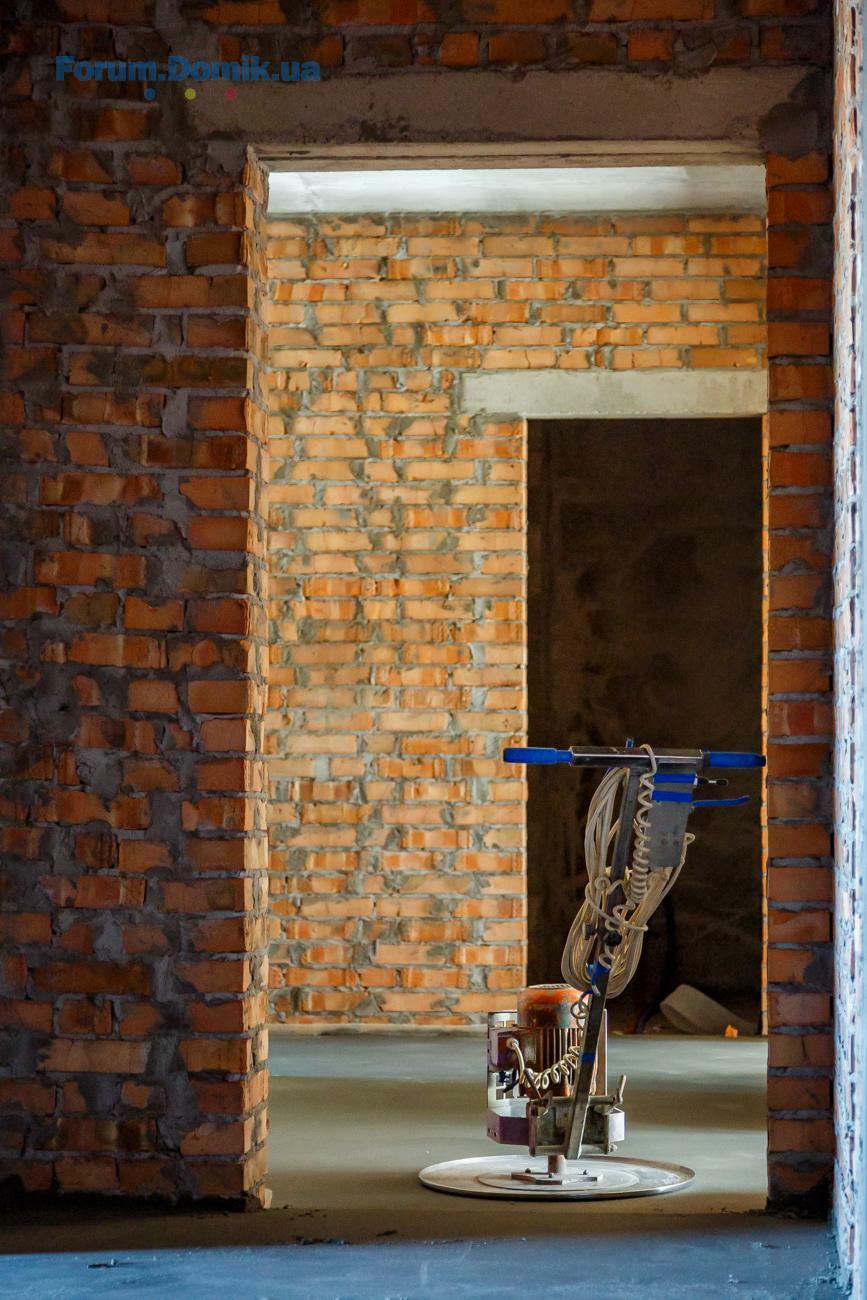

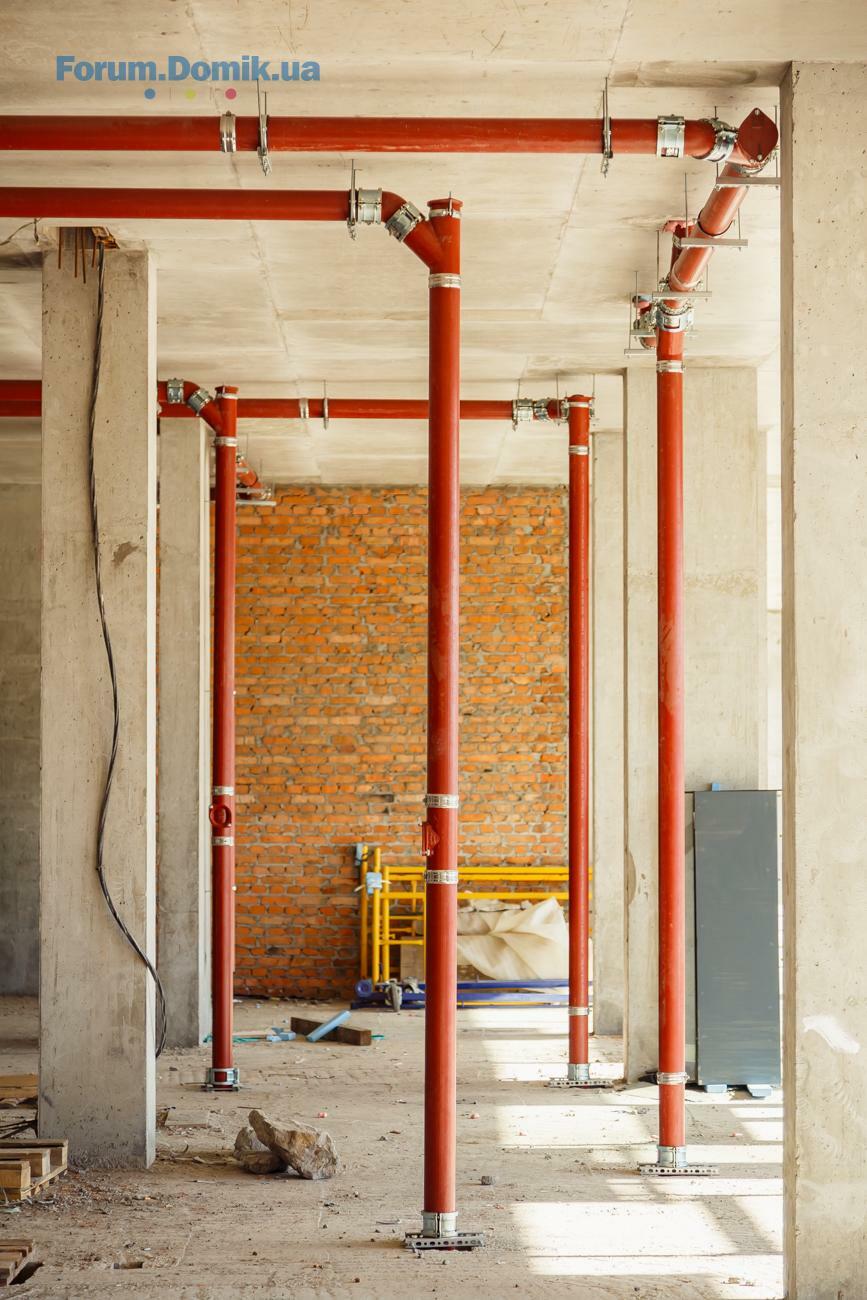

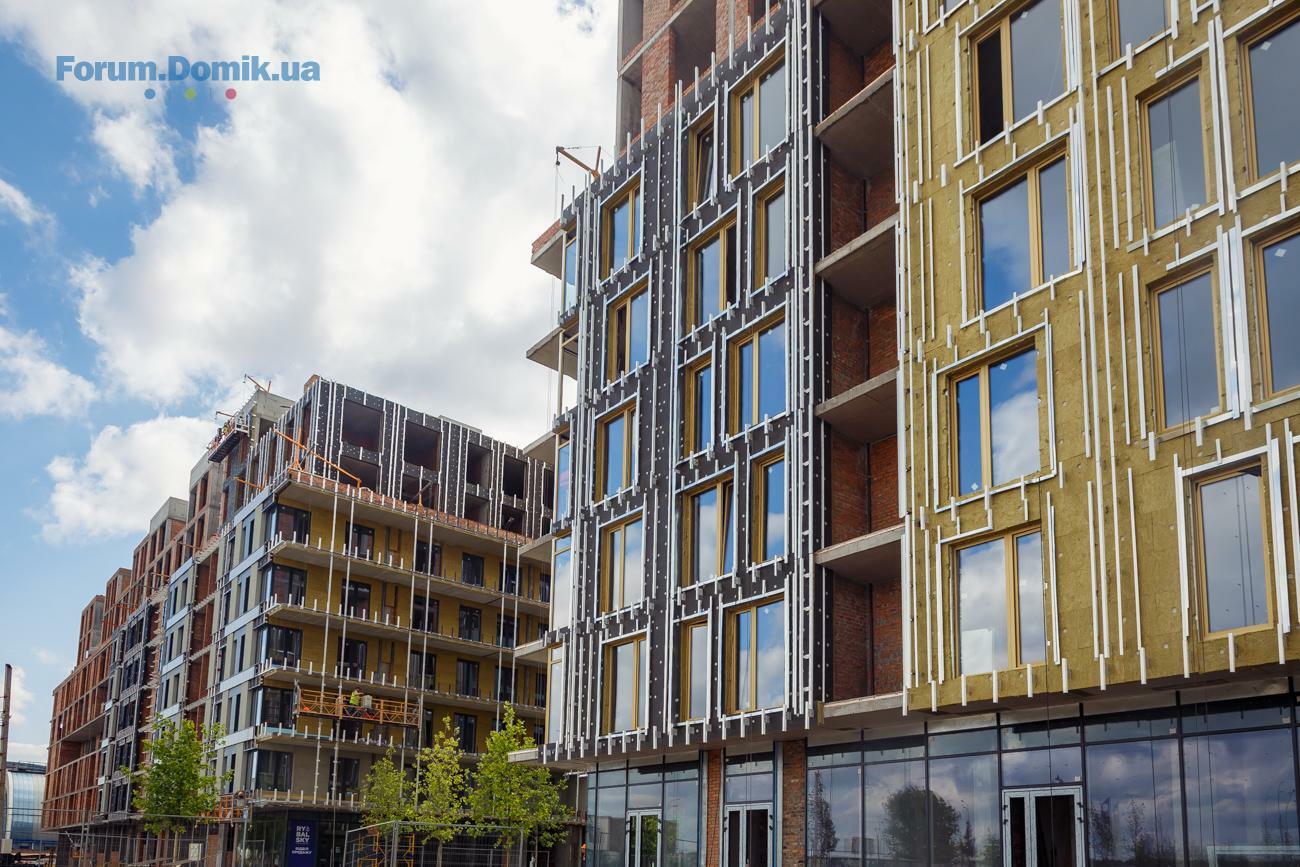

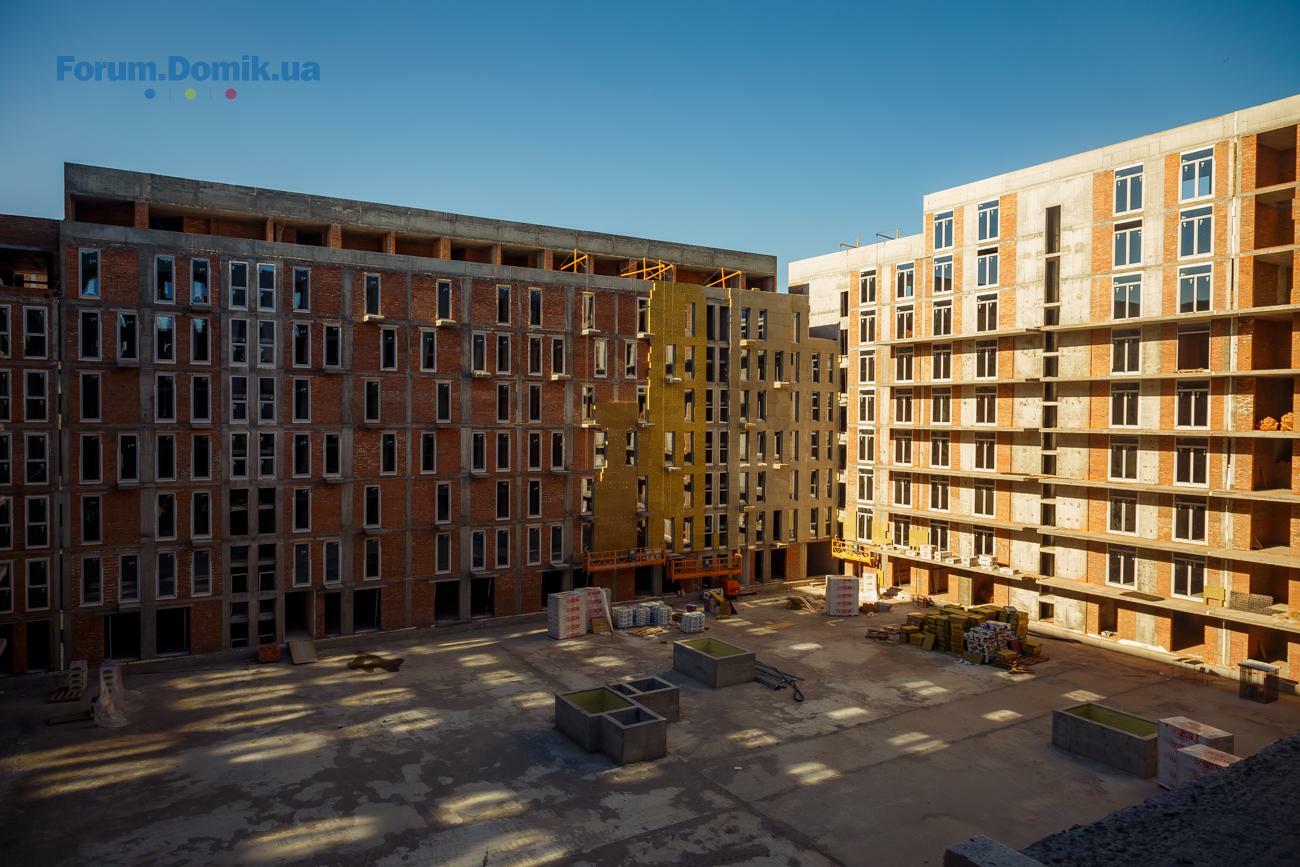

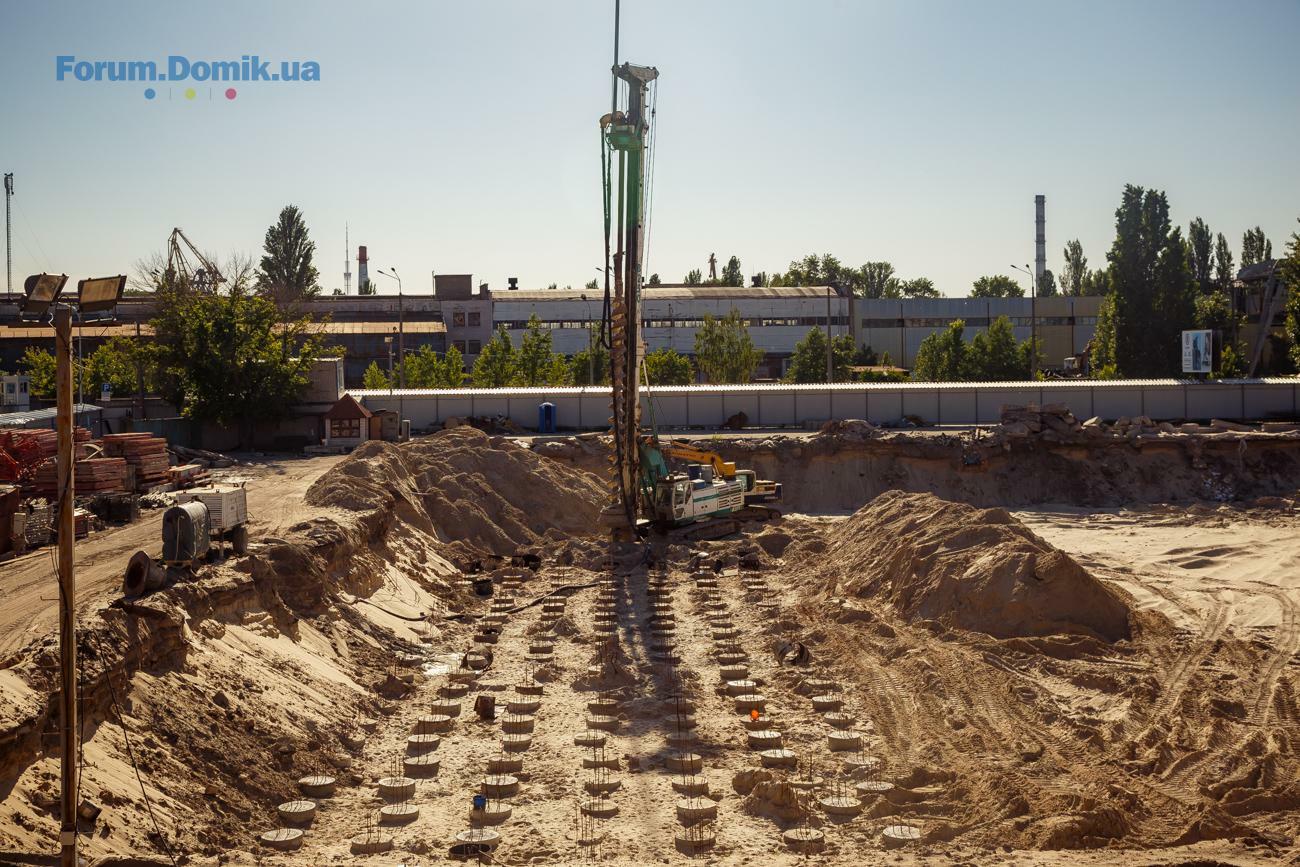

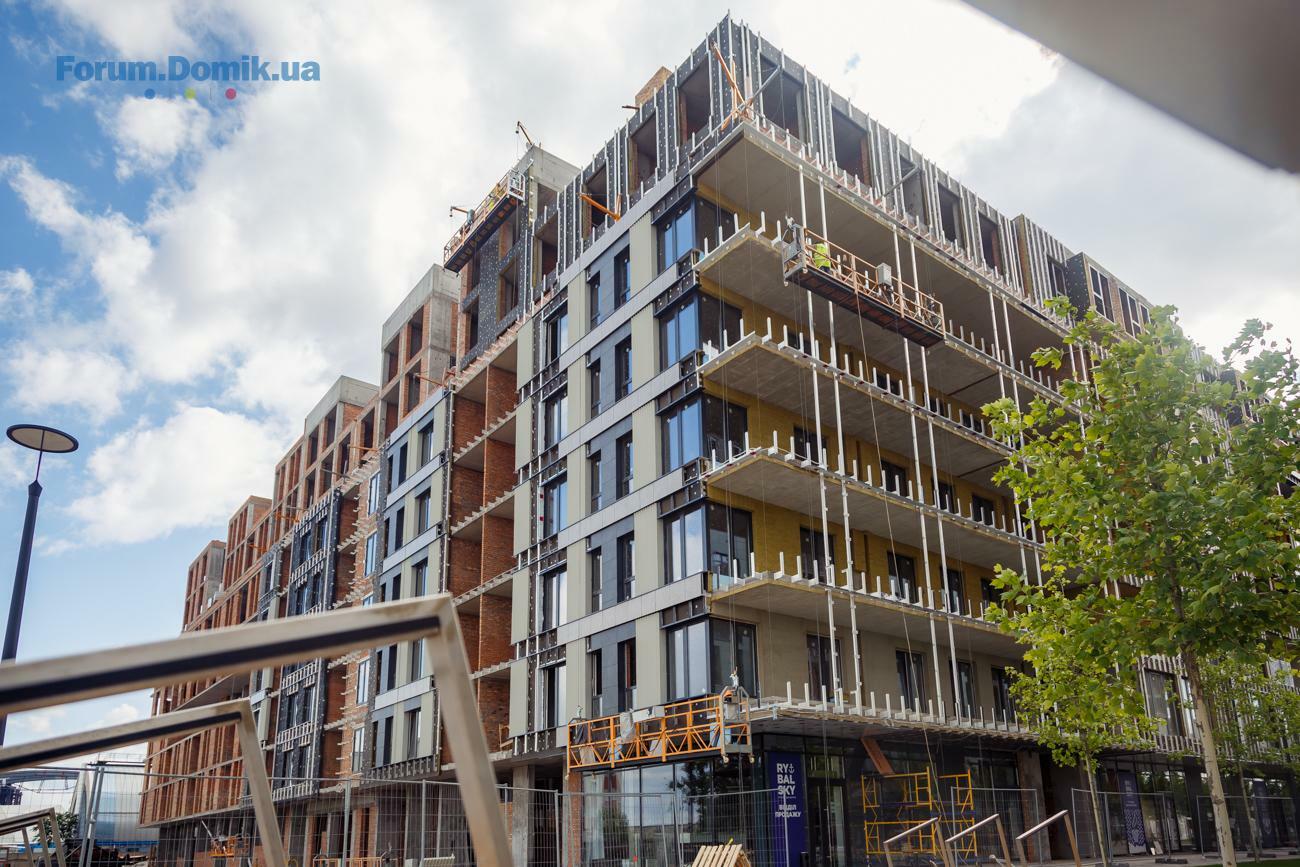

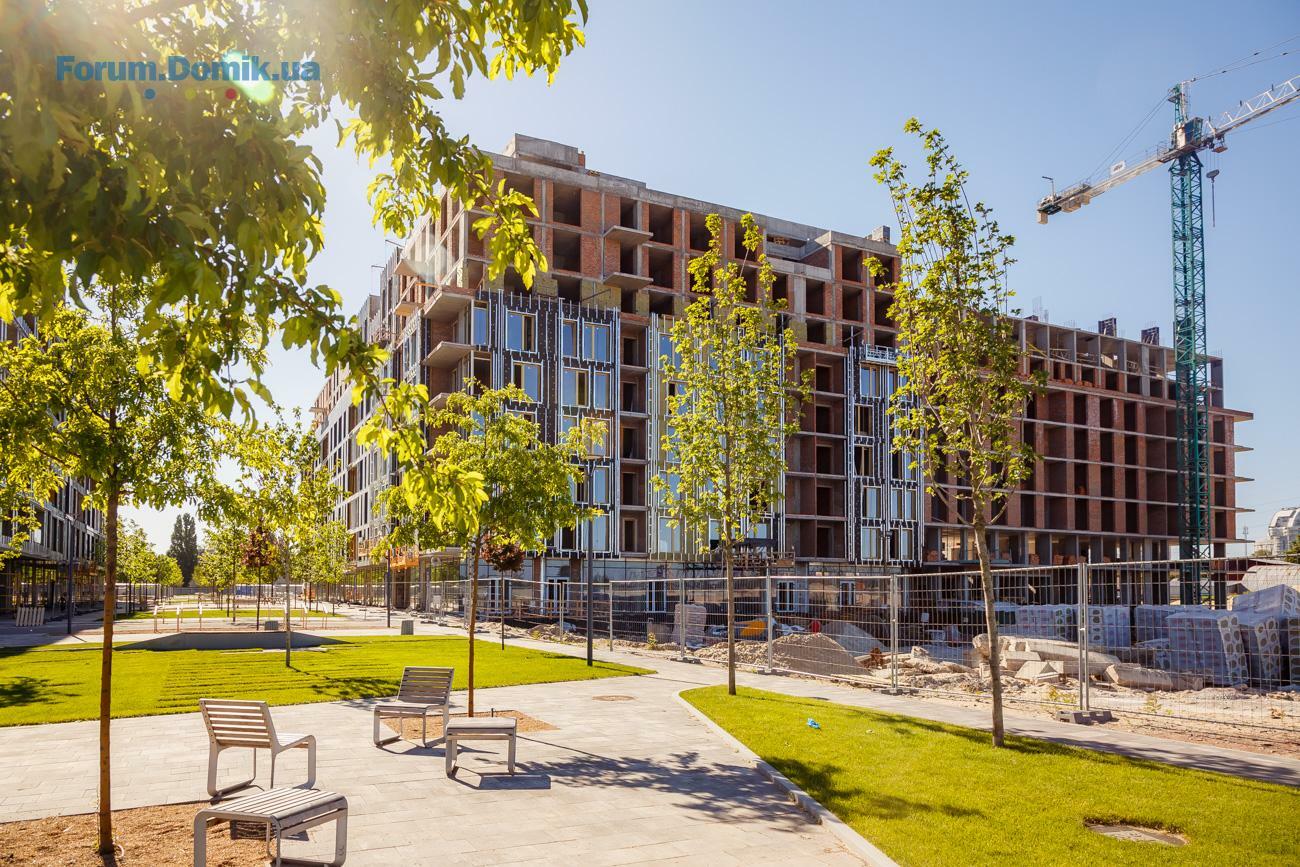

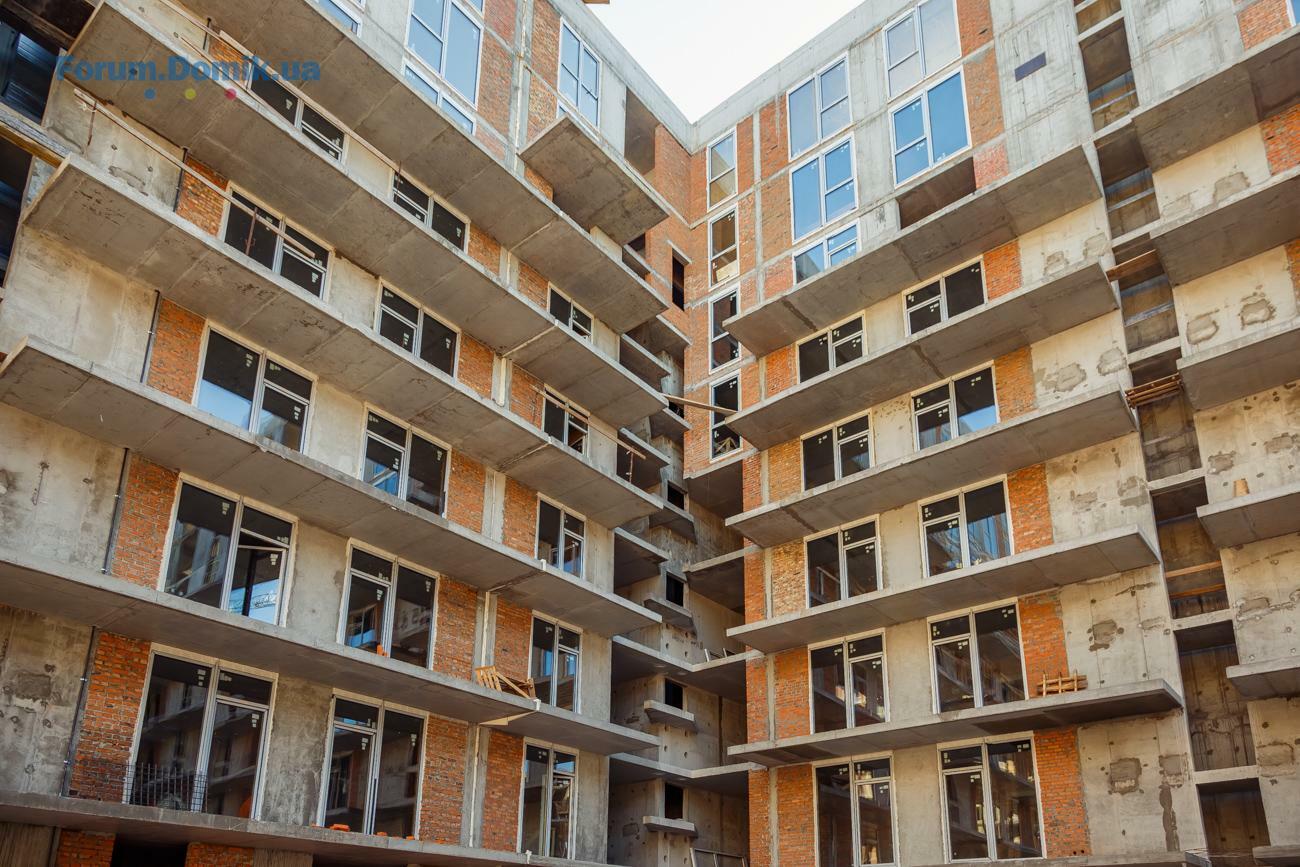

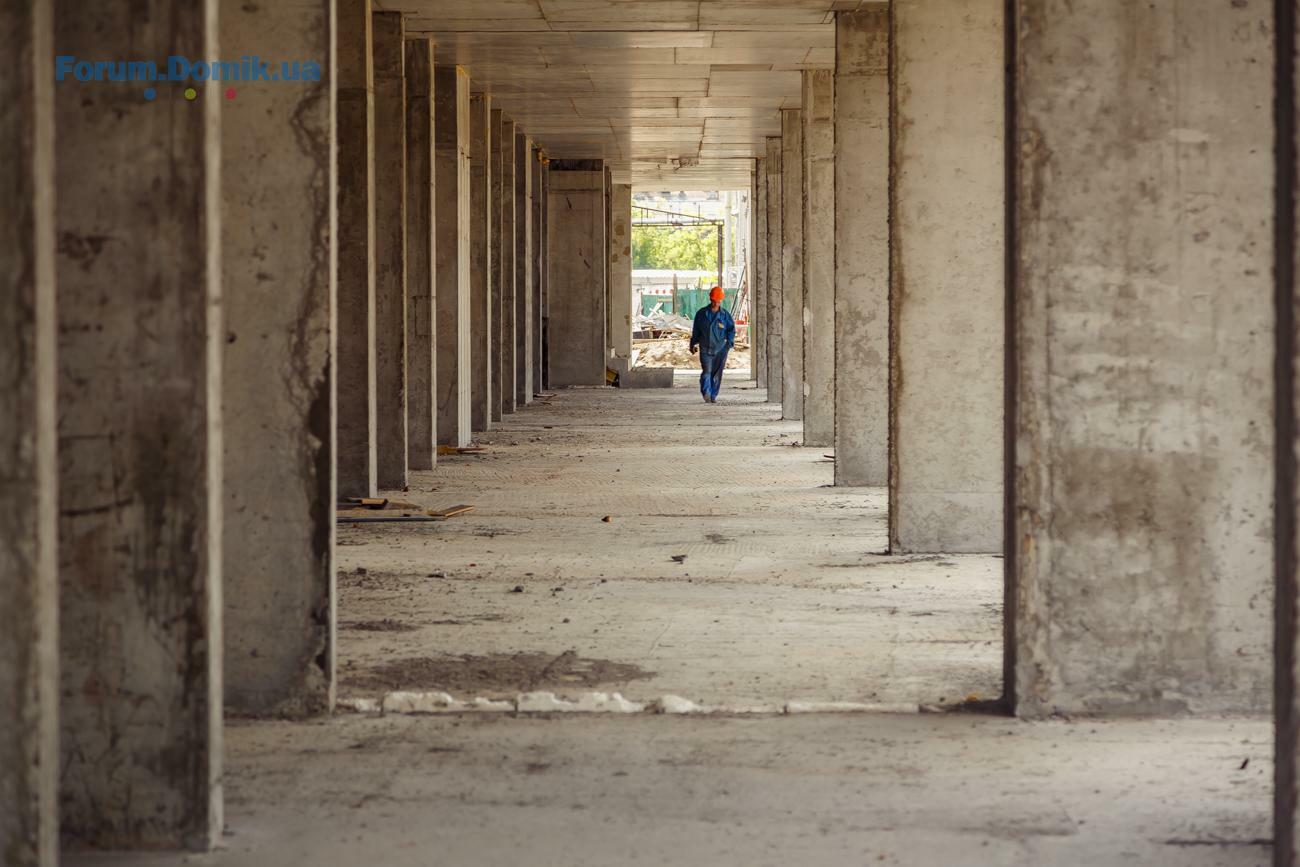

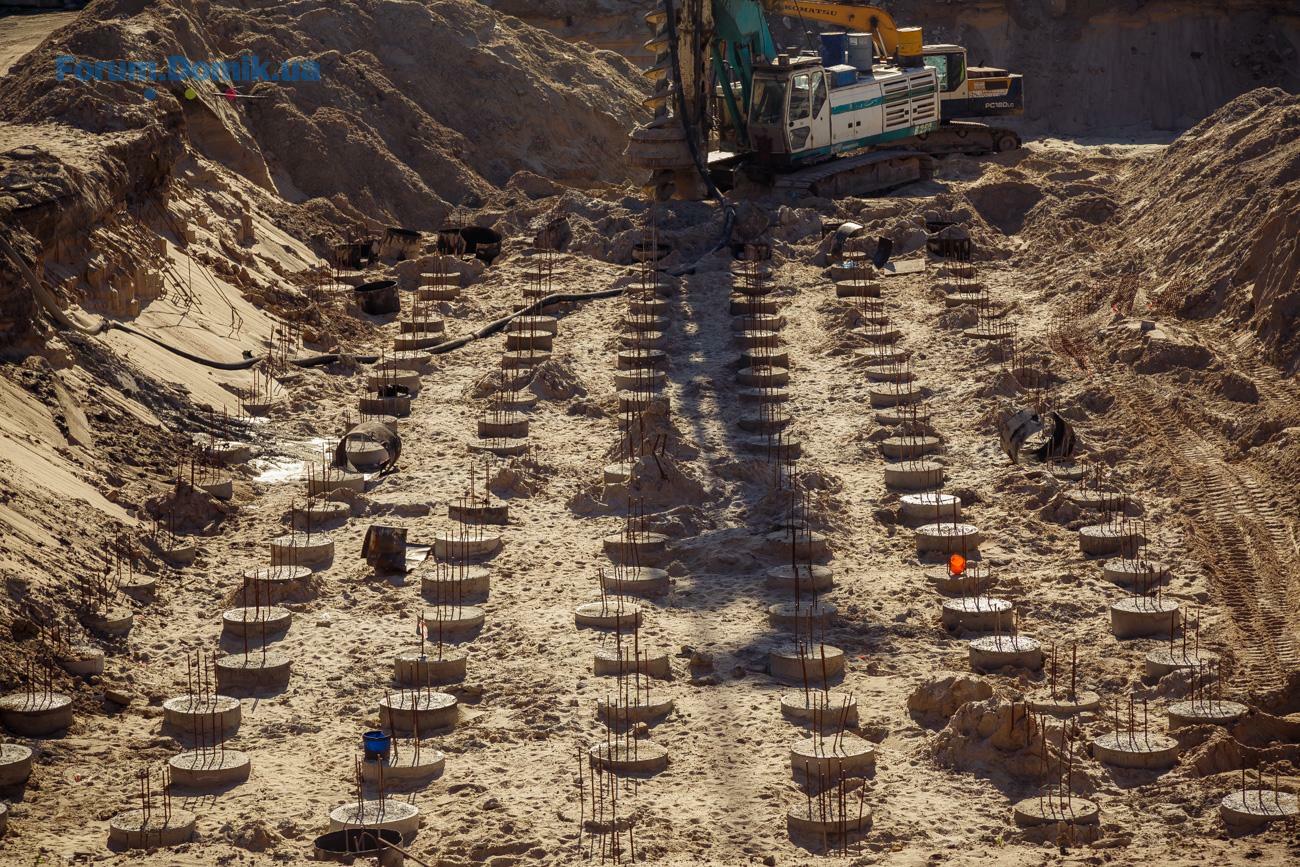

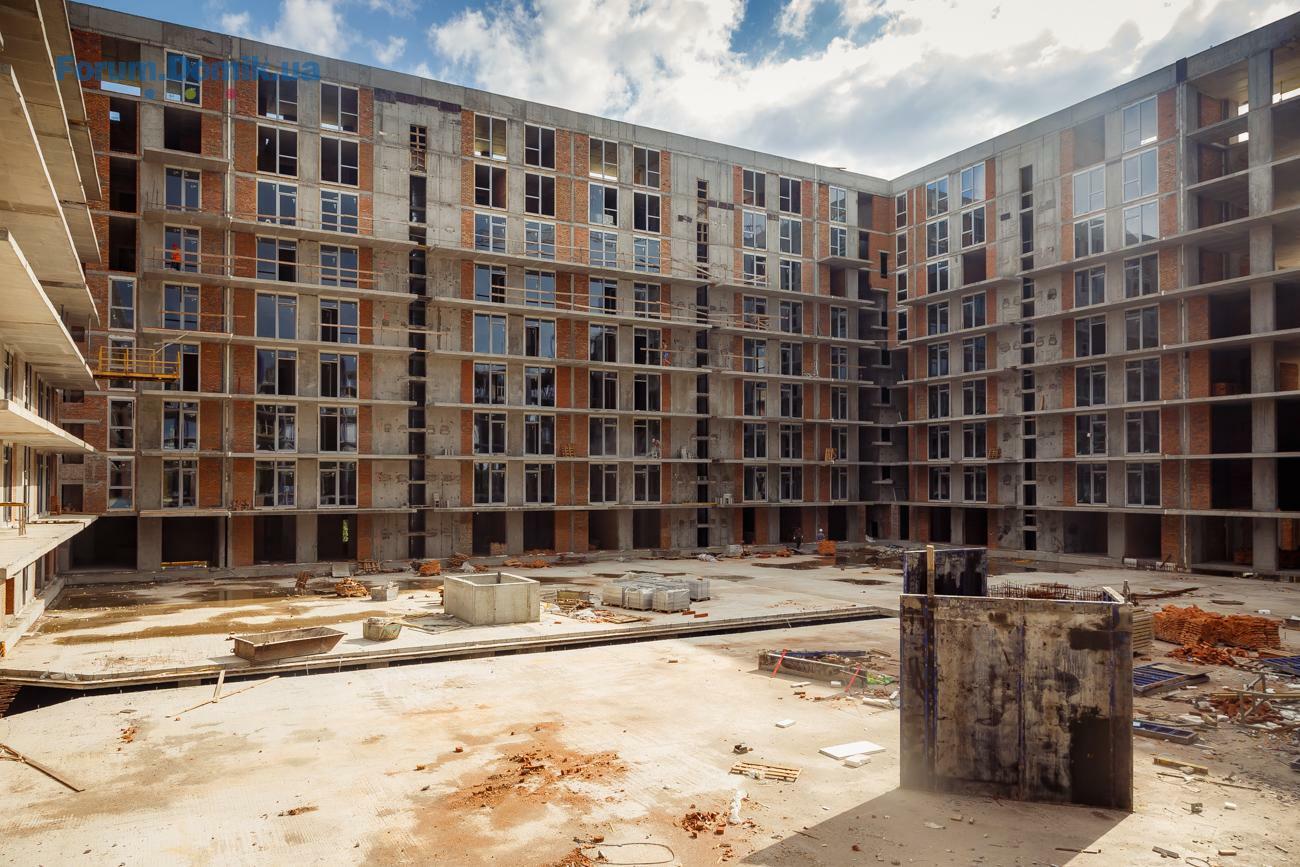

Переглядайте фото з будівництва нижче.
Будинок №3
Кладочні роботи секції №1 завершено з 3-го по 10-ий поверх та підвальний поверх.
Секція №2 – ведуться підготовчі роботи по підвальному поверху. Монтаж вікон (2-7 п.).
Монтаж дворових вікон (2-10 п.), а також ведуться підготовчі роботи для монтажу вікон в сходових ядрах. Виконуються фасадні роботи, а саме: монтаж кронштейнів, каркасу і утеплювача з 2-го по 10-ий (82%). Також працюють над дворовим фасадом: виконано монтаж утеплювача 30% та шпаклювання 20%.
Секція №3 – триває монтаж дворових вікон: змонтовано віконних рам 138 з 156 шт. Утеплення виконано на 30%.
Секція №4 – кладочні роботи ведуться з 2-го до 10-го поверху. Ведуться підготовчі роботи для закладання стяжки. Тривають фасадні роботи: монтуються кронштейни, каркас і проходить утеплення з 2-го до 6-го поверху (92%), а облицювання з «АНР – панелей» виконано (27%). З 7-го по 9-ий Виконано монтаж кронштейнів, каркасу і утеплювача 50%.
Секція №5 – і далі ведуться доробки з 2-го до 10-го поверху.
Секція №6 – триває завершення кладочних робіт на 2-му поверсі. Підвальний поверх завершено на 70%.
Будинок №9
Секція №1 – тривають фасадні роботи з монтажу кронштейнів, каркасу і утеплювача з 2-го по 6-ий поверхи (20%).
Секція №2 – завершуються кладочні роботи на 6-му поверсі та майже завершена плита перекриття 10-го поверху.
Секція №3 – завершено вертикальні елементи 7-го поверху та плиту перекриття на 60%. Розпочато роботу на 4-му поверсі.
Секція №4 – тривають роботи з вертикальних елементів 8-го поверху (40%).
Секція №5 – розкатка труб з 7-го до 10-го поверху. Змонтовані кронштейни, каркас і утеплювач з 2-го до 6-гоповерху. Триває монтаж дворових вікон.
Секція №6 – монтуються вікна з боку подвір`я. Змонтовано віконних рам та засклено 64 з 82 шт. Кладочні роботи завершуються на 2-му поверсі та у підвалі. Триває формування стяжки з 4-го до 6-го поверху, з 7-го до 9-го виконано монтаж кронштейнів, каркасу і утеплювача на 90%.
Переглядайте фото з будівництва нижче.
Maflik
M
Пользователь
21
24 июля 2017
07 июнь 2018 13:28
А уже есть медицинские и торговые компании, салоны с которыми заключены договора аренды? Например в ОП можно получить такую информацию? Хочу для себя понимать по инфраструктуре.
julson

Ветеран
2 704
30 мая 2013
07 июнь 2018 16:30
была сегодня на объекте. печальное зрелище
так всё задорно начиналось и такое запустение....

так всё задорно начиналось и такое запустение....
Jisoo
J
Прохожий
1
07 июня 2018
07 июнь 2018 17:36
А что Вам там не понравилось? если не секрет?
Zaychik
Z
Постоянный пользователь
305
17 ноября 2015
08 июнь 2018 05:16
А что именно печального? То что со сроками они протупили, это конечно не найс, но если в проэкте КГС, то к сожалению сдвинуть сдачу на год, это уже норма. Или там вообще стройка стоит на месте?Цитата "julson":была сегодня на объекте. печальное зрелище![]()
так всё задорно начиналось и такое запустение....
SAGA Development
SD
Старожил
807
02 апреля 2018
08 июнь 2018 07:37
Цитата "julson":была сегодня на объекте. печальное зрелище![]()
так всё задорно начиналось и такое запустение....
Цитата "Zaychik":А что именно печального? То что со сроками они протупили, это конечно не найс, но если в проэкте КГС, то к сожалению сдвинуть сдачу на год, это уже норма. Или там вообще стройка стоит на месте?
Добрий день! Щоб ви не хвилювалися, щотижня ми інформуємо вас про актуальний стан будівництва та додаємо нові фото. Ви можете переглянути та порівняти звіти.

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | Киев, ул. Причальная, 1110.103 791
- ЖК Синергія Сіті | Ірпінь, вул. О. Кобилянської (Достоєвського), пров. Озерний08.10224
- ЖК Рідний | Гатне, вул. Покровська, 207.1062
- ЖК Sanville Park | Санвиль Групп | Святопетровское, ул. Богдана Хмельницкого, 25а07.1036
- ЖК Подол Град Vintage | Edelburg Development | Киев, Вознесенский спуск, 28-3005.10102
- ЖК Петрівське містечко 2 | Team Development | Святопетровское, ул. Володимирская, 36а05.101
- ЖК Liverpool House | Ливерпуль Хаус | Киев, ул. Межевая, ул. Яблоневая, 2005.1092
- ЖК Family Life | Киев, пер. Милославский, 605.101
- ЖК Nordwood | Коцюбинское, ул. Доковская, 2105.101
- ЖК Канкрит | РіЕЛ | Киев, Днепровская набережная, 1704.101
- Стоит ли сейчас покупать недвижимость?10.104 714
- Чи варто купити будинок в спокійному регіоні, в Вінниці?17.092
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- ЖК Дом у моря | Югінвест | Южный, ул. Иванова10.1017
- ЖК Sakura | Свалява, пров. Достоєвського, 404.105
- ЖК Імперіал Парк Авеню | Імперіал Буд | Чернівці, вул. Рівненська, 718.084
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- Яка реальна ціна чорнових робіт в 2025 для будинку08.101
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тёплый пол, отзывы и советы28.08205
- Крыша потекла, что делать?25.0818
- Перепланировка | тема просьб и советов по конкретным ситуациям19.082 216
- Материал многоквартирного дома новостройки. Какой лучше?13.0812
- Климатическое оборудование норвежской ТМ Bergen07.082
- Как можно прочистить или улучшить вентиляцию в квартире?06.086
- Пол на кухне – ламинат или плитка?30.0720
- Как отвечать на How are You?04.102
- Что подарить мужчине?24.09351
- Мій сайт не з'являється в результатах пошуку20.093
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Мебель под заказ | Объявления об изготовлении мебели18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
