Цитата "kot_v_labutenax":спасибо за новые фотки, держите и дальше в курсе: судя по дайджестам прогресс все-таки есть. просто идет распыление ресурса по секциям и визуально бывает сложно понять если не знаешь куда смотретьв формате текста показательней.
Доброго ранку! Справді будівництво триває активними темпами.
SAGA Development
SD
Старожил
807
02 апреля 2018
22 июнь 2018 11:03

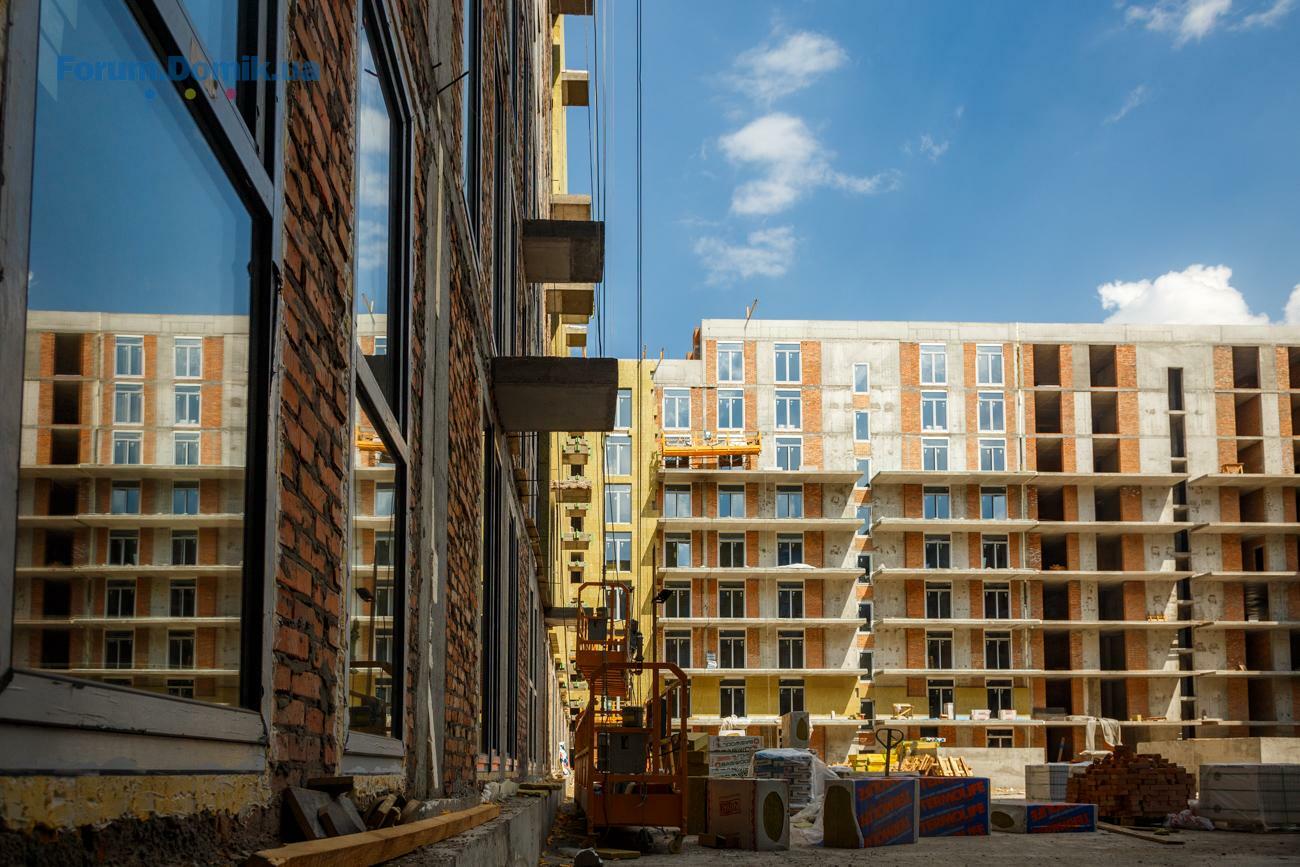

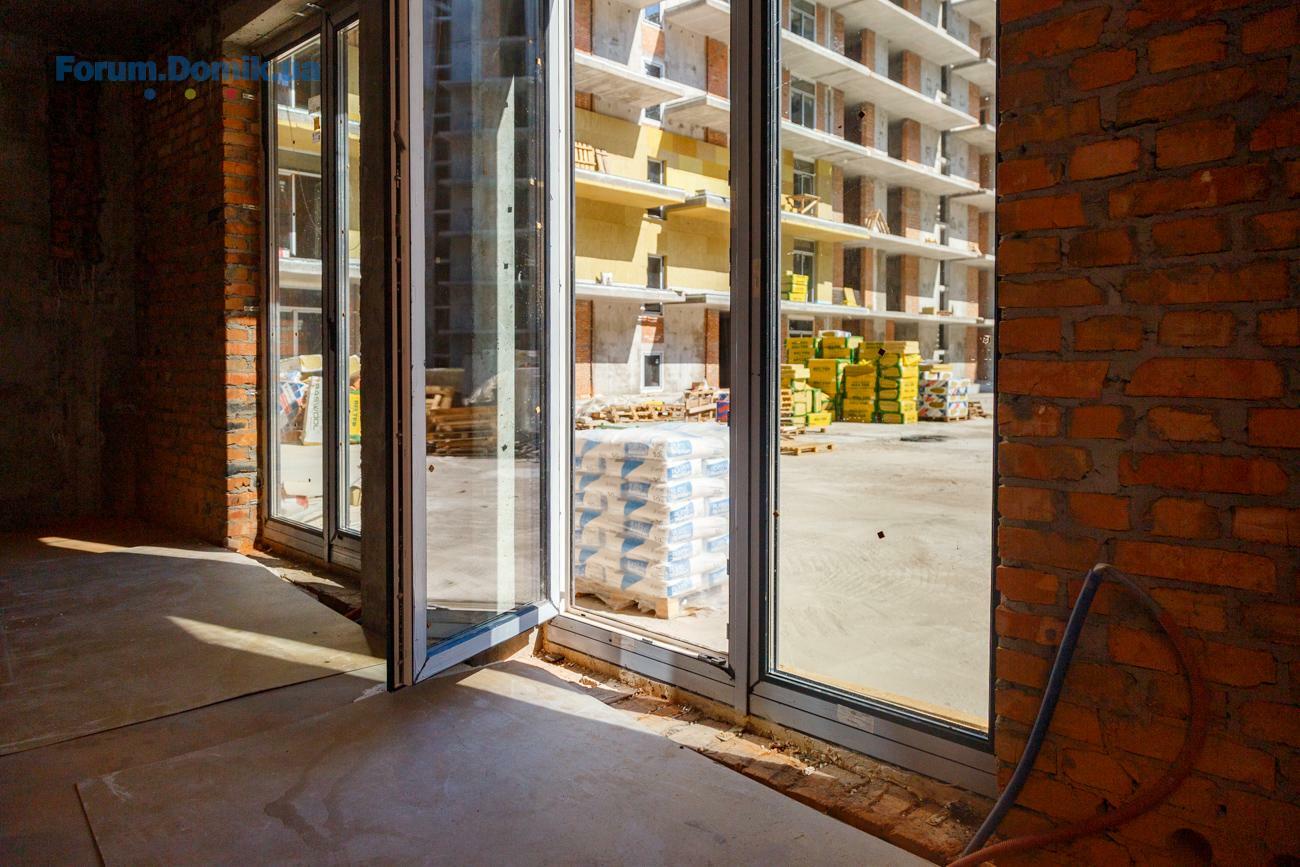

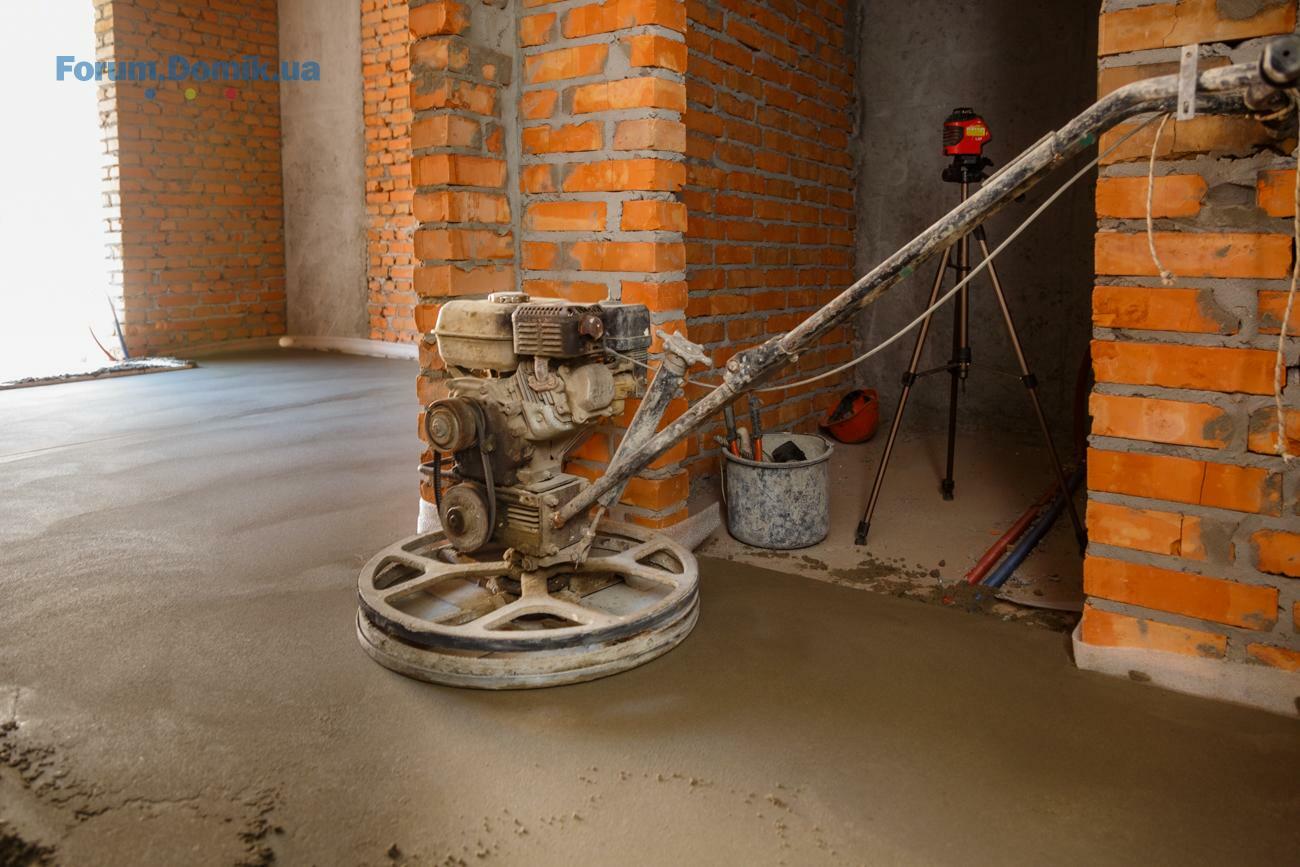

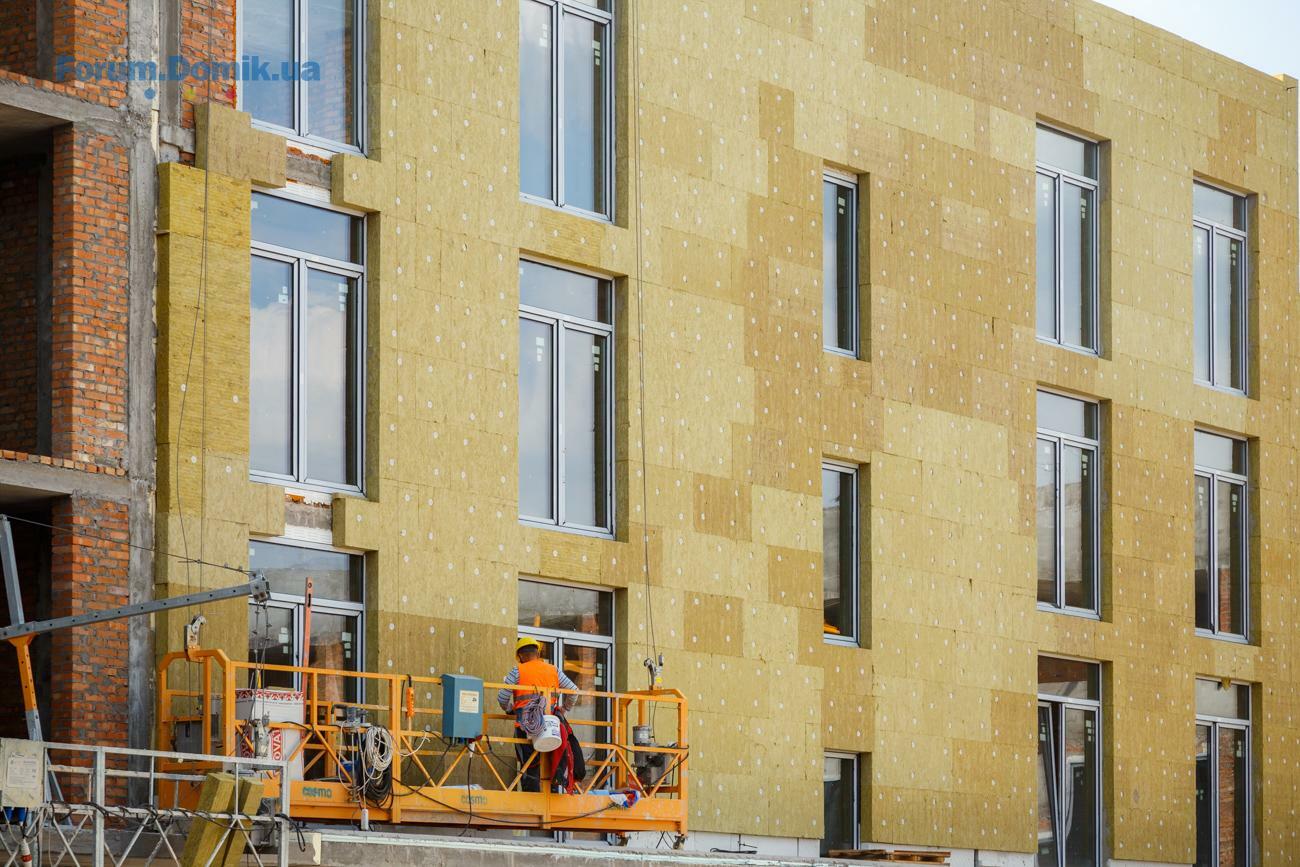

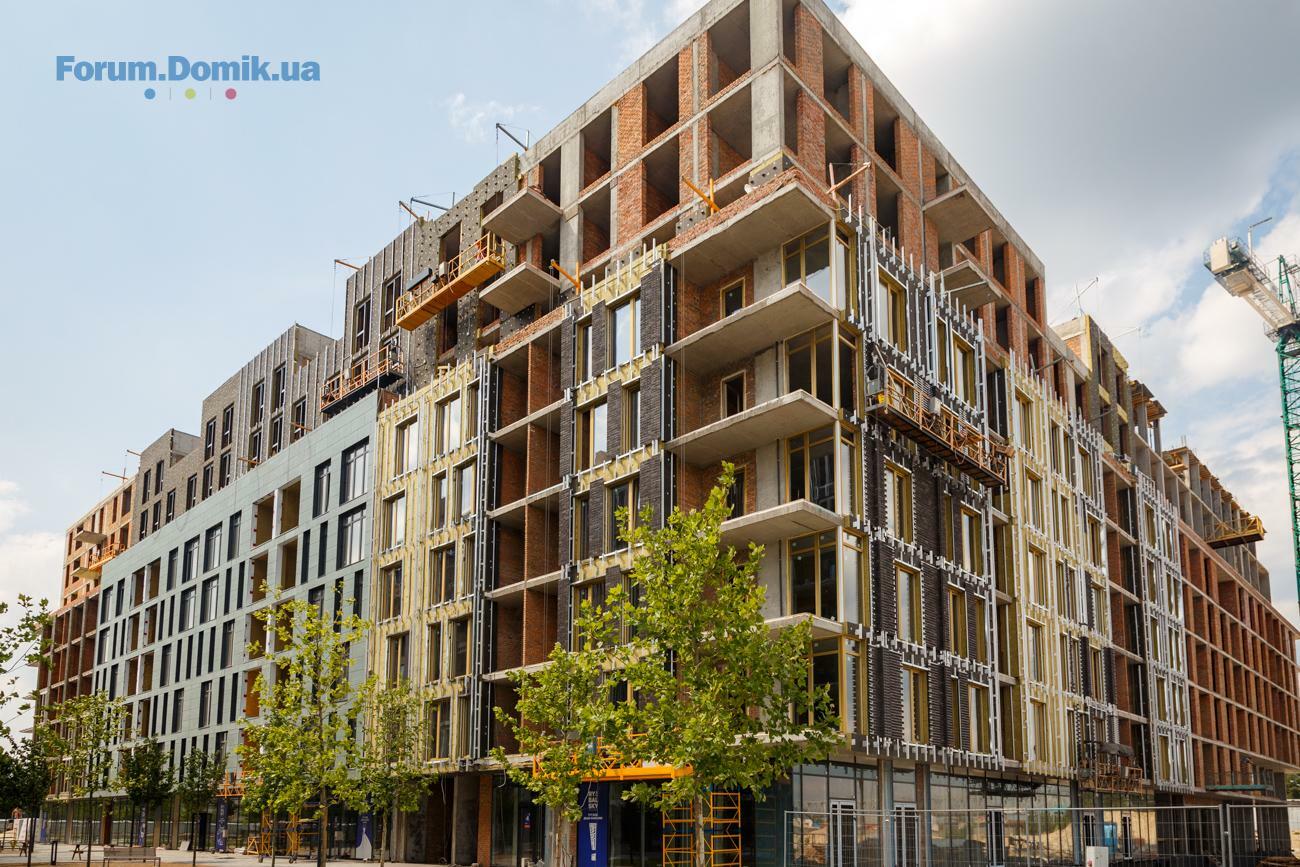

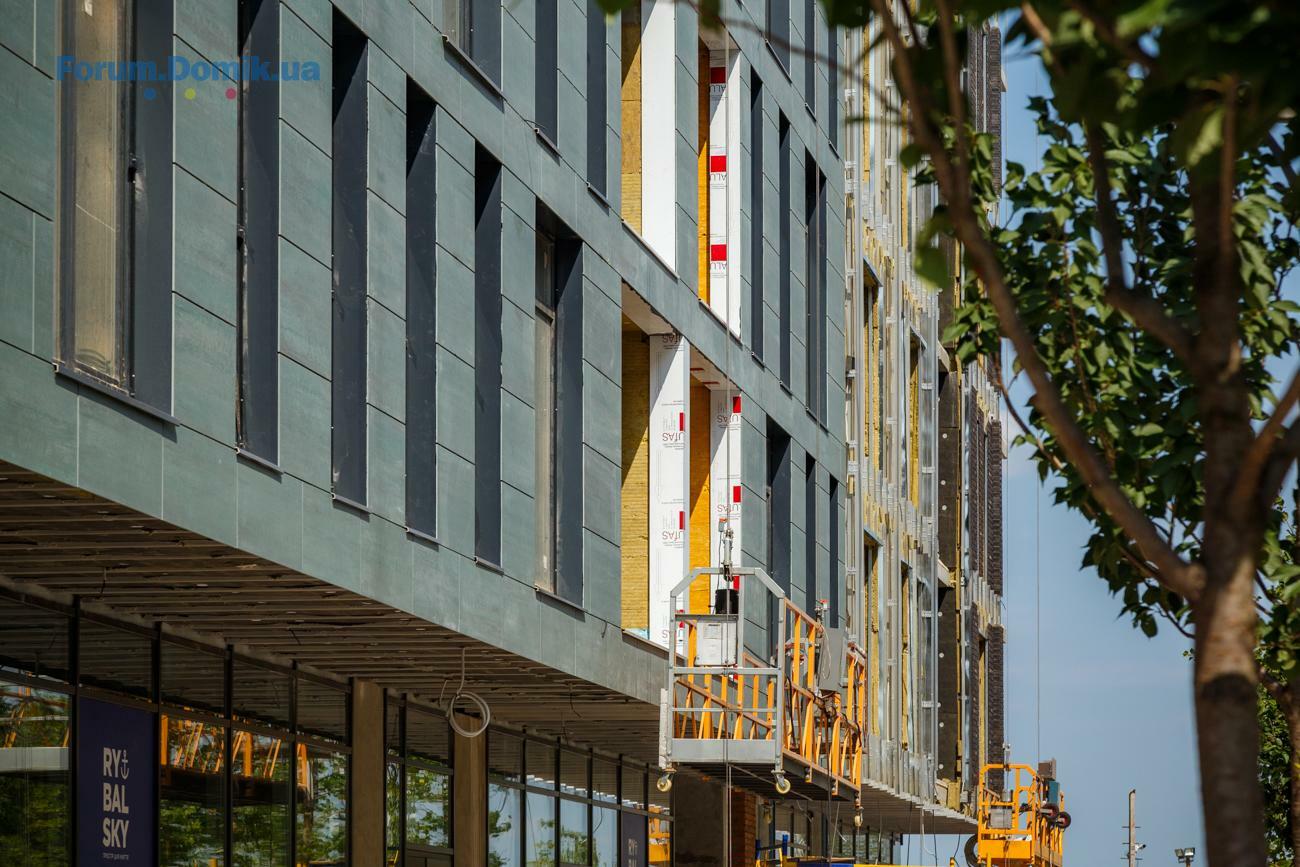

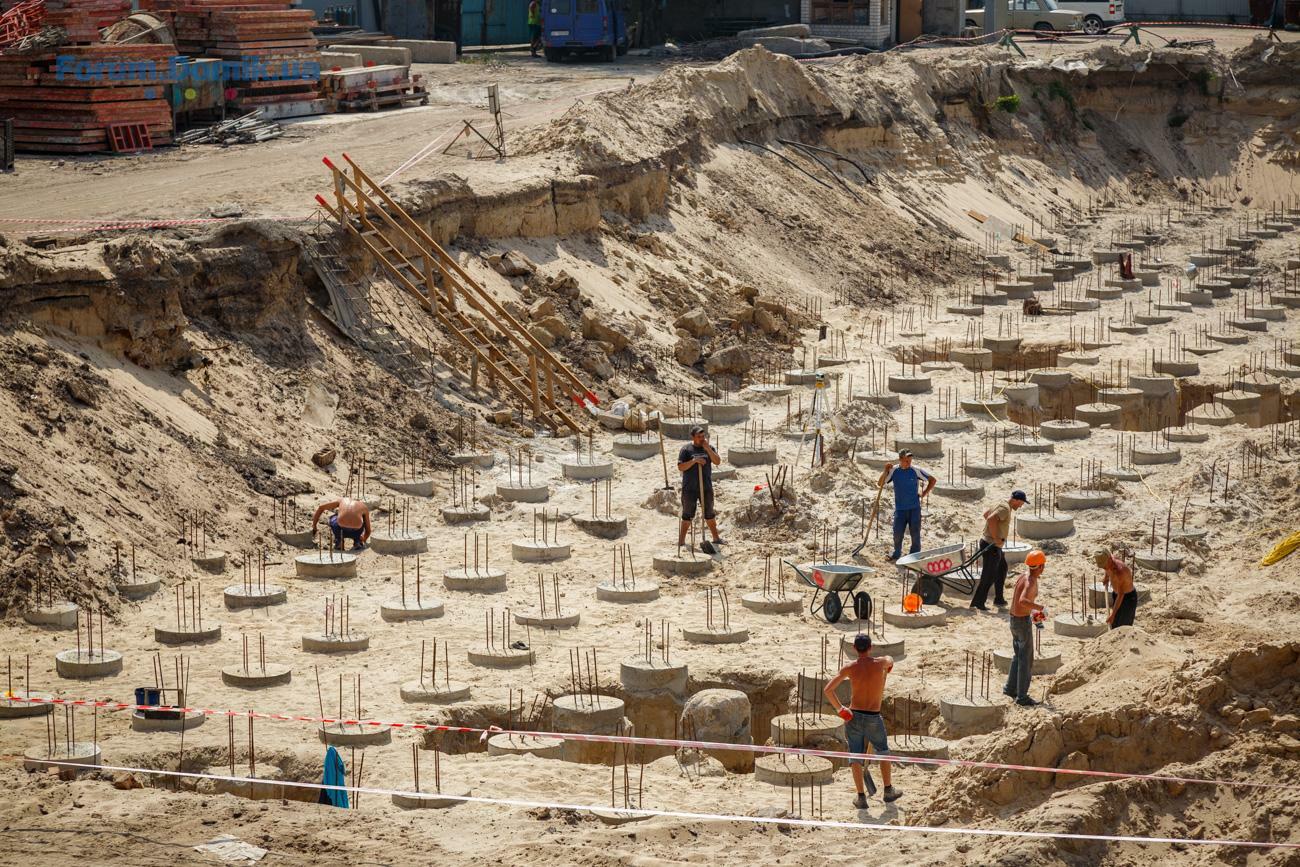

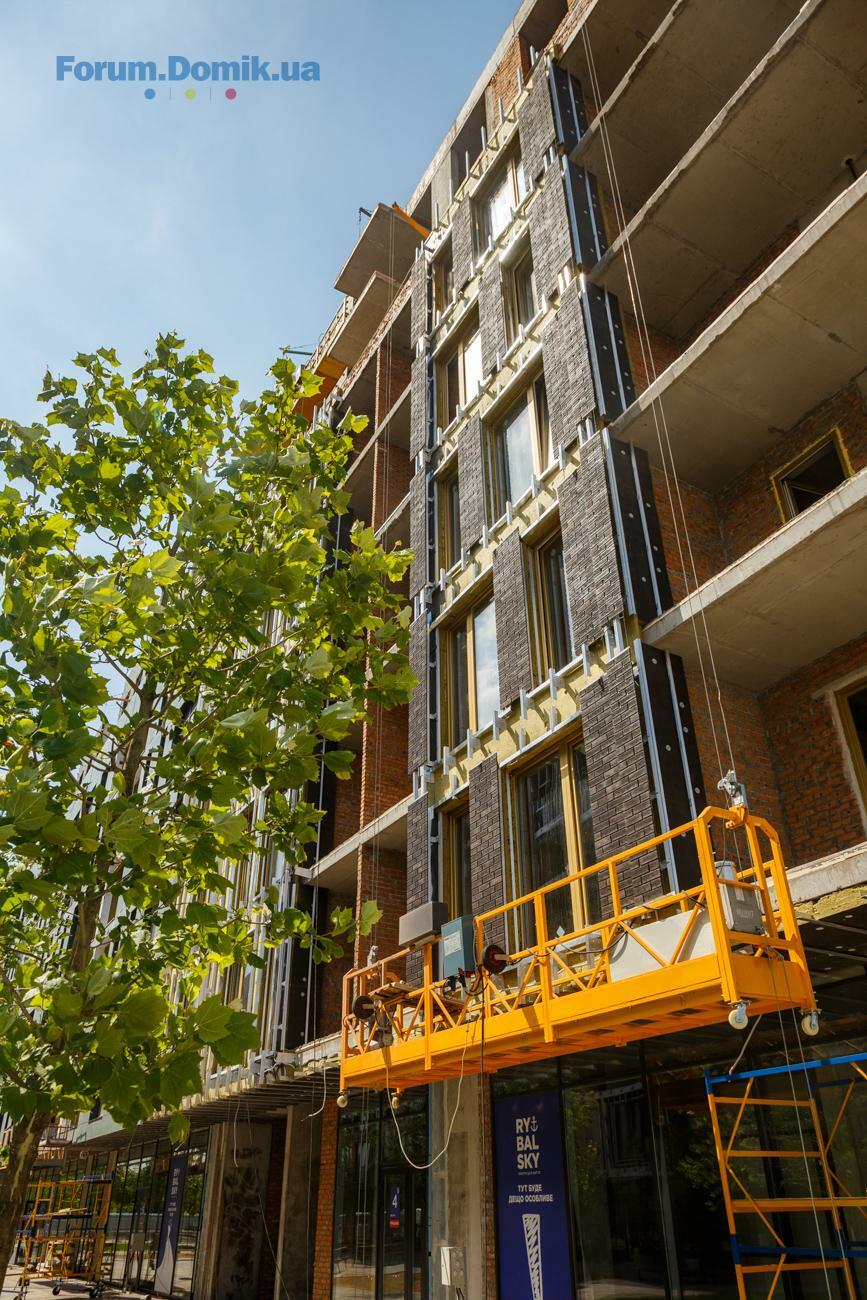

Спекотні новини з житлового району RYBALSKY!
Будинок №3
Секція 1
Наразі ведуться кладочні роботи в підвалі і на 1-му поверсі (20%).
Секція 2
Активно тривають підготовчі роботи по підвальному поверху та монтаж вікон з 2-го до 7-го поверху. Монтаж дворових вікон (2-10 п.): завершені підготовчі роботи для монтажу вікон в сходових ядрах, а також далі ведеться наладка деталей. Будівельники працюють над монтажем кронштейнів, каркасу і утеплювача з 2-го до 10-го поверху (87%). Також триває робота з дворового фасаду: утеплювач — 60% та шпаклювання — 25%.
Секція 3
Будівельники засклили 150 вікон зі 156 шт., а також змонтовано віконних рам 150 зі 156 шт. Також завершено штукатурні роботи на 5-му та 7-му поверхах, тривають роботи на 8-9 поверхах (10%), а також шпаклювання 2-6 поверхах (50%). Виконано на 70% монтаж утеплювача та шпаклювання 15%.
Секція 4
Наразі тривають доробки з 2-го до 10-го поверху.
Змонтовані кронштейни, каркас і утеплювач з 2-го до 6-го поверху (92%). Також стяжку на 2-7 поверхах виконано на 95%.
Секція 5
Тривають кладочні роботи з 2-го по 10-ий поверх, а також підсилення металокаркасом цегляних колон.
Секція 6
Далі ведуться доробки з 2-го до 10-го поверху, майже завершено підвальний поверх (90%).
Будинок №9
Секція 1
Тривають фасадні роботи по монтажу кронштейнів, каркасу і утеплювача з 2-го по 6-ий поверхи, шпаклювання (10%). Також далі ведуться підготовчі роботи на підвальному поверху, монтаж горизонтальної системи опалення 2-4 поверх (20%).
Секція 2
Розпочато кладочні роботи на 2-му поверсі (60%), завершено роботу на 3-7 поверхах.
Секція 3
Монолітні роботи завершено на 8-му поверсі, а також розпочато вертикальні елементи 9-го поверху (10%). Завершено кладочні роботи на 3-му поверсі, виконується робота на 4 та 5 поверсі (70%).
Секція 4
Монолітні роботи над горизонтальними елементами 10-го поверху (3%). Тривають також кладочні роботи на 8 поверсі (10%).
Секція 5
Будівельники і далі працюють над монтажем кронштейнів, каркасу і утеплювача з 2-го по 6-ий (92%), а також виконується оздоблення (монтаж клінкерної плитки (8%)). Повідомляємо, що вже змонтовано віконних рам 62 з 79 шт. Засклили 62 з 79 шт. Стяжку виконано на 2, 4- 6, 8-10 поверхах.
Секція 6
Будівельники вже змонтували 70 віконних рам з 82 шт. Засклили 70 з 82 шт. Також тривають роботи з облицювання з 6-го до 9-го поверху (20%), 4 і 5 поверхи завершені. Фасадні роботи тривають по облицюванню фасаду з 2-го до 6-го поверх з «АНР – панелей» виконано (85%) і з 7-го по 9-ий.
Фотозвіт переглядайте нижче.
Будинок №3
Секція 1
Наразі ведуться кладочні роботи в підвалі і на 1-му поверсі (20%).
Секція 2
Активно тривають підготовчі роботи по підвальному поверху та монтаж вікон з 2-го до 7-го поверху. Монтаж дворових вікон (2-10 п.): завершені підготовчі роботи для монтажу вікон в сходових ядрах, а також далі ведеться наладка деталей. Будівельники працюють над монтажем кронштейнів, каркасу і утеплювача з 2-го до 10-го поверху (87%). Також триває робота з дворового фасаду: утеплювач — 60% та шпаклювання — 25%.
Секція 3
Будівельники засклили 150 вікон зі 156 шт., а також змонтовано віконних рам 150 зі 156 шт. Також завершено штукатурні роботи на 5-му та 7-му поверхах, тривають роботи на 8-9 поверхах (10%), а також шпаклювання 2-6 поверхах (50%). Виконано на 70% монтаж утеплювача та шпаклювання 15%.
Секція 4
Наразі тривають доробки з 2-го до 10-го поверху.
Змонтовані кронштейни, каркас і утеплювач з 2-го до 6-го поверху (92%). Також стяжку на 2-7 поверхах виконано на 95%.
Секція 5
Тривають кладочні роботи з 2-го по 10-ий поверх, а також підсилення металокаркасом цегляних колон.
Секція 6
Далі ведуться доробки з 2-го до 10-го поверху, майже завершено підвальний поверх (90%).
Будинок №9
Секція 1
Тривають фасадні роботи по монтажу кронштейнів, каркасу і утеплювача з 2-го по 6-ий поверхи, шпаклювання (10%). Також далі ведуться підготовчі роботи на підвальному поверху, монтаж горизонтальної системи опалення 2-4 поверх (20%).
Секція 2
Розпочато кладочні роботи на 2-му поверсі (60%), завершено роботу на 3-7 поверхах.
Секція 3
Монолітні роботи завершено на 8-му поверсі, а також розпочато вертикальні елементи 9-го поверху (10%). Завершено кладочні роботи на 3-му поверсі, виконується робота на 4 та 5 поверсі (70%).
Секція 4
Монолітні роботи над горизонтальними елементами 10-го поверху (3%). Тривають також кладочні роботи на 8 поверсі (10%).
Секція 5
Будівельники і далі працюють над монтажем кронштейнів, каркасу і утеплювача з 2-го по 6-ий (92%), а також виконується оздоблення (монтаж клінкерної плитки (8%)). Повідомляємо, що вже змонтовано віконних рам 62 з 79 шт. Засклили 62 з 79 шт. Стяжку виконано на 2, 4- 6, 8-10 поверхах.
Секція 6
Будівельники вже змонтували 70 віконних рам з 82 шт. Засклили 70 з 82 шт. Також тривають роботи з облицювання з 6-го до 9-го поверху (20%), 4 і 5 поверхи завершені. Фасадні роботи тривають по облицюванню фасаду з 2-го до 6-го поверх з «АНР – панелей» виконано (85%) і з 7-го по 9-ий.
Фотозвіт переглядайте нижче.
Algis

Пользователь
45
27 октября 2017
23 июнь 2018 03:06
[quote="SAGA Development"]Хочемо поділитися важливими новинами — на першому поверсі будинку №3 для вас облаштовано великий шоу-рум! Тут представлені зразки різних оздобювальних матеріалів, які використовуються у будівництві. Всі охочі можуть завітати й переконатись у високій якості та функціональності майбутнього житла та комерційної нерухомості./quote]
А кто то посещал шоурум? Вижу материалы фасадов (разные цвета и фактуры в зависимости от дома/секции), интересно было бы глянуть окна/двери и так далее - может и на месте можно больше инфы получить (визуализации какие то тоже новые просматриваются)
А кто то посещал шоурум? Вижу материалы фасадов (разные цвета и фактуры в зависимости от дома/секции), интересно было бы глянуть окна/двери и так далее - может и на месте можно больше инфы получить (визуализации какие то тоже новые просматриваются)
SAGA Development
SD
Старожил
807
02 апреля 2018
23 июнь 2018 06:57
Цитата "Algis":
А кто то посещал шоурум? Вижу материалы фасадов (разные цвета и фактуры в зависимости от дома/секции), интересно было бы глянуть окна/двери и так далее - может и на месте можно больше инфы получить (визуализации какие то тоже новые просматриваются)
Вітаємо! Завітайте на огляд шоуруму. Менеджери із задоволенням розкажуть про всі особливості матеріалів.
ViSonik

Пользователь
28
25 января 2018
25 июнь 2018 06:39
Подскажите, на каком этапе планируется строительство канала? Ведь когда будет заселен район, пойдут гуляющие любопытные дети, будет не совсем удобно.

beyond11
b
Пользователь
99
23 октября 2016
25 июнь 2018 08:24
Цитата "SAGA Development":
Вітаємо! Завітайте на огляд шоуруму. Менеджери із задоволенням розкажуть про всі особливості матеріалів.
Уважаемый представитель, я присоединяюсь к вопросу про канал.
Вы еще кажется зимой говорили, что активность по строительству канала начнется весной. И фото также обещали.
По состоянию на прошлый год есть видео, на котором всё видно. Хотелось бы знать, насколько есть движение в этом вопросе.
SAGA Development
SD
Старожил
807
02 апреля 2018
25 июнь 2018 11:12
Цитата "ViSonik":Подскажите, на каком этапе планируется строительство канала? Ведь когда будет заселен район, пойдут гуляющие любопытные дети, будет не совсем удобно.
Цитата "beyond11":Уважаемый представитель, я присоединяюсь к вопросу про канал.
Вы еще кажется зимой говорили, что активность по строительству канала начнется весной. И фото также обещали.
По состоянию на прошлый год есть видео, на котором всё видно. Хотелось бы знать, насколько есть движение в этом вопросе.
Вітаємо! Ми активно готуємося до спорудження каналу. У зв'язку з тим, що для цього потрібно перекривати дорогу, чекаємо на дозвіл від адміністріції міста.
ViSonik

Пользователь
28
25 января 2018
26 июнь 2018 06:39
Цитата "SAGA Development":
Вітаємо! Ми активно готуємося до спорудження каналу. У зв'язку з тим, що для цього потрібно перекривати дорогу, чекаємо на дозвіл від адміністріції міста.
Как я уже говорил, мне ваш ЖК нравится, но позволю себе еще вопрос, какую дорогу вы планируете перекрывать? Ту, где каждое утро пробки из желающих выехать на Подол с Троещины и Оболони? Я имею ввиду новый Подольско воскресенский мост. Сомневаюсь, что такое разрешение будет
SAGA Development
SD
Старожил
807
02 апреля 2018
26 июнь 2018 08:41
Цитата "ViSonik":
Как я уже говорил, мне ваш ЖК нравится, но позволю себе еще вопрос, какую дорогу вы планируете перекрывать? Ту, где каждое утро пробки из желающих выехать на Подол с Троещины и Оболони? Я имею ввиду новый Подольско воскресенский мост. Сомневаюсь, что такое разрешение будет
Добрий день! Перекриття Набережно-Хрещатицької дороги буде поступовим. До того ж заздалегідь передбачено схеми об'їзду частково перекритих доріг.
SAGA Development
SD
Старожил
807
02 апреля 2018
26 июнь 2018 14:46
Чотири вихідні дні — чудовий час для тих справ, які ви відкладали. Тим більше, якщо справи можна поєднати із приємною прогулянкою по затишному бульвару.
Наш відділ продажів чекатиме вас у вихідні дні з 28 червня по 1 липня! Завітайте на територію RYBALSKY з 10.00 до 18.00, та дізнайтесь про житловий район все, що так давно хотіли.
Наш відділ продажів чекатиме вас у вихідні дні з 28 червня по 1 липня! Завітайте на територію RYBALSKY з 10.00 до 18.00, та дізнайтесь про житловий район все, що так давно хотіли.
avapa
a
Гость
3
22 декабря 2015
27 июнь 2018 06:50
День добрый, было очень хорошо наличии камеры которая показывает стройку 5-го дома, та что есть, показывает только небольшой кусочек, не весь котлован.
SAGA Development
SD
Старожил
807
02 апреля 2018
27 июнь 2018 09:44
Цитата "avapa":День добрый, было очень хорошо наличии камеры которая показывает стройку 5-го дома, та что есть, показывает только небольшой кусочек, не весь котлован.
Вітаємо! Плануємо встановити додаткові камери згодом.
SAGA Development
SD
Старожил
807
02 апреля 2018
30 июнь 2018 09:57

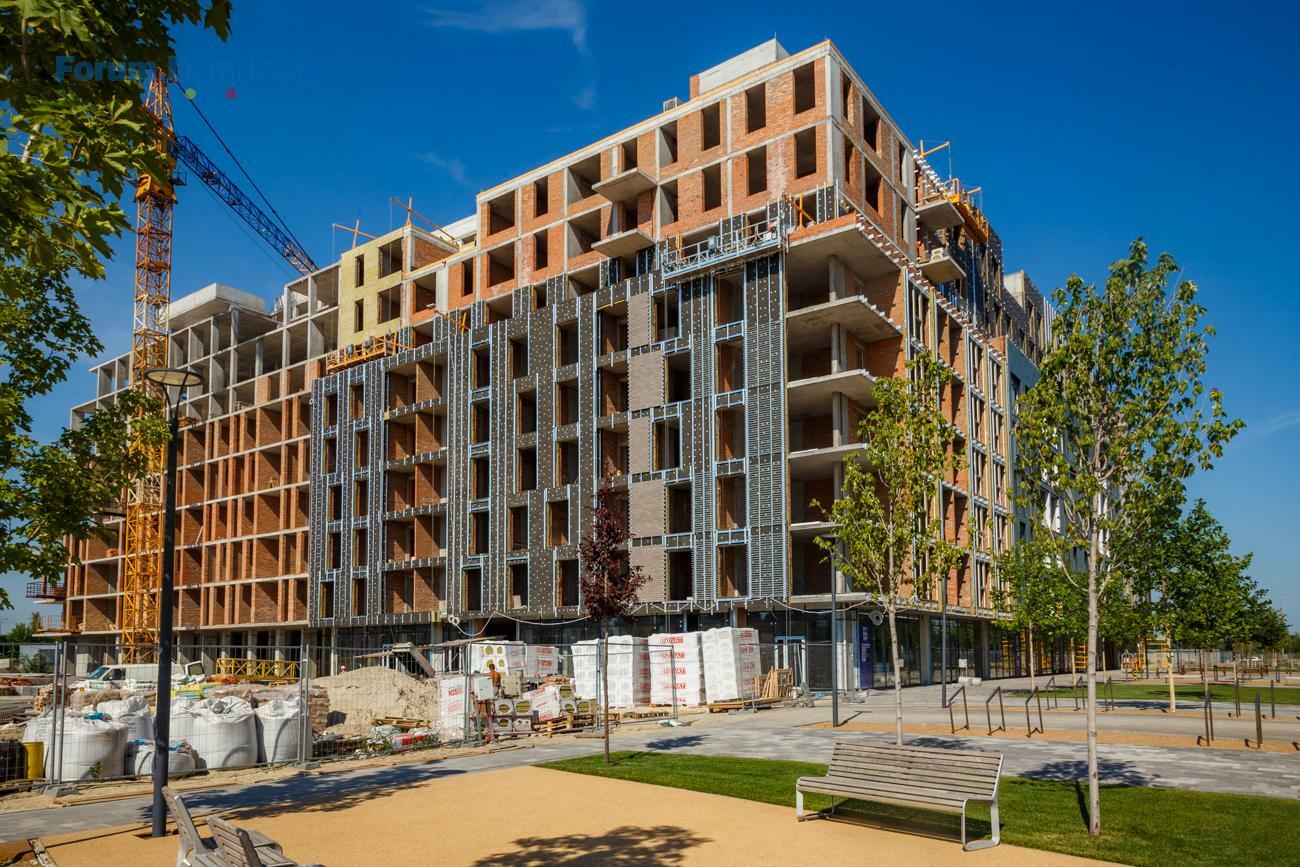

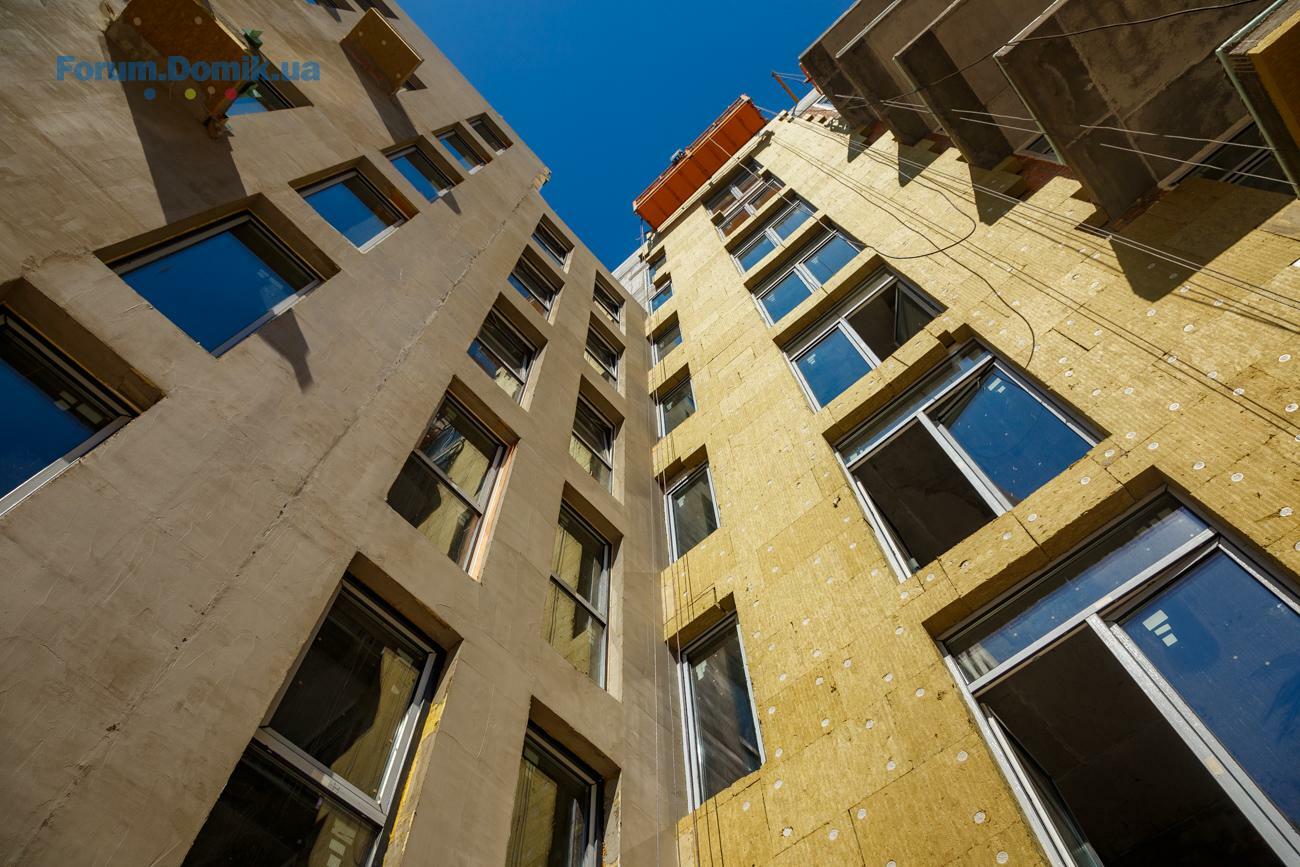

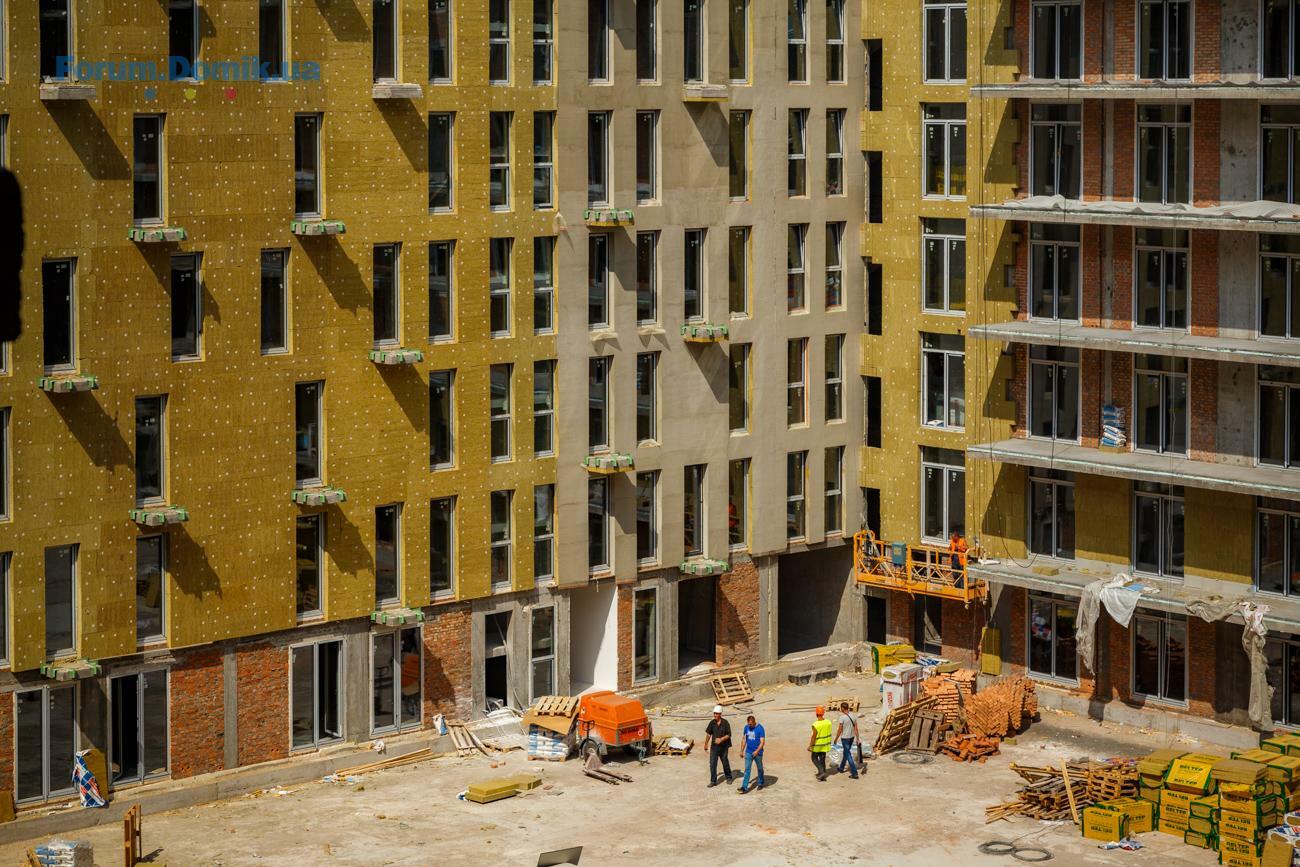

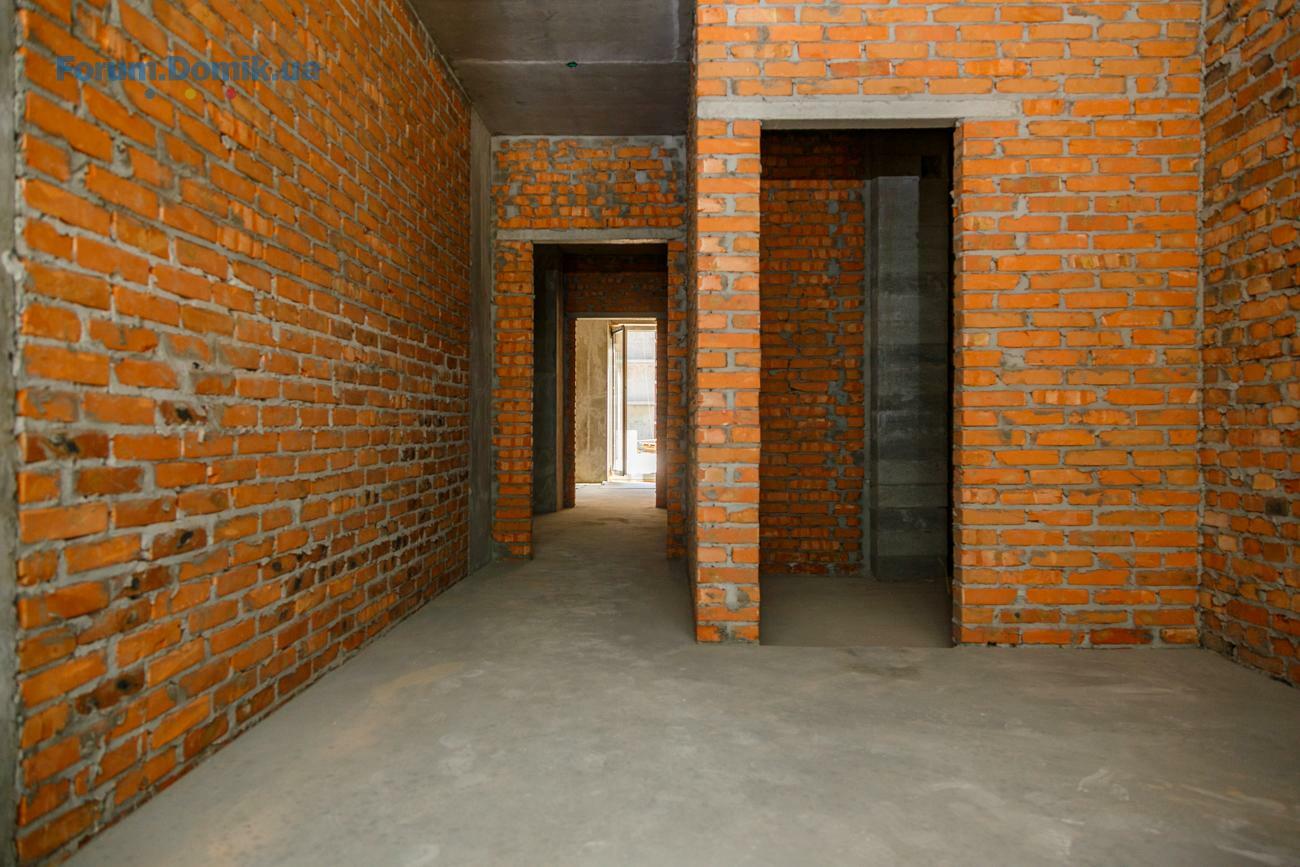

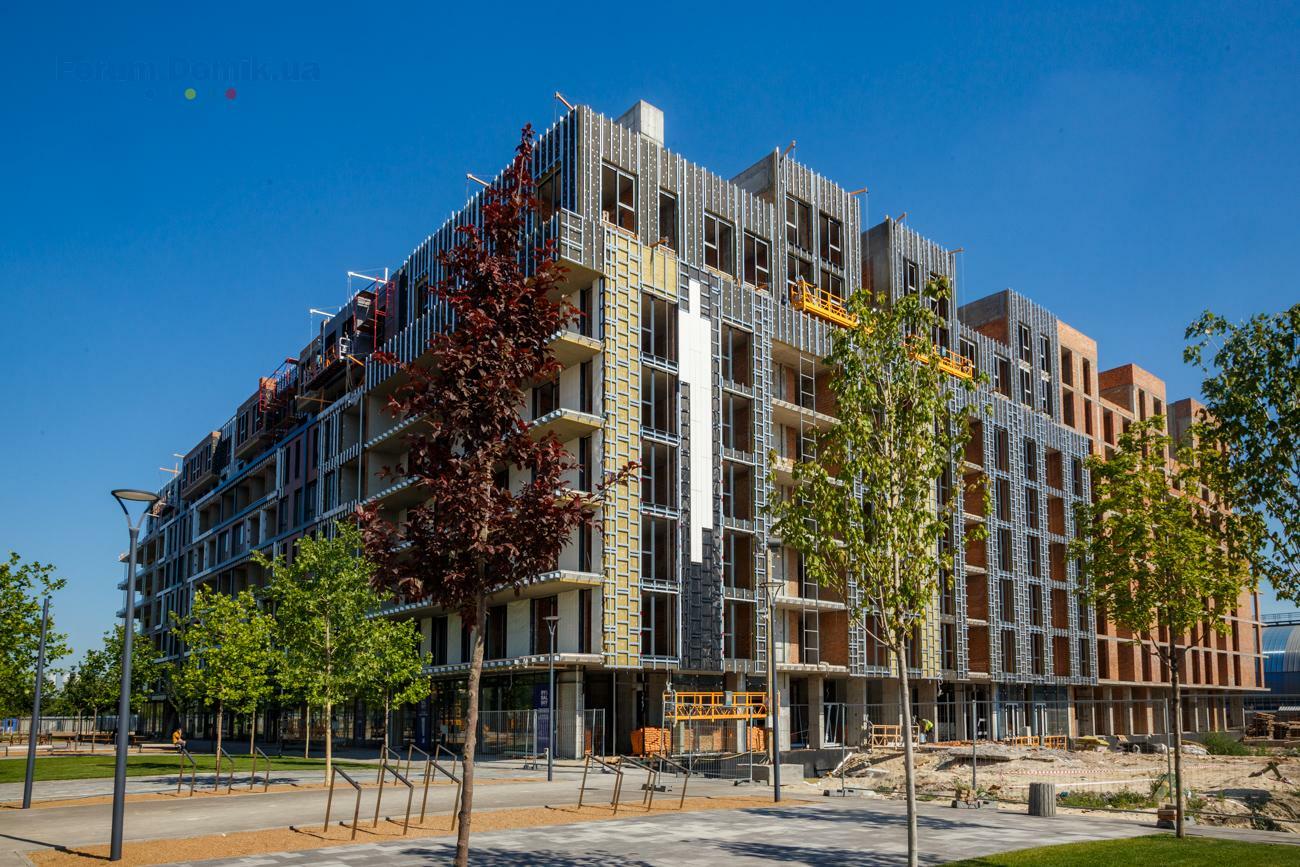

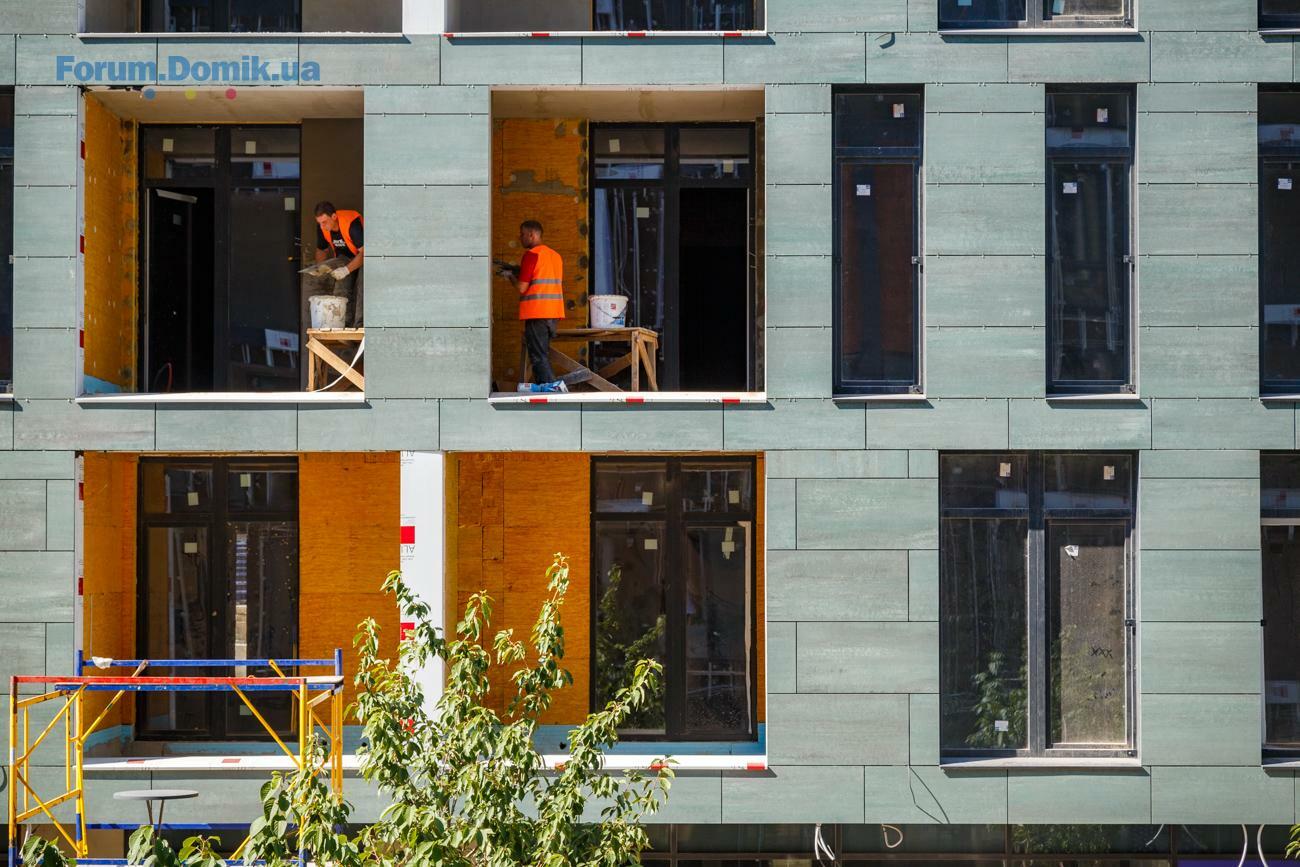

Щотижневе оновлення статусу будівництва житлового району RYBALSKY!
Будинок №3
Секція 1
Цегляна кладка: роботи ведуться в підвалі і на 1-му поверсі.
Секція 2
Триває монтаж квартирних дверей. Наразі змонтовано віконних рам 85 з 90 шт. Триває внутрішнє опорядження по штукатурних роботах в МЗК. Виконано монтаж кронштейнів, каркасу і утеплювача з 2-го по 10-ий (100%). Розпочато фасадні роботи з улаштування фіброцементної плити.
Секція 3
Будівельники змонтували дворові вікна з 2-го до 6 поверху. Наразі встановлено 154 вікна зі 156 шт., стільки ж змонтовано віконних рам. Виконано монтаж кронштейнів, каркасу і утеплювача з 2-го по 10-ий (100%). Розпочато оздоблювальні роботи з влаштування АКП та НPL панелей (80%), влаштування фіброцементних плит (15%), кронштейнів та вати (75%).
Уже завершено внутрішні штукатурні роботи на 7-му поверсі, тривають роботи на 8-9 поверхах (10%), а також шпаклювання 2-6-7 поверхів (50%). Йде підготовка до встановлення плитки на сходових майданчиках. Тривають роботи з монтажу утеплювача (70%) дворового фасаду та шпаклювання (15%). Майстри змонтували 30 квартирних дверей з 50. Завершується монтаж 1 ліфта, 2-й ліфт в процесі збирання.
Секція 4
Тривають фасадні роботи: виконано монтаж кронштейнів, каркасу і утеплювача з 2-го по 6-ий (95%), облицювання з АКП-панелей виконано на 60%. З 7-го до 9-го поверху виконано монтаж кронштейнів, каркасу і утеплювача (85%). Завершуються роботи з влаштування стяжок. Розпочинається внутрішні опоряджувальні роботи.
Секція 5
Вже завершується цегляна кладка з 4-го до 10-го поверху.
Секція 6
Наразі завершується цегляна кладка з 2-го до 10-го поверху, майже завершено підвальний поверх (90%) та 1 по
верх.
Будинок №9
Секція 1
Виконано роботи по монтажу кронштейнів, каркасу і утеплювача з 2-го по 6-ий (100%), тривають роботи по влаштуванню клінкеру (10%). З 7-й по 9-й поверх тривають роботи з монтажу кронштейнів (25%). Ведуться підготовчі роботи по підвальному поверху, тривають роботи по монтажу горизонтальної системи опалення 2-6 поверх (20%).
Секція 2
Розпочато роботи на 2-му поверсі (60%) та на 8-му поверсі, на 3-7 поверхах роботи завершені.
Секція 3
Монолітні роботи: завершено з 2-го по 8-ий поверх, розпочато вертикальні елементи 9-го поверху (10%). Завершено цегляну кладку з 2-го по 3-ій поверх, виконується робота на 4 та 5 поверсі (70%).
Секція 4
Тривають роботи над горизонтальними елементами 10-го поверху. Триває цегляна кладка на 8 поверсі (10%).
Секція 5
Наразі завершено розкатку труб з 7-го по 10-ий поверх. Тривають фасадні роботи з монтажу кронштейнів, каркасу і утеплювача з 2-го до 6-го поверху (92%). Тривають опоряджувальні роботи з монтажу клінкерної плитки (8%). Наразі змонтовано віконних рам 62 з 79 шт., стільки ж засклили. Також стяжку виконано на 2, 4-6, 8-10 поверхах.
Секція 6
Триває монтаж віконних рам: готові 70 з 82 шт., стільки ж засклили. Також тривають роботи по влаштуванню стяжки з 6-го до 9-го поверху (20%), 4 і 5 поверхи вже завершені. Активно тривають фасадні роботи, а саме облицювання фасаду з 2-го по 6-го поверху. З АКП-панелей виконано (85%). З 7-го до 9-го поверху виконано монтаж кронштейнів, каркасу і утеплювача (90%).
Фотозвіт переглядайте нижче.
Будинок №3
Секція 1
Цегляна кладка: роботи ведуться в підвалі і на 1-му поверсі.
Секція 2
Триває монтаж квартирних дверей. Наразі змонтовано віконних рам 85 з 90 шт. Триває внутрішнє опорядження по штукатурних роботах в МЗК. Виконано монтаж кронштейнів, каркасу і утеплювача з 2-го по 10-ий (100%). Розпочато фасадні роботи з улаштування фіброцементної плити.
Секція 3
Будівельники змонтували дворові вікна з 2-го до 6 поверху. Наразі встановлено 154 вікна зі 156 шт., стільки ж змонтовано віконних рам. Виконано монтаж кронштейнів, каркасу і утеплювача з 2-го по 10-ий (100%). Розпочато оздоблювальні роботи з влаштування АКП та НPL панелей (80%), влаштування фіброцементних плит (15%), кронштейнів та вати (75%).
Уже завершено внутрішні штукатурні роботи на 7-му поверсі, тривають роботи на 8-9 поверхах (10%), а також шпаклювання 2-6-7 поверхів (50%). Йде підготовка до встановлення плитки на сходових майданчиках. Тривають роботи з монтажу утеплювача (70%) дворового фасаду та шпаклювання (15%). Майстри змонтували 30 квартирних дверей з 50. Завершується монтаж 1 ліфта, 2-й ліфт в процесі збирання.
Секція 4
Тривають фасадні роботи: виконано монтаж кронштейнів, каркасу і утеплювача з 2-го по 6-ий (95%), облицювання з АКП-панелей виконано на 60%. З 7-го до 9-го поверху виконано монтаж кронштейнів, каркасу і утеплювача (85%). Завершуються роботи з влаштування стяжок. Розпочинається внутрішні опоряджувальні роботи.
Секція 5
Вже завершується цегляна кладка з 4-го до 10-го поверху.
Секція 6
Наразі завершується цегляна кладка з 2-го до 10-го поверху, майже завершено підвальний поверх (90%) та 1 по
верх.
Будинок №9
Секція 1
Виконано роботи по монтажу кронштейнів, каркасу і утеплювача з 2-го по 6-ий (100%), тривають роботи по влаштуванню клінкеру (10%). З 7-й по 9-й поверх тривають роботи з монтажу кронштейнів (25%). Ведуться підготовчі роботи по підвальному поверху, тривають роботи по монтажу горизонтальної системи опалення 2-6 поверх (20%).
Секція 2
Розпочато роботи на 2-му поверсі (60%) та на 8-му поверсі, на 3-7 поверхах роботи завершені.
Секція 3
Монолітні роботи: завершено з 2-го по 8-ий поверх, розпочато вертикальні елементи 9-го поверху (10%). Завершено цегляну кладку з 2-го по 3-ій поверх, виконується робота на 4 та 5 поверсі (70%).
Секція 4
Тривають роботи над горизонтальними елементами 10-го поверху. Триває цегляна кладка на 8 поверсі (10%).
Секція 5
Наразі завершено розкатку труб з 7-го по 10-ий поверх. Тривають фасадні роботи з монтажу кронштейнів, каркасу і утеплювача з 2-го до 6-го поверху (92%). Тривають опоряджувальні роботи з монтажу клінкерної плитки (8%). Наразі змонтовано віконних рам 62 з 79 шт., стільки ж засклили. Також стяжку виконано на 2, 4-6, 8-10 поверхах.
Секція 6
Триває монтаж віконних рам: готові 70 з 82 шт., стільки ж засклили. Також тривають роботи по влаштуванню стяжки з 6-го до 9-го поверху (20%), 4 і 5 поверхи вже завершені. Активно тривають фасадні роботи, а саме облицювання фасаду з 2-го по 6-го поверху. З АКП-панелей виконано (85%). З 7-го до 9-го поверху виконано монтаж кронштейнів, каркасу і утеплювача (90%).
Фотозвіт переглядайте нижче.
Маріам
М
Гость
5
21 января 2018
30 июнь 2018 10:51
Доброго дня!
Чому не надається жодної інформації відносно будівництва 5-го будинку?
Продажі вже давно розпочаті!
Інвестори хотіли б бачити як і куди використовуються вкладені ними кошти.
Чому не надається жодної інформації відносно будівництва 5-го будинку?
Продажі вже давно розпочаті!
Інвестори хотіли б бачити як і куди використовуються вкладені ними кошти.
tenge
t
Постоянный пользователь
126
10 марта 2018
30 июнь 2018 16:06
Цитата "ViSonik":Подскажите, на каком этапе планируется строительство канала? Ведь когда будет заселен район, пойдут гуляющие любопытные дети, будет не совсем удобно.
Канала не будет, что тут уже не понятно.
tenge
t
Постоянный пользователь
126
10 марта 2018
30 июнь 2018 16:09
Цитата "SAGA Development":
Добрий вечір! Здача в експлуатацію будинку №3 та №9 запланована на кінець 2-го кварталу 2018 року. Секції будуть вводити поступово, тому можлива така інформація.
Сегодня последний день 2 квартала 2018 года, сколько уже секций введено в эксплуатацию?
tenge
t
Постоянный пользователь
126
10 марта 2018
30 июнь 2018 16:14
"SAGA Development писал(а):
Доброго дня! У 2-му кварталі 2018 року передбачено введення в експлуатацію секцій 1, 5, 6 в будинку №9, а також секцій 2, 3, 4 в будинку №3. Для секцій 2, 3, 4 в будинку №9 та 1, 5, 6 в будинку №3 термін введення в експлуатацію ― 4 квартал 2018 року.
Запомню дату, ровно через месяц я вам это сообщение сброшу, в качестве напоминания о несостоятельности проекта."
ОП писал это 29.05.2018 года Как видим сегодня 30.06.2018 исходя из вида снаружи до сдачи еще минимум 4-6 месяцев, до ключей минимум 1 год.
Доброго дня! У 2-му кварталі 2018 року передбачено введення в експлуатацію секцій 1, 5, 6 в будинку №9, а також секцій 2, 3, 4 в будинку №3. Для секцій 2, 3, 4 в будинку №9 та 1, 5, 6 в будинку №3 термін введення в експлуатацію ― 4 квартал 2018 року.
Запомню дату, ровно через месяц я вам это сообщение сброшу, в качестве напоминания о несостоятельности проекта."
ОП писал это 29.05.2018 года Как видим сегодня 30.06.2018 исходя из вида снаружи до сдачи еще минимум 4-6 месяцев, до ключей минимум 1 год.
tenge
t
Постоянный пользователь
126
10 марта 2018
30 июнь 2018 19:54
Цитата "SAGA Development":
Вітаємо! Ми активно готуємося до спорудження каналу. У зв'язку з тим, що для цього потрібно перекривати дорогу, чекаємо на дозвіл від адміністріції міста.
Вы представляете если для нужд одного ЖК перекроют дорогу, для двух огромных районов Оболони и Троещины? люди просто снесут этот ЖК...
SAGA Development
SD
Старожил
807
02 апреля 2018
02 июль 2018 09:31
Цитата "tenge":
Вы представляете если для нужд одного ЖК перекроют дорогу, для двух огромных районов Оболони и Троещины? люди просто снесут этот ЖК...
Добрий день! Передбачається часткове і поступове перекриття дороги.
SAGA Development
SD
Старожил
807
02 апреля 2018
03 июль 2018 07:26
Цитата "Маріам":Доброго дня!
Чому не надається жодної інформації відносно будівництва 5-го будинку?
Продажі вже давно розпочаті!
Інвестори хотіли б бачити як і куди використовуються вкладені ними кошти.
Добрий день! Незабаром розпочнемо коментувати хід будівництва 5-го будинку.

Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
Подробнее
- ЖК Hello House | ул. Николая Кибальчича, 124.0466
- ЖК На Озерной | Атлант | Новоселки, ул. Озерная24.041 153
- ЖК Perfect Town LikoGrad | Лико Град | Perfect Group | ул. Михаила Максимовича24.04512
- ЖК на ул. Вавиловых, 9-11 | Ковальская23.04112
- ЖК Рихерт & Парк | A Development | ул. Кирилловская, ул. Нижнеюрковская23.04107
- ЖК Aura Center | Аура | Крюковщина, ул. Одесская, 7023.0419
- ЖК 31 | Ковальская | ул. Михаила Драгоманова, 31з22.04155
- ЖК А12 | УСК | Бровары, ул. Олимпийская, 12а21.043 087
- ЖК Новые Теремки | Novbud | Новоселки, ул. Александровская, 121.042 979
- ЖК Atria City. Teremky | Атриа Сити. Теремки | Чабаны, Одесское шоссе, 620.04910
- Стоит ли сейчас покупать недвижимость?24.044 289
- Допоможіть розібратись з податками11.042
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите!!! Вопрос раздела имущества18.0120
- Альтернативне живлення для орендарів, хто кому винен?20.1212
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Инвестиции в недвижимость - лучший вариант инвестирования?17.11145
- Занимательный Хэллоуин. Поделки и идеи для праздника22.0429
- Нужен ли измельчитель мусора? Отзывы о необходимости в наших условиях11.0487
- Идеи для дизайна и комфорта ванных комнат21.0350
- Декор окна без штор, варианты и советы21.0345
- Выбор гранитной мойки21.0331
- Орхидеи. Как ухаживать за орхидеями21.0317
- Лучшие цветовые сочетания в гостиной21.032
- Отзывы о кондиционерах. Какой кондиционер лучше10.03277
- Стоит ли покупать кофе-машину24.02153
- Котеджне містечко КМ SEVEN | Елітний котеджний комплекс в Солонці11.023
- ТИСА RENOVATION25.011
- ЖК Четыре сезона | Будова | м. Одесса, просп. Гагарина, 1916.018
- Львів, вул. Спортивна | Галжитлобуд05.013
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а30.124
- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- Стерся захисний шар ламінату18.044
- Помогите выбрать хороший шуруповерт18.0439
- Протягування ввідного кабелю квартири до електрощитової будинку18.041
- Тёплый пол, отзывы и советы17.04204
- Продам строительный инструмент16.041
- Балони та Обладнання06.04
- Делаем экран под ванной из гипсокартона11.0311
- Фундамент УШП: сучасне рішення для енергоефективного будинку05.031
- Планування двох поверхового будинку19.021
- Юридические услуги любой сложности24.043
- Продаж, обмін, ремонт балонів під пропан бутан06.04
- Балони побутові під пропан бутан06.041
- Рынок антиквариата03.04
- Рынок антиквариата03.04
- 21.12.201224.0332
- Комплексне обслуговування будинків ОСББ, ЖК у Києві19.031
- Кулинарная тема19.03129
- Італійська кава в зернах Capiatto 1 кг, арабіка10.031

Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
Подробнее
