23 авг 2020 19:41
Кто-то уже получил право собственности?
24 авг 2020 08:24
Доброго дня. Про який саме будинок ви запитуєте?
03 сен 2020 13:46
Шановні інвестори!
Повторно повідомляємо Вам про введення в експлуатацію будинку за адресою вул. Садова 51 Б корпус 1, та про необхідність передачі Вам майнових прав на придбані Вами квартири.

За умовами Договору купівлі-продажу, майнові права належать Продавцю до підписання акту приймання передачі майнових прав від Продавця Покупцю!

Згідно умов Договору купівлі-продажу майнових прав, Покупець повинен з’явитися на підписання та прийняти майнові права протягом 60 календарних днів з дня повідомлення йому про таку можливість.

Передача майнових прав по будинку вул. Садова 51 Б корпус 1, почалась 27 липня 2020 року та буде закінчена 27 вересня 2020 року, наполегливо просимо Вас з’явитися для остаточного виконання умов Договору купівлі продажу майнових прав та приймання майнових прав з метою подальшої реєстрації права власності на квартири.

Після 27 вересня послуги по оформленню права-власності збільшаться у вартості та будуть сплачуватись додатково.

Для запису на оформлення зв'язуватися за тел. 097-070-93-20
05 сен 2020 14:53
Доброго дня! А коли мають здавати в експлуатацію будинок за адресою 51-А?В договорі прописано 2 квартал 2020 року! А до цього часу навіть попередній будинок не є весь зданий
07 сен 2020 13:50
Alinka26 не переживайте, если у вас 2 квартал 2020г. то это очень хорошо). У меня 3 квартал 2017 вот сижу жду! В стране и в застройщика кризис) во всем виноват короновирус).
08 сен 2020 09:35
Так мы тоже не понятно ещё сколько ждать будем. Ужас. Переживаем, хоть бы вообще достроили дом. Фото отчётов давненько уже не видно
09 сен 2020 13:15

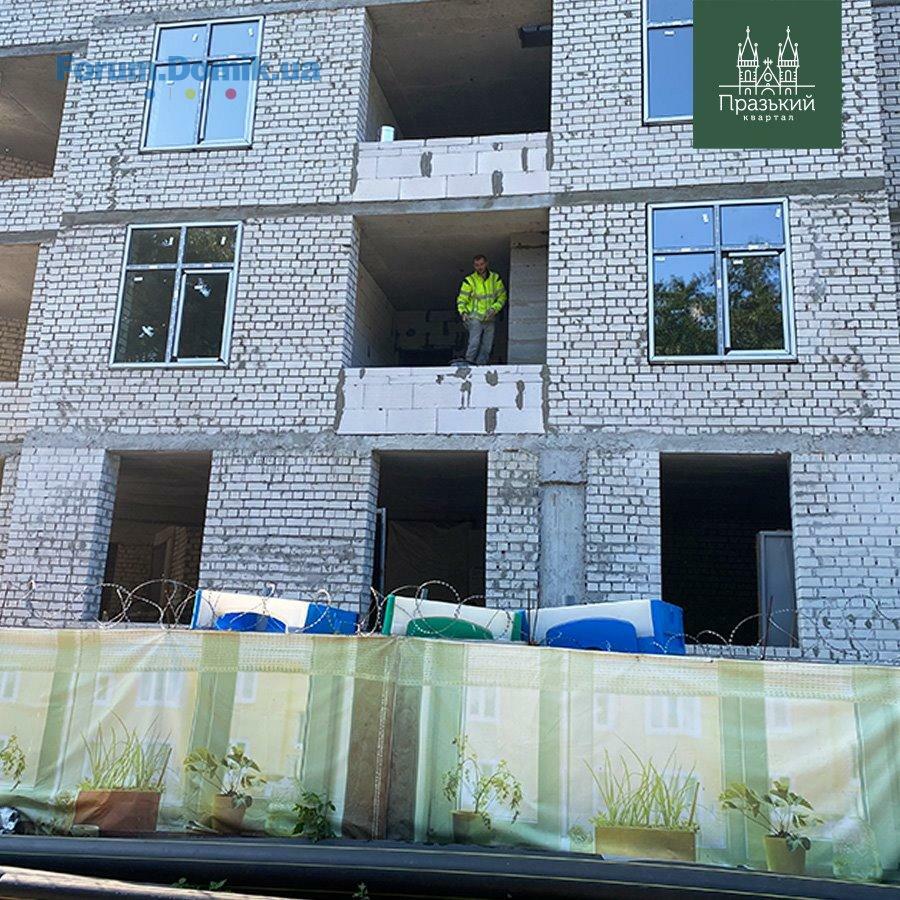

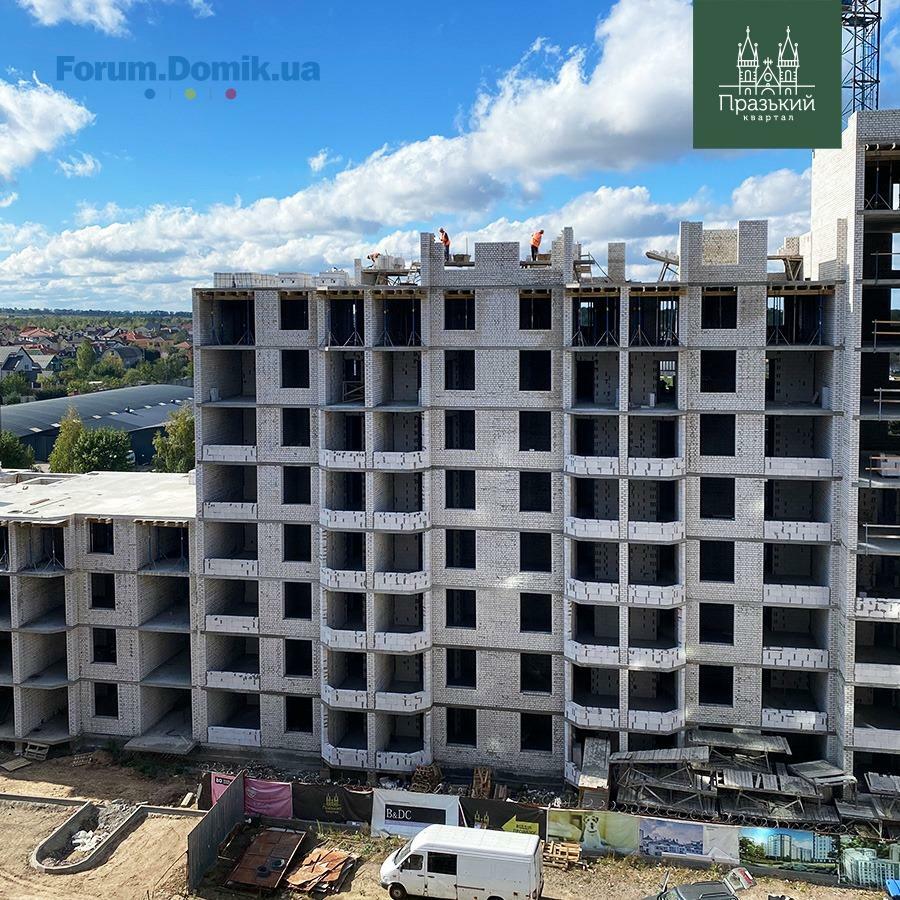

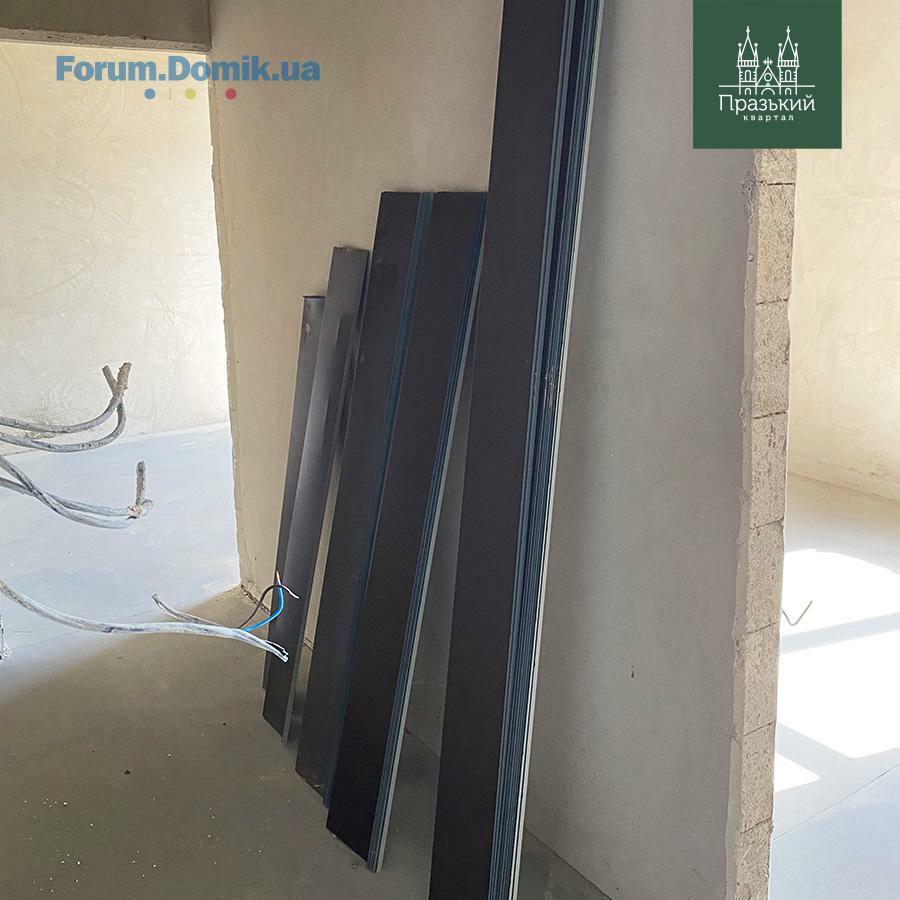

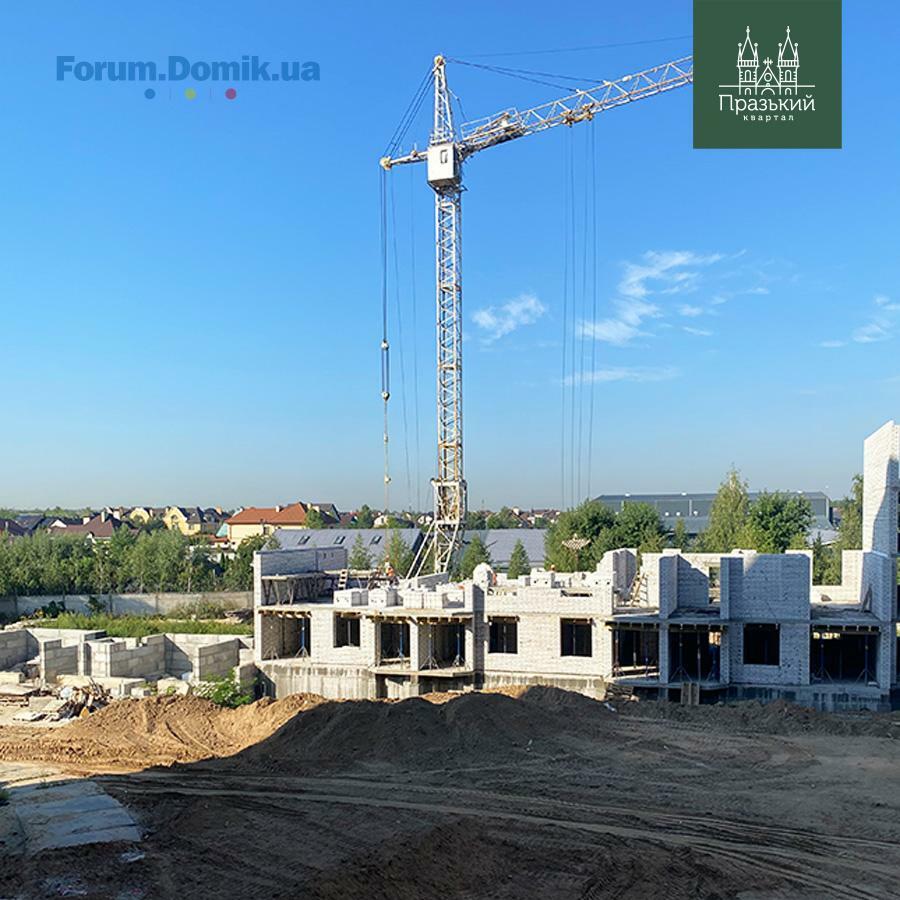

Ділимось оновленою інформацією з будівельного майданчика Празького кварталу 2 🏗

✅ вул. Садова, 51Б:
3 секція:
• тривають роботи по лицюваню стін МЗК
• продовжуємо вертикальне планування грунту на території
• виконано монтаж радіаторів
• завершено роботи по внутрішній газифікації
4 секція:
• завершено влаштування фасаду
• продовжується монтаж відливів на вікнах
• продовжуємо вертикальне планування грунту на території
• розпочато роботи по внутрішній газифікації


✅ вул. Садова 51А:
1 секція:
• розпочато монтаж ливневої каналізації
2 секція:
• завершено влаштування плити перекриття 10 поверху
3 секція:
• розпочато влаштування перестінків газоблока на 1 поверсі
• розпочато влаштування плити перекриття 8 поверх
5 секція:
• виконується бетонування плити перекриття 2 поверху
6 секція:
• виконується влаштування гідроізоляції стін цокольного поверху
14 сен 2020 14:27
Так мы тоже не понятно ещё сколько ждать будем. Ужас. Переживаем, хоть бы вообще достроили дом. Фото отчётов давненько уже не видно


Не хочу Вас расстраивать, но мы ждем сдачу дома 51Б со второго квартала 2017.
22 сен 2020 06:35

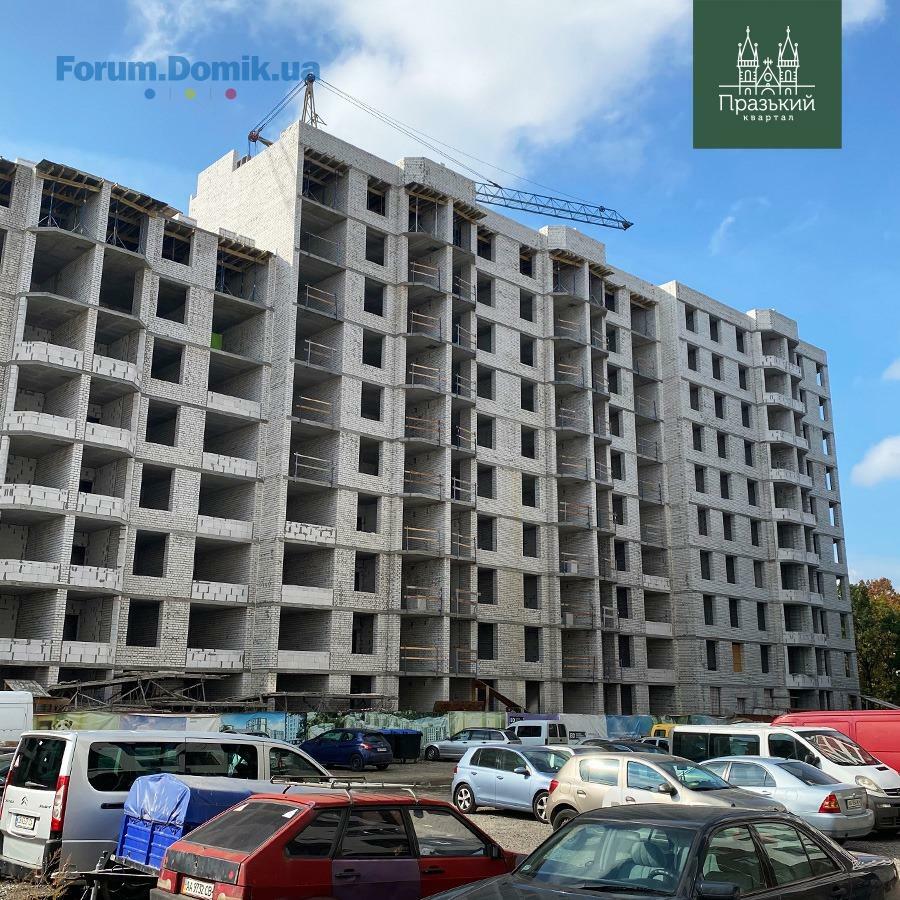

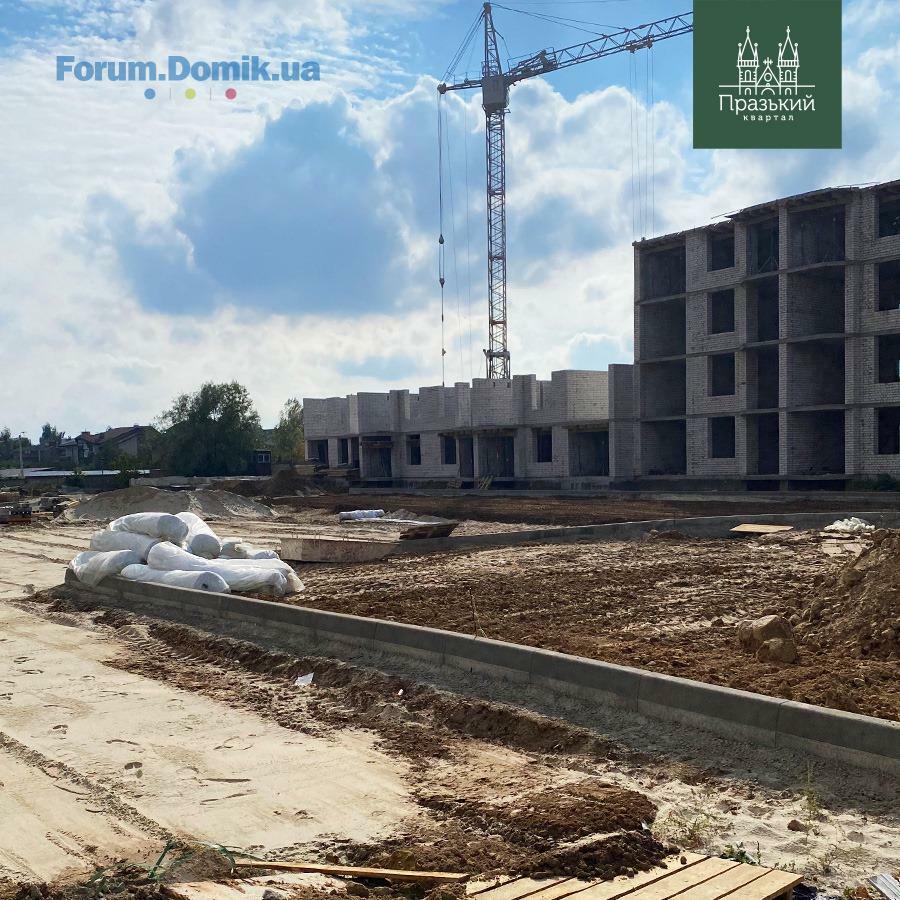

Ділимось оновленою інформацією з будівельного майданчика Празького кварталу 2 🏗

✅ вул. Садова, 51Б:
3 секція:
• тривають роботи по лицюваню стін МЗК
• продовжуємо вертикальне планування грунту на території
4 секція:
• продовжується монтаж відливів на вікнах
• продовжуємо вертикальне планування грунту на території
• виконуються роботи по внутрішній газифікації


✅ вул. Садова 51А:
1 секція:
• завершено монтаж ливневої каналізації
2 секція:
• приступили до мурування парапетів та надбудови
3 секція:
• розпочато влаштування перестінків газоблока на 1 поверсі
• виконано армування плити перекриття 8 поверх
5 секція:
• виконується бетонування плити перекриття 2 поверху
6 секція:
• виконується влаштування гідроізоляції стін цокольного поверху
• продовжуємо монтаж стін цокольного поверху –монтаж фбс
06 окт 2020 09:03

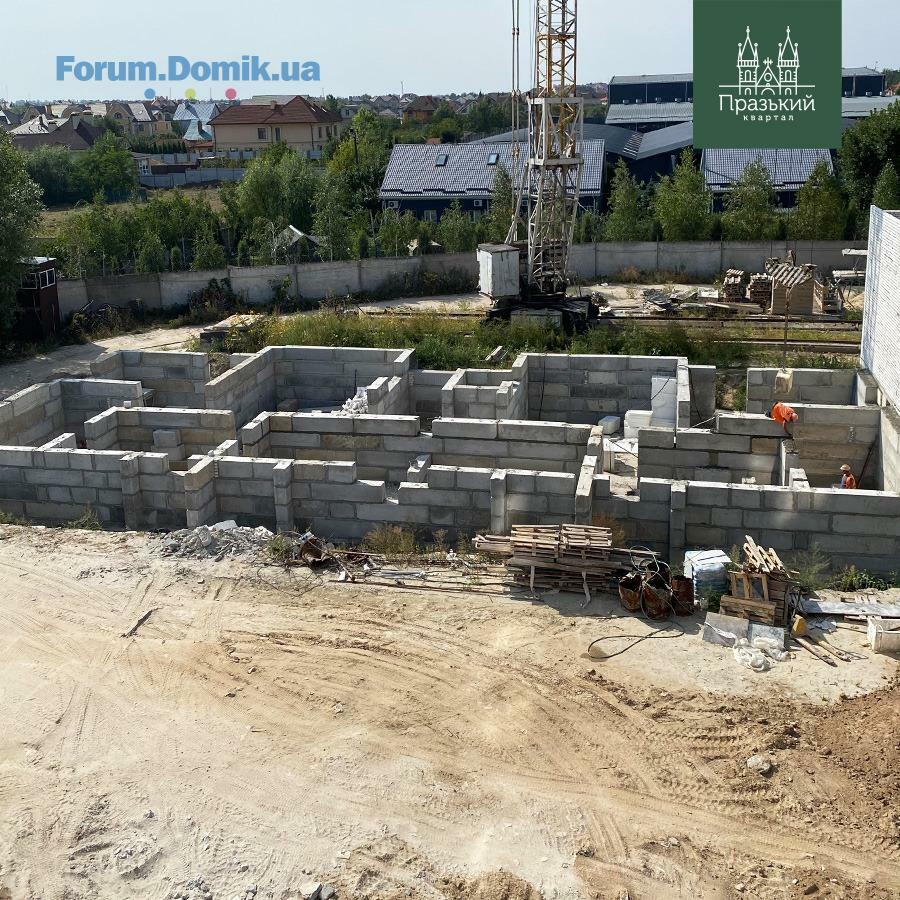

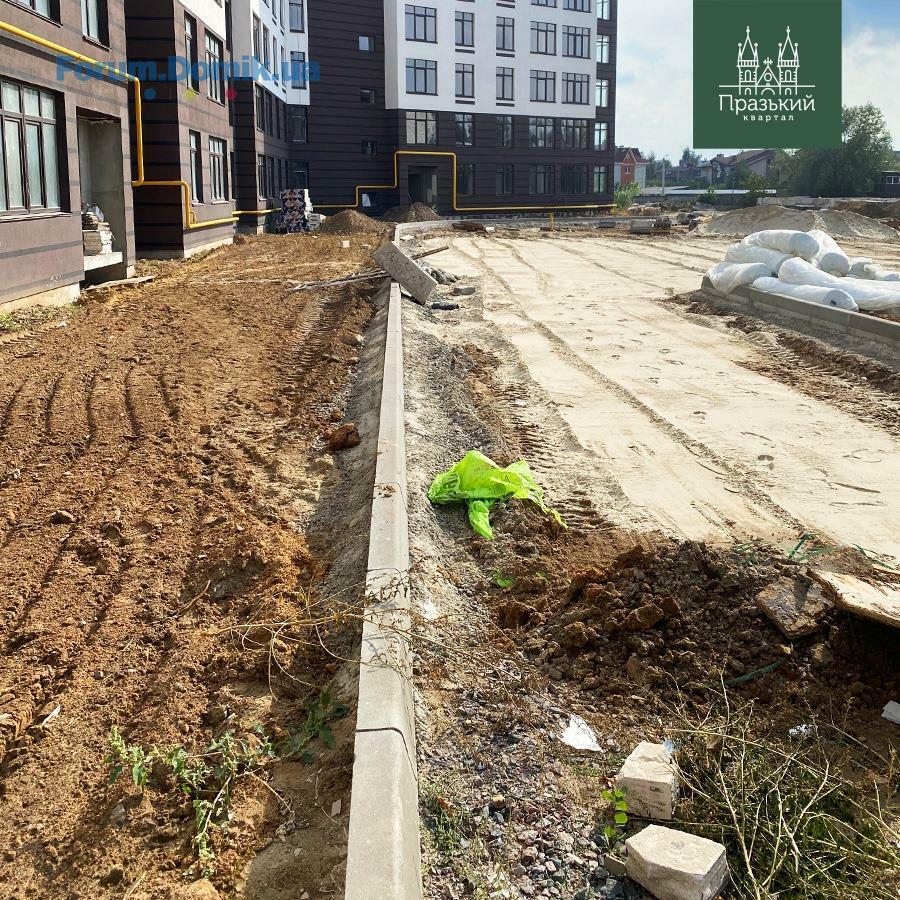

Ділимось оновленою інформацією з будівельного майданчика Празького кварталу 2 🏗
✅ вул. Садова, 51Б:
3 секція:
• на завершальному етапі роботи по лицюваню стін МЗК
• приступили до влаштування благоустрою території
4 секція:
• завершено монтаж відливів на вікнах
• виконуються роботи по внутрішній газифікації
• приступили до влаштування благоустрою території

✅ вул. Садова 51А:
2 секція:
• виконано мурування парапетів та надбудови
3 секція:
• виконано влаштування перестінків газоблока на 1 поверсі
• виконано бетонування плити перекриття 8 поверх
• приступили до мурування стін 9 поверху
• приступили до влаштування перестінків на 7 поверсі
4 секція
• приступили до плити перекриття 4 поверху
6 секція:
• виконується влаштування гідроізоляції стін цокольного поверху
• на завершальному етапі монтаж стін цокольного поверху –монтаж фбс
12 окт 2020 09:56


Не хочу Вас расстраивать, но мы ждем сдачу дома 51Б со второго квартала 2017.


Я Вас всех расстрою, я жду с 2016 года...
15 окт 2020 14:49
Уважаемый застройщик, скажите пожалуйста через сколько лет сдадут садовую 51 б
19 окт 2020 12:46

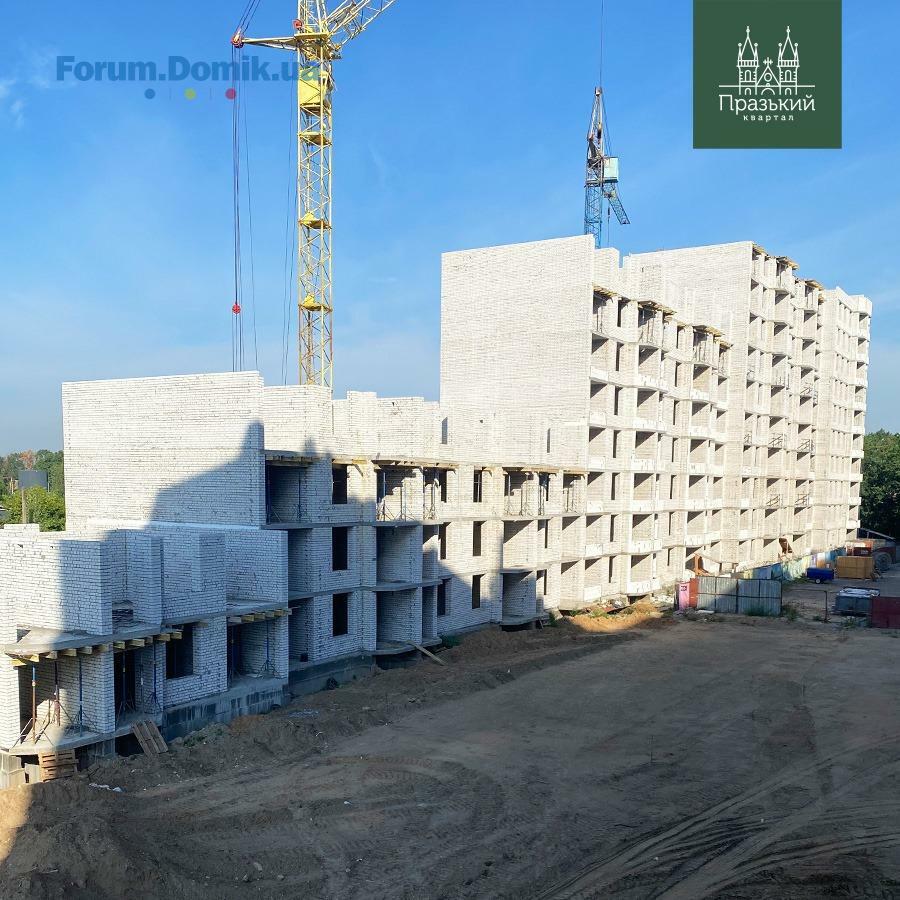

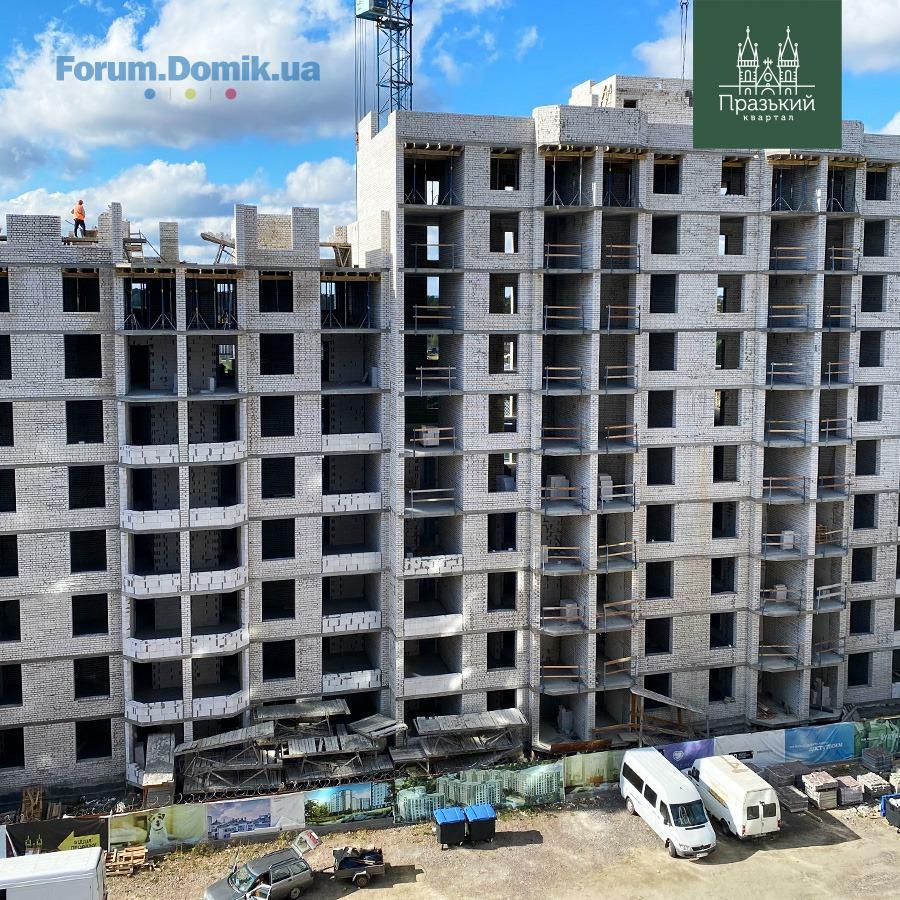

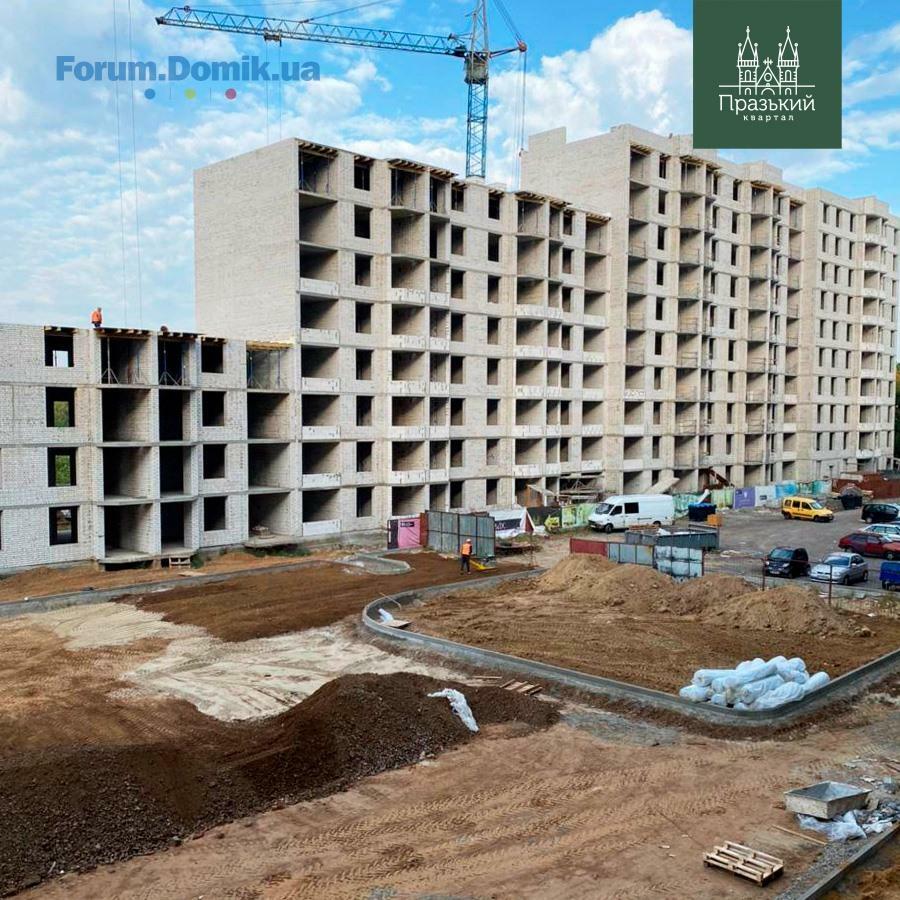

Ділимось оновленою інформацією з будівельного майданчика Празького кварталу 2 🏗
✅ вул. Садова, 51Б:
3 секція:
• завершено роботи по лицюванню стін МЗК
• триває влаштування благоустрою території
• приступили до монтажу газових котлів
4 секція:
• на завершальному етапі роботи по внутрішній газифікації
• триває влаштування благоустрою території

✅ вул. Садова 51А:
2 секція:
• приступили до влаштування покрівлі
• виконується мурування внутрішніх перегородок на 4 поверсі
• приступили до влаштування внутрішніх перегородок на 5 поверсі
3 секція:
• триває мурування стін 9 поверху
• завершено влаштування внутрішніх перегородок на 7 поверсі
4 секція
• тривають роботи по плитам перекриття 4 поверху
• приступили до зворотної засипки фундаменту
6 секція:
• завершено влаштування гідроізоляції стін цокольного поверху
• завершено монтаж стін цокольного поверху
19 окт 2020 12:47
Уважаемый застройщик, скажите пожалуйста через сколько лет сдадут садовую 51 б

Доброго дня. Введення в експлуатацію будинку 51 Б планується на кінць листопада.
19 окт 2020 13:45
Добрый день.
Подскажите, а почему нет информации по 1 секции дома 51,а?
19 окт 2020 15:01
А газ дадут тоже к концу ноября?
21 окт 2020 08:08
Добрый день.
Подскажите, а почему нет информации по 1 секции дома 51,а?

Доброго дня. В звітах описуємо ті роботи, які було виконано. Якщо по секції, яка вас цікавить, інформації в звіті немає то хвилюватися не варто, це означає, що роботи ведуться в інших секціях
22 окт 2020 08:11
А газ дадут тоже к концу ноября?

Доброго дня. Стосовно газу інформація буде пізніше
24 окт 2020 05:27
Вы знаете bd holding! Я уже вам не верю так как помню в пришёл я при мерно в июле месяце 2019 года посмотреть свою квартиру.Мне сказал менеджер что 1 сентября 2019 года мы 100% процентов дадим вам ключи от вашей квартиры.И что я вижу сегодня конец октября а роботы у них ещё куча так: подъезд не готов,дверей в парадной нет,входных дверей нет,котлов нет радиаторов нет,газ на зиму не дадут,лифт вообще не известно будет или нет.Так вот что я хотел спросить у bd holding .Зачем продолжать дальше обманывать и писать о том что дом сдадут к концу ноября???
26 окт 2020 11:21
Что bd holding??? Нечего ответить????
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
