Відгуки про новобудову


Житловий комплекс Варшавський 3

Київ, просп. Європейського Союзу (Правди)

Забудовник: Stolitsa Group

Запланований термін введення першої черги: 2026



08 июль 2025 09:24


17 июль 2025 15:25

🏡 Вхідна група готового будинку 7.8 в ЖК Варшавський 3.

Окрім естетичного вигляду, у стильній вхідній групі передбачено:

▫️2 ліфтові зони;

▫️поштові скрині;

▫️окрема колясочна для зберігання візочків;

▫️охорона.

Також є вихід у внутрішній двір, доступний лише для мешканців комплексу.

📌 Вхідна група будинку, як і зони загального користування облаштовані задля комфорту та безпеки майбутніх жителів!

Будинок вже введено в експлуатацію, наразі йде процес передачі будинку на баланс управляючої компанії🏡

18 июль 2025 09:21

Продовжується будівництво двоярусних тунелів між станціями «Мостицька» та «Варшавська», де поїзди курсуватимуть один над одним.

📌 Уже зведено понад 250 метрів тунельних конструкцій.

На станції «Варшавська» розпочато будівництво вентиляційного вузла та зумфу для збору води. Триває подальша розробка котловану та стабілізація ґрунтів у котловані за складною та технологічно унікальною методикою Jet Grouting.

🚧 На перекритій ділянці проспекту Європейського Союзу триває облаштування діафрагмових стін методом «стіна в ґрунті» та перенесення інженерних мереж.

13 авг 2025 11:51

Старт продажу квартир в будинку 7.7 в ЖК Варшавський 3, що вже введено в експлуатацію.

22 дек 2025 02:25

Щось не дуже активно йде обговорення ЖК :)


Спостерігаю за тим, як забудовник дотримується власних термінів, щоб зрозуміти коли сам можу отримати свою квартиру. За статистикою двох будинків, в середньому, в експлуатацію будинки вводять за 4-5 місяців після обіцяного терміну (10.1 ввели в кінці квітня, при обіцяному 4 кв. 2024 року, 10.4 ввели в жовтні, при обіцяному 2 кв. 2025). З отриманням ключів трохи складніше - відкриті дані є лише на 10.1, де ключі почали видавати в липні, через два-три місяці після вводу в експлуатацію. Для 10.4, схоже, буде вже в січні (тоді ж, напевно, введуть в експлуатацію і 10.3).


Сам інвестував в 10.5. При офіційній даті вводу 2 кв. 2026 року, дуже сподіваюсь, що зможу почати ремонт десь до кінця лютого 2027 року, якщо не буде форсмажорів. Може вже й метро вспіють провести поки дороблю ремонт

22 дек 2025 02:33

Аналіз діяльності Stolitsa Group та безпосередньо проєкту ЖК «Варшавський 3» дозволяє зробити досить точні прогнози. Цей забудовник вважається одним із найстабільніших у Києві, проте навіть він не уникає затримок, особливо в умовах воєнного стану та енергетичних викликів.


📊 Статистика затримок Stolitsa Group


Історично Stolitsa Group демонструє показники, кращі за середньоринкові:

  • Середня затримка по Києву: ~11–12 місяців.

  • Середня затримка Stolitsa Group: 3–6 місяців.

  • Найбільші затримки: У проєктах «Варшавський Плюс» та «Варшавський 2» затримки сягали 10–13 місяців (це було пов'язано з сукупністю факторів: початком повномасштабного вторгнення, дефіцитом матеріалів та юридичними питаннями навколо земель ДП «Пуща-Водиця»).

  • Поточний тренд: Зараз забудовник намагається вийти на довоєнні темпи, але стабільно закладає «люфт» у 1–2 квартали між фізичною готовністю та отриманням сертифіката.


🏗️ Аналіз ЖК «Варшавський 3» (на грудень 2025)


На сьогодні проєкт рухається досить активно, і декілька будинків уже отримали сертифікати готовності.


Реальні прогнози по чергах:

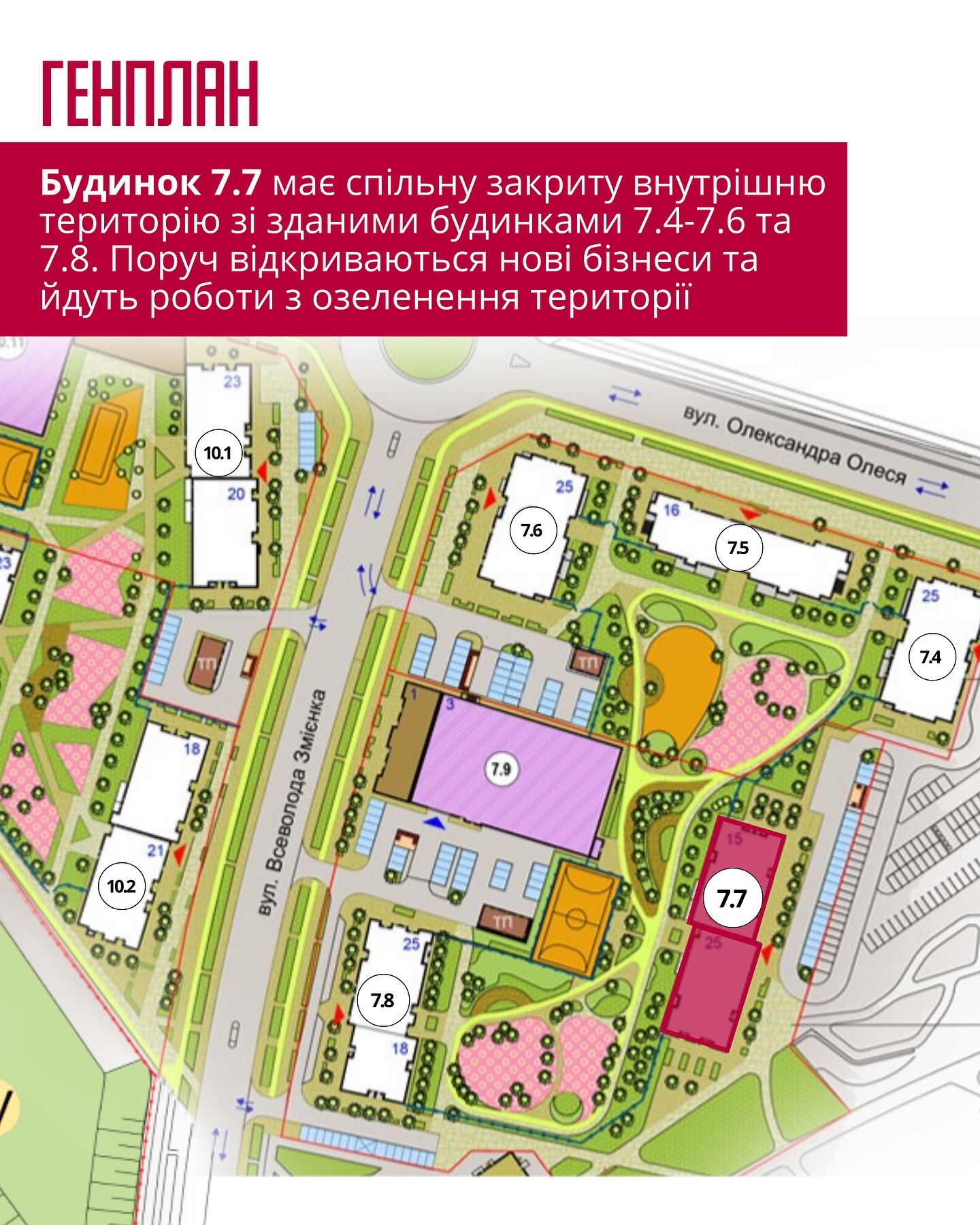

  1. Будинки 10.2 та 10.3:

    • Заявлено: 3–4 квартал 2025 року.

    • Поточний стан: Готовність ~99–100%. Оздоблення та мережі завершені, триває благоустрій.

    • Реальний строк: Отримання сертифікатів до кінця 2025 — початку 2026 року. Тут затримка мінімальна (0–3 місяці).

  2. Будинок 10.5:

    • Заявлено: 2 квартал 2026 року.

    • Поточний стан: Каркас готовий, стіни — 99%, фасади — ~56%, покрівля — 72%.

    • Реальний строк: З урахуванням обсягу внутрішніх робіт та фасадів, найбільш реальний строк введення — 4 квартал 2026 року (затримка ~6 місяців).

  3. Будинок 10.10:

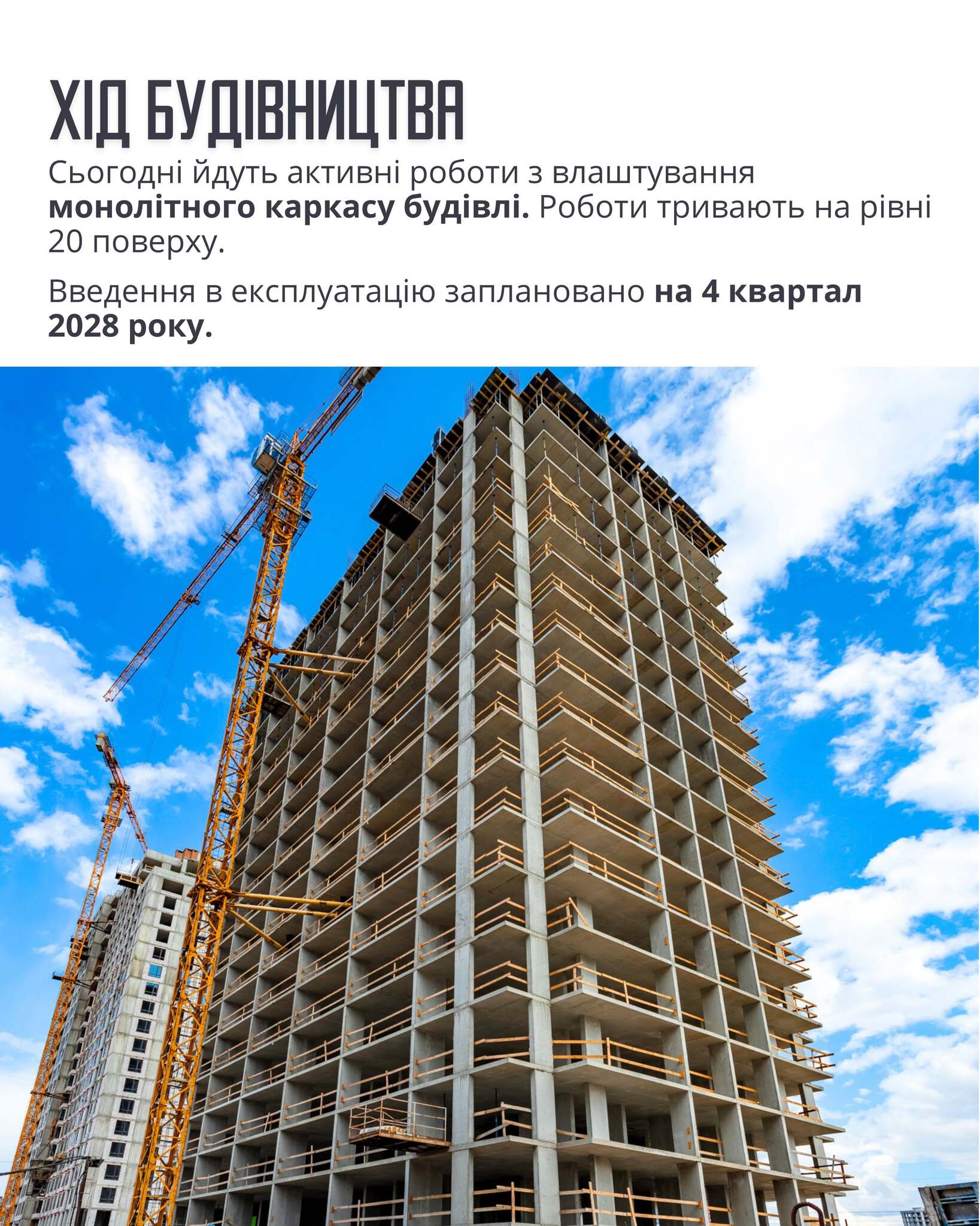

    • Заявлено: 4 квартал 2026 року.

    • Поточний стан: Кладка стін — 66%, тривають роботи по мережах та вікнах.

    • Реальний строк: 1–2 квартал 2027 року.

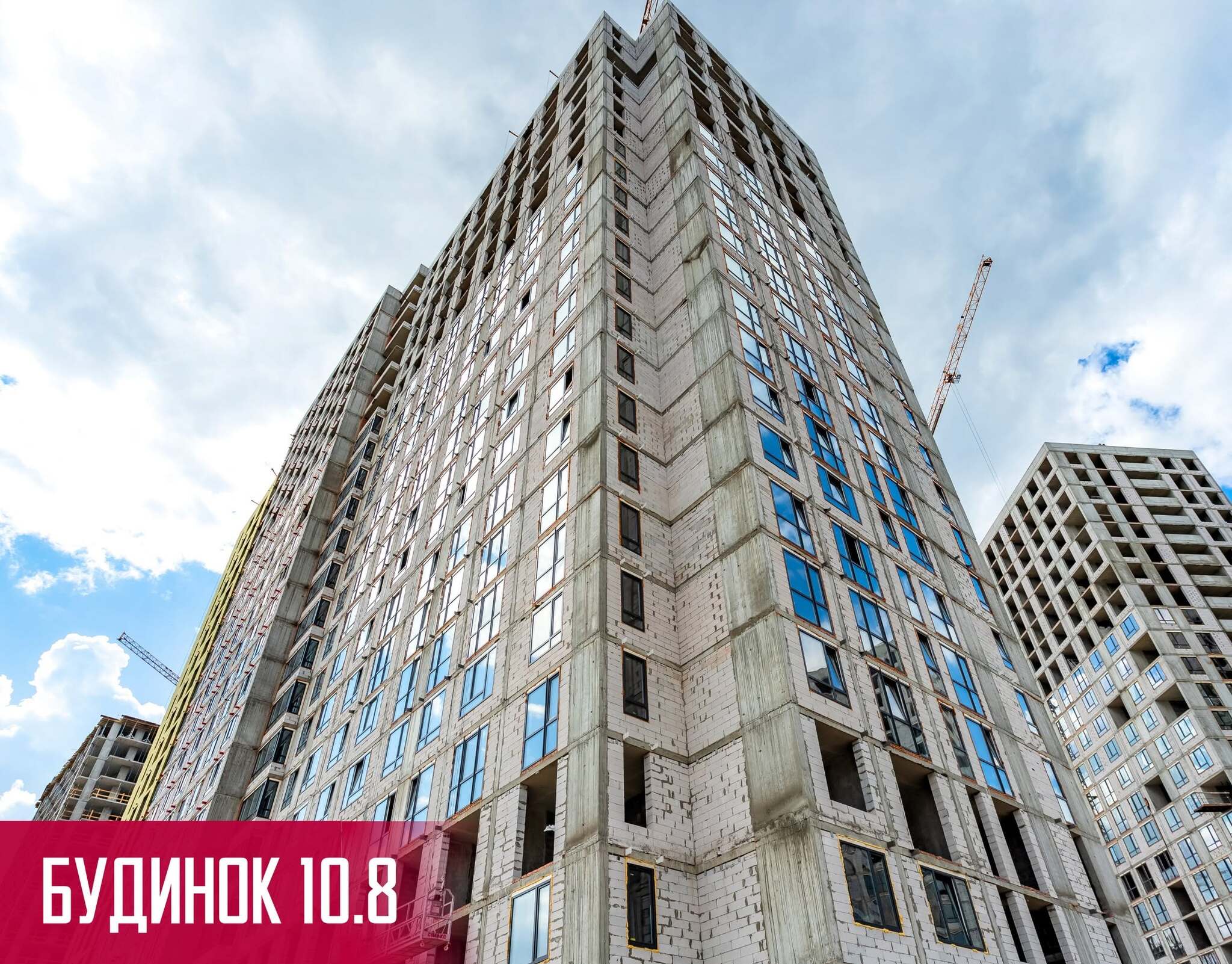

  4. Будинки 10.7 та 10.8:

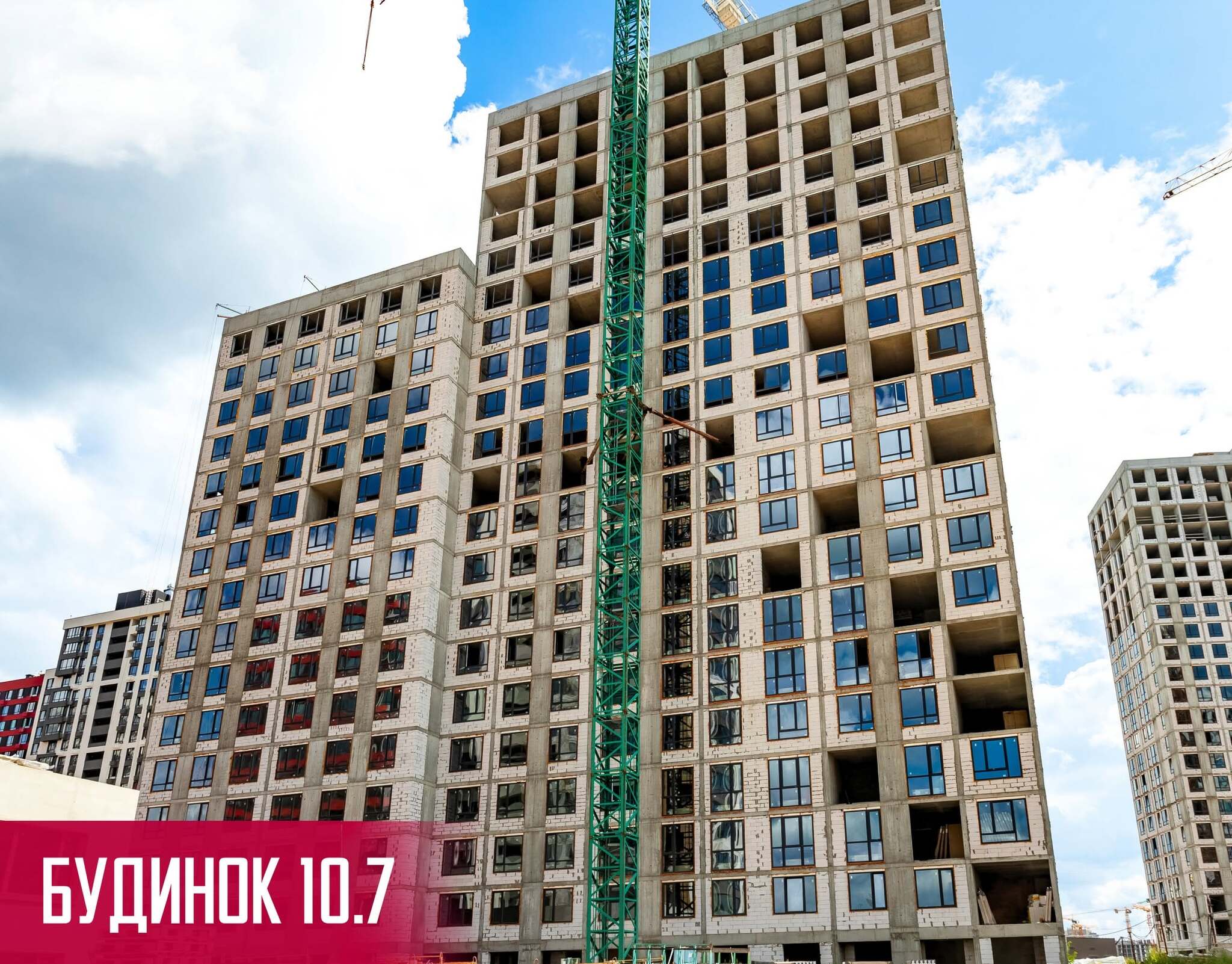

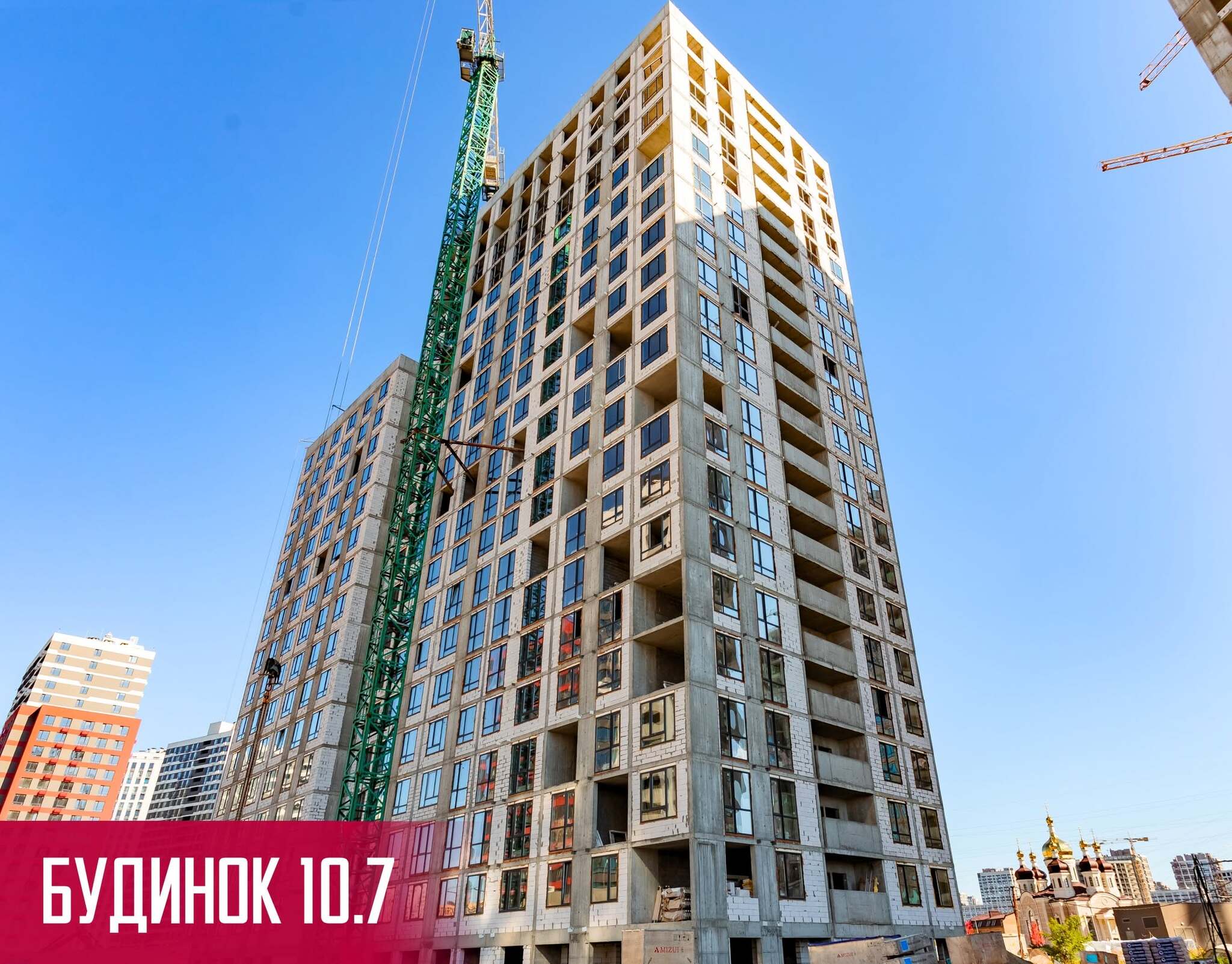

    • Заявлено: 3 квартал 2027 року.

    • Поточний стан: Каркас будівлі готовий на 100%, кладка стін — 41%.

    • Реальний строк: Кінець 2027 року. Stolitsa Group часто швидко зводить коробки, але процес інженерного оснащення великих будинків займає час.

⚠️ Фактори, що впливають на строки (Мінуси та ризики):
  • Енергонезалежність: Забудовник почав оснащувати нові будинки генераторами для ліфтів та опалення, що додає часу на монтаж та пусконалагодження.

  • Оформлення документів: Основна затримка у Stolitsa Group часто відбувається не на етапі будівництва, а на етапі «паперової» готовності — передача будинку на баланс Керуючої компанії та присвоєння поштової адреси. Це може додати ще 2–4 місяці до моменту, коли ви реально отримаєте ключі для ремонту.

  • Брак робочої сили: Як і всі забудовники, SG відчуває дефіцит кваліфікованих фасадників та сантехніків, що трохи гальмує внутрішні роботи.

Резюме: Якщо ви купуєте квартиру в будинку, що будується, додавайте до офіційного строку забудовника 6 місяців. Це буде найбільш реалістична дата, коли ви зможете зайти на об'єкт. Stolitsa Group навряд чи стане «мертвим» довгобудом, але пунктуальність зараз не є їхньою сильною стороною.

21 янв 2026 23:25

10.2 і 10.3 отримали сертифікати. Для 10.4 на початку місяця почали запрошувати на огляд квартир.

07 апр 2026 09:52

Звіт за березень 2026 року підтверджує, що Stolitsa Group витримує високий темп. Якщо коротко: проєкт перейшов у стадію масового завершення окремих будинків та активного «наздоганяння» по мережах.

Ось головні тези по стану речей на зараз:


✅ Що вже готово та здано

  • Будинки 10.1–10.4 та 7.4–7.8: Повністю введено в експлуатацію. Тут уже видають ключі або тривають активні ремонти.

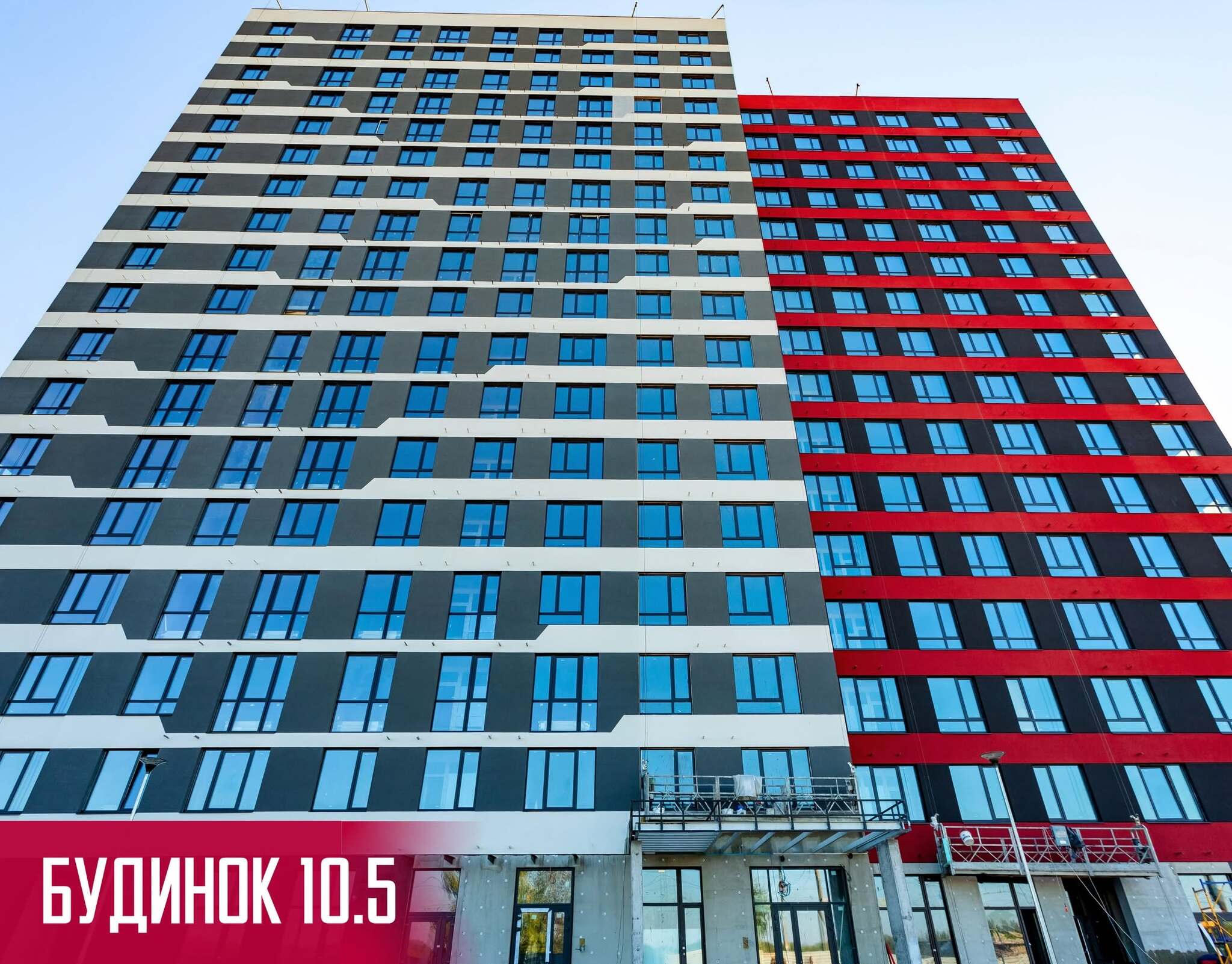

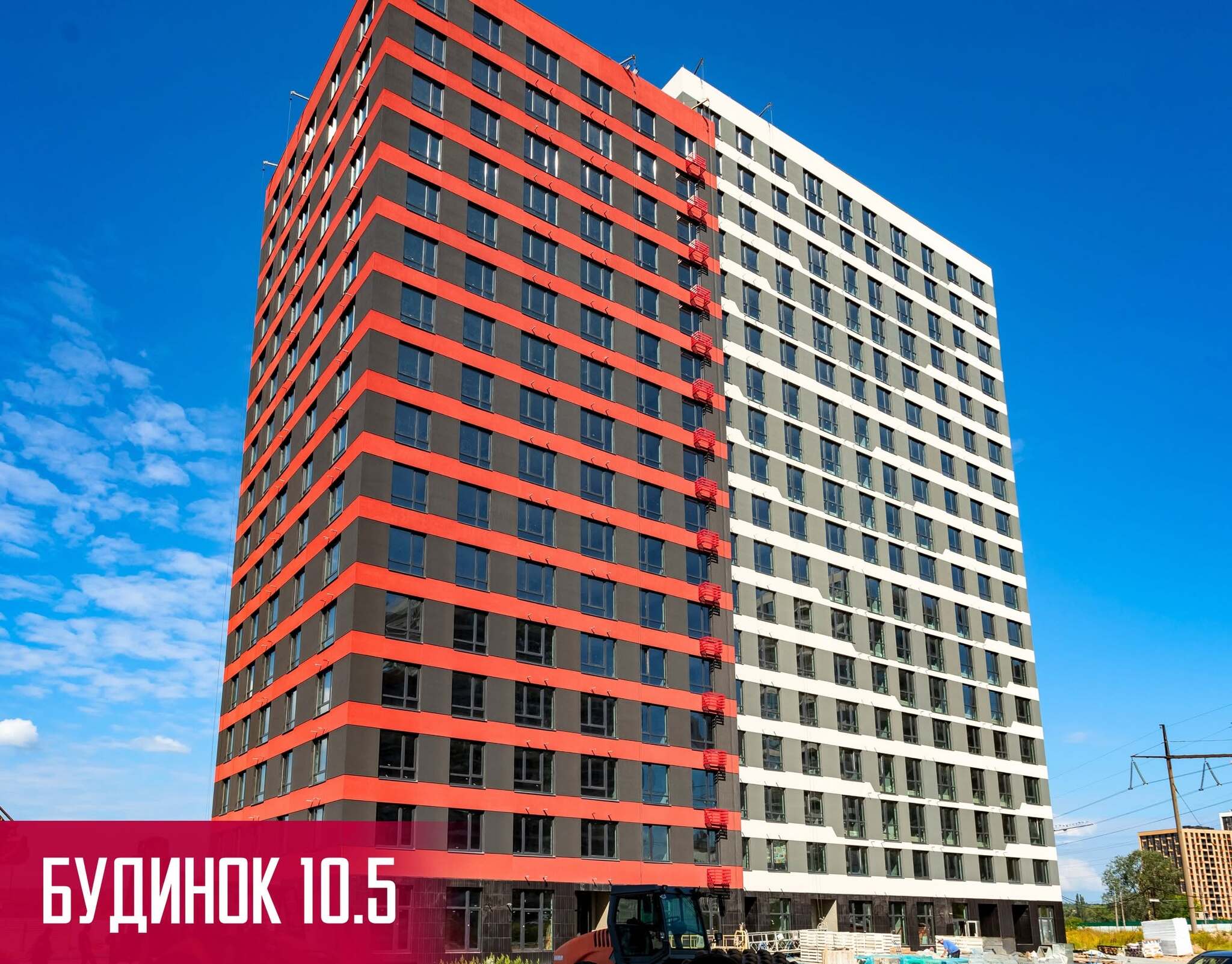

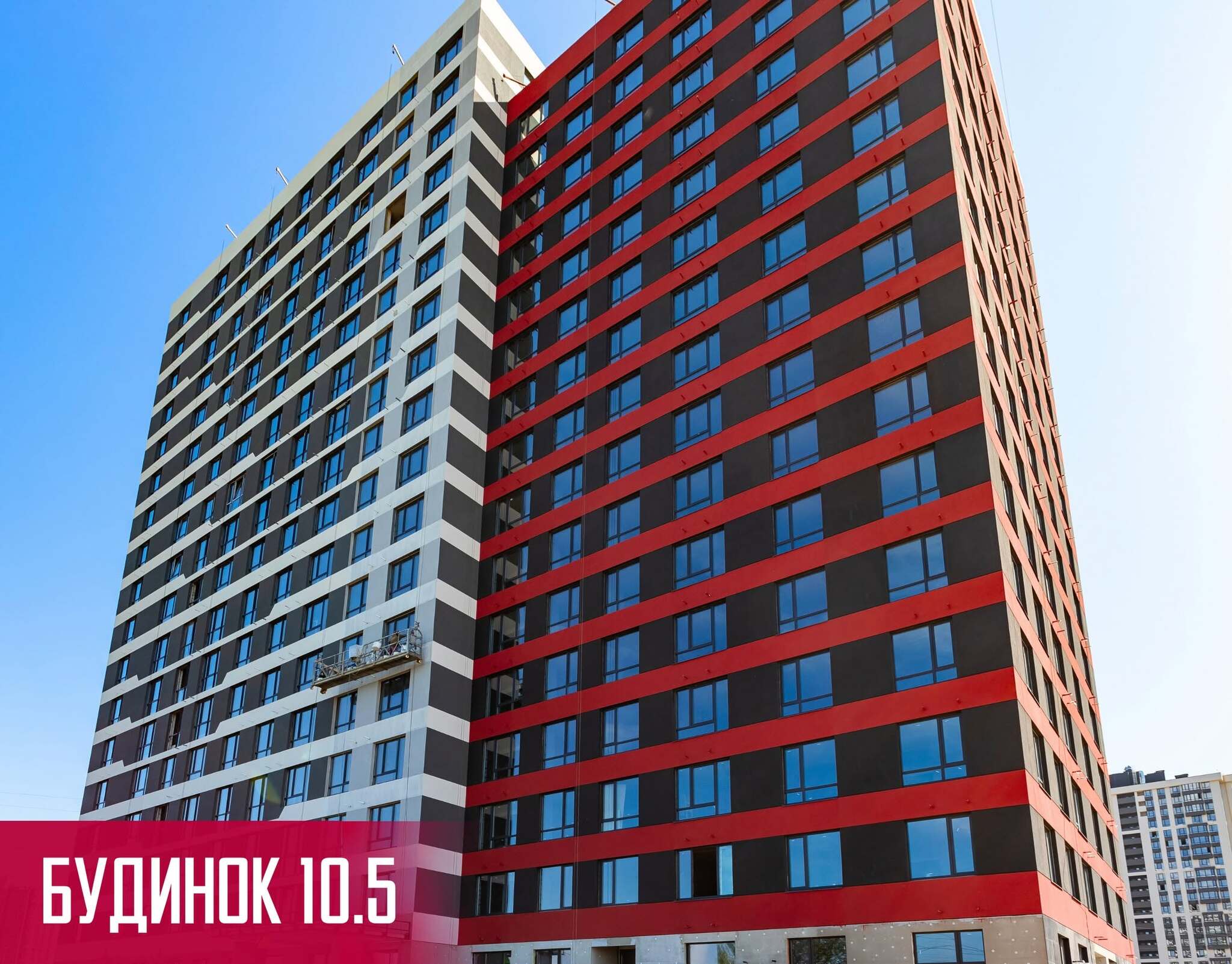

  • Будинок 10.5 — головний кандидат на червень: Стан готовності максимальний. Стіни та перегородки готові на 99%, вікна — на 92%, ліфти змонтовані на 90%. Розпочато монтаж вхідних дверей у квартири. План на введення — 2 квартал 2026.

🏗️ Що в активній роботі

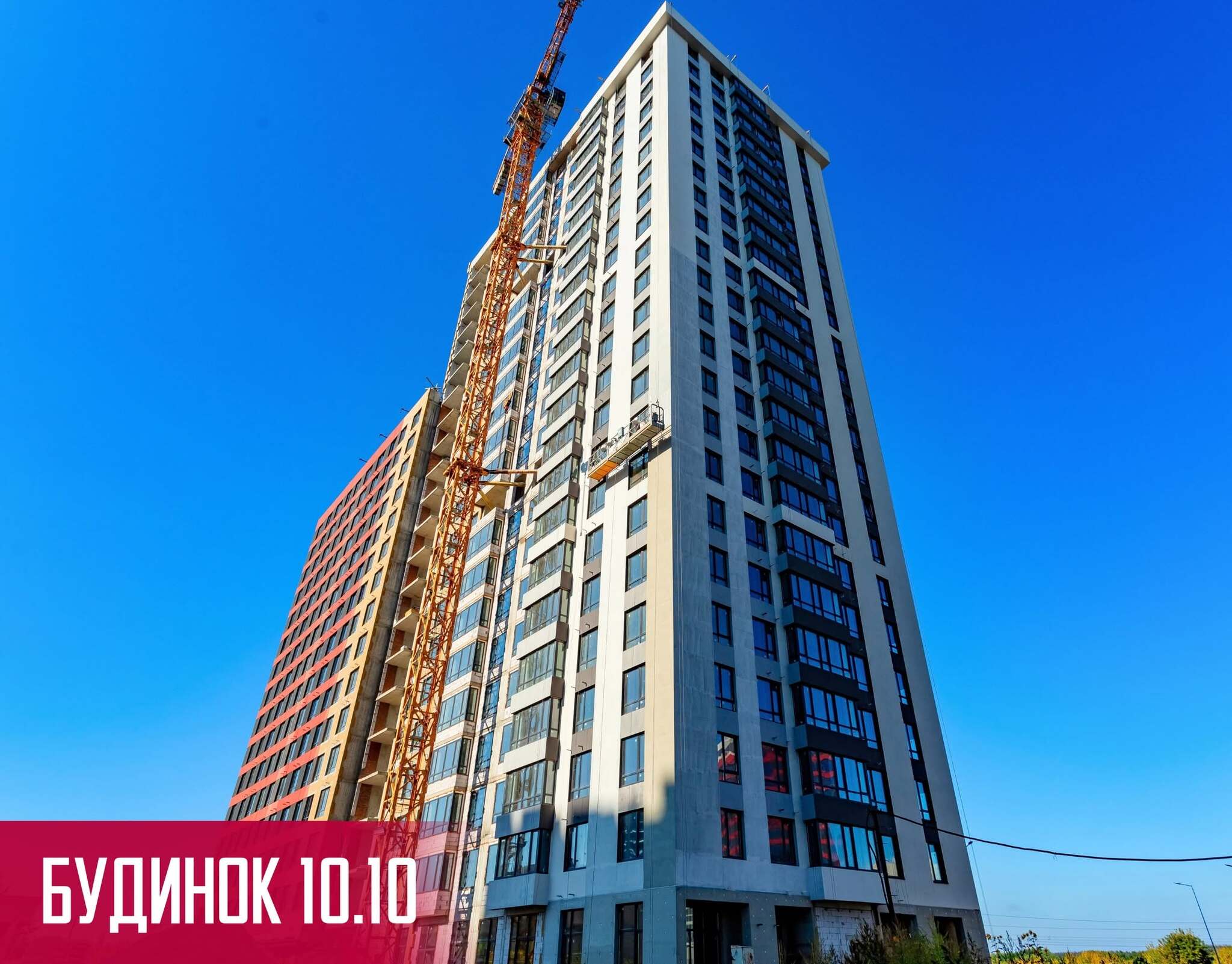

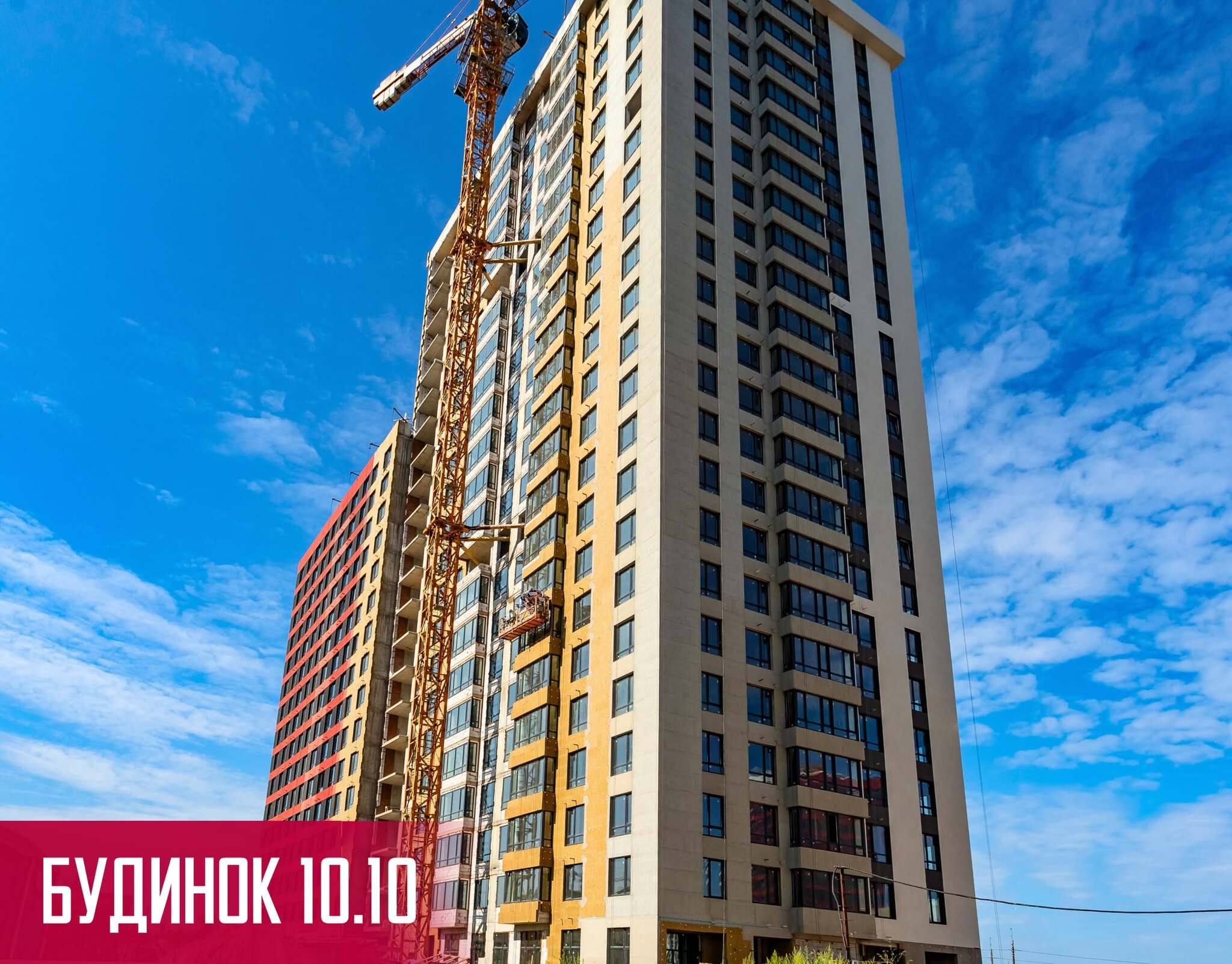

  • Будинок 10.10: Каркас готовий на 100%, активно йде кладка стін (близько 70%). Це наступна черга, яку готують до здачі наприкінці цього року (4 квартал 2026).

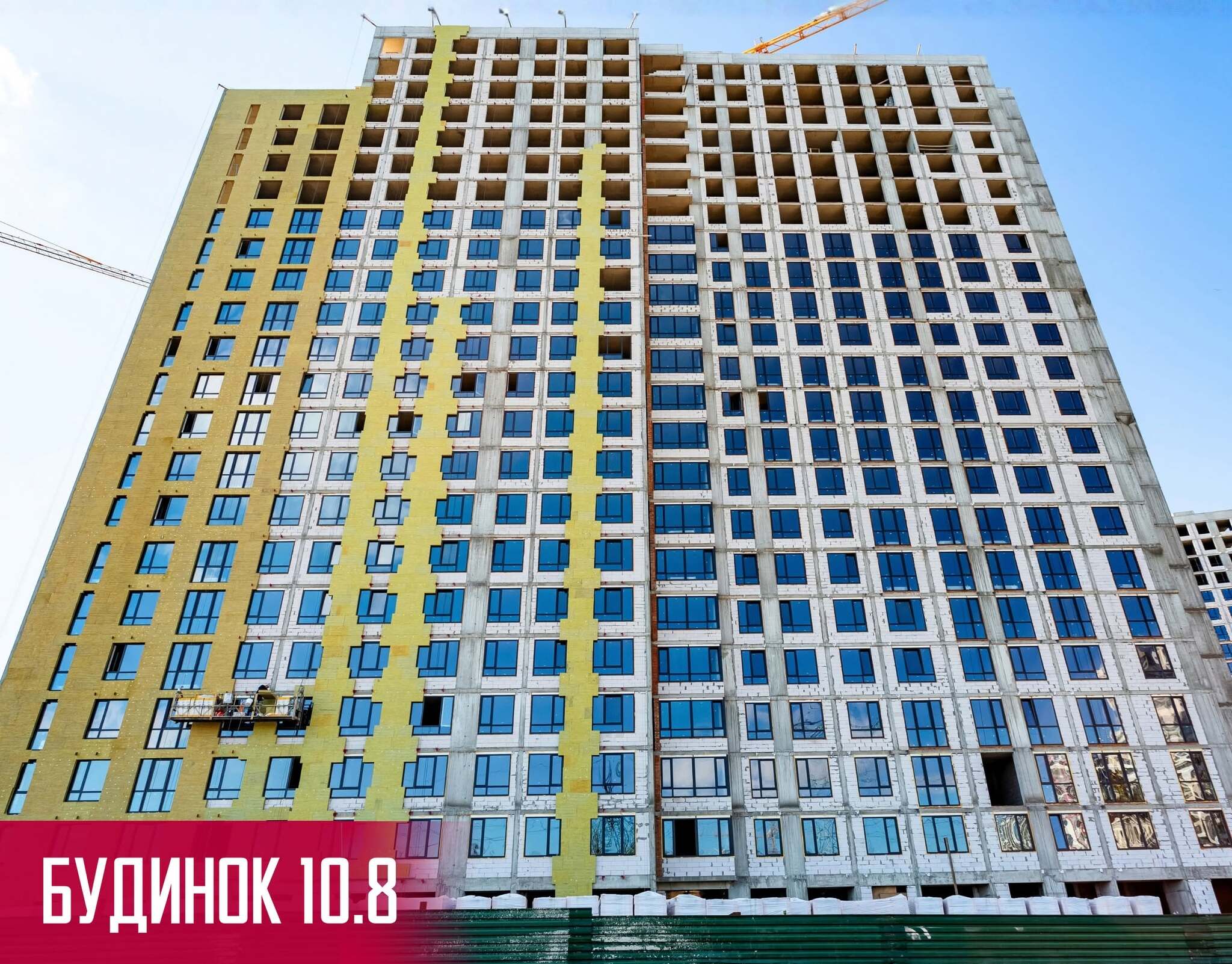

  • Будинки 10.7 та 10.8: Тут триває «екватор» будівництва. Кладка стін виконана приблизно на 50%, розпочато скління. Ці будинки орієнтовані на 2027 рік, тому тут поспіху менше.

⚠️ На що звернути увагу (нюанси)
  • Благоустрій: У звітах фігурує цифра близько 95% по готових будинках 10.1–10.4. Внутрішні двори вже набувають фінального вигляду з майданчиками та освітленням.

  • Мережі: У будинку 10.5 внутрішні інженерні системи готові на 60%, а зовнішні — на 68%. Це той самий «критичний вузол», який зазвичай гальмує здачу в останні місяці. Поки що Stolitsa Group йде в графіку.

Резюме

«Варшавський 3» зараз — один із найбільш «живих» майданчиків Києва. Якщо ви інвестор 10.5 будинку — готуйтеся до літніх переглядів. Якщо розглядаєте покупку в 10.7 чи 10.8, динаміка стабільна, ризику «зависання» на цей момент не спостерігається.

07 апр 2026 09:54

08 апр 2026 18:32

Так як я активно слідкую за прогресом, можу сказати, що використовувати відсотки прогресу, які викладає Столиця, сенсу не дуже багато. За досвідом вже зданих будинків, практично готовий будинок може мати менше 100% в якомусь аспекті, і забудовник просто буде піднімати цей прогрес на 1-2% кожен місяць, хоча насправді будинок просто чекає отримання сертифікату. Таким чином, вони залишають собі "запас для звітів".

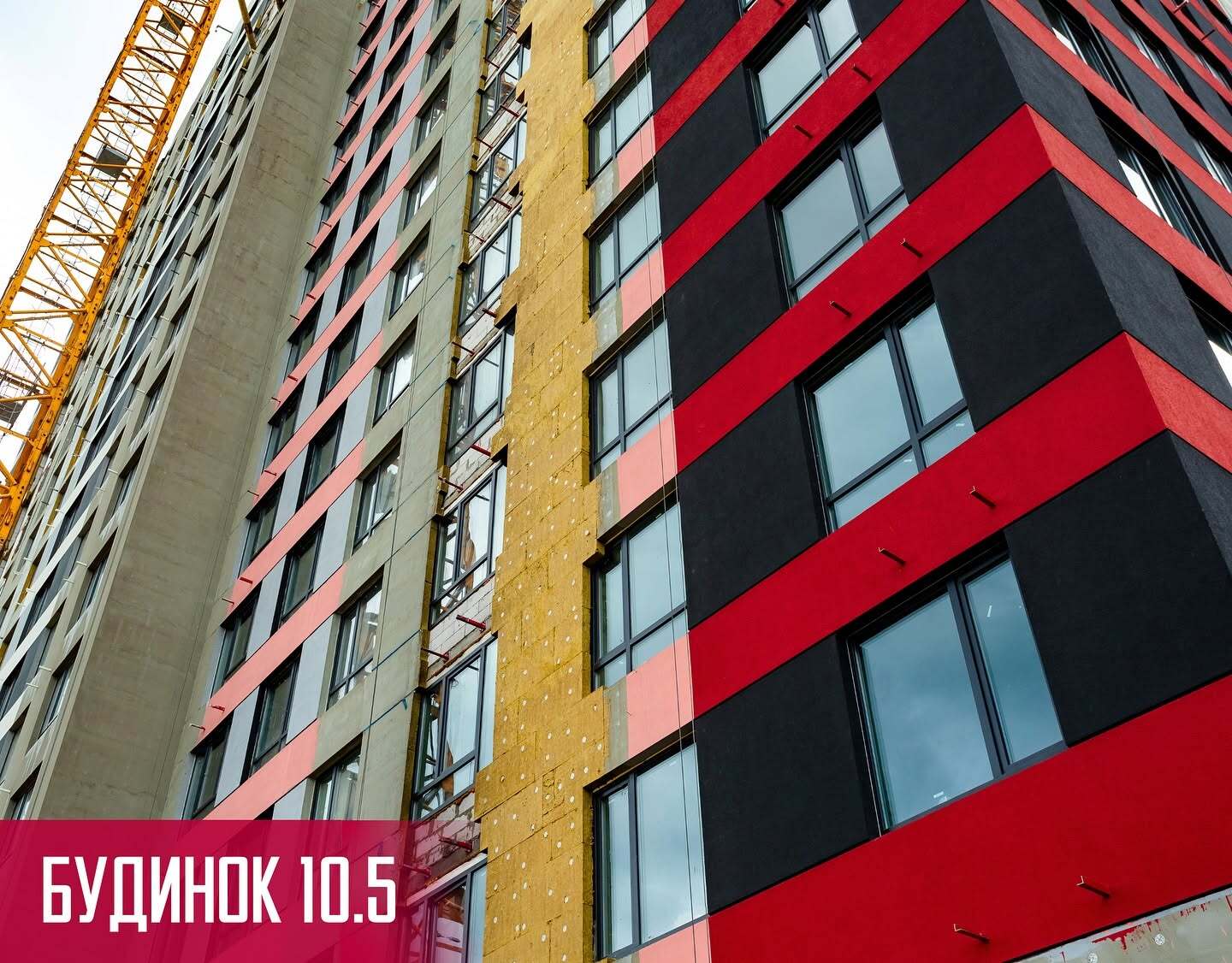

Не кажу, шо це означає, що прогресу мало, інколи навіть навпаки - наприклад, судячи за звітом березня, готовність фасадів будинку 10.5 просунулась лише на 1% (70% загальний прогрес, в звіті за лютий було 69%), хоча по фото помітно, що роботи насправді було зроблено багато (майже закінчили з утепленням, на деяких сегментах почали чорнове фарбування). Просто, досить часто, не всі показники відображають реальний прогрес.

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
