Подать объявление

ЖК "Alter Ego" (Альтер Эго), пер. Лабораторный, 7 - "GEOS", "ТММ"

ЗастройщикGEOS
Сдача ЖК2018 г.
Планировки
от 71 550 Грн/м²
Карточка Домик
ЖК сдан
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 16.
3/19%
3/19%
6/38%
1/6%
3/19%
1. . .35. . .12
07 фев 2017 10:20

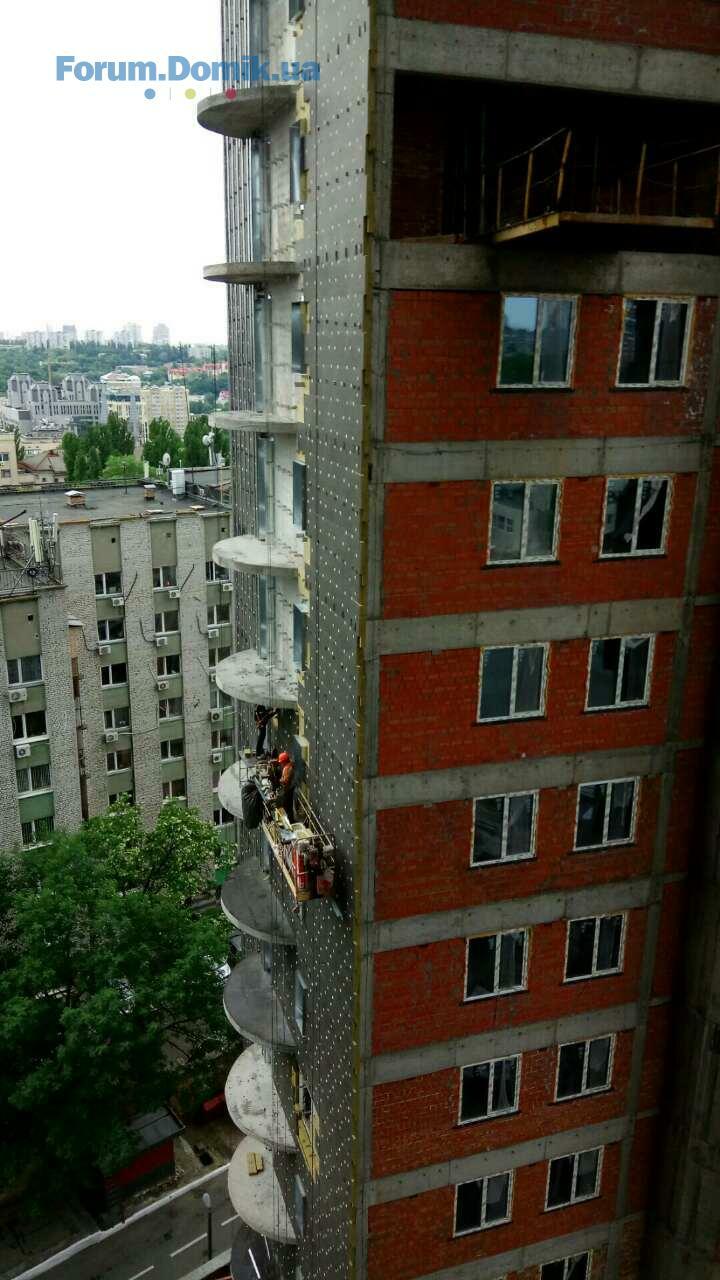

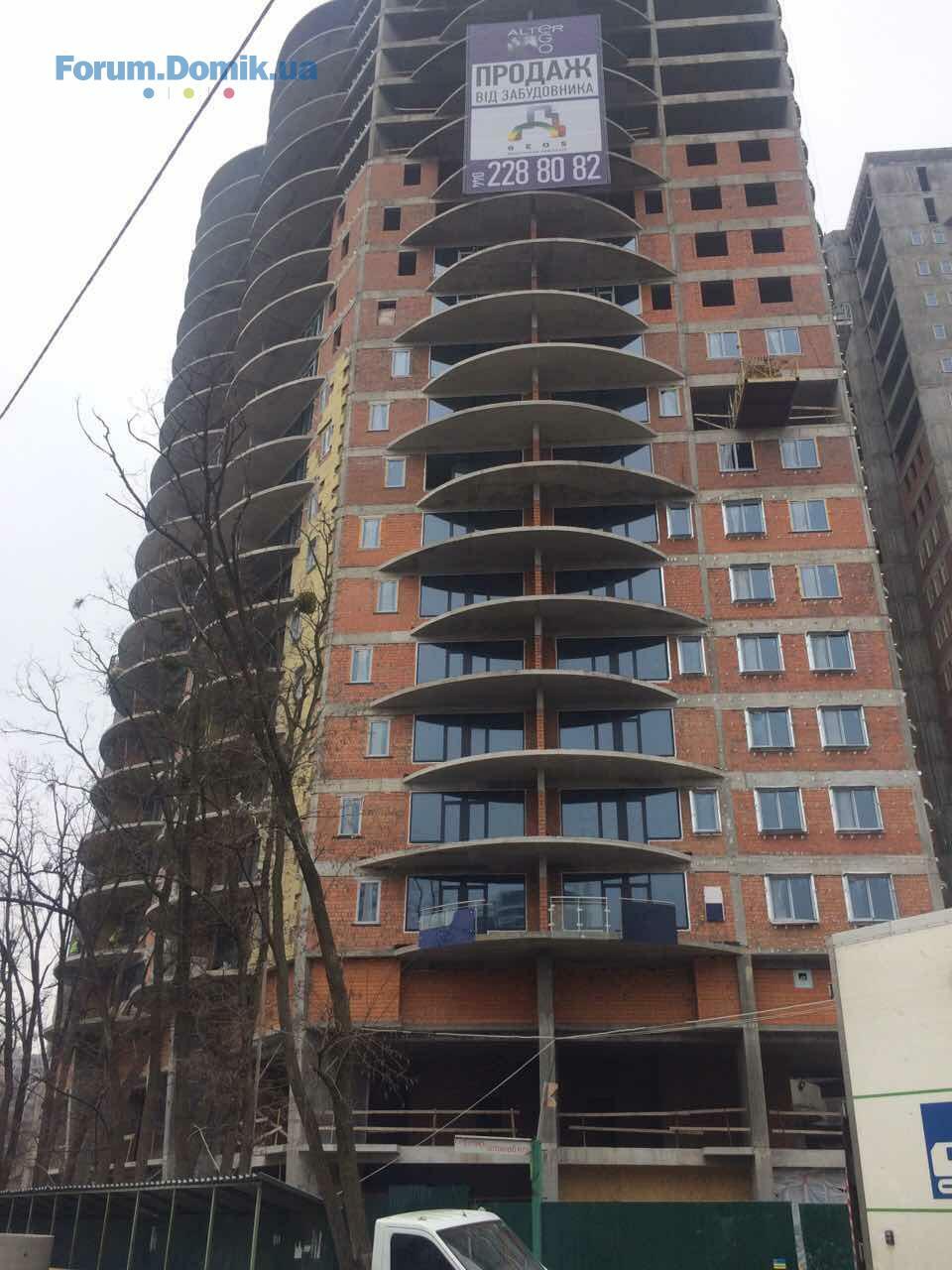

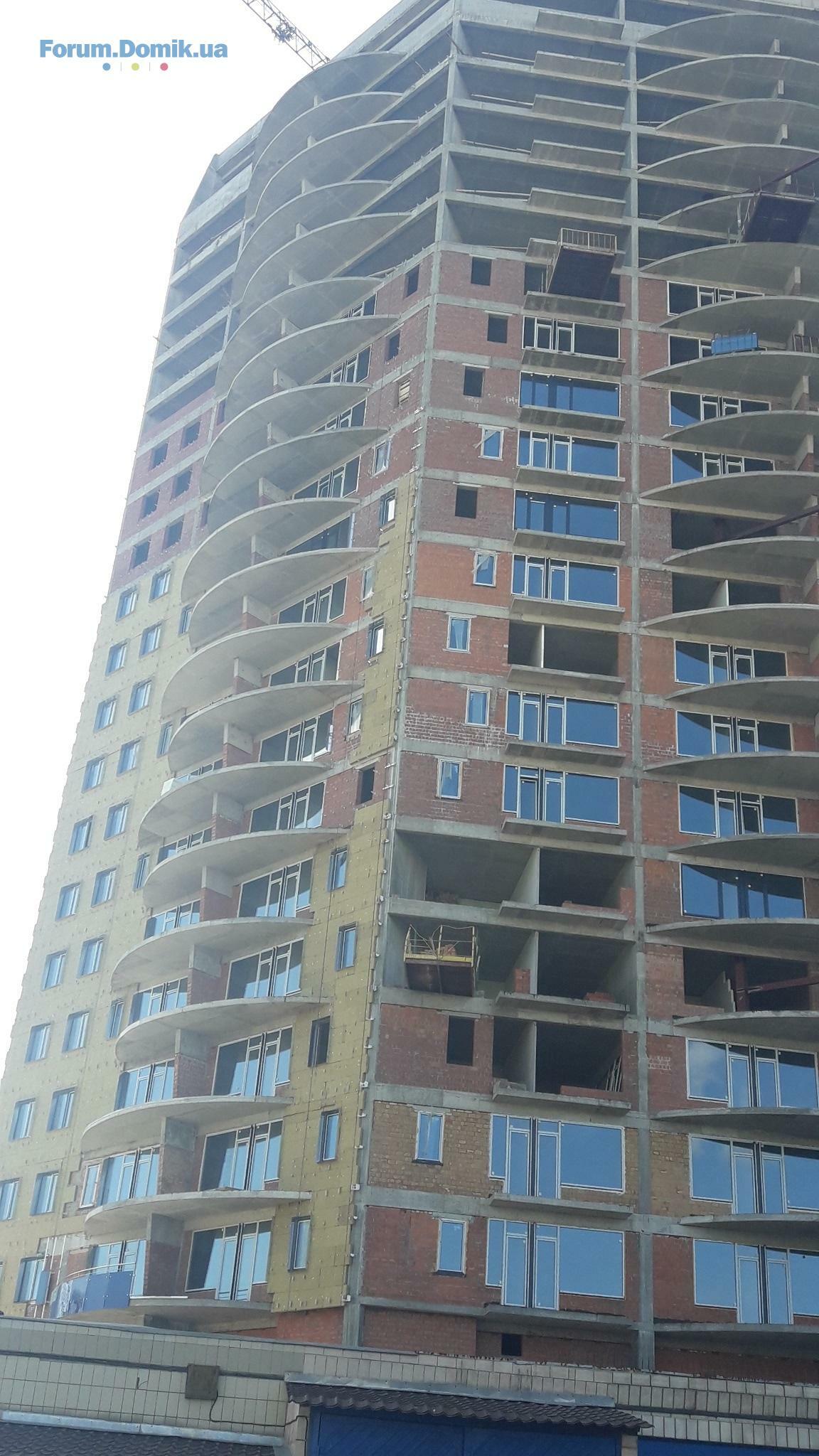

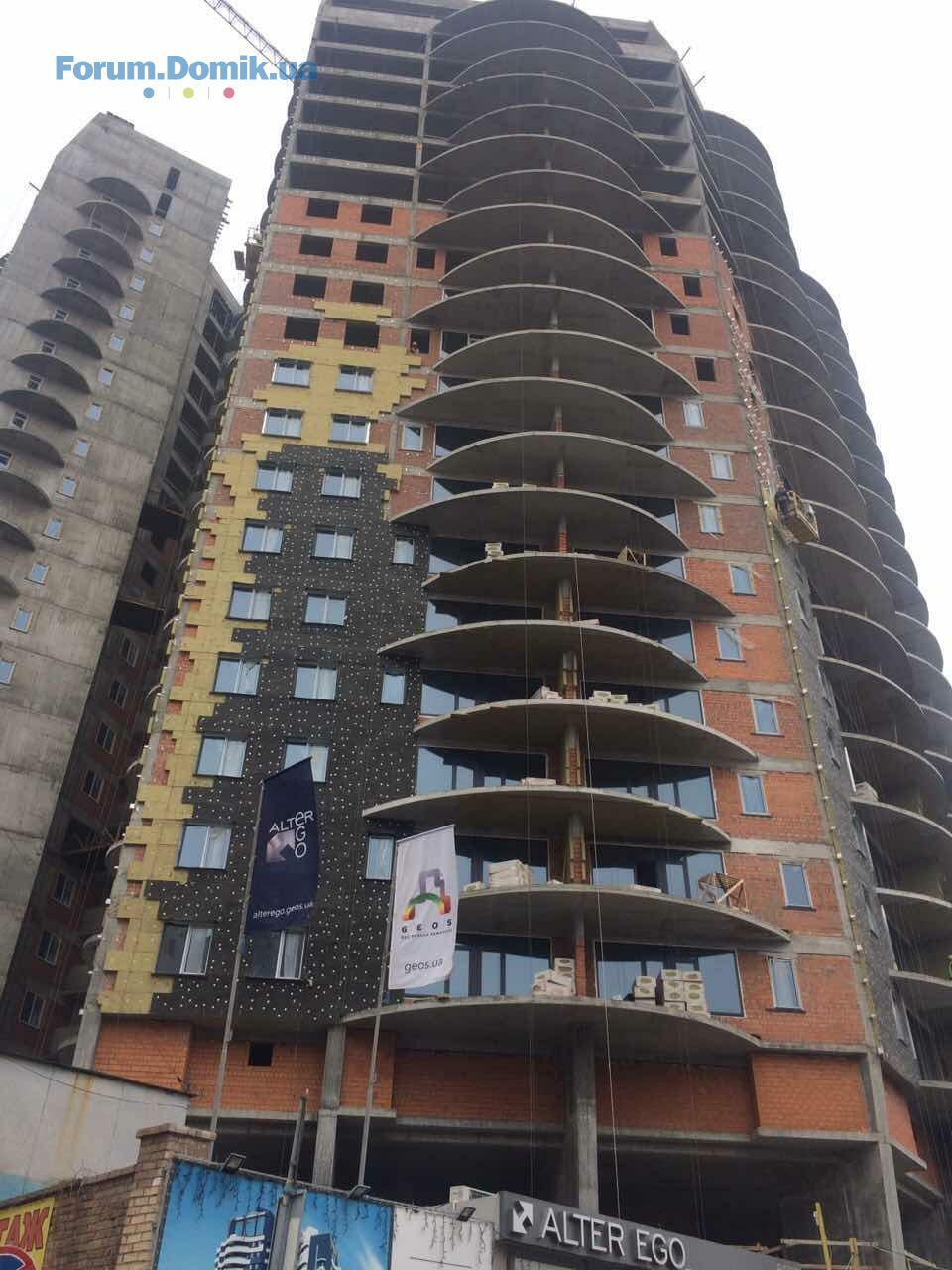

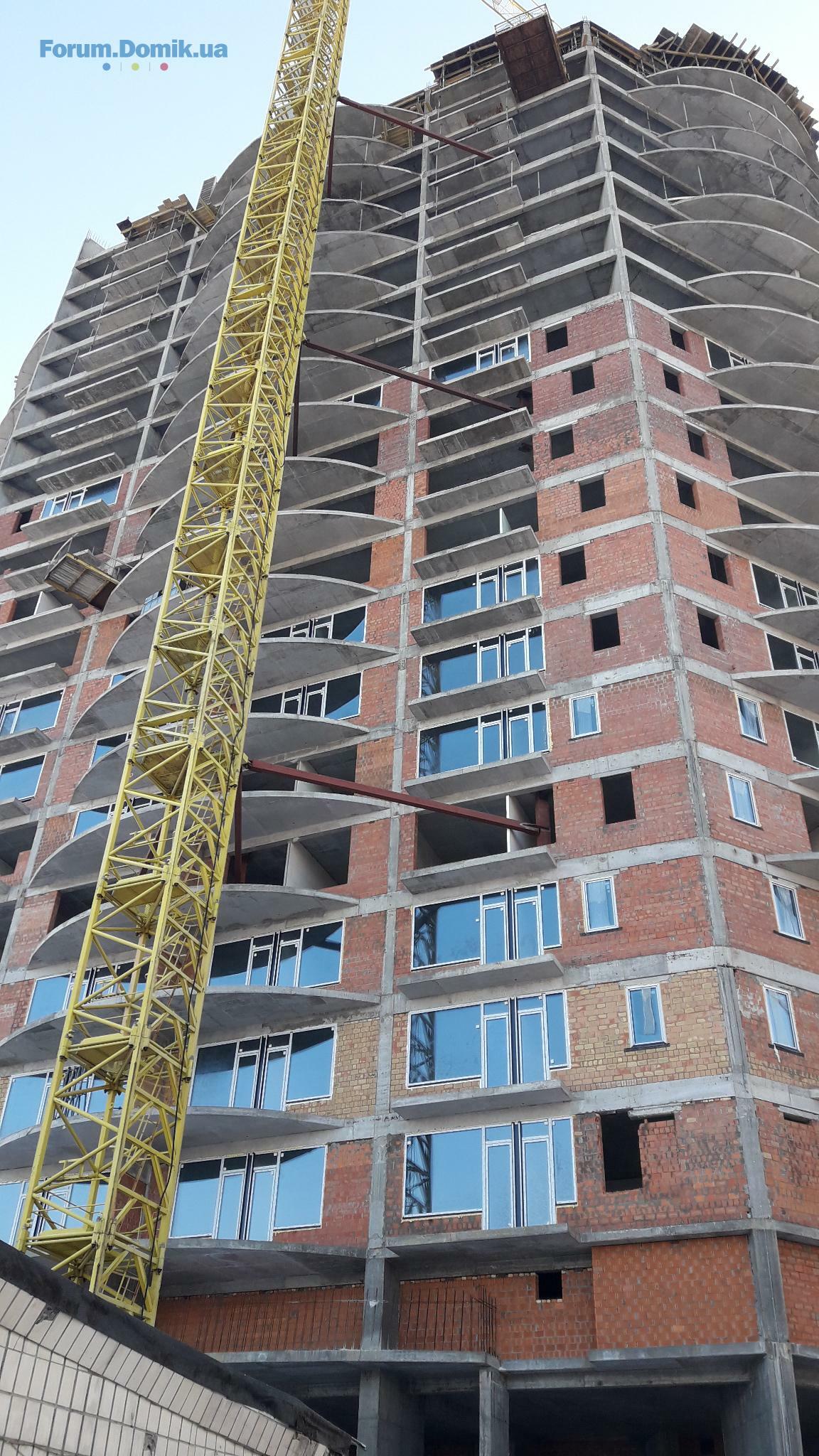

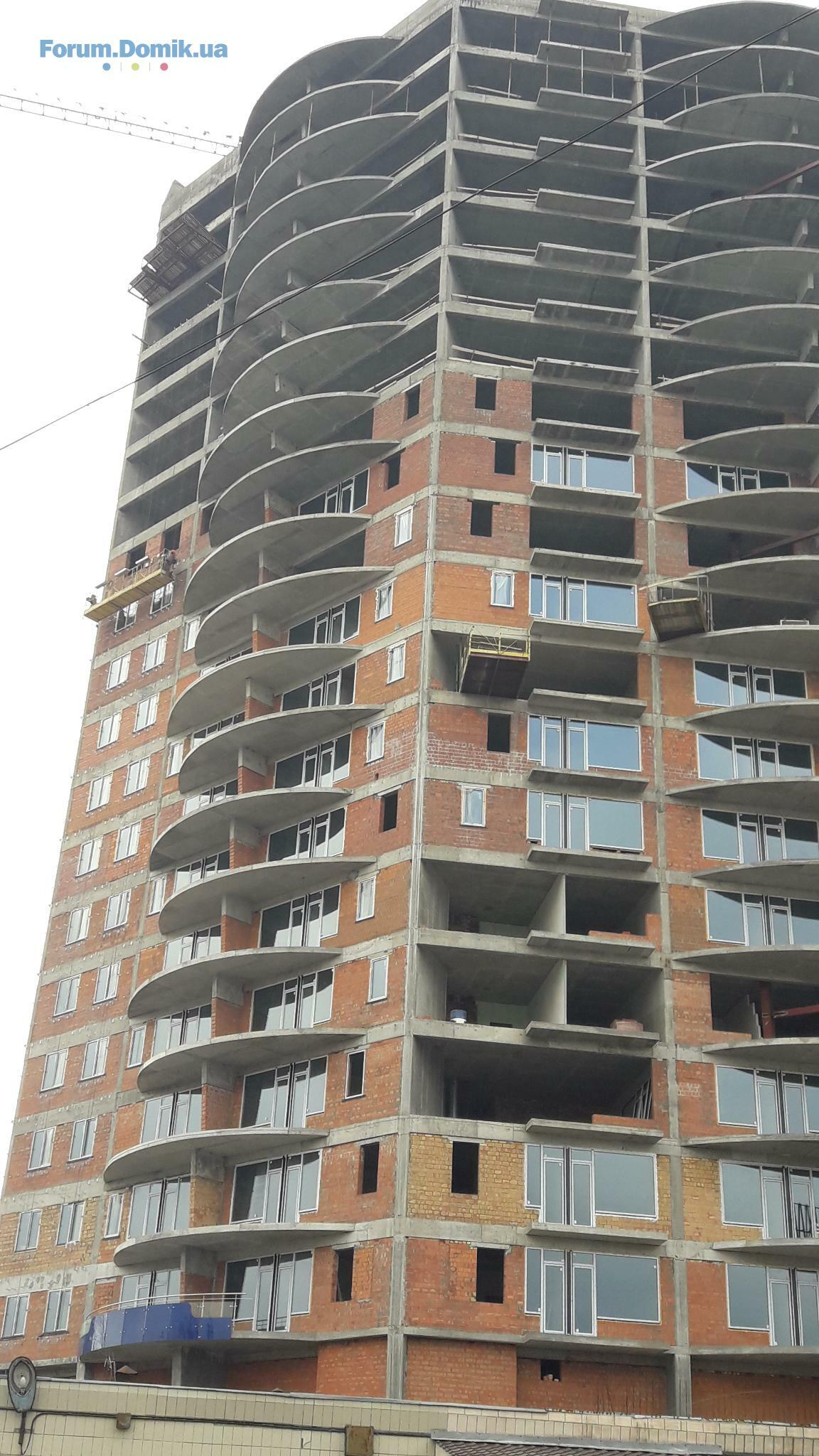

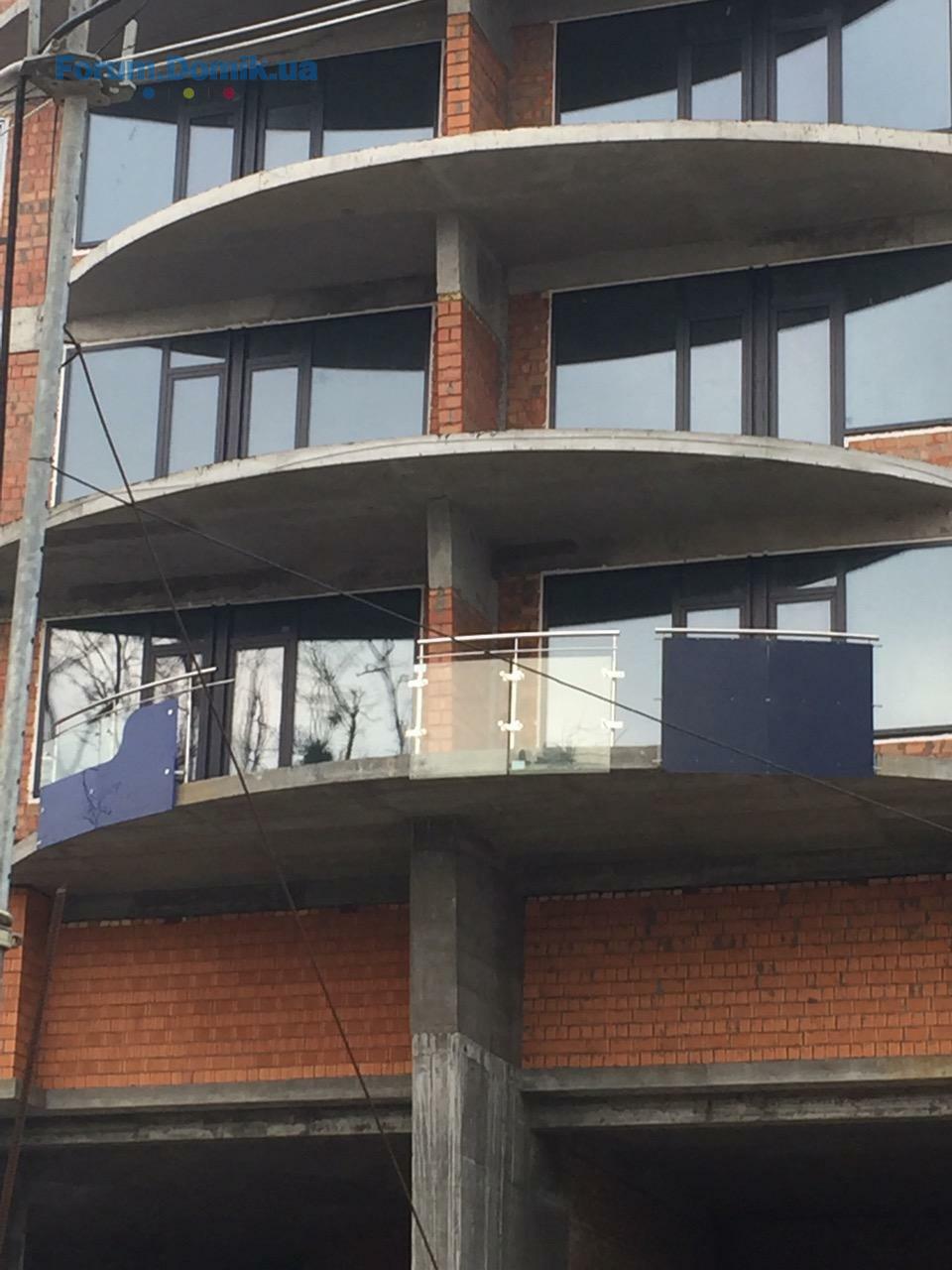

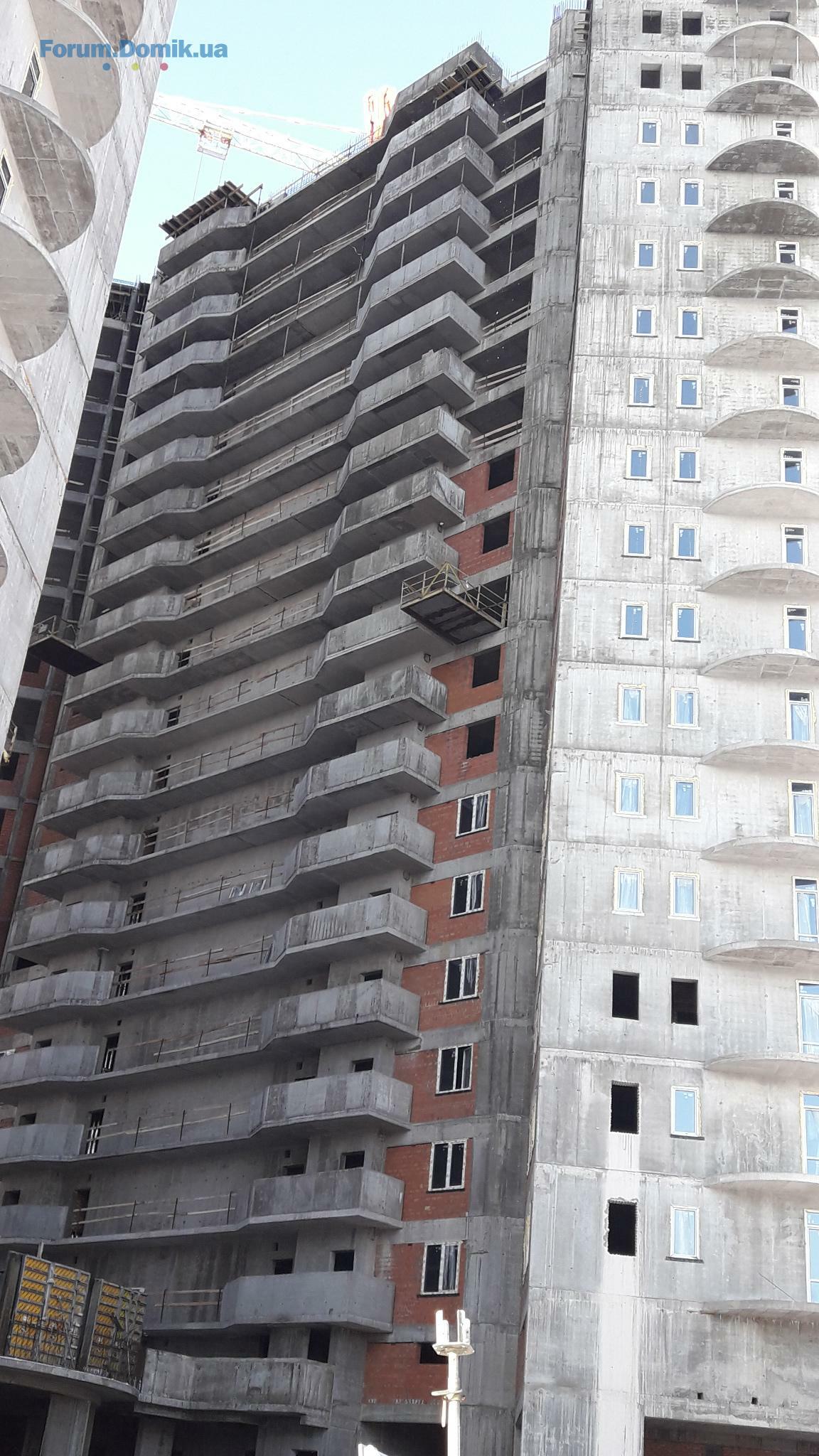

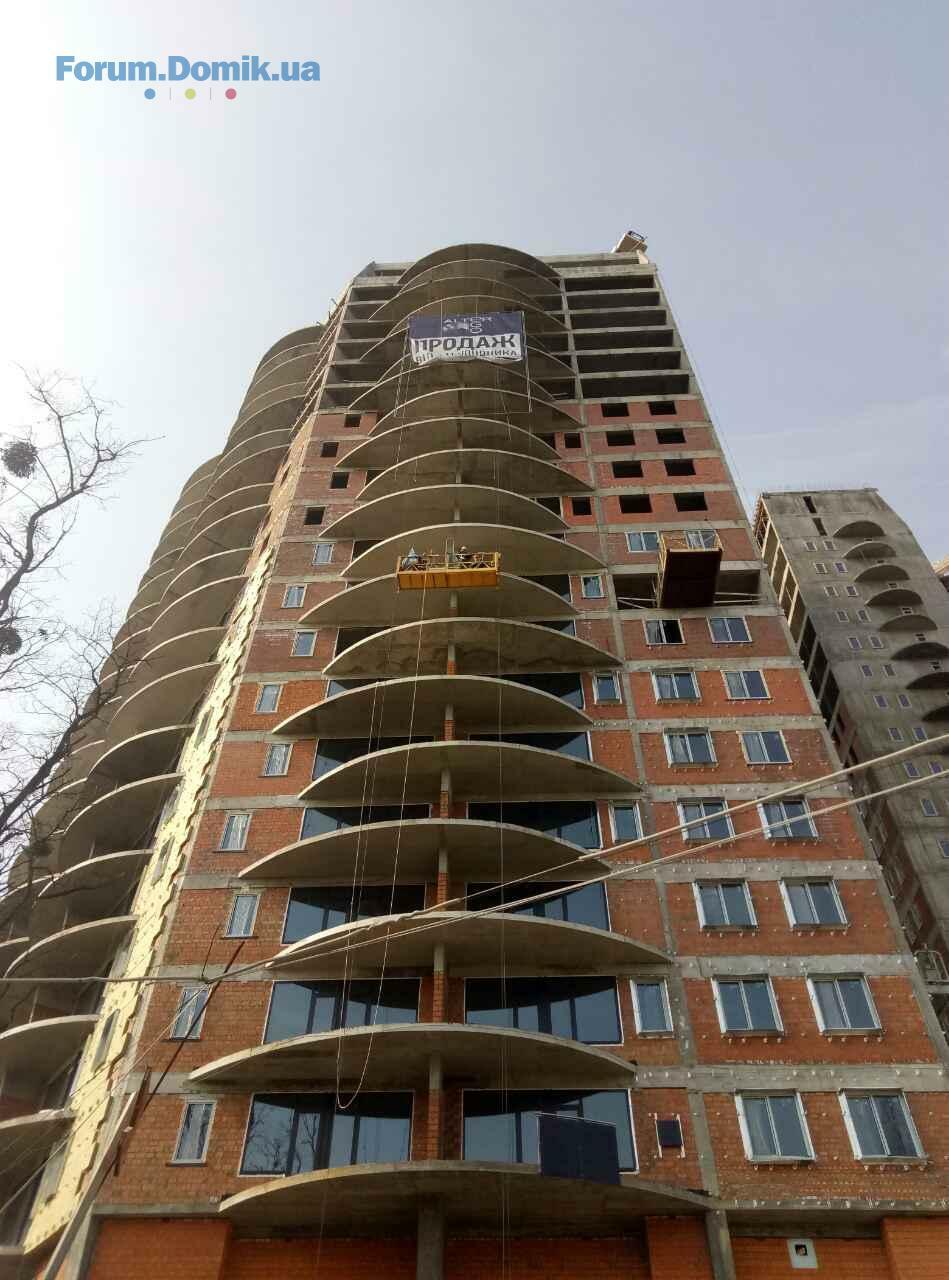

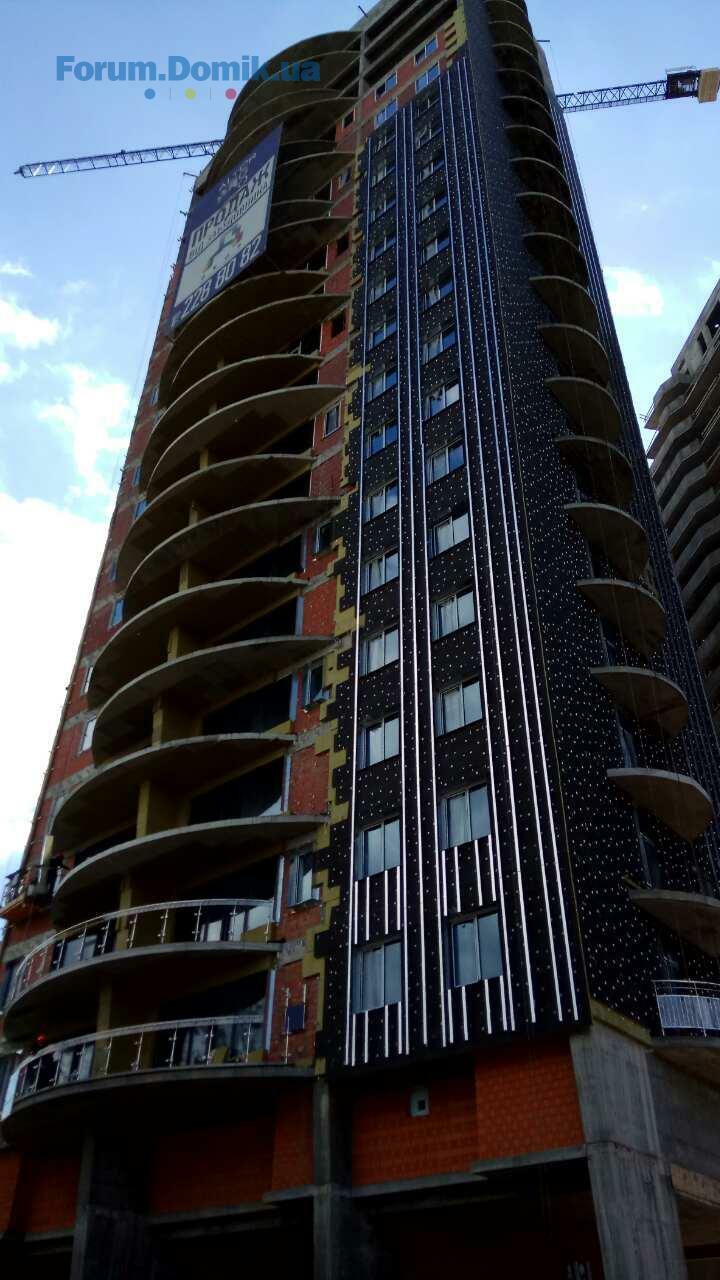

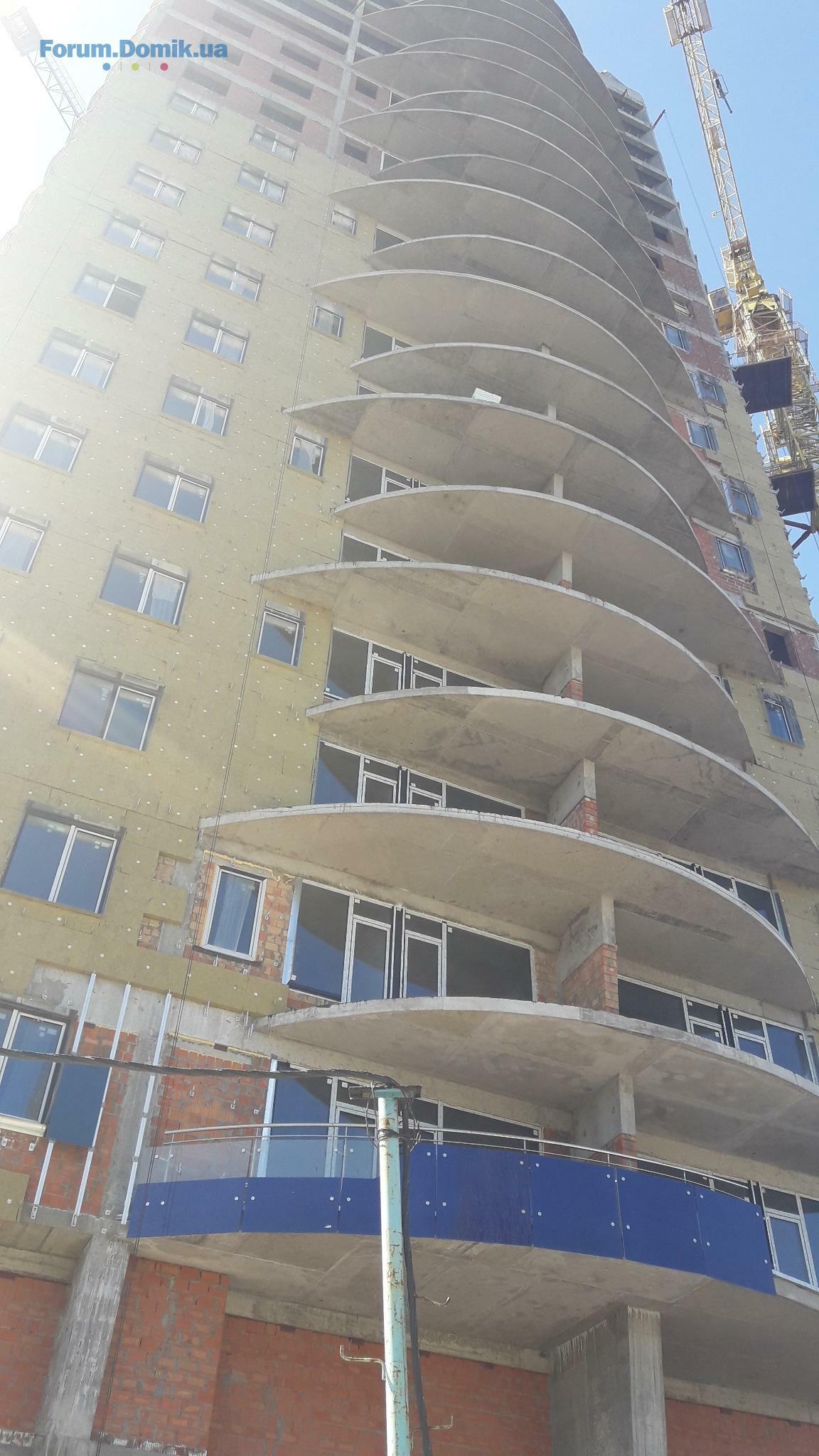

Ход строительства ЖК Alter Ego:
Блок А:
Монолит выполнен по 25 этаж;
Лестничные марши смонтированы: 1 лестница по 25 этаж; 2 лестница по 15 этаж;
Периметральная кладка выполняется на 10 – 13 этажах;
Сантехнические работы: стояки канализации – по 22 этаж; стояки водопровода – по 22 этаж;
Вентиляционные стояки – по 22 этаж;
Отопление в полах системы КАН до 10 этажа;
Металлопластиковые изделия: торец – по 18 этаж; фасад – до 10 этажа;
Алюминиевые конструкции – до 11 этажа;
Блок Б:
Монолит (вертикальные элементы) – по 22 этаж;
Лестничные марши: 1 лестница по 22 этаж; вторая – по 22 этаж;
Периметральная кладка выполняется на 11,13 и 14 этажах;
Алюминиевые конструкции – по 10 этаж;
Металлопластиковые изделия: торец – по 18 этаж; фасад – по 9 этажа;
Вентиляционные стояки – по 21 этаж;
Сантехнические работы (стояки водопровода) – по 21 этаж;
Отопление в полах системы КАН по 6 этаж.
07 фев 2017 19:48
Куплена квартира у Т.М.М.
Сейчас пошли сообщения в прессе о том, что активы компании арестованы.
Прокоментируйте ситуацию. Что делать инвестору? Риски?
07 фев 2017 20:21
По моему официальной информации нет,это просто какой-то вброс,ТММ строят совместно Geos ,не думаю что стройка остановится.
07 фев 2017 20:37
Есть решения судов и процедура ареста имущества
07 фев 2017 21:06
Вы же выше писали что в прессе,тогда дайте ссылку на решение судов и их исполнения
08 фев 2017 06:10

Бегло изучив открытые источники, информация подтвердилась частично. Действительно офисы и имущество компании арестовывалось, но в последствии по мировой разморозилось. На данный момент реестры выдают 8 исполнительных производств (ссылки с реестра сделать невозможно, но реестры открыты и без проблем в них может зайти каждый).
Также ПУМБ имеет финансовые претензии к основателю компании, чем даже ограничил его в передвижения (//reyestr.court.gov.ua/Review/62715290).
Проблемы тмм-енергобуда также подтверждены реестром (>600 млн.грн.), но к данному объекту эта компания не имеют никакого отношения.
В связи с этим и хотелось бы услышать комментарии от застройщиков, существуют ли риски для инвесторов на сейчас?

09 фев 2017 11:38
Цитата "П.Т.К.":
Бегло изучив открытые источники, информация подтвердилась частично. Действительно офисы и имущество компании арестовывалось, но в последствии по мировой разморозилось. На данный момент реестры выдают 8 исполнительных производств (ссылки с реестра сделать невозможно, но реестры открыты и без проблем в них может зайти каждый).
Также ПУМБ имеет финансовые претензии к основателю компании, чем даже ограничил его в передвижения (//reyestr.court.gov.ua/Review/62715290).
Проблемы тмм-енергобуда также подтверждены реестром (>600 млн.грн.), но к данному объекту эта компания не имеют никакого отношения.
В связи с этим и хотелось бы услышать комментарии от застройщиков, существуют ли риски для инвесторов на сейчас?

Будівельна компанія Geos і Будівельна компанія ТММ є партнерами по будівництву об’єкту - ЖК Alter Ego у провулку Лабораторному 7, у Печерському районі м. Києва.На підставі укладеного між нами договору та довіреності Замовника будівництва - Компанія Geos, як головний інвестор цього проекту, виконує функції Замовника будівництва.
Тому констатуємо, що інвестування та будівництво житлового комплексу відбувається за графіком. Ризиків для себе та своїх инвесторів компанія Геос не виявляє.
28 фев 2017 10:41
Шановний Geos admin! Чому дозвільні документи не викладаєте на сайті? У відділі продажу теж сказали, що з собою не дадуть - лише в офісі читати.
У вас дозвіл на виконання будівельних робіт так і залишився старий - від 29.08.2008? Але ж проект з того часу змінився.
28 фев 2017 13:22
Уважаемые посетители форума и инвесторы, по всем вопросам ,касающихся разрешительных документов, консультации проводятся юристами в центральном отделе продаж по ул. Гоголевская, дом 14,офис 4.График работы пн-пт 9.00-18.00,выходные сб,вс. Будем рады ответить на все ваши вопросы при личной встрече.
03 март 2017 16:12
Блок А:
Перекрытие над 25 этажом –100%;
Парапеты 26 этаж – 100%;
Кладка внутренних и внешних стен:
4, 5, 6, 8, 9, 10 этажи –95%;
7 этаж –99%;
11, 13 этажи – 40%;
12 этаж – 60%;
14 этаж – 45%;
15 этаж – 5%;
Стояки канализации 22 этаж – 100%;
Стояки холодной воды 22 этаж – 100%;
Отопление системы КАН на 4,5,6,7,8,10 этажи – 75%;
Вентиляционная система 23 этаж – 100%;
Слаботочка 4, 5, 6, 7 этажи – 100%;
Электрика (разводка в полах) 4, 5 этажи – 100%.
Блок Б:
Вертикальные элементы 24 этаж – 10%;
Кладка внутренних и внешних стен :
4, 5, 10, 11 этажи –95%;
6, 7, 8 этажи –80%;
9 этаж –35%;
12, 14 этажи –70%;
13 этаж –40%;
15 этаж –20%;
Стояки канализации 21 этаж – 100%;
Стояки холодной воды 19 этаж – 100%.
Отопление системы КАН на 4,5,6,7,8,10 этажи – 75%
Вентиляционная система по 22 этаж – 100%;
Электрика (разводка в полах) 4,5,6 этажах – 100%.
07 март 2017 14:23
Наші прекрасні жінки, щиро вітаємо зі святом весни!
07 март 2017 14:25
График работы отдела продаж:
8.03.2017 - выходной;
с 9.03.2017 мы работаем в обычном режиме.
Телефон отдела продаж: (044) 228-80-82.
31 март 2017 08:29

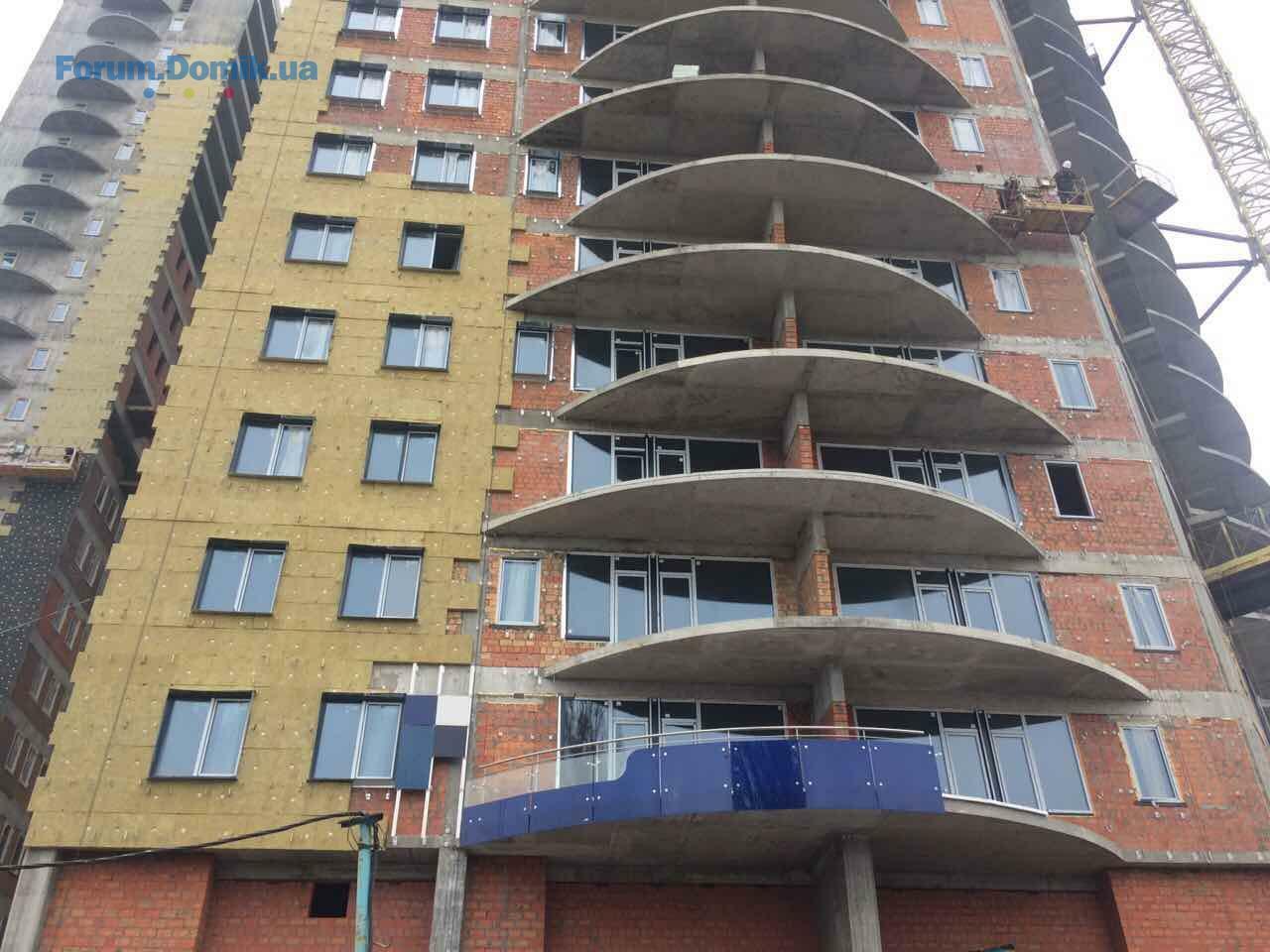

Ход строительства ЖК Alter Ego:

Блок А:
Шлифовка мест общего пользования;
Кладка стен:
с 4 по10 этажи – 95%
11 этаж – 70%;
12 этаж – 85%;
13 этаж – 90%;
14 этаж – 95%;
15 этаж – 35%;
16 этаж – 80%;
25 этаж – 90%;
26 этаж – 90%;
Отопление системы КАН:
с 4 по 11 этажи – 100%;
Водоснабжение(В1, Т3, Т4, Т1, Т2) – 40%;
Электромонтажные работы (разводка в полах) с 4 по 10 этажи – 100%;
Слаботочка (полы) с 4 по 7 этажи – 100%;
Вентилируемый фасад: утепление – 25%;
Мокрый фасад(начаты работы) – 2%.

Блок Б:
Бетонирование плиты над 25 этажом – 100%;
Кладка стен:
4, 5 этажи – 95%;
6 этаж – 90%;
7, 8 этажи – 85%;
9 этаж – 60%;
10, 11 этажи – 95%;
12 этаж – 90%;
14 этаж – 95%;
15 этаж – 40%;
16 этаж – 50%;
17 этаж – 35%;
25 этаж – 60%;
Отопление системы КАН:
на 4, 5, 6, 7, 8, 10, 11, 12, 14 этажах – 100%;
Водоснабжение(В1, Т3, Т4, Т1, Т2) – 30%;
Электромонтажные работы (разводка в полах) с 4 по 7 этажи – 100%;
Слаботочка (полы) – 4, 5, 8 этажи – 100%;
Вентилируемый фасад: утепление – 10%.
04 апр 2017 14:02
График работы отдела продаж на строительстве в праздничные дни:
15.04.2017 (суббота) – 17.04.2017 (понедельник) – выходные дни;
С 18.04.2017 (вторник) - мы работаем в обычном режиме,
пн-пт с 9:00 до 19:00, сб с 11:00 до 16:00;
Телефон отдела продаж: (044)228-80-82.
Центральный отдел продаж:
17.04.2017 (понедельник) – выходной;
С 18.04.2017 (вторник) – мы работаем в обычном режиме,
пн-пт с 9:00 до 18:00.
27 апр 2017 09:05

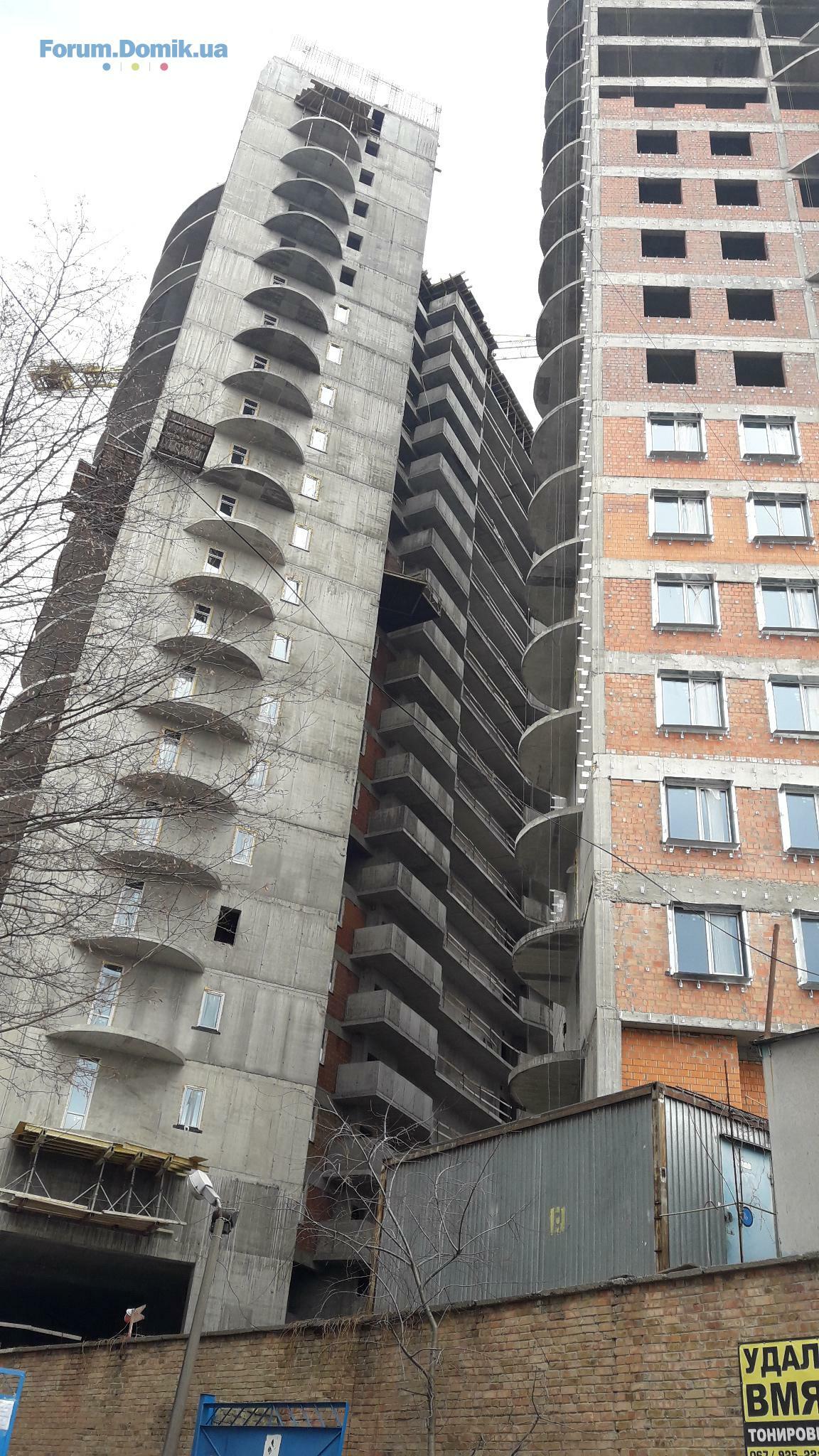

Ход строительства ЖК Alter Ego:

Блок А:
Монолитные работы:
Замоноличивание отверстий 22 этаж – 100%;
Шлифовка 21 этаж – 100%;
22 этаж – начаты работы;
Кладка стен:
с 4 по 11 этажи – 95%;
12 этаж – 85%;
13 этаж – 95%;
14 этаж – 95%;
15 этаж – 35%;
16 этаж – 90%;
17 этаж – 15%;
25 этаж – 90%;
26 этаж – 90%;
Разводка система отопления в полах и водоснабжения:
с 4 по 14 этажи – 100%;
Стояки отопления и водоснабжения по 24 этаж – 100%;
Стояки канализации по 24 этаж – 100%;
Дождевая канализация разводка и стояки по 24 этаж – 100%;
Электромонтажные работы (разводка в полах) с 4 по 10 этажи – 100%;
Разводка слаботочки (полы) с 4 по 13 этажи – 100%;
Сетевые кабеля с 4 по 11 этажи – 100%;
Вентилируемый фасад: утепление – 35%;
Мокрый фасад – 10%;
Алюминиевые и металлопластиковые конструкции по 16 этаж – 100%.

Блок Б:
Монолитные работы:
Замоноличивание отверстий по 21 этаж – 100%;
Шлифовка по 23 этаж – 100%;
Кладка стен:
4 – 6 этажи – 95%;
7, 8 этажи – 85%;
9 – 11 этажи – 95%;
12 этаж – 90%;
13 этаж – 75%;
14 этаж – 95%;
15 этаж – 70%;
16 этаж – 75%;
17 этаж – 70%;
25 этаж – 60%
26 этаж – 70%;
18 – 20 этажи – начаты работы;
Разводка система отопления в полах и водоснабжения:
с 4 по 14 этажи – 100%;
Стояки отопления и водоснабжения по 24 этаж – 100%;
28 апр 2017 11:43
График работы отдела продаж на строительстве в праздничные дни:
1, 2, 6 – 9 мая 2017года–выходные дни;
3, 4, 5 мая 2017года–отдел продаж работает с 11:00 до 16:00;
Проконсультироваться и записаться на просмотр можно по телефону (044)228-80-82;
Дежурный менеджер отдела продаж:
Павленко Михаил (093) 612-35-37; (096)539-89-98;
С 10 мая 2017года– мы работаем в обычном режиме,
Пн-пт с 9:00 до 19:00, сб с 11:00 до 16:00;
13 мая 2017года–рабочий день.

Центральный отдел продаж:
С 1 – 9 мая 2017года – выходные дни;
С 10 мая 2017года – мы работаем в обычном режиме,
Пн-пт с 9:00 до 18:00, сб-вс – выходные дни;
13 мая 2017года–рабочий день.
25 май 2017 12:41

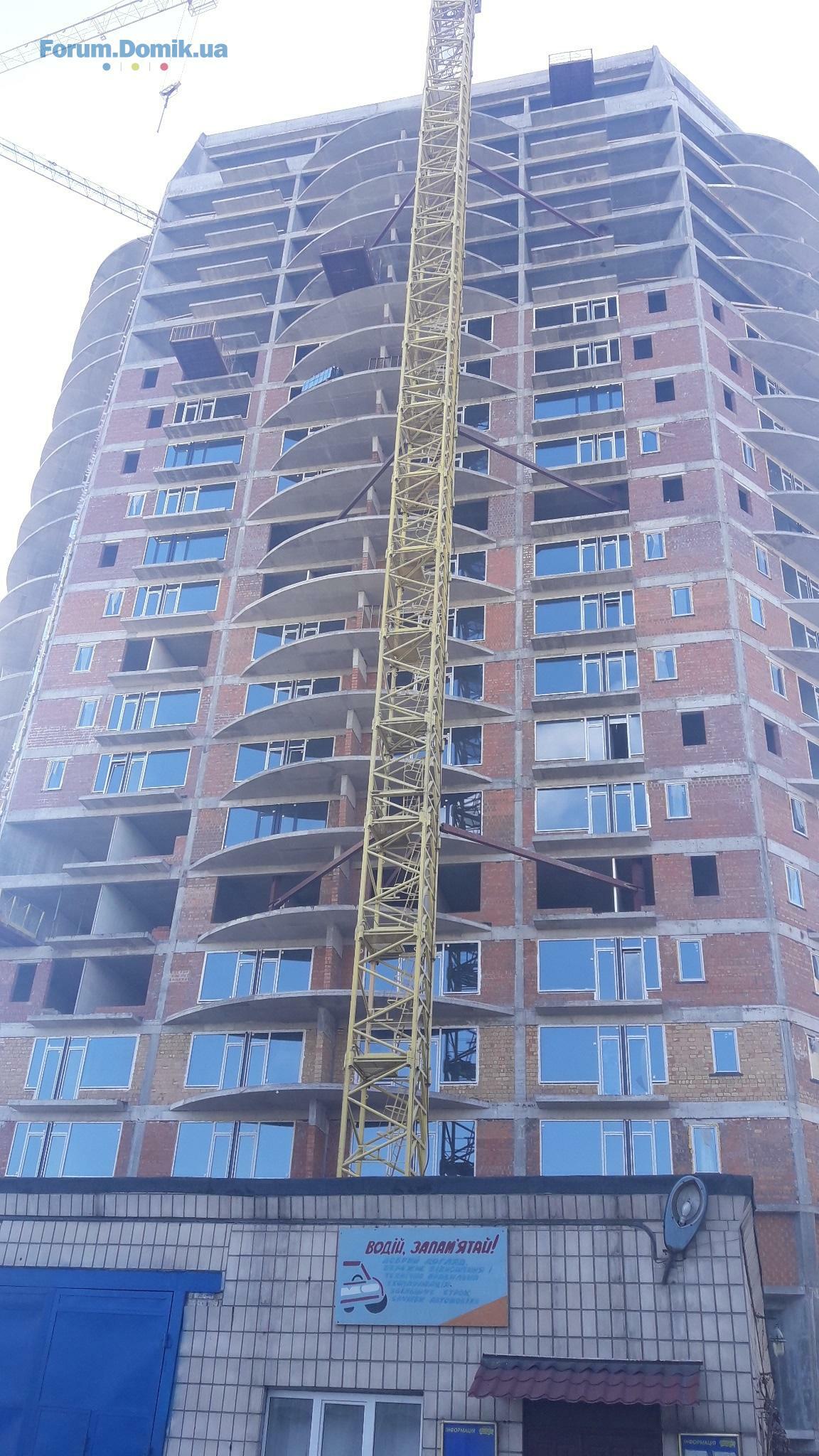

Станом на 16 травня 2017 року в житловому комплексі Alter Ego виконуються наступні будівельно-монтажні роботи:

Секція «А»
•Мурування внутрішніх стін і перегородок – 16-17 поверхи
•Встановлення вікон – 18 поверх
•Монтаж конструкцій огородження балконів – 4-5 поверхи
•Монтаж ліфтового обладнання

Секція «Б»
•Мурування внутрішніх стін і перегородок – 14-16 поверхи
•Встановлення вікон – 20 поверх
•Виготовлення та поставка обладнання для дахової котельні

На майданчику
•Монтаж зовнішніх мереж водопостачання – 90%
25 май 2017 12:43
31 май 2017 07:42

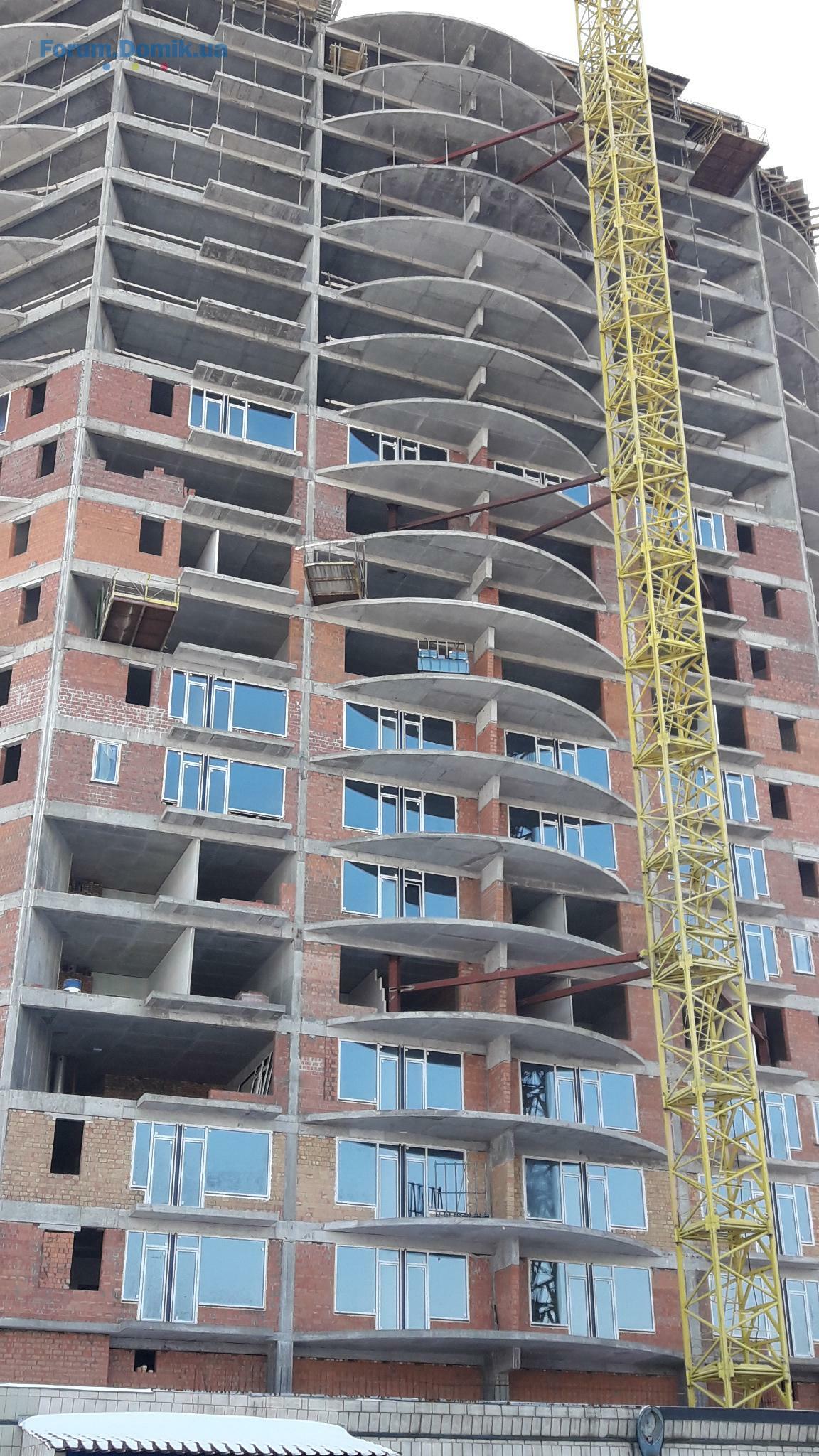

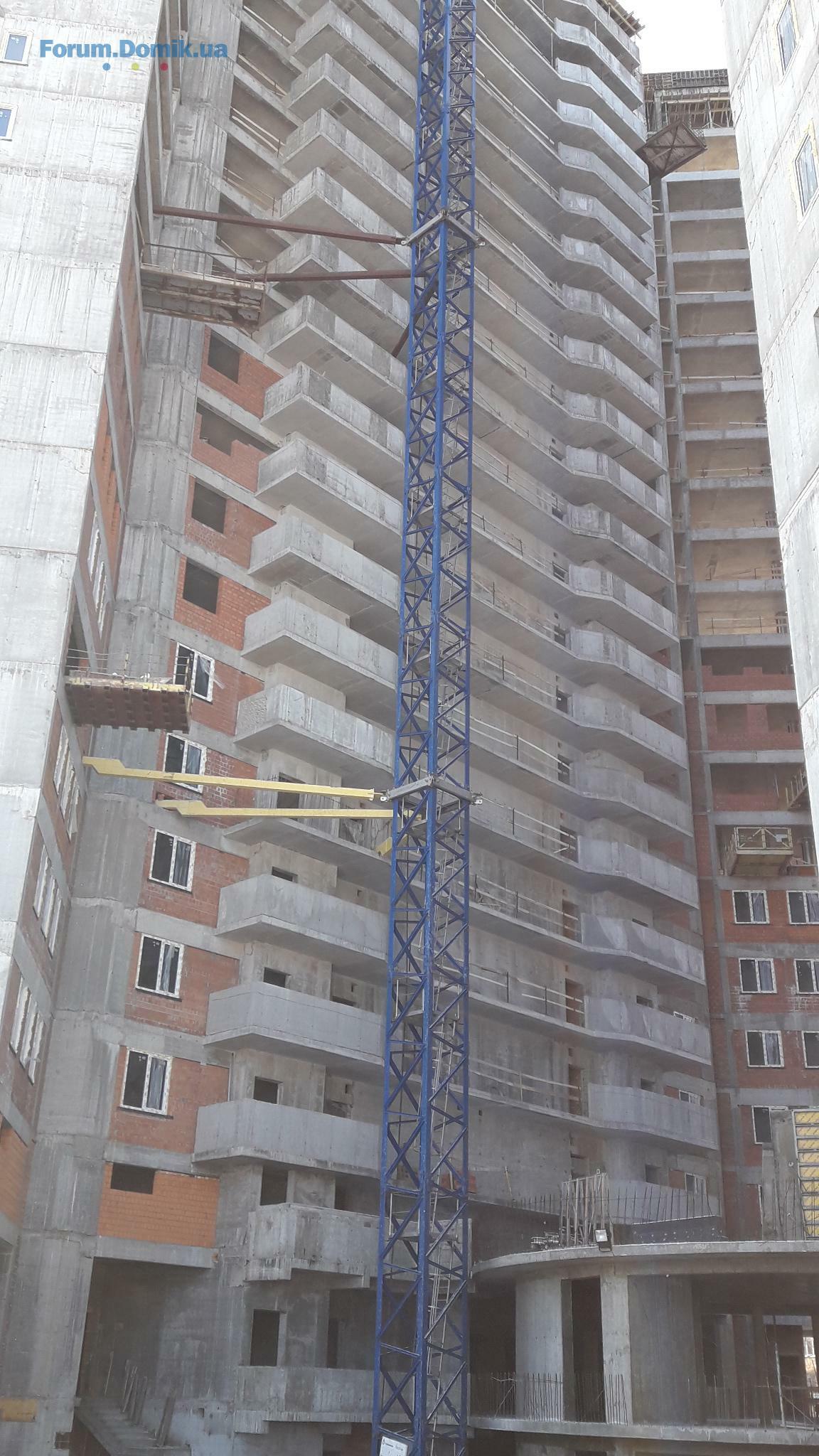

Ход строительства ЖК Alter Ego:
Блок А:
Монолитные работы:
Замоноличивание отверстий – 100%;
Шлифовка – 100%;
Кладка стен:
с 4 по11 этажи – 95%;
12 этаж – 85%;
13 этаж – 95%;
14 этаж – 95%;
15 этаж – 50%;
16 этаж – 90%;
17 этаж – 15%;
18 этаж – 90%;
19 этаж – 70%;
25 этаж – 90%;
26 этаж – 90%;
Разводка система отопления в полах и водоснабжения:
с 4 по 14 этажи – 100%;
Стояки отопления и водоснабжения по 24 этаж – 100%;
Стояки канализации по 24 этаж – 100%;
Дождевая канализация разводка и стояки по 24 этаж – 100%;
Электромонтажные работы (разводка в полах) с 4 по 10 этажи – 100%;
Разводка слаботочки (полы) с 4 по 13 этажи – 100%;
Сетевые кабеля(кабель роста) с 4 по 11 этажи – 100%;
Вентилируемый фасад: утепление – 35%;
Мокрый фасад – 10%;
Алюминиевые и металлопластиковые конструкции по 16 этаж – 100%.

Блок Б:
Монолитные работы:
Замоноличивание отверстий по 21 этаж – 100%;
Шлифовка по 23 этаж – 100%;
Кладка стен:
4 – 6 этажи – 95%;
7, 8 этажи – 85%;
9 – 11 этажи – 95%;
12 этаж – 90%;
13 этаж – 75%;
14 этаж – 95%;
15 этаж – 70%;
16 этаж – 75%;
17 – 21 этажи – 70%;
25 этаж – 60%
26 этаж – 70%;
Разводка система отопления в полах и водоснабжения:
с 4 по 14 этажи – 100%;
Стояки отопления и водоснабжения по 24 этаж – 100%;
09 июнь 2017 16:44

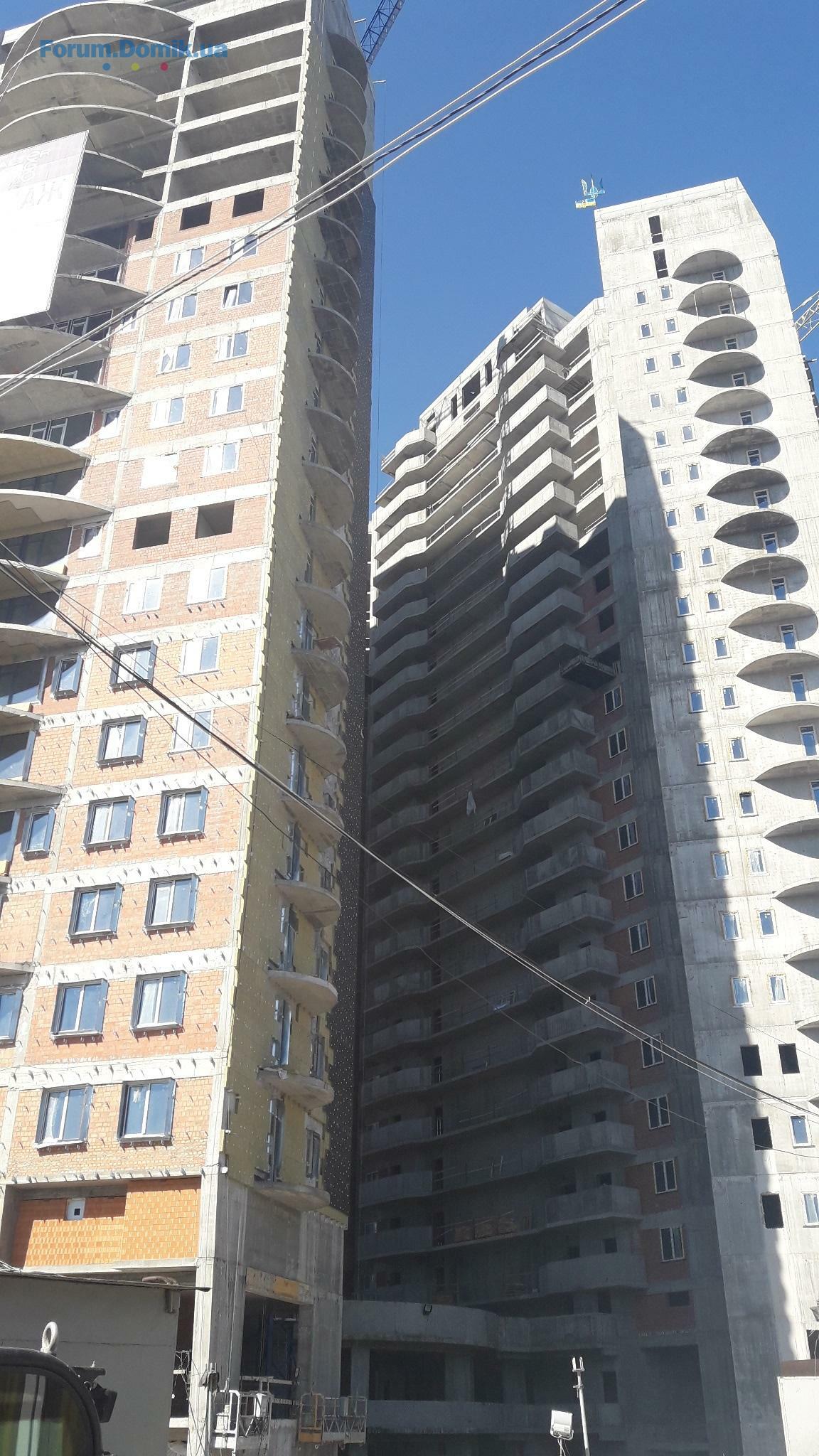

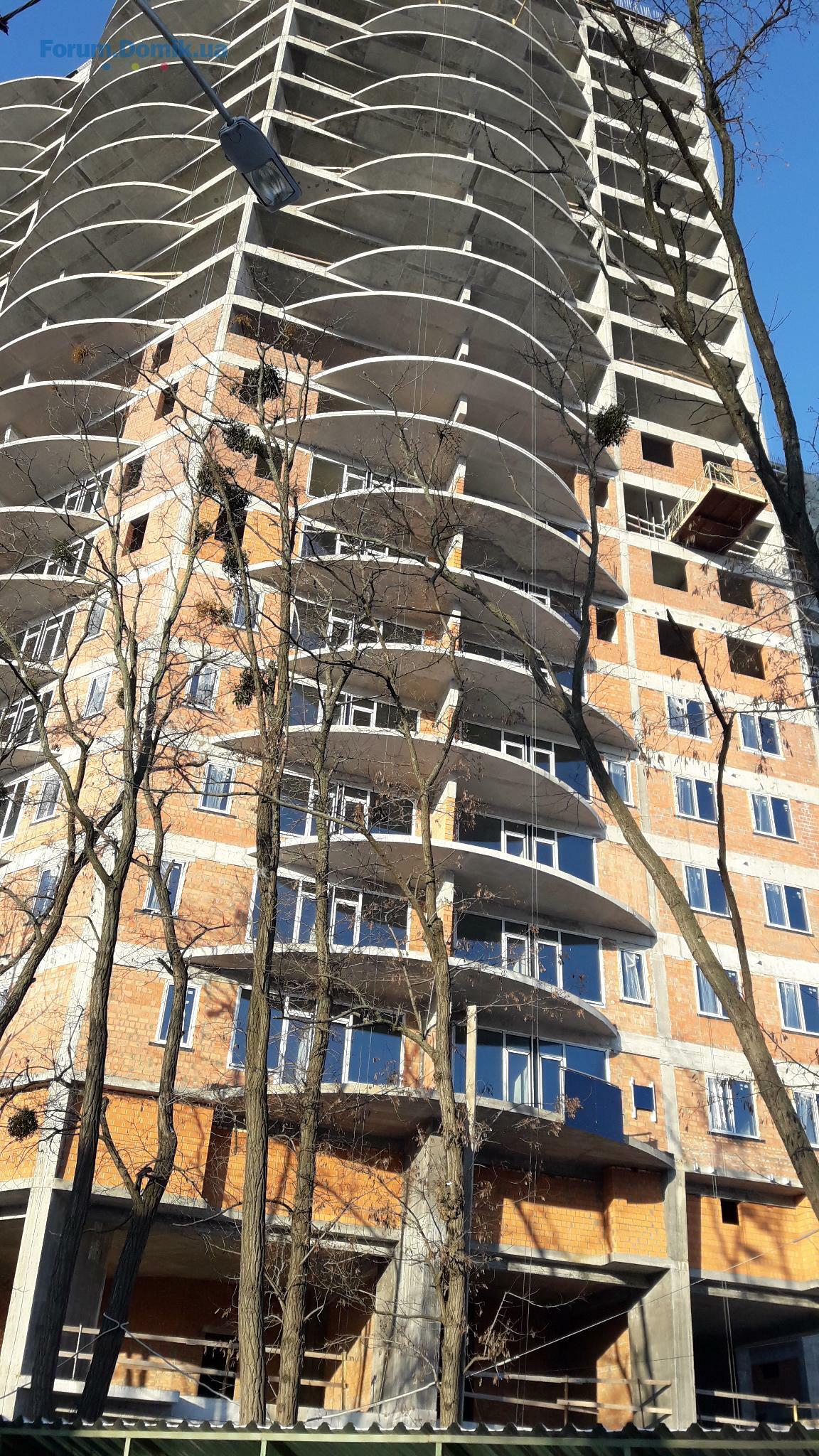

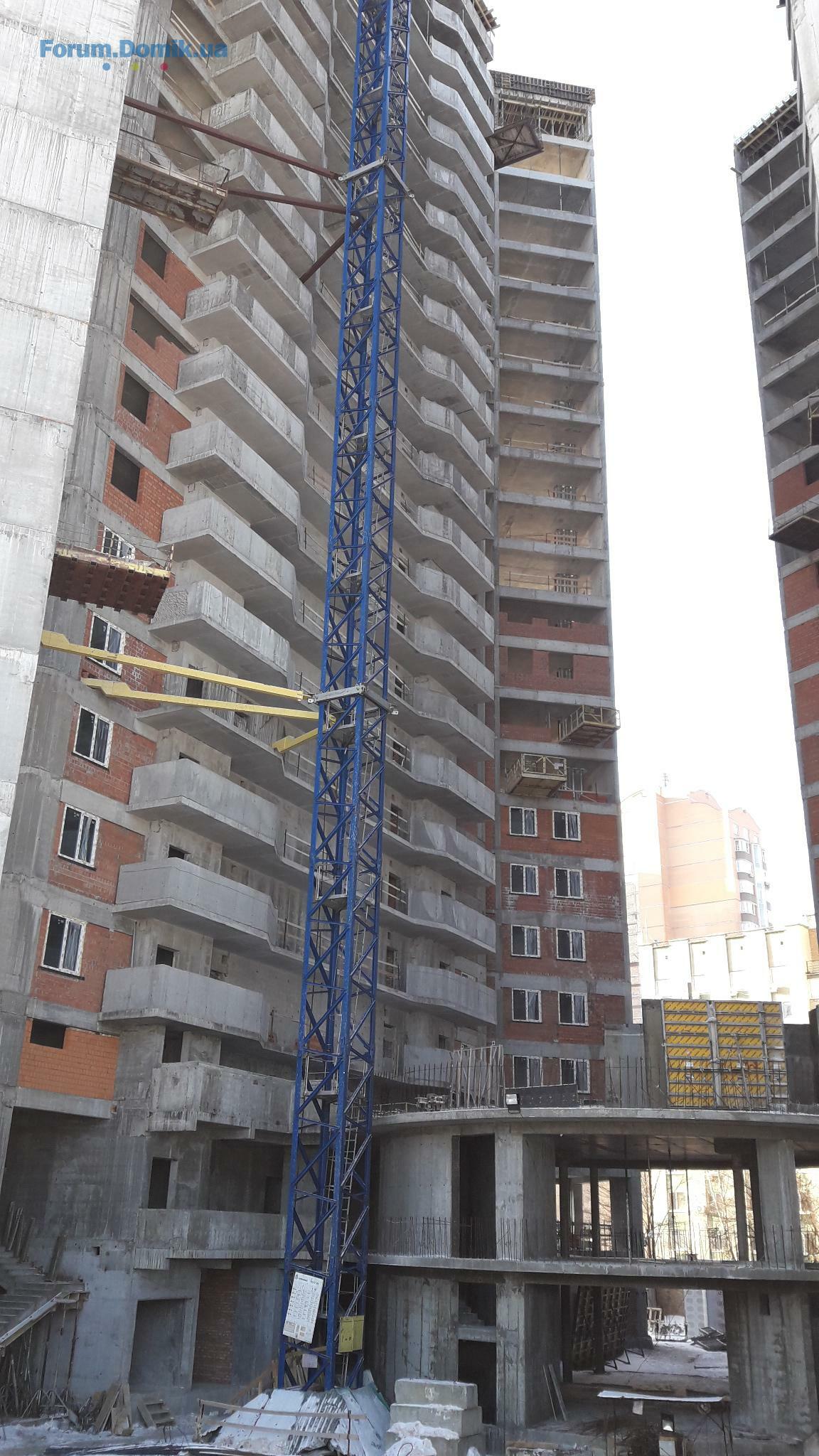

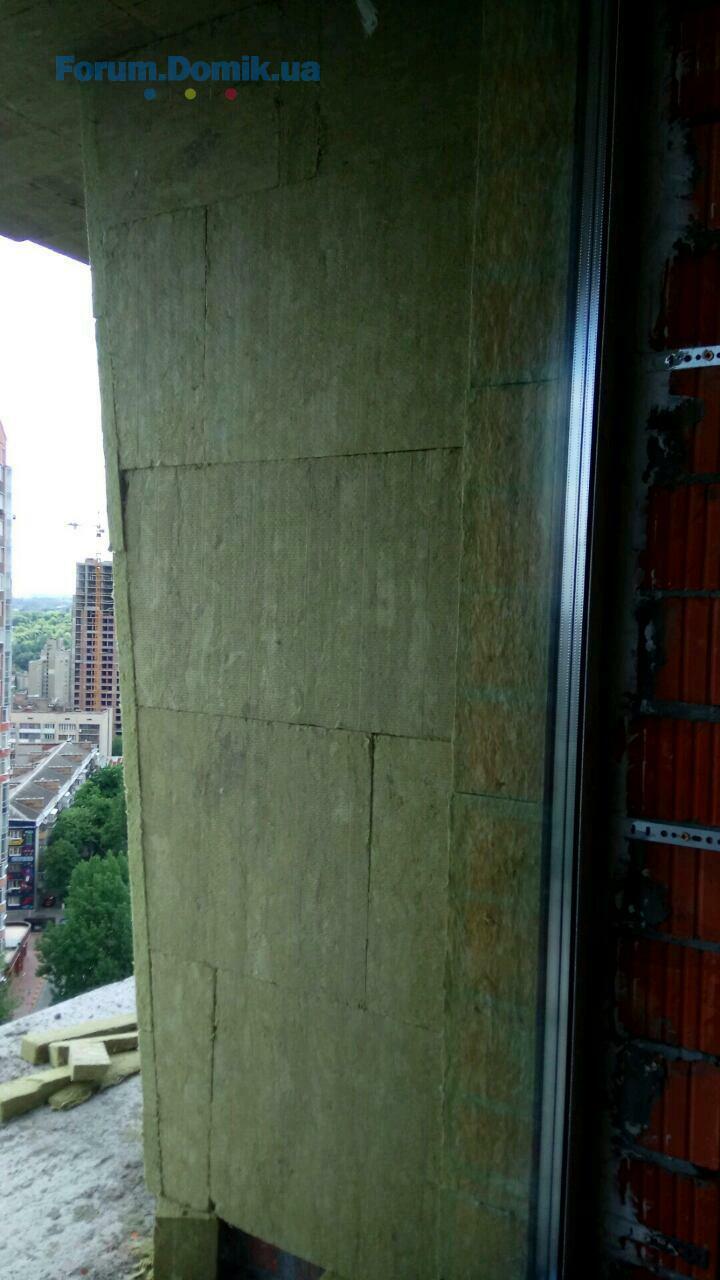

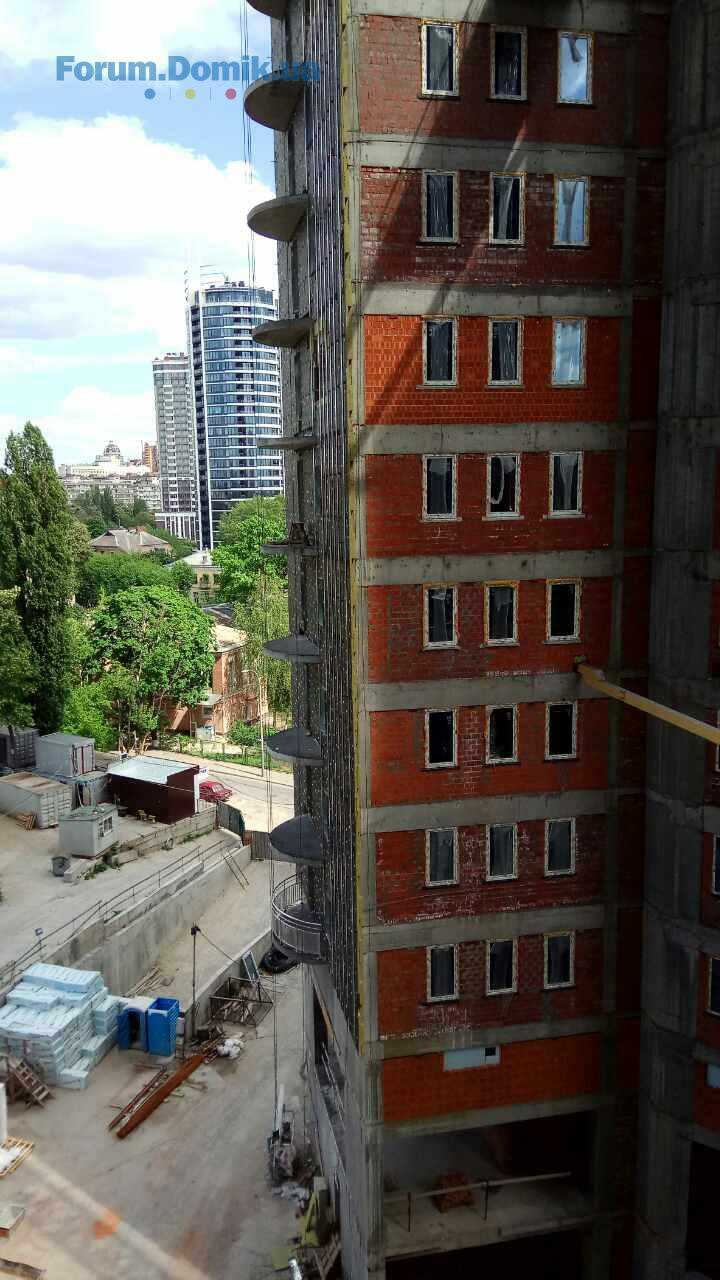

А что это за место на картинке 9.jpg? И что за материал стен?
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Подробнее
1. . .35. . .12
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
