ЖК "Набережный квартал", Запорожье, ул. Горького / ул. Коммунаровская

10 май 2016 21:00
16 май 2016 21:14
Секция 1:
В процессе производства:

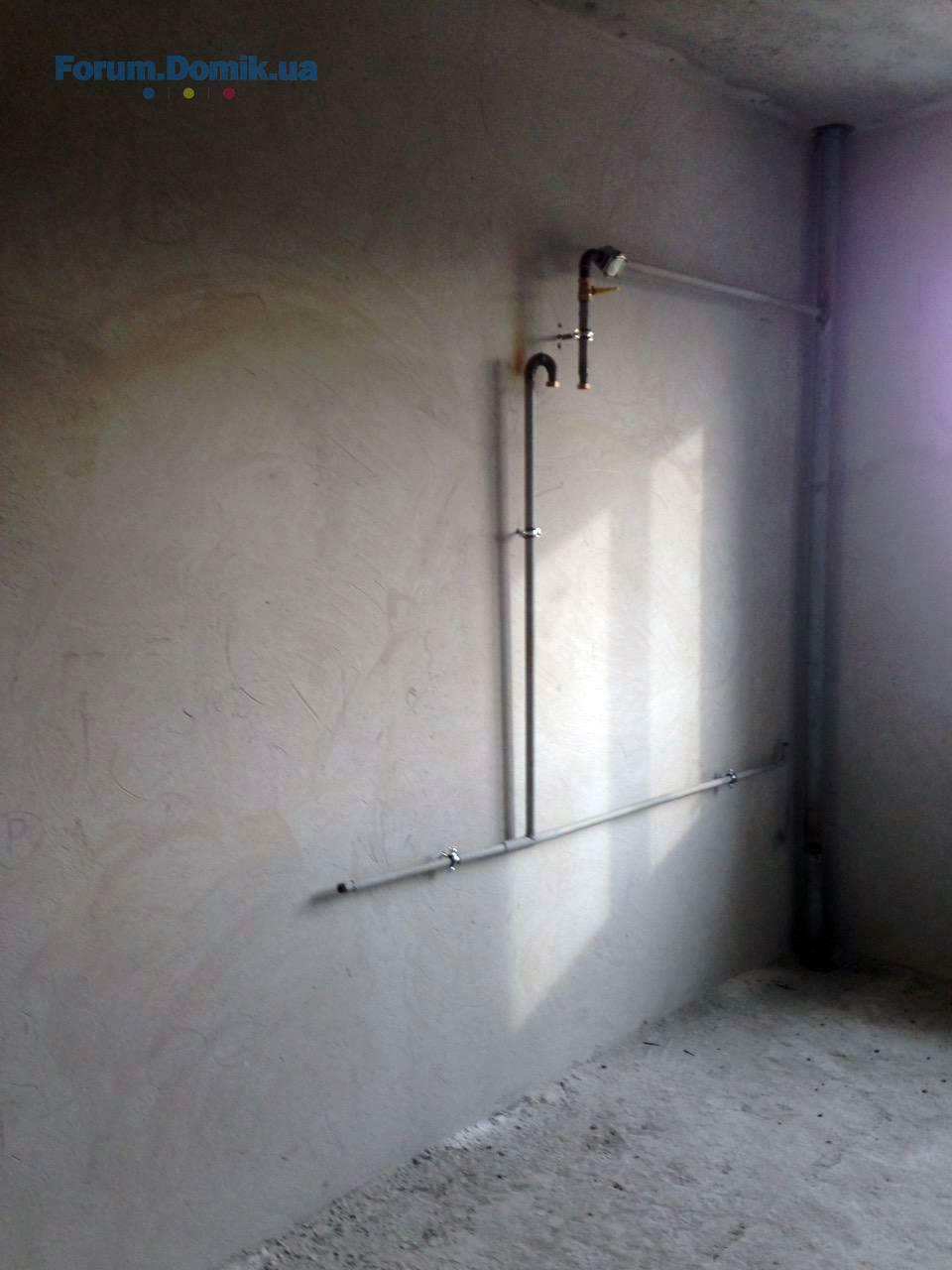

- разводка газа по квартирам. Монтаж труб;

Секция 2:
Выполнены следующие работы на 100%:
- кирпичная кладка несущих стен 11-го этажа;

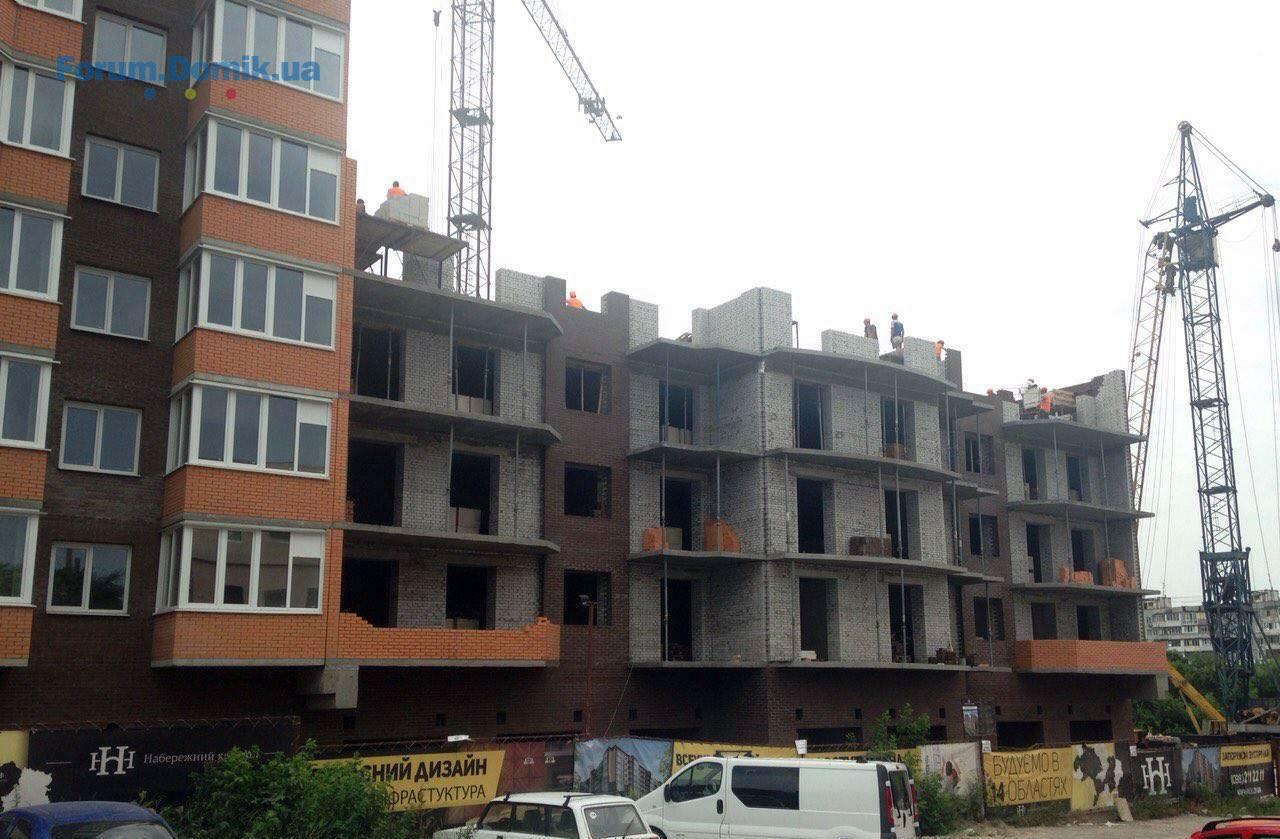

- кирпичная кладка парапетов балкона 8- го этажа;
- монтаж балконных плит и плит перекрытия 11 го этажа
- кирпичная кладка перегородок сан. узлов 9- го этажа.
В процессе производства:
- кирпичная кладка несущих стен 12-го этажа;
- кирпичная кладка парапетов балкона 9-го этажа;
- гипсовые межкомнатные перегородки 8-го этажа;
- кирпичная кладка перегородок сан. узлов 10-го этажа;
- монтаж ПВХ конструкций (окна) – 1-5 этажи;

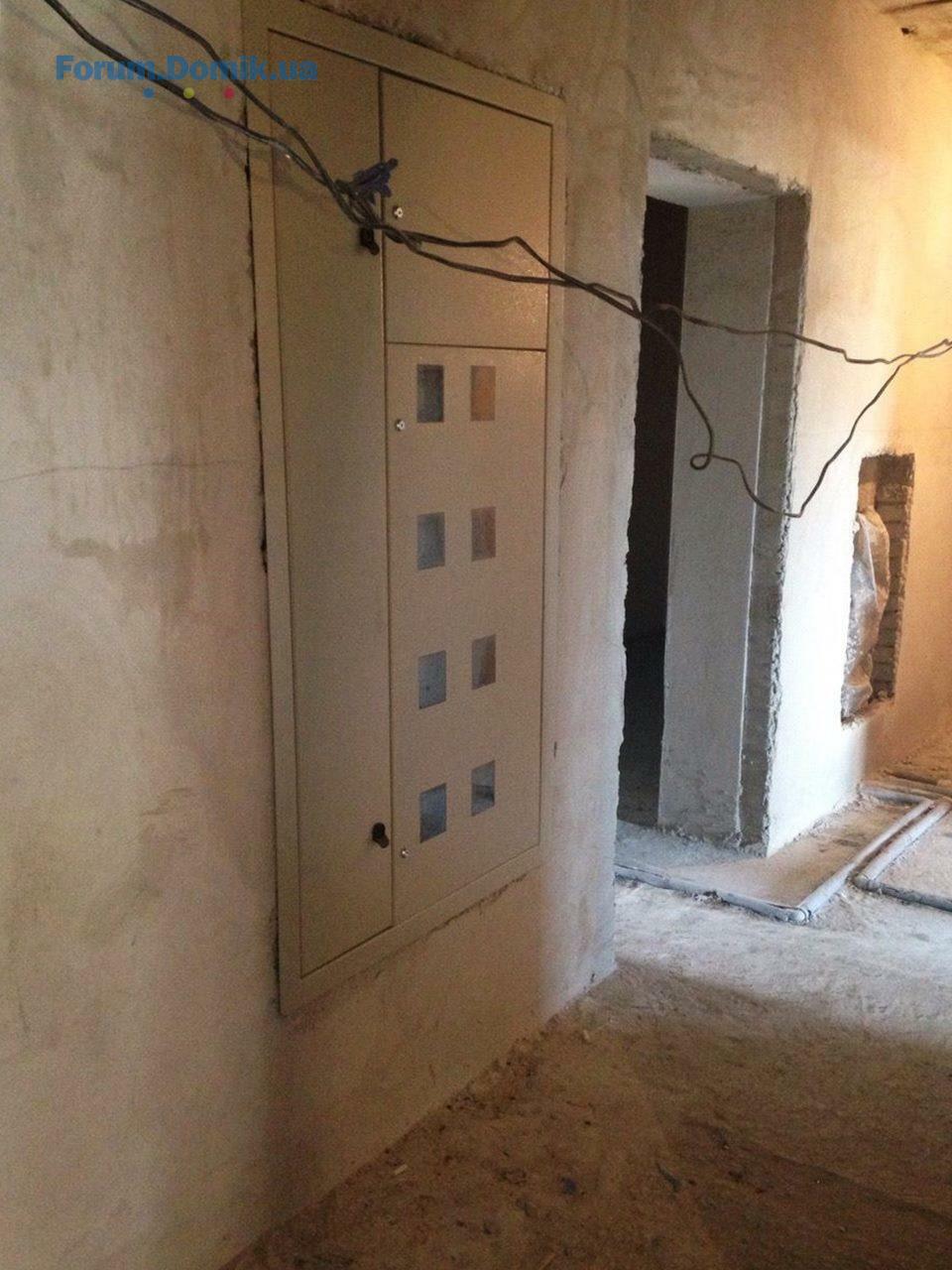

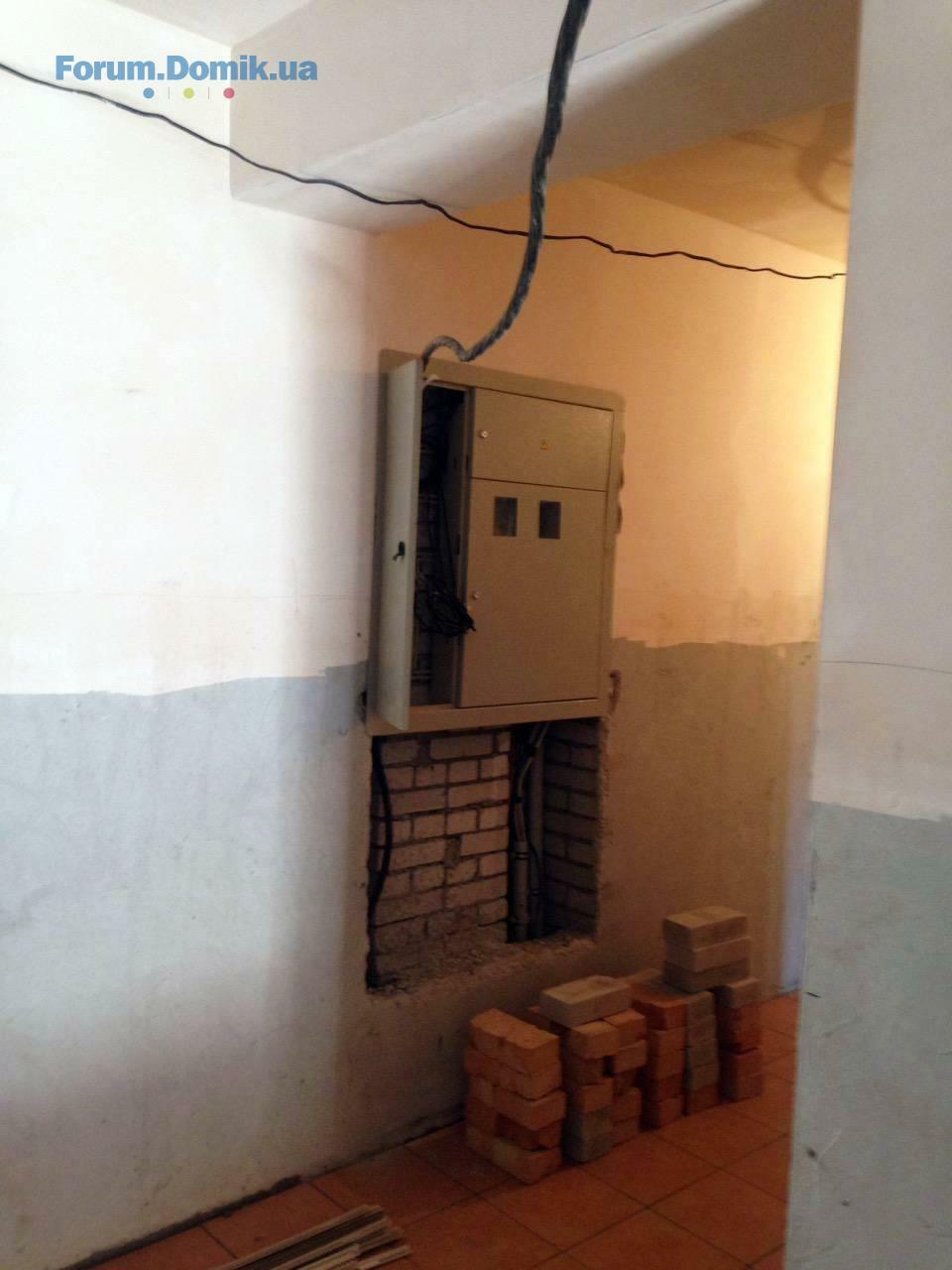

- электромонтажные работы 1-5 этажи.

Секция 3:
Выполнены следующие работы на 100%:
- кладка несущих стен 1 го этажа;
- бетонирование балок ;
- бетонирование монолитного пояса;
- монтаж плит перекрытия 1 - го этажа;
В процессе производства:
- кладка несущих стен 2 го этажа;

Секция 4:
В процессе производства:
- подготовка площадки под складирование материала и монтажа башенного крана;
- авансирование свай.

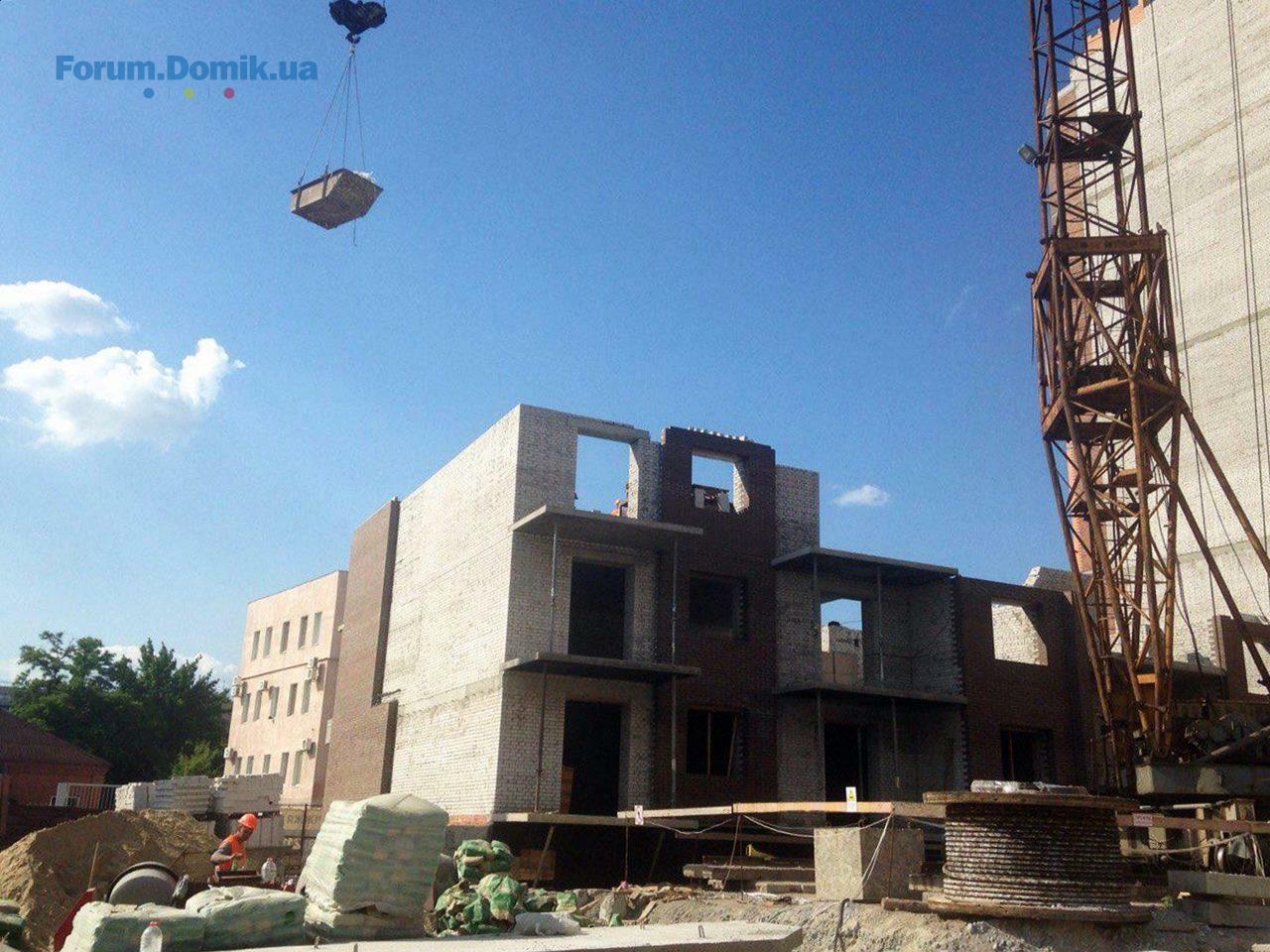

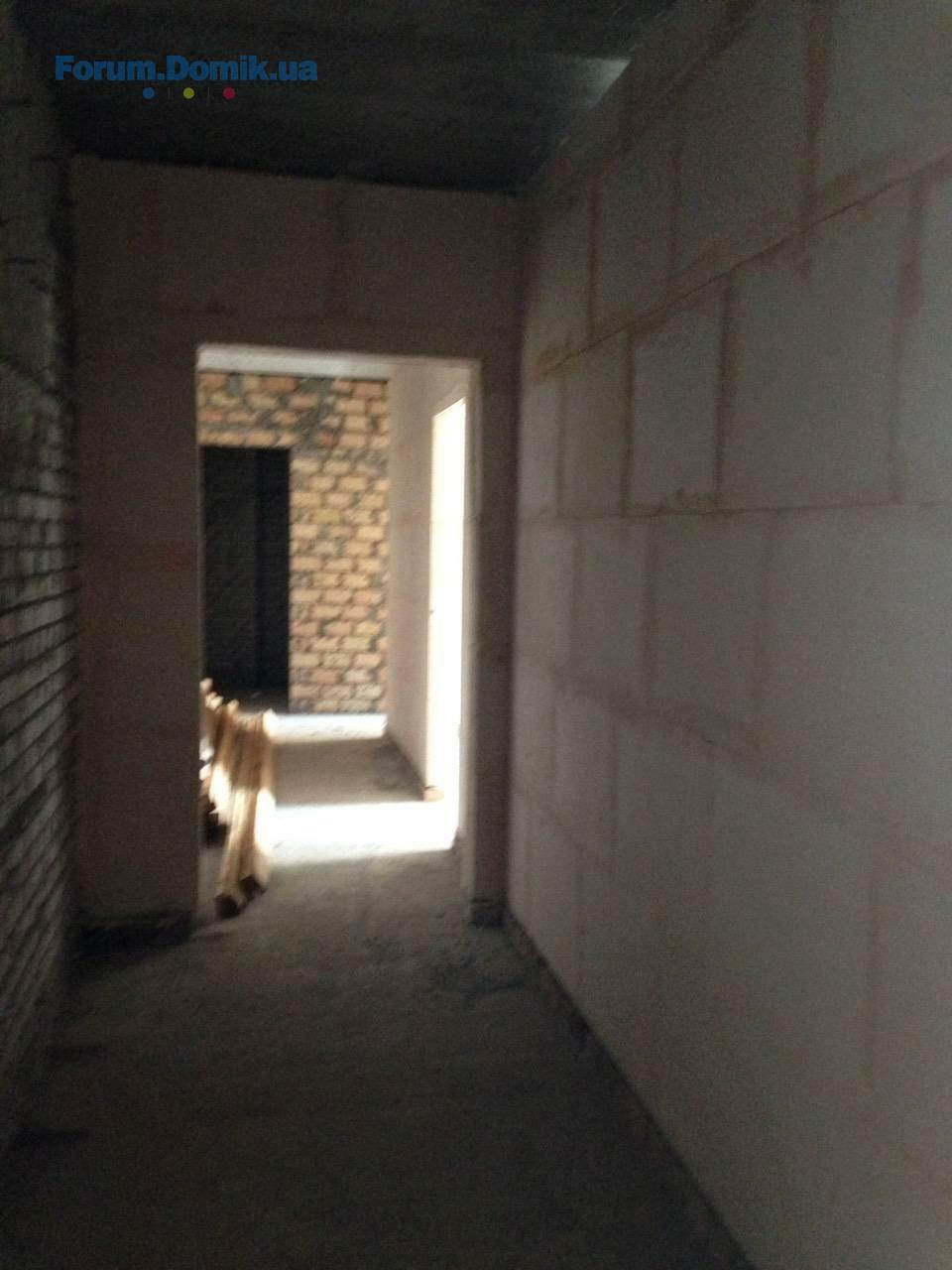

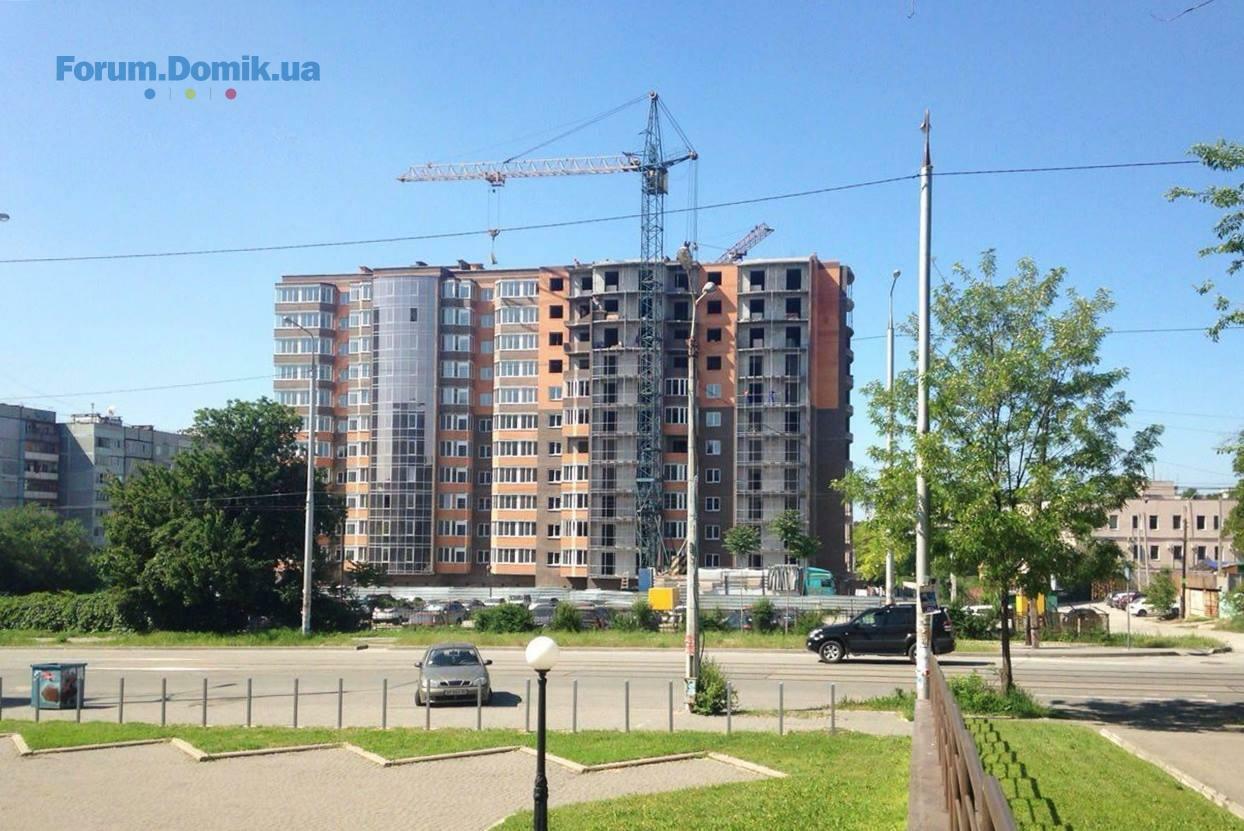

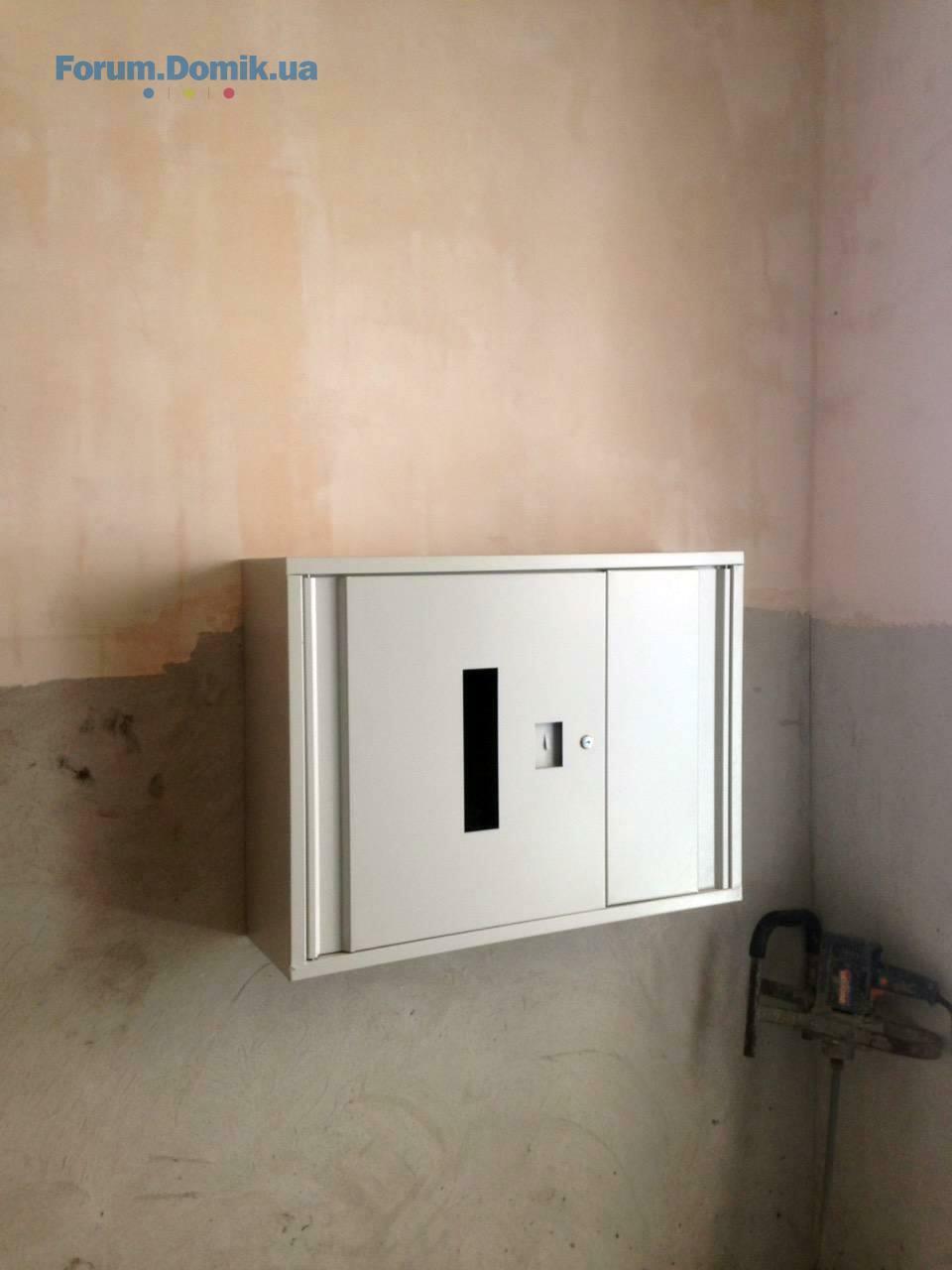

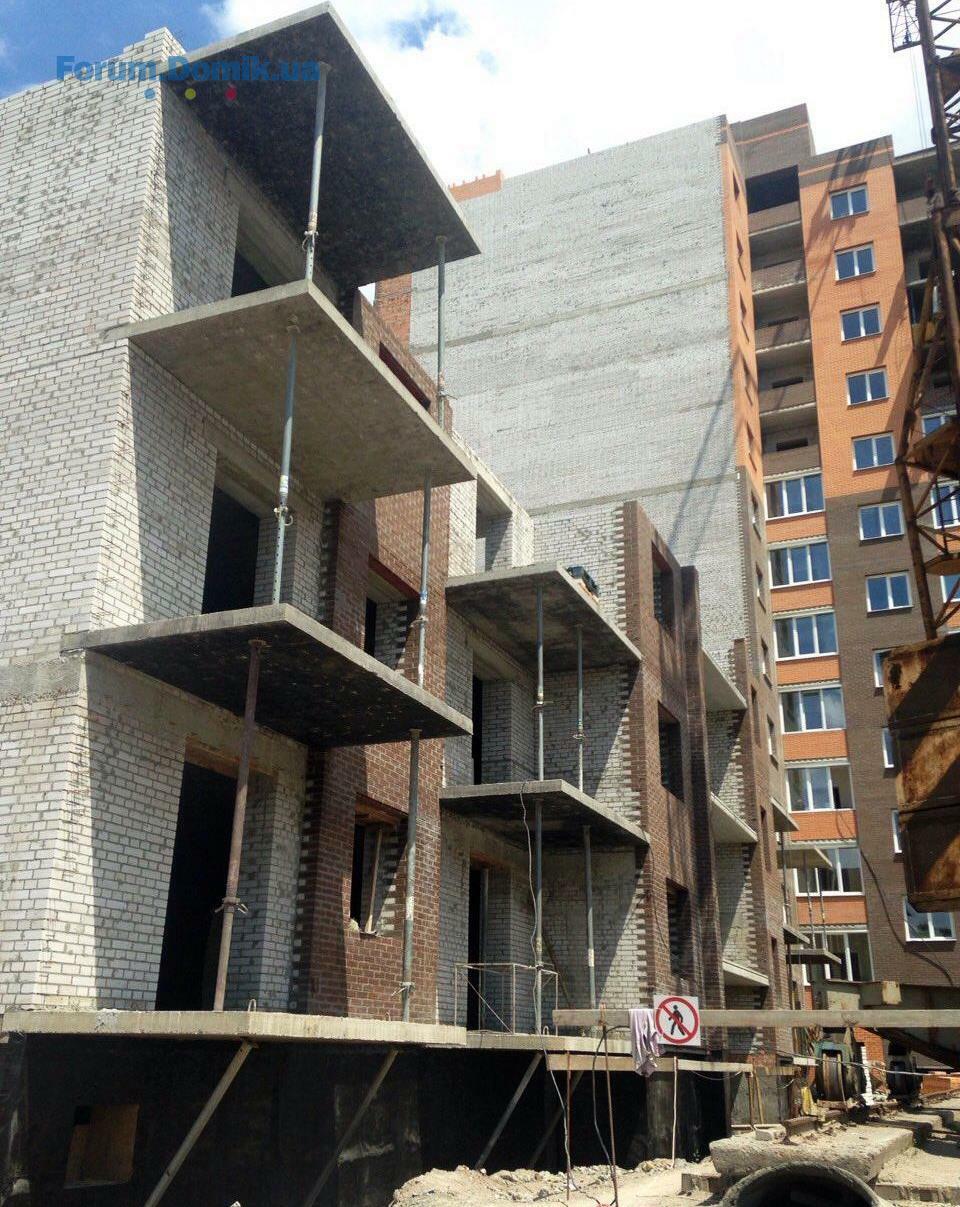

17 май 2016 20:27

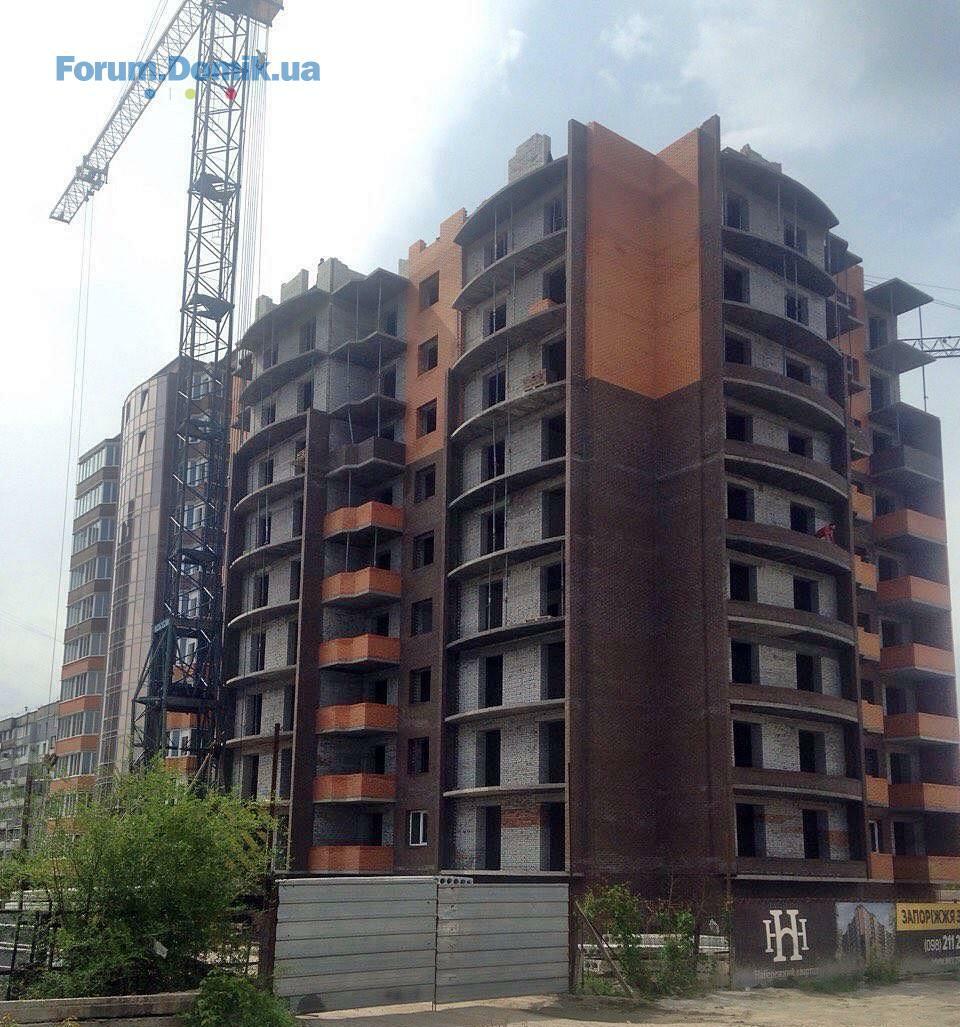

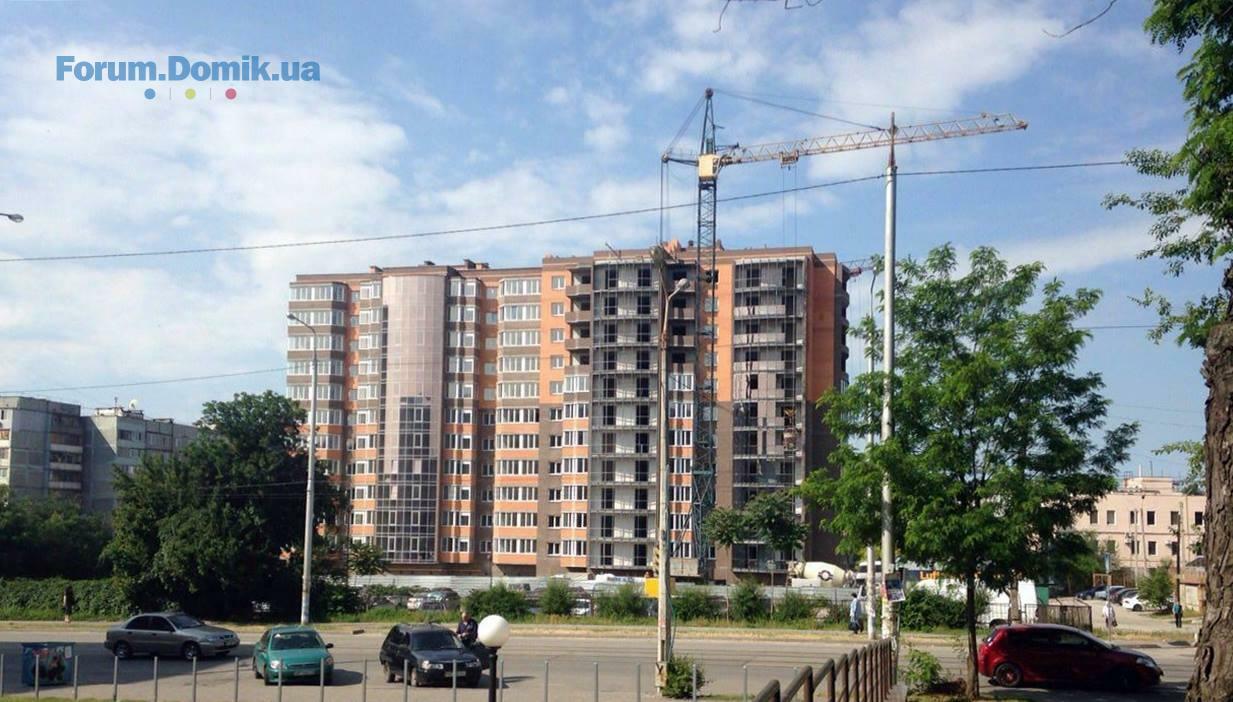

Панорманый вид на окрестности ЖК "Набережный Квартал".
23 май 2016 22:27
Секция 1:
Выполнены следующие работы на 100%:
- разводка газа по квартирам. Монтаж труб;
- закуплено электрооборудование на ТП;
- закуплено ШГРП (шкафной газорегуляторный пункт)
В процессе производства:
- трансформаторная подстанция.
Секция 2:
Выполнены следующие работы на 100%:
- кирпичная кладка несущих стен 12-го этажа;
- кирпичная кладка парапетов балкона 9- го этажа;
- монтаж балконных плит и плит перекрытия 12 го этажа;
- кирпичная кладка перегородок сан. узлов 10- го этажа;
- гипсовые межкомнатные перегородки 8-9-го этажа;
- монтаж ПВХ конструкций (окна) – 1-5 этажи;
- электромонтажные работы 1-5 этажи.
В процессе производства:
- кирпичная кладка парапетов балкона 10-го этажа;
- гипсовые межкомнатные перегородки 10-го этажа;
- кирпичная кладка перегородок сан. узлов 11-го этажа;
- электромонтажные работы в гаражах.
Секция 3:
В процессе производства:
- кладка несущих стен 2 го этажа;
30 май 2016 22:47
Секция 1:
В процессе производства:
- трансформаторная подстанция;

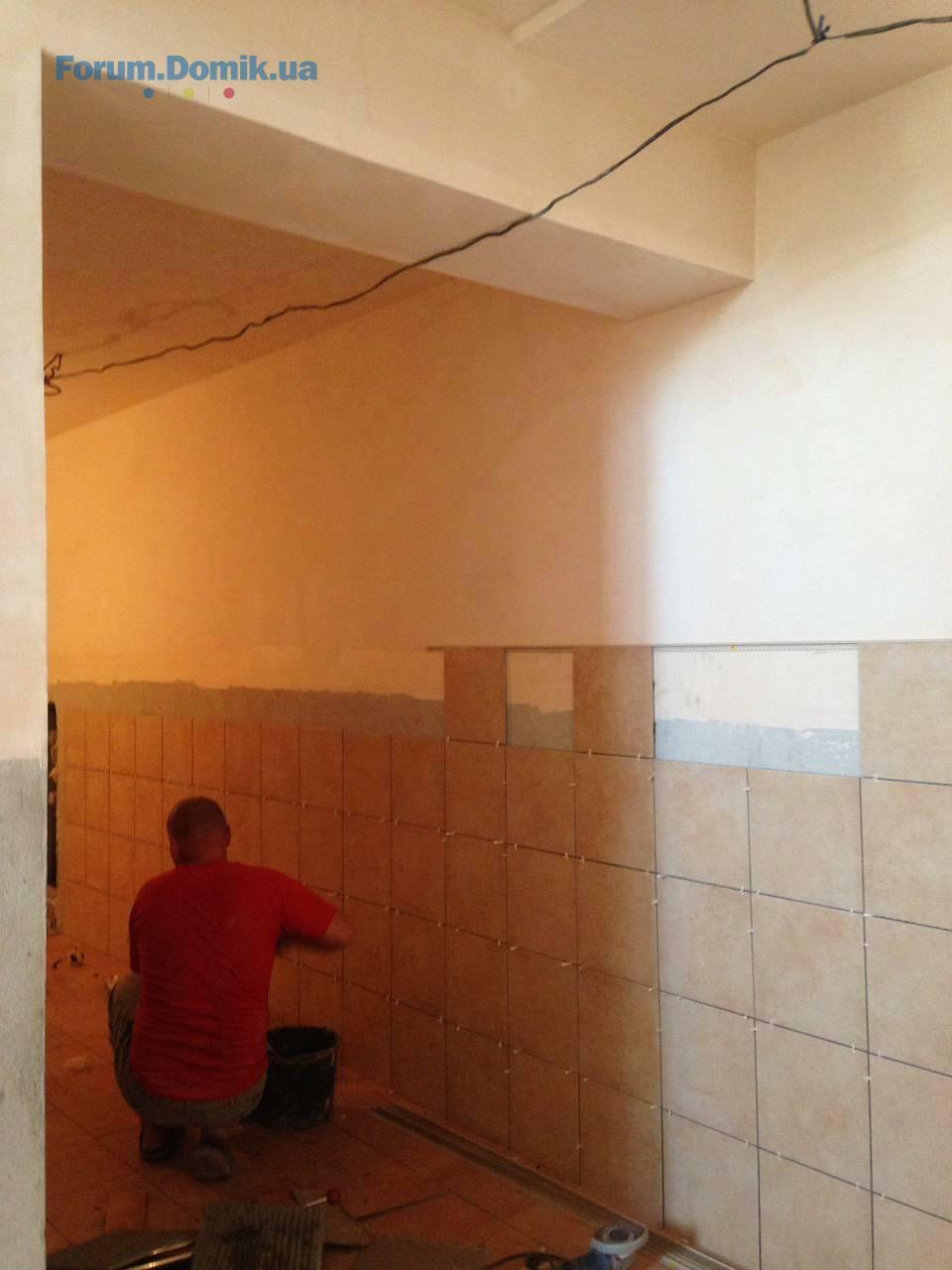

- выполняются ремонтные работы в квартирах бригадами после продажного отдела.
Секция 2:
Выполнены следующие работы на 100%:
- кирпичная кладка парапетов балкона 10- го этажа;
- гипсовые межкомнатные перегородки 10-го этажа;
- монтаж ПВХ конструкций (окна) – 1-5 этажи;
- электромонтажные работы в гаражах;
- кирпичная кладка вент. каналов и кровли.
В процессе производства:
- кирпичная кладка парапетов балкона 11-го этажа;
- гипсовые межкомнатные перегородки 10-11го этажей;

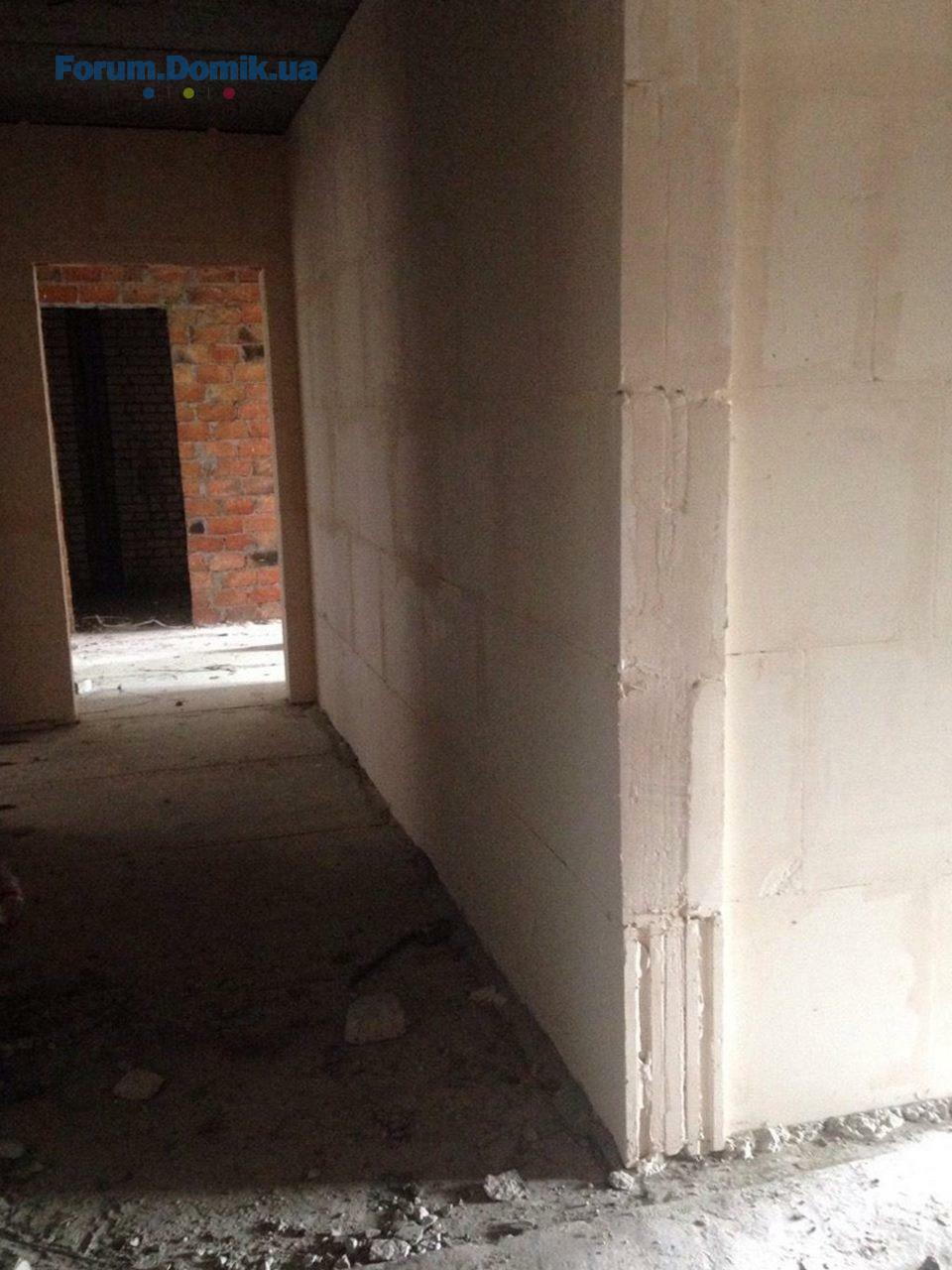

- кирпичная кладка перегородок сан. узлов 11-12-го этажей;
- монтаж ПВХ конструкций (окна) – 6-8 этажа;
- электромонтажные работы 5-12 этажи
- кирпичная кладка в машинное отделение;

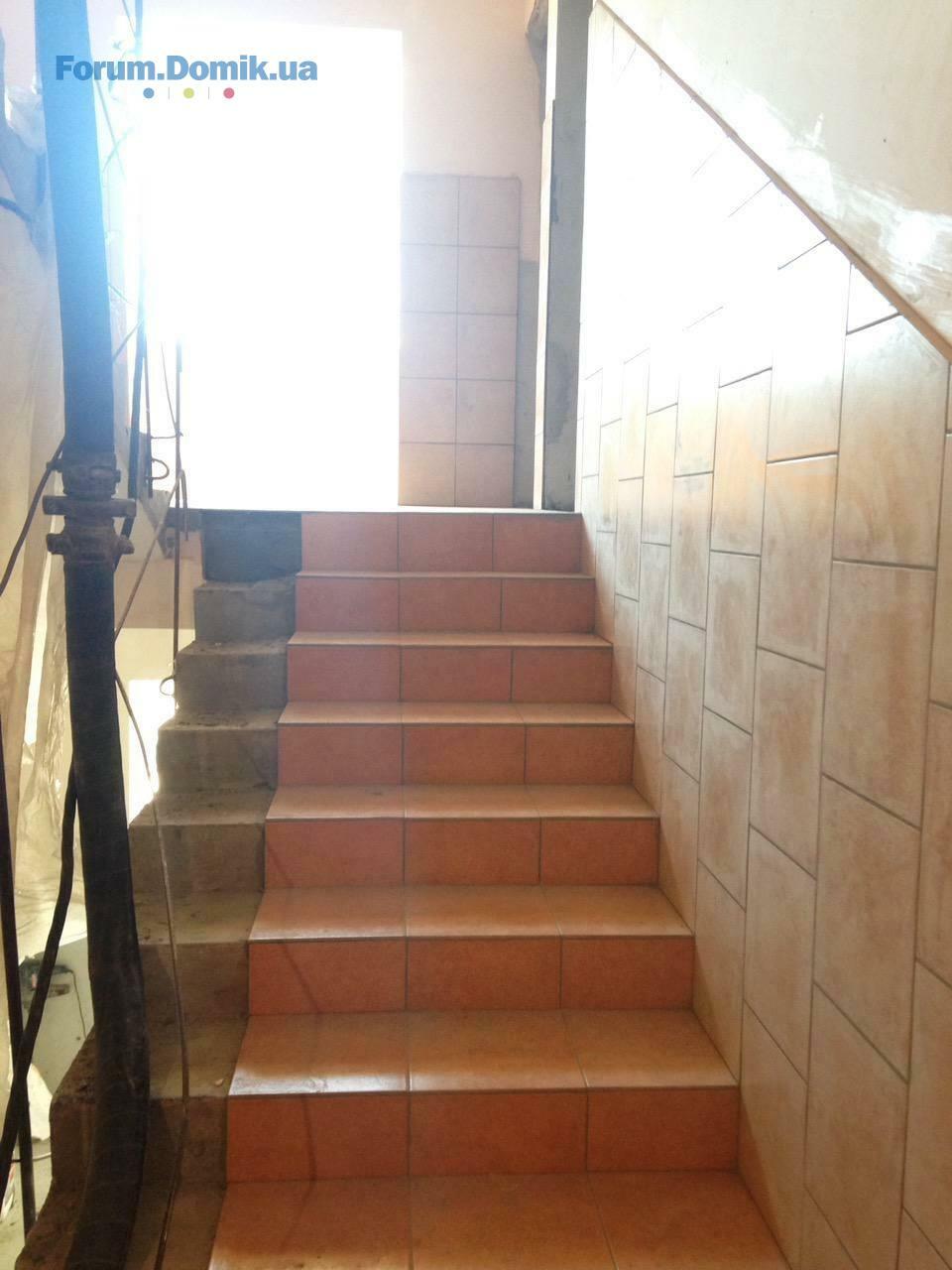

- шпаклевка потолков МОПов 1-2 этажи.
Секция 3:
Выполнены следующие работы на 100%:
- кладка несущих стен 2го этажа
В процессе производства:

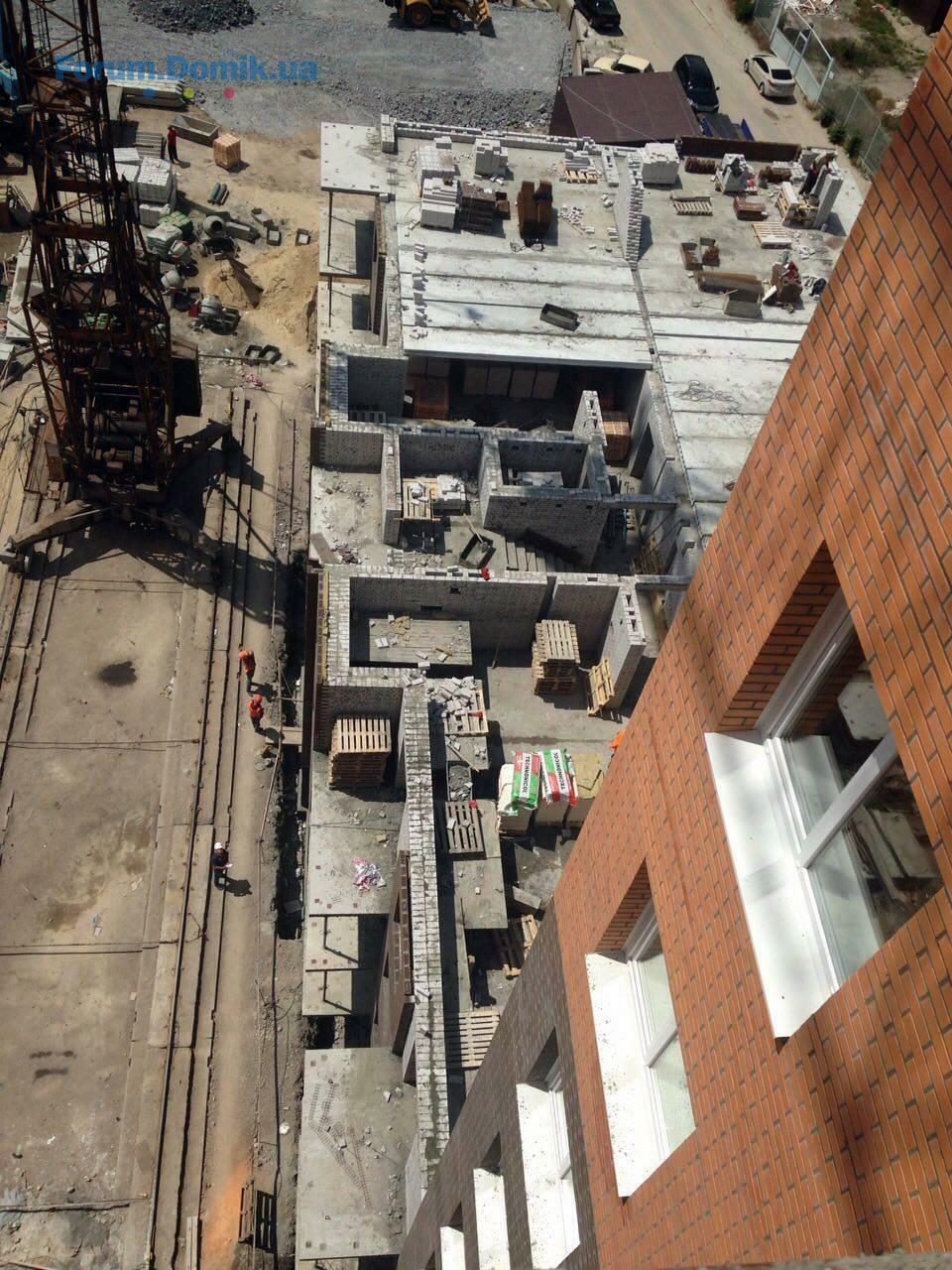

- кладка несущих стен 3 го этажа;
- гидроизоляция цоколя;
- кирпичная кладка перегородок сан. узлов 1 этажа.
Секция 4:
В процессе производства:
- перебазировка свайной машины.
06 июнь 2016 21:14
Секция 1:
Выполнены следующие работы на 100%:

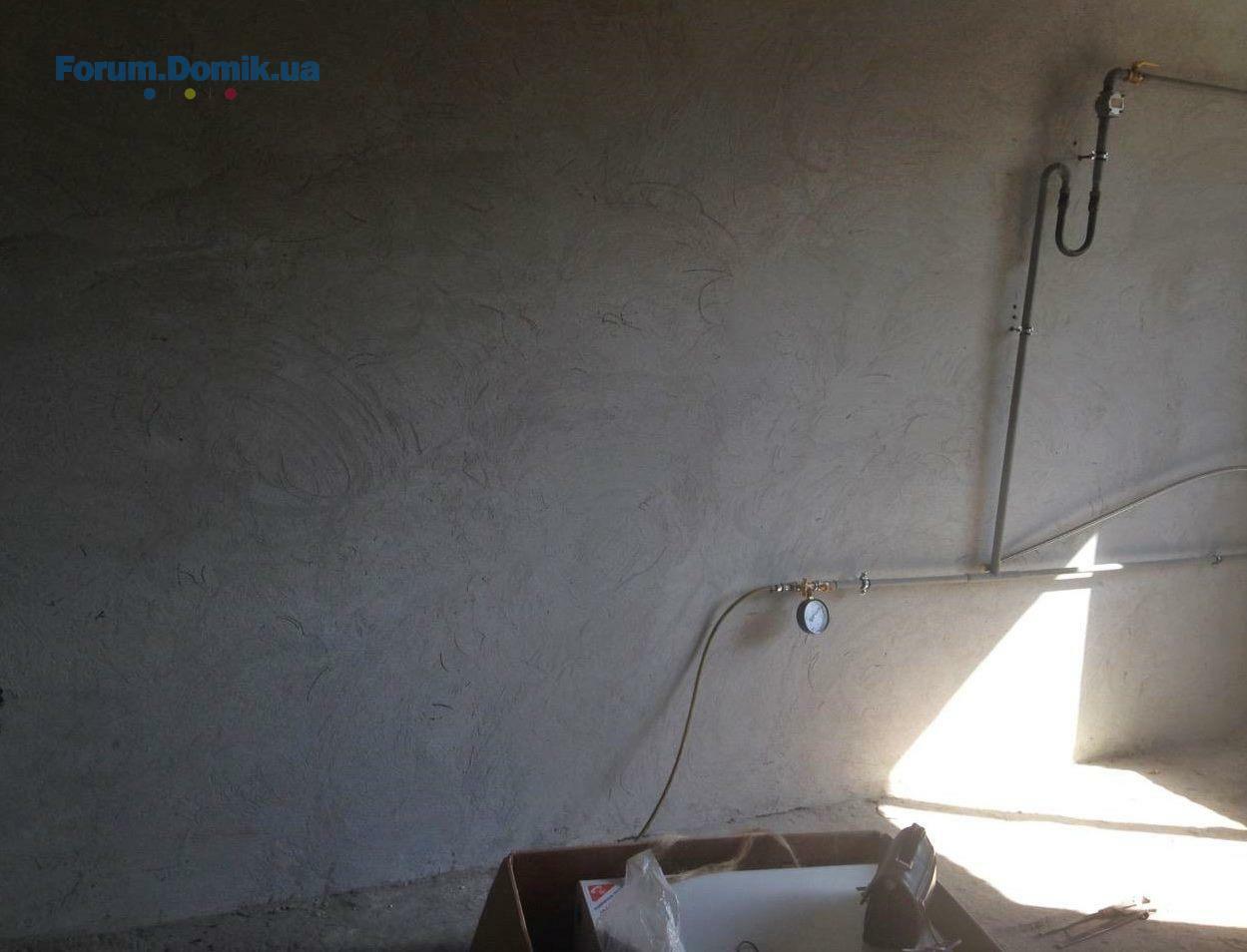

- монтаж газовой трубы по контуру секции.
В процессе производства:
- трансформаторная подстанция.
Секция 2:
Выполнены следующие работы на 100%:
- кирпичная кладка парапетов балкона 11-го этажа;
- гипсовые межкомнатные перегородки 10 этажа;
- кирпичная кладка перегородок сан. узлов 11-12-го этажей;
- монтаж ПВХ конструкций (окна) – 6-8 этажа;
- электромонтажные работы 5-12 этажи
- кирпичная кладка в машинное отделение;
- шпаклевка потолков МОПов 1-2 этажи;
- установлены двери кладовок цокольного этажа.
В процессе производства:
- кирпичная кладка парапетов балкона 12-го этажа;
- гипсовые межкомнатные перегородки 11-12го этажей;
- монтаж ПВХ конструкций (окна) – 9-12 этажа;
- шпаклевка потолков МОПов 3-4 этажей;

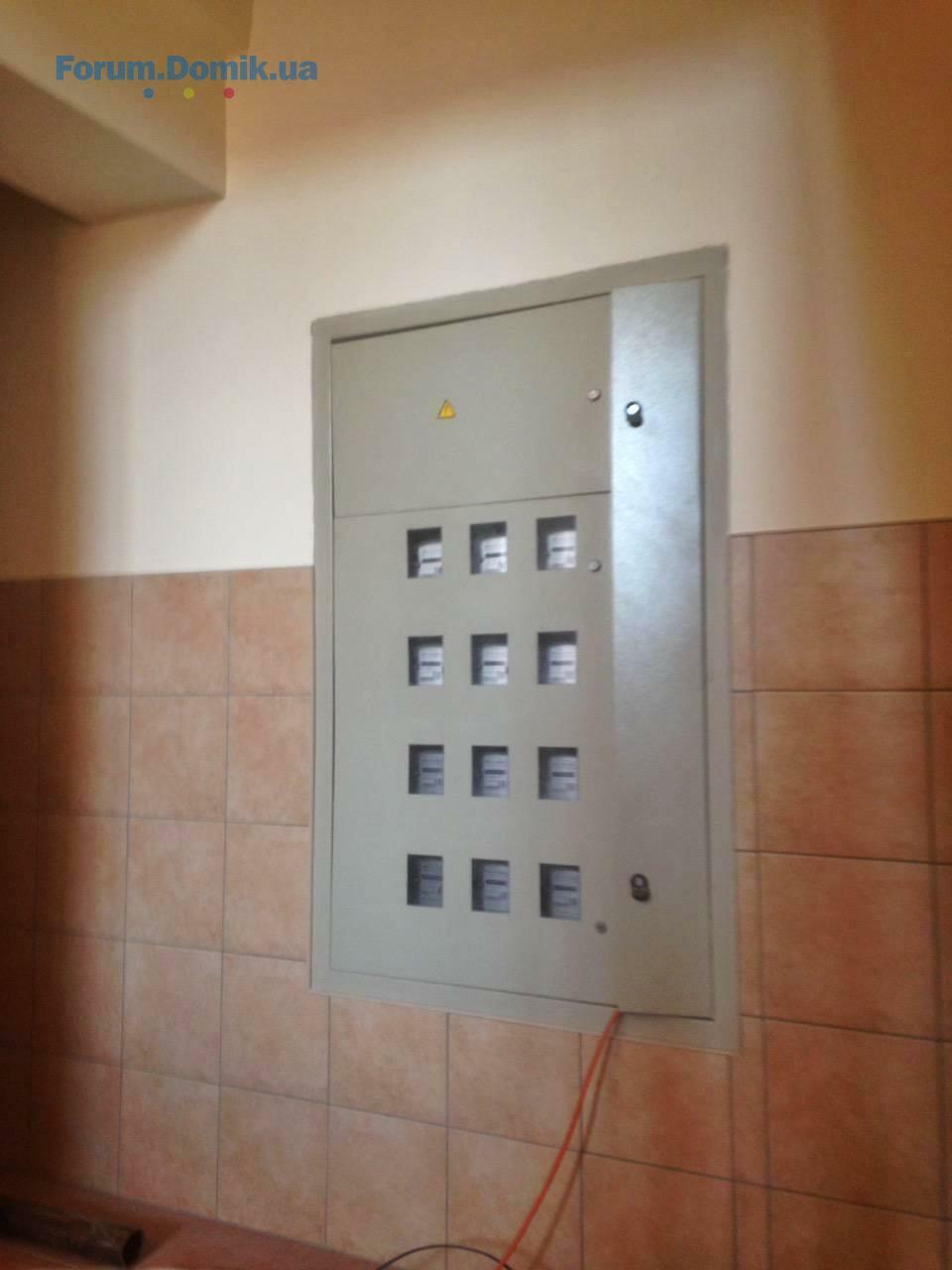

- заказаны этажные электрощиты на все этажи;
- заказаны газовые котлы;
- монтаж лифтового оборудования ;
- перекрытие машинного отделения.
Секция 3:
Выполнены следующие работы на 100%:
- гидроизоляция цоколя;
- кирпичная кладка перегородок сан. узлов 1 этажа.
В процессе производства:
- кладка несущих стен 3 го этажа;
- кирпичная кладка перегородок гаражей .
Секция 4:
В процессе производства:
-испытание пробных свай.
06 июнь 2016 21:15
13 июнь 2016 20:52
Секция 1:
Выполнены следующие работы на 100%:
- трансформаторная подстанция.
В процессе производства:
-прокладка кабеля от трансформаторной подстанции к секции.
Секция 2:
Выполнены следующие работы на 100%:
- кирпичная кладка парапетов балкона 12-го этажа;
- гипсовые межкомнатные перегородки 11-12 этажа;;
- монтаж ПВХ конструкций (окна) – 9-12 этажа;
- электромонтажные работы 5-12 этажи;
- шпаклевка потолков МОПов 3-4 этажи;
- монтаж этажных электрощитов 1-12 этажи.
В процессе производства:
- шпаклевка потолков МОПов 5-6 этажей;
- монтаж лифтового оборудования ;
Секция 3:
Выполнены следующие работы на 100%:
- монтаж плит перекрытия 3-го этажа;
- кладка несущих стен 3-го этажа;
В процессе производства:
- кладка несущих стен 4 го этажа;
Секция 4:
В процессе производства:
- испытание пробных свай.
13 июнь 2016 20:53
13 июнь 2016 20:54
21 июнь 2016 21:26
Секция 2:
Выполнены следующие работы на 100%:
- шпаклевка потолков МОПов 5-6 этажи;
- штукатурка МОПов и квартир 1-6 этажи.
В процессе производства:
- шпаклевка потолков МОПов 7-8 этажи;
- монтаж лифтового оборудования ;
- штукатурка МОПов и квартир 7-8 этажи;
- стяжка в МОПах 1-7 этажи;
- укладка напольной плитки МОПов 1-3 этажи;
- выполнение кровли;
- монтаж алюминиевых фасадов.
Секция 3:
Выполнены следующие работы на 100%:
- монтаж плит перекрытия 4-го этажа;
- кладка несущих стен 4-го этажа;
- бетонирование монолитного пояса.
В процессе производства:
- кладка несущих стен 5 го этажа;

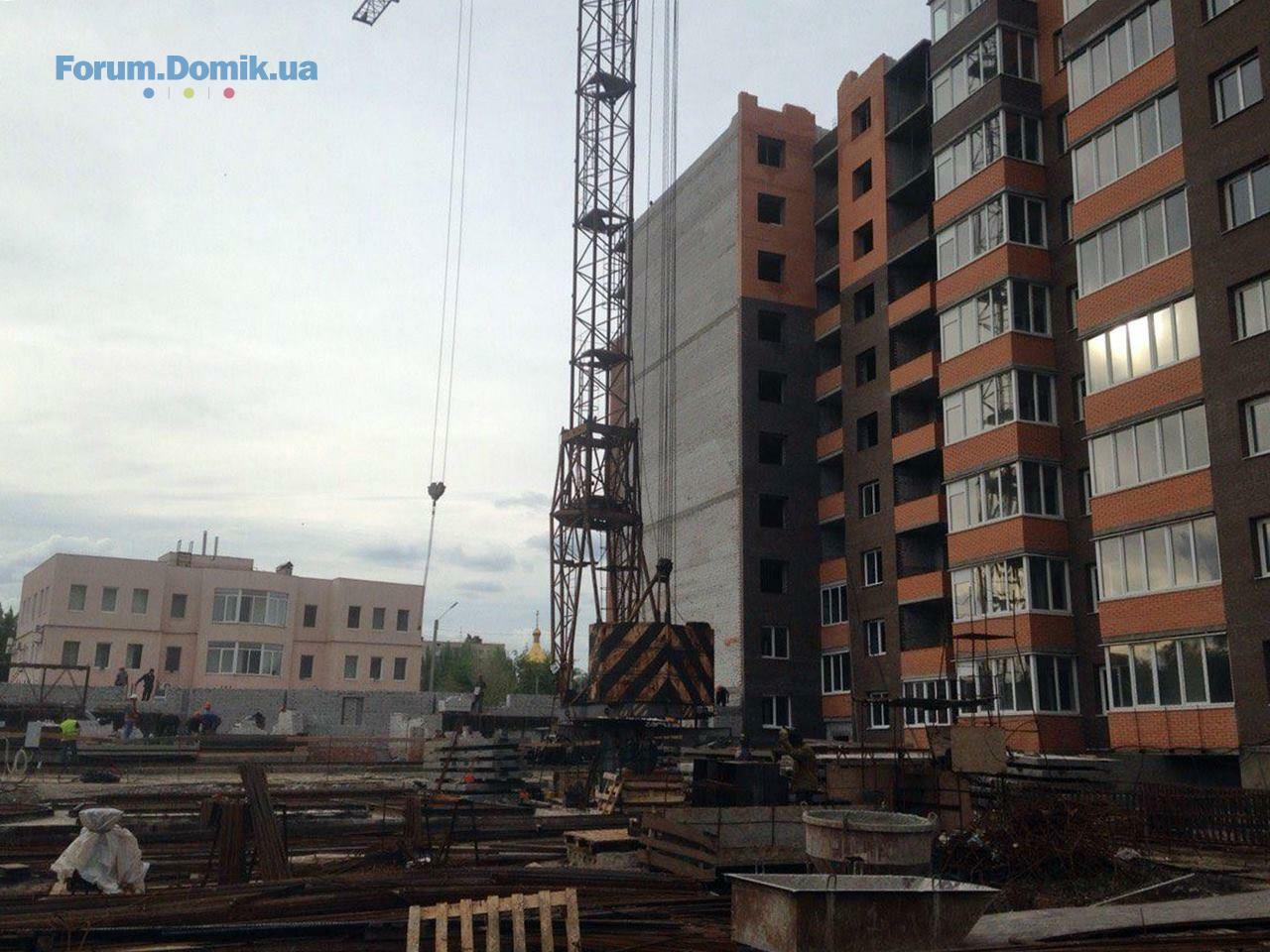

- кирпичная кладка перегородок сан. узлов 2й этажа;
- гипсовые межкомнатные перегородки – 2й этаж.
Секция 4:
Выполнены следующие работы на 100%:
- испытание пробных свай..
В процессе производства:
- устройство свайного поля.
29 июнь 2016 20:30
29 июнь 2016 20:31
Секция 2:
Выполнены следующие работы на 100%:
- шпаклевка потолков МОПов 7-8 этажи;
- штукатурка МОПов и квартир 7-8 этажи.
- монтаж алюминиевых фасадов.
В процессе производства:
- шпаклевка потолков МОПов 9-10 этажи;
- монтаж лифтового оборудования ;
- штукатурка МОПов и квартир 9-11 этажи;
- стяжка в МОПах 8-12 этажи;
- стяжка в гаражах;
- укладка напольной плитки МОПов 4-5 этажи;
- укладка кафеля на стени МОПов 4-5 этажи;
- выполнение кровли;
- монтаж алюминиевых фасадов.

Секция 3:
Выполнены следующие работы на 100%:
- монтаж плит перекрытия 5-го этажа;
- кладка несущих стен 5-го этажа;
- кирпичная кладка перегородок сан. узлов 2й этажа;
- гипсовые межкомнатные перегородки – 2й этаж.
В процессе производства:

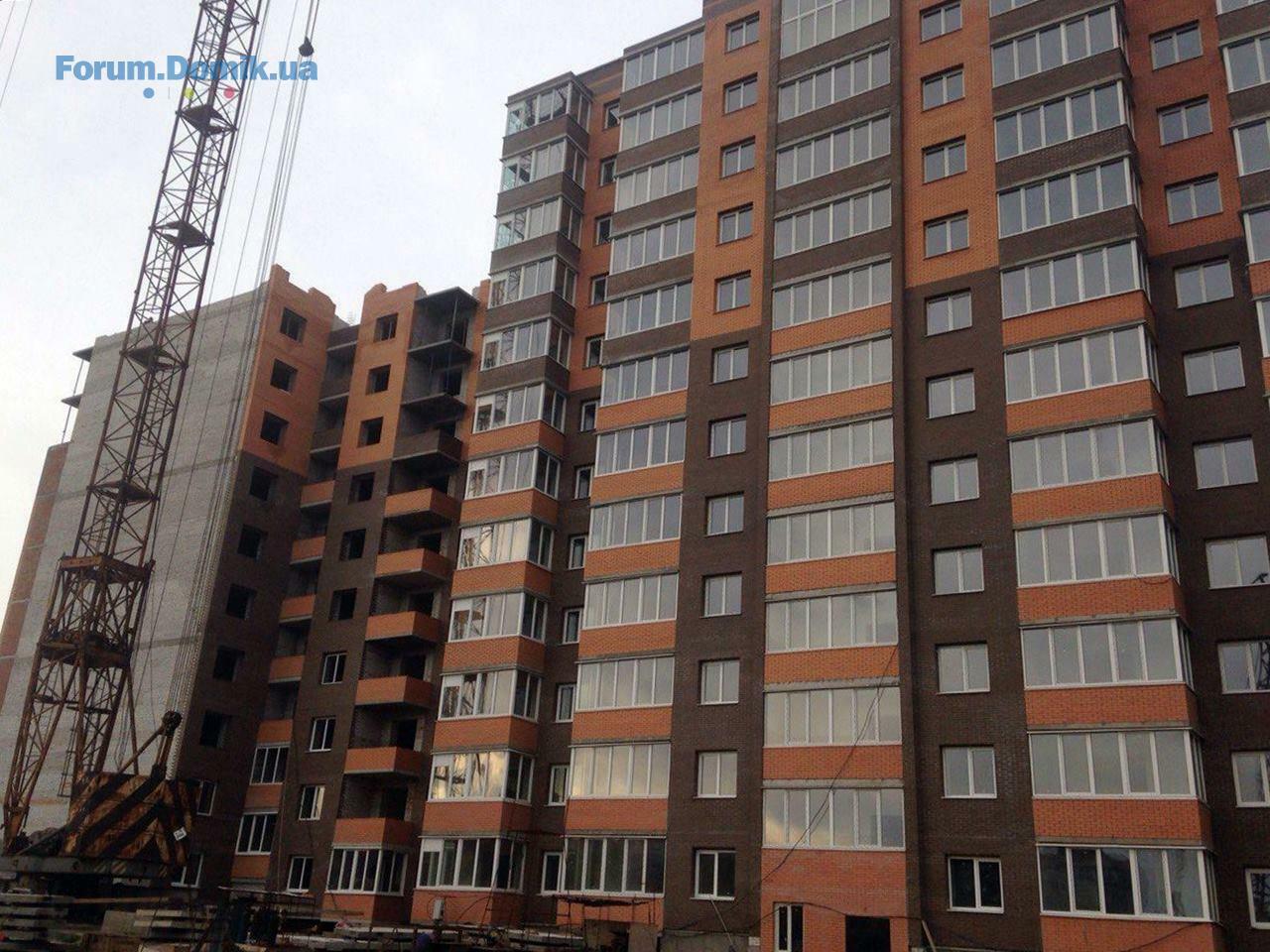

- кладка несущих стен 6 го этажа;
- кирпичная кладка перегородок сан. узлов 3-го этажа;
- гипсовые межкомнатные перегородки 3-го этаж.

Секция 4:
Выполнены следующие работы на 100%:
- устройство свайного поля.
- установка и пуско-наладка башенного крана.

Секция 5
В процессе производства:
- устройство свайного поля.
12 июль 2016 13:31
Цитата "Domik - Новострой":

12 авг 2016 18:47
Цитата "Liza Arch":

Данил выступал выступал, теперь сам работает в НК.
01 фев 2017 11:52
Есть люди, купившие квартиры в этом ЖК?
13 фев 2017 00:09
Цитата "slavik84":
Есть люди, купившие квартиры в этом ЖК?

Та есть вроде много... ну там проблема какаято с коммуникациями и обещали порешать еще осенью. Так и не знаю решилось или нет. Но проект неплохой. Место классное.. хотя по ценам там чет ломят.
13 фев 2017 00:33
Узнал по дому инфу двухмесячной давности. Нашел в истории...

Значит что там
- газ подключен и заключаются договора с Запорожгазом
- по воде при строительстве сделали отступления от проекта поэтому пока не переделают водоканал пуск воды не дает
- по свету все вроде ок (к концу 2016 года вроде договора заключаются)

Изначально обещали сдачу квартир с коммуникациями еще в июне 2016 года.

Кто купил квартиры у тех паспорт и выписка с реестра регистрации недвижимости на руках. Квартира уже как бы в собственности но без коммуникаций.

Такие дела. У кого есть актуальная информация поделитесь, бо интересно.

Но однозначно компания не очень прозрачная. В других городах так же нюансы и проблема с подключением коммуникаций.
09 март 2017 17:14
Завтра 2 года.Что имеем:
Всего 5 секций из которых условно готовы 4.
Коммуникации. газ частично есть, воды не видел, света не видел.
Вопрос- когда " я и моя молодая команда" Шевченко,Холостенко,Кохановский здаст обьект?
Вопрос 2. Какой смысл плодить, еще ЖК если неможете закрыть нормально один?
09 апр 2017 21:05
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Подробнее
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Подробнее
