Ділимося оновленим звітом з будівництва 🏗

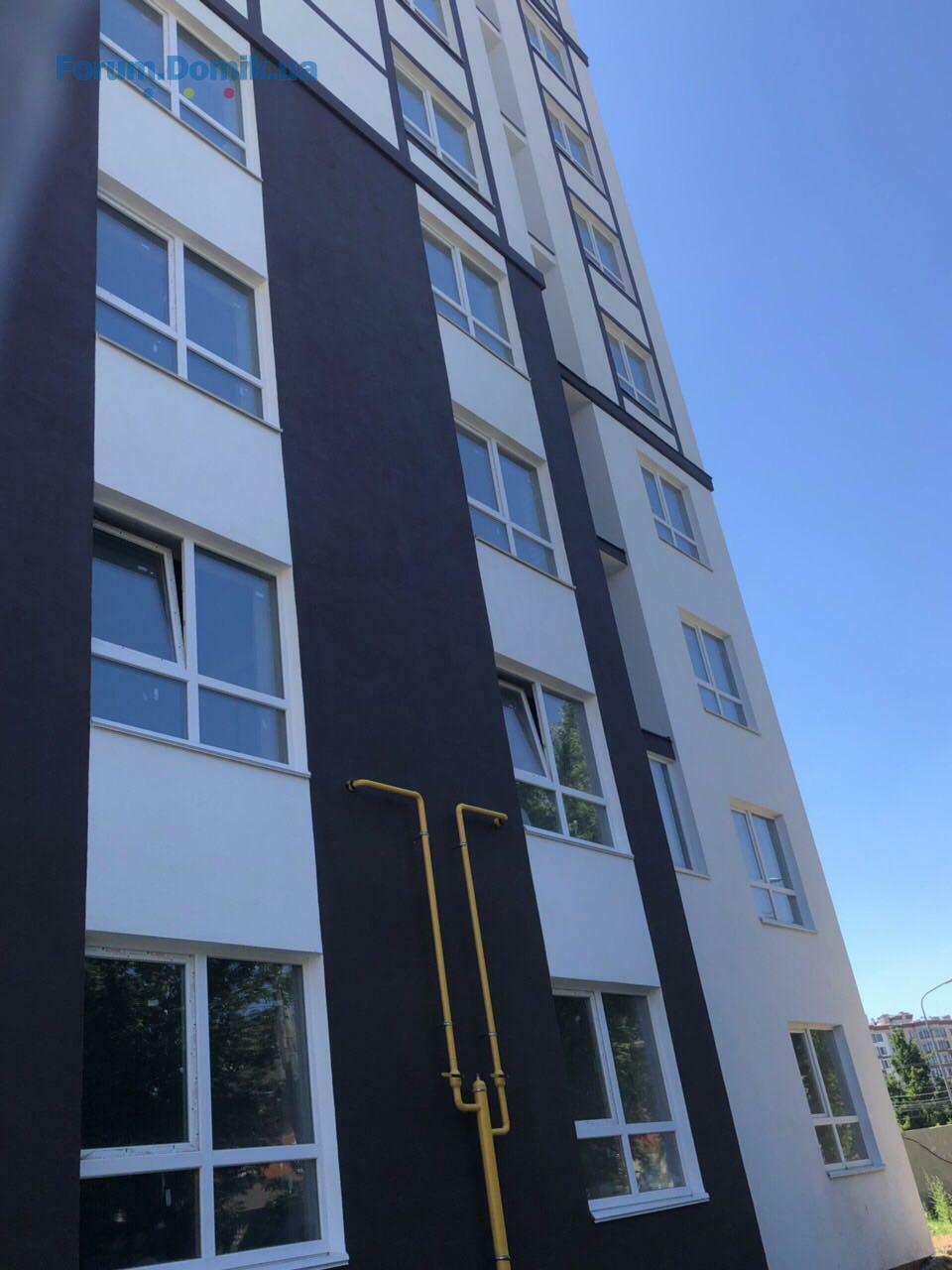

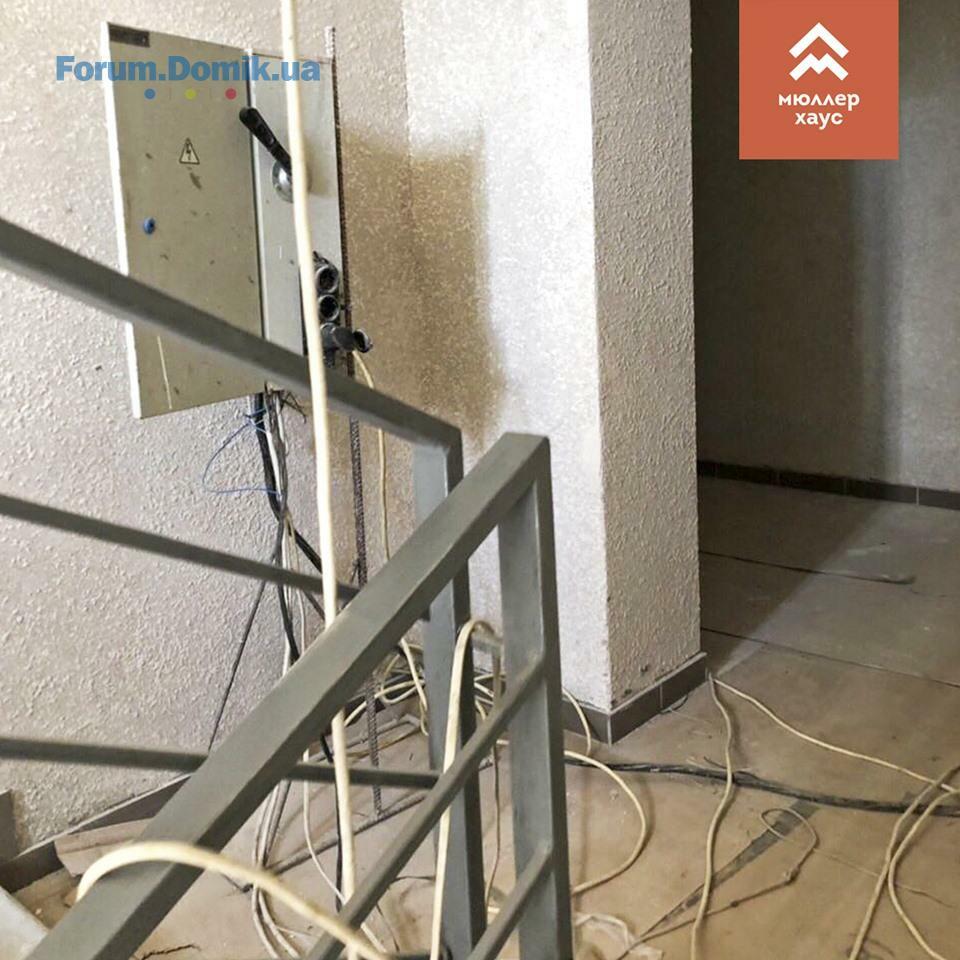

✅ У будинку 123 триває влаштування мереж - на завершальному етапі влаштування дощової каналізації, а також розпочато влаштування зовнішньої газової мережі.

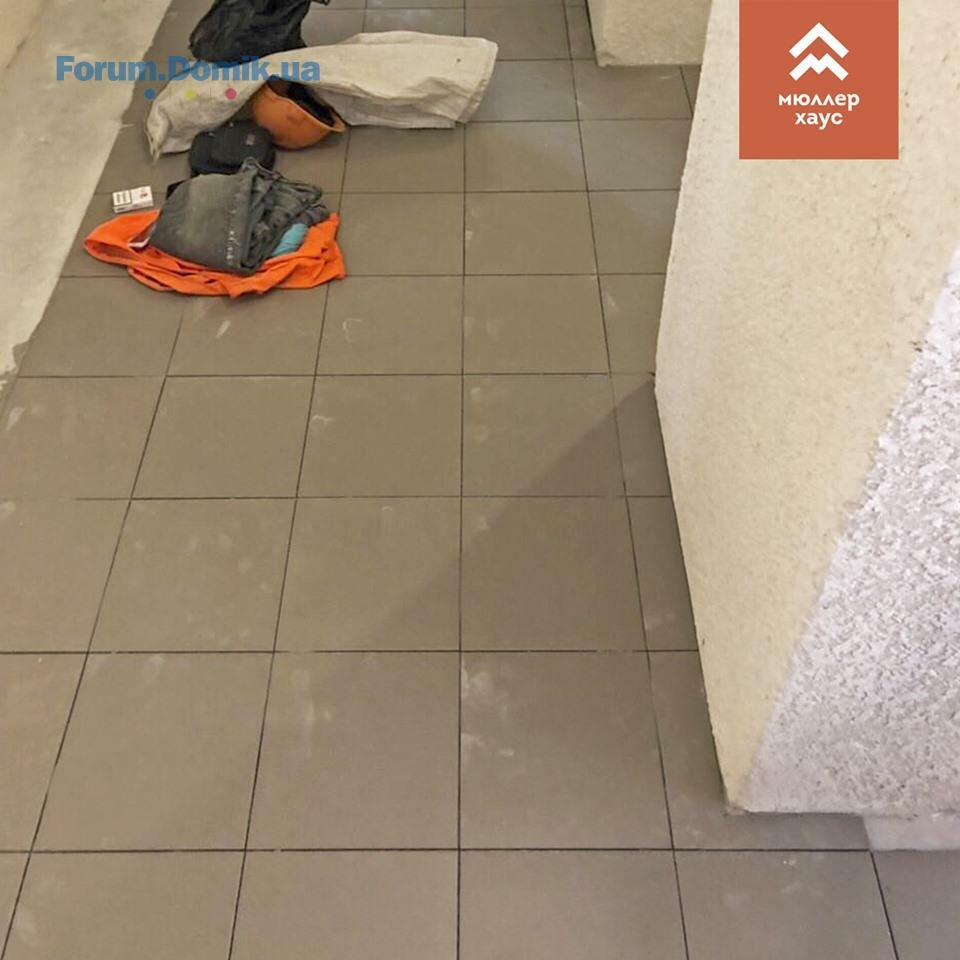

У 1 секції тривають роботи із влаштування місць загального користування (МЗК) – виконано укладання плитки з 10 по 4 поверх. Наразі, виконуються зазначені роботи на 3 поверсі.

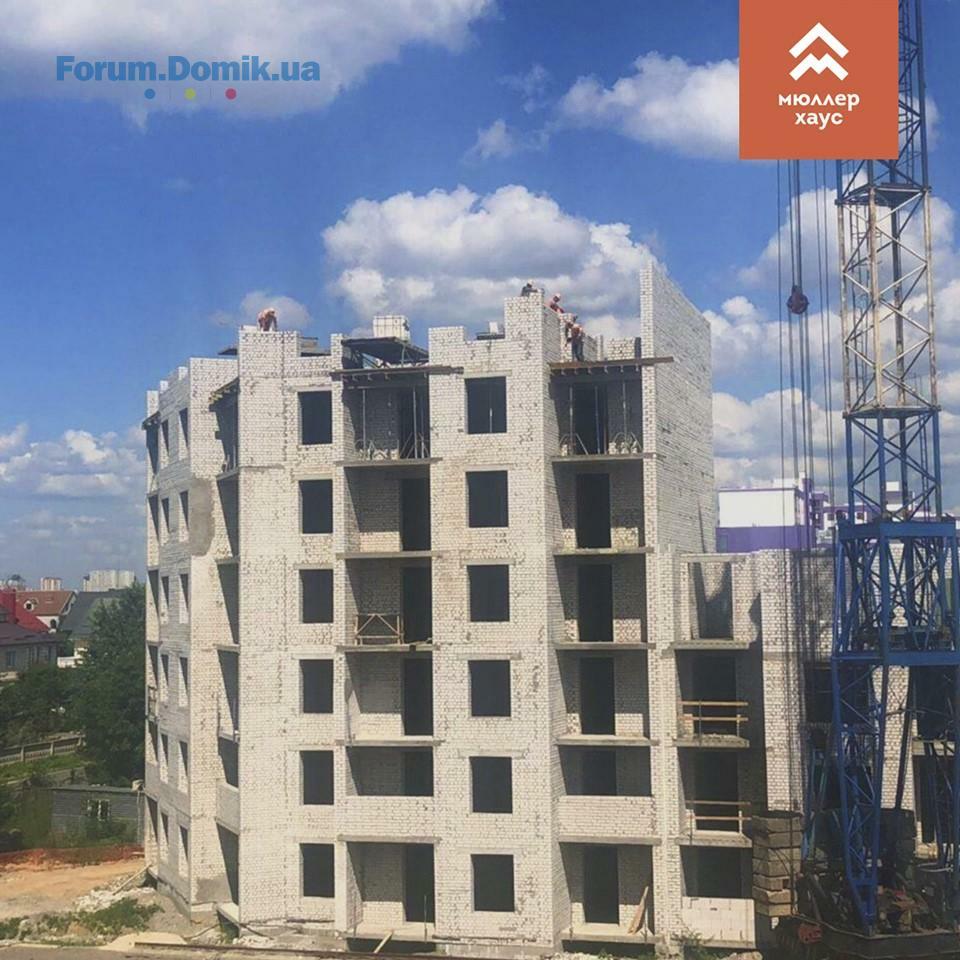

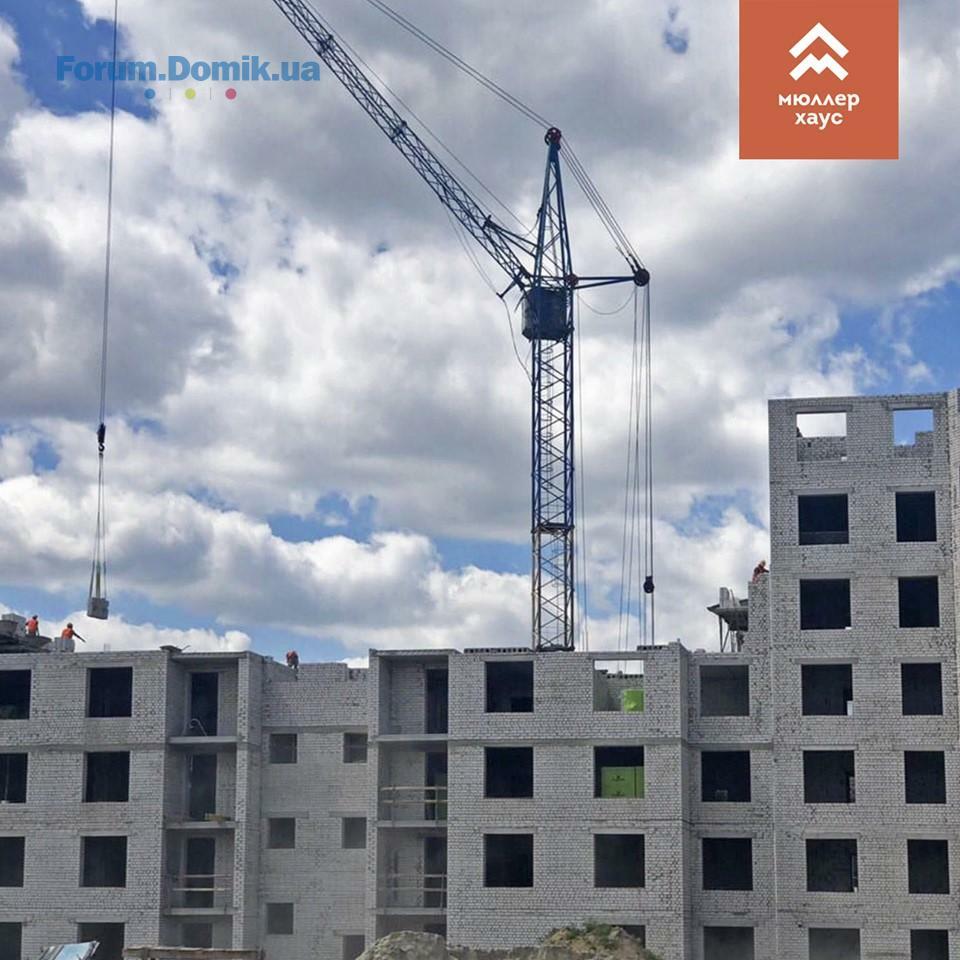

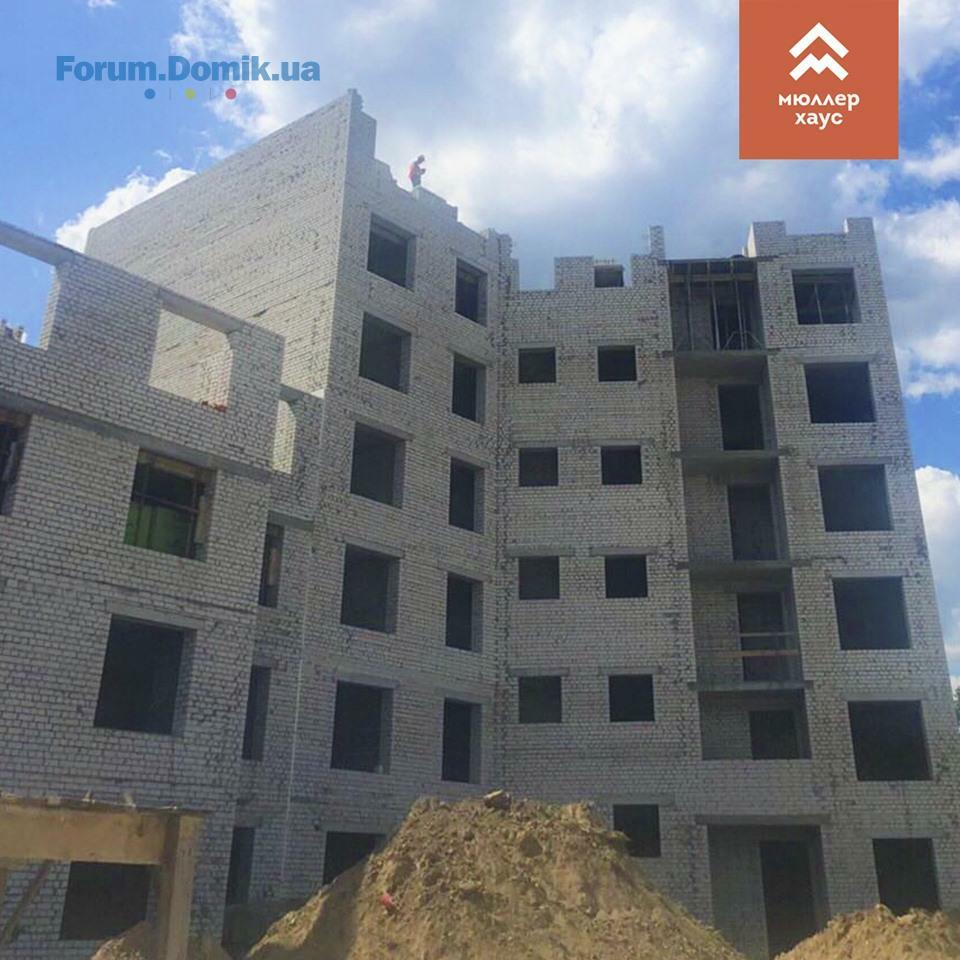

✅ У будинку 121 тривають роботи із мурування стін 7 поверху 1секції.
27 июнь 2019 10:52
BD_Holding, лучше поделитесь, пожалуйста, обещанным ответом на заданный вопрос!
27 июнь 2019 12:18
Будет 9 этажей.
Готовый дом не тронут.
02 июль 2019 06:42
Ділимося оновленою інформацією про хід будівництва 🏗

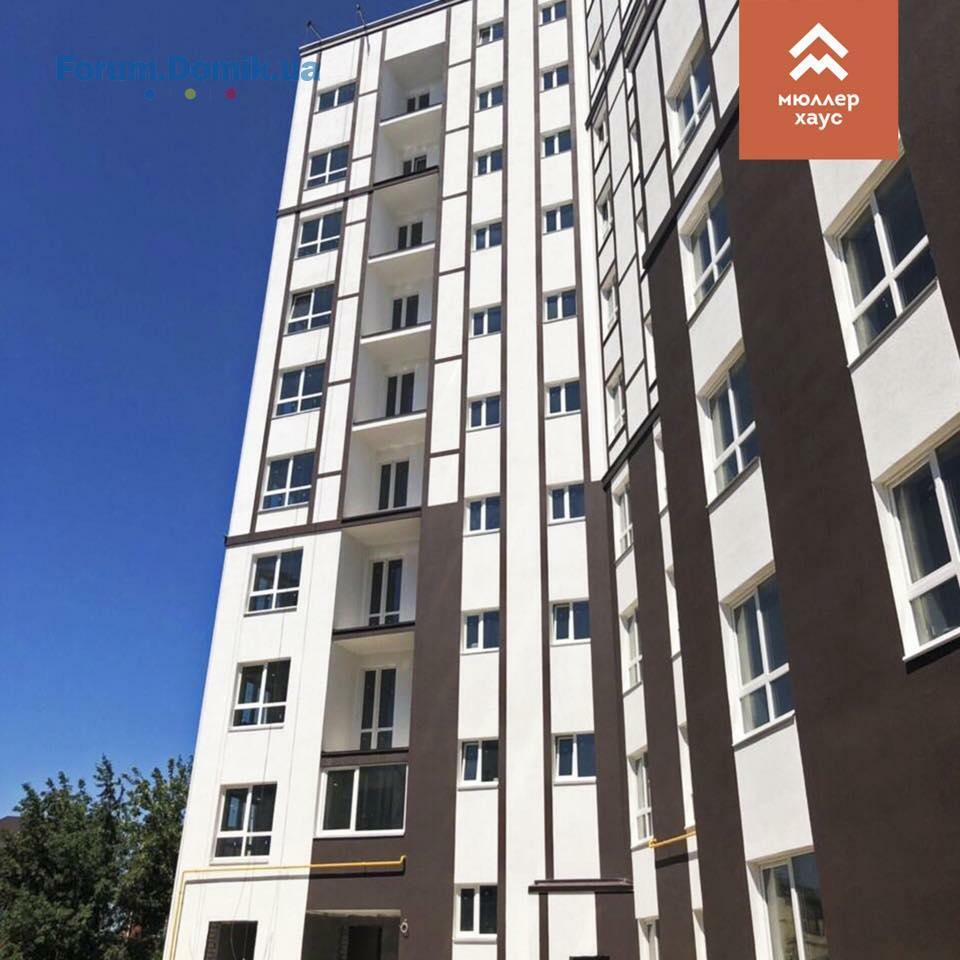

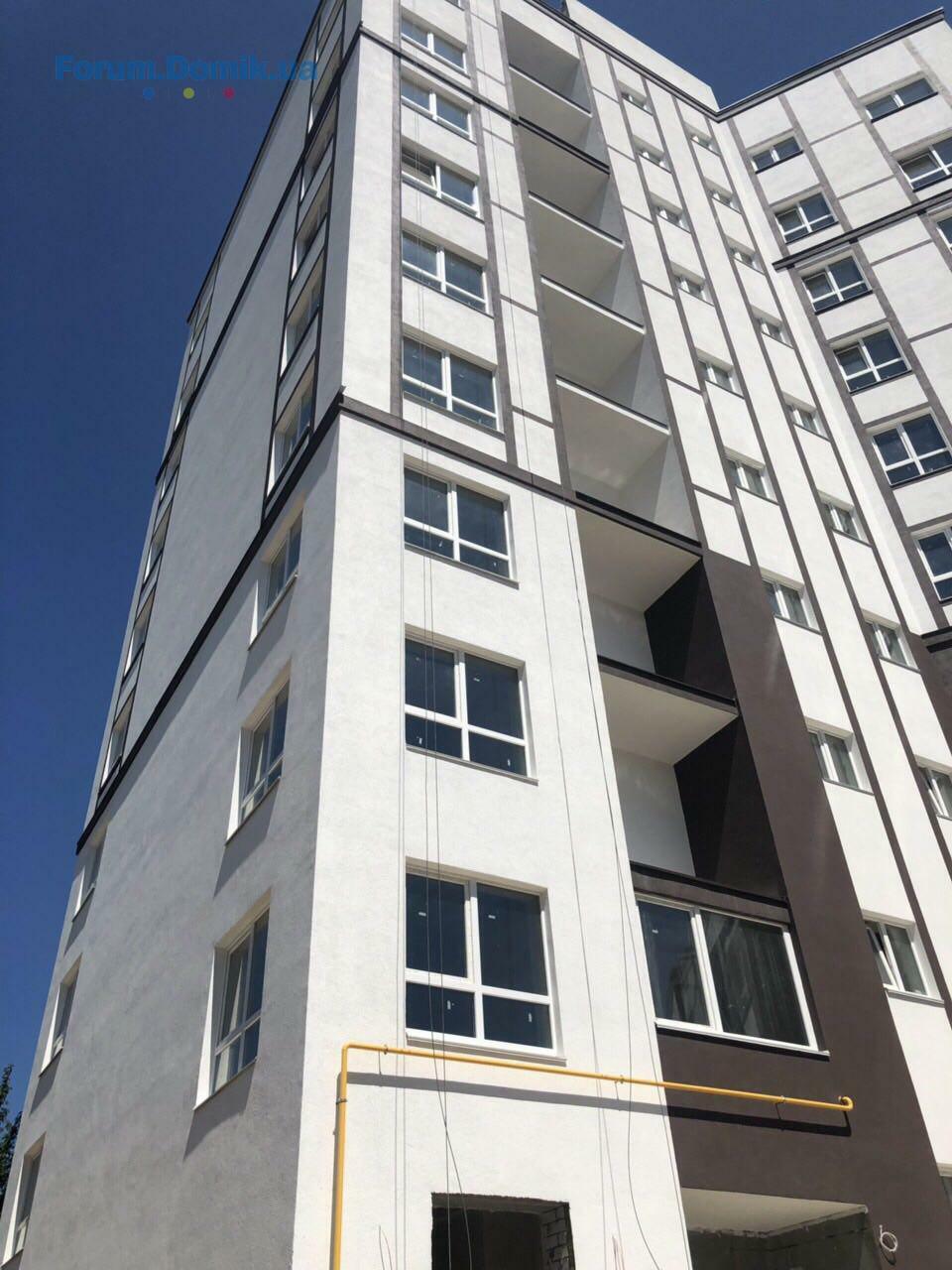

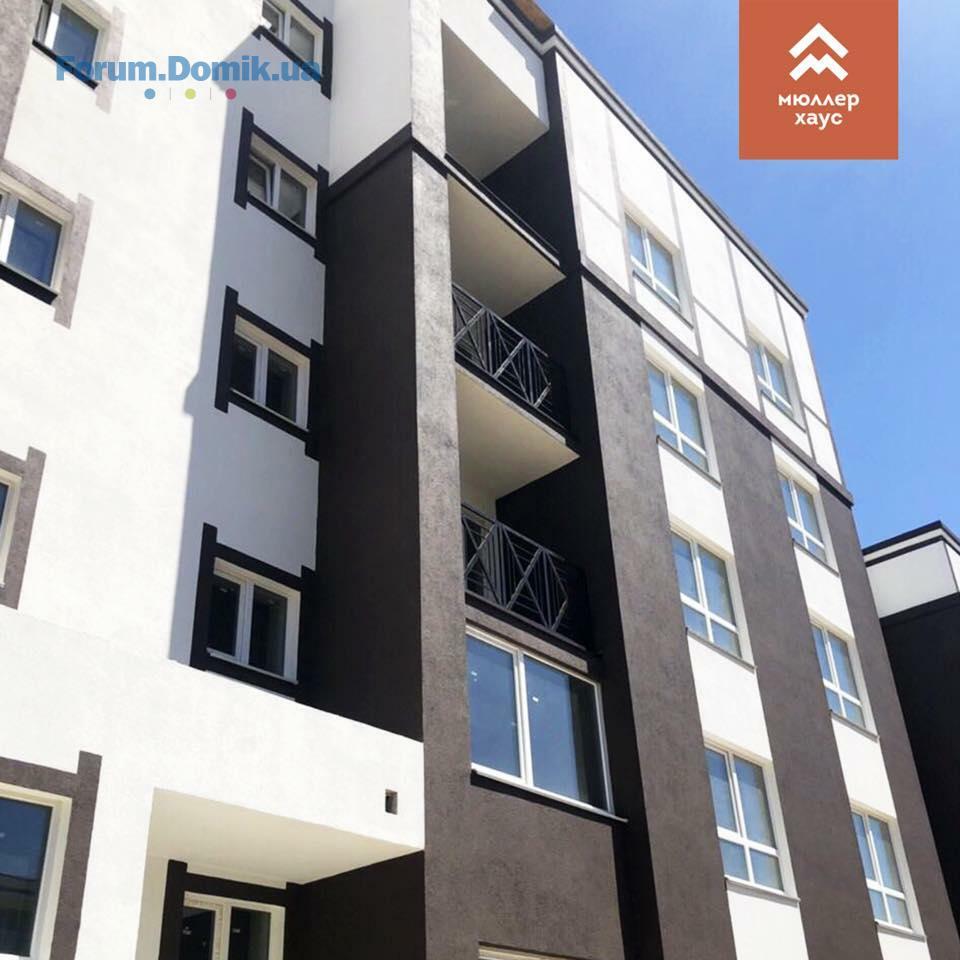

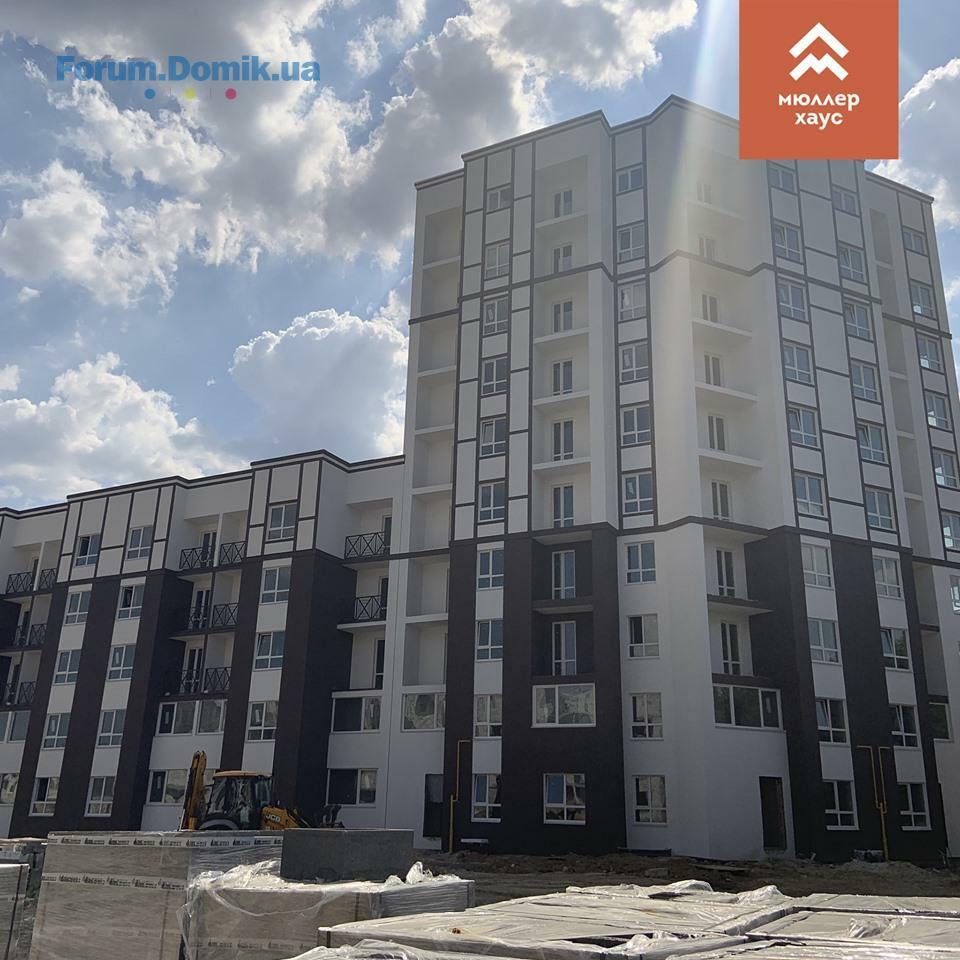

✅ вул. Соборна 123

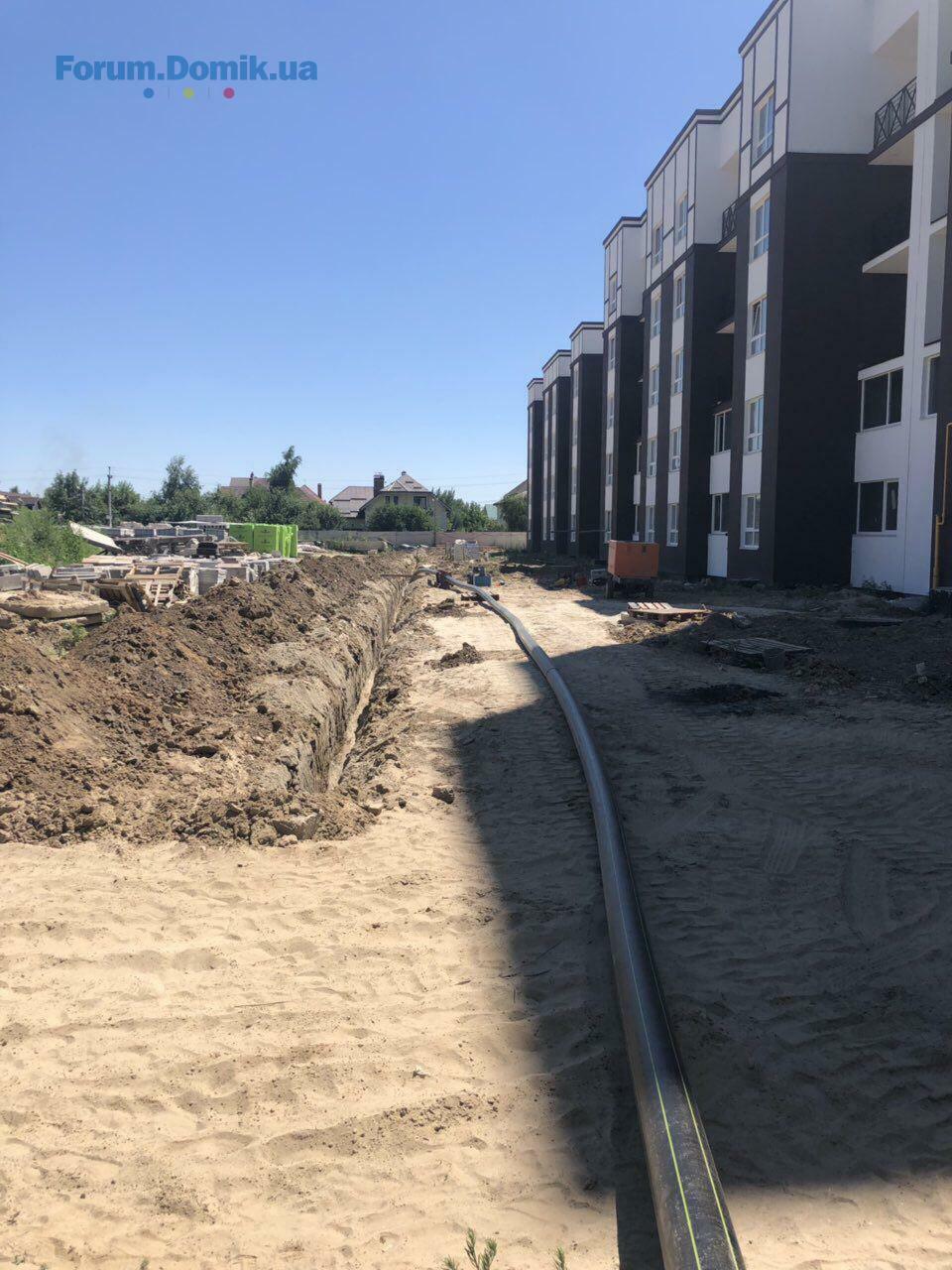

- триває влаштування зовнішніх мереж: завершено влаштування дощової каналізації, на завершальному етапі влаштування зовнішньої газової мережі;
- виконуються роботи із влаштування заземлення трьох ГРЩ;

Секція 1:
- тривають роботи із влаштування місць загального користування (МЗК): виконано укладання плитки з 10 по 4 поверх. Наразі, виконуються зазначені роботи на 3 поверсі.
- виконується монтаж світильників у МЗК
- виконуються роботи із монтажу квартирних дверей (виконано 9-8 поверхи)
- виконано монтаж дверей – вихід на покрівлю
- виконано накривки парапету

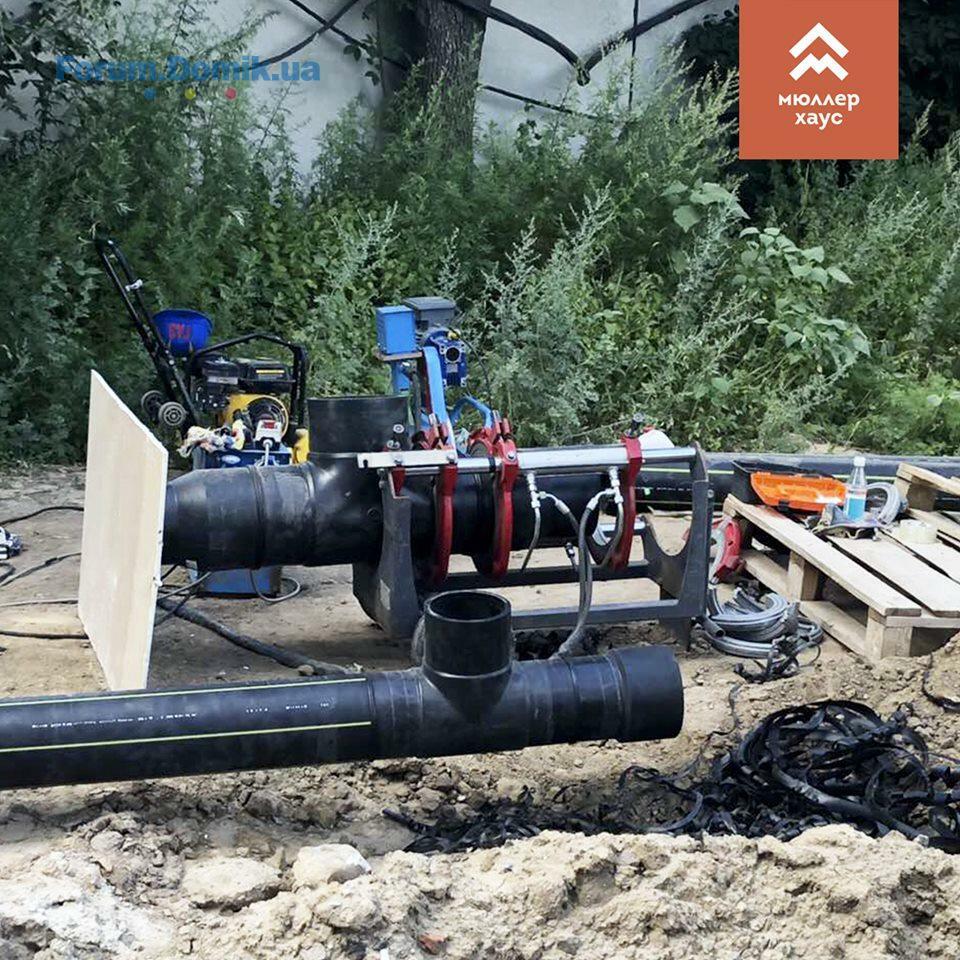

- виконано монтаж і врізку стояків каналізації (К1,К2)
- виконано влаштування стояків вводу води до квартир та розводка по підвалу
- виконано газові стояки, які підключено до мережі
- виконано гідроізоляцію балконів та крапельників
- виконуються роботи із монтажу балконних огороджень
- на завершальному етапі монтаж крапельників на пілястрах
- виконується влаштування вхідної групи у офіс №3

Секція 2:
- виконуються роботи із влаштування газових стояків
- на завершальному етапі розводка каналізації (К1, К2)
- на завершальному етапі монтаж балконних огороджень

Секція 3:
- виконуються роботи із розводки каналізації (К1, К2)
- виконується монтаж балконних огороджень

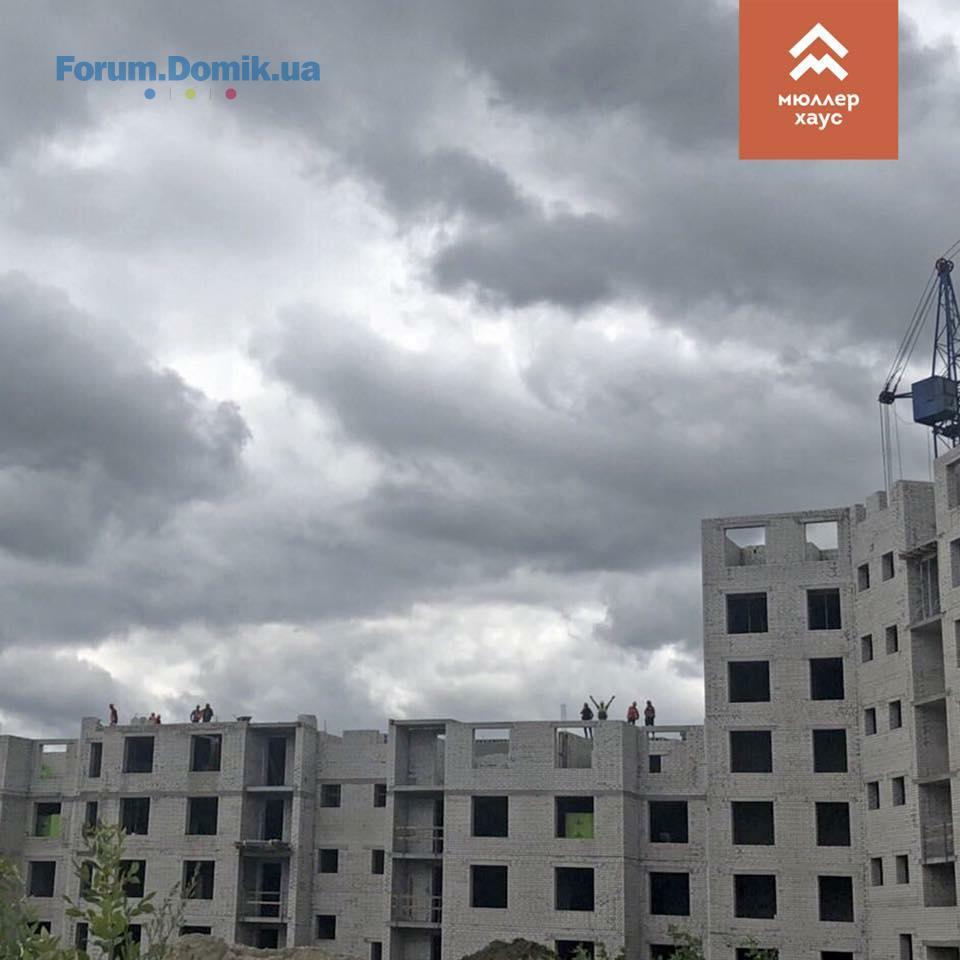

✅ вул. Соборна 121

Секція 1:
- завершено роботи із мурування стін 7 поверху.
- влаштування опалубки плити перекриття

Секція 2:
- влаштування плити перекриття 4 поверху
- влаштування вхідних груп на усіх секціях

✅ вул. Соборна 119

Секція 3:
- завершено влаштування цегляних стін цоколю
02 июль 2019 11:11
Хороший отчет. Подробный.
02 июль 2019 15:31
Сегодня было слышно работу только внутри 1го дома.
02 июль 2019 18:15
А когда будет официальный ответ представителя застройщика по поводу этажности?
04 июль 2019 09:49
Ділимося планами будівельних робіт на липень:

✅ Будинок 119
Секція 2:

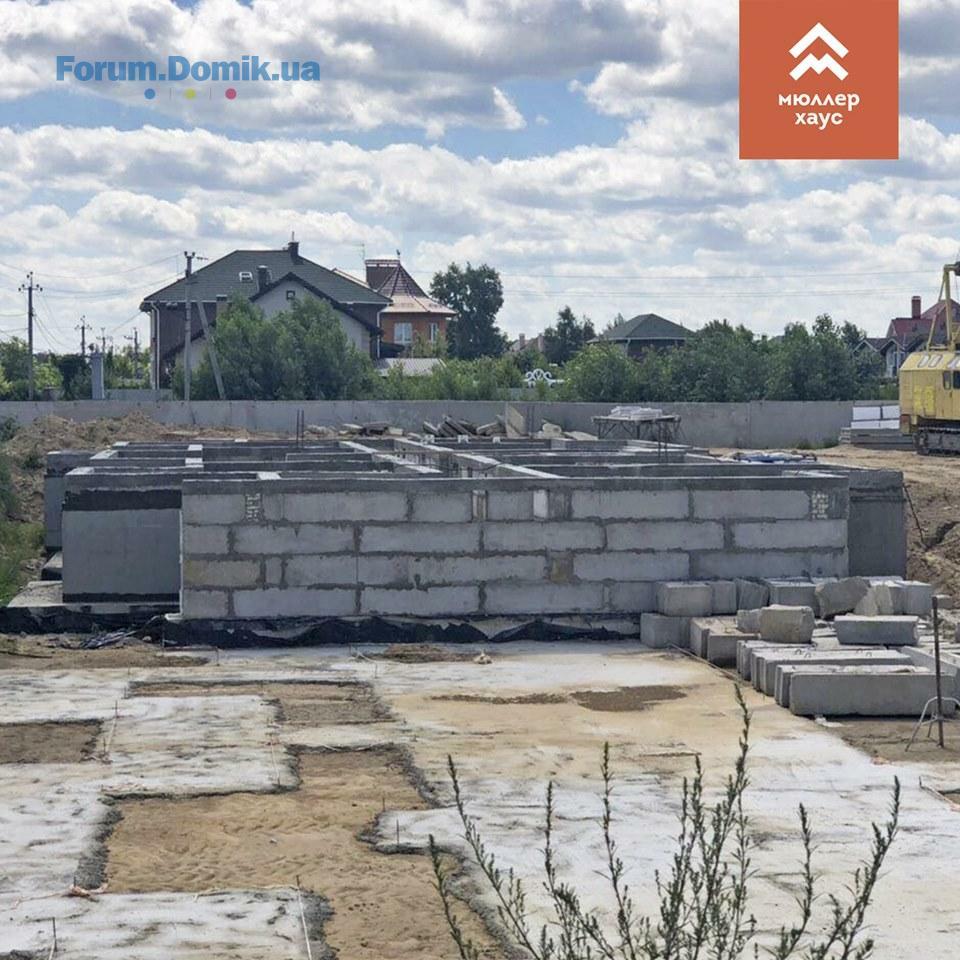

- влаштування фундаменту
- монтаж стін цоколя
Секція 3:
- влаштування перекриття цоколя

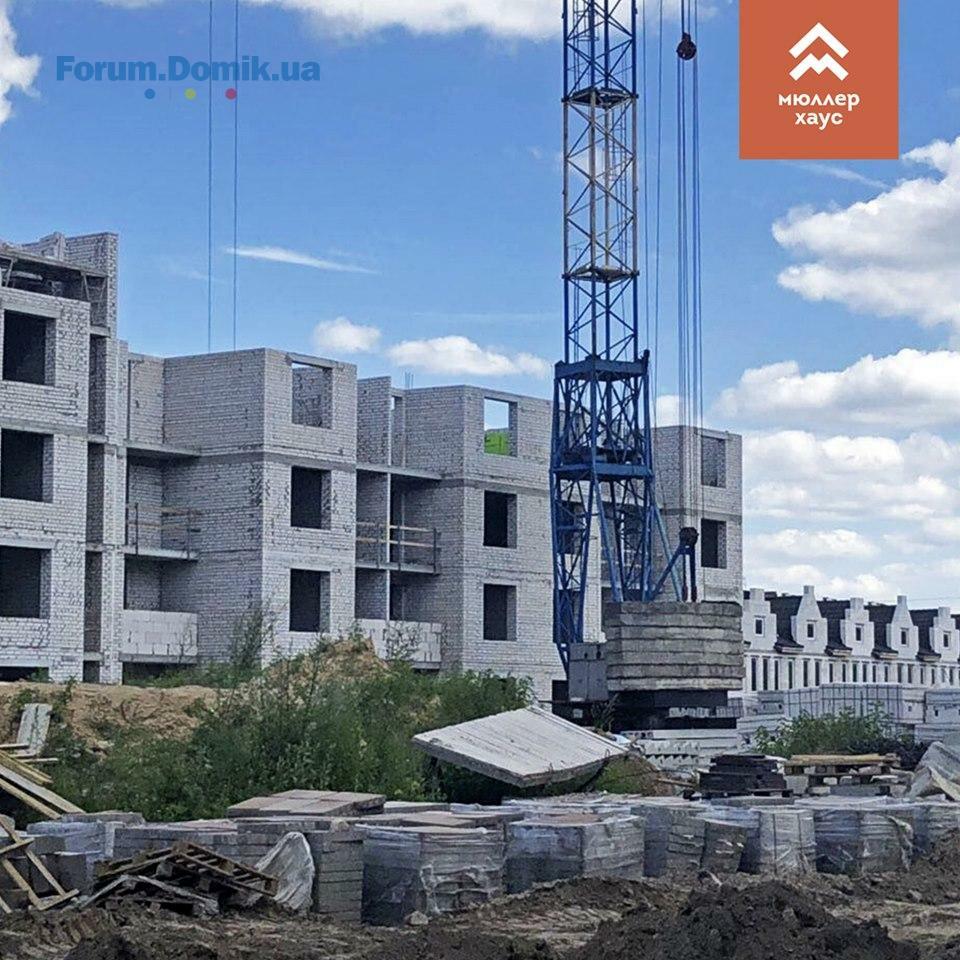

- цегляна кладка 1 поверху

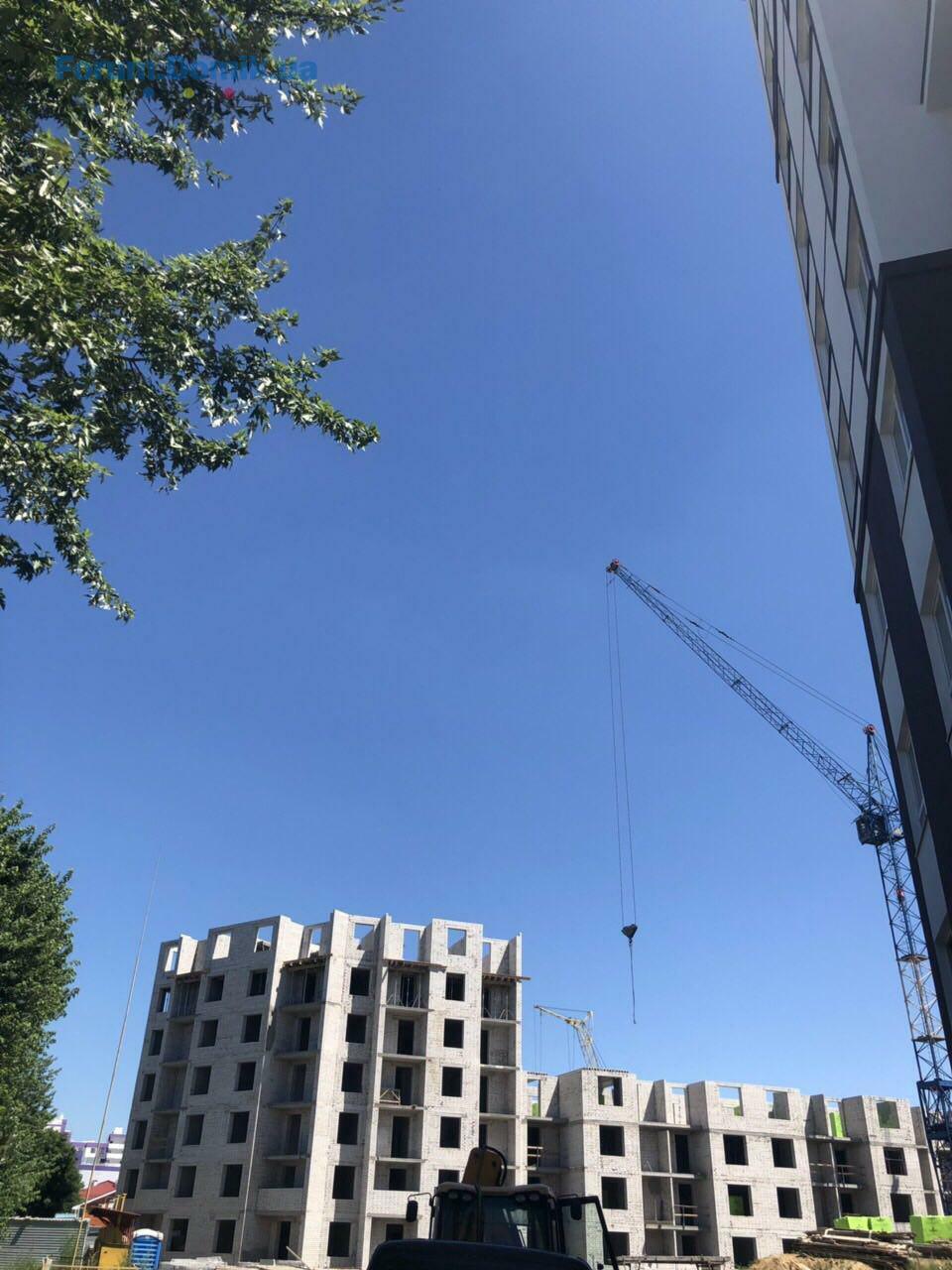

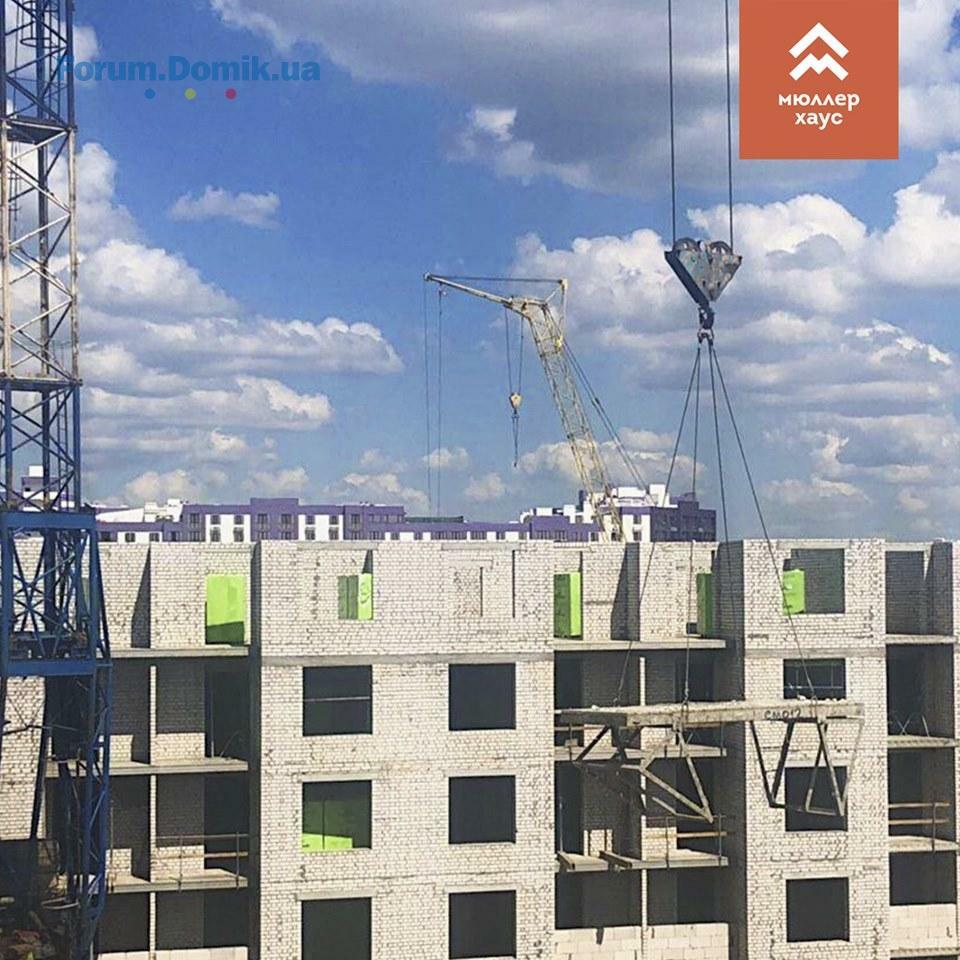

✅ Будинок 121
-влаштування вхідних груп всіх трьох секцій
Секція 1:
- перекриття на 7 поверсі
- цегляна кладка на 8 поверсі
Секція 2:
- перекриття на 4 поверсі
- цегляна кладка на 5 поверсі
Секція 3:
- плита перекриття на 4 поверсі
- цегляна кладка на 5 поверсі

✅ Будинок 123
- влаштування зовнішніх мереж газу та інтернету
Секція 1:
- монтаж квартирних дверей на 2,3,4,5 поверхах
- плитка в МЗК на поверхах 1, 2
- плитка на вхідну групу
- монтаж балконних огороджень
- монтаж дверей машинного відділення
- влаштування заземлення ГРЩ
Секція 2:
- влаштування стояків газу
- влаштування заземлення ГРЩ

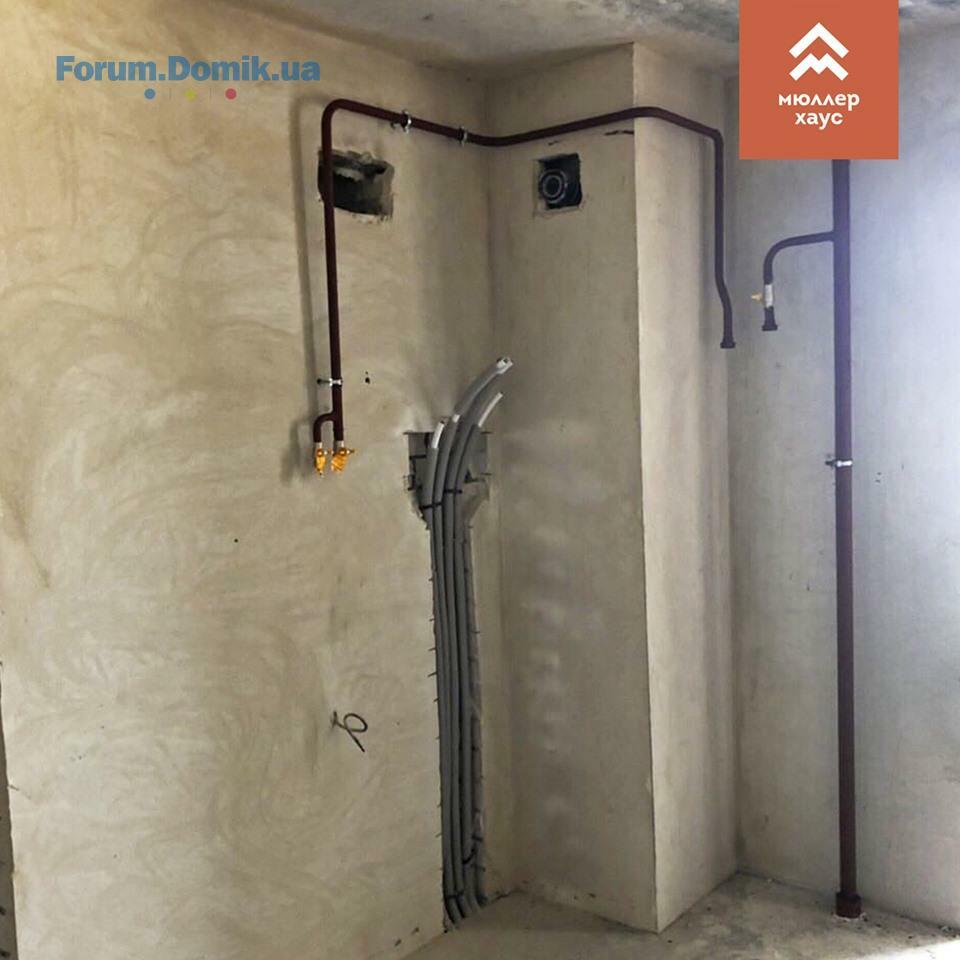

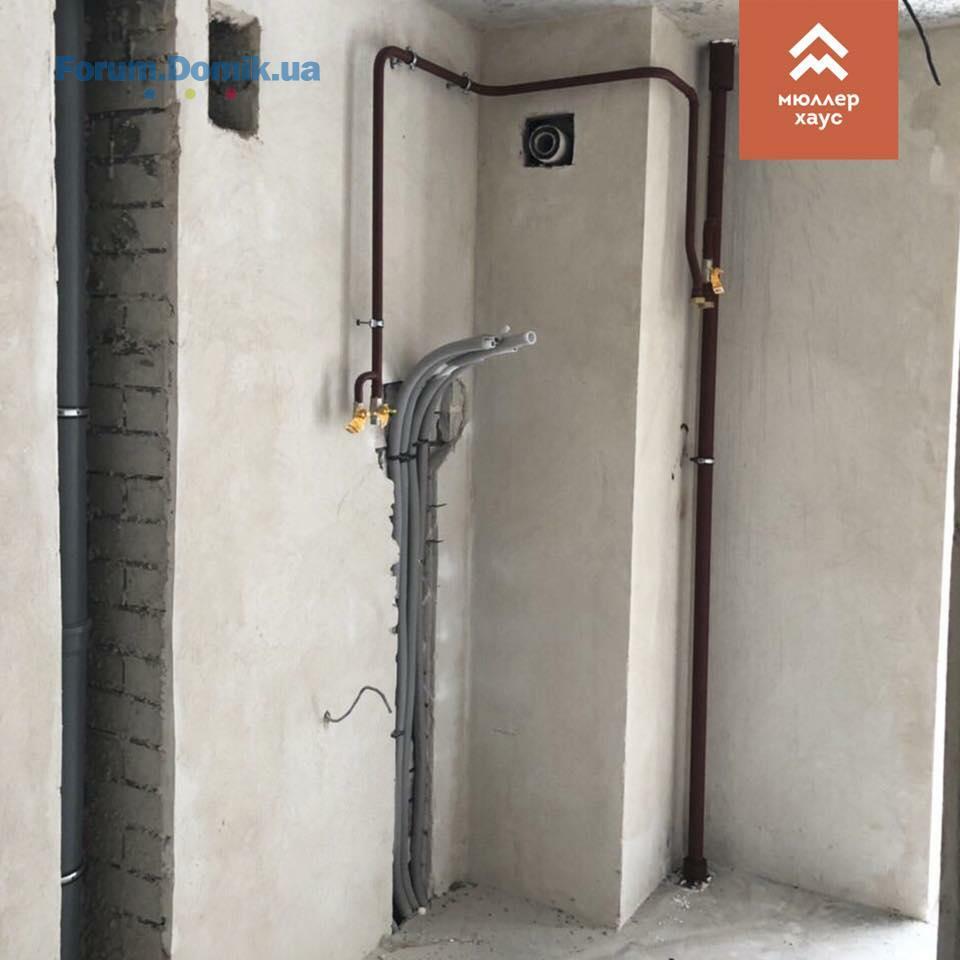

- влаштування внутрішніх мереж води, каналізації, газу
Секція 3:
- влаштування стояків газу
- влаштування заземлення ГРЩ
- влаштування внутрішніх мереж води, каналізації, газу
04 июль 2019 12:31
Цитата "Skade":
А когда будет официальный ответ представителя застройщика по поводу этажности?

Доброго дня.
По будинку 123 ми раніше повідомляли, що у вересні буде розпочато видачу ключів. Наразі проводяться внутрішні роботи, підключення комунікацій, благоустрій. Будинки 121 та 119 будуються, в терміни будівництва вкладаємося. Щотижня публікуємо звіти про виконані роботи з будівництва. Щомісяця план робіт на поточний місяць.
04 июль 2019 16:56
"По будинку 123 ми раніше повідомляли, що у вересні буде розпочато видачу ключів".

Извините, как это понимать?! Цитирую смс, пришедшую 12.06 от застройщика:

"Уважаемый инвестор, сообщаем Вам, что ключи от квартир по объекту ул. Соборная 123, будут выданы в сентябре 2019 года. На данный момент ведутся внутренние работы, подключение коммуникаций, а так же работы по благоустройству придомовой территории. С уважением, BDHolding"

Вы улавливаете разницу между "будут выданы" и "буде розпочато видачу"? Короче говоря, очередная брехня и очередное затягивание.
05 июль 2019 06:37
Цитата "BD_Holding":

Доброго дня.
По будинку 123 ми раніше повідомляли, що у вересні буде розпочато видачу ключів. Наразі проводяться внутрішні роботи...


А вы, прошу прощения, мой вопрос вообще прочитали?
05 июль 2019 06:45
Цитата "Comporator":
Обновлённая дата введения в эксплуатацию - 2кв. 2019
Вангую - не успеют и перенесут на 3 кв 2019

Вау! Как у меня так получилось?! Однозначно мистика!

Теперь вангую, что дом 123 не введут в эксплуатацию до конца 3 кв. 2019
05 июль 2019 08:33
Доброго дня, Шланг. Будь ласка, не перекручуйте інформацію і не вводьте в оману інших користувачів форуму. В повідомленнях по-різному сформульовані речення.
05 июль 2019 16:52
Цитата:
Доброго дня, Шланг. Будь ласка, не перекручуйте інформацію і не вводьте в оману інших користувачів форуму. В повідомленнях по-різному сформульовані речення.


Шановний BD Holding!
По-перше, це не "різне формулювання речень", а зовсім різний сенс. Я процитував смс, яку ви мені надіслали місяць тому як інвестору першої черги.
По-друге, дайте відповідь на питання, я отримаю ключі від квартири в будинку №123 у вересні, чи тільки "розпочну отримувати"?
По-третє, я, звичайно, розумію, що затримка термінів здачі 3-6 місяців - звичайне явище в нашій країні (на жаль). Але подальше відтермінування вже наводить на сумні висновки. Користувачі форуму все розуміють самі і без мого повідомлення... Буду радий, якщо помиляюсь.
08 июль 2019 10:10

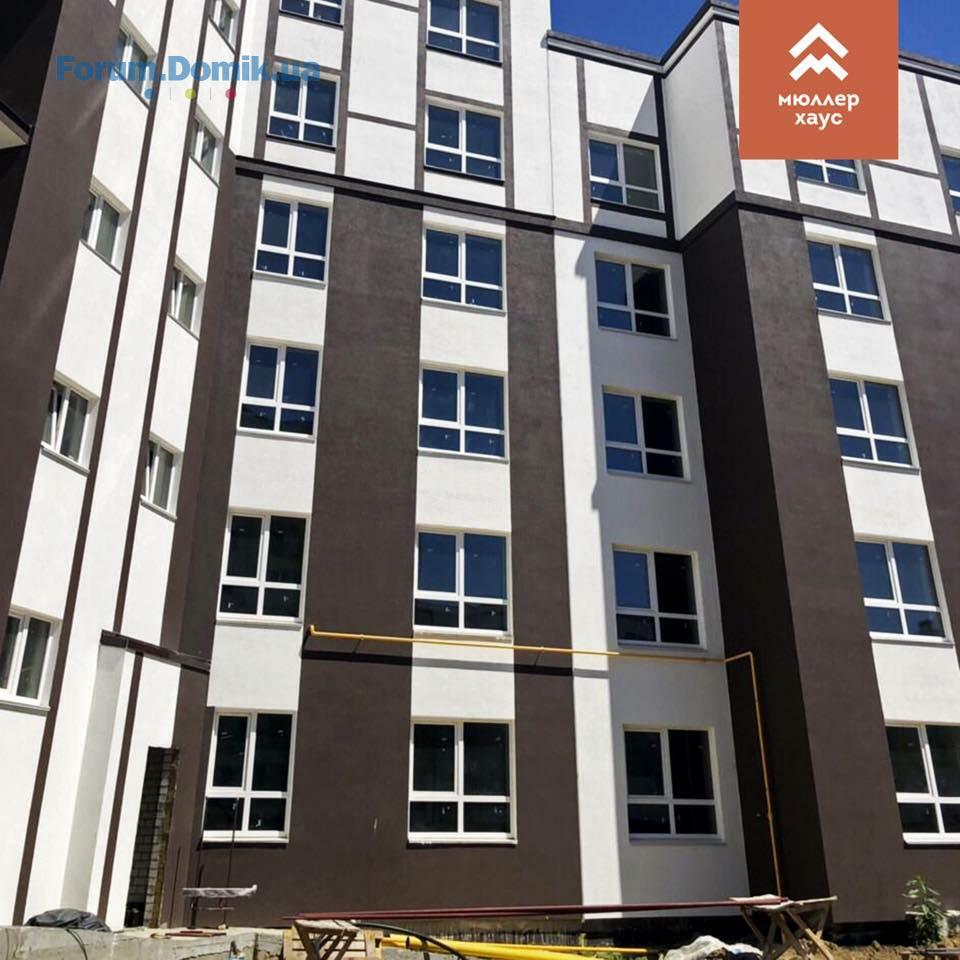

Ділимося оновленою інформацією про хід будівництва 🏗

✅ вул. Соборна 123

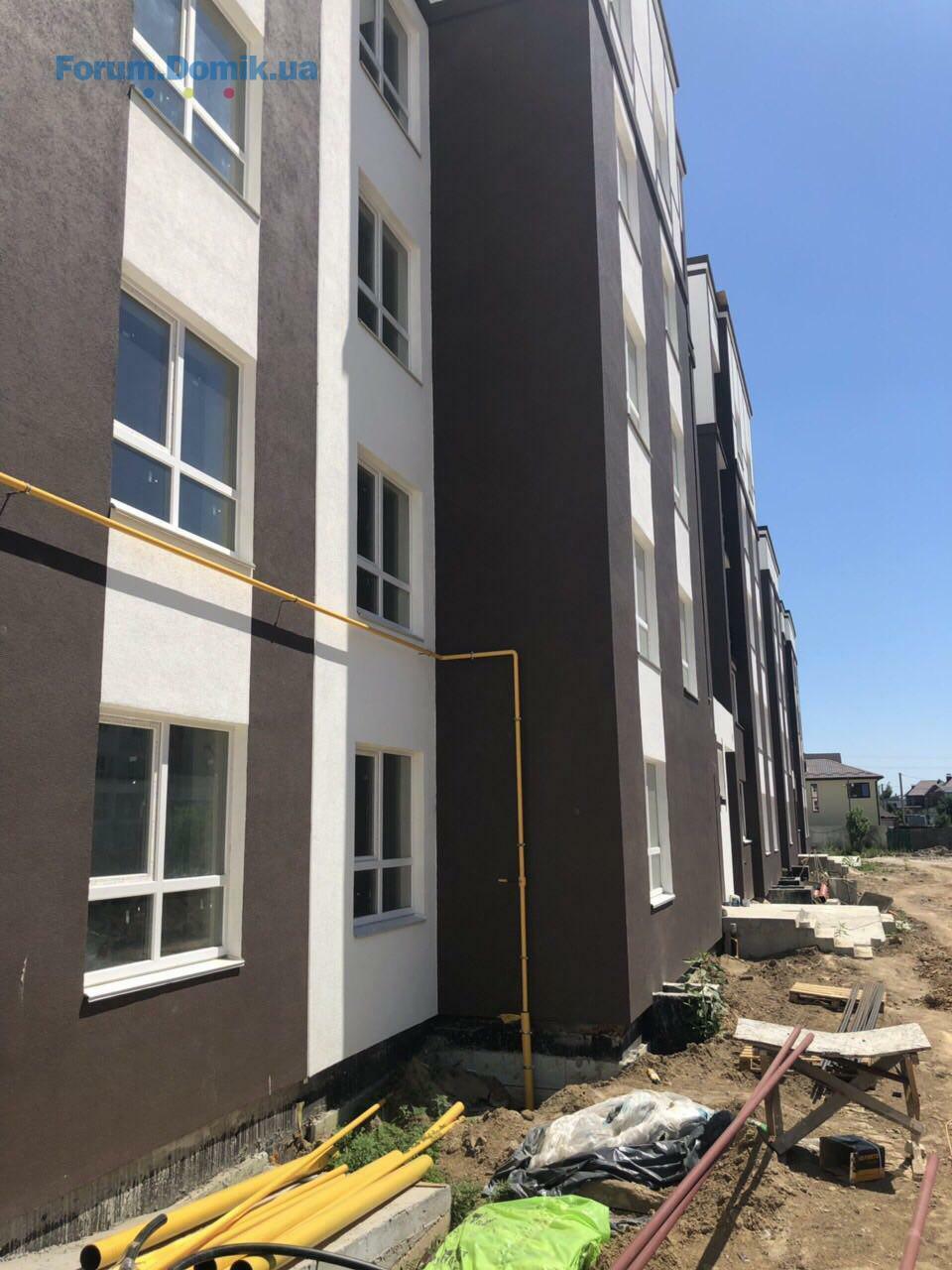

- завершено влаштування зовнішньої газової мережі;
- виконуються роботи із влаштування заземлення трьох ГРЩ;

Секція 1:

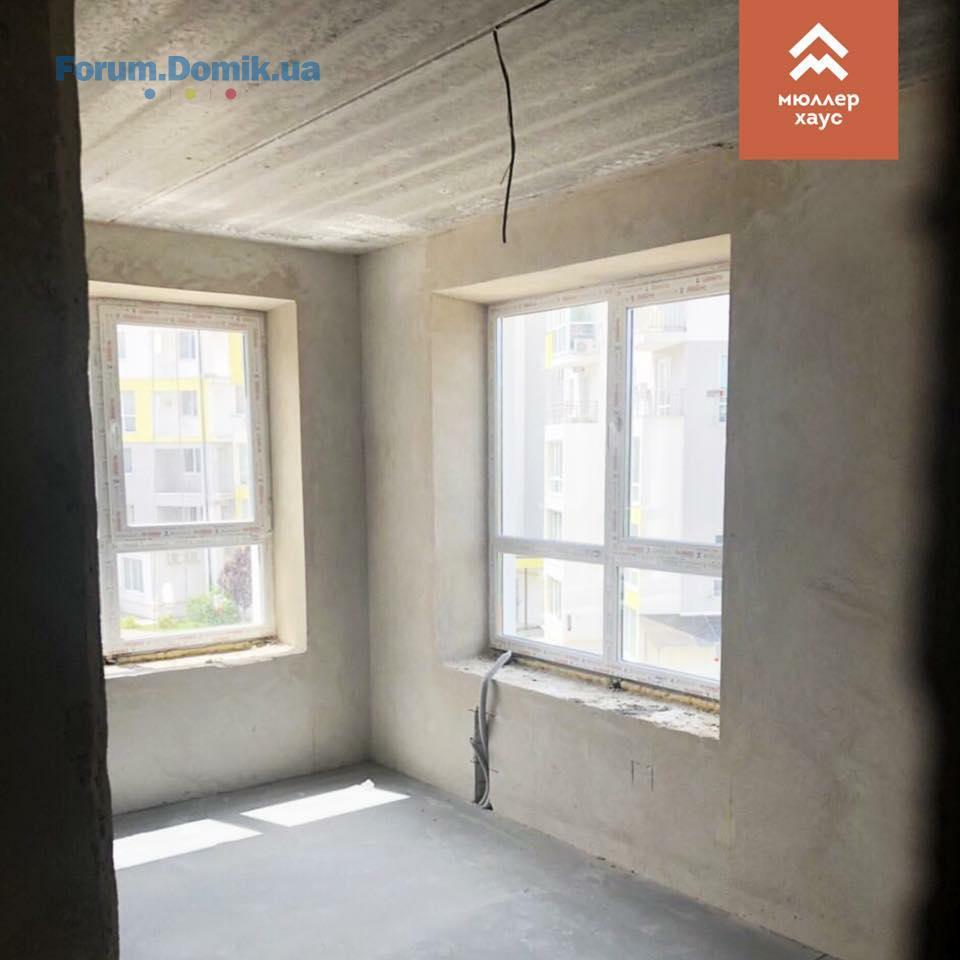

- тривають роботи із влаштування місць загального користування (МЗК): виконано укладання плитки з 10 по 1 поверх;
- завершено монтаж світильників у МЗК;
- виконуються роботи із монтажу квартирних дверей (виконано 9-8-7 поверхи);
- виконується гідроізоляція балконів;
- завершено влаштування крапельників на балконах;
- виконуються роботи із монтажу балконних огороджень;
- на завершальному етапі монтаж крапельників на пілястрах;

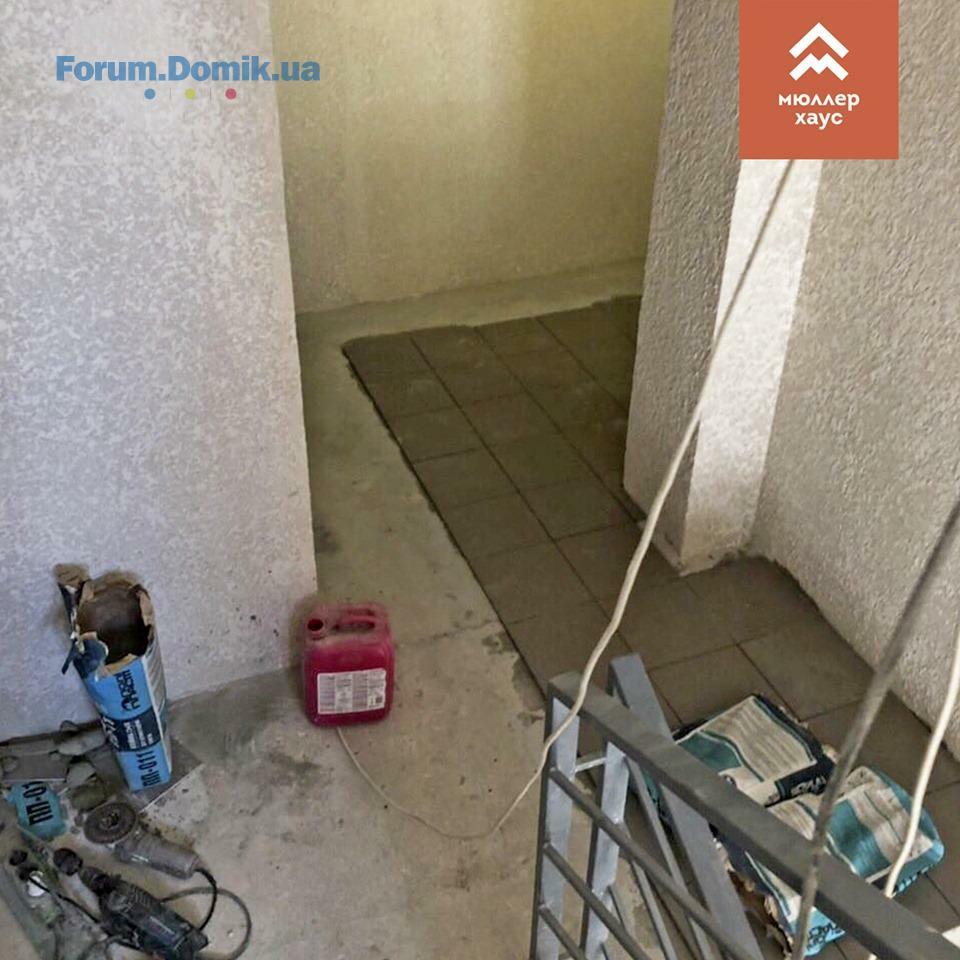

- виконується влаштування вхідної групи у офіс №3

Секція 2:
- на завершельному етапі влаштування газових стояків;
- завершено розводку та вріз каналізації (К1, К2);
- завершено монтаж балконних огороджень;

Секція 3:
- виконуються роботи із розводки та врізу каналізації (К1, К2);
- виконується монтаж балконних огороджень;
- виконується влаштування газових стояків;
- продовжується влаштування балконих огороджень;

✅ вул. Соборна 121
- влаштування вхідних груп на усіх секціях;

Секція 1:
- завершено роботи із мурування стін 7 поверху;
- влаштування опалубки плити перекриття;

Секція 2:
- завершено влаштування плити перекриття 4 поверху
- розпочато мурування стін 5 поверху;

Секція 3:
- завершено мурування стін 4 поверху;

✅ вул. Соборна 119

Секція 3:

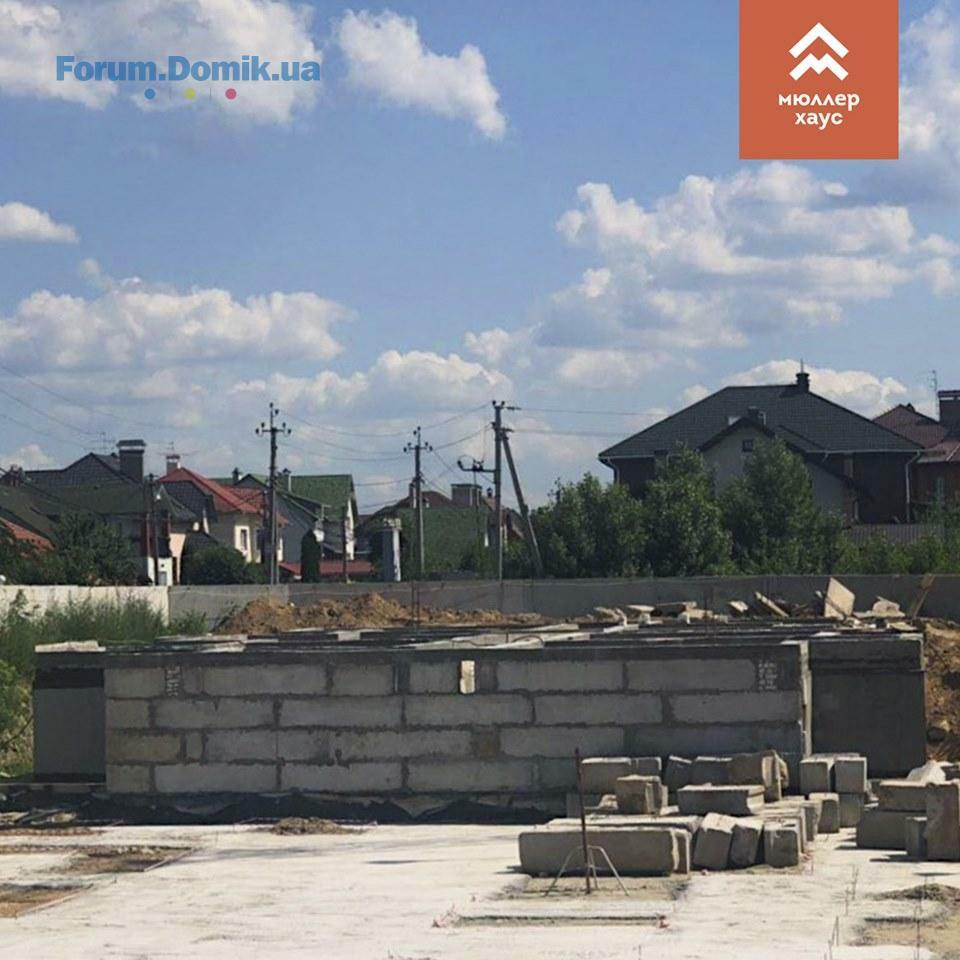

- завершено влаштування монолітного поясу цокольного поверху;

Секція 2:
- завершено влаштування бетонної підготовки.
08 июль 2019 12:53
Цитата "Шланг":


Шановний BD Holding!
По-перше, це не "різне формулювання речень", а зовсім різний сенс. Я процитував смс, яку ви мені надіслали місяць тому як інвестору першої черги.
По-друге, дайте відповідь на питання, я отримаю ключі від квартири в будинку №123 у вересні, чи тільки "розпочну отримувати"?
По-третє, я, звичайно, розумію, що затримка термінів здачі 3-6 місяців - звичайне явище в нашій країні (на жаль). Але подальше відтермінування вже наводить на сумні висновки. Користувачі форуму все розуміють самі і без мого повідомлення... Буду радий, якщо помиляюсь.

Доброго дня. Зміст та сенс в реченні ми не змінювали - отримаєте ключі.
09 июль 2019 05:04
Шановні забудовники, а що будуть будувати в школі, яку роблять у жк львівському? Бачу фундамент новий... Буде ще частина школи?
09 июль 2019 07:37
Доброго дня, Neighbor123. Як ми раніше повідомляли, це будується дитячий садочок
09 июль 2019 09:23
BD Holding, так как дом второй очереди будет полностью девятиэтажным, какие тогда сроки сдачи данного дома? В Договоре прописано 1й квартал 2020, это для предыдущего каскадного варианта, который приблизительно в 1,5 раза меньше будущего девятиэтажного. Вы считаете это приемлемо поступать так с инвесторами, которые выбирали себе квартиру именно в каскадном варианте дома, изначально утверждённом в Генеральном плане? Не считаете ли вы это обманом и махинациями в отношение инвесторов?
09 июль 2019 10:55
Доброго дня, Anasta.Sia . Ваше питання розглядається, очікуйте, будь ласка, на відповідь. Також звертаємо вашу увагу на те, що будівництво ведеться згідно усіх дозвільних документів і про жодні обмани і махінації, по відношенню до інвесторів, не може бути мови!
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
1. . .1214. . .86
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
