Ділимося оновленим звітом з будівництва 🏗

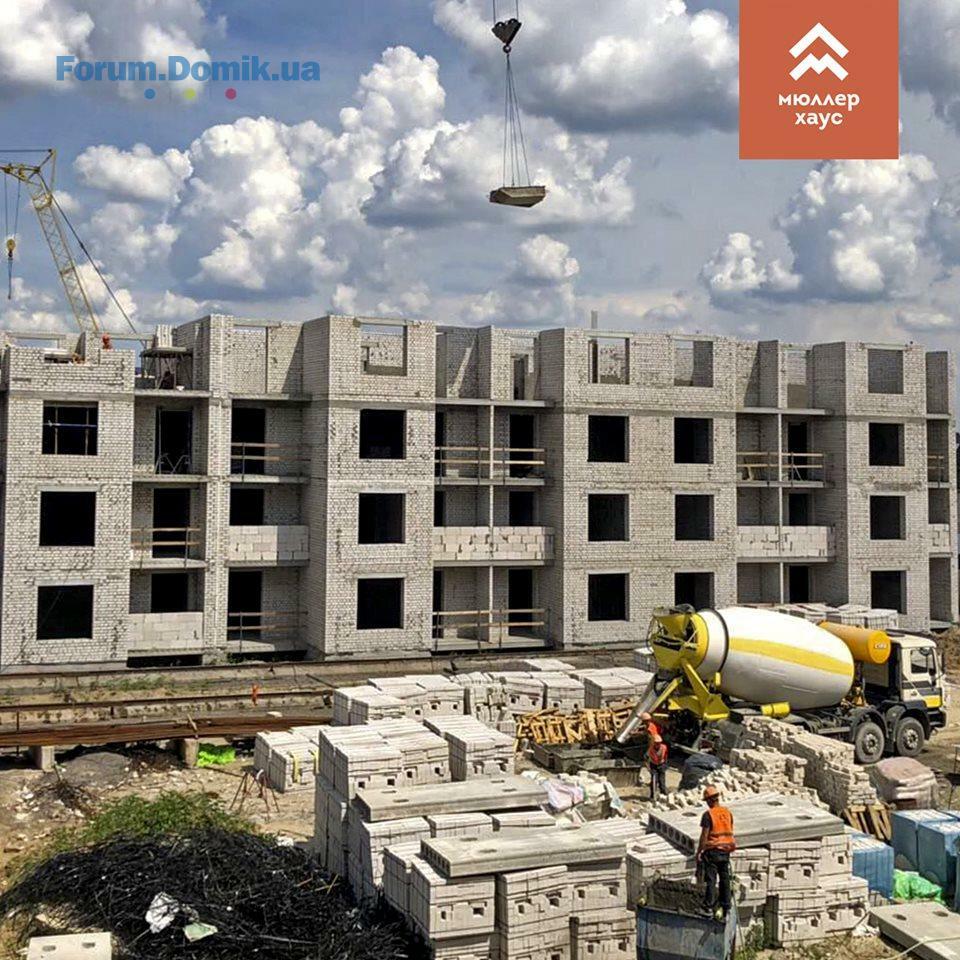

✅ Будинок 123
1 секція:
- влаштування місць загального користування (МЗК) – виконано укладання плитки з 10 по 6 поверх; виконано чорнову шпаклівку стелі;

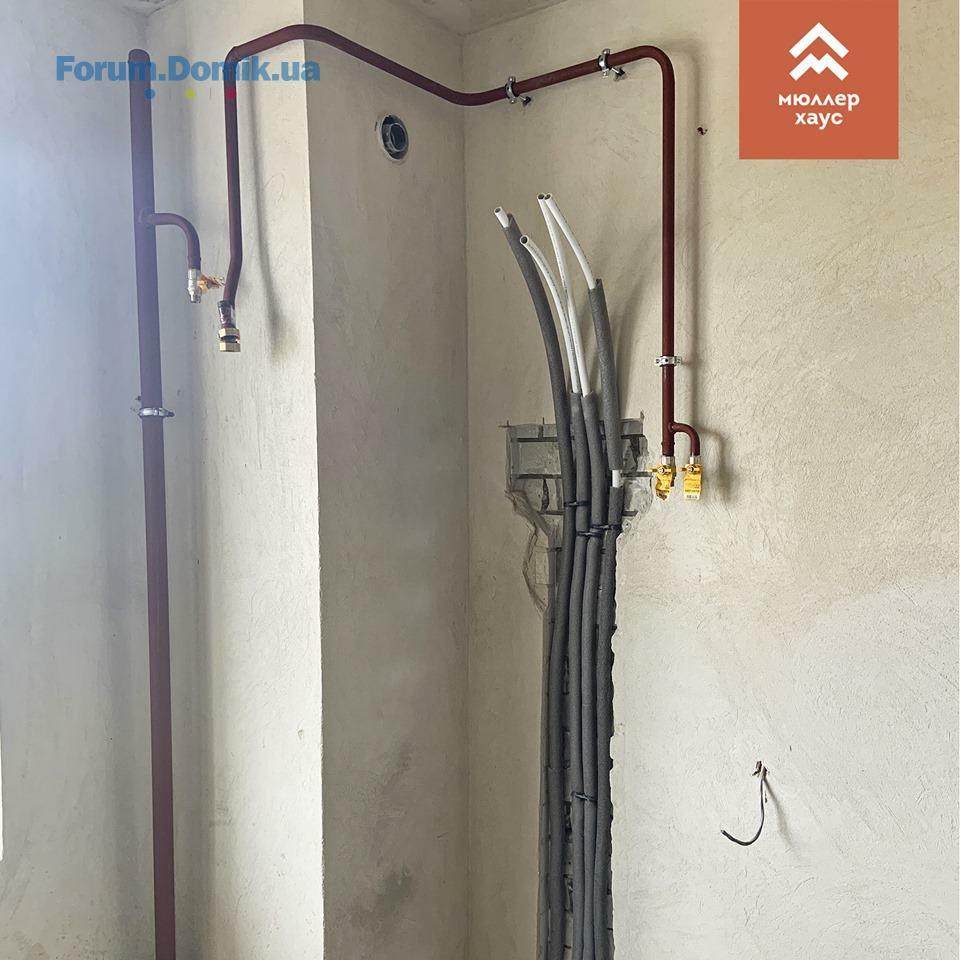

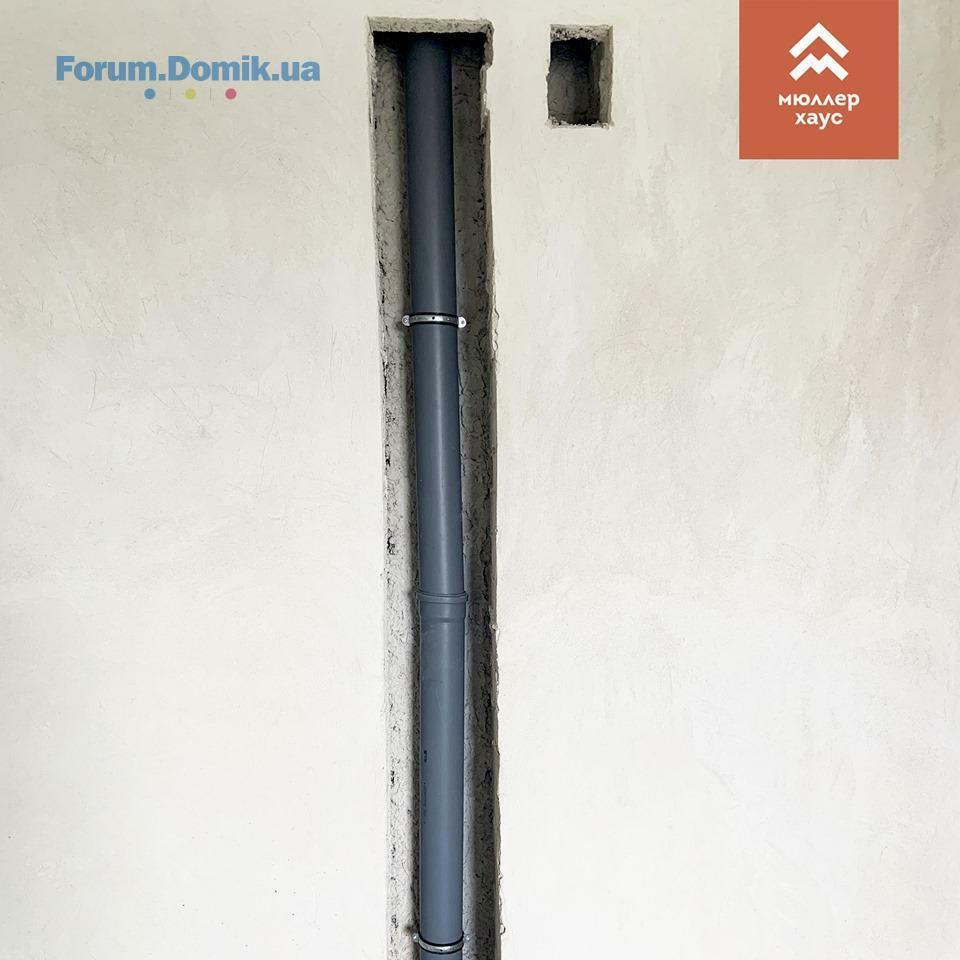

- виконано внутрішню розводку газу;
- виконано врізку каналізації до мереж села;
✅ Будинок 121
- продовжуються роботи із влаштування фундаменту вхідних груп всіх трьох секцій;
- завершено роботи із перекриття 6 поверху на 1 секції;
✅ Будинок 119
3 секція:
- завершено роботи із гідроізоляції підвалу;
2 секція:

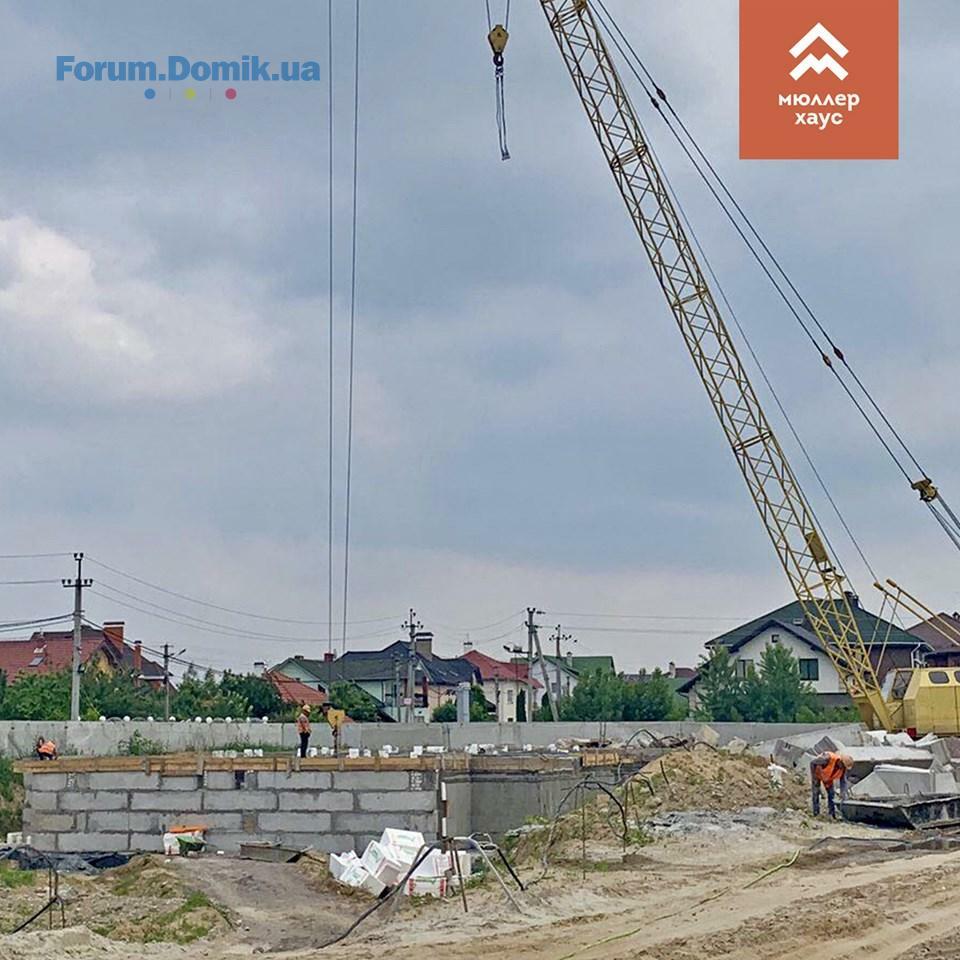

- виконано трамбування дна котловану.
✅ Будинок 123
1 секція:
- влаштування місць загального користування (МЗК) – виконано укладання плитки з 10 по 6 поверх; виконано чорнову шпаклівку стелі;
- виконано внутрішню розводку газу;
- виконано врізку каналізації до мереж села;
✅ Будинок 121
- продовжуються роботи із влаштування фундаменту вхідних груп всіх трьох секцій;
- завершено роботи із перекриття 6 поверху на 1 секції;
✅ Будинок 119
3 секція:
- завершено роботи із гідроізоляції підвалу;
2 секція:
- виконано трамбування дна котловану.
steelson
s
Пользователь
28
04 октября 2018
11 июнь 2019 07:45
Только-что общался с ОП:
-По поводу сроков введения в эксплуатацию или выдачи ключей всем должны позвонить (разослать сообщения на электронку, СМС) в течении 2ух дней (мало верится, но посмотрим).
-123 дом достраивать не будут, пытаются получить разрешения на достройку 121 и 119 до 9ти этажей во всех секциях.
-По поводу сроков введения в эксплуатацию или выдачи ключей всем должны позвонить (разослать сообщения на электронку, СМС) в течении 2ух дней (мало верится, но посмотрим).
-123 дом достраивать не будут, пытаются получить разрешения на достройку 121 и 119 до 9ти этажей во всех секциях.
Skade
S
Новичок
10
11 июня 2019
11 июнь 2019 10:23
Так же позвонил в ОП.
Говорят, что ВСЕ три дома будут 9-ти этажным. И, типа, они сначала так и задумывали.
Кроме того, 90% вероятности что подземного паркинга не будет. (с)
Говорят, что ВСЕ три дома будут 9-ти этажным. И, типа, они сначала так и задумывали.
Кроме того, 90% вероятности что подземного паркинга не будет. (с)
Anonymous
11 июнь 2019 11:19
Цитата "Skade":Так же позвонил в ОП.
Говорят, что ВСЕ три дома будут 9-ти этажным. И, типа, они сначала так и задумывали.
Кроме того, 90% вероятности что подземного паркинга не будет. (с)
Какая сказочная брехня с их стороны.
steelson
s
Пользователь
28
04 октября 2018
11 июнь 2019 19:58
Цитата "Skade":Так же позвонил в ОП.
Говорят, что ВСЕ три дома будут 9-ти этажным. И, типа, они сначала так и задумывали.
Кроме того, 90% вероятности что подземного паркинга не будет. (с)
Мне менеджер в сентябре рассказывала что изначально по проекту все три дома девятиэтажными должны были быть, но сельсовет не дал добро т.к. еще Сан Сити утвердили этажность на эти дома. Даже если и переубедят сельсовет- я не помню в четырехэтажной секции шахту лифта. Это слишком много работы.
Anonymous
12 июнь 2019 02:41
Шахты есть
Comporator
C
Пользователь
36
25 февраля 2019
12 июнь 2019 12:00
Ключи 123 дома выдадут только аж в сентябре. Боюсь представить сроки, когда дом введут в эксплуатацию, а тем более, когда будут готовы документы (
Anasta.Sia

Пользователь
81
09 октября 2018
12 июнь 2019 13:02
Боюсь представить, когда выдадут ключи от 121 дома

steelson
s
Пользователь
28
04 октября 2018
12 июнь 2019 16:11
Если хотят вручать ключи в сентябре, то не успеют достроить на 123м доме.
Сегодня общался со своим менеджером из ОП. По поводу парковки действительно большой шанс что ее не будет, а все остальное - слухи. Пока не получили разрешение на 9 этажей по всем секциям.
Сегодня общался со своим менеджером из ОП. По поводу парковки действительно большой шанс что ее не будет, а все остальное - слухи. Пока не получили разрешение на 9 этажей по всем секциям.
BD Holding
BH
Представитель
1 193
27 марта 2017
18 июнь 2019 13:50
Ділимося оновленим звітом з будівництва 🏗
✅ Будинок 123
1 секція:

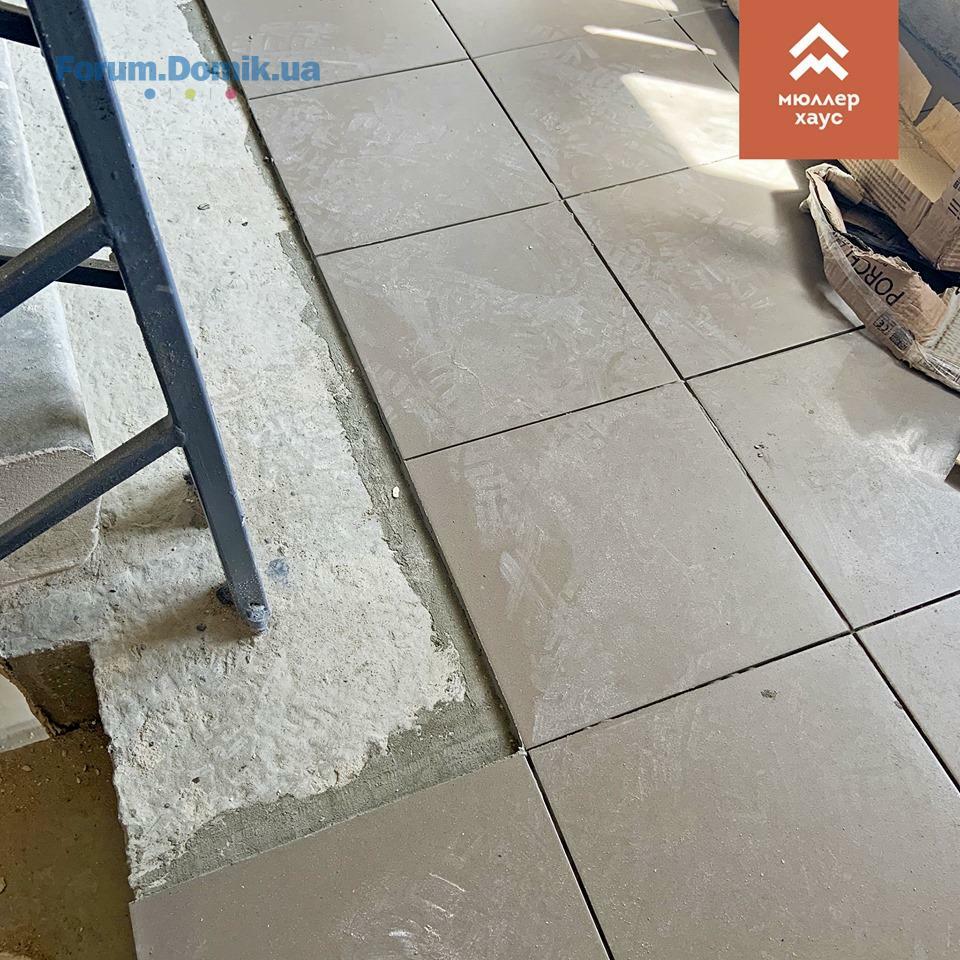

- тривають роботи із влаштування місць загального користування (МЗК) – виконано укладання плитки з 10 по 5 поверх;
✅ Будинок 121

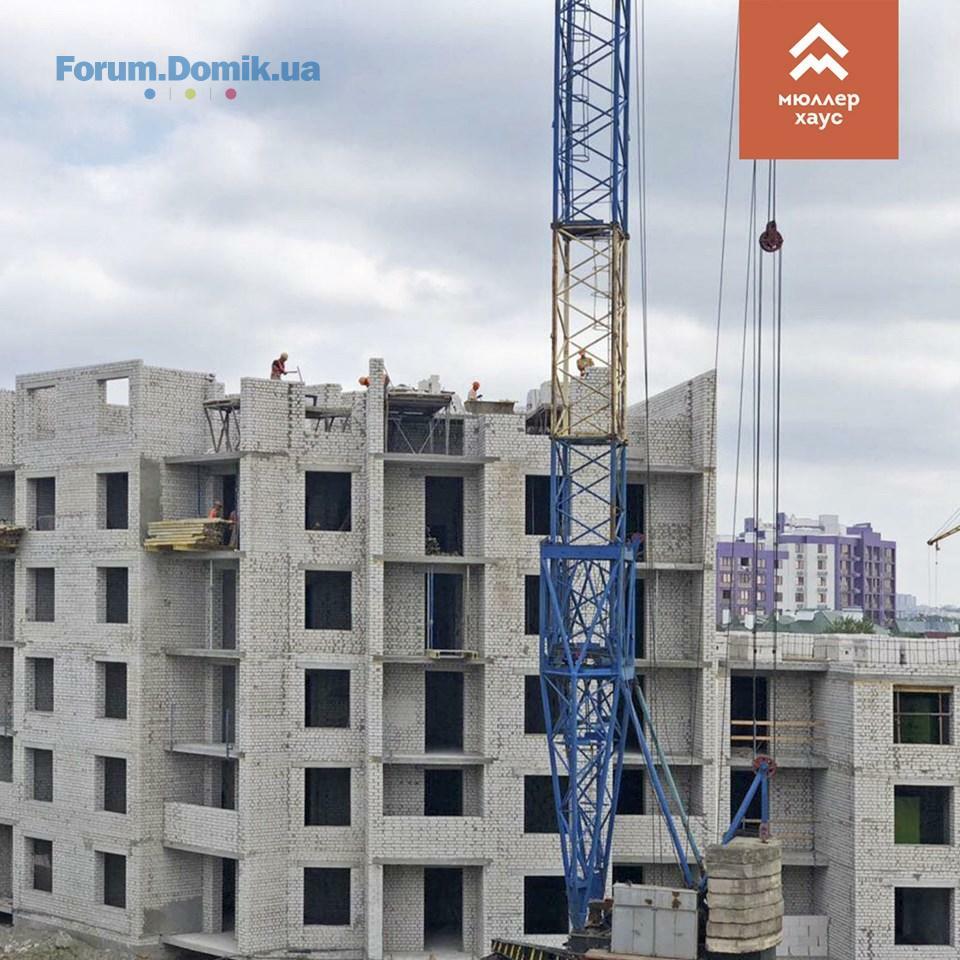

- мурування стін 7 поверху 1 секції;
✅ Будинок 119
2 секція:
- виконано бетонування підготовки під фундаментну плиту.
✅ Будинок 123
1 секція:
- тривають роботи із влаштування місць загального користування (МЗК) – виконано укладання плитки з 10 по 5 поверх;
✅ Будинок 121
- мурування стін 7 поверху 1 секції;
✅ Будинок 119
2 секція:
- виконано бетонування підготовки під фундаментну плиту.
Anonymous
19 июнь 2019 17:43
"BD_Holding"
Может быть вы поделитесь новостями про этажность зданий? Этот вопрос сейчас волнует ещё больше, чем ход строительства
Может быть вы поделитесь новостями про этажность зданий? Этот вопрос сейчас волнует ещё больше, чем ход строительства
Anasta.Sia

Пользователь
81
09 октября 2018
19 июнь 2019 18:29
BD Holding, дайте, пожалуйста, пояснение, сколько этажей планируется во всех секциях всего комплекса? Почему из отдела продаж поступает информация, что все секции будут одинаковой высоты? И каковы будут реальные сроки сдачи?
РоманUA7
Р
Гость
5
20 июня 2019
20 июнь 2019 09:55
"BD_Holding"
Згідно вашого звіту щодо ходу будівництва, в проміжок з 11.06.2019 по 18.06.2019, по будинку 123 виконанано 1 поверх плитки. Тобто роботи фактично зупинені, все вірно?
Згідно вашого звіту щодо ходу будівництва, в проміжок з 11.06.2019 по 18.06.2019, по будинку 123 виконанано 1 поверх плитки. Тобто роботи фактично зупинені, все вірно?
BD Holding
BH
Представитель
1 193
27 марта 2017
21 июнь 2019 06:22
Цитата "Anasta.Sia":BD Holding, дайте, пожалуйста, пояснение, сколько этажей планируется во всех секциях всего комплекса? Почему из отдела продаж поступает информация, что все секции будут одинаковой высоты? И каковы будут реальные сроки сдачи?
Доброго дня. Ваше питання розглядається. Очікуйте на відповідь.
BD Holding
BH
Представитель
1 193
27 марта 2017
21 июнь 2019 06:28
Доброго дня, РоманUA7 . Ні, не вірно. Тривають внутрішні роботи, підключення комунікацій, роботи по благоустрою
Anasta.Sia

Пользователь
81
09 октября 2018
24 июнь 2019 08:38
Цитата "BD_Holding":
Доброго дня. Ваше питання розглядається. Очікуйте на відповідь.
Так что по поводу этажности домов? Я думаю, прошло достаточно времени для формирования информационного сообщения для инвесторов.
Anonymous
24 июнь 2019 08:44
Не знают кому занести чемодан, чтоб дали согласование.
Skade
S
Новичок
10
11 июня 2019
24 июнь 2019 09:03
Цитата "BD_Holding":
Доброго дня. Ваше питання розглядається. Очікуйте на відповідь.
Рассмотрели? Нам покажете?

Anonymous
24 июнь 2019 16:50
Ход строительства мягко говоря не быстрый. Ответа на вопрос не добиться. Или хотят скрыть что-то более важное, чем пристройку до 9ти этажей?
Comporator
C
Пользователь
36
25 февраля 2019
25 июнь 2019 12:03
Суттєві будівельно-оздоблювальні роботи де-факто не ведуться з кінця минулого року.

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК Star City | Стар Сити | bUdCapital, Київміськбуд | Киев, ул. Каунасcкая, 2703.09452
- ЖК Edelweiss House | Edelburg Development | Киев, ул. Зверинецкая, 70-а03.09535
- ЖК Hvoya | ZIM Group | Киев, Пуща-Водица, ул. Юнкерова, 3703.0920
- ЖК Атлант на Озерной | Атлант | Новоселки, ул. Озерная02.091 175
- ЖК Престиж, Борисполь, ул. Киевский Шлях, 1д02.0920
- ЖК на пр. Отрадный 2, Киев | Житлоінвестбуд-УКБ01.0910 301
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | ул. Причальная, 1101.093 771
- ЖК Scandia | СК Триумф | Бровары, ул. Анатолия Луценко, 2701.093 029
- ЖК Англия | Киев, ул. Луговая, 25 (Жуляны)01.093
- ЖК Polaris Home & Plaza | Perfect Group, Citex Development | Киев, ул. Семьи Кульженков, 2230.08496
- Стоит ли сейчас покупать недвижимость?02.094 647
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Идеи для декора пола в квартире, ваши отзывы и мнение экспертов12.0712
- ЖК Імперіал Парк Авеню | Імперіал Буд | Чернівці, вул. Рівненська, 718.084
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тёплый пол, отзывы и советы28.08205
- Крыша потекла, что делать?25.0818
- Перепланировка | тема просьб и советов по конкретным ситуациям19.082 216
- Материал многоквартирного дома новостройки. Какой лучше?13.0812
- Климатическое оборудование норвежской ТМ Bergen07.082
- Как можно прочистить или улучшить вентиляцию в квартире?06.086
- Пол на кухне – ламинат или плитка?30.0720
- Как правильно заложить швы в стенах после врезки столешницы/подоконника?24.072
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Мебель под заказ | Объявления об изготовлении мебели18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077
- Які етапи охоплює комплексне будівництво ферми під ключ18.071

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
