28 янв 2021 15:53
BD Holding коли буде введено в експлуатацію 123 будинок?
01 фев 2021 13:21

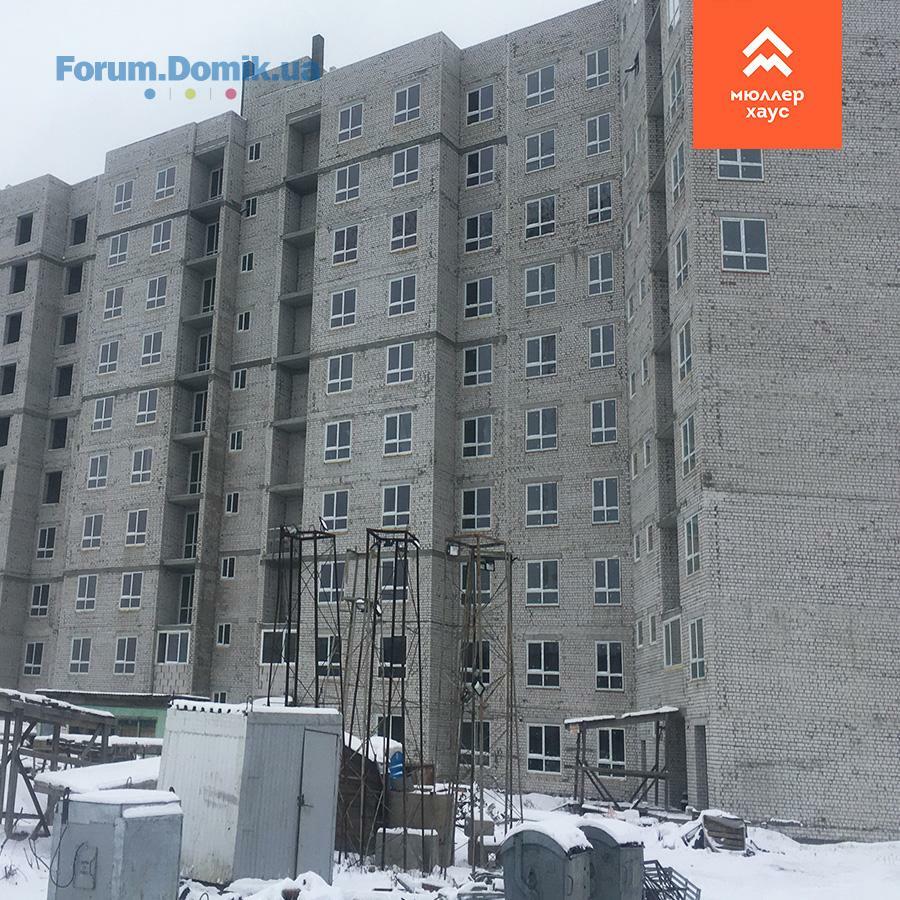

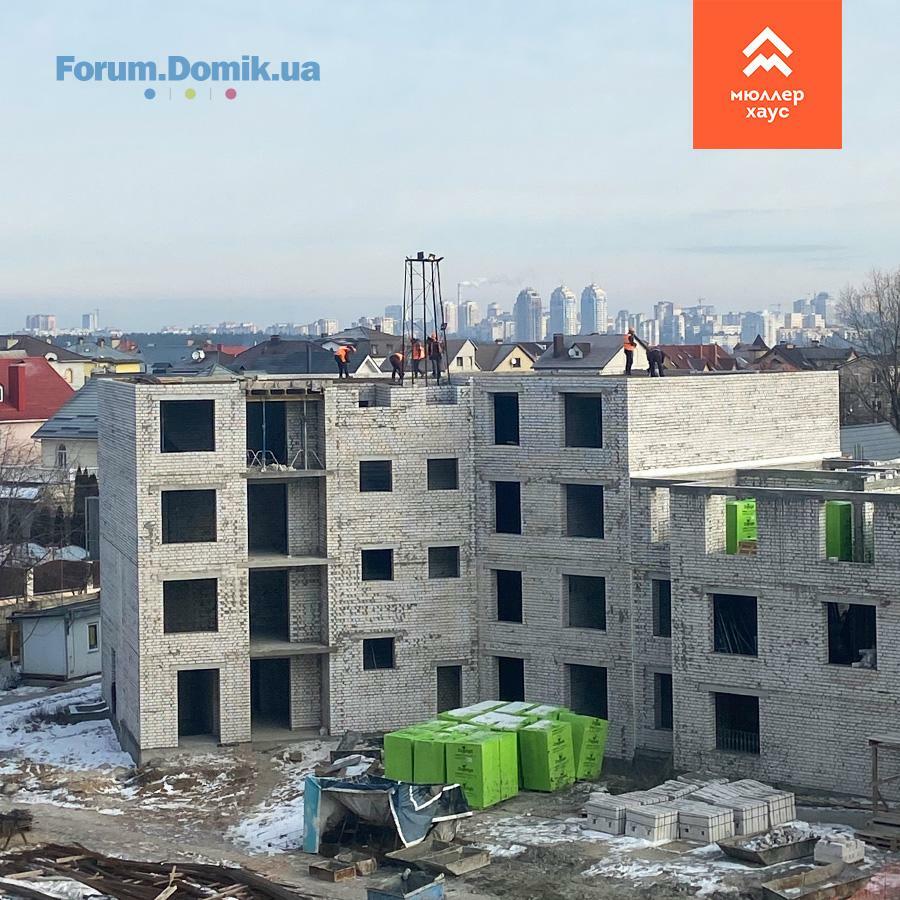

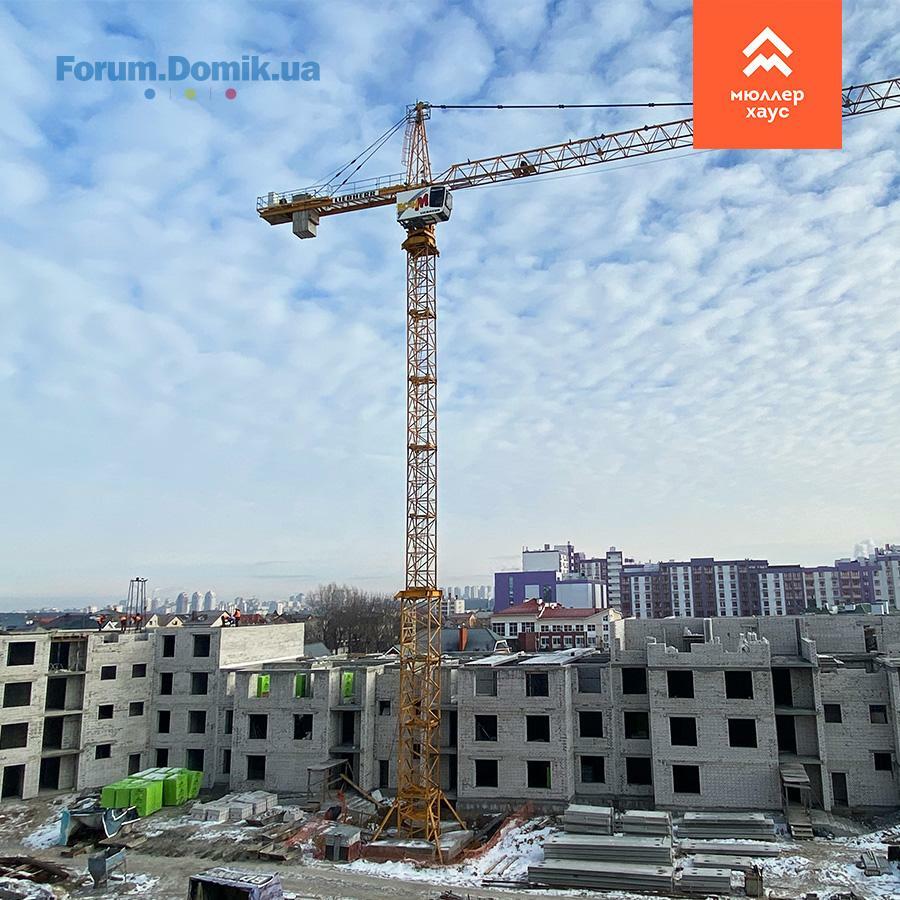

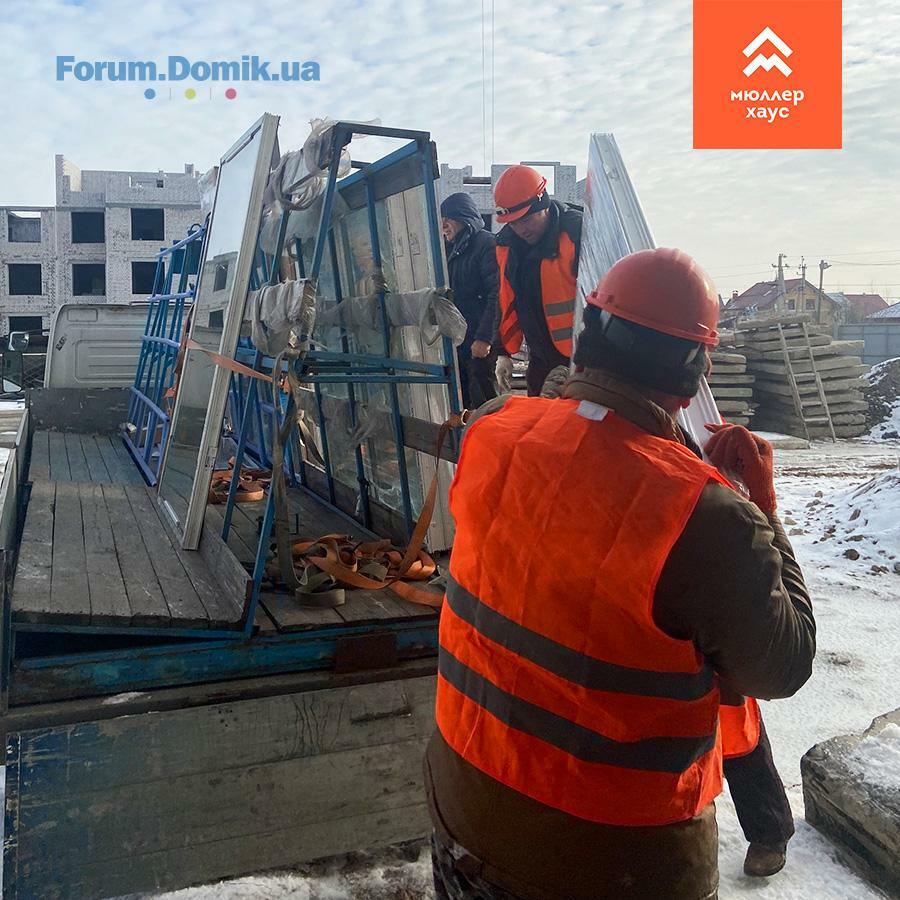

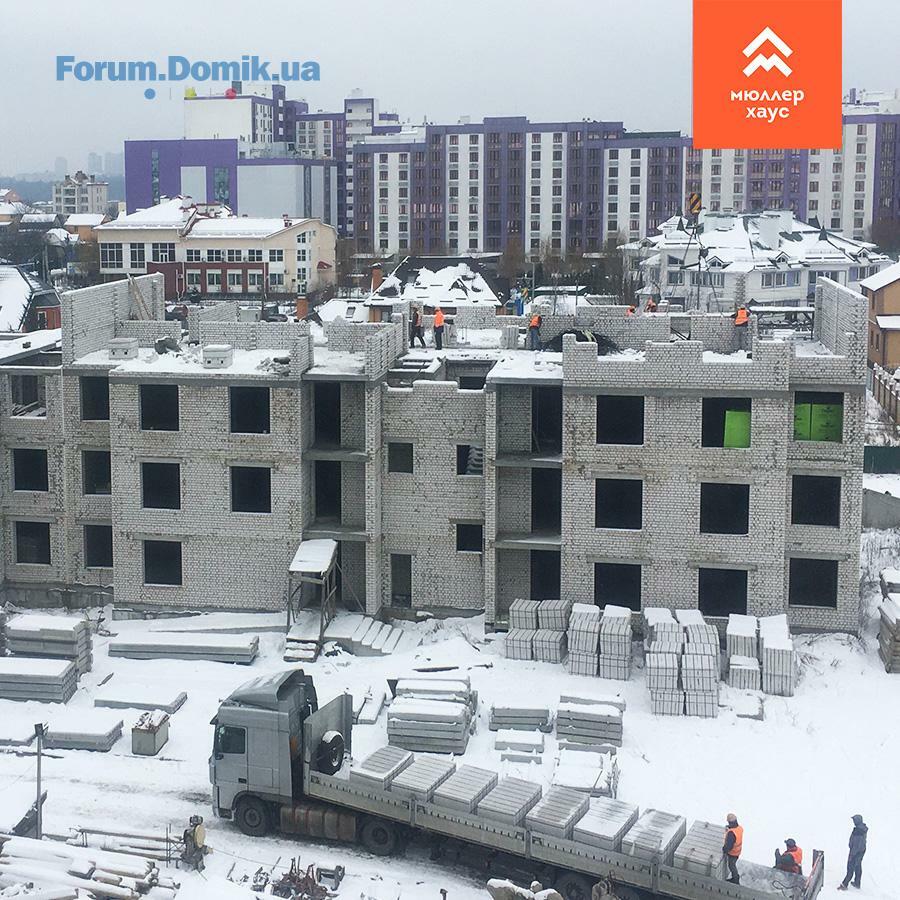

Ділимося актуальною інформацією з будівельного майданчика 🏗 Мюллер Хаус

✅ вул. Соборна 123
Секція 2:
• зупинені фасадні роботи
• на завершальному етапі роботи по влаштування накривок парапетів
• тривають роботи по влаштуванню огороджень на балконах
• завершено роботи по влаштування внутрішніх щитів водопостачання, тривають роботи по влаштування внутрішніх щитів електрики
• триває влаштування освітлення в коридорах МЗК
Секція 3:
• зупинені фасадні роботи
• на завершальному етапі роботи по влаштування накривок парапетів
• на завершальному етапі влаштування плитки в МЗК
• завершено роботи по влаштування внутрішніх щитів водопостачання, тривають роботи по влаштування внутрішніх щитів електрики
• триває влаштування освітлення в коридорах МЗК


✅ вул. Соборна 121
Секція 1:
• зупинені роботи по утепленню фасаду
• тривають електромонтажні роботи
Секція 2:
• тривають роботи по влаштуванню штукатурки внутрішніх стін
Секція 3
• тривають підготовчі роботи по влаштуванню вікон

✅ вул. Соборна 119
Секція 1:
• влаштування опалубки плити перекриття 4 поверху
Секція 2:
• монтаж плити перекриття 3 поверху
Секція 3:
• триває кладка стін 4 поверху
01 фев 2021 18:01
Где хоть 1 новое ограждение????
02 фев 2021 07:30
"Наша песня хороша - начинай ее с начало"
05 фев 2021 08:43
На сайте нашего сельсовета регулярно публикуются РЕШЕНИЯ, которые принимаются на сессиях. У нас новая власть, все в курсе. Естественно, новая власть будет кроить по своему. И вот нашла я РЕШЕНИЕ новой власти о планах на ближайший год. Планы касаются всей Борщаговской ОТГ, естественно, ПБ уже входит во все эти новые планы. И вот, согласно этому решению (я его приложу, конечно и можно его изучить) запланированы утверждения градостроительных условий - генеральный план, детальные планы и все, что с этим связано. Т.к. у нашего застройщика были проблемы с недоработкой градостроительной документации (об утвержденном детальном плане ЖК застройщик скромно молчит и уже ясно-понятно, что утвержденного плана и нет вовсе), то затишье сейчас связано с тем, что пока новый сс не утвердит, я так понимаю, новый ген план и планы детальной территори, то ни о каких разрешительных документах на наш дом быть не может. А т.к. наша новая власть это все запланировала на 2021 год.....СОГЛАСНО РЕШЕНИЮ. То все это будет длится долго, т.к. это должна быть отдельная сессия, где все должно утвердиться и тогда уже можно будет чесаться доделать дом (ограждения, лифты и коммуникации, т.к. они не смогут провести газ без градостроительной документации). Так вот, наш застройщик, по ходу думает, что инвесторы идиоты, интернетом пользоваться не умеют и вообще им можно пудрить мозги. Потому ни хрена и не делают, пока ДПТ и не утвердится новым головою ОТГ. Так что ждать по ходу нам еще долго.
05 фев 2021 08:48

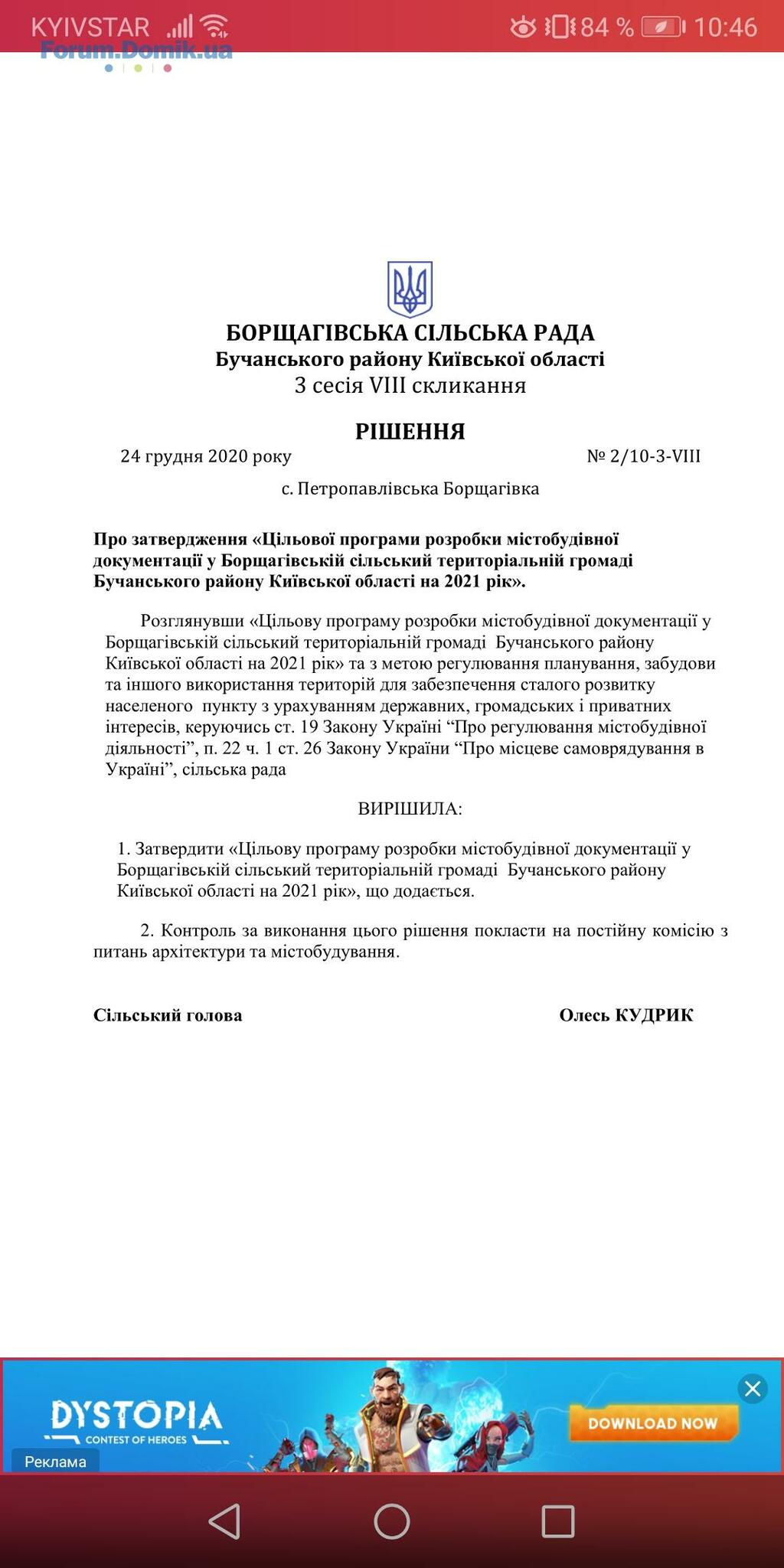

Вот это решение
05 фев 2021 09:28

Уважаемые инвесторы, следить за утверждением ДПТ нашего ЖК можно на сайте сс ПБ https://pbrada.gov.ua/news/proekti-rishen--oi-chergovoi-sesii-borschagivskoi-silskoi-radi-841.html , где публикуются ПРОеКТЫ РЕШЕНИЙ, потом эти проекты утверждаются и публикуются окончательно. Раньше все это публиковалось в газете ТРИБУНА, как сейчас - не знаю. Но все это сейчас можно отследить. К, сожалению, в проектах нет ЖК Мюллер, есть другие решения по утверждению ДПТ многоквартирных домов, но нашего дома пока нет.

05 фев 2021 18:47
К сожалению, это единственное логическое обьяснение.
08 фев 2021 14:58

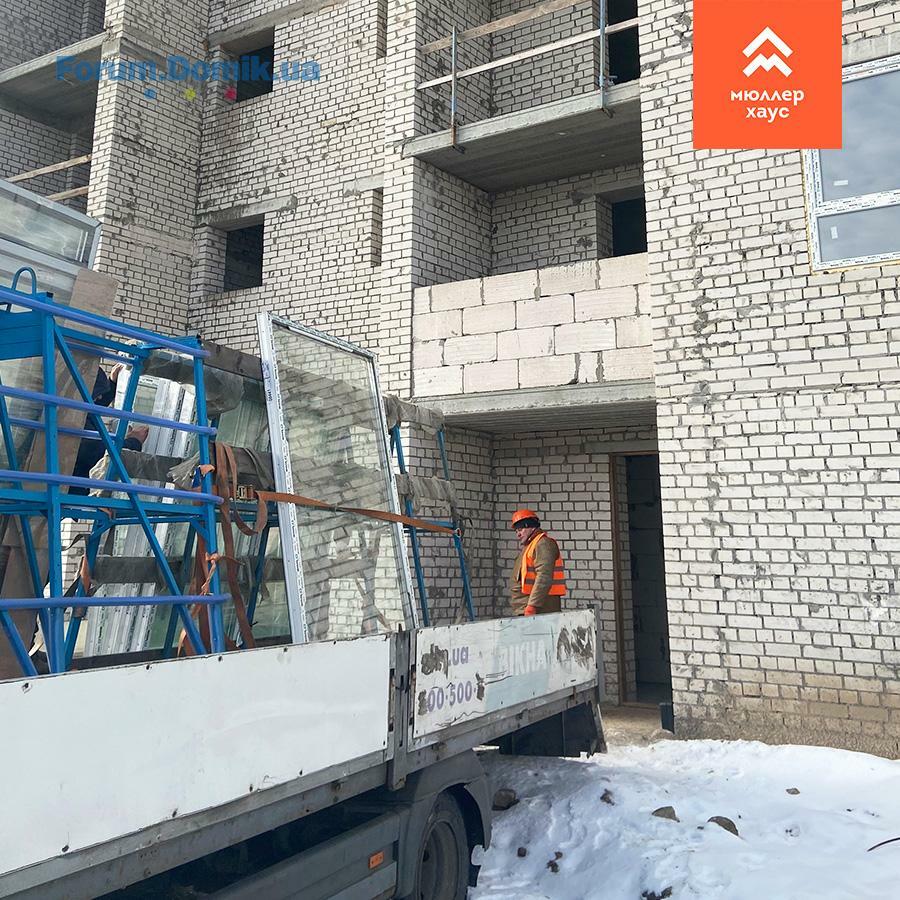

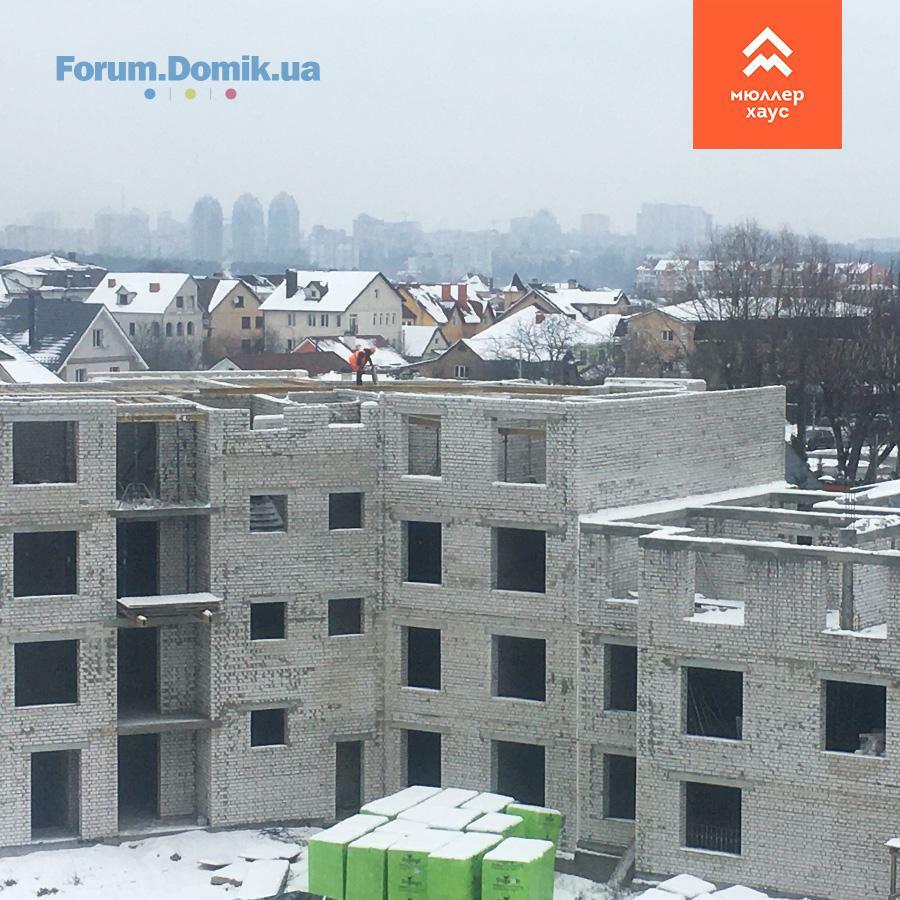

Ділимося актуальною інформацією з будівельного майданчика 🏗 Мюллер Хаус

✅ вул. Соборна 123
Секція 2:
• зупинені фасадні роботи (через погодні умови)
• на завершальному етапі роботи по влаштування накривок парапетів
• тривають роботи по влаштуванню огороджень на балконах
• завершено роботи по влаштування внутрішніх щитів електрики
• завершено влаштування освітлення в коридорах МЗК
Секція 3:
• зупинені фасадні роботи (через погодні умови)
• на завершальному етапі роботи по влаштування накривок парапетів
• на завершальному етапі влаштування плитки в МЗК
• завершено роботи по влаштування внутрішніх щитів електрики
• завершено влаштування освітлення в коридорах МЗК


✅ вул. Соборна 121
Секція 1:
• зупинені роботи по утепленню фасаду (через погодні умови)
• завершено електромонтажні роботи
Секція 2:
• зупинені роботи по влаштуванню штукатурки внутрішніх стін (через погодні умови)
Секція 3
• розпочинають роботи по влаштуванню вікон
• підготовчі роботи по влаштування димоходів

✅ вул. Соборна 119
Секція 1:
• армування плити перекриття 4 поверху
Секція 2:
• монтаж плит перекриття 3 поверху
Секція 3:
• на завершальному етапі кладка стін 4 поверху
09 фев 2021 06:34
Ещё один отчёт о том, что ничего не сделано, теперь какое везение- «погодные условия». Уважаемый застройщик, напишите сроки сдачи 121 дома.
09 фев 2021 17:46
Застройщик ушел в глухую защиту
11 фев 2021 13:17
Добрый день всем) подскажите, кто то видит людей на стройке? Грядут 10 дней морозов, я так понимаю стройка станет... Интересно хоть сейчас там есть кто-то? Может кто звонил в отдел продаж или слышал новости какие? Раз наш застройщик от нас отморозился...
12 фев 2021 10:16
Так надоели эти истории про погоду. Вон, Эхо парк 2 строят каждый день, и в снегопад, и в -15, вчера вообще бетоновоз гудел до 1 ночи, уже с окон люди орали, чтобы они вырубали мотор. А тут в Мюллере не могут закончить почти готовый дом
12 фев 2021 16:40
Застройщик, ауууууууу...
12 фев 2021 18:20

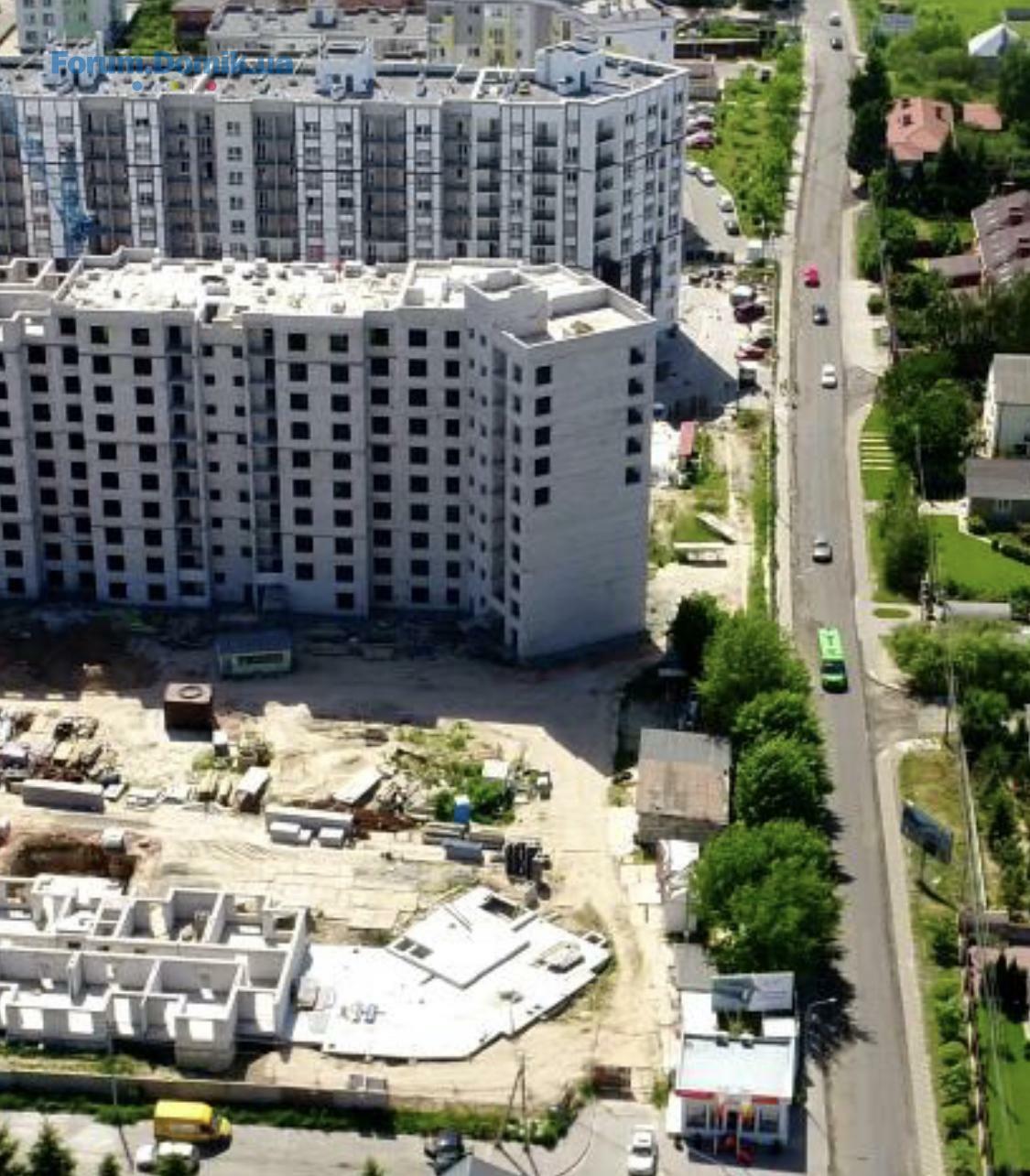

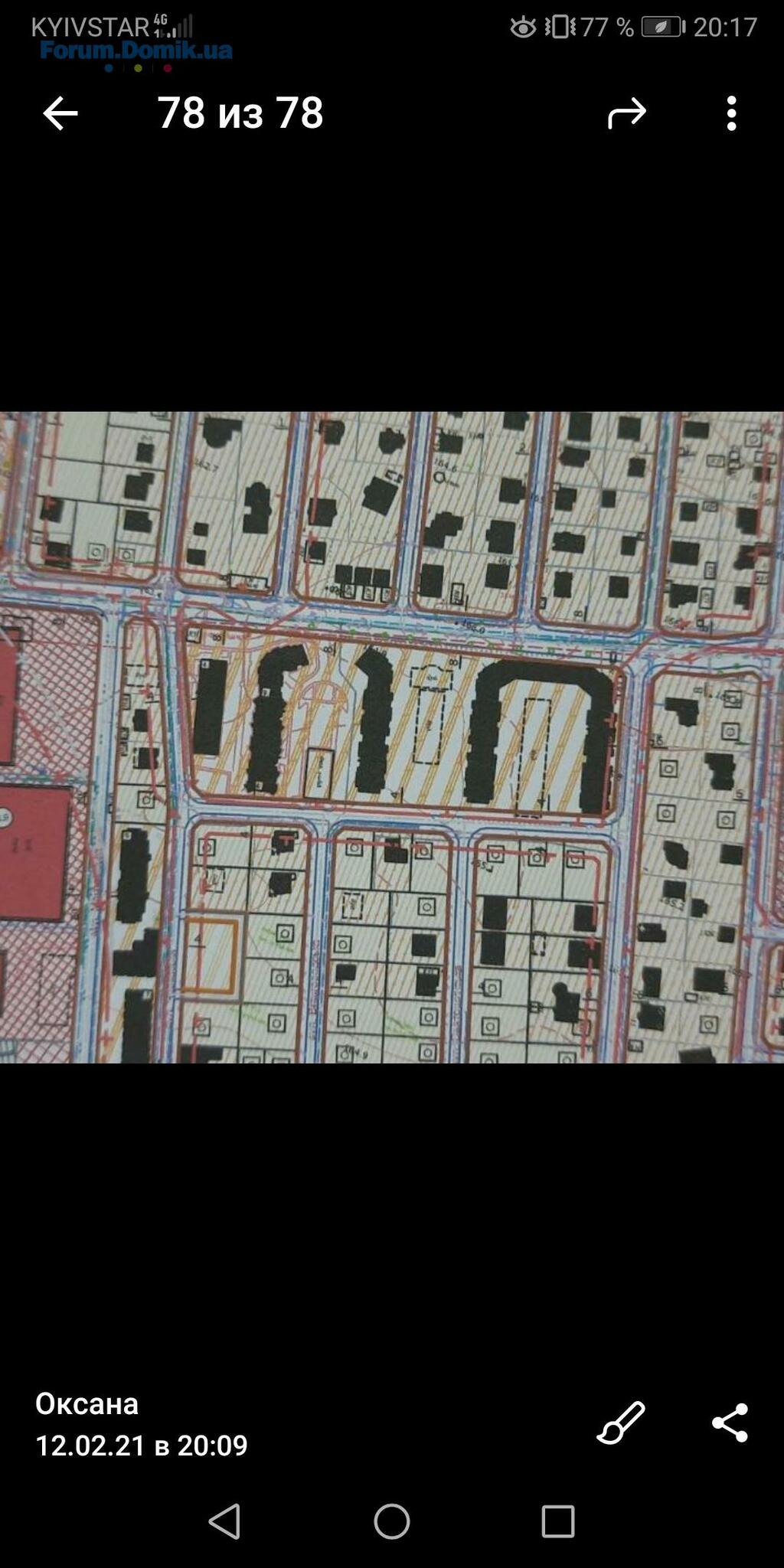

Сегодня состоялась сессия по утверждению генерального плана Петропавловской Борщаговки. Его утвердили. Мы на плане есть, что бесспорно плюс, но смотрите сами, что на плане с 121 и 119 домом. БД, как это понимать?
12 фев 2021 20:14
Что происходит с застройщиком?! Он действительно собрался строить П-образный дом с 4-й очередью? Это же бред! Я хоть и с 123 дома, но мне нравиться, что количество жильцев сначало увеличилось из-за достройки этажей, а теперь и новой очереди...
13 фев 2021 07:37
Получается 121 и 119 дом соеденят вместе???
13 фев 2021 12:05
Врядли они соединят дома «в полный рост». У людей окна их квартир выходят. Но какой-то торговый центр 2-3 этажный может и выстроится.
Но как по мне, то соединяйте эти дома хоть с кабинетом Головы села, только сдайте в эксплуатацию и отдайте ключи с доками.
14 фев 2021 09:37
BD Holding, объясните, что происходит со стройкой! 121 и 119 дома собираются объединять?
14 фев 2021 11:14
Цитата "aBve » 12.02.2021 22:14":
Что происходит с застройщиком?!


Судячи з інформації із сусідньої теми - Кватерчук причетний не лише до BD Holding
httpp://forum.domik.ua/zhk-lvvskij-matok-2-sofievskaya-borshhagovka-pr-nebesnoj-sotni-mid-servis-t35004.html . При цьому перший будинок "Софіївський липок" спочатку повністю збудували без залучення грошей інвесторів, а вже потім почали продавати готові квартири з відповідною вартістю квадратного метра.
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
1. . .6264. . .86
Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
Подробнее
