ЖК Mirax | Миракс | Киевгорстрой | ул. Глубочицкая, 43
Застройщик | BudCapital |
Сдача ЖК | 2022 г. |
Планировки |
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 123.
26/21% | ||
20/16% | ||
28/23% | ||
25/20% | ||
24/20% |
Goga1
G
Постоянный пользователь
169
12 июня 2014
25 июнь 2018 12:08

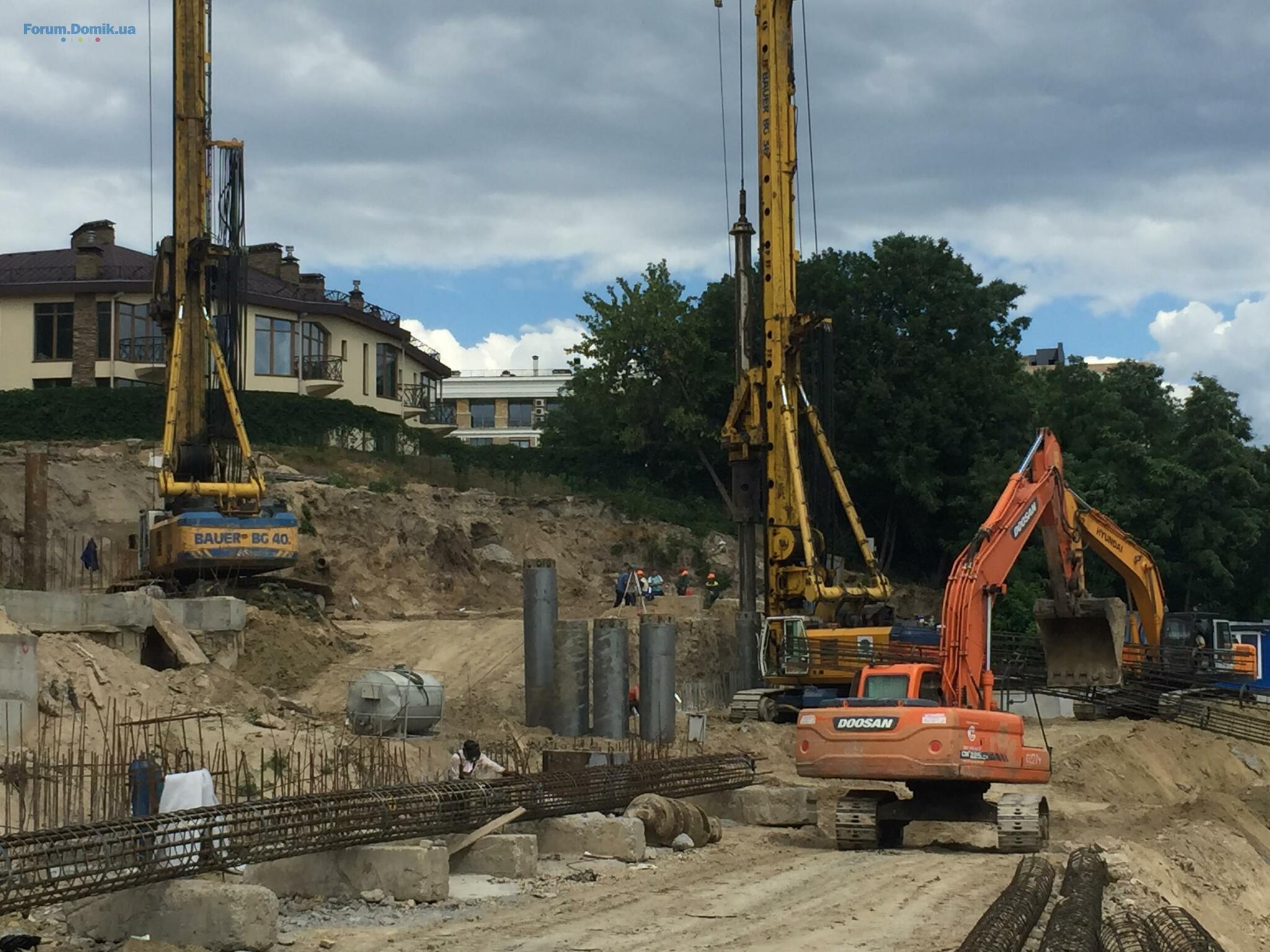

На данный момент на стройке 148 человек
Echo of memories
Eo
Постоянный пользователь
229
23 октября 2017
25 июнь 2018 12:19
Цитата "Goga1":На данный момент на стройке 148 человек
Спасибо, что делитесь с нами такими информативными фото!
Andy_c
A
Пользователь
24
10 апреля 2018
25 июнь 2018 14:28
на фото 2й дом, секция А по периметру фундамента труба с ответвлениями в землю, кто знает зачем это ?
VIKG
V
Постоянный пользователь
209
21 августа 2017
25 июнь 2018 15:31
Возможно вода, для свежего бетона влага нужна
Никалина
Н
Новичок
11
25 ноября 2017
25 июнь 2018 16:08
Цитата "Echoofmemories":Фото квартир на 3-м этаже в башне.
Сколько квадратных метров комната ?
Echo of memories
Eo
Постоянный пользователь
229
23 октября 2017
25 июнь 2018 16:18
Цитата "Никалина":
Сколько квадратных метров комната ?
Спасибо за хороший вопрос. Мне тоже было интересно и изучив план 3-го этажа пришел к выводу, что это комната 15,88 м2 + лоджия 3,28 м2. Ширина 3,29 м, длина 5,36 м.
Только она имеет такое расположение пилона, окна и имеет такой вид из окна как на фото по ссылке выше.
То что это 3-й этаж легко догадаться по окну не в пол.
Никалина
Н
Новичок
11
25 ноября 2017
25 июнь 2018 17:09
Цитата "Echoofmemories":
Спасибо за хороший вопрос. Мне тоже было интересно и изучив план 3-го этажа пришел к выводу, что это комната 15,88 м2 + лоджия 3,28 м2. Ширина 3,29 м, длина 5,36 м.
Только она имеет такое расположение пилона, окна и имеет такой вид из окна как на фото по ссылке выше.
То что это 3-й этаж легко догадаться по окну не в пол.
Большое спасибо


StrongS
S
Постоянный пользователь
292
06 августа 2017
26 июнь 2018 00:38
Цитата "profcons":
Работы ведутся крайне вяло. На стройке десяток вялых человек и пара машин. Разве ТАК выглядят ЖК, срок сдачи которых через полтора года???
В отделе продаж улыбаются , говоря о сроках...
Сообщество инвесторов Миракс требует обнародовать план строительства с указанием сроков и видов работ. А также обнародовать отставание от сроков на данный момент!
Первая очередь строительства- это паркинг!
Который в свою очередь и является опорной многоступенчатой стенкой (вид в разрезе).
Только после его постройки возможно появление фундамента под все секции домов!
Сколько ещё уйдёт времени на возведение Опорной стены???
Тобишь - Паркинга )))


Nicholas45
N
Гость
4
01 июля 2013
26 июнь 2018 08:36
Цитата "Andy_c":на фото 2й дом, секция А по периметру фундамента труба с ответвлениями в землю, кто знает зачем это ?
Грунт уплотняют чтобы не посыпался
Goga1
G
Постоянный пользователь
169
12 июня 2014
26 июнь 2018 12:01

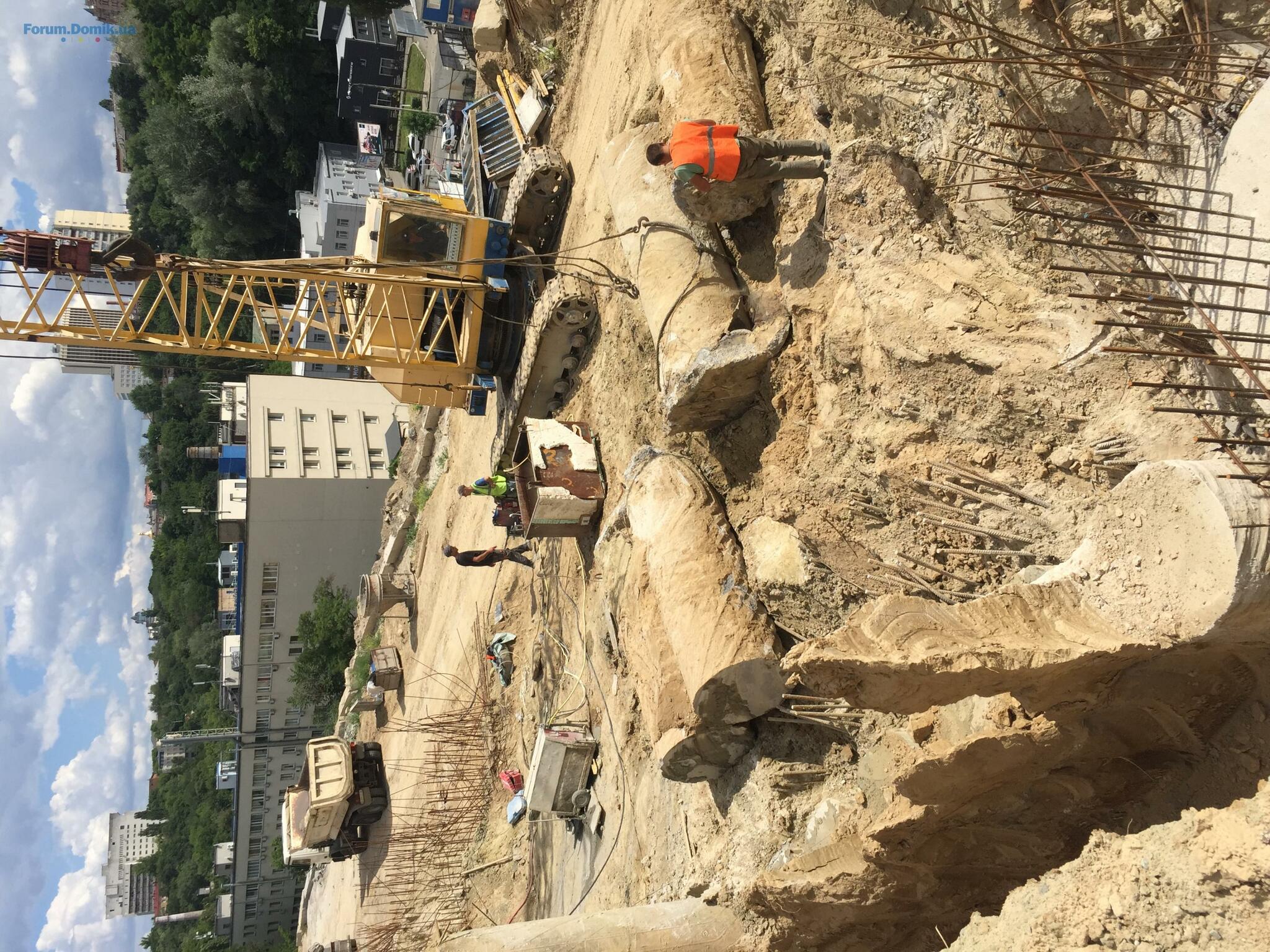

Демонтаж свай
Room4

Пользователь
58
19 сентября 2017
26 июнь 2018 20:17
Отчет о встрече инвесторов с руководством Київміськбуд
Итак, друзья, состоялась наша долгожданная, но неожиданная встреча с руководством Київміськбуд. Приготовьтесь к многобукв 🙂
Со стороны инвесторов присутствовали 6 человек. Все они добровольно вызвались. Со стороны Киевгорстроя присутствовало несколько вице-президентов компании (Светлана Новохацкая, Василий Дудурич и др.), включая Эдуарда Григорьевича Шевчука (по вопросам строительства); а также генеральный директор ген-подрядчика Василий Васильевич, представитель юридического отдела и технические специалисты.
Информации было изложено много, но общее впечатление – позитивное. На все наши вопросы команда КМБ ответила развернуто. По нашей повестке дня:
1. План строительства
Этот план держал в руках при нас лично Эдуард Шевчук. Стопочка А4 достаточно увесистая с подробнейшей таблицей. На просьбу обнародовать ответили сдержанными улыбками, но пообещали в течение 2х недель разработать на основе этого плана “График строительства” – некая выжимка, обобщенный его вариант (как они сказали “крупными мазками”), которым мы сможем пользоваться для оценки хода строительства. Обещали подумать как лучше – выложить на официальный сайт или, как минимум, отправить на лично мне: Slawko
2. Обратная связь
Теперь у нас есть контактное лицо – Татьяна Маркова – руководитель департамента продаж, с которой можно лично утрясать все возникающие вопросы. Просила не звонить ей всей сотней, поэтому телефон ее не публикую, но он есть и всегда можно через инициативную группу к ней обращаться.
3. Очередность сдачи
Пока нет графика, мы не можем судить об очередности, однако можно смело утверждать, что очередность сдачи ЖК Миракс не просто рассматривается, а очень даже вероятна. И изначально, как было понятно из разговора, такой вариант не отметался. “А какой смысл построить дом и не пускать туда жильцов?” – так отреагировал один из наших собеседник.ов на вопрос об очередности.
4. Судебные иски
Действительно, имеют место быть судебные иски. Однако, КМБ выступает в роли наблюдателя, поскольку никаких перспектив у “истца” нет. Все попытки пока что жалки и особой тревоги не внушают. Поэтому на этот счет нам предлагают расслабиться и не обращать внимания. Несколько исков просто дублируют друг-друга, что как бы привлекает внимание и создает работу юристам, но де-факто просто трата времени и нервов (наших, юристы спокойны).
5. Коллектор
Эта вонючая штука совершенно никаким образом не касается КМБ 🙂 Только КМДА может нам помочь, поэтому вопрос не к КМБ. Вероятно градостроители вопрос будут решать параллельно с прокладкой нового полотна дороги и трамвая (есть планы по ремонту и прокладке бесшумного трамвая). Проблема актуальна для всей улицы (для Подол плаза особенно), так что надо следить за появлением петиций.
Это если вкратце по нашим вопросам. Более развернуто нам рассказывали о нюансах стройки достаточно долго. Во-первых, рельеф. Из-за перепада рельефа грунт уже начал было движение, и это почувствовали жители верхних домов. Поэтому строительство ЖК на этом месте было как нельзя кстати – кто-то же должен был укрепить грунт. Именно из-за перепада рельефа на 30 метров опорных стен не одна, а целых четыре. Их возводят сверху вниз — ярусами. Стенами занимается лучший специалист Украины в этой области – Бойко Игорь Петрович (КИСИ). На данный момент осталась не возведенной только самая нижняя четвертая подпорная стена. Но это никак не тормозит другие процессы. Вообще, на стройке одновременно происходит множество строительных процессов. Работы запараллелены по максимуму. Не нужно ожидать все опорные стены, чтобы начинать фундаменты первых секций, например.
Множество скрытых проблем, с которыми сталкиваются строители, требуют внесения изменений в планы. То обнаружат свайное поле, оставшееся от прошлого застройщика, которое надо срезать; то наткнутся на кабели, то вода, то неудачная опорная стена, доставшаяся от Миракс-групп – все это требует молниеносных решений и может быть причиной задержек. Однако, основная задержка, которую застройщик признает – это тот факт, что пришлось срезать целый этаж башни (1500 кв м), поскольку мнения исследовательских институтов, изучавших башню, разошлись. Половина из них утверждали, что можно строить поверх, а половина говорили, что это опасно и нужно срезать этаж. КМБ “перебдел” и срезал этаж, что задержало планы на 2 месяца.
Дабы наверстать этот срок, ген-подрядчик продлил суточные смены. О конкретном количестве работников на стройке речь не шла.
Для того, чтобы стройка была заметна, в срочном порядке начали заливку фундамента второго дома первой секции. Это никак не повлияло на остальные скрытые от наших глаз работы, но визуально инвесторам кажется, что движение активизировалось 🙂
Тут тоже вскрылисть проблемы местности — очень близко грунтовые воды и нужно было проделать много работы, чтобы не поплыла улица.
По словам экспертов, башня воздвигается со скоростью 1,3 этажа в месяц. С секциями все еще оптимистичней. Самое сложно – это фундамент и подвал. А дальше – 3 этажа в месяц – реальный темп. Так что дома вот-вот начнут расти.
После того, как в первой секции будет 4 этажа, можно переходить к фундаменту 2й секции и так далее.

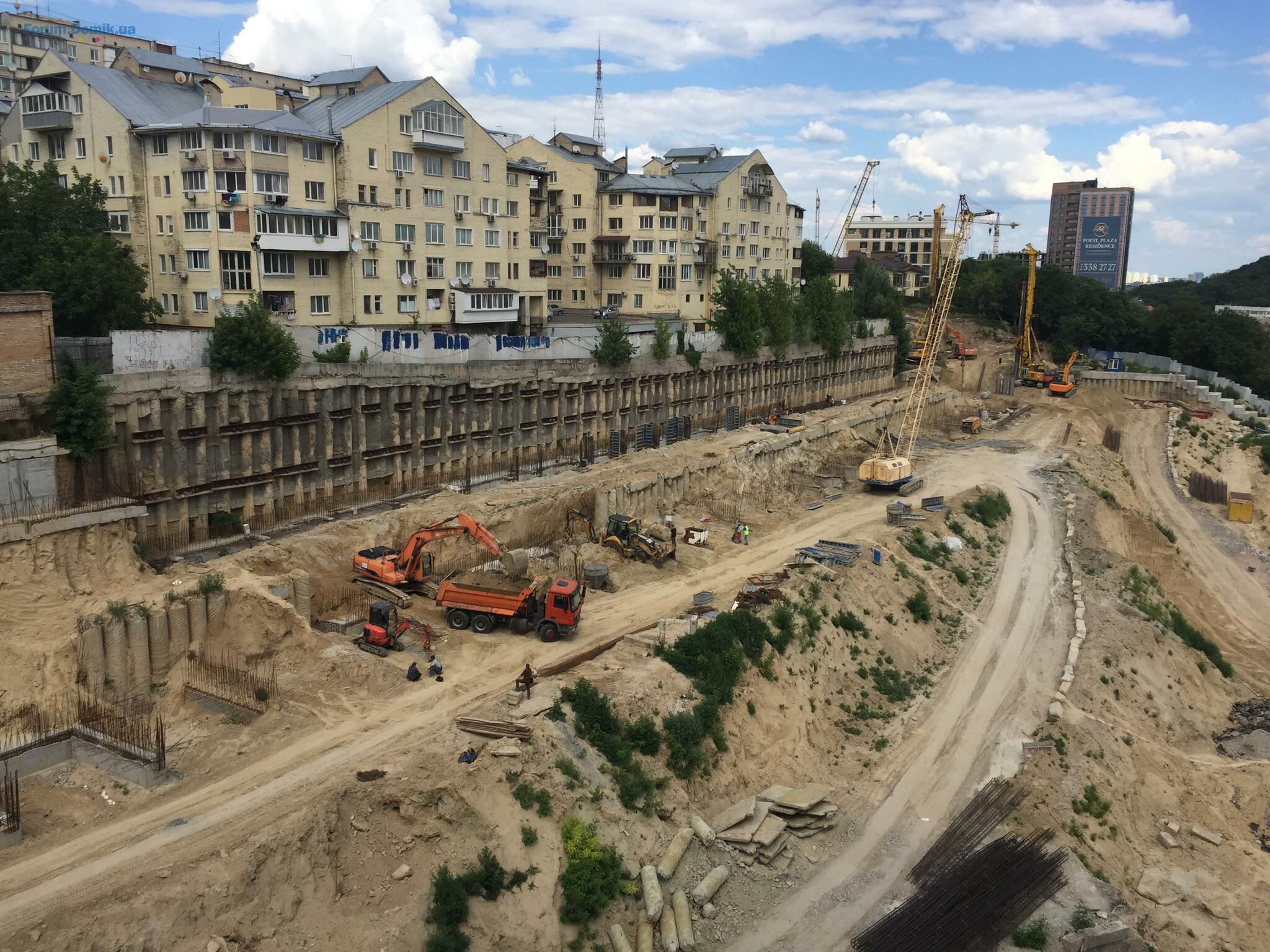

Грунт вывезен на 70%. Осталось меньше трети. Постепенно его выгребают – по мере возведения опорных стен. Нельзя резко убрать весь лишний грунт.

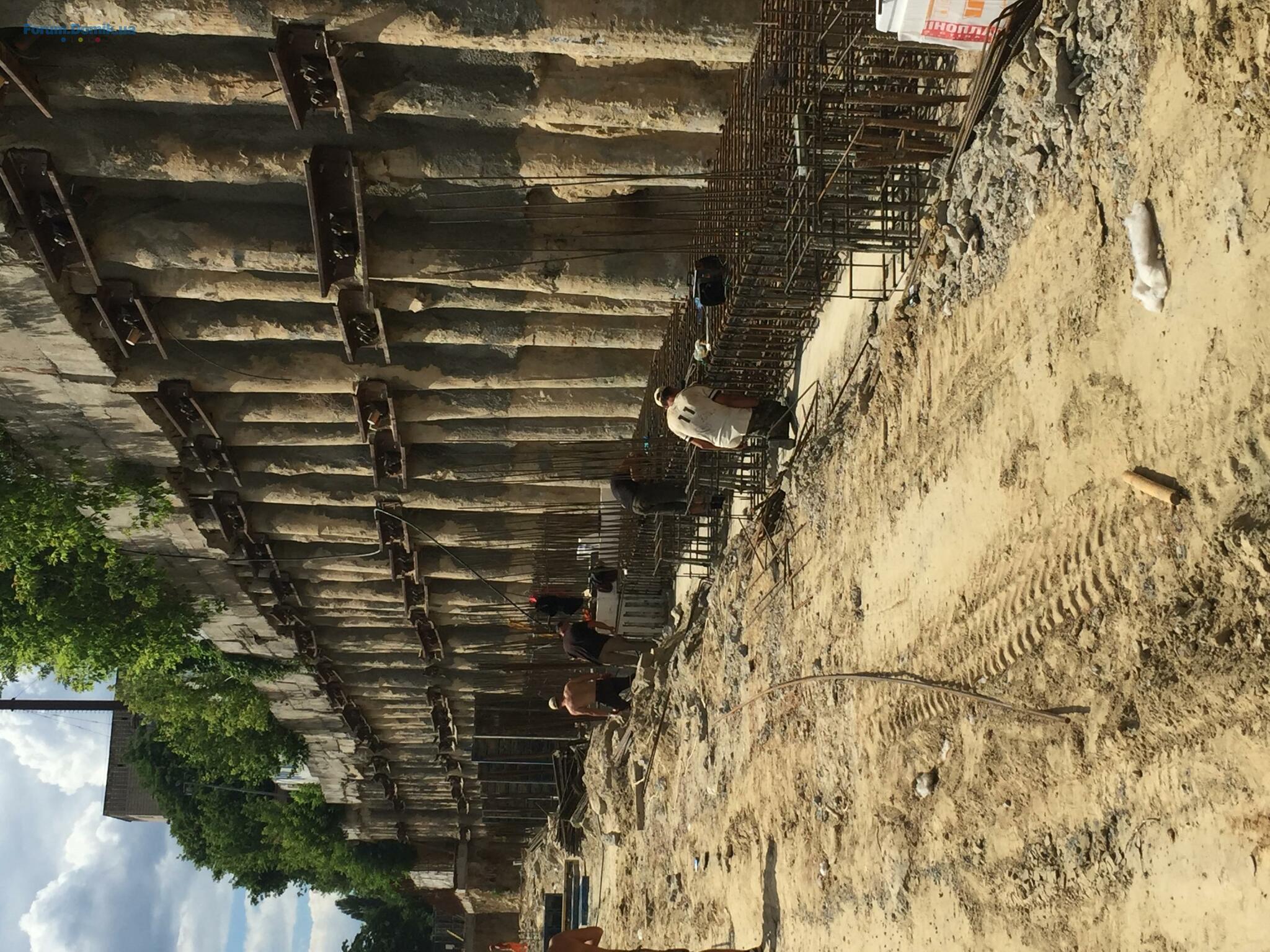

Общее количество свай в опорных стенах – 1736. На данный момент готово 1396 свай, что составляет около 80%.
Самый сложный – третий дом. Он стоит на месте проезда техники ко всем остальным домам. Скорей всего, его будут возводить в последнюю очередь.
Старую постройку (ТП) на месте фундамента четвертого дома несколько раз упорно назвали теплопунктом/бойлерной (хотя это вроде трансформаторная подстанция), и несколько раз повторили, что она активно функционирует и обеспечивает теплом и водой ближайшие дома. Идут работы по постройке бойлерной под домами на Лукьяновской, чтобы переключить их туда и можно было вывести постройку из эксплуатации. До того, к сожалению, снести ее и начать строить 4-й дом невозможно.
1-й дом, секция Б — однозначно будут скоро строить, поскольку это неотъемлемая часть башни. Как бы она была готова не раньше 2го дома даже. Дождемся графика — станет ясно.
Паркоместа будут со сквозными лифтами и подъемами ”улитками” для машин в двух местах, ожидается, что 70% машин будет заезжать с Глубочицкой, 30% с Лукьяновской. Проезд изначально нерегулируемый, на наших плечах (на ОСББ) поставить шлагбаумы и т.п.
Отдельные вопросы были по фасаду, корзинам для кондиционеров. Без паники, фасад – вентилируемый, корзины для кондиционеров предусмотрены. Разумеется, КМБ не гарантирует добросовестность жильцов, которые могут повесить кондиционер в непредусмотренном месте или застеклить балконы по своей “дизайнерской” фантазии. Посмеялись вместе 🙂
Вот такая встреча прошла сегодня. Радоваться рано, но паниковать можно прекращать. Все идет по плану. ЖК Миракс для Київміськбуд – это имиджевый проект. Центр города, сложная площадка. Для них это дело чести. Неоднократно проскальзывало – президент поставил задачу вложиться в срок и мы найдем способ это сделать. А дело инвесторов – контролировать, сохранять выдержку, спокойствие и железные нервы 🙂
Итак, друзья, состоялась наша долгожданная, но неожиданная встреча с руководством Київміськбуд. Приготовьтесь к многобукв 🙂
Со стороны инвесторов присутствовали 6 человек. Все они добровольно вызвались. Со стороны Киевгорстроя присутствовало несколько вице-президентов компании (Светлана Новохацкая, Василий Дудурич и др.), включая Эдуарда Григорьевича Шевчука (по вопросам строительства); а также генеральный директор ген-подрядчика Василий Васильевич, представитель юридического отдела и технические специалисты.
Информации было изложено много, но общее впечатление – позитивное. На все наши вопросы команда КМБ ответила развернуто. По нашей повестке дня:
1. План строительства
Этот план держал в руках при нас лично Эдуард Шевчук. Стопочка А4 достаточно увесистая с подробнейшей таблицей. На просьбу обнародовать ответили сдержанными улыбками, но пообещали в течение 2х недель разработать на основе этого плана “График строительства” – некая выжимка, обобщенный его вариант (как они сказали “крупными мазками”), которым мы сможем пользоваться для оценки хода строительства. Обещали подумать как лучше – выложить на официальный сайт или, как минимум, отправить на лично мне: Slawko
2. Обратная связь
Теперь у нас есть контактное лицо – Татьяна Маркова – руководитель департамента продаж, с которой можно лично утрясать все возникающие вопросы. Просила не звонить ей всей сотней, поэтому телефон ее не публикую, но он есть и всегда можно через инициативную группу к ней обращаться.
3. Очередность сдачи
Пока нет графика, мы не можем судить об очередности, однако можно смело утверждать, что очередность сдачи ЖК Миракс не просто рассматривается, а очень даже вероятна. И изначально, как было понятно из разговора, такой вариант не отметался. “А какой смысл построить дом и не пускать туда жильцов?” – так отреагировал один из наших собеседник.ов на вопрос об очередности.
4. Судебные иски
Действительно, имеют место быть судебные иски. Однако, КМБ выступает в роли наблюдателя, поскольку никаких перспектив у “истца” нет. Все попытки пока что жалки и особой тревоги не внушают. Поэтому на этот счет нам предлагают расслабиться и не обращать внимания. Несколько исков просто дублируют друг-друга, что как бы привлекает внимание и создает работу юристам, но де-факто просто трата времени и нервов (наших, юристы спокойны).
5. Коллектор
Эта вонючая штука совершенно никаким образом не касается КМБ 🙂 Только КМДА может нам помочь, поэтому вопрос не к КМБ. Вероятно градостроители вопрос будут решать параллельно с прокладкой нового полотна дороги и трамвая (есть планы по ремонту и прокладке бесшумного трамвая). Проблема актуальна для всей улицы (для Подол плаза особенно), так что надо следить за появлением петиций.
Это если вкратце по нашим вопросам. Более развернуто нам рассказывали о нюансах стройки достаточно долго. Во-первых, рельеф. Из-за перепада рельефа грунт уже начал было движение, и это почувствовали жители верхних домов. Поэтому строительство ЖК на этом месте было как нельзя кстати – кто-то же должен был укрепить грунт. Именно из-за перепада рельефа на 30 метров опорных стен не одна, а целых четыре. Их возводят сверху вниз — ярусами. Стенами занимается лучший специалист Украины в этой области – Бойко Игорь Петрович (КИСИ). На данный момент осталась не возведенной только самая нижняя четвертая подпорная стена. Но это никак не тормозит другие процессы. Вообще, на стройке одновременно происходит множество строительных процессов. Работы запараллелены по максимуму. Не нужно ожидать все опорные стены, чтобы начинать фундаменты первых секций, например.
Множество скрытых проблем, с которыми сталкиваются строители, требуют внесения изменений в планы. То обнаружат свайное поле, оставшееся от прошлого застройщика, которое надо срезать; то наткнутся на кабели, то вода, то неудачная опорная стена, доставшаяся от Миракс-групп – все это требует молниеносных решений и может быть причиной задержек. Однако, основная задержка, которую застройщик признает – это тот факт, что пришлось срезать целый этаж башни (1500 кв м), поскольку мнения исследовательских институтов, изучавших башню, разошлись. Половина из них утверждали, что можно строить поверх, а половина говорили, что это опасно и нужно срезать этаж. КМБ “перебдел” и срезал этаж, что задержало планы на 2 месяца.
Дабы наверстать этот срок, ген-подрядчик продлил суточные смены. О конкретном количестве работников на стройке речь не шла.
Для того, чтобы стройка была заметна, в срочном порядке начали заливку фундамента второго дома первой секции. Это никак не повлияло на остальные скрытые от наших глаз работы, но визуально инвесторам кажется, что движение активизировалось 🙂
Тут тоже вскрылисть проблемы местности — очень близко грунтовые воды и нужно было проделать много работы, чтобы не поплыла улица.
По словам экспертов, башня воздвигается со скоростью 1,3 этажа в месяц. С секциями все еще оптимистичней. Самое сложно – это фундамент и подвал. А дальше – 3 этажа в месяц – реальный темп. Так что дома вот-вот начнут расти.
После того, как в первой секции будет 4 этажа, можно переходить к фундаменту 2й секции и так далее.
Грунт вывезен на 70%. Осталось меньше трети. Постепенно его выгребают – по мере возведения опорных стен. Нельзя резко убрать весь лишний грунт.
Общее количество свай в опорных стенах – 1736. На данный момент готово 1396 свай, что составляет около 80%.
Самый сложный – третий дом. Он стоит на месте проезда техники ко всем остальным домам. Скорей всего, его будут возводить в последнюю очередь.
Старую постройку (ТП) на месте фундамента четвертого дома несколько раз упорно назвали теплопунктом/бойлерной (хотя это вроде трансформаторная подстанция), и несколько раз повторили, что она активно функционирует и обеспечивает теплом и водой ближайшие дома. Идут работы по постройке бойлерной под домами на Лукьяновской, чтобы переключить их туда и можно было вывести постройку из эксплуатации. До того, к сожалению, снести ее и начать строить 4-й дом невозможно.
1-й дом, секция Б — однозначно будут скоро строить, поскольку это неотъемлемая часть башни. Как бы она была готова не раньше 2го дома даже. Дождемся графика — станет ясно.
Паркоместа будут со сквозными лифтами и подъемами ”улитками” для машин в двух местах, ожидается, что 70% машин будет заезжать с Глубочицкой, 30% с Лукьяновской. Проезд изначально нерегулируемый, на наших плечах (на ОСББ) поставить шлагбаумы и т.п.
Отдельные вопросы были по фасаду, корзинам для кондиционеров. Без паники, фасад – вентилируемый, корзины для кондиционеров предусмотрены. Разумеется, КМБ не гарантирует добросовестность жильцов, которые могут повесить кондиционер в непредусмотренном месте или застеклить балконы по своей “дизайнерской” фантазии. Посмеялись вместе 🙂
Вот такая встреча прошла сегодня. Радоваться рано, но паниковать можно прекращать. Все идет по плану. ЖК Миракс для Київміськбуд – это имиджевый проект. Центр города, сложная площадка. Для них это дело чести. Неоднократно проскальзывало – президент поставил задачу вложиться в срок и мы найдем способ это сделать. А дело инвесторов – контролировать, сохранять выдержку, спокойствие и железные нервы 🙂
indeets
i
Пользователь
56
24 мая 2012
27 июнь 2018 04:43
Цитата "Room4":Отчет о встрече инвесторов с руководством Київміськбуд
Большое спасибо за информацию!

«Київміськбуд»

Представитель
578
22 мая 2018
27 июнь 2018 08:33
Шановні учасники форуму, на сьогодні новини по будівництву житлового комплексу такі:
будинок 1-а днями будуть заливати перекриття 15-го поверху;
будинок 2-а завтра будуть заливати вертикальні конструкції підвалу;
будинок 4 наразі забивають сваї підпірної стіни;
секція 4-б виконують моноліт забірки опорної стіни, після чого приступлять до свайного поля самої секції.
По 2-й підпірній стіні зараз виконується ростверк по сваям (зв’язуються сваї).
будинок 1-а днями будуть заливати перекриття 15-го поверху;
будинок 2-а завтра будуть заливати вертикальні конструкції підвалу;
будинок 4 наразі забивають сваї підпірної стіни;
секція 4-б виконують моноліт забірки опорної стіни, після чого приступлять до свайного поля самої секції.
По 2-й підпірній стіні зараз виконується ростверк по сваям (зв’язуються сваї).
Echo of memories
Eo
Постоянный пользователь
229
23 октября 2017
27 июнь 2018 08:53
Цитата "Представник Київміськбуду":Шановні учасники форуму, на сьогодні новини по будівництву житлового комплексу такі:
будинок 1-а днями будуть заливати перекриття 15-го поверху;
будинок 2-а завтра будуть заливати вертикальні конструкції підвалу;
будинок 4 наразі забивають сваї підпірної стіни;
секція 4-б виконують моноліт забірки опорної стіни, після чого приступлять до свайного поля самої секції.
По 2-й підпірній стіні зараз виконується ростверк по сваям (зв’язуються сваї).
Спасибо. Хотелось бы видеть такой отчёт в конце каждого месяца.
Scandinavian
S
Гость
2
27 июня 2018
27 июнь 2018 12:07
Цитата "Room4":Отчет о встрече инвесторов с руководством Київміськбуд
А кто вас уполномочил встречаться от моего имени? Я тоже инвестор, но я не давал согласия тем или иным людям представлять мои интересы. Кто вообще выбирал инициативную группу?
zloy_sosed
z
Старожил
502
04 января 2018
27 июнь 2018 12:40
Цитата "Scandinavian":
А кто вас уполномочил встречаться от моего имени? Я тоже инвестор, но я не давал согласия тем или иным людям представлять мои интересы. Кто вообще выбирал инициативную группу?
От вашего имени ни кто и не встречался. Можете сами сходить встретиться.
Scandinavian
S
Гость
2
27 июня 2018
27 июнь 2018 12:57
Цитата "zloy_sosed":
От вашего имени ни кто и не встречался. Можете сами сходить встретиться.
Тогда не надо называть это "представители инвесторов".
SIL_2016
S
Пользователь
62
24 июля 2016
27 июнь 2018 14:56
Цитата "Scandinavian":А кто вас уполномочил встречаться от моего имени? Я тоже инвестор, но я не давал согласия тем или иным людям представлять мои интересы. Кто вообще выбирал инициативную группу?
Дивна позиція. Від Вашого імені ніхто не зустрічався, Ваш договір ніхто не змінював, так само як групу ніхто не вибирав. Люди витрачають свій час для того щоб добувати інформацію про об'єкт вашої інвестиції. Ви можете її читати тут в зручному форматі, або не читати ніде.

zloy_sosed
z
Старожил
502
04 января 2018
27 июнь 2018 18:53
Цитата "Scandinavian":
Тогда не надо называть это "представители инвесторов".!
Создайте свою инициативну группу и идите на приём в КГС,если у вас есть волнующие вопросы.
VST
V
Ветеран
2 125
23 апреля 2014
27 июнь 2018 18:59
Ситуация не нормальная, обычно на форумах назначается дата и место встречи, там выбирают ИГ, далее ИГ от лица инвесторов ходит на подобные встречи.Цитата "SIL_2016":
Дивна позиція. Від Вашого імені ніхто не зустрічався, Ваш договір ніхто не змінював, так само як групу ніхто не вибирав. Люди витрачають свій час для того щоб добувати інформацію про об'єкт вашої інвестиції. Ви можете її читати тут в зручному форматі, або не читати ніде.

Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Подробнее
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | ул. Причальная, 1126.043 736
- ЖК Star City | Стар Сити | bUdCapital, Киевгорстрой | Каунасская, 2726.04416
- ЖК Scandia | Скандия | Бровары, ул. Богунская26.043 016
- ЖК Отрада | Киевгорстрой, bUdCapital | пр. Отрадный, 93/225.042 743
- ЖК Silver House | Сильвер Хаус | Спецжитлофонд | Голосеевский пр, 7425.042 262
- ЖК Hello House | ул. Николая Кибальчича, 124.0466
- ЖК На Озерной | Атлант | Новоселки, ул. Озерная24.041 153
- ЖК Perfect Town LikoGrad | Лико Град | Perfect Group | ул. Михаила Максимовича24.04512
- ЖК на ул. Вавиловых, 9-11 | Ковальская23.04112
- ЖК Рихерт & Парк | A Development | ул. Кирилловская, ул. Нижнеюрковская23.04107
- Планую оренду квартири в районі Подолу25.04
- Стоит ли сейчас покупать недвижимость?25.044 290
- Допоможіть розібратись з податками11.042
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите!!! Вопрос раздела имущества18.0120
- Альтернативне живлення для орендарів, хто кому винен?20.1212
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Занимательный Хэллоуин. Поделки и идеи для праздника22.0429
- Нужен ли измельчитель мусора? Отзывы о необходимости в наших условиях11.0487
- Идеи для дизайна и комфорта ванных комнат21.0350
- Декор окна без штор, варианты и советы21.0345
- Выбор гранитной мойки21.0331
- Орхидеи. Как ухаживать за орхидеями21.0317
- Лучшие цветовые сочетания в гостиной21.032
- Отзывы о кондиционерах. Какой кондиционер лучше10.03277
- Стоит ли покупать кофе-машину24.02153
- Котеджне містечко КМ SEVEN | Елітний котеджний комплекс в Солонці11.023
- ТИСА RENOVATION25.011
- ЖК Четыре сезона | Будова | м. Одесса, просп. Гагарина, 1916.018
- Львів, вул. Спортивна | Галжитлобуд05.013
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а30.124
- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- Стерся захисний шар ламінату18.044
- Помогите выбрать хороший шуруповерт18.0439
- Протягування ввідного кабелю квартири до електрощитової будинку18.041
- Тёплый пол, отзывы и советы17.04204
- Продам строительный инструмент16.041
- Балони та Обладнання06.04
- Делаем экран под ванной из гипсокартона11.0311
- Фундамент УШП: сучасне рішення для енергоефективного будинку05.031
- Планування двох поверхового будинку19.021
- Юридические услуги любой сложности24.043
- Продаж, обмін, ремонт балонів під пропан бутан06.04
- Балони побутові під пропан бутан06.041
- Рынок антиквариата03.04
- Рынок антиквариата03.04
- 21.12.201224.0332
- Комплексне обслуговування будинків ОСББ, ЖК у Києві19.031
- Кулинарная тема19.03129
- Італійська кава в зернах Capiatto 1 кг, арабіка10.031
