Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 71.
15/21%
5/7%
10/14%
14/20%
27/38%
1. . .68. . .98
02 окт 2017 07:54
День добрый. Тоже купили в 1-й секции. Есть конечно переживания насчет шума, поскольку любим держать открытыми окна ночью, но есть надежда, что товарняки будут гонять в объезд через Петровку, а к тем редким, что нет думаю привыкнем:), от проспекта Победы шуму намного больше. Меня больше беспокоит маленькая парковка и узкие дороги на выезд как на Гетьмана, так и в сторону НАУ, особенно с учетом того, что скоро начнется стройка еще одного большого ЖК рядом
03 окт 2017 14:54
Добрый день участники форума.
Понравился данный ЖК.
Однако вопрос к менеджеру ЖК "КД".
Кроме тех документов, что выложены на официальном сайте, какие ещё документы (для ознакомления) могут предложить в отделе продаж?
Можно ли ознакомиться с ТУ на подключение к инженерным сетям:
- водопровод;
- бытовая канализация;
- ливневая канализация;
- эл.снабжение;
- газоснабжение????????????
04 окт 2017 13:22
Здравствуйте. С вышеперечисленными Вами ТУ можно ознакомится в отделе продаж. Мы Вас приглашаем к нам в ОП.
04 окт 2017 13:25
Розпочато продаж квартир другої черги будівництва в 3-й та 4-й секціях. Термін введення в експлуатацію - 3-й квартал 2019 року. Ціна - від 14800 грн/м2)
За більш детальною інформацією ви можете звернутись у відділ продажу: (044)338-40-49;(096) 160-14-43;(095) 635-01-59;(093) 893-05-53.
04 окт 2017 14:03
Цитата "менеджер ЖК «КД»":
Здравствуйте. С вышеперечисленными Вами ТУ можно ознакомится в отделе продаж. Мы Вас приглашаем к нам в ОП.

Спасибо. Обязательно приедем.
05 окт 2017 20:35
Стартовали продажи квартир в доме второй очереди строительства ЖК «Караваевы Дачи»

Застройщик предлагает своим инвесторам приобрести квартиру в секциях второй очереди жилого комплекса по цене от 14800 грн за кв. м. Проектом строительства комплекса запланировано возведение 25-этажного жилого дома на 4 секции.
16 окт 2017 10:01
Здравствуйте! Онлайн камеры не работают... На стройке ни одного рабочего не наблюдается... С чем связана эта ситуация?
17 окт 2017 08:16
Сегодня камеры работают, рабочие есть. Вчера по идее как и у всех был выходной, но конечно хотелось бы видеть большую активность, чтобы все шло по графику. А в идеале еще и сам график увидеть, чтобы понимать нет ли отставания
17 окт 2017 10:39
Цитата "Andrey 71":
Здравствуйте! Онлайн камеры не работают... На стройке ни одного рабочего не наблюдается... С чем связана эта ситуация?


А как Вы увидели, что нет рабочих, если камеры не работали? :):):) ( без обид)
Только что заходил на сайт, все работает. Сегодня вечером буду рядом, заеду посмотрю, как идёт ход строительства. Отпишу.
17 окт 2017 13:47
Добрый день! В связи с проведением КиевЭнерго аварийных работ, интернет был отключен, соответственно не работали камеры.
17 окт 2017 15:09
Цитата "Palermo15":


А как Вы увидели, что нет рабочих, если камеры не работали? :):):) ( без обид)
Только что заходил на сайт, все работает. Сегодня вечером буду рядом, заеду посмотрю, как идёт ход строительства. Отпишу.


Приезжал на стройку в понедельник. Сейчас вижу, что все работает. Собираюсь инвестировать в этот комплекс... Есть небольшие переживания... Не уварен, что вторая очередь будет готова в середине лета
18 окт 2017 07:14
Уважаемый застройщик! уже более трех недель нет никаких новостей на вашем сайте о ходе работ !! с чем это связано? Нечего рассказать? Проезжаю рядом очень часто, последние две недели рабочих не видно..... объясните ситуацию.....
18 окт 2017 08:34
Цитата "ИНВЕСТОР_1_":
Уважаемый застройщик! уже более трех недель нет никаких новостей на вашем сайте о ходе работ !! с чем это связано? Нечего рассказать? Проезжаю рядом очень часто, последние две недели рабочих не видно..... объясните ситуацию.....

Работы ведутся... Правда не видно особой активности) Хотелось бы увидеть график работ по второй секции. Скоро холода. Будут ли лить монолит при минусовой температуре?
18 окт 2017 09:44
Купили с женой квартиру в втором парадном, на 23 этаже! Давно смотрели на эту стройку проезжая рядом и решили заехать, удивили ценами, пакетом документов в отделе продаж и отношением к своей работе! Много раз уже были на стройке, без проблем нас заводили для совершения обмеров квартиры для дизайн-проекта)))

Так что соседи, отзовитесь!!!! :hi: :hi: :hi:
19 окт 2017 11:47
Сегодня смотрел и утром и после обеда и почему-то рабочих на стройке вообще нет
19 окт 2017 13:48

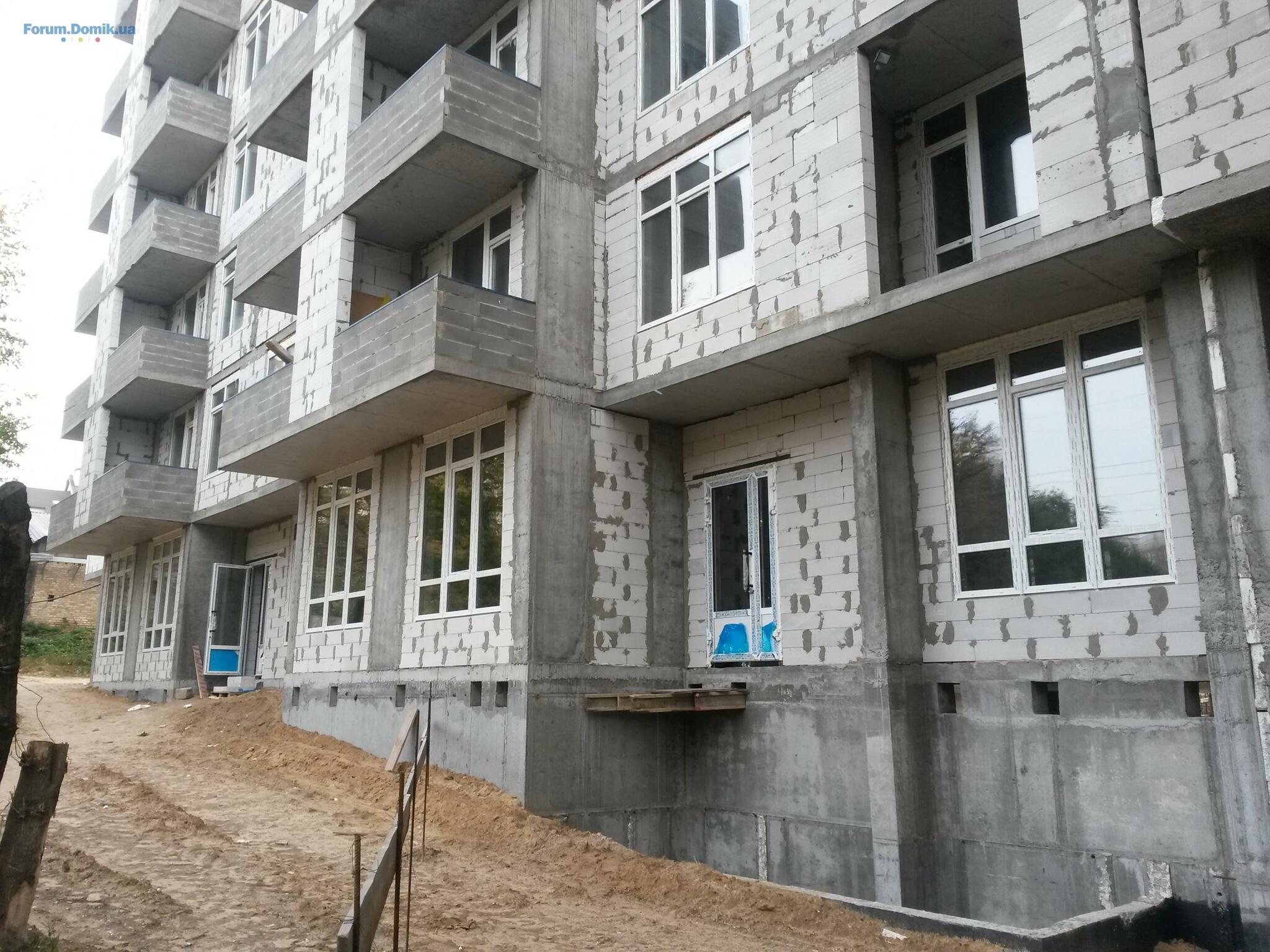

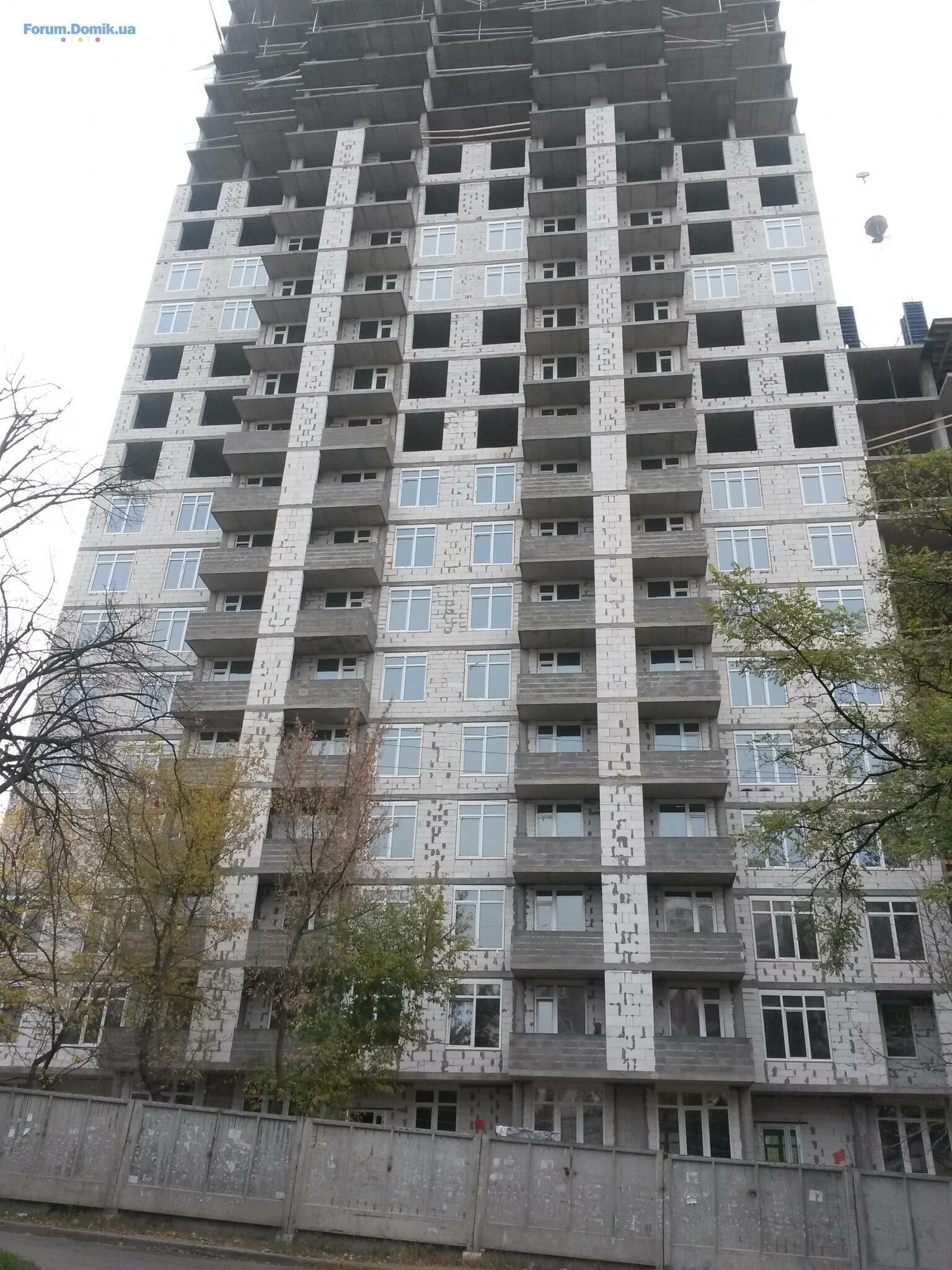

На будівельному майданчику ЖК “Караваєві Дачі” виконуються наступні роботи:

Перша секція:
Виконуються роботи по облаштуванню балконів на 11-му поверсі.
Залита ліфтова шахта і несучі вертикальні конструкції 24-го поверху;
Встановлення вікон на 15-му поверсі;
Виконуються роботи по заливці бетоном плити перекриття 25-го поверху;
Виконуються роботи по муруванню зовнішніх та внутрішніх перегородок в квартирах на 16-му поверсі.
Виконано роботи по монтажу вікон, та дверей 1-го поверху.
Друга секція:
Виконуються роботи по муруванню зовнішніх та внутрішніх перегородок в квартирах на 2-му поверсі
Встановлено і залиті бетоном несучі конструкції під плиту перекриття 12-го поверху;
Армування ліфтового блоку 12-го поверху.
Виготовлення та встановлення поручнів сходової клітини з 2- го поверху.
Виконано монтаж сходових маршів до 10-го поверху;
Виконуються підготовчі роботи для проведення монтажу техніки та облаштуванню пальового поля
Завершуються земельні роботи по копанню котловану під 4-у секцію.
28 окт 2017 08:13
Цитата "honcharenko_o":
Купили с женой квартиру в втором парадном, на 23 этаже! удивили ценами, пакетом документов в отделе продаж и отношением к своей работе!

А темпам строительства удивитесь еще больше :winky: Удачи !
28 окт 2017 14:50
Цитата "nedcom":

А темпам строительства удивитесь еще больше :winky: Удачи !


Незнаю в каком смысле вы это пишите, но к счастью или к чьему-то не счастью имею архитектурное образование. Поэтому в процессах строительства разбираюсь и темпами вполне доволен!
30 окт 2017 17:10

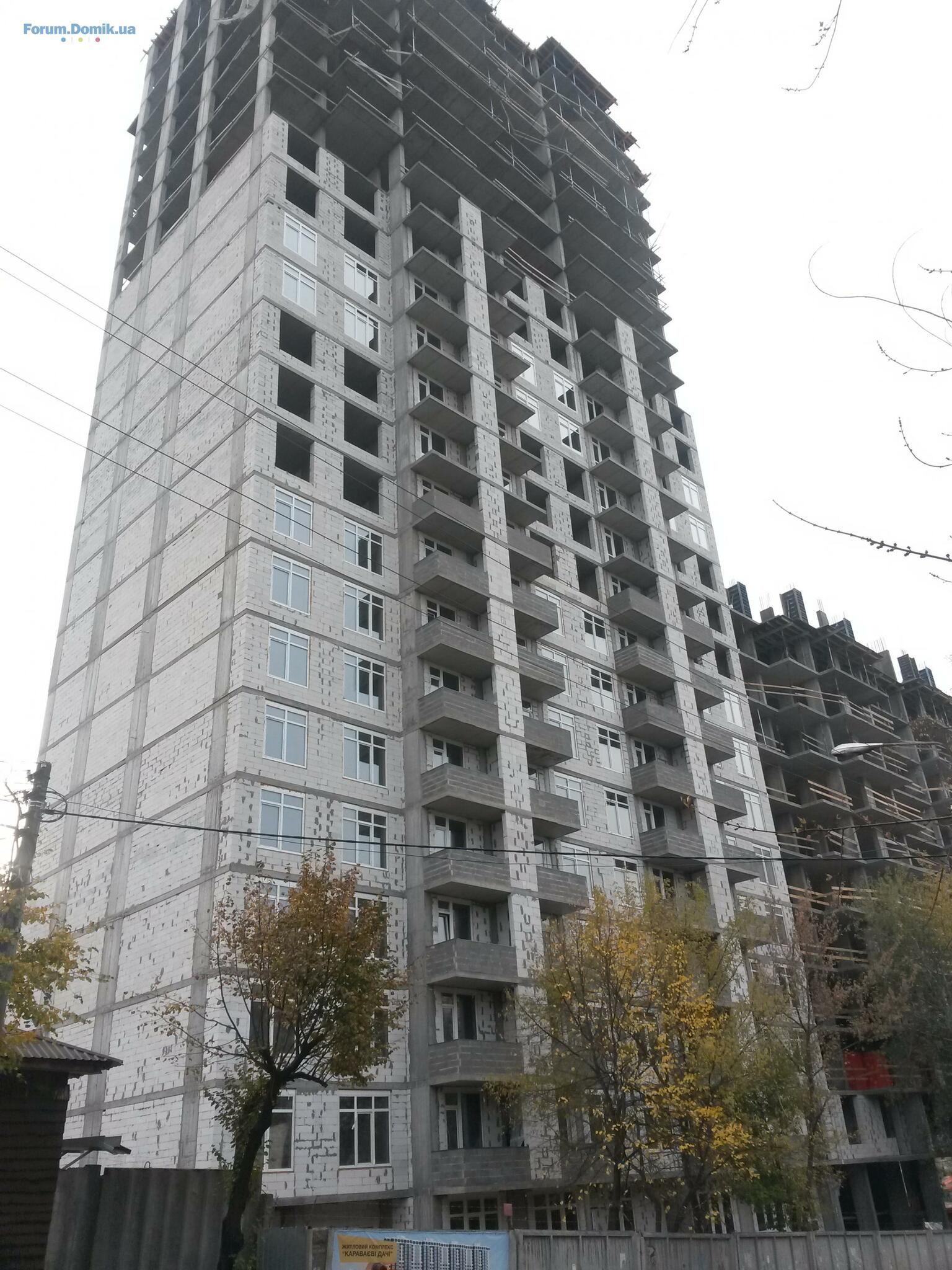

Темпи, як на мене непогані: у травні було залито фундамент другої секції, а сьогодні вже в ній побудовано 12 поверхів, :super: якраз за пів-року. Виходить, що з таким темпом в травні наступного буде завершено будівництво 2-ї секції. (грубо кажучи 2 поверхи за місяць+ перша будується).
31 окт 2017 07:54
Цитата "HraniteL":
Темпи, як на мене непогані: у травні було залито фундамент другої секції, а сьогодні вже в ній побудовано 12 поверхів, :super: якраз за пів-року. Виходить, що з таким темпом в травні наступного буде завершено будівництво 2-ї секції. (грубо кажучи 2 поверхи за місяць+ перша будується).

Приобрел квартиру во второй секции. Если темпы строительства в зимний период не изменятся, то возможно к маю 2018 года завершение второй секции. Очень на это надеюсь.
