Плануємо роботи у лютому 2019 року на будівництві забудови житлової програми «Європейка»
103/11
2 секція
• завершення оздоблення МЗК
• влаштування котлів
• огородження балконів
3 секція
• завершення оздоблення МЗК
• завершення робіт із влаштування сантехніки: монтажу радіаторів та лічильників холодної води
• влаштування котлів
• влаштування перекриття вхідної групи
• газифікація внутрішня
• завершення електромонтажних робіт (грщ, поверхові щити та освітлення МЗК)
• огородження балконів.
103/12
2 секція
• влаштування перегородок 3 поверхи
• влаштування сходових маршів та майданчиків на останніх поверхах - 1 шт.
103/13
2 cекція
• влаштування перегородок на 6 поверсі.
103/14
• завершення монтажу вікон
доштукатурний комплекс робіт із влаштування електрики.
103/15
1 секція
• завершення виконання стяжки підлоги
• оздоблення МЗК
• завершення монтажу радіаторів.
2 секція
• виконання стяжки підлоги
• виконання монтажу радіаторів
• продовження робіт із влаштування зовнішніх мережах водопостачання, каналізації та електрики.
103/11
2 секція
• завершення оздоблення МЗК
• влаштування котлів
• огородження балконів
3 секція
• завершення оздоблення МЗК
• завершення робіт із влаштування сантехніки: монтажу радіаторів та лічильників холодної води
• влаштування котлів
• влаштування перекриття вхідної групи
• газифікація внутрішня
• завершення електромонтажних робіт (грщ, поверхові щити та освітлення МЗК)
• огородження балконів.
103/12
2 секція
• влаштування перегородок 3 поверхи
• влаштування сходових маршів та майданчиків на останніх поверхах - 1 шт.
103/13
2 cекція
• влаштування перегородок на 6 поверсі.
103/14
• завершення монтажу вікон
доштукатурний комплекс робіт із влаштування електрики.
103/15
1 секція
• завершення виконання стяжки підлоги
• оздоблення МЗК
• завершення монтажу радіаторів.
2 секція
• виконання стяжки підлоги
• виконання монтажу радіаторів
• продовження робіт із влаштування зовнішніх мережах водопостачання, каналізації та електрики.
BD Holding
BH
Представитель
1 193
27 марта 2017
08 фев 2019 08:54
DDemian

Постоянный пользователь
237
02 ноября 2016
08 фев 2019 14:04
Мощні плани по 13-му будинку... Тепер три місяці будуть класти перегородки на 6-му поверсі, як на 5 поверсі?
Lioness
L
Гость
2
05 февраля 2019
08 фев 2019 14:05
Це реально вже на якийсь прикро схоже 😳😳😳
Bohdan103
B
Новичок
6
09 февраля 2019
10 фев 2019 13:50
Добрый день. А есть кто с 12 дома?
BD Holding
BH
Представитель
1 193
27 марта 2017
12 фев 2019 11:04

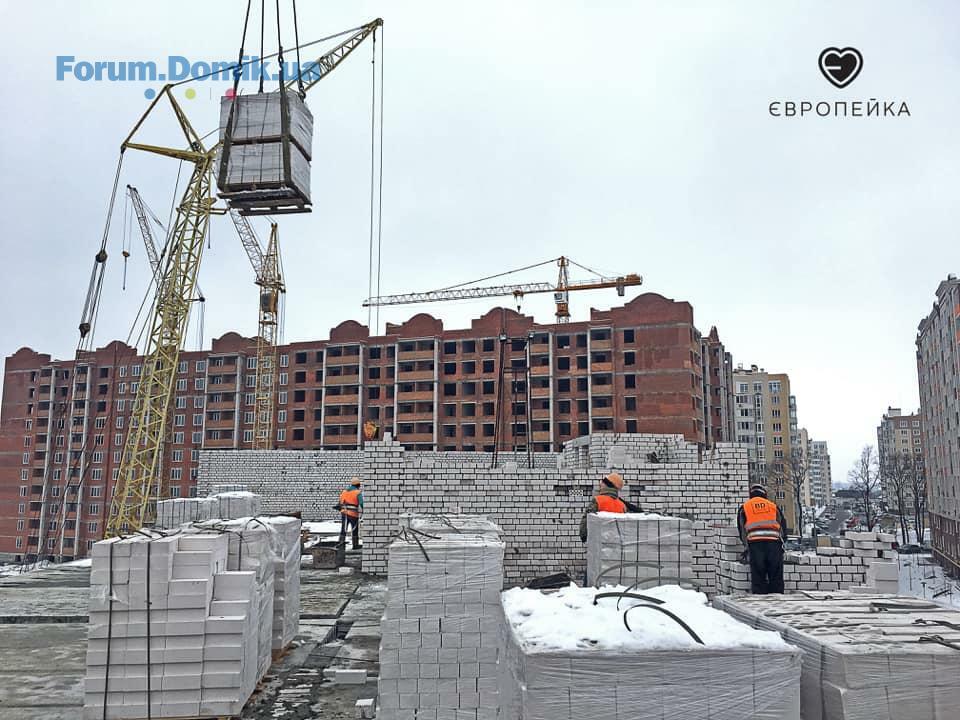

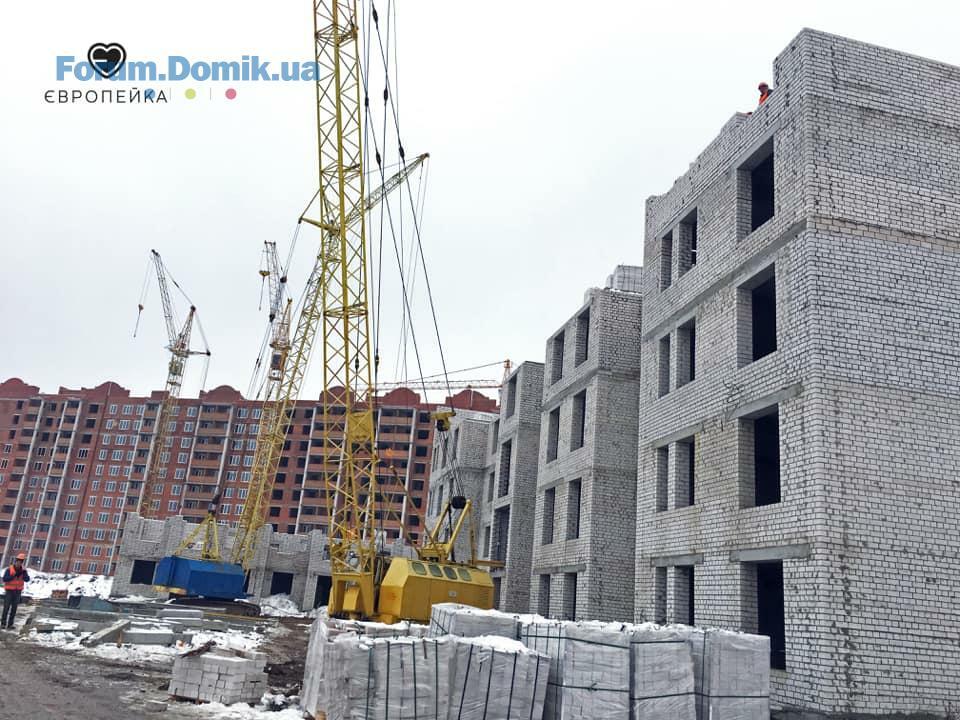

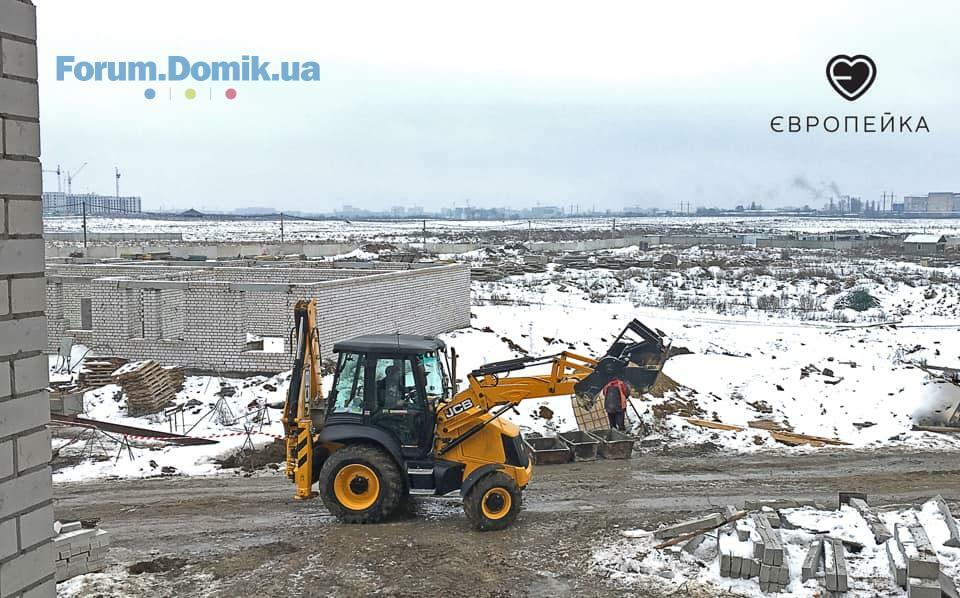

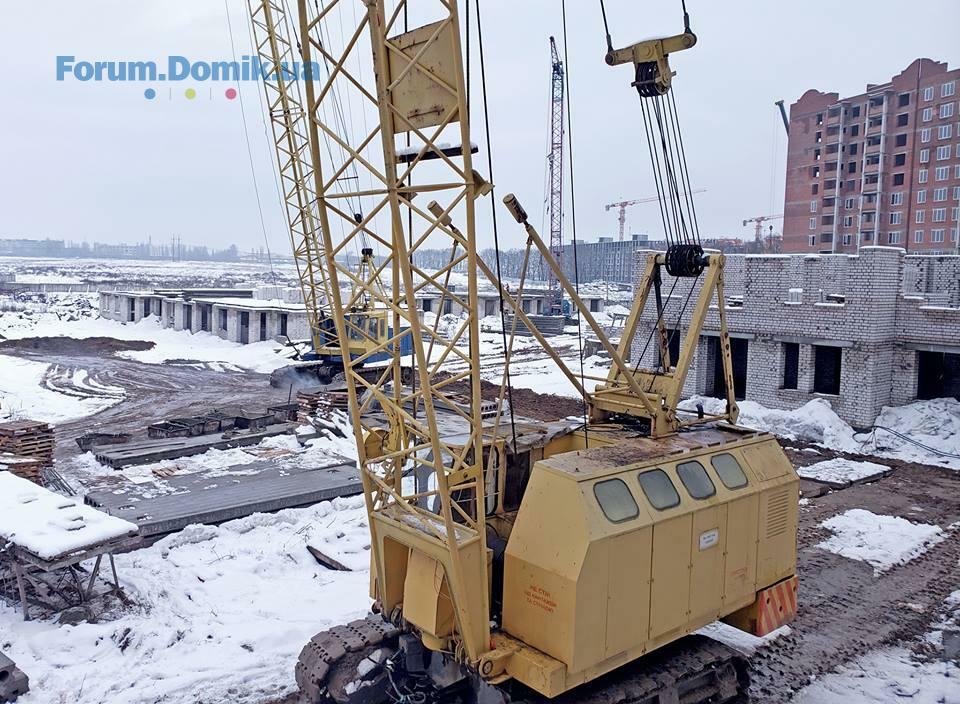

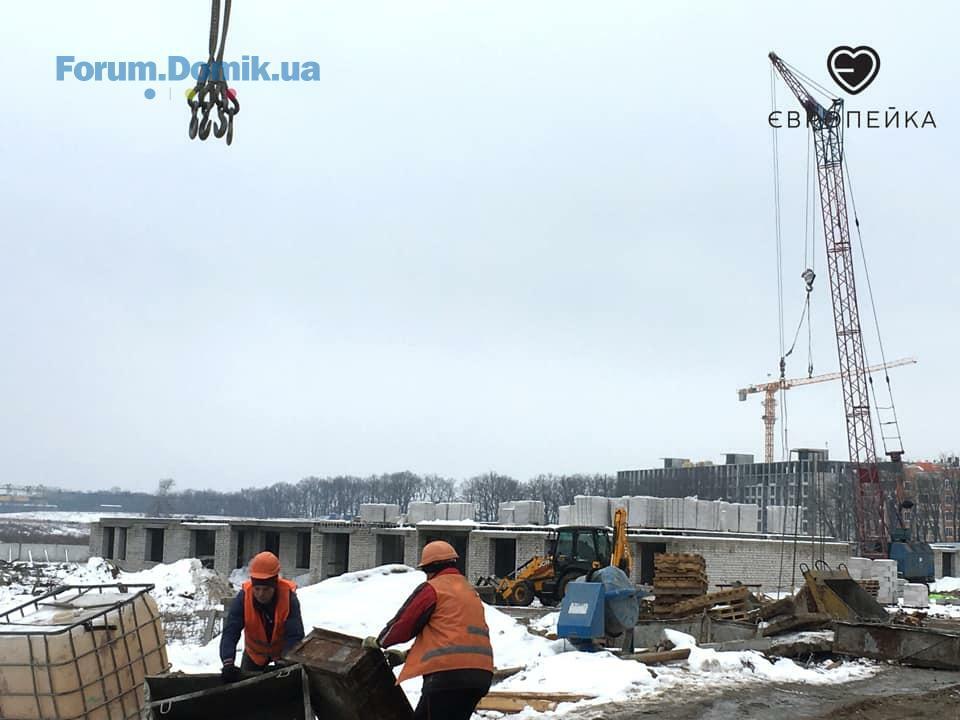

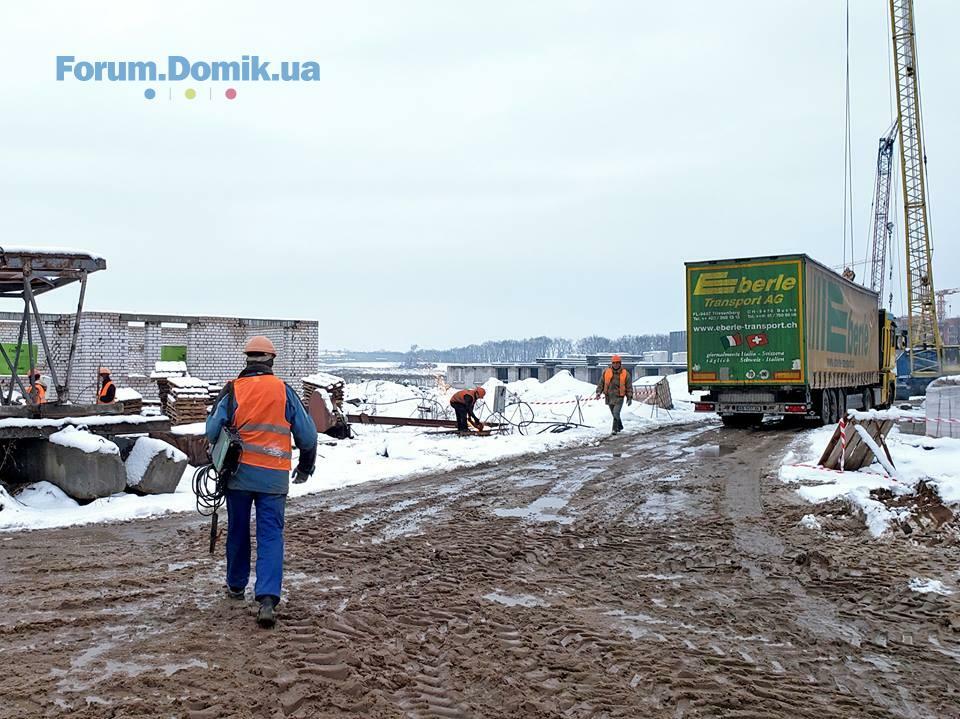

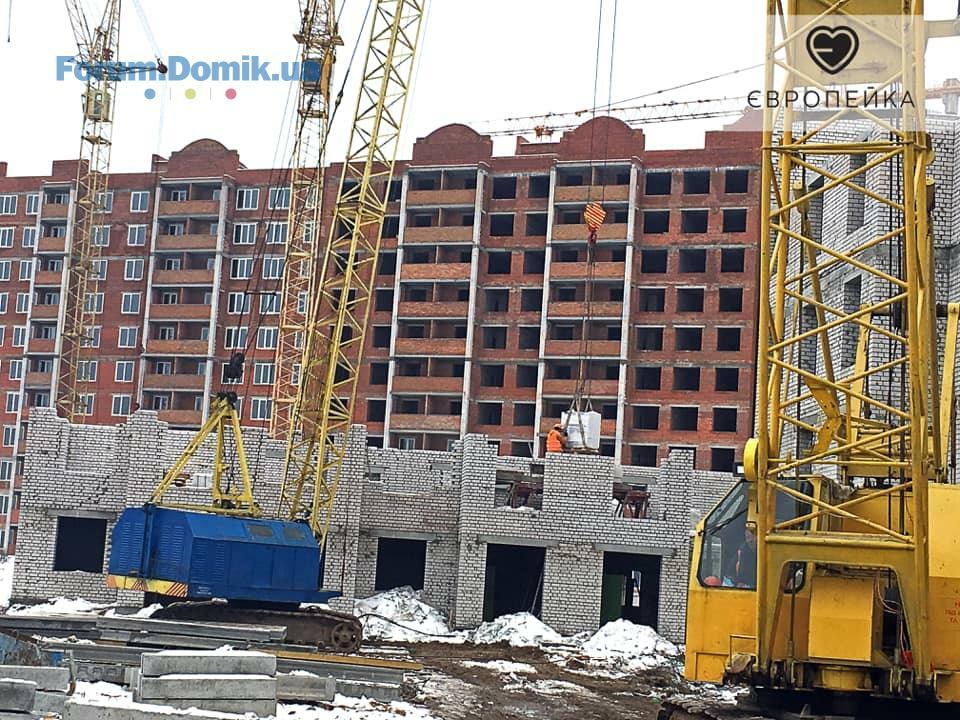

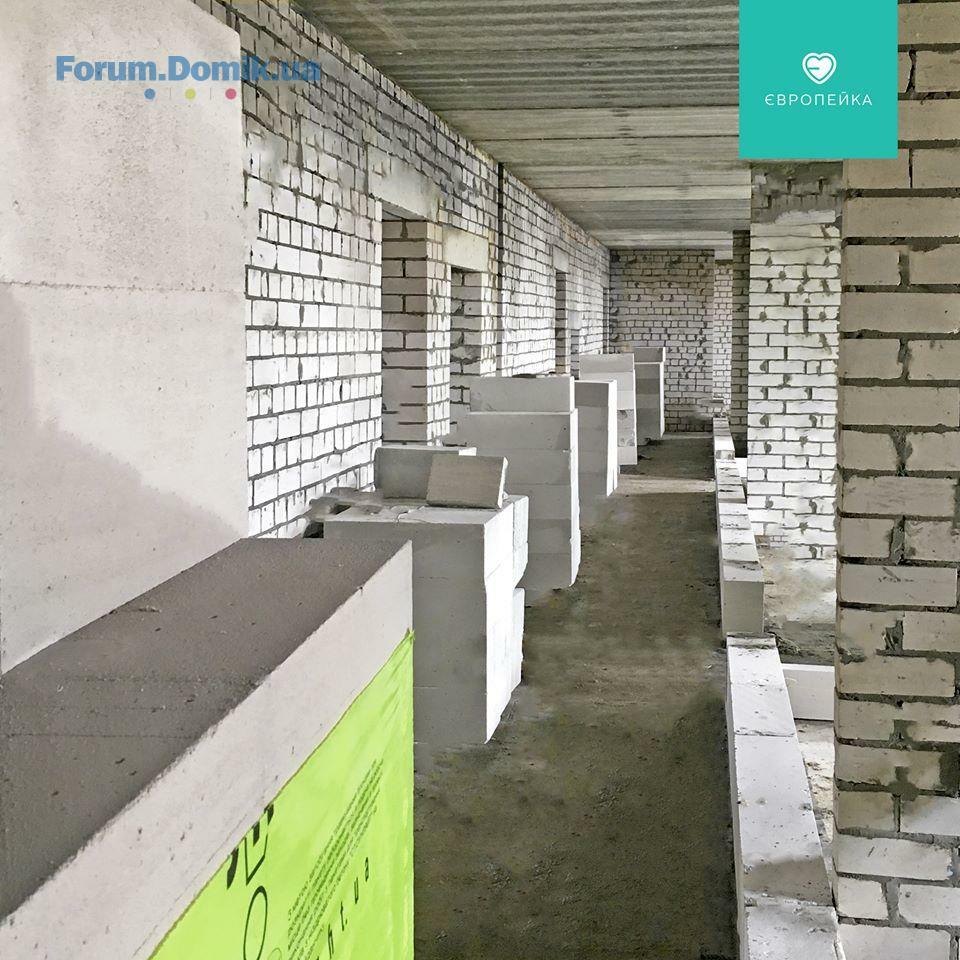

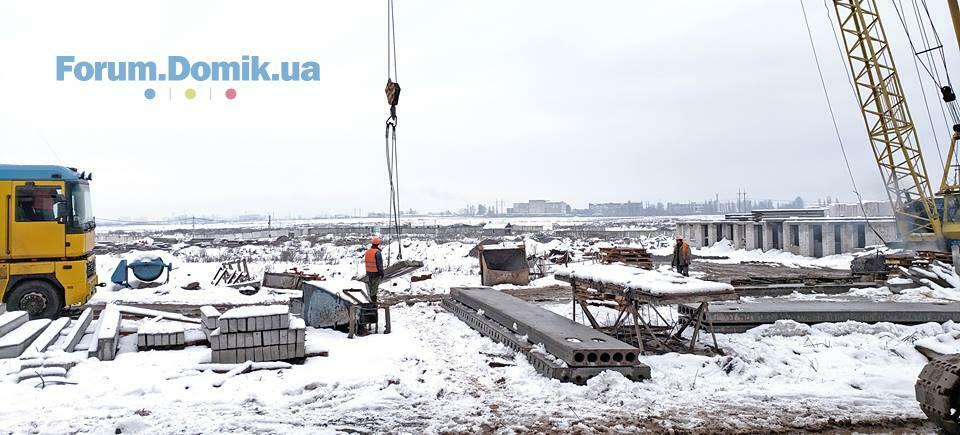

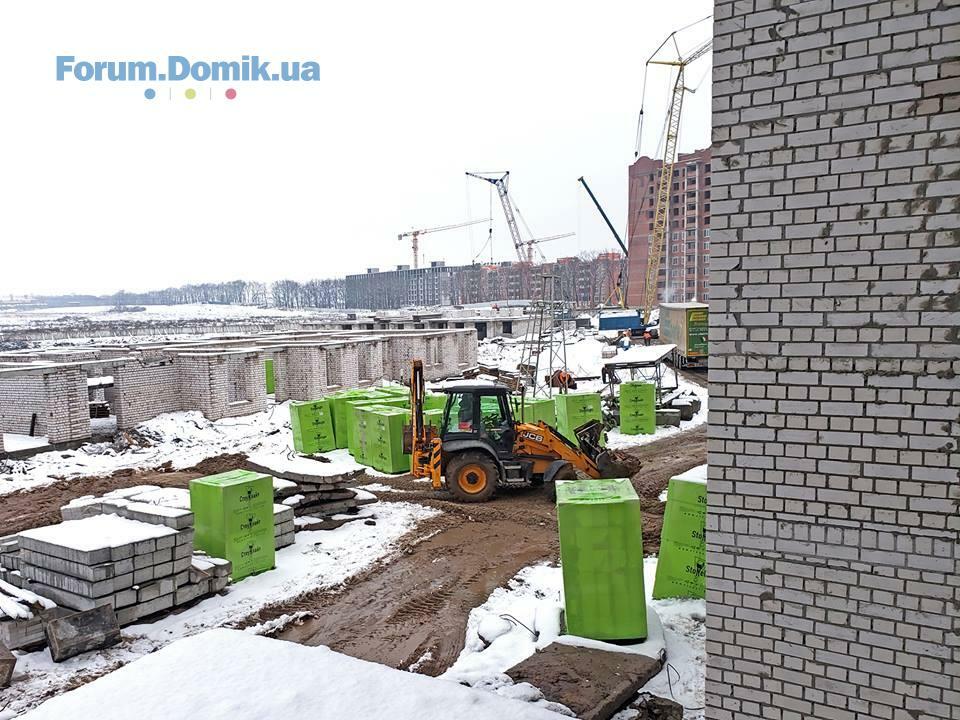

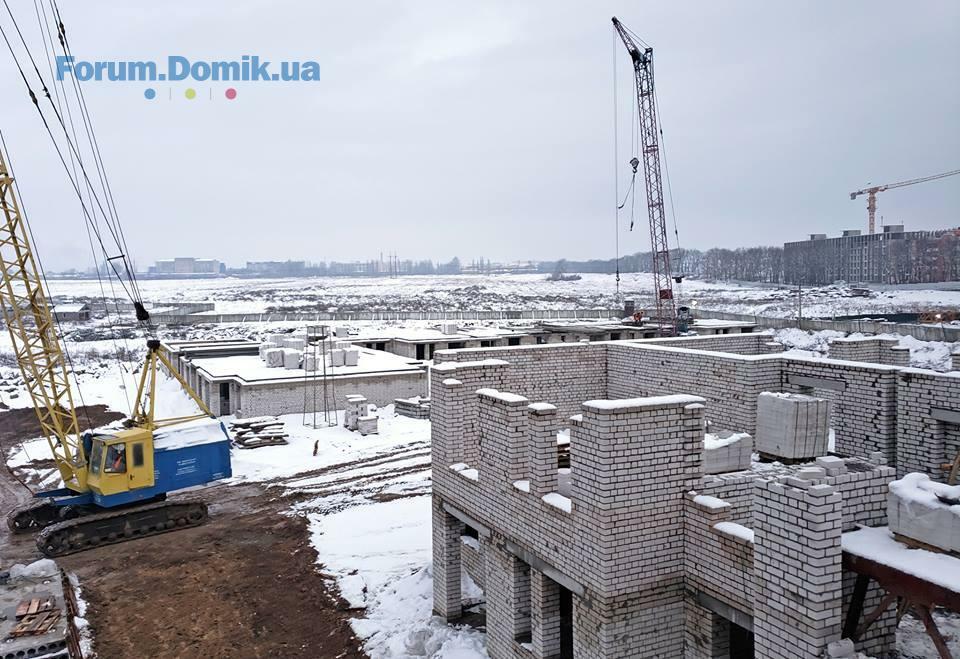

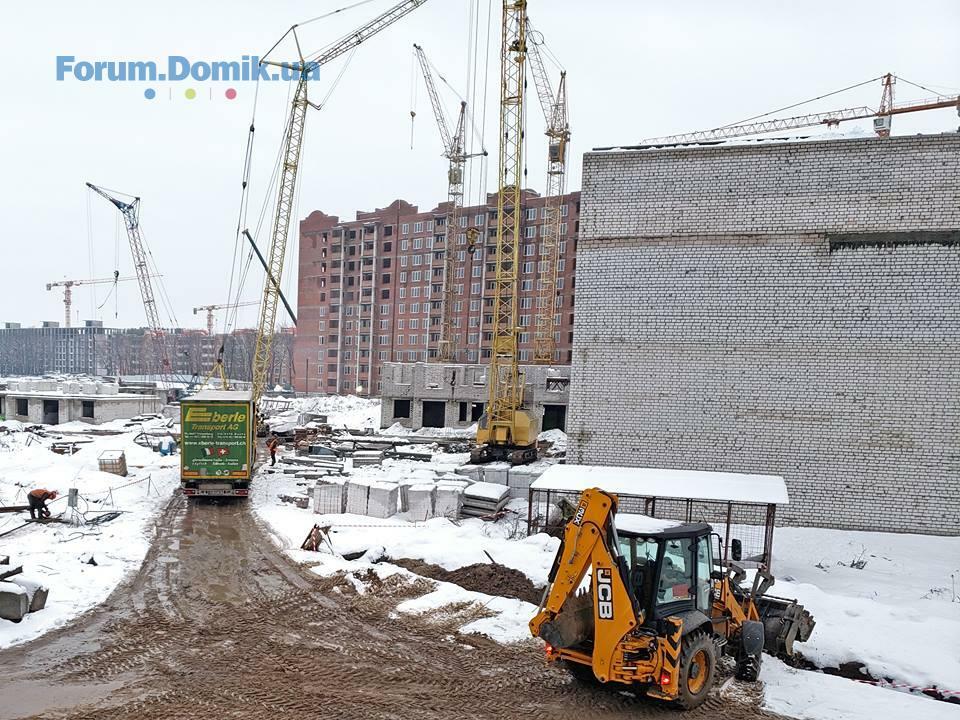

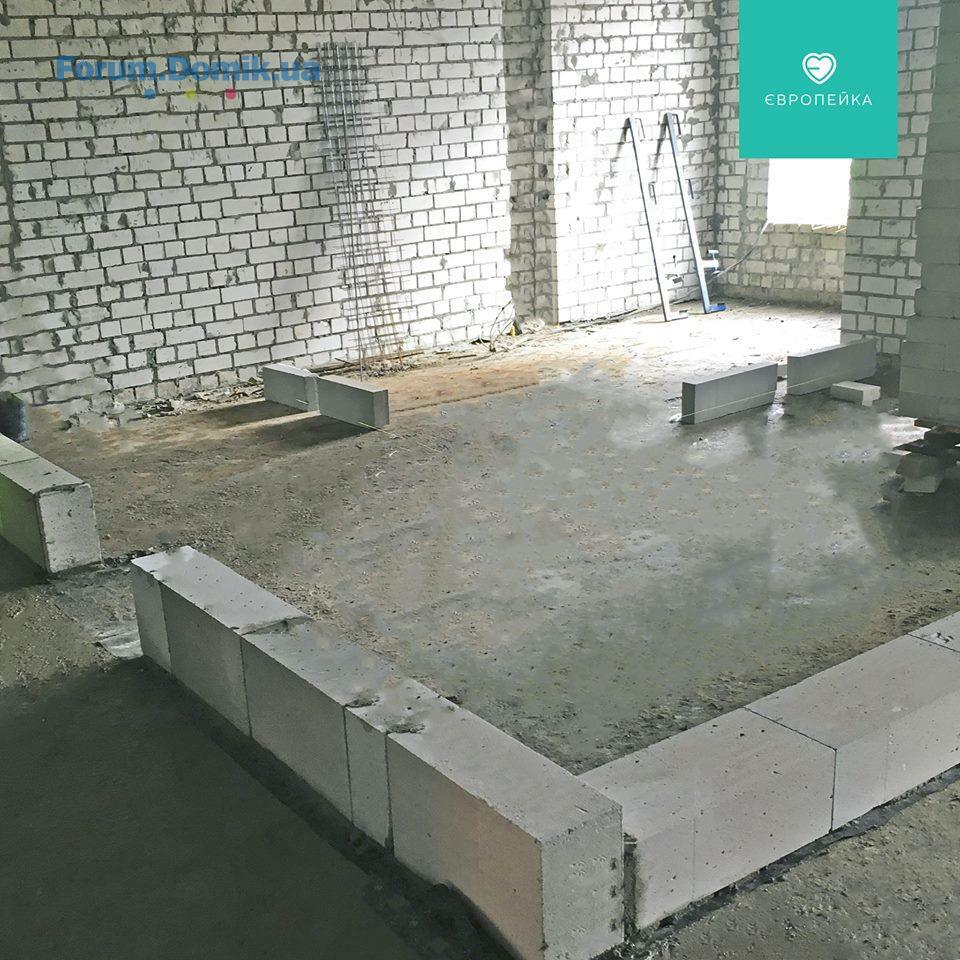

Ділимося інформацією про хід будівництва та фотозвітом 🏘
3️⃣ черга
✅ 103/11
2 секція активна фаза у підготовці до здачі у експлуатацію:
- на завершальному етапі внутрішні роботи у МЗК, планується завершити цього тижня;
- завершено роботи із влаштування внутрішніх газових мереж;
- тривають електромонтажні роботи (підключення ГРЩ, освітлення, підключення електрощитків на поверхах).
3 секція
- на завершальному етапі роботи із влаштування сантехніки (роботи у підвальному приміщенні);
- тривають електромонтажні роботи;
- тривають роботи із влаштування МЗК;
- розпочато роботи із влаштування внутрішніх газових мереж.
✅ 103/12
1 секція
- тривають роботи із влаштування міжкімнатних перегородок - завершено на 5 поверсі, розпочато на 6 поверсі
✅ 103/13
2 секція
- на завершальному етапі роботи із монтажу перегородок на 6 поверсі.
✅ 103/15
- на звершальному етапі роботи із влаштування сантехніки (роботи відбуваються у підвальному приміщенні – монтаж К1, К2 та В1), а також тривають роботи із монтажу радіаторів;
- 1 секція - розпочато роботи із влаштування стяжки
- 2 секція - завершено роботи із влаштування стяжки.
4️⃣ черга
✅ Будинок 16
1 секція
- на завершальному етапі роботи із перекриття 4 поверху;
- розпочато мурування стін 5 поверху.
2 секція
- на завершальному етапі монтаж панелей перекриття 1 поверху;
- тривають роботи із кладки стін 2 поверху.
✅ Будинок 18
1 секція
- розпочато влаштування армопоясу цокольного поверху.
2 секція
- на завершальному етапі кладка стін 1 поверху
- цього тижня розпочнеться перекриття 1 поверху.
✅ Будинок 19
- на завершальному етапі монтаж панелей перекриття 1 поверху на 1 та 2 секціях.
3️⃣ черга
✅ 103/11
2 секція активна фаза у підготовці до здачі у експлуатацію:
- на завершальному етапі внутрішні роботи у МЗК, планується завершити цього тижня;
- завершено роботи із влаштування внутрішніх газових мереж;
- тривають електромонтажні роботи (підключення ГРЩ, освітлення, підключення електрощитків на поверхах).
3 секція
- на завершальному етапі роботи із влаштування сантехніки (роботи у підвальному приміщенні);
- тривають електромонтажні роботи;
- тривають роботи із влаштування МЗК;
- розпочато роботи із влаштування внутрішніх газових мереж.
✅ 103/12
1 секція
- тривають роботи із влаштування міжкімнатних перегородок - завершено на 5 поверсі, розпочато на 6 поверсі
✅ 103/13
2 секція
- на завершальному етапі роботи із монтажу перегородок на 6 поверсі.
✅ 103/15
- на звершальному етапі роботи із влаштування сантехніки (роботи відбуваються у підвальному приміщенні – монтаж К1, К2 та В1), а також тривають роботи із монтажу радіаторів;
- 1 секція - розпочато роботи із влаштування стяжки
- 2 секція - завершено роботи із влаштування стяжки.
4️⃣ черга
✅ Будинок 16
1 секція
- на завершальному етапі роботи із перекриття 4 поверху;
- розпочато мурування стін 5 поверху.
2 секція
- на завершальному етапі монтаж панелей перекриття 1 поверху;
- тривають роботи із кладки стін 2 поверху.
✅ Будинок 18
1 секція
- розпочато влаштування армопоясу цокольного поверху.
2 секція
- на завершальному етапі кладка стін 1 поверху
- цього тижня розпочнеться перекриття 1 поверху.
✅ Будинок 19
- на завершальному етапі монтаж панелей перекриття 1 поверху на 1 та 2 секціях.
BD Holding
BH
Представитель
1 193
27 марта 2017
12 фев 2019 11:06
Ділимося інформацією про хід будівництва
✅ 103/11
2 секція активна фаза у підготовці до здачі у експлуатацію:
- на завершальному етапі внутрішні роботи у МЗК, планується завершити цього тижня;
- завершено роботи із влаштування внутрішніх газових мереж;
- тривають електромонтажні роботи (підключення ГРЩ, освітлення, підключення електрощитків на поверхах).
3 секція
- на завершальному етапі роботи із влаштування сантехніки (роботи у підвальному приміщенні);
- тривають електромонтажні роботи;
- тривають роботи із влаштування МЗК;
- розпочато роботи із влаштування внутрішніх газових мереж.
✅ 103/12
1 секція
- тривають роботи із влаштування міжкімнатних перегородок - завершено на 5 поверсі, розпочато на 6 поверсі
✅ 103/13
2 секція
- на завершальному етапі роботи із монтажу перегородок на 6 поверсі.
✅ 103/15
- на звершальному етапі роботи із влаштування сантехніки (роботи відбуваються у підвальному приміщенні – монтаж К1, К2 та В1), а також тривають роботи із монтажу радіаторів;
- 1 секція - розпочато роботи із влаштування стяжки
- 2 секція - завершено роботи із влаштування стяжки.
✅ 103/11
2 секція активна фаза у підготовці до здачі у експлуатацію:
- на завершальному етапі внутрішні роботи у МЗК, планується завершити цього тижня;
- завершено роботи із влаштування внутрішніх газових мереж;
- тривають електромонтажні роботи (підключення ГРЩ, освітлення, підключення електрощитків на поверхах).
3 секція
- на завершальному етапі роботи із влаштування сантехніки (роботи у підвальному приміщенні);
- тривають електромонтажні роботи;
- тривають роботи із влаштування МЗК;
- розпочато роботи із влаштування внутрішніх газових мереж.
✅ 103/12
1 секція
- тривають роботи із влаштування міжкімнатних перегородок - завершено на 5 поверсі, розпочато на 6 поверсі
✅ 103/13
2 секція
- на завершальному етапі роботи із монтажу перегородок на 6 поверсі.
✅ 103/15
- на звершальному етапі роботи із влаштування сантехніки (роботи відбуваються у підвальному приміщенні – монтаж К1, К2 та В1), а також тривають роботи із монтажу радіаторів;
- 1 секція - розпочато роботи із влаштування стяжки
- 2 секція - завершено роботи із влаштування стяжки.
BD Holding
BH
Представитель
1 193
27 марта 2017
12 фев 2019 11:12

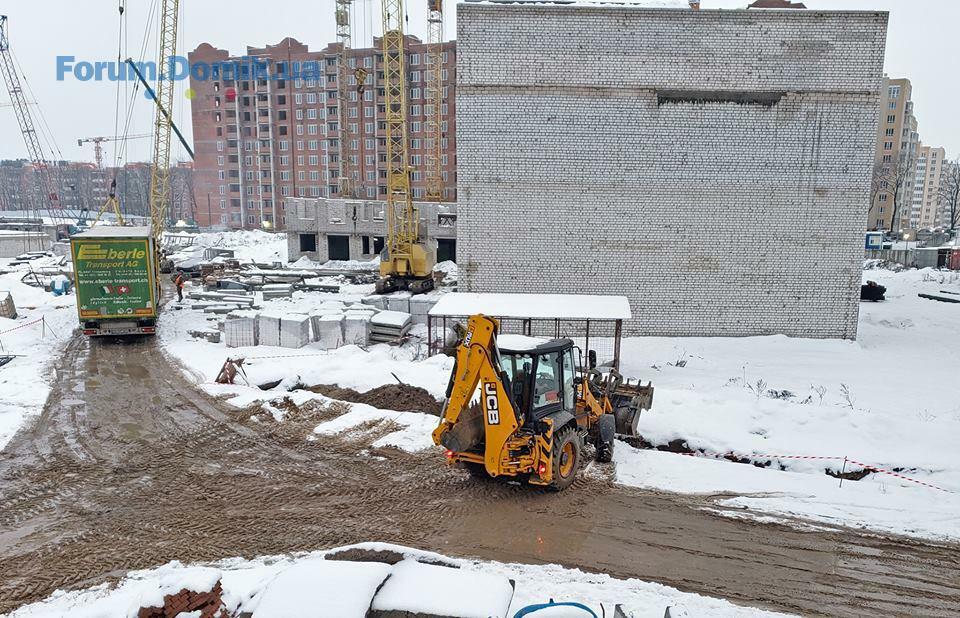

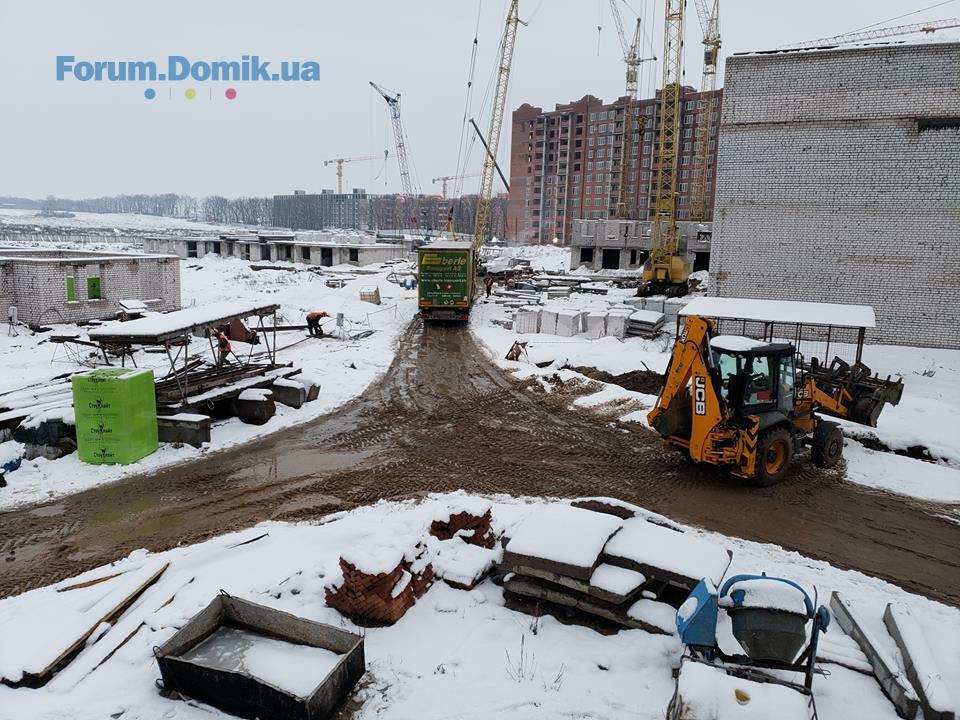

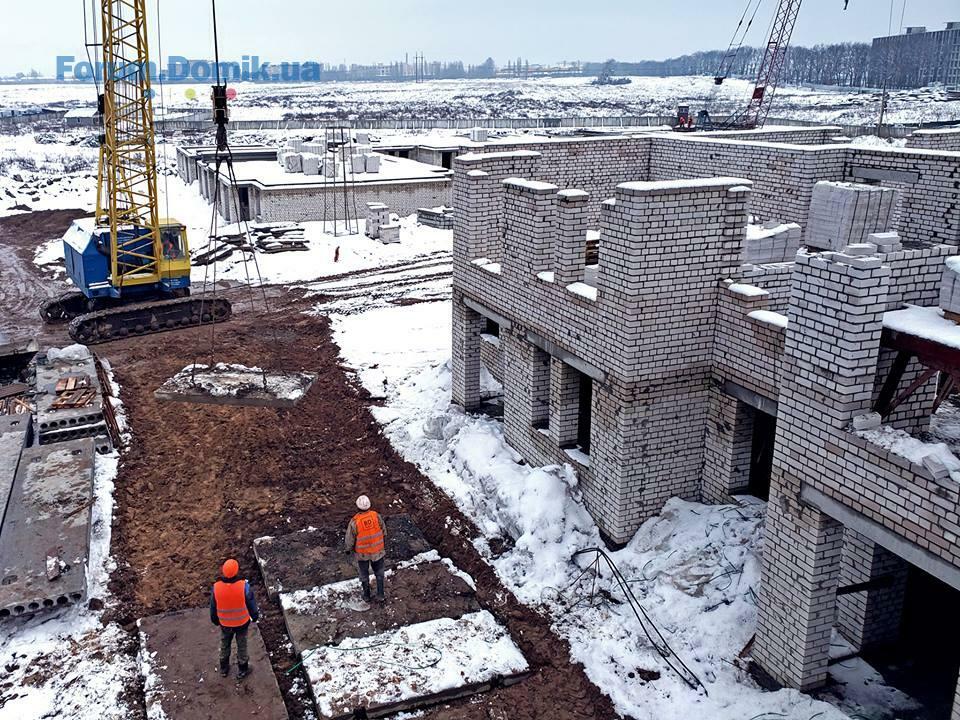

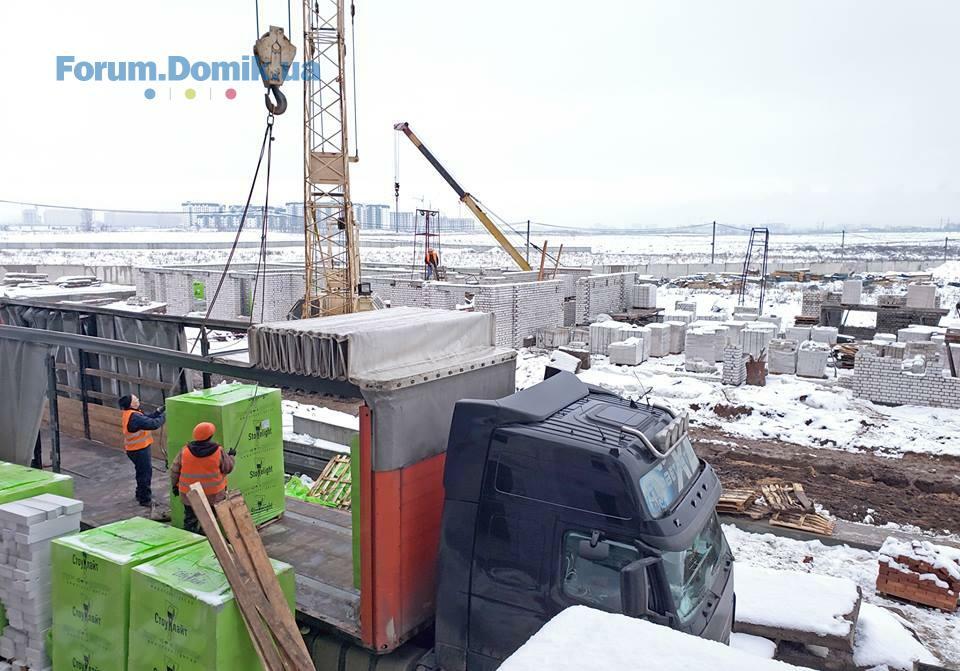

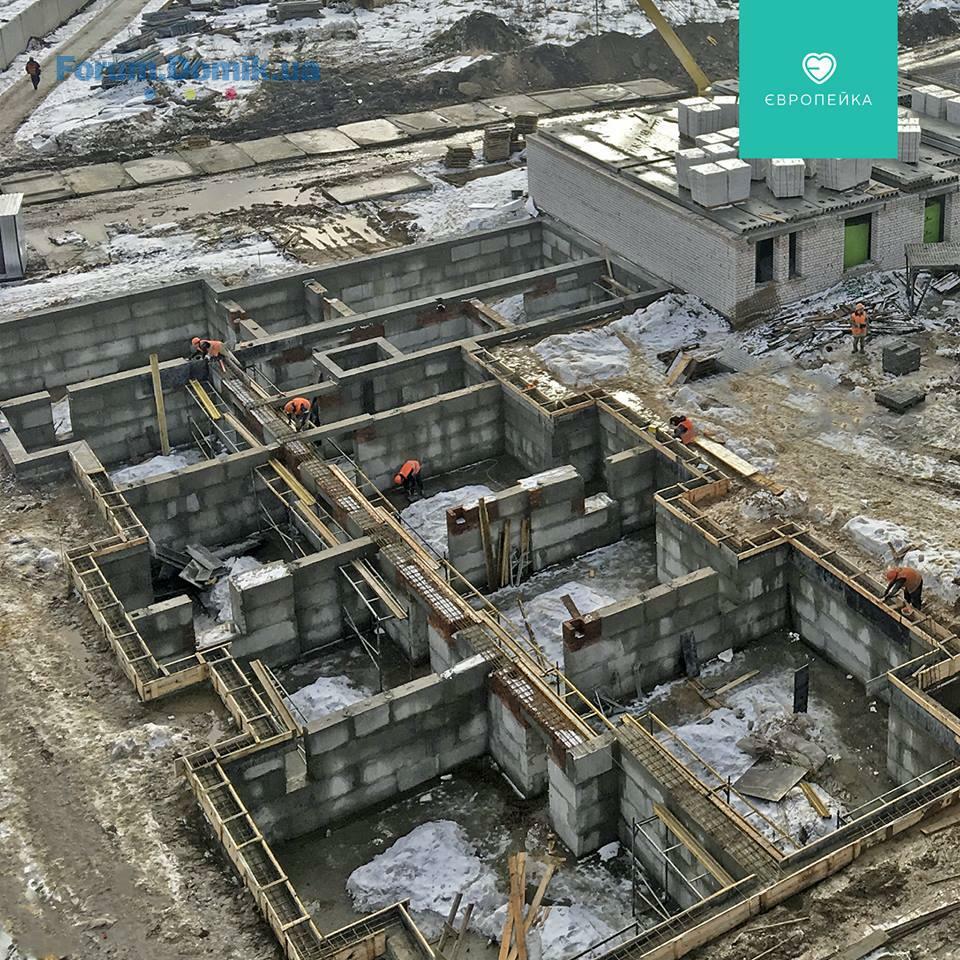

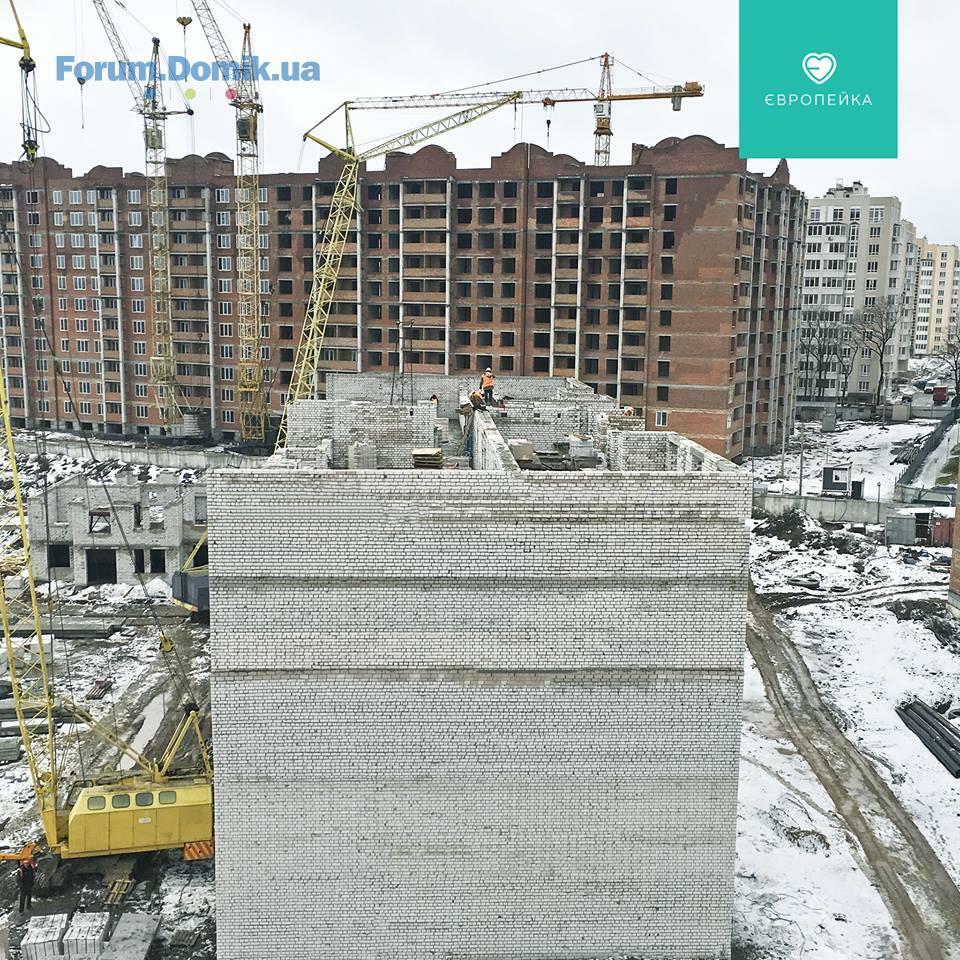

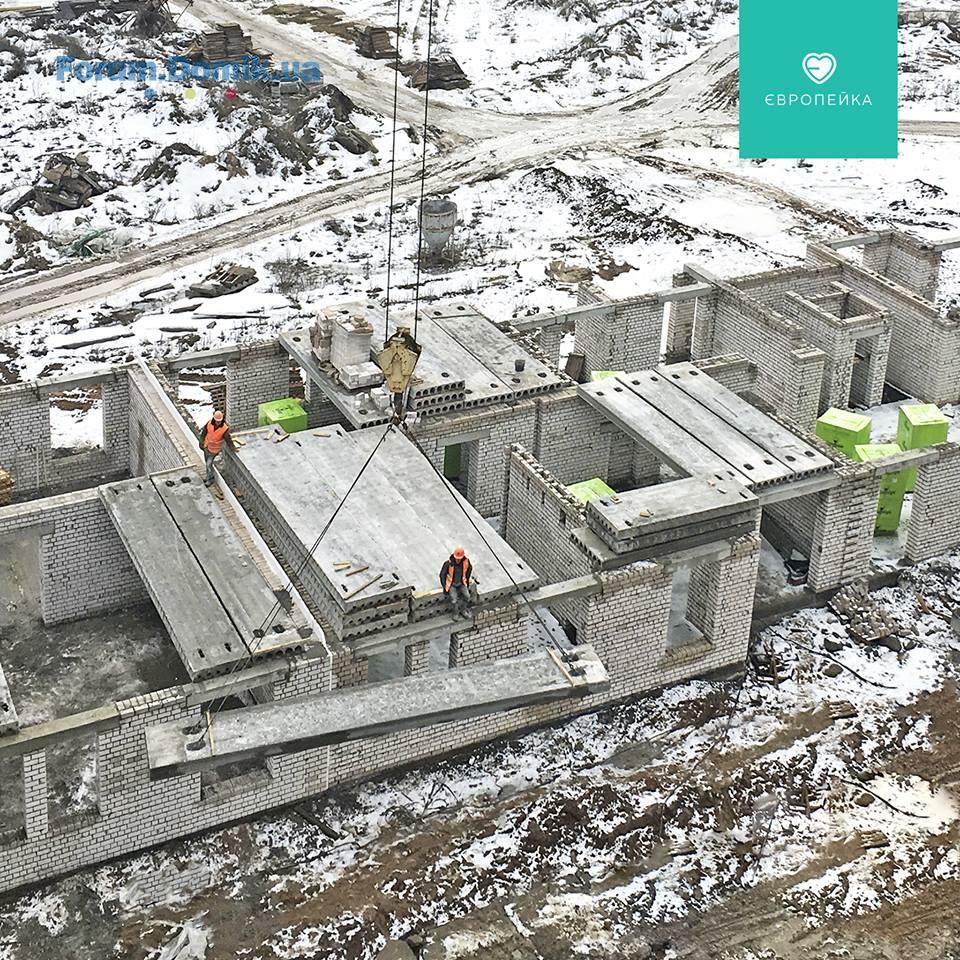

Ділимося інформацією про хід будівництва та фотозвітом 🏘
✅ Будинок 16
1 секція
- на завершальному етапі роботи із перекриття 4 поверху;
- розпочато мурування стін 5 поверху.
2 секція
- на завершальному етапі монтаж панелей перекриття 1 поверху;
- тривають роботи із кладки стін 2 поверху.
✅ Будинок 18
1 секція
- розпочато влаштування армопоясу цокольного поверху.
2 секція
- на завершальному етапі кладка стін 1 поверху
- цього тижня розпочнеться перекриття 1 поверху.
✅ Будинок 19
- на завершальному етапі монтаж панелей перекриття 1 поверху на 1 та 2 секціях.
✅ Будинок 16
1 секція
- на завершальному етапі роботи із перекриття 4 поверху;
- розпочато мурування стін 5 поверху.
2 секція
- на завершальному етапі монтаж панелей перекриття 1 поверху;
- тривають роботи із кладки стін 2 поверху.
✅ Будинок 18
1 секція
- розпочато влаштування армопоясу цокольного поверху.
2 секція
- на завершальному етапі кладка стін 1 поверху
- цього тижня розпочнеться перекриття 1 поверху.
✅ Будинок 19
- на завершальному етапі монтаж панелей перекриття 1 поверху на 1 та 2 секціях.
Katerina89
K
Новичок
9
25 сентября 2018
12 фев 2019 13:10
погодные условия позволяют работать более интенсивно, а эти отчеты по строительству как для галочки, вроде и делают что-то, но крайне медленно
DDemian

Постоянный пользователь
237
02 ноября 2016
12 фев 2019 14:27
З такими темпами заселення під новий рік буде мінімум...

bahtaran
b
Пользователь
28
19 ноября 2018
14 фев 2019 14:27
Когда планируются ключи 13го дома? Потому как отдел продаж говорит, что в 13м доме сделано уже вообще все, кроме штукатурки... то есть, информацией они явно не владеют
BD Holding
BH
Представитель
1 193
27 марта 2017
15 фев 2019 08:45
Доброго дня. Видача ключів по будинку 103/13 відбуватиметься по завершенню 2 кв. 2019 року.
Олена1991
О
Новичок
7
14 февраля 2019
15 фев 2019 11:40

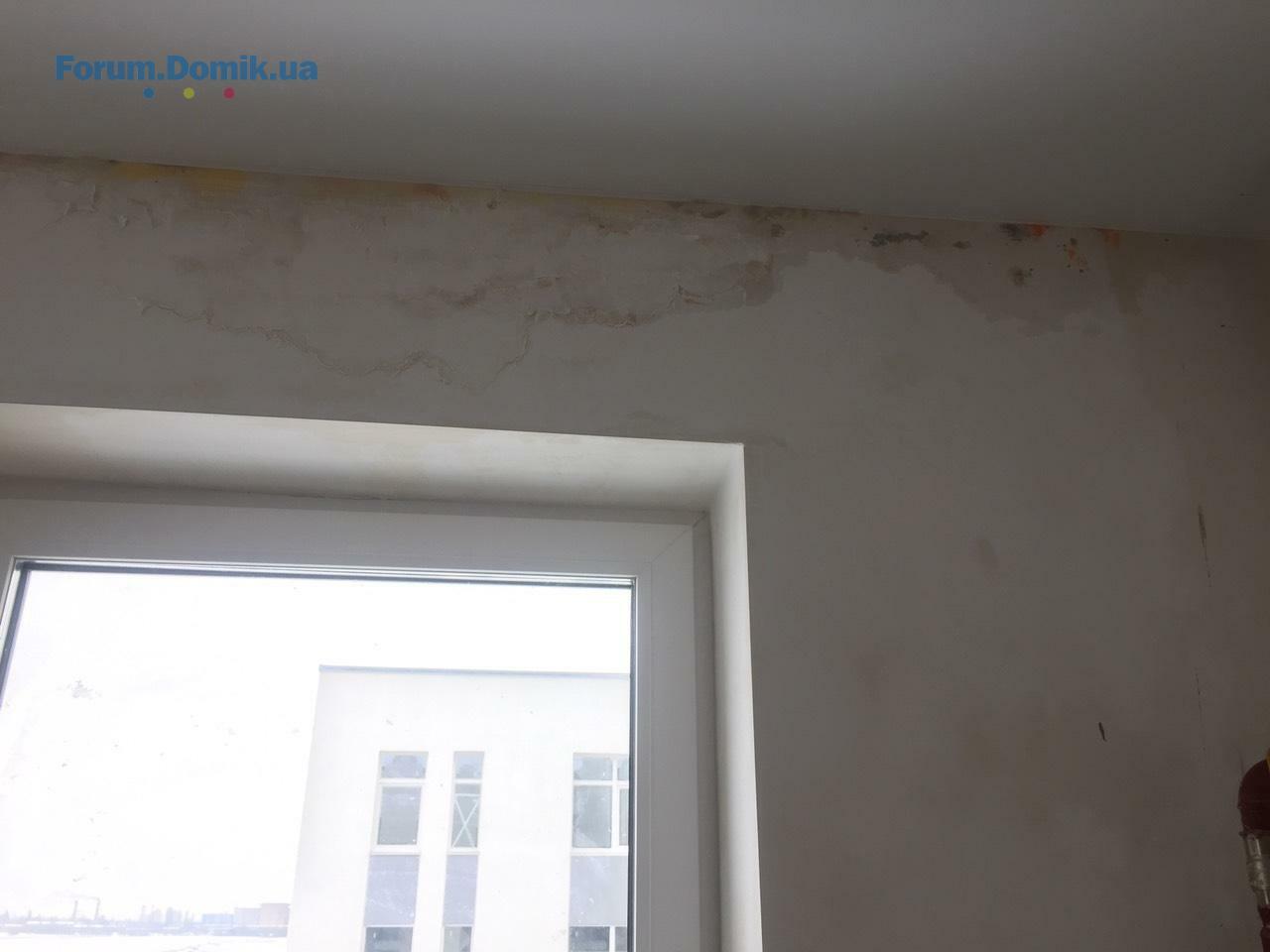

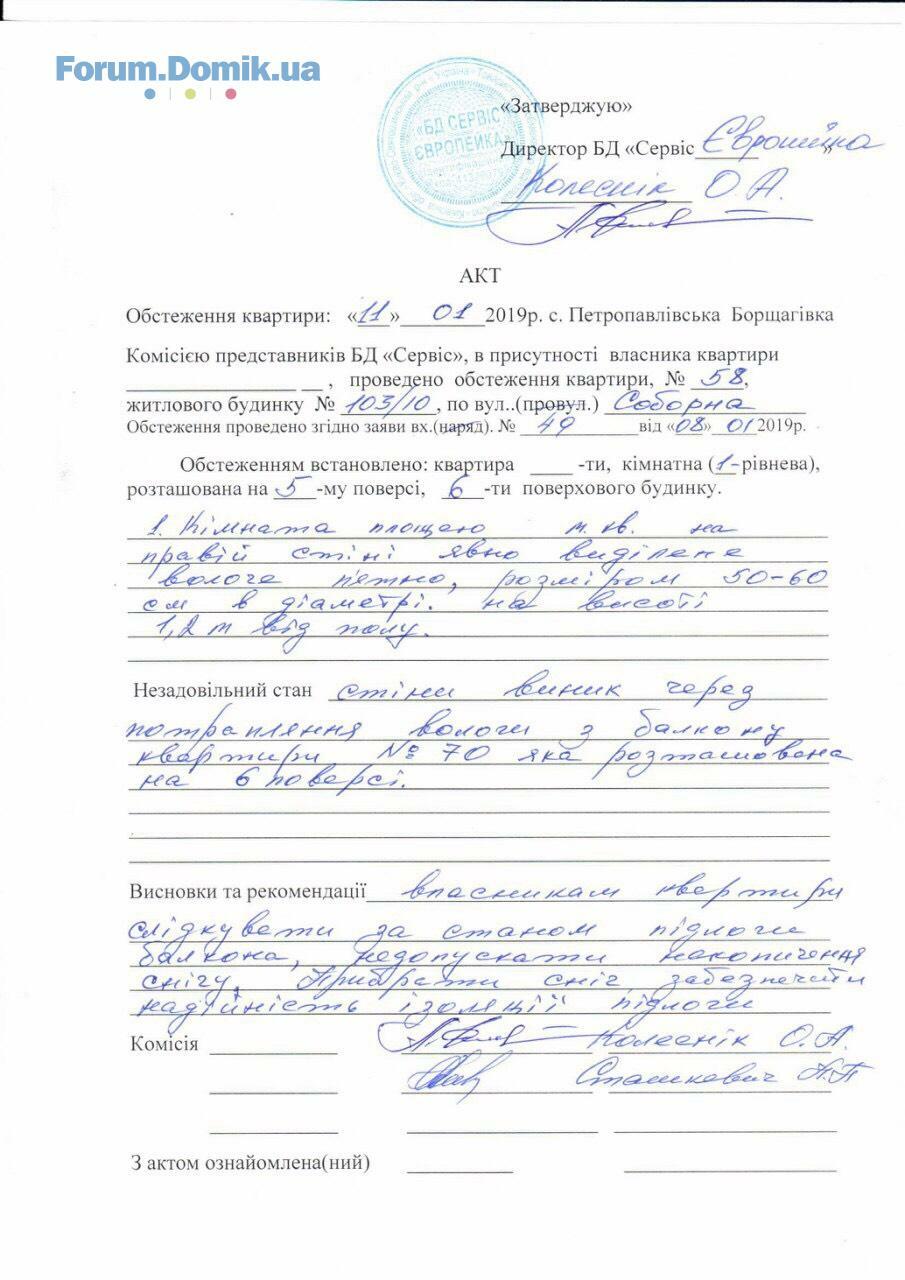

Всім доброго дня! Купили з чоловіком восени квартиру в 10-му будинку, були дуже задоволені, адже чули багато позитивних відгуків і обіцянок від забудовника. Будучи ще вагітними поспішали зробити ремонт, щоб з новонароджною дитинкою вїхати в нову, чисту квартиру. Але уявіть який нас чекав сюрприз коли ми помітили що на стелі у нас проступає вода. Справа в тому що над нами не засклений балкон, як між собою працівники ЖЕКу називають такий балкон "КОРИТО". Коли ми звернулись за поясненнями і допомогою в ЖЕКу нам порадили писати заяву до забудовника, який в свою чергу пояснив що злив води зроблений невірно, тому вода просочується до нас!!! Нам нічим допомогти не можуть і радять просто прибирати сніг з балкона. В результаті
-у мене два місяці дитині,
-ремонт на кухні я робити не можу,
-витратились на натяжний потолок, але марно з потрібно знімати,
-грибок активно розвивається по стіні, а ми не можемо нічого зробити бо стіна постійно мокра!
Тому будьте всі готові хто купуватиме квартиру на передостанньому поверсі, ми не одні такі така проблема у всіх і чесно я навіть не знаю чи знайдемо ми якийсь вихід.
-у мене два місяці дитині,
-ремонт на кухні я робити не можу,
-витратились на натяжний потолок, але марно з потрібно знімати,
-грибок активно розвивається по стіні, а ми не можемо нічого зробити бо стіна постійно мокра!
Тому будьте всі готові хто купуватиме квартиру на передостанньому поверсі, ми не одні такі така проблема у всіх і чесно я навіть не знаю чи знайдемо ми якийсь вихід.
Олена1991
О
Новичок
7
14 февраля 2019
15 фев 2019 11:46
Я вже зараз зробити нічого не можу, але якщо ВАМ тим хто вклав свої кошти в будівництво, в 3-тю, 4-ту чергу, важливо бачити що відбувається на будівництві РЕАЛЬНО, то я з легкістю можу вам робити фото і відео з своїх вікон які виходять прямо на будівництво! Напишіть якщо хоч комусь це потрібно. Бо роботи ведуться зовсім в"яло, м"яко кажучи!

Bohdan103
B
Новичок
6
09 февраля 2019
15 фев 2019 17:16
Наперед Дякую Вам. Якщо можливо то скиньте фотографії 12 будинку.
Roomelansky

Пользователь
55
20 января 2013
17 фев 2019 20:22
Цитата "Олена1991":якщо ВАМ тим хто вклав свої кошти в будівництво, в 3-тю, 4-ту чергу, важливо бачити що відбувається на будівництві РЕАЛЬНО, то я з легкістю можу вам робити фото і відео з своїх вікон які виходять прямо на будівництво! Напишіть якщо хоч комусь це потрібно.
Олена, буду вдячний за фото 3 черги. Дякую
Олена1991
О
Новичок
7
14 февраля 2019
18 фев 2019 12:55
ЖК. "Европейка"Всім доброго дня! Купили з чоловіком восени квартиру в 10-му будинку, були дуже задоволені, адже чули багато позитивних відгуків і обіцянок від забудовника. Будучи ще вагітними поспішали зробити ремонт, щоб з новонароджною дитинкою вїхати в нову, чисту квартиру. Але уявіть який нас чекав сюрприз коли ми помітили що на стелі у нас проступає вода. Справа в тому що над нами не засклений балкон, як між собою працівники ЖЕКу називають такий балкон "КОРИТО". Коли ми звернулись за поясненнями і допомогою в ЖЕКу нам порадили писати заяву до забудовника, який в свою чергу пояснив що злив води зроблений невірно, тому вода просочується до нас!!! Нам нічим допомогти не можуть і радять просто прибирати сніг з балкона. В результаті
-у мене два місяці дитині,
-ремонт на кухні я робити не можу,
-витратились на натяжний потолок, але марно з потрібно знімати,
-грибок активно розвивається по стіні, а ми не можемо нічого зробити бо стіна постійно мокра!
Тому будьте всі готові хто купуватиме квартиру на передостанньому поверсі, ми не одні такі така проблема у всіх і чесно я навіть не знаю чи знайдемо ми якийсь вихід.
-у мене два місяці дитині,
-ремонт на кухні я робити не можу,
-витратились на натяжний потолок, але марно з потрібно знімати,
-грибок активно розвивається по стіні, а ми не можемо нічого зробити бо стіна постійно мокра!
Тому будьте всі готові хто купуватиме квартиру на передостанньому поверсі, ми не одні такі така проблема у всіх і чесно я навіть не знаю чи знайдемо ми якийсь вихід.
BD Holding
BH
Представитель
1 193
27 марта 2017
19 фев 2019 09:26
Ділимося інформацією про хід будівництва 🏗
✅ 3 черга
☑️ 103/11
2 секція активна фаза у підготовці до здачі у експлуатацію:
- завершено внутрішні роботи у МЗК, виконується клінінг;
- на завершальному етапі електромонтажні роботи (підключення ГРЩ, освітлення, підключення електрощитків на поверхах).
- монтаж газових котлів.
3 секція:
- завершено роботи із влаштування сантехніки (роботи у підвальному приміщенні);
- тривають електромонтажні роботи;
- тривають роботи із влаштування МЗК;
- тривають роботи із влаштування внутрішніх газових мереж.
☑️ 103/12
1 секція
- тривають роботи із влаштування міжкімнатних перегородок на 6 поверсі.
2 секція
- цього тижня планується виконання міжкімнатних перегородок на 4 поверсі.
☑️ 103/13
2 секція
- на завершальному етапі роботи із монтажу перегородок на 6 поверсі.
☑️ 103/14
- плануються електромонтажні роботи на 4 поверсі.
☑️ 103/15
- на завершальному етапі роботи із влаштування сантехніки (роботи відбуваються у підвальному приміщенні – монтаж К1, К2 та В1), а також тривають роботи із монтажу радіаторів;
1 секція
- тривають роботи із влаштування стяжки
- виконано 5-6 поверх, відбуваються роботи на 4 поверсі..
✅ 4 черга
☑️ 103/16
1 секція
- завершено роботи із перекриття 4 поверху;
- на завершальному етапі мурування стін 5 поверху.
2 секція
- завершено монтаж панелей перекриття 1 поверху;
- на завершальному етапі роботи із кладки стін 2 поверху.
☑️ 103/17
- виконуються роботи із влаштування парапету;
- розпочато виготовлення перегородок на 1 поверсі.
☑️ 103/18
1секція
- на завершальному етапі влаштування армопоясу цокольного поверху.
2 секція
- завершено кладку стін 1 поверху;
- триває перекриття 1 поверху.
3 секція
- розпочато монтаж панелей перекриття 1 поверху.
☑️ 103/19
- завершено монтаж панелей перекриття 1 поверху на 1 та 2 секціях;
- розпочато кладку стін 1 поверху на обох секціях.
1 секція
- розпочато виготовлення перегородок на 1 поверсі.
✅ 3 черга
☑️ 103/11
2 секція активна фаза у підготовці до здачі у експлуатацію:
- завершено внутрішні роботи у МЗК, виконується клінінг;
- на завершальному етапі електромонтажні роботи (підключення ГРЩ, освітлення, підключення електрощитків на поверхах).
- монтаж газових котлів.
3 секція:
- завершено роботи із влаштування сантехніки (роботи у підвальному приміщенні);
- тривають електромонтажні роботи;
- тривають роботи із влаштування МЗК;
- тривають роботи із влаштування внутрішніх газових мереж.
☑️ 103/12
1 секція
- тривають роботи із влаштування міжкімнатних перегородок на 6 поверсі.
2 секція
- цього тижня планується виконання міжкімнатних перегородок на 4 поверсі.
☑️ 103/13
2 секція
- на завершальному етапі роботи із монтажу перегородок на 6 поверсі.
☑️ 103/14
- плануються електромонтажні роботи на 4 поверсі.
☑️ 103/15
- на завершальному етапі роботи із влаштування сантехніки (роботи відбуваються у підвальному приміщенні – монтаж К1, К2 та В1), а також тривають роботи із монтажу радіаторів;
1 секція
- тривають роботи із влаштування стяжки
- виконано 5-6 поверх, відбуваються роботи на 4 поверсі..
✅ 4 черга
☑️ 103/16
1 секція
- завершено роботи із перекриття 4 поверху;
- на завершальному етапі мурування стін 5 поверху.
2 секція
- завершено монтаж панелей перекриття 1 поверху;
- на завершальному етапі роботи із кладки стін 2 поверху.
☑️ 103/17
- виконуються роботи із влаштування парапету;
- розпочато виготовлення перегородок на 1 поверсі.
☑️ 103/18
1секція
- на завершальному етапі влаштування армопоясу цокольного поверху.
2 секція
- завершено кладку стін 1 поверху;
- триває перекриття 1 поверху.
3 секція
- розпочато монтаж панелей перекриття 1 поверху.
☑️ 103/19
- завершено монтаж панелей перекриття 1 поверху на 1 та 2 секціях;
- розпочато кладку стін 1 поверху на обох секціях.
1 секція
- розпочато виготовлення перегородок на 1 поверсі.

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Orange City | Оранж Сити | GEOS | Лысогорский спуск, 26а25.065 707
- ЖК Star City | Стар Сити | bUdCapital, Киевгорстрой | Каунасская, 2725.06436
- МФК А136 Highlight Tower | DIM Group | ул. Антоновича, 136-13825.06405
- ЖК Сенат | Senat | GEOS | Кольцевая дорога, 324.0663
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | ул. Причальная, 1124.063 761
- Апарт-комплекс в Пуще Водице | Киевгорстрой | ул. Квитки Цисык 34,3624.06429
- Дом №16, ЖК "Эврика"24.061 507
- ЖК Rusaniv Residence | Русанив | Perfect Group, Citex | ул. Сверстюка23.06488
- ЖК Синергия Киев | ул. Ивана Кочерги, 17а22.0640
- ЖК NVER | Taryan Group | бул. Леси Украинки, 7-921.0645
- Про агентство Атлант-А25.0620
- Стоит ли сейчас покупать недвижимость?25.064 539
- Допоможіть розібратись з податками08.053
- Планую оренду квартири в районі Подолу01.052
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите!!! Вопрос раздела имущества18.0120
- Альтернативне живлення для орендарів, хто кому винен?20.1212
- Выбор гранитной мойки24.0632
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна04.0689
- Лифт в частном доме28.057
- Болит спина26.0470
- Занимательный Хэллоуин. Поделки и идеи для праздника22.0429
- Нужен ли измельчитель мусора? Отзывы о необходимости в наших условиях11.0487
- Идеи для дизайна и комфорта ванных комнат21.0350
- Декор окна без штор, варианты и советы21.0345
- Орхидеи. Как ухаживать за орхидеями21.0317
- ЖК "Sakura", Свалява, пров. Достоєвського, 413.053
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського02.0514
- Котеджне містечко КМ SEVEN | Елітний котеджний комплекс в Солонці11.023
- ТИСА RENOVATION25.011
- ЖК Четыре сезона | Будова | м. Одесса, просп. Гагарина, 1916.018
- Львів, вул. Спортивна | Галжитлобуд05.013
- Какие лаки лучше всего использовать для деревянных полов?24.069
- Шумоизоляция. Отзывы о материалах для звукоизоляции19.06168
- Пластиковые окна, какие лучше - поделитесь отзывами22.05240
- Капітальний ремонт +-40кв.м19.054
- Під час встановлення плати пошкодив її шурупом. Чи можна якось її відновити?18.051
- Допоможіть вибрати бочковий перфоратор13.052
- Стерся захисний шар ламінату18.044
- Помогите выбрать хороший шуруповерт18.0439
- Протягування ввідного кабелю квартири до електрощитової будинку18.041
- Продам видовую квартиру от одного из самых надёжного застройщика по г.Вышгород. ЖК "Зіркова Вежа".07.061
- Переуступлю квартиру ЖК Эврика07.061
- Сдам квартиры помесячно для отдыха около моря в Болгарии07.061
- Клінінгові послуги13.051
- Детектор радона для дома, квартиры, офиса, гаража13.051
- Встановлення сонячних панелей "під ключ". Якісно, швидко, з гарантією11.051
- Сумка29.04
- Своя машина или такси?29.04537
- Юридические услуги любой сложности24.043

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
