Цитата "-Ігор-":Щось застройщик мовчить про плани на січень. Більше інтересуе коли буде начато будівництво 16 будинок, 2 секція.
Доброго дня. План буде опубліковано згодом. Будь ласка, очікуйте.
Katerina89
K
Новичок
9
25 сентября 2018
16 янв 2019 16:01
а почему ответы от представителей застройщика предоставляются очень выборочно?
только на те, которые удобно? никто не любит плохих новостей, но хочется иногда реакций или правдивых ответов..
только на те, которые удобно? никто не любит плохих новостей, но хочется иногда реакций или правдивых ответов..
Dimaso
D
Новичок
18
03 апреля 2018
18 янв 2019 11:49
Цитата "Retail":А по 12 та 14 що??
И сколько оно будет ещё рассматриваться? Вы сами не понимаете, будете строить и когда?
DDemian
Постоянный пользователь
237
02 ноября 2016
18 янв 2019 14:09
Тепер чекати поки травневі свята закінчаться) тоді почнуть, як в минулому році.
BD Holding
BH
Представитель
1 193
27 марта 2017
22 янв 2019 10:04
Зачекались новин із будмайданчика? Ділимося оновленою інформацією про хід будівництва та фотозвітом🏗
3 черга
Виконано влаштування К1, К2 у будинках 103/11, 103/12, та 103/13.
103/11
1 секція будинку готова до введення у експлуатацію. Є дрібні недоробки, які закриваються у процесі роботи.
2 секція активна фаза у підготовці до здачі у експлуатацію:
- тривають внутрішні роботи у МЗК
- тривають роботи із влаштування внутрішніх газових мереж;
- на завершальному етапі роботи із влаштування сантехніки;
- відбуваються електромонтажні роботи (підключення ГРЩ, освітлення, підключення електрощитків на поверхах).
3 секція
- тривають роботи із влаштування сантехніки (монтаж радіаторів, лічильників тощо);
- тривають електромонтажні роботи;
- влаштування МЗК.
103/12
1 секція
- виготовлення міжкімнатних перегородок на 4 поверсі;
- здійснено заміри на виготовлення вікон.
103/13
2 секція
- продовжуються роботи із монтажу перегородок на 5 поверсі.
103/15
- на звершальному етапі роботи із влаштування сантехніки (роботи відбуваються у підвальному приміщенні – монтаж К1, К2 та В1).
4 черга
Будинок 16

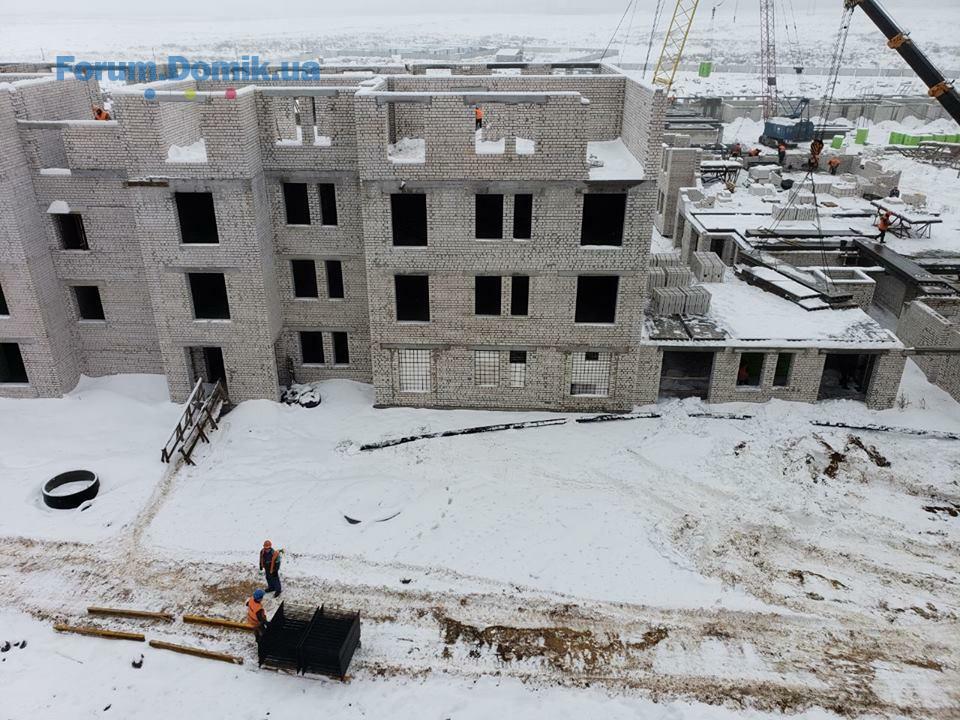

1 секція

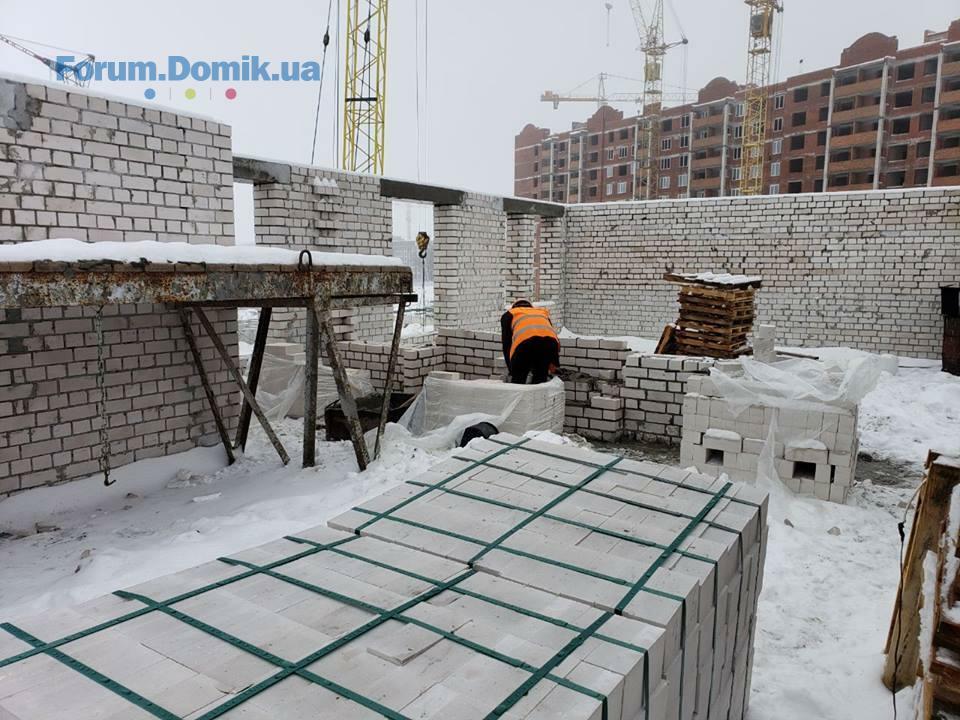

- на завершальному етапі роботи із кладки стін 4 поверху, виконано 90 %.
2 секція
- монтаж панелей перекриття 1 поверху;
- розпочато кладку стін 2 поверху.
Будинок 17

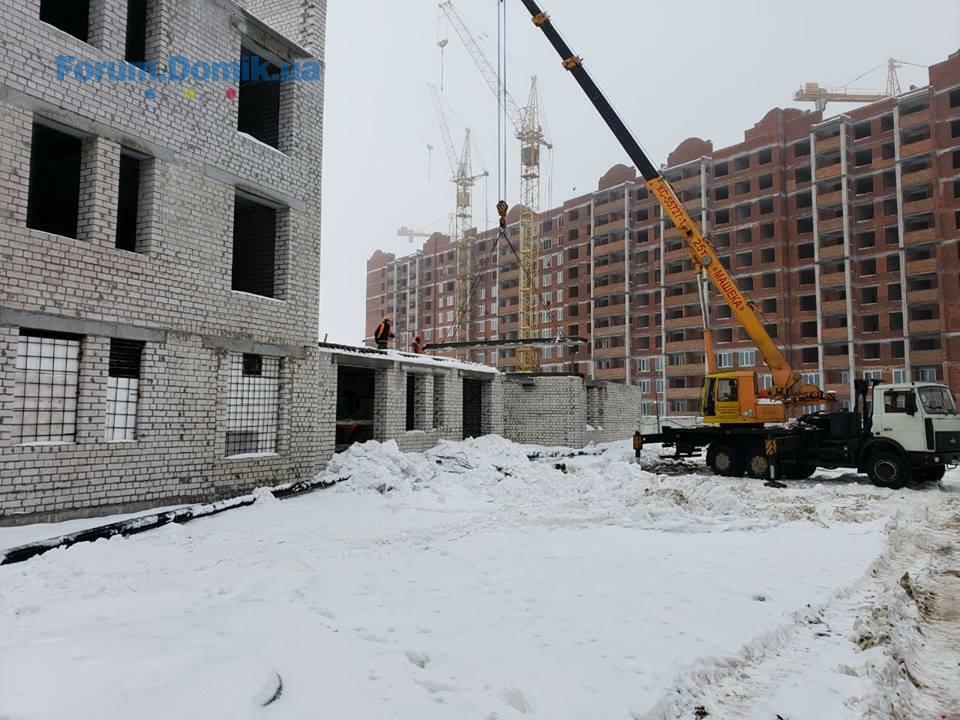

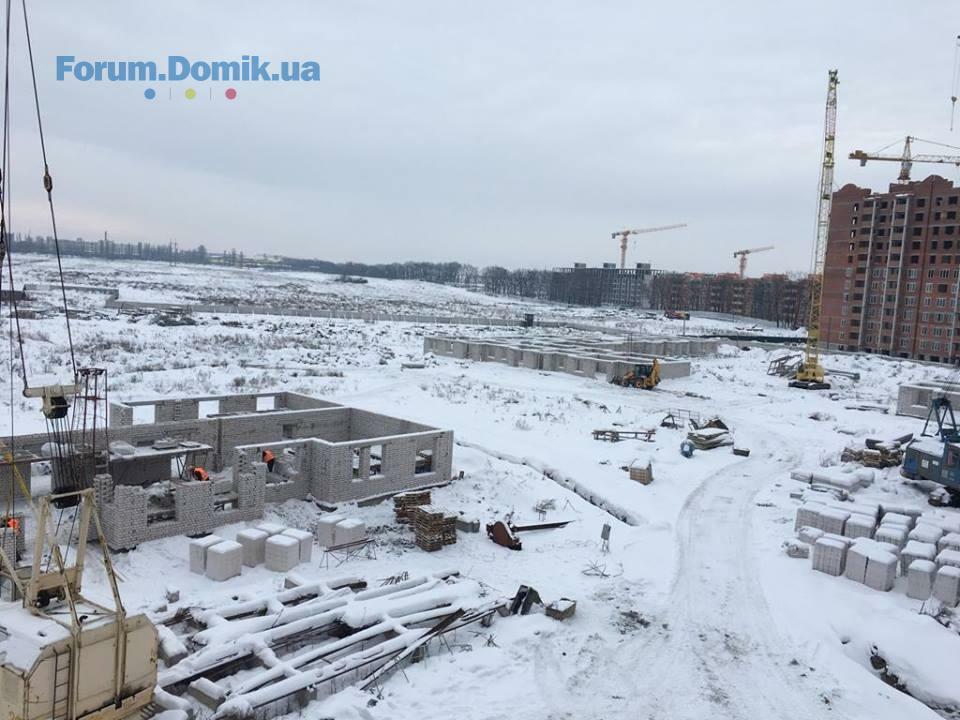

- виконано будівельний каркас – 6 поверхів із перекриттям.
Будинок 18
2 секція
- розпочато виготовлення стін 1 поверху.
3 секція
- триває будівництво 1 поверху, виконано 60 %
Будинок 19
1 секція
Цього тижня планується розпочати монтаж панелей перекриття 1 поверху.
3 черга
Виконано влаштування К1, К2 у будинках 103/11, 103/12, та 103/13.
103/11
1 секція будинку готова до введення у експлуатацію. Є дрібні недоробки, які закриваються у процесі роботи.
2 секція активна фаза у підготовці до здачі у експлуатацію:
- тривають внутрішні роботи у МЗК
- тривають роботи із влаштування внутрішніх газових мереж;
- на завершальному етапі роботи із влаштування сантехніки;
- відбуваються електромонтажні роботи (підключення ГРЩ, освітлення, підключення електрощитків на поверхах).
3 секція
- тривають роботи із влаштування сантехніки (монтаж радіаторів, лічильників тощо);
- тривають електромонтажні роботи;
- влаштування МЗК.
103/12
1 секція
- виготовлення міжкімнатних перегородок на 4 поверсі;
- здійснено заміри на виготовлення вікон.
103/13
2 секція
- продовжуються роботи із монтажу перегородок на 5 поверсі.
103/15
- на звершальному етапі роботи із влаштування сантехніки (роботи відбуваються у підвальному приміщенні – монтаж К1, К2 та В1).
4 черга
Будинок 16
1 секція
- на завершальному етапі роботи із кладки стін 4 поверху, виконано 90 %.
2 секція
- монтаж панелей перекриття 1 поверху;
- розпочато кладку стін 2 поверху.
Будинок 17
- виконано будівельний каркас – 6 поверхів із перекриттям.
Будинок 18
2 секція
- розпочато виготовлення стін 1 поверху.
3 секція
- триває будівництво 1 поверху, виконано 60 %
Будинок 19
1 секція
Цього тижня планується розпочати монтаж панелей перекриття 1 поверху.
BD Holding
BH
Представитель
1 193
27 марта 2017
22 янв 2019 10:13

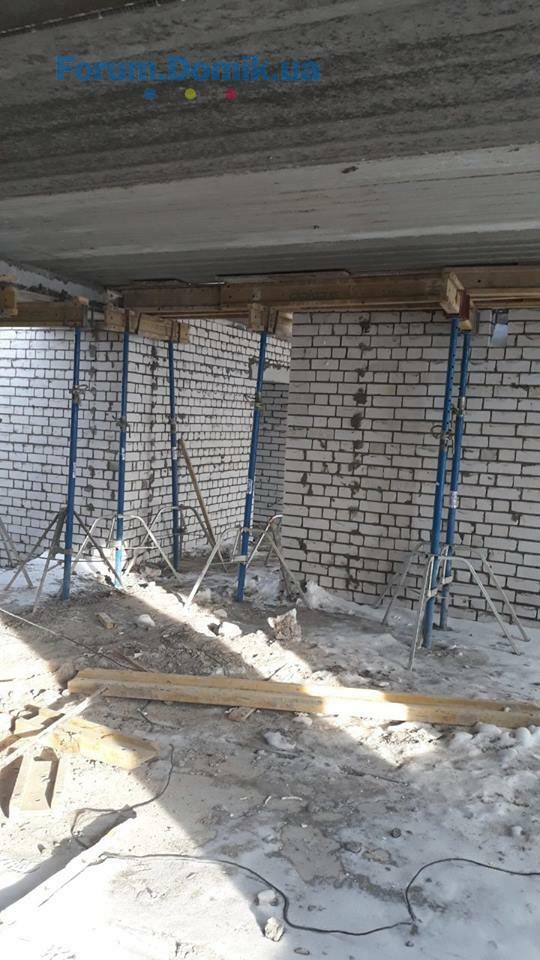

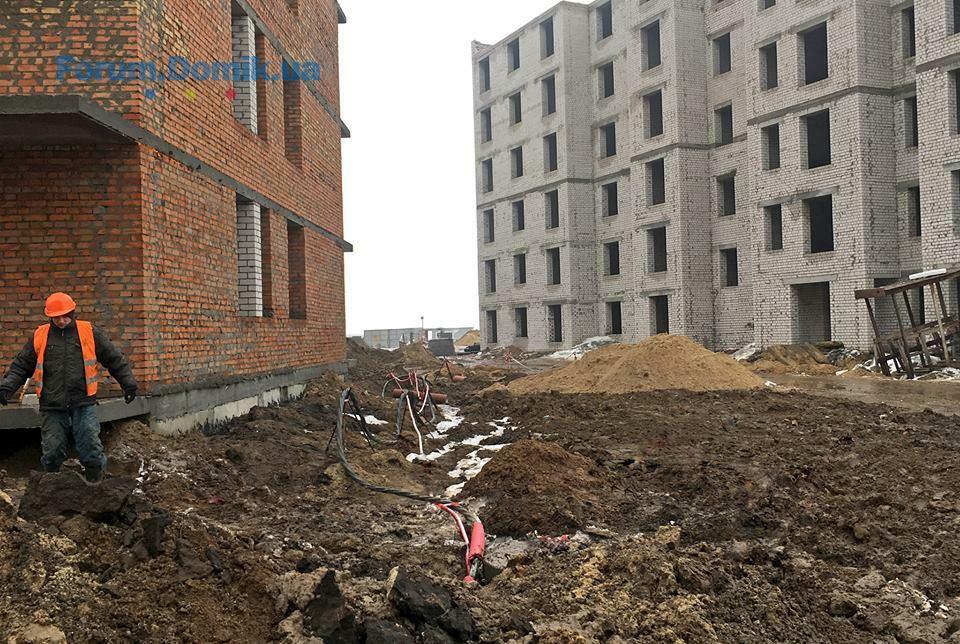

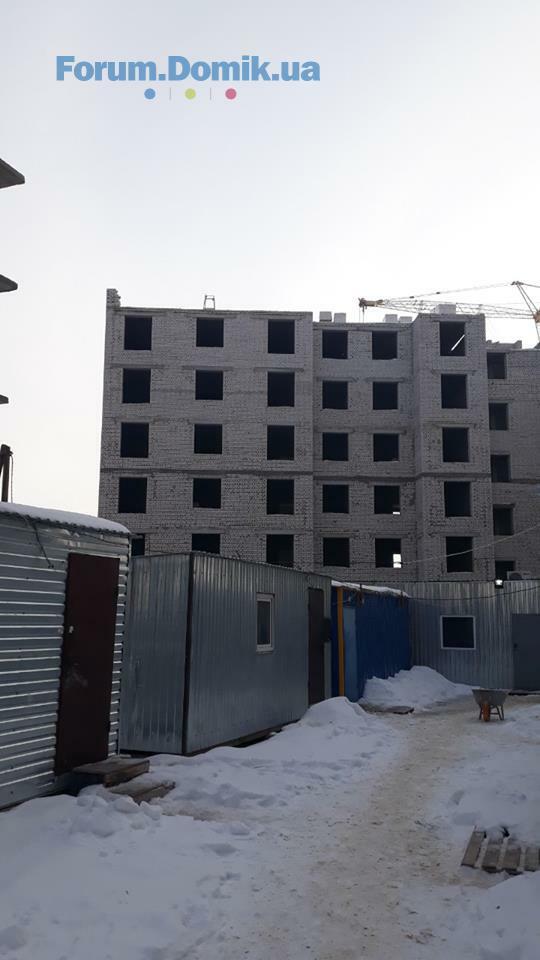

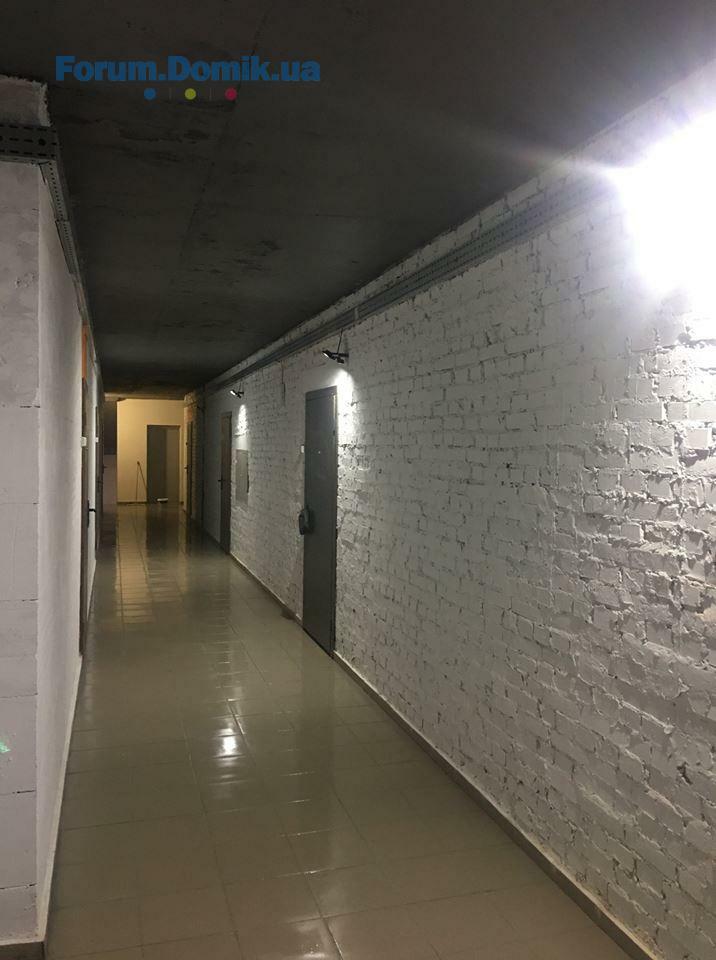

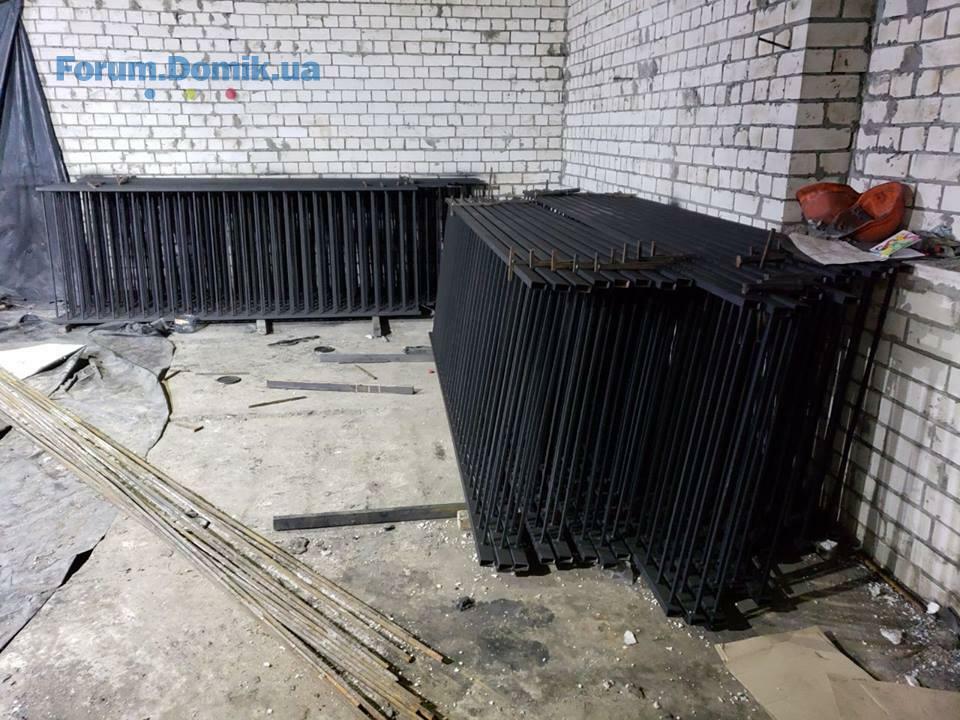

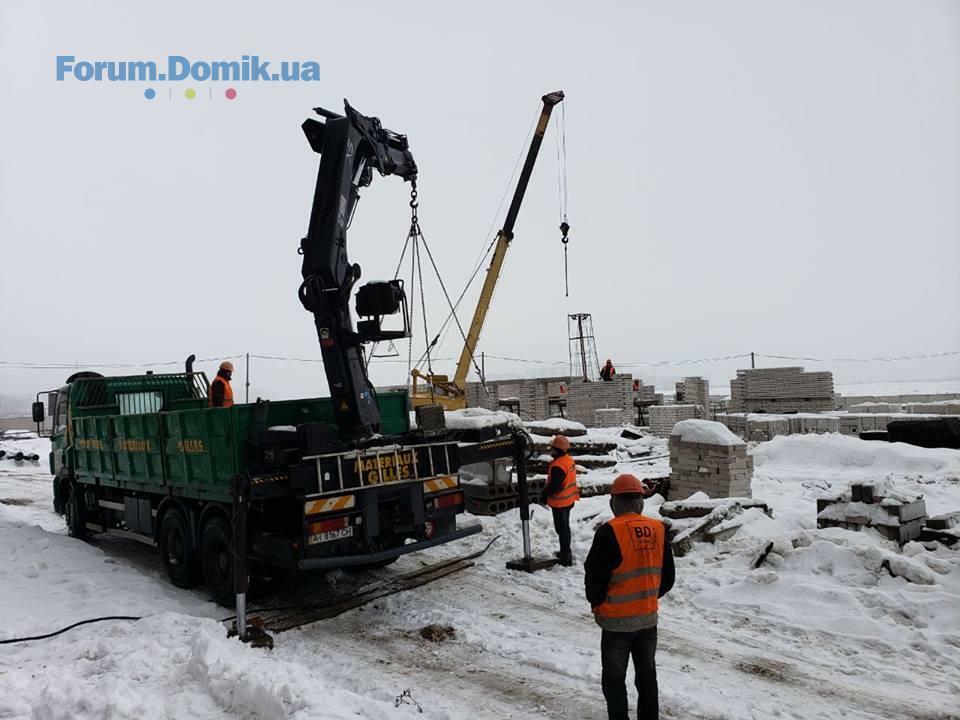

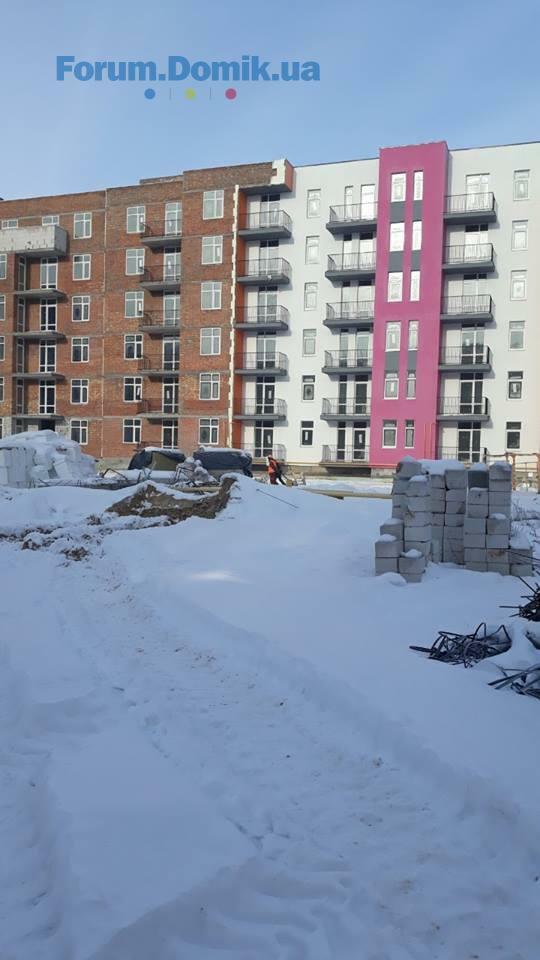

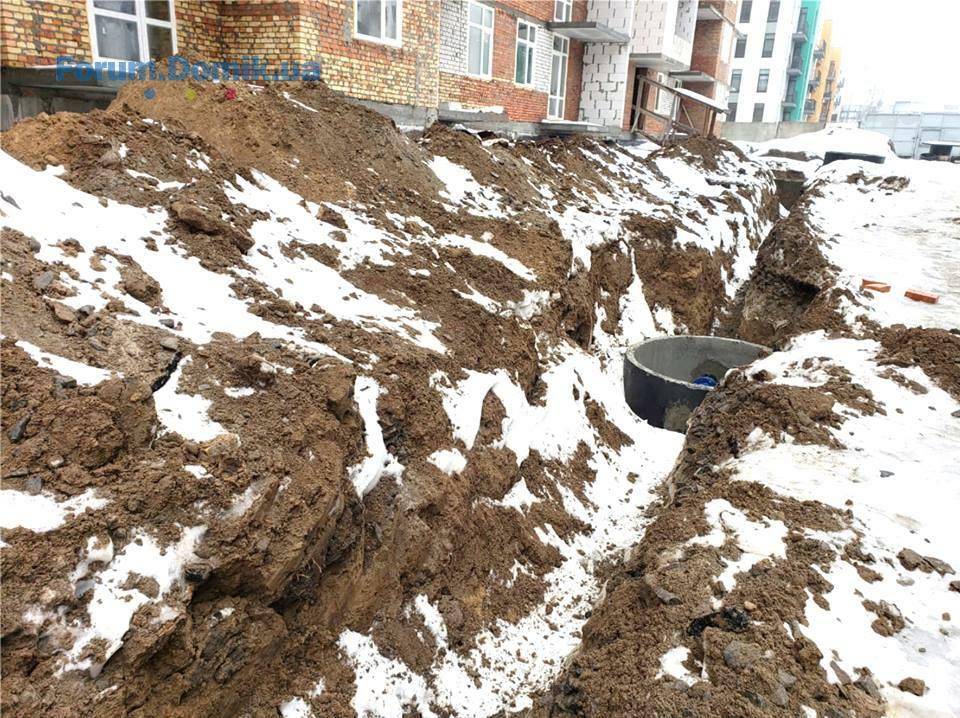

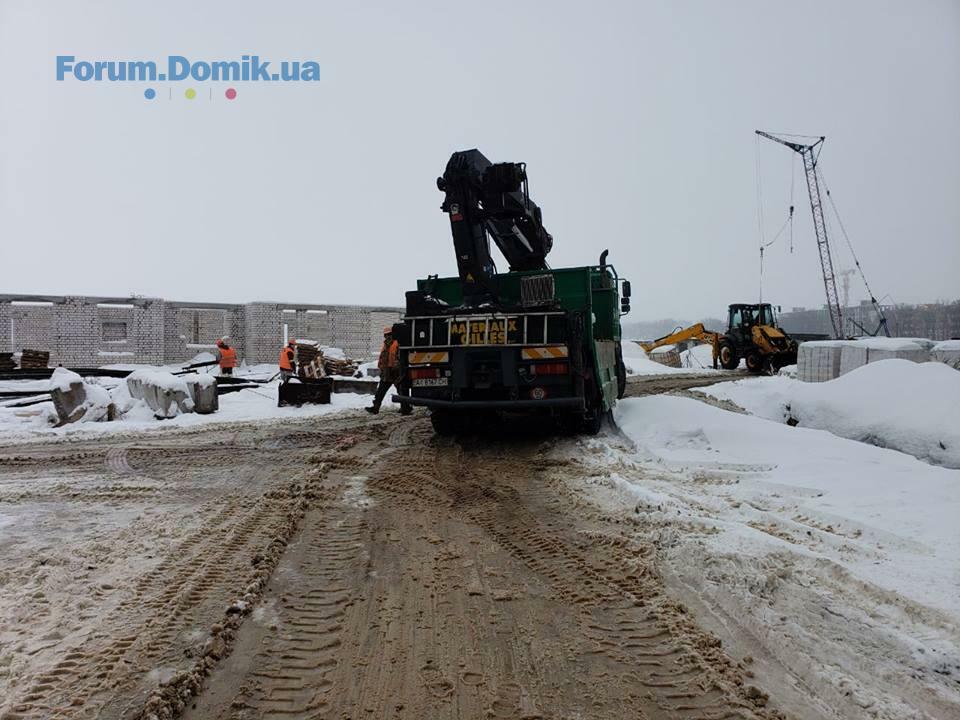

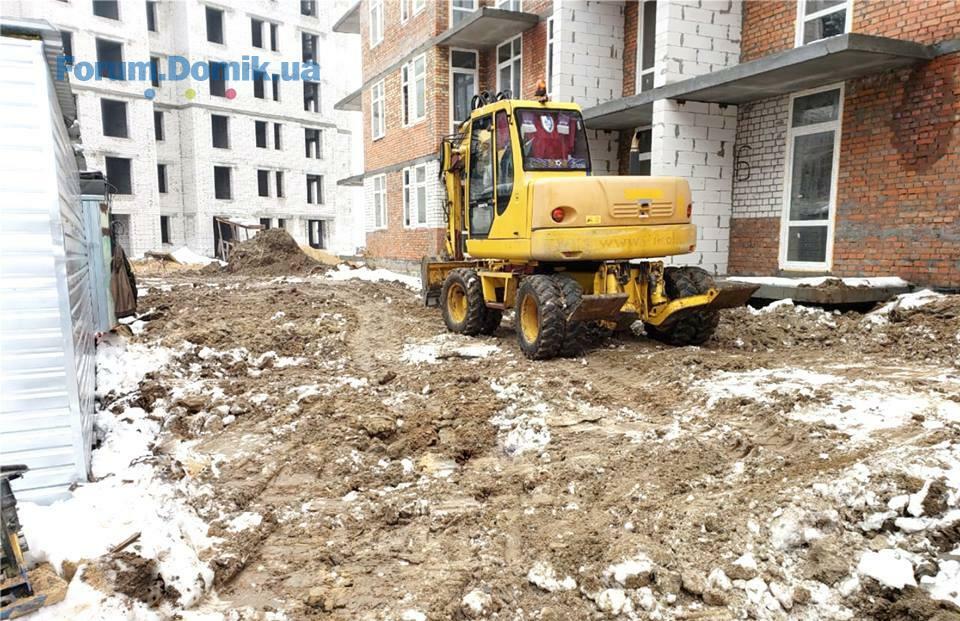

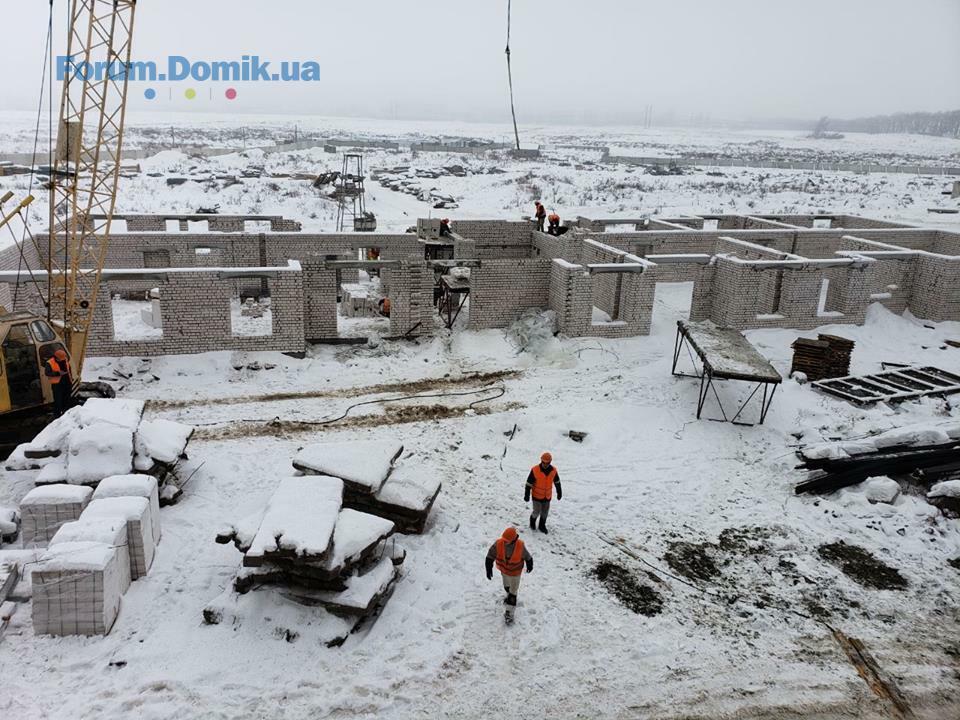

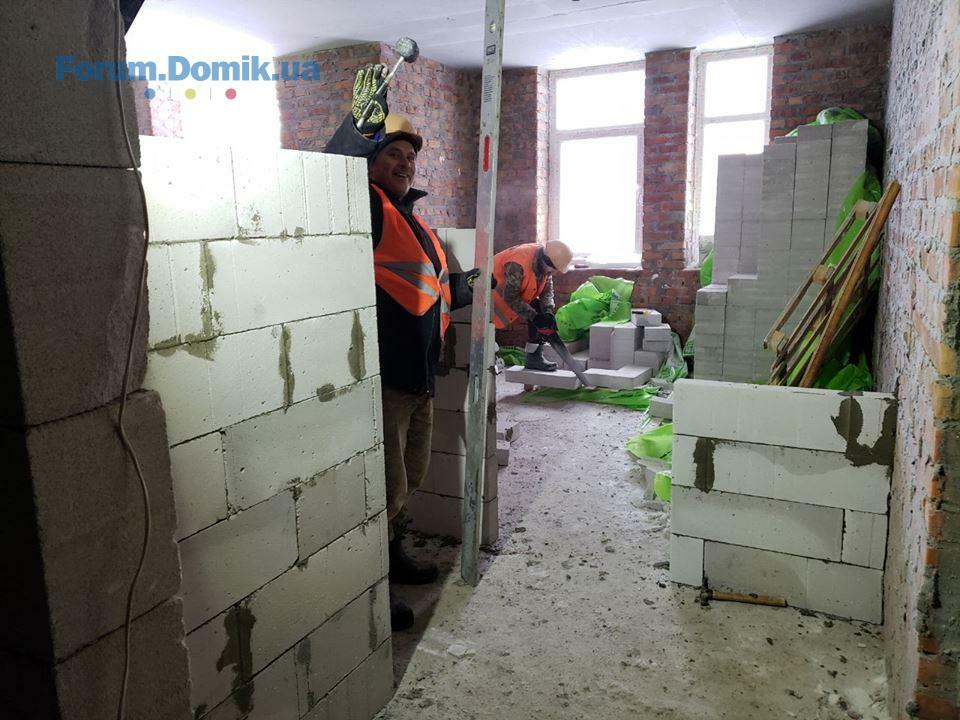

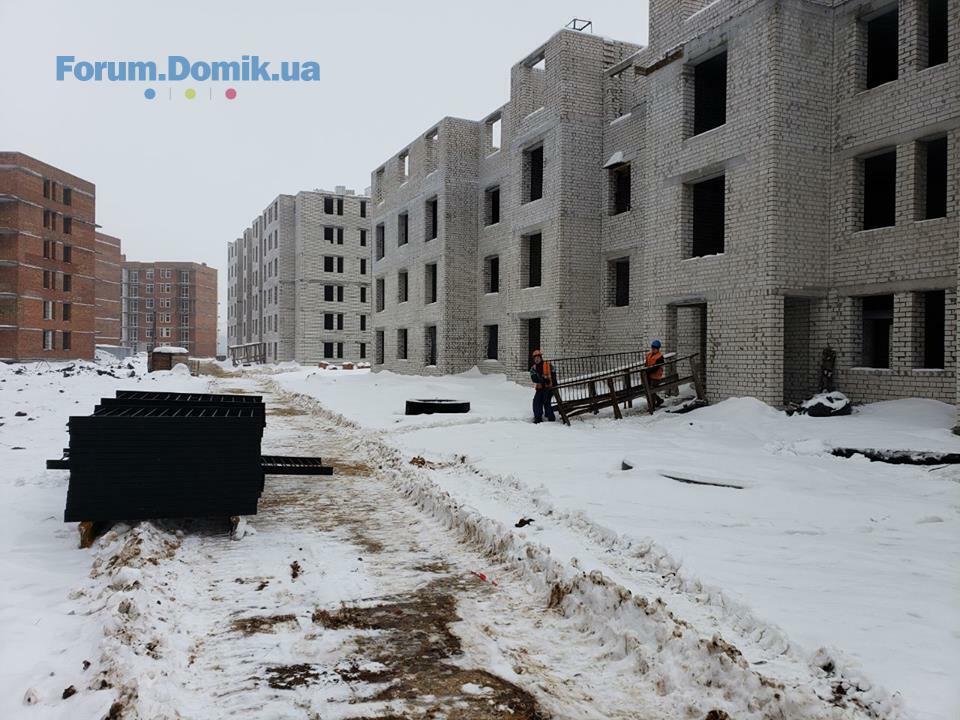

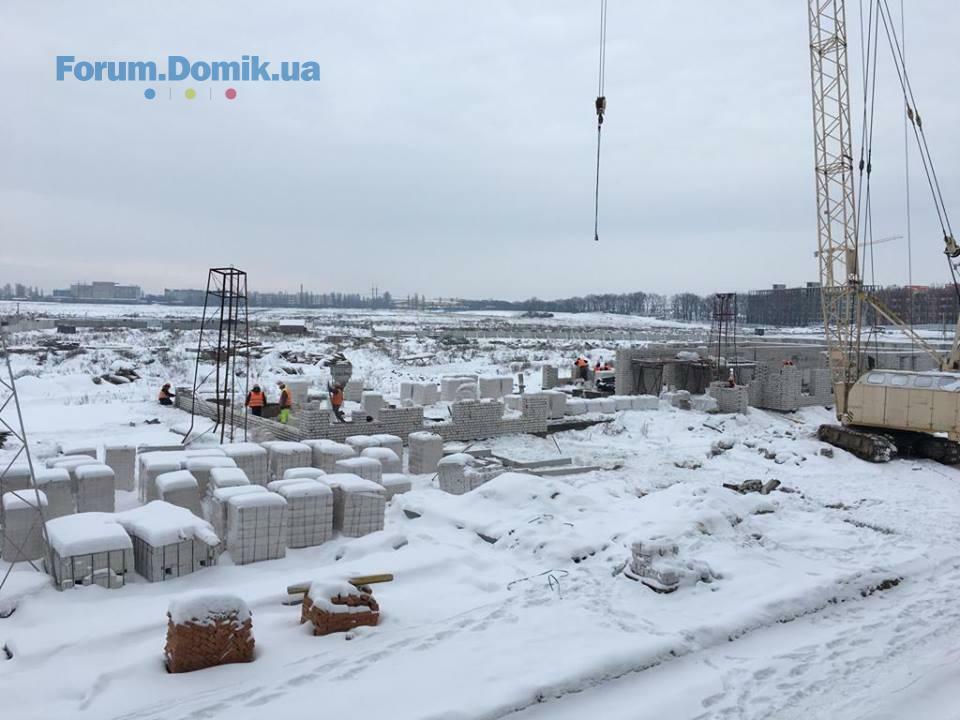

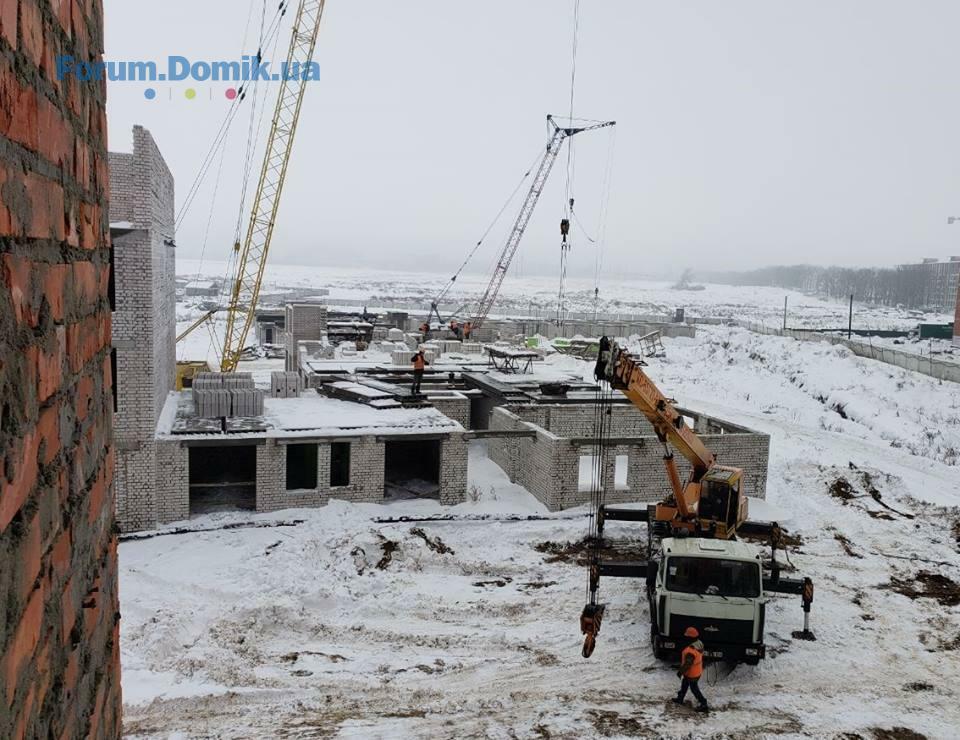

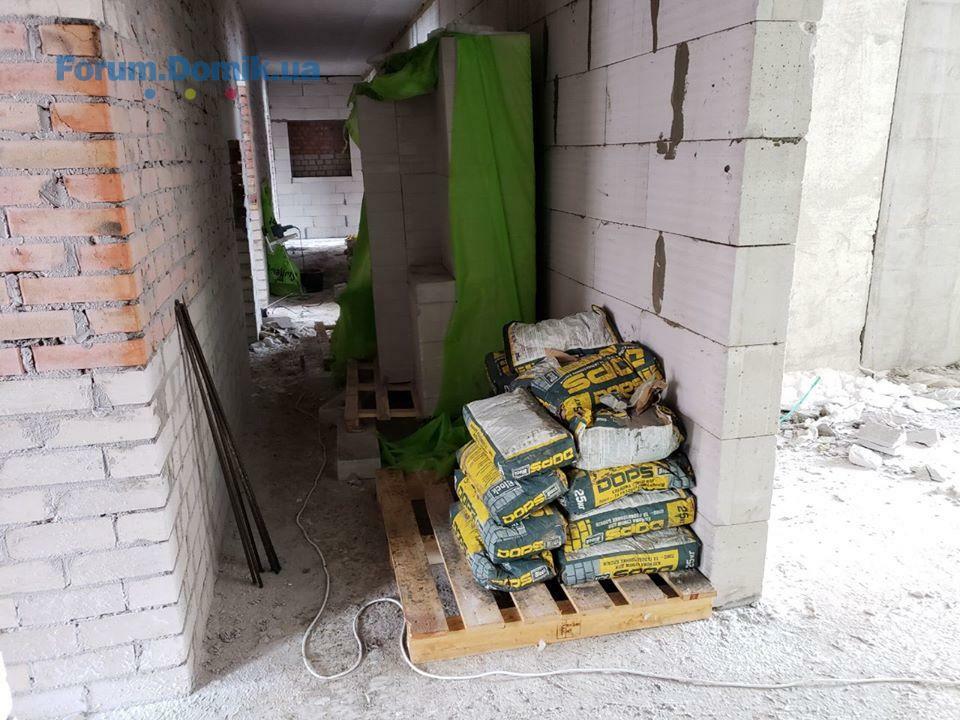

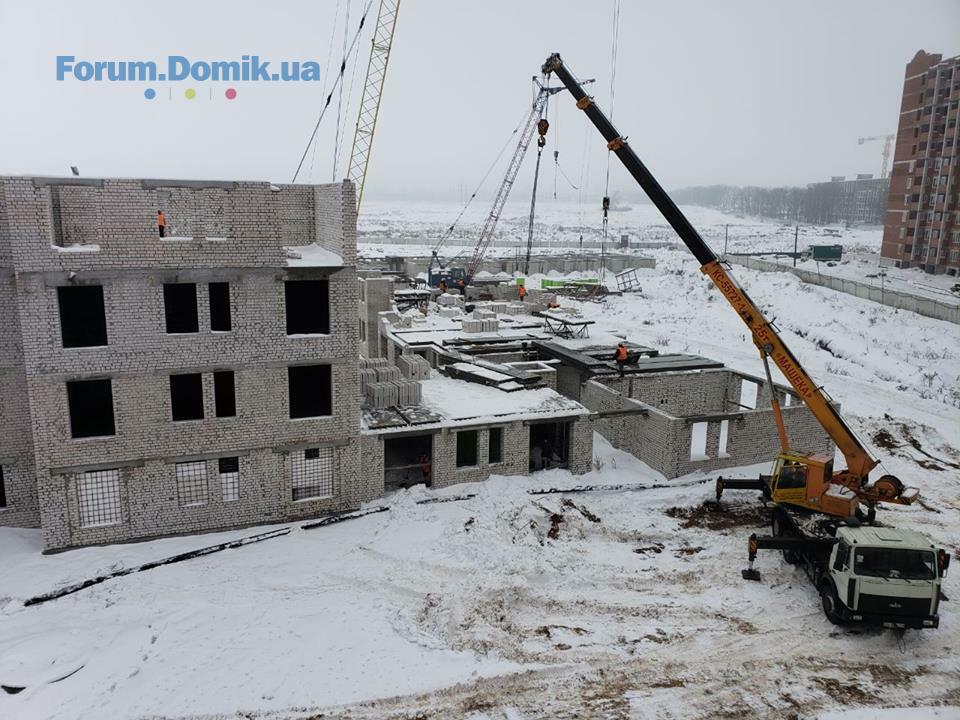

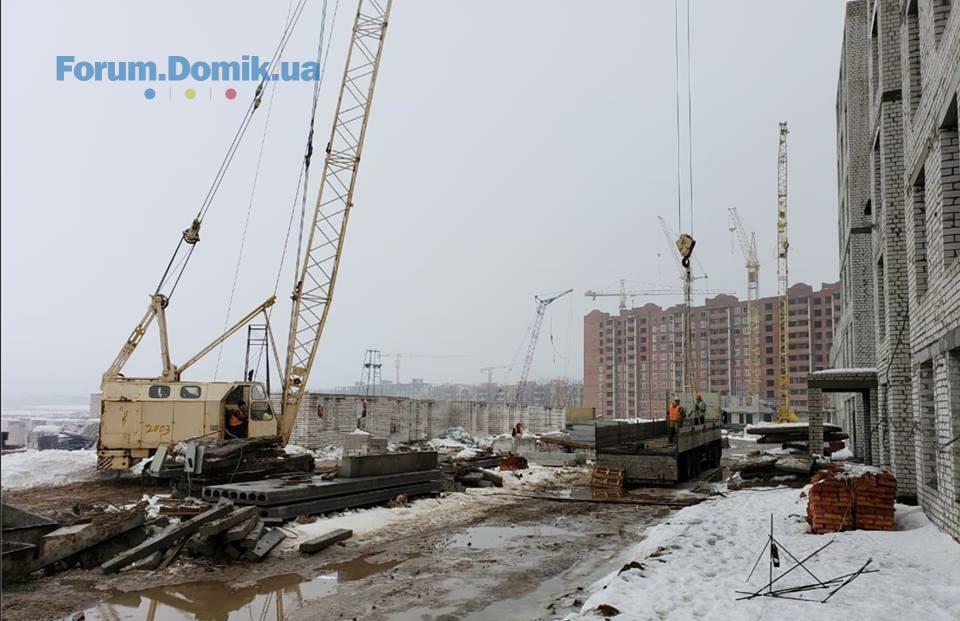

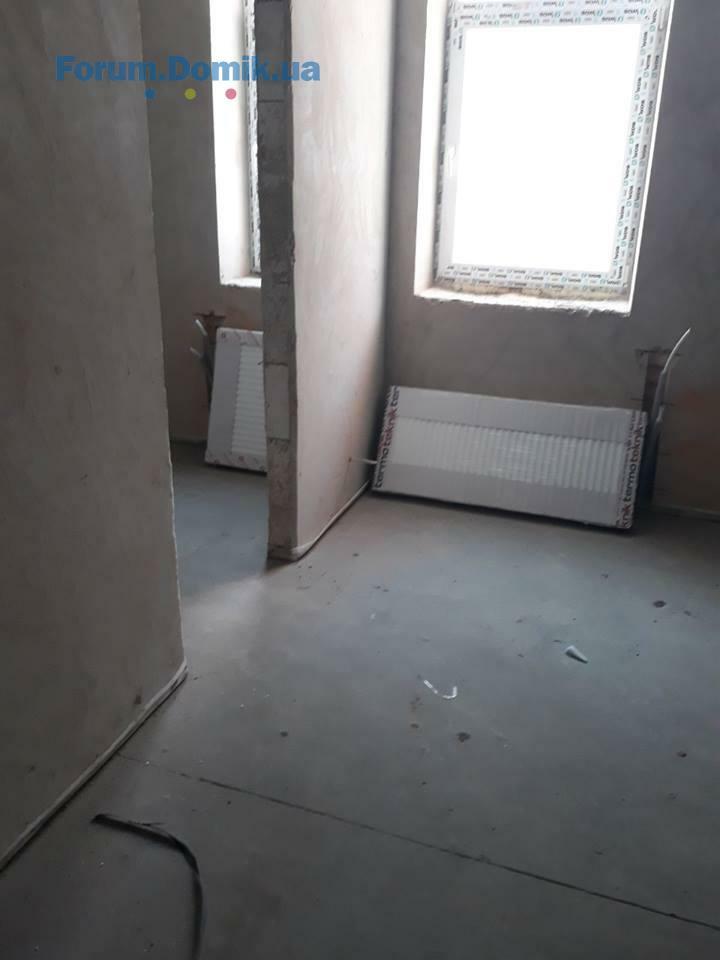

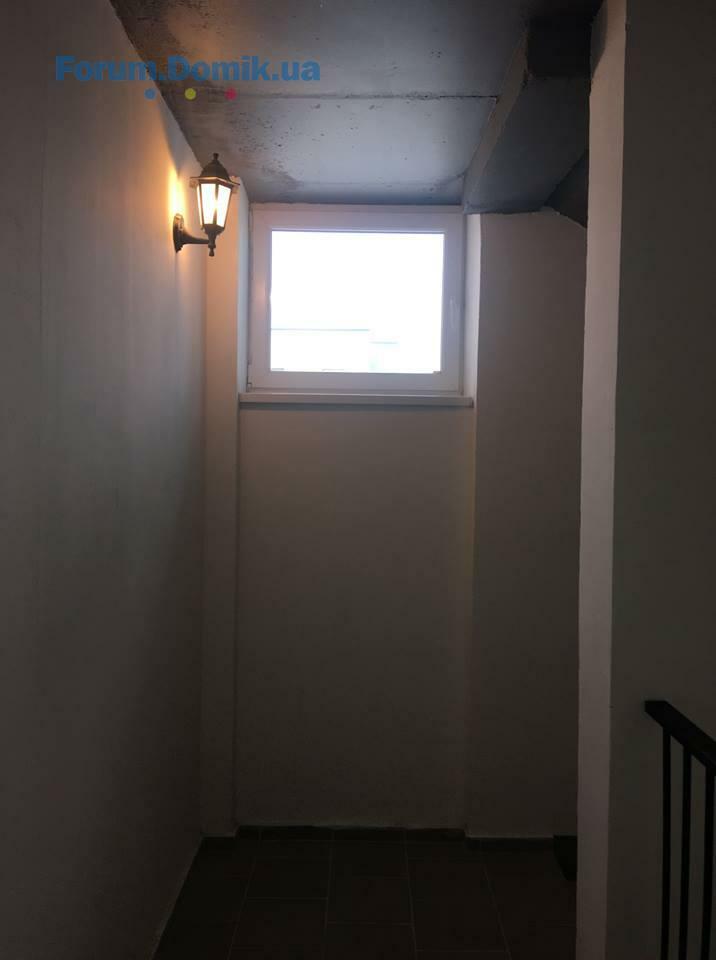

Фото
BD Holding
BH
Представитель
1 193
27 марта 2017
22 янв 2019 10:18
Зачекались новин із будмайданчика? Ділимося оновленою інформацією про хід будівництва та фотозвітом🏗
3 черга
Виконано влаштування К1, К2 у будинках 103/11, 103/12, та 103/13.
103/11
1 секція будинку готова до введення у експлуатацію. Є дрібні недоробки, які закриваються у процесі роботи.
2 секція активна фаза у підготовці до здачі у експлуатацію:
- тривають внутрішні роботи у МЗК
- тривають роботи із влаштування внутрішніх газових мереж;
- на завершальному етапі роботи із влаштування сантехніки;
- відбуваються електромонтажні роботи (підключення ГРЩ, освітлення, підключення електрощитків на поверхах).
3 секція
- тривають роботи із влаштування сантехніки (монтаж радіаторів, лічильників тощо);
- тривають електромонтажні роботи;
- влаштування МЗК.
103/12
1 секція
- виготовлення міжкімнатних перегородок на 4 поверсі;
- здійснено заміри на виготовлення вікон.
103/13
2 секція
- продовжуються роботи із монтажу перегородок на 5 поверсі.
103/15
- на звершальному етапі роботи із влаштування сантехніки (роботи відбуваються у підвальному приміщенні – монтаж К1, К2 та В1).
3 черга
Виконано влаштування К1, К2 у будинках 103/11, 103/12, та 103/13.
103/11
1 секція будинку готова до введення у експлуатацію. Є дрібні недоробки, які закриваються у процесі роботи.
2 секція активна фаза у підготовці до здачі у експлуатацію:
- тривають внутрішні роботи у МЗК
- тривають роботи із влаштування внутрішніх газових мереж;
- на завершальному етапі роботи із влаштування сантехніки;
- відбуваються електромонтажні роботи (підключення ГРЩ, освітлення, підключення електрощитків на поверхах).
3 секція
- тривають роботи із влаштування сантехніки (монтаж радіаторів, лічильників тощо);
- тривають електромонтажні роботи;
- влаштування МЗК.
103/12
1 секція
- виготовлення міжкімнатних перегородок на 4 поверсі;
- здійснено заміри на виготовлення вікон.
103/13
2 секція
- продовжуються роботи із монтажу перегородок на 5 поверсі.
103/15
- на звершальному етапі роботи із влаштування сантехніки (роботи відбуваються у підвальному приміщенні – монтаж К1, К2 та В1).
BD Holding
BH
Представитель
1 193
27 марта 2017
22 янв 2019 10:23
Зачекались новин із будмайданчика? Ділимося оновленою інформацією про хід будівництва та фотозвітом🏗
4 черга
Будинок 16
1 секція
- на завершальному етапі роботи із кладки стін 4 поверху, виконано 90 %.
2 секція
- монтаж панелей перекриття 1 поверху;
- розпочато кладку стін 2 поверху.
Будинок 17
- виконано будівельний каркас – 6 поверхів із перекриттям.
Будинок 18
2 секція
- розпочато виготовлення стін 1 поверху.
3 секція
- триває будівництво 1 поверху, виконано 60 %

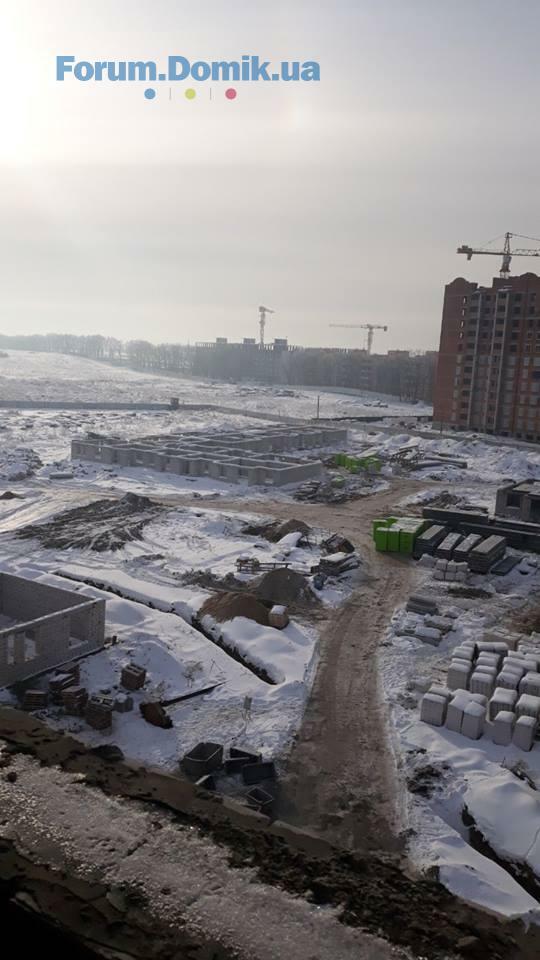

Будинок 19
1 секція
Цього тижня планується розпочати монтаж панелей перекриття 1 поверху.
4 черга
Будинок 16
1 секція
- на завершальному етапі роботи із кладки стін 4 поверху, виконано 90 %.
2 секція
- монтаж панелей перекриття 1 поверху;
- розпочато кладку стін 2 поверху.
Будинок 17
- виконано будівельний каркас – 6 поверхів із перекриттям.
Будинок 18
2 секція
- розпочато виготовлення стін 1 поверху.
3 секція
- триває будівництво 1 поверху, виконано 60 %
Будинок 19
1 секція
Цього тижня планується розпочати монтаж панелей перекриття 1 поверху.
mariyka-
m
Новичок
14
13 июня 2018
23 янв 2019 17:25
Дякую за звіт. Чекаємо на квартири.
DDemian
Постоянный пользователь
237
02 ноября 2016
25 янв 2019 14:33
Цитата "mariyka-":Дякую за звіт. Чекаємо на квартири.
Скоро піде вже 3-й рік як чекаєм... Мож то як ведеться в обіцяне 3 роки чекають вкладуться.
Domik-Inform
forum bot
11 460
03 апреля 2017
28 янв 2019 23:03
Іпотека на готові квартири житлової програми «Європейка»
Можна придбати квартири в іпотеку до 20-ти років.
Можна придбати квартири в іпотеку до 20-ти років.
Katerina89
K
Новичок
9
25 сентября 2018
29 янв 2019 10:07
Цитата "DDemian":
Скоро піде вже 3-й рік як чекаєм... Мож то як ведеться в обіцяне 3 роки чекають вкладуться.
у вас задерживают дом 3 года уже?! кошмар! у меня меньше, но что-то боюсь что бы тоже самое не было! вы узнавали на счет компенсации?
BD Holding
BH
Представитель
1 193
27 марта 2017
29 янв 2019 10:47

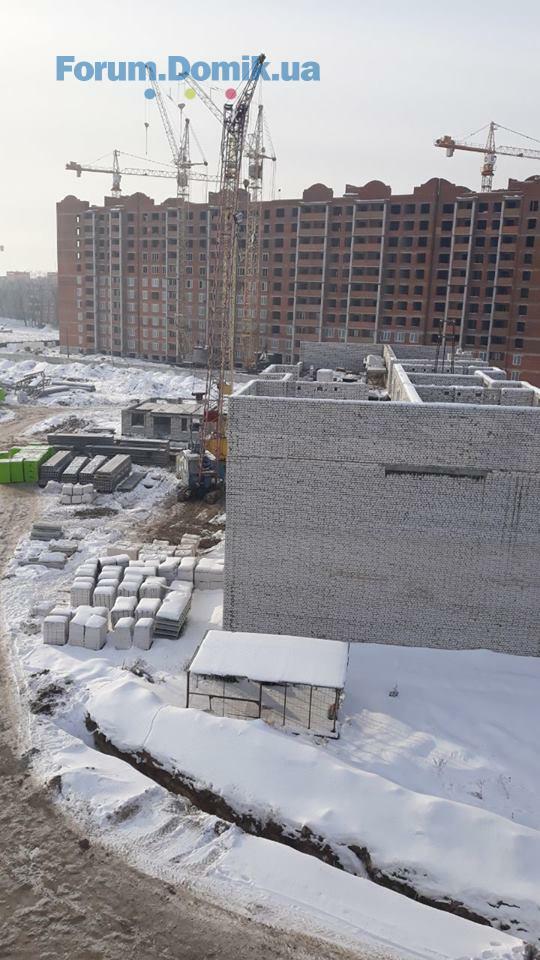

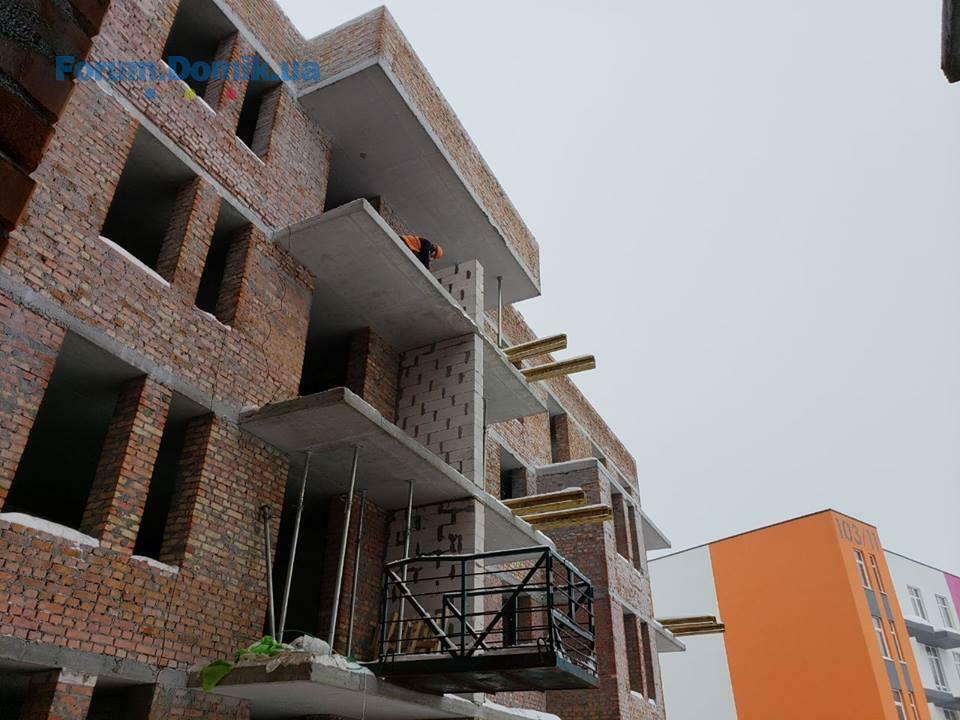

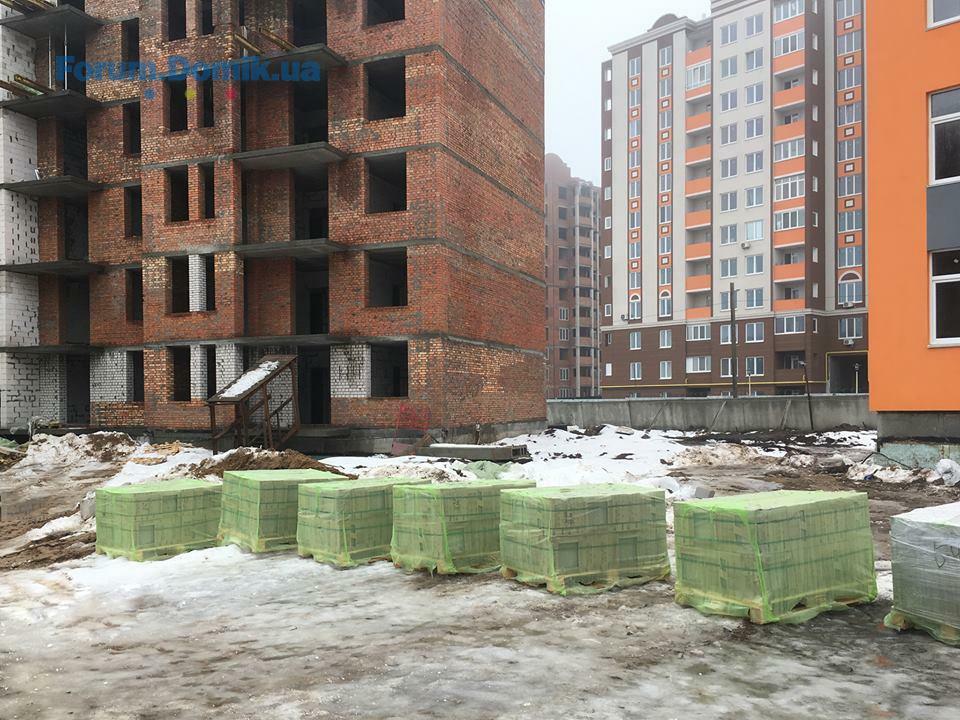

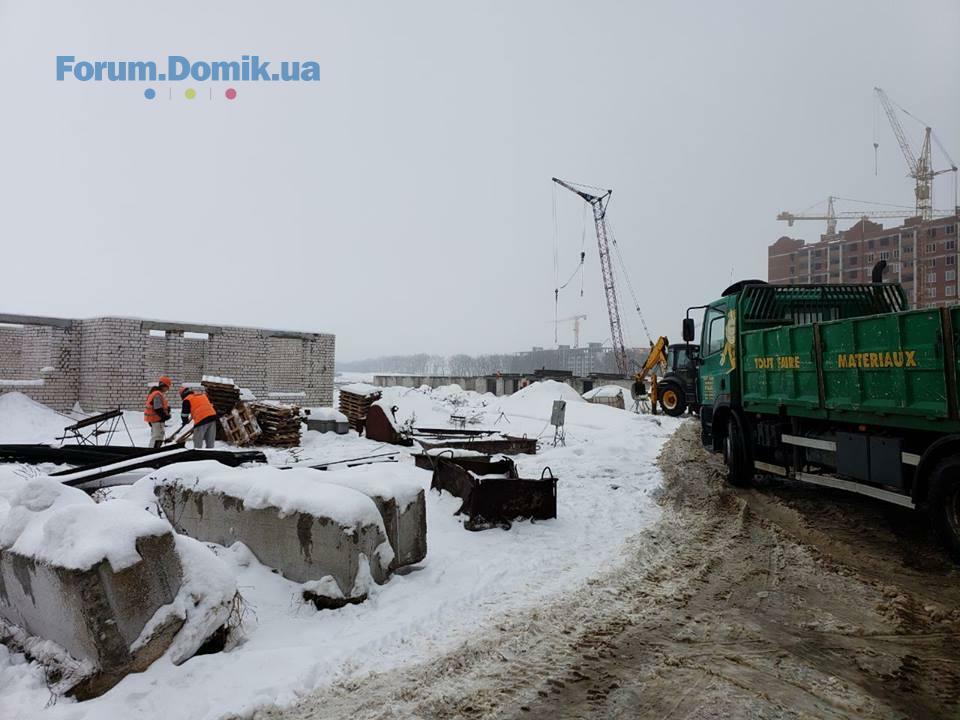

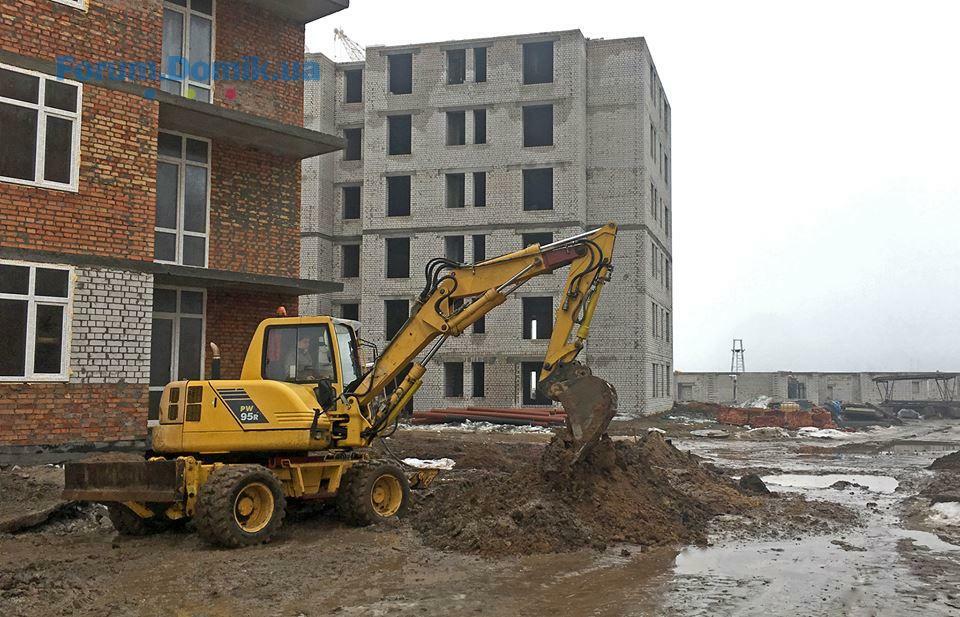

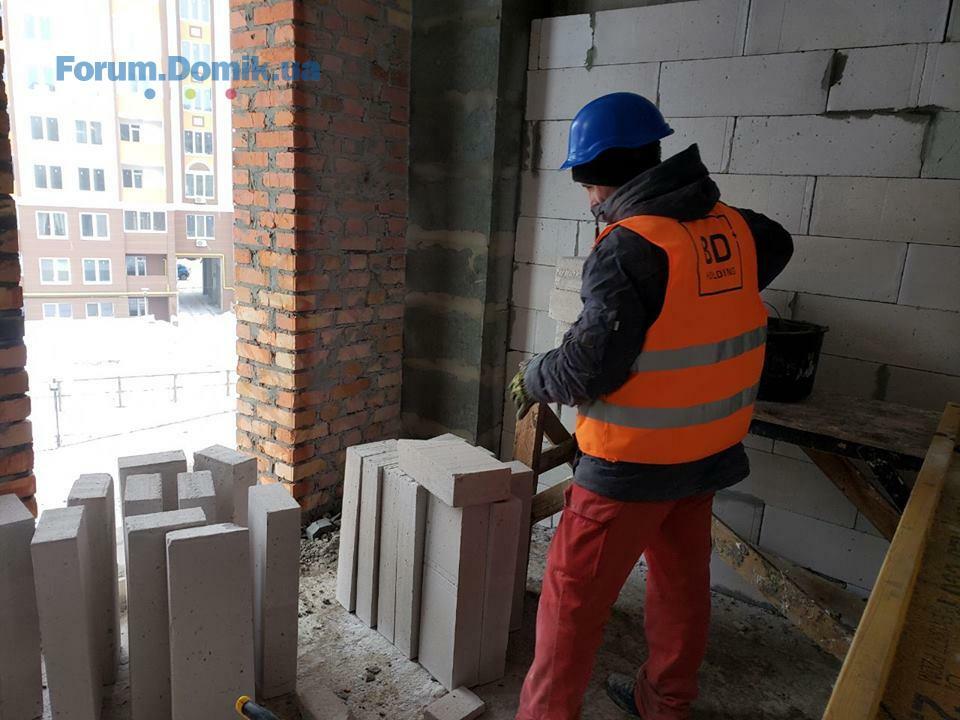

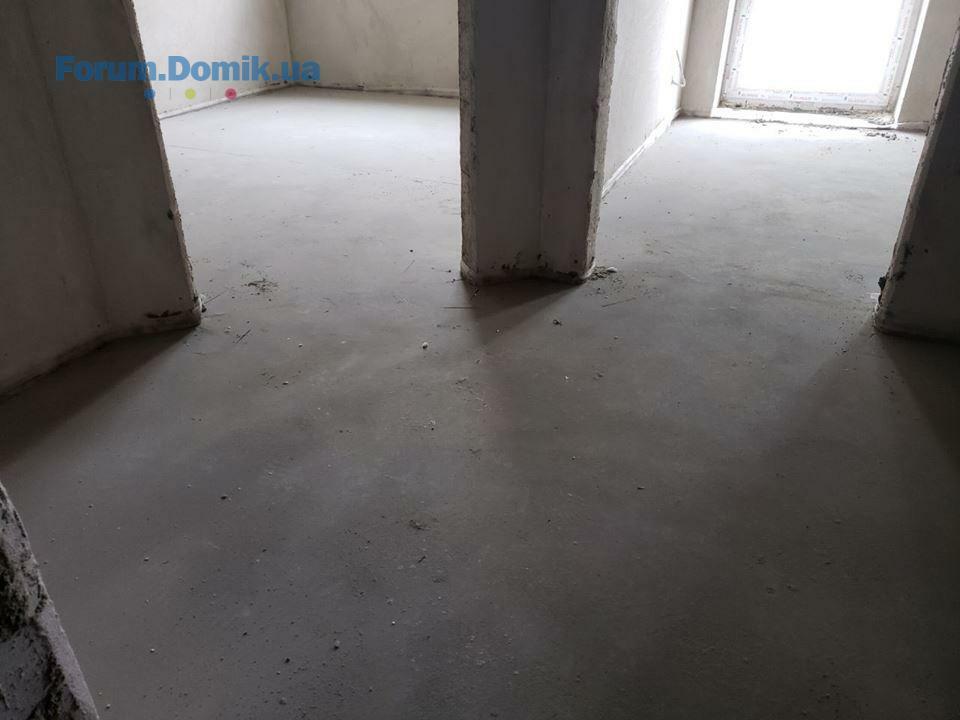

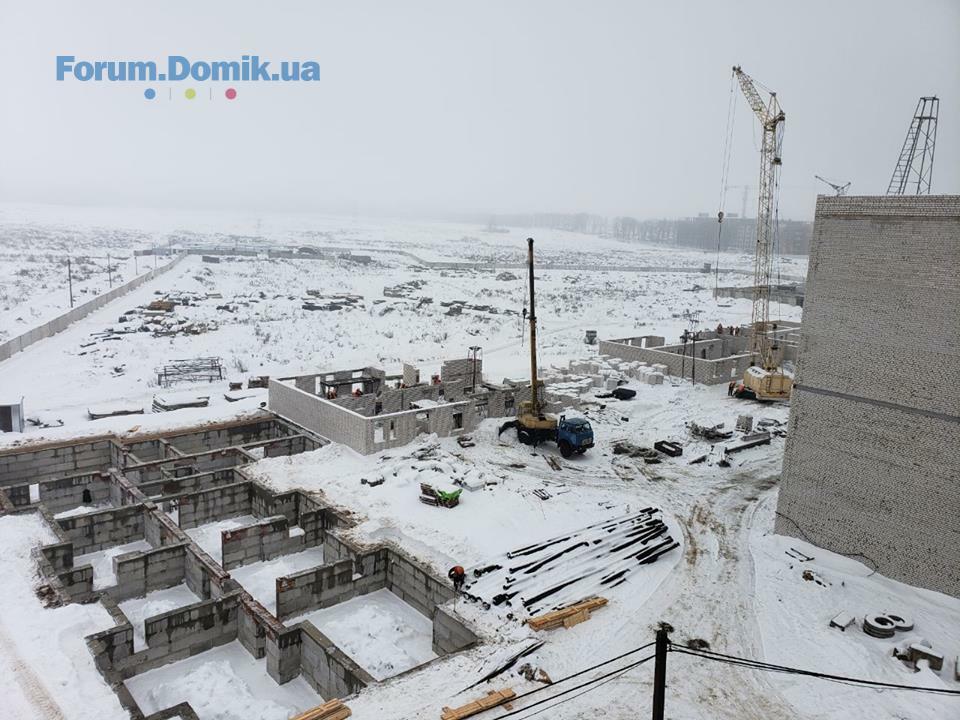

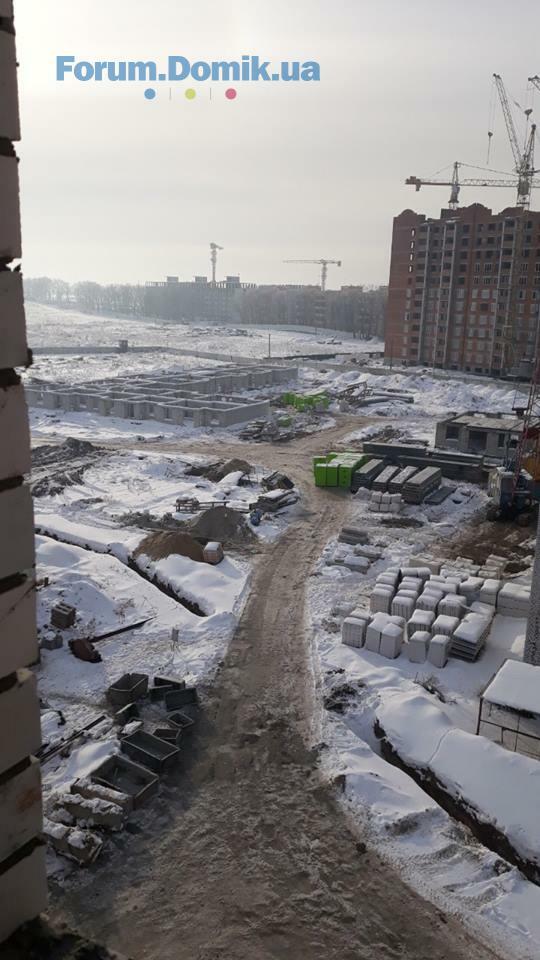

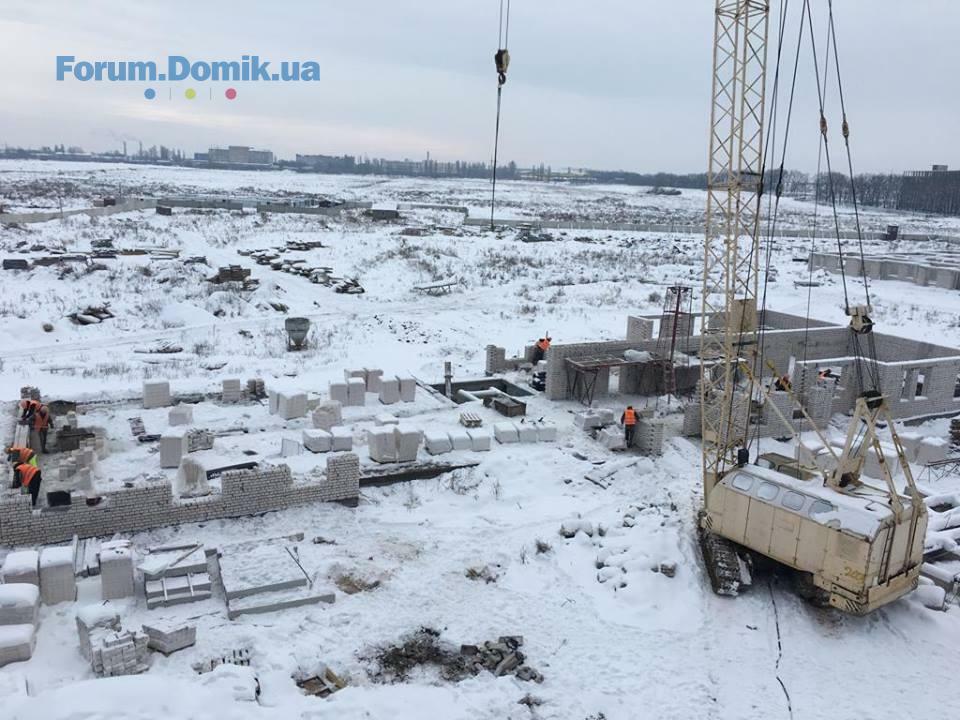

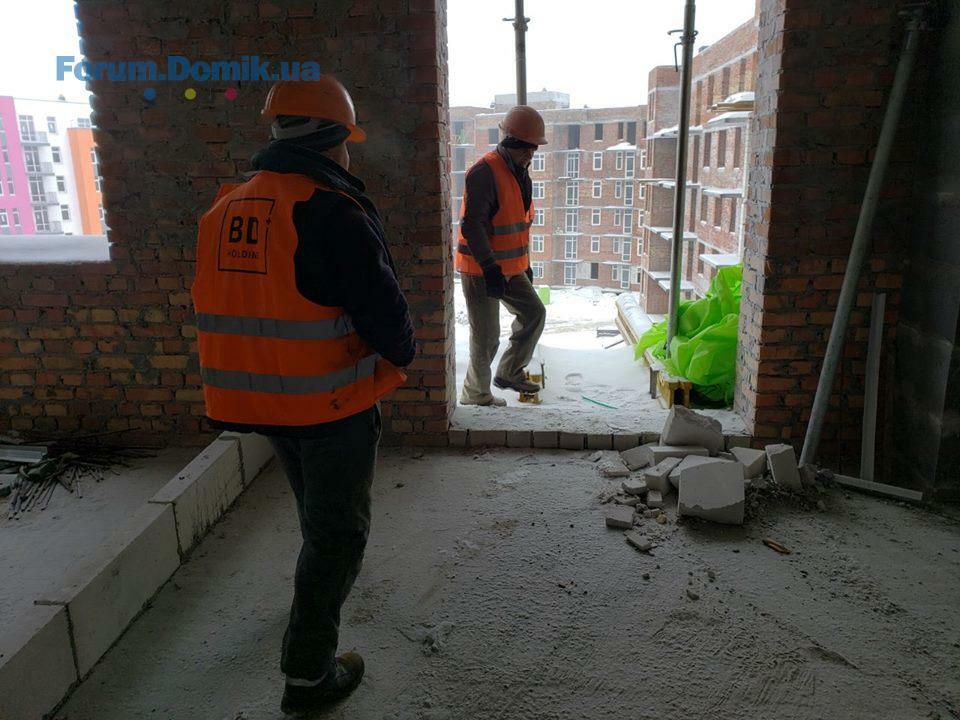

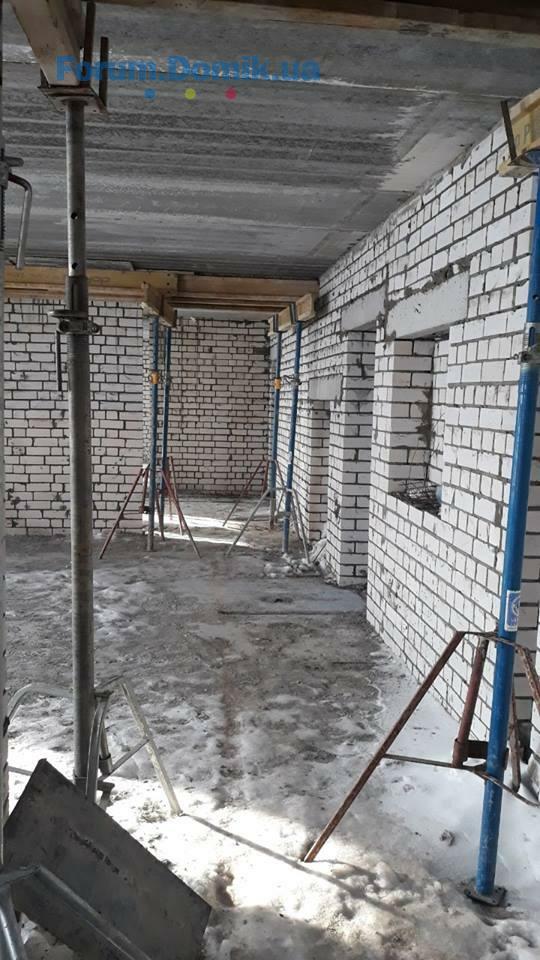

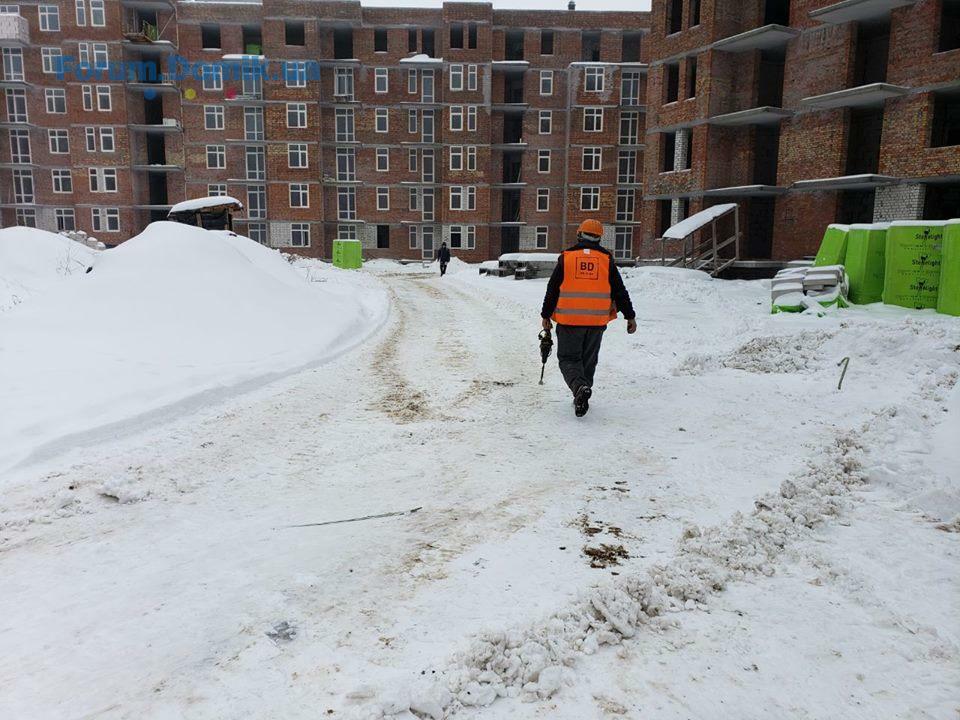

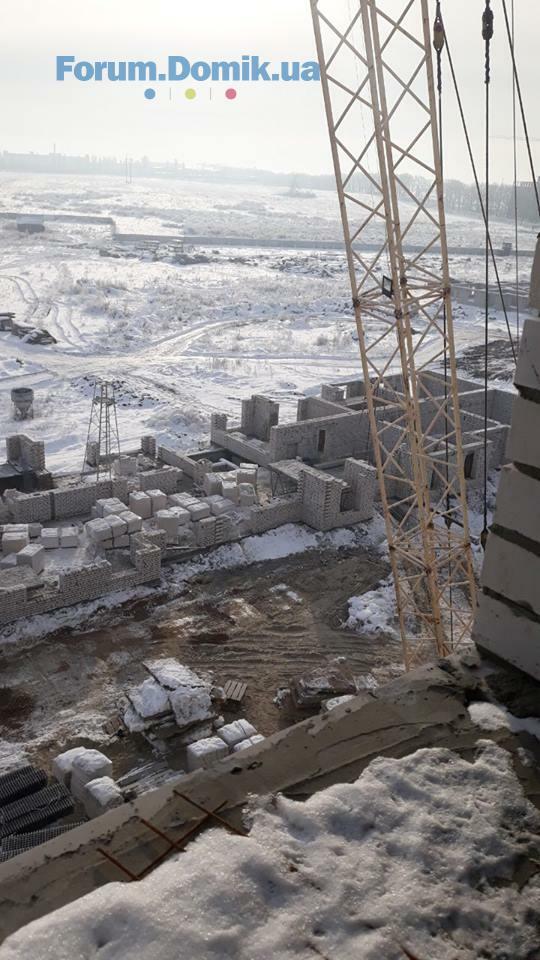

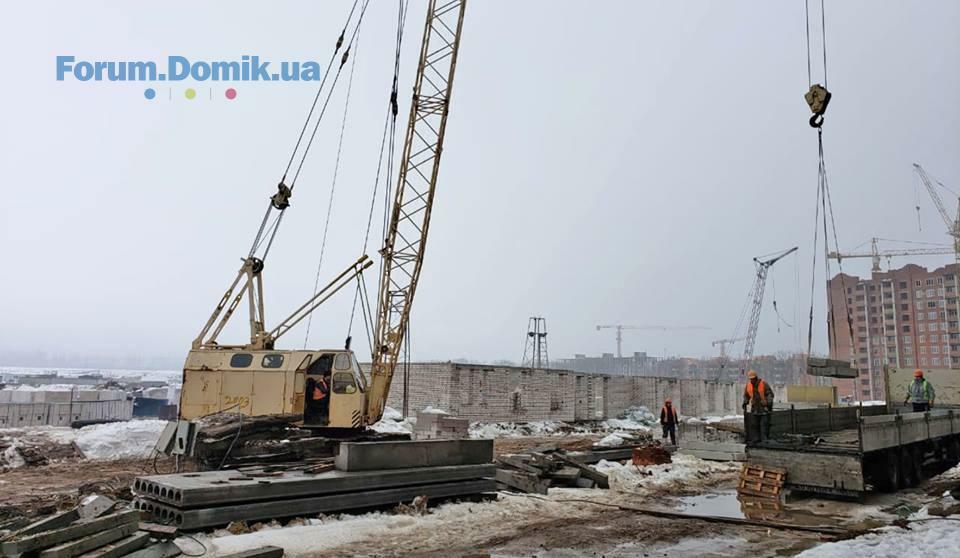

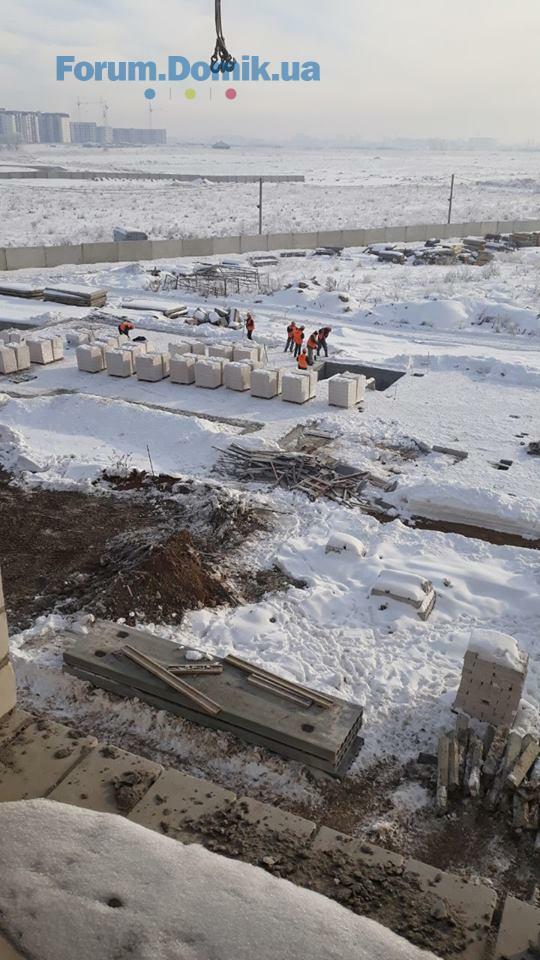

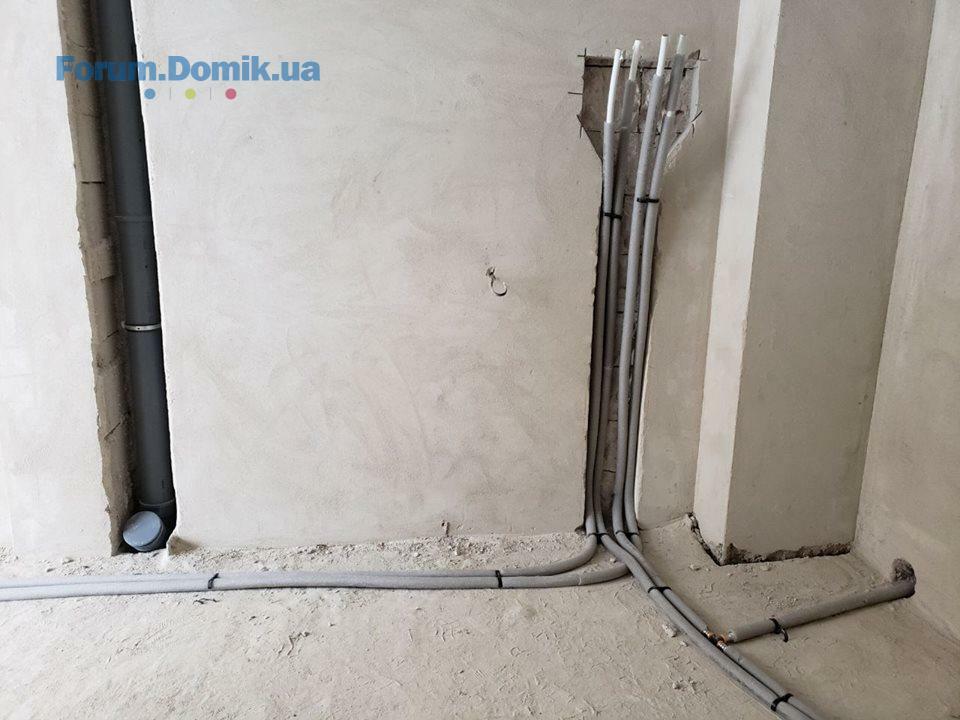

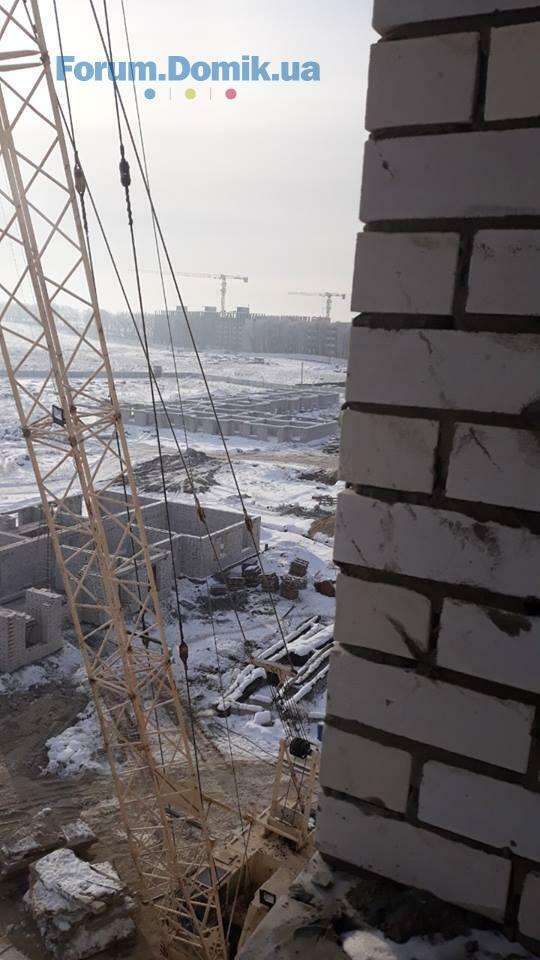

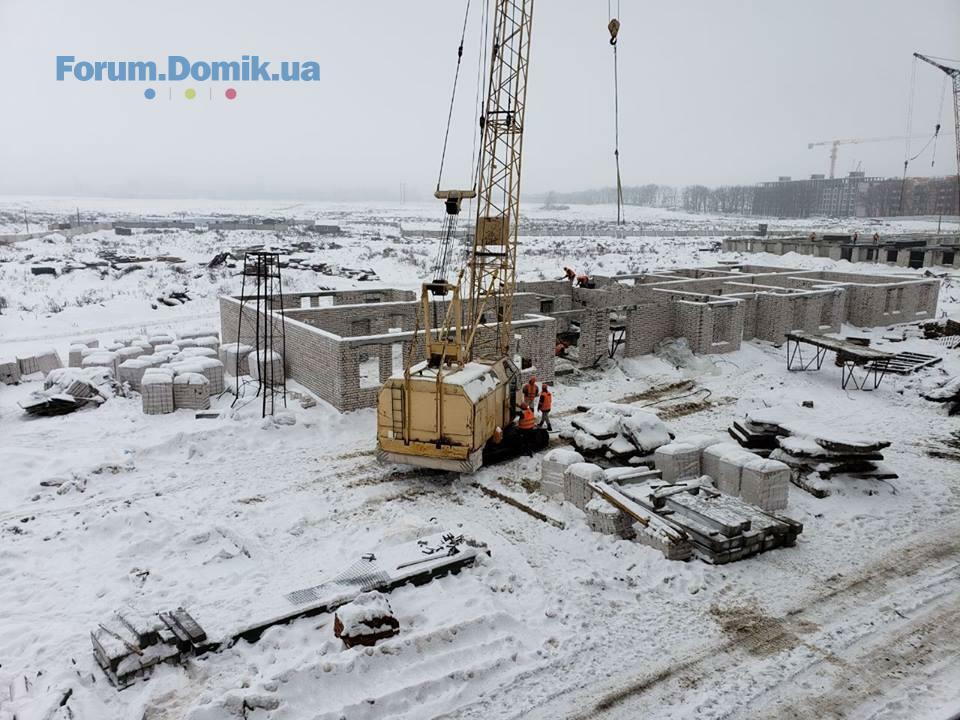

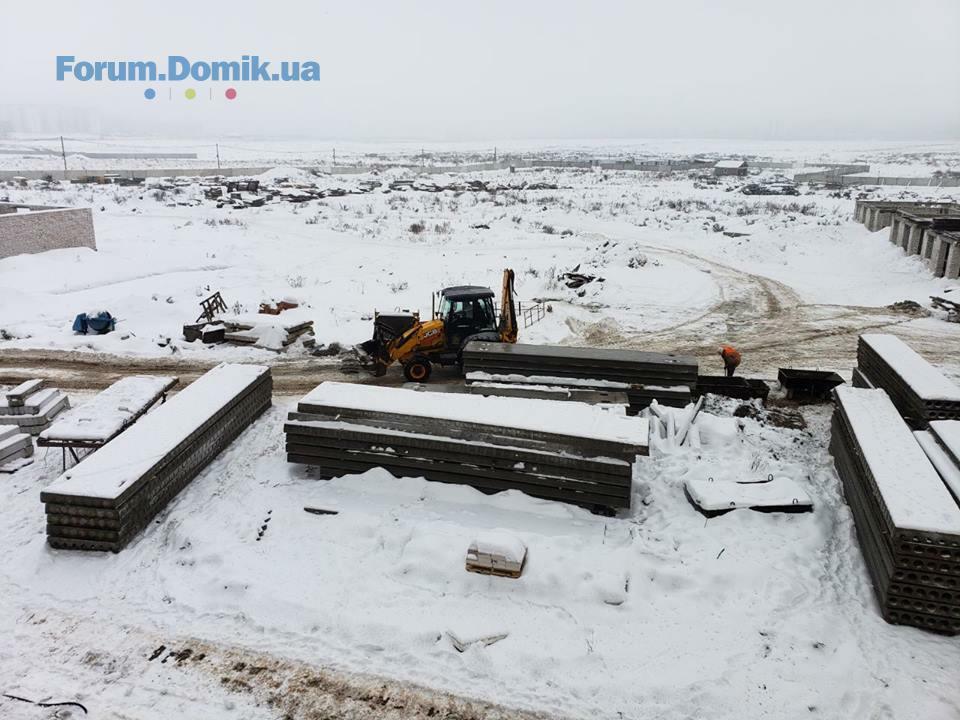

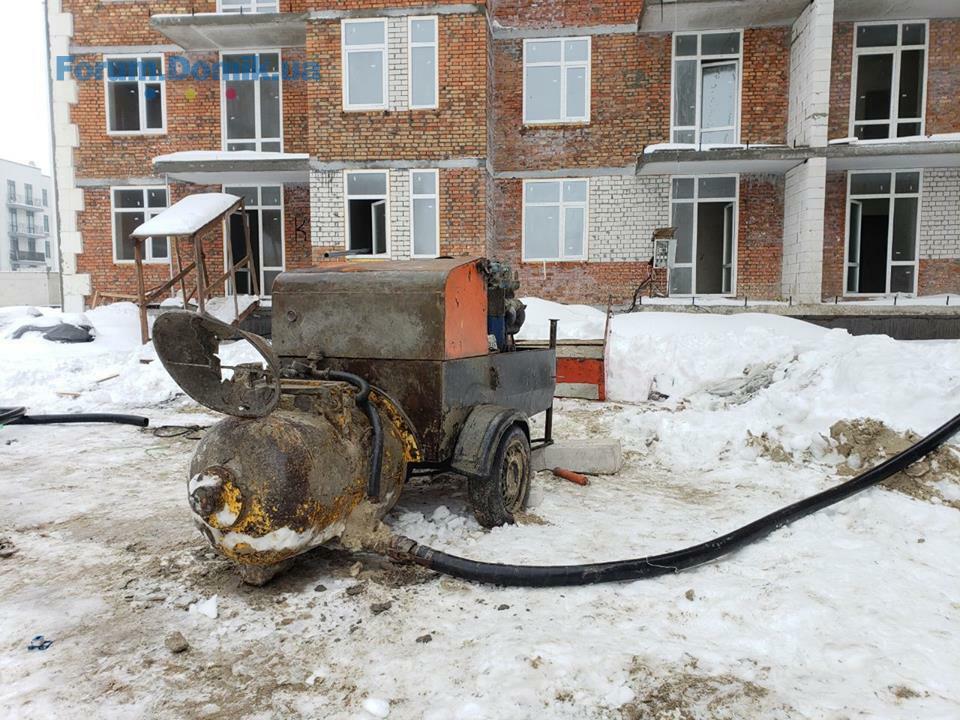

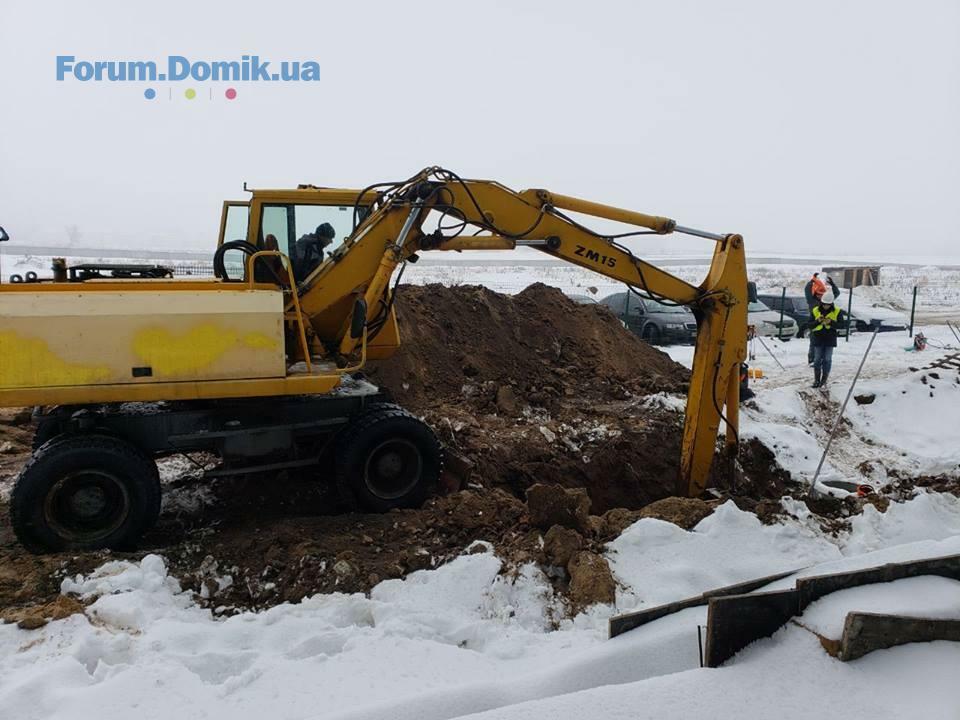

Ділимося інформацією про хід будівництва та фотозвітом🏘🏗
3 черга
103/11
2 секція активна фаза у підготовці до здачі у експлуатацію:

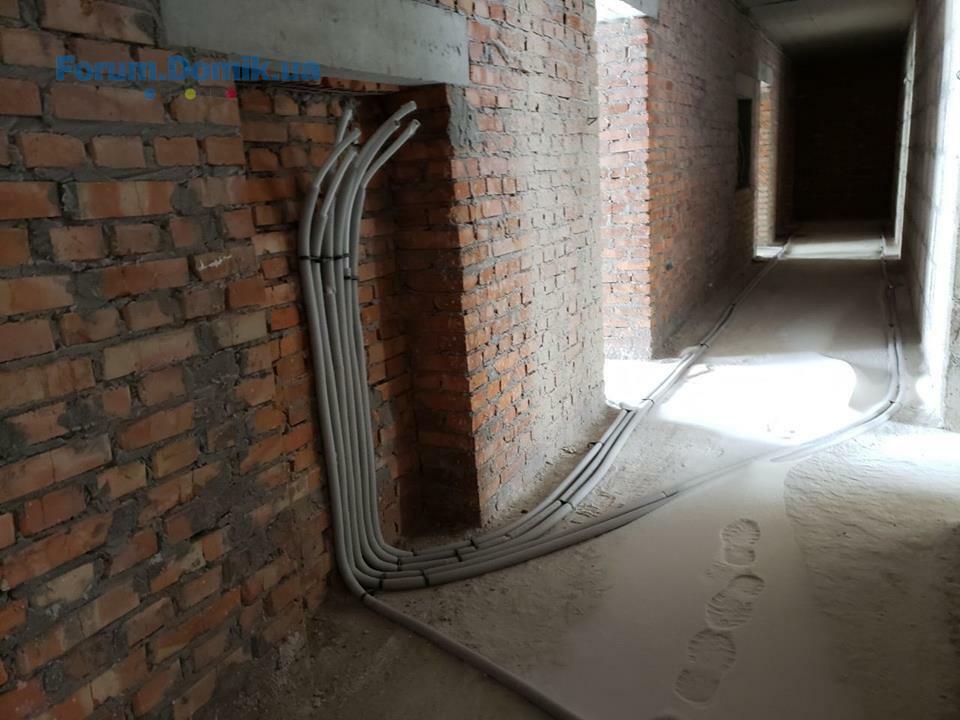

- на завершальному етапі внутрішні роботи у МЗК;

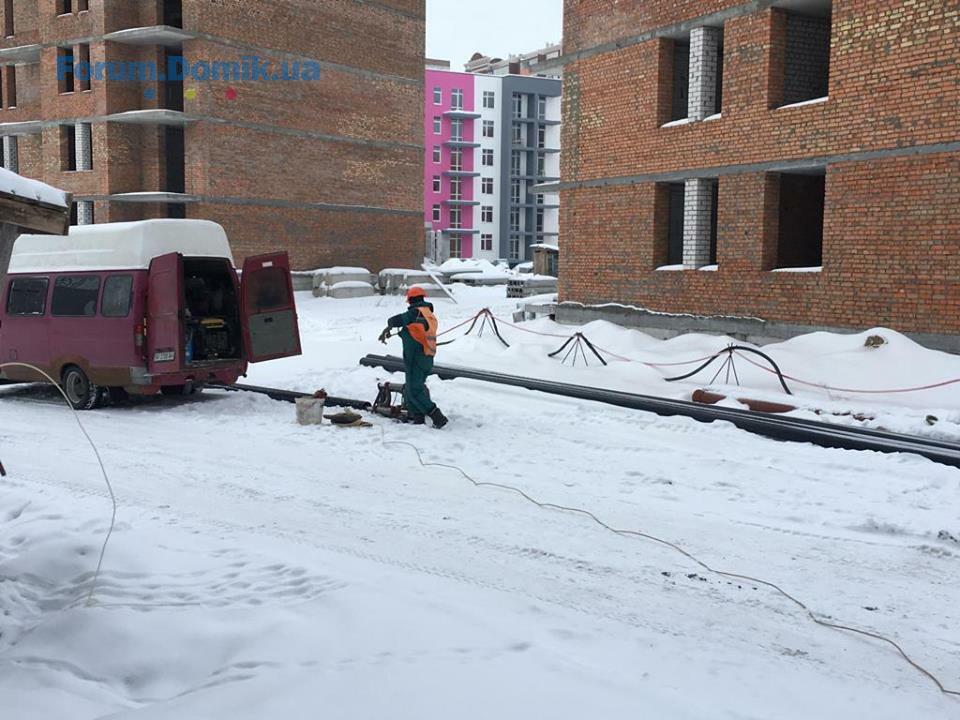

- тривають роботи із влаштування внутрішніх газових мереж;
- завершено роботи із влаштування сантехніки;
- тривають електромонтажні роботи (підключення ГРЩ, освітлення, підключення електрощитків на поверхах).
3 секція
- тривають роботи із влаштування сантехніки (монтаж радіаторів, лічильників тощо);
- тривають електромонтажні роботи;
- влаштування МЗК.
103/12

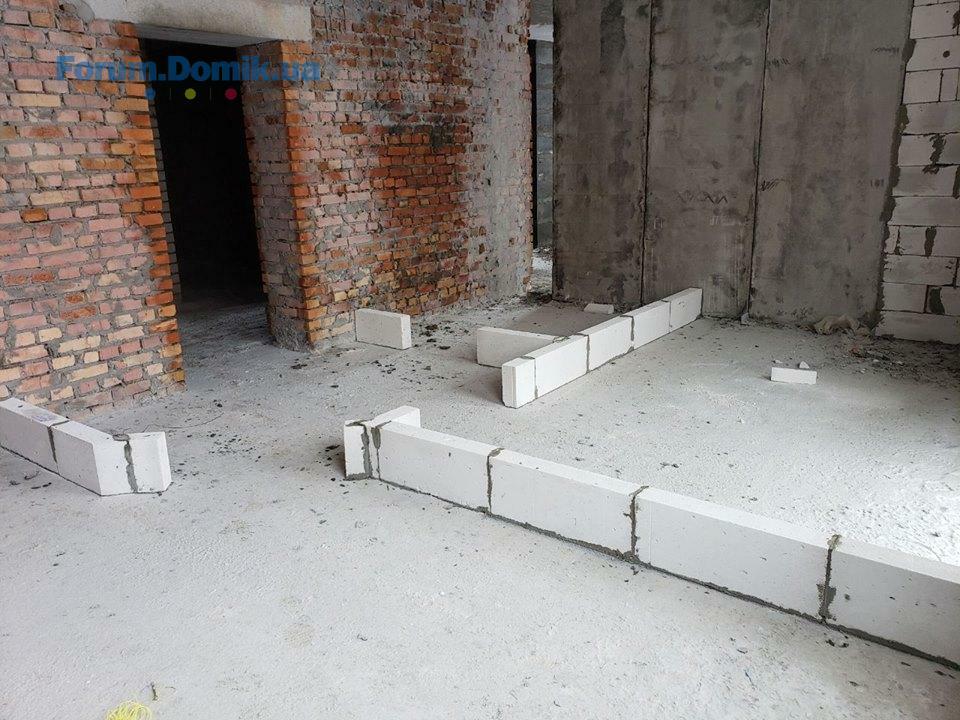

1 секція
- виготовлення міжкімнатних перегородок на 5 поверсі;
103/13
2 секція
- на завершальному етапі роботи із монтажу перегородок на 5 поверсі.
103/15
- на звершальному етапі роботи із влаштування сантехніки (роботи відбуваються у підвальному приміщенні – монтаж К1, К2 та В1);
- цього тижня розпочнуться роботи із влаштування стяжки у 2 секції.
4 черга
Будинок 16
1 секція
- на завершальному етапі роботи із кладки стін 4 поверху, цього тижня ці роботи планується завершити.
2 секція
- на завершальному етапі монтаж панелей перекриття 1 поверху; цього тижня планується завершити;
- тривають роботи із кладки стін 2 поверху.
Будинок 18
2 секція
- триває кладка стін 1 поверху.
3 секція
- на завершальному етапі будівництво 1 поверху, цього тижня планується завершити.
Будинок 19
1 секція
- розпочато монтаж панелей перекриття 1 поверху.
3 черга
103/11
2 секція активна фаза у підготовці до здачі у експлуатацію:
- на завершальному етапі внутрішні роботи у МЗК;
- тривають роботи із влаштування внутрішніх газових мереж;
- завершено роботи із влаштування сантехніки;
- тривають електромонтажні роботи (підключення ГРЩ, освітлення, підключення електрощитків на поверхах).
3 секція
- тривають роботи із влаштування сантехніки (монтаж радіаторів, лічильників тощо);
- тривають електромонтажні роботи;
- влаштування МЗК.
103/12
1 секція
- виготовлення міжкімнатних перегородок на 5 поверсі;
103/13
2 секція
- на завершальному етапі роботи із монтажу перегородок на 5 поверсі.
103/15
- на звершальному етапі роботи із влаштування сантехніки (роботи відбуваються у підвальному приміщенні – монтаж К1, К2 та В1);
- цього тижня розпочнуться роботи із влаштування стяжки у 2 секції.
4 черга
Будинок 16
1 секція
- на завершальному етапі роботи із кладки стін 4 поверху, цього тижня ці роботи планується завершити.
2 секція
- на завершальному етапі монтаж панелей перекриття 1 поверху; цього тижня планується завершити;
- тривають роботи із кладки стін 2 поверху.
Будинок 18
2 секція
- триває кладка стін 1 поверху.
3 секція
- на завершальному етапі будівництво 1 поверху, цього тижня планується завершити.
Будинок 19
1 секція
- розпочато монтаж панелей перекриття 1 поверху.
BD Holding
BH
Представитель
1 193
27 марта 2017
29 янв 2019 11:29

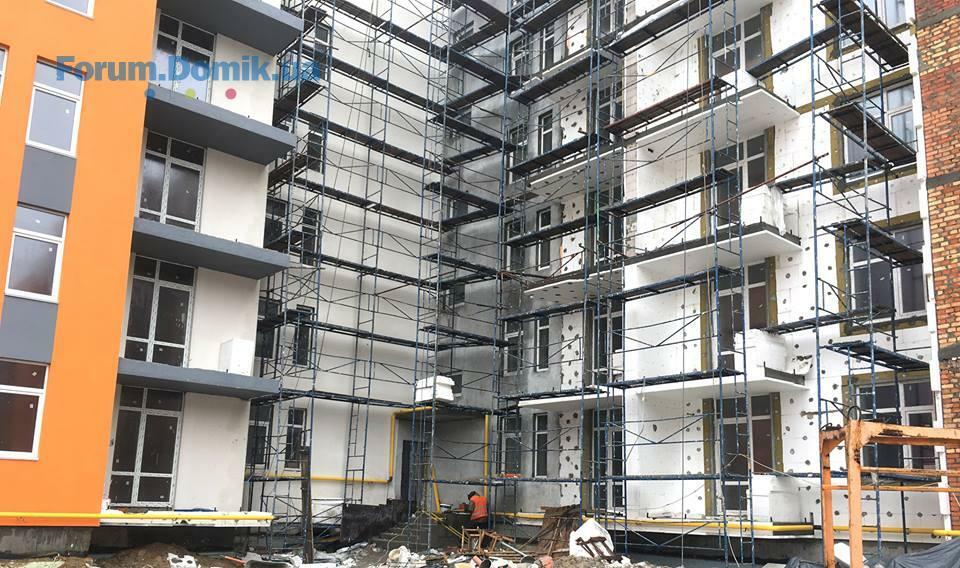

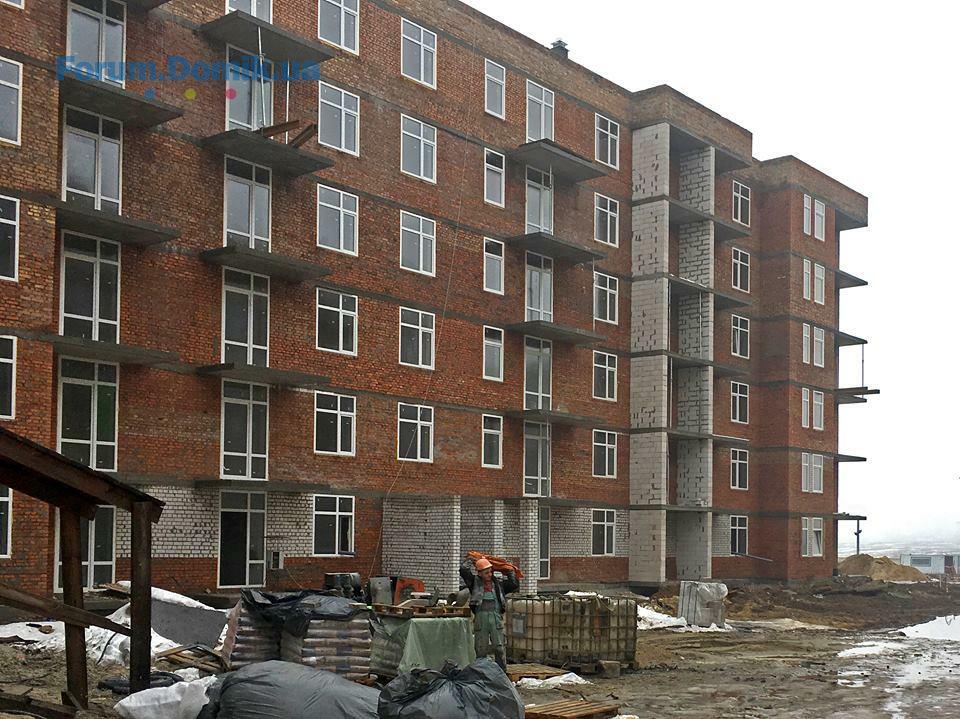

Ділимося інформацією про хід будівництва та фотозвітом🏘🏗
103/11
2 секція активна фаза у підготовці до здачі у експлуатацію:
- на завершальному етапі внутрішні роботи у МЗК;
- тривають роботи із влаштування внутрішніх газових мереж;
- завершено роботи із влаштування сантехніки;
- тривають електромонтажні роботи (підключення ГРЩ, освітлення, підключення електрощитків на поверхах).
3 секція
- тривають роботи із влаштування сантехніки (монтаж радіаторів, лічильників тощо);
- тривають електромонтажні роботи;
- влаштування МЗК.
103/12
1 секція
- виготовлення міжкімнатних перегородок на 5 поверсі;
103/13
2 секція
- на завершальному етапі роботи із монтажу перегородок на 5 поверсі.
103/15
- на звершальному етапі роботи із влаштування сантехніки (роботи відбуваються у підвальному приміщенні – монтаж К1, К2 та В1);
- цього тижня розпочнуться роботи із влаштування стяжки у 2 секції.
103/11
2 секція активна фаза у підготовці до здачі у експлуатацію:
- на завершальному етапі внутрішні роботи у МЗК;
- тривають роботи із влаштування внутрішніх газових мереж;
- завершено роботи із влаштування сантехніки;
- тривають електромонтажні роботи (підключення ГРЩ, освітлення, підключення електрощитків на поверхах).
3 секція
- тривають роботи із влаштування сантехніки (монтаж радіаторів, лічильників тощо);
- тривають електромонтажні роботи;
- влаштування МЗК.
103/12
1 секція
- виготовлення міжкімнатних перегородок на 5 поверсі;
103/13
2 секція
- на завершальному етапі роботи із монтажу перегородок на 5 поверсі.
103/15
- на звершальному етапі роботи із влаштування сантехніки (роботи відбуваються у підвальному приміщенні – монтаж К1, К2 та В1);
- цього тижня розпочнуться роботи із влаштування стяжки у 2 секції.
BD Holding
BH
Представитель
1 193
27 марта 2017
29 янв 2019 11:36
Ділимося інформацією про хід будівництва та фотозвітом🏘🏗
Будинок 16
1 секція
- на завершальному етапі роботи із кладки стін 4 поверху, цього тижня ці роботи планується завершити.
2 секція
- на завершальному етапі монтаж панелей перекриття 1 поверху; цього тижня планується завершити;
- тривають роботи із кладки стін 2 поверху.
Будинок 18
2 секція
- триває кладка стін 1 поверху.
3 секція
- на завершальному етапі будівництво 1 поверху, цього тижня планується завершити.
Будинок 19
1 секція
- розпочато монтаж панелей перекриття 1 поверху.
Будинок 16
1 секція
- на завершальному етапі роботи із кладки стін 4 поверху, цього тижня ці роботи планується завершити.
2 секція
- на завершальному етапі монтаж панелей перекриття 1 поверху; цього тижня планується завершити;
- тривають роботи із кладки стін 2 поверху.
Будинок 18
2 секція
- триває кладка стін 1 поверху.
3 секція
- на завершальному етапі будівництво 1 поверху, цього тижня планується завершити.
Будинок 19
1 секція
- розпочато монтаж панелей перекриття 1 поверху.
DDemian
Постоянный пользователь
237
02 ноября 2016
30 янв 2019 08:24
Цитата "Katerina89":
у вас задерживают дом 3 года уже?! кошмар! у меня меньше, но что-то боюсь что бы тоже самое не было! вы узнавали на счет компенсации?
Ні, пішли перші дні 3 року. Про компенсацію казали не думати, хоча може забудовник і змінить свою думку. Не хочеться щоб від моїх повідомлень йшли якісь негативні нотки, але коли це завершиться, навіть не знаю чи лишиться якась енергія на радість, все в злість вже пішло.
Lioness
L
Гость
2
05 февраля 2019
05 фев 2019 11:24
Когда сдача 103/13 ?
BD Holding
BH
Представитель
1 193
27 марта 2017
05 фев 2019 12:41
Ділимося інформацією про хід будівництва та фотозвітом, станом на 4 лютого 2019 року
3 черга
103/11
2 секція активна фаза у підготовці до здачі у експлуатацію:
🏗 на завершальному етапі внутрішні роботи у МЗК; планується завершити наступного тижня
🏗 тривають роботи із влаштування внутрішніх газових мереж;
🏗 тривають електромонтажні роботи (підключення ГРЩ, освітлення, підключення електрощитків на поверхах) планується завершити наступного тижня.
3 секція
🏗 на завершальному етапі роботи із влаштування сантехніки (завершено:монтаж радіаторів, лічильників, залишилося доробити роботи у підвальному приміщенні);
🏗 тривають електромонтажні роботи;
🏗 тривають роботи із влаштування МЗК.
103/12
1 секція
🏗 на завершальному етапі влаштування міжкімнатних перегородок на 5 поверсі; цього тижня планується завершення робіт на 5 поверсі та - розпочати на 6 поверсі.
103/13
2 секція
🏗 тривають роботи із монтажу перегородок: на 5 поверсі завершено, на 6 розпочато.
103/15
🏗 на звершальному етапі роботи із влаштування сантехніки (роботи відбуваються у підвальному приміщенні – монтаж К1, К2 та В1), а також тривають роботи із монтажу радіаторів;
2 секції
🏗тривають роботи із влаштування стяжки: 2-6 завершено, виконуються роботи на 1 поверсі.
4 черга
103/16
1 секція
🏗 завершено роботи із кладки стін 4 поверху;
🏗 розпочато роботи із перекриття 4 поверху.
2 секція
🏗 на завершальному етапі монтаж панелей перекриття 1 поверху;
🏗 тривають роботи із кладки стін 2 поверху.
103/18
2 секція
🏗 триває кладка стін 1 поверху.
3 секція
🏗 завершено будівництво 1 поверху.
103/19
🏗 триває монтаж панелей перекриття 1 поверху на 1 та 2 секціях.
3 черга
103/11
2 секція активна фаза у підготовці до здачі у експлуатацію:
🏗 на завершальному етапі внутрішні роботи у МЗК; планується завершити наступного тижня
🏗 тривають роботи із влаштування внутрішніх газових мереж;
🏗 тривають електромонтажні роботи (підключення ГРЩ, освітлення, підключення електрощитків на поверхах) планується завершити наступного тижня.
3 секція
🏗 на завершальному етапі роботи із влаштування сантехніки (завершено:монтаж радіаторів, лічильників, залишилося доробити роботи у підвальному приміщенні);
🏗 тривають електромонтажні роботи;
🏗 тривають роботи із влаштування МЗК.
103/12
1 секція
🏗 на завершальному етапі влаштування міжкімнатних перегородок на 5 поверсі; цього тижня планується завершення робіт на 5 поверсі та - розпочати на 6 поверсі.
103/13
2 секція
🏗 тривають роботи із монтажу перегородок: на 5 поверсі завершено, на 6 розпочато.
103/15
🏗 на звершальному етапі роботи із влаштування сантехніки (роботи відбуваються у підвальному приміщенні – монтаж К1, К2 та В1), а також тривають роботи із монтажу радіаторів;
2 секції
🏗тривають роботи із влаштування стяжки: 2-6 завершено, виконуються роботи на 1 поверсі.
4 черга
103/16
1 секція
🏗 завершено роботи із кладки стін 4 поверху;
🏗 розпочато роботи із перекриття 4 поверху.
2 секція
🏗 на завершальному етапі монтаж панелей перекриття 1 поверху;
🏗 тривають роботи із кладки стін 2 поверху.
103/18
2 секція
🏗 триває кладка стін 1 поверху.
3 секція
🏗 завершено будівництво 1 поверху.
103/19
🏗 триває монтаж панелей перекриття 1 поверху на 1 та 2 секціях.
BD Holding
BH
Представитель
1 193
27 марта 2017
05 фев 2019 12:46
Ділимося інформацією про хід будівництва та фотозвітом, станом на 4 лютого 2019 року
103/11
2 секція активна фаза у підготовці до здачі у експлуатацію:
🏗 на завершальному етапі внутрішні роботи у МЗК; планується завершити наступного тижня
🏗 тривають роботи із влаштування внутрішніх газових мереж;
🏗 тривають електромонтажні роботи (підключення ГРЩ, освітлення, підключення електрощитків на поверхах) планується завершити наступного тижня.
3 секція
🏗 на завершальному етапі роботи із влаштування сантехніки (завершено:монтаж радіаторів, лічильників, залишилося доробити роботи у підвальному приміщенні);
🏗 тривають електромонтажні роботи;
🏗 тривають роботи із влаштування МЗК.
103/12
1 секція
🏗 на завершальному етапі влаштування міжкімнатних перегородок на 5 поверсі; цього тижня планується завершення робіт на 5 поверсі та - розпочати на 6 поверсі.
103/13
2 секція
🏗 тривають роботи із монтажу перегородок: на 5 поверсі завершено, на 6 розпочато.
103/15
🏗 на звершальному етапі роботи із влаштування сантехніки (роботи відбуваються у підвальному приміщенні – монтаж К1, К2 та В1), а також тривають роботи із монтажу радіаторів;
2 секції
🏗тривають роботи із влаштування стяжки: 2-6 завершено, виконуються роботи на 1 поверсі.
103/11
2 секція активна фаза у підготовці до здачі у експлуатацію:
🏗 на завершальному етапі внутрішні роботи у МЗК; планується завершити наступного тижня
🏗 тривають роботи із влаштування внутрішніх газових мереж;
🏗 тривають електромонтажні роботи (підключення ГРЩ, освітлення, підключення електрощитків на поверхах) планується завершити наступного тижня.
3 секція
🏗 на завершальному етапі роботи із влаштування сантехніки (завершено:монтаж радіаторів, лічильників, залишилося доробити роботи у підвальному приміщенні);
🏗 тривають електромонтажні роботи;
🏗 тривають роботи із влаштування МЗК.
103/12
1 секція
🏗 на завершальному етапі влаштування міжкімнатних перегородок на 5 поверсі; цього тижня планується завершення робіт на 5 поверсі та - розпочати на 6 поверсі.
103/13
2 секція
🏗 тривають роботи із монтажу перегородок: на 5 поверсі завершено, на 6 розпочато.
103/15
🏗 на звершальному етапі роботи із влаштування сантехніки (роботи відбуваються у підвальному приміщенні – монтаж К1, К2 та В1), а також тривають роботи із монтажу радіаторів;
2 секції
🏗тривають роботи із влаштування стяжки: 2-6 завершено, виконуються роботи на 1 поверсі.
BD Holding
BH
Представитель
1 193
27 марта 2017
05 фев 2019 12:49
Ділимося інформацією про хід будівництва станом на 4 лютого 2019 року
103/16
1 секція
🏗 завершено роботи із кладки стін 4 поверху;
🏗 розпочато роботи із перекриття 4 поверху.
2 секція
🏗 на завершальному етапі монтаж панелей перекриття 1 поверху;
🏗 тривають роботи із кладки стін 2 поверху.
103/18
2 секція
🏗 триває кладка стін 1 поверху.
3 секція
🏗 завершено будівництво 1 поверху.
103/19
🏗 триває монтаж панелей перекриття 1 поверху на 1 та 2 секціях.
103/16
1 секція
🏗 завершено роботи із кладки стін 4 поверху;
🏗 розпочато роботи із перекриття 4 поверху.
2 секція
🏗 на завершальному етапі монтаж панелей перекриття 1 поверху;
🏗 тривають роботи із кладки стін 2 поверху.
103/18
2 секція
🏗 триває кладка стін 1 поверху.
3 секція
🏗 завершено будівництво 1 поверху.
103/19
🏗 триває монтаж панелей перекриття 1 поверху на 1 та 2 секціях.
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Подробнее
- ЖК | Киев, ул. Милославская, 18 | Житлоінвестбуд-УКБ07.07447
- ЖК Авеню 42 | KSM-GROUP | Киев, ул. Академика Глушкова, 4204.0792
- ЖК Kaskad Residence | ІнтерГал-Буд | Київ, вул. Причальна, 5а04.072
- ЖК Святобор | City One Development, Інвест-Будресурс | Киев, ул. Львовская, 1504.071 498
- ЖК Європейські Липки | PROGROUP development | Софіївська Борщагівка, вул. Соборна04.079
- ЖК Silver House | Спецжитлофонд | Киев, пр. Голосеевский, 7404.072 286
- ЖК Трояндовий | Бровари, вул. Фельдмана, вул. Спортивна02.07741
- Клубная резиденция O`Club | ODG Development | Крюковщина, ул. Одесская, 2928.0699
- Дом 17 | ЖК Эврика28.06753
- ЖК Отрада | Київміськбуд, bUdCapital | Київ, просп. Відрадний, 93/227.062 760
- Стоит ли сейчас покупать недвижимость?06.075 052
- На що звертати увагу при покупці квартири?05.053
- Як ви ведете облік витрат по оренді нерухомості?03.051
- Налог на дар денег между мужем и женой11.041
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах23.05112
- Как подобрать кухонную мебель15.045
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- ЖК "Александровский 2", Запорожье, ул. Почтовая, 7720.0416
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- Делать ремонт самостоятельно или нанять профессионалов14.0643
- Шпаклевка трескается под обоями11.063
- Основні недоліки вальмового даху, про які мовчать12.052
- Как правильно выбрать смеситель. Отзывы о смесителях25.0455
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Какую выбрать грунтовку и шпатлевку17.0314
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Выбираю акриловую краску17.0320
- Диммерний блок для сценічних софітів постійно вимикається14.033
- Электрик / електрик Киев01.071
- «ЛОТО-ЗАБАВА»: «развод» на деньги29.06192
- Что подарить мужчине?24.06354
- Мій сайт не з'являється в результатах пошуку24.064
- DOOR(*)COM(*)UA — продаж стратегічного домену для лідера дверного ринку України24.062
- Сонячні панелі для приватного будинку у Львові: скільки коштує, скільки заощадите і як це працює?18.061
- Спецтехника від "Укравтокомплект"12.061
- Предложения комплексного ремонта. "Ремонт под ключ"27.05201
- Электрик Киев03.051
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Подробнее
