ЖК Европейка | BD Holding | Софиевская Борщаговка, ул. Соборная, 103
Застройщик | BD Holding |
Сдача ЖК | 2016 - 2022 г. |
Планировки | от 25 000 Грн/м² |
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 255.
32/13% | ||
20/8% | ||
57/22% | ||
63/25% | ||
83/33% |
BD Holding
BH
Представитель
1 193
27 марта 2017
27 ноя 2018 09:03

Ми продовжуємо будувати!
4 черга
Будинок 16
- розпочато монтаж панелей перекриття 3 поверху.
Будинок 17
- завершено роботи із монтажу панелей перекриття 5 поверху;
- триває кладка 6 поверху.
4 черга
Будинок 16
- розпочато монтаж панелей перекриття 3 поверху.
Будинок 17
- завершено роботи із монтажу панелей перекриття 5 поверху;
- триває кладка 6 поверху.
tatti.k

Новичок
17
29 августа 2018
27 ноя 2018 11:10
Цитата "Katerina89":
добрый день!
пока что для себя вижу один огромный минус - затяжное строительство. и даже никто не предупреждает, не выходят на разговор об этом..
пугают отзывы других про качество коммуникаций, про плохую воду и перебои электроэнергии
плюсами для себя при покупке видела чистый воздух, инфраструктура соседних жилых комплексов, близость в Киеву
хотя с такими пробками, уже и не так близко (
Вы из какого дома? Почему не выходят на разговор? Выходят. Представители инициативной группы коммуницируют с застройщиком, обсуждают и решают разные вопросы
BD Holding
BH
Представитель
1 193
27 марта 2017
27 ноя 2018 11:39
BD Holding: введений воєнний стан не вплине на хід будівництва та терміни здачі житла
Введений воєнний стан у 10 областях України не вплине на хід будівництва та терміни здачі житла.
На усіх об’єктах будівництва роботи відбуваються за графіком у штатному режимі – замовляються та постачаються безперебійно матеріали для будівництва, працюють робітники. Наразі, найбільше ускладнень маємо через погіршення погодних умов, адже із настанням зими на будівництві певні види робіт переносяться на теплу пору року.
Затверджений учора Верховною Радою України указ Президента про введення воєнного стану, не стосується нашого регіону, йдеться про області, розташовані вздовж російського кордону, придністровської ділянки молдавського кордону та на узбережжі Чорного та Азовського морів.
Введений воєнний стан у 10 областях України не вплине на хід будівництва та терміни здачі житла.
На усіх об’єктах будівництва роботи відбуваються за графіком у штатному режимі – замовляються та постачаються безперебійно матеріали для будівництва, працюють робітники. Наразі, найбільше ускладнень маємо через погіршення погодних умов, адже із настанням зими на будівництві певні види робіт переносяться на теплу пору року.
Затверджений учора Верховною Радою України указ Президента про введення воєнного стану, не стосується нашого регіону, йдеться про області, розташовані вздовж російського кордону, придністровської ділянки молдавського кордону та на узбережжі Чорного та Азовського морів.
Улития
У
Гость
5
10 июня 2018
28 ноя 2018 10:50
Всем добрый день. Я из 103/18. Первый вопрос к инвесторам. Кому звонили с предложением менять квартиру с 18 на 16 или 17 дом? Кто менял? Так странно получилось, что у меня много вопросов и мало ответов. Мы с сестрой купили по квартире с одинаковой квадратурой. Сестре предложили обмен с доплатой, а мне без доплаты
Представитель от застройки не сказал ничего внятного, он даже не знал сколько квадратов моя площадь. Строится ли хоть как то 18 дом? Какие вообще прогнозы касательно стройки. По всем домам комментарии есть, а по 18 нету. А еще представитель сказал что в 18 доме будет лоджия, а у меня в договоре балкон.

Ann103-11
A
Постоянный пользователь
163
03 июня 2017
30 ноя 2018 07:07
Цитата "BD_Holding":BD Holding: введений воєнний стан не вплине на хід будівництва та терміни здачі житла
Введений воєнний стан у 10 областях України не вплине на хід будівництва та терміни здачі житла.
На усіх об’єктах будівництва роботи відбуваються за графіком у штатному режимі – замовляються та постачаються безперебійно матеріали для будівництва, працюють робітники. Наразі, найбільше ускладнень маємо через погіршення погодних умов, адже із настанням зими на будівництві певні види робіт переносяться на теплу пору року.
Затверджений учора Верховною Радою України указ Президента про введення воєнного стану, не стосується нашого регіону, йдеться про області, розташовані вздовж російського кордону, придністровської ділянки молдавського кордону та на узбережжі Чорного та Азовського морів.
Добрый день, когда выдача ключей по 11 дому? Обещали до НГ.
Lengua
L
Прохожий
1
02 декабря 2018
02 дек 2018 21:28
Добрый вечер. Рассматриваю покупку квартиры в европейке, предложили первый этаж. Хотела бы узнать мнение жильцов про минусы первого этажа, канализация, отопление, безопасность. Благодарю.
rent7
r
Пользователь
32
28 сентября 2011
03 дек 2018 08:54
Просмотрите варианты на вторичке. Я видел что как ни странно были варианты дешевле чем в отдел продаж
Novis
N
Пользователь
24
10 мая 2018
03 дек 2018 22:49
Цитата "Lengua":Добрый вечер. Рассматриваю покупку квартиры в европейке, предложили первый этаж.
як щодо плюсів?- вода постійно буде, вхід через балкон(хоча це може бути і мінусом), менше сходинок топтати))
- люк для ревізії труби димохода котлів опалення буде у вас в кухні, в випадку забитої каналізаціїї може бути невеликий потоп)), менше сонця в вікнах, більше галасу, якось так..
п.с. ми вибрали 3 поверх, (поки з проблем було деякий час лише невеликий тиск води, наразі ніби нормальний)
Domik-Inform

forum bot
11 482
03 апреля 2017
03 дек 2018 23:06
Обзор от Domik.ua в котором упоминается ЖК "Европейка":
Где лучше купить квартиру под сдачу в аренду в пригороде: новостройки под Киевом
Где лучше купить квартиру под сдачу в аренду в пригороде: новостройки под Киевом
BD Holding
BH
Представитель
1 193
27 марта 2017
04 дек 2018 12:26
Ми продовжуємо будувати!
Звертаємо вашу увагу, що прокладання зовнішніх мереж відбувається не лише до будинку 103/11, а також – 103/12 та 103/13.
103/11
3 черга
1 секція

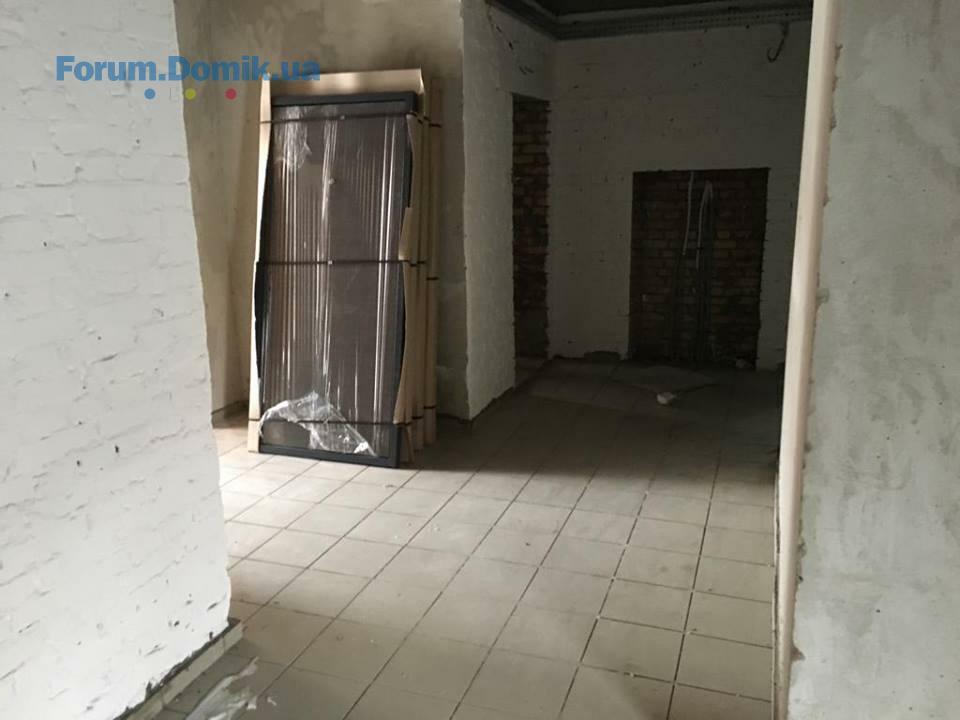

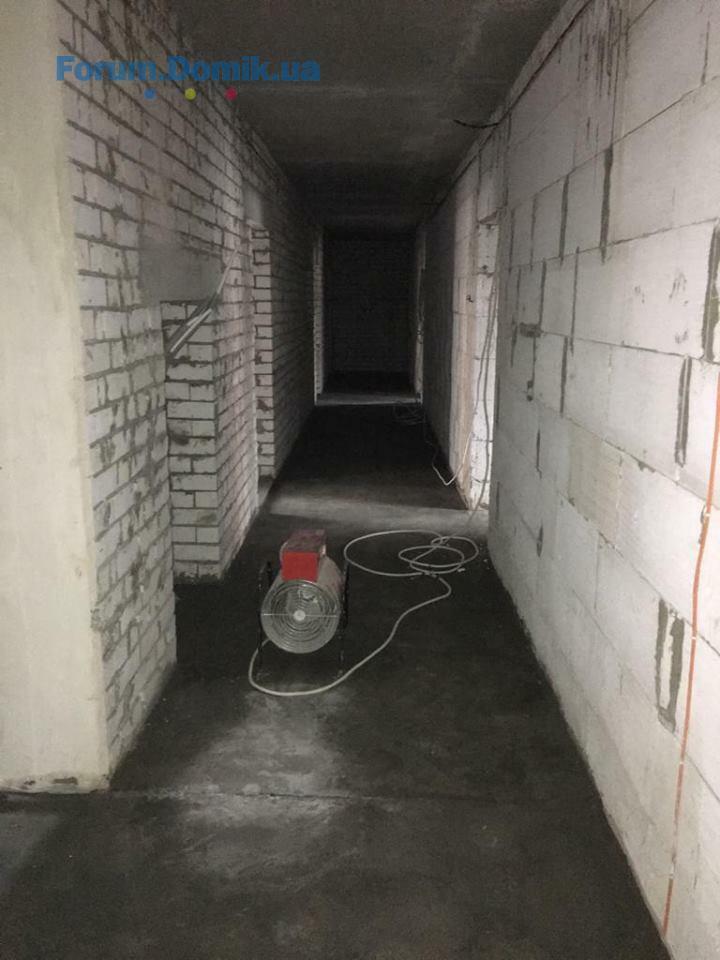

- продовжуються внутрішні роботи у МЗК;

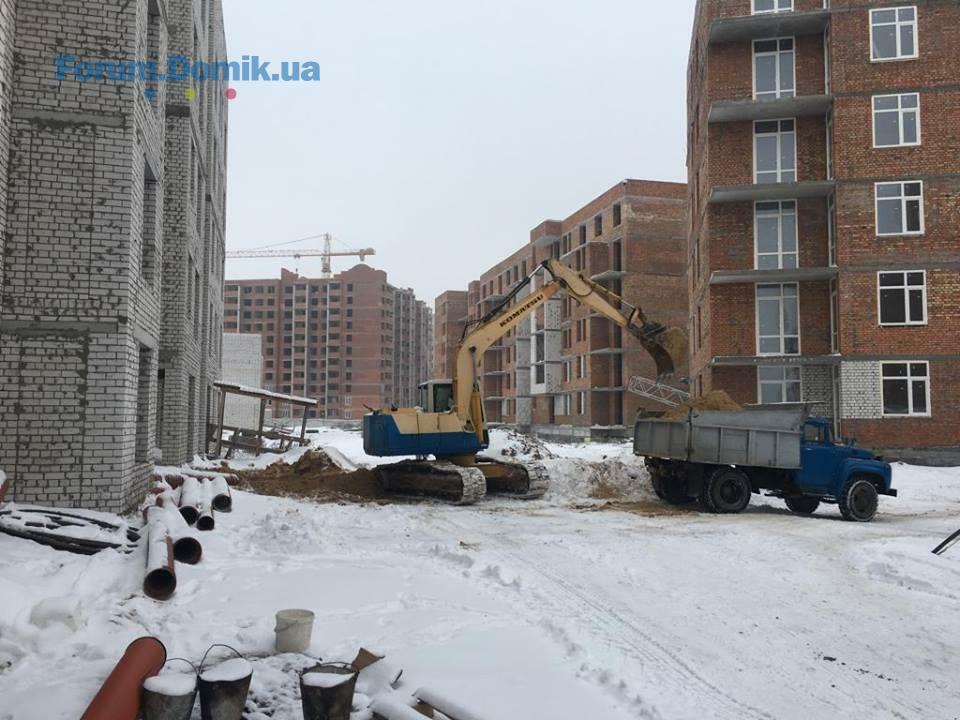

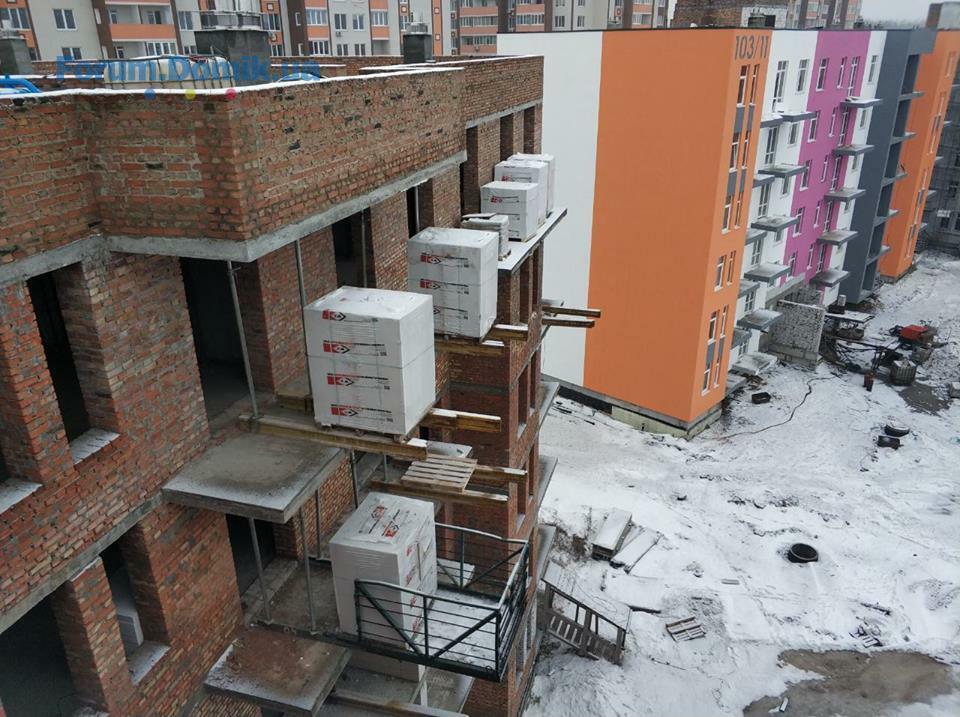

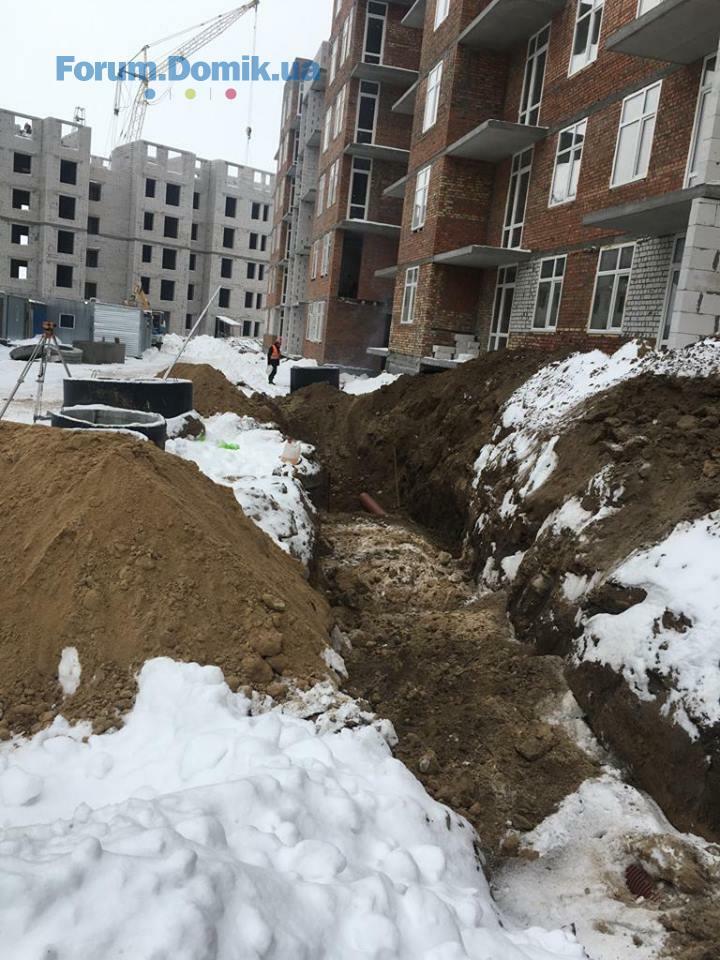

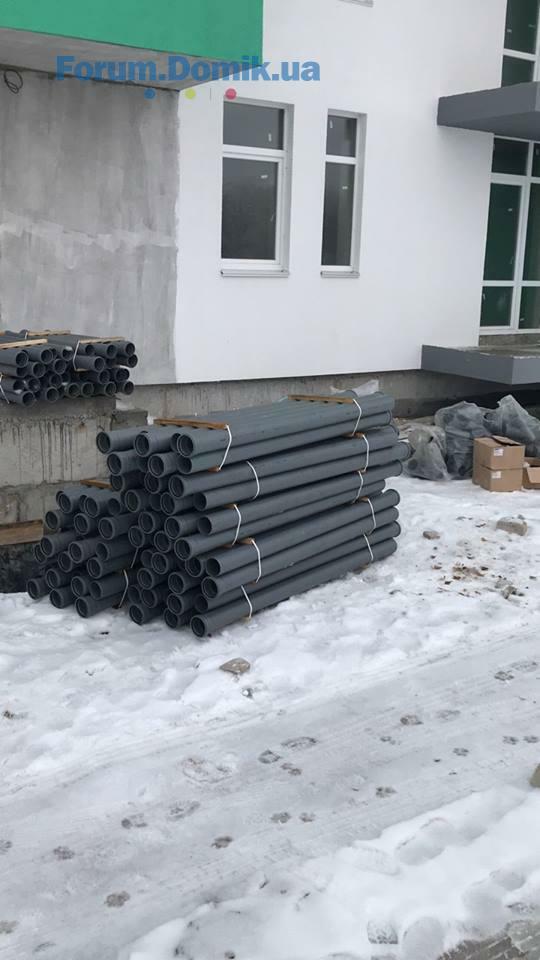

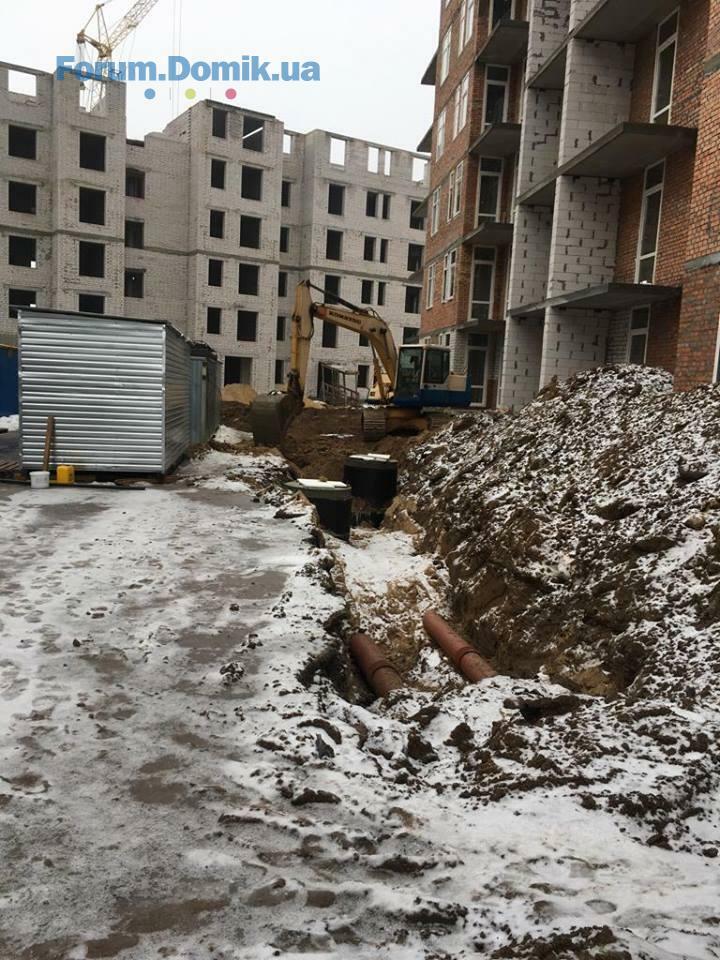

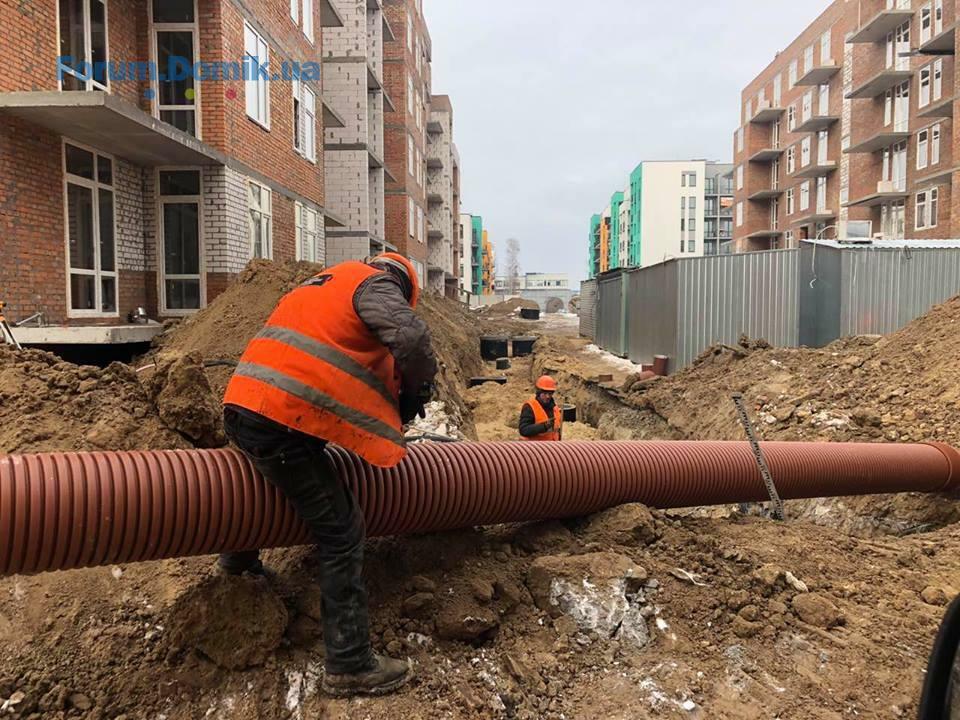

- тривають роботи із прокладання зовнішніх мереж (вода, каналізація, електрика на завершальному етапі, газ);

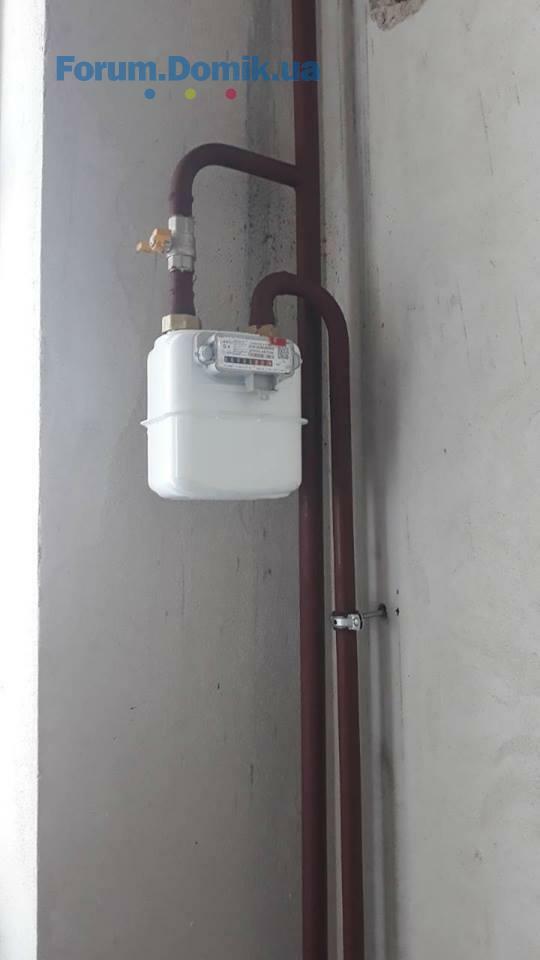

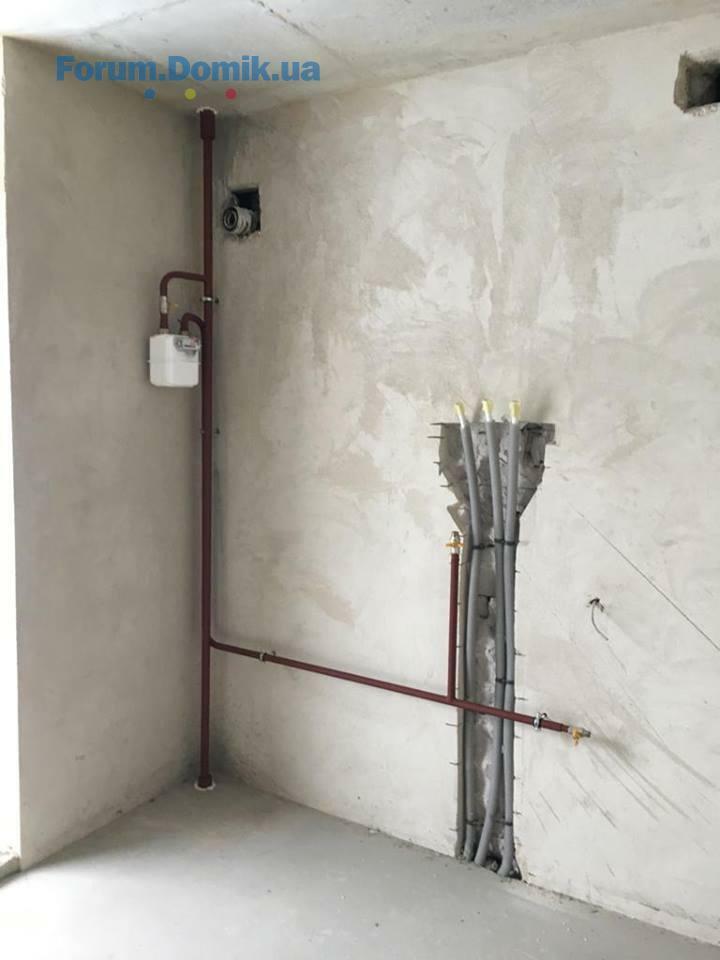

- завершено роботи із влаштування внутрішніх газових мереж;

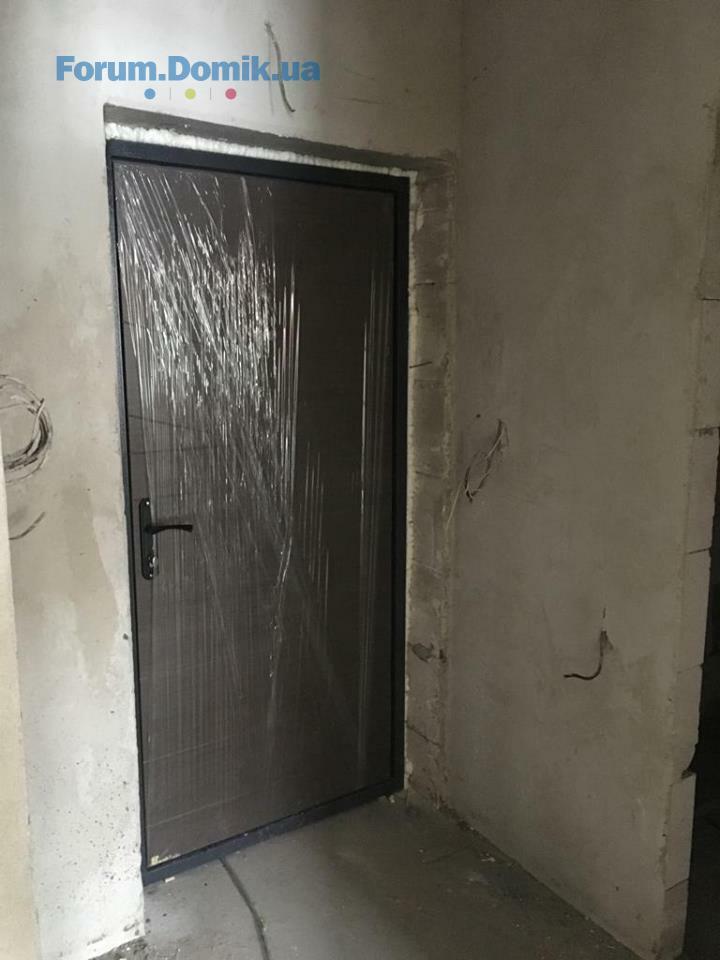

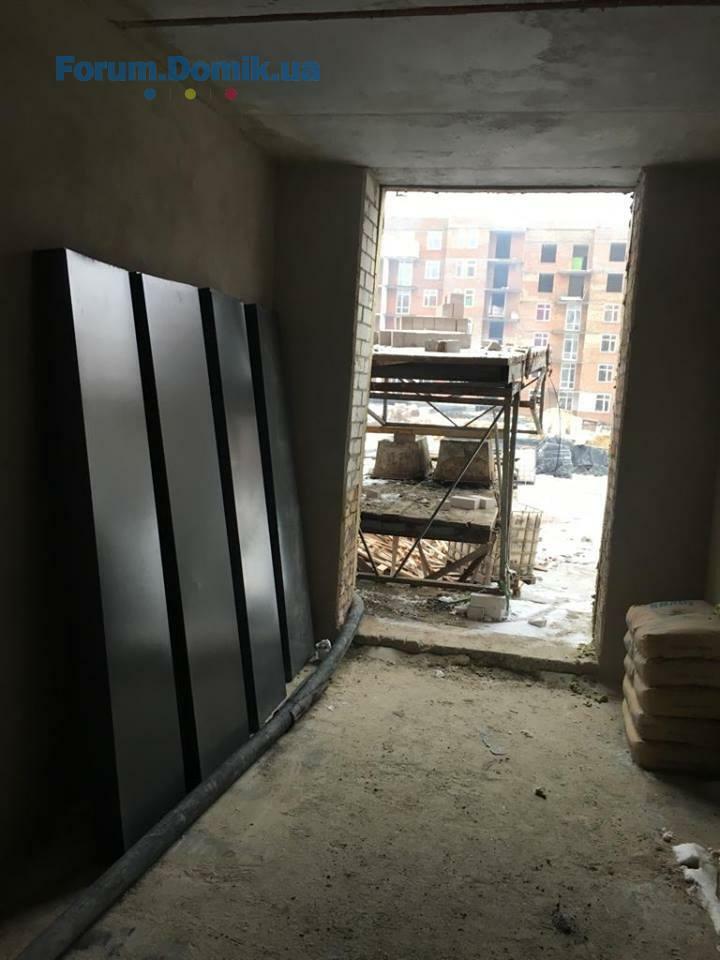

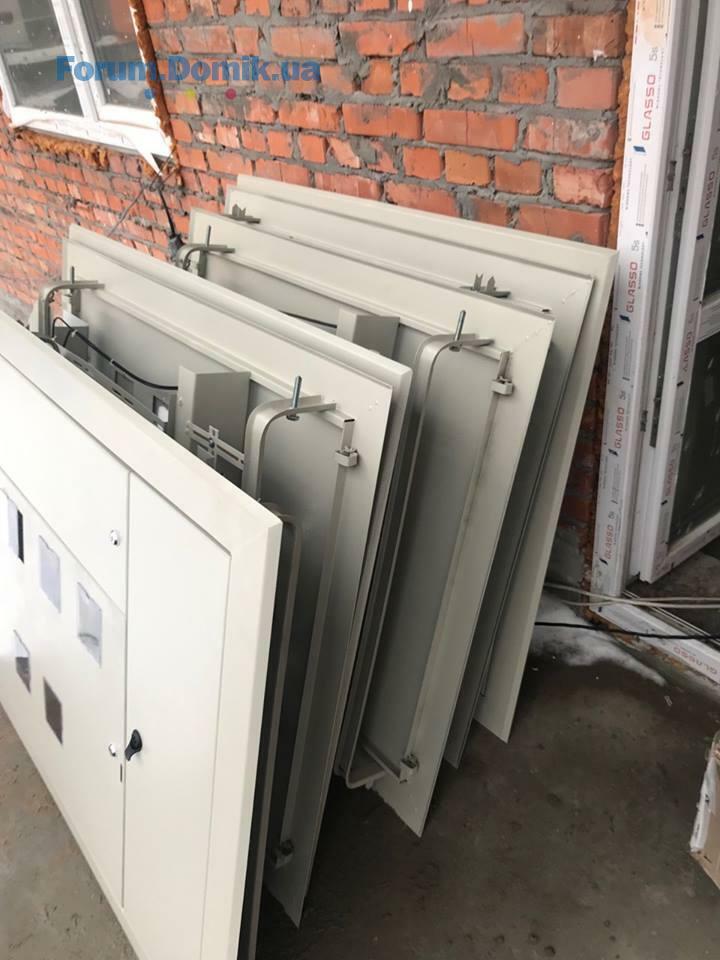

- завершено монтаж дверей;
- встановлено лічильники на газ;
- продовжується монтаж сантехніки;
- розпочато монтаж радіаторів;
- цього тижня планується розпочати підготовку до електромонтажних робіт.
2 секція
- тривають внутрішні роботи у МЗК
- цього тижня планується розпочато роботи із влаштування внутрішніх газових мереж.
3 секція

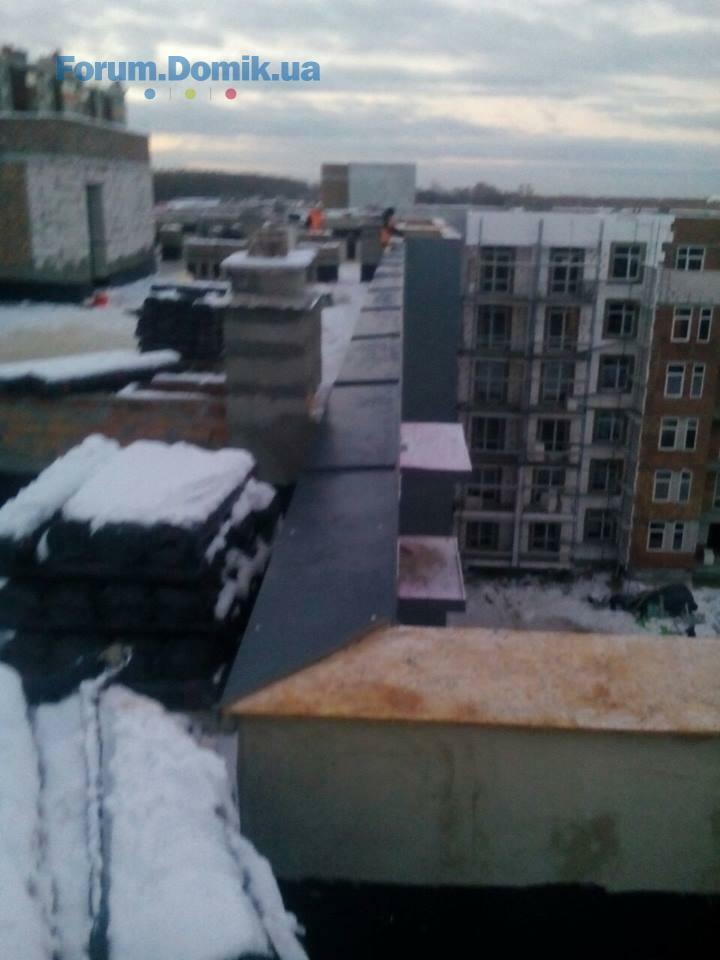

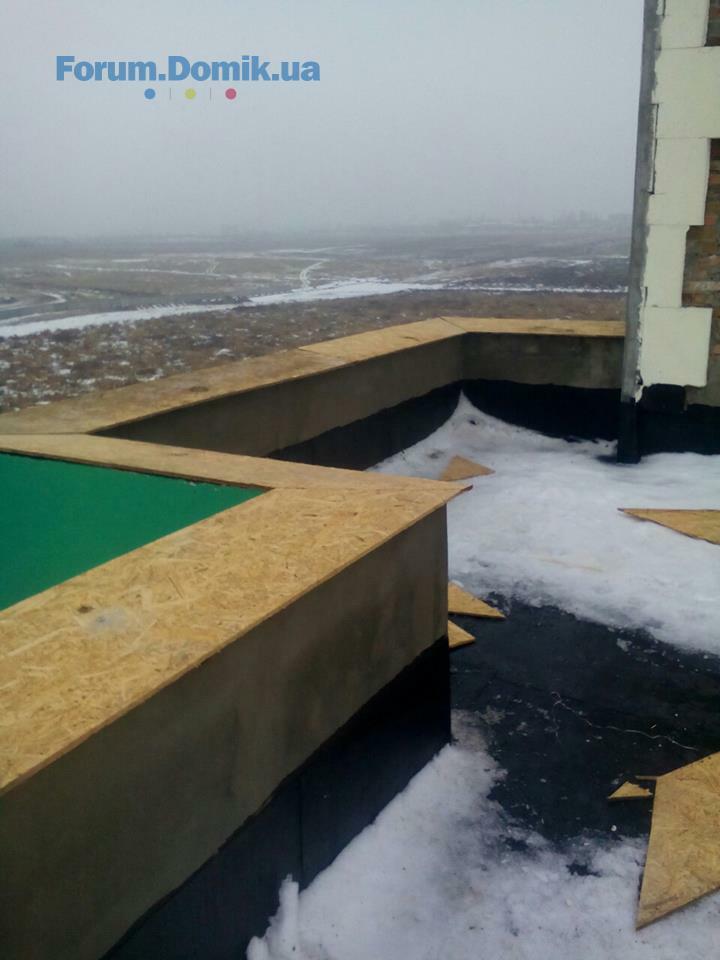

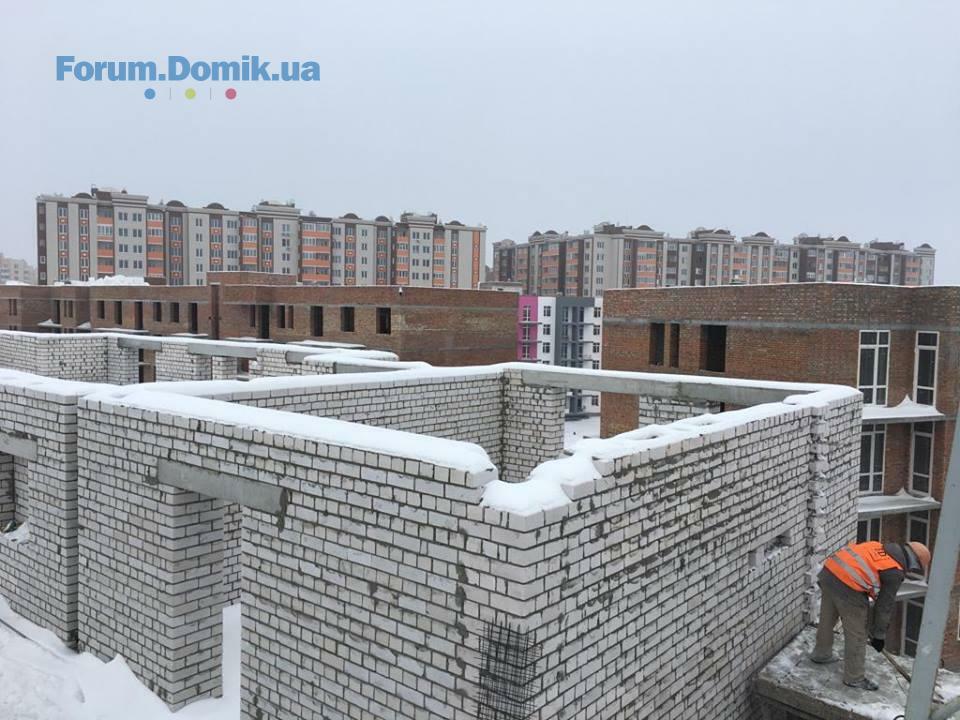

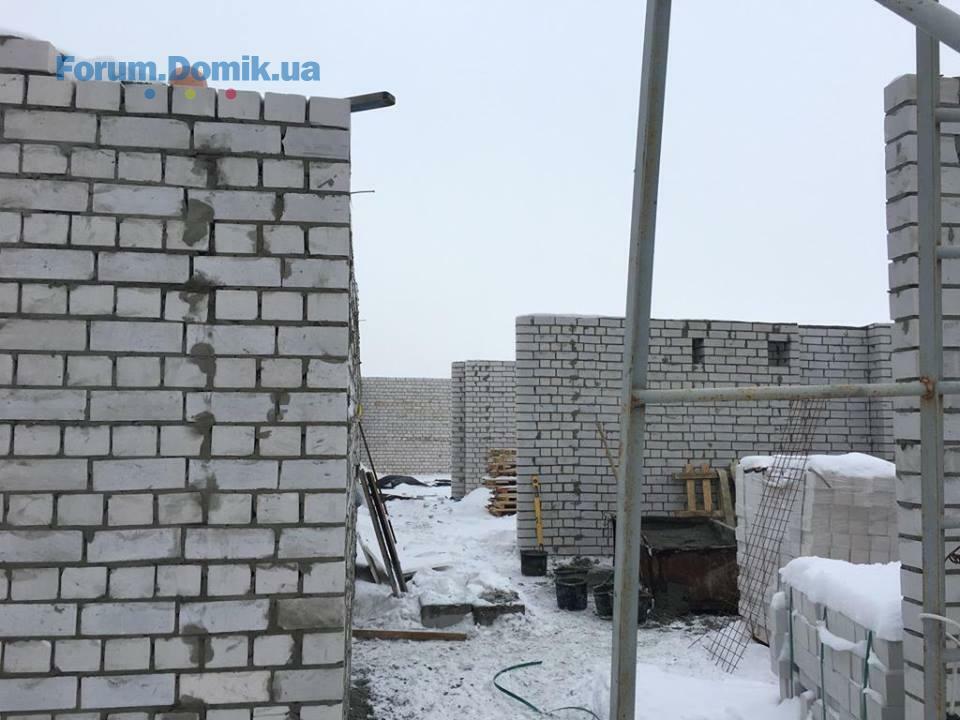

- тривають роботи із поклейки рубероїду на даху;
- продовжується монтаж сантехніки
- розпочато роботи із влаштування стяжки.
Планування благоустрою
103/12
2 секція
- влаштування стін на балконах із газоблоку.
103/13
1 секція
- на завершальному етапі роботи із влаштування перегородок, цього тижня ці роботи планується завершити;

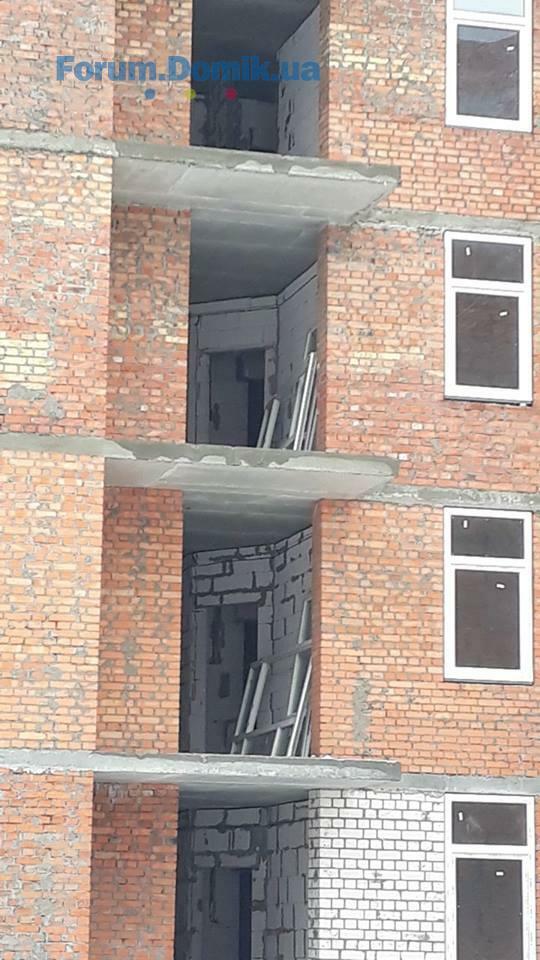

- продовжуються роботи із монтажу вікон.
2 секція
- продовжуються роботи із монтажу перегородок на 3 поверсі, розпочинаються роботи на 4 поверсі.
103/14

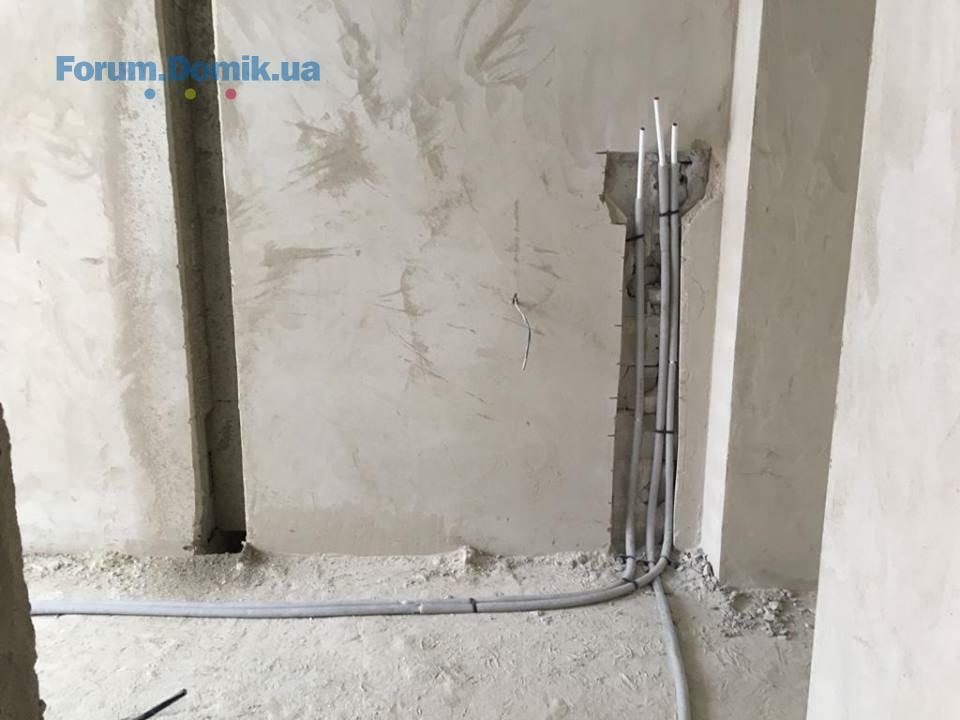

- триває влаштування електромереж ;
- виконуються роботи із влаштування вхідної групи.
103/15
1 секція
- тривають роботи із влаштування сантехніки;
4 черга
Будинок 16

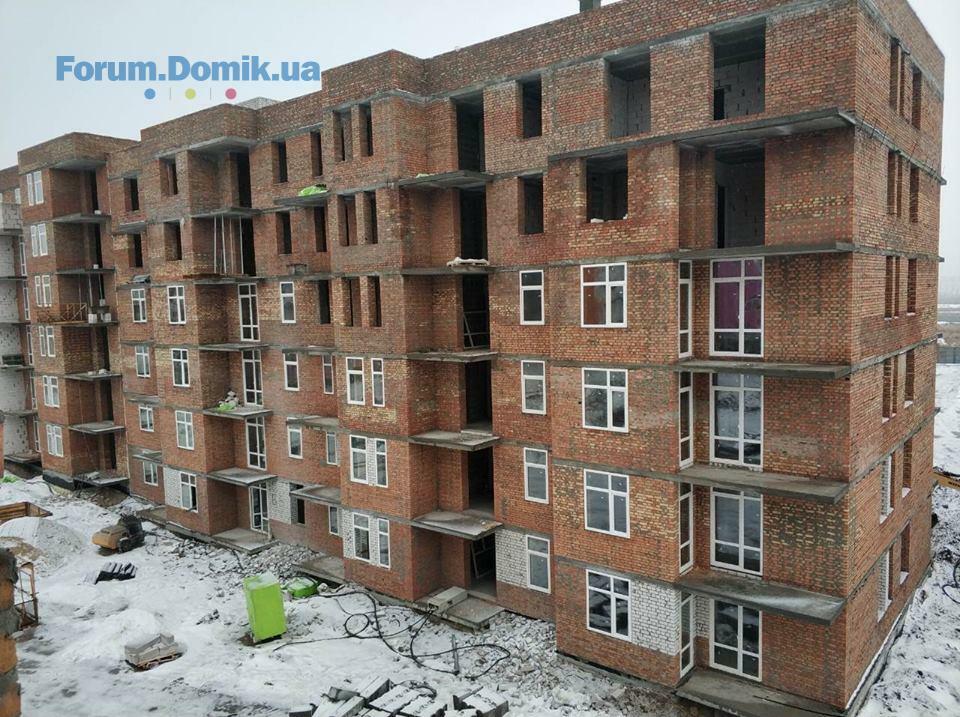

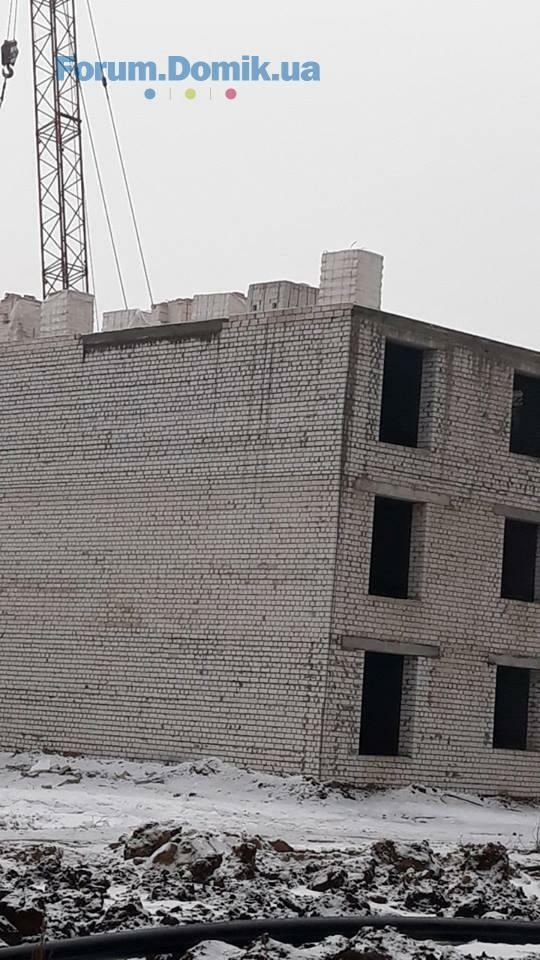

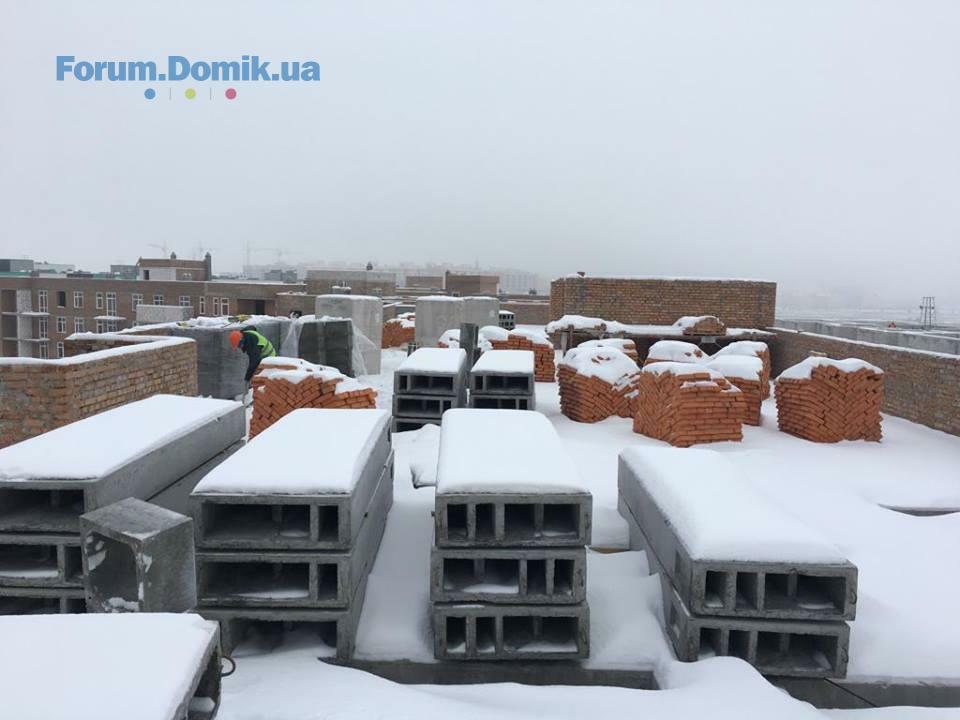

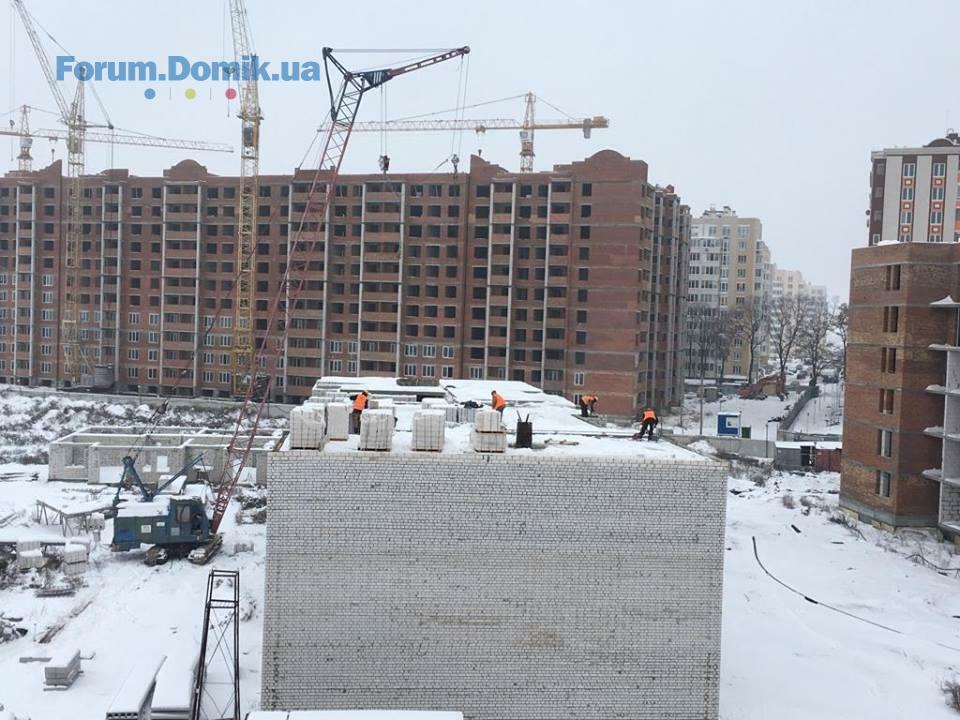

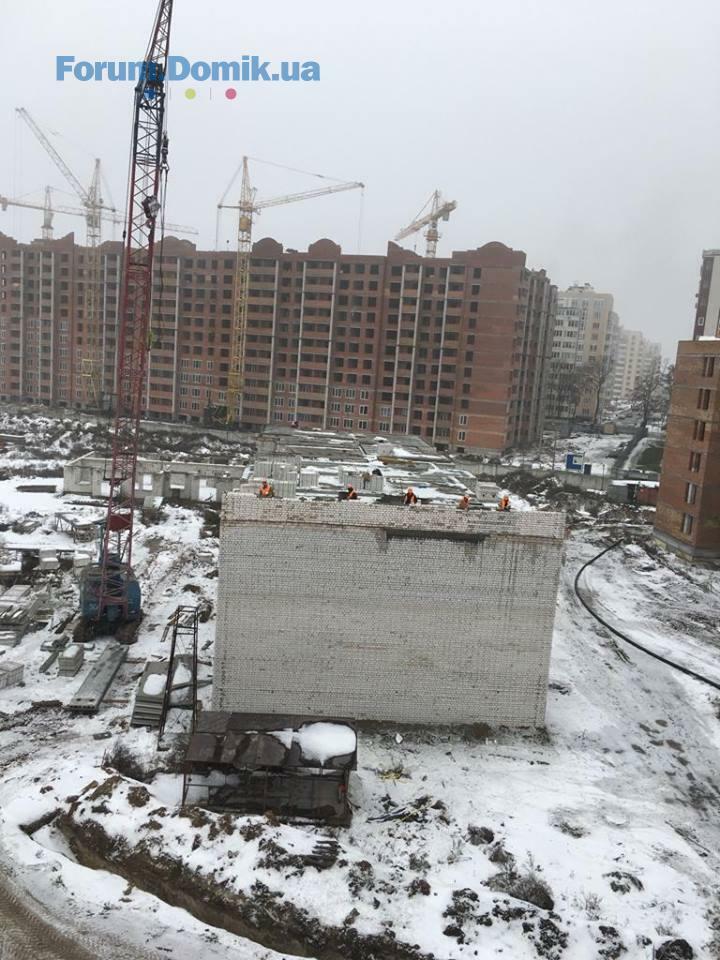

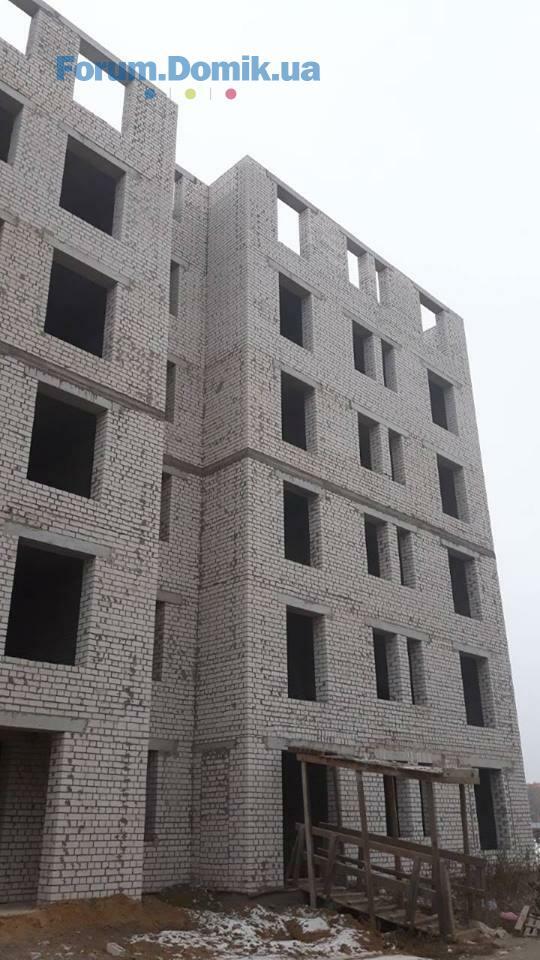

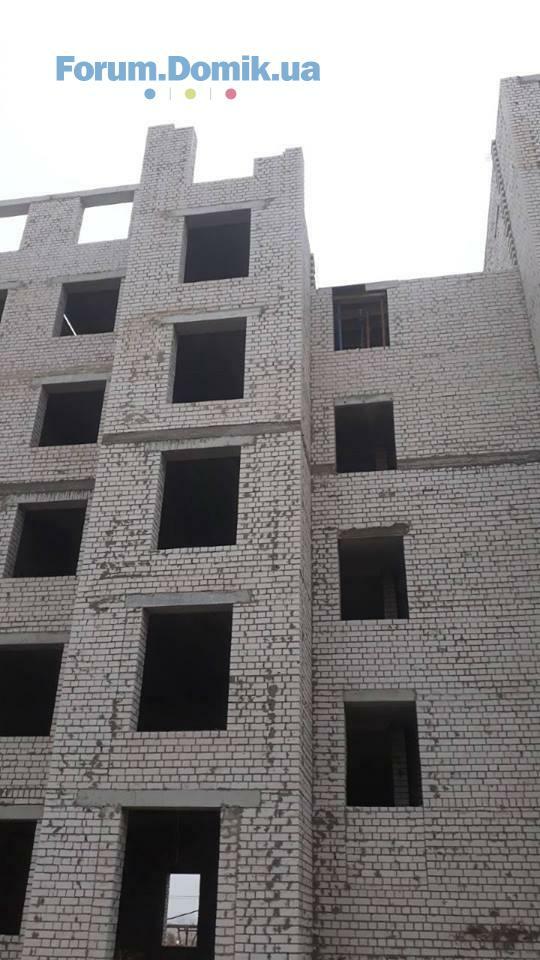

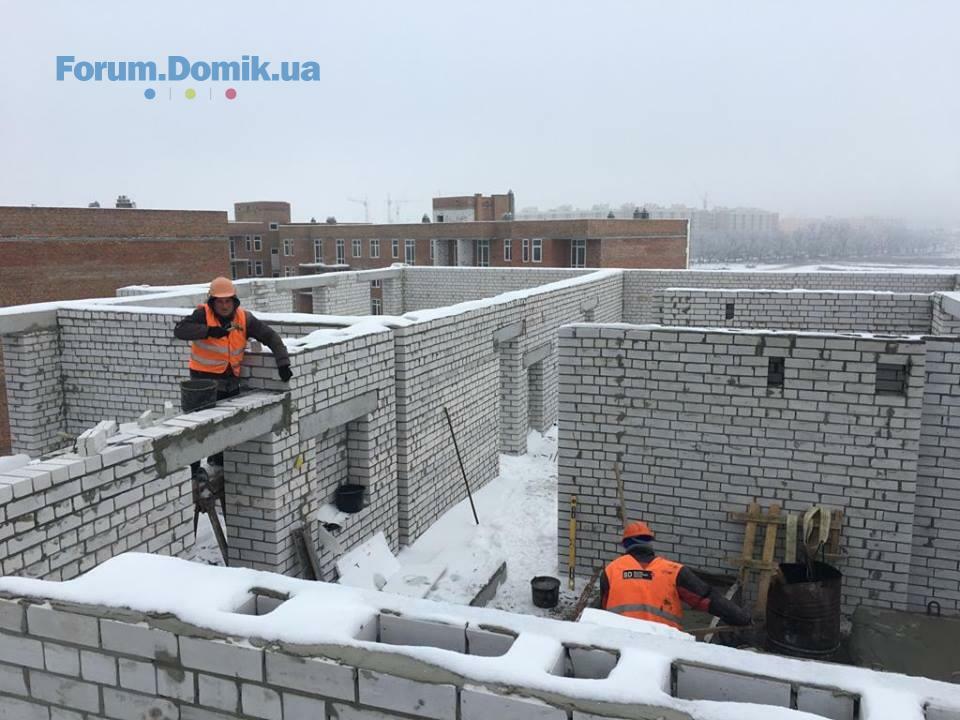

- на завершальному етапі монтаж панелей перекриття 3 поверху;
- виконуються роботи із виготовлення армопоясу.
Будинок 17

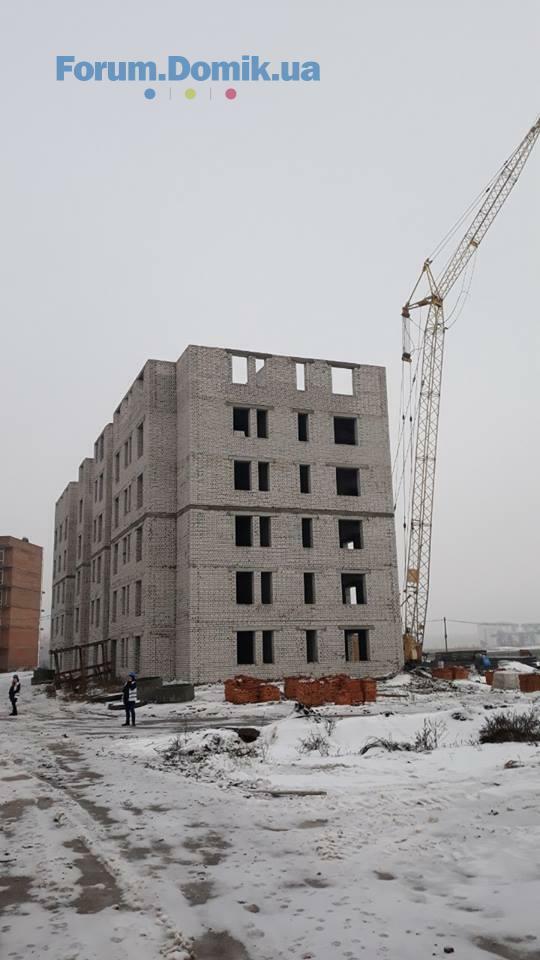

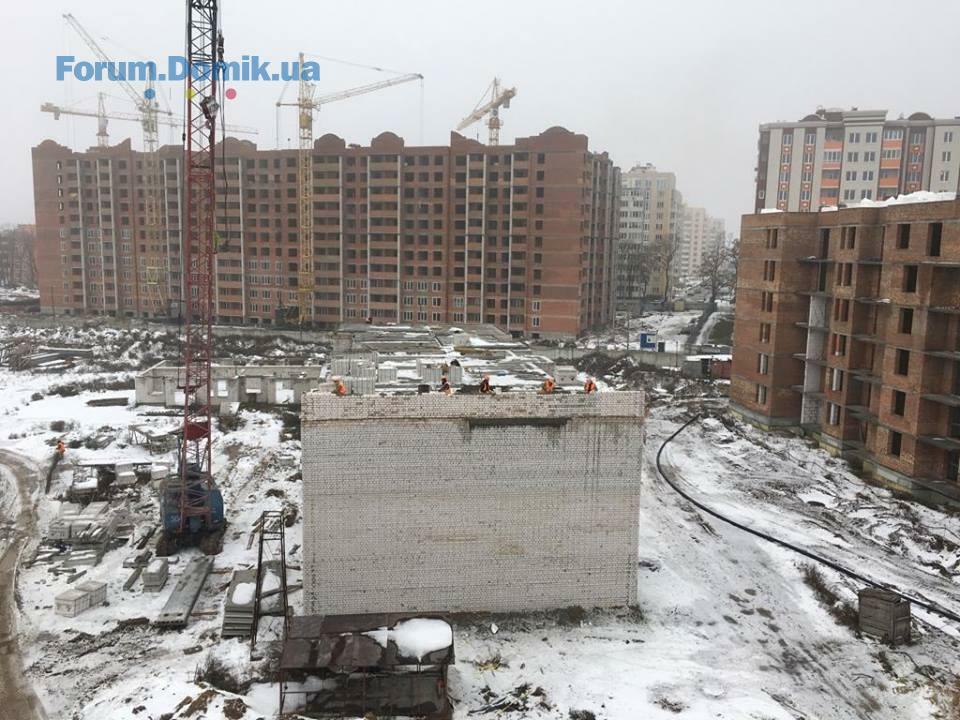

- триває кладка 6 поверху;
- розпочато монтаж панелей перекриття 6 поверху.
Звертаємо вашу увагу, що прокладання зовнішніх мереж відбувається не лише до будинку 103/11, а також – 103/12 та 103/13.
103/11
3 черга
1 секція
- продовжуються внутрішні роботи у МЗК;
- тривають роботи із прокладання зовнішніх мереж (вода, каналізація, електрика на завершальному етапі, газ);
- завершено роботи із влаштування внутрішніх газових мереж;
- завершено монтаж дверей;
- встановлено лічильники на газ;
- продовжується монтаж сантехніки;
- розпочато монтаж радіаторів;
- цього тижня планується розпочати підготовку до електромонтажних робіт.
2 секція
- тривають внутрішні роботи у МЗК
- цього тижня планується розпочато роботи із влаштування внутрішніх газових мереж.
3 секція
- тривають роботи із поклейки рубероїду на даху;
- продовжується монтаж сантехніки
- розпочато роботи із влаштування стяжки.
Планування благоустрою
103/12
2 секція
- влаштування стін на балконах із газоблоку.
103/13
1 секція
- на завершальному етапі роботи із влаштування перегородок, цього тижня ці роботи планується завершити;
- продовжуються роботи із монтажу вікон.
2 секція
- продовжуються роботи із монтажу перегородок на 3 поверсі, розпочинаються роботи на 4 поверсі.
103/14
- триває влаштування електромереж ;
- виконуються роботи із влаштування вхідної групи.
103/15
1 секція
- тривають роботи із влаштування сантехніки;
4 черга
Будинок 16
- на завершальному етапі монтаж панелей перекриття 3 поверху;
- виконуються роботи із виготовлення армопоясу.
Будинок 17
- триває кладка 6 поверху;
- розпочато монтаж панелей перекриття 6 поверху.
BD Holding
BH
Представитель
1 193
27 марта 2017
04 дек 2018 12:34
Ми продовжуємо будувати!
Звертаємо вашу увагу, що прокладання зовнішніх мереж відбувається не лише до будинку 103/11, а також – 103/12 та 103/13.
103/11
1 секція
- продовжуються внутрішні роботи у МЗК;
- тривають роботи із прокладання зовнішніх мереж (вода, каналізація, електрика на завершальному етапі, газ);
- завершено роботи із влаштування внутрішніх газових мереж;
- завершено монтаж дверей;
- встановлено лічильники на газ;
- продовжується монтаж сантехніки;
- розпочато монтаж радіаторів;
- цього тижня планується розпочати підготовку до електромонтажних робіт.
2 секція
- тривають внутрішні роботи у МЗК
- цього тижня планується розпочато роботи із влаштування внутрішніх газових мереж.
3 секція
- тривають роботи із поклейки рубероїду на даху;
- продовжується монтаж сантехніки
- розпочато роботи із влаштування стяжки.
Планування благоустрою
103/12
2 секція
- влаштування стін на балконах із газоблоку.
103/13
1 секція
- на завершальному етапі роботи із влаштування перегородок, цього тижня ці роботи планується завершити;
- продовжуються роботи із монтажу вікон.
2 секція
- продовжуються роботи із монтажу перегородок на 3 поверсі, розпочинаються роботи на 4 поверсі.
103/14
- триває влаштування електромереж ;
- виконуються роботи із влаштування вхідної групи.
103/15
1 секція
- тривають роботи із влаштування сантехніки;
Звертаємо вашу увагу, що прокладання зовнішніх мереж відбувається не лише до будинку 103/11, а також – 103/12 та 103/13.
103/11
1 секція
- продовжуються внутрішні роботи у МЗК;
- тривають роботи із прокладання зовнішніх мереж (вода, каналізація, електрика на завершальному етапі, газ);
- завершено роботи із влаштування внутрішніх газових мереж;
- завершено монтаж дверей;
- встановлено лічильники на газ;
- продовжується монтаж сантехніки;
- розпочато монтаж радіаторів;
- цього тижня планується розпочати підготовку до електромонтажних робіт.
2 секція
- тривають внутрішні роботи у МЗК
- цього тижня планується розпочато роботи із влаштування внутрішніх газових мереж.
3 секція
- тривають роботи із поклейки рубероїду на даху;
- продовжується монтаж сантехніки
- розпочато роботи із влаштування стяжки.
Планування благоустрою
103/12
2 секція
- влаштування стін на балконах із газоблоку.
103/13
1 секція
- на завершальному етапі роботи із влаштування перегородок, цього тижня ці роботи планується завершити;
- продовжуються роботи із монтажу вікон.
2 секція
- продовжуються роботи із монтажу перегородок на 3 поверсі, розпочинаються роботи на 4 поверсі.
103/14
- триває влаштування електромереж ;
- виконуються роботи із влаштування вхідної групи.
103/15
1 секція
- тривають роботи із влаштування сантехніки;
BD Holding
BH
Представитель
1 193
27 марта 2017
04 дек 2018 12:36
Ми продовжуємо будувати!
Будинок 16
- на завершальному етапі монтаж панелей перекриття 3 поверху;
- виконуються роботи із виготовлення армопоясу.
Будинок 17
- триває кладка 6 поверху;
- розпочато монтаж панелей перекриття 6 поверху.
Будинок 16
- на завершальному етапі монтаж панелей перекриття 3 поверху;
- виконуються роботи із виготовлення армопоясу.
Будинок 17
- триває кладка 6 поверху;
- розпочато монтаж панелей перекриття 6 поверху.
bahtaran
b
Пользователь
28
19 ноября 2018
05 дек 2018 09:25
Дом 13й, 2 секция. Монтаж перегородок на 3м этаже с 13 ноября. Это 3 недели. У вас там ленивцы строят?!
BD Holding
BH
Представитель
1 193
27 марта 2017
05 дек 2018 15:14
Офіційна заява!
У ЖК «Львівський» відновлено роботи із будівництва школи
«Ми розуміємо, що такий великий житловий комплекс як Львівський потребує власної школи. Тому ми відновили роботи та плануємо завершити будівництво навчального закладу», - коментує відновлення будівельних робіт генеральний директор BD Holding Юрій Кватерчук.
«Ми розробили та розпочали втілення концепції не просто школи, а ультрасучасного навчально-виховного закладу з басейном та спортзалом, спрямованого на гармонійний розвиток дітей, де вони не просто здобуватимуть знання, а зростатимуть здоровими особистостями. Ми інвестуємо у наше майбутнє – дітей, їх навчання та розвиток. Причому, на будівництво навчального закладу не буде витрачено жодної копійки із бюджету», - наголощує генеральний директор BD Holding.
За словами Юрія Кватерчука, соціальний розвиток об’єктів – це пріоритетний напрям роботи BD Holding. Будівництво такого ж навчально-виховного закладу заплановано на території житлової програми «Європейка».
У ЖК «Львівський» відновлено роботи із будівництва школи
«Ми розуміємо, що такий великий житловий комплекс як Львівський потребує власної школи. Тому ми відновили роботи та плануємо завершити будівництво навчального закладу», - коментує відновлення будівельних робіт генеральний директор BD Holding Юрій Кватерчук.
«Ми розробили та розпочали втілення концепції не просто школи, а ультрасучасного навчально-виховного закладу з басейном та спортзалом, спрямованого на гармонійний розвиток дітей, де вони не просто здобуватимуть знання, а зростатимуть здоровими особистостями. Ми інвестуємо у наше майбутнє – дітей, їх навчання та розвиток. Причому, на будівництво навчального закладу не буде витрачено жодної копійки із бюджету», - наголощує генеральний директор BD Holding.
За словами Юрія Кватерчука, соціальний розвиток об’єктів – це пріоритетний напрям роботи BD Holding. Будівництво такого ж навчально-виховного закладу заплановано на території житлової програми «Європейка».
Ballboa
B
Пользователь
94
22 апреля 2018
06 дек 2018 09:36
Цитата "Улития":Всем добрый день. Я из 103/18. Первый вопрос к инвесторам. Кому звонили с предложением менять квартиру с 18 на 16 или 17 дом? Кто менял? Так странно получилось, что у меня много вопросов и мало ответов. Мы с сестрой купили по квартире с одинаковой квадратурой. Сестре предложили обмен с доплатой, а мне без доплатыПредставитель от застройки не сказал ничего внятного, он даже не знал сколько квадратов моя площадь. Строится ли хоть как то 18 дом? Какие вообще прогнозы касательно стройки. По всем домам комментарии есть, а по 18 нету. А еще представитель сказал что в 18 доме будет лоджия, а у меня в договоре балкон.
18 дом стоит мертвым грузом. Поменял на 16, там хоть идет стройка... Видимо, Вы не вкурсе, что там происходит на самом деле))
BD Holding
BH
Представитель
1 193
27 марта 2017
11 дек 2018 09:18

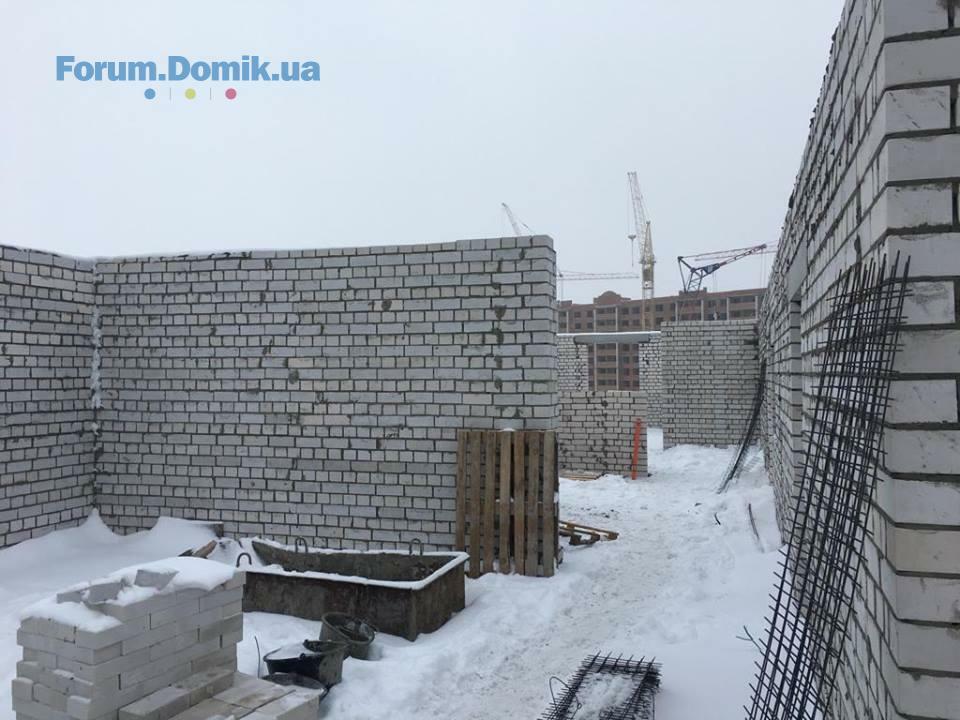

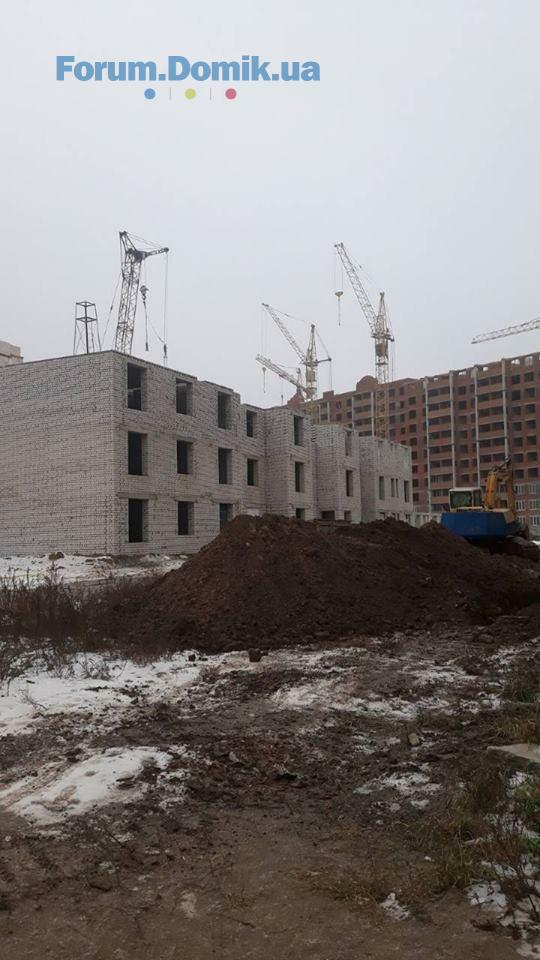

Ми продовжуємо будувати!
3 черга
103/11
1 секція
- продовжуються внутрішні роботи у МЗК;

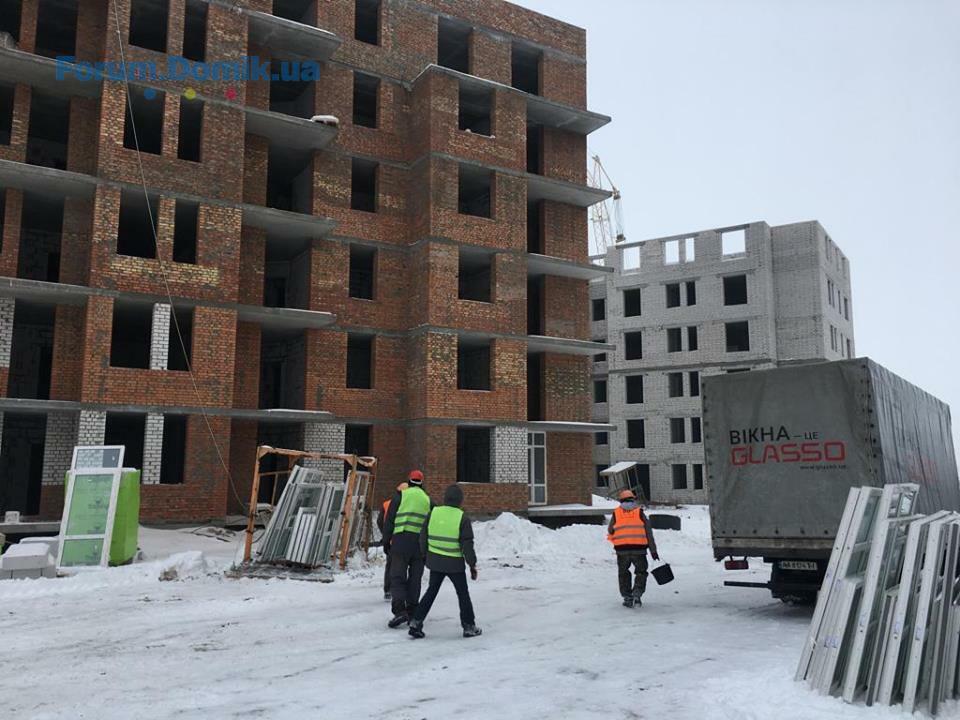

- на завершальному етапі роботи із прокладання зовнішніх мереж (вода, каналізація, електрика, газ);
- продовжується монтаж сантехніки та радіаторів;
2 секція
- тривають внутрішні роботи у МЗК
- розпочато роботи із влаштування внутрішніх газових мереж;
- розпочато монтаж квартирних дверей.
3 секція
- тривають роботи із поклейки рубероїду на даху; цього тижня ці роботи планується завершити;
- завершено монтаж сантехніки
- тривають роботи із влаштування стяжки, виконано 2 та 6 поверхи.

На парапеті будинку виконано 80 % накривок.
103/12
2 секція
- влаштування стін на балконах із газоблоку.
103/13
1 секція
- завершено роботи із влаштування перегородок;
- продовжуються роботи із монтажу вікон.
2 секція
- продовжуються роботи із монтажу перегородок.
103/14
- виконано роботи із влаштування вхідної групи.
103/15
1 секція
- тривають роботи із влаштування сантехніки;
- виконуються роботи із влаштування накривок на парапети.
4 черга
Будинок 16
- завершено монтаж панелей перекриття 3 поверху;
- завершено роботи із виготовлення армопоясу;
- розпочато кладку стін 4 поверху.
Будинок 17
- завершено кладку 6 поверху;
- триває монтаж панелей перекриття 6 поверху;
- виконується підготовка до виготовлення армопоясу.
3 черга
103/11
1 секція
- продовжуються внутрішні роботи у МЗК;
- на завершальному етапі роботи із прокладання зовнішніх мереж (вода, каналізація, електрика, газ);
- продовжується монтаж сантехніки та радіаторів;
2 секція
- тривають внутрішні роботи у МЗК
- розпочато роботи із влаштування внутрішніх газових мереж;
- розпочато монтаж квартирних дверей.
3 секція
- тривають роботи із поклейки рубероїду на даху; цього тижня ці роботи планується завершити;
- завершено монтаж сантехніки
- тривають роботи із влаштування стяжки, виконано 2 та 6 поверхи.
На парапеті будинку виконано 80 % накривок.
103/12
2 секція
- влаштування стін на балконах із газоблоку.
103/13
1 секція
- завершено роботи із влаштування перегородок;
- продовжуються роботи із монтажу вікон.
2 секція
- продовжуються роботи із монтажу перегородок.
103/14
- виконано роботи із влаштування вхідної групи.
103/15
1 секція
- тривають роботи із влаштування сантехніки;
- виконуються роботи із влаштування накривок на парапети.
4 черга
Будинок 16
- завершено монтаж панелей перекриття 3 поверху;
- завершено роботи із виготовлення армопоясу;
- розпочато кладку стін 4 поверху.
Будинок 17
- завершено кладку 6 поверху;
- триває монтаж панелей перекриття 6 поверху;
- виконується підготовка до виготовлення армопоясу.
BD Holding
BH
Представитель
1 193
27 марта 2017
11 дек 2018 09:23
Ми продовжуємо будувати!
103/11
1 секція
- продовжуються внутрішні роботи у МЗК;
- на завершальному етапі роботи із прокладання зовнішніх мереж (вода, каналізація, електрика, газ);
- продовжується монтаж сантехніки та радіаторів;
2 секція
- тривають внутрішні роботи у МЗК
- розпочато роботи із влаштування внутрішніх газових мереж;
- розпочато монтаж квартирних дверей.
3 секція
- тривають роботи із поклейки рубероїду на даху; цього тижня ці роботи планується завершити;
- завершено монтаж сантехніки
- тривають роботи із влаштування стяжки, виконано 2 та 6 поверхи.
На парапеті будинку виконано 80 % накривок.
103/12
2 секція
- влаштування стін на балконах із газоблоку.
103/13
1 секція
- завершено роботи із влаштування перегородок;
- продовжуються роботи із монтажу вікон.
2 секція
- продовжуються роботи із монтажу перегородок.
103/14
- виконано роботи із влаштування вхідної групи.
103/15
1 секція
- тривають роботи із влаштування сантехніки;
- виконуються роботи із влаштування накривок на парапети.
103/11
1 секція
- продовжуються внутрішні роботи у МЗК;
- на завершальному етапі роботи із прокладання зовнішніх мереж (вода, каналізація, електрика, газ);
- продовжується монтаж сантехніки та радіаторів;
2 секція
- тривають внутрішні роботи у МЗК
- розпочато роботи із влаштування внутрішніх газових мереж;
- розпочато монтаж квартирних дверей.
3 секція
- тривають роботи із поклейки рубероїду на даху; цього тижня ці роботи планується завершити;
- завершено монтаж сантехніки
- тривають роботи із влаштування стяжки, виконано 2 та 6 поверхи.
На парапеті будинку виконано 80 % накривок.
103/12
2 секція
- влаштування стін на балконах із газоблоку.
103/13
1 секція
- завершено роботи із влаштування перегородок;
- продовжуються роботи із монтажу вікон.
2 секція
- продовжуються роботи із монтажу перегородок.
103/14
- виконано роботи із влаштування вхідної групи.
103/15
1 секція
- тривають роботи із влаштування сантехніки;
- виконуються роботи із влаштування накривок на парапети.
BD Holding
BH
Представитель
1 193
27 марта 2017
11 дек 2018 09:25
Ми продовжуємо будувати!
Будинок 16
- завершено монтаж панелей перекриття 3 поверху;
- завершено роботи із виготовлення армопоясу;
- розпочато кладку стін 4 поверху.
Будинок 17
- завершено кладку 6 поверху;
- триває монтаж панелей перекриття 6 поверху;
- виконується підготовка до виготовлення армопоясу.
Будинок 16
- завершено монтаж панелей перекриття 3 поверху;
- завершено роботи із виготовлення армопоясу;
- розпочато кладку стін 4 поверху.
Будинок 17
- завершено кладку 6 поверху;
- триває монтаж панелей перекриття 6 поверху;
- виконується підготовка до виготовлення армопоясу.
BD Holding
BH
Представитель
1 193
27 марта 2017
11 дек 2018 09:32
Підбиваємо підсумки робіт, виконаних упродовж листопаду 2018 року на будівельному майданчику житлової програми «Європейка» 3 та 4 черги та будуємо плани на грудень 2018 року.
Упродовж листопаду було виконано наступні роботи у будинках 3 черги забудови
103/11
1 секція
- у процесі виконання внутрішні роботи у МЗК;
- у процесі виконання монтаж балконних огорож;
- виконано монтаж віконних відливів у тих місцях, ви виконано фасад;
- завершено роботи із прокладання газових мереж у будинку;
- у процесі виконання роботи із прокладання зовнішніх мереж (вода, каналізація, електрика, газ);
- розпочато монтаж сантехніки;
- виконано монтаж квартирних дверей.
2секція
-виконано роботи із влаштування стяжки;
-монтаж віконних відливів виконано, де зроблено фасад;
- тривають внутрішні роботи у МЗК.
3 секція

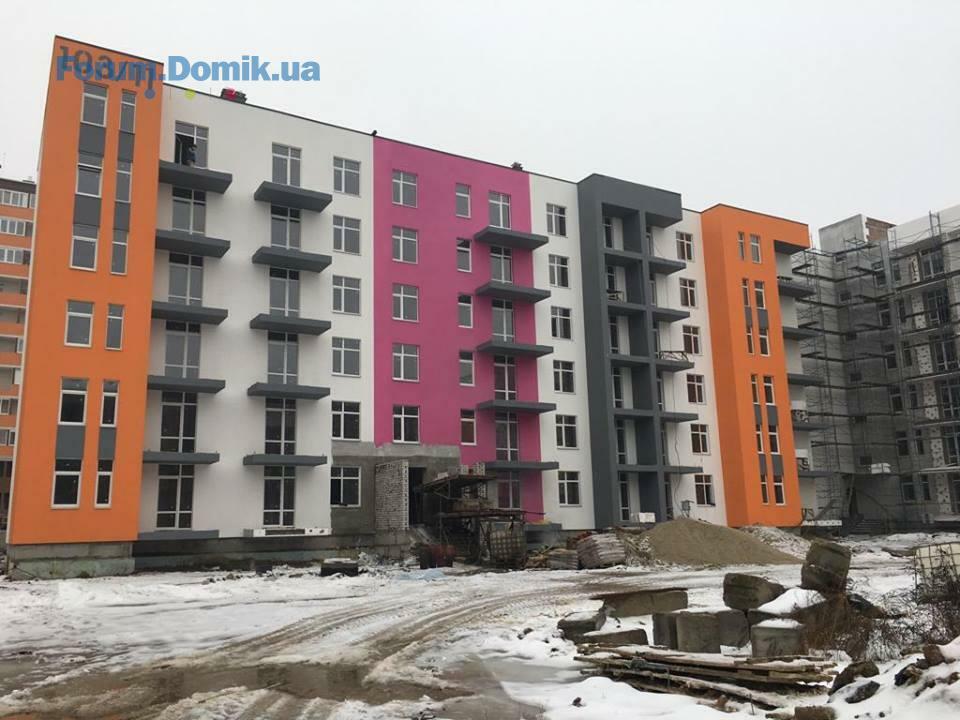

- завершено роботи із влаштування покрівлі;
- завершено роботи із виконання фасаду;
- завершено електромонтажні роботи.
- виконано штукатурні роботи.
Біля будинку розпочато роботи із влаштування благоустрою (планування теритрорії під бруківку).
Звертаємо вашу увагу, що прокладання зовнішніх мереж відбувається одночасно до будинку 103/11, а також – 103/12 та 103/13.
103/12
1 секція
-виконано роботи із влаштування димоходів.
2 секція
- виконано роботи із влаштування димоходів;
- виконано роботи із мурування парапетів;
- триває робочий процес із влаштування перегородок.
103/13
1 секція
- у процесі роботи монтаж вікон;
- завершено влаштування покрівлі;
- виконано влаштування перегородок на 4-6 поверхах.
2 секція
- у процесі роботи монтаж вікон;
- завершено влаштування покрівлі.
103/14
- завершено монтаж вікон;
- на завершальному етапі електромонтажні роботи;
- виконано влаштування покрівлі без поклейки рубероїду.
103/15
1 секція
- завершено роботи із штукатурки парапетів;
- завершено роботи із поклейки рубероїду на даху;
- електромонтажні роботи завершено;
- завершено роботи зі штукатурки стін.
2 секція
- завершено роботи із штукатурки стін;
- тривають роботи із влаштування сантехніки;
- тривають роботи із виконання стяжки;
- тривають роботи зі штукатурки парапету,
- виконано поклейку рубероїду.
4 черга
103/16
- завершено мурування стін 3 поверху;
- виконано перекриття та армопояс 3 поверху.
103/17
- завершено роботи із монтажу панелей перекриття 5 поверху;
- у процесі роботи мурування стін 6 поверху.
За планом робіт на будівництві 3 черги забудови на грудень 2018 року основний акцент зроблено на завершенні робіт у будинку 103/11.
Зокрема, заплановано у будинку загалом виконати:
-влаштування накривок на димарі;
-влаштування зовнішніх мереж;
-влаштування внутрішніх мереж води та електрики;
-закупку котлів;
-влаштування огорож на балконах;
-влаштування відливів на вікна;
-влаштування дверей у під’їзди;
-оздоблення МЗК;
-за сприятливих погодних умов влаштування благоустрою.
До того ж, планується:
1 секція
-влаштування радіаторів.
2 секція
-влаштування дверей;
-влаштування радіаторів;
-влаштування газових мереж.
3 секція
-розведення труб водопостачання та каналізації;
-стяжка підлоги;
-влаштування рубероїду на покрівлі.
103/13
1 секція
-монтаж перегородок на 3-4 поверхах.
2 секція
-монтаж вікон
103/14
-виконання електромонтажних робіт на 4-6 поверхах.
103/15
2 секція
-розведення труб водопостачання та каналізації.
На 4 черзі забудови у будинку 16 заплановано у грудні будівництво 4 поверху, а у будинку 17 – завершення будівельного каркасу.
Упродовж листопаду було виконано наступні роботи у будинках 3 черги забудови
103/11
1 секція
- у процесі виконання внутрішні роботи у МЗК;
- у процесі виконання монтаж балконних огорож;
- виконано монтаж віконних відливів у тих місцях, ви виконано фасад;
- завершено роботи із прокладання газових мереж у будинку;
- у процесі виконання роботи із прокладання зовнішніх мереж (вода, каналізація, електрика, газ);
- розпочато монтаж сантехніки;
- виконано монтаж квартирних дверей.
2секція
-виконано роботи із влаштування стяжки;
-монтаж віконних відливів виконано, де зроблено фасад;
- тривають внутрішні роботи у МЗК.
3 секція
- завершено роботи із влаштування покрівлі;
- завершено роботи із виконання фасаду;
- завершено електромонтажні роботи.
- виконано штукатурні роботи.
Біля будинку розпочато роботи із влаштування благоустрою (планування теритрорії під бруківку).
Звертаємо вашу увагу, що прокладання зовнішніх мереж відбувається одночасно до будинку 103/11, а також – 103/12 та 103/13.
103/12
1 секція
-виконано роботи із влаштування димоходів.
2 секція
- виконано роботи із влаштування димоходів;
- виконано роботи із мурування парапетів;
- триває робочий процес із влаштування перегородок.
103/13
1 секція
- у процесі роботи монтаж вікон;
- завершено влаштування покрівлі;
- виконано влаштування перегородок на 4-6 поверхах.
2 секція
- у процесі роботи монтаж вікон;
- завершено влаштування покрівлі.
103/14
- завершено монтаж вікон;
- на завершальному етапі електромонтажні роботи;
- виконано влаштування покрівлі без поклейки рубероїду.
103/15
1 секція
- завершено роботи із штукатурки парапетів;
- завершено роботи із поклейки рубероїду на даху;
- електромонтажні роботи завершено;
- завершено роботи зі штукатурки стін.
2 секція
- завершено роботи із штукатурки стін;
- тривають роботи із влаштування сантехніки;
- тривають роботи із виконання стяжки;
- тривають роботи зі штукатурки парапету,
- виконано поклейку рубероїду.
4 черга
103/16
- завершено мурування стін 3 поверху;
- виконано перекриття та армопояс 3 поверху.
103/17
- завершено роботи із монтажу панелей перекриття 5 поверху;
- у процесі роботи мурування стін 6 поверху.
За планом робіт на будівництві 3 черги забудови на грудень 2018 року основний акцент зроблено на завершенні робіт у будинку 103/11.
Зокрема, заплановано у будинку загалом виконати:
-влаштування накривок на димарі;
-влаштування зовнішніх мереж;
-влаштування внутрішніх мереж води та електрики;
-закупку котлів;
-влаштування огорож на балконах;
-влаштування відливів на вікна;
-влаштування дверей у під’їзди;
-оздоблення МЗК;
-за сприятливих погодних умов влаштування благоустрою.
До того ж, планується:
1 секція
-влаштування радіаторів.
2 секція
-влаштування дверей;
-влаштування радіаторів;
-влаштування газових мереж.
3 секція
-розведення труб водопостачання та каналізації;
-стяжка підлоги;
-влаштування рубероїду на покрівлі.
103/13
1 секція
-монтаж перегородок на 3-4 поверхах.
2 секція
-монтаж вікон
103/14
-виконання електромонтажних робіт на 4-6 поверхах.
103/15
2 секція
-розведення труб водопостачання та каналізації.
На 4 черзі забудови у будинку 16 заплановано у грудні будівництво 4 поверху, а у будинку 17 – завершення будівельного каркасу.
tatti.k

Новичок
17
29 августа 2018
14 дек 2018 11:53
Цитата "BD_Holding":Підбиваємо підсумки робіт, виконаних упродовж листопаду 2018 року на будівельному майданчику житлової програми «Європейка» 3 та 4 черги та будуємо плани на грудень 2018 року.
Упродовж листопаду було виконано наступні роботи у будинках 3 черги забудови
103/11
1 секція
- у процесі виконання внутрішні роботи у МЗК;
- у процесі виконання монтаж балконних огорож;
- виконано монтаж віконних відливів у тих місцях, ви виконано фасад;
- завершено роботи із прокладання газових мереж у будинку;
- у процесі виконання роботи із прокладання зовнішніх мереж (вода, каналізація, електрика, газ);
- розпочато монтаж сантехніки;
- виконано монтаж квартирних дверей.
2секція
-виконано роботи із влаштування стяжки;
-монтаж віконних відливів виконано, де зроблено фасад;
- тривають внутрішні роботи у МЗК.
3 секція
- завершено роботи із влаштування покрівлі;
- завершено роботи із виконання фасаду;
- завершено електромонтажні роботи.
- виконано штукатурні роботи.
Біля будинку розпочато роботи із влаштування благоустрою (планування теритрорії під бруківку).
Звертаємо вашу увагу, що прокладання зовнішніх мереж відбувається одночасно до будинку 103/11, а також – 103/12 та 103/13.
103/12
1 секція
-виконано роботи із влаштування димоходів.
2 секція
- виконано роботи із влаштування димоходів;
- виконано роботи із мурування парапетів;
- триває робочий процес із влаштування перегородок.
103/13
1 секція
- у процесі роботи монтаж вікон;
- завершено влаштування покрівлі;
- виконано влаштування перегородок на 4-6 поверхах.
2 секція
- у процесі роботи монтаж вікон;
- завершено влаштування покрівлі.
103/14
- завершено монтаж вікон;
- на завершальному етапі електромонтажні роботи;
- виконано влаштування покрівлі без поклейки рубероїду.
103/15
1 секція
- завершено роботи із штукатурки парапетів;
- завершено роботи із поклейки рубероїду на даху;
- електромонтажні роботи завершено;
- завершено роботи зі штукатурки стін.
2 секція
- завершено роботи із штукатурки стін;
- тривають роботи із влаштування сантехніки;
- тривають роботи із виконання стяжки;
- тривають роботи зі штукатурки парапету,
- виконано поклейку рубероїду.
4 черга
103/16
- завершено мурування стін 3 поверху;
- виконано перекриття та армопояс 3 поверху.
103/17
- завершено роботи із монтажу панелей перекриття 5 поверху;
- у процесі роботи мурування стін 6 поверху.
За планом робіт на будівництві 3 черги забудови на грудень 2018 року основний акцент зроблено на завершенні робіт у будинку 103/11.
Зокрема, заплановано у будинку загалом виконати:
-влаштування накривок на димарі;
-влаштування зовнішніх мереж;
-влаштування внутрішніх мереж води та електрики;
-закупку котлів;
-влаштування огорож на балконах;
-влаштування відливів на вікна;
-влаштування дверей у під’їзди;
-оздоблення МЗК;
-за сприятливих погодних умов влаштування благоустрою.
До того ж, планується:
1 секція
-влаштування радіаторів.
2 секція
-влаштування дверей;
-влаштування радіаторів;
-влаштування газових мереж.
3 секція
-розведення труб водопостачання та каналізації;
-стяжка підлоги;
-влаштування рубероїду на покрівлі.
103/13
1 секція
-монтаж перегородок на 3-4 поверхах.
2 секція
-монтаж вікон
103/14
-виконання електромонтажних робіт на 4-6 поверхах.
103/15
2 секція
-розведення труб водопостачання та каналізації.
На 4 черзі забудови у будинку 16 заплановано у грудні будівництво 4 поверху, а у будинку 17 – завершення будівельного каркасу.
Список виконаних робіт вражає! Так тримати!

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК Отрада | Киевгорстрой, bUdCapital | пр. Отрадный, 93/226.062 751
- ЖК Урловский-2 | Киевгорстрой | ул. Сортировочная, Канальная, Клеманская26.062 060
- ЖК Абрикосовый | Киевгорстрой | ул. Абрикосовая, ул. Жулянская26.062 044
- ЖК Благород | Крюковщина, ул. Богуславская, 1-625.061 100
- ЖК Orange City | Оранж Сити | GEOS | Лысогорский спуск, 26а25.065 707
- ЖК Star City | Стар Сити | bUdCapital, Киевгорстрой | Каунасская, 2725.06436
- МФК А136 Highlight Tower | DIM Group | ул. Антоновича, 136-13825.06405
- ЖК Сенат | Senat | GEOS | Кольцевая дорога, 324.0663
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | ул. Причальная, 1124.063 761
- Апарт-комплекс в Пуще Водице | Киевгорстрой | ул. Квитки Цисык 34,3624.06429
- Про агентство Атлант-А25.0620
- Стоит ли сейчас покупать недвижимость?25.064 539
- Допоможіть розібратись з податками08.053
- Планую оренду квартири в районі Подолу01.052
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите!!! Вопрос раздела имущества18.0120
- Альтернативне живлення для орендарів, хто кому винен?20.1212
- Выбор гранитной мойки24.0632
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна04.0689
- Лифт в частном доме28.057
- Болит спина26.0470
- Занимательный Хэллоуин. Поделки и идеи для праздника22.0429
- Нужен ли измельчитель мусора? Отзывы о необходимости в наших условиях11.0487
- Идеи для дизайна и комфорта ванных комнат21.0350
- Декор окна без штор, варианты и советы21.0345
- Орхидеи. Как ухаживать за орхидеями21.0317
- ЖК "Sakura", Свалява, пров. Достоєвського, 413.053
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського02.0514
- Котеджне містечко КМ SEVEN | Елітний котеджний комплекс в Солонці11.023
- ТИСА RENOVATION25.011
- ЖК Четыре сезона | Будова | м. Одесса, просп. Гагарина, 1916.018
- Львів, вул. Спортивна | Галжитлобуд05.013
- Какие лаки лучше всего использовать для деревянных полов?24.069
- Шумоизоляция. Отзывы о материалах для звукоизоляции19.06168
- Пластиковые окна, какие лучше - поделитесь отзывами22.05240
- Капітальний ремонт +-40кв.м19.054
- Під час встановлення плати пошкодив її шурупом. Чи можна якось її відновити?18.051
- Допоможіть вибрати бочковий перфоратор13.052
- Стерся захисний шар ламінату18.044
- Помогите выбрать хороший шуруповерт18.0439
- Протягування ввідного кабелю квартири до електрощитової будинку18.041
- Продам видовую квартиру от одного из самых надёжного застройщика по г.Вышгород. ЖК "Зіркова Вежа".07.061
- Переуступлю квартиру ЖК Эврика07.061
- Сдам квартиры помесячно для отдыха около моря в Болгарии07.061
- Клінінгові послуги13.051
- Детектор радона для дома, квартиры, офиса, гаража13.051
- Встановлення сонячних панелей "під ключ". Якісно, швидко, з гарантією11.051
- Сумка29.04
- Своя машина или такси?29.04537
- Юридические услуги любой сложности24.043

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
