ЖК Європейка | BD Holding | Софіївська Борщагівка, вул. Соборна, 103
Застройщик | BD Holding |
Сдача ЖК | 2016 - 2022 г. |
Планировки | от 25 000 Грн/м² |
Ваше враження про цей проект:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 172.
32/19% | ||
57/33% | ||
83/48% |
-sosedi-
-
Пользователь
25
26 октября 2017
09 ноя 2018 12:28
Цитата "Atkachenko":
а вы из первой очереди или из второй?
DDemian

Постоянный пользователь
237
02 ноября 2016
09 ноя 2018 13:50
Думаю ответ очевиден...
BD Holding
BH
Представитель
1 193
27 марта 2017
12 ноя 2018 09:33

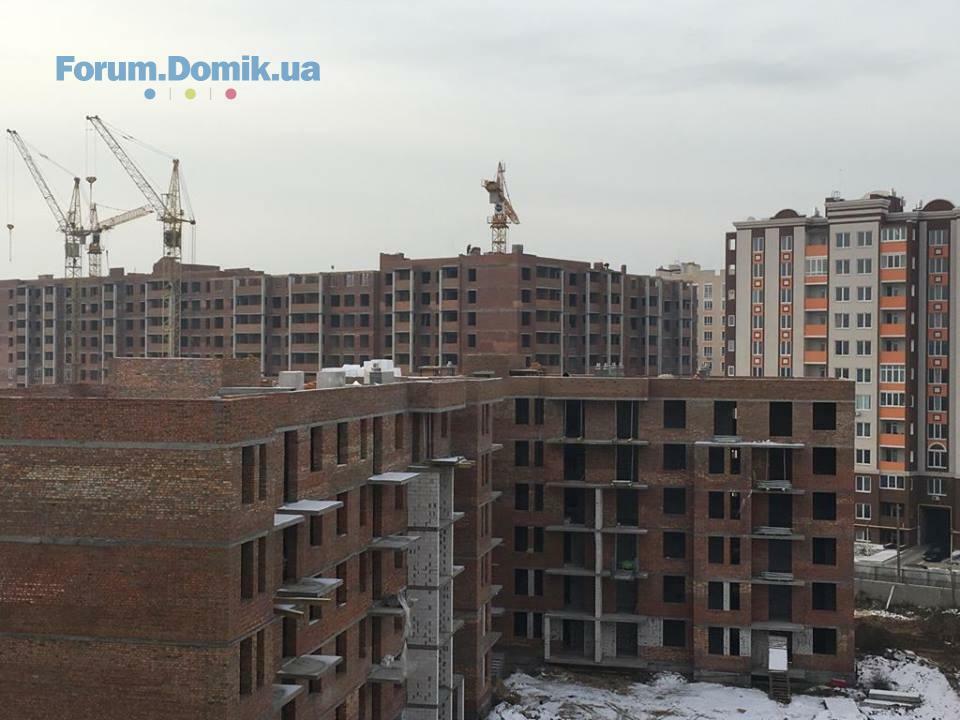

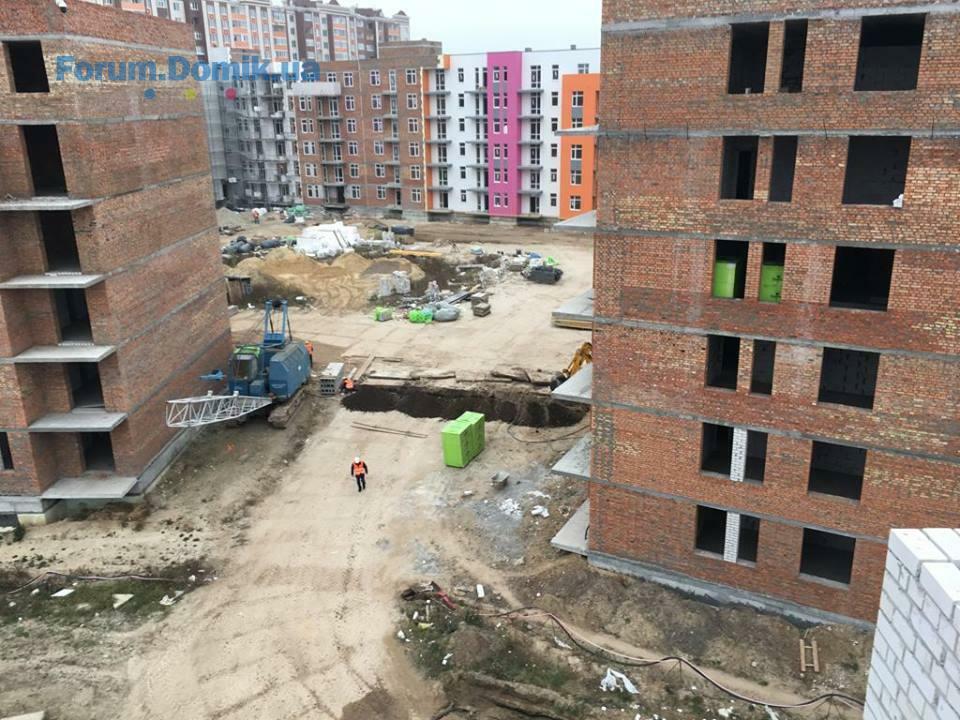

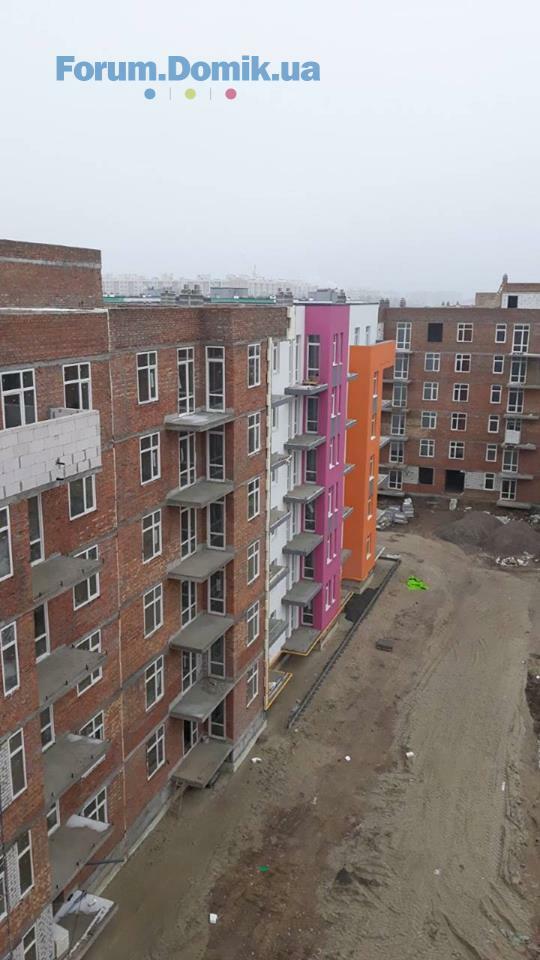

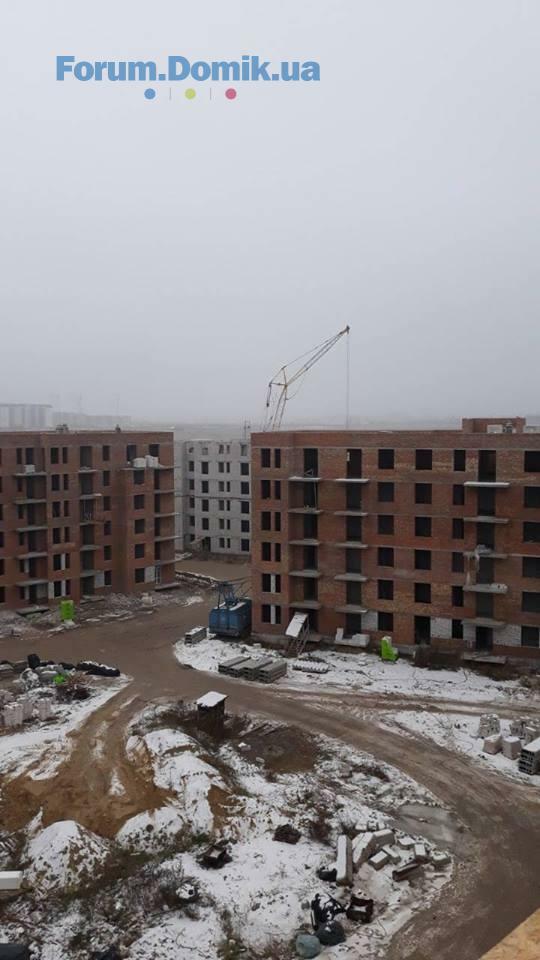

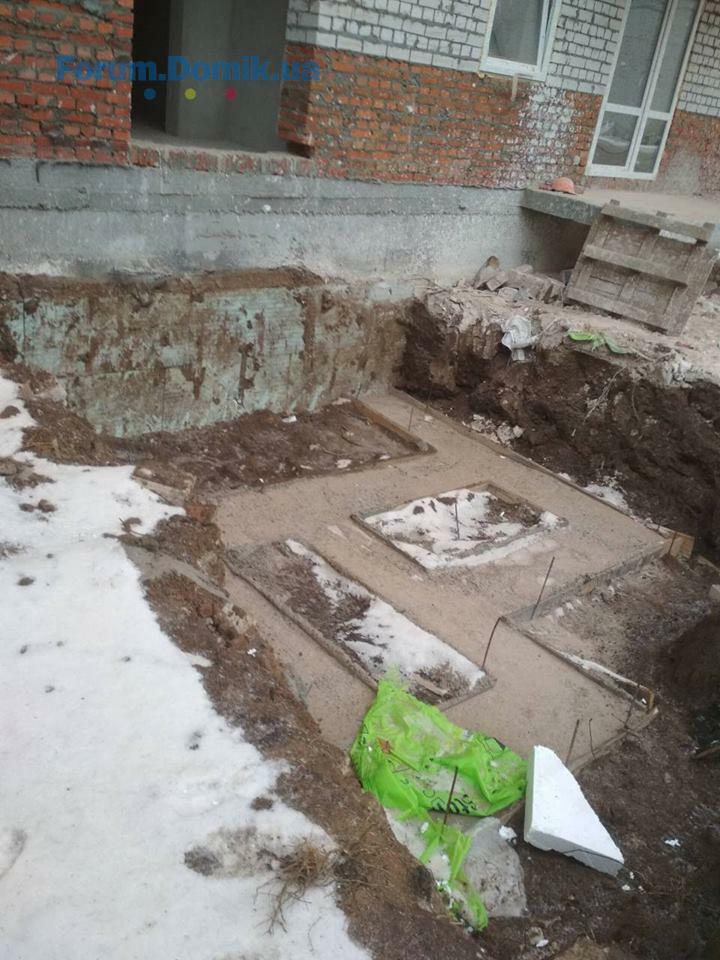

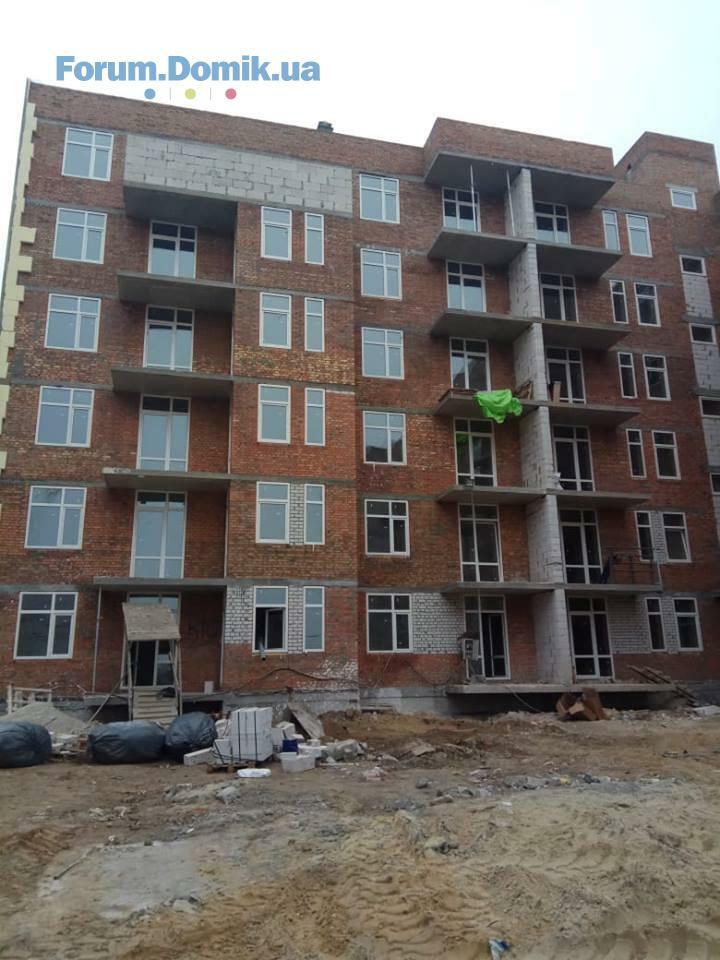

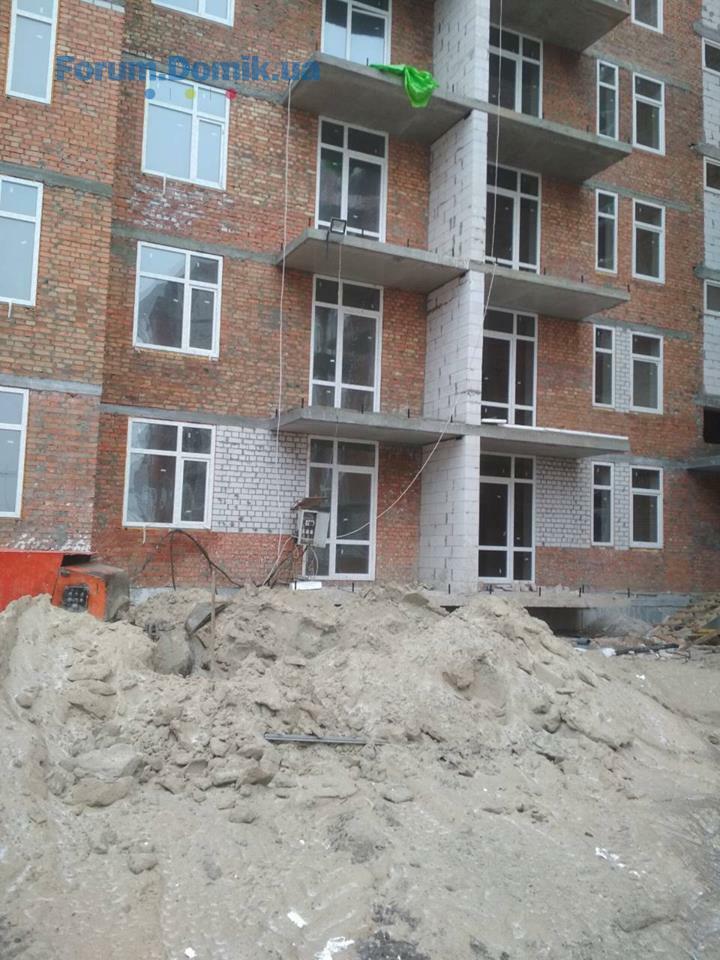

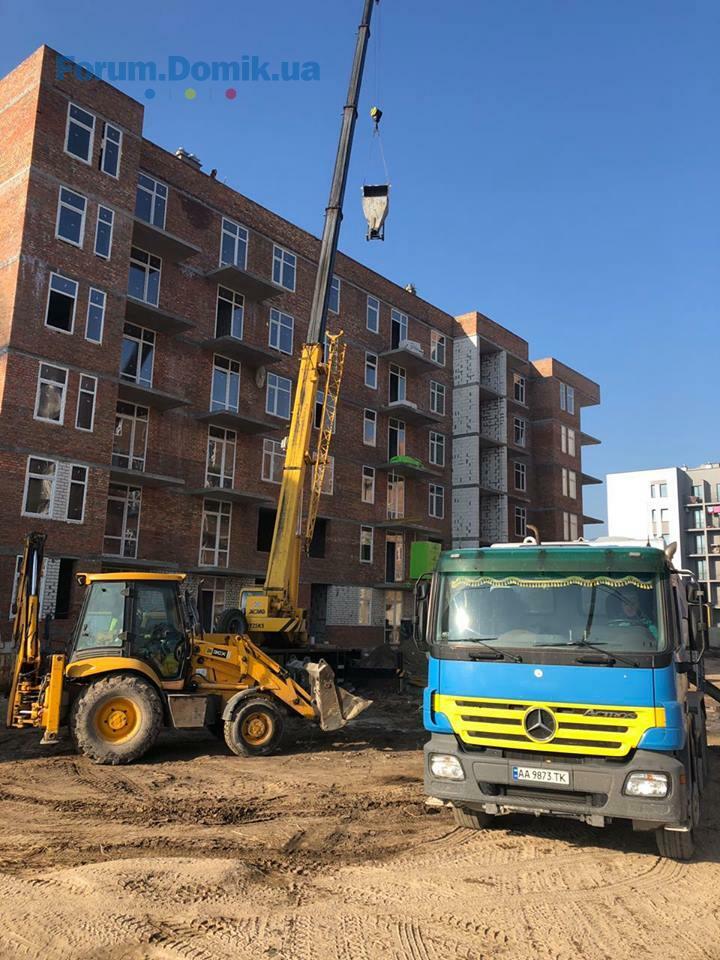

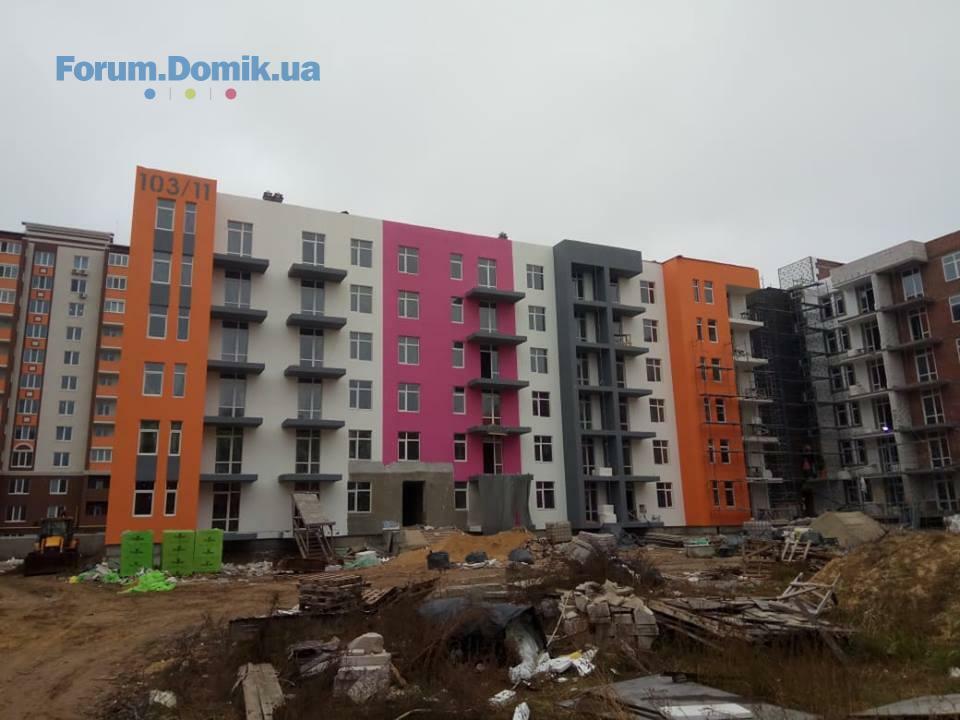

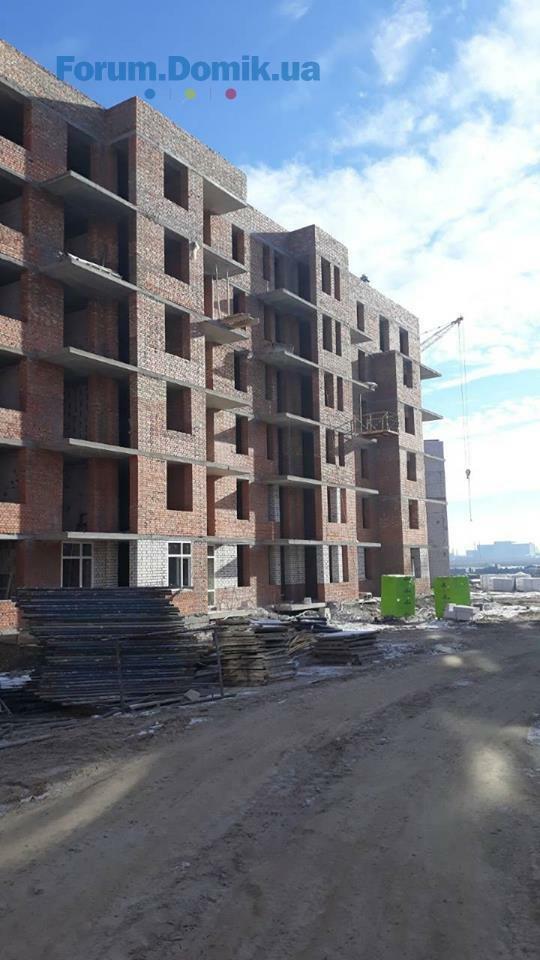

Підбиваємо підсумки робіт, виконаних упродовж жовтня 2018 року на будівельному майданчику житлової програми «Європейка» 3 та 4 черги, а також ділимося планами на листопад:
3 черга
103/11
1 секція

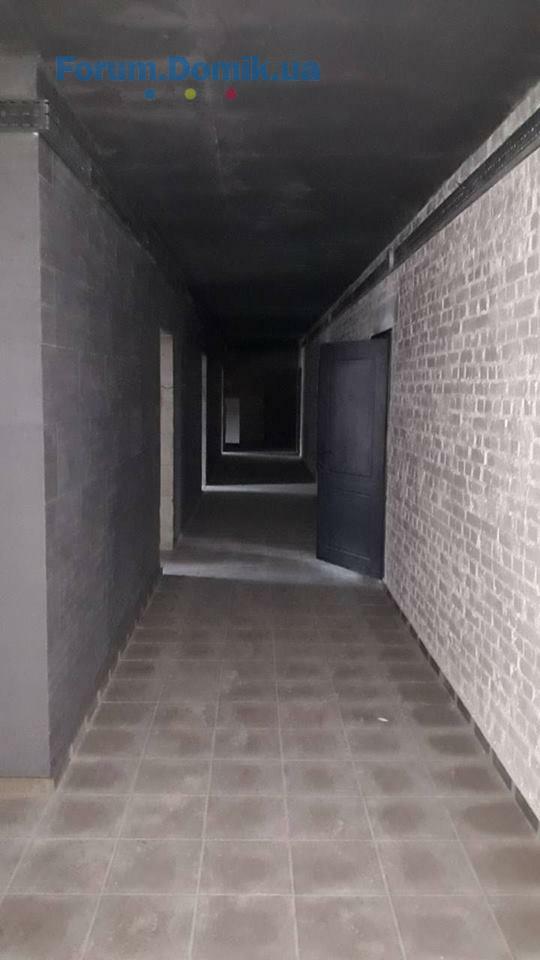

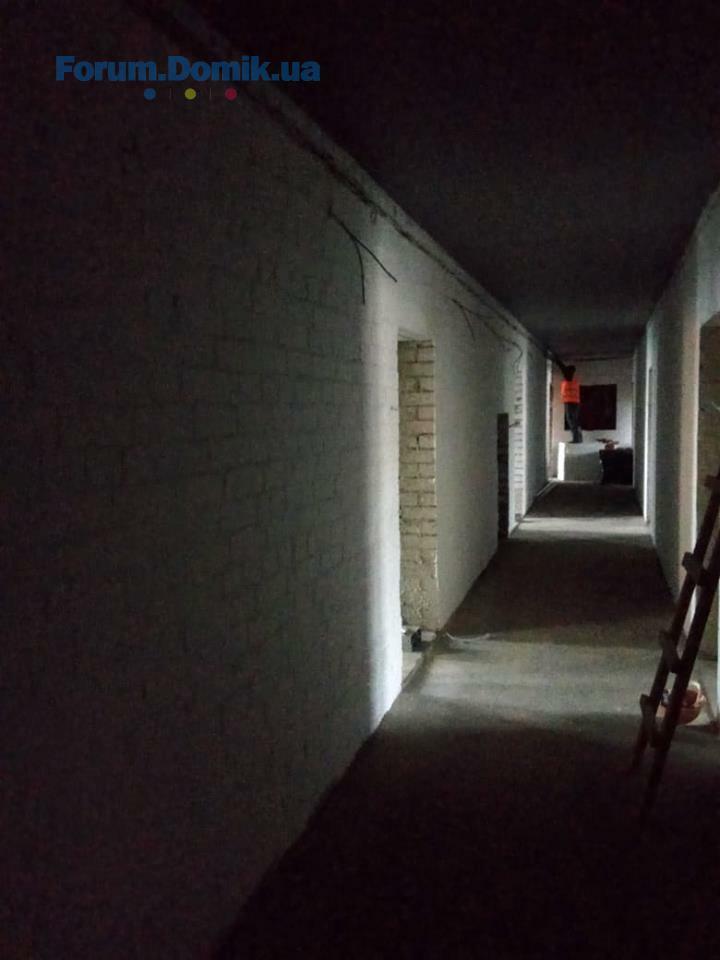

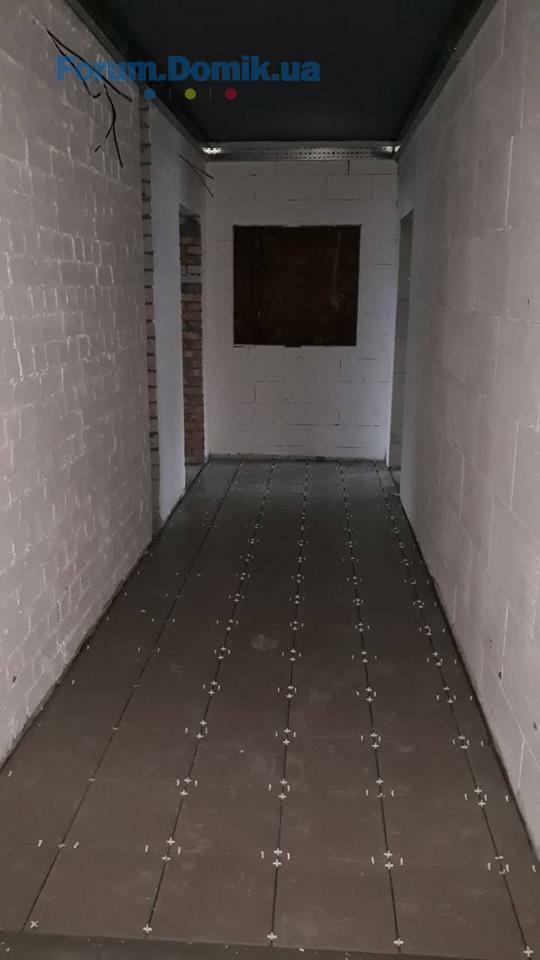

- триває виконання внутрішніх робіт у МЗК; у листопаді ці роботи продовжаться;
- розпочато та триває монтаж балконних огорож; у листопаді ці роботи продовжаться;
- розпочато та триває монтаж віконних відливів; у листопаді ці роботи продовжаться;
- розпочато роботи із прокладання газових мереж у будинку;

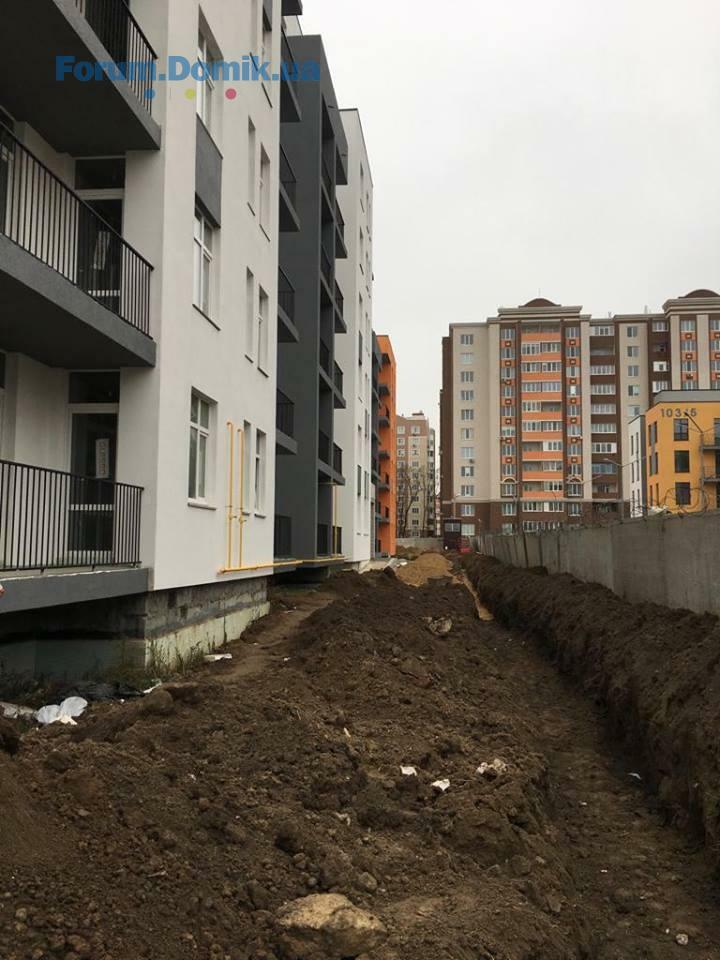

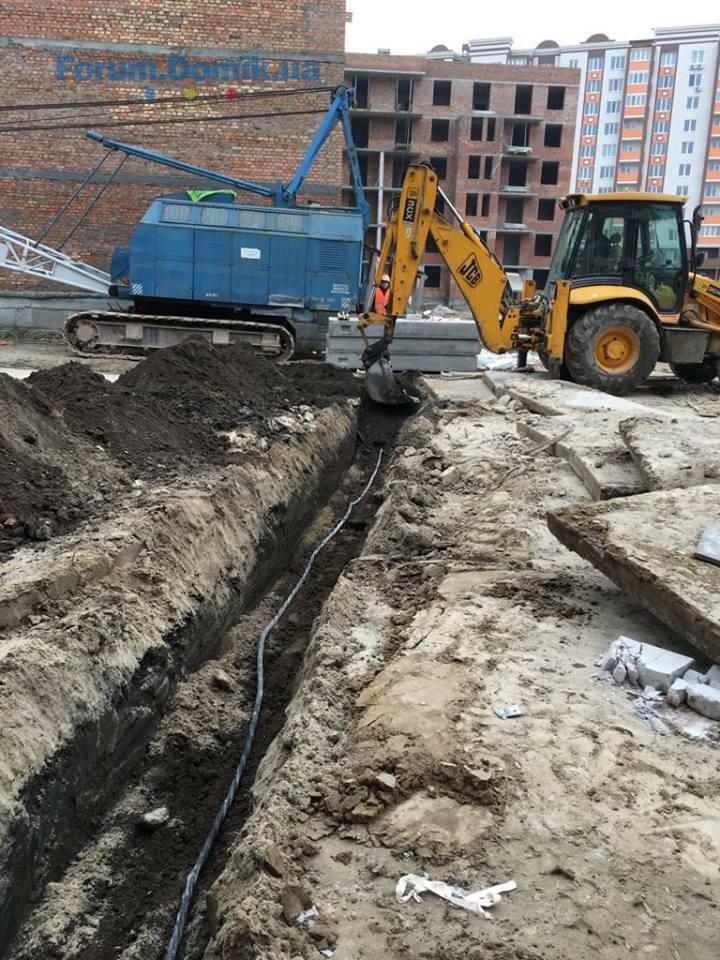

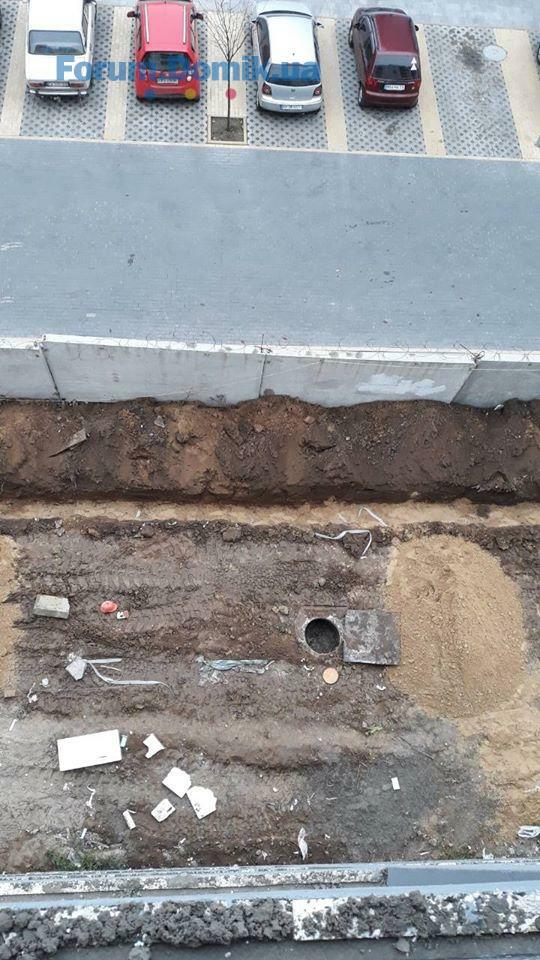

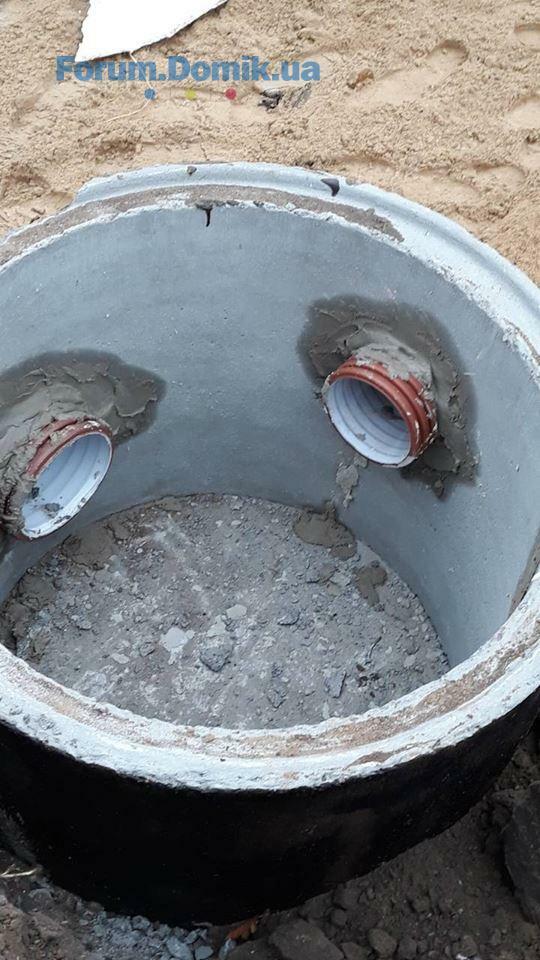

- тривають роботи із прокладання зовнішніх мереж (вода, каналізація, електрика).
На листопад заплановано виконання робіт із влаштування:

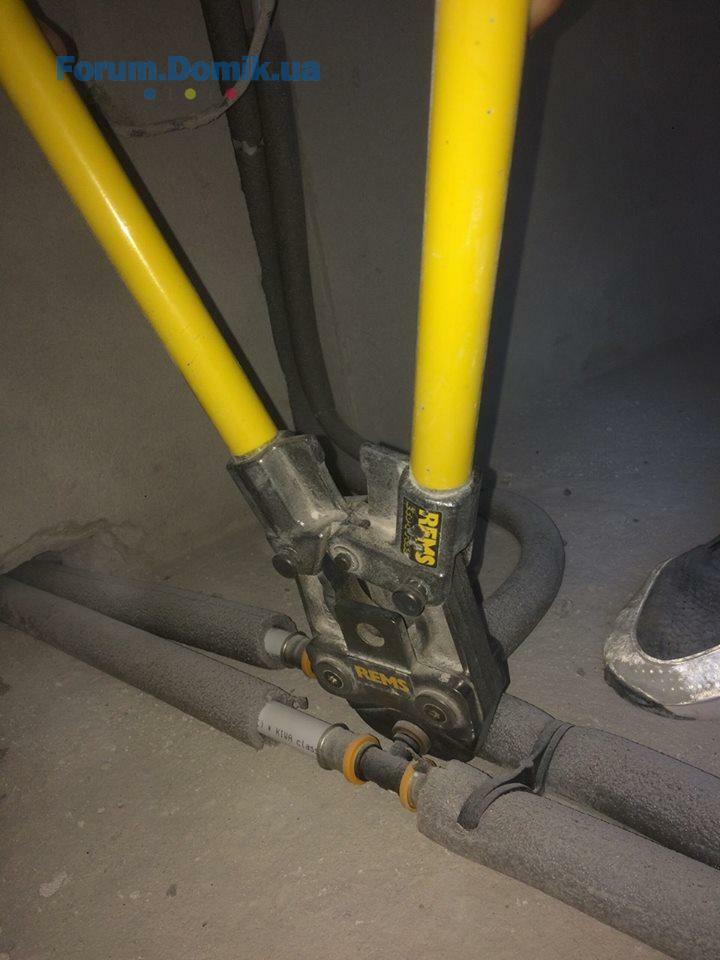

🏗️ сантехніки з 1 по 6 поверхи;
🏗️ рубероїду;
2 секція

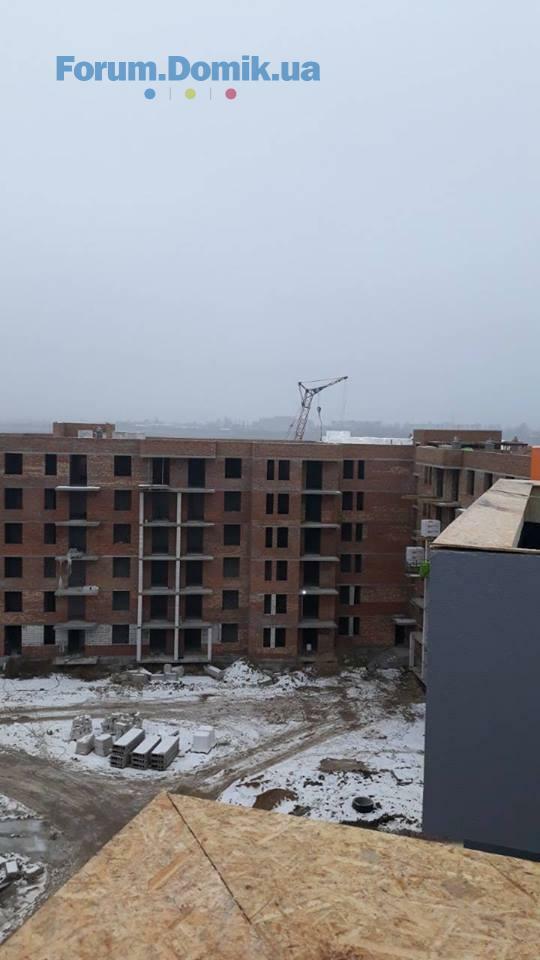

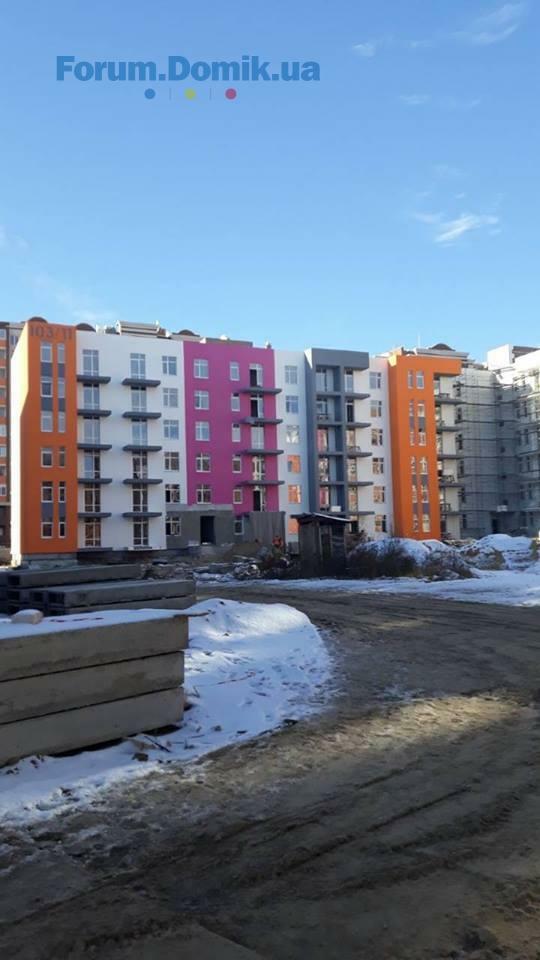

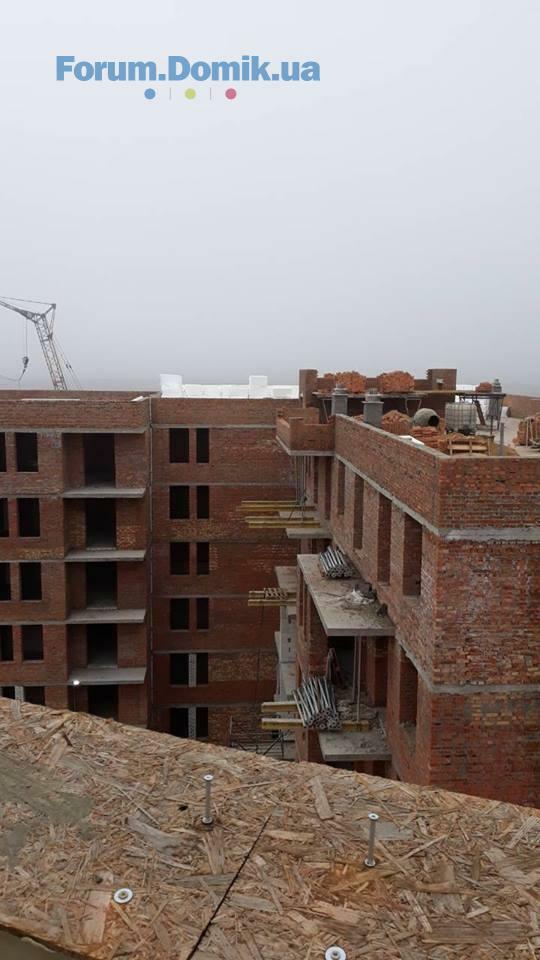

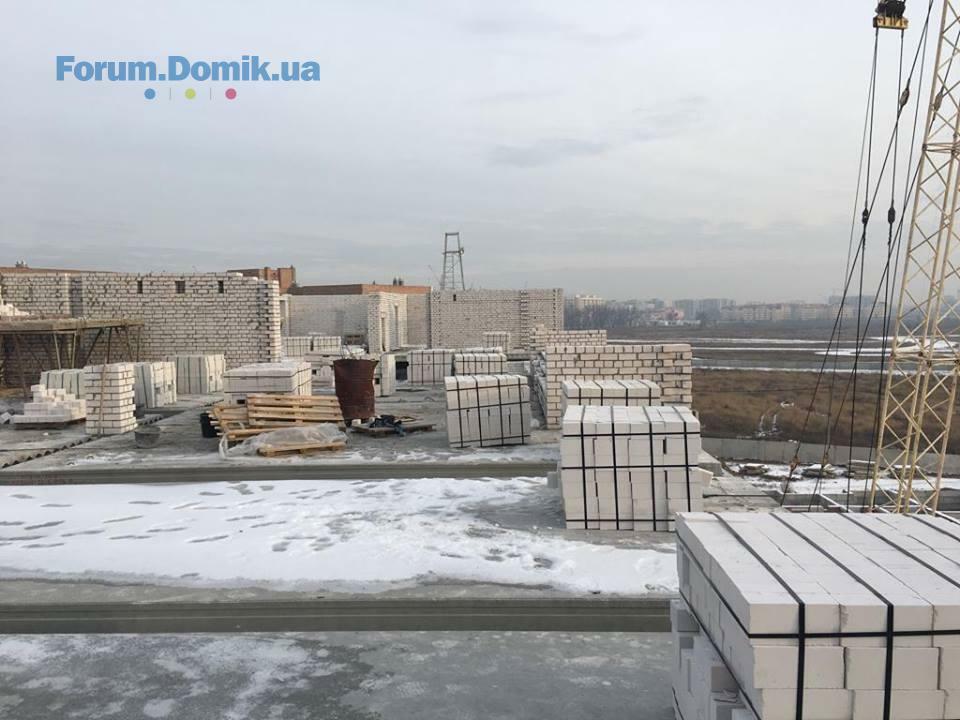

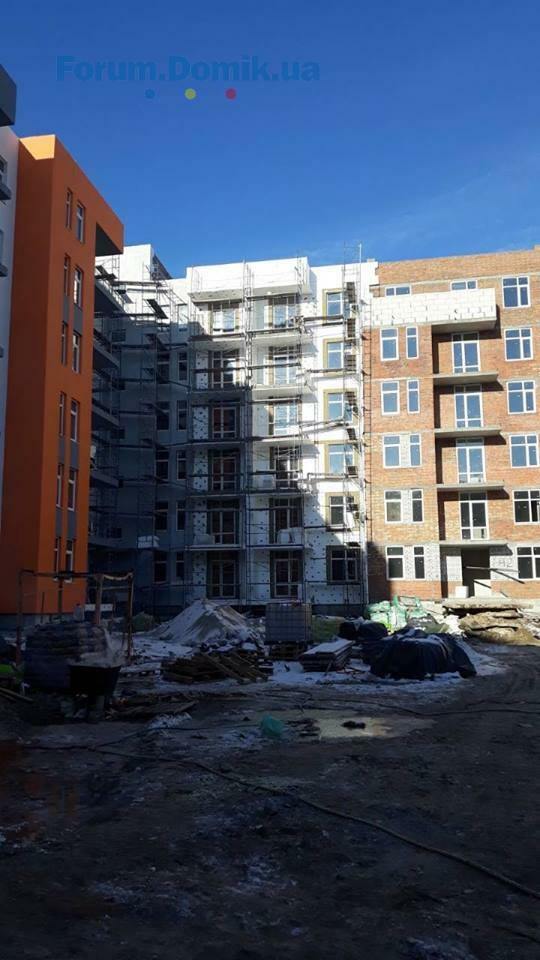

- виконано роботи із влаштування покрівлі;

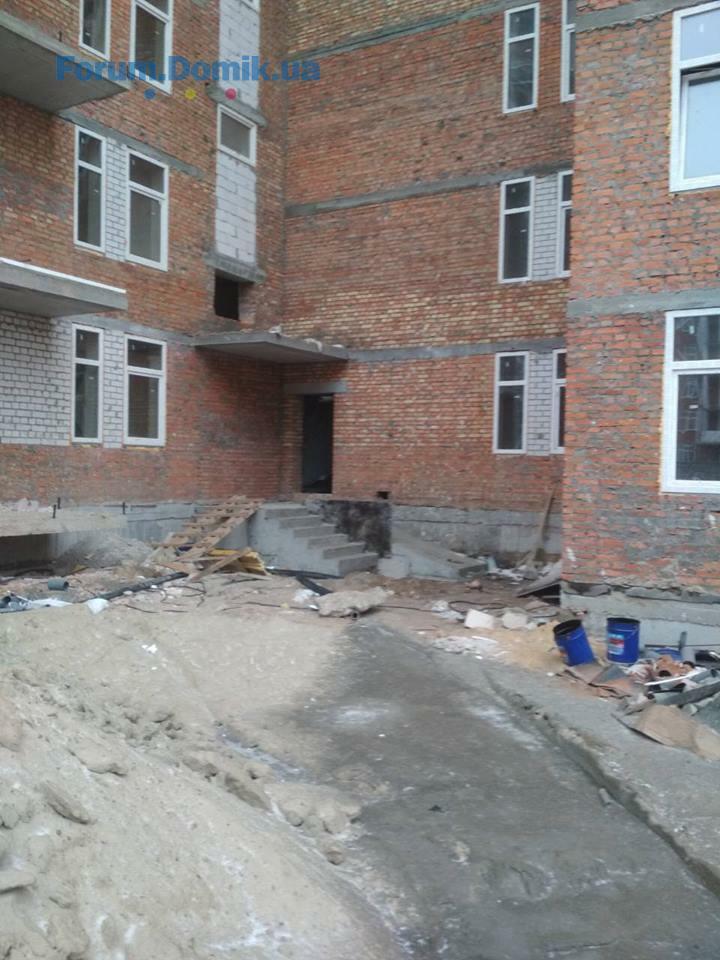

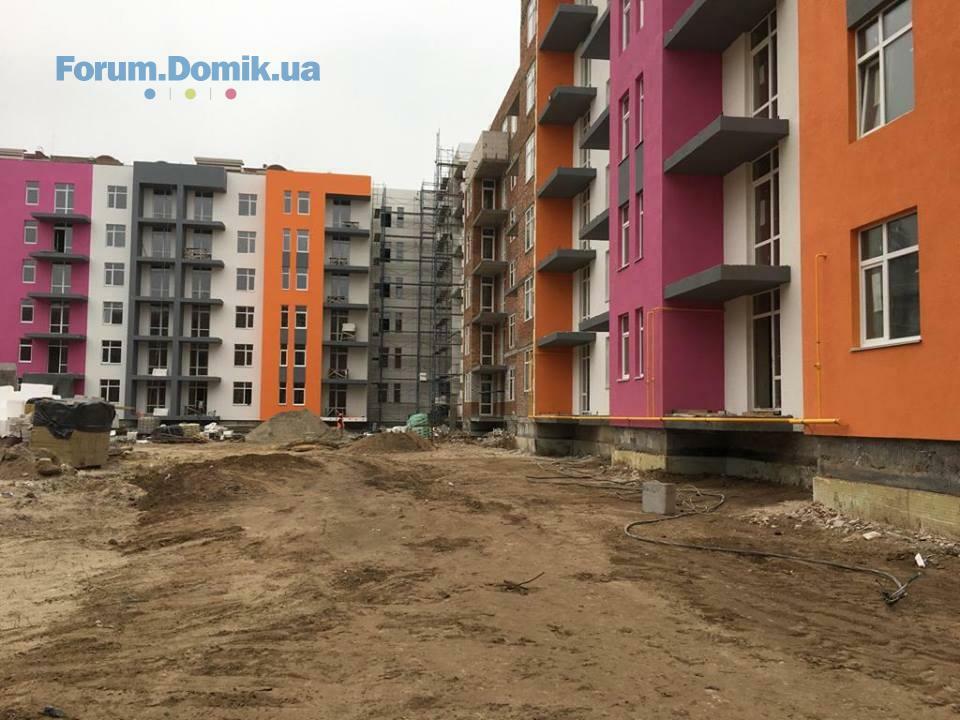

- продовжуються роботи із виконання фасаду (внутрішня частина двору); у листопаді продовжаться;
- на завершальному етапі електромонтажні роботи - на 4,5 поверхах завершено, виконуються на 6 поверсі;
- завершено роботи із монтажу вікон.
У листопаді планується виконання:

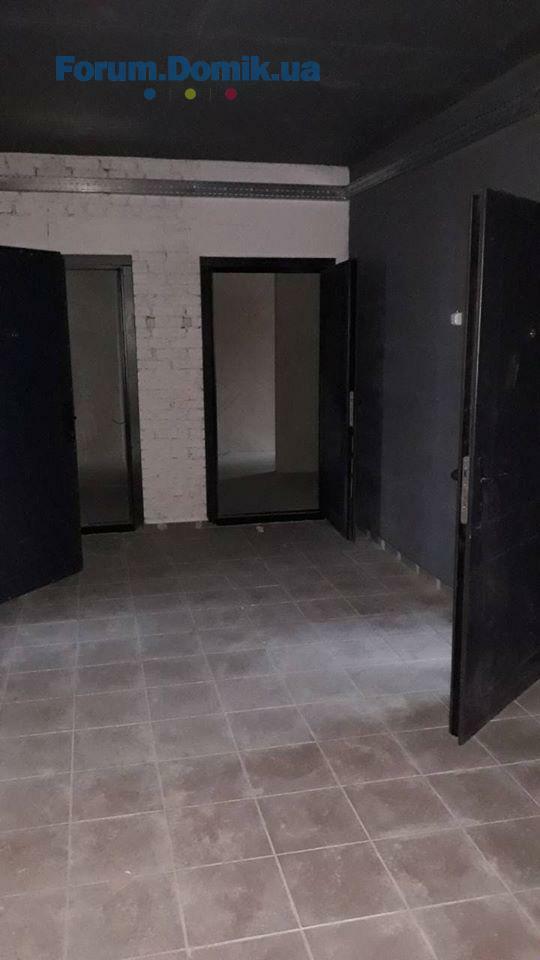

🏗️ внутрішніх робіт у МЗК;
🏗️ стяжки з 1 по 6 поверхи;
3 секція
- завершено роботи із влаштування покрівлі;
- завершено роботи із виконання фасаду;
- завершено електромонтажні роботи.
- виконуються штукатурні роботи; у листопаді ці роботи продовжаться на 4 – 6 поверхах;
У листопаді заплановано виконання робіт із влаштування:

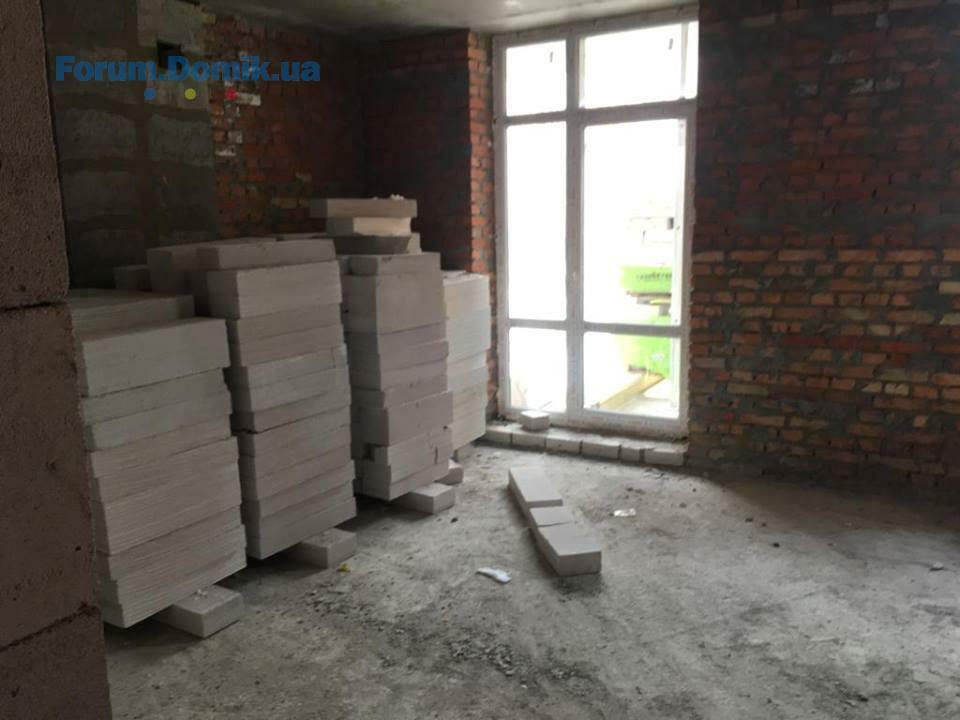

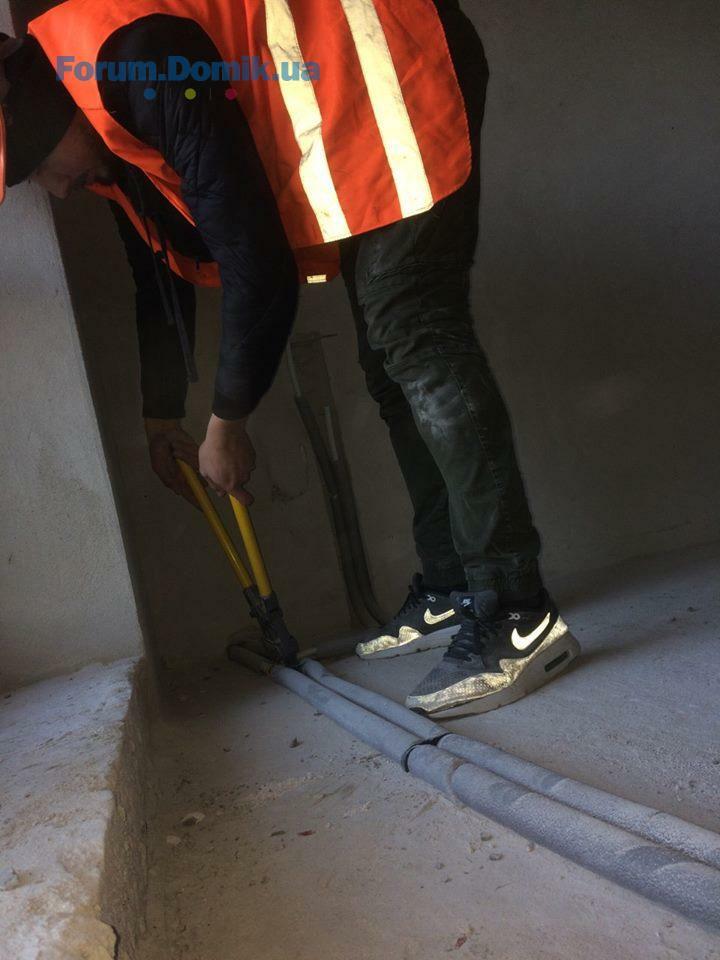

🏗️ внутрішніх мереж води та електрики;
🏗️ зовнішніх мереж;

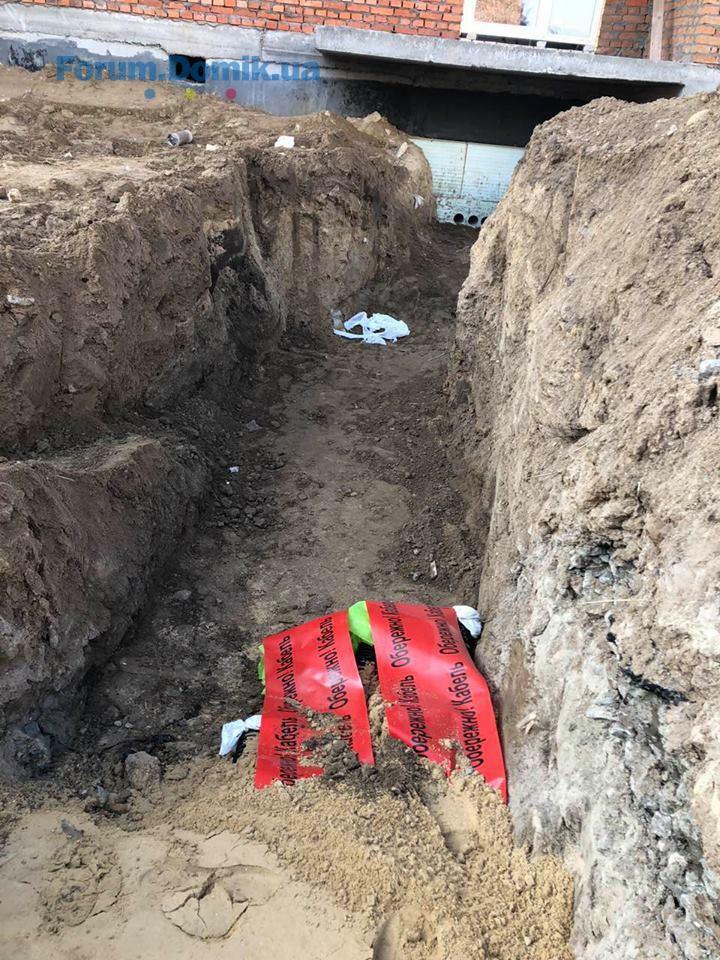

🏗️ газових мереж;
🏗️ огорож на балконах;
🏗️ відливів на вікна;

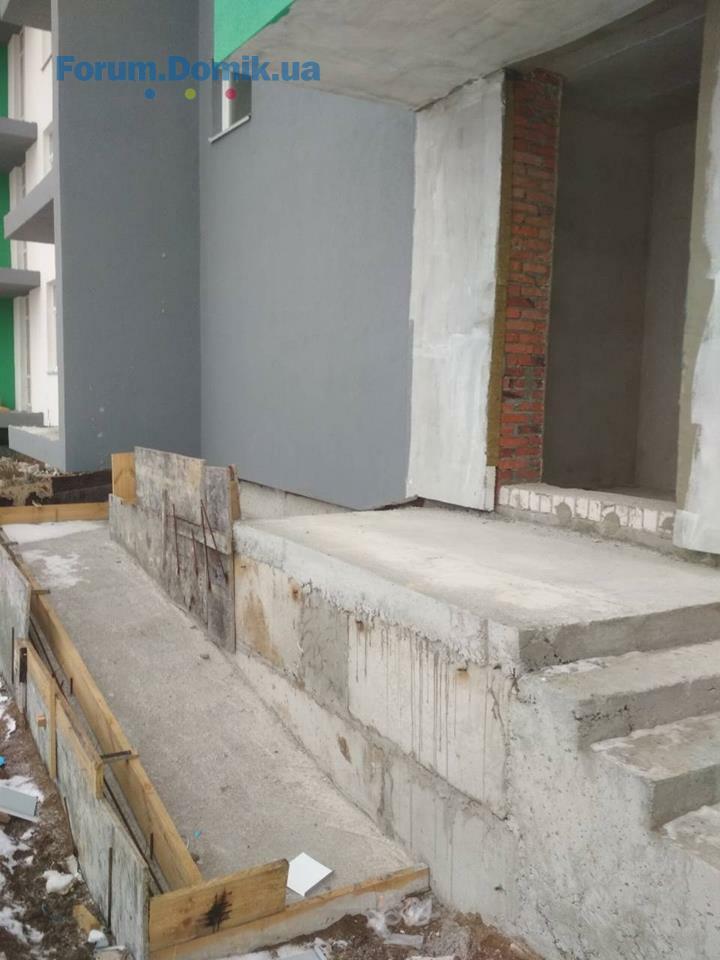

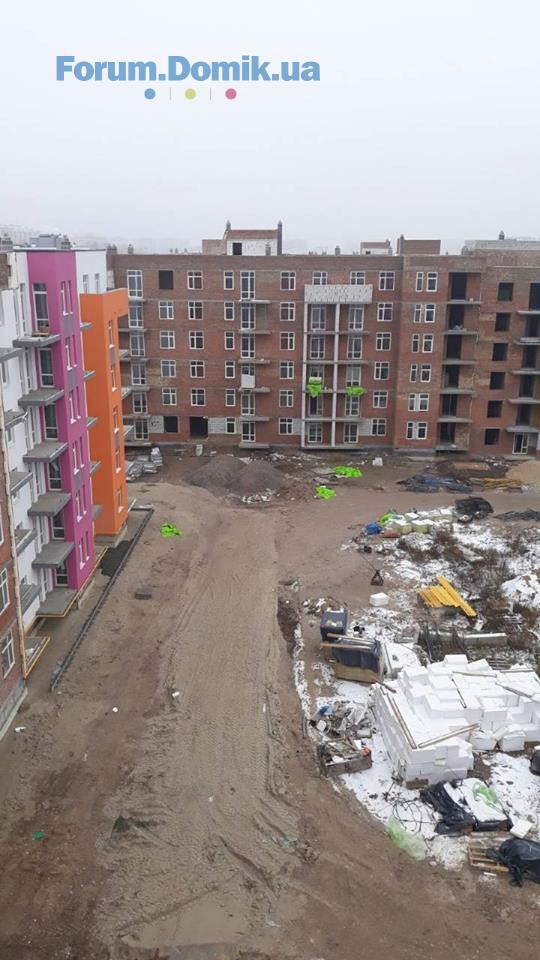

🏗️ благоустрою;
103/12
1 секція

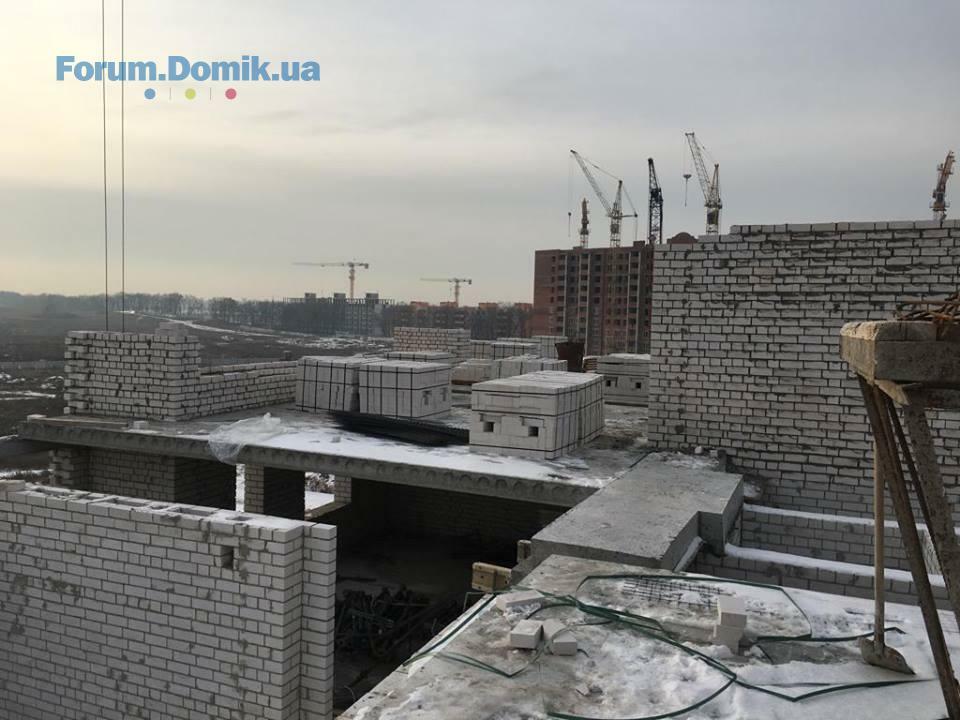

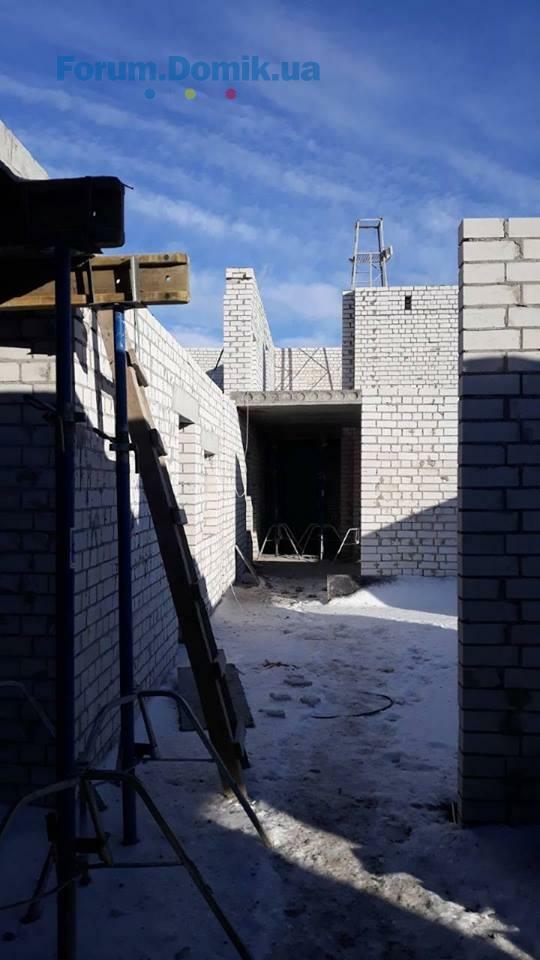

У листопаді планується виконання робіт із влаштування цегляної кладки парапетів.
2 секція
- на завершальному етапі роботи із влаштування димоходів;
- тривають роботи із мурування папапетів; у листопаді ці роботи продовжаться;
- тривають роботи із влаштування перегородок.
У листопаді заплановано роботи із влаштування:
🏗️ покрівлі;

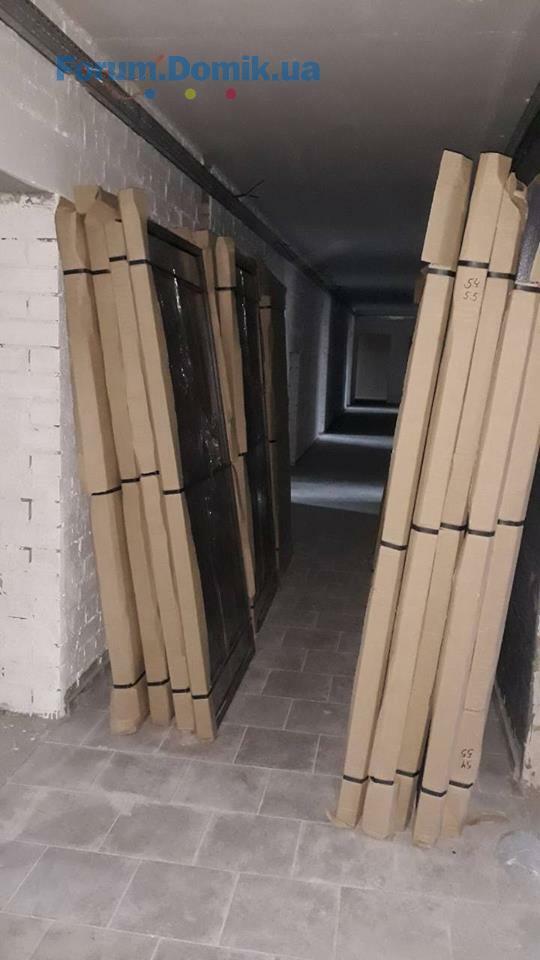

🏗️ вікон.
103/13
1 секція

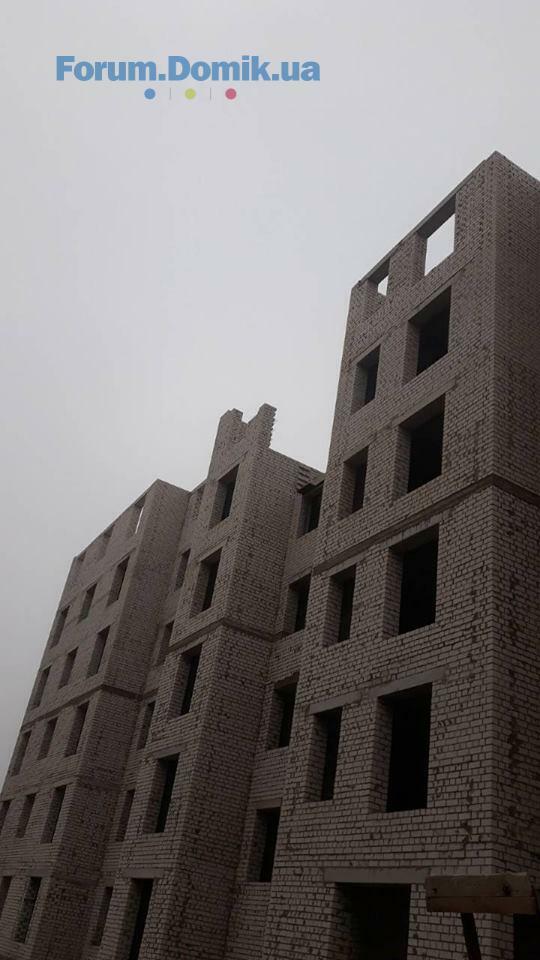

- триває монтаж вікон;
- завершено влаштування покрівлі.
У листопаді заплановано роботи із влаштування:
🏗️ рубероїду;
🏗️ перегородок на 4 – 6 поверхах.
2 секція
- триває монтаж вікон; у листопаді планується завершити;
- завершено влаштування покрівлі.
У листопаді заплановано роботи із влаштування рубероїду.
103/14

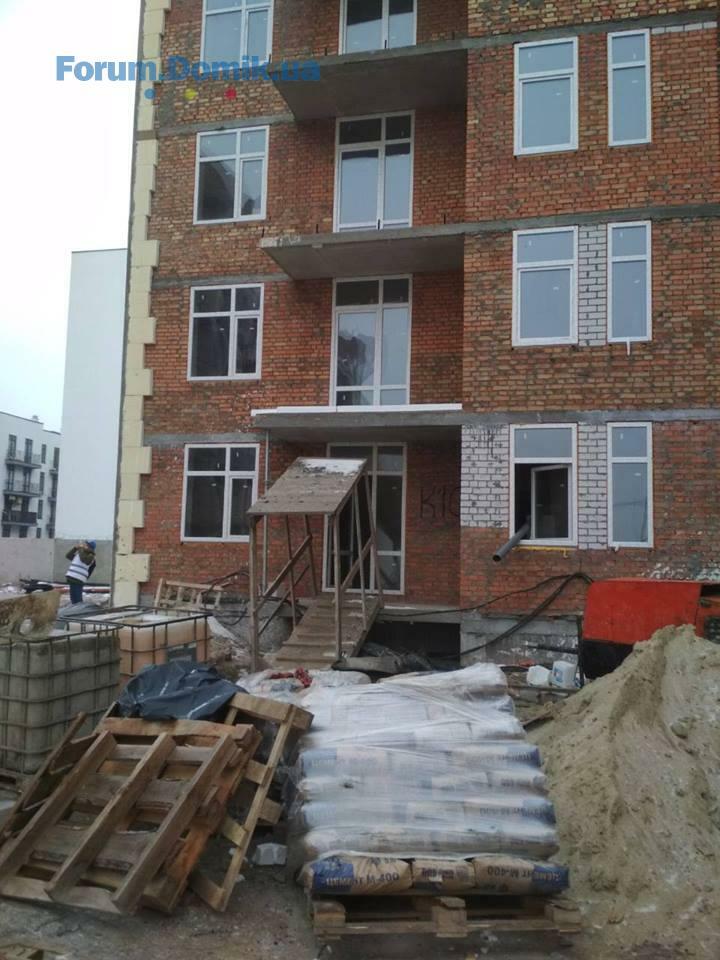

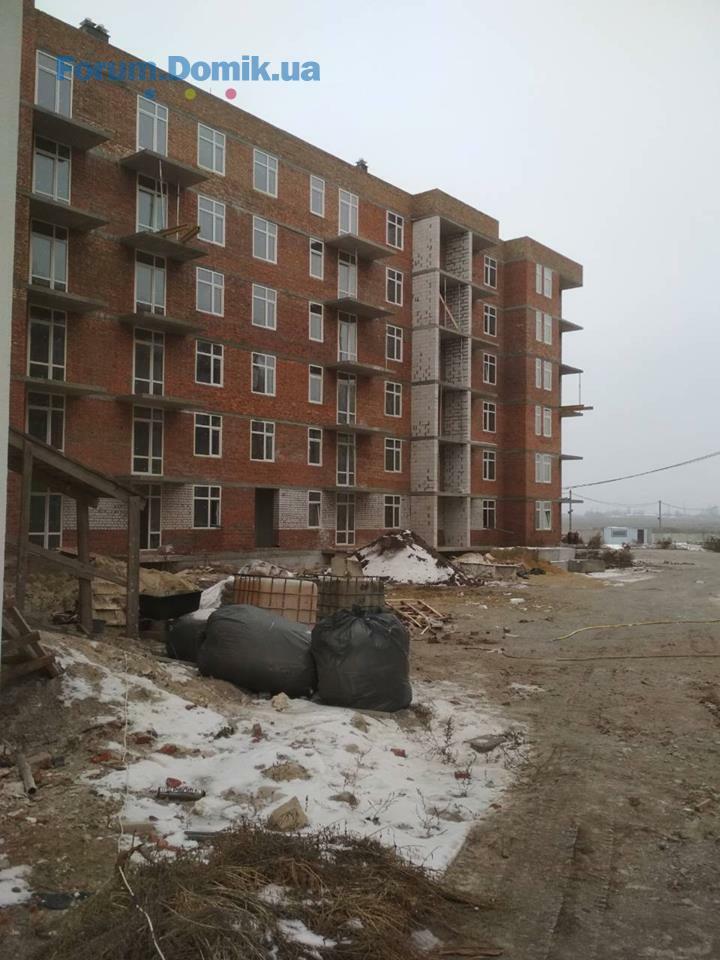

- завершено монтаж вікон;
- на завершальному етапі електромонтажні роботи;

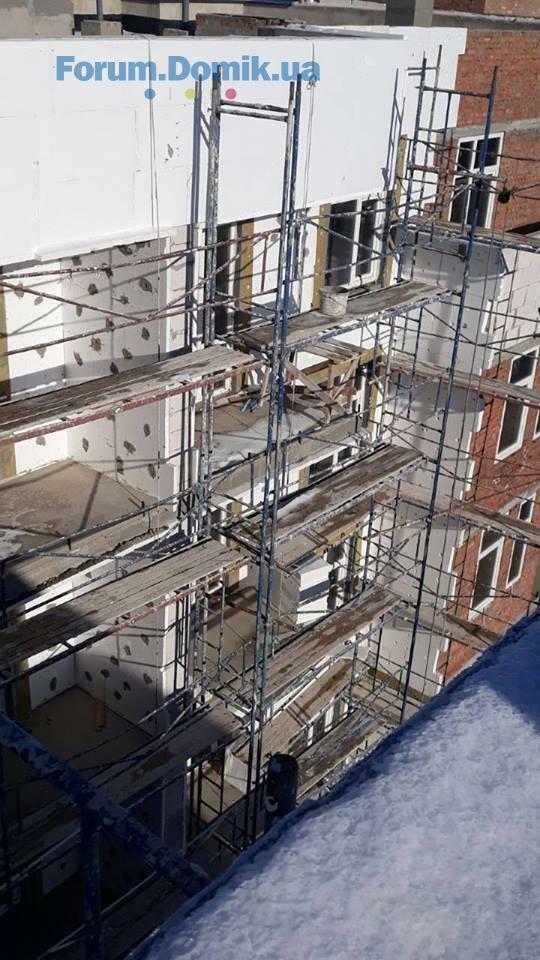

- розпочато роботи із влаштування покрівлі; у листопаді ці роботи продовжаться;
У листопаді заплановано виконання:
🏗️ штукатурних робіт на 1 – 4 поверхах;
🏗️ електромонтажних робіт з 1 по 6 поверхи.
103/15
1 секція
- завершено роботи із штукатурки парапетів;

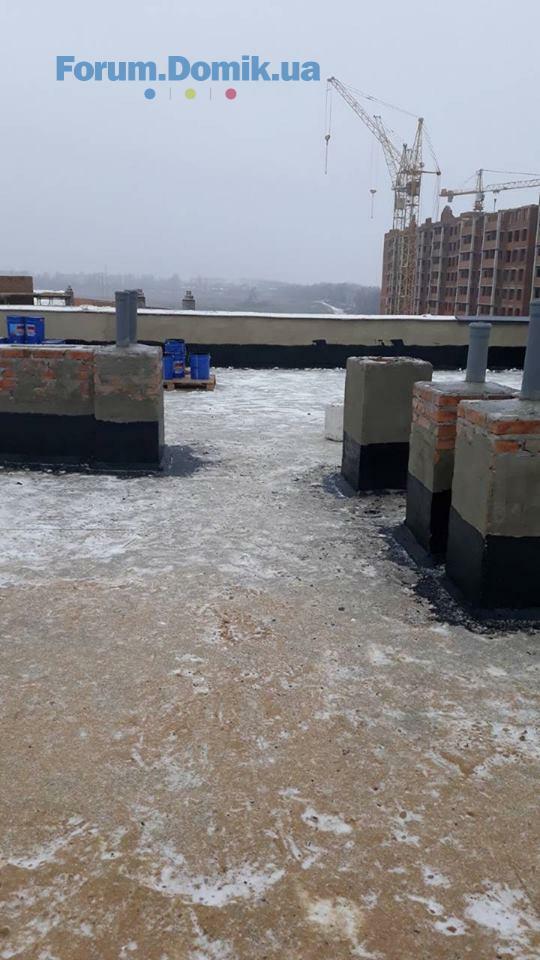

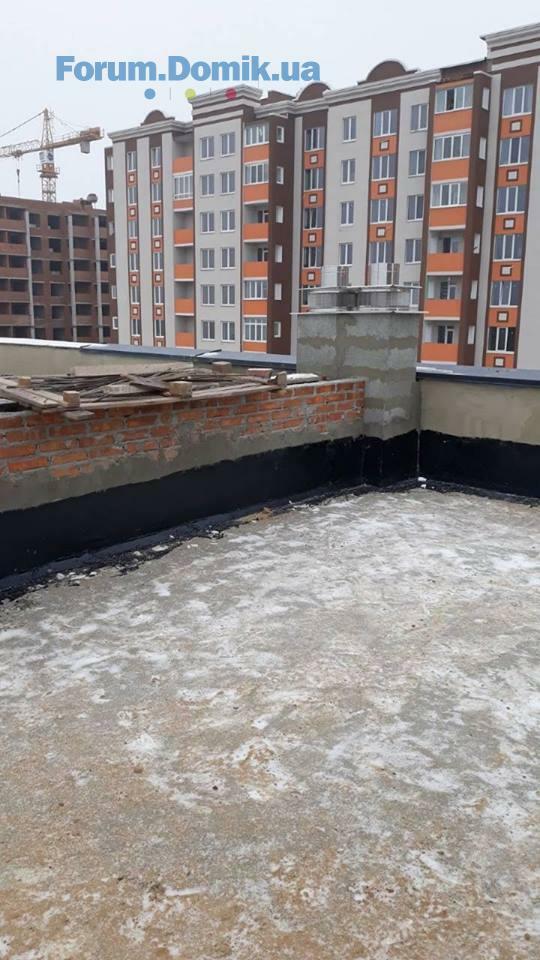

- тривають роботи із поклейки рубероїду на даху;
- електромонтажні роботи завершено;
- тривають роботи зі штукатурки стін; у листопаді ці роботи виконуватимуться на 6 поверсі.
У листопаді заплановано виконання робіт із влаштування:

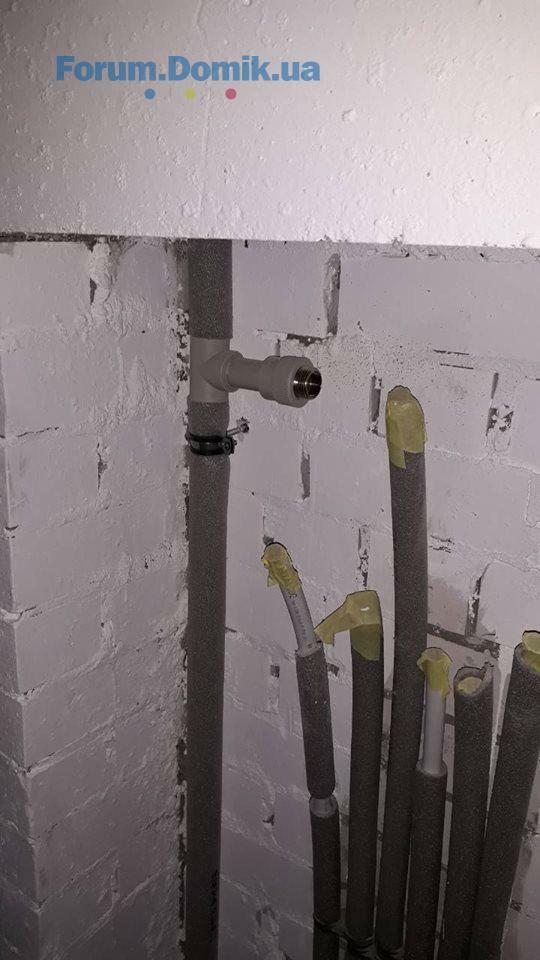

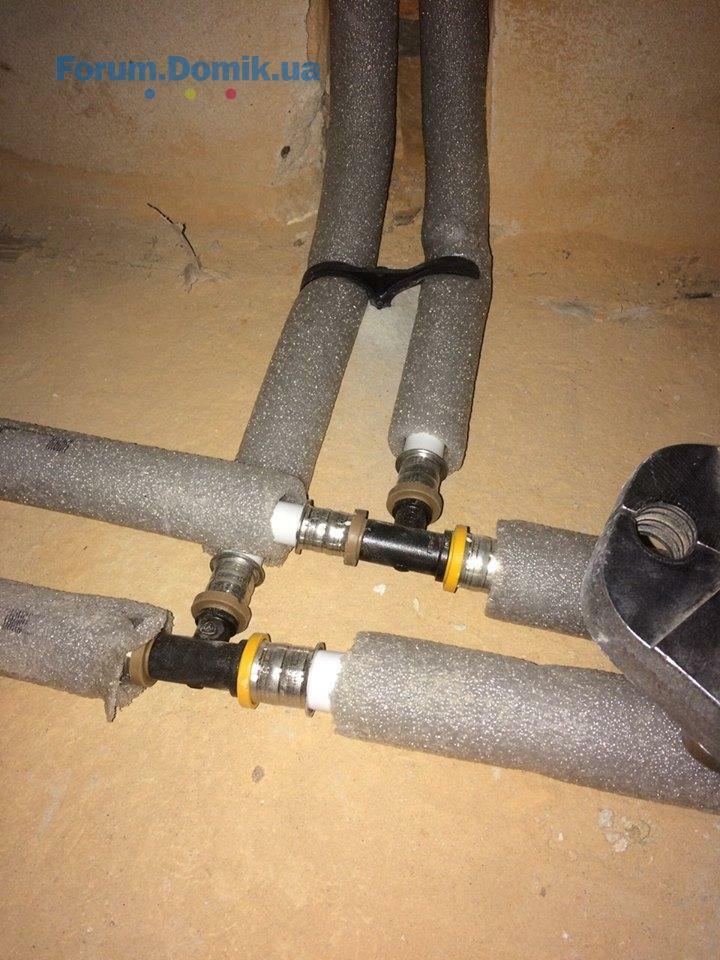

🏗️ сантехніки з 1 по 6 поверхи;
🏗️ стяжки з 1 по 6 поверхи;
2 секція
- завершено роботи із штукатурки стін;
- тривають роботи із влаштування сантехніки;
- тривають роботи зі штукатурки парапету, виконується підготовка до поклейки рубероїду.
4 черга забудови житлової програми «Європейка»
103/16

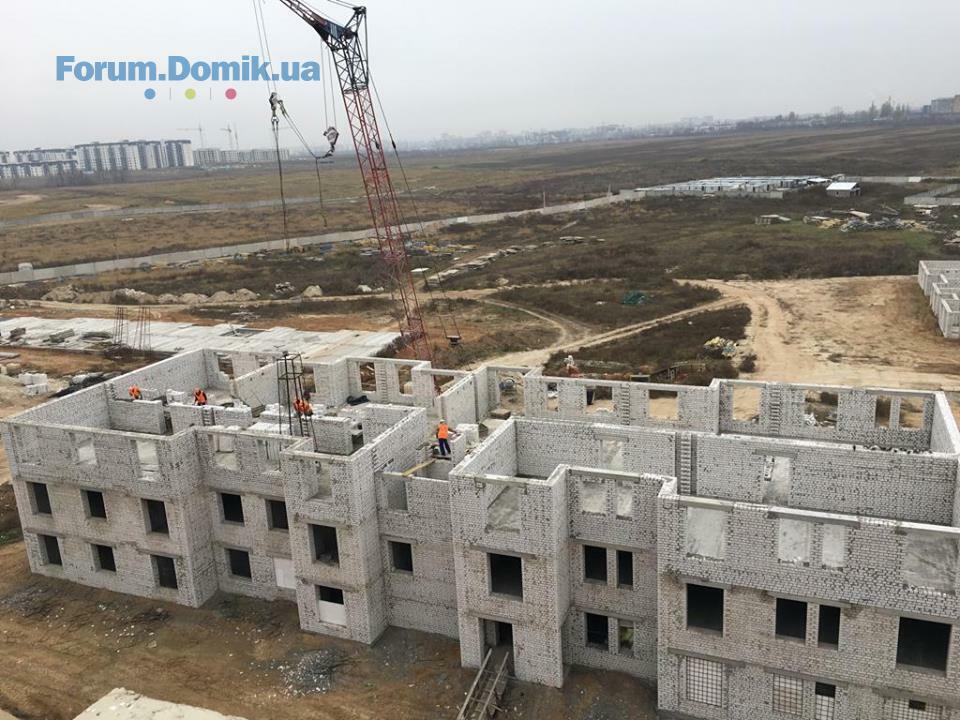

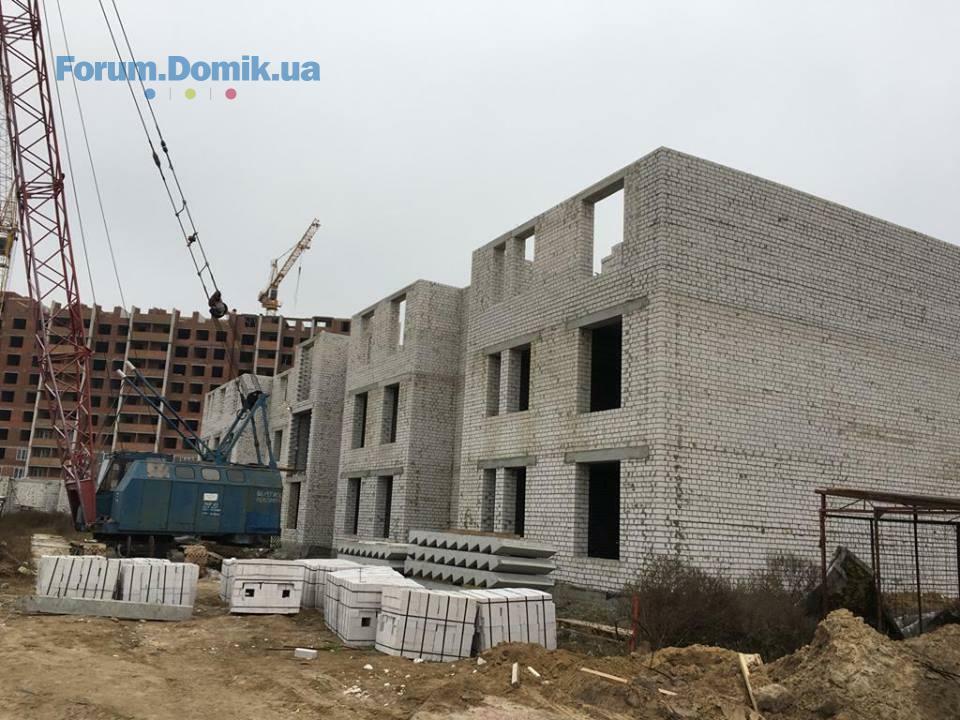

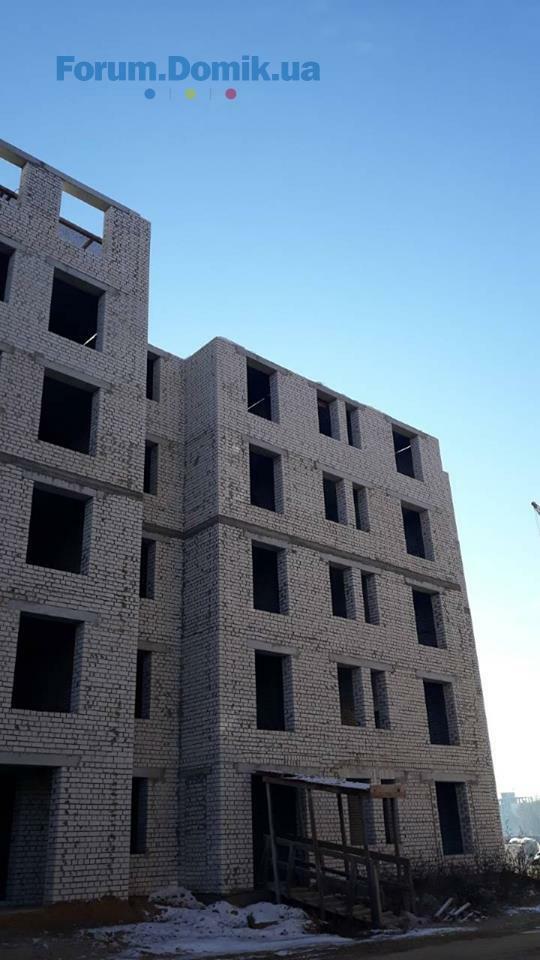

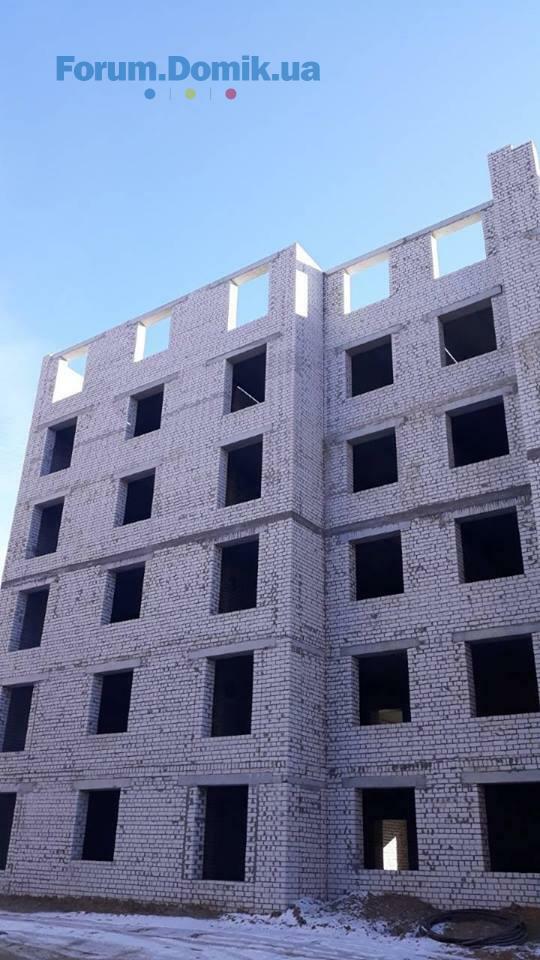

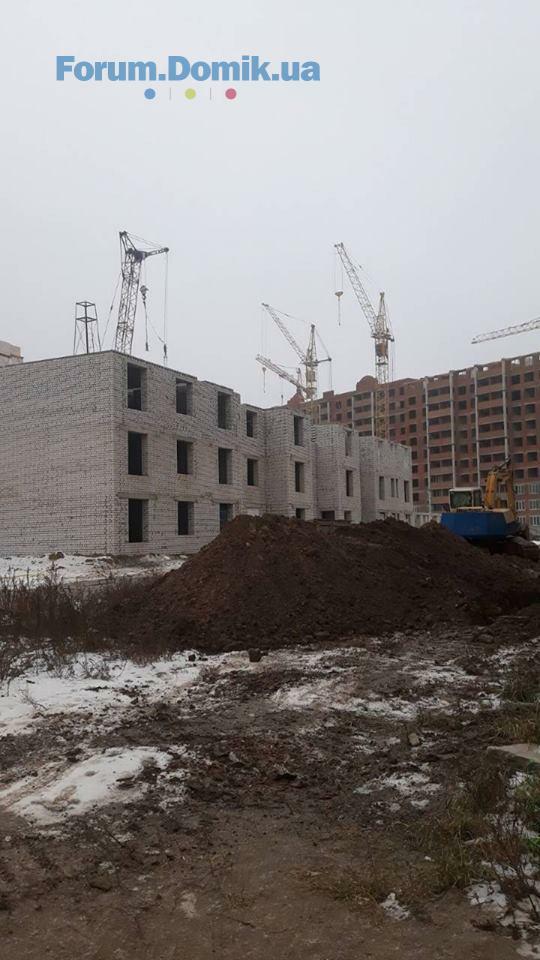

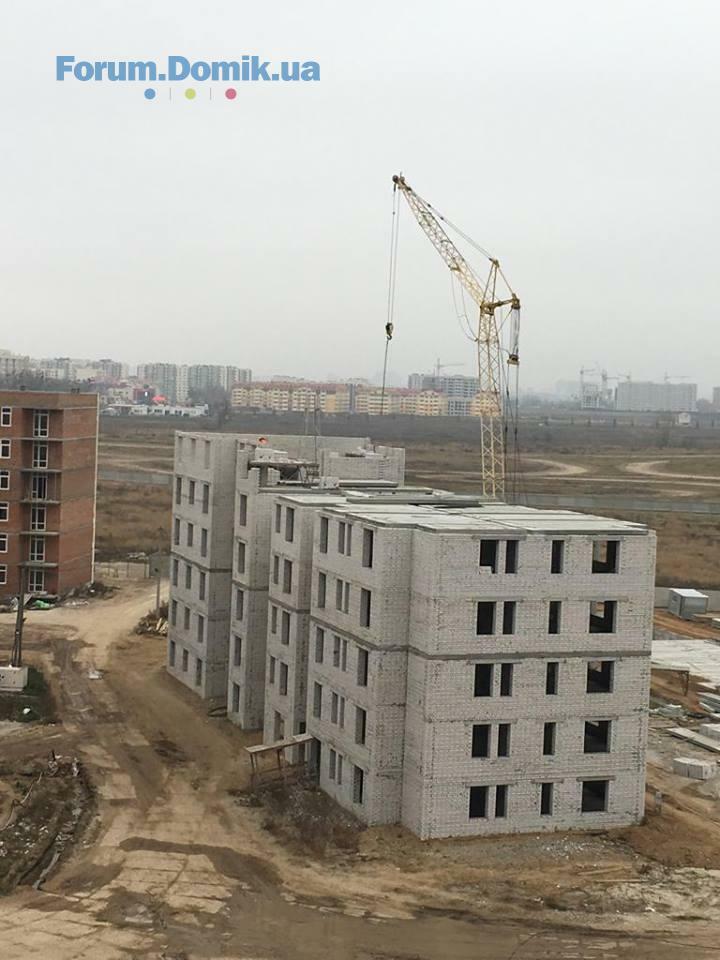

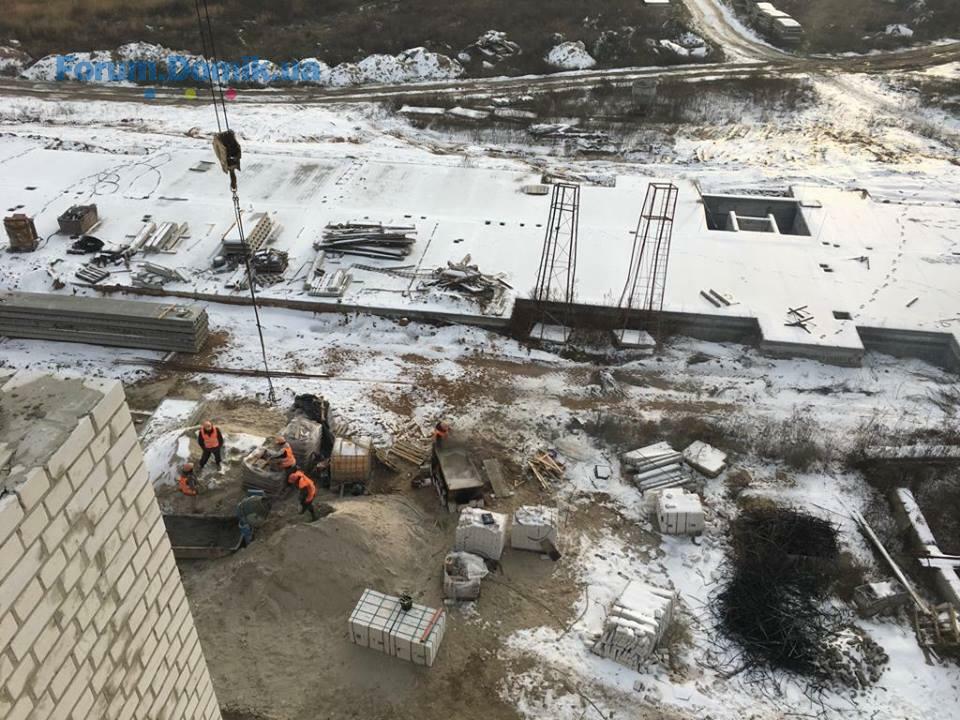

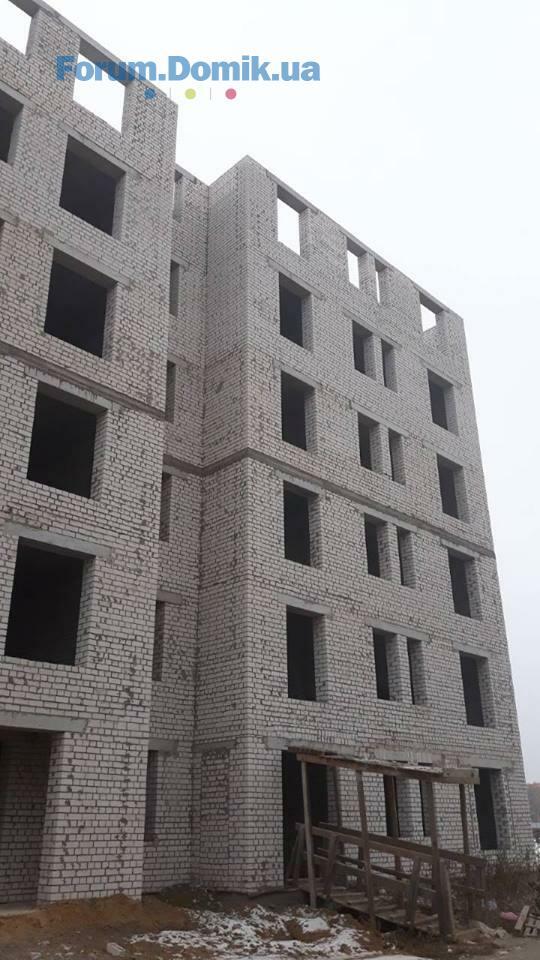

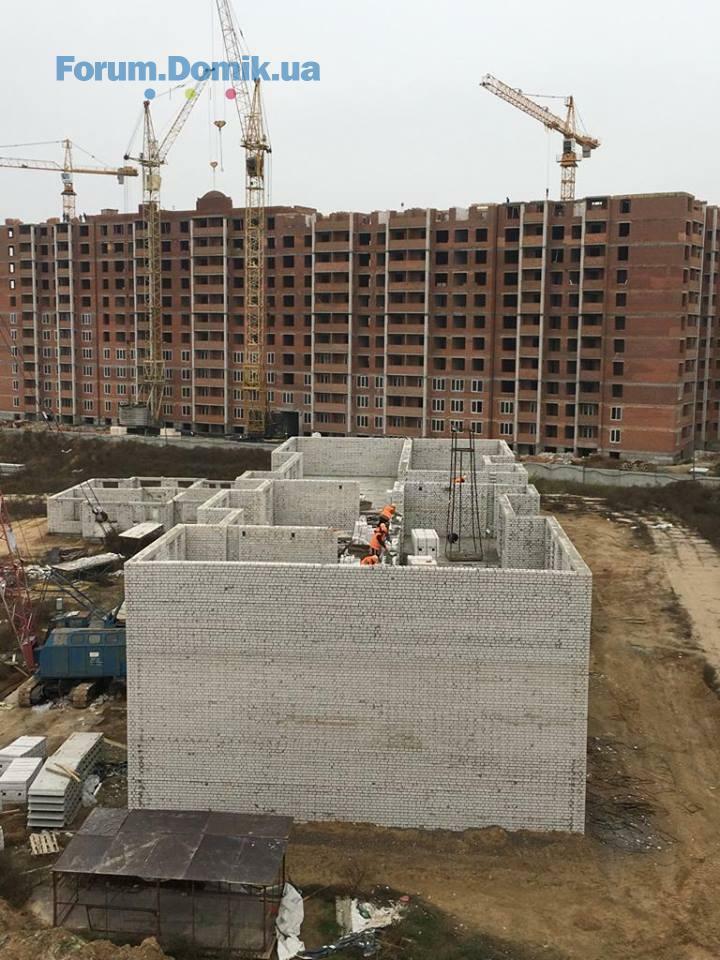

- триває мурування стін 3 поверху; у листопаді планується завершити.
103/17

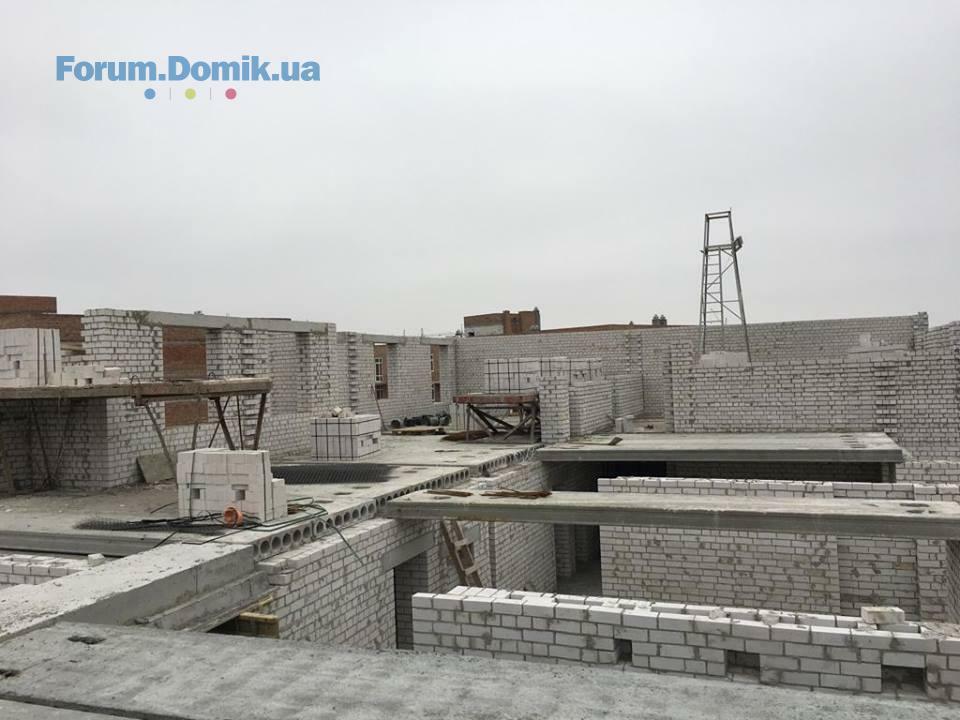

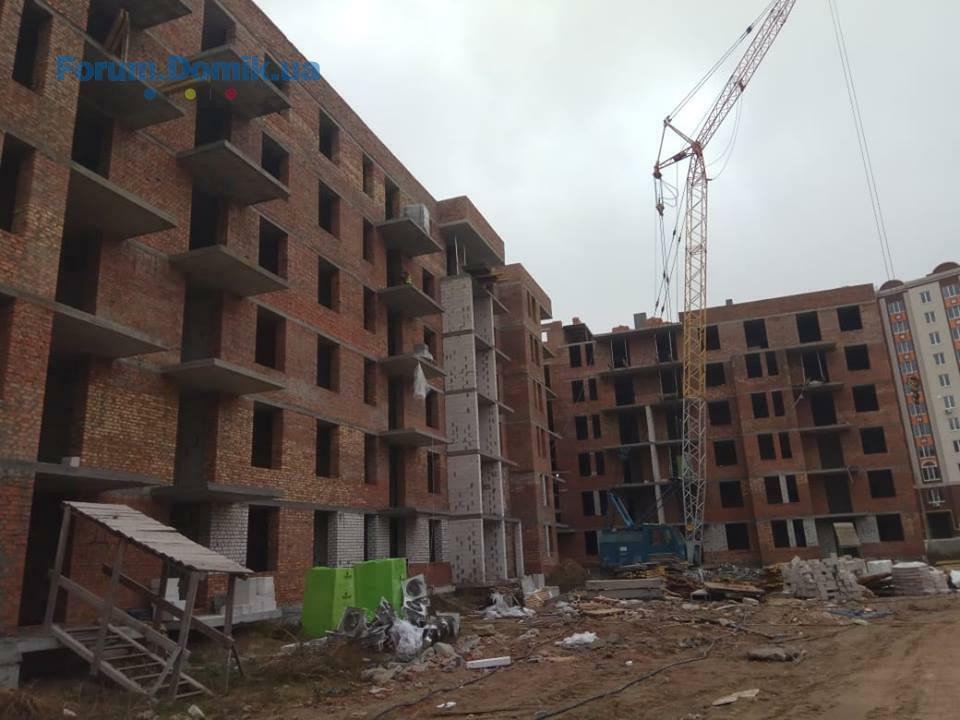

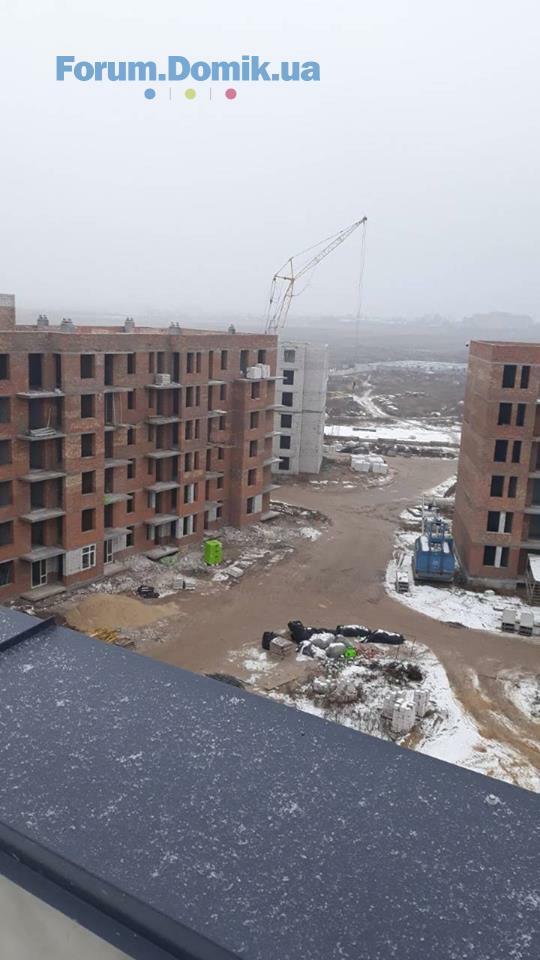

- на завершальному етапі роботи із монтажу панелей перекриття 5 поверху. У листопаді ці роботи планується завершити та розпочати мурування 6 поверху.
3 черга
103/11
1 секція
- триває виконання внутрішніх робіт у МЗК; у листопаді ці роботи продовжаться;
- розпочато та триває монтаж балконних огорож; у листопаді ці роботи продовжаться;
- розпочато та триває монтаж віконних відливів; у листопаді ці роботи продовжаться;
- розпочато роботи із прокладання газових мереж у будинку;
- тривають роботи із прокладання зовнішніх мереж (вода, каналізація, електрика).
На листопад заплановано виконання робіт із влаштування:
🏗️ сантехніки з 1 по 6 поверхи;
🏗️ рубероїду;
2 секція
- виконано роботи із влаштування покрівлі;
- продовжуються роботи із виконання фасаду (внутрішня частина двору); у листопаді продовжаться;
- на завершальному етапі електромонтажні роботи - на 4,5 поверхах завершено, виконуються на 6 поверсі;
- завершено роботи із монтажу вікон.
У листопаді планується виконання:
🏗️ внутрішніх робіт у МЗК;
🏗️ стяжки з 1 по 6 поверхи;
3 секція
- завершено роботи із влаштування покрівлі;
- завершено роботи із виконання фасаду;
- завершено електромонтажні роботи.
- виконуються штукатурні роботи; у листопаді ці роботи продовжаться на 4 – 6 поверхах;
У листопаді заплановано виконання робіт із влаштування:
🏗️ внутрішніх мереж води та електрики;
🏗️ зовнішніх мереж;
🏗️ газових мереж;
🏗️ огорож на балконах;
🏗️ відливів на вікна;
🏗️ благоустрою;
103/12
1 секція

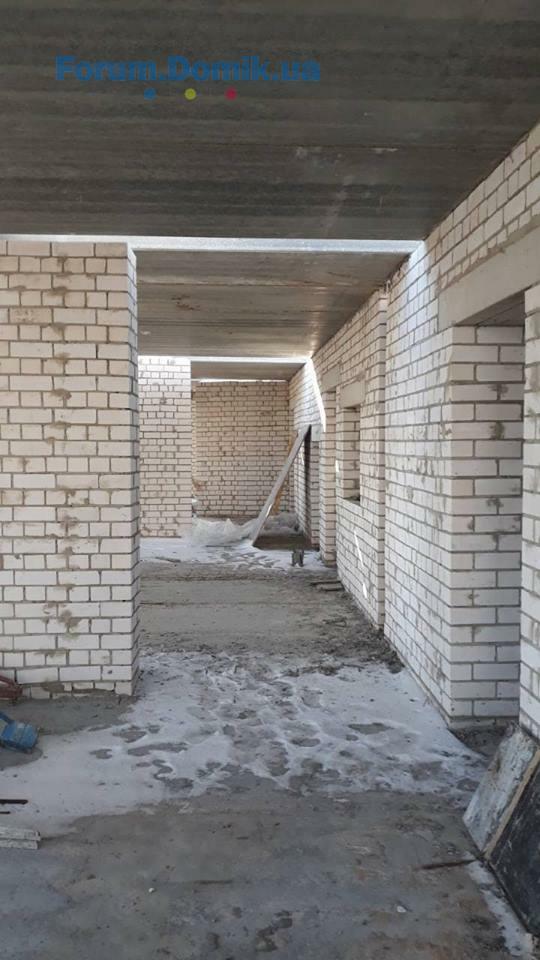

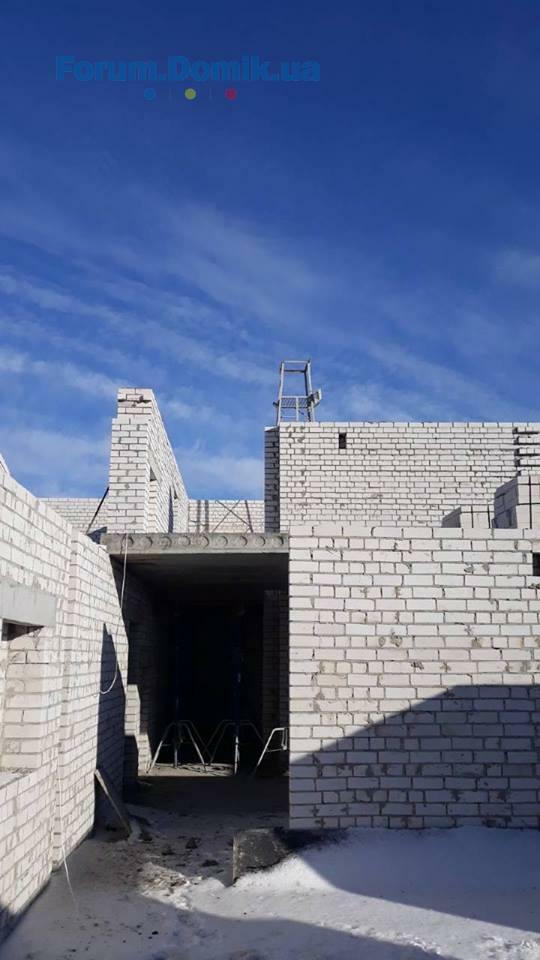

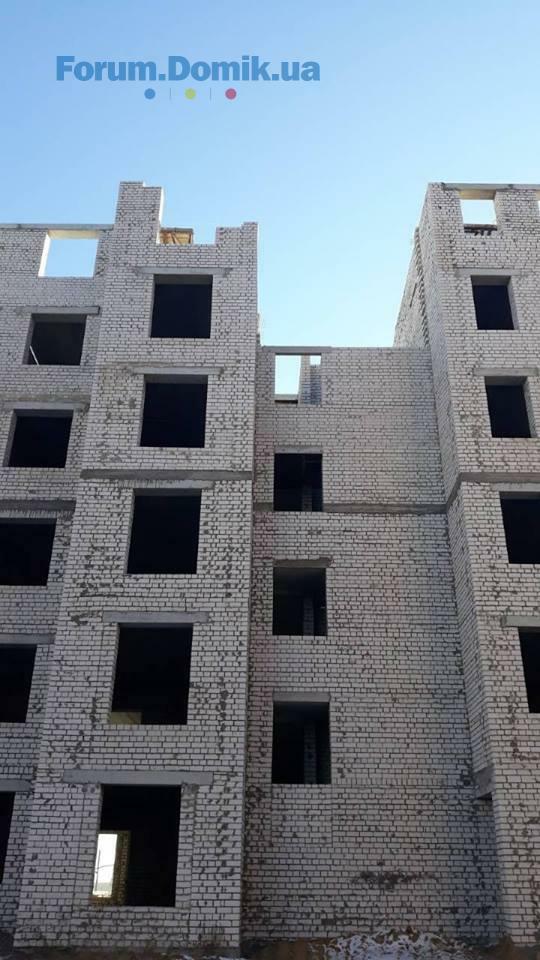

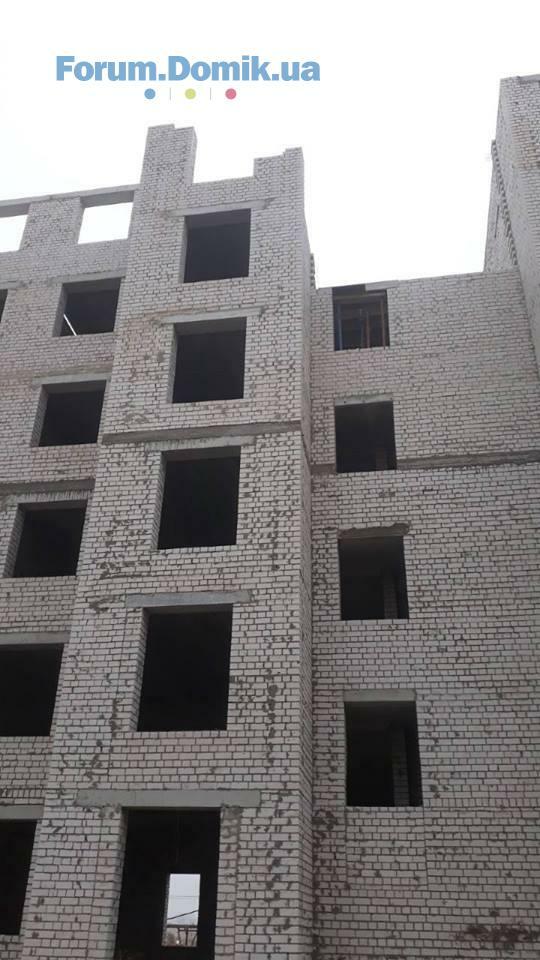

У листопаді планується виконання робіт із влаштування цегляної кладки парапетів.
2 секція
- на завершальному етапі роботи із влаштування димоходів;

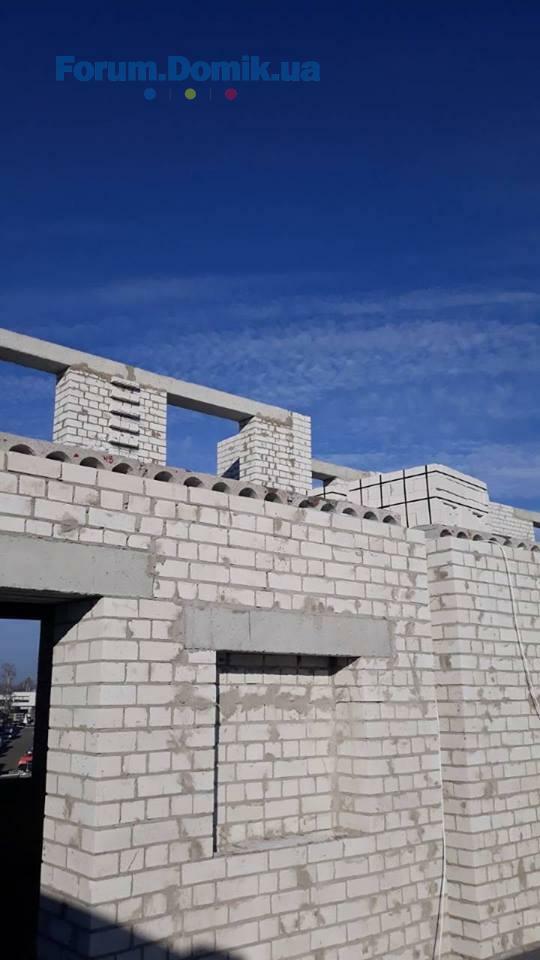

- тривають роботи із мурування папапетів; у листопаді ці роботи продовжаться;
- тривають роботи із влаштування перегородок.
У листопаді заплановано роботи із влаштування:
🏗️ покрівлі;
🏗️ вікон.
103/13
1 секція
- триває монтаж вікон;
- завершено влаштування покрівлі.
У листопаді заплановано роботи із влаштування:
🏗️ рубероїду;
🏗️ перегородок на 4 – 6 поверхах.
2 секція
- триває монтаж вікон; у листопаді планується завершити;
- завершено влаштування покрівлі.
У листопаді заплановано роботи із влаштування рубероїду.
103/14
- завершено монтаж вікон;
- на завершальному етапі електромонтажні роботи;
- розпочато роботи із влаштування покрівлі; у листопаді ці роботи продовжаться;
У листопаді заплановано виконання:
🏗️ штукатурних робіт на 1 – 4 поверхах;
🏗️ електромонтажних робіт з 1 по 6 поверхи.
103/15
1 секція
- завершено роботи із штукатурки парапетів;
- тривають роботи із поклейки рубероїду на даху;
- електромонтажні роботи завершено;
- тривають роботи зі штукатурки стін; у листопаді ці роботи виконуватимуться на 6 поверсі.
У листопаді заплановано виконання робіт із влаштування:
🏗️ сантехніки з 1 по 6 поверхи;
🏗️ стяжки з 1 по 6 поверхи;
2 секція
- завершено роботи із штукатурки стін;
- тривають роботи із влаштування сантехніки;
- тривають роботи зі штукатурки парапету, виконується підготовка до поклейки рубероїду.
4 черга забудови житлової програми «Європейка»
103/16
- триває мурування стін 3 поверху; у листопаді планується завершити.
103/17
- на завершальному етапі роботи із монтажу панелей перекриття 5 поверху. У листопаді ці роботи планується завершити та розпочати мурування 6 поверху.
BD Holding
BH
Представитель
1 193
27 марта 2017
12 ноя 2018 09:39
Підбиваємо підсумки робіт, виконаних упродовж жовтня 2018 року на будівельному майданчику житлової програми «Європейка» 3 та 4 черги, а також ділимося планами на листопад:
3 черга
103/11
1 секція
- триває виконання внутрішніх робіт у МЗК; у листопаді ці роботи продовжаться;
- розпочато та триває монтаж балконних огорож; у листопаді ці роботи продовжаться;
- розпочато та триває монтаж віконних відливів; у листопаді ці роботи продовжаться;
- розпочато роботи із прокладання газових мереж у будинку;
- тривають роботи із прокладання зовнішніх мереж (вода, каналізація, електрика).
На листопад заплановано виконання робіт із влаштування:
🏗️ сантехніки з 1 по 6 поверхи;
🏗️ рубероїду;
2 секція
- виконано роботи із влаштування покрівлі;
- продовжуються роботи із виконання фасаду (внутрішня частина двору); у листопаді продовжаться;
- на завершальному етапі електромонтажні роботи - на 4,5 поверхах завершено, виконуються на 6 поверсі;
- завершено роботи із монтажу вікон.
У листопаді планується виконання:
🏗️ внутрішніх робіт у МЗК;
🏗️ стяжки з 1 по 6 поверхи;
3 секція
- завершено роботи із влаштування покрівлі;
- завершено роботи із виконання фасаду;
- завершено електромонтажні роботи.
- виконуються штукатурні роботи; у листопаді ці роботи продовжаться на 4 – 6 поверхах;
У листопаді заплановано виконання робіт із влаштування:
🏗️ внутрішніх мереж води та електрики;
🏗️ зовнішніх мереж;
🏗️ газових мереж;
🏗️ огорож на балконах;
🏗️ відливів на вікна;
🏗️ благоустрою;
103/12
1 секція
У листопаді планується виконання робіт із влаштування цегляної кладки парапетів.
2 секція
- на завершальному етапі роботи із влаштування димоходів;
- тривають роботи із мурування папапетів; у листопаді ці роботи продовжаться;
- тривають роботи із влаштування перегородок.
У листопаді заплановано роботи із влаштування:
🏗️ покрівлі;
🏗️ вікон.
103/13
1 секція
- триває монтаж вікон;
- завершено влаштування покрівлі.
У листопаді заплановано роботи із влаштування:
🏗️ рубероїду;
🏗️ перегородок на 4 – 6 поверхах.
2 секція
- триває монтаж вікон; у листопаді планується завершити;
- завершено влаштування покрівлі.
У листопаді заплановано роботи із влаштування рубероїду.
103/14
- завершено монтаж вікон;
- на завершальному етапі електромонтажні роботи;
- розпочато роботи із влаштування покрівлі; у листопаді ці роботи продовжаться;
У листопаді заплановано виконання:
🏗️ штукатурних робіт на 1 – 4 поверхах;
🏗️ електромонтажних робіт з 1 по 6 поверхи.
103/15
1 секція
- завершено роботи із штукатурки парапетів;
- тривають роботи із поклейки рубероїду на даху;
- електромонтажні роботи завершено;
- тривають роботи зі штукатурки стін; у листопаді ці роботи виконуватимуться на 6 поверсі.
У листопаді заплановано виконання робіт із влаштування:
🏗️ сантехніки з 1 по 6 поверхи;
🏗️ стяжки з 1 по 6 поверхи;
2 секція
- завершено роботи із штукатурки стін;
- тривають роботи із влаштування сантехніки;
- тривають роботи зі штукатурки парапету, виконується підготовка до поклейки рубероїду.
4 черга забудови житлової програми «Європейка»
103/16
- триває мурування стін 3 поверху; у листопаді планується завершити.
103/17
- на завершальному етапі роботи із монтажу панелей перекриття 5 поверху. У листопаді ці роботи планується завершити та розпочати мурування 6 поверху.
3 черга
103/11
1 секція
- триває виконання внутрішніх робіт у МЗК; у листопаді ці роботи продовжаться;
- розпочато та триває монтаж балконних огорож; у листопаді ці роботи продовжаться;
- розпочато та триває монтаж віконних відливів; у листопаді ці роботи продовжаться;
- розпочато роботи із прокладання газових мереж у будинку;
- тривають роботи із прокладання зовнішніх мереж (вода, каналізація, електрика).
На листопад заплановано виконання робіт із влаштування:
🏗️ сантехніки з 1 по 6 поверхи;
🏗️ рубероїду;
2 секція
- виконано роботи із влаштування покрівлі;
- продовжуються роботи із виконання фасаду (внутрішня частина двору); у листопаді продовжаться;
- на завершальному етапі електромонтажні роботи - на 4,5 поверхах завершено, виконуються на 6 поверсі;
- завершено роботи із монтажу вікон.
У листопаді планується виконання:
🏗️ внутрішніх робіт у МЗК;
🏗️ стяжки з 1 по 6 поверхи;
3 секція
- завершено роботи із влаштування покрівлі;
- завершено роботи із виконання фасаду;
- завершено електромонтажні роботи.
- виконуються штукатурні роботи; у листопаді ці роботи продовжаться на 4 – 6 поверхах;
У листопаді заплановано виконання робіт із влаштування:
🏗️ внутрішніх мереж води та електрики;
🏗️ зовнішніх мереж;
🏗️ газових мереж;
🏗️ огорож на балконах;
🏗️ відливів на вікна;
🏗️ благоустрою;
103/12
1 секція
У листопаді планується виконання робіт із влаштування цегляної кладки парапетів.
2 секція
- на завершальному етапі роботи із влаштування димоходів;
- тривають роботи із мурування папапетів; у листопаді ці роботи продовжаться;
- тривають роботи із влаштування перегородок.
У листопаді заплановано роботи із влаштування:
🏗️ покрівлі;
🏗️ вікон.
103/13
1 секція
- триває монтаж вікон;
- завершено влаштування покрівлі.
У листопаді заплановано роботи із влаштування:
🏗️ рубероїду;
🏗️ перегородок на 4 – 6 поверхах.
2 секція
- триває монтаж вікон; у листопаді планується завершити;
- завершено влаштування покрівлі.
У листопаді заплановано роботи із влаштування рубероїду.
103/14
- завершено монтаж вікон;
- на завершальному етапі електромонтажні роботи;
- розпочато роботи із влаштування покрівлі; у листопаді ці роботи продовжаться;
У листопаді заплановано виконання:
🏗️ штукатурних робіт на 1 – 4 поверхах;
🏗️ електромонтажних робіт з 1 по 6 поверхи.
103/15
1 секція
- завершено роботи із штукатурки парапетів;
- тривають роботи із поклейки рубероїду на даху;
- електромонтажні роботи завершено;
- тривають роботи зі штукатурки стін; у листопаді ці роботи виконуватимуться на 6 поверсі.
У листопаді заплановано виконання робіт із влаштування:
🏗️ сантехніки з 1 по 6 поверхи;
🏗️ стяжки з 1 по 6 поверхи;
2 секція
- завершено роботи із штукатурки стін;
- тривають роботи із влаштування сантехніки;
- тривають роботи зі штукатурки парапету, виконується підготовка до поклейки рубероїду.
4 черга забудови житлової програми «Європейка»
103/16
- триває мурування стін 3 поверху; у листопаді планується завершити.
103/17
- на завершальному етапі роботи із монтажу панелей перекриття 5 поверху. У листопаді ці роботи планується завершити та розпочати мурування 6 поверху.
BD Holding
BH
Представитель
1 193
27 марта 2017
12 ноя 2018 09:40
Підбиваємо підсумки робіт, виконаних упродовж жовтня 2018 року на будівельному майданчику житлової програми «Європейка» 3 та 4 черги, а також ділимося планами на листопад:
3 черга
103/11
1 секція
- триває виконання внутрішніх робіт у МЗК; у листопаді ці роботи продовжаться;
- розпочато та триває монтаж балконних огорож; у листопаді ці роботи продовжаться;
- розпочато та триває монтаж віконних відливів; у листопаді ці роботи продовжаться;
- розпочато роботи із прокладання газових мереж у будинку;
- тривають роботи із прокладання зовнішніх мереж (вода, каналізація, електрика).
На листопад заплановано виконання робіт із влаштування:
🏗️ сантехніки з 1 по 6 поверхи;
🏗️ рубероїду;
2 секція
- виконано роботи із влаштування покрівлі;
- продовжуються роботи із виконання фасаду (внутрішня частина двору); у листопаді продовжаться;
- на завершальному етапі електромонтажні роботи - на 4,5 поверхах завершено, виконуються на 6 поверсі;
- завершено роботи із монтажу вікон.
У листопаді планується виконання:
🏗️ внутрішніх робіт у МЗК;
🏗️ стяжки з 1 по 6 поверхи;
3 секція
- завершено роботи із влаштування покрівлі;
- завершено роботи із виконання фасаду;
- завершено електромонтажні роботи.
- виконуються штукатурні роботи; у листопаді ці роботи продовжаться на 4 – 6 поверхах;
У листопаді заплановано виконання робіт із влаштування:
🏗️ внутрішніх мереж води та електрики;
🏗️ зовнішніх мереж;
🏗️ газових мереж;
🏗️ огорож на балконах;
🏗️ відливів на вікна;
🏗️ благоустрою;
103/12
1 секція
У листопаді планується виконання робіт із влаштування цегляної кладки парапетів.
2 секція
- на завершальному етапі роботи із влаштування димоходів;
- тривають роботи із мурування папапетів; у листопаді ці роботи продовжаться;
- тривають роботи із влаштування перегородок.
У листопаді заплановано роботи із влаштування:
🏗️ покрівлі;
🏗️ вікон.
103/13
1 секція
- триває монтаж вікон;
- завершено влаштування покрівлі.
У листопаді заплановано роботи із влаштування:
🏗️ рубероїду;
🏗️ перегородок на 4 – 6 поверхах.
2 секція
- триває монтаж вікон; у листопаді планується завершити;
- завершено влаштування покрівлі.
У листопаді заплановано роботи із влаштування рубероїду.
103/14
- завершено монтаж вікон;
- на завершальному етапі електромонтажні роботи;
- розпочато роботи із влаштування покрівлі; у листопаді ці роботи продовжаться;
У листопаді заплановано виконання:
🏗️ штукатурних робіт на 1 – 4 поверхах;
🏗️ електромонтажних робіт з 1 по 6 поверхи.
103/15
1 секція
- завершено роботи із штукатурки парапетів;
- тривають роботи із поклейки рубероїду на даху;
- електромонтажні роботи завершено;
- тривають роботи зі штукатурки стін; у листопаді ці роботи виконуватимуться на 6 поверсі.
У листопаді заплановано виконання робіт із влаштування:
🏗️ сантехніки з 1 по 6 поверхи;
🏗️ стяжки з 1 по 6 поверхи;
2 секція
- завершено роботи із штукатурки стін;
- тривають роботи із влаштування сантехніки;
- тривають роботи зі штукатурки парапету, виконується підготовка до поклейки рубероїду.
4 черга забудови житлової програми «Європейка»
103/16
- триває мурування стін 3 поверху; у листопаді планується завершити.
103/17
- на завершальному етапі роботи із монтажу панелей перекриття 5 поверху. У листопаді ці роботи планується завершити та розпочати мурування 6 поверху.
3 черга
103/11
1 секція
- триває виконання внутрішніх робіт у МЗК; у листопаді ці роботи продовжаться;
- розпочато та триває монтаж балконних огорож; у листопаді ці роботи продовжаться;
- розпочато та триває монтаж віконних відливів; у листопаді ці роботи продовжаться;
- розпочато роботи із прокладання газових мереж у будинку;
- тривають роботи із прокладання зовнішніх мереж (вода, каналізація, електрика).
На листопад заплановано виконання робіт із влаштування:
🏗️ сантехніки з 1 по 6 поверхи;
🏗️ рубероїду;
2 секція
- виконано роботи із влаштування покрівлі;
- продовжуються роботи із виконання фасаду (внутрішня частина двору); у листопаді продовжаться;
- на завершальному етапі електромонтажні роботи - на 4,5 поверхах завершено, виконуються на 6 поверсі;
- завершено роботи із монтажу вікон.
У листопаді планується виконання:
🏗️ внутрішніх робіт у МЗК;
🏗️ стяжки з 1 по 6 поверхи;
3 секція
- завершено роботи із влаштування покрівлі;
- завершено роботи із виконання фасаду;
- завершено електромонтажні роботи.
- виконуються штукатурні роботи; у листопаді ці роботи продовжаться на 4 – 6 поверхах;
У листопаді заплановано виконання робіт із влаштування:
🏗️ внутрішніх мереж води та електрики;
🏗️ зовнішніх мереж;
🏗️ газових мереж;
🏗️ огорож на балконах;
🏗️ відливів на вікна;
🏗️ благоустрою;
103/12
1 секція
У листопаді планується виконання робіт із влаштування цегляної кладки парапетів.
2 секція
- на завершальному етапі роботи із влаштування димоходів;
- тривають роботи із мурування папапетів; у листопаді ці роботи продовжаться;
- тривають роботи із влаштування перегородок.
У листопаді заплановано роботи із влаштування:
🏗️ покрівлі;
🏗️ вікон.
103/13
1 секція
- триває монтаж вікон;
- завершено влаштування покрівлі.
У листопаді заплановано роботи із влаштування:
🏗️ рубероїду;
🏗️ перегородок на 4 – 6 поверхах.
2 секція
- триває монтаж вікон; у листопаді планується завершити;
- завершено влаштування покрівлі.
У листопаді заплановано роботи із влаштування рубероїду.
103/14
- завершено монтаж вікон;
- на завершальному етапі електромонтажні роботи;
- розпочато роботи із влаштування покрівлі; у листопаді ці роботи продовжаться;
У листопаді заплановано виконання:
🏗️ штукатурних робіт на 1 – 4 поверхах;
🏗️ електромонтажних робіт з 1 по 6 поверхи.
103/15
1 секція
- завершено роботи із штукатурки парапетів;
- тривають роботи із поклейки рубероїду на даху;
- електромонтажні роботи завершено;
- тривають роботи зі штукатурки стін; у листопаді ці роботи виконуватимуться на 6 поверсі.
У листопаді заплановано виконання робіт із влаштування:
🏗️ сантехніки з 1 по 6 поверхи;
🏗️ стяжки з 1 по 6 поверхи;
2 секція
- завершено роботи із штукатурки стін;
- тривають роботи із влаштування сантехніки;
- тривають роботи зі штукатурки парапету, виконується підготовка до поклейки рубероїду.
4 черга забудови житлової програми «Європейка»
103/16
- триває мурування стін 3 поверху; у листопаді планується завершити.
103/17
- на завершальному етапі роботи із монтажу панелей перекриття 5 поверху. У листопаді ці роботи планується завершити та розпочати мурування 6 поверху.
BD Holding
BH
Представитель
1 193
27 марта 2017
13 ноя 2018 09:03
Ми продовжуємо будувати!
3 черга
103/11
1 секція
- продовжуються внутрішні роботи у МЗК;
- триває монтаж віконних відливів;
- тривають роботи із прокладання зовнішніх мереж (вода, каналізація, електрика, газ);
- тривають роботи із влаштування внутрішніх газових мереж.
2 секція
- тривають фасадні роботи;
- триває монтаж віконних відливів;
- завершено влаштування сантехніки;
- завершено роботи із влаштутвання стяжки;
- тривають внутрішні роботи у МЗК.
3 секція
- тривають штукатурні роботи, виконано 80%;
- виконується штукатурка парапетів, цього тижня буде завершено та розпочнеться поклейка рубероїду на даху;
- триває монтаж віконних відливів;
Біля будинку розпочато роботи із влаштування благоустрою (планування теритрорії під бруківку).
103/12
1 секція
- тривають роботи із влаштування димоходів;
2 секція
- тривають роботи із мурування папапетів, виконано 95%.
103/13
1 секція
- виконуються роботи із влаштування перегородок: тривають на 4 та 6 поверхах, на 5 поверсі завершено.
2 секція
- розпочато роботи із монтажу перегородрк на 3 поверсі.
103/14
- завершено роботи із влаштування покрівлі.
103/15
1 секція
- розпочато влаштування сантехніки;
2 секція
- на завершальному етапі роботи із поклейки рубероїду, цього тижня планується завершити;
- розпочато роботи із виконання стяжки.
4 черга
Будинок 16
- на завершальному етапі мурування стін 3 поверху, цього тижня планується завершити.
Будинок 17
- на завершальному етапі роботи із монтажу панелей перекриття 5 поверху, цього тижня планується завершити;
- триває кладка 6 поверху.
3 черга
103/11
1 секція
- продовжуються внутрішні роботи у МЗК;
- триває монтаж віконних відливів;
- тривають роботи із прокладання зовнішніх мереж (вода, каналізація, електрика, газ);
- тривають роботи із влаштування внутрішніх газових мереж.
2 секція
- тривають фасадні роботи;
- триває монтаж віконних відливів;
- завершено влаштування сантехніки;
- завершено роботи із влаштутвання стяжки;
- тривають внутрішні роботи у МЗК.
3 секція
- тривають штукатурні роботи, виконано 80%;
- виконується штукатурка парапетів, цього тижня буде завершено та розпочнеться поклейка рубероїду на даху;
- триває монтаж віконних відливів;
Біля будинку розпочато роботи із влаштування благоустрою (планування теритрорії під бруківку).
103/12
1 секція
- тривають роботи із влаштування димоходів;
2 секція
- тривають роботи із мурування папапетів, виконано 95%.
103/13
1 секція
- виконуються роботи із влаштування перегородок: тривають на 4 та 6 поверхах, на 5 поверсі завершено.
2 секція
- розпочато роботи із монтажу перегородрк на 3 поверсі.
103/14
- завершено роботи із влаштування покрівлі.
103/15
1 секція
- розпочато влаштування сантехніки;
2 секція
- на завершальному етапі роботи із поклейки рубероїду, цього тижня планується завершити;
- розпочато роботи із виконання стяжки.
4 черга
Будинок 16
- на завершальному етапі мурування стін 3 поверху, цього тижня планується завершити.
Будинок 17
- на завершальному етапі роботи із монтажу панелей перекриття 5 поверху, цього тижня планується завершити;
- триває кладка 6 поверху.
BD Holding
BH
Представитель
1 193
27 марта 2017
13 ноя 2018 09:12
Ми продовжуємо будувати!
103/11
1 секція
- продовжуються внутрішні роботи у МЗК;
- триває монтаж віконних відливів;
- тривають роботи із прокладання зовнішніх мереж (вода, каналізація, електрика, газ);
- тривають роботи із влаштування внутрішніх газових мереж.
2 секція
- тривають фасадні роботи;
- триває монтаж віконних відливів;
- завершено влаштування сантехніки;
- завершено роботи із влаштутвання стяжки;
- тривають внутрішні роботи у МЗК.
3 секція
- тривають штукатурні роботи, виконано 80%;
- виконується штукатурка парапетів, цього тижня буде завершено та розпочнеться поклейка рубероїду на даху;
- триває монтаж віконних відливів;
Біля будинку розпочато роботи із влаштування благоустрою (планування теритрорії під бруківку).
103/12
1 секція
- тривають роботи із влаштування димоходів;
2 секція
- тривають роботи із мурування папапетів, виконано 95%.
103/13
1 секція
- виконуються роботи із влаштування перегородок: тривають на 4 та 6 поверхах, на 5 поверсі завершено.
2 секція
- розпочато роботи із монтажу перегородрк на 3 поверсі.
103/14
- завершено роботи із влаштування покрівлі.
103/15
1 секція
- розпочато влаштування сантехніки;
2 секція
- на завершальному етапі роботи із поклейки рубероїду, цього тижня планується завершити;
- розпочато роботи із виконання стяжки.
103/11
1 секція
- продовжуються внутрішні роботи у МЗК;
- триває монтаж віконних відливів;
- тривають роботи із прокладання зовнішніх мереж (вода, каналізація, електрика, газ);
- тривають роботи із влаштування внутрішніх газових мереж.
2 секція
- тривають фасадні роботи;
- триває монтаж віконних відливів;
- завершено влаштування сантехніки;
- завершено роботи із влаштутвання стяжки;
- тривають внутрішні роботи у МЗК.
3 секція
- тривають штукатурні роботи, виконано 80%;
- виконується штукатурка парапетів, цього тижня буде завершено та розпочнеться поклейка рубероїду на даху;
- триває монтаж віконних відливів;
Біля будинку розпочато роботи із влаштування благоустрою (планування теритрорії під бруківку).
103/12
1 секція
- тривають роботи із влаштування димоходів;
2 секція
- тривають роботи із мурування папапетів, виконано 95%.
103/13
1 секція
- виконуються роботи із влаштування перегородок: тривають на 4 та 6 поверхах, на 5 поверсі завершено.
2 секція
- розпочато роботи із монтажу перегородрк на 3 поверсі.
103/14
- завершено роботи із влаштування покрівлі.
103/15
1 секція
- розпочато влаштування сантехніки;
2 секція
- на завершальному етапі роботи із поклейки рубероїду, цього тижня планується завершити;
- розпочато роботи із виконання стяжки.
BD Holding
BH
Представитель
1 193
27 марта 2017
13 ноя 2018 09:14
Ми продовжуємо будувати!
Будинок 16
- на завершальному етапі мурування стін 3 поверху, цього тижня планується завершити.
Будинок 17
- на завершальному етапі роботи із монтажу панелей перекриття 5 поверху, цього тижня планується завершити;
- триває кладка 6 поверху.
Будинок 16
- на завершальному етапі мурування стін 3 поверху, цього тижня планується завершити.
Будинок 17
- на завершальному етапі роботи із монтажу панелей перекриття 5 поверху, цього тижня планується завершити;
- триває кладка 6 поверху.
mariyka-
m
Новичок
14
13 июня 2018
14 ноя 2018 19:58
Дякую, так тримати! Не збавляйте темпи будівництва!
bahtaran
b
Пользователь
28
19 ноября 2018
19 ноя 2018 13:23
Цитата "mandarinaa":Хочу услышать разумные мнения!Есть сумма денег равна двум квартирам 30м2 в Европейке!Как вы считаете, выгодно ли инвестировать в эти ЖК с целью сдачи квартир в аренду, есть ли спрос на квартиры в пригороде?
Сумму аренды планирую ставить около 5500 -5800 грн со свеженьким ремонтом, дорогие материалы для ремонта закупать не планирую.
Возможно, кто -то сдавал квартиры в Софиевской Борщаговке, насколько быстро можно найти на них жильцов?
Сдаю 2 квартиры по 6500грн уже год. В одной из парень сошелся с девушкой, вроде как стало тесновато, думали съезжать, помониторили цены - передумали

Вложилась в еще две в 13 доме. Обещали сдачу дома в августе, ключи - октябре. Теперь перенесли на 2 квартал 2019 года, объясняют это судами с активистами.

Так что, вывод такой: вкладываться в новострой - это всегда риск, хотите - рискуйте. А насчет пробок и прочего - на любой товар есть свой купец, найдете того, кто работает в другом месте и данная локация будет устраивать.

BD Holding
BH
Представитель
1 193
27 марта 2017
20 ноя 2018 10:33
Поспішаємо поділитися із вами результатами роботи за тиждень на будівельному майданчику.
3 черга
103/11
1 секція
- продовжуються внутрішні роботи у МЗК;
- монтаж віконних відливів виконано, де зроблено фасад;
- тривають роботи із прокладання зовнішніх мереж (вода, каналізація, електрика, газ);
- на завершальному етапі роботи із влаштування внутрішніх газових мереж;.
Цього тижня планується завезення та монтаж дверей.
2 секція
- монтаж віконних відливів виконано, де зроблено фасад;
- тривають внутрішні роботи у МЗК.
3 секція
- завершено штукатурка парапетів
- розпочато роботи із поклейки рубероїду на даху;
- завершено монтаж віконних відливів;
- на завершальному етапі внутрішні штукатурні роботи; цього тижня планується завершити.
103/12
1 секція
- на завершальному етапі роботи із влаштування димоходів;
2 секція
- на завершальному етапі роботи із мурування папапетів, цього тижня буде завершено.
103/13
1 секція
- на завершальному етапі роботи із влаштування перегородок: тривають на 6 поверсі, на 4 поверсі завершено.
2 секція
- продовжуються роботи із монтажу перегородрк на 3 поверсі.
103/14
- влаштування електромереж на 3-4 поверхах.
103/15
1 секція
- тривають роботи із влаштування сантехніки;
2 секція
- завершено роботи із поклейки рубероїду;
- тривають роботи із виконання стяжки, виконано на 2 поверсі, на 3 – на завершальному етапі.
4 черга
Будинок 16
- завершено роботи із мурування стін 3 поверху.
Будинок 17
- на завершальному етапі роботи із монтажу панелей перекриття 5 поверху, цього тижня планується завершити;
- триває кладка 6 поверху.
3 черга
103/11
1 секція
- продовжуються внутрішні роботи у МЗК;
- монтаж віконних відливів виконано, де зроблено фасад;
- тривають роботи із прокладання зовнішніх мереж (вода, каналізація, електрика, газ);
- на завершальному етапі роботи із влаштування внутрішніх газових мереж;.
Цього тижня планується завезення та монтаж дверей.
2 секція
- монтаж віконних відливів виконано, де зроблено фасад;
- тривають внутрішні роботи у МЗК.
3 секція
- завершено штукатурка парапетів
- розпочато роботи із поклейки рубероїду на даху;
- завершено монтаж віконних відливів;
- на завершальному етапі внутрішні штукатурні роботи; цього тижня планується завершити.
103/12
1 секція
- на завершальному етапі роботи із влаштування димоходів;
2 секція
- на завершальному етапі роботи із мурування папапетів, цього тижня буде завершено.
103/13
1 секція
- на завершальному етапі роботи із влаштування перегородок: тривають на 6 поверсі, на 4 поверсі завершено.
2 секція
- продовжуються роботи із монтажу перегородрк на 3 поверсі.
103/14
- влаштування електромереж на 3-4 поверхах.
103/15
1 секція
- тривають роботи із влаштування сантехніки;
2 секція
- завершено роботи із поклейки рубероїду;
- тривають роботи із виконання стяжки, виконано на 2 поверсі, на 3 – на завершальному етапі.
4 черга
Будинок 16
- завершено роботи із мурування стін 3 поверху.
Будинок 17
- на завершальному етапі роботи із монтажу панелей перекриття 5 поверху, цього тижня планується завершити;
- триває кладка 6 поверху.
BD Holding
BH
Представитель
1 193
27 марта 2017
20 ноя 2018 10:37
Ми продовжуємо будувати!
103/11
1 секція
- продовжуються внутрішні роботи у МЗК;
- монтаж віконних відливів виконано, де зроблено фасад;
- тривають роботи із прокладання зовнішніх мереж (вода, каналізація, електрика, газ);
- на завершальномуетапі роботи із влаштування внутрішніх газових мереж;.
Цього тижня планується завезення та монтаж дверей.
2 секція
- монтаж віконних відливів виконано, де зроблено фасад;
- тривають внутрішні роботи у МЗК.
3 секція
- завершено штукатурка парапетів
- розпочато роботи із поклейки рубероїду на даху;
- завершено монтаж віконних відливів;
- на завершальному етапі внутрішні штукатурні роботи; цього тижня планується завершити.
103/12
1 секція
- на завершальному етапі роботи із влаштування димоходів;
2 секція
- на завершальному етапі роботи із мурування папапетів, цього тижня буде завершено.
103/13
1 секція
- на завершальному етапі роботи із влаштування перегородок: тривають на 6 поверсі, на 4 поверсі завершено.
2 секція
- продовжуються роботи із монтажу перегородрк на 3 поверсі.
103/14
- влаштування електромереж на 3-4 поверхах.
103/15
1 секція
- тривають роботи із влаштування сантехніки;
2 секція
- завершено роботи із поклейки рубероїду;
- тривають роботи із виконання стяжки, виконано на 2 поверсі, на 3 – на завершальному етапі.
103/11
1 секція
- продовжуються внутрішні роботи у МЗК;
- монтаж віконних відливів виконано, де зроблено фасад;
- тривають роботи із прокладання зовнішніх мереж (вода, каналізація, електрика, газ);
- на завершальномуетапі роботи із влаштування внутрішніх газових мереж;.
Цього тижня планується завезення та монтаж дверей.
2 секція
- монтаж віконних відливів виконано, де зроблено фасад;
- тривають внутрішні роботи у МЗК.
3 секція
- завершено штукатурка парапетів
- розпочато роботи із поклейки рубероїду на даху;
- завершено монтаж віконних відливів;
- на завершальному етапі внутрішні штукатурні роботи; цього тижня планується завершити.
103/12
1 секція
- на завершальному етапі роботи із влаштування димоходів;
2 секція
- на завершальному етапі роботи із мурування папапетів, цього тижня буде завершено.
103/13
1 секція
- на завершальному етапі роботи із влаштування перегородок: тривають на 6 поверсі, на 4 поверсі завершено.
2 секція
- продовжуються роботи із монтажу перегородрк на 3 поверсі.
103/14
- влаштування електромереж на 3-4 поверхах.
103/15
1 секція
- тривають роботи із влаштування сантехніки;
2 секція
- завершено роботи із поклейки рубероїду;
- тривають роботи із виконання стяжки, виконано на 2 поверсі, на 3 – на завершальному етапі.
BD Holding
BH
Представитель
1 193
27 марта 2017
20 ноя 2018 10:42
Ми продовжуємо будувати!
Будинок 16
- завершено роботи із мурування стін 3 поверху.
Будинок 17
- на завершальному етапі роботи із монтажу панелей перекриття 5 поверху, цього тижня планується завершити;
- триває кладка 6 поверху.
Будинок 16
- завершено роботи із мурування стін 3 поверху.
Будинок 17
- на завершальному етапі роботи із монтажу панелей перекриття 5 поверху, цього тижня планується завершити;
- триває кладка 6 поверху.
Ballboa
B
Пользователь
94
22 апреля 2018
20 ноя 2018 12:44
Цитата "BD_Holding":Ми продовжуємо будувати!
Будинок 16
- завершено роботи із мурування стін 3 поверху.
Будинок 17
- на завершальному етапі роботи із монтажу панелей перекриття 5 поверху, цього тижня планується завершити;
- триває кладка 6 поверху.

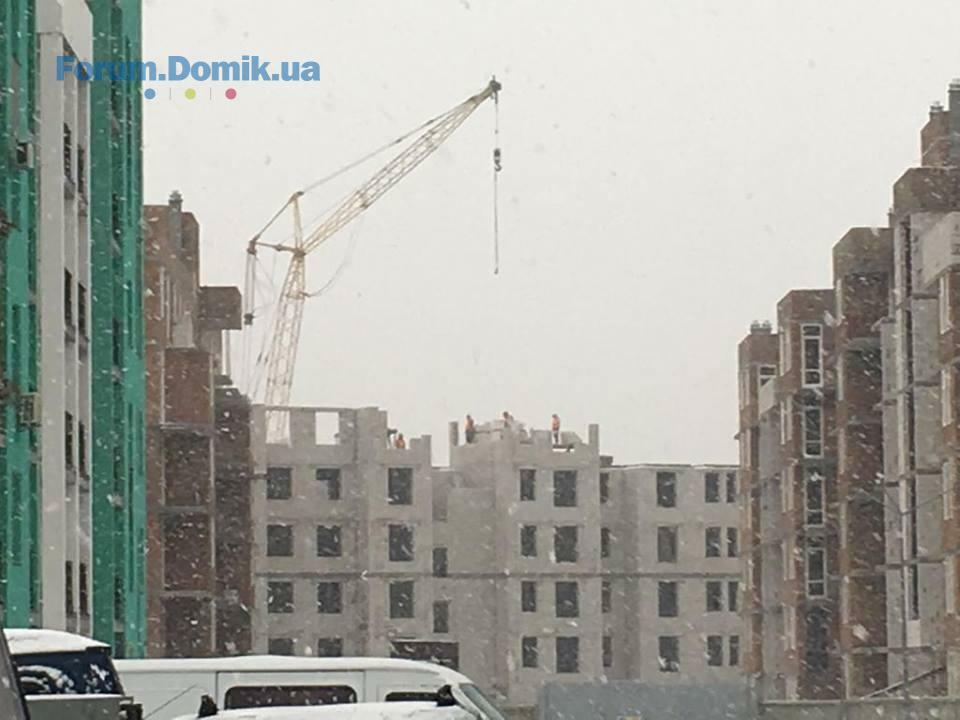

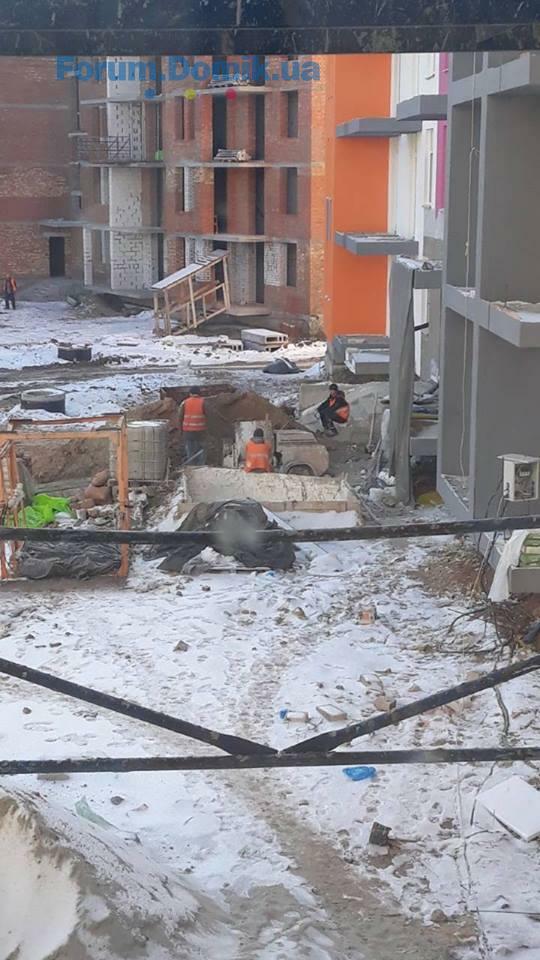

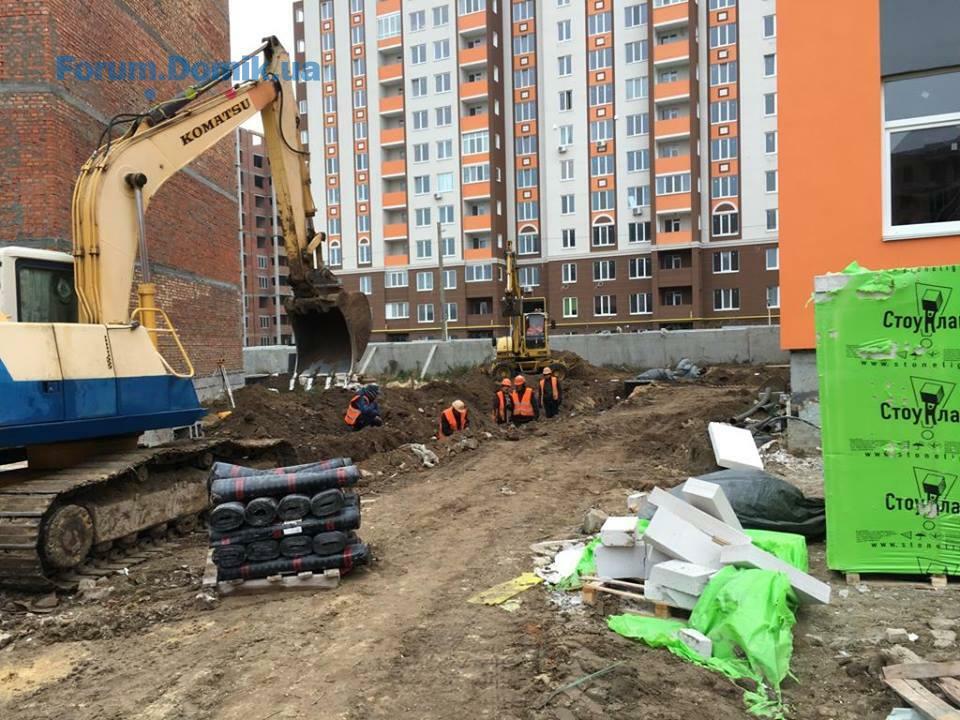

Смешная показательная фото со строителями в снег))) но хоть как то идет. Мы верим в Вас.
Наталья Некрылова

Прохожий
1
20 ноября 2018
20 ноя 2018 13:53
Добрый день!
Я покупатель и новенькая здесь. Поделитесь пожалуйста впечатлением кто уже купил, какие плюсы и минусы? Спасибо.
Я покупатель и новенькая здесь. Поделитесь пожалуйста впечатлением кто уже купил, какие плюсы и минусы? Спасибо.
bahtaran
b
Пользователь
28
19 ноября 2018
20 ноя 2018 14:21
Цитата "Наталья Некрылова":Добрый день!
Я покупатель и новенькая здесь. Поделитесь пожалуйста впечатлением кто уже купил, какие плюсы и минусы? Спасибо.
Добрый день!
Плюсы: Охраняемая территория, приятная атмосфера комплекса, чистый воздух, приятная цена.
минусы: холдинг затягивает строительство недостроенных объектов, грязная вода, последние две недели непонятные отключения света, пробки на въезд в Киев, отсутствие альтернативной дороги (через Белогородку и Вишню не счетово), тонкие стены (очень слышно соседей).
tatti.k

Новичок
17
29 августа 2018
20 ноя 2018 14:34
Застройщик медленно но верно движется в нужном направлении. Такие отчеты радуют. Спасибо!
Katerina89
K
Новичок
9
25 сентября 2018
26 ноя 2018 15:01
Цитата "Наталья Некрылова":Добрый день!
Я покупатель и новенькая здесь. Поделитесь пожалуйста впечатлением кто уже купил, какие плюсы и минусы? Спасибо.
добрый день!
пока что для себя вижу один огромный минус - затяжное строительство. и даже никто не предупреждает, не выходят на разговор об этом..
пугают отзывы других про качество коммуникаций, про плохую воду и перебои электроэнергии
плюсами для себя при покупке видела чистый воздух, инфраструктура соседних жилых комплексов, близость в Киеву
хотя с такими пробками, уже и не так близко (
BD Holding
BH
Представитель
1 193
27 марта 2017
27 ноя 2018 08:50
Ми продовжуємо будувати!

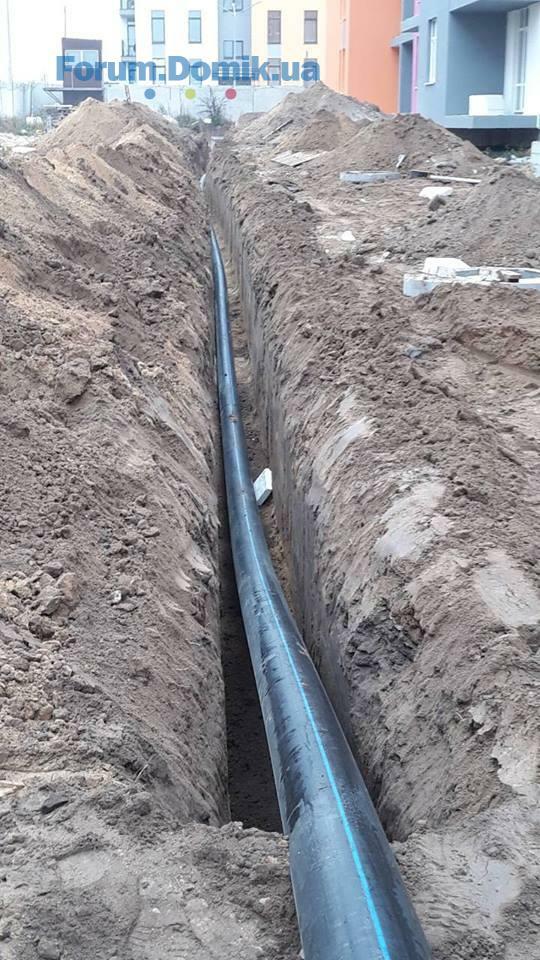

Звертаємо вашу увагу, що прокладання зовнішніх мереж відбувається не лише до будинку 103/11, а також – 103/12 та 103/13.
103/11
1 секція
- продовжуються внутрішні роботи у МЗК;
- тривають роботи із прокладання зовнішніх мереж (вода, каналізація, електрика на завершальному етапі, газ);
- на завершальному етапі роботи із влаштування внутрішніх газових мереж; цього тижня планується завершити;
- розпочато монтаж дверей, виконано три поверхи;
- продовжиться монтаж сантехніки.
2 секція
- тривають внутрішні роботи у МЗК.
3 секція
- тривають роботи із поклейки рубероїду на даху;
-завершено внутрішні штукатурні роботи.
- продовжується монтаж сантехніки.
Планування благоустрою.
103/12
1 секція
- завершено роботи із влаштування димоходів;
2 секція
- завершено роботи із мурування папапетів.
103/13
1 секція
- на завершальному етапі роботи із влаштування перегородок: тривають на 6 поверсі.
2 секція
- продовжуються роботи із монтажу перегородрк на 3 поверсі.
103/14
- влаштування електромереж - на 3 тривають, на – 4 завершено.
103/15
1 секція
- тривають роботи із влаштування сантехніки;
2 секція
- тривають роботи із виконання стяжки, виконано на 2 – 5 поверхах.
4 черга
Будинок 16
- розпочато монтаж панелей перекриття 3 поверху.
Будинок 17
- завершено роботи із монтажу панелей перекриття 5 поверху;
- триває кладка 6 поверху.
Звертаємо вашу увагу, що прокладання зовнішніх мереж відбувається не лише до будинку 103/11, а також – 103/12 та 103/13.
103/11
1 секція
- продовжуються внутрішні роботи у МЗК;

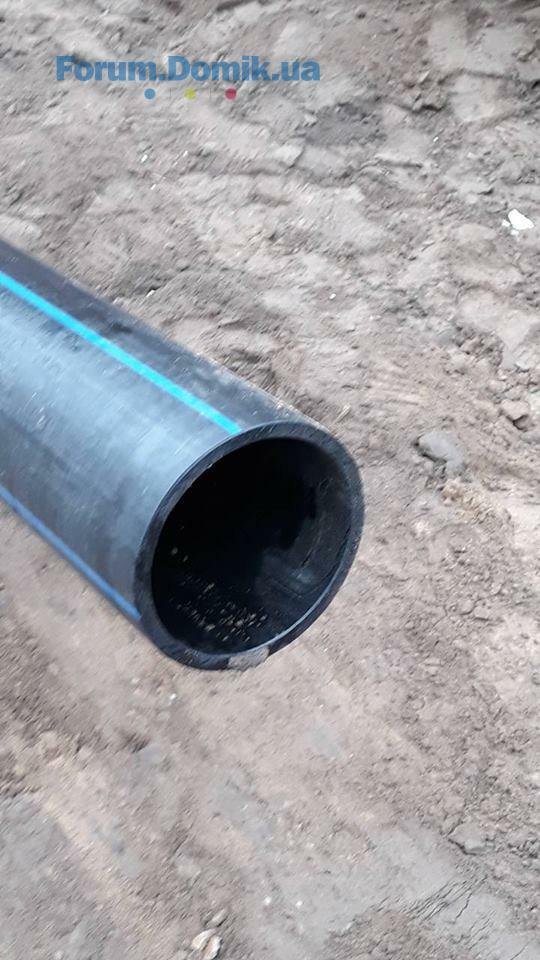

- тривають роботи із прокладання зовнішніх мереж (вода, каналізація, електрика на завершальному етапі, газ);
- на завершальному етапі роботи із влаштування внутрішніх газових мереж; цього тижня планується завершити;

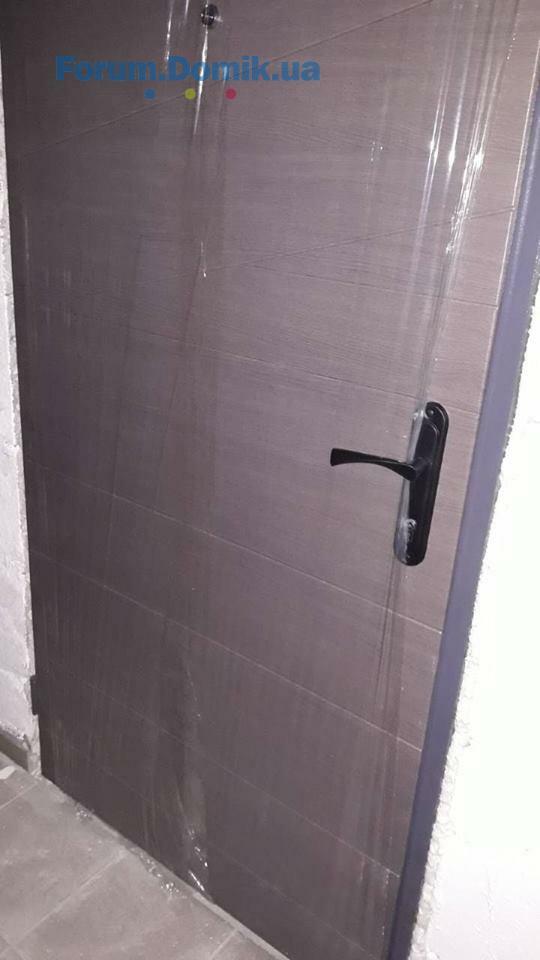

- розпочато монтаж дверей, виконано три поверхи;

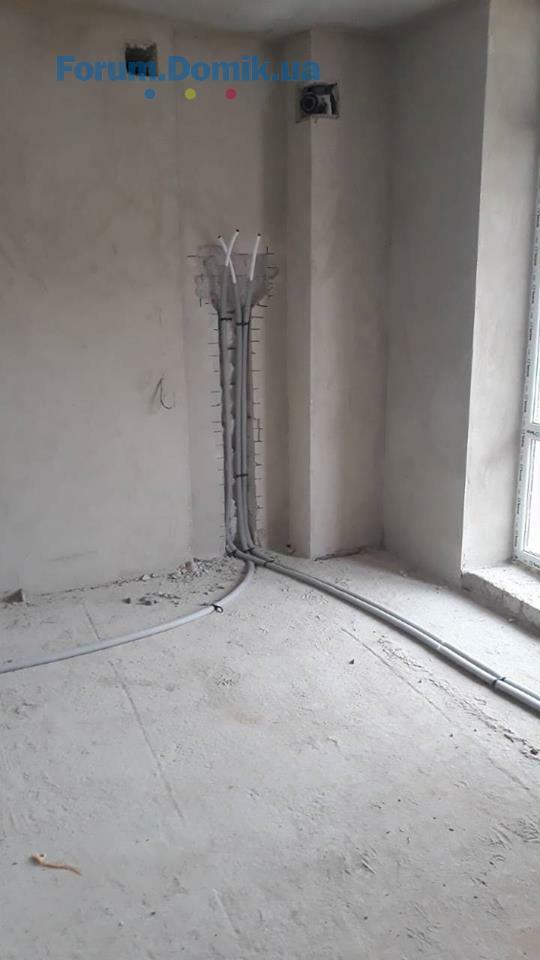

- продовжиться монтаж сантехніки.
2 секція
- тривають внутрішні роботи у МЗК.
3 секція

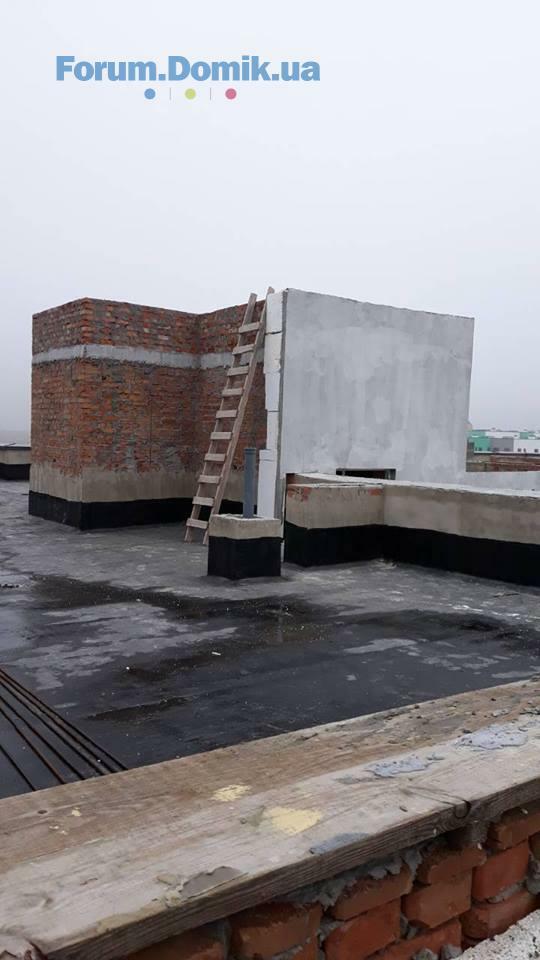

- тривають роботи із поклейки рубероїду на даху;
-завершено внутрішні штукатурні роботи.
- продовжується монтаж сантехніки.
Планування благоустрою.
103/12
1 секція

- завершено роботи із влаштування димоходів;
2 секція
- завершено роботи із мурування папапетів.
103/13
1 секція
- на завершальному етапі роботи із влаштування перегородок: тривають на 6 поверсі.
2 секція
- продовжуються роботи із монтажу перегородрк на 3 поверсі.
103/14
- влаштування електромереж - на 3 тривають, на – 4 завершено.
103/15
1 секція
- тривають роботи із влаштування сантехніки;
2 секція
- тривають роботи із виконання стяжки, виконано на 2 – 5 поверхах.
4 черга
Будинок 16
- розпочато монтаж панелей перекриття 3 поверху.
Будинок 17
- завершено роботи із монтажу панелей перекриття 5 поверху;
- триває кладка 6 поверху.
BD Holding
BH
Представитель
1 193
27 марта 2017
27 ноя 2018 08:58
Ми продовжуємо будувати!
Звертаємо вашу увагу, що прокладання зовнішніх мереж відбувається не лише до будинку 103/11, а також – 103/12 та 103/13.
103/11
1 секція
- продовжуються внутрішні роботи у МЗК;
- тривають роботи із прокладання зовнішніх мереж (вода, каналізація, електрика на завершальному етапі, газ);
- на завершальному етапі роботи із влаштування внутрішніх газових мереж; цього тижня планується завершити;
- розпочато монтаж дверей, виконано три поверхи;
- продовжиться монтаж сантехніки.
2 секція
- тривають внутрішні роботи у МЗК.
3 секція
- тривають роботи із поклейки рубероїду на даху;
-завершено внутрішні штукатурні роботи.
- продовжується монтаж сантехніки.
Планування благоустрою.
103/12
1 секція
- завершено роботи із влаштування димоходів;
2 секція
- завершено роботи із мурування папапетів.
103/13
1 секція
- на завершальному етапі роботи із влаштування перегородок: тривають на 6 поверсі.
2 секція
- продовжуються роботи із монтажу перегородрк на 3 поверсі.
103/14
- влаштування електромереж - на 3 тривають, на – 4 завершено.
103/15
1 секція
- тривають роботи із влаштування сантехніки;
2 секція
- тривають роботи із виконання стяжки, виконано на 2 – 5 поверхах.
Звертаємо вашу увагу, що прокладання зовнішніх мереж відбувається не лише до будинку 103/11, а також – 103/12 та 103/13.
103/11
1 секція
- продовжуються внутрішні роботи у МЗК;
- тривають роботи із прокладання зовнішніх мереж (вода, каналізація, електрика на завершальному етапі, газ);
- на завершальному етапі роботи із влаштування внутрішніх газових мереж; цього тижня планується завершити;
- розпочато монтаж дверей, виконано три поверхи;
- продовжиться монтаж сантехніки.
2 секція
- тривають внутрішні роботи у МЗК.
3 секція
- тривають роботи із поклейки рубероїду на даху;
-завершено внутрішні штукатурні роботи.
- продовжується монтаж сантехніки.
Планування благоустрою.
103/12
1 секція
- завершено роботи із влаштування димоходів;
2 секція
- завершено роботи із мурування папапетів.
103/13
1 секція
- на завершальному етапі роботи із влаштування перегородок: тривають на 6 поверсі.
2 секція
- продовжуються роботи із монтажу перегородрк на 3 поверсі.
103/14
- влаштування електромереж - на 3 тривають, на – 4 завершено.
103/15
1 секція
- тривають роботи із влаштування сантехніки;
2 секція
- тривають роботи із виконання стяжки, виконано на 2 – 5 поверхах.

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Gravity Park | Креатор-Буд | Киев, просп. Берестейський, 13915.0890
- ЖК GL Club | Green Life | Ирпень, ул. Лысенко, 2115.0816
- КМ Inwood | BudCapital | Обуховский р-н, пгт Козин, ул. Лесная-Козинская, 1615.082
- ЖК Star City | Стар Сити | bUdCapital, Київміськбуд | Киев, ул. Каунасcкая, 2715.08442
- ЖК Polaris Home & Plaza | Perfect Group, Citex Development | Киев, ул. Семьи Кульженков, 2215.08494
- ЖК Зіркова Вежа 1 | 2 | Элит-Фасад Групп | Вышгород, ул. Шолуденко, 2615.08411
- Отзывы о застройщике Киевгорстрой14.08185
- ЖК Desna Park Residence | Десна Парк Резиденс | Зазимье, ул. Киевская14.08815
- ЖСК Диамант | Бровары, ул. Киевская, 26114.085 694
- ЖК Navigator 2 | Навигатор 2 | ДБК-Житлобуд | Киев, ул. Коноплянская, 2214.08801
- Стоит ли сейчас покупать недвижимость?16.084 596
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна28.0790
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Идеи для декора пола в квартире, ваши отзывы и мнение экспертов12.0712
- Как выбрать подходящую раковину. Отзывы о мойках и раковинах09.0746
- Выбор гранитной мойки24.0631
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- ЖК Royal Place | Трускавець, вул. Сагайдачного21.072
- Материал многоквартирного дома новостройки. Какой лучше?13.0812
- Климатическое оборудование норвежской ТМ Bergen07.082
- Как можно прочистить или улучшить вентиляцию в квартире?06.086
- Пол на кухне – ламинат или плитка?30.0720
- Как правильно заложить швы в стенах после врезки столешницы/подоконника?24.072
- Стоит ли делать лоджию продолжением комнаты24.0716
- Чем отделать деревянные стены дома?24.073
- Ремонт кухонного стола22.072
- Мигающий свет когда включается LED от 100w 12v блока питания в сочетании с zigbee switch модулем10.072
- Как уберечь холодильник от перепадов напряжения09.0810
- Мебель под заказ | Объявления об изготовлении мебели07.0898
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077
- Які етапи охоплює комплексне будівництво ферми під ключ18.071
- Продажа и установка натяжных потолков14.0718
