ЖК "Акварели", Вишневое - "Akvareli Development Holding"
| Застройщик | Akvareli Development Holding |
| Сдача ЖК | 2012 - 2015 г. |
| Планировки |
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 37.
| 2/5% | ||
| 6/16% | ||
| 12/32% | ||
| 16/43% | ||
| 1/3% |
Domik Ai
штучний інтелект
38 021
09 сентября 2019

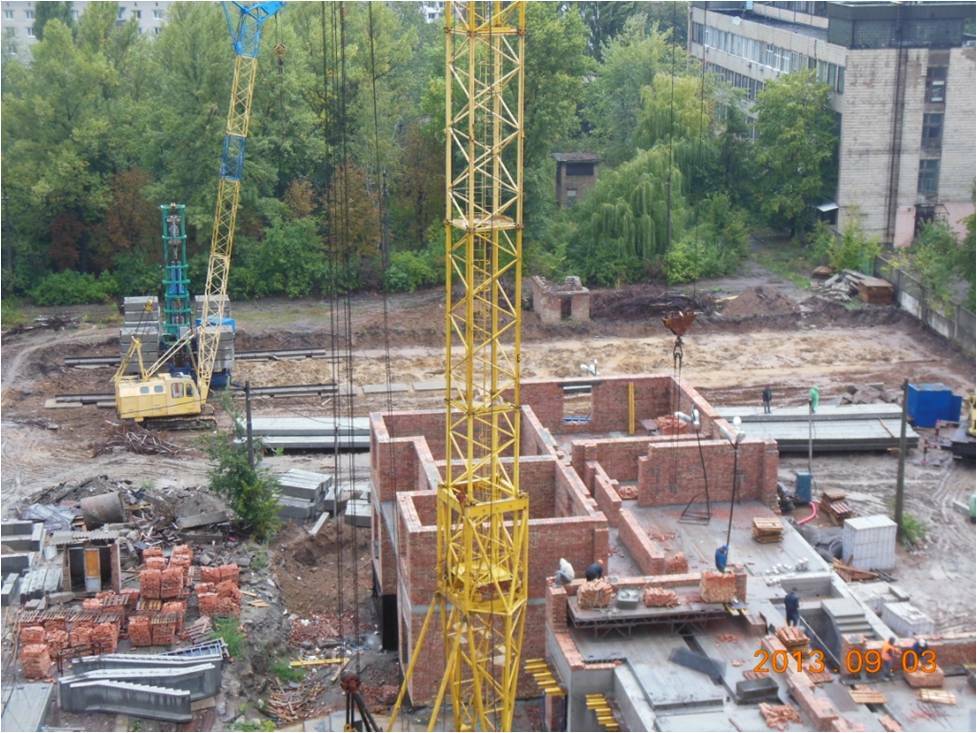

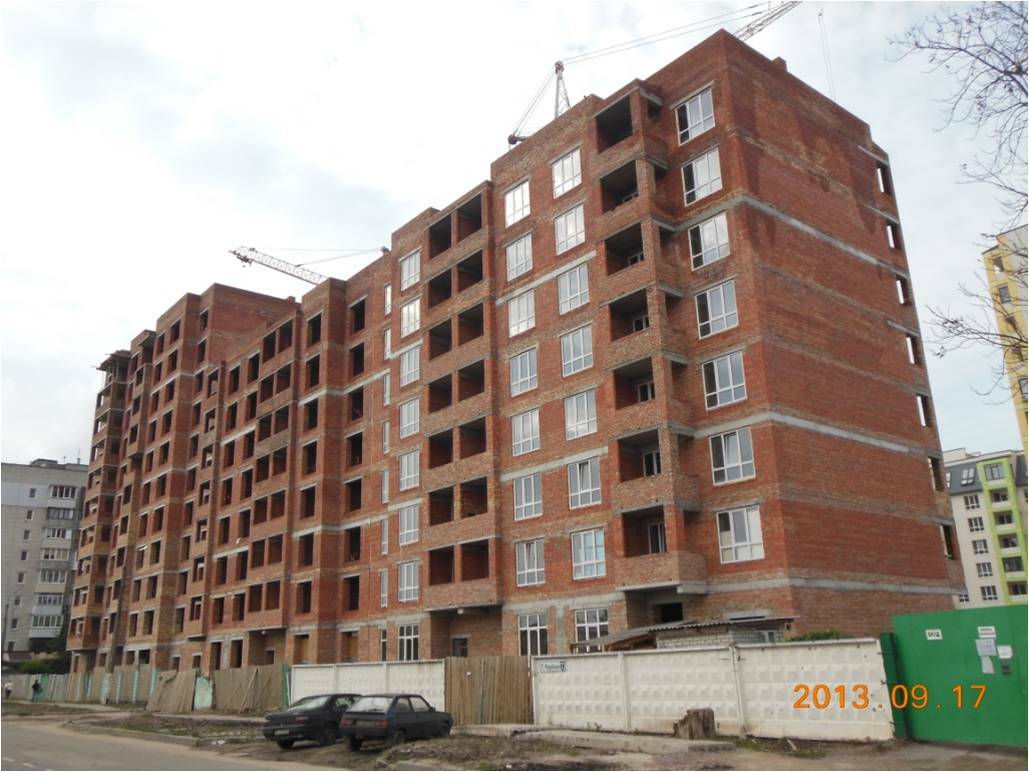

03 сен 2013 15:53
Ещё два акционных предложения сентября – однокомнатная квартира за 229 900 грн. площадью 30,41 кв.м. и двухкомнатная квартира площадью 54,02 кв.м. по цене 399 000 грн. при 100% оплате!

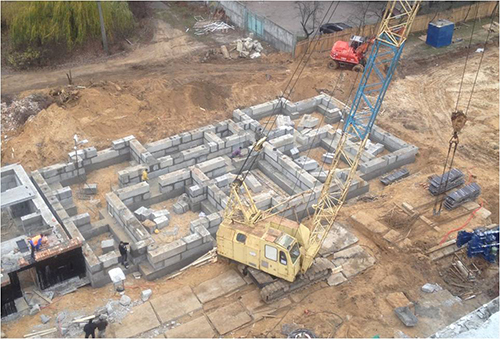

Данные типы квартир запроектированы в VII очереди очереди строительства, которая будет введена в эксплуатацию в июне 2014 года.
VII очередь строительства жилого квартала «АКВАРЕЛИ» включает в себя 5 секций высотностью 8-12 этажей. Запланировано поочередное строительство секций с полным окончанием работ и вводом в эксплуатацию в июне 2014 года.
Акционные цены действительны только при 100% оплате стоимости квартиры.
Данные типы квартир запроектированы в VII очереди очереди строительства, которая будет введена в эксплуатацию в июне 2014 года.
VII очередь строительства жилого квартала «АКВАРЕЛИ» включает в себя 5 секций высотностью 8-12 этажей. Запланировано поочередное строительство секций с полным окончанием работ и вводом в эксплуатацию в июне 2014 года.
Акционные цены действительны только при 100% оплате стоимости квартиры.
Domik Ai
штучний інтелект
38 021
09 сентября 2019
05 сен 2013 14:25

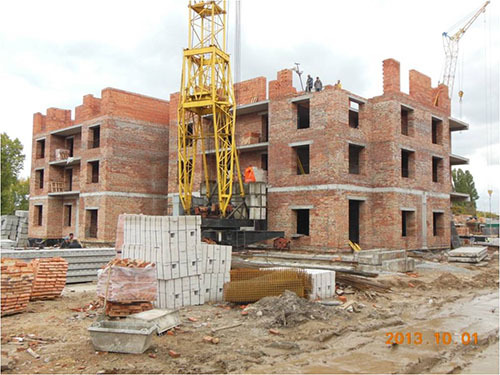

4 очередь
Е-12:
выполняются отделочные работы по фасаду входных групп (декоративная штукатурка), выполнено на 90%
выполняется облицовка декоративным камнем, выполнено на 80%
установлены почтовые ящики и светильники
выполнены работы по укладке утеплителя и ФЭМ на кровли входных групп
завершены работы по устройству накрытия парапетов из OSB и металла
Г-13:
выполняются отделочные работы по фасаду входных групп (декоративная штукатурка), выполнено на 90%
установлены почтовые ящики и светильники
ведутся работы по рулонным кровлям на променаде
Д-14:
выполняются отделочные работы по фасаду входных групп (декоративная штукатурка), выполнено на 80%
установлены почтовые ящики и светильники
ведутся работы по рулонным кровлям на променаде
завершены работы по устройству накрытия парапетов из OSB и металла
Г-15:
выполняются отделочные работы по фасаду входных групп (декоративная штукатурка), выполнено на 80%
установлены почтовые ящики и светильники
Е-16:
выполняются отделочные работы по фасаду входных групп (декоративная штукатурка), выполнено на 70%
выполнены работы по укладке утеплителя и ФЭМ на кровли входных групп

Е-12:
выполняются отделочные работы по фасаду входных групп (декоративная штукатурка), выполнено на 90%
выполняется облицовка декоративным камнем, выполнено на 80%
установлены почтовые ящики и светильники
выполнены работы по укладке утеплителя и ФЭМ на кровли входных групп
завершены работы по устройству накрытия парапетов из OSB и металла
Г-13:
выполняются отделочные работы по фасаду входных групп (декоративная штукатурка), выполнено на 90%
установлены почтовые ящики и светильники
ведутся работы по рулонным кровлям на променаде
Д-14:
выполняются отделочные работы по фасаду входных групп (декоративная штукатурка), выполнено на 80%
установлены почтовые ящики и светильники
ведутся работы по рулонным кровлям на променаде
завершены работы по устройству накрытия парапетов из OSB и металла
Г-15:
выполняются отделочные работы по фасаду входных групп (декоративная штукатурка), выполнено на 80%
установлены почтовые ящики и светильники
Е-16:
выполняются отделочные работы по фасаду входных групп (декоративная штукатурка), выполнено на 70%
выполнены работы по укладке утеплителя и ФЭМ на кровли входных групп
Domik Ai
штучний інтелект
38 021
09 сентября 2019
05 сен 2013 14:26

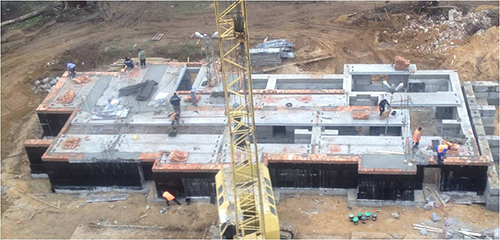

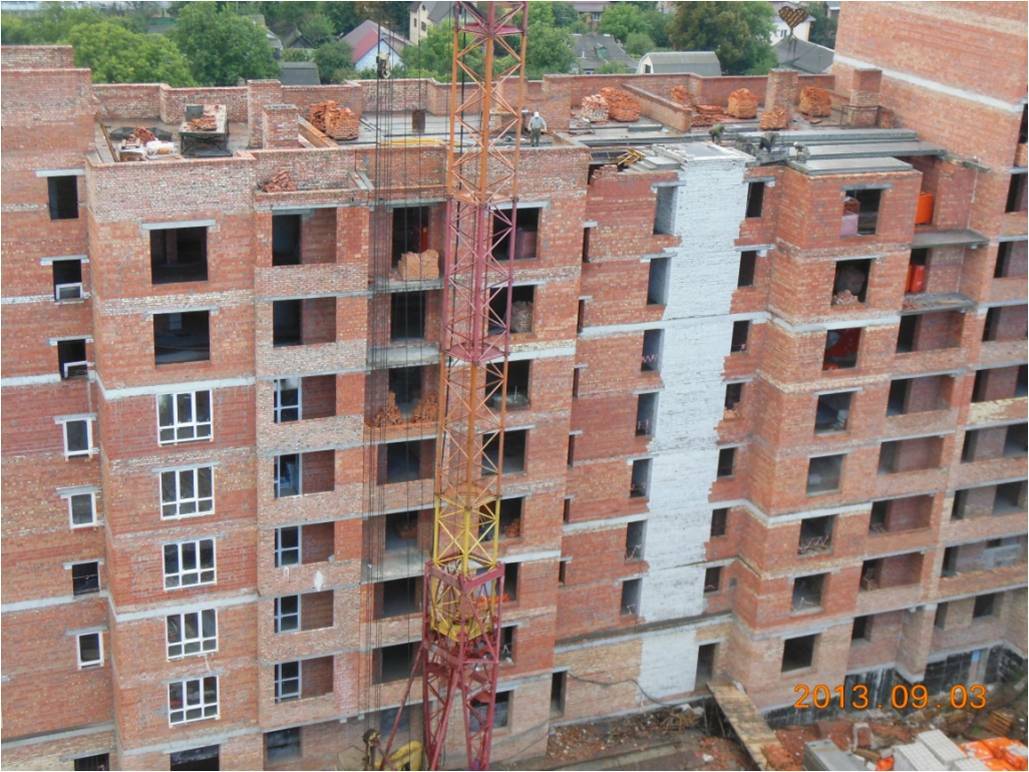

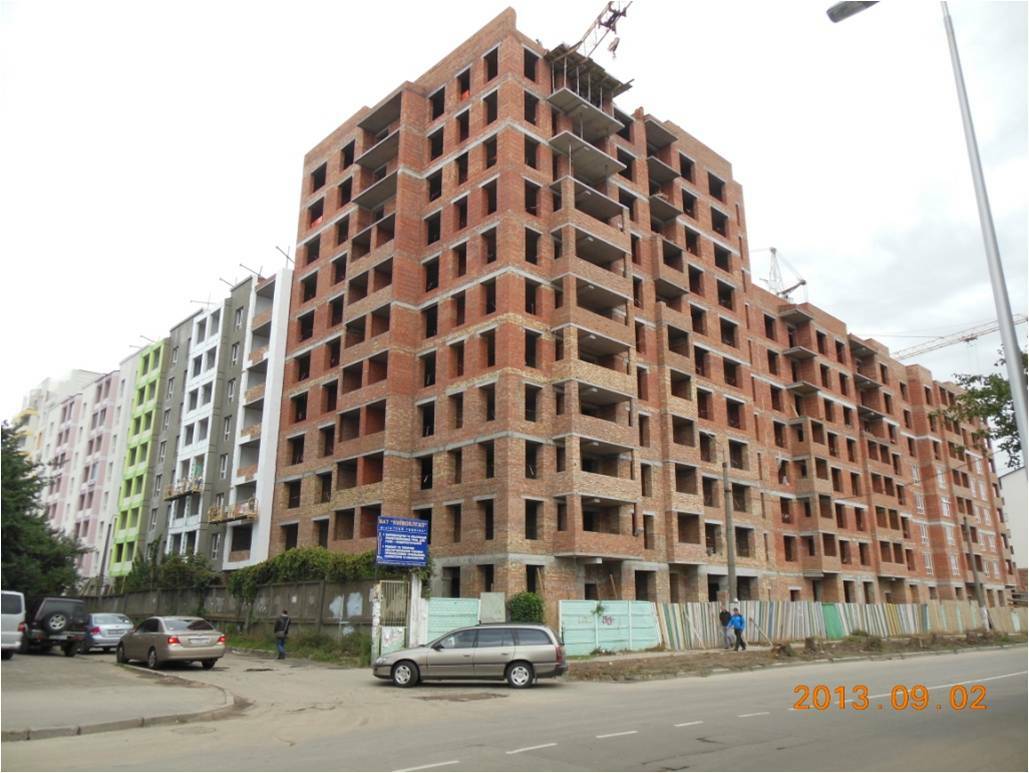

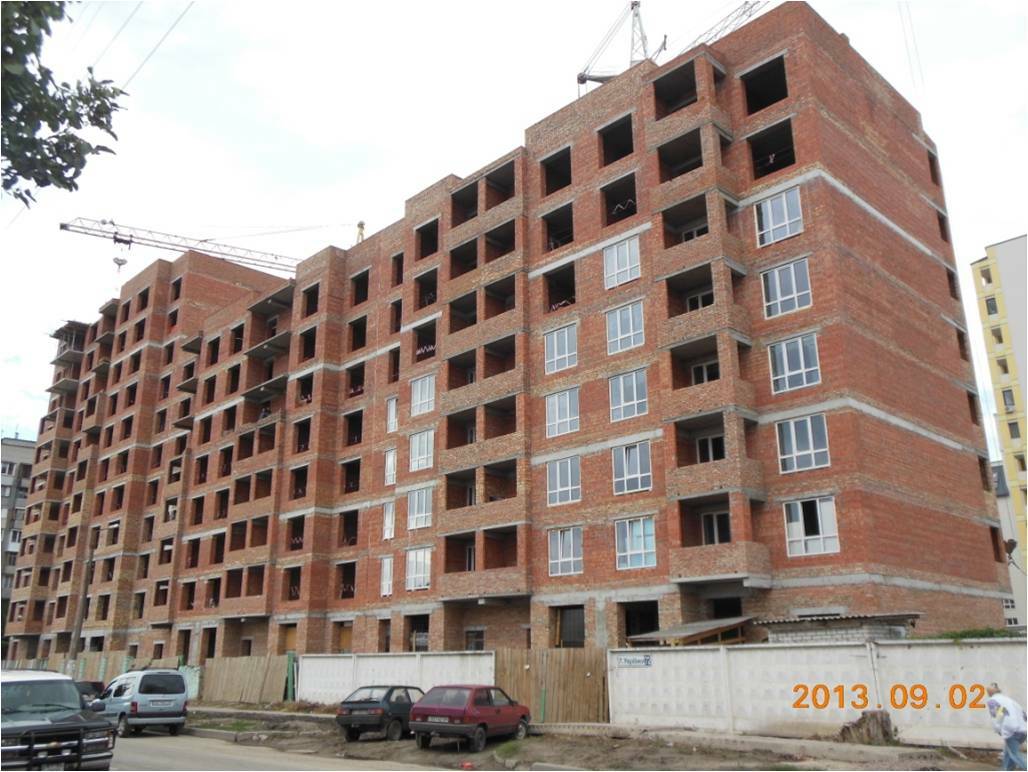

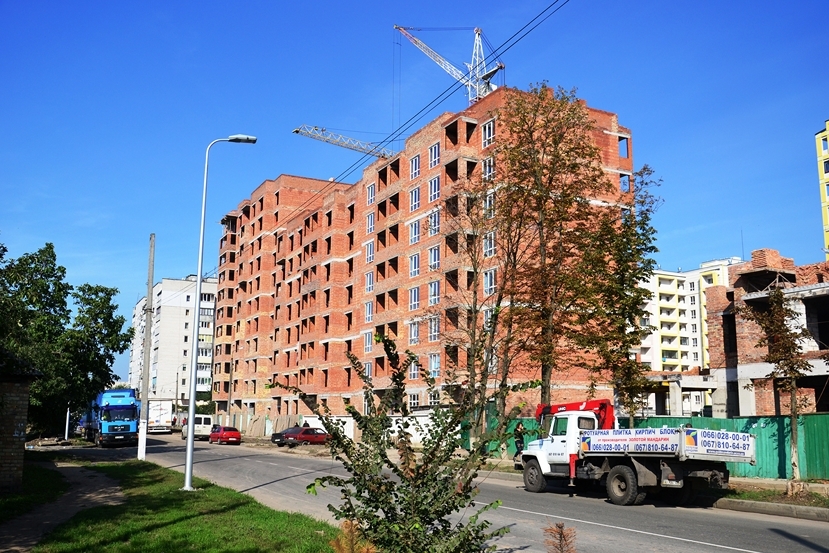

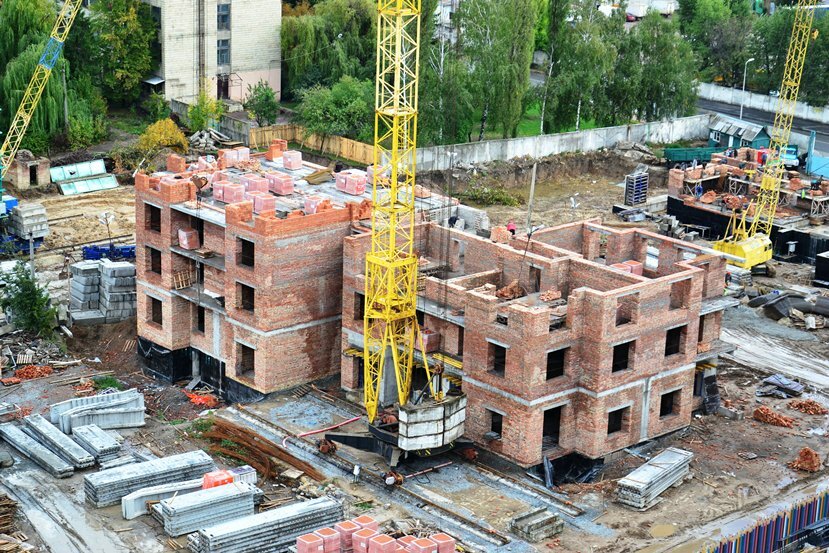

5 очередь
Е-17:

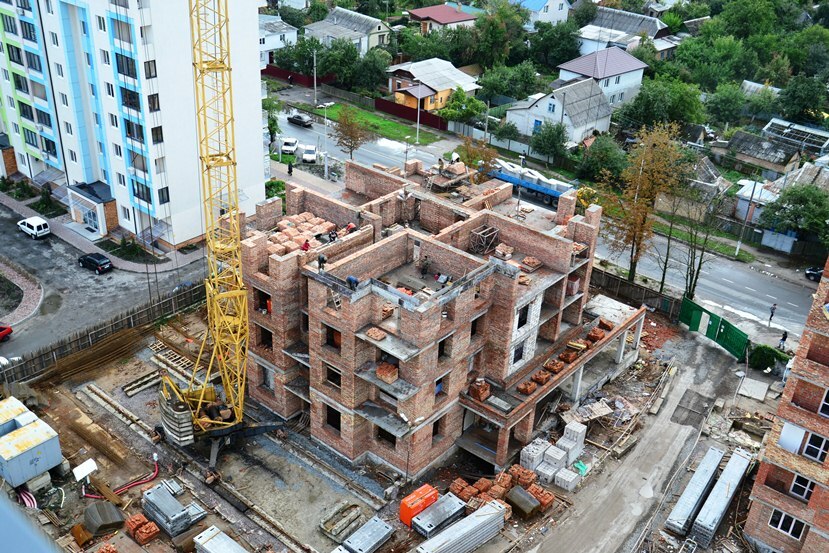

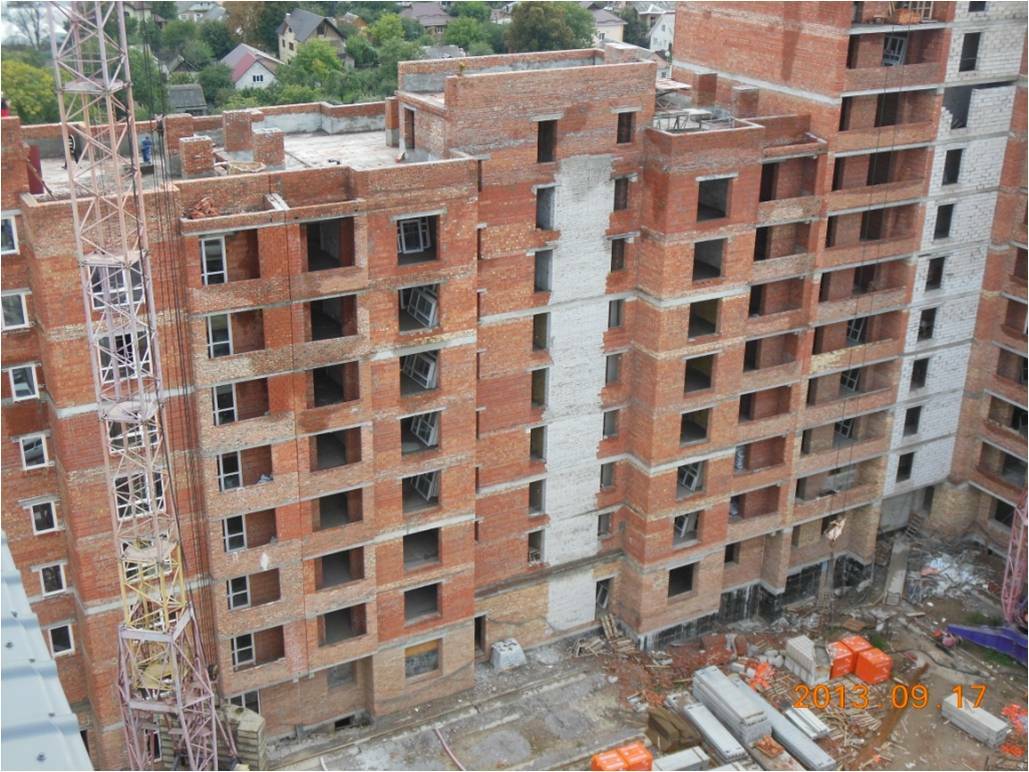

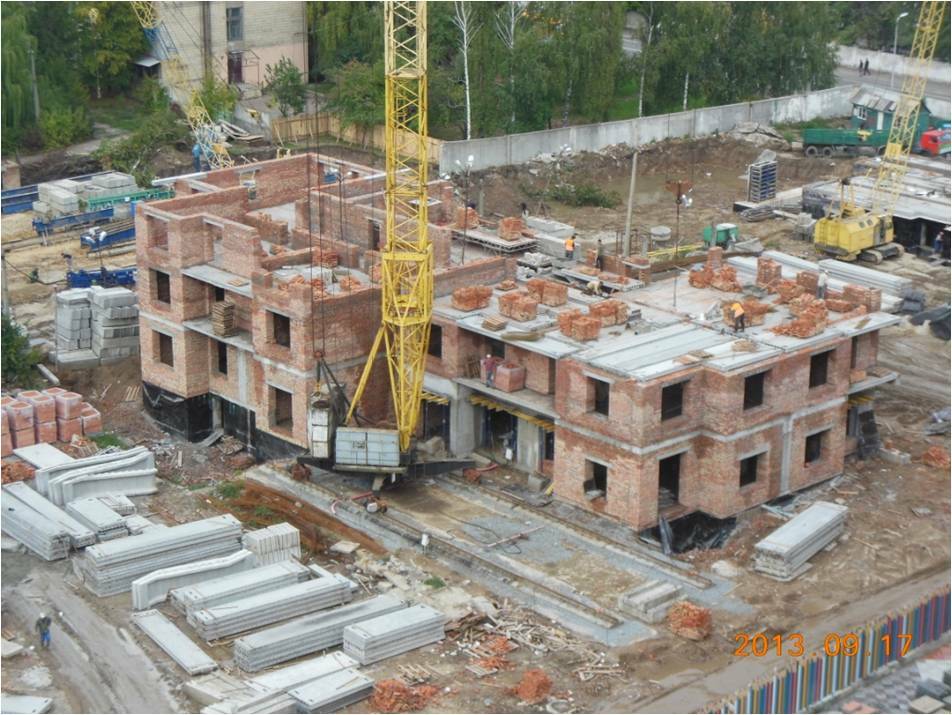

ведутся работы по утеплению и армированию фасада, выполнено на 75%
ведутся работы по нанесению декоративной штукатурки, выполнено на 50% (все балконы и две захватки)
на кровле произведено утепление и отделка парапетов и вентканалов
завершен монтаж стальных стояков
выполнены штробы в местах общего пользования
выполнены штукатурные работы в местах общего пользования на 100%
Г-18:

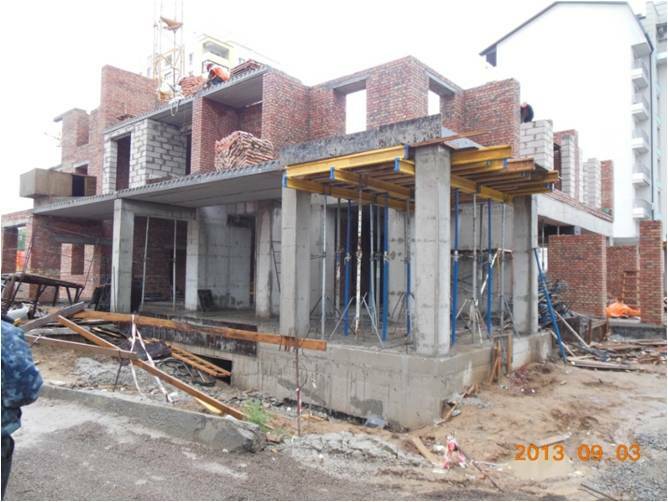

приступили к монтажу стальных стояков в секции
плиты перекрытия над 11-м этажом уложены на 100%
ведутся работы по кирпичной кладке парапета - выполнены на 70%, техэтажа – 10%
Д-19:

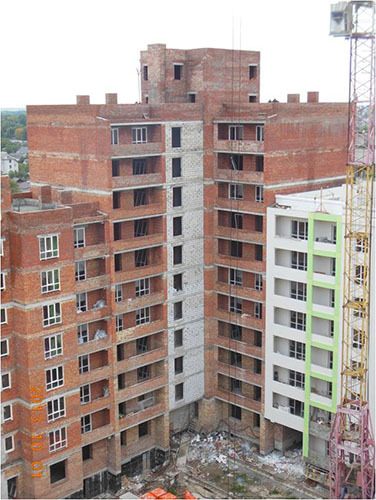

приступили к электромонтажным работам
плиты перекрытия над 8-м этажом уложены на 98%
ведутся работы по кирпичной кладке парапета и техэтажа, выполнено на 60%
Д-20:
общестроительные работы завершены
приступили к монтажу лифтового оборудования

Е-17:
ведутся работы по утеплению и армированию фасада, выполнено на 75%
ведутся работы по нанесению декоративной штукатурки, выполнено на 50% (все балконы и две захватки)
на кровле произведено утепление и отделка парапетов и вентканалов
завершен монтаж стальных стояков
выполнены штробы в местах общего пользования
выполнены штукатурные работы в местах общего пользования на 100%
Г-18:
приступили к монтажу стальных стояков в секции
плиты перекрытия над 11-м этажом уложены на 100%
ведутся работы по кирпичной кладке парапета - выполнены на 70%, техэтажа – 10%
Д-19:
приступили к электромонтажным работам
плиты перекрытия над 8-м этажом уложены на 98%
ведутся работы по кирпичной кладке парапета и техэтажа, выполнено на 60%
Д-20:
общестроительные работы завершены
приступили к монтажу лифтового оборудования
Domik Ai
штучний інтелект
38 021
09 сентября 2019
05 сен 2013 14:27

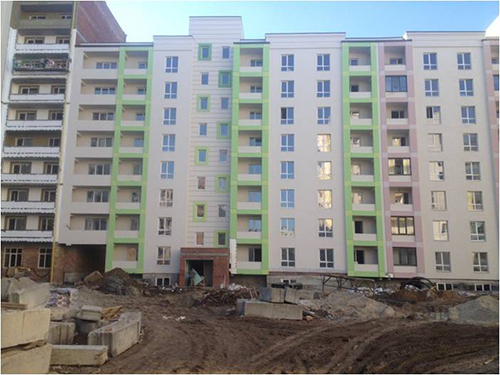

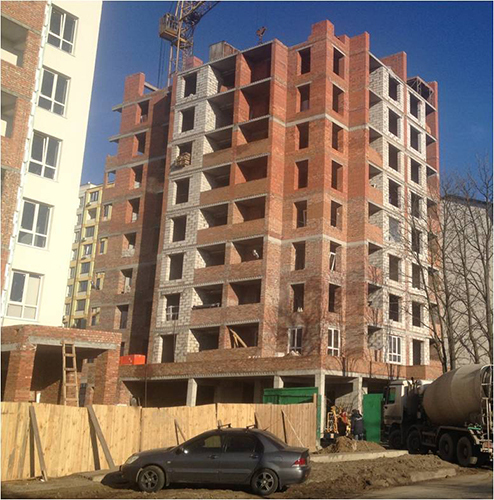

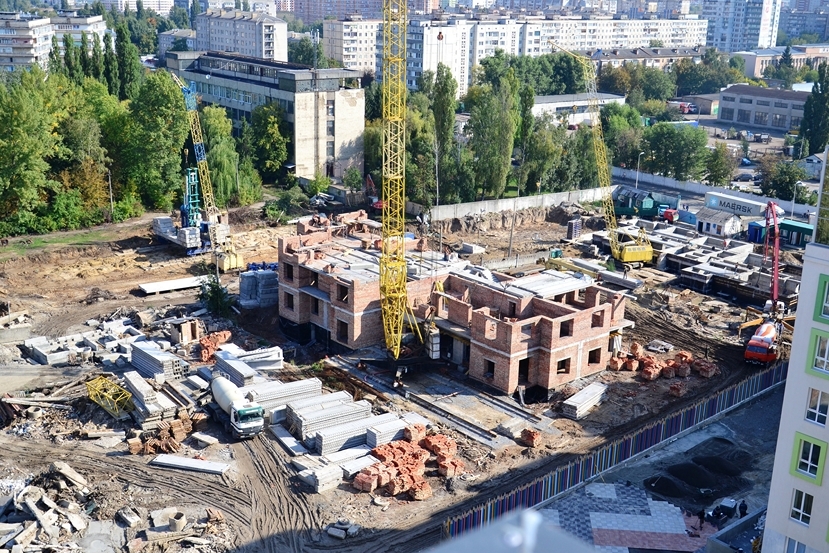

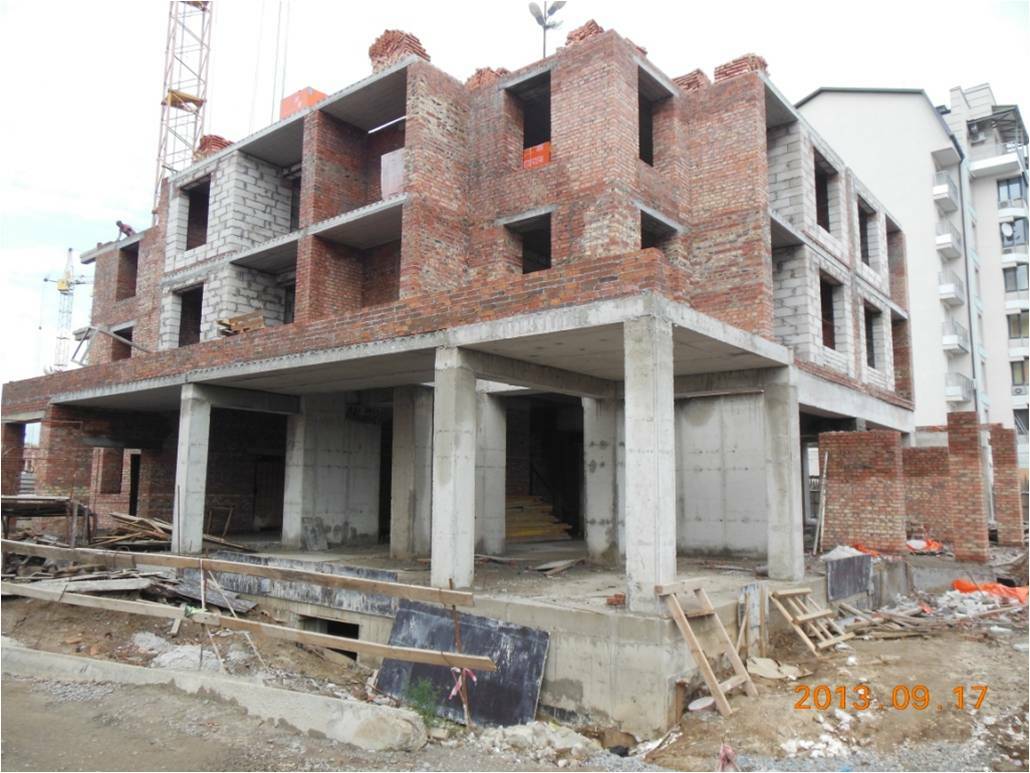

6 очередь

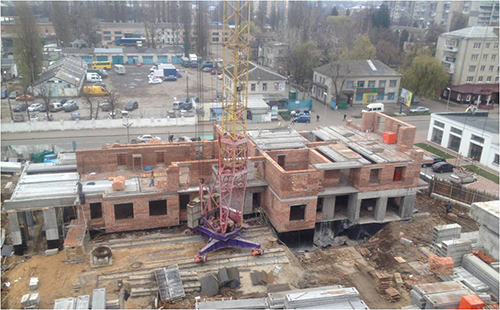

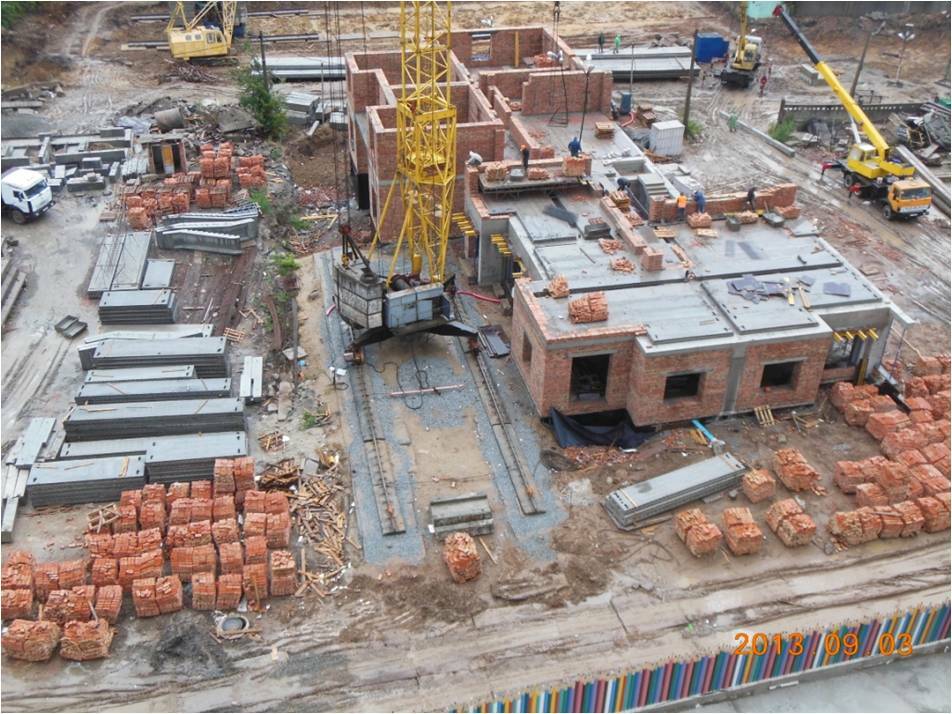

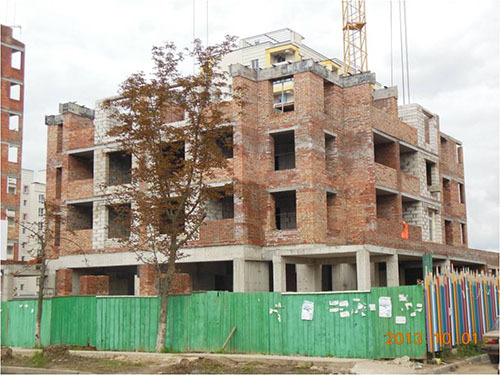

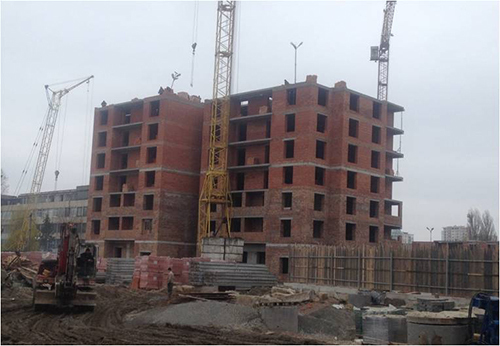

К-21:
ведутся работы по кирпичной кладке 2-го этажа, выполнено на 95%
ведутся работы по монтажу ПК над вторым этажом, выполнено на 60%
ведутся работы по кирпичной кладке 3-го этажа, выполнено 35%

К-21:
ведутся работы по кирпичной кладке 2-го этажа, выполнено на 95%
ведутся работы по монтажу ПК над вторым этажом, выполнено на 60%
ведутся работы по кирпичной кладке 3-го этажа, выполнено 35%
Domik Ai
штучний інтелект
38 021
09 сентября 2019
05 сен 2013 14:27

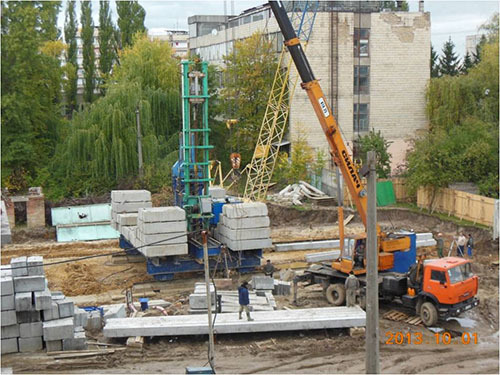

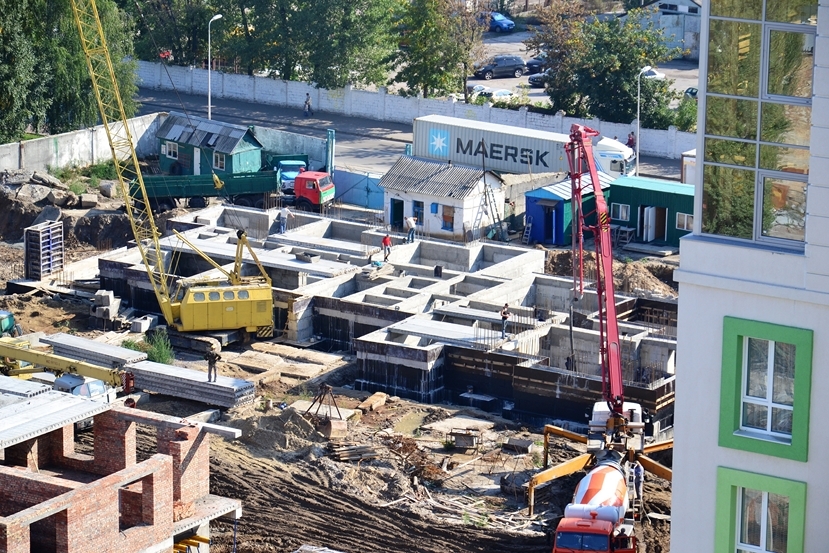

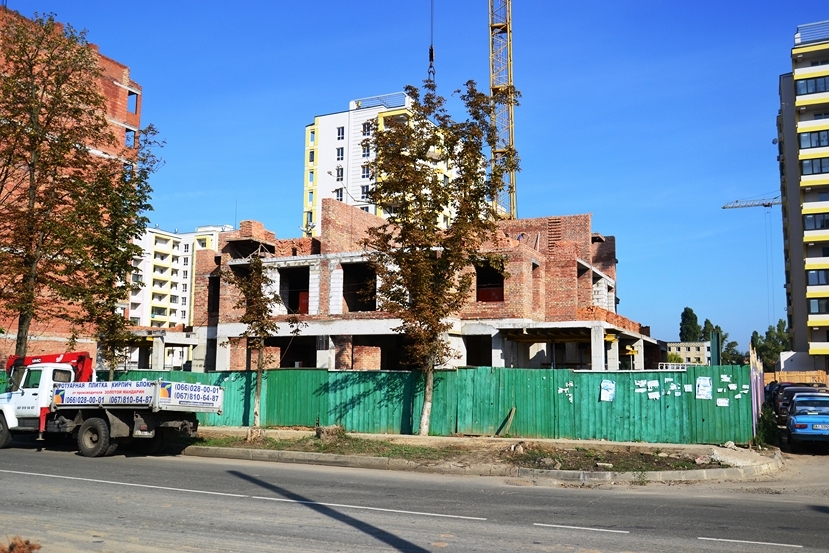

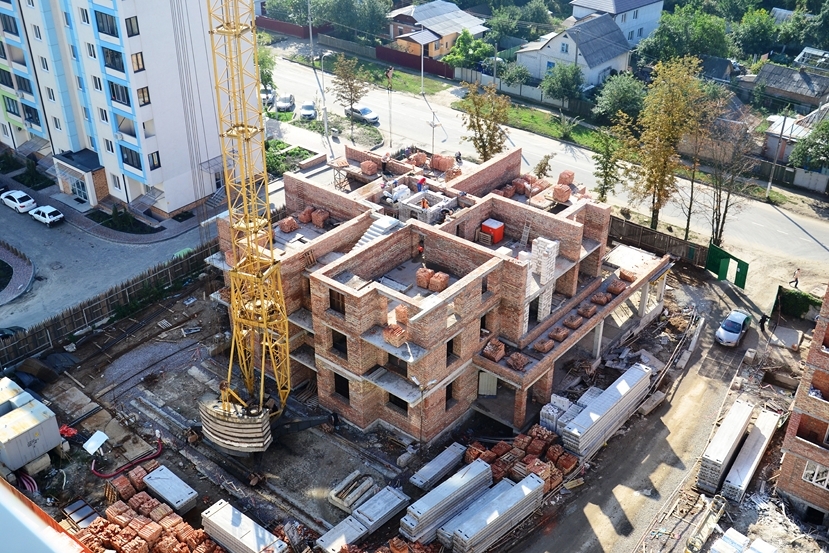

7 очередь

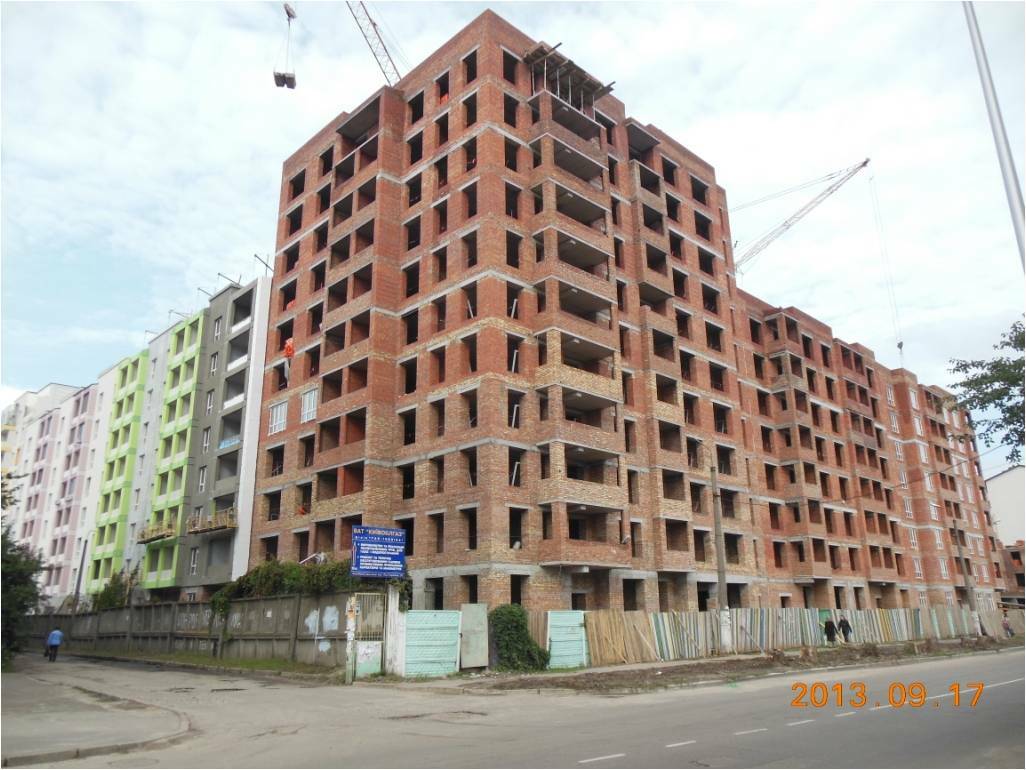

Л-22:
ведутся работы по монтажу каркаса и опалубки для последующего устройства монолитного пояса над фундаментными блоками, выполнено на 95%
Д-24:

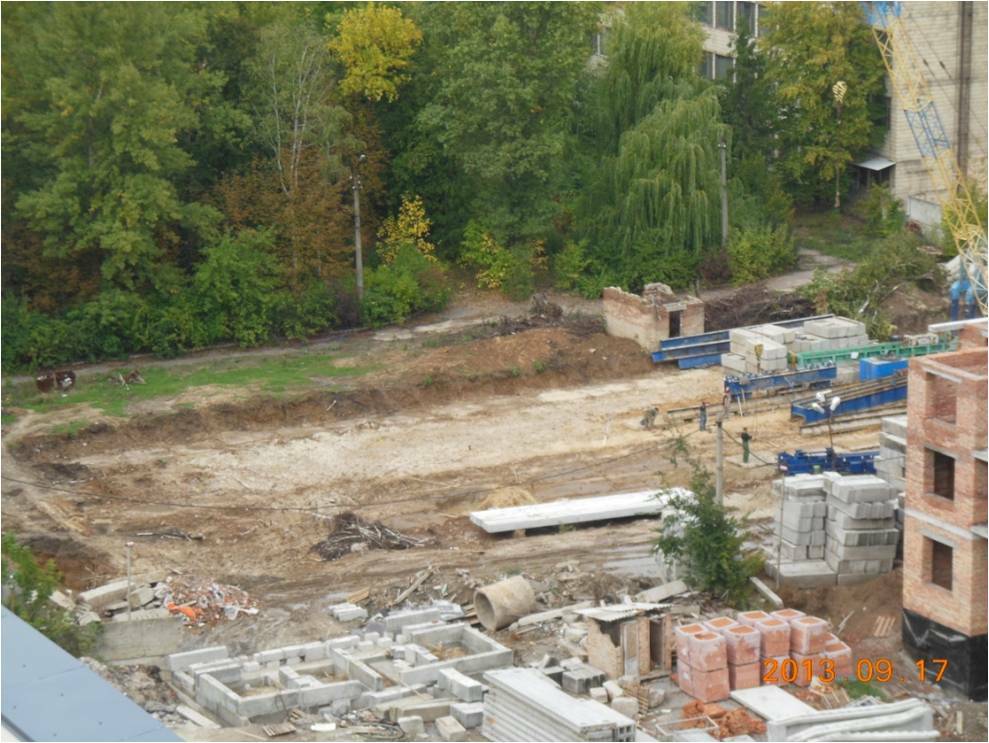

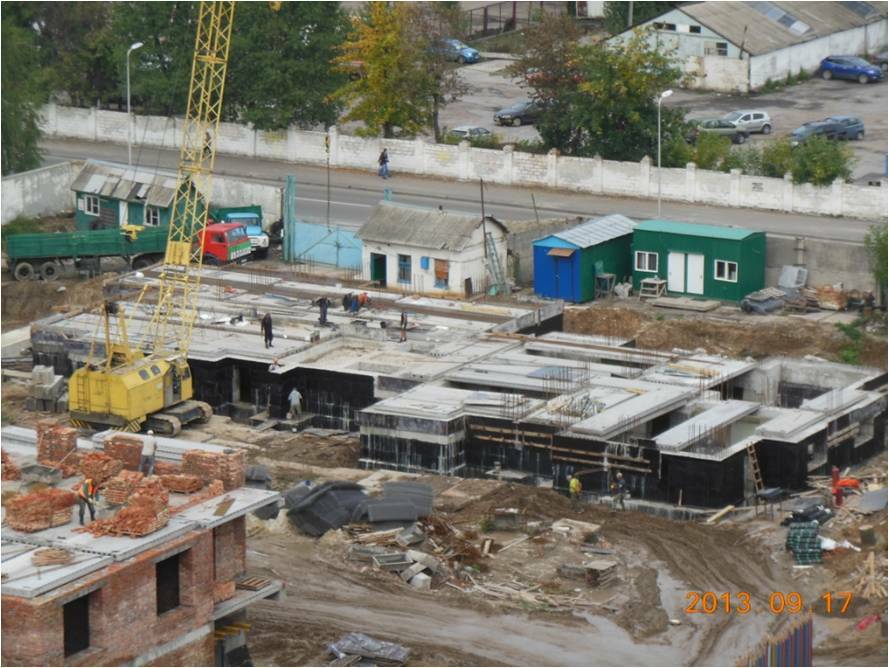

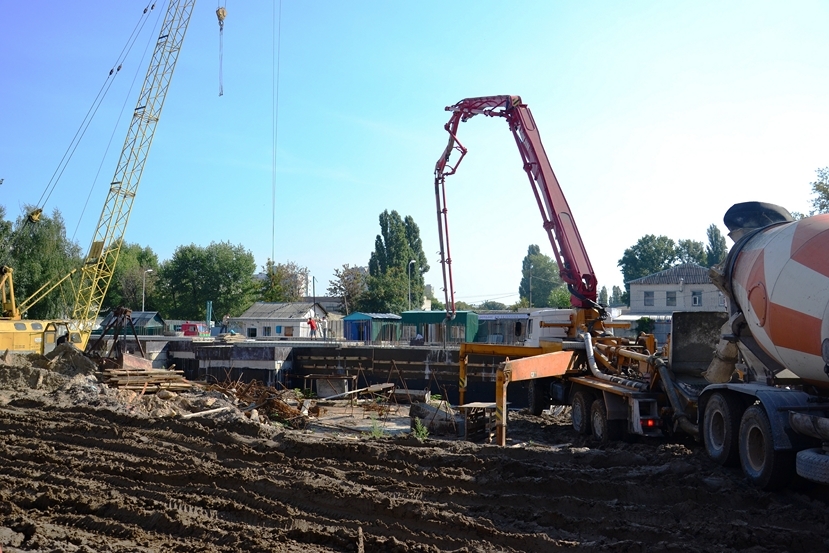

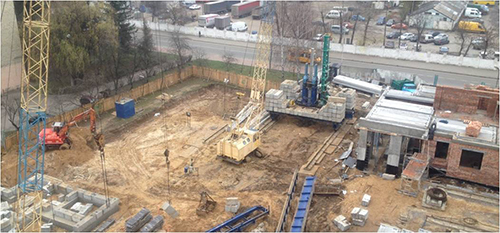

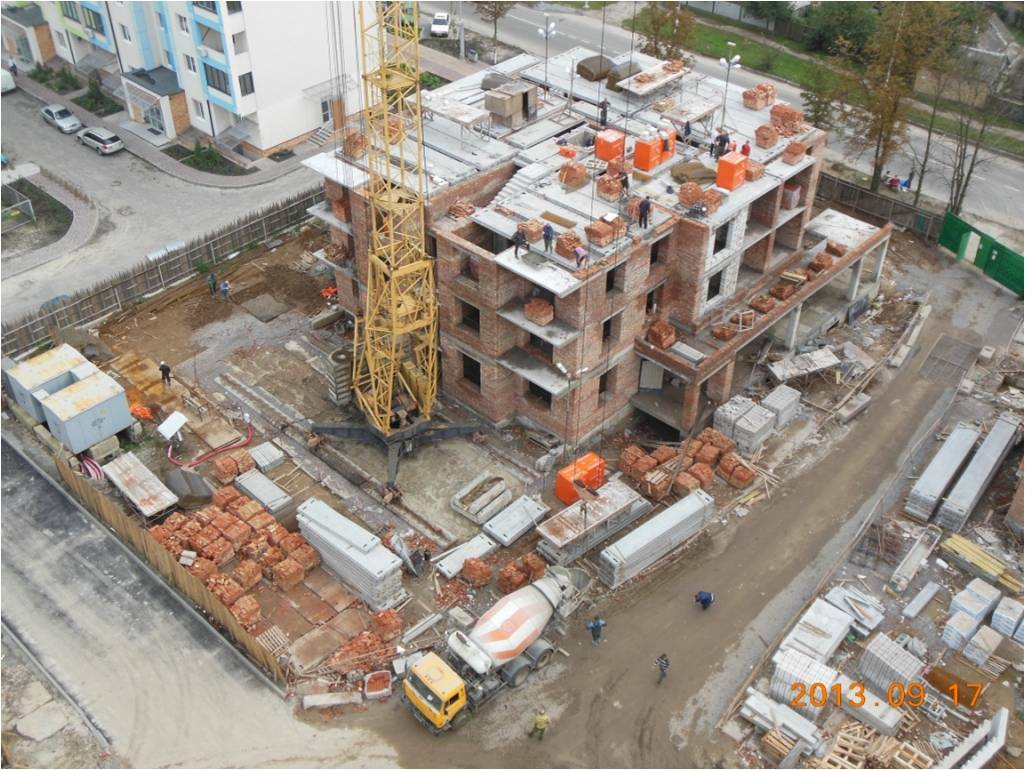

ведутся работы по свайному полю, вдавлено 70 свай из 149
Д-25:
ведутся работы по свайному полю, вдавлено 85 свай из 144
Л-26:

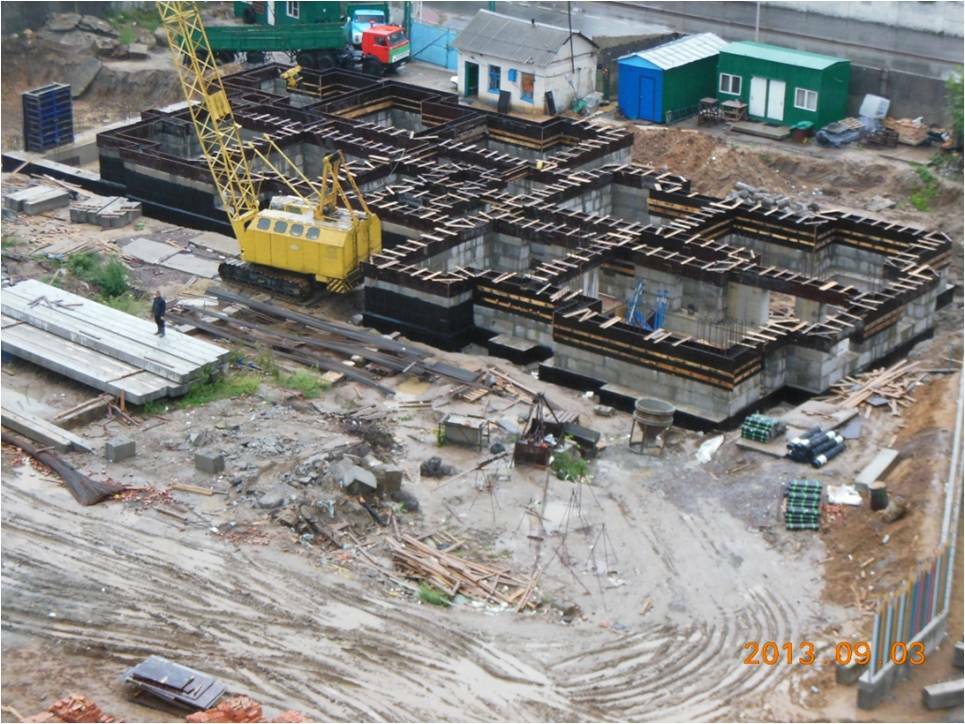

завершены работы по укладке плит перекрытия над 1-м этажом
ведутся работы по заливке монолитных участков, выполнено на 50%
ведутся работы по кирпичной кладке капитальных стен 2-го этажа, выполнено на 35%

Л-22:
ведутся работы по монтажу каркаса и опалубки для последующего устройства монолитного пояса над фундаментными блоками, выполнено на 95%
Д-24:
ведутся работы по свайному полю, вдавлено 70 свай из 149
Д-25:
ведутся работы по свайному полю, вдавлено 85 свай из 144
Л-26:
завершены работы по укладке плит перекрытия над 1-м этажом
ведутся работы по заливке монолитных участков, выполнено на 50%
ведутся работы по кирпичной кладке капитальных стен 2-го этажа, выполнено на 35%
Domik Ai
штучний інтелект
38 021
09 сентября 2019
11 сен 2013 13:25

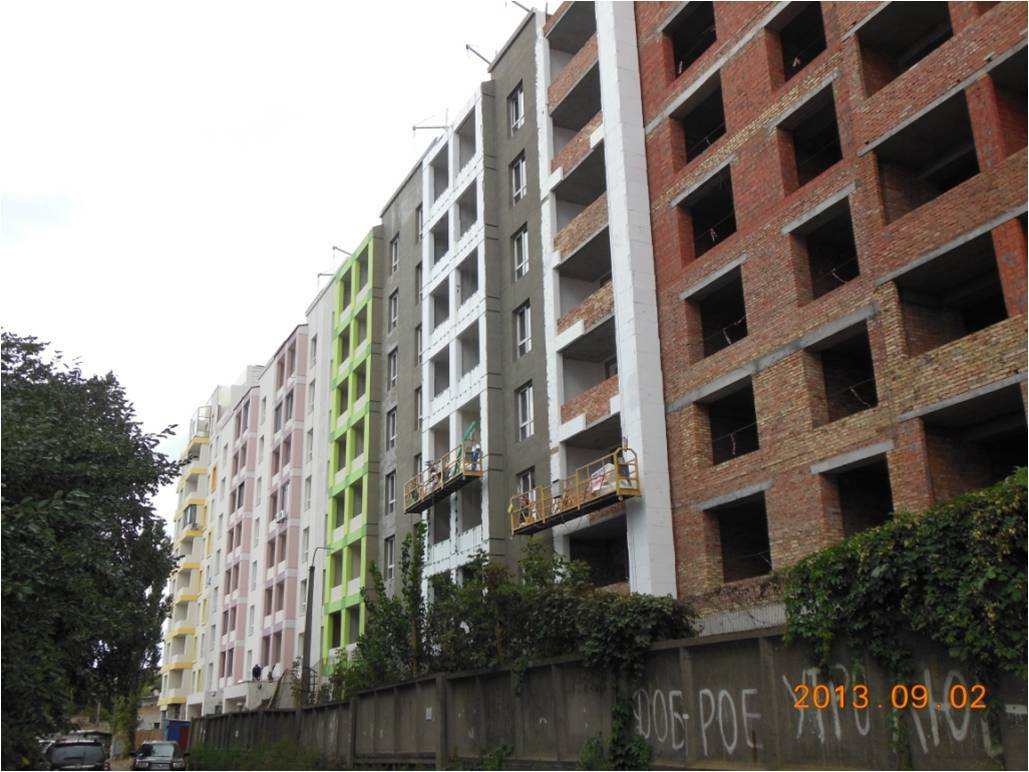

3 очередь:

4 очередь:

4 очередь:
Domik Ai
штучний інтелект
38 021
09 сентября 2019
11 сен 2013 13:27
5 очередь:

6 очередь:

6 очередь:
Domik Ai
штучний інтелект
38 021
09 сентября 2019
11 сен 2013 13:28
7 очередь:

Domik Ai
штучний інтелект
38 021
09 сентября 2019
18 сен 2013 12:22

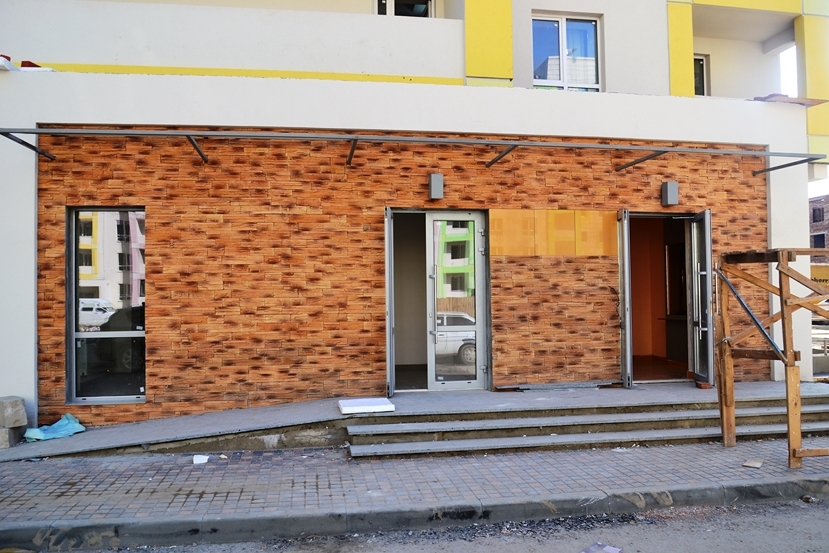

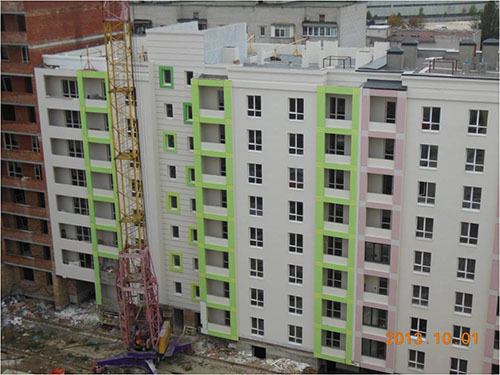

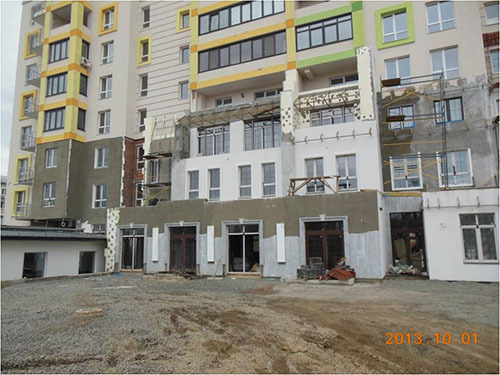

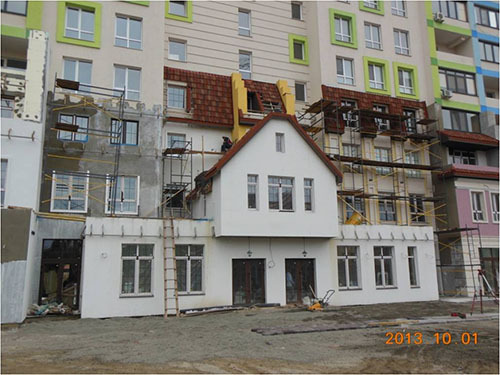

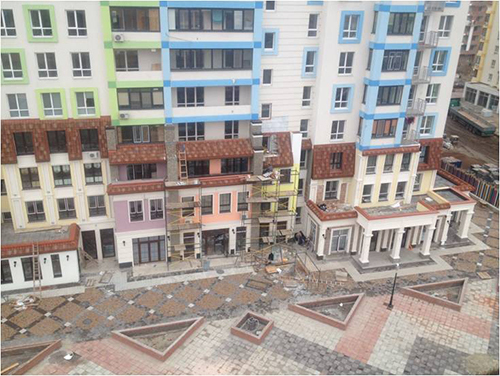

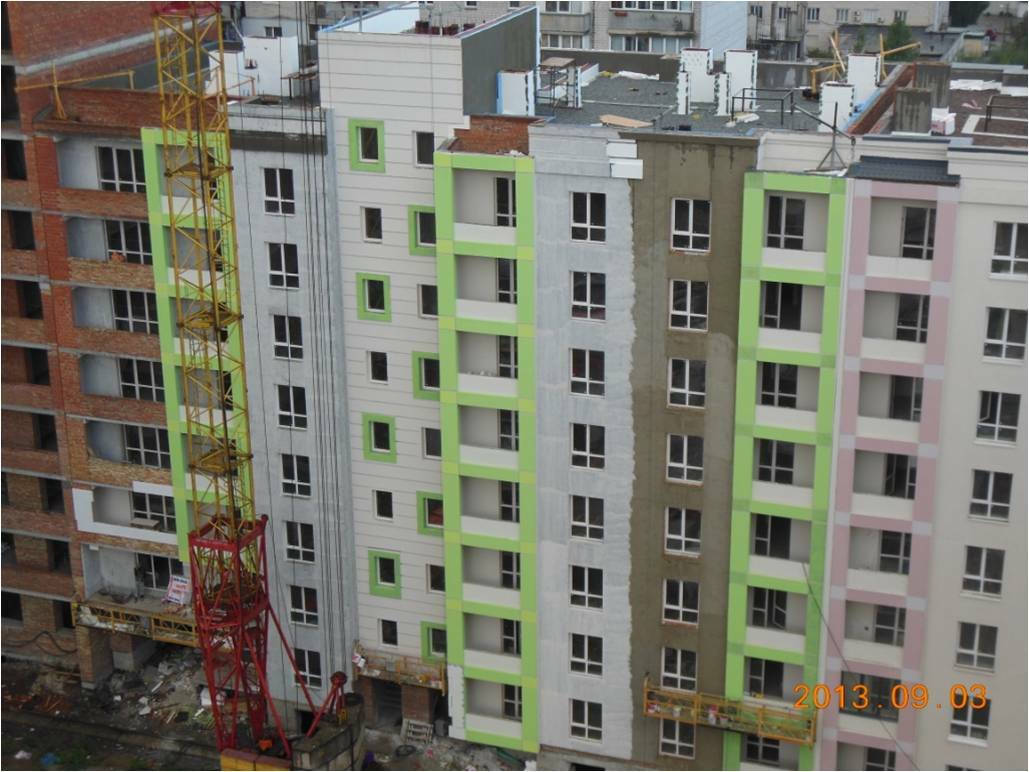

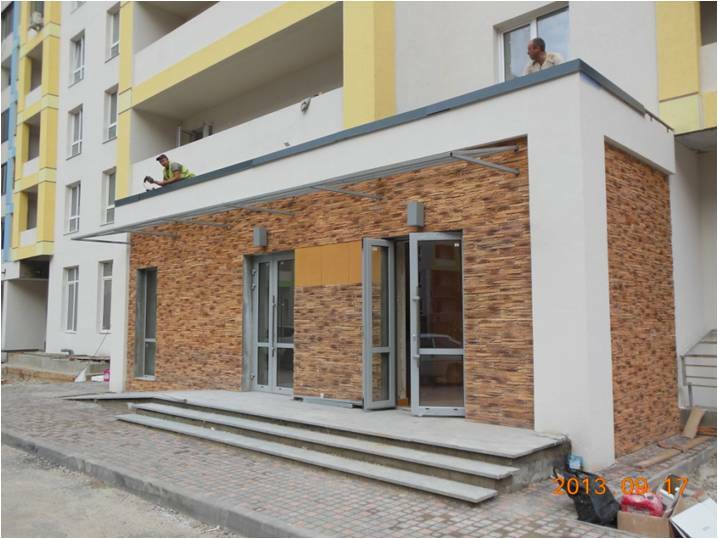

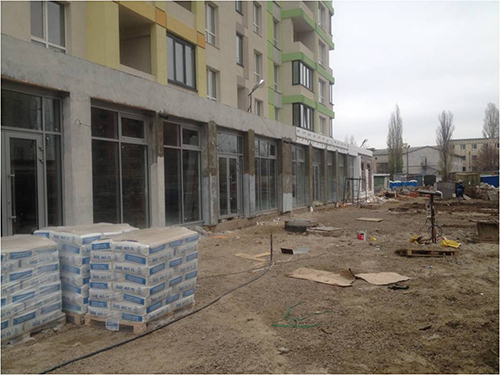

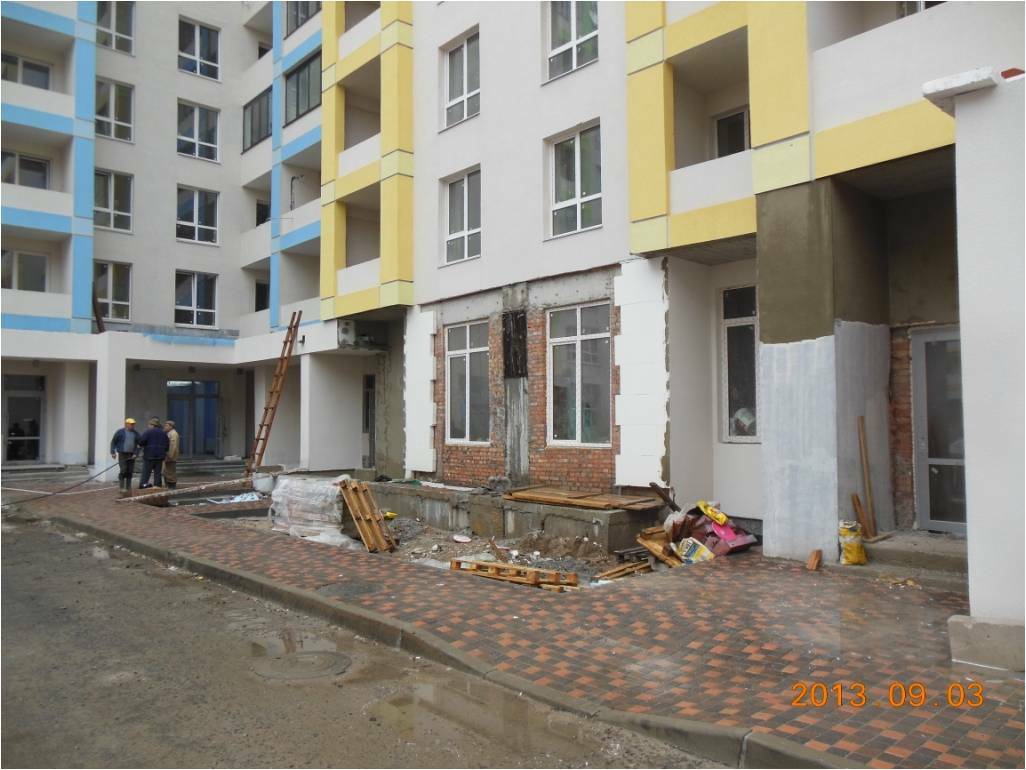

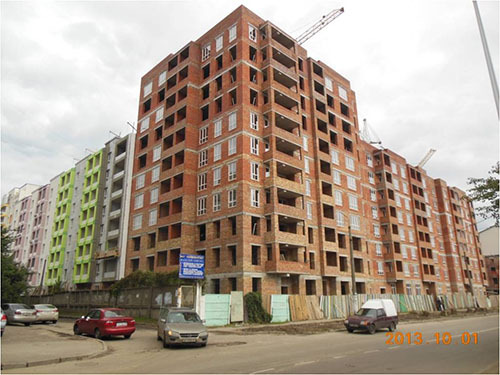

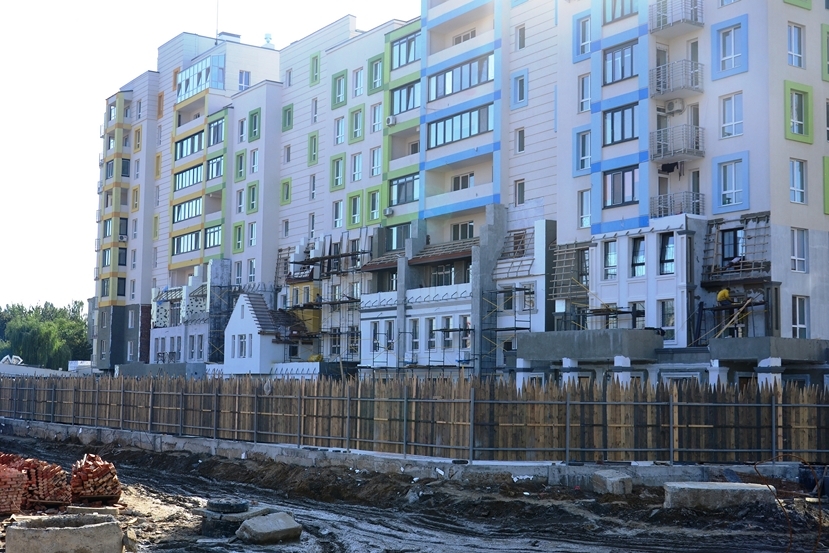

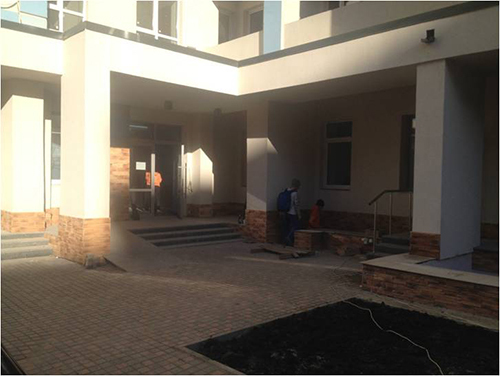

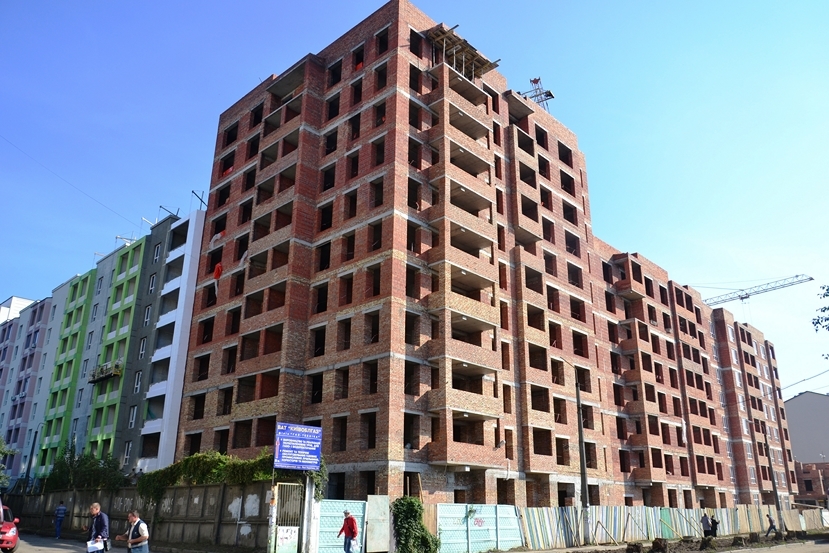

4 очередь
Е-12:

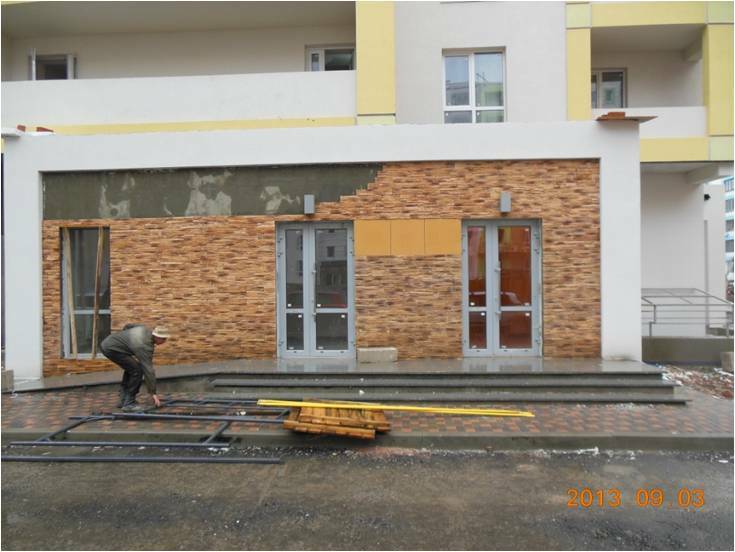

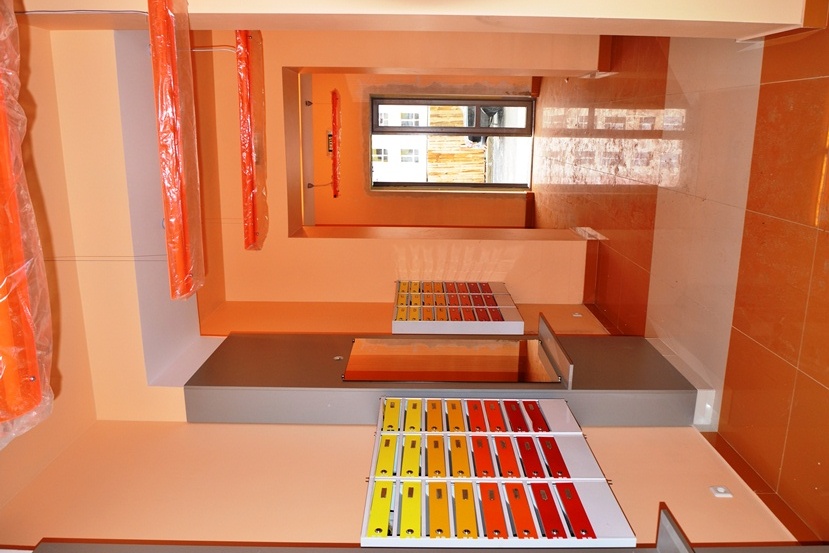

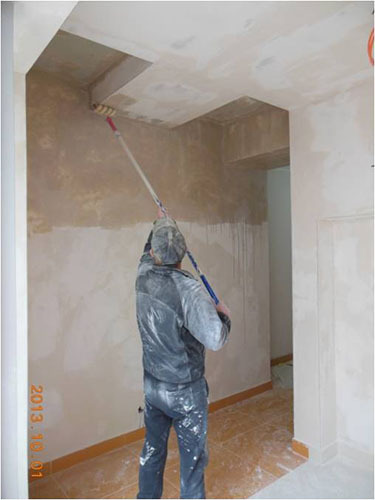

отделочные работы завершены
установлены пилоны из ДСП
завершены работы по установке алюминиевых входных дверей
устанавливаются дефлекторы над вентканалами
завершены отделочные работы по фасаду входных групп
выполнена облицовка декоративным камнем

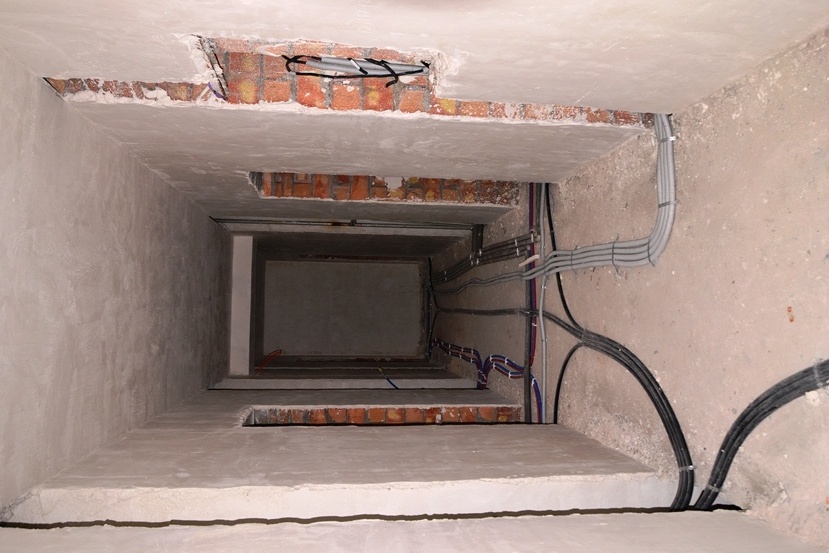

смонтирована полоса заземления в помещениях ВРУ всех секций 4-й очереди
Г-13:
отделочные работы завершены
установлены пилоны из ДСП
завершены работы по установке алюминиевых входных дверей
ведутся работы по рулонным кровлям на променаде
устанавливаются дефлекторы над вентканалами
завершены отделочные работы по фасаду входных групп
Д-14:
отделочные работы завершены
установлены пилоны из ДСП
завершены работы по установке алюминиевых входных дверей
ведутся работы по рулонным кровлям на променаде
выполнена разуклонка без заливки
приступили к работам по гидроизоляции балконов третьих этажей, выходящих на променаду
завершены отделочные работы по фасаду входных групп
Г-15:
отделочные работы завершены
установлены пилоны из ДСП
завершены работы по установке алюминиевых входных дверей
выполнена разуклонка без заливки
приступили к работам по гидроизоляции балконов третьих этажей, выходящих на променаду
завершены отделочные работы по фасаду входных групп
Е-16:
отделочные работы завершены
установлены пилоны из ДСП
завершены работы по установке алюминиевых входных дверей
работы по кровле завершены
завершены отделочные работы по фасаду входных групп

Е-12:
отделочные работы завершены
установлены пилоны из ДСП
завершены работы по установке алюминиевых входных дверей
устанавливаются дефлекторы над вентканалами
завершены отделочные работы по фасаду входных групп
выполнена облицовка декоративным камнем
смонтирована полоса заземления в помещениях ВРУ всех секций 4-й очереди
Г-13:
отделочные работы завершены
установлены пилоны из ДСП
завершены работы по установке алюминиевых входных дверей
ведутся работы по рулонным кровлям на променаде
устанавливаются дефлекторы над вентканалами
завершены отделочные работы по фасаду входных групп
Д-14:
отделочные работы завершены
установлены пилоны из ДСП
завершены работы по установке алюминиевых входных дверей
ведутся работы по рулонным кровлям на променаде
выполнена разуклонка без заливки
приступили к работам по гидроизоляции балконов третьих этажей, выходящих на променаду
завершены отделочные работы по фасаду входных групп
Г-15:
отделочные работы завершены
установлены пилоны из ДСП
завершены работы по установке алюминиевых входных дверей
выполнена разуклонка без заливки
приступили к работам по гидроизоляции балконов третьих этажей, выходящих на променаду
завершены отделочные работы по фасаду входных групп
Е-16:
отделочные работы завершены
установлены пилоны из ДСП
завершены работы по установке алюминиевых входных дверей
работы по кровле завершены
завершены отделочные работы по фасаду входных групп
Domik Ai
штучний інтелект
38 021
09 сентября 2019
18 сен 2013 12:23

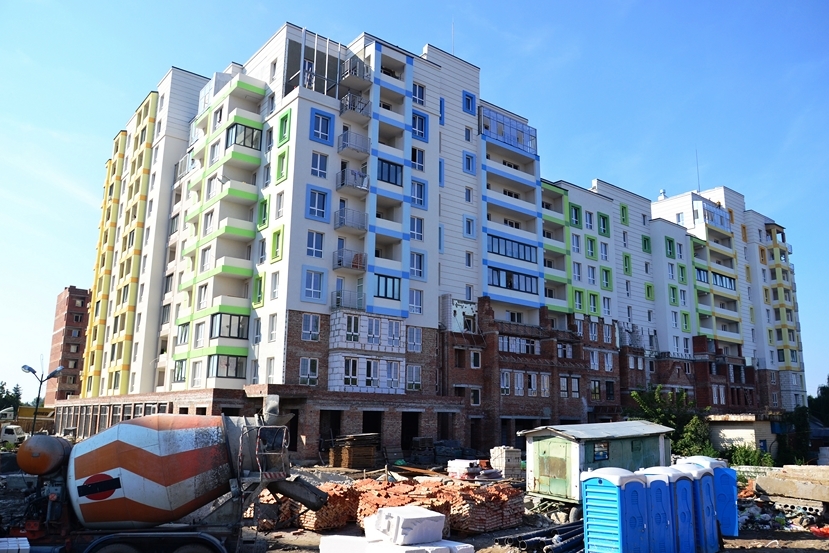

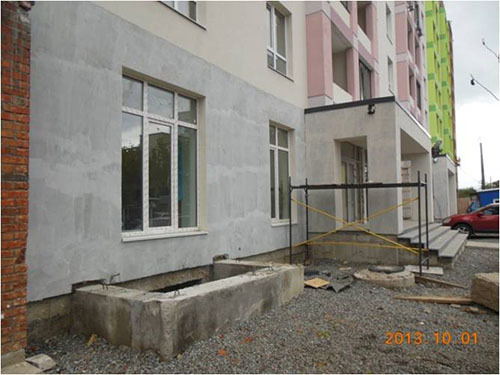

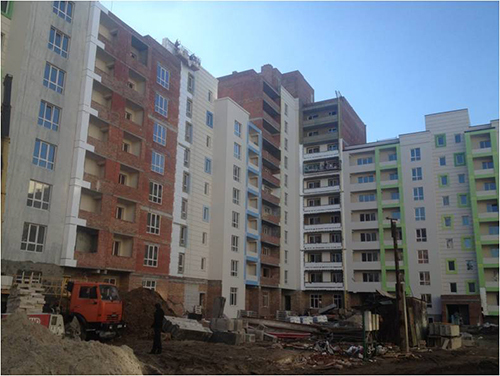

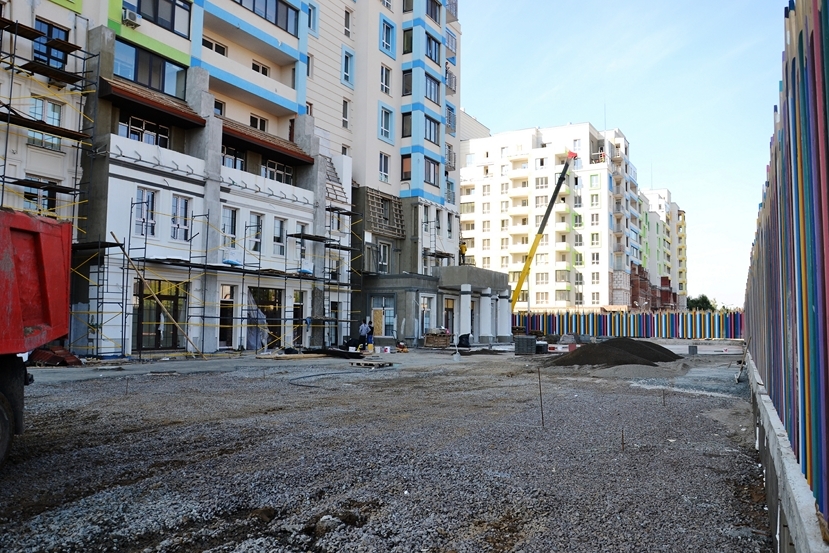

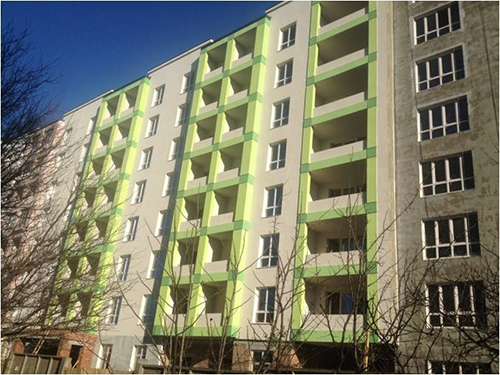

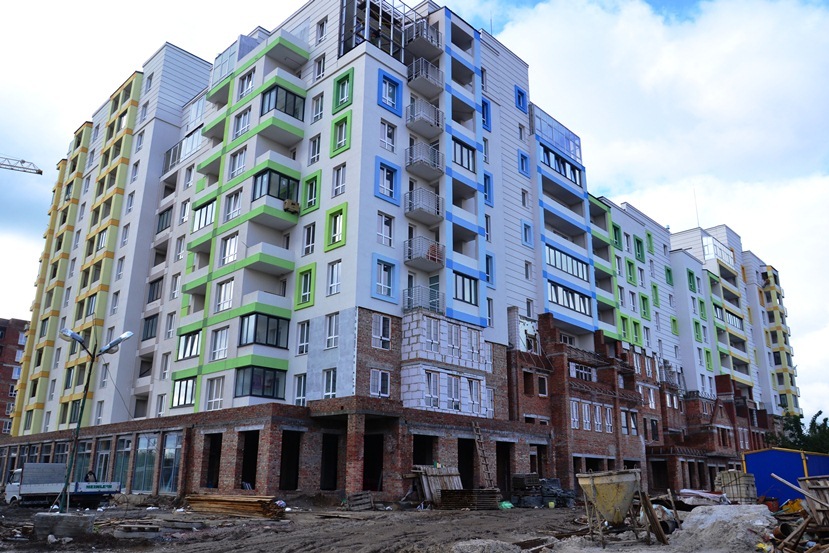

4 очередь

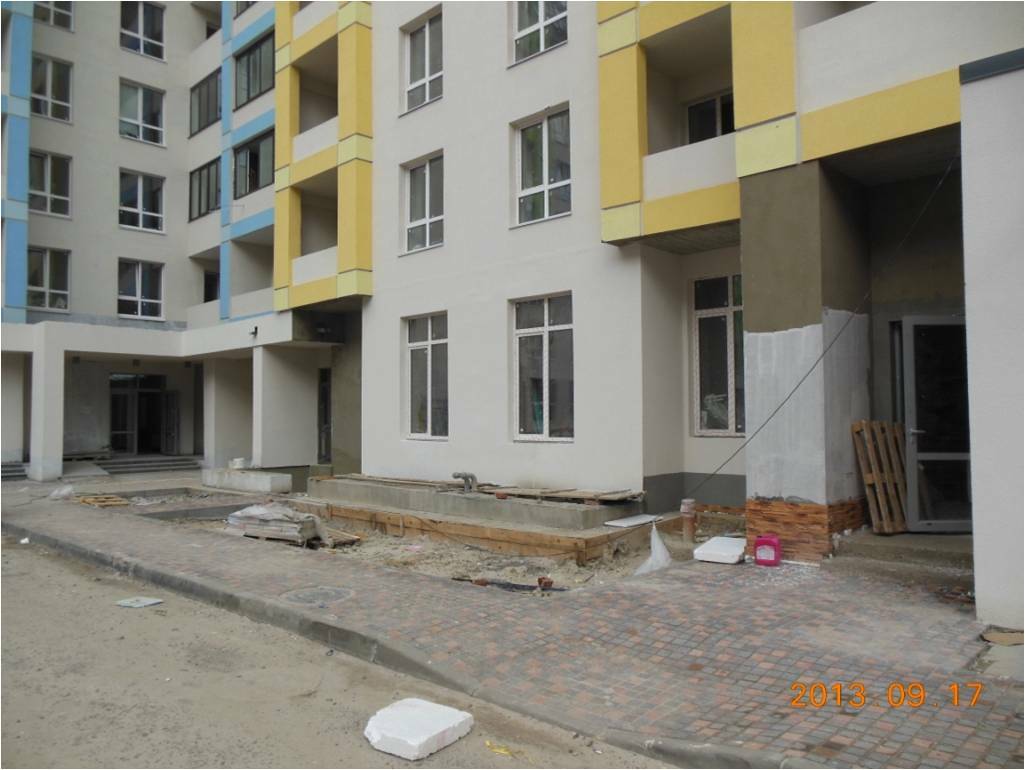

Е-12:
отделочные работы завершены
установлены пилоны из ДСП
завершены работы по установке алюминиевых входных дверей
устанавливаются дефлекторы над вентканалами
завершены отделочные работы по фасаду входных групп
выполнена облицовка декоративным камнем
смонтирована полоса заземления в помещениях ВРУ всех секций 4-й очереди
Г-13:
отделочные работы завершены
установлены пилоны из ДСП
завершены работы по установке алюминиевых входных дверей
ведутся работы по рулонным кровлям на променаде
устанавливаются дефлекторы над вентканалами
завершены отделочные работы по фасаду входных групп
Д-14:
отделочные работы завершены
установлены пилоны из ДСП
завершены работы по установке алюминиевых входных дверей
ведутся работы по рулонным кровлям на променаде
выполнена разуклонка без заливки
приступили к работам по гидроизоляции балконов третьих этажей, выходящих на променаду
завершены отделочные работы по фасаду входных групп
Г-15:
отделочные работы завершены
установлены пилоны из ДСП
завершены работы по установке алюминиевых входных дверей
выполнена разуклонка без заливки
приступили к работам по гидроизоляции балконов третьих этажей, выходящих на променаду
завершены отделочные работы по фасаду входных групп
Е-16:
отделочные работы завершены
установлены пилоны из ДСП
завершены работы по установке алюминиевых входных дверей
работы по кровле завершены
завершены отделочные работы по фасаду входных групп

Е-12:
отделочные работы завершены
установлены пилоны из ДСП
завершены работы по установке алюминиевых входных дверей
устанавливаются дефлекторы над вентканалами
завершены отделочные работы по фасаду входных групп
выполнена облицовка декоративным камнем
смонтирована полоса заземления в помещениях ВРУ всех секций 4-й очереди
Г-13:
отделочные работы завершены
установлены пилоны из ДСП
завершены работы по установке алюминиевых входных дверей

ведутся работы по рулонным кровлям на променаде

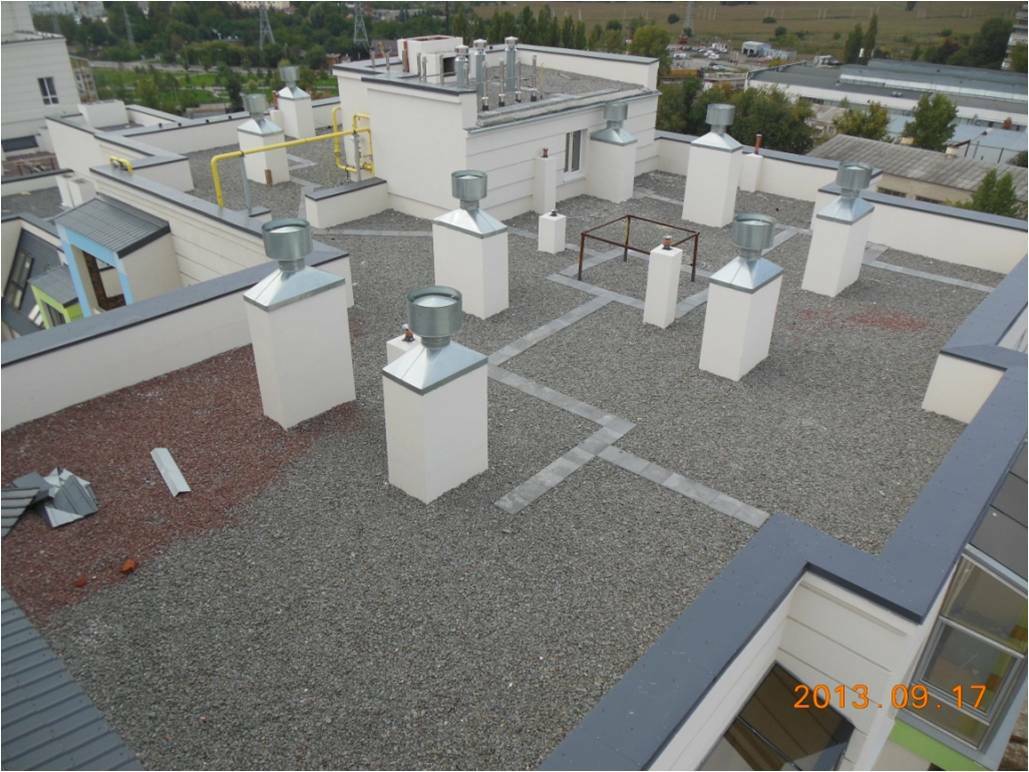

устанавливаются дефлекторы над вентканалами

завершены отделочные работы по фасаду входных групп
Д-14:
отделочные работы завершены
установлены пилоны из ДСП
завершены работы по установке алюминиевых входных дверей
ведутся работы по рулонным кровлям на променаде
выполнена разуклонка без заливки
приступили к работам по гидроизоляции балконов третьих этажей, выходящих на променаду
завершены отделочные работы по фасаду входных групп
Г-15:
отделочные работы завершены
установлены пилоны из ДСП
завершены работы по установке алюминиевых входных дверей
выполнена разуклонка без заливки
приступили к работам по гидроизоляции балконов третьих этажей, выходящих на променаду
завершены отделочные работы по фасаду входных групп
Е-16:
отделочные работы завершены
установлены пилоны из ДСП
завершены работы по установке алюминиевых входных дверей
работы по кровле завершены
завершены отделочные работы по фасаду входных групп
Domik Ai
штучний інтелект
38 021
09 сентября 2019
18 сен 2013 12:25
6 очередь
К-21:

завершены работы по кирпичной кладке капитальных стен 3-го этажа, перегородки на 3-м этаже выполнены на 80%
ведутся работы по монтажу ПК над третьим этажом, выполнено на 98%
приступают к работам по кирпичной кладке 4-го этажа

7 очередь
Л-22:
завершены работы по устройству полов подвала
завершены работы по монтажу плит перекрытия по ФБС над подвалом
ведутся работы по устройству монолитных участков между ПК, выполнено на 50%
с 19.09.13 приступают к кирпичной кладке капитальных стен 1-го этажа
Г-23:
ведутся работы по свайному полю, вдавлено 4 сваи
Д-24:
ведутся работы по свайному полю, вдавлено 96 свай
Д-25:
ведутся работы по свайному полю, вдавлена 101 свая
Л-26:
завершены работы по кирпичной кладке капитальных стен 2-го этажа
плиты перекрытия над 2-м этажом уложены на 100%
ведутся работы по кирпичной кладке капитальных стен 3-го этажа, выполнено на 25%

К-21:
завершены работы по кирпичной кладке капитальных стен 3-го этажа, перегородки на 3-м этаже выполнены на 80%
ведутся работы по монтажу ПК над третьим этажом, выполнено на 98%
приступают к работам по кирпичной кладке 4-го этажа
7 очередь
Л-22:
завершены работы по устройству полов подвала
завершены работы по монтажу плит перекрытия по ФБС над подвалом
ведутся работы по устройству монолитных участков между ПК, выполнено на 50%
с 19.09.13 приступают к кирпичной кладке капитальных стен 1-го этажа
Г-23:
ведутся работы по свайному полю, вдавлено 4 сваи
Д-24:
ведутся работы по свайному полю, вдавлено 96 свай
Д-25:
ведутся работы по свайному полю, вдавлена 101 свая
Л-26:
завершены работы по кирпичной кладке капитальных стен 2-го этажа
плиты перекрытия над 2-м этажом уложены на 100%
ведутся работы по кирпичной кладке капитальных стен 3-го этажа, выполнено на 25%
Domik Ai
штучний інтелект
38 021
09 сентября 2019
25 сен 2013 16:37
Domik Ai
штучний інтелект
38 021
09 сентября 2019
04 окт 2013 20:47
Ход строительства за 03 октября 2013 г.
4 очередь
Е-12:
устранены замечания по лифтовым помещениям
Г-13:
завершены работы по устройству накрывок парапетов
завершены работы по гидроизоляции балконов третьих этажей, выходящих на променаду
Д-14:
завершены работы по устройству накрывок парапетов
завершены работы по гидроизоляции балконов третьих этажей, выходящих на променаду
Г-15:
завершены работы по устройству накрывок парапетов
завершены работы по гидроизоляции балконов третьих этажей, выходящих на променаду
Е-16:
в помещении «под колясочную» выполнена штукатурка стен, устройство подвесного потолка, укладка плитки на пол

4 очередь
Е-12:
устранены замечания по лифтовым помещениям
Г-13:
завершены работы по устройству накрывок парапетов
завершены работы по гидроизоляции балконов третьих этажей, выходящих на променаду
Д-14:
завершены работы по устройству накрывок парапетов
завершены работы по гидроизоляции балконов третьих этажей, выходящих на променаду
Г-15:
завершены работы по устройству накрывок парапетов
завершены работы по гидроизоляции балконов третьих этажей, выходящих на променаду
Е-16:
в помещении «под колясочную» выполнена штукатурка стен, устройство подвесного потолка, укладка плитки на пол
Domik Ai
штучний інтелект
38 021
09 сентября 2019
04 окт 2013 20:48
5 очередь
Е-17:
отделочные работы в местах общего пользования выполнены на 50%
приступили к работам по устройству стяжки полов
выполнен демонтаж временных перил на лестничных маршах
завершены работы по монтажу слаботочки
смонтированы на 60% трубы горизонтальные на участках подвальных помещений, смонтированы подвесы труб
смонтирована на 50% внутридомовая канализация (К-1) в подвалах
завершена внутренняя разводка отопления и водоснабжения
Г-18:
завершены работы по кирпичной кладке котельной
общестроительные работы по кирпичной кладке по секции в целом завершены
выполнена штукатурка жилых помещений на четырех этажах (2, 3, 4, 5) и шпаклевка потолков на трех этажах (2, 3, 4)
выполнена штукатурка парапетов крыш
Д-19:
завершены работы по кирпичной кладке парапета и машинного отделения лифтовой
общестроительные работы по коробке секции завершены
выполнена штукатурка жилых помещений на четырех этажах (2, 3, 4, 5) и шпаклевка потолков на трех этажах (2, 3, 4)
выполнен на 85% монтаж освещения в подвале, проложены все линии освещения в местах общего пользования
приступили к работам по монтажу лифтового оборудования (машинное отделение лифта, расстановка оборудования)
выполнена штукатурка парапетов крыш
Д-20:

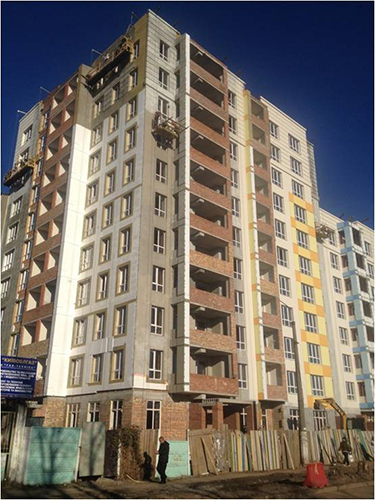

общестроительные работы по секции были завершены
выполнен демонтаж временных перил на лестничных маршах
штукатурные работы в местах общего пользования и жилых и шпаклевка потолков выполнены на шести этажах (2, 3, 4, 5, 6, 7)
устроена стяжка на кровле
приступили к монтажным работам слаботочки
завершены монтажные работы лифтового оборудования
выполнена штукатурка парапетов крыш
приступили к устройству стяжек пола
выполнена разуклонка, засыпка керамзитом, проливка

Е-17:
отделочные работы в местах общего пользования выполнены на 50%
приступили к работам по устройству стяжки полов
выполнен демонтаж временных перил на лестничных маршах
завершены работы по монтажу слаботочки
смонтированы на 60% трубы горизонтальные на участках подвальных помещений, смонтированы подвесы труб
смонтирована на 50% внутридомовая канализация (К-1) в подвалах
завершена внутренняя разводка отопления и водоснабжения
Г-18:
завершены работы по кирпичной кладке котельной
общестроительные работы по кирпичной кладке по секции в целом завершены
выполнена штукатурка жилых помещений на четырех этажах (2, 3, 4, 5) и шпаклевка потолков на трех этажах (2, 3, 4)
выполнена штукатурка парапетов крыш
Д-19:
завершены работы по кирпичной кладке парапета и машинного отделения лифтовой
общестроительные работы по коробке секции завершены
выполнена штукатурка жилых помещений на четырех этажах (2, 3, 4, 5) и шпаклевка потолков на трех этажах (2, 3, 4)
выполнен на 85% монтаж освещения в подвале, проложены все линии освещения в местах общего пользования
приступили к работам по монтажу лифтового оборудования (машинное отделение лифта, расстановка оборудования)
выполнена штукатурка парапетов крыш
Д-20:
общестроительные работы по секции были завершены
выполнен демонтаж временных перил на лестничных маршах
штукатурные работы в местах общего пользования и жилых и шпаклевка потолков выполнены на шести этажах (2, 3, 4, 5, 6, 7)
устроена стяжка на кровле
приступили к монтажным работам слаботочки
завершены монтажные работы лифтового оборудования
выполнена штукатурка парапетов крыш
приступили к устройству стяжек пола
выполнена разуклонка, засыпка керамзитом, проливка
Domik Ai
штучний інтелект
38 021
09 сентября 2019
04 окт 2013 20:49
6 очередь
К-21:

завершены работы по кирпичной кладке капитальных стен 4-го этажа
залит монолитный пояс над 4-м этажом, приступили к монтажу плит перекрытия
завершена кирпичная кладка ограждений балконов на трех этажах (2,3,4)
кирпичная кладка перегородок на 2-м и 3-м этажах завершена на 95%

7 очередь
Л-22:
завершены работы по устройству монолитных участков между ПК над подвалом
ведутся работы по кирпичной кладке капитальных стен 1-го этажа, выполнено на 50%
приступили к работам по устройству колонн на 1-м этаже (всего 29 колонн)
Г-23:
ведутся работы по свайному полю, вдавлено 21 из 170
Д-24:
ведутся работы по свайному полю, вдавлено 136 из 175
Д-25:
ведутся работы по свайному полю, вдавлено 100% свай (173 шт.)
Л-26:
завершены работы по кирпичной кладке капитальных стен 3-го этажа
плиты перекрытия над 3-м этажом уложены на 90%

К-21:
завершены работы по кирпичной кладке капитальных стен 4-го этажа
залит монолитный пояс над 4-м этажом, приступили к монтажу плит перекрытия
завершена кирпичная кладка ограждений балконов на трех этажах (2,3,4)
кирпичная кладка перегородок на 2-м и 3-м этажах завершена на 95%
7 очередь
Л-22:
завершены работы по устройству монолитных участков между ПК над подвалом
ведутся работы по кирпичной кладке капитальных стен 1-го этажа, выполнено на 50%
приступили к работам по устройству колонн на 1-м этаже (всего 29 колонн)
Г-23:
ведутся работы по свайному полю, вдавлено 21 из 170
Д-24:
ведутся работы по свайному полю, вдавлено 136 из 175
Д-25:
ведутся работы по свайному полю, вдавлено 100% свай (173 шт.)
Л-26:
завершены работы по кирпичной кладке капитальных стен 3-го этажа
плиты перекрытия над 3-м этажом уложены на 90%
Domik Ai
штучний інтелект
38 021
09 сентября 2019
23 окт 2013 15:39
На квартиры 7-й очереди строительства запущена ипотечная программа кредитования совместно с АБ «УКРГАЗБАНК».
Размер первоначального взноса - от 20% стоимости квартиры, процентная ставку от 11,5% годовых в гривнах на первые 3 года кредитования. Срок кредитования составляет 20 лет с правом досрочного погашения.
Размер первоначального взноса - от 20% стоимости квартиры, процентная ставку от 11,5% годовых в гривнах на первые 3 года кредитования. Срок кредитования составляет 20 лет с правом досрочного погашения.
Domik Ai
штучний інтелект
38 021
09 сентября 2019
20 ноя 2013 16:19

Променада 3-я очередь
Ведутся работы по отделке фасада здания:

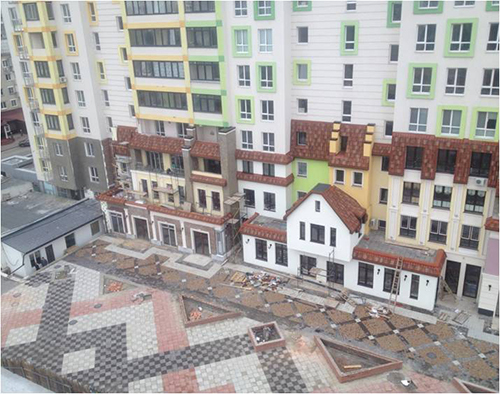

устройство декоративного камня – выполнено на 80%
устройство скатной кровли – выполнено на 95%
устройство декоративных элементов фасада – выполнено на 85%
укладка гранита на цоколь здания – выполнено на 25%
укладка клинкерной плитки – выполнено на 85%

4 очередь
выполняются работы по отделке цоколя здания и устройство плитки во входных группах
ведутся работы по благоустройству территории, уборка подвальных помещений
засыпка клумб черноземом

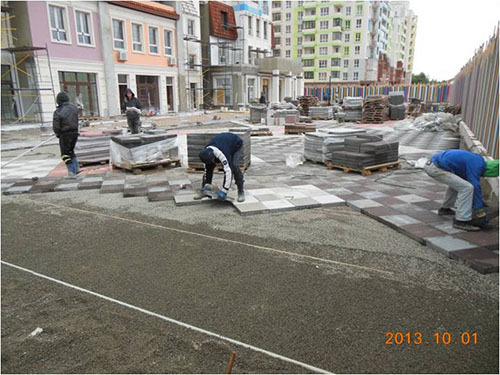

укладка и ремонт брусчатки (ФЭМ)
отделка и ремонт офисных помещений
ведутся работы по утеплению и армированию утеплителя на променаде
Ведутся работы по отделке фасада здания:
устройство декоративного камня – выполнено на 80%
устройство скатной кровли – выполнено на 95%
устройство декоративных элементов фасада – выполнено на 85%
укладка гранита на цоколь здания – выполнено на 25%
укладка клинкерной плитки – выполнено на 85%
4 очередь
выполняются работы по отделке цоколя здания и устройство плитки во входных группах
ведутся работы по благоустройству территории, уборка подвальных помещений
засыпка клумб черноземом
укладка и ремонт брусчатки (ФЭМ)
отделка и ремонт офисных помещений
ведутся работы по утеплению и армированию утеплителя на променаде
Domik Ai
штучний інтелект
38 021
09 сентября 2019
20 ноя 2013 16:20
5 очередь
кровельные работы по всей очереди выполнены на 80%
кровля над основным массивом зданий завершена
приступили к установке накрывок над парапетами и устройство скатной кровли над балконами
продолжаются работы по прокладке инженерных коммуникаций, как внутренних, так и наружных: канализация, водопровод, газовая магистраль.
Внутренние сети – стадия готовности 75%, наружные сети 25%.
Е-17:
устройство стяжек выполнено на 100%
укладка плитки и установка плинтусов выполнены на 100%
ведутся работы по покраске стен и потолков, выполнено на 70%
выполнены работы по кирпичной кладке входных групп со стороны улицы и двора
ведутся работы по устройству кровли входной группы и отделочные работы в середине
работы по утеплению фасада здания выполнены (кроме первого этажа)
с 25.11.13 приступают к внешней отделке входных групп и приямков
Г-18:
ведутся штукатурные работы в МОП и жилых помещениях, выполнено на 95%
устройство стяжек выполнено на всех этажах, кроме первого
ведутся работы по установке входных дверей, выполнено на 80%
ведутся работы по кирпичной кладке входных групп со стороны улицы
ведутся работы укладка плитки и установка плинтуса, выполнено 30%
ведутся работы по покраске стен и потолков, выполнено на 50%
ведутся работы по утеплению основного фасада здания – выполнено на 65%
Д-19:
устройство стяжек выполнено на 100%
выполнена установка входных дверей на 100%
ведутся работы по покраске стен и потолков, выполнено на 70%
ведутся работы по кирпичной кладке входных групп со стороны улицы, а так же устройство кровли
ведутся работы укладка плитки и установка плинтуса, выполнено 70%
ведутся работы по утеплению основного фасада здания, выполнено на 80%
выполнена штукатурка и утепление парапетов здания на 100%
Д-20:
устройство стяжек выполнено на 95%
укладка плитки и установка плинтусов выполнены на 80%
выполнена установка входных дверей на 80%
ведутся работы по покраске стен и потолков, выполнено на 80%
ведутся работы по кирпичной кладке входных групп со стороны улицы и двора
выполнено устройство кровли над входной группой со стороны улицы на 30%
ведутся работы по утеплению основного фасада здания, выполнено на 90%
выполнена штукатурка и утепление парапетов здания на 100%
кровельные работы по всей очереди выполнены на 80%
кровля над основным массивом зданий завершена
приступили к установке накрывок над парапетами и устройство скатной кровли над балконами
продолжаются работы по прокладке инженерных коммуникаций, как внутренних, так и наружных: канализация, водопровод, газовая магистраль.
Внутренние сети – стадия готовности 75%, наружные сети 25%.
Е-17:
устройство стяжек выполнено на 100%
укладка плитки и установка плинтусов выполнены на 100%
ведутся работы по покраске стен и потолков, выполнено на 70%
выполнены работы по кирпичной кладке входных групп со стороны улицы и двора
ведутся работы по устройству кровли входной группы и отделочные работы в середине
работы по утеплению фасада здания выполнены (кроме первого этажа)
с 25.11.13 приступают к внешней отделке входных групп и приямков
Г-18:
ведутся штукатурные работы в МОП и жилых помещениях, выполнено на 95%
устройство стяжек выполнено на всех этажах, кроме первого
ведутся работы по установке входных дверей, выполнено на 80%
ведутся работы по кирпичной кладке входных групп со стороны улицы
ведутся работы укладка плитки и установка плинтуса, выполнено 30%
ведутся работы по покраске стен и потолков, выполнено на 50%
ведутся работы по утеплению основного фасада здания – выполнено на 65%
Д-19:
устройство стяжек выполнено на 100%
выполнена установка входных дверей на 100%
ведутся работы по покраске стен и потолков, выполнено на 70%
ведутся работы по кирпичной кладке входных групп со стороны улицы, а так же устройство кровли
ведутся работы укладка плитки и установка плинтуса, выполнено 70%
ведутся работы по утеплению основного фасада здания, выполнено на 80%
выполнена штукатурка и утепление парапетов здания на 100%
Д-20:
устройство стяжек выполнено на 95%
укладка плитки и установка плинтусов выполнены на 80%
выполнена установка входных дверей на 80%
ведутся работы по покраске стен и потолков, выполнено на 80%
ведутся работы по кирпичной кладке входных групп со стороны улицы и двора
выполнено устройство кровли над входной группой со стороны улицы на 30%
ведутся работы по утеплению основного фасада здания, выполнено на 90%
выполнена штукатурка и утепление парапетов здания на 100%
Domik Ai
штучний інтелект
38 021
09 сентября 2019
20 ноя 2013 16:21
6 очередь
К-21:
выполнено перекрытие над 9 этажом
ведутся работы по кирпичной кладке 10 этажа
ведутся работы по штукатурке стен в жилых помещениях и МОПах, выполнено на 6 этажах
приступили к работам по монтажу инженерных коммуникаций
приступили к монтажу окон и балконных дверей
7 очередь
Л-22:
ведутся работы по кирпичной кладке 2 и 3 этажа
ведутся работы по устройству перекрытия над 2 этажом
Г-23:
ведутся работы по вдавливанию свай, вдавлено 250 штук
Д-24:
ведутся работы по монтажу фундаментных блоков и подготовка к заливке армопояса
Д-25:
ведутся работы устройства пола подвального этажа
выполнена гидроизоляция фундамента здания
приступили к кирпичной кладке первого этажа
Л-26:
выполнено перекрытие над 7 этажом
ведутся работы по кирпичной кладке 8 этажа
К-21:
выполнено перекрытие над 9 этажом
ведутся работы по кирпичной кладке 10 этажа
ведутся работы по штукатурке стен в жилых помещениях и МОПах, выполнено на 6 этажах
приступили к работам по монтажу инженерных коммуникаций
приступили к монтажу окон и балконных дверей
7 очередь
Л-22:
ведутся работы по кирпичной кладке 2 и 3 этажа
ведутся работы по устройству перекрытия над 2 этажом
Г-23:
ведутся работы по вдавливанию свай, вдавлено 250 штук
Д-24:
ведутся работы по монтажу фундаментных блоков и подготовка к заливке армопояса
Д-25:
ведутся работы устройства пола подвального этажа
выполнена гидроизоляция фундамента здания
приступили к кирпичной кладке первого этажа
Л-26:
выполнено перекрытие над 7 этажом
ведутся работы по кирпичной кладке 8 этажа
Domik Ai
штучний інтелект
38 021
09 сентября 2019
29 ноя 2013 18:30
Акция до конца декабря 2013:
Квартиры в VII очереди предоставляются в беспроцентную рассрочку до 24 месяцев (до декабря 2015). Минимальный первоначальный взнос составляет от 50% стоимости квартиры и зависит от ее площади и планировки, остаток вносится ежемесячно равными частями.
Рассрочка предоставляется без удорожания стоимости квадратного метра.
//akvareli.ua/ru/media/news/3794/
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Святобор | City One Development, Інвест-Будресурс | Киев, ул. Львовская, 1507.041 496
- ЖК Подол Град | Киевгорстрой, Укрбуд | ул. Дегтярная, 707.041 990
- ЖК Варшавський 3 | Stolitsa Group | Київ, просп. Європейського Союзу (Правди)07.0410
- ЖК FreeDOM | Київміськбуд, Укрбуд | Київ, пр. Броварський, пр. Георгія Нарбута (Визволителів)07.041 352
- ЖК H2O | Stolitsa Group | Киев, ул. Колекторная06.0421
- ЖК Montreal House | Alliance Novobud | Київ, вул. Велика Васильківська, 102у06.04537
- ЖК Nordica Residence | РіЕЛ | Київ, Залiзничне шосе, 45а06.0479
- ЖК Maxima Residence | РіЕЛ, Bosphorus Development | Київ, вул. Євгена Коновальця, 3006.043
- ЖК Sister | РіЕЛ | Київ, вул. Клеманська, 306.044
- ЖК Діброва Парк | IB Alliance | Киев, ул. Виктора Некрасова (Северо-Сырецкая)06.042 008
- Стоит ли сейчас покупать недвижимость?06.045 039
- На що звертати увагу при покупці квартири?30.032
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Походження грошей на купівлю квартири при її продажу27.126
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- ЖК Lazur Sky | Львів, вул. Зелена, 115д02.013
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Выбираю акриловую краску17.0320
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Какую выбрать грунтовку и шпатлевку17.0314
- Диммерний блок для сценічних софітів постійно вимикається14.033
- Установка насоса для решения проблем с водой07.039
- Отклеилась краска вместе с малярной лентой. В чем проблема?25.0215
- Шпаклевка трескается под обоями25.022
- Плесень на стене - как с этим бороться25.0264
- Своя машина или такси?07.04538
- Де зараз краще оформити медичну довідку або санітарну книжку?07.042
- Окна, двери и комфорт под ключ в Одессе — от компании «Окнодом»06.041
- Электрик Киев . Замена розеток, выключателей, люстр, автоматов05.041
- Просунуті сучасні системи опалювання31.031
- DOOR(*)COM(*)UA — продаж стратегічного домену для лідера дверного ринку України30.031
- Продаж 1-кімнатна Квартира Ірпінь , ЖК Молодість, вул. Соборна 2К/2525.031
- Клиника урологии в Николаеве02.031
- Мебельная фурнитура, скидки производителям мебели18.021
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
