ЖК "Акварели", Вишневое - "Akvareli Development Holding"
Застройщик | Akvareli Development Holding |
Сдача ЖК | 2012 - 2015 г. |
Планировки |
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 37.
2/5% | ||
6/16% | ||
12/32% | ||
16/43% | ||
1/3% |
Domik System
Inform bot
37 480
09 сентября 2019
04 дек 2013 19:28

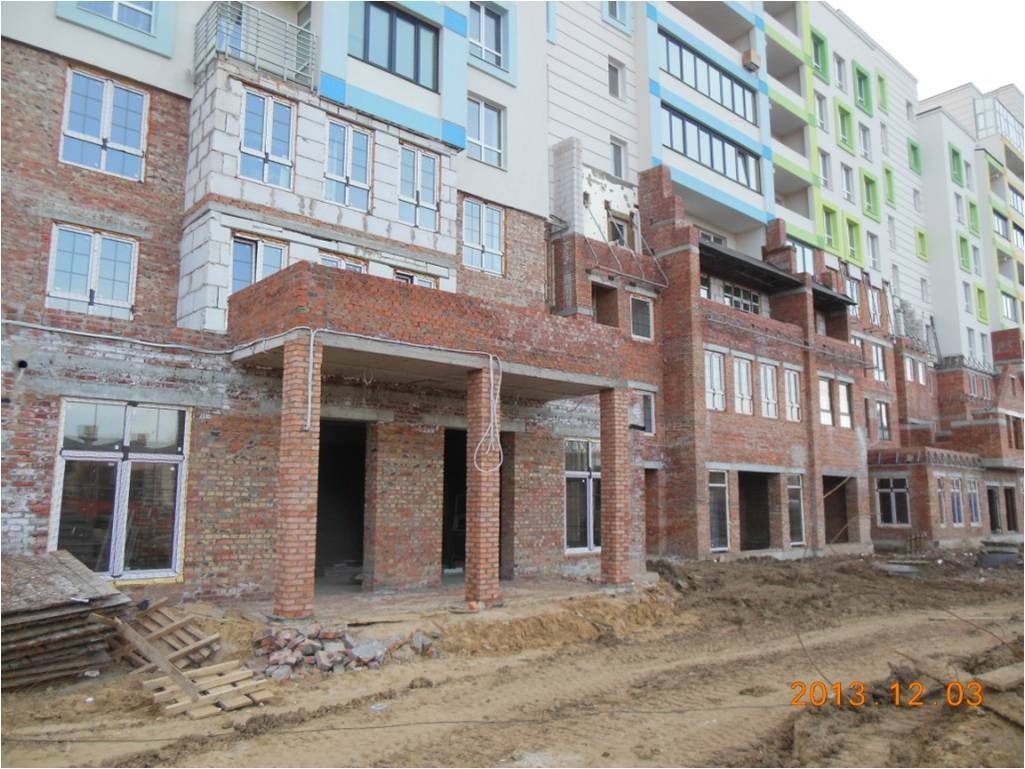

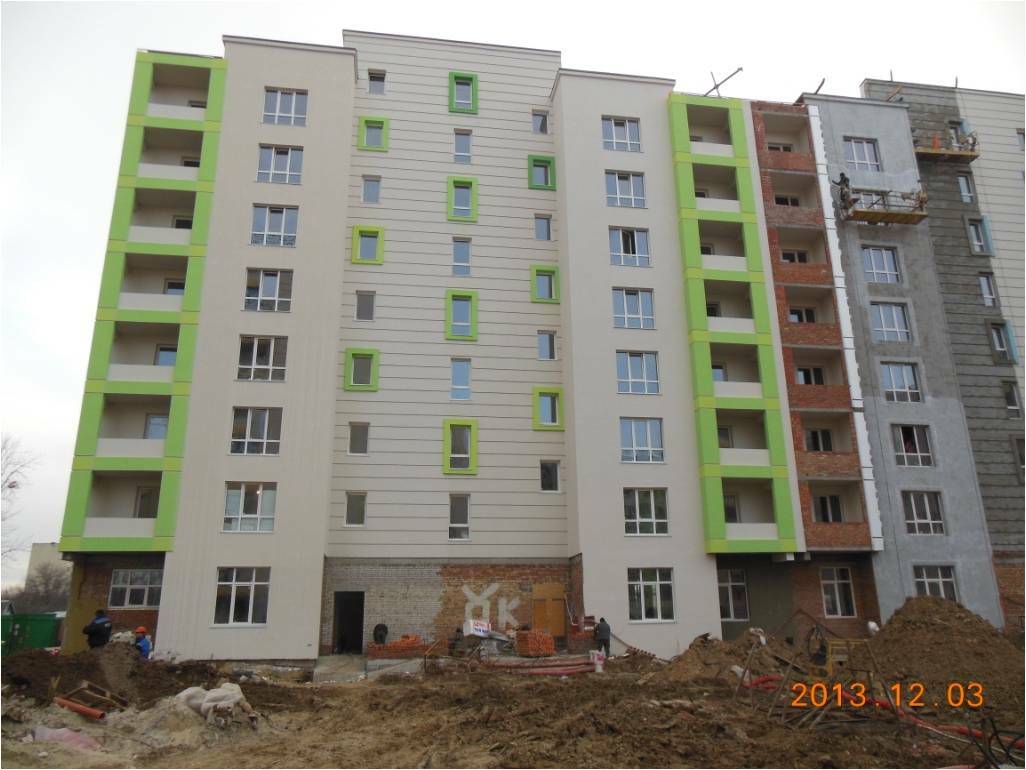

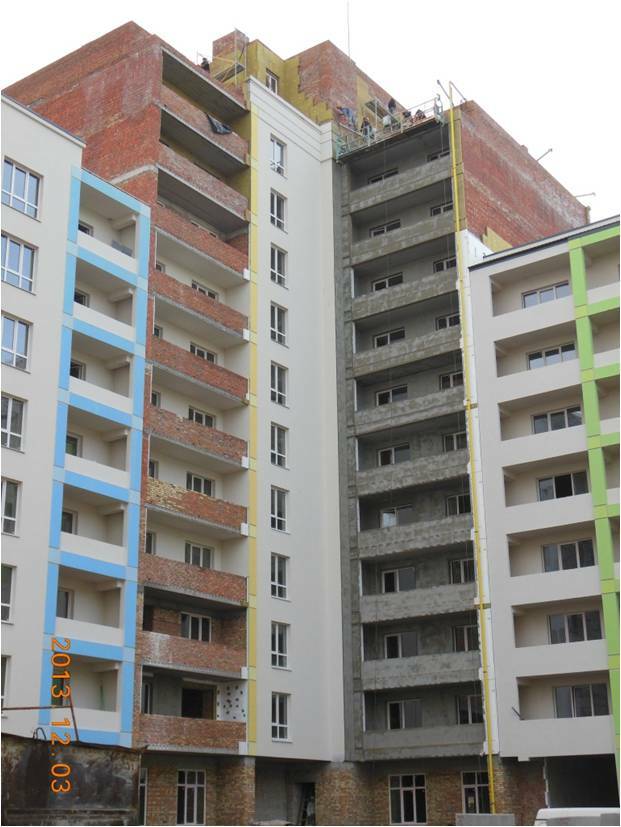

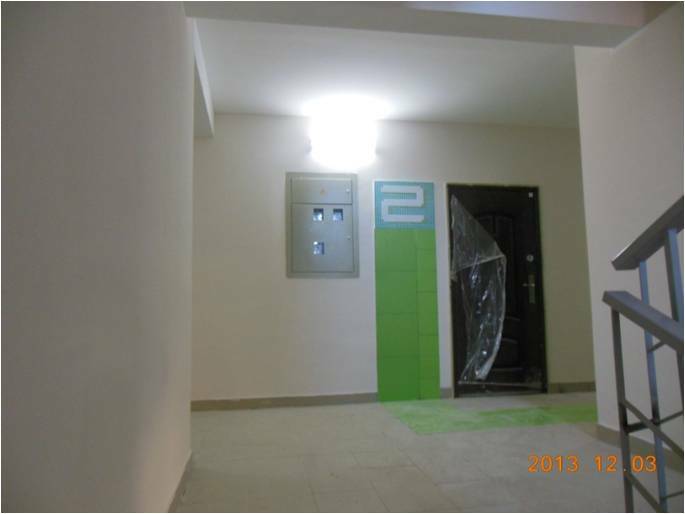

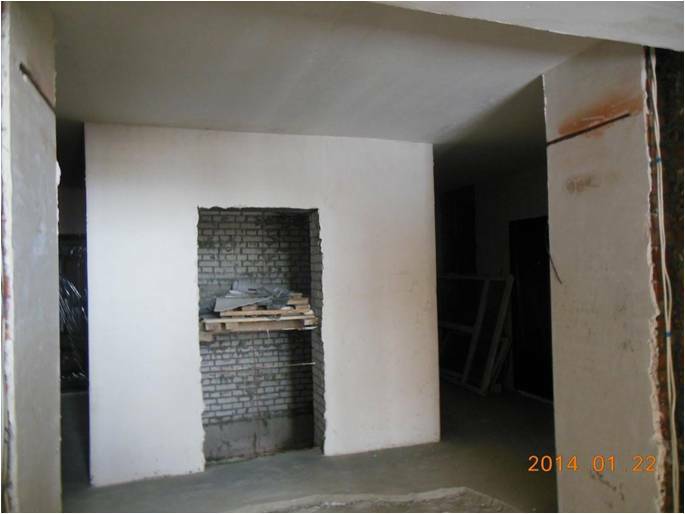

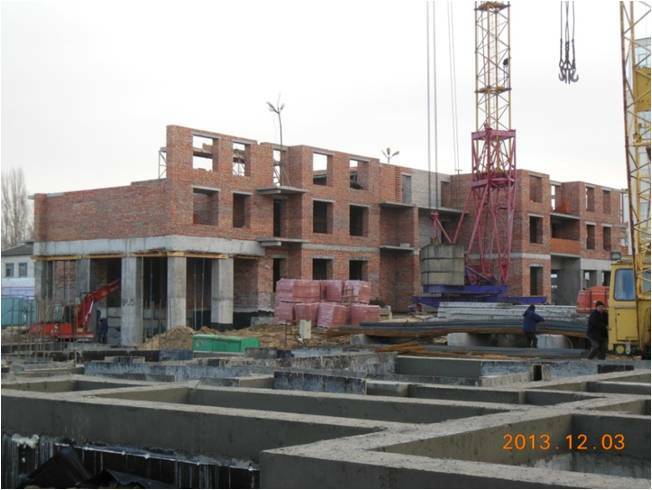

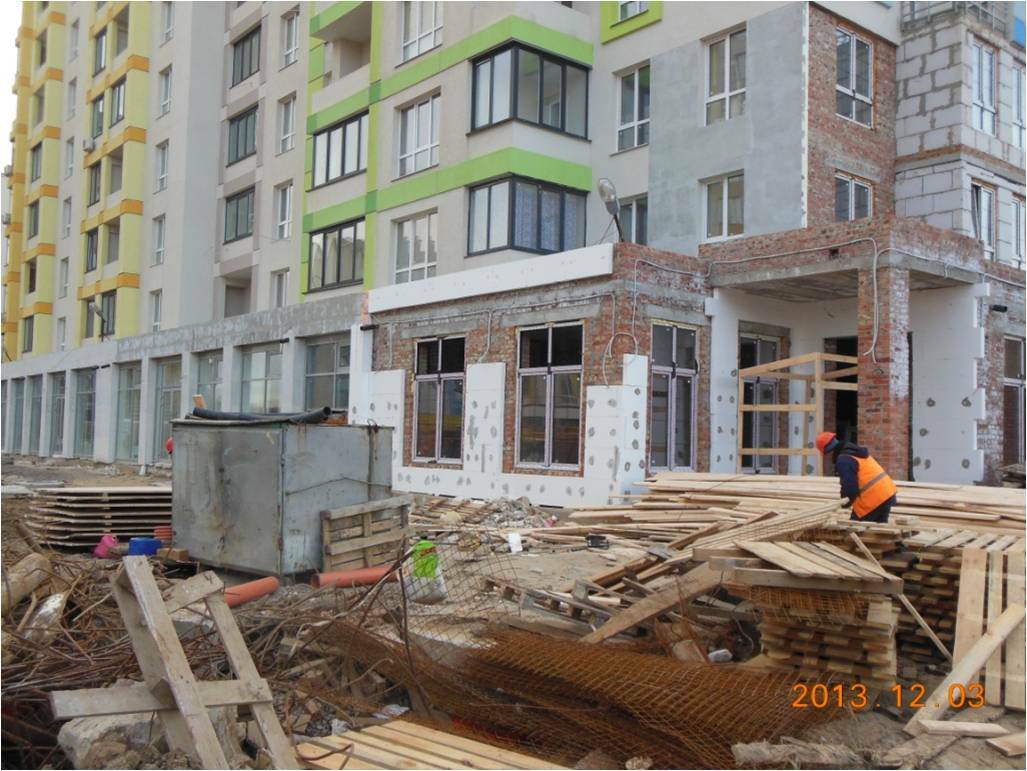

Ход строительства за 04 декабря 2013.

Променада
- на променаде смонтированы все светильники («бра») в количестве 29 штук
- проведена раскопка приямков, изготовлена опалубка и закладные, выполнена подготовка к бетонированию опор светильников променады
- планируются работы по бетонированию
Променада
- на променаде смонтированы все светильники («бра») в количестве 29 штук
- проведена раскопка приямков, изготовлена опалубка и закладные, выполнена подготовка к бетонированию опор светильников променады
- планируются работы по бетонированию
Domik System
Inform bot
37 480
09 сентября 2019
04 дек 2013 19:28

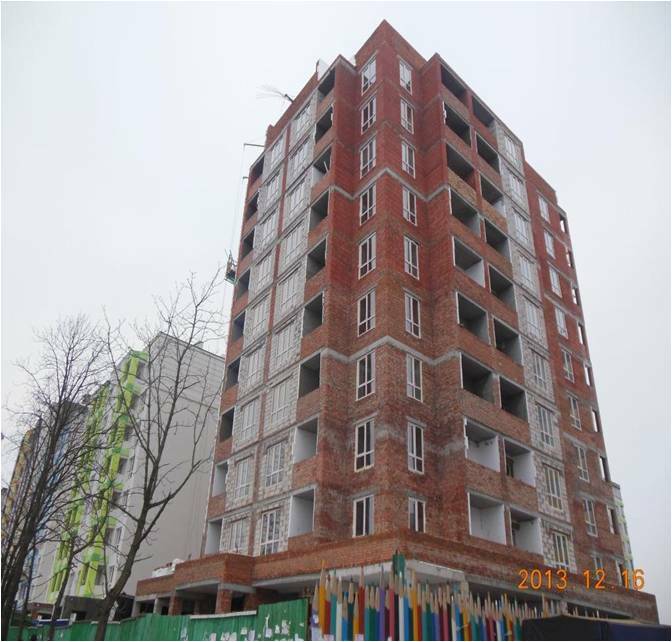

4 очередь
- выполнена облицовка и устроено накрытие парапетов входов в подвалы плиткой на 80%

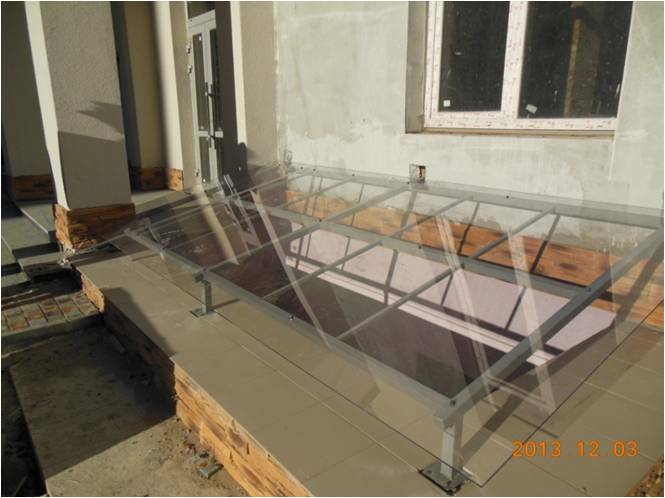

- устроено накрытие козырьков из поликарбоната над входными группами и приямками в подвалы на 50%
- доукомплектована часть проводов на променаде
Е-12:
выполнена замена ламп освещения в МОП
Г-13:
ведутся пуско-наладочные работы в топочной, выполнено на 60%
выполнена замена ламп освещения в МОП
Г-15:
ведутся пуско-наладочные работы в топочной, выполнено на 80%
ведутся работы по устранению замечаний управляющей организации
Е-16:
ведутся работы по устранению замечаний управляющей организации
- выполнена облицовка и устроено накрытие парапетов входов в подвалы плиткой на 80%
- устроено накрытие козырьков из поликарбоната над входными группами и приямками в подвалы на 50%
- доукомплектована часть проводов на променаде
Е-12:
выполнена замена ламп освещения в МОП
Г-13:
ведутся пуско-наладочные работы в топочной, выполнено на 60%
выполнена замена ламп освещения в МОП
Г-15:
ведутся пуско-наладочные работы в топочной, выполнено на 80%
ведутся работы по устранению замечаний управляющей организации
Е-16:
ведутся работы по устранению замечаний управляющей организации
Domik System
Inform bot
37 480
09 сентября 2019
04 дек 2013 19:29

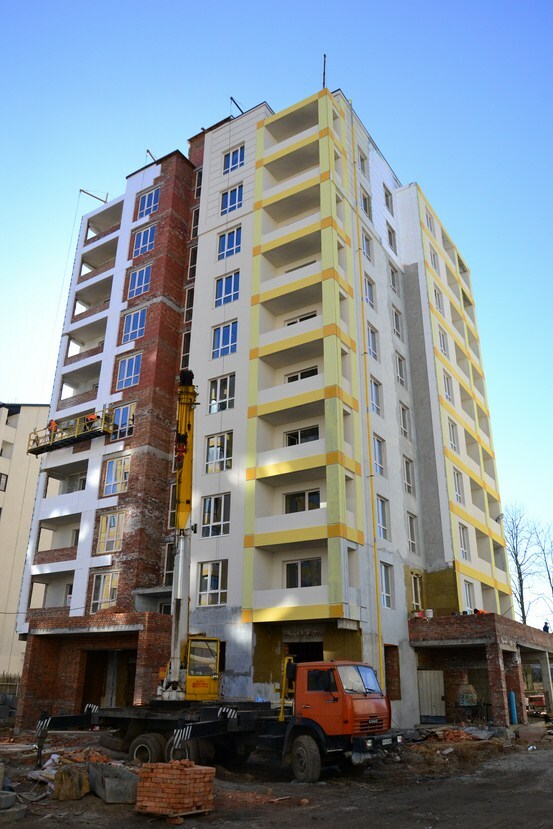

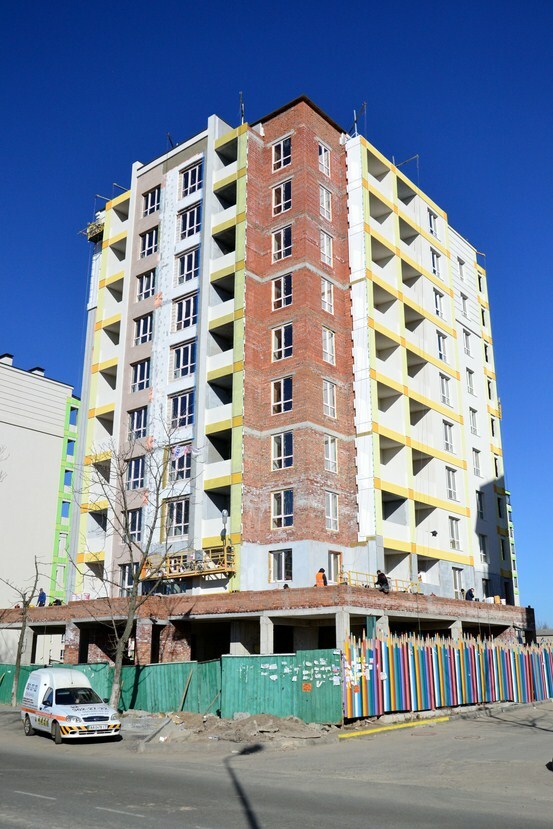

5 очередь

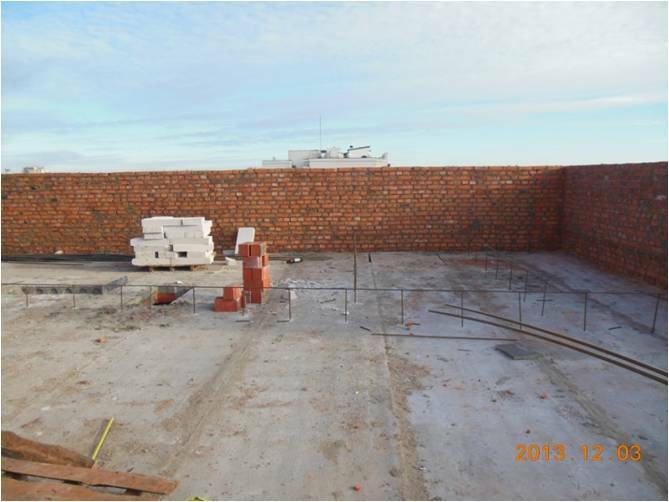

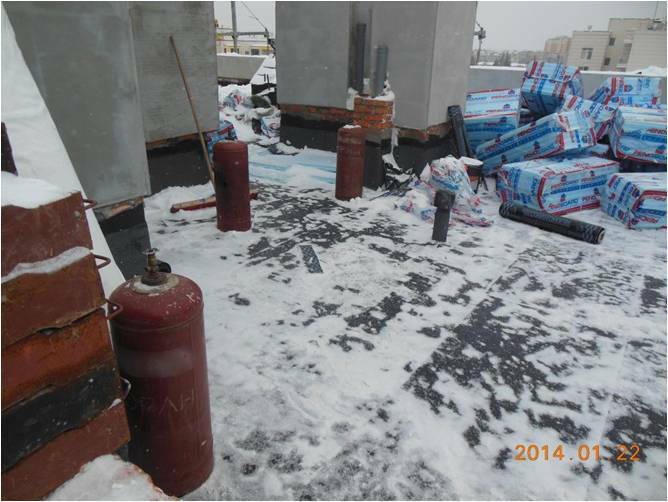

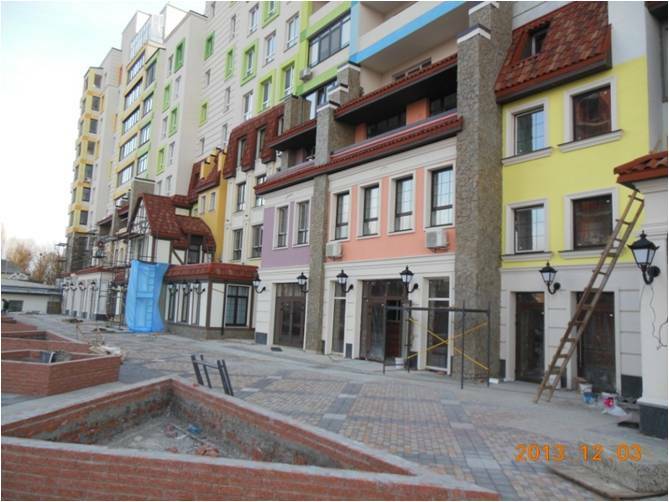

кровельные работы по всей очереди выполнены на 90%
кровля над основным массивом зданий завершена
выполнено устройство накрывок парапетов кровли Е-17, Д-19, Д-20
устроена скатная кровля над балконами Е-17 на 100%, Д-19 и Д-20 на 50%
ведутся отделочные работы в техпомещениях (электрощитовые, водомерные узлы, лифтовые помещения, топочные): Е-17 – 95%, Г-18, Д-19, Д-20 – 50%
смонтирована ливневая канализация и водопровод по двору от Д-10 до Д-20
выполнено сверление отверстий под инженерные сети 5-й и 6-й очереди, под лифтовое хозяйство Г-18, системы канализации и ливневой канализации в Г-18, Д-19
Е-17:
завершены работы по покраске стен и потолков, за исключением входной группы
ведутся работы по устройству кровли входной группы, выполнена стяжка и разуклонка
ведутся отделочные работы во входной группе, выполнены штукатурные работы, устроена стяжка, выполнен монтаж стен и потолков из гипсокартона
устроены накрытия над вентканалами
Г-18:

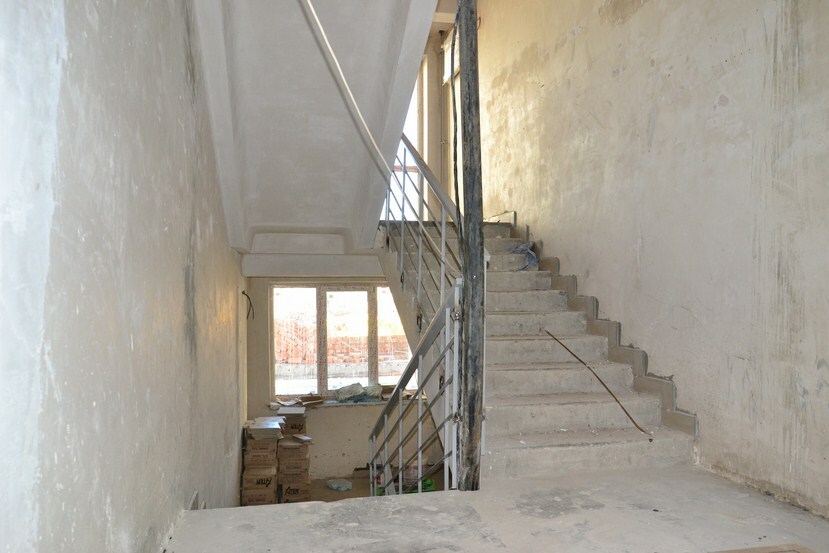

завершены штукатурные работы в МОП и жилых помещениях

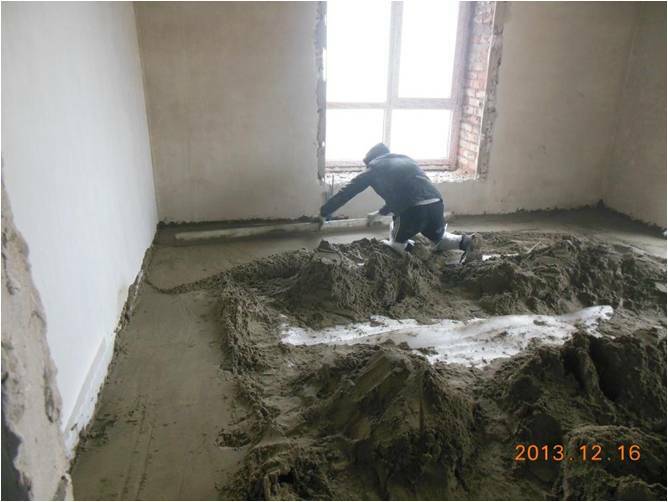

устройство стяжек выполнено на всех этажах кроме 1-го этажа, работы будут проводиться вместе со входной группой

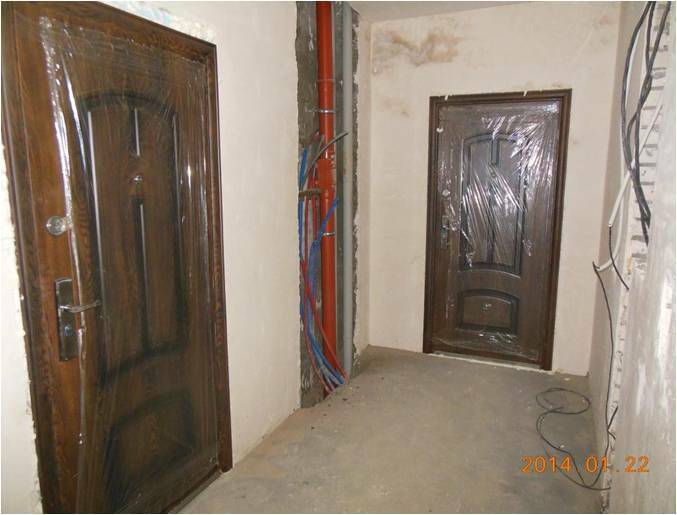

завершены работы по установке квартирных входных дверей
ведутся работы по кирпичной кладке входных групп со стороны улицы, выполнено на 90%
приступили к устройству входной группы со стороны двора – подготовлен котлован

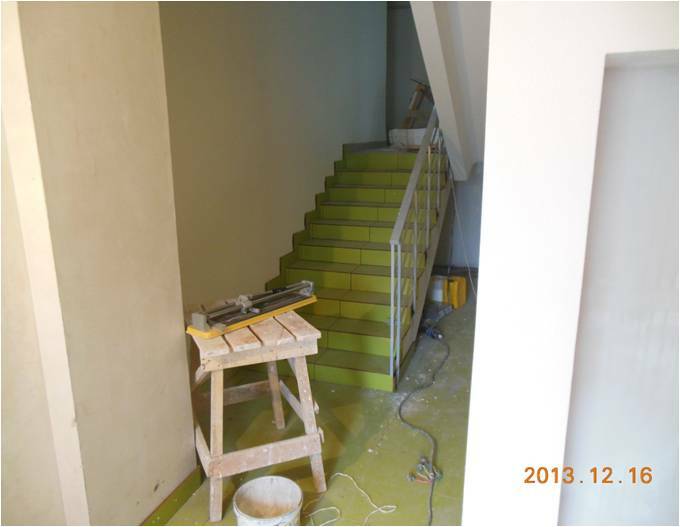

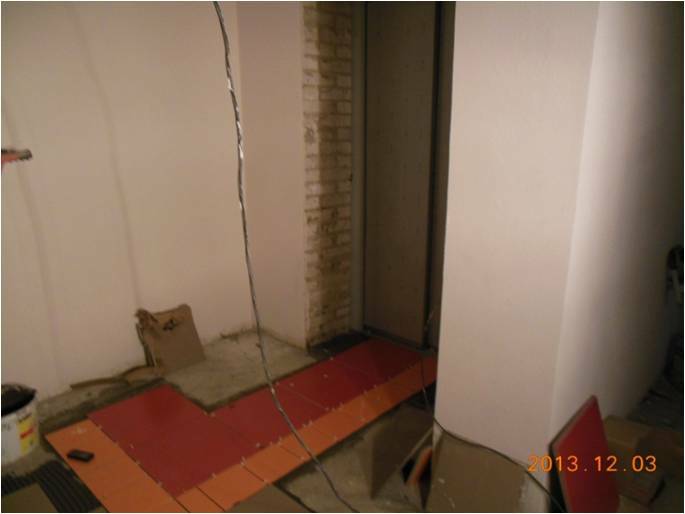

ведутся работы укладка плитки и установка плинтуса, выполнено 60%
ведутся работы по покраске стен и потолков, выполнено на 70%

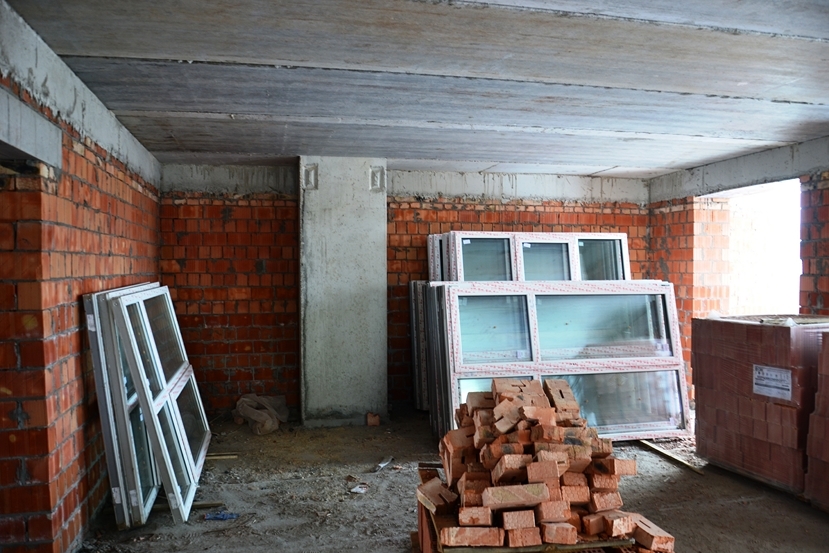

ведутся работы по устройству освещения в подвале
установлены поэтажные силовые щитки
завершено устройство освещения в МОП

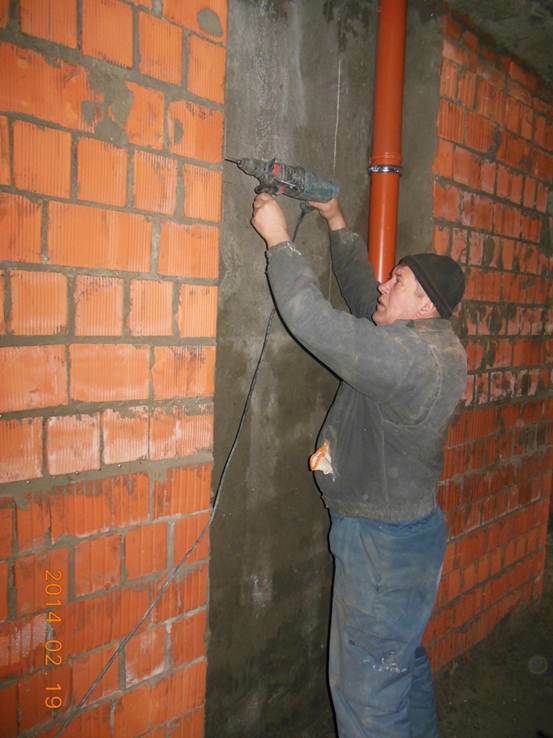

ведутся монтажные работы по устройству канализации в подвале
выполнен монтаж стальных труб в подвале для подготовки и соединения с Д-19
выполнен демонтаж кабеля временных электросетей от ШС
смонтирована вытяжная вентиляция секции с первого этажа на кровлю топочной (три луча)
завершен монтаж стальной части узла учета газа, завершены монтажные работы по устройству фасадной и кровельной части стального трубопровода
Д-19:

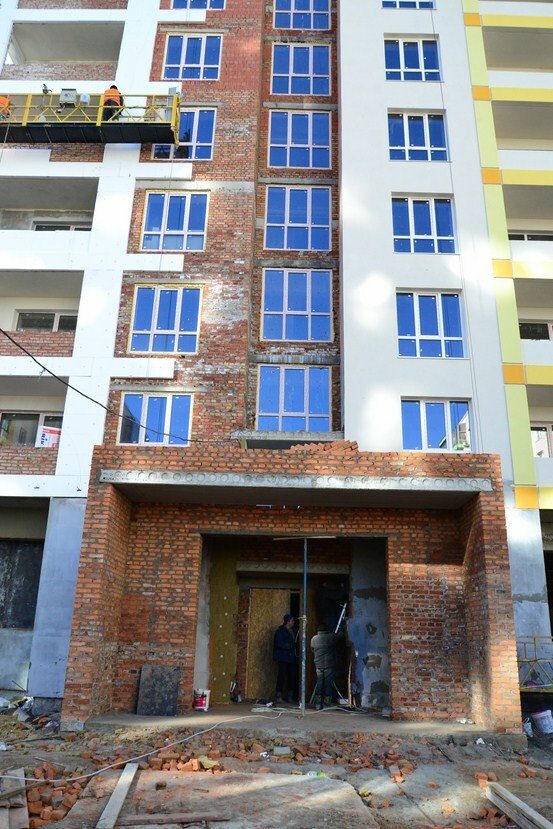

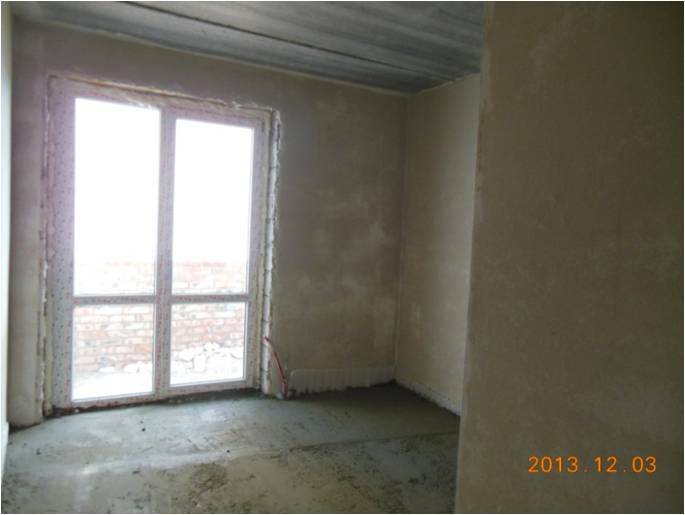

ведутся работы по покраске стен и потолков, выполнено на 80%
завершены работы по кирпичной кладке входных групп со стороны улицы
ведутся работы по устройству кровли входной группы: выполнена стяжка и разуклонка; приступили к устройству входной группы со стороны двора – подготовлен котлован, устроена подбетонка
ведутся работы по укладке плитки и установке плинтуса, выполнено на 90%
установлены радиаторы
ведутся монтажные работы по устройству канализации в подвале
Д-20:
завершены работы по устройству стяжек пола
укладка плитки и установка плинтусов выполнены на 90%
завершена установка входных дверей
ведутся работы по покраске стен и потолков, выполнено на 90%
завершены работы по кирпичной кладке входных групп со стороны улицы
ведутся работы по устройству кровли входной группы: выполнена стяжка и разуклонка
приступили к устройству входной группы со стороны двора – подготовлен котлован, устроена подбетонка

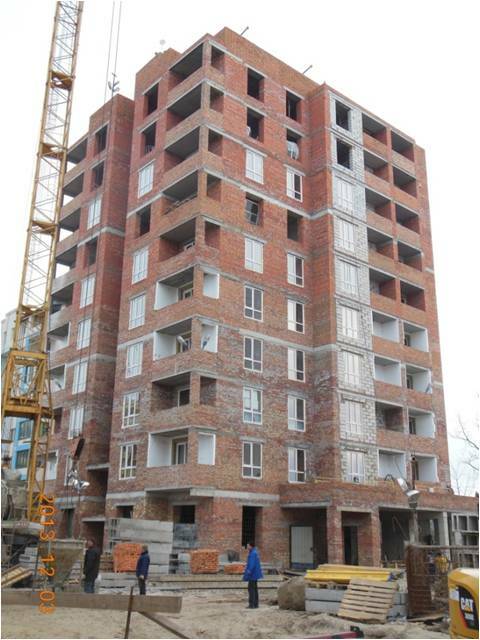

кровельные работы по всей очереди выполнены на 90%
кровля над основным массивом зданий завершена
выполнено устройство накрывок парапетов кровли Е-17, Д-19, Д-20
устроена скатная кровля над балконами Е-17 на 100%, Д-19 и Д-20 на 50%
ведутся отделочные работы в техпомещениях (электрощитовые, водомерные узлы, лифтовые помещения, топочные): Е-17 – 95%, Г-18, Д-19, Д-20 – 50%
смонтирована ливневая канализация и водопровод по двору от Д-10 до Д-20
выполнено сверление отверстий под инженерные сети 5-й и 6-й очереди, под лифтовое хозяйство Г-18, системы канализации и ливневой канализации в Г-18, Д-19
Е-17:
завершены работы по покраске стен и потолков, за исключением входной группы
ведутся работы по устройству кровли входной группы, выполнена стяжка и разуклонка
ведутся отделочные работы во входной группе, выполнены штукатурные работы, устроена стяжка, выполнен монтаж стен и потолков из гипсокартона
устроены накрытия над вентканалами
Г-18:
завершены штукатурные работы в МОП и жилых помещениях
устройство стяжек выполнено на всех этажах кроме 1-го этажа, работы будут проводиться вместе со входной группой
завершены работы по установке квартирных входных дверей
ведутся работы по кирпичной кладке входных групп со стороны улицы, выполнено на 90%
приступили к устройству входной группы со стороны двора – подготовлен котлован
ведутся работы укладка плитки и установка плинтуса, выполнено 60%
ведутся работы по покраске стен и потолков, выполнено на 70%
ведутся работы по устройству освещения в подвале
установлены поэтажные силовые щитки
завершено устройство освещения в МОП
ведутся монтажные работы по устройству канализации в подвале
выполнен монтаж стальных труб в подвале для подготовки и соединения с Д-19
выполнен демонтаж кабеля временных электросетей от ШС
смонтирована вытяжная вентиляция секции с первого этажа на кровлю топочной (три луча)
завершен монтаж стальной части узла учета газа, завершены монтажные работы по устройству фасадной и кровельной части стального трубопровода
Д-19:
ведутся работы по покраске стен и потолков, выполнено на 80%
завершены работы по кирпичной кладке входных групп со стороны улицы
ведутся работы по устройству кровли входной группы: выполнена стяжка и разуклонка; приступили к устройству входной группы со стороны двора – подготовлен котлован, устроена подбетонка
ведутся работы по укладке плитки и установке плинтуса, выполнено на 90%
установлены радиаторы
ведутся монтажные работы по устройству канализации в подвале
Д-20:
завершены работы по устройству стяжек пола
укладка плитки и установка плинтусов выполнены на 90%
завершена установка входных дверей
ведутся работы по покраске стен и потолков, выполнено на 90%
завершены работы по кирпичной кладке входных групп со стороны улицы
ведутся работы по устройству кровли входной группы: выполнена стяжка и разуклонка
приступили к устройству входной группы со стороны двора – подготовлен котлован, устроена подбетонка
Domik System
Inform bot
37 480
09 сентября 2019
04 дек 2013 19:30

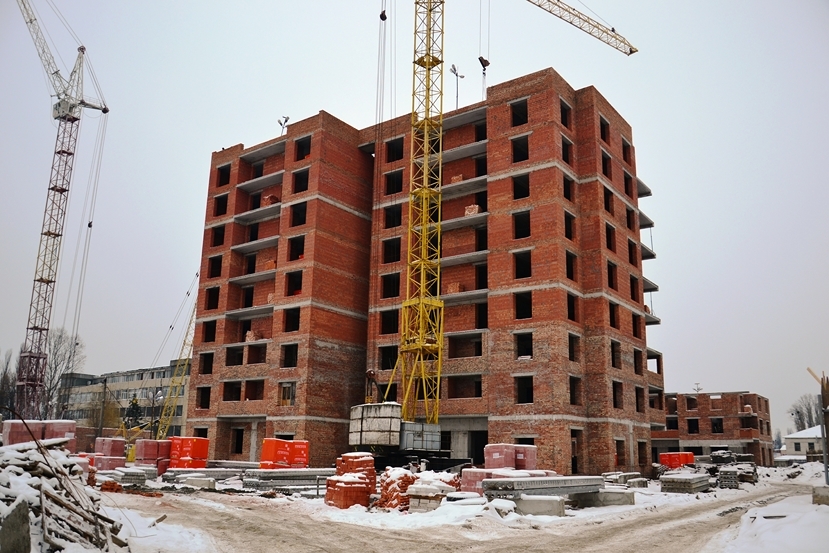

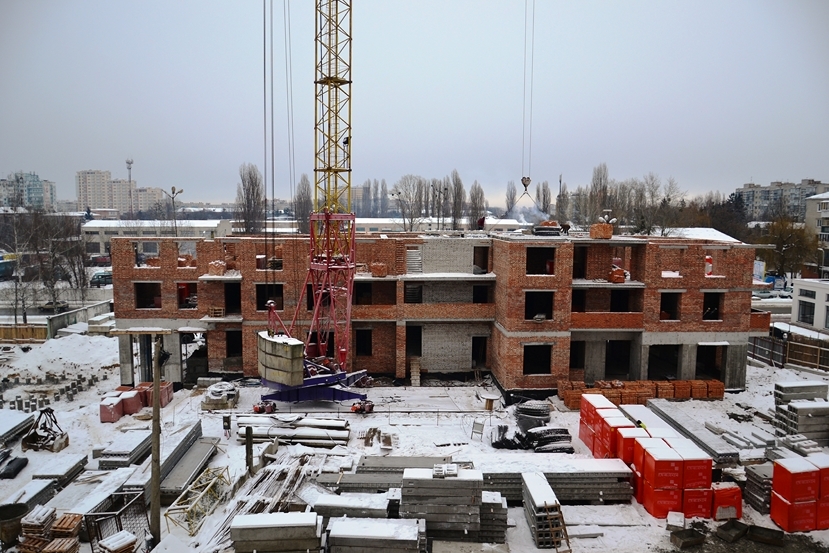

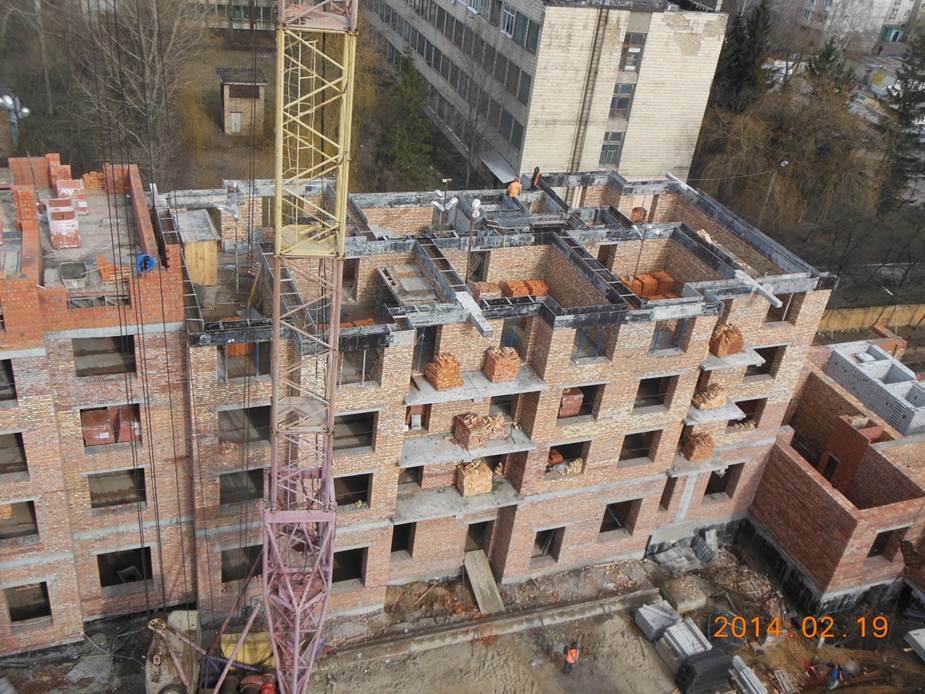

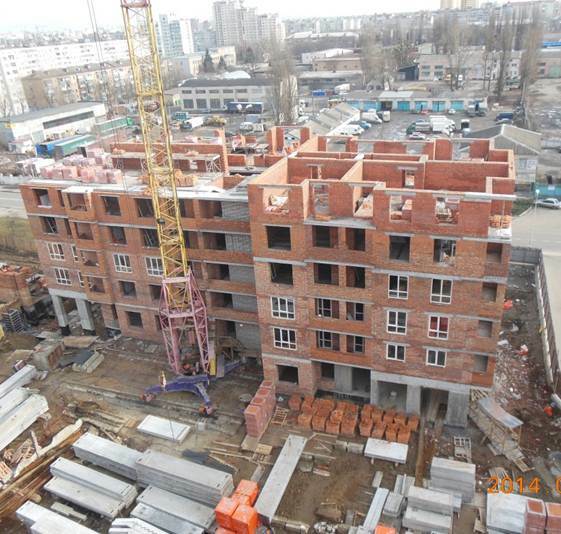

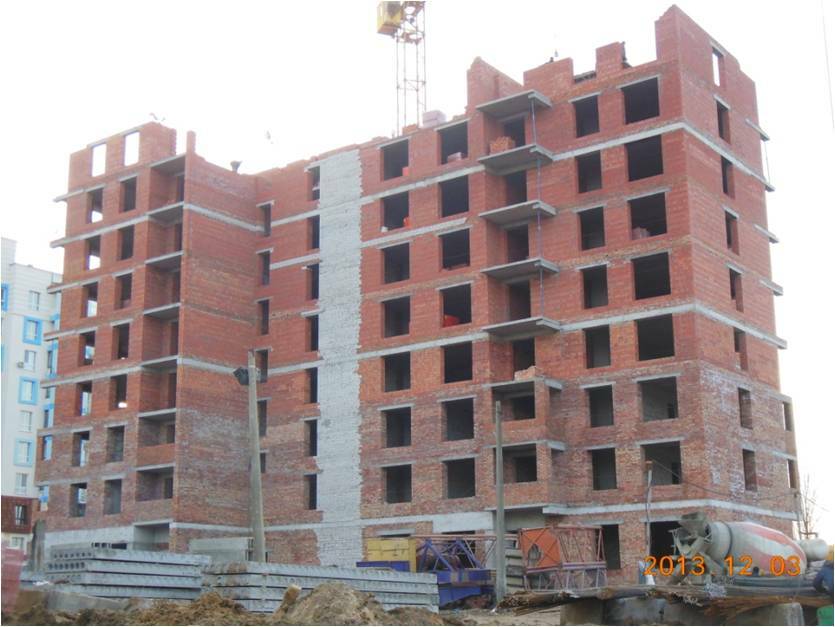

6 очередь

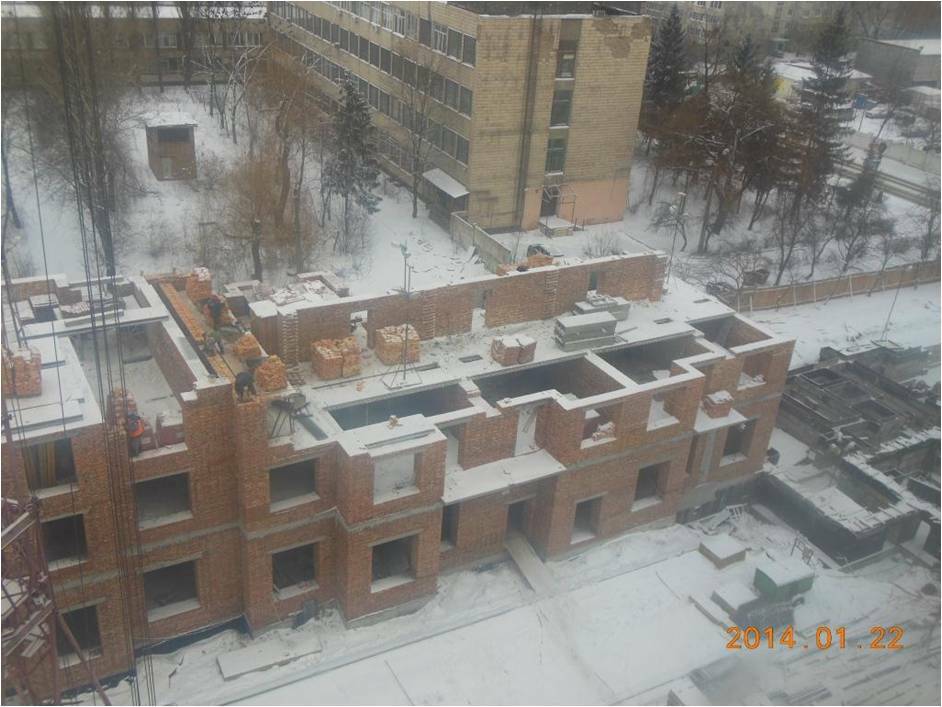

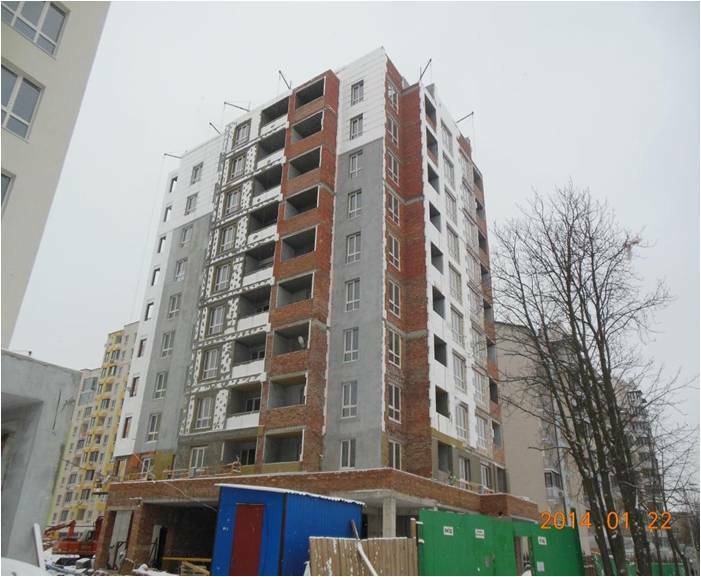

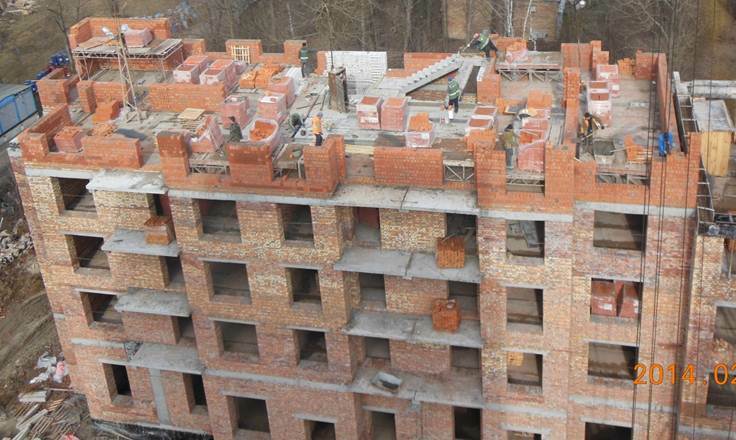

К-21:
общестроительные работы по секции завершены
ведутся отделочные работы и работы по инженерным сетям
штукатурные работы в МОП и жилых помещениях выполнены на семи этажах (с 2-го по 8-й)

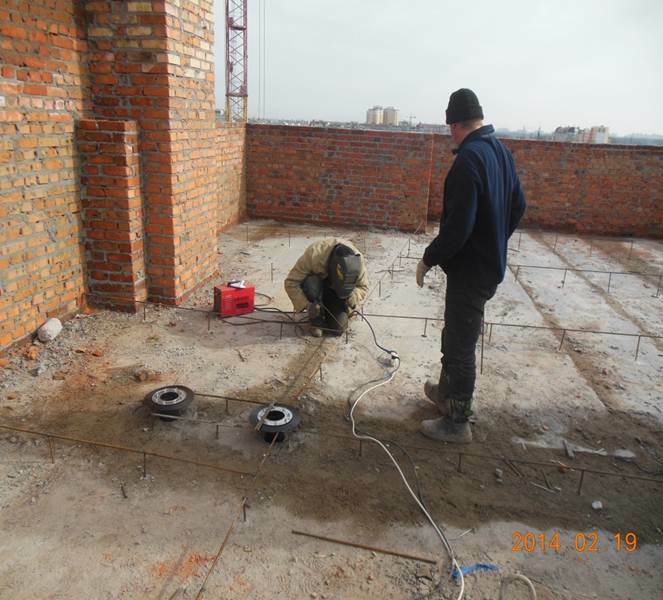

приступили к работам по устройству кровли, выполнена разуклонка на 20%
приступили к устройству стяжки полов на 3-м этаже
ведутся монтажные работы слаботочных сетей, выполнено на 70%
проводились работы по прогреву бетона монолитного пояса

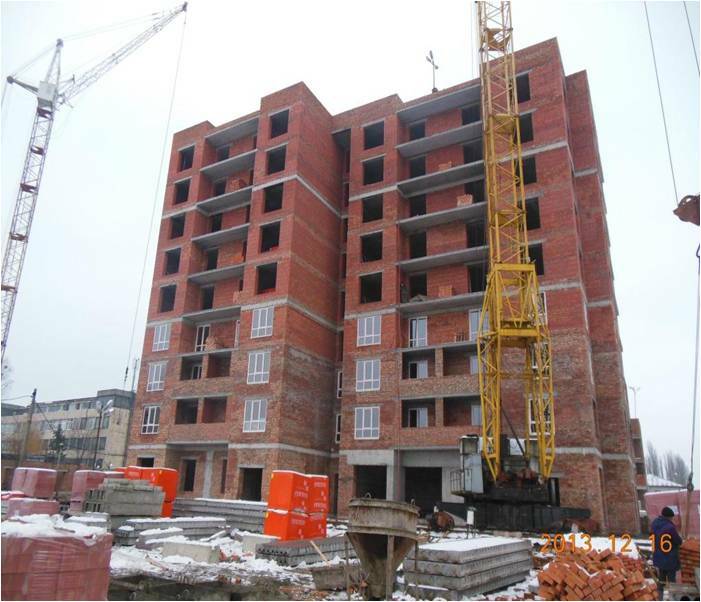

К-21:
общестроительные работы по секции завершены
ведутся отделочные работы и работы по инженерным сетям
штукатурные работы в МОП и жилых помещениях выполнены на семи этажах (с 2-го по 8-й)
приступили к работам по устройству кровли, выполнена разуклонка на 20%
приступили к устройству стяжки полов на 3-м этаже
ведутся монтажные работы слаботочных сетей, выполнено на 70%
проводились работы по прогреву бетона монолитного пояса
Domik System
Inform bot
37 480
09 сентября 2019
04 дек 2013 19:30

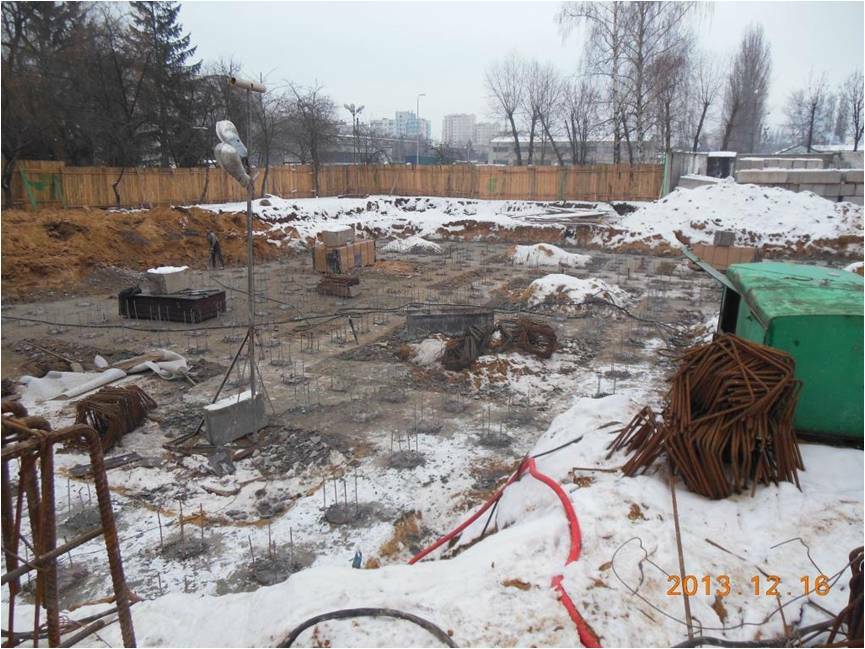

7 очередь

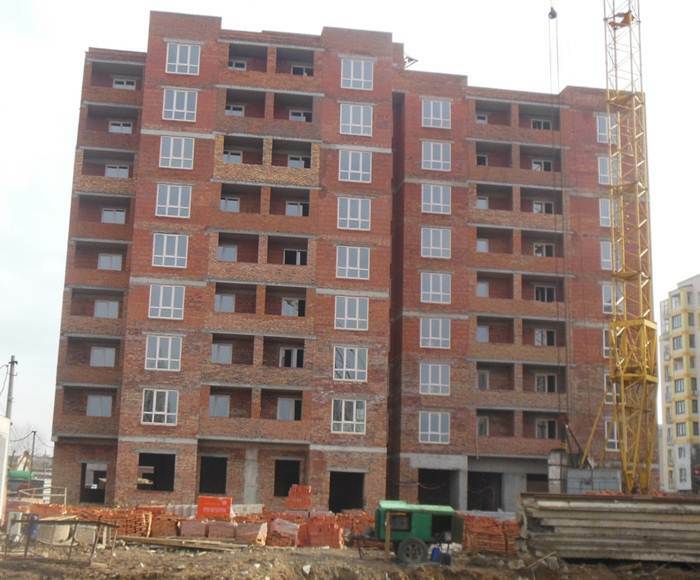

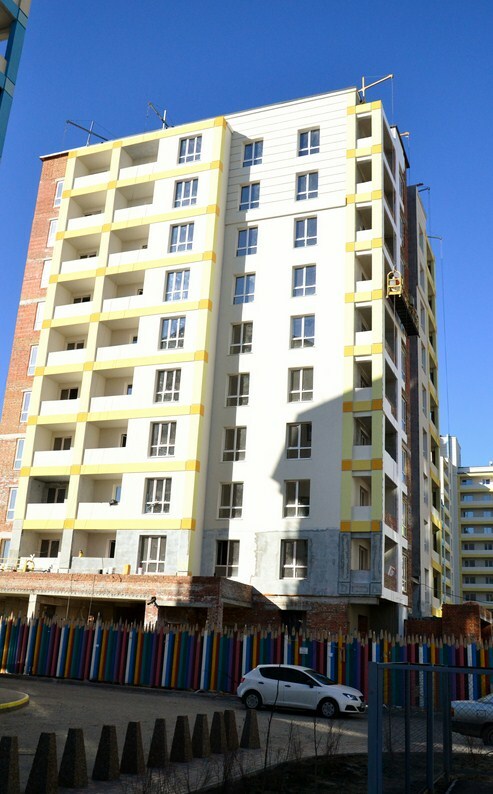

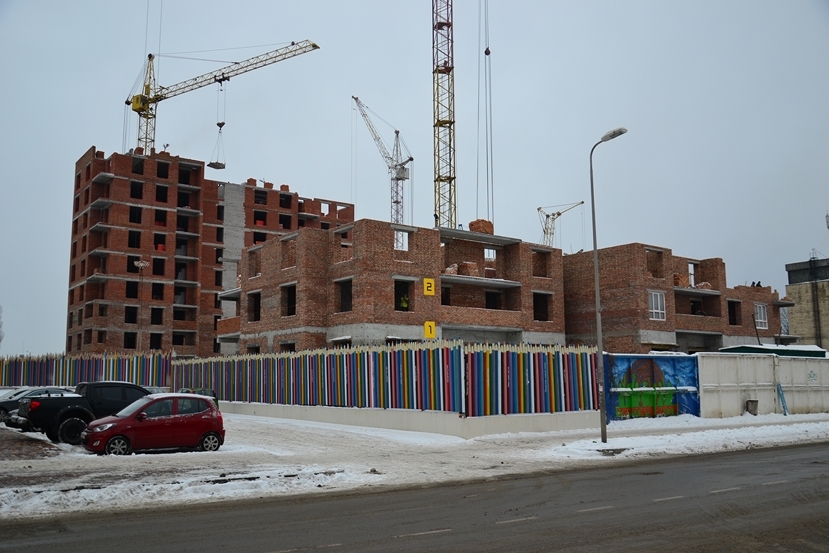

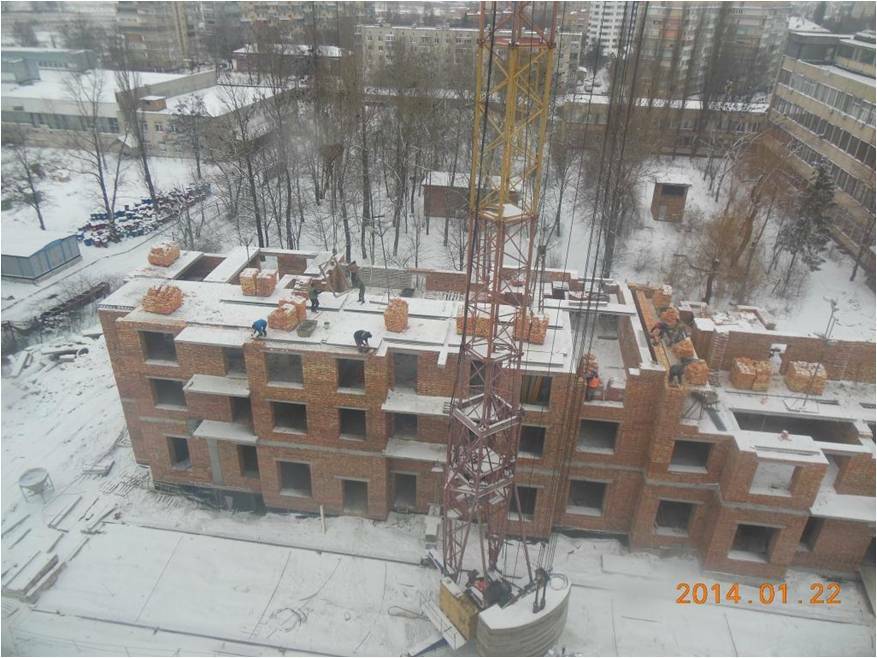

Л-22:
завершены работы по кирпичной кладке и устройству плит перекрытия 2 этажа
ведутся работы по кирпичной кладке 3-го этажа, выполнено на 40%
Г-23:

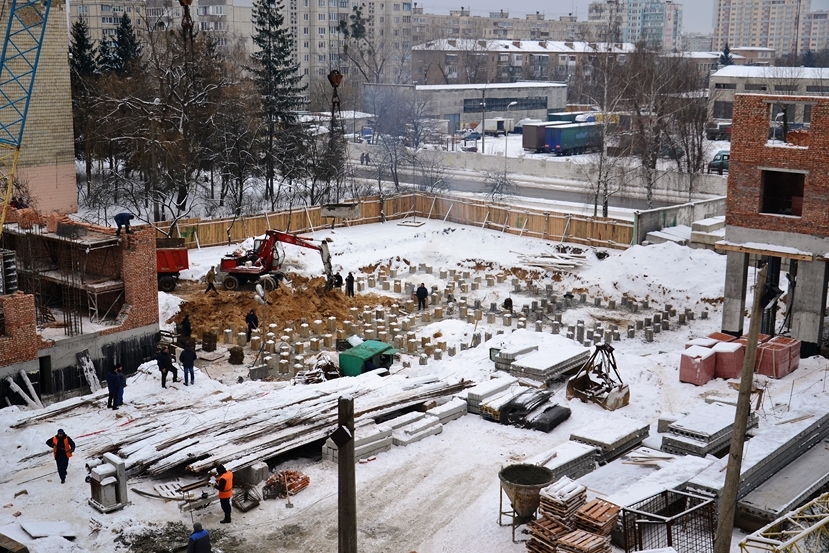

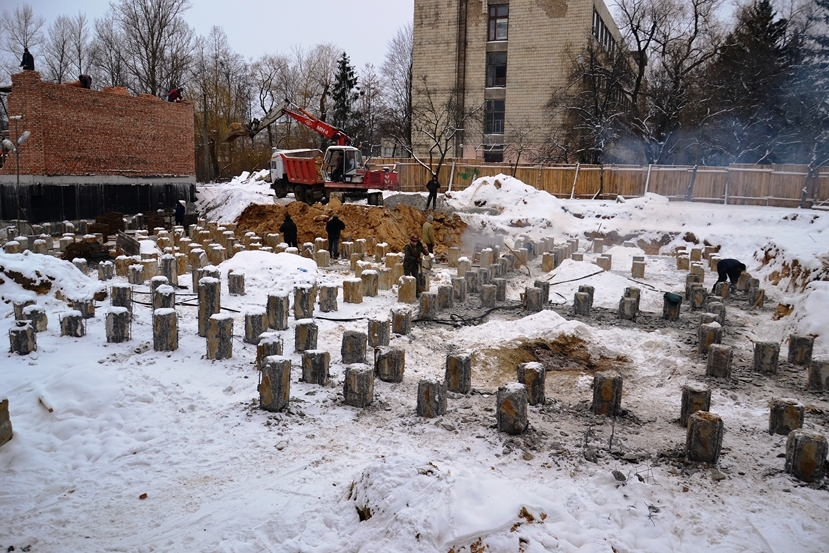

завершены работы по свайному полю, вдавлено 100% свай (285 штук)

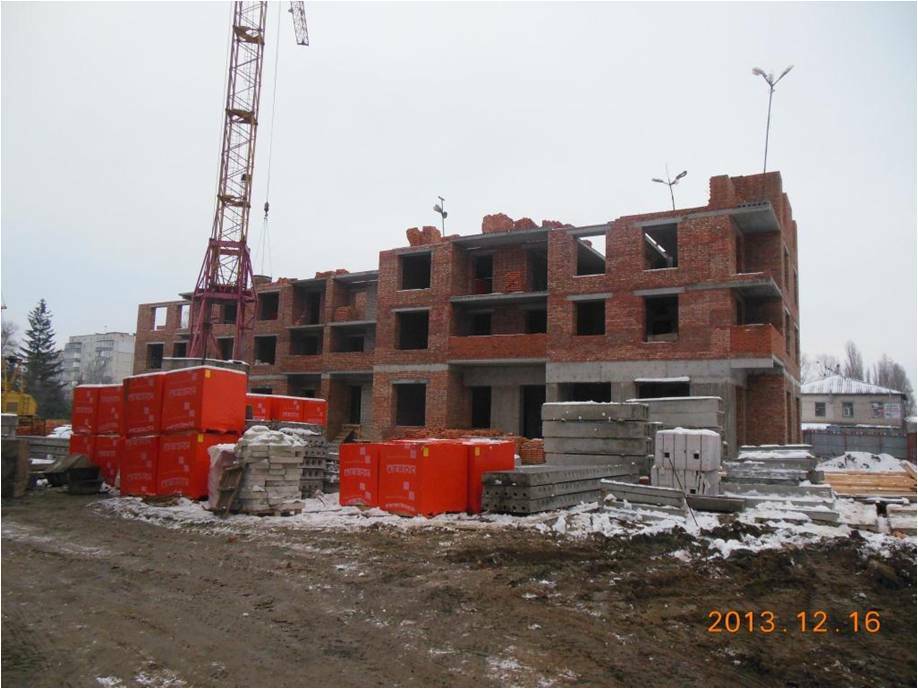

приступили к земляным работам (разработка грунта, сбивка оголовков свай) для устройства ростверка
Д-24:
завершается укладка плит перекрытия над цокольным этажом
приступили к кирпичной кладке 1-го этажа
Д-25:
ведутся работы по кирпичной кладке 1-го этажа, выполнено на 75%
Л-26:
плиты перекрытия уложены над 8-м этажом на 95%
ведутся работы по кирпичной кладке 9-го этажа, выполнено на 40%

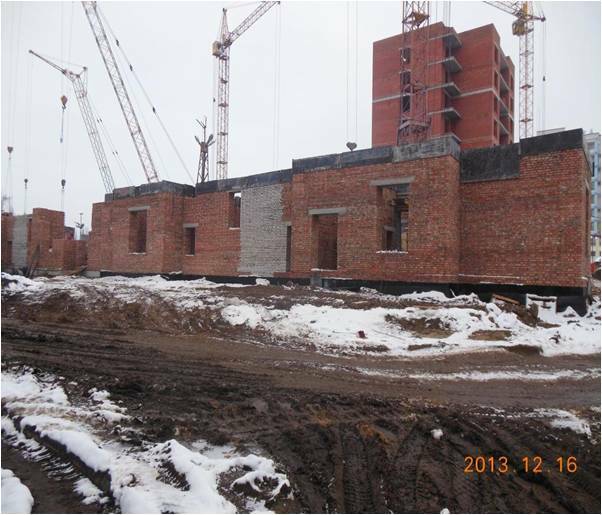

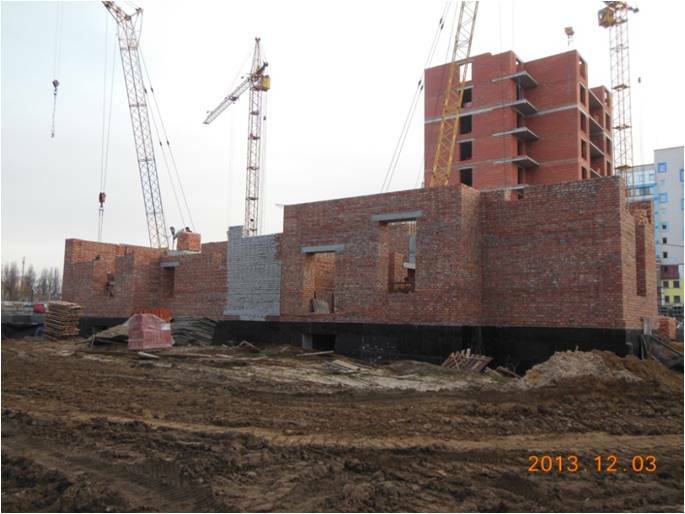

Л-22:
завершены работы по кирпичной кладке и устройству плит перекрытия 2 этажа
ведутся работы по кирпичной кладке 3-го этажа, выполнено на 40%
Г-23:

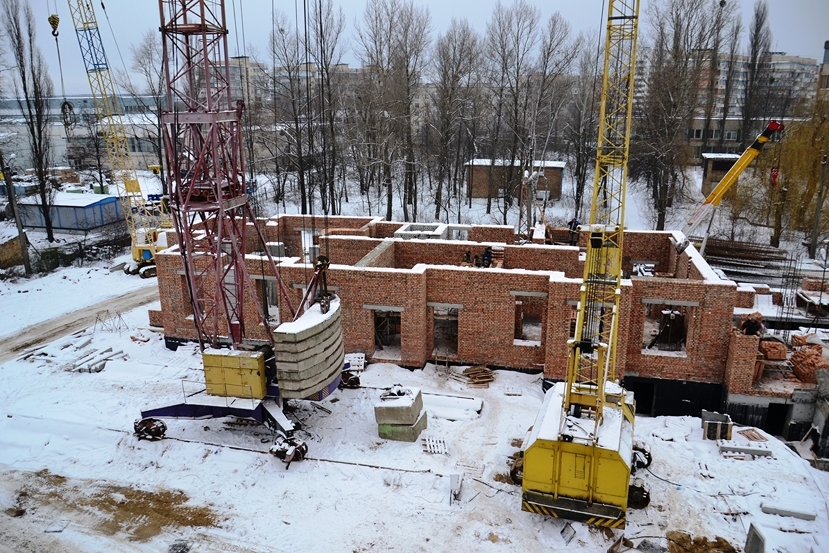

завершены работы по свайному полю, вдавлено 100% свай (285 штук)
приступили к земляным работам (разработка грунта, сбивка оголовков свай) для устройства ростверка
Д-24:
завершается укладка плит перекрытия над цокольным этажом
приступили к кирпичной кладке 1-го этажа
Д-25:
ведутся работы по кирпичной кладке 1-го этажа, выполнено на 75%
Л-26:
плиты перекрытия уложены над 8-м этажом на 95%
ведутся работы по кирпичной кладке 9-го этажа, выполнено на 40%
Domik System
Inform bot
37 480
09 сентября 2019
11 дек 2013 21:05

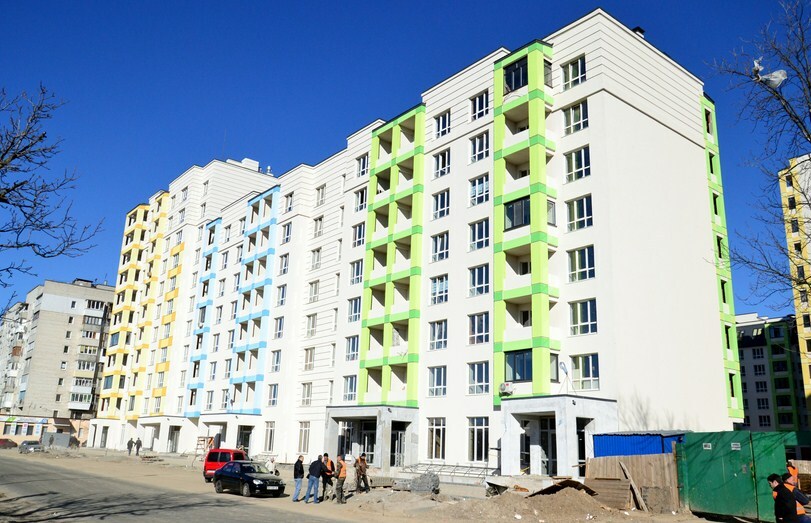

Владельцы 5 очереди 21 декабря получают ключи от своих квартир.
7 очередь
7 очередь
Domik System
Inform bot
37 480
09 сентября 2019
18 дек 2013 16:08

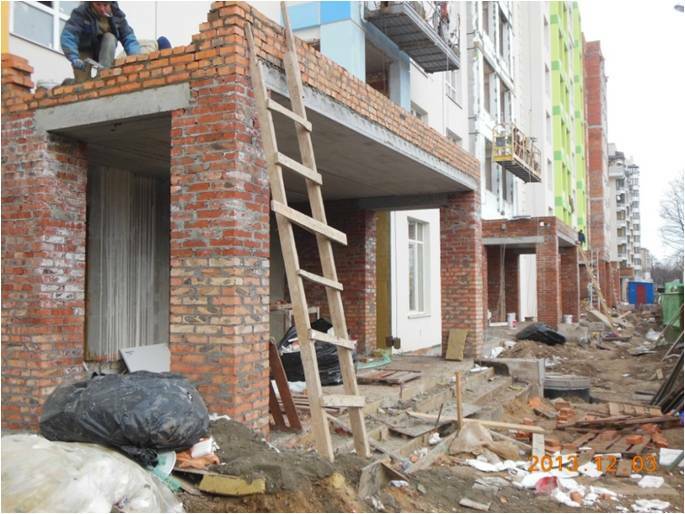

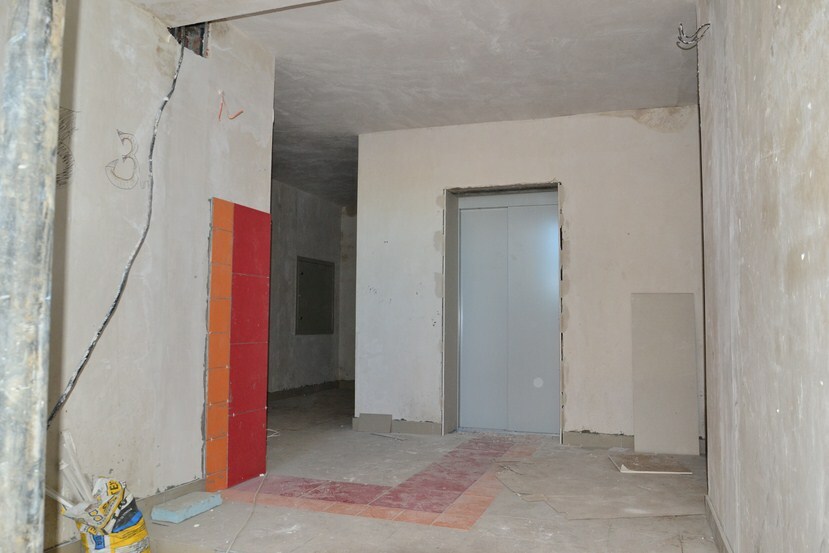

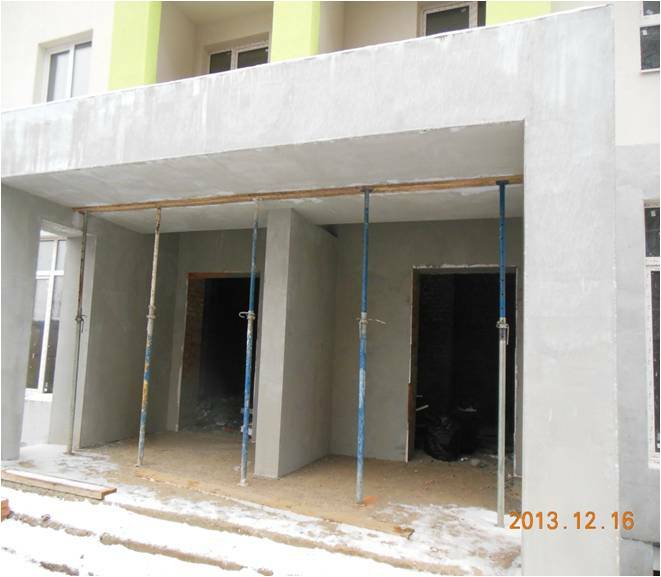

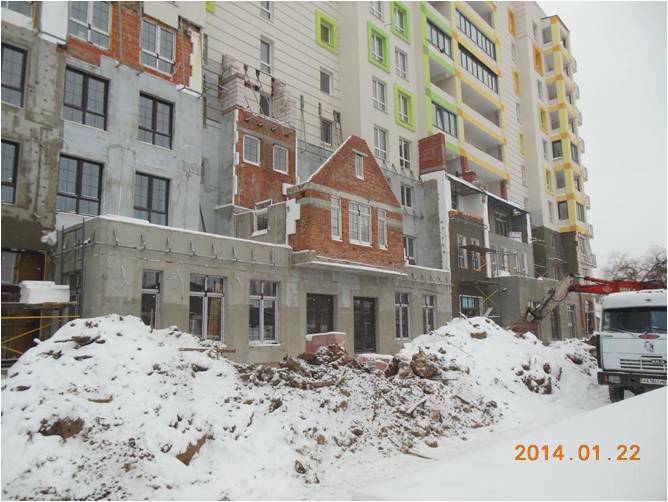

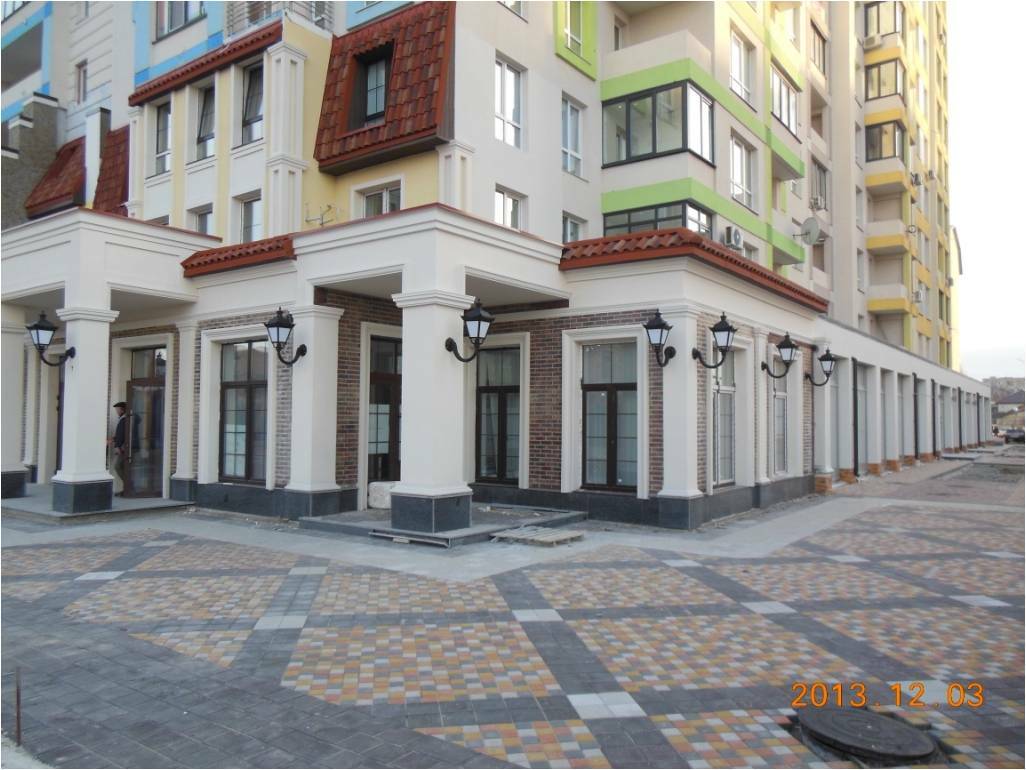

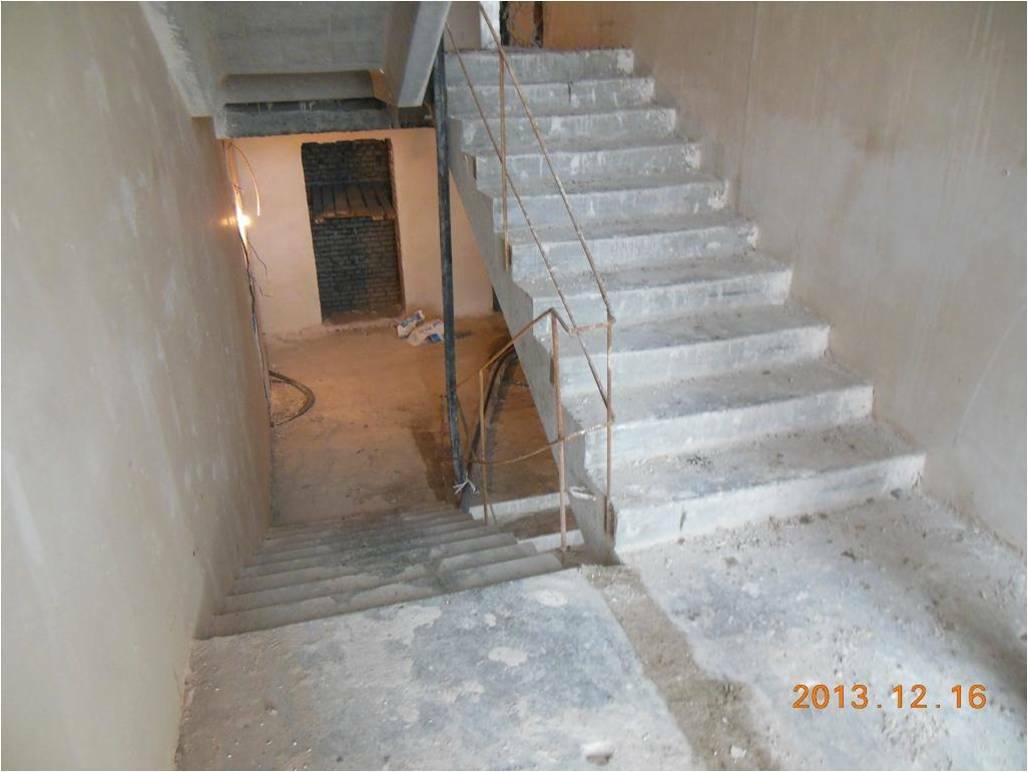

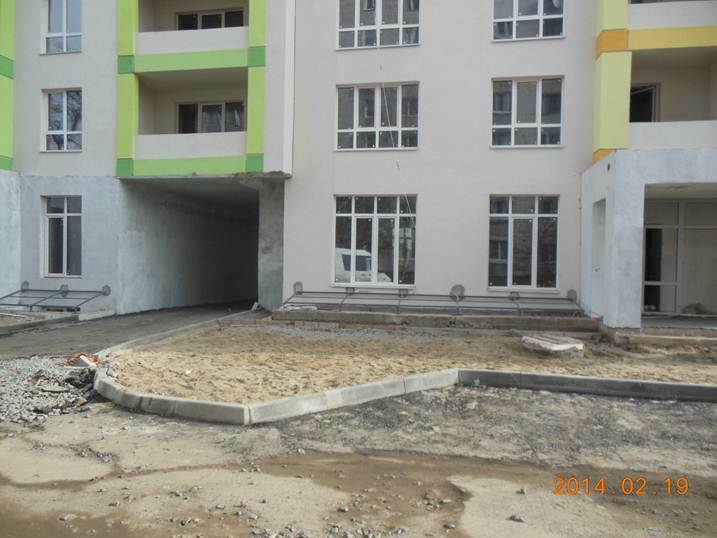

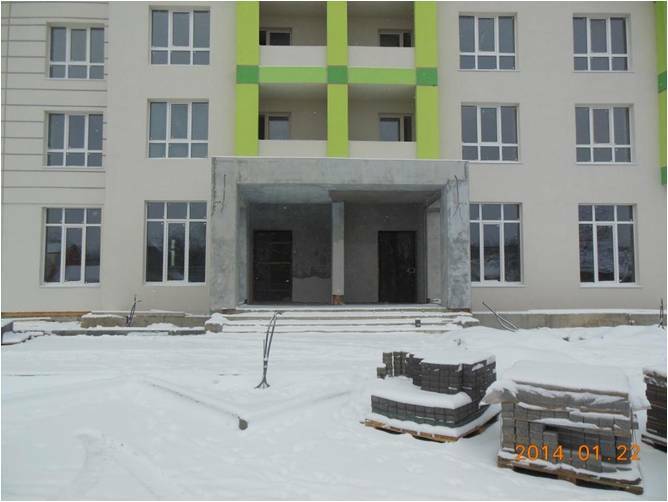

4 очередь:

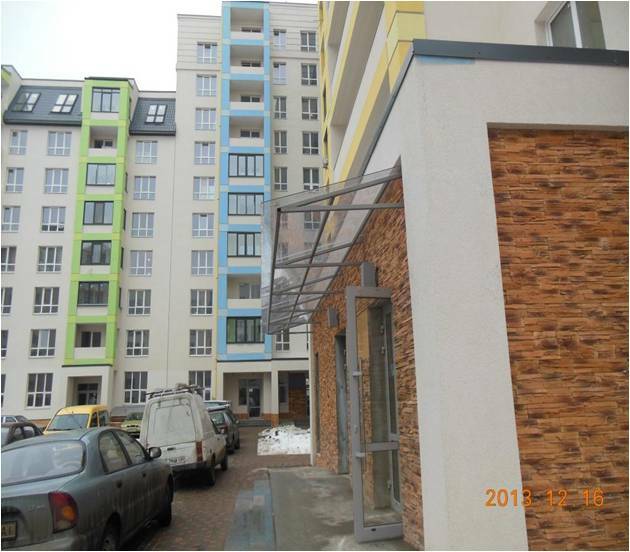

выполнено накрытие козырьков поликарбонатом входов в подвалы и подъездов на 100%

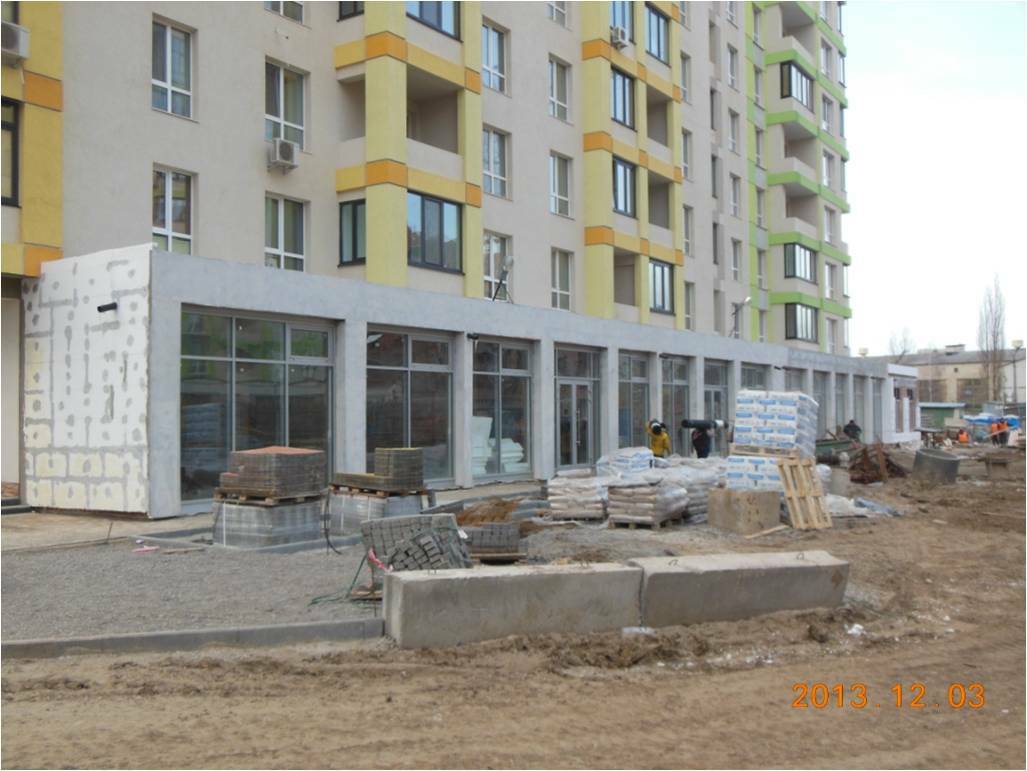

ведутся отделочные работы первых этажей офисных помещений, выполнено на 50%

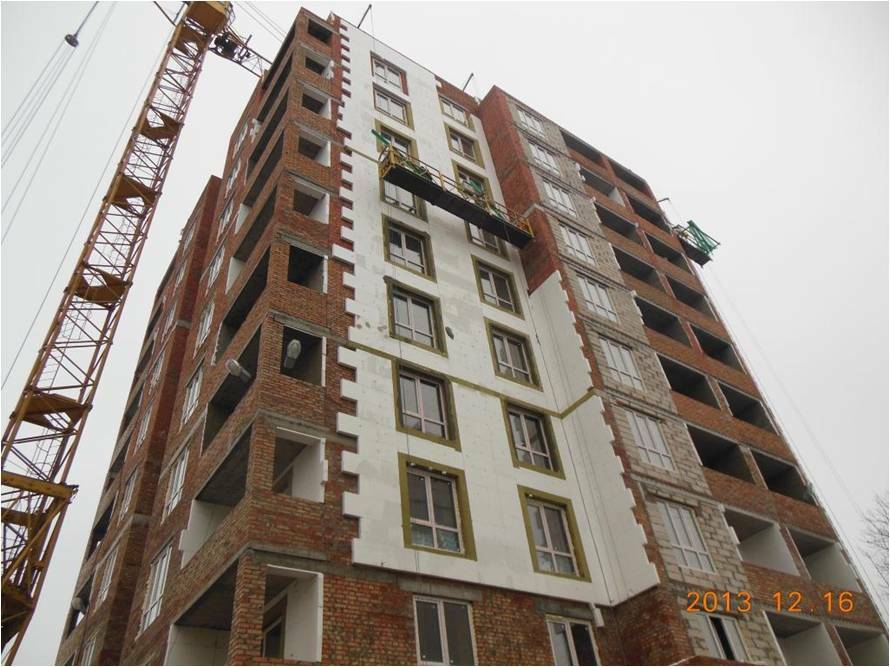

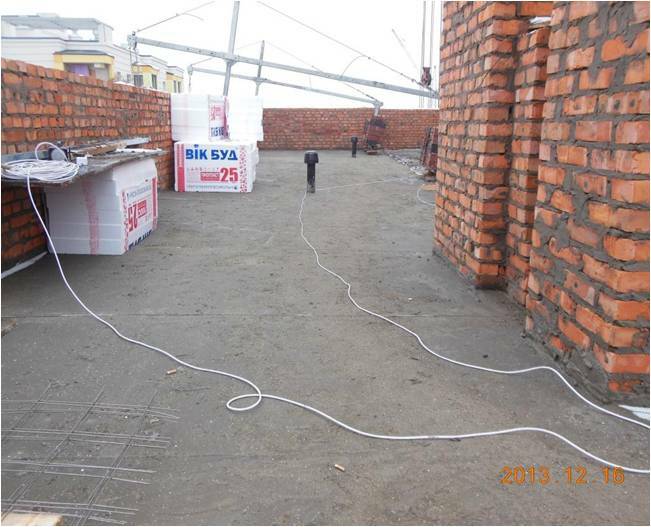

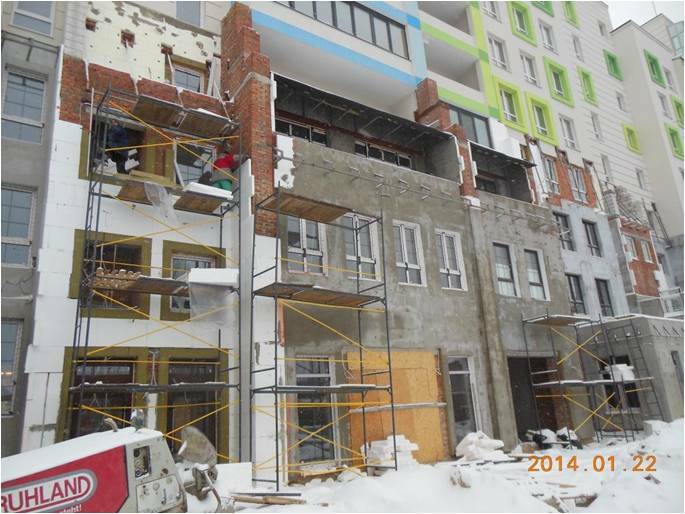

ведутся работы по устройству системы утепления 1-3 этажей со стороны променады, выполнено на 25%
выполнено накрытие козырьков поликарбонатом входов в подвалы и подъездов на 100%
ведутся отделочные работы первых этажей офисных помещений, выполнено на 50%
ведутся работы по устройству системы утепления 1-3 этажей со стороны променады, выполнено на 25%
Domik System
Inform bot
37 480
09 сентября 2019
18 дек 2013 16:09

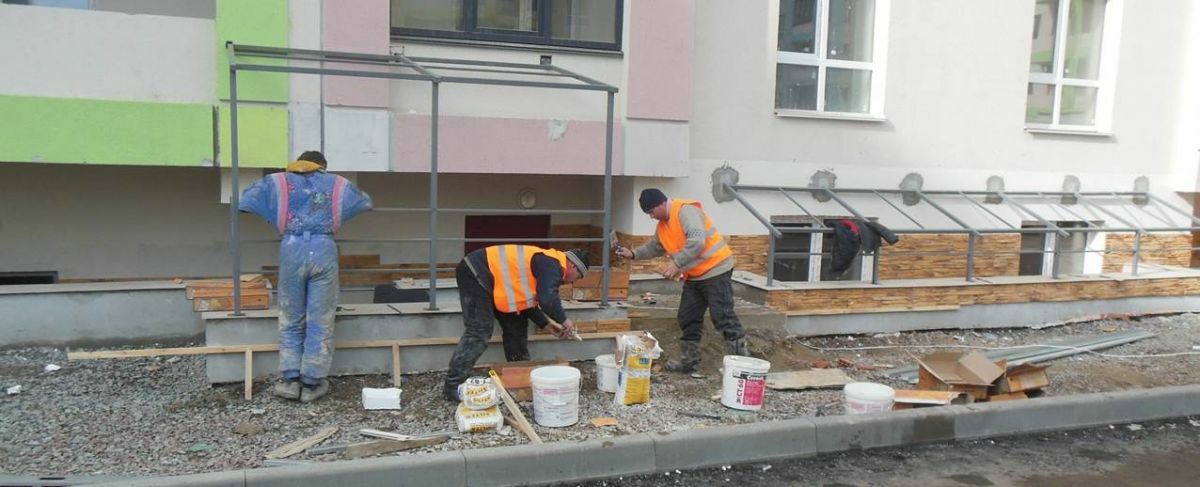

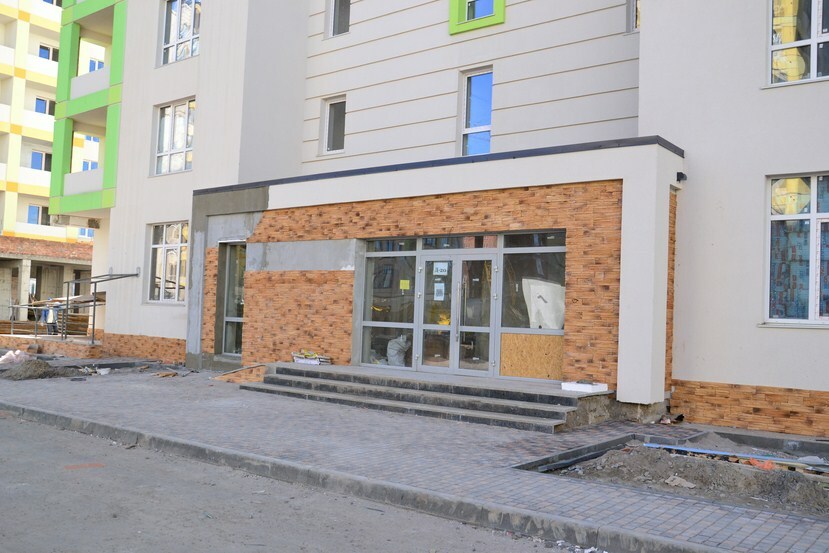

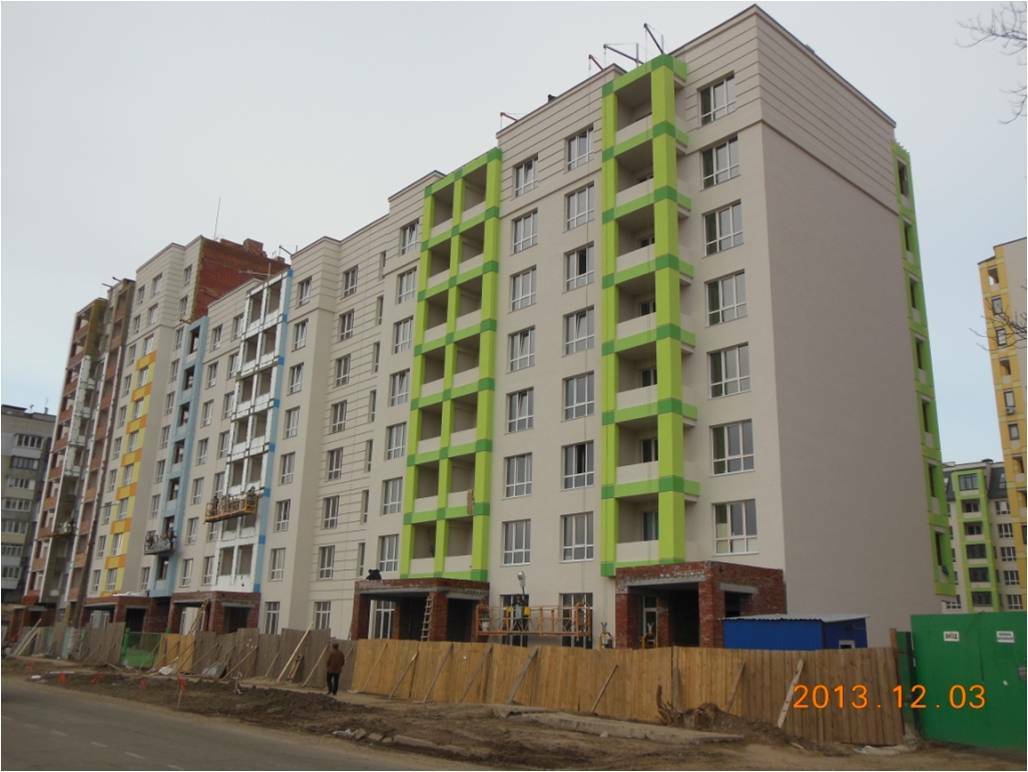

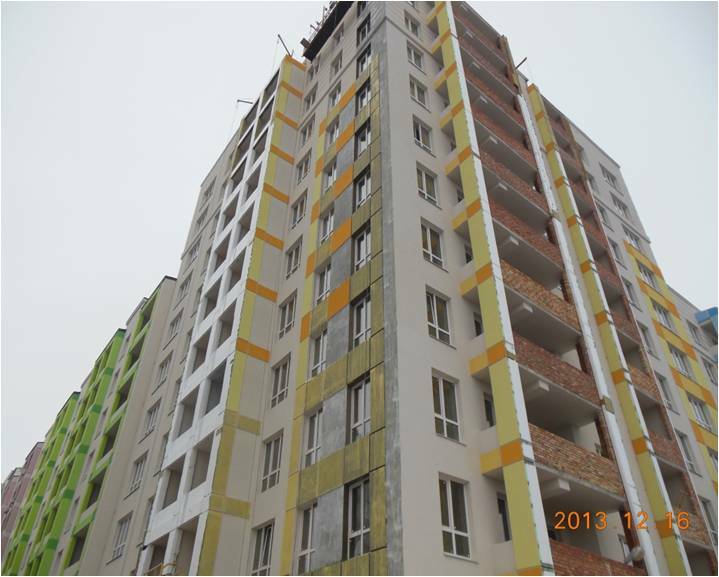

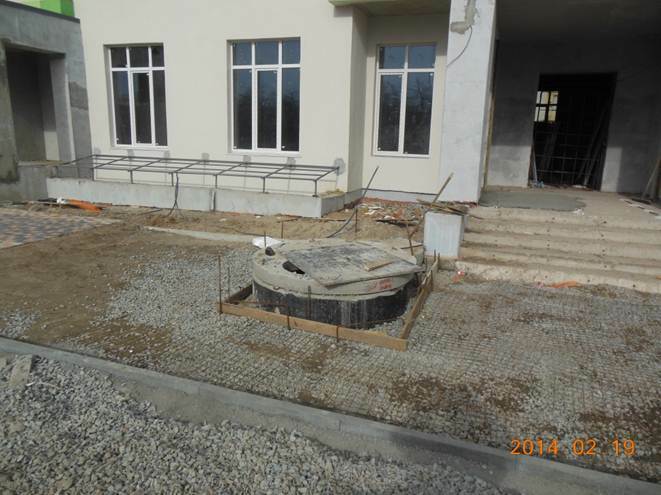

5 очередь

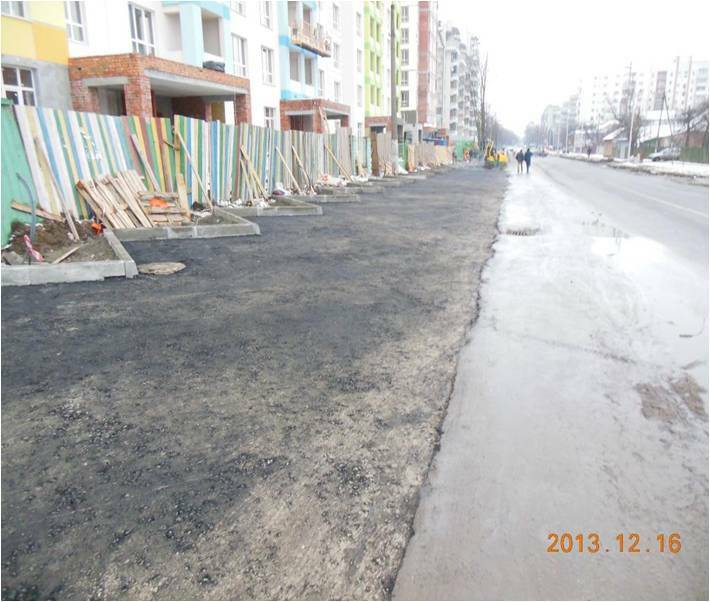

вдоль секций Г-18, Д-19, Д-20 со стороны ул. Л.Украинки заасфальтирована парковочная стоянка
закончены работы внутридворовой линии К-2
закончены внешние работы линии К-1 пятой очереди
проложена водяная линия В-1 от камеры №2 и №3 к камере №1 секции Е-12
сложены камеры ПГВ-1 - №2 и №3 (бетонная часть)
проложены кабели 0,4 кВ от секций 5-й очереди до крана секции К-21
монтаж заземления выполнено по 5-й очереди секции Г-18, смонтировано на 85%
Е-17:
ведутся отделочные работы входной группы, выполнена покраска стен, потолков, укладка плитки и монтаж почтовых ящиков на 95%
завершены все работы по устройству основной кровли

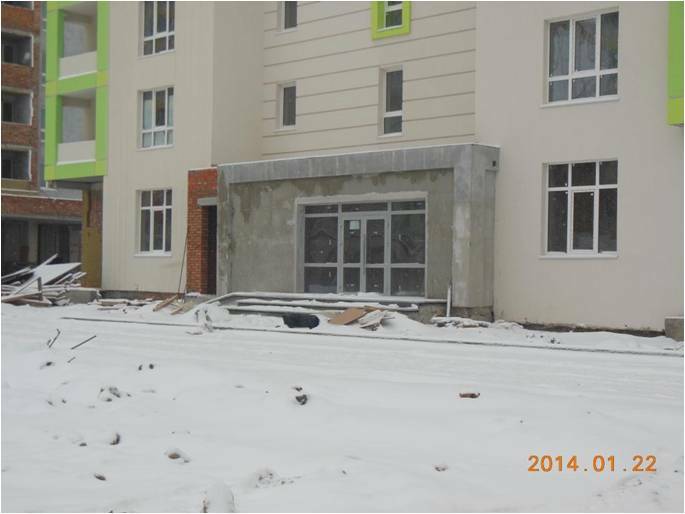

ведутся работы по устройству на входных группах, выполнено на 20%
выполнено утепление и армирование 1 этажа + арка, утепление входных групп со стороны улицы
завершен монтаж насосных станций
Г-18:

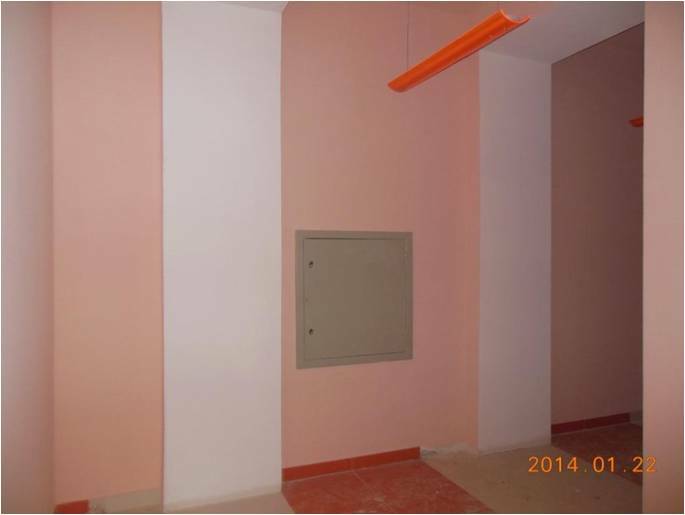

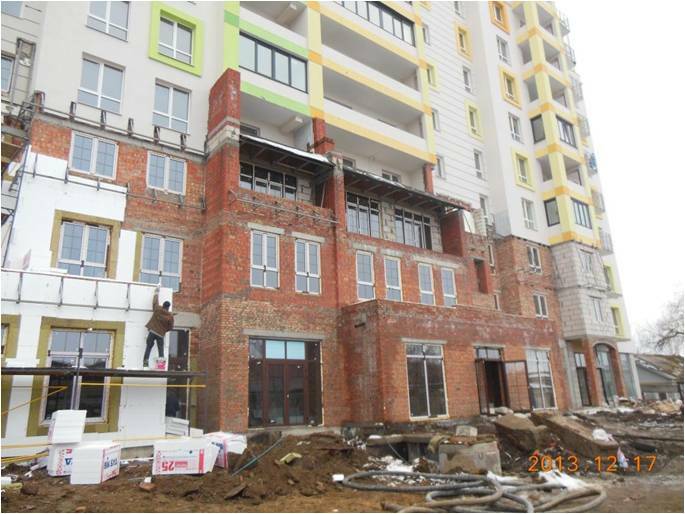

выполнена отделка стен, потолков на 85%
выполнена укладка плитки и устройство плинтуса на 80%

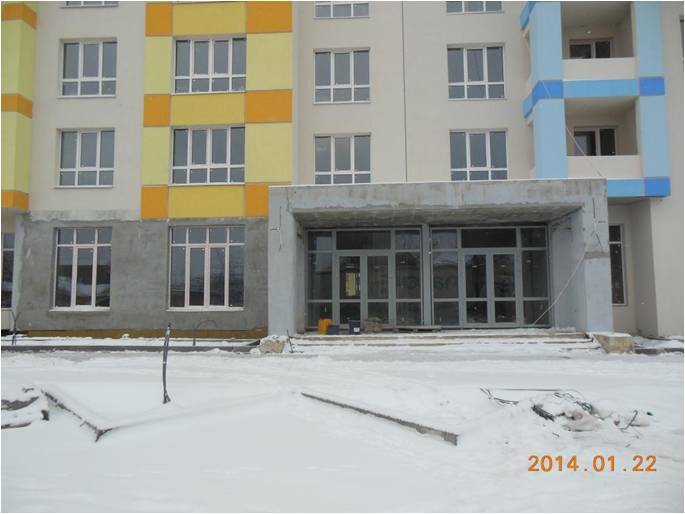

ведутся общестроительные работы по входной группе, выполнено на 50%
выполнены все работы по устройству основной кровли, кроме накрытия парапетов и вентиляционных каналов
завершен монтаж топочной
заканчивается монтаж насосных станций
Д-19:
отделочные работы выполнены на 100%, кроме входной группы
ведутся общестроительные работы по входной группе, выполнено на 80%
завершены все работы по устройству основной кровли
ведутся работы по устройству на входных группах, выполнено на 30%
Д-20:
отделочные работы выполнены на 100%, кроме входной группы
ведутся общестроительные работы по входной группе, выполнено на 95%
завершены все работы по устройству основной кровли
ведутся работы по устройству на входных группах, выполнено на 30%
завершён монтаж инженерных сетей
выполнено утепление фасада основного здания
утепление и армирование входных групп со стороны ул. Л. Украинки выполнено на 95%
вдоль секций Г-18, Д-19, Д-20 со стороны ул. Л.Украинки заасфальтирована парковочная стоянка
закончены работы внутридворовой линии К-2
закончены внешние работы линии К-1 пятой очереди
проложена водяная линия В-1 от камеры №2 и №3 к камере №1 секции Е-12
сложены камеры ПГВ-1 - №2 и №3 (бетонная часть)
проложены кабели 0,4 кВ от секций 5-й очереди до крана секции К-21
монтаж заземления выполнено по 5-й очереди секции Г-18, смонтировано на 85%
Е-17:
ведутся отделочные работы входной группы, выполнена покраска стен, потолков, укладка плитки и монтаж почтовых ящиков на 95%
завершены все работы по устройству основной кровли
ведутся работы по устройству на входных группах, выполнено на 20%
выполнено утепление и армирование 1 этажа + арка, утепление входных групп со стороны улицы
завершен монтаж насосных станций
Г-18:
выполнена отделка стен, потолков на 85%
выполнена укладка плитки и устройство плинтуса на 80%
ведутся общестроительные работы по входной группе, выполнено на 50%
выполнены все работы по устройству основной кровли, кроме накрытия парапетов и вентиляционных каналов
завершен монтаж топочной
заканчивается монтаж насосных станций
Д-19:
отделочные работы выполнены на 100%, кроме входной группы
ведутся общестроительные работы по входной группе, выполнено на 80%
завершены все работы по устройству основной кровли
ведутся работы по устройству на входных группах, выполнено на 30%
Д-20:
отделочные работы выполнены на 100%, кроме входной группы
ведутся общестроительные работы по входной группе, выполнено на 95%
завершены все работы по устройству основной кровли
ведутся работы по устройству на входных группах, выполнено на 30%
завершён монтаж инженерных сетей
выполнено утепление фасада основного здания
утепление и армирование входных групп со стороны ул. Л. Украинки выполнено на 95%
Domik System
Inform bot
37 480
09 сентября 2019
18 дек 2013 16:10
6 очередь
К-21:
штукатурные работы МОП выполнены на 85%
штукатурные работы жилых помещений выполнены на 90%
стяжка жилых помещений и МОП выполнены на 4-х этажах (2-й, 3-й, 4-й, 5-й)
работы по устройству основной кровли: разуклонка выполнена на 100%, засыпка керамзитом и проливка раствором выполнена на 100%, устройство стяжки выполнено на 90%
на завершающей стадии монтаж линий В-1+К-1+К-2
утеплены балконы и две захватки на 80%
приступили к устройству утепления парапетов и вентиляционных каналов
завершены общестроительные работы
выполняются фасадные работы, выполнены на 30%
К-21:
штукатурные работы МОП выполнены на 85%
штукатурные работы жилых помещений выполнены на 90%
стяжка жилых помещений и МОП выполнены на 4-х этажах (2-й, 3-й, 4-й, 5-й)
работы по устройству основной кровли: разуклонка выполнена на 100%, засыпка керамзитом и проливка раствором выполнена на 100%, устройство стяжки выполнено на 90%
на завершающей стадии монтаж линий В-1+К-1+К-2
утеплены балконы и две захватки на 80%
приступили к устройству утепления парапетов и вентиляционных каналов
завершены общестроительные работы
выполняются фасадные работы, выполнены на 30%
Domik System
Inform bot
37 480
09 сентября 2019
18 дек 2013 16:10
7 очередь
Л-22:

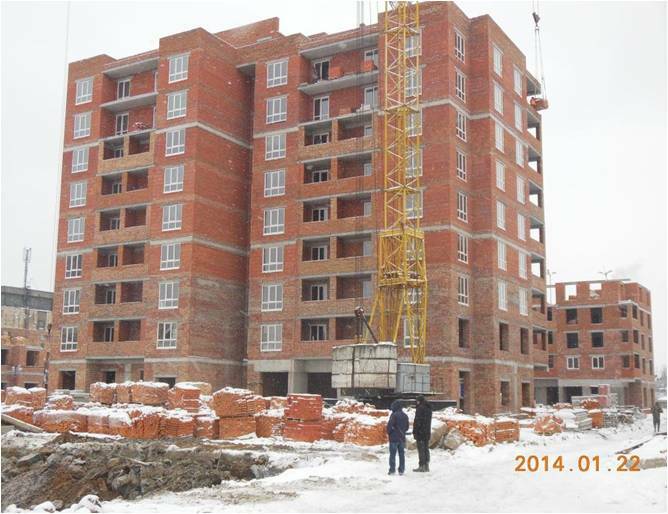

ведутся работы по кирпичной кладке 3-го этажа, выполнено на 95%
плиты перекрытия над 3-м этажом уложены на 90%
ведутся работы по кирпичной кладке 4 этажа, выполнено на 15%
Г-23:
ведется устройство ростверка, выполнено на 70%
збивка оголовков свай выполнена на 100%
устройство подбетонки выполнено на 100%
устройство армо каркасов выполнено на 70%
Д-24:
кирпичная кладка 1-го этажа выполнена на 50%
устройство монолитных колонн 1-го этажа выполнено на 85%
устройство монолитного железобетонного пояса над 1-м этажом выполнено на 20%
Д-25:
ведутся работы по кирпичной кладке 1-го этажа, выполнено на 80%
ведутся работы по устройству монолитного железобетонного пояса над 1-м этажом, выполнено на 20%
Л-26:
ведутся работы по устройству парапетов и машинного отделения технического этажа, выполнено на 30%
ведутся работы по монтажу окон, выполнено на 20%
Л-22:
ведутся работы по кирпичной кладке 3-го этажа, выполнено на 95%
плиты перекрытия над 3-м этажом уложены на 90%
ведутся работы по кирпичной кладке 4 этажа, выполнено на 15%
Г-23:
ведется устройство ростверка, выполнено на 70%
збивка оголовков свай выполнена на 100%
устройство подбетонки выполнено на 100%
устройство армо каркасов выполнено на 70%
Д-24:
кирпичная кладка 1-го этажа выполнена на 50%
устройство монолитных колонн 1-го этажа выполнено на 85%
устройство монолитного железобетонного пояса над 1-м этажом выполнено на 20%
Д-25:
ведутся работы по кирпичной кладке 1-го этажа, выполнено на 80%
ведутся работы по устройству монолитного железобетонного пояса над 1-м этажом, выполнено на 20%
Л-26:
ведутся работы по устройству парапетов и машинного отделения технического этажа, выполнено на 30%
ведутся работы по монтажу окон, выполнено на 20%
Domik System
Inform bot
37 480
09 сентября 2019
08 янв 2014 20:03

27 декабря 2013 года была введена в эксплуатацию Пятая очередь строительства жилого квартала «АКВАРЕЛИ».
К заселению готовы 4 секции жилого квартала в количестве 180 квартир. Каждая секция оснащена лифтом, подключена к системе холодного и горячего водоснабжения, автономной системе отопления. Все желающие уже могут приступить к выполнению ремонтных работ.
Торжественное мероприятие вручения ключей инвесторам Пятой очереди состоялось 21 декабря 2013 года. Все будущие жители квартала, собравшиеся на праздничном мероприятии в актовом зале мэрии города Вишневое, не только получили желанные ключи от новых квартир, но и приняли участие в розыгрыше приятных призов. У всех присутствующих была возможность задать вопросы руководителям ключевых департаментов компании, а также познакомиться с будущими соседями во время праздничного фуршета.
В ближайшее время всем инвесторам будут предоставлены окончательные площади квартир и коммерческих помещений, и начнется подготовка документов для оформления права собственности.
К заселению готовы 4 секции жилого квартала в количестве 180 квартир. Каждая секция оснащена лифтом, подключена к системе холодного и горячего водоснабжения, автономной системе отопления. Все желающие уже могут приступить к выполнению ремонтных работ.
Торжественное мероприятие вручения ключей инвесторам Пятой очереди состоялось 21 декабря 2013 года. Все будущие жители квартала, собравшиеся на праздничном мероприятии в актовом зале мэрии города Вишневое, не только получили желанные ключи от новых квартир, но и приняли участие в розыгрыше приятных призов. У всех присутствующих была возможность задать вопросы руководителям ключевых департаментов компании, а также познакомиться с будущими соседями во время праздничного фуршета.
В ближайшее время всем инвесторам будут предоставлены окончательные площади квартир и коммерческих помещений, и начнется подготовка документов для оформления права собственности.
Domik System
Inform bot
37 480
09 сентября 2019
23 янв 2014 14:53
Ход строительства за 23 января 2014 г.
4-я очередь, променада
Ведутся работы по устройству системы утепления 1-3 этажа, выполнено на 90%
5 очередь
Для врезки в линию газоснабжения 4-й очереди всё готово, дата врезки назначена на 27.01.2014г.
Выполнена поклейка, армирование утеплителя 1-го и цокольного этажа
Выполнено утепление входных групп
Сдана вся техническая документация по внешним сетям водоснабжения и канализации
Е-17:
Отделка электрощитовой и водомерного узла выполнена на 95%
Г-18:
Выполнена отделка стен, потолков на 95%
Выполнена укладка плитки и устройство плинтуса на 95%
Ведутся общестроительные работы по входной группе, выполнено на 80%
Отделка электрощитовой и водомерного узла выполнена на 50%
Ведется переустановка пожарных щитков в секции Г-18 и комплектация их барабанами с пожарными шлангами
Д-19:
Отделочные работы в МОП выполнены на 100%
Ведутся общестроительные работы по входной группе, выполнено на 95%
Отделка электрощитовой выполнена на 50%
Д-20:
Отделочные работы в МОП выполнены на 100%
Ведутся общестроительные работы по входной группе, выполнено на 95%
Отделка электрощитовой выполнена на 50%
4-я очередь, променада
Ведутся работы по устройству системы утепления 1-3 этажа, выполнено на 90%
5 очередь
Для врезки в линию газоснабжения 4-й очереди всё готово, дата врезки назначена на 27.01.2014г.
Выполнена поклейка, армирование утеплителя 1-го и цокольного этажа
Выполнено утепление входных групп
Сдана вся техническая документация по внешним сетям водоснабжения и канализации
Е-17:
Отделка электрощитовой и водомерного узла выполнена на 95%
Г-18:
Выполнена отделка стен, потолков на 95%
Выполнена укладка плитки и устройство плинтуса на 95%
Ведутся общестроительные работы по входной группе, выполнено на 80%
Отделка электрощитовой и водомерного узла выполнена на 50%
Ведется переустановка пожарных щитков в секции Г-18 и комплектация их барабанами с пожарными шлангами
Д-19:
Отделочные работы в МОП выполнены на 100%
Ведутся общестроительные работы по входной группе, выполнено на 95%
Отделка электрощитовой выполнена на 50%
Д-20:
Отделочные работы в МОП выполнены на 100%
Ведутся общестроительные работы по входной группе, выполнено на 95%
Отделка электрощитовой выполнена на 50%
Domik System
Inform bot
37 480
09 сентября 2019
23 янв 2014 14:54
6 очередь
К-21:
Штукатурные работы МОП выполнены на 100%
Штукатурные работы жилых помещений выполнены на 95%
Стяжка жилых помещений и МОП выполнены на 6-ти этажах (2-й,3-й,4-й,5-й,6-й,7-й)
Приступили к шпаклевке потолков

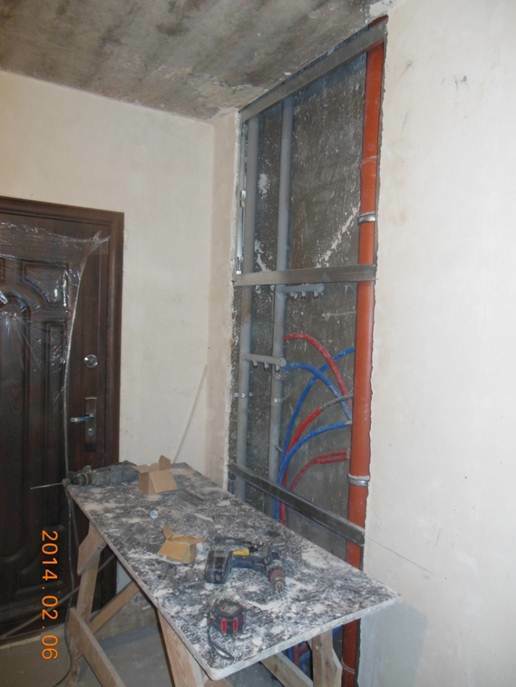

Установлены входные двери на 5-ти этажах, с 1-го по 6-й
Работы по устройству основной кровли: разуклонка выполнена на 100%, засыпка керамзитом и проливка раствором выполнена на 100%, устройство стяжки выполнено на 100%, штукатурка парапетов и устройство фаски выполнено на 100%, приступили к поклейке гидроизоляции, выполнено на 80%
Подготовлены трубы и скобы для монтажа стояка газа
Работы ведутся в топочной, готовность стальной части 75%
Ведутся работы по утеплению основного фасада здания, выполнено на 40%
Утеплены балконы по поклейке на 100%
Армирование балконов выполнена на 100%
Устройство утепления парапетов и вент. каналов выполнено на 100%
Сдана вся техническая документация по внешним сетям водоснабжения и канализации
К-21:
Штукатурные работы МОП выполнены на 100%
Штукатурные работы жилых помещений выполнены на 95%
Стяжка жилых помещений и МОП выполнены на 6-ти этажах (2-й,3-й,4-й,5-й,6-й,7-й)
Приступили к шпаклевке потолков
Установлены входные двери на 5-ти этажах, с 1-го по 6-й
Работы по устройству основной кровли: разуклонка выполнена на 100%, засыпка керамзитом и проливка раствором выполнена на 100%, устройство стяжки выполнено на 100%, штукатурка парапетов и устройство фаски выполнено на 100%, приступили к поклейке гидроизоляции, выполнено на 80%
Подготовлены трубы и скобы для монтажа стояка газа
Работы ведутся в топочной, готовность стальной части 75%
Ведутся работы по утеплению основного фасада здания, выполнено на 40%
Утеплены балконы по поклейке на 100%
Армирование балконов выполнена на 100%
Устройство утепления парапетов и вент. каналов выполнено на 100%
Сдана вся техническая документация по внешним сетям водоснабжения и канализации
Domik System
Inform bot
37 480
09 сентября 2019
23 янв 2014 14:54
7 очередь
Л-22:

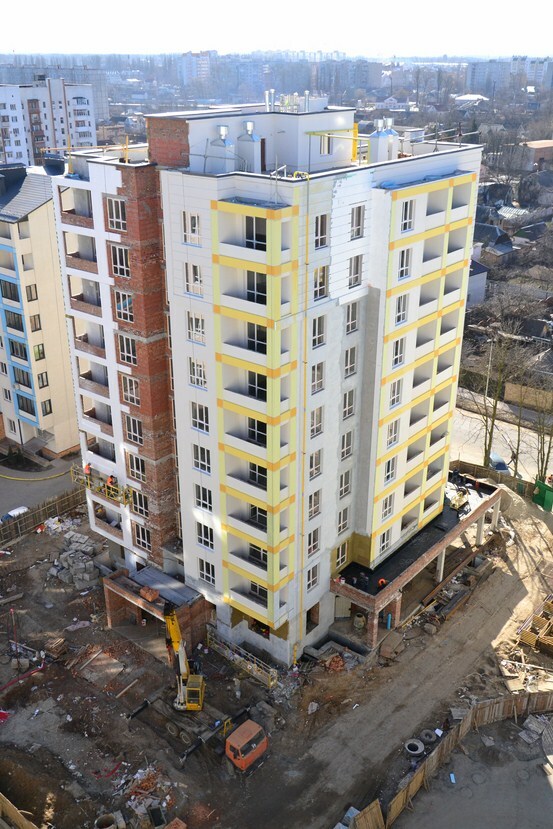

Ведутся работы по кирпичной кладке 4 этажа, выполнено на 90%
Армопояс выполнен на 80%
Г-23:
Устройство фундаментов из блоков выполнено на 100%
Устройство монолитного ж/б пояса выполнено на 30%
Устройство полов подвала выполнено на 100%
Д-24:
Кирпичная кладка 2-го этажа выполнена на 100%
Кирпичная кладка 3-го этажа выполнена на 30%
Д-25:
Ведутся работы по кирпичной кладке 3-го этажа, выполнено на 80%
Л-26:
Выполнены работы по устройству парапетов и машинного отделения тех. этажа

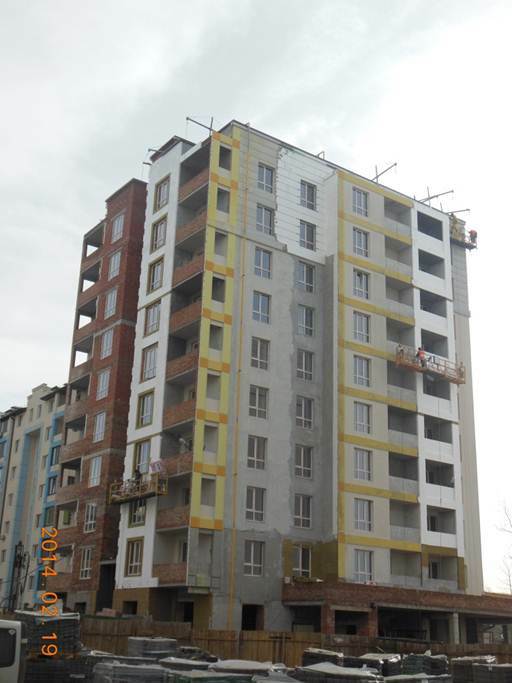

Ведутся работы по монтажу окон, выполнено на 90%
Ведутся работы по устройству кирпичной кладки балконов и перегородок, выполнено на 50%
Л-22:
Ведутся работы по кирпичной кладке 4 этажа, выполнено на 90%
Армопояс выполнен на 80%
Г-23:
Устройство фундаментов из блоков выполнено на 100%
Устройство монолитного ж/б пояса выполнено на 30%
Устройство полов подвала выполнено на 100%
Д-24:
Кирпичная кладка 2-го этажа выполнена на 100%
Кирпичная кладка 3-го этажа выполнена на 30%
Д-25:
Ведутся работы по кирпичной кладке 3-го этажа, выполнено на 80%
Л-26:
Выполнены работы по устройству парапетов и машинного отделения тех. этажа
Ведутся работы по монтажу окон, выполнено на 90%
Ведутся работы по устройству кирпичной кладки балконов и перегородок, выполнено на 50%
Domik System
Inform bot
37 480
09 сентября 2019
21 фев 2014 14:02
5 очередь
ведутся работы по устройству системы утепления первых этажей, входных групп и цокольной части здания, укладка цокольной плитки, монтаж поликарбоната, благоустройство территории

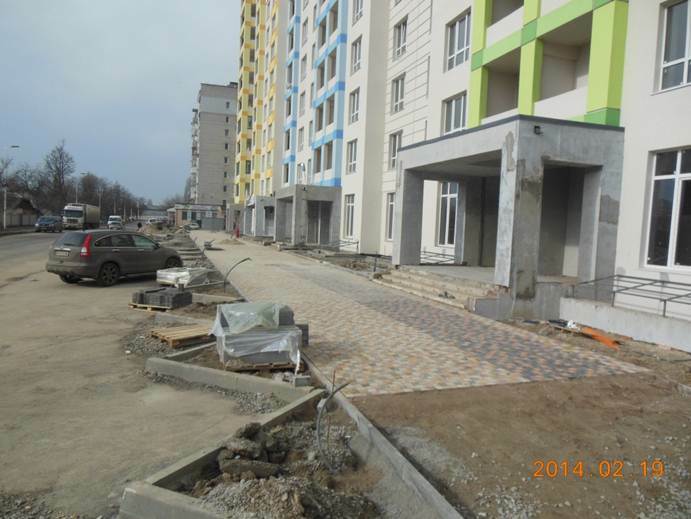

ведутся работы по устройству бетонного основания, и укладке брусчатки во дворе и со стороны улицы Леси Украинки
Г-18:
ведутся работы по устройству системы утепления основного фасада здания: работы ведутся с 2-х строительных люлек, выполнение на 95%
ведутся работы по устройству системы утепления первых этажей, входных групп и цокольной части здания, укладка цокольной плитки, монтаж поликарбоната, благоустройство территории
ведутся работы по устройству бетонного основания, и укладке брусчатки во дворе и со стороны улицы Леси Украинки
Г-18:
ведутся работы по устройству системы утепления основного фасада здания: работы ведутся с 2-х строительных люлек, выполнение на 95%
Domik System
Inform bot
37 480
09 сентября 2019
21 фев 2014 14:02
6 очередь
К-21:
ведутся работы по заделке гипсокартоном технологических ниш инженерных сетей
ведутся работы по устройство стяжки пола
ведутся работы по устройству гипсовой штукатурки мест общего пользования и квартир
работы по устройству кровли основного здания секции завершены
на пристройке первого этажа сделана разуклонка и залита стяжка, для возможности устройства слоя гидроизоляции

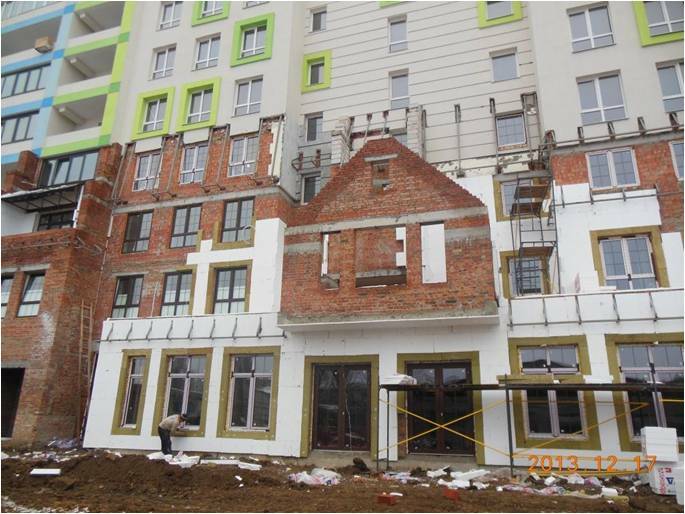

ведутся работы по устройству системы утепления основного фасада здания: работы ведутся с 6 строительных люлек, выполнение на 60%
К-21:
ведутся работы по заделке гипсокартоном технологических ниш инженерных сетей
ведутся работы по устройство стяжки пола
ведутся работы по устройству гипсовой штукатурки мест общего пользования и квартир

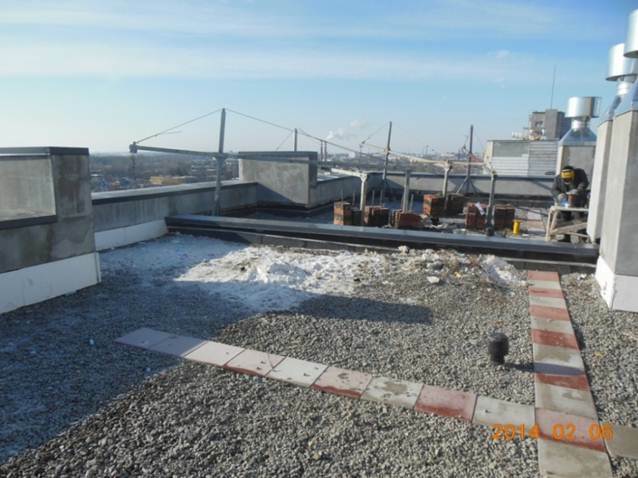

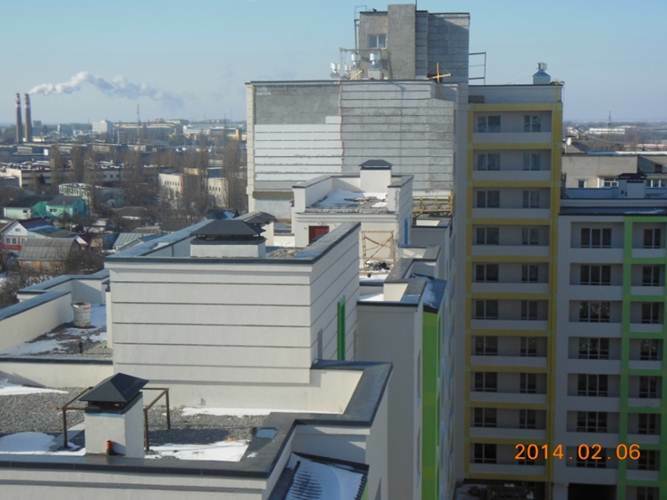

работы по устройству кровли основного здания секции завершены
на пристройке первого этажа сделана разуклонка и залита стяжка, для возможности устройства слоя гидроизоляции
ведутся работы по устройству системы утепления основного фасада здания: работы ведутся с 6 строительных люлек, выполнение на 60%
Domik System
Inform bot
37 480
09 сентября 2019
21 фев 2014 14:03
7 очередь
Л-22:
завершены работы по кирпичной кладке 5 этажа
завершены работы по укладке плит перекрытия 5-го этажа
ведуться работы по кирпичной кладке 6-го этажа, выполнено более 50%
Г-23:
устройство плит перекрытия над подвалом выполнено на 100%
ведутся работы по кирпичной кладке первого этажа, выполнено на 70%
Д-24:
закончены работы по кирпичной кладке 4-го этажа
ведутся работы по устройству армированного монолитного пояса над 4-м этажом
Д-25:
завершены работы по кирпичной кладке 4-го этажа
залит монолитный армирований пояс над 4-м этажом
ведутся работы по кирпичной кладке 5-го этажа
Л-26:
завершаются работы по устройству кирпичной кладки балконов и перегородок
приступили к устройству кровли здания, и монтажу инженерных сетей в середине здания, а именно монтажу трубопроводов канализации, отопления и водоснабжения
Л-22:
завершены работы по кирпичной кладке 5 этажа
завершены работы по укладке плит перекрытия 5-го этажа
ведуться работы по кирпичной кладке 6-го этажа, выполнено более 50%
Г-23:
устройство плит перекрытия над подвалом выполнено на 100%
ведутся работы по кирпичной кладке первого этажа, выполнено на 70%
Д-24:
закончены работы по кирпичной кладке 4-го этажа
ведутся работы по устройству армированного монолитного пояса над 4-м этажом
Д-25:
завершены работы по кирпичной кладке 4-го этажа
залит монолитный армирований пояс над 4-м этажом
ведутся работы по кирпичной кладке 5-го этажа
Л-26:
завершаются работы по устройству кирпичной кладки балконов и перегородок
приступили к устройству кровли здания, и монтажу инженерных сетей в середине здания, а именно монтажу трубопроводов канализации, отопления и водоснабжения
Domik System
Inform bot
37 480
09 сентября 2019
24 фев 2014 14:38
Учитывая пожелания инвесторов 5-й очереди строительства жилого квартала «АКВАРЕЛИ» о предоставлении дополнительной услуги по сопровождению регистрации права собственности на недвижимое имущество с выдачей свидетельства о праве собственности, юридическим департаментом компании был подобран подрядчик на оказание данной услуги.
//akvareli.ua/ru/media/news/6013/
Domik System
Inform bot
37 480
09 сентября 2019
12 март 2014 14:29
5 очередь
Domik System
Inform bot
37 480
09 сентября 2019
12 март 2014 14:31
6 очередь
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Подробнее
- ЖК На Озерной | Атлант | Новоселки, ул. Озерная25.11989
- ЖК Трояндовий | Бровары, ул. Фельдмана, ул. Трояндова25.11709
- ЖК А12 | УСК | Бровары, ул. Олимпийская, 12а25.113 075
- ЖК Рихерт & Парк | A Development | ул. Кирилловская, ул. Нижнеюрковская24.11102
- ЖК Оболонский бриз | ИнжПромБудСервис | Оболонский проспект, 30а24.112 953
- ЖК Причал 8 | ИнтерГал-Буд | ул. Канальная, 823.11159
- ЖК Деснянский | ДБК-Житлобуд | ул. Электротехническая, 4322.11446
- ЖК Dibrova Park | Диброва Парк | IB Alliance | ул. Северо-Сырецкая22.111 979
- ЖК Silver House | Сильвер Хаус | Спецжитлофонд | Голосеевский пр, 7421.112 193
- Жилой квартал Rybalsky | Рыбальский | SAGA, Perfect Group | ул. Набережно-Рыбальская 3,921.111 323
- Альтернативне живлення для орендарів, хто кому винен?21.1110
- Стоит ли сейчас покупать недвижимость?20.113 829
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Дно рынка недвижимости и влияющие факторы17.1115 233
- Инвестиции в недвижимость - лучший вариант инвестирования?17.11145
- Продаж квартири з прописаним дітьми11.114
- Лучший район Киева29.101 682
- Квартира не відповідає плануванню. Які права я маю, з чого починати діалог з забудовником?20.083
- Кому принадлежат инженерные сети в доме?20.0718
- Видеокамеры на даче25.1123
- Дорожки на участке15.1124
- Патріотичні картини як символ національної ідентичності в сучасному інтер’єрі26.101
- Как подобрать кухонную мебель15.104
- Выбор гранитной мойки04.1030
- Как я подбирал на свою кухню разную утварь01.101
- Лифт в частном доме01.104
- Украинская дизайн-студия Yakusha design30.093
- Де ви замовляли послугу 3-д дизайну інтер'єру?23.073
- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а18.093
- ЖК "Северный", Чернигов, пр. Мира - "Атлант"21.0811
- ЖК Прохоровський квартал05.081
- ЖК Artville | Артвиль | Zezman | Одесса, 7 км Овидиопольской дороги29.0526
- ЖК "Зелений двір", Івано-Франківськ, вул. Тисменицька23.048
- Слабый напор24.111
- Твердотопливный котел и расходы на отопление21.1120
- Из чего построить дом05.1197
- Бачок унитаза15.101
- Интересует подключение бойлера косвенного нагрева Tesy BiLight 100R S в систему отопления тепловым насосом(ТН)08.101
- Перчатки08.102
- Терміново куплю! Балон з гексафторидом сірки SF6 чистоти 99,9% V=72 кг20.091
- Схема підключення ледлюстри20.081
- Как правильно выбрать бойлер. Отзывы о бойлерах18.08434
- Весільний салон Новіас10.111
- Продаж спецодягу06.112
- Коврики от DarianA - уют и комфорт в вашем доме06.101
- Duomed - медична клініка у Львові30.091
- Послуги з будівництва стаціонарних басейнів09.092
- А что смотрим?02.09477
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий06.0832
- Что подарить мужчине?02.08349
- Послуги Електрика Кам'янець-Подільський13.071
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Подробнее
