3 очередь:
4 очередь:
4 очередь:
Domik System
Inform bot
37 480
09 сентября 2019
02 авг 2013 10:13
5 очередь:
Domik System
Inform bot
37 480
09 сентября 2019
02 авг 2013 10:14
6 очередь:
Domik System
Inform bot
37 480
09 сентября 2019
02 авг 2013 10:15
7 очередь:
lana83
l
Прохожий
1
06 августа 2013
06 авг 2013 12:19
Уважаемые инвесторы, скажите, пожалуйста, кто сталкивался при покупке квартиры в "Акварелях" с форвардным контрактом и договором купли-продажи деривативом? Хочу купить квартиру в 7-й очереди, пугают все эти договора. Что думаете по этому поводу?
В отделе продаж проинформировали, что по такой же схеме (форвардный контракт) производилась продажа 5-й и 6-й очереди? Инвесторы 5-й и 6-й очереди, пожалуйста, откликнитесь!
В отделе продаж проинформировали, что по такой же схеме (форвардный контракт) производилась продажа 5-й и 6-й очереди? Инвесторы 5-й и 6-й очереди, пожалуйста, откликнитесь!
Domik System
Inform bot
37 480
09 сентября 2019
08 авг 2013 16:06
4 очередь
Е-12:
работы по отоплению и водоснабжению завершены
повторно испытана линия внутридомового отопления и ГВС
завершена укладка линий освещения фасада
во входных группах четвертой очереди завершены электромонтажные работы по освещению
завершены все отделочные работы по секции, за исключением входной группы
Г-13:
работы по отоплению и водоснабжению завершены
завершены гипсокартонные работы, укладка плитки и плинтуса на пол, шпаклевка стен и потолков во входной группе
Д-14:
завершен монтаж канализационных труб в подвале
завершены гипсокартонные работы, укладка плитки и плинтуса на пол, шпаклевка стен и потолков во входной группе
Г-15:
завершены гипсокартонные работы, укладка плитки и плинтуса на пол, шпаклевка стен и потолков во входной группе
Е-16:
завершены гипсокартонные работы, укладка плитки и плинтуса на пол, шпаклевка стен и потолков во входной группе
завершены работы по кровле: поклейка 2-го слоя гидроизоляции, укладка утеплителя, устройство прижимной планки, укладка геотекстиля, засыпка щебнем, укладка дорожек из плитки
Е-12:
работы по отоплению и водоснабжению завершены
повторно испытана линия внутридомового отопления и ГВС
завершена укладка линий освещения фасада
во входных группах четвертой очереди завершены электромонтажные работы по освещению
завершены все отделочные работы по секции, за исключением входной группы
Г-13:
работы по отоплению и водоснабжению завершены
завершены гипсокартонные работы, укладка плитки и плинтуса на пол, шпаклевка стен и потолков во входной группе
Д-14:
завершен монтаж канализационных труб в подвале
завершены гипсокартонные работы, укладка плитки и плинтуса на пол, шпаклевка стен и потолков во входной группе
Г-15:
завершены гипсокартонные работы, укладка плитки и плинтуса на пол, шпаклевка стен и потолков во входной группе
Е-16:
завершены гипсокартонные работы, укладка плитки и плинтуса на пол, шпаклевка стен и потолков во входной группе
завершены работы по кровле: поклейка 2-го слоя гидроизоляции, укладка утеплителя, устройство прижимной планки, укладка геотекстиля, засыпка щебнем, укладка дорожек из плитки
Domik System
Inform bot
37 480
09 сентября 2019
08 авг 2013 16:07
5 очередь
Е-17:
приступили к монтажу лифта в Е-17, размещено оборудование в машинном отделении, выполнена подготовка под сверление под тросовые проходы
смонтирована система канализации К-2 (ливневая)
выполнены штукатурные работы в поэтажных технологических нишах под инженерные коммуникации
выполнены штукатурные работы в машинном отделении, на техэтаже и первом этаже
выполнены работы по кровле: разуклонка, стяжка, поклейка гидроизоляции
подрядчиком по остеклению получены окна, поднята часть окон
приступили к установке окон (установлены на 7-м и 8-м этажах Е-17)
фасад со стороны двора: выполнена поклейка утеплителя на 80%, армировка – на 50%
фасад со стороны улицы: выполнена поклейка утеплителя на 60%, армировка – на 30%
ведутся работы по подготовке фасада к нанесению декоративной штукатурки
Г-18:
плиты перекрытия над 9-м этажом уложены на 100%
ведутся работы по кирпичной кладке капитальных стен 10-го этажа, выполнено 70%
Д-19:
плиты перекрытия над поясом по 6-му этажу уложены на 100%
ведутся работы по кирпичной кладке 7-го этажа, выполнено на 90%
Д-20:
подрядчиком по остеклению получены окна, поднята часть окон
плиты перекрытия над 7-м этажом уложены на 100%
ведутся работы по кирпичной кладке 8-го этажа, выполнено на 90%
Е-17:
приступили к монтажу лифта в Е-17, размещено оборудование в машинном отделении, выполнена подготовка под сверление под тросовые проходы
смонтирована система канализации К-2 (ливневая)
выполнены штукатурные работы в поэтажных технологических нишах под инженерные коммуникации
выполнены штукатурные работы в машинном отделении, на техэтаже и первом этаже
выполнены работы по кровле: разуклонка, стяжка, поклейка гидроизоляции
подрядчиком по остеклению получены окна, поднята часть окон
приступили к установке окон (установлены на 7-м и 8-м этажах Е-17)
фасад со стороны двора: выполнена поклейка утеплителя на 80%, армировка – на 50%
фасад со стороны улицы: выполнена поклейка утеплителя на 60%, армировка – на 30%
ведутся работы по подготовке фасада к нанесению декоративной штукатурки
Г-18:
плиты перекрытия над 9-м этажом уложены на 100%
ведутся работы по кирпичной кладке капитальных стен 10-го этажа, выполнено 70%
Д-19:
плиты перекрытия над поясом по 6-му этажу уложены на 100%
ведутся работы по кирпичной кладке 7-го этажа, выполнено на 90%
Д-20:
подрядчиком по остеклению получены окна, поднята часть окон
плиты перекрытия над 7-м этажом уложены на 100%
ведутся работы по кирпичной кладке 8-го этажа, выполнено на 90%
Domik System
Inform bot
37 480
09 сентября 2019
08 авг 2013 16:07
6 очередь
К-21:
завершены работы по укладке плит перекрытия над подвалом
выполнена заливка бетоном 50% монолитных участков между ПК над подвалом
завершены работы по кирпичной кладке 1-го этажа
выполнена заливка бетоном части монолитного пояса над первым этажом (50%)
выставляют опалубку колонн на первом этаже для последующей заливки
7 очередь
Л-22:
подходят к завершению работы по вязке каркаса для ростверка и установке опалубки
Л-26:
ведутся работы по кирпичной кладке капитальных стен 1-го этажа, выполнено 40%
выполнена заливка 50% колонн

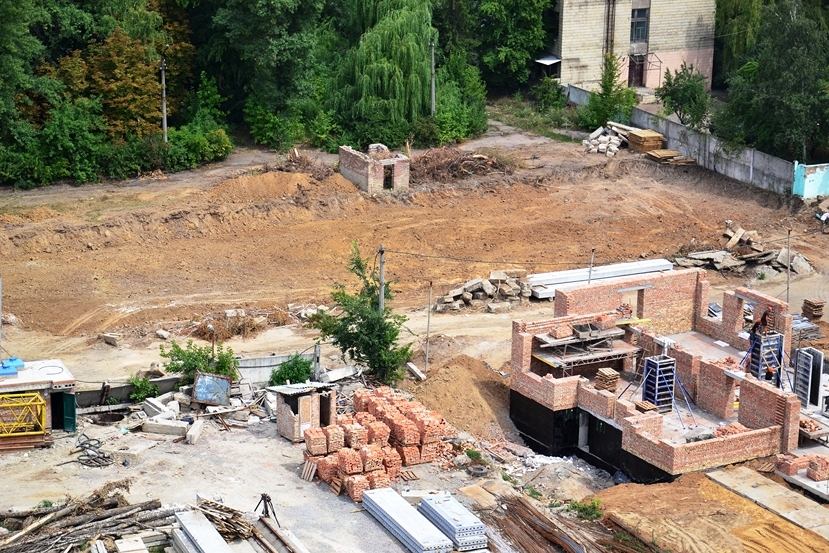

К-21:
завершены работы по укладке плит перекрытия над подвалом
выполнена заливка бетоном 50% монолитных участков между ПК над подвалом
завершены работы по кирпичной кладке 1-го этажа
выполнена заливка бетоном части монолитного пояса над первым этажом (50%)
выставляют опалубку колонн на первом этаже для последующей заливки
7 очередь
Л-22:
подходят к завершению работы по вязке каркаса для ростверка и установке опалубки
Л-26:
ведутся работы по кирпичной кладке капитальных стен 1-го этажа, выполнено 40%
выполнена заливка 50% колонн
Domik System
Inform bot
37 480
09 сентября 2019
15 авг 2013 17:06
3 очередь:
Domik System
Inform bot
37 480
09 сентября 2019
15 авг 2013 17:08
4 очередь:
Domik System
Inform bot
37 480
09 сентября 2019
15 авг 2013 17:10
5 очередь:
Domik System
Inform bot
37 480
09 сентября 2019
15 авг 2013 17:12
6 очередь:
Domik System
Inform bot
37 480
09 сентября 2019
15 авг 2013 17:14
7 очередь:
Domik System
Inform bot
37 480
09 сентября 2019
22 авг 2013 10:40

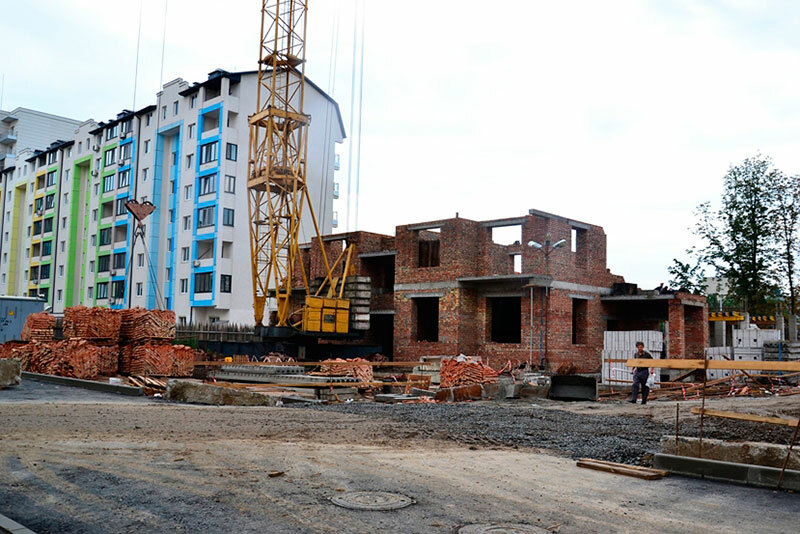

4 очередь
Е-12:
подключены светильники во входных группах 4-й очереди
сделана разводка трубы диаметром 25 по променаде под уличные светильники
ведутся работы по установке алюминиевых входных дверей
Г-13:
ведутся работы по установке алюминиевых входных дверей
ведутся работы по рулонным кровлям на променаде
Д-14:
ведутся работы по установке алюминиевых входных дверей
Г-15:
ведутся работы по установке алюминиевых входных дверей
Е-16:
выполнен монтаж отдельностоящих радиаторов в местах общего пользования
ведутся работы по установке алюминиевых входных дверей
Е-12:
подключены светильники во входных группах 4-й очереди
сделана разводка трубы диаметром 25 по променаде под уличные светильники
ведутся работы по установке алюминиевых входных дверей
Г-13:
ведутся работы по установке алюминиевых входных дверей
ведутся работы по рулонным кровлям на променаде
Д-14:
ведутся работы по установке алюминиевых входных дверей
Г-15:
ведутся работы по установке алюминиевых входных дверей
Е-16:
выполнен монтаж отдельностоящих радиаторов в местах общего пользования
ведутся работы по установке алюминиевых входных дверей
Domik System
Inform bot
37 480
09 сентября 2019
22 авг 2013 10:41
5 очередь
Е-17:
ведутся работы по монтажу стояков

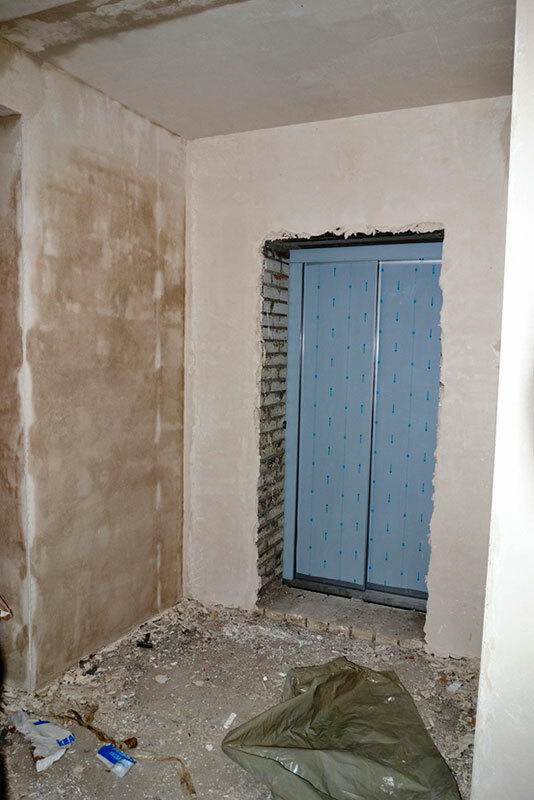

собран лифт в первичном варианте
сделаны отверстия в подвале для системы канализации К-1
выполнены отверстия перехода арки со стороны Е-17 в Г-18
выполнены штукатурные работы в местах общего пользования на 50%
выполнены все работы по кровле, за исключением устройства дорожек из тротуарной плитки и монтажа накрывок парапетов
установлены все окна
Г-18:
приступили к подготовительным работам для выполнения отделочных работ
плиты перекрытия над 10-м этажом уложены на 100%
ведутся работы по кирпичной кладке капитальных стен 11-го этажа, выполнено на 80%
Д-19:
плиты перекрытия над 7-м этажом уложены на 100%
ведутся работы по кирпичной кладке 8-го этажа, выполнено на 60%
Д-20:
выполнены работы по обеспечению водоснабжением под штукатурные работы
приступили к отделочным работам: выполнены штукатурные работы на третьем этаже (места общего пользования и жилые помещения)
плиты перекрытия над 8-м этажом уложены на 100%
завершены работы по кирпичной кладке парапета
приступили к работам по кирпичной кладке котельной
Е-17:
ведутся работы по монтажу стояков
собран лифт в первичном варианте
сделаны отверстия в подвале для системы канализации К-1
выполнены отверстия перехода арки со стороны Е-17 в Г-18
выполнены штукатурные работы в местах общего пользования на 50%
выполнены все работы по кровле, за исключением устройства дорожек из тротуарной плитки и монтажа накрывок парапетов
установлены все окна
Г-18:
приступили к подготовительным работам для выполнения отделочных работ
плиты перекрытия над 10-м этажом уложены на 100%
ведутся работы по кирпичной кладке капитальных стен 11-го этажа, выполнено на 80%
Д-19:
плиты перекрытия над 7-м этажом уложены на 100%
ведутся работы по кирпичной кладке 8-го этажа, выполнено на 60%
Д-20:
выполнены работы по обеспечению водоснабжением под штукатурные работы
приступили к отделочным работам: выполнены штукатурные работы на третьем этаже (места общего пользования и жилые помещения)
плиты перекрытия над 8-м этажом уложены на 100%
завершены работы по кирпичной кладке парапета
приступили к работам по кирпичной кладке котельной
Domik System
Inform bot
37 480
09 сентября 2019
22 авг 2013 10:42
6 очередь
К-21:
завершено устройство колонн (24 шт.) на первом этаже
выполнены на 100% бетонные работы по устройству монолитного пояса над 1-м этажом
ведутся работы по кирпичной кладке 2-го этажа, выполнено на 50%
приступили к монтажу ПК над вторым этажом, выполнено на 10%

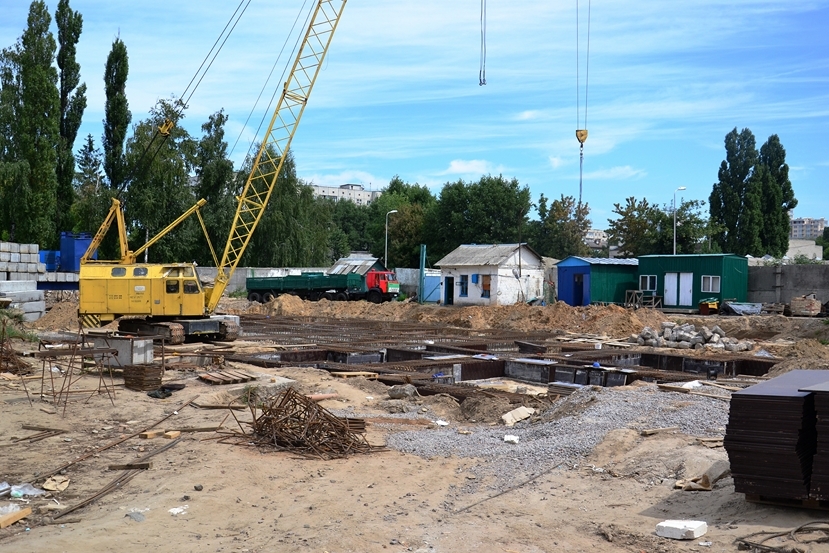

7 очередь

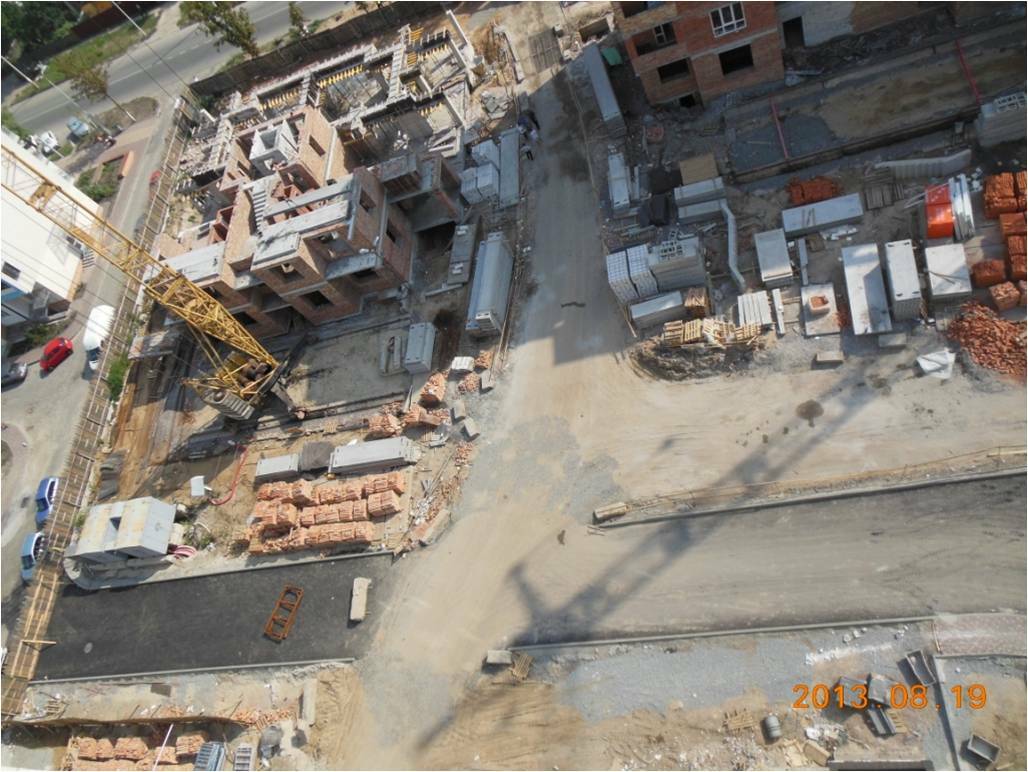

Л-22:
проведены работы по обеспечению временного освещения и электро обеспечению 7-й очереди
ведутся работы по монтажу ФБС, выполнено на 90%
приступили к монтажу каркаса и опалубки для последующего устройства монолитного пояса над ФБС
Л-24:
ведутся работы по свайному полю, вдавлено 45 свай из 162
Л-25:
ведутся работы по свайному полю, вдавлено 43 сваи из 169
Л-26:
завершены работы по кирпичной кладке капитальных стен 1-го этажа
подключен кран КБ-403
ведутся работы по монтажу каркаса и опалубки для устройства части (60%) монолитного пояса
К-21:
завершено устройство колонн (24 шт.) на первом этаже
выполнены на 100% бетонные работы по устройству монолитного пояса над 1-м этажом
ведутся работы по кирпичной кладке 2-го этажа, выполнено на 50%
приступили к монтажу ПК над вторым этажом, выполнено на 10%
7 очередь
Л-22:
проведены работы по обеспечению временного освещения и электро обеспечению 7-й очереди
ведутся работы по монтажу ФБС, выполнено на 90%
приступили к монтажу каркаса и опалубки для последующего устройства монолитного пояса над ФБС
Л-24:
ведутся работы по свайному полю, вдавлено 45 свай из 162
Л-25:
ведутся работы по свайному полю, вдавлено 43 сваи из 169
Л-26:

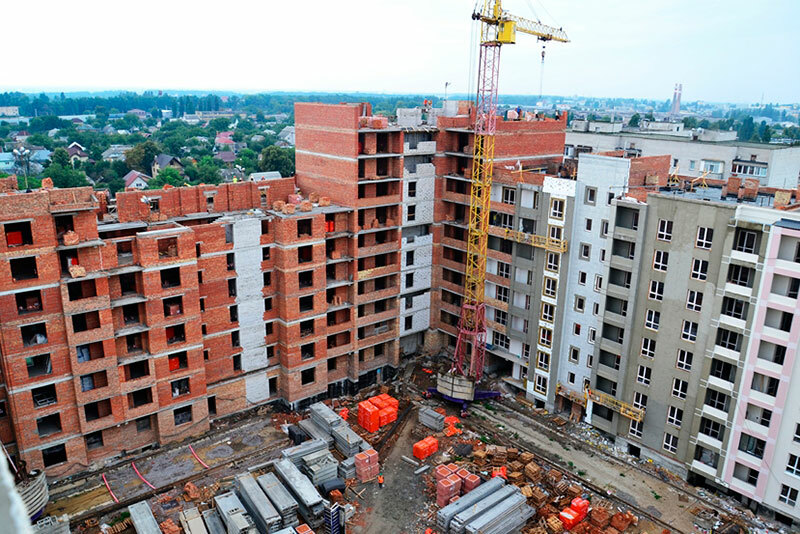

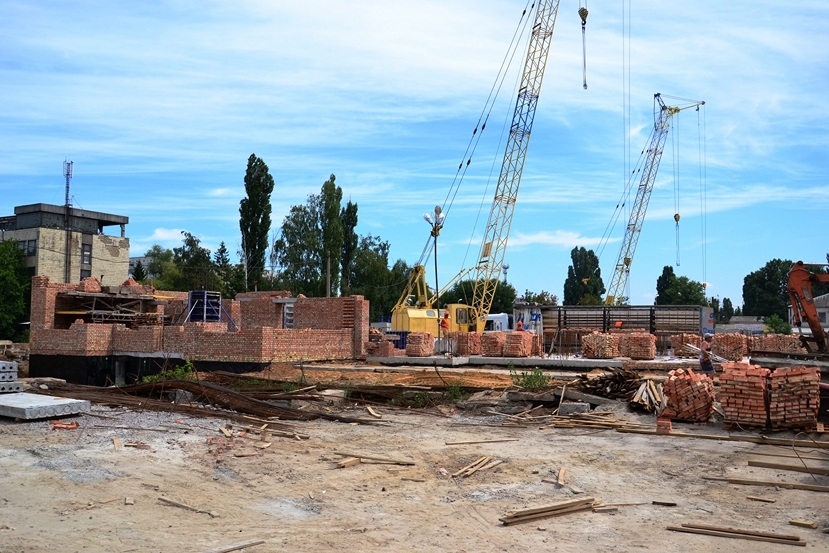

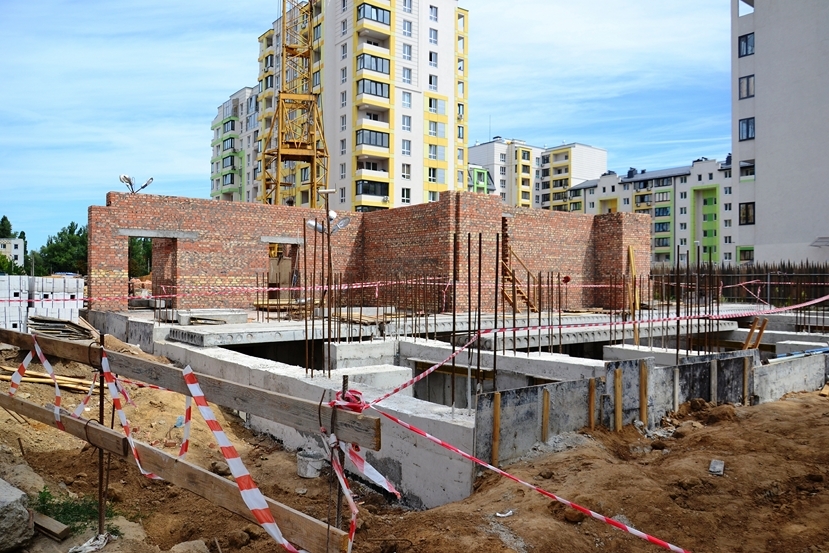

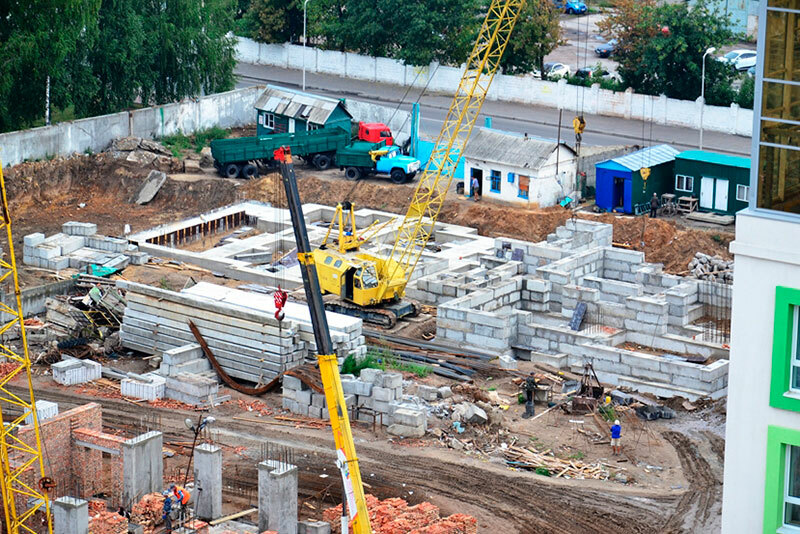

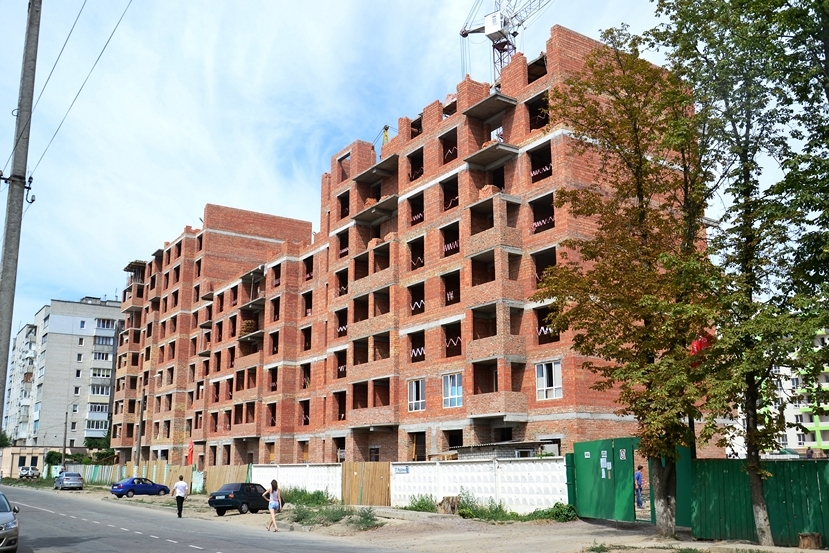

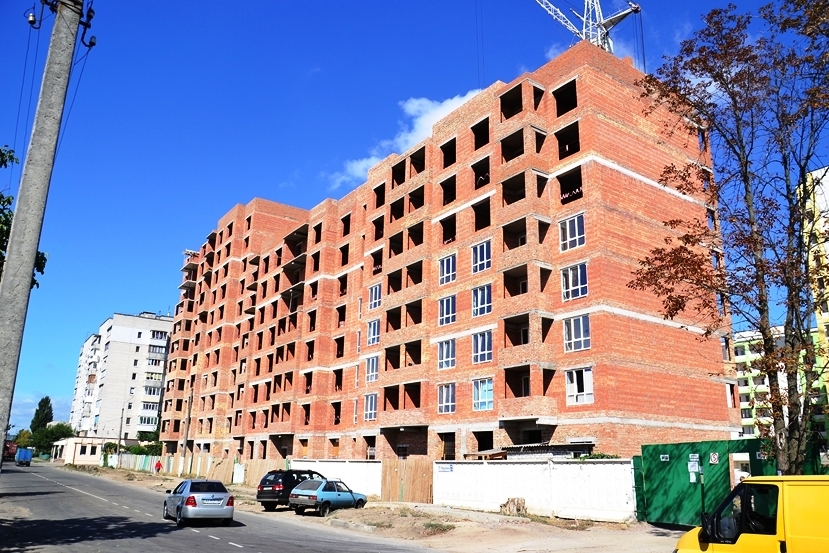

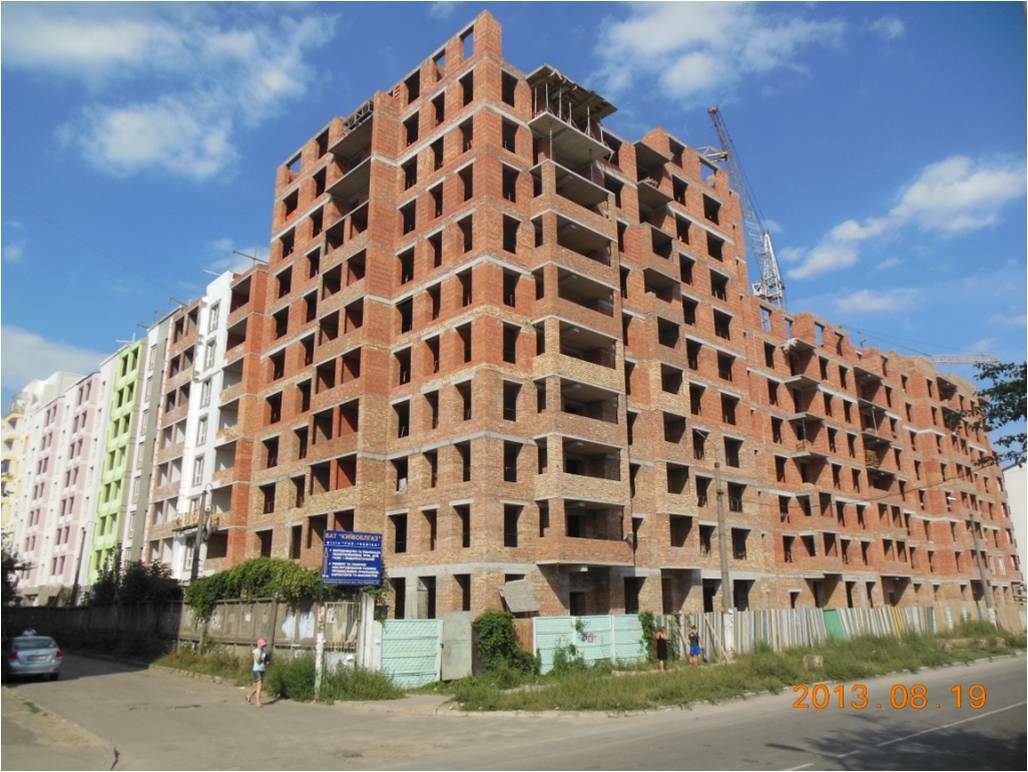

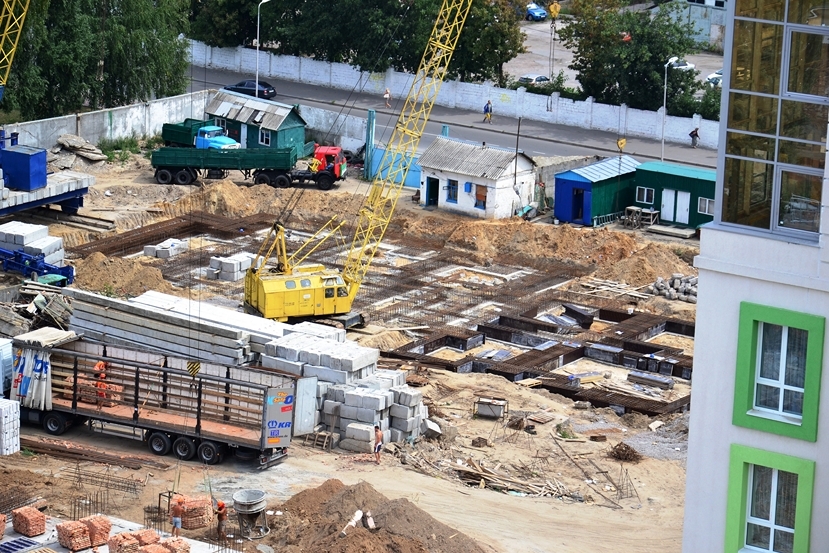

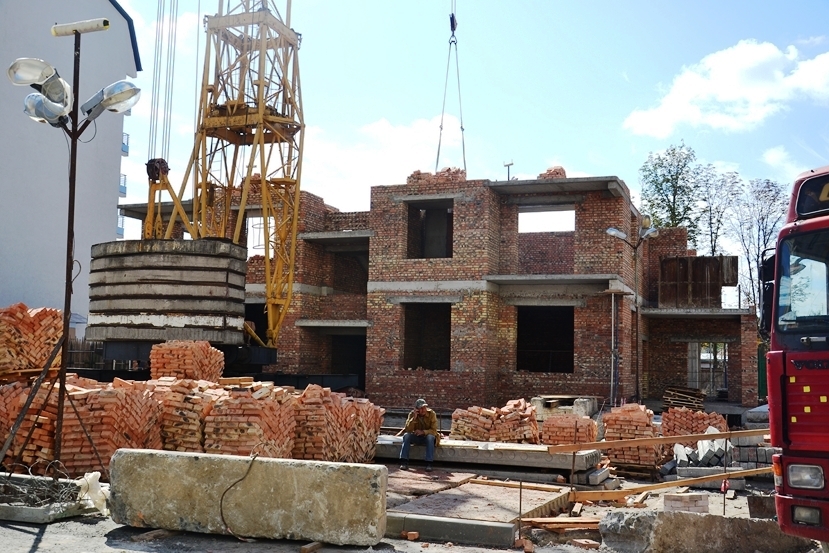

завершены работы по кирпичной кладке капитальных стен 1-го этажа

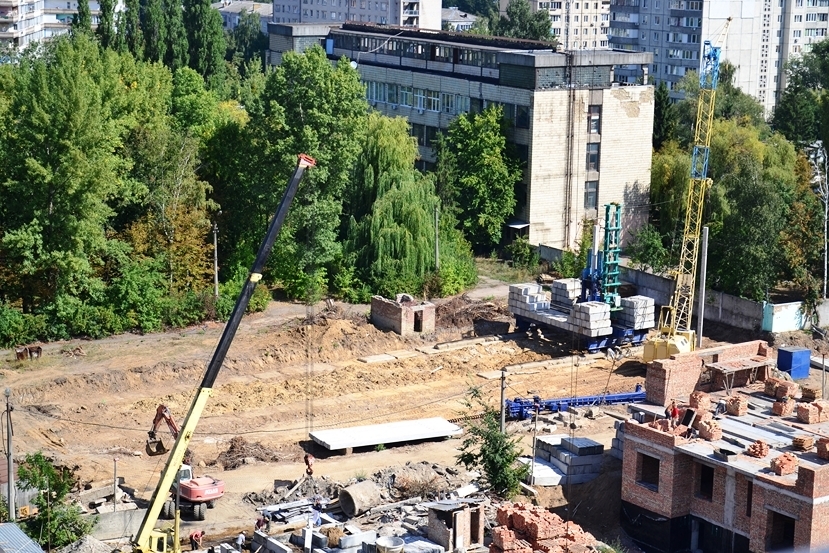

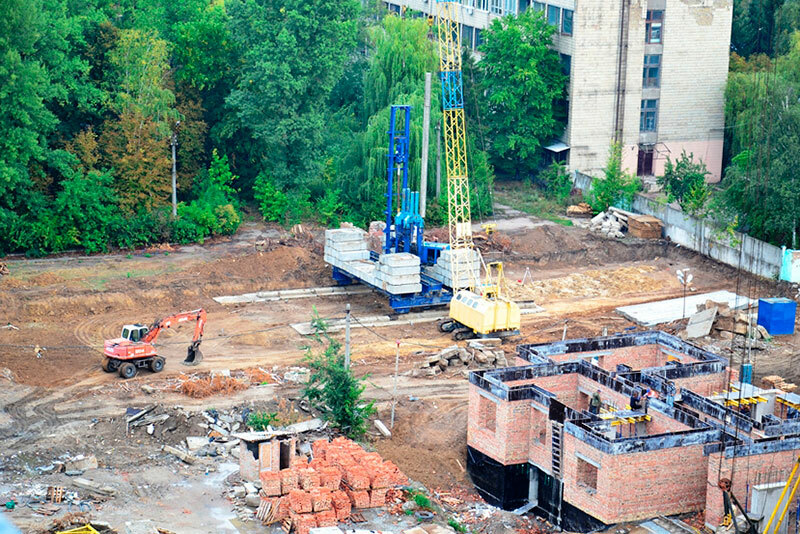

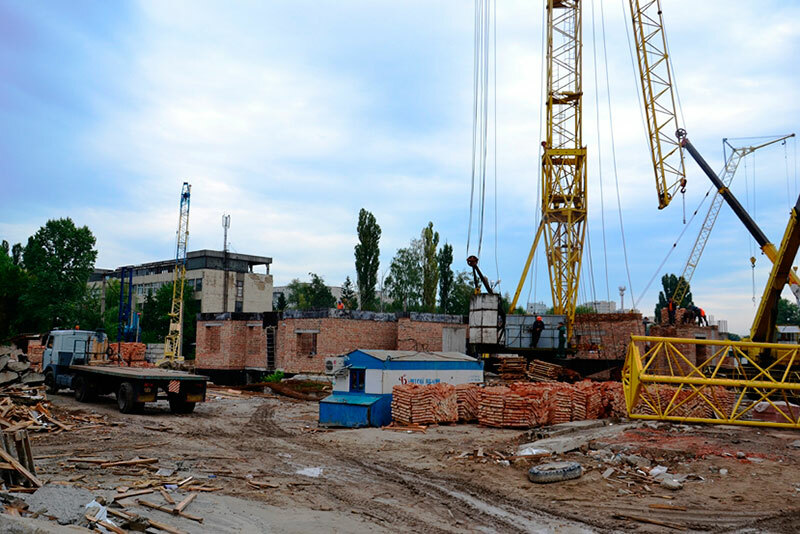

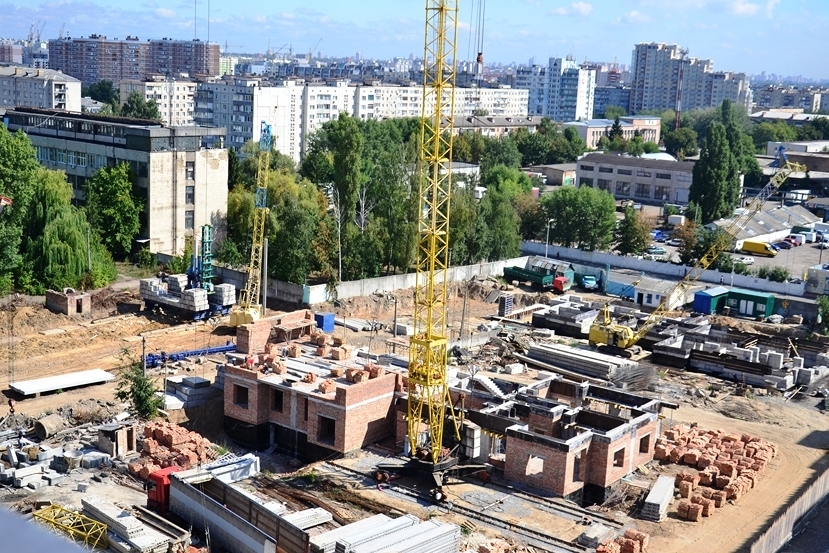

подключен кран КБ-403

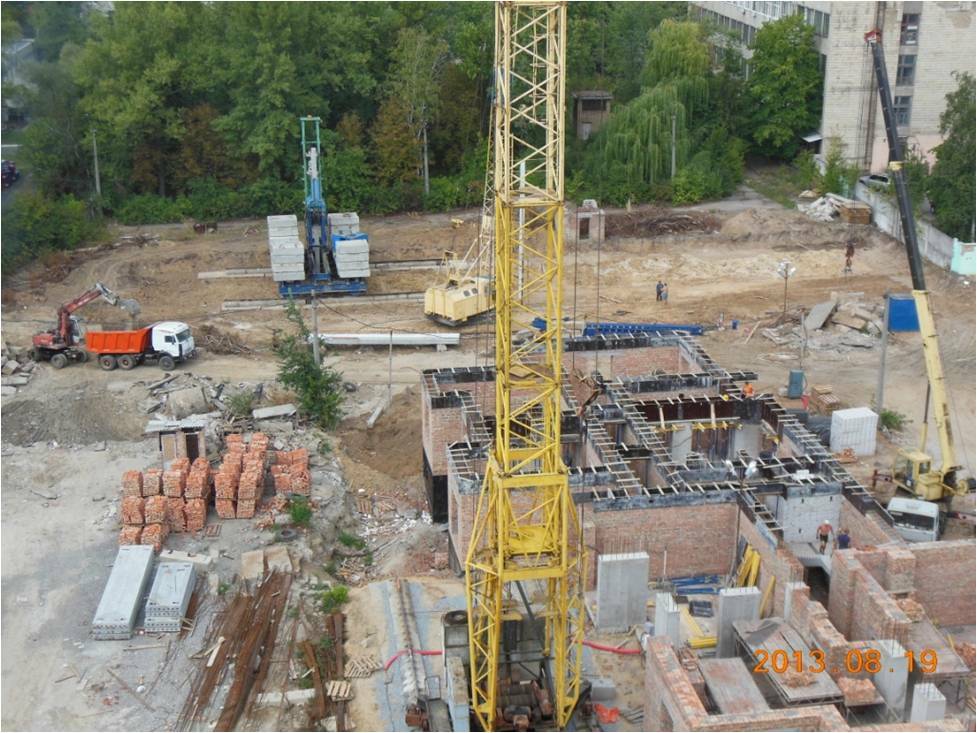

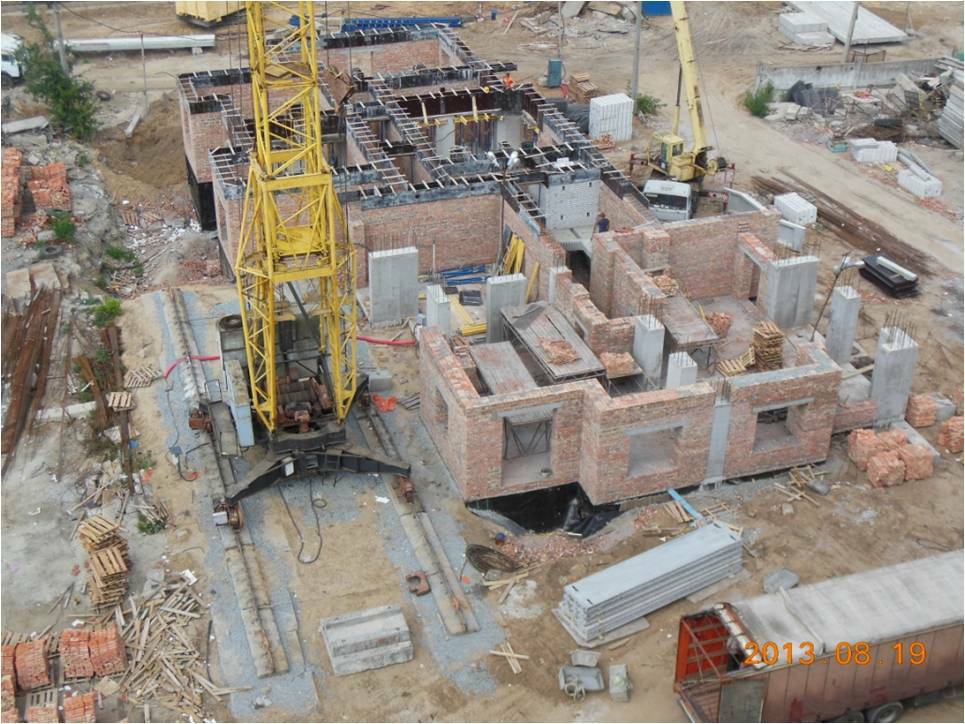

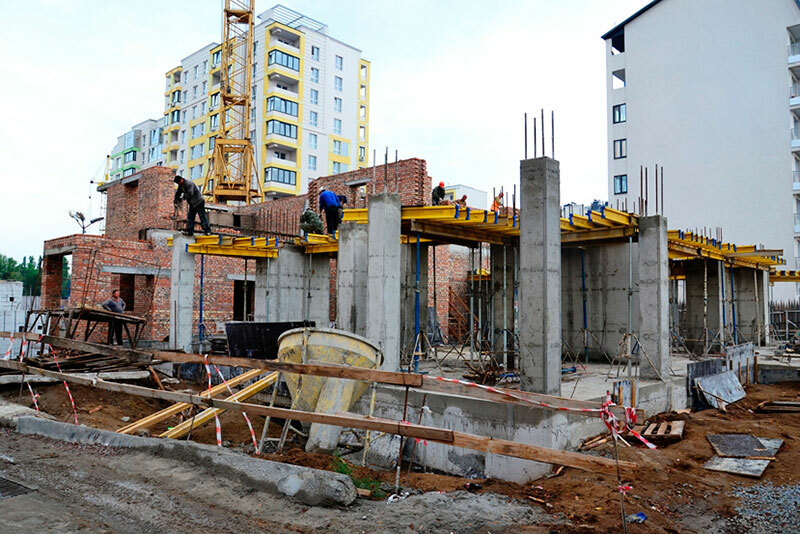

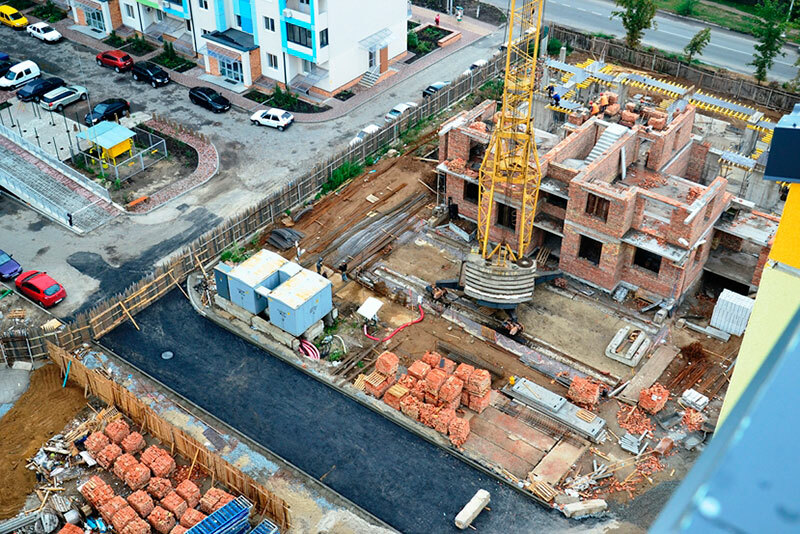

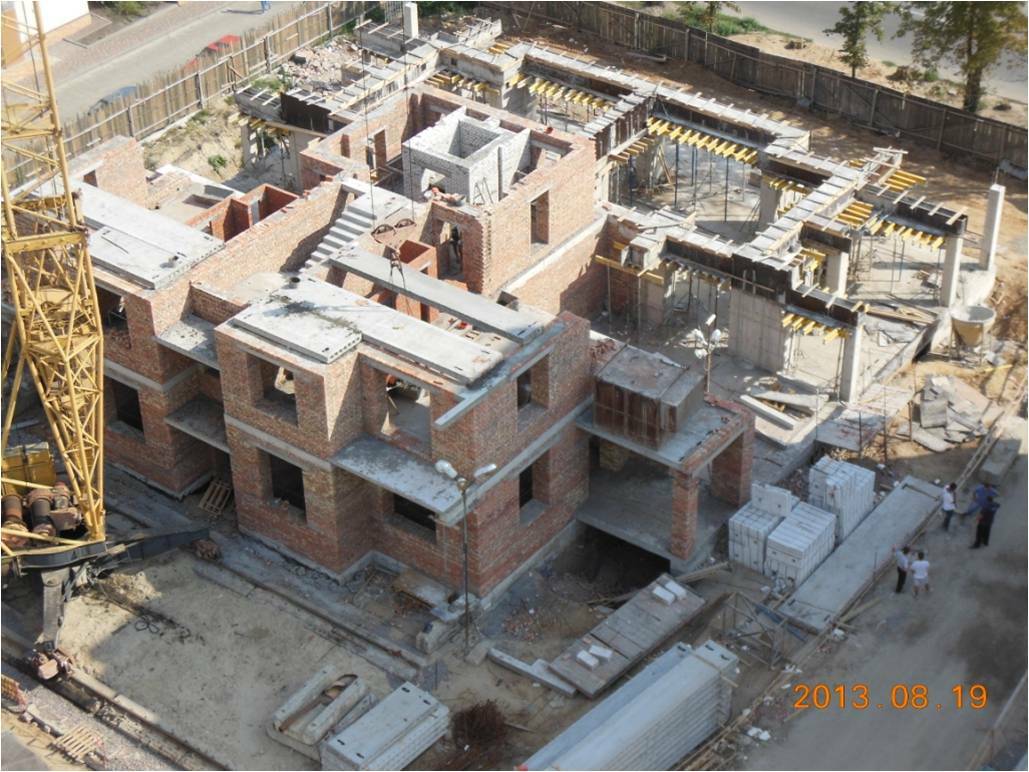

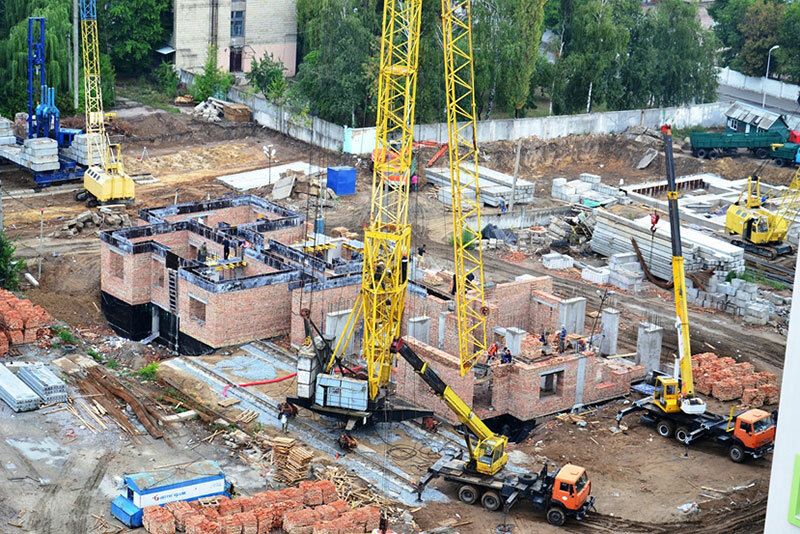

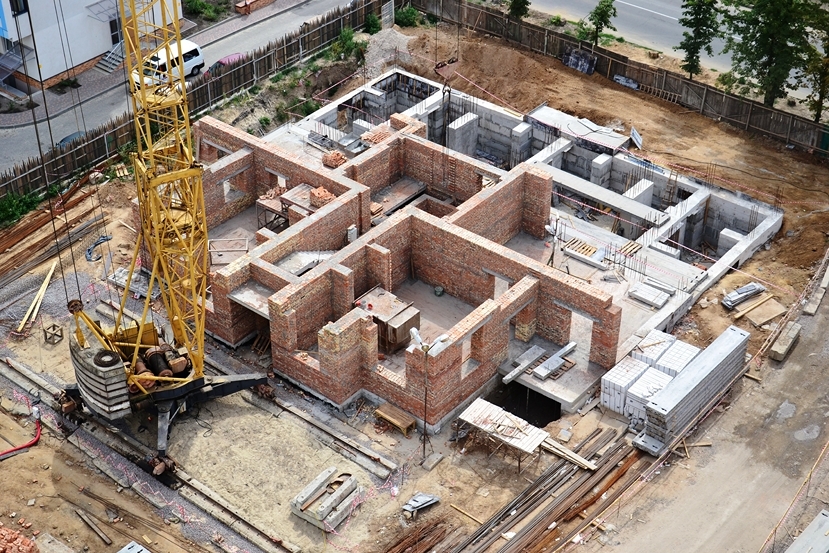

ведутся работы по монтажу каркаса и опалубки для устройства части (60%) монолитного пояса
Domik System
Inform bot
37 480
09 сентября 2019
29 авг 2013 09:48

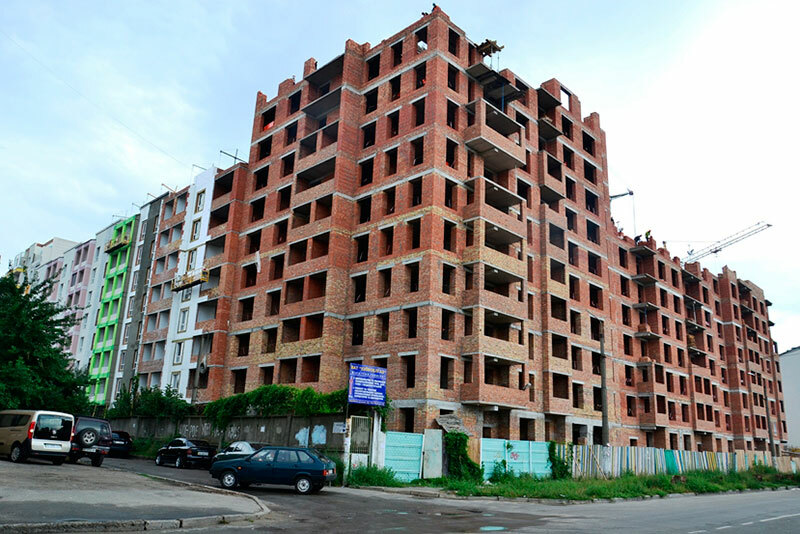

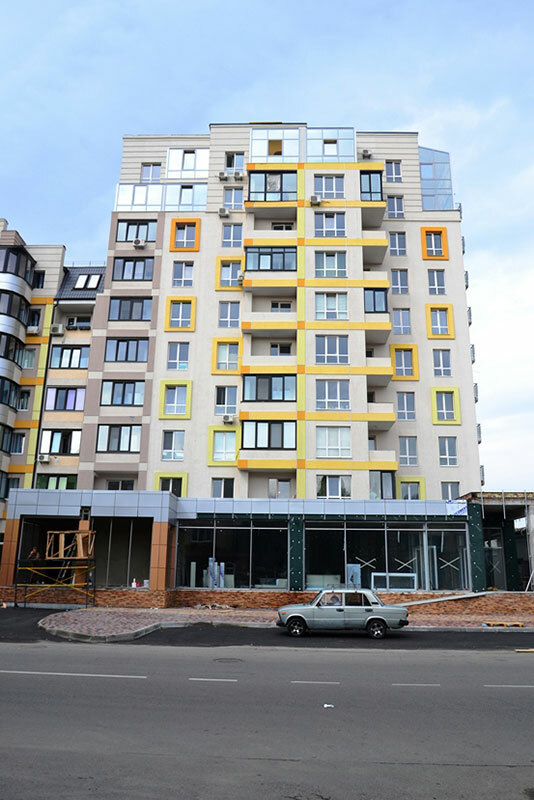

3 очередь:
4 очередь:
4 очередь:
Domik System
Inform bot
37 480
09 сентября 2019
29 авг 2013 10:22

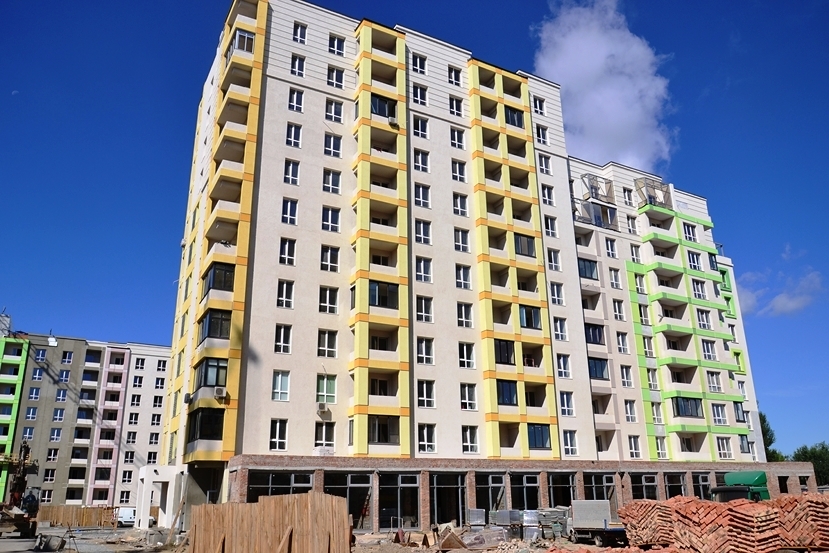

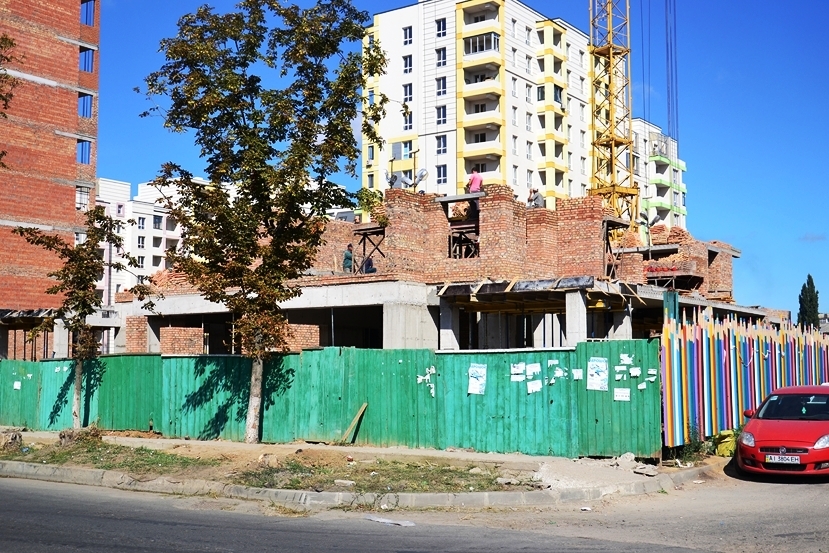

5 очередь:
Domik System
Inform bot
37 480
09 сентября 2019
29 авг 2013 10:28

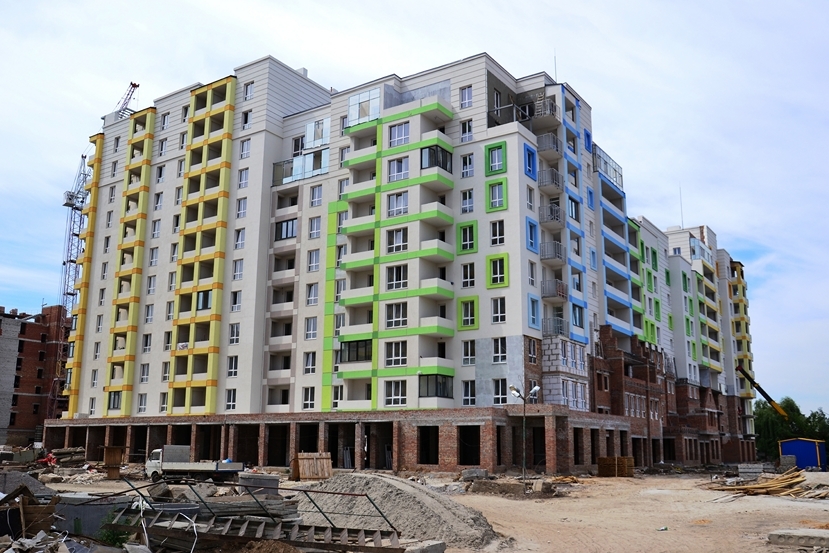

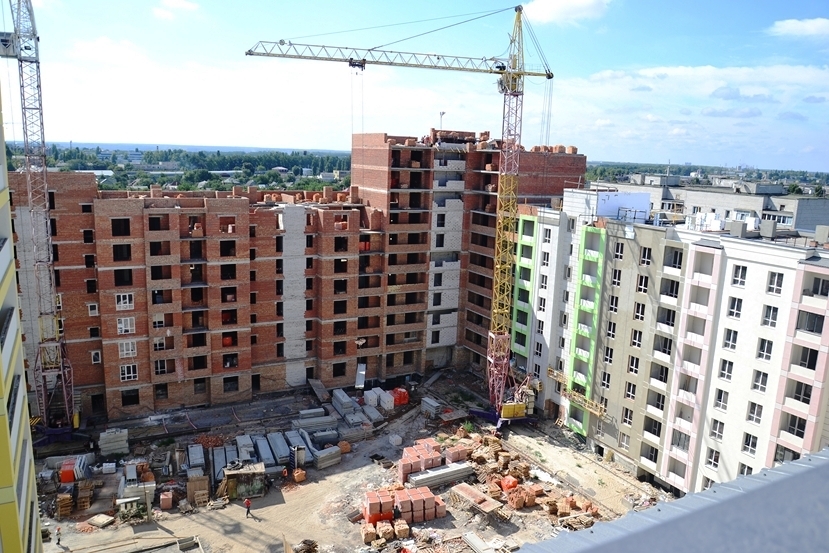

6 очередь:
7 очередь:
7 очередь:
Domik System
Inform bot
37 480
09 сентября 2019
03 сен 2013 15:51

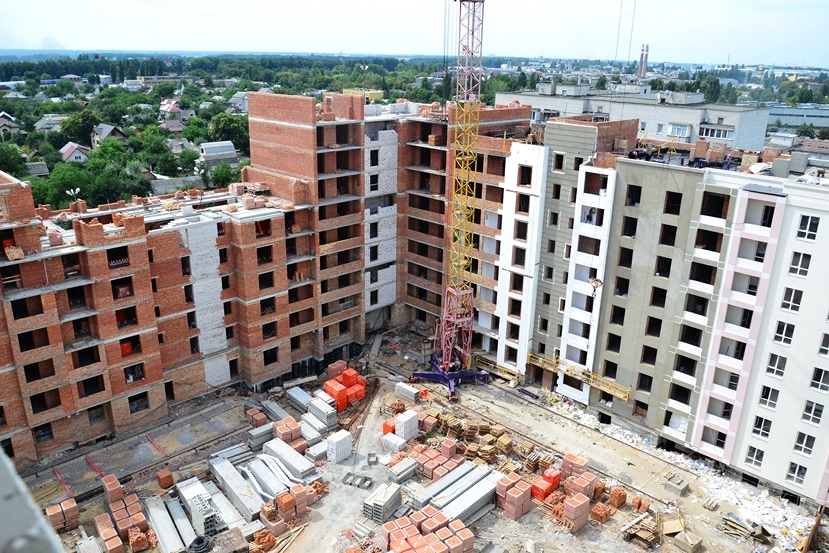

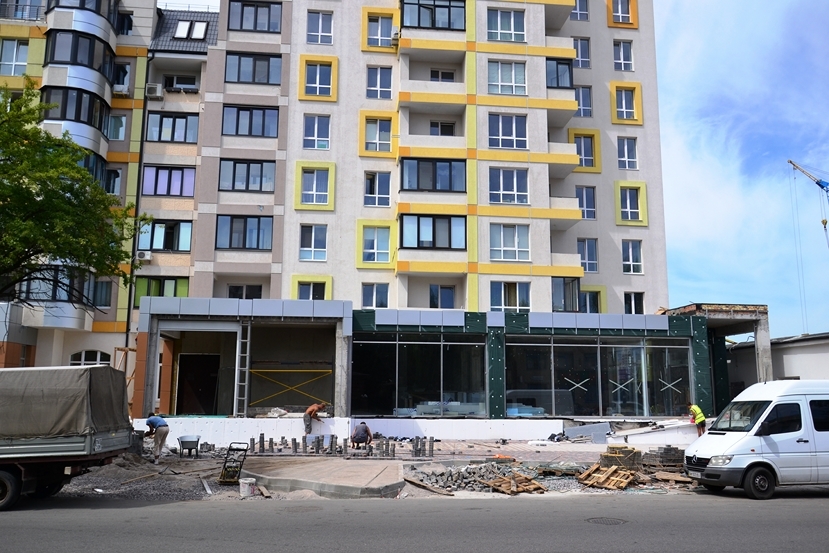

До конца сентября 2013 - возможность приобрести квартиру в VII очереди жилого квартала «АКВАРЕЛИ» в беспроцентную рассрочку до 24 месяцев (до сентября 2015г.). Минимальный первоначальный взнос составляет от 30% стоимости квартиры и зависит от ее площади и планировки, остаток вносится ежемесячно равными частями.
Рассрочка предоставляется без удорожания стоимости квадратного метра.
Кроме того, квартиру можно оформить в рассрочку от застройщика на более длительный период.
//akvareli.ua/ru/media/news/3794/
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК На Озерной | Атлант | Новоселки, ул. Озерная25.11989
- ЖК Трояндовий | Бровары, ул. Фельдмана, ул. Трояндова25.11709
- ЖК А12 | УСК | Бровары, ул. Олимпийская, 12а25.113 075
- ЖК Рихерт & Парк | A Development | ул. Кирилловская, ул. Нижнеюрковская24.11102
- ЖК Оболонский бриз | ИнжПромБудСервис | Оболонский проспект, 30а24.112 953
- ЖК Причал 8 | ИнтерГал-Буд | ул. Канальная, 823.11159
- ЖК Деснянский | ДБК-Житлобуд | ул. Электротехническая, 4322.11446
- ЖК Dibrova Park | Диброва Парк | IB Alliance | ул. Северо-Сырецкая22.111 979
- ЖК Silver House | Сильвер Хаус | Спецжитлофонд | Голосеевский пр, 7421.112 193
- Жилой квартал Rybalsky | Рыбальский | SAGA, Perfect Group | ул. Набережно-Рыбальская 3,921.111 323
- Альтернативне живлення для орендарів, хто кому винен?21.1110
- Стоит ли сейчас покупать недвижимость?20.113 829
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Дно рынка недвижимости и влияющие факторы17.1115 233
- Инвестиции в недвижимость - лучший вариант инвестирования?17.11145
- Продаж квартири з прописаним дітьми11.114
- Лучший район Киева29.101 682
- Квартира не відповідає плануванню. Які права я маю, з чого починати діалог з забудовником?20.083
- Кому принадлежат инженерные сети в доме?20.0718
- Видеокамеры на даче25.1123
- Дорожки на участке15.1124
- Патріотичні картини як символ національної ідентичності в сучасному інтер’єрі26.101
- Как подобрать кухонную мебель15.104
- Выбор гранитной мойки04.1030
- Как я подбирал на свою кухню разную утварь01.101
- Лифт в частном доме01.104
- Украинская дизайн-студия Yakusha design30.093
- Де ви замовляли послугу 3-д дизайну інтер'єру?23.073
- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а18.093
- ЖК "Северный", Чернигов, пр. Мира - "Атлант"21.0811
- ЖК Прохоровський квартал05.081
- ЖК Artville | Артвиль | Zezman | Одесса, 7 км Овидиопольской дороги29.0526
- ЖК "Зелений двір", Івано-Франківськ, вул. Тисменицька23.048
- Слабый напор24.111
- Твердотопливный котел и расходы на отопление21.1120
- Из чего построить дом05.1197
- Бачок унитаза15.101
- Интересует подключение бойлера косвенного нагрева Tesy BiLight 100R S в систему отопления тепловым насосом(ТН)08.101
- Перчатки08.102
- Терміново куплю! Балон з гексафторидом сірки SF6 чистоти 99,9% V=72 кг20.091
- Схема підключення ледлюстри20.081
- Как правильно выбрать бойлер. Отзывы о бойлерах18.08434
- Весільний салон Новіас10.111
- Продаж спецодягу06.112
- Коврики от DarianA - уют и комфорт в вашем доме06.101
- Duomed - медична клініка у Львові30.091
- Послуги з будівництва стаціонарних басейнів09.092
- А что смотрим?02.09477
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий06.0832
- Что подарить мужчине?02.08349
- Послуги Електрика Кам'янець-Подільський13.071
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Подробнее
