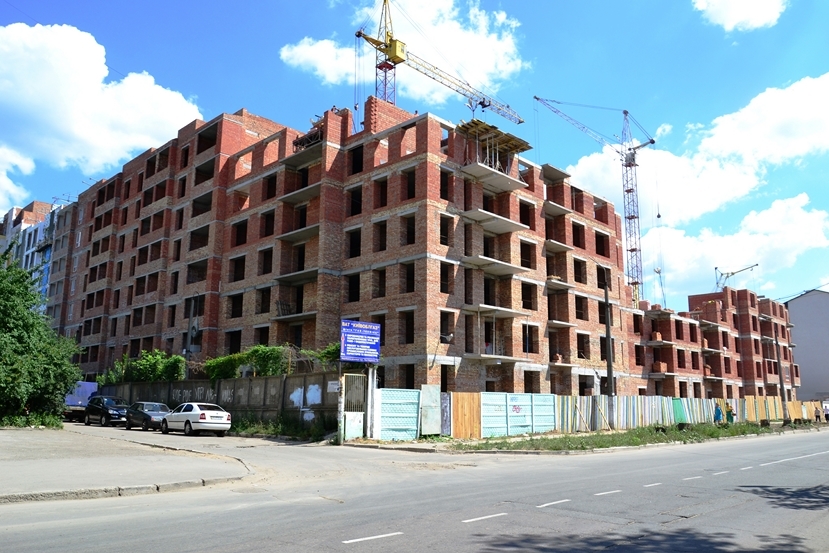

ЖК "Акварели", Вишневое - "Akvareli Development Holding"

ЗастройщикAkvareli Development Holding
Сдача ЖК2012 - 2015 г.

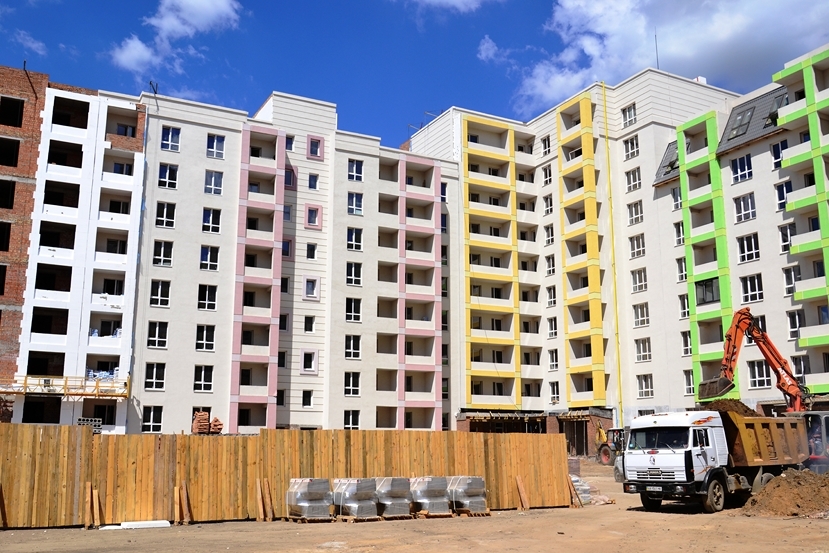

Планировки
ЖК сдан

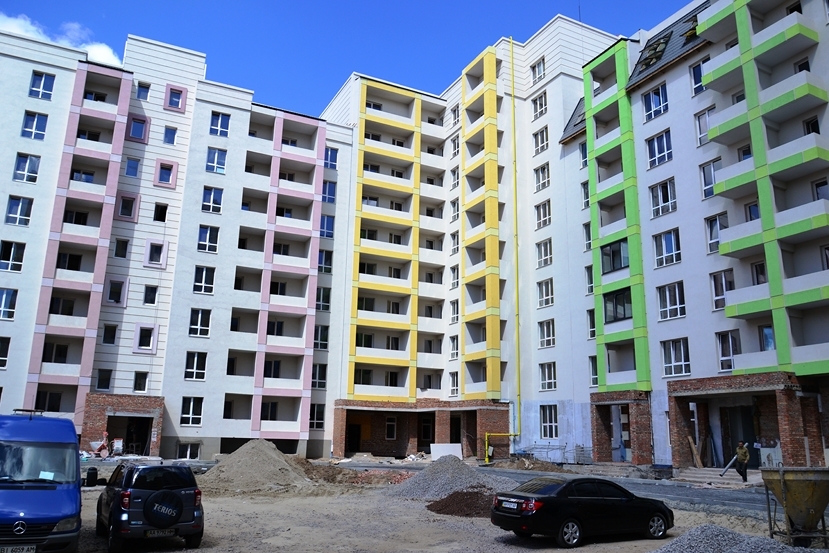

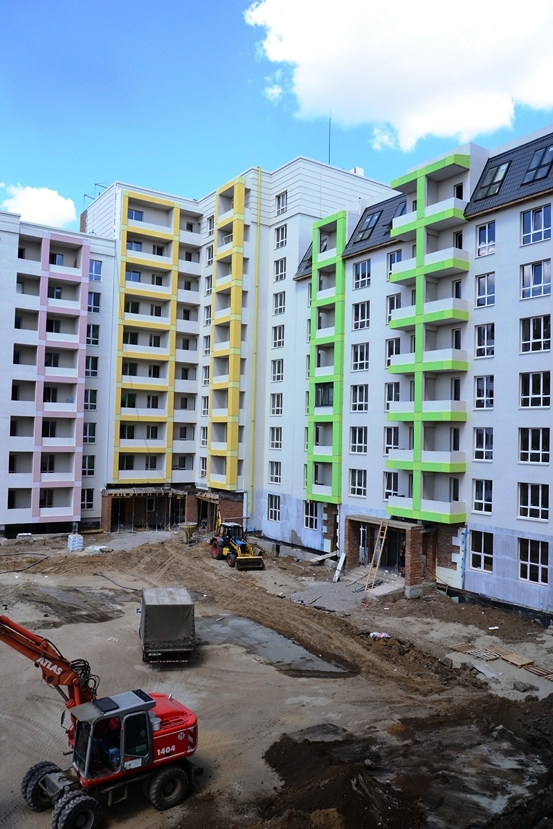

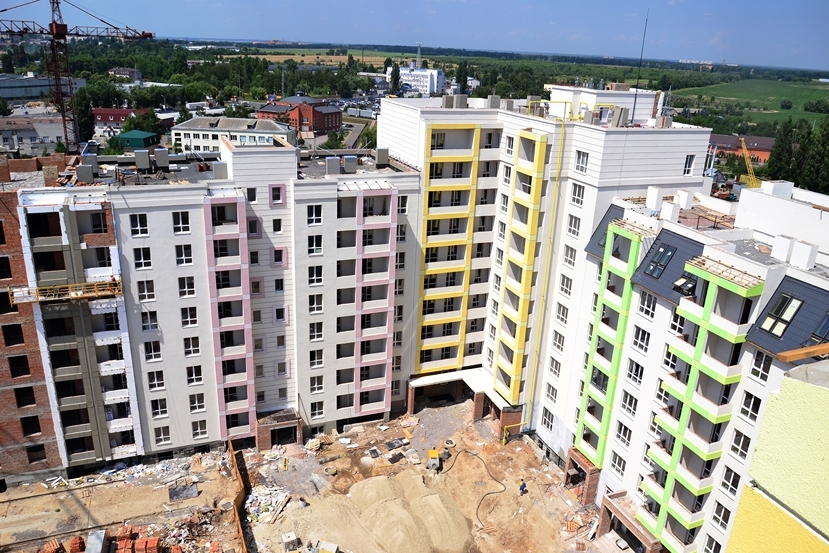

Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 37.
2/5%
6/16%
12/32%
16/43%
1/3%
1. . .911. . .18
21 июнь 2013 12:17
5-я очередь

21 июнь 2013 12:20
4-я очередь

21 июнь 2013 12:22
3 очередь
05 июль 2013 09:42
3 очередь:
05 июль 2013 09:45
4 очередь:
05 июль 2013 09:46
5 очередь:
05 июль 2013 09:47
6 очередь:
05 июль 2013 09:48
7 очередь:
16 июль 2013 10:08
4 очередь

Е-12:
покраска потолков – 100%
покраска стен – 70% (7 этажей, остались: 2,8,9)
укладка плитки – 95 % (кроме входной группы)
выполнена обшивка кабин лифтов изнутри ДСП и обрамление входов
выполнены работы по лифтовым шахтам после работ по общестрою: чистка стен, покраска полос заземления, штукатурка и покраска приямков
приступили к устройству рулонной кровли на входной группе, выполнена разуклонка, засыпка керамзитом и проливка, штукатурка парапетов
завершена установка перил
полностью установлены радиаторы отопления в квартирах
выполнен монтаж трубопровода диаметром 200 от ГРШ до дороги возле К-21 и устроен проход возле КТП-521
смонтирован колодец дворового водоснабжения под бассейн и полив от Е-12, проложена линия водоснабжения и трубы для электрокабелей
введены в работу насосные станции (5 из 6), кроме пожаротушения
Г-13:
во входной группе выполнена обшивка колонн и потолка гипсокартоном, выполнена по ним шпаклевка
работы по кровле завершены
штукатурные работы в местах общего пользования и квартирах завершены
завершена покраска потолков, покраска стен – 90%, укладка плитки – выполнено на 95%

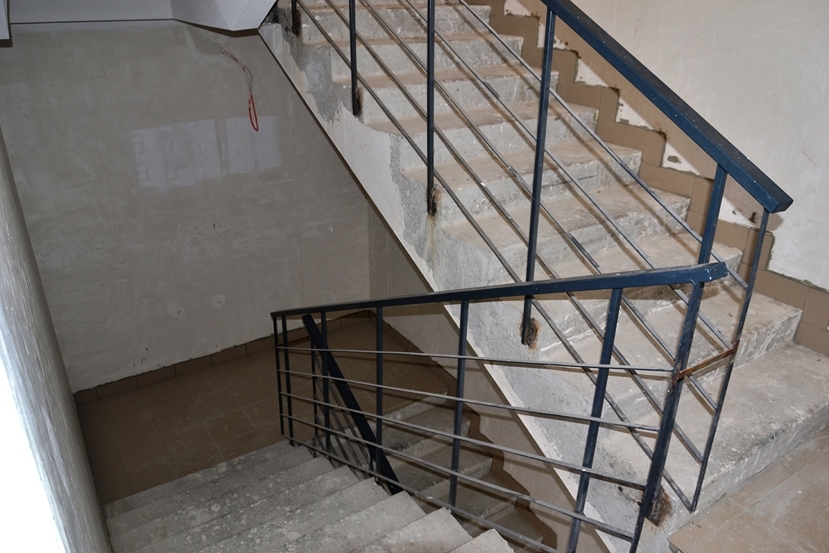

завершена установка перил
полностью установлены радиаторы отопления в квартирах
Д-14:
во входной группе выполнена обшивка колонн и потолка гипсокартоном, выполнена по ним шпаклевка
выполнена укладка плитки и плинтуса
работы по кровле завершены
завершена установка перил
смонтирована и подключена последняя шкафная ВРУ
радиаторы отопления установлены на 65%
Г-15:
во входной группе выполнена обшивка колонн и потолка гипсокартонном
работы по кровле завершены
штукатурные работы в местах общего пользования и квартирах завершены
завершена покраска потолков, покраска стен – 90%, укладка плитки – выполнено на 85%
завершена установка перил
ведутся работы по установке радиаторов отопления, готовность 70%

Е-16:
выполнены работы по лифтовым шахтам после работ по общестрою: чистка стен, покраска полос заземления, штукатурка и покраска приямков
работы по кровле завершены
штукатурные работы в местах общего пользования завершены
штукатурные работы в квартирах – выполнено на 97% (осталось 2 квартиры)
работы по стяжке пола завершены, кроме входной группы
укладка плитки готова на 90%, плинтус – 70%
покраска потолков завершена, покраска стен – 70%
завершена установка перил
16 июль 2013 10:08
5 очередь

Е-17:
работы по кровле: выполнена разуклонка, засыпка керамзитом, проливка раствором
выполнена штукатурка парапетов и тумб
доставлено на объект упакованное лифтовое оборудование для 5-й очереди
ведутся работы по перемещению силовых электросборок из Е-12 и Г-13 на К-21 и Д-19, в работе демонтаж всех временных линий электроснабжения с 4-й очереди с последующим переносом на 5-ю очередь
Г-18:

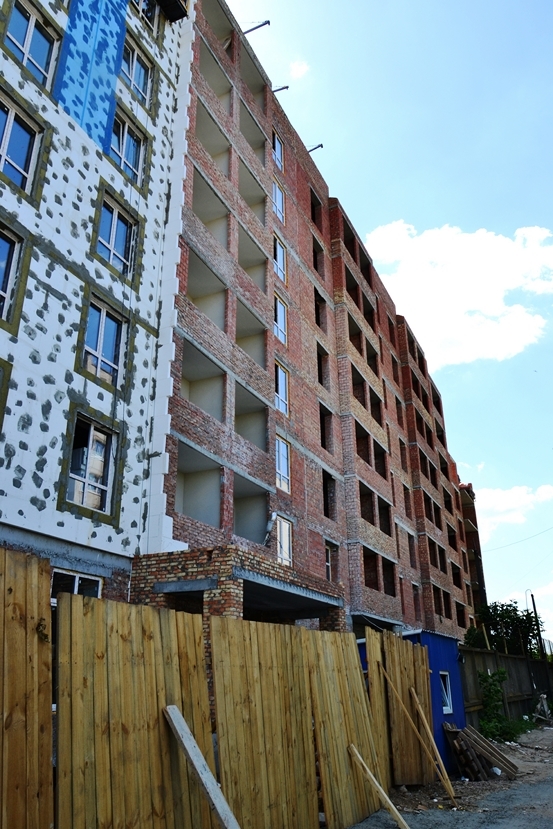

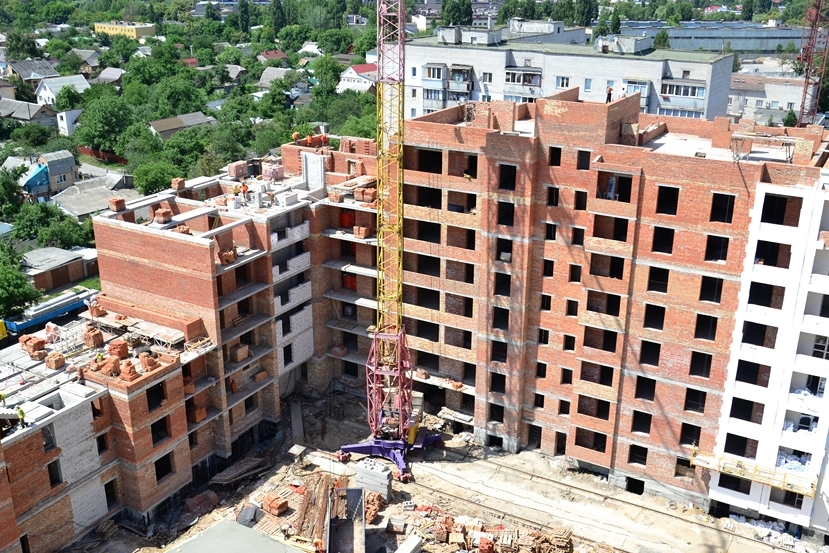

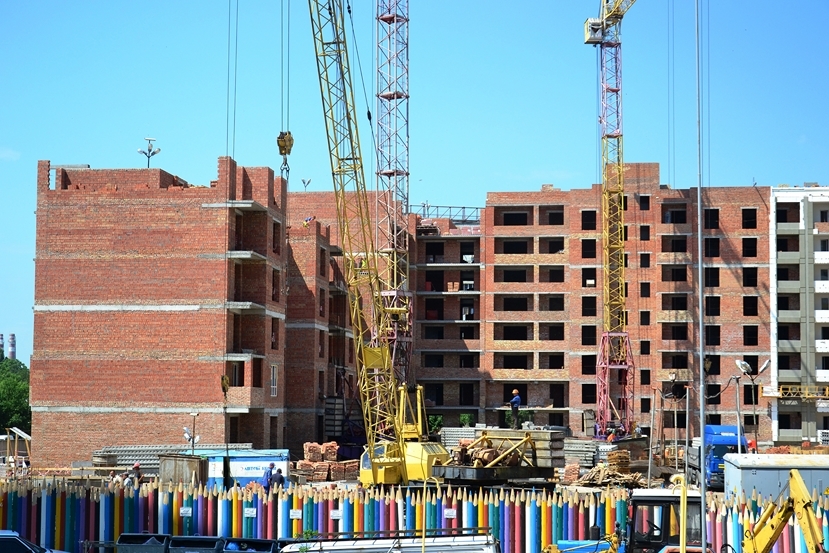

плиты перекрытия над 7-м этажом уложены на 98%
ведутся работы по кирпичной кладке капитальных стен 8-го этажа, выполнено 85 %
Д-19:
работы по кирпичной кладке капитальных стен 5-го этажа завершены
ведутся работы по кирпичной кладке капитальных стен 6-го этажа, выполнено на 30%
Д-20:
завершены работы по кирпичной кладке капитальных стен 6-го этажа
ведутся работы по устройству каркаса и монтажу опалубки для последующей заливки монолитного пояса над 6-м этажом, выполнено на 50%
16 июль 2013 10:09

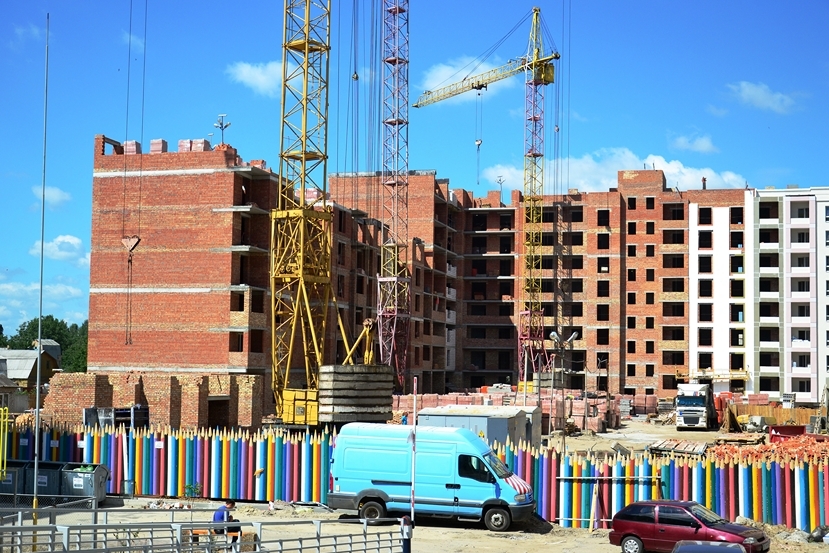

6 очередь

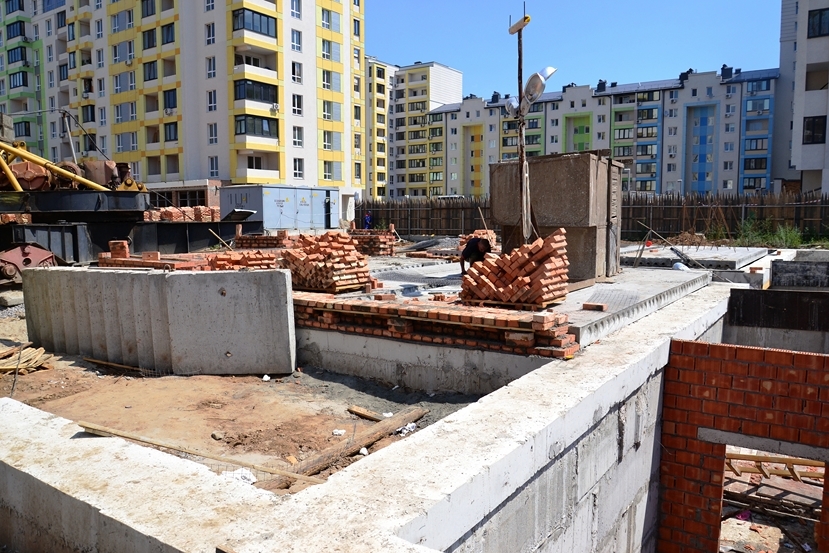

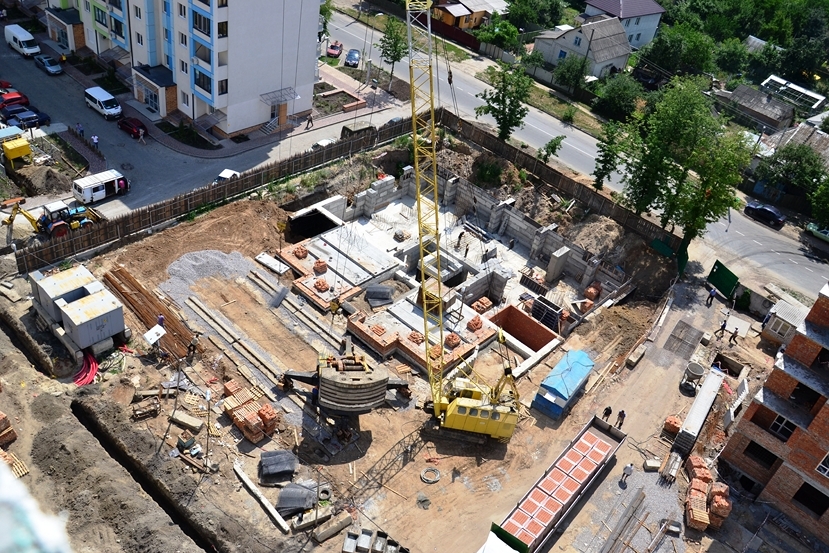

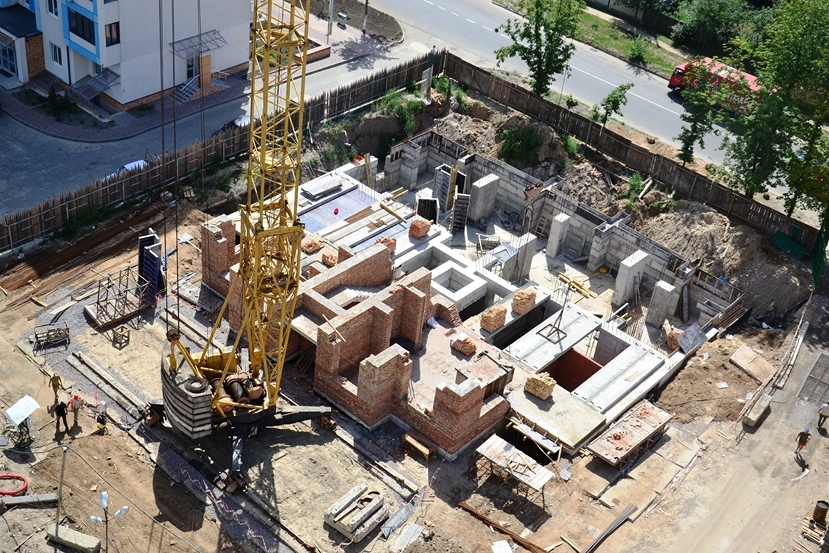

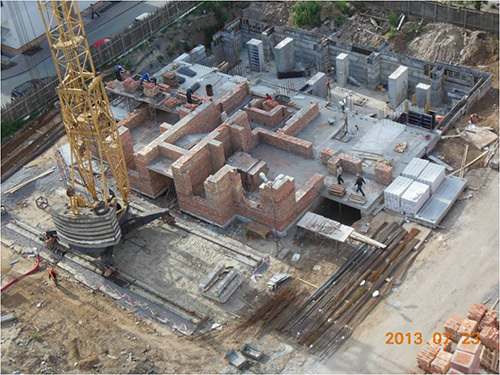

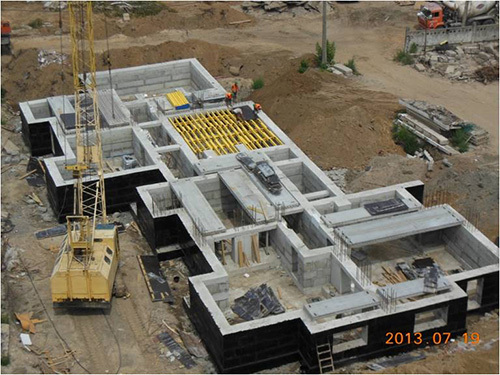

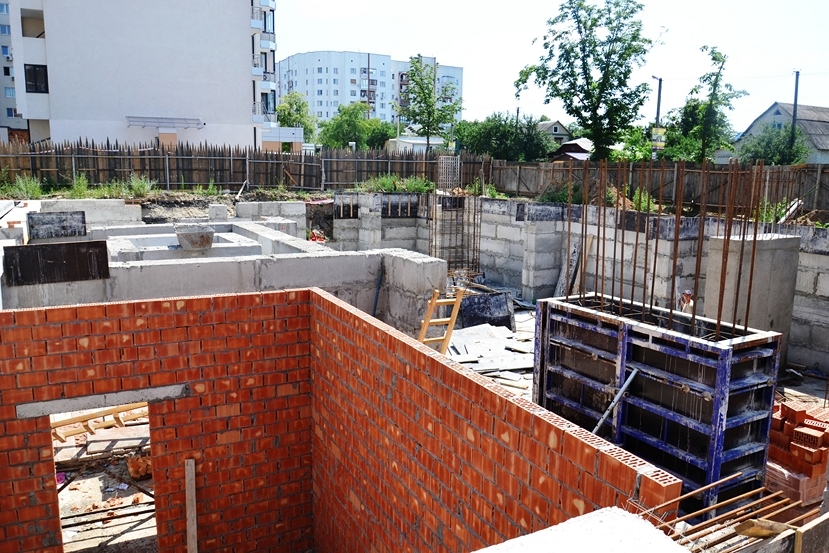

К-21:

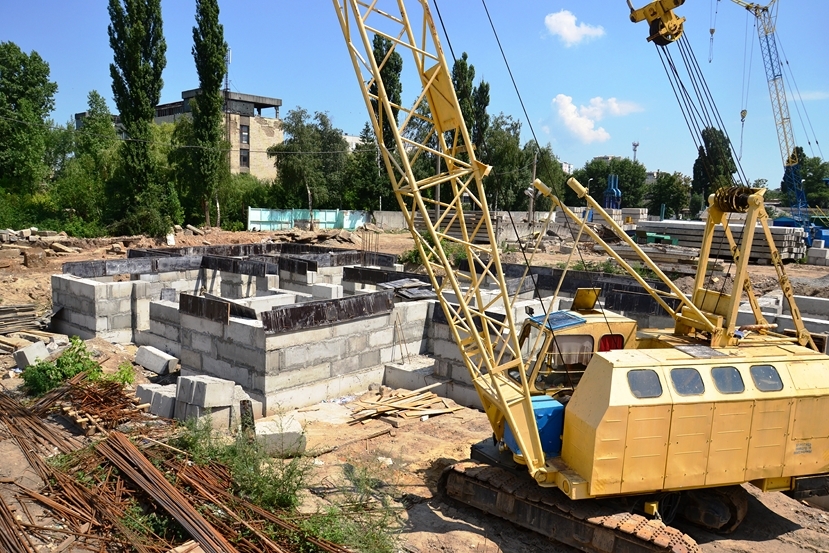

ведутся работы по заливке колонн, залито 50% колонн (6 штук)
ведутся работы по кирпичной кладке 1-го этажа, выполнено на 50%

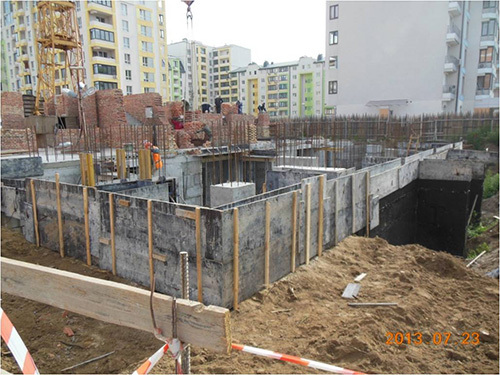

выполнена заливка части монолитного пояса по ФБС (30%), продолжают работы по устройству оставшейся части каркаса, установке опалубки
плит перекрытия уложены на 25%

7 очередь

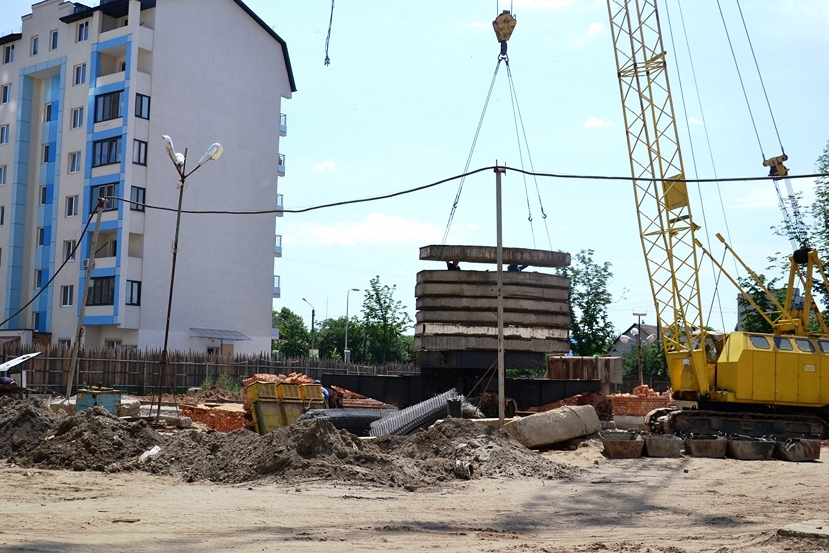

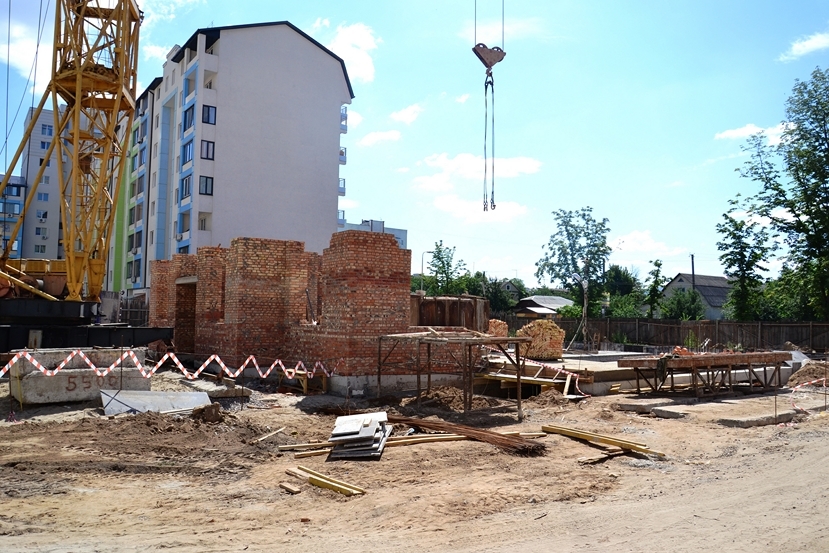

Л-22:

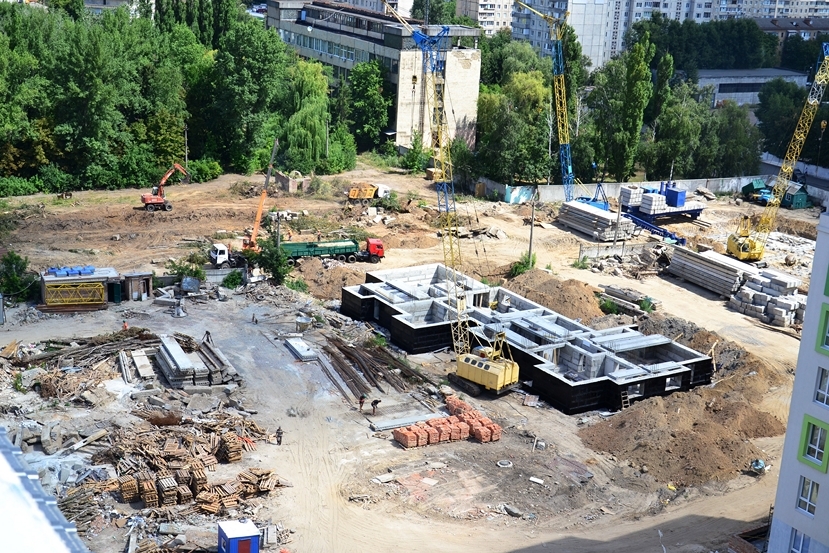

продолжаются работы по испытанию свай, остается испытать еще одну сваю
Л-23:
ведутся работы по вдавливанию свай, вдавлено 24 сваи
Л-26:
завершены работы по монтажу ФБС, выполнено на 100% устройство колонн
ведутся работы по устройству каркаса и монтажу опалубки для последующей заливки монолитного пояса над ФБС, выполнено на 60%

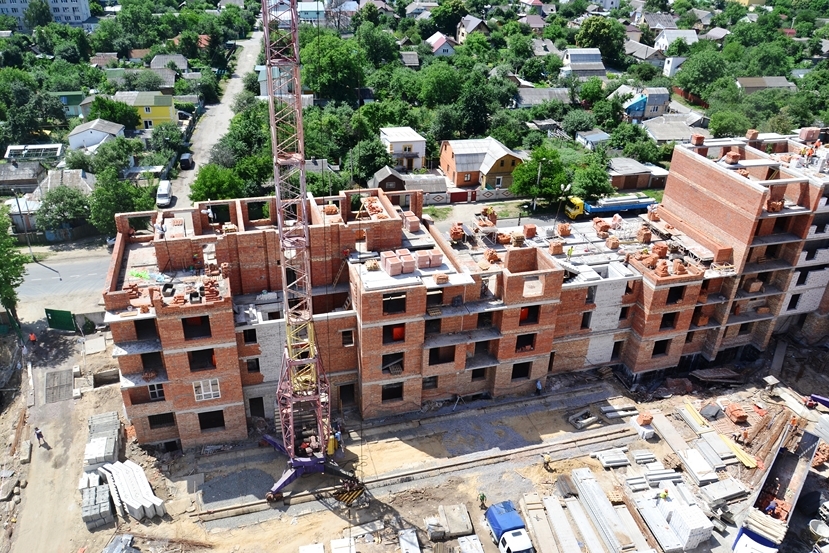

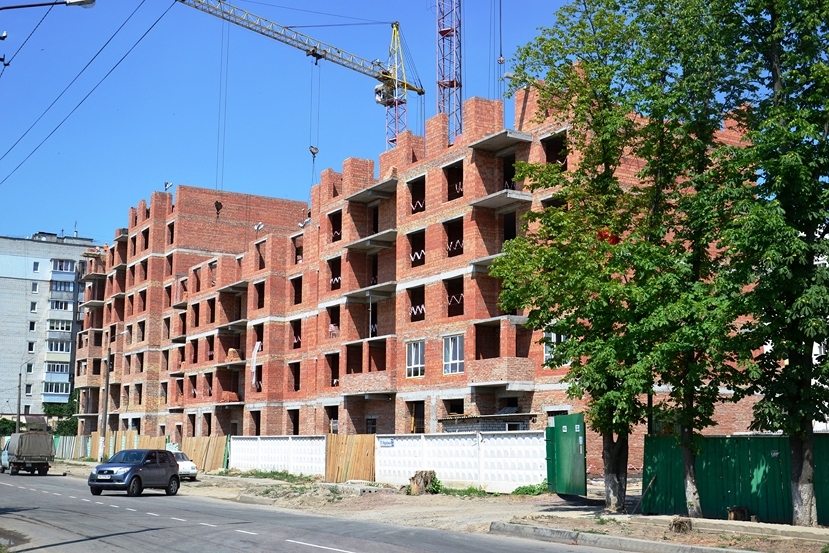

18 июль 2013 14:07
7-я очередь:
18 июль 2013 14:11
6-я очередь:
18 июль 2013 14:13
5-я очередь:
18 июль 2013 14:15
4-я очередь:
18 июль 2013 14:16
3-я очередь:
26 июль 2013 16:01

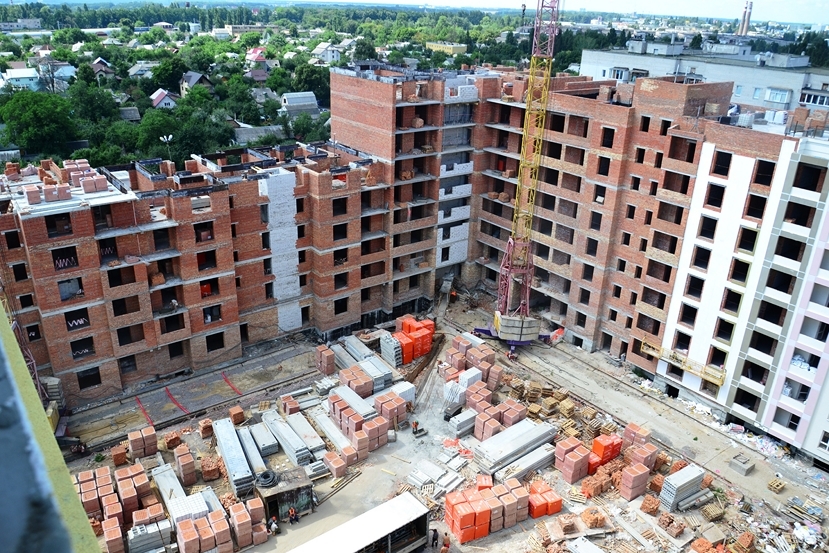

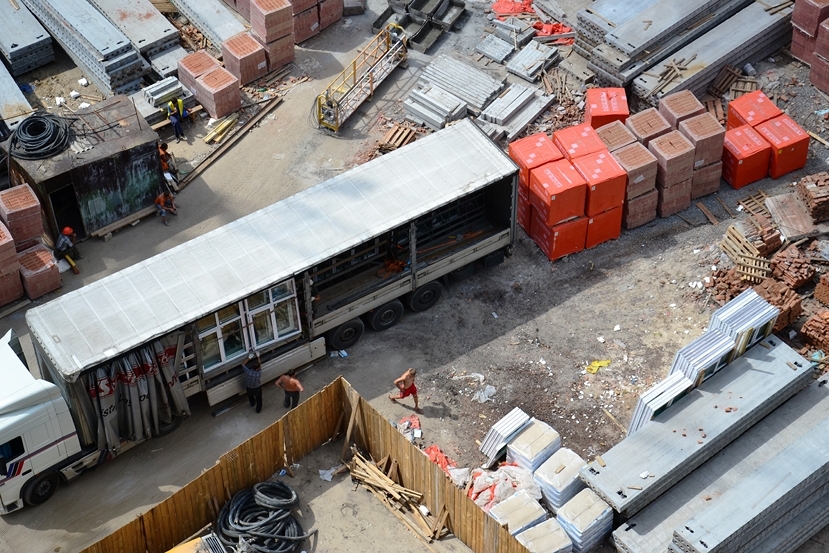

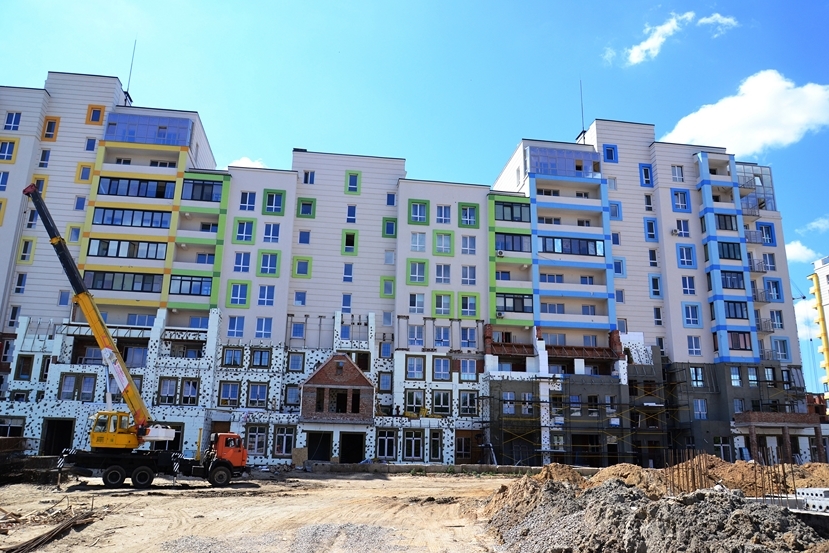

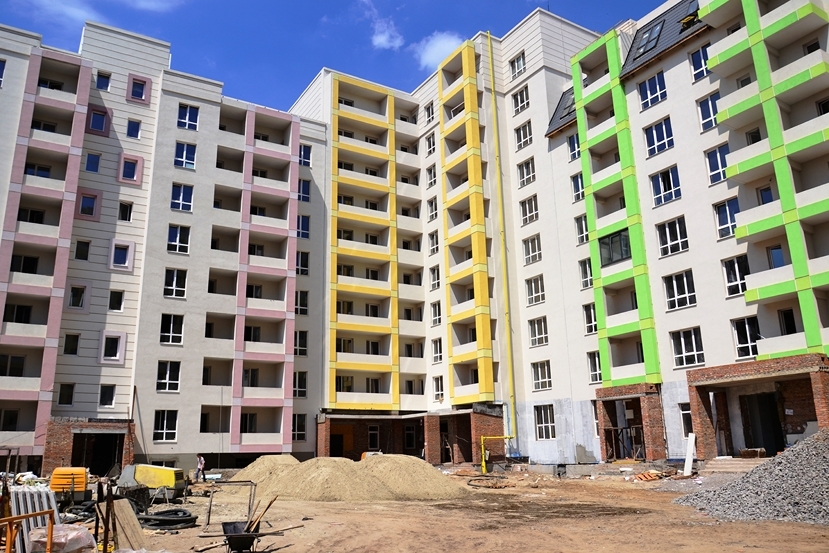

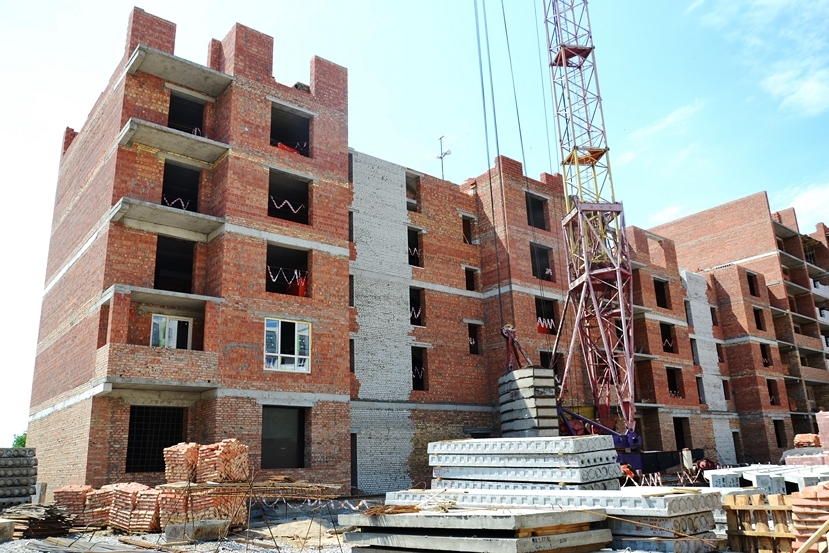

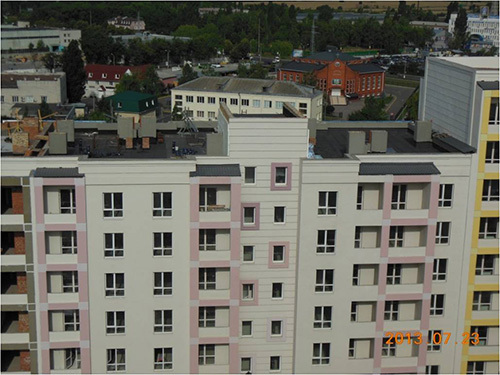

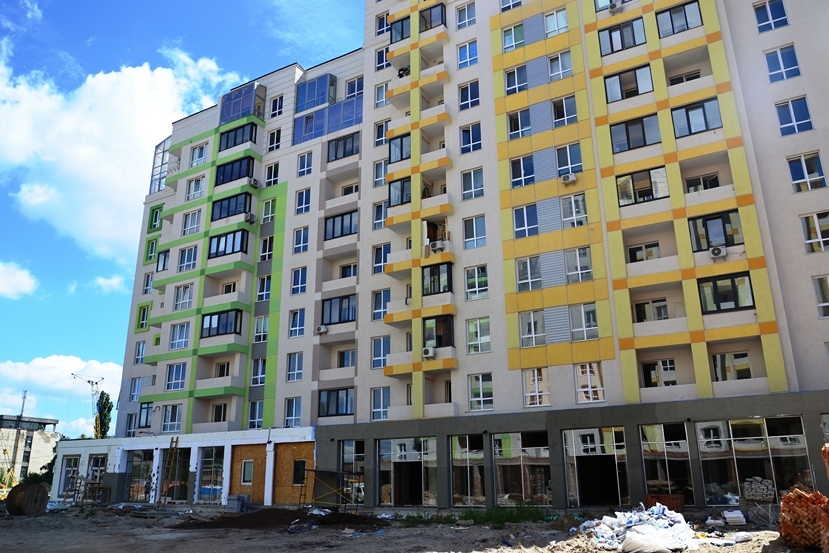

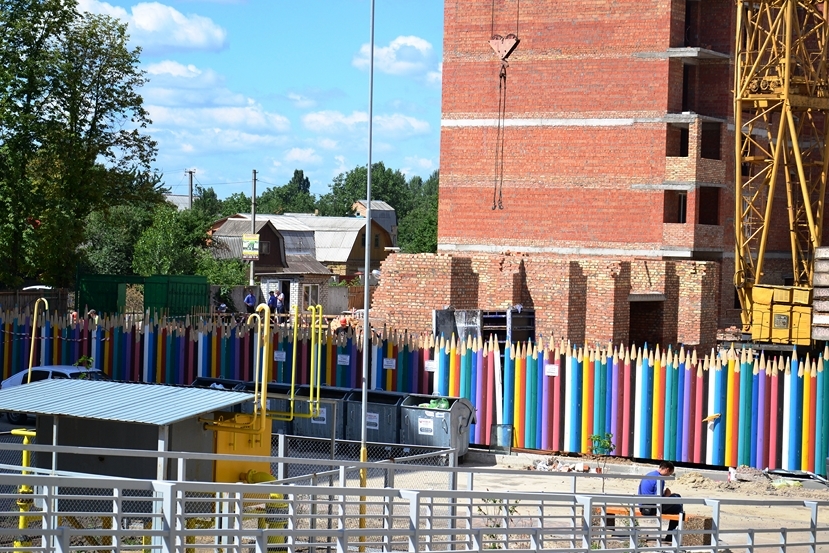

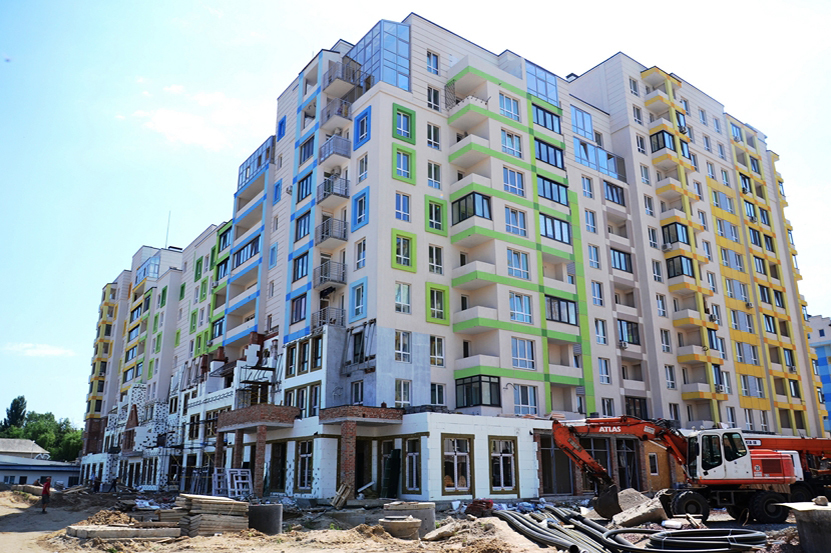

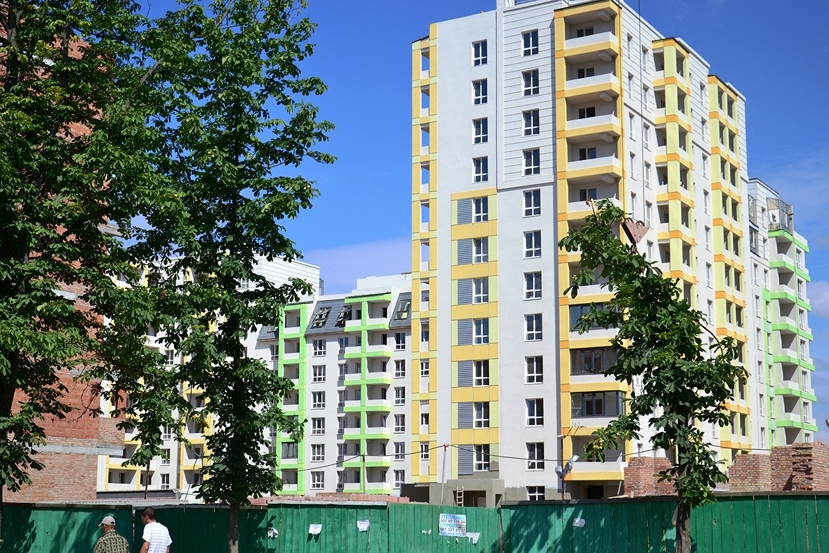

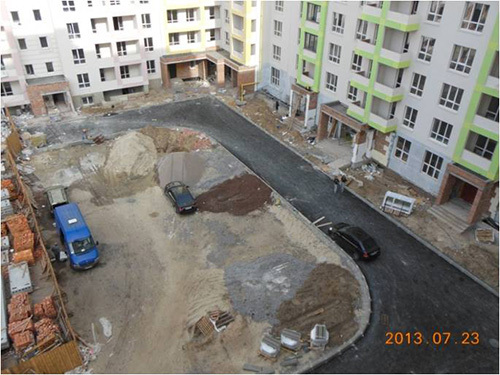

Ход строительства за 25 июля 2013 г.

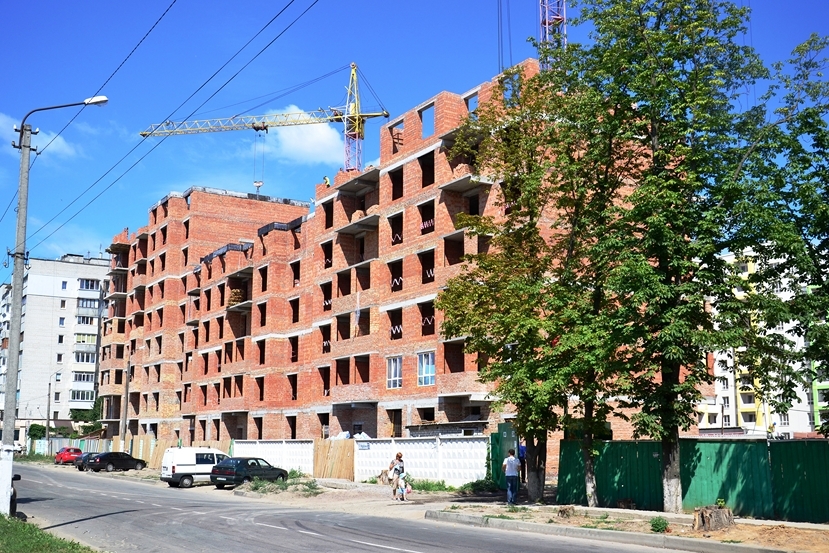

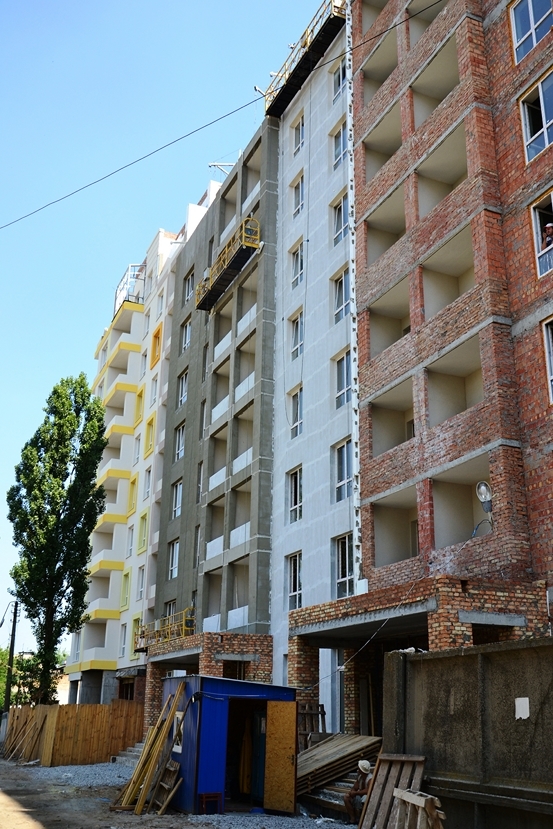

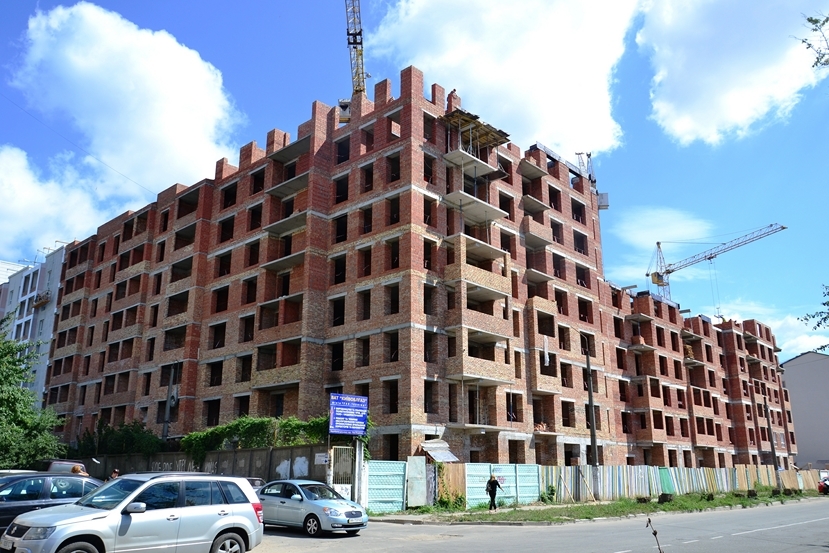

4 очередь

Е-12:

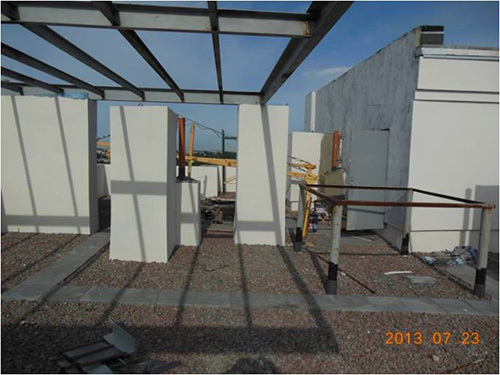

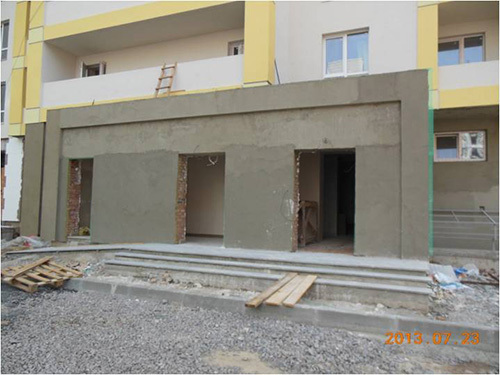

кровля входных групп 4-й очереди: сделана разуклонка и стяжка

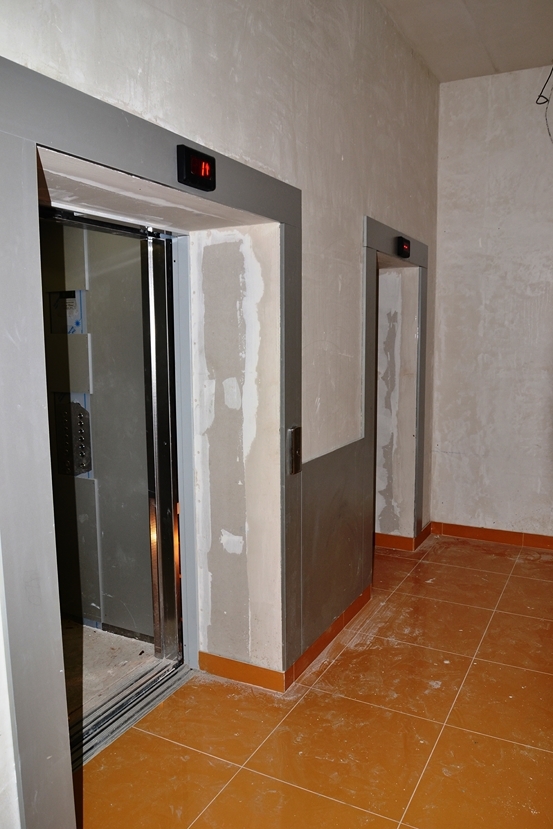

в лифтовом обрамлении лифтов 4-й очереди устроены отверстия для кнопок
смонтированы светильники аварийного освещения во всех шахтах лифтов всех секций 4-ой очереди
выполнена штукатурка стен и гипсокартонные работы во входной группе

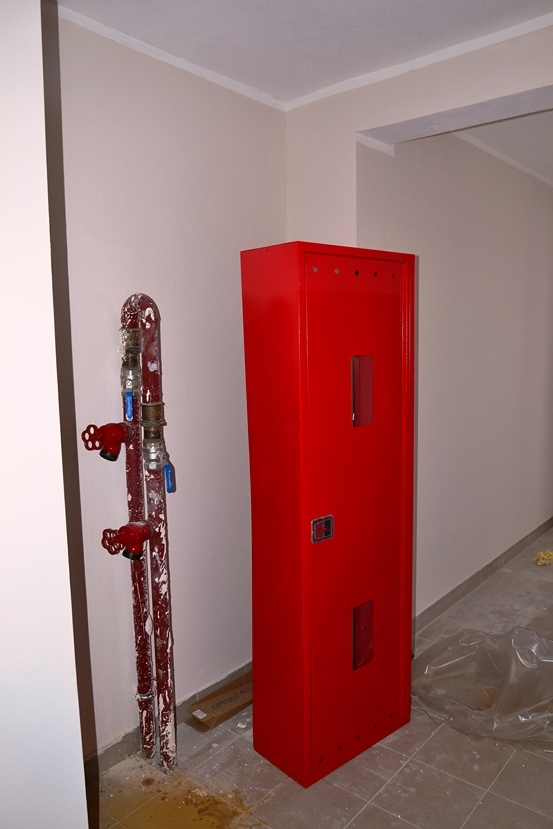

выполнены гидроиспытания систем отопления и водоснабжения
завершена установка светильников в местах общего пользования
выполнена обшивка кабин лифтов изнутри ДСП и обрамление входов, выполнена установка кнопок
Г-13:
уложены плитка и плинтус на пол и ступени на 80% во входной группе
выполнены гидроиспытания систем отопления и водоснабжения
кровля пристроек на променаде: выполнена разуклонка, стяжка, гидроизоляция в один слой
Д-14:
выполнена закладка отверстий в лифтовой шахте
завершены работы по установке радиаторов отопления
выполнены предварительные гидроиспытания систем отопления и водоснабжения
завершена установка светильников в местах общего пользования

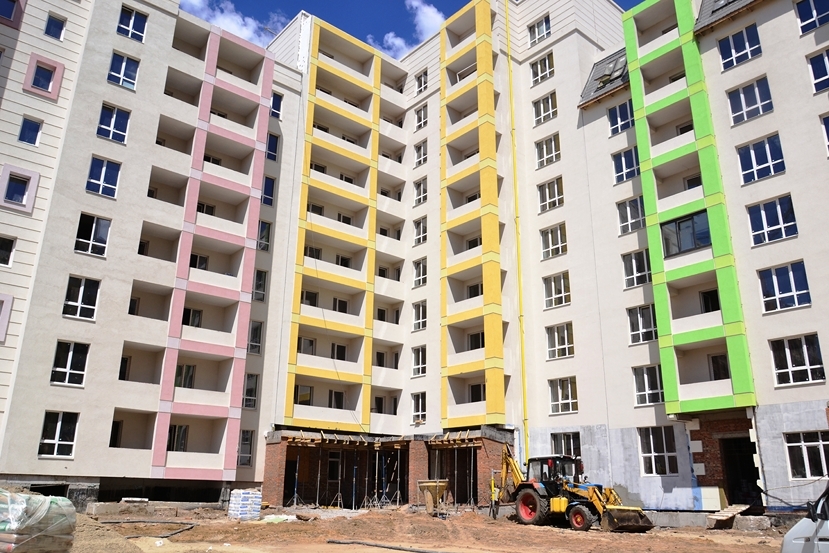

Г-15:
выполнена закладка отверстий в лифтовой шахте
уложена плитка на пол и ступени на 90% во входной группе
частично установлены светильники в местах общего пользования
завершены работы по установке радиаторов отопления
Е-16:
частично установлены светильники в местах общего пользования
получена большая часть радиаторов
ведутся работы по установке радиаторов отопления, готовность 50%
на кровле выполнена поклейка рубероида в один слой
штукатурные работы в местах общих пользований завершены
работы по стяжке пола завершены
завершена укладка плитки и плинтуса
покраска потолков завершена
покраска стен завершена

26 июль 2013 16:02

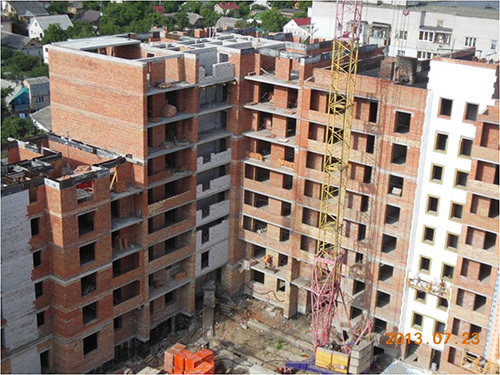

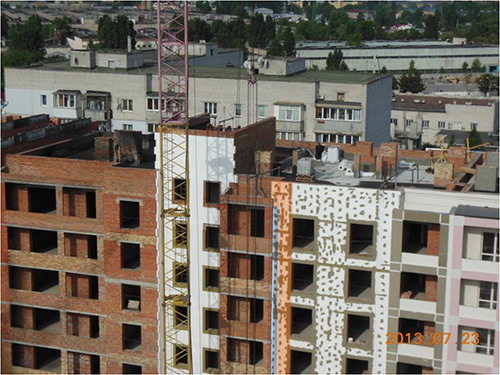

5 очередь

Е-17:
выполнена разуклонка, засыпка керамзитом, проливка раствором на кровле
выполнена штукатурка парапетов и тумб
Г-18:

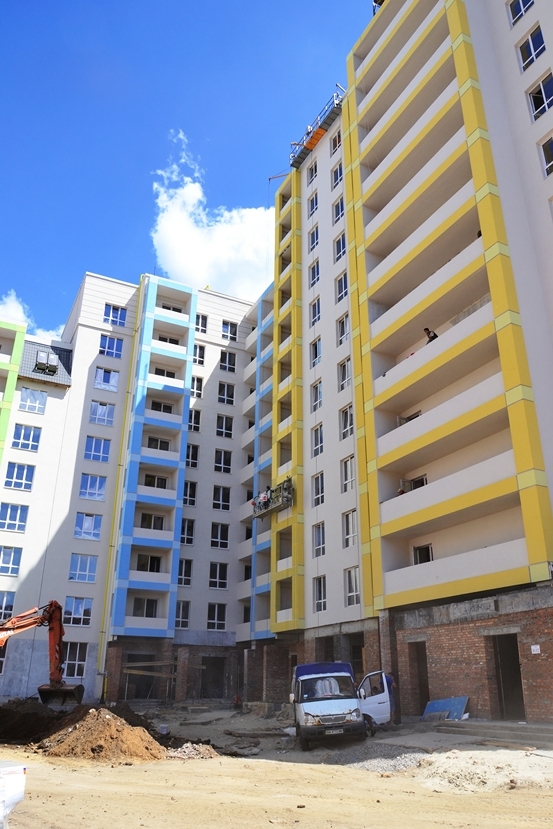

плиты перекрытия над 8-м этажом уложены на 100%

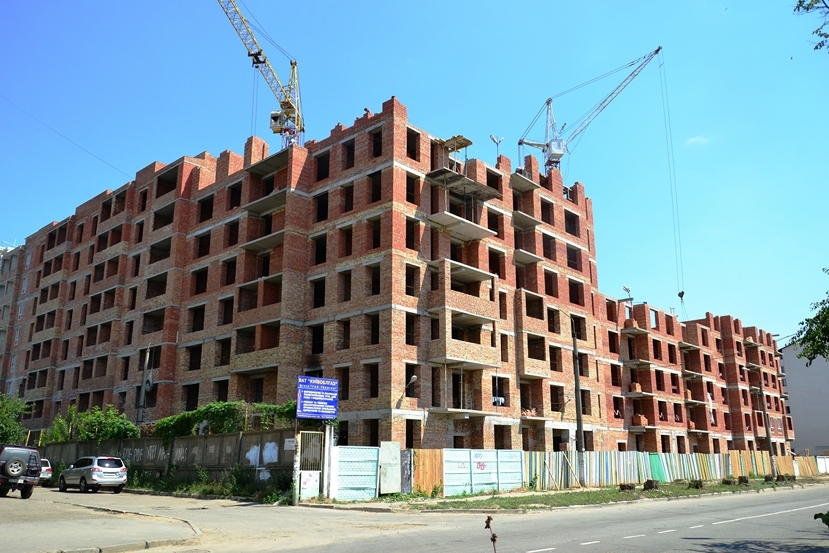

завершены работы по кирпичной кладке капитальных стен 9-го этажа
выполнено изготовление каркаса и монтаж опалубки для заливки монолитного пояса над 9-м этажом, бетонные работы выполнены по 60% пояса
Д-19:
завершены работы по вязке каркаса и устройству опалубки для заливки монолитного пояса над 6-м этажом
Д-20:

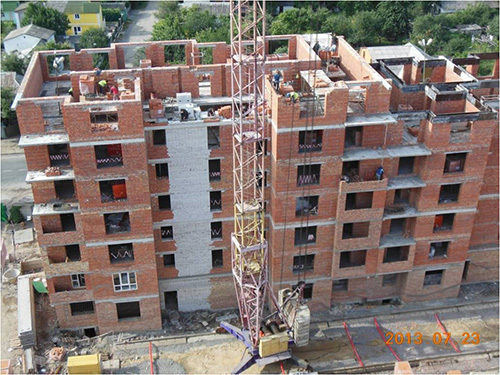

ведутся работы по кирпичной кладке капитальных стен 7-го этажа, выполнено на 90%

26 июль 2013 16:03

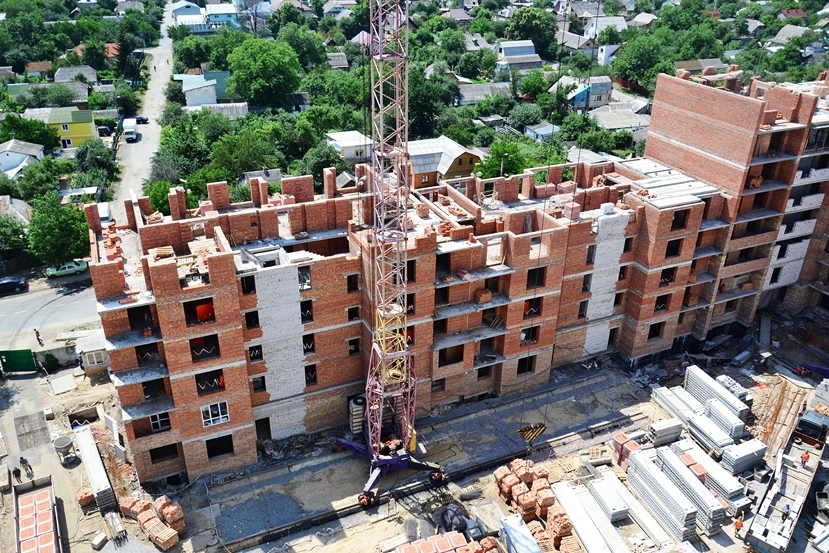

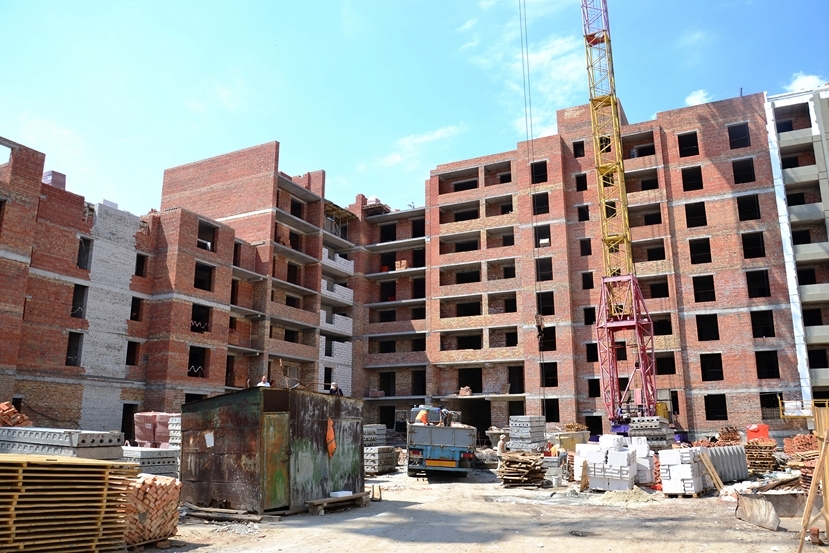

6 очередь

К-21:
выполнены работы по заливке колонн
ведутся работы по кирпичной кладке 1-го этажа, выполнено на 95%
выполнена заливка части монолитного пояса по ФБС (30%), продолжают работы по устройству оставшейся части каркаса, установке опалубки
плиты перекрытия уложены на 60%

26 июль 2013 16:03

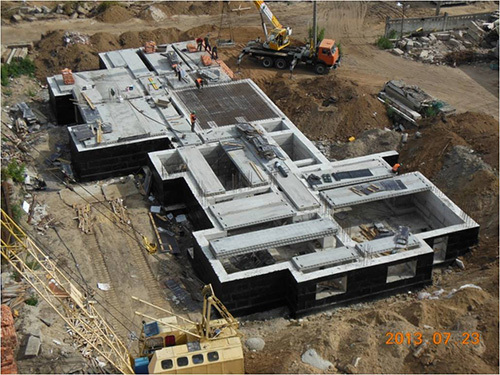

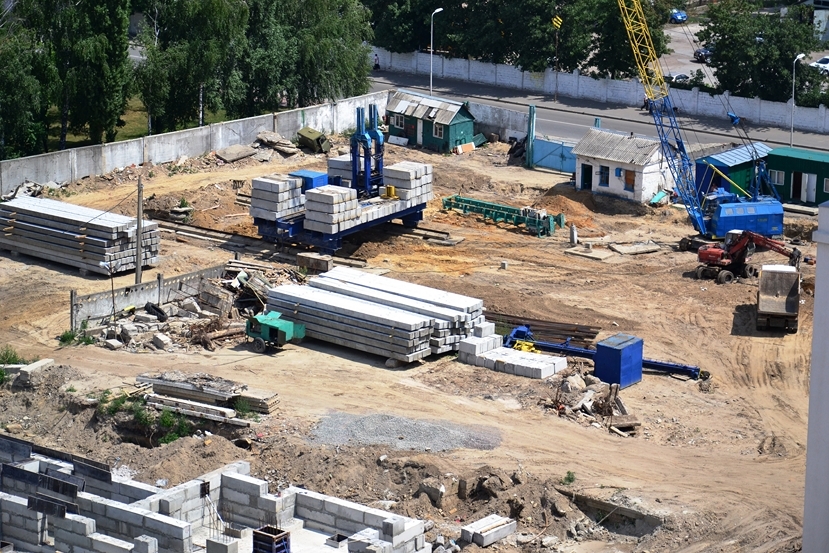

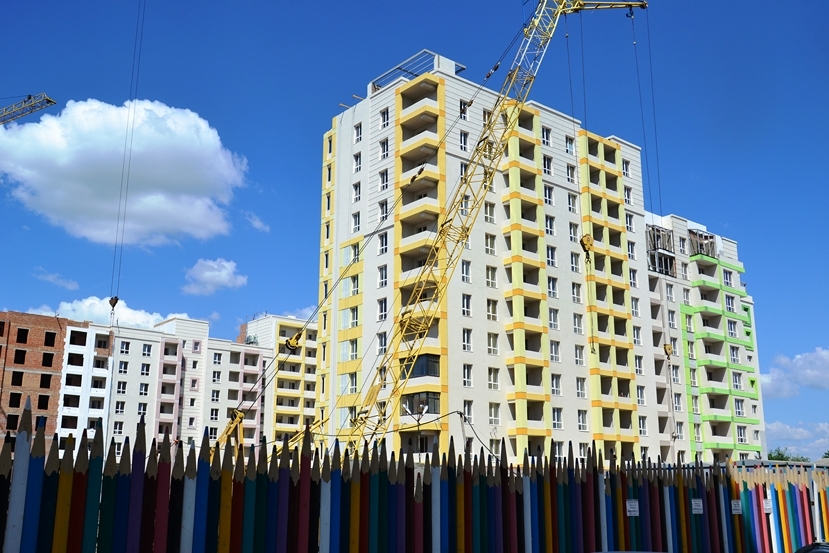

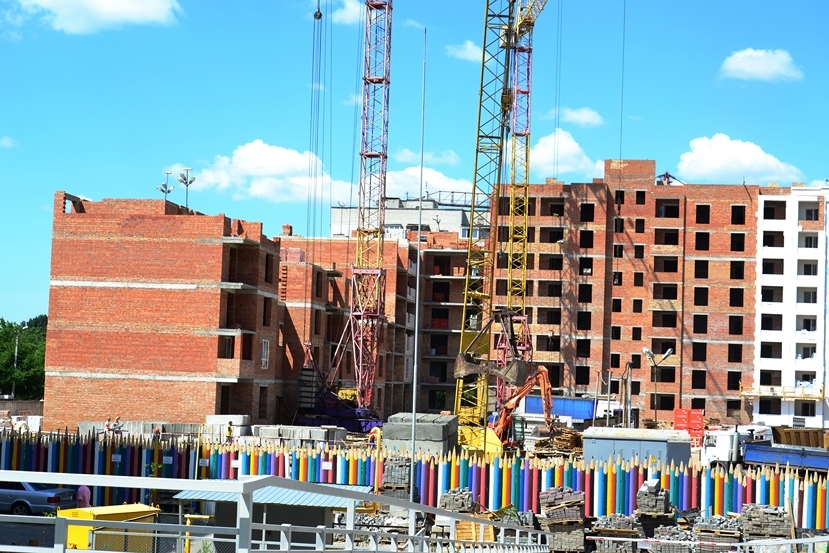

7 очередь

Л-22:
оголовки свай сбиты на 100%
выполнена бетонная подготовка на 95%
ведутся работы по вязке каркаса для ростверка, выполнено на 60%
Л-26:
плиты перекрытия над монолитным поясом по ФБС уложены на 100%
выполняется монтаж опалубки для заливки монолитных участков между ПК, бетонные работы выполнены на 10%

Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
Подробнее
1. . .911. . .18
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Подробнее
