25 июнь 2021 20:04
Хорошо, Когда хоть какие-то работы ведутся 👍🤔))
28 июнь 2021 16:00
Сегодняшние фотки
29 июнь 2021 07:44
Работы ведутся только арматурщиками пятой секции.
Каменщиков нет, фасадчиков нет
29 июнь 2021 10:34
Кстати, работали и в субботу в котловане.

Как там. Ещё десять тысяч ведер - и ключик у нас в кармане(с)
29 июнь 2021 12:11
Уже и жары нет,а работы,кроме котлована нигде не наблюдается!Отпуска что ли начались?
29 июнь 2021 12:47
Жара, снег и прочие погодные условия ни при чем.
Мы просто не последовали хорошему совету и не читали вовремя ветки Ридного миста и Силвер Хауса.
29 июнь 2021 13:46
Цитата "liuy » 29.06.2021 14:11":
Уже и жары нет,а работы,кроме котлована нигде не наблюдается!Отпуска что ли начались?

Дом относится к предвыборным обещаниям мэра.
До следующих городских выборов суперактивности от СЖФ на нашем проекте ожидать не стоит.
29 июнь 2021 18:26
Жара, снег и прочие погодные условия ни при чем.
Мы просто не последовали хорошему совету и не читали вовремя ветки Ридного миста и Силвер Хауса.

У нас на Сильвере, все остановилось ещё месяц назад, как фасад доделали...🤔 Ни одной души, кроме охранника.
Сказали в ОП - меняют ген подрядчика... тендеры и все такое.((( Ждите и дождетесь...
30 июнь 2021 06:49
Количество домиков напротив первой секции уменьшилось. Вывозят оставшиеся сегодня.
Работа закипит еще больше, я так понимаю, теперь.
Вряд ли в первой секции же всё, кроме лифтов, готово, и рабочие теперь будут жить в первой секции.
30 июнь 2021 07:56
Да сегодня просто большое переселение. Прям, исход народов.
Рядеют ряды вагончиков и вдоль забора.
30 июнь 2021 08:50
Ну так а зачем им вообще вагончики?
Строители давно заняли целиком четвертый этаж третьей секции. Даже, когда работы останавливаются, там все равно кто-то живет: то носки вывесят на просушку, то покурить и пообщаться выйдут на балкон.
30 июнь 2021 09:22
100% согласна.
Зачем платить за аренду вагончиков?
Пусть уже все бригады заселяются в выгнанные секции на остекленные этажи:)
30 июнь 2021 17:15
А может просто сматываются и работы останавливают?
01 июль 2021 05:51
Сейчас вон вагончик, который у котлована пятерки был, переставляют. Его привезли, когда начали работы с арматурой в котловане. Вероятно, закончили. Ставят на место вчера увезенного, вдоль забора.
Но в целом, количество вагончиков явно не соответствовало количеству рабочих на площадке.
Не исключено, что так сейчас сократят их количество до только будки сторожа.
Но, возможно, для бетоновозов для заливки плиты нужно место. Они ж ранее два дня ту несчастную подложку заливали. А на плиту, которая высотой, мне показалось по арматуре, выше роста человека, нужно значительно больше бетона и срок заливки нельзя растягивать.
Возможно таки, делают перемещения на площадке для удобного подвоза бетона. ХЗ
Бетоновозов пока не видно.
01 июль 2021 08:20
И даже мой любимый контейнер для мусора уже переставили - поставили напротив второй секции.
Пока все говорит в пользу перестановки на площадке, как части подготовки к подвозу бетона.
01 июль 2021 21:26
А в ОП случаем никто не звонил? Ничего не говорят по этому поводу?
02 июль 2021 07:52
Звонок в ОП - это как в службу доверия, снять нервное напряжение выговорившись:) Более пользы никакой.
Обещали ранее, что плиту зальют до 15 июня, потом что до конца июня.
Их задача продать, а потом просто не грубить уже проинвестировавшим, к сожалению.
Отставание от графика 6 месяцев, информации о переносе срока по 5 секции нет, 3 и 4 в срок не успеваем, к концу года, 2021, планируем сдать 1 и 2, стройка идет неспешно, но идет. Почему неспешно, что мешает - продажи ж нормальные? Ну так, как есть. Что на счет повышения цены? Пока 5ка на нулевом этапе повышать цену уже проинвестировавшим не планируем, для новых цену подняли.
Вот и вся от них информация.
02 июль 2021 08:29
investorDP2019 и за такую информацию спасибо. По поводу активности - по камере видно, сегодня краном поднимают газоблок, на площадке его совсем не осталось.
02 июль 2021 09:14
Поправка:
По пятой секции задержка уже не пол-года, а 7-8 месяцев.
Учитывайте, что ростверк после заливки должен выстояться, набирая прочность, не менее месяца.
03 июль 2021 09:20

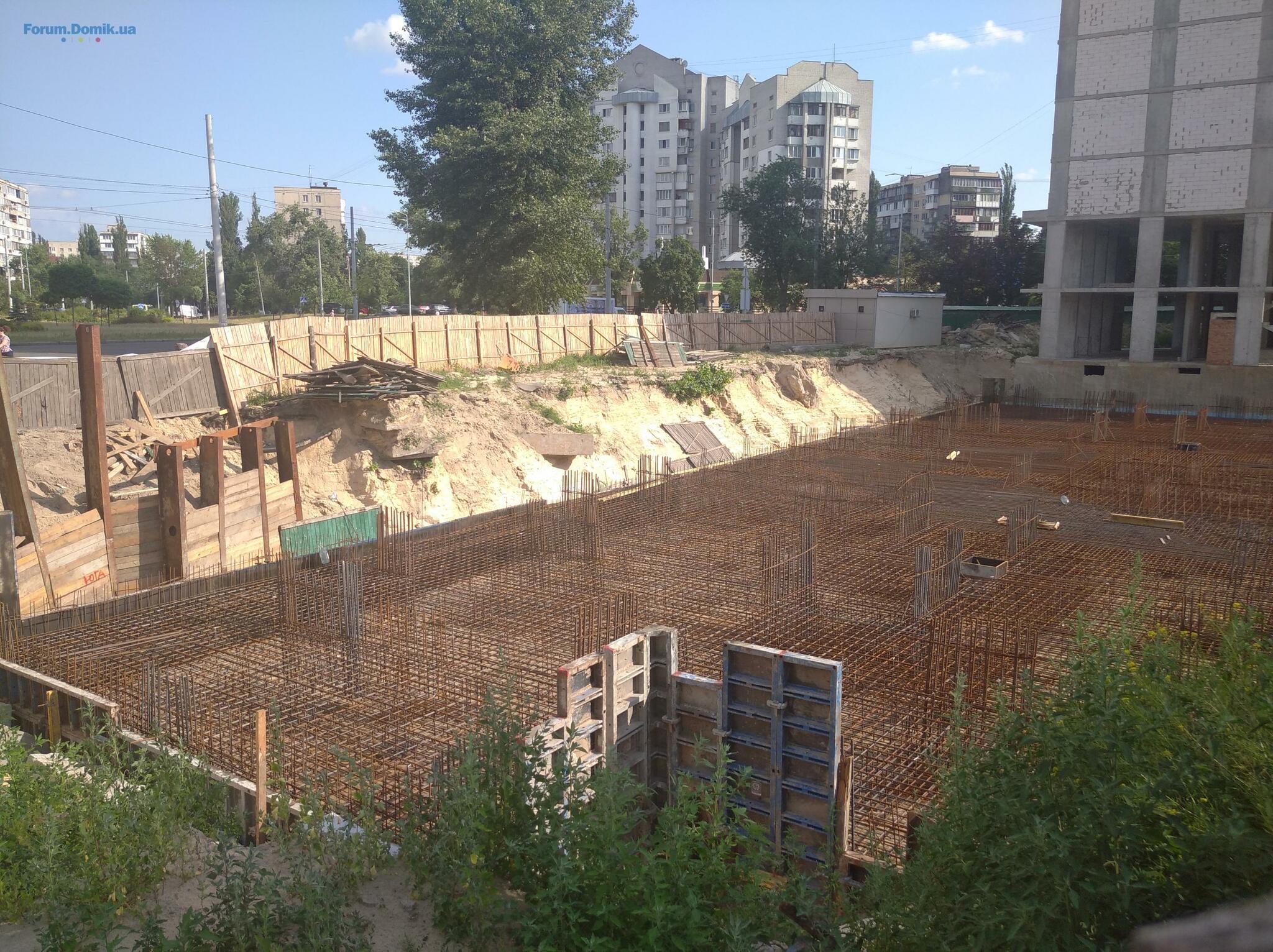

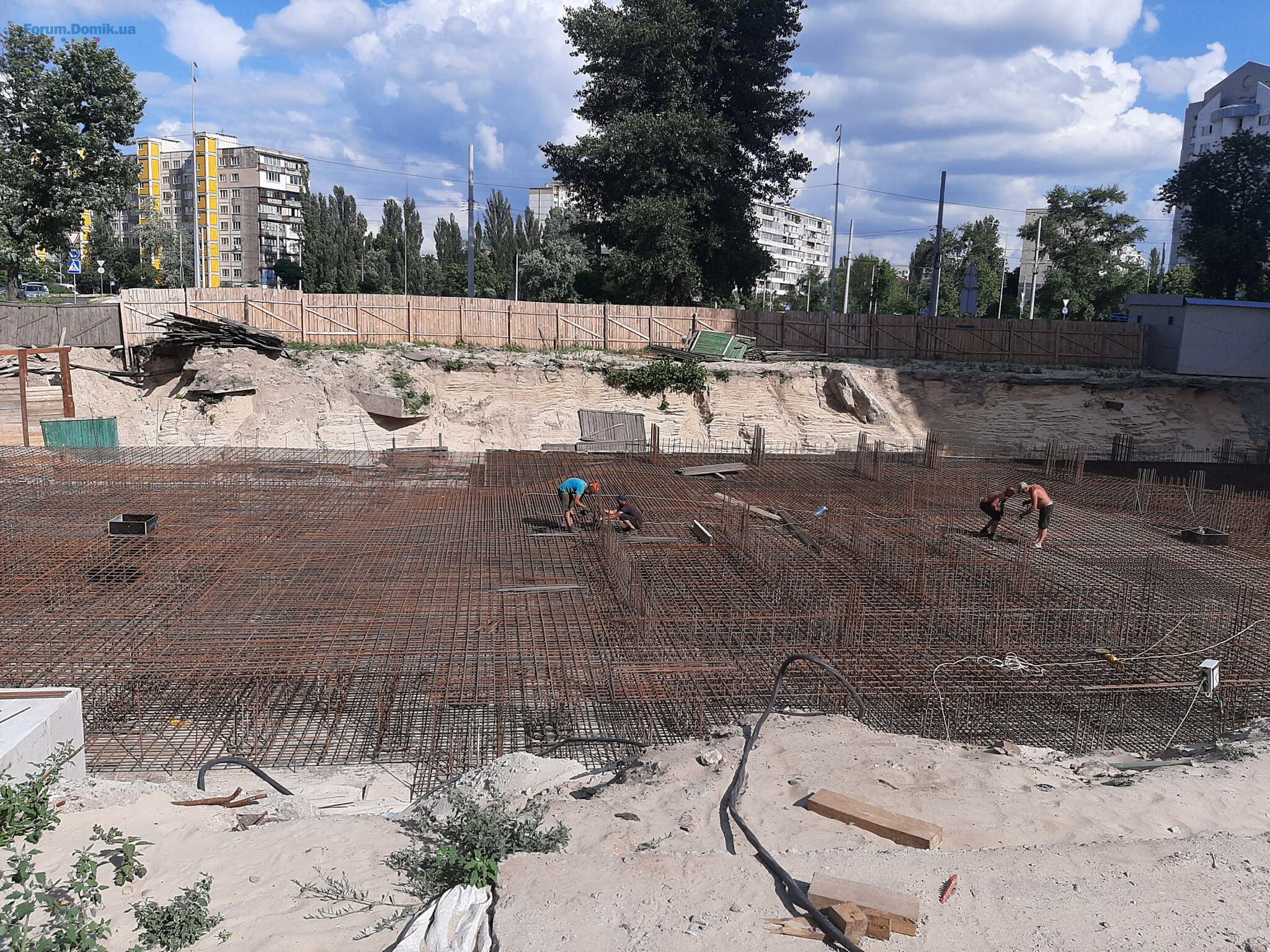

Фото за 02.07.21.
