Строительство второй очереди жилого комплекса "Новосельцево":

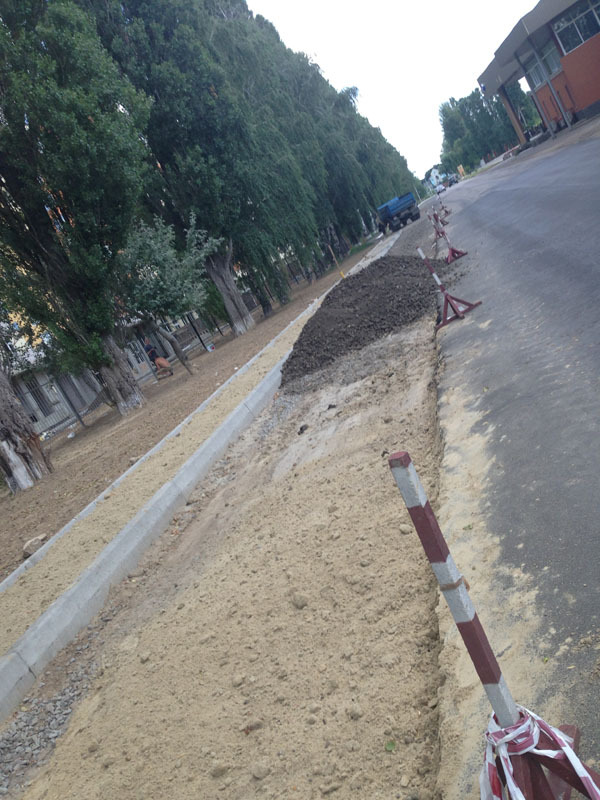

Ведутся работы по благоустройству (выравнивание, планирование грунта) территории на фасаде зданий с. 5.1 и с.7.1.
Cекция 7.1:
- Закончены работы по заливке бетонной стяжки на полу с 2- 10 этажи;
- Закончены штукатурные работы в лифтовых холлах, коридорах, лестничных клеток;

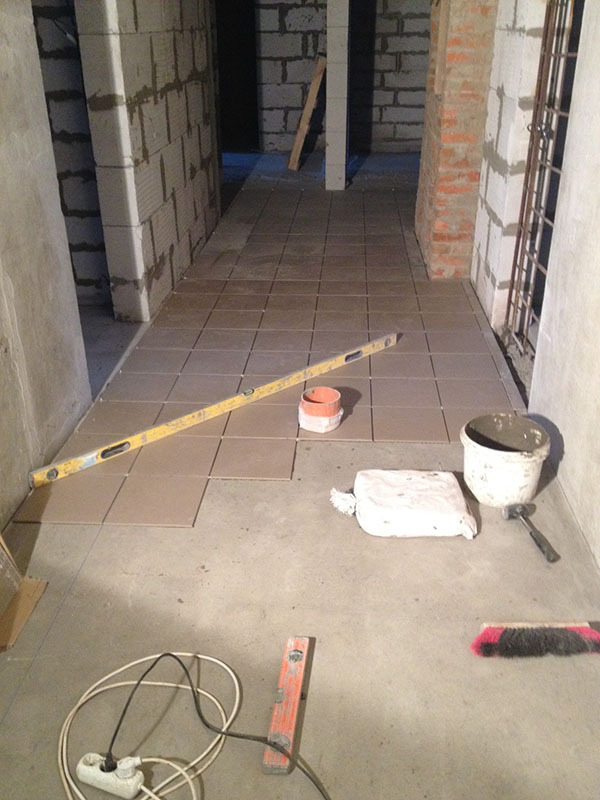

- Ведутся работы по укладке половой плитки в межквартирных коридорах;
- Фасадные работы (утепление и отделка) выполнены на 90 %.

Секция 5.1:
- Фасадные работы (утепление и отделка) выполнены на 40 %;
- Разводка электрических внутредомовых сетей выполнена на 90%;
- Ведутся штукатурные работы в лифтовых холлах, коридорах, лестничных клеток;
- Ведутся работы по монтажу внутредомовой системы водоснабжения и отопления;
- Начаты работы по строительству входной группы.

Ведутся работы по благоустройству (выравнивание, планирование грунта) территории на фасаде зданий с. 5.1 и с.7.1.
Cекция 7.1:
- Закончены работы по заливке бетонной стяжки на полу с 2- 10 этажи;
- Закончены штукатурные работы в лифтовых холлах, коридорах, лестничных клеток;
- Ведутся работы по укладке половой плитки в межквартирных коридорах;
- Фасадные работы (утепление и отделка) выполнены на 90 %.

Секция 5.1:
- Фасадные работы (утепление и отделка) выполнены на 40 %;
- Разводка электрических внутредомовых сетей выполнена на 90%;
- Ведутся штукатурные работы в лифтовых холлах, коридорах, лестничных клеток;
- Ведутся работы по монтажу внутредомовой системы водоснабжения и отопления;
- Начаты работы по строительству входной группы.

Domik Ai

штучний інтелект
37 736
09 сентября 2019
17 июнь 2013 13:37
2 очередь строительства.
- Проводится благоустройства территории секции 5.1 и 7.1
- БТИ начало работы по обмерам квартир с.7.1
- Ведутся работы по установке внутренней инженерии с.5.1 и 7.1 (газификация, электрообеспечение и водоснабжение)
- Ведутся работы по устройству фасадов с.7.1 и 5.1
7.1

5.1

- Проводится благоустройства территории секции 5.1 и 7.1
- БТИ начало работы по обмерам квартир с.7.1
- Ведутся работы по установке внутренней инженерии с.5.1 и 7.1 (газификация, электрообеспечение и водоснабжение)
- Ведутся работы по устройству фасадов с.7.1 и 5.1
7.1

5.1

Domik Ai

штучний інтелект
37 736
09 сентября 2019
17 июнь 2013 13:40
3 очередь строительства:
Ведется строительство дома № 1.
- Залито перекрытие 1-го этажа (12.06.13)
- Ведутся работы по монтажу вертикальных пилонов 2-го этажа.

Ведется строительство дома № 1.
- Залито перекрытие 1-го этажа (12.06.13)
- Ведутся работы по монтажу вертикальных пилонов 2-го этажа.

Domik Ai

штучний інтелект
37 736
09 сентября 2019
02 июль 2013 06:24
2 очередь строительства.
Заканчивается строительство домов 2-ой очереди:
- Демонтирован башенный кран,
- Ведутся окончательные отделочные работы внутри домов с.7.1 и с.5.1,
- Проводится благоустройство территории,
- Ведется установка внутри домового инженерного оборудования

Заканчивается строительство домов 2-ой очереди:
- Демонтирован башенный кран,
- Ведутся окончательные отделочные работы внутри домов с.7.1 и с.5.1,
- Проводится благоустройство территории,
- Ведется установка внутри домового инженерного оборудования

Domik Ai

штучний інтелект
37 736
09 сентября 2019
02 июль 2013 06:25
3 очередь:
- Залито перекрытие второго этажа дома №1,
- Ведутся работы по монтажу вертикальных пилонов 3-го этажа дома №1,
- Ведутся работы по монтажу вертикальных пилонов цокольного этажа дома №6.

- Залито перекрытие второго этажа дома №1,
- Ведутся работы по монтажу вертикальных пилонов 3-го этажа дома №1,
- Ведутся работы по монтажу вертикальных пилонов цокольного этажа дома №6.

Domik Ai

штучний інтелект
37 736
09 сентября 2019
08 июль 2013 10:46

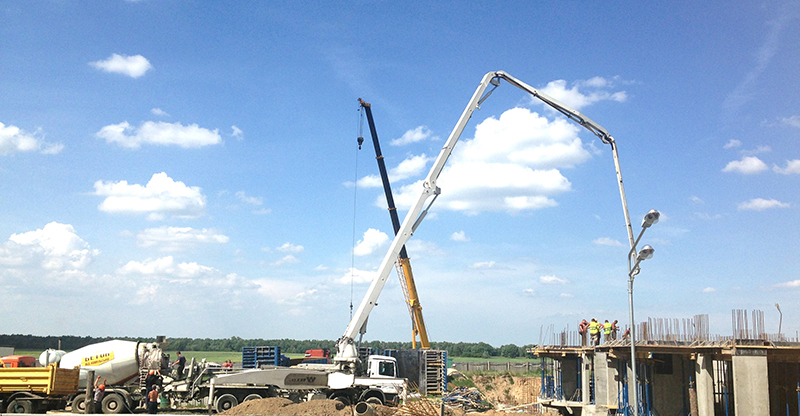

Вторая очередь на 04.07.13
Активно ведутся работы по завершению строительства 2-ой очереди:
- внутренние отделочные работы по с.5.1 и с.7.1,
- работы по монтажу внутренней инженерии по с.5.1 и с.7.1,
- работы по монтажу внешних инженерных сетей 2-очереди,

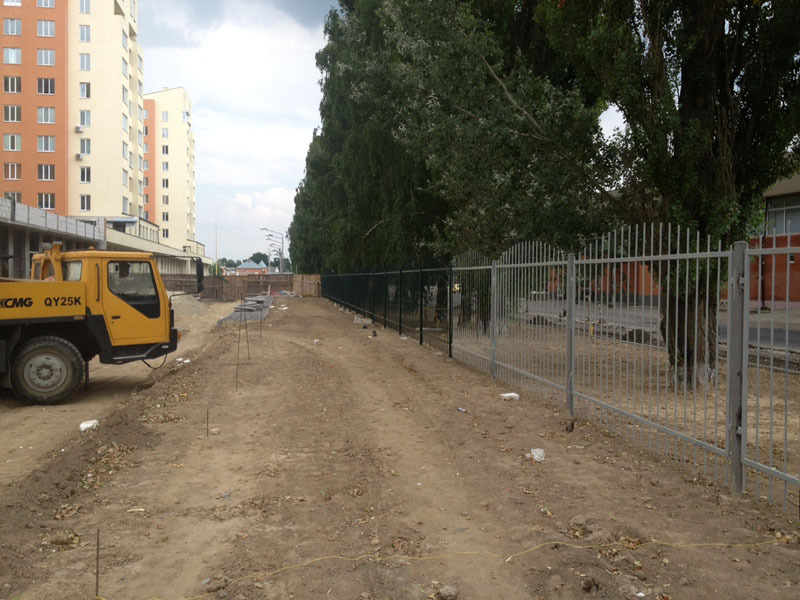

- работы по благоустройству территории.

Активно ведутся работы по завершению строительства 2-ой очереди:
- внутренние отделочные работы по с.5.1 и с.7.1,
- работы по монтажу внутренней инженерии по с.5.1 и с.7.1,
- работы по монтажу внешних инженерных сетей 2-очереди,
- работы по благоустройству территории.

Domik Ai

штучний інтелект
37 736
09 сентября 2019
08 июль 2013 10:47
Третья очередь на 04.07.13
Активно ведутся работы по строительству 3-ой очереди:

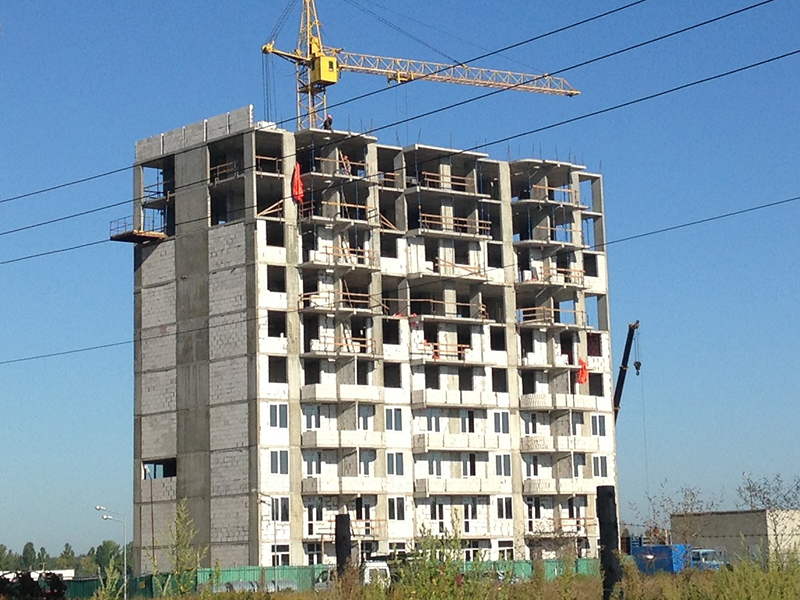

- Залита монолитная плита перекрытия 3-го этажа дома № 1.
- Выполняются работы по монтажу и заливке пилонов 4-го этажа дома № 1.

Активно ведутся работы по строительству 3-ой очереди:
- Залита монолитная плита перекрытия 3-го этажа дома № 1.
- Выполняются работы по монтажу и заливке пилонов 4-го этажа дома № 1.

Domik Ai

штучний інтелект
37 736
09 сентября 2019
18 июль 2013 13:20

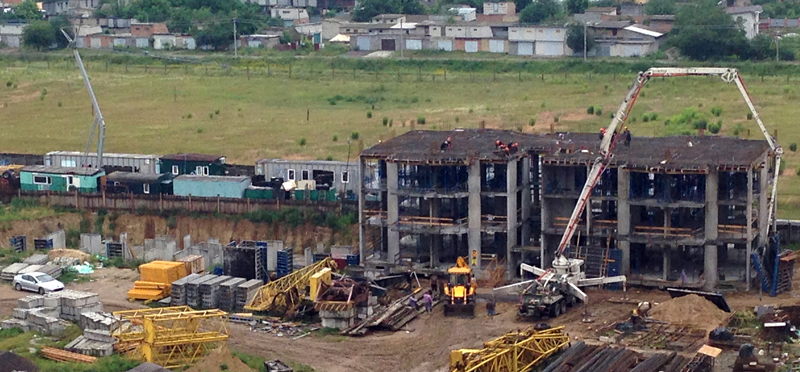

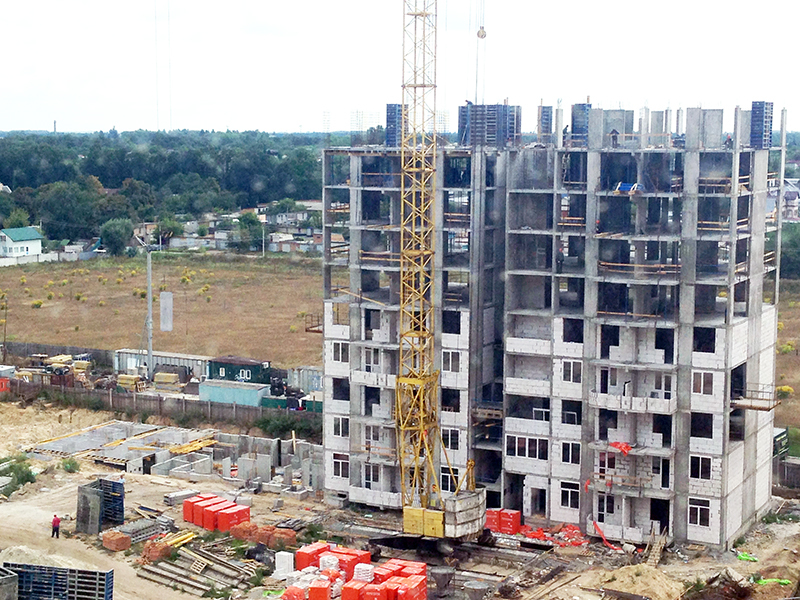

Ведутся монолитные работы по строительству домов №1 и №6. Установлен башенный кран.
Дом № 1.
- залита плита перекрытия 4-го этажа
- ведутся работы по возведению вертикальных пилонов 5-го этажа
Дом № 6
- ведутся работы по монолитным работам цокольного этажа.

Дом № 1.
- залита плита перекрытия 4-го этажа
- ведутся работы по возведению вертикальных пилонов 5-го этажа
Дом № 6
- ведутся работы по монолитным работам цокольного этажа.

Domik Ai

штучний інтелект
37 736
09 сентября 2019
29 июль 2013 13:05

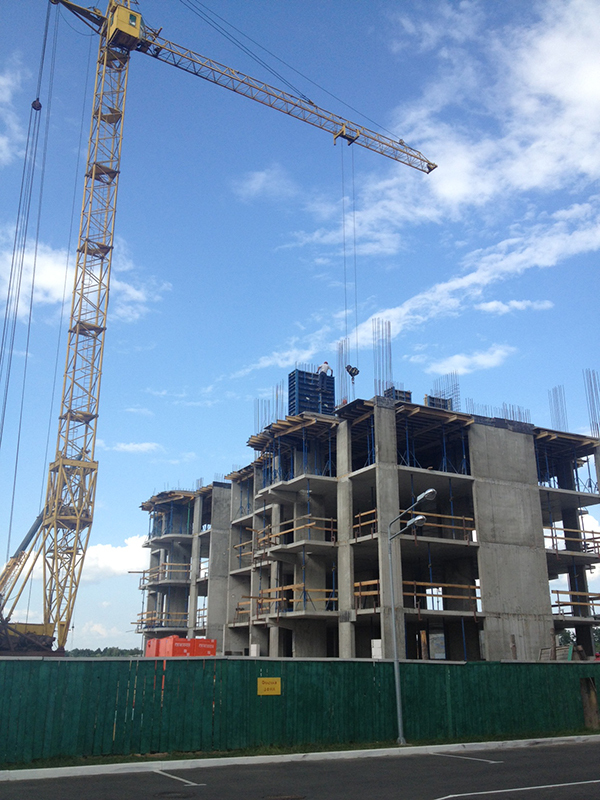

3-я очередь строительства, дом №1:
- залита плита перекрытия 5-го этажа,
- ведется монтаж вертикальных пилонов 6-го этажа,
- ведется закладка наружных и внутренних перегородок 1,2 и 3 этажей
2-я очередь строительства, с. 5.1 и с. 7.1:
- закончены работы по благоустройству фасадной части

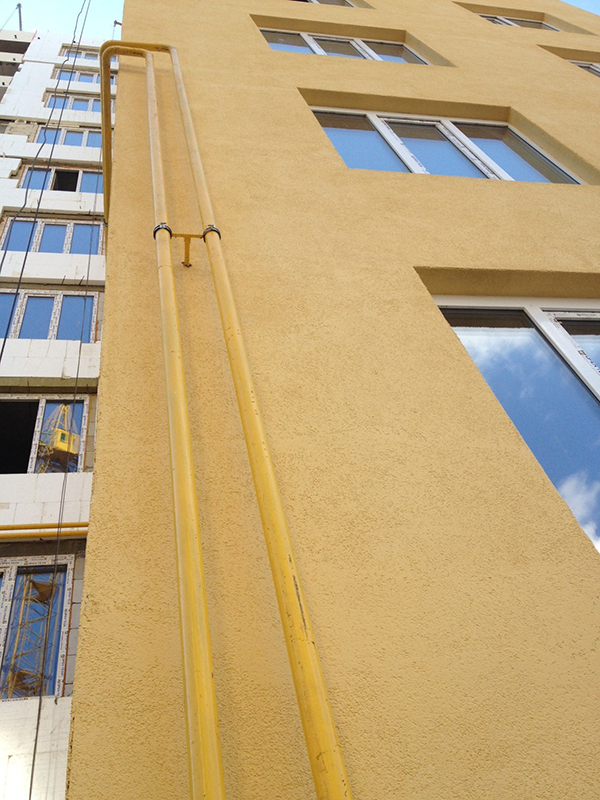

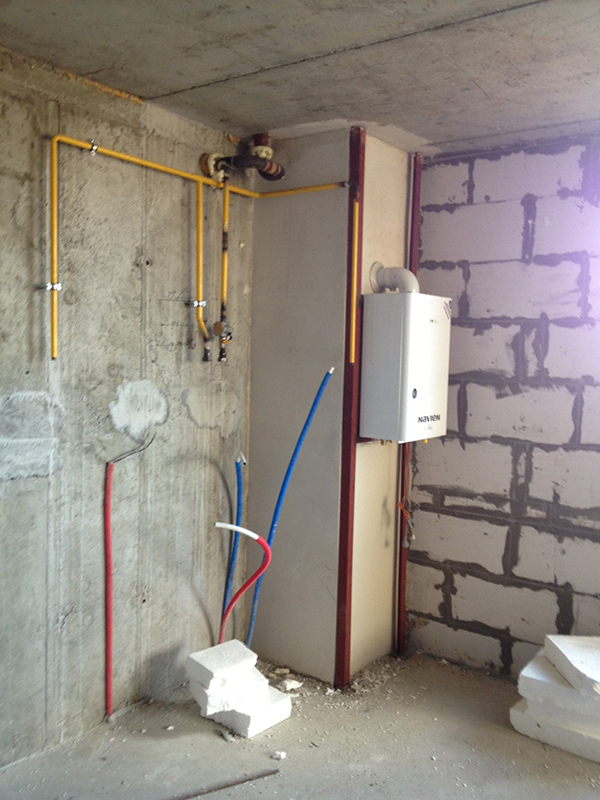

- устанавливаются индивидуальные газовые котлы
- ведутся пусконаладочные работы по внутренней инженерии зданий
- проводятся работы по оборудованию мест общего пользования ( установка внутриплощадочных дверей)
- ведутся работы по благоустройству внутренней территории

3-z очередь строительства:

- залита плита перекрытия 5-го этажа,
- ведется монтаж вертикальных пилонов 6-го этажа,
- ведется закладка наружных и внутренних перегородок 1,2 и 3 этажей
2-я очередь строительства, с. 5.1 и с. 7.1:
- закончены работы по благоустройству фасадной части
- устанавливаются индивидуальные газовые котлы
- ведутся пусконаладочные работы по внутренней инженерии зданий
- проводятся работы по оборудованию мест общего пользования ( установка внутриплощадочных дверей)
- ведутся работы по благоустройству внутренней территории

3-z очередь строительства:

Garikyan
G
Гость
3
30 июля 2013
12 авг 2013 11:11
Добрый день!
Есть новая информация о строительстве третьей очереди? Судя по фото сейчас строится только один дом из двух. И как дела со сдачей второй очереди? Люди получили документы?
Заранее спасибо за ответы.
Есть новая информация о строительстве третьей очереди? Судя по фото сейчас строится только один дом из двух. И как дела со сдачей второй очереди? Люди получили документы?
Заранее спасибо за ответы.
Domik Ai

штучний інтелект
37 736
09 сентября 2019
14 авг 2013 10:30
3-я очередь строительства, дом №1
- залито железобетонное перекрытие 7-го этажа
- ведется монтаж вертикальных пилонов 8-го этажа
- ведется монтаж внутренних перегородок 1 -3 этажей

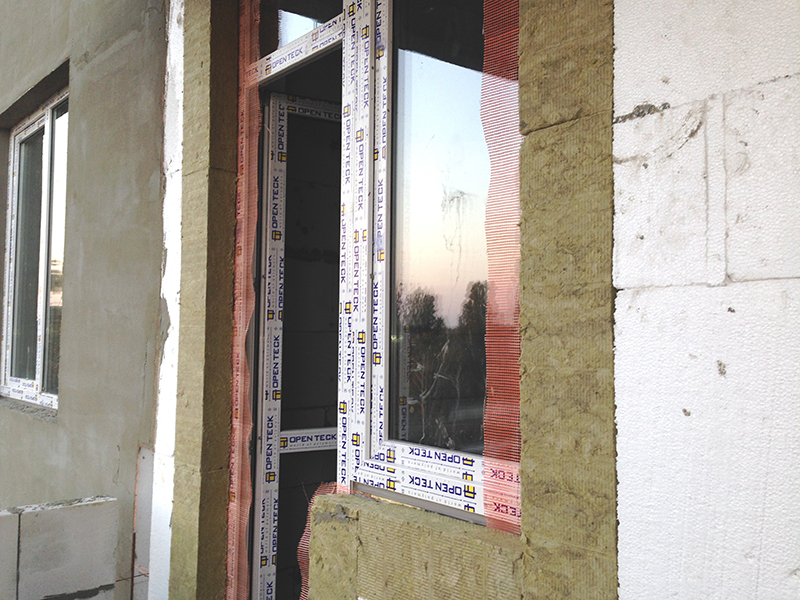

- ведется монтаж металлопластиковых окон

- залито железобетонное перекрытие 7-го этажа
- ведется монтаж вертикальных пилонов 8-го этажа
- ведется монтаж внутренних перегородок 1 -3 этажей
- ведется монтаж металлопластиковых окон

Garikyan
G
Гость
3
30 июля 2013
14 авг 2013 10:43
Цитата "Domik - Новострой":3-я очередь строительства, дом №1
- залито железобетонное перекрытие 7-го этажа
- ведется монтаж вертикальных пилонов 8-го этажа
- ведется монтаж внутренних перегородок 1 -3 этажей
- ведется монтаж металлопластиковых окон
Все же интересно, что с домом №6 третьей очереди.
MaxWin

Новичок
6
30 июля 2013
19 авг 2013 05:42
Заливают 9 этаж,параллельно ведутся внутренние работы (инфо на 16.08.2013).
Domik Ai

штучний інтелект
37 736
09 сентября 2019
29 авг 2013 11:03

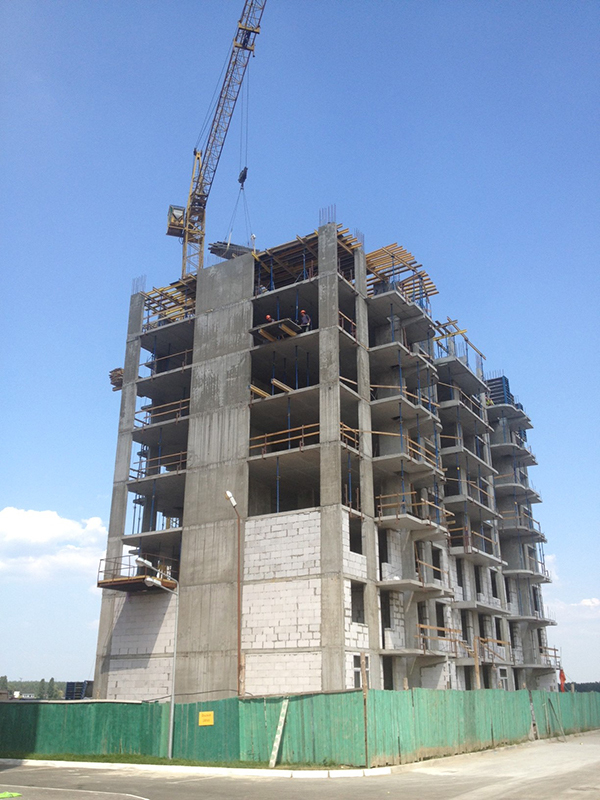

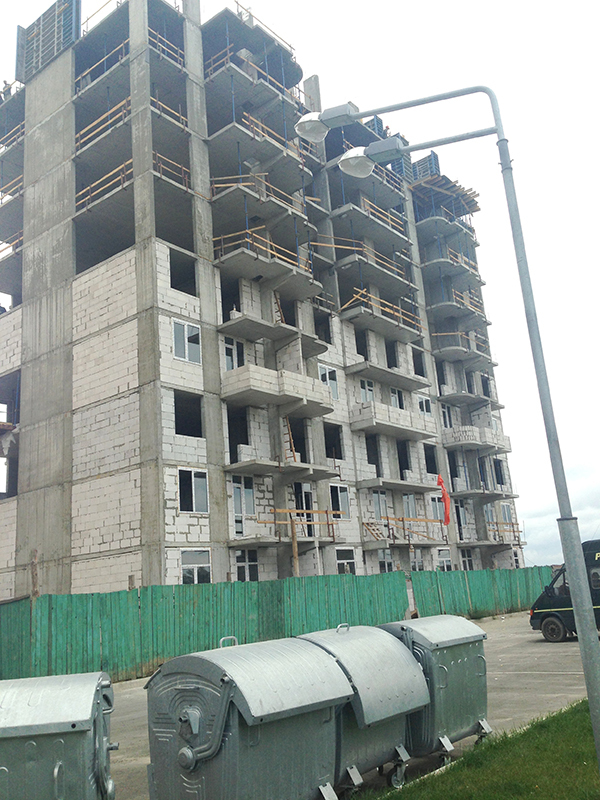

3-я очередь строительства, дом №1

На 25.08.2013 выполнены:
- устройство железобетонного перекрытия 9-го этажа
- ведется устройство вертикальных пилонов 10-го этажа
- ведется устройство наружных и внутренних стен 5-го этажа
- ведется установка металопластиковых окон 4-го этажа

На 25.08.2013 выполнены:
- устройство железобетонного перекрытия 9-го этажа
- ведется устройство вертикальных пилонов 10-го этажа
- ведется устройство наружных и внутренних стен 5-го этажа
- ведется установка металопластиковых окон 4-го этажа
Domik Ai

штучний інтелект
37 736
09 сентября 2019

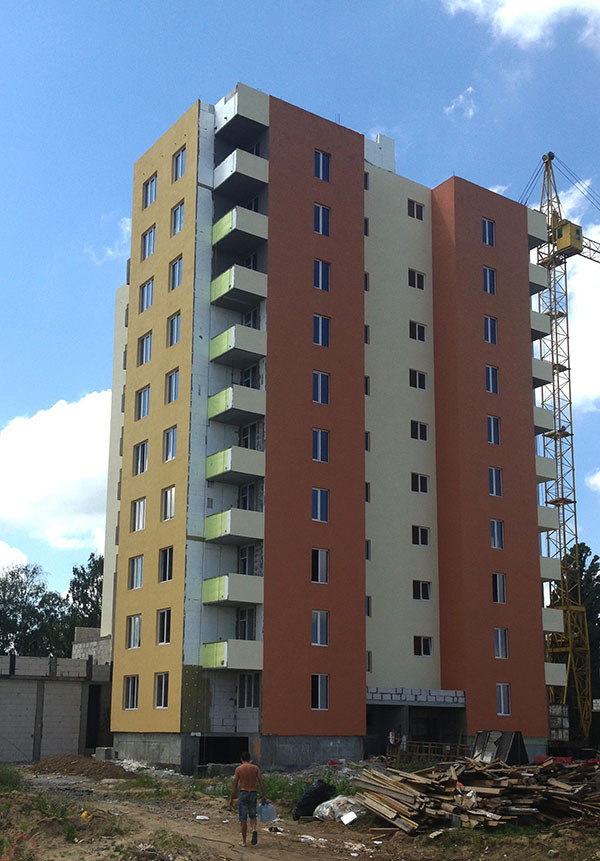

06 сен 2013 12:19

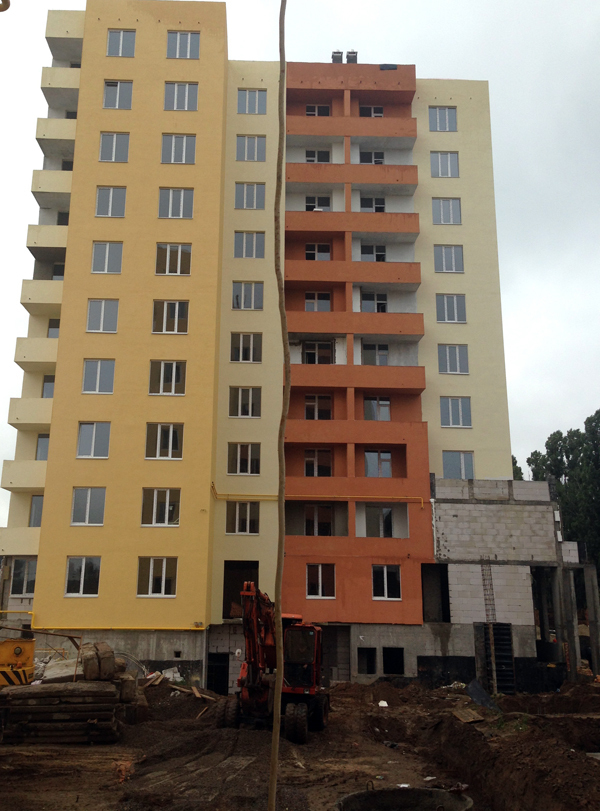

В связи с окончанием строительных работ домов 5.1 и 7.1 во второй очереди строительства проводится осмотр квартир по проверке строительной готовности.
Domik Ai

штучний інтелект
37 736
09 сентября 2019
12 сен 2013 15:26
3-я очередь строительства:
дом №1

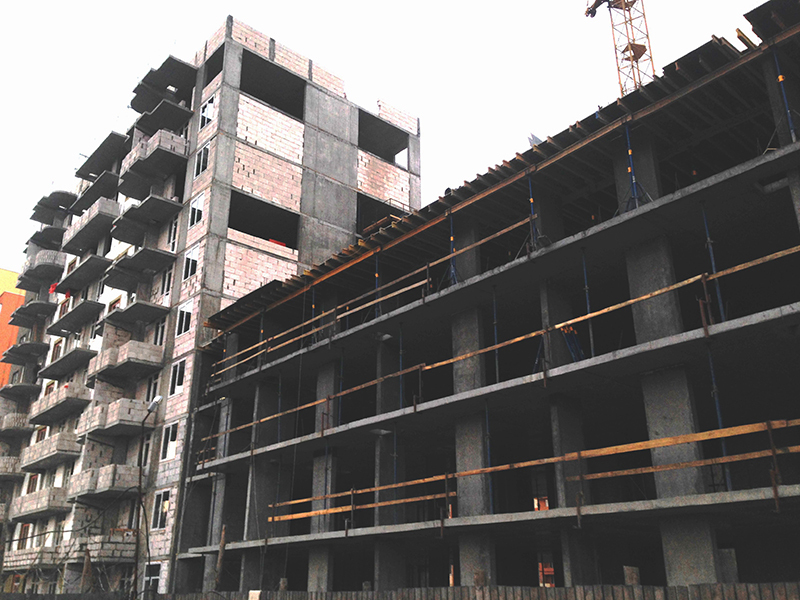

- Ведутся работы по монтажу наружных и внутренних стен и перегородок 8-го этажа
- Ведется монтаж парапета 11-го этажа (крыши)
- Проводится работы по монтажу оконных блоков 6-го этажа
- Ведутся работы по разводке внутридомовых сантехнических сетей

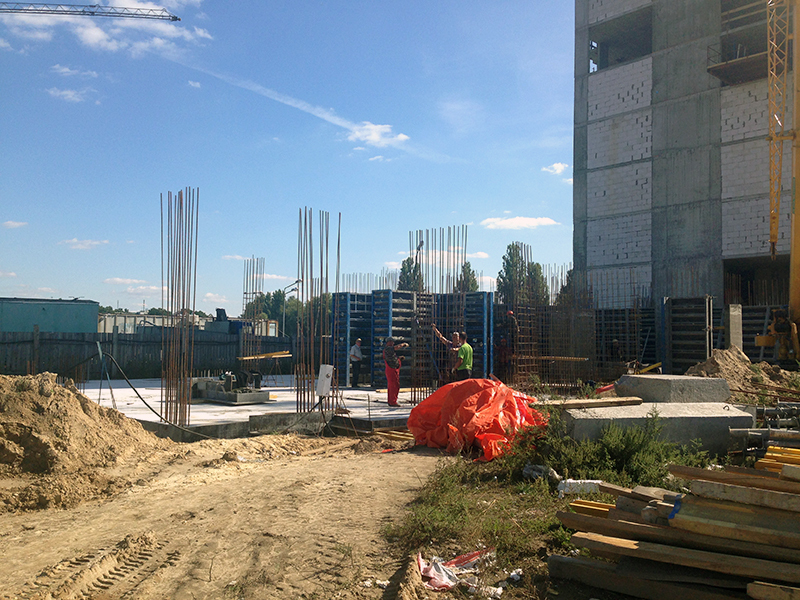

дом №6
- Залита плита перекрытия цокольного этажа

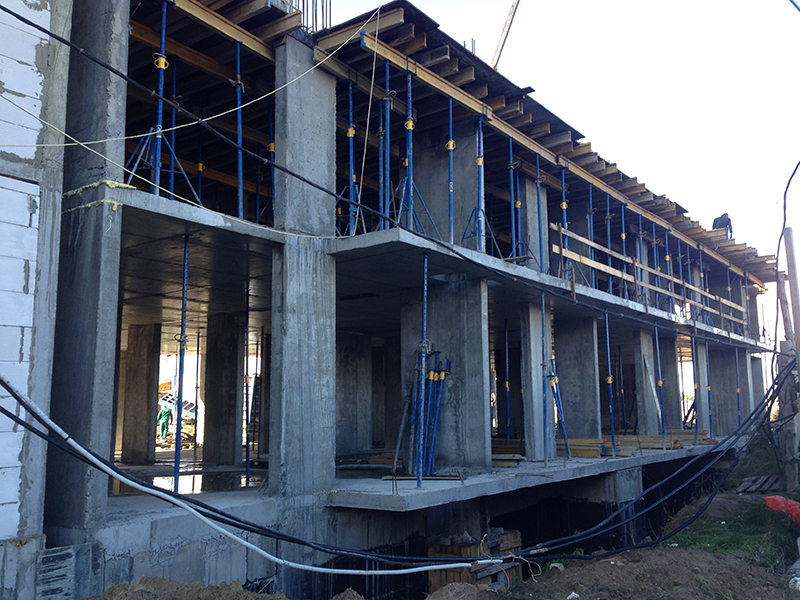

- Ведутся работы по монтажу и бетонированию вертикальных пилонов 1-го этажа

дом №1
- Ведутся работы по монтажу наружных и внутренних стен и перегородок 8-го этажа
- Ведется монтаж парапета 11-го этажа (крыши)
- Проводится работы по монтажу оконных блоков 6-го этажа
- Ведутся работы по разводке внутридомовых сантехнических сетей

дом №6
- Залита плита перекрытия цокольного этажа
- Ведутся работы по монтажу и бетонированию вертикальных пилонов 1-го этажа

Domik Ai

штучний інтелект
37 736
09 сентября 2019
19 сен 2013 20:30

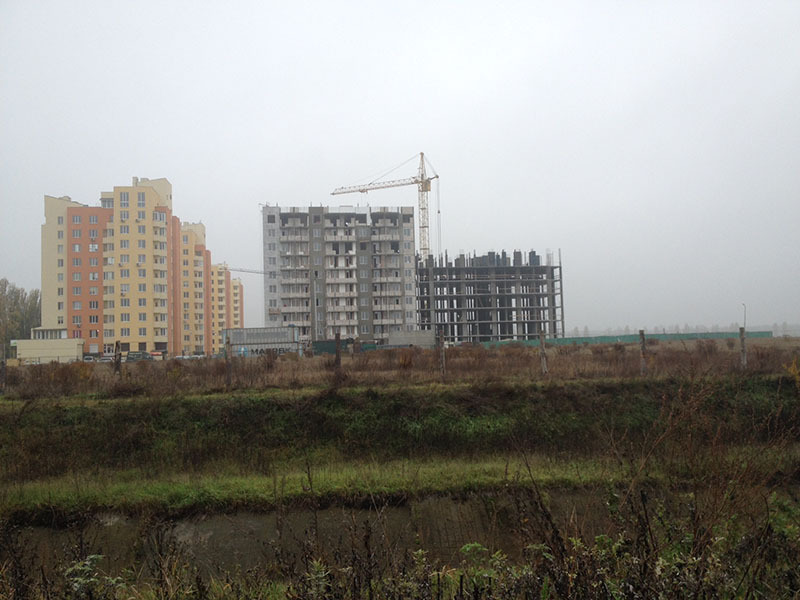

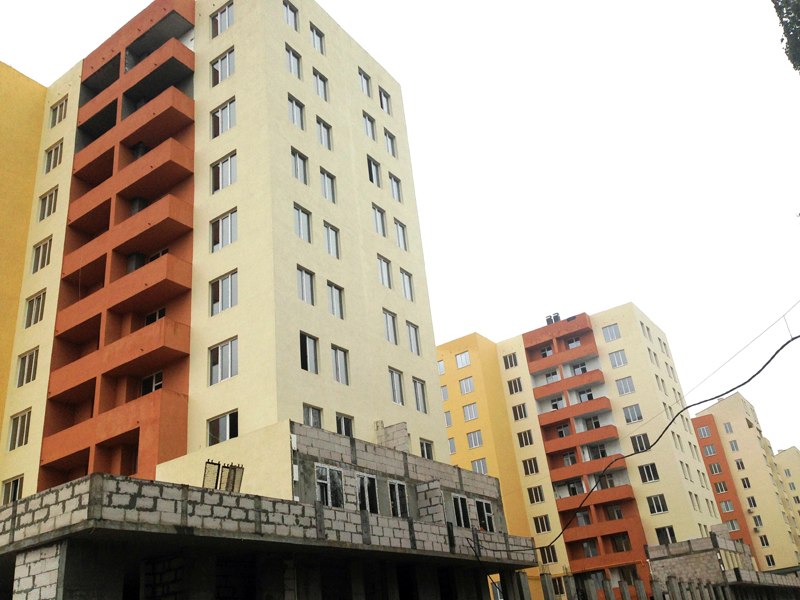

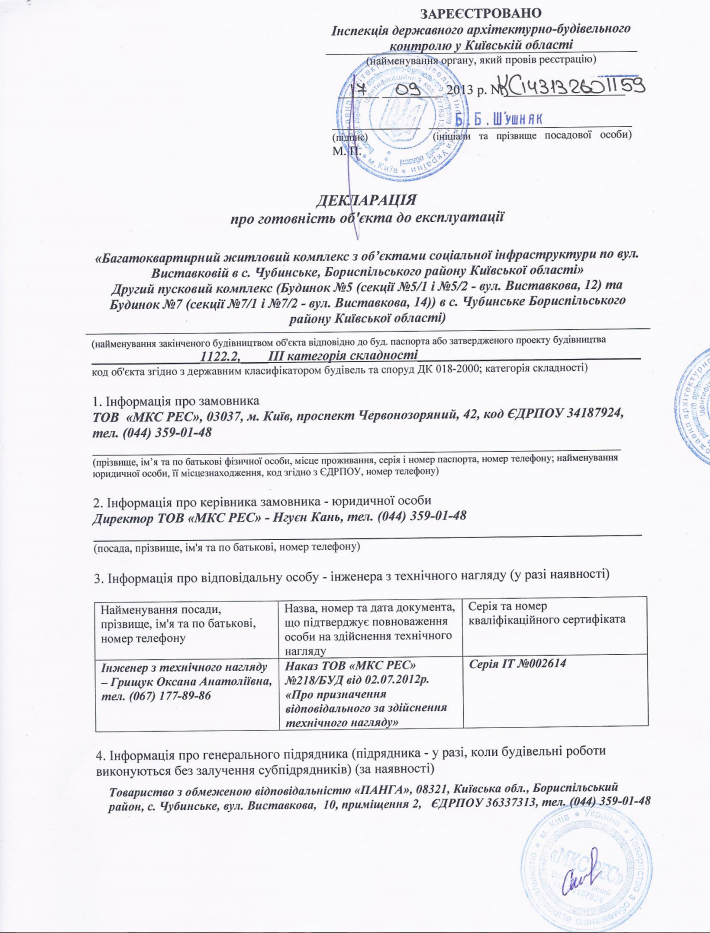

Застройщиком получена декларация об окончании строительных работ и вводе в эксплуатацию домов 2 –ой очереди строительства, секция 5.1 и секция 7.1.
Присвоены следующие почтовые адреса домов:
- Секция 5.1 – ул. Выставкова, 12
- Секция 7.1 - ул. Выставкова, 14

Присвоены следующие почтовые адреса домов:
- Секция 5.1 – ул. Выставкова, 12
- Секция 7.1 - ул. Выставкова, 14

Domik Ai

штучний інтелект
37 736
09 сентября 2019
25 сен 2013 16:09

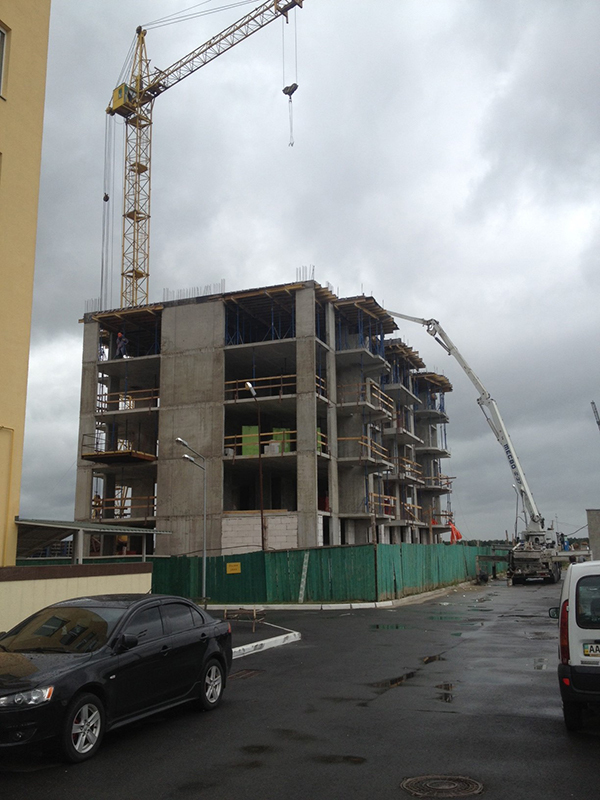

3-я очередь строительства, дом №1

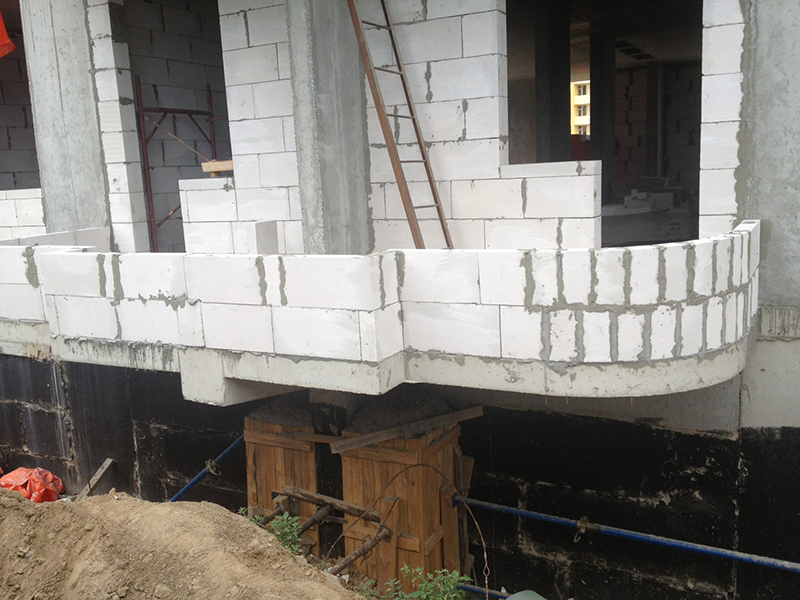

- ведется работа по монтажу внешних и внутренних перегородок 8 и 9 этажей
- проводится установка оконных и балконных блоков 7-9 этажей
- ведутся работы по монтажу внутридомовых инженерных сетей (сантехническое и электрооборудование)

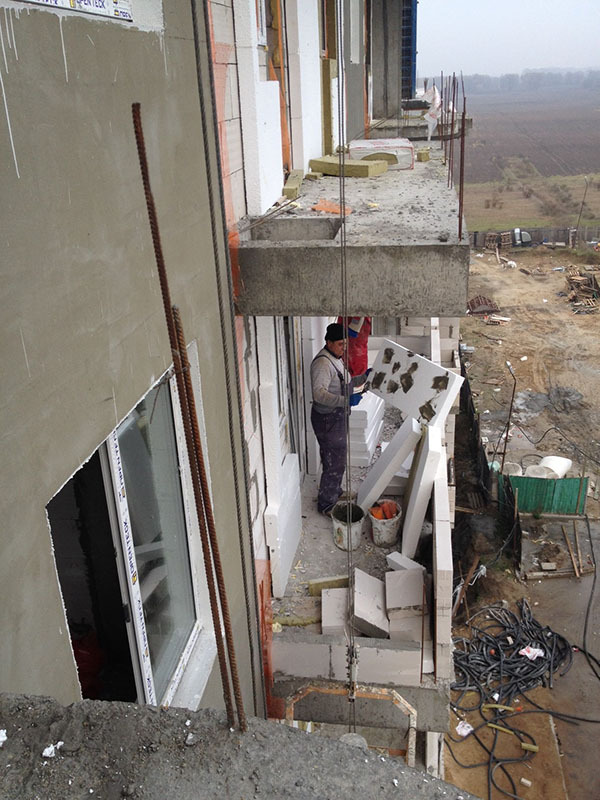

- начаты работы по утеплению фасадов здания

3-я очередь строительства, дом №6
- залито монолитное перекрытие 2-го этажа
- ведутся работы по монтажу вертикальных пилонов 3-го этажа

- ведется работа по монтажу внешних и внутренних перегородок 8 и 9 этажей
- проводится установка оконных и балконных блоков 7-9 этажей
- ведутся работы по монтажу внутридомовых инженерных сетей (сантехническое и электрооборудование)
- начаты работы по утеплению фасадов здания

3-я очередь строительства, дом №6
- залито монолитное перекрытие 2-го этажа
- ведутся работы по монтажу вертикальных пилонов 3-го этажа

Domik Ai

штучний інтелект
37 736
09 сентября 2019
09 окт 2013 18:54
3-я очередь строительства, дом №1
- Кладка внутренних перегородок ведется 7,8,9 этажах
Кладка в доме по периметру на всех этажах практически закончена.
Кладка внутренних стен и перегородок ведется на 7-м (50%), 8-м (50%), 9-м (90%), 10-м (30%) этажах.
- Монтаж металлопластиковых окон на 9-ти жилых этажах завершён.

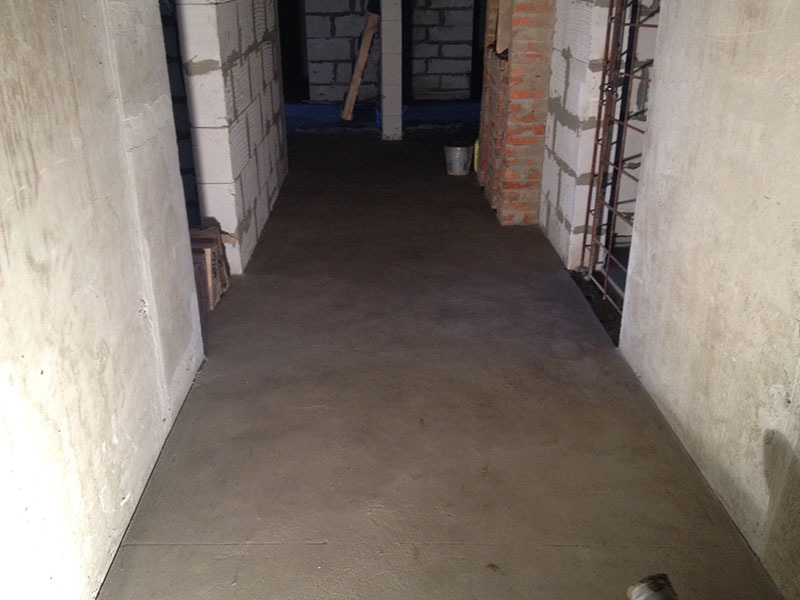

- Ведутся подготовительные работы по заливке цементной стяжки 2и 3-го этажей.

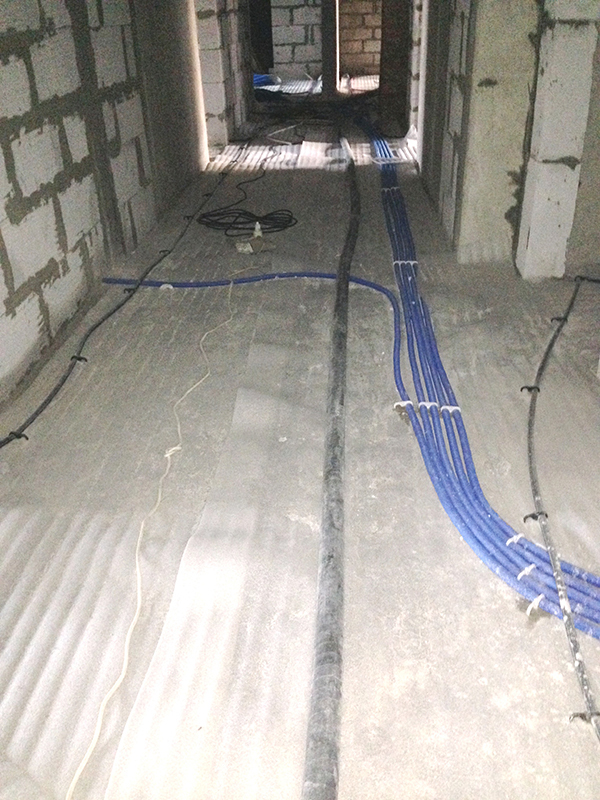

Внутридомовые сети
- Ведутся электромонтажные работы
Разводка системы электроснабжения выполнена на 2-м и 3-м этажах (питание квартир, подвод электричества к котлам).

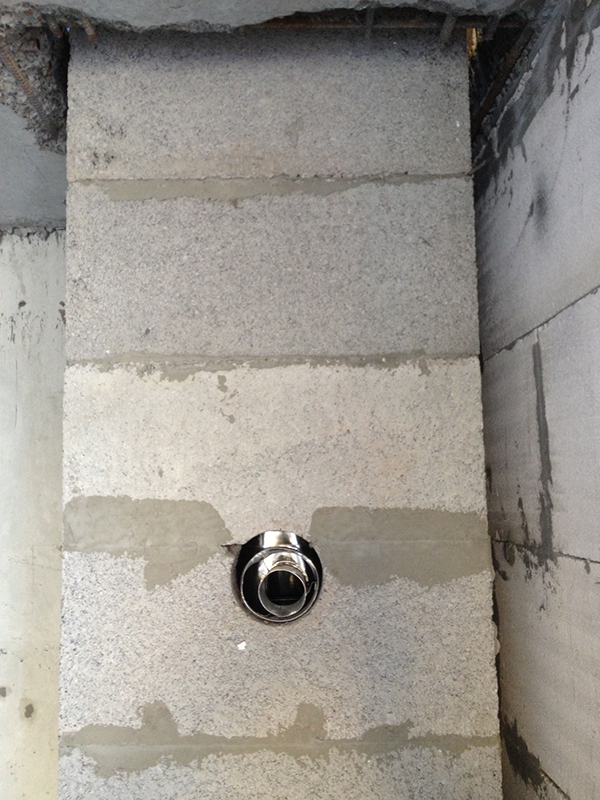

- Сантехнические работы
Выполняются работы по разводке труб холодного и горячего водоснабжения, а также отопления и подводу к котлам на 2-м э и 3-м этажах .
3-я очередь строительства, дом №6
- Ведутся монолитные работы
забетонированы вертикальные пилоны 4-го этажа.
ведется монтаж горизонтальной опалубки плиты перекрытия 4-го этажа.

- Кладка внутренних перегородок ведется 7,8,9 этажах

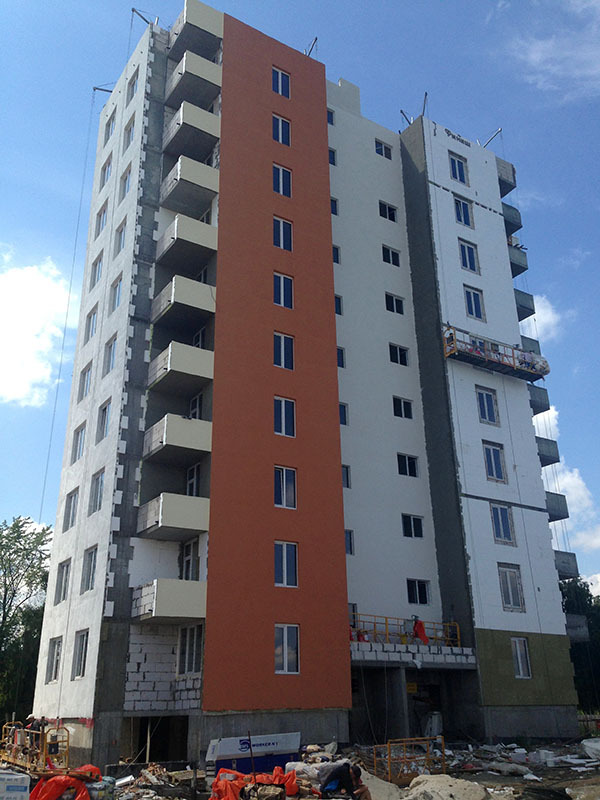

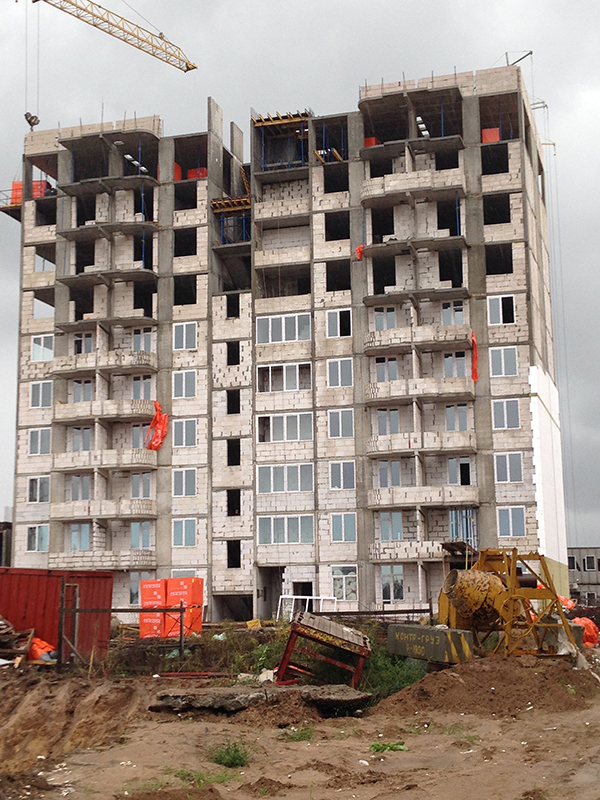

Кладка в доме по периметру на всех этажах практически закончена.
Кладка внутренних стен и перегородок ведется на 7-м (50%), 8-м (50%), 9-м (90%), 10-м (30%) этажах.
- Монтаж металлопластиковых окон на 9-ти жилых этажах завершён.

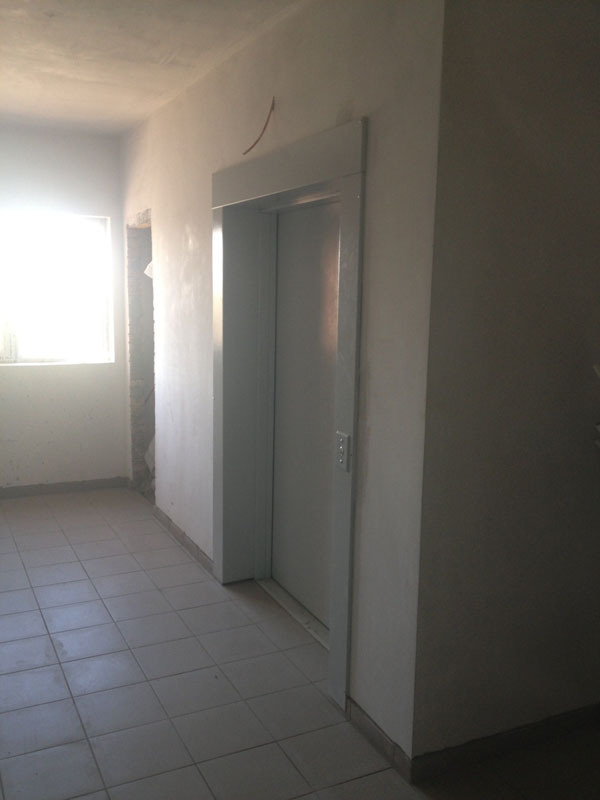

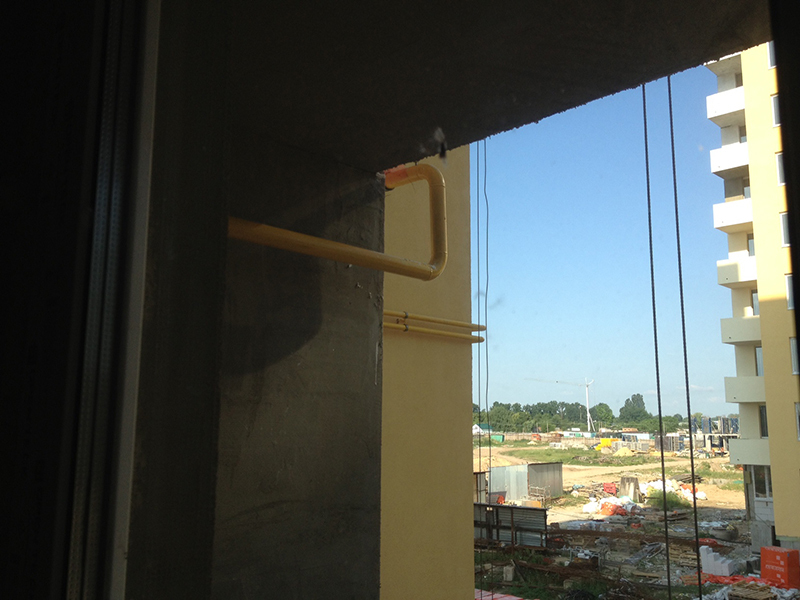

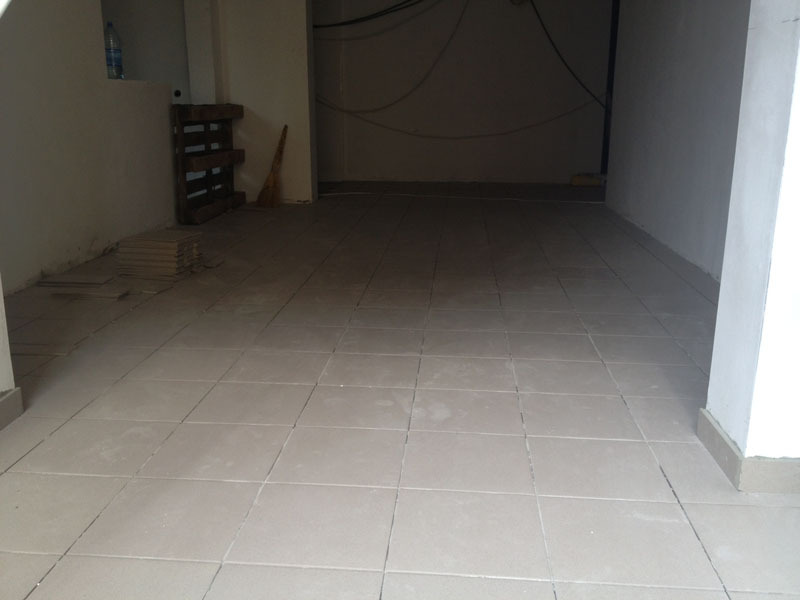

- Ведутся подготовительные работы по заливке цементной стяжки 2и 3-го этажей.
Внутридомовые сети

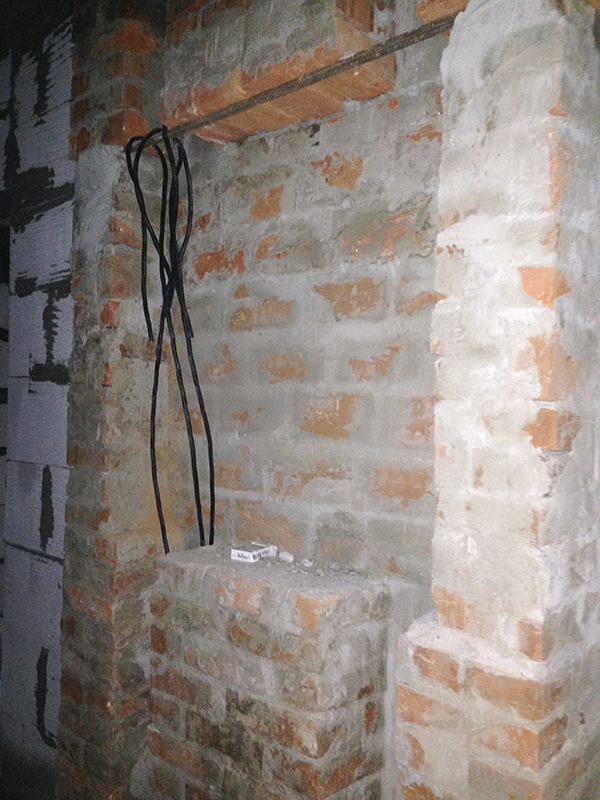

- Ведутся электромонтажные работы
Разводка системы электроснабжения выполнена на 2-м и 3-м этажах (питание квартир, подвод электричества к котлам).

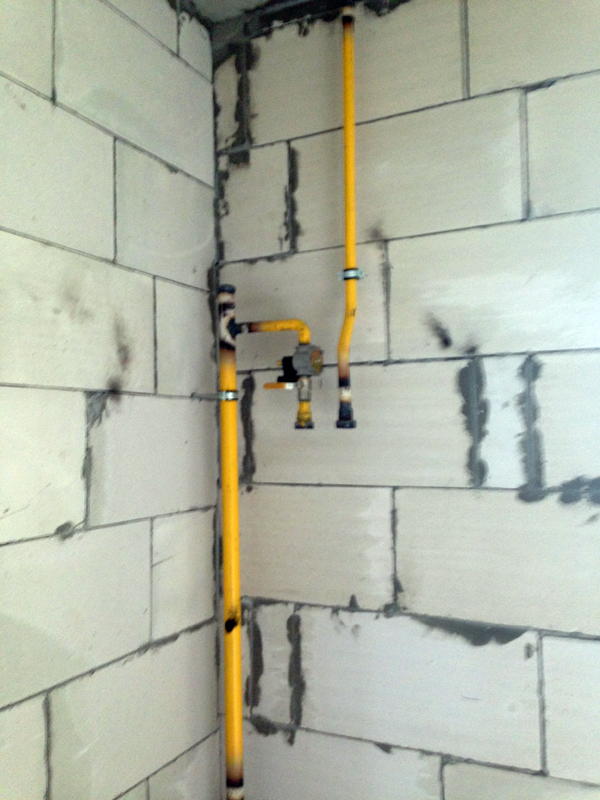

- Сантехнические работы

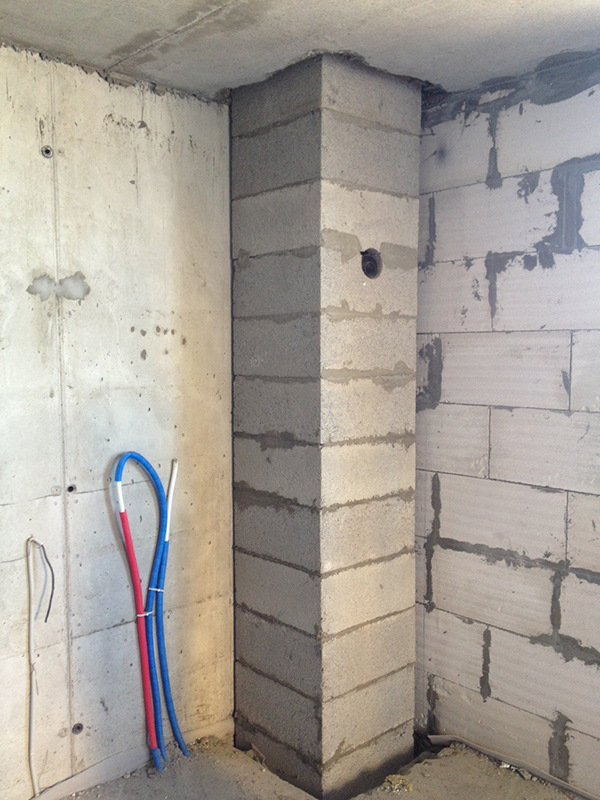

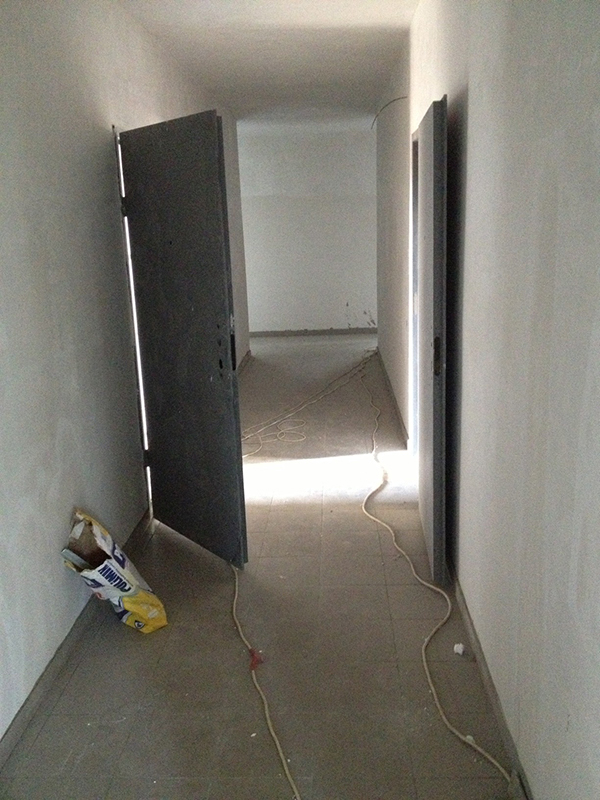

Выполняются работы по разводке труб холодного и горячего водоснабжения, а также отопления и подводу к котлам на 2-м э и 3-м этажах .
3-я очередь строительства, дом №6

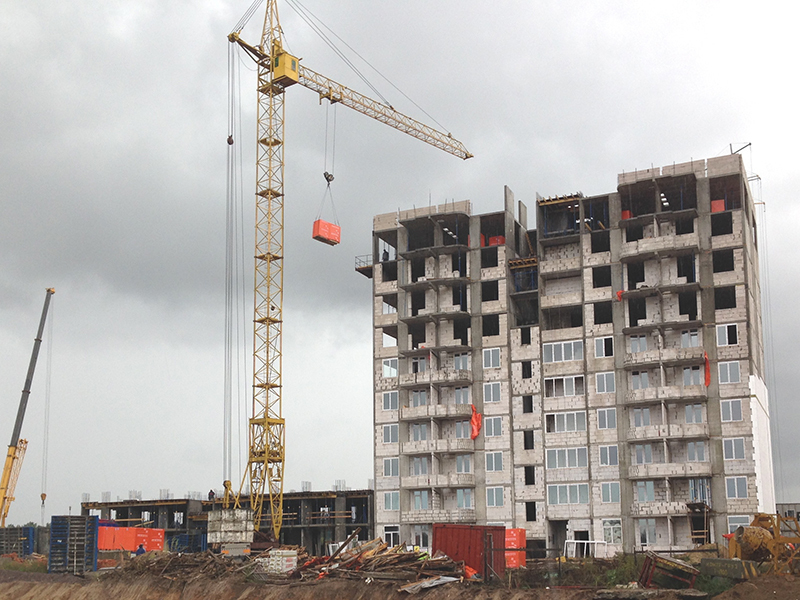

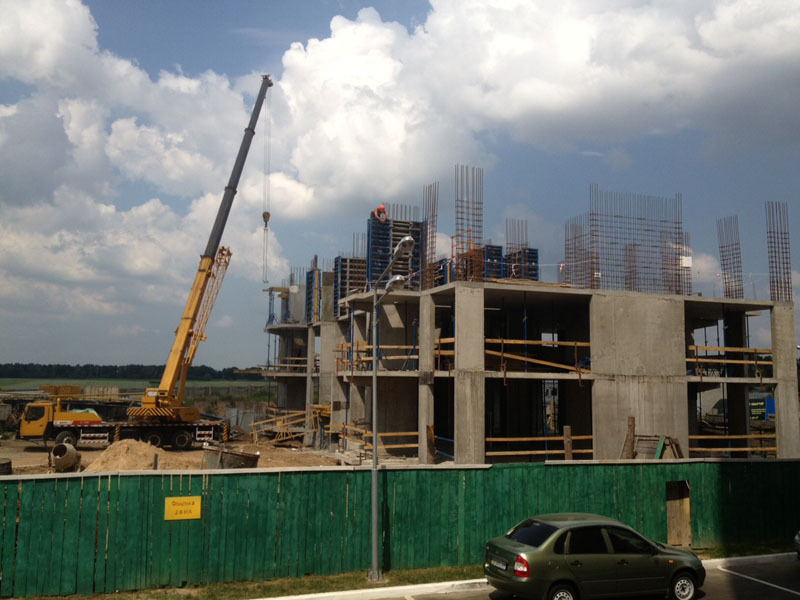

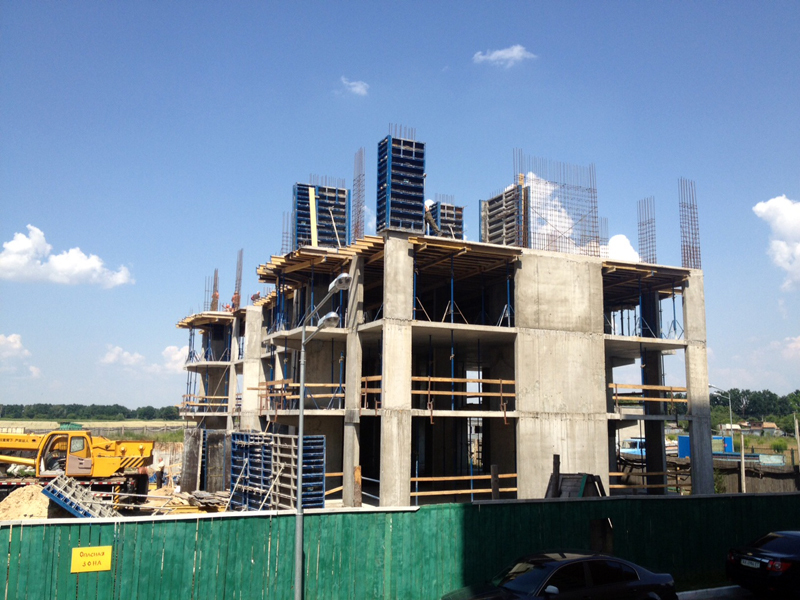

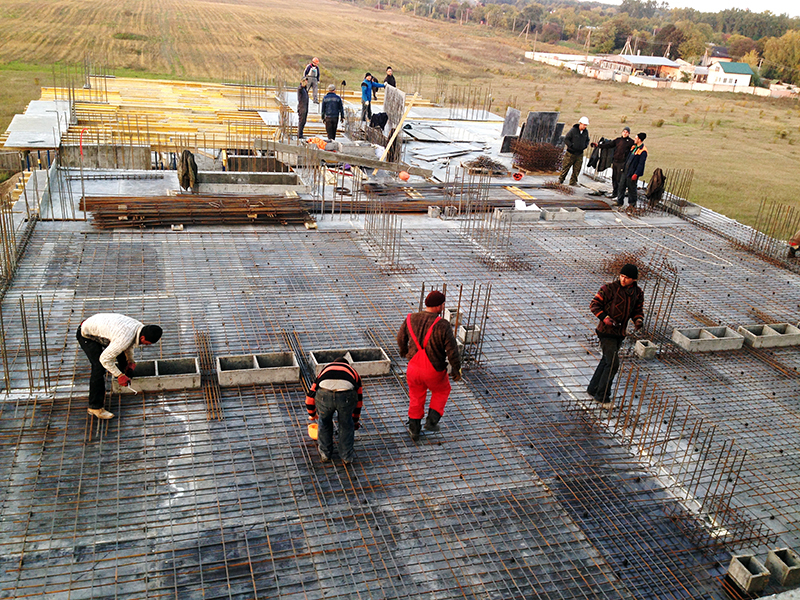

- Ведутся монолитные работы

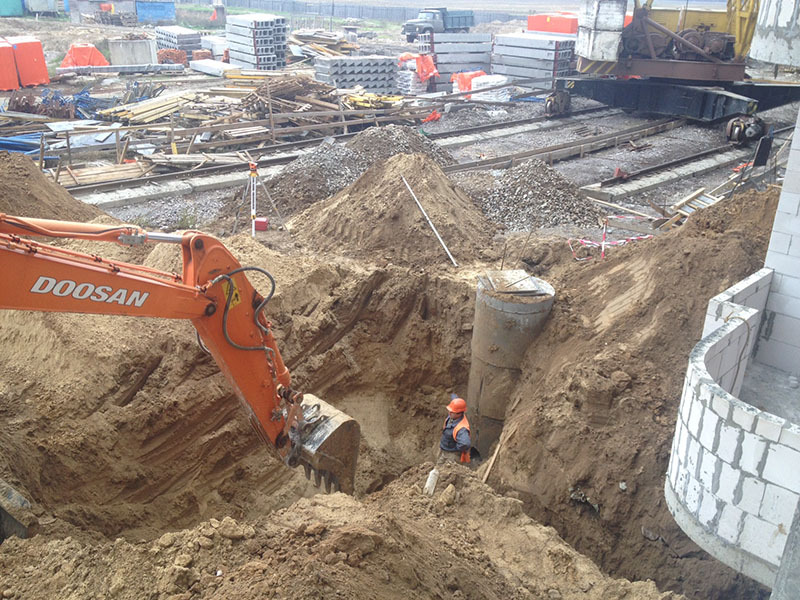

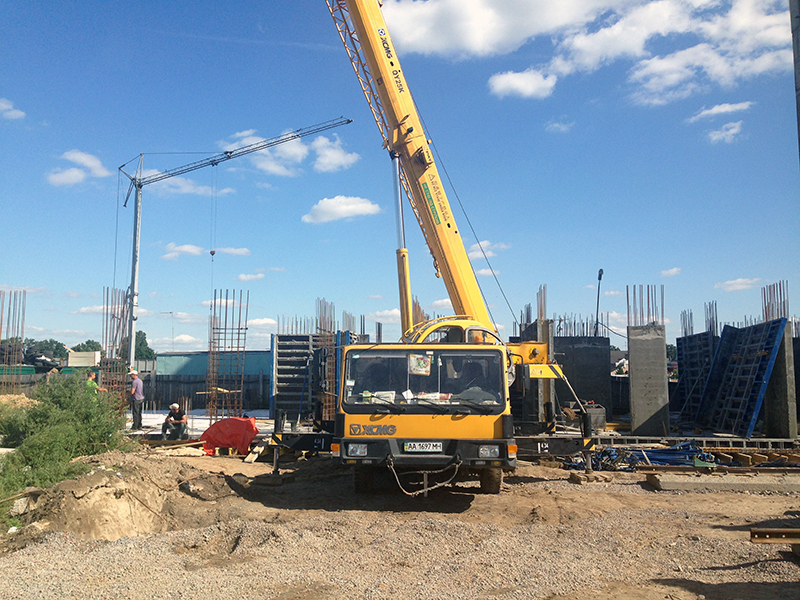

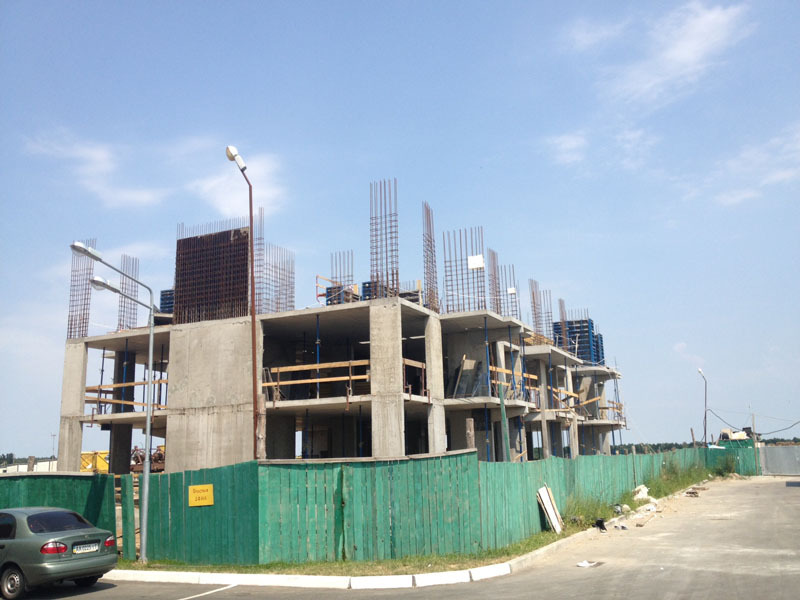

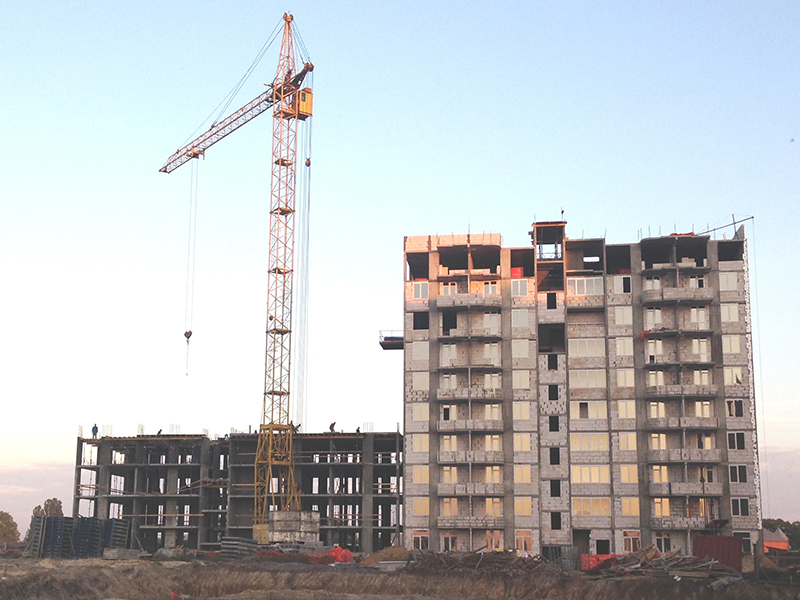

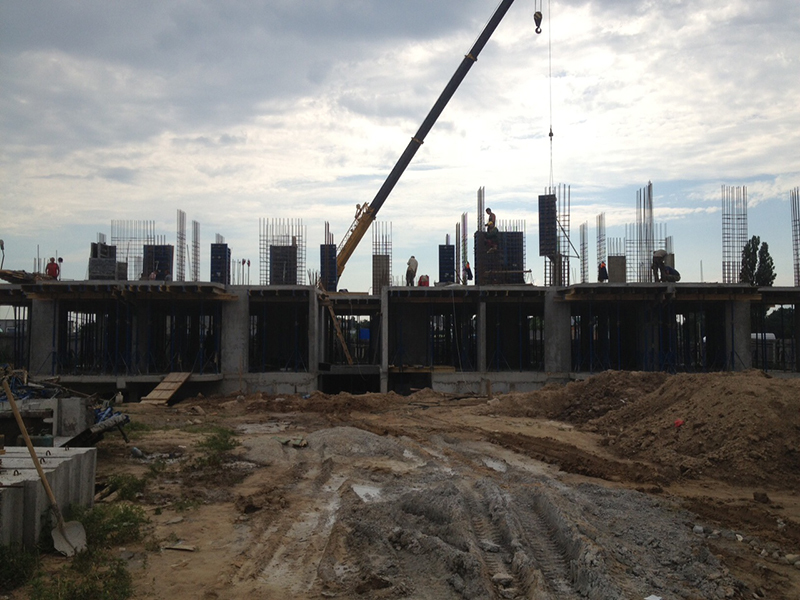

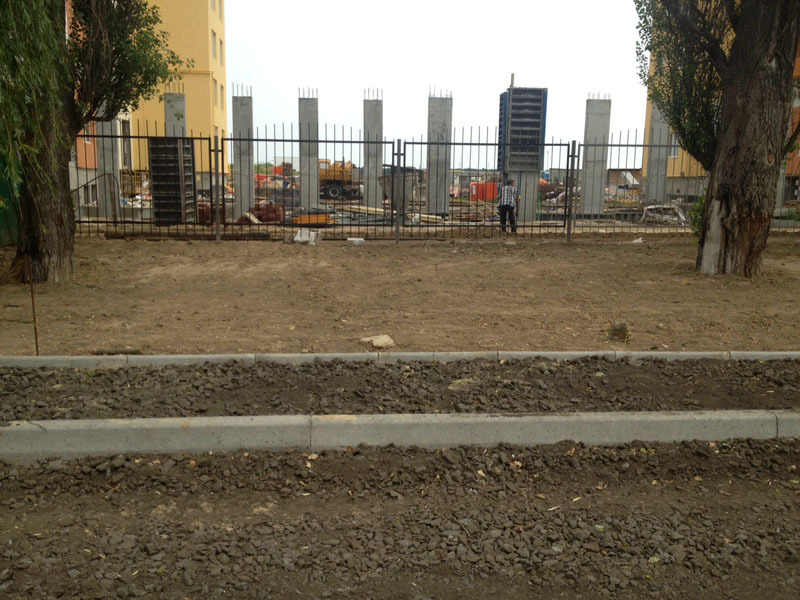

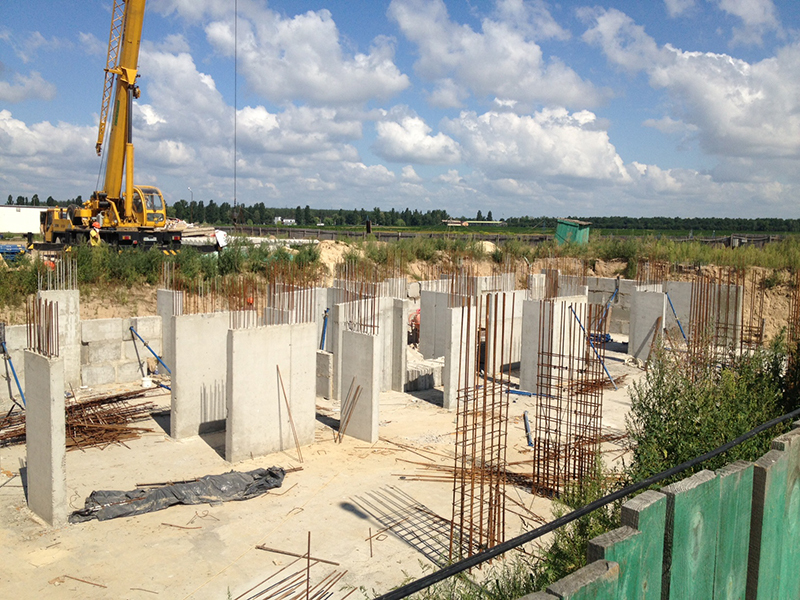

забетонированы вертикальные пилоны 4-го этажа.

ведется монтаж горизонтальной опалубки плиты перекрытия 4-го этажа.

Domik Ai

штучний інтелект
37 736
09 сентября 2019
28 окт 2013 14:25

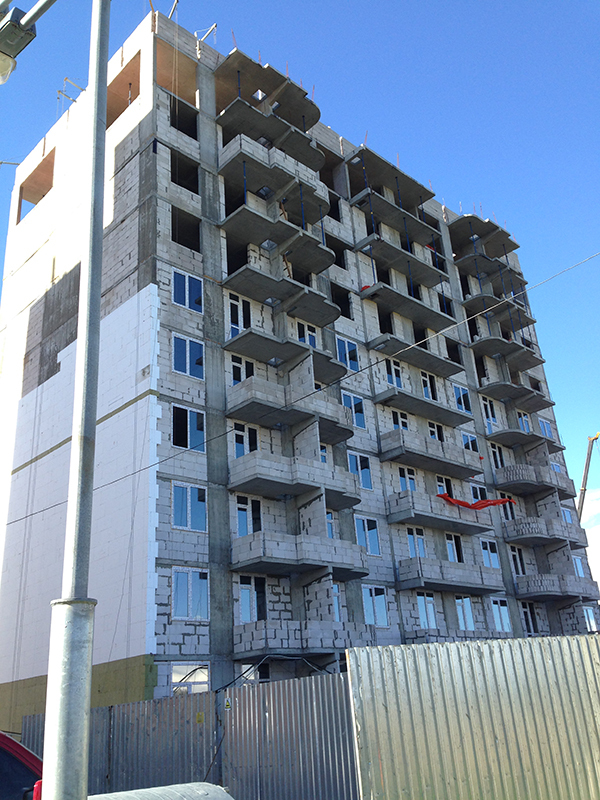

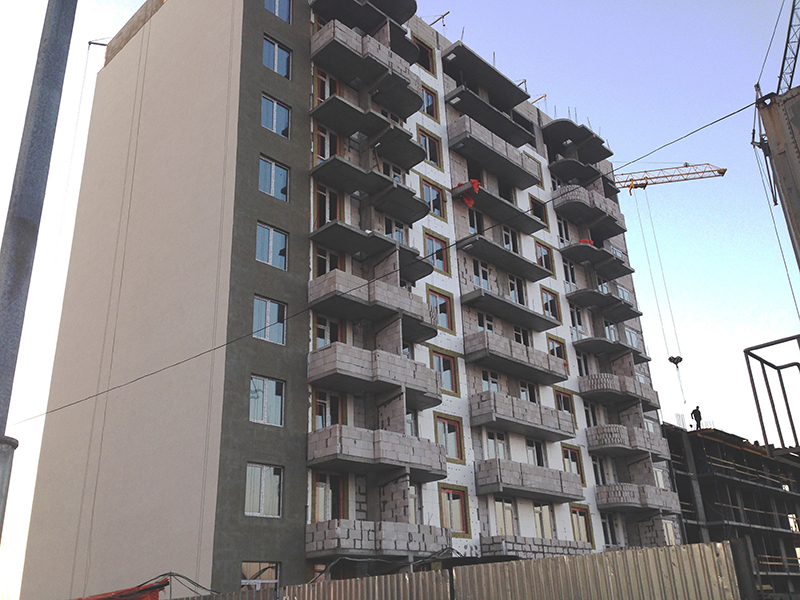

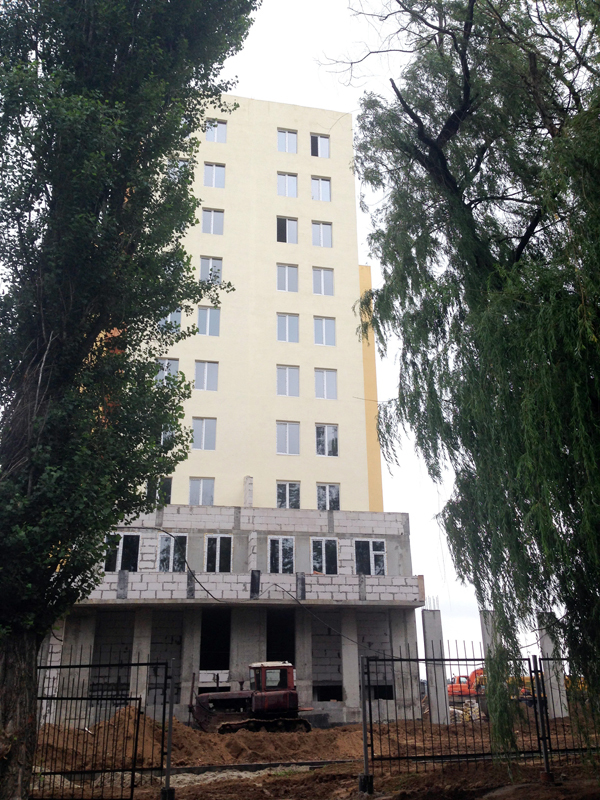

3-я очередь строительства, дом №1

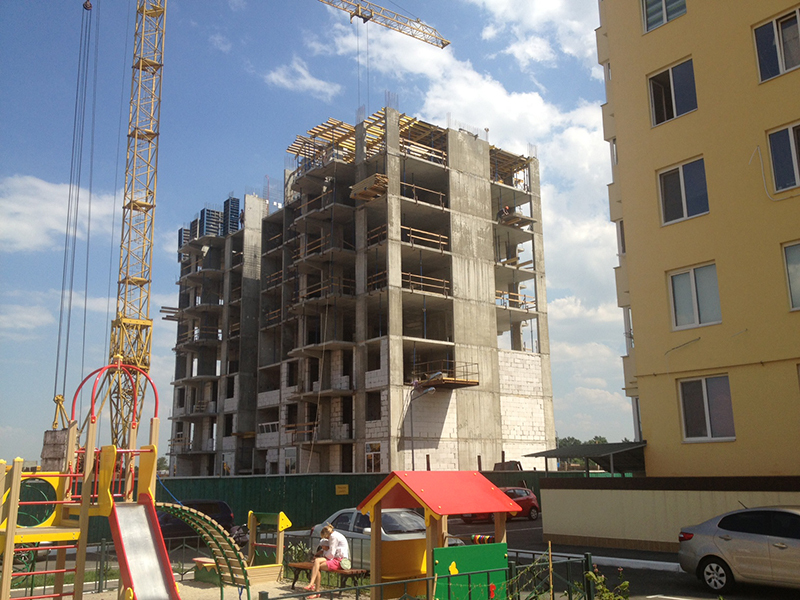

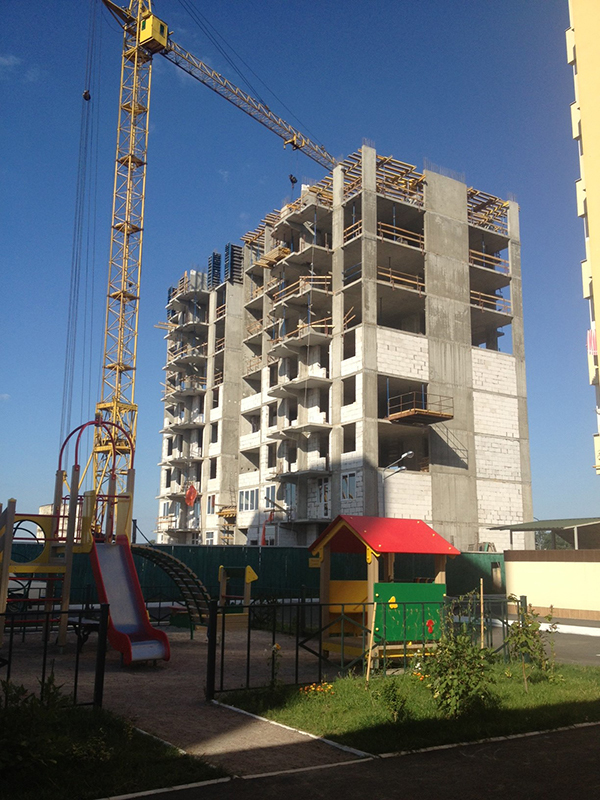

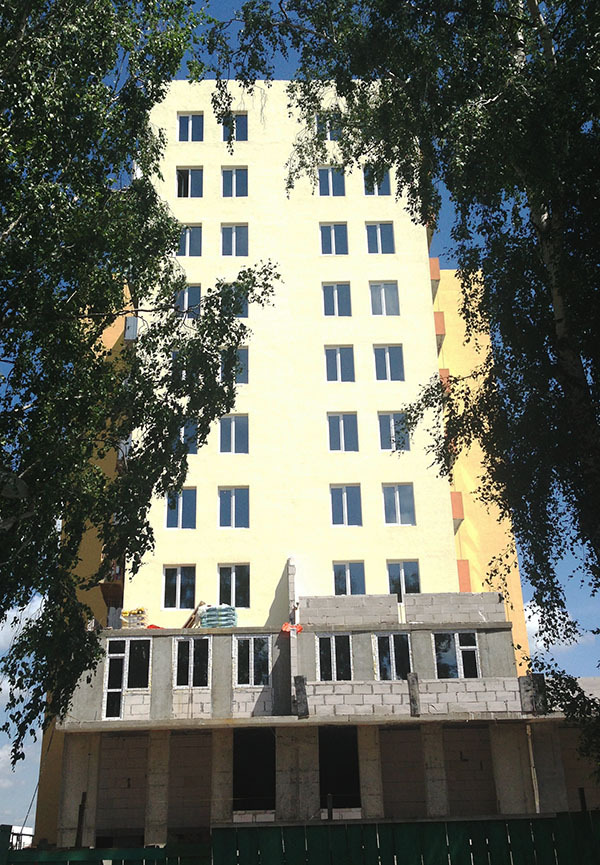

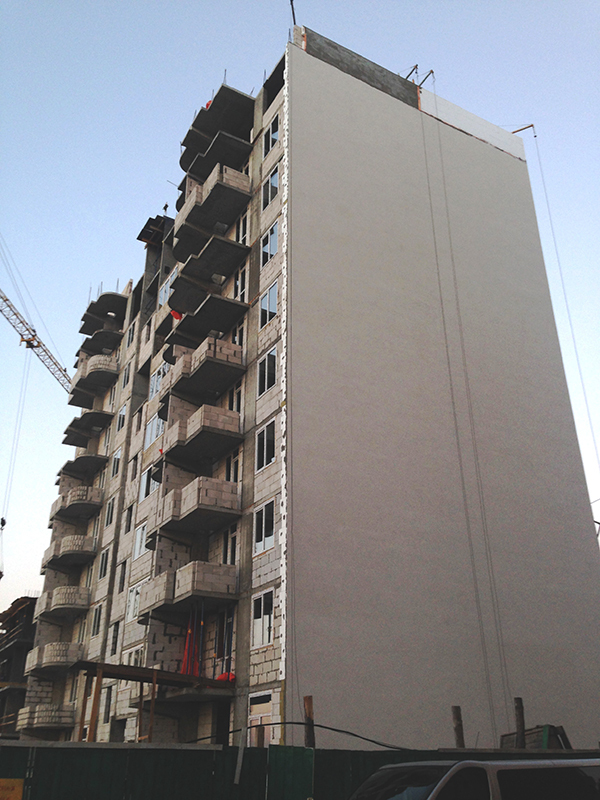

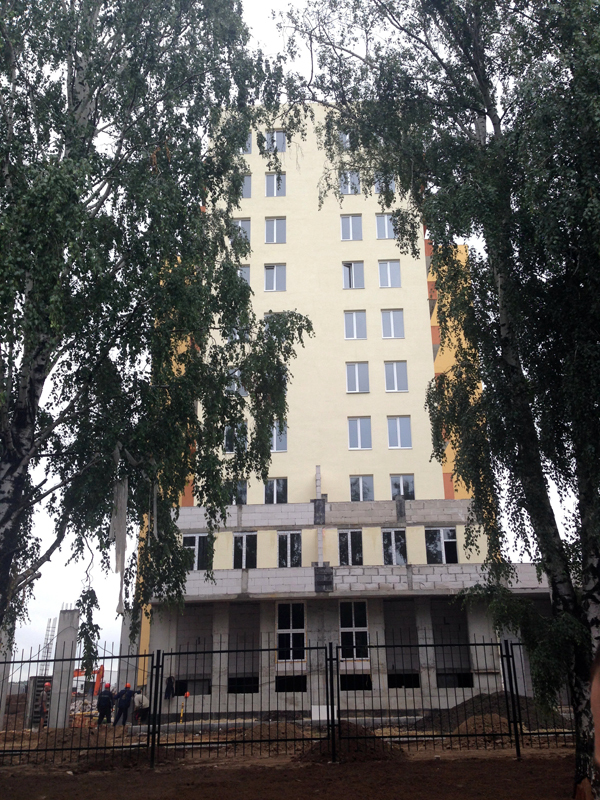

- ведутся работы по отделке фасадов дома
- ведутся работы по монтажу внутренних инженерных сетей (водопровод , отопление и канализация) на 5 и 6 этажах
- ведутся работы по монтажу цементной стяжки пола в квартирах и коридорах на 4 и 5 этажах
- начаты работы по укладке керамической плитки на внутренних коридорах
- ведутся работы по монтажу и прокладке наружных инженерных сетей.
3-я очередь строительства, дом №6

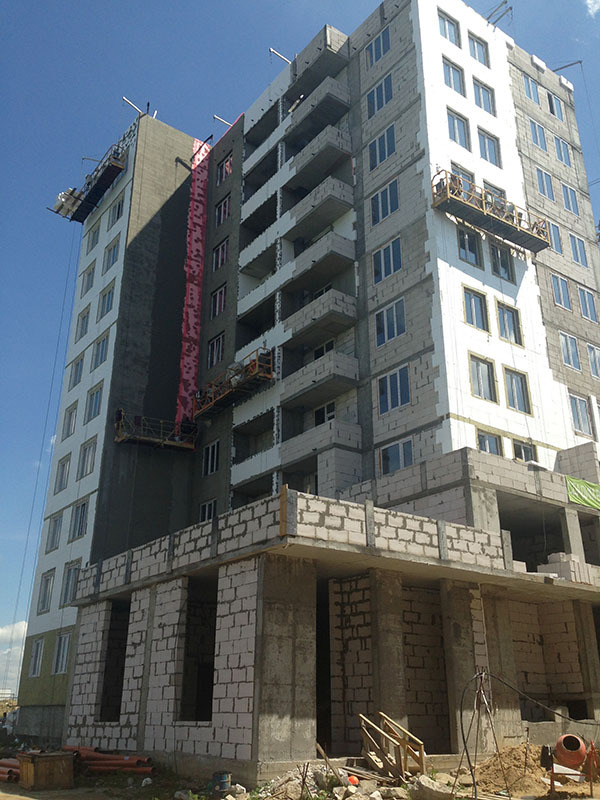

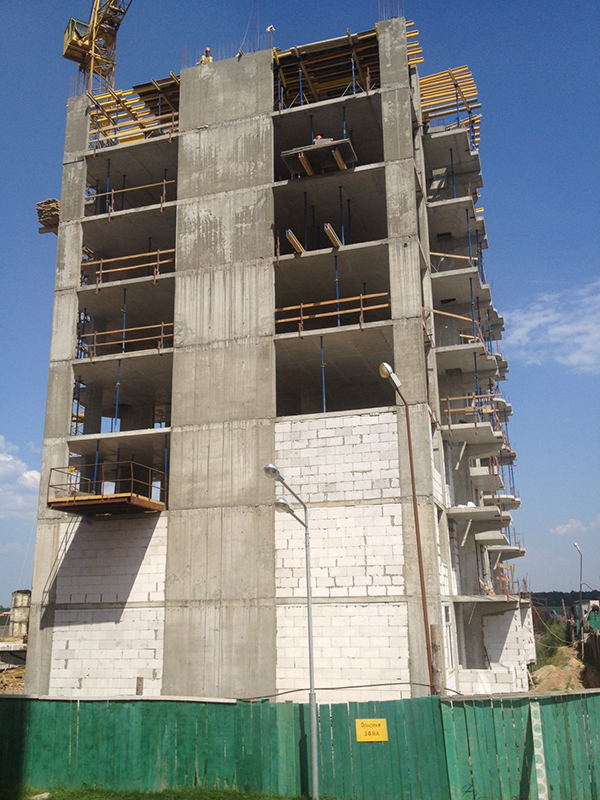

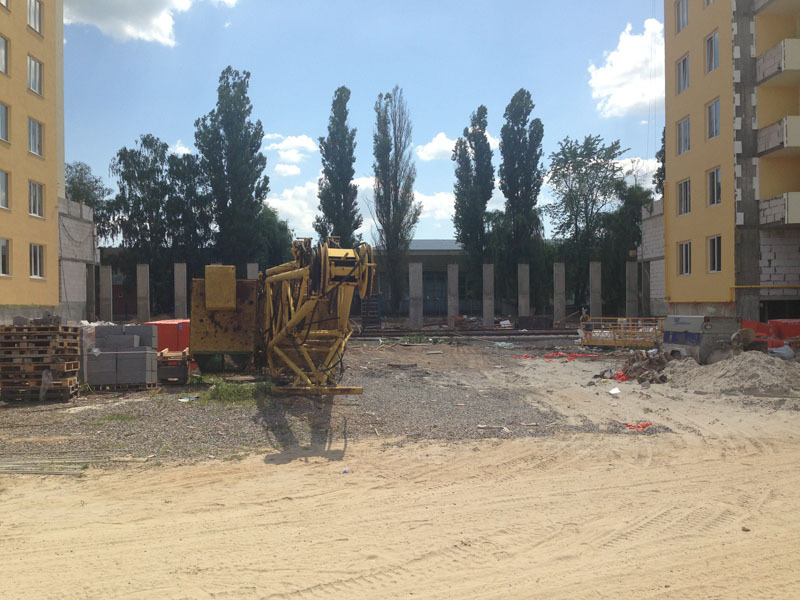

- Ведутся монолитные работы. Заливаются вертикальные пилоны 7-го этажа.

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | ул. Причальная, 1106.093 773
- ЖК SENAT | GEOS | Киев, Кольцевая дорога, 306.0967
- ЖК Aria | GEOS | Київ, бул. Миколи Міхновського (Дружби Народів), 13а06.09155
- ЖК La Manche | Ла Манш | Perfect Group, Укрбуд | ул. Щекавицкая, 4605.0972
- ЖК Krona Park II | Alliance Novobud | Бровари, вул. В'ячеслава Чорновола05.091 932
- ЖК Montreal House | Alliance Novobud | Київ, вул. Велика Васильківська, 102у05.09535
- ЖК Святобор Park Resort | City One Development, Інвест-Будресурс | Киев, ул. Львовская, 1505.091 494
- ЖК Отрада | Київміськбуд, bUdCapital | Київ, просп. Відрадний, 93/204.092 755
- ЖК Family and Friends | 2 черга | GEOS | Київ, вул. Новопольова, 204.09528
- ЖК Метрополис | DiM | Киев, пр. Глушкова, ул. Заболотного04.093 537
- Стоит ли сейчас покупать недвижимость?05.094 660
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- ЖК Імперіал Парк Авеню | Імперіал Буд | Чернівці, вул. Рівненська, 718.084
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тёплый пол, отзывы и советы28.08205
- Крыша потекла, что делать?25.0818
- Перепланировка | тема просьб и советов по конкретным ситуациям19.082 216
- Материал многоквартирного дома новостройки. Какой лучше?13.0812
- Климатическое оборудование норвежской ТМ Bergen07.082
- Как можно прочистить или улучшить вентиляцию в квартире?06.086
- Пол на кухне – ламинат или плитка?30.0720
- Как правильно заложить швы в стенах после врезки столешницы/подоконника?24.072
- Как отвечать на How are You?06.091
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Мебель под заказ | Объявления об изготовлении мебели18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
