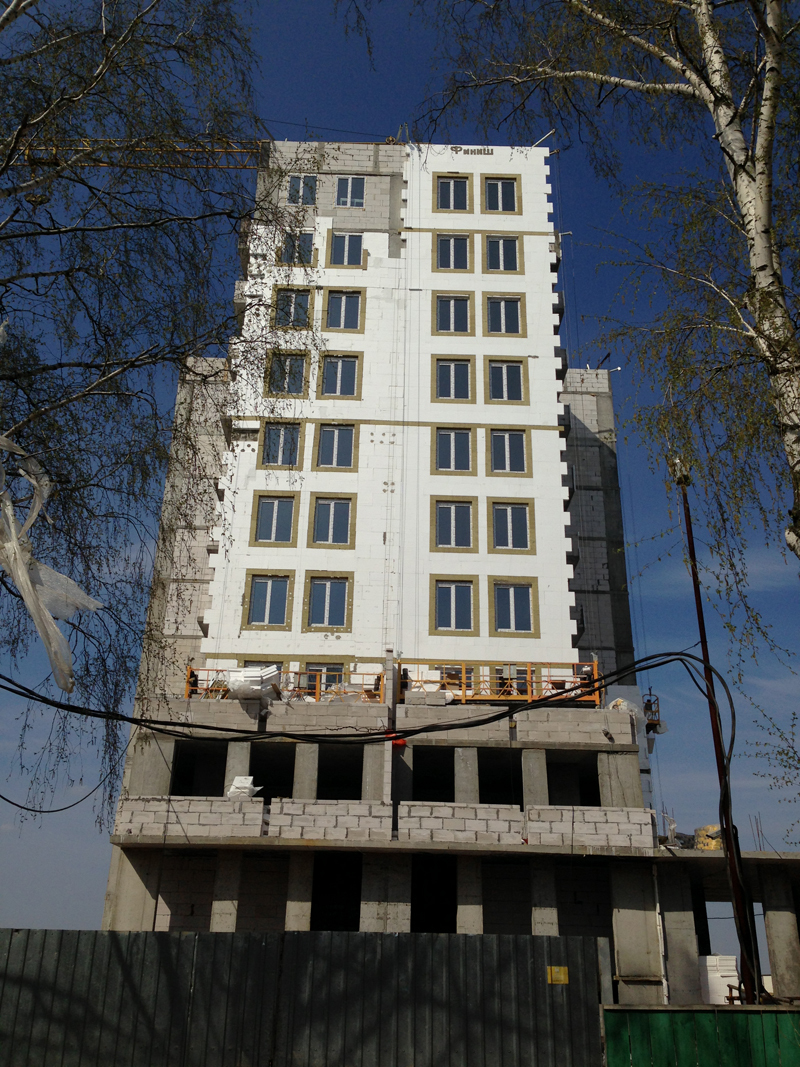

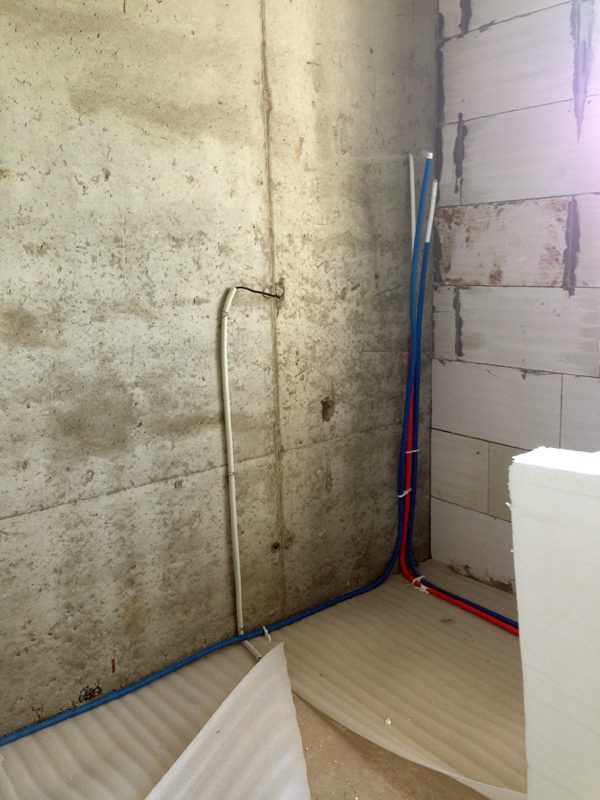

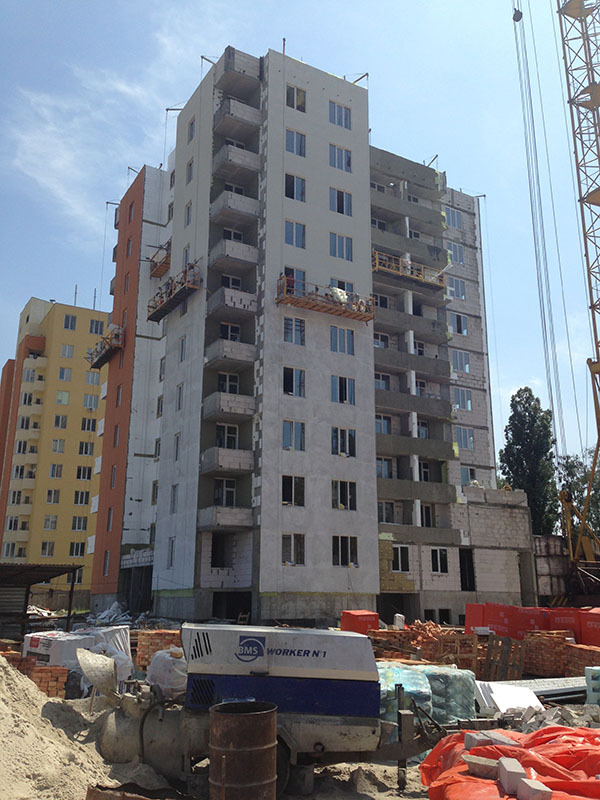

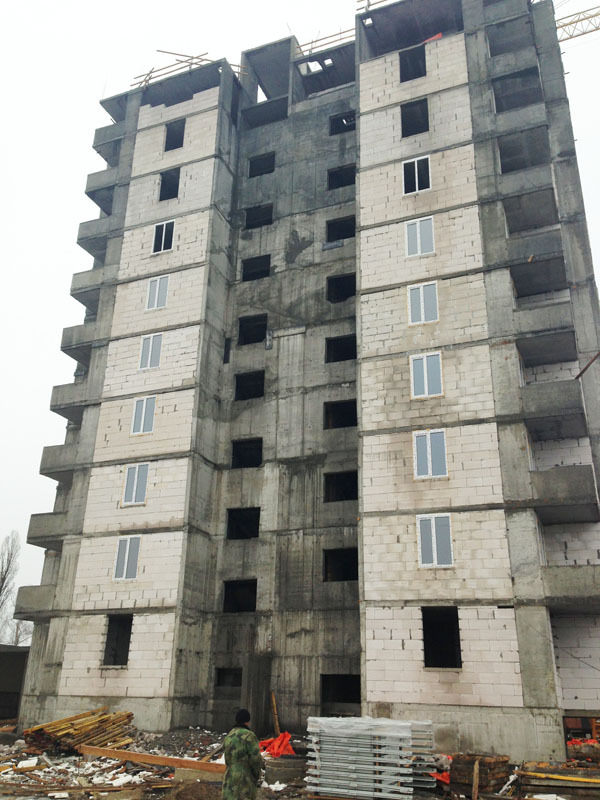

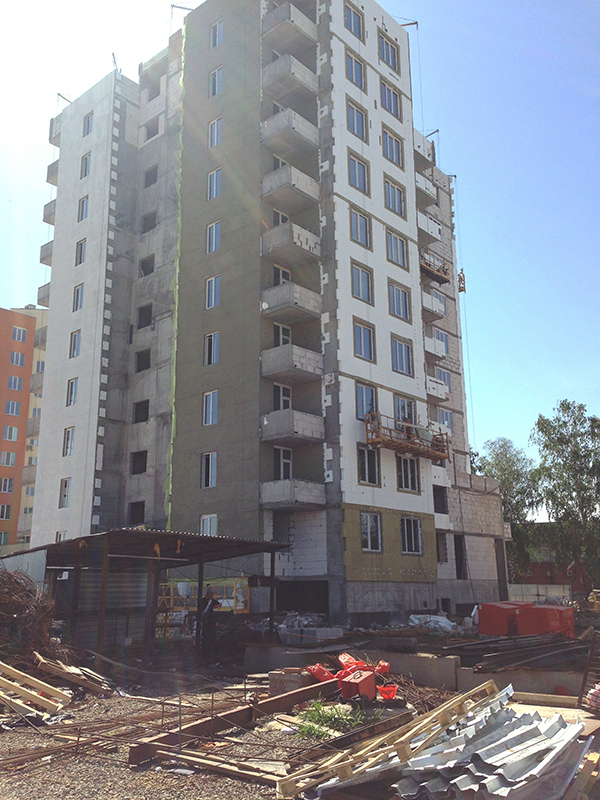

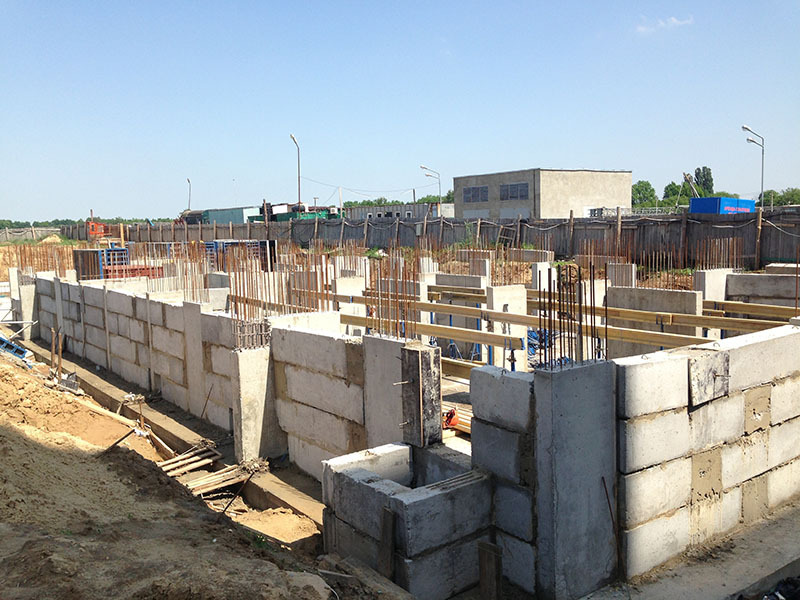

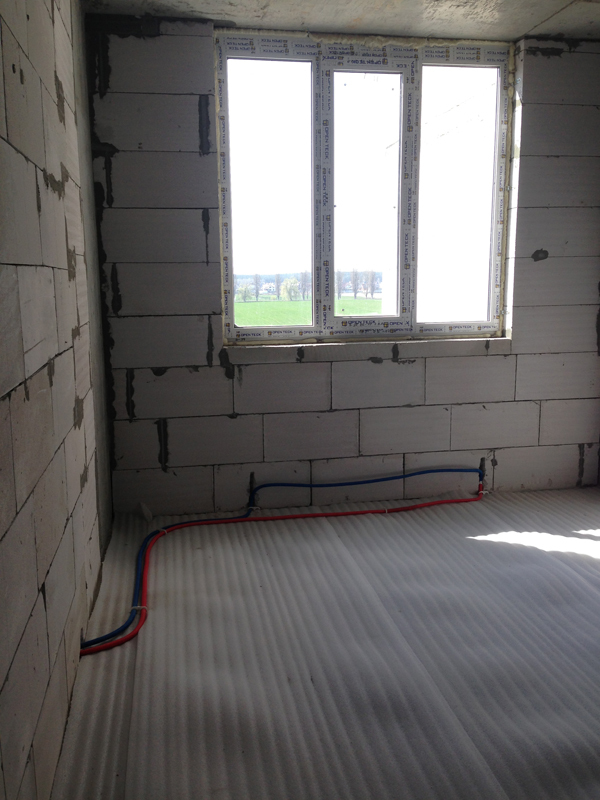

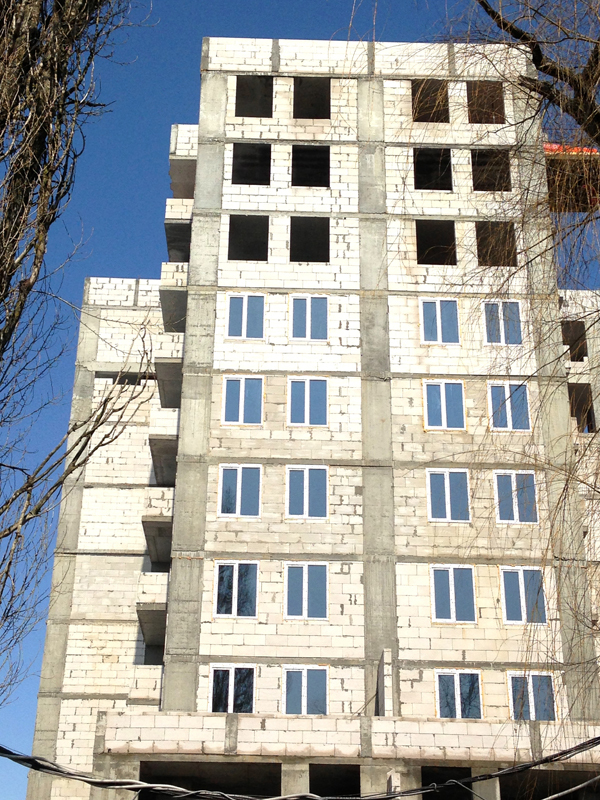

01 апр 2013 13:30
было интересно, заехал и посмотрел 1-комн. квартиру (знакомый купил неск. месяцев назад). очень понравилась планировка - компактно, небольшая площадь, которая при этом использована довольно эффективно. приятное впечатление оставили подъезд и лифт - чисто, аккуратно, современно. в доме очень тепло.
если бы не последние события и объявления "прекращаем работу над проектом" - всерьез бы задумался, а не прикупить бы однушку...
да, и еще минус - отсутствие крытого паркинга. или все же планируется?
01 апр 2013 13:35
Цитата "foxtrot":
"прекращаем работу над проектом" - всерьез бы задумался, а не прикупить бы однушку...

Возможно, имела место информационная неточность или двусмысленность.
Надо проектом прекращает работу Компания UBS Group , о чём до сих пор и сообщается на старом сайте. Какими именно работами она занималась в проекте - не уточняется.

Застройщик ТОВ "МКС РЕС", который является им с самого начала проекта не прекращал работу. Строительство идёт согласно графика.
Сайт: //novoselcevo.net/
03 апр 2013 10:30
Строительство второй очереди жилого комплекса "Новосельцево"

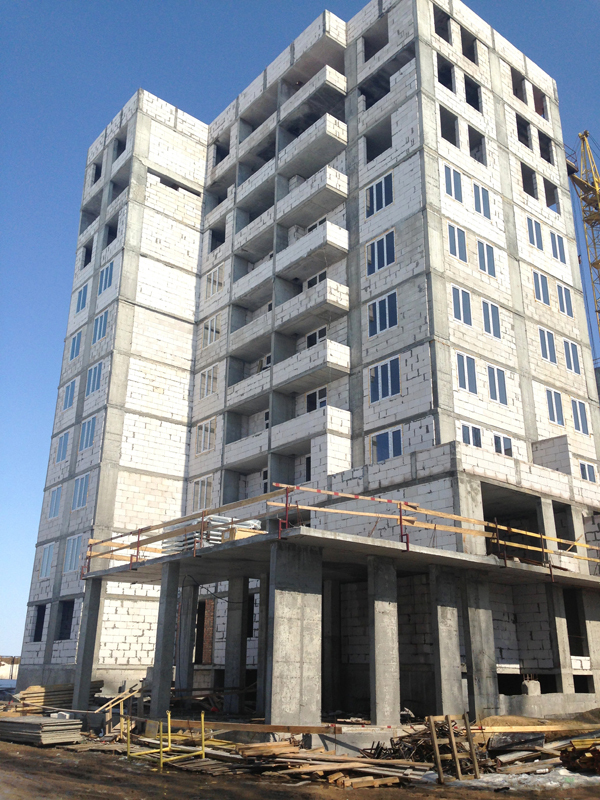

дом 5.1 на 03.04.2013:

- Ведеться кладка наружных и внутренних перегородок 8 и 9 этажей.
- Начата работа по монтажу лифтового оборудования.
- Закончены работы по установке металлопластиковых окон 6-го этажа.

03 апр 2013 10:31
дом 7.1 на 03.04.2013:

- Закончены работы по кладке наружных и внутренних перегородок 8-го этажа.
- Ведутся работы по кладке наружных и внутренних перегородок 9 и 10-го этажей.
- Ведутся работы по монтажу кровли.
- Начаты электромонтажные работы внутредомовых сетей.

09 апр 2013 11:19
дом 7.1 на 09.04.2013 :

- Закончены кладочные работы.
- Ведутся работы по монтажу кровли.
- Начинаются работы по устройству фасадов.

09 апр 2013 11:21
дом 5.1 на 09.04.2013 :

- Закончены монтаж оконных блоков 6 и 7 этажей
- Закончен монтаж наружных и внутренних перегородок 9 этажа.

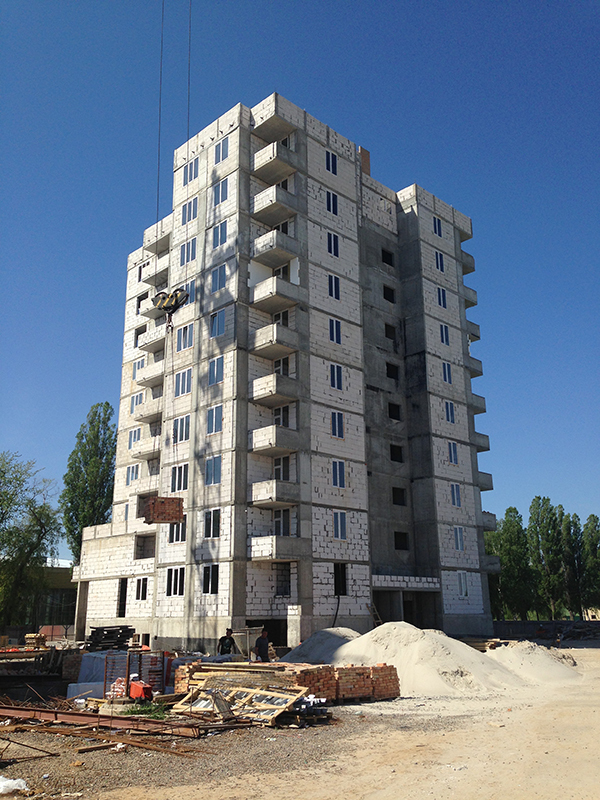

- Ведутся кладочные работы 10 этажа и крыши.
- Ведутся монтаж лифтового оборудования,установлена лифтовая кабина.

19 апр 2013 18:44
Дом 7.1 на 17.04.2013:

- Закончены работы монтажу металлопластиковых окон 8-го этажа
- Ведутся работы по разводке внутренней инженерии здания

19 апр 2013 18:47
Дом 5.1 на 17.04.2013 :

- Закончены работы по монтажу наружных стен и внутренних перегородок
- Заканчиваются работы по монтажу металлопластиковых окон 10 этажа

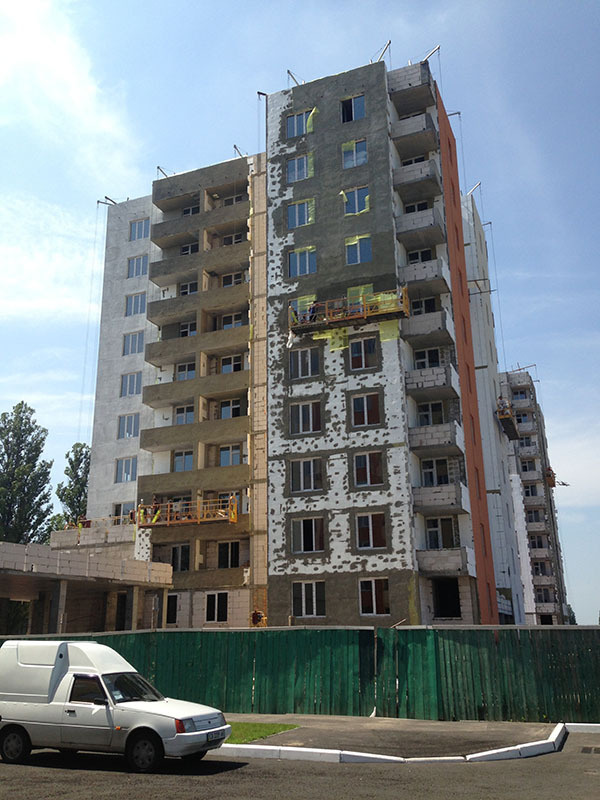

- Ведутся работы по отделки (утеплению) фасадов здания
- Ведутся работы по разводке внутренней инженерии здания

19 апр 2013 18:49

На данный момент действует акция:
Квартиры с документами по цене - 7100 грн/кв.м.

В наличии остались 3 квартиры в сданном и заселенном доме.
Подробнее

25 апр 2013 23:25
Строительство второй очереди жилого комплекса "Новосельцево" - дом 5.1 на 24.04.2013 :

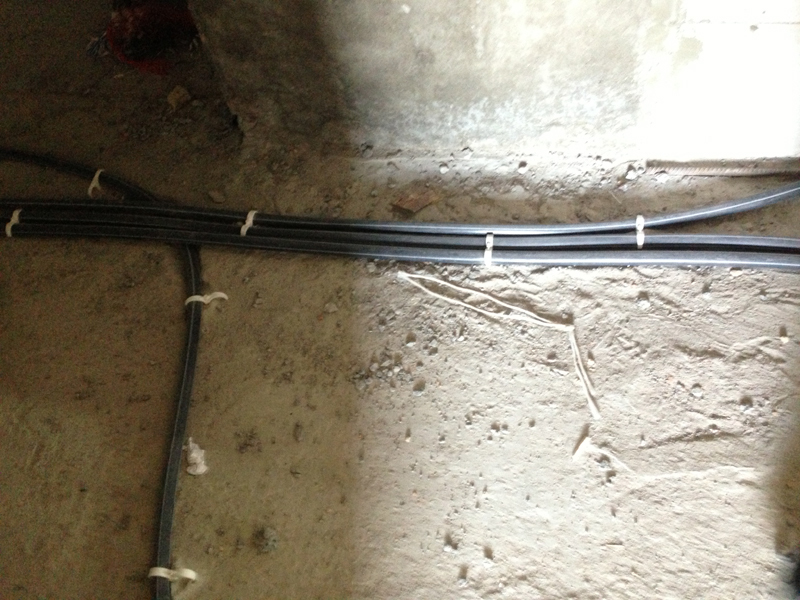

- монтаж электрических внутридомовых сетей
- установка системы водообеспечения и канализации
- монтаж системы наружного утепление дома

25 апр 2013 23:26
дом 7.1 на 24.04.2013 :

- монтаж электрических внутридомовых сетей
- установка системы водообеспечения и канализации
- разводка системы отопления и горячего водоснабжения
- заливка бетонной стяжки внутри квартир
- остекление 10 –го этажа

15 май 2013 09:45
По строительству домов второй очереди:

- в домах 5/1 и 7/1 все работы по кладке по периметру и внутренних стен и перегородок закончены.
- ведутся работы по строительству входных групп домов 5.1 и 7.1 и кладочные работы нежилых пристроек с.5.2 и с.7.2.
- в доме 7.1 работы по разводке внутренней инженерии выполнены на 90%.
- в доме 5.1 работы по разводке внутренней инженерии выполнены на 50%.
- в доме 5.1 ведется работы по устройству утеплению фасадов, выполнены на 70 %.
- в доме 7.1 установлены внутренние входные двери 4-7 этажей.

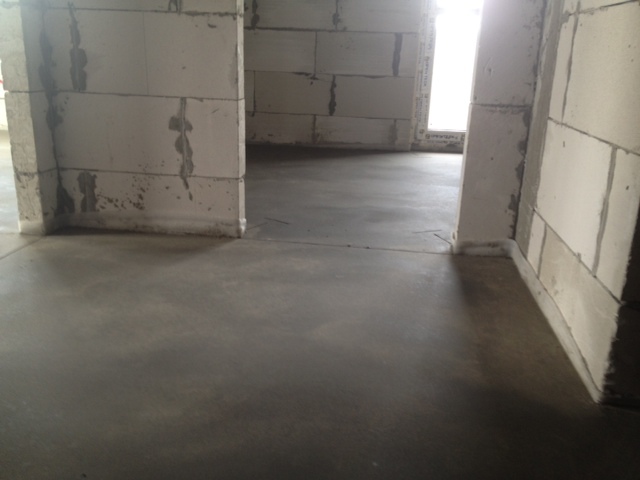

- в доме 7.1 выполнены работы по устройству железобетонной стяжки с 3по7 этажи.
- ведутся работы по внутренней отделке домов 5.1 и 7.1.

15 май 2013 09:46
По строительству домов третьей очереди:
- ведутся работы по устройству вертикальных пилонов цокольного этажа дома № 1.

15 май 2013 09:48
Квартира с документами по цене - 7100 грн/кв.м.
В наличии осталась 1 квартира в сданном и заселенном доме.

Площадь квартирs - 59.7 кв.м.
1 этаж - 9-этажного дома.

Продажа осуществляется от юридического лица, что минимизирует стоимость оформления для покупателей. Дополнительно при получении документов оплачивается 1 % в пенсионный фонд и услуги нотариуса.
22 май 2013 18:06
Здравствуйте, Domik - Новострой!
Есть 3 вопроса:
1)Жилищный комплекс "Новосельцево"
Киевская обл., Бориспольський р-н, с Чубинское, Выставкова 2
Застройщик: ТОВ "МКС РЕС"
1 очередь - 4 квартал 2011
2 очередь - 3 квартал 2012
3 очередь - 1 квартал 2013
4 очередь - 2 квартал 2014
==========================================================
судя по-Вашему первому посту в теме строительство идет с задержкой...с чем это связано?
2)где можно на сайте посмотреть оставшиеся квартиры второй очереди?
3)кто такие "UBS Group" и чем они в этом проекте занимались?
спасибо!
22 май 2013 21:52

Здравствуйте.
Мы публикуем только ту информацию, которую предоставляет Застройщик.
Информации о количестве проданных квартир на сайте нет.
Более подробную информацию Вы можете узнать в Центре продаж.

23 май 2013 11:43

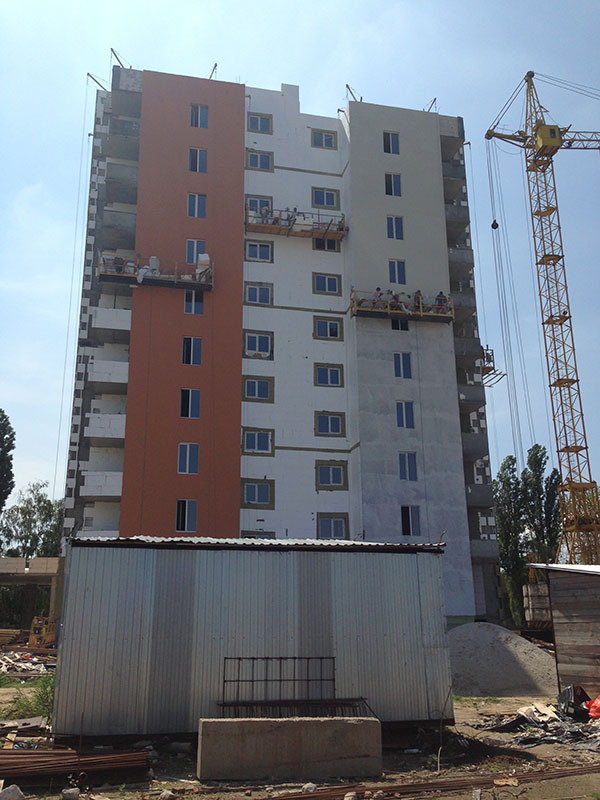

Вторая очередь строительства Секция 5.1

– Отделка фасада дома выполнена на 85%

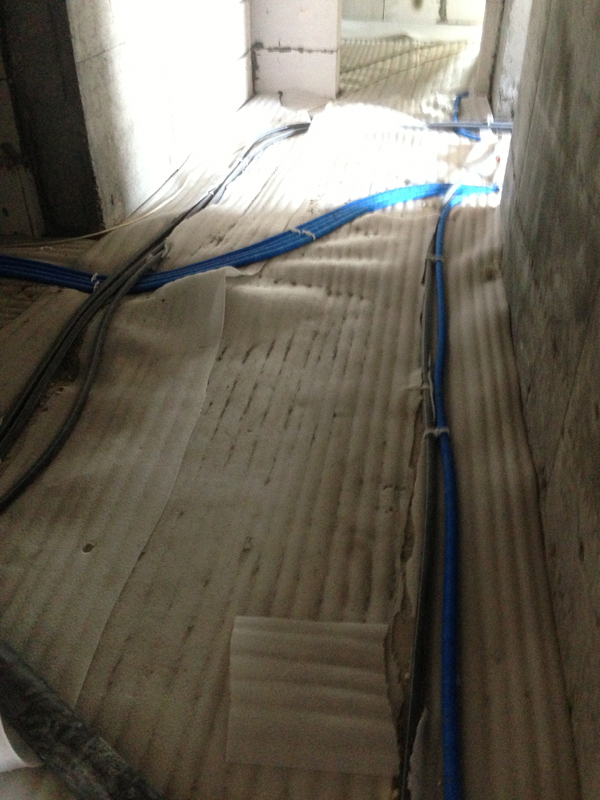

- Ведутся работы по электромонтажным работам внутридомовых сетей
- Ведутся работы по разводке труб сантехники и канализации

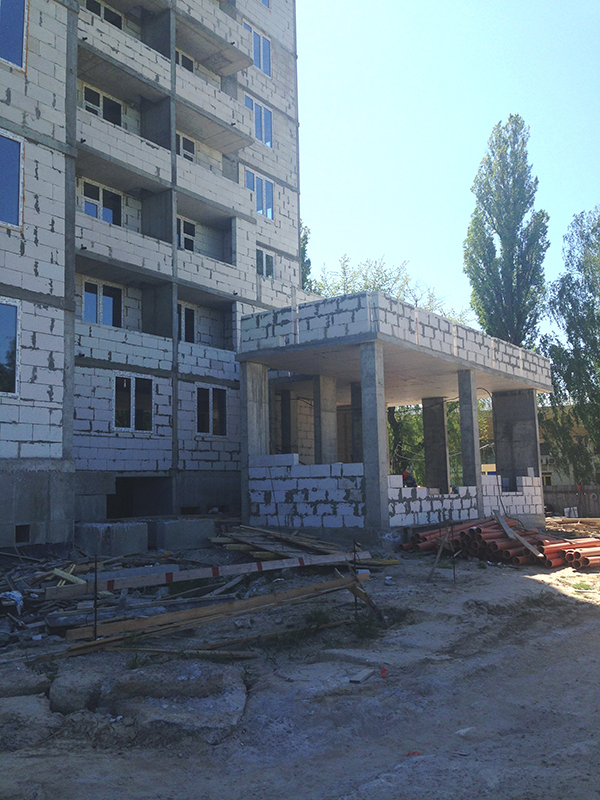

- Начаты работы по устройству входной группы

23 май 2013 11:44
Секция 7.1
– Начали работы по отделке фасадов
- Электромонтажные работы выполнены на 90%

Секции 5.2 и 7.2 (нежилые пристройки )
- Ведутся работы по укладке ограждающих стен

23 май 2013 11:46
Третья очередь строительства Дом № 1

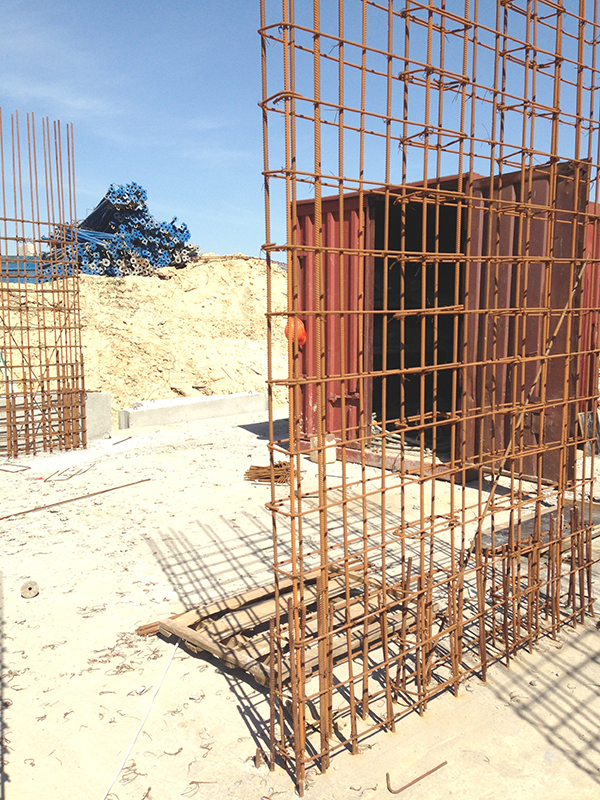

- Закончены работы по заливке ж/бетонных вертикальных пилонов цокольного этажа.
- Выполнены работы по монтажу ограждающих стен цокольного этажа.
- Закончены работы по наружной гидроизоляции стен цокольного этажа.

06 июнь 2013 11:02

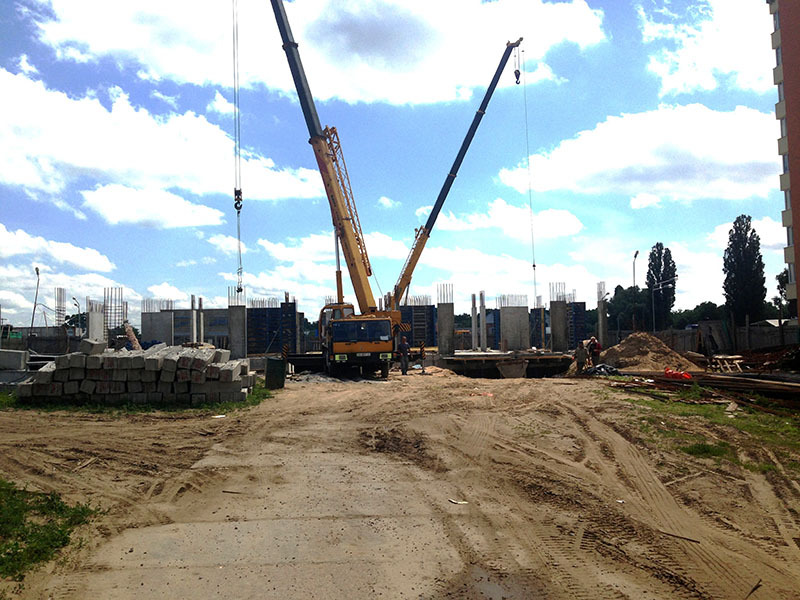

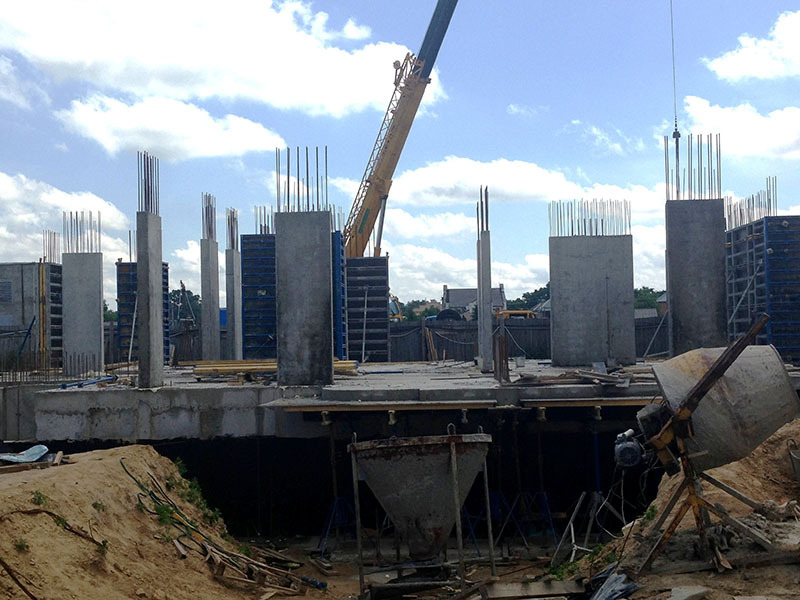

Строительство третьей очереди жилого комплекса "Новосельцево" дом №1 на 05.06.2013:

- закончены монолитные работы по строительству цокольного этажа

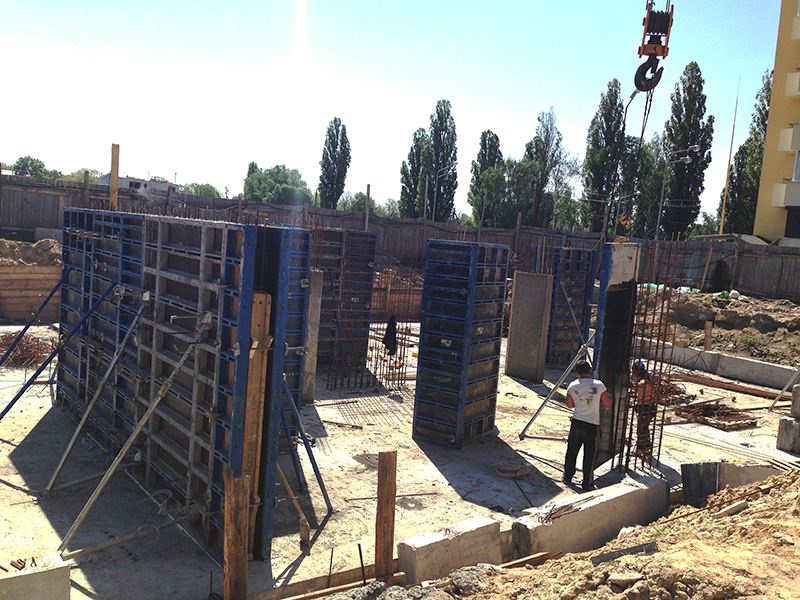

- залиты вертикальные пилоны 1-го этажа
- начаты работы по монтажу опалубки перекрытия 1-го этажа.

Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
124. . .7
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
