ЖК "Новосельцево", с. Чубинское, Выставкова - ТОВ "МКС РЕС"
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 20.
| 3/15% | ||
| 2/10% | ||
| 10/50% | ||
| 2/10% | ||
| 3/15% |
Domik Ai
штучний інтелект
37 895
09 сентября 2019
14 ноя 2013 21:21
3-я очередь строительства, дом №1

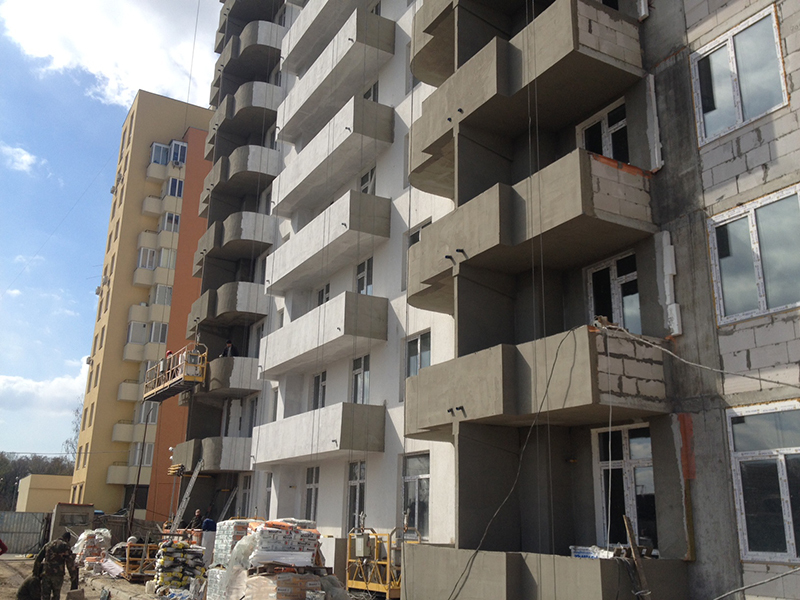

- работы по утеплению фасада дома,

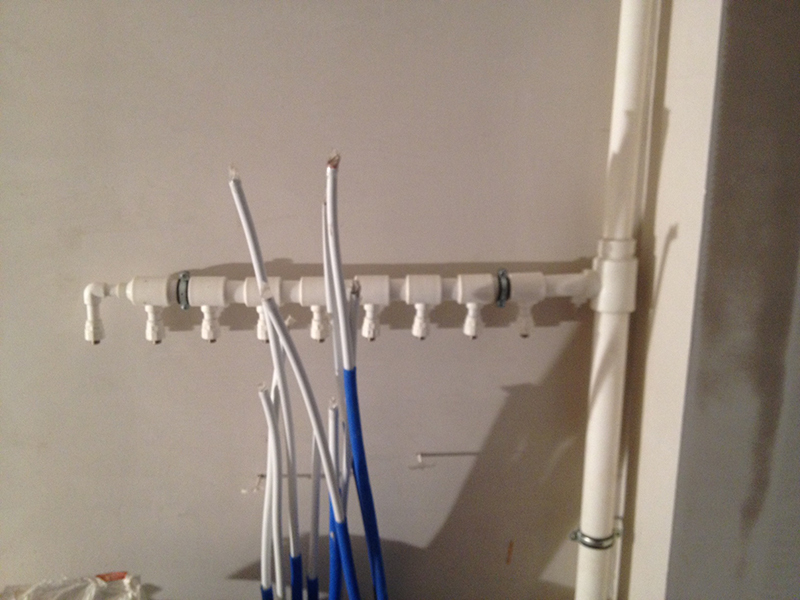

- монтаж системы водообеспечения и системы отопления квартир 6 и 7 этажей
- работы по укладки керамической плитки 4 и 5 этажи
- монтаж системы электрообеспечения квартир 6-8 этажей

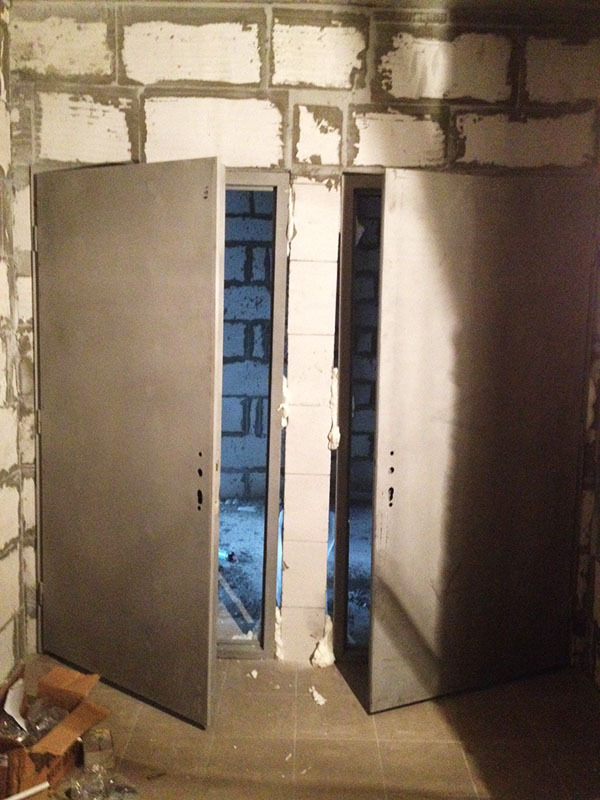

- установка металлических внутриквартирных дверей

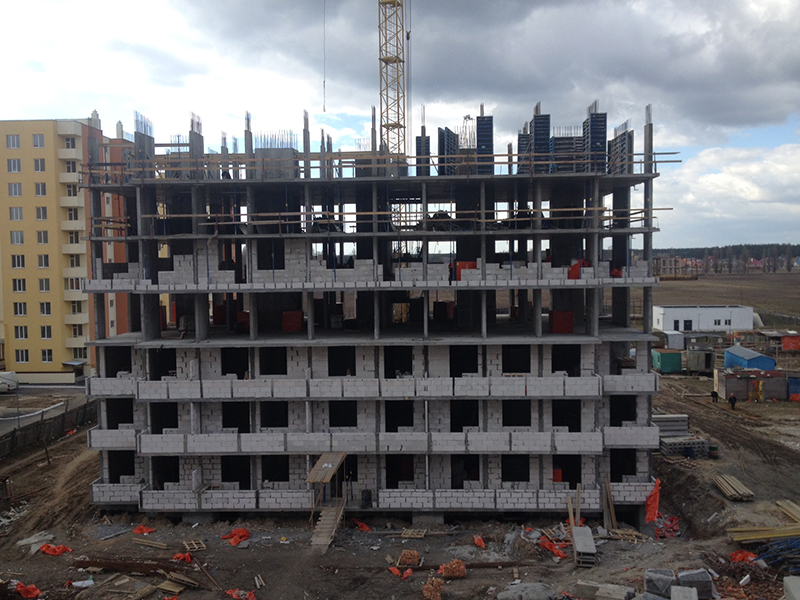

3-я очередь строительства, дом №6

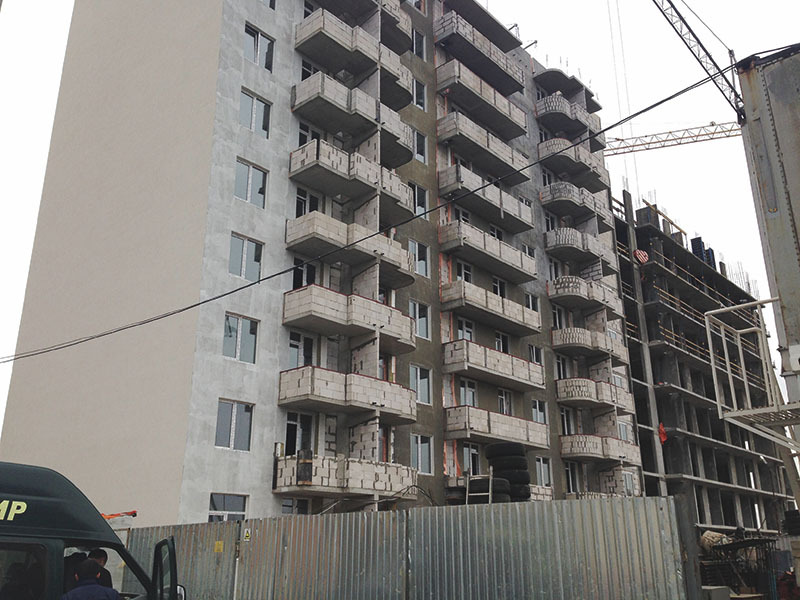

- монолитные работы ( залиты вертикальные пилоны 9-го этажа)
- монтаж горизонтальной опалубки перекрытия 9-го этажа
- установка вентиляционных каналов 7 и 8 -го этажей
- монтаж наружных стен 1-3 этажей

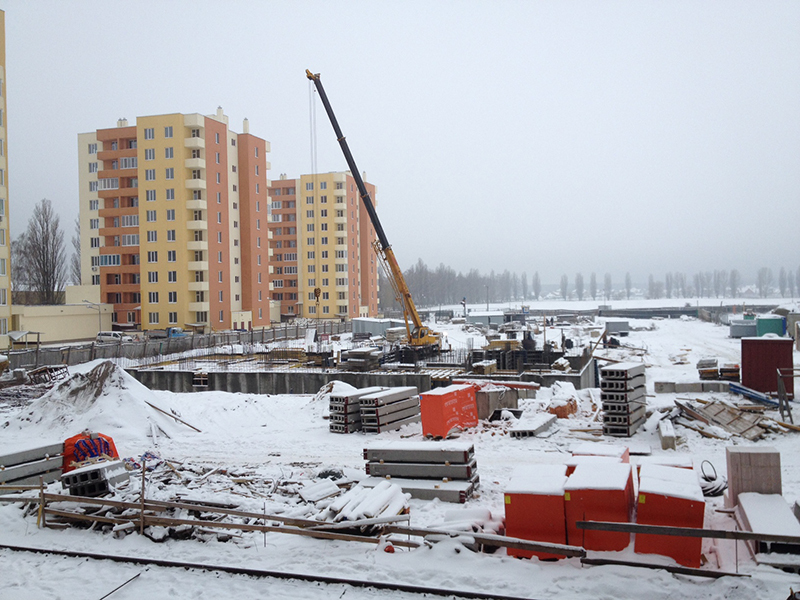

Четвертая очередь строительства.
Начато строительство дома № 2. Проводятся работы по устройству фундамента дома.
- работы по утеплению фасада дома,
- монтаж системы водообеспечения и системы отопления квартир 6 и 7 этажей
- работы по укладки керамической плитки 4 и 5 этажи
- монтаж системы электрообеспечения квартир 6-8 этажей
- установка металлических внутриквартирных дверей
3-я очередь строительства, дом №6
- монолитные работы ( залиты вертикальные пилоны 9-го этажа)
- монтаж горизонтальной опалубки перекрытия 9-го этажа
- установка вентиляционных каналов 7 и 8 -го этажей
- монтаж наружных стен 1-3 этажей
Четвертая очередь строительства.
Начато строительство дома № 2. Проводятся работы по устройству фундамента дома.
tyrd
t
Постоянный пользователь
265
19 ноября 2013
19 ноя 2013 09:16
половин преимуществ, пыль в глаза, вода там не очищена, недоделок куча по домам, ограждена территория но кто хочет ходит, это не комплекс, а просто отдельные дома... постоянные перебои с электричеством и кражи в квартирах
Реальный жилецRZ
Рж
Гость
2
21 ноября 2013
21 ноя 2013 08:56
Все ложь! Застройщик замолаживает на продажу, а потом- делайте все сами. Тарифы завышены, свет нет постоянно.
НЕт маршрутки, нет магазинов, течет крыша в отстроенном доме.
Новым домам не подключают газ!
НЕт маршрутки, нет магазинов, течет крыша в отстроенном доме.
Новым домам не подключают газ!
Domik Ai
штучний інтелект
37 895
09 сентября 2019
28 ноя 2013 16:35

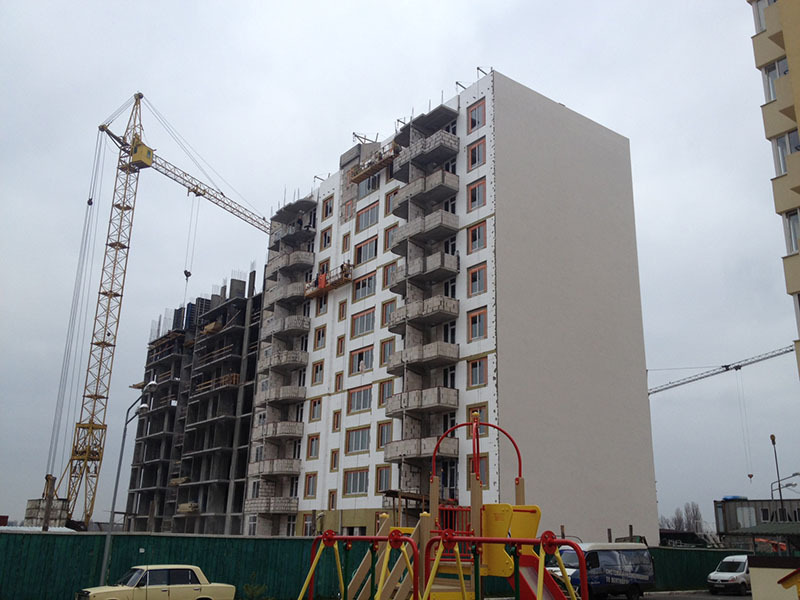

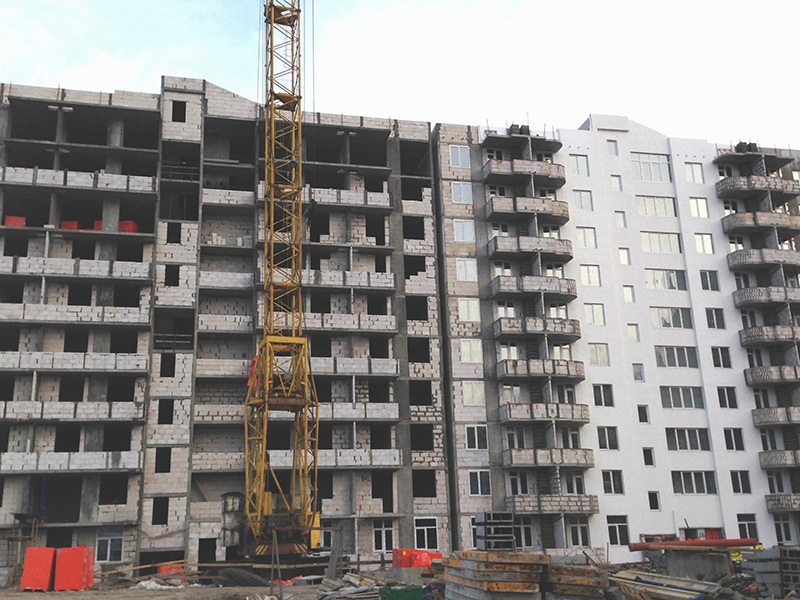

3-я очередь строительства, дом №1
- работы по утеплению фасада дома,
- монтаж системы водообеспечения и системы отопления квартир 7-9 этажей
- работы по укладки керамической плитки 6 этажи
- монтаж системы электрообеспечения квартир 7-9 этажей
- установка металлических внутриквартирных дверей
- проводятся работ по отделки мест общего пользования, лестничных клеток
3-я очередь строительства, дом №6
- монтаж горизонтальной опалубки перекрытия 10-го этажа
- установка вентиляционных каналов 7 и 8 -го этажей
- монтаж наружных стен 1-4 этажей
Четвертая очередь строительства.
Начато строительство дома № 2. Проводятся работы по устройству фундамента дома.
1 и 2 очередь
- работы по утеплению фасада дома,
- монтаж системы водообеспечения и системы отопления квартир 7-9 этажей
- работы по укладки керамической плитки 6 этажи
- монтаж системы электрообеспечения квартир 7-9 этажей
- установка металлических внутриквартирных дверей
- проводятся работ по отделки мест общего пользования, лестничных клеток

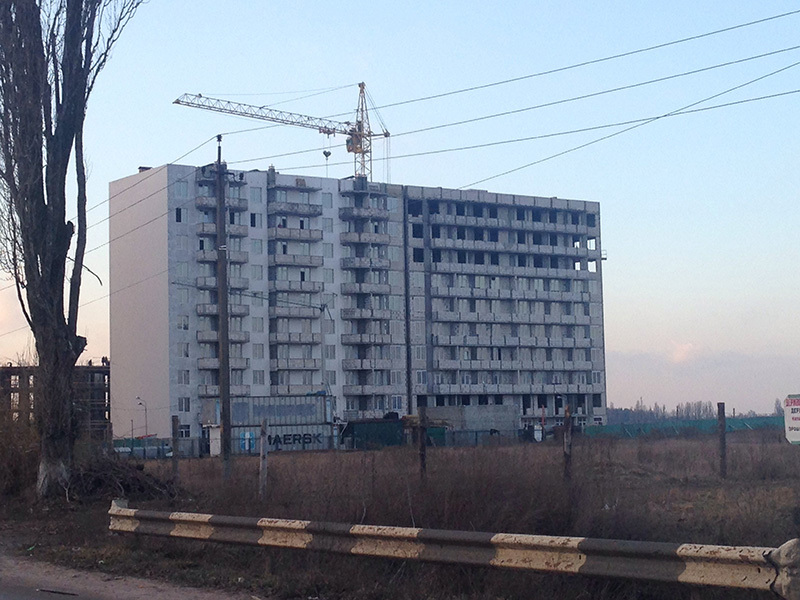

3-я очередь строительства, дом №6
- монтаж горизонтальной опалубки перекрытия 10-го этажа
- установка вентиляционных каналов 7 и 8 -го этажей
- монтаж наружных стен 1-4 этажей
Четвертая очередь строительства.
Начато строительство дома № 2. Проводятся работы по устройству фундамента дома.
1 и 2 очередь
Domik Ai
штучний інтелект
37 895
09 сентября 2019
15 дек 2013 23:10

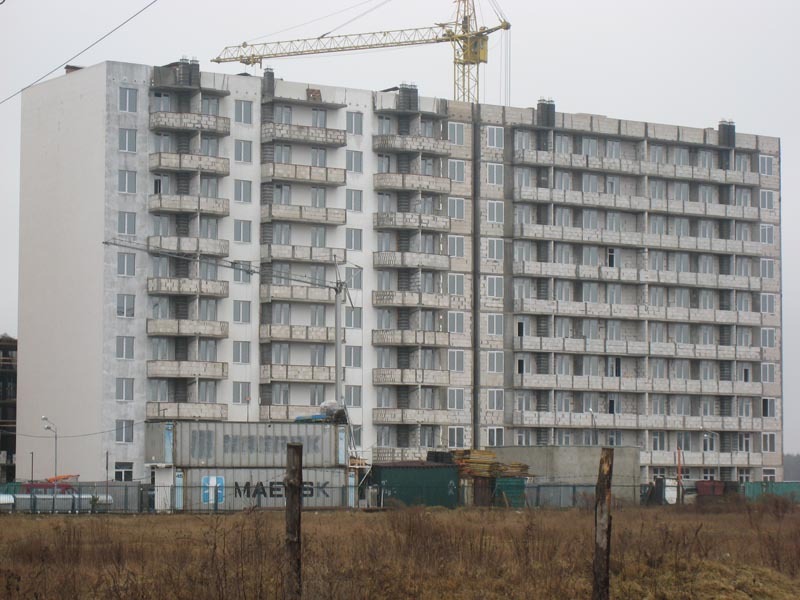

3-я очередь строительства, дом №1

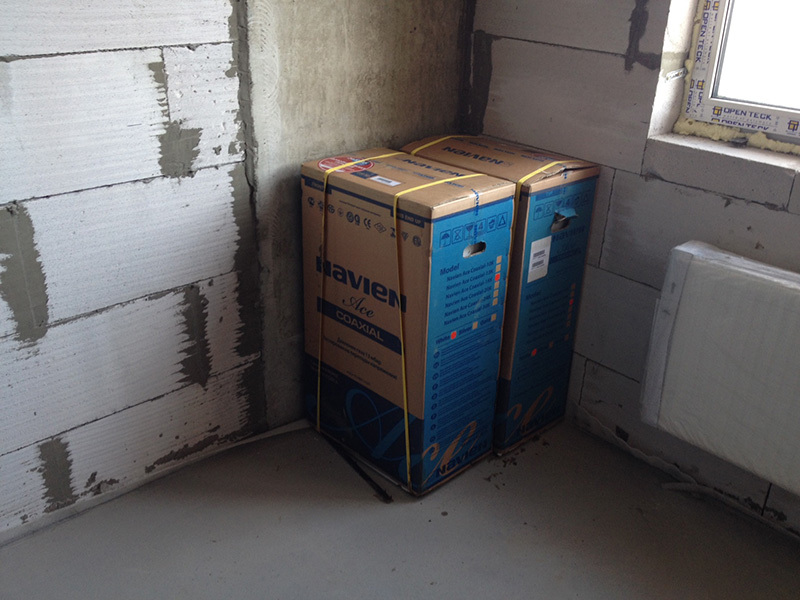

- монтаж вытяжных каналов для индивидуальных газовых котлов,
- монтаж лифтового оборудования в лифтовых шахтах,
- монтаж системы водообеспечения и системы отопления квартир 8-9 этажей,
- работы по укладки керамической плитки 6 этаж,
- монтаж системы электрообеспечения квартир 8-9 этажей,
- установка металлических внутриквартирных дверей,
- проводятся работ по отделки мест общего пользования, лестничных клеток
3-я очередь строительства, дом №6
- монтаж горизонтальной опалубки перекрытия 10-го этажа
- установка вентиляционных каналов 9 и 10 -го этажей
- монтаж наружных стен 6-го этажа
- монтаж внутренних перегородок 1-3 этажи
Четвертая очередь строительства.

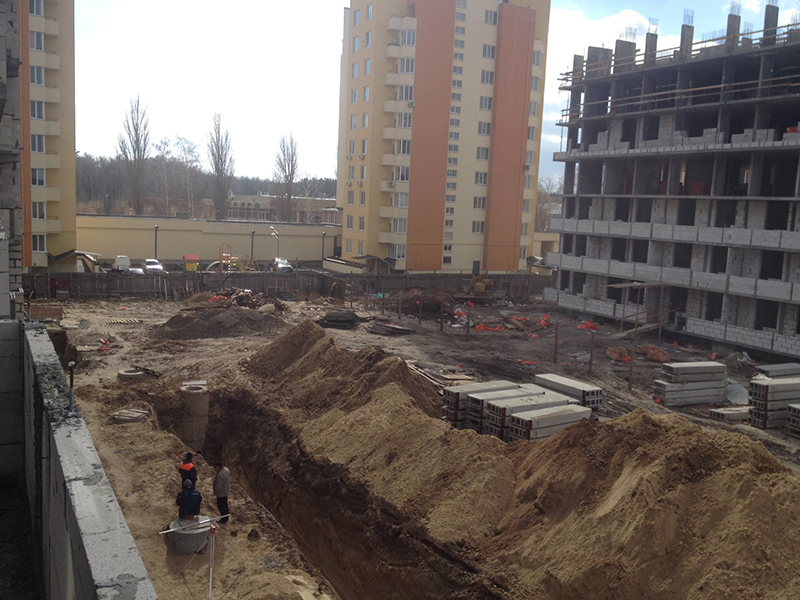

- Начато строительство дома № 2.
- проводятся работы по устройству вертикальных стен цокольного этажа,
- монтаж горизонтальной опалубки пола 1-го этажа
- монтаж вытяжных каналов для индивидуальных газовых котлов,
- монтаж лифтового оборудования в лифтовых шахтах,
- монтаж системы водообеспечения и системы отопления квартир 8-9 этажей,
- работы по укладки керамической плитки 6 этаж,
- монтаж системы электрообеспечения квартир 8-9 этажей,
- установка металлических внутриквартирных дверей,
- проводятся работ по отделки мест общего пользования, лестничных клеток
3-я очередь строительства, дом №6
- монтаж горизонтальной опалубки перекрытия 10-го этажа
- установка вентиляционных каналов 9 и 10 -го этажей
- монтаж наружных стен 6-го этажа
- монтаж внутренних перегородок 1-3 этажи
Четвертая очередь строительства.
- Начато строительство дома № 2.
- проводятся работы по устройству вертикальных стен цокольного этажа,
- монтаж горизонтальной опалубки пола 1-го этажа
Domik Ai
штучний інтелект
37 895
09 сентября 2019
29 янв 2014 18:02

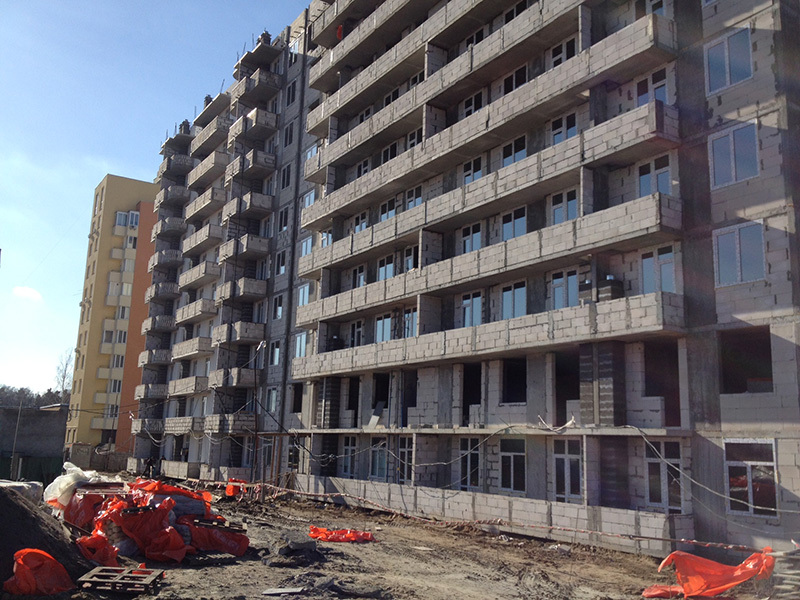

3-я очередь строительства, дом №1

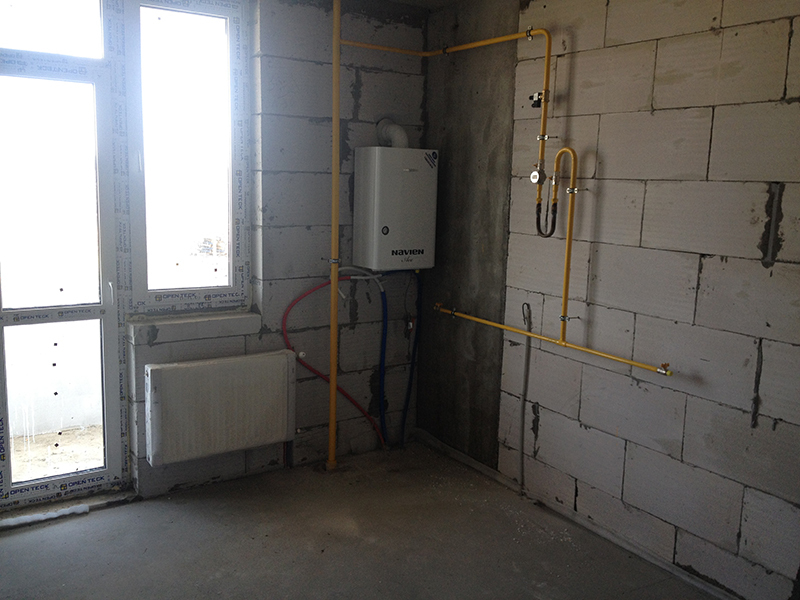

- выполнен монтаж вытяжных каналов для индивидуальных газовых котлов,

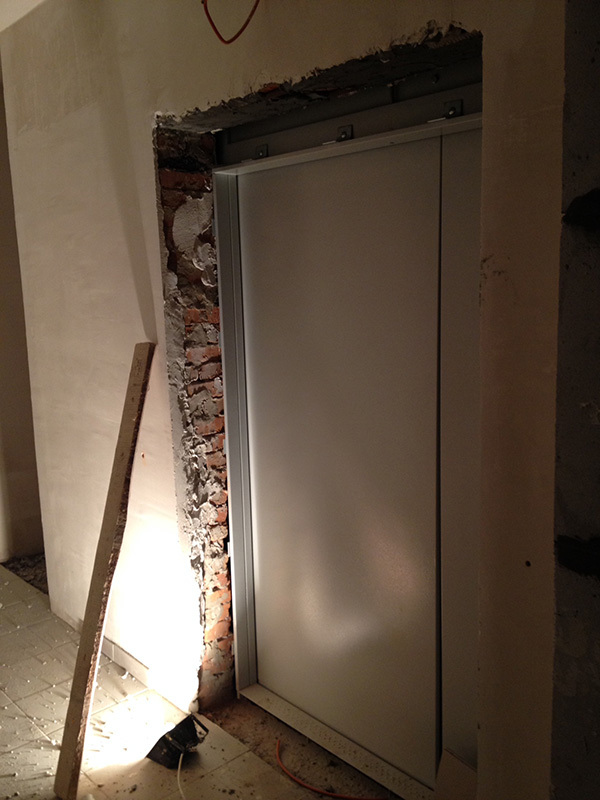

- выполнен монтаж лифтового оборудования,
- выполнен монтаж батарей системы отопления в квартирах,

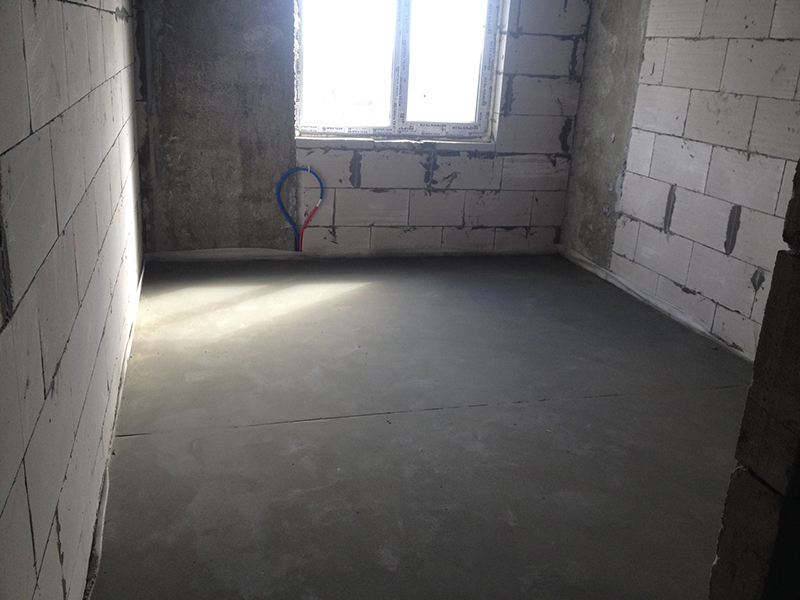

- работы по укладки керамической плитки 9-го этажа,
- установка металлических внутриквартирных дверей.

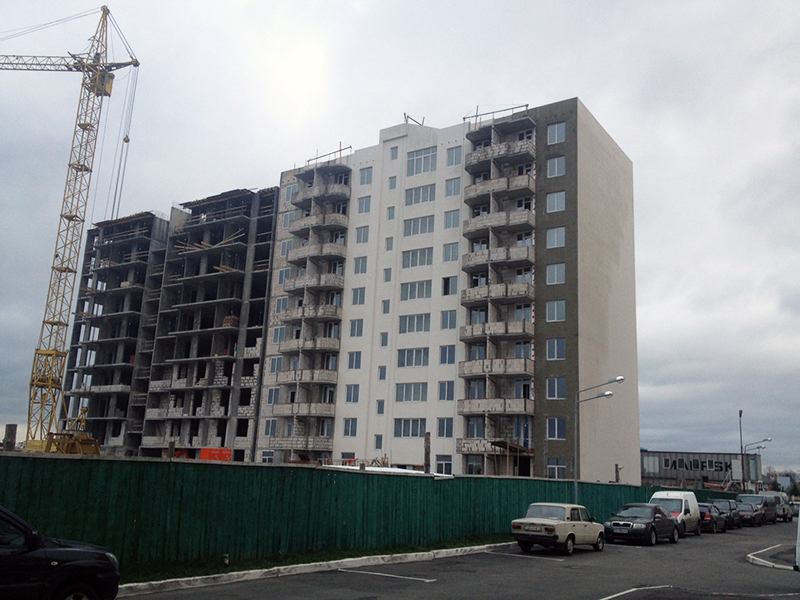

3-я очередь строительства, дом №6
- установка вентиляционных каналов 9 и 10 -го этажей
- монтаж наружных стен 9-го этажа
- монтаж внутренних перегородок 6-8 этажей
- монтаж металлопластиковых окон 1-3 этажей
- выполнен монтаж вытяжных каналов для индивидуальных газовых котлов,
- выполнен монтаж лифтового оборудования,
- выполнен монтаж батарей системы отопления в квартирах,
- работы по укладки керамической плитки 9-го этажа,
- установка металлических внутриквартирных дверей.
3-я очередь строительства, дом №6
- установка вентиляционных каналов 9 и 10 -го этажей
- монтаж наружных стен 9-го этажа
- монтаж внутренних перегородок 6-8 этажей
- монтаж металлопластиковых окон 1-3 этажей
Domik Ai
штучний інтелект
37 895
09 сентября 2019
29 янв 2014 18:03

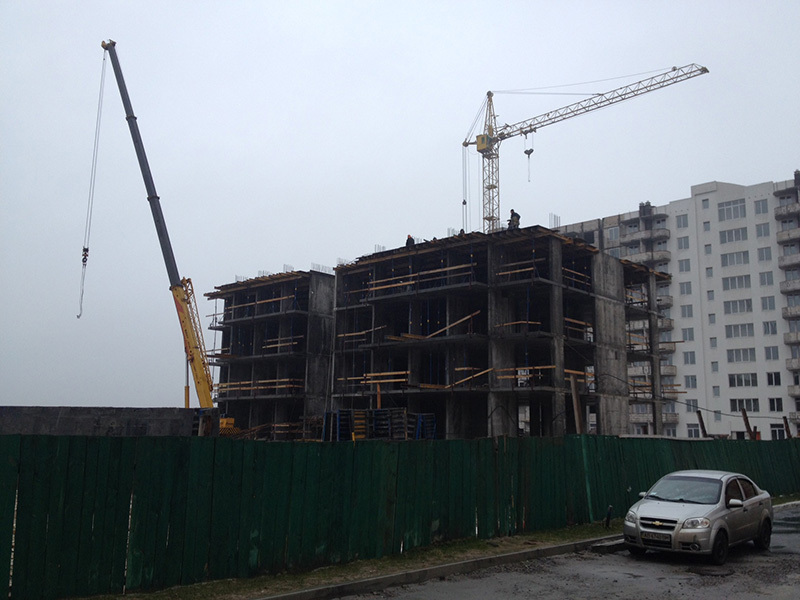

Четвертая очередь строительства.
Начато строительство дома № 2.

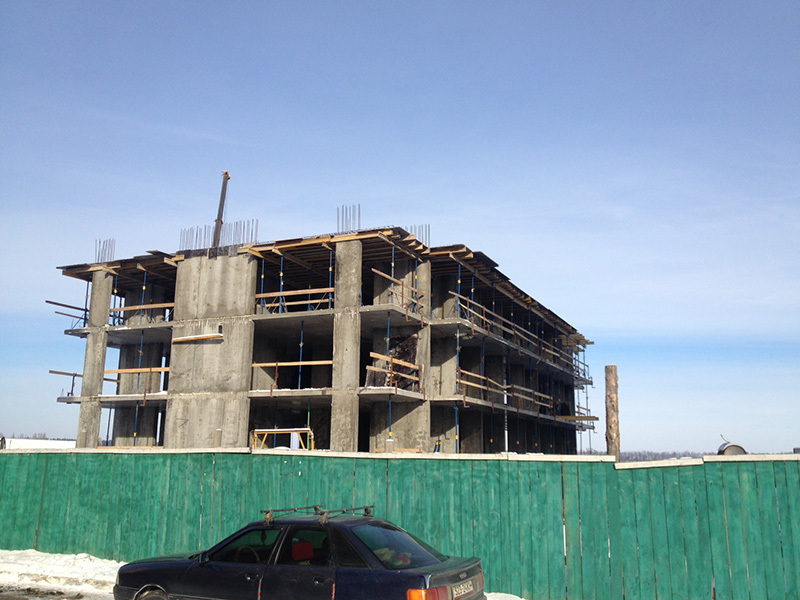

- проведены работы по устройству монолитных вертикальных пилонов 3 этажа,
- ведется монтаж горизонтальной опалубки плиты перекрытия 3-го этажа.
Начато строительство дома № 2.
- проведены работы по устройству монолитных вертикальных пилонов 3 этажа,
- ведется монтаж горизонтальной опалубки плиты перекрытия 3-го этажа.
Domik Ai
штучний інтелект
37 895
09 сентября 2019
19 фев 2014 17:54
3-я очередь строительства, дом №1

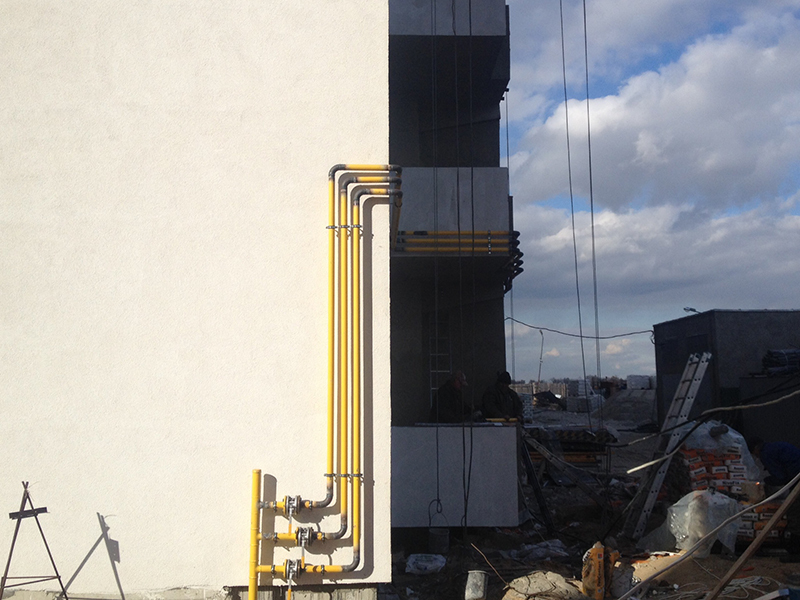

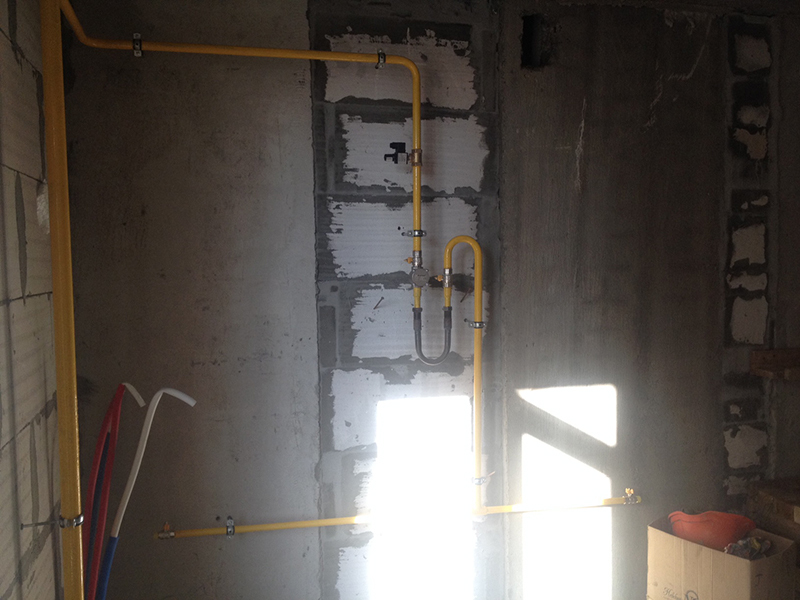

- работы по монтажу внутренних газовых сетей для установки индивидуальных газовых котлов,
- работы по укладки керамической плитки на лестничных клетках,
- установка металлических внутриквартирных дверей.
- выполнен монтаж лифтового оборудования,
- выполнен монтаж батарей системы отопления в квартирах
- работы по монтажу внутренних газовых сетей для установки индивидуальных газовых котлов,
- работы по укладки керамической плитки на лестничных клетках,
- установка металлических внутриквартирных дверей.
- выполнен монтаж лифтового оборудования,
- выполнен монтаж батарей системы отопления в квартирах
Domik Ai
штучний інтелект
37 895
09 сентября 2019
19 фев 2014 17:54

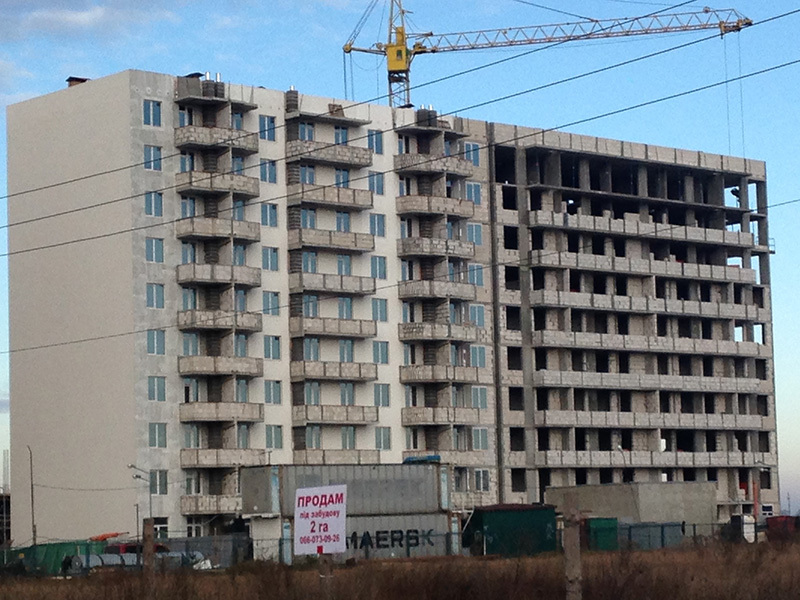

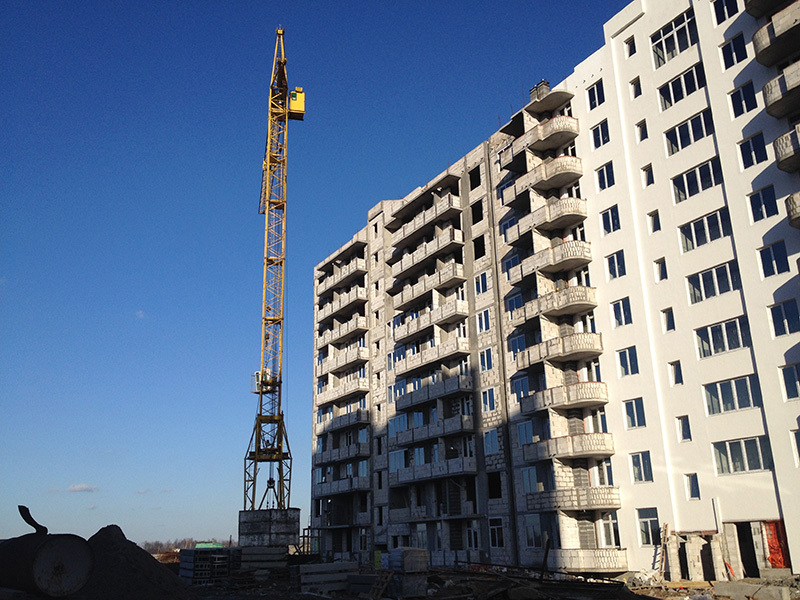

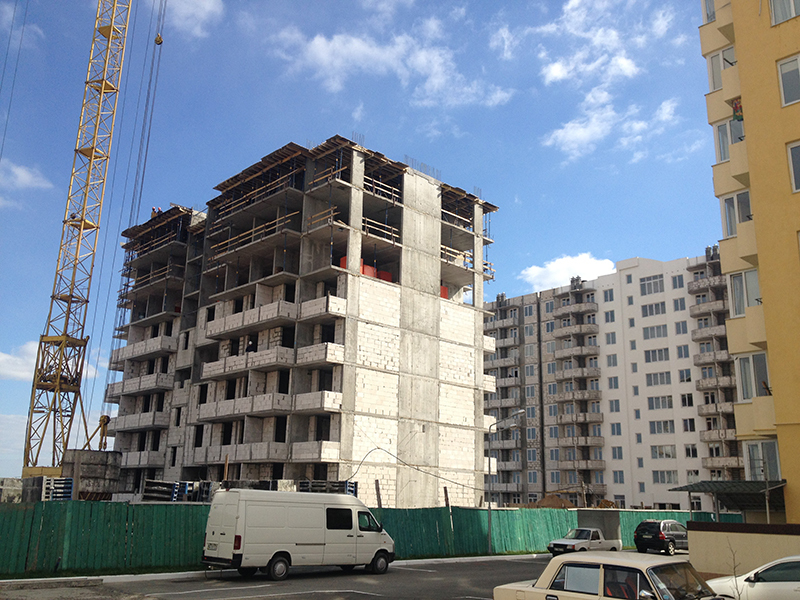

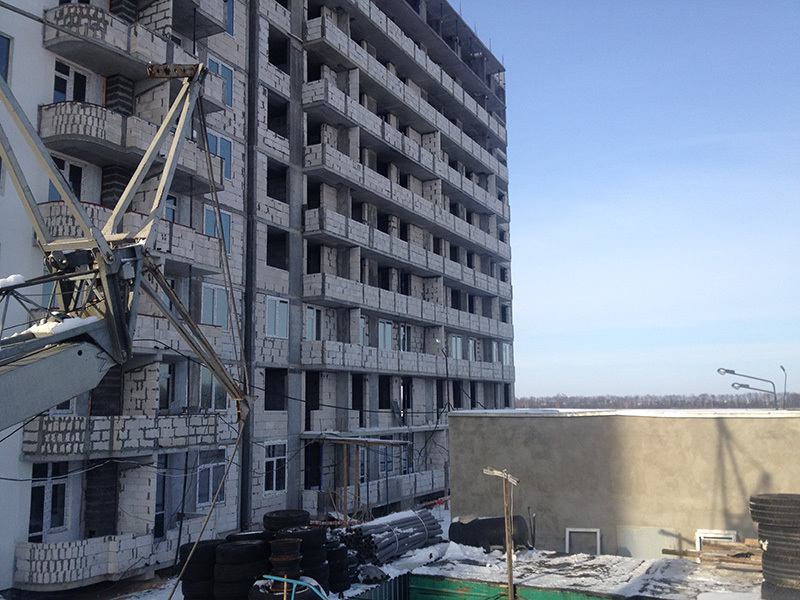

3-я очередь строительства, дом №6
- монтаж системы дымоудаления газовых котлов,
- монтаж внутренних перегородок 7-9 этажей

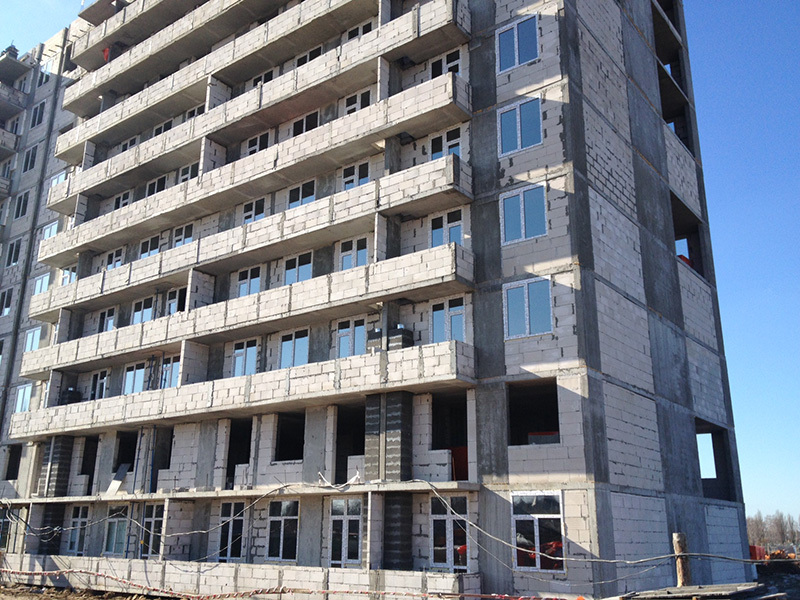

- монтаж металлопластиковых окон 1-7 этажей
- установка вентиляционных каналов 9 и 10 -го этажей
- монтаж системы дымоудаления газовых котлов,
- монтаж внутренних перегородок 7-9 этажей
- монтаж металлопластиковых окон 1-7 этажей
- установка вентиляционных каналов 9 и 10 -го этажей
Domik Ai
штучний інтелект
37 895
09 сентября 2019
19 фев 2014 17:55
Четвертая очередь строительства.
Начато строительство дома № 2.

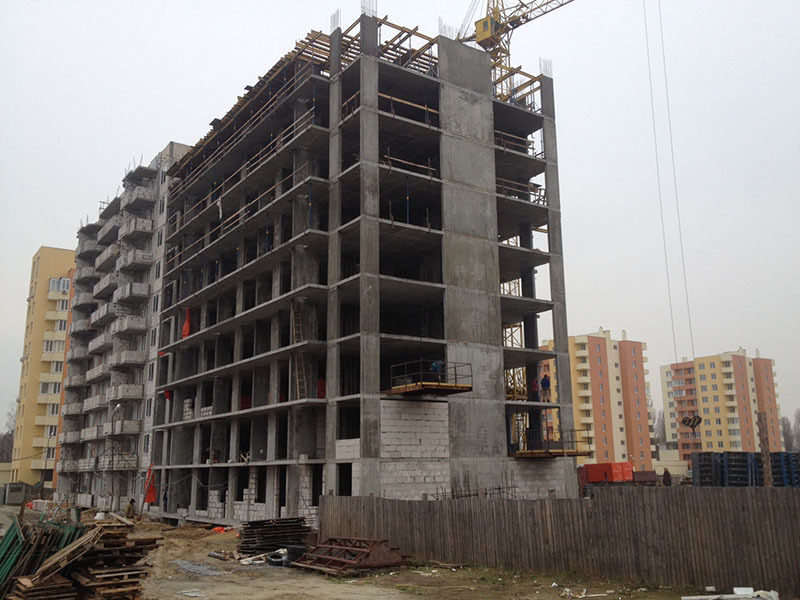

- проведены работы по устройству монолитных вертикальных пилонов 4-го этажа,
- ведется монтаж горизонтальной опалубки плиты перекрытия 4-го этажа.
Начато строительство дома № 2.
- проведены работы по устройству монолитных вертикальных пилонов 4-го этажа,
- ведется монтаж горизонтальной опалубки плиты перекрытия 4-го этажа.
Domik Ai
штучний інтелект
37 895
09 сентября 2019
07 март 2014 19:58
3-я очередь строительства, дом №1

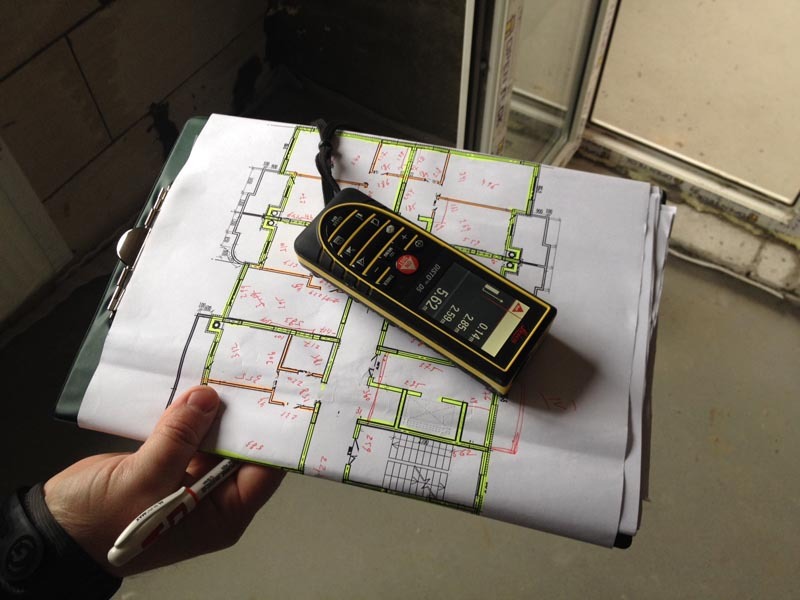

- работы БТИ по обмерам площадей квартир,
- работы по монтажу внутренних газовых сетей для установки индивидуальных газовых котлов,
- работы по укладки керамической плитки на лестничных клетках,
- установка металлических внутриквартирных дверей,
- окончательный монтаж и проверка внутридомового электрооборудования.
3-я очередь строительства, дом №6
- закончен монтаж системы дымоудаления газовых котлов,
- закончен монтаж внутренних перегородок,
- закончен монтаж металлопластиковых окон,
- закончена установка вентиляционных каналов,
- ведется работа по установке внутридомовой канализационной системы
- проводится работа по устройству кровли
Четвертая очередь строительства
Начато строительство дома № 2.

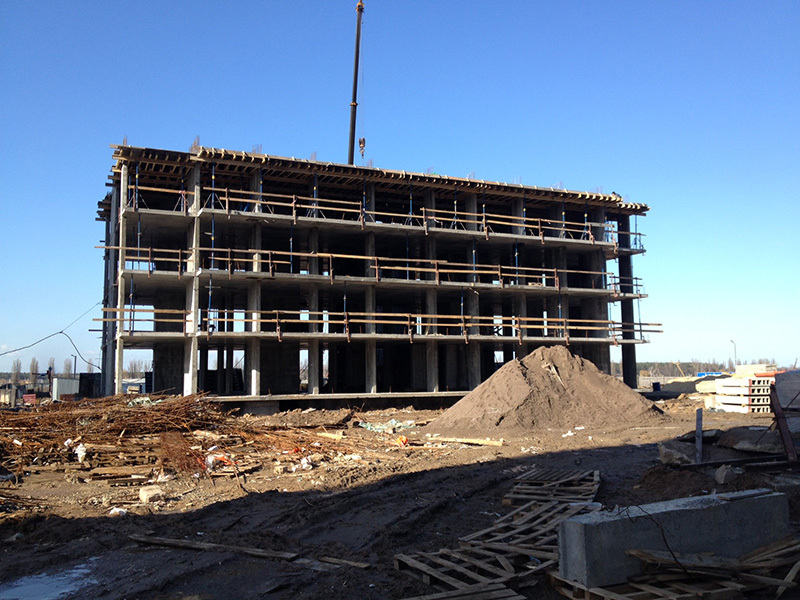

- проведены работы по устройству монолитных вертикальных пилонов 5-го этажа,
- ведется монтаж горизонтальной опалубки плиты перекрытия 6-го этажа,

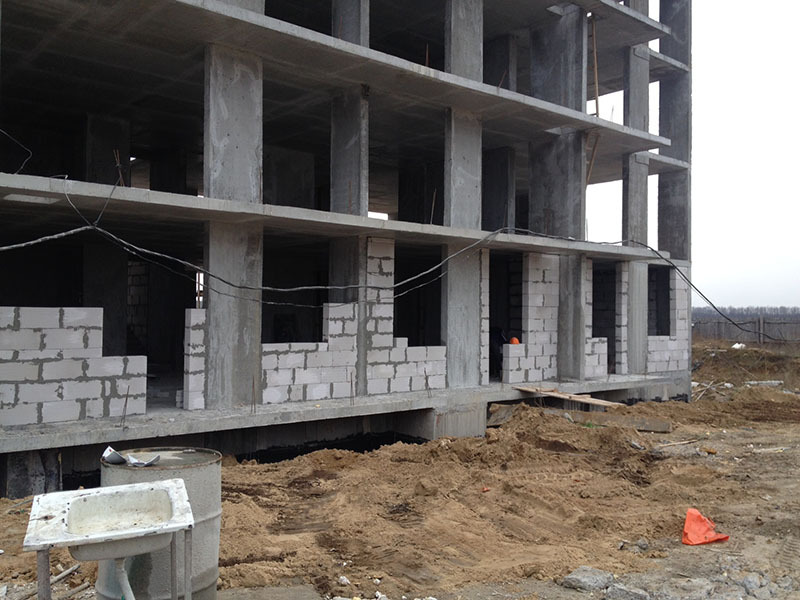

- ведутся по работы по закладке наружных стен 1 и 2-го этажей
- работы БТИ по обмерам площадей квартир,
- работы по монтажу внутренних газовых сетей для установки индивидуальных газовых котлов,
- работы по укладки керамической плитки на лестничных клетках,
- установка металлических внутриквартирных дверей,
- окончательный монтаж и проверка внутридомового электрооборудования.
3-я очередь строительства, дом №6
- закончен монтаж системы дымоудаления газовых котлов,
- закончен монтаж внутренних перегородок,
- закончен монтаж металлопластиковых окон,
- закончена установка вентиляционных каналов,
- ведется работа по установке внутридомовой канализационной системы
- проводится работа по устройству кровли
Четвертая очередь строительства
Начато строительство дома № 2.
- проведены работы по устройству монолитных вертикальных пилонов 5-го этажа,
- ведется монтаж горизонтальной опалубки плиты перекрытия 6-го этажа,
- ведутся по работы по закладке наружных стен 1 и 2-го этажей
Domik Ai
штучний інтелект
37 895
09 сентября 2019
07 март 2014 19:59
.
Domik Ai
штучний інтелект
37 895
09 сентября 2019
24 март 2014 09:43

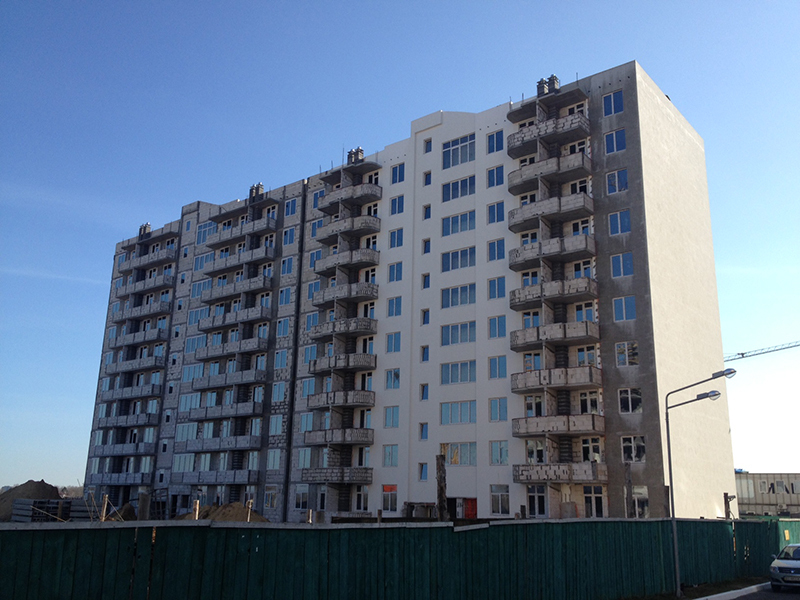

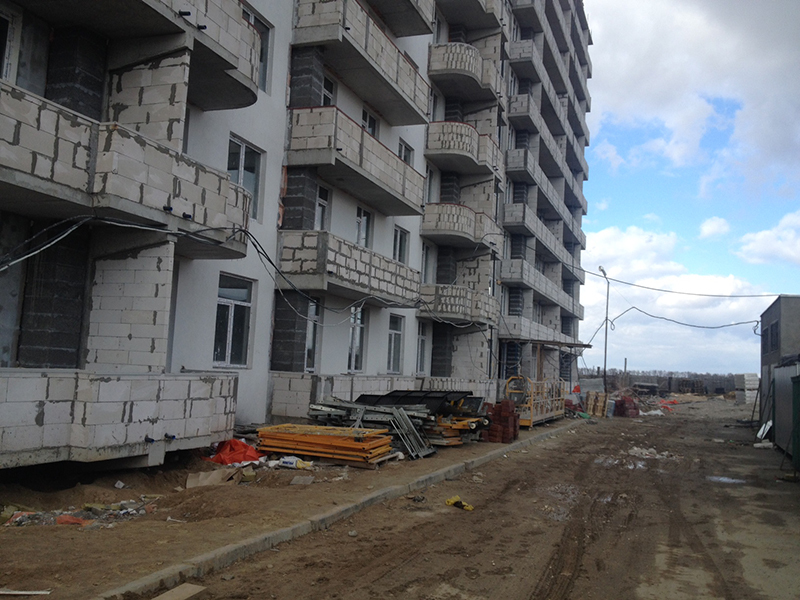

3-я очередь строительства, дом №1
- работы по монтажу внутренних газовых сетей для установки индивидуальных газовых котлов;

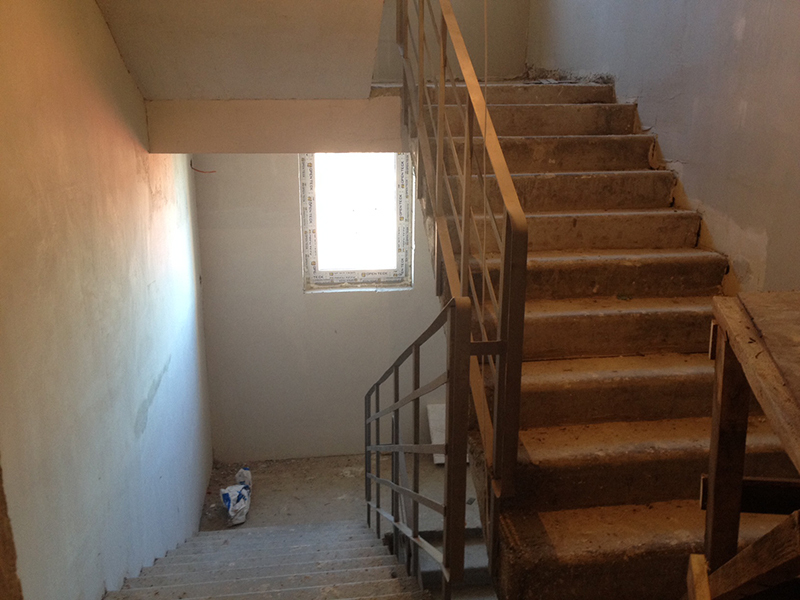

- заканчиваются работы по укладки керамической плитки на лестничных клетках;

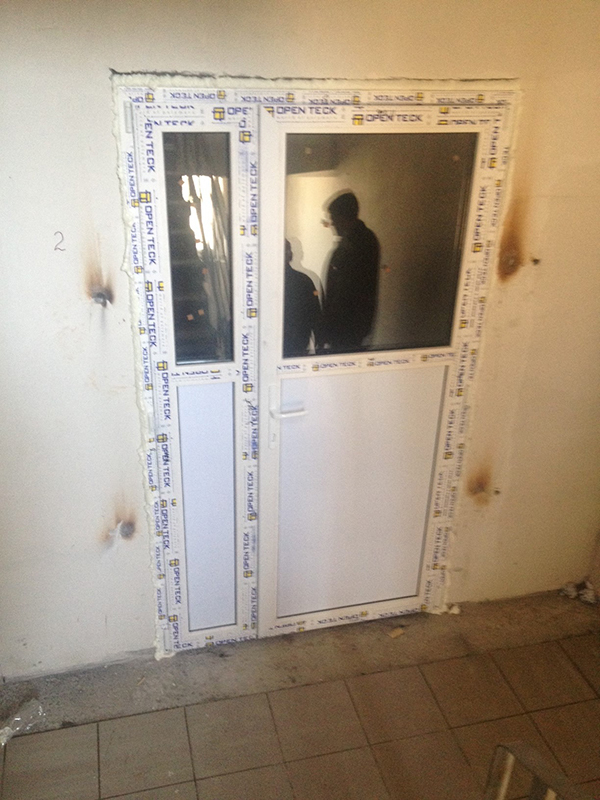

- установка металлопластиковых межэтажных дверей,

- подготовительные работы по отделки фасадов, устанавливаются монтажные люльки;
- ведутся подготовительные работы по монтажу входной группы в подъезд;

- подготовительные работы для выполнения благоустройства придворовой территории дома.
- работы по монтажу внутренних газовых сетей для установки индивидуальных газовых котлов;
- заканчиваются работы по укладки керамической плитки на лестничных клетках;
- установка металлопластиковых межэтажных дверей,
- подготовительные работы по отделки фасадов, устанавливаются монтажные люльки;
- ведутся подготовительные работы по монтажу входной группы в подъезд;
- подготовительные работы для выполнения благоустройства придворовой территории дома.
Domik Ai
штучний інтелект
37 895
09 сентября 2019
24 март 2014 09:44
3-я очередь строительства, дом №6
- ведется работа по установке внутридомовой канализационной системы;
- проводится работа по устройству кровли;
- ведутся подготовительные работы для разводки внутридомовых газовых труб;
- ведутся работы по прокладке внешних инженерных систем;
- ведется работа по установке внутридомовой канализационной системы;
- проводится работа по устройству кровли;
- ведутся подготовительные работы для разводки внутридомовых газовых труб;
- ведутся работы по прокладке внешних инженерных систем;
Domik Ai
штучний інтелект
37 895
09 сентября 2019
24 март 2014 09:45
Четвертая очередь строительства.
Строительство дома № 2.
- проведены работы по устройству монолитных вертикальных пилонов 6-го этажа,
- ведется монтаж горизонтальной опалубки плиты перекрытия 7-го этажа;
- закончены работы по закладке наружных и внутренних стен 1 и 2-го этажей;
- ведется закладка стен и перегородок 3- 5-го этажей;
- ведется монтаж вентиляционных каналов.
Строительство дома № 2.
- проведены работы по устройству монолитных вертикальных пилонов 6-го этажа,
- ведется монтаж горизонтальной опалубки плиты перекрытия 7-го этажа;
- закончены работы по закладке наружных и внутренних стен 1 и 2-го этажей;
- ведется закладка стен и перегородок 3- 5-го этажей;
- ведется монтаж вентиляционных каналов.
Domik Ai
штучний інтелект
37 895
09 сентября 2019
04 апр 2014 17:12
3-я очередь строительства, дом №1
- работы по монтажу внутренних газовых сетей для установки индивидуальных газовых котлов;
- установка газовых котлов;
- работы по отделки фасадов;
- подготовительные работы по монтажу входной группы в подъезд;
- подготовительные работы для выполнения благоустройства придворовой территории дома;
- работы по монтажу внутренних газовых сетей для установки индивидуальных газовых котлов;
- установка газовых котлов;
- работы по отделки фасадов;
- подготовительные работы по монтажу входной группы в подъезд;
- подготовительные работы для выполнения благоустройства придворовой территории дома;
Domik Ai
штучний інтелект
37 895
09 сентября 2019
04 апр 2014 17:13
3-я очередь строительства, дом №6

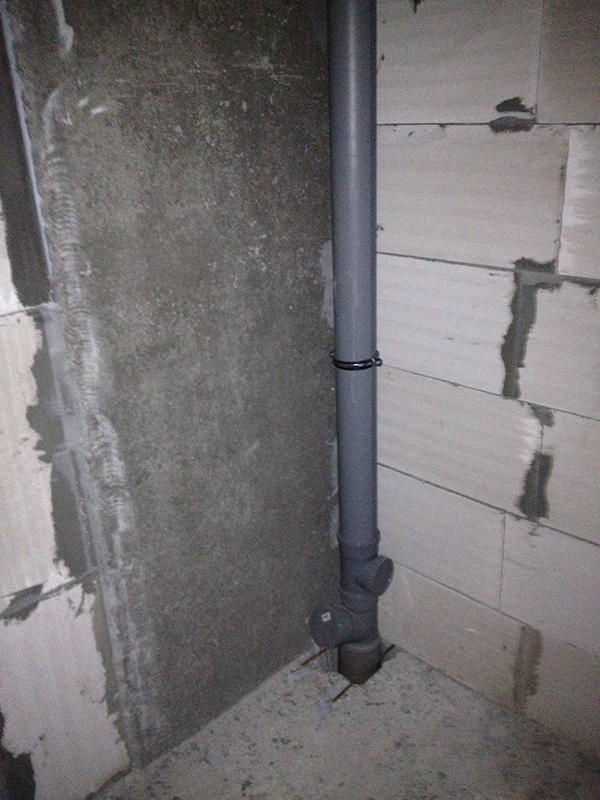

- ведется работа по установке внутридомовой канализационной системы;

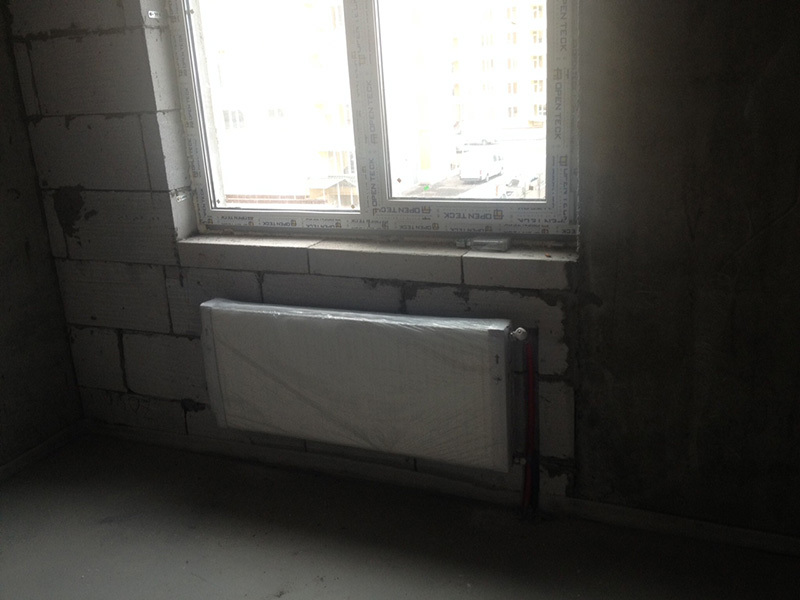

- ведутся работы по разводке внутридомовых систем водопровода и отопления;
- проводится работа по устройству кровли;
- ведутся работы по прокладке внешних инженерных систем;

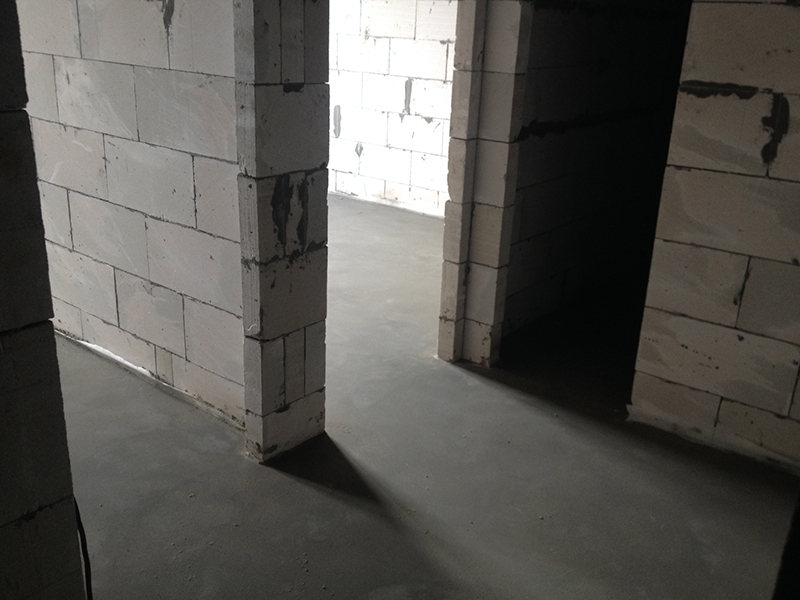

- ведутся работы по заливке стяжки на полу в квартирах;
- ведется работа по установке внутридомовой канализационной системы;
- ведутся работы по разводке внутридомовых систем водопровода и отопления;
- проводится работа по устройству кровли;
- ведутся работы по прокладке внешних инженерных систем;
- ведутся работы по заливке стяжки на полу в квартирах;
Domik Ai
штучний інтелект
37 895
09 сентября 2019
04 апр 2014 17:14
Строительство дома № 2.
- залита плита перекрытия 9-го этажа;
- ведется закладка стен и перегородок 5 и 6-го этажей;
- ведется монтаж вентиляционных каналов;
- ведутся работы по подключения внешних инженерных сетей;
- залита плита перекрытия 9-го этажа;
- ведется закладка стен и перегородок 5 и 6-го этажей;
- ведется монтаж вентиляционных каналов;
- ведутся работы по подключения внешних инженерных сетей;
Domik Ai
штучний інтелект
37 895
09 сентября 2019
17 апр 2014 19:13
15.04.2014
3-я очередь строительства, дом №1
- получена Декларация о вводе дома в эксплуатацию
- проводятся работы по наладке индивидуальных газовых котлов;

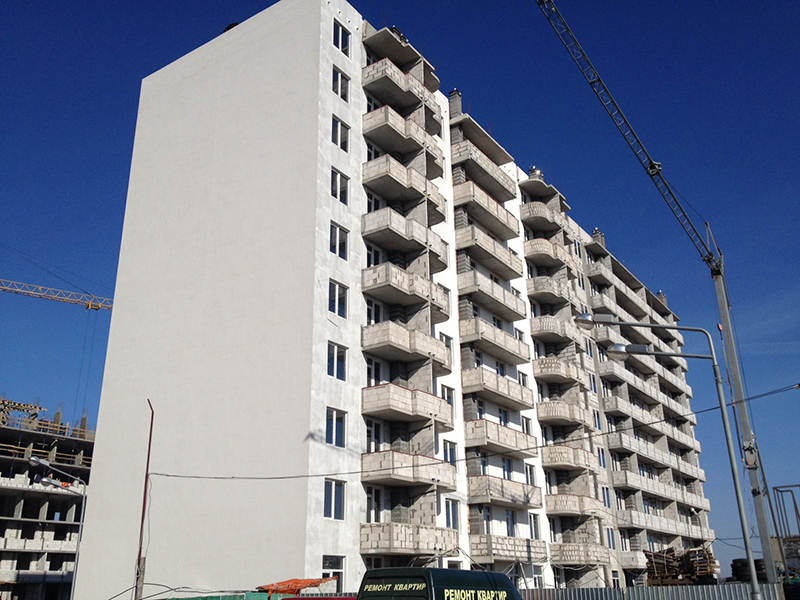

- заканчиваются работы по отделки и покраске фасадов дома;
- проводится монтаж входной группы в подъезд;
- подготовительные работы для выполнения благоустройства придворовой территории дома;
- устанавливаются квартирные счетчики учета воды;
- устанавливаются внутриквартирные электрические щиты;

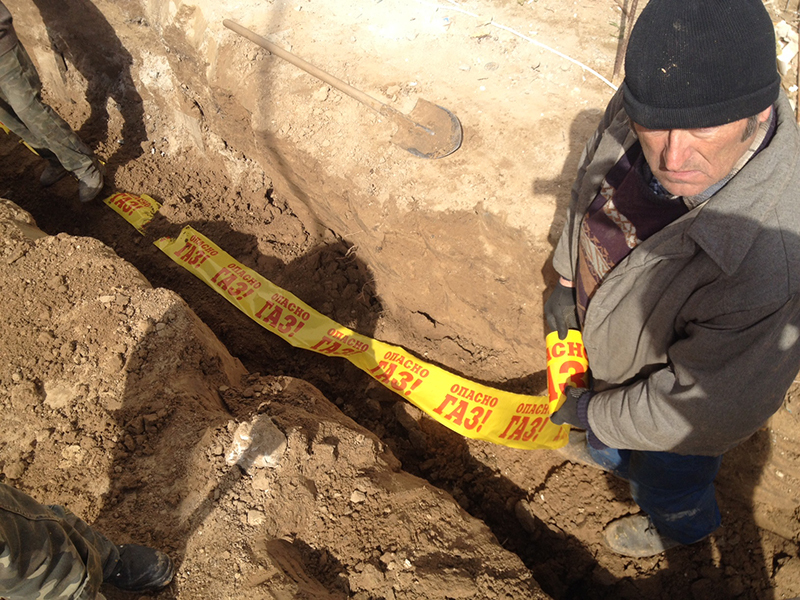

- заканчиваются работы по устройству внутриплощадочных газовых сетей дома №1.
3-я очередь строительства, дом №6
Активно проводятся отделочные строительные работы:
- закончены работы по установке внутридомовой канализационной системы;

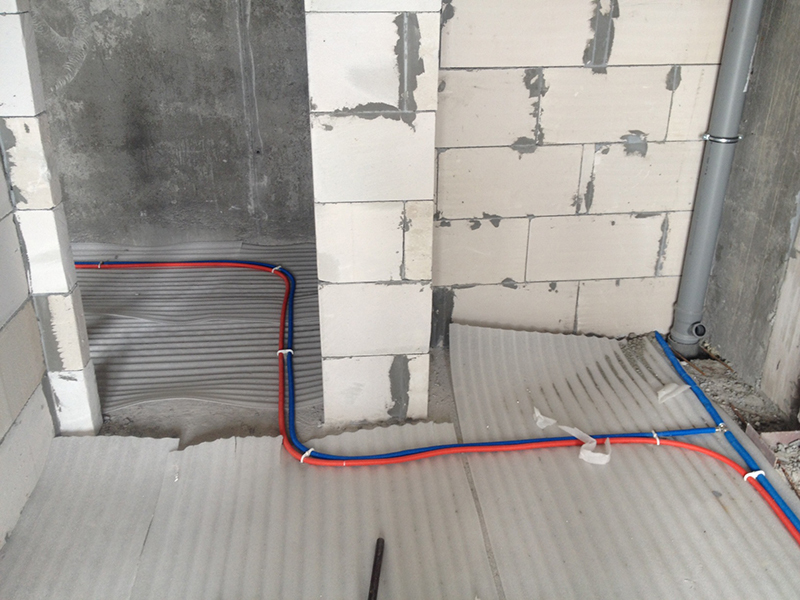

- ведутся работы по разводке внутридомовых систем водопровода и отопления;
- проводится работа по устройству кровли;

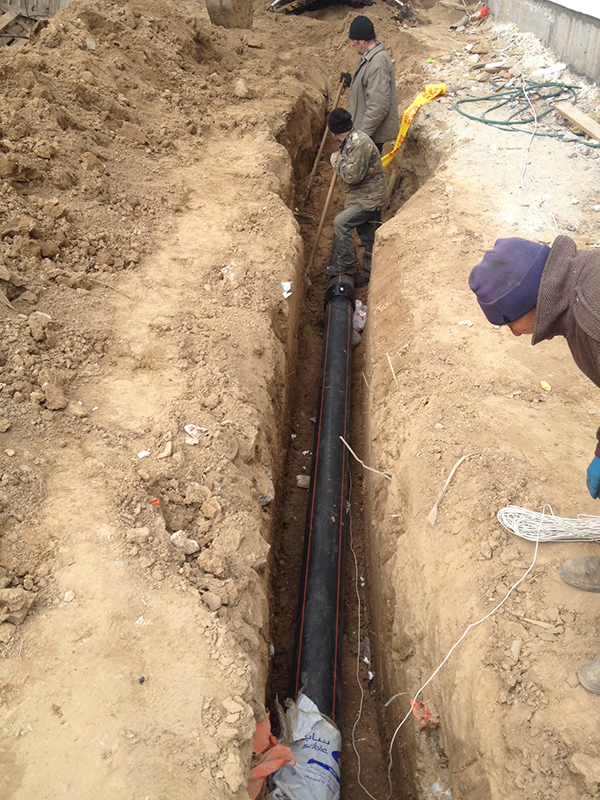

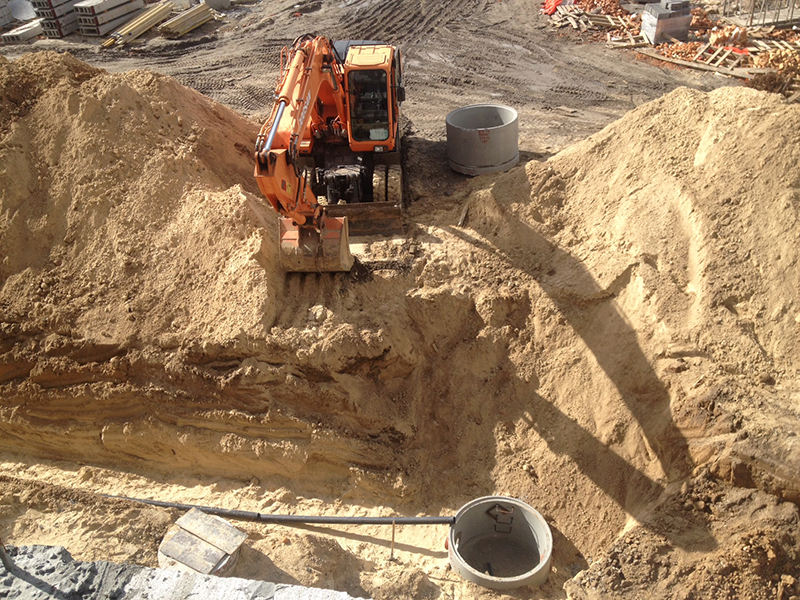

- ведутся работы по прокладке внешних инженерных систем;
- ведутся работы по заливке стяжки на полу в квартирах;

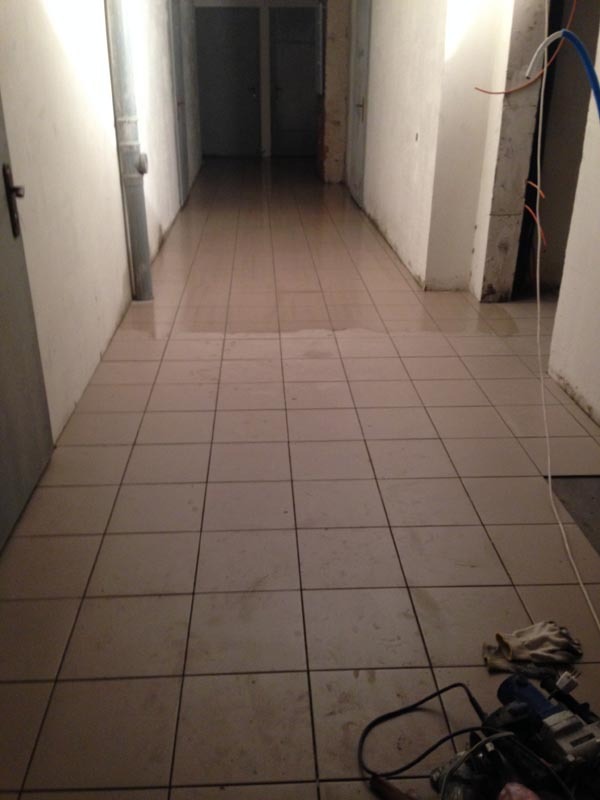

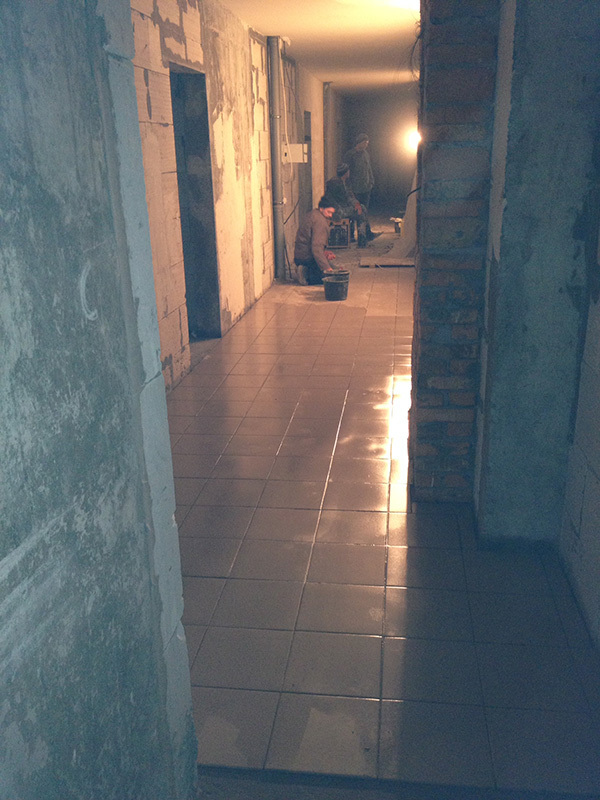

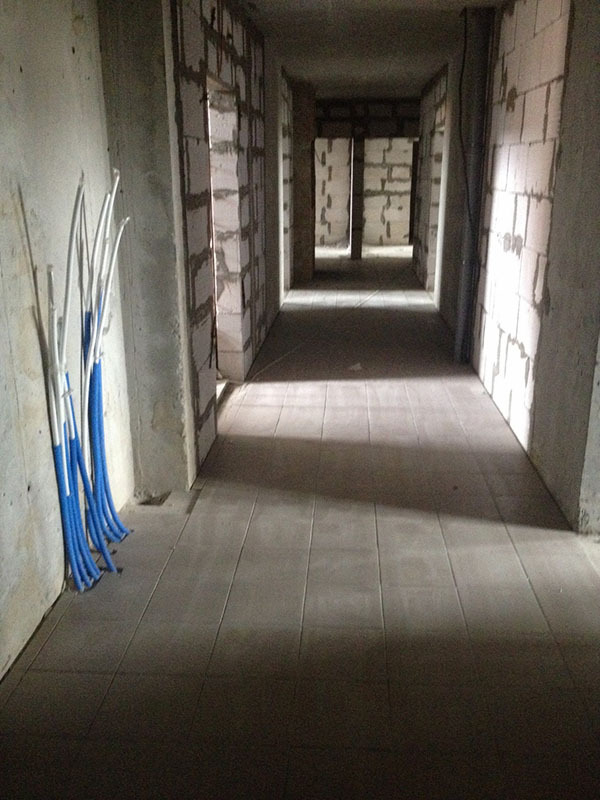

- ведутся работы по укладке плитки в коридорах общего пользования;
- начаты работы по установке входных дверей в квартиры;
- начаты подготовительные работы по разводке внутриквартирных газовых сетей;
- начаты работы по отделке (утеплению) фасадов.
Четвертая очередь строительства.
Строительство дома № 2.
- залита плита перекрытия 10-го этажа;
- начаты работы по устройству кровли;

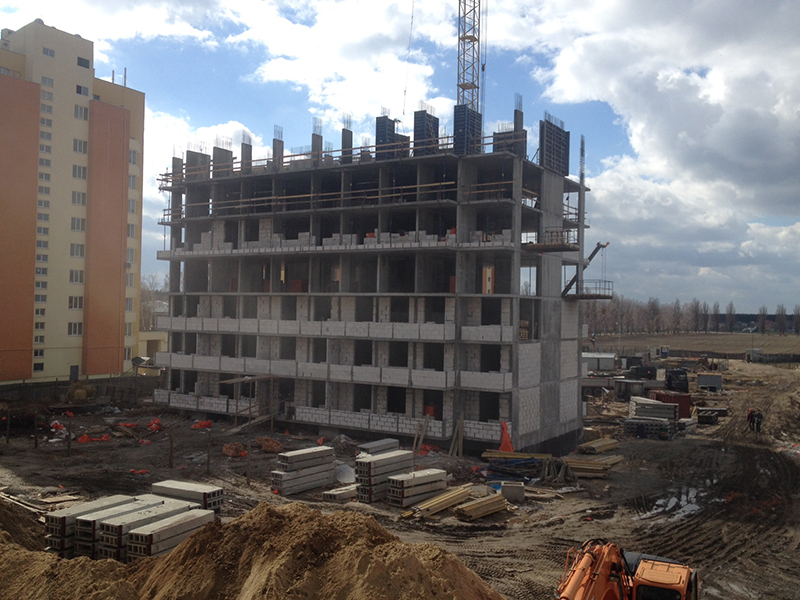

- ведется закладка стен и перегородок 7-го этажа;
- выполнен монтаж металлопластиковых окон 5 и 6- го этажей;
- ведутся работы по подключения внешних инженерных сетей.
Начато строительство дома №5
- выполнены работы по разработке котлована;
- выполнены работы по бетонной подготовке;
- ведутся работы по армированию фундаментной плиты.
3-я очередь строительства, дом №1
- получена Декларация о вводе дома в эксплуатацию
- проводятся работы по наладке индивидуальных газовых котлов;
- заканчиваются работы по отделки и покраске фасадов дома;
- проводится монтаж входной группы в подъезд;
- подготовительные работы для выполнения благоустройства придворовой территории дома;
- устанавливаются квартирные счетчики учета воды;
- устанавливаются внутриквартирные электрические щиты;
- заканчиваются работы по устройству внутриплощадочных газовых сетей дома №1.
3-я очередь строительства, дом №6
Активно проводятся отделочные строительные работы:
- закончены работы по установке внутридомовой канализационной системы;
- ведутся работы по разводке внутридомовых систем водопровода и отопления;
- проводится работа по устройству кровли;
- ведутся работы по прокладке внешних инженерных систем;
- ведутся работы по заливке стяжки на полу в квартирах;
- ведутся работы по укладке плитки в коридорах общего пользования;
- начаты работы по установке входных дверей в квартиры;
- начаты подготовительные работы по разводке внутриквартирных газовых сетей;
- начаты работы по отделке (утеплению) фасадов.
Четвертая очередь строительства.
Строительство дома № 2.
- залита плита перекрытия 10-го этажа;
- начаты работы по устройству кровли;
- ведется закладка стен и перегородок 7-го этажа;
- выполнен монтаж металлопластиковых окон 5 и 6- го этажей;
- ведутся работы по подключения внешних инженерных сетей.
Начато строительство дома №5
- выполнены работы по разработке котлована;
- выполнены работы по бетонной подготовке;
- ведутся работы по армированию фундаментной плиты.
Domik Ai
штучний інтелект
37 895
09 сентября 2019
13 май 2014 10:44
3-я очередь строительства, дом №1
- проводятся предварительные осмотры квартир инвесторами;
- проводятся работы по наладке лифтового оборудования;
- заканчиваются работы по отделки и покраске фасадов дома;
- проводится монтаж входной группы в подъезд;
- ведутся работы для выполнения благоустройства придворовой территории дома;
- заканчиваются работы по отделке и покраске внутренних коридоров и лестничных клеток.
3-я очередь строительства, дом №6
Активно проводятся отделочные строительные работы:

- установка лифтового оборудования;

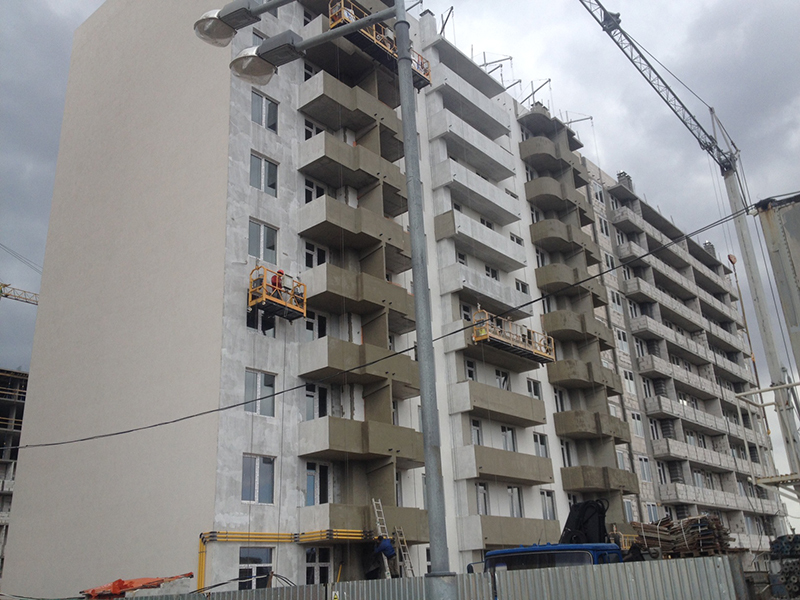

- утепление и отделка фасадов дома;
- устройство кровли;
- закончены работы по прокладке внешних инженерных систем;
- работы по заливке стяжки на полу в квартирах;
- работы по укладке плитки в коридорах общего пользования;
- установка входных дверей в квартиры;

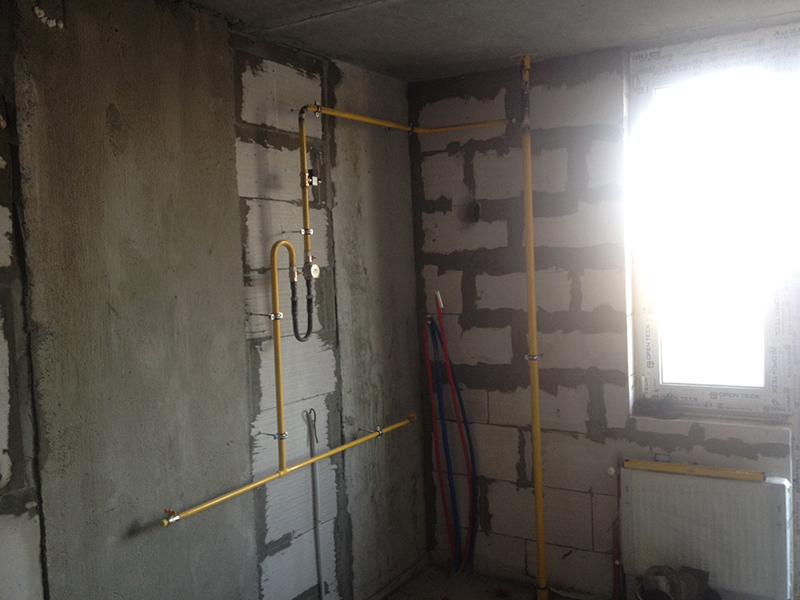

- работы по разводке внутриквартирных газовых сетей;
Четвертая очередь строительства.
Строительство дома № 2
- ведутся работы по устройству кровли;
- ведется закладка наружных стен и внутренних перегородок 8-го этажа;
- выполнен монтаж металлопластиковых окон 7-го этажа;
- ведутся работы по подключения внешних инженерных сетей.
Начато строительство дома №5
- выполнены работы по устройству цокольного этажа;
- выполнены работы по устройству плиты перекрытия цокольного этажа.
- проводятся предварительные осмотры квартир инвесторами;
- проводятся работы по наладке лифтового оборудования;
- заканчиваются работы по отделки и покраске фасадов дома;
- проводится монтаж входной группы в подъезд;
- ведутся работы для выполнения благоустройства придворовой территории дома;
- заканчиваются работы по отделке и покраске внутренних коридоров и лестничных клеток.
3-я очередь строительства, дом №6
Активно проводятся отделочные строительные работы:
- установка лифтового оборудования;
- утепление и отделка фасадов дома;
- устройство кровли;
- закончены работы по прокладке внешних инженерных систем;
- работы по заливке стяжки на полу в квартирах;
- работы по укладке плитки в коридорах общего пользования;
- установка входных дверей в квартиры;
- работы по разводке внутриквартирных газовых сетей;
Четвертая очередь строительства.
Строительство дома № 2
- ведутся работы по устройству кровли;
- ведется закладка наружных стен и внутренних перегородок 8-го этажа;
- выполнен монтаж металлопластиковых окон 7-го этажа;
- ведутся работы по подключения внешних инженерных сетей.
Начато строительство дома №5
- выполнены работы по устройству цокольного этажа;
- выполнены работы по устройству плиты перекрытия цокольного этажа.
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Terracotta | Perfect Group | Київ, вул. Чернігівська, 808.02822
- ЖК Деснянський | ДБК-Житлобуд | Київ, вул. Електротехнічна, 4308.02454
- ЖК Канкрит | РіЕЛ | Киев, Днепровская набережная, 1708.022
- ЖК Wood Park 1,2 | Вуд Парк| Киев, ул. Радистов, 18, 2408.0240
- ЖК Заречный | bUd development | Киев, пр-т Н. Бажана, ул. Заречная08.0211 517
- ЖК Дніпровська Мрія | Галжитлобуд | Киев, ул. Сосюры, 608.02801
- ЖК H2O | Stolitsa Group | Киев, ул. Колекторная08.0213
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | Киев, ул. Причальная, 1106.023 809
- ЖК Great | РіЕЛ, IB Alliance | Киев, Днепровская набережная06.02741
- ЖК Паркове місто | KAN Development, UDP | Киев, ул. Вышгородская, 4505.02511
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Стоит ли сейчас покупать недвижимость?24.014 998
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Походження грошей на купівлю квартири при її продажу27.126
- Застройщик предлагает только дарственную вместо купли-продажи. Насколько это популярно?23.1210
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Отзывы о кондиционерах. Какой кондиционер лучше26.01280
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Генеральне прибирання після ремонту23.012
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- ЖК Lazur Sky | Львів, вул. Зелена, 115д02.013
- Шумоизоляция. Отзывы о материалах для звукоизоляции06.02169
- Как правильно выбрать бойлер. Отзывы о бойлерах03.02436
- Куплю проект дома TMV-10027.011
- При подключении Экофло на выходе горит две фазы14.012
- Как можно прочистить или улучшить вентиляцию в квартире?07.018
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1219
- Допоможіть перебрати щиток29.121
- Пол на кухне – ламинат или плитка?29.1223
- Какие лаки лучше всего использовать для деревянных полов?26.1210
- Как можно избавиться от запаха сигарет в квартире?01.025
- Как удалить различные пятна с пола из ламината23.0115
- Как вернуть хороший вид деревянной посуде14.014
- Уборка квартиры при помощи натуральных средств07.0145
- Что подарить мужчине?22.12352
- Електрична тепла підлога28.111
- Продам фонарик шокер ОСА 928 Power plus04.111
- Как отвечать на How are You?04.102
- Мій сайт не з'являється в результатах пошуку20.093
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
