Цитата "Kelli Opa":
Ваши слова, да Богу в уши)))
Не знаю я, как про вторую половину августа....![]()
Мне кажется будет так (в лучшем случае) 30.06- ввод в эксплуатацию и 30.08 - передача под заселение.. и реально ключи +- 30.09 - это будет просто класс!!![]()
Но это так, мои личные мысли..
Морально я приготовился к заселению на сентябрь.

Kelli Opa
KO
Постоянный пользователь
480
29 марта 2016
11 апр 2018 14:11
Аналогично!
Oleg49
O
Ветеран
1 665
13 июля 2016
12 апр 2018 06:53
На наш дом случайно линолеум не завозили? Ничего не похожего на рулоны линолеума не лежит возле дома?
Kelli Opa
KO
Постоянный пользователь
480
29 марта 2016
12 апр 2018 07:02
Цитата "Oleg49":На наш дом случайно линолеум не завозили? Ничего не похожего на рулоны линолеума не лежит возле дома?
Пан Валидол, примерно месяц назад писал, что линолеум был в рулонах около нашего дома, и потом заносили в дом или это были двери..
Oleg49
O
Ветеран
1 665
13 июля 2016
12 апр 2018 07:07
Цитата "Kelli Opa":
Пан Валидол, примерно месяц назад писал, что линолеум был в рулонах около нашего дома, и потом заносили в дом или это были двери..
Наверное это были двери в 12 и линолеум в 13.

Oleg49
O
Ветеран
1 665
13 июля 2016
12 апр 2018 14:24

Прогноз.
Если коротко, то февральский прогноз остался практически без изменений (мартовского не было).
12-й
Обещанию Валерия Анатольевича по окончанию строительных работ к концу мая не судьба сбыться. Линолем пока не укладывают и, видимо, не завезли. Учитывая темпы укладки линолема в 10 и 11, данный процесс в 12,13 домах займет 3 мес. (смотрим таблицы)
Таким образом, сертификат 01.08.18, заселение 01.10.18.
13-й и 7-й.
Аналогичная 12-му готовность/неготовность. Сертификат 01.08.18, заселение 01.10.18.
В это раз выделил 7-й. Т.к. есть ощущение, что данный дом может стать «тормозом», для 10-13. Просмотрим на процентовку в следующем месяце, может ошибаюсь.
10-й, 11-й
Не взирая на слухи, что данные дома уже принимает ЖЕК, что дома обнесут забором, сделают отдельный заезд (получится что-то вроде маленького гетто), сделаю следующее предположение по срокам.
Заселение – сентябрь 2018 (вторая половина). Сертификат… Тут сложнее. Думаю, раньше лета эти дома его не увидят.
Рекомендую, инвесторам данных домов задаваться не только вопросом «Как там мой домик?» Важнее вопрос, что там у соседей. Особенно в 7-м.
14-й и 18-й
Без изменений. Заселение - первый день весны.
18-й «тормозит» по фасаду относительно прогноза. До конца мая фасад могут не успеть.
15-й
Если депутат вдруг решит переселиться c 18-го в 15-й, то заселение тоже на март. Если нет, то нет.
Чуть не забыл. Прогноз оптимистический, т.е. может пересматриваться в худшую сторону.

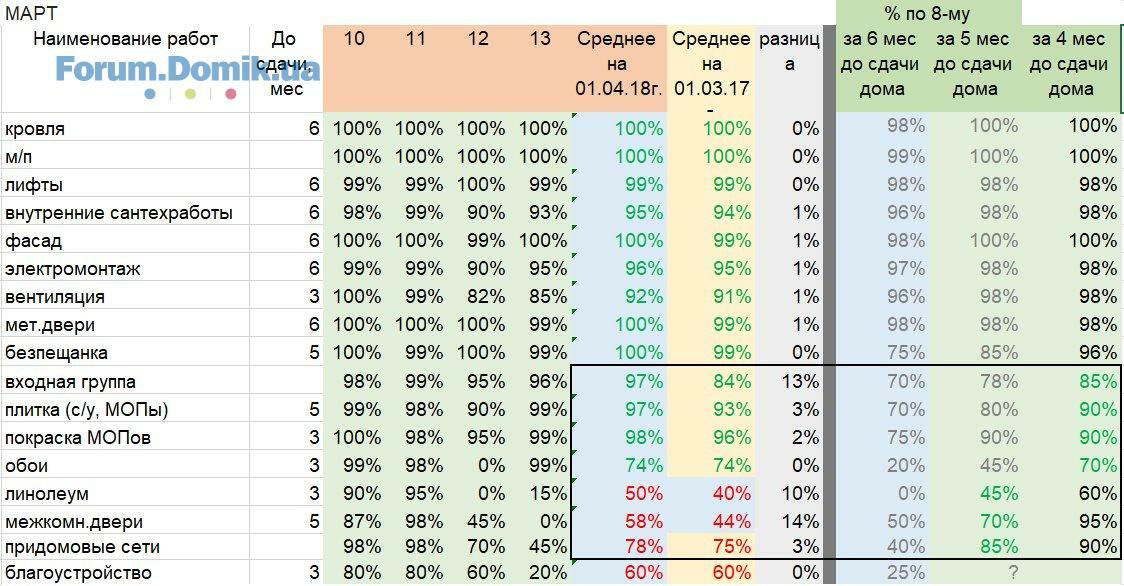

Выкладываю сводные процентовки за март и февраль.
Обратите внимание, как снизились темпы работ в марте, по сравнению с февралем.
Если коротко, то февральский прогноз остался практически без изменений (мартовского не было).
12-й
Обещанию Валерия Анатольевича по окончанию строительных работ к концу мая не судьба сбыться. Линолем пока не укладывают и, видимо, не завезли. Учитывая темпы укладки линолема в 10 и 11, данный процесс в 12,13 домах займет 3 мес. (смотрим таблицы)
Таким образом, сертификат 01.08.18, заселение 01.10.18.
13-й и 7-й.
Аналогичная 12-му готовность/неготовность. Сертификат 01.08.18, заселение 01.10.18.
В это раз выделил 7-й. Т.к. есть ощущение, что данный дом может стать «тормозом», для 10-13. Просмотрим на процентовку в следующем месяце, может ошибаюсь.
10-й, 11-й
Не взирая на слухи, что данные дома уже принимает ЖЕК, что дома обнесут забором, сделают отдельный заезд (получится что-то вроде маленького гетто), сделаю следующее предположение по срокам.
Заселение – сентябрь 2018 (вторая половина). Сертификат… Тут сложнее. Думаю, раньше лета эти дома его не увидят.
Рекомендую, инвесторам данных домов задаваться не только вопросом «Как там мой домик?» Важнее вопрос, что там у соседей. Особенно в 7-м.
14-й и 18-й
Без изменений. Заселение - первый день весны.
18-й «тормозит» по фасаду относительно прогноза. До конца мая фасад могут не успеть.
15-й
Если депутат вдруг решит переселиться c 18-го в 15-й, то заселение тоже на март. Если нет, то нет.
Чуть не забыл. Прогноз оптимистический, т.е. может пересматриваться в худшую сторону.
Выкладываю сводные процентовки за март и февраль.
Обратите внимание, как снизились темпы работ в марте, по сравнению с февралем.
ict22
i
Пользователь
86
28 декабря 2014
12 апр 2018 17:18
т.е. горизонт заселения в аккурат под новый отопительный сезон. Иначе им топить придется за свой счет, что не входит в планы. Отопление нынче очень дорогое удовольствие.И видимо это будет двужущей силой. А вообще неплохо бы подумать над иском за нарушение сроков.
SanYork
S
Ветеран
1 981
21 сентября 2016
13 апр 2018 06:53

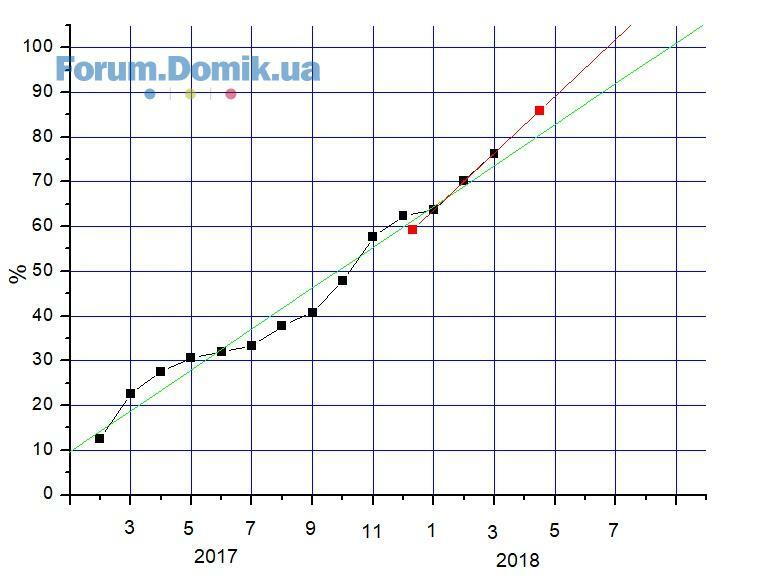

Просто график(% - среднее по всем работам):
Lucarelli
L
Постоянный пользователь
270
03 августа 2017
13 апр 2018 08:01
Цитата "ict22":т.е. горизонт заселения в аккурат под новый отопительный сезон. Иначе им топить придется за свой счет, что не входит в планы. Отопление нынче очень дорогое удовольствие.И видимо это будет двужущей силой. А вообще неплохо бы подумать над иском за нарушение сроков.
Нету в Аркаде такого понятия, как движущая сила - от слова вообще. Топить за свой счёт им не придётся - мы это видели на примере прошедшей зимы (полтора дома из обещанных пяти не в счёт). Успеют сдать наш дом до отопительного сезона - хорошо, мы заселяемся. Не успеют - значит заморозка строительства, и мы снова зимуем на съёмном жилье. Третьего не дано. Хотя, после случая сегодняшней ночью третий вариант становится возможным

Pi-man
P
Постоянный пользователь
192
23 сентября 2016
13 апр 2018 09:38
Олеже, дякую!
Хоч і відкидають нас від заселення влітку все далі та далі..
Хоч і відкидають нас від заселення влітку все далі та далі..
Oleg49
O
Ветеран
1 665
13 июля 2016
17 апр 2018 06:51
Цитата "изАркады":
Как воспринимать прогноз и аналитику "Oleg49", каждый пользователь форума решает сам.
....
Для передачи домов под заселение проходит месяц-полтора, учитывая тот факт что в отоплении нет необходимости, надеюсь вопрос с заселением решится побыстрее.
....
Дома №№7,12,13 - состояние готовности - 1,5-2 месяца работы, где-то немного меньше, где-то чуть больше, но есть предварительная информация о том, что с ГАСКом работа начнется конец мая-начало июня, соответственно сертификаты по данным домам думаю будут в конце июня - начале июля.
Я очень сильно надеюсь заселиться в начале августа.
Очень радует, что тайные надежды могут сбыться.Но для этого, надо чтобы темпы работ были выше, чем на объектах которые сдавались ранее. Ведь прогноз опирается на темпы строительства, которые были в прошлом на сданных домах. Надеюсь, по результатам апреля мы увидим реальное ускорение работ.
ПС. Средние результаты работы по домам 10-13 за март были в раза ниже, чем за февраль. И помним, впереди майские праздники.
SanYork
S
Ветеран
1 981
21 сентября 2016
17 апр 2018 08:34
Цитата "Oleg49":
Я очень сильно надеюсь заселиться в начале августа.Очень радует, что тайные надежды могут сбыться.
Но для этого, надо чтобы темпы работ были выше, чем на объектах которые сдавались ранее. Ведь прогноз опирается на темпы строительства, которые были в прошлом на сданных домах. Надеюсь, по результатам апреля мы увидим реальное ускорение работ.
ПС. Средние результаты работы по домам 10-13 за март были в раза ниже, чем за февраль. И помним, впереди майские праздники.

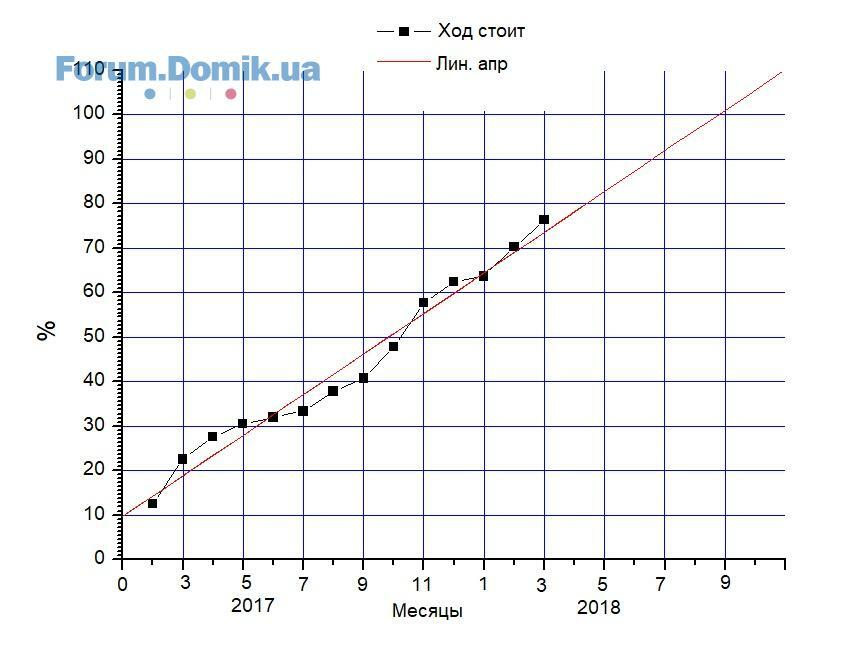

Если темп будет такой-же как и последние 3 месяца, то экстраполяция показывает 7-й месяц(июль) окончания строй работ. Но еще надо сертификат и просмотры, а потом уже заселение!Но и это уже минимум 9 месяцев задержки!
Oleg49
O
Ветеран
1 665
13 июля 2016
17 апр 2018 11:49
Цитата "SanYork":
Если темп будет такой-же как и последние 3 месяца, то экстраполяция показывает 7-й месяц(июль) окончания строй работ. Но еще надо сертификат и просмотры, а потом уже заселение!Но и это уже минимум 9 месяцев задержки!
Вот-вот. Август сертификат. Сентябрь-октябрь заселение. Это если внезапно не появится какой-то неожиданный нюанс. Например, правила/условия получения сертификата. Так или иначе процентовка за апрель покажет серьезность намерений по заселению 12-го в первых числах августа.
SanYork
S
Ветеран
1 981
21 сентября 2016
18 апр 2018 07:04
Цитата "Oleg49":
Вот-вот. Август сертификат. Сентябрь-октябрь заселение. Это если внезапно не появится какой-то неожиданный нюанс. Например, правила/условия получения сертификата. Так или иначе процентовка за апрель покажет серьезность намерений по заселению 12-го в первых числах августа.
Если присмотреться к графику, видно колебания скорости работ, и летом прошлого года они снизились до ниже среднего. Надо опасаться именно этой тенденции. К тому-же, если в прошлом году был только 8-й дом(двойная звезда), то сейчас уже имеем 10-14 + 18(с просрочеными сроками сдачи) + на подходе другие, тоесть в 4 раза больше работ!
ict22
i
Пользователь
86
28 декабря 2014
18 апр 2018 10:01
Цитата "SanYork":
Если присмотреться к графику, видно колебания скорости работ, и летом прошлого года они снизились до ниже среднего. Надо опасаться именно этой тенденции. К тому-же, если в прошлом году был только 8-й дом(двойная звезда), то сейчас уже имеем 10-14 + 18(с просрочеными сроками сдачи) + на подходе другие, тоесть в 4 раза больше работ!
Ну да. И безвиза год назад не было. Сейчас только 2 млн. украинцев в Польше. Знакомый от туда ищет штукатуров. Готов платить 10 евро за кв.м. штукатурки. Сколько готовы платить тут? Так что настраивайтесь к новому году. Или пора уже сейчас предпринимать какие-то шаги.
nadbar
n
Гость
4
15 июля 2013
18 апр 2018 11:53
Була сьогодні біля будинку, хотіла відмовитись від побілки стелі. Пізно, вже побілили. Як сказали,шпалери ще не клеїли, поклали плитку в ванній на полу.
1Yurik
1
Постоянный пользователь
119
03 ноября 2017
18 апр 2018 14:09
СОБРАНИЕ ИНВЕСТОРОВ! Воскресенье, 22 апреля 2018, в 13:00 собираемся напроотив главного офиса Аркады (ул. Ольгинская). При себе желательно иметь копию свидетельства ФФС.
На встрече будем подписывать письма и обсуждать наши дальнейшие действия.
На встрече будем подписывать письма и обсуждать наши дальнейшие действия.
YuliyaBel
Y
Гость
2
01 февраля 2018
18 апр 2018 18:24
+1
Oleg49
O
Ветеран
1 665
13 июля 2016
19 апр 2018 08:33
Цитата "SanYork":
Если присмотреться к графику, видно колебания скорости работ, и летом прошлого года они снизились до ниже среднего. Надо опасаться именно этой тенденции. К тому-же, если в прошлом году был только 8-й дом(двойная звезда), то сейчас уже имеем 10-14 + 18(с просрочеными сроками сдачи) + на подходе другие, тоесть в 4 раза больше работ!
Тенденция к замедлению есть. И это причина почему "прогнозы" пересматривается только в худшую сторону, т.к. базируются на прошлых данных.
Кроме Эврики и Патриотики у Фундамента еще 6 комплексов. И не поверю, что это никак не влияет на темпы строительства в Эврике.
YuliyaBel
Y
Гость
2
01 февраля 2018
20 апр 2018 13:37
Хто буде у неділю на зустрічі?
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Гвардейский | Киевгорстрой, Укрбуд | Киев, ул. Генерала Алмазова (Кутузова), 18/722.04520
- ЖК Mirax | Київміськбуд, BudCapital | Київ, вул. Глубочицька, 4322.044 428
- ЖК Медовий-2 | Київміськбуд | Київ, вул. Петра Радченка, 2722.04438
- ЖК Twin House | Твин Хаус | Киевгорстрой, Укрбуд | ул. Крайняя, 122.041 272
- ЖК На Прорезной - 2 | Comfort Life | Гостомель, ул. Центральная, 121.0419
- ЖК Boston Creative House | Saga Development | Киев, просп. Степана Бандеры, 2021.04106
- ЖК Krona Park II | Alliance Novobud | Бровари, вул. В'ячеслава Чорновола20.041 933
- ЖК Кирилловский Гай | Киевгорстрой, Укрбуд | ул. Баггоутовская, 1-а20.041 736
- ЖК Diadans | Диаданс | ENSO | ул. Евгения Коновальца19.04274
- ЖК SENAT | GEOS | Киев, Кольцевая дорога, 319.0477
- Стоит ли сейчас покупать недвижимость?19.045 041
- Налог на дар денег между мужем и женой11.041
- На що звертати увагу при покупці квартири?30.032
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Как подобрать кухонную мебель15.045
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- ЖК "Александровский 2", Запорожье, ул. Почтовая, 7720.0416
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Выбираю акриловую краску17.0320
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Какую выбрать грунтовку и шпатлевку17.0314
- Диммерний блок для сценічних софітів постійно вимикається14.033
- Установка насоса для решения проблем с водой07.039
- Отклеилась краска вместе с малярной лентой. В чем проблема?25.0215
- Шпаклевка трескается под обоями25.022
- Плесень на стене - как с этим бороться25.0264
- Входные и межкомнатные двери, продажа, изготовление, установка13.0436
- Своя машина или такси?07.04538
- Де зараз краще оформити медичну довідку або санітарну книжку?07.042
- Окна, двери и комфорт под ключ в Одессе — от компании «Окнодом»06.041
- Электрик Киев . Замена розеток, выключателей, люстр, автоматов05.041
- Просунуті сучасні системи опалювання31.031
- DOOR(*)COM(*)UA — продаж стратегічного домену для лідера дверного ринку України30.031
- Продаж 1-кімнатна Квартира Ірпінь , ЖК Молодість, вул. Соборна 2К/2525.031
- Клиника урологии в Николаеве02.031
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
